Продолжается строительство ЖК «Современный квартал». По состоянию на 18 июня 2020 года:
В 1 секции:
– Завершены работы по устройству накрывок на парапеты котельной.
– Завершаются работы по утеплению мокрого фасада со стороны двора.

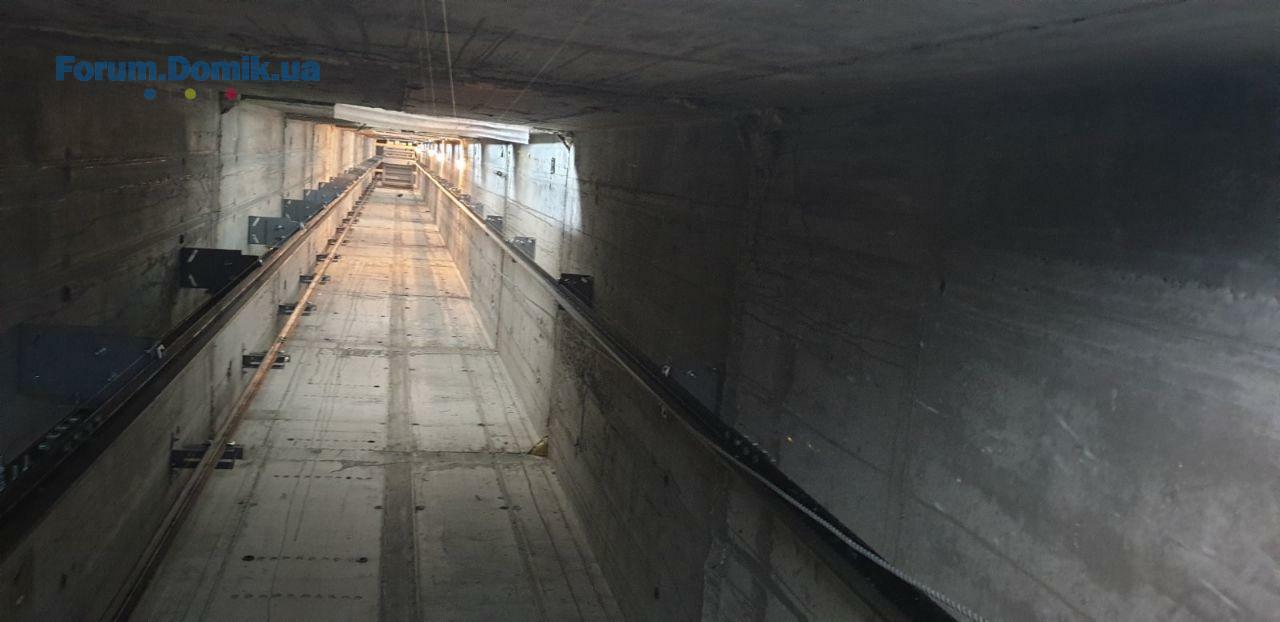

– В работе монтаж лифтового оборудования №1, №2, №3.
– В работе монтаж квартирных дверей 3 этажа.
– Завершено устройство напольного покрытия из керамогранитной плитки на 3 этажей.
– В работе монтаж подвесного потолка системы Армстронг 6-3 этажей.
– В работе монтаж вентилируемого фасада и остекление 1-го и 2-го этажей.
– Выполняются внешние работы по устройству водоснабжения и канализации жилого комплекса.
– Выполняются работы по устройству кровли встроенной части и основной кровли.
– Выполняется монтаж входных дверей 1 этажа.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.

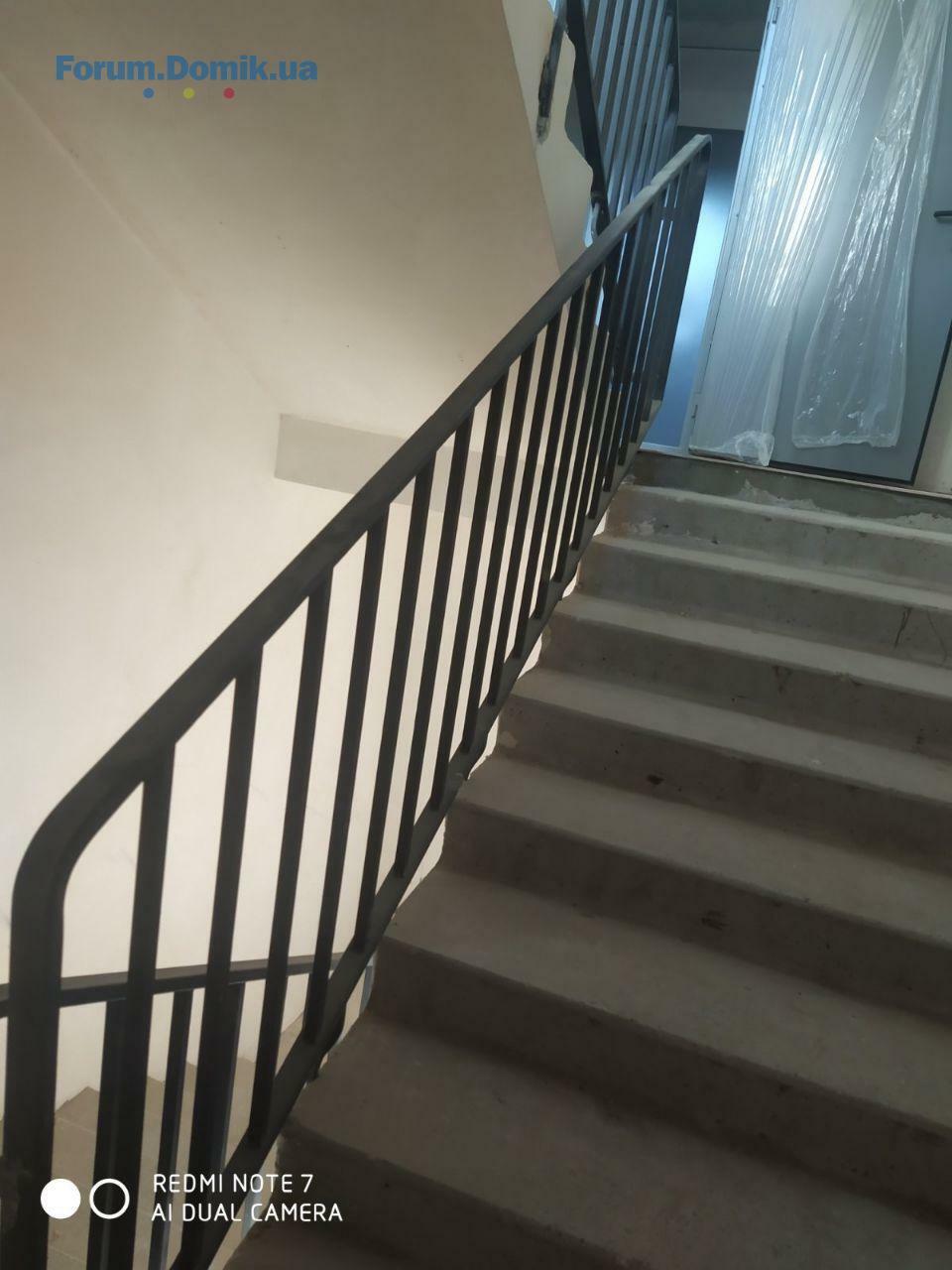

– Завершены работы по монтажу перил лестничных площадок и маршей.
– В работе благоустройство 1 секции, установка бордюрных камней и щебневая подготовка.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение.
– В работе стяжка 1-2 этажей.
2 секция:
– В работе утепление фасада минераловатными плитами и оштукатуривание.
– Выполняются работы по горизонтальной разводке отопления и водоснабжения.
– Выполняются работы по оштукатуриванию лестничных площадок и коридоров 12-16 этажей.
– В работе монтаж лифтового оборудования.
– В работе устройство лежаков в подвальном помещении.
– Выполняются подготовительные работы по стяжке в коридорах и квартирах.
4 секция:
– В работе устройство свайного поля.
– В работе фундамент под башенный кран.
В 1 секции:
– Завершены работы по устройству накрывок на парапеты котельной.
– Завершаются работы по утеплению мокрого фасада со стороны двора.
– В работе монтаж лифтового оборудования №1, №2, №3.
– В работе монтаж квартирных дверей 3 этажа.
– Завершено устройство напольного покрытия из керамогранитной плитки на 3 этажей.
– В работе монтаж подвесного потолка системы Армстронг 6-3 этажей.
– В работе монтаж вентилируемого фасада и остекление 1-го и 2-го этажей.
– Выполняются внешние работы по устройству водоснабжения и канализации жилого комплекса.
– Выполняются работы по устройству кровли встроенной части и основной кровли.
– Выполняется монтаж входных дверей 1 этажа.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– Завершены работы по монтажу перил лестничных площадок и маршей.
– В работе благоустройство 1 секции, установка бордюрных камней и щебневая подготовка.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение.
– В работе стяжка 1-2 этажей.
2 секция:
– В работе утепление фасада минераловатными плитами и оштукатуривание.
– Выполняются работы по горизонтальной разводке отопления и водоснабжения.
– Выполняются работы по оштукатуриванию лестничных площадок и коридоров 12-16 этажей.
– В работе монтаж лифтового оборудования.
– В работе устройство лежаков в подвальном помещении.
– Выполняются подготовительные работы по стяжке в коридорах и квартирах.
4 секция:
– В работе устройство свайного поля.
– В работе фундамент под башенный кран.
Looter19
L
Старожил
988
23 квітня 2016
18 черв 2020 22:11
Корзины под кондеры будут установлены?
Veowiovi
V
Користувач
31
21 червня 2020
21 черв 2020 12:08
Когда запланирована сдача 1го дома?
ЖК "Современный квартал"
Представник
63
20 червня 2019
03 лип 2020 07:28
Цитата "Veowiovi » 21.06.2020 14:08":Когда запланирована сдача 1го дома?
Veowiovi, сдача первого дома - 4 кв. 2020 года.
ЖК "Современный квартал"
Представник
63
20 червня 2019
03 лип 2020 07:37
По состоянию на 3 июля 2020 года ведутся такие работы!

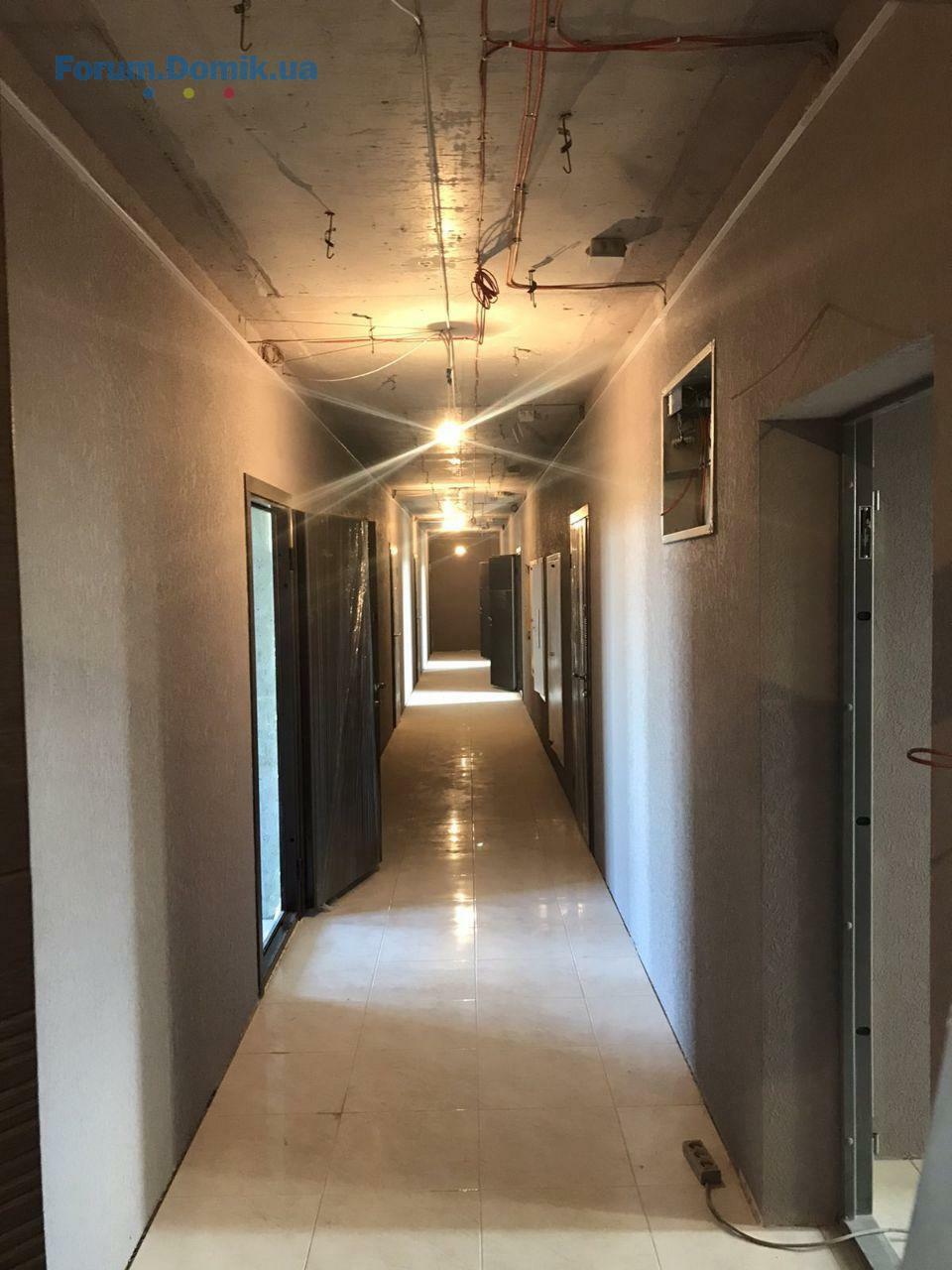

1 секция:
– Завершаются работы по утеплению мокрого фасада со стороны двора.

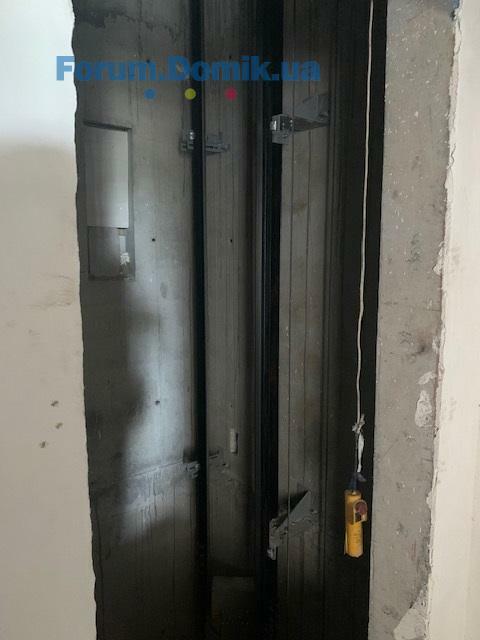

– В работе монтаж лифтового оборудования №1, №2.

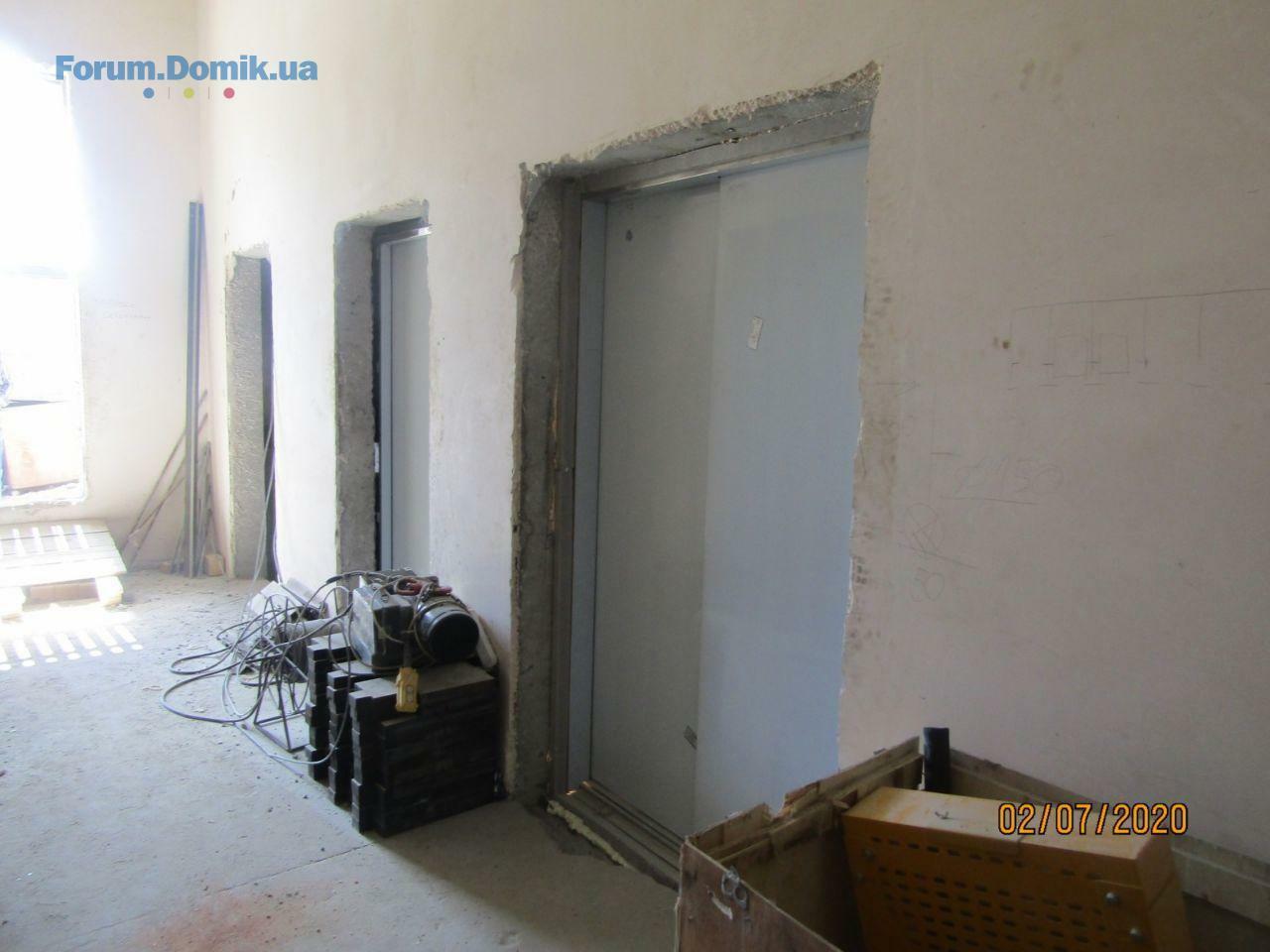

– Выполнен монтаж грузопассажирского лифта.
– В работе монтаж квартирных дверей на 3 этаже.

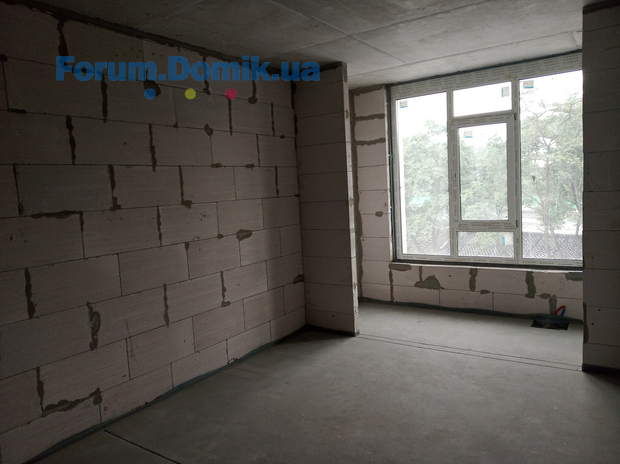

– Выполняются подготовительные работы по декоративному оштукатуриванию коридоров, тамбуров, лифтовых холлов, площадок.
– В работе монтаж подвесного потолка системы Армстронг 3 этажей.

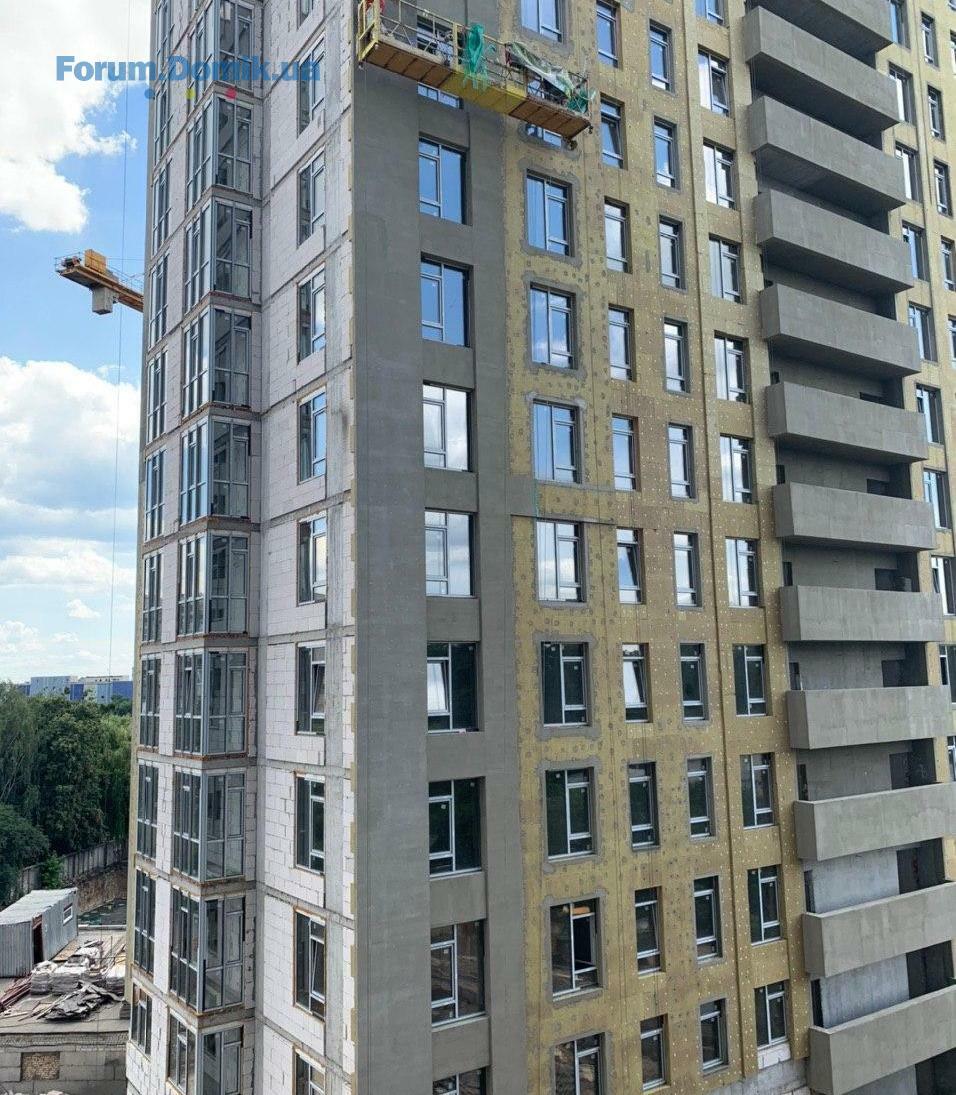

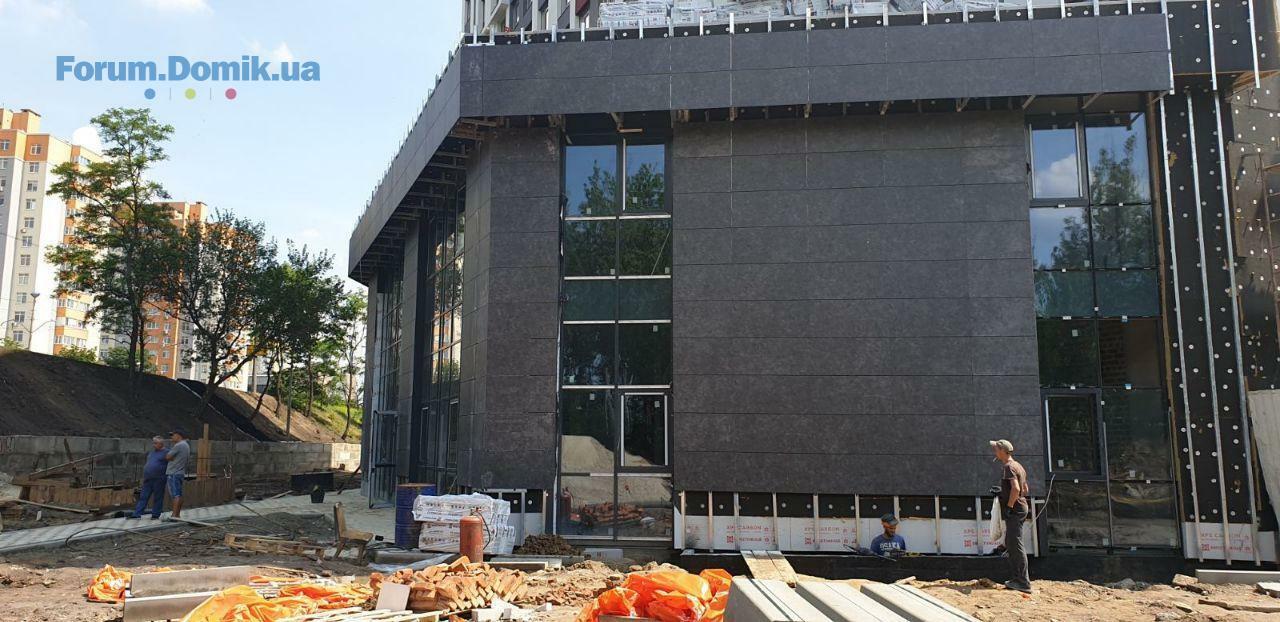

– В работе монтаж вентилируемого фасада и остекление 1-го и 2-го этажей.
– Выполняются внешние работы по устройству водоснабжения и канализации 1 секции.
– Выполняются работы по устройству кровли встроенной части и основной кровли.
– Выполняется монтаж входных дверей 1 этажа.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.

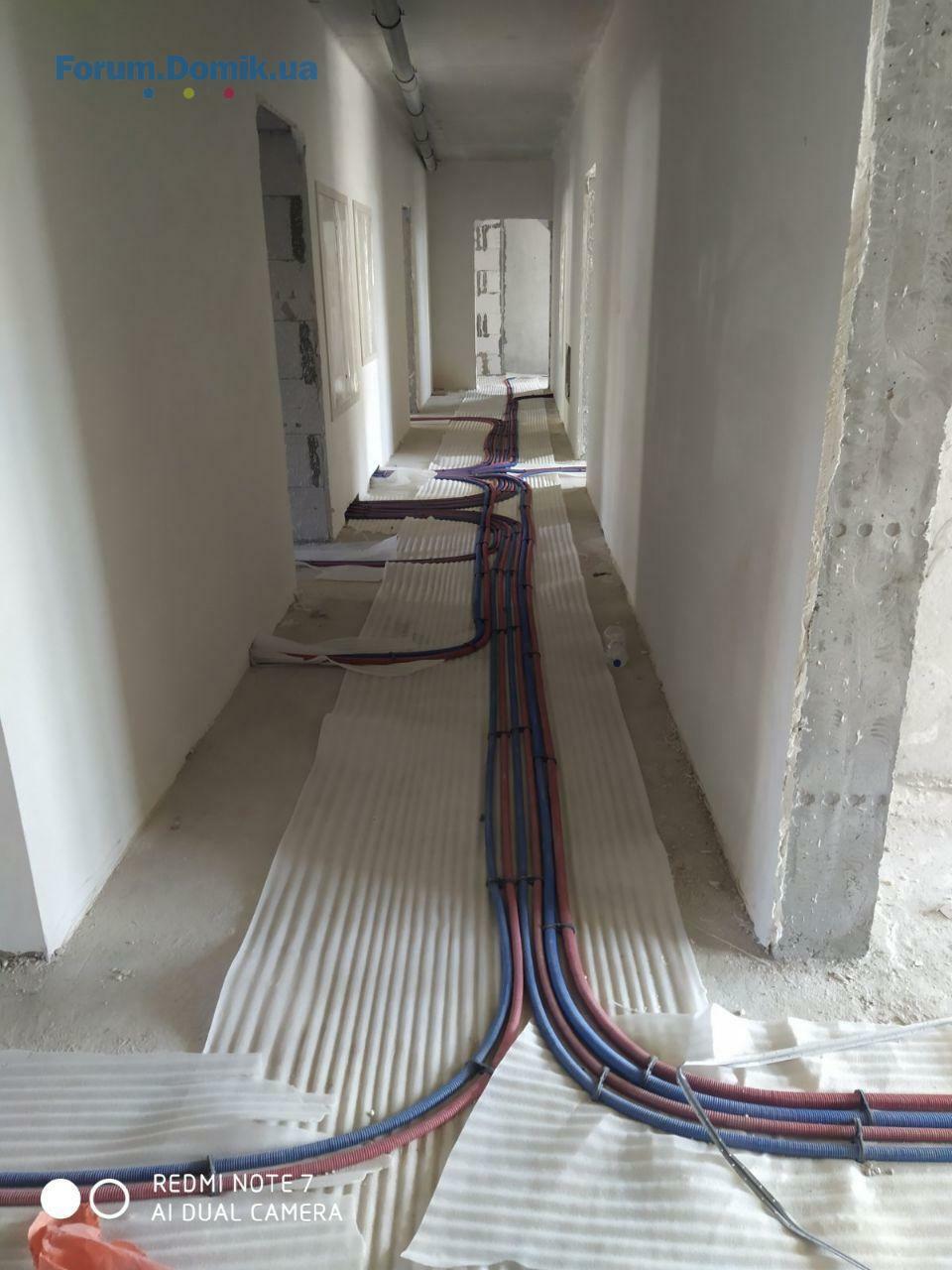

– В работе устройство слаботочных систем и видеонаблюдения.
– В работе благоустройство 1 секции, установка бордюрных камней и щебневая подготовка.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение.

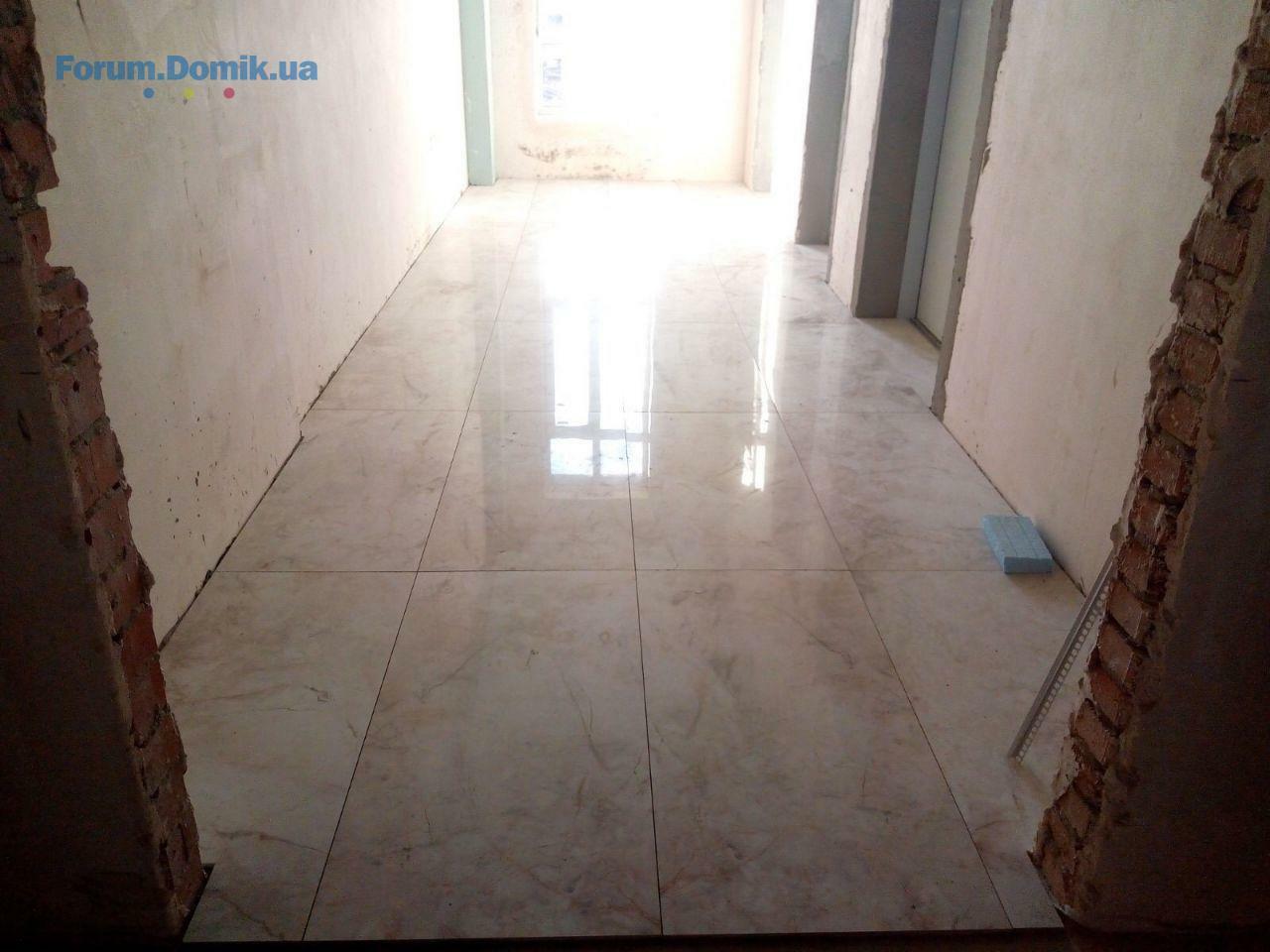

– Завершены работы по устройству стяжки 1-2 этажей.
2 секция:
– В работе утепление фасада минераловатными плитами и оштукатуривание.
– Завершаются работы по горизонтальной разводке отопления и водоснабжения.
– Выполняются работы по оштукатуриванию лестничных площадок и коридоров 15-16 этажей.

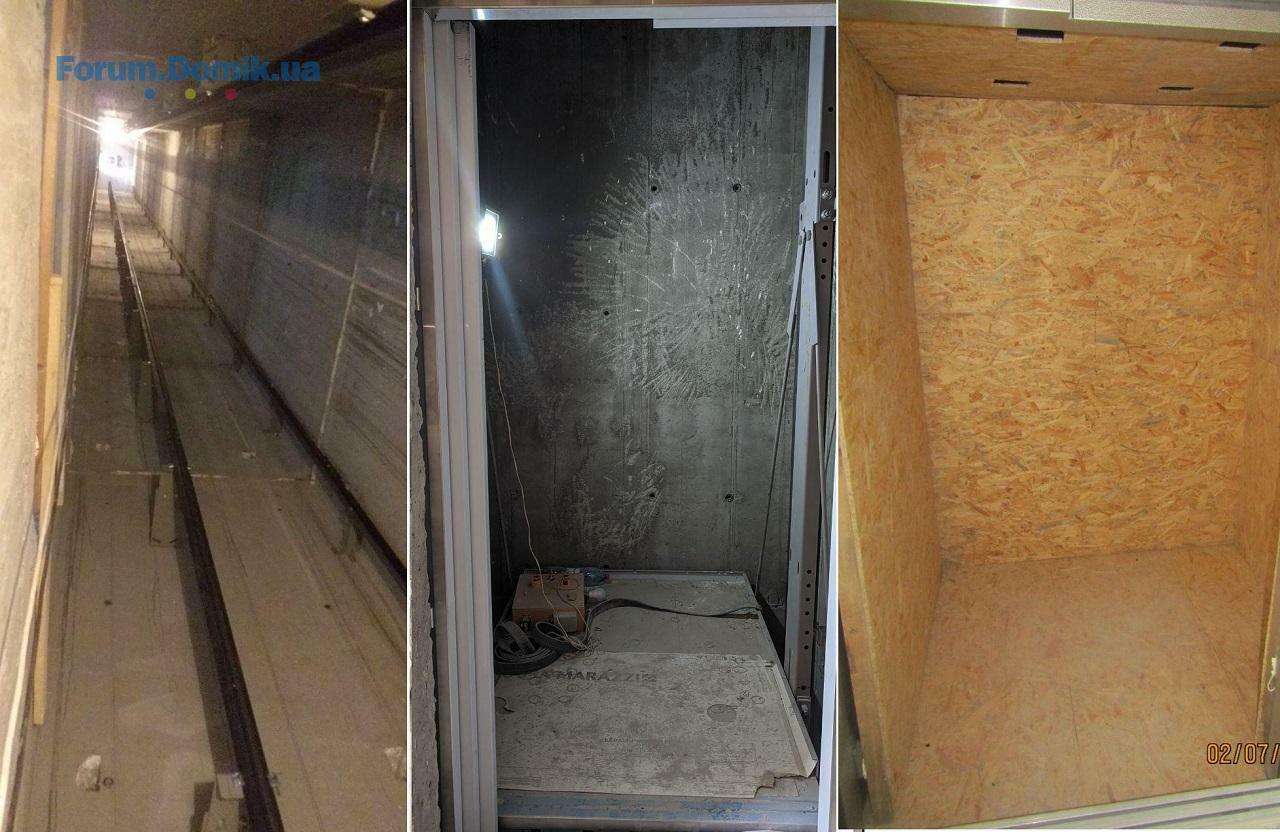

– В работе монтаж лифтового оборудования.
– В работе устройство лежаков в подвальном помещении.

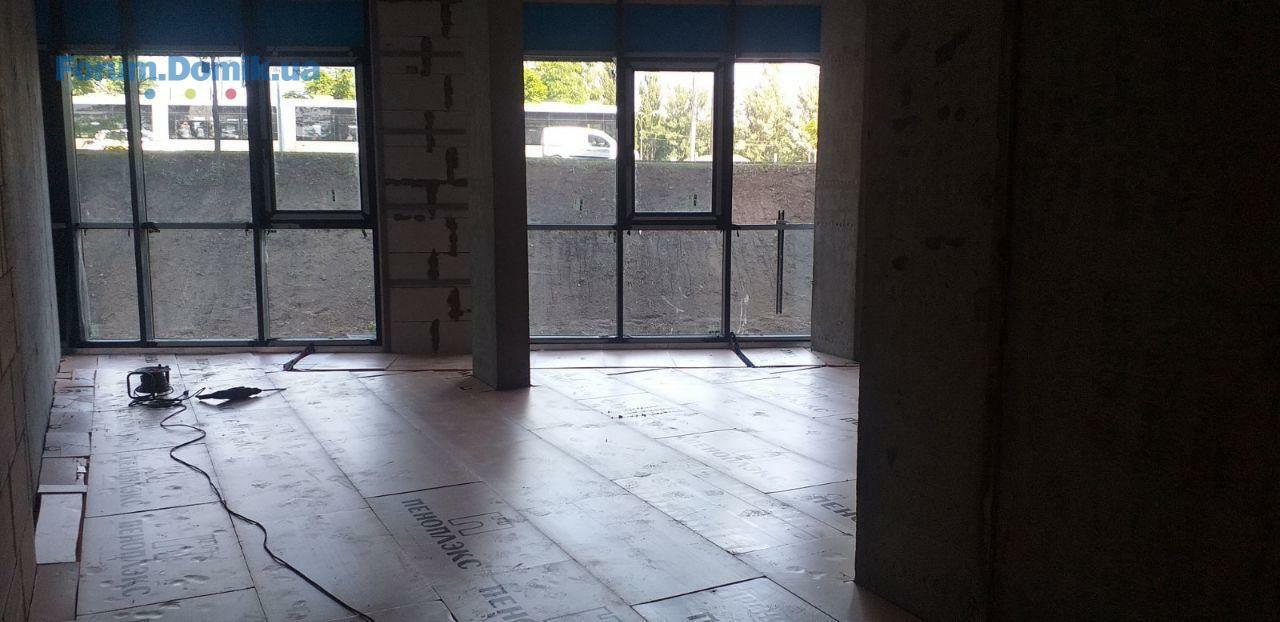

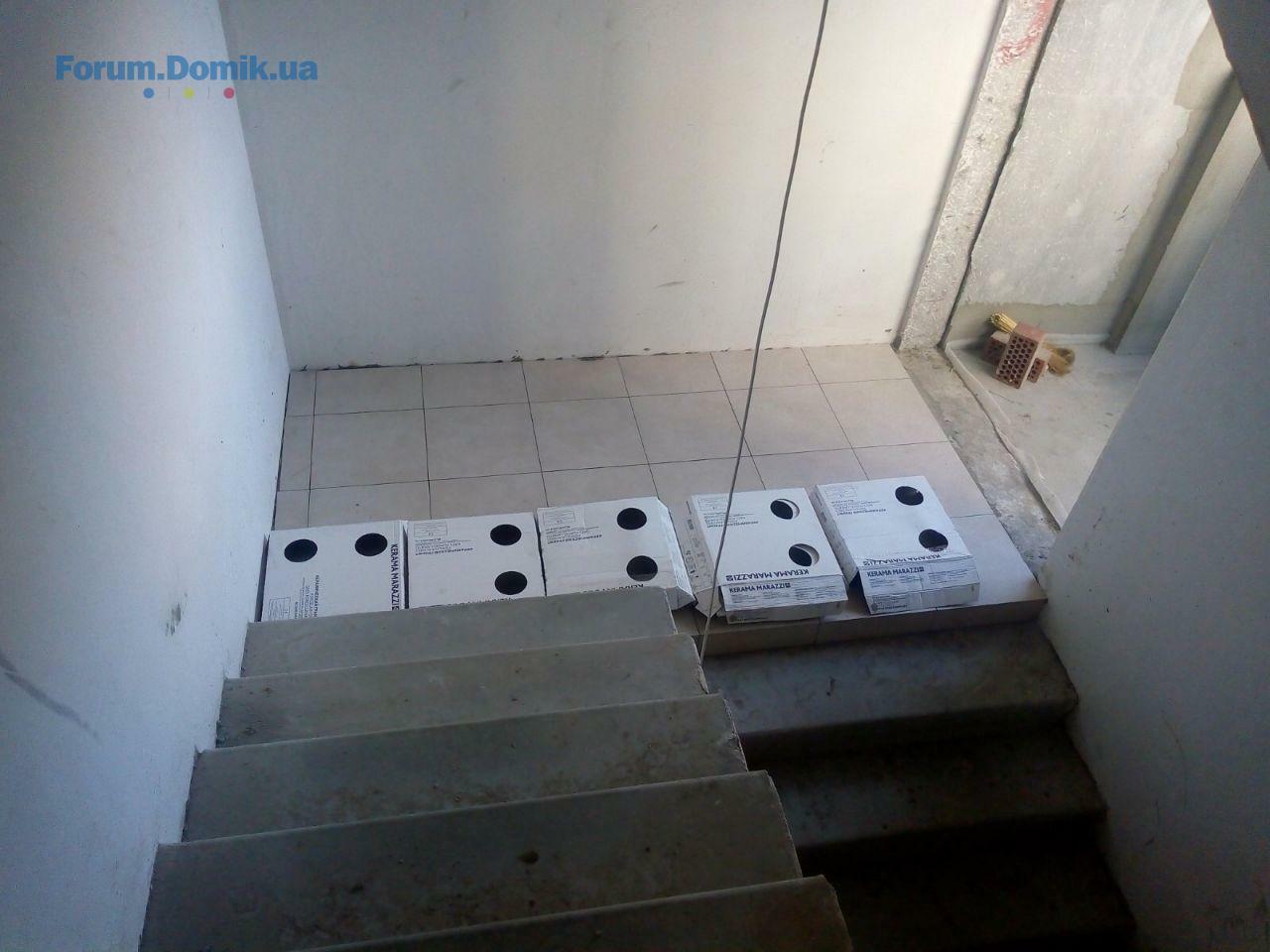

– Выполняются работы по устройству стяжки на 3-6 этажах.

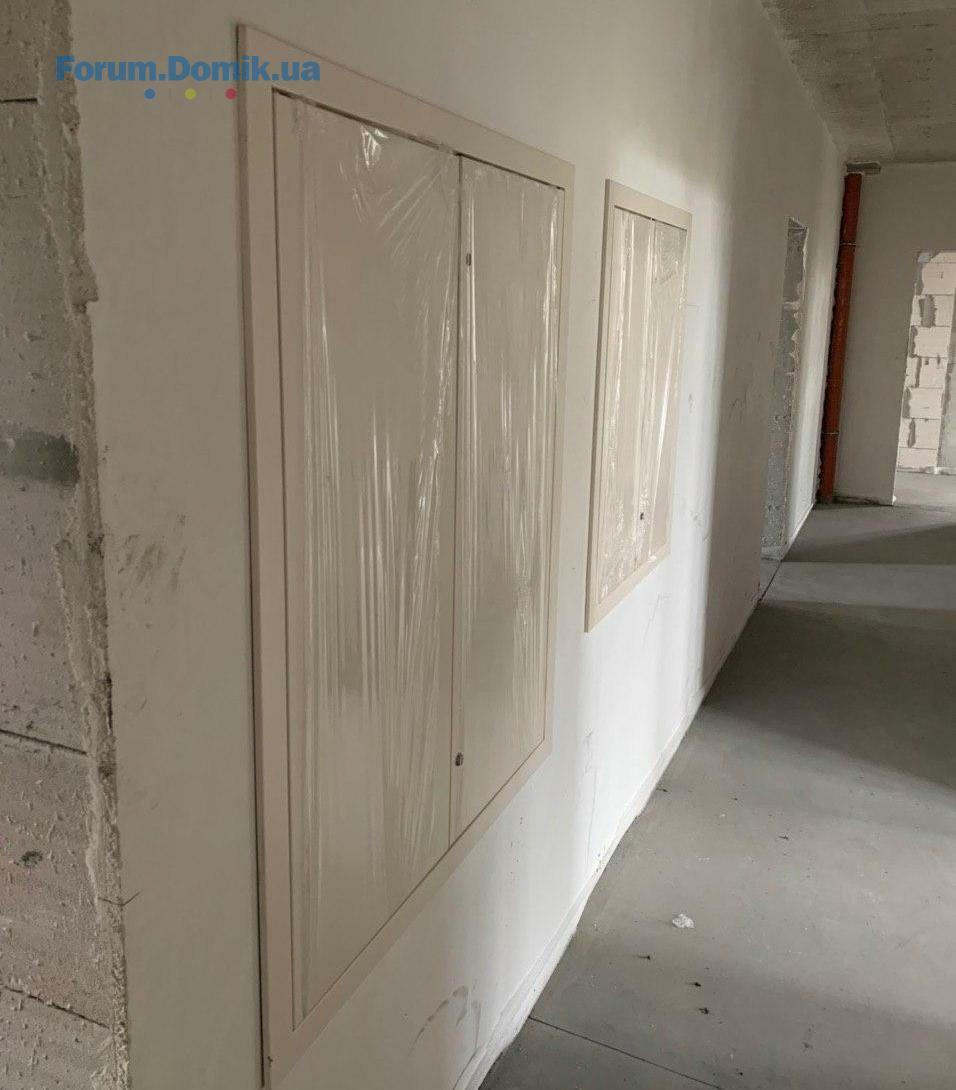

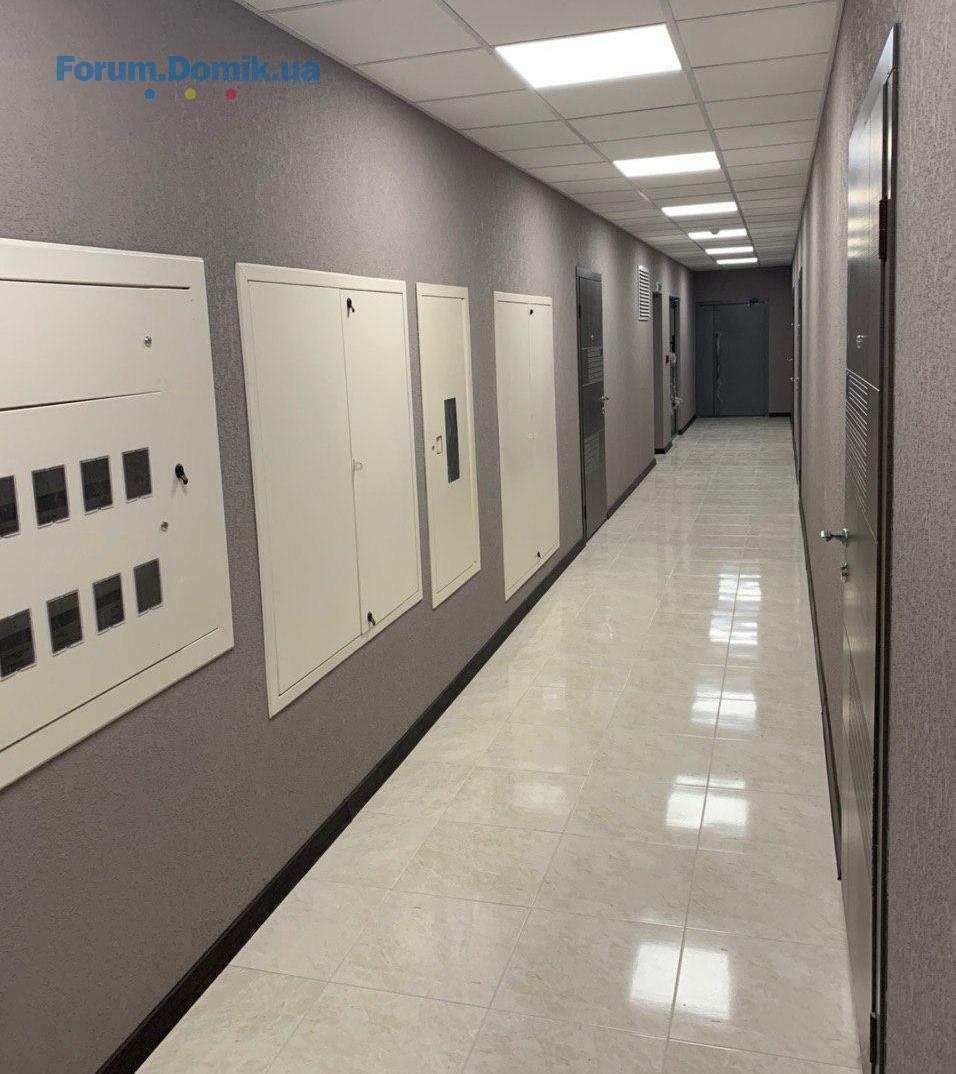

– Выполнен монтаж инженерных щитков.
– Выполняются внешние работы по устройству водоснабжения и канализации 2 секции.
3 секция:

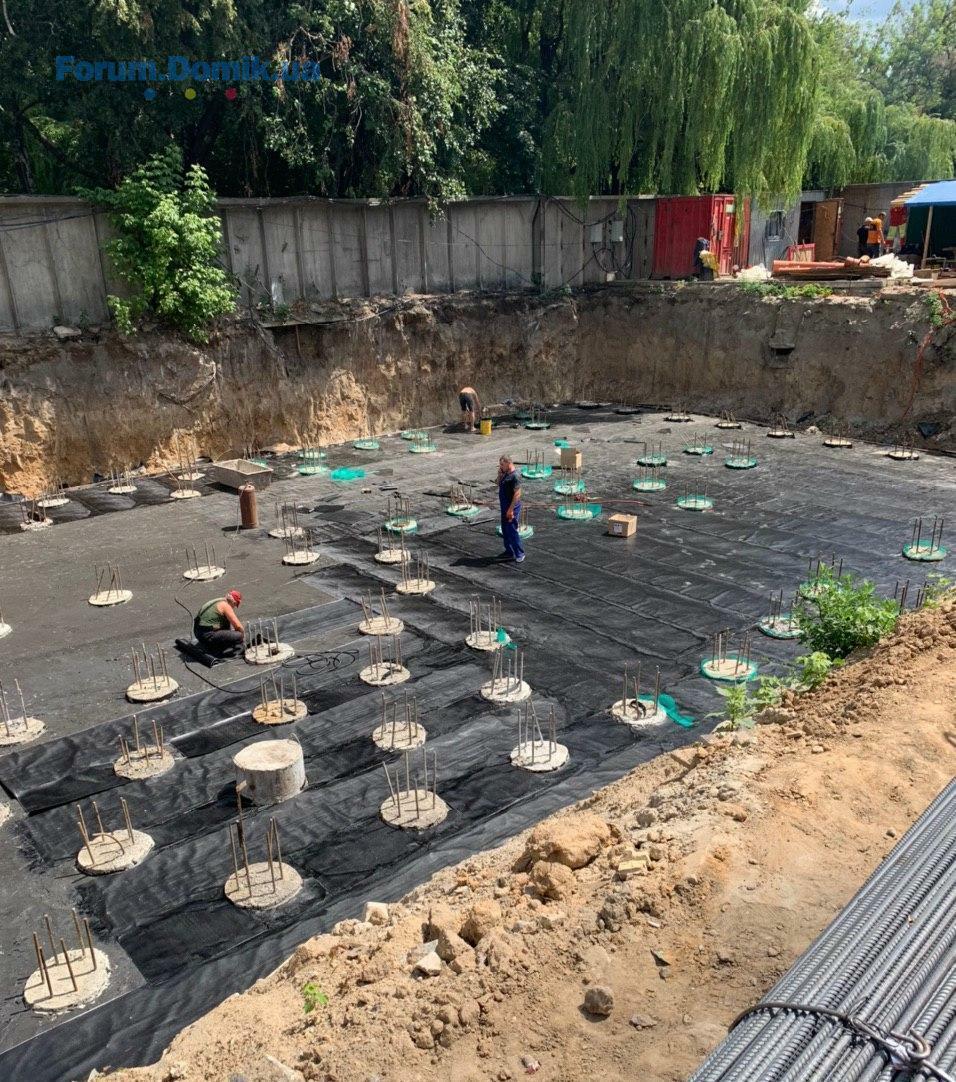

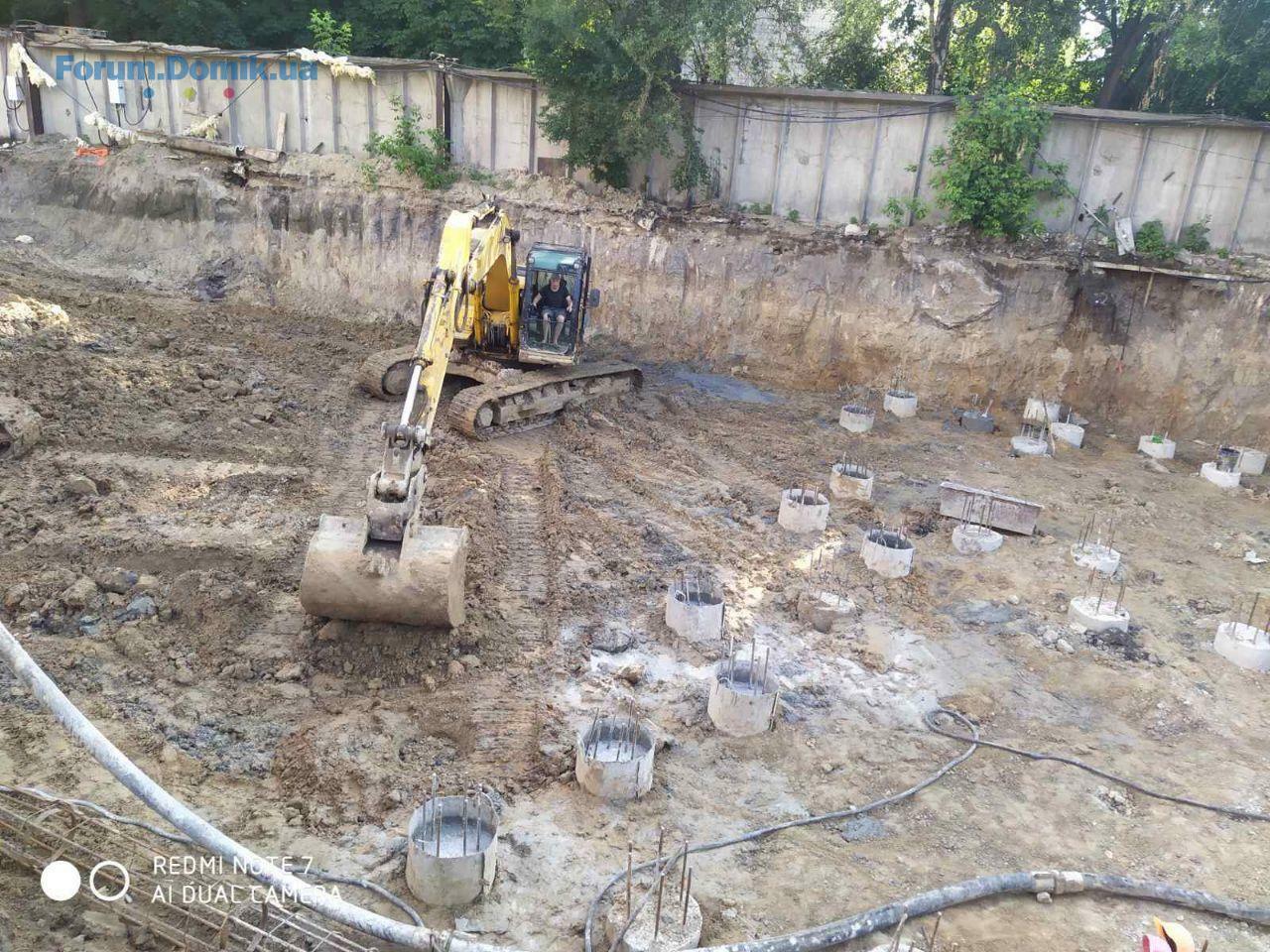

– В работе разбивка осей под котлован.
– В работе демонтаж существующих строений.
4 секция:
– Завершены работы по устройству свайного поля.
– Выполнено бетонирования фундамента под башенный кран.
– В работе подготовка под монтаж крана.
– Выполняется подготовка под плиту фундамента.
1 секция:
– Завершаются работы по утеплению мокрого фасада со стороны двора.
– В работе монтаж лифтового оборудования №1, №2.
– Выполнен монтаж грузопассажирского лифта.
– В работе монтаж квартирных дверей на 3 этаже.
– Выполняются подготовительные работы по декоративному оштукатуриванию коридоров, тамбуров, лифтовых холлов, площадок.
– В работе монтаж подвесного потолка системы Армстронг 3 этажей.
– В работе монтаж вентилируемого фасада и остекление 1-го и 2-го этажей.
– Выполняются внешние работы по устройству водоснабжения и канализации 1 секции.
– Выполняются работы по устройству кровли встроенной части и основной кровли.
– Выполняется монтаж входных дверей 1 этажа.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе благоустройство 1 секции, установка бордюрных камней и щебневая подготовка.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение.
– Завершены работы по устройству стяжки 1-2 этажей.
2 секция:
– В работе утепление фасада минераловатными плитами и оштукатуривание.
– Завершаются работы по горизонтальной разводке отопления и водоснабжения.
– Выполняются работы по оштукатуриванию лестничных площадок и коридоров 15-16 этажей.
– В работе монтаж лифтового оборудования.
– В работе устройство лежаков в подвальном помещении.
– Выполняются работы по устройству стяжки на 3-6 этажах.

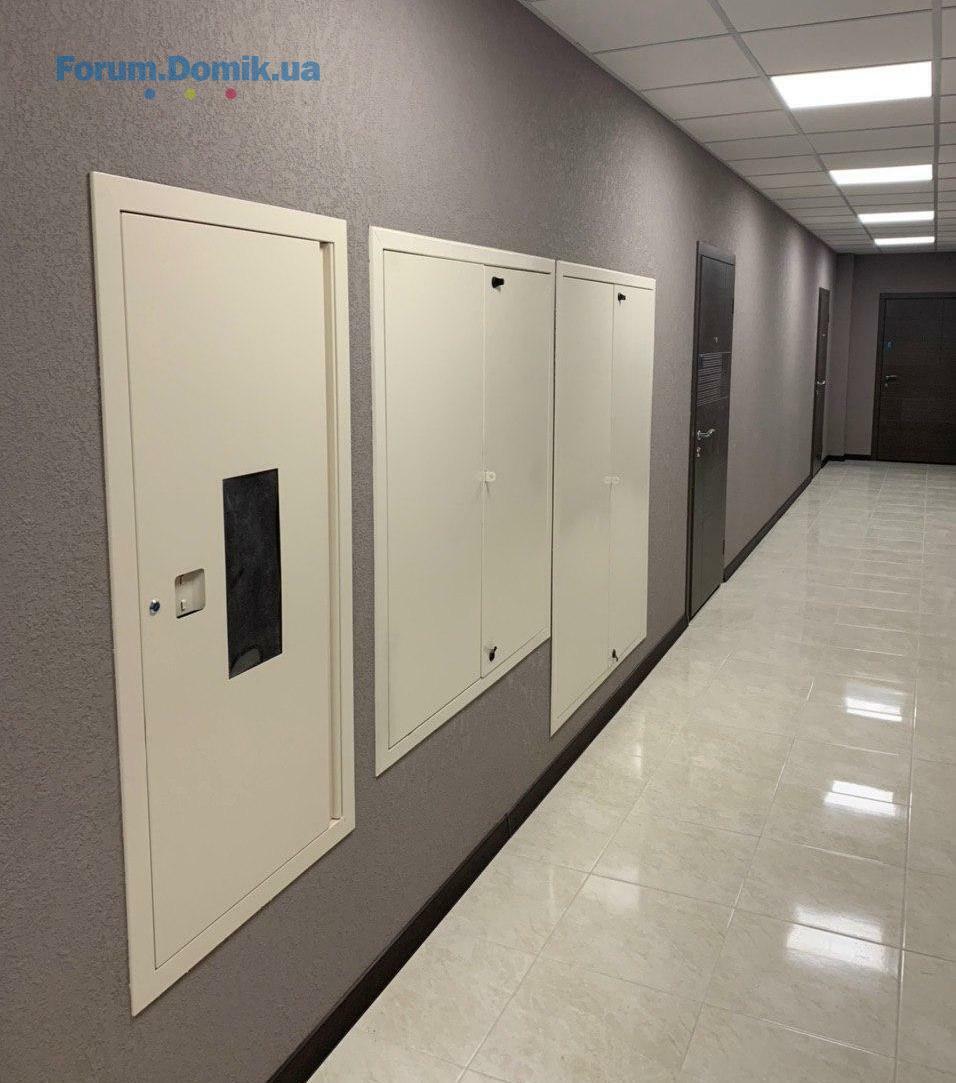

– Выполнен монтаж инженерных щитков.
– Выполняются внешние работы по устройству водоснабжения и канализации 2 секции.
3 секция:
– В работе разбивка осей под котлован.
– В работе демонтаж существующих строений.
4 секция:
– Завершены работы по устройству свайного поля.
– Выполнено бетонирования фундамента под башенный кран.
– В работе подготовка под монтаж крана.
– Выполняется подготовка под плиту фундамента.
ЖК "Современный квартал"
Представник
63
20 червня 2019
03 лип 2020 09:17
Цитата "Looter19 » 19.06.2020 00:11":Корзины под кондеры будут установлены?
Looter19, установка корзин для кондиционеров не предусмотрена проектом, но застройщик планирует предложить инвесторам использовать типовые корзины.
Yaroslav.K
Y
Перехожий
1
08 липня 2020
08 лип 2020 12:23
питання до забудовника - коли буде здача першої секції ? які плани ?
ЖК "Современный квартал"
Представник
63
20 червня 2019
10 лип 2020 11:24
Yaroslav.K, доброго дня! Завершення першої секції намічене на 4 квартал 2020 року.
Domik-Inform
forum bot
11 461
03 квітня 2017
14 лип 2020 20:36

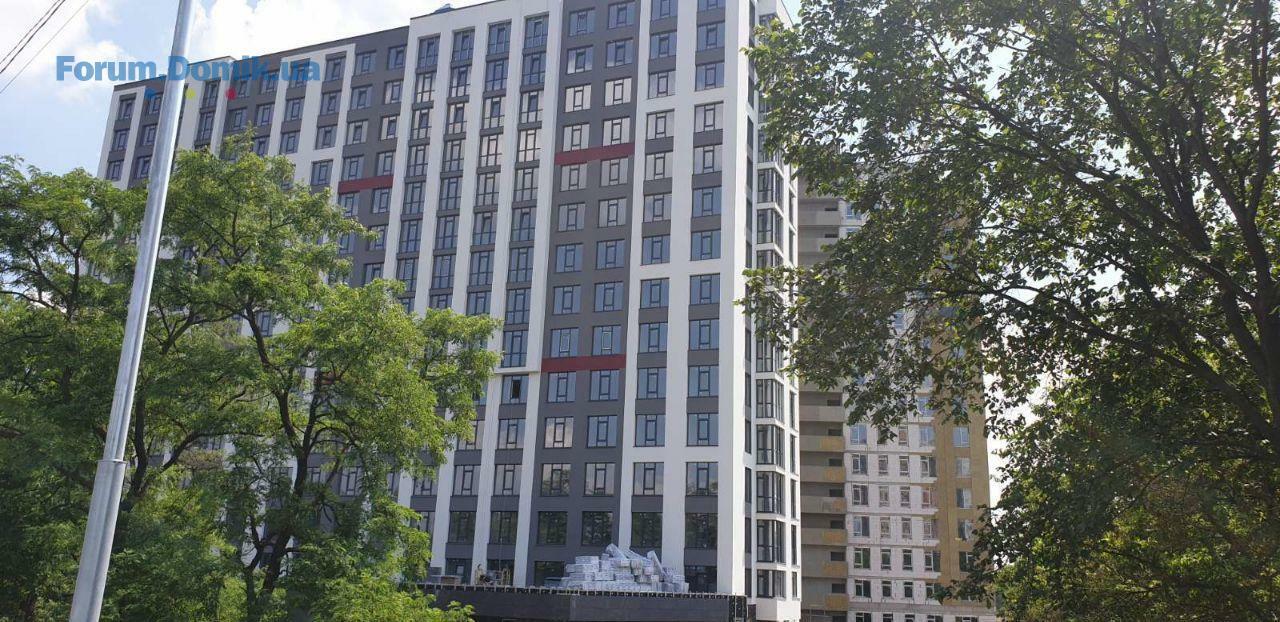

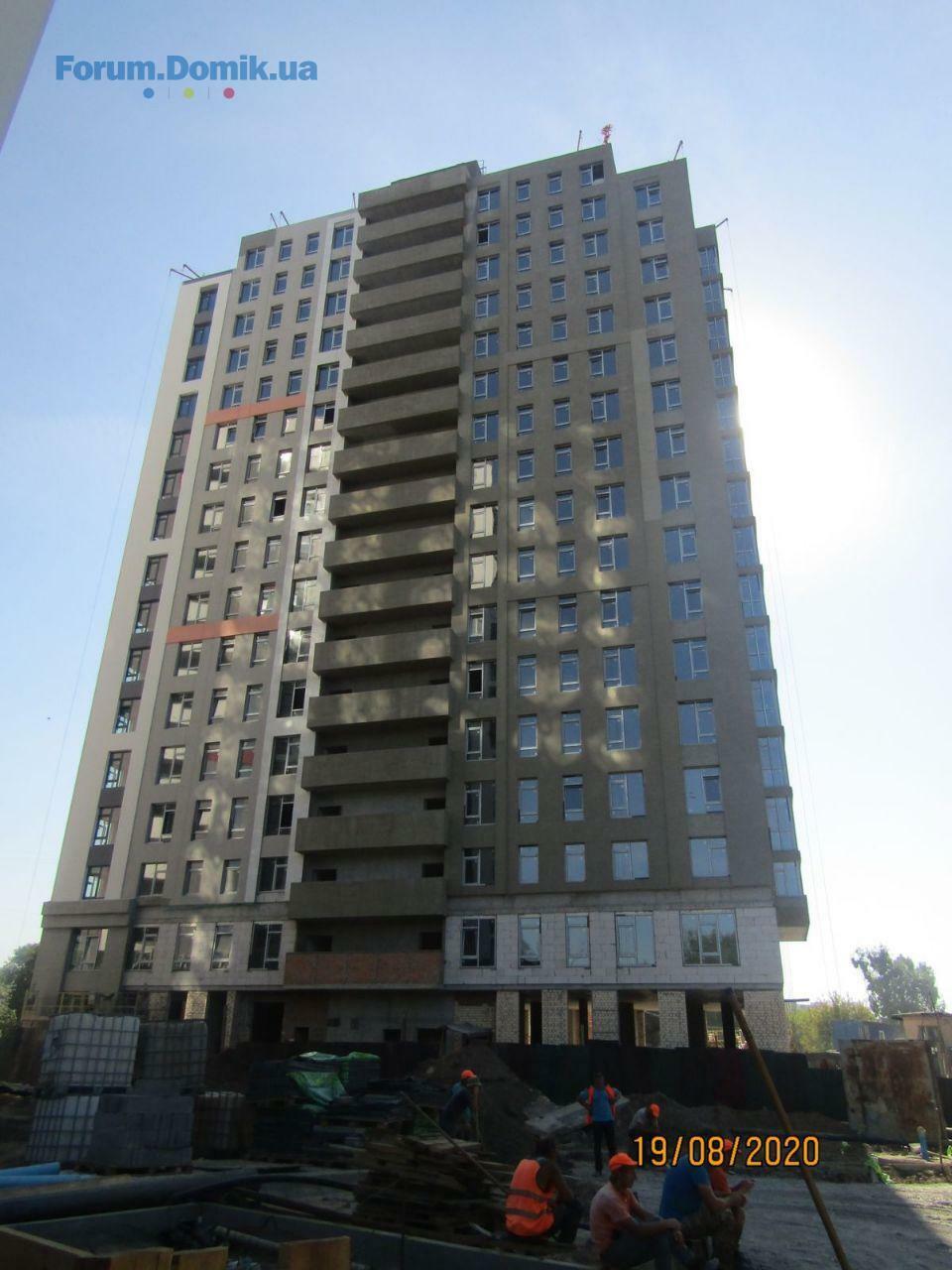

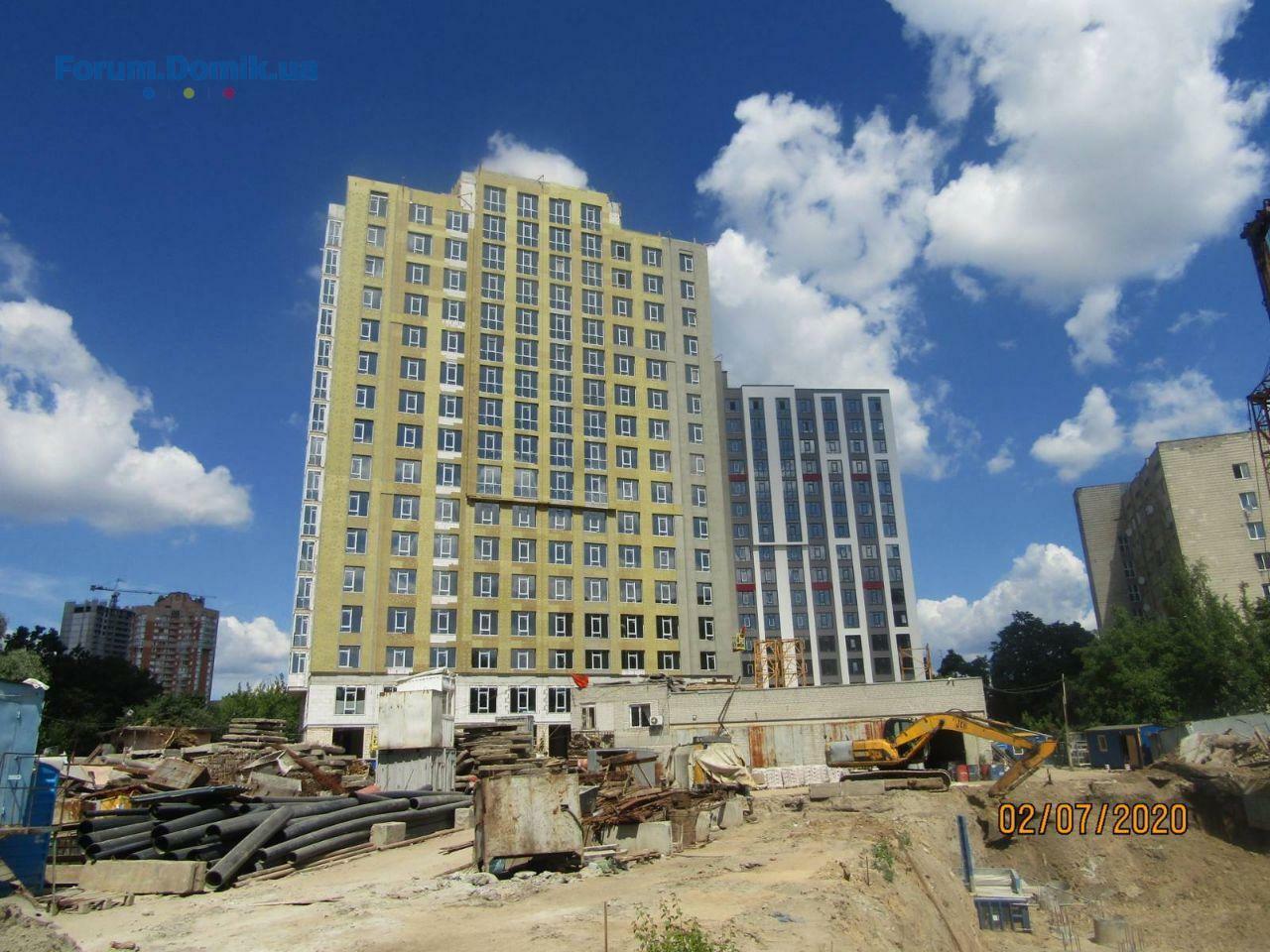

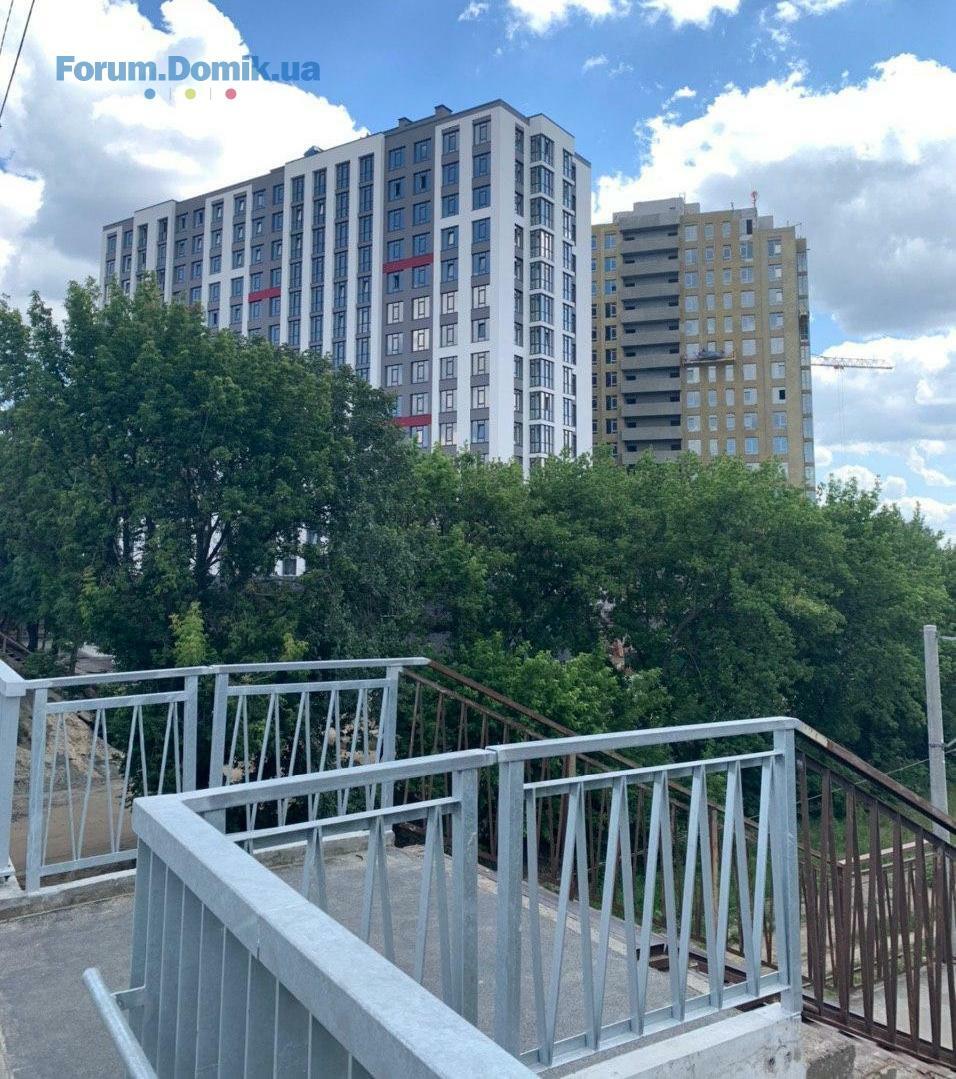

Как строят ЖК «Современный квартал»
Одна из особенностей локации комплекса — станция городской электрички «Борщаговка» в 50 метрах. Самый быстрый способ доехать до новостройки, минуя городские пробки — скоростной трамвай. Остановка называется «Семьи Сосниных» и находится в 300 м от новостройки.

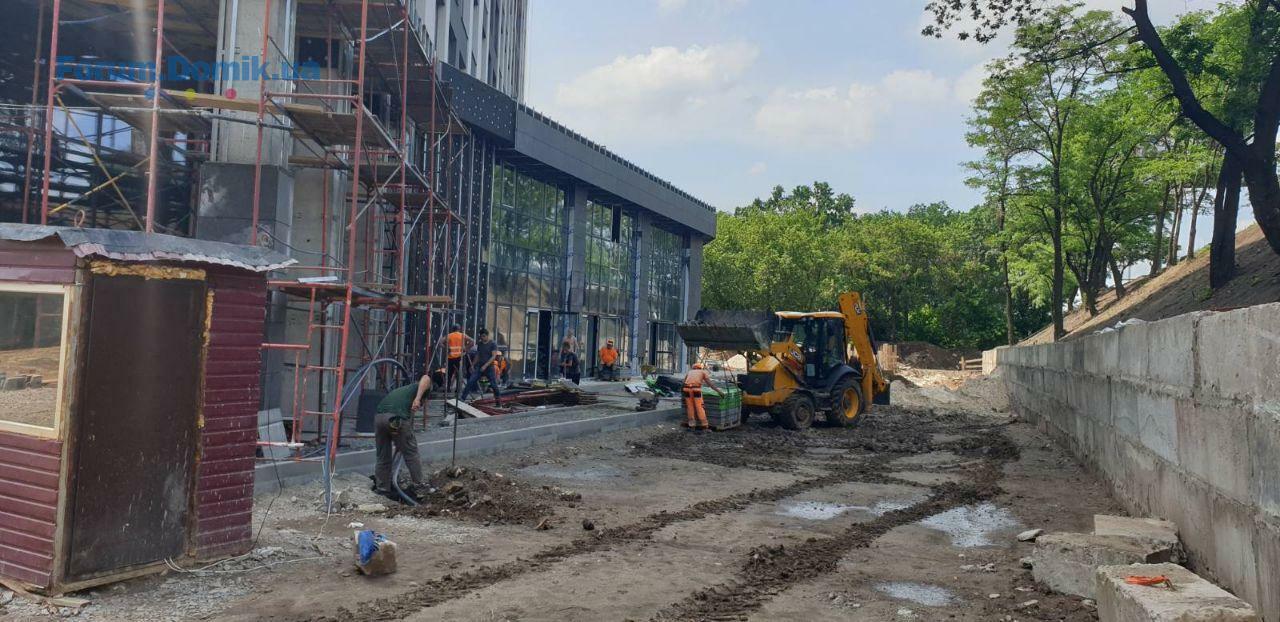

Застройщик «Современного квартала» использовал технологии и материалы, которые применяют в столичных комплексах более высокого класса и ценовой политики — дизайнерское оформление входных групп, ламинированные оконные профили, противоударные входные двери с МДФ-накладкой, автономное отопление, закрытый охраняемый двор с видеонаблюдением и собственная инфраструктура. Дома запроектированы так, чтобы максимально избежать эффекта «окна в окна». Для снижения уровня шума со стороны «железки» предусмотрен защитный экран.
Одна из особенностей локации комплекса — станция городской электрички «Борщаговка» в 50 метрах. Самый быстрый способ доехать до новостройки, минуя городские пробки — скоростной трамвай. Остановка называется «Семьи Сосниных» и находится в 300 м от новостройки.
Застройщик «Современного квартала» использовал технологии и материалы, которые применяют в столичных комплексах более высокого класса и ценовой политики — дизайнерское оформление входных групп, ламинированные оконные профили, противоударные входные двери с МДФ-накладкой, автономное отопление, закрытый охраняемый двор с видеонаблюдением и собственная инфраструктура. Дома запроектированы так, чтобы максимально избежать эффекта «окна в окна». Для снижения уровня шума со стороны «железки» предусмотрен защитный экран.
КПИ
Гість
5
29 липня 2019
15 лип 2020 10:59
Добрый день!Т.к.Дома комплекса находятся в низине относительно дороги,предусмотрены ли дренажные системы в случае обильных киевских ливней? Спасибо).
ЖК "Современный квартал"
Представник
63
20 червня 2019
20 лип 2020 14:50

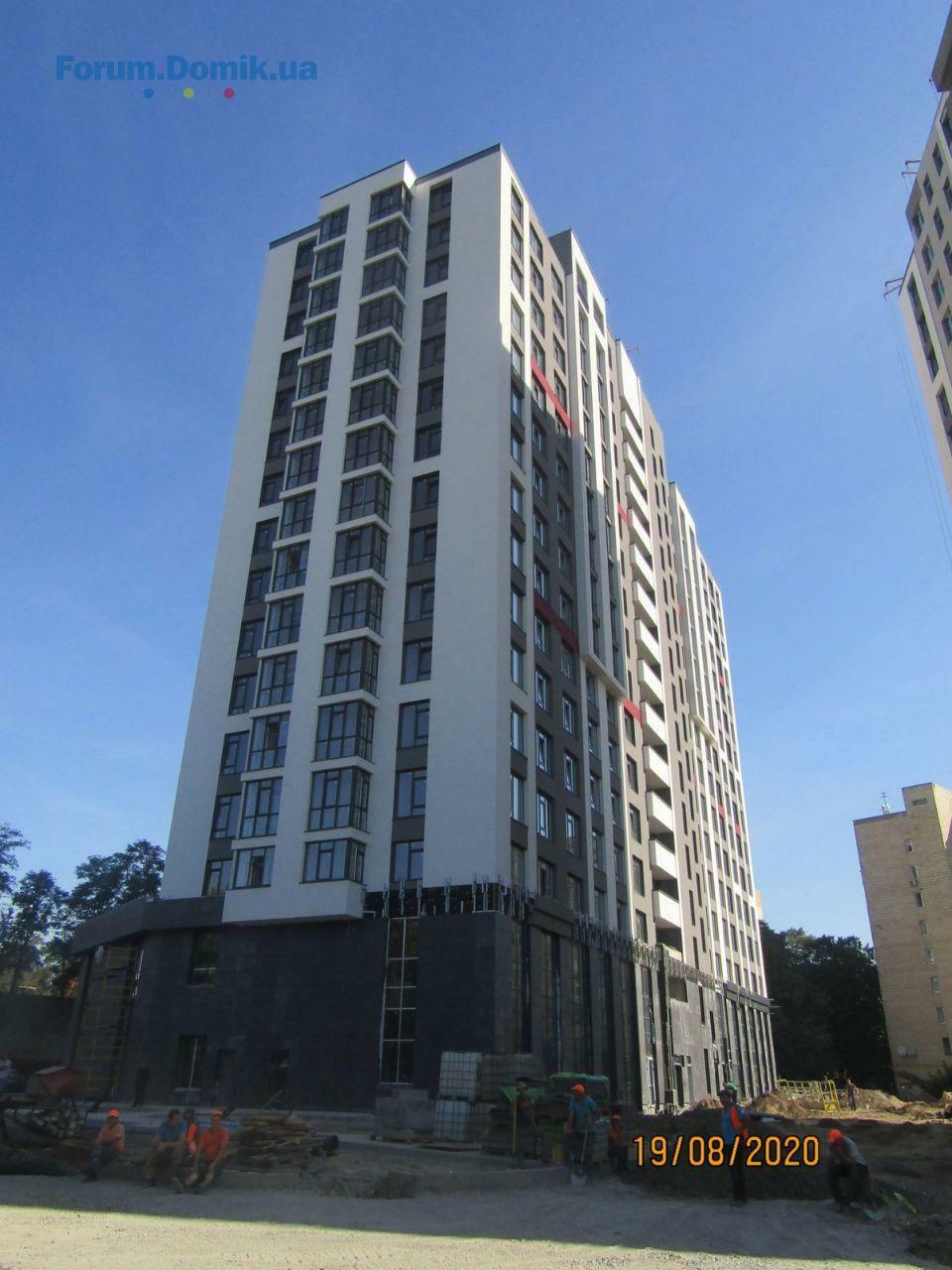

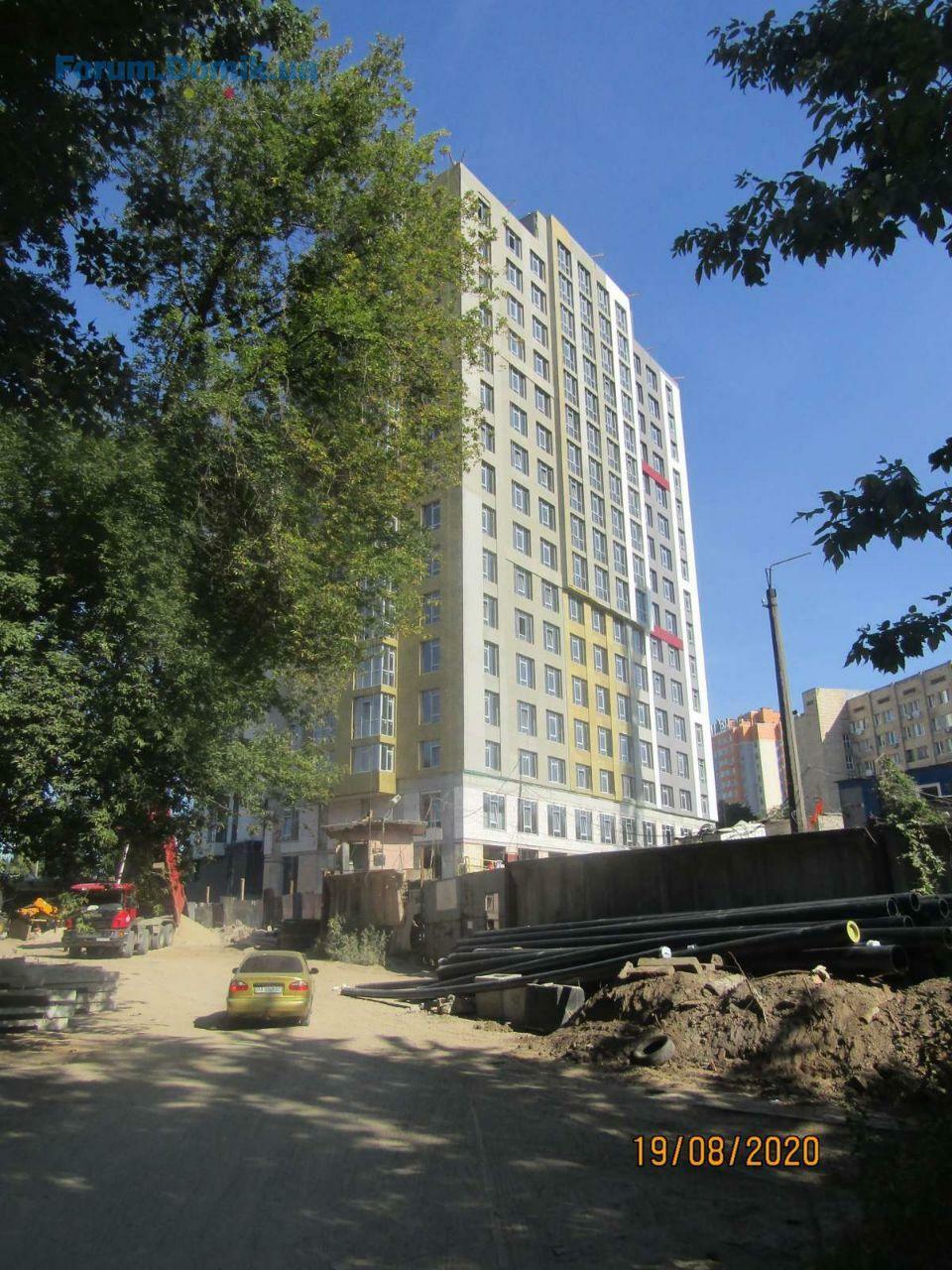

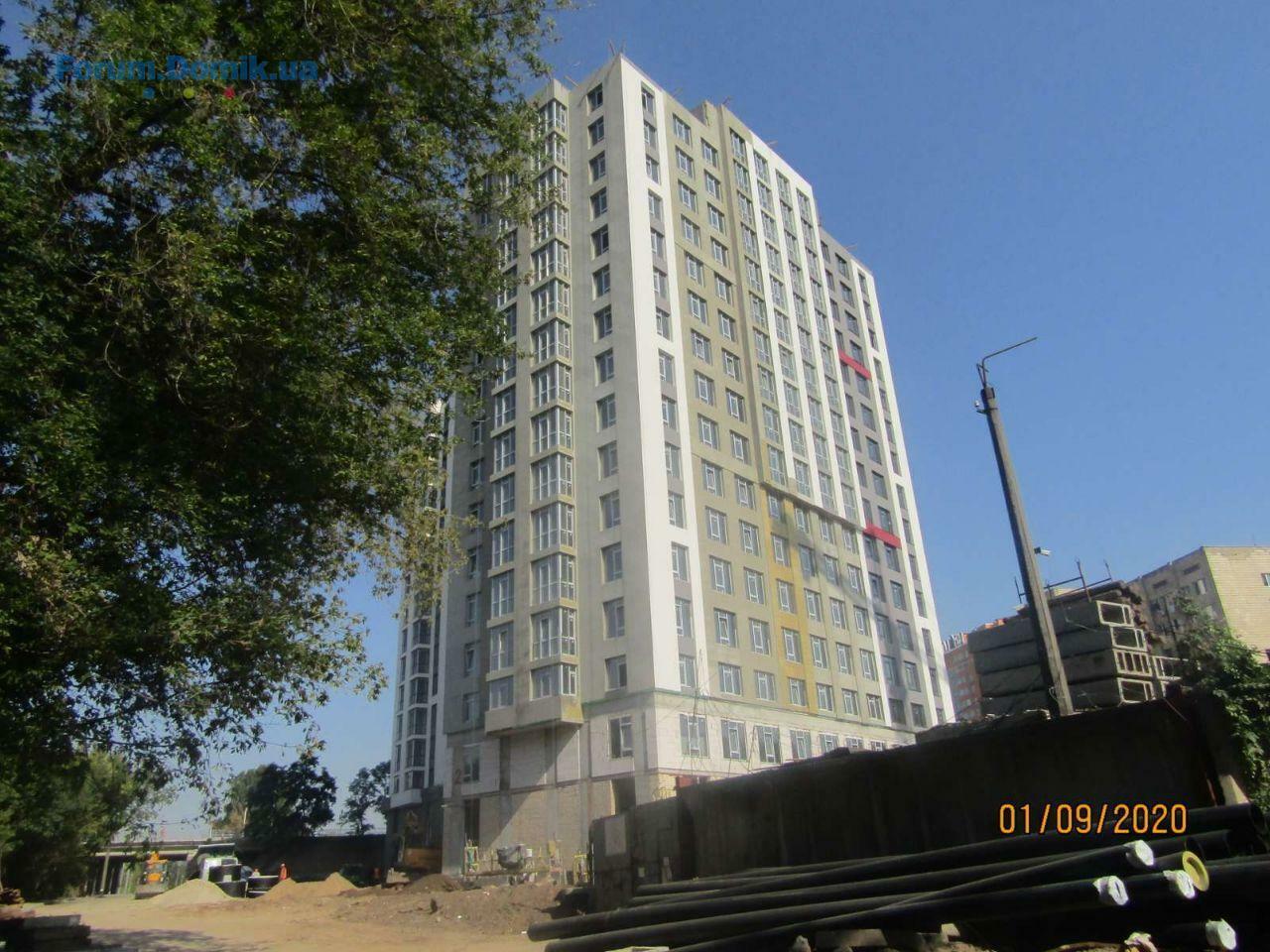

Динамика строительства ЖК "Сучасний квартал" на 20.07.2020
1 секция:

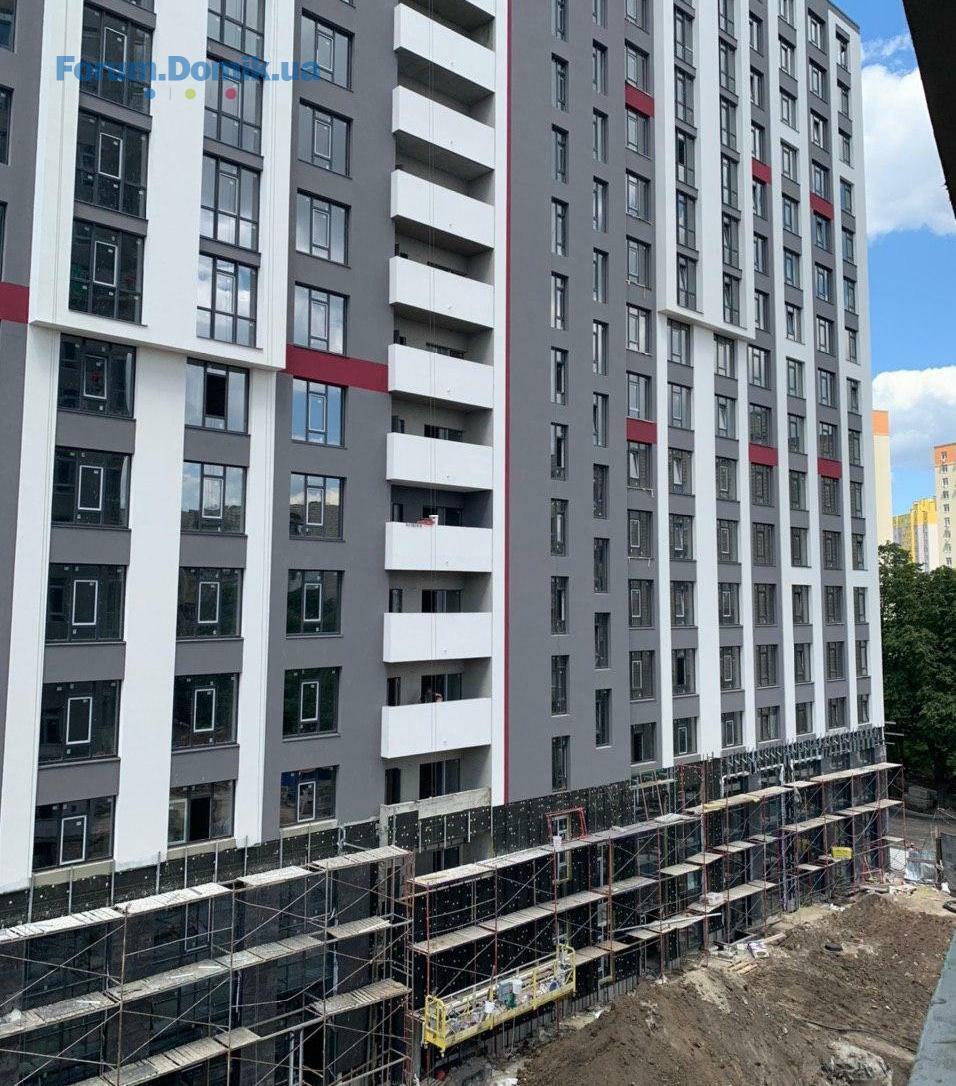

▪ Завершены работы по утеплению мокрого фасада со стороны двора.

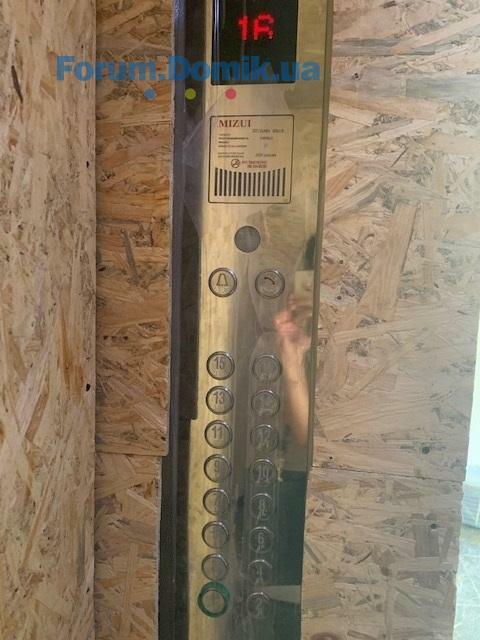

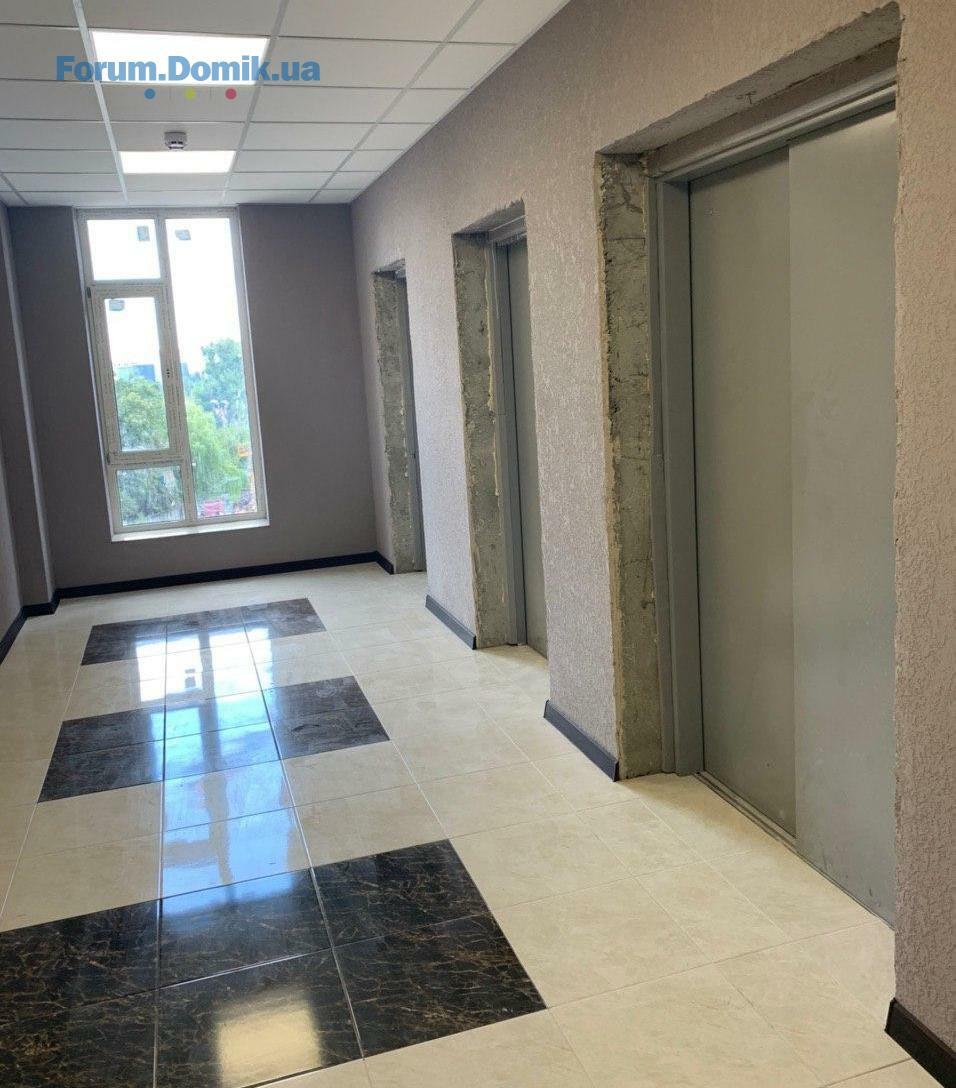

▪ Выполнен монтаж пасажирского лифта №2.

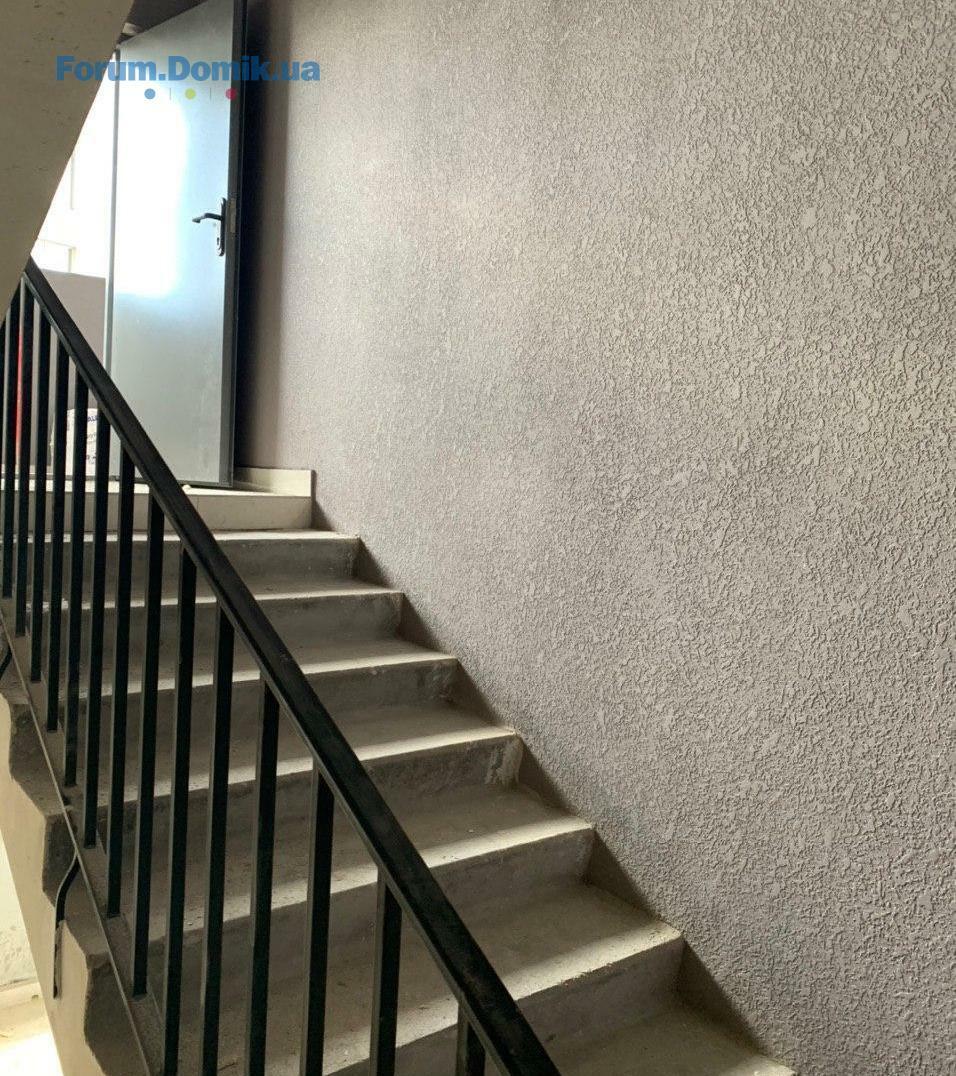

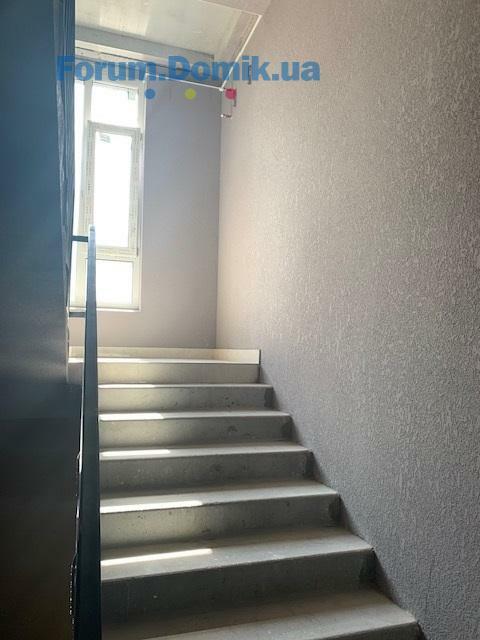

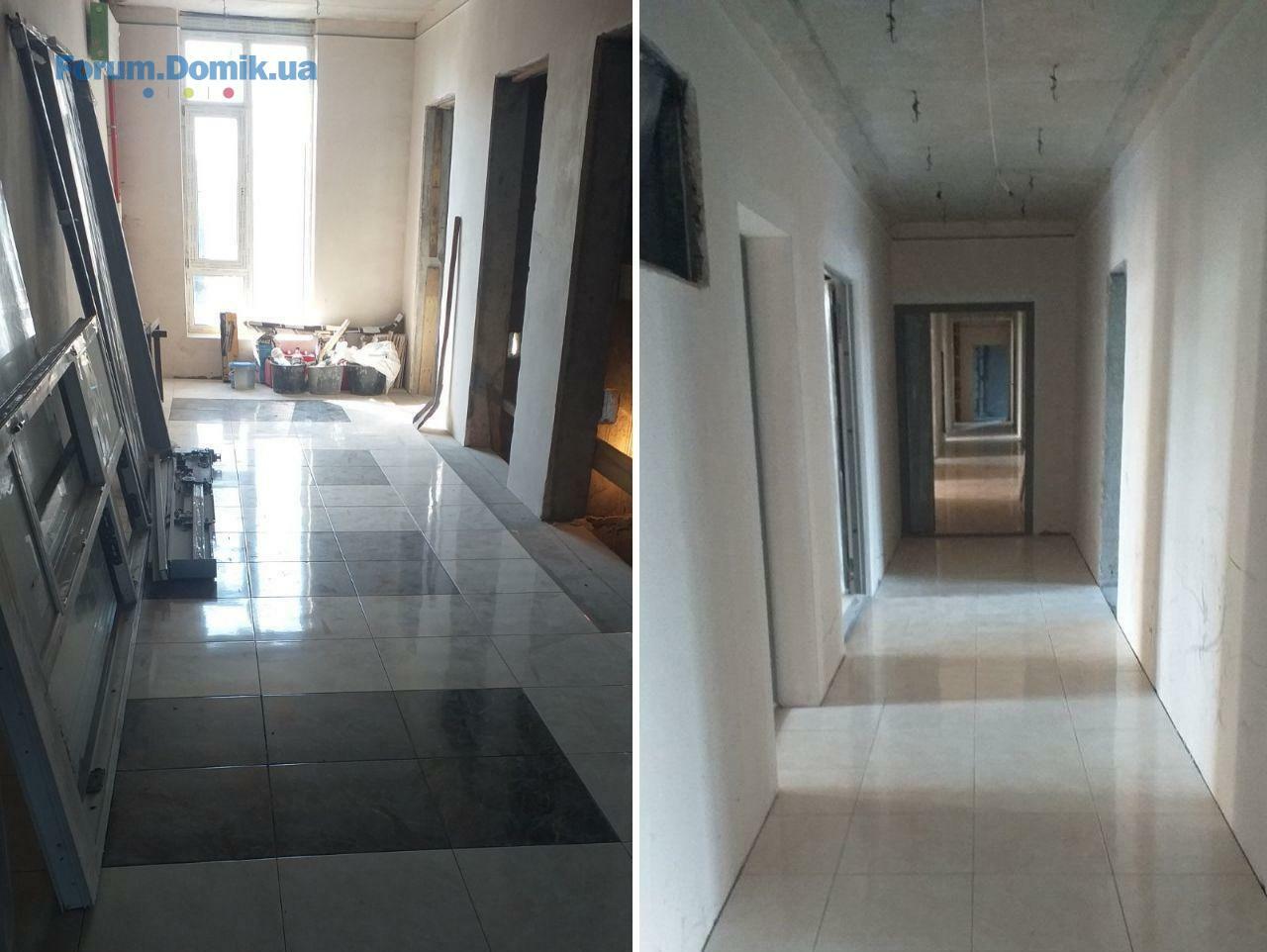

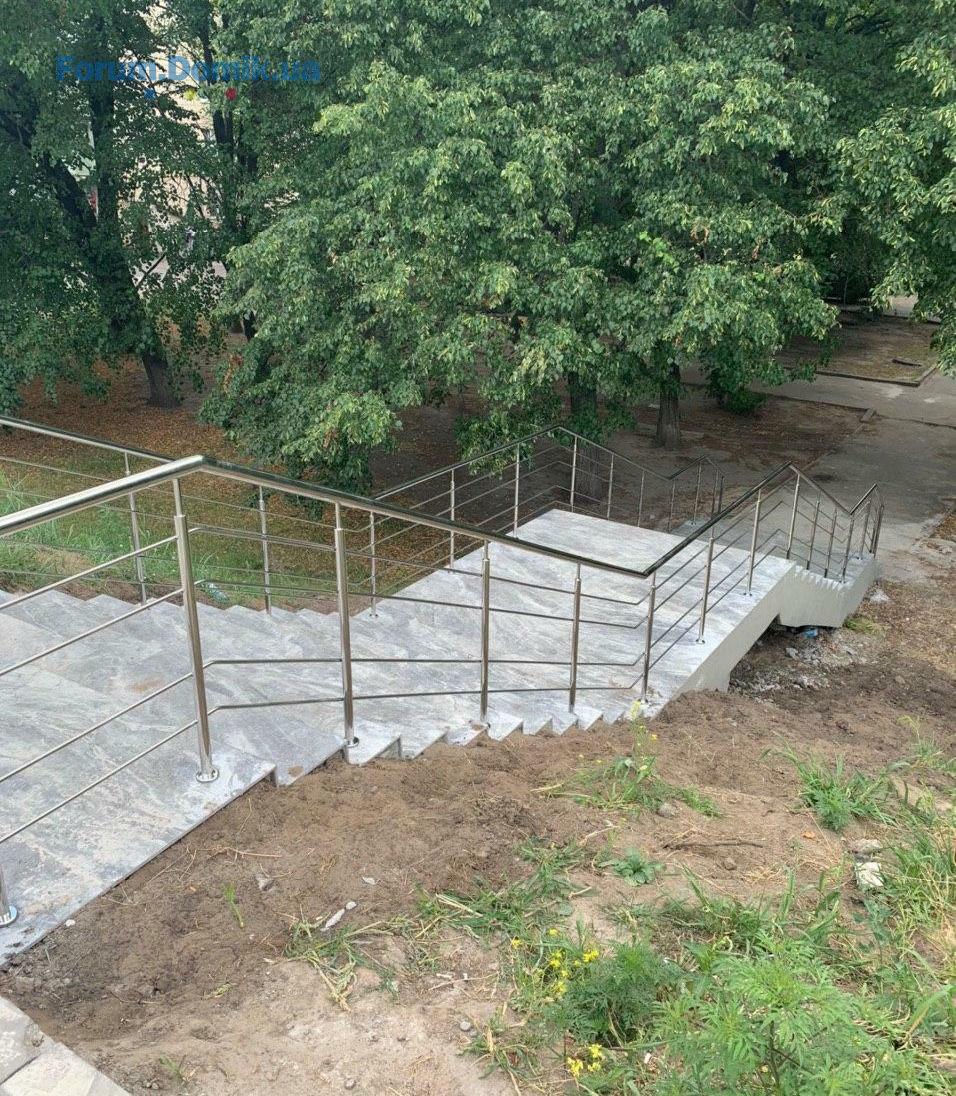

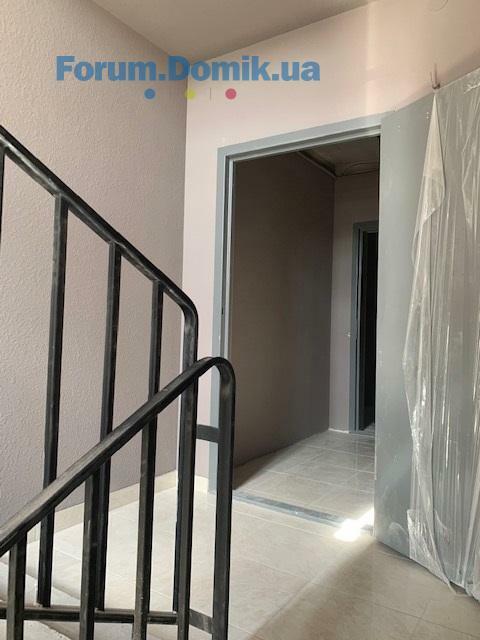

▪ Выполнены работы по устройству напольного покрытия лестниц 1-2 этажей, подвальных помещений, инженерных узлов.

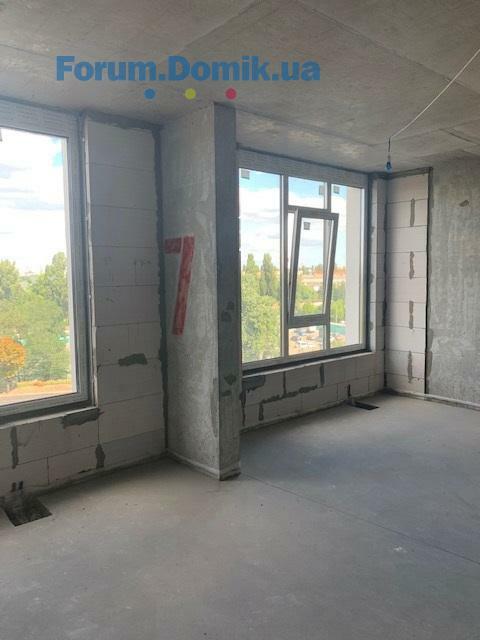

▪ Выполняються подготовительные работы по декоративному оштукатуриванию коридоров, тамбуров, лифтовых холов, площадок 8-16 этажей.

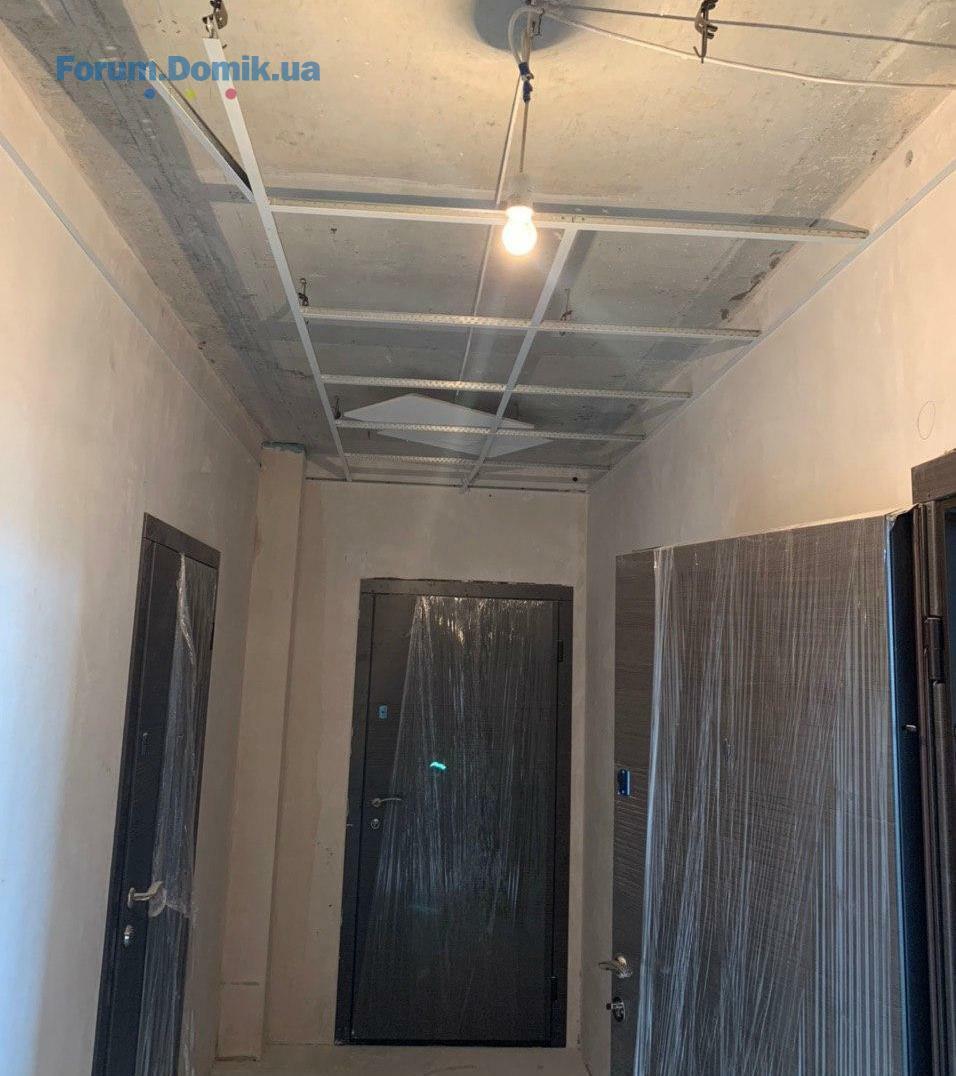

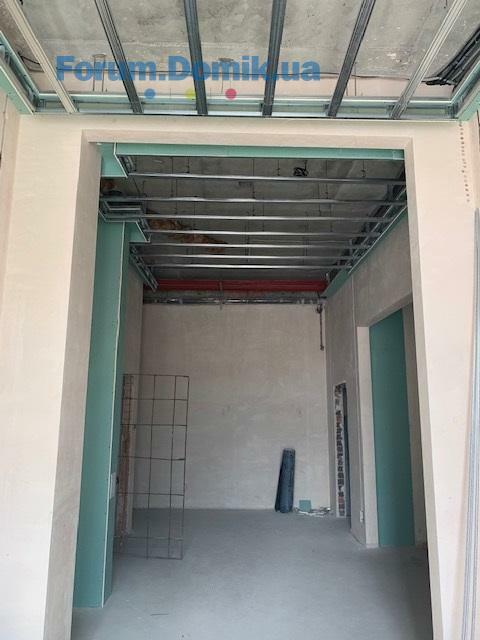

▪ В работе монтаж подвесного потолка системы Армстронг 3-6 этажей

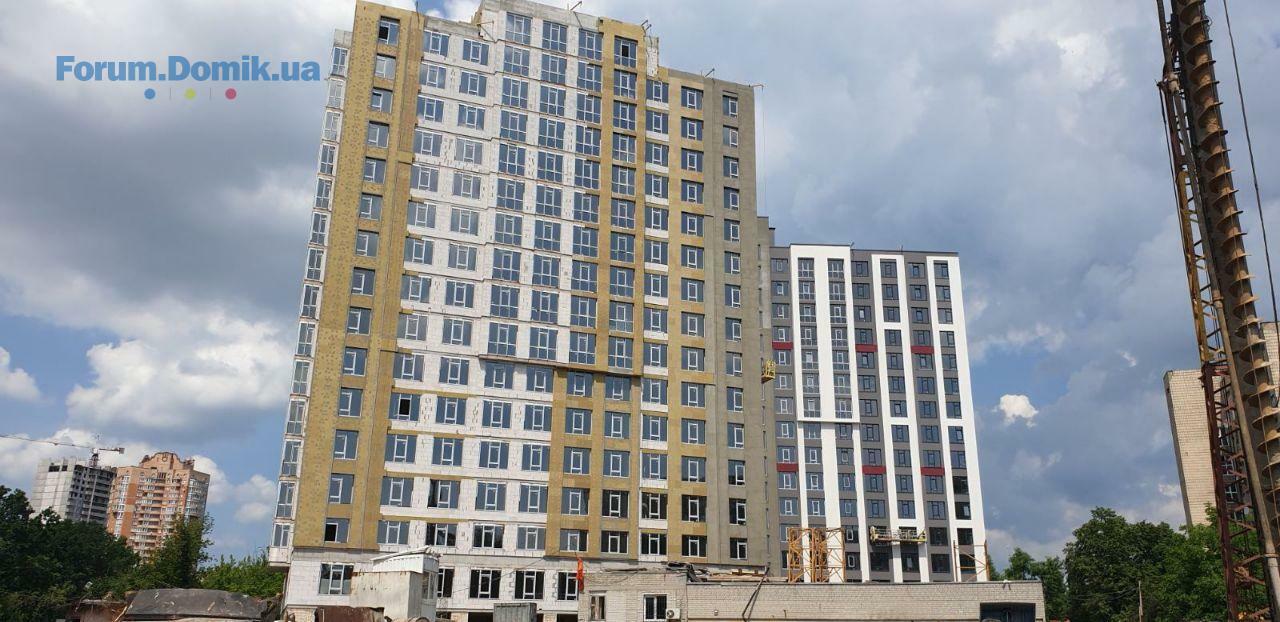

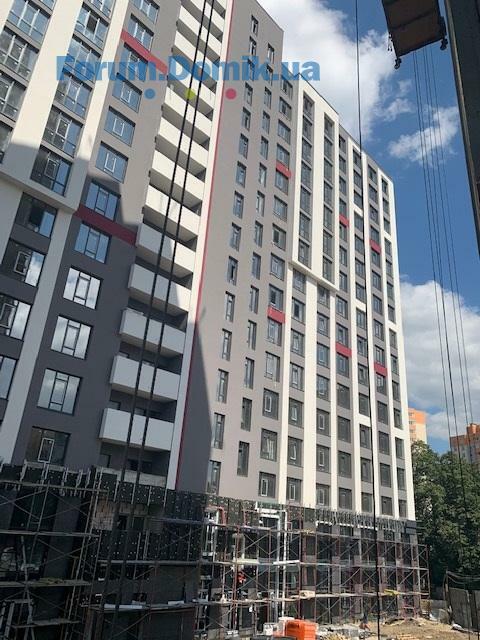

▪ В работе монтаж вентилируемого фасада и остекление 1-го и 2-го этажей.
▪ Выполняются внешние работы по устройству водоснабжения и канализации 1 секции.

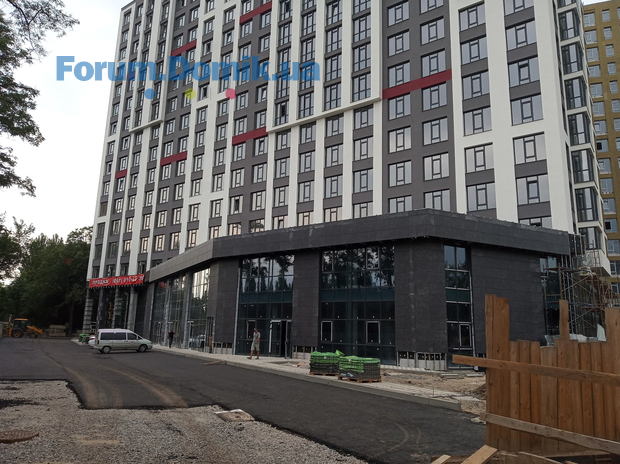

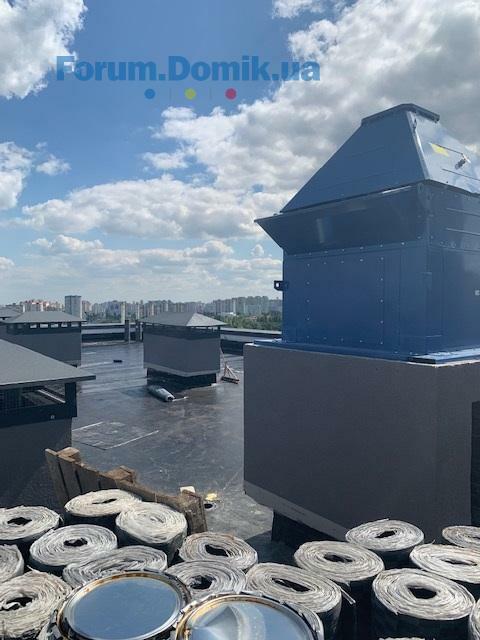

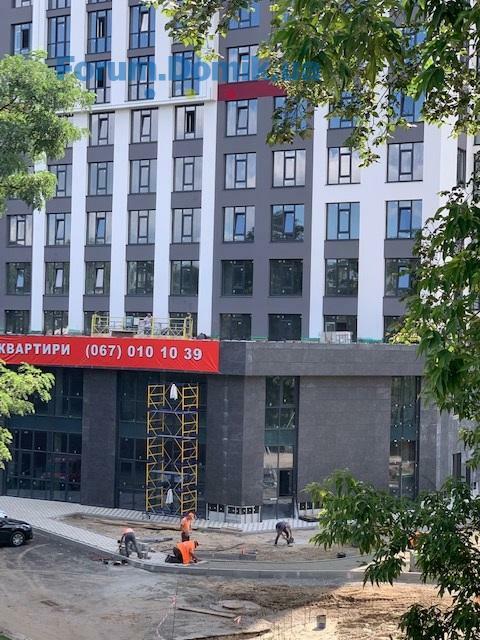

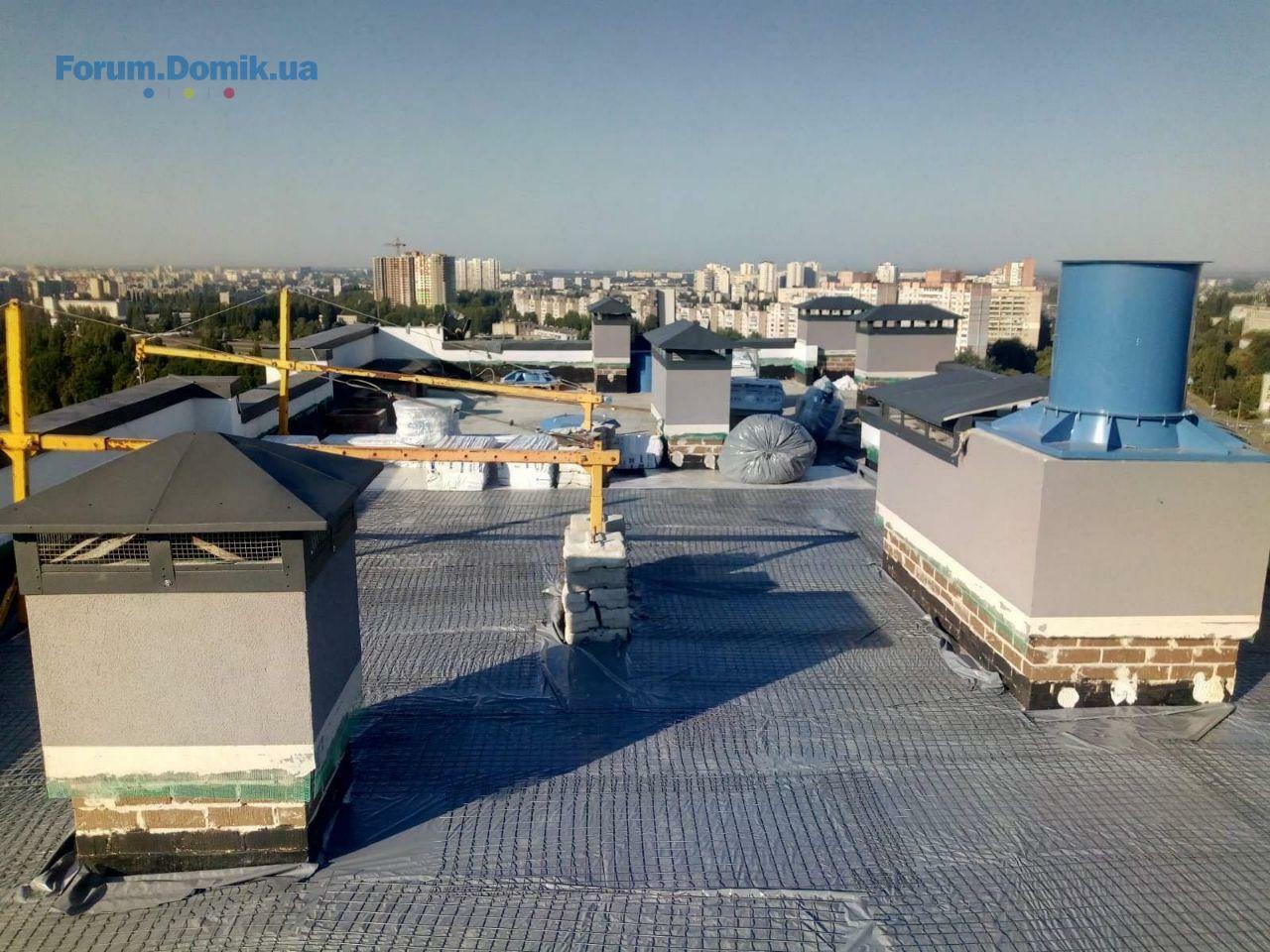

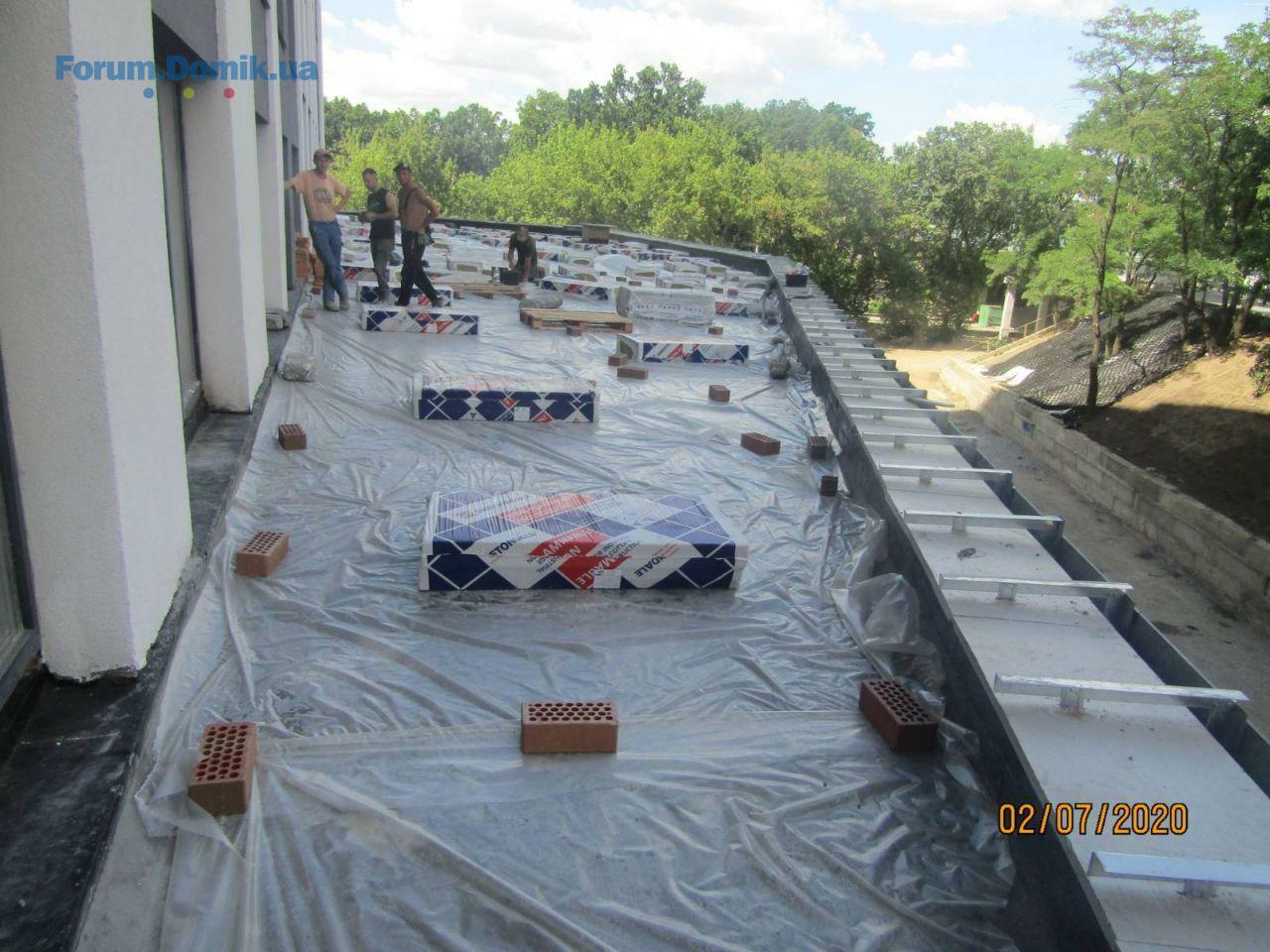

▪ Выполняются работы по устройству основной кровли.
▪ Завершены работы по устройству кровли пристройки.

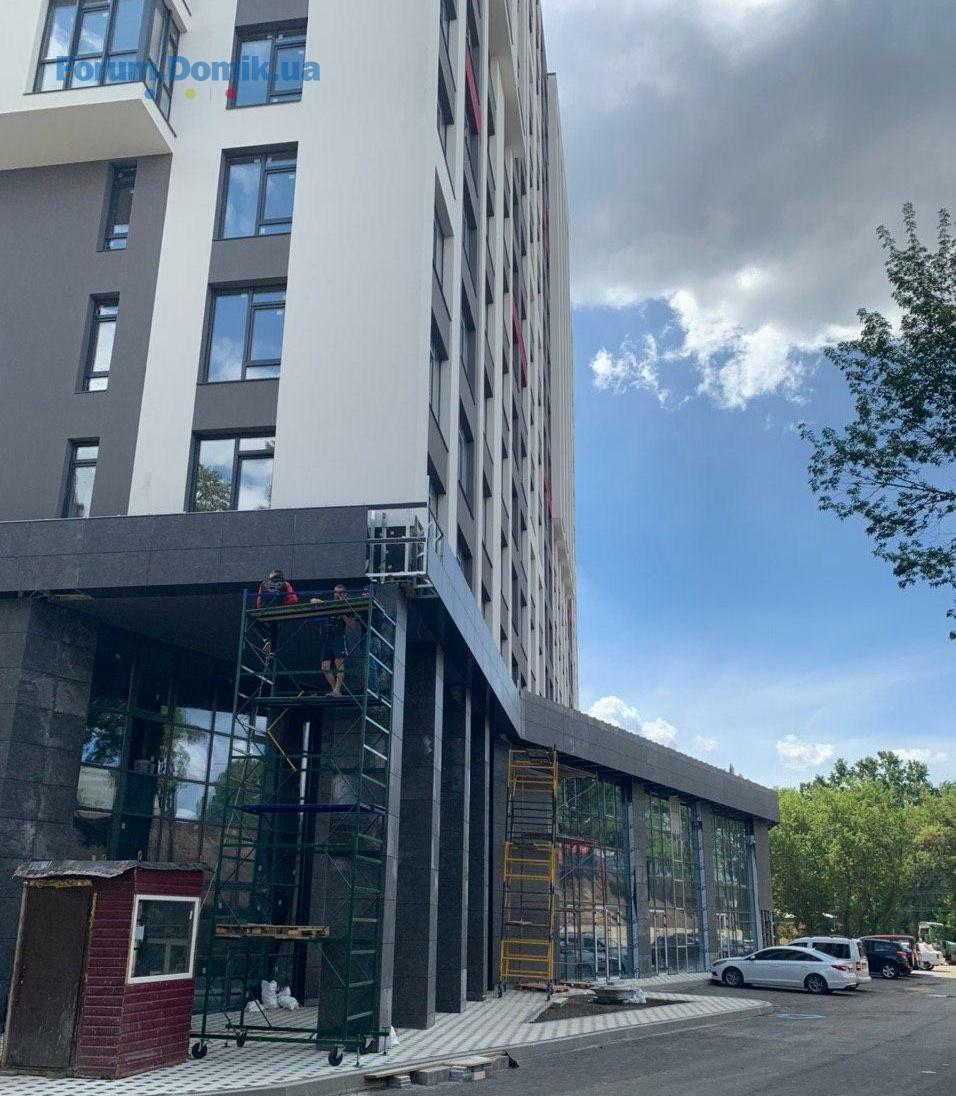

▪ Выполняется ремонтные работы центрального входа, ресепшена, лифтового хола.
▪ В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
▪ В работе устройство слаботочных систем и видеонаблюдения.

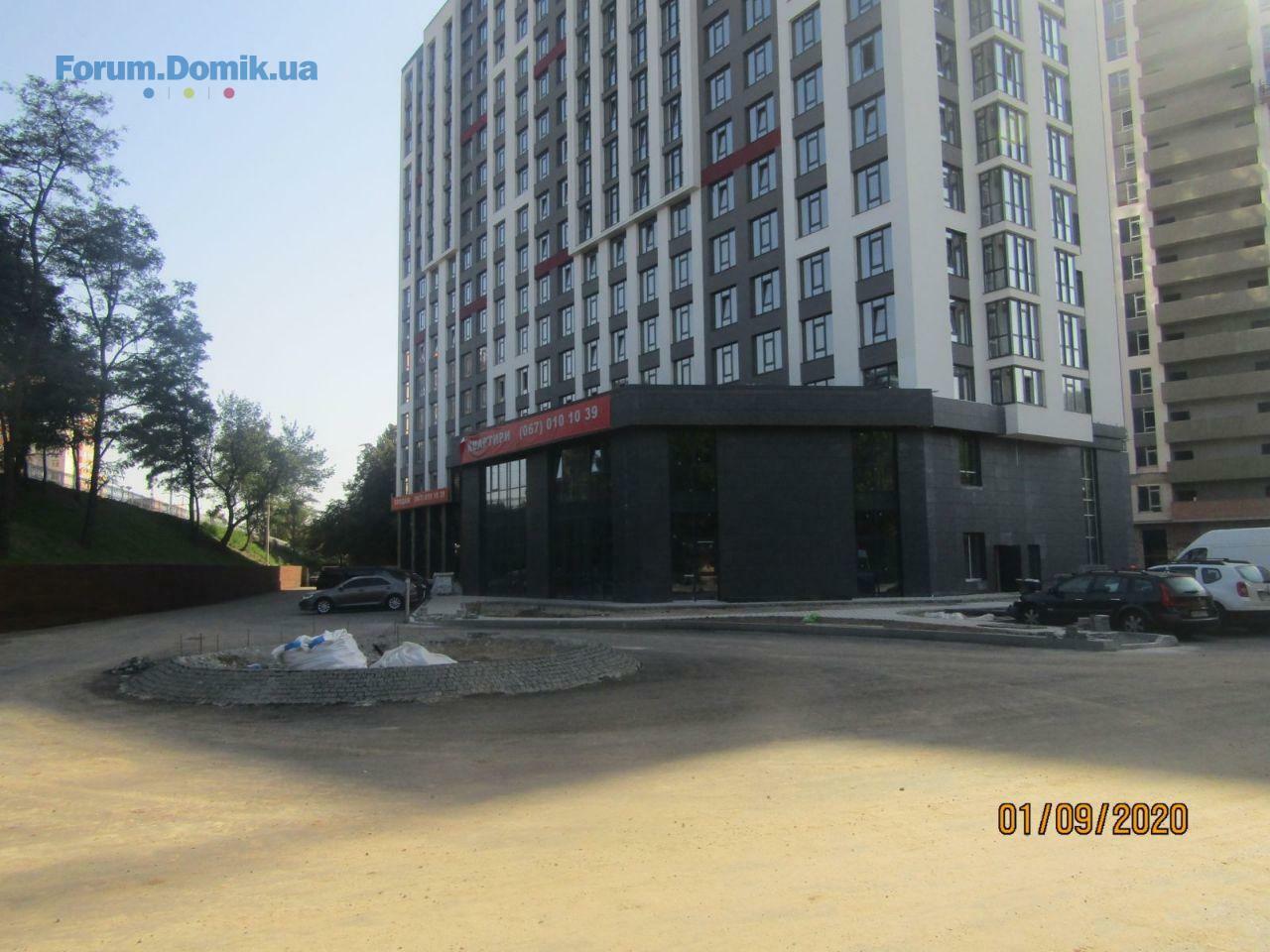

▪ Выполнен 1 этаж асфальтирования.

▪ Выполнены отделочные работы центральной лестницы.

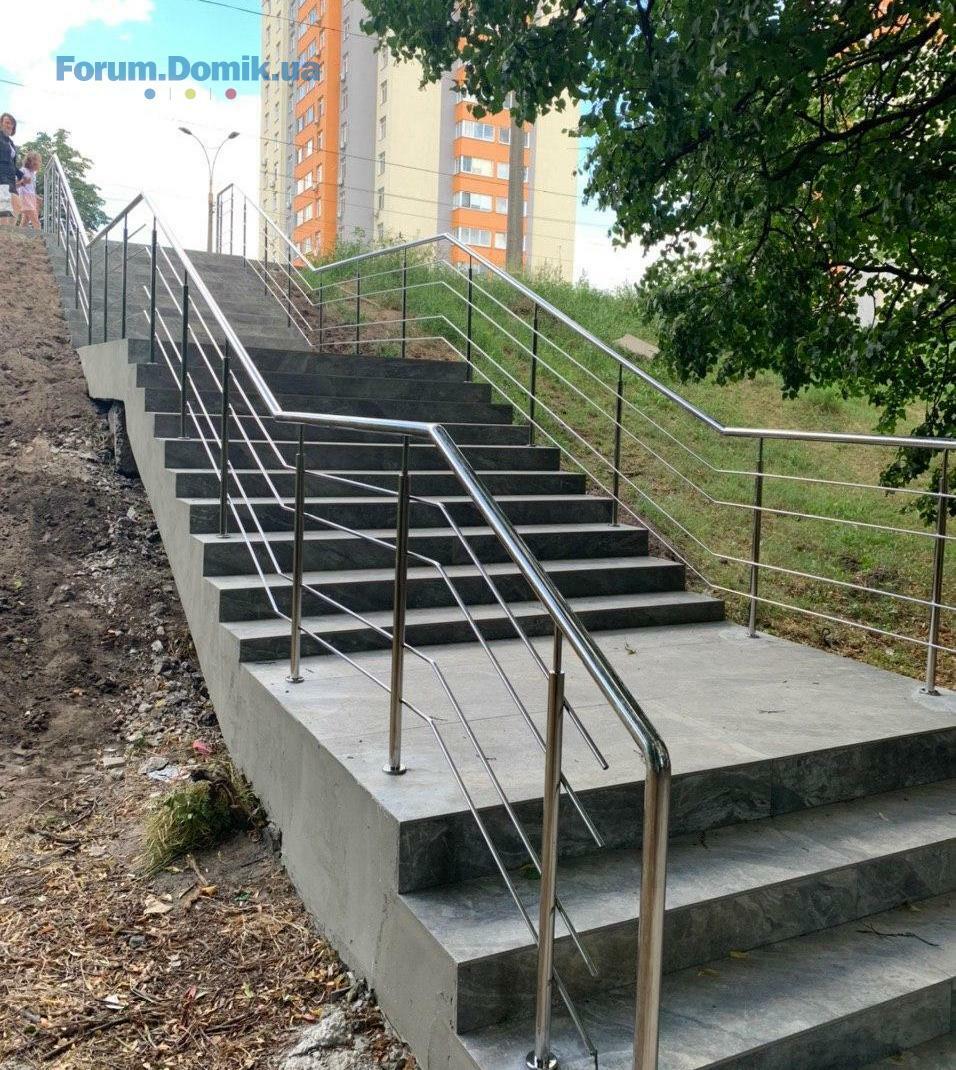

▪ В работе благоустройство 1 секции, установка бордюрных камней и щебневая подготовка.

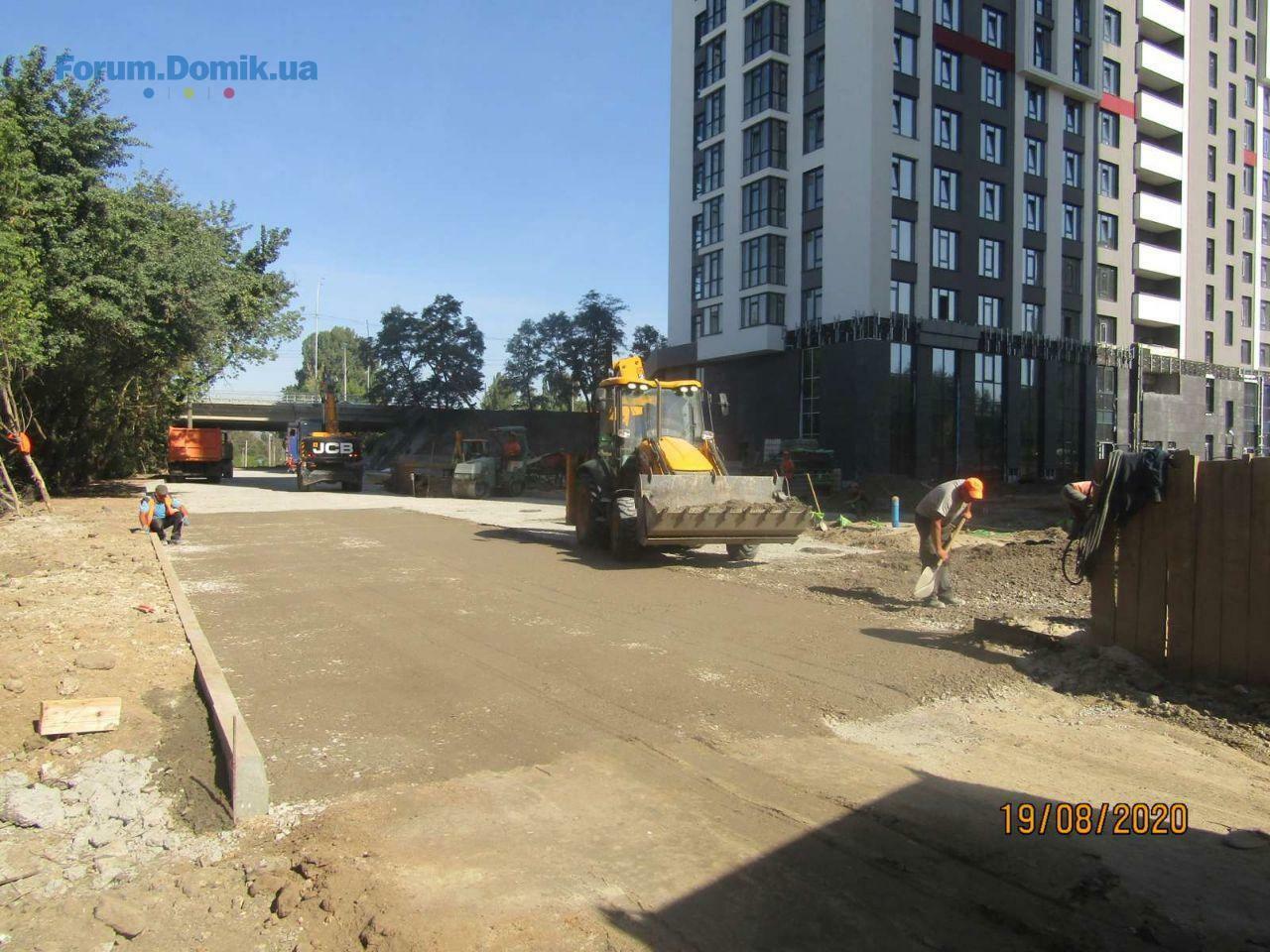

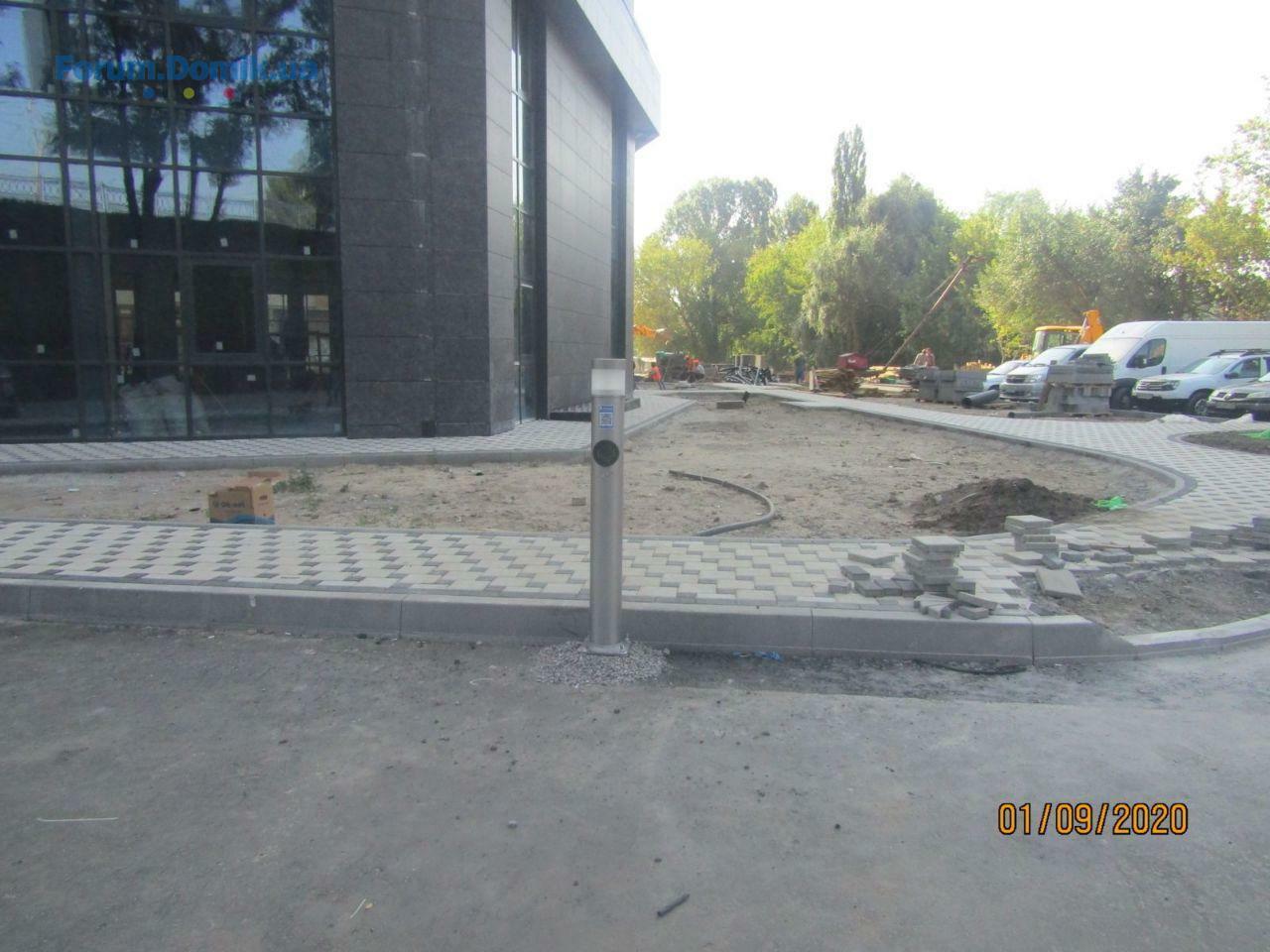

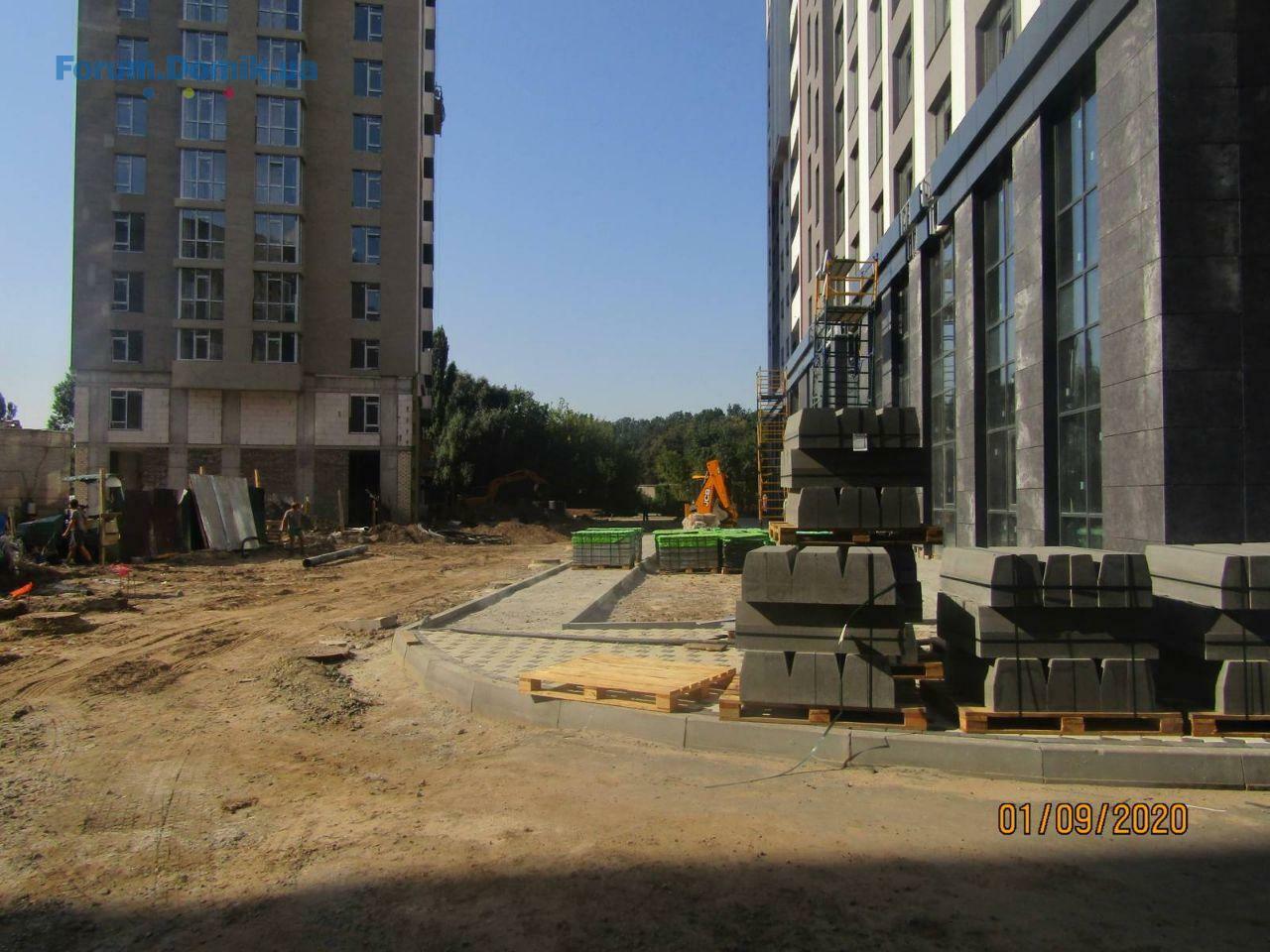

▪ В работе укладка тротуарной плитки.
▪ В работе устройство поливов и озеленение.

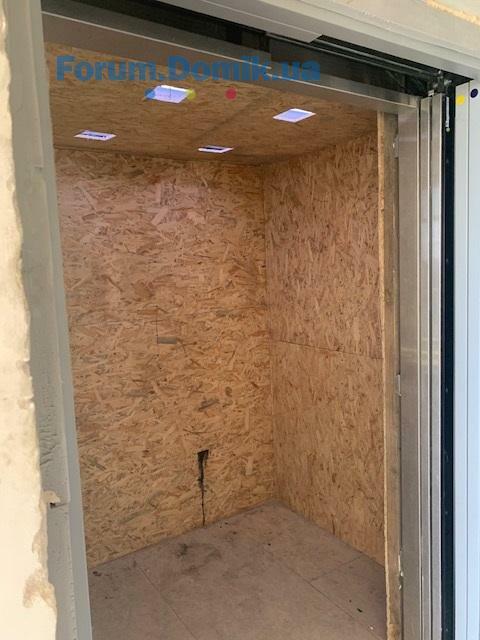

▪ Завершаются работы по устройству накрывков балконов на холодных переходах.
▪ В работе устройство плавающих фундаментов с виброизоляцией крышной котельной.

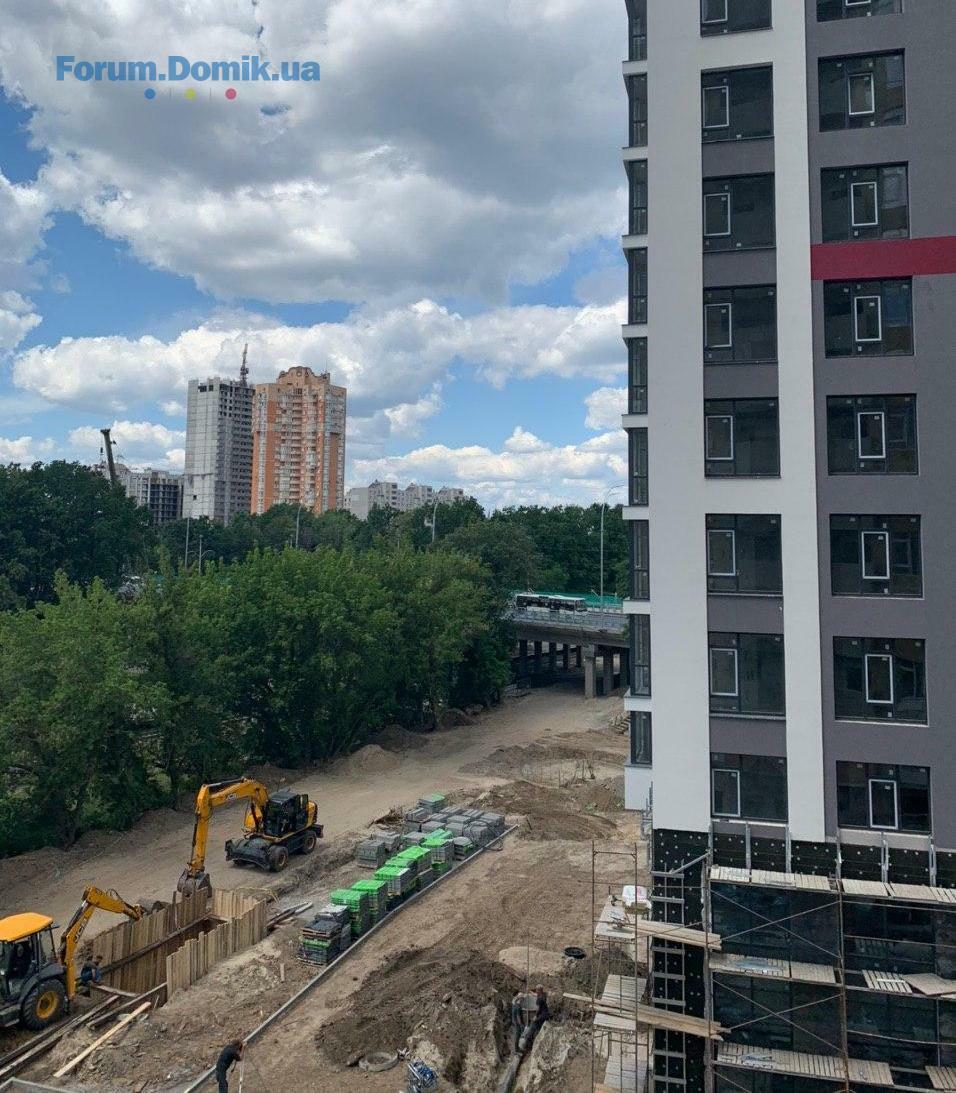

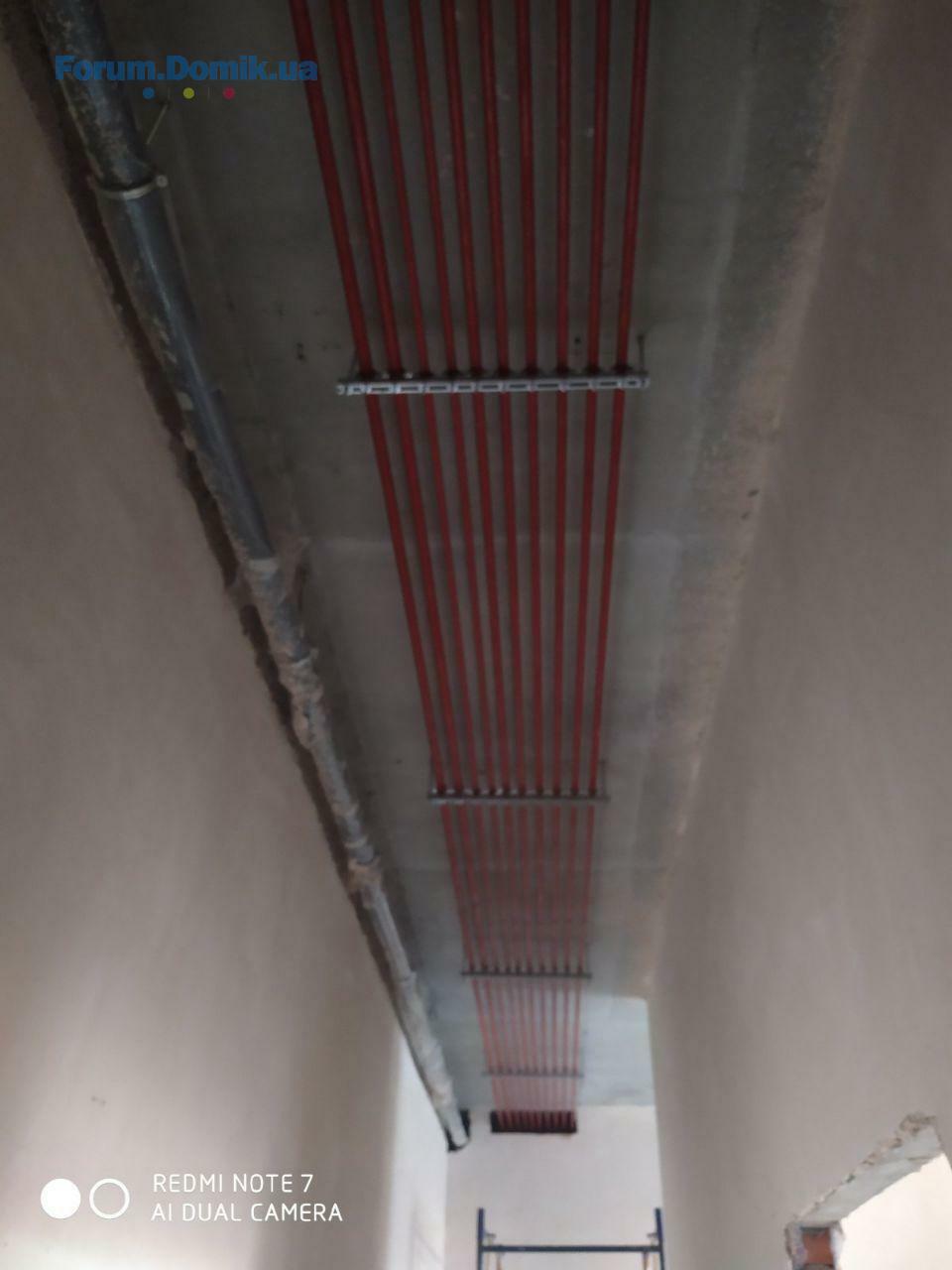

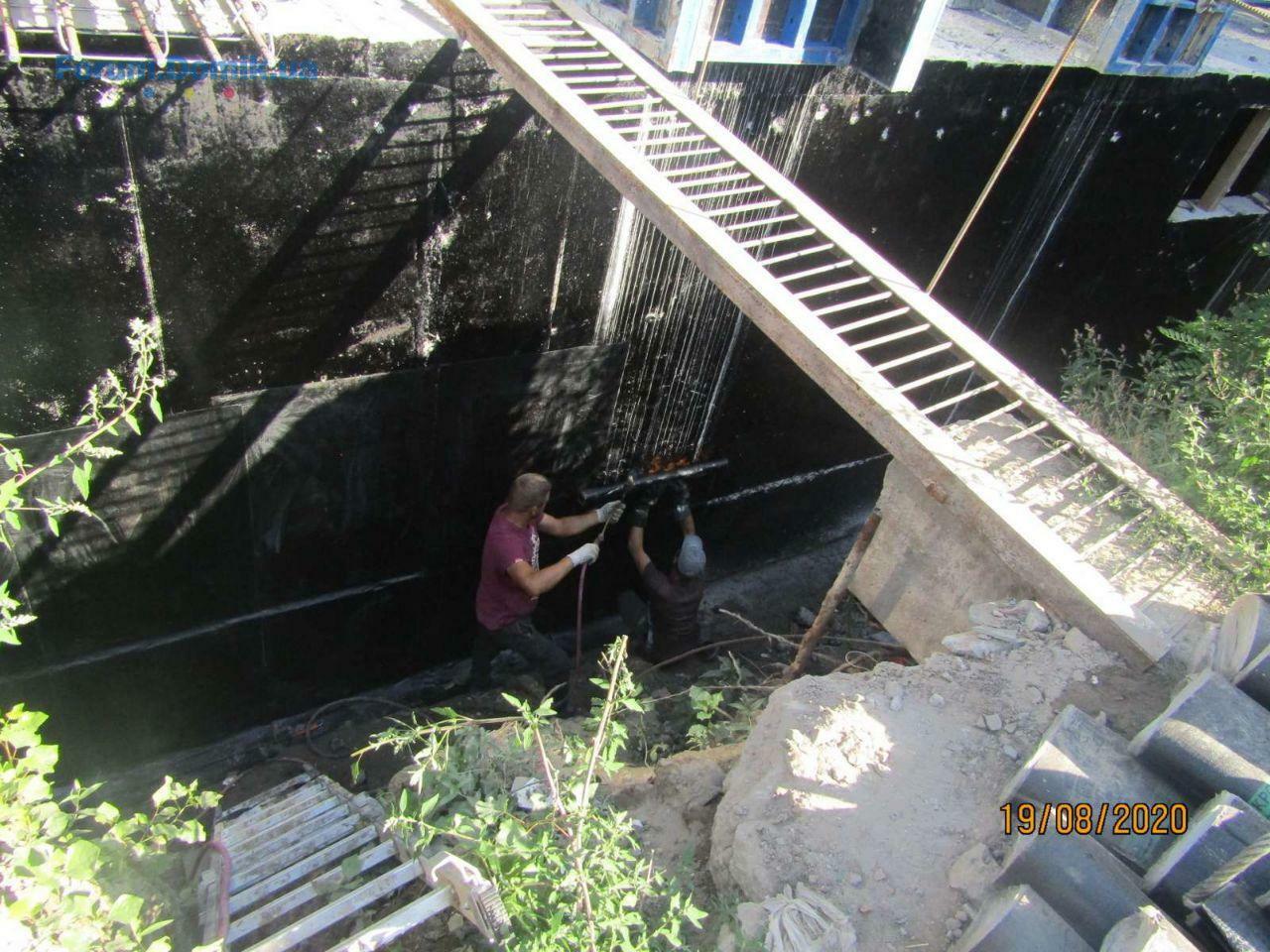

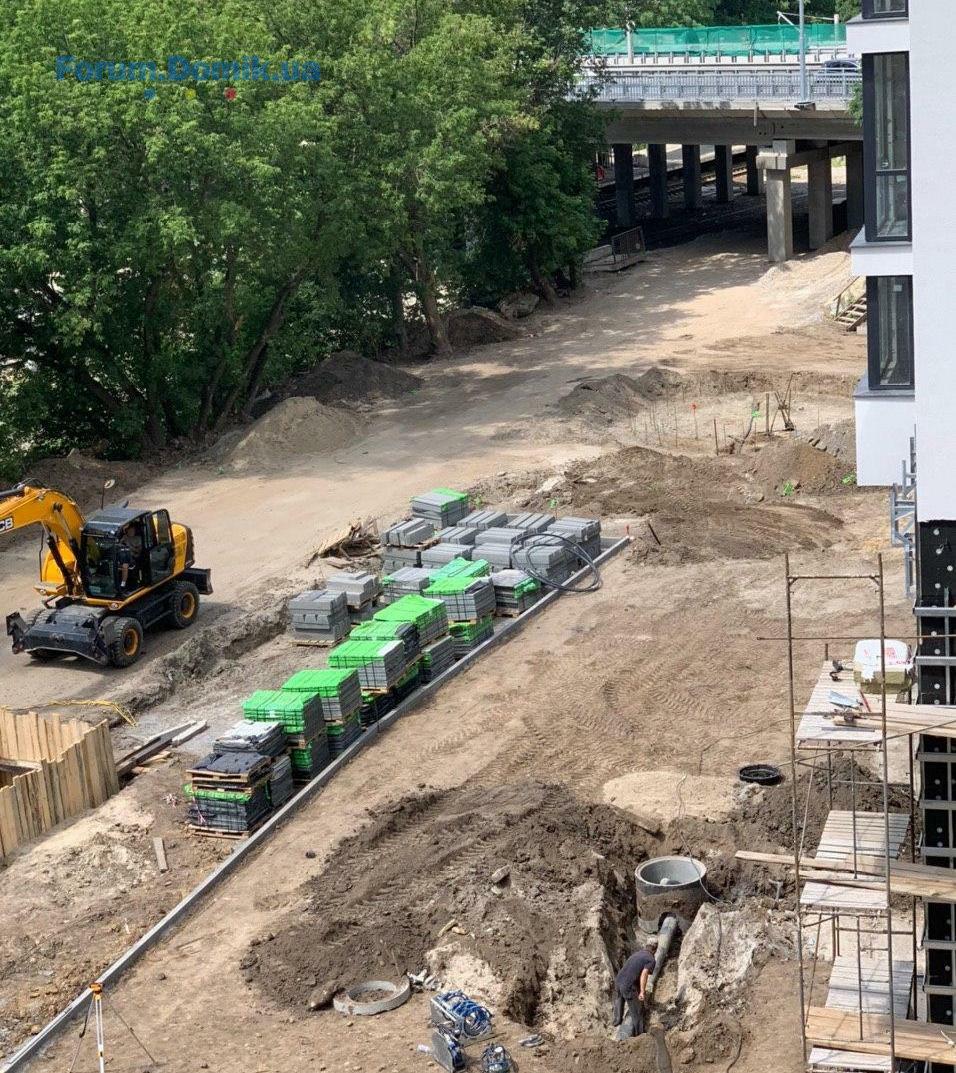

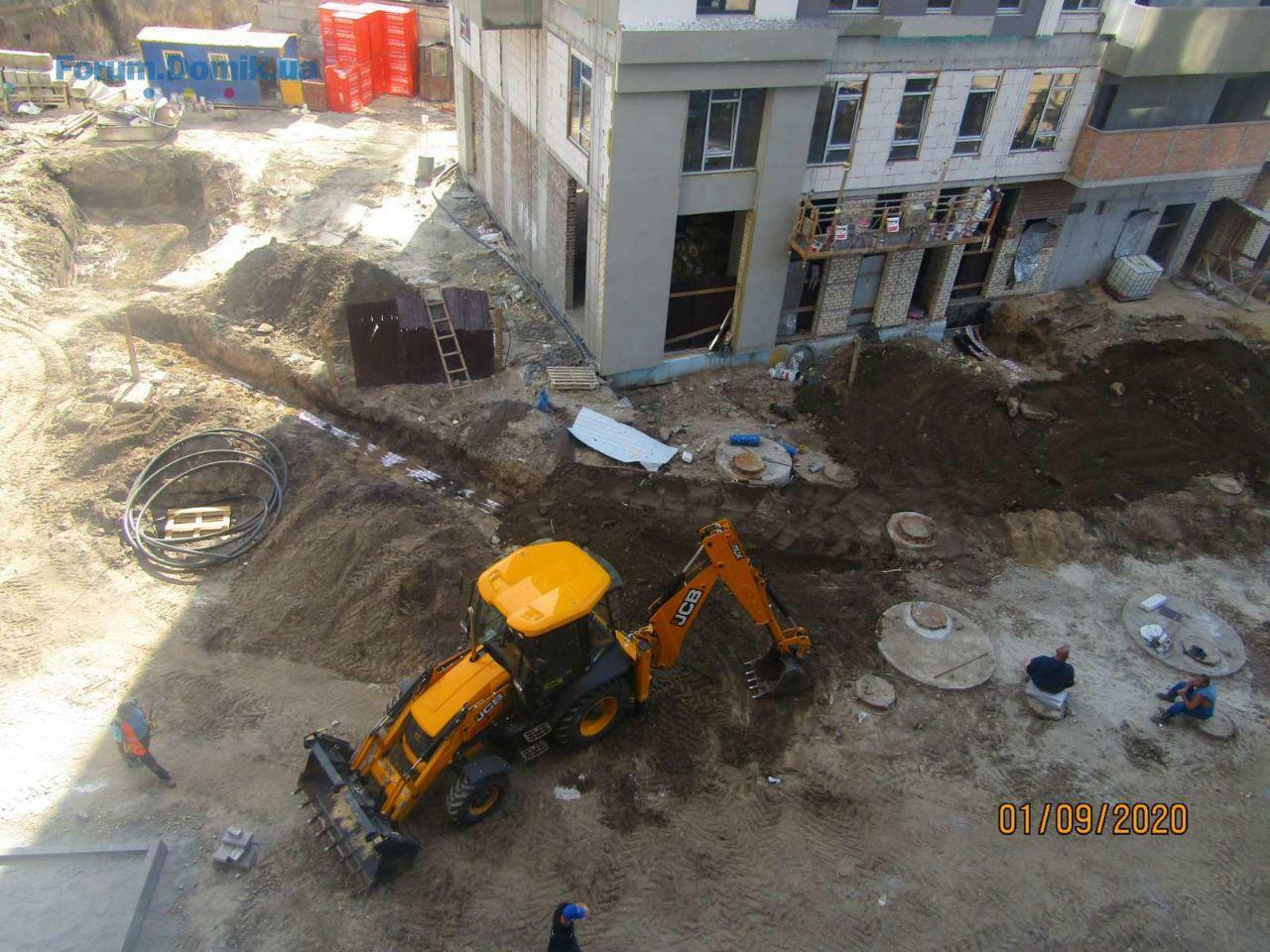

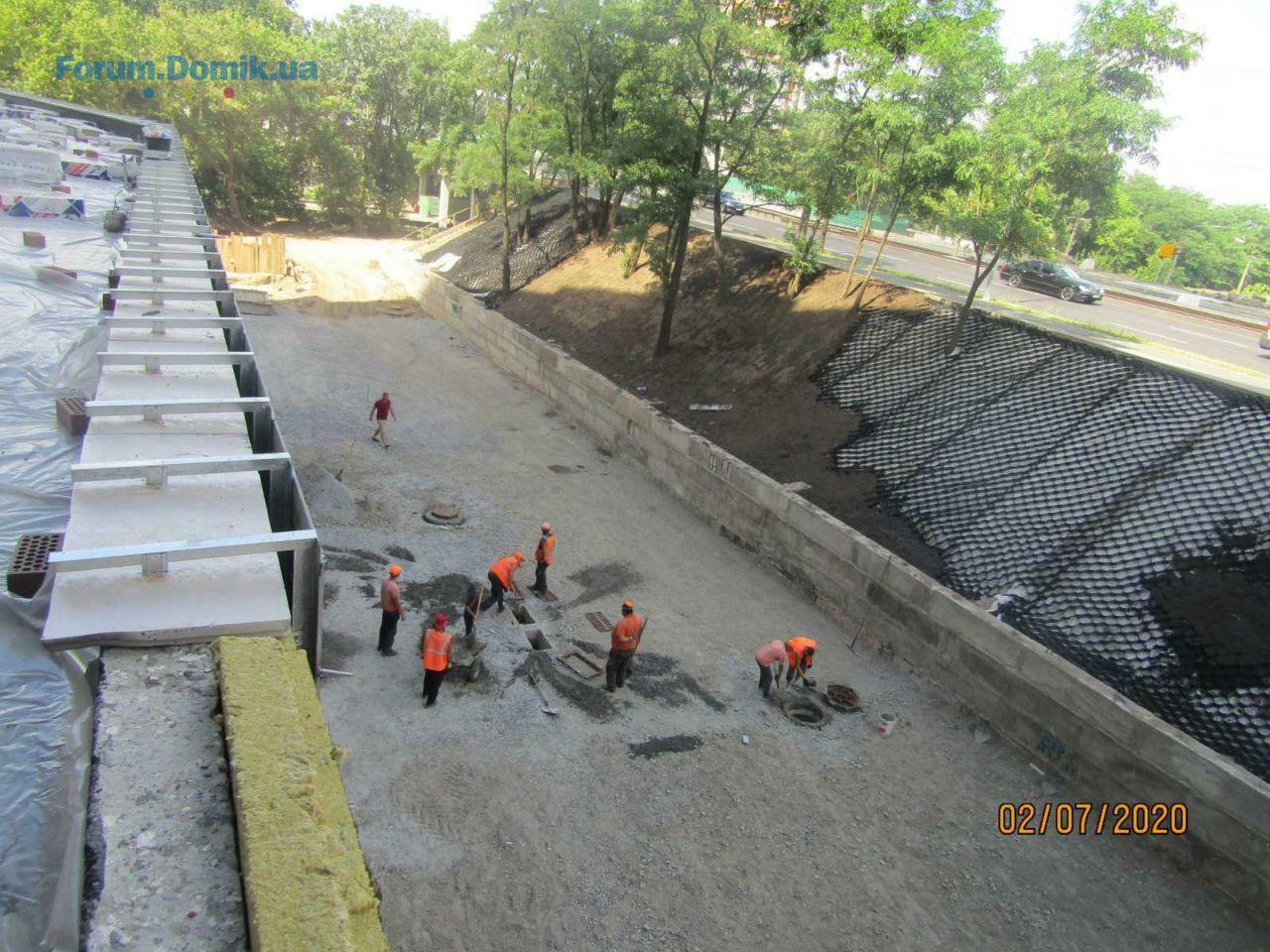

▪ В работе устройство теплотрасс.
2 секция:

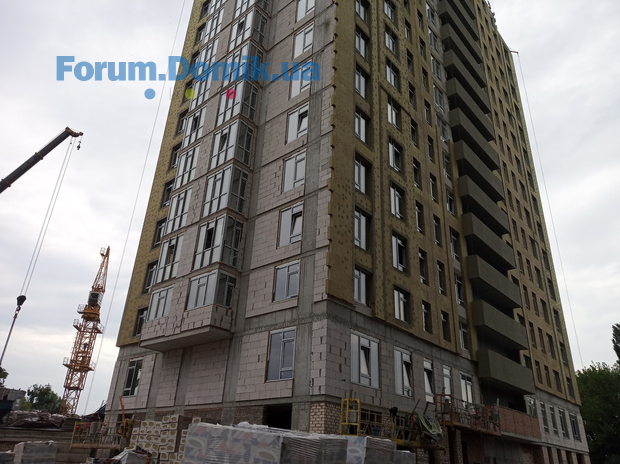

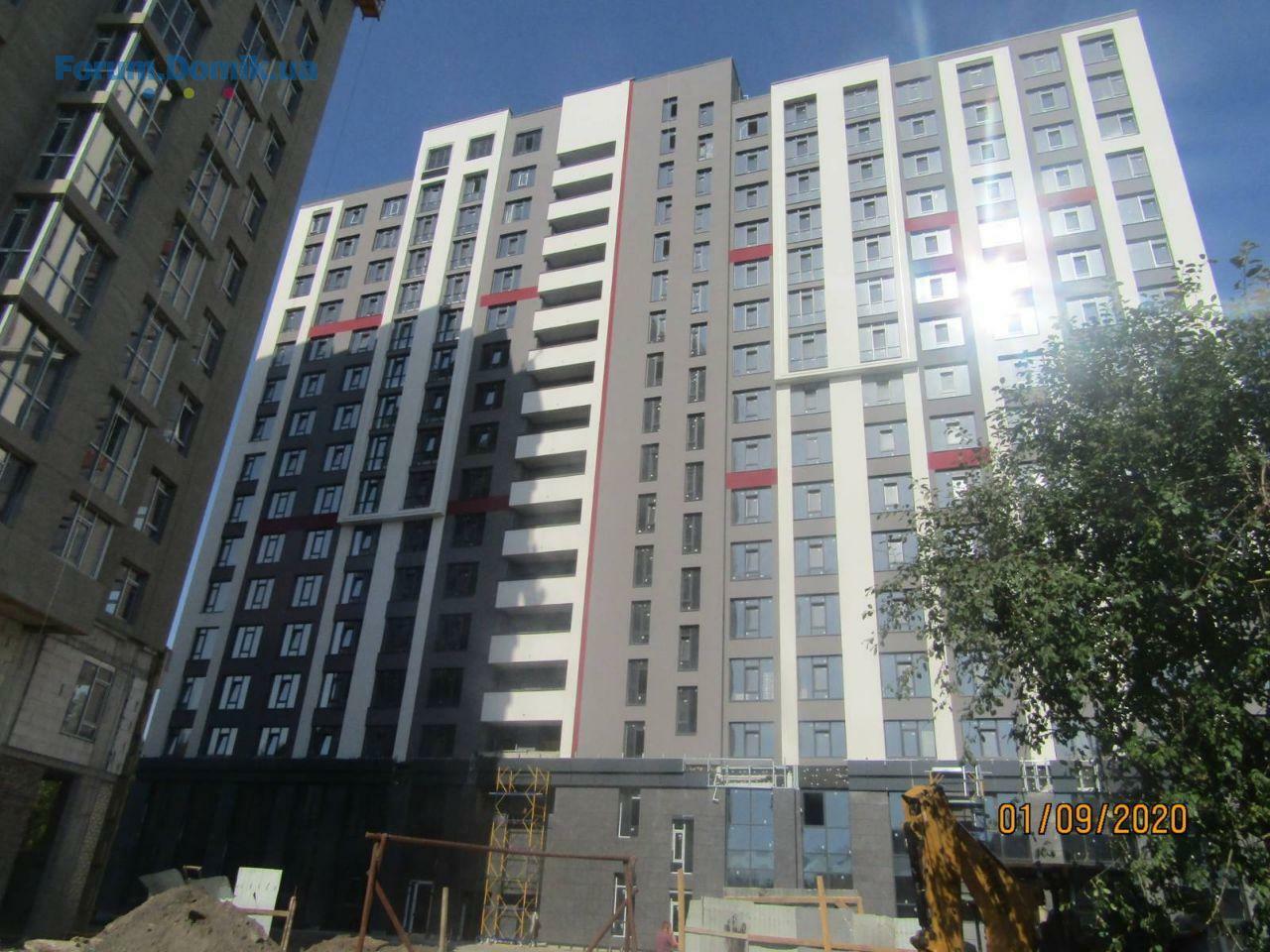

▪ В работе утепление фасада минераловатными плитами и оштукатуривание.
▪ Завершаются работы по горизонтальной разводке отопления и водоснабжения.
▪ Завершены работы по оштукатуриванию.

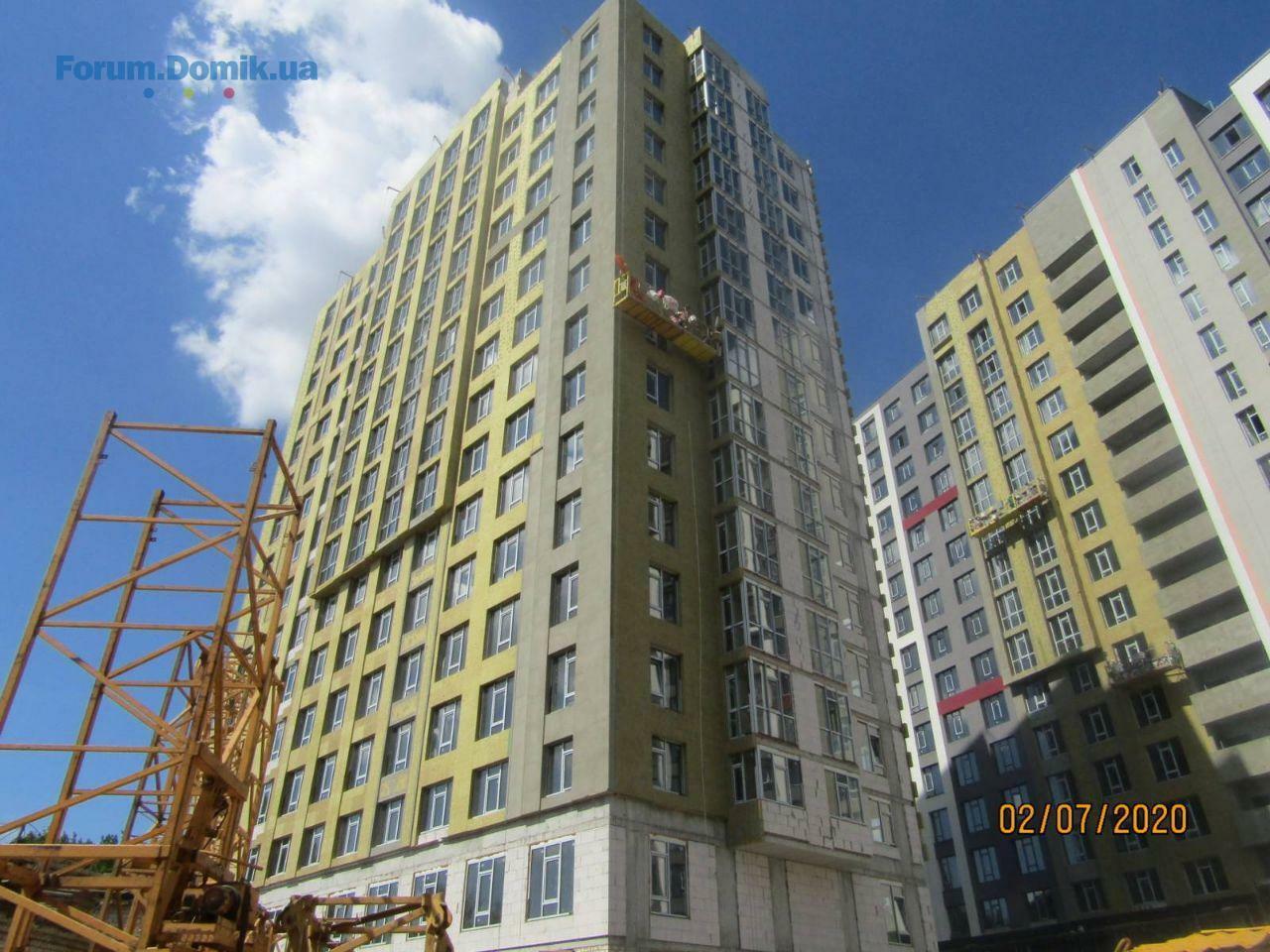

▪ В работе монтаж лифтового оборудования.

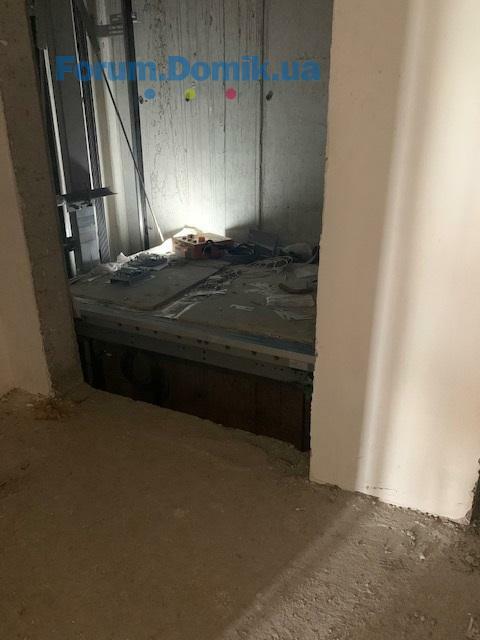

▪ В работе устройство лежаков в подвальном помещении.
▪ Выполняются работы по устройству стяжки на 13-16 этажах.
▪ Выполняются внешние работы по устройству водоснабжения и канализации 2 секции.
▪ В работе утепление технических помещений кровли.
3 секция:

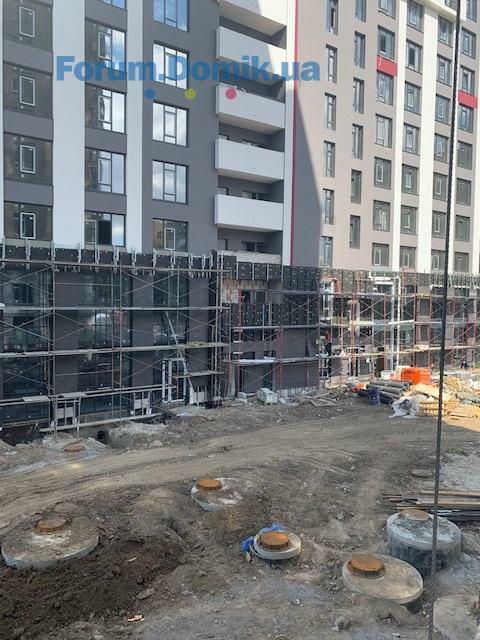

▪ Завершены работы по устройству котлована, выноса инженерных сетей с пятна застройки.

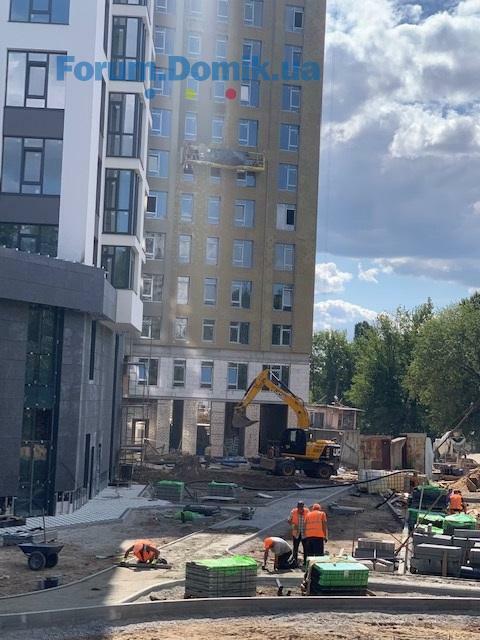

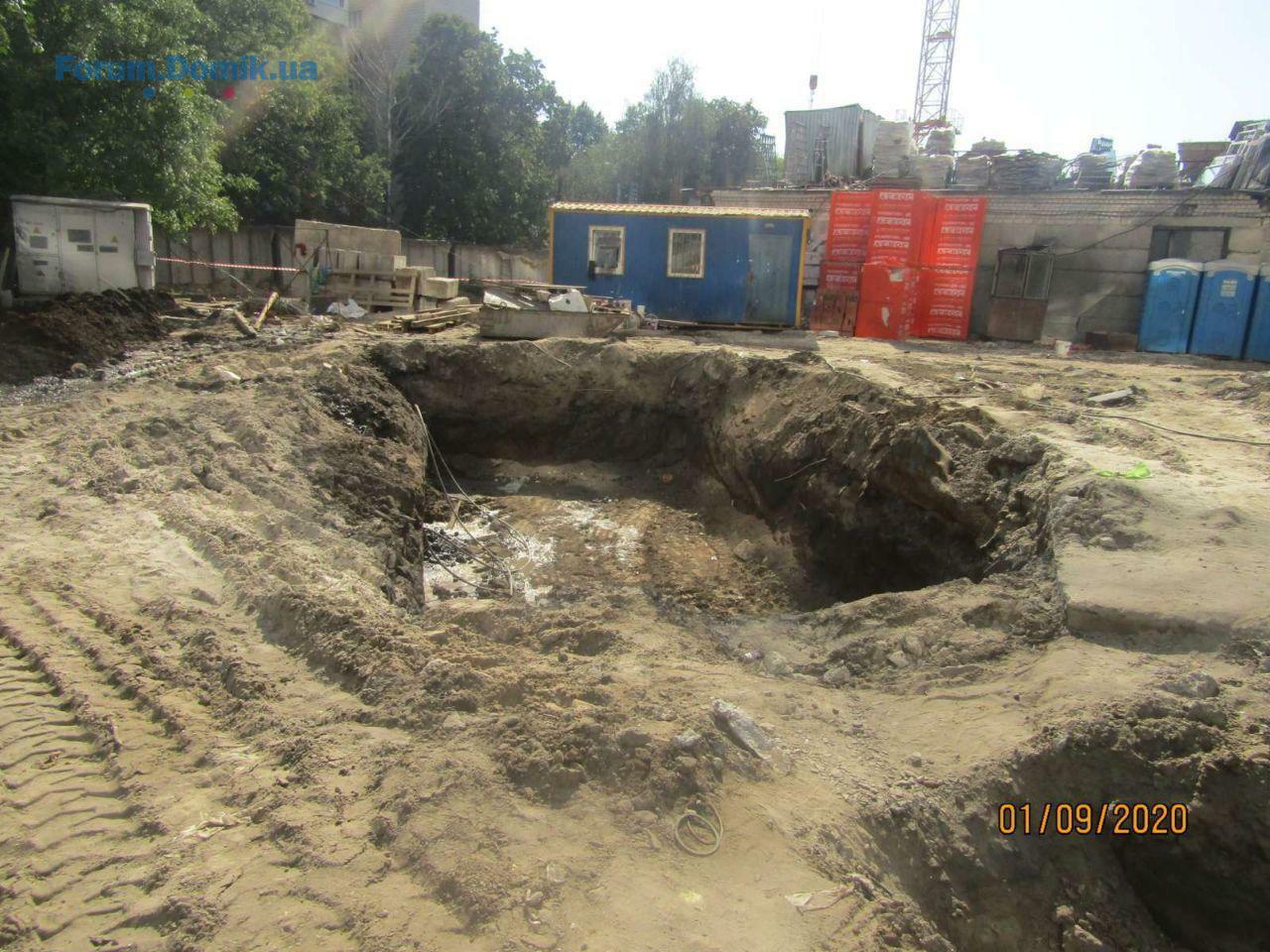

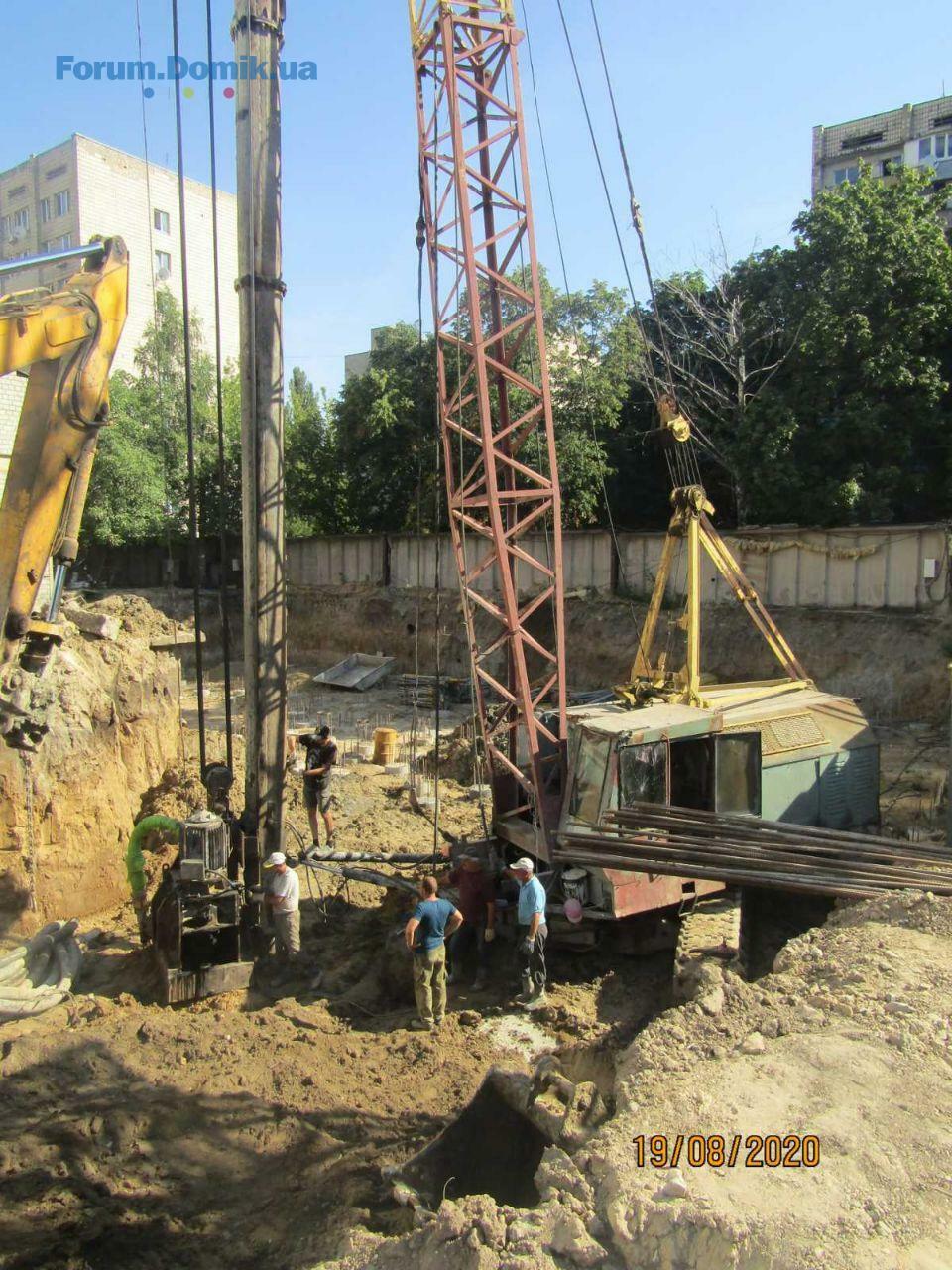

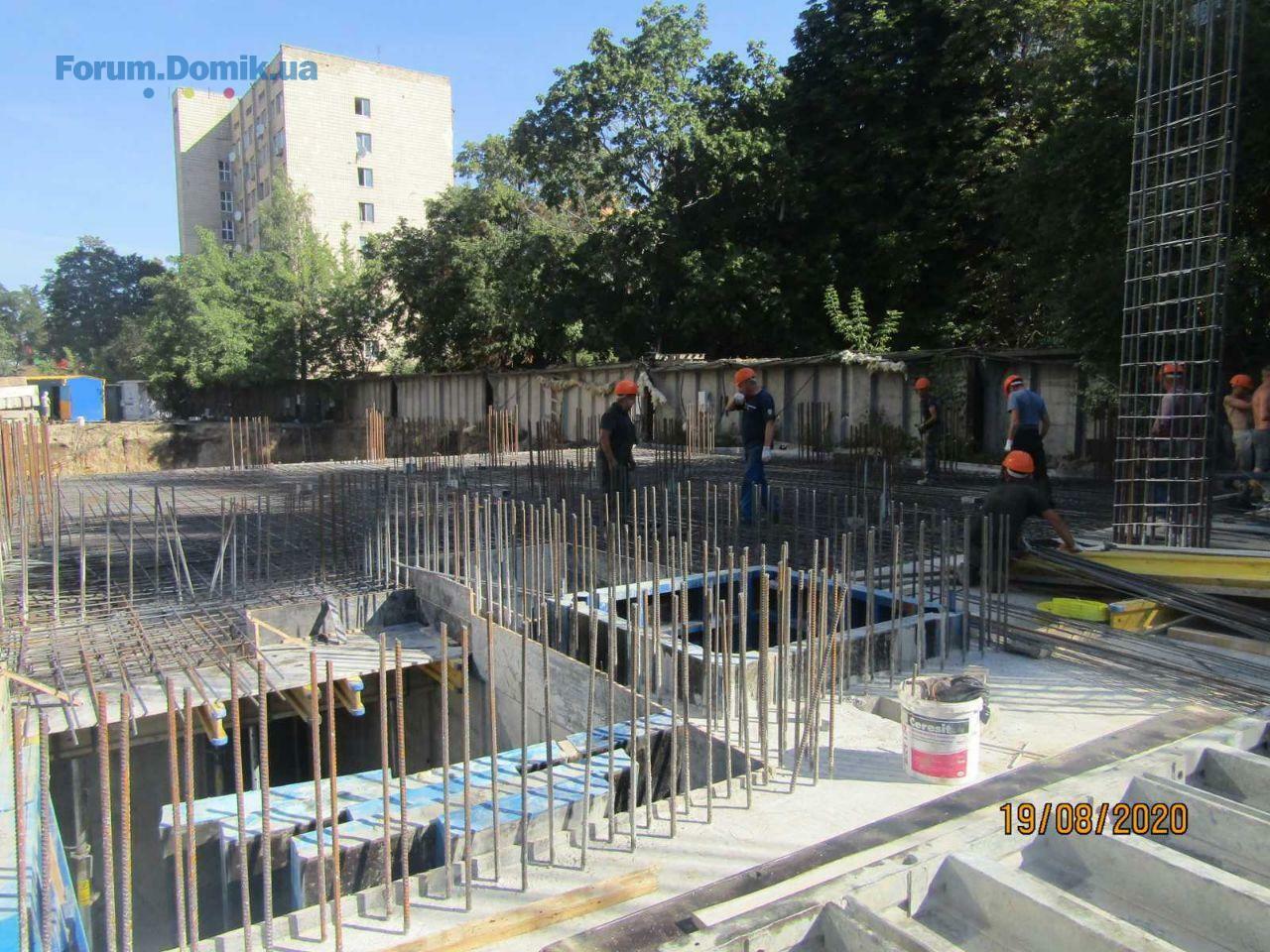

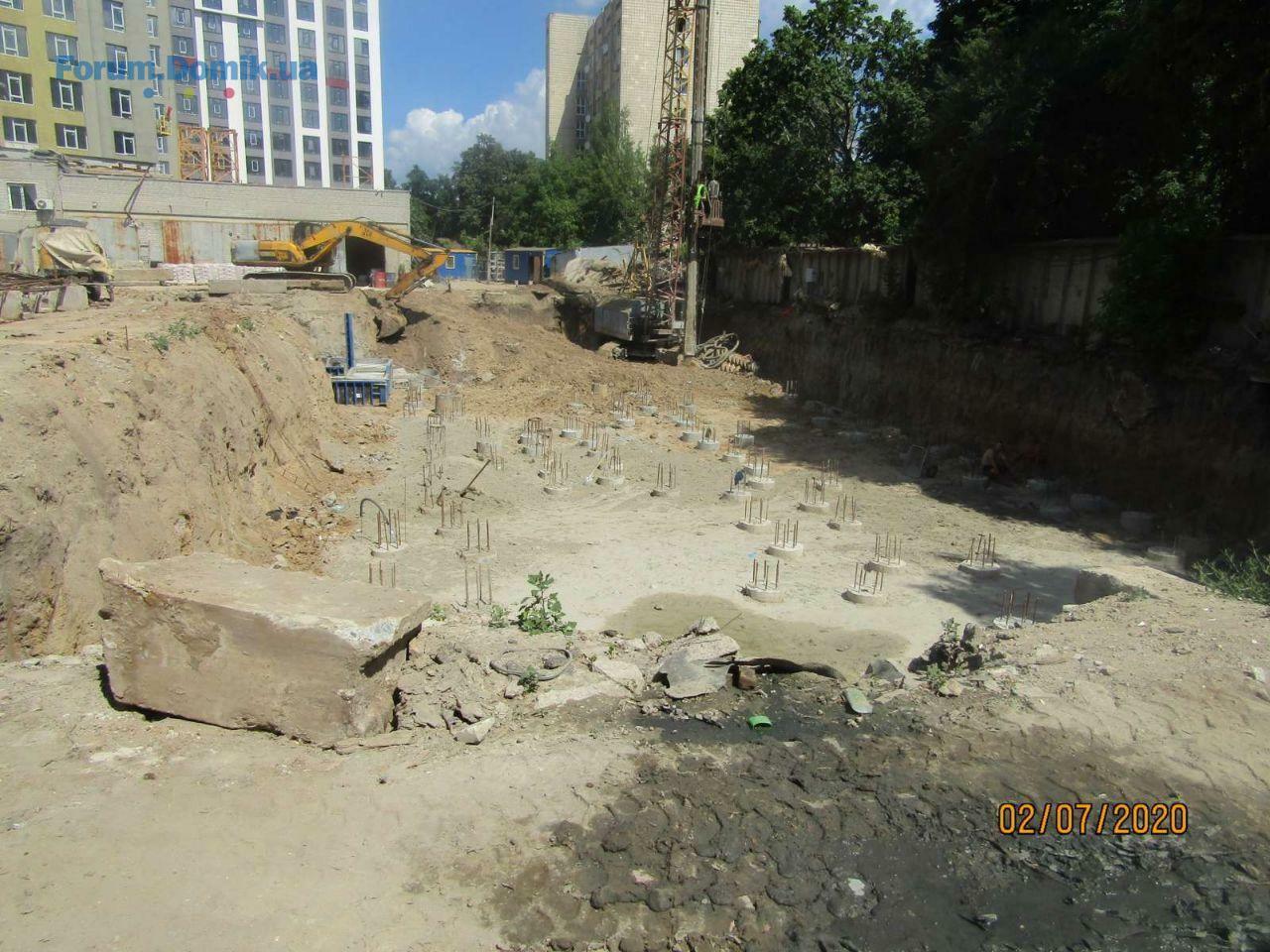

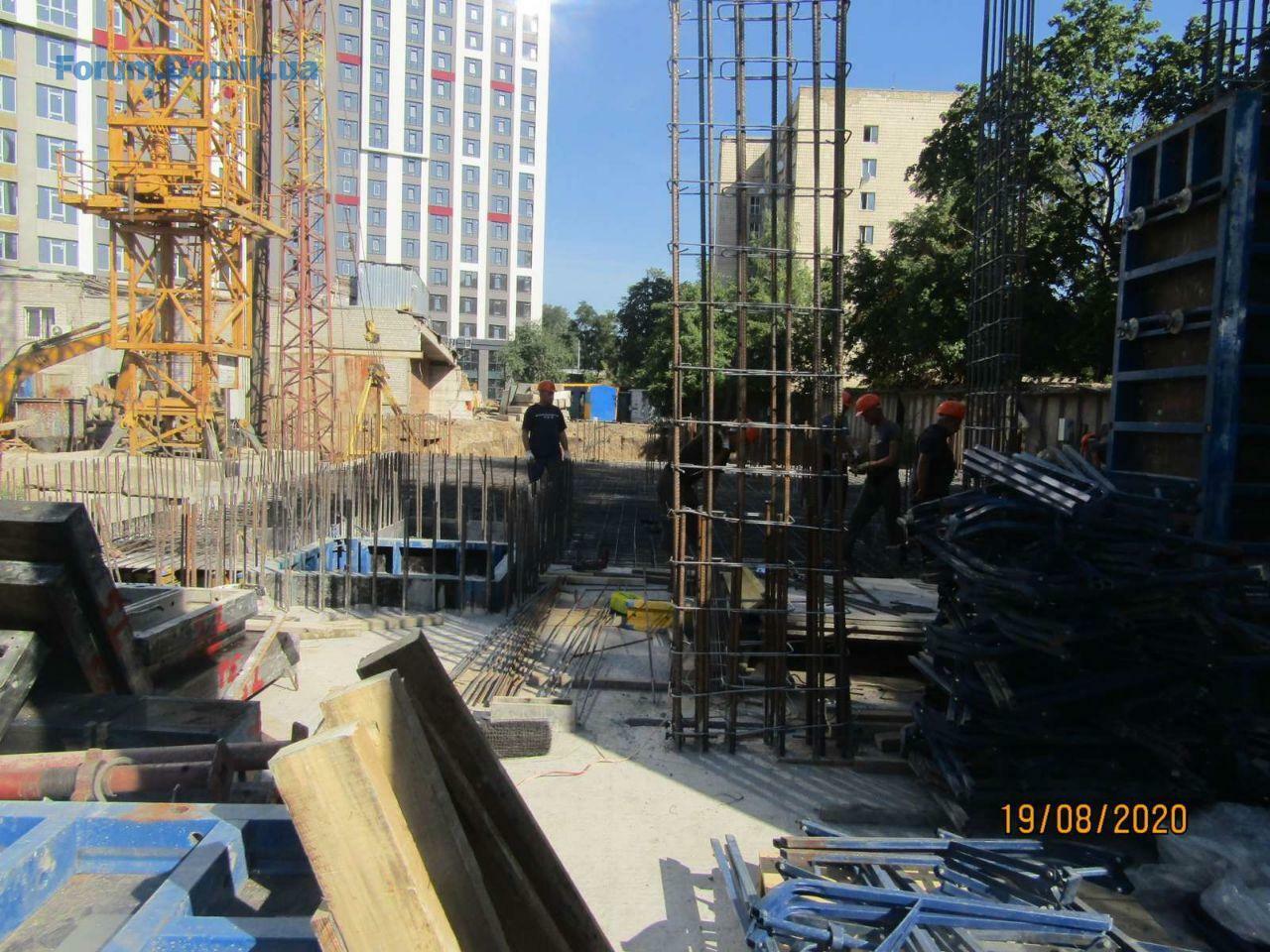

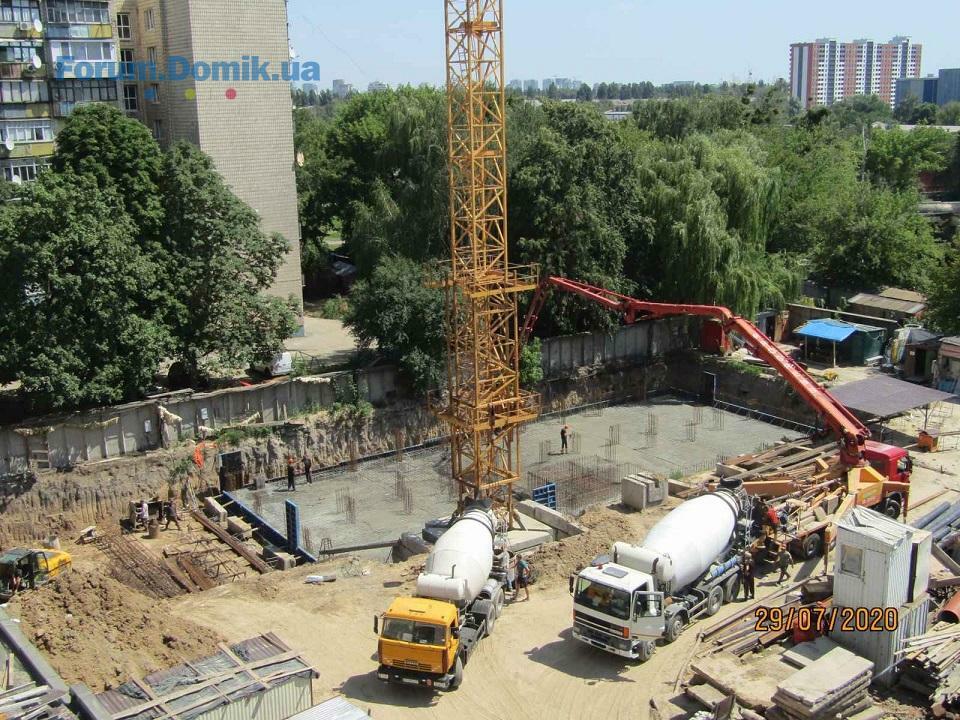

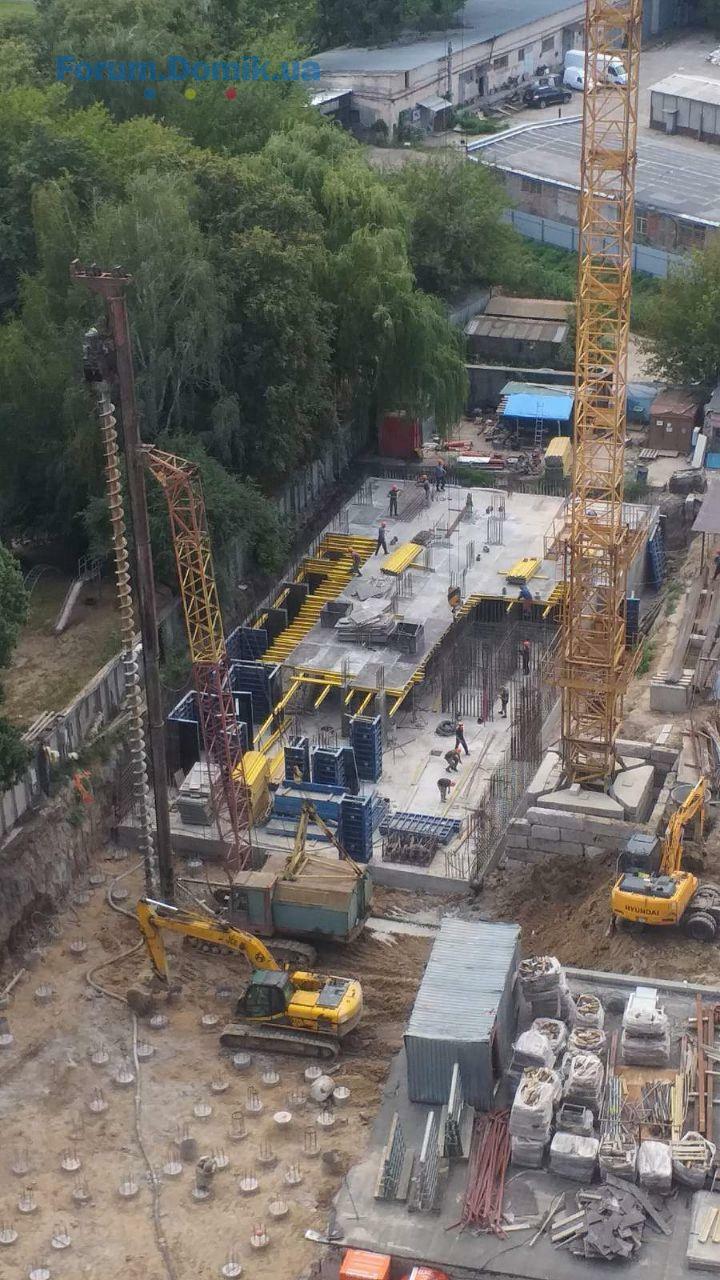

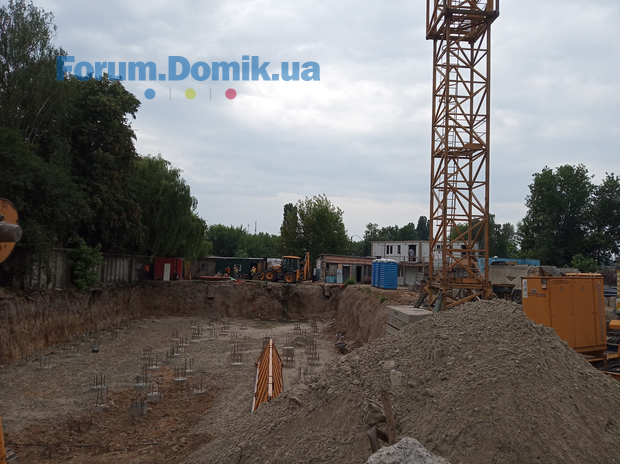

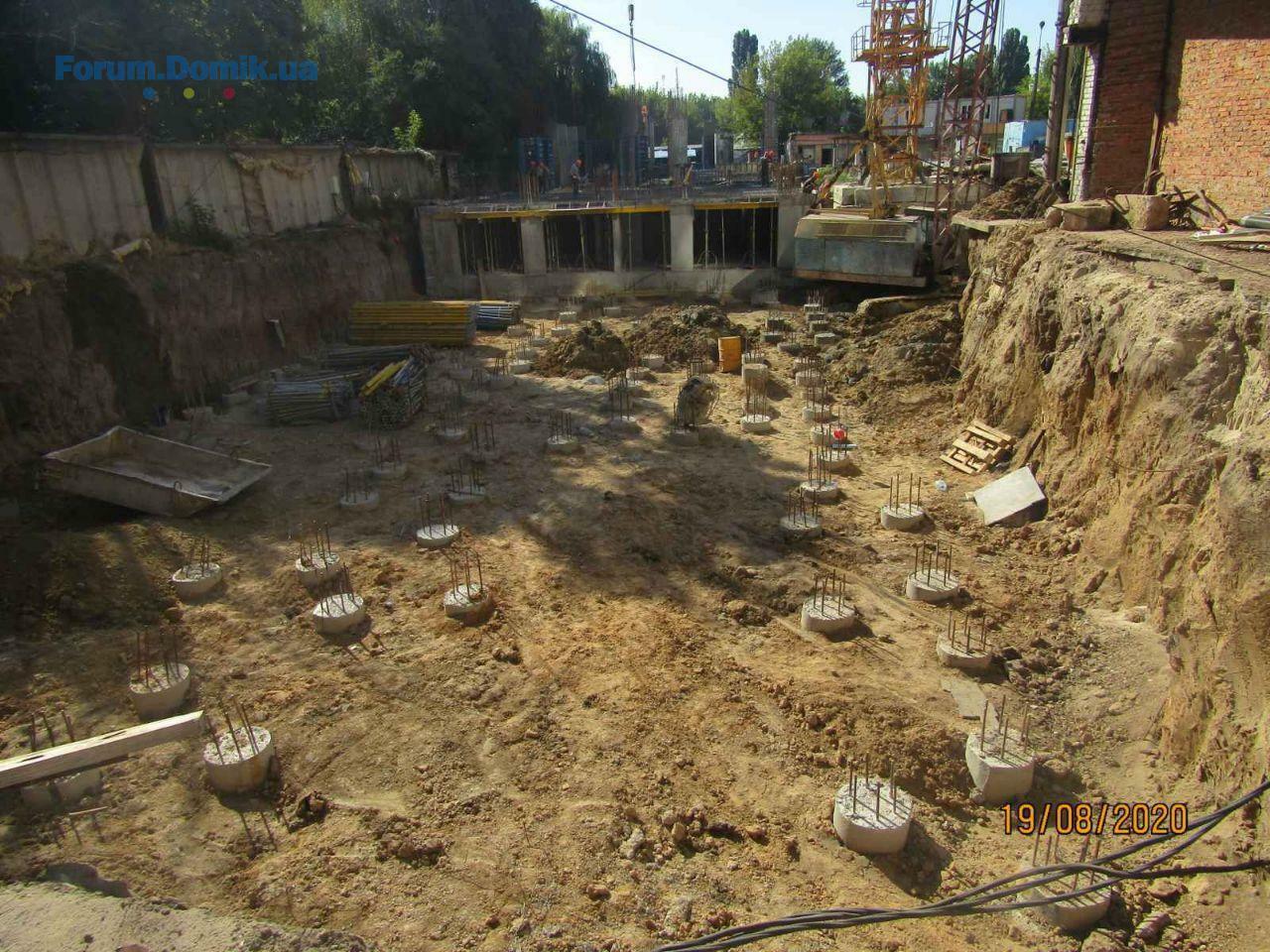

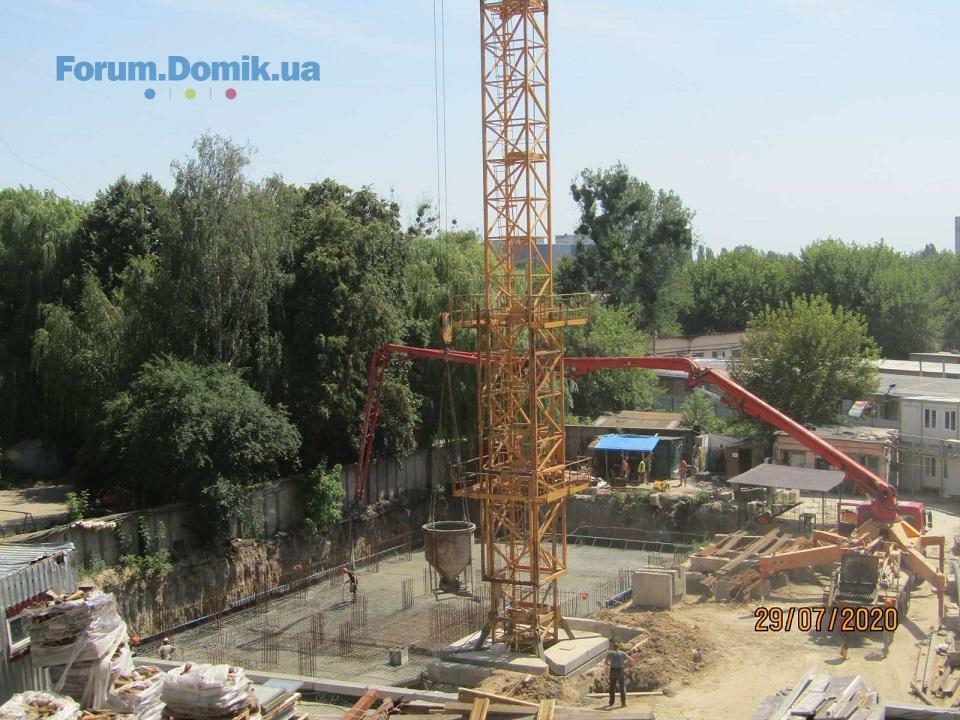

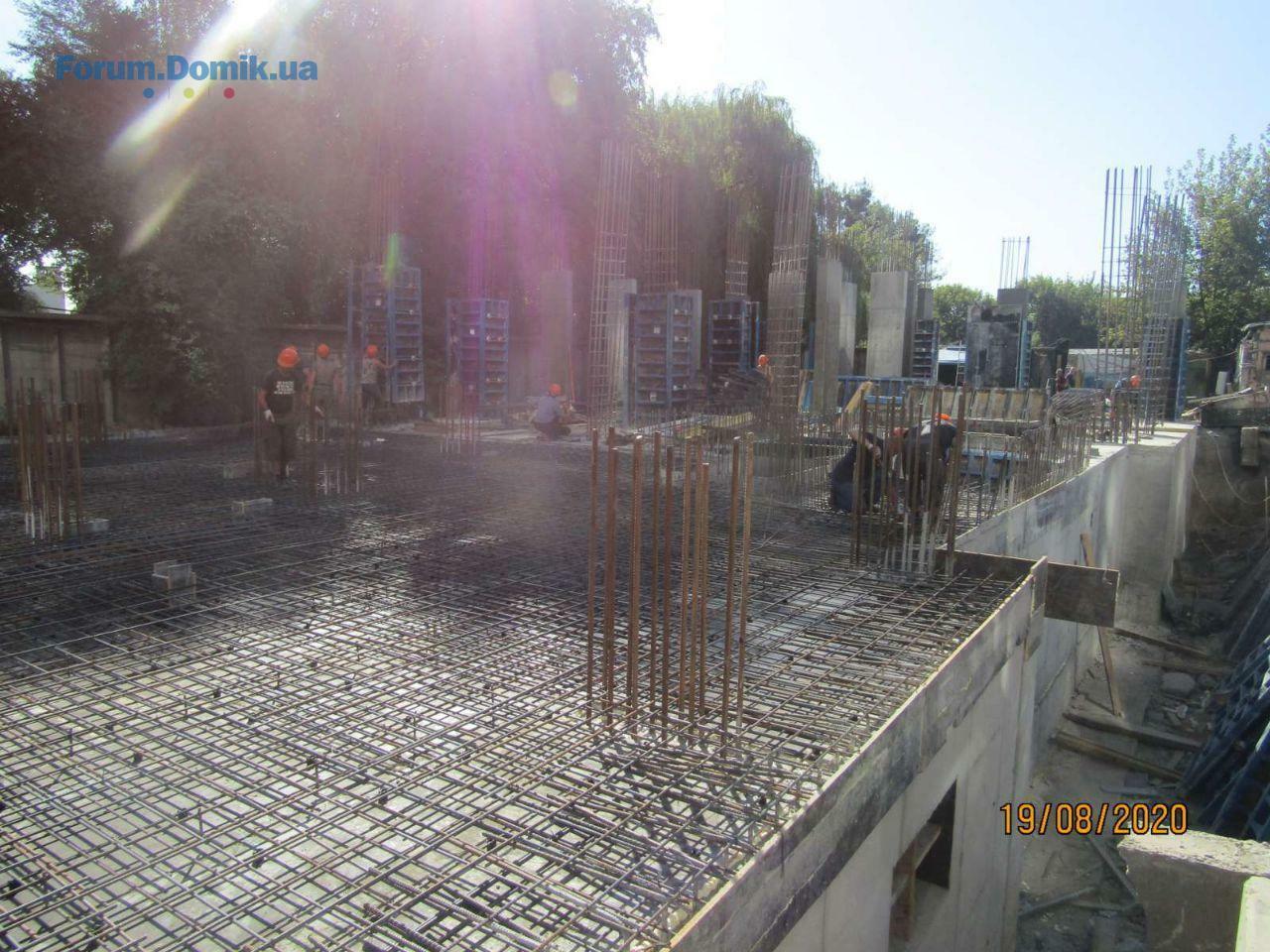

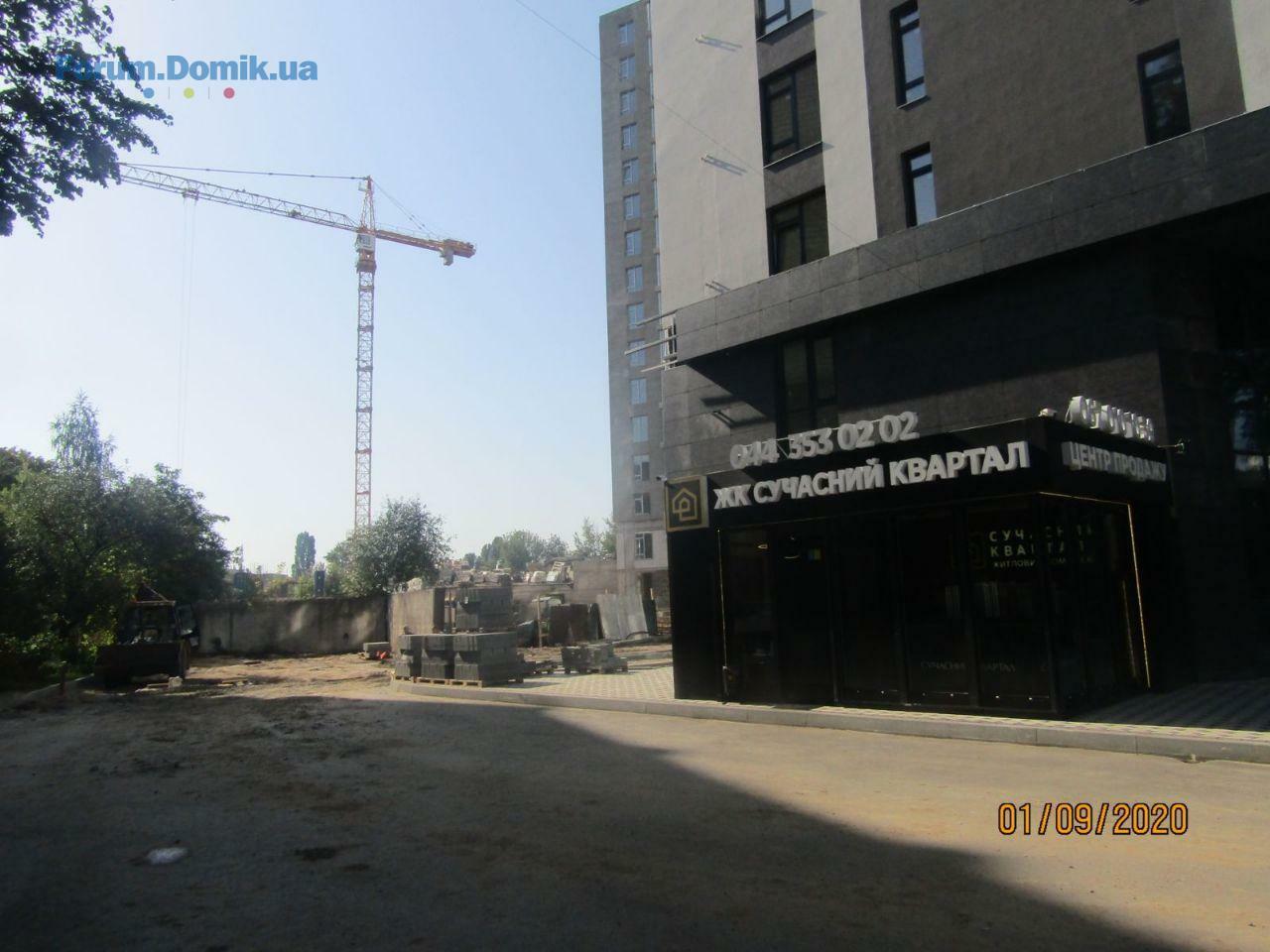

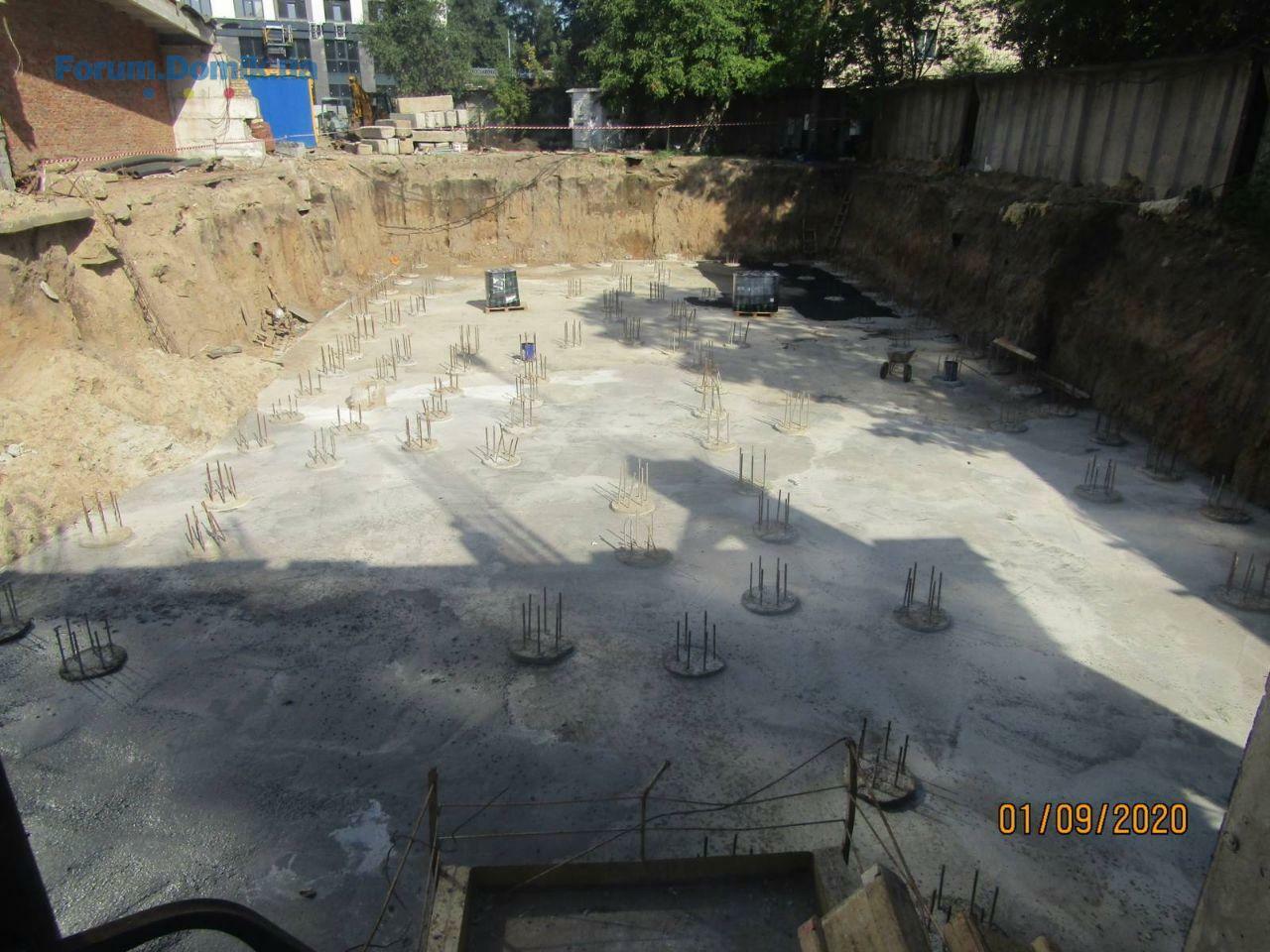

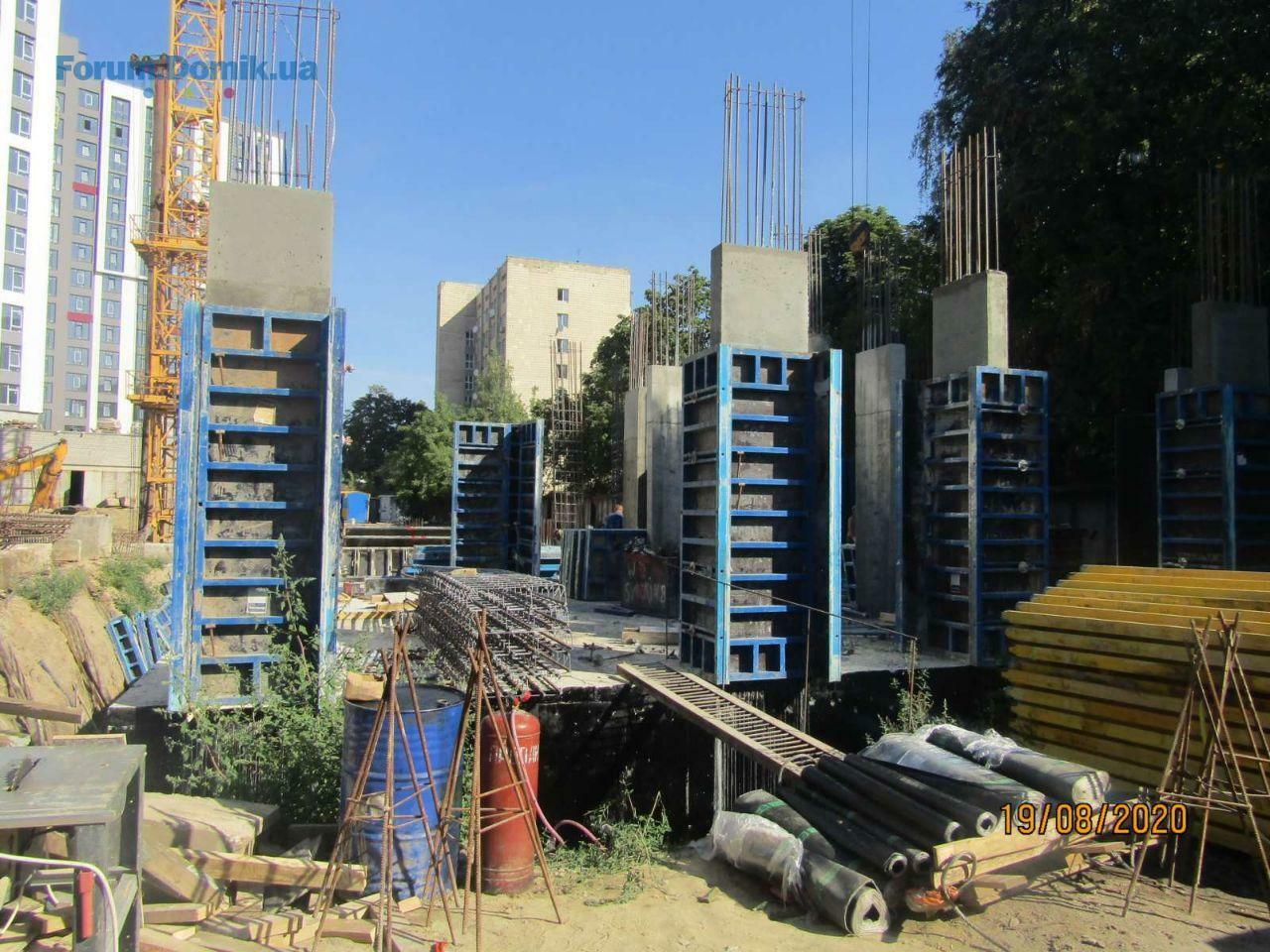

▪ В работе устройство свайного поля.
1 секция:
▪ Завершены работы по утеплению мокрого фасада со стороны двора.
▪ Выполнен монтаж пасажирского лифта №2.
▪ Выполнены работы по устройству напольного покрытия лестниц 1-2 этажей, подвальных помещений, инженерных узлов.
▪ Выполняються подготовительные работы по декоративному оштукатуриванию коридоров, тамбуров, лифтовых холов, площадок 8-16 этажей.
▪ В работе монтаж подвесного потолка системы Армстронг 3-6 этажей
▪ В работе монтаж вентилируемого фасада и остекление 1-го и 2-го этажей.
▪ Выполняются внешние работы по устройству водоснабжения и канализации 1 секции.
▪ Выполняются работы по устройству основной кровли.
▪ Завершены работы по устройству кровли пристройки.
▪ Выполняется ремонтные работы центрального входа, ресепшена, лифтового хола.
▪ В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
▪ В работе устройство слаботочных систем и видеонаблюдения.
▪ Выполнен 1 этаж асфальтирования.
▪ Выполнены отделочные работы центральной лестницы.
▪ В работе благоустройство 1 секции, установка бордюрных камней и щебневая подготовка.
▪ В работе укладка тротуарной плитки.
▪ В работе устройство поливов и озеленение.
▪ Завершаются работы по устройству накрывков балконов на холодных переходах.
▪ В работе устройство плавающих фундаментов с виброизоляцией крышной котельной.
▪ В работе устройство теплотрасс.
2 секция:
▪ В работе утепление фасада минераловатными плитами и оштукатуривание.

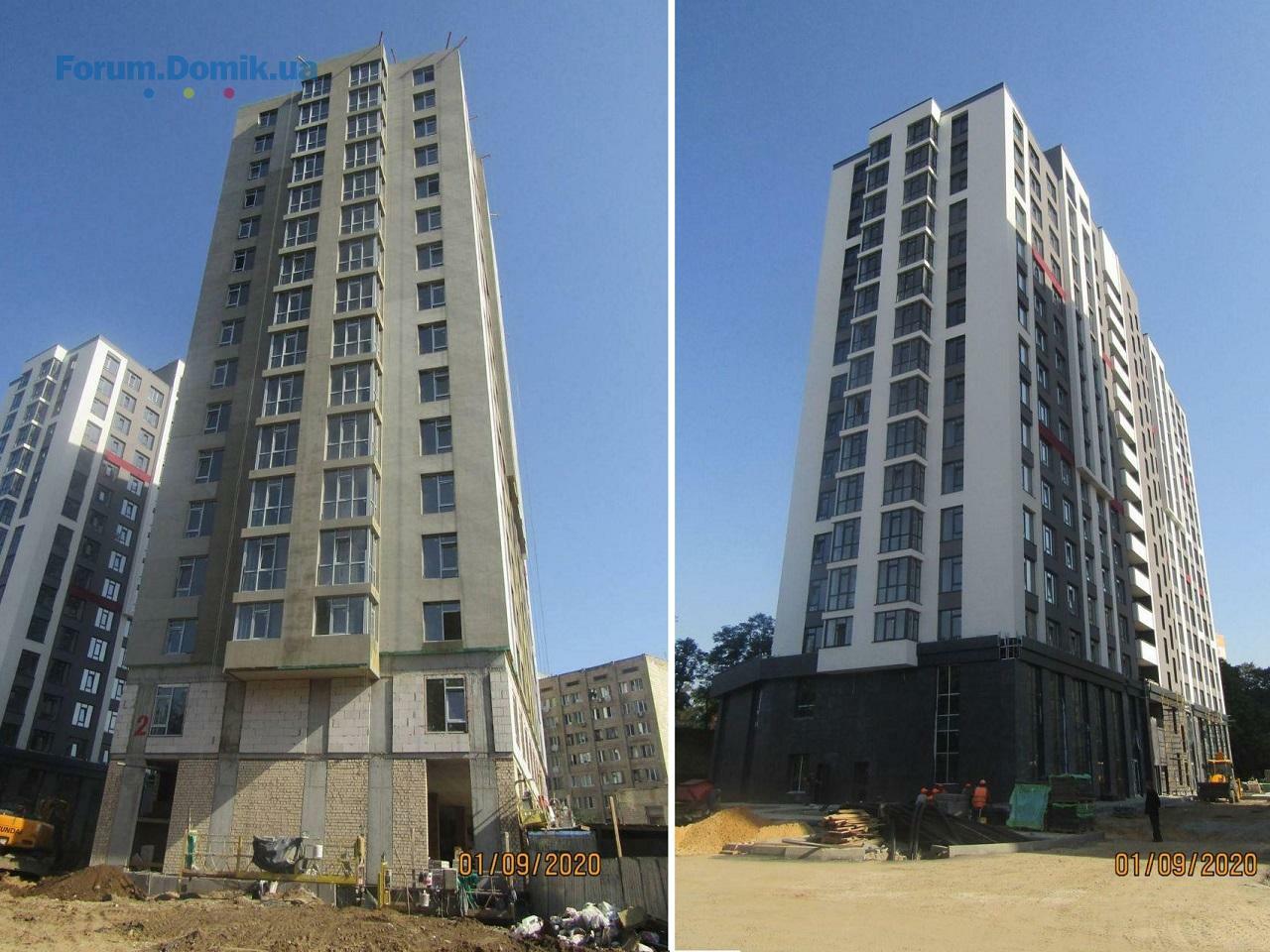

▪ Завершаются работы по горизонтальной разводке отопления и водоснабжения.
▪ Завершены работы по оштукатуриванию.
▪ В работе монтаж лифтового оборудования.
▪ В работе устройство лежаков в подвальном помещении.
▪ Выполняются работы по устройству стяжки на 13-16 этажах.
▪ Выполняются внешние работы по устройству водоснабжения и канализации 2 секции.
▪ В работе утепление технических помещений кровли.
3 секция:
▪ Завершены работы по устройству котлована, выноса инженерных сетей с пятна застройки.
▪ В работе устройство свайного поля.
ЖК "Современный квартал"
Представник
63
20 червня 2019
05 серп 2020 08:33
На строительной площадке работы идет активным темпом. По состоянию на начало августа в работе:
1 секция:
– Устройство накрывков на парапеты нежилой части.
– Выполнен монтаж пассажирского лифта №3.
– Выполнены работы по устройству вибро-щумозащиты напольного покрытия кришной котельной.
– Выполняются работы по декоративному оштукатуриванию коридоров, тамбуров, лифтовых холлов, площадок 8-16 этажей.
– В работе монтаж подвесного потолка системы Армстронг 6-9 этажей
– Завершаются монтажные работы по устройству вентилируемого фасада и декор. элементов.
– Выполняются внешние работы по устройству водоснабжения и канализации 1 секции.
– Завершаются работы по устройству основной кровли.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе благоустройство 1 секции, установка бордюрных камней и щебневая подготовка.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение.
– Завершаются работы по устройству накрывков балконов на холодных переходах.
– В работе устройство теплотрасс.
– В работе устройство инженерных узлов.
2 секция:
– В работе утепление фасада минераловатными плитами и оштукатуривание.
– Завершены работы по горизонтальной разводке отопления и водоснабжения.
– В работе монтаж лифтового оборудования.
– В работе устройство водоснабжения в подвальном помещении.
– Завершены работы по устройству стяжки на 13-16 этажах.
– Выполняются внешние работы по устройству водоснабжения и канализации 2 секции.
– В работе утепление технических помещений кровли.
– В работе устройство пожарного освещения.
3 секция:
– В работе устройство свайного поля.
4 секция:
– Выполнено бетонирование фундаментной плиты.
– Выполняются работы по армированию и бетонированию вертикальных элементов подвальных помещений и диафрагмы жесткости.
1 секция:
– Устройство накрывков на парапеты нежилой части.
– Выполнен монтаж пассажирского лифта №3.
– Выполнены работы по устройству вибро-щумозащиты напольного покрытия кришной котельной.
– Выполняются работы по декоративному оштукатуриванию коридоров, тамбуров, лифтовых холлов, площадок 8-16 этажей.
– В работе монтаж подвесного потолка системы Армстронг 6-9 этажей
– Завершаются монтажные работы по устройству вентилируемого фасада и декор. элементов.
– Выполняются внешние работы по устройству водоснабжения и канализации 1 секции.
– Завершаются работы по устройству основной кровли.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе благоустройство 1 секции, установка бордюрных камней и щебневая подготовка.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение.
– Завершаются работы по устройству накрывков балконов на холодных переходах.
– В работе устройство теплотрасс.
– В работе устройство инженерных узлов.
2 секция:
– В работе утепление фасада минераловатными плитами и оштукатуривание.
– Завершены работы по горизонтальной разводке отопления и водоснабжения.
– В работе монтаж лифтового оборудования.
– В работе устройство водоснабжения в подвальном помещении.
– Завершены работы по устройству стяжки на 13-16 этажах.
– Выполняются внешние работы по устройству водоснабжения и канализации 2 секции.
– В работе утепление технических помещений кровли.
– В работе устройство пожарного освещения.
3 секция:
– В работе устройство свайного поля.
4 секция:
– Выполнено бетонирование фундаментной плиты.
– Выполняются работы по армированию и бетонированию вертикальных элементов подвальных помещений и диафрагмы жесткости.
000Jen4ik
0
Новачок
7
24 квітня 2020
05 серп 2020 13:02
Здравствуйте,есть ли на форуме реальные инвесторы ?
Roman-007
R
Новачок
10
05 серпня 2020
05 серп 2020 15:45
Есть
opa4ki
o
Новачок
12
05 квітня 2019
06 серп 2020 13:31
Очень мало!
Инвестор93
И
Новачок
10
05 лютого 2020
07 серп 2020 08:55
Инвесторы есть!
Не понимаю, почему тут такая слабая активность.
Может быть, просто все нормально со строительством?)
Не понимаю, почему тут такая слабая активность.
Может быть, просто все нормально со строительством?)
KristianoVieri
K
Постійний користувач
124
11 листопада 2017
07 серп 2020 09:29
Вроде и неплохой жк, но вот те старые дома рядом это печаль. Вид будет такой себе.
Domik-Inform
forum bot
11 461
03 квітня 2017
11 серп 2020 04:05

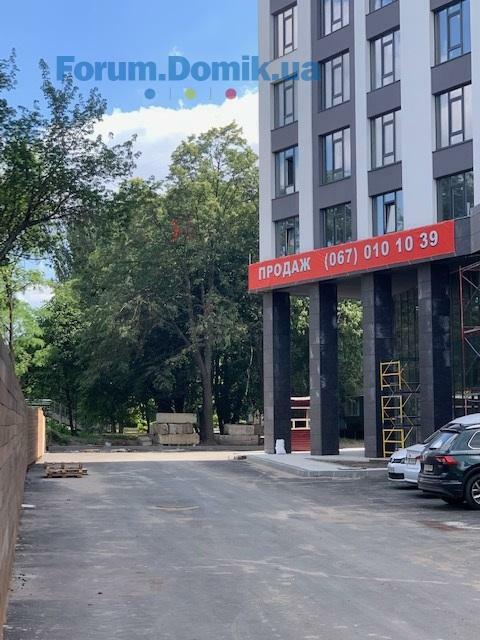

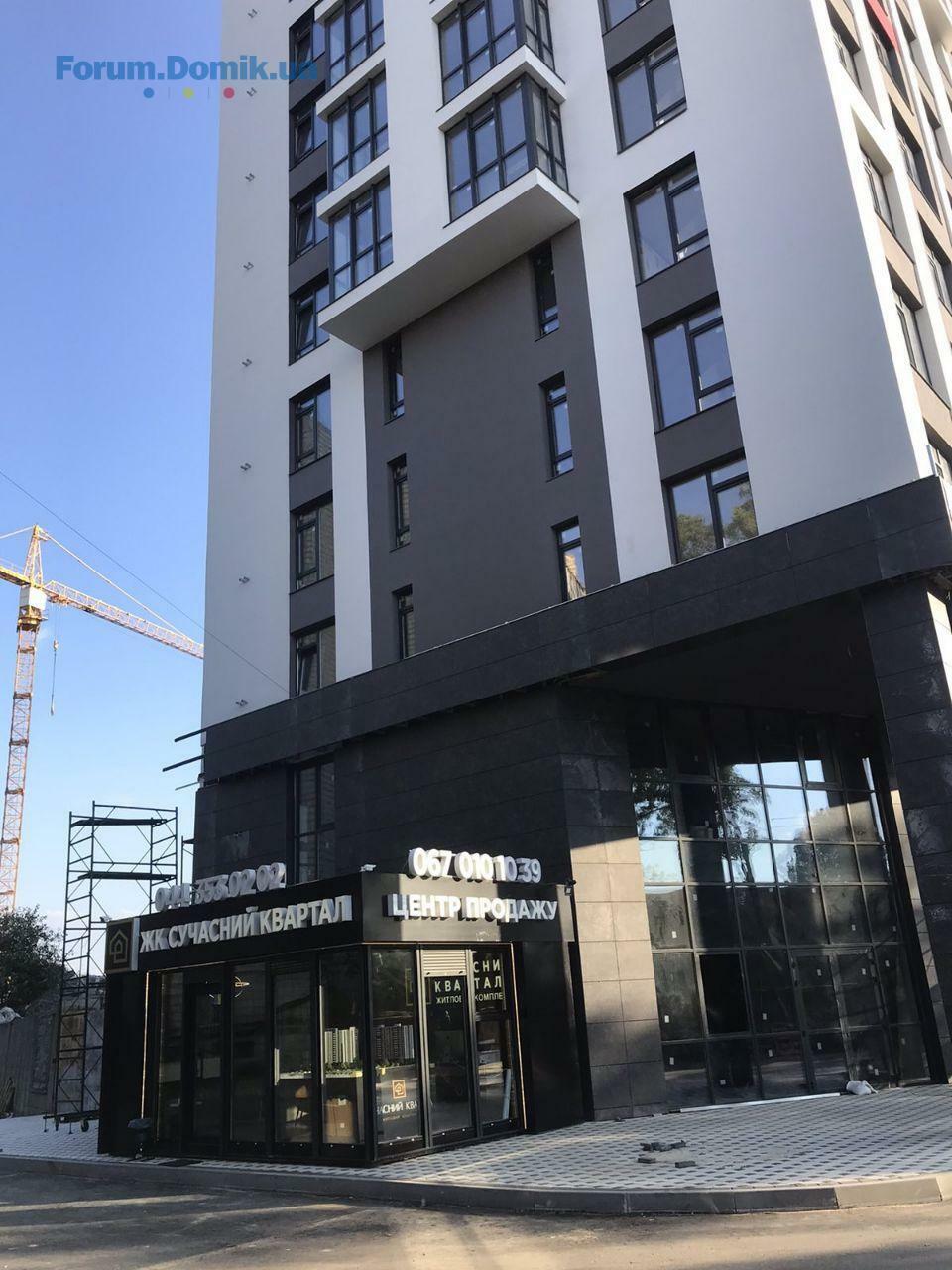

Отдел продаж ЖК «Современный квартал» меняет адрес
Будет находиться непосредственно на территории комплекса, возле 1-й секции. Застройщик приглашает инвесторов на консультации и показ квартир по адресу: проспект Любомира Гузара, 9б.
Будет находиться непосредственно на территории комплекса, возле 1-й секции. Застройщик приглашает инвесторов на консультации и показ квартир по адресу: проспект Любомира Гузара, 9б.
ЖК "Современный квартал"
Представник
63
20 червня 2019
19 серп 2020 12:20
Детальный отчет о строительстве жилого комплекса «Сучасний квартал» по состоянию на 19.08.2020 г:
1 секция:
– Завершаются работы по устройству накрывков на парапеты нежилой части.
– Выполнены работы по устройству вибро-щумозащиты напольного покрытия кришной котельной.
– Выполнено бетонирование фундаментов под котлы и насосы.
– В работе укладка напольного покрытия котельной.
– Выполняются работы по декоративному оштукатуриванию коридоров, тамбуров, лифтовых холов, площадок 15-16 этажей.
– В работе монтаж подвесного потолка системы Армстронг 11-14 этажей
– Завершаются монтажные работы по устройству вентилируемого фасада и декор. элементов.
– Завершаются внешние работы по устройству водоснабжения и канализации 1 секции.

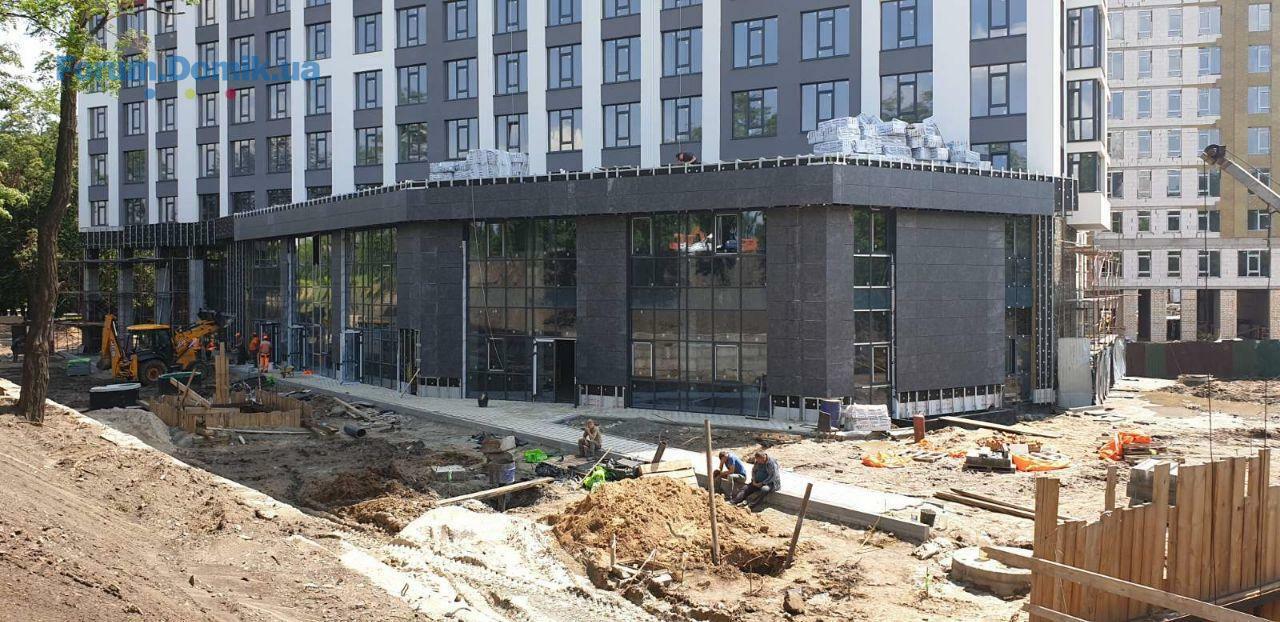

– Завершаются работы по устройству основной кровли.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового хола.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленения.
2 секция:
– Завершено утепление фасада минераловатными плитами и оштукатуривание.

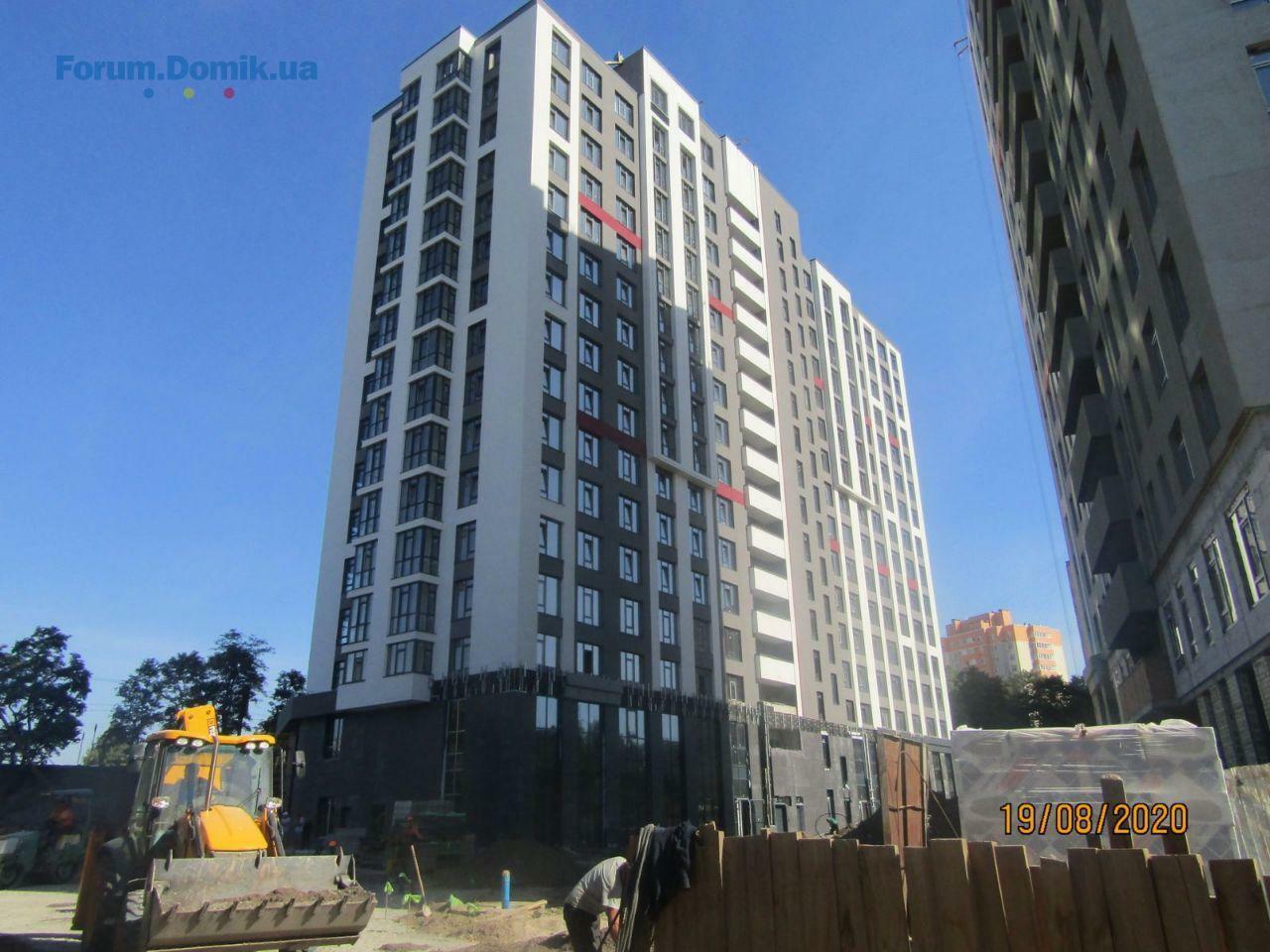

– Выполняются работы по окрашиванию фасада.
– Завершается монтаж лифтового оборудования.
– Завершены работы по монтажу водоснабжения, канализации и ливневых систем.
– В работе устройство водоснабжения в подвальном помещении.
– Выполняются внешние работы по устройству водоснабжения и канализации 2 секции.
– Выполнено утепление технических помещений кровли.
– Выполнен монтаж технических щитков.
– В работе устройство напольного покрытия коридоров, лифтовых холов и лестниц.
3 секция:
– Завершены работы по устройству свайного поля.
– В работе подготовительные работы по ростверк.
4 секция
– Выполнено бетонирование вертикальных элементов подвальных помещений.
– Выполнено бетонирование плиты перекрытия 1го этажа.
– В работе устройство вертикальных элементов 1 этажа.
– Выполняются работы по устройству вертикальной гидроизоляции стен подвала.
1 секция:
– Завершаются работы по устройству накрывков на парапеты нежилой части.
– Выполнены работы по устройству вибро-щумозащиты напольного покрытия кришной котельной.
– Выполнено бетонирование фундаментов под котлы и насосы.
– В работе укладка напольного покрытия котельной.
– Выполняются работы по декоративному оштукатуриванию коридоров, тамбуров, лифтовых холов, площадок 15-16 этажей.
– В работе монтаж подвесного потолка системы Армстронг 11-14 этажей
– Завершаются монтажные работы по устройству вентилируемого фасада и декор. элементов.
– Завершаются внешние работы по устройству водоснабжения и канализации 1 секции.
– Завершаются работы по устройству основной кровли.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового хола.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленения.
2 секция:
– Завершено утепление фасада минераловатными плитами и оштукатуривание.
– Выполняются работы по окрашиванию фасада.
– Завершается монтаж лифтового оборудования.
– Завершены работы по монтажу водоснабжения, канализации и ливневых систем.
– В работе устройство водоснабжения в подвальном помещении.
– Выполняются внешние работы по устройству водоснабжения и канализации 2 секции.
– Выполнено утепление технических помещений кровли.
– Выполнен монтаж технических щитков.
– В работе устройство напольного покрытия коридоров, лифтовых холов и лестниц.
3 секция:
– Завершены работы по устройству свайного поля.
– В работе подготовительные работы по ростверк.
4 секция
– Выполнено бетонирование вертикальных элементов подвальных помещений.
– Выполнено бетонирование плиты перекрытия 1го этажа.
– В работе устройство вертикальных элементов 1 этажа.
– Выполняются работы по устройству вертикальной гидроизоляции стен подвала.
ЖК "Современный квартал"
Представник
63
20 червня 2019
02 вер 2020 14:11

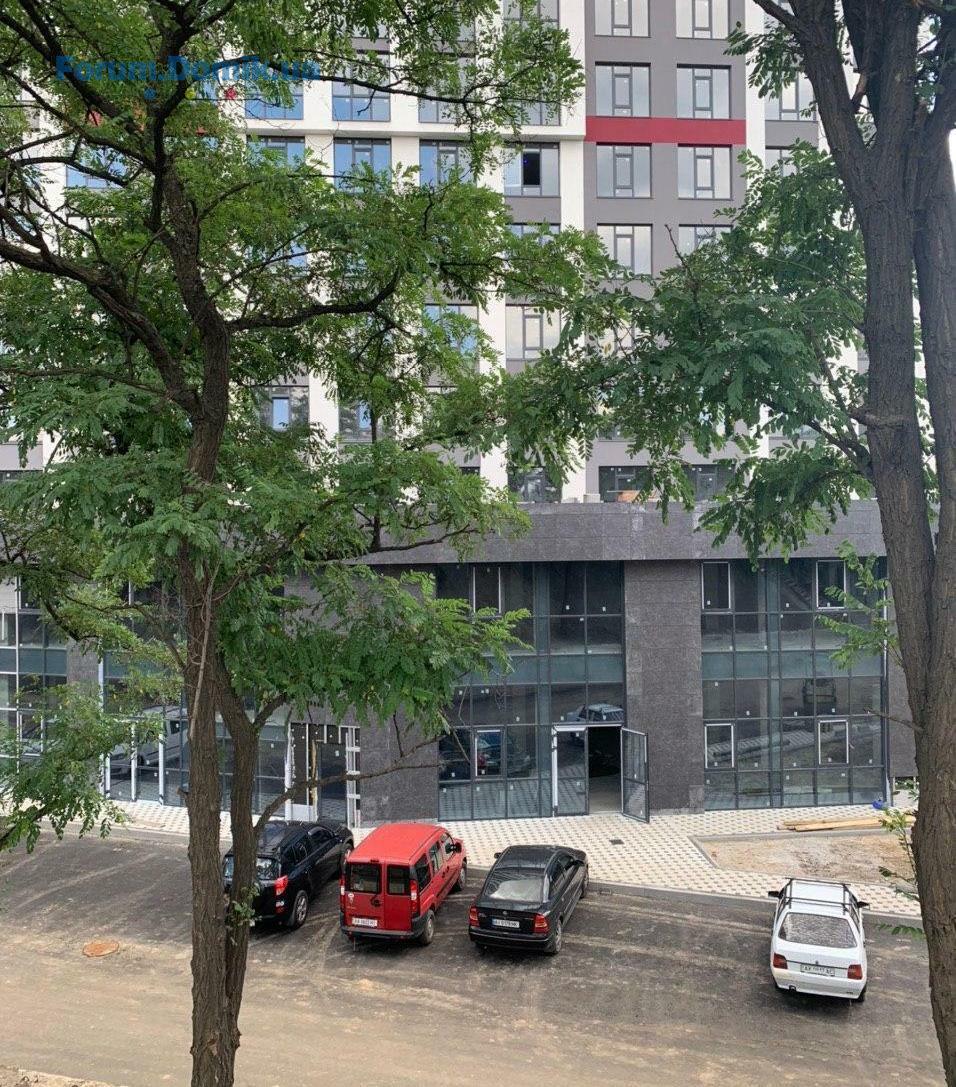

Первый осенний фотоотчет строительства!

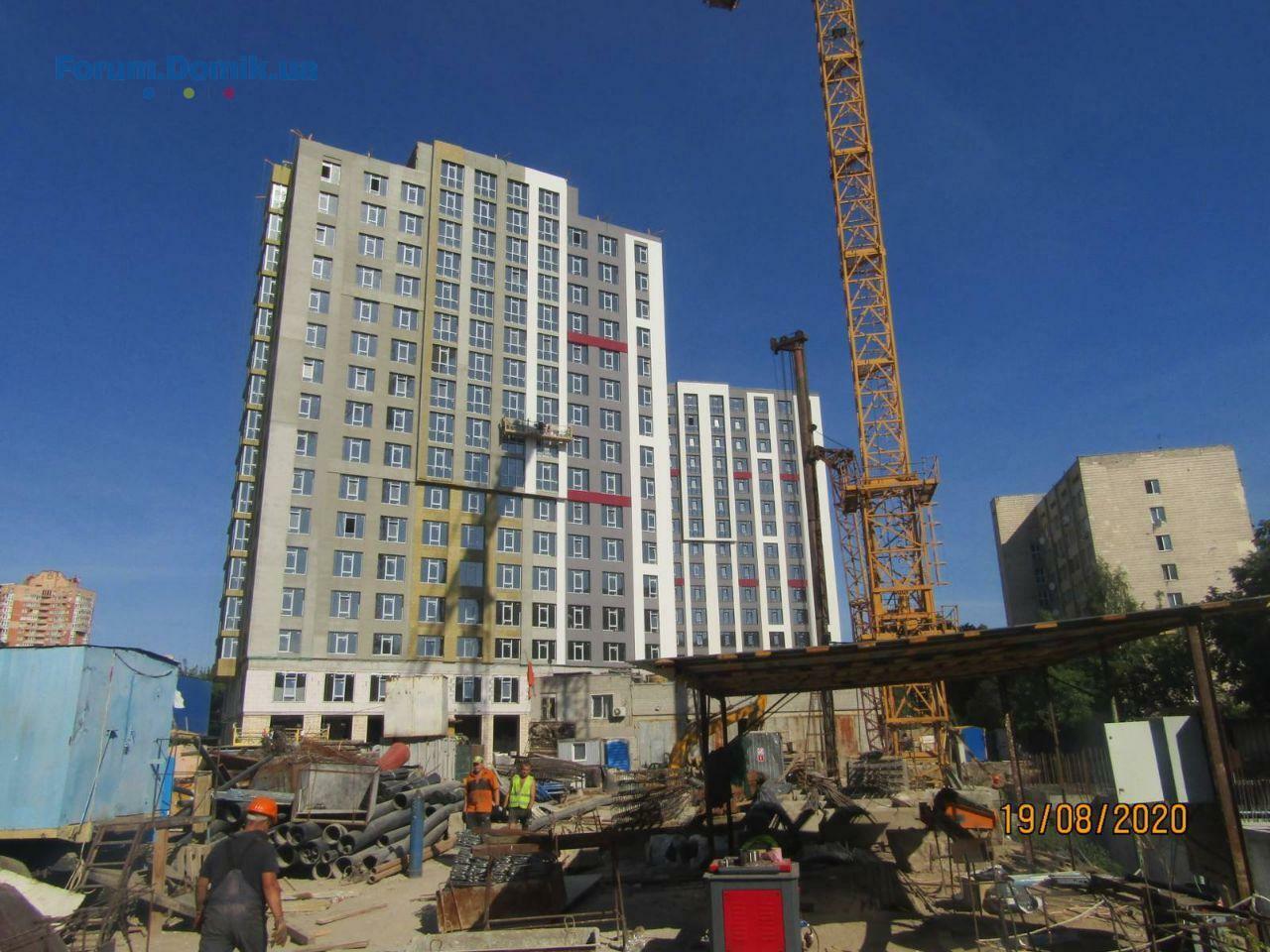

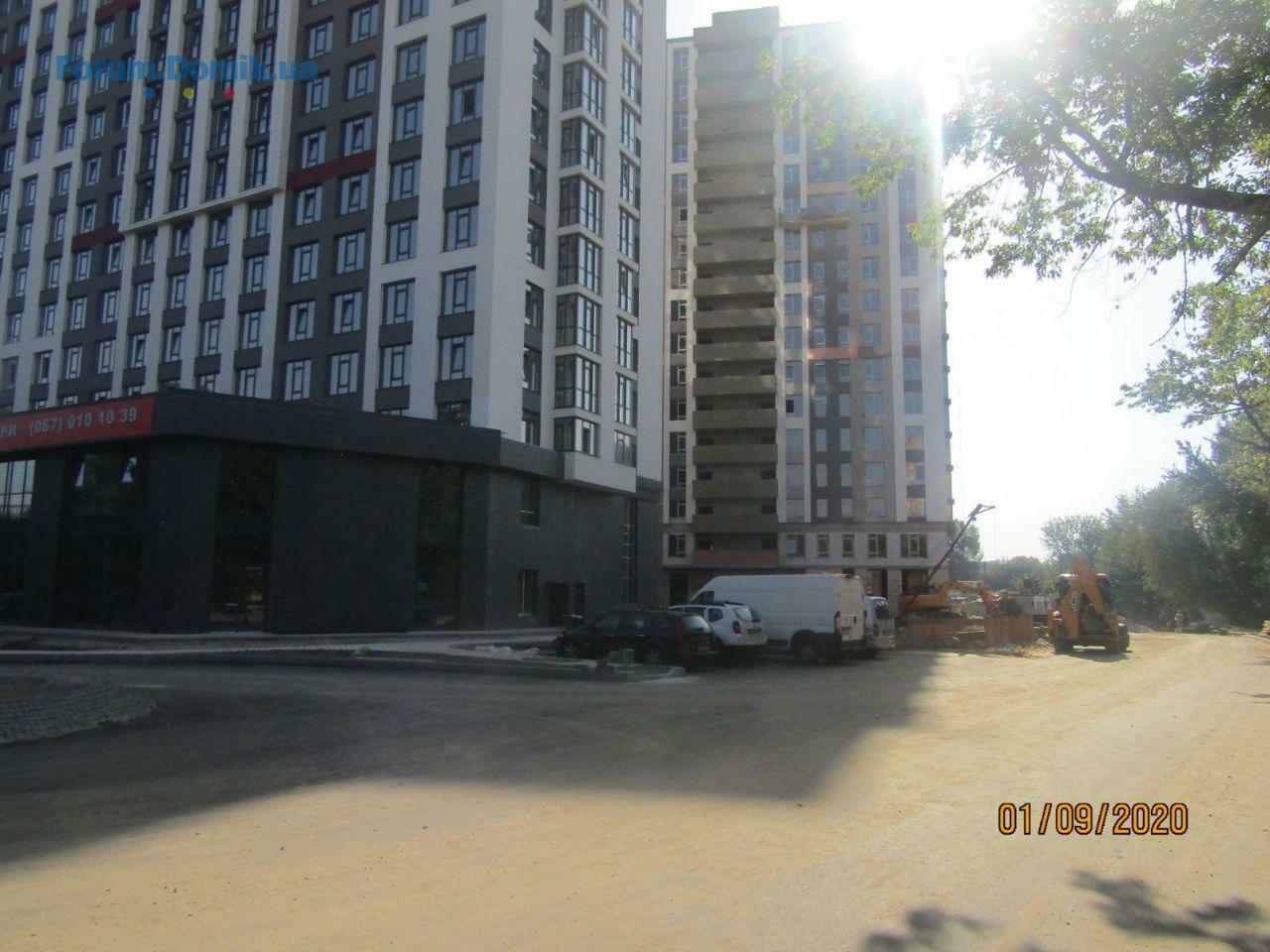

По состоянию на 1 сентября 2020 года проводятся такие работы:
В 1 секции:
– В работе устройство накрывков на парапеты нежилой части внутреннего двора.
– Выполнена укладка плитки крышной котельной, в работе монтаж оборудования.

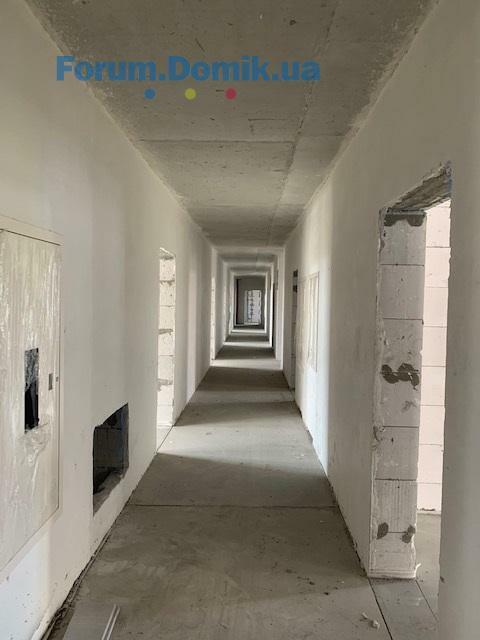

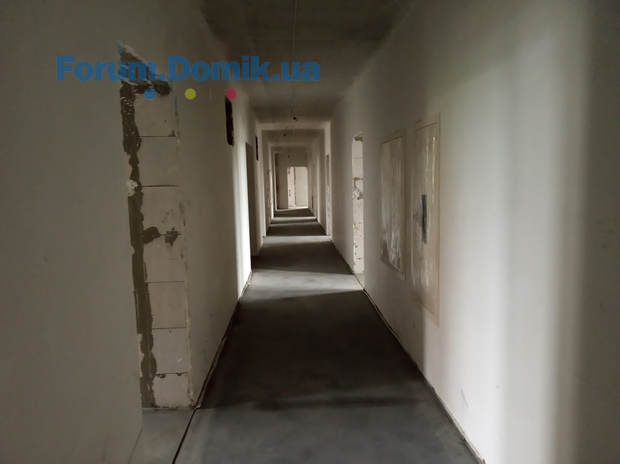

– Выполняются работы по декоративному оштукатуриванию коридоров, тамбуров, лифтовых холлов, площадок 15-16 этажей.
– В работе монтаж подвесного потолка системы Армстронг 15-16 этажей.
– Выполнено освещение коридоров и установка датчиков движения.
– Завершаются монтажные работы по устройству вентилируемого фасада и декор. элементов.
– Завершаются внешние работы по устройству водоснабжения и канализации 1 секции.
– Завершаются работы по устройству кровли котельной.
– В работе монтаж насосной.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение клумб.
– Выполняется монтаж зарядных станций для электрокаров.
Во 2 секции:

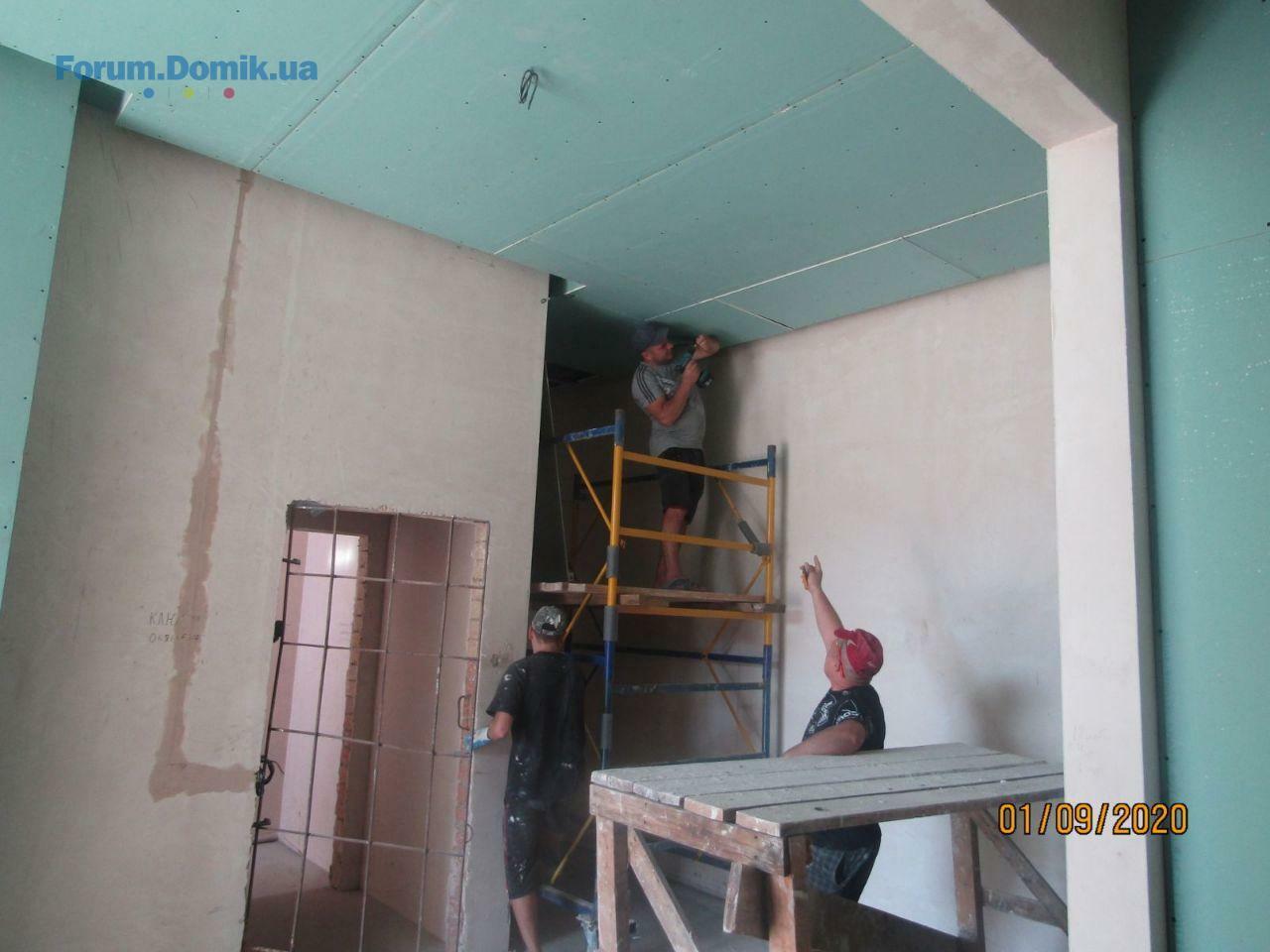

– В работе оштукатуривание и окрашивание фасада.
– Завершены работы по устройству стяжки.
– Завершены работы по монтажу лифтового оборудования.
– В работе устройство обрамлений на лифты.
– В работе кладка плитки на 3-6 этажах.
– В работе устройство водоснабжения в подвальном помещении.

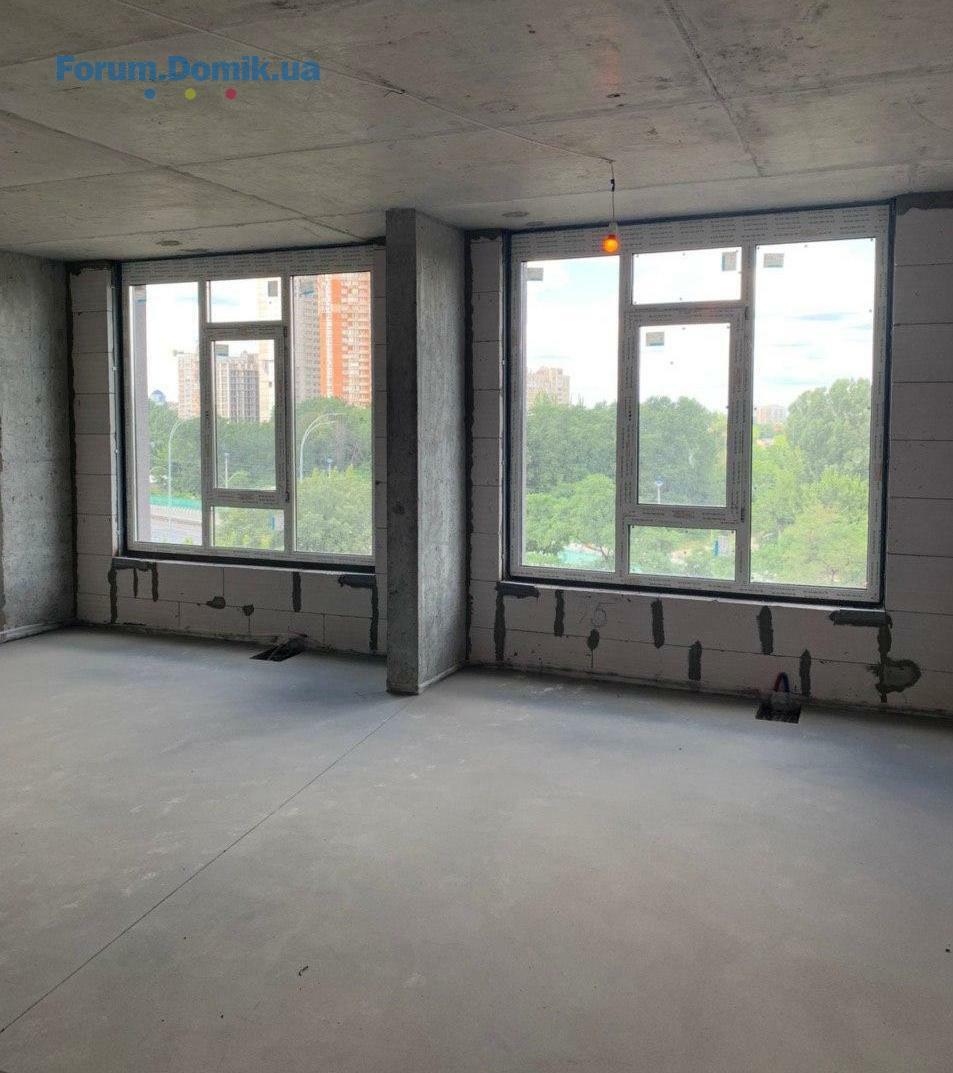

– В работе устройство квартирных дверей.
– Выполняется монтаж противопожарных дверей.
– Завершены внешние работы по устройству водоснабжения и канализации 2 секции.
– В работе устройство бордюров и дорожных бортов.

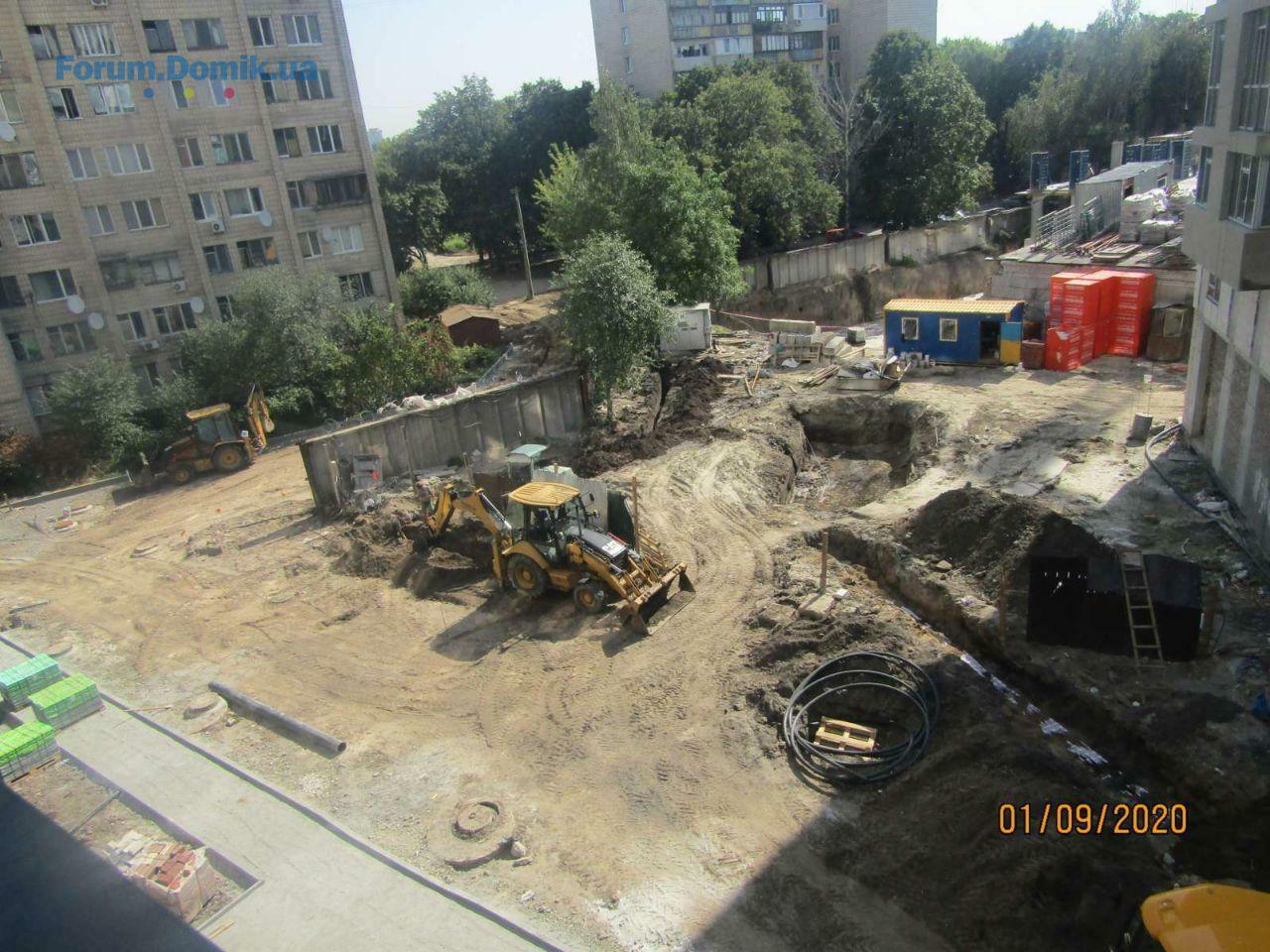

В 3 секции:
– Завершены работы по устройству подбетонной подготовки.
– В работе устройство гидроизоляции.
В 4 секции:

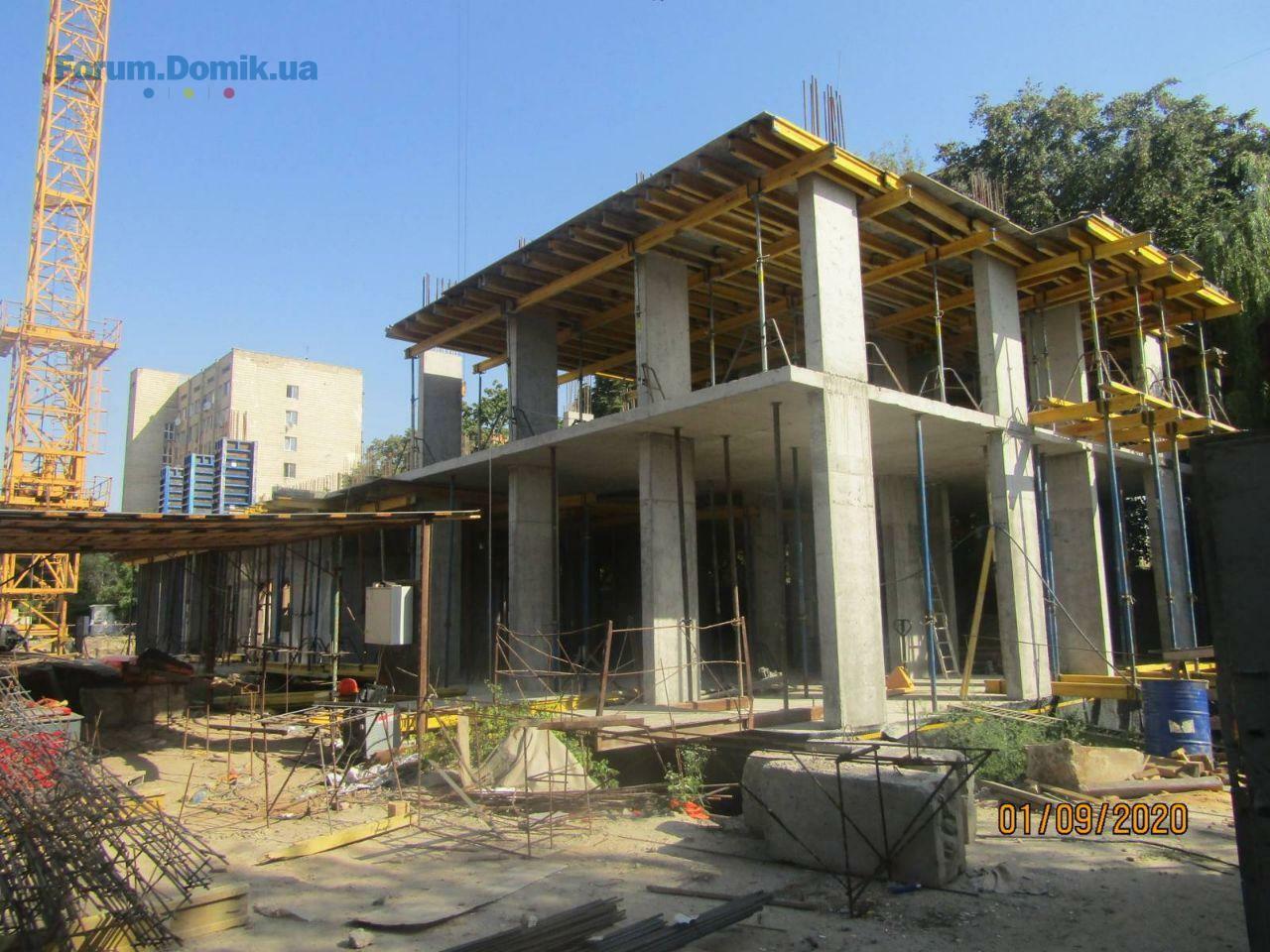

– Выполнено бетонирование вертикальных 2 этажа.
– В работе устройство плиты перекрытия 2 этажа.
– Завершаются работы по устройству вертикальной гидроизоляции стен подвала.
– В работе кладка подвальных помещений.
По состоянию на 1 сентября 2020 года проводятся такие работы:
В 1 секции:
– В работе устройство накрывков на парапеты нежилой части внутреннего двора.
– Выполнена укладка плитки крышной котельной, в работе монтаж оборудования.
– Выполняются работы по декоративному оштукатуриванию коридоров, тамбуров, лифтовых холлов, площадок 15-16 этажей.
– В работе монтаж подвесного потолка системы Армстронг 15-16 этажей.
– Выполнено освещение коридоров и установка датчиков движения.
– Завершаются монтажные работы по устройству вентилируемого фасада и декор. элементов.
– Завершаются внешние работы по устройству водоснабжения и канализации 1 секции.

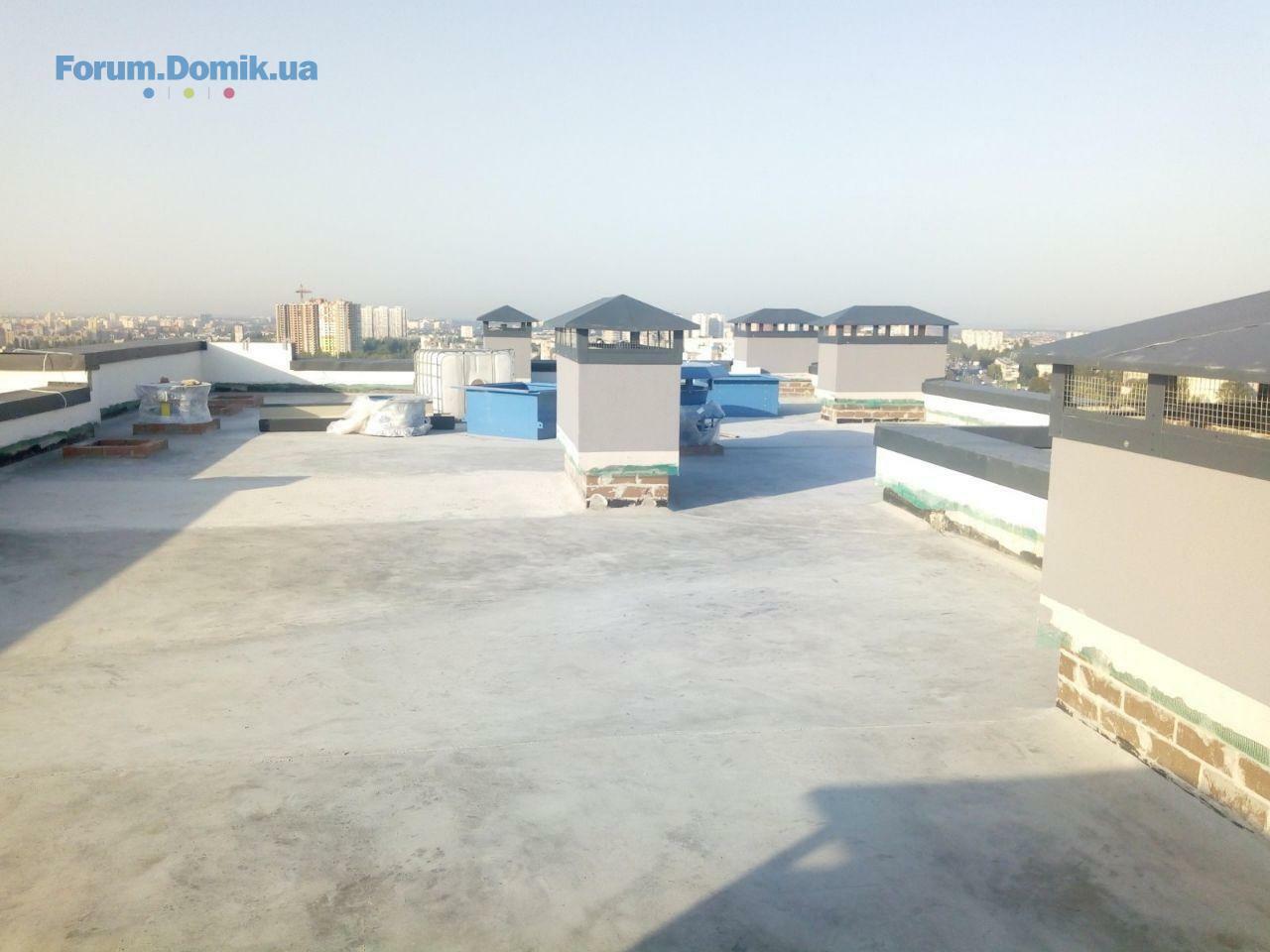

– Завершаются работы по устройству кровли котельной.
– В работе монтаж насосной.

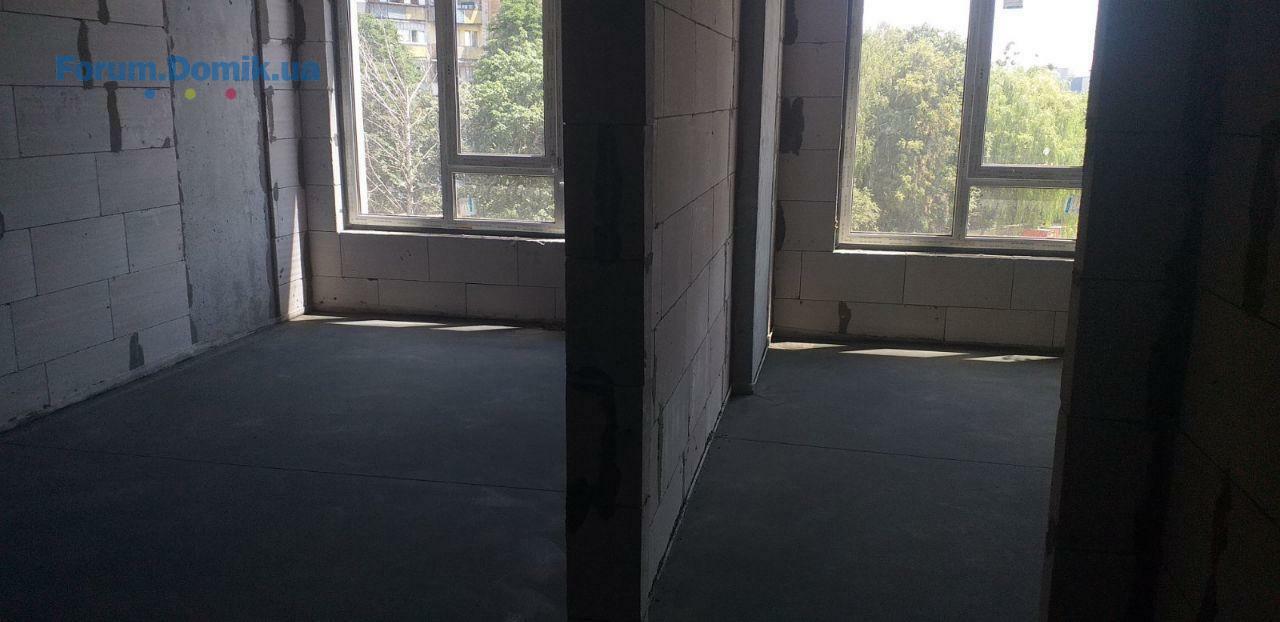

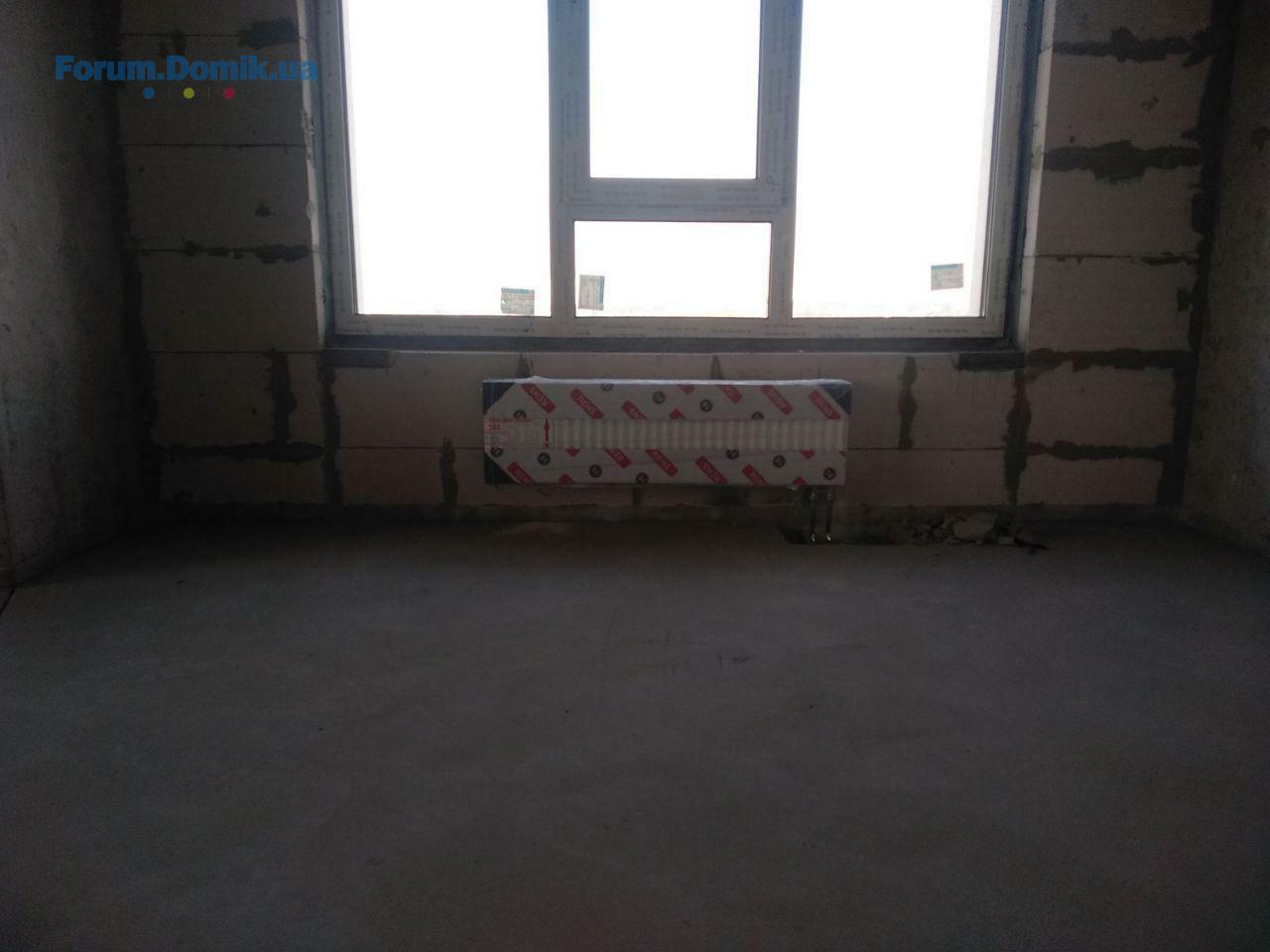

– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение клумб.
– Выполняется монтаж зарядных станций для электрокаров.
Во 2 секции:

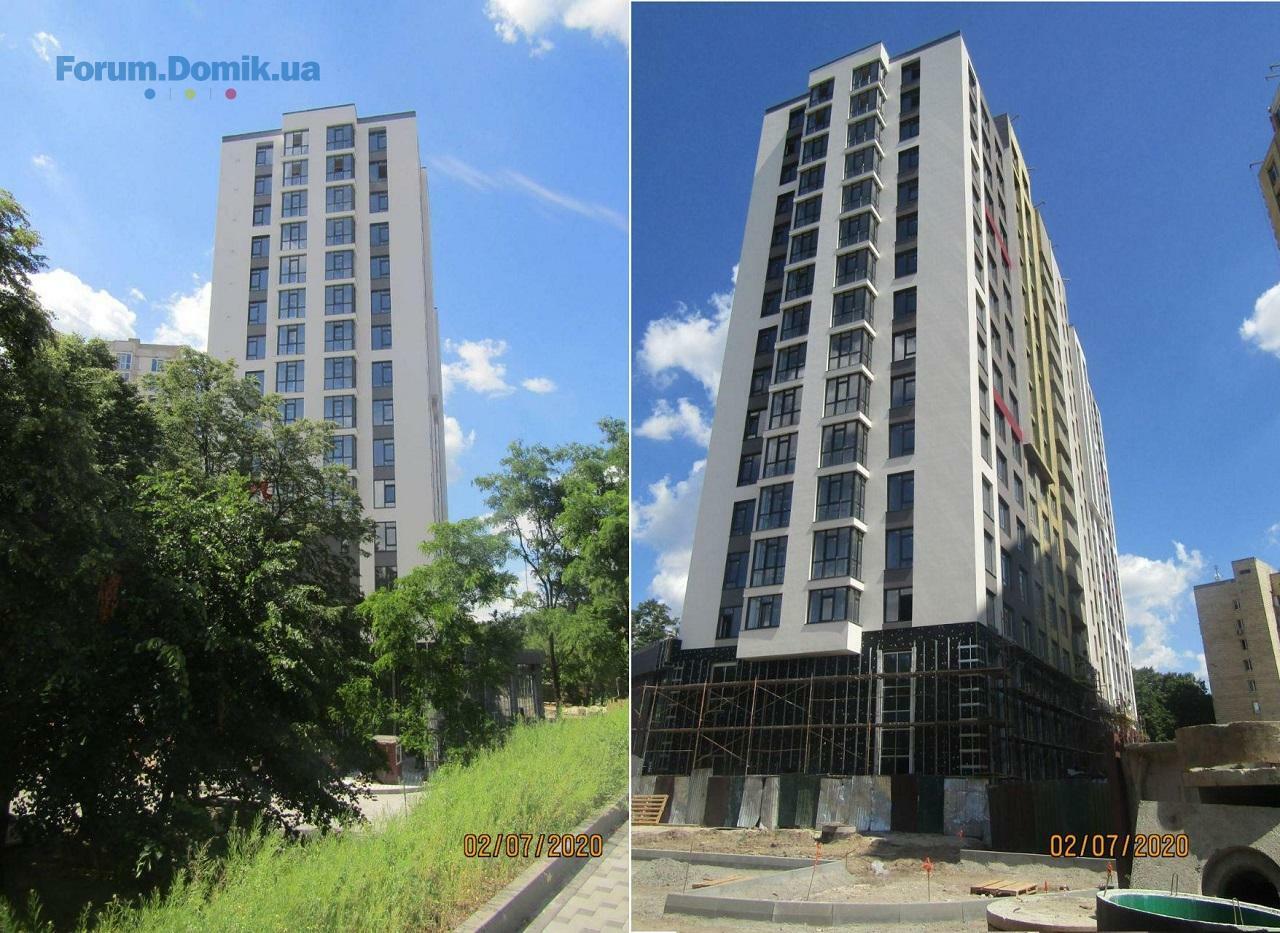

– В работе оштукатуривание и окрашивание фасада.
– Завершены работы по устройству стяжки.
– Завершены работы по монтажу лифтового оборудования.

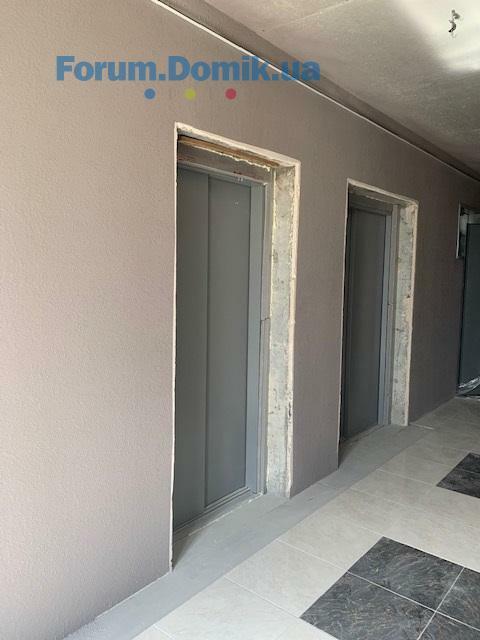

– В работе устройство обрамлений на лифты.
– В работе кладка плитки на 3-6 этажах.
– В работе устройство водоснабжения в подвальном помещении.
– В работе устройство квартирных дверей.
– Выполняется монтаж противопожарных дверей.
– Завершены внешние работы по устройству водоснабжения и канализации 2 секции.
– В работе устройство бордюров и дорожных бортов.
В 3 секции:
– Завершены работы по устройству подбетонной подготовки.
– В работе устройство гидроизоляции.
В 4 секции:

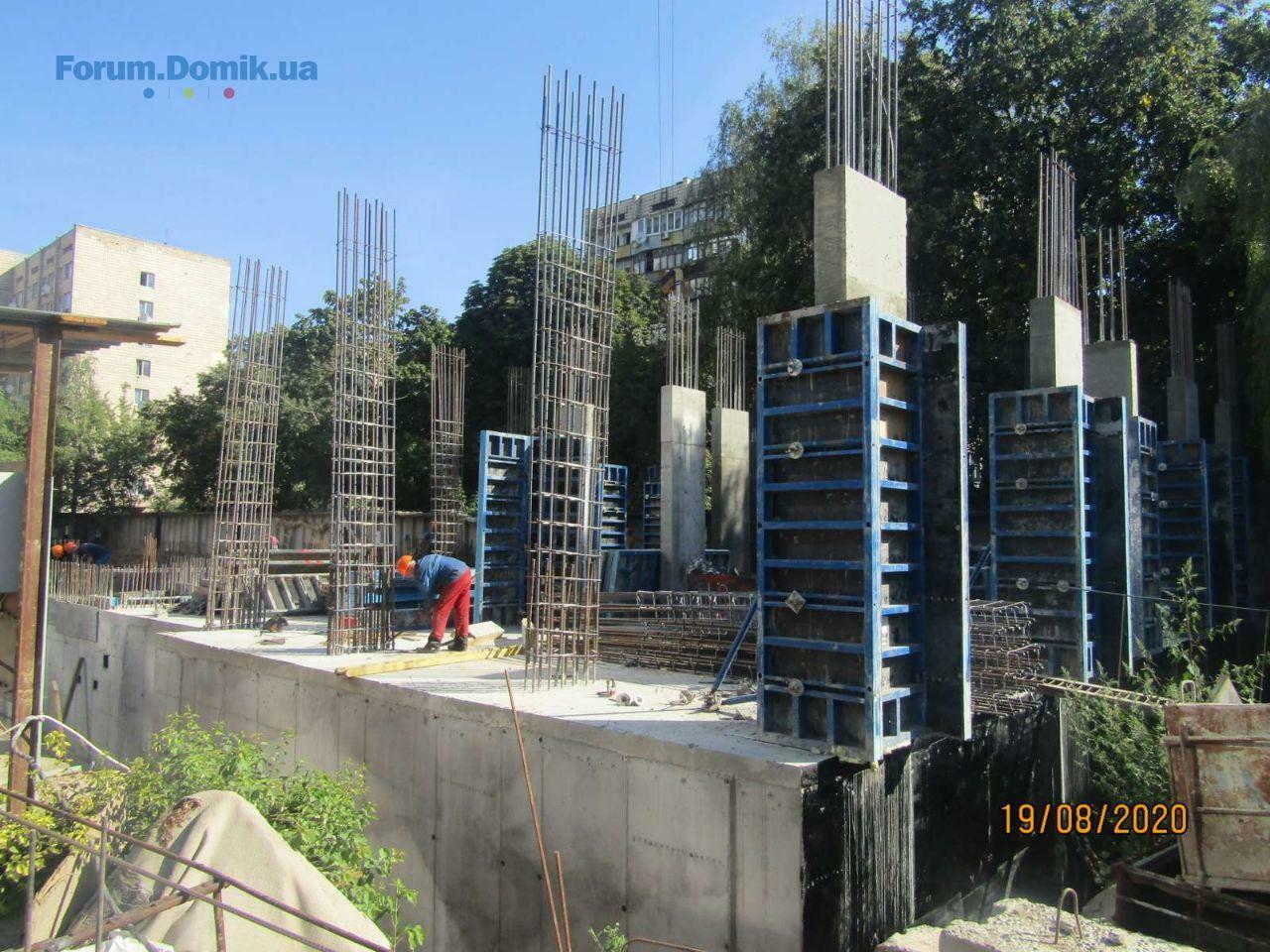

– Выполнено бетонирование вертикальных 2 этажа.
– В работе устройство плиты перекрытия 2 этажа.
– Завершаются работы по устройству вертикальной гидроизоляции стен подвала.
– В работе кладка подвальных помещений.
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК Twin House | Київміськбуд | Київ, вул. Крайня, 130.051 273
- ЖК Гвардійський | Київміськбуд | Київ, вул. Генерала Алмазова (Кутузова), 18/729.05521
- ЖК Silver House | Спецжитлофонд | Київ, пр. Голосіївський, 7429.052 280
- ЖК 7 Kvartal | Perfect Group, Edelburg Development | Київ, пр. Європейського Союзу, вул. Олександра Олеся29.0552
- ЖК Forest | Спецжитлофонд, Житло-Інвест | Київ, вул. Мілютенка, вул. Шолом-Алейхема28.052 037
- ЖК SOFіHome | Boson Development | Софіївська Борщагівка, вул. Козацька28.053
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 328.0583
- ЖК Райдужний | Київ, вул. Кибальчича, 2 | Київміськбуд28.052 992
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а27.053 127
- Дім 17 | ЖК Eврика27.05748
- Чи варто зараз купувати нерухомість?30.055 045
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планую оренду квартири в районі Подолу27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Делать ремонт самостоятельно или нанять профессионалов27.0542
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Предложения комплексного ремонта. "Ремонт под ключ"27.05201
- Что подарить мужчине?22.05353
- Замер уровня радиации дозиметром Киев03.051
- Электрик Киев03.051
- Утепление квартир и домов в Днепре и области26.041
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
