ЖК Сучасний квартал | Современный | Азил Девелопмент Групп | пр. Космонавта Комарова, 9-Б
Забудовник | Азіл Девелопмент Груп |
Здача ЖК | 2020 - 2022 р. |
Планування | від 37 000 Грн/м² |

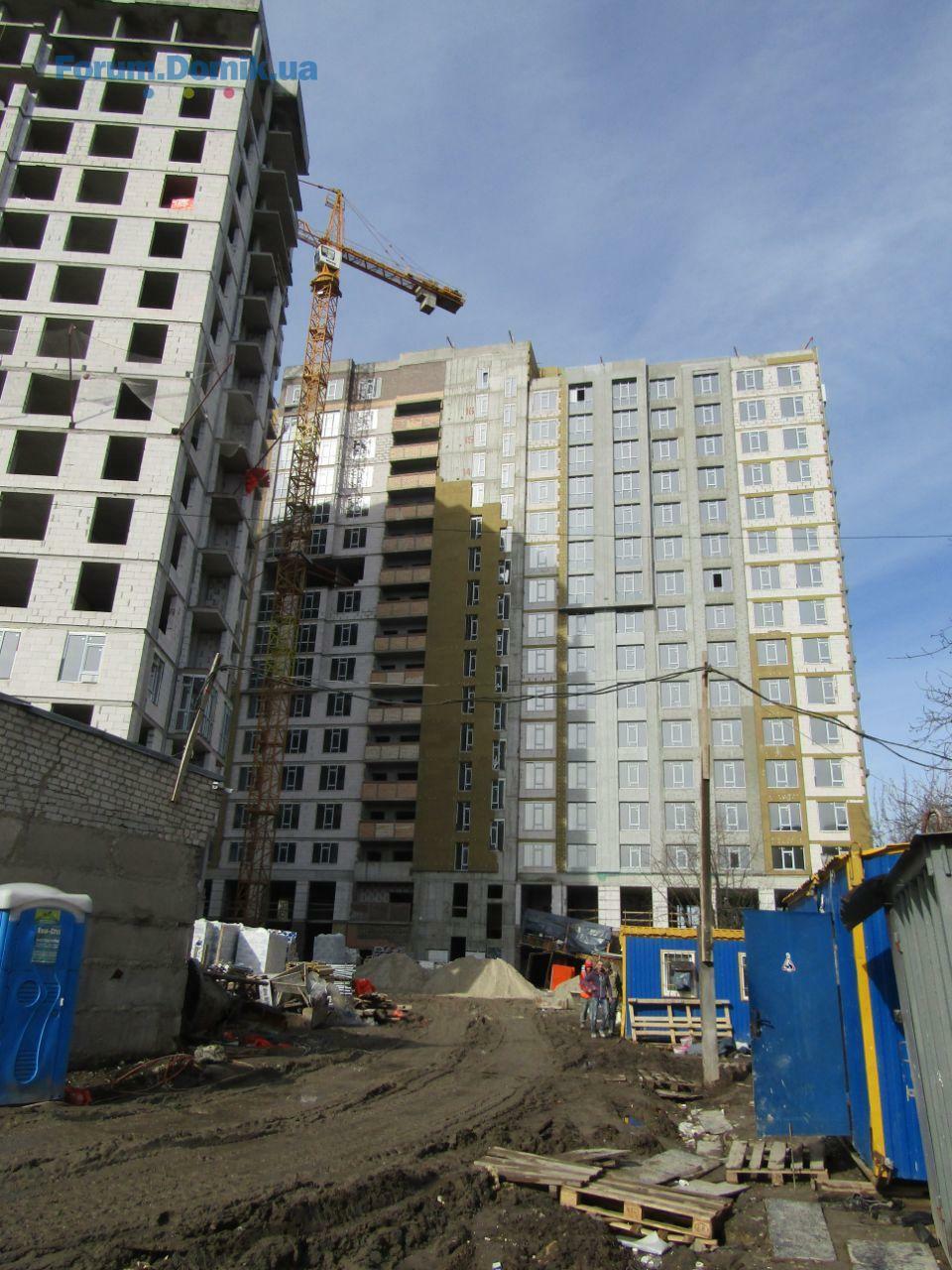

Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 26.
7/27% | ||
3/12% | ||
5/19% | ||
3/12% | ||
8/31% |
Domik-Inform

forum bot
11 477
03 квітня 2017
25 лют 2020 18:56
Почему стоит поторопиться купить квартиру в ЖК «Современный квартал»
Осталось совсем немного квартир в первой секции.
Осталось совсем немного квартир в первой секции.
ЖК "Современный квартал"

Представник
63
20 червня 2019
04 бер 2020 08:42
По состоянию на 04 марта 2020 года, на строительной площадке ЖК «Современный квартал» выполняются следующие строительные работы:
1 секция:
✔Выполняются работы по утеплению мокрого фасада со стороны двора.
✔Выполняются работы по утеплению крышной котельни.
✔Завершены работы по раскатке труб водоснабжения и отопления квартир на 7-13 этажах.
✔Выполнена стяжка в местах общего пользования и квартирах с 11 по 16 этажи.
✔Завершено оштукатуривание пожарной и тёплой лестниц.

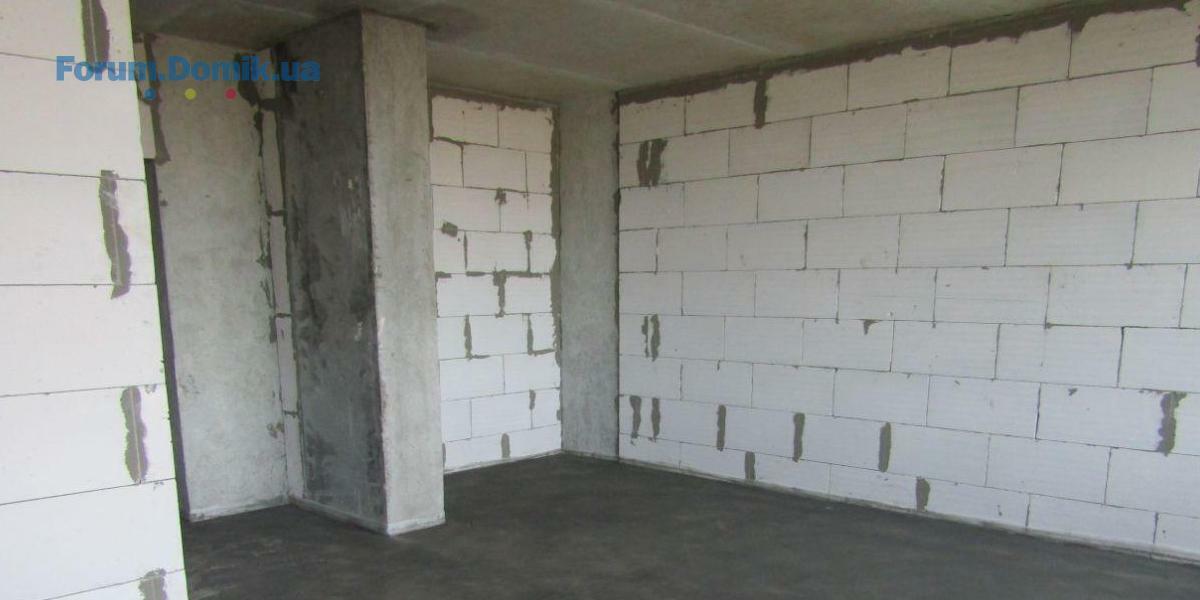

✔В работе оштукатуривание подвальных помещений.
✔В работе производство вентилируемого фасада и остекление 1-го и 2-го этажей.
✔Выполняются работы по устройству электро- и водоснабжения 1-2 секций
2 секция:
✔Завершены монолитные работы.
✔Выполняется кладка на 14-16 этажах.
✔Завершаются кладочные работы на кровле.
✔В работе остекление 2-16 этажей.
3-4 секция:
✔Выполняются подготовительные и изыскательные работы по устройству 3-4 секций.
1 секция:
✔Выполняются работы по утеплению мокрого фасада со стороны двора.
✔Выполняются работы по утеплению крышной котельни.
✔Завершены работы по раскатке труб водоснабжения и отопления квартир на 7-13 этажах.
✔Выполнена стяжка в местах общего пользования и квартирах с 11 по 16 этажи.
✔Завершено оштукатуривание пожарной и тёплой лестниц.
✔В работе оштукатуривание подвальных помещений.
✔В работе производство вентилируемого фасада и остекление 1-го и 2-го этажей.
✔Выполняются работы по устройству электро- и водоснабжения 1-2 секций
2 секция:
✔Завершены монолитные работы.
✔Выполняется кладка на 14-16 этажах.
✔Завершаются кладочные работы на кровле.
✔В работе остекление 2-16 этажей.
3-4 секция:
✔Выполняются подготовительные и изыскательные работы по устройству 3-4 секций.
Domik-Inform

forum bot
11 477
03 квітня 2017
17 бер 2020 21:47

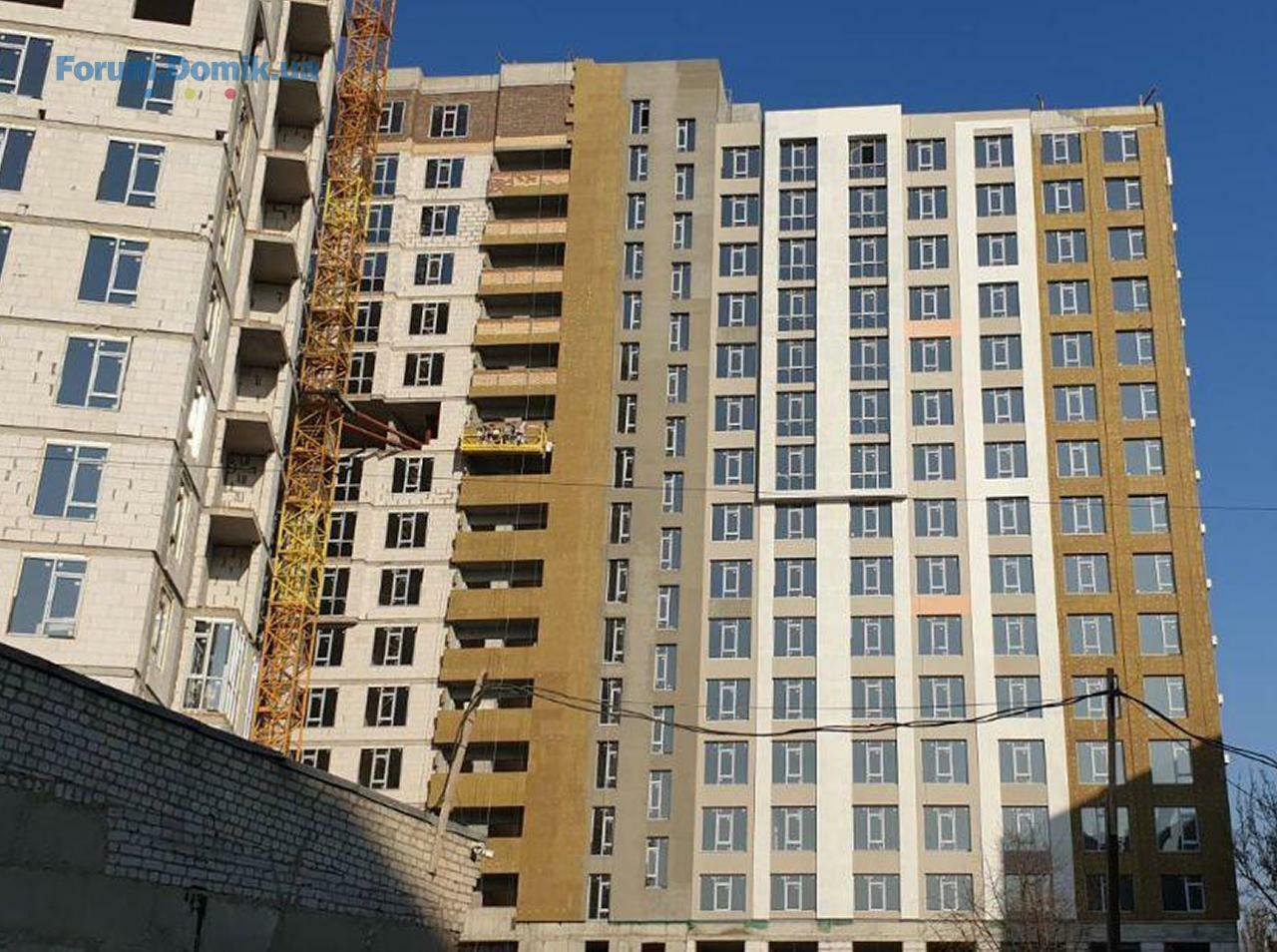

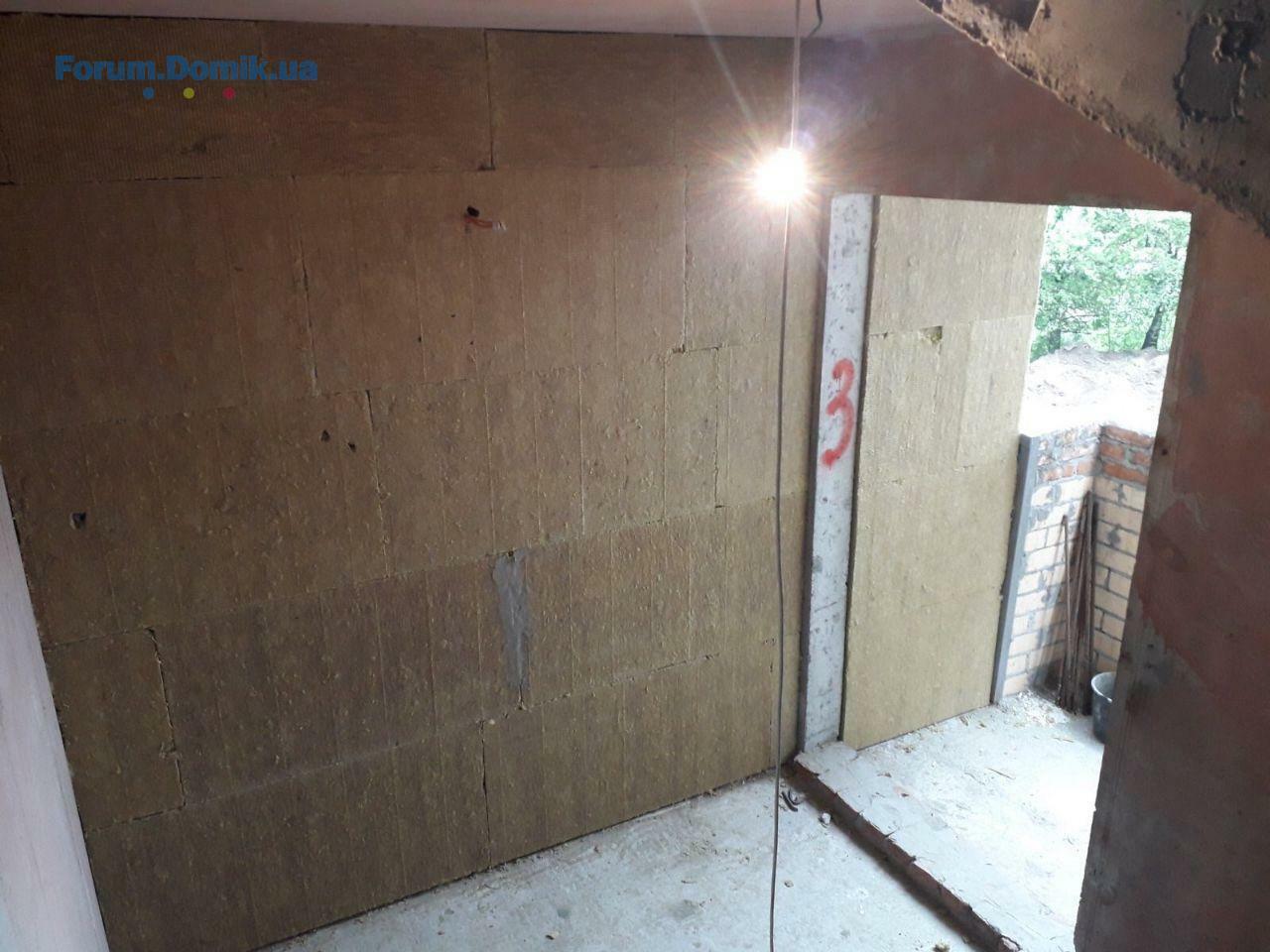

Оценка законности ЖК «Современный квартал»: документы, факты, мнения инвесторов
В марте 2020 года в ЖК «Современный квартал» выполняют работы по утеплению мокрого фасада со стороны двора в первой секции, выполнена стяжка в местах общего пользования на 11-16 этажах. Во второй секции выполняется кладка на 14-16 этажах, остекление 2-16 этажей. На участке начали подготовительные работы для обустройства фундаментов 3-4 секций. Строительство активно продвигается, и первый дом комплекса планируют ввести в эксплуатацию в конце 2020 года.
В марте 2020 года в ЖК «Современный квартал» выполняют работы по утеплению мокрого фасада со стороны двора в первой секции, выполнена стяжка в местах общего пользования на 11-16 этажах. Во второй секции выполняется кладка на 14-16 этажах, остекление 2-16 этажей. На участке начали подготовительные работы для обустройства фундаментов 3-4 секций. Строительство активно продвигается, и первый дом комплекса планируют ввести в эксплуатацию в конце 2020 года.
ЖК "Современный квартал"

Представник
63
20 червня 2019
19 бер 2020 10:39

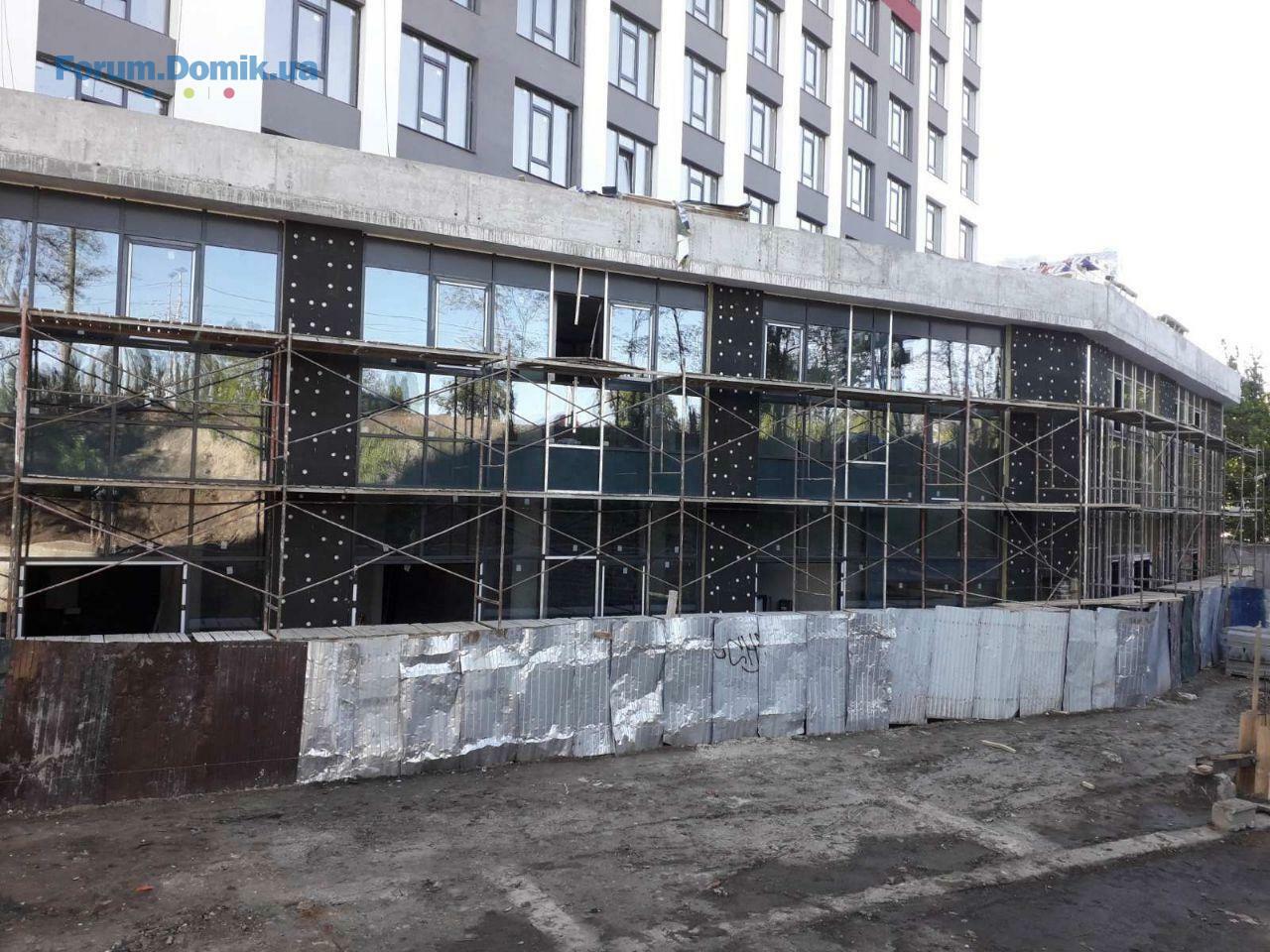

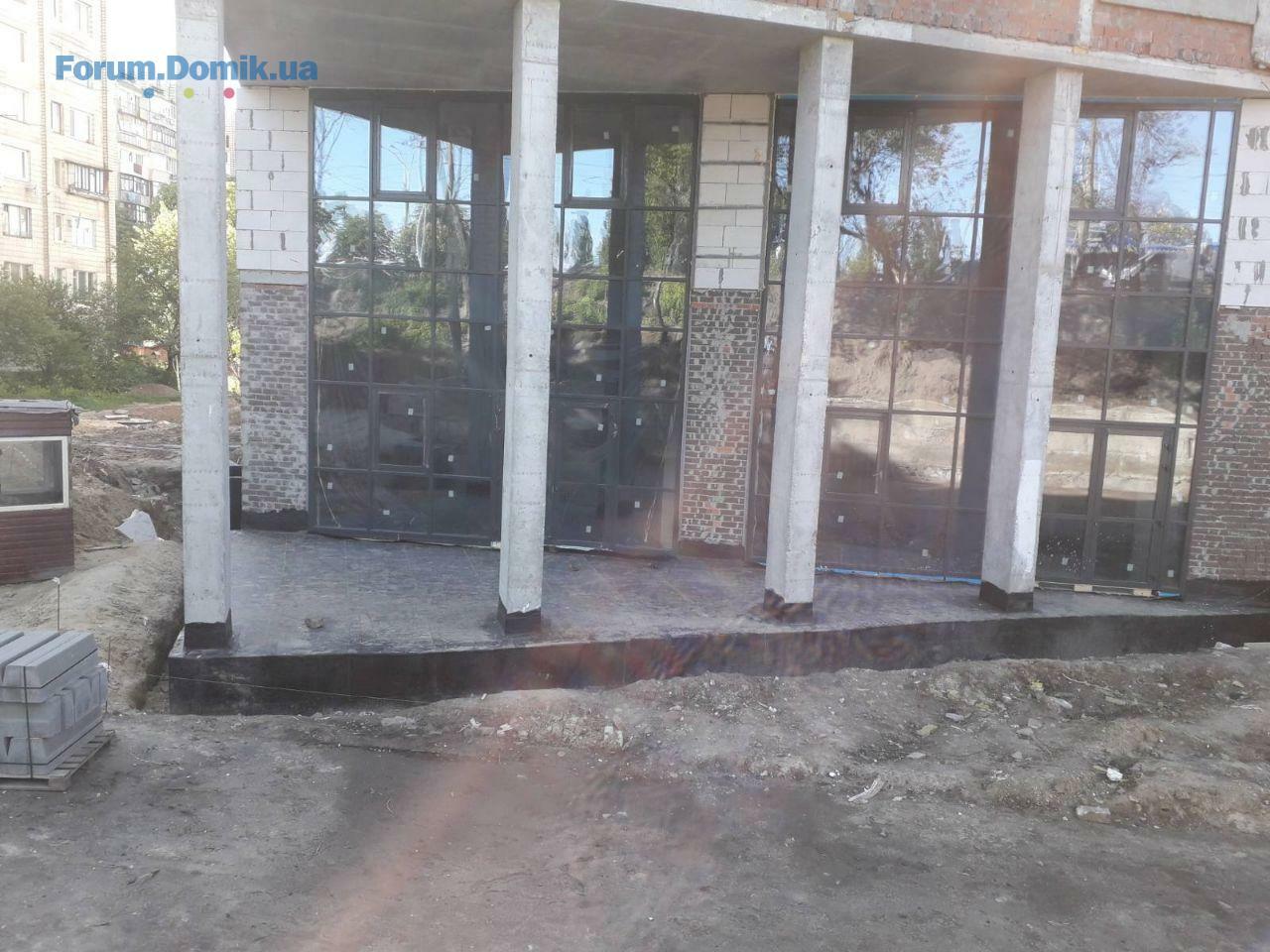

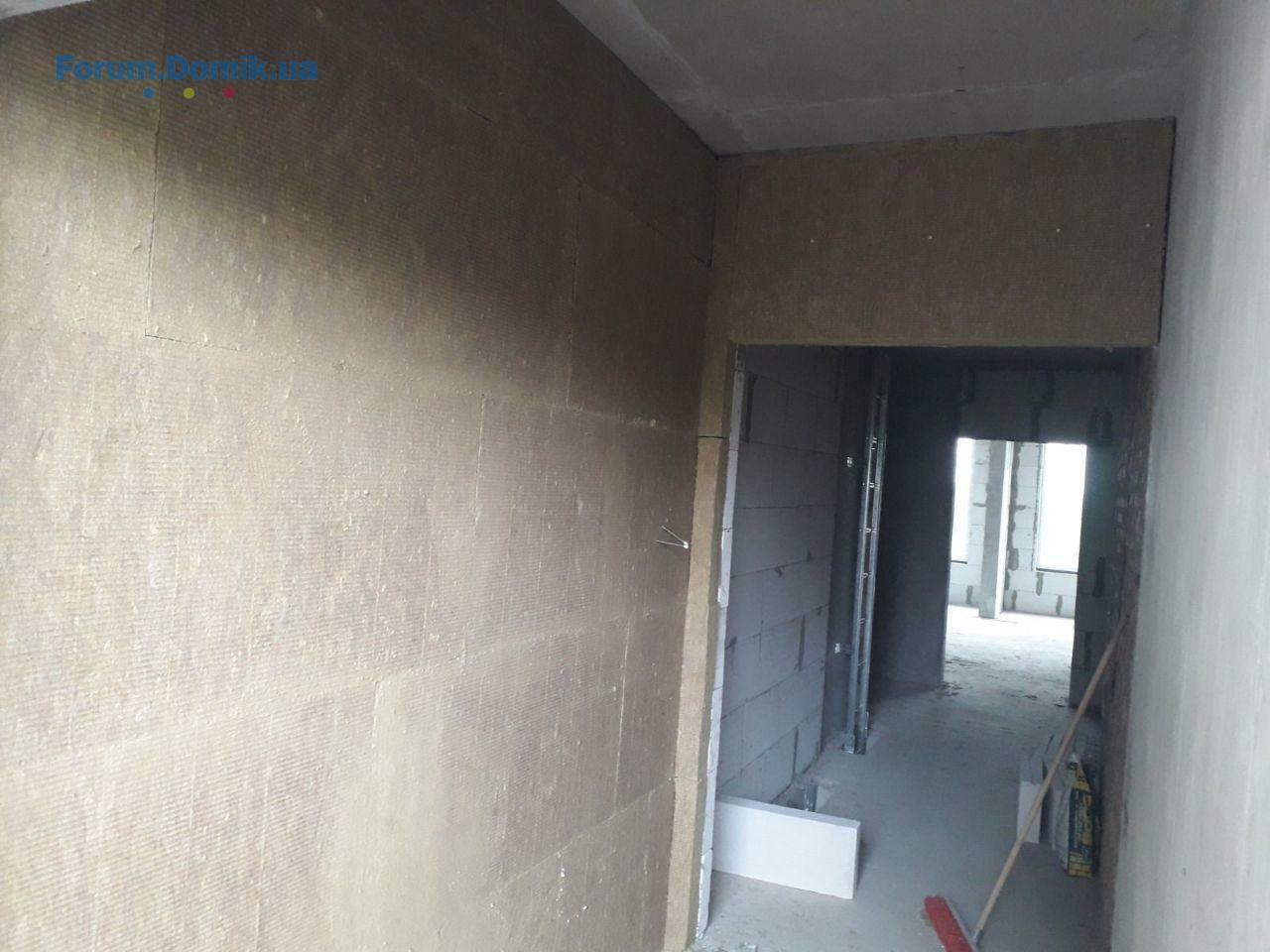

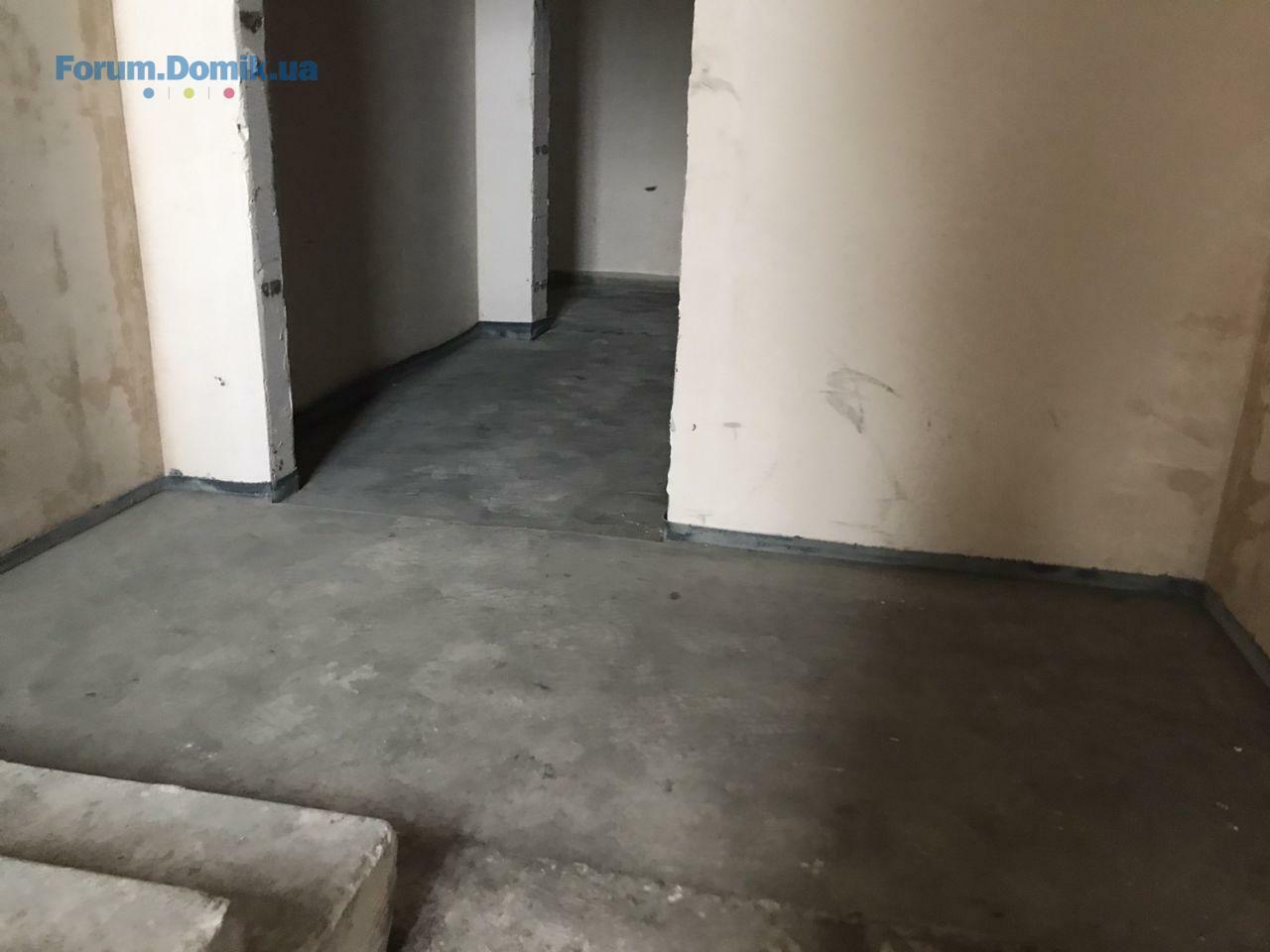

Новый фотоотчет со строительной площадки ЖК "Современный квартал". По состоянию на 19.03.2020 выполняются следующие работы:
1 секция:
✔В работе декоративное оштукатуривание фасада.
✔Выполняться работы по утеплению мокрого фасада со стороны двора.
✔Завершаются работы по утеплению крышной котельни.
✔Завершены работы по раскатке труб водоснабжения и отопления квартир на 7-3 этажах.
✔Выполнена стяжка в местах общего пользования и квартирах с 11 по 5 этаж.

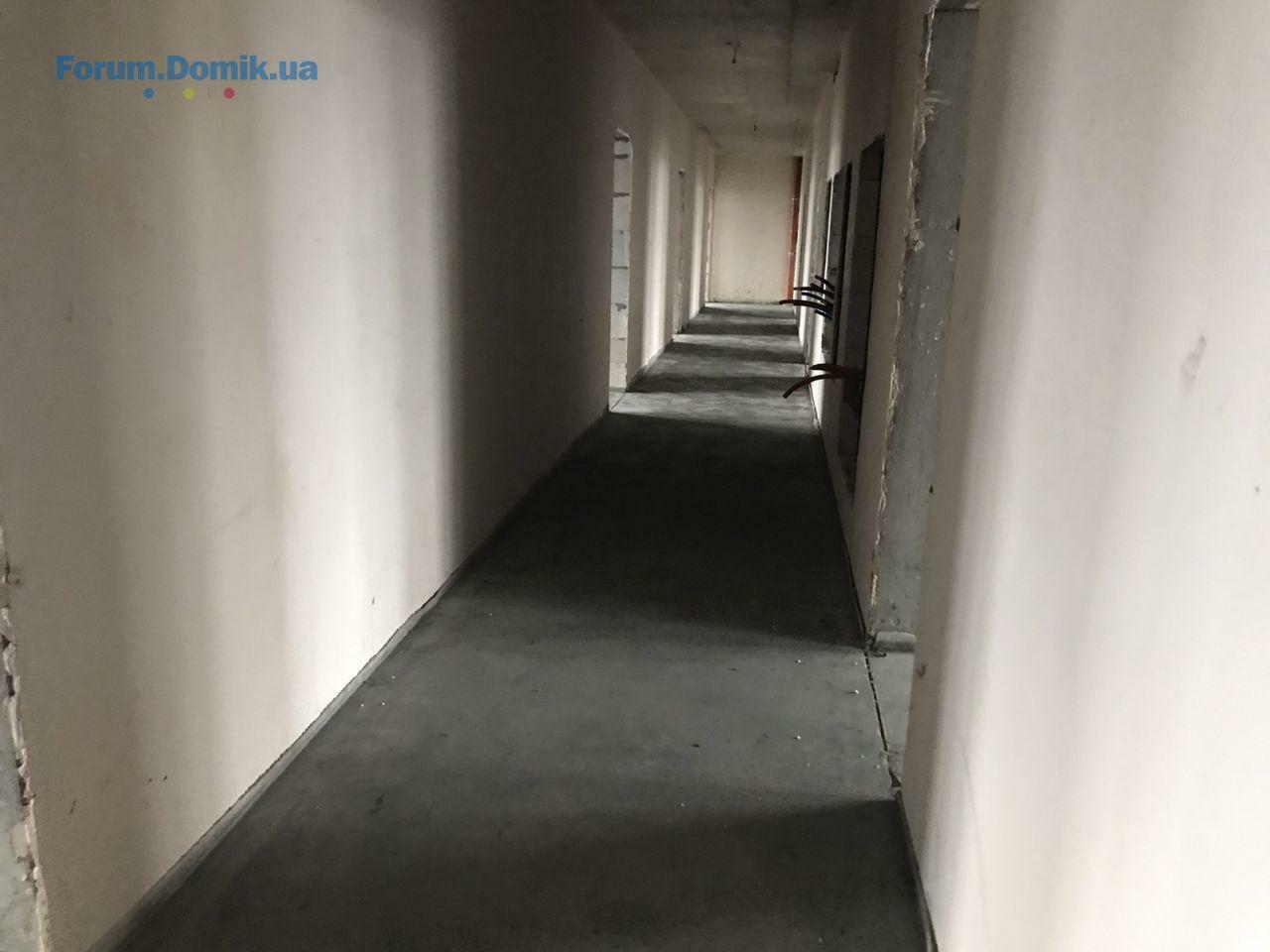

✔Начаты работы по устройству напольного покрытия коридоров 16 этажа.
✔Завершено оштукатуривание входной группы и подвальных помещений.
✔В работе производство вентилируемого фасада и остекление 1-го и 2-го этажей.
✔Выполняются внешние работы по устройству водоснабжения 1-2 секций.
2 секция:
✔Выполняется кладка 15-16 и технических этажей.
✔Завершаются кладочные работы на кровле.
✔В работе остекление 2-5 этажей.
✔В работе устройство стояков водоснабжения и отопления.
3-4 секция:
✔Завершено устройство котлована 4 секции.
1 секция:
✔В работе декоративное оштукатуривание фасада.
✔Выполняться работы по утеплению мокрого фасада со стороны двора.
✔Завершаются работы по утеплению крышной котельни.
✔Завершены работы по раскатке труб водоснабжения и отопления квартир на 7-3 этажах.
✔Выполнена стяжка в местах общего пользования и квартирах с 11 по 5 этаж.
✔Начаты работы по устройству напольного покрытия коридоров 16 этажа.
✔Завершено оштукатуривание входной группы и подвальных помещений.
✔В работе производство вентилируемого фасада и остекление 1-го и 2-го этажей.
✔Выполняются внешние работы по устройству водоснабжения 1-2 секций.
2 секция:
✔Выполняется кладка 15-16 и технических этажей.
✔Завершаются кладочные работы на кровле.
✔В работе остекление 2-5 этажей.
✔В работе устройство стояков водоснабжения и отопления.
3-4 секция:
✔Завершено устройство котлована 4 секции.
Domik-Inform

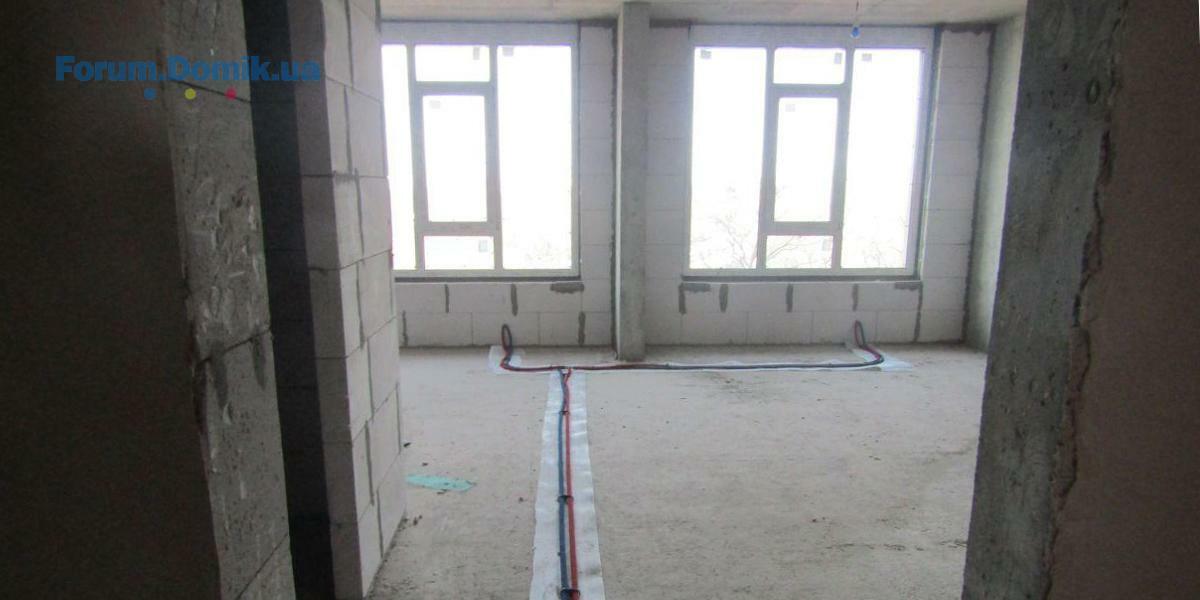

forum bot
11 477
03 квітня 2017
31 бер 2020 19:59
Работа отдела продаж ЖК «Современный квартал» в условиях карантина
В своем сообщении застройщик заверяет, что делает все возможное для того, чтобы карантинные меры никоим образом не повлияли на темпы строительства. На данный момент все строительные работы ведутся с соблюдением заявленного графика. На строительной площадке со всеми сотрудниками проведены разъяснительные работы по соблюдению санитарно-гигиенических норм и правил безопасности.
В своем сообщении застройщик заверяет, что делает все возможное для того, чтобы карантинные меры никоим образом не повлияли на темпы строительства. На данный момент все строительные работы ведутся с соблюдением заявленного графика. На строительной площадке со всеми сотрудниками проведены разъяснительные работы по соблюдению санитарно-гигиенических норм и правил безопасности.
EllaRa
E
Користувач
33
10 березня 2019
04 квіт 2020 11:49
Когда планируется начало продаж 3-4 секции?
ЖК "Современный квартал"

Представник
63
20 червня 2019

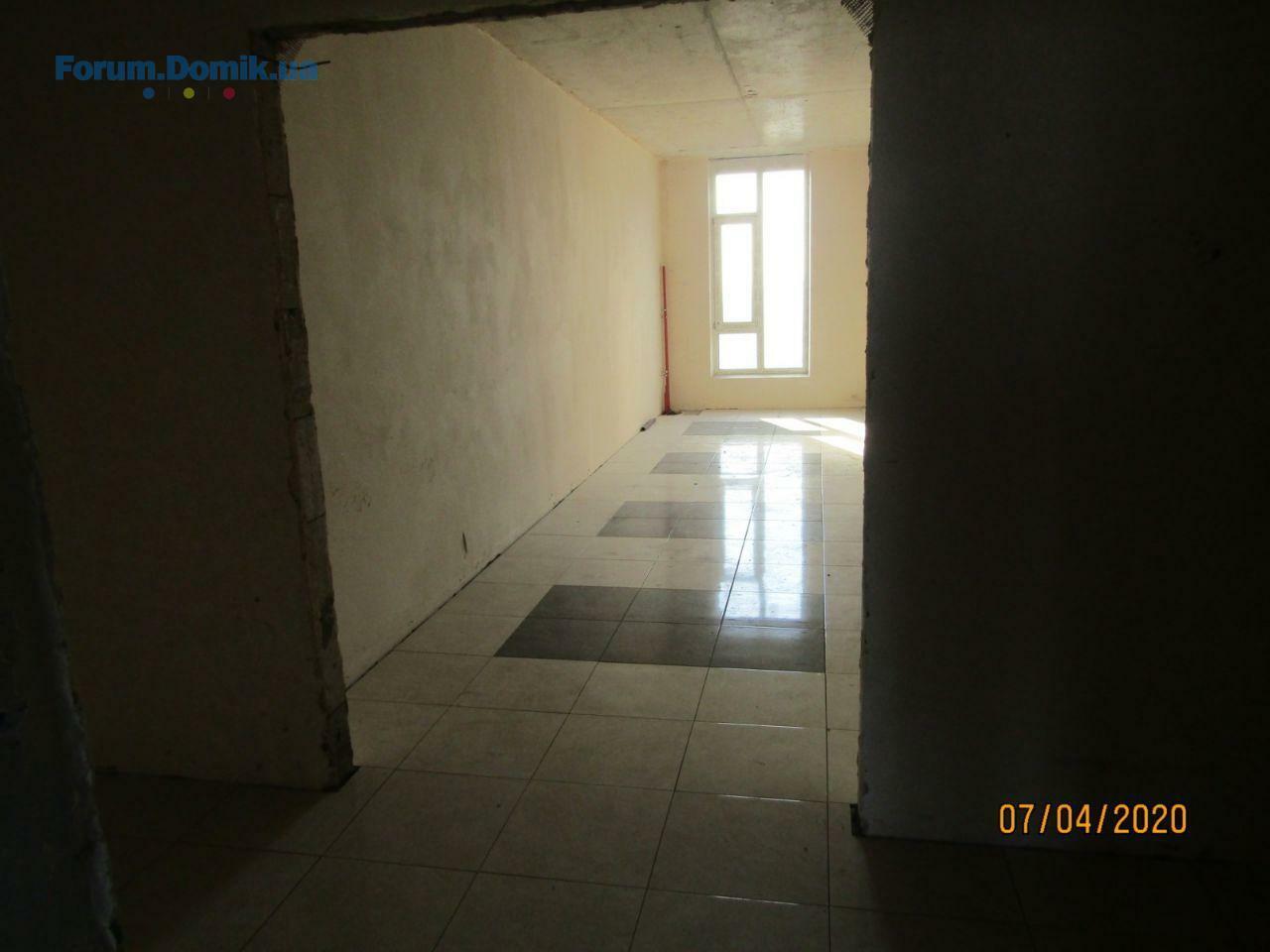

07 квіт 2020 11:48
Цитата "EllaRa":Когда планируется начало продаж 3-4 секции?
Спасибо за интерес к нашему комплексу!
Сдача 3,4 секций запланирована летом 2022 года, о старте продаж будем оповещать на сайте и форуме. Также Вы можете оставить заявку в отделе продаж и менеджер обязательно свяжется с Вами и уведомит о них: (044) 353 02 02
ЖК "Современный квартал"

Представник
63
20 червня 2019

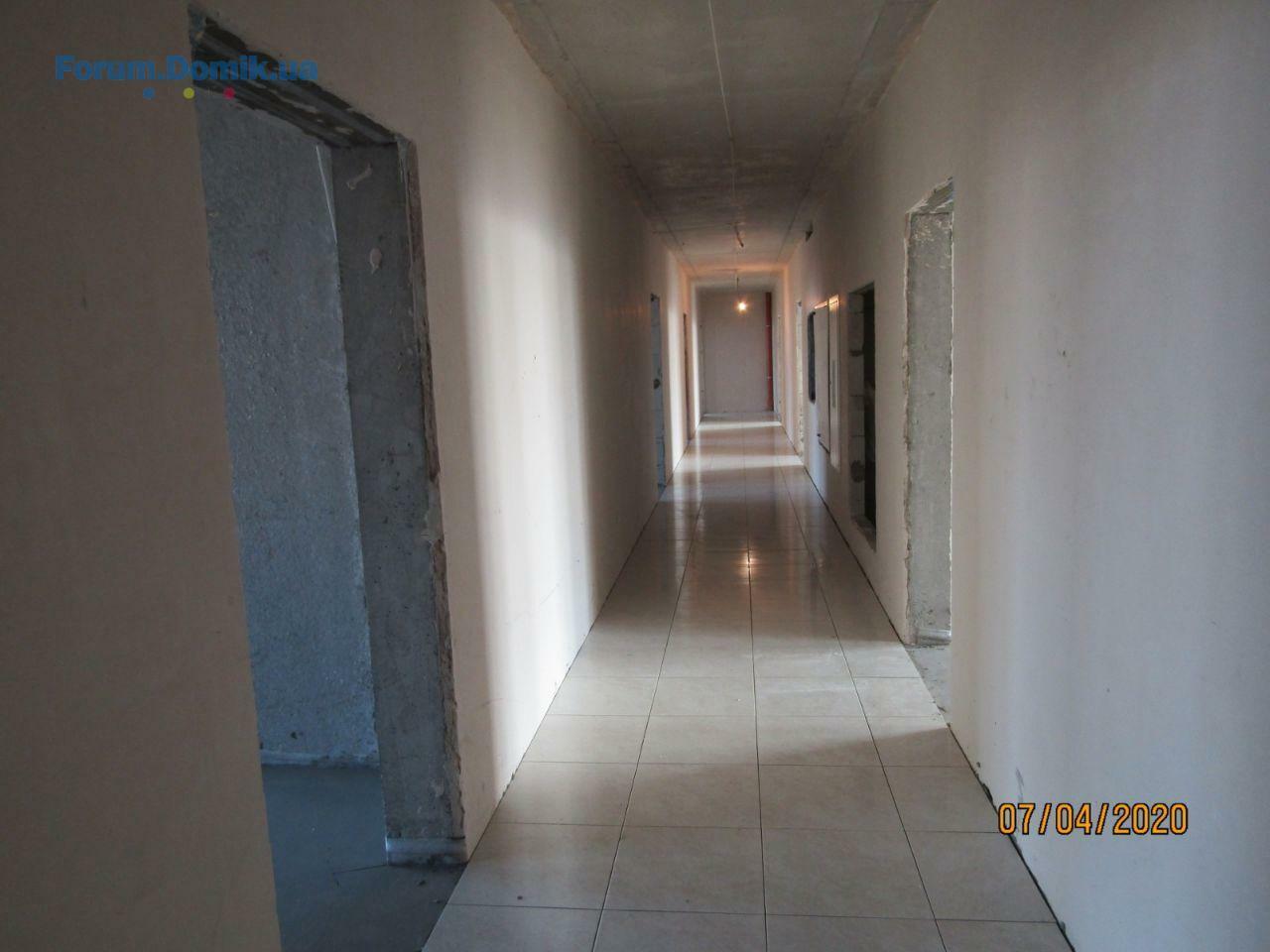

07 квіт 2020 12:31

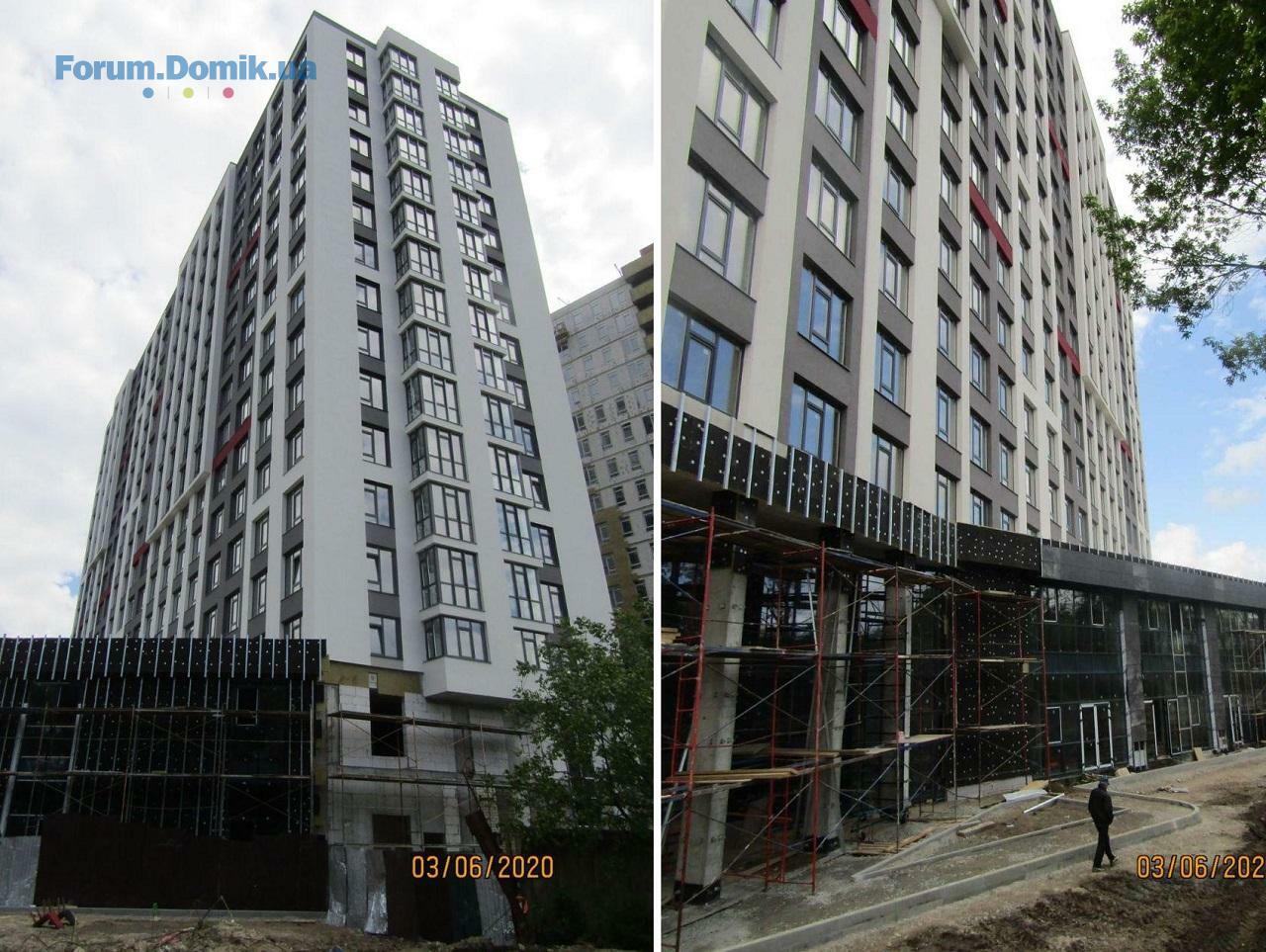

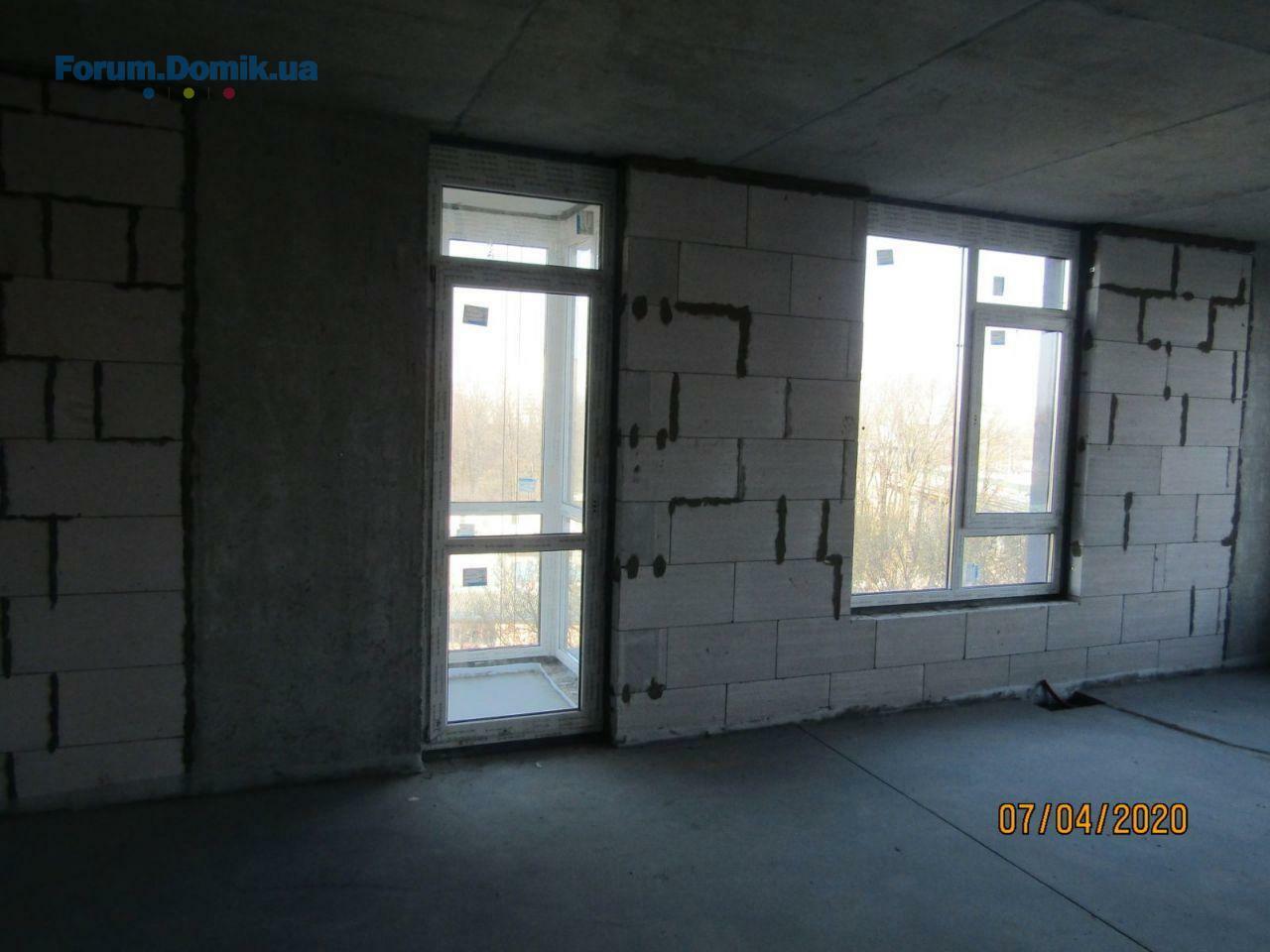

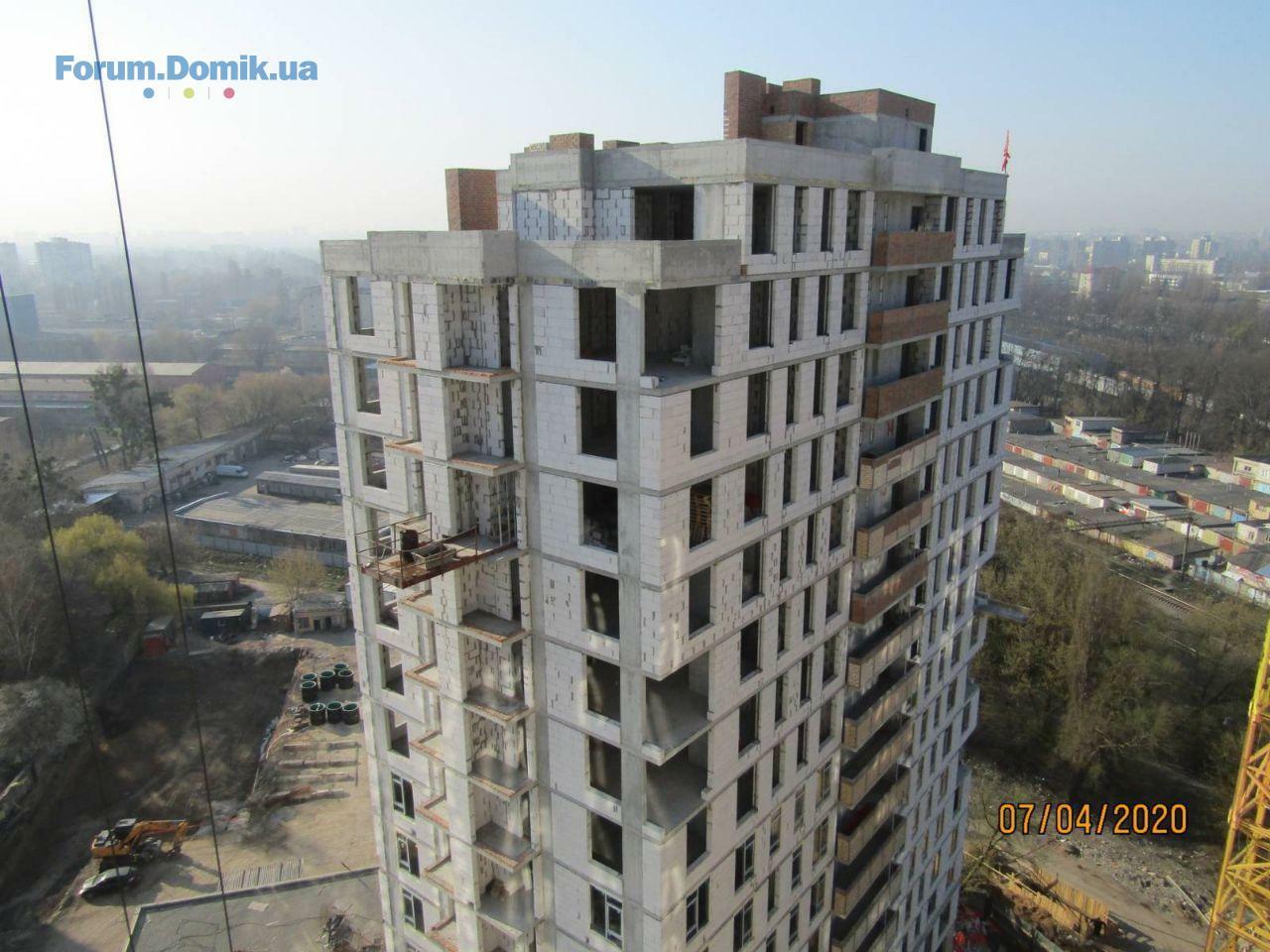

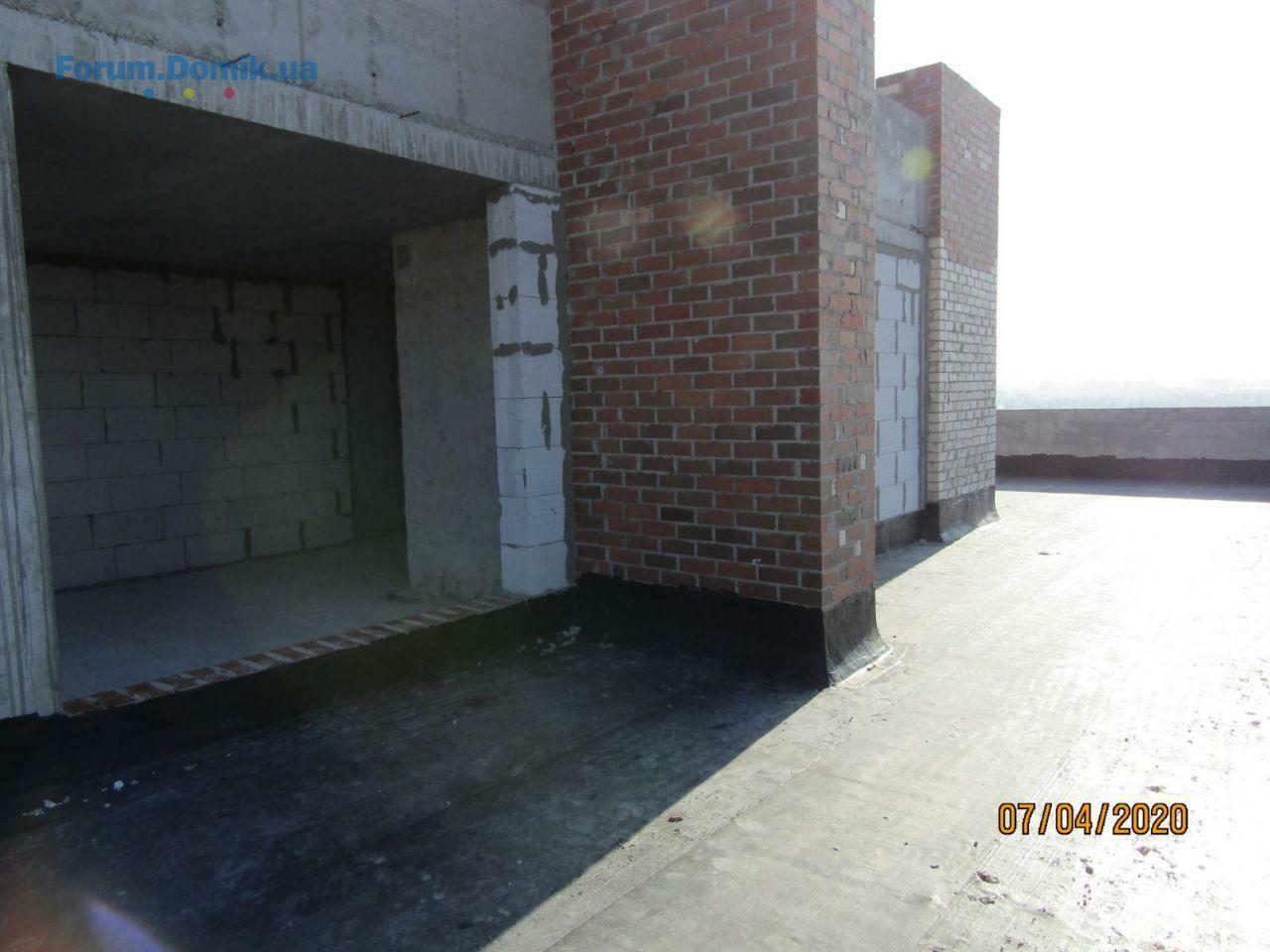

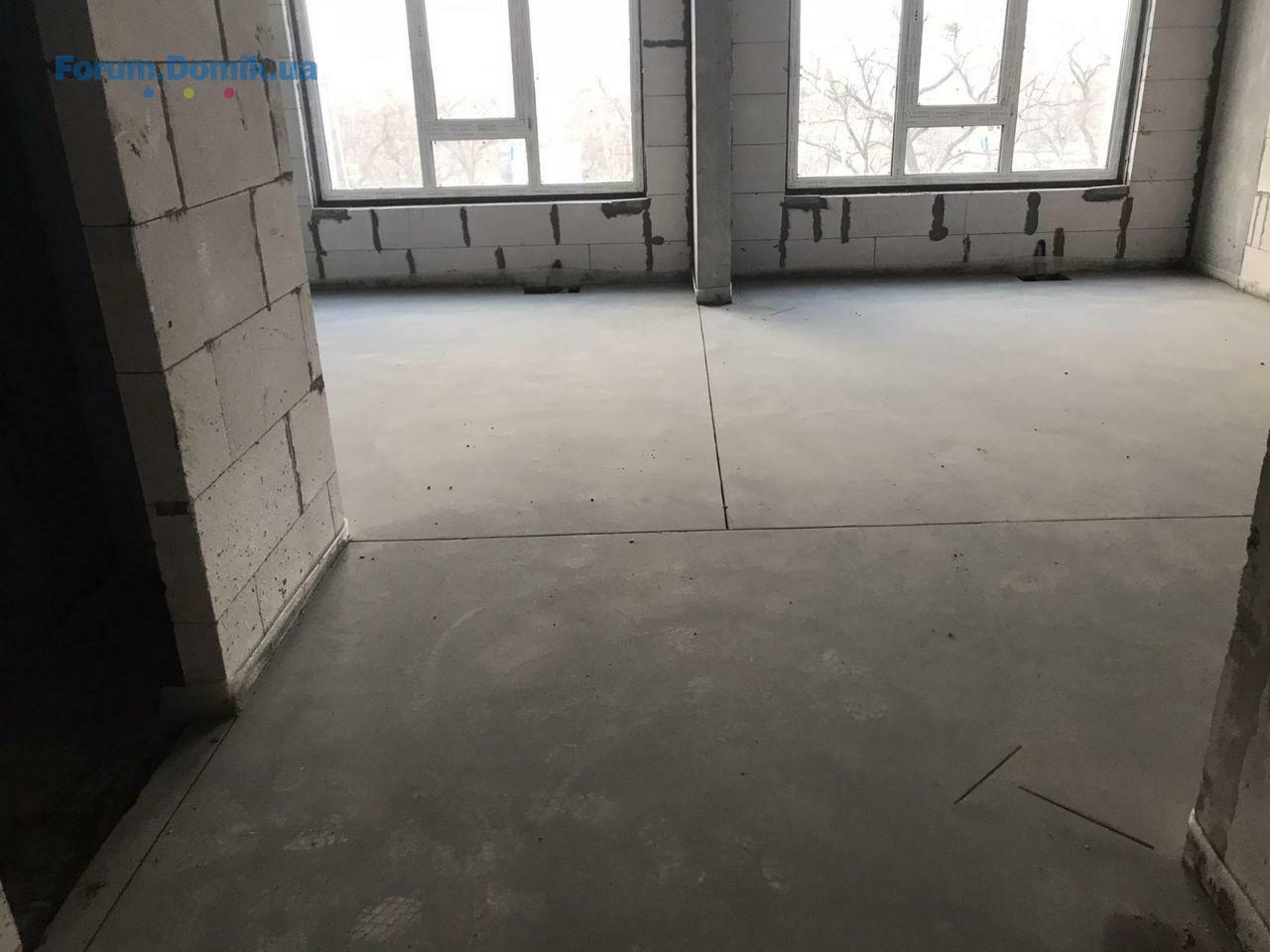

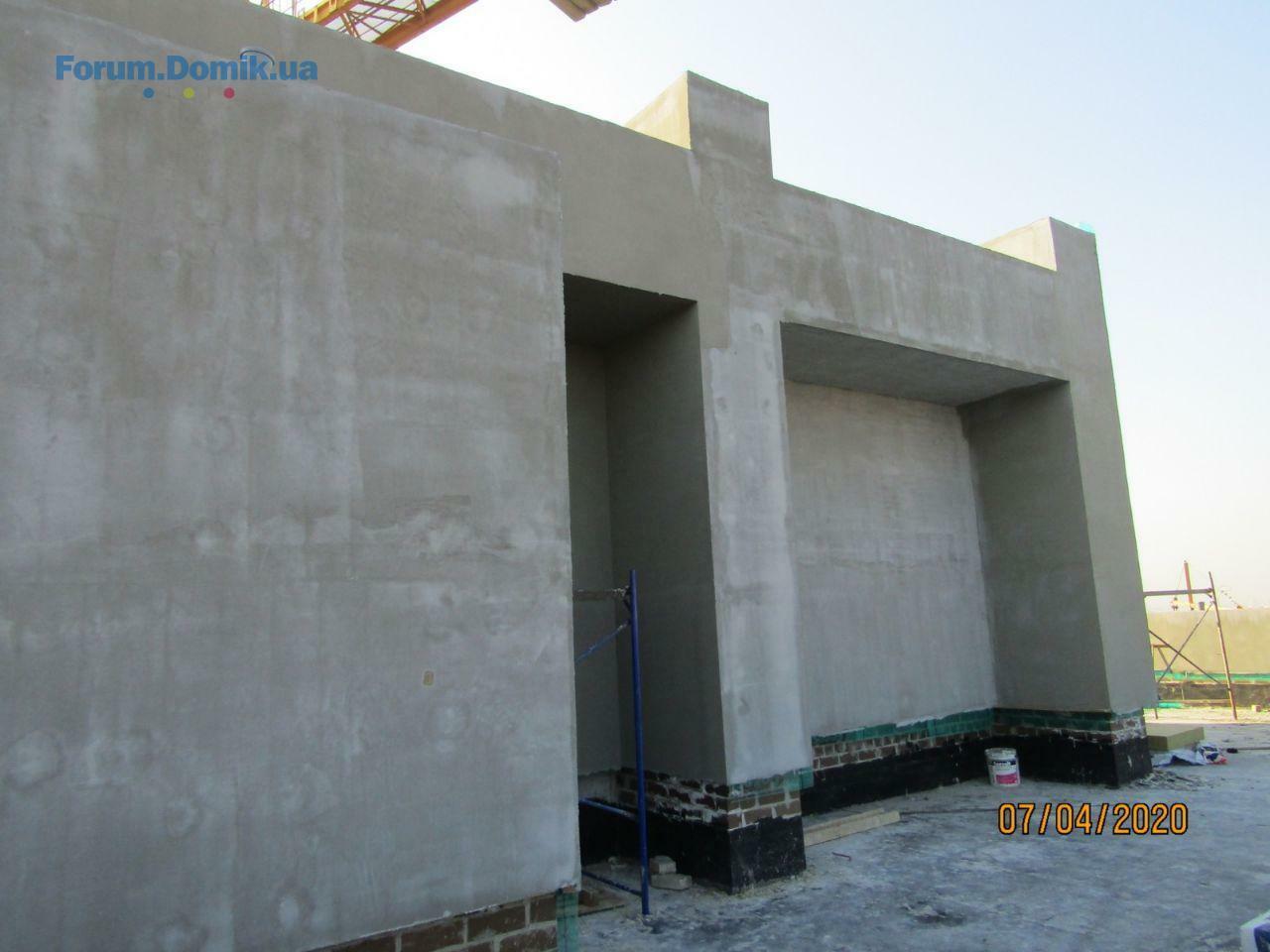

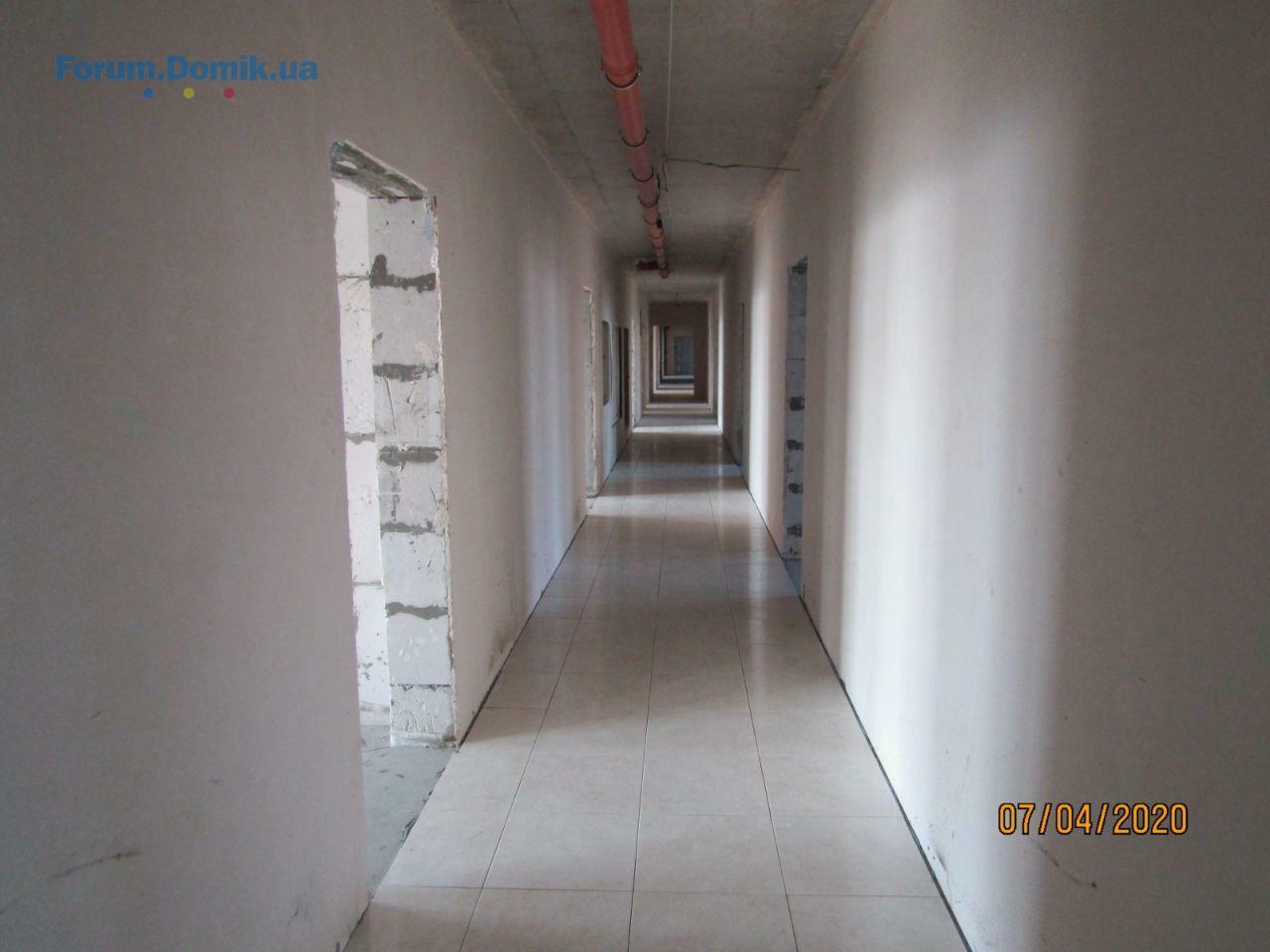

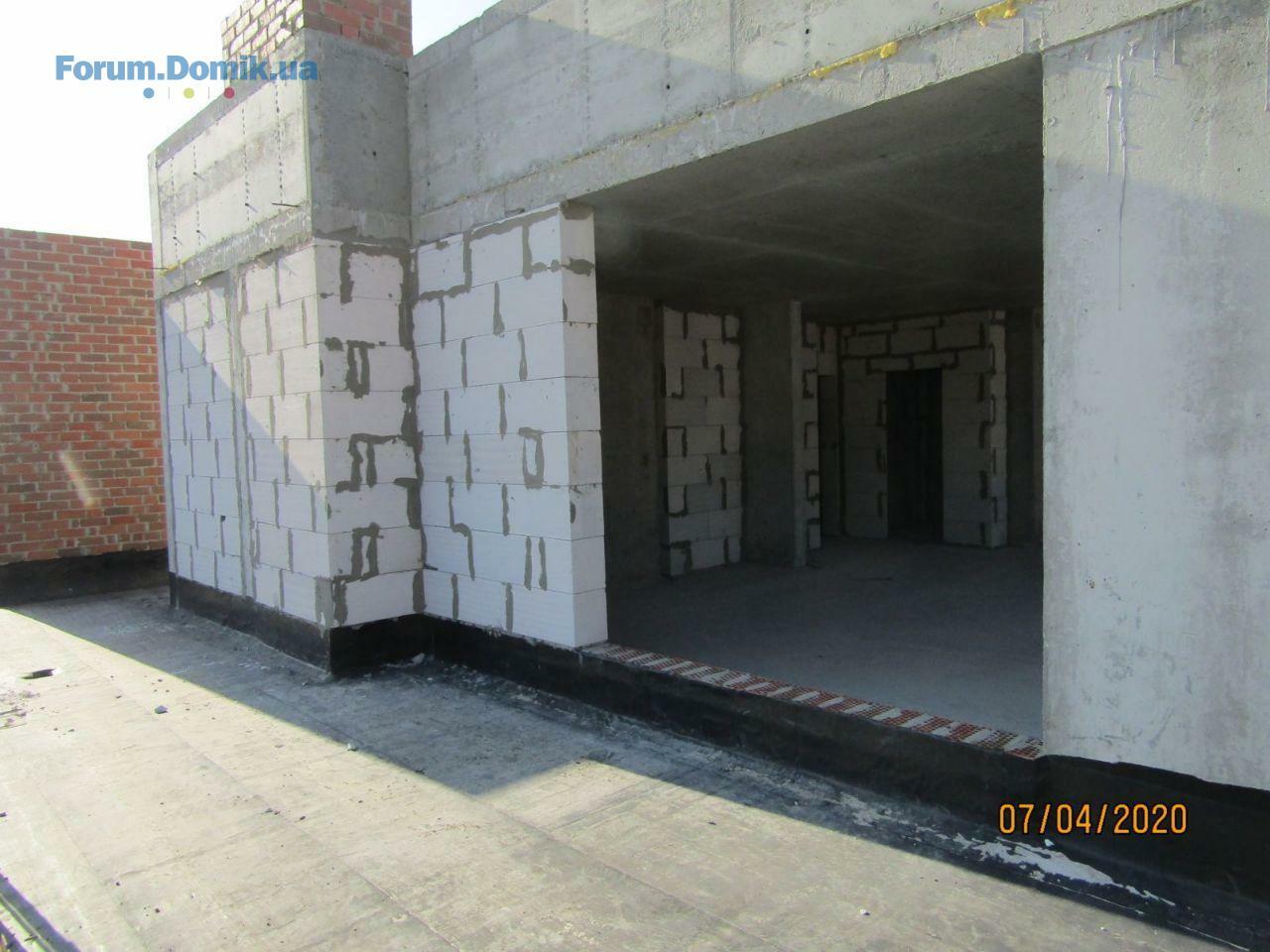

Динамика строительных работ ЖК "Современный квартал" по состоянию на 07.04.2020:
1 секция:
✔В работе декоративное оштукатуривание фасада и котельной на кровле.
✔В работе устройство отливов на окна и накрывок на парапеты.
✔Выполняются работы по утеплению мокрого фасада со стороны двора.

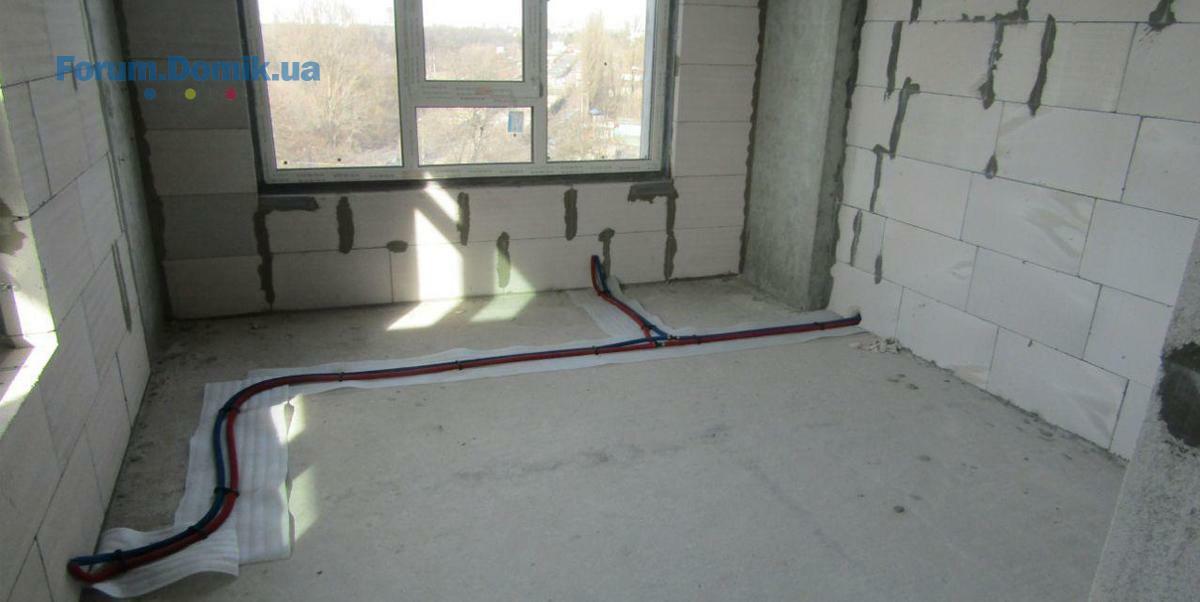

✔Завершены работы по устройству внутренних сетей отопления, водоснабжения и канализации.
✔Завершены работы по устройству стяжки.
✔В работе устройство сантехнических, пожарных и электрических лючков и дверей.
✔Завершены работы по устройству напольного покрытия коридоров 16-15-14 этажей.
✔В работе устройство напольного покрытия из керамогранитной плитки на 13-12 этажах
✔Завершаются работы по устройству балконных дверей.
✔В работе устройство квартирных входных дверей.
✔В работе производство вентилируемого фасада и остекление 1-го и 2-го этажей.
✔Выполняются внешние работы по устройству водоснабжения и канализации 1-2 секций

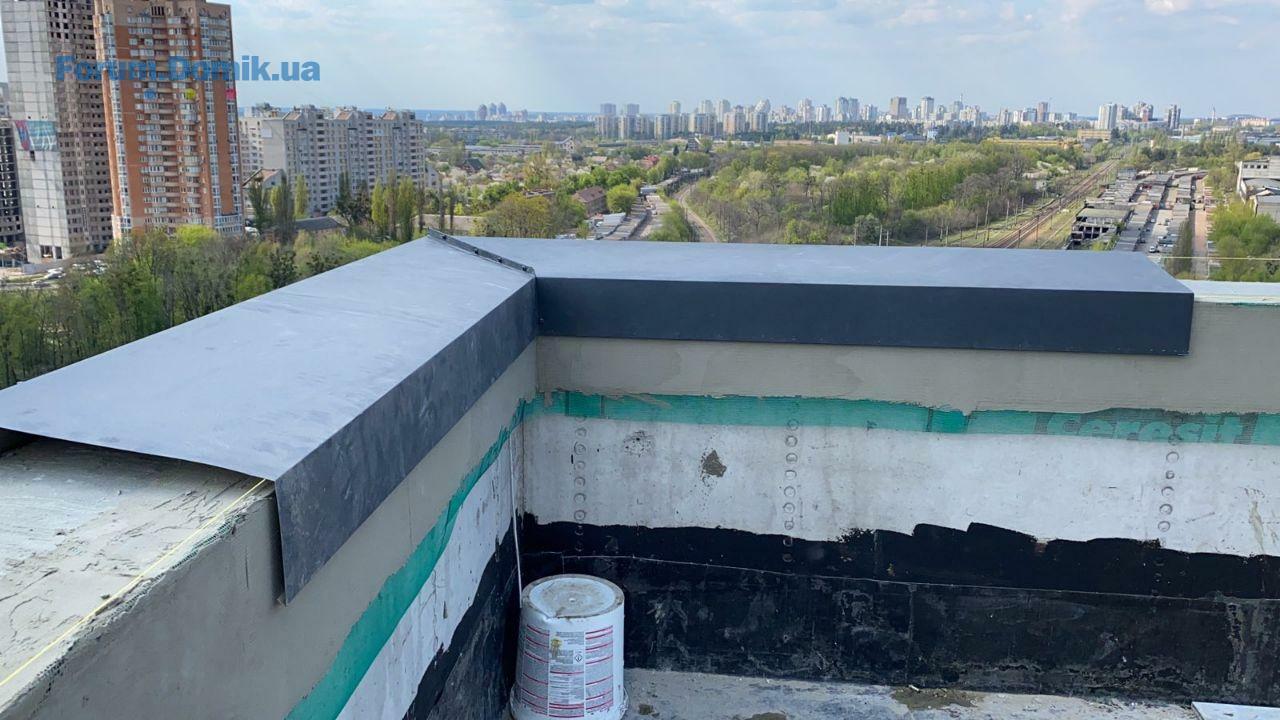

✔Выполнены работы по устройству молниезащиты на кровле.
2 секция:
✔Завершены кладочные работы.

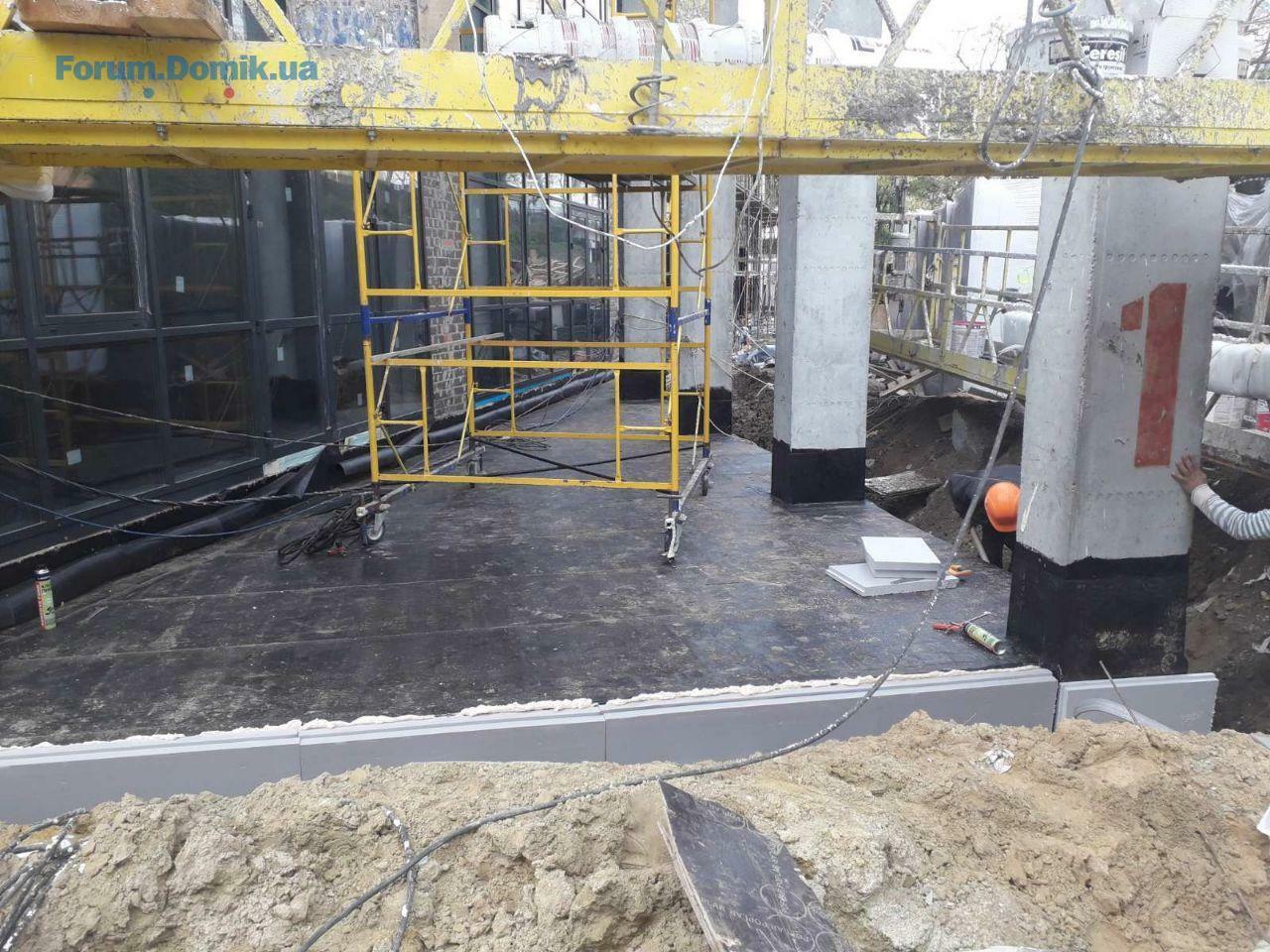

✔Выполнена подготовительная гидроизоляция кровли.
✔Завершены работы по остеклению фасада 2-9 этажей.
✔В работе устройство панорамных окон 8-9-10 этажей.
✔Выполняются работы по устройству стояков водоснабжения, канализации и отопления.
✔В работе устройство ливневых систем.
3-4 секция:

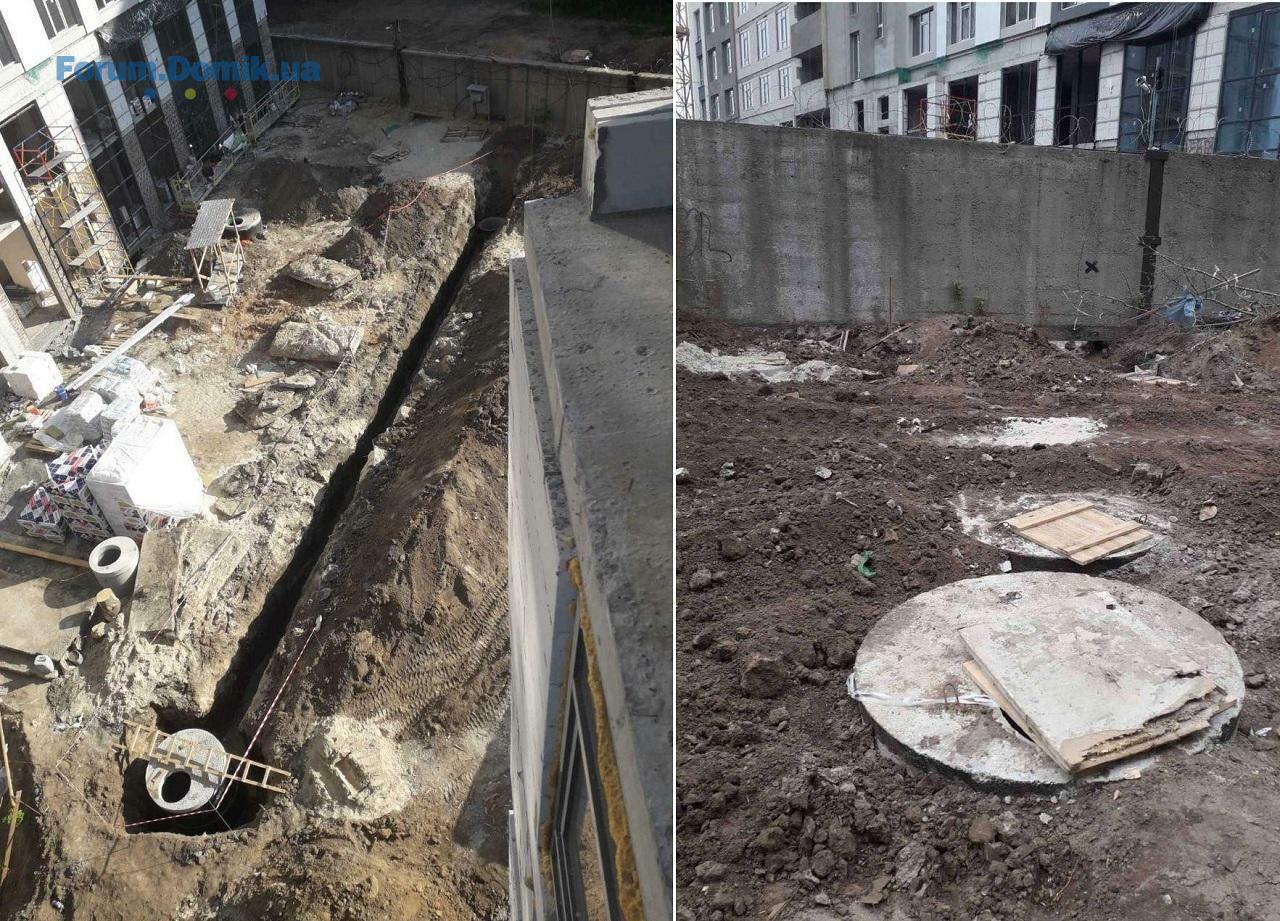

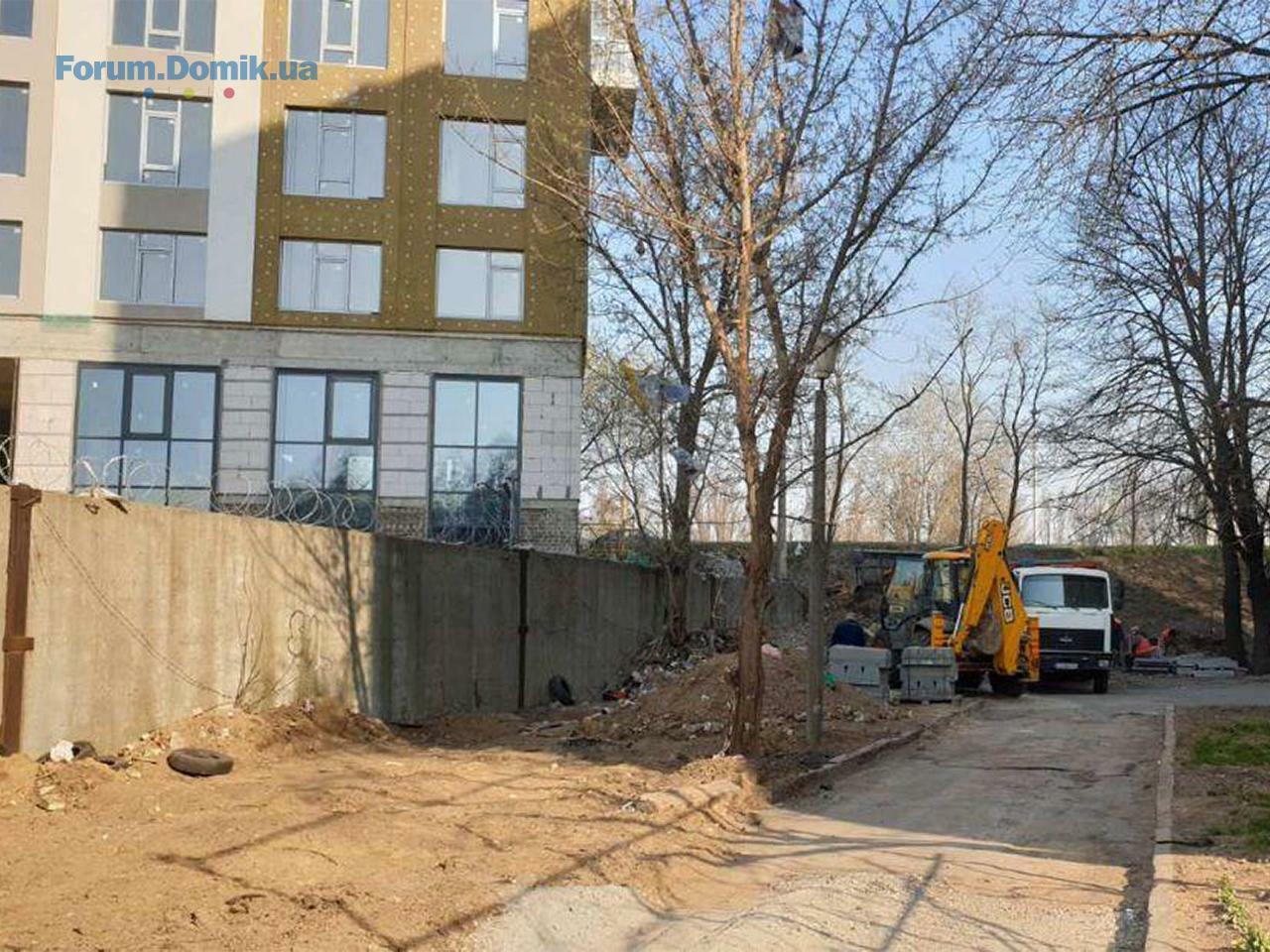

✔В работе заготовка каркасов для свай и изыскательные работы.
1 секция:
✔В работе декоративное оштукатуривание фасада и котельной на кровле.
✔В работе устройство отливов на окна и накрывок на парапеты.
✔Выполняются работы по утеплению мокрого фасада со стороны двора.
✔Завершены работы по устройству внутренних сетей отопления, водоснабжения и канализации.
✔Завершены работы по устройству стяжки.
✔В работе устройство сантехнических, пожарных и электрических лючков и дверей.
✔Завершены работы по устройству напольного покрытия коридоров 16-15-14 этажей.
✔В работе устройство напольного покрытия из керамогранитной плитки на 13-12 этажах
✔Завершаются работы по устройству балконных дверей.
✔В работе устройство квартирных входных дверей.
✔В работе производство вентилируемого фасада и остекление 1-го и 2-го этажей.
✔Выполняются внешние работы по устройству водоснабжения и канализации 1-2 секций
✔Выполнены работы по устройству молниезащиты на кровле.
2 секция:
✔Завершены кладочные работы.
✔Выполнена подготовительная гидроизоляция кровли.
✔Завершены работы по остеклению фасада 2-9 этажей.
✔В работе устройство панорамных окон 8-9-10 этажей.
✔Выполняются работы по устройству стояков водоснабжения, канализации и отопления.
✔В работе устройство ливневых систем.
3-4 секция:
✔В работе заготовка каркасов для свай и изыскательные работы.
Domik-Inform

forum bot
11 477
03 квітня 2017
13 квіт 2020 17:47
ЖК "Современный квартал"

Представник
63
20 червня 2019

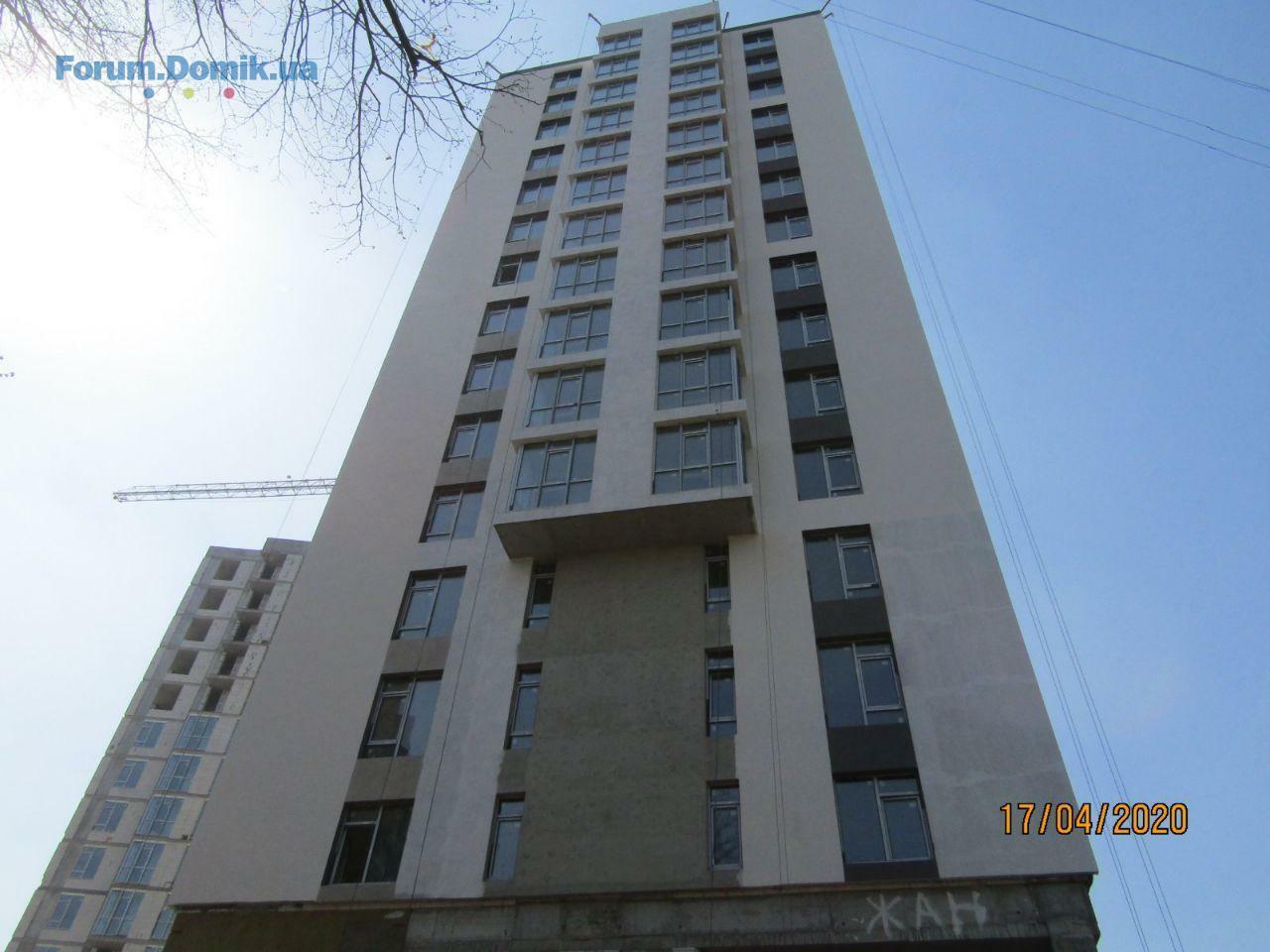

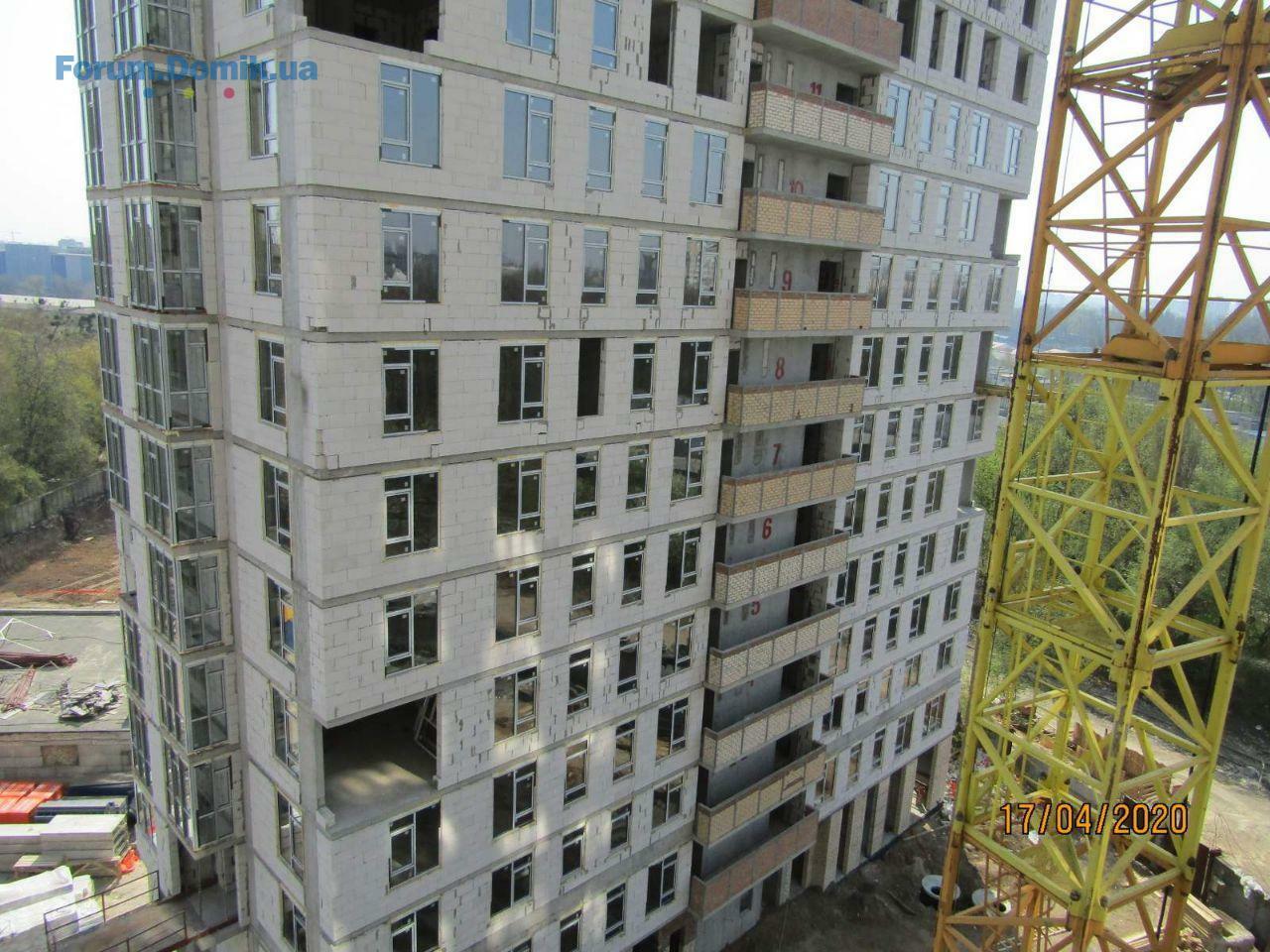

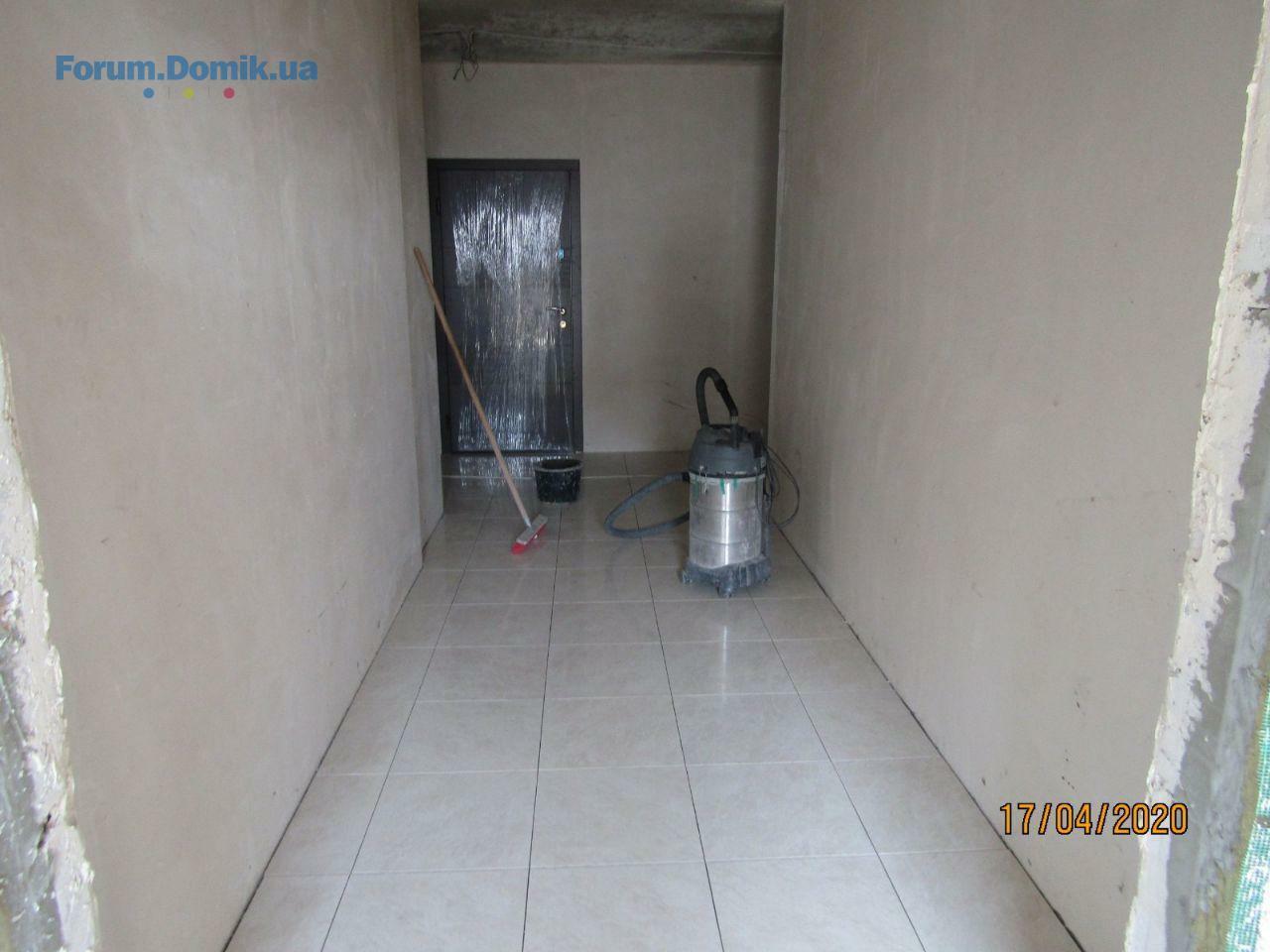

17 квіт 2020 14:52

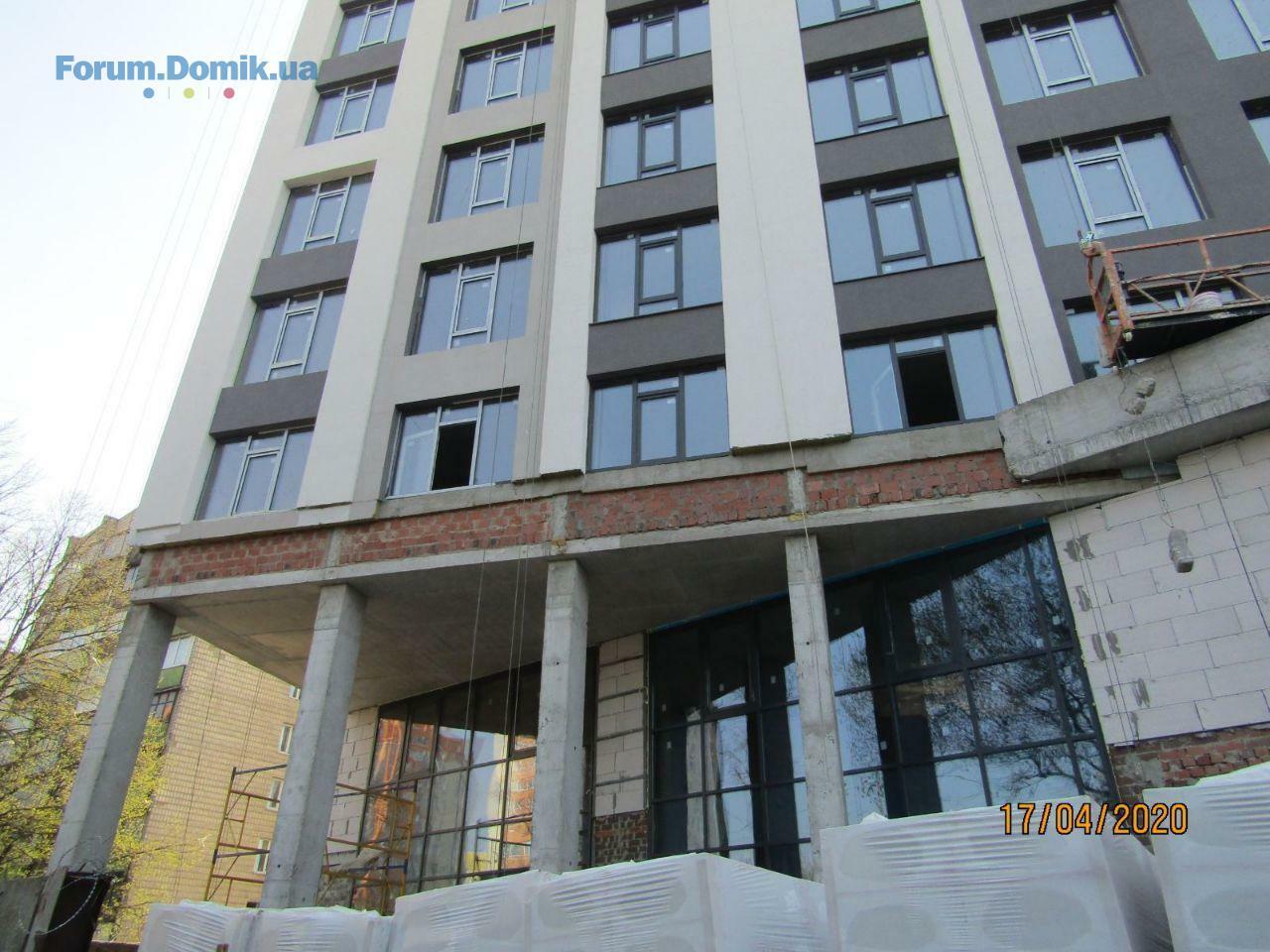

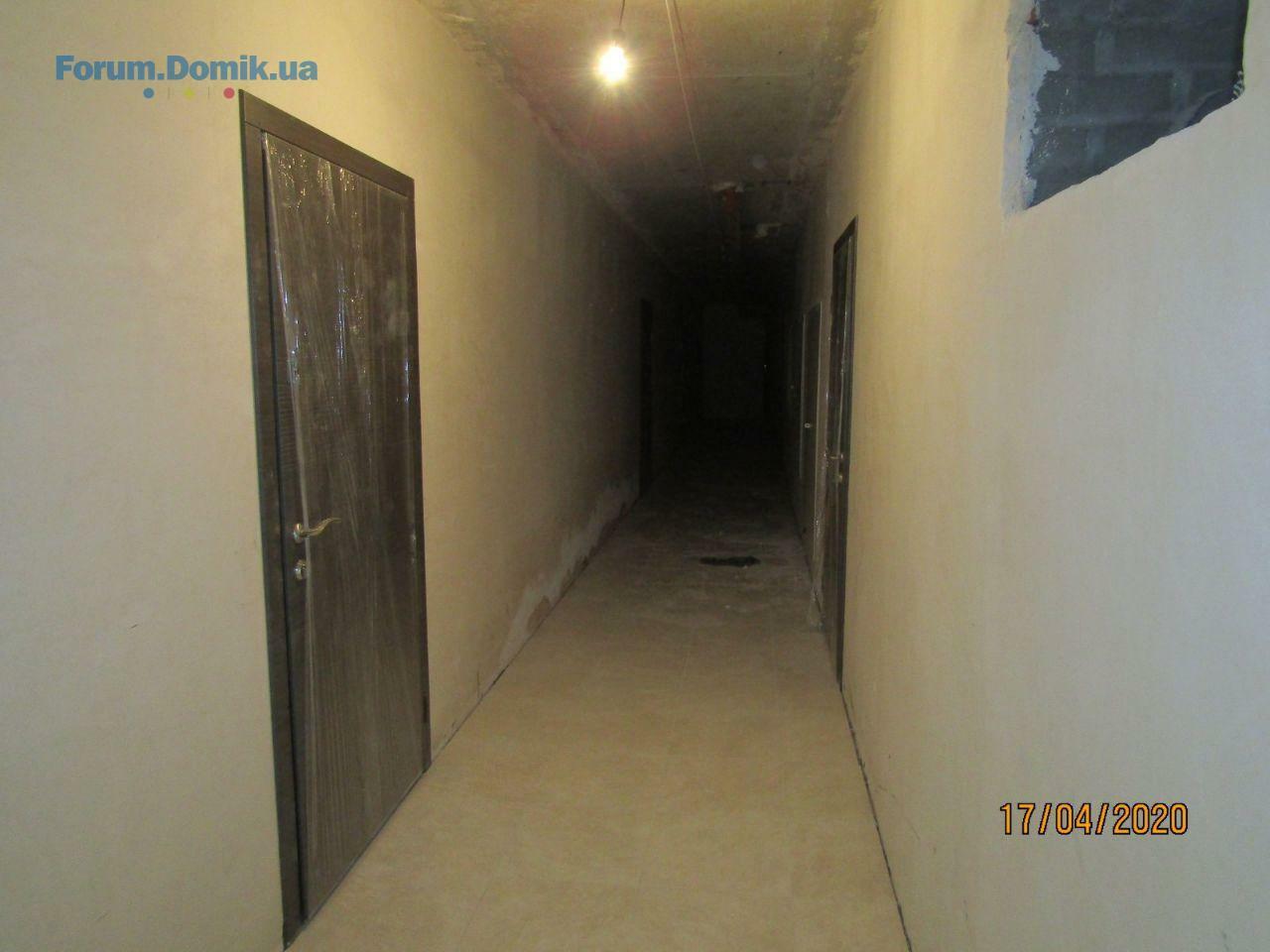

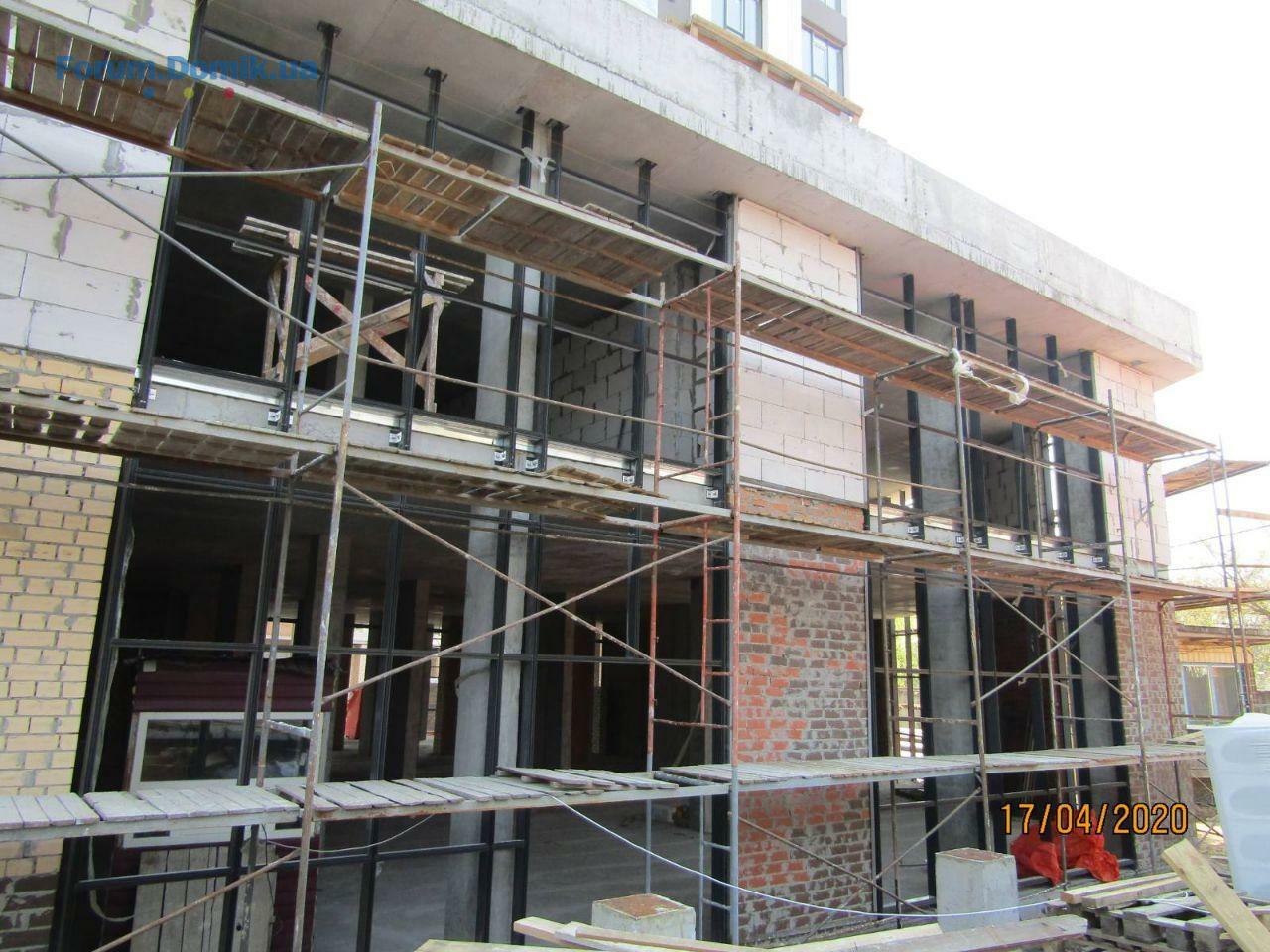

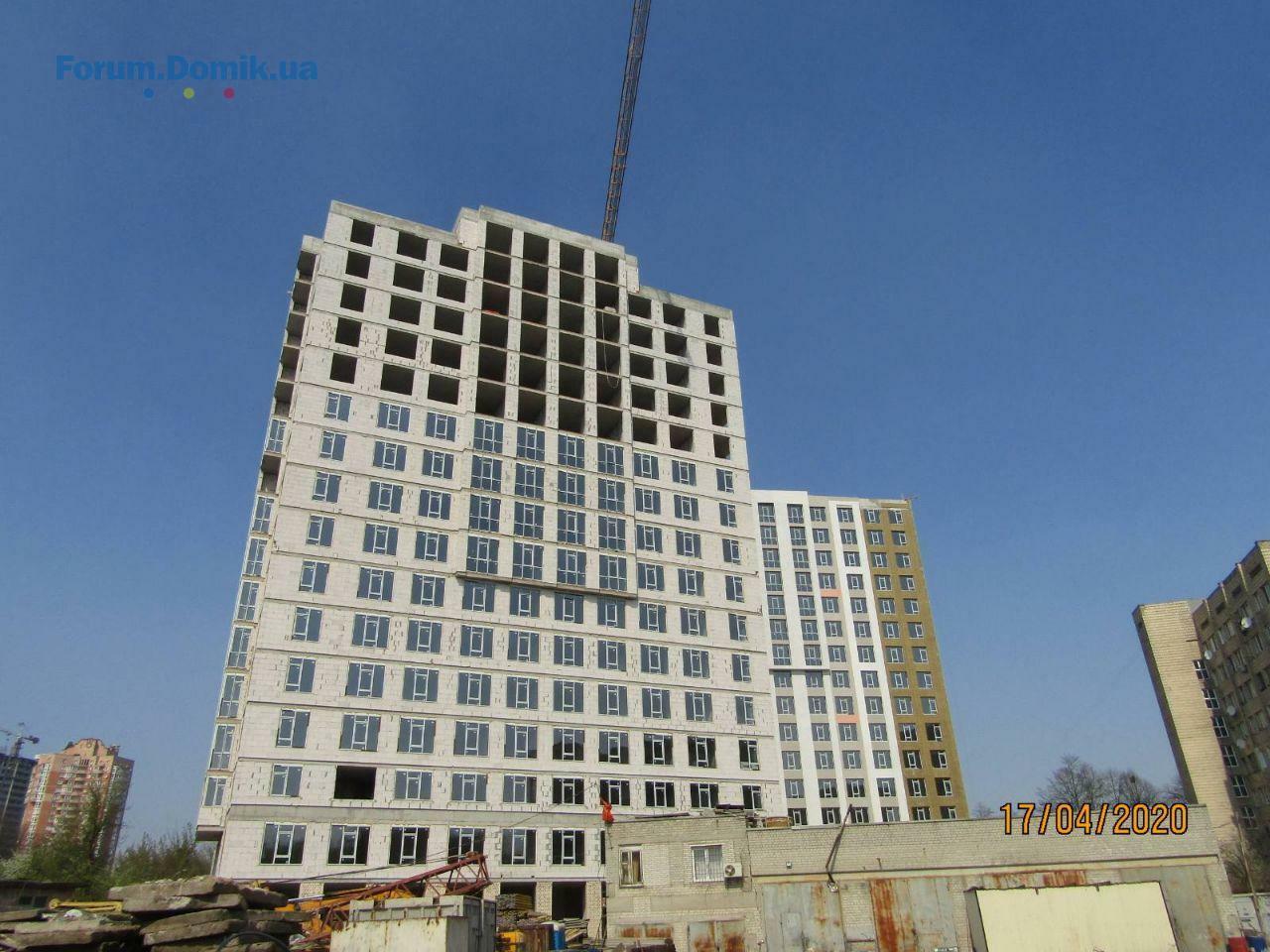

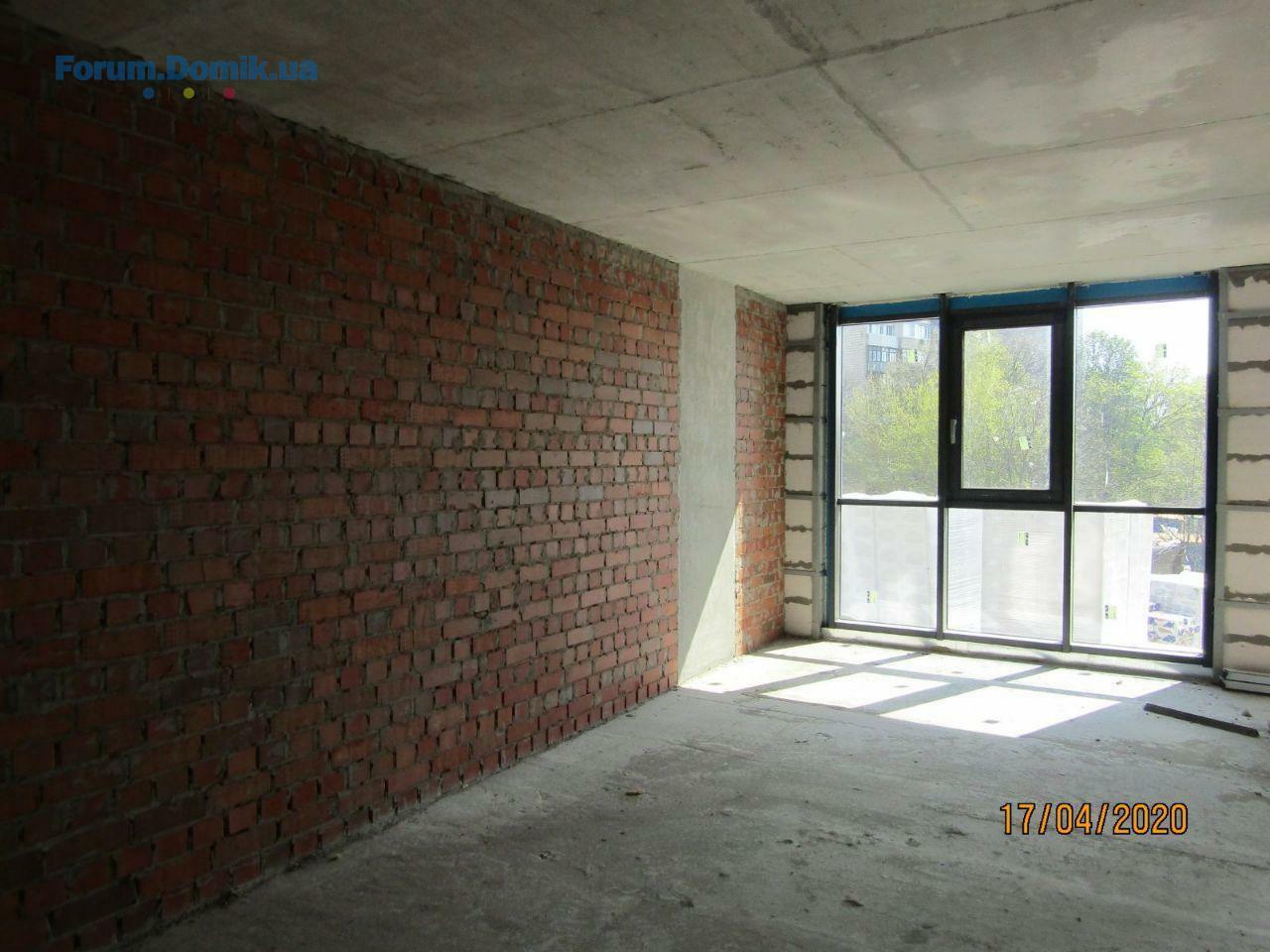

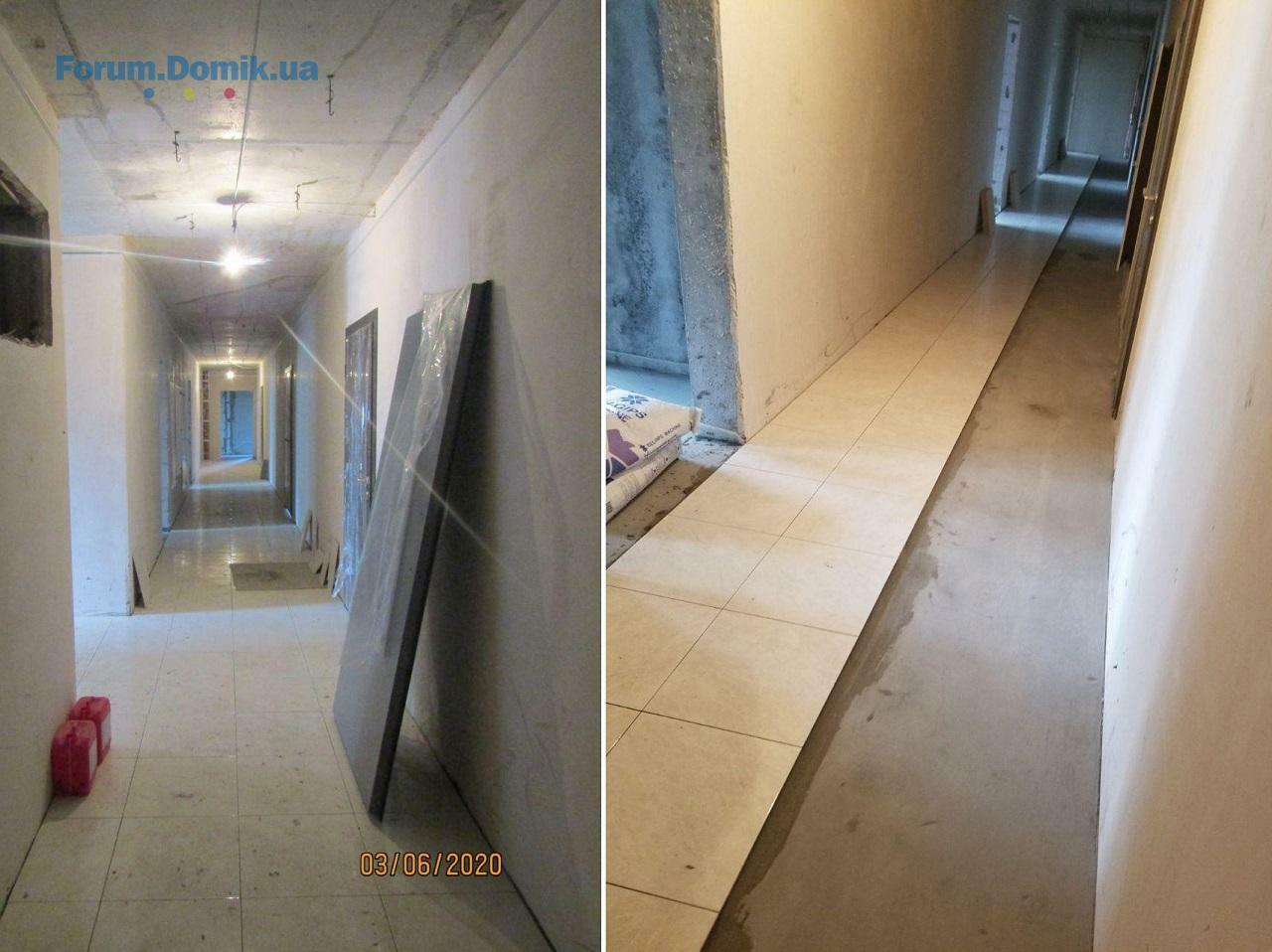

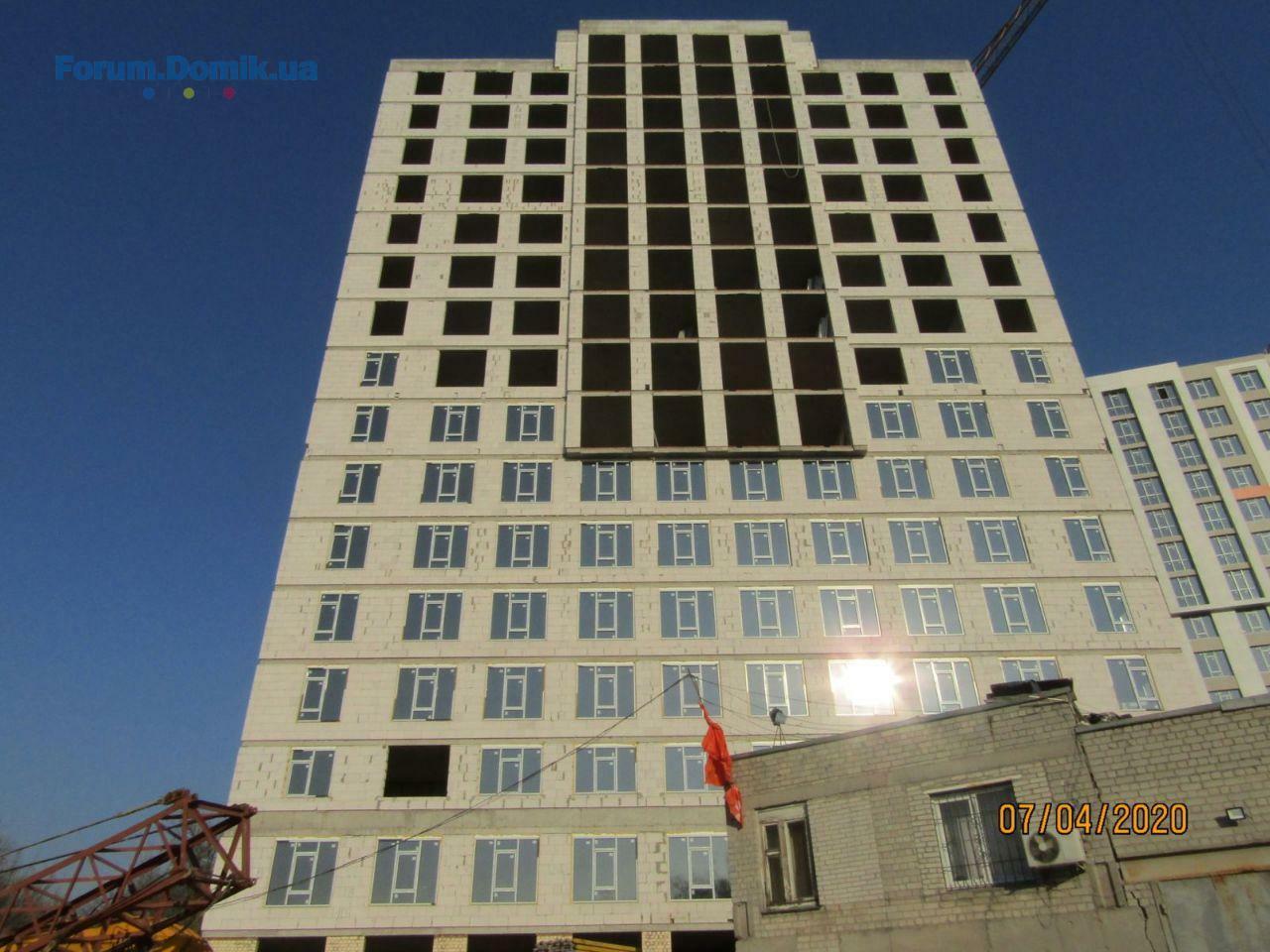

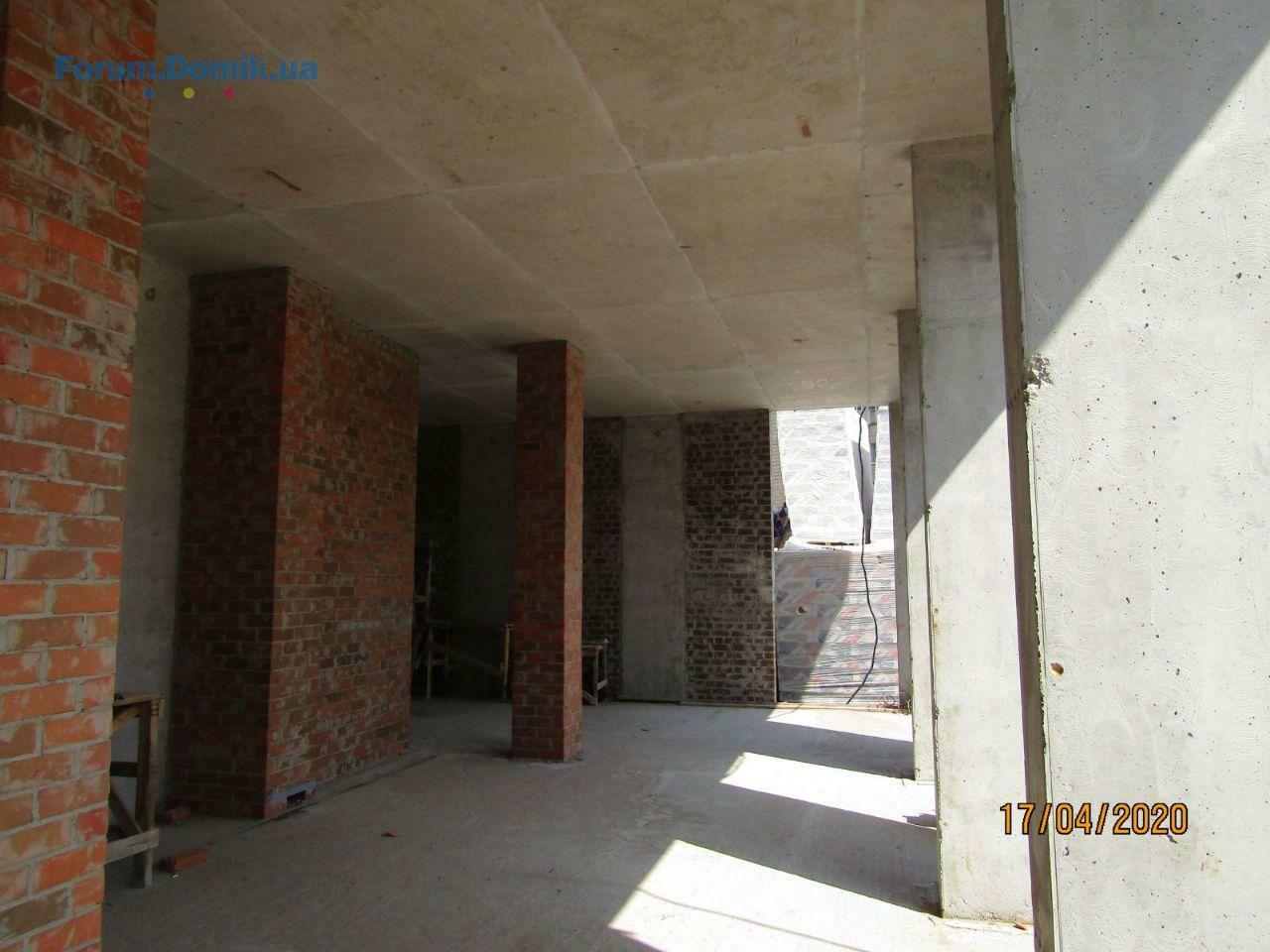

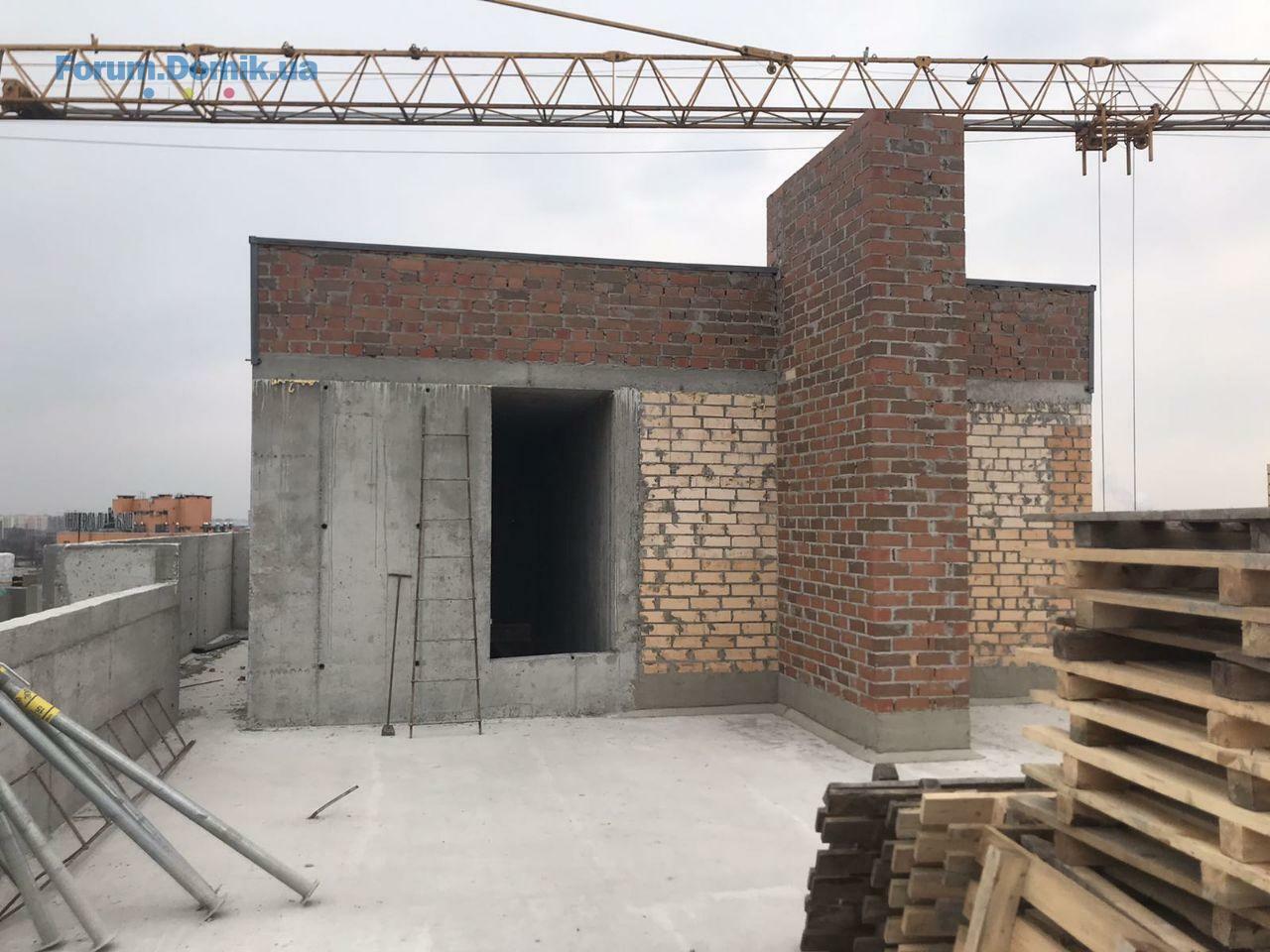

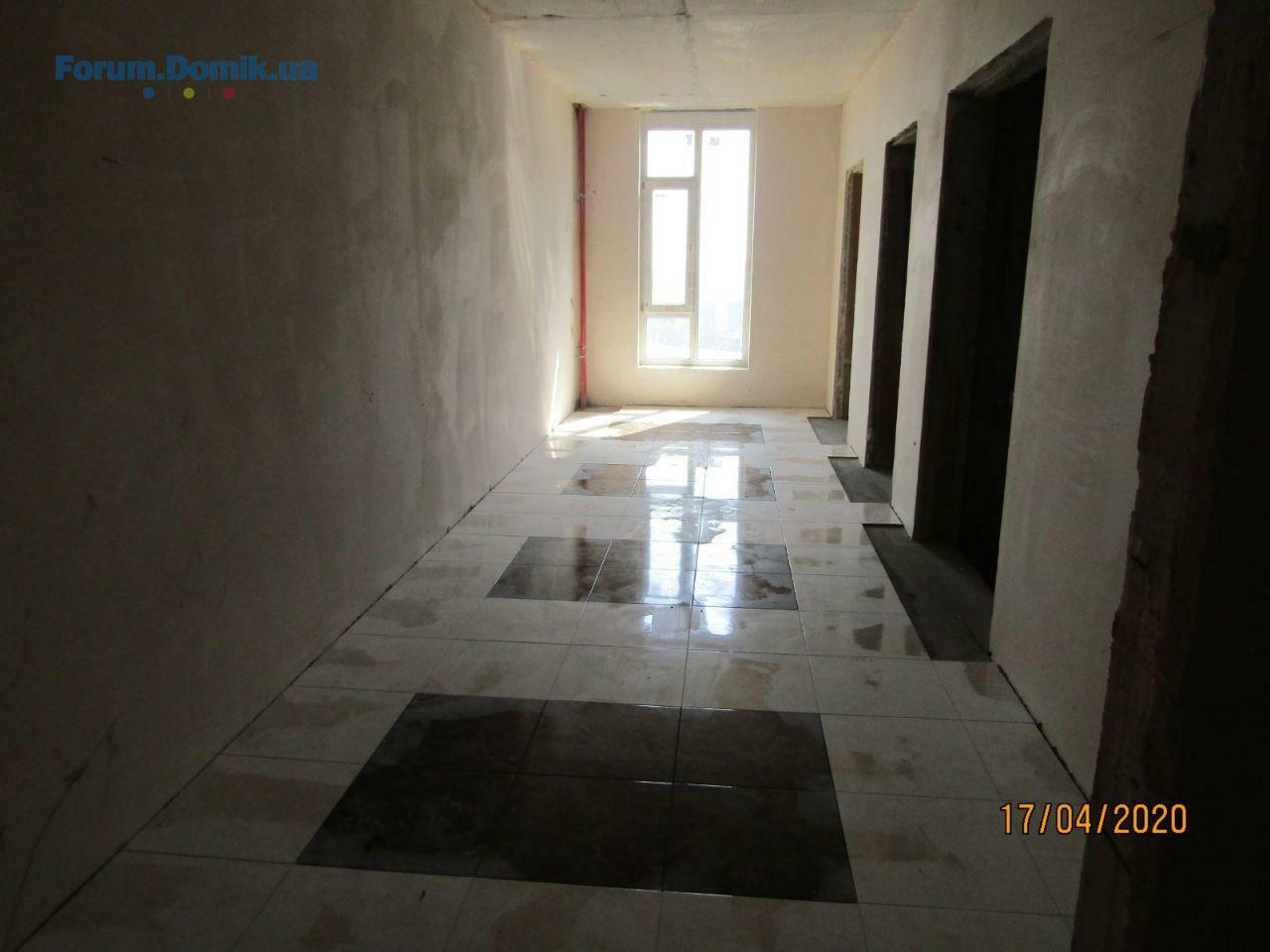

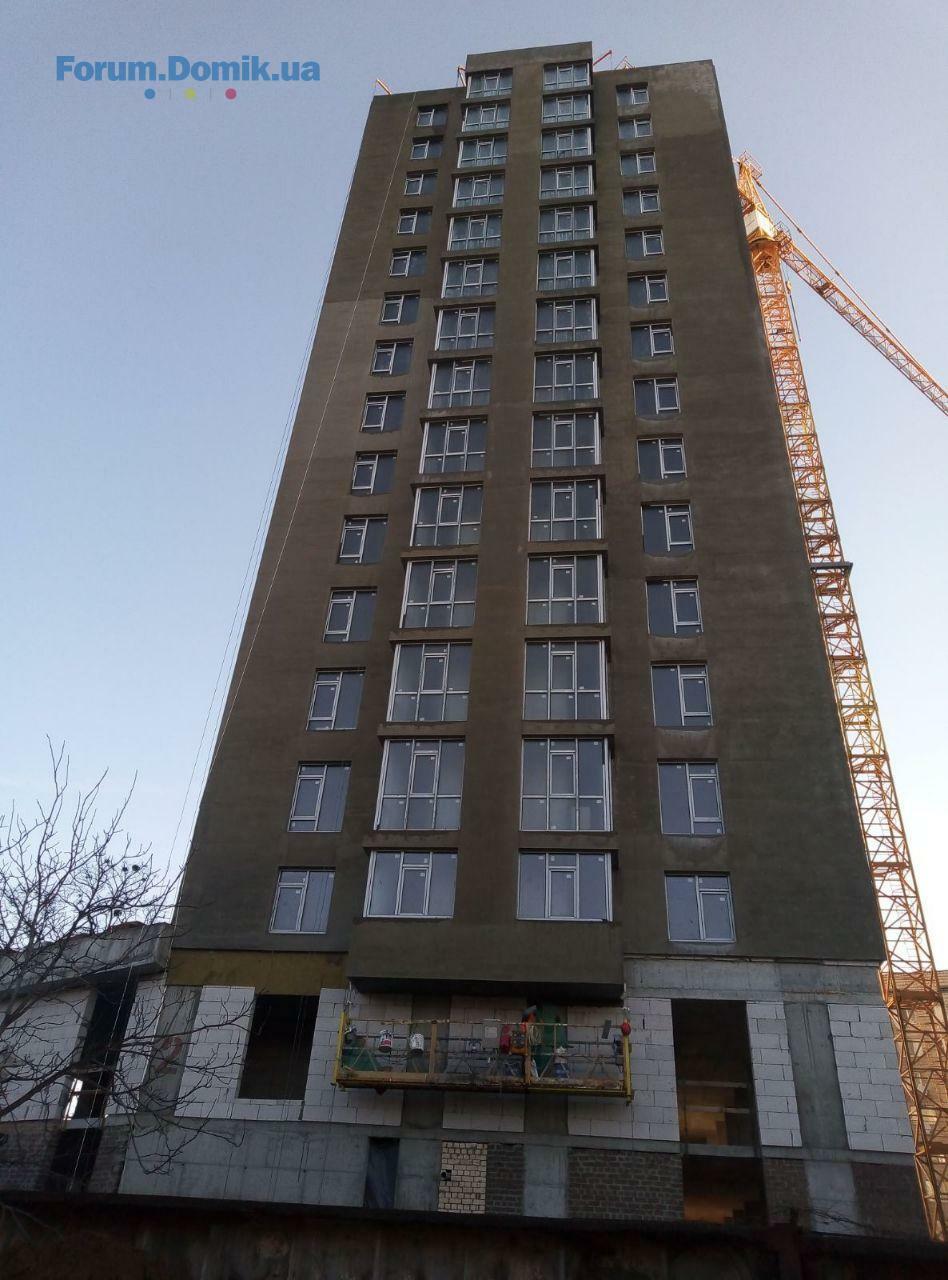

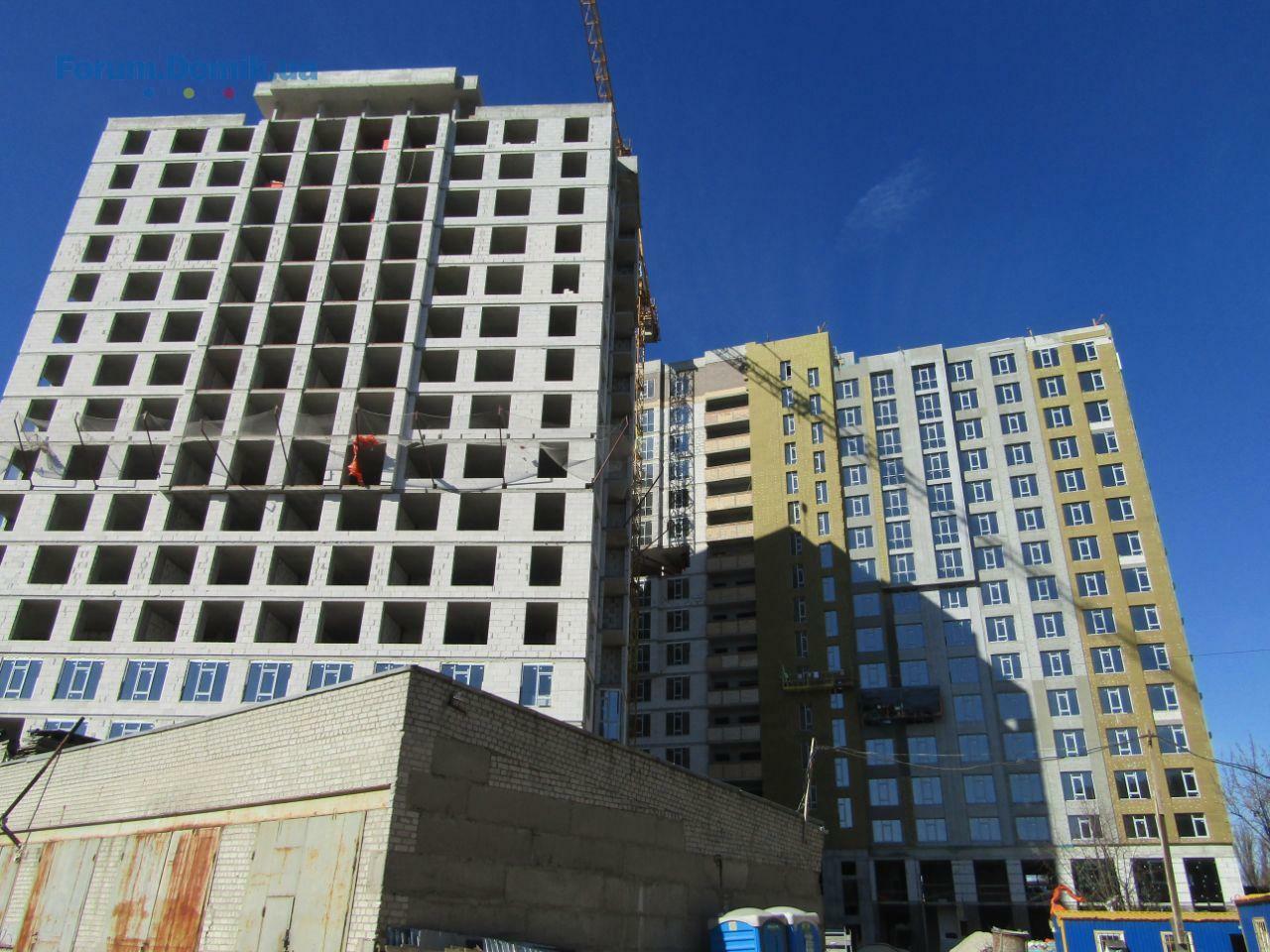

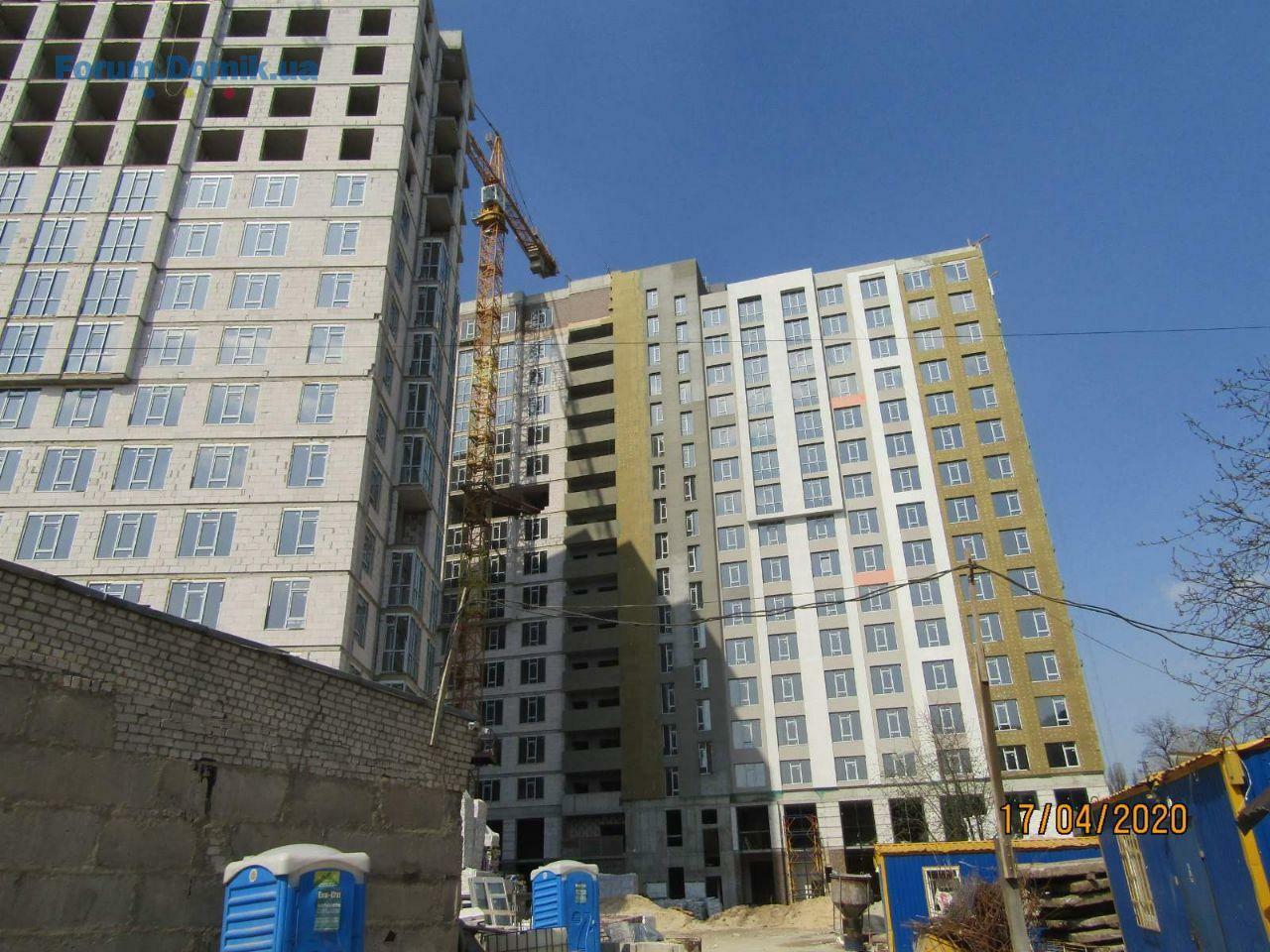

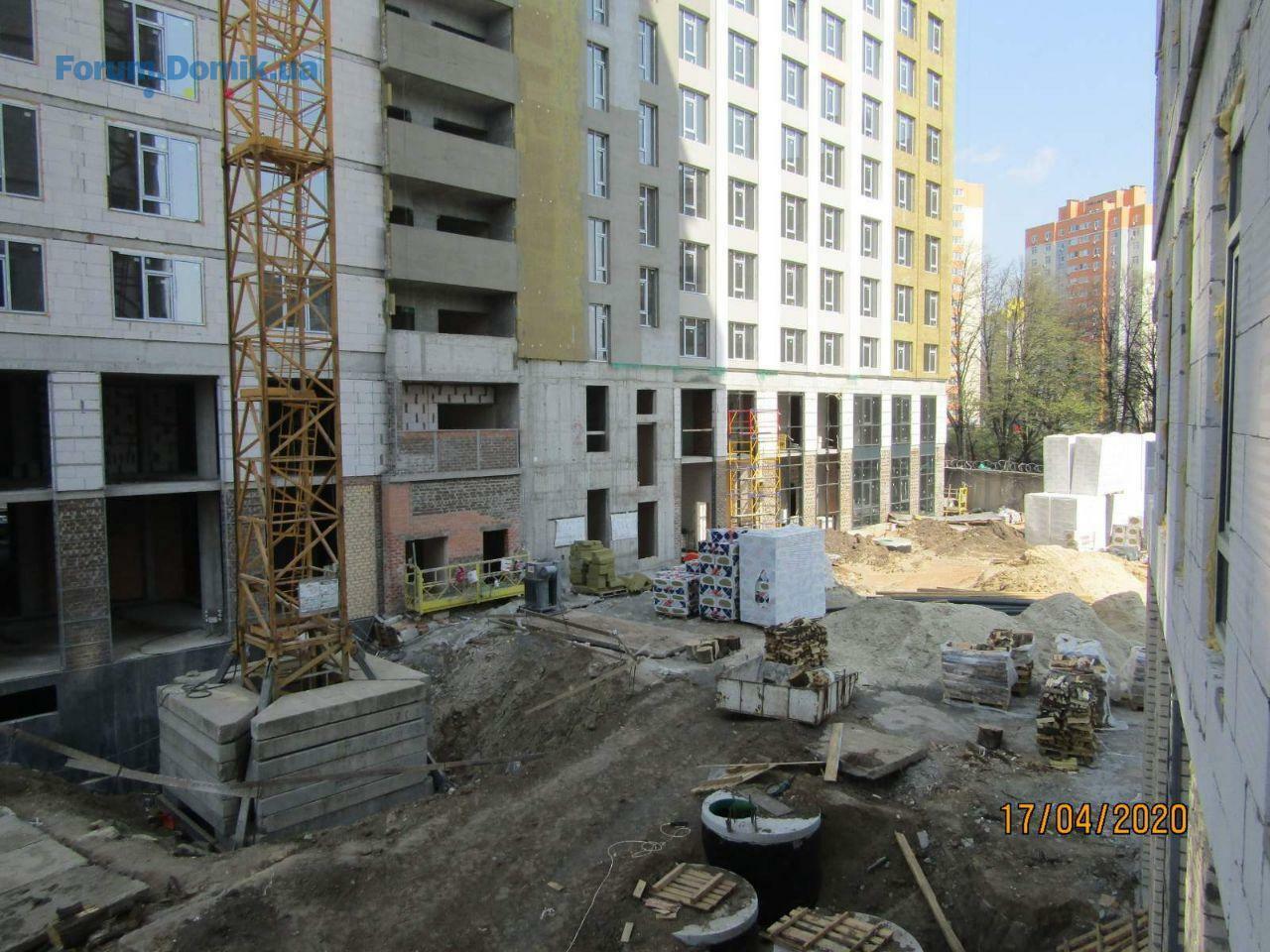

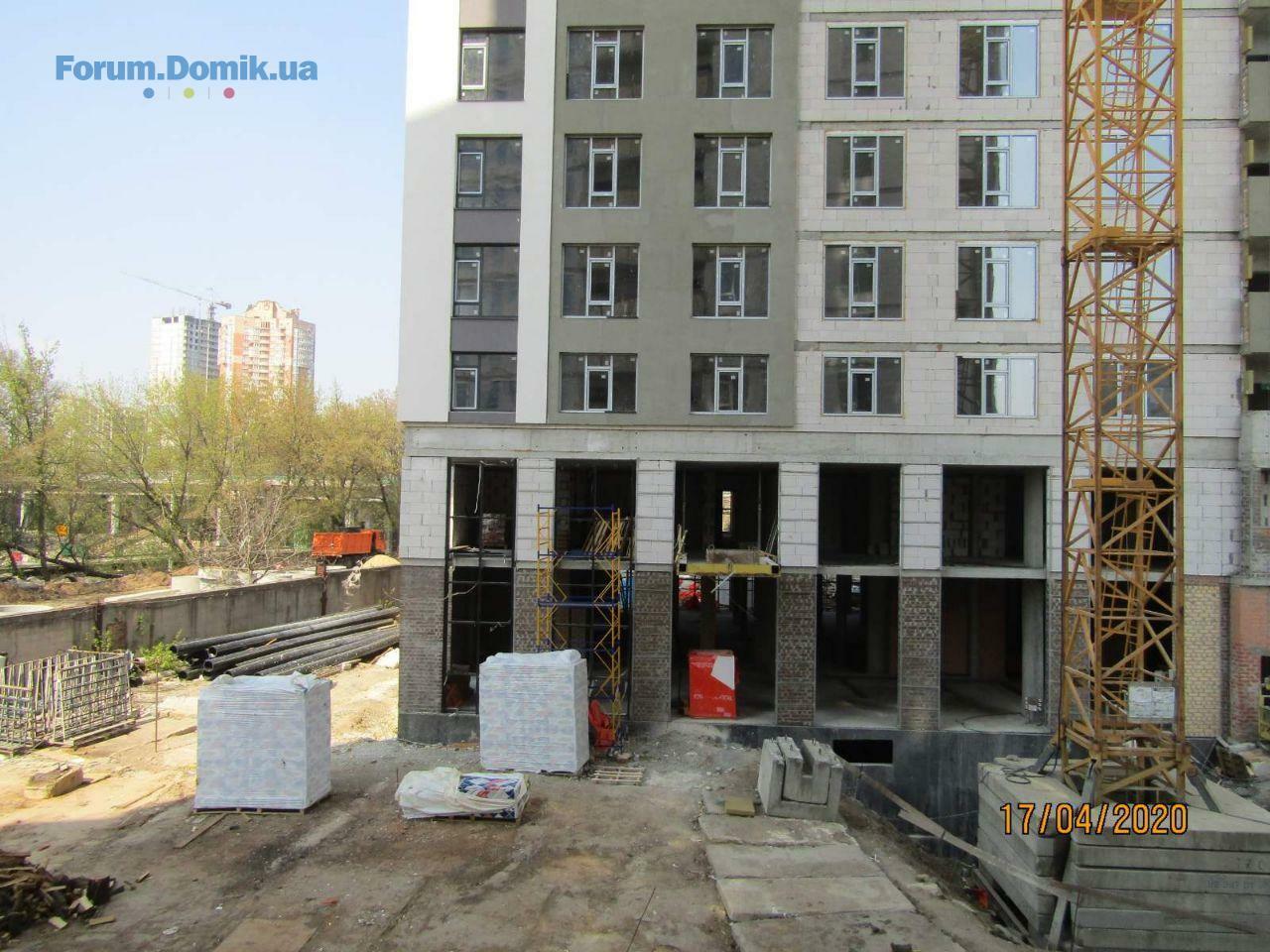

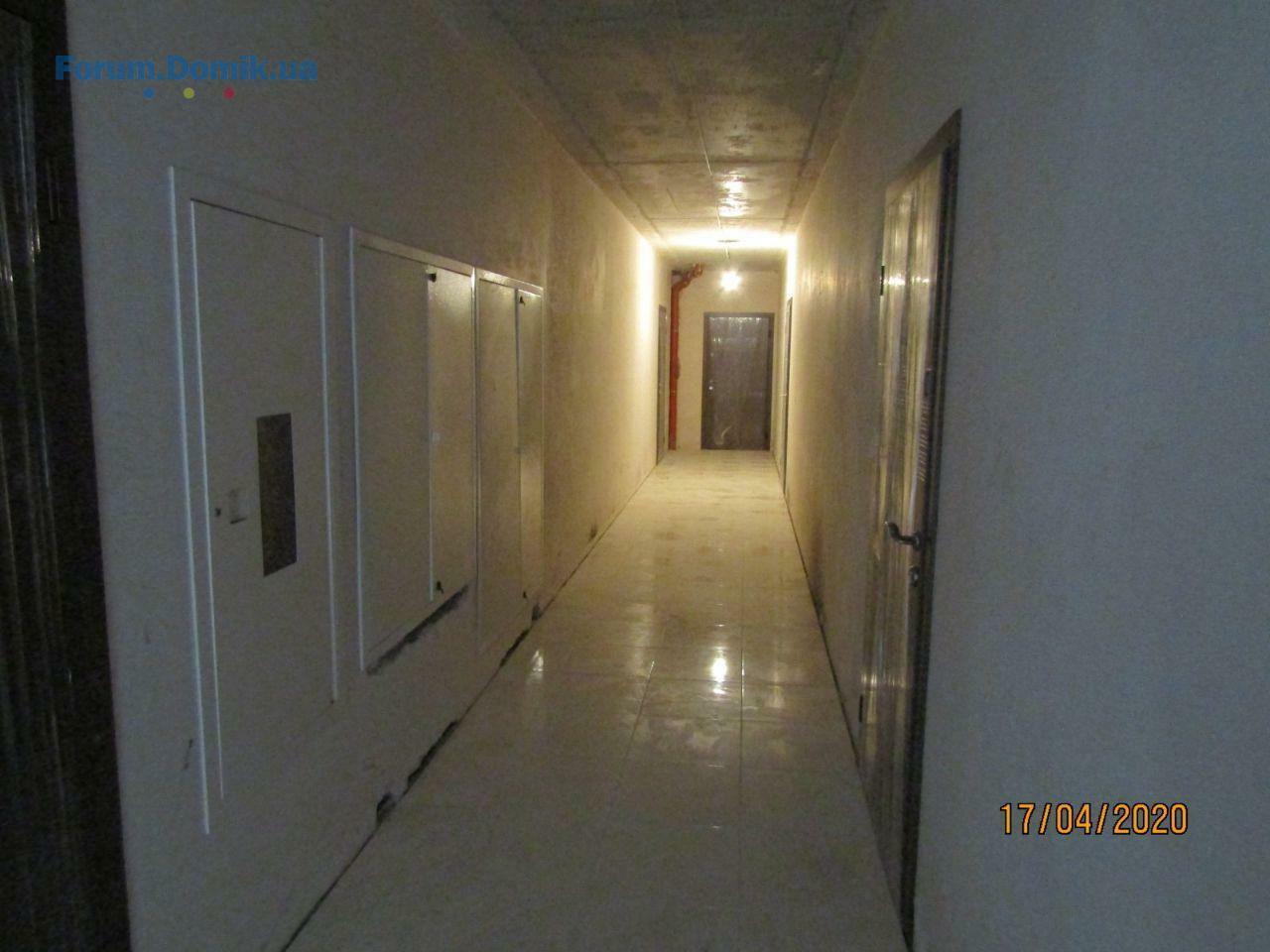

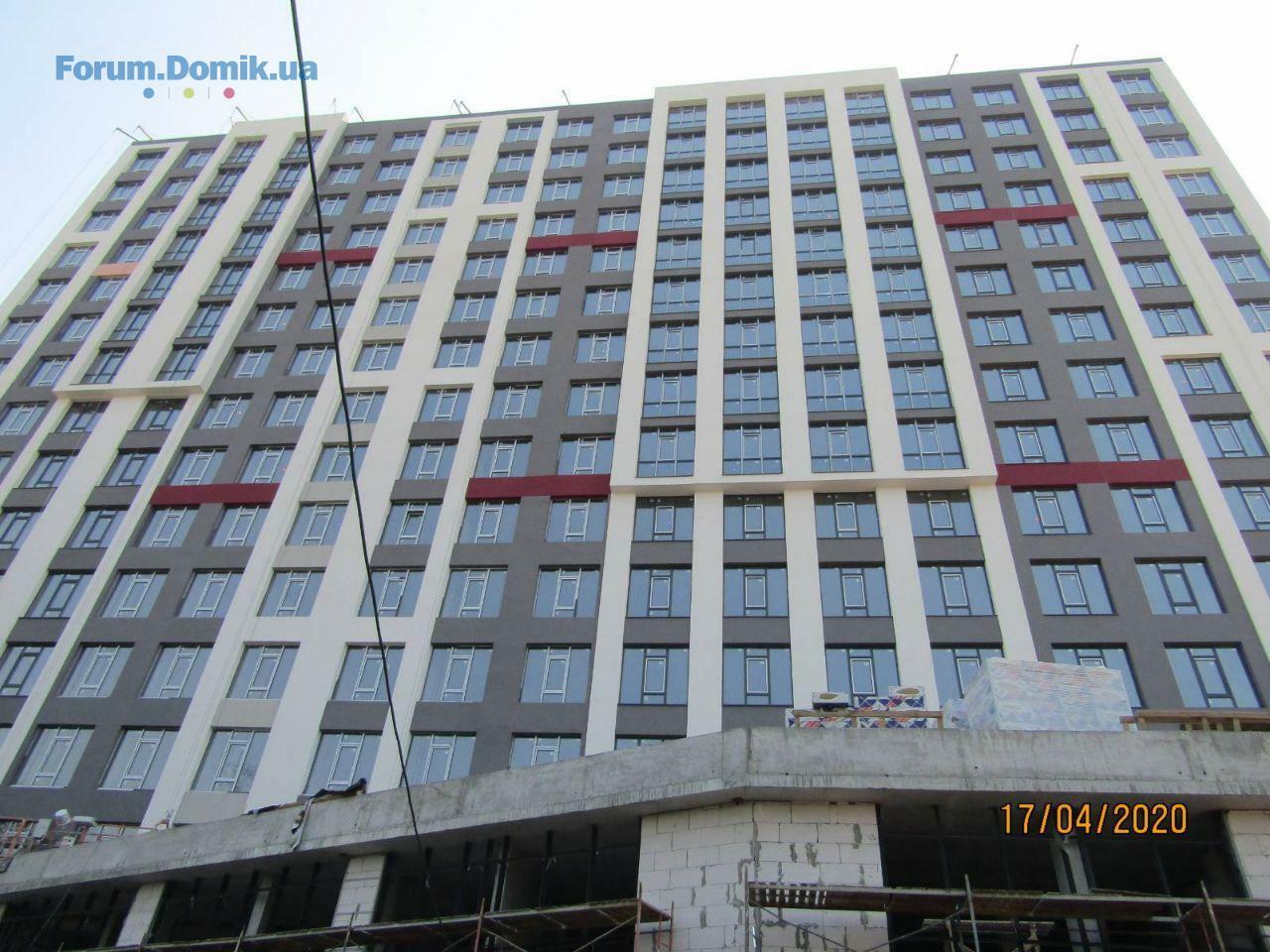

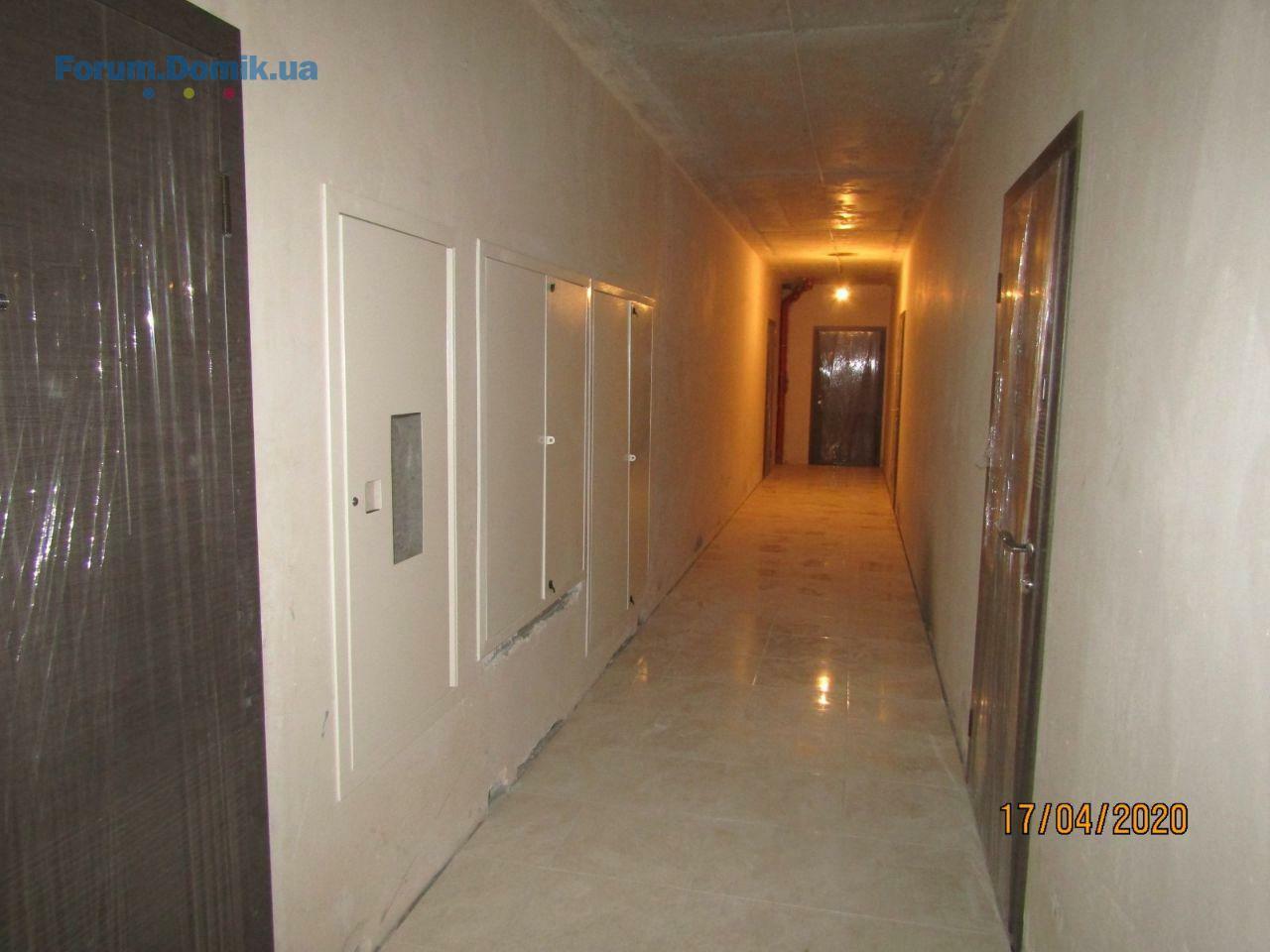

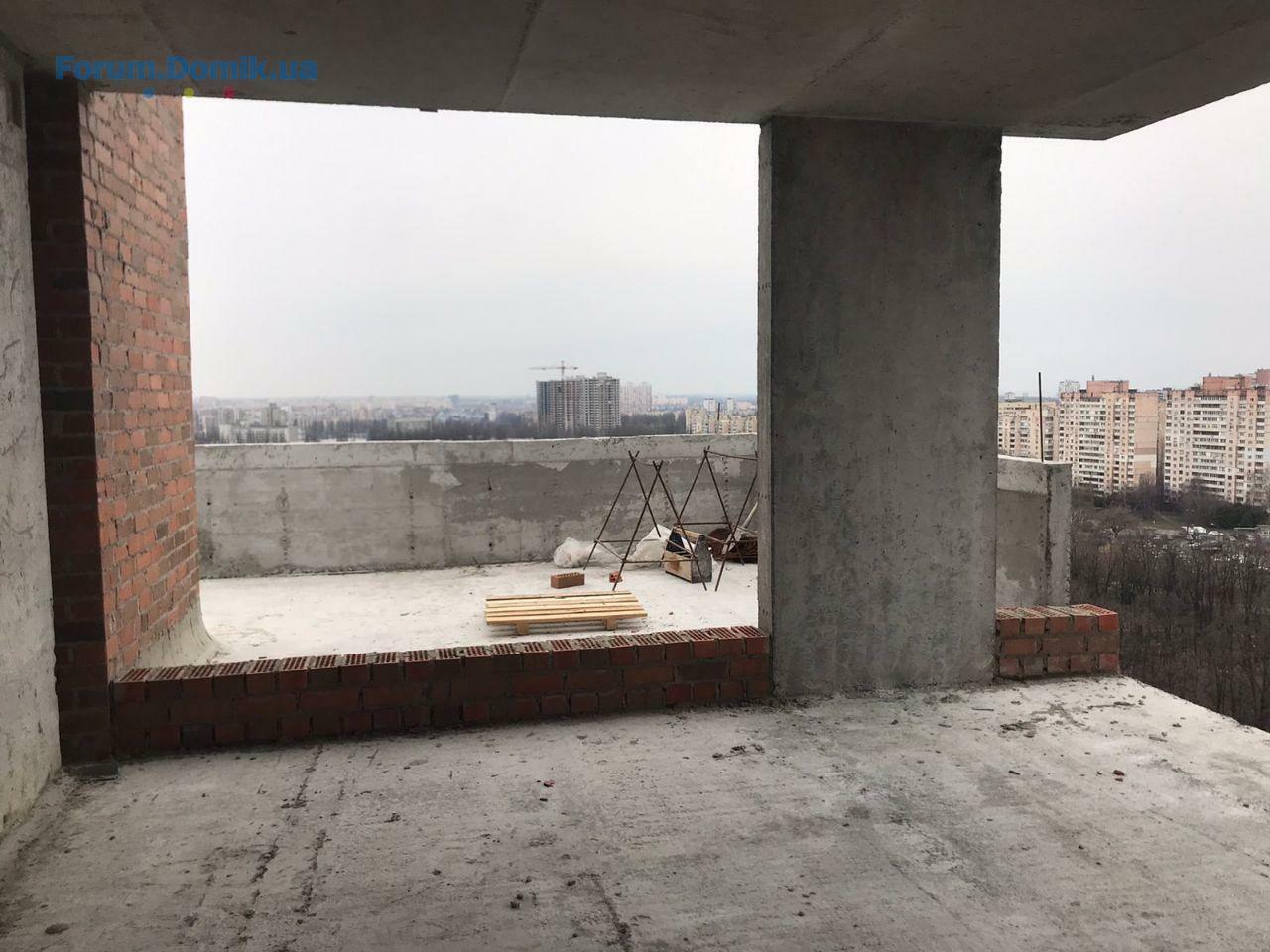

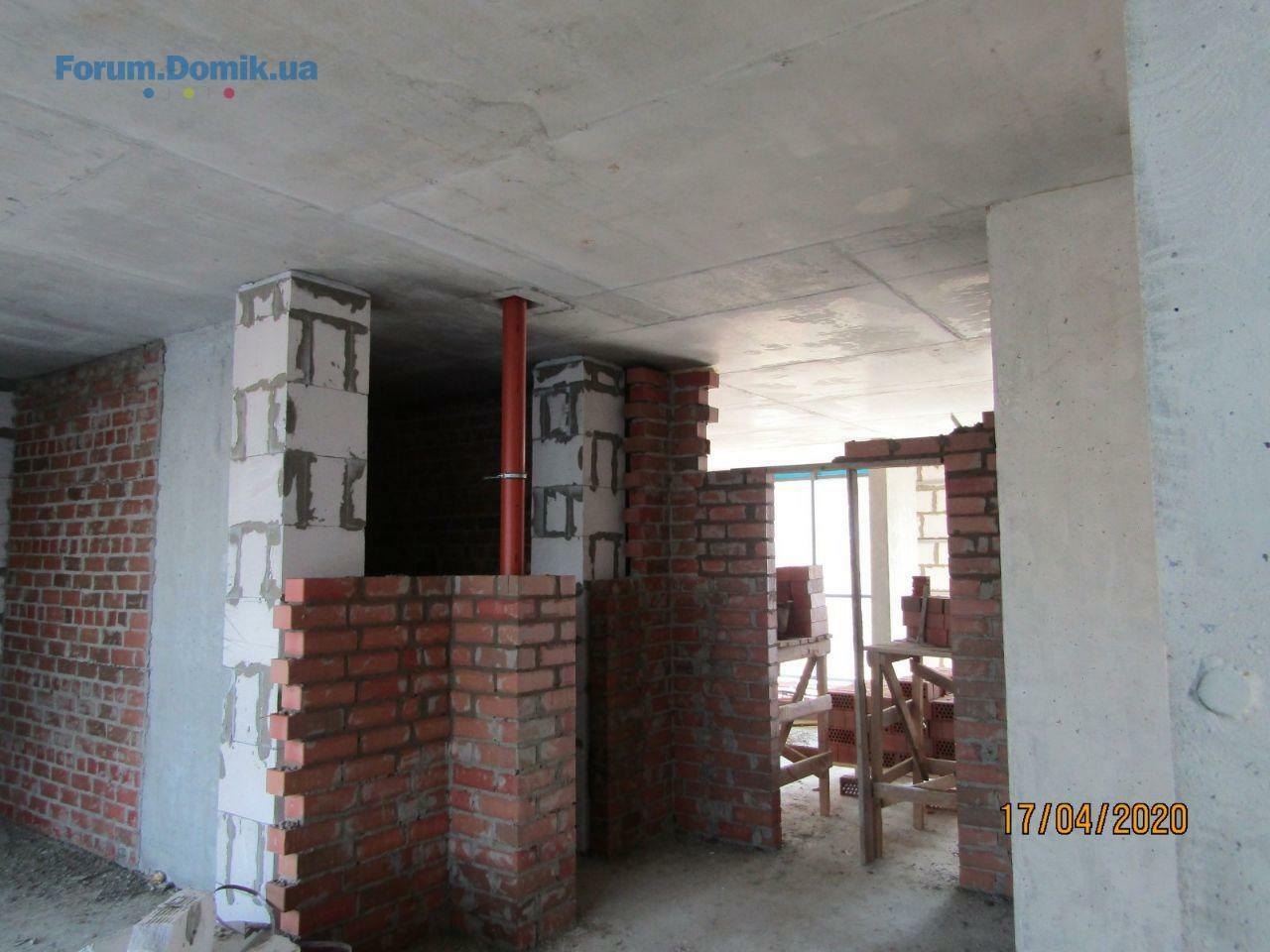

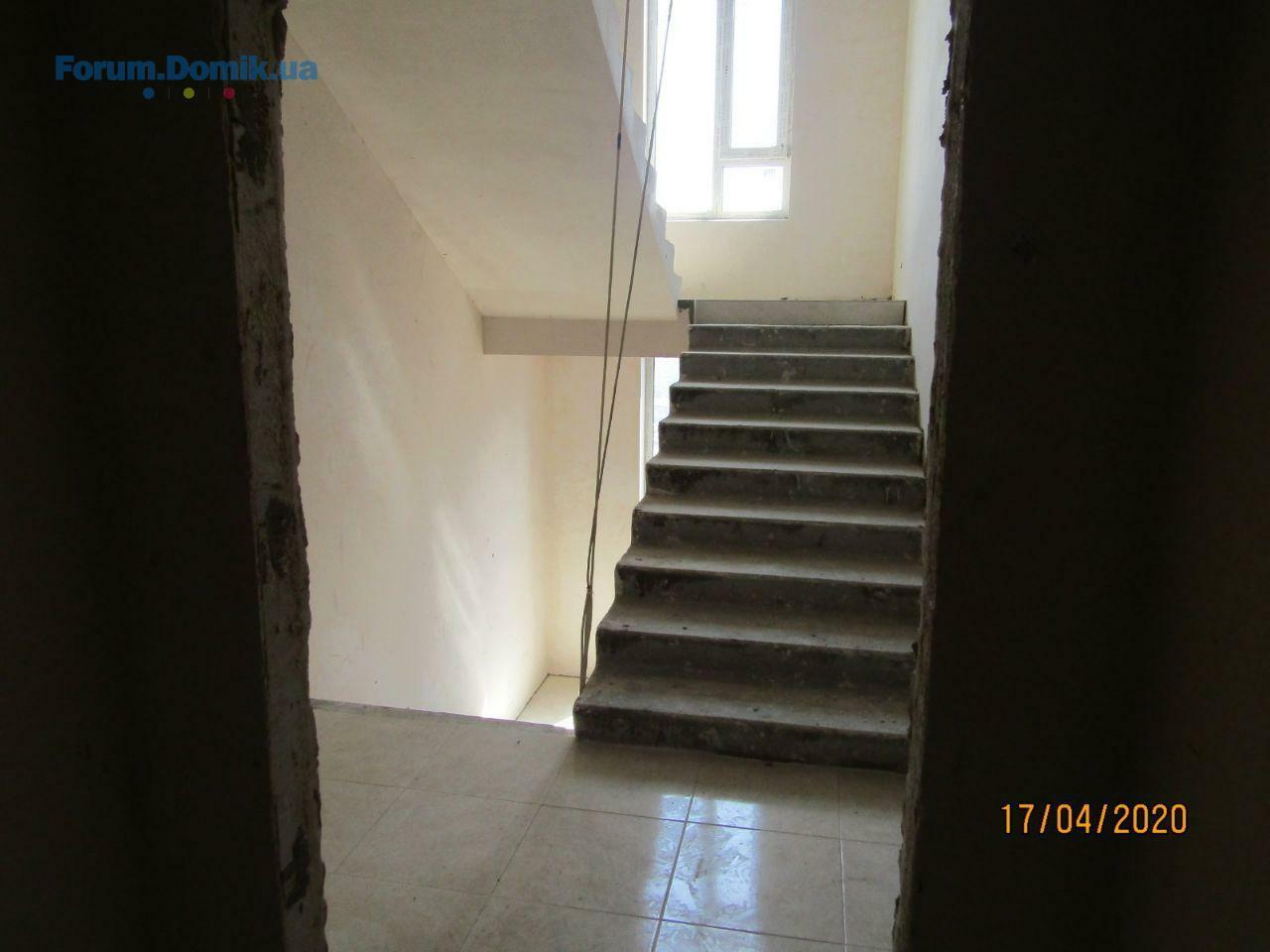

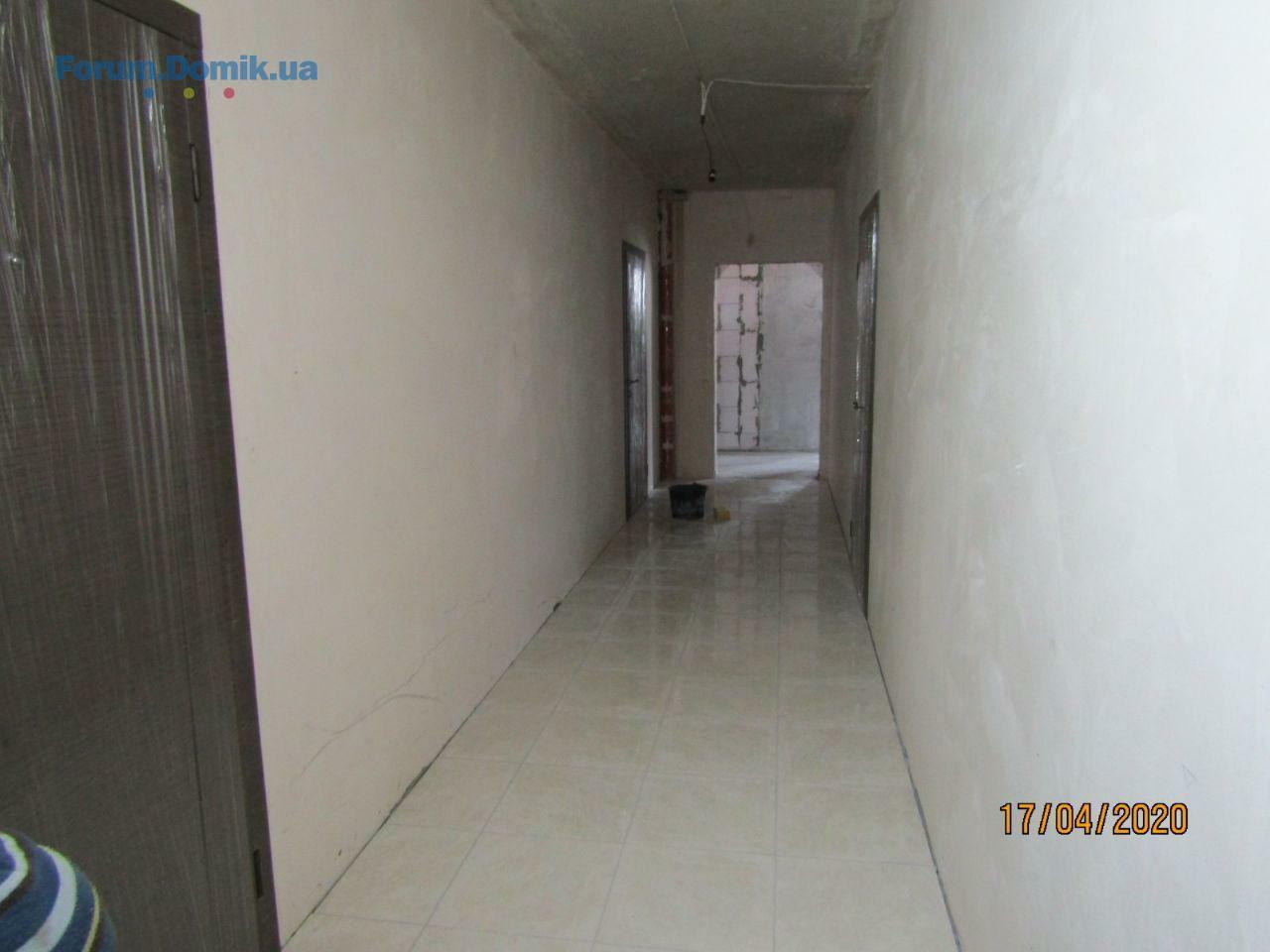

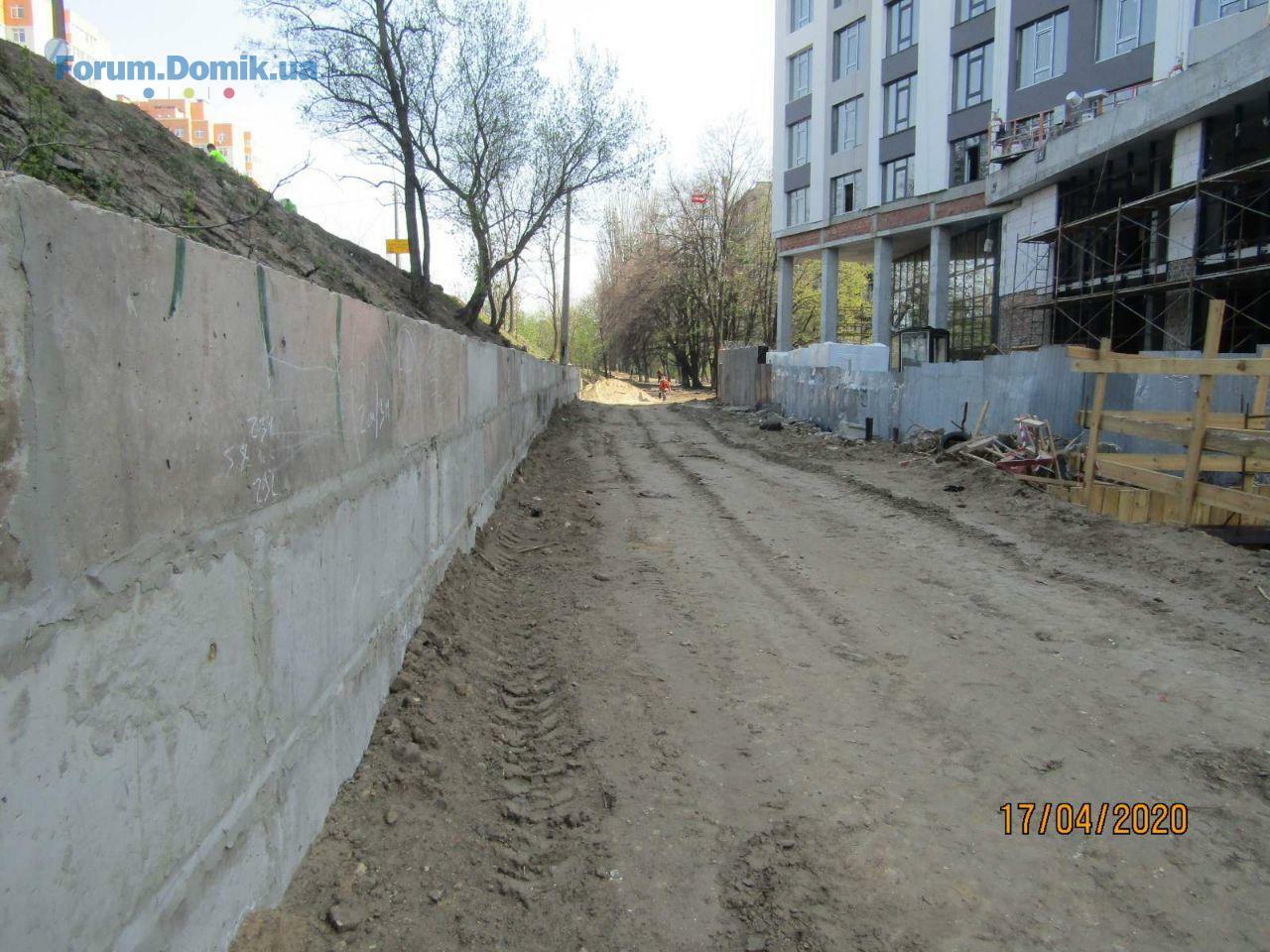

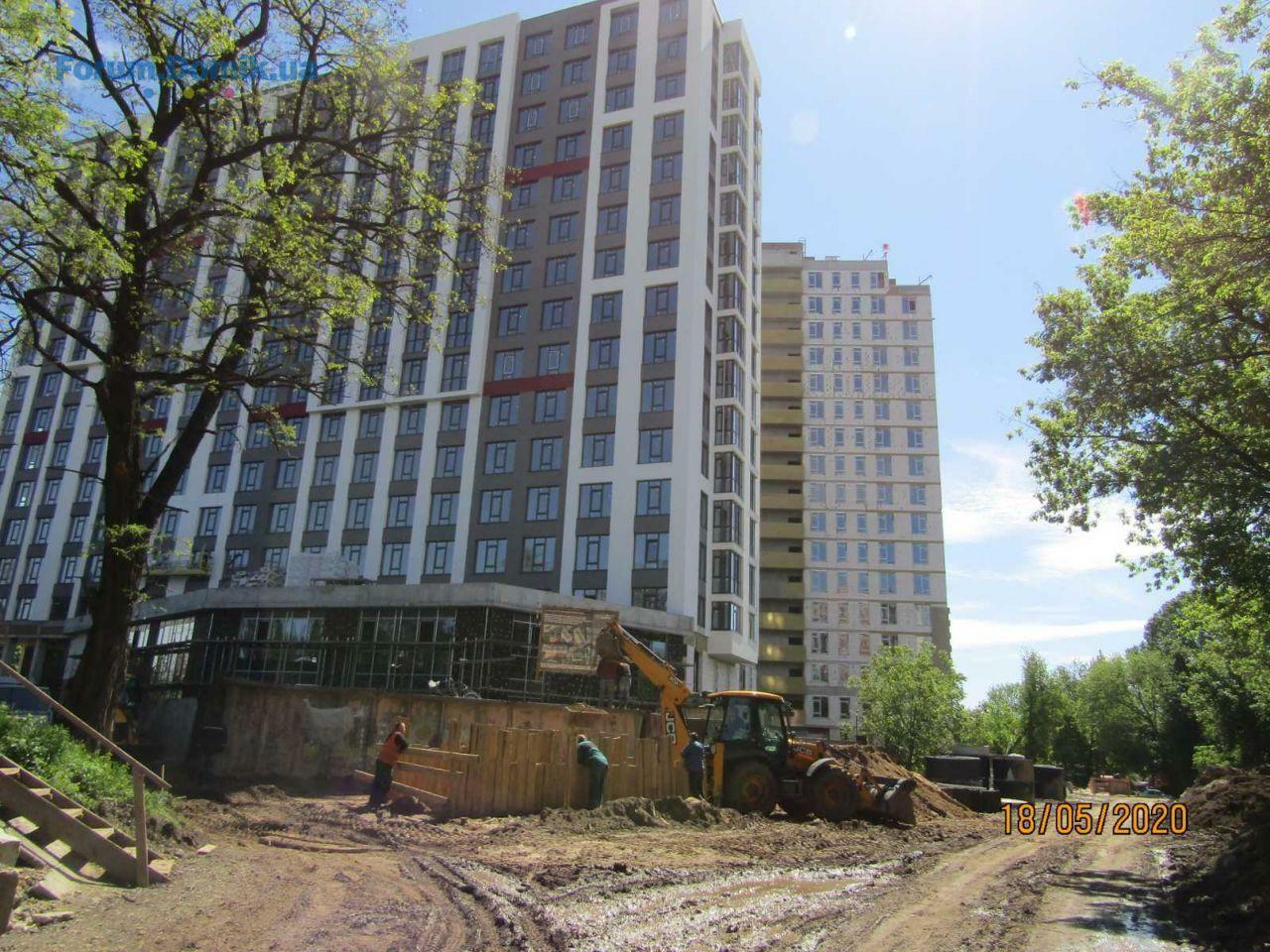

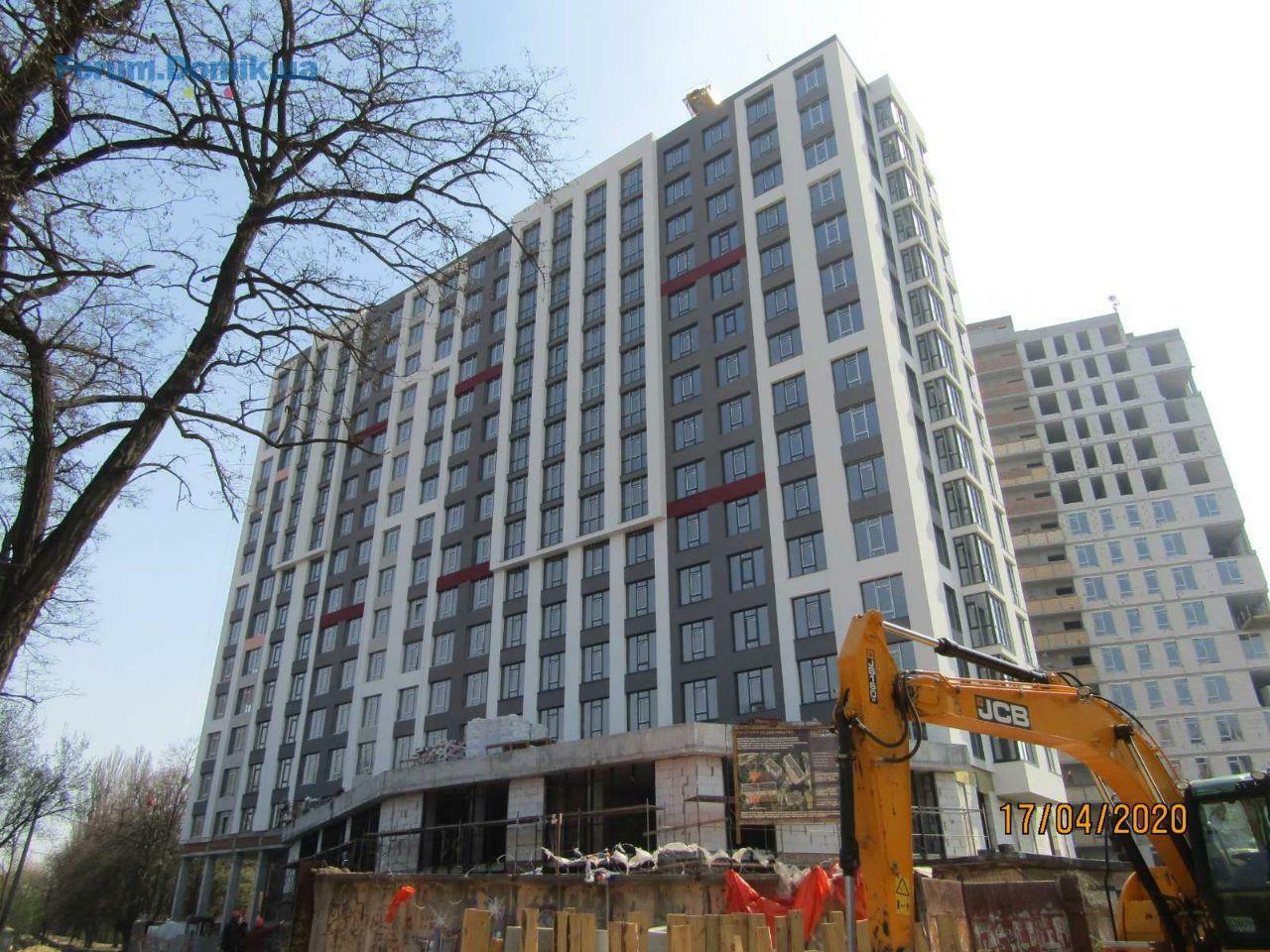

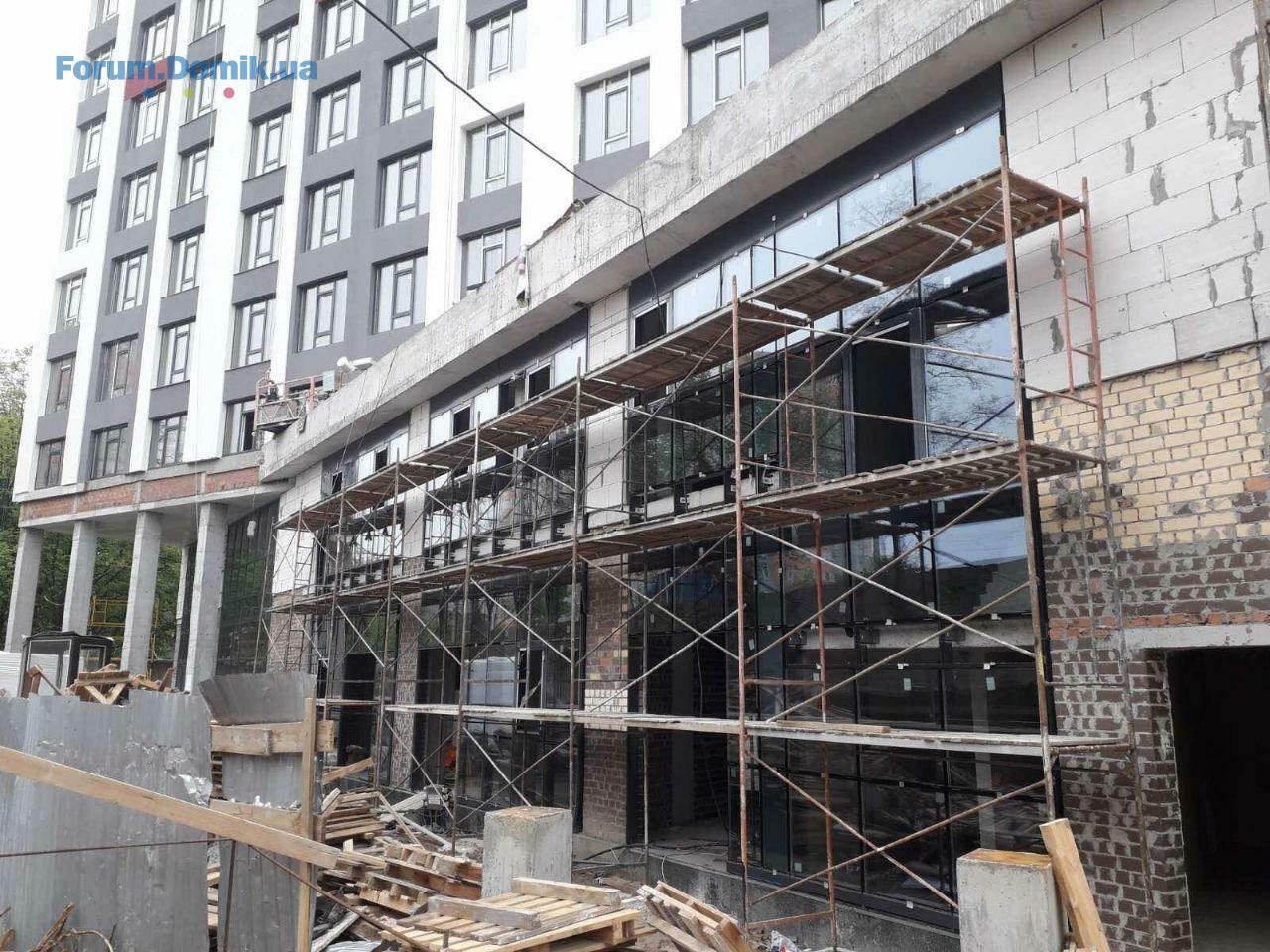

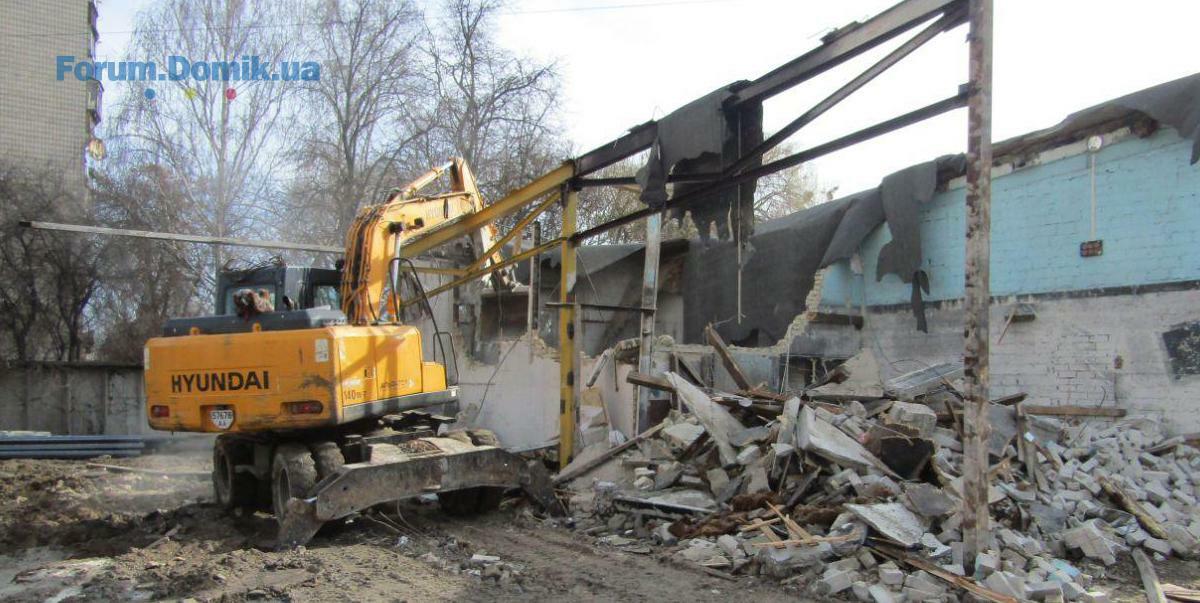

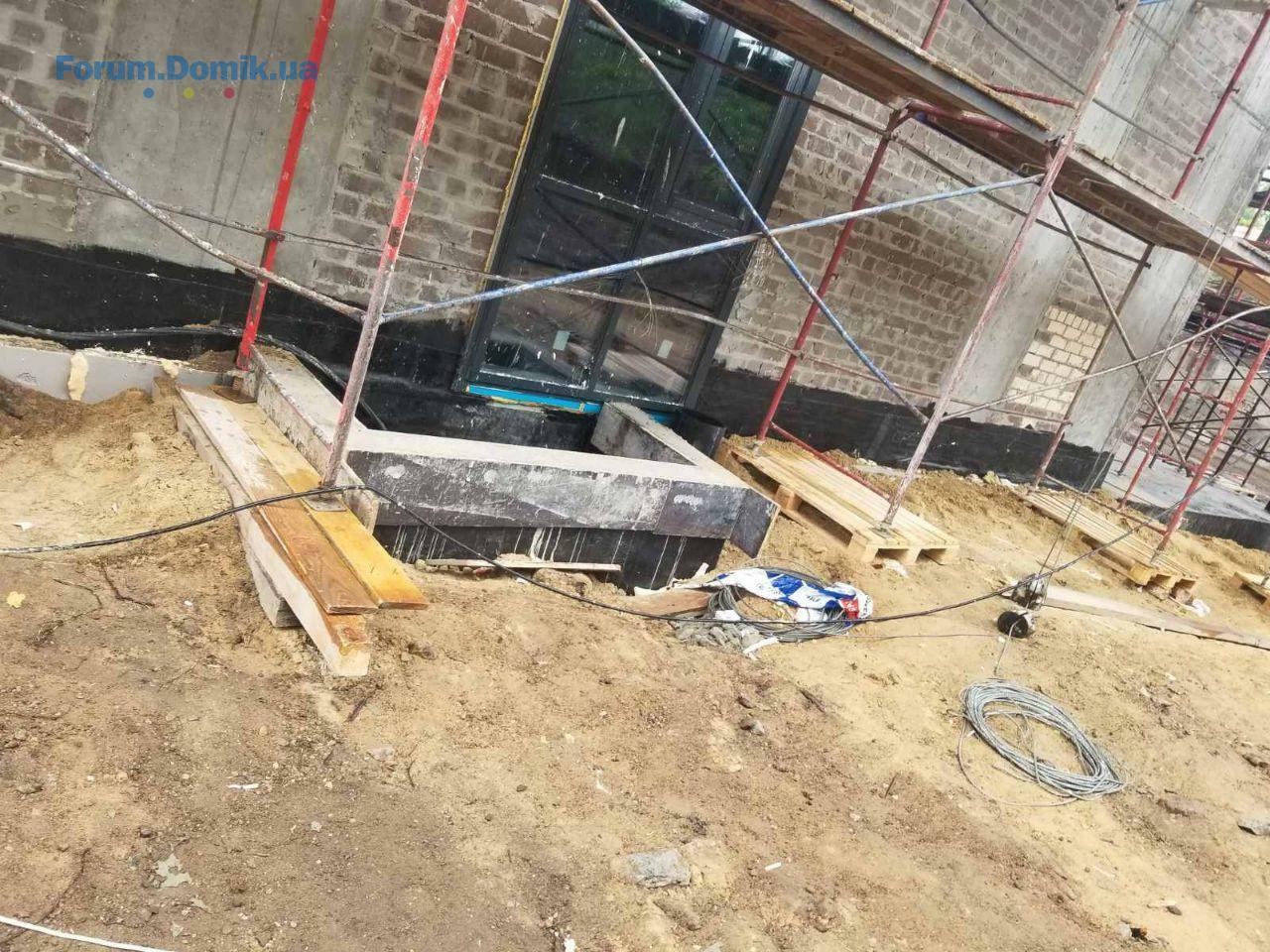

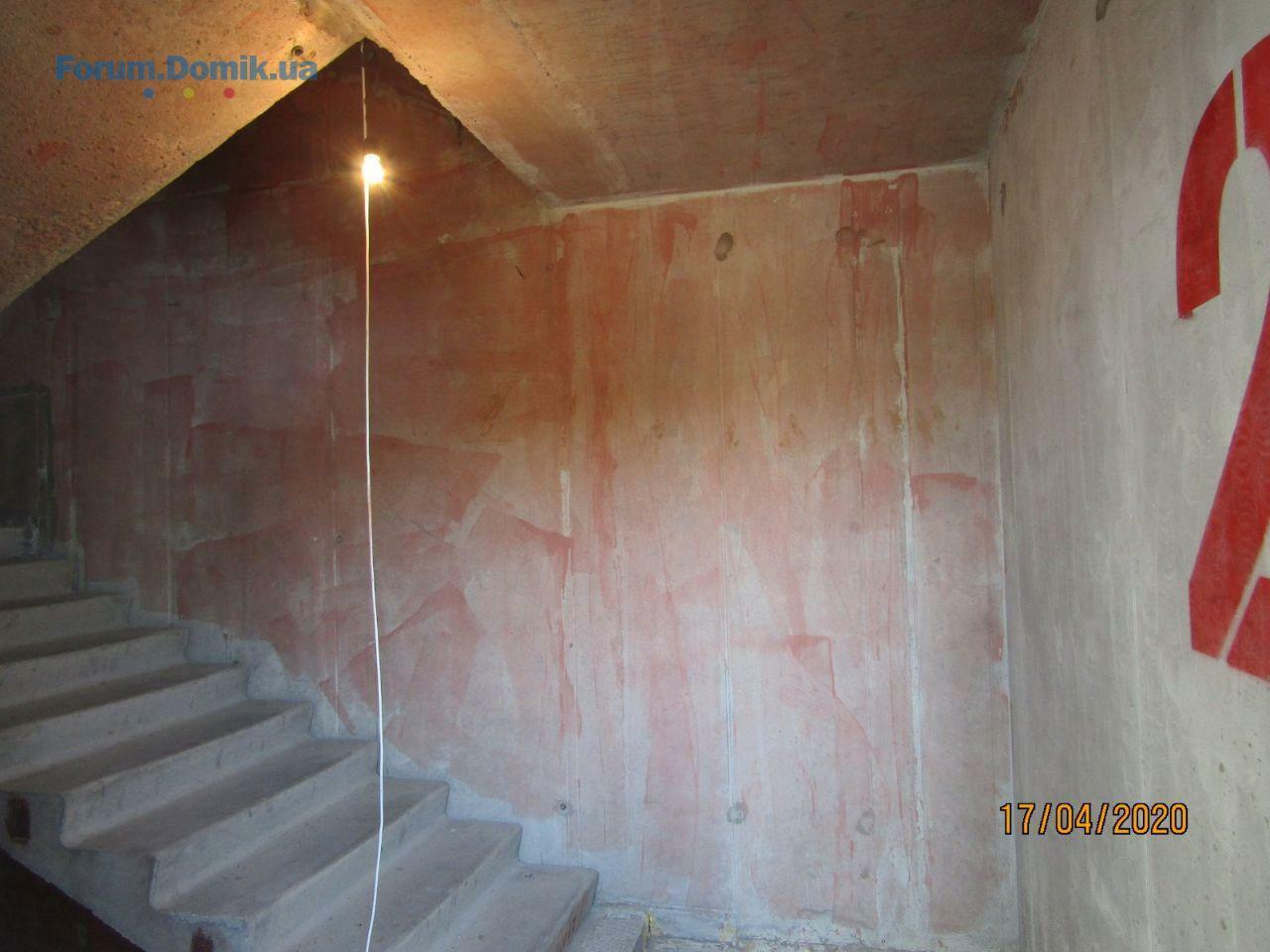

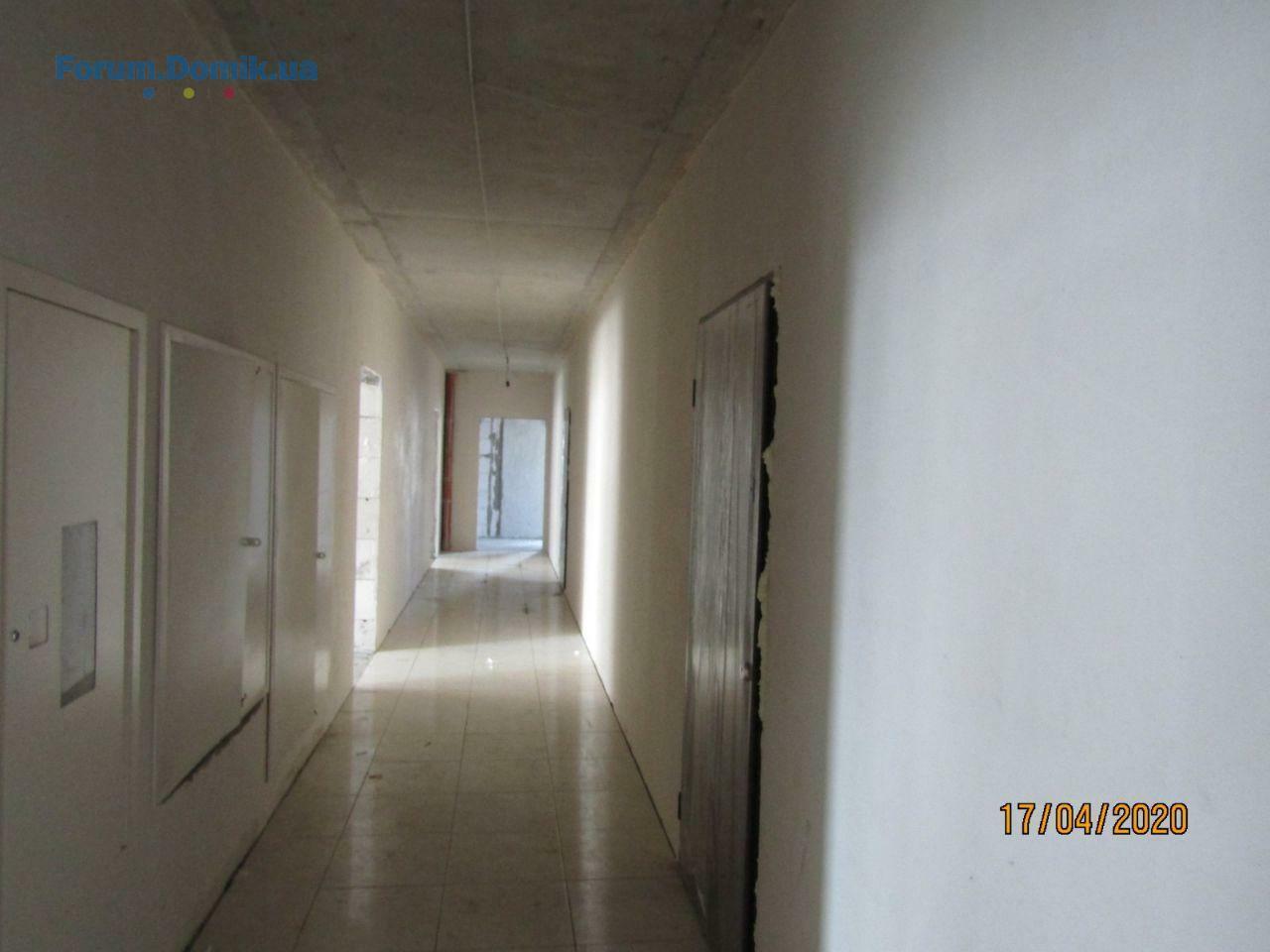

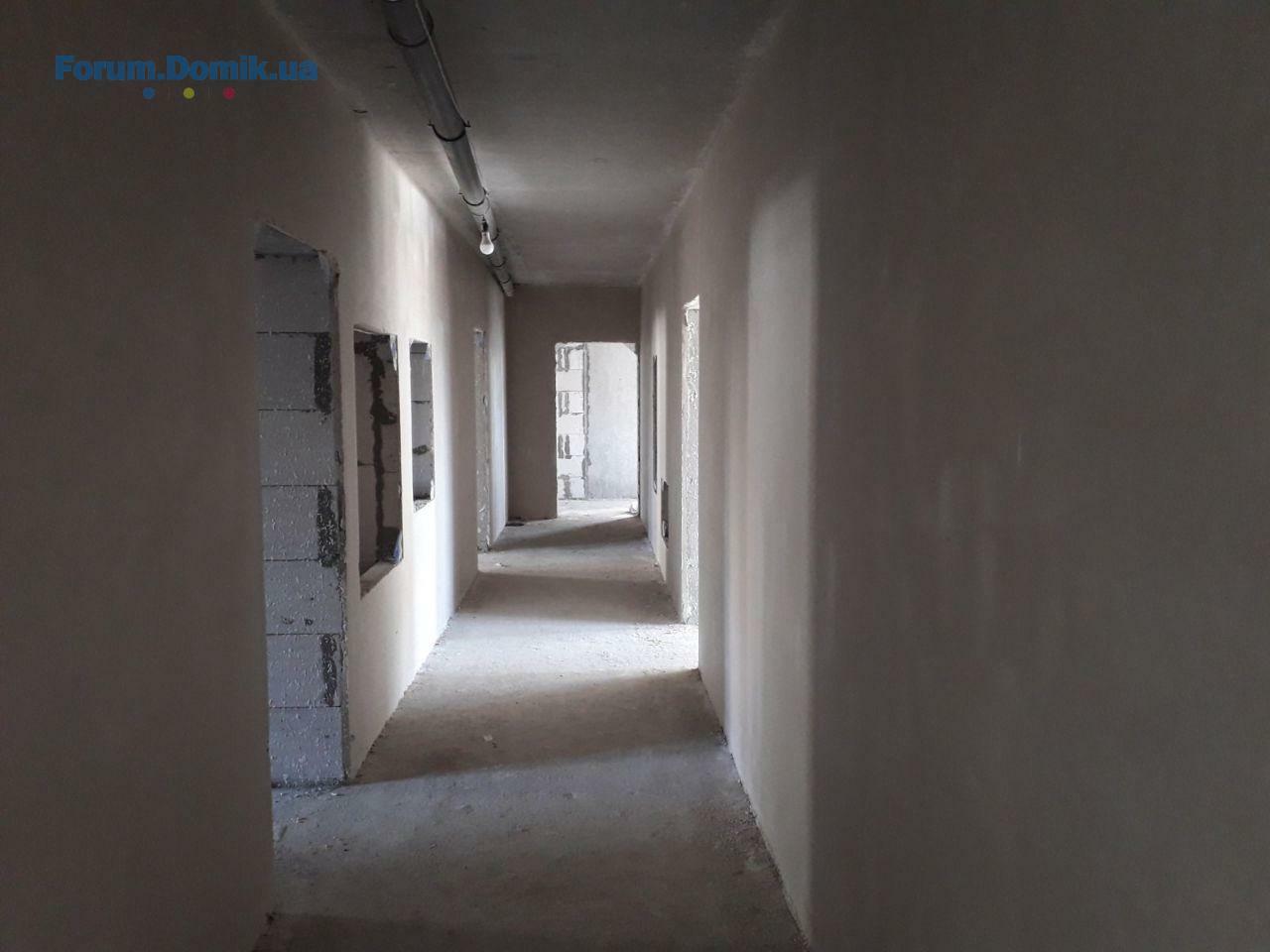

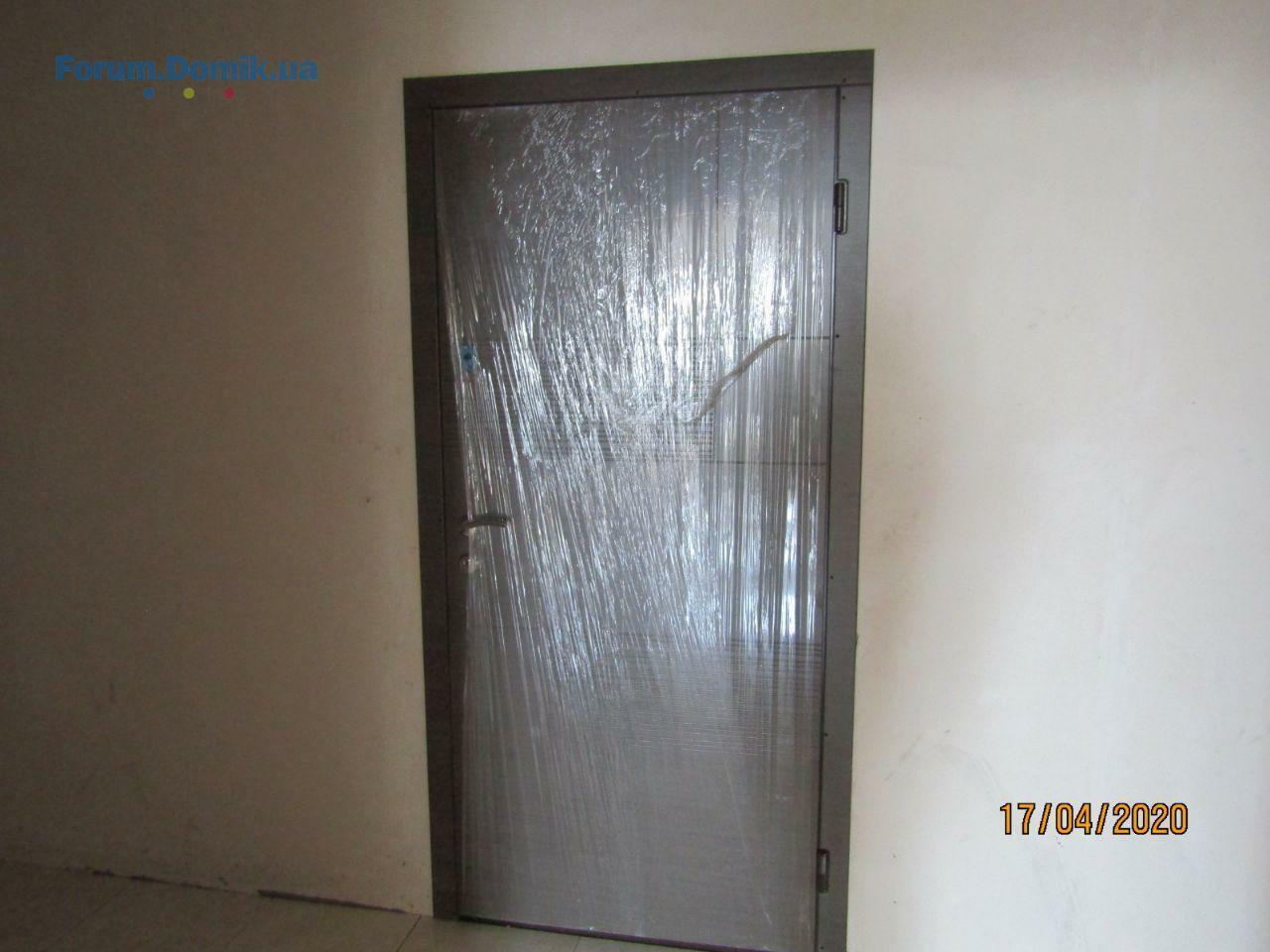

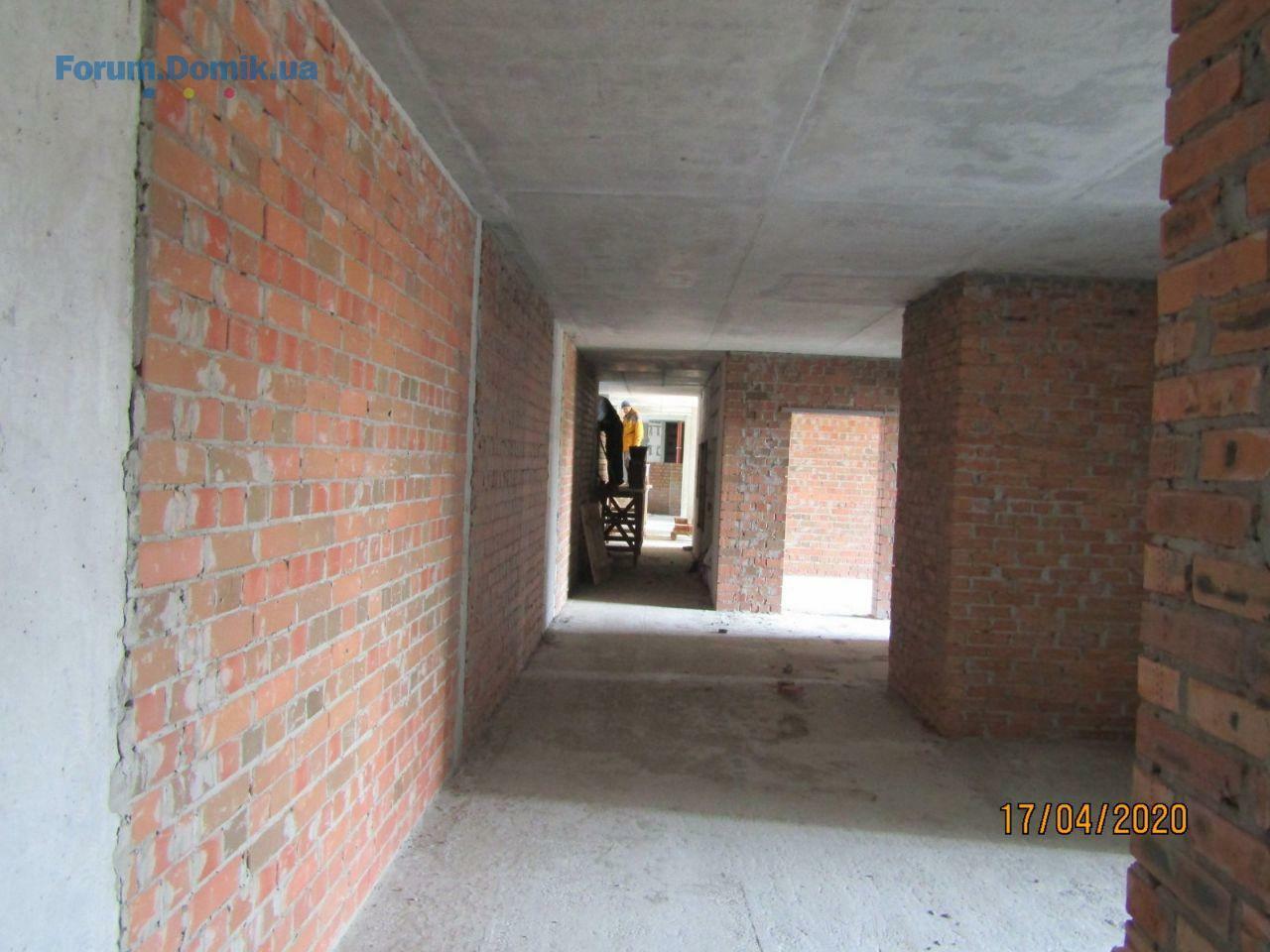

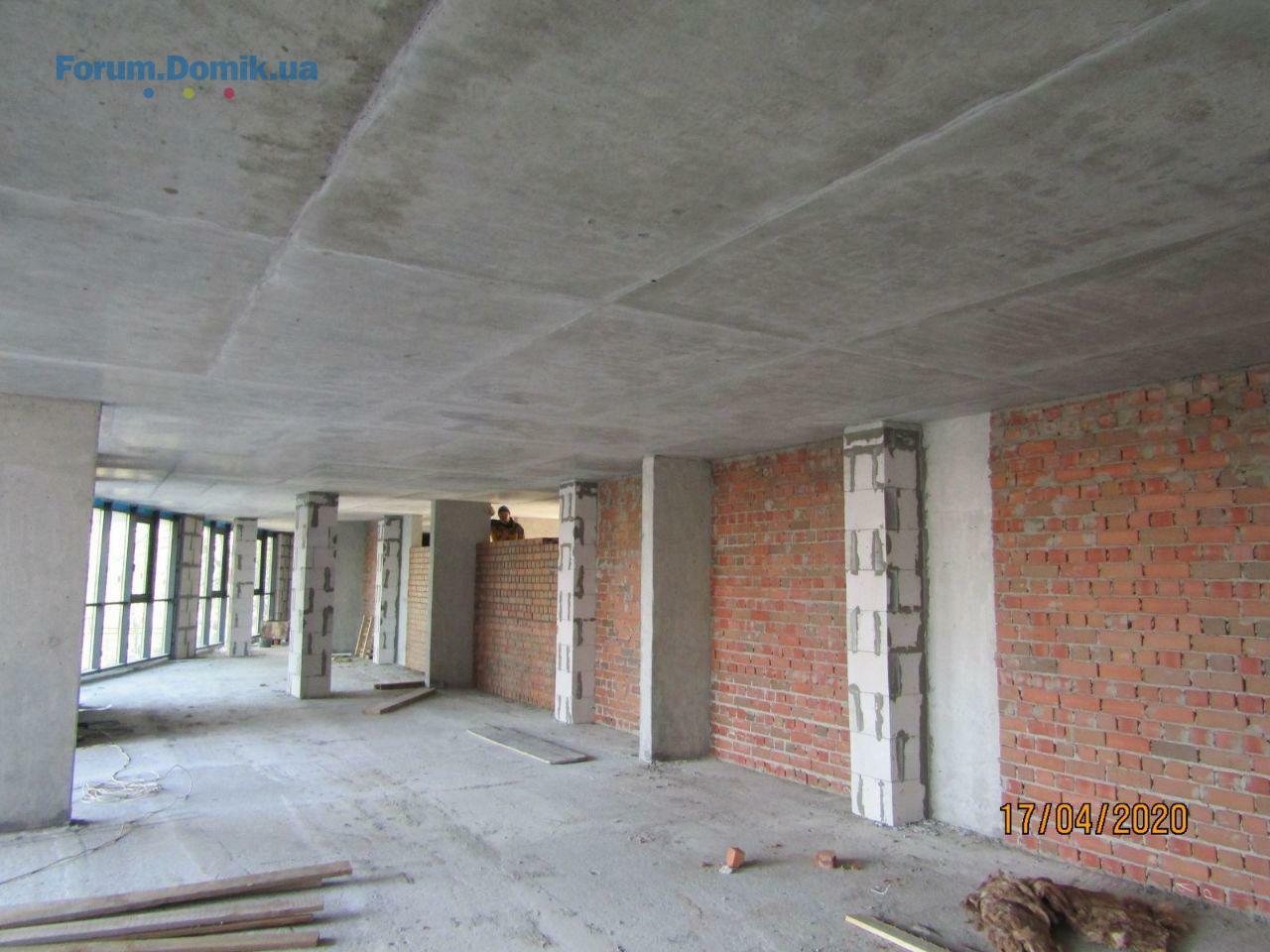

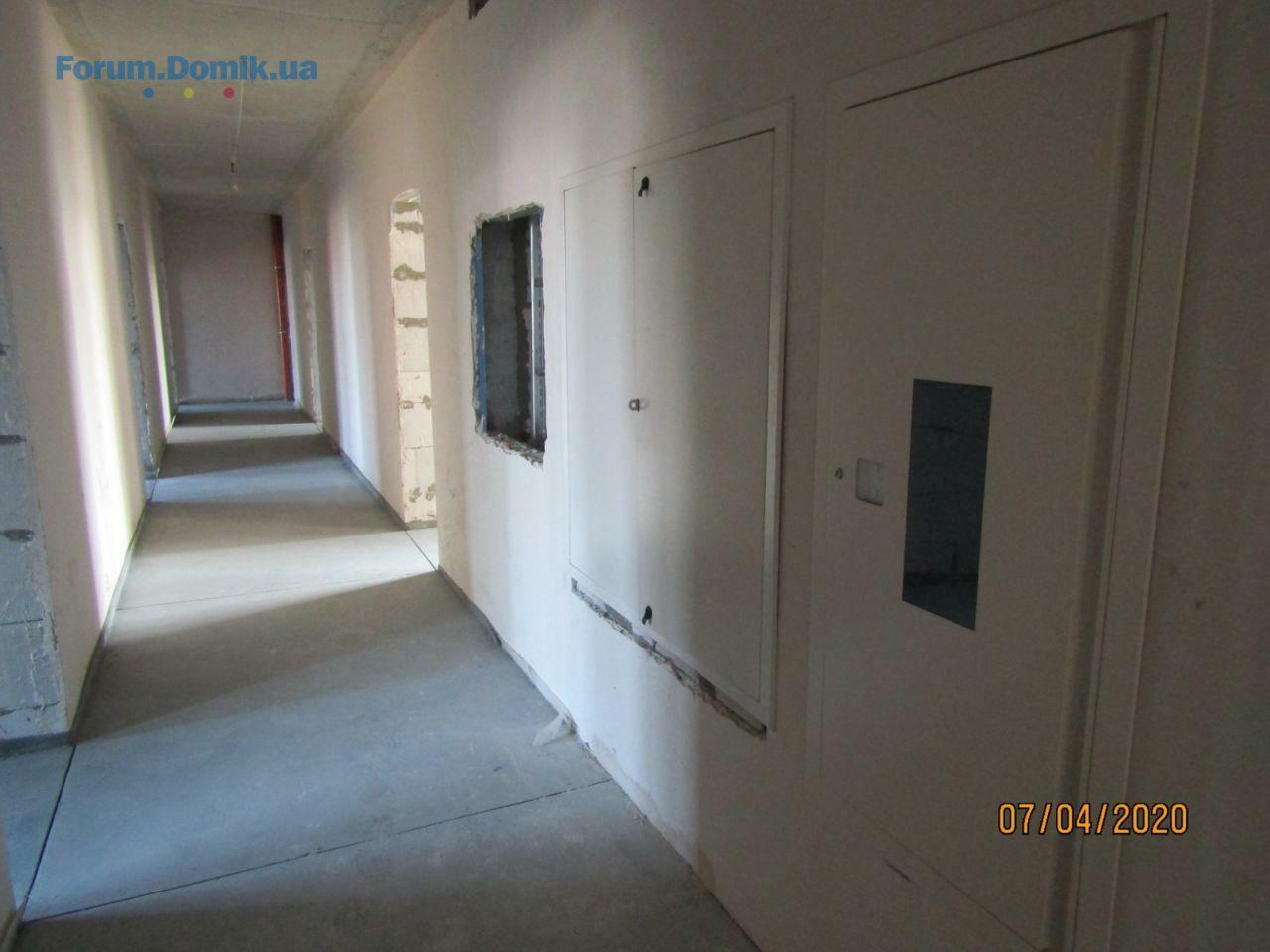

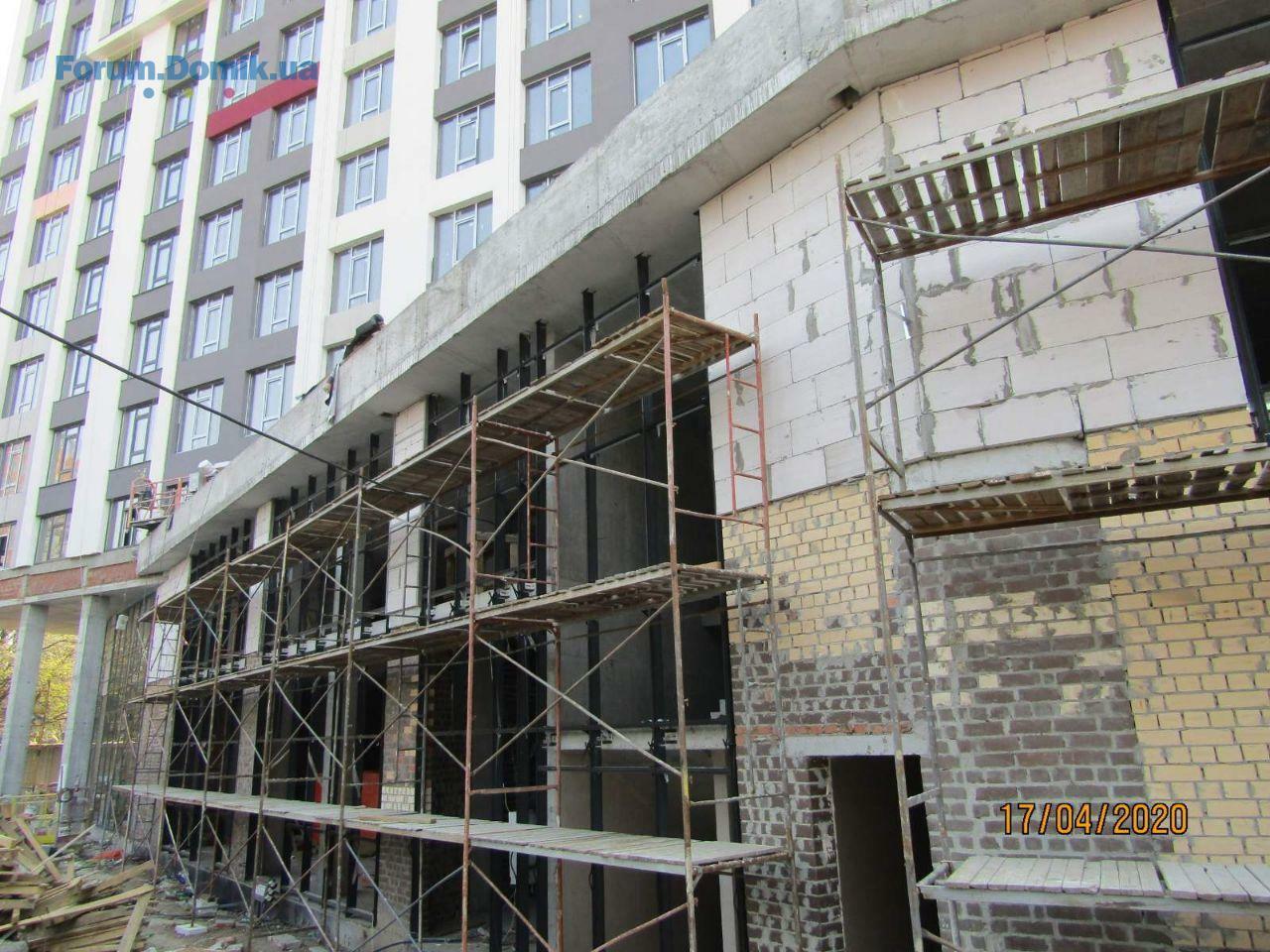

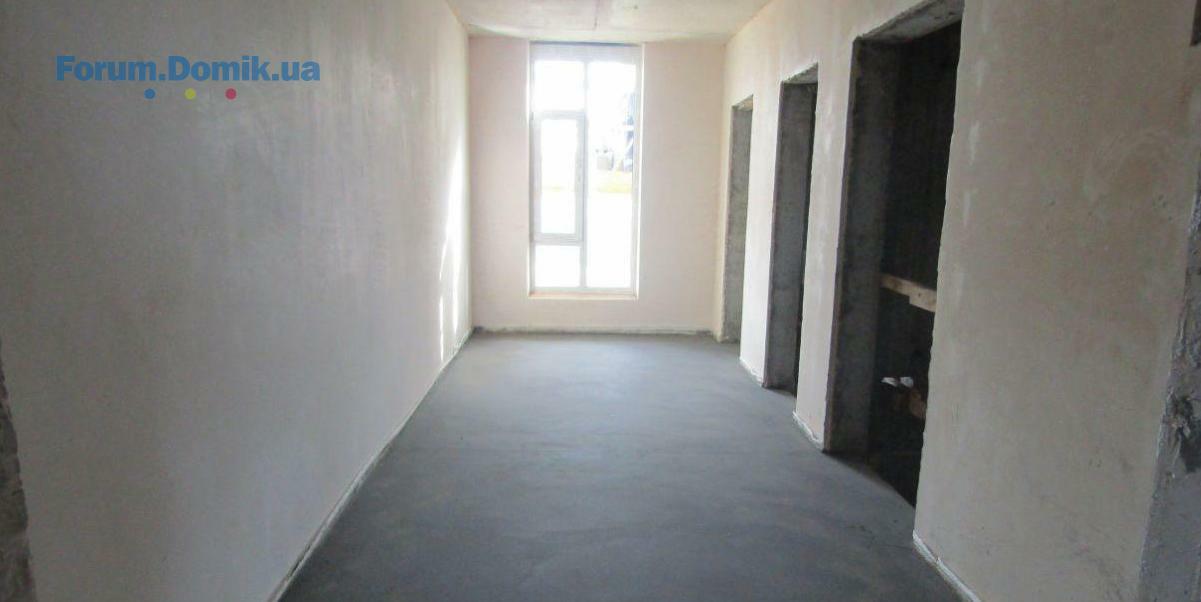

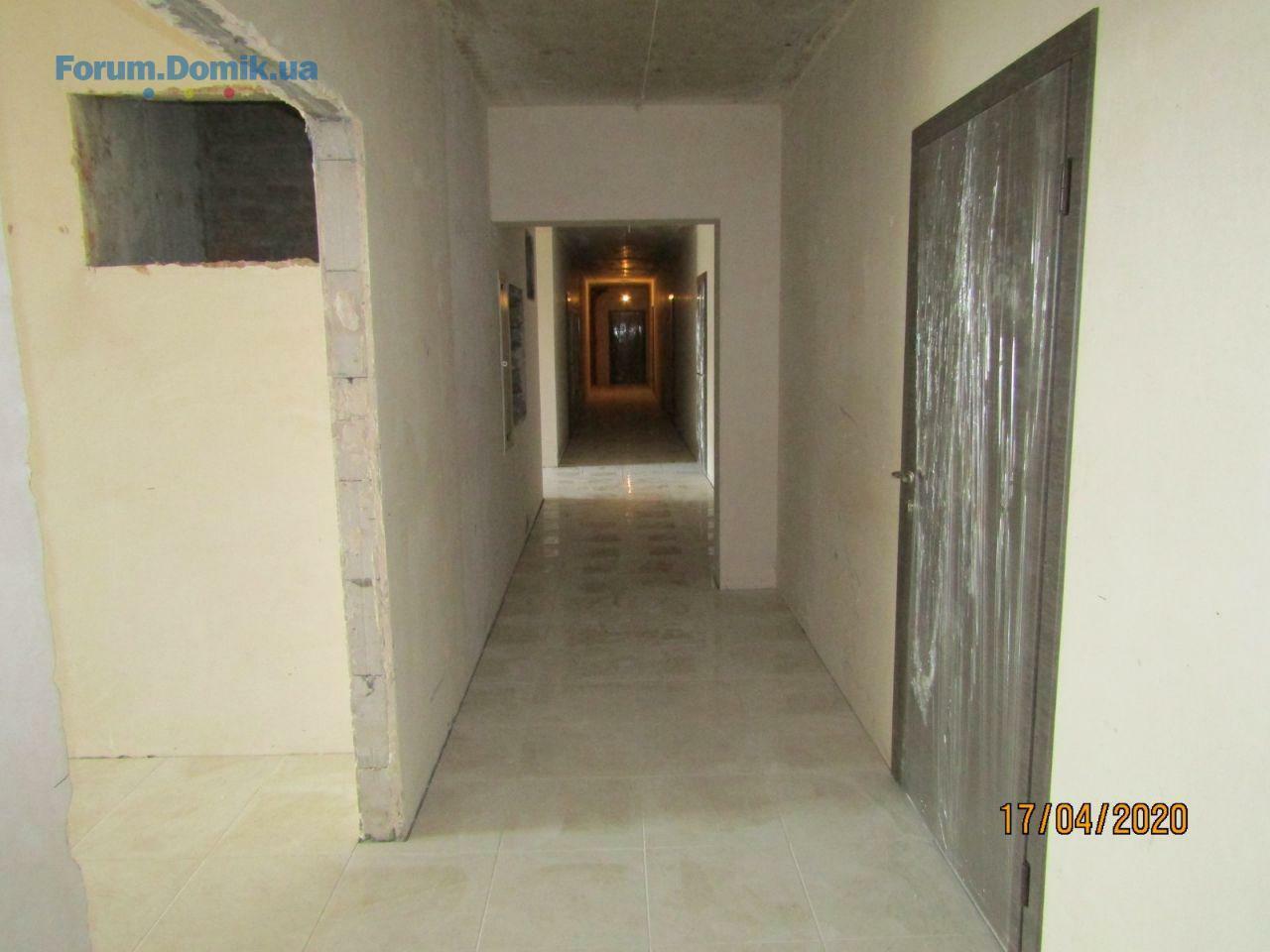

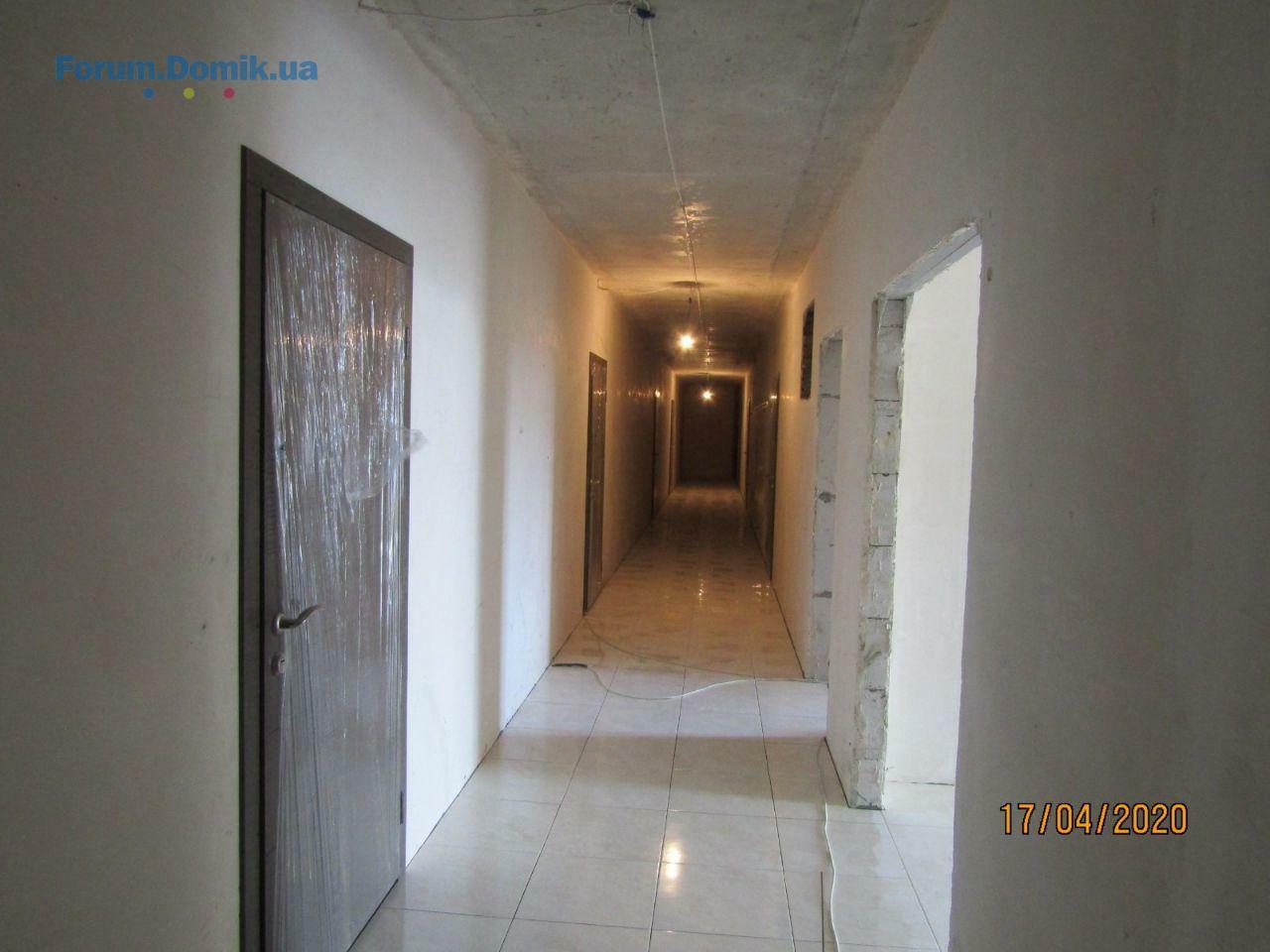

По состоянию на 17 апреля 2020:
1 секция:
✔Завершено декоративное окрашивание крышной котельни и вентиляционных блоков.
✔В работе устройство накрывок на парапеты и шахты.
✔В работе устройство отливов на окна и окрашивание фасада.
✔Выполняются работы по утеплению мокрого фасада со стороны двора.
✔Выполнено устройство сантехнических, пожарных и электрических лючков.
✔В работе монтаж квартирных дверей на 12-6 этажах.
✔Завершены работы по устройству напольного покрытия коридоров 13-12 этажей.
✔В работе устройство напольного покрытия из керамогранитной плитки на 13-12-11 этажах
✔В работе производство вентилируемого фасада и остекление 1-го и 2-го этажей.
✔Выполняются внешние работы по устройству водоснабжения и канализации жилого комплекса.
✔В работе разводка электроснабжения и освещения на кровле.
2 секция:
✔Завершены работы по остеклению фасада 9-11 этажей.
✔Выполняются работы по устройству стояков водоснабжения, канализации и отопления.
✔В работе устройство ливневых систем.
✔Выполняются подготовительные работы по оштукатуриванию лестничных площадок и коридоров.
3-4 секция:

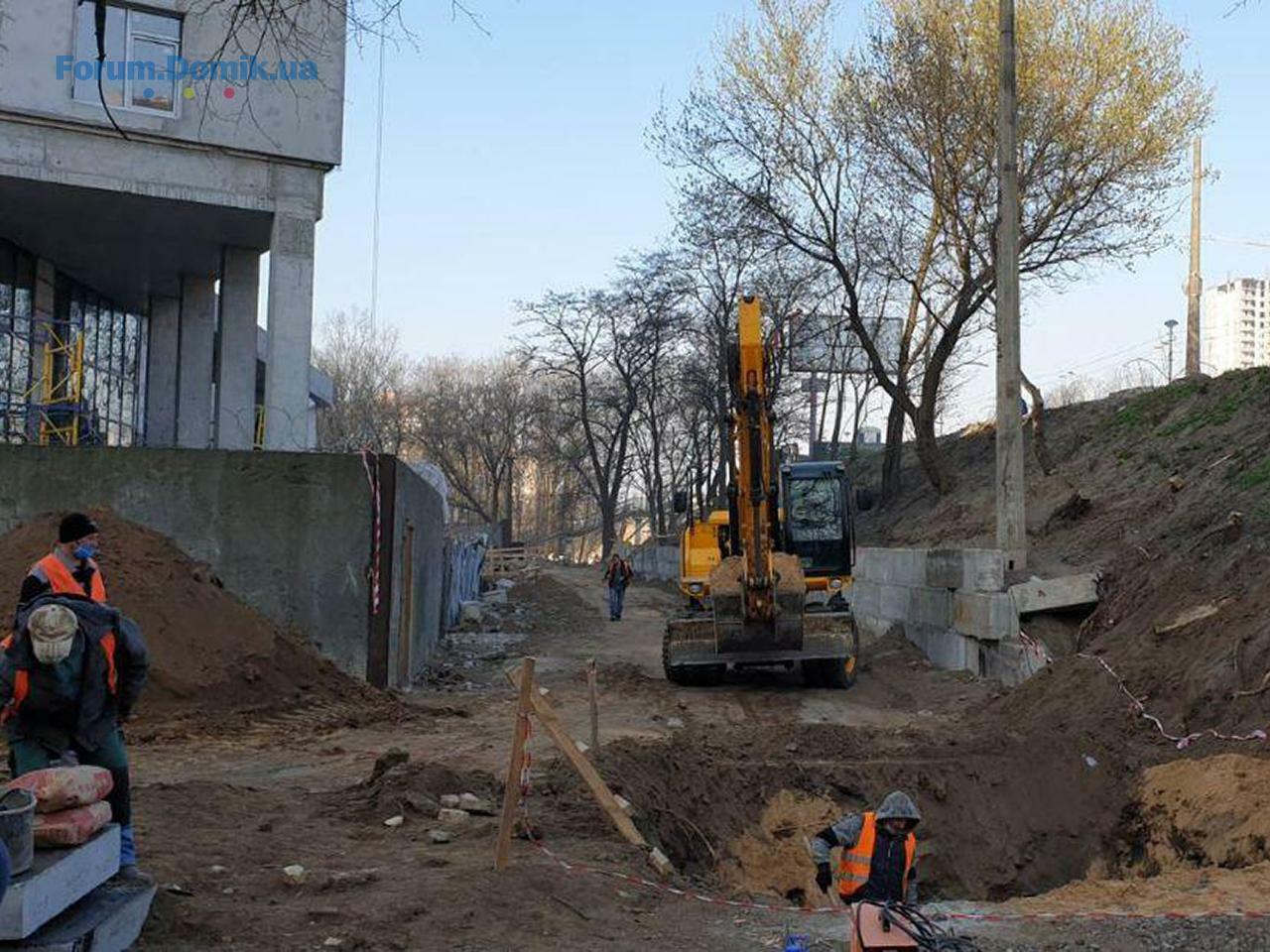

✔В работе заготовка каркасов под сваи и изыскательные работы
1 секция:
✔Завершено декоративное окрашивание крышной котельни и вентиляционных блоков.
✔В работе устройство накрывок на парапеты и шахты.
✔В работе устройство отливов на окна и окрашивание фасада.
✔Выполняются работы по утеплению мокрого фасада со стороны двора.
✔Выполнено устройство сантехнических, пожарных и электрических лючков.
✔В работе монтаж квартирных дверей на 12-6 этажах.
✔Завершены работы по устройству напольного покрытия коридоров 13-12 этажей.
✔В работе устройство напольного покрытия из керамогранитной плитки на 13-12-11 этажах
✔В работе производство вентилируемого фасада и остекление 1-го и 2-го этажей.
✔Выполняются внешние работы по устройству водоснабжения и канализации жилого комплекса.
✔В работе разводка электроснабжения и освещения на кровле.
2 секция:
✔Завершены работы по остеклению фасада 9-11 этажей.
✔Выполняются работы по устройству стояков водоснабжения, канализации и отопления.
✔В работе устройство ливневых систем.
✔Выполняются подготовительные работы по оштукатуриванию лестничных площадок и коридоров.
3-4 секция:
✔В работе заготовка каркасов под сваи и изыскательные работы
Domik-Inform

forum bot
11 477
03 квітня 2017
24 квіт 2020 13:49
Обзор от Domik.ua в котором упоминается ЖК:
Рассрочка в новостройке: просчитываем варианты на примере ЖК «Современный квартал»
В ЖК «Современный квартал» можно оформить рассрочку на квартиру, обладая суммой в 510 тыс. грн и ежемесячно выплачивая около 22 000 грн до конца нынешнего года.
Рассрочка в новостройке: просчитываем варианты на примере ЖК «Современный квартал»
В ЖК «Современный квартал» можно оформить рассрочку на квартиру, обладая суммой в 510 тыс. грн и ежемесячно выплачивая около 22 000 грн до конца нынешнего года.
Domik-Inform

forum bot
11 477
03 квітня 2017
27 квіт 2020 20:23

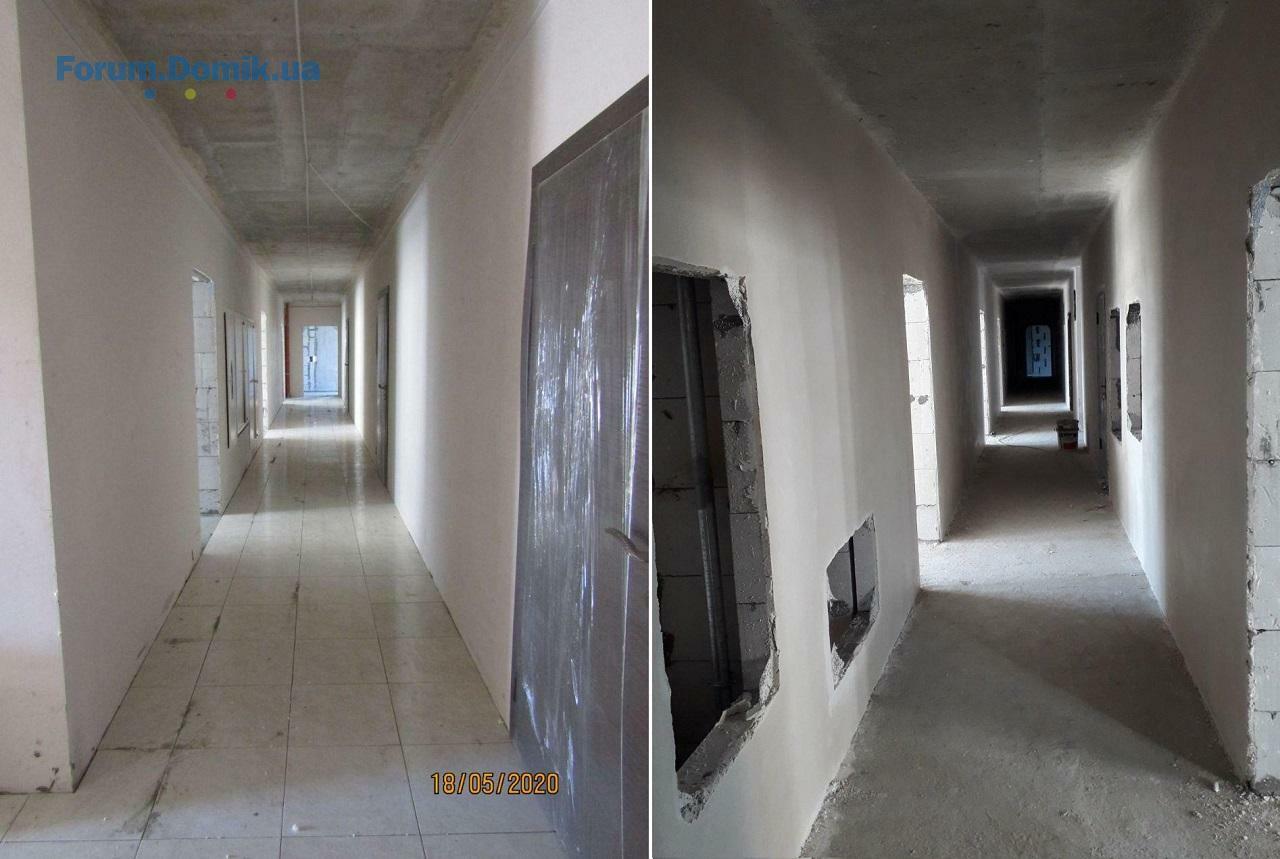

Дизайнерская отделка холлов в ЖК «Современный квартал»
В целом, дизайнеры сделали ставку на минимализм, выраженный во внимании к деталям.
В целом, дизайнеры сделали ставку на минимализм, выраженный во внимании к деталям.
ЖК "Современный квартал"

Представник
63
20 червня 2019

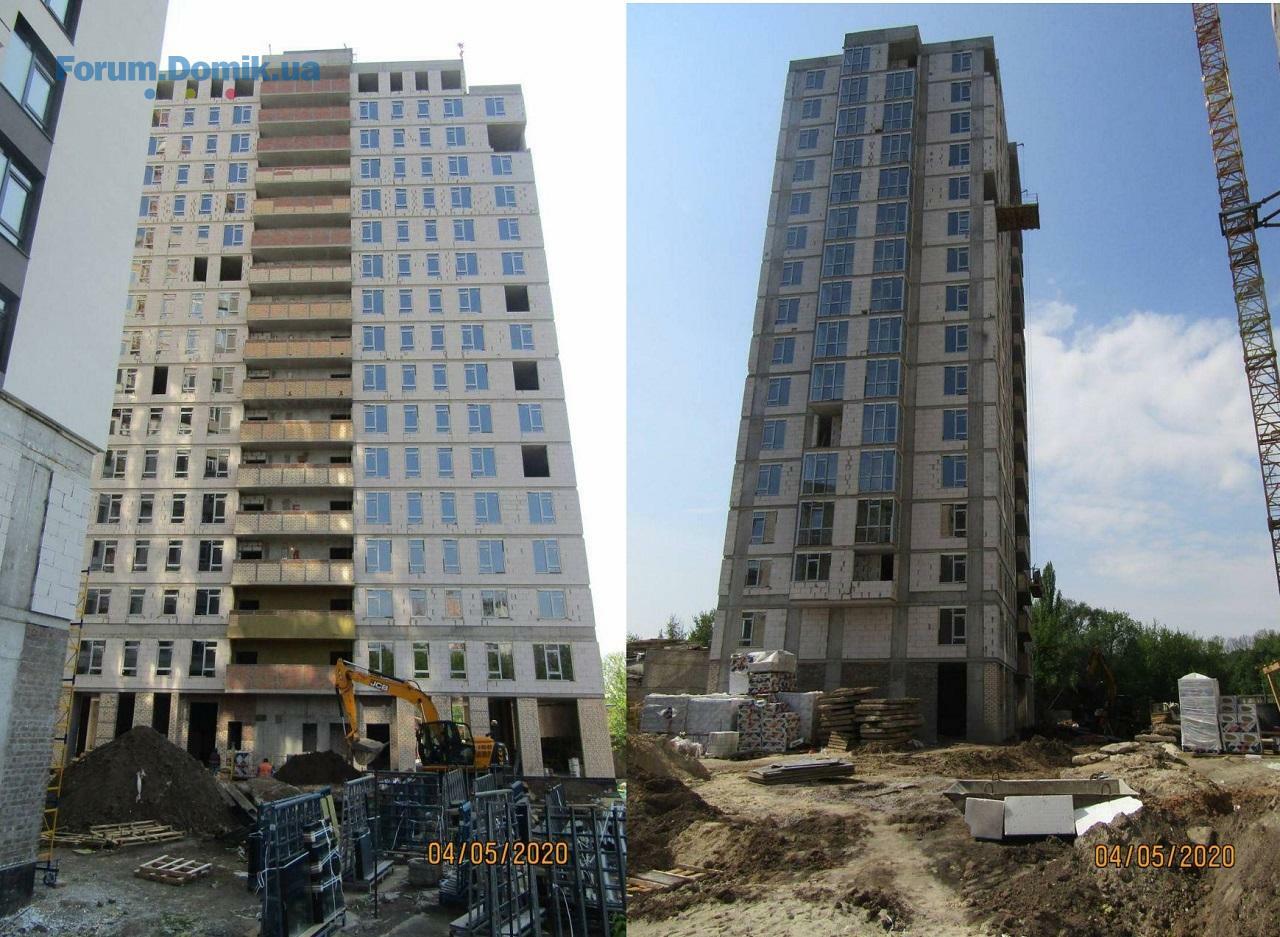

04 трав 2020 12:58

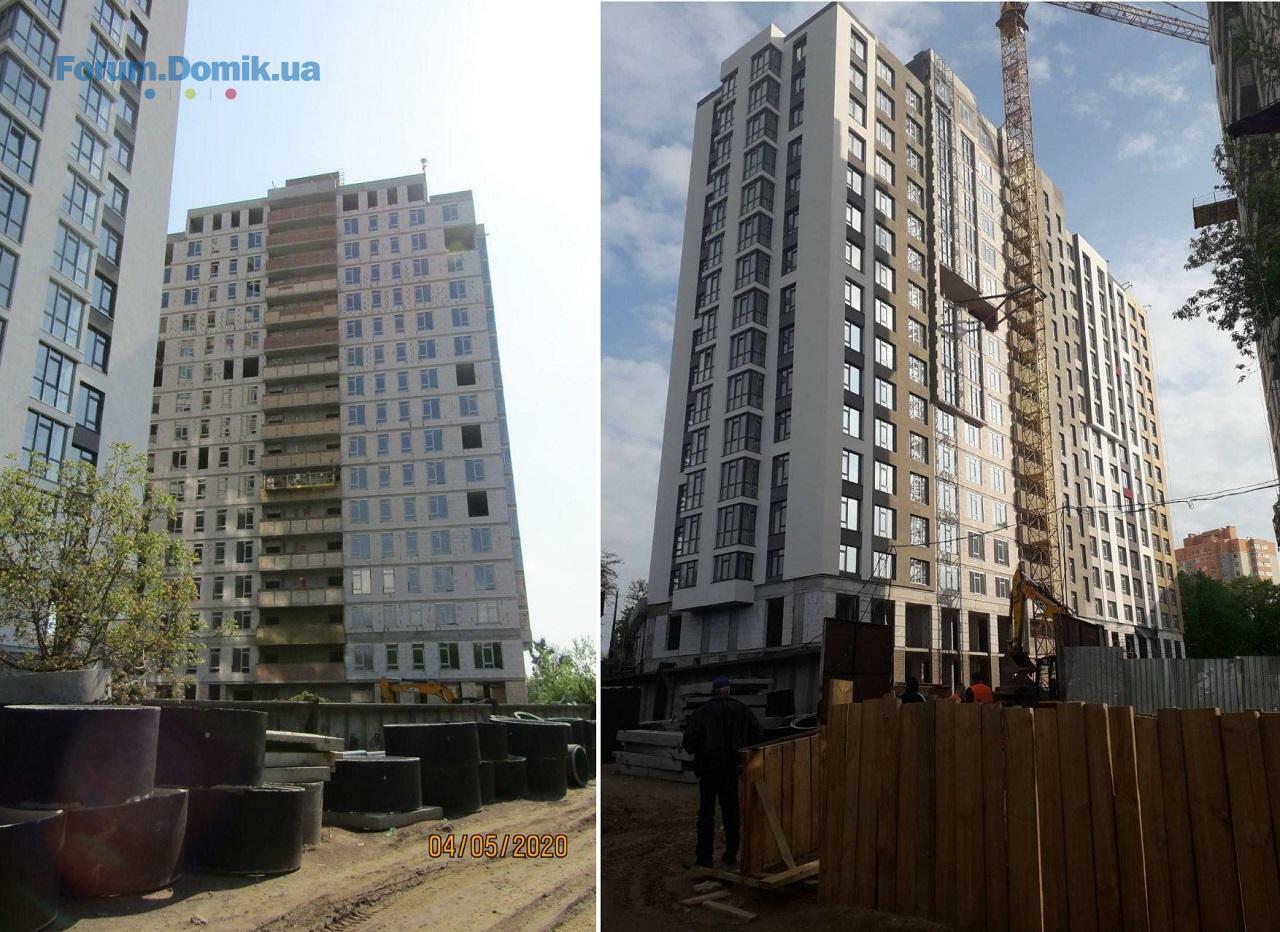

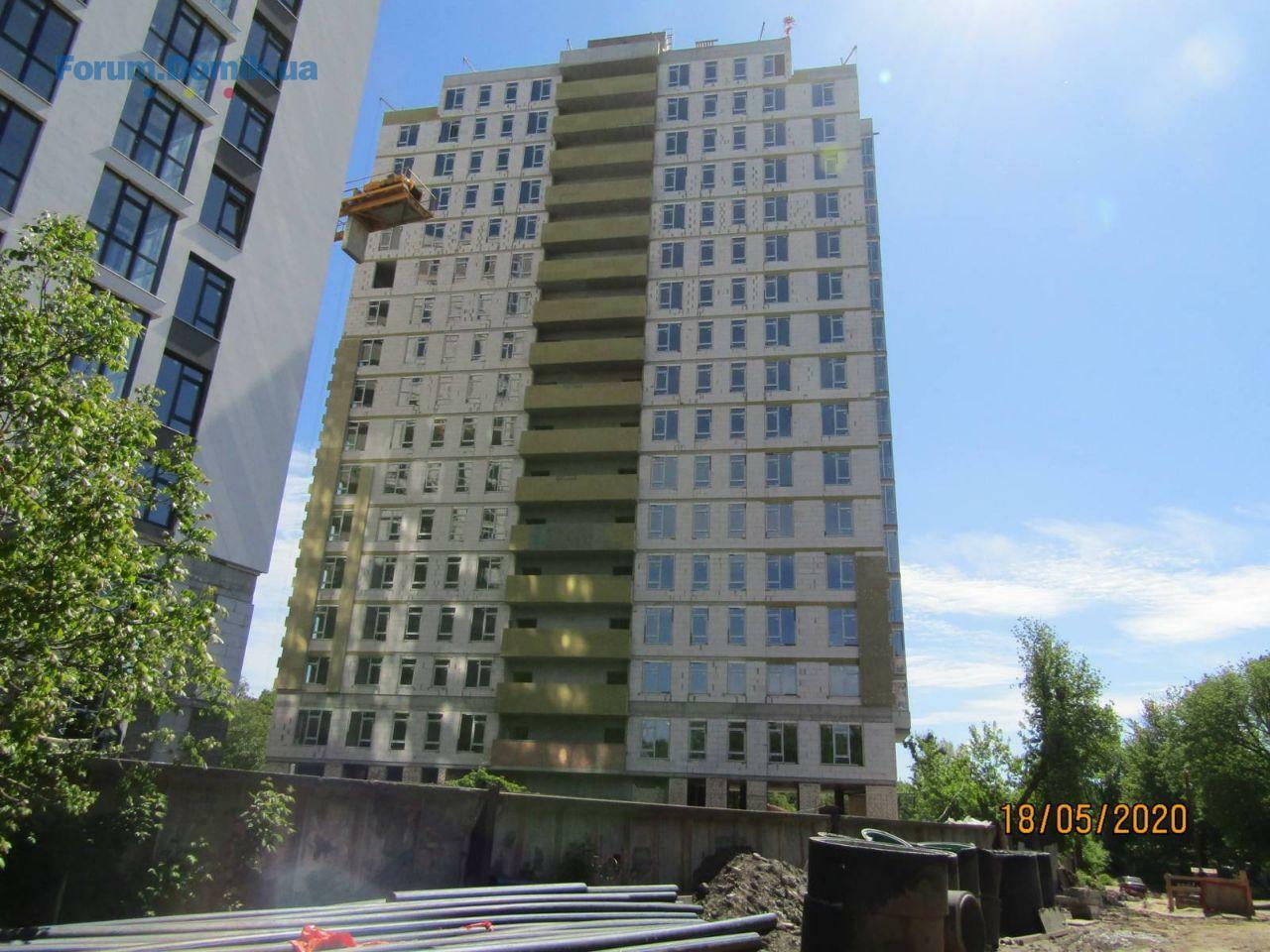

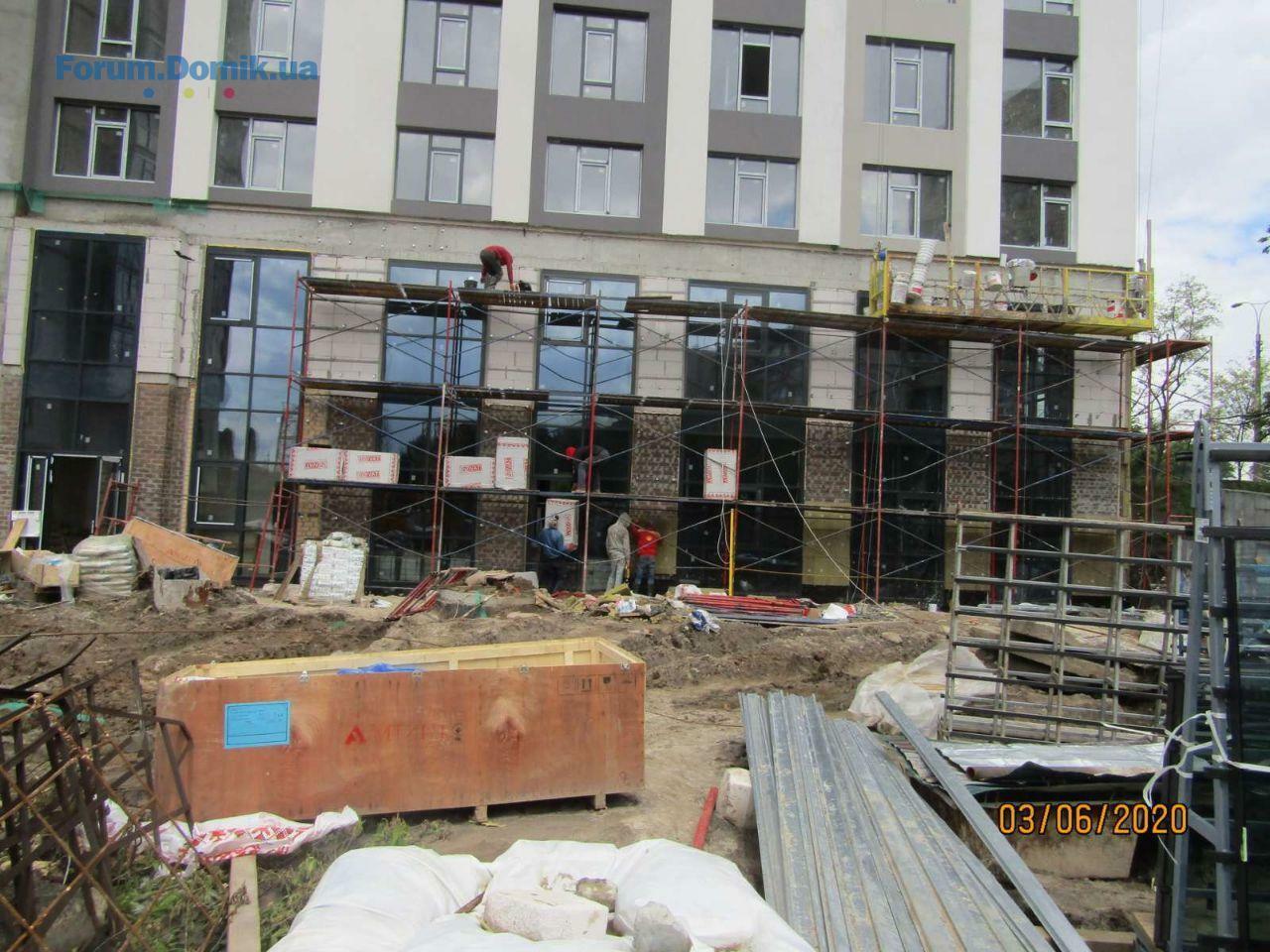

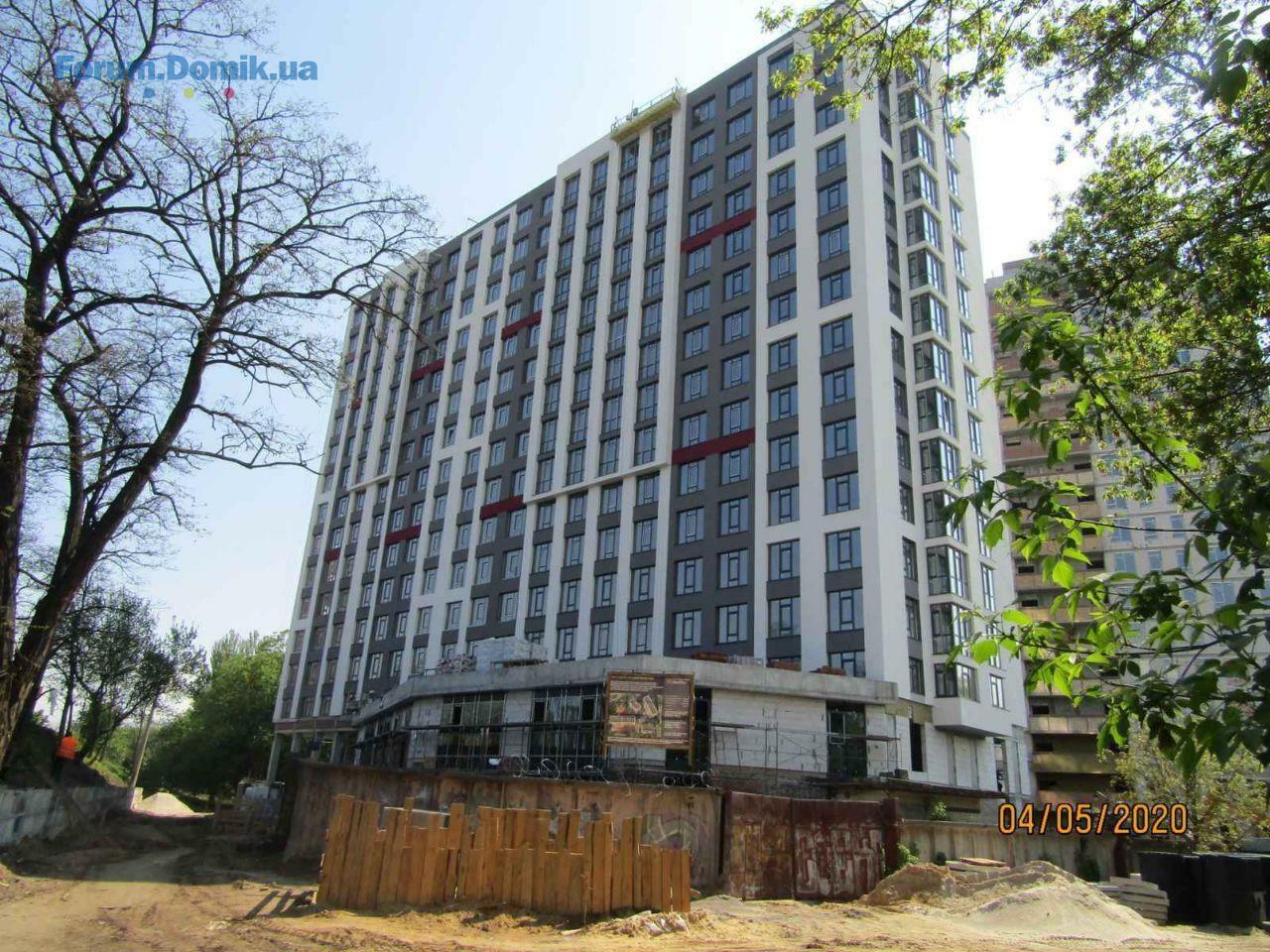

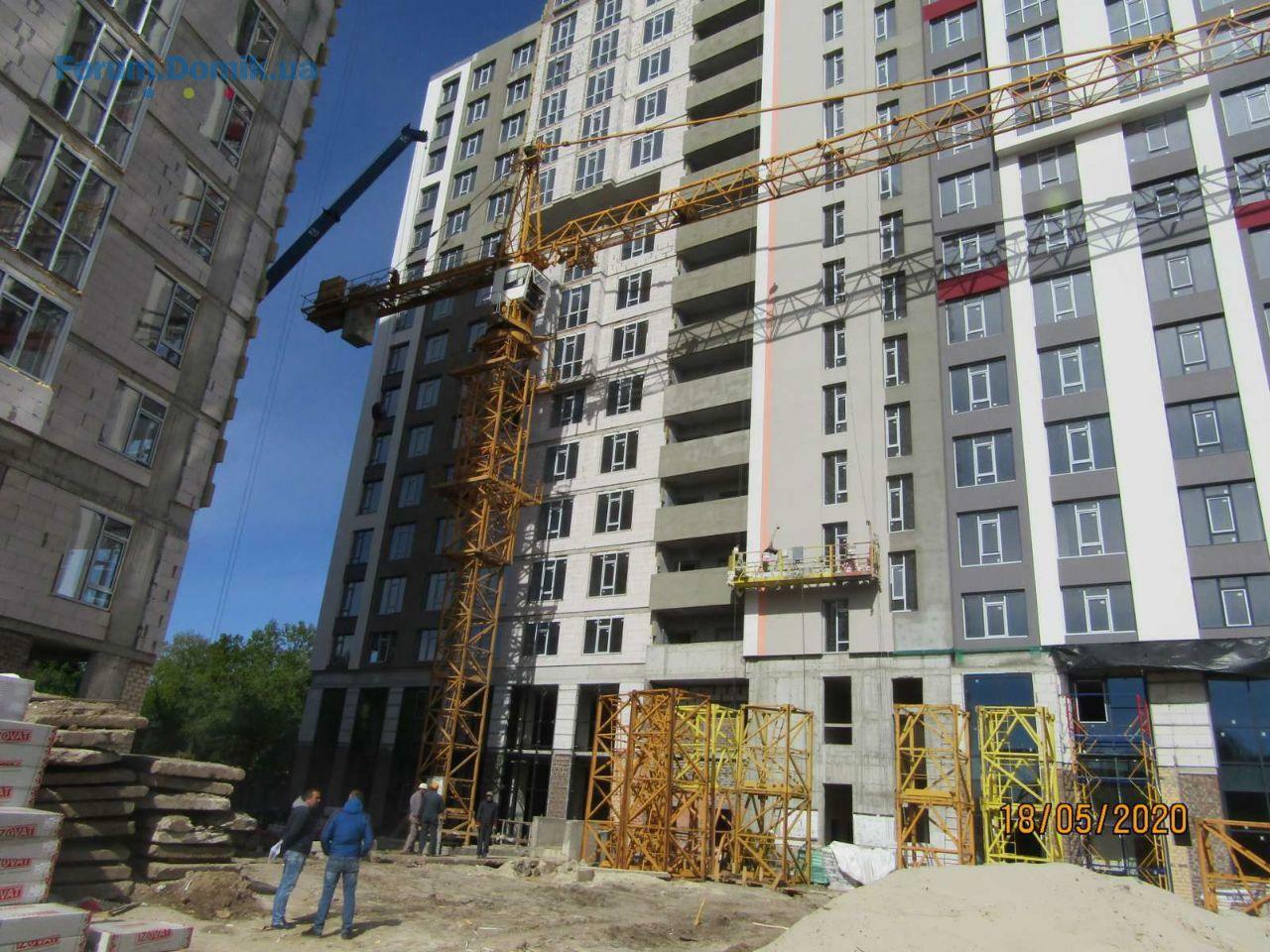

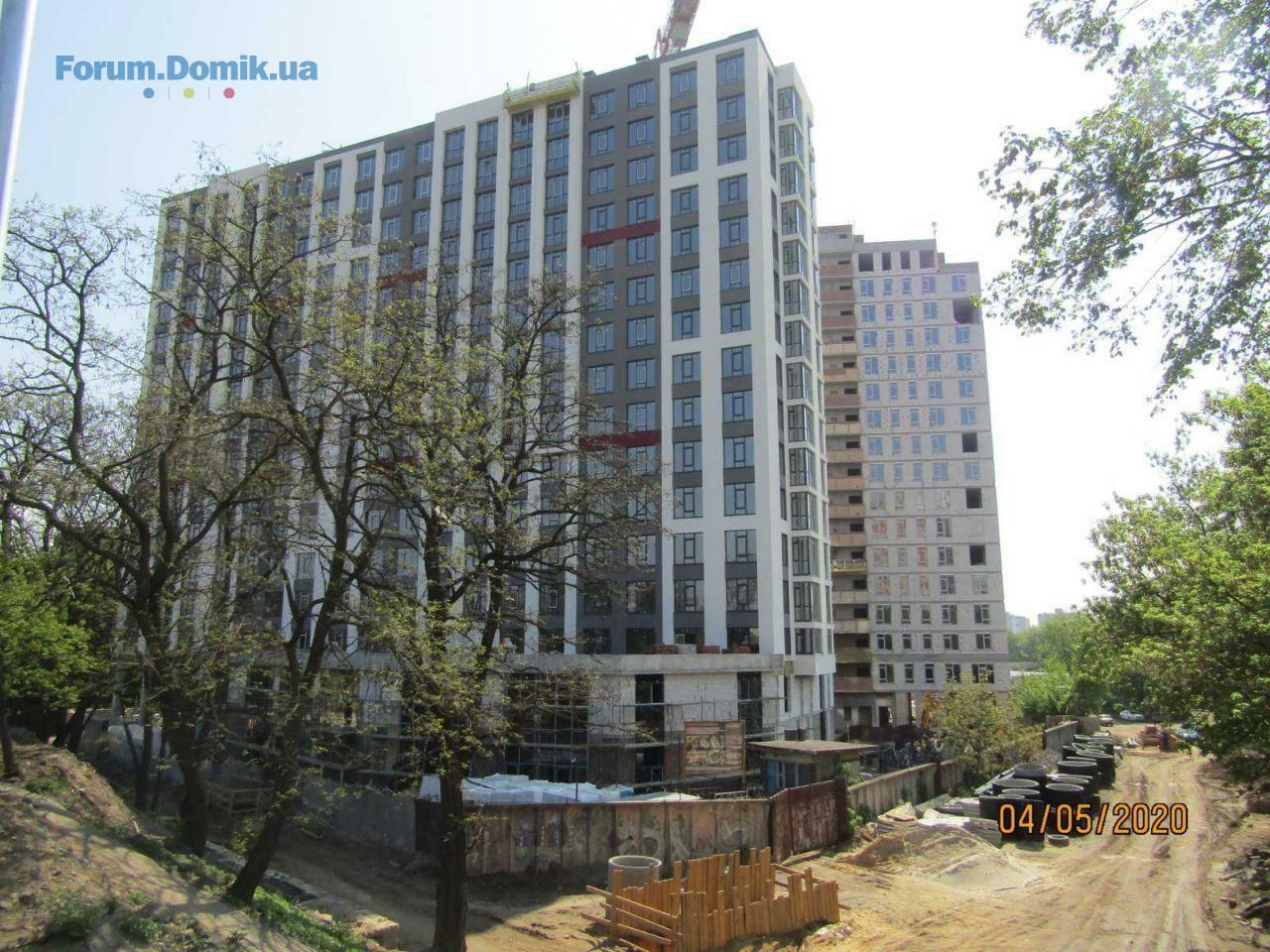

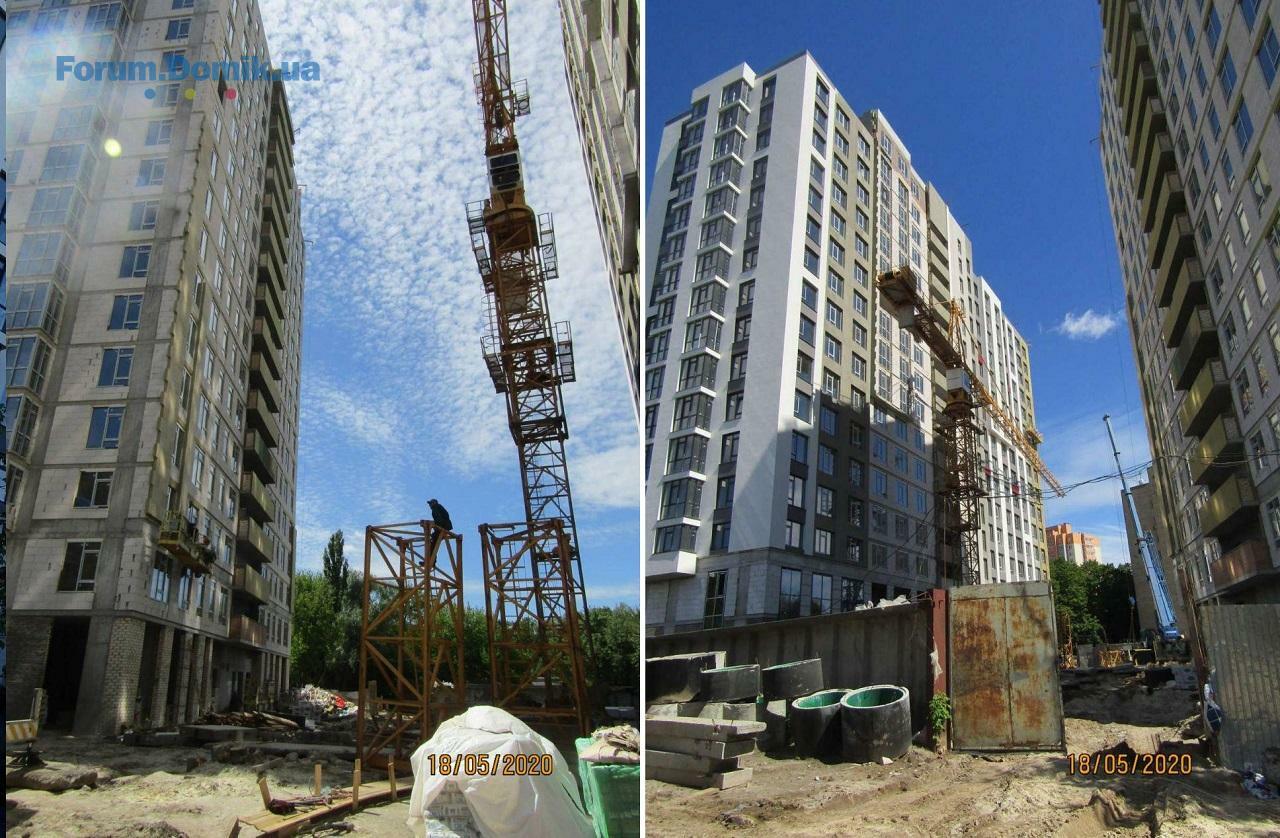

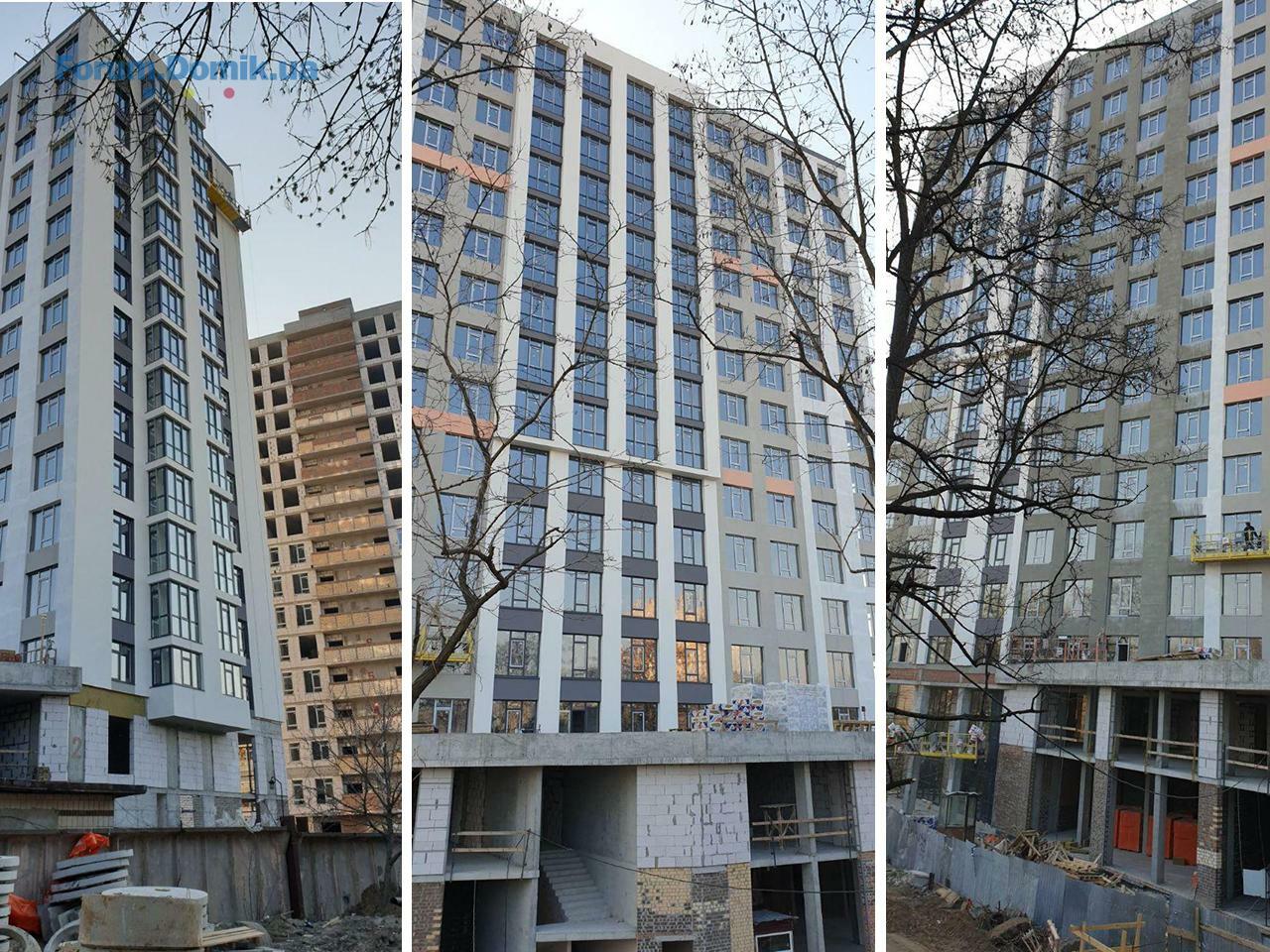

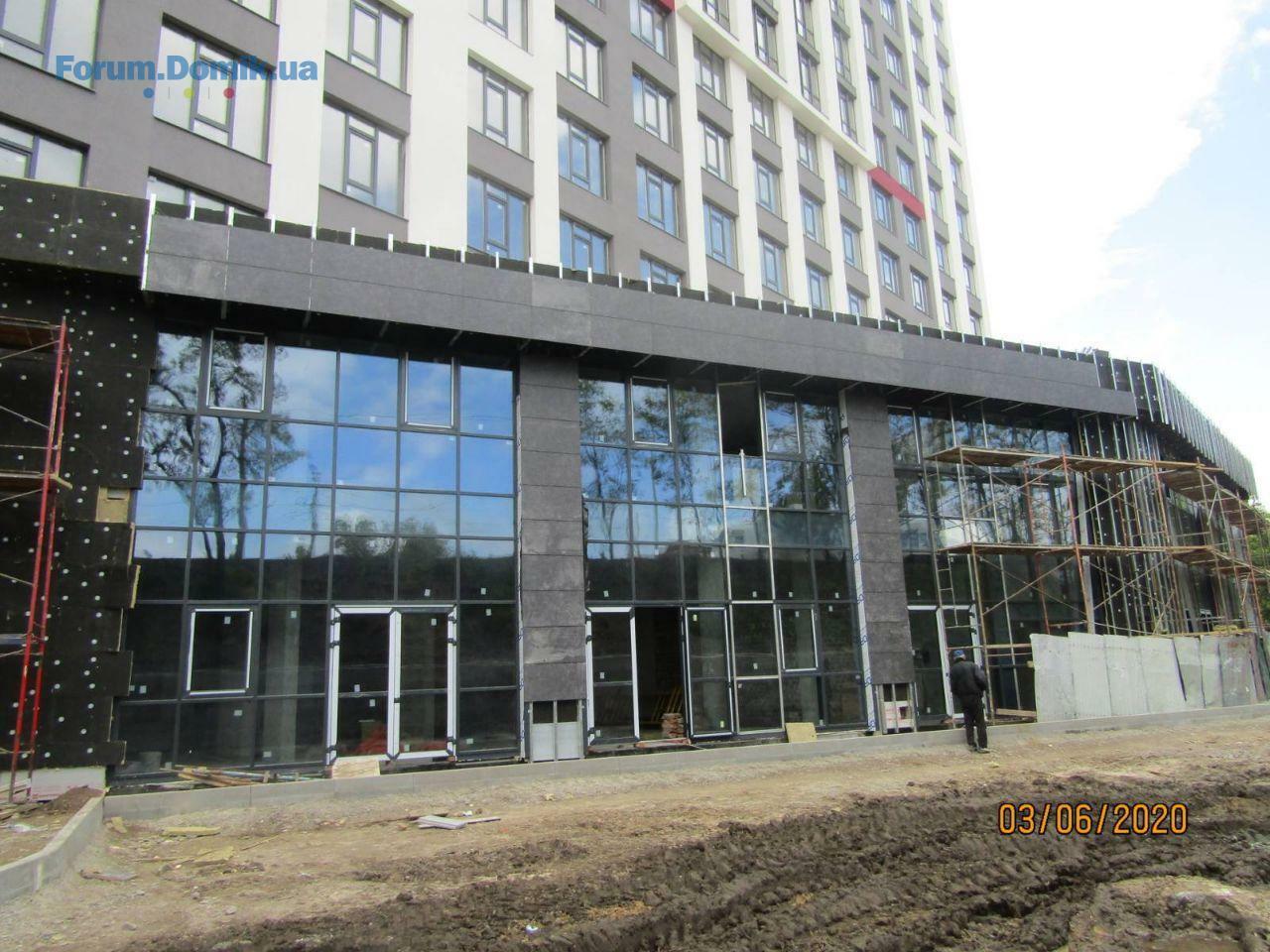

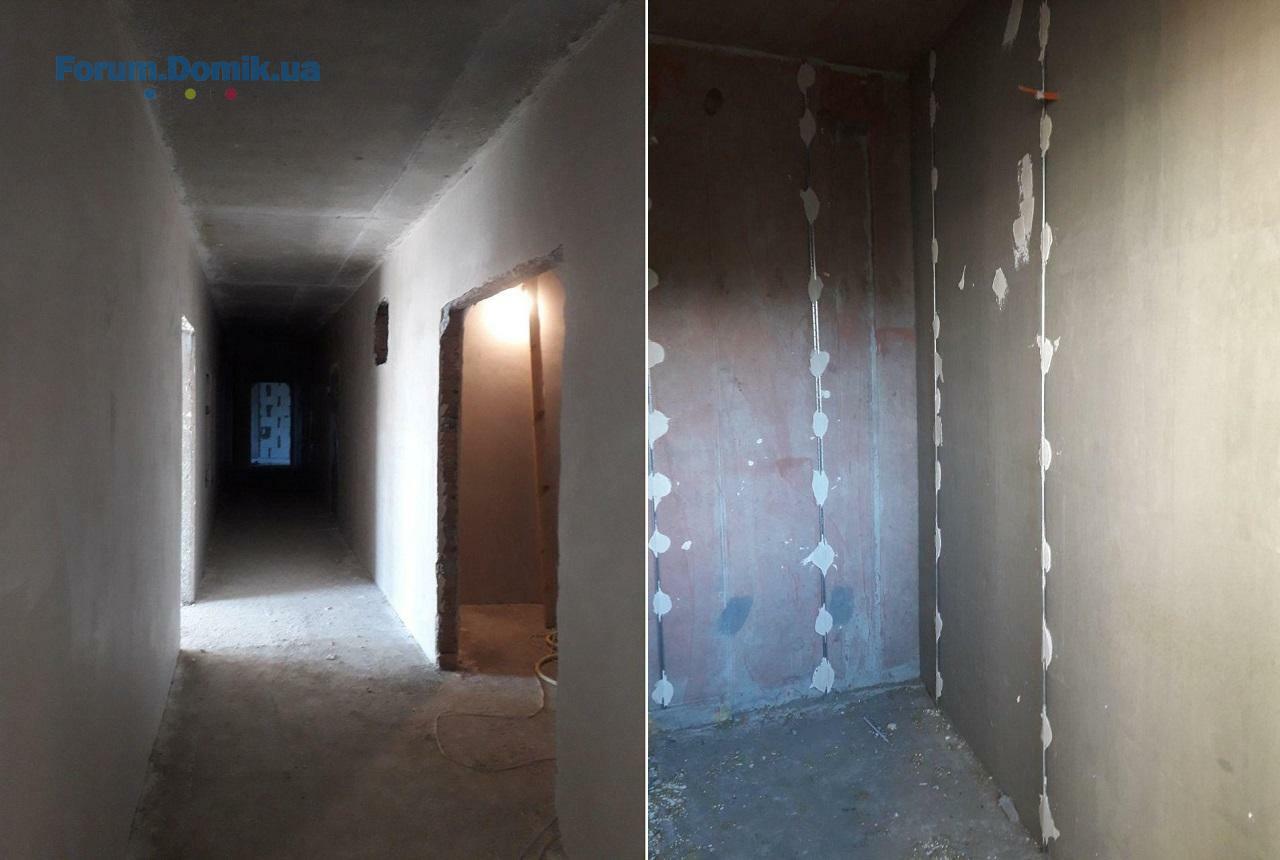

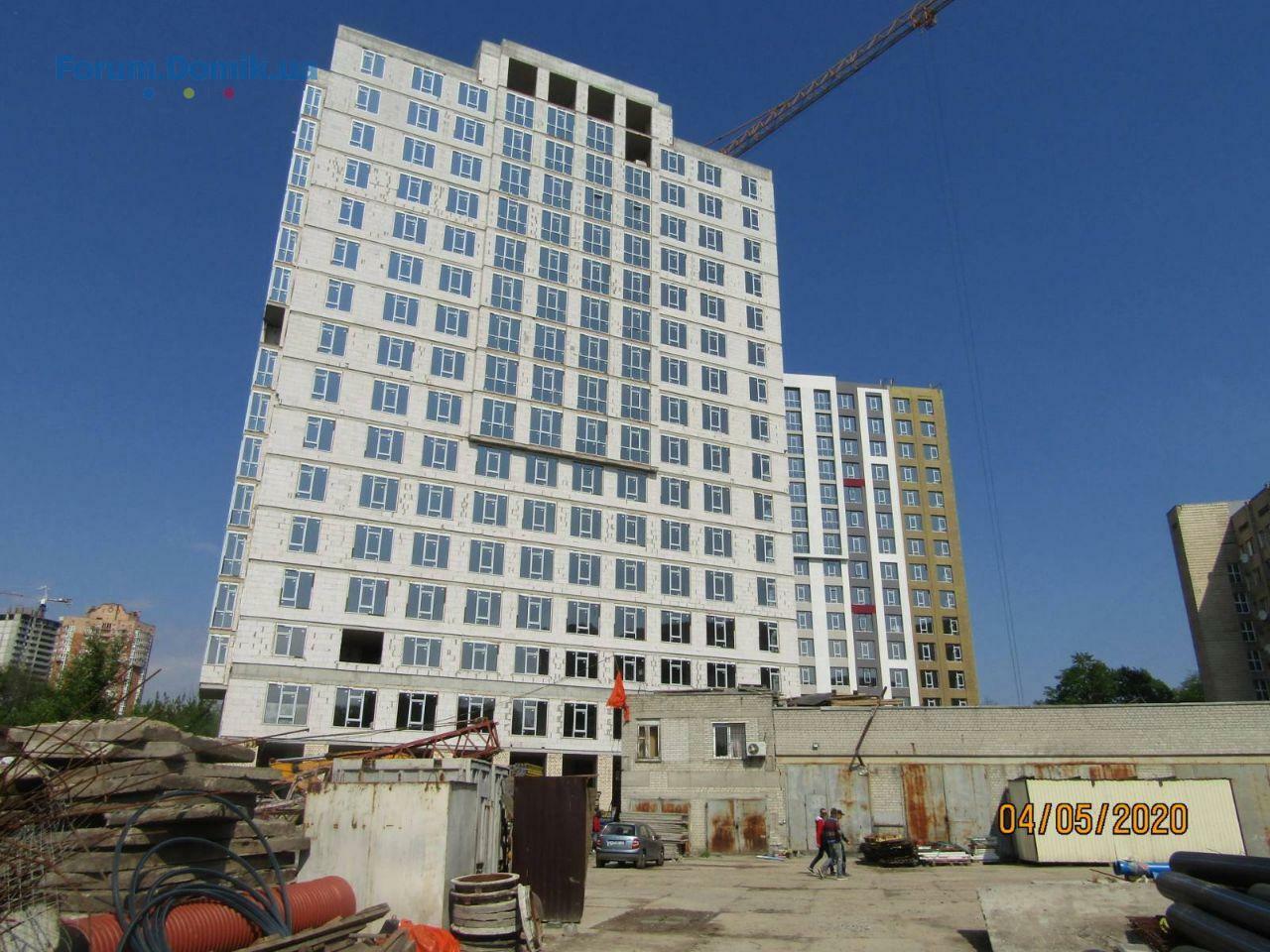

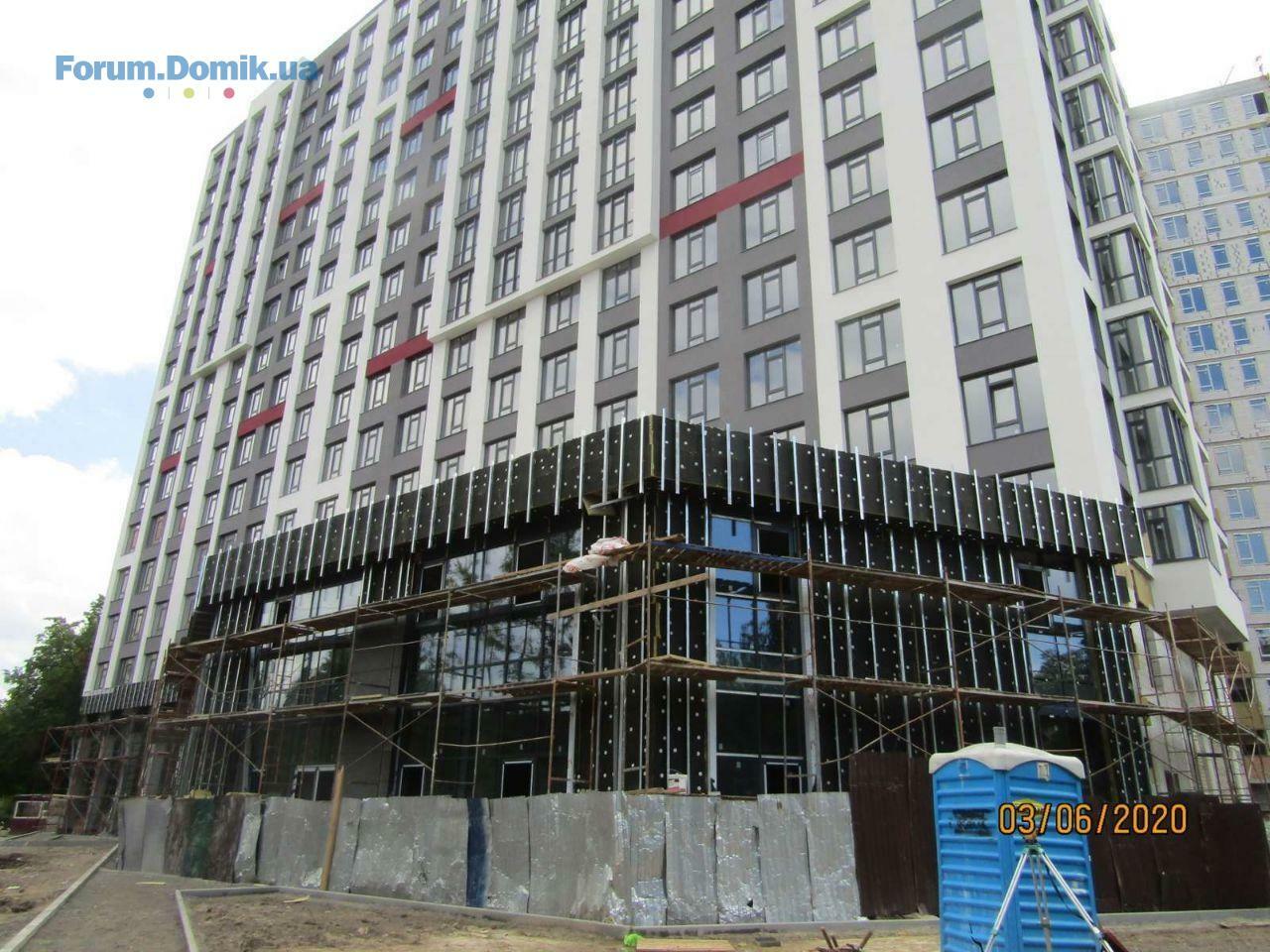

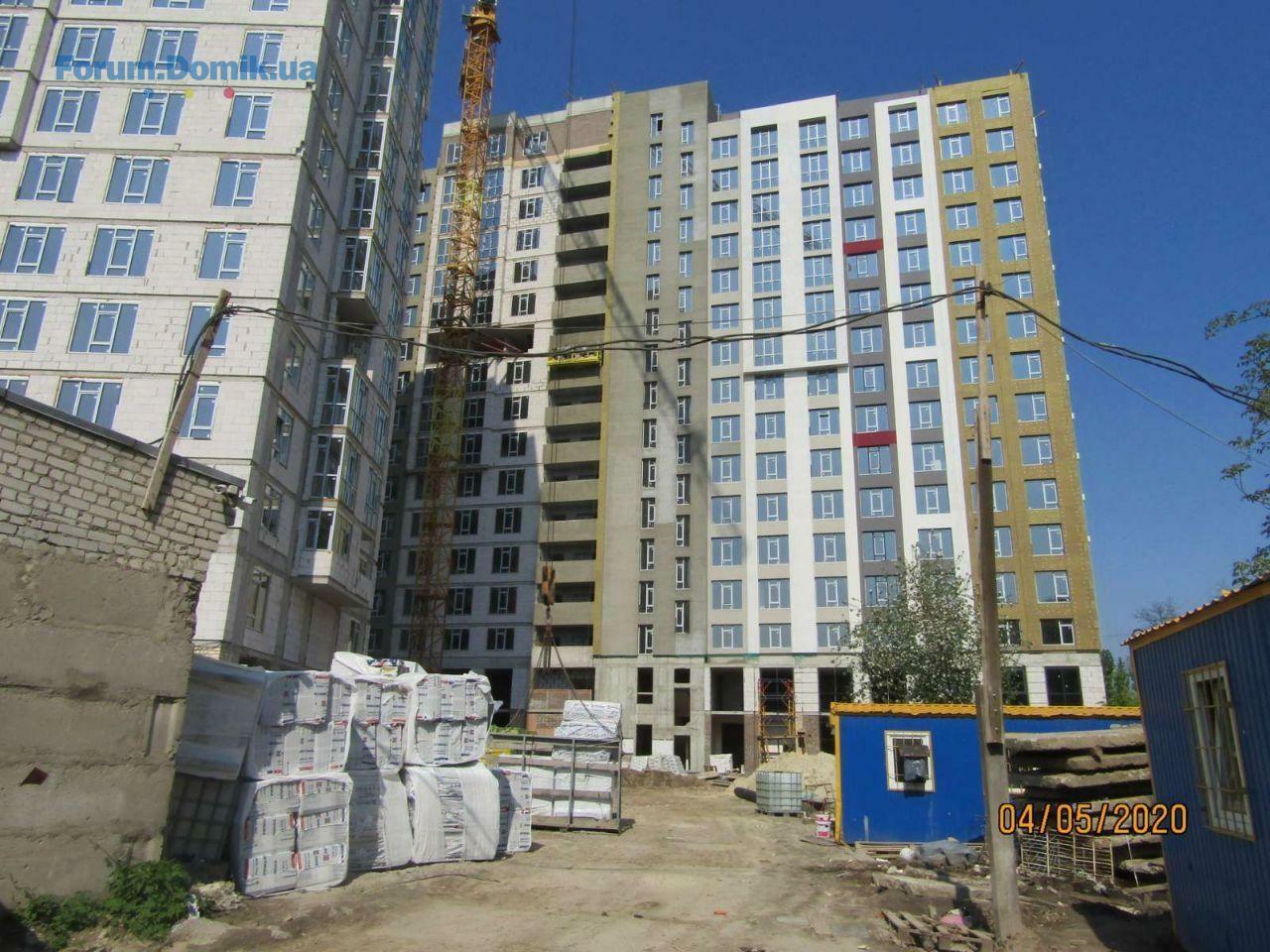

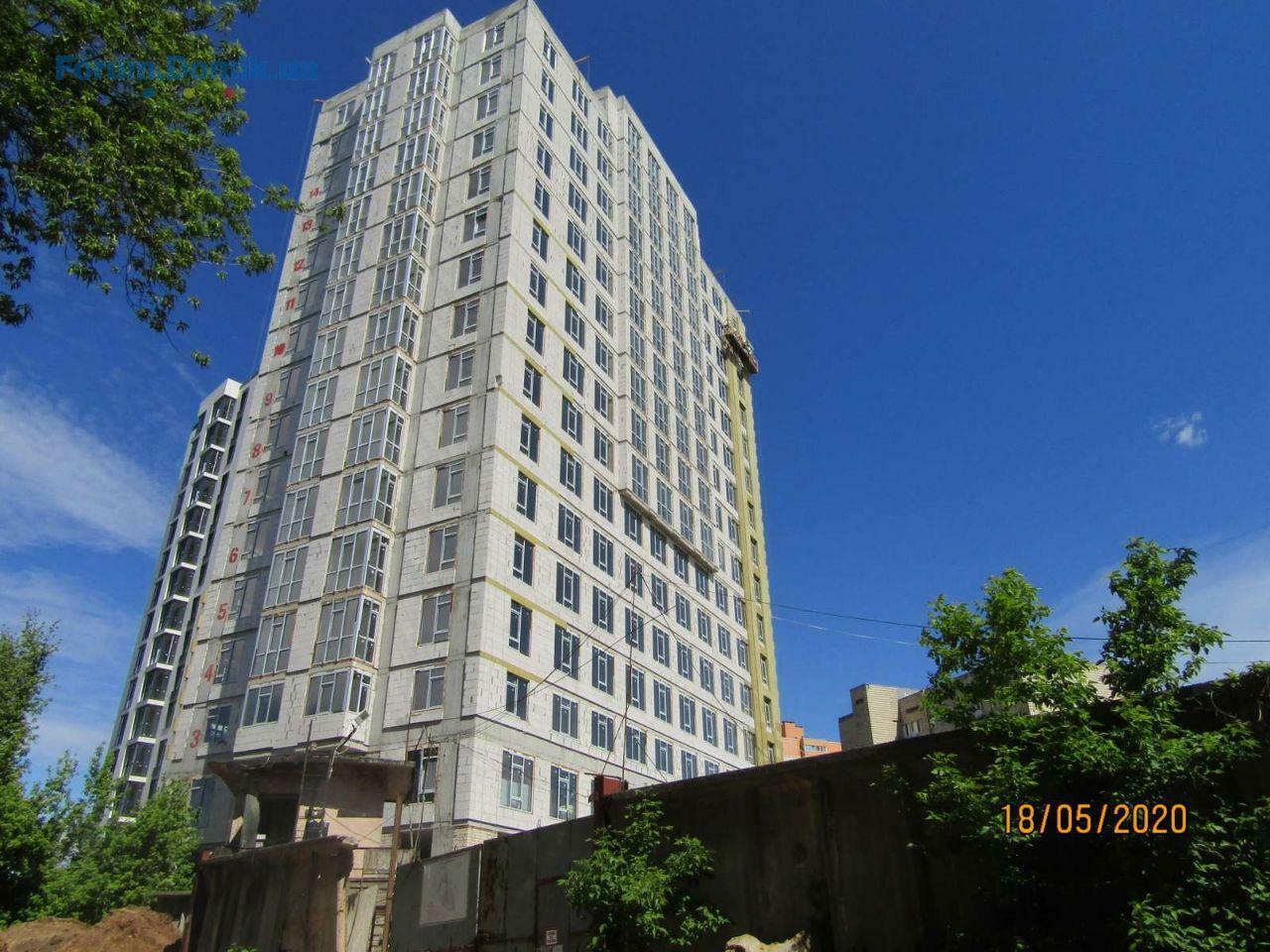

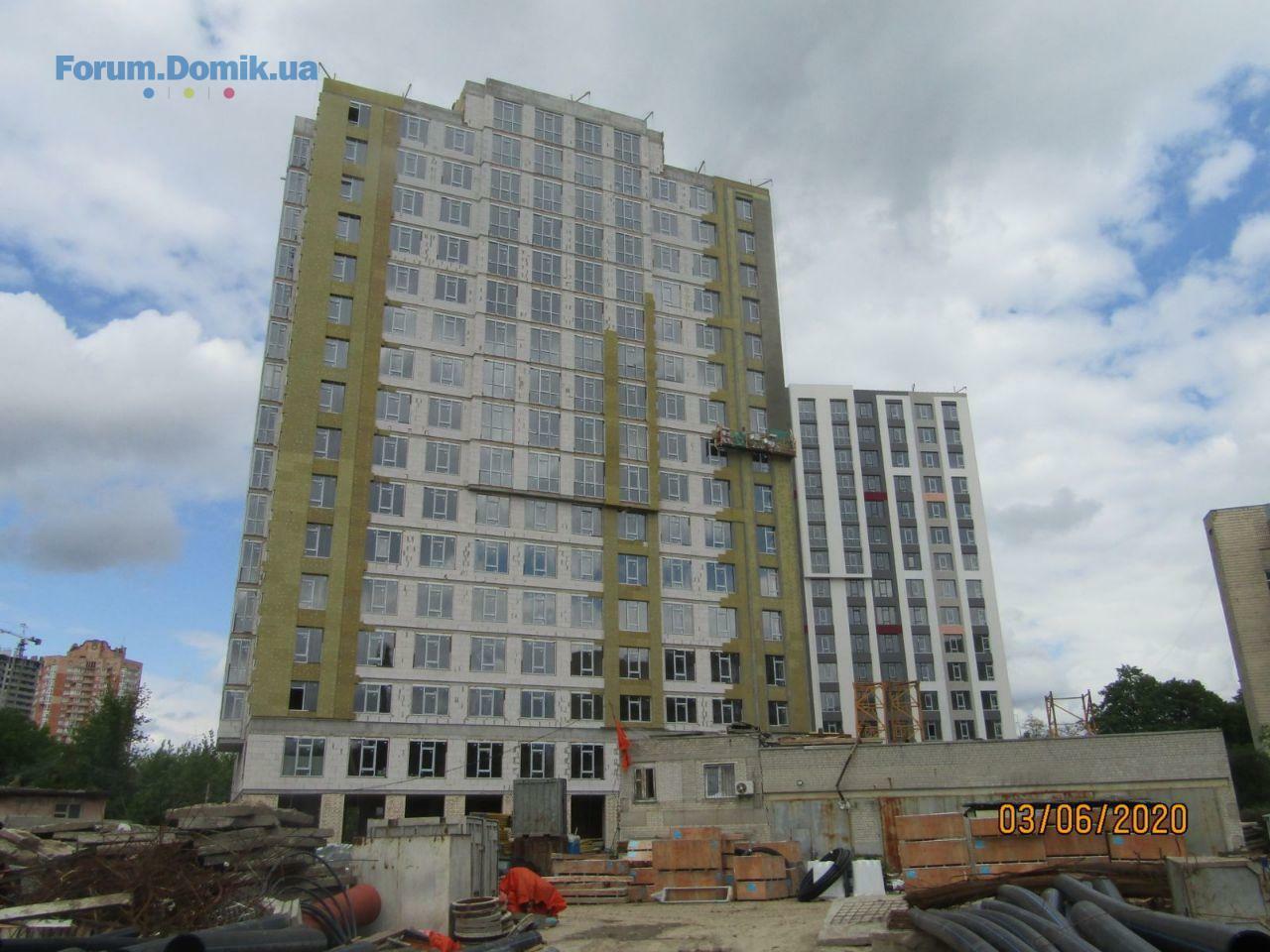

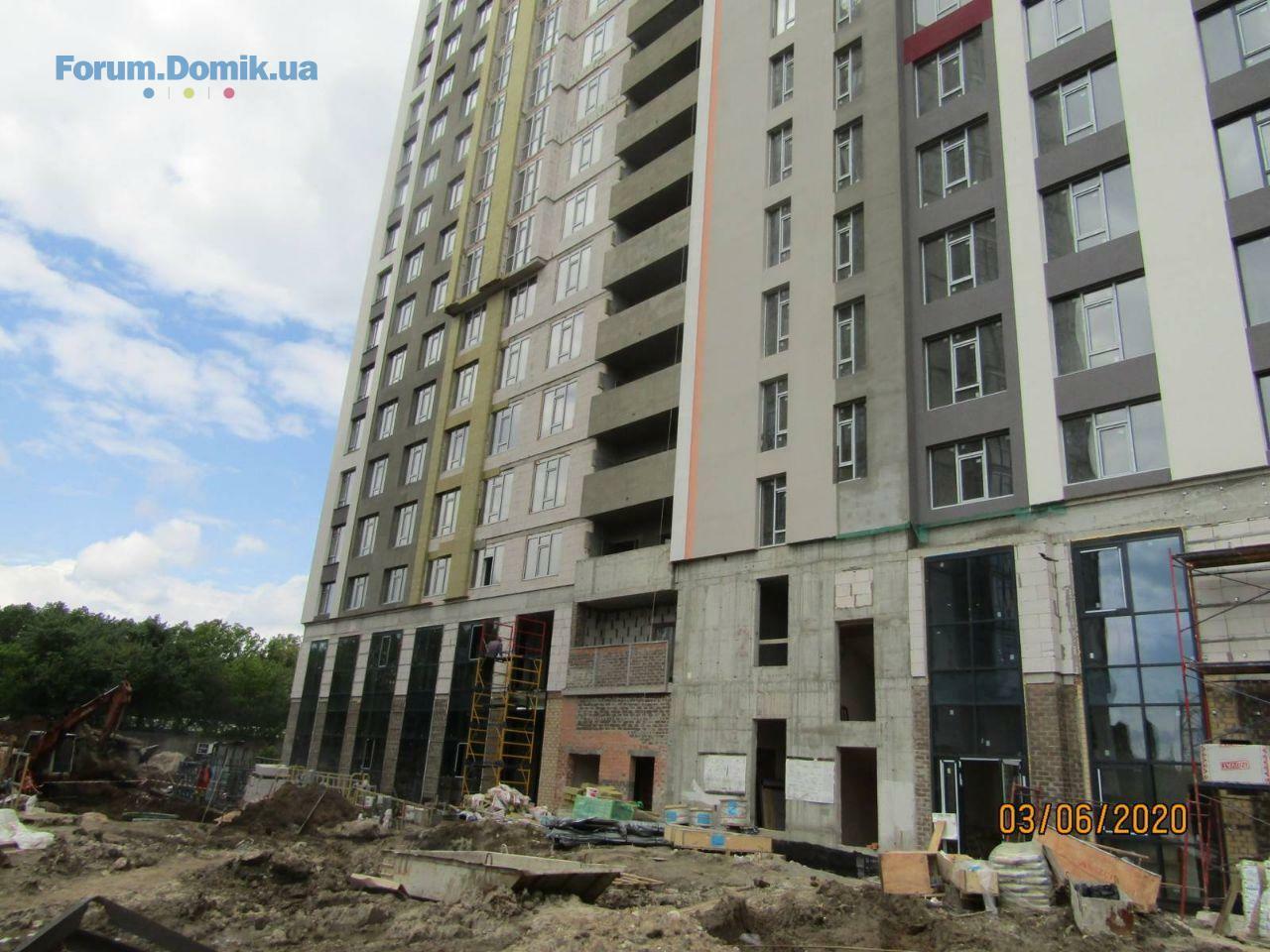

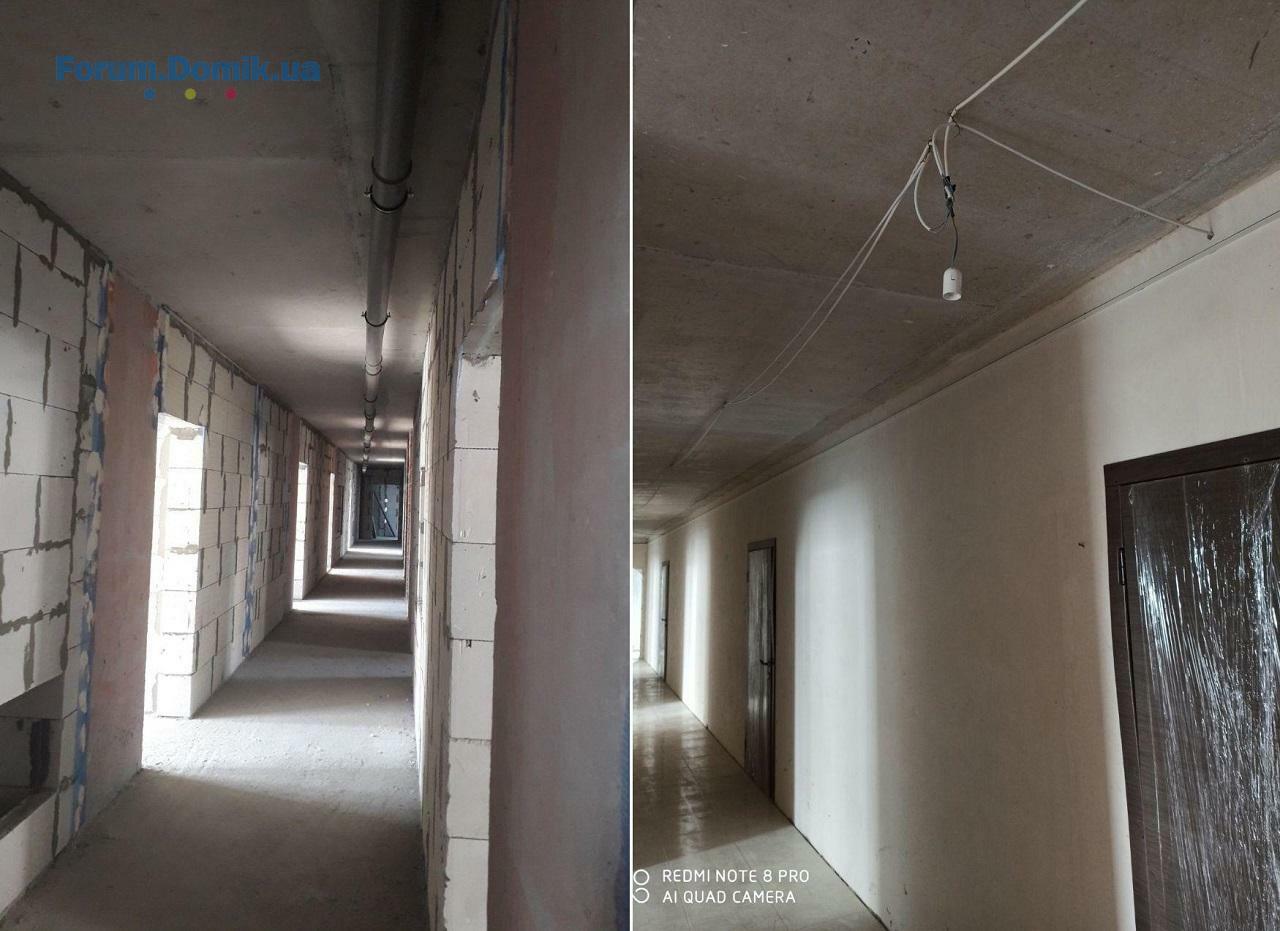

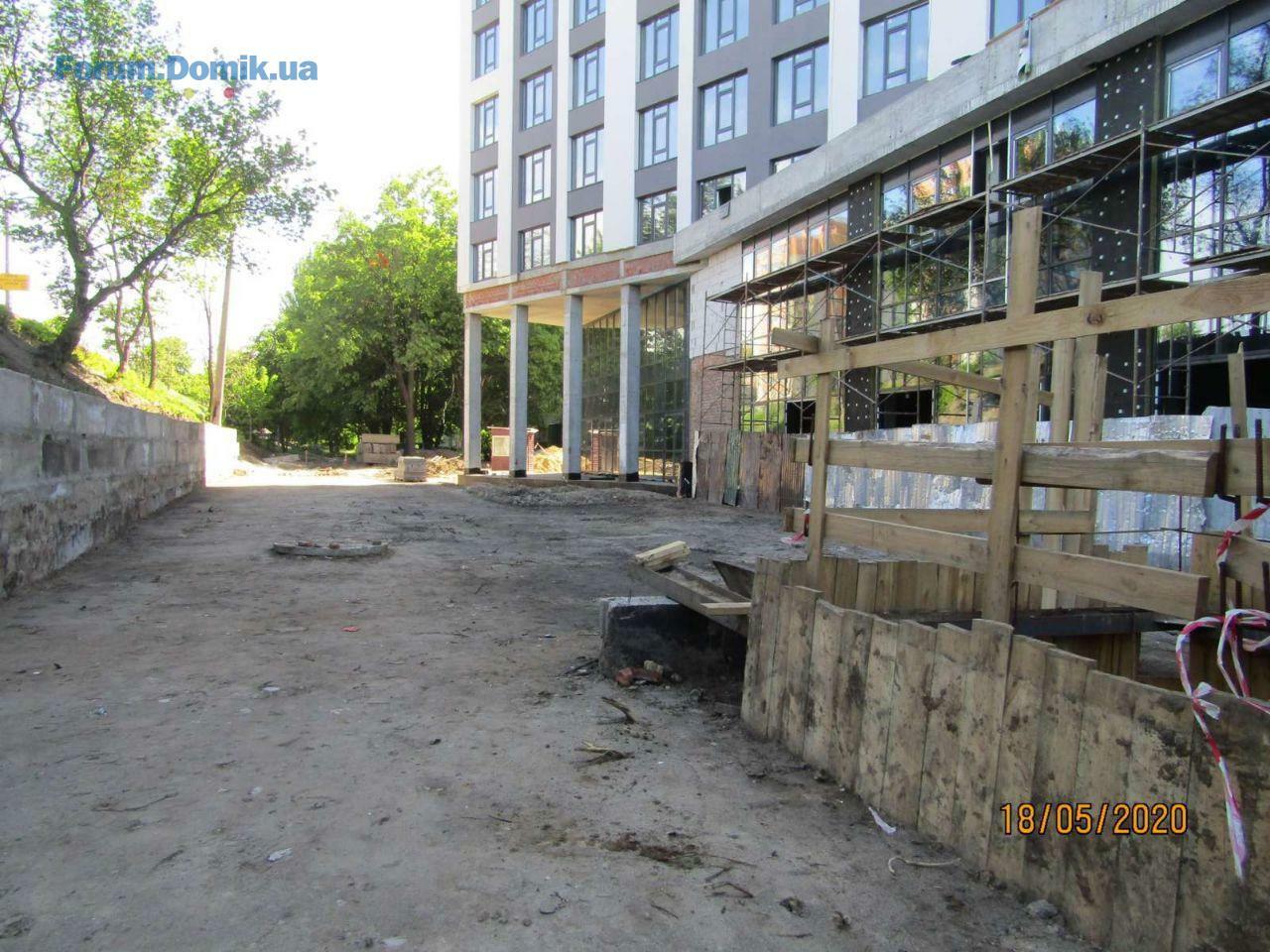

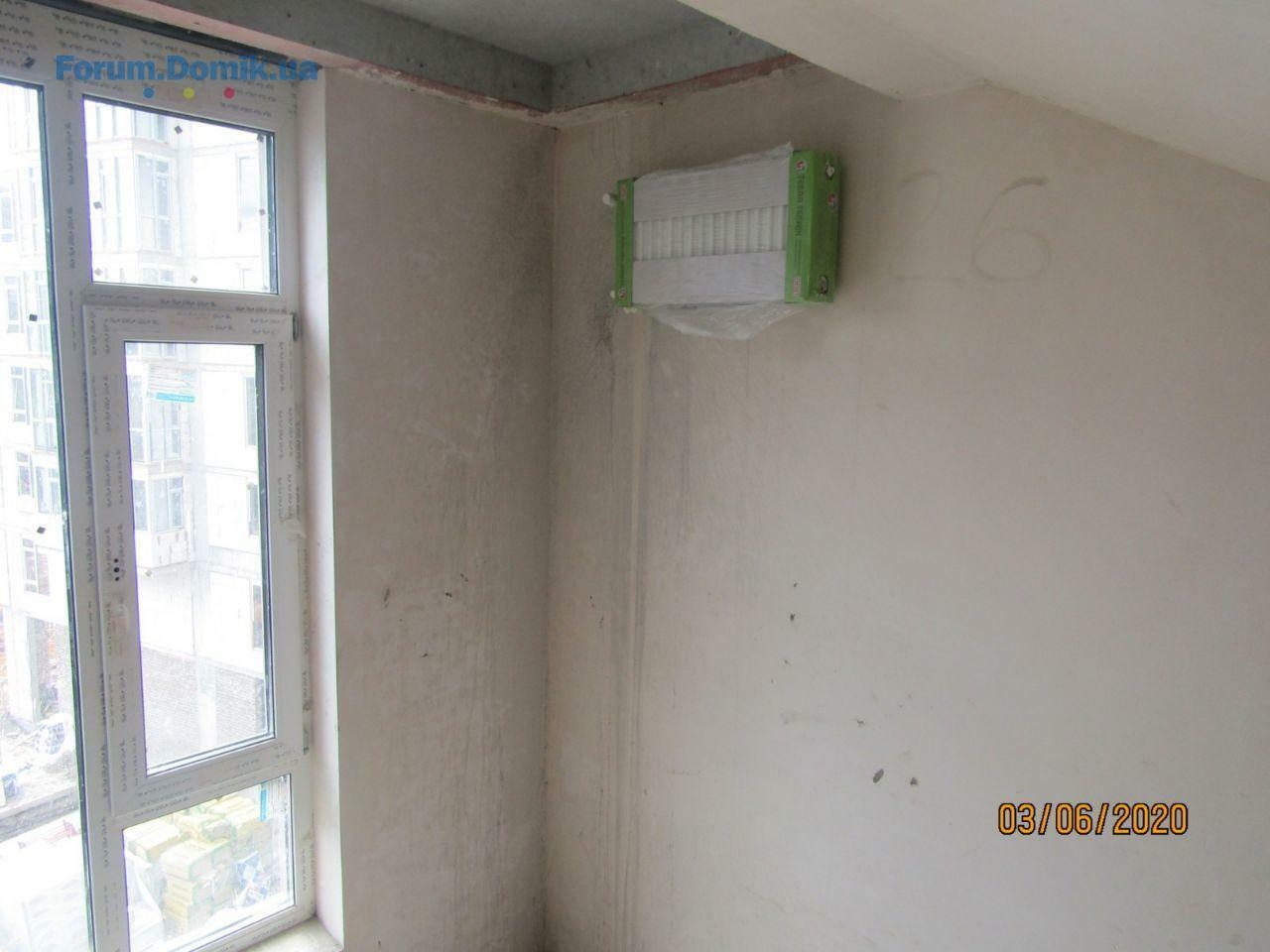

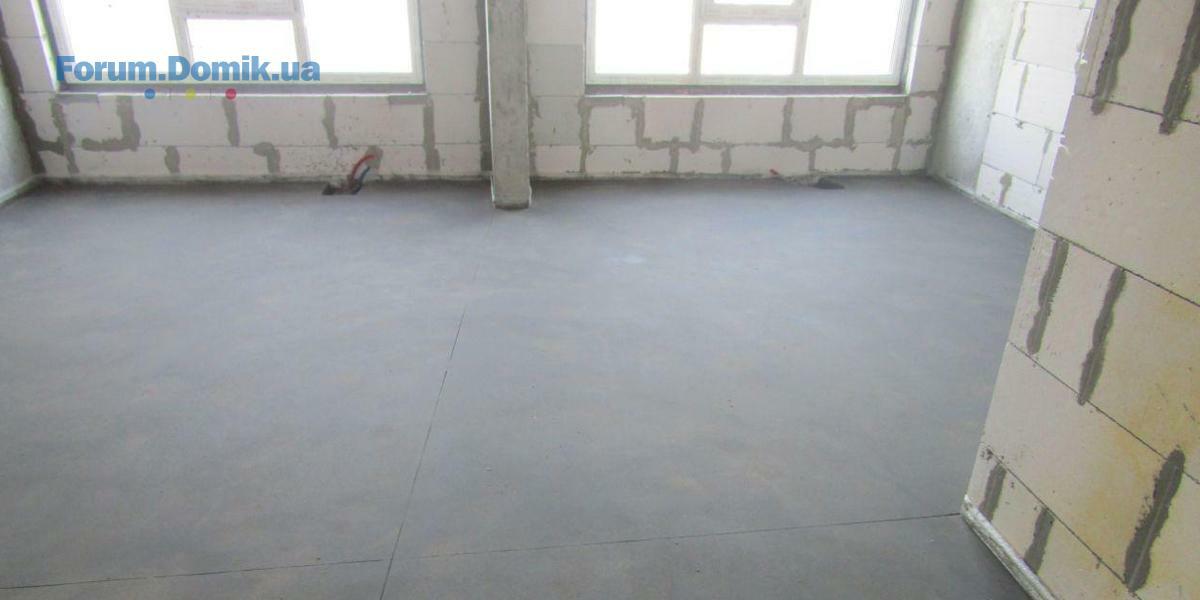

По состоянию на 04.05.20 года:

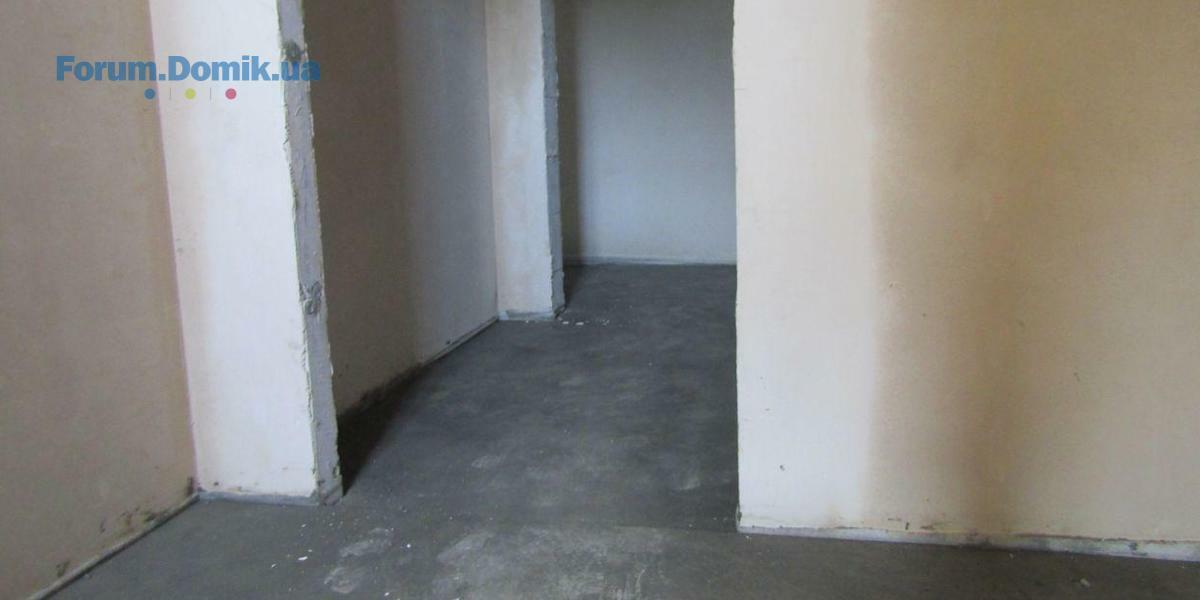

1 секция:
✔В работе устройство накрывок на парапеты и шахты.
✔В работе устройство отливов на окна и окрашивание фасада.
✔Выполняться работы по утеплению мокрого фасада со стороны двора.
✔Выполнено устройство сантехнических, пожарных и электрических лючков.
✔В работе монтаж квартирных дверей на 10-3 этажах.
✔В работе устройство напольного покрытия из керамогранитной плитки на 11-10-9 этажах.
✔В работе монтаж подвесного потолка системы Армстронг 16-12 этажей.
✔В работе производство вентилируемого фасада и остекление 1-го и 2-го этажей.
✔Выполняются внешние работы по устройству водоснабжения и канализации жилого комплекса.
✔Завершена разводка электроснабжения и освещения на кровле.
✔В работе монтаж пожарных дверей и выходов на холодные переходы.
✔В работе подготовка к монтажу лифтового оборудования.
2 секция:
✔Завершены работы по остеклению фасада 16-11 этажей.
✔Выполняются работы по устройству стояков водоснабжения, канализации и отопления.
✔В работе устройство ливневых систем.
✔Выполняются подготовительные работы по оштукатуриванию лестничных площадок и коридоров.
✔Начаты работы по утеплению фасада и балконов.
1 секция:
✔В работе устройство накрывок на парапеты и шахты.
✔В работе устройство отливов на окна и окрашивание фасада.
✔Выполняться работы по утеплению мокрого фасада со стороны двора.
✔Выполнено устройство сантехнических, пожарных и электрических лючков.
✔В работе монтаж квартирных дверей на 10-3 этажах.
✔В работе устройство напольного покрытия из керамогранитной плитки на 11-10-9 этажах.
✔В работе монтаж подвесного потолка системы Армстронг 16-12 этажей.
✔В работе производство вентилируемого фасада и остекление 1-го и 2-го этажей.
✔Выполняются внешние работы по устройству водоснабжения и канализации жилого комплекса.
✔Завершена разводка электроснабжения и освещения на кровле.
✔В работе монтаж пожарных дверей и выходов на холодные переходы.
✔В работе подготовка к монтажу лифтового оборудования.
2 секция:
✔Завершены работы по остеклению фасада 16-11 этажей.
✔Выполняются работы по устройству стояков водоснабжения, канализации и отопления.
✔В работе устройство ливневых систем.
✔Выполняются подготовительные работы по оштукатуриванию лестничных площадок и коридоров.
✔Начаты работы по утеплению фасада и балконов.
ЖК "Современный квартал"

Представник
63
20 червня 2019
19 трав 2020 07:55
19 мая 2020

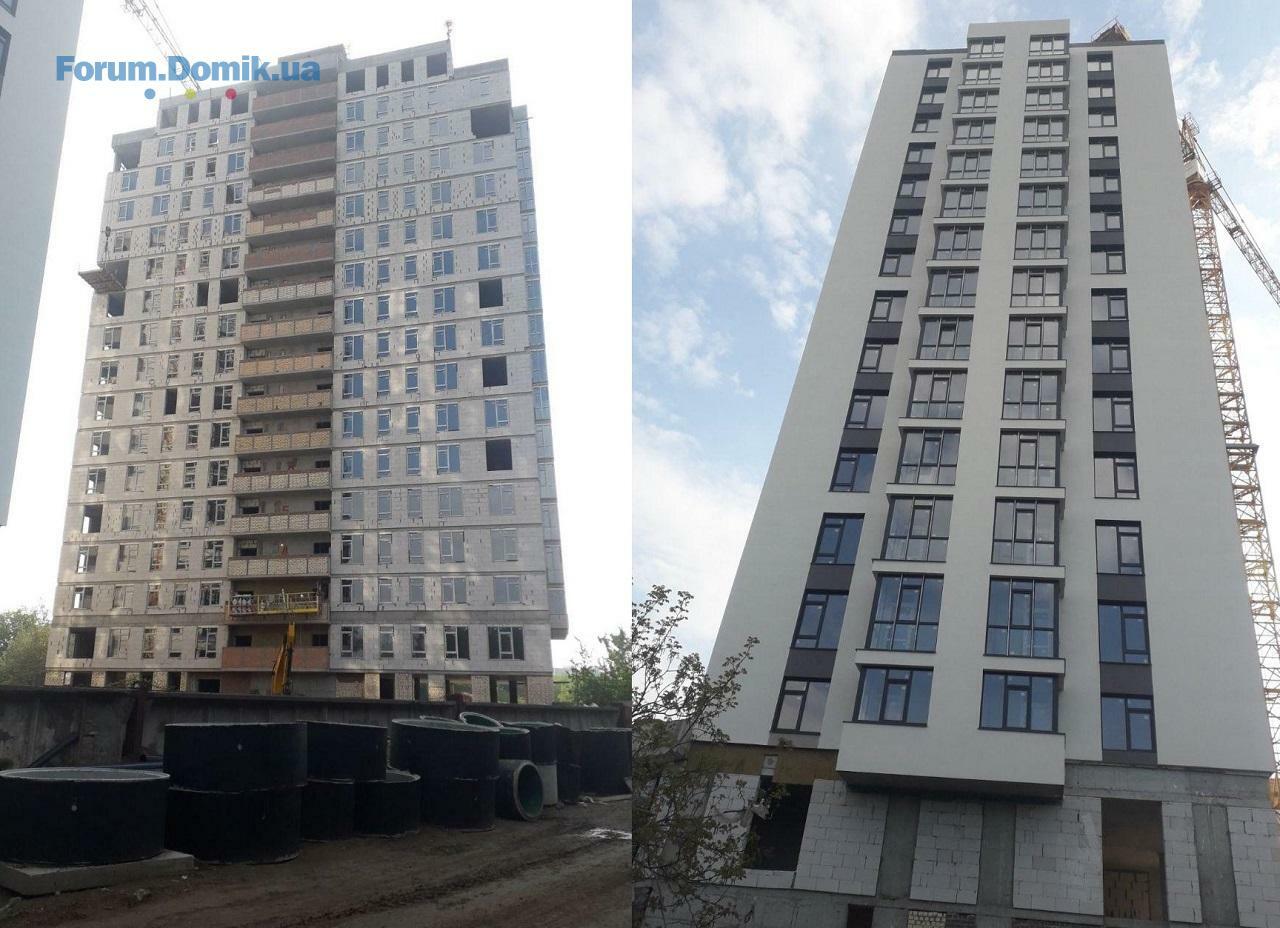

1 секция:
Завершаются работы по устройству накрывок на парапеты котельной.
В работе устройство отливов на окна и окрашивание фасада со стороны двора.
Выполняться работы по утеплению мокрого фасада со стороны двора.
В работе демонтаж башенного крана.
В работе монтаж квартирных дверей на 5-3 этажей.
В работе устройство напольного покрытия из керамогранитной плитки на 8-7-6 этажей.
В работе монтаж подвесного потолка системы Армстронг 12-6 этажей.
В работе производство вентилируемого фасада и остекление 1-го и 2-го этажей.
Выполняются внешние работы по устройству водоснабжения и канализации жилого комплекса.
Выполнен монтаж противопожарный систем дымоудаления на кровле.
Выполнен монтаж пожарных дверей и выходов на холодные переходы.
В работе подготовка к монтажу лифтового оборудования.
2 секция:
Завершены работы по остеклению фасада.
Выполнены работы по устройству стояков водоснабжения, канализации и отопления.
Выполняются работы по оштукатуриванию лестничных площадок и коридоров 2-9 этажей.
Начаты работы по утеплению фасада и балконов.
В работе подготовка к монтажу лифтового оборудования.
1 секция:
Завершаются работы по устройству накрывок на парапеты котельной.
В работе устройство отливов на окна и окрашивание фасада со стороны двора.
Выполняться работы по утеплению мокрого фасада со стороны двора.
В работе демонтаж башенного крана.
В работе монтаж квартирных дверей на 5-3 этажей.
В работе устройство напольного покрытия из керамогранитной плитки на 8-7-6 этажей.
В работе монтаж подвесного потолка системы Армстронг 12-6 этажей.
В работе производство вентилируемого фасада и остекление 1-го и 2-го этажей.
Выполняются внешние работы по устройству водоснабжения и канализации жилого комплекса.
Выполнен монтаж противопожарный систем дымоудаления на кровле.
Выполнен монтаж пожарных дверей и выходов на холодные переходы.
В работе подготовка к монтажу лифтового оборудования.
2 секция:
Завершены работы по остеклению фасада.
Выполнены работы по устройству стояков водоснабжения, канализации и отопления.
Выполняются работы по оштукатуриванию лестничных площадок и коридоров 2-9 этажей.
Начаты работы по утеплению фасада и балконов.
В работе подготовка к монтажу лифтового оборудования.
Инвестор93
И
Новачок
10
05 лютого 2020
26 трав 2020 08:37
Здравствуйте!
Планирую стать инвестором второй секции данного ЖК.
Кто знает какие темпы строительства? Успеют ли ввести в эксплуатацию до Нового года?
Планирую стать инвестором второй секции данного ЖК.
Кто знает какие темпы строительства? Успеют ли ввести в эксплуатацию до Нового года?
Domik-Inform

forum bot
11 477
03 квітня 2017
04 черв 2020 19:57
Обзор от Domik.ua в котором упоминается ЖК:
Как выбрать первую квартиру в новостройке: изучаем на примере ЖК «Современный квартал»
Как выбрать первую квартиру в новостройке: изучаем на примере ЖК «Современный квартал»
ЖК "Современный квартал"

Представник
63
20 червня 2019
05 черв 2020 10:45
Цитата "EllaRa » 04.04.2020 13:49":Когда планируется начало продаж 3-4 секции?
Уже открыто бронирование квартир.
ЖК "Современный квартал"

Представник
63
20 червня 2019
05 черв 2020 10:46
Цитата "Инвестор93 » 26.05.2020 10:37":Здравствуйте!
Планирую стать инвестором второй секции данного ЖК.
Кто знает какие темпы строительства? Успеют ли ввести в эксплуатацию до Нового года?
Добрый день!
Регулярно публикуем отчеты со строительной площадки. Первые секции на финишной прямой. Но сдача второй секции запланирована на 1 кв. 2021 года. В конце 2020 года будет сдаваться 1 секция.
ЖК "Современный квартал"

Представник
63
20 червня 2019
05 черв 2020 11:03

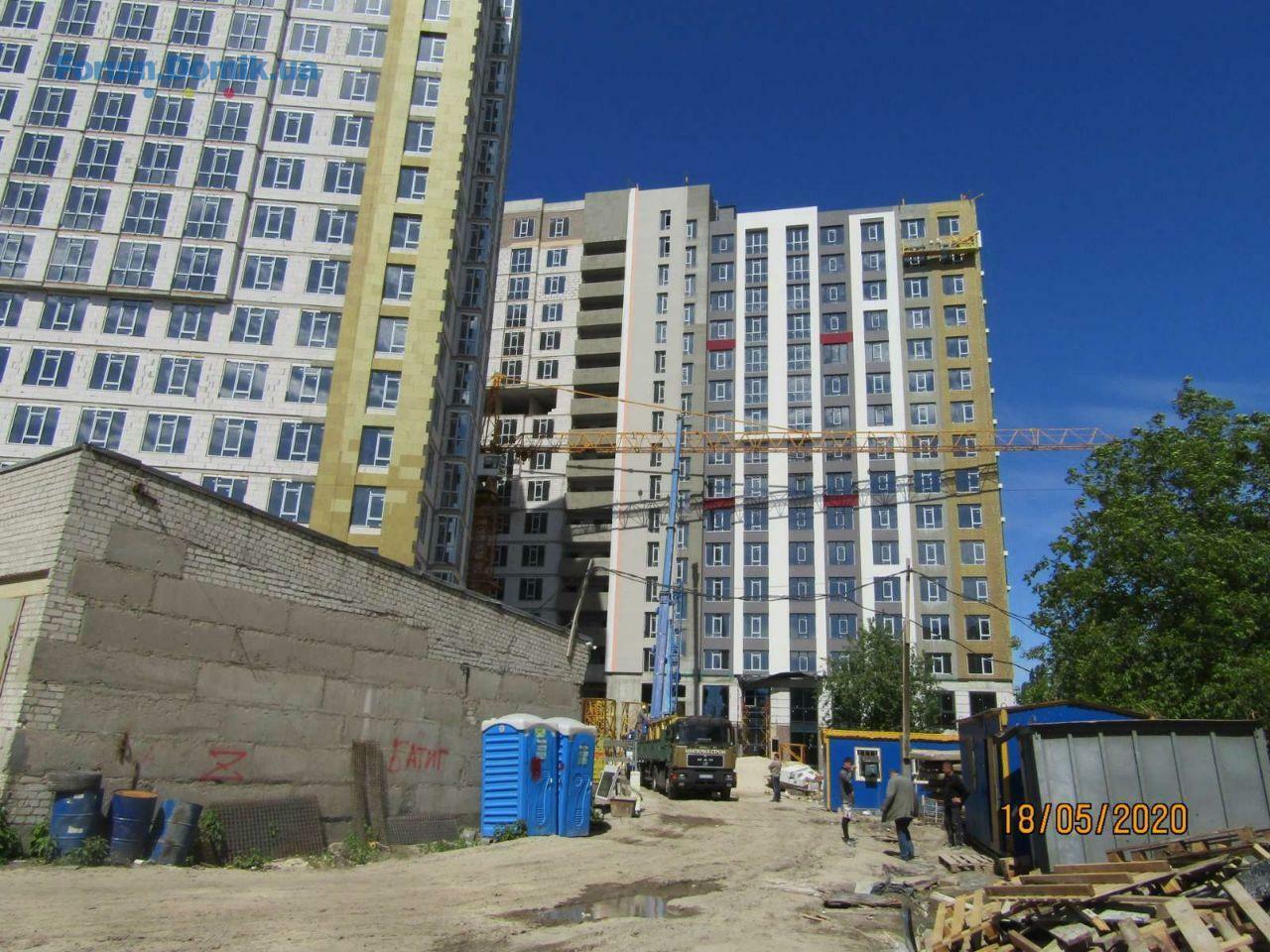

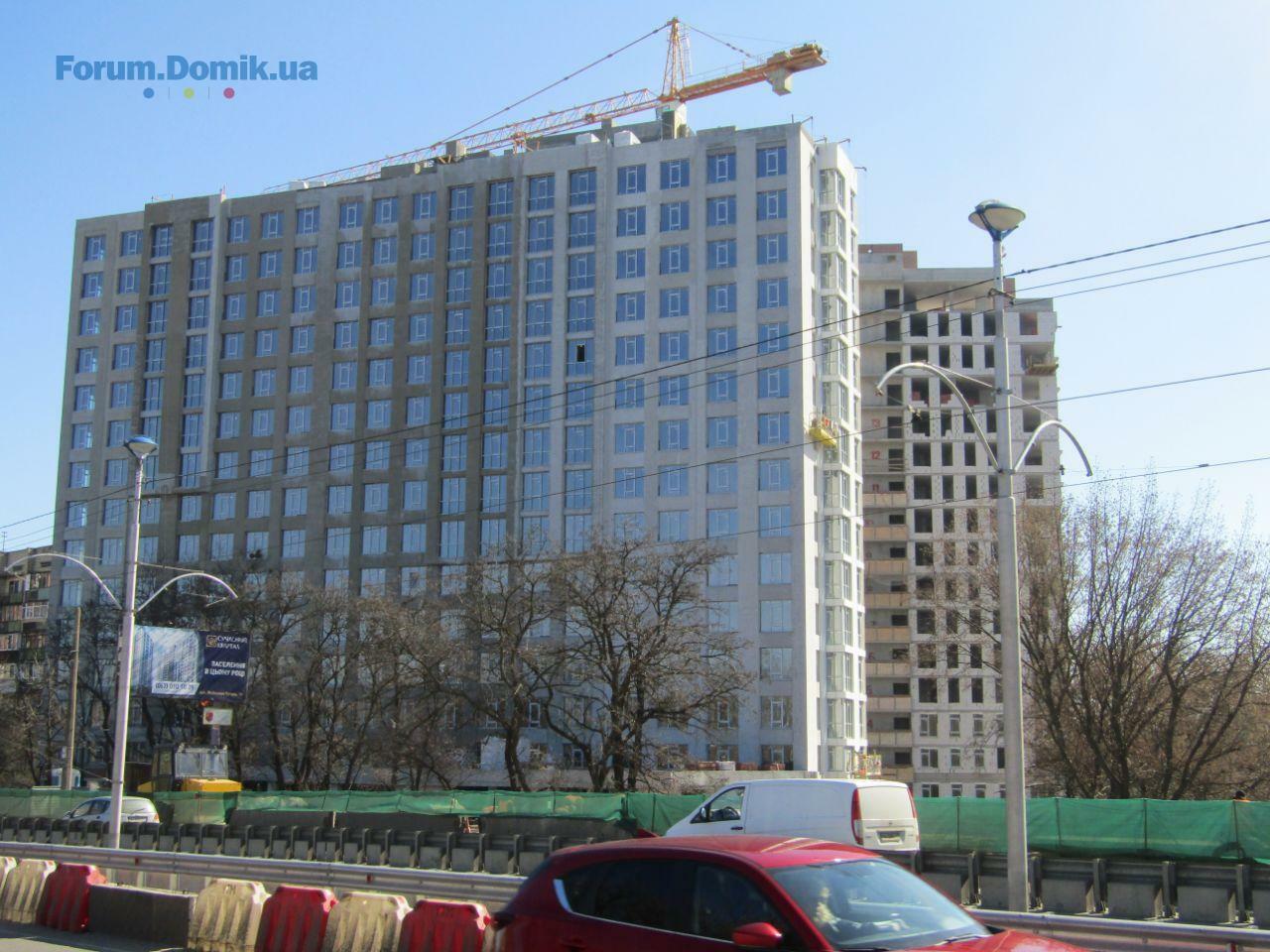

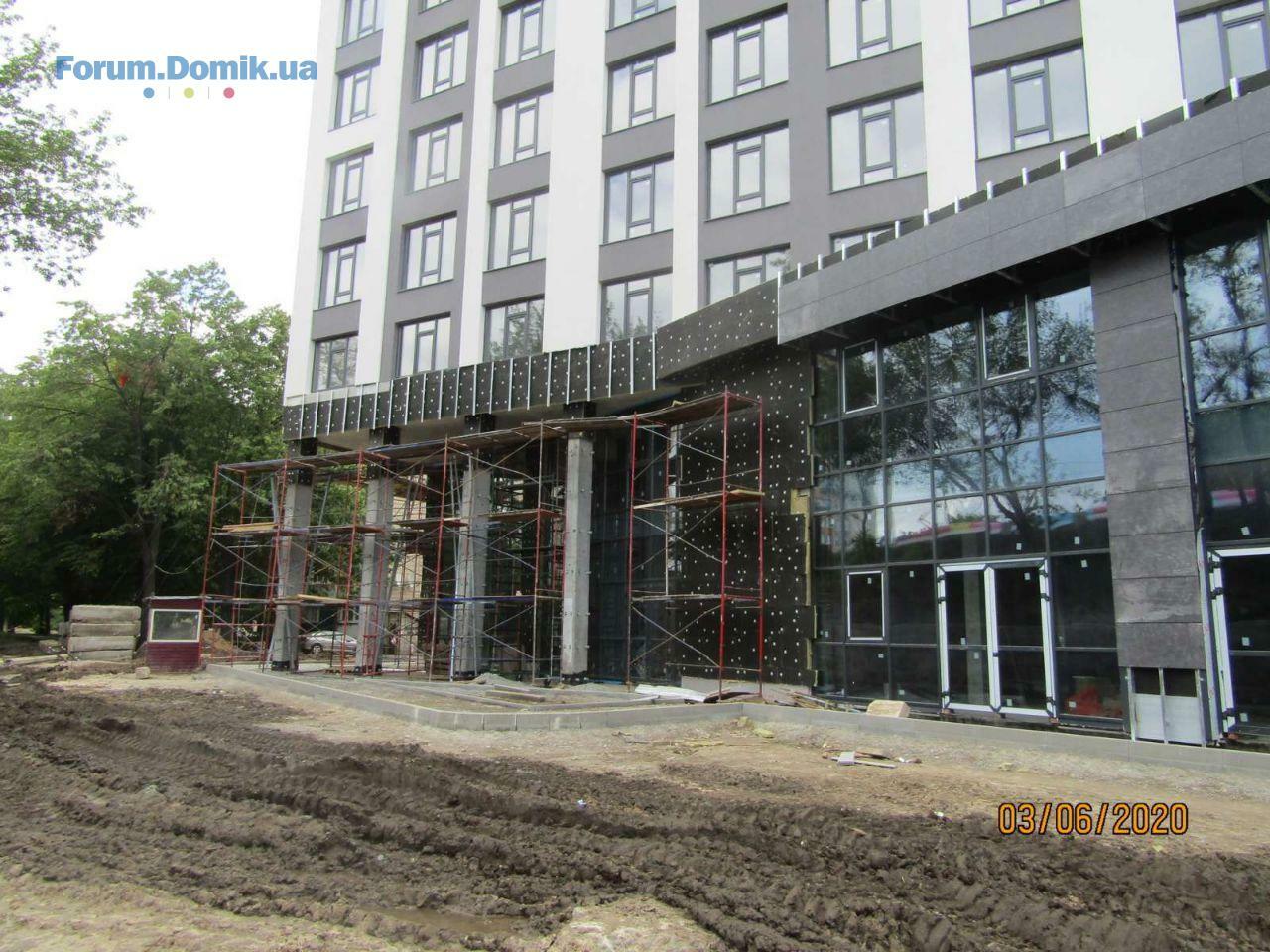

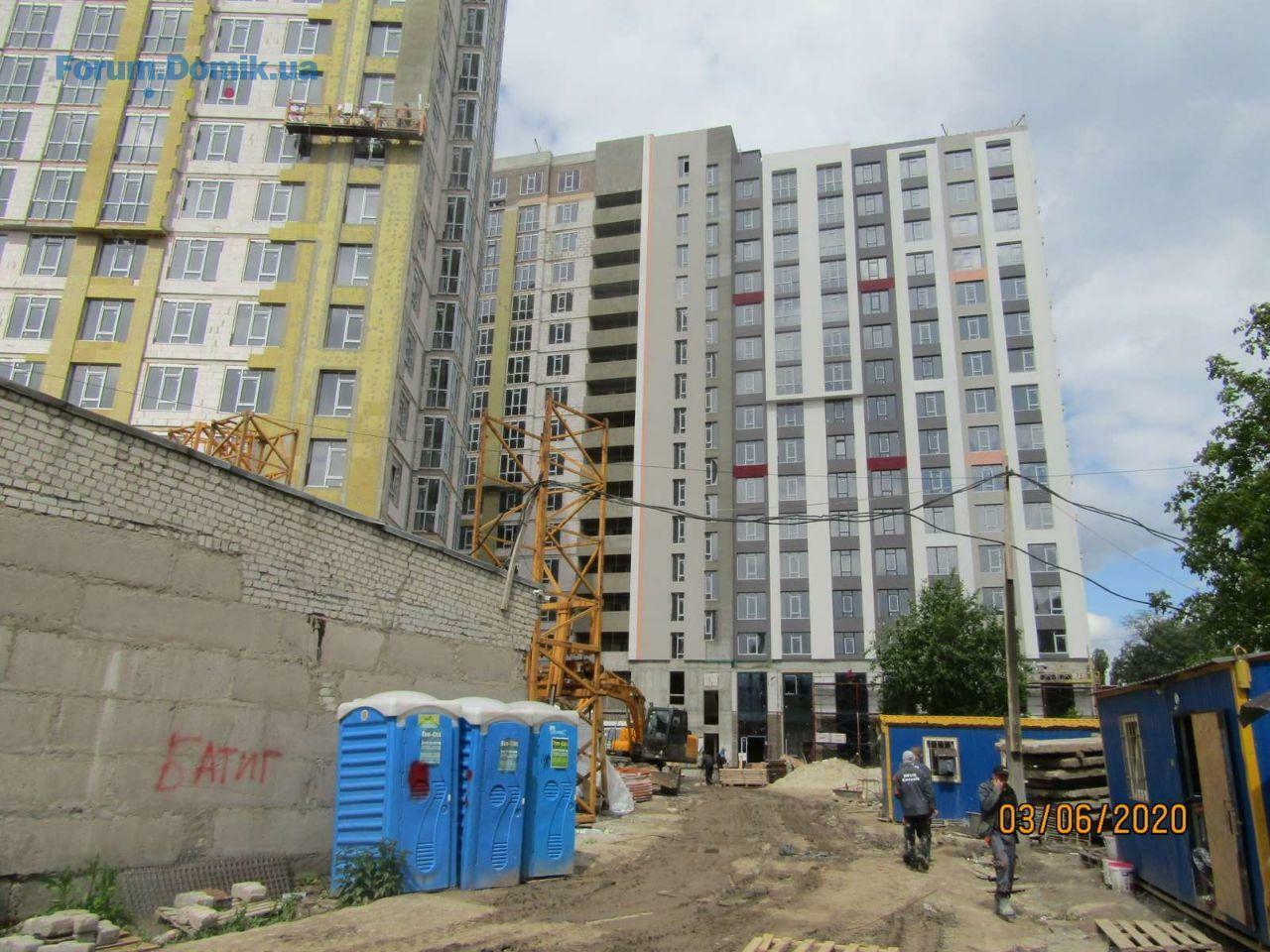

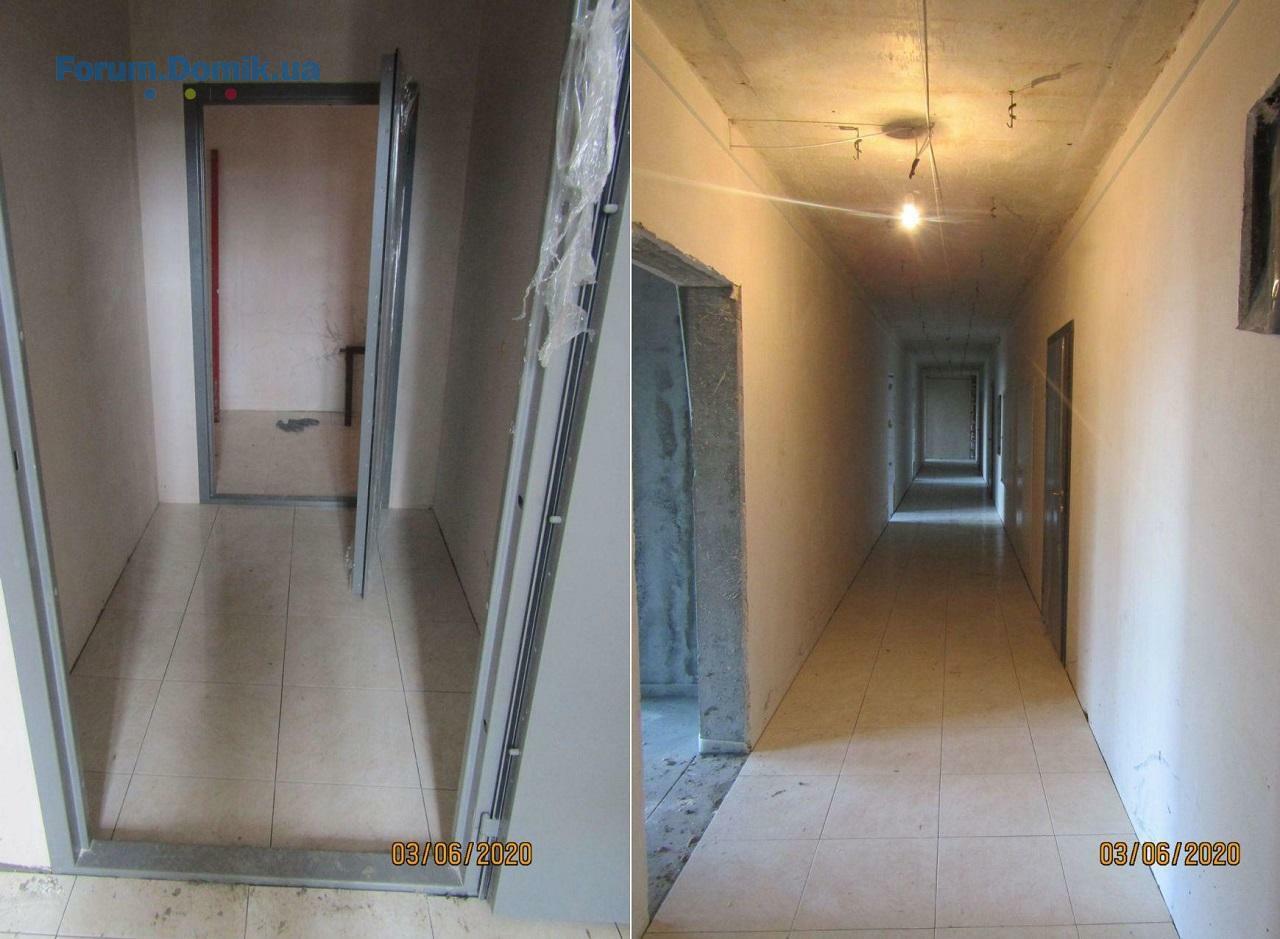

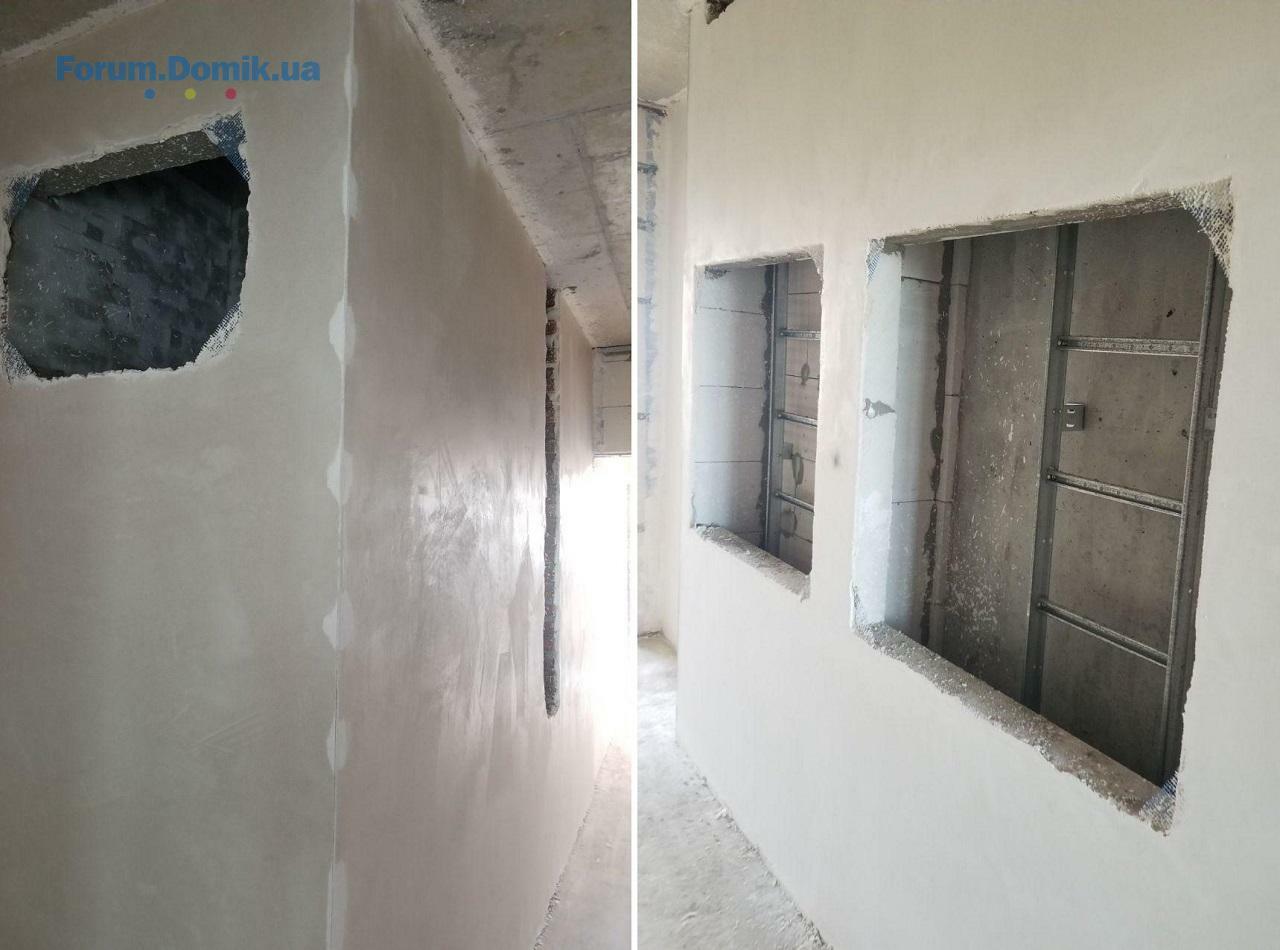

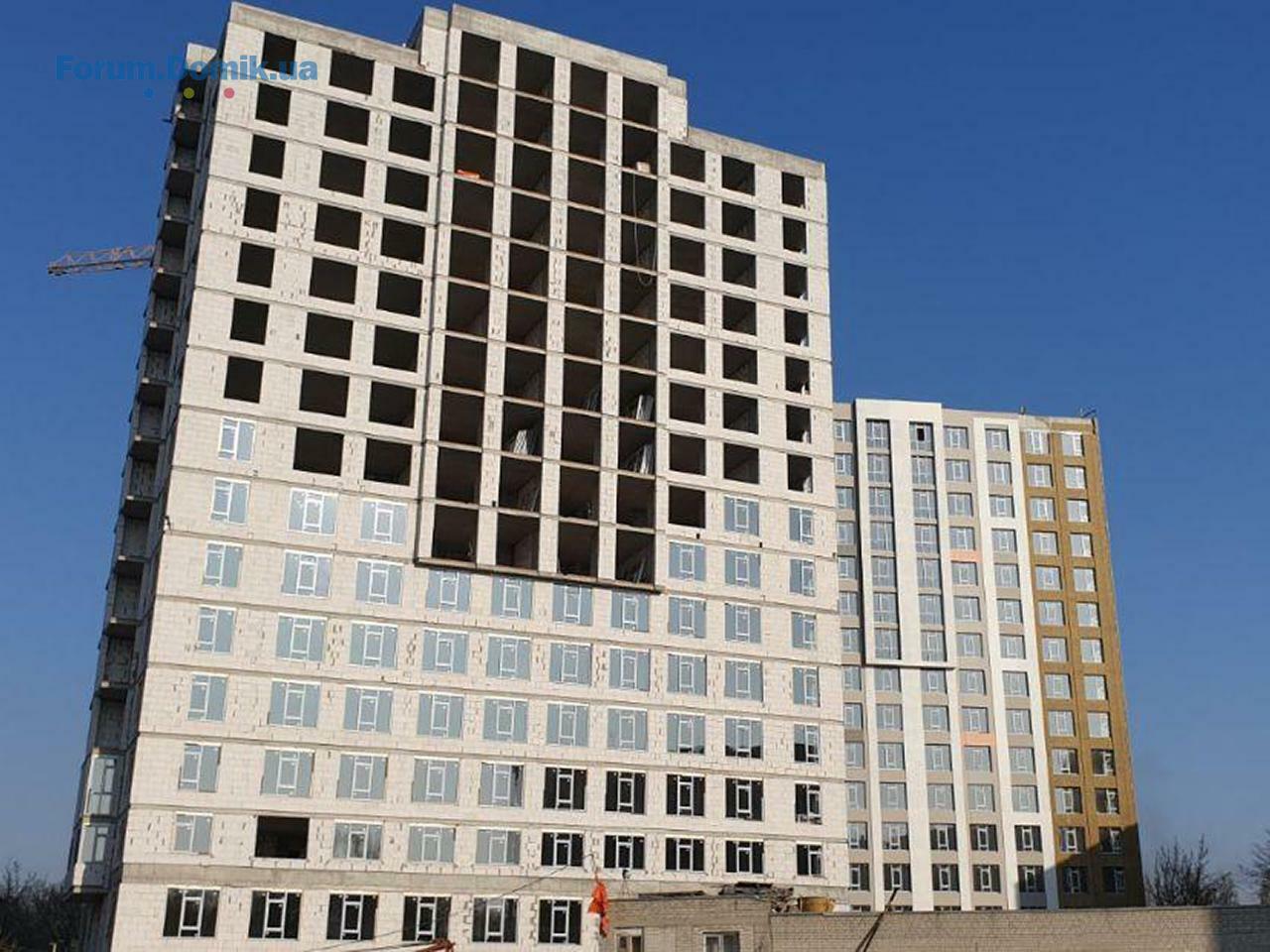

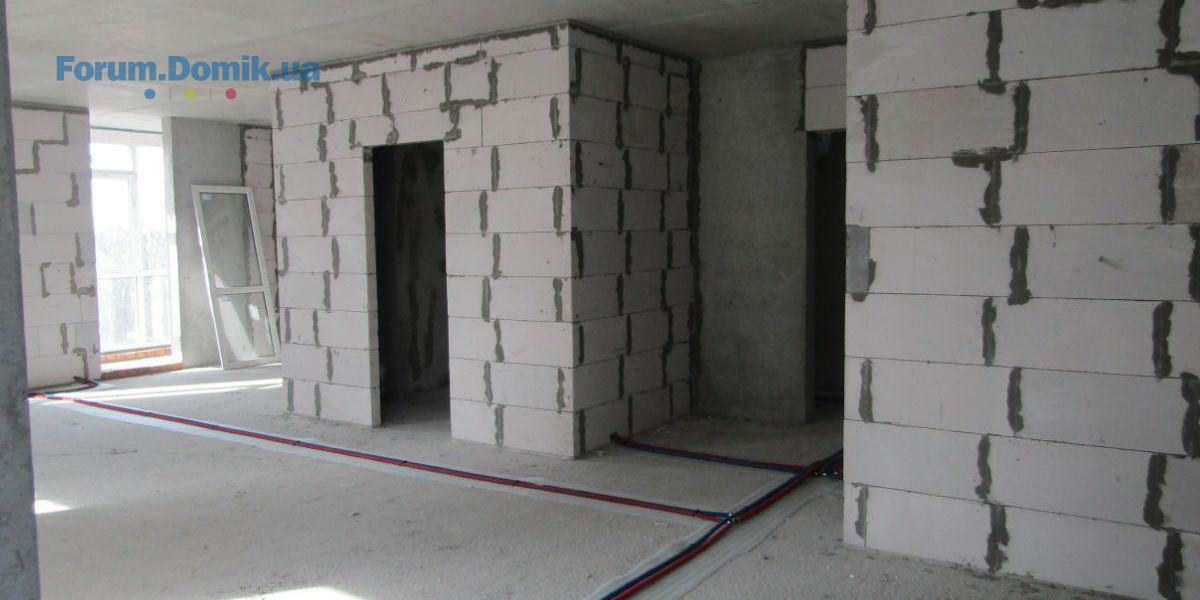

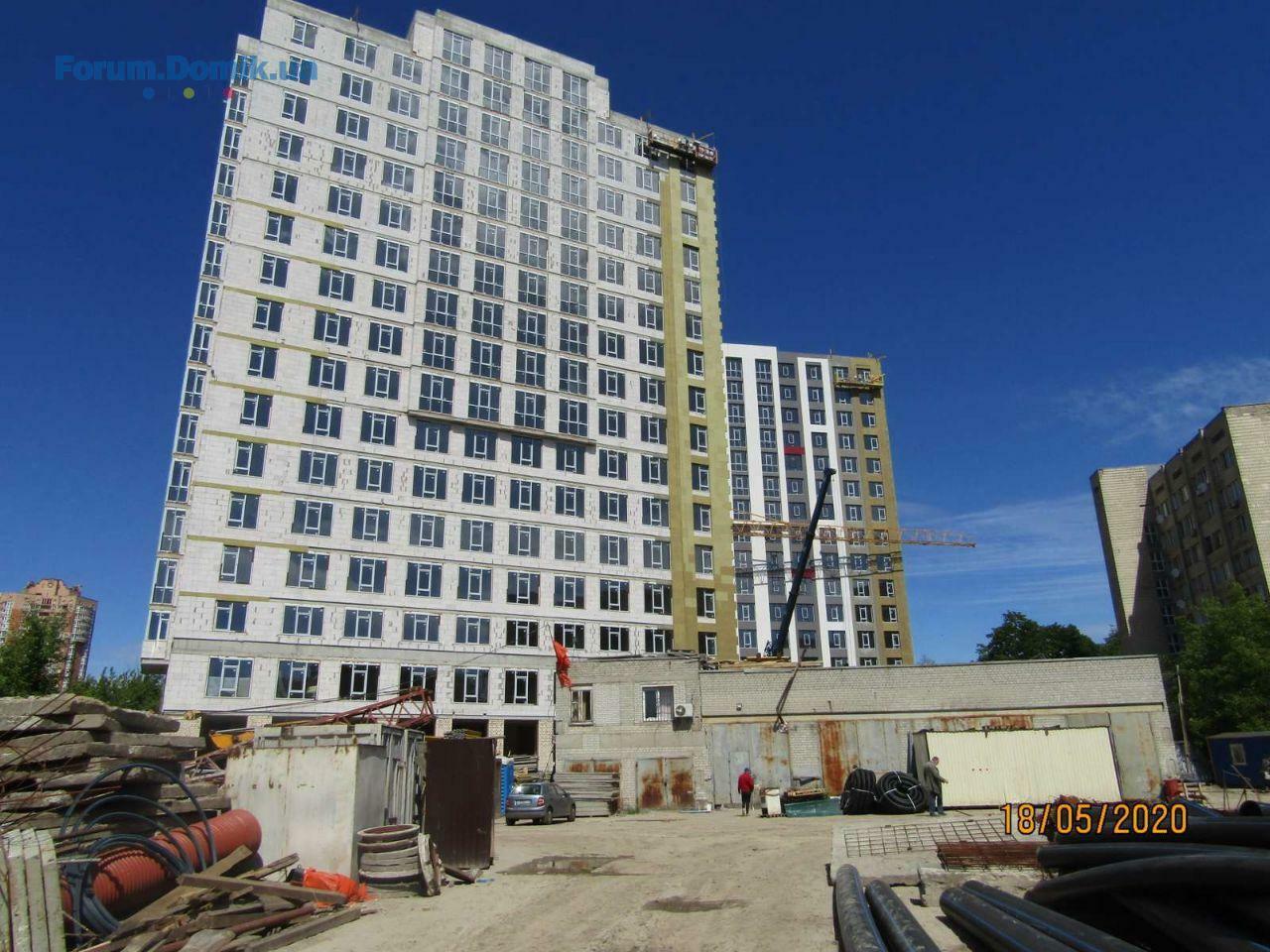

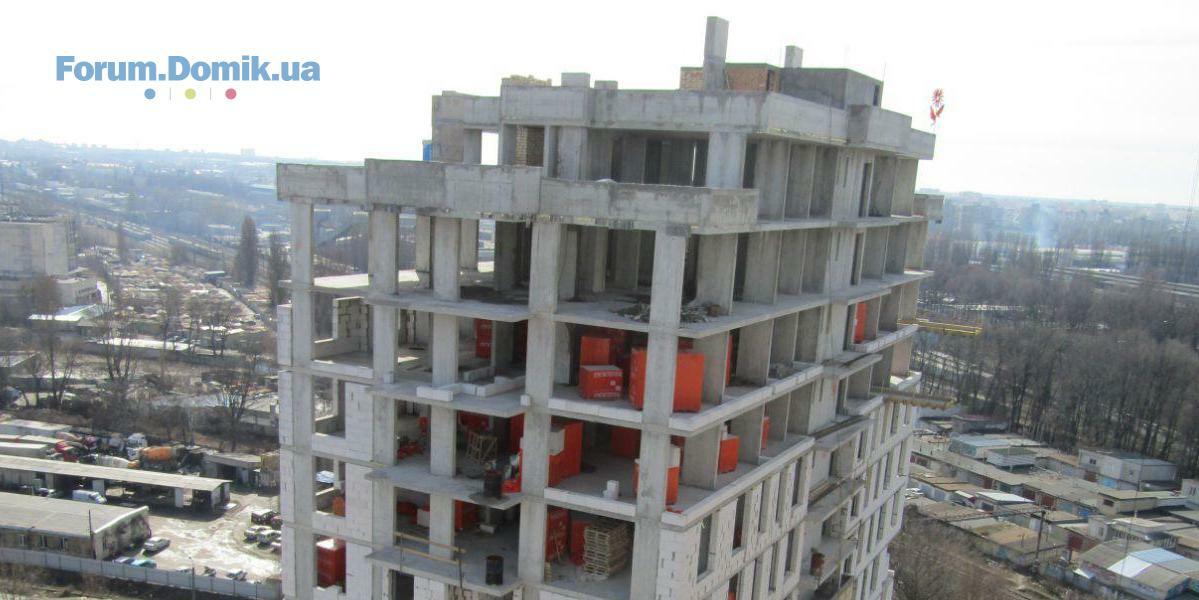

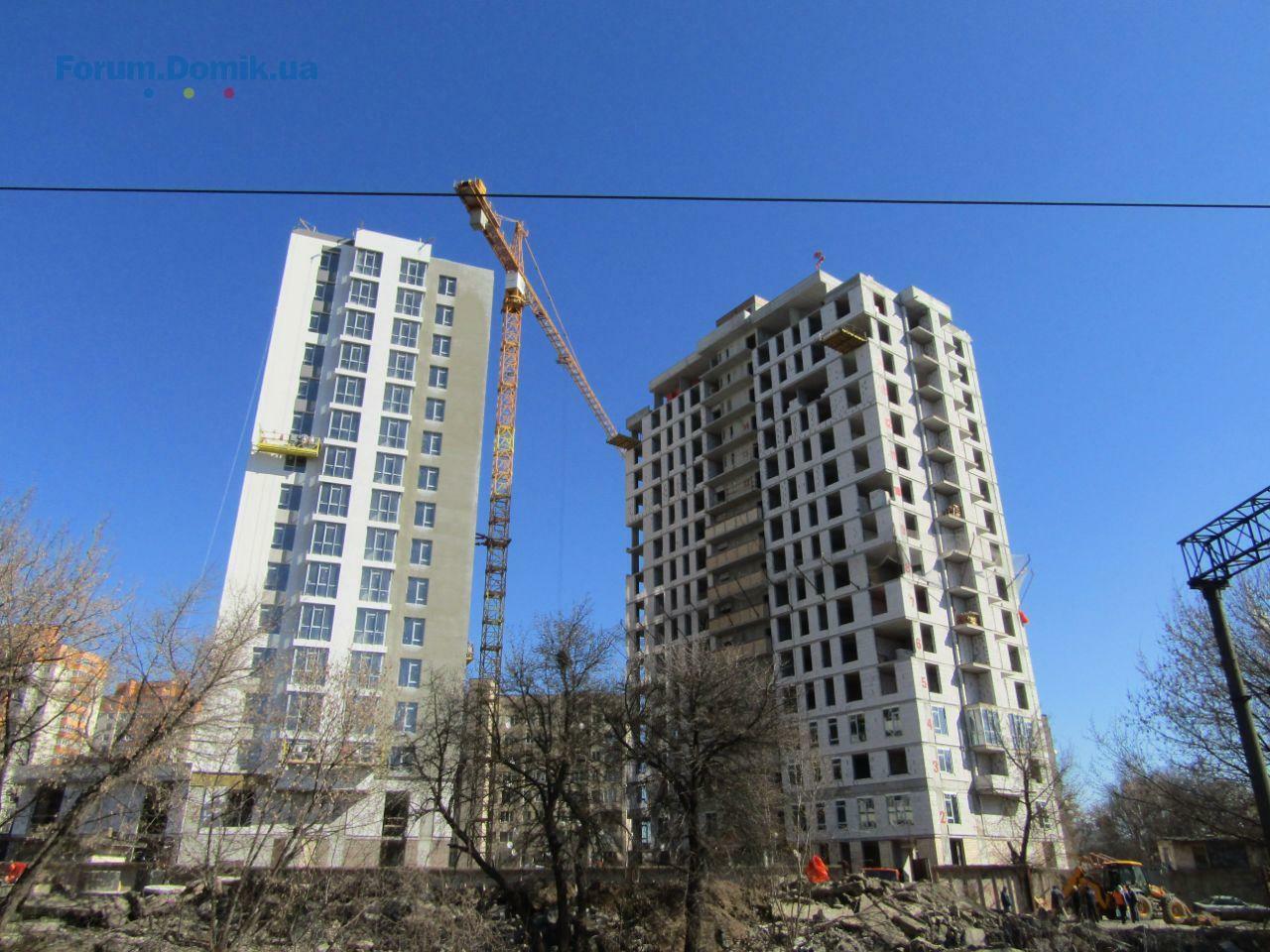

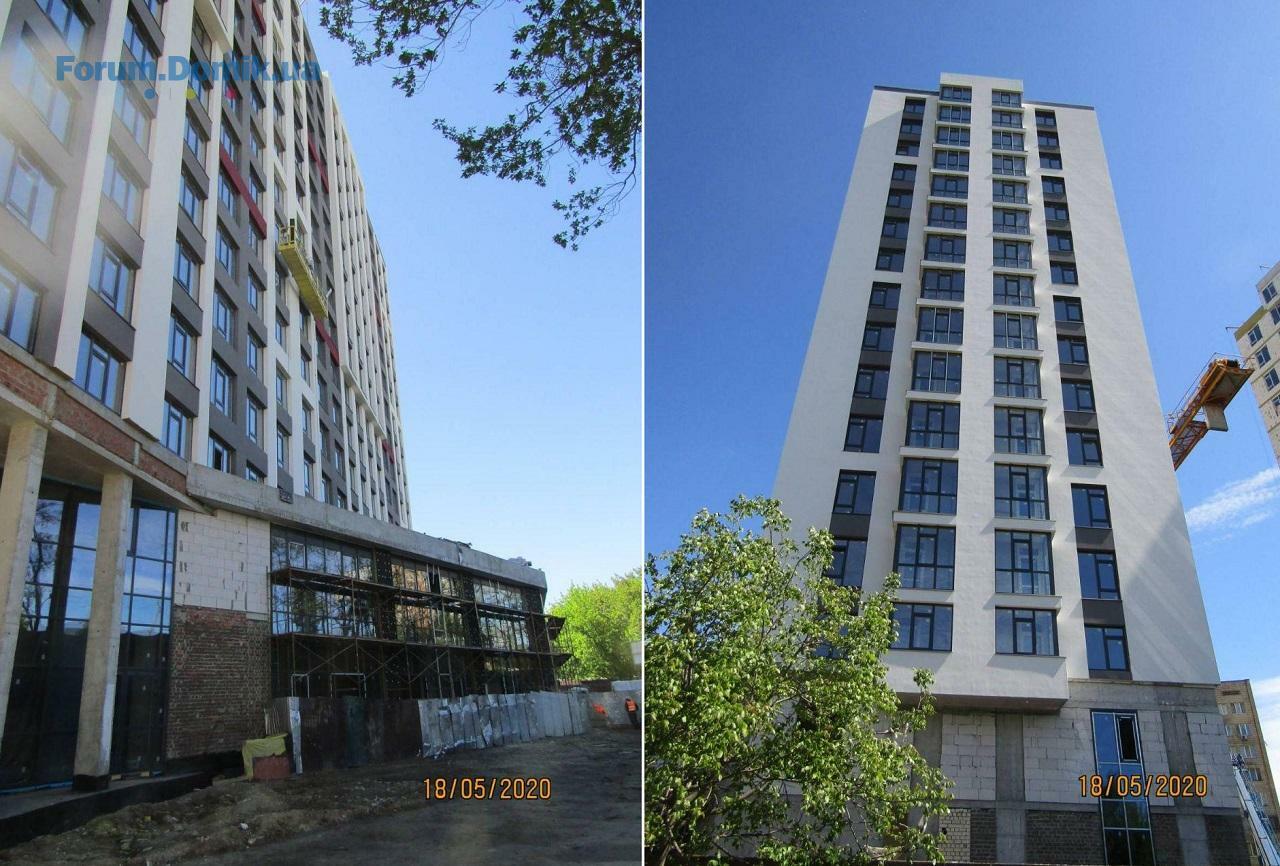

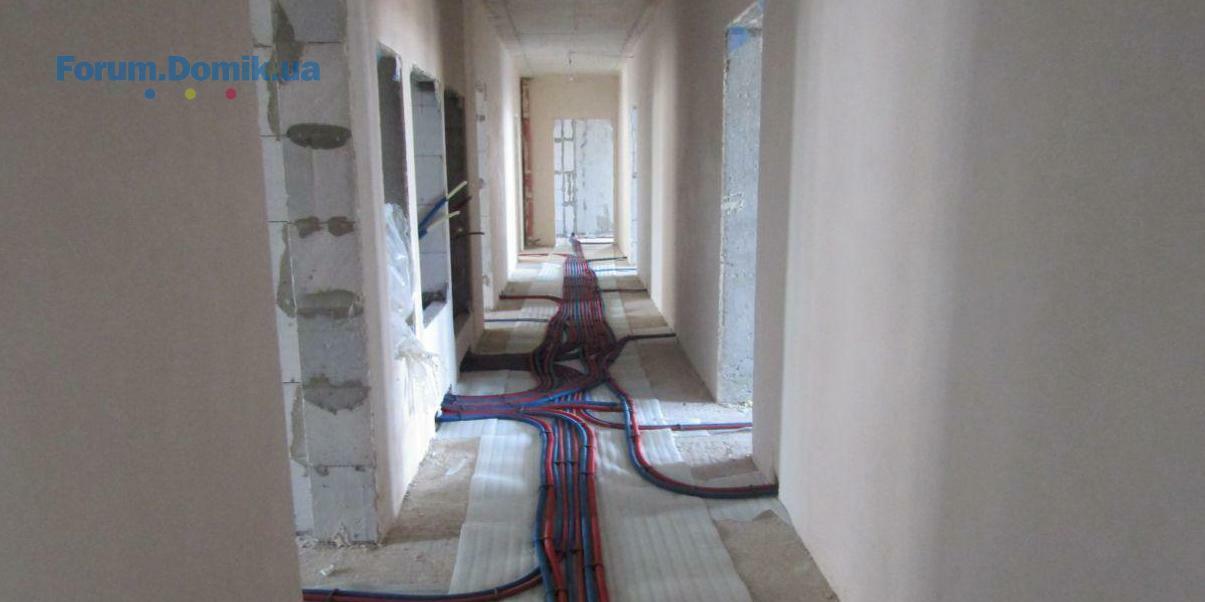

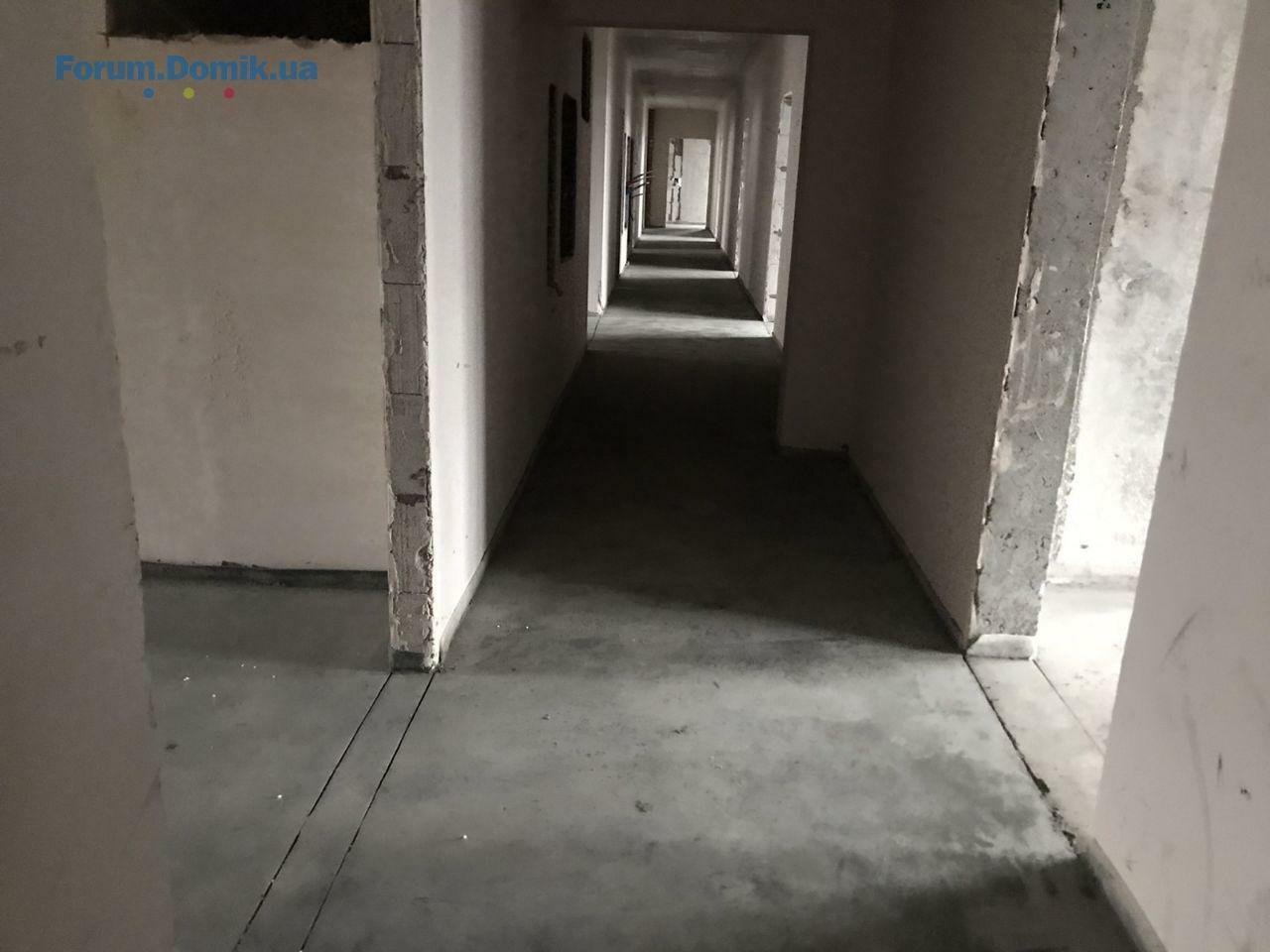

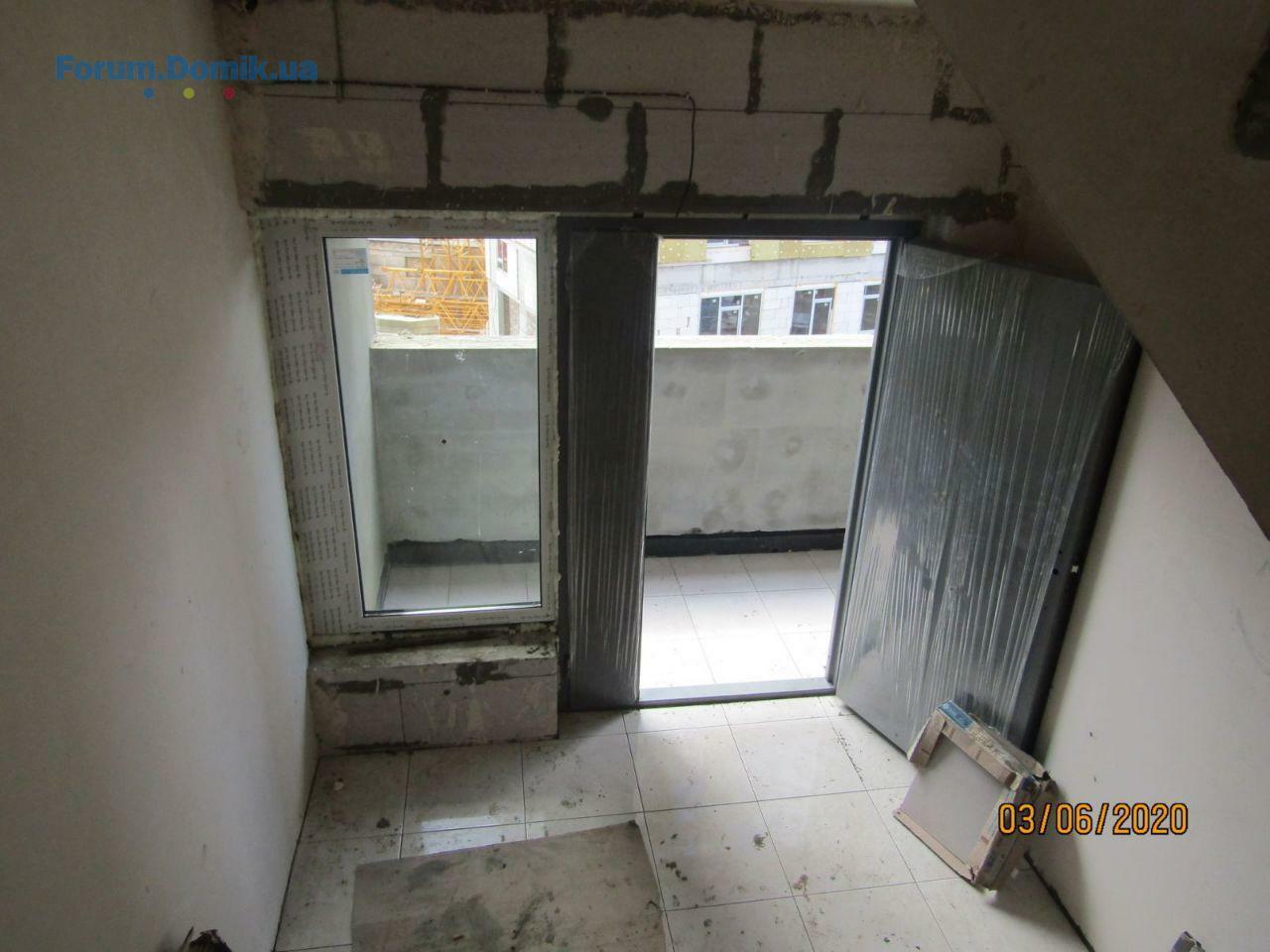

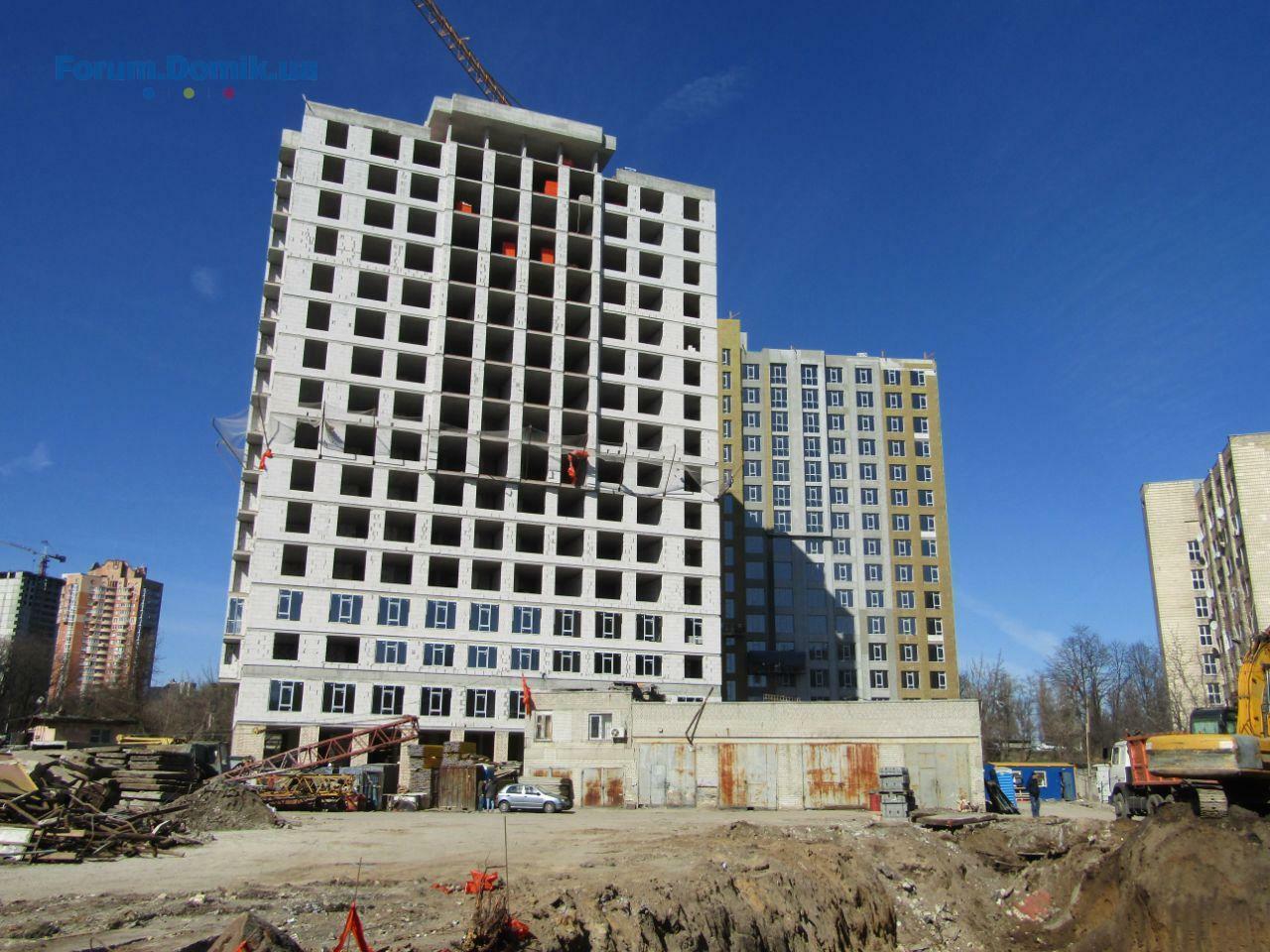

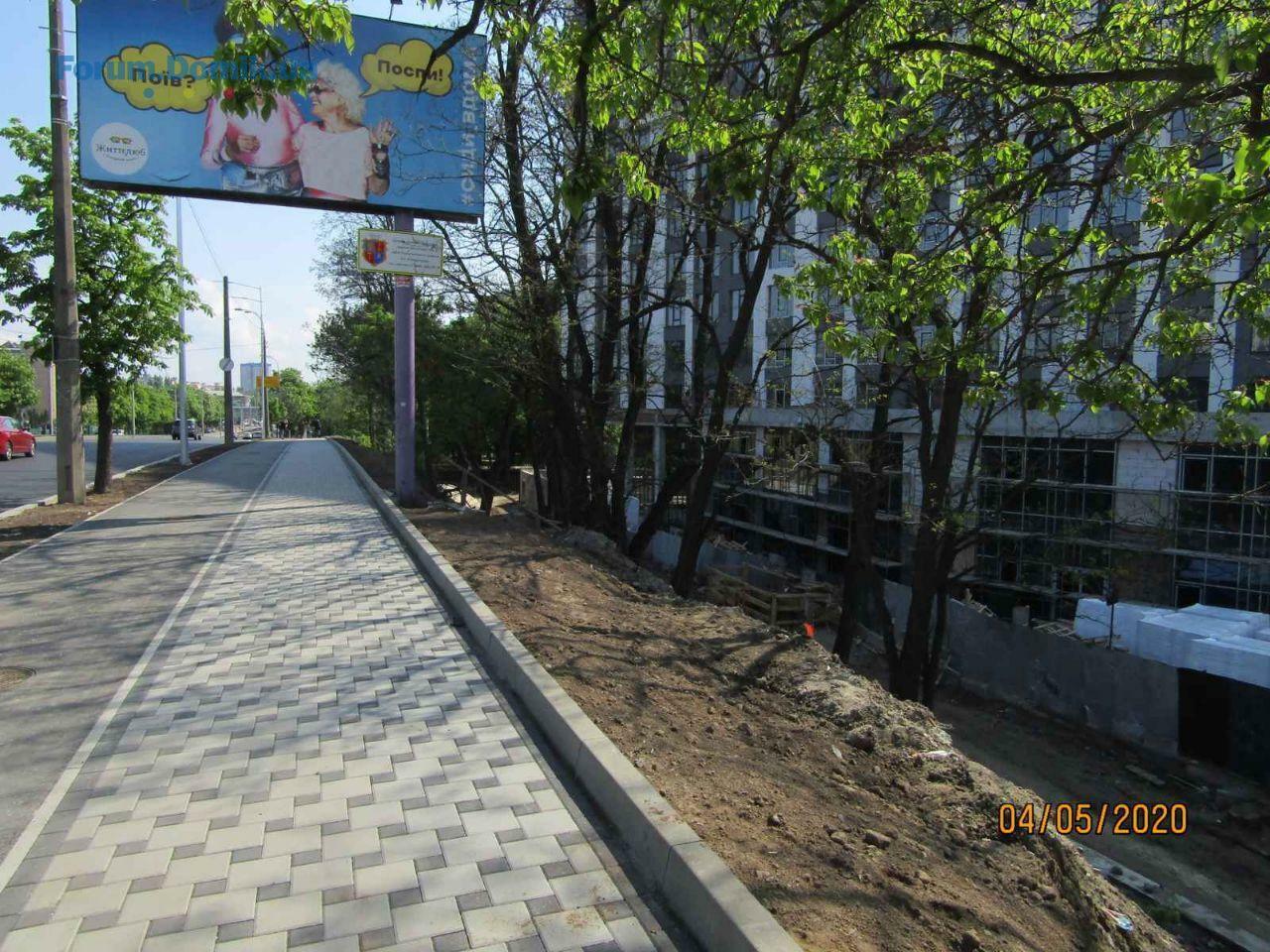

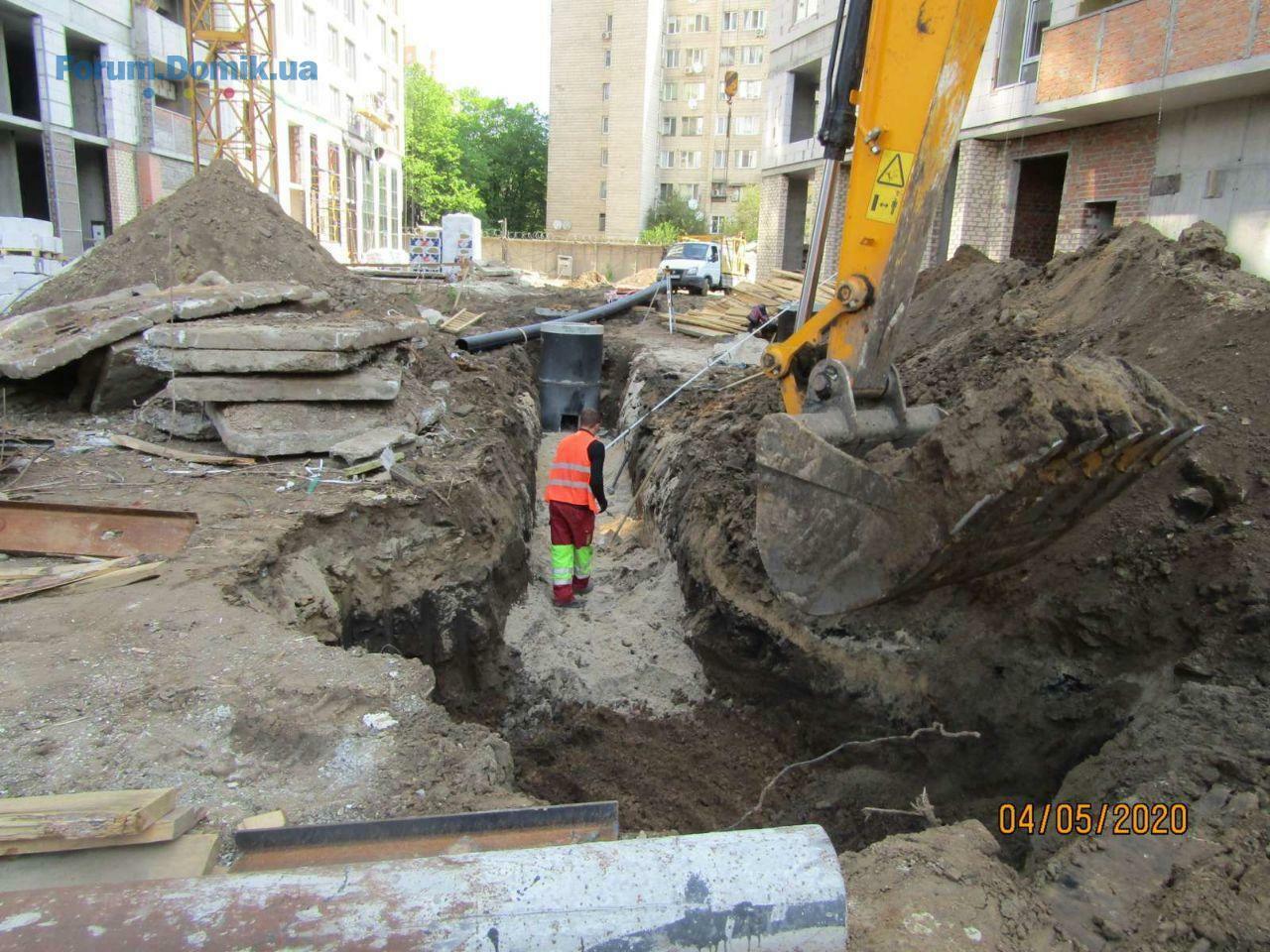

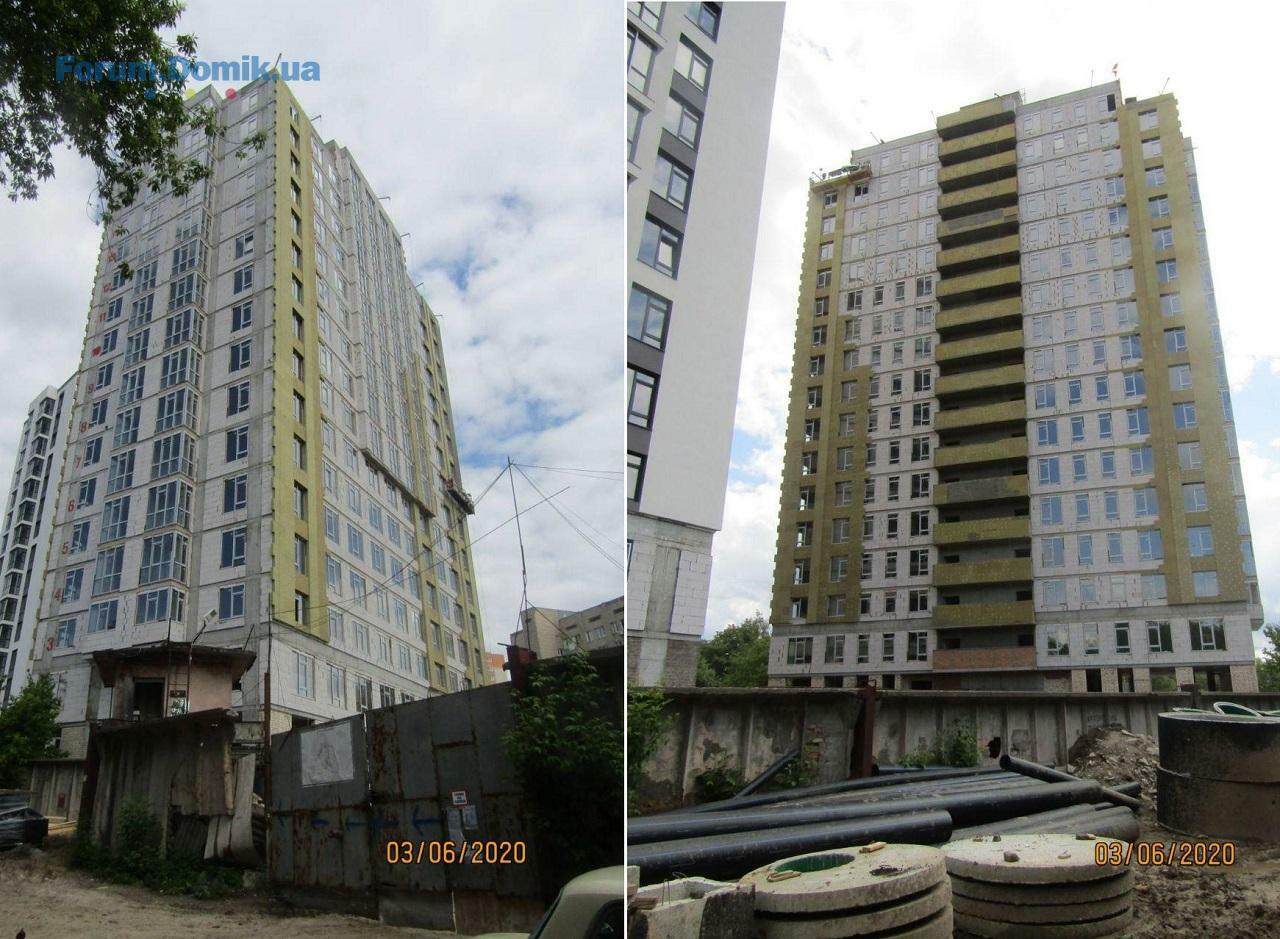

Первый летний отчет со стройплощадки ЖК «Современный квартал». Вначале июня 2020 года:
1 секция:

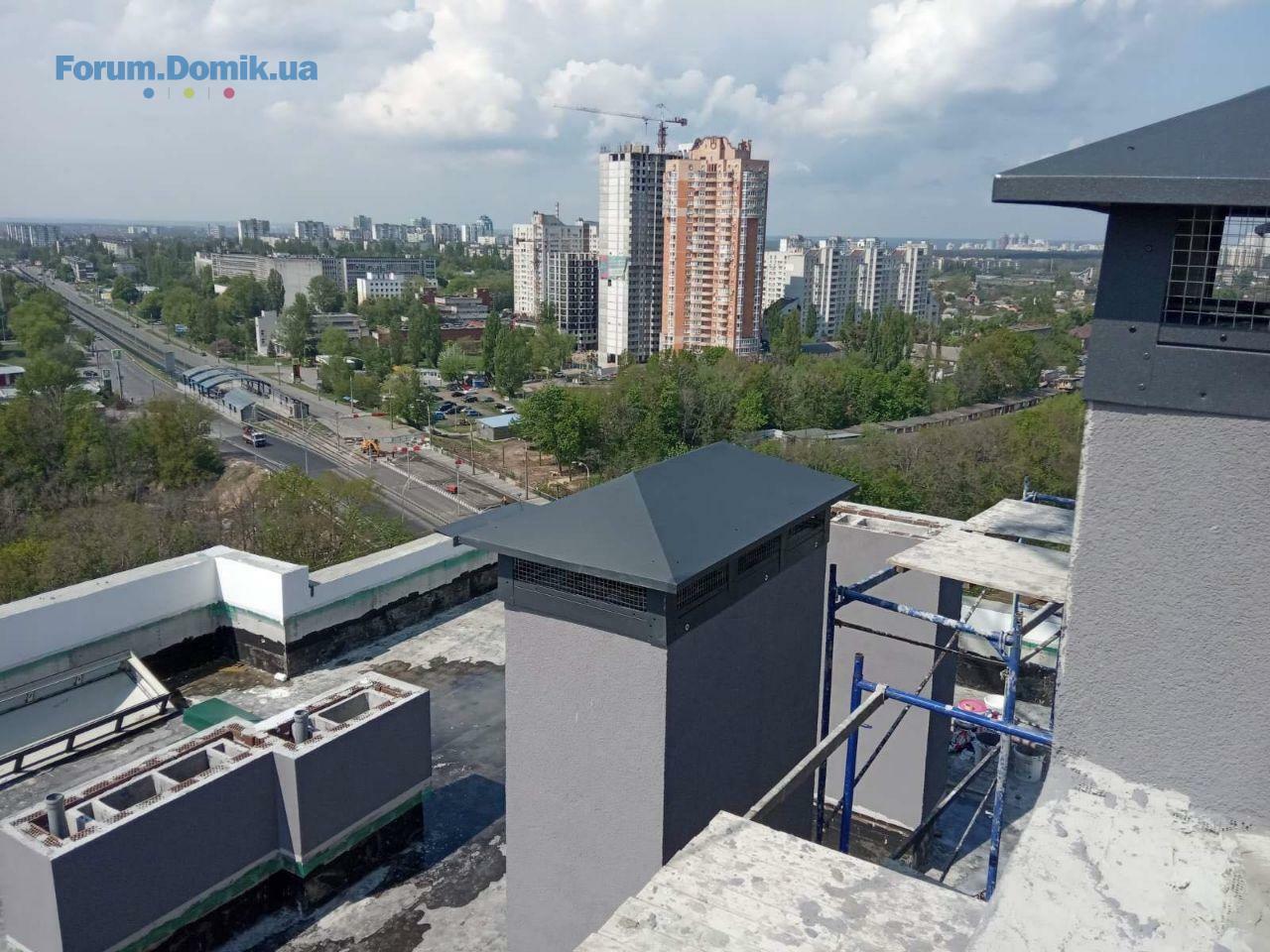

– Завершаются работы по устройству накрывок на парапеты котельной.
– Завершаются работы по утеплению мокрого фасада со стороны двора.
– В работе монтаж лифтового оборудования №1, №2, №3.
– В работе монтаж квартирных дверей на 5-3 этажей.
– В работе устройство напольного покрытия из керамогранитной плитки на 5-4-3 этажей.
– В работе монтаж подвесного потолка системы Армстронг 6-3 этажей.
– В работе монтаж вентилируемого фасада и остекление 1-го и 2-го этажей.
– Выполняются внешние работы по устройству водоснабжения и канализации жилого комплекса.
– Выполняются подготовительные работы по устройству кровли встроенной части и основной кровли.
– Выполняется монтаж входных дверей 1 этажа.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.

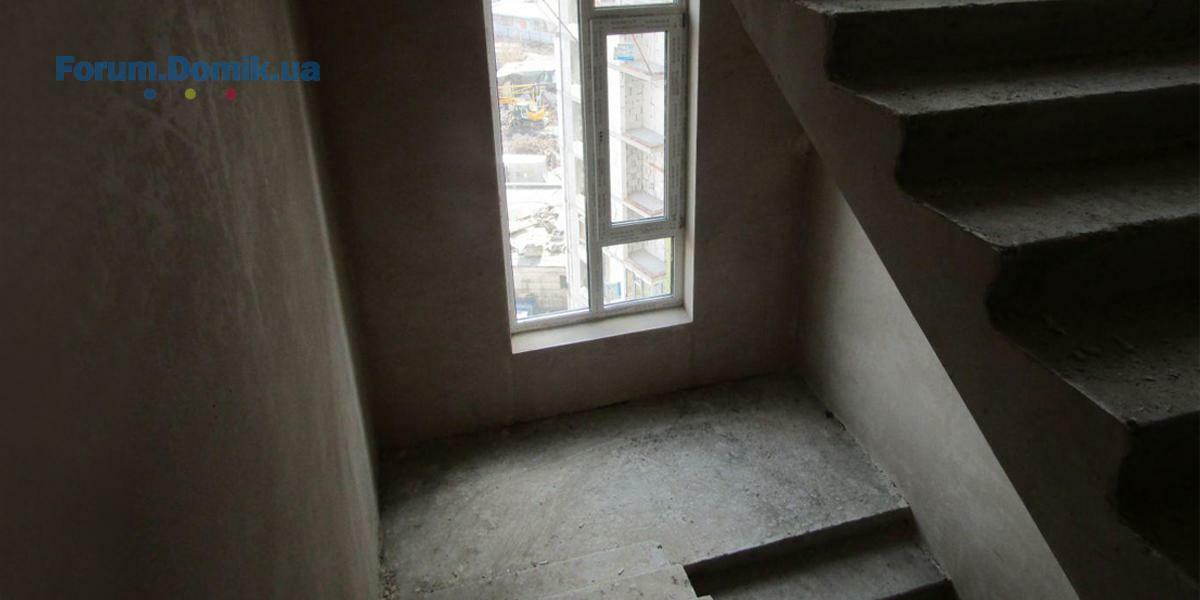

– В работе монтаж перил лестничных площадок и маршей.
– В работе благоустройство 1 секции, установка бордюрных камней и щебневая подготовка.
– В работе устройство поливов и озеленение.

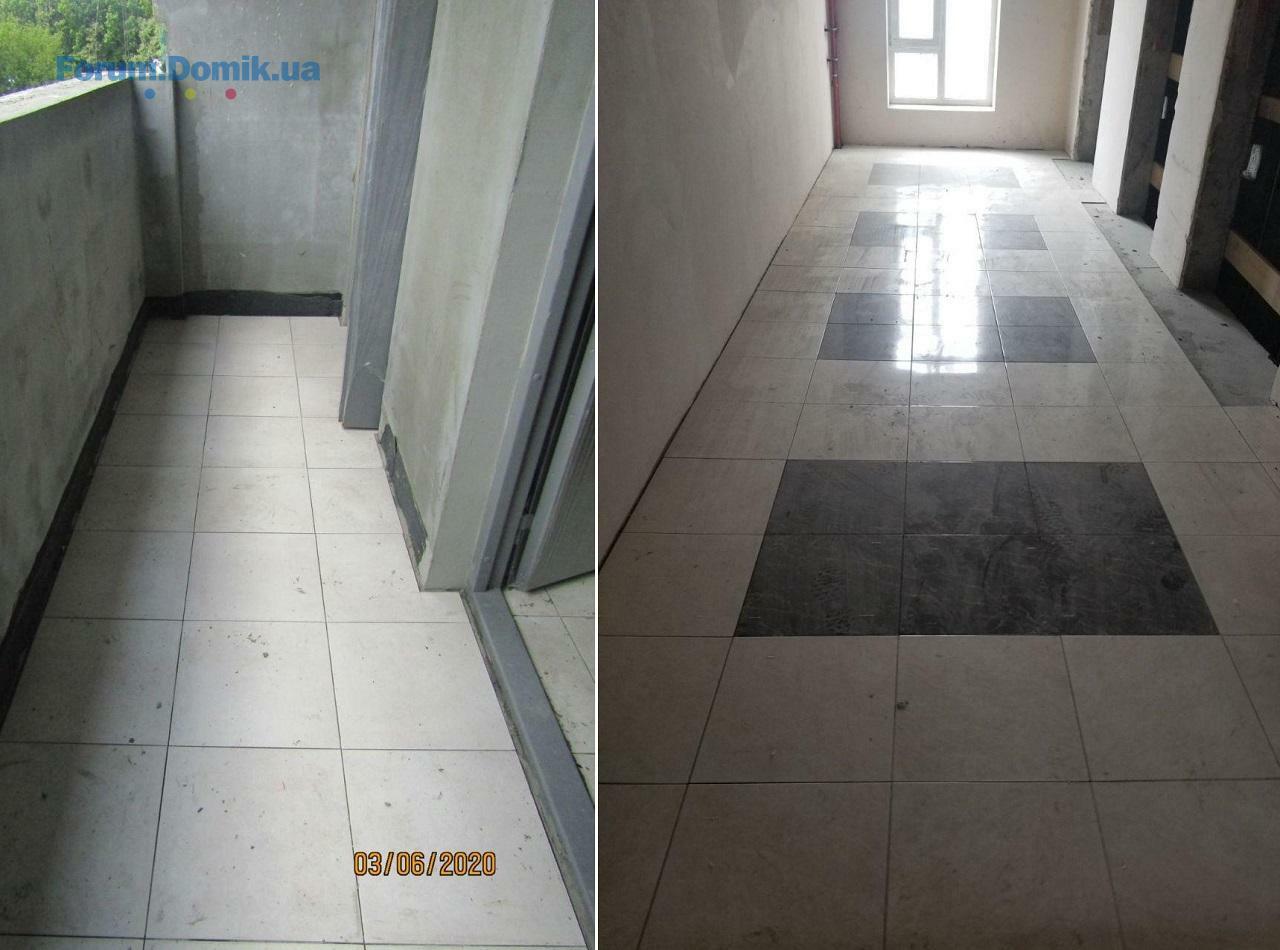

– Выполнена гидроизоляция балконов на холодных переходах.
2 секция:

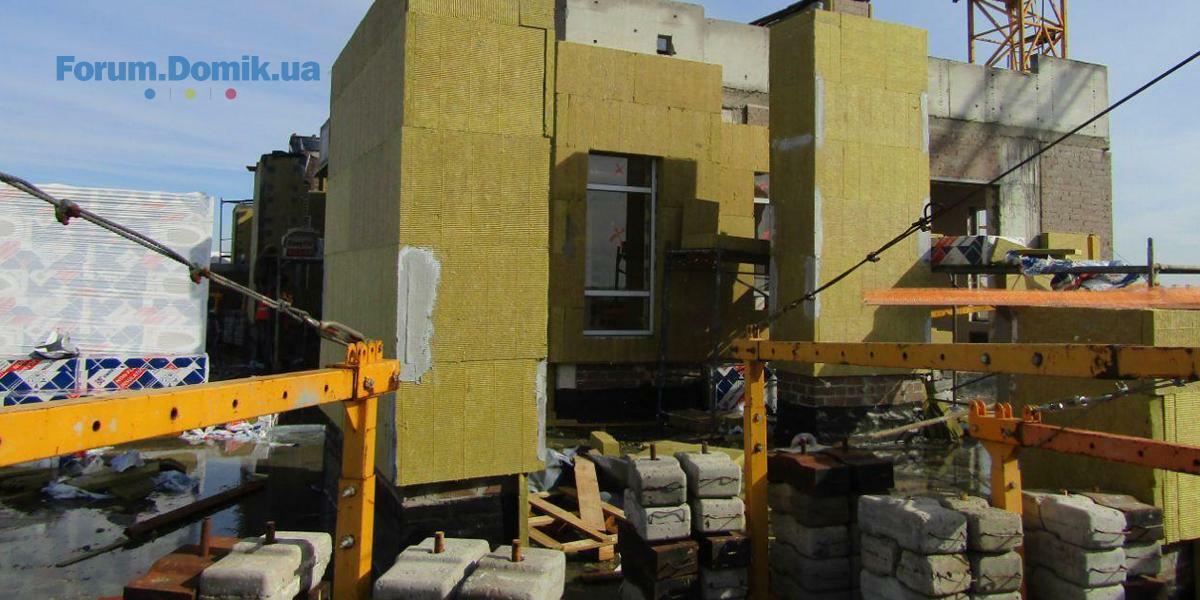

– В работе утепление фасада минераловатными плитами и оштукатуривание.
– Выполняются работы по горизонтальной разводке отопления и водоснабжения.
– Выполняются работы по оштукатуриванию лестничных площадок и коридоров 12-16 этажей.
– В работе монтаж лифтового оборудования.
– Выполнены работы по утеплению холодных переходов.

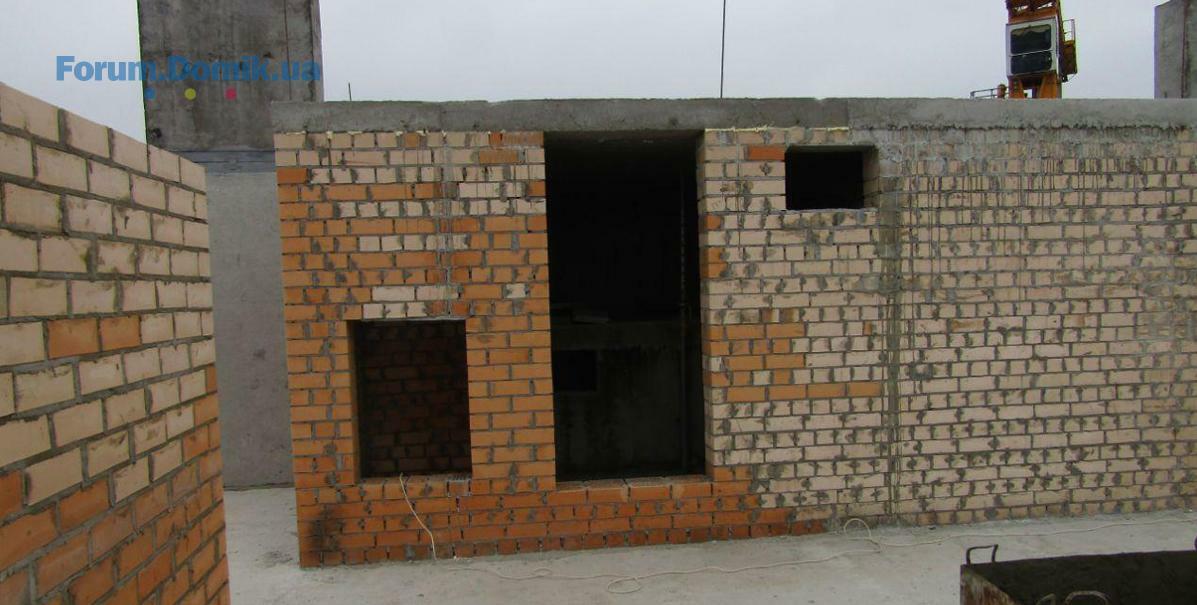

4 секция:

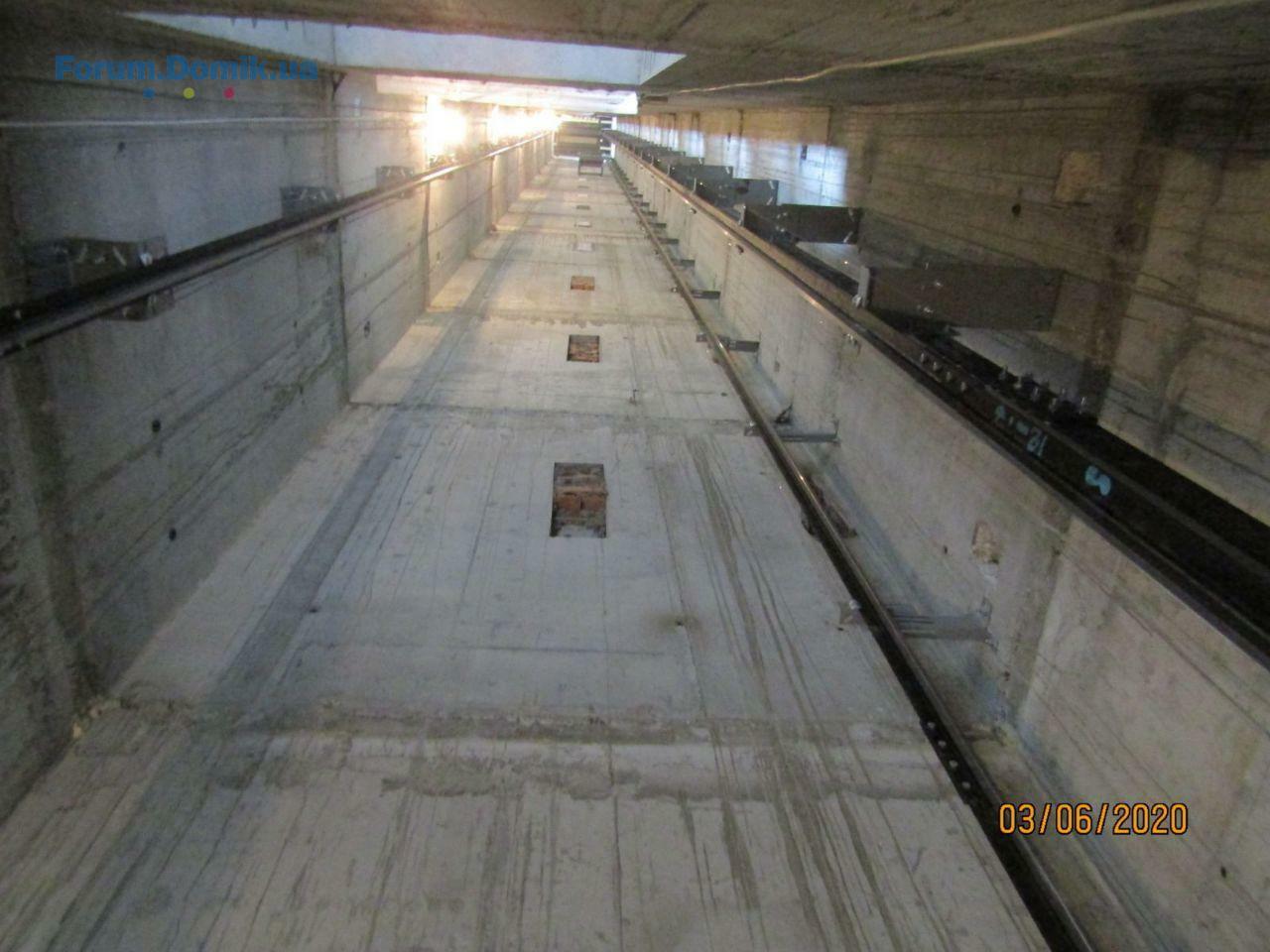

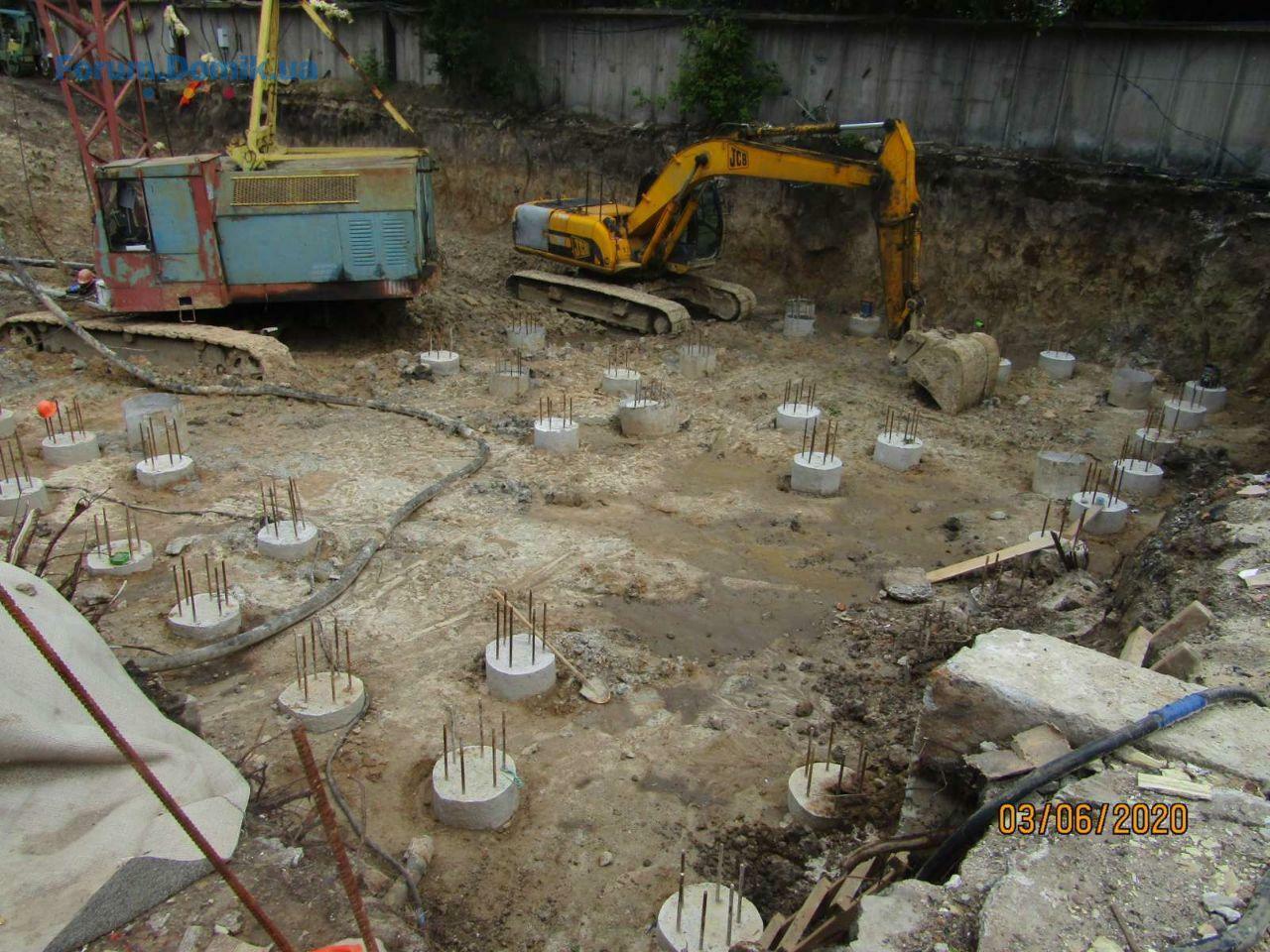

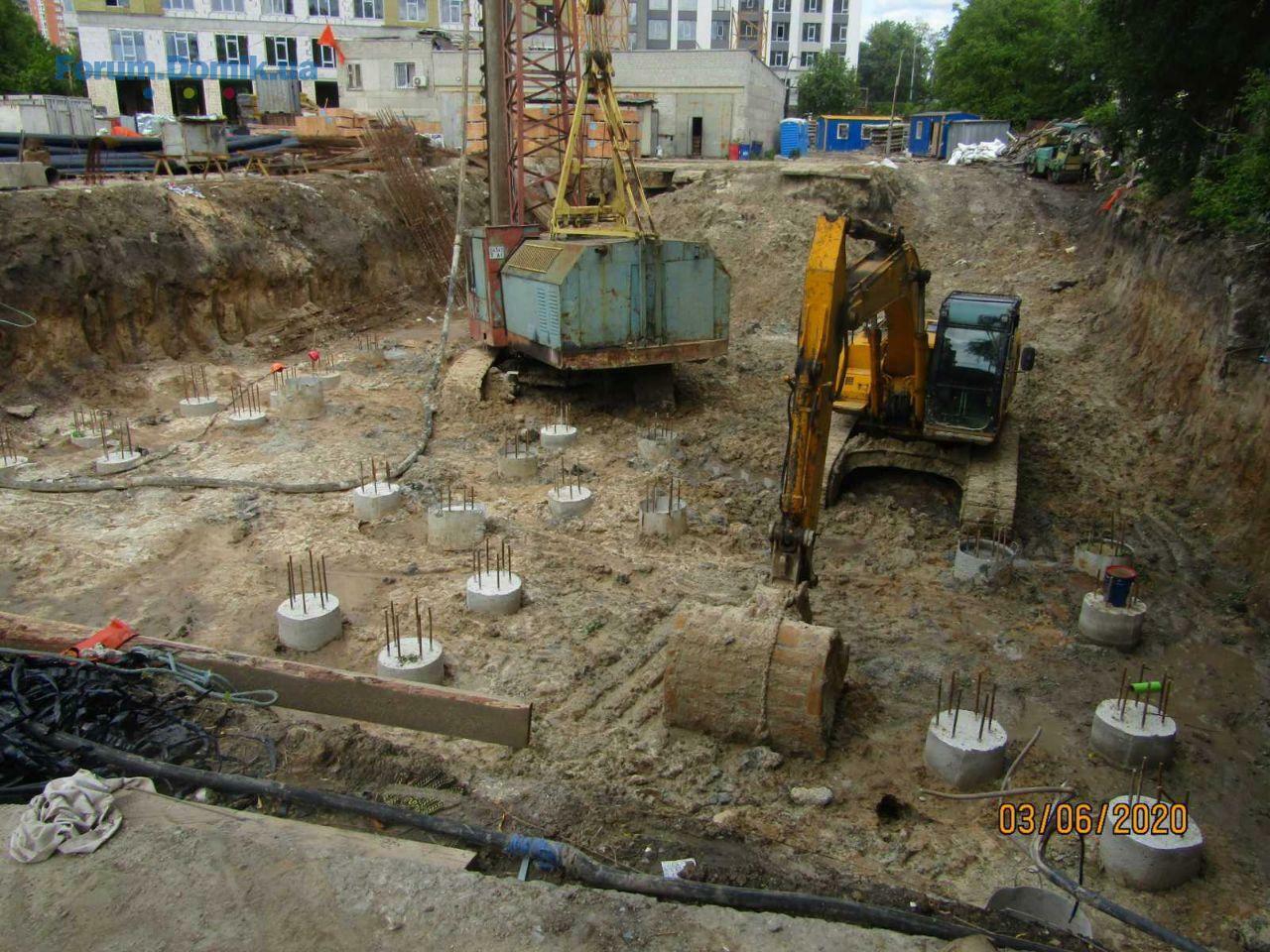

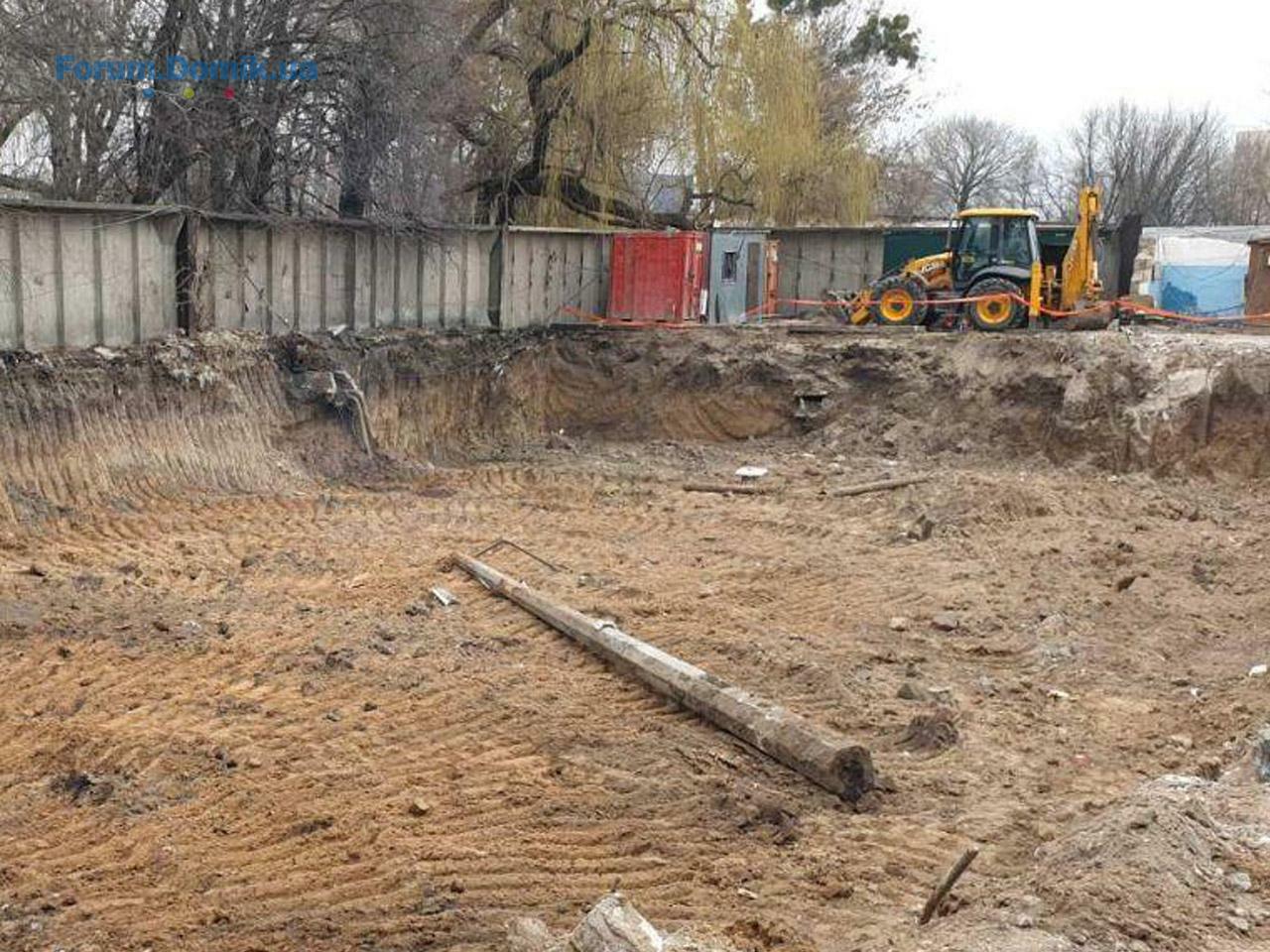

– В работе устройство свайного поля.
1 секция:
– Завершаются работы по устройству накрывок на парапеты котельной.
– Завершаются работы по утеплению мокрого фасада со стороны двора.
– В работе монтаж лифтового оборудования №1, №2, №3.
– В работе монтаж квартирных дверей на 5-3 этажей.
– В работе устройство напольного покрытия из керамогранитной плитки на 5-4-3 этажей.
– В работе монтаж подвесного потолка системы Армстронг 6-3 этажей.
– В работе монтаж вентилируемого фасада и остекление 1-го и 2-го этажей.
– Выполняются внешние работы по устройству водоснабжения и канализации жилого комплекса.
– Выполняются подготовительные работы по устройству кровли встроенной части и основной кровли.
– Выполняется монтаж входных дверей 1 этажа.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе монтаж перил лестничных площадок и маршей.
– В работе благоустройство 1 секции, установка бордюрных камней и щебневая подготовка.
– В работе устройство поливов и озеленение.
– Выполнена гидроизоляция балконов на холодных переходах.
2 секция:
– В работе утепление фасада минераловатными плитами и оштукатуривание.
– Выполняются работы по горизонтальной разводке отопления и водоснабжения.
– Выполняются работы по оштукатуриванию лестничных площадок и коридоров 12-16 этажей.
– В работе монтаж лифтового оборудования.
– Выполнены работы по утеплению холодных переходов.
4 секция:
– В работе устройство свайного поля.
Domik-Inform

forum bot
11 477
03 квітня 2017
10 черв 2020 04:43
Открыто бронирование квартир в секциях 3 и 4 ЖК «Современный квартал»
Стоимость квадратного метра на старте бронирования – от 19 000 грн.
Ввод в эксплуатацию намечен на IV квартал 2021 года.
Стоимость квадратного метра на старте бронирования – от 19 000 грн.
Ввод в эксплуатацию намечен на IV квартал 2021 года.

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Gravity Park | Креатор-Буд | Київ, просп. Берестейський, 13906.0886
- Київ, вул. Євгена Маланюка, 101 | Міськбудінвест06.08319
- ЖК GENESIS | Євротранс | Київ, пров. Індустріальний, 206.08365
- ЖК Добре Місто 2 | Доброград | Чабани, вул. Машинобудівників 16,1806.0838
- ЖК 4 сезони | УМК | Київ, вул. Михайла Максимовича, 3г06.08745
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 305.0864
- ЖК на пр. Отрадний, 2 | Житлоінвестбуд-УКБ05.0810 300
- МФК А136 Highlight Tower | DIM | Київ, вул. Антоновича, 136-13805.08409
- ЖК Олімп | MOLODIST | Ірпінь, вул. Соборна, 2к04.08220
- ЖК Ривьера | Status Group | ул. Малоземельная04.08674
- Краудфандинг - типы группового инвестирования01.083
- Чи варто зараз купувати нерухомість?31.074 568
- Планую оренду квартири в районі Подолу30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Какую выбрать мебель на террасу?04.084
- Відгуки про ортопедичні матраци. Матраци для комфортного сну28.0790
- Болит спина13.0772
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Як можна прочистити або покращити вентиляцію в квартирі?06.086
- Підлога на кухні - ламінат або плитка?30.0720
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Чи варто робити лоджію продовженням кімнати24.0716
- Чим обробити дерев'яні стіни будинку?24.073
- Ремонт кухонного столу22.072
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Капітальний ремонт +-40кв.м09.075
- Крыша дома. Отзывы о кровельных материалах06.0725
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
- Продам видовую квартиру, г.Вышгород, ЖК "Зіркова Вежа"07.061
- Переуступлю квартиру ЖК Эврика07.061

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
