ЖК Сучасний квартал | Современный | Азил Девелопмент Групп | пр. Космонавта Комарова, 9-Б
Забудовник | Азіл Девелопмент Груп |
Здача ЖК | 2020 - 2022 р. |
Планування | від 37 000 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 26.
7/27% | ||
3/12% | ||
5/19% | ||
3/12% | ||
8/31% |
liaj
l
Новачок
6
16 вересня 2020
16 вер 2020 13:56
Я інвестор. Зацікавив цей ЖК, оскільки щодня проїжджаю повз нього і бачу темпи будівництва. Будинки зводять швидкими темпами. Видно, що здадуть будинок за планом. Мало інвесторів тут пише, тому що впевнилися в тому, що переживання марні.
ЖК "Современный квартал"

Представник
63
20 червня 2019
18 вер 2020 08:21

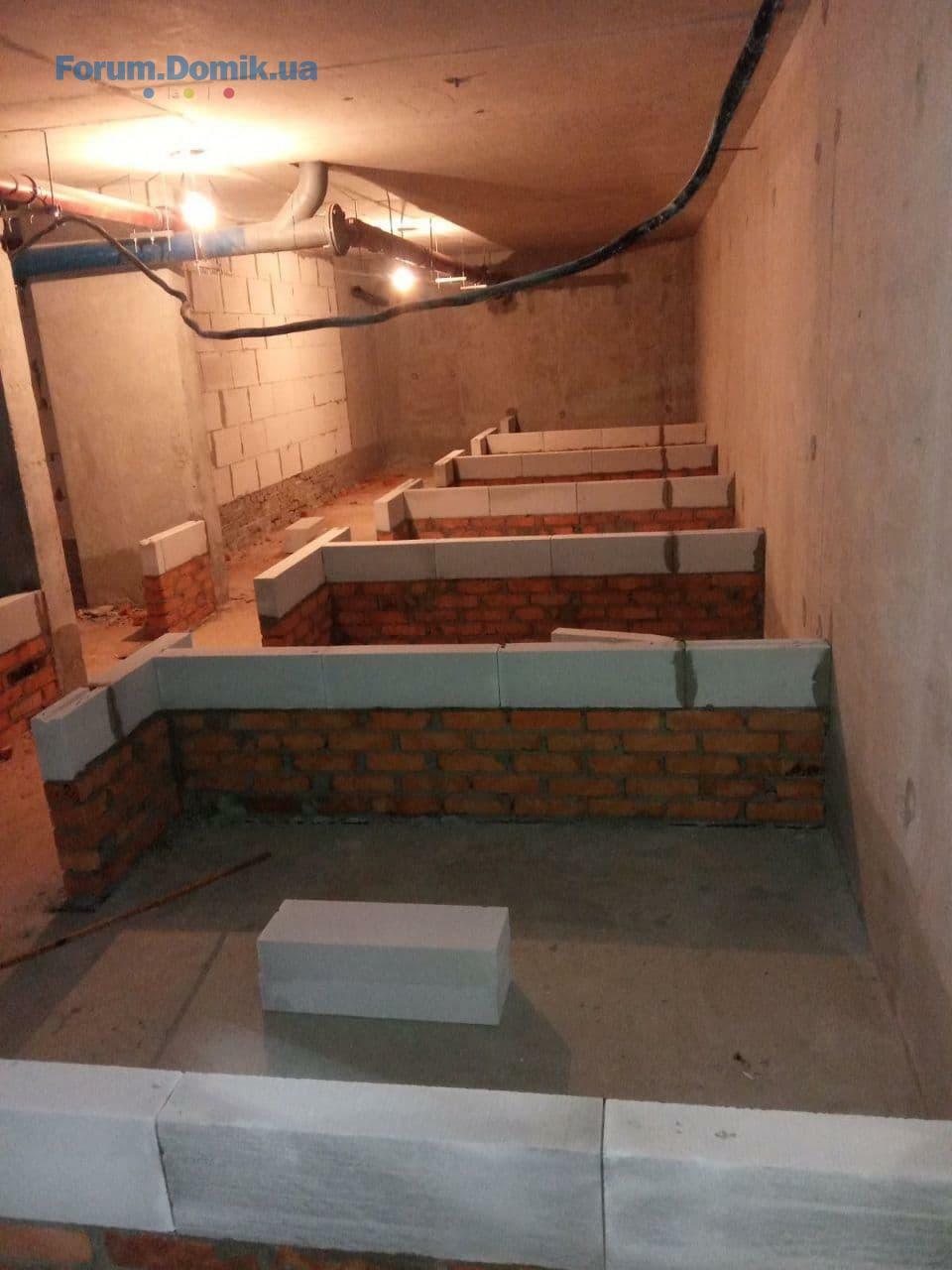

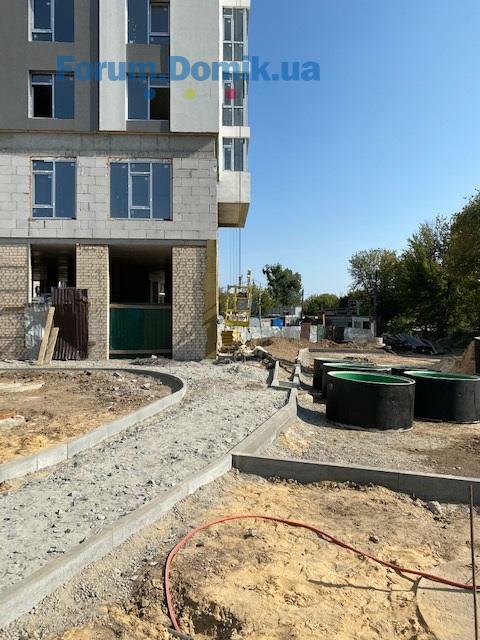

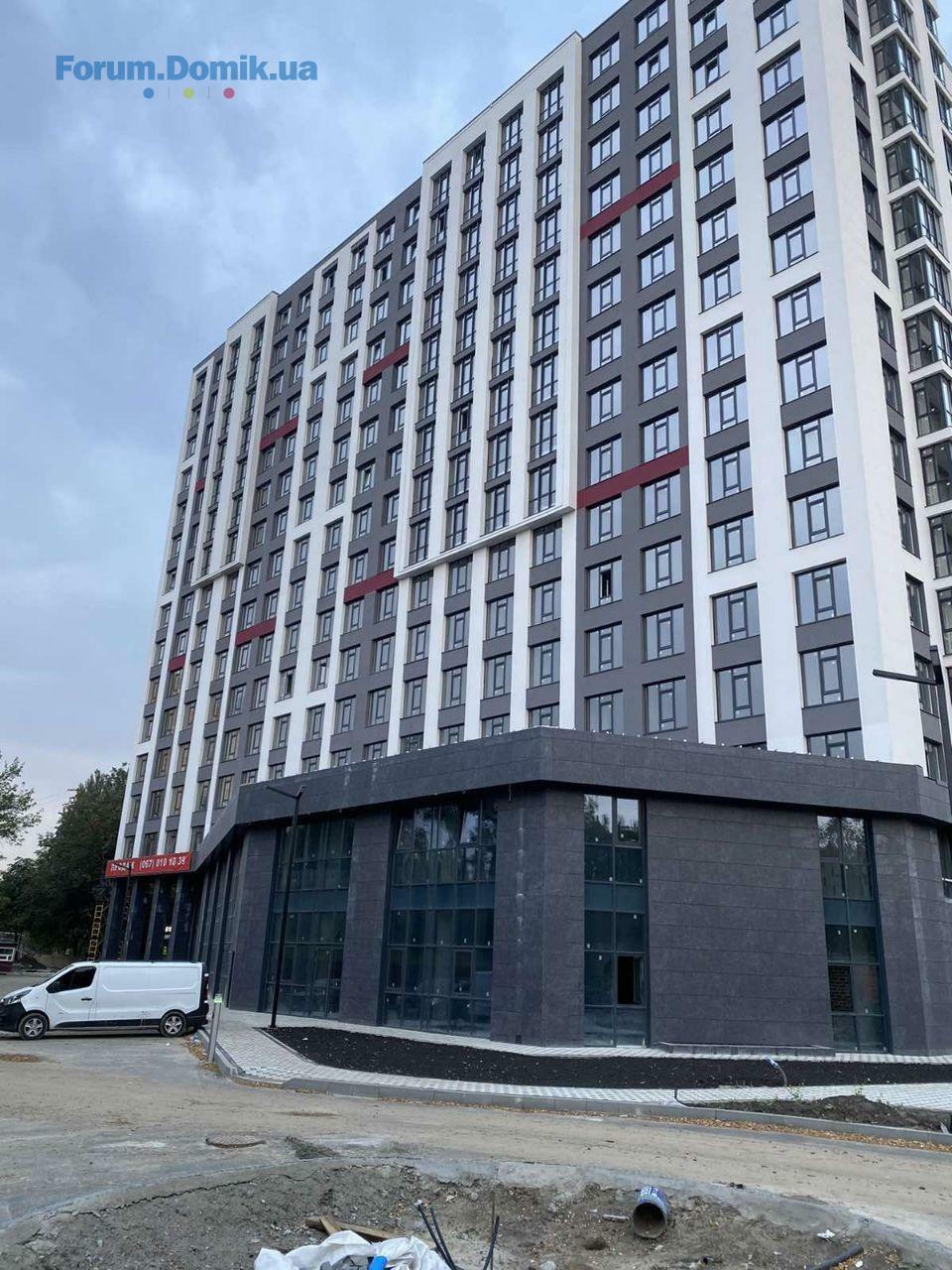

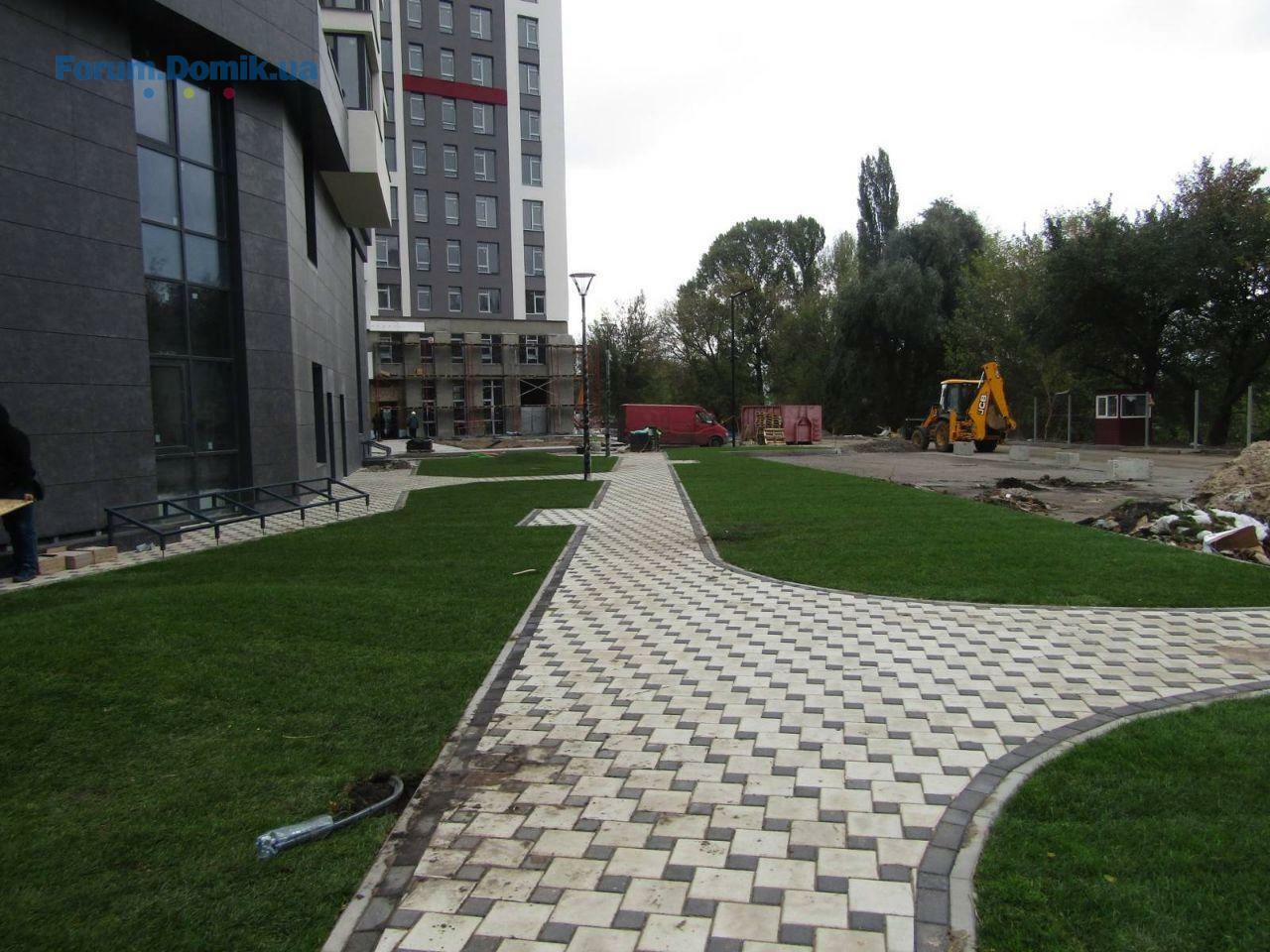

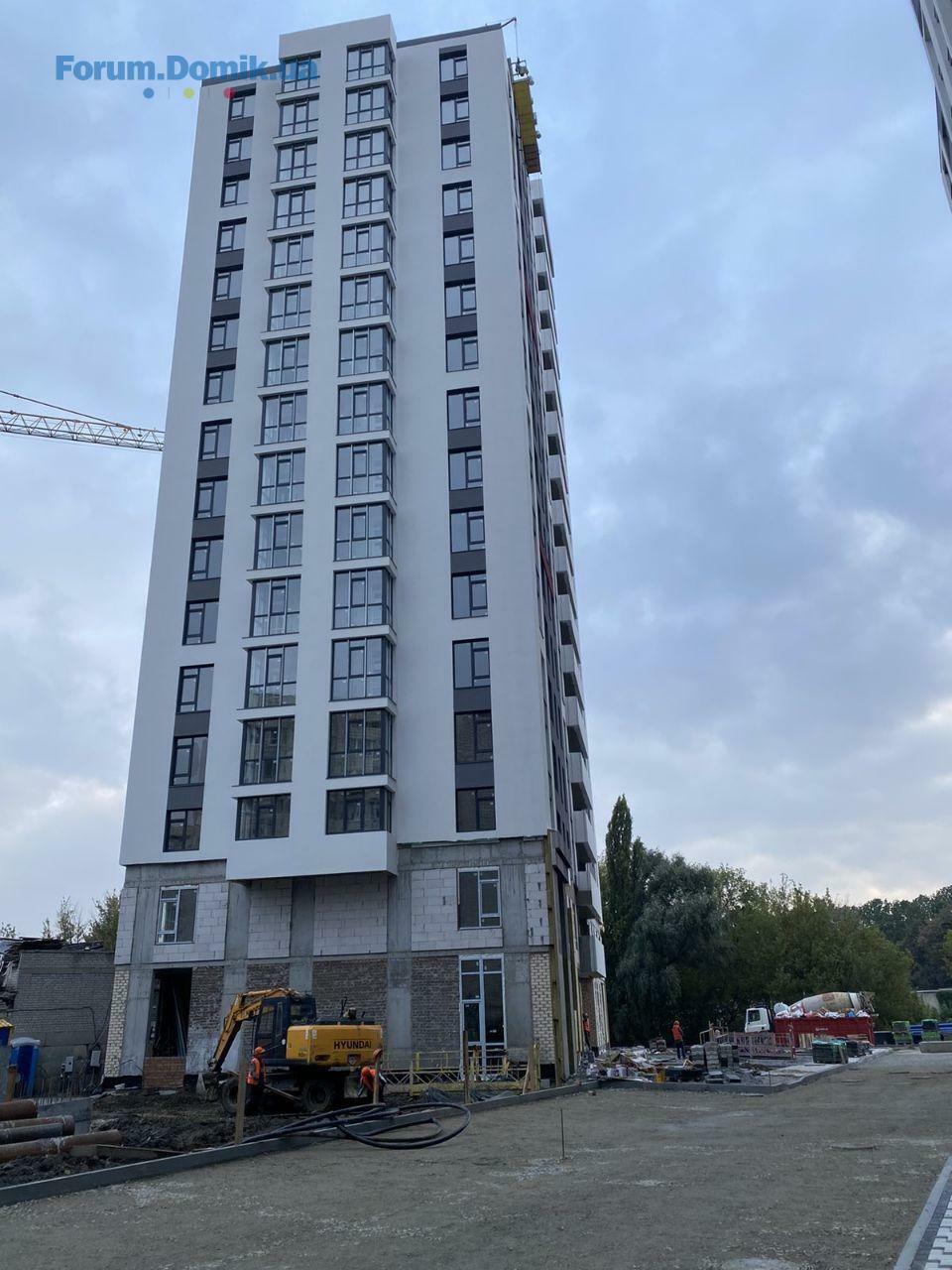

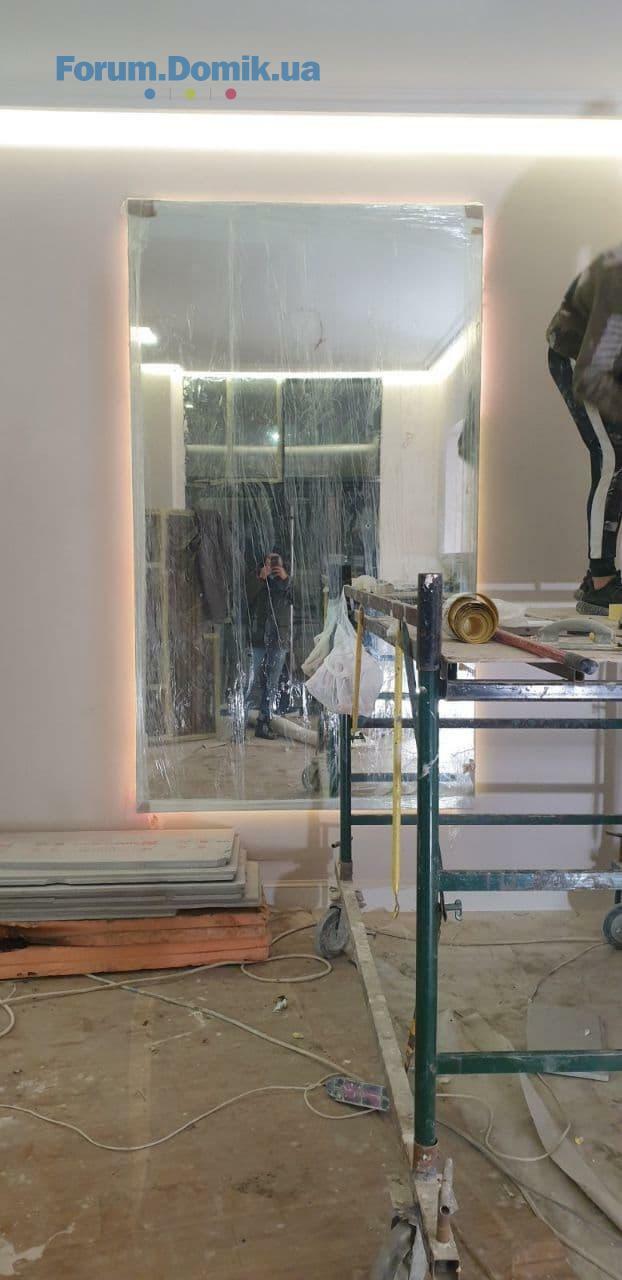

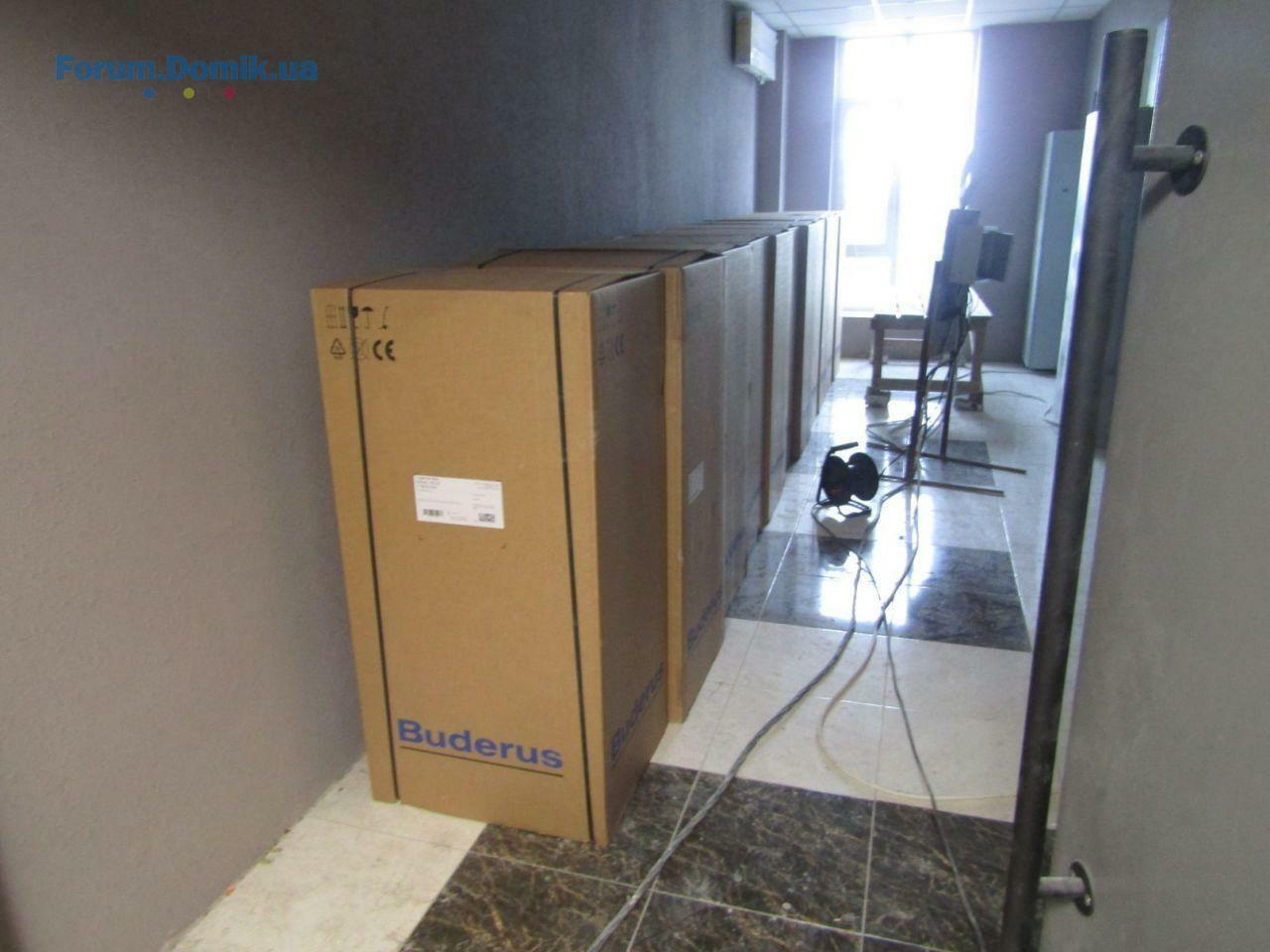

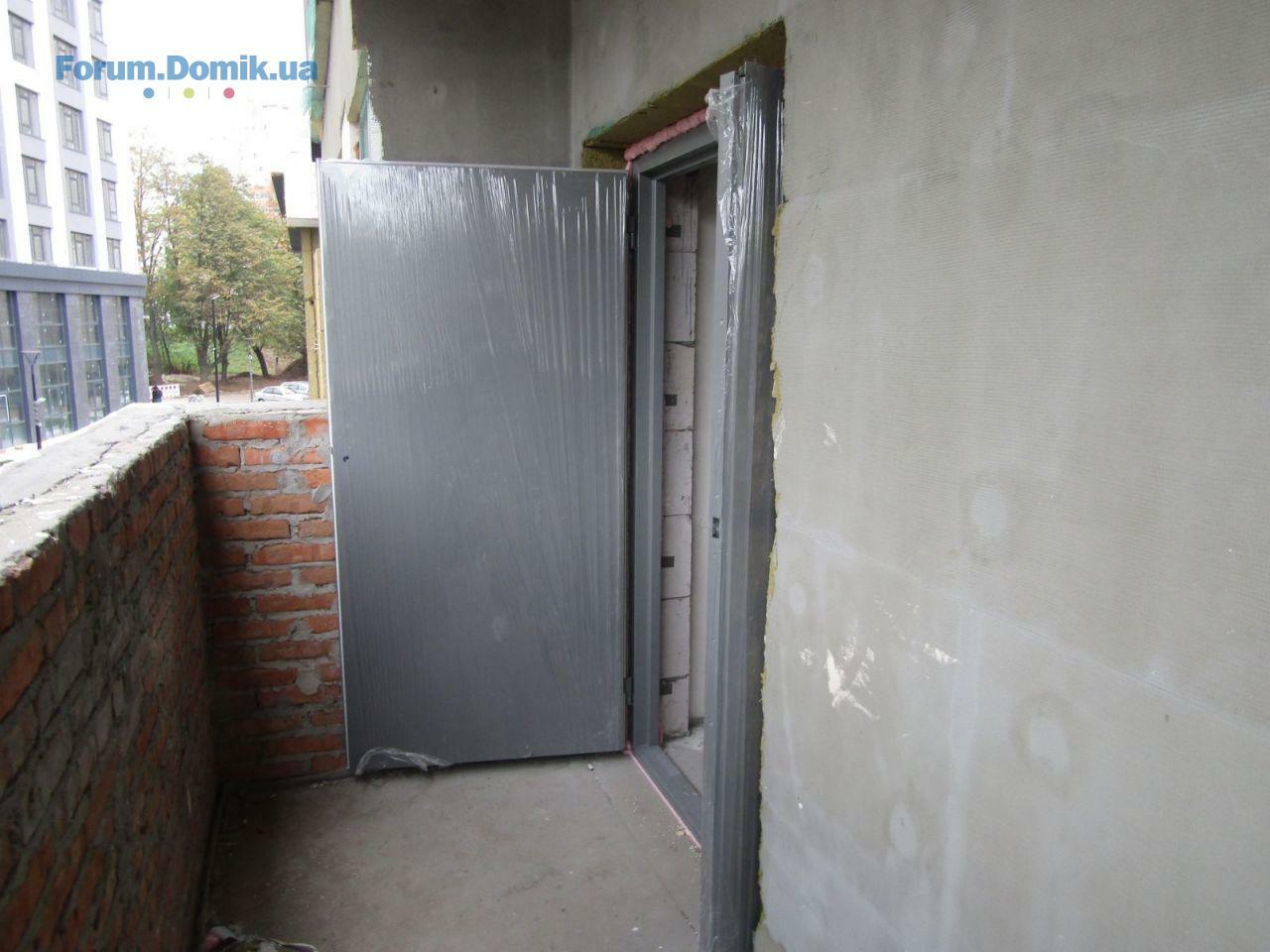

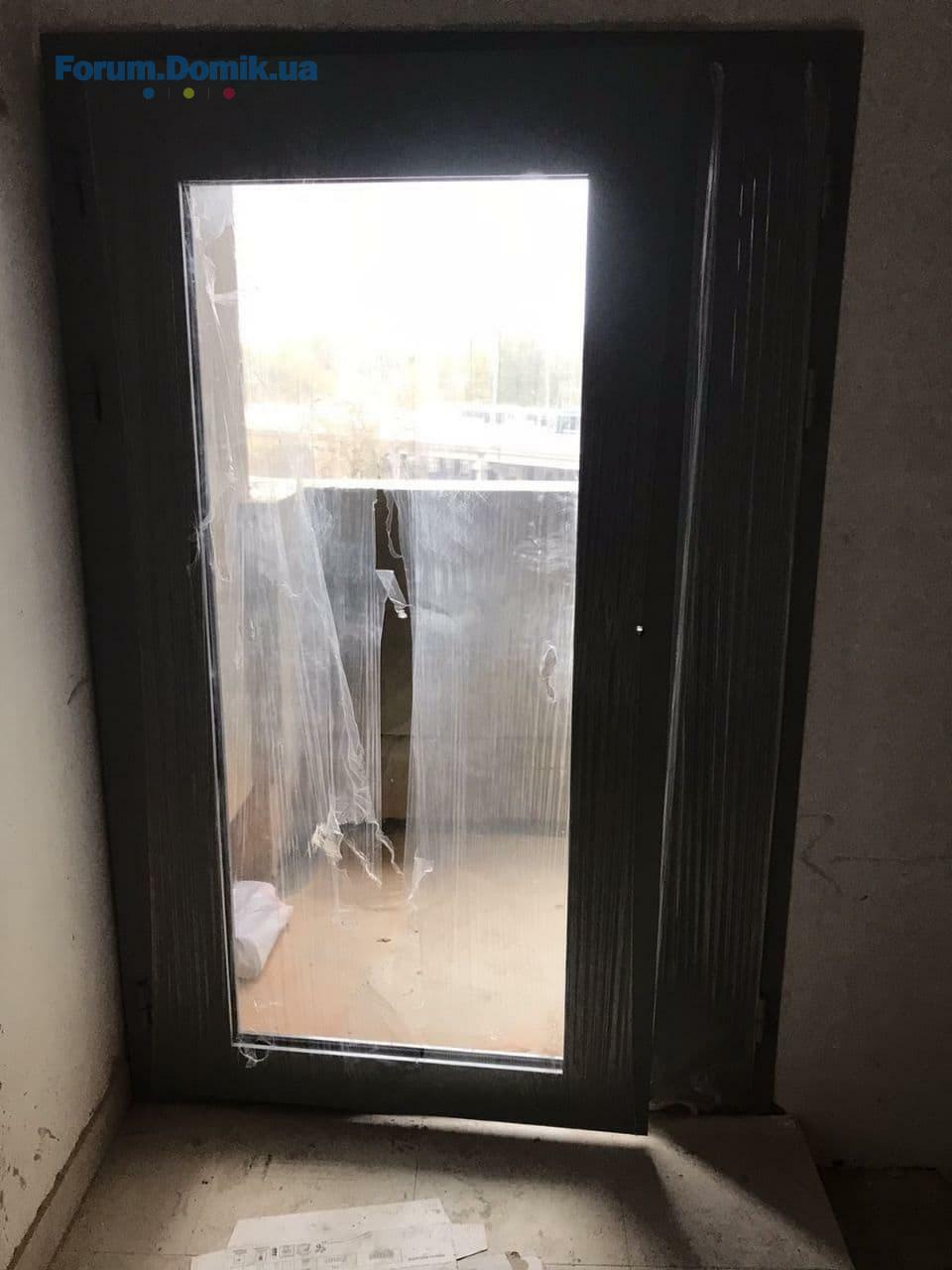

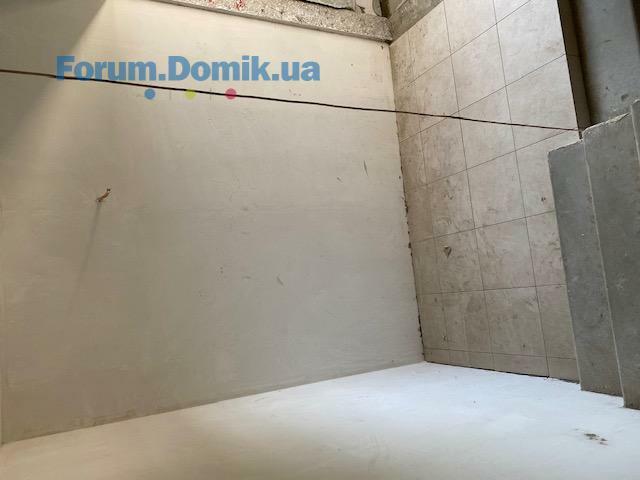

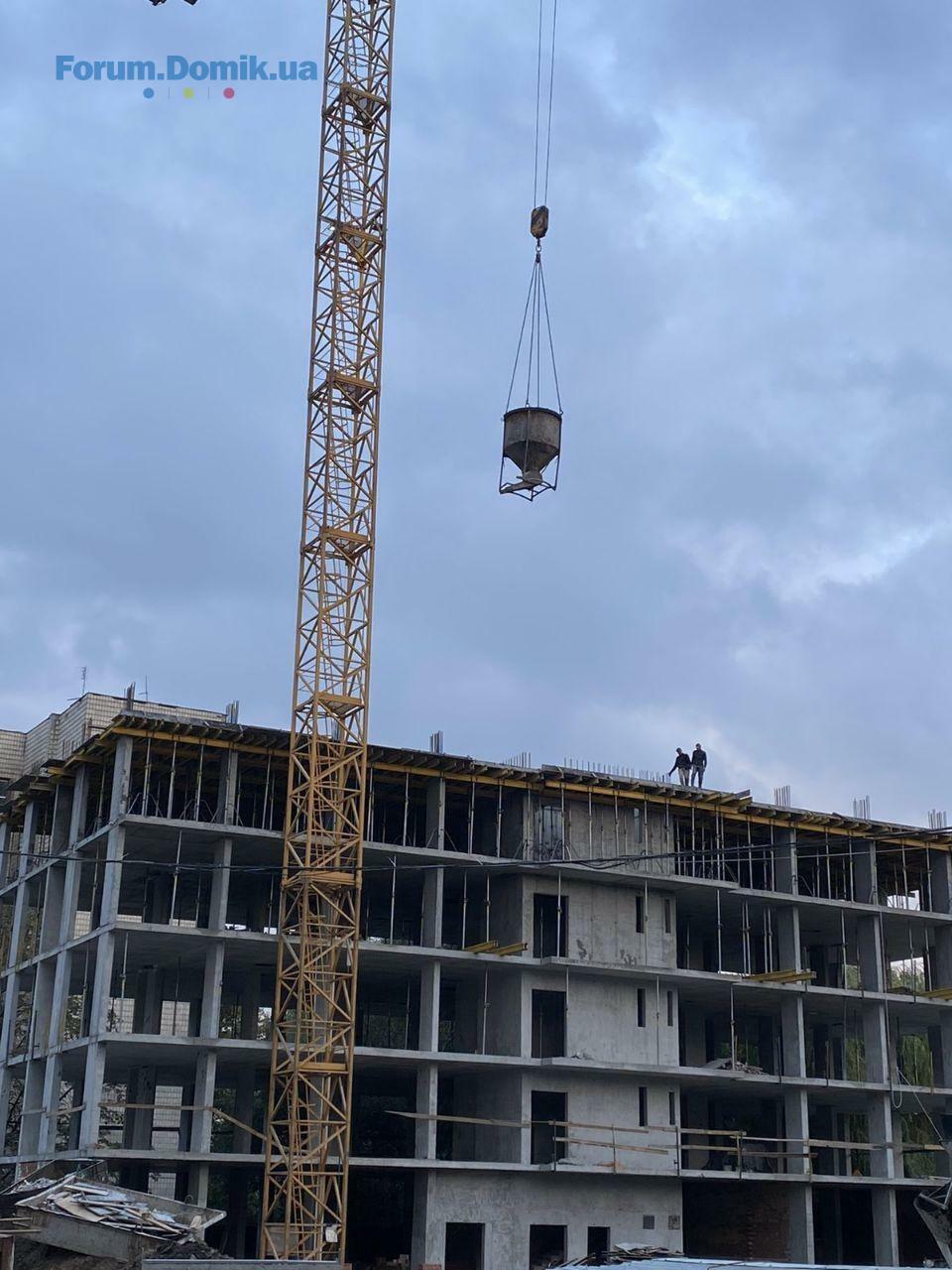

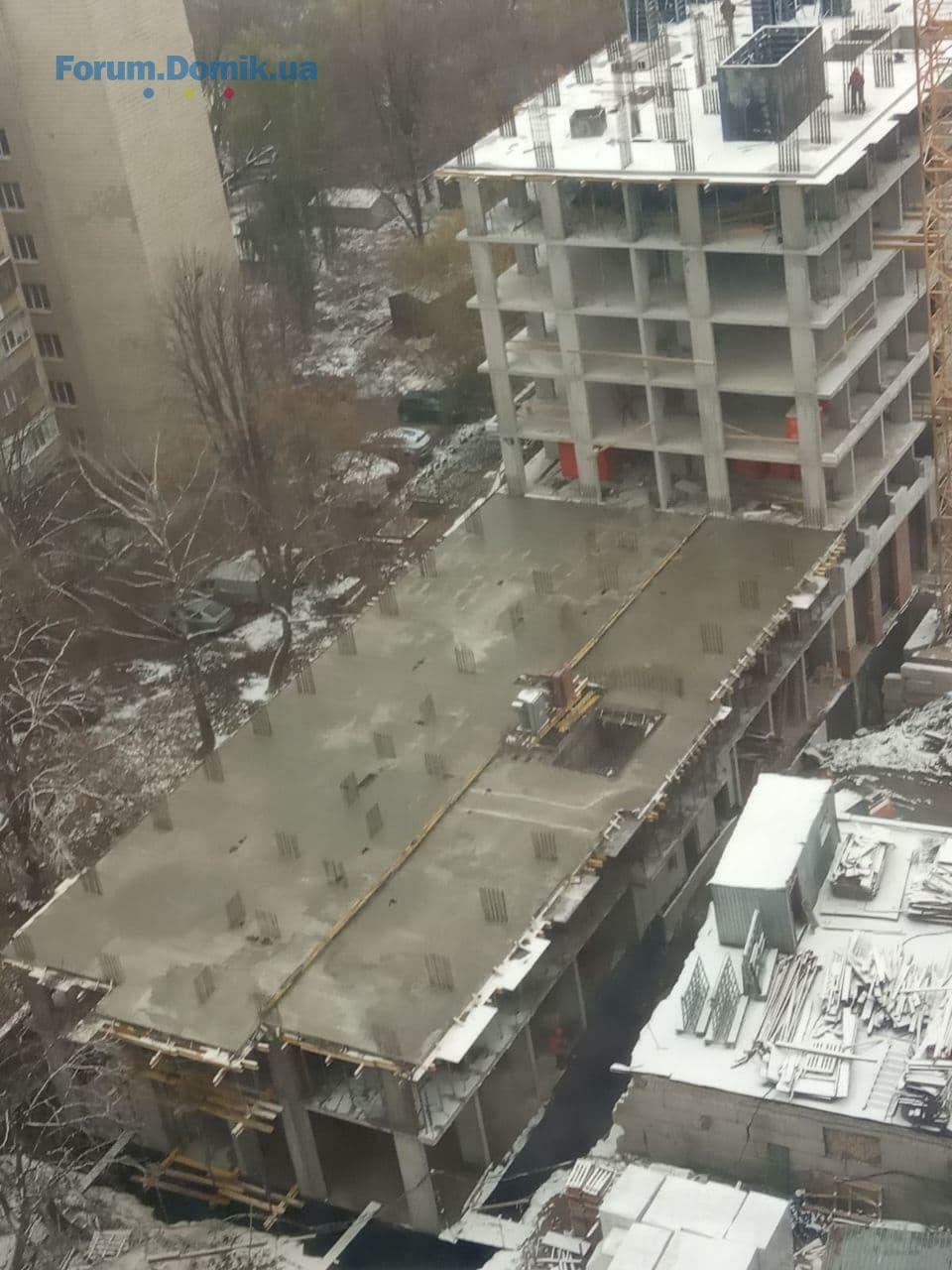

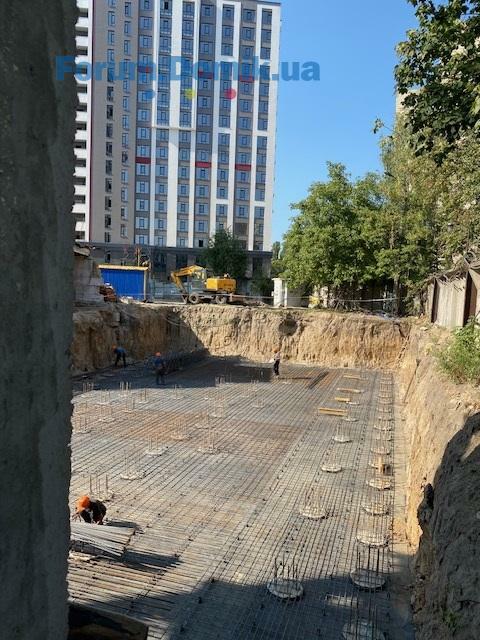

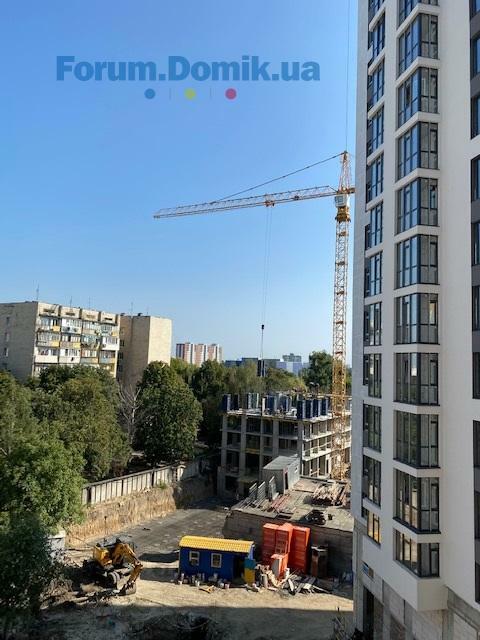

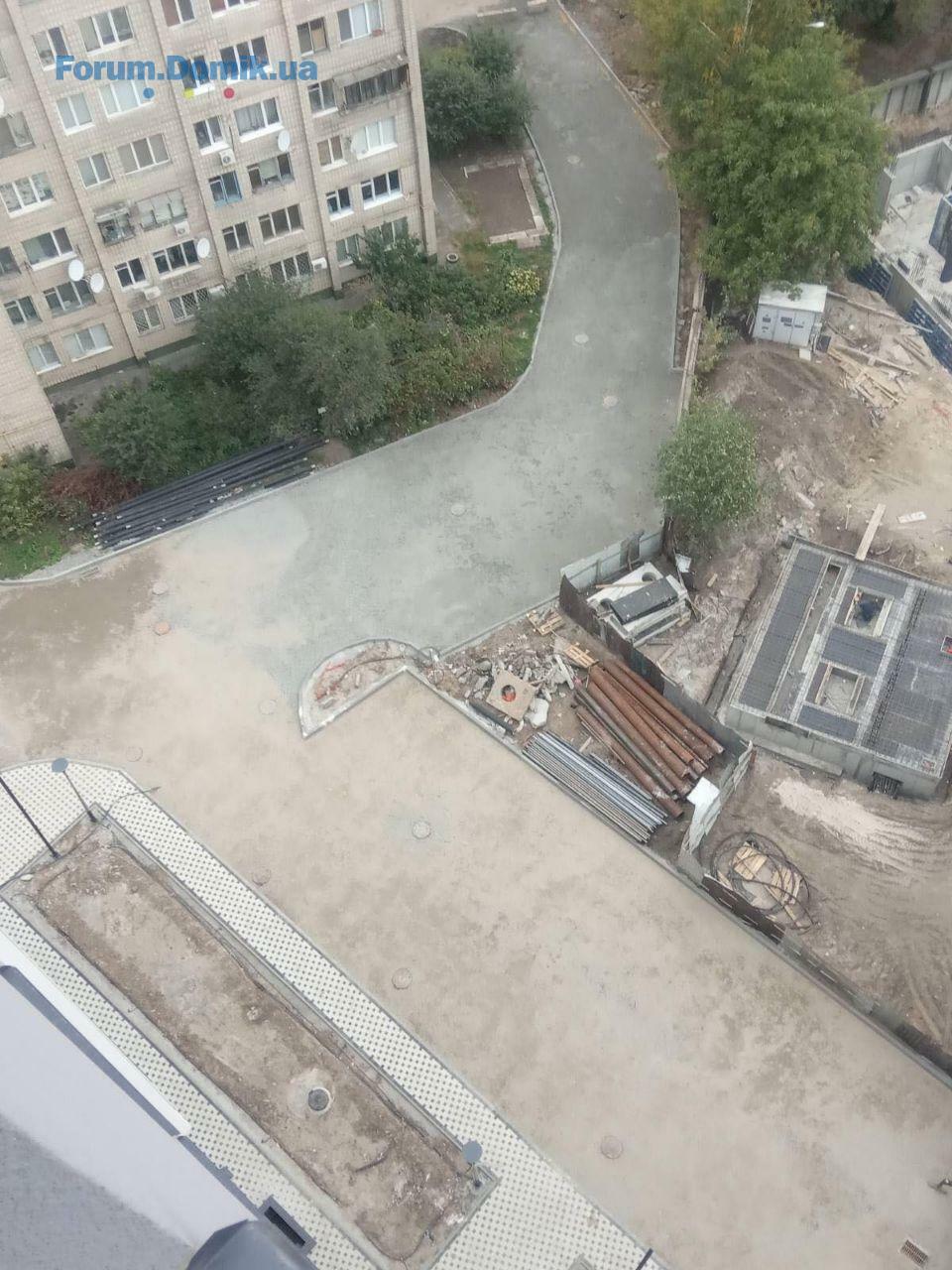

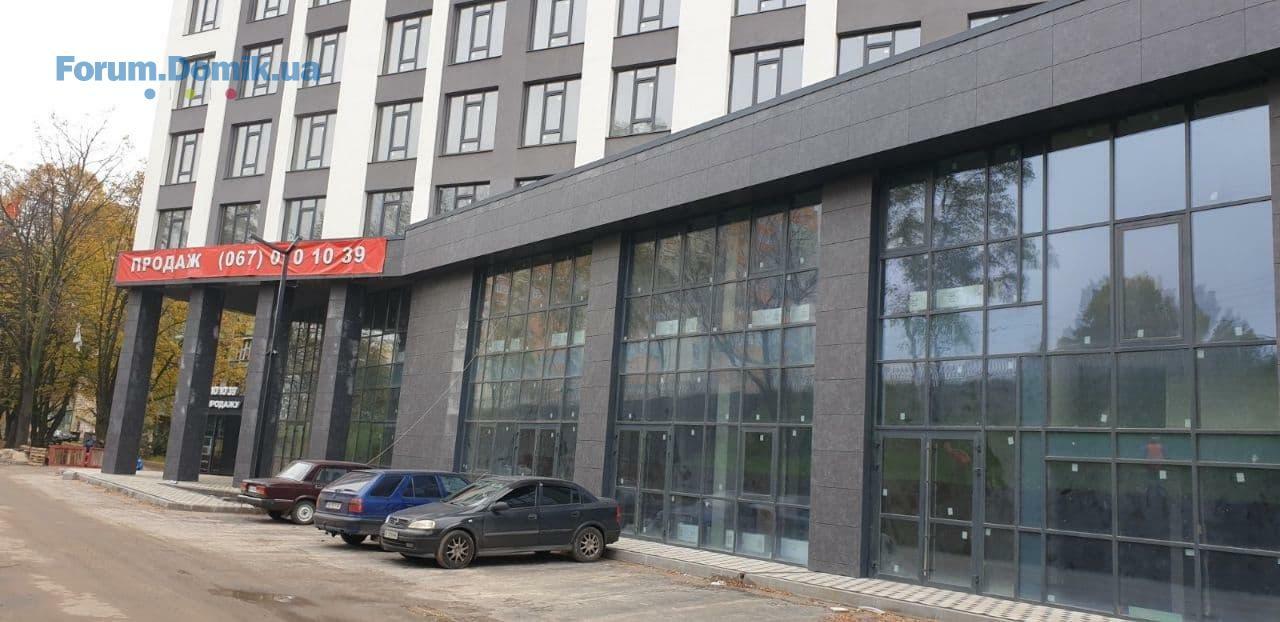

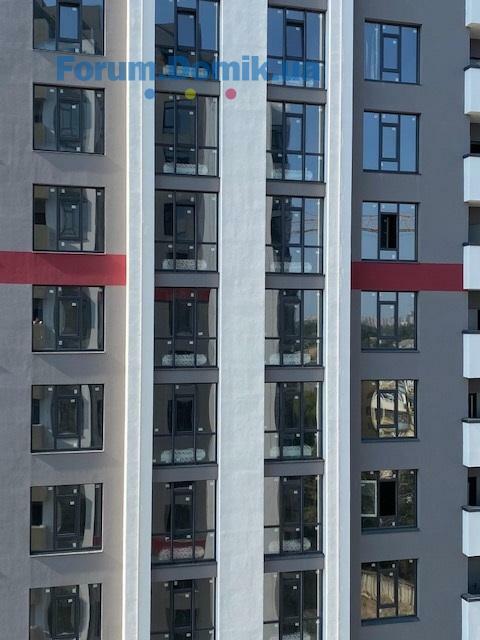

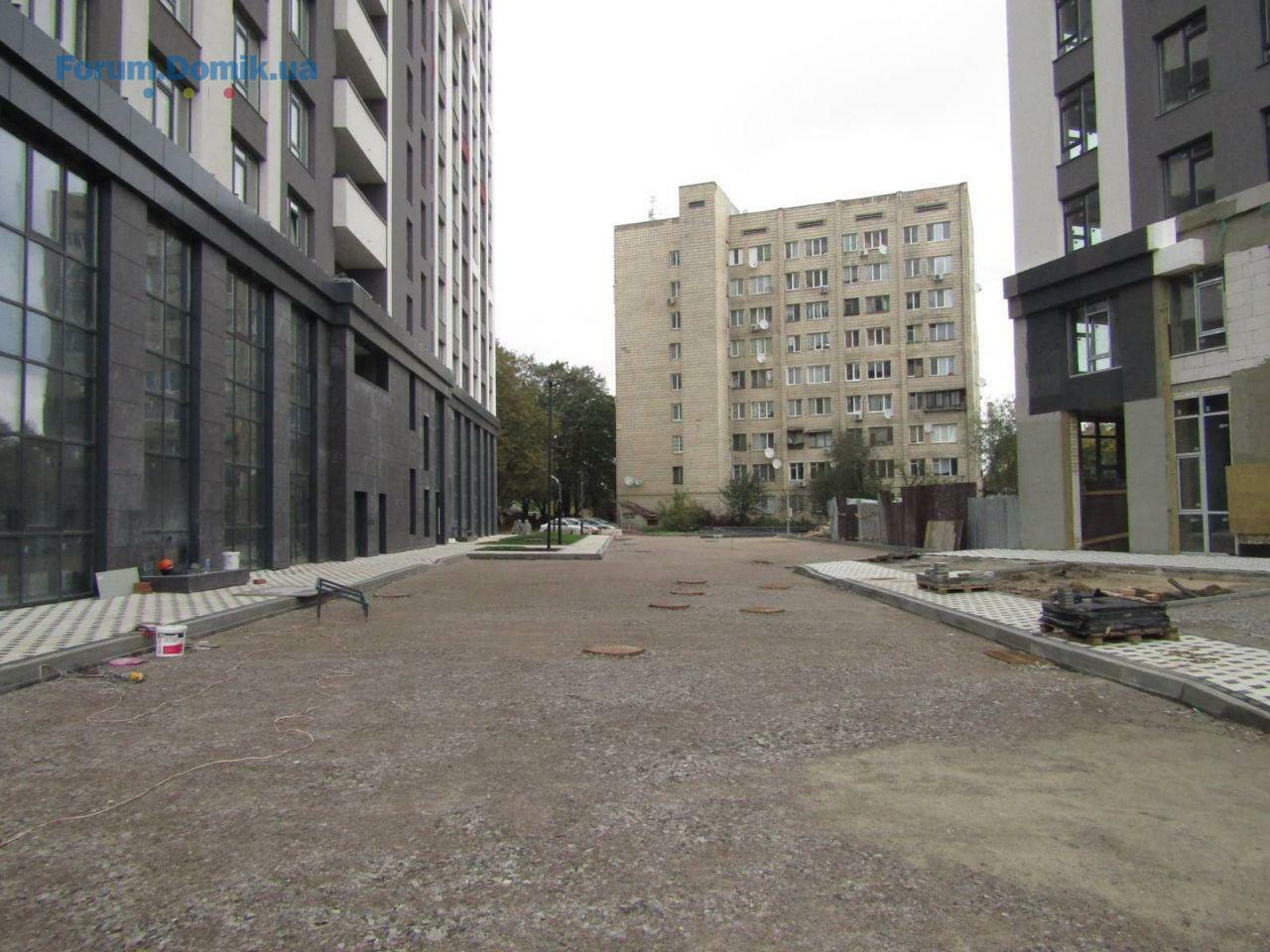

По состоянию на 18 сентября на строительной площадке ЖК «Современный квартал» продолжаются такие работы:
1 секция:
– Устройство накрывков на парапеты нежилой части внутреннего двора.
– Монтаж оборудования крышкой котельной.
– Завершаются работы по декоративному оштукатуриванию стен пожарной лестницы.
– В работе монтаж подвесного потолка системы Армстронг 15-16 этажей.
– В работе сборка этажных щитов учёта.
– Завершены монтажные работы по устройству вентилируемого фасада и декор. элементов.
– Выполнено подключение водоснабжения и канализации.
– Выполнены работы по устройству кровли котельной.
– В работе монтаж насосной.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение клумб.
– Выполняется монтаж зарядных станций для электрокаров.
2 секция:
– В работе оштукатуривание и окрашивание фасада.
– В работе устройство оконных отливов.
– Выполняются работы по устройству гидроизоляции холодных переходов.
– Завершены работы по монтажу лифтового оборудования.
– Выполнен монтаж лифтового оборудования.
– В работе укладка наполькой плитки 6-8 этажах.

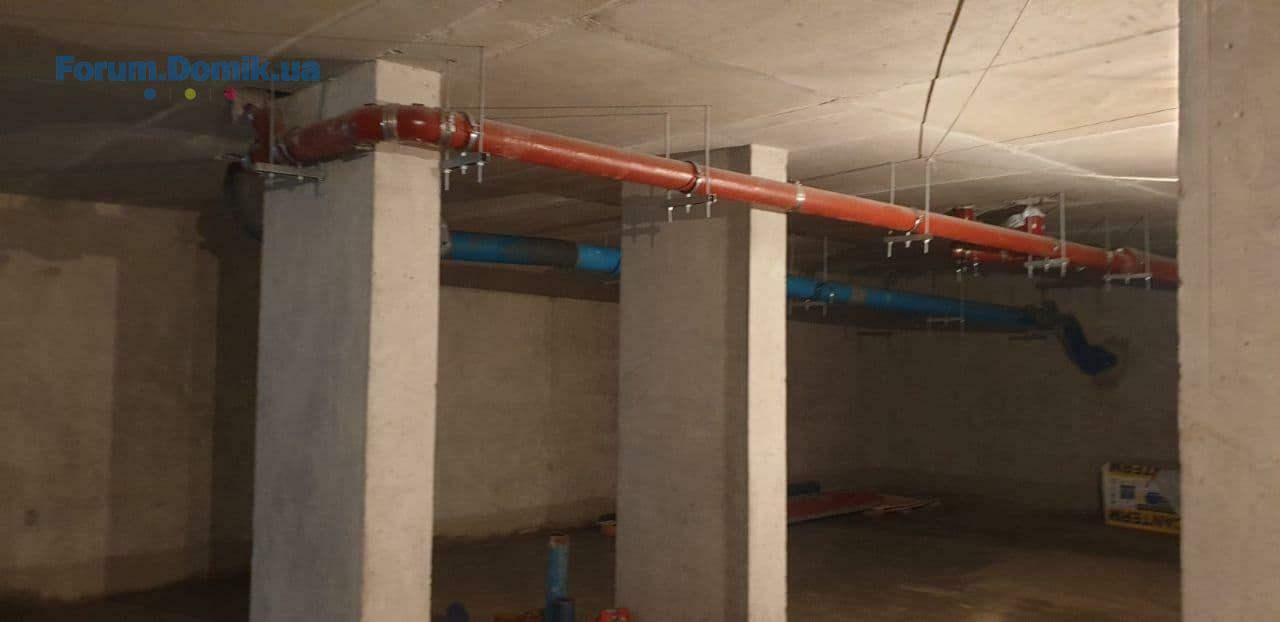

– В работе устройство горизонтальной разводки водоснабжения в подвальном помещении.
– Выполняется монтаж противопожарных дверей.
– Завершены внешние работы по устройству водоснабжения и канализации 2 секции.
– В работе устройство бордюров и дорожных бортов.
– В работе подготовка под устройство тротуарной плитки.
3 секция:

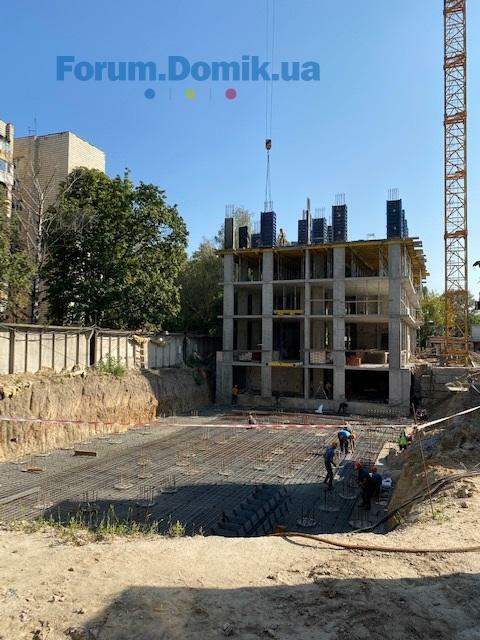

– Выполнена гидроизоляции бетонной подготовки.

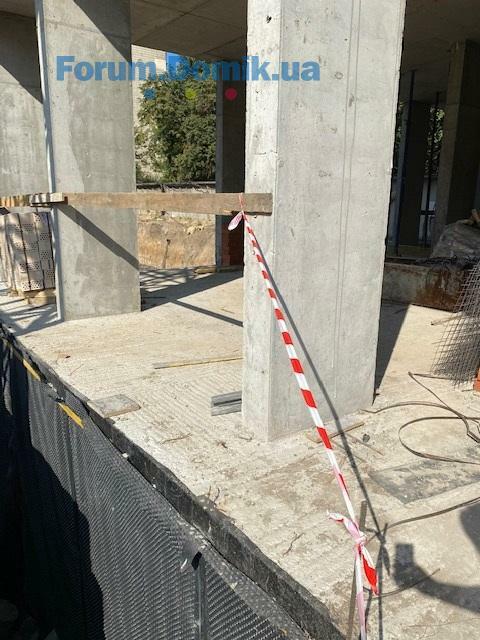

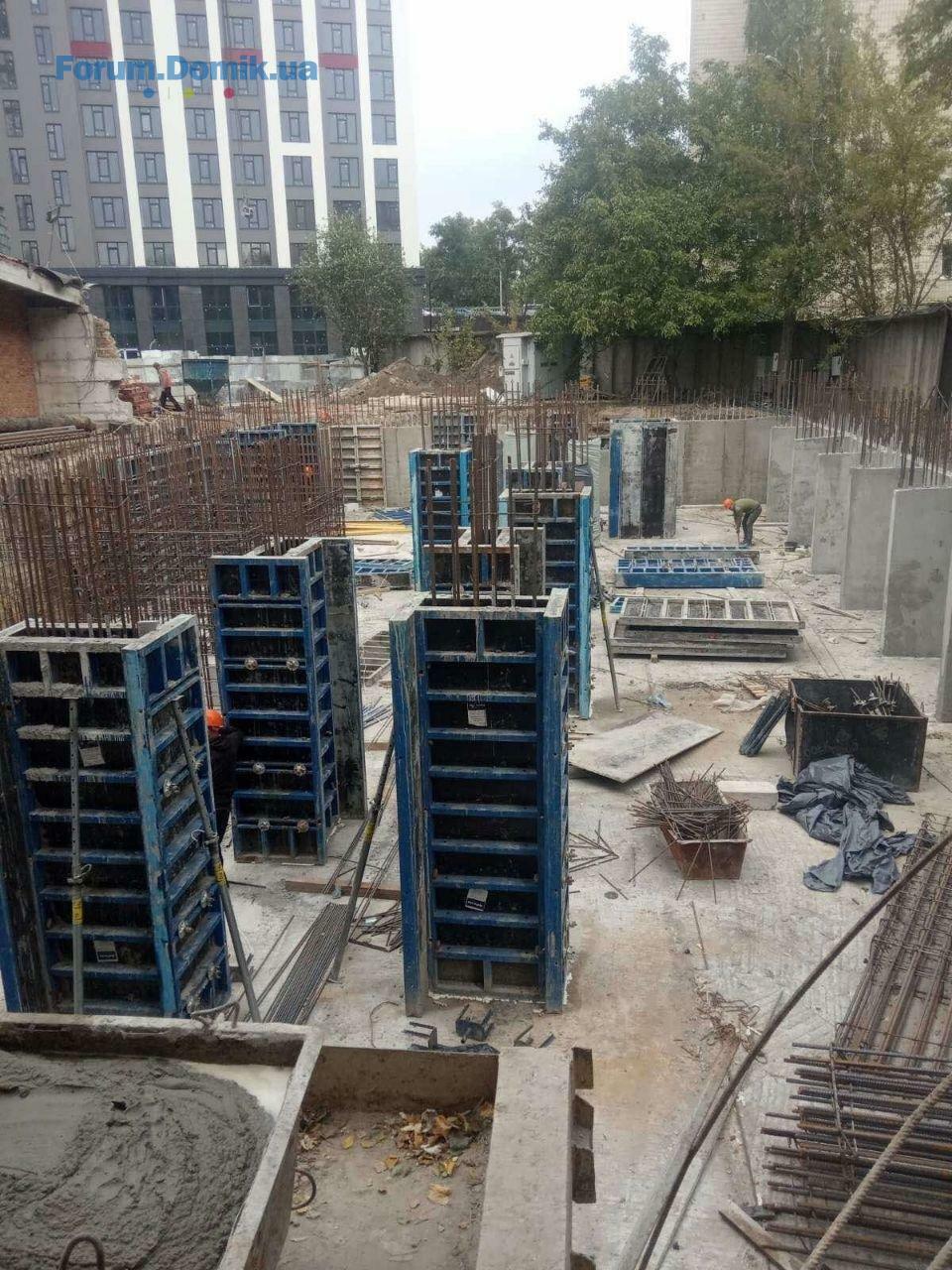

– В работе армирование и бетонирование фундаментной плиты.

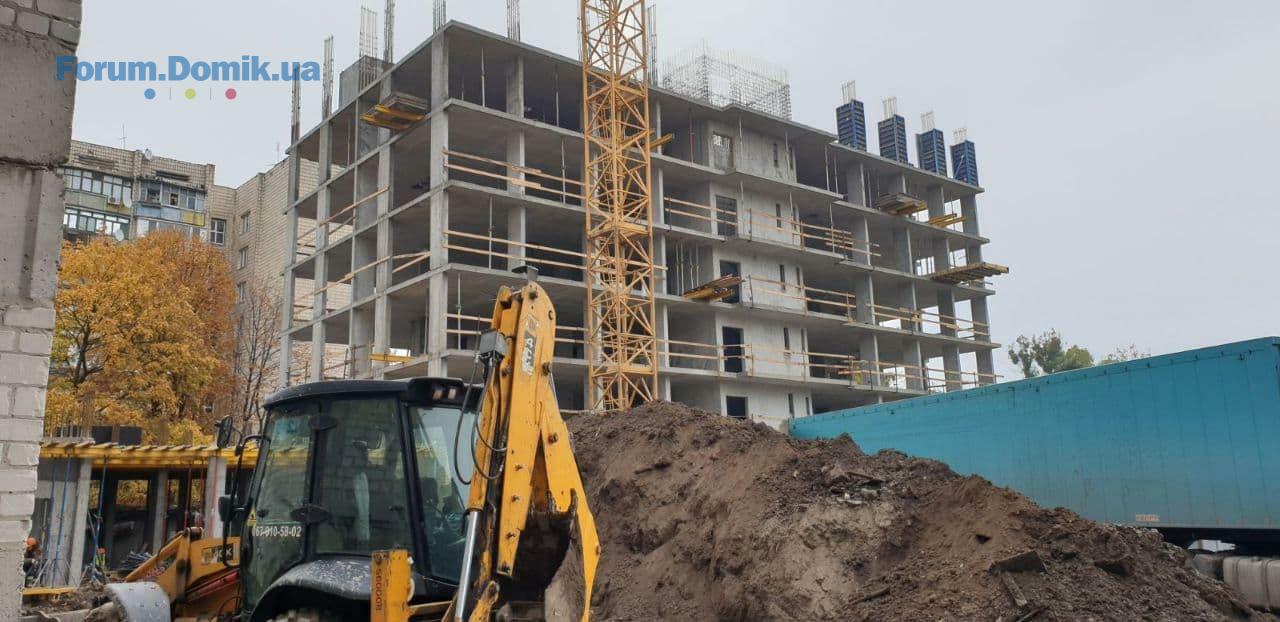

4 секция:

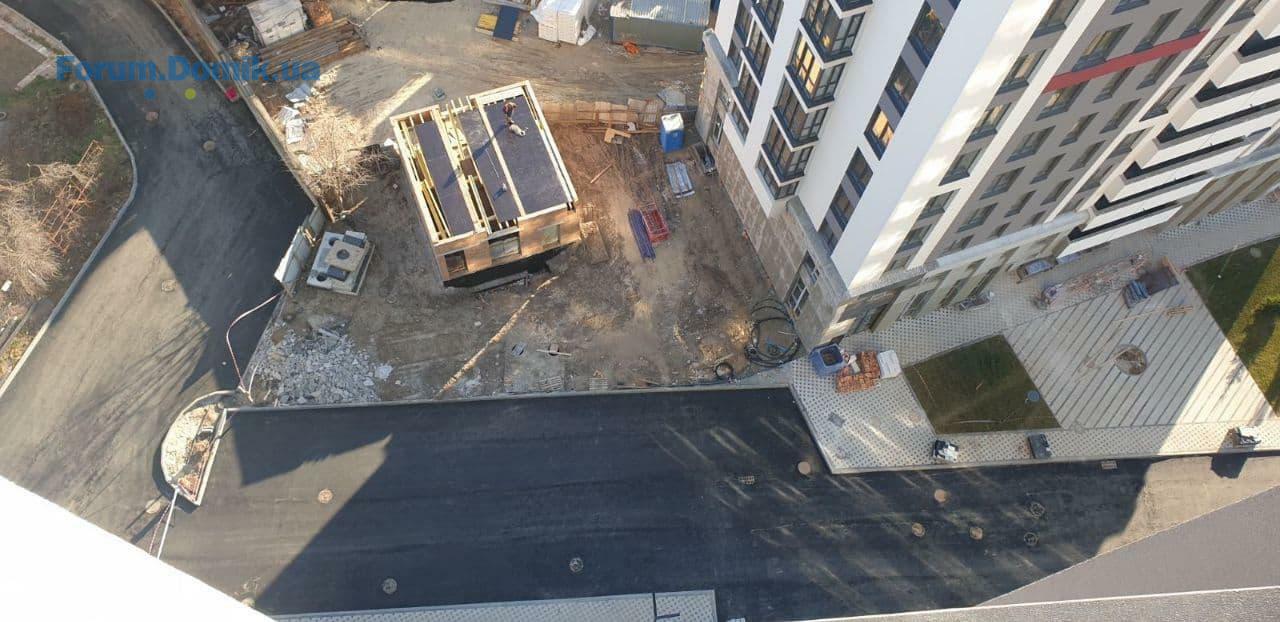

– Выполнено бетонирование плиты перекрытия 4 этажа.
– В работе устройство вертикальных элементов 4 этажа.
– Выполнены работы по устройству вертикальной гидроизоляции стен подвала.
– Завершена обратная засыпка.
– В работе кладка подвальных помещений.
– В работе кладка внешний стен и простенков 1 этажа.
1 секция:
– Устройство накрывков на парапеты нежилой части внутреннего двора.
– Монтаж оборудования крышкой котельной.
– Завершаются работы по декоративному оштукатуриванию стен пожарной лестницы.
– В работе монтаж подвесного потолка системы Армстронг 15-16 этажей.
– В работе сборка этажных щитов учёта.
– Завершены монтажные работы по устройству вентилируемого фасада и декор. элементов.
– Выполнено подключение водоснабжения и канализации.
– Выполнены работы по устройству кровли котельной.
– В работе монтаж насосной.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение клумб.
– Выполняется монтаж зарядных станций для электрокаров.
2 секция:
– В работе оштукатуривание и окрашивание фасада.
– В работе устройство оконных отливов.
– Выполняются работы по устройству гидроизоляции холодных переходов.
– Завершены работы по монтажу лифтового оборудования.
– Выполнен монтаж лифтового оборудования.
– В работе укладка наполькой плитки 6-8 этажах.
– В работе устройство горизонтальной разводки водоснабжения в подвальном помещении.
– Выполняется монтаж противопожарных дверей.
– Завершены внешние работы по устройству водоснабжения и канализации 2 секции.
– В работе устройство бордюров и дорожных бортов.
– В работе подготовка под устройство тротуарной плитки.
3 секция:
– Выполнена гидроизоляции бетонной подготовки.
– В работе армирование и бетонирование фундаментной плиты.
4 секция:
– Выполнено бетонирование плиты перекрытия 4 этажа.
– В работе устройство вертикальных элементов 4 этажа.
– Выполнены работы по устройству вертикальной гидроизоляции стен подвала.
– Завершена обратная засыпка.
– В работе кладка подвальных помещений.
– В работе кладка внешний стен и простенков 1 этажа.
ЖК "Современный квартал"

Представник
63
20 червня 2019
07 жовт 2020 07:45

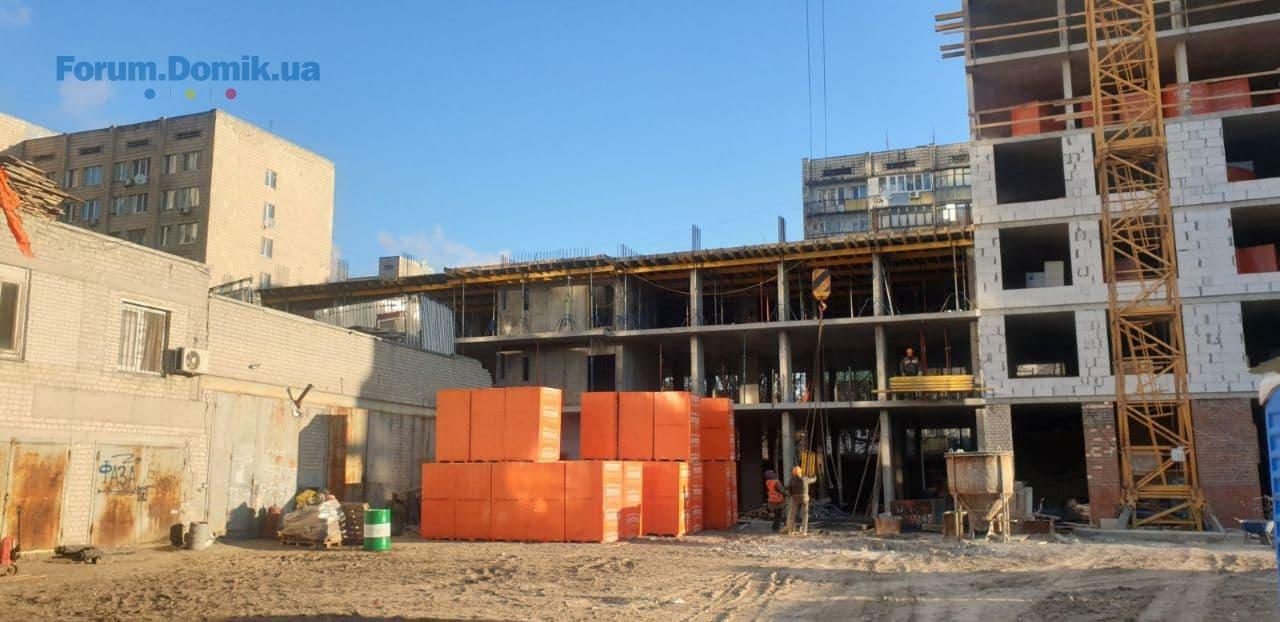

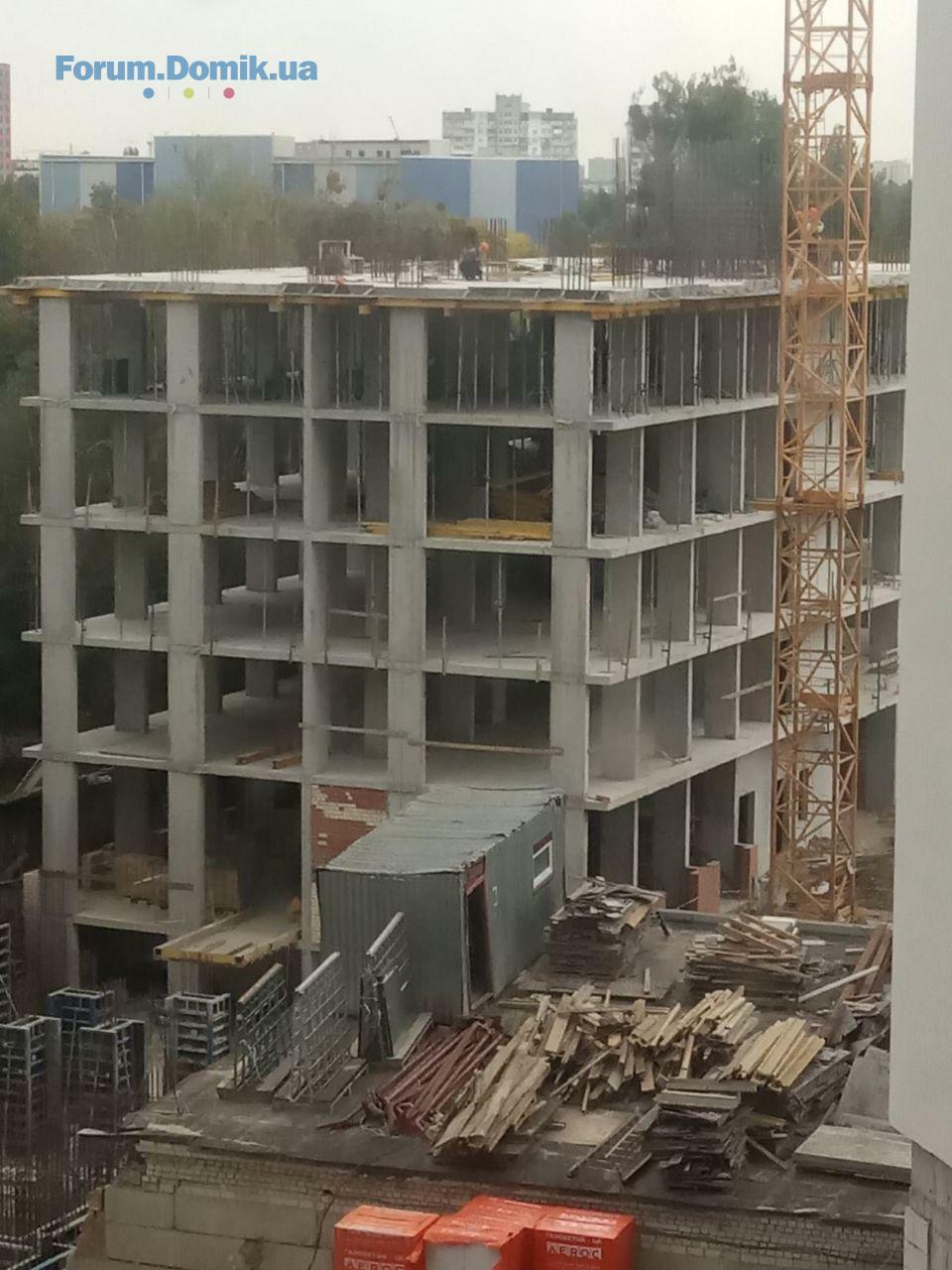

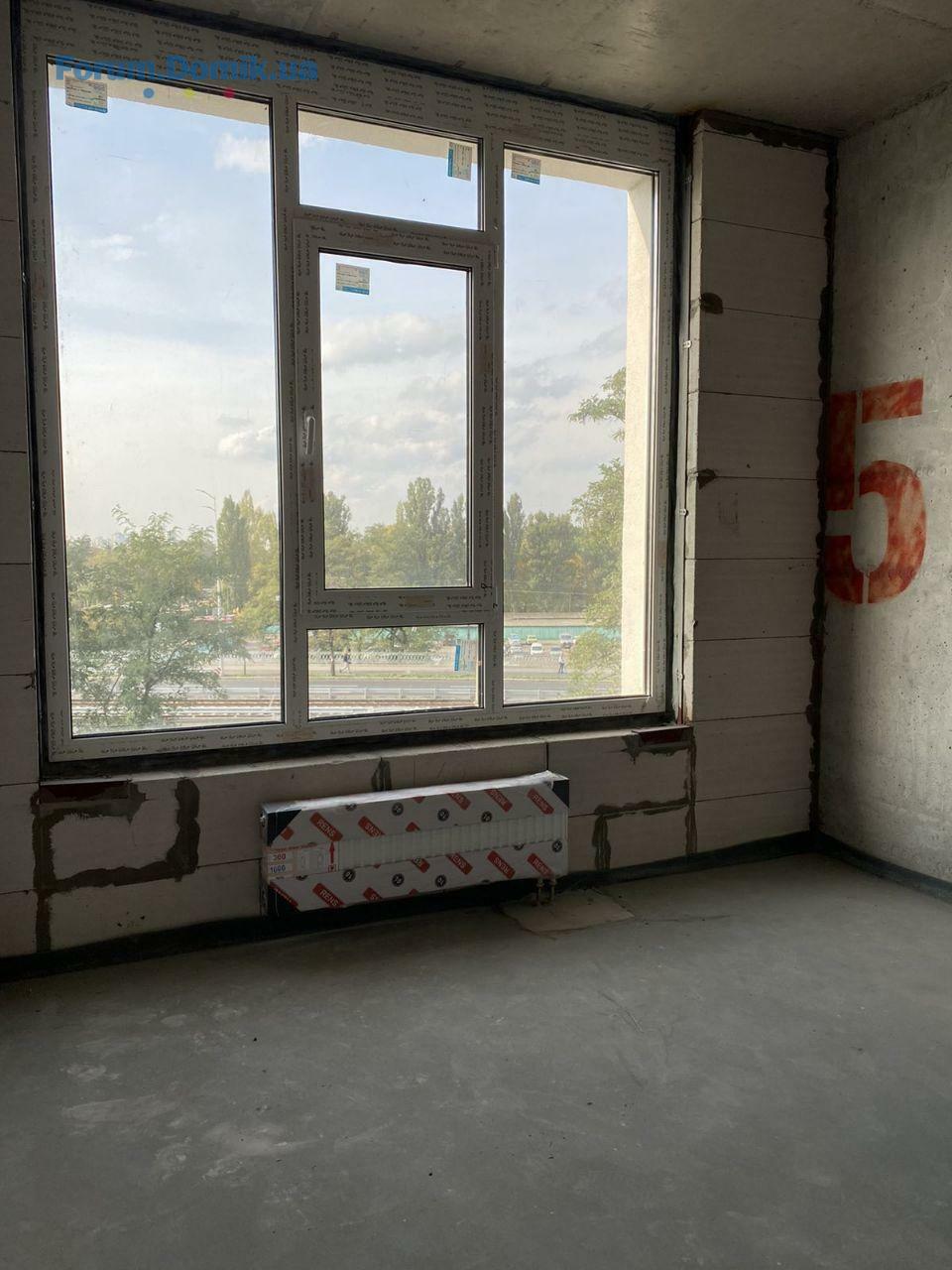

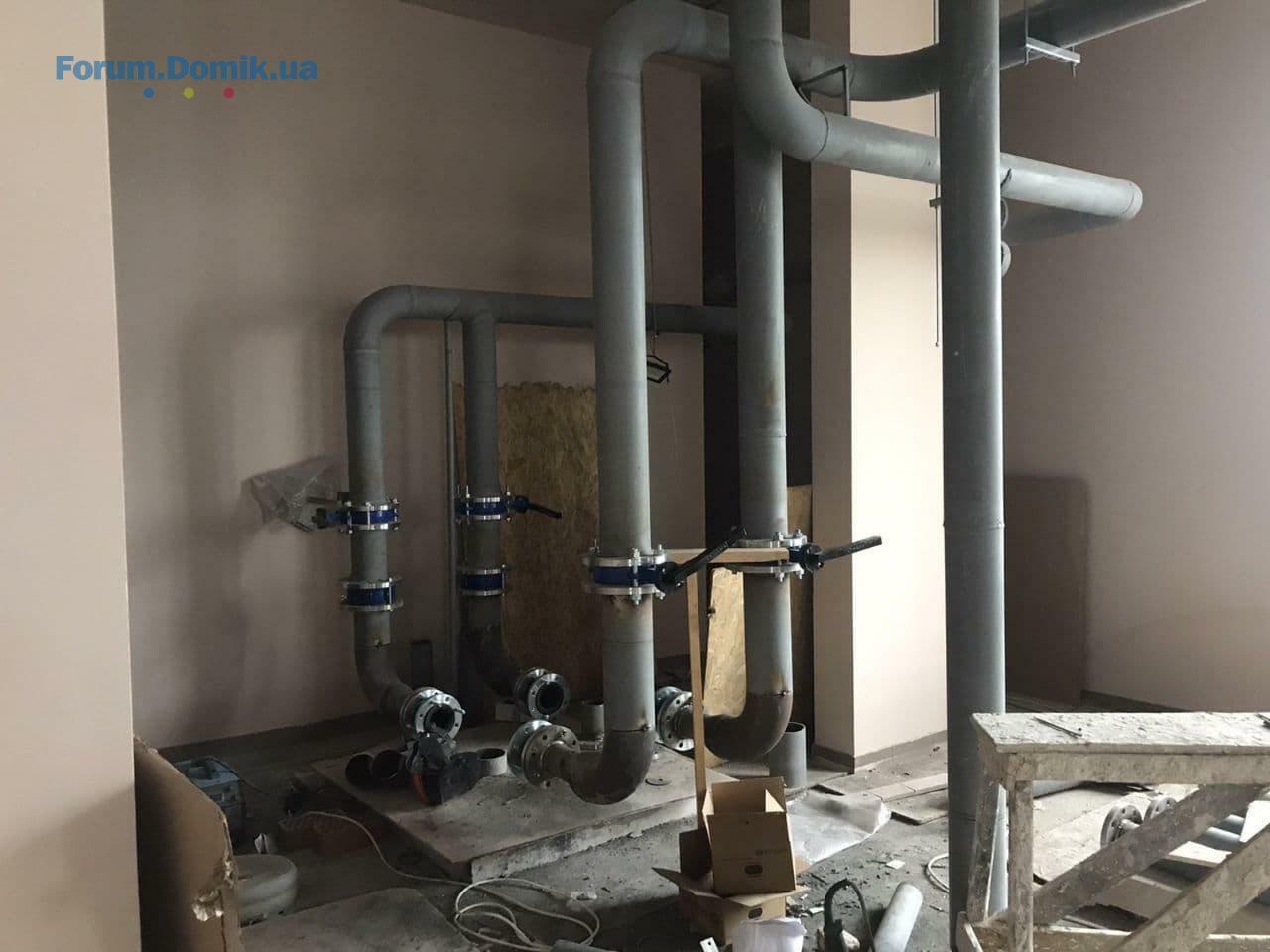

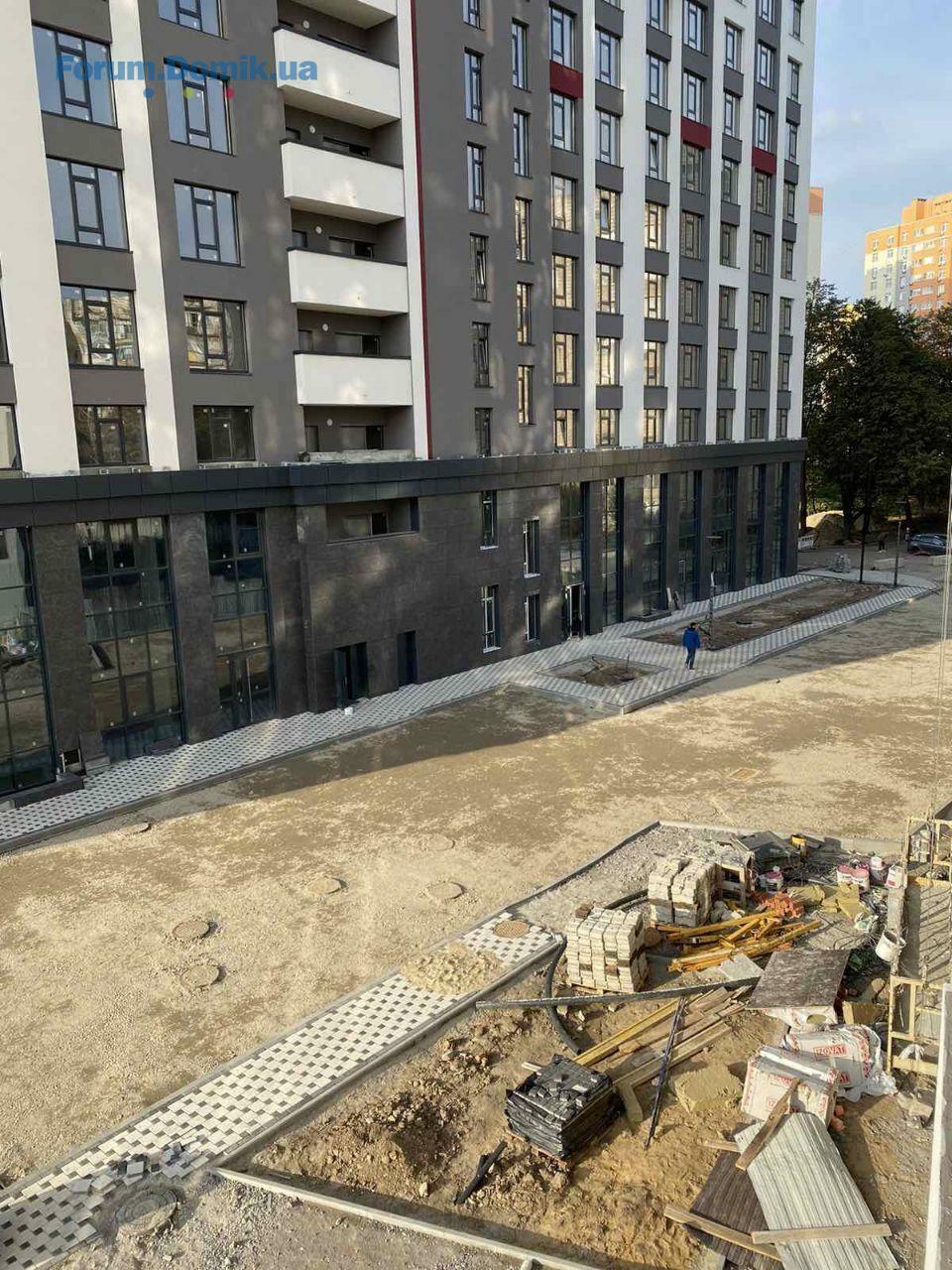

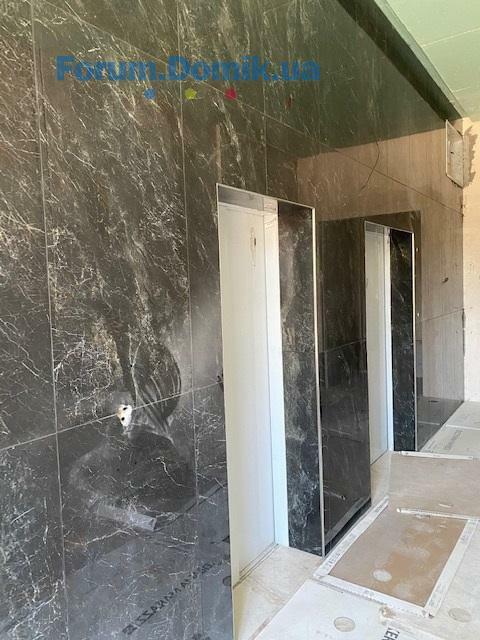

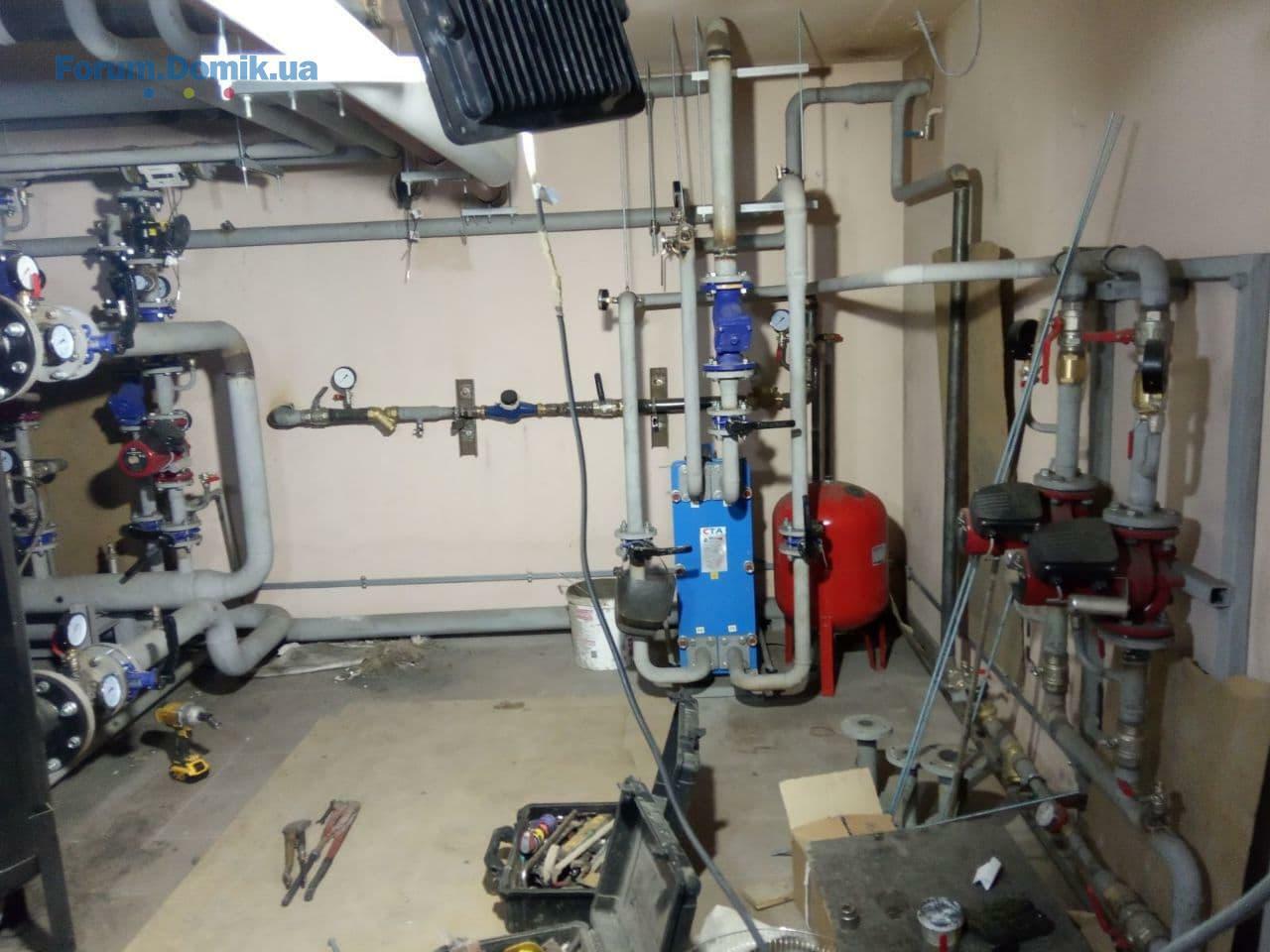

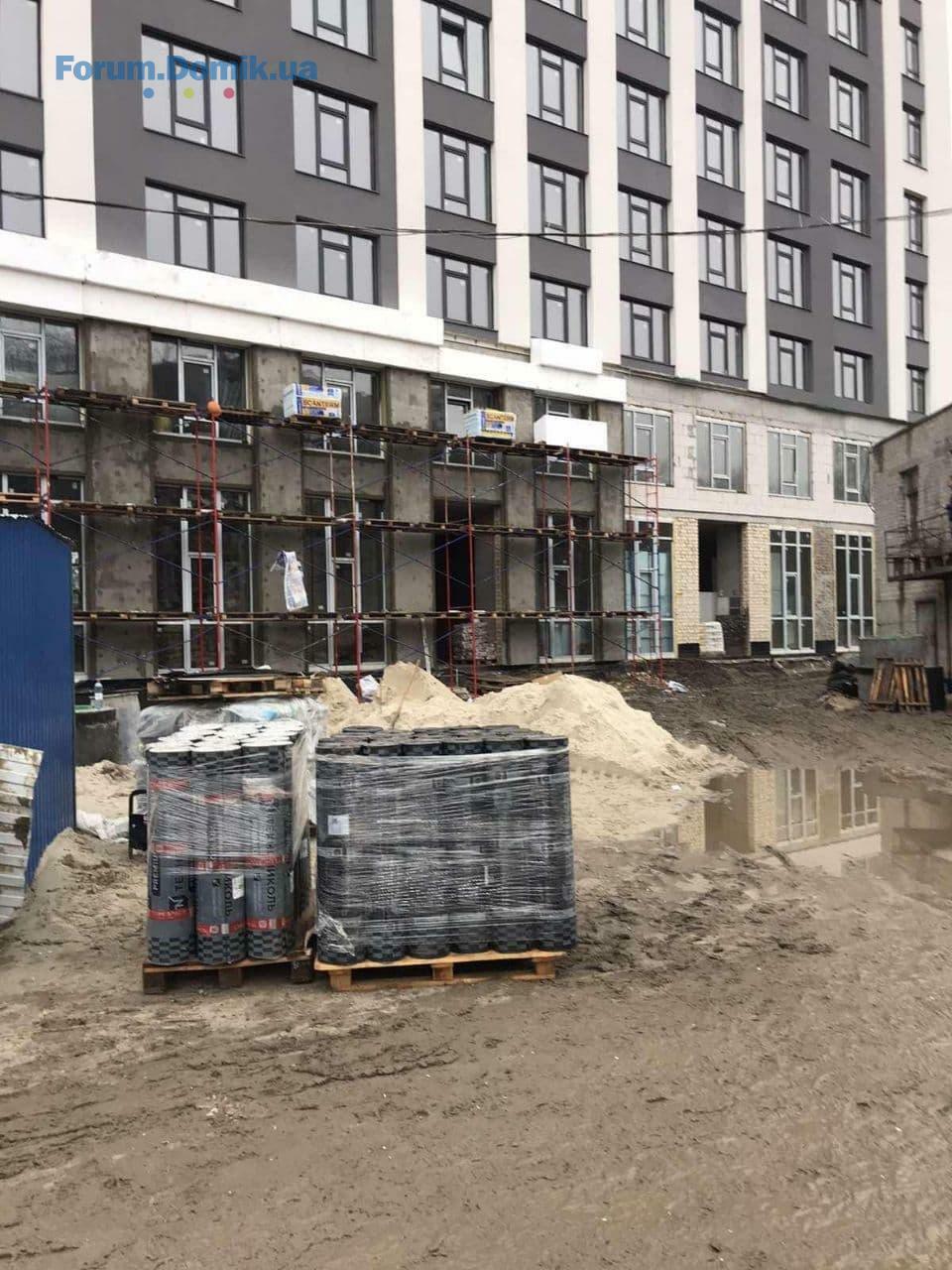

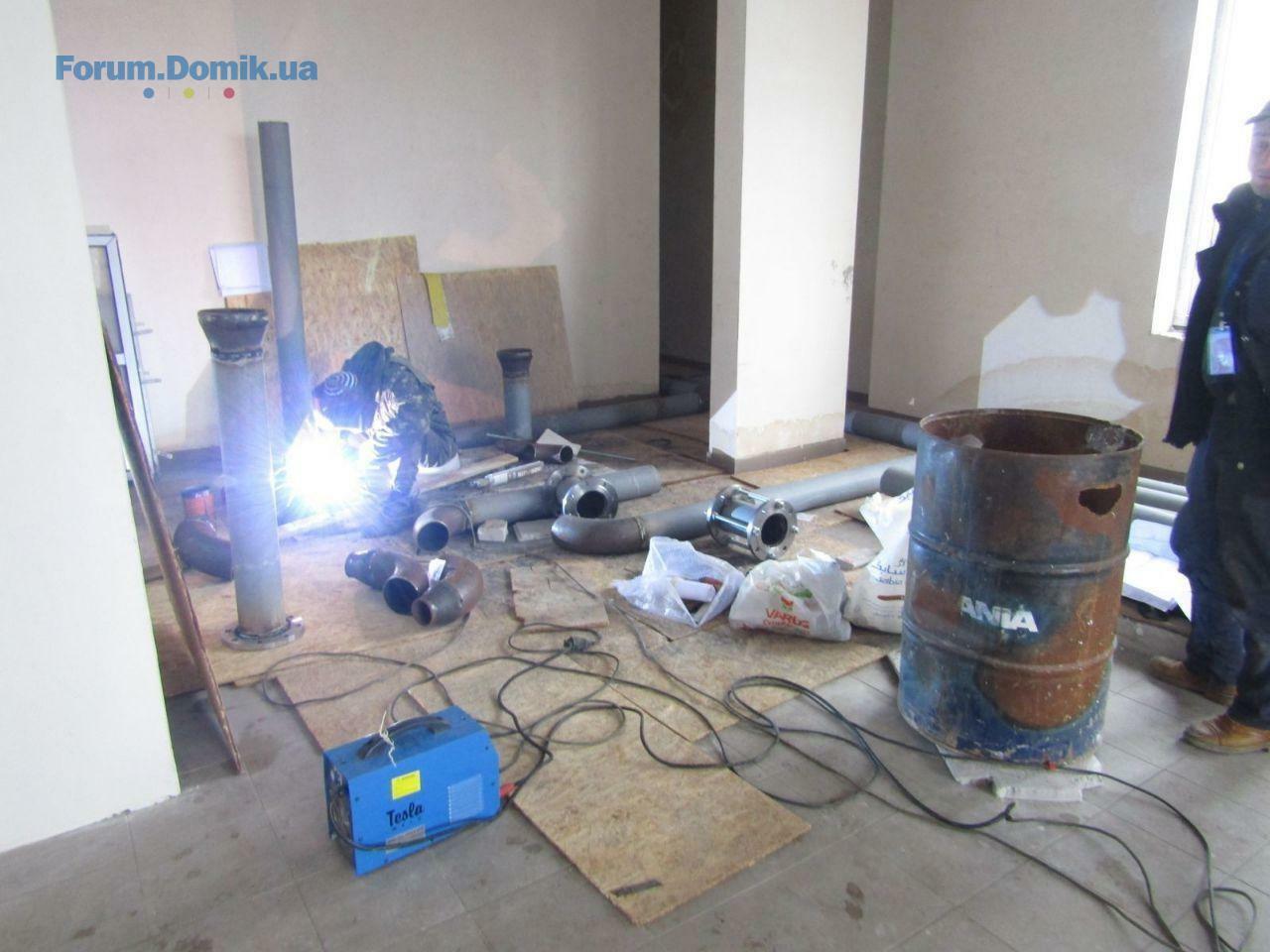

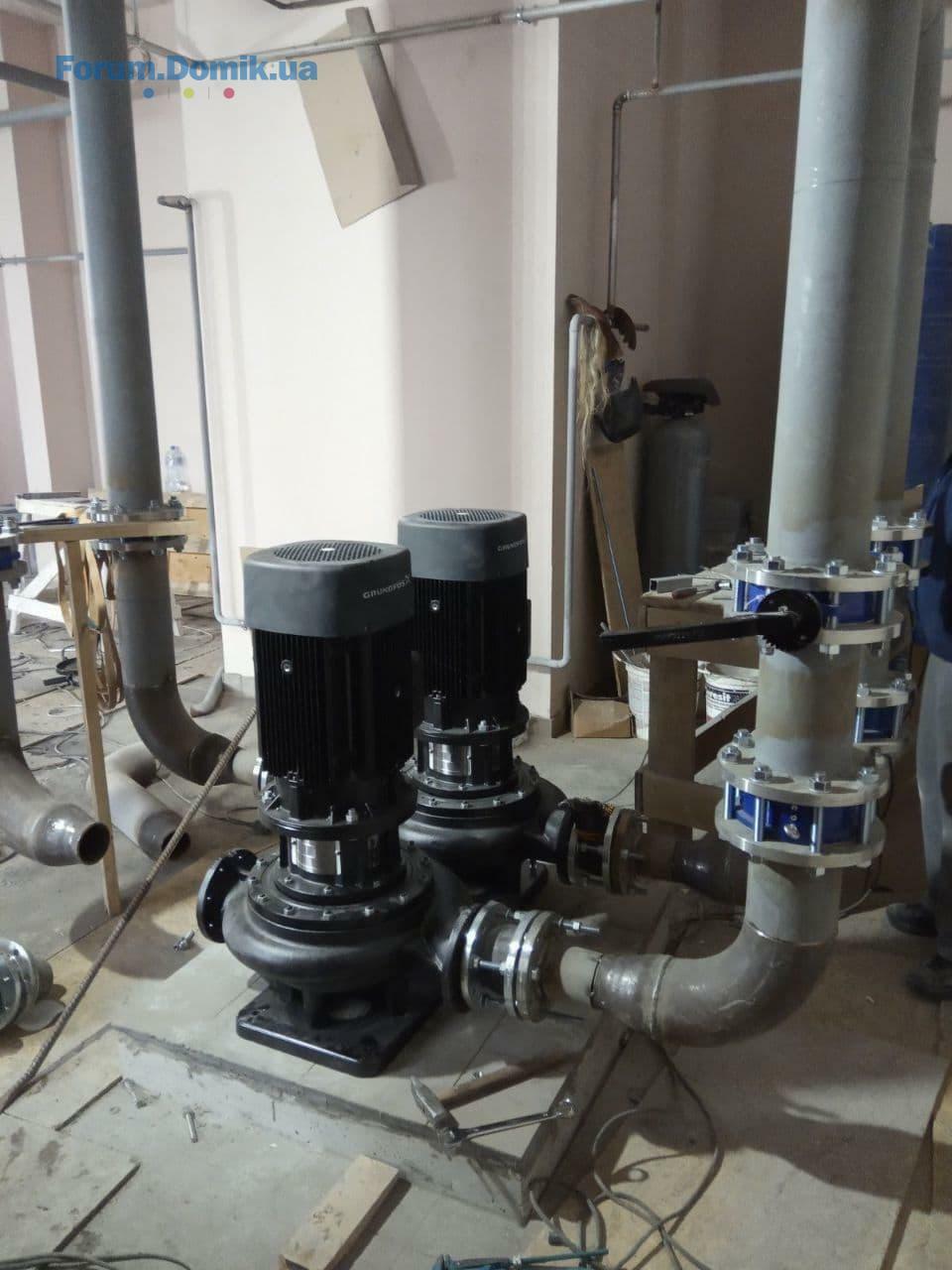

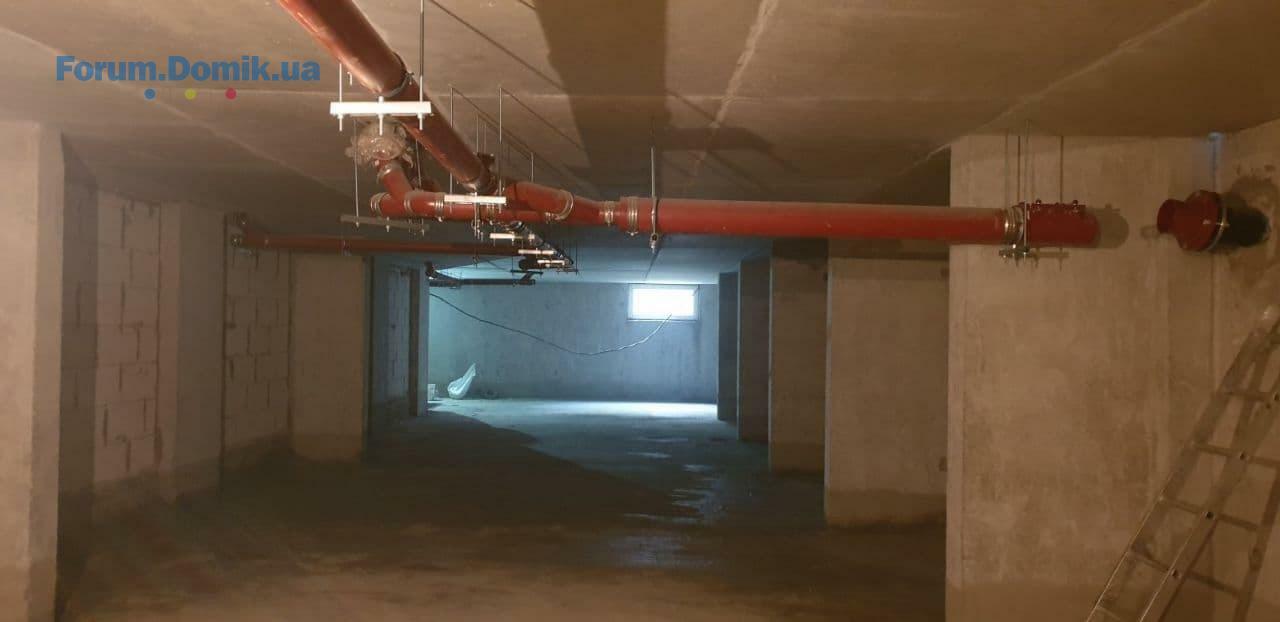

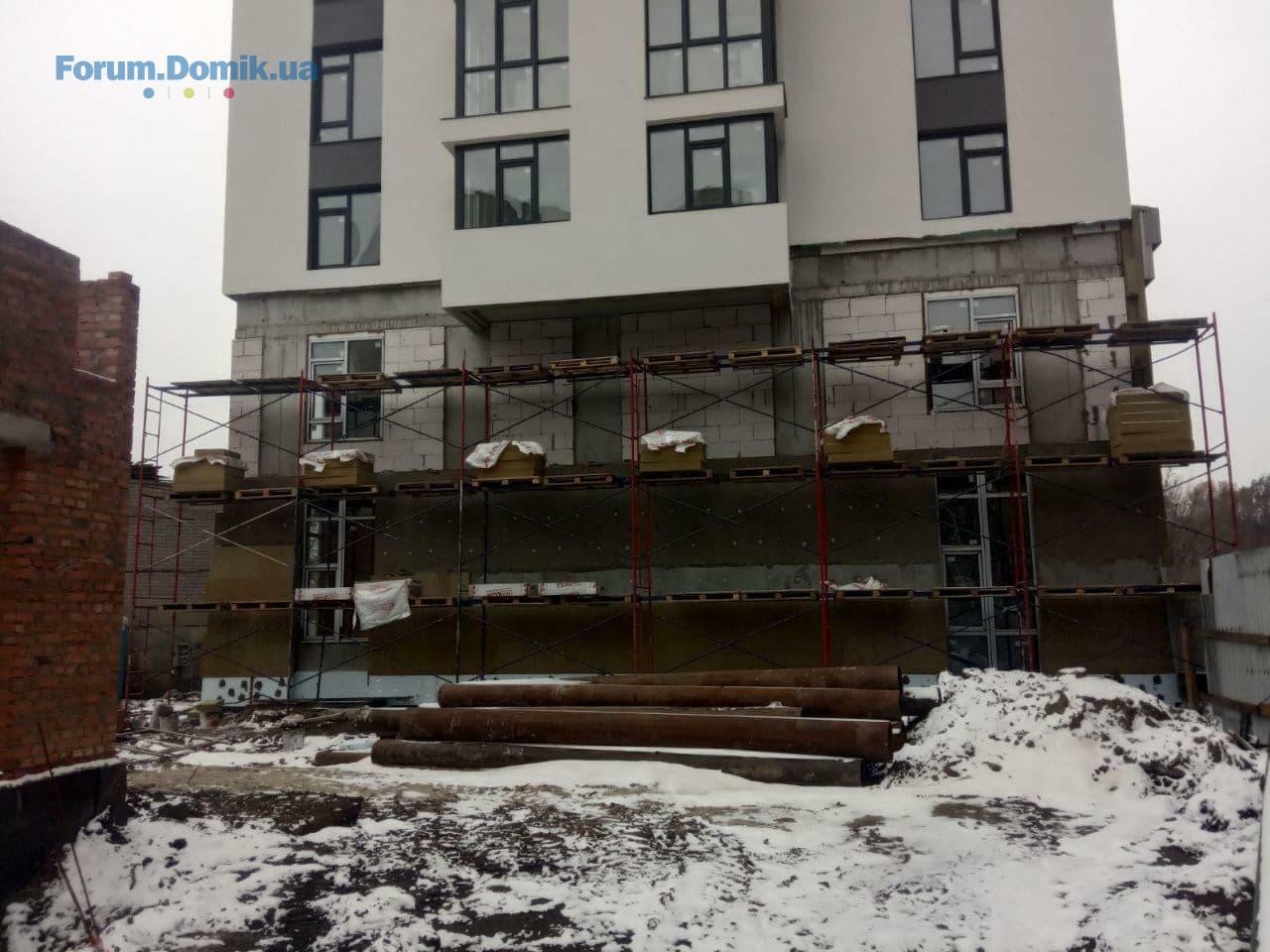

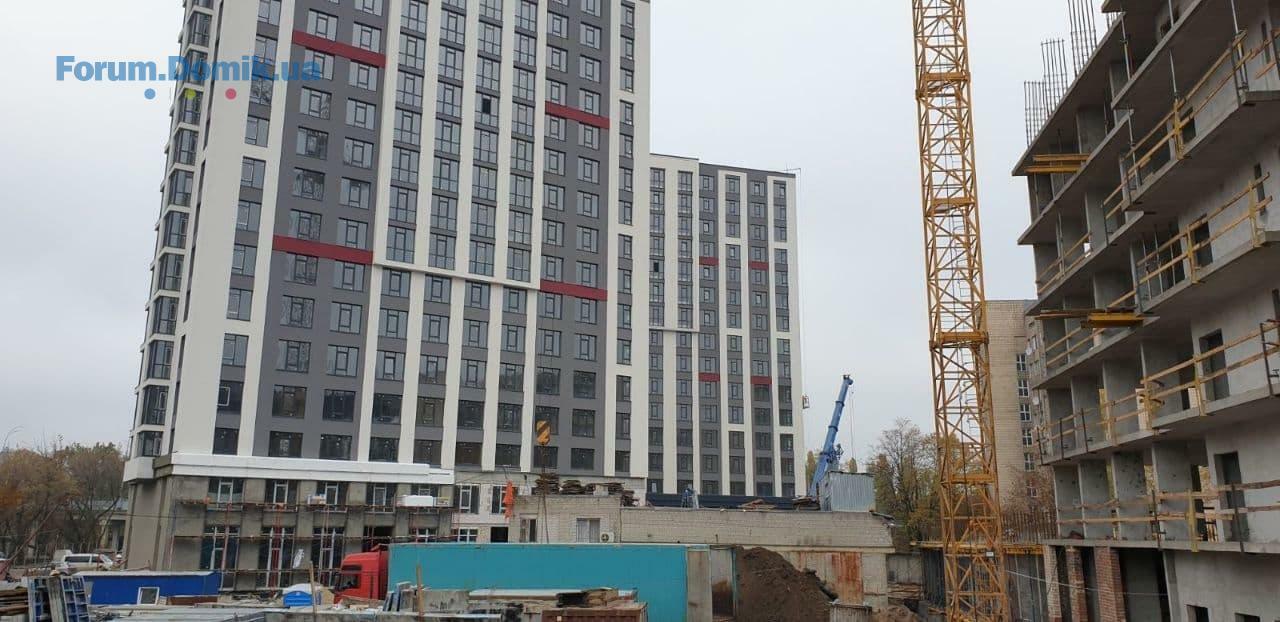

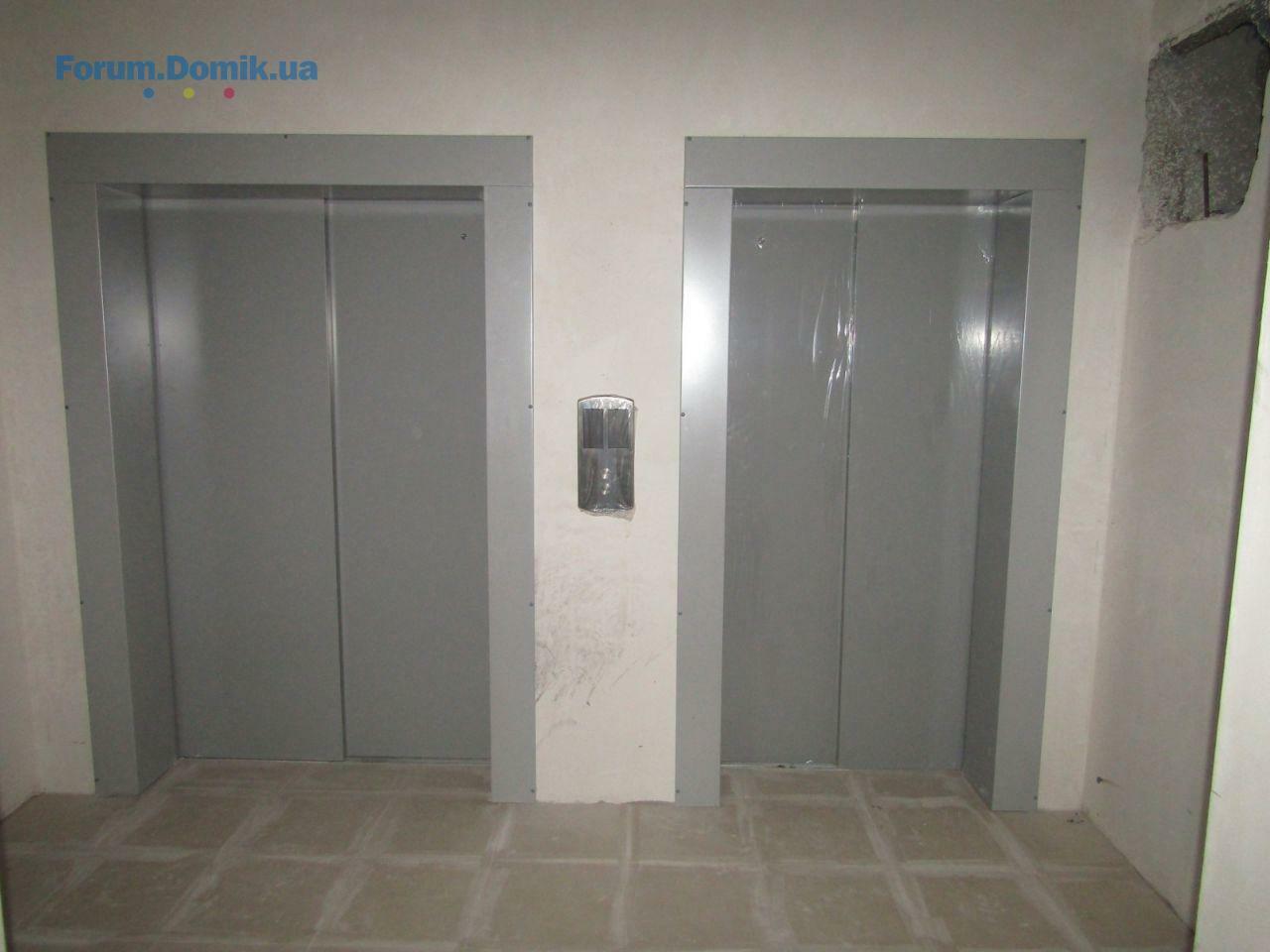

Плохая погода не повод останавливать работы. Так, по состоянию на начало октября, на строительной площадке ЖК "Современный квартал", выполняются следующие работы:
1 секция:
– В работе монтаж оборудования крышкой котельной.
– Завершены работы по декоративному оштукатуриванию стен пожарной лестницы.

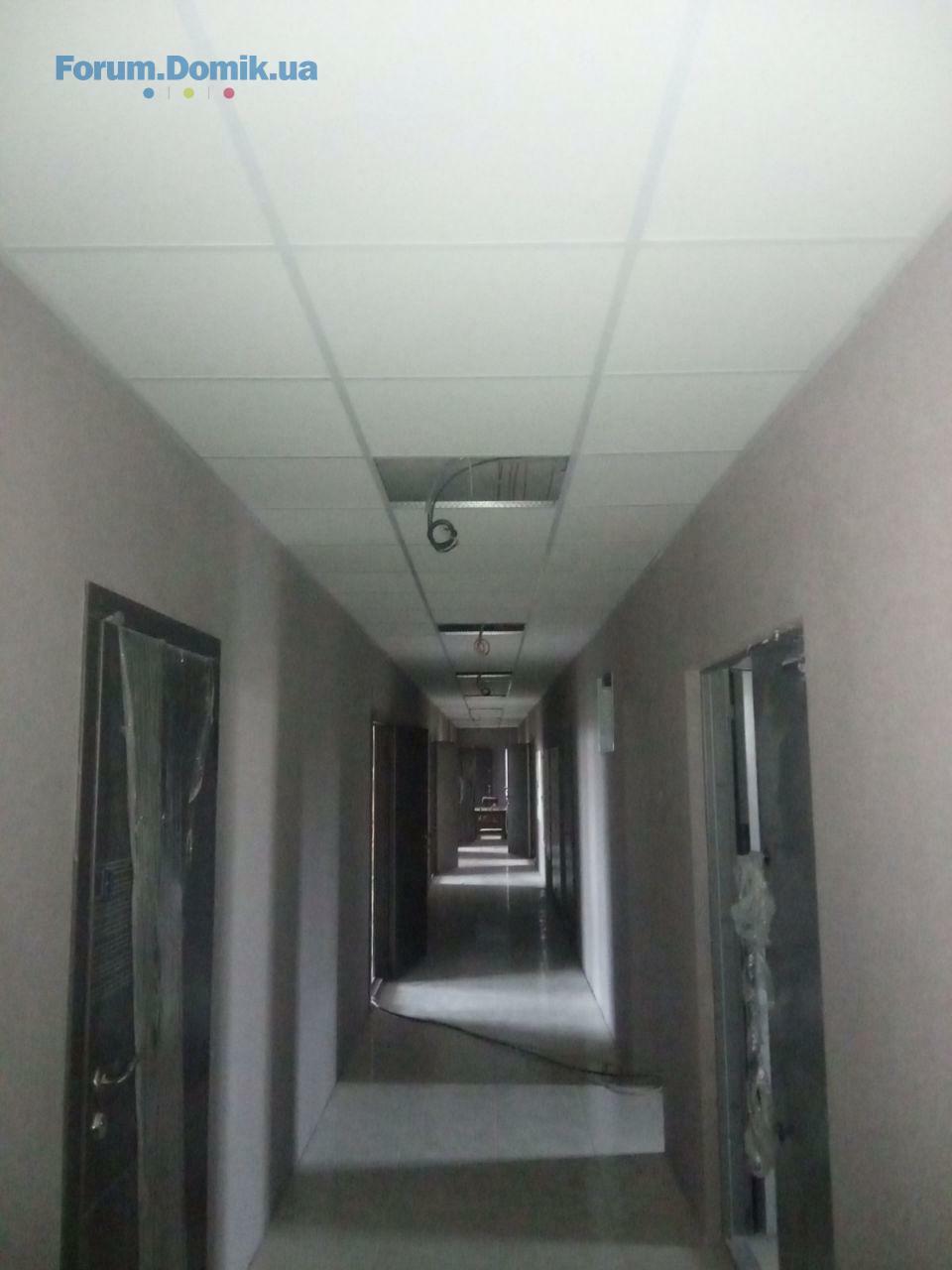

– Завершен монтаж подвесного потолка системы Армстронг 15-16 этажей.
– В работе сборка этажных щитов электроснабжения.
– Выполнены работы по устройству кровли котельной.
– Выполнен монтаж насосной.

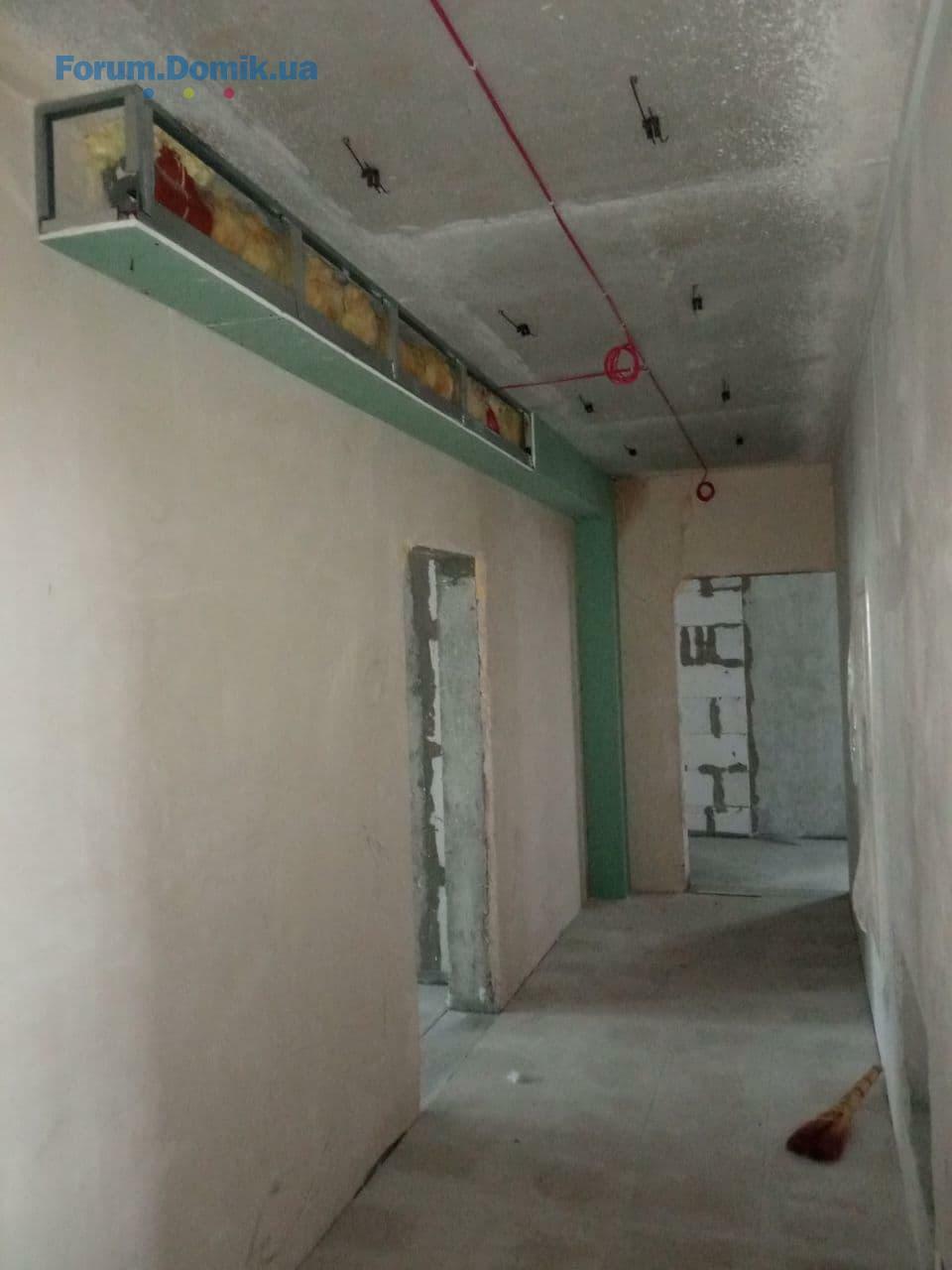

– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение клумб.
– Выполняется монтаж зарядных станций для электрокаров.

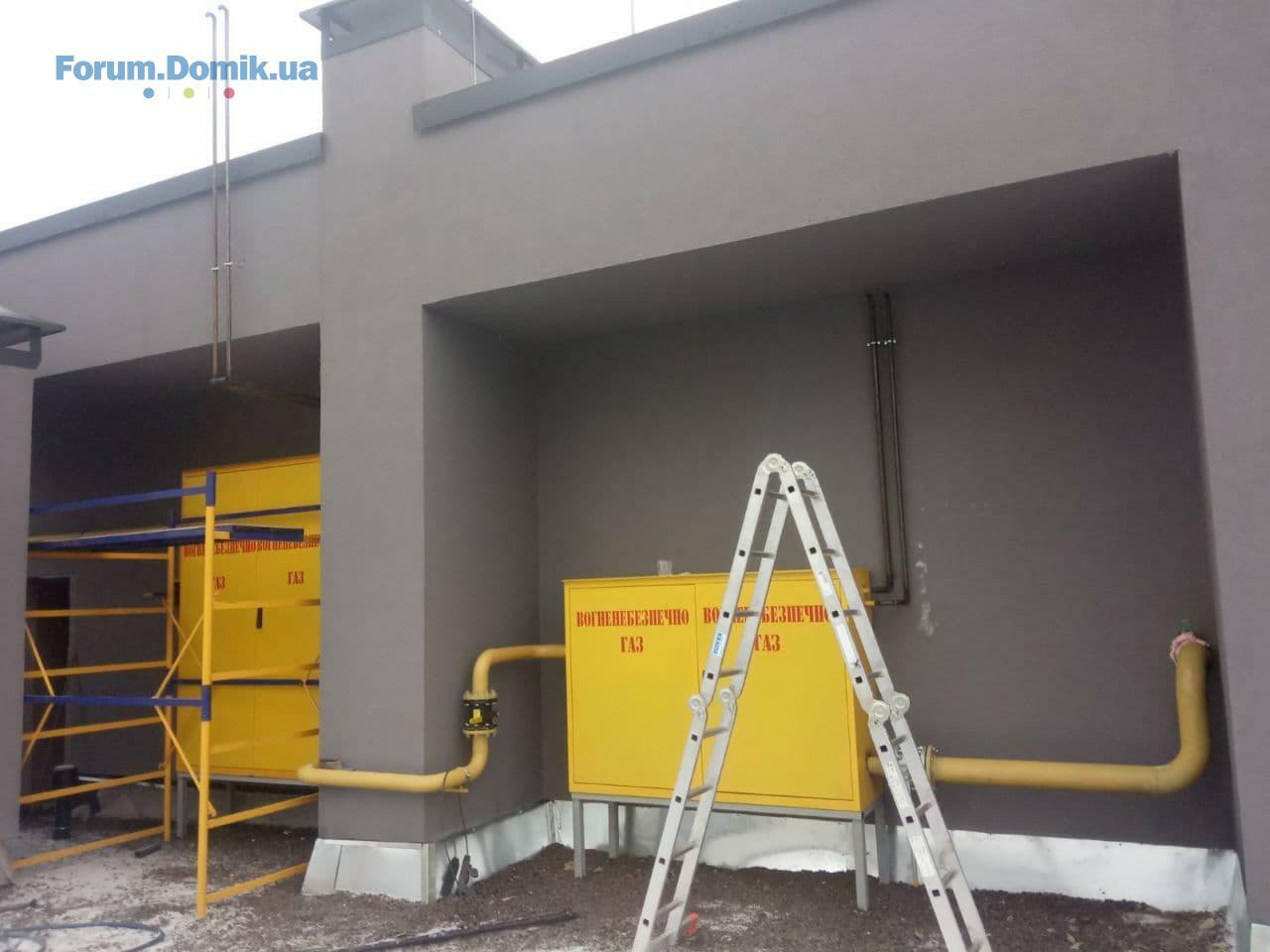

– Выполнено внешнее освещение 1 секции.
– В работе монтаж индивидуального теплового пункта.
– В работе монтаж газовой трубы в котельную.
2 секция:

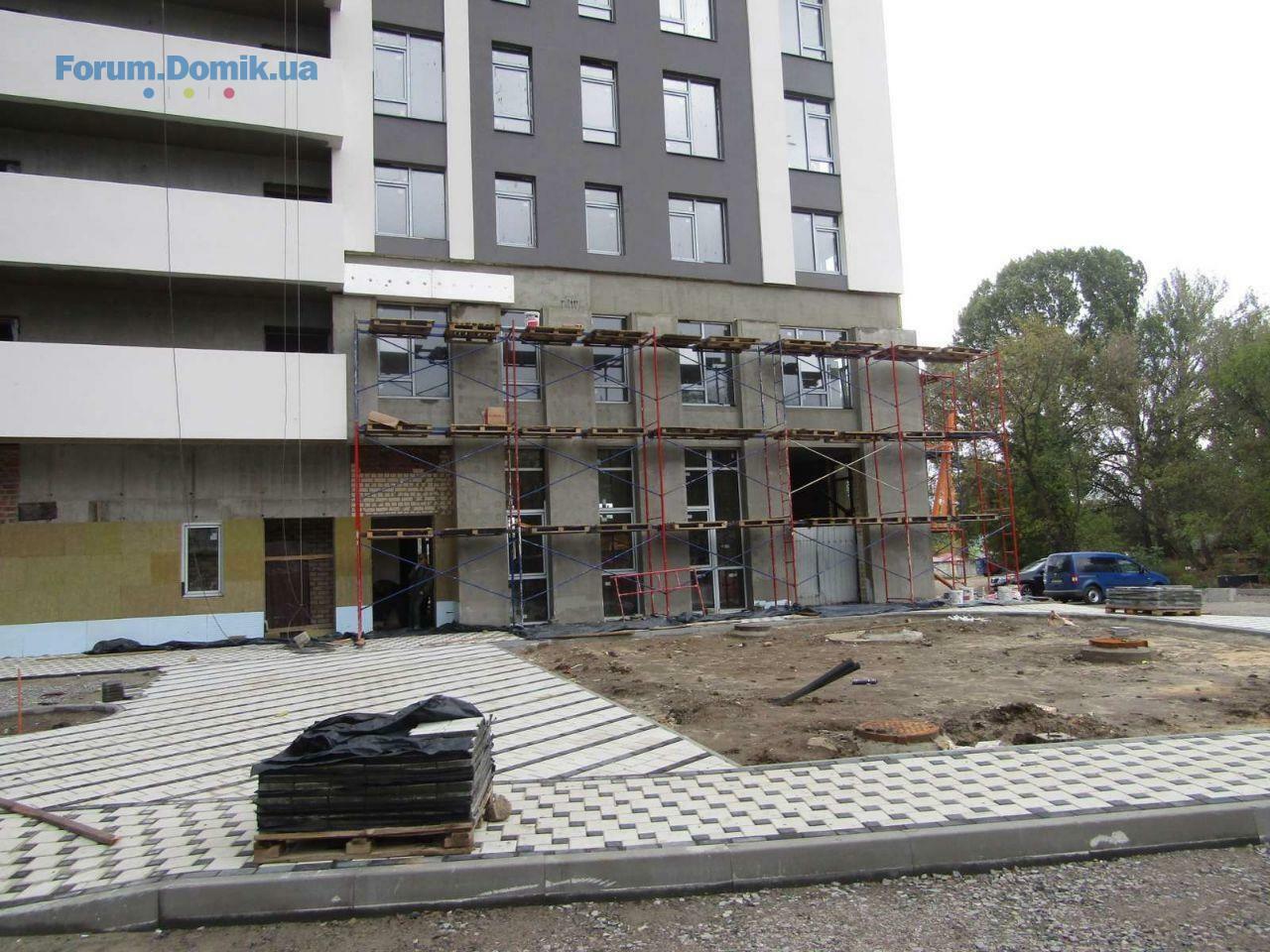

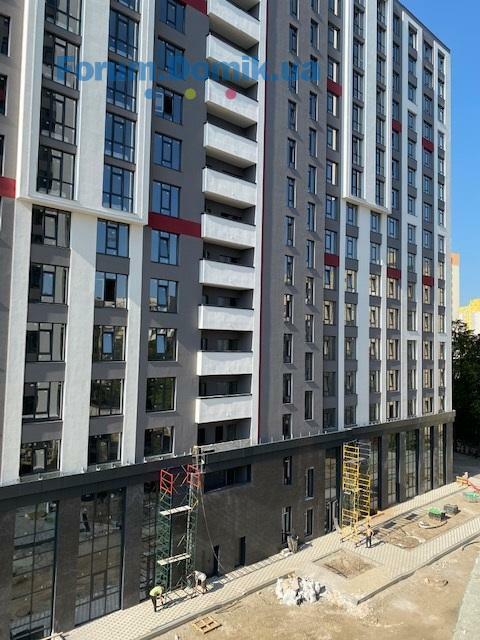

– Завершено оштукатуривание и окрашивание фасада.
– Выполнен монтаж оконных отливов.
– Выполняются работы по устройству гидроизоляции холодных переходов.
– Завершены работы по монтажу лифтового оборудования.

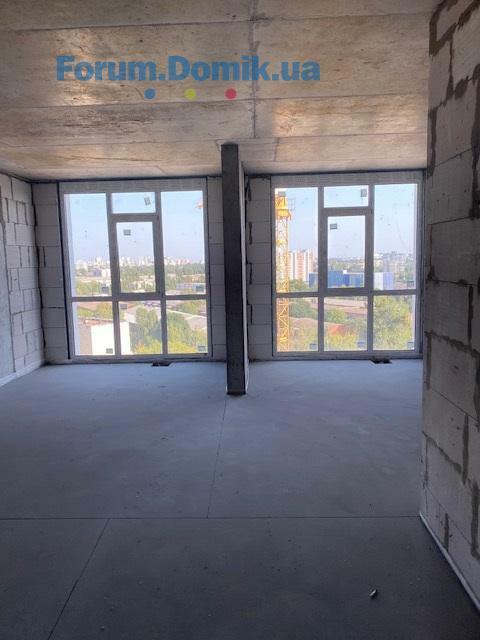

– В работе укладка напольной плитки 8-10 этажей.
– В работе устройство горизонтальной разводки водоснабжения в подвальном помещении.

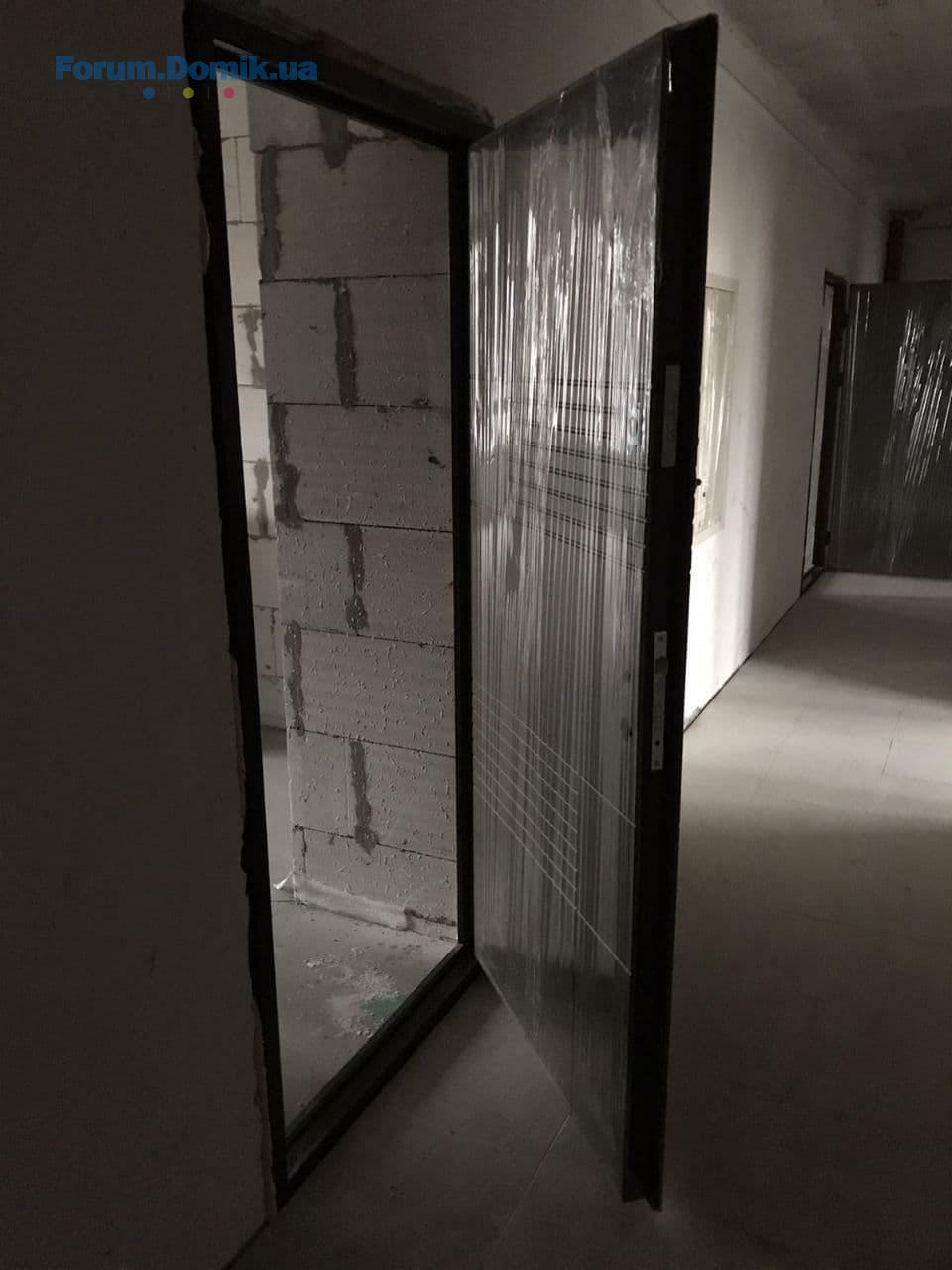

– Выполняется монтаж противопожарных дверей.
– В работе устройство бордюров и дорожных бортов.

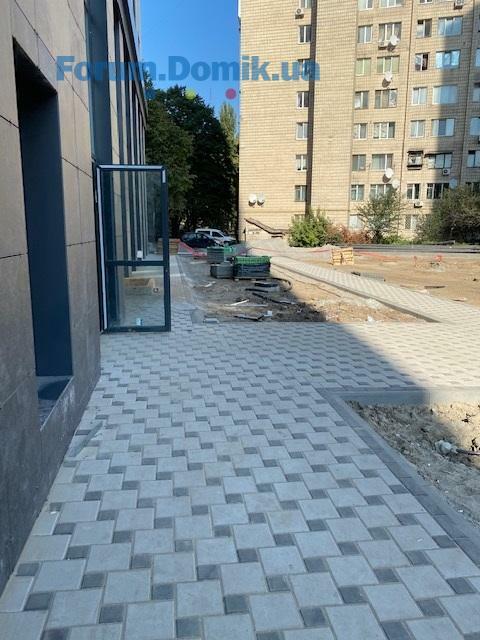

– В работе устройство тротуарной плитки.
– Выполняются кровельные работы.
3 секция:

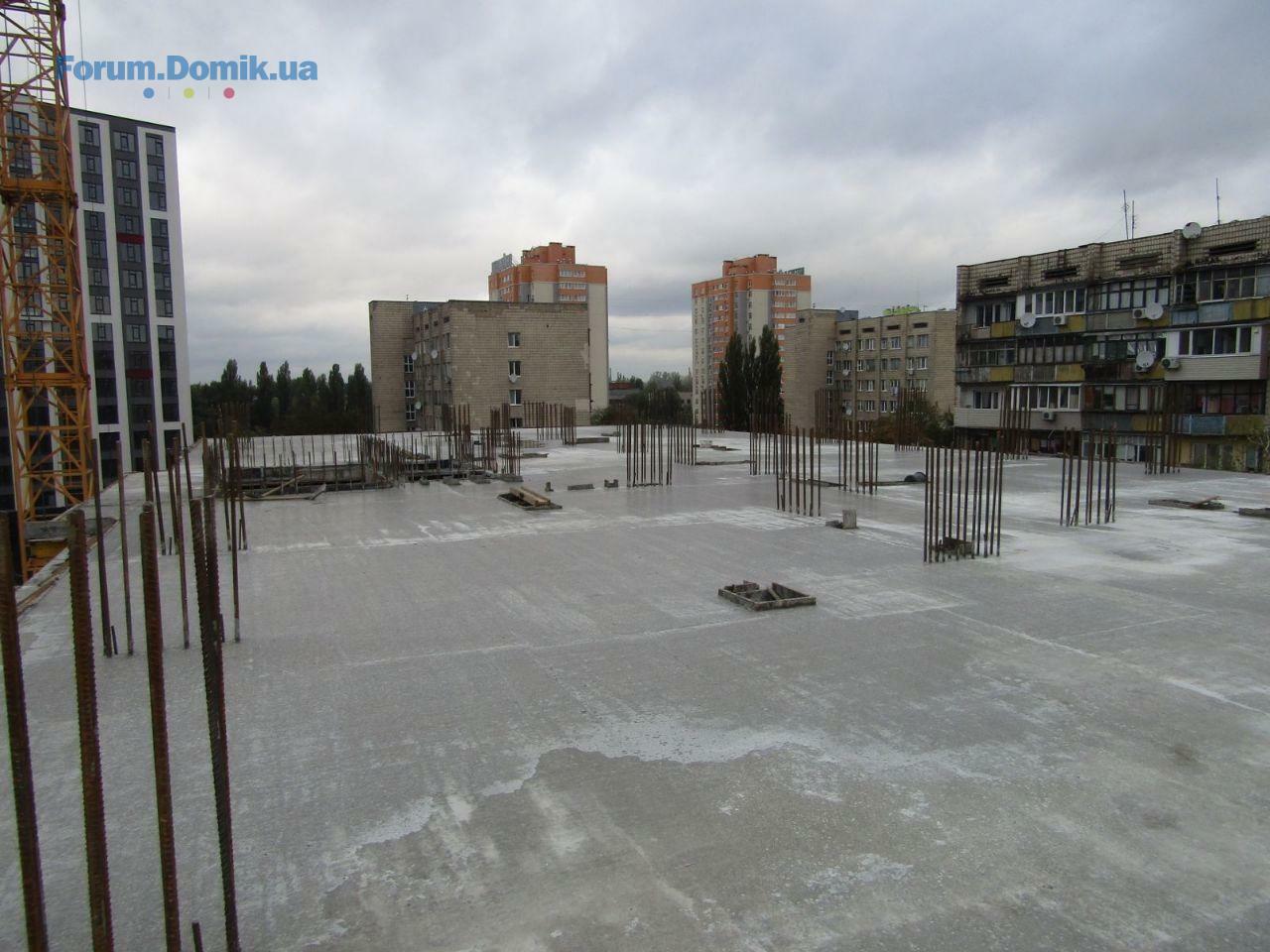

– Выполнено бетонирование фундаментной плиты.
– Выполняются монолитные работы по устройству стен подвального помещения и вертикальных элементов.
4 секция:
– Выполнено бетонирование плиты перекрытия 4 этажа.

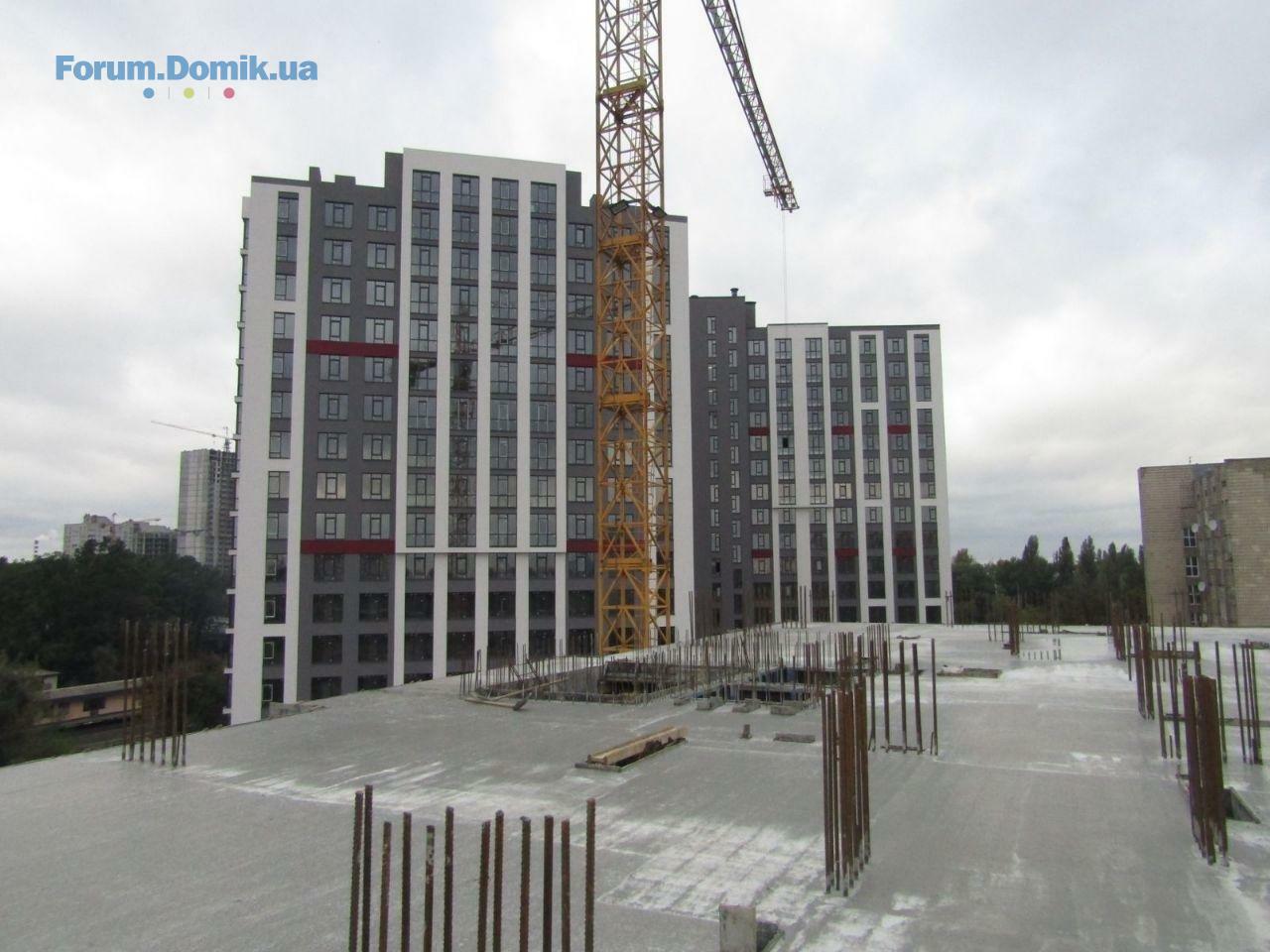

– Завершены работы по устройству вертикальных элементов 5 этажа.

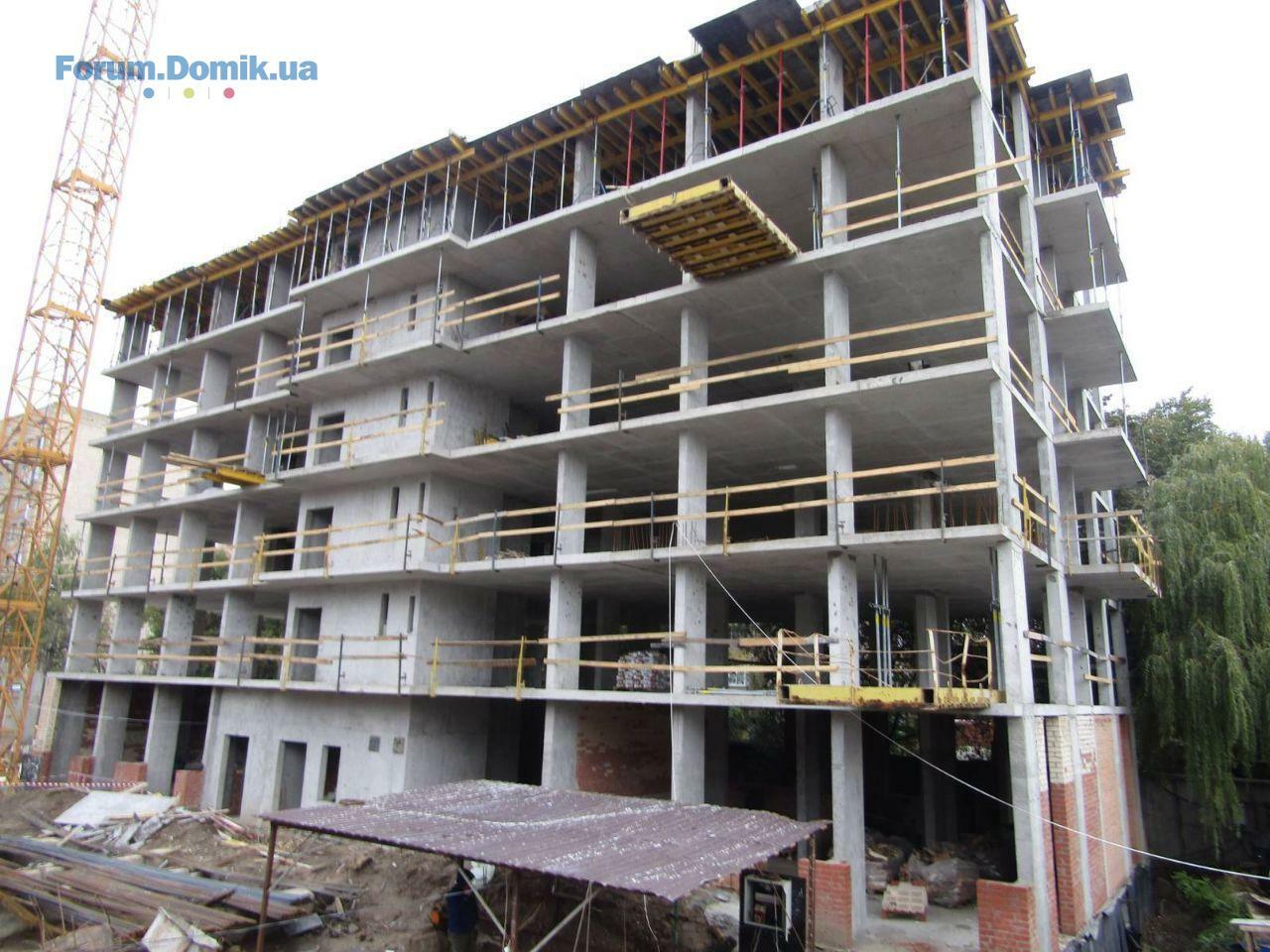

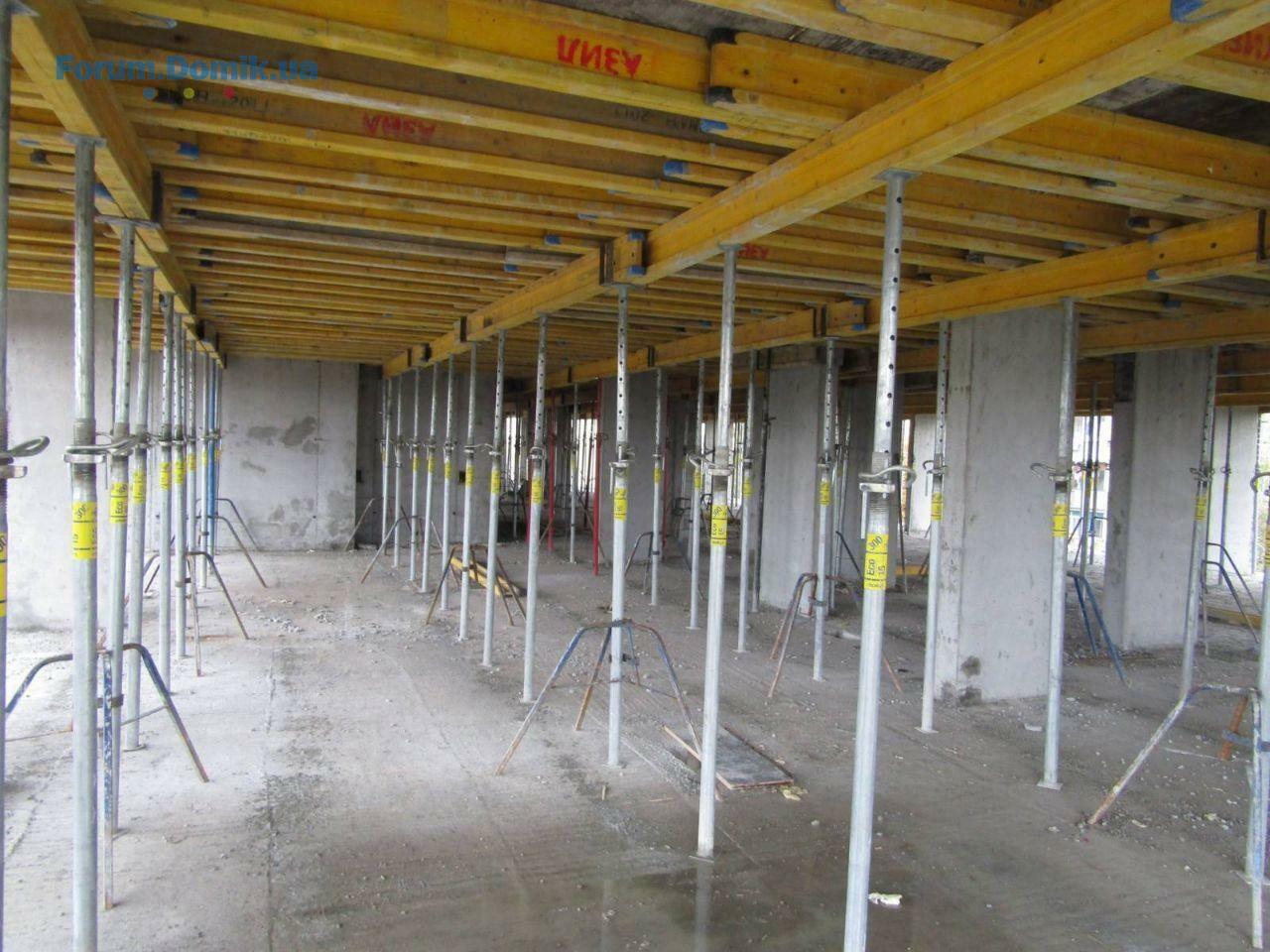

– Выполнено бетонирование плиты перекрытия 6 этажа.
– В работе армирование диафрагмы жёсткости 6 этажа.
– В работе кладка подвальных помещений.
– В работе кладка внешний стен и простенков 1 этажа.
– Выполняется монтаж вентиляционных блоков, лестничных площадок и маршей.
1 секция:
– В работе монтаж оборудования крышкой котельной.
– Завершены работы по декоративному оштукатуриванию стен пожарной лестницы.
– Завершен монтаж подвесного потолка системы Армстронг 15-16 этажей.
– В работе сборка этажных щитов электроснабжения.
– Выполнены работы по устройству кровли котельной.

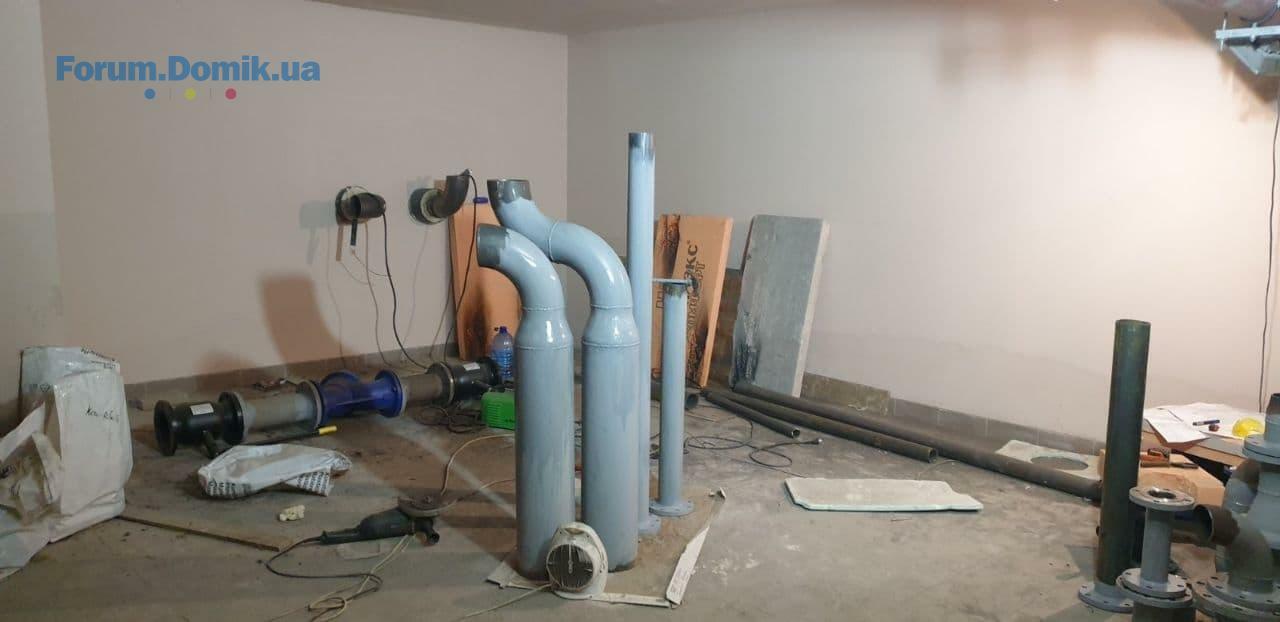

– Выполнен монтаж насосной.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение клумб.
– Выполняется монтаж зарядных станций для электрокаров.
– Выполнено внешнее освещение 1 секции.
– В работе монтаж индивидуального теплового пункта.
– В работе монтаж газовой трубы в котельную.
2 секция:
– Завершено оштукатуривание и окрашивание фасада.
– Выполнен монтаж оконных отливов.
– Выполняются работы по устройству гидроизоляции холодных переходов.
– Завершены работы по монтажу лифтового оборудования.
– В работе укладка напольной плитки 8-10 этажей.
– В работе устройство горизонтальной разводки водоснабжения в подвальном помещении.
– Выполняется монтаж противопожарных дверей.
– В работе устройство бордюров и дорожных бортов.
– В работе устройство тротуарной плитки.
– Выполняются кровельные работы.
3 секция:
– Выполнено бетонирование фундаментной плиты.
– Выполняются монолитные работы по устройству стен подвального помещения и вертикальных элементов.
4 секция:
– Выполнено бетонирование плиты перекрытия 4 этажа.
– Завершены работы по устройству вертикальных элементов 5 этажа.
– Выполнено бетонирование плиты перекрытия 6 этажа.
– В работе армирование диафрагмы жёсткости 6 этажа.
– В работе кладка подвальных помещений.
– В работе кладка внешний стен и простенков 1 этажа.
– Выполняется монтаж вентиляционных блоков, лестничных площадок и маршей.
Domik-Inform

forum bot
11 477
03 квітня 2017
15 жовт 2020 05:11
Акционные цены на квартиры в ЖК «Современный квартал»
Трехкомнатная квартира площадью 76,68 кв. м в 1-й секции при условии 100%-й оплаты продается по цене 21000 грн/кв. м. Секцию планируют ввести в эксплуатацию к концу текущего года. Двухкомнатная квартира при полной оплате обойдется в 22000 грн/кв. м.
Трехкомнатная квартира площадью 76,68 кв. м в 1-й секции при условии 100%-й оплаты продается по цене 21000 грн/кв. м. Секцию планируют ввести в эксплуатацию к концу текущего года. Двухкомнатная квартира при полной оплате обойдется в 22000 грн/кв. м.
ЖК "Современный квартал"

Представник
63
20 червня 2019
20 жовт 2020 08:23

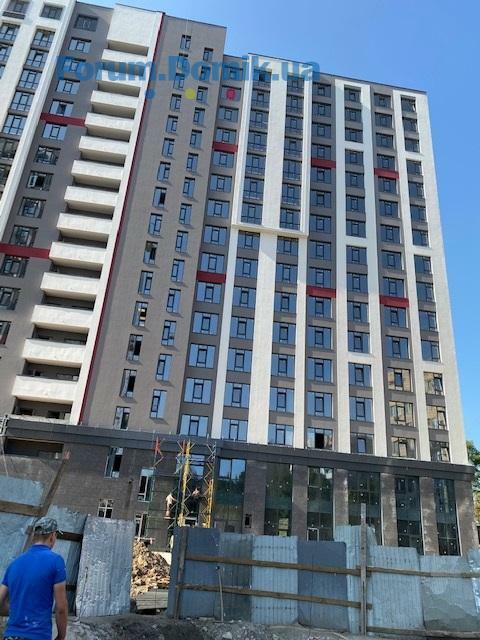

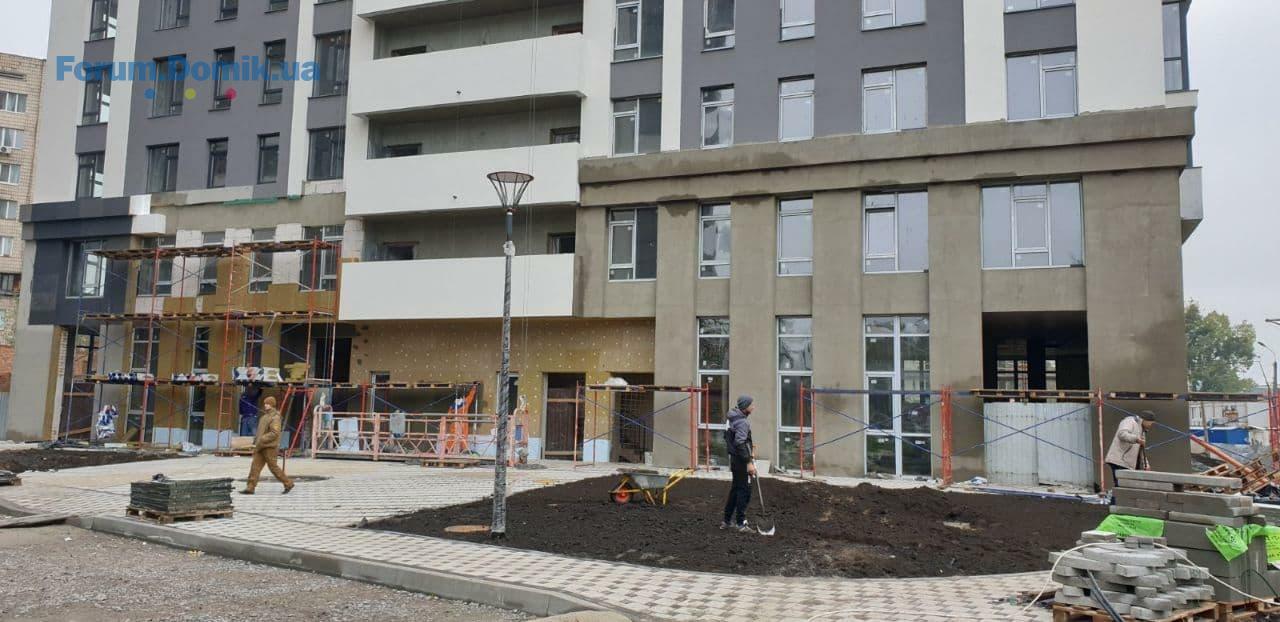

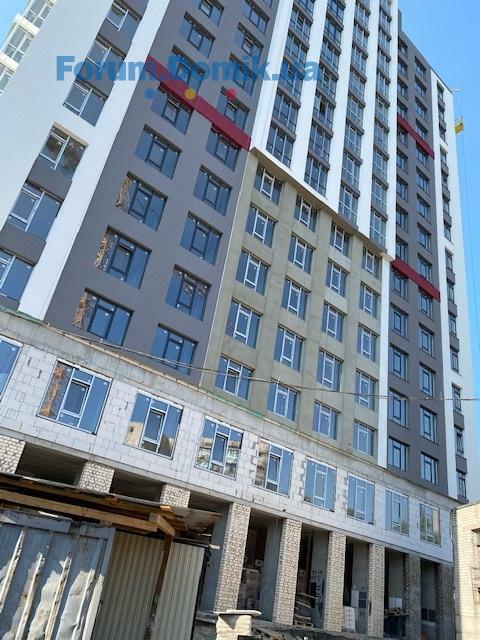

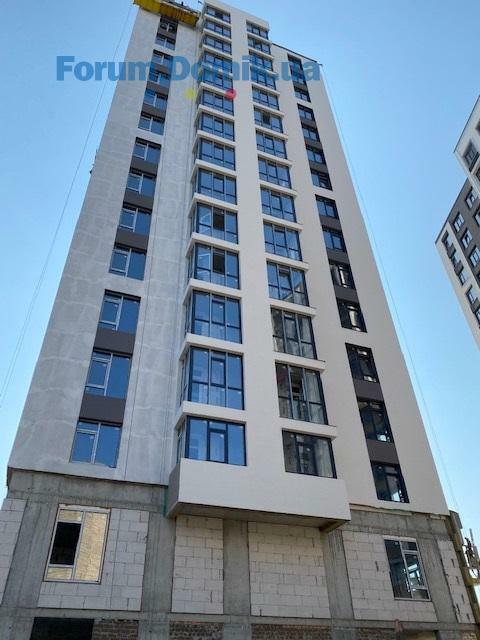

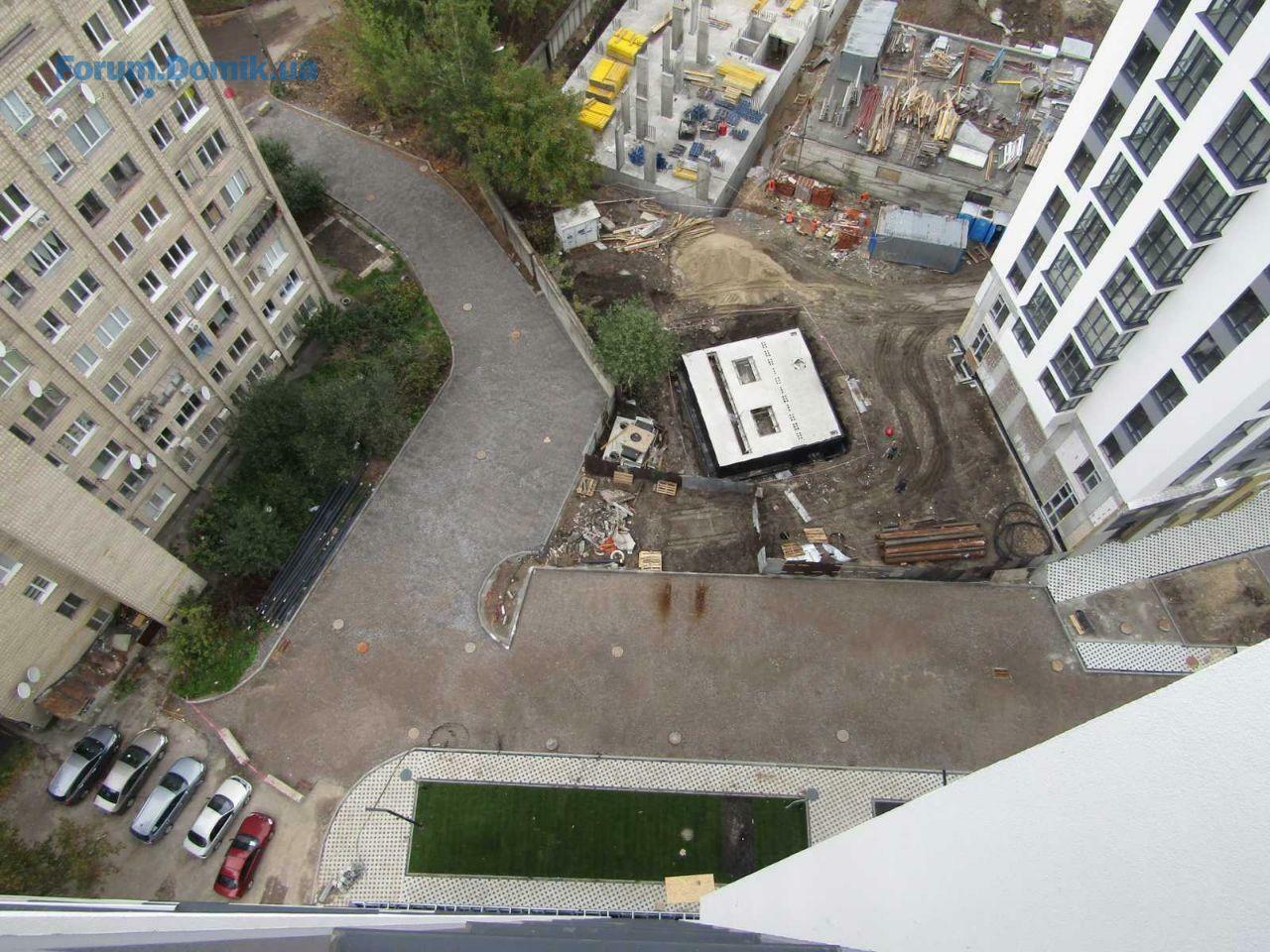

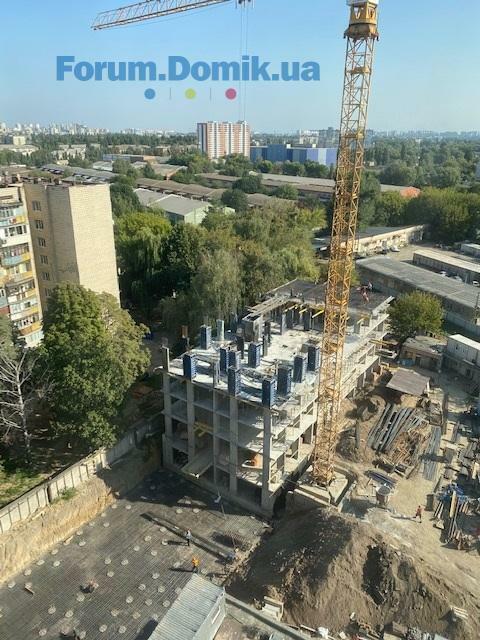

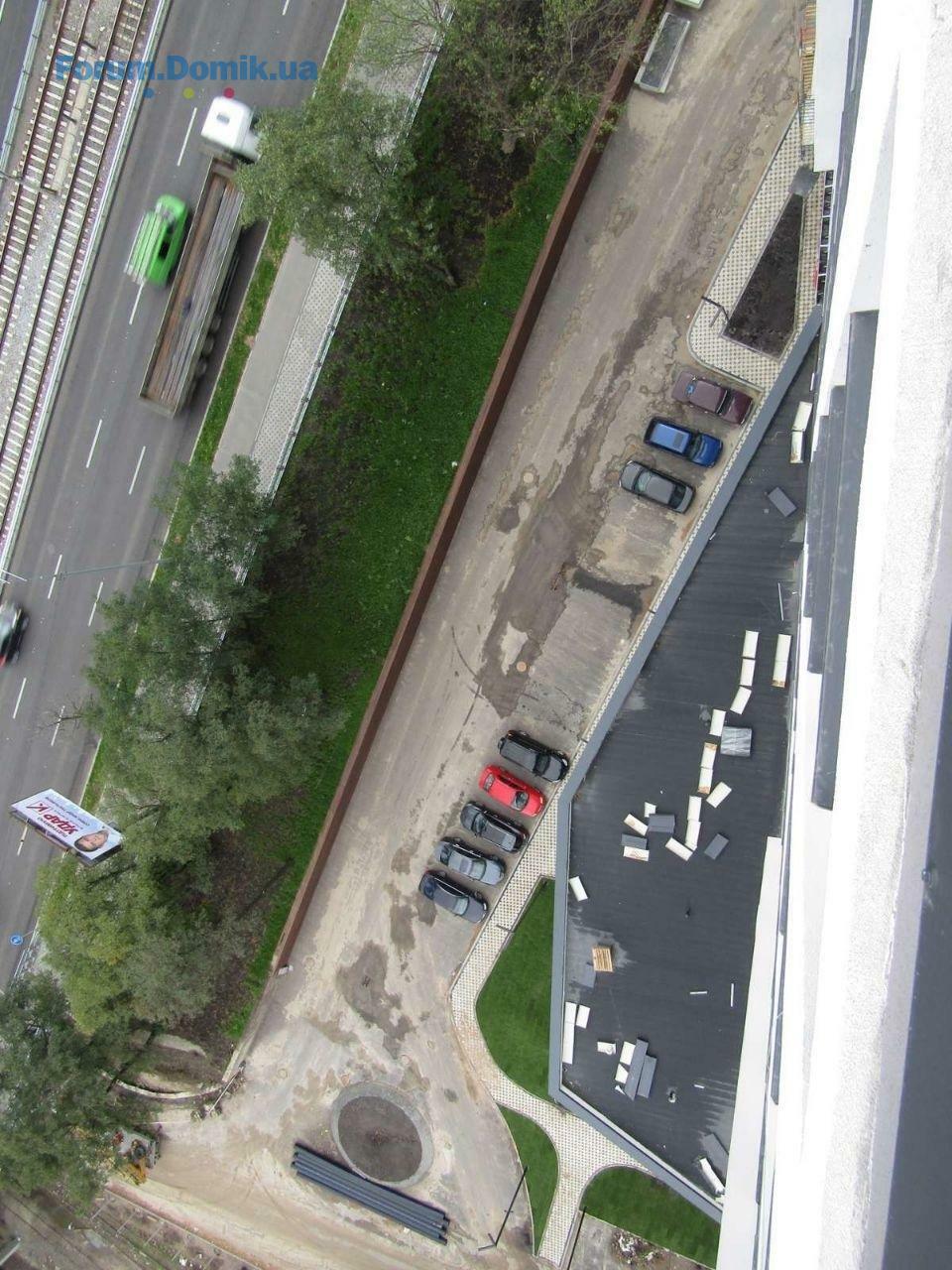

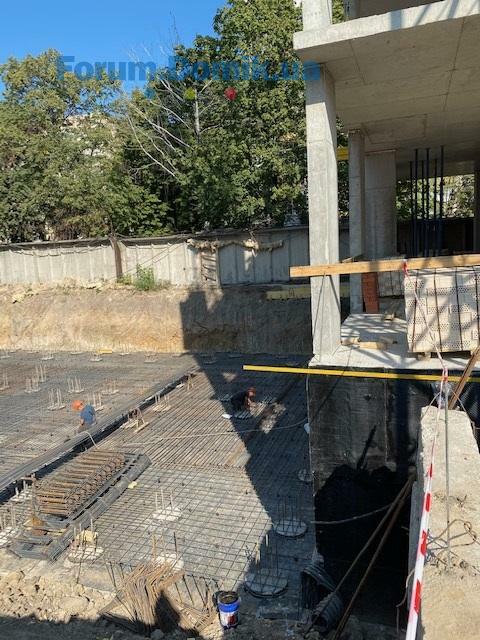

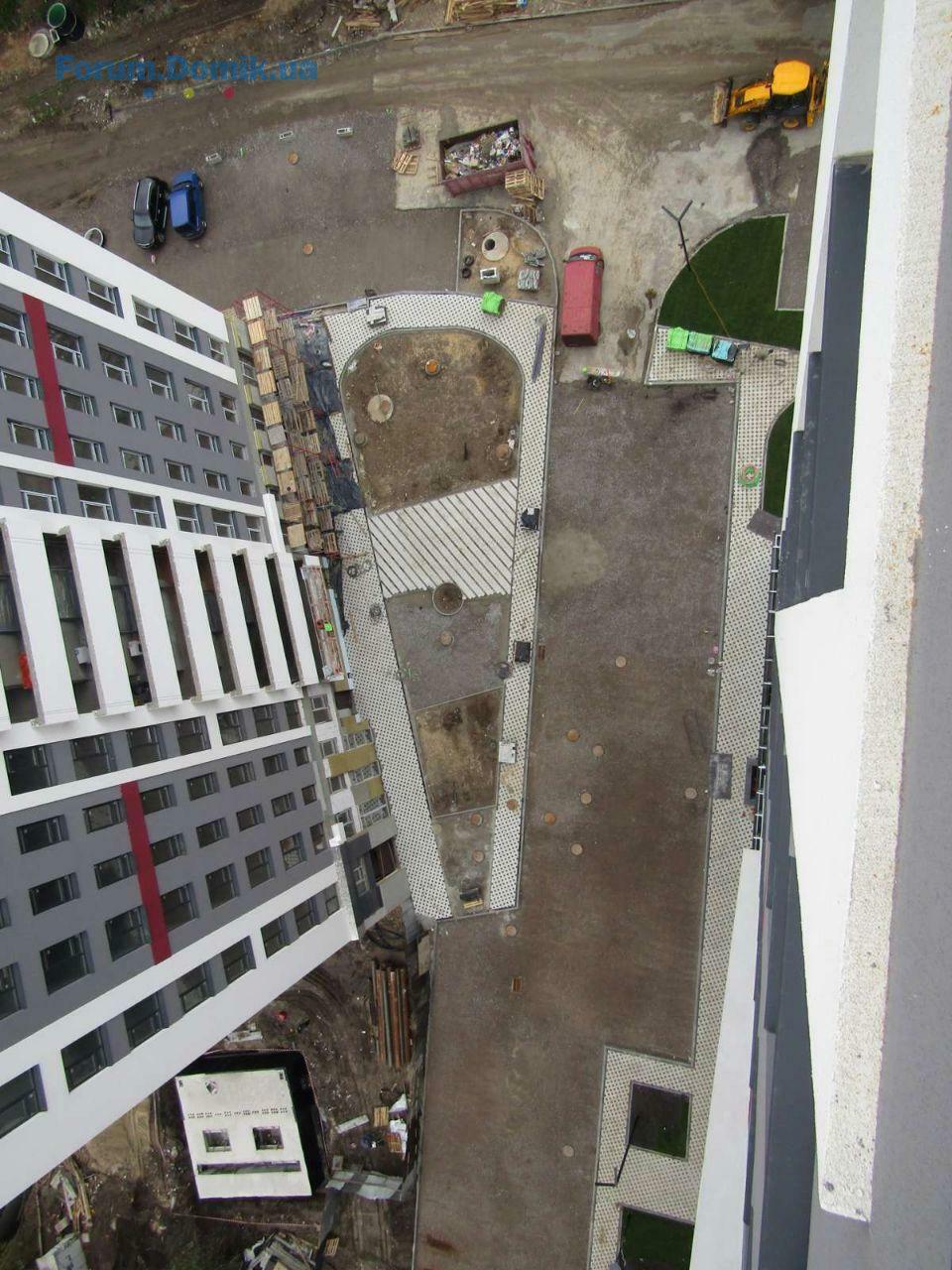

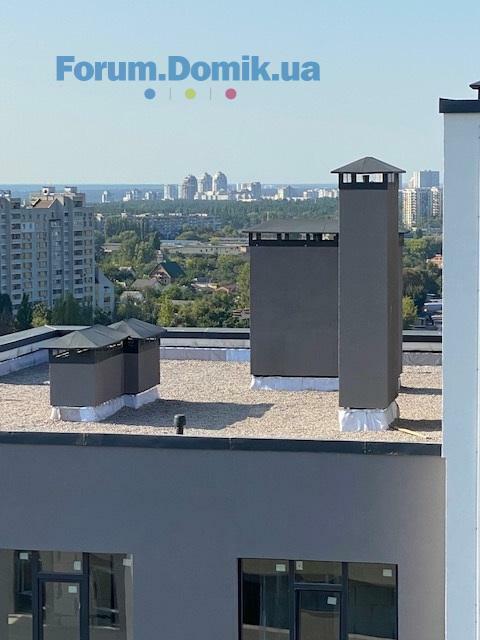

Строительство ЖК "Современный квартал" идет активным темпом. На средину октября, в работе:
1 секция:
– Монтаж оборудования крышкой котельной.
– Сборка этажных щитов электроснабжения.
– Выполнен монтаж насосной.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение клумб.

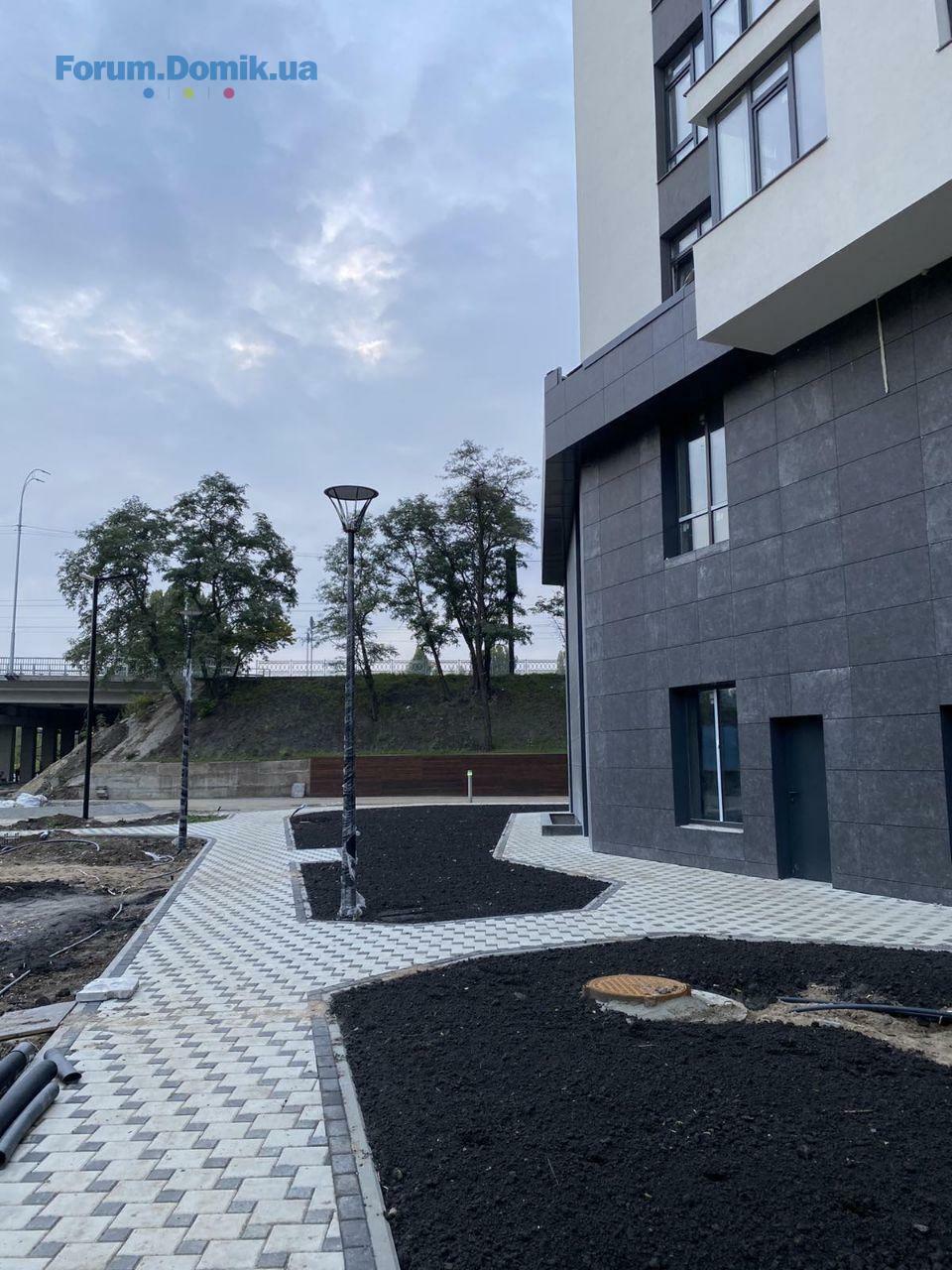

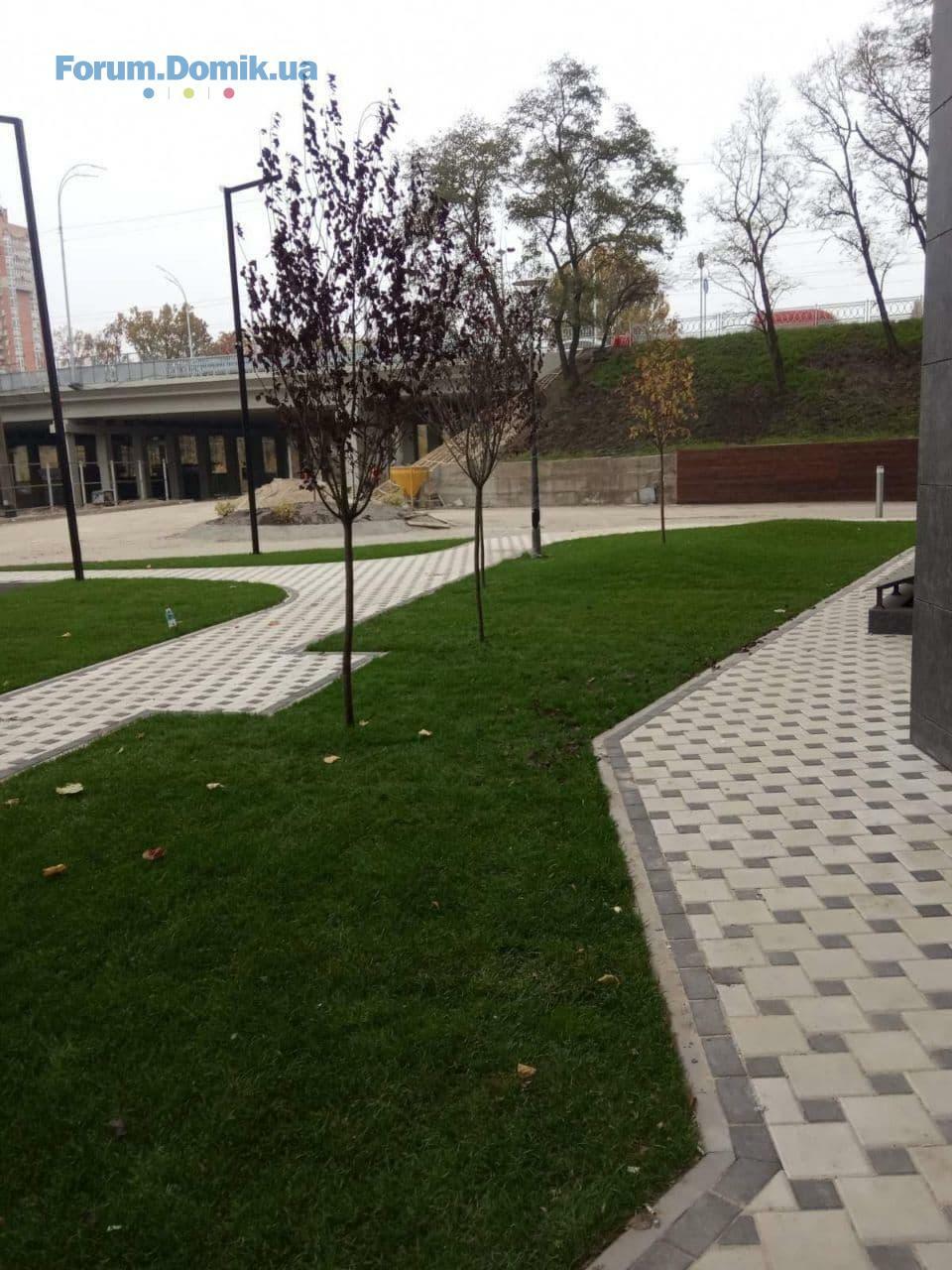

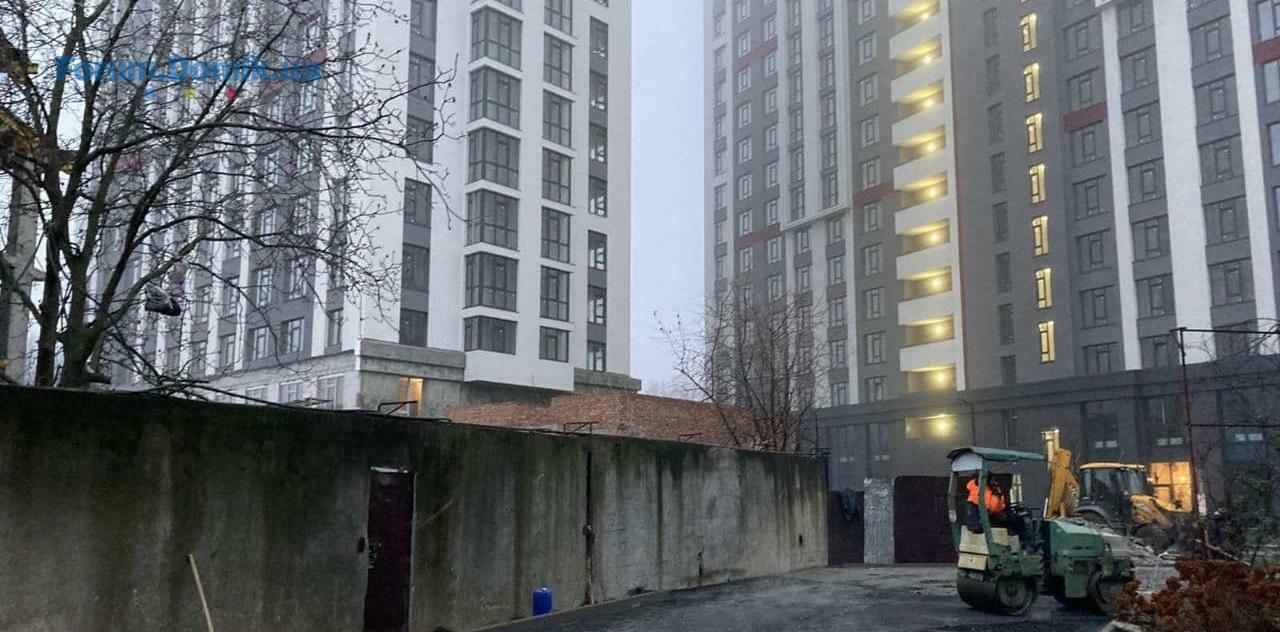

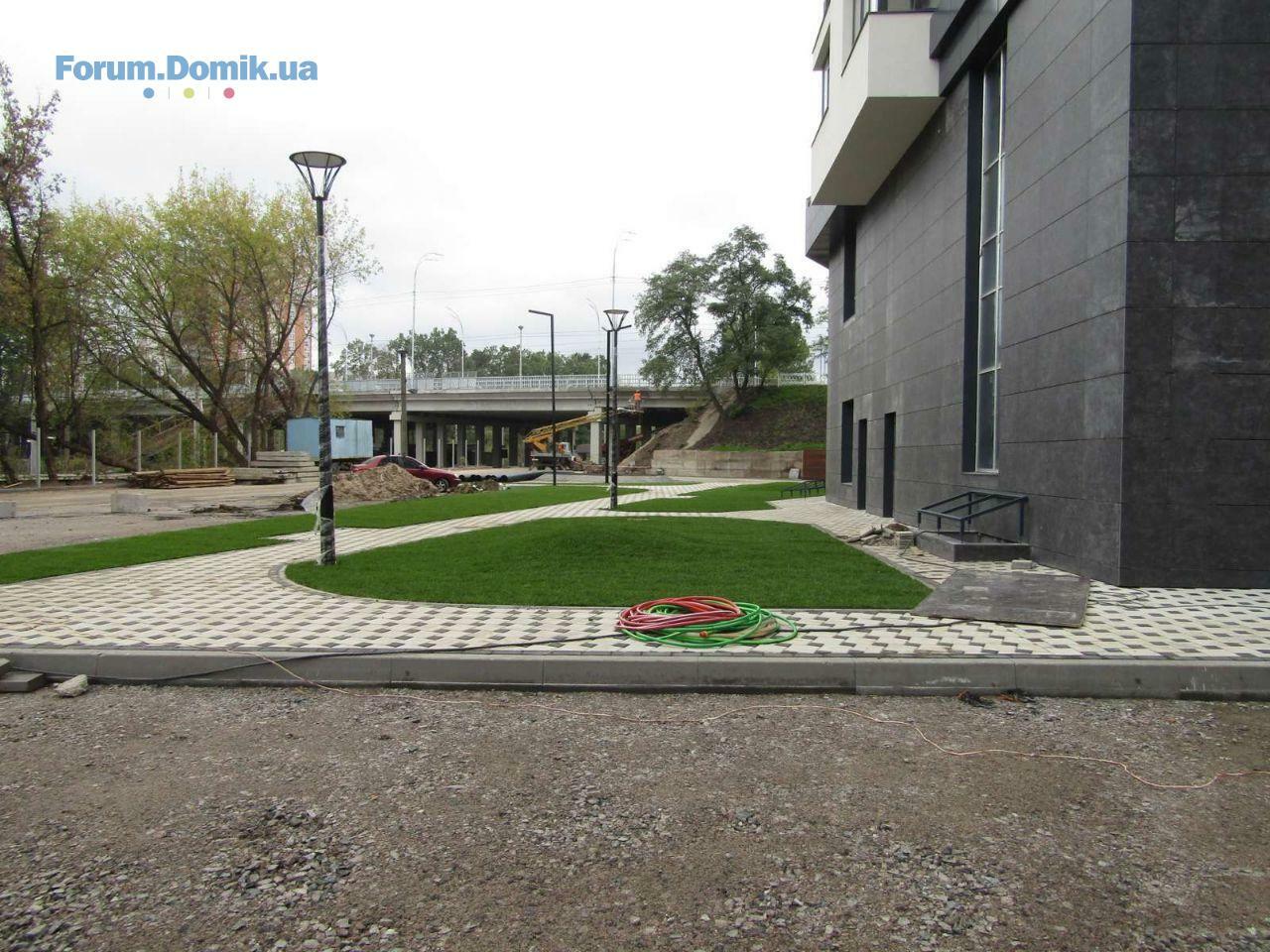

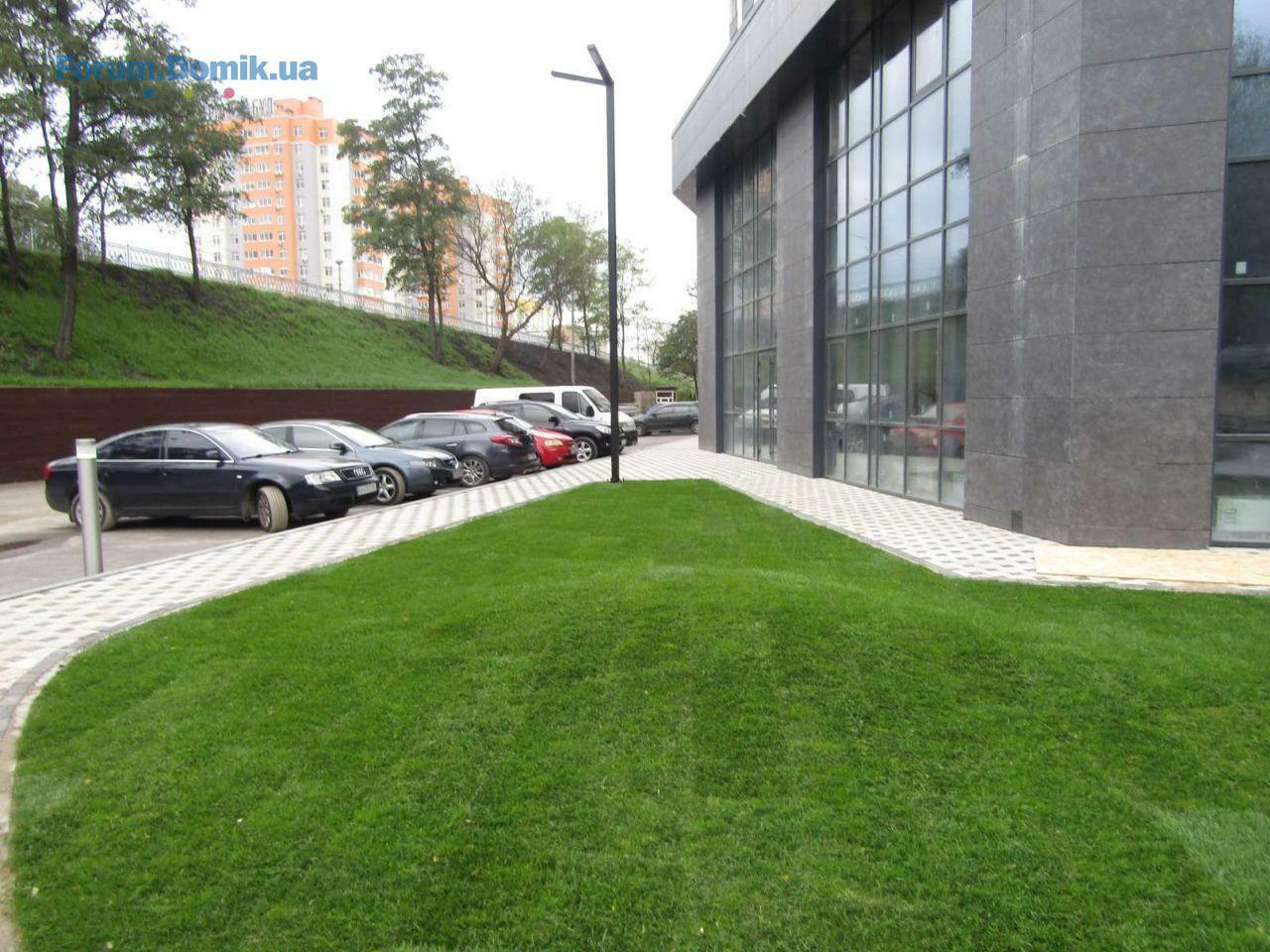

– Выполнено устройство рулонного газона 1 секции.
– В работе озеленение и посадка растений.
– Выполнен монтаж системы автополива.
– В работе монтаж индивидуального теплового пункта.
– В работе монтаж газовой трубы в котельную.
– В работе устройство накрывок на приямки и козырька входной группы.
2 секция:
– Выполняются работы по устройству гидроизоляции холодных переходов.
– Завершены работы по монтажу лифтового оборудования.
– В работе укладка напольной плитки 10-14 этажей.
– В работе устройство горизонтальной разводки водоснабжения в подвальном помещении.
– В работе монтаж потолка Армстронг.
– Выполняется монтаж противопожарных дверей.

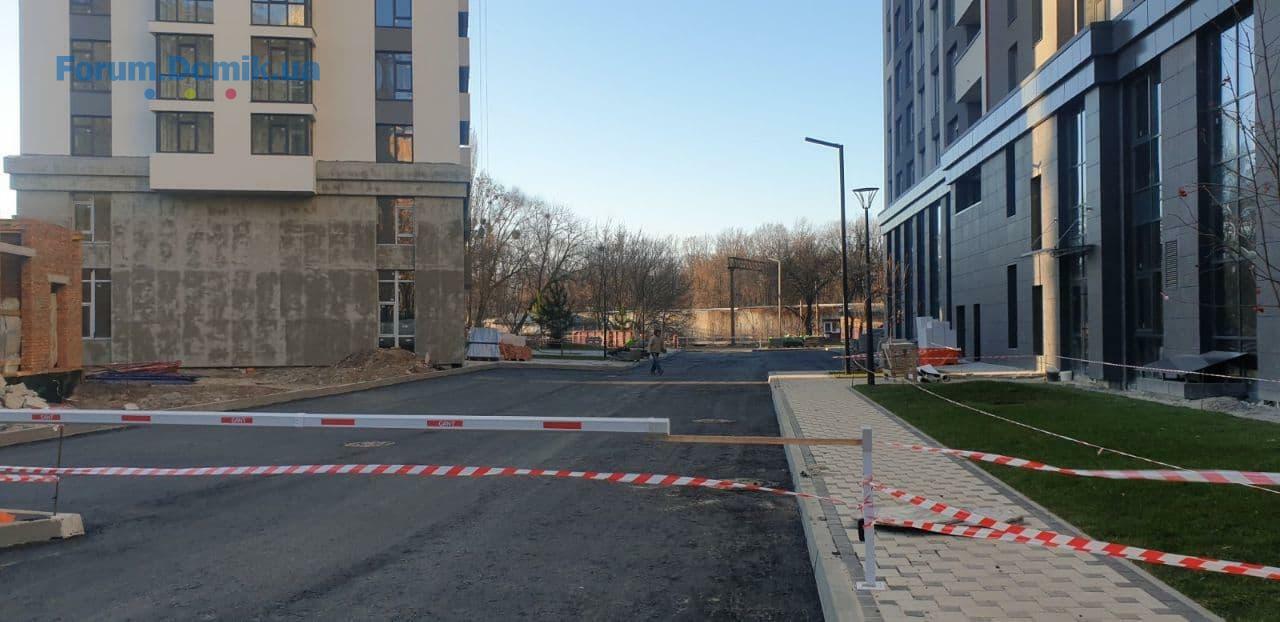

– Завершено устройство бордюров и дорожных бортов.
– В работе устройство тротуарной плитки и подготовки к асфальтированию.
– Выполнены работы по устройству кровли.

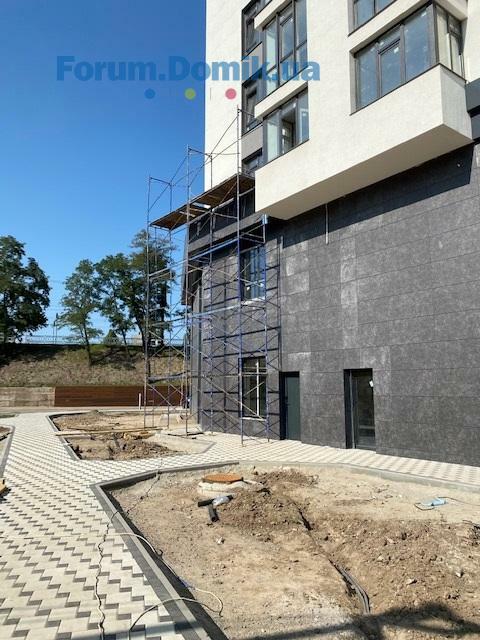

– В работе устройство фасада 1-2 этажа.
3 секция:
– Выполнено бетонирование стен подвала и вертикальных элементов.
– В работе устройство вертикальной гидроизоляции стен подвала.
– Залита плита перекрытия 1го этажа.
– В работе устройство вертикальных элементов 1 этажа.
4 секция:

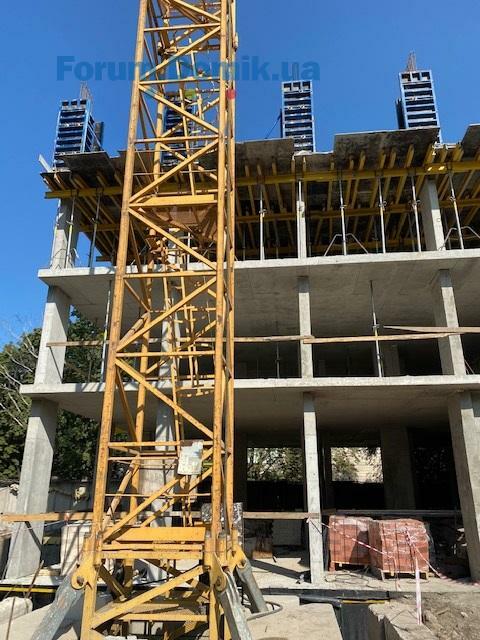

– Выполнено бетонирование плиты перекрытия 6 этажа.
– Выполнено бетонирование вертикальных элементов 6 этажа.
– Выполнено бетонирование плиты перекрытия 7 этажа.
– Установлены лестничные марши и площадки 3-6 этажей.

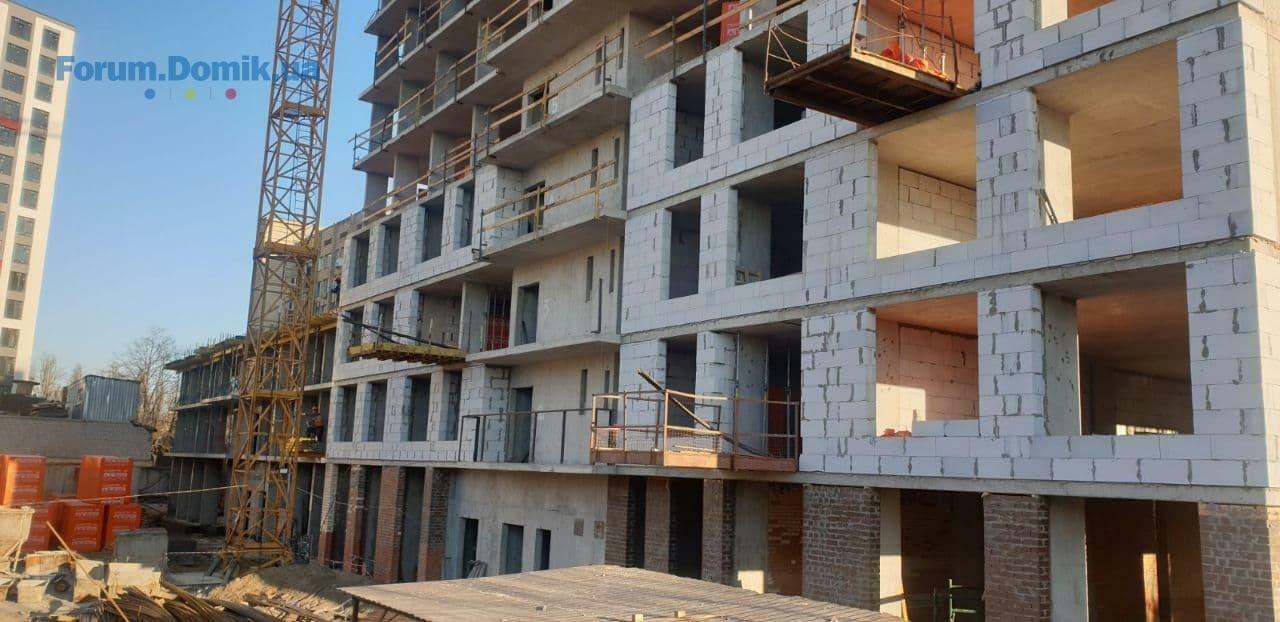

– В работе монтаж вентиляционных блоков 2-6 этажей.
– В работе кладка подвальных помещений.
– В работе кладка внешний стен и простенков 1 этажа.
1 секция:
– Монтаж оборудования крышкой котельной.
– Сборка этажных щитов электроснабжения.
– Выполнен монтаж насосной.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации, дымоудаления и подпора воздуха.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение клумб.
– Выполнено устройство рулонного газона 1 секции.
– В работе озеленение и посадка растений.
– Выполнен монтаж системы автополива.
– В работе монтаж индивидуального теплового пункта.
– В работе монтаж газовой трубы в котельную.
– В работе устройство накрывок на приямки и козырька входной группы.
2 секция:
– Выполняются работы по устройству гидроизоляции холодных переходов.

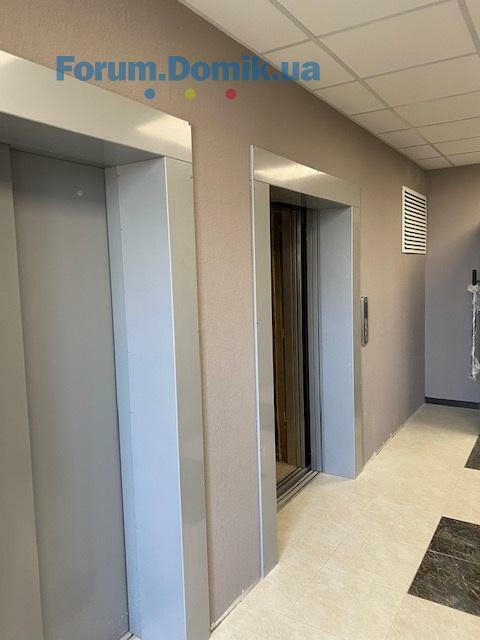

– Завершены работы по монтажу лифтового оборудования.

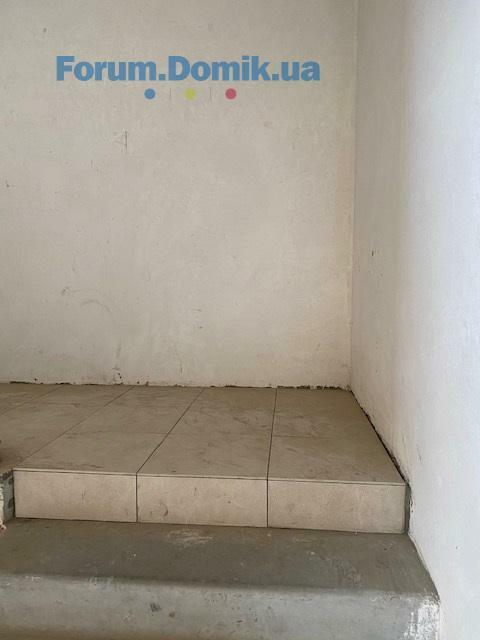

– В работе укладка напольной плитки 10-14 этажей.
– В работе устройство горизонтальной разводки водоснабжения в подвальном помещении.
– В работе монтаж потолка Армстронг.
– Выполняется монтаж противопожарных дверей.
– Завершено устройство бордюров и дорожных бортов.
– В работе устройство тротуарной плитки и подготовки к асфальтированию.
– Выполнены работы по устройству кровли.
– В работе устройство фасада 1-2 этажа.
3 секция:
– Выполнено бетонирование стен подвала и вертикальных элементов.
– В работе устройство вертикальной гидроизоляции стен подвала.
– Залита плита перекрытия 1го этажа.
– В работе устройство вертикальных элементов 1 этажа.
4 секция:
– Выполнено бетонирование плиты перекрытия 6 этажа.
– Выполнено бетонирование вертикальных элементов 6 этажа.
– Выполнено бетонирование плиты перекрытия 7 этажа.
– Установлены лестничные марши и площадки 3-6 этажей.
– В работе монтаж вентиляционных блоков 2-6 этажей.
– В работе кладка подвальных помещений.
– В работе кладка внешний стен и простенков 1 этажа.
ЖК "Современный квартал"

Представник
63
20 червня 2019
04 лист 2020 15:12

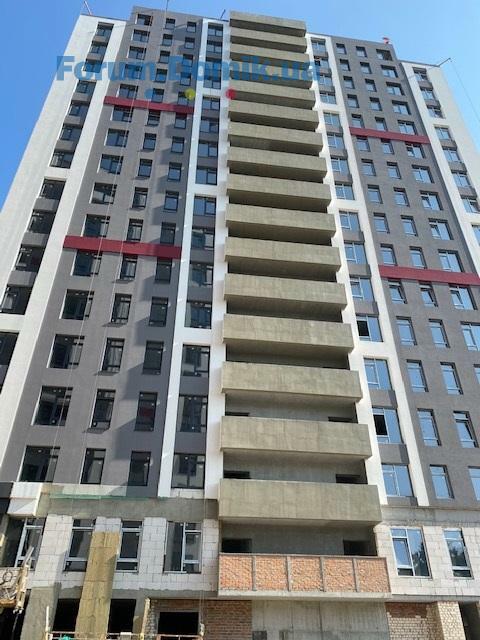

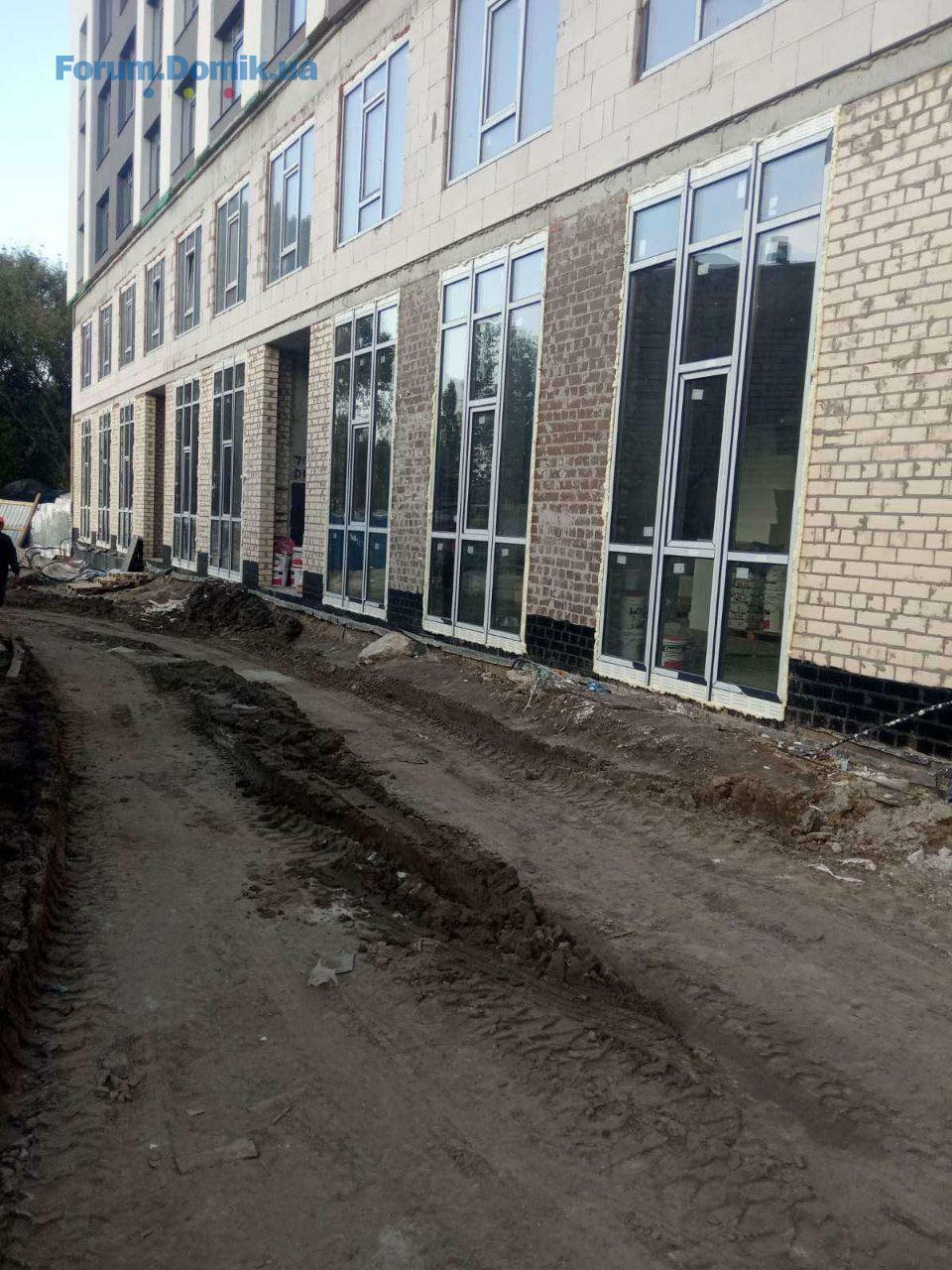

В начале ноября, на строительной площадке ЖК «Современный квартал» в работе:
В 1 секции:
– Монтаж оборудования крышкой котельной.
– Сборка этажных щитов электроснабжения.
– Выполнен монтаж насосной.
– Выполняются работы по монтажу индивидуального теплового пункта.

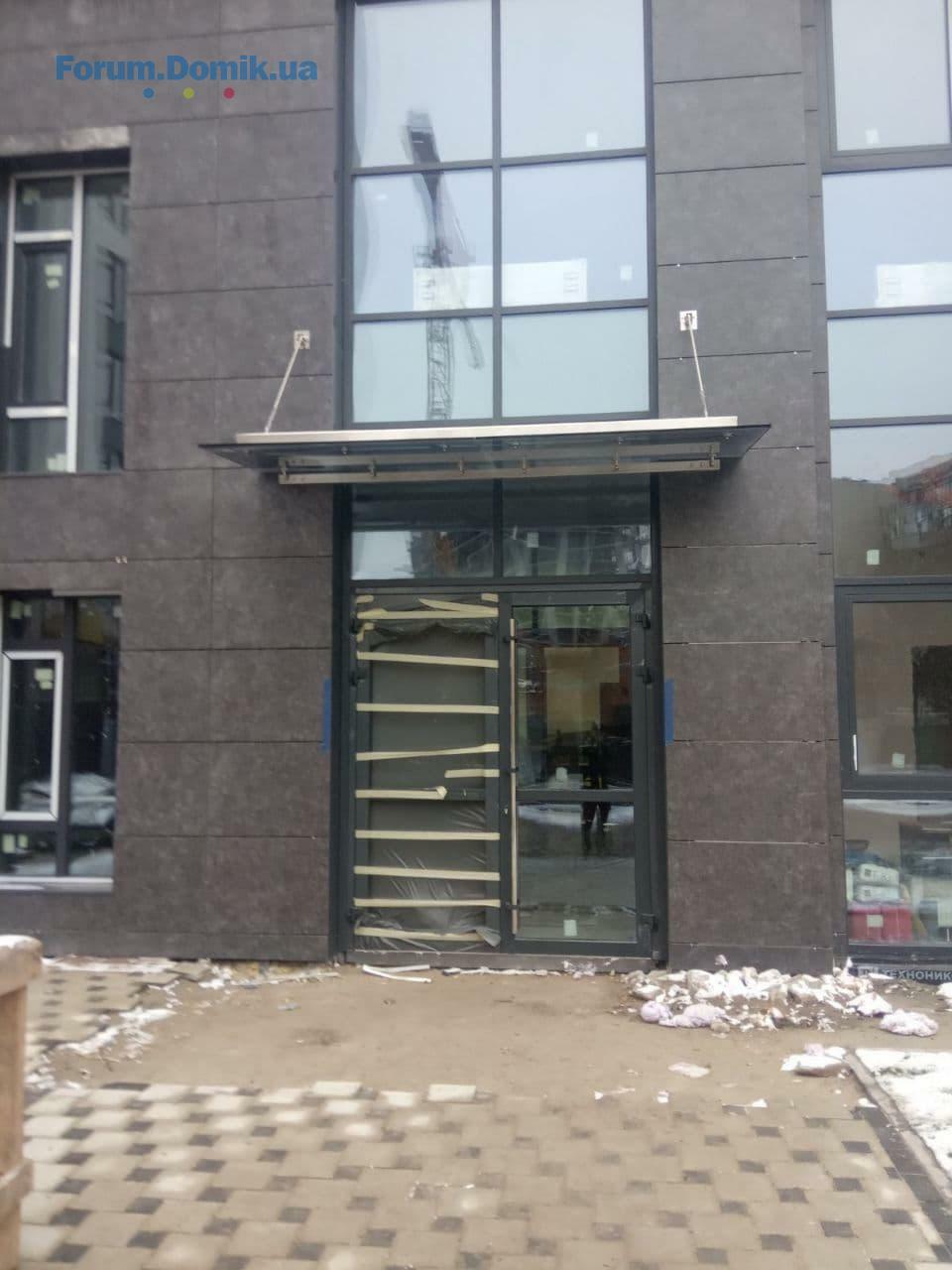

– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации.
– В работе устройство слаботочных систем и видеонаблюдения.

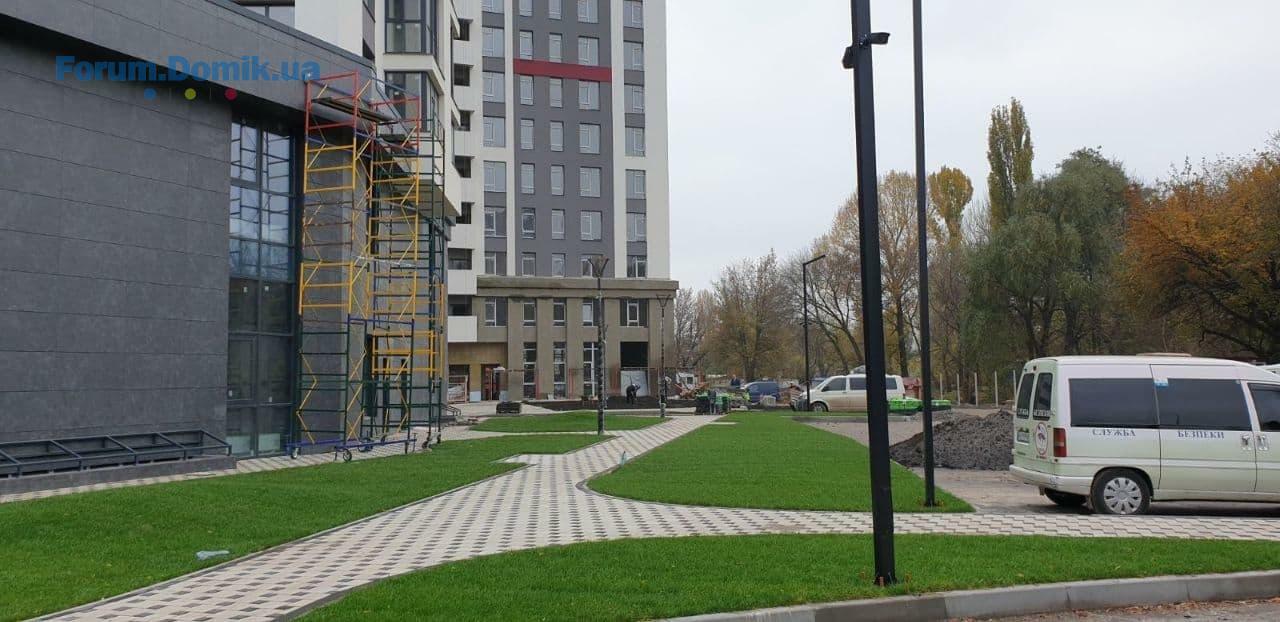

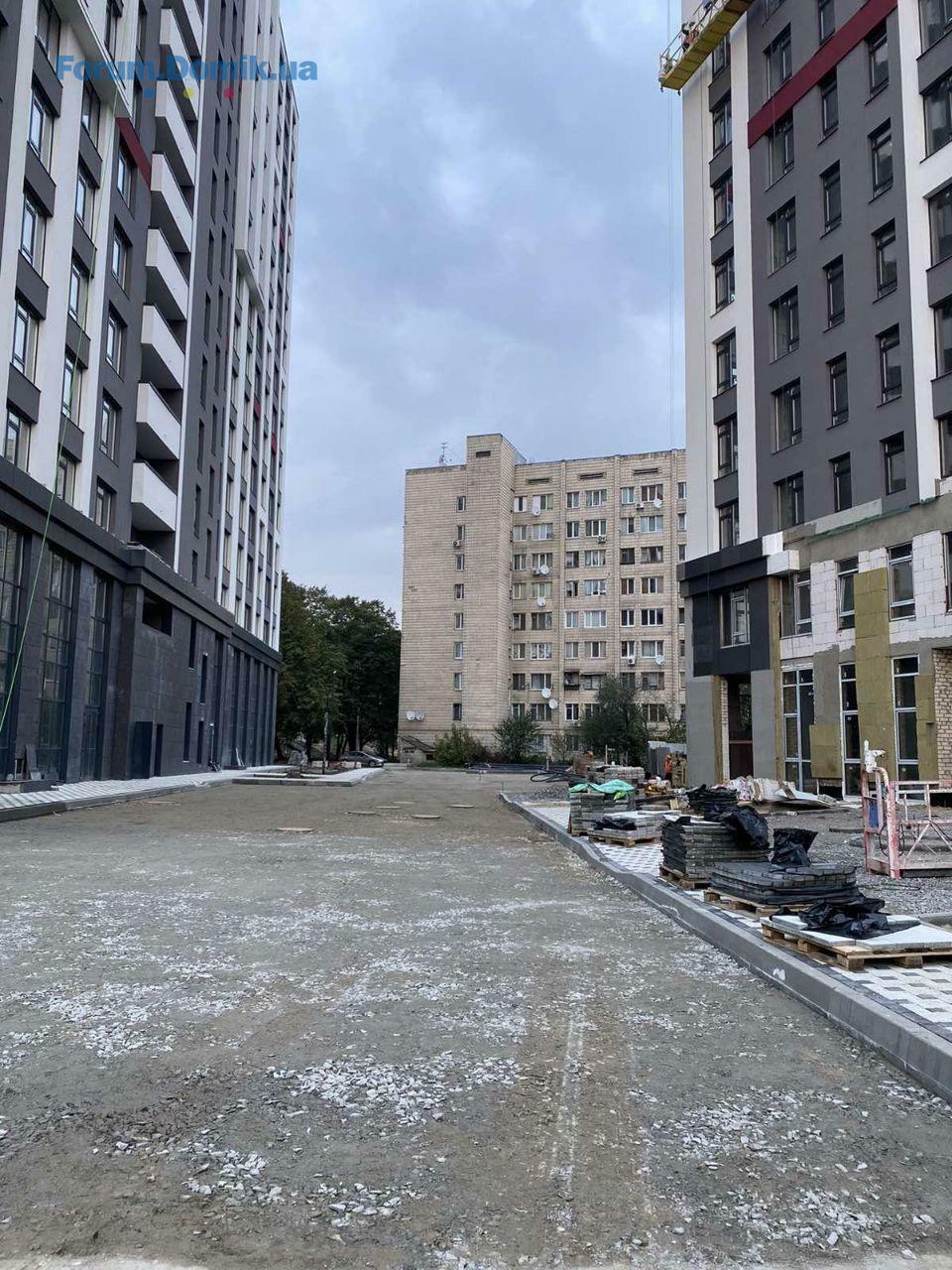

– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение клумб.
– Выполнено устройство рулонного газона 1 секции.
– В работе посадка растений и озеленение 2 секции.

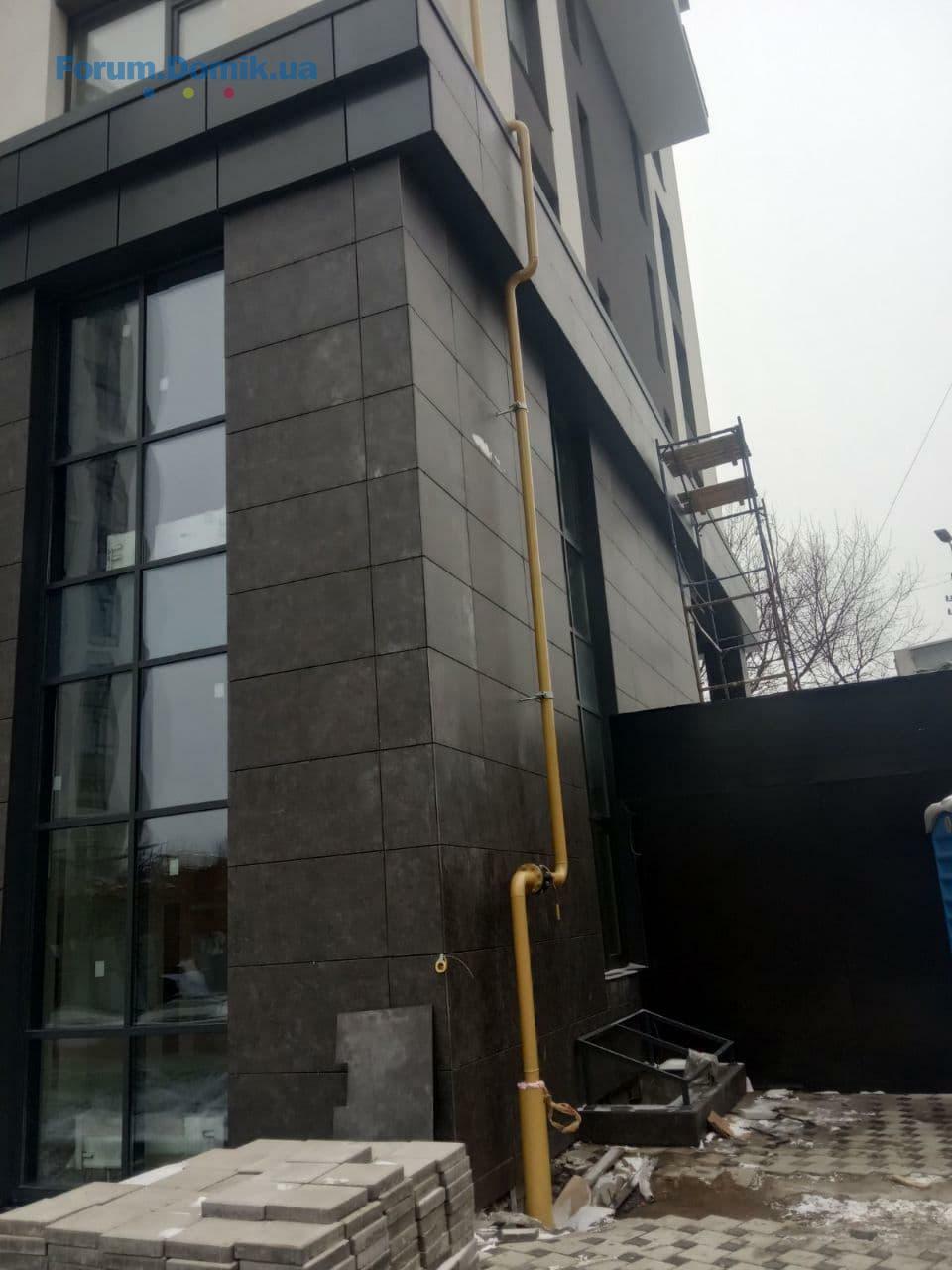

– В работе монтаж газовой трубы по фасаду.
– В работе устройство накрывок на приямки и козырька входной группы.












Во 2 секции:
– Выполняются работы по устройству гидроизоляции холодных переходов.
– В работе пуско-наладочные работы лифтов.
– В работе укладка напольной плитки 15-16 этажей.
– Выполнено устройство горизонтальной разводки водоснабжения в подвальном помещении.
– В работе монтаж потолка Армстронг.
– Выполняется монтаж противопожарных дверей.
– Выполняется монтаж шлакбаумов 1-2 секции.
– В работе устройство тротуарной плитки и подготовки к асфальтированию.
– В работе устройство фасада 1-2 этажа.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
В 3 секции:
– Выполнено устройство вертикальных элементов 1 этажа.
– В работе плита перекрытия 2го этажа.
– Выполняются работы по устройству вертикальной гидроизоляции.
В 4 секции:
– В работе бетонирование вертикальных элементов 6 этажа.
– Установлены лестничные марши и площадки 3-6 этажей.
– В работе монтаж вентиляционных блоков 4-6 этажей.
– В работе кладка подвальных помещений.
– В работе кладка внешний стен и простенков 1 этажа.
В 1 секции:
– Монтаж оборудования крышкой котельной.
– Сборка этажных щитов электроснабжения.
– Выполнен монтаж насосной.
– Выполняются работы по монтажу индивидуального теплового пункта.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение клумб.
– Выполнено устройство рулонного газона 1 секции.
– В работе посадка растений и озеленение 2 секции.
– В работе монтаж газовой трубы по фасаду.
– В работе устройство накрывок на приямки и козырька входной группы.












Во 2 секции:
– Выполняются работы по устройству гидроизоляции холодных переходов.
– В работе пуско-наладочные работы лифтов.
– В работе укладка напольной плитки 15-16 этажей.
– Выполнено устройство горизонтальной разводки водоснабжения в подвальном помещении.
– В работе монтаж потолка Армстронг.
– Выполняется монтаж противопожарных дверей.
– Выполняется монтаж шлакбаумов 1-2 секции.
– В работе устройство тротуарной плитки и подготовки к асфальтированию.
– В работе устройство фасада 1-2 этажа.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
В 3 секции:
– Выполнено устройство вертикальных элементов 1 этажа.
– В работе плита перекрытия 2го этажа.
– Выполняются работы по устройству вертикальной гидроизоляции.
В 4 секции:
– В работе бетонирование вертикальных элементов 6 этажа.
– Установлены лестничные марши и площадки 3-6 этажей.
– В работе монтаж вентиляционных блоков 4-6 этажей.
– В работе кладка подвальных помещений.
– В работе кладка внешний стен и простенков 1 этажа.
Domik-Inform

forum bot
11 477
03 квітня 2017
07 лист 2020 10:53
«Современный квартал» – комплекс для семей с детьми
Застройщик всячески старается сделать комфортным и легким быт своих будущих жильцов. Территорию комплекса, площадью 1 га, облагородят. Здесь вымостят пешеходные дорожки, по которым будет удобно гулять, в том числе с колясками. В зонах отдыха с ландшафтным озеленением мамы смогут перевести дух, пока их чада резвятся на детских площадках.
Застройщик всячески старается сделать комфортным и легким быт своих будущих жильцов. Территорию комплекса, площадью 1 га, облагородят. Здесь вымостят пешеходные дорожки, по которым будет удобно гулять, в том числе с колясками. В зонах отдыха с ландшафтным озеленением мамы смогут перевести дух, пока их чада резвятся на детских площадках.
Natari
N
Перехожий
1
11 листопада 2020
11 лист 2020 11:11
Только собираемся инвестировать в данный ЖК - но смотрим сроки сдачи переносятся и не такие, как были объявлены ранее:
Планируемая сдача:
Дом 1: 4 квартал 2020
Дом 2: 1 квартал 2021
Какие новые планируемые сроки сдачи по состоянию на сегодня?
Планируемая сдача:
Дом 1: 4 квартал 2020
Дом 2: 1 квартал 2021
Какие новые планируемые сроки сдачи по состоянию на сегодня?
_Андрей_84
_
Гість
3
16 листопада 2020
16 лист 2020 21:55
Нам в октябре при покупке квартиры сказали что 1,2 дом - конец 2020 года, 3 и 4 - конец 2021. Что-то поменялось?
Roman-007
R
Новачок
10
05 серпня 2020
20 лист 2020 13:10
Где свежие фотосет?((
ЖК "Современный квартал"

Представник
63
20 червня 2019
23 лист 2020 09:10
Roman-007, приятно, что вы следите за обновлениями!
Спешим поделиться очередными новостями со строительной площадки. По состоянию на 20 ноября, в ЖК «Современный квартал»:
В 1 секции:
– В работе монтаж оборудования крышкой котельной.
– В работе сборка этажных щитов электроснабжения.
– Выполнен монтаж насосной.
– Выполняются работы по монтажу индивидуального теплового пункта.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение клумб.
– Выполнено устройство рулонного газона 1 секции.
– В работе посадка растений и озеленение 2 секции.
– В работе монтаж газовой трубы по фасаду.
– В работе устройство накрывок на приямки и козырька входной группы.












Во 2 секции:
– Выполняются работы по устройству гидроизоляции холодных переходов.
– В работе пуско-наладочные работы лифтов.
– В работе укладка напольной плитки 15-16 этажей.
– Выполнено устройство горизонтальной разводки водоснабжения в подвальном помещении.
– В работе монтаж потолка Армстронг.
– Выполняется монтаж противопожарных дверей.
– Выполняется монтаж шлагбаумов 1-2 секции.
– В работе устройство тротуарной плитки и подготовки к асфальтированию.
– В работе устройство фасада 1-2 этажа.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
В 3 секции:
– Выполнено устройство вертикальных элементов 1 этажа.
– В работе плита перекрытия 2го этажа.
– Выполняются работы по устройству вертикальной гидроизоляции.
В 4 секции:
– В работе бетонирование вертикальных элементов 6 этажа.
– Установлены лестничные марши и площадки 3-6 этажей.
– В работе монтаж вентиляционных блоков 4-6 этажей.
– В работе кладка подвальных помещений.
– В работе кладка внешний стен и простенков 1 этажа.
Спешим поделиться очередными новостями со строительной площадки. По состоянию на 20 ноября, в ЖК «Современный квартал»:
В 1 секции:
– В работе монтаж оборудования крышкой котельной.
– В работе сборка этажных щитов электроснабжения.
– Выполнен монтаж насосной.
– Выполняются работы по монтажу индивидуального теплового пункта.
– Выполняется ремонтные работы центрального входа, ресепшена, лифтового холла.
– В работе устройство систем пожарной сигнализации.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе 2 этап благоустройства территории.
– В работе укладка тротуарной плитки.
– В работе устройство поливов и озеленение клумб.
– Выполнено устройство рулонного газона 1 секции.
– В работе посадка растений и озеленение 2 секции.
– В работе монтаж газовой трубы по фасаду.
– В работе устройство накрывок на приямки и козырька входной группы.












Во 2 секции:
– Выполняются работы по устройству гидроизоляции холодных переходов.
– В работе пуско-наладочные работы лифтов.
– В работе укладка напольной плитки 15-16 этажей.
– Выполнено устройство горизонтальной разводки водоснабжения в подвальном помещении.
– В работе монтаж потолка Армстронг.
– Выполняется монтаж противопожарных дверей.
– Выполняется монтаж шлагбаумов 1-2 секции.
– В работе устройство тротуарной плитки и подготовки к асфальтированию.
– В работе устройство фасада 1-2 этажа.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
В 3 секции:
– Выполнено устройство вертикальных элементов 1 этажа.
– В работе плита перекрытия 2го этажа.
– Выполняются работы по устройству вертикальной гидроизоляции.
В 4 секции:
– В работе бетонирование вертикальных элементов 6 этажа.
– Установлены лестничные марши и площадки 3-6 этажей.
– В работе монтаж вентиляционных блоков 4-6 этажей.
– В работе кладка подвальных помещений.
– В работе кладка внешний стен и простенков 1 этажа.
ЖК "Современный квартал"

Представник
63
20 червня 2019
26 лист 2020 12:42
АЗИЛ ДЕВЕЛОПМЕНТ ГРУПП рады поделиться новостью!

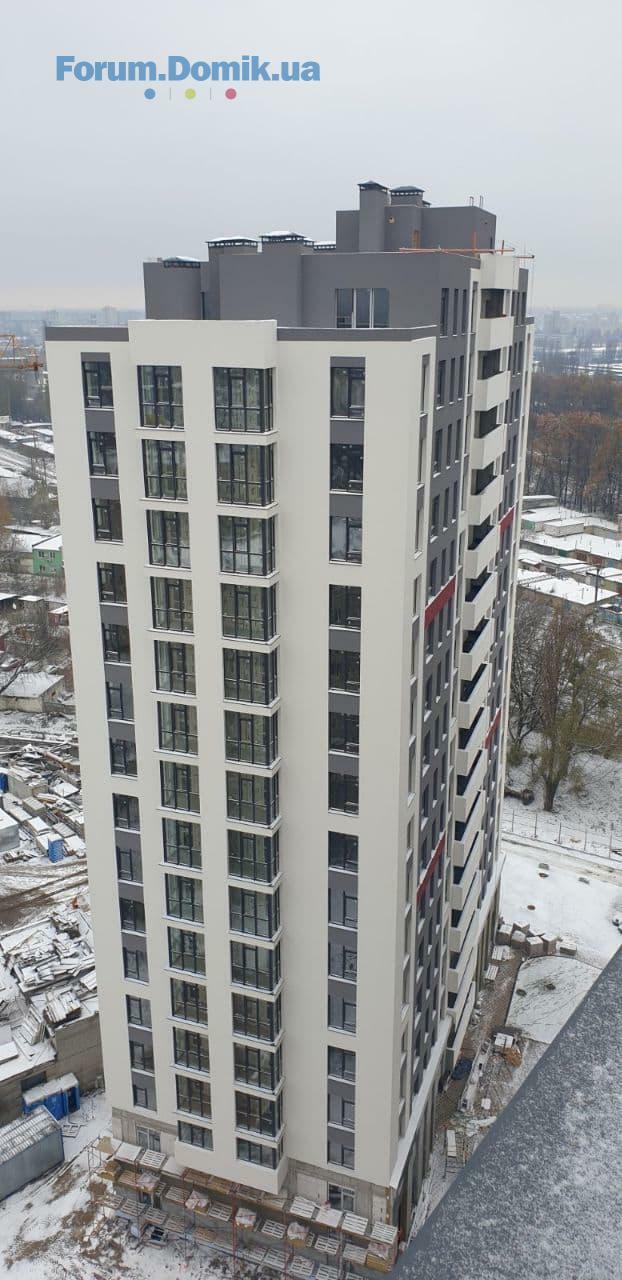

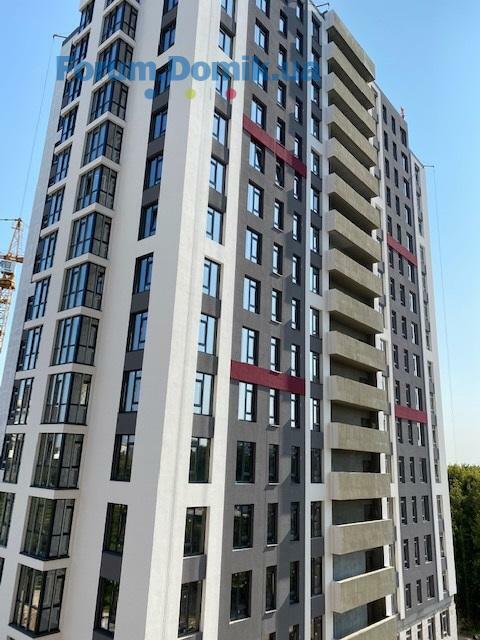

Первую секцию ввели в эксплуатацию согласно заявленных сроков! В 4-м квартале 2020!
Сертификат готовности - https://e-construction.gov.ua/permits_doc_detail/2450202975965021576
IraNika
I
Гість
3
23 листопада 2019
26 лист 2020 17:52





Roman-007
R
Новачок
10
05 серпня 2020
27 лист 2020 05:54
Поздравляю инвесторов первой секции!
Viola71
V
Новачок
16
20 листопада 2020
27 лист 2020 10:47
Ура, когда оформление?
aleksbroker

Старожил
697
23 січня 2011
27 лист 2020 11:03
АЗИЛ ДЕВЕЛОПМЕНТ ГРУПП рады поделиться новостью!
Первую секцию ввели в эксплуатацию согласно заявленных сроков! В 4-м квартале 2020!
Сертификат готовности - https://e-construction.gov.ua/permits_doc_detail/2450202975965021576
Гораздо быстрее чем я ожидал, похвально!
ЖК "Современный квартал"

Представник
63
20 червня 2019
27 лист 2020 12:50
Спасибо всем, кто следит за новостями и разделил с нами это важно событие!
Есть регламент получения документов, после ввода дома в эксплуатацию необходимо получить почтовый адрес, а затем происходит процесс оформления права собственности. Мы будем держать вас в курсе.
Также, вы всегда можете получить ответы на возникающие вопросы по телефону отдела продаж: +38 (044) 353 02 02.
Есть регламент получения документов, после ввода дома в эксплуатацию необходимо получить почтовый адрес, а затем происходит процесс оформления права собственности. Мы будем держать вас в курсе.
Также, вы всегда можете получить ответы на возникающие вопросы по телефону отдела продаж: +38 (044) 353 02 02.
КПИ

Гість
5
29 липня 2019
28 лист 2020 07:43
🙋🏻😄👷✌️🏗️ Спасибо всем, кто участвовал в создании такой красоты! Вы настоящее профессионалы!
OLGA_369
O
Гість
3
07 грудня 2017
30 лист 2020 07:24
А когда запуск на ремонт в первом доме?
ЖК "Современный квартал"

Представник
63
20 червня 2019
08 груд 2020 14:40

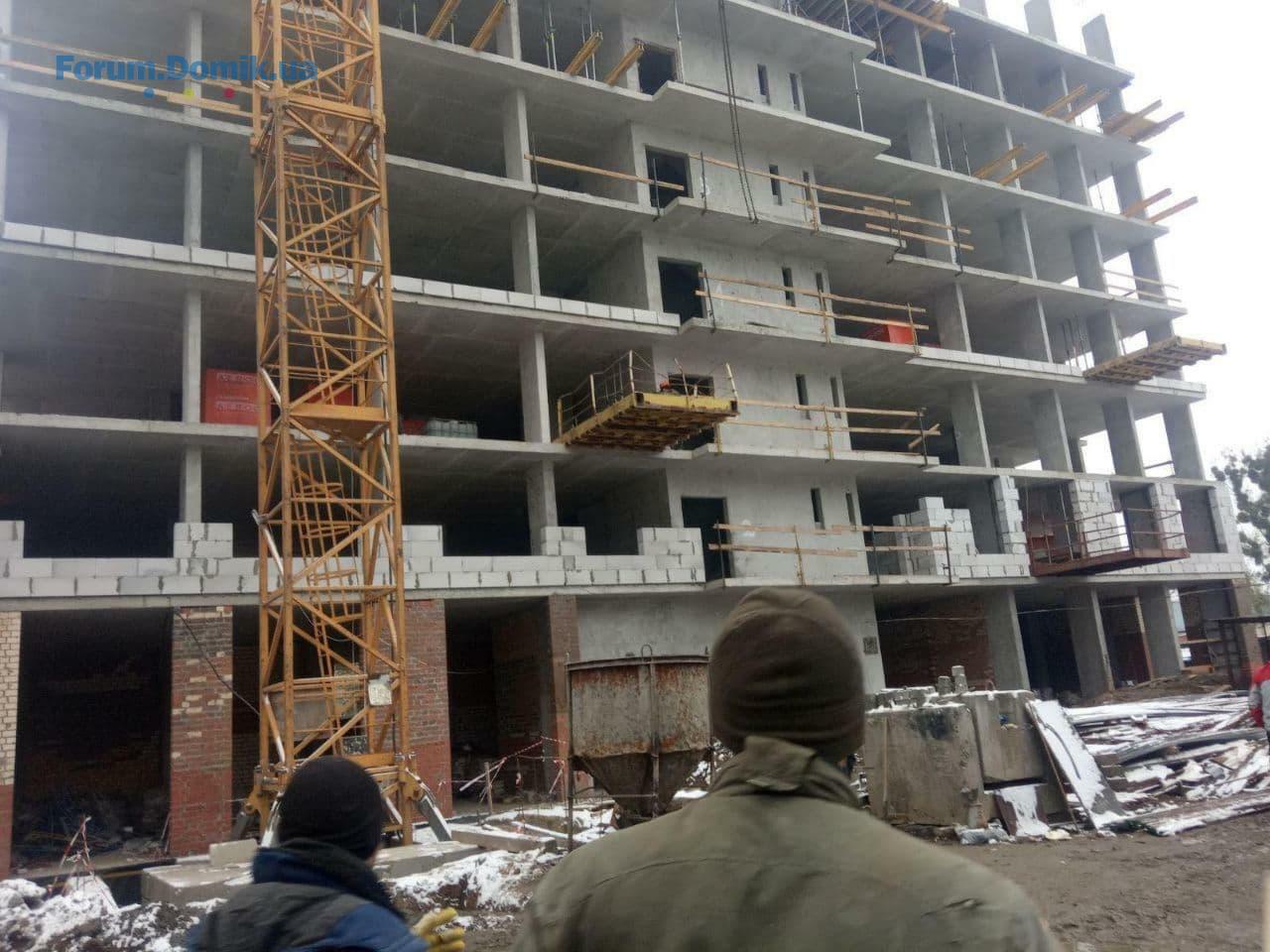

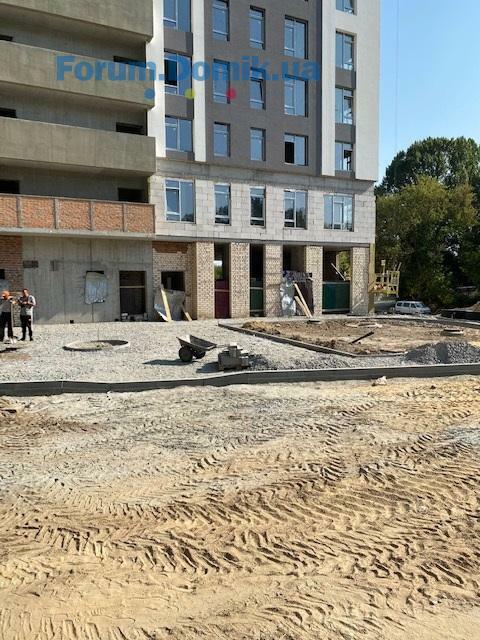

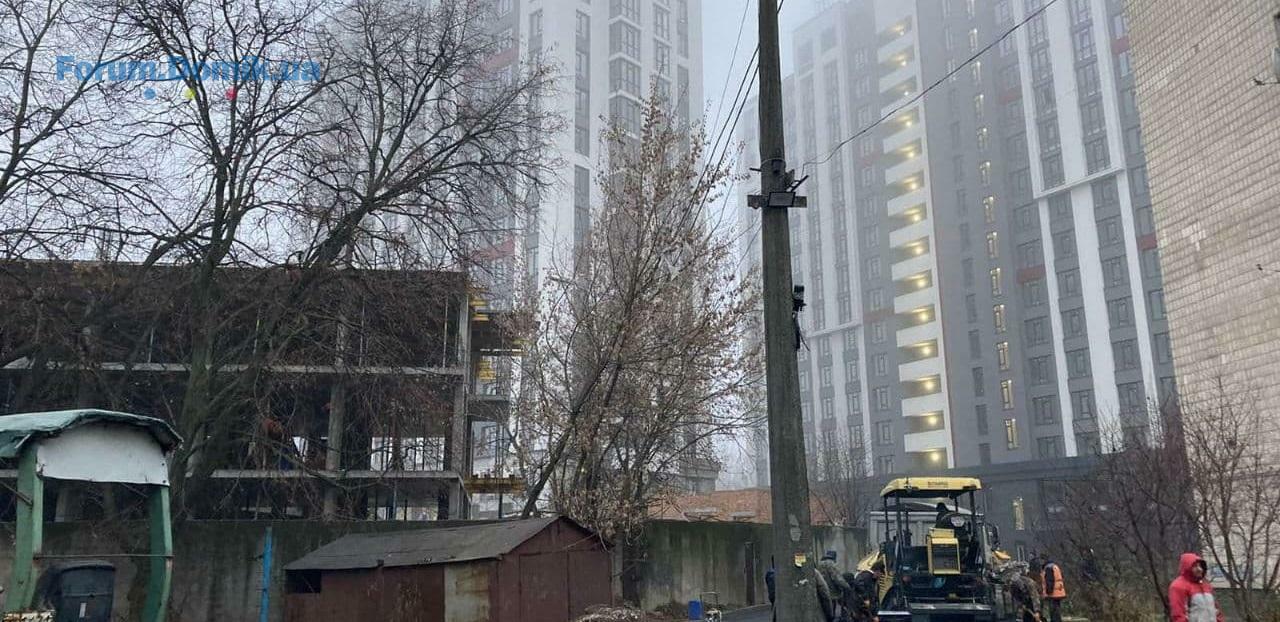

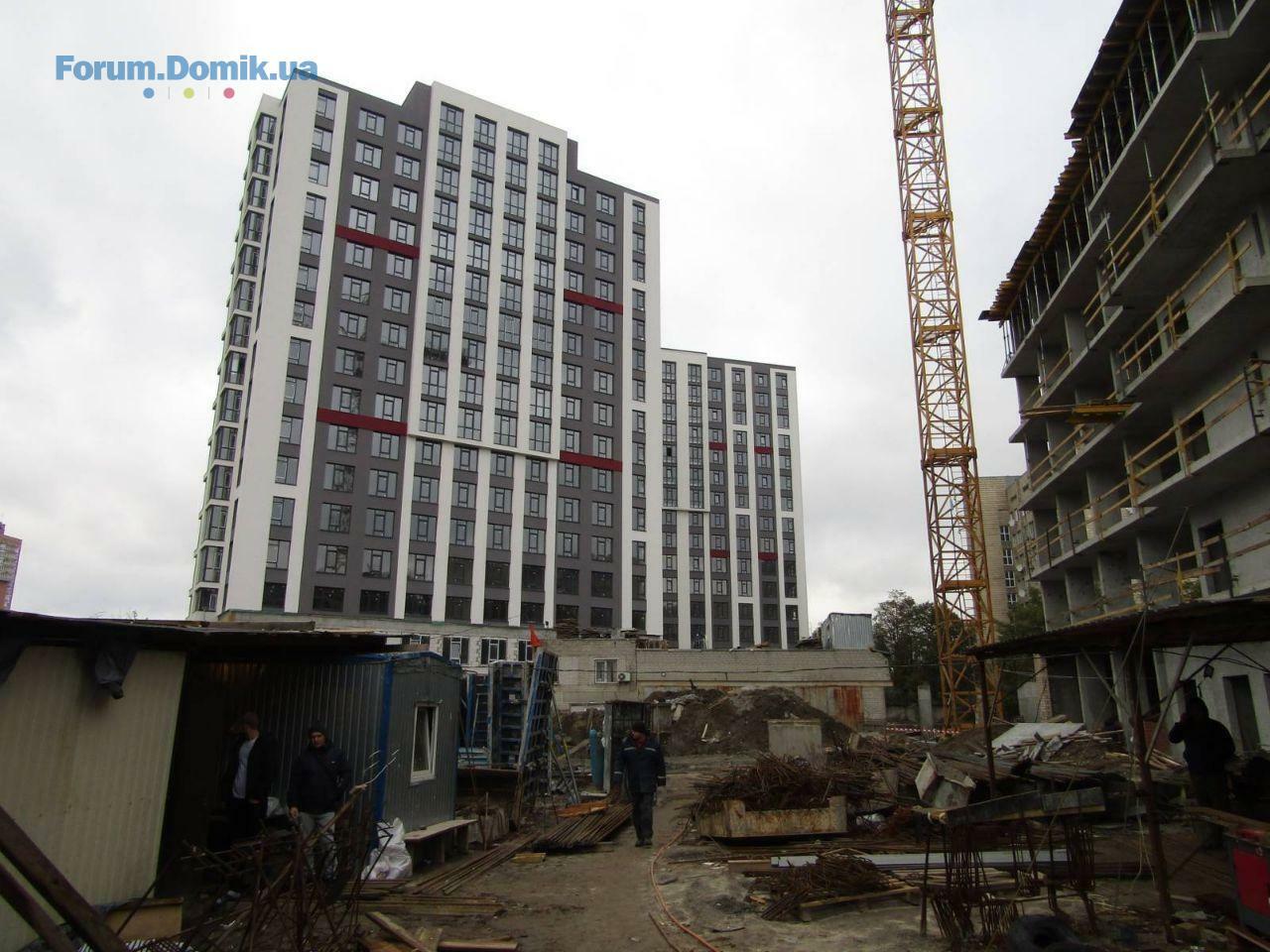

Первый зимний фотоотчет строительства уже готов! По состоянию на начало декабря на строительной площадке ЖК «Современный квартал»:
В 1 секции:

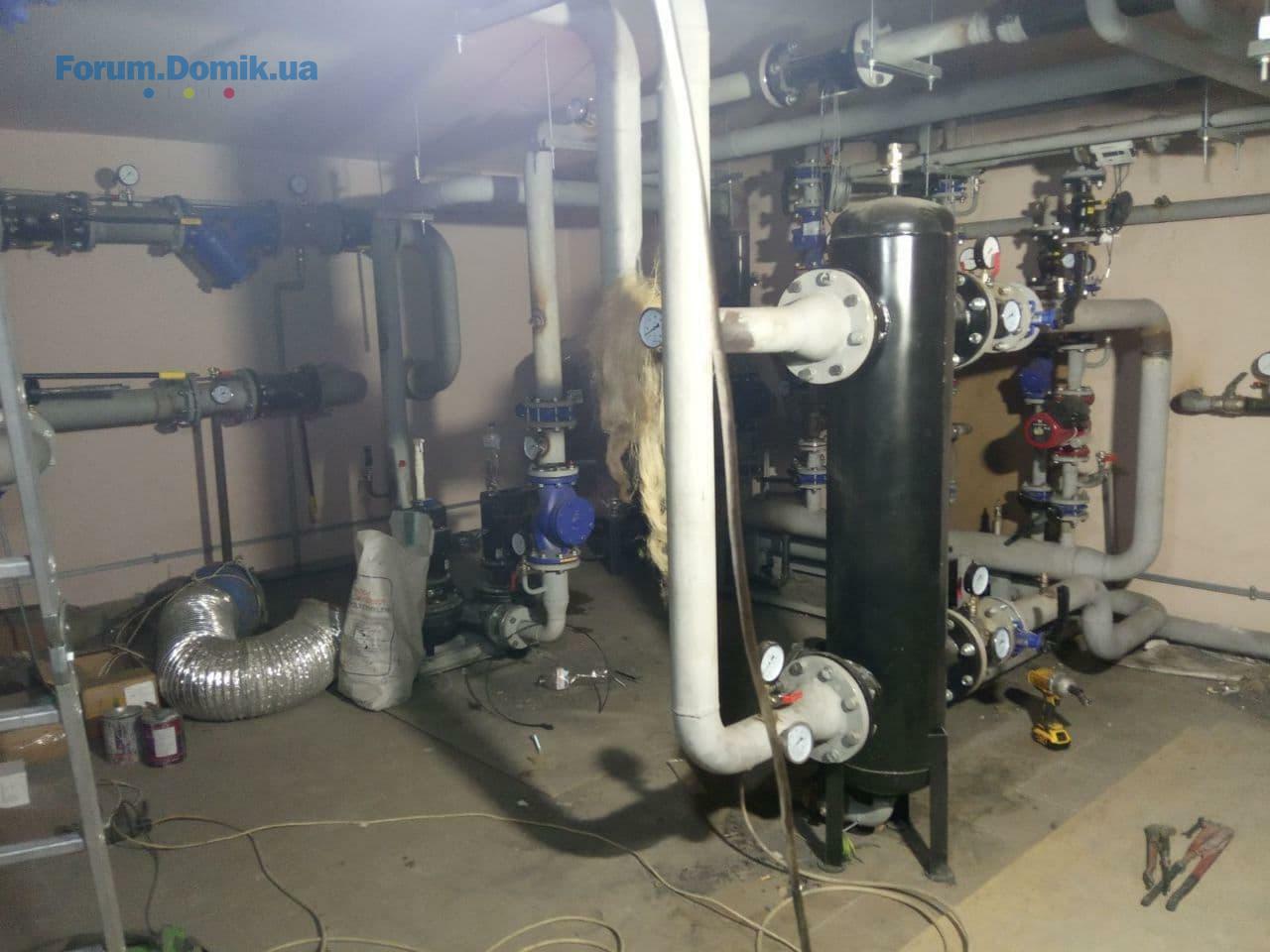

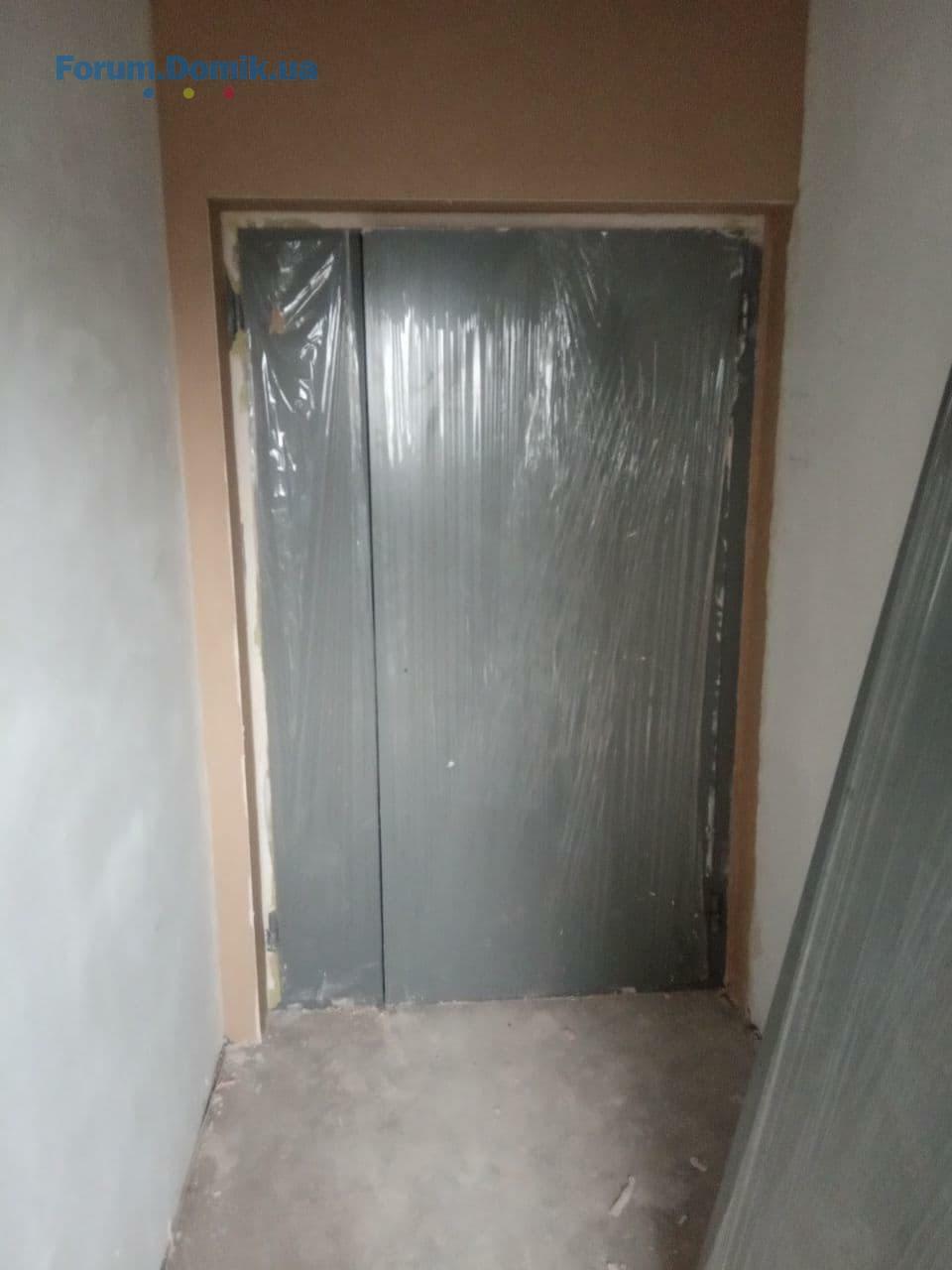

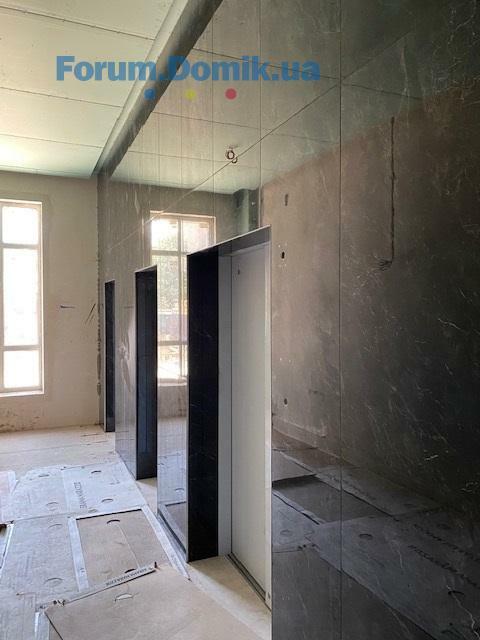

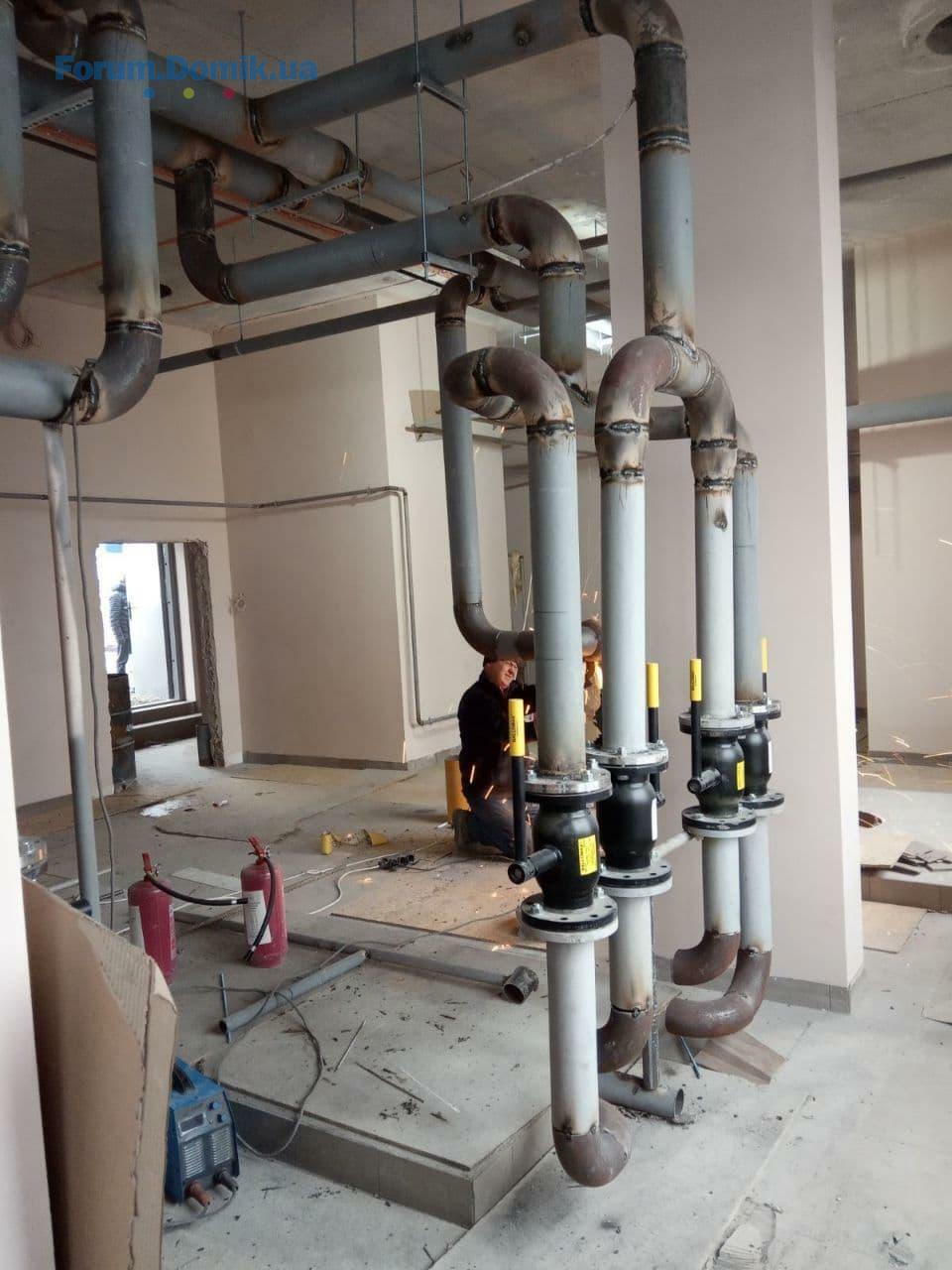

– Завершён монтаж оборудования крышкой котельной. В работе пусконаладочные работы.
– Завершены работы по монтажу индивидуального теплового пункта.

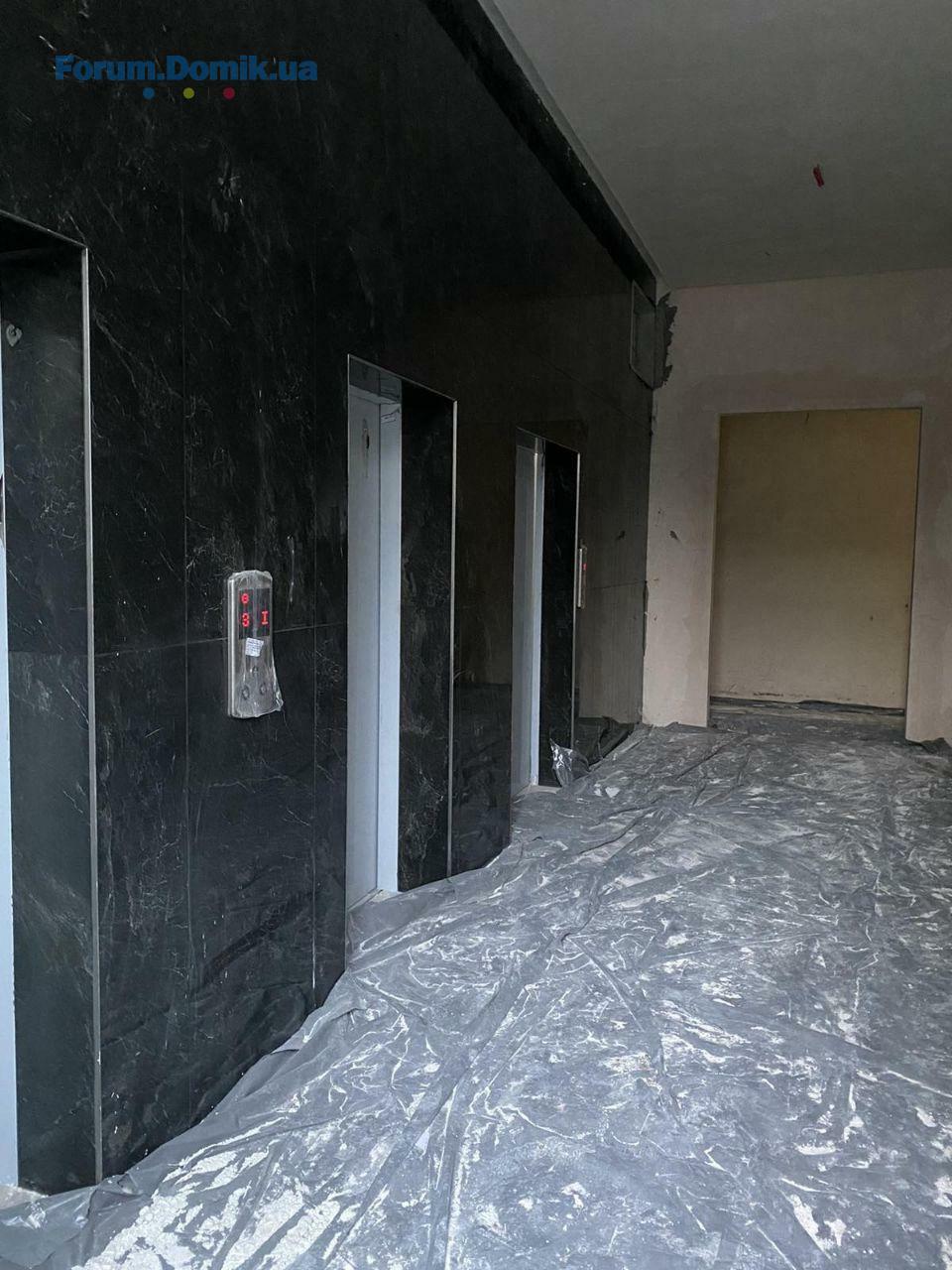

– Выполняется ремонтные работы центрального входа, ресепшна, лифтового холла.

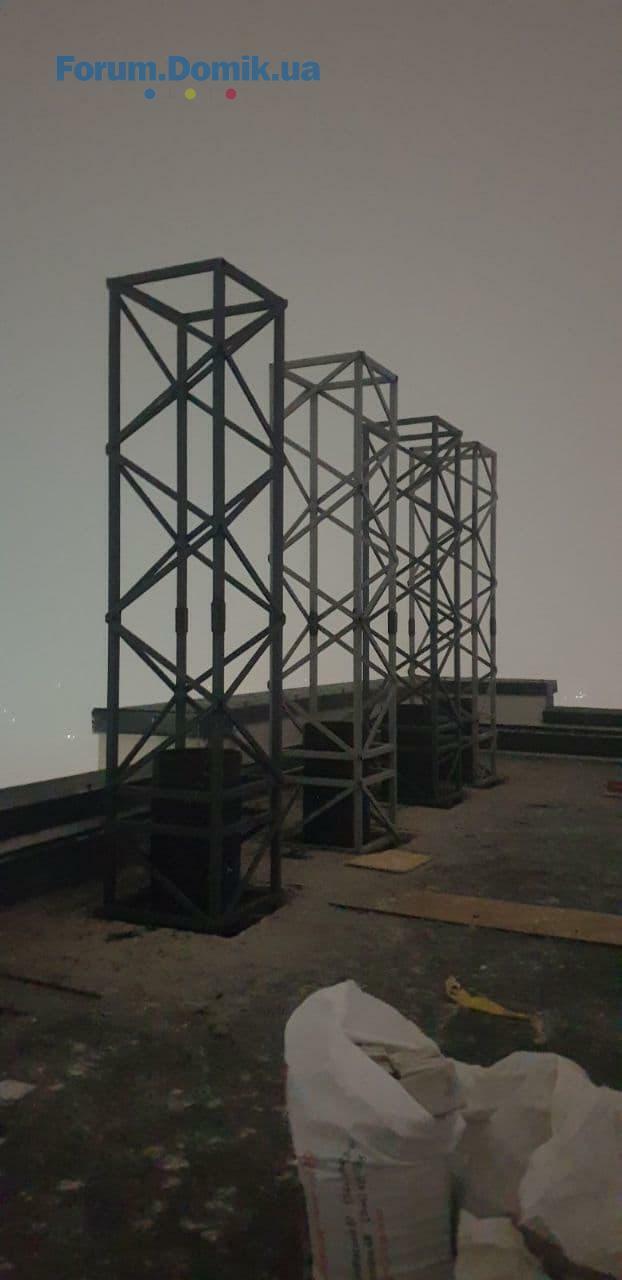

– Завершается устройство систем пожарной сигнализации, выполняются монтаж щитов управления пожарной безопасности.
– В работе устройство слаботочных систем и видеонаблюдения.

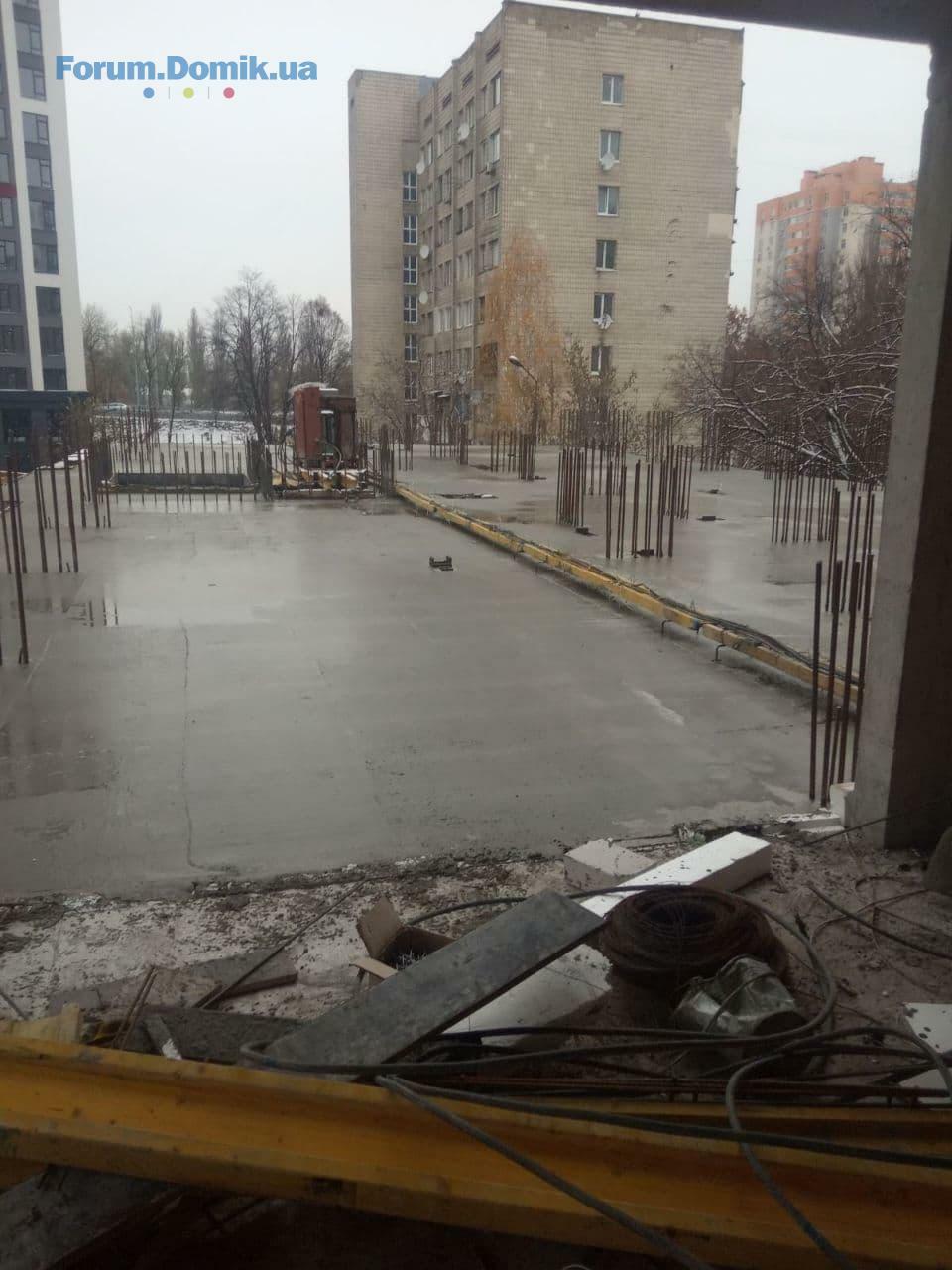

– Завершён 2 этап благоустройства территории, выполнено асфальтирование внутридворовых поездов и парковок.
– В работе монтаж парковых лавочек.
– В работе укладка тротуарной плитки.
– Завершена посадка зелёных насаждений.
– Завершены работы по газоснабжению крышной котельной.
– Завершены работы по внешнему водоснабжению, ливневым системам и канализации.





Во 2 секции:
– Выполняются работы по устройству гидроизоляции холодных переходов.
– В работе устройство накрывок на парапеты и холодные переходы.

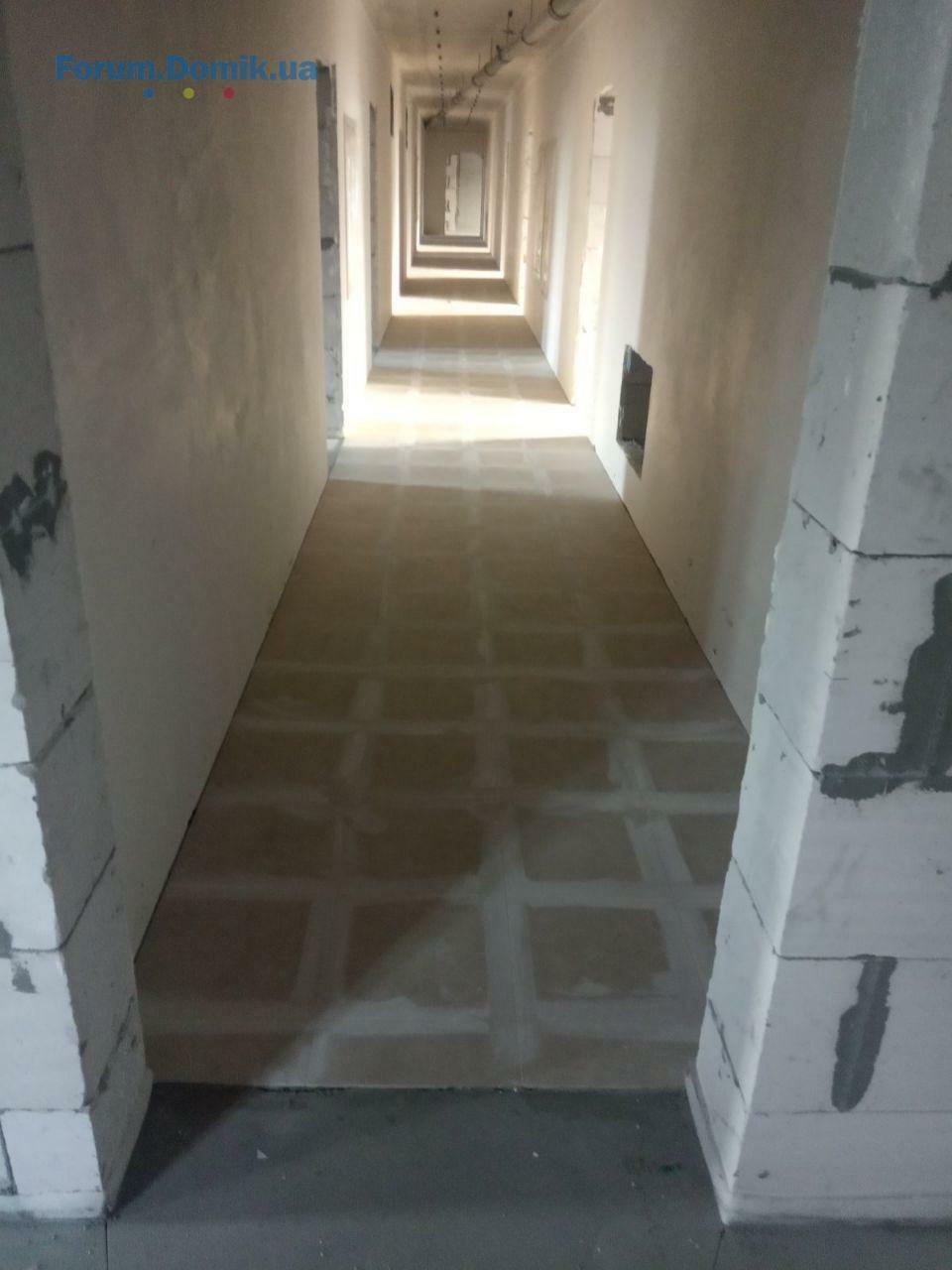

– Завершена укладка напольной плитки.
– В работе декоративное оштукатуривание 3-11 этажей.
– Выполнен монтаж квартирных дверей 3-17 этажей.

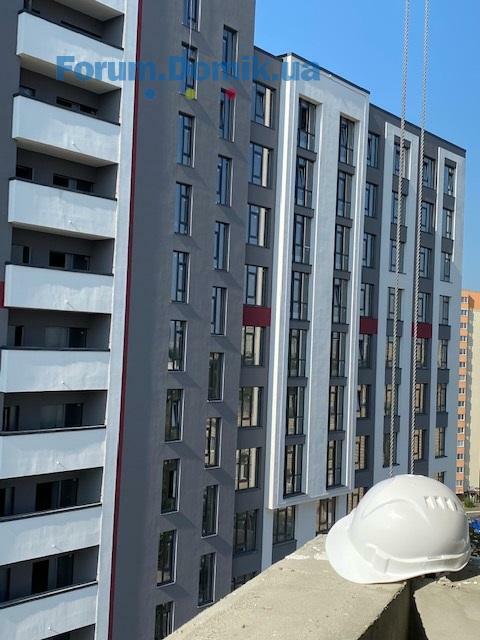

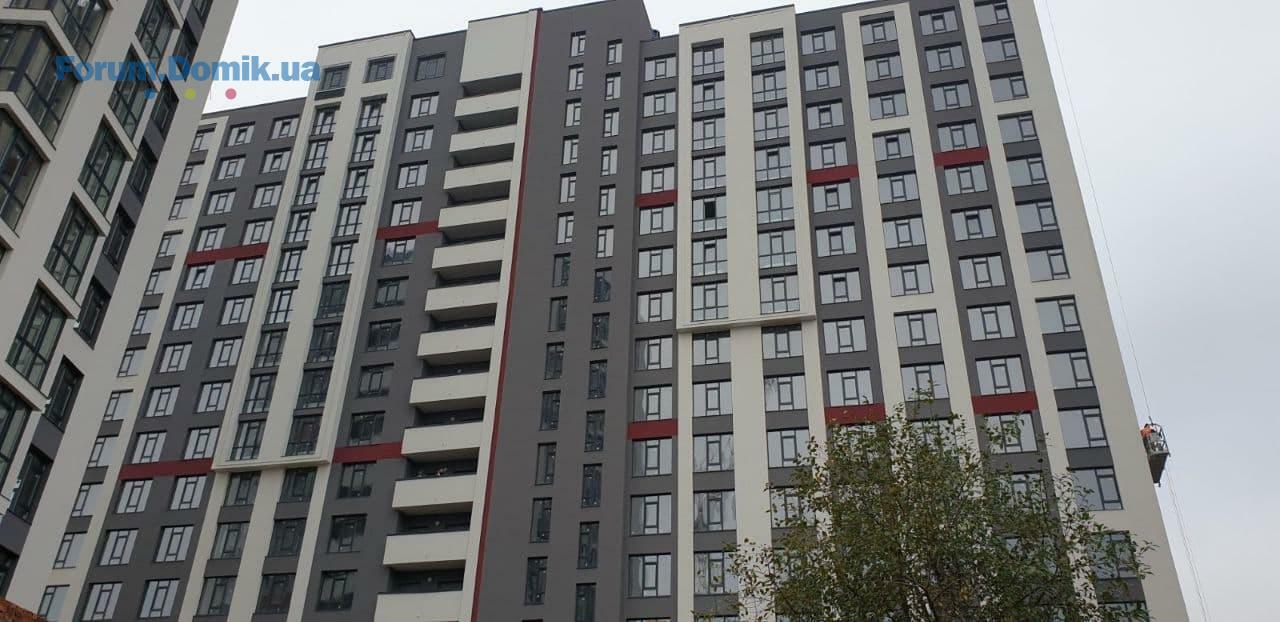

– В работе устройство фасада 1-2 этажа.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
– В работе отделочные работы центрального входа, лифтового холла и вестибюля.
– Выполняется монтаж индивидуального теплового пункта и насосной.

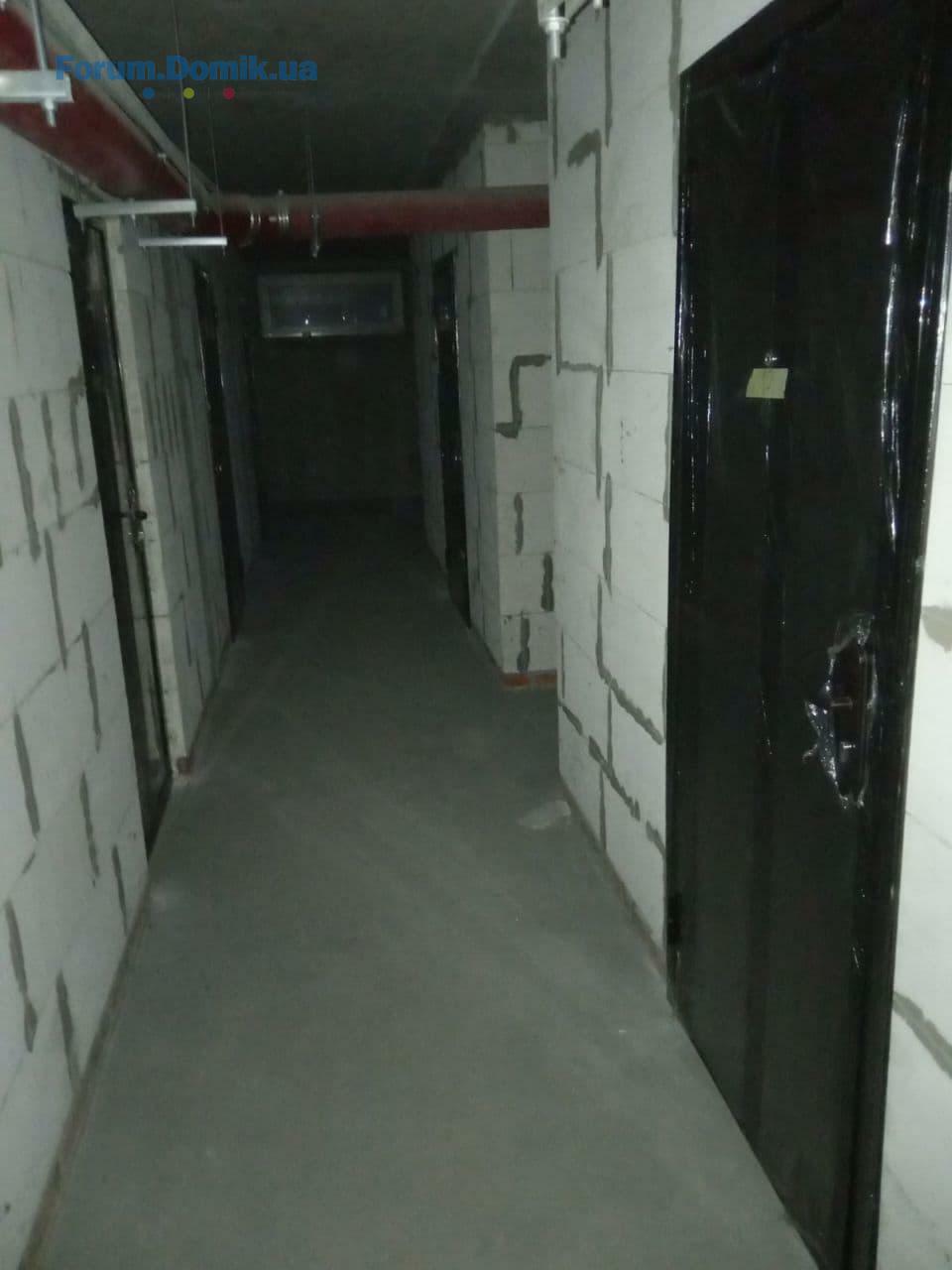

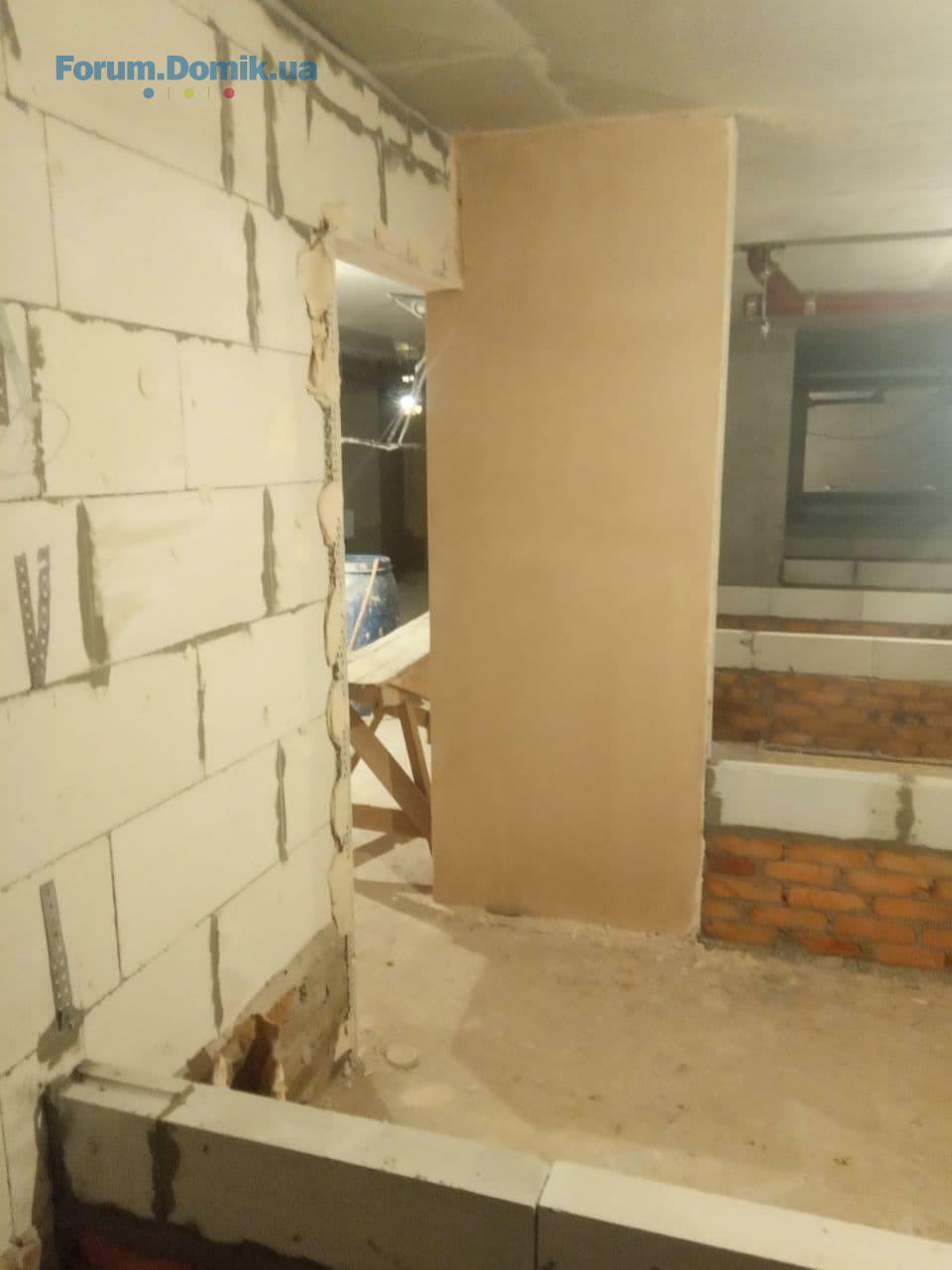

– Выполнены работы по устройству кладовых помещений.






В 3 секции:

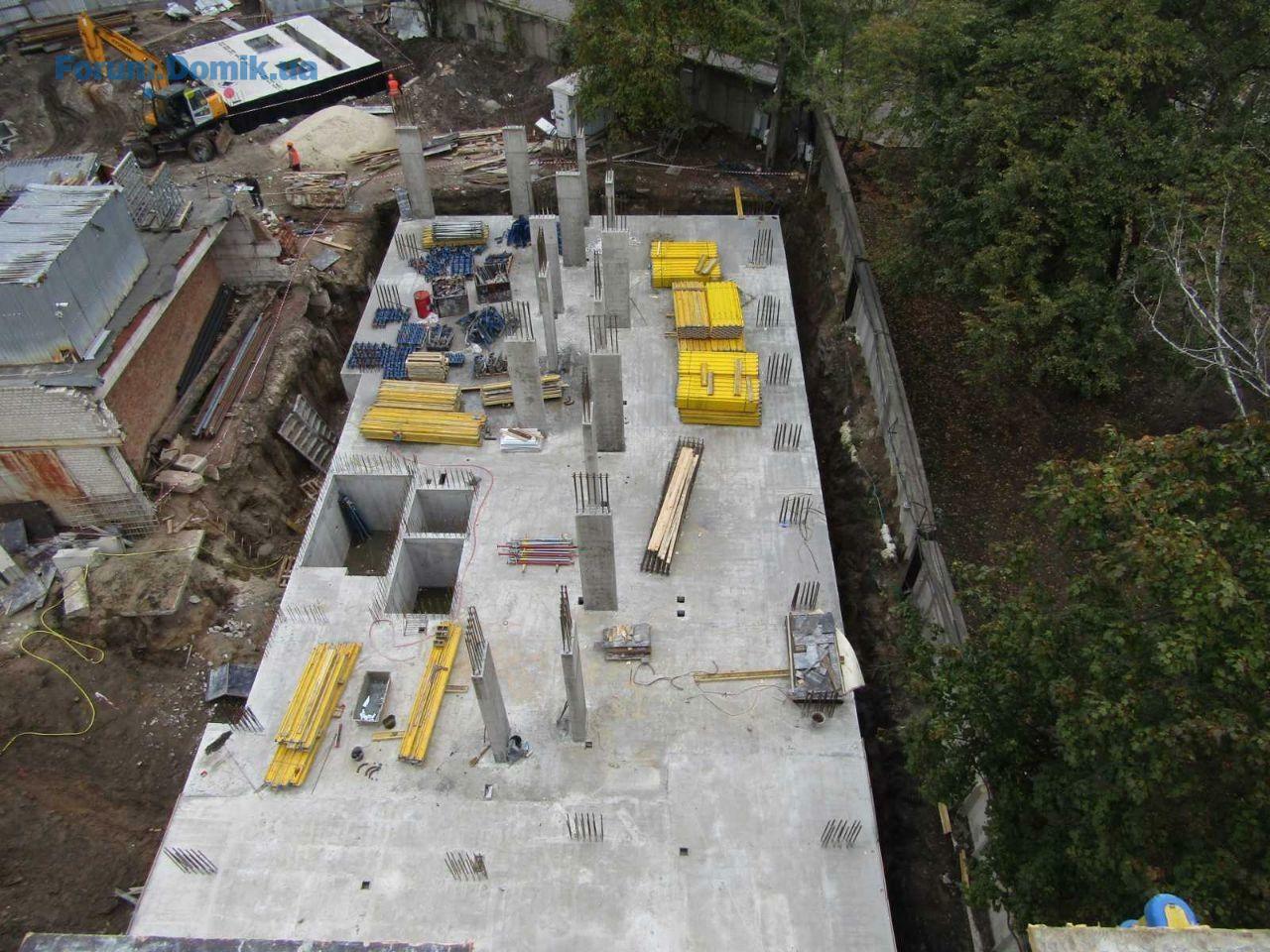

– Выполнено устройство вертикальных элементов 3 этажа.
– Выполняется бетонирование плиты перекрытия 4го этажа.

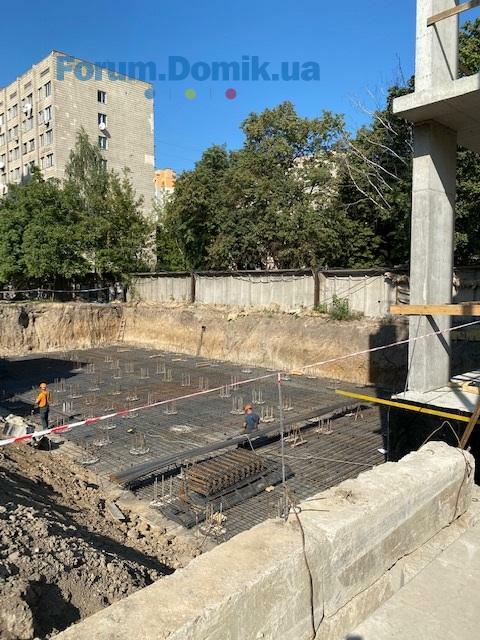

– Выполняется кладка 1го этажа.
– Выполняется кладка подвальных помещений.
В 4 секции:
– Завершено бетонирование вертикальных элементов 9 этажа.
– Выполняется наборка палубы перекрытия 10 этажа.
– Установлены лестничные марши и площадки 8-9 этажей.
– В работе монтаж вентиляционных блоков 8 этажа

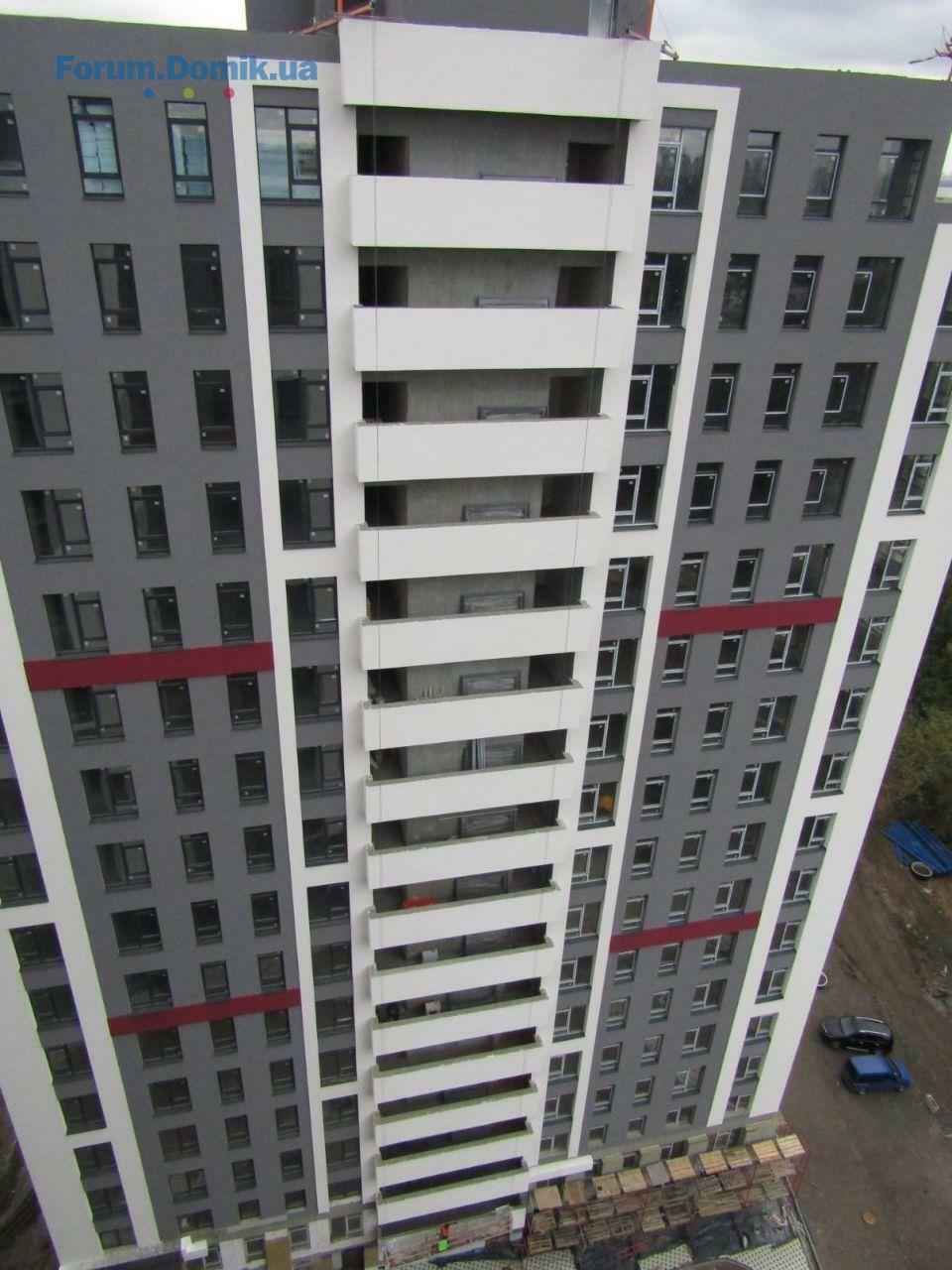

– Выполнена кладка внешний стен и простенков 1 этажа.
– Завершается кладка газоблока 2-4 этажей.
В 1 секции:
– Завершён монтаж оборудования крышкой котельной. В работе пусконаладочные работы.
– Завершены работы по монтажу индивидуального теплового пункта.
– Выполняется ремонтные работы центрального входа, ресепшна, лифтового холла.
– Завершается устройство систем пожарной сигнализации, выполняются монтаж щитов управления пожарной безопасности.
– В работе устройство слаботочных систем и видеонаблюдения.
– Завершён 2 этап благоустройства территории, выполнено асфальтирование внутридворовых поездов и парковок.
– В работе монтаж парковых лавочек.
– В работе укладка тротуарной плитки.
– Завершена посадка зелёных насаждений.
– Завершены работы по газоснабжению крышной котельной.
– Завершены работы по внешнему водоснабжению, ливневым системам и канализации.





Во 2 секции:
– Выполняются работы по устройству гидроизоляции холодных переходов.
– В работе устройство накрывок на парапеты и холодные переходы.
– Завершена укладка напольной плитки.
– В работе декоративное оштукатуривание 3-11 этажей.
– Выполнен монтаж квартирных дверей 3-17 этажей.
– В работе устройство фасада 1-2 этажа.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
– В работе отделочные работы центрального входа, лифтового холла и вестибюля.
– Выполняется монтаж индивидуального теплового пункта и насосной.
– Выполнены работы по устройству кладовых помещений.






В 3 секции:
– Выполнено устройство вертикальных элементов 3 этажа.
– Выполняется бетонирование плиты перекрытия 4го этажа.
– Выполняется кладка 1го этажа.
– Выполняется кладка подвальных помещений.
В 4 секции:
– Завершено бетонирование вертикальных элементов 9 этажа.
– Выполняется наборка палубы перекрытия 10 этажа.
– Установлены лестничные марши и площадки 8-9 этажей.
– В работе монтаж вентиляционных блоков 8 этажа
– Выполнена кладка внешний стен и простенков 1 этажа.
– Завершается кладка газоблока 2-4 этажей.

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 305.0864
- ЖК Gravity Park | Креатор-Буд | Київ, просп. Берестейський, 13905.0884
- ЖК на пр. Отрадний, 2 | Житлоінвестбуд-УКБ05.0810 300
- МФК А136 Highlight Tower | DIM | Київ, вул. Антоновича, 136-13805.08409
- ЖК Олімп | MOLODIST | Ірпінь, вул. Соборна, 2к04.08220
- ЖК Ривьера | Status Group | ул. Малоземельная04.08674
- ЖК OASIS | bUd Development | Київ, вул. Електриків, 2804.0882
- ЖК Реситаль | ARB | Софіївська Борщагівка, вул. Петрівська, 2303.087
- ЖК Київський маєток | Софіївська Борщагівка, вул. Бишівська, 3-503.08170
- ЖК Start Life | Старт Лайф | Prof-Group | Вишгород, вул. Шолуденка, 2003.08235
- Краудфандинг - типы группового инвестирования01.083
- Чи варто зараз купувати нерухомість?31.074 568
- Планую оренду квартири в районі Подолу30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Какую выбрать мебель на террасу?04.084
- Відгуки про ортопедичні матраци. Матраци для комфортного сну28.0790
- Болит спина13.0772
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Підлога на кухні - ламінат або плитка?30.0720
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Чи варто робити лоджію продовженням кімнати24.0716
- Чим обробити дерев'яні стіни будинку?24.073
- Ремонт кухонного столу22.072
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Капітальний ремонт +-40кв.м09.075
- Крыша дома. Отзывы о кровельных материалах06.0725
- Какой потолок лучше? Натяжной или из гипсокартона?03.077
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
- Продам видовую квартиру, г.Вышгород, ЖК "Зіркова Вежа"07.061
- Переуступлю квартиру ЖК Эврика07.061

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
