По состоянию на 21 декабря 2020 года, на строительной площадке ЖК «Современный квартал» ведутся такие работы:
в 1 секции:
– Завершена система отопления и водоснабжения.
– Завершаются ремонтные работы центрального входа, ресепшена, лифтового холла.
– Завершено устройство систем пожарной сигнализации, выполняются монтаж щитов управления пожарной безопасности.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе монтаж парковых лавочек.
– В работе укладка тротуарной плитки.
Во 2 секции:
– Завершены работы по устройству гидроизоляции холодных переходов.
– В работе устройство накрывок на парапеты и холодные переходы.
– Выполнено декоративное оштукатуривание 3-15 этажей.
– Выполнен монтаж квартирных дверей 3-17 этажей.
– В работе устройство фасада 1-2 этажа.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
– В работе отделочные работы центрального входа, лифтового холла и вестибюля.
– Выполняется монтаж индивидуального теплового пункта и насосной.
– Выполняется монтаж дверей в кладовых.
– Выполняется укладка напольной плитки в подвальных помещениях.
В 3 секции:
– Выполнено устройство вертикальных элементов 4 этажа.
– Выполняется армирование плиты перекрытия 5го этажа.
– Выполняется кладка 1го этажа.
– Выполняется кладка подвальных помещений.
В 4 секции:
– Выполняется бетонирование вертикальных элементов 10 этажа.
– Установлены лестничные марши и площадки 8-9 этажей.
– В работе монтаж вентиляционных блоков 8 этажа
– Выполнена кладка внешний стен и простенков 1 этажа.
– Завершена кладка газоблока 2-4 этажей.
– В работе кладка из газоблока 5-6 этажей.
в 1 секции:
– Завершена система отопления и водоснабжения.
– Завершаются ремонтные работы центрального входа, ресепшена, лифтового холла.
– Завершено устройство систем пожарной сигнализации, выполняются монтаж щитов управления пожарной безопасности.
– В работе устройство слаботочных систем и видеонаблюдения.
– В работе монтаж парковых лавочек.
– В работе укладка тротуарной плитки.
Во 2 секции:
– Завершены работы по устройству гидроизоляции холодных переходов.
– В работе устройство накрывок на парапеты и холодные переходы.
– Выполнено декоративное оштукатуривание 3-15 этажей.
– Выполнен монтаж квартирных дверей 3-17 этажей.
– В работе устройство фасада 1-2 этажа.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
– В работе отделочные работы центрального входа, лифтового холла и вестибюля.
– Выполняется монтаж индивидуального теплового пункта и насосной.
– Выполняется монтаж дверей в кладовых.
– Выполняется укладка напольной плитки в подвальных помещениях.
В 3 секции:
– Выполнено устройство вертикальных элементов 4 этажа.
– Выполняется армирование плиты перекрытия 5го этажа.
– Выполняется кладка 1го этажа.
– Выполняется кладка подвальных помещений.
В 4 секции:
– Выполняется бетонирование вертикальных элементов 10 этажа.
– Установлены лестничные марши и площадки 8-9 этажей.
– В работе монтаж вентиляционных блоков 8 этажа
– Выполнена кладка внешний стен и простенков 1 этажа.
– Завершена кладка газоблока 2-4 этажей.
– В работе кладка из газоблока 5-6 этажей.
Roman-007
R
Новачок
10
05 серпня 2020
21 груд 2020 15:55
Первый дом красиво сделали. А где фотки со строек?
iryna_ne
i
Інвестор
105
21 листопада 2019
21 груд 2020 22:32
Вроде 1 дом ввели в эксплуатацию
Roman-007
R
Новачок
10
05 серпня 2020
22 груд 2020 19:06
Так уже и второй дом ввели? Чего никто не хвастается? Или я чего то не понял
https://e-construction.gov.ua/permits_doc_detail/2456714628537779266
Viola71
V
Новачок
16
20 листопада 2020
24 груд 2020 08:43
Наверно не доделали, поэтому не хвастаются, первый дом тоже месяц как сдали, еще доделывают.
Central1
C
Перехожий
1
14 лютого 2008
05 січ 2021 15:35
А почему не запускают на ремонт? И когда будут оформлять документы на 1 очереди?
liya77
l
Постійний користувач
287
19 січня 2015
05 січ 2021 19:36
Так как не все квартиры зайдут сразу на ремонт, то подача отопления и обслуживание котельни влетит в приличную денежку и в убыток. Поэтому и не запускают. Хотя мы в другом комплексе делали ремонт с электрообогревом...
NiкNiк
N
Гість
3
04 січня 2021
08 січ 2021 19:25
До нового года обещали оформить документы(1ая секция) -пока тишина.Хотелось бы знать когда будут оформлять.
Roman-007
R
Новачок
10
05 серпня 2020
12 січ 2021 10:50
Что то давно нет фоток свежих.
_Андрей_84
_
Гість
3
16 листопада 2020
12 січ 2021 11:52
Да, пора бы и фотографии выложить.
ЖК "Современный квартал"
Представник
63
20 червня 2019
19 січ 2021 07:47

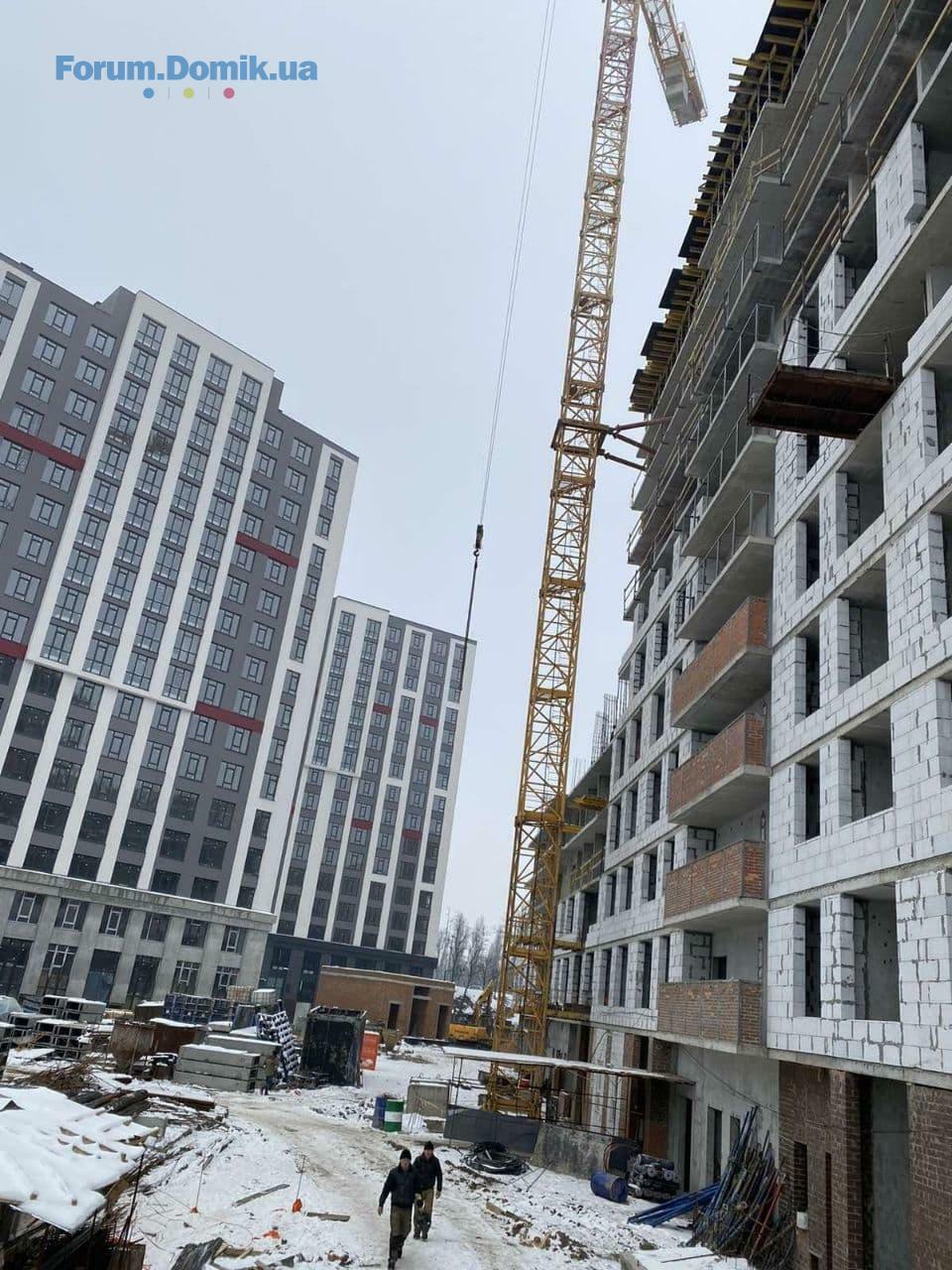

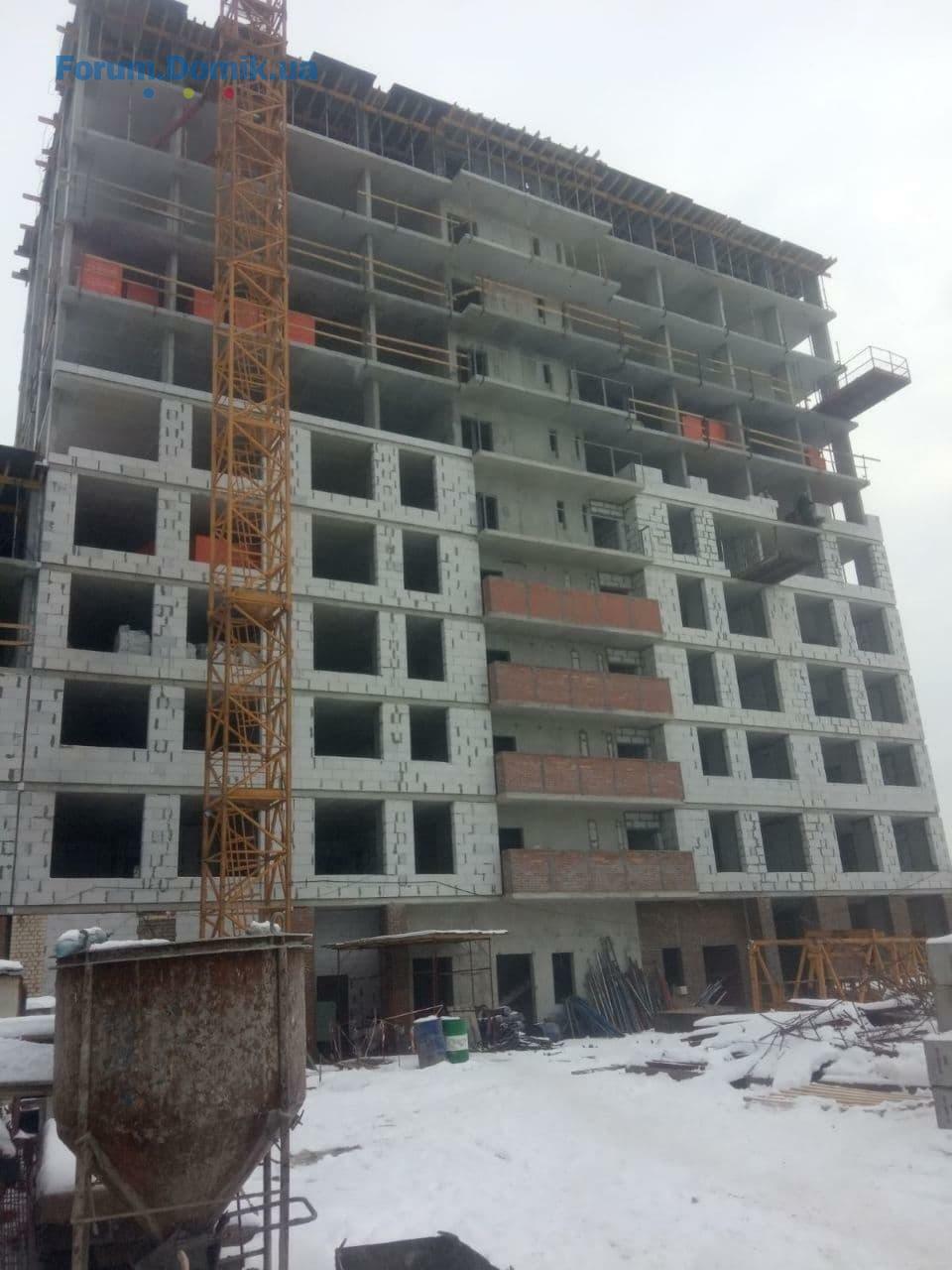

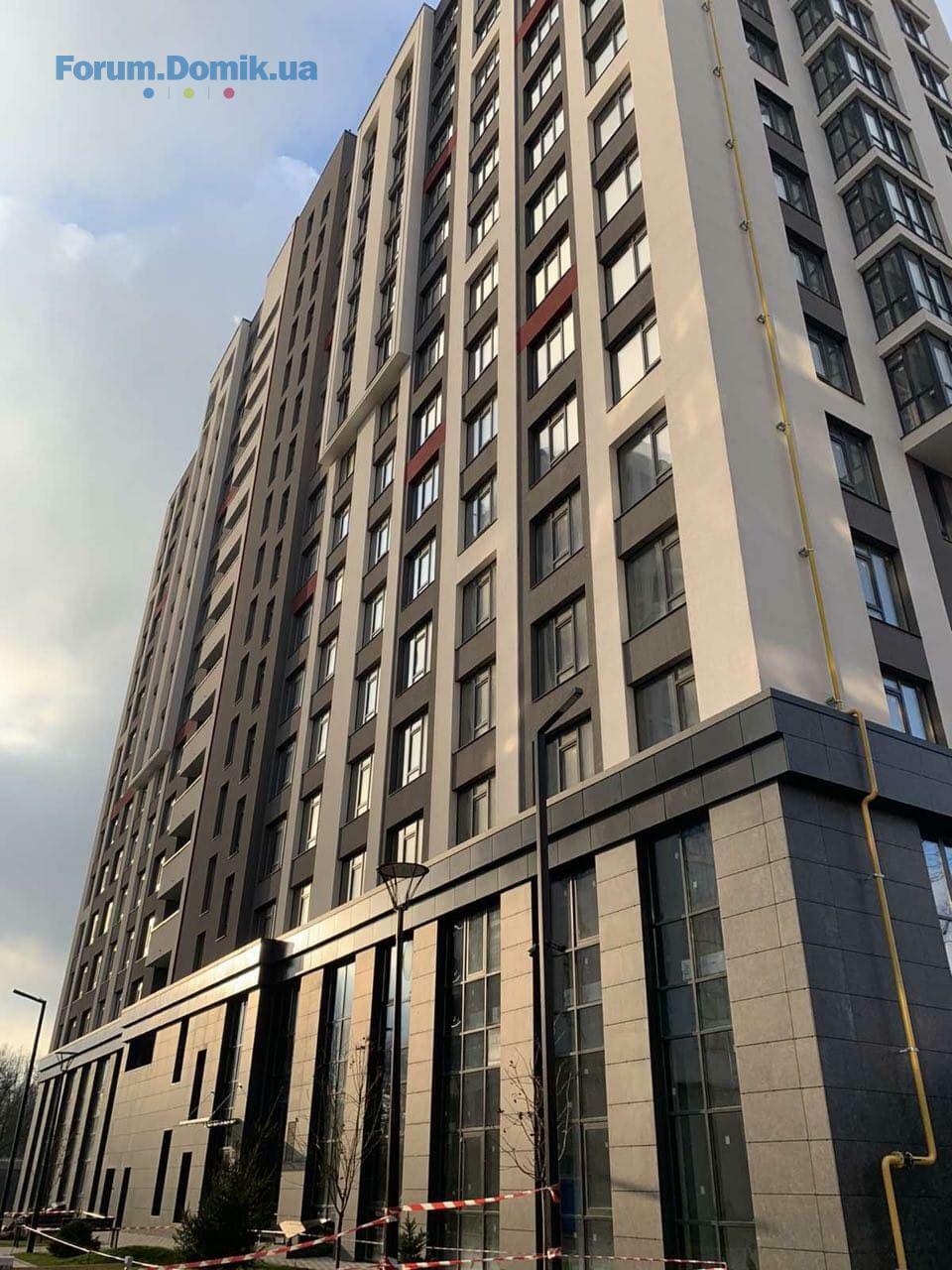

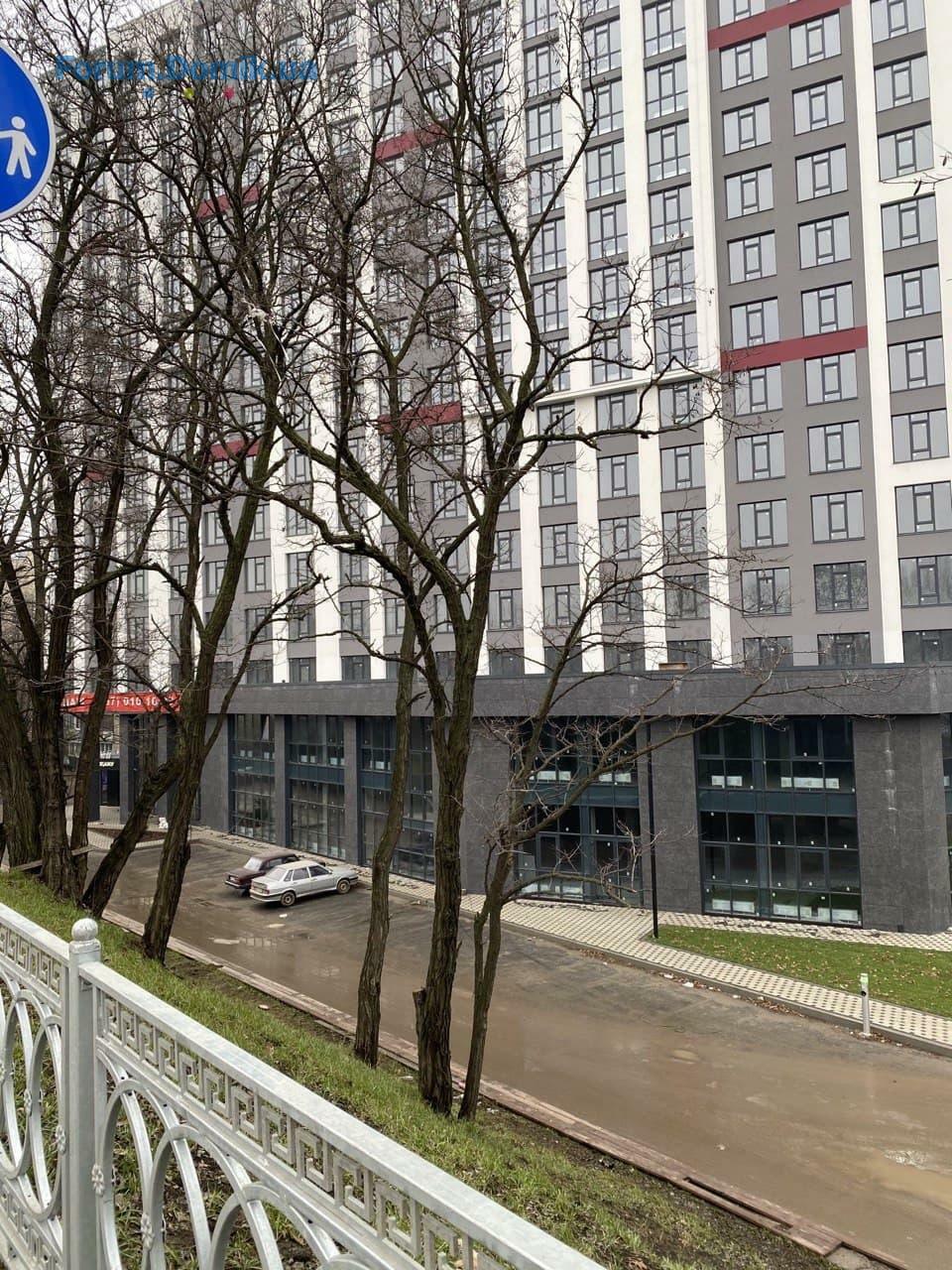

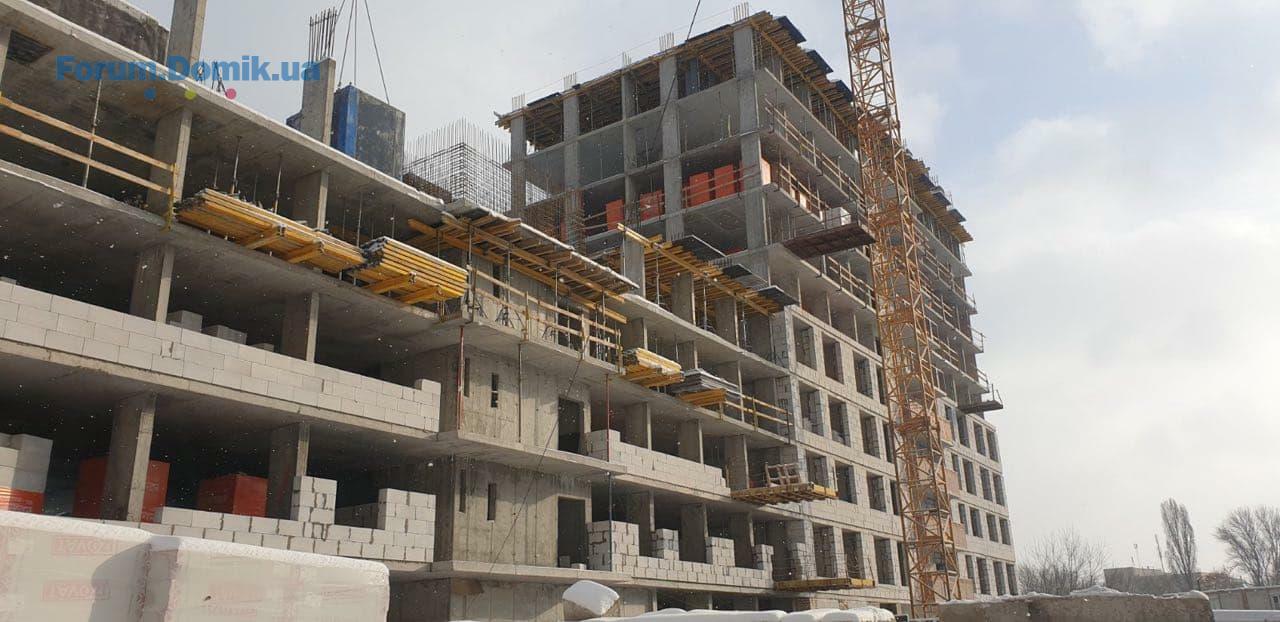

А вот и свежий отчет со строительной площадки ЖК «Современный квартал». По состоянию на 18 января 2021 года:

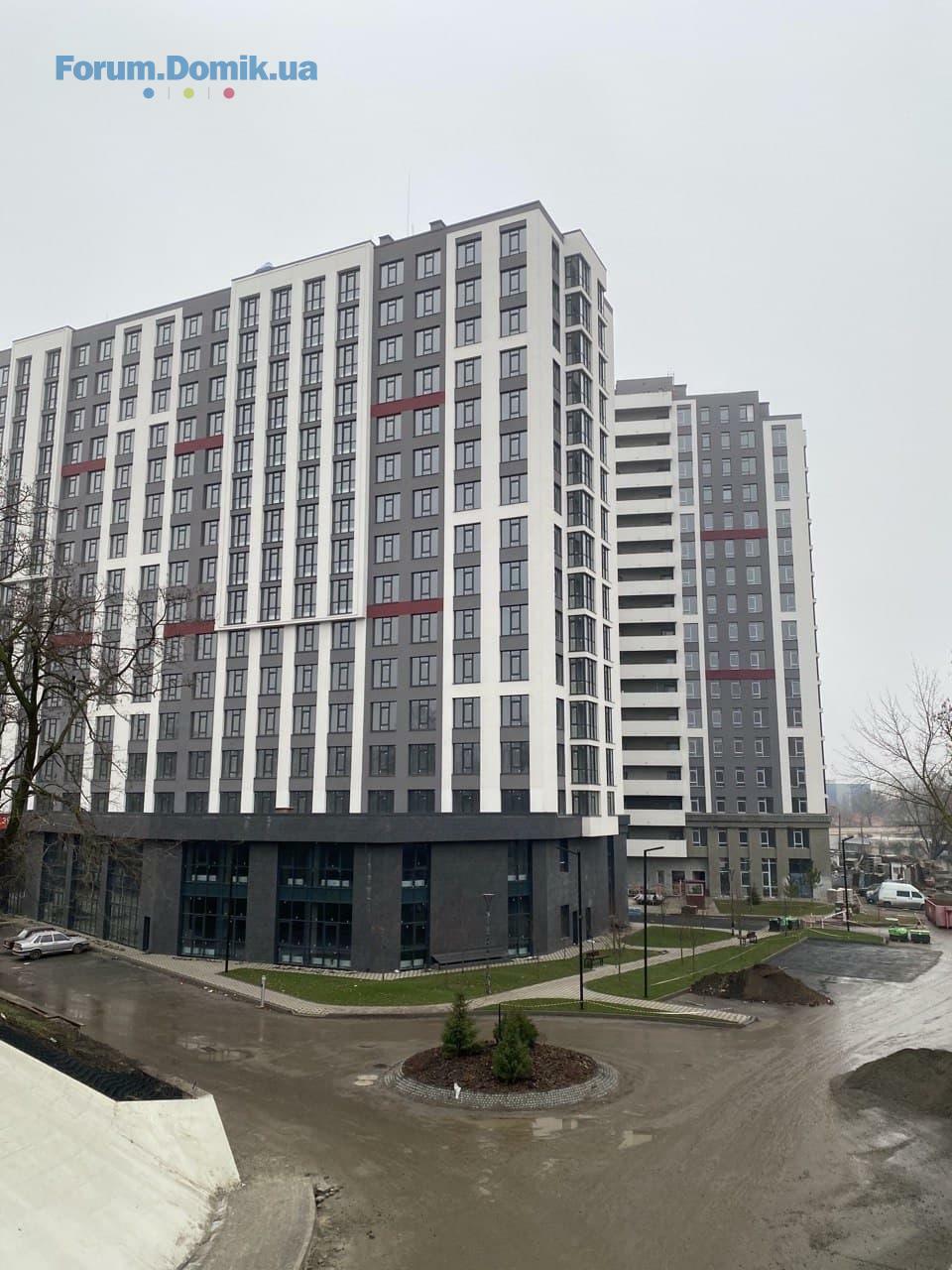

1 секция:
– Введена в эксплуатацию крышная газовая котельная.
– Выполнены пусконаладочные работы системы теплоснабжения.
– Выполнены ремонтные работы центрального входа, ресепшена, лифтового холла.
– Выполнены пусконаладочные работы систем пожарной сигнализации, в работе запуск системы дымоудаления.
– Выполнены работы системы контроля доступа и видеонаблюдения.
Завершен 2 этап благоустройства территории.












2 секция:
– Выполнены работы по монтажу отливов на холодных переходах.

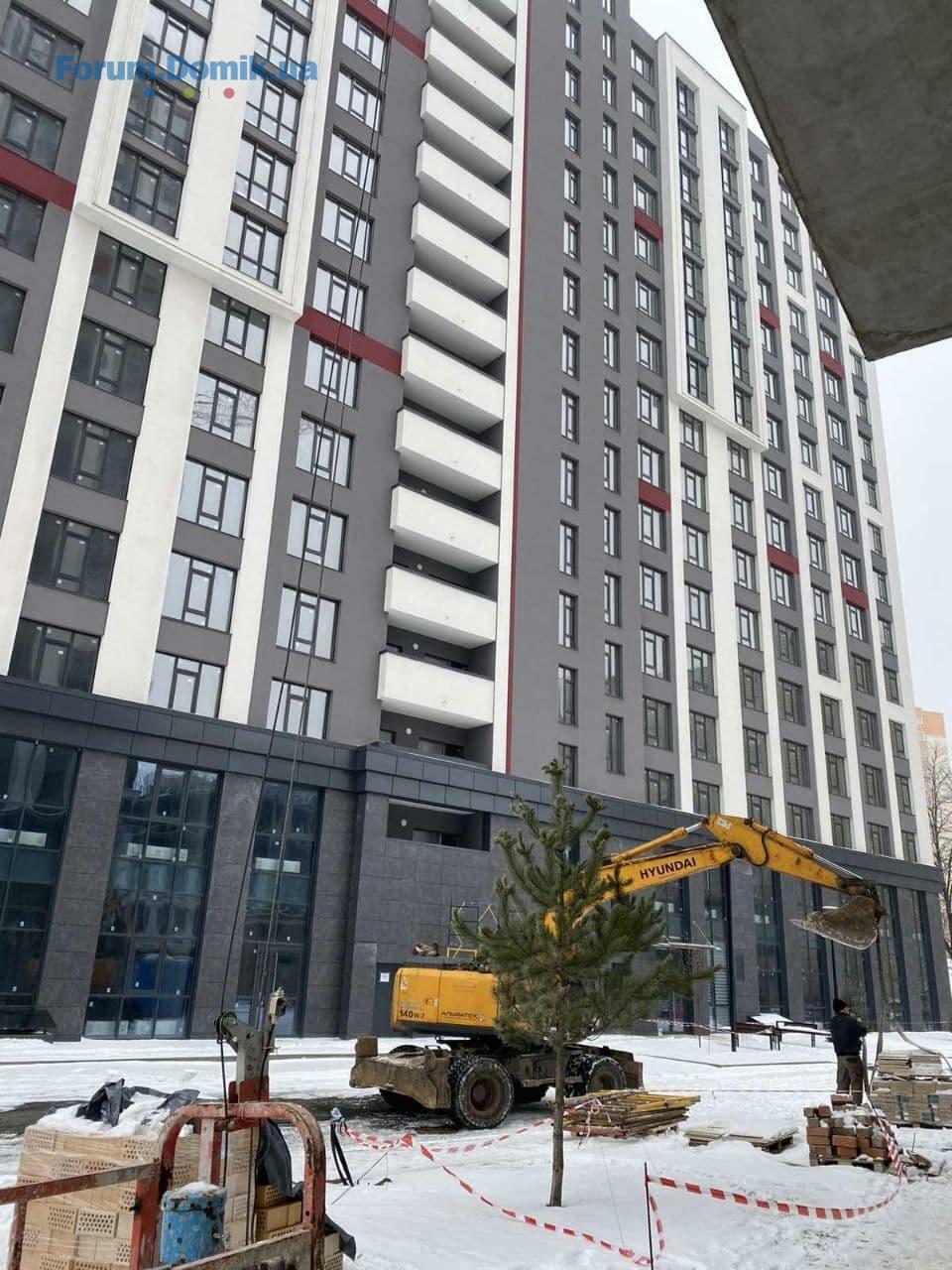

– В работе устройство фасада 1-2 этажа.
– Выполняется монтаж подвесного потолка Армстронг на 3-6 этажах.
– Выполняется монтаж плинтуса в коридорах.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
– В работе отделочные работы центрального входа, лифтового холла и вестибюля.
– Завершается монтаж индивидуального теплового пункта.
– В работе монтаж насосной.
– В работе монтаж электрощитовой.
– Выполнена кладка напольной плитки в подвальных помещениях.

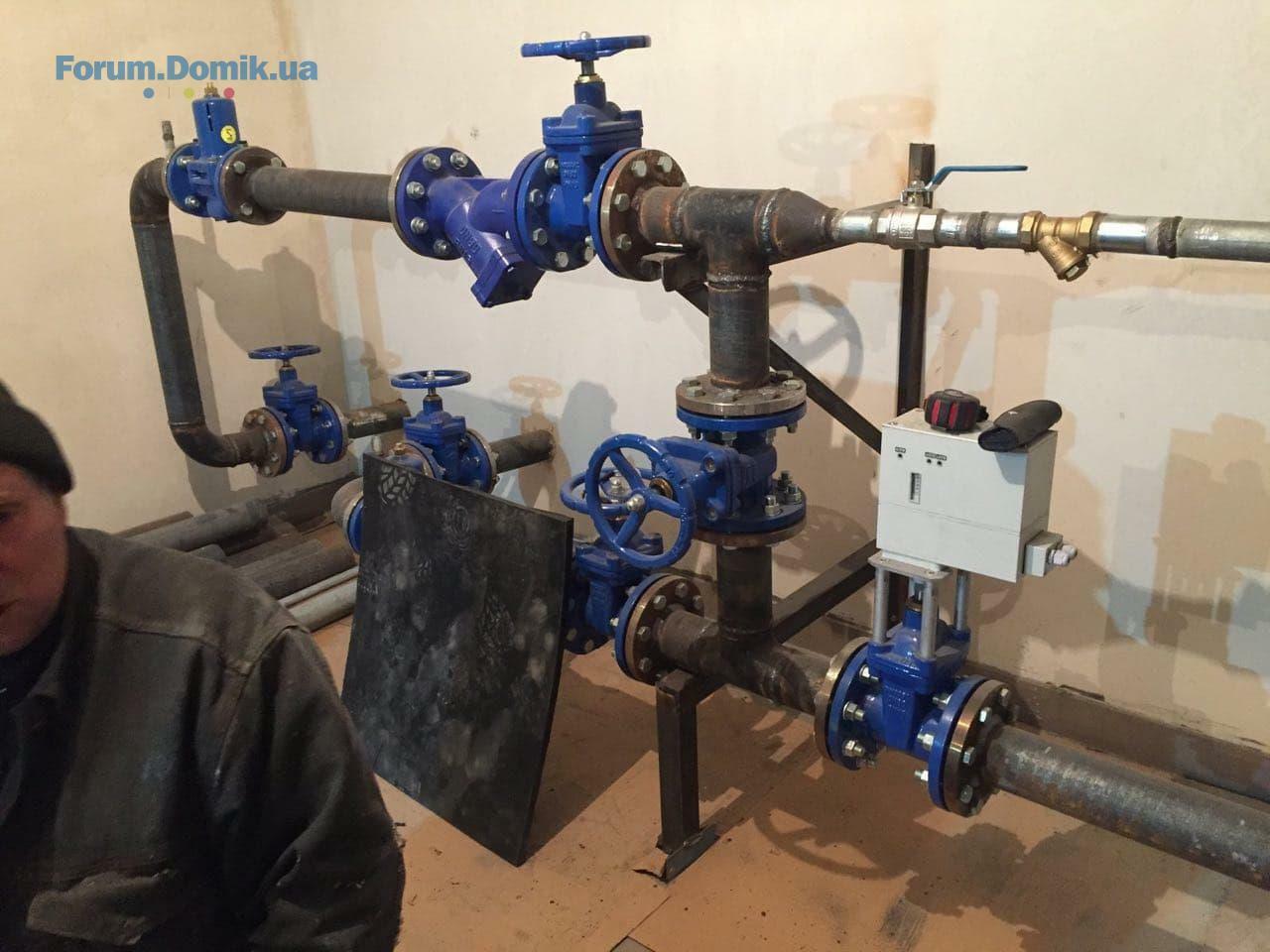

– В работе устройство системы водоснабжения, отопления 1 этажа.
3 секция:
– Выполнено бетонирование плиты перекрытия 5-го этажа.
– Выполняется устройство вертикальных элементов 5 этажа.
– Выполняется кладка 1-го этажа.
– Выполняется кладка газоблока 2-3 этажей.
– Выполняется кладка подвальных помещений.
4 секция:
– Выполнено бетонирование плиты перекрытия 10 этажа.
– Выполняется бетонирование вертикальных элементов 11 этажа.
– Установлены лестничные марши и площадки 10 этажа.
– В работе монтаж вентиляционных блоков 8-9 этажей
– Выполнена кладка внешний стен и простенков 1 этажа.
– Завершена кладка газоблока 5 этажа
– В работе кладка из газоблока 6-7 этажей.
1 секция:
– Введена в эксплуатацию крышная газовая котельная.
– Выполнены пусконаладочные работы системы теплоснабжения.
– Выполнены ремонтные работы центрального входа, ресепшена, лифтового холла.
– Выполнены пусконаладочные работы систем пожарной сигнализации, в работе запуск системы дымоудаления.
– Выполнены работы системы контроля доступа и видеонаблюдения.
Завершен 2 этап благоустройства территории.
2 секция:
– Выполнены работы по монтажу отливов на холодных переходах.
– В работе устройство фасада 1-2 этажа.
– Выполняется монтаж подвесного потолка Армстронг на 3-6 этажах.
– Выполняется монтаж плинтуса в коридорах.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
– В работе отделочные работы центрального входа, лифтового холла и вестибюля.
– Завершается монтаж индивидуального теплового пункта.
– В работе монтаж насосной.
– В работе монтаж электрощитовой.
– Выполнена кладка напольной плитки в подвальных помещениях.
– В работе устройство системы водоснабжения, отопления 1 этажа.
3 секция:
– Выполнено бетонирование плиты перекрытия 5-го этажа.
– Выполняется устройство вертикальных элементов 5 этажа.
– Выполняется кладка 1-го этажа.
– Выполняется кладка газоблока 2-3 этажей.
– Выполняется кладка подвальных помещений.
4 секция:
– Выполнено бетонирование плиты перекрытия 10 этажа.
– Выполняется бетонирование вертикальных элементов 11 этажа.
– Установлены лестничные марши и площадки 10 этажа.
– В работе монтаж вентиляционных блоков 8-9 этажей
– Выполнена кладка внешний стен и простенков 1 этажа.
– Завершена кладка газоблока 5 этажа
– В работе кладка из газоблока 6-7 этажей.
ЖК "Современный квартал"
Представник
63
20 червня 2019
19 січ 2021 07:53
Цитата "Central1 » 05.01.2021 17:35":А почему не запускают на ремонт? И когда будут оформлять документы на 1 очереди?
Спасибо всем за интерес к нашему комплексу! Отвечаем на все вопросы, чтобы никто не переживал.
Запускать на ремонт планируем в марте. Сейчас ждём распоряжение с администрации о присвоении адреса, а затем будем передавать право собственности.
Инвестор93
И
Новачок
10
05 лютого 2020
19 січ 2021 10:31
А вторую очередь когда планируют запускать на ремонты?
Сертификат о вводе в эксплуатацию же есть.
Сертификат о вводе в эксплуатацию же есть.
Rodder
R
Новачок
8
22 грудня 2020
19 січ 2021 16:06
підкажіть, будь ласка, чи не плануються корзини для кондиціонерів?
Kira25
K
Новачок
14
04 серпня 2014
20 січ 2021 14:16
На форуме раньше писали, что установка корзин для кондиционеров не предусмотрена проектом, но застройщик планирует предложить инвесторам использовать типовые корзины.
ЖК "Современный квартал"
Представник
63
20 червня 2019
04 лют 2021 10:31

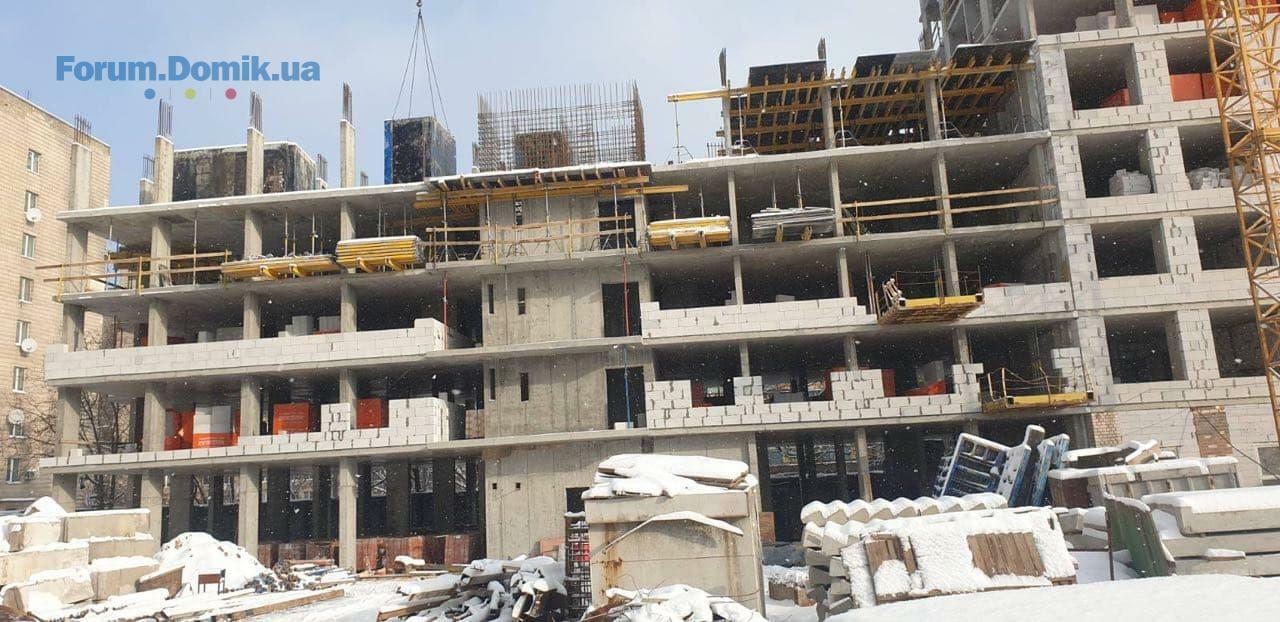

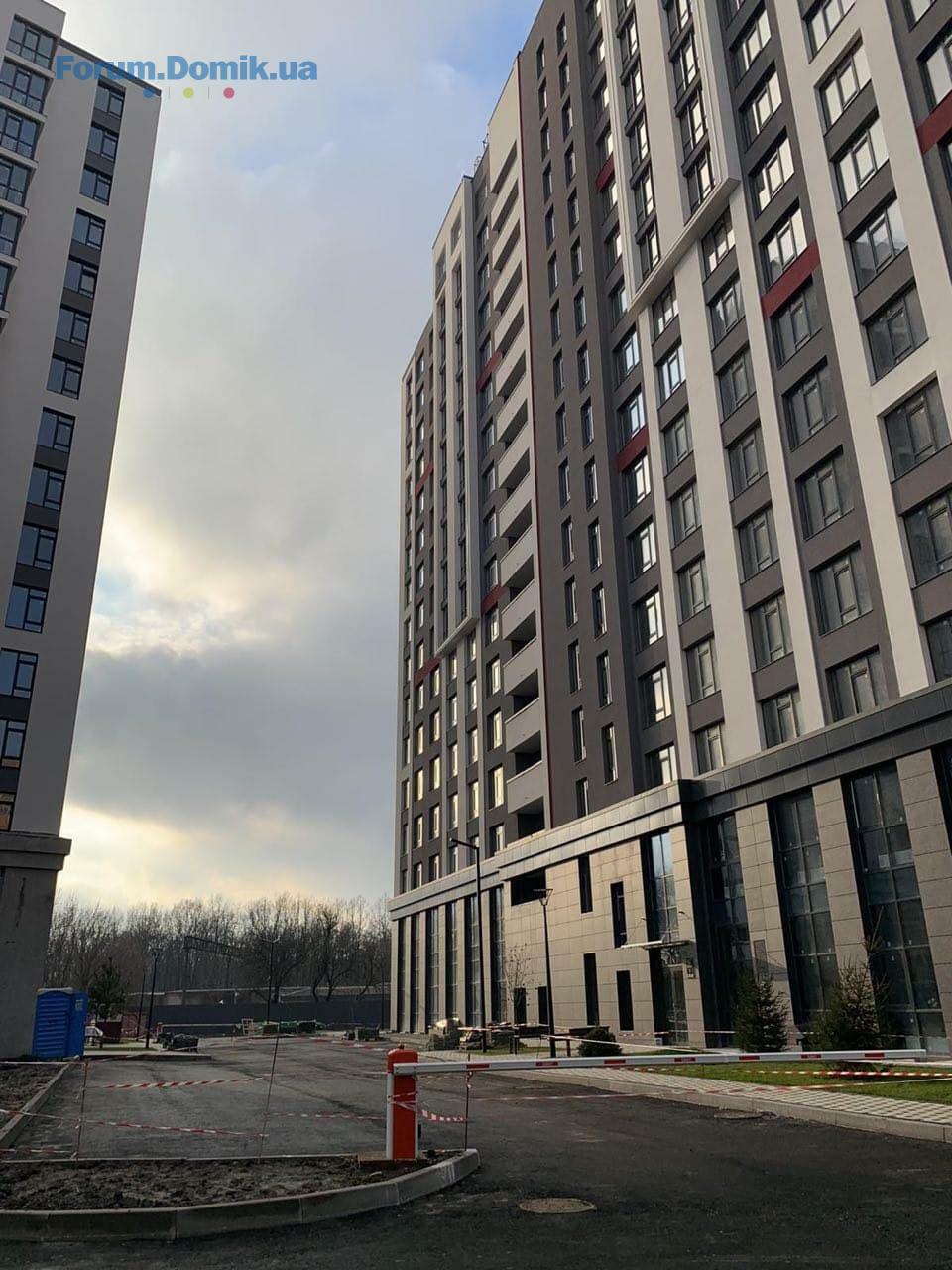

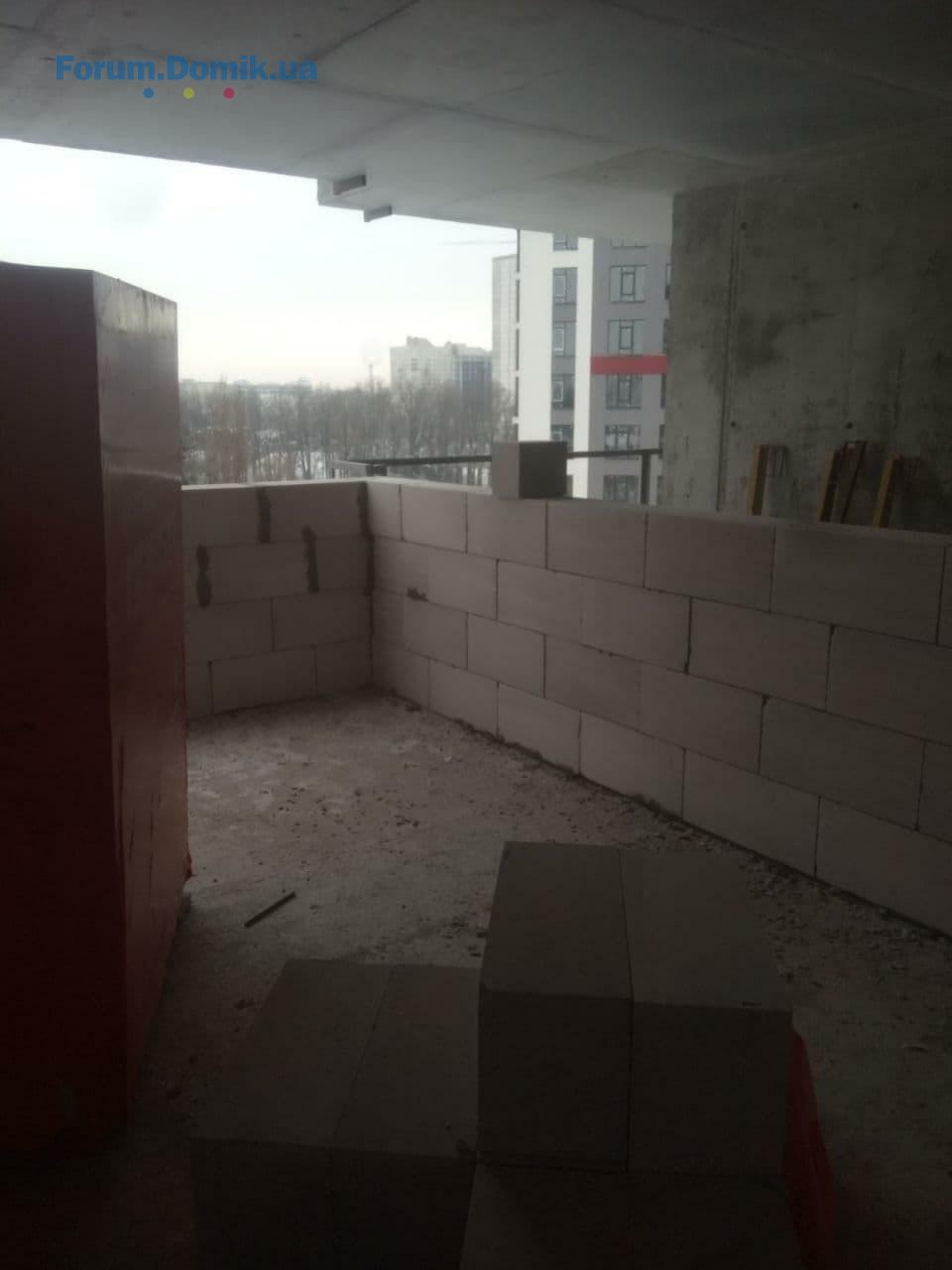

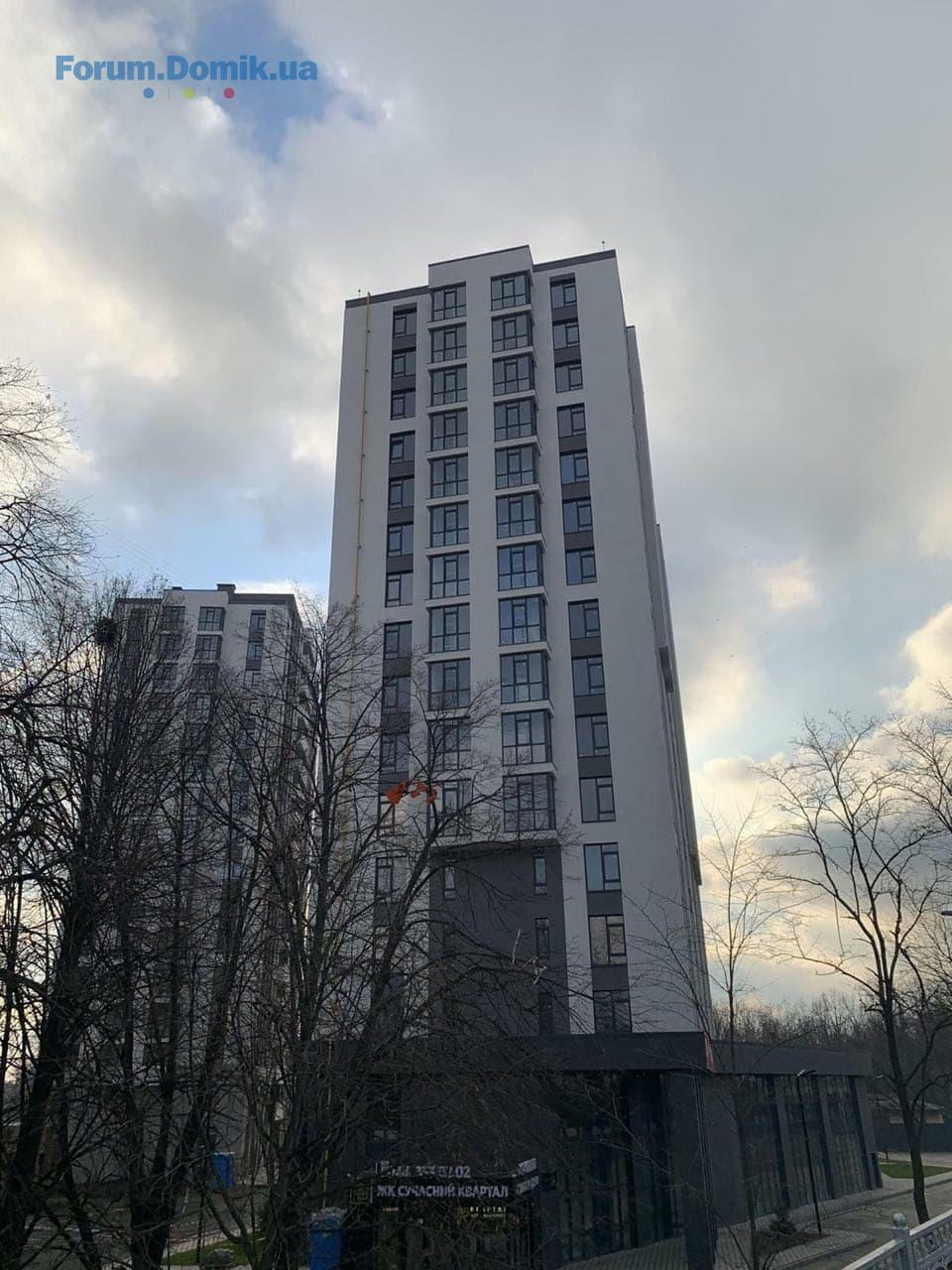

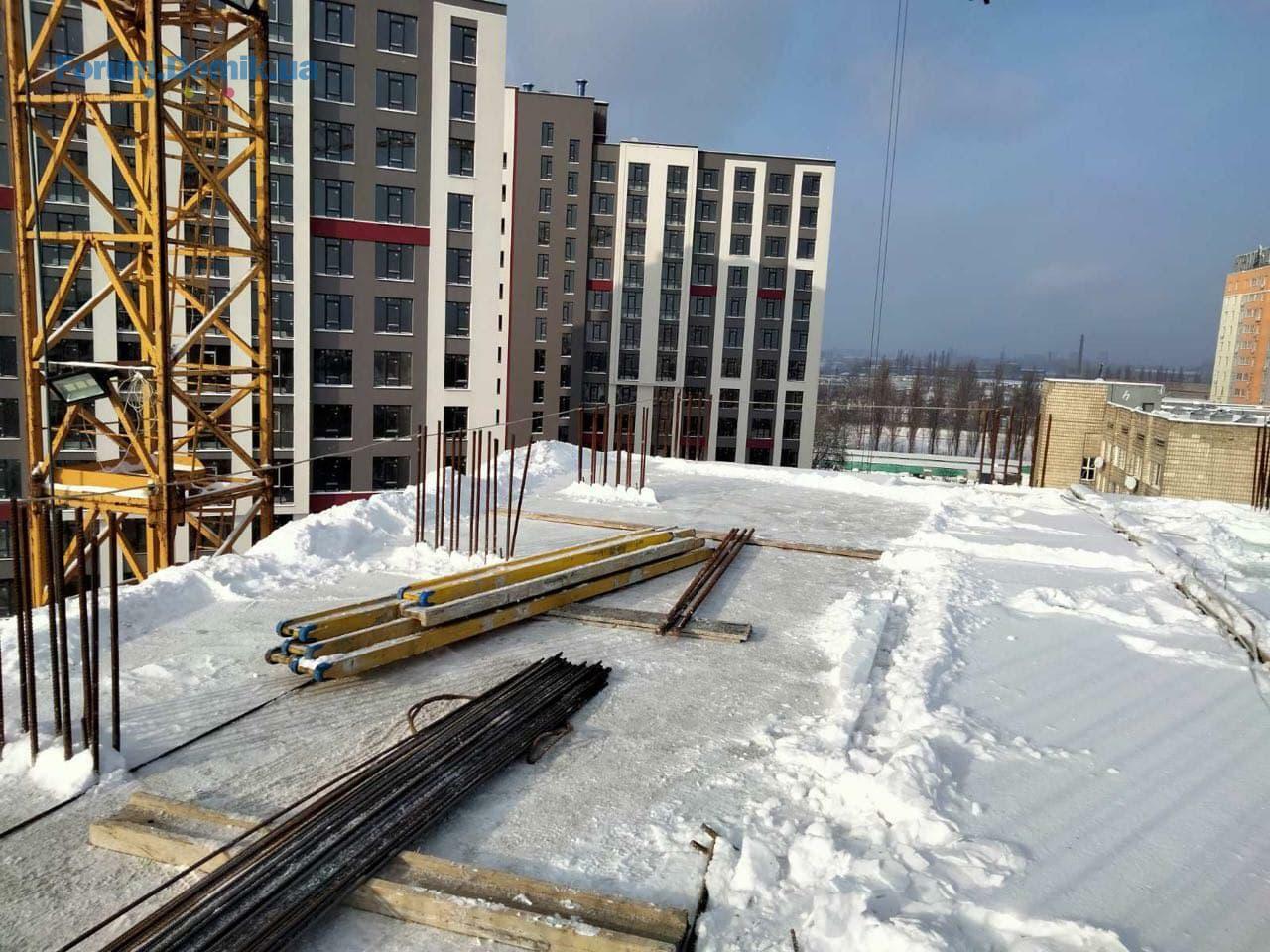

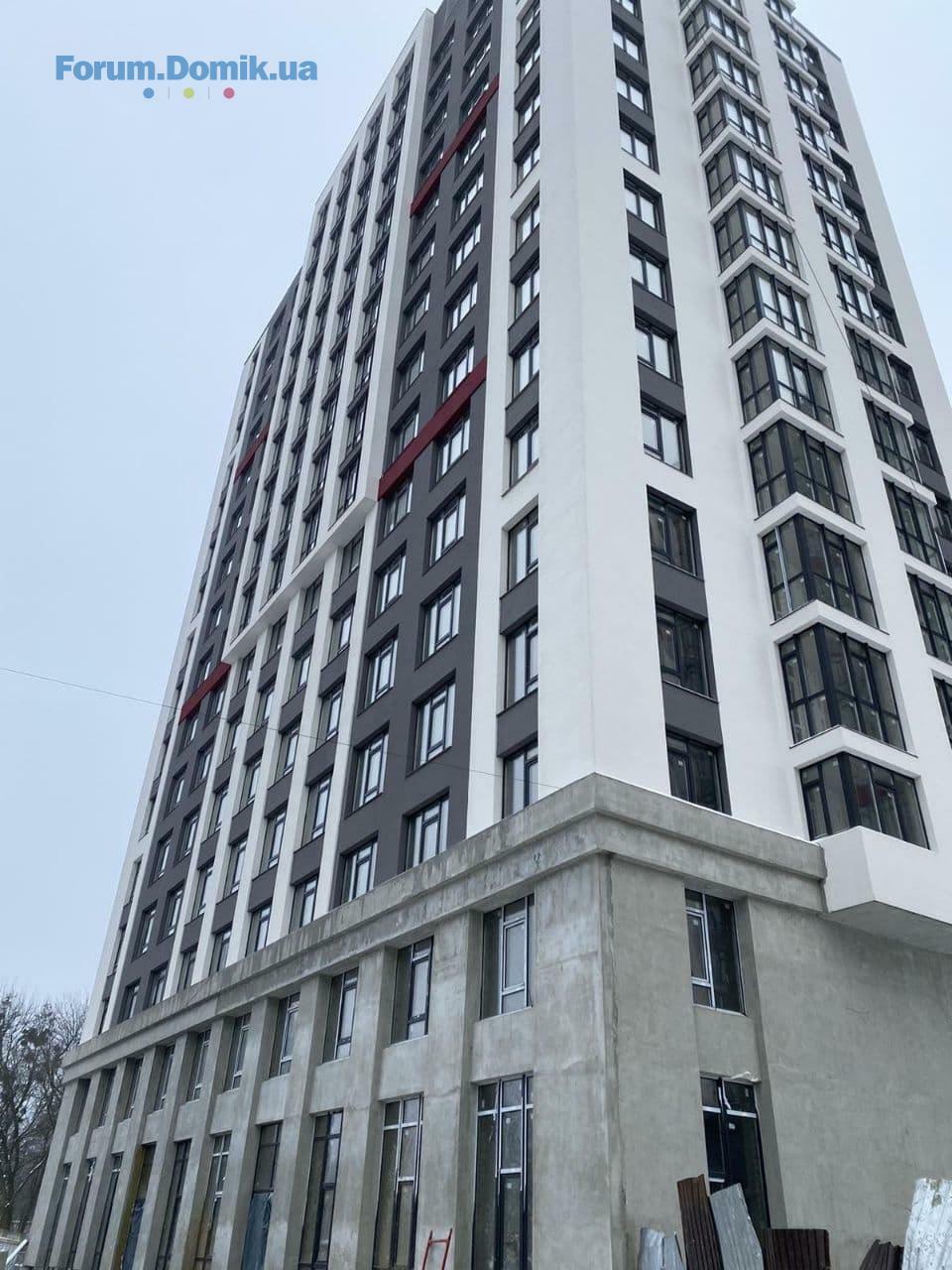

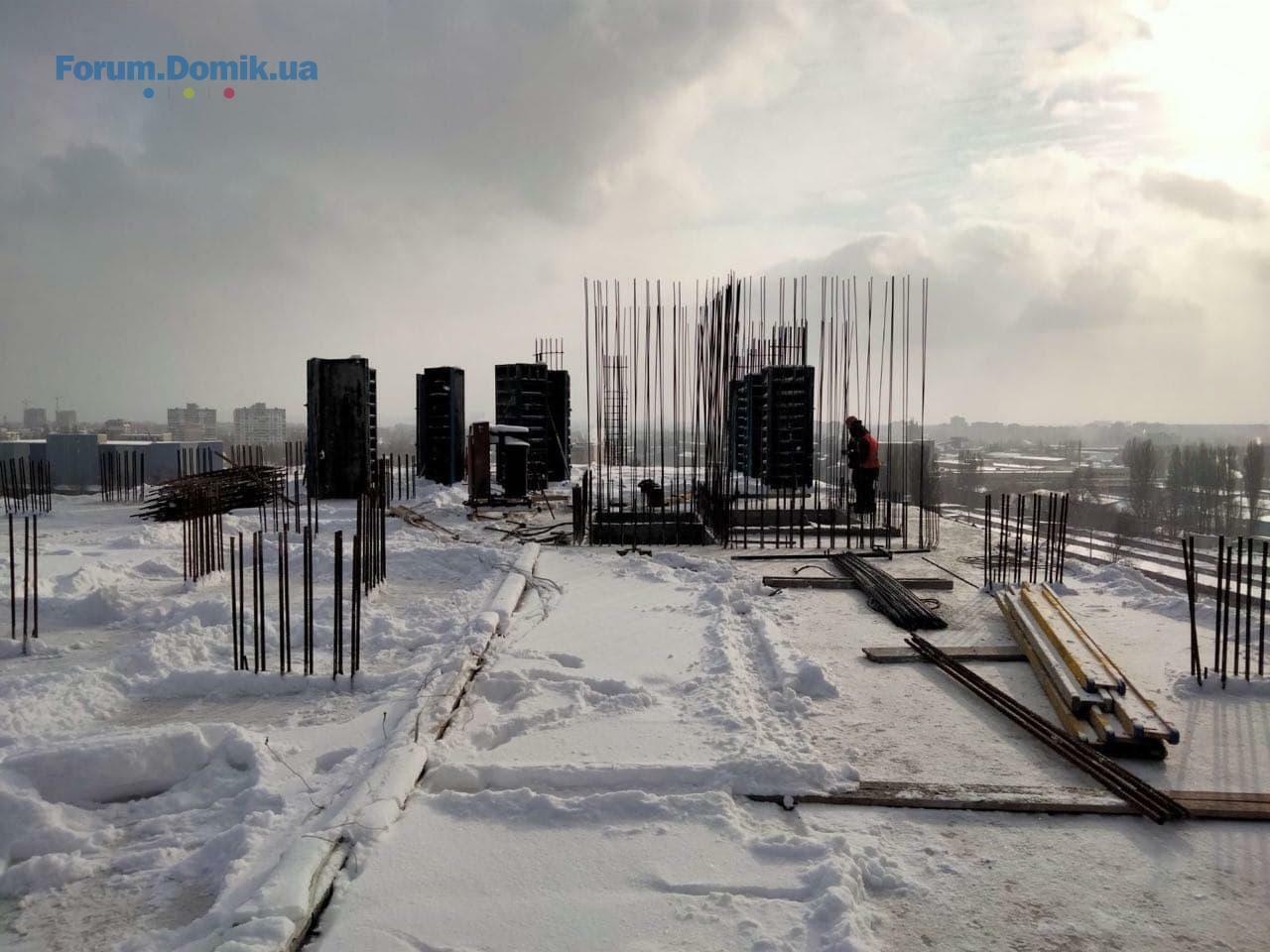

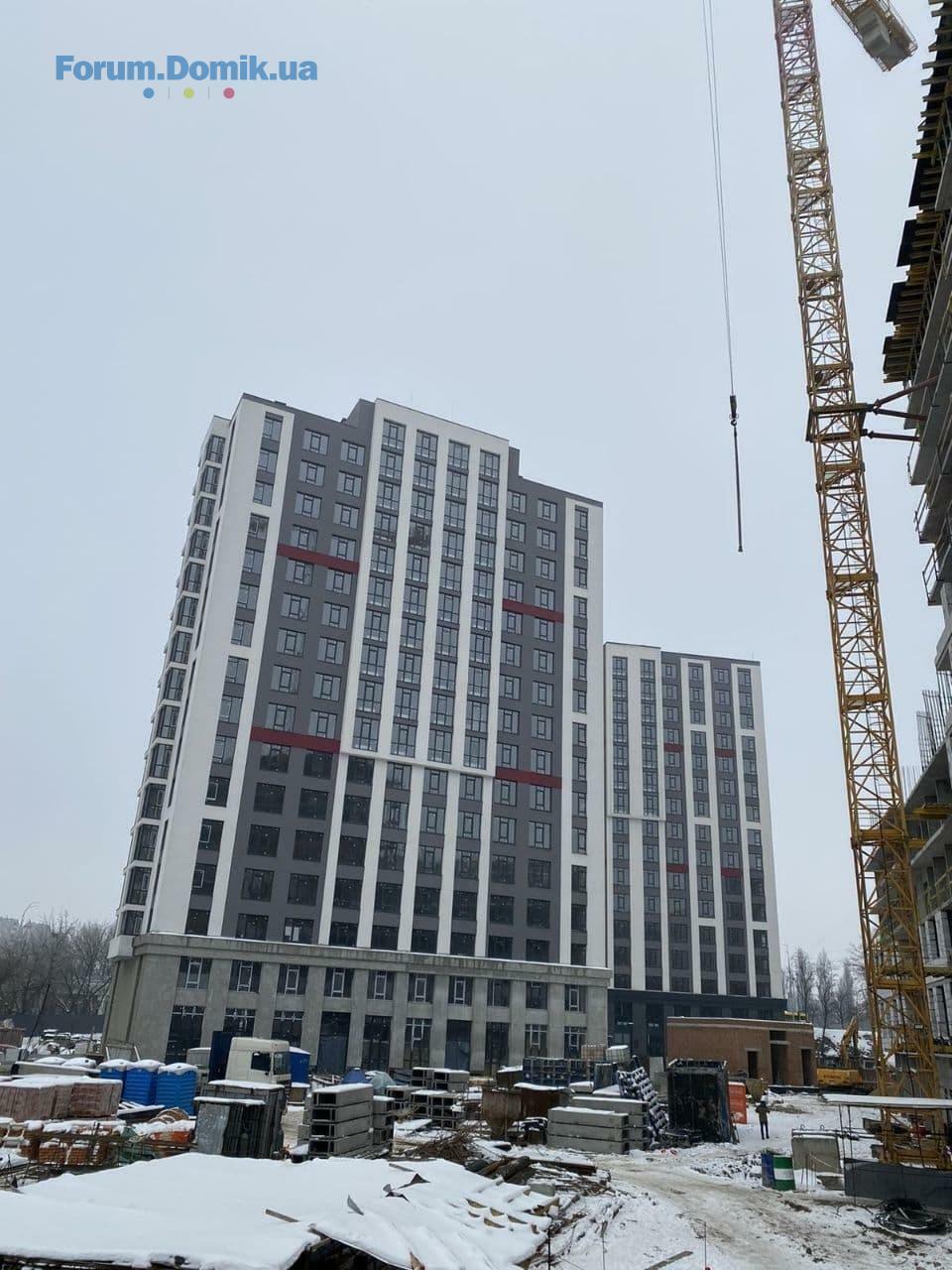

Дорогие инвесторы! Вот очередной ход строительства ЖК «Современный квартал». На начало февраля 2021 года:
В 1 секции:
– Завершены все виды работ, выполняется кладка межкомнатных перегородок в квартирах.
Во 2 секции:
– В работе устройство фасада 1-2 этажей.
– Выполняется монтаж подвесного потолка Армстронг на 9-16 этажах.
– Выполняется монтаж плинтуса в коридорах 9-16 этажах.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
– В работе отделочные работы центрального входа, лифтового холла и вестибюля.
– Выполнен монтаж индивидуального теплового пункта.
– В работе монтаж насосной.
– Завершается монтаж электрощитовой.
– В работе устройство системы водоснабжения, отопления 1 этажа.






В 3 секции:
– Выполнено бетонирование плиты перекрытия 6-го этажа.
– Выполняется устройство вертикальных элементов 6 этажа.
– Выполняется кладка 1-го этажа.
– Выполняется кладка газоблока 2-3 этажей.
– Выполняется кладка подвальных помещений.
В 4 секции:

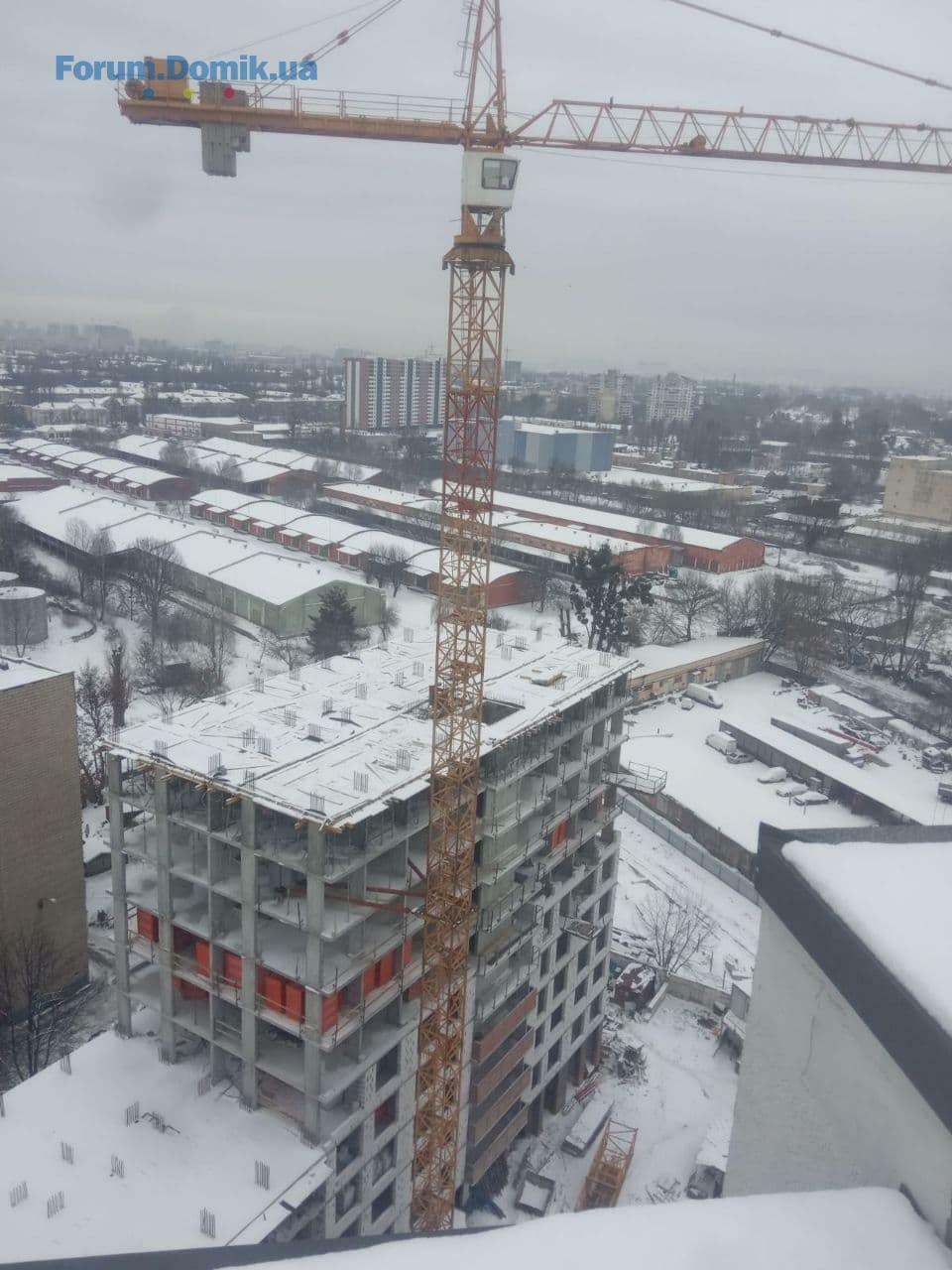

– Выполнено наращивание и привязка башенного крана.
– Выполнено бетонирование плиты перекрытия 11-12 этажей.
– Выполняется бетонирование вертикальных элементов 12 этажа.
– Установлены лестничные марши и площадки 11 этажа.
– В работе монтаж вентиляционных блоков 9-11 этажей.
– Выполнена кладка внешний стен и простенков 1 этажа.

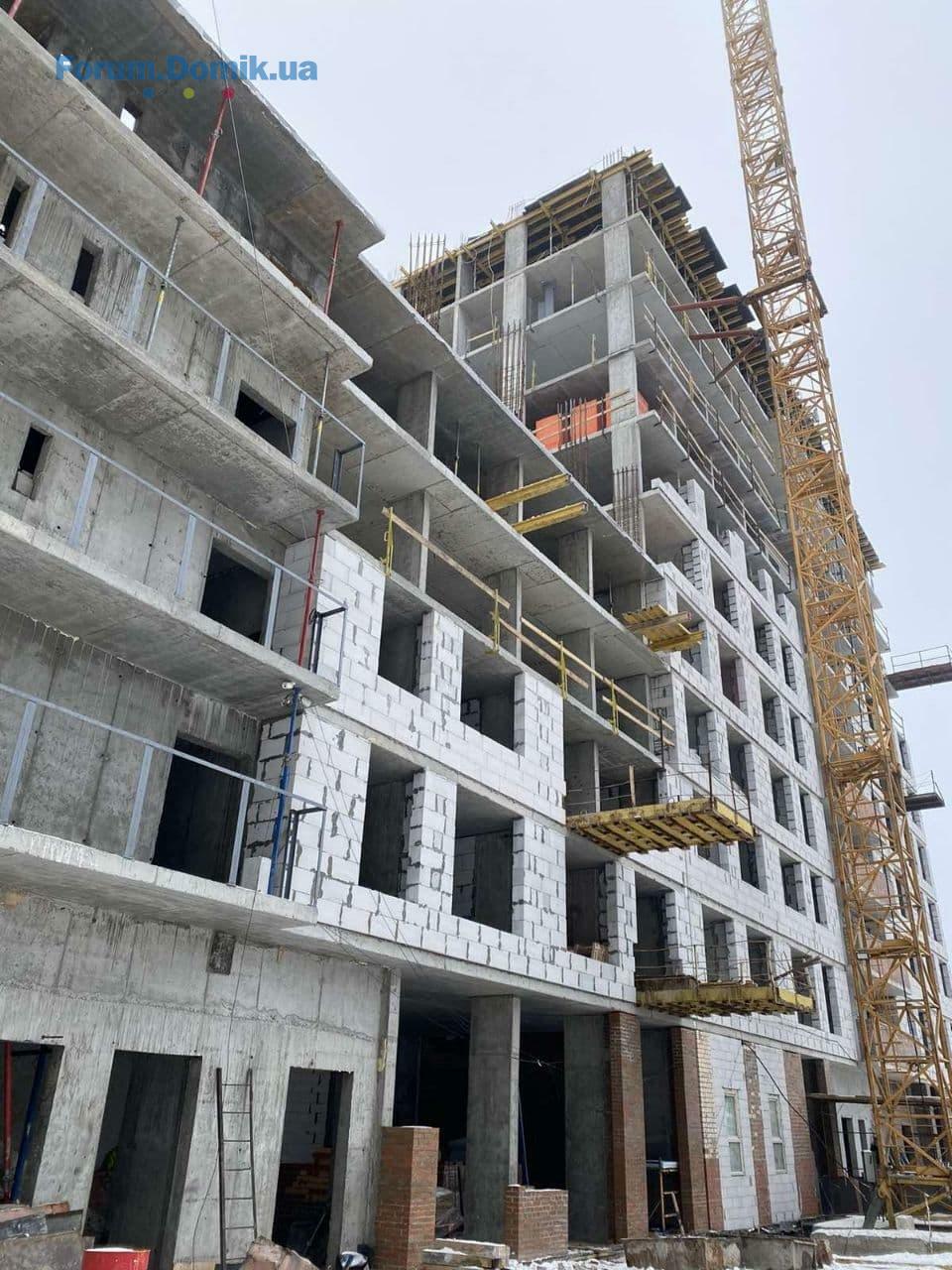

– Выполняются кладочные работы из газоблока 6-7-8 этажей.
– Выполняется кладка подвальных помещений.
В 1 секции:
– Завершены все виды работ, выполняется кладка межкомнатных перегородок в квартирах.
Во 2 секции:
– В работе устройство фасада 1-2 этажей.
– Выполняется монтаж подвесного потолка Армстронг на 9-16 этажах.
– Выполняется монтаж плинтуса в коридорах 9-16 этажах.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
– В работе отделочные работы центрального входа, лифтового холла и вестибюля.
– Выполнен монтаж индивидуального теплового пункта.
– В работе монтаж насосной.
– Завершается монтаж электрощитовой.
– В работе устройство системы водоснабжения, отопления 1 этажа.
В 3 секции:
– Выполнено бетонирование плиты перекрытия 6-го этажа.
– Выполняется устройство вертикальных элементов 6 этажа.
– Выполняется кладка 1-го этажа.
– Выполняется кладка газоблока 2-3 этажей.
– Выполняется кладка подвальных помещений.
В 4 секции:
– Выполнено наращивание и привязка башенного крана.
– Выполнено бетонирование плиты перекрытия 11-12 этажей.
– Выполняется бетонирование вертикальных элементов 12 этажа.
– Установлены лестничные марши и площадки 11 этажа.
– В работе монтаж вентиляционных блоков 9-11 этажей.

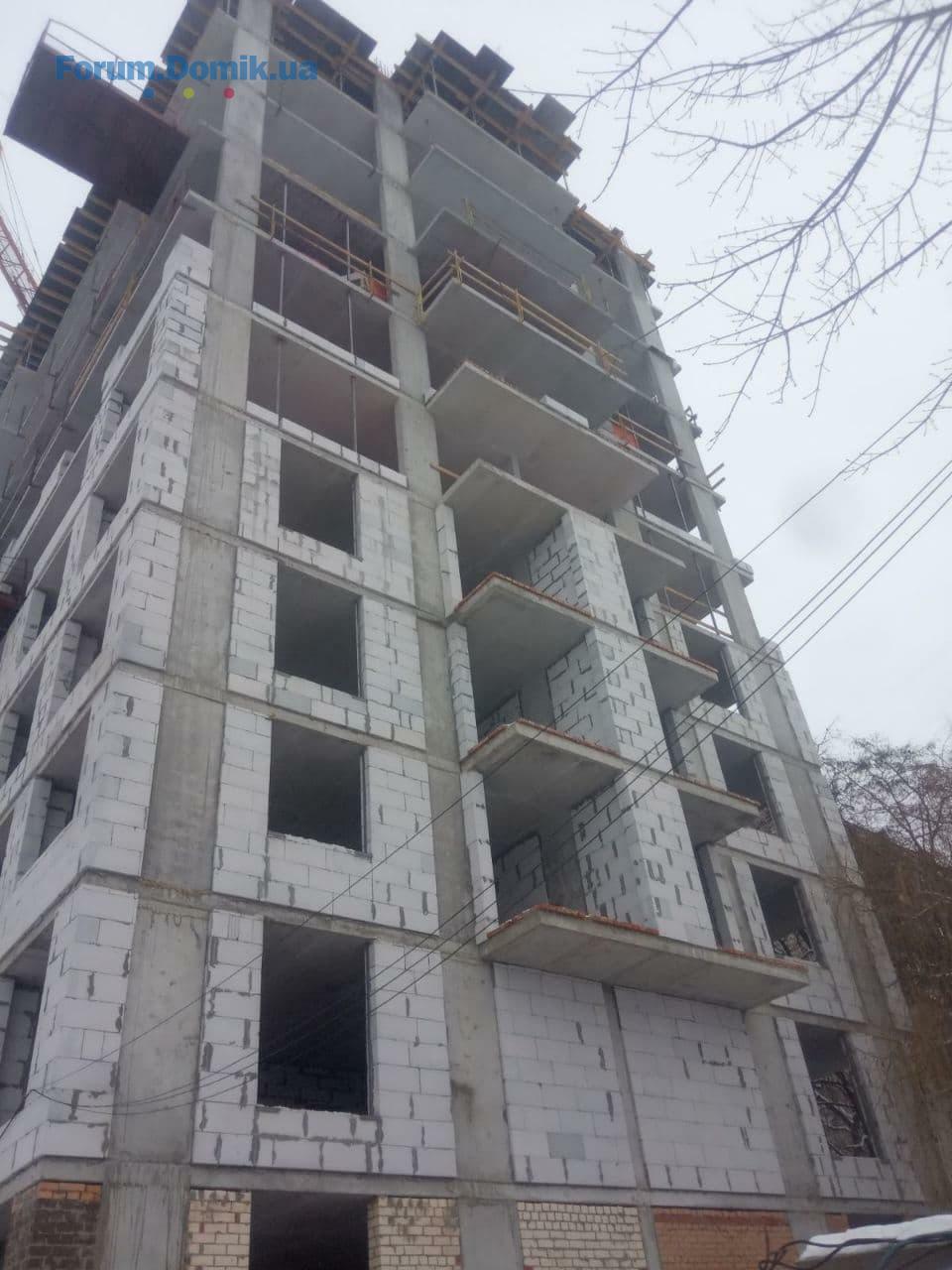

– Выполнена кладка внешний стен и простенков 1 этажа.

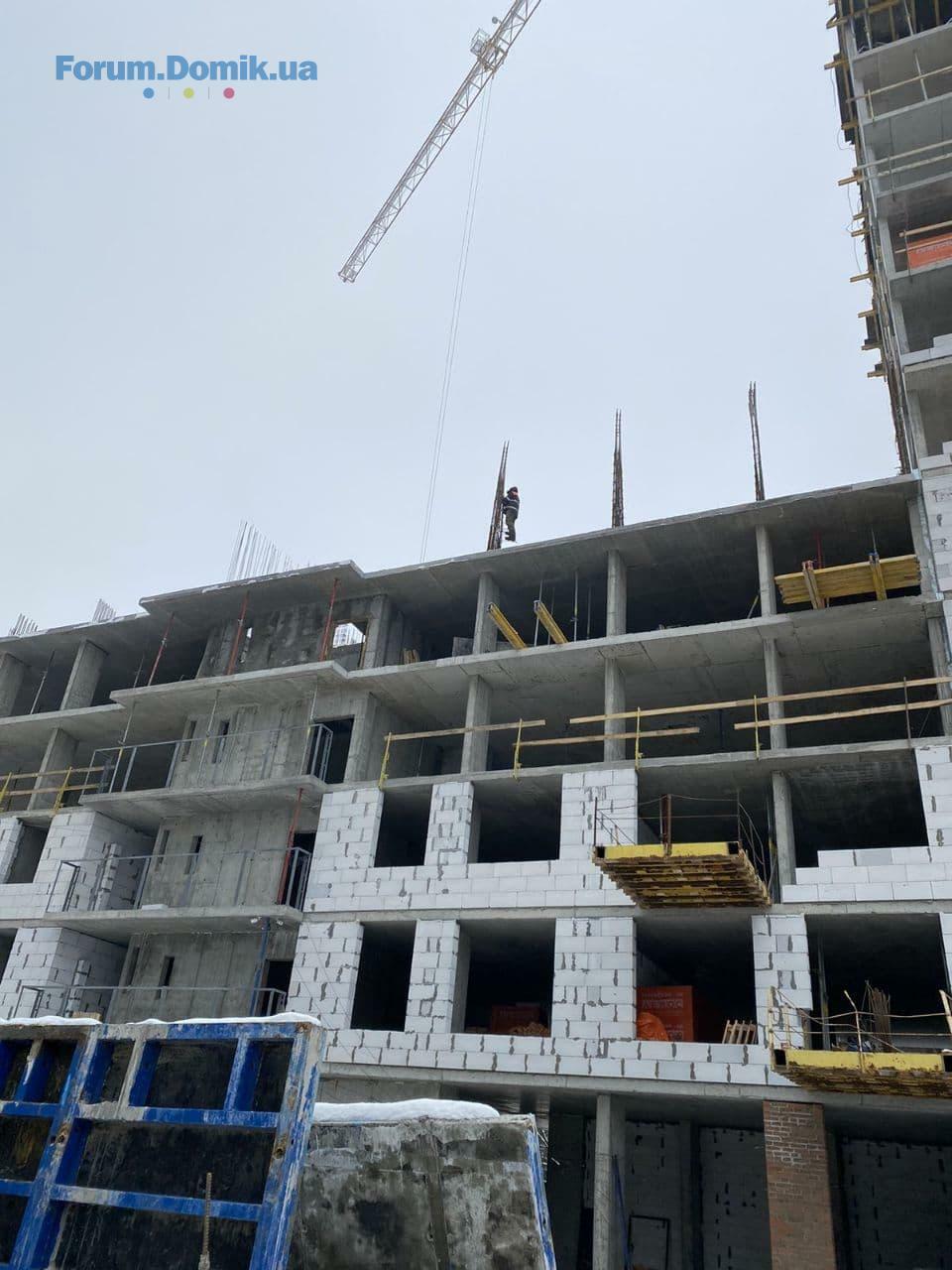

– Выполняются кладочные работы из газоблока 6-7-8 этажей.
– Выполняется кладка подвальных помещений.
IraNika
I
Гість
3
23 листопада 2019
05 лют 2021 10:38
Кто заказывал у застройщика кладку межкомнатных перегородок, подскажите, по чем обошелся кв.метр
Dmitryi nyk
Dn
Перехожий
1
11 січня 2021
10 лют 2021 07:35
180
Viola71
V
Новачок
16
20 листопада 2020
12 лют 2021 13:31
477 за кв.м
IraNika
I
Гість
3
23 листопада 2019
12 лют 2021 17:12
Спасибо!!!
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Олімпійський | Атлант | Бровари, вул. Олімпійська25.027 484
- ЖК | Бровари, вул. Симона Петлюри, 28 | Атлант25.02114
- ЖК Гранд Віллас | Ворзель, вул. Чубинського24.025 573
- ЖК Синергія | Київ, вул. Івана Кочерги, 17а24.0246
- ЖК Вудлайн | Атлант | Новосілки, вул. Лісова, 1а24.021 209
- ЖК Атлант | Коцюбинське, вул. Доківська, 1424.022 327
- ЖК Одеський бульвар | Атлант | Новосілки, вул. Приміська, 22, 24, 2624.022 428
- ЖК Fjord | ENSO | Київ, Військовий проїзд, 823.02160
- ЖК Атлант на Озерній | Атлант | Новосілки, вул. Озерна23.021 180
- ЖК Софія Нова | Sofia Nova | Martynov Real Estate | Новосілки, вул. Миру22.021 030
- Чи варто зараз купувати нерухомість?25.025 005
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планую оренду квартири в районі Подолу27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Твердотопливный котел и расходы на отопление19.0223
- Зламалася частина крана на трубі для води. Потрібна порада11.022
- Выбор межкомнатных дверей. Отзывы о материалах и производителях11.02141
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- Мебельная фурнитура, скидки производителям мебели18.021
- Меблі на замовлення | Оголошення про виготовлення меблів18.02100
- Клінінг Київ: професійне прибирання від Partner Clean (20+ років досвіду)10.021
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
