ЖК Сучасний квартал | Современный | Азил Девелопмент Групп | пр. Космонавта Комарова, 9-Б
Забудовник | Азіл Девелопмент Груп |
Здача ЖК | 2020 - 2022 р. |
Планування | від 37 000 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 26.
7/27% | ||
3/12% | ||
5/19% | ||
3/12% | ||
8/31% |
ЖК "Современный квартал"

Представник
63
20 червня 2019
03 бер 2021 15:00

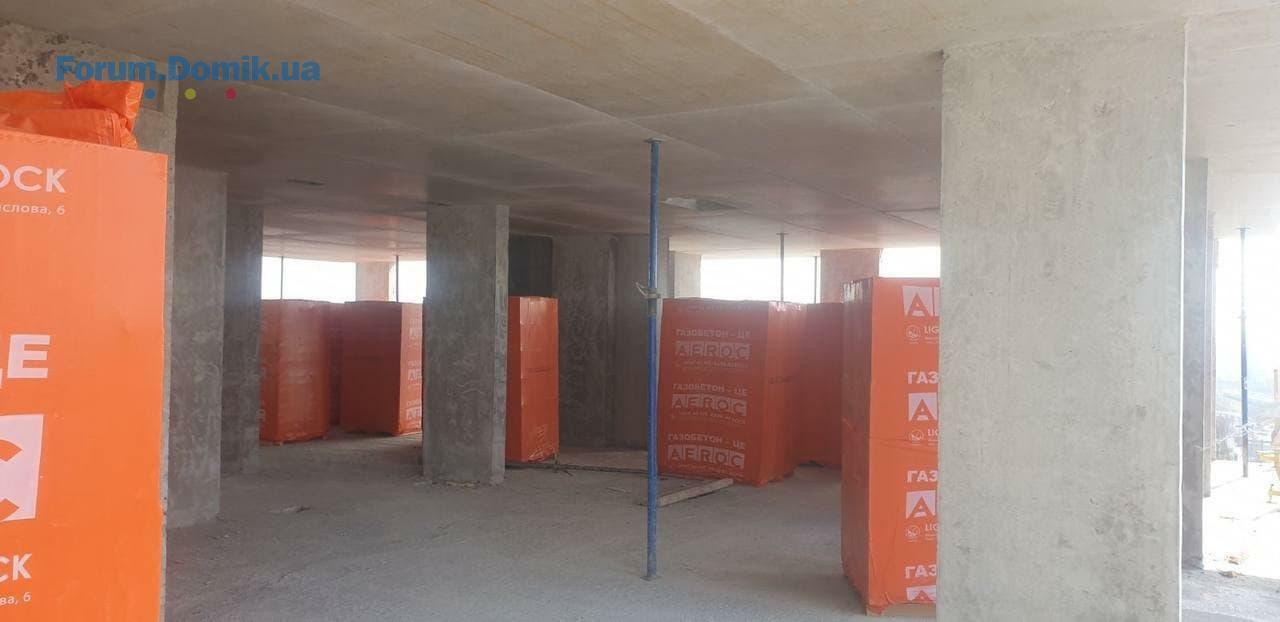

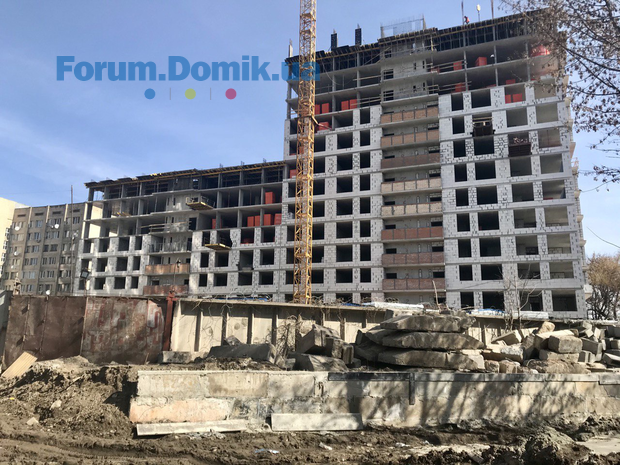

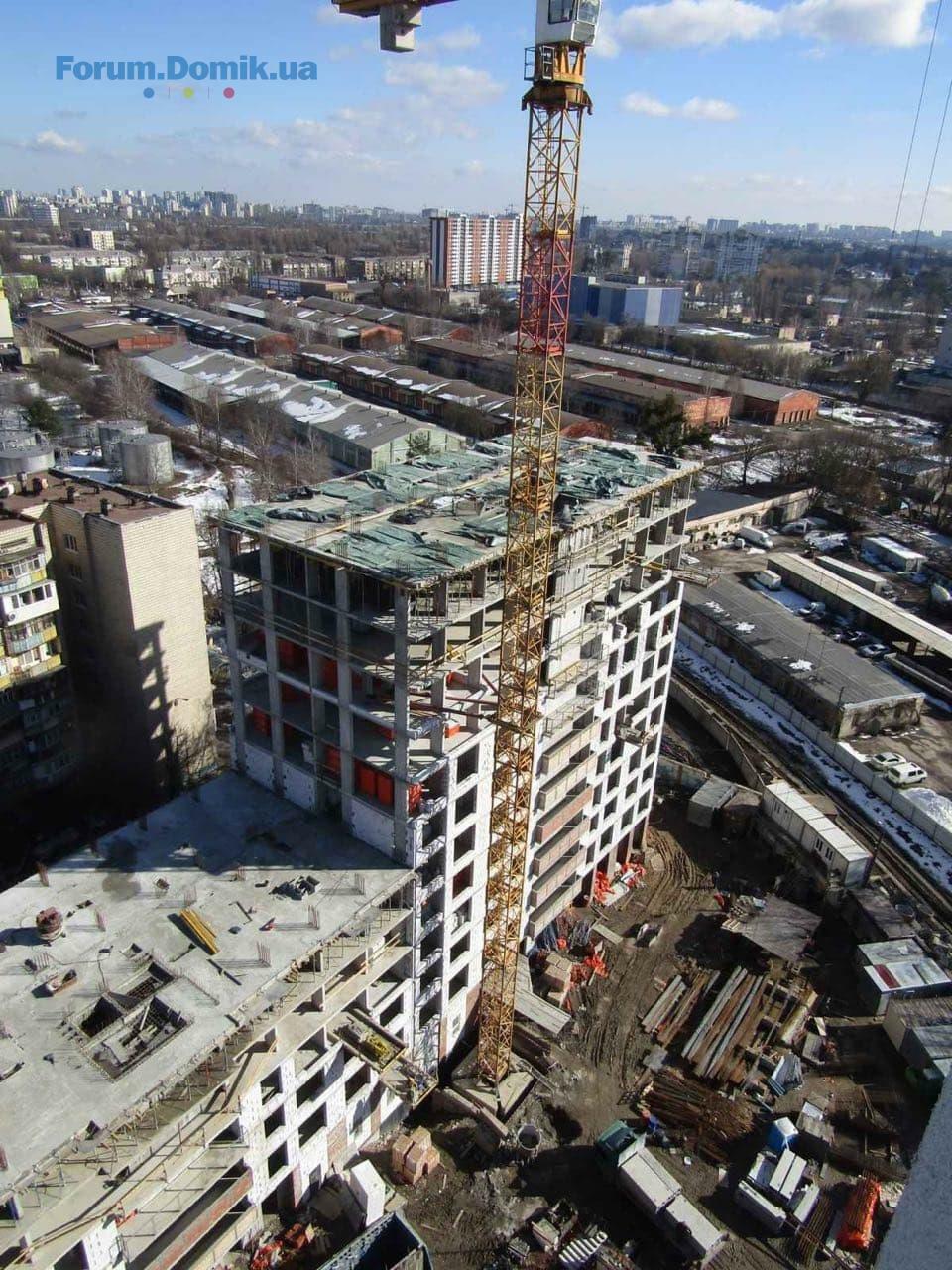

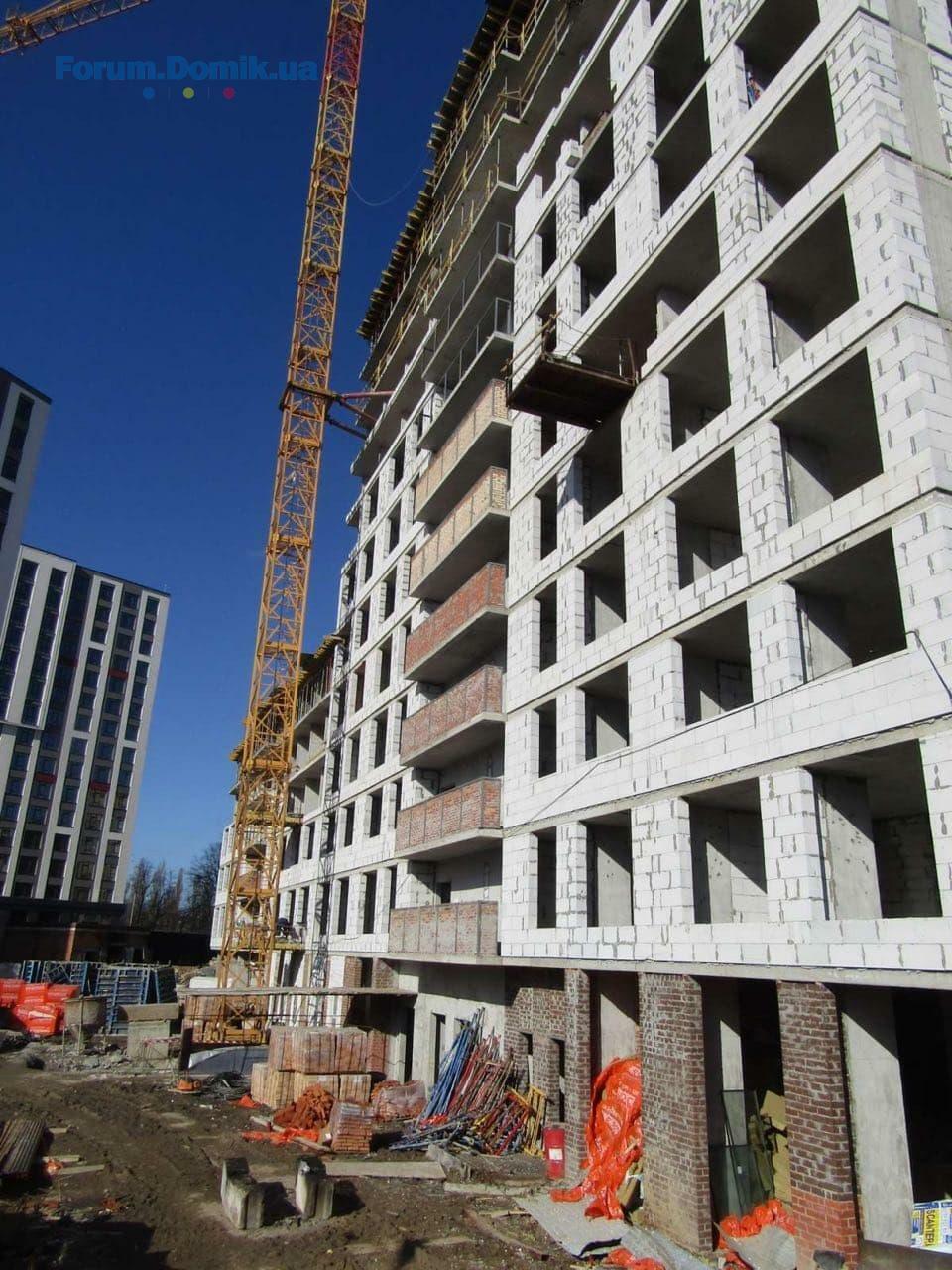

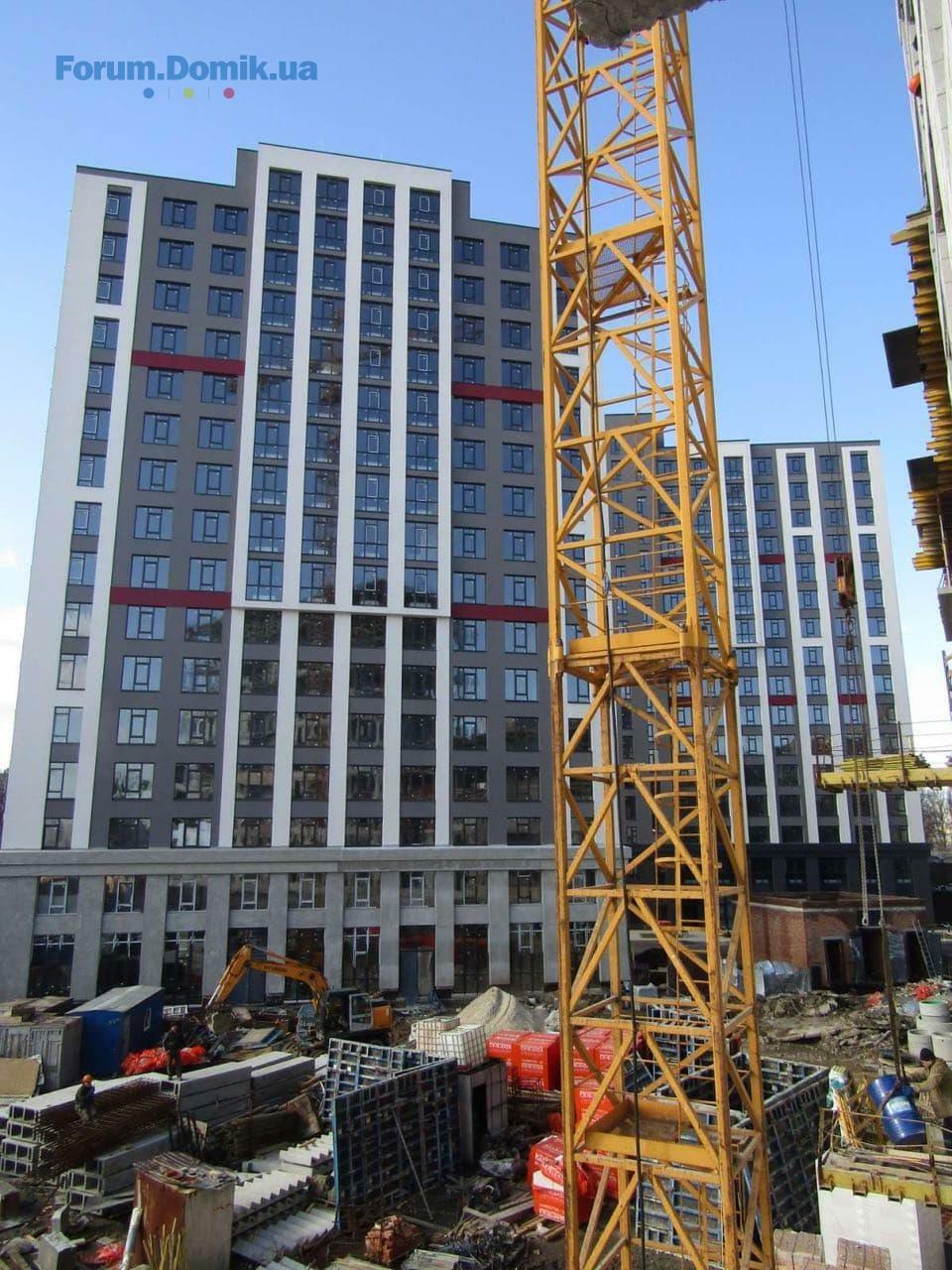

А вот и первый весенний фотоотчет этого года. По состоянию на начало марта, в ЖК «Современный квартал» готово:
в 1 секции:

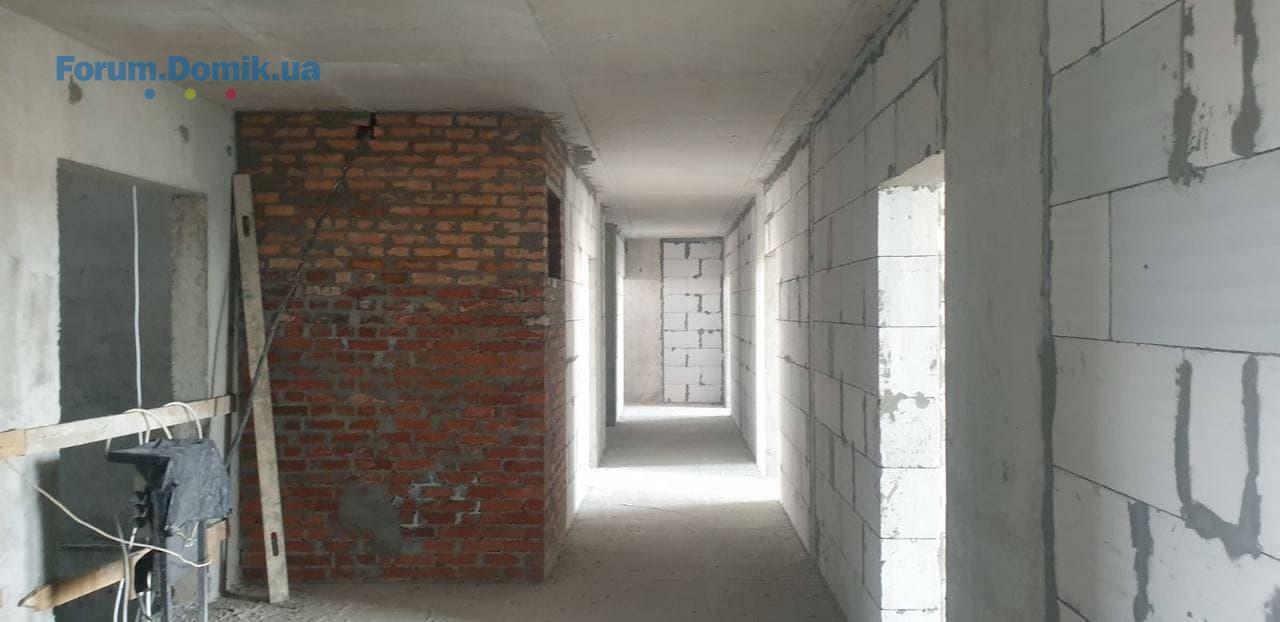

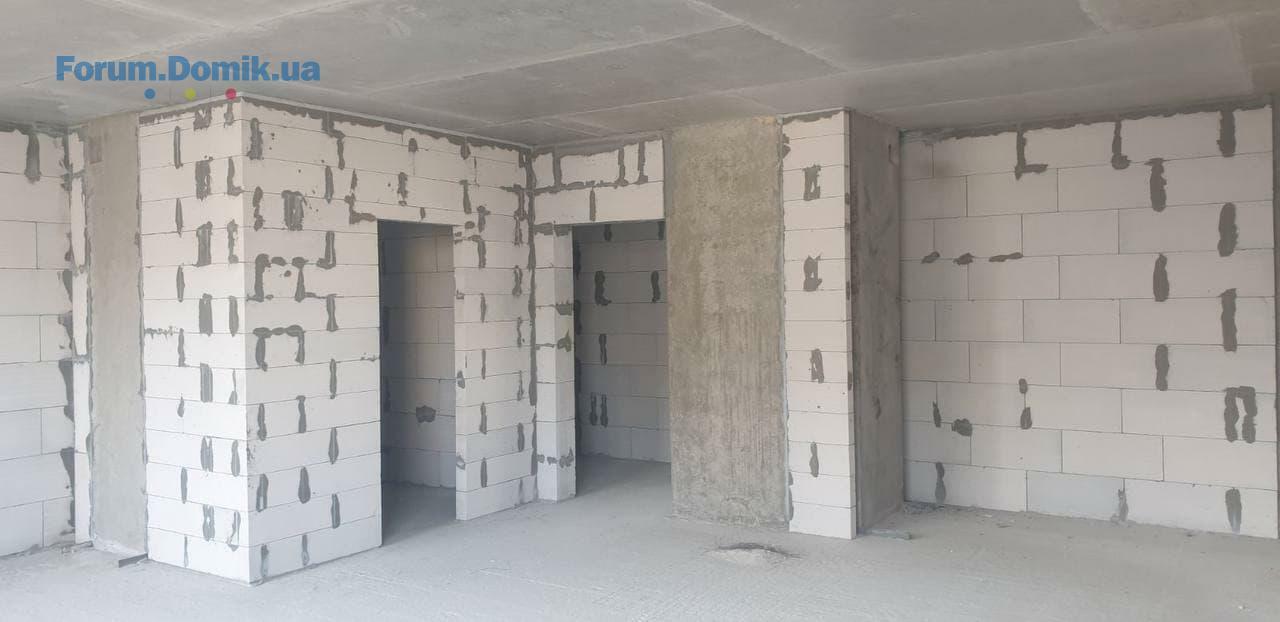

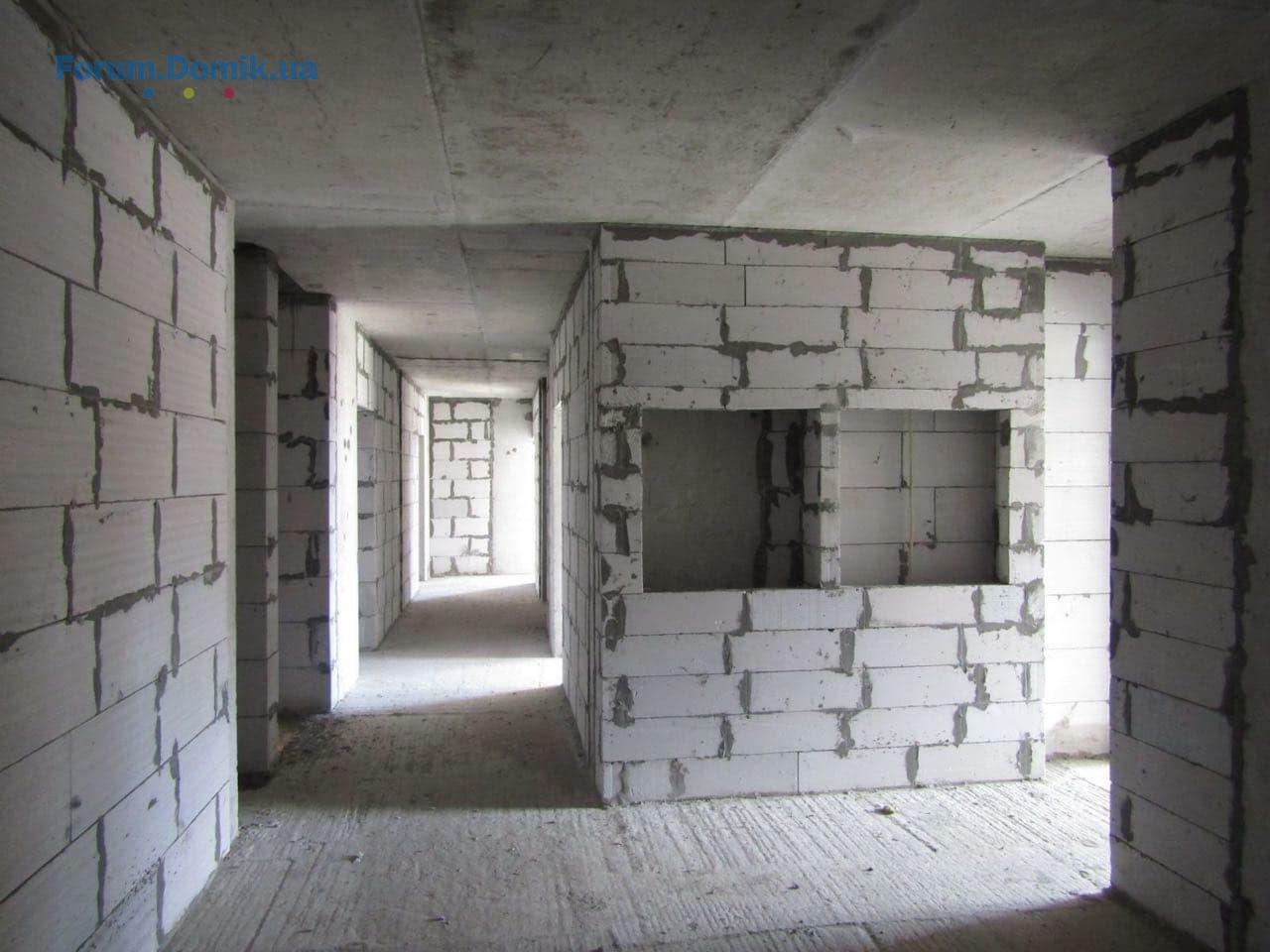

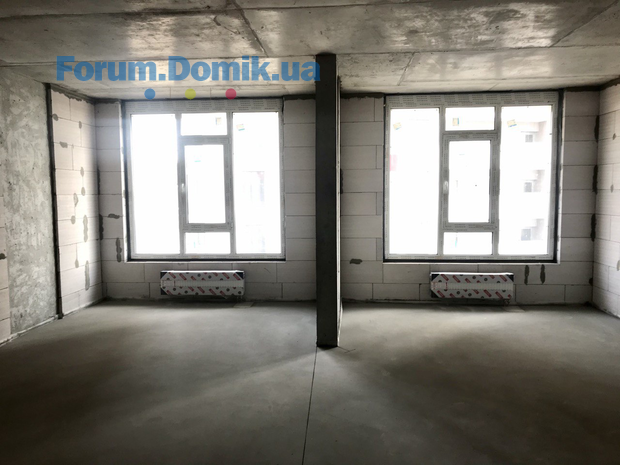

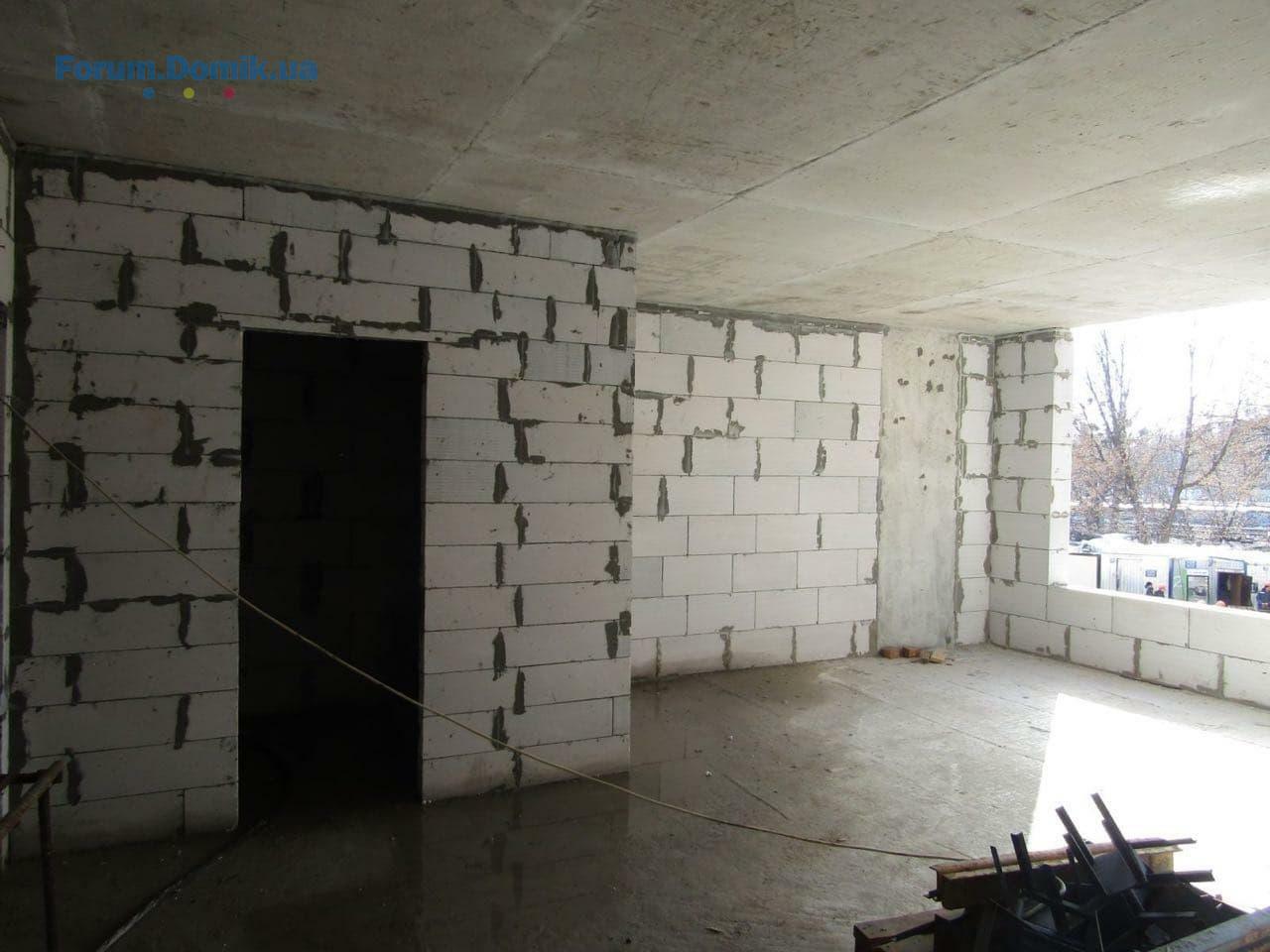

– Завершены все виды работ, выполняется кладка межкомнатных перегородок в квартирах.

Во 2 секции:
– В работе устройство фасада 1-2 этажа.
– Выполняется монтаж подвесного потолка Армстронг на 15-17 этажей.
– Выполняется монтаж плинтуса в коридорах на 15-17 этажах.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
– В работе отделочные работы центрального входа, лифтового холла и вестибюля.
– Выполнен монтаж водомерного узла.
– Завершен монтаж электрощитовой.

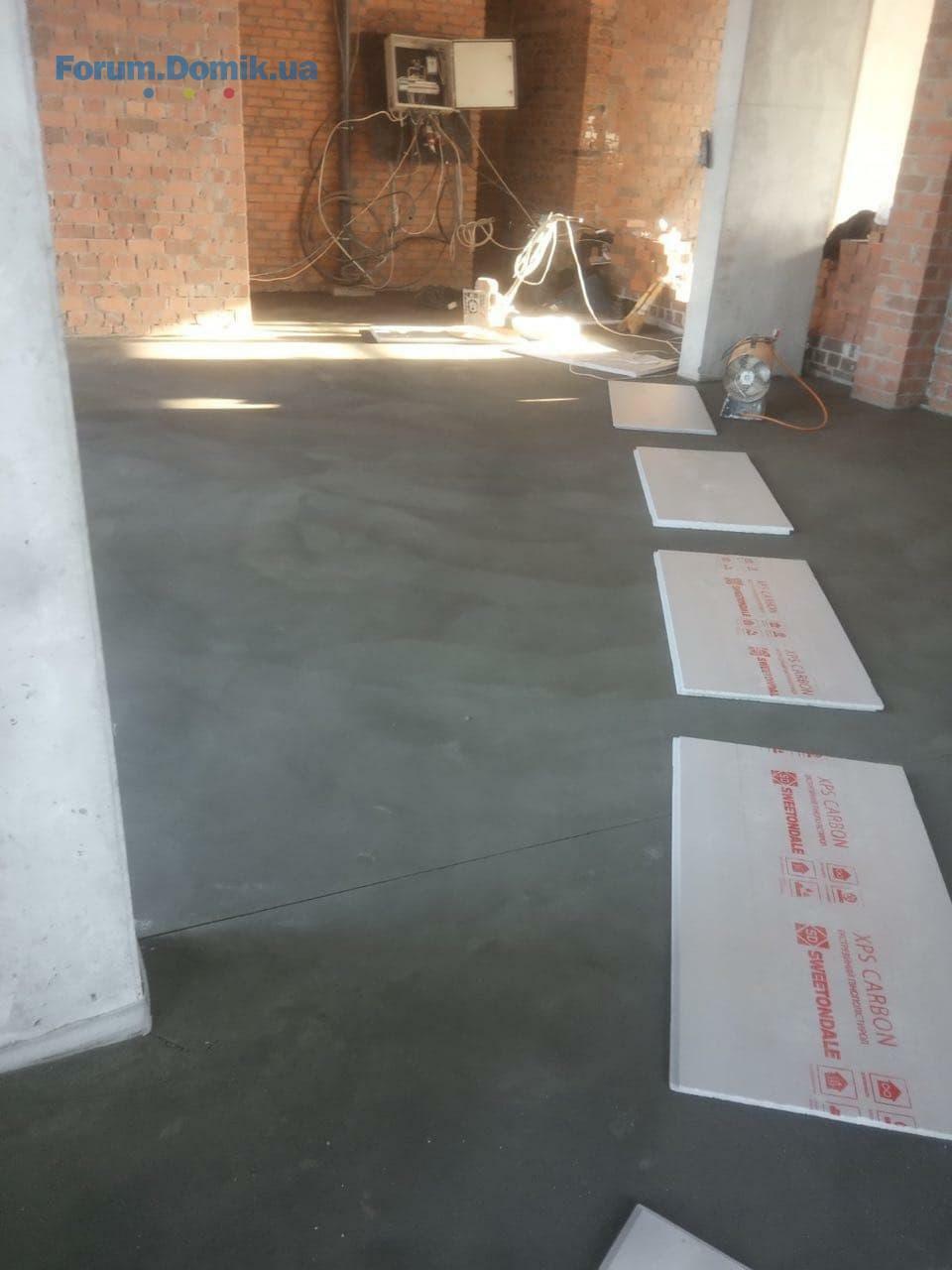

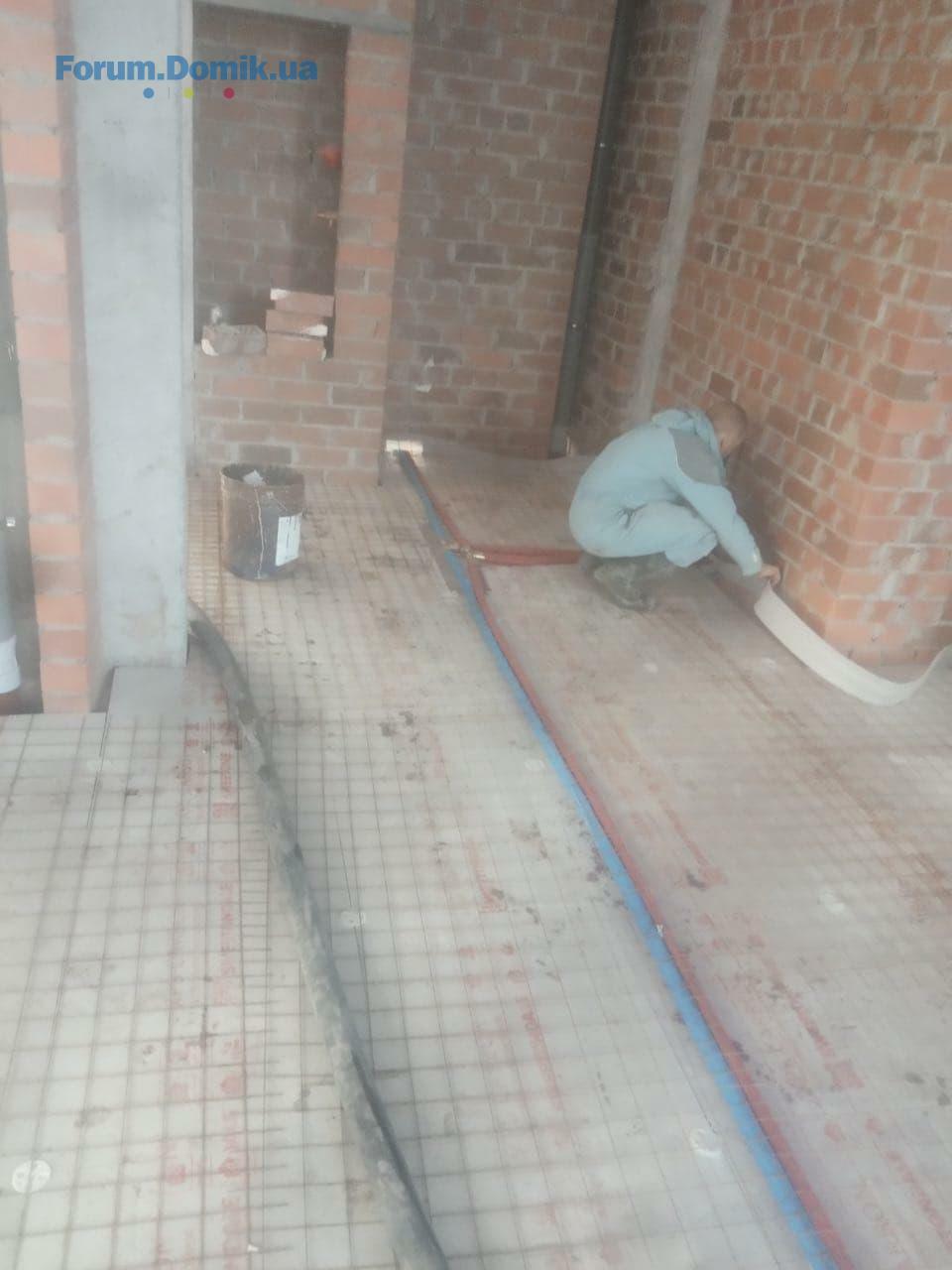

– Выполнено устройство системы водоснабжения, отопления 1 этажа.

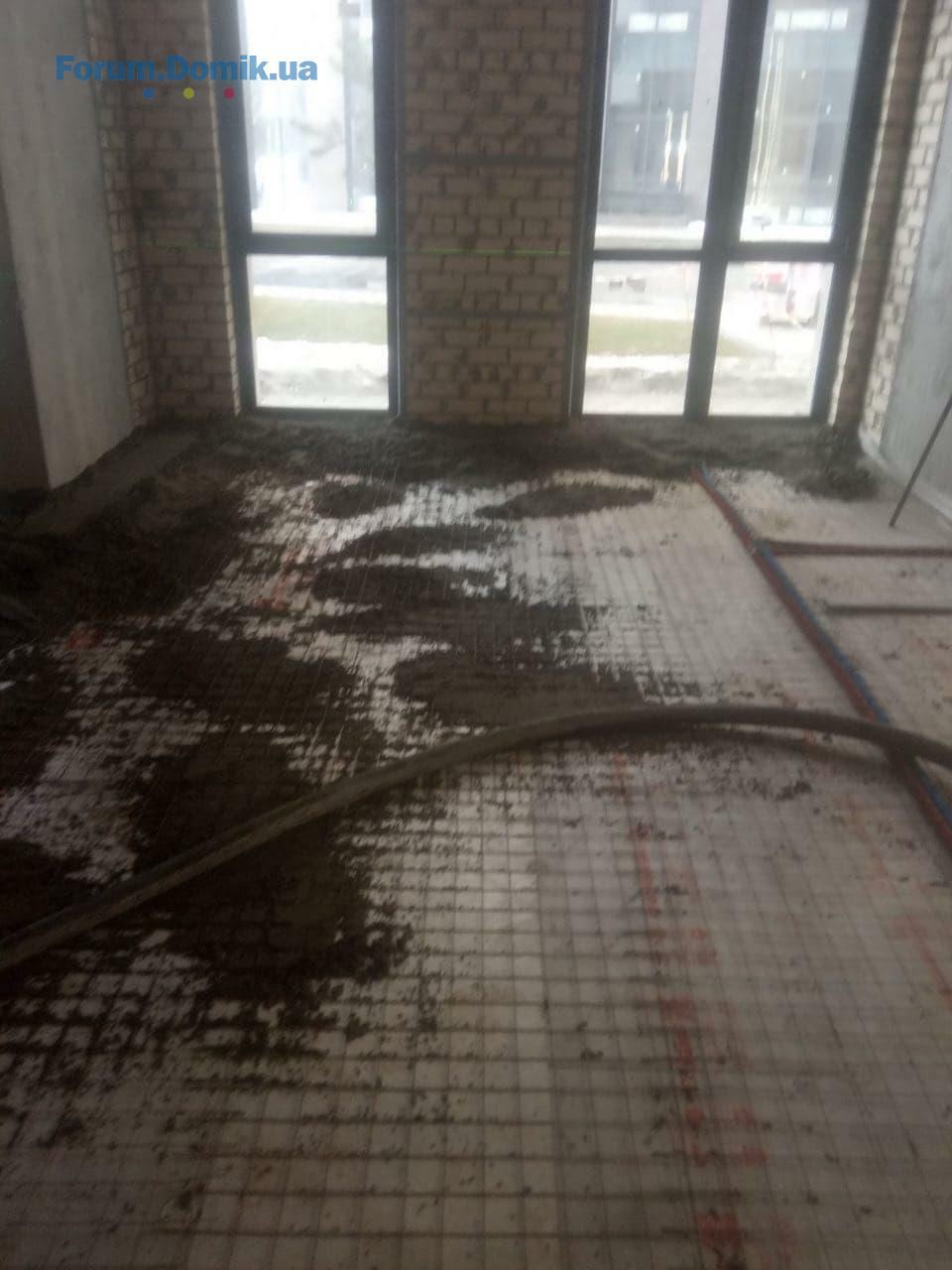

– Выполнена стяжка 1-го этажа коммерческих помещений и центрального холла.

В 3 секции:

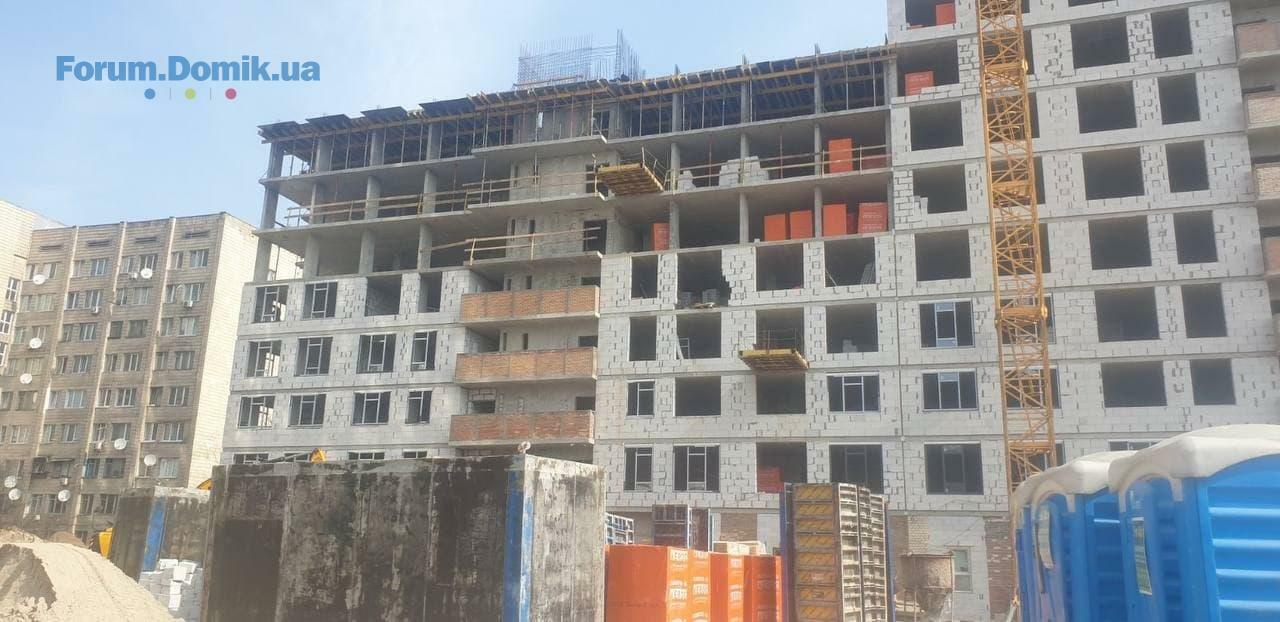

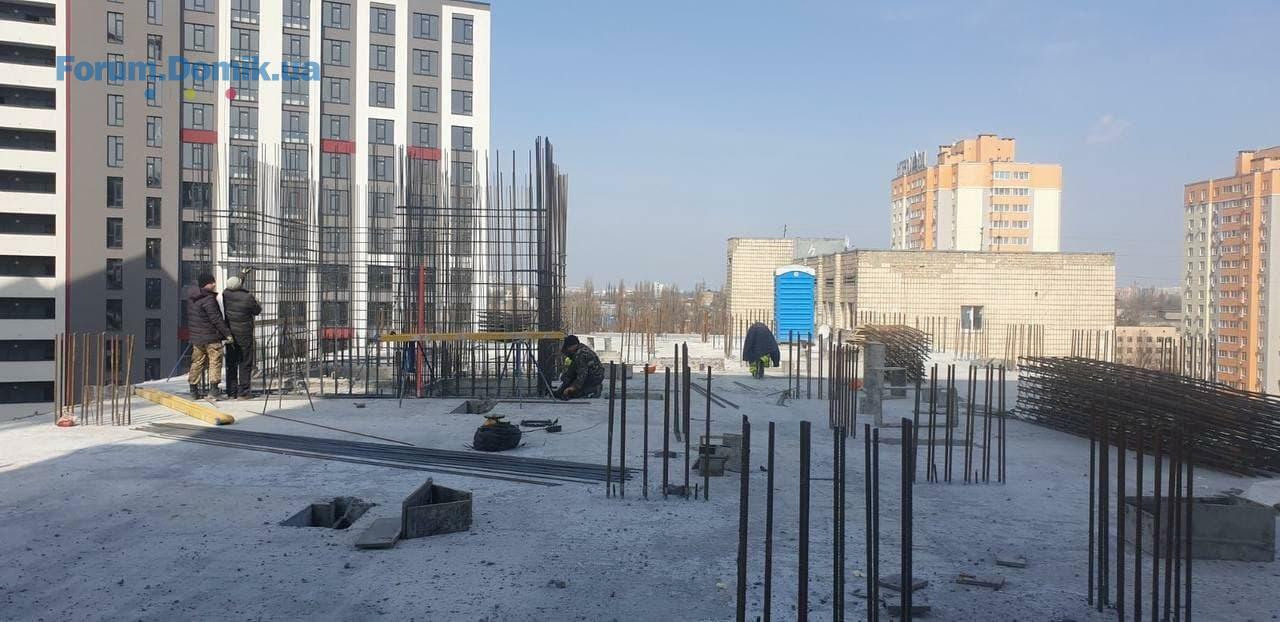

– Выполнено бетонирование плиты перекрытия 7-го этажа.

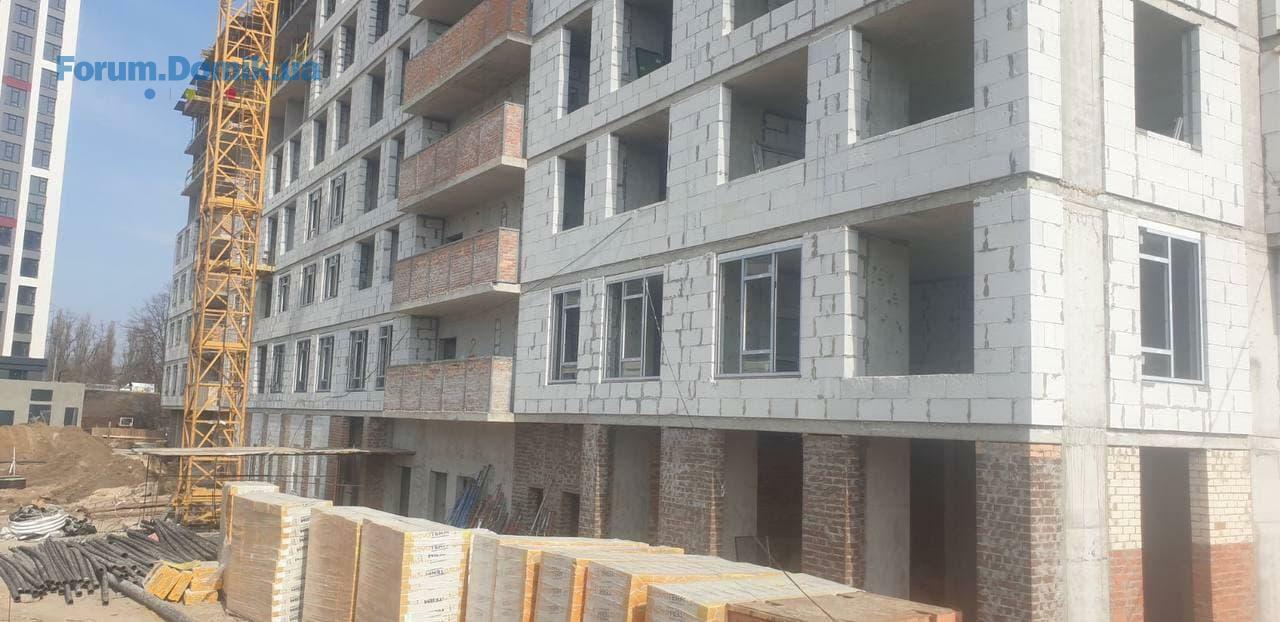

– Выполняется устройство вертикальных элементов 7 этажа.

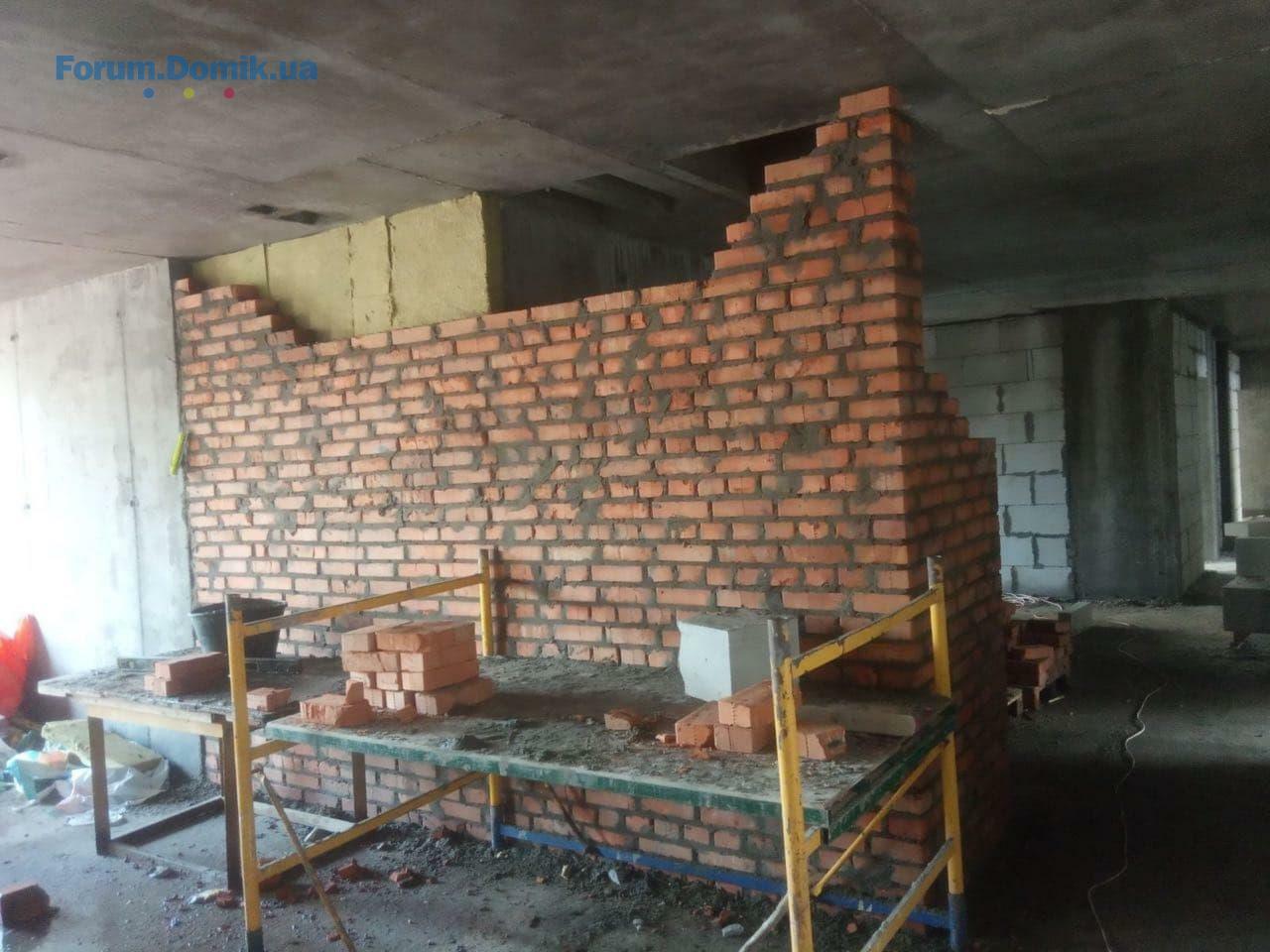

– Выполнена кладка 1-го этажа.
– Выполнена кладка газоблока 2-3 этажей.
– В работе кладка газоблока 4-5 этажей.
– Выполняется кладка подвальных помещений.
В 4 секции:

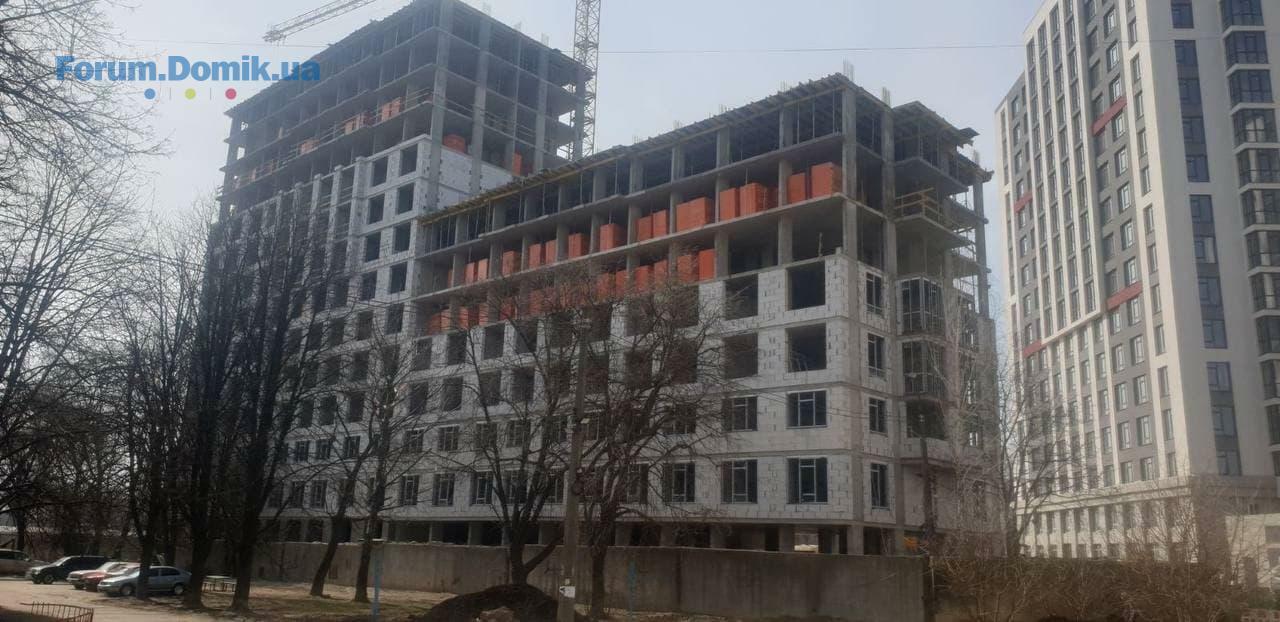

– Выполнено бетонирование плиты перекрытия 13 этажа.
– Выполняется бетонирование вертикальных элементов 13 этажа.
– Установлены лестничные марши и площадки 12 этажа.
– В работе монтаж вентиляционных блоков 11-12 этажей.
– Выполнена кладка из газоблока 6-7 этажа.
– В работе кладка стен и простенков 8-9-10 этажей.
– Выполняется кладка подвальных помещений.
в 1 секции:
– Завершены все виды работ, выполняется кладка межкомнатных перегородок в квартирах.

Во 2 секции:
– В работе устройство фасада 1-2 этажа.
– Выполняется монтаж подвесного потолка Армстронг на 15-17 этажей.
– Выполняется монтаж плинтуса в коридорах на 15-17 этажах.
– Выполняется монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
– В работе отделочные работы центрального входа, лифтового холла и вестибюля.
– Выполнен монтаж водомерного узла.
– Завершен монтаж электрощитовой.
– Выполнено устройство системы водоснабжения, отопления 1 этажа.
– Выполнена стяжка 1-го этажа коммерческих помещений и центрального холла.

В 3 секции:
– Выполнено бетонирование плиты перекрытия 7-го этажа.
– Выполняется устройство вертикальных элементов 7 этажа.
– Выполнена кладка 1-го этажа.
– Выполнена кладка газоблока 2-3 этажей.
– В работе кладка газоблока 4-5 этажей.
– Выполняется кладка подвальных помещений.
В 4 секции:
– Выполнено бетонирование плиты перекрытия 13 этажа.
– Выполняется бетонирование вертикальных элементов 13 этажа.
– Установлены лестничные марши и площадки 12 этажа.
– В работе монтаж вентиляционных блоков 11-12 этажей.
– Выполнена кладка из газоблока 6-7 этажа.
– В работе кладка стен и простенков 8-9-10 этажей.
– Выполняется кладка подвальных помещений.
Nat85
N
Перехожий
1
09 березня 2021
09 бер 2021 15:40
Чи запустили вже людей на ремон квартир?
І що там з поштовим адресом?
І що там з поштовим адресом?
Красивый инвестор
Ки
Новачок
11
23 вересня 2017
16 бер 2021 10:45
Пока не получили ключи и не оформили право собственности. Отдел продаж, сооринтеруете по срокам?
Viola71
V
Новачок
16
20 листопада 2020
17 бер 2021 13:19
Они не знают когда, справшивали вчера.
NiкNiк
N
Гість
3
04 січня 2021
21 бер 2021 07:53
Про март можно забыть.Ждём апрель.
Domik-Inform

forum bot
11 477
03 квітня 2017
31 бер 2021 18:49

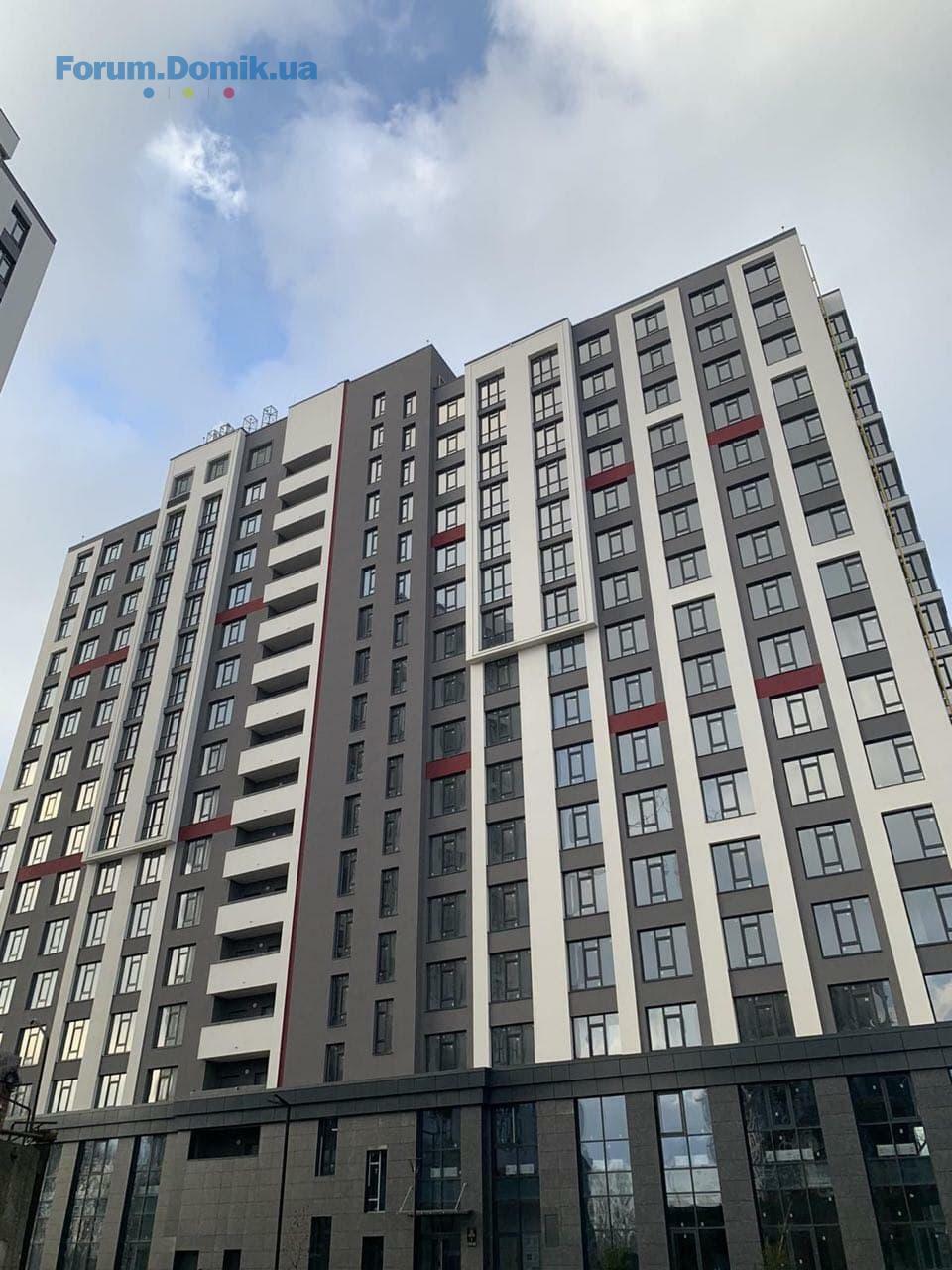

Як будують ЖК «Сучасний квартал»: десять місяців по тому
Катерина Голубенко знову побувала в «Сучасному кварталі» з метою з'ясувати, що змінилося на будмайданчику з моменту її торішнього візиту та коли вже в новобудову почнуть заселятися мешканці.
Катерина Голубенко знову побувала в «Сучасному кварталі» з метою з'ясувати, що змінилося на будмайданчику з моменту її торішнього візиту та коли вже в новобудову почнуть заселятися мешканці.
Красивый инвестор
Ки
Новачок
11
23 вересня 2017
01 квіт 2021 07:33
Про ключи пока молчат. ОП не знает когда дадут
ЖК "Современный квартал"

Представник
63
20 червня 2019
01 квіт 2021 12:41
Добрый день!
Застройщик готовит пакет документов и акты приема-передачи для передачи ключей собственникам квартир. В конце апреля первая секция заходит на ремонт.
Хотим завершить укладку чистового асфальта с разметкой, так как после будет сложно оттеснить машины рабочих и собственников. В связи с этим и перенесли срок запуска на заселение.
Благодарим за ожидание и понимание!
Застройщик готовит пакет документов и акты приема-передачи для передачи ключей собственникам квартир. В конце апреля первая секция заходит на ремонт.
Хотим завершить укладку чистового асфальта с разметкой, так как после будет сложно оттеснить машины рабочих и собственников. В связи с этим и перенесли срок запуска на заселение.
Благодарим за ожидание и понимание!
ЖК "Современный квартал"

Представник
63
20 червня 2019
01 квіт 2021 13:01
Спешим дать первый апрельский отчет по строительству комплекса.
Рады сообщить, что в 1 секции уже завершены все внутренние виды работ, выполняется кладка межкомнатных перегородок в квартирах по персональным пожеланиям собственников.
Во 2 секции:
– В работе устройство фасада 1-2 этажа.
– Выполнен монтаж подвесного потолка Армстронг на 15-17 этажей.
– Выполнен монтаж плинтуса в коридорах 15-17 этажах.
– Выполнен монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
– В работе отделочные работы центрального входа, лифтового холла и вестибюля.
– Выполнен монтаж приточно-вытяжной вентиляции коммерческих помещений.
– В работе подключение трансформаторной подстанции.

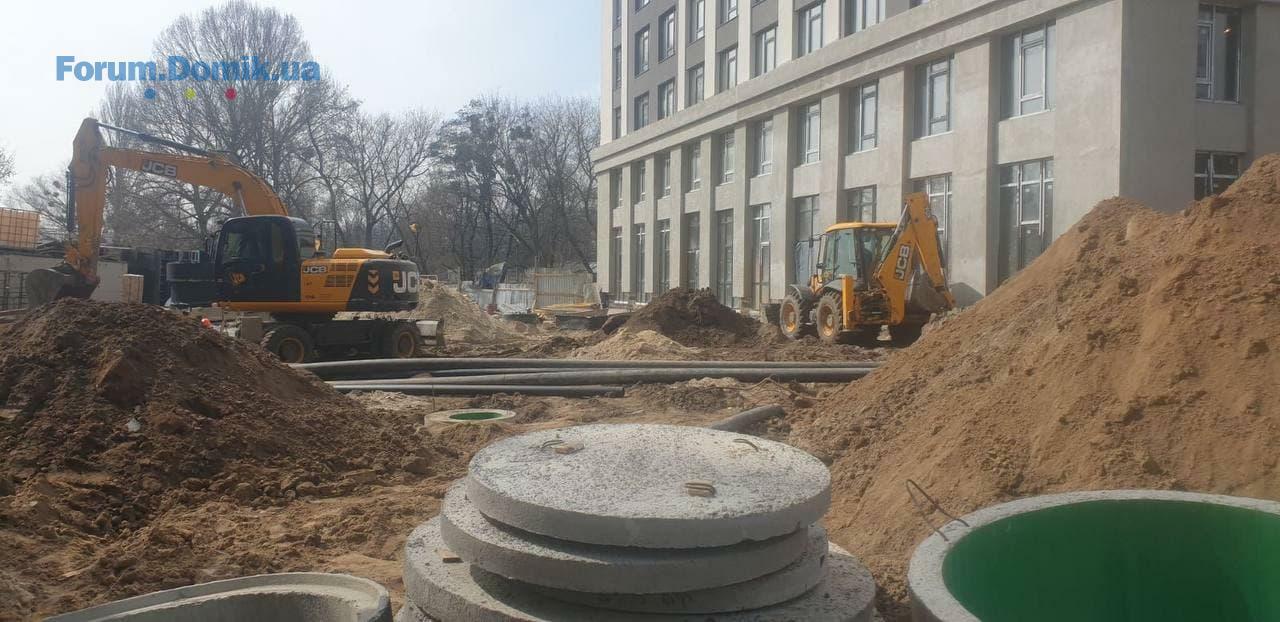

– В работе подготовка к укладке финишного слоя асфальта с дорожной разметкой 1-2 очереди.
– В работе озеленение придомовых клумб.

В 3 секции:
– Выполнено бетонирование плиты перекрытия 9-го этажа.
– Выполняется устройство вертикальных элементов 9 этажа.
– Выполнена кладка 1-го этажа.
– Выполнена кладка газоблока 4-5 этажей.
– В работе кладка газоблока 6-7 этажей.
– Выполняется кладка подвальных помещений.
– В работе монтаж оконных блоков 2-5 этажей.
В 4 секции:

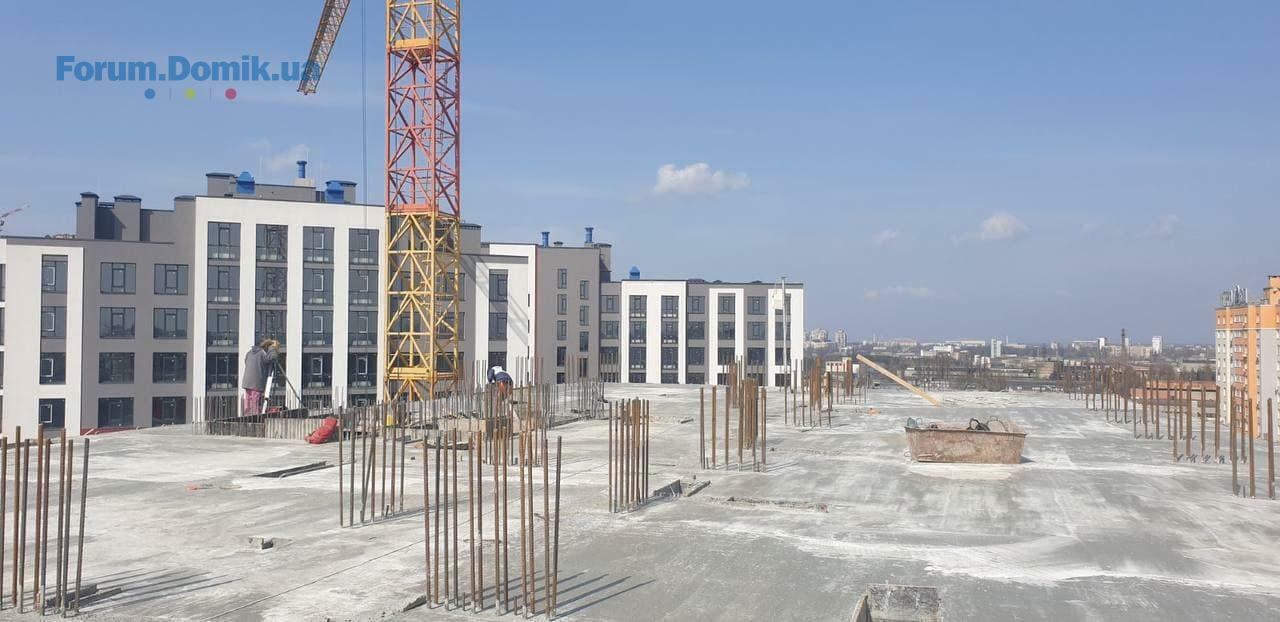

– Выполнено бетонирование плиты перекрытия 15 этажа.
– Выполняется бетонирование вертикальных элементов 15 этажа.
– Установлены лестничные марши и площадки 14 этажа.
– В работе монтаж вентиляционных блоков 14 этажей.
– Выполнена кладка из газоблока 9-10 этажа.
– В работе кладка стен и простенков 11-12 этажей.
– Выполняется кладка подвальных помещений.
– В работе монтаж оконных блоков 2-7 этажей.
Рады сообщить, что в 1 секции уже завершены все внутренние виды работ, выполняется кладка межкомнатных перегородок в квартирах по персональным пожеланиям собственников.
Во 2 секции:
– В работе устройство фасада 1-2 этажа.
– Выполнен монтаж подвесного потолка Армстронг на 15-17 этажей.
– Выполнен монтаж плинтуса в коридорах 15-17 этажах.
– Выполнен монтаж противопожарных систем, дымоудаления и подпора воздуха.
– В работе устройство системы видеонаблюдения и контроля доступа.
– В работе отделочные работы центрального входа, лифтового холла и вестибюля.
– Выполнен монтаж приточно-вытяжной вентиляции коммерческих помещений.
– В работе подключение трансформаторной подстанции.
– В работе подготовка к укладке финишного слоя асфальта с дорожной разметкой 1-2 очереди.
– В работе озеленение придомовых клумб.

В 3 секции:
– Выполнено бетонирование плиты перекрытия 9-го этажа.
– Выполняется устройство вертикальных элементов 9 этажа.
– Выполнена кладка 1-го этажа.
– Выполнена кладка газоблока 4-5 этажей.
– В работе кладка газоблока 6-7 этажей.
– Выполняется кладка подвальных помещений.
– В работе монтаж оконных блоков 2-5 этажей.
В 4 секции:
– Выполнено бетонирование плиты перекрытия 15 этажа.
– Выполняется бетонирование вертикальных элементов 15 этажа.
– Установлены лестничные марши и площадки 14 этажа.
– В работе монтаж вентиляционных блоков 14 этажей.
– Выполнена кладка из газоблока 9-10 этажа.
– В работе кладка стен и простенков 11-12 этажей.
– Выполняется кладка подвальных помещений.
– В работе монтаж оконных блоков 2-7 этажей.
Viola71
V
Новачок
16
20 листопада 2020
01 квіт 2021 14:02
Уже хорошие новости)
pravo111
p
Постійний користувач
111
16 грудня 2016
09 квіт 2021 16:58
А что слышно по поводу присвоения адреса?
Mary5670
M
Гість
3
18 квітня 2021
18 квіт 2021 13:29
Здравствуйте, а как обстоят дела со вторым домом? Когда на ремонт? Что с адресом??? Ответьте пожалуйста
Investor134
I
Новачок
6
19 квітня 2021
19 квіт 2021 12:57
В конце апреля первая секция заходит на ремонт.
Добрый день! Есть кто с 1й секции? Близится конец апреля, уже запускают?
Красивый инвестор
Ки
Новачок
11
23 вересня 2017
19 квіт 2021 19:59
Ещё не запускают😕
Viola71
V
Новачок
16
20 листопада 2020
20 квіт 2021 06:59
Уже почти пять месяцев ждем со сдачи свои ключи.
Инвестор+1
И
Гість
2
20 квітня 2021
20 квіт 2021 08:05
Вчора телефонував до відділу будівництва Солом'янської РДА (йе той орган що надає адмін послугу присвоєння поштової адреси багатоквартирному будинку, при цьому строк надання адмін послуги 30 днів, надається безкоштовно), там повідомили, що забудовник звернувся за отриманням адреси по 2 будинкам, відділ опрацюва пакет документів, та передав до Департаменту містобудування та архітектури КМР, проте станом на вчора департамент, ще не надав відповіді! Аналізуючи цю інформацію, мені здається, що забудовник звернувся зовсім недавно за отриманням адреси! Тому і тягнуть з укладенням основних договорів. Разом з цим зверність увагу у свої попередніх договорах на строк, протягом якого має укладатися основний договір, там є цікава оговорка щодо 60 днів, у т.ч. з моменту присвоєння адреси. Залишається не зрозумілою позиція, чому людей не запускають на ремонт? хотілось би почути якусь аргументовану відповідь від забудовника.
inverstor
i
Перехожий
1
21 квітня 2021
21 квіт 2021 09:19
все тот же вопрос к застройщику. очень хочется заехать до отопительного сезона а до него осталось только глазом моргнуть
Инвестор+1
И
Гість
2
20 квітня 2021
30 квіт 2021 07:39
Всім доброго дня! телефонував сьогодні в Солом'янську РДА з приводу просвоєння адреси. Там повідомили, що по першій черзі з Департаменту надійшла відмова у присвоєнні адреси, і забудовник буде повторно подавати документи. А це як ви розумієте ще додатково мінімум 30 днів з моменту звернення. По другій черзі поки відповіді не має, проте враховуючи, що по першій черзі відмовили, по другій скоріш за все буде також відмова.
КПИ

Гість
5
29 липня 2019
30 квіт 2021 12:07
Интересно, чем чиновники мотивируют отказ? Опять взятки вымогают?
Taras1122
T
Перехожий
1
30 квітня 2021
30 квіт 2021 13:56
А яка причина може бути?

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК на пр. Отрадный, 2 | Житлоінвестбуд-УКБ05.0810 299
- МФК А136 Highlight Tower | DIM | Київ, вул. Антоновича, 136-13805.08409
- ЖК Олімп | MOLODIST | Ірпінь, вул. Соборна, 2к04.08220
- ЖК Ривьера | Status Group | ул. Малоземельная04.08674
- ЖК OASIS | bUd Development | Київ, вул. Електриків, 2804.0882
- ЖК Реситаль | ARB | Софіївська Борщагівка, вул. Петрівська, 2303.087
- ЖК Київський маєток | Софіївська Борщагівка, вул. Бишівська, 3-503.08170
- ЖК Start Life | Старт Лайф | Prof-Group | Вишгород, вул. Шолуденка, 2003.08235
- ЖК У-Квартал, Софіївська Борщагівка, вул. Щаслива, просп. Героїв Небесної Сотні03.08243
- Таунхауси Петрівське містечко | Святопетрівське, вул. Богдана Хмельницького, вул. Амосова03.08183
- Краудфандинг - типы группового инвестирования01.083
- Чи варто зараз купувати нерухомість?31.074 568
- Планую оренду квартири в районі Подолу30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Какую выбрать мебель на террасу?04.084
- Відгуки про ортопедичні матраци. Матраци для комфортного сну28.0790
- Болит спина13.0772
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Підлога на кухні - ламінат або плитка?30.0720
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Чи варто робити лоджію продовженням кімнати24.0716
- Чим обробити дерев'яні стіни будинку?24.073
- Ремонт кухонного столу22.072
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Капітальний ремонт +-40кв.м09.075
- Крыша дома. Отзывы о кровельных материалах06.0725
- Какой потолок лучше? Натяжной или из гипсокартона?03.077
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
- Продам видовую квартиру, г.Вышгород, ЖК "Зіркова Вежа"07.061
- Переуступлю квартиру ЖК Эврика07.061

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
