ЖК Soho Residence | GEOS | ул. Демеевская, 13
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 115.
26/23% | ||
19/17% | ||
29/25% | ||
31/27% | ||
10/9% |
Князь Тишины
КТ
Користувач
54
05 січня 2015
27 серп 2015 10:50
Цитата "Rdrr":Продажники сказали, что получен почтовый адрес. Если это правда (проверьте плз) - то возрадуйтесь, если нет - то пытаются втюхать квартиры.
Если таки получили, пусть выкладывают сюда фото "Довідки (витяг) з Реєстру адрес про присвоєння поштової адреси об'єктам нерухомого майна". Тогда станет очевидно если почтовый адрес или нет.
NEW_GIRL
N
Користувач
56
27 червня 2014
27 серп 2015 11:53
Есть информация, что электричество на общих счетчиках в доме отключили, и теперь для получения сего электричества необходимо подключаться поквартирно и, соответственно, платить за него нашему жеку. В связи с этим вопросы:
1. как проводить подключения электричества? График, схема, договора?
2. какой тариф будет применяться?
3. кому и на каком основании оплачивать счета с учетом того, что адрес дому до сих пор не присвоили, а право собственности вообще непонятно когда будет оформлено.
Я понимаю, что Геос не хочет платить за всех, кто решил начать делать ремонт, но если бы этот же Геос исполнял свои обязательства в срок, то к нему бы вопросов не возникало.
1. как проводить подключения электричества? График, схема, договора?
2. какой тариф будет применяться?
3. кому и на каком основании оплачивать счета с учетом того, что адрес дому до сих пор не присвоили, а право собственности вообще непонятно когда будет оформлено.
Я понимаю, что Геос не хочет платить за всех, кто решил начать делать ремонт, но если бы этот же Геос исполнял свои обязательства в срок, то к нему бы вопросов не возникало.
Zhylets
Z
Постійний користувач
158
16 червня 2014
27 серп 2015 14:12
Цитата "NEW_GIRL":Есть информация, что электричество на общих счетчиках в доме отключили, и теперь для получения сего электричества необходимо подключаться поквартирно и, соответственно, платить за него нашему жеку. В связи с этим вопросы:
1. как проводить подключения электричества? График, схема, договора?
2. какой тариф будет применяться?
3. кому и на каком основании оплачивать счета с учетом того, что адрес дому до сих пор не присвоили, а право собственности вообще непонятно когда будет оформлено.
Я понимаю, что Геос не хочет платить за всех, кто решил начать делать ремонт, но если бы этот же Геос исполнял свои обязательства в срок, то к нему бы вопросов не возникало.
Вопрос к Сергею Шкурату:
1. как проводить подключения электричества? График, схема, договора?
2. какой тариф будет применяться?
3. кому и на каком основании оплачивать счета с учетом того, что адрес дому до сих пор не присвоили, а право собственности вообще непонятно когда будет оформлено.
Спасибо.
Zhylets
Z
Постійний користувач
158
16 червня 2014
27 серп 2015 14:14
Сохоадмин, просьба подготовить ежемсячный отчет о работе. Что у нас с адресом?
Спасибо.
Спасибо.
ISt
I
Користувач
72
04 вересня 2014
28 серп 2015 09:32
что с адресом?!!!
amila
a
Постійний користувач
111
05 березня 2007
28 серп 2015 09:36
Цитата "Zhylets":
Вопрос к Сергею Шкурату:
1. как проводить подключения электричества? График, схема, договора?
2. какой тариф будет применяться?
3. кому и на каком основании оплачивать счета с учетом того, что адрес дому до сих пор не присвоили, а право собственности вообще непонятно когда будет оформлено.
Спасибо.
Присоединяюсь к вопросам об электричестве.
Плюс ещё пару вопросов Сергею Шкурату:
1. Вы писали неделю назад о начале проверки отопления (оставляли телефоны). Тогда муж звонил Виктору по поводу проверки в 3-й секции. Виктор сказал, что они только планируют начинать с 1-й секции и до 3-й дойдут недели через две, не раньше. Можете рассказать, если знаете, на каком этапе проверки находиться дом, сколько проверили, дошли до 3-й секции или нет.
2. И ещё вопрос по благоустройству территории. Какое освещение вокруг дома и где именно планируется установить? Т.к. сейчас я ни во дворе, ни со стороны Демеевской не видела новых фонарей. Считаю, что это актуальный вопрос - день становиться короче, зима ближе, в темноте по льду и снегу, по сложному рельефу вокруг нашего дома (куча лесенок, наклонов, платформ, арок, котлован стройки) будет очень тяжело дойти не сломав ничего от метро до подъезда в полной темноте.
SoHo admin
Постійний користувач
226
26 березня 2014
28 серп 2015 11:48

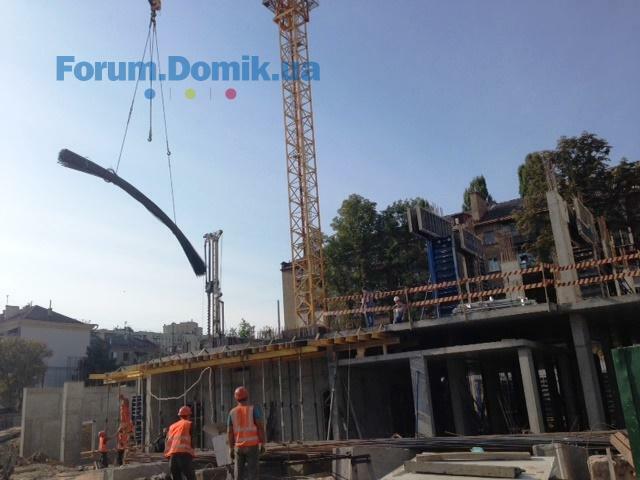

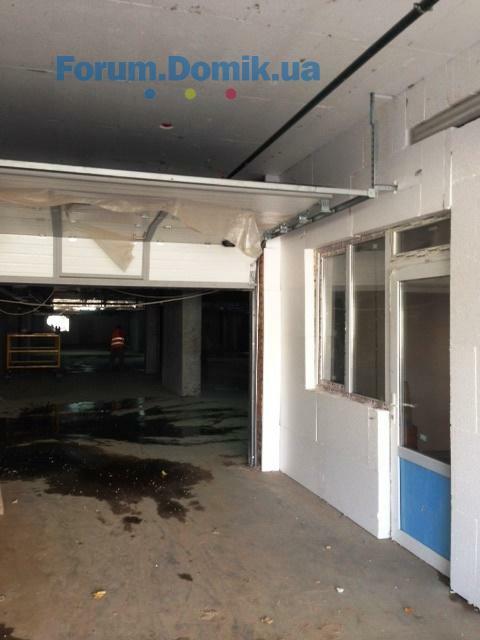

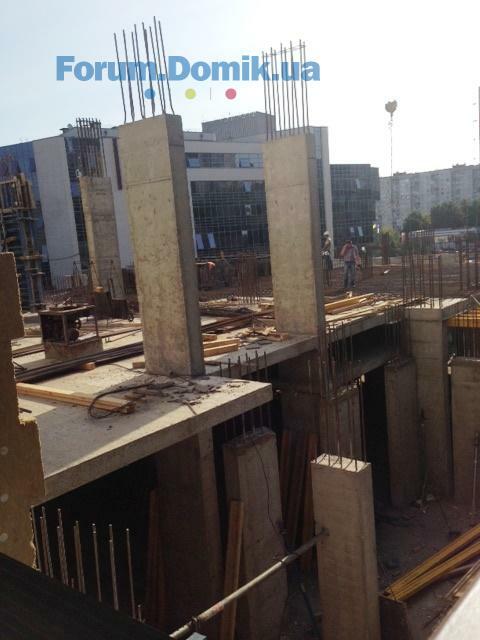

Ход строительства за август 2015 года.
5 секция:
1. Свайное поле выполнено на 100%;
2. Фундаментная подушка под кран – 100%;(набирает прочность для монтажа крана)
3. Выполняется забирка подпорной стены;
4. Выполнен розстверк под паркинг – 100%;
5. Выполнен розстверк под дом – 100%;
6. Стены паркинга выполнены на 100%;
7. Перекрытие паркинга выполнено на 75%;
8. Заливка вертикальных элементов нежилого помещения - 30%.
5 секция:
1. Свайное поле выполнено на 100%;
2. Фундаментная подушка под кран – 100%;(набирает прочность для монтажа крана)
3. Выполняется забирка подпорной стены;
4. Выполнен розстверк под паркинг – 100%;
5. Выполнен розстверк под дом – 100%;
6. Стены паркинга выполнены на 100%;
7. Перекрытие паркинга выполнено на 75%;
8. Заливка вертикальных элементов нежилого помещения - 30%.
SoHo admin
Постійний користувач
226
26 березня 2014
28 серп 2015 11:53
Ход строительства за август 2015 года.
1 секция:
1. Монолит – 100%;
2. Кладка наружных стен – 100%;
3. Кладка внутренних стен и перегородок – 100%;
4. Лестничные марши – 100%;
5. Ограждения балконов – 100%;
6. Установка окон – 100%;
7. Устройство вентканалов – 100%;
8. Устройство кровли – 100%;
9. Стяжка – 100%;
10. Штукатурка стен – 100%;
11. Устройство фасада (жилой фонд) – 100%;
12. Устройство фасада (нежилой фонд и входная группа) – 100%;
13. Лифты – 100%;
14. Устройство пуско-наладки лифтов – 95%;
15. Пожарная сигнализация и оповещение о пожаре – 100%;
16. Отопление – стояки – 100%;
17. Разводка отопления по квартирам – 100%;
18. Монтаж радиаторов отопления - 100%;
19. Мусоропровод – 100%;
20. Ливнестоки – 100%;
21. Система ВК – 100%;
22. ВК по квартирам - 100%;
23. Установка входных дверей – 100%;
24. Плитка в местах общего пользования – 100%;
25. Плитка на лестничных маршах – 100%;
26. Двери в местах общего пользования – 100%;
27. Кровля – 100%;
28. Отделка входных групп – 100 %;
29. Устройство мрамора на полу во входной группе – 100%.
2 секция:
1. Монолит – 100%;
2. Кладка наружных стен – 100%
3. Кладка внутренних стен и перегородок – 100%;
4. Лестничные марши – 100%;
5. Ограждение балконов – 100%;
6. Установка окон – 100%;
7. Устройство вентканалов – 100%;
8. Устройство фасада (жилой фонд) – 100%;
9. Устройство фасада (нежилой фонд и входная группа) – 98%;
10. Мусоропровод – 100%;
11. Штукатурка стен – 100%;
12. Стяжка – 100%;
13. Лифты – 100%;
14. Устройство пуско-наладки лифтов – 95%;
15. Отопление – стояки – 100%;
16. Разводка отопления по квартирам – 100%;
17. Монтаж системы ЭО – 100%;
18. Система ВК – 100%;
19. ВК по квартирам – 100%;
20. Пожарная сигнализация и оповещение о пожаре – 100%;
21. Монтаж системы вентиляции – 100%.
22. Двери в местах общего пользования – 100%
23. Плитка в местах общего пользования – 100%;
24. Ливнестоки – 100%
25. Кровля – 100%
26. Отделка входных групп – 100%;
27. Устройство мрамора – 100%;
28. Благоустройство во дворе (первый слой асфальта и ФЕМы) – 90%.
3 секция:
1. Монолит – 100%;
2. Кладка наружных стен – 100%;
3. Кладка внутренних стен и перегородок – 100%;
4. Лестничные марши – 100%;
5. Ограждения балконов – 100%;
6. Установка окон – 100%;
7. Устройство вентканалов – 100%;
8. Устройство кровли – 100%;
9. Стяжка – 100%;
10. Штукатурка стен – 100%;
11. Устройство фасада (жилой фонд) – 100%;
12. Устройство фасада (нежилой фонд и входная группа) – 98%;
13. Лифты – 100%;
14. Устройство пуско-наладки лифтов – 100%;
15. Пожарная сигнализация и оповещение о пожаре – 100%;
16. Отопление – стояки – 100%;
17. Разводка отопления по квартирам – 100%;
18. Монтаж радиаторов отопления - 100%;
19. Мусоропровод – 100%;
20. Ливнестоки – 100%;
21. Монтаж системы ЭО – 100%;
22. Система ВК – 100%;
23. ВК по квартирам - 100%;
24. Монтаж системы вентиляции – 100%;
25. Установка входных дверей – 100%;
26. Плитка в местах общего пользования – 100%;
27. Плитка на лестничных маршах – 100%;
28. Кровля – 100%;
29. Двери в местах общего пользования – 100%;
30. Отделка входных групп – 100%;
31. Устройство мрамора на полу во входной группе – 100%;
32. Благоустройство (во дворе залит керамзитобетон под устройство проезжей части, с улицы- проезжая часть к подъезду и тротуары положен первый слой асфальта) – 70%.
4 секция:
1. Монолит – 100%;
2. Кладка наружных стен – 100%;
3. Кладка внутренних стен и перегородок – 100%;
4. Лестничные марши – 100%;
5. Ограждения балконов – 100%;
6. Установка окон – 100%;
7. Устройство вентканалов – 100%;
8. Стяжка – 100%;
9. Штукатурка стен – 100%;
10. Устройство кровли – 100%;
11. Устройство фасада – 100%;
12. Отопление-стояки – 100%;
13. Разводка отопления по квартирам – 100%;
14. Мусоропровод – 100%;
15. Монтаж системы ЭО – 100%;
16. Ливнестоки – 100%;
17. Система ВК – 100%;
18. ВК по квартирам – 100%;
19. Пожарная сигнализация и оповещение о пожаре – 100%;
20. Лифты – 100%;
21. Устройство пуско-наладки лифтов – 100%;
22. Монтаж системы вентиляции –100%;
23. Установка входных дверей – 100%;
24. Двери в местах общего пользования – 100%;
25. Кровля – 100%;
26. Отделка входной группы – 100%;
27. Устройство мрамора на полу во входной группе – 99%.
Наружные коммуникации :
1 секция:
Вода - 100%;
Канализация – 100%;
Ливнестоки – 100%;
2 секция:
Вода – 100%;
Канализация – 100%;
Ливнестоки – 100%;
3 секция:
Вода – 100%;
Канализация – 100%;
Ливнестоки – 100%;
4 секция:
Вода – 100%;
Канализация – 100%;
Ливнестоки – 100%;
Паркинг:
Вода – 100%;
Канализация – 100%;
Ливнестоки –100%;
Отопление – 100%.
1 секция:
1. Монолит – 100%;
2. Кладка наружных стен – 100%;
3. Кладка внутренних стен и перегородок – 100%;
4. Лестничные марши – 100%;
5. Ограждения балконов – 100%;
6. Установка окон – 100%;
7. Устройство вентканалов – 100%;
8. Устройство кровли – 100%;
9. Стяжка – 100%;
10. Штукатурка стен – 100%;
11. Устройство фасада (жилой фонд) – 100%;
12. Устройство фасада (нежилой фонд и входная группа) – 100%;
13. Лифты – 100%;
14. Устройство пуско-наладки лифтов – 95%;
15. Пожарная сигнализация и оповещение о пожаре – 100%;
16. Отопление – стояки – 100%;
17. Разводка отопления по квартирам – 100%;
18. Монтаж радиаторов отопления - 100%;
19. Мусоропровод – 100%;
20. Ливнестоки – 100%;
21. Система ВК – 100%;
22. ВК по квартирам - 100%;
23. Установка входных дверей – 100%;
24. Плитка в местах общего пользования – 100%;
25. Плитка на лестничных маршах – 100%;
26. Двери в местах общего пользования – 100%;
27. Кровля – 100%;
28. Отделка входных групп – 100 %;
29. Устройство мрамора на полу во входной группе – 100%.
2 секция:
1. Монолит – 100%;
2. Кладка наружных стен – 100%
3. Кладка внутренних стен и перегородок – 100%;
4. Лестничные марши – 100%;
5. Ограждение балконов – 100%;
6. Установка окон – 100%;
7. Устройство вентканалов – 100%;
8. Устройство фасада (жилой фонд) – 100%;
9. Устройство фасада (нежилой фонд и входная группа) – 98%;
10. Мусоропровод – 100%;
11. Штукатурка стен – 100%;
12. Стяжка – 100%;
13. Лифты – 100%;
14. Устройство пуско-наладки лифтов – 95%;
15. Отопление – стояки – 100%;
16. Разводка отопления по квартирам – 100%;
17. Монтаж системы ЭО – 100%;
18. Система ВК – 100%;
19. ВК по квартирам – 100%;
20. Пожарная сигнализация и оповещение о пожаре – 100%;
21. Монтаж системы вентиляции – 100%.
22. Двери в местах общего пользования – 100%
23. Плитка в местах общего пользования – 100%;
24. Ливнестоки – 100%
25. Кровля – 100%
26. Отделка входных групп – 100%;
27. Устройство мрамора – 100%;
28. Благоустройство во дворе (первый слой асфальта и ФЕМы) – 90%.
3 секция:
1. Монолит – 100%;
2. Кладка наружных стен – 100%;
3. Кладка внутренних стен и перегородок – 100%;
4. Лестничные марши – 100%;
5. Ограждения балконов – 100%;
6. Установка окон – 100%;
7. Устройство вентканалов – 100%;
8. Устройство кровли – 100%;
9. Стяжка – 100%;
10. Штукатурка стен – 100%;
11. Устройство фасада (жилой фонд) – 100%;
12. Устройство фасада (нежилой фонд и входная группа) – 98%;
13. Лифты – 100%;
14. Устройство пуско-наладки лифтов – 100%;
15. Пожарная сигнализация и оповещение о пожаре – 100%;
16. Отопление – стояки – 100%;
17. Разводка отопления по квартирам – 100%;
18. Монтаж радиаторов отопления - 100%;
19. Мусоропровод – 100%;
20. Ливнестоки – 100%;
21. Монтаж системы ЭО – 100%;
22. Система ВК – 100%;
23. ВК по квартирам - 100%;
24. Монтаж системы вентиляции – 100%;
25. Установка входных дверей – 100%;
26. Плитка в местах общего пользования – 100%;
27. Плитка на лестничных маршах – 100%;
28. Кровля – 100%;
29. Двери в местах общего пользования – 100%;
30. Отделка входных групп – 100%;
31. Устройство мрамора на полу во входной группе – 100%;
32. Благоустройство (во дворе залит керамзитобетон под устройство проезжей части, с улицы- проезжая часть к подъезду и тротуары положен первый слой асфальта) – 70%.
4 секция:
1. Монолит – 100%;
2. Кладка наружных стен – 100%;
3. Кладка внутренних стен и перегородок – 100%;
4. Лестничные марши – 100%;
5. Ограждения балконов – 100%;
6. Установка окон – 100%;
7. Устройство вентканалов – 100%;
8. Стяжка – 100%;
9. Штукатурка стен – 100%;
10. Устройство кровли – 100%;
11. Устройство фасада – 100%;
12. Отопление-стояки – 100%;
13. Разводка отопления по квартирам – 100%;
14. Мусоропровод – 100%;
15. Монтаж системы ЭО – 100%;
16. Ливнестоки – 100%;
17. Система ВК – 100%;
18. ВК по квартирам – 100%;
19. Пожарная сигнализация и оповещение о пожаре – 100%;
20. Лифты – 100%;
21. Устройство пуско-наладки лифтов – 100%;
22. Монтаж системы вентиляции –100%;
23. Установка входных дверей – 100%;
24. Двери в местах общего пользования – 100%;
25. Кровля – 100%;
26. Отделка входной группы – 100%;
27. Устройство мрамора на полу во входной группе – 99%.
Наружные коммуникации :
1 секция:
Вода - 100%;
Канализация – 100%;
Ливнестоки – 100%;
2 секция:
Вода – 100%;
Канализация – 100%;
Ливнестоки – 100%;
3 секция:
Вода – 100%;
Канализация – 100%;
Ливнестоки – 100%;
4 секция:
Вода – 100%;
Канализация – 100%;
Ливнестоки – 100%;
Паркинг:
Вода – 100%;
Канализация – 100%;
Ливнестоки –100%;
Отопление – 100%.
Vika v domike
Постійний користувач
105
20 листопада 2014
28 серп 2015 12:20
Цитата "SoHo admin":Ход строительства за август 2015 года.
...
3 секция:
...
13. Лифты – 100%;
14. Устройство пуско-наладки лифтов – 100%;
Вы что, издеваетесь???
Пассажирский лифт вообще не работает! А грузовой - невозможно вызвать!!! Управляем только кнопками внутри, которые не соответствуют этажу!!!
И вот вам фото плитки на лестнице в 3ей секции:
Это её не кто-то разбил, это её так уложили! Там под плиткой пустота! Она через месяц другой будет вся такая!!!
Сергей Шкурат, Вы приняли дом? Вы обращали внимание на этот факт и все другие замечания, которые вам озвучивали инвесторы?
Потом это будет переделываться за наш счёт???
И главный вопрос: КОГДА БУДУТ ДОКУМЕНТЫ И ПРИСВОЕН АДРЕС ДОМУ?
PS: Компания Геос, делая некачественно работу по первой секции, усложняет продажи по второй. Они этого не понимают? Вон сколько интересующихся второй очередью, посмотрев на первую отказываются инвестировать!
ISt
I
Користувач
72
04 вересня 2014
28 серп 2015 12:35
2 секция: НЕУЖЕЛИ ТАК ВСЕ ХОРОШО?
13. Лифты – 100%; 14. Устройство пуско-наладки лифтов – 95%;
ЛИФТ 2Й ДЕНЬ НЕ РАБОТАЕТ!!!
15. Отопление – стояки – 100%; 16. Разводка отопления по квартирам – 100%;
КОГДА БУДЕТ ПРОВЕРКА? БЫЛО ОБЪЯВЛЕНИЕ.. МИМО НАШЕЙ КВАРТИРЫ ПРОШЛИ?
22. Двери в местах общего пользования – 100%; ДВЕРИ БЕЗ РУЧЕК И ДОВОДЧИКОВ ЭТО 100%?
23. Плитка в местах общего пользования – 100%; 100% ДО 5,5 ЭТАЖА, ПОСЛЕ 5,5 ЭТАЖА ДРУГИЕ 100%
26. Отделка входных групп – 100%; ВХОД СО СТОРОНЫ ДЕМЕЕВСКОЙ, НАДО ЧТО ТО ПРИДУМАТЬ.. МОЖЕТ СТУПЕНЬКУ. ЗАЛАЗИТЬ ПРИХОДИТСЯ, А НЕ ВХОДИТЬ
13. Лифты – 100%; 14. Устройство пуско-наладки лифтов – 95%;
ЛИФТ 2Й ДЕНЬ НЕ РАБОТАЕТ!!!
15. Отопление – стояки – 100%; 16. Разводка отопления по квартирам – 100%;
КОГДА БУДЕТ ПРОВЕРКА? БЫЛО ОБЪЯВЛЕНИЕ.. МИМО НАШЕЙ КВАРТИРЫ ПРОШЛИ?
22. Двери в местах общего пользования – 100%; ДВЕРИ БЕЗ РУЧЕК И ДОВОДЧИКОВ ЭТО 100%?
23. Плитка в местах общего пользования – 100%; 100% ДО 5,5 ЭТАЖА, ПОСЛЕ 5,5 ЭТАЖА ДРУГИЕ 100%
26. Отделка входных групп – 100%; ВХОД СО СТОРОНЫ ДЕМЕЕВСКОЙ, НАДО ЧТО ТО ПРИДУМАТЬ.. МОЖЕТ СТУПЕНЬКУ. ЗАЛАЗИТЬ ПРИХОДИТСЯ, А НЕ ВХОДИТЬ
Serhiy Shkurat
SS
Постійний користувач
152
24 березня 2015
28 серп 2015 16:22
Здравствуйте, Уважаемые Форумчане!
Сегодня принял большое количество телефонных звонков с вопросами - отвечаю:
1. По адресу - знаю, что присвоен. Документ в руках не держал. Но в понедельник, как и обещал некоторым инвесторам по телефону постараюсь его получить на руки и выложить сюда. Буду разговаривать с руководством ГЕОСа по этом вопросу, чтобы предоставили как минимум копию.
2. Подключение электричества - делается поквартирно, поскольку подключена через щитовые. Пишите заявку на Прораба, согласовывается время установки, имеет электричество в квартире.
Аналогично и по воде.
3. Тарификация - за потребленную согласно тарифов КиевЭнерго. Никаких коммерческих, строительных и прочего.
4. Лифты запущены по каждой секции - пока грузовые. Вызываются с этажей от кнопки. лестничные площадки на данный момент вычищены все, сейчас идет уборка по этажам. Лично проверил по всем секциям и в том числе по 4ой (были нюансы).
Разговаривал с многими ремонтниками жильцов - лично предупреждал относительно чистки направляющих по дверям на этажах - как только там скапливается пыль - лифты будут останавливаться. Сегодня я таким образом сам застрял. Сразу прошу Вас предупредить строителей - не нужно их пытаться открывать, велика вероятность серьезной поломки. Постараемся максимально быстро реагировать на случаи застревания.
С уважением,
Шкурат Сергей
Сегодня принял большое количество телефонных звонков с вопросами - отвечаю:
1. По адресу - знаю, что присвоен. Документ в руках не держал. Но в понедельник, как и обещал некоторым инвесторам по телефону постараюсь его получить на руки и выложить сюда. Буду разговаривать с руководством ГЕОСа по этом вопросу, чтобы предоставили как минимум копию.
2. Подключение электричества - делается поквартирно, поскольку подключена через щитовые. Пишите заявку на Прораба, согласовывается время установки, имеет электричество в квартире.
Аналогично и по воде.
3. Тарификация - за потребленную согласно тарифов КиевЭнерго. Никаких коммерческих, строительных и прочего.
4. Лифты запущены по каждой секции - пока грузовые. Вызываются с этажей от кнопки. лестничные площадки на данный момент вычищены все, сейчас идет уборка по этажам. Лично проверил по всем секциям и в том числе по 4ой (были нюансы).
Разговаривал с многими ремонтниками жильцов - лично предупреждал относительно чистки направляющих по дверям на этажах - как только там скапливается пыль - лифты будут останавливаться. Сегодня я таким образом сам застрял. Сразу прошу Вас предупредить строителей - не нужно их пытаться открывать, велика вероятность серьезной поломки. Постараемся максимально быстро реагировать на случаи застревания.
С уважением,
Шкурат Сергей
ново-стройка
н
Постійний користувач
350
12 червня 2013
28 серп 2015 20:23
Цитата "SoHo admin":Ход строительства за август 2015 года.
присоединяюсь к комментариям и вопросам инвесторов
так же хочу уточнить у SoHo admin:
1. зачем вы выкладываете фото паркинга, который не функционирует, инвесторам не передается и непонятно когда будет передаваться вообще
я уж не говорю о проблемах вьезда-выезда и паркинга на уровне 9,6
2. по благоустройству территории работы ВАЛОМ. какое благоустройство территории - ввиду не огороженной стройки рядом, дорогу через стройплощадку (что там будет осенью, не представляю). в первую секцию пройти с детской коляской - значит, совершать кругосветное путешествие через улицу Демеевскую и весь двор (т.е. идти вверх и вверх, потом вниз и вниз, учитывая сложный рельеф. зимой такие вылазки будут просто опасны )
учитывая, что стройка второй очереди перекрыла возможность захода во двор и существенно ограничила комфорт жителей первой очереди, Геос мог бы обеспечить инвесторам минимальный комфорт. мог бы хотя бы сделать вид, что пытается обеспечить. нет, полное наплевательство
стандартная "фишка" Геоса - игнорировать инвесторов, заплативших деньги. куда они денутся, об них можно вытирать ноги и пускать пыль в лицо еще не "влошившимся" инвесторам
детская площадка, лавочки и все такое - будут ли они вообще когда-нибудь - полная неопределенность
3. фасад - проделанная работа видна, но недоделок много. даже не буду описывать - они и так видны
Подсуммируя изложенное: заверения Геоса о практически 100% готовности дома - показуха. бумага все стерпит. жить в доме нельзя. ремонт делать можно. но осторожно, потому что то лифты работают в режиме "сутки через двое", до входа в первую секцию материалы надо нести 100 метров на руках, так как второй вход в нее почему-то отсутствует (занят непонятно кем и непонятно зачем), а паркинг не функционирует
ну и множество других "мелочей", которые влетают инвесторам в копеечку
taster
Користувач
73
08 квітня 2015
28 серп 2015 20:36
Цитата "Vika v domike":КОГДА БУДУТ ДОКУМЕНТЫ И ПРИСВОЕН АДРЕС ДОМУ?
+1
ново-стройка
н
Постійний користувач
350
12 червня 2013
28 серп 2015 20:37
Цитата "Serhiy Shkurat":
4. Лифты запущены по каждой секции - пока грузовые. Вызываются с этажей от кнопки. лестничные площадки на данный момент вычищены все, сейчас идет уборка по этажам. Лично проверил по всем секциям и в том числе по 4ой (были нюансы).
Лично сегодня пешком поднималась, т.к. лифт не работал
и ... даже не знаю, как Вам сказать, Сергей, но то, что делалось сегодня по этажам, уборкой не называется
для уборки нужен не только старый веник
очередная показуха
прошло две недели - адреса нет, куча недоделок, зато электричество отключили (чергове покращення) и будут брать с инвесторов дополнительные деньги
хотя Геос не доделал дом. не выполнил свои обязательства
... но с инвесторов деньги - вперед
- Утром деньги - днем стулья, днем деньги - вечером стулья, вечером деньги - ночью стулья, ночью деньги - утром стулья, утром ...
- Ну все, ясно, ясно... А можно так: утром стулья, а днем - деньги?
- Можно... Но деньги вперед!
ново-стройка
н
Постійний користувач
350
12 червня 2013
28 серп 2015 20:42
Цитата "SoHo admin":Ход строительства за август 2015 года.
на 4-м фото при увеличении видно, что асфальт кладут прямо на кирпич без гидроизоляции
я уже об этом писала
Zhylets
Z
Постійний користувач
158
16 червня 2014
30 серп 2015 05:54
Были вчера на объекте, частично уже появился асфальт от ул Демеевской до проспекта. Лифт уже полноценнно вызывается, но кнопки по-прежнему на один этаж не соответствуют этажу.
Кто-то уже разводил на считок электричество?
Кто-то уже разводил на считок электричество?
Zhylets
Z
Постійний користувач
158
16 червня 2014
30 серп 2015 06:57
Просьба к ЖЕКу/застройщику:
1. Подписать этажи, что бы при открытии лифта был понятен конкретный этаж;
2. Заменить разбитую общую дверь у балкона 1 секция, 8й этаж
1. Подписать этажи, что бы при открытии лифта был понятен конкретный этаж;
2. Заменить разбитую общую дверь у балкона 1 секция, 8й этаж
Sergey751113
Постійний користувач
125
31 серпня 2014
30 серп 2015 07:01
Цитата "Zhylets":
Кто-то уже разводил на считок электричество?
Да, уже неделю как.
SoHo admin
Постійний користувач
226
26 березня 2014
31 серп 2015 09:58
Уважаемые посетители форума и инвесторы!!!!
ЖК «SoHo Residence» был присвоен почтовый адрес. Все инвесторы фонда «Геос-инвест» по личному запросу могут получить копию на свой электронный адрес.
ЖК «SoHo Residence» был присвоен почтовый адрес. Все инвесторы фонда «Геос-инвест» по личному запросу могут получить копию на свой электронный адрес.
ISt
I
Користувач
72
04 вересня 2014
31 серп 2015 10:24
УРА!
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Детальніше
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна25.11989
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова25.11709
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а25.113 075
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская24.11102
- ЖК Оболонский бриз | ИнжПромБудСервис | Оболонский проспект, 30а24.112 953
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 823.11159
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Чи варто зараз купувати нерухомість?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Найкращий район Києва29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Видеокамеры на даче25.1123
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Слабый напор24.111
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
