ЖК "Park Stone", пр. Героев Сталинграда, 2-б (2д) - "Металл-сервис"
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 92.
8/9% | ||
15/16% | ||
34/37% | ||
27/29% | ||
8/9% |
Park_Stone

Користувач
90
30 серпня 2012
19 лют 2013 11:09
Цитата "anna_25":Меня как инвестора очень интересует вопрос сдачи 1,2 секции. Рассчитывали на то, что она сдастся в апреле-мае, но по состоянию на сегодняшний день понимаю, что еще не скоро сможем приступить к ремонту, а к переезду так и вообще. Ведь нам обещали, что к апрелю-маю 2014 г. уже сдастся 4-6 секции, а сейчас вылазит информация что они к 2014 г. только на 50% готовы будут, то есть 1-3 секции еще как минимум 2 года для жизни будут не пригодны из-за незаконченной стройки, а нам при покупке обещали совсем другое! Грустно!
Все верно - по состоянию на начало 2014 года мы планируем 50-60% готовность, то есть "коробку". Далее будут проходить отделочные работы, для которых кран и "большая стройка" уже будут не нужны. Соответственно, они не будут доставлять существенного дискомфорта для жителей уже введенных в эксплуатацию секций.
С уважением,
пресс-служба ЖК "Park Stone"
Domik Ai

штучний інтелект
37 700
09 вересня 2019
19 лют 2013 13:08
Domik Ai

штучний інтелект
37 700
09 вересня 2019
22 лют 2013 12:47
ЖК "Park Stone" начал введение в эксплуатацию 1-2 секций
Технологически помещения жилого комплекса уже готовы к финальному тестированию инженерных сетей, которое будет предшествовать передаче квартир их новым собственникам.
Процесс введения в эксплуатацию будет состоять из нескольких этапов. Сначала администрация ЖК подаст в органы государственной архитектурно-строительной инспекции заявление о принятии объекта в эксплуатацию и выдаче соответствующего сертификата, а также акт о готовности объекта. Затем инспекция проводит проверку здания и в течение десяти дней выдает сертификат о соответствии очереди строительства всем нормам и требованиям законодательства. Таким образом, сроки получения владельцами на руки документов о праве собственности на квартиры теперь зависят исключительно от продолжительности бюрократических процедур.
После завершения процесса введения в эксплуатацию 1-2 секций, они будут физически «отсечены» от зоны продолжающегося строительства (забор, подъездные пути, движение грузового транспорта будет организовано в объезд двора) и будут функционировать автономно.
Таким образом, застройщик заботится о комфорте жителей первых секций, для которых неудобства от продолжающегося строительства будут минимизированы.
Технологически помещения жилого комплекса уже готовы к финальному тестированию инженерных сетей, которое будет предшествовать передаче квартир их новым собственникам.
Процесс введения в эксплуатацию будет состоять из нескольких этапов. Сначала администрация ЖК подаст в органы государственной архитектурно-строительной инспекции заявление о принятии объекта в эксплуатацию и выдаче соответствующего сертификата, а также акт о готовности объекта. Затем инспекция проводит проверку здания и в течение десяти дней выдает сертификат о соответствии очереди строительства всем нормам и требованиям законодательства. Таким образом, сроки получения владельцами на руки документов о праве собственности на квартиры теперь зависят исключительно от продолжительности бюрократических процедур.
После завершения процесса введения в эксплуатацию 1-2 секций, они будут физически «отсечены» от зоны продолжающегося строительства (забор, подъездные пути, движение грузового транспорта будет организовано в объезд двора) и будут функционировать автономно.
Таким образом, застройщик заботится о комфорте жителей первых секций, для которых неудобства от продолжающегося строительства будут минимизированы.
Sheyda

Користувач
32
15 січня 2013
24 лют 2013 12:56
Были в отделе продаж,все устроило,единственное маленькие балконы(вообщем ждем продаж следующих секций,хотя цена,конечно,разительно отличается от уже готовых.
Captain

Користувач
37
07 січня 2013
24 лют 2013 18:49
Цитата "Sheyda":Были в отделе продаж,все устроило,единственное маленькие балконы(вообщем ждем продаж следующих секций,хотя цена,конечно,разительно отличается от уже готовых.
И какая цена на новые секции?
Sheyda

Користувач
32
15 січня 2013
24 лют 2013 19:07
4-7 секции-18000кв.м.
Sheyda

Користувач
32
15 січня 2013
25 лют 2013 13:44
Уточню-в готовых секциях продают квартиры по 128000 гр кв.м.на верхних этажах,нижние дешевле-100% оплата.На новые секции 18000 гр.,мы остановились на 4,ждем продаж)))
ABC414
A
Новачок
13
10 січня 2013
25 лют 2013 21:27
а мне сказали что 14-18 эт.- 14000, 19-21эт.- 15000 в 1-3 секциях, вот для примера //kiev.ko.slando.ua/obyavlenie/1-komnatn aya-kvartira-s-panoramnymi-oknami-zhk-oa zis-obolon-ID5NF81.html#8465e08edb%3Br:2 5%3Bs:268 , цена 21000/ кв.м., поэтому 4-7 секции по 18000 как-то непонятно.
Sheyda

Користувач
32
15 січня 2013
25 лют 2013 22:16
Это ЖК Оазис,причем здесь Парк Стоун? Не поняла)
ABC414
A
Новачок
13
10 січня 2013
26 лют 2013 06:42
для сравнения, если вы готовы платить за жильё на фундаменте почти цену сданного и обжитого дома, я считаю это дорого.
Sheyda

Користувач
32
15 січня 2013
26 лют 2013 08:05
Ну,я не говорю,что цена маленькая,просто вопрос в условиях оплаты,выложить всю сумму или разбить на пару лет.Каждому свое)
ABC414
A
Новачок
13
10 січня 2013
26 лют 2013 11:41
даже для 60% готовности цена спорная, но согласен- тут каждому свое, есть из чего выбрать
bandit
b
Гість
5
26 лютого 2013
26 лют 2013 12:30
Подскажите у ЖК присвоен почтовый адрес? Постоянная схема электрических, водопроводных и канализационных сетей?
Park_Stone

Користувач
90
30 серпня 2012
26 лют 2013 14:55
Цитата "bandit":Подскажите у ЖК присвоен почтовый адрес? Постоянная схема электрических, водопроводных и канализационных сетей?
Почтовый адрес присваивается после получения сертификата соответствия здания. Сам сертификат - это конечная точка процесса ввода в эксплуатацию. Соответственно, адрес получим после завершения всей бюрократии. Относительно сетей: вода и канализация подключены по постоянной схеме, электричество - по временной, но она же будет и постоянной, то есть кабели перекладываться уже не будут - заложены для постоянной эксплуатации.
С уважением,
пресс-служба ЖК "Park Stone"
natka 22
n2
Користувач
21
27 січня 2013
26 лют 2013 15:03
Цитата "Park_Stone":Цитата "bandit":Подскажите у ЖК присвоен почтовый адрес? Постоянная схема электрических, водопроводных и канализационных сетей?
Почтовый адрес присваивается после получения сертификата соответствия здания. Сам сертификат - это конечная точка процесса ввода в эксплуатацию. Соответственно, адрес получим после завершения всей бюрократии. Относительно сетей: вода и канализация подключены по постоянной схеме, электричество - по временной, но она же будет и постоянной, то есть кабели перекладываться уже не будут - заложены для постоянной эксплуатации.
С уважением,
пресс-служба ЖК "Park Stone"
А когда по планам получение сертификата?
bandit
b
Гість
5
26 лютого 2013
26 лют 2013 16:28
Цитата "Park_Stone":Цитата "bandit":Подскажите у ЖК присвоен почтовый адрес? Постоянная схема электрических, водопроводных и канализационных сетей?
Почтовый адрес присваивается после получения сертификата соответствия здания. Сам сертификат - это конечная точка процесса ввода в эксплуатацию. Соответственно, адрес получим после завершения всей бюрократии. Относительно сетей: вода и канализация подключены по постоянной схеме, электричество - по временной, но она же будет и постоянной, то есть кабели перекладываться уже не будут - заложены для постоянной эксплуатации.
С уважением,
пресс-служба ЖК "Park Stone"
Каким образом можно ознакомится с данными документами? Так как в телефонном режиме с специалистом отдела продаж был дан ответ о нахождении сетей на временном подключении.
Park_Stone

Користувач
90
30 серпня 2012
01 бер 2013 12:38
Все интересующие вас документы, вы можете посмотреть в отделе продаж на ул. Клименка, 23.
С уважением,
пресс-служба ЖК Park Stone
С уважением,
пресс-служба ЖК Park Stone
Domik Ai

штучний інтелект
37 700
09 вересня 2019
04 бер 2013 16:58

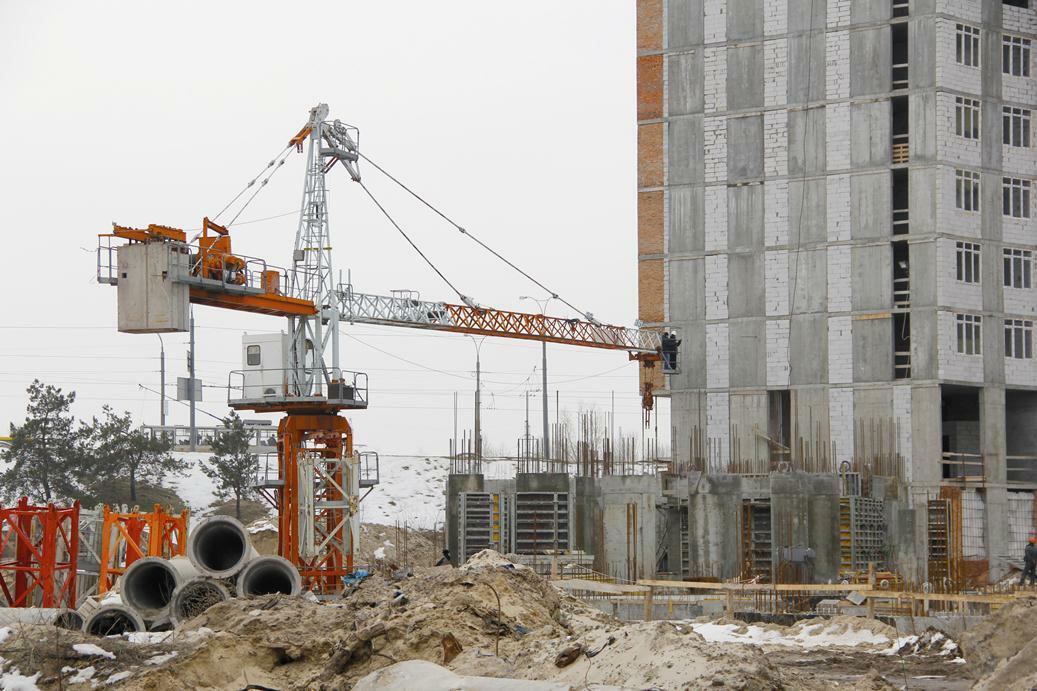

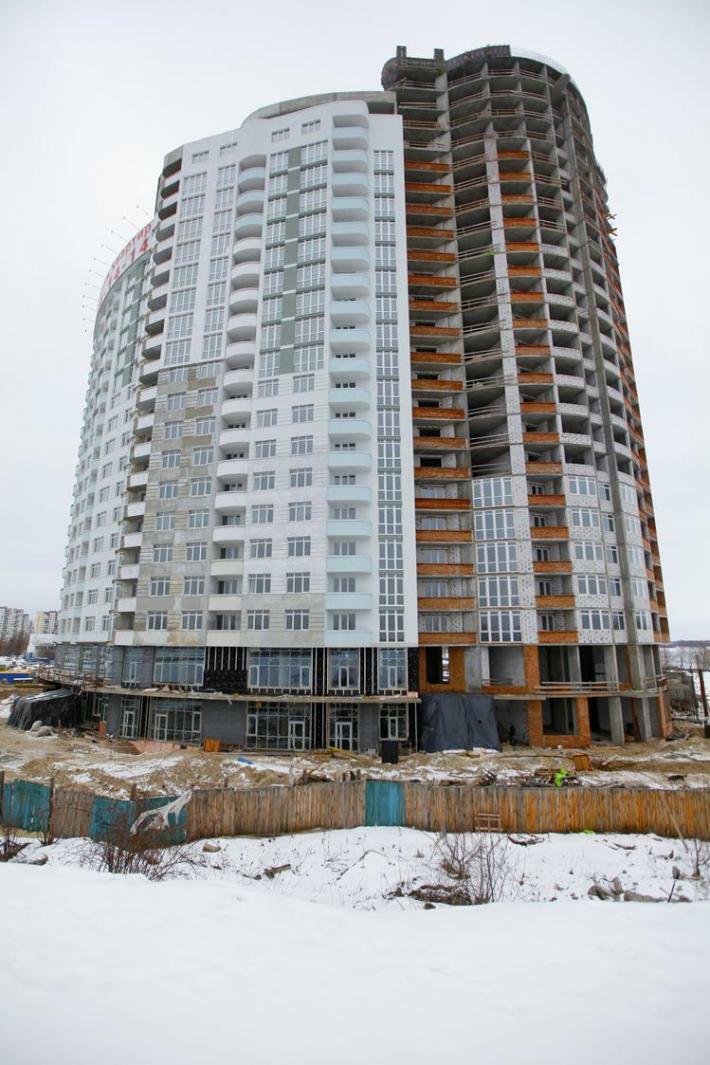

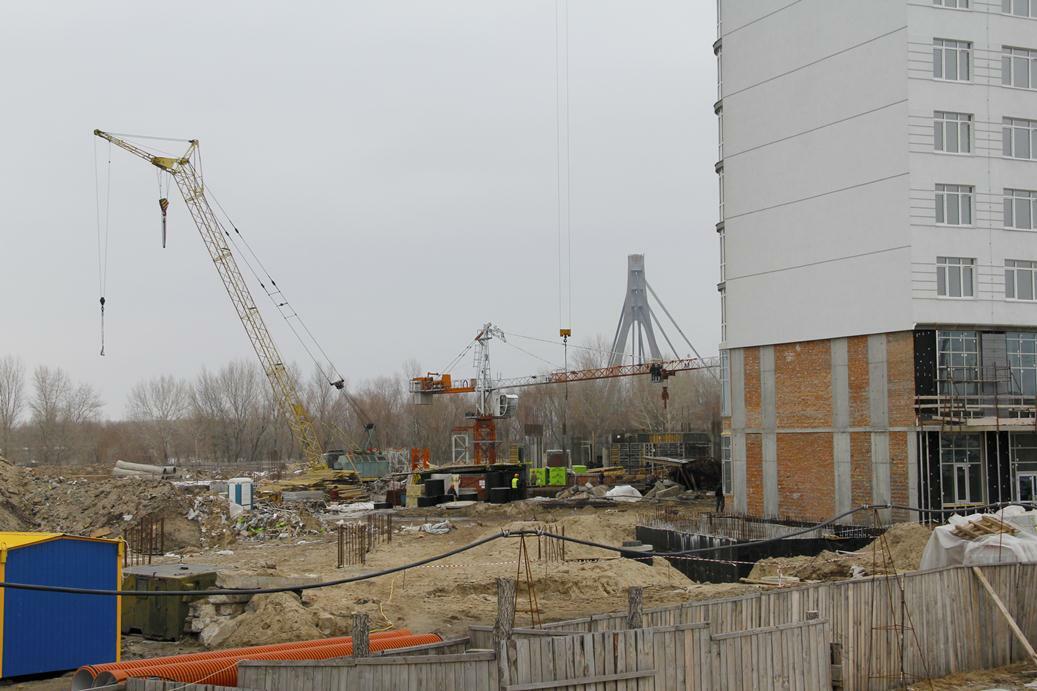

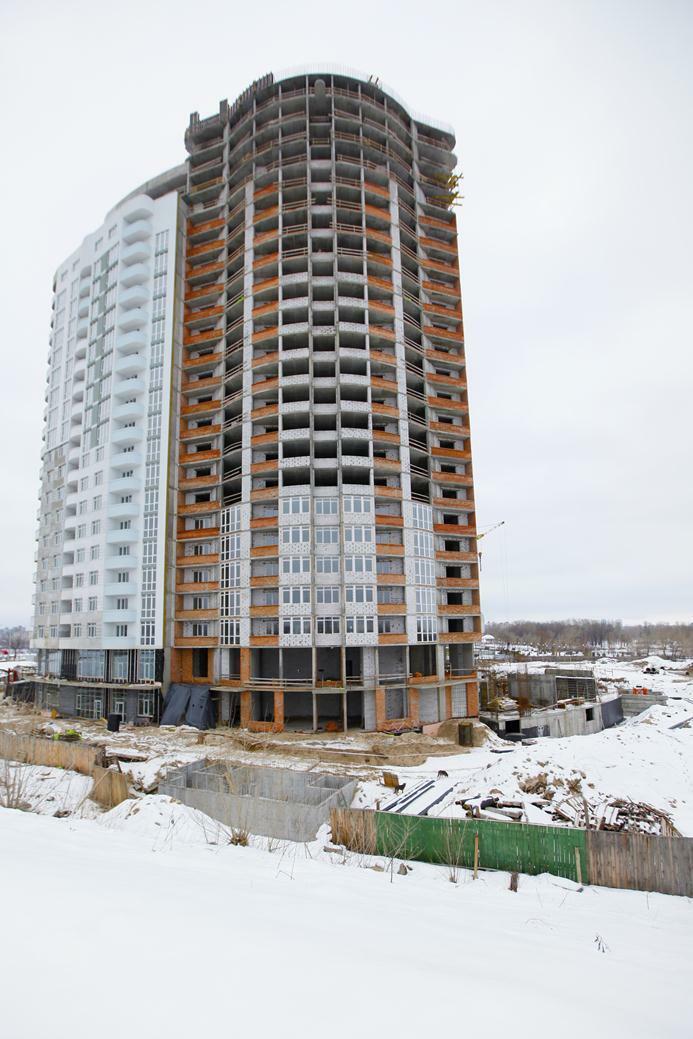

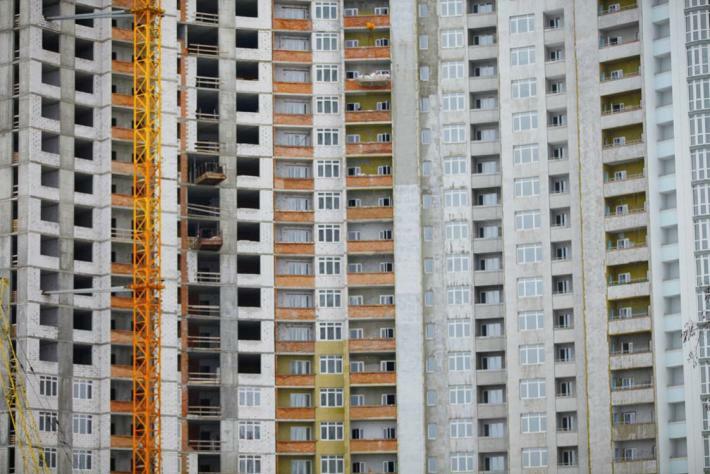

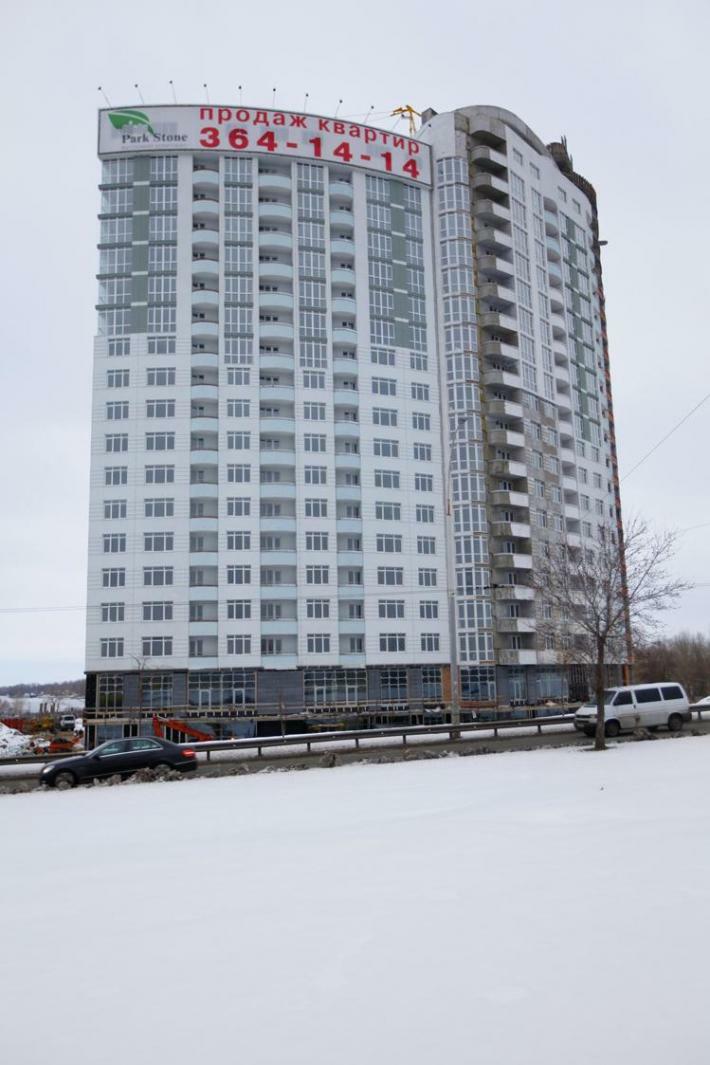

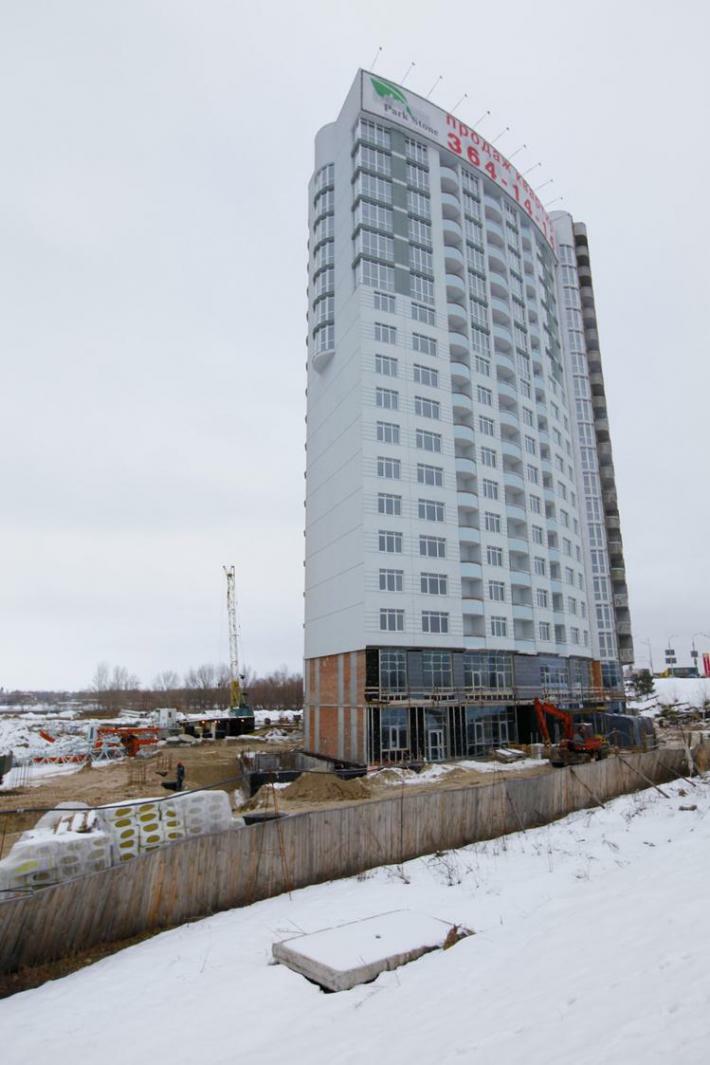

Ход строительства на начало марта:












Domik Ai

штучний інтелект
37 700
09 вересня 2019
05 бер 2013 13:49
Строительство второй очереди ЖК «Park Stone»
В 2013 году началось строительство 2-й очереди ЖК «Park Stone» - 4–7 секций. Всего в этих секциях будет 310 квартир: 162 однокомнатных, 147 двухкомнатных и один пятикомнатный пентхаус. Общая площадь жилья, которое появится благодаря возведению этой очереди – около 17 тыс. кв. м.

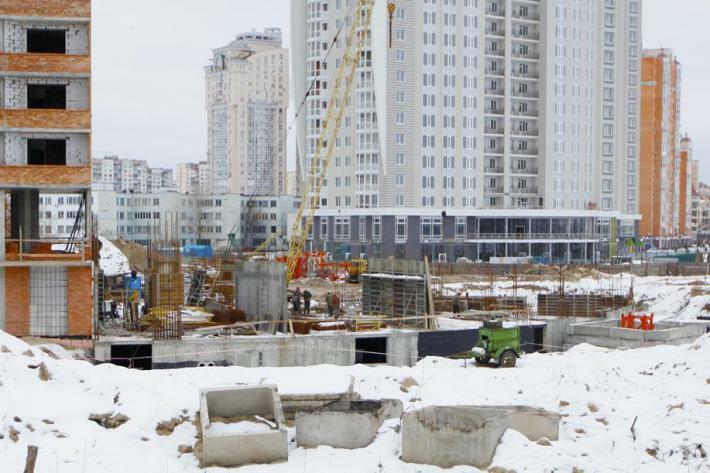

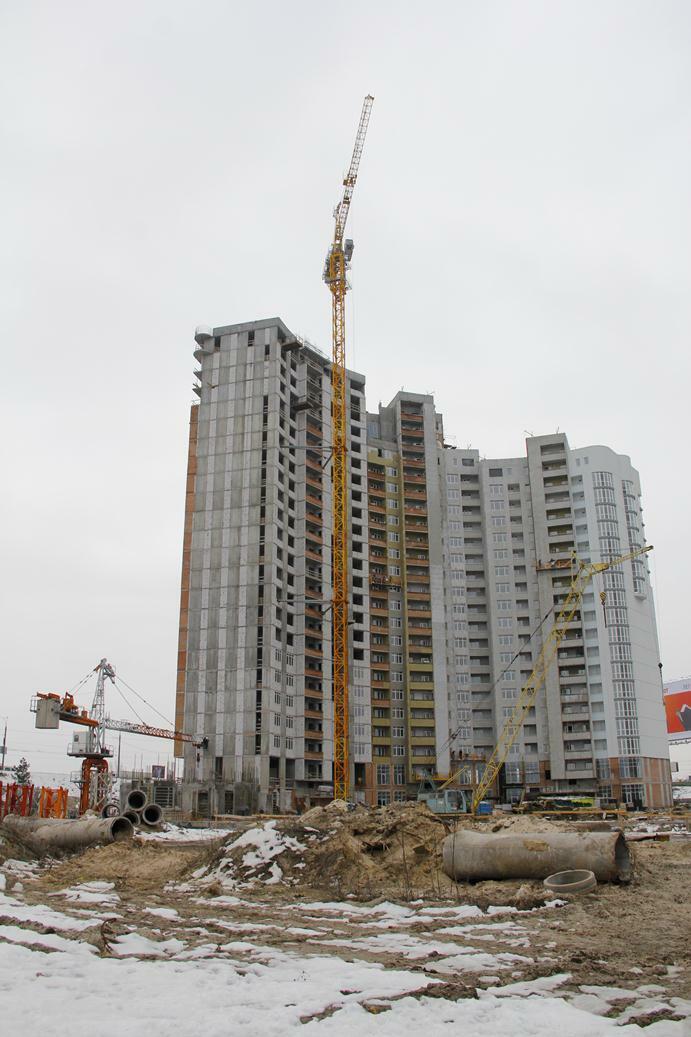

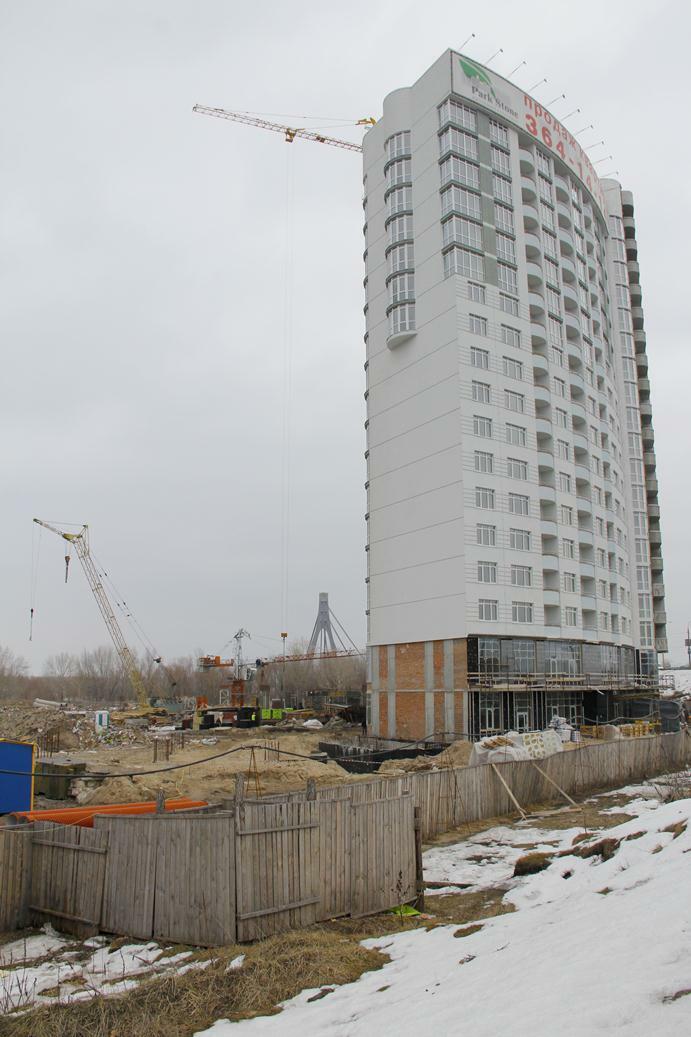

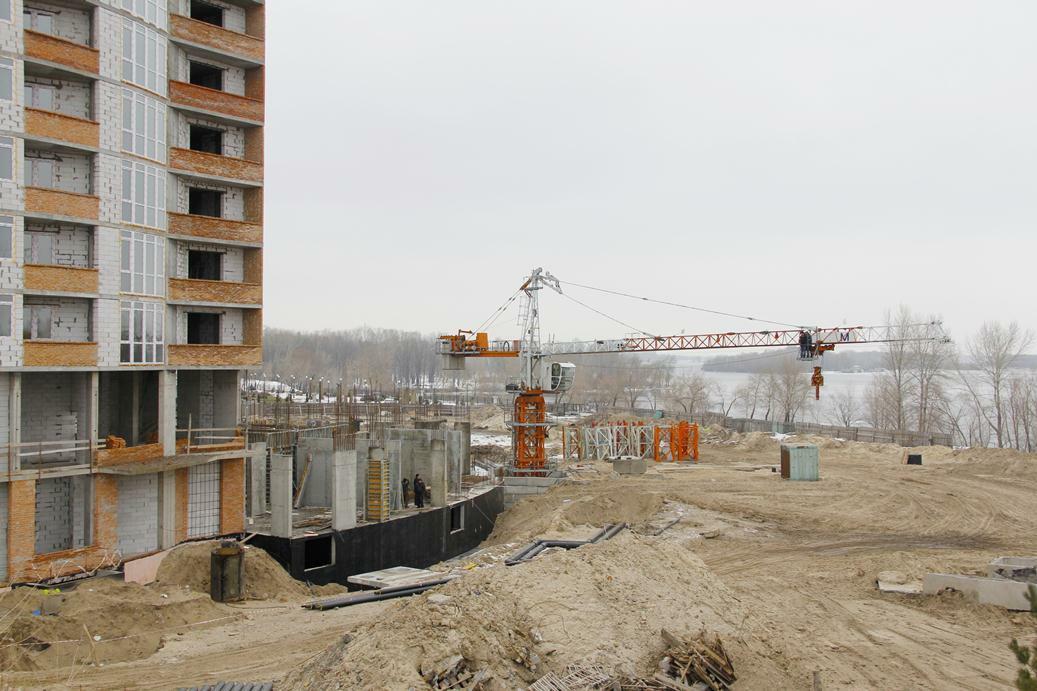

На сегодняшний день во второй очереди ЖК «Park Stone» залиты фундаменты секций 4-5-6, а также монолит 2-го этажа секции 4 и монолит цокольного этажа пятой секции.
Плановые сроки ввода секций в эксплуатацию – 4-5 – 2-й квартал 2014, 6-7 – 4-й квартал 2014 года. Стоимость квартир будет обнародована перед открытием продаж, которые запланированы на сентябрь 2013 года (ожидаемый уровень готовности секций – 55-60%)
Парк камней будет завершен к вводу в эксплуатацию секций 6 и 7.
В 2013 году началось строительство 2-й очереди ЖК «Park Stone» - 4–7 секций. Всего в этих секциях будет 310 квартир: 162 однокомнатных, 147 двухкомнатных и один пятикомнатный пентхаус. Общая площадь жилья, которое появится благодаря возведению этой очереди – около 17 тыс. кв. м.
На сегодняшний день во второй очереди ЖК «Park Stone» залиты фундаменты секций 4-5-6, а также монолит 2-го этажа секции 4 и монолит цокольного этажа пятой секции.
Плановые сроки ввода секций в эксплуатацию – 4-5 – 2-й квартал 2014, 6-7 – 4-й квартал 2014 года. Стоимость квартир будет обнародована перед открытием продаж, которые запланированы на сентябрь 2013 года (ожидаемый уровень готовности секций – 55-60%)
Парк камней будет завершен к вводу в эксплуатацию секций 6 и 7.
Domik Ai

штучний інтелект
37 700
09 вересня 2019
05 бер 2013 17:27
Макет "Парк Стоун" с выставки новостроек, проходившей в Dream Town:









Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2714.08438
- Відгуки про забудовника Київміськбуд14.08185
- ЖК Desna Park Residence | Десна Парк Резіденс | Зазим'я, вул. Київська14.08815
- ЖК Діамант | Бровари, вул. Київська, 26114.085 694
- ЖК Navigator 2 | Навігатор 2 | ДБК-Житлобуд | Київ, вул. Коноплянська, 2214.08801
- ЖК Синергія Сіті | Ірпінь, вул. О. Кобилянської (Достоєвського), пров. Озерний14.08223
- ЖК Boryspil Residence | Агробудмеханізація | Бориспіль, вул. Старокиївська, 6914.082
- ЖК Софія Резиденс | Мартинов | Софіївська Борщагівка, вул. Яблунева, 1513.08122
- ЖК Great | РіЕЛ, IB Alliance | Київ, Дніпровська набережна13.08740
- ЖК Варшавський 3 | Stolitsa Group | Київ, просп. Європейського Союзу (Правди)13.085
- Чи варто зараз купувати нерухомість?14.084 592
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Відгуки про ортопедичні матраци. Матраци для комфортного сну28.0790
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Матеріал багатоквартирного будинку. Який найкращий?13.0812
- Кліматичне обладнання норвезької ТМ Bergen07.082
- Як можна прочистити або покращити вентиляцію в квартирі?06.086
- Підлога на кухні - ламінат або плитка?30.0720
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Чи варто робити лоджію продовженням кімнати24.0716
- Чим обробити дерев'яні стіни будинку?24.073
- Ремонт кухонного столу22.072
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Как уберечь холодильник от перепадов напряжения09.0810
- Меблі на замовлення | Оголошення про виготовлення меблів07.0898
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
