Подати оголошення

ЖК Новая Буча | Буча, ул. Б. Гмыри, 9

Здача ЖК2016 - 2024 р.
Планування
від 26 320 Грн/м²
Індекс надійності
145з 220
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 90.
16/18%
9/10%
24/27%
21/23%
20/22%
1. . .3840. . .112
13 жовт 2016 12:47
Уважаемые форумчане!

Сообщаем Вам приятную новость))

По состоянию на 12 октября 2016 года, дом по ул. Бориса Гмыри,9 подключен к
газовым сетям , т.е. подан газ по всем стоякам.

Через 3 недели Ирпеньоблгаз предоставит обслуживающей компании договор на
поставку газа, с которым у всех жильцов будет возможность ознакомится.


С уважением,
Отдел продаж
13 жовт 2016 13:51
Уважаемые форумчане!
Еще одна новость для существующих и будущих жильцов Жилого Массива "Нова Буча":


Во второй очереди ЖМ "Нова Буча" активными темпами идет строительство детского дошкольного учреждения - уже заливается фундамент! Темпы строительства жилых секций идет с опережением графика :)

С уважением,
Отдел Продаж
14 жовт 2016 22:21
Добрый день.
выбираю ЖК в Буче или Ирпене.
Смотря по форуму, все ок. но естьи вопросы.
собираюсь в отдел продаж, скажите, на что обратить внимание и уточнить у менеджеров.
И какие впечатления у тех, кто вложил уже.
спасибо.
19 жовт 2016 17:32
Вложили, все хорошо, все устраивает.
22 жовт 2016 04:32
Всем привет! Отдел продаж, почему, уже почти месяц, нет фото отчета о строительстве?!
23 жовт 2016 20:59
Цитата "TatianaLy":
Добрый день.
выбираю ЖК в Буче или Ирпене.
Смотря по форуму, все ок. но естьи вопросы.
собираюсь в отдел продаж, скажите, на что обратить внимание и уточнить у менеджеров.
И какие впечатления у тех, кто вложил уже.
спасибо.

Добрый день.
Впечатления приятные, после оплаты несколько раз были на стройке, работа кипит.
Не большое но, это до оплаты менеджер поднимал трубку и знал как Вас зовут, подсказывал, консультировал, после оплаты ситуация немного изменилась.
Ну это прогнозировалось, а так все ок!
26 жовт 2016 08:26
Уважаемые инвесторы, доброе утро!

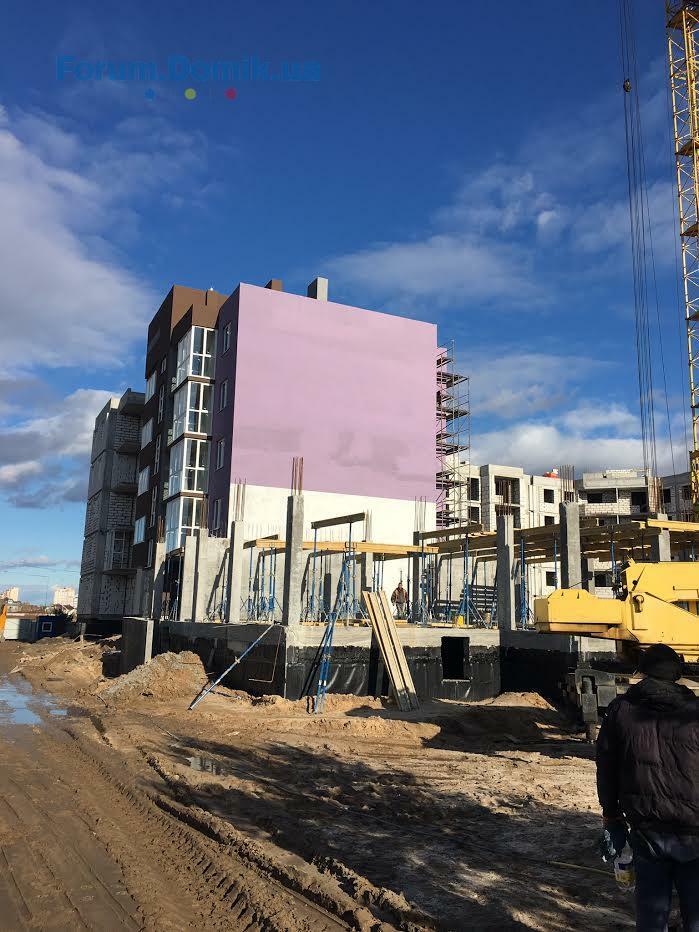

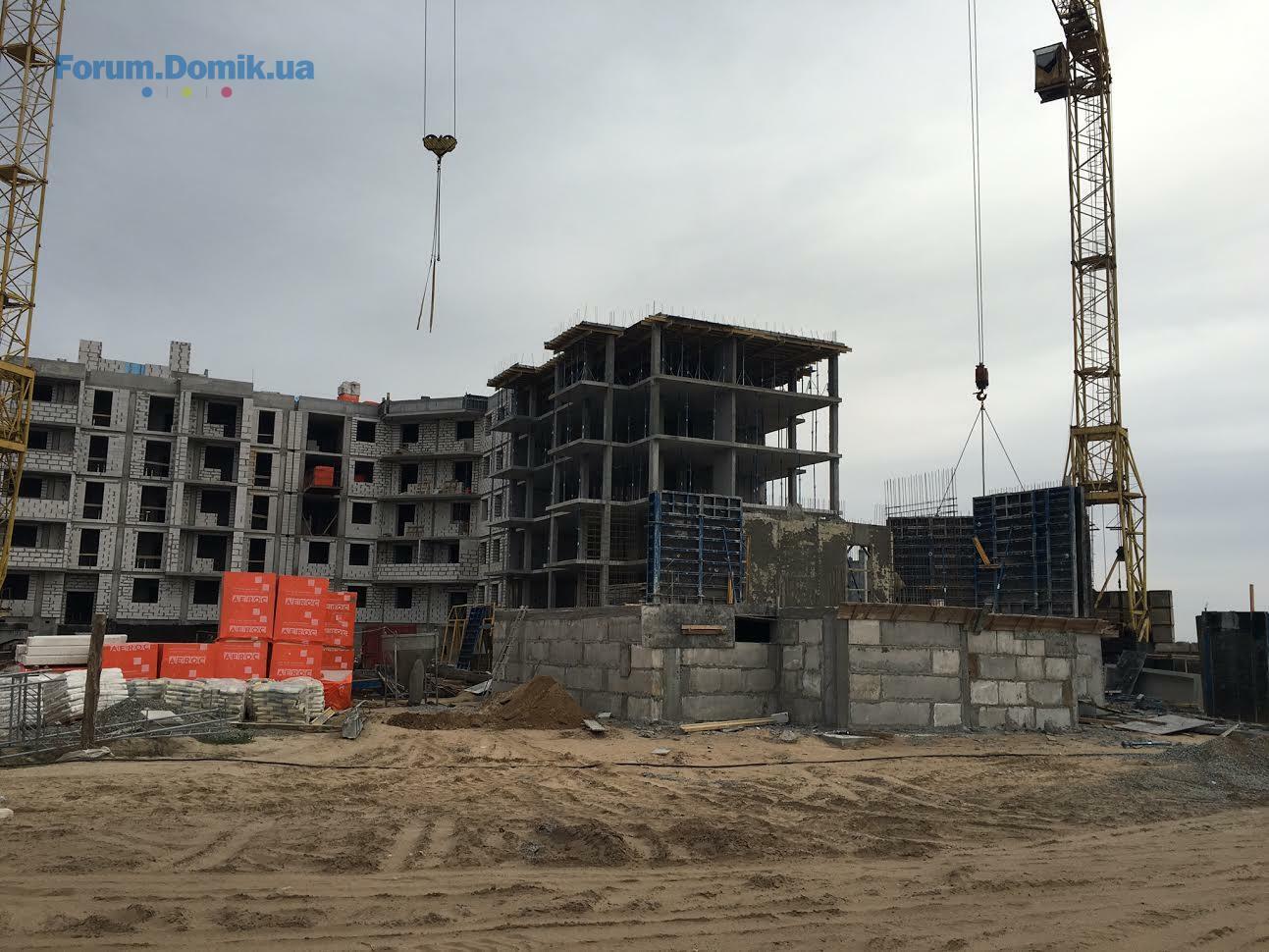

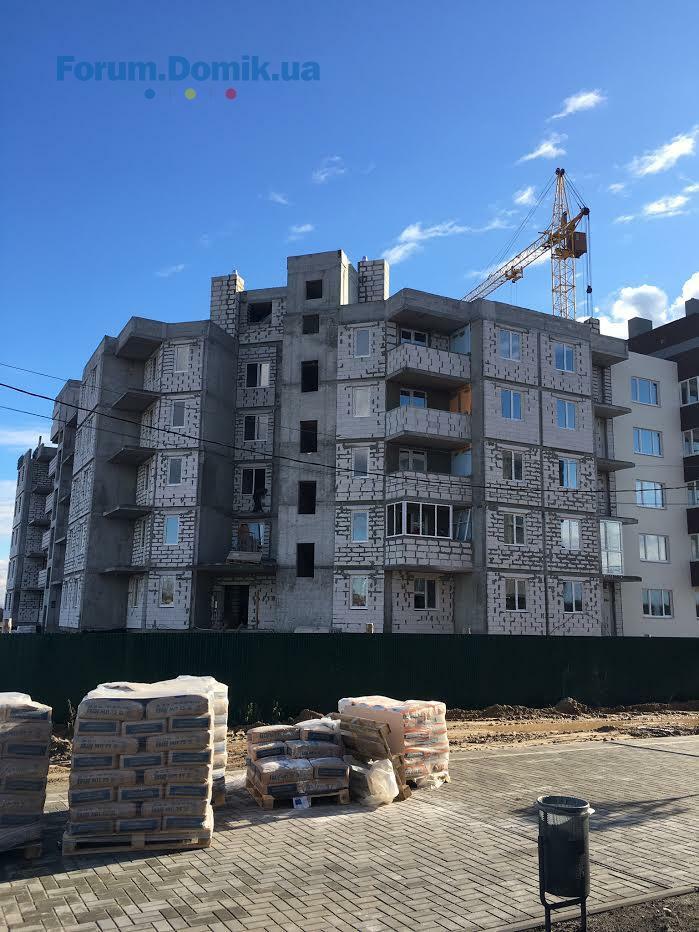

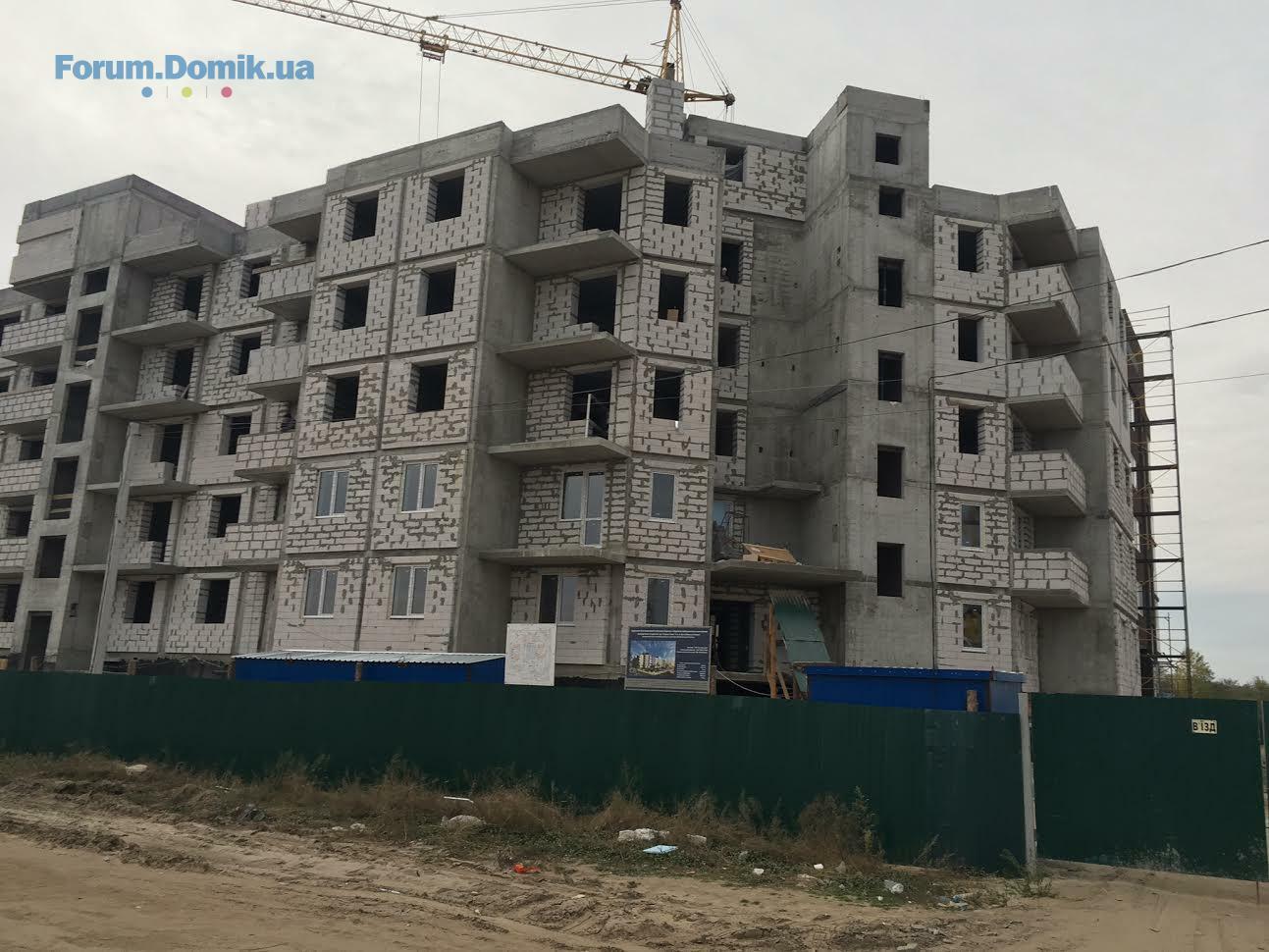

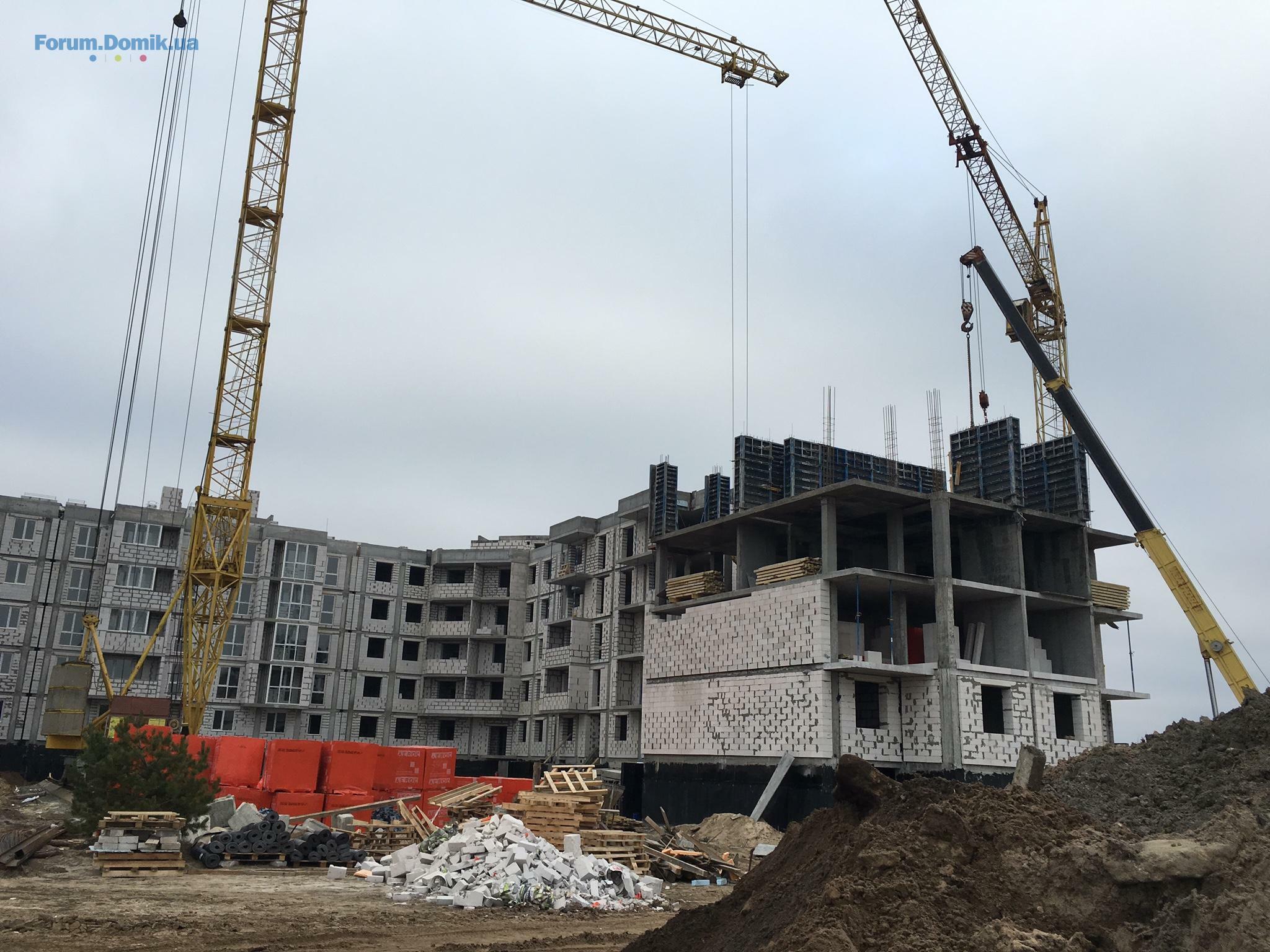

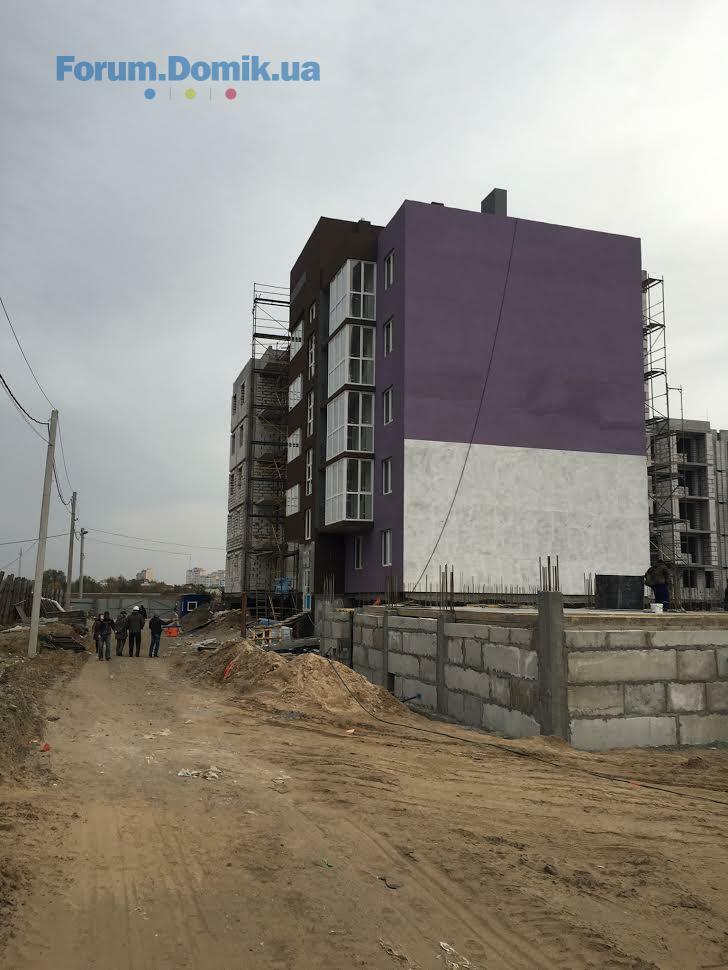

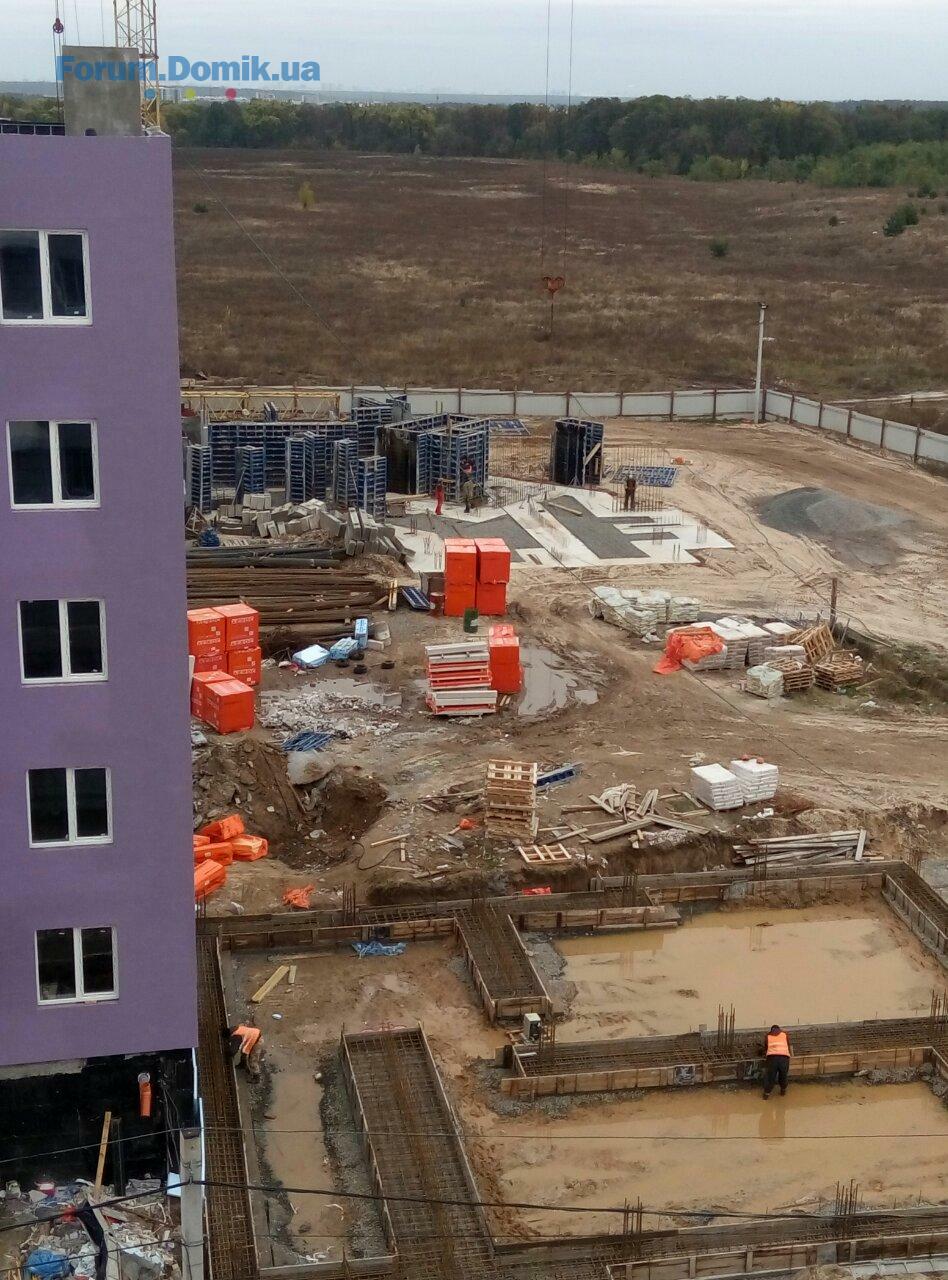

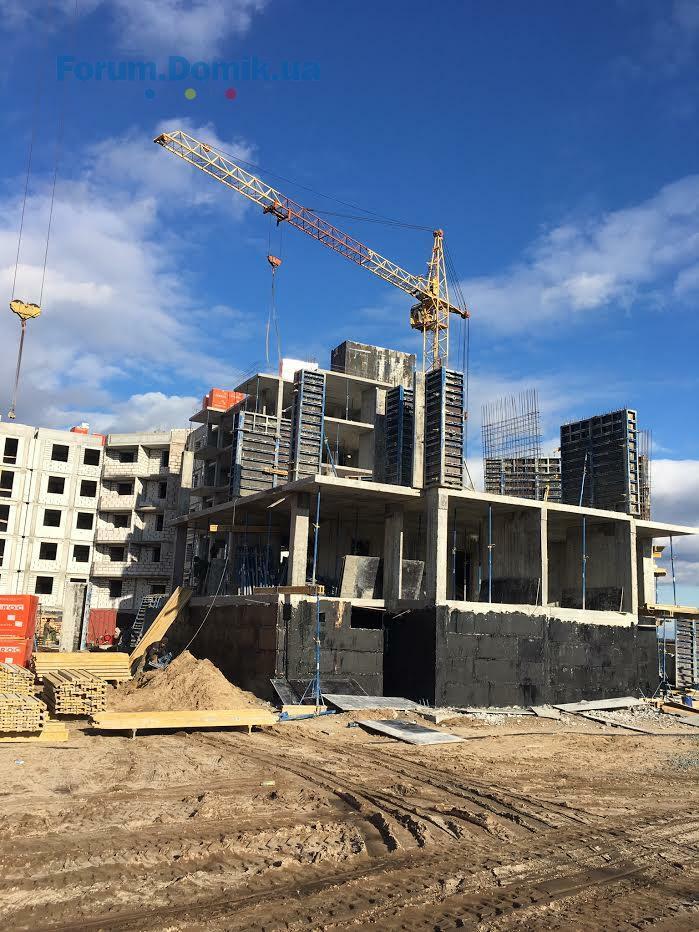

Ниже представлен фотоотчет со строительной площадки II-й очереди Жилого Массива "Нова Буча". Строительство всех 6-ти секций и детского дошкольного учреждения идут стремительными темпами, с опережением графика строительства.

С уважением,
Нова Буча
26 жовт 2016 13:47
Дом 9. Подскажите. Отсутствуют фильтры на газ и обратку в котле.Газовщики при их отсутствии не дают гарантию на котел, да и без фильтра котел может быстро выйти из строя. Мастера все делают, прячут в стену, дороговато. А кто-нибудь сам устанавливал фильтры?
27 жовт 2016 07:17
Добрый день. Это у всех котлах, которые устанавливает застройщик отсутствуют данные фильтры?
28 жовт 2016 11:06
ШАНОВНИЙ ВЛАСНИК!
квартири у будинку № 9 по вул. Гмирі ум. Буча


У відповідності до вимог Закону України «Про особливості здійснення права власності у багатоквартирному будинку», повідомляємо Вас, що
19 листопада 2016 року о 12-00
Біля четвертого під᾿їзду будинку № 9 по вул. Гмирі у м. Буча будуть проведені загальні збори співвласників багатоквартирного будинку з наступним порядком денним:

ПОРЯДОК ДЕННИЙ:

1. Обрання Голови та секретаря зборів.
2. Затвердження управителя будинку № 9 по вул. Гмирі в м. Буча
3. Затвердження умов Договору про надання послуг з утримання будинків і споруд та прибудинкових території, укладеного співвласниками будинку № 9 по вул. Гмирі в м. Буча з ТОВ «НОВА СЕРВІСНА КОМПАНІЯ» та визначення повноважень управителя, щодо управління будинком № 9 по вул. Гмирі в м. Буча.
4. Інші питання.

Управитель
ТОВ «НОВА СЕРВІСНА КОМПАНІЯ»


- Просимо при собі мати паспорт та оригінал документу, що підтверджує право власності на квартиру
28 жовт 2016 13:24
Уважаемые инвесторы!

В Жилом Массиве «Нова Буча» только до 14.11.2016г. действует акционное предложение на 10 однокомнатных квартир площадью 40,70 кв.м. Условия акции - в Отделе Продаж!
04 лист 2016 14:42
Уважаемые инвесторы!

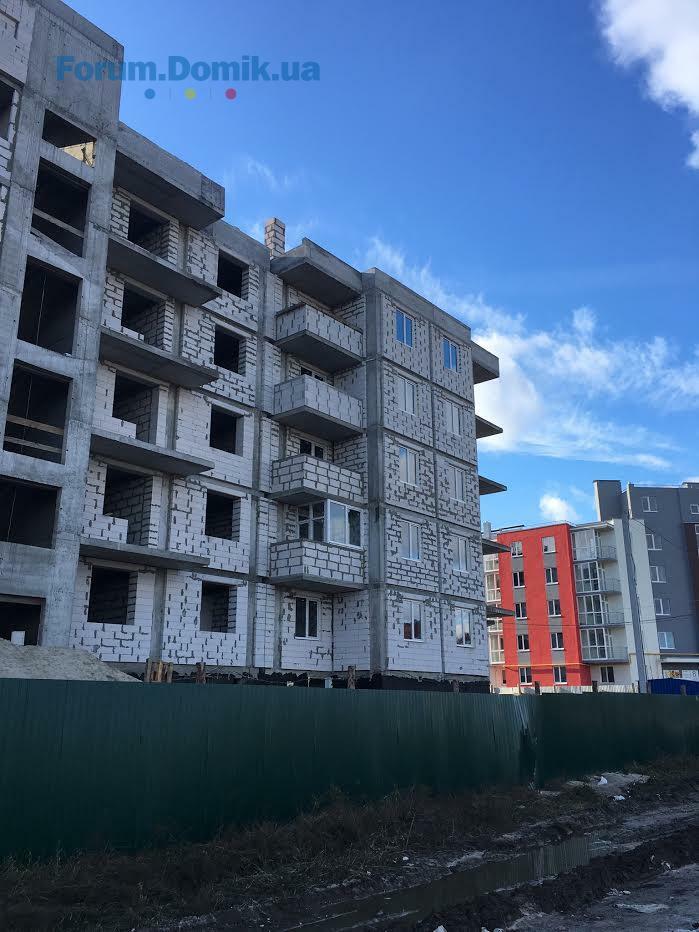

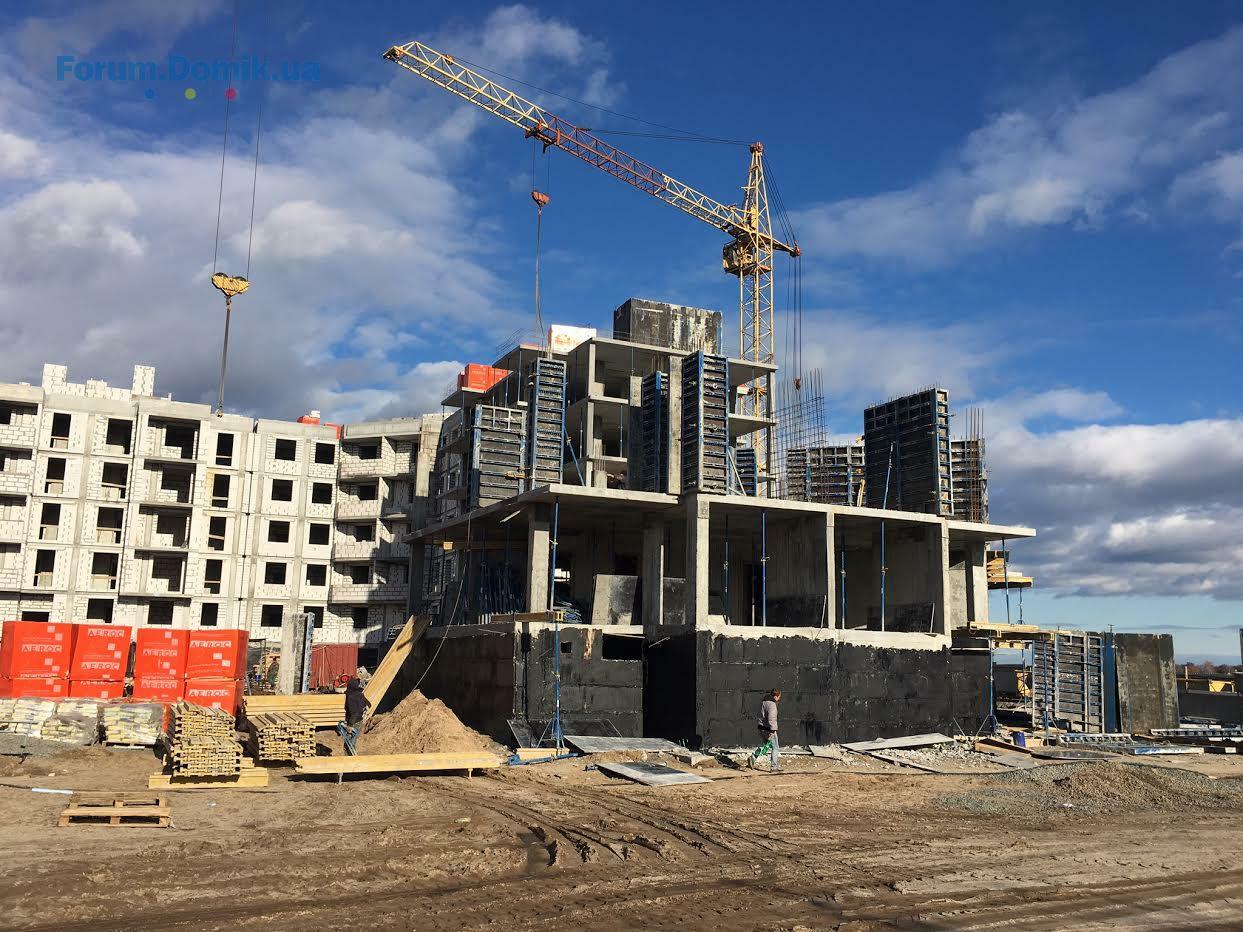

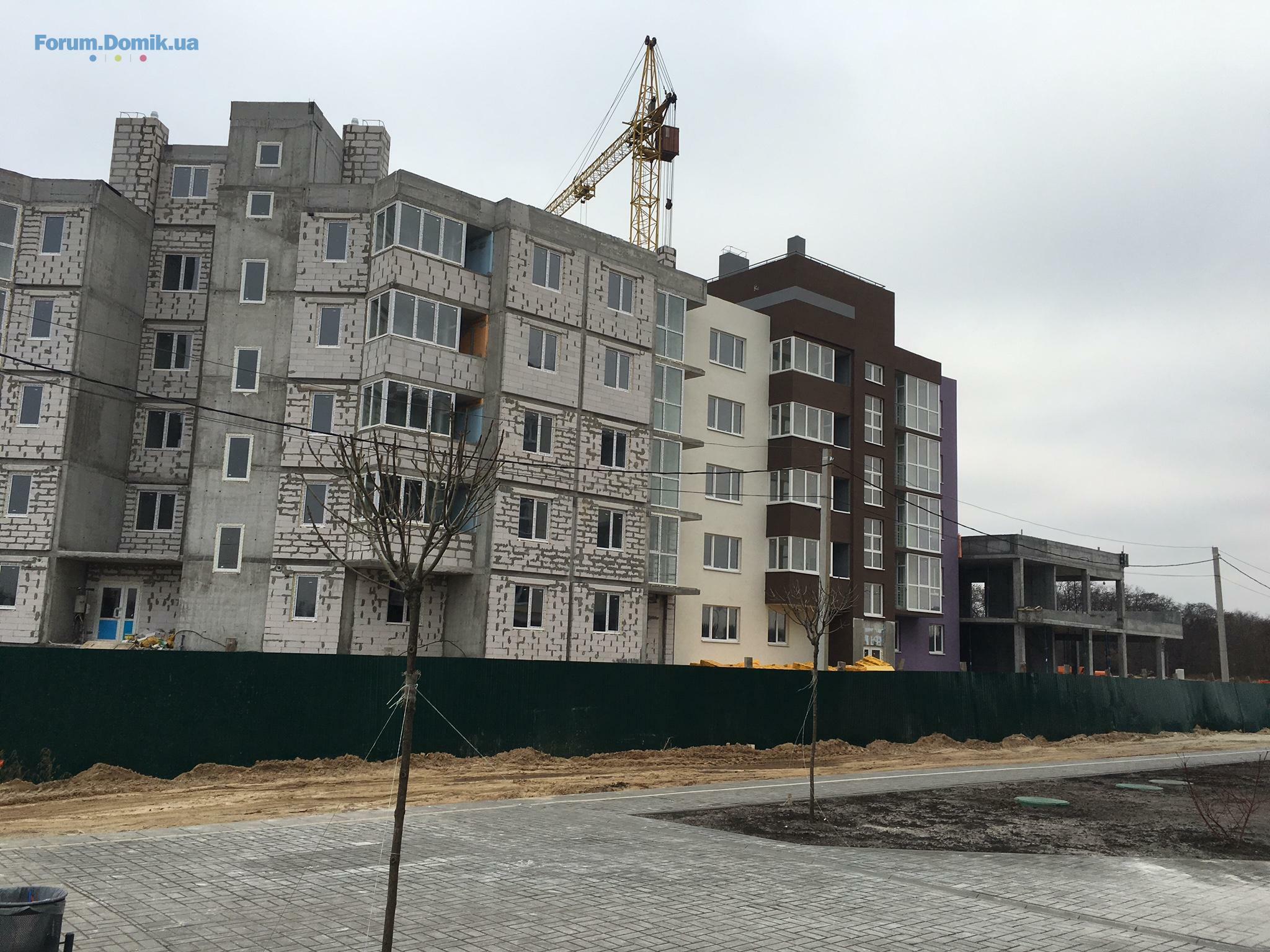

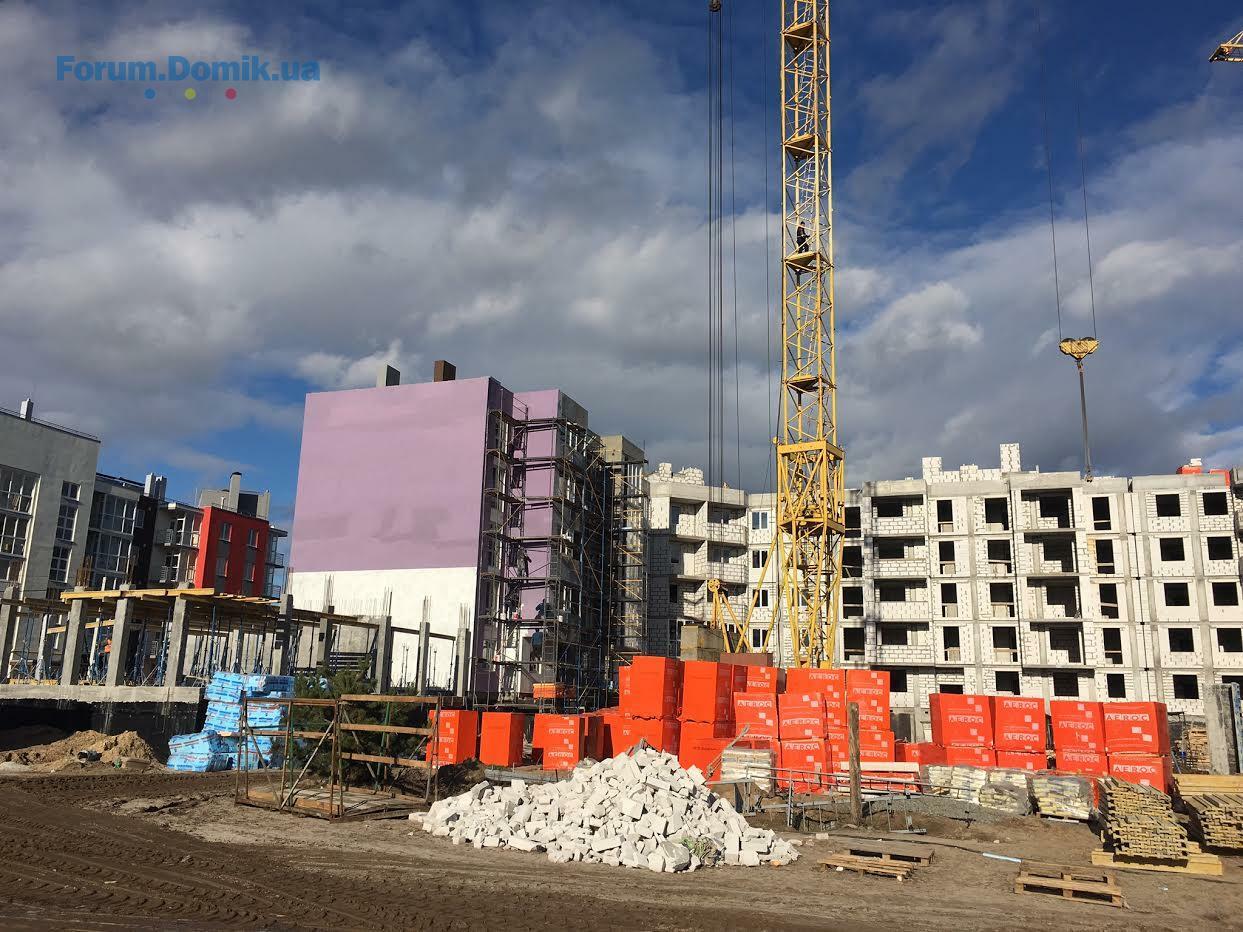

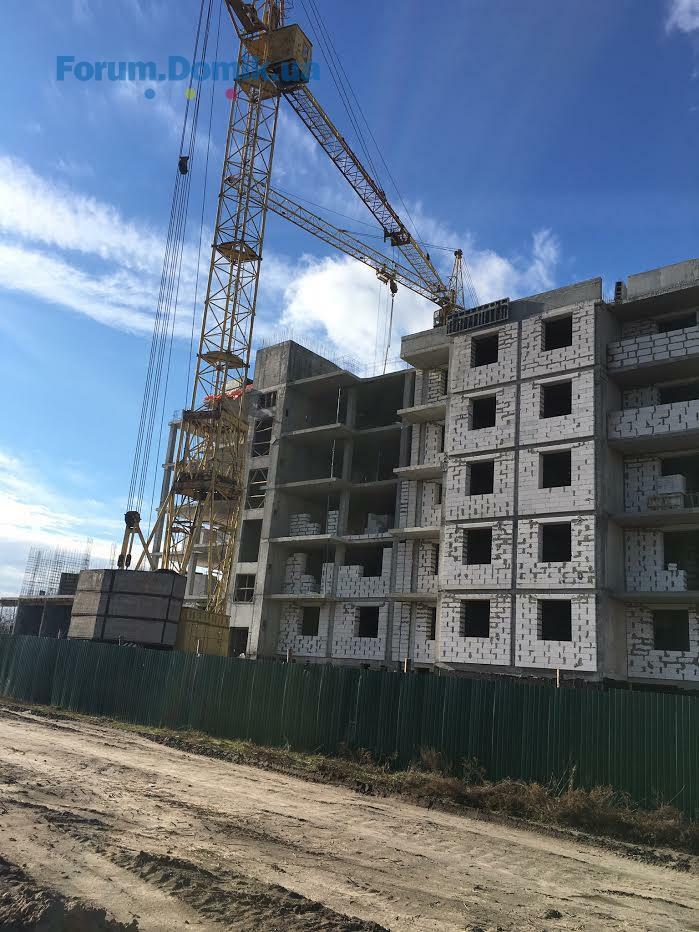

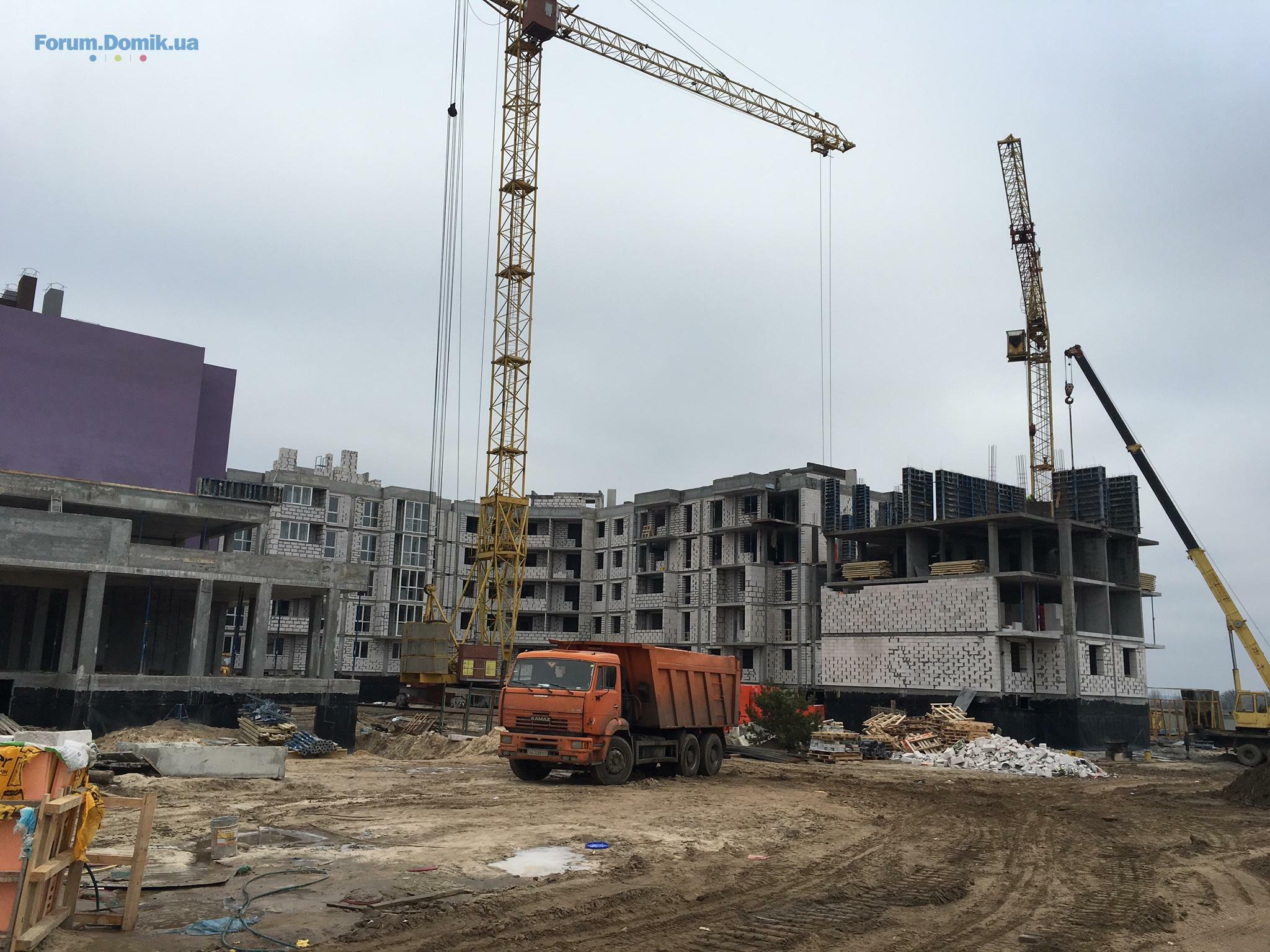

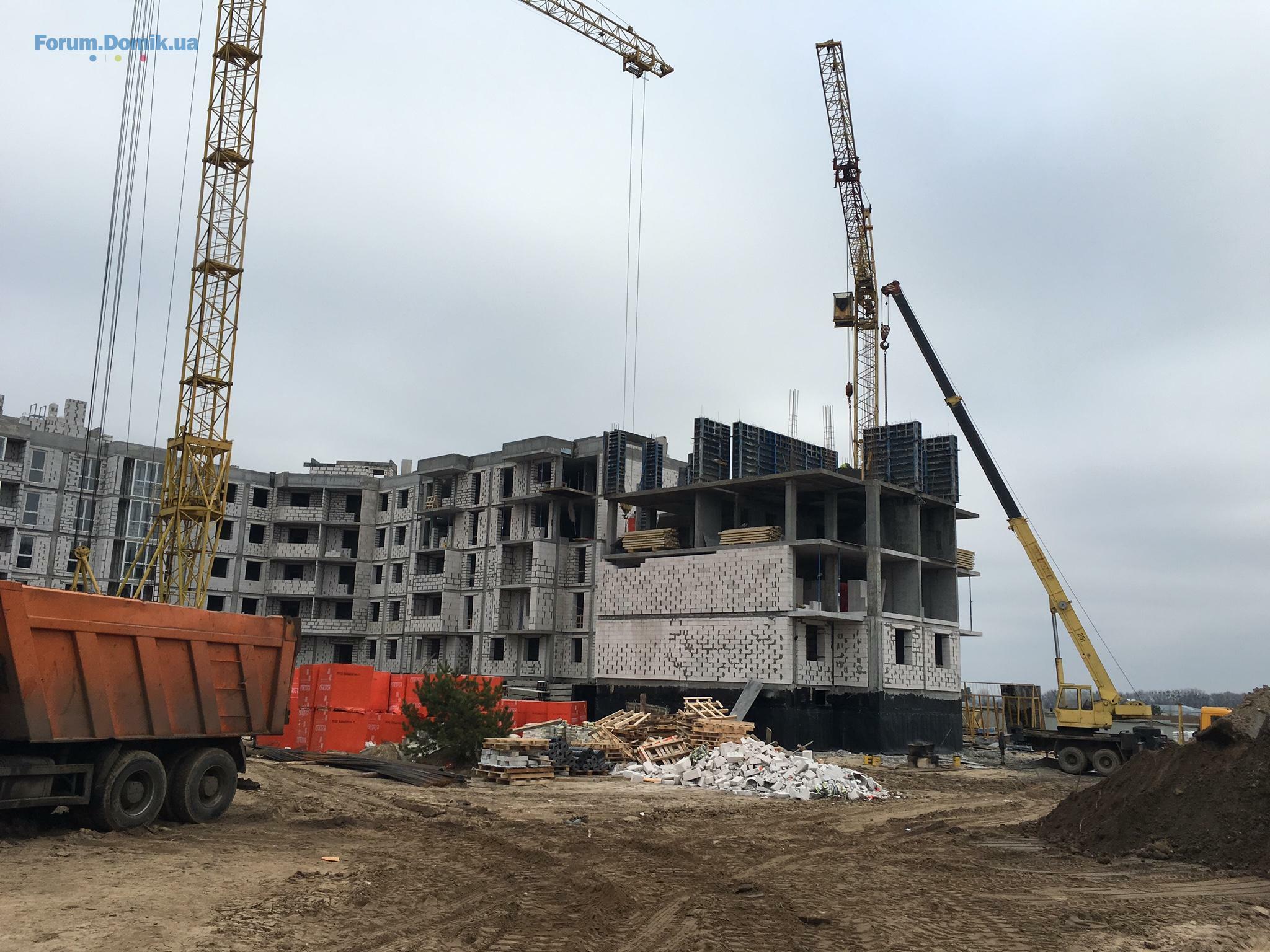

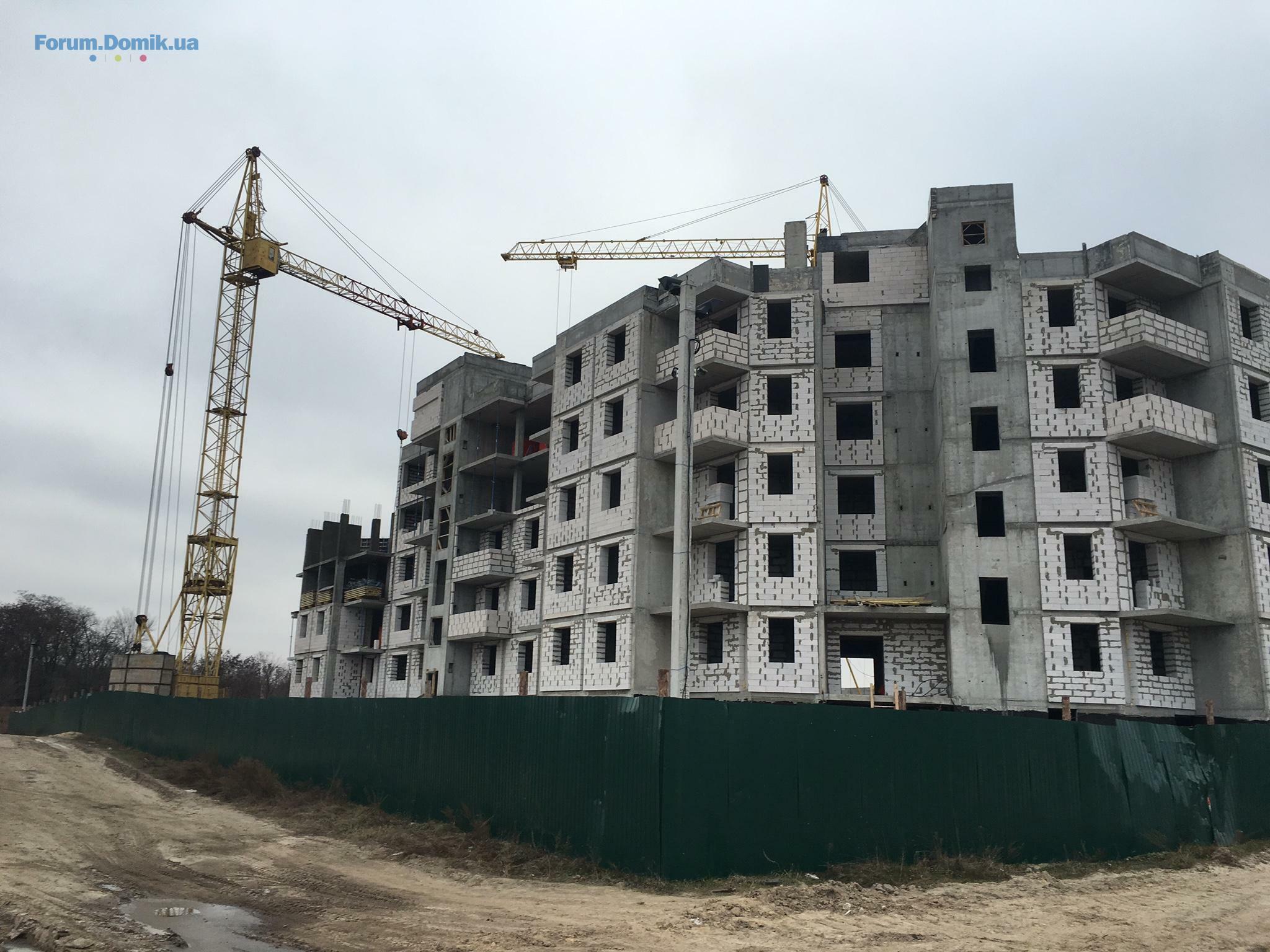

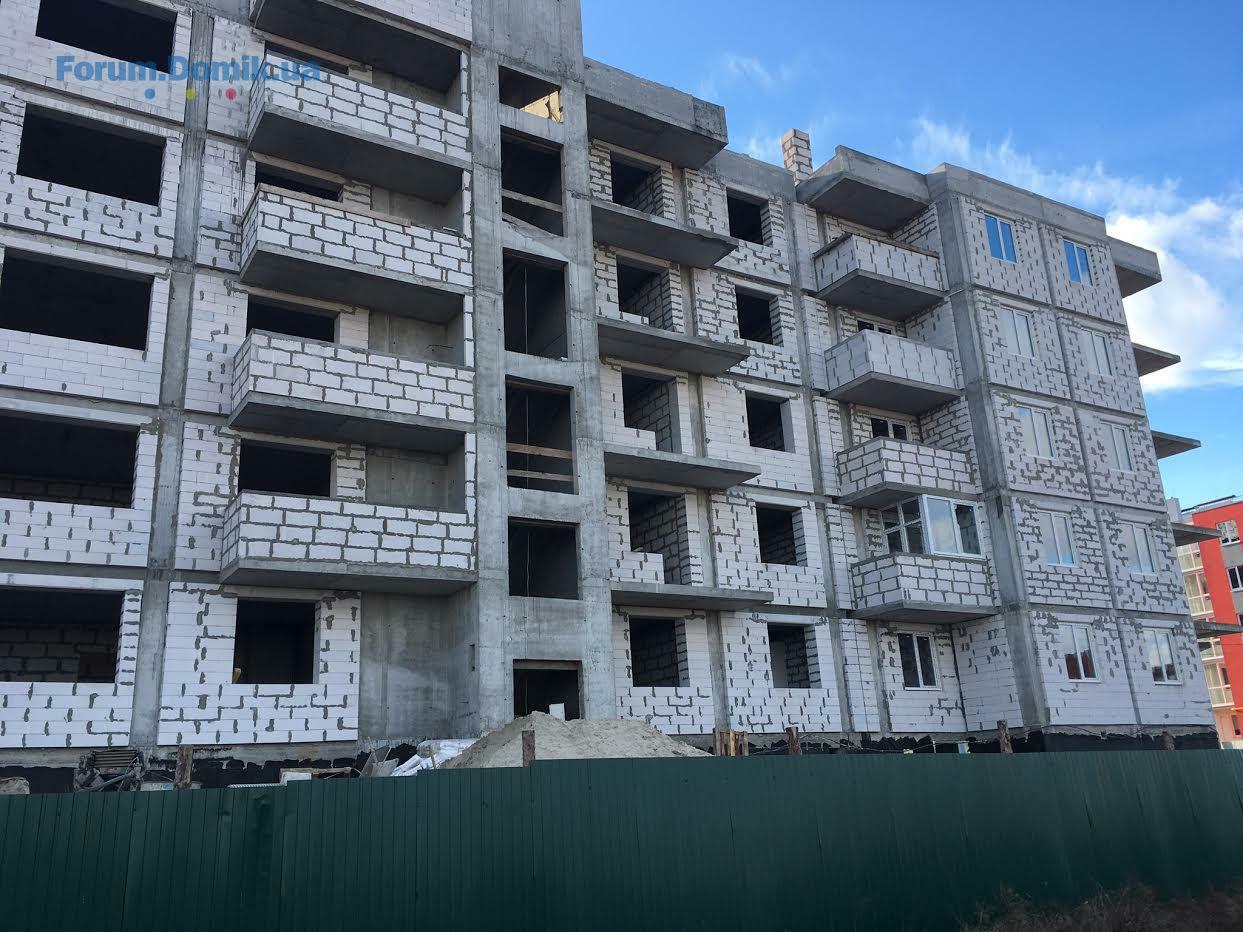

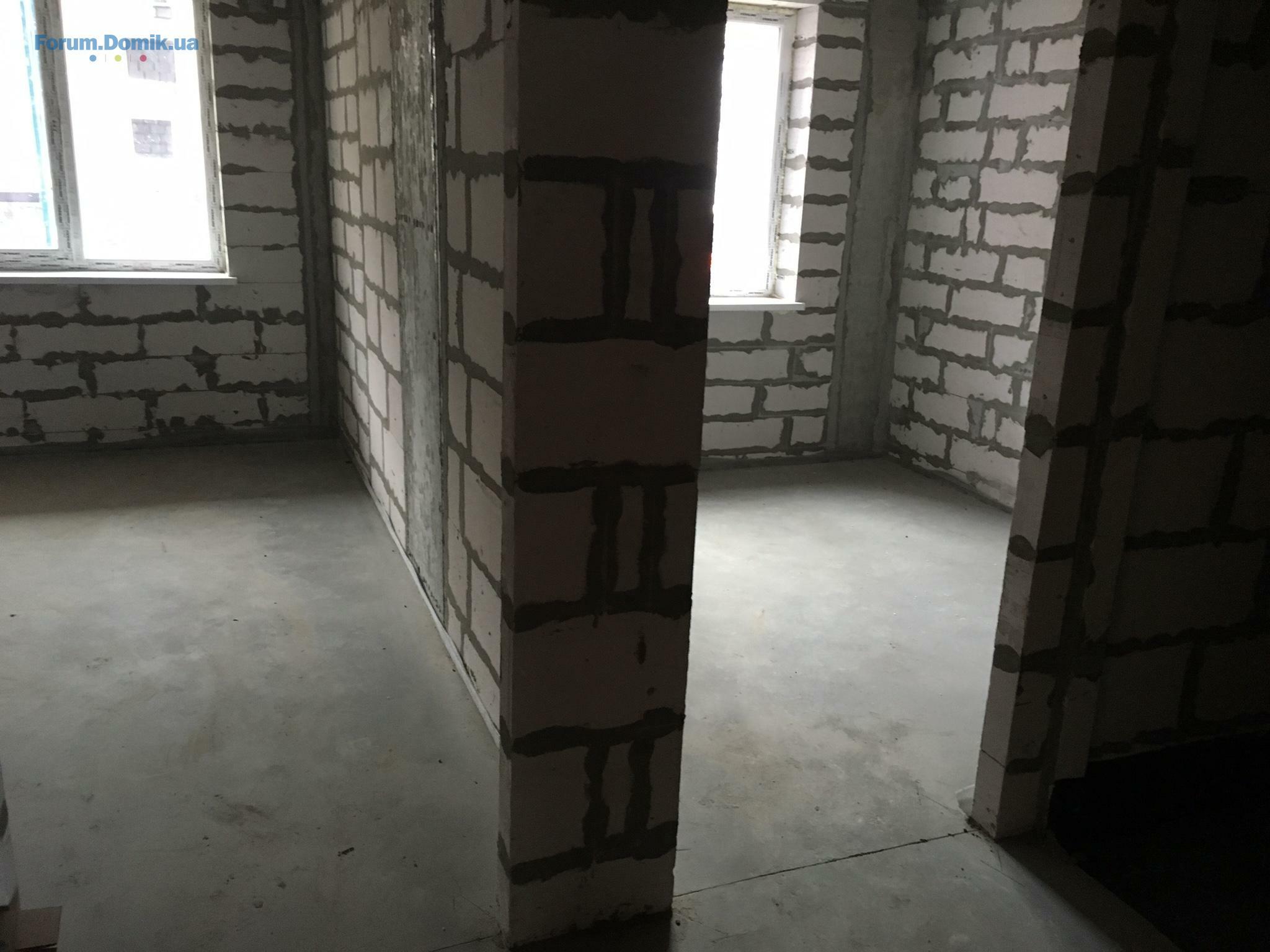

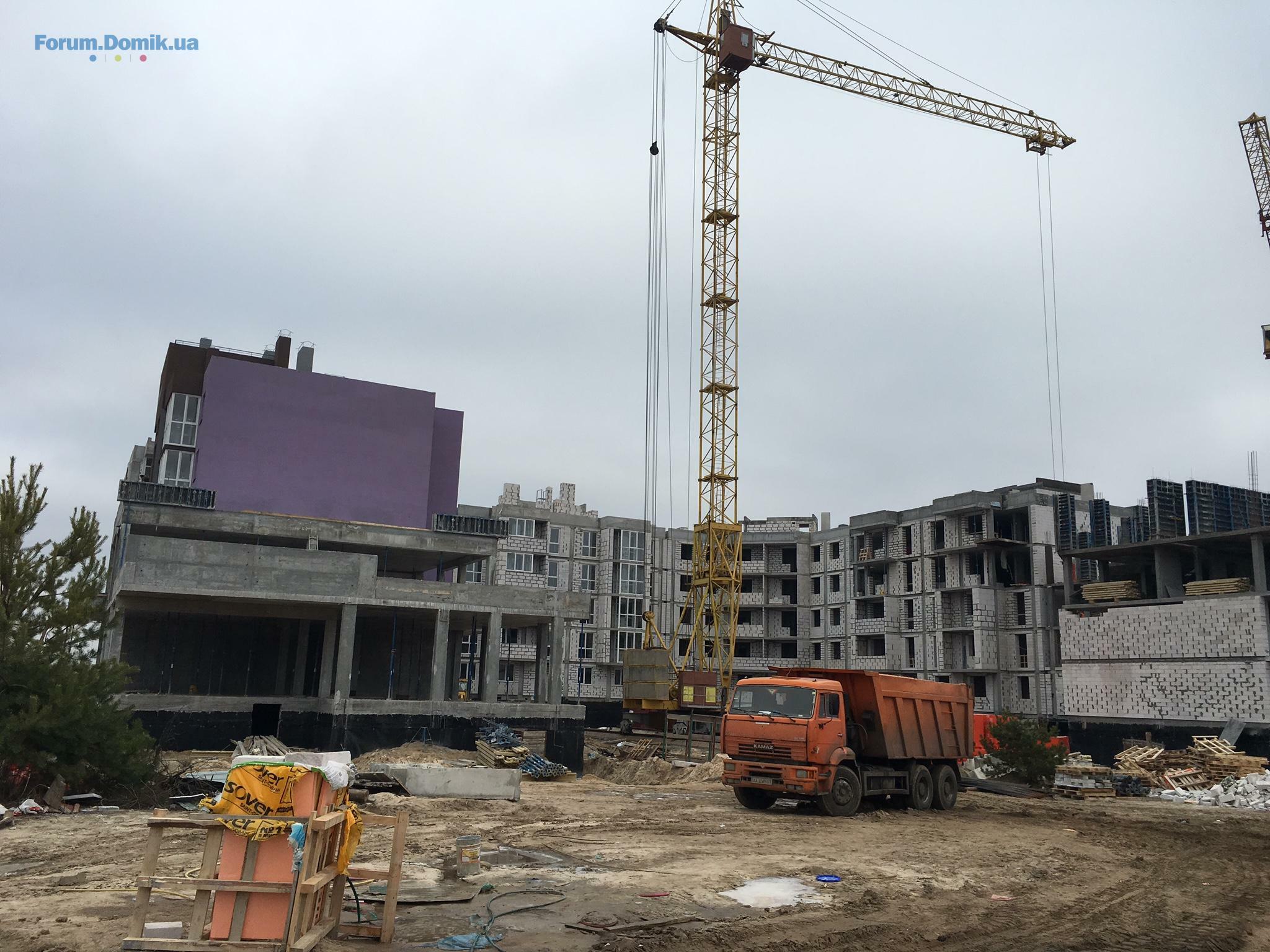

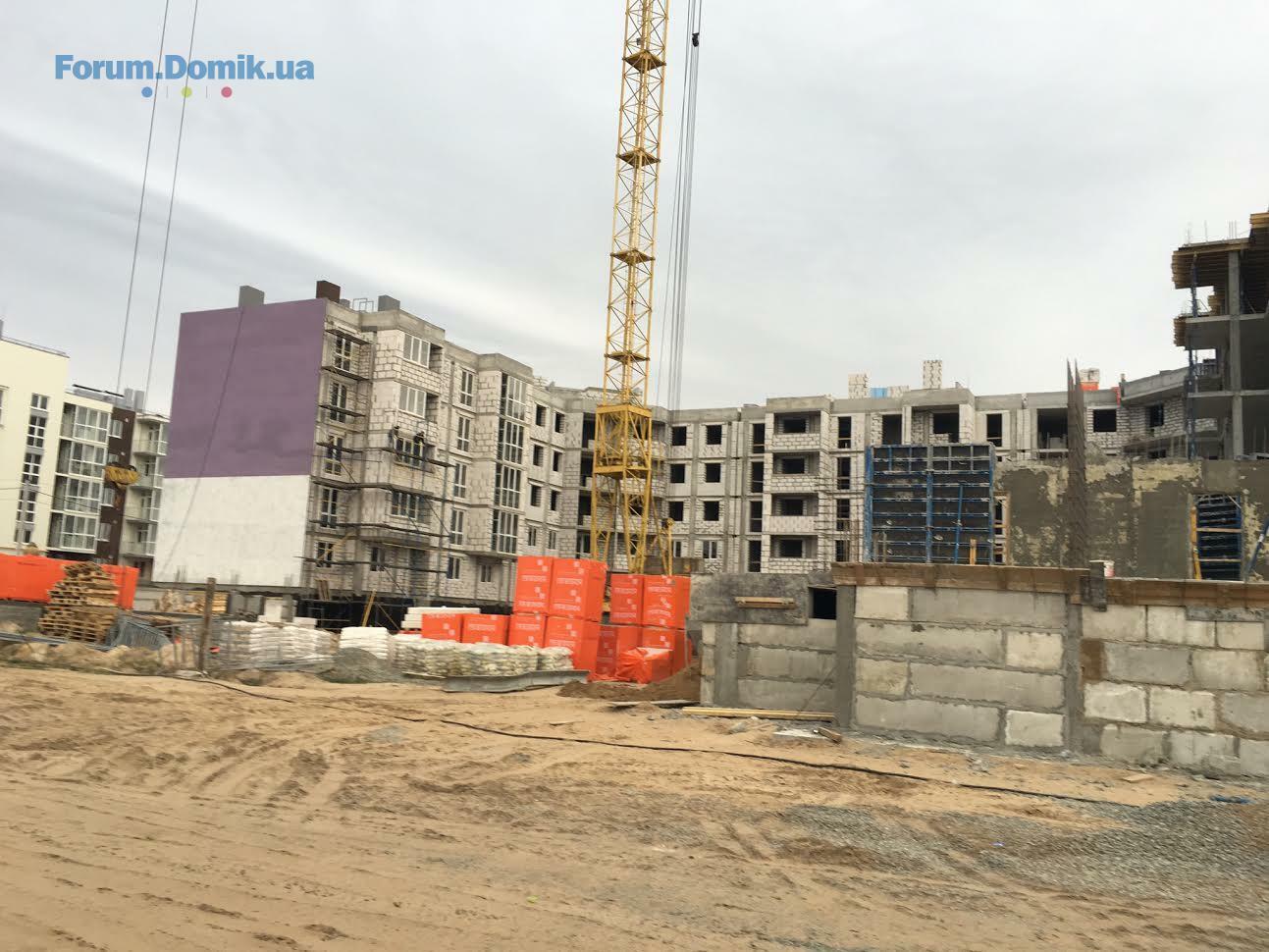

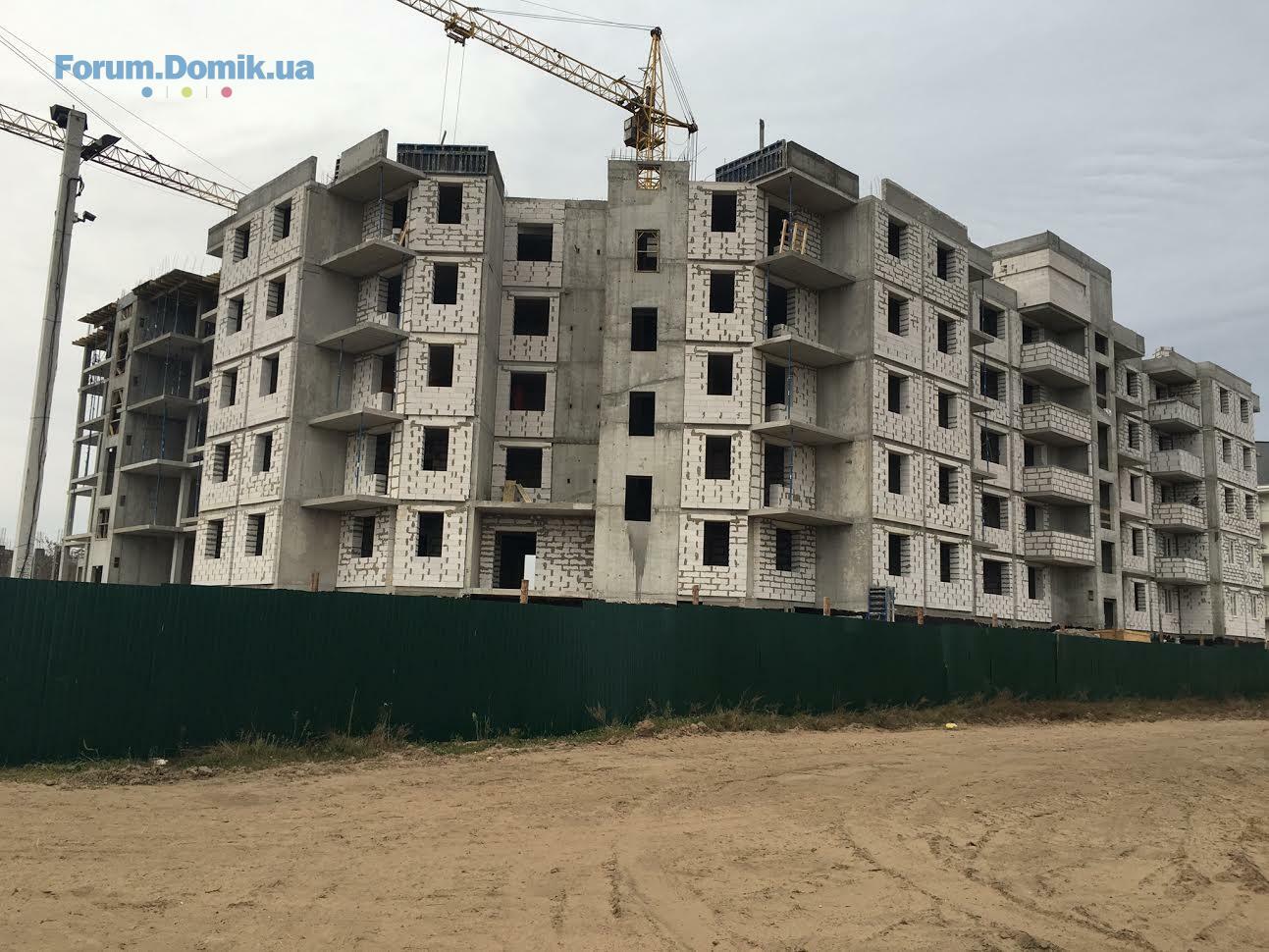

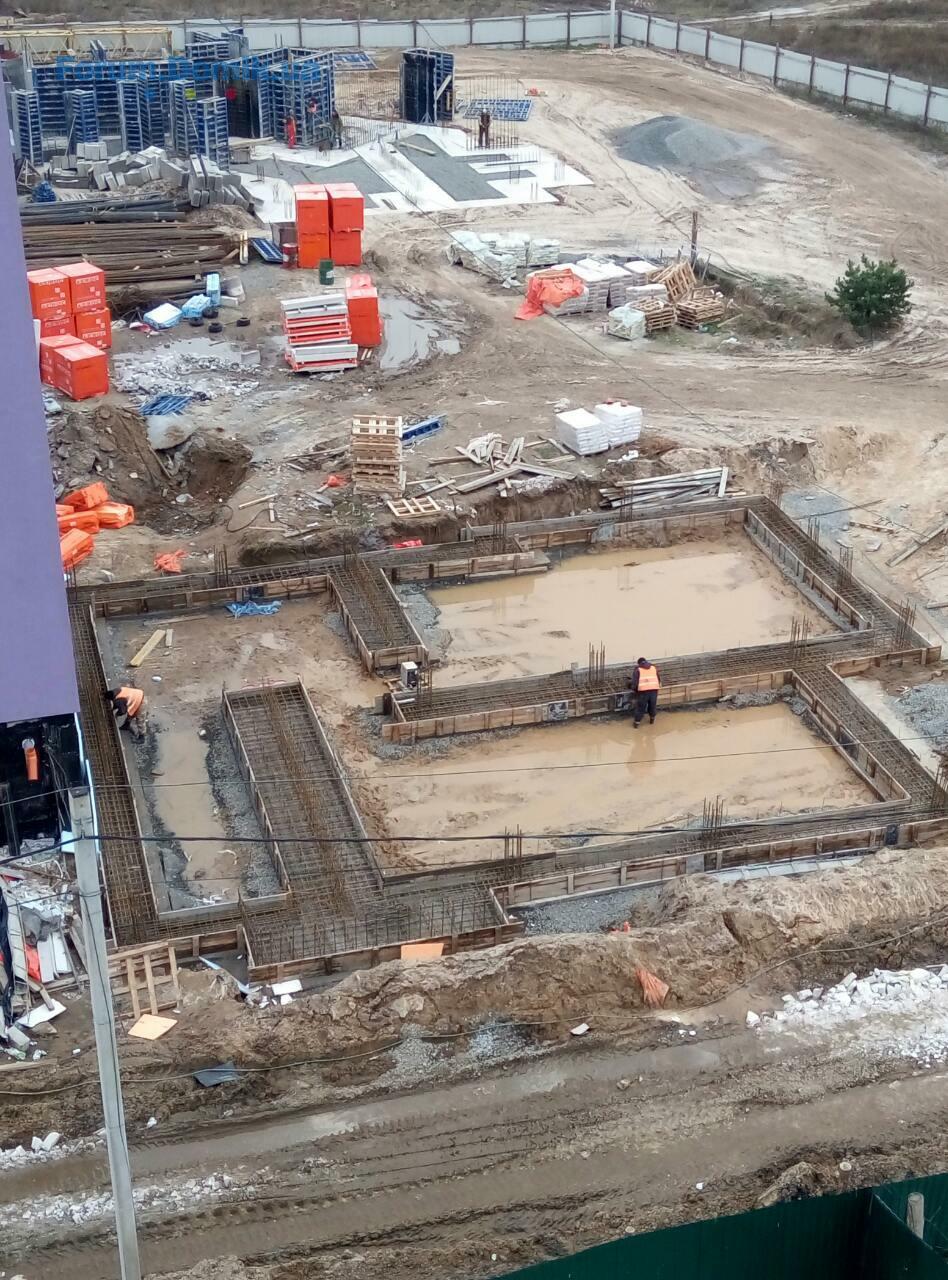

Вашему вниманию предоставляем Фотоотчет по строительству II-й очереди Жилого Массива «Нова Буча» от 04.11.2016г.

1-я секция:

- Монолитные работы выполнены на 100%
- Выполнена кладка на 100%
- Стяжка полов – 100%
- Фасадные работы – 100%
- Оштукатуривание мест общего пользования - 100%
- Сделана кровля – 100%
- Остекление секции – 100%
- Фасадные работы – 100%
- Смонтирован лифт

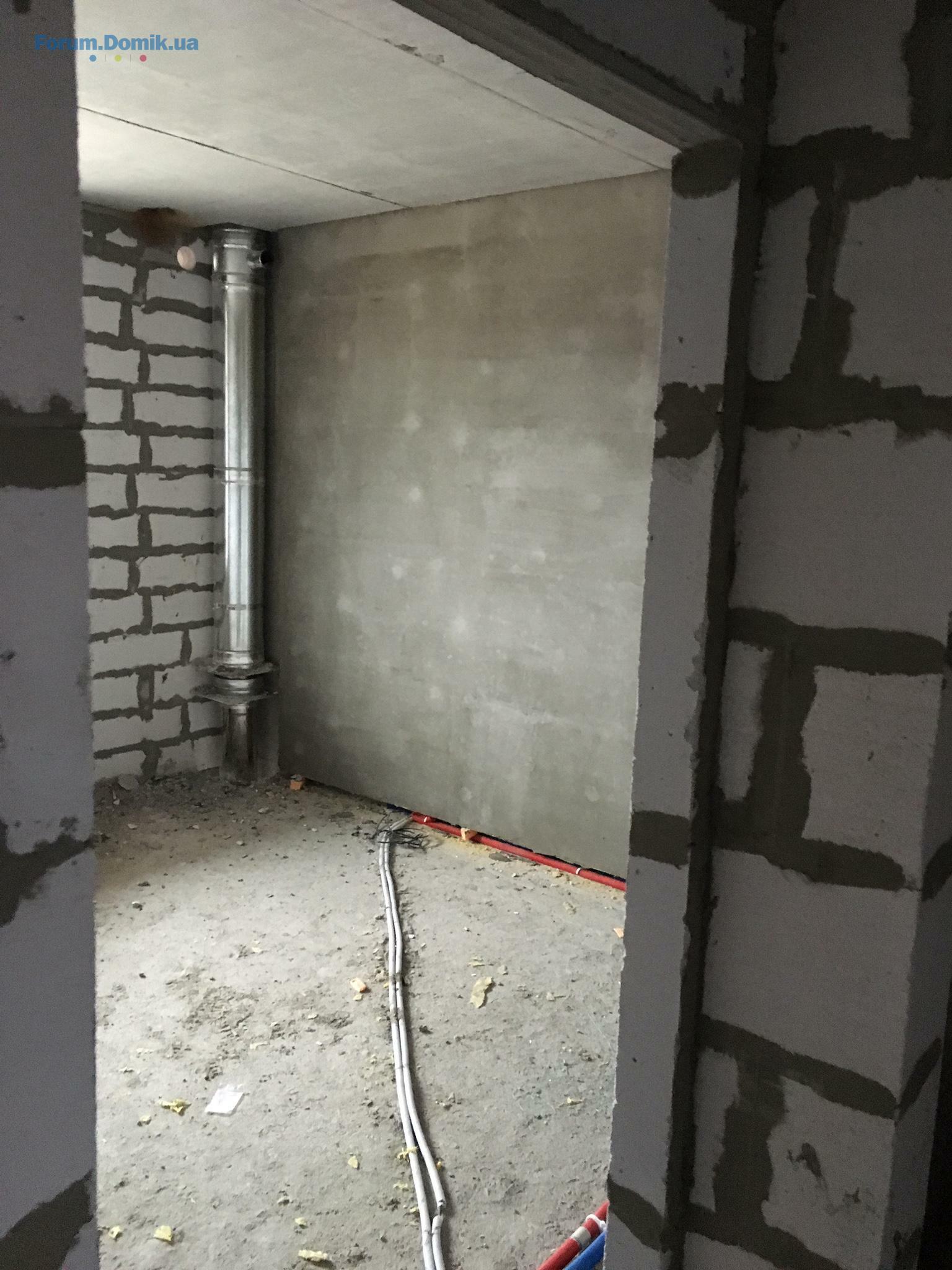

- Выполнены разводка Интернет и IP телефонии
- Подведены все коммуникации: отопление, вода, свет, канализация

2-я секция:
- Монолитные работы выполнены на 100%;
- Выполнена кладка на 100%
- Остекление – 100%
- Фасадные работы – 100%
- Стяжка полов – 100%
- Выполнены работы по устройству кровли
- Смонтирован лифт
- Устанавливаются счетчики
- Подведены все коммуникации: отопление, вода, свет, канализация

3-я секция:
- Монолитные работы выполнены на 100%;
- Выполнена кладка на 100%
- Стяжка полов – 100%
- Утепление кровли – 100%, в процессе работы по гидроизоляции кровли
- Проводятся работы по устройству стяжки
- Подведены все коммуникации: отопление, вода, свет, канализация

4-я секция:
- Монолитные работы выполнены на 100%;
- Выполнена кладка на 100%
- Идут подготовительные работы по устройству кровли
- Проводятся работы по устройству отопления, воды, света, канализации

5-я секция:
- Монолитные работы выполнены на 100%;
- Проводятся работы по кладке стен и перегородок

6-я секция:

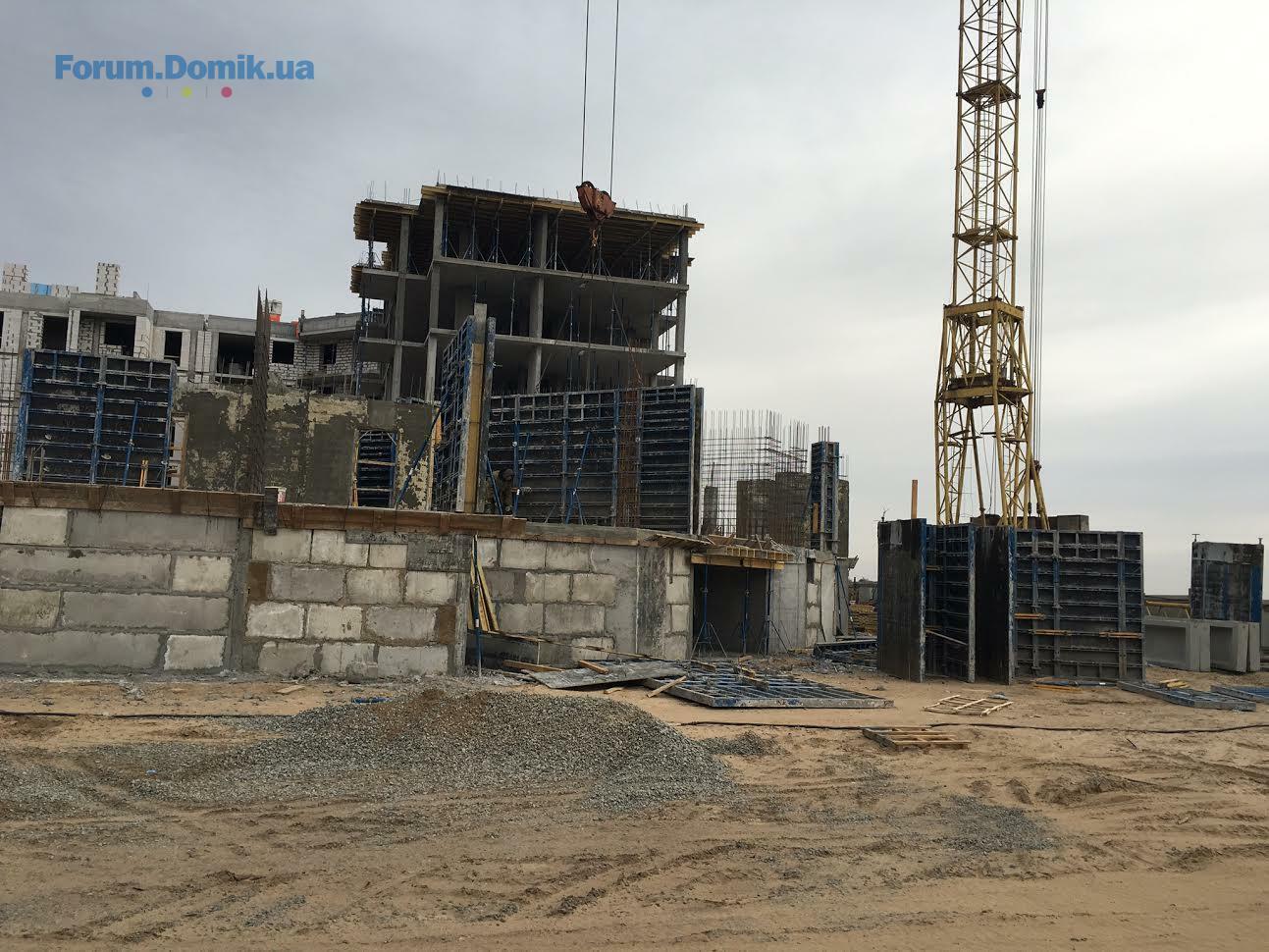

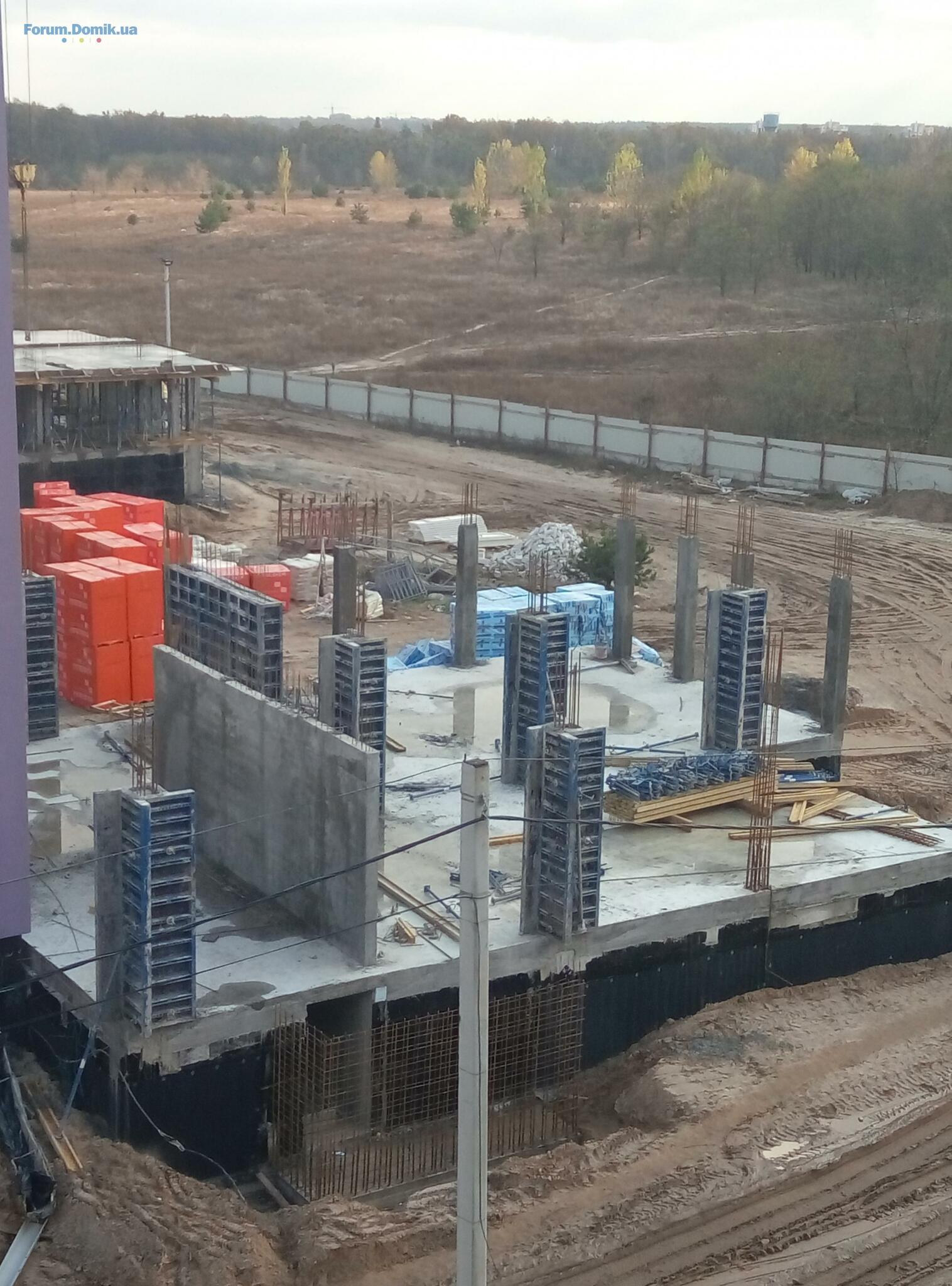

- Выполняются работы по устройству монолитного каркаса 3-го этажа

Детское дошкольное учреждение:
- Проводятся работы по устройству плиты перекрытия 1-го этажа

С уважением,
Отдел Продаж
11 лист 2016 07:11
Доброе утро, уважаемые соседи! Подскажите, заключал ли кто-то уже договора с Ирпеньоблгаз и Ирпеньобленерго в ЦНАПе?
14 лист 2016 15:22
Цитата "IrinkaV":
Доброе утро, уважаемые соседи! Подскажите, заключал ли кто-то уже договора с Ирпеньоблгаз и Ирпеньобленерго в ЦНАПе?


Добрый день.
Насколько я знаю, еще нет.
16 лист 2016 12:21
Уважаемые покупатели!

В Жилом Массиве "Нова Буча" действует новая акция:

АКЦИОННАЯ СУПЕР-ЦЕНА - $340/м2 на 1-к квартиры площадью 41,81 м2 и $350/м2 на 2-х комнатные квартиры площадью 61,54 кв.м. Акция действует до 30.11.2016г.

Ждем вас в отделе продаж!
18 лист 2016 08:36
:hi: :hi: Здравствуйте! На днях купили квартиру в НБ во второй очереди 4я секция. Соседи здесь есть? давайте знакомится!
23 лист 2016 09:34
Добрый день! Пожалуйста поскажите,что там было на собрании в субботу?
23 лист 2016 15:42

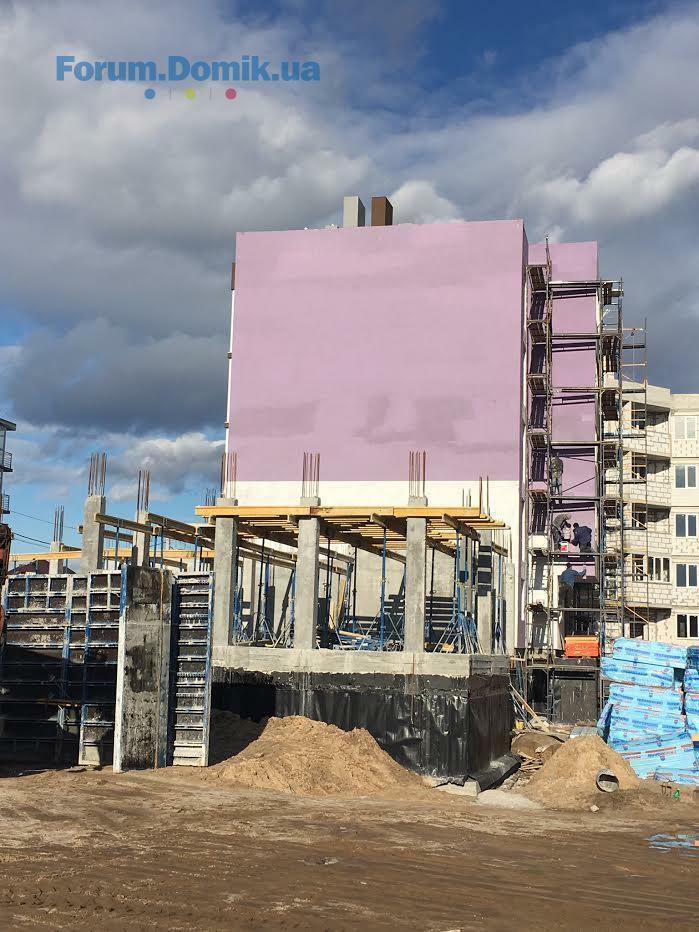

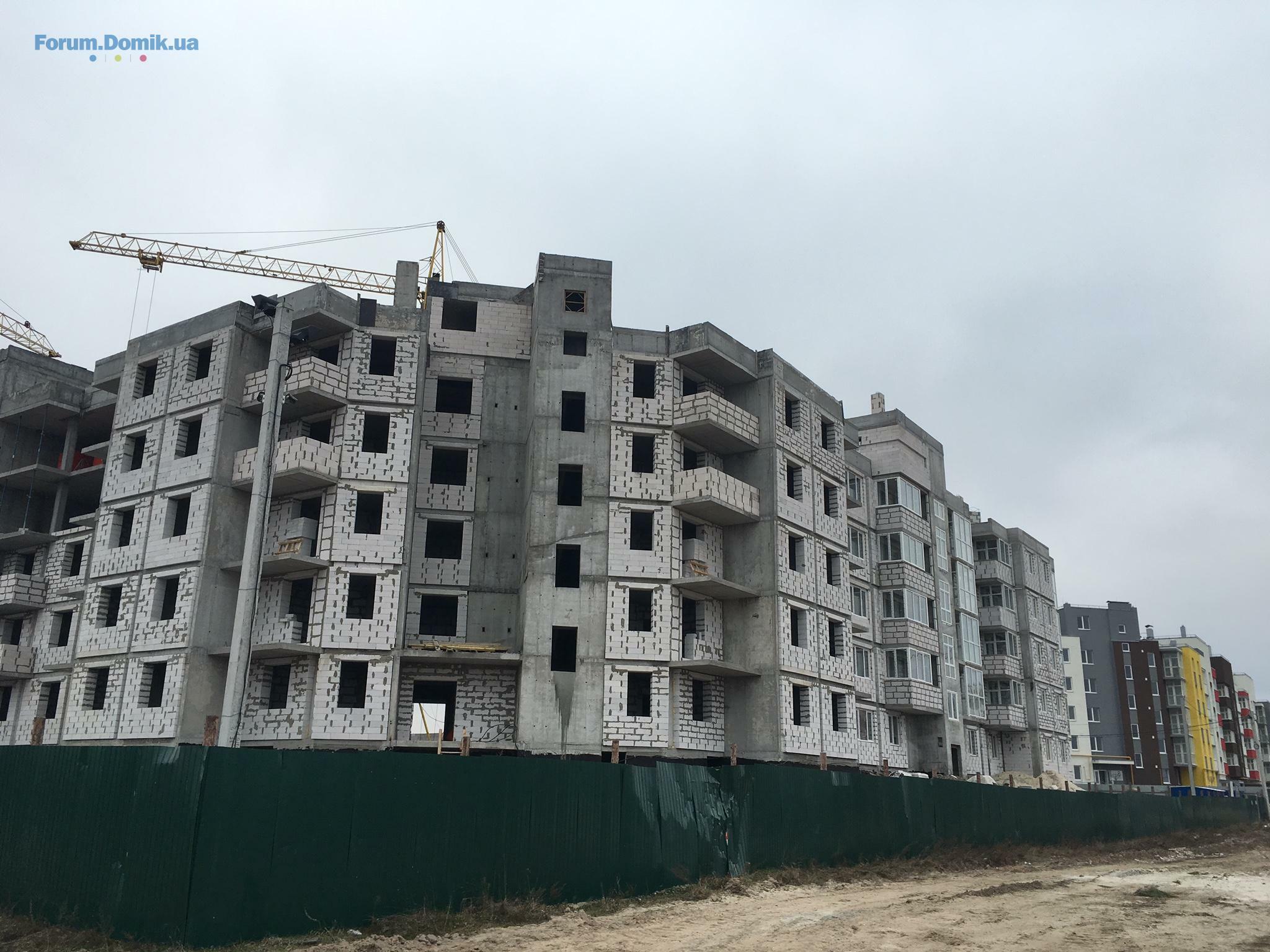

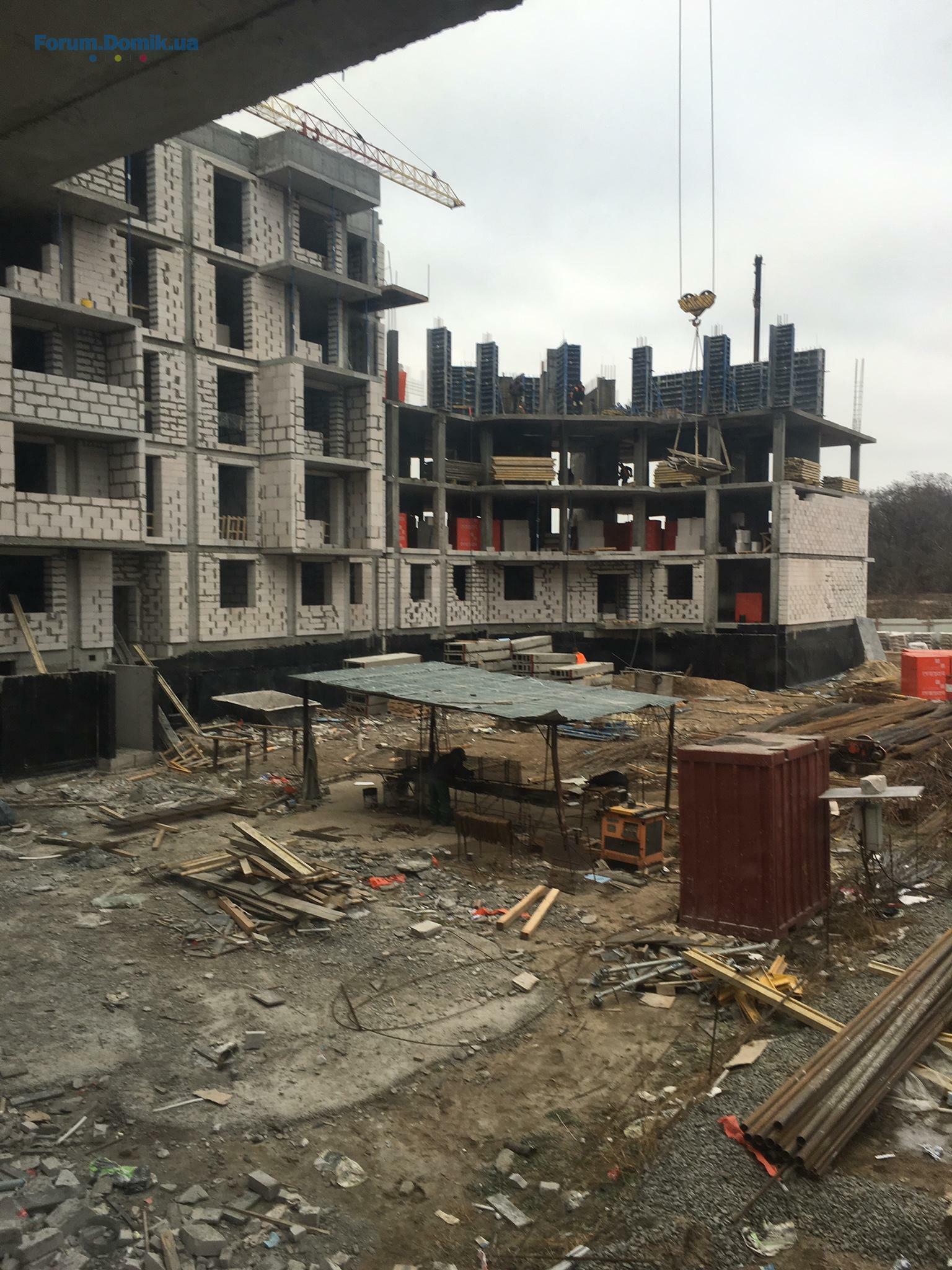

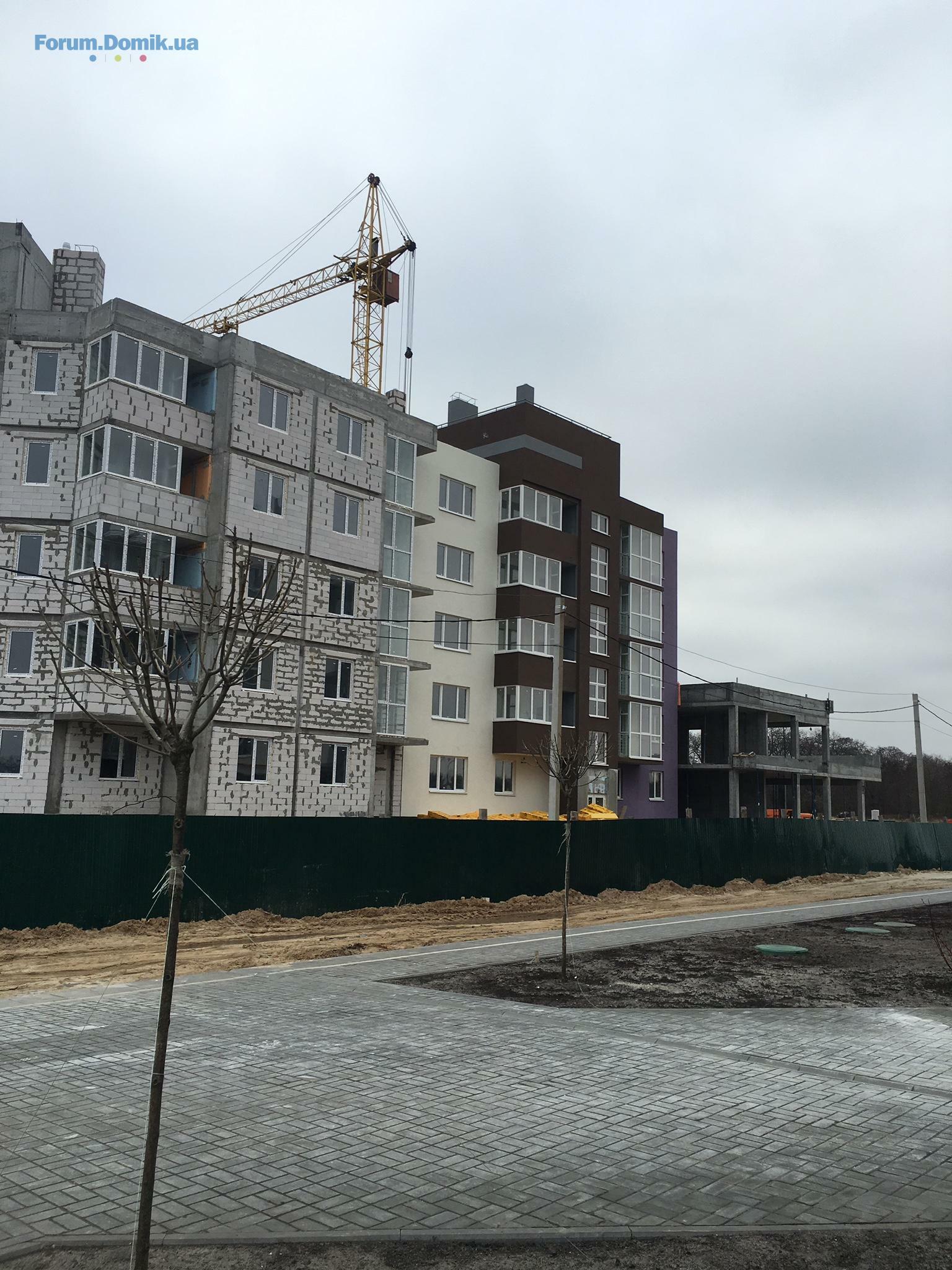

Уважаемые инвесторы, добрый вечер!

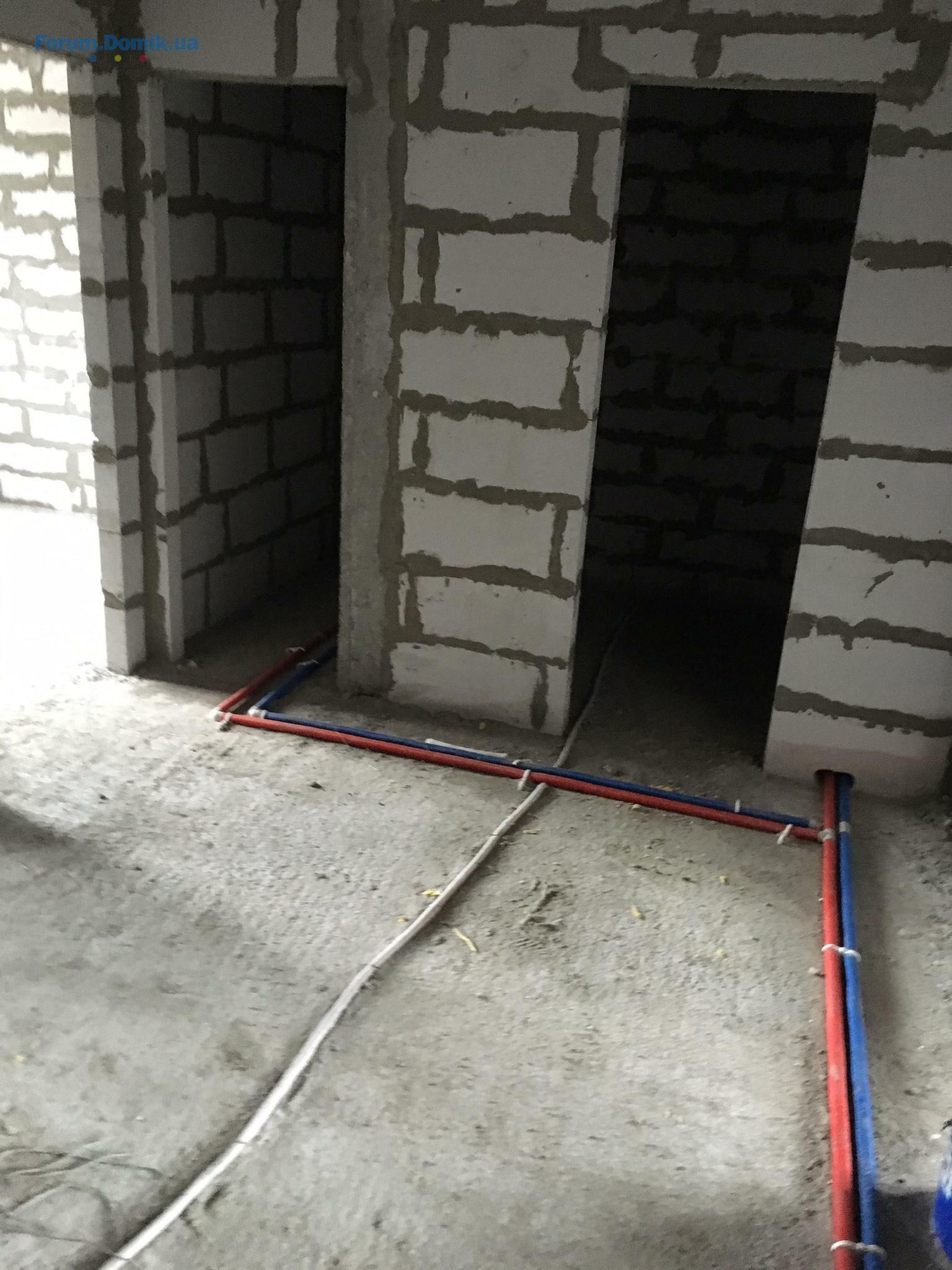

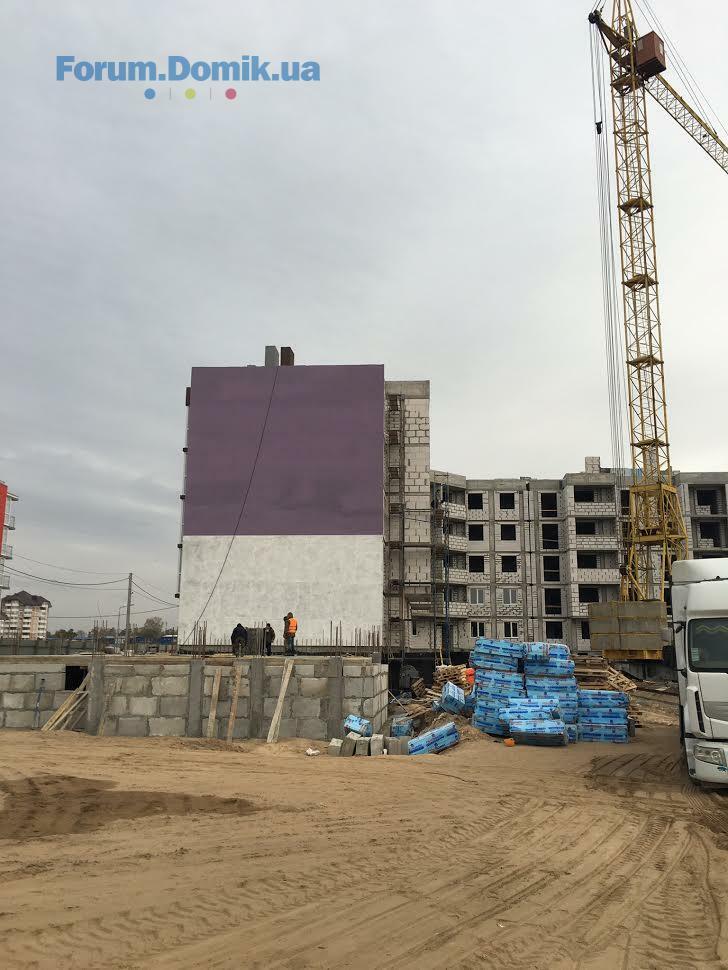

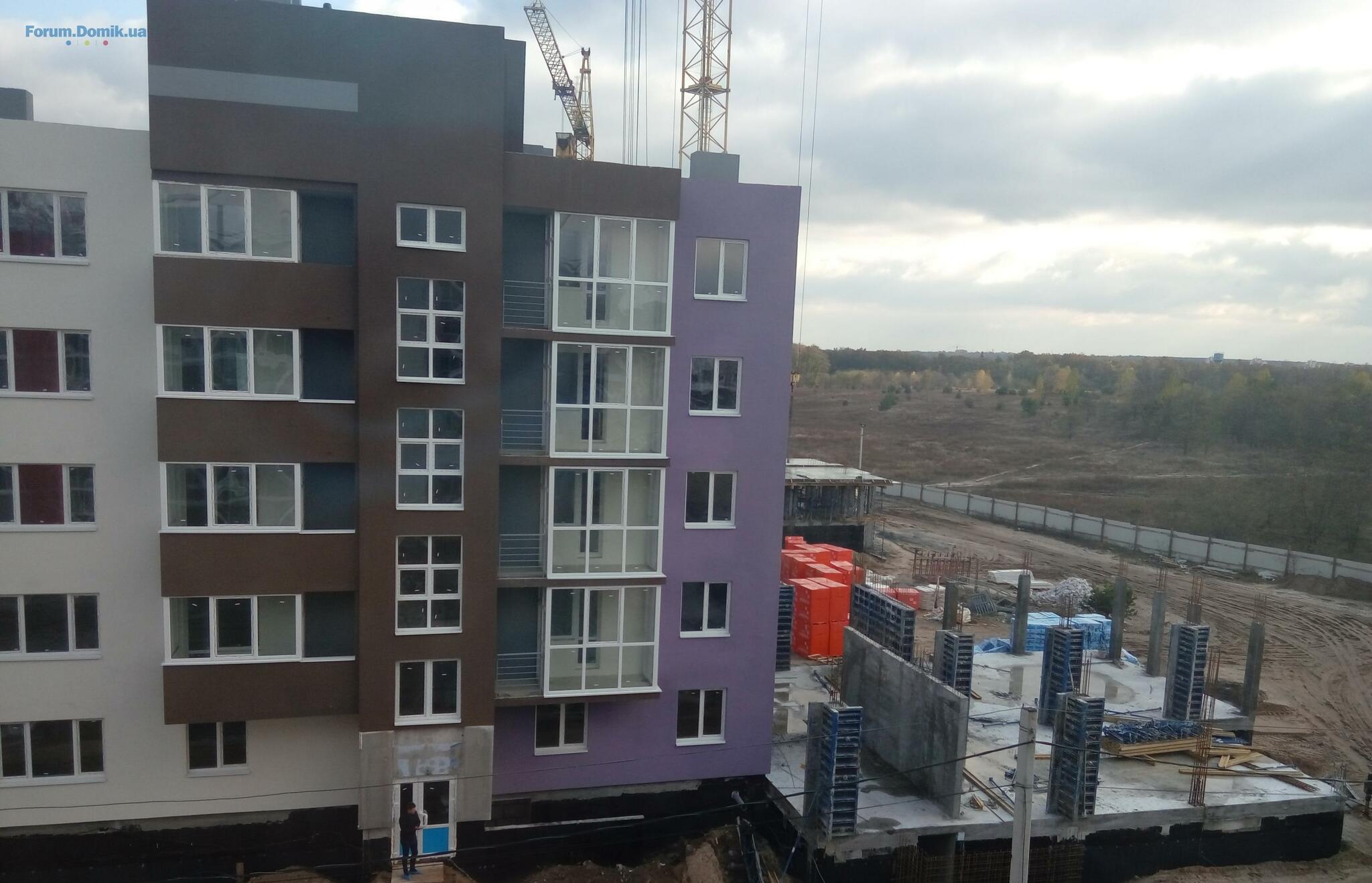

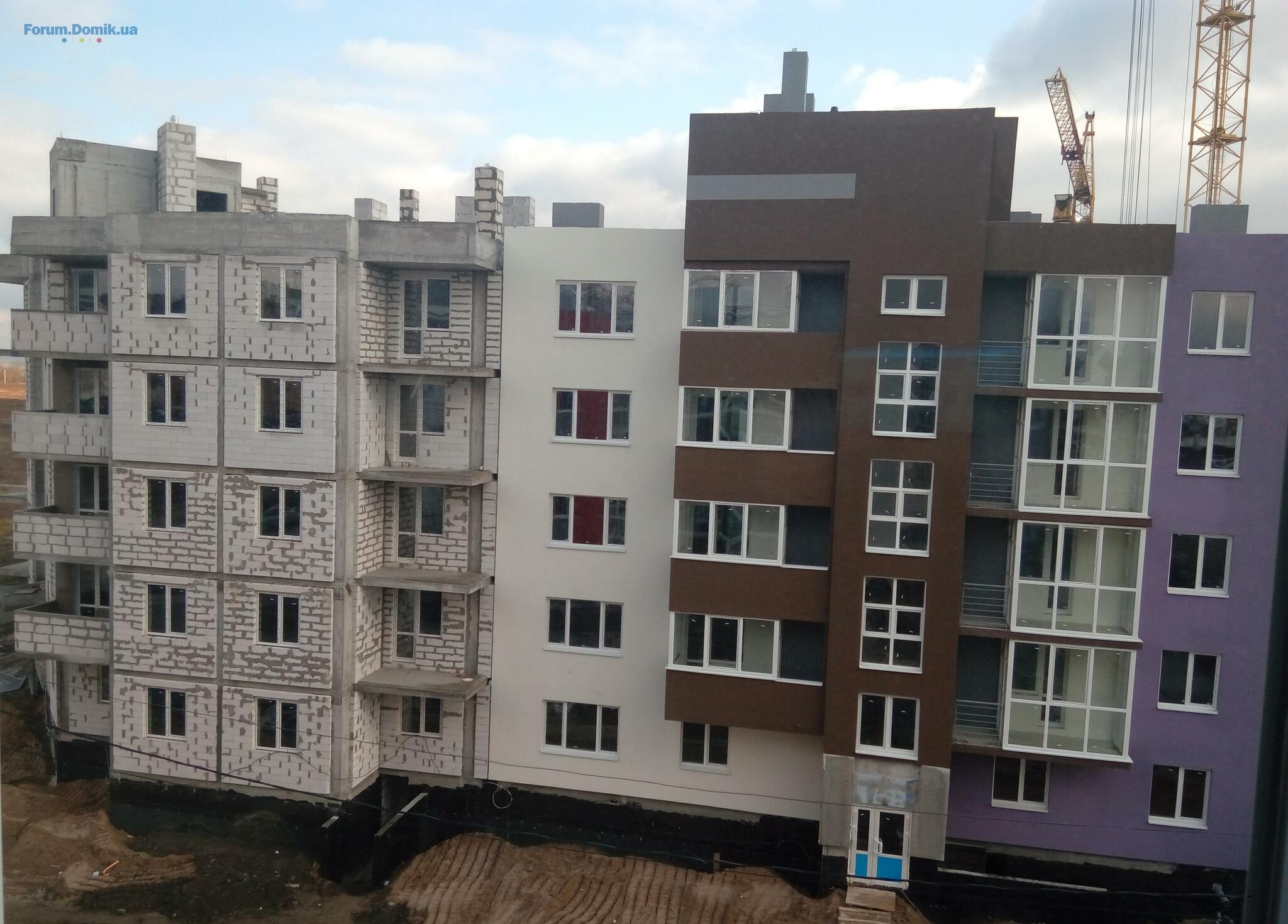

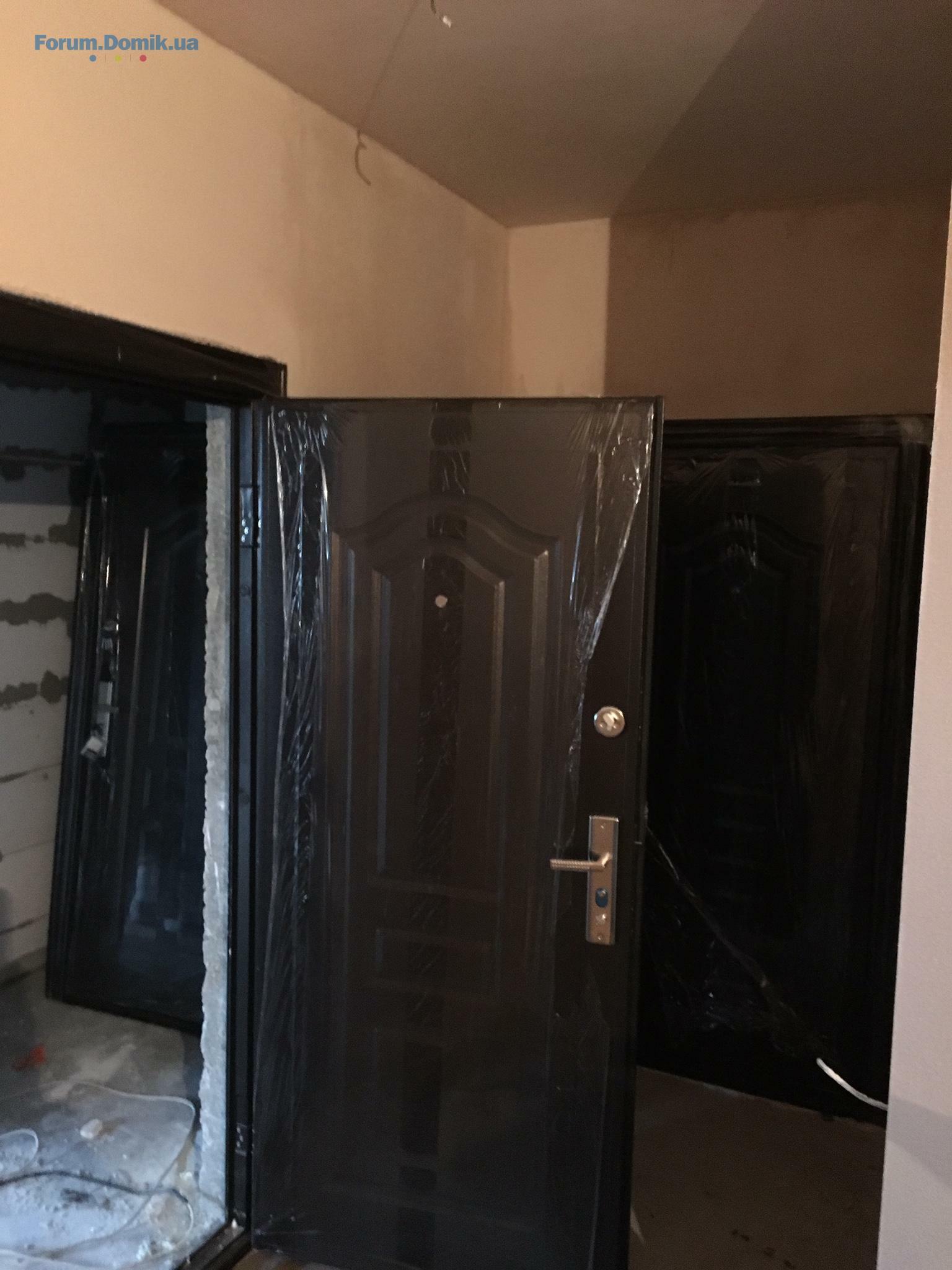

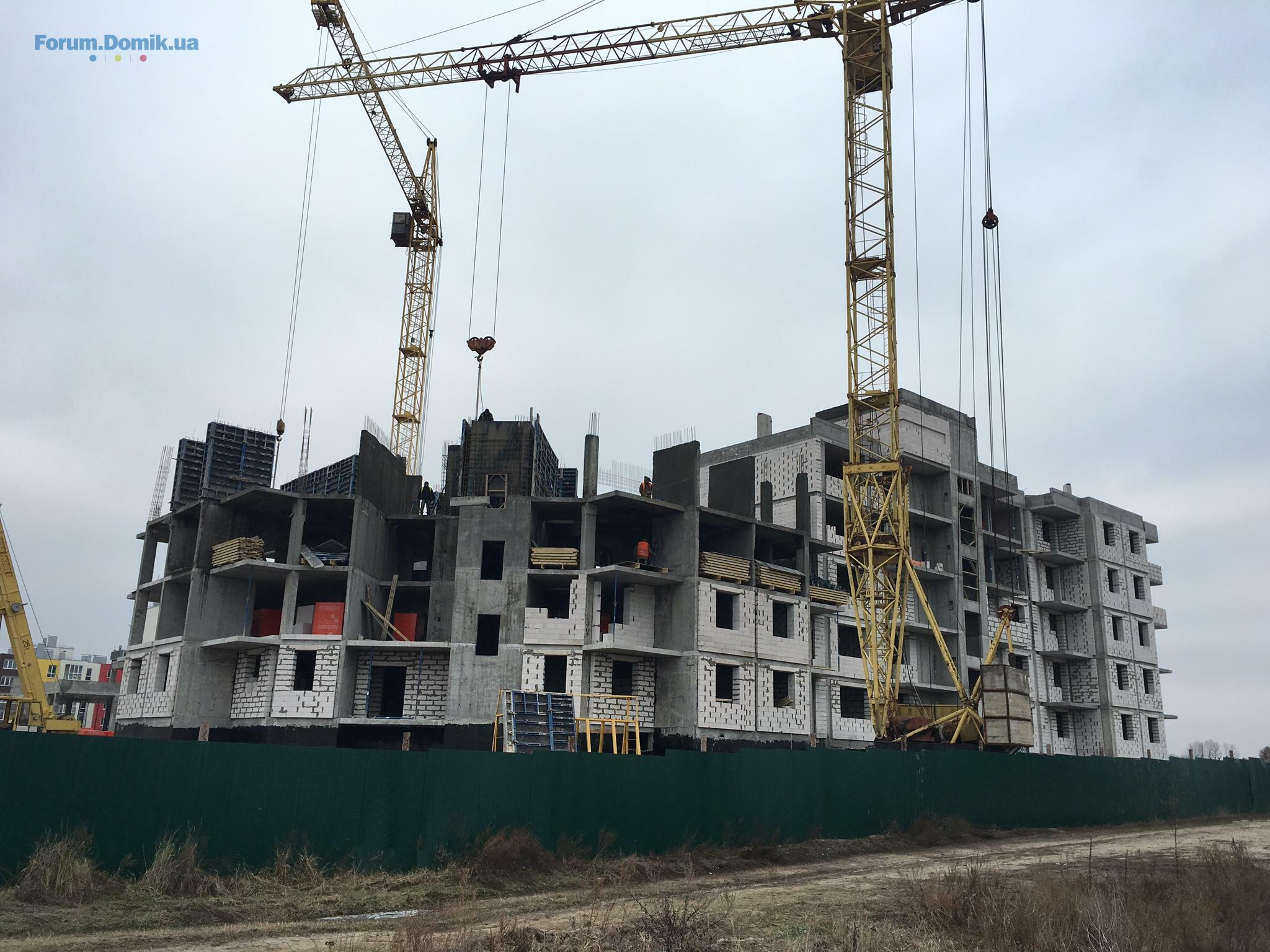

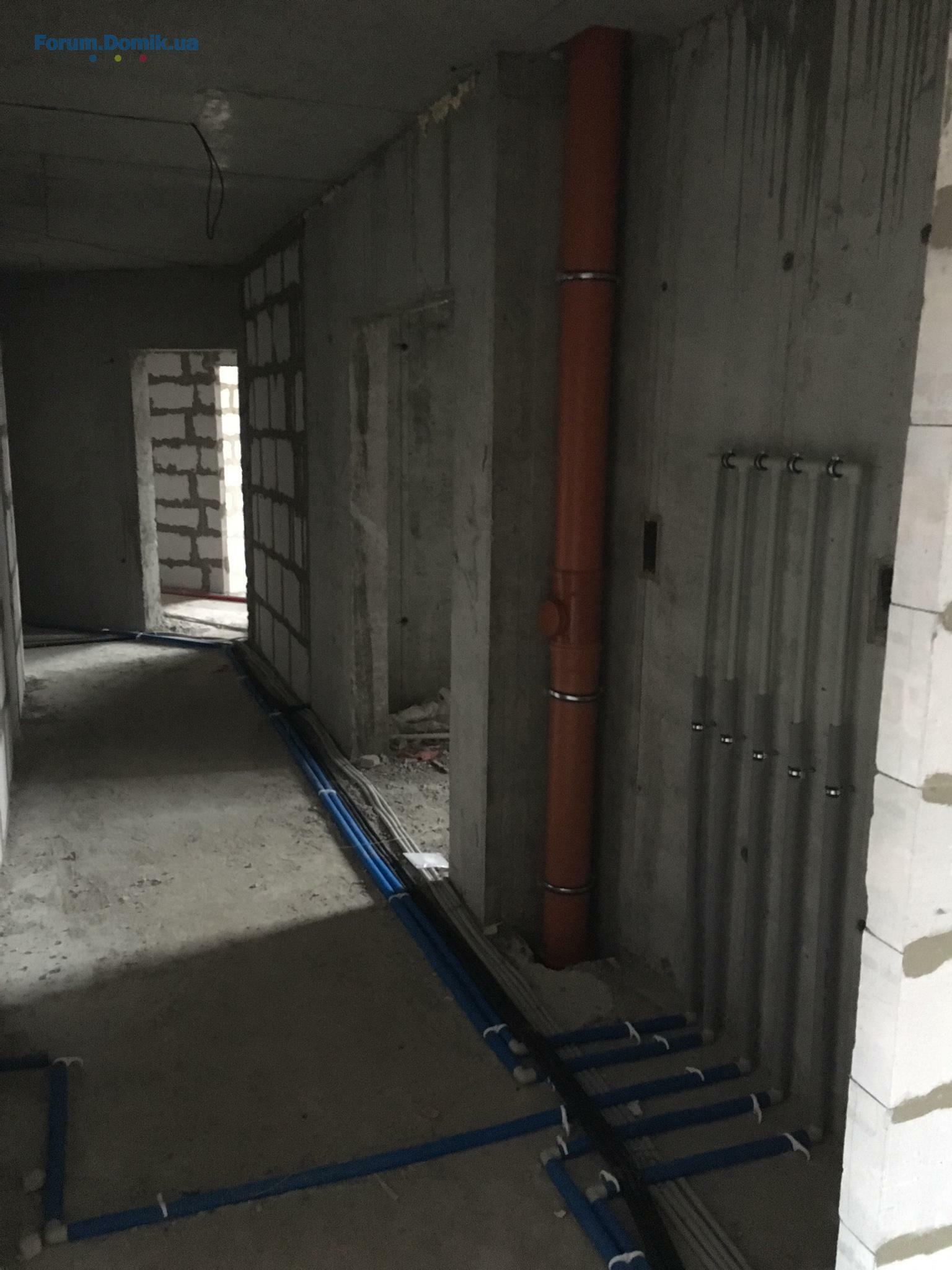

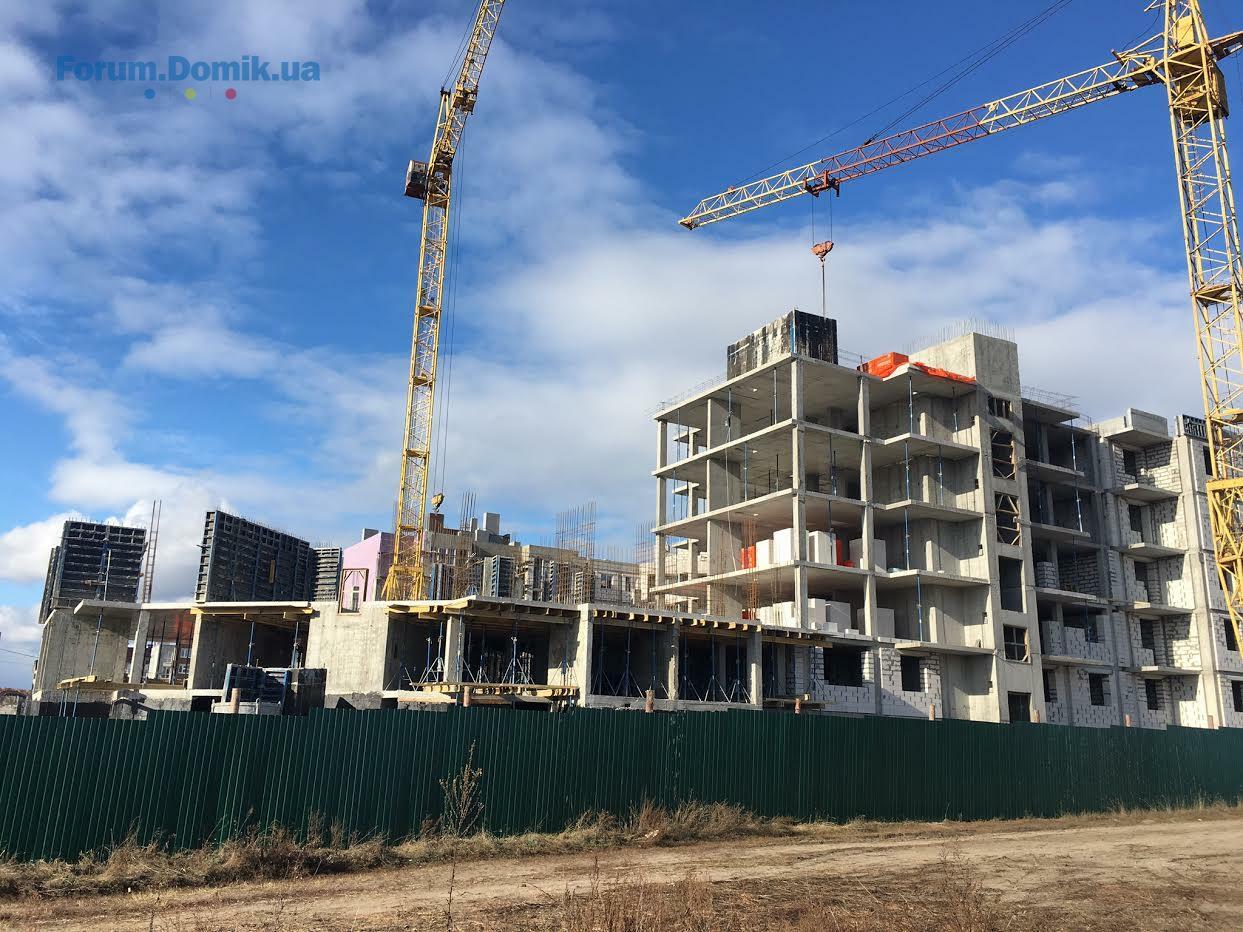

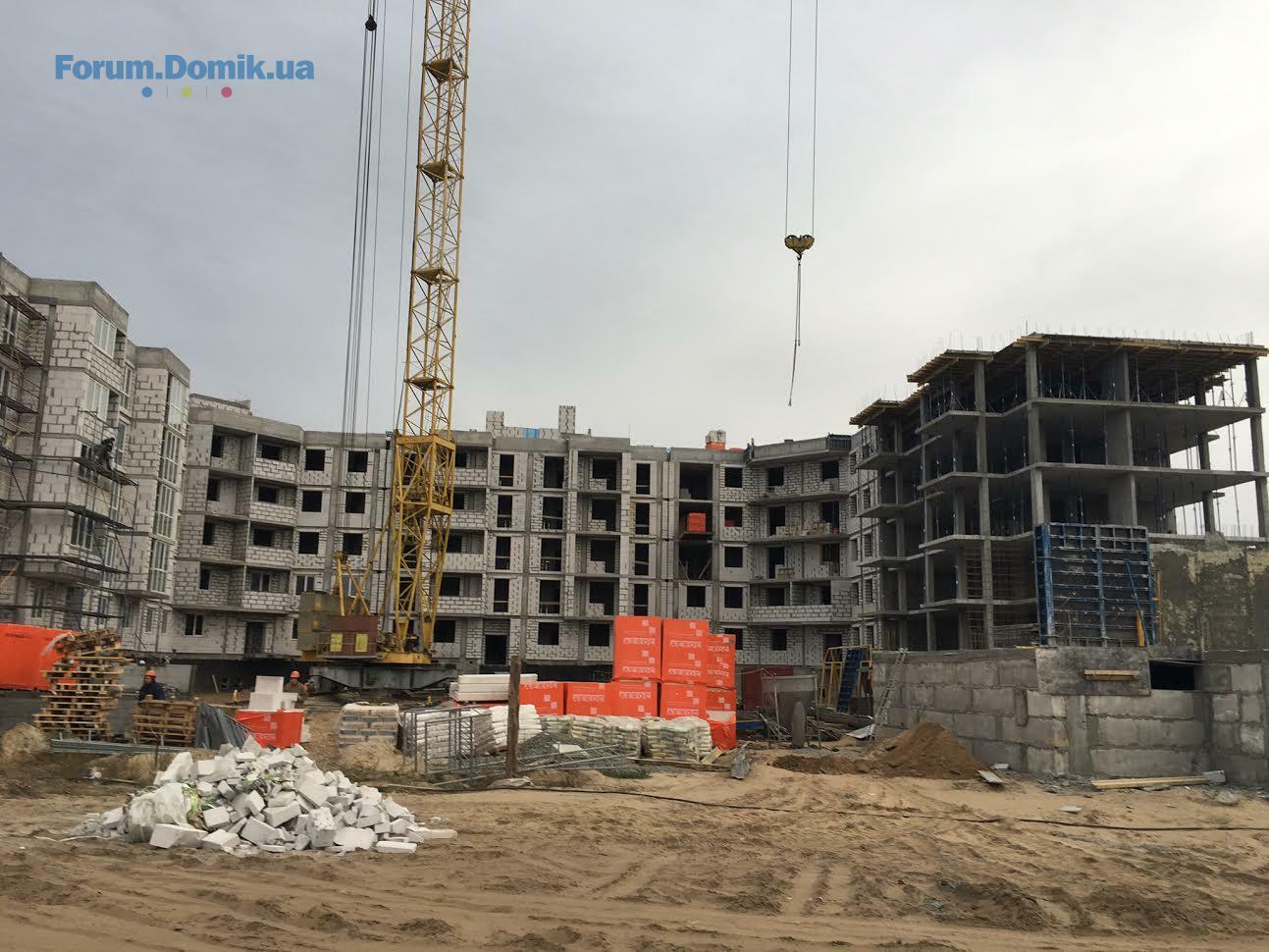

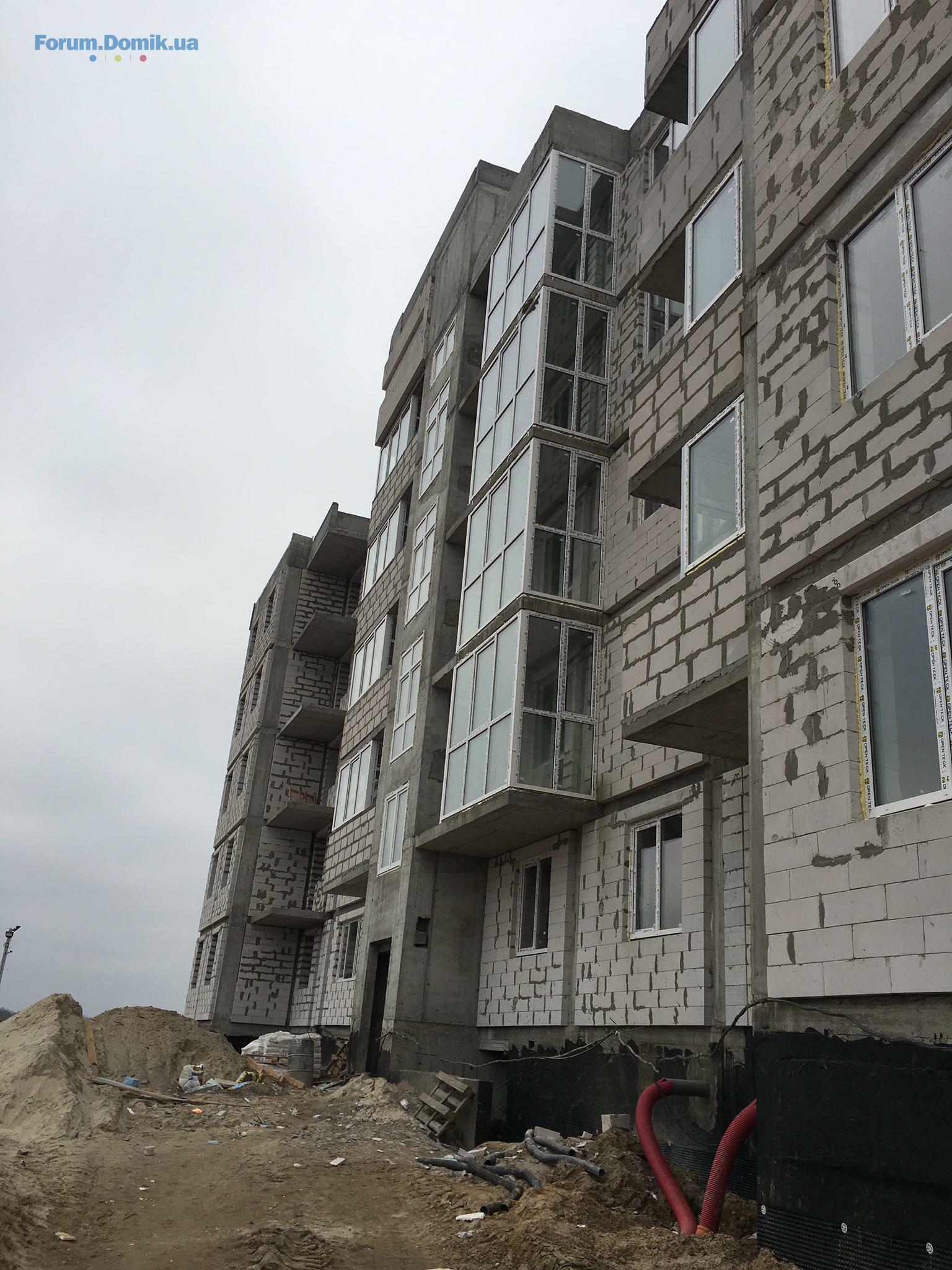

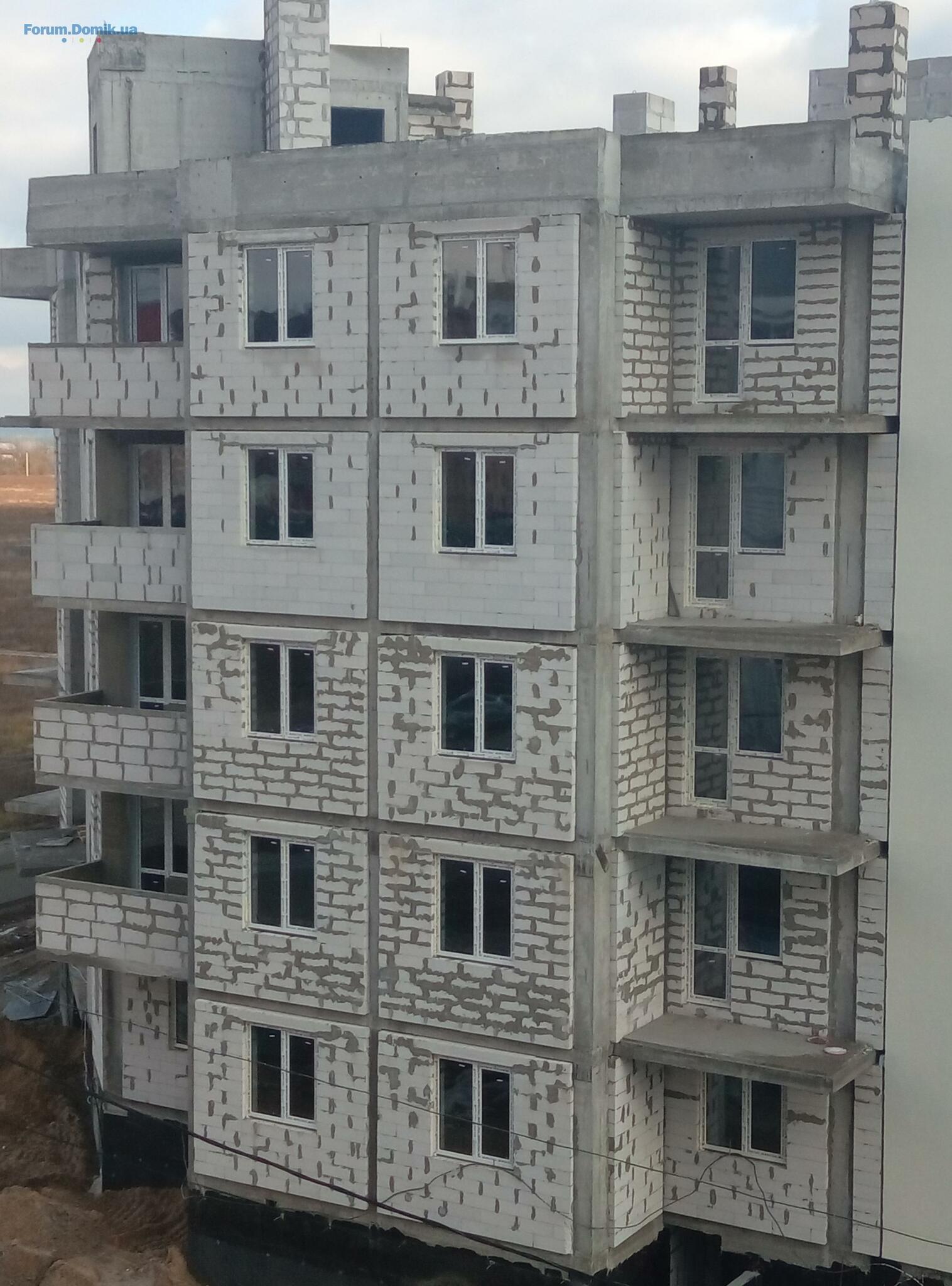

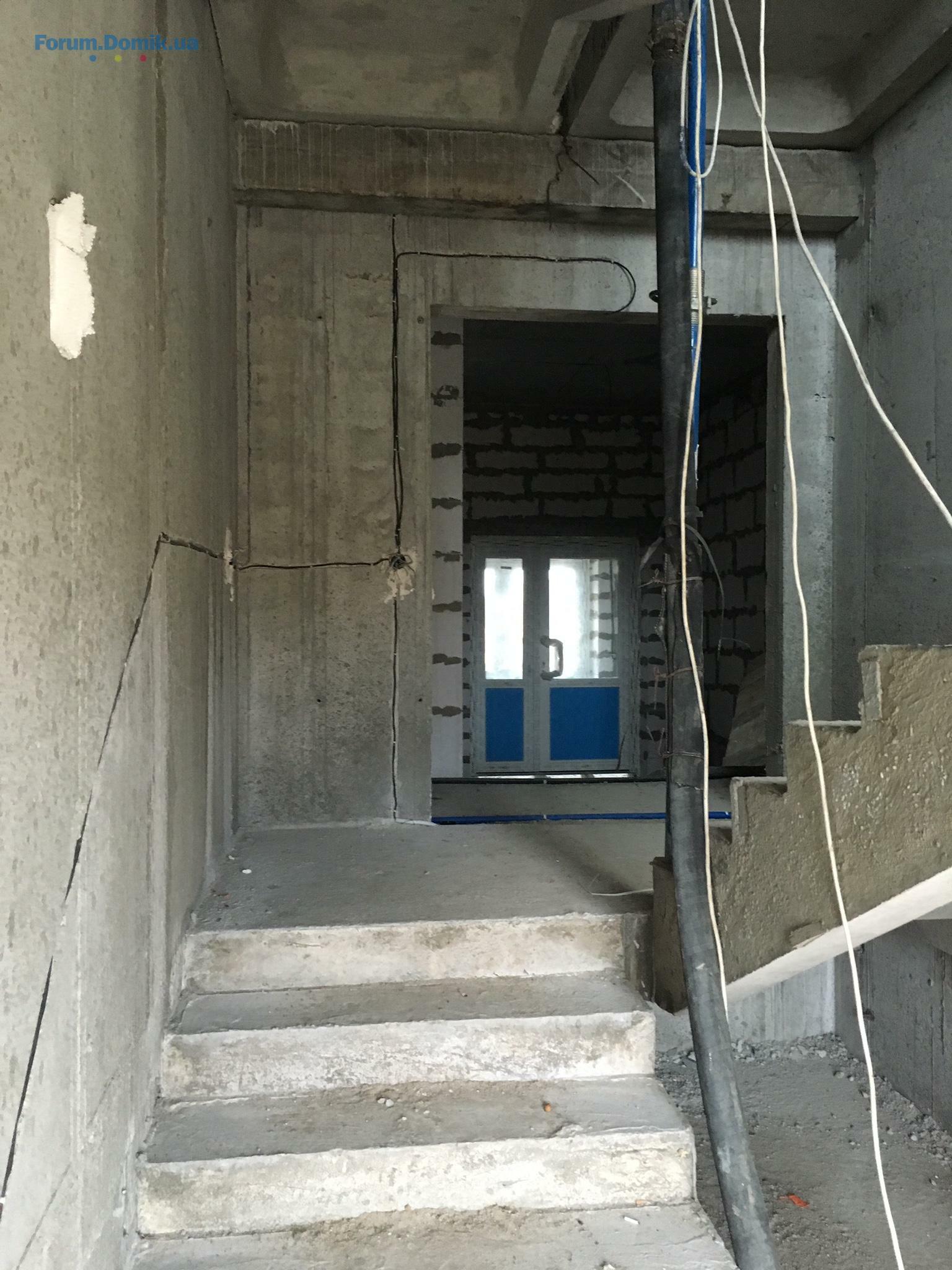

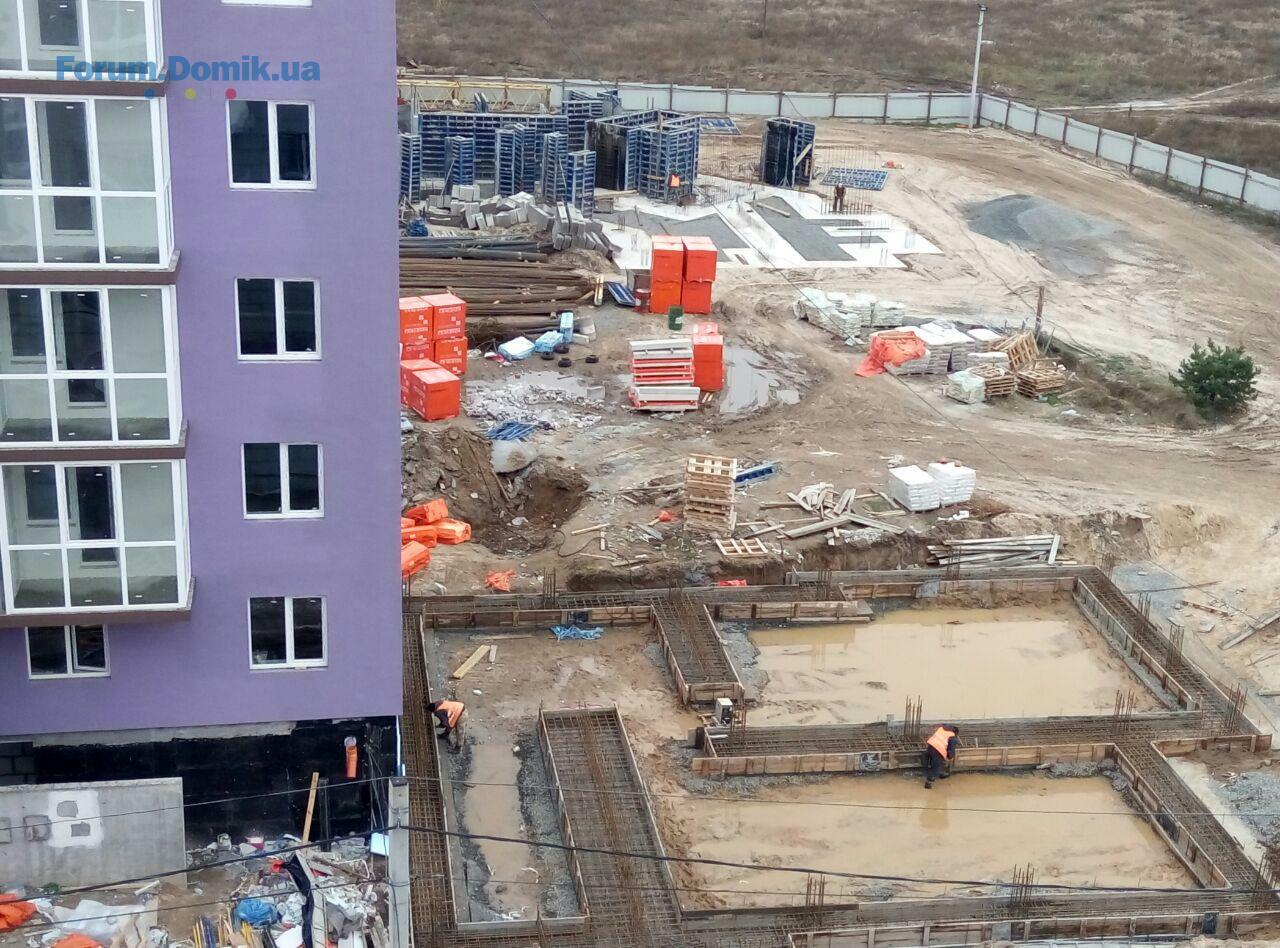

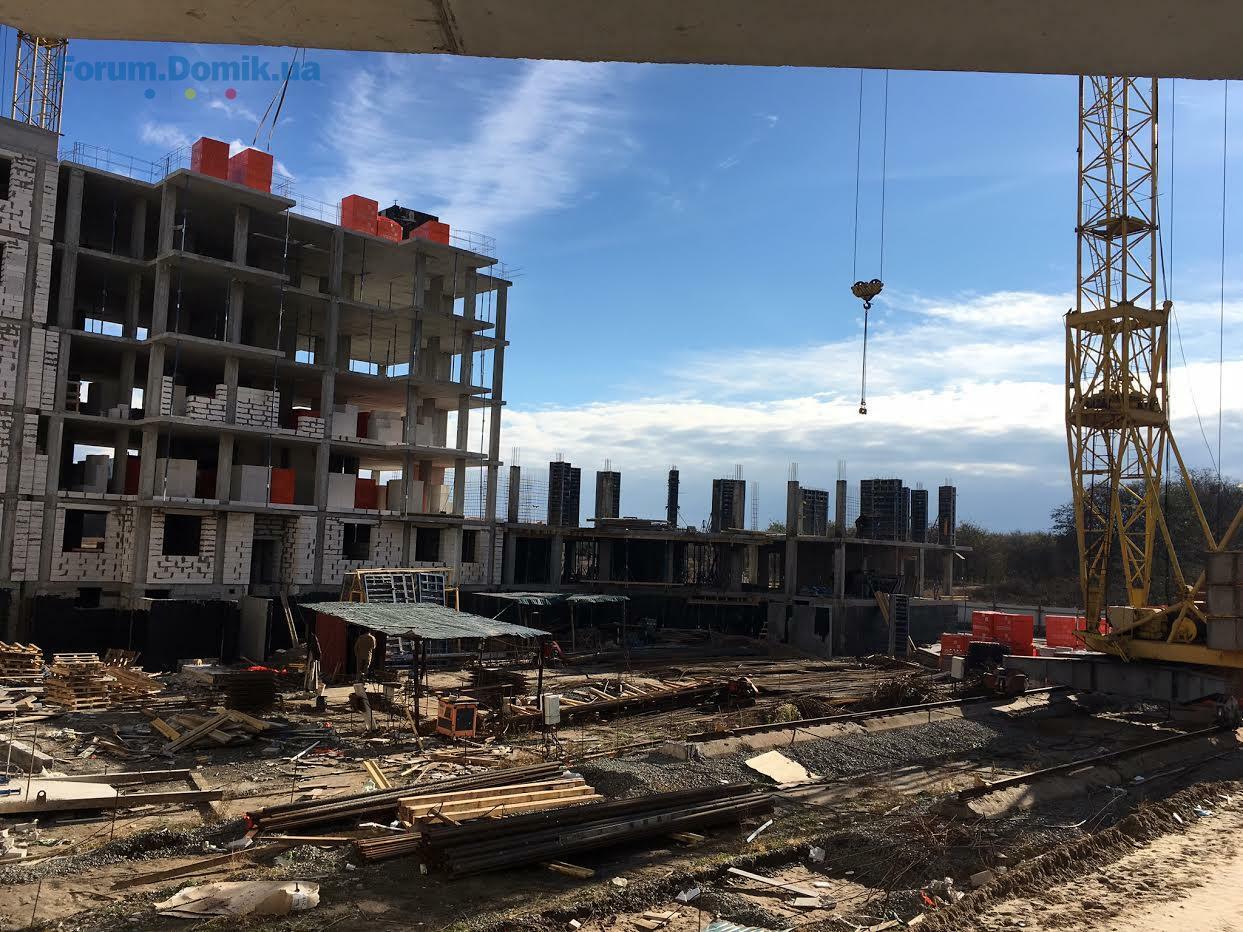

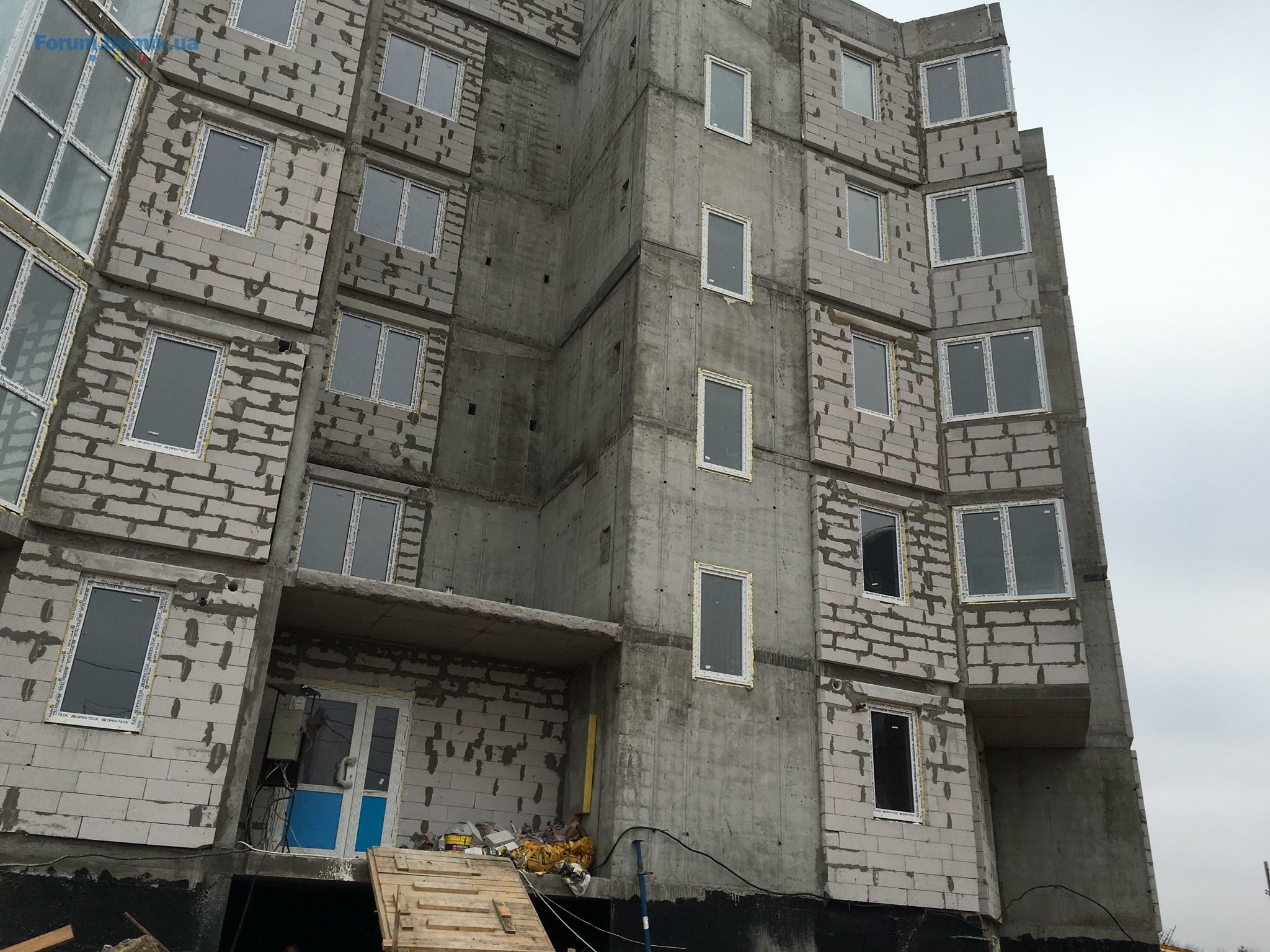

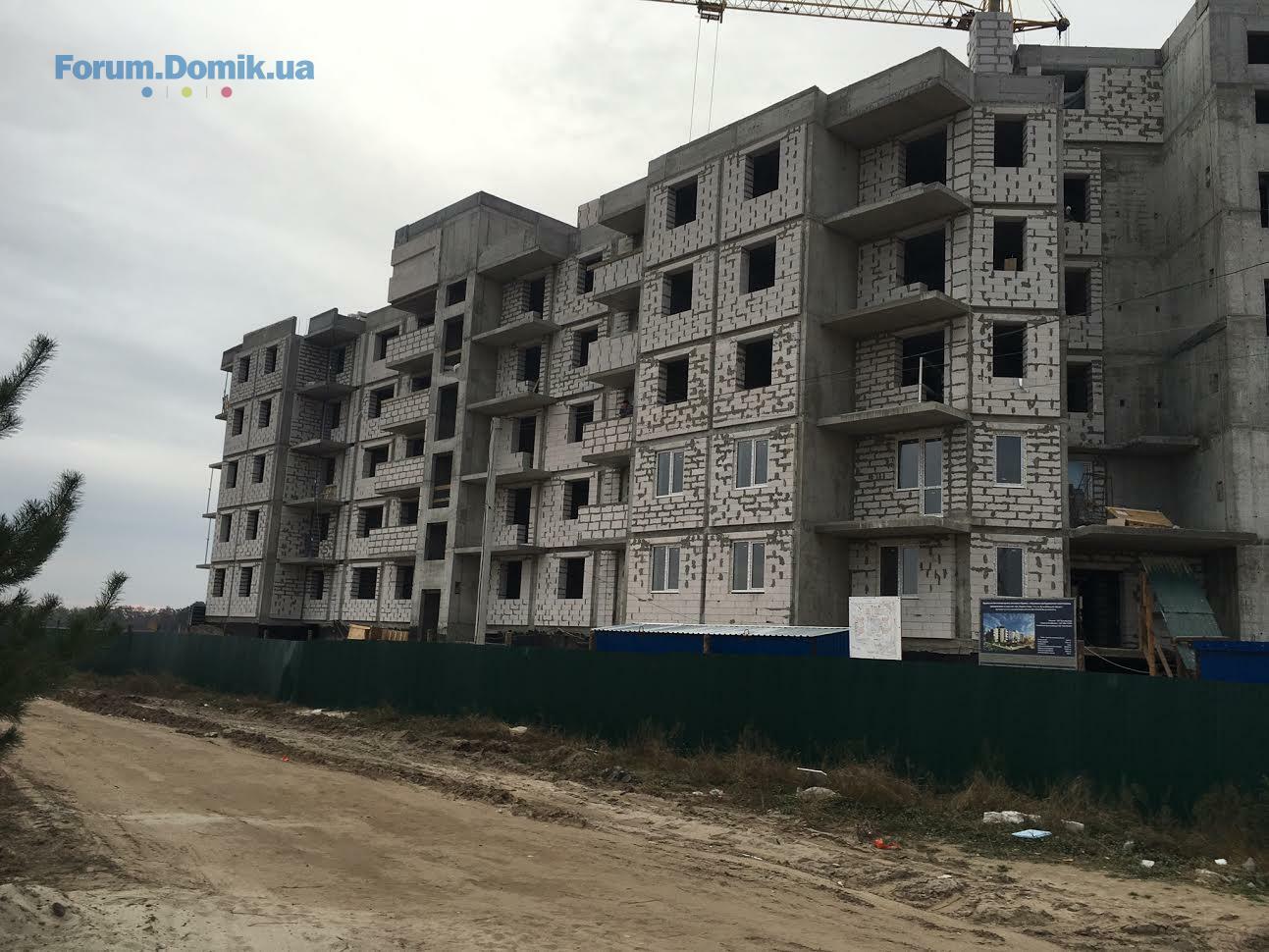

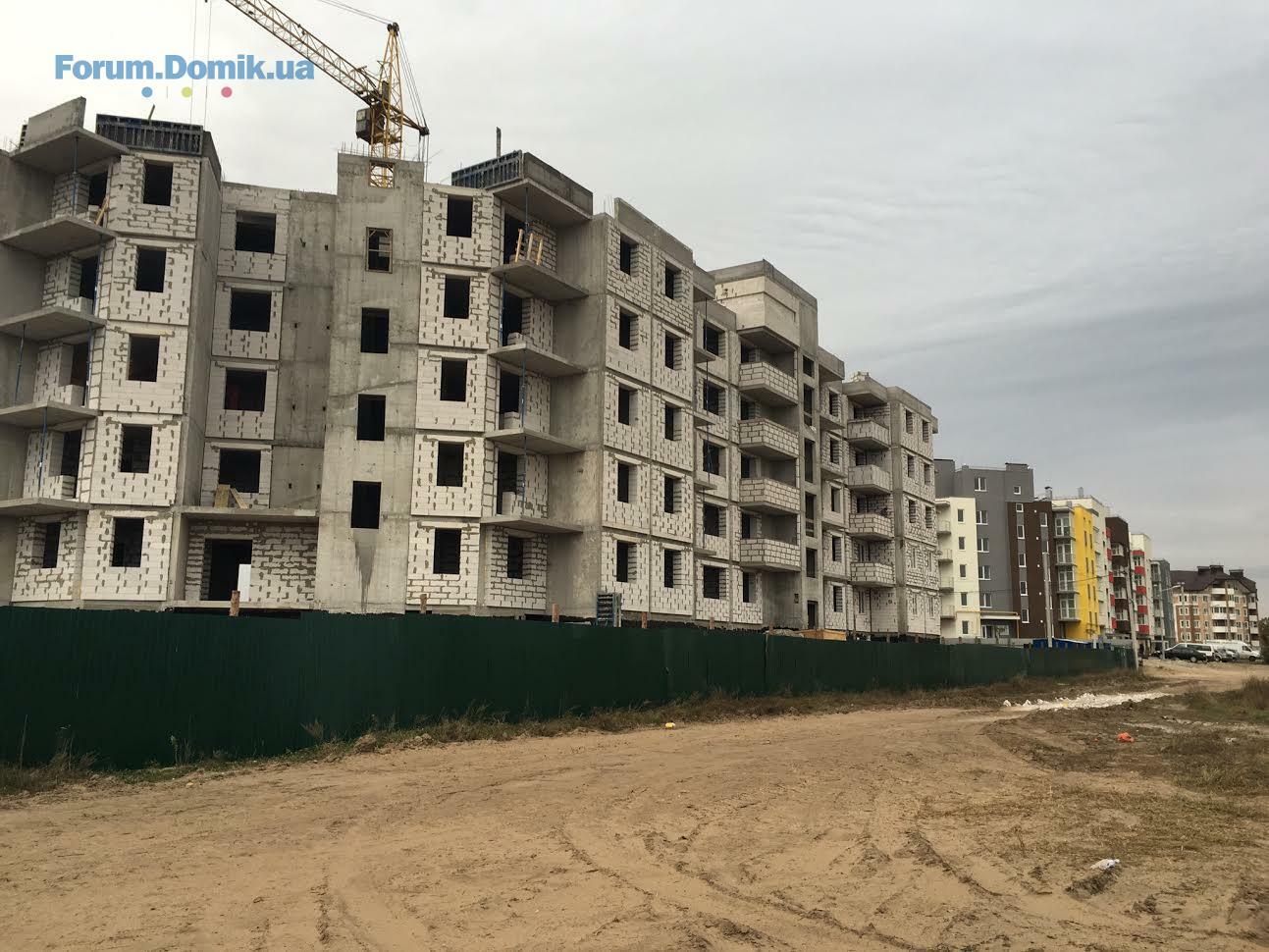

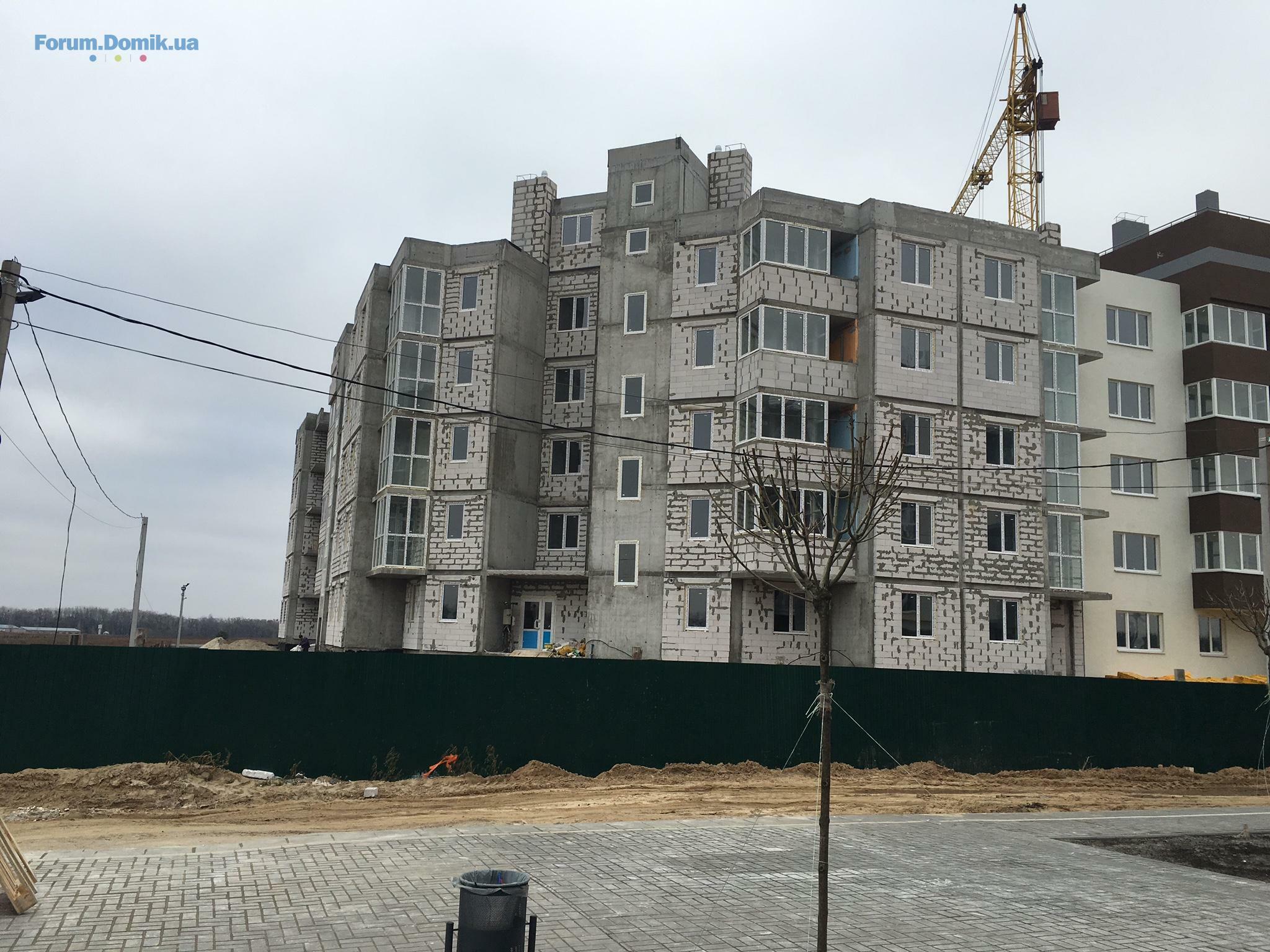

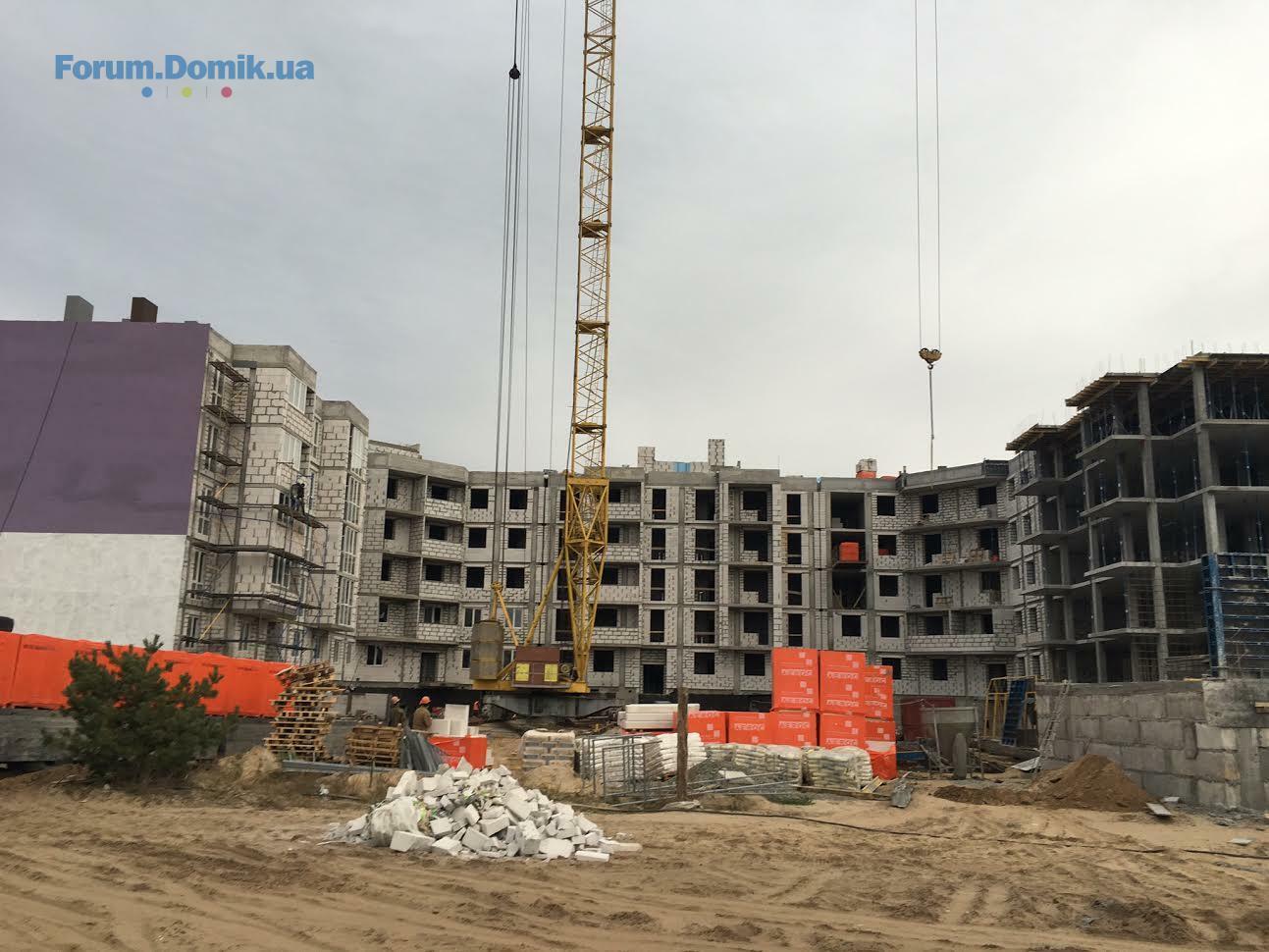

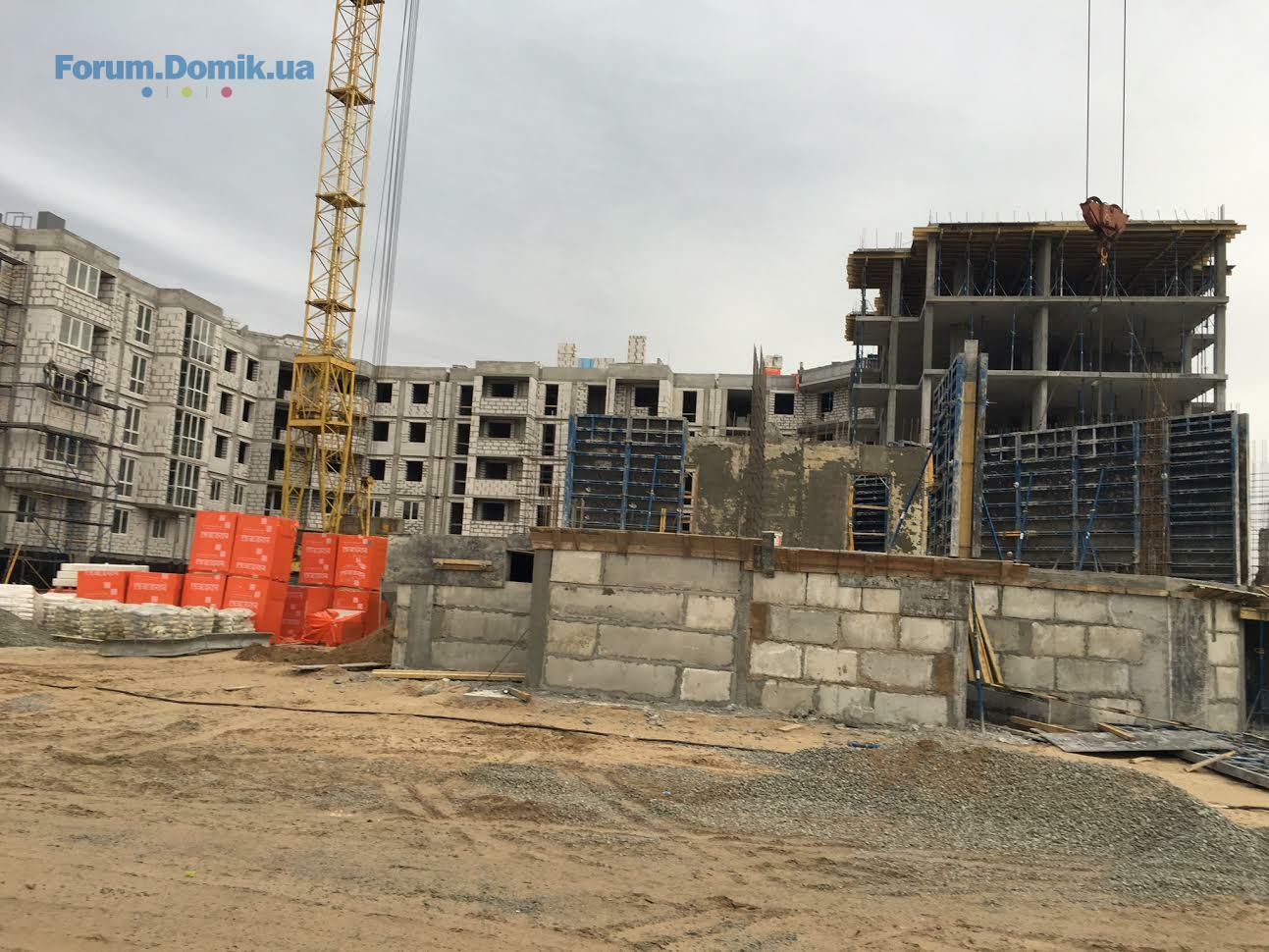

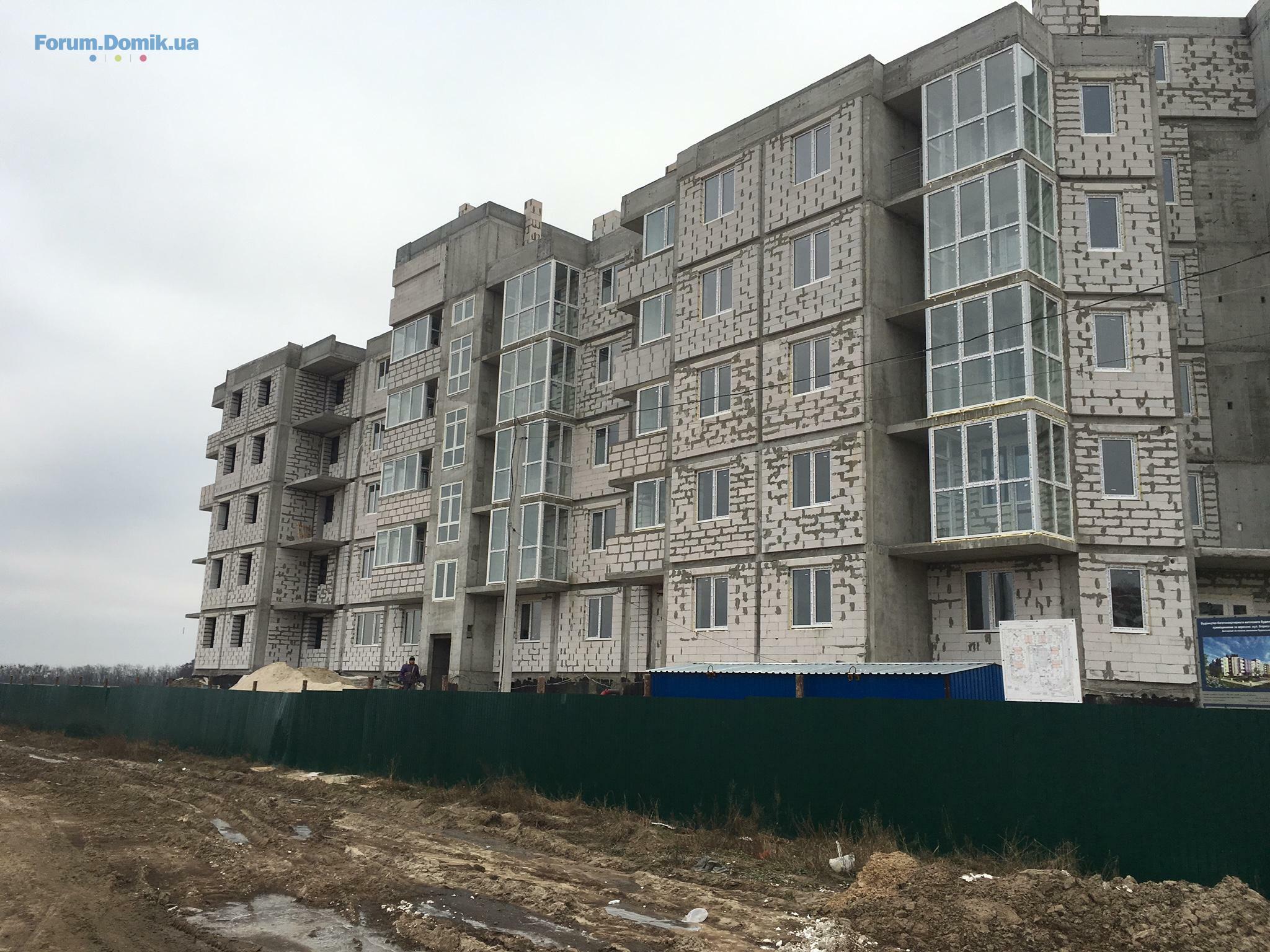

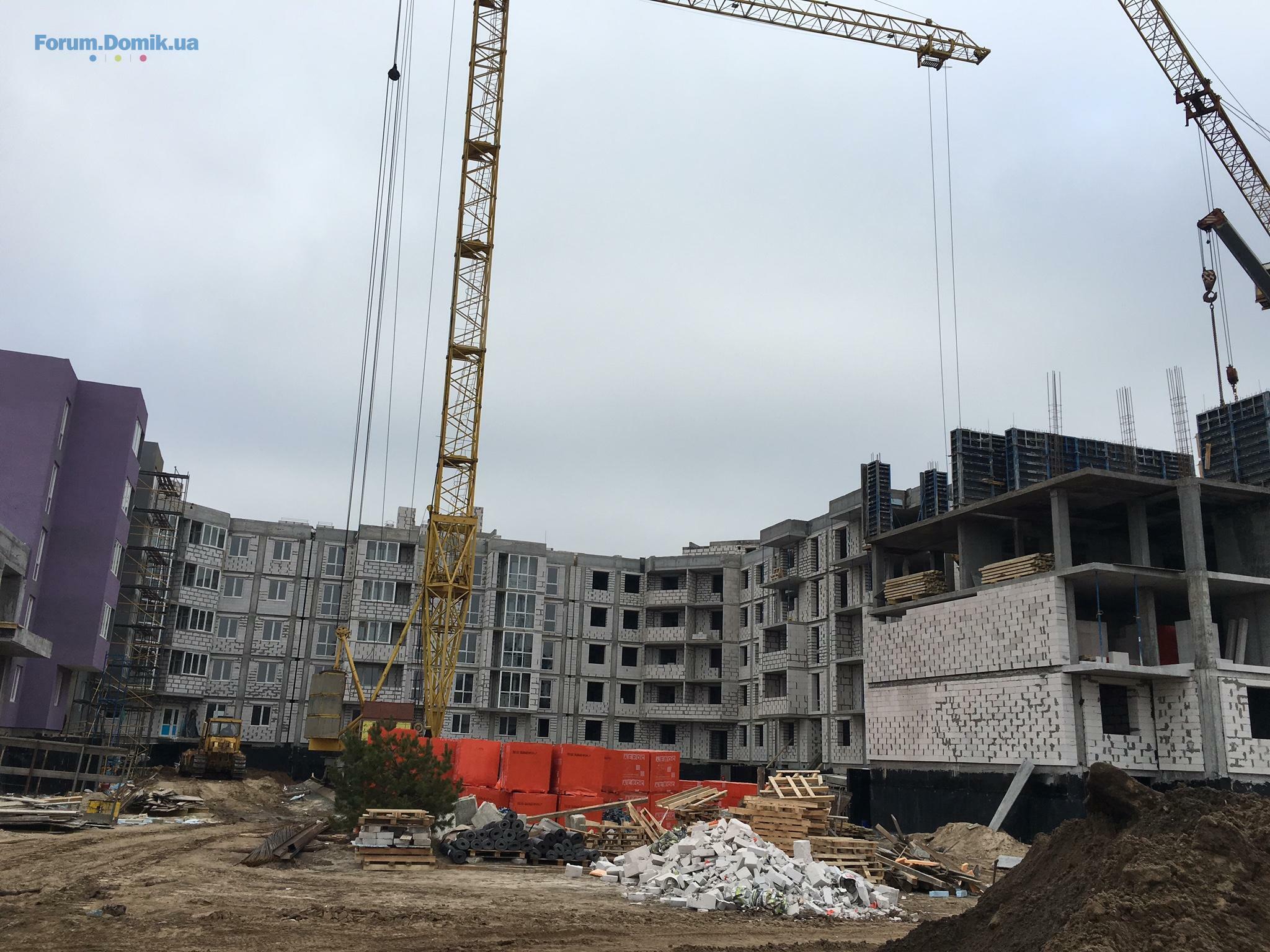

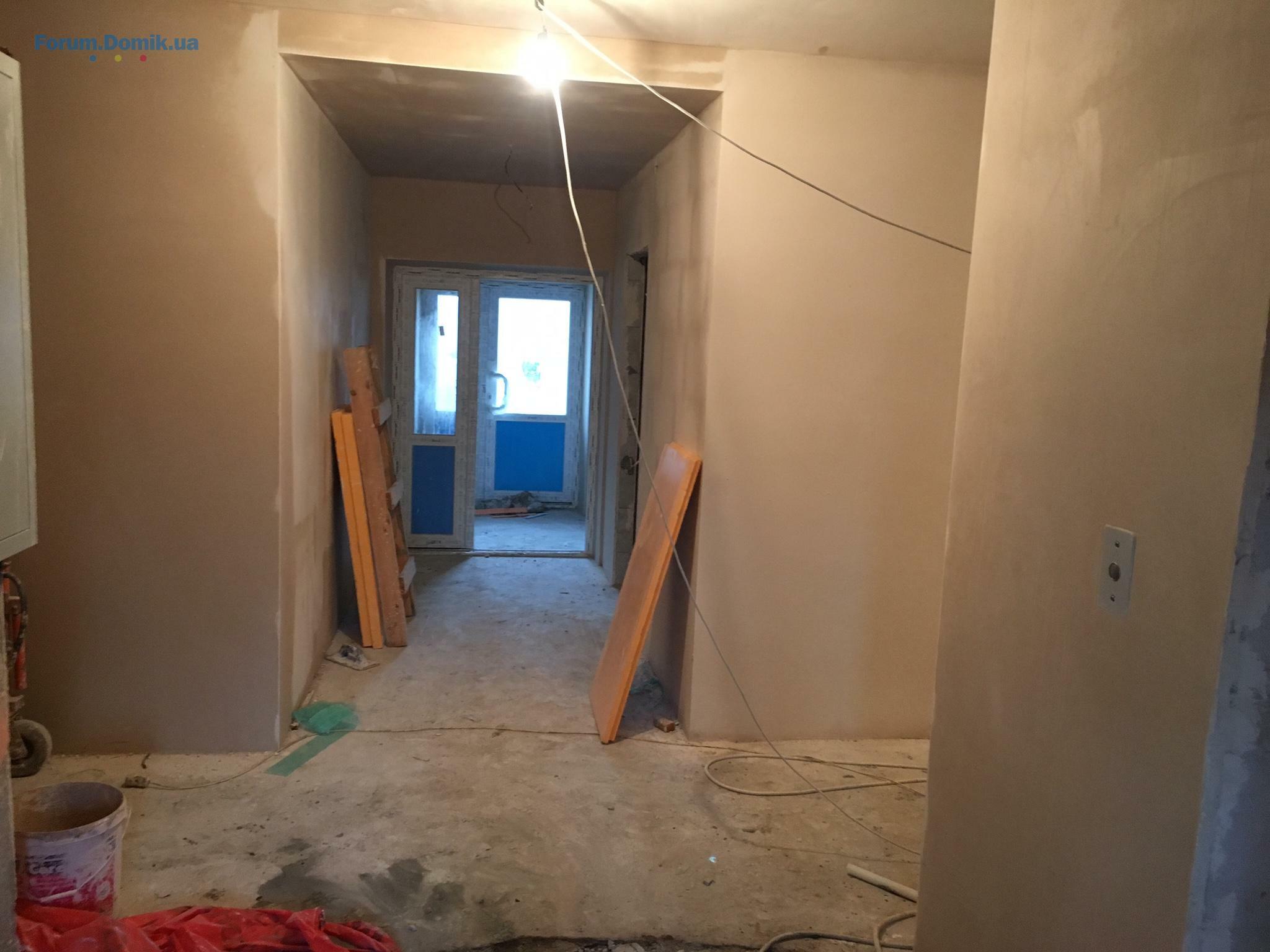

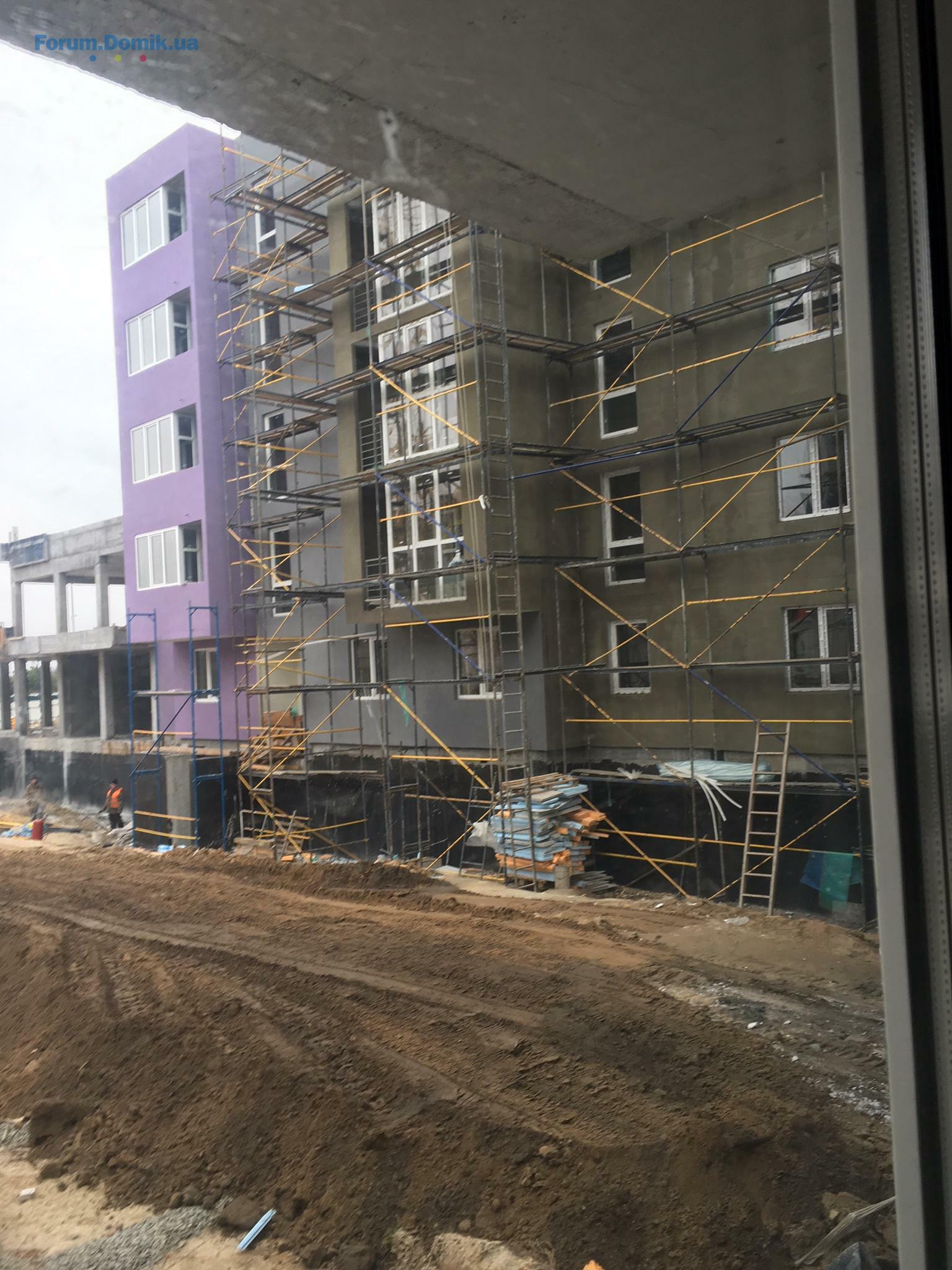

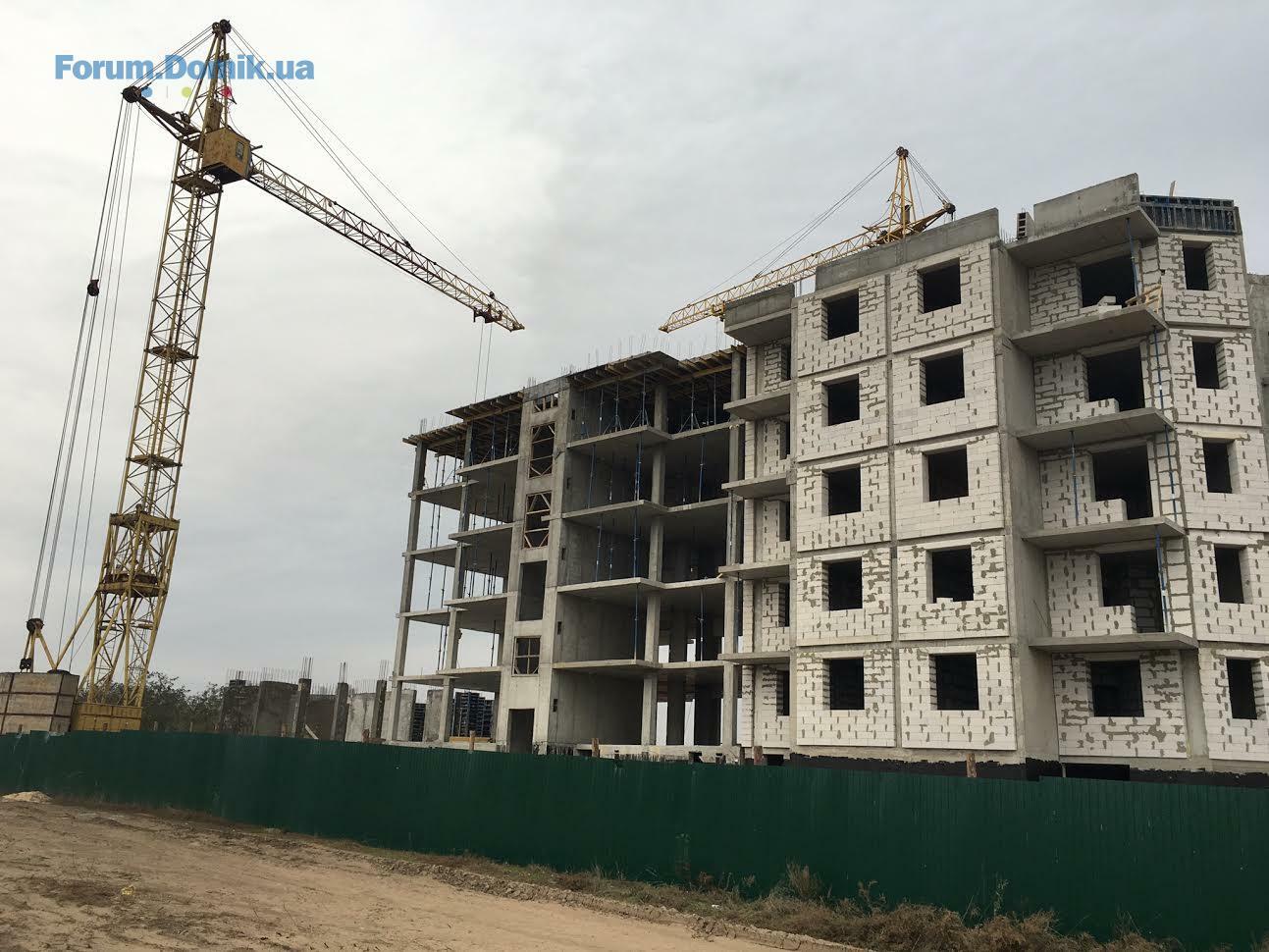

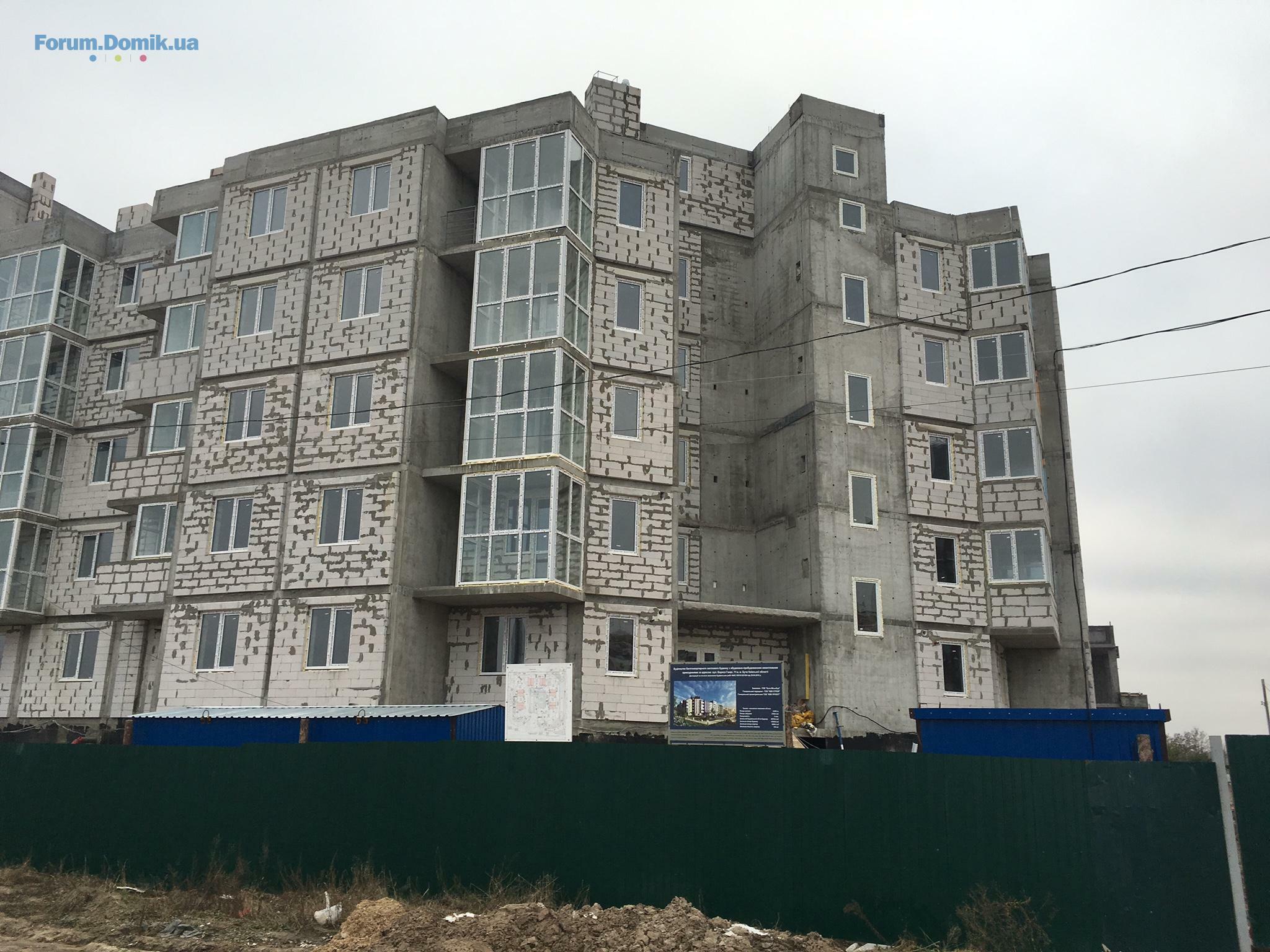

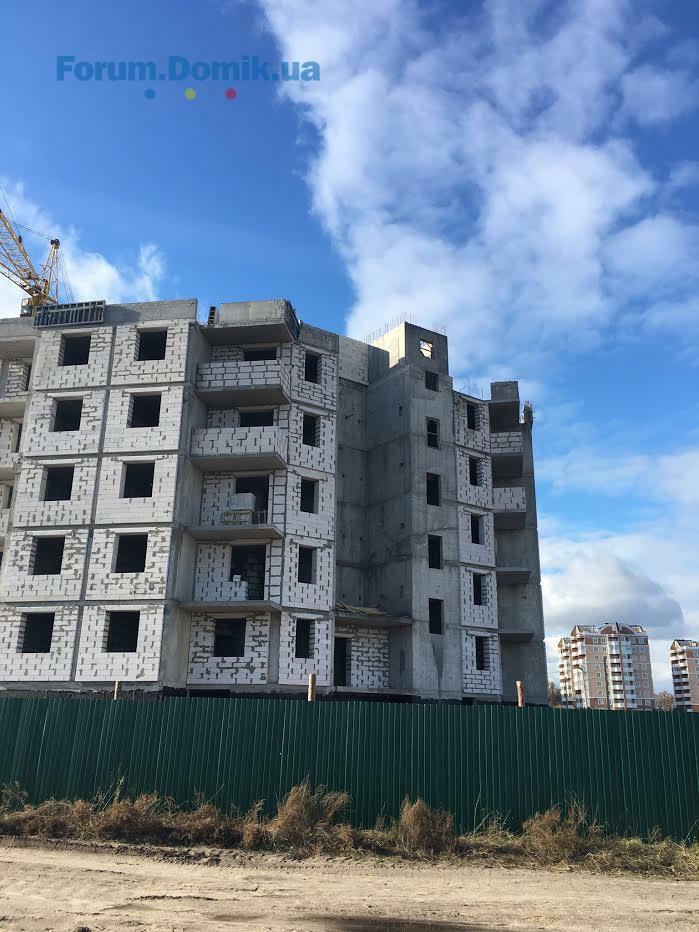

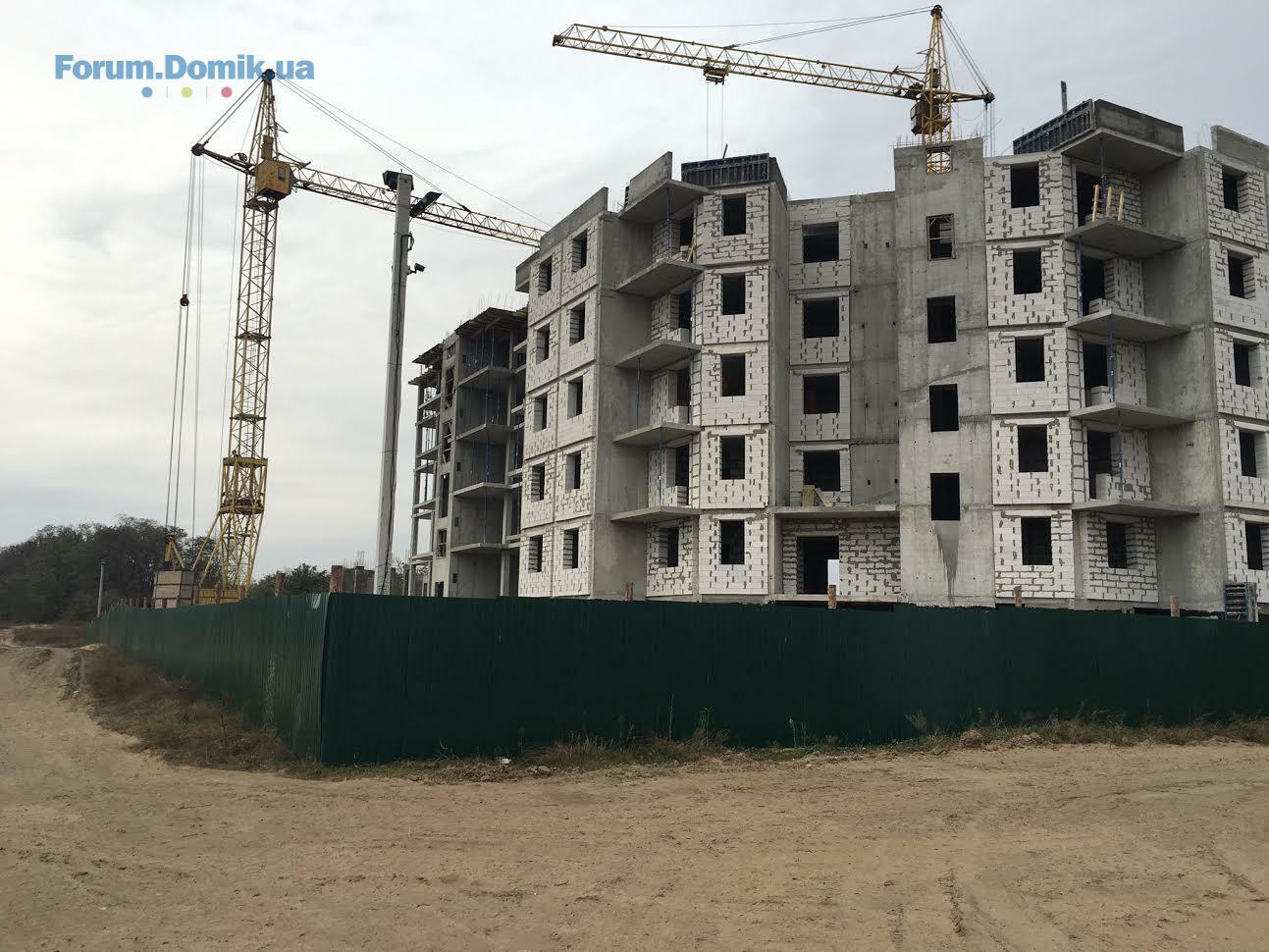

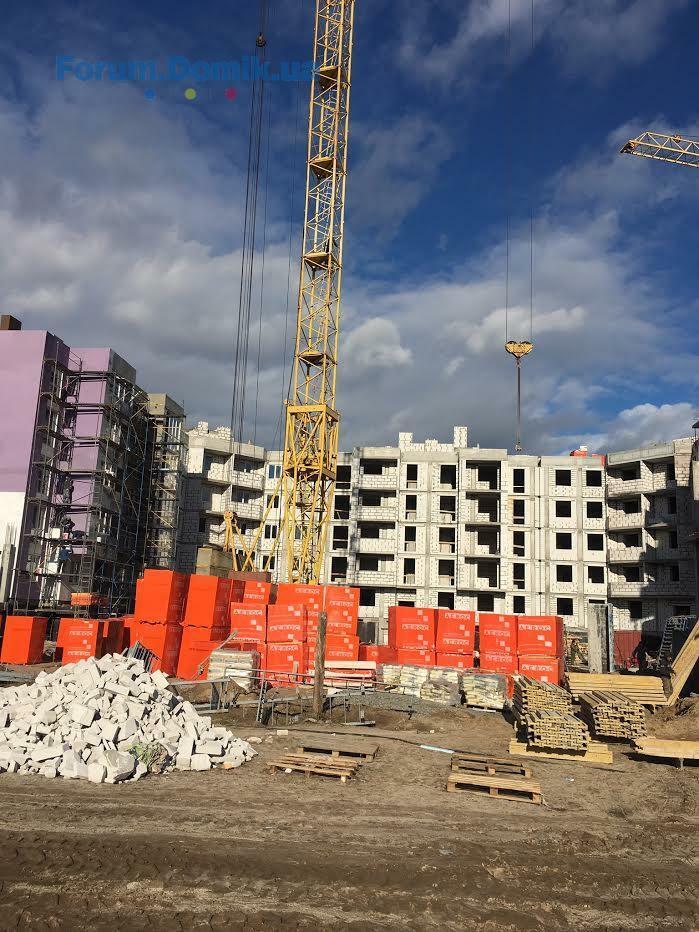

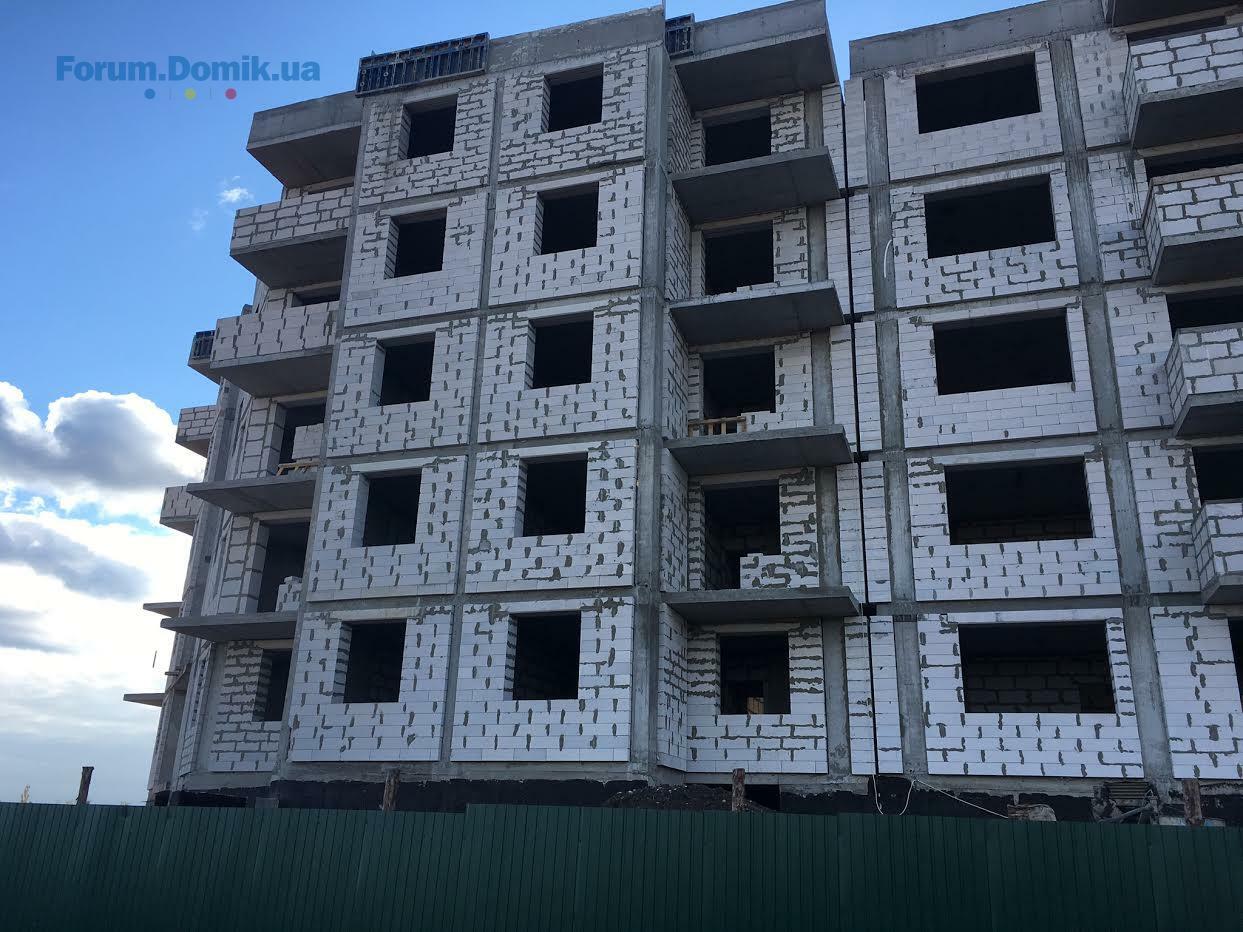

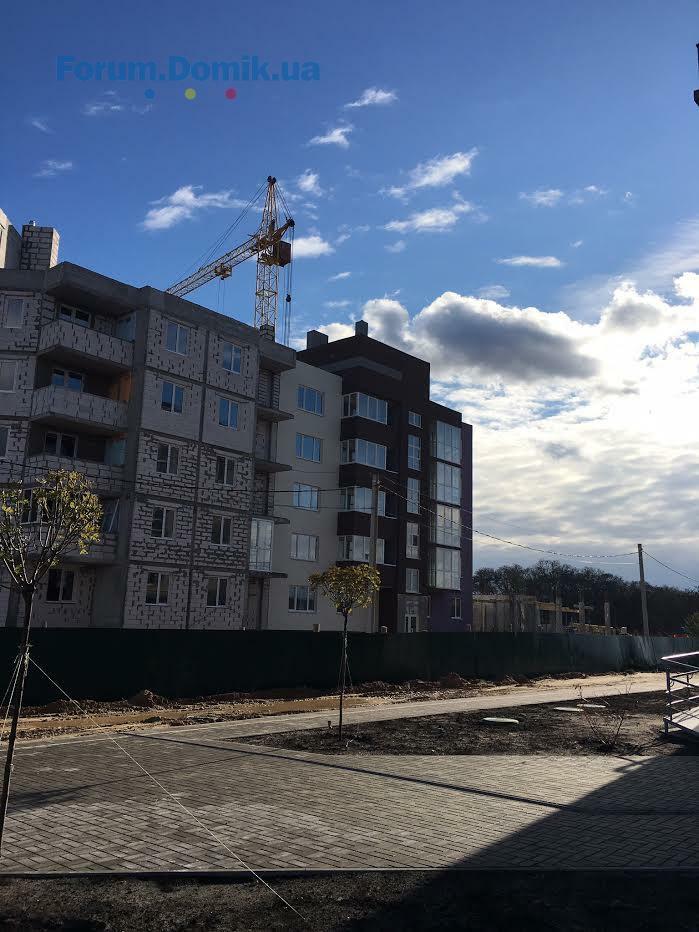

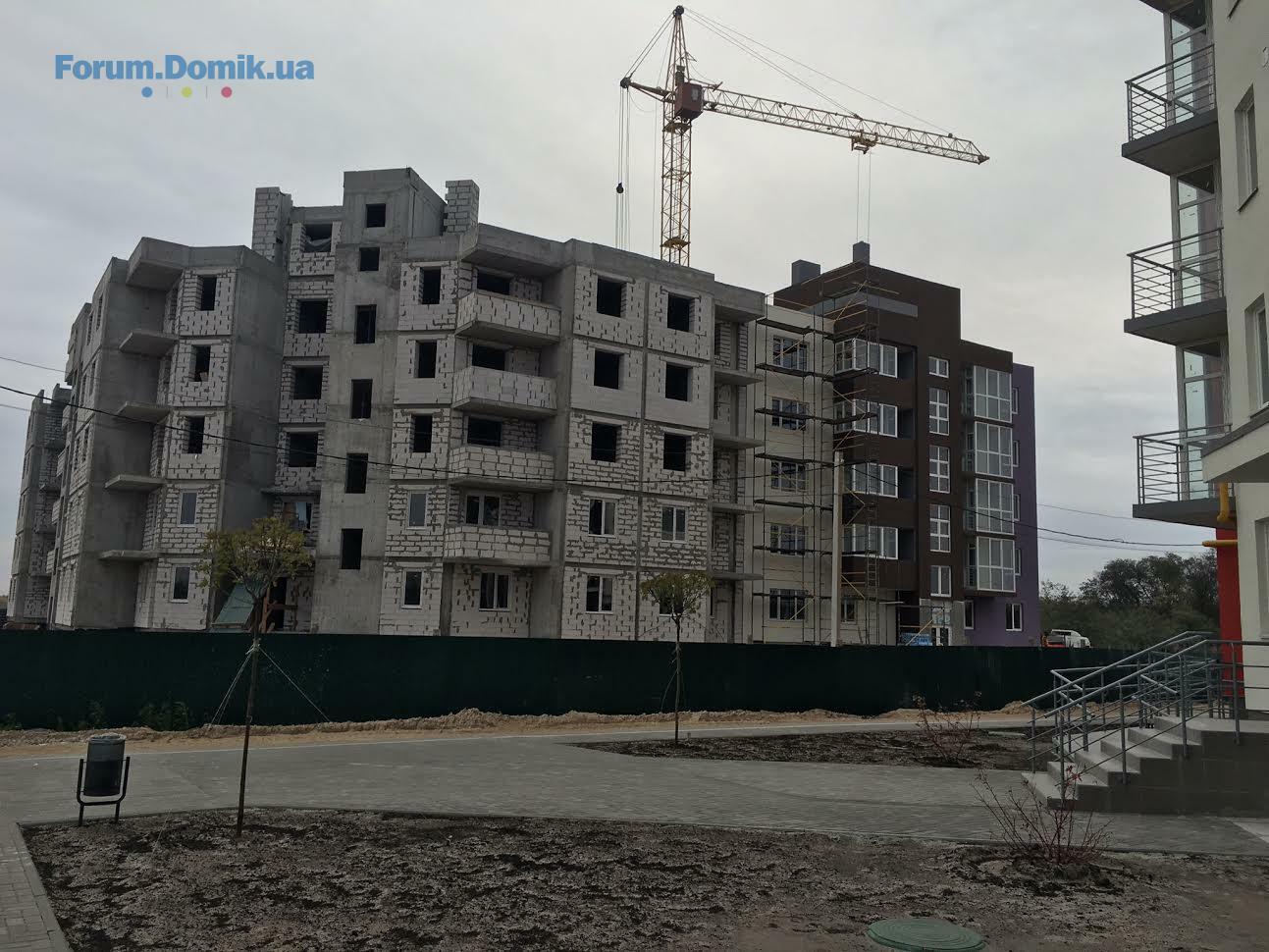

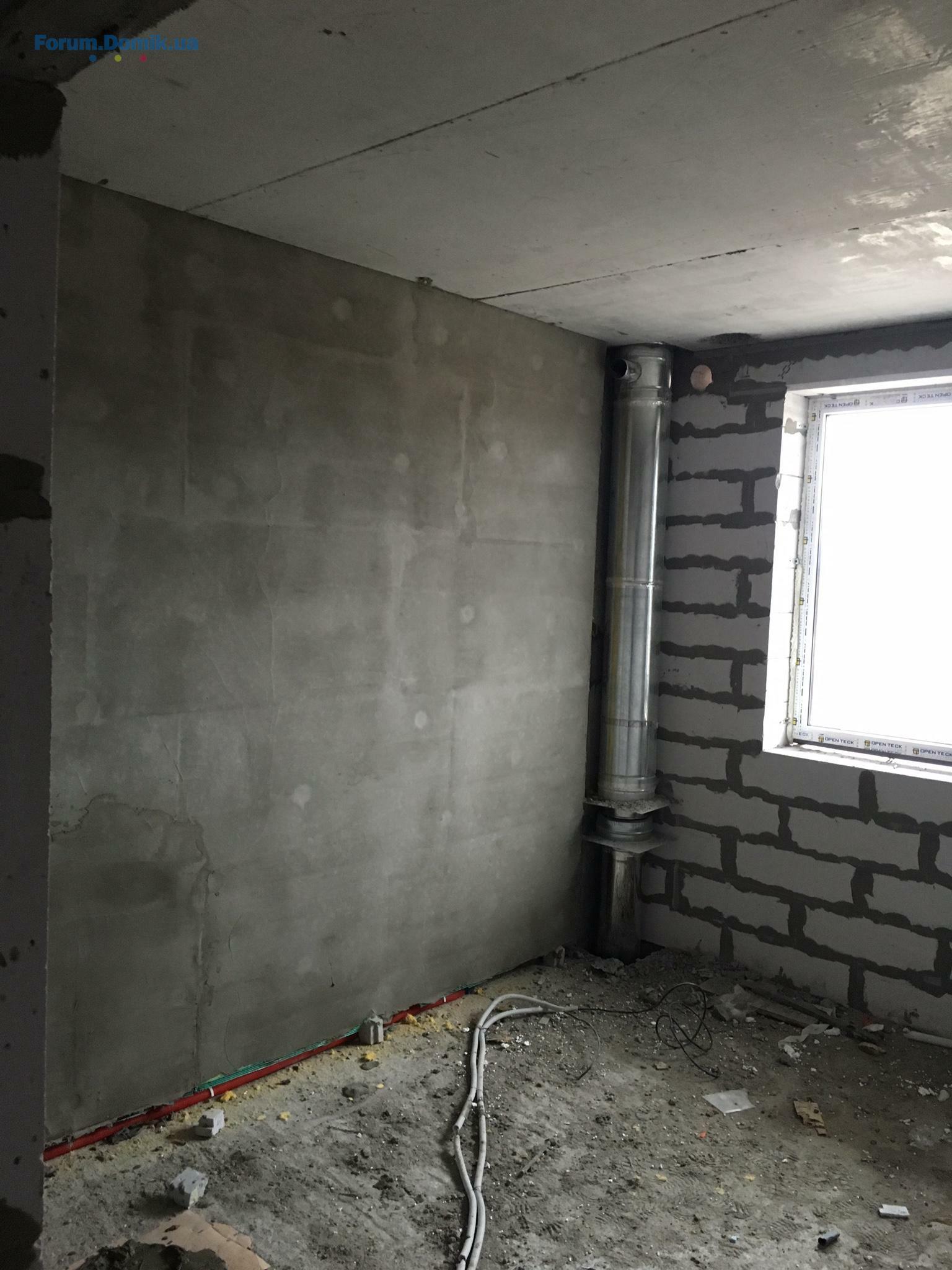

Вашему вниманию предоставляем фотоотчет со строительной площадки II-о очереди Жилого Массива "Нова Буча" от 23.11.2016г.

1-я секция – готовность 99%
- Монолитные работы выполнены на 100%
- Выполнена кладка на 100%
- Стяжка полов – 100%

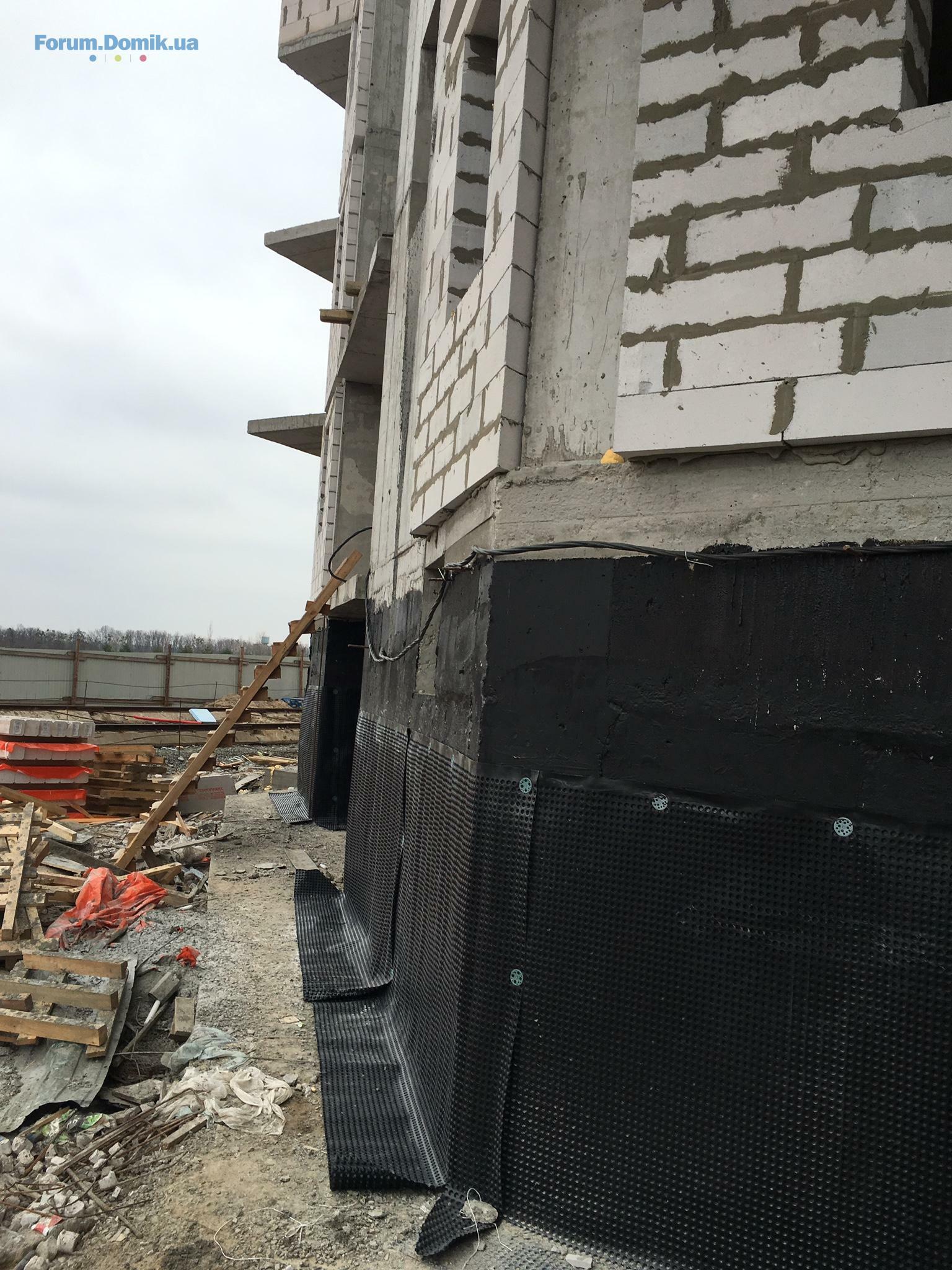

- Выполнена гидроизоляция полов и наружных стен подвала
- Фасадные работы – 100%
- Оштукатуривание мест общего пользования - 100%
- Сделана кровля – 100%
- Остекление секции – 100%
- Фасадные работы – 100%
- Установлены двери – 100%
- Уложена плитка в МОП – 100%

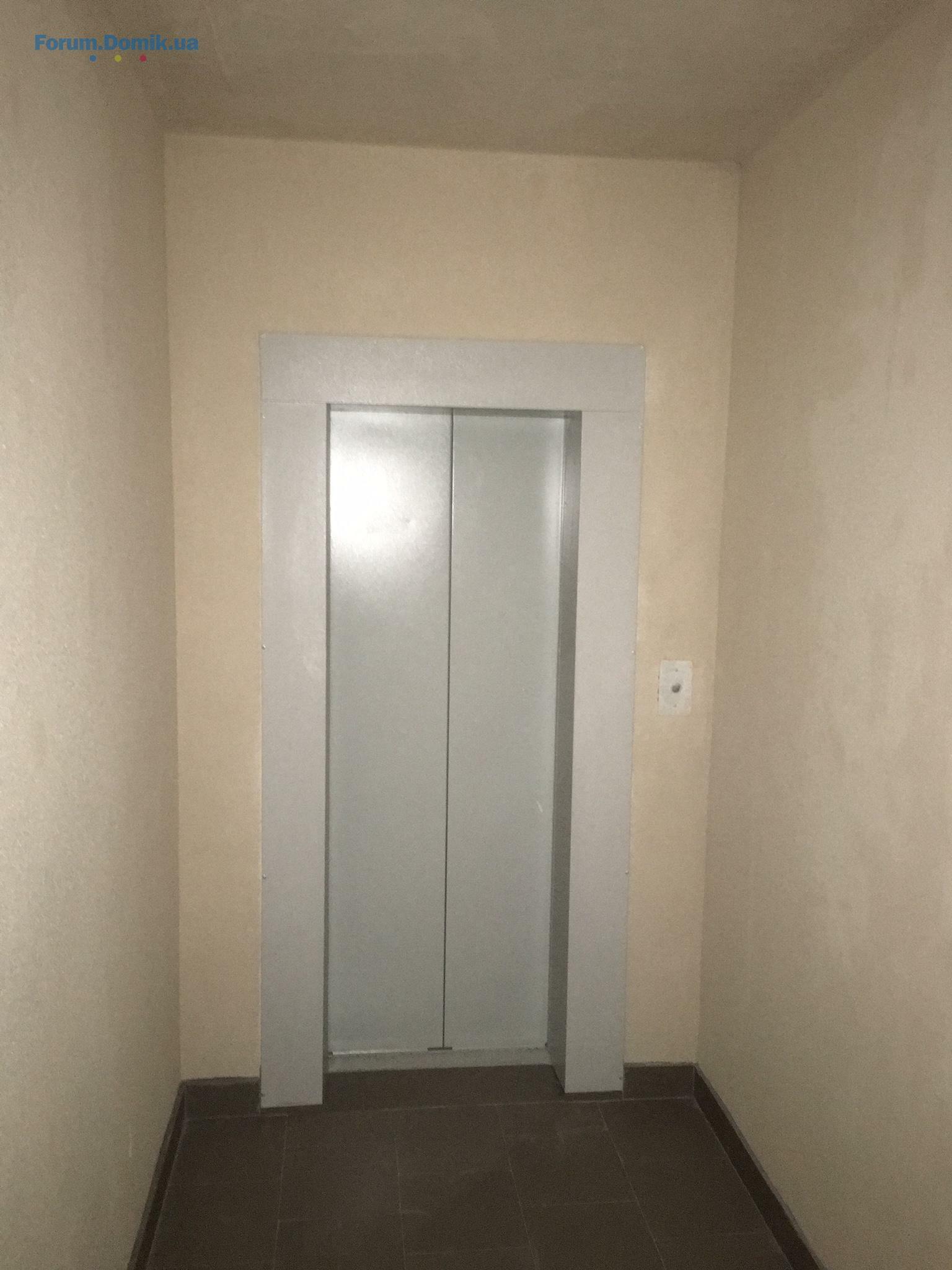

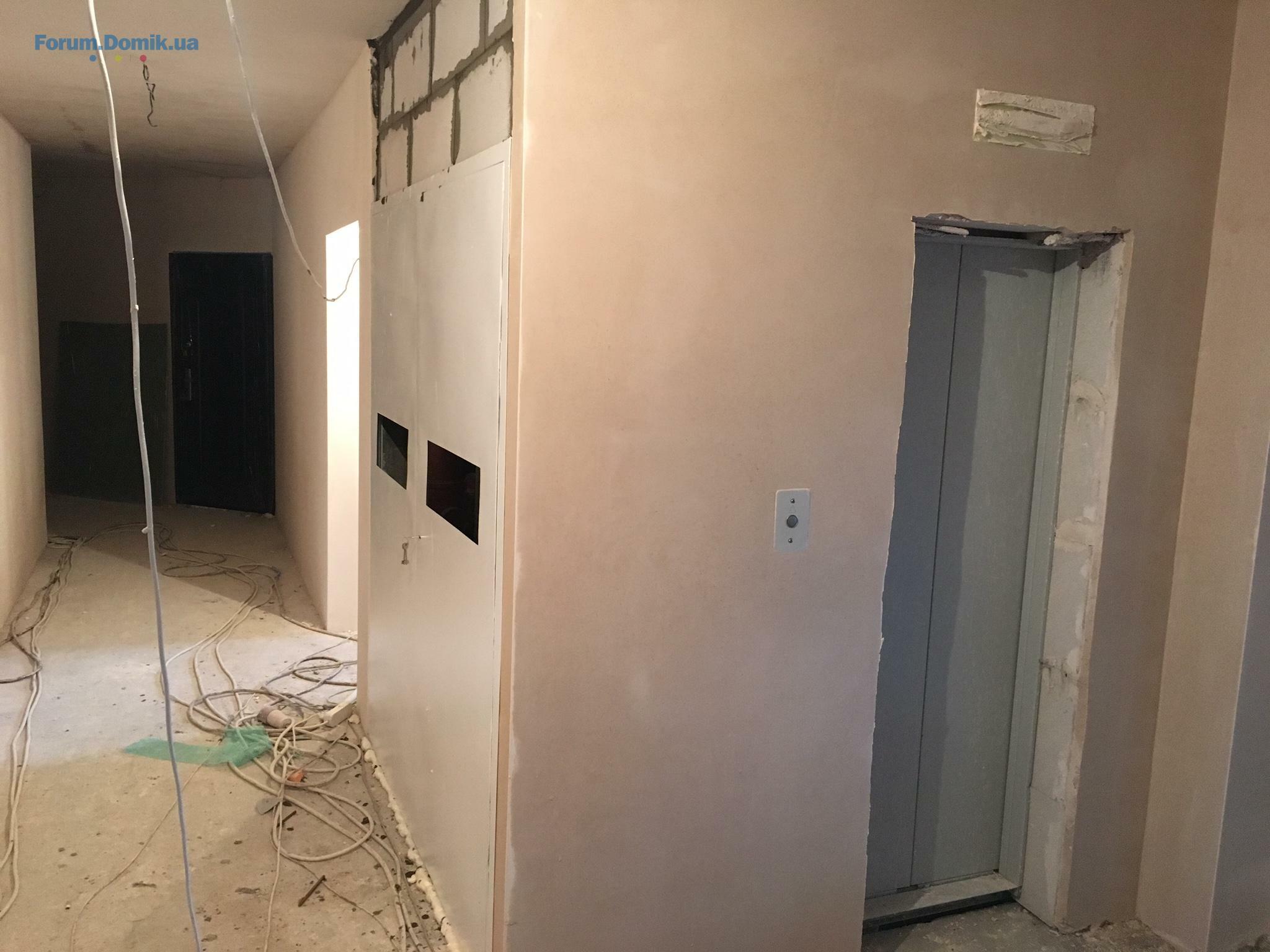

- Смонтирован лифт
- Выполнены разводка Интернет и IP телефонии
- Подведены все коммуникации: отопление, вода, свет, канализация

2-я секция:
- Монолитные работы выполнены на 100%;
- Выполнена кладка на 100%
- Выполнена гидроизоляция полов и наружных стен подвала
- Остекление – 100%
- Фасадные работы – 100%
- Стяжка полов – 100%
- Выполнены работы по устройству кровли
- Смонтирован лифт
- Установлены счетчики – 100%
- Подведены все коммуникации: отопление, вода, свет, канализация
- Выполнено нанесение на стены декоративной штукатурки в МОП – 100%
- Ведутся работы по укладке плитки в МОП
- Установлены двери – 100%

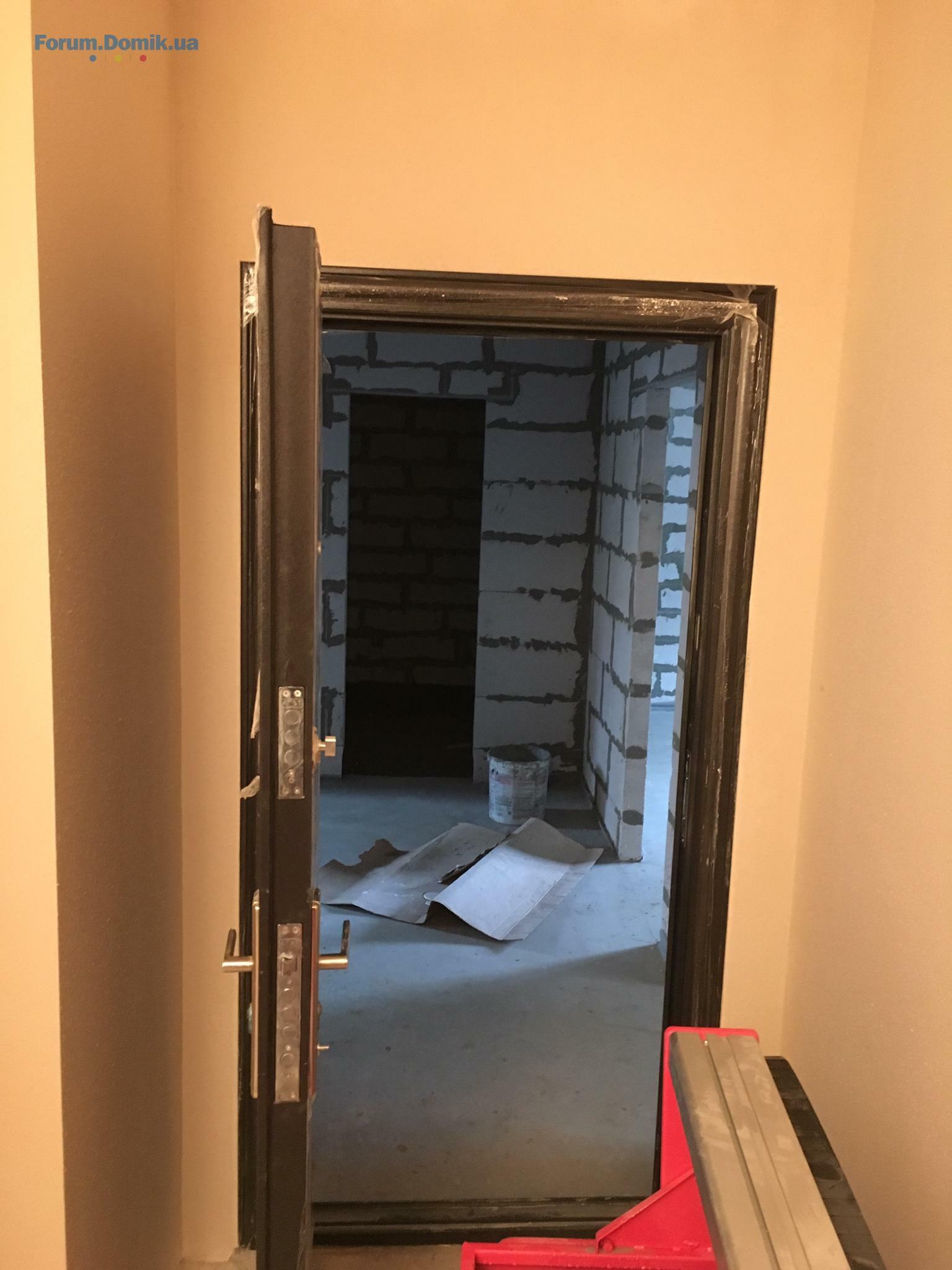

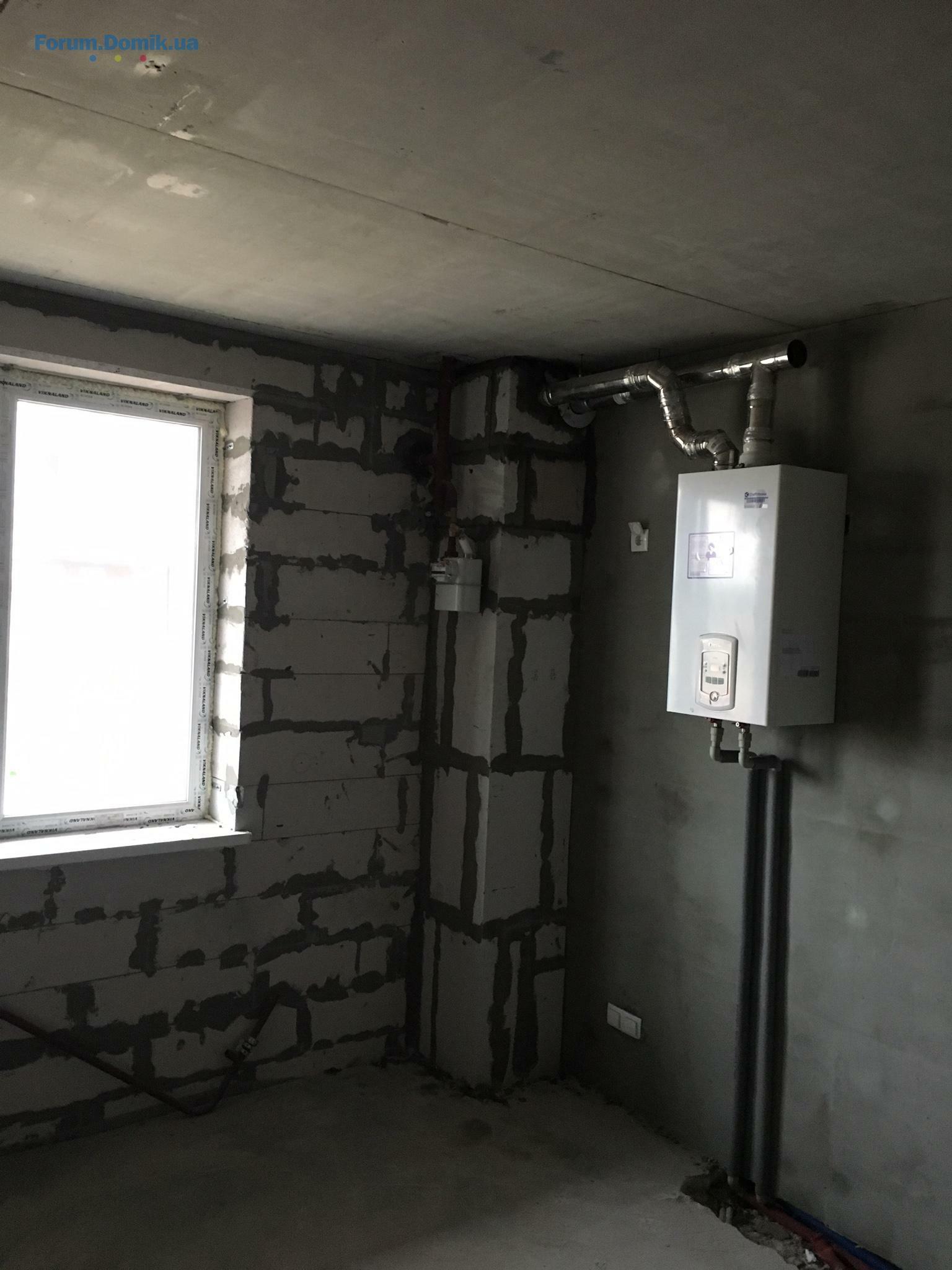

- Установлены котлы – 100%
- Выполнена кровля – 100%
- Ведутся работы по устройству фасада

3-я секция:
- Монолитные работы выполнены на 100%;
- Выполнена кладка на 100%
- Выполнено остекление на 100%
- Выполнена гидроизоляция полов и наружных стен подвала
- Завезены двери
- Ведутся работы по стяжке пола, по устройству кровли
- Ведутся работы по оштукатуриванию МОП
- Проводятся работы по устройству стяжки
- Подведены все коммуникации: отопление, вода, свет, канализация

4-я секция:
- Монолитные работы выполнены на 100%;
- Выполнена кладка на 100%
- Выполнена гидроизоляция полов и наружных стен подвала
- Идут подготовительные работы по устройству кровли, оштукатуриванию стен и устройству полов
- Проводятся работы по устройству отопления, воды, света, канализации
- Завозятся окна, заказаны двери

5-я секция:
- Монолитные работы выполнены на 100%;
- Выполнена гидроизоляция полов и наружных стен подвала
- Заканчиваются работы по кладке стен;
- Произведено утепление кровли и розуклонка керамзитобетоном
- Сделаны обмеры и заказаны окна

6-я секция:

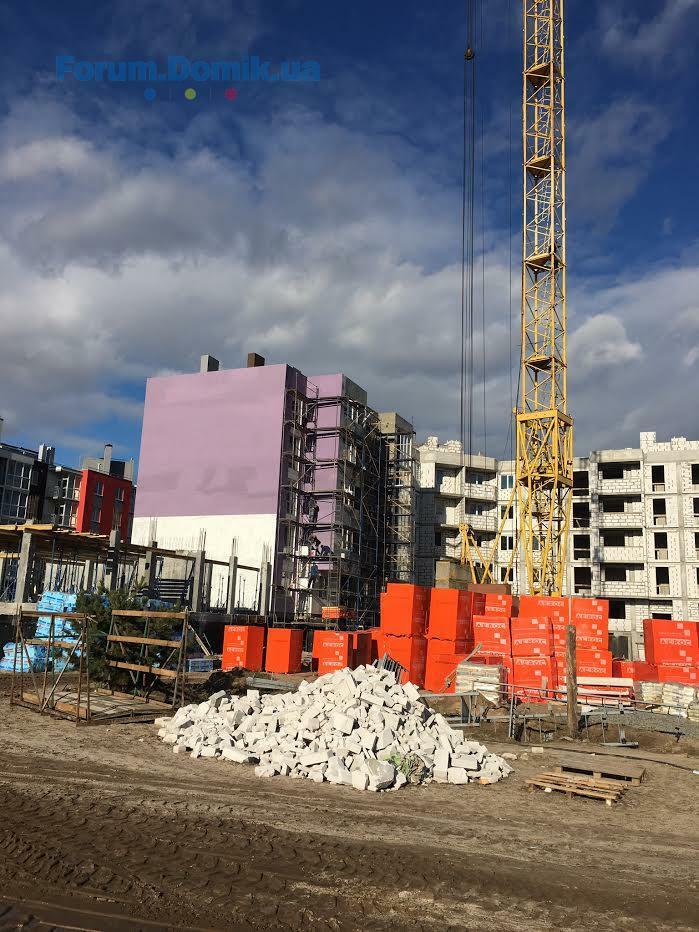

- Выставляется опалубка под заливку бетона перекрытия 4-го этажа
- Выполнена кладка на 1-2 этажах, приступили к кладке на 3-м этаже
- Выполнена гидроизоляция полов и наружных стен подвала

Детское дошкольное учреждение:
- Монолитные работы выполнены на 100%;
- Ведутся подготовительные работы по устройству стен и перегородок
- Ведутся подготовительные работы по устройству кровли

По второй очереди строительства производится демонтаж подкрановых путей для устройства подпорной монолитной стены. После выполнение этих работ будет засыпаться грунт для начала работ по благоустройству территории второй очереди строительства.

С уважением,
Отдел Продаж
23 лист 2016 15:45
Продолжение фотоотчета
24 лист 2016 14:26

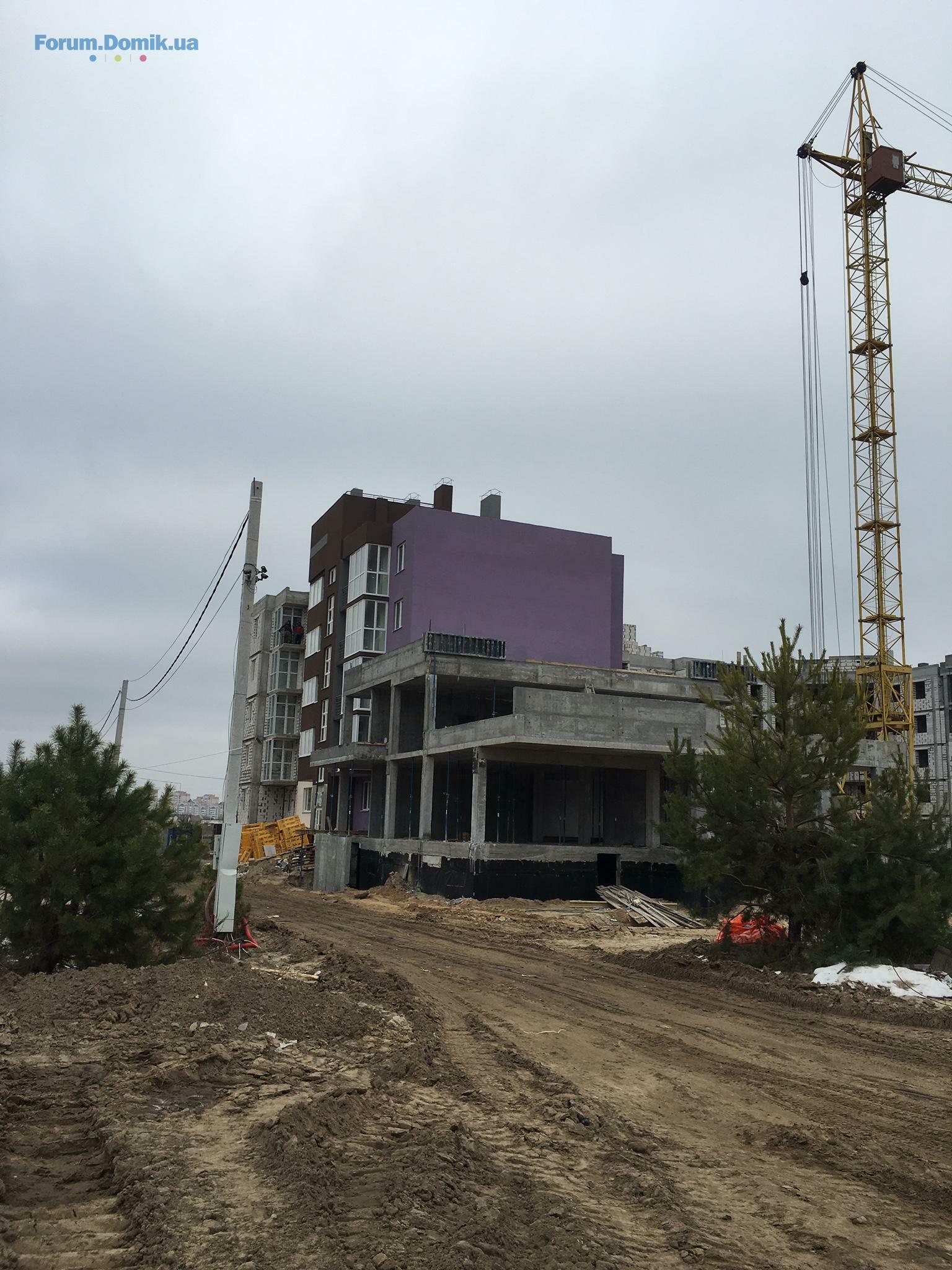

Большая просьба к ОП от инвесторов 2 очереди:на внутренней территории дома посадить сосны,вон они какие красивые на ваших фото.
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Детальніше
1. . .3840. . .112
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
+34624407828xxxx
