22 серп 2022 08:48

Заявлено как бизнес клас....ребят, вы там чё курите. Бизнес класс потолки от 3х метров. Так что это обычный комфорт, попуститесь

22 серп 2022 11:50

Svoi_sok

Заявлено как бизнес клас....ребят, вы там чё курите. Бизнес класс потолки от 3х метров. Так что это обычный комфорт, попуститесь

Это специальный проект, для невысоких людей, чтобы пространство на них не давило. :)

p.s. Если без шуток, то в Киеве предостаточно домов бизнес класса с потолками 2,7-2,75м, эдакий «экономный» бизнес класс. Формально, застройщик сам «на глаз» определяет, какой условный класс присвоить.

12 вер 2022 09:17
Шановні покупці житлового комплексу «SENAT». Повідомляємо Вам про те, що ведуться всі будівельно-монтажні роботи!
Станом на 07.09.2022 року виконано:

І черга будівництва:

Секції №1:

Виконано монолітні роботи в повному обсязі.
Активно виконуються роботи по влаштуванню покрівлі, роботи виконано на 90%.
Виконано влаштування дощової каналізації.
Завершено виконання кладочних робіт зовнішніх стін.
Завершено виконання кладочних робіт міжквартирних і міжкімнатних стін.
Виконуються роботи по влаштуванню віконних конструкцій. Влаштовано 20 %.
Почато виконання фасадних робіт.
Активно виконується монтаж ліфтового обладнання. Вантажні ліфти змонтовано.
Змонтовано вентилятори димовидалення.
Демонтовано баштові крани.

Секції №2:
Виконано монолітні роботи в повному обсязі.
Завершено влаштування покрівлі.
Виконано влаштування дощової каналізації.
Завершено виконання кладочних робіт зовнішніх стін.
Завершено виконання кладочних міжквартирних і міжкімнатних стін.
Виконуються роботи по влаштуванню віконних конструкцій. Влаштовано 100 %.
Почато виконання фасадних робіт.
Активно виконується монтаж ліфтового обладнання. Вантажні ліфти змонтовано.
Змонтовано вентилятори димовидалення.
Демонтовано баштові крани.

Змонтовані та вже працюють ліфти.

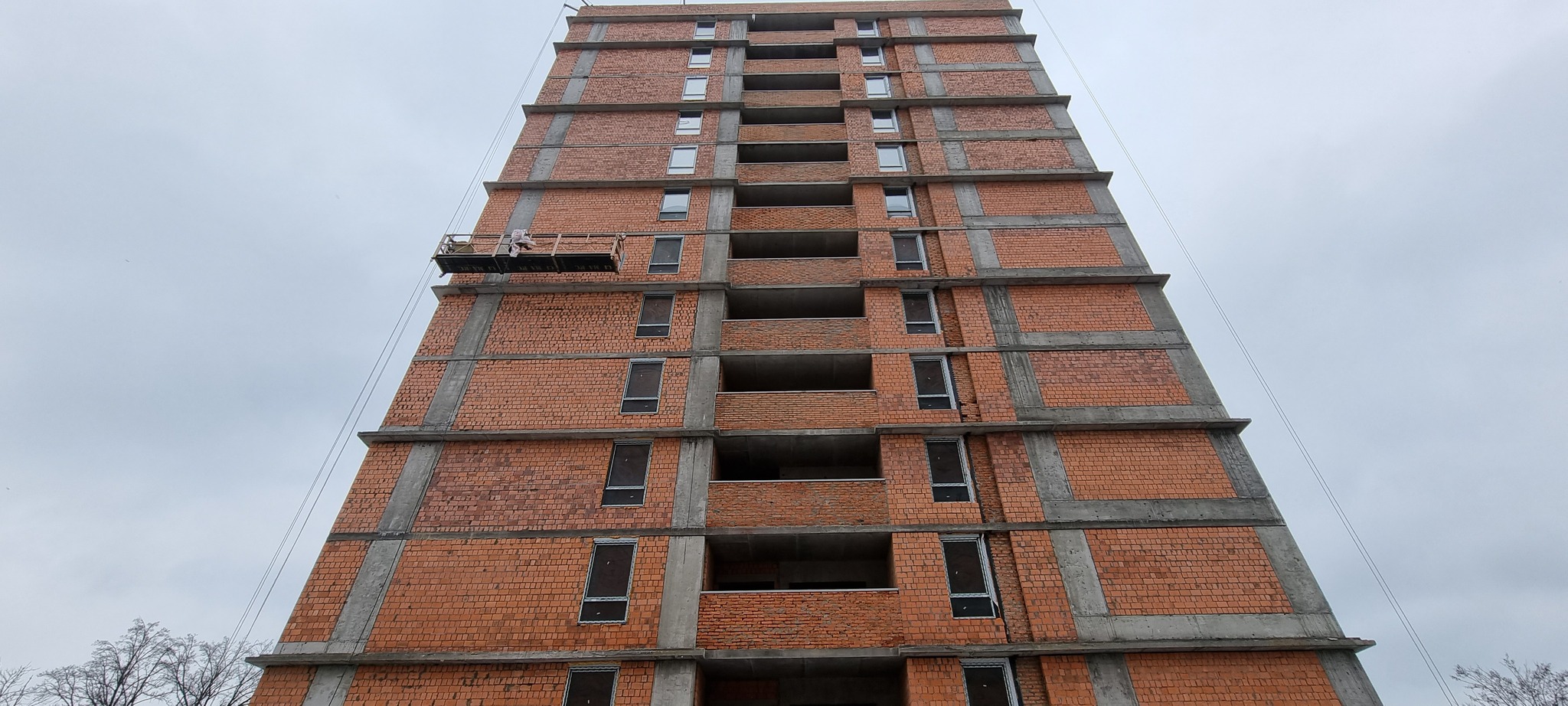

Активно ведуться фасадні роботи.

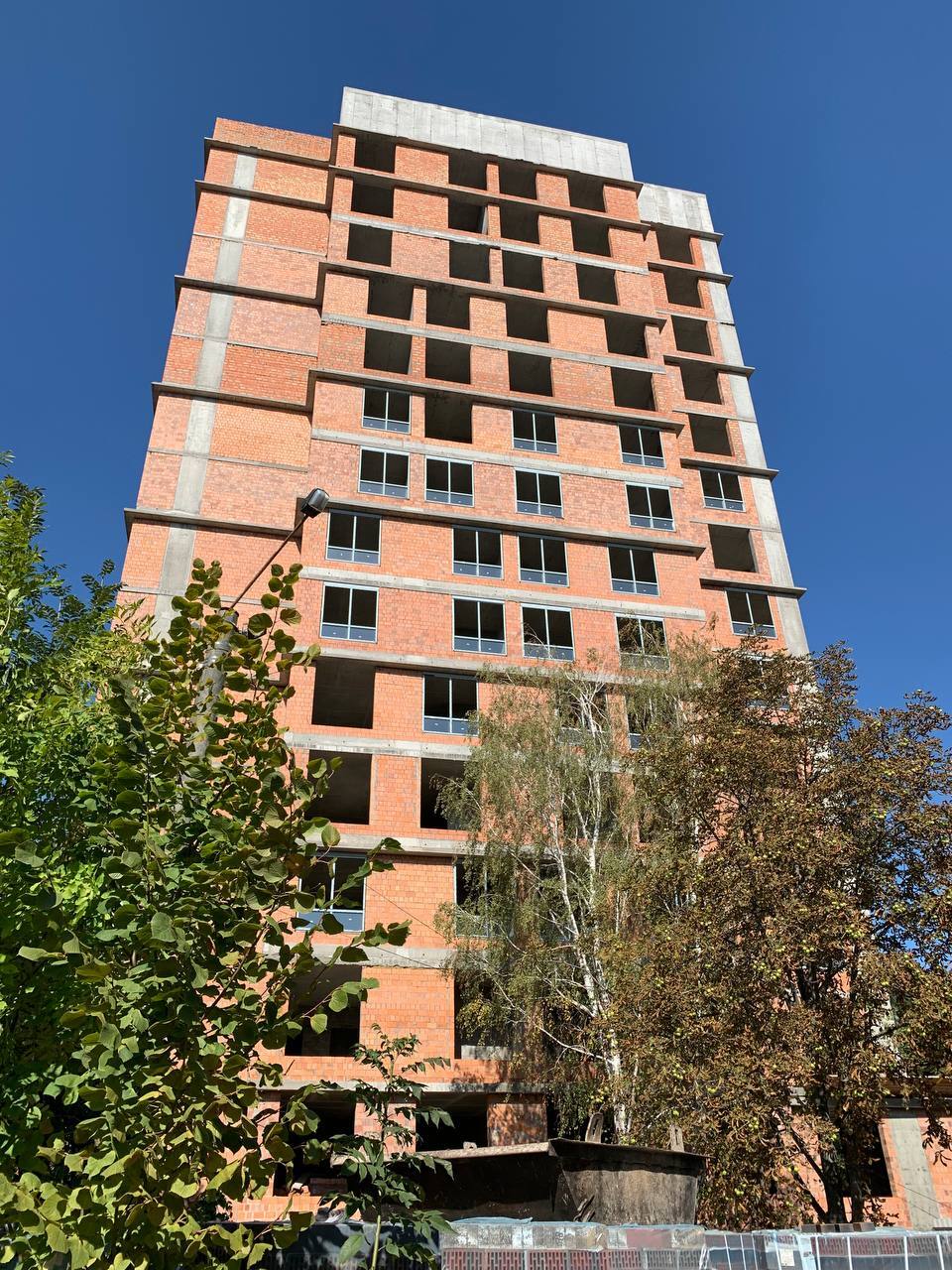

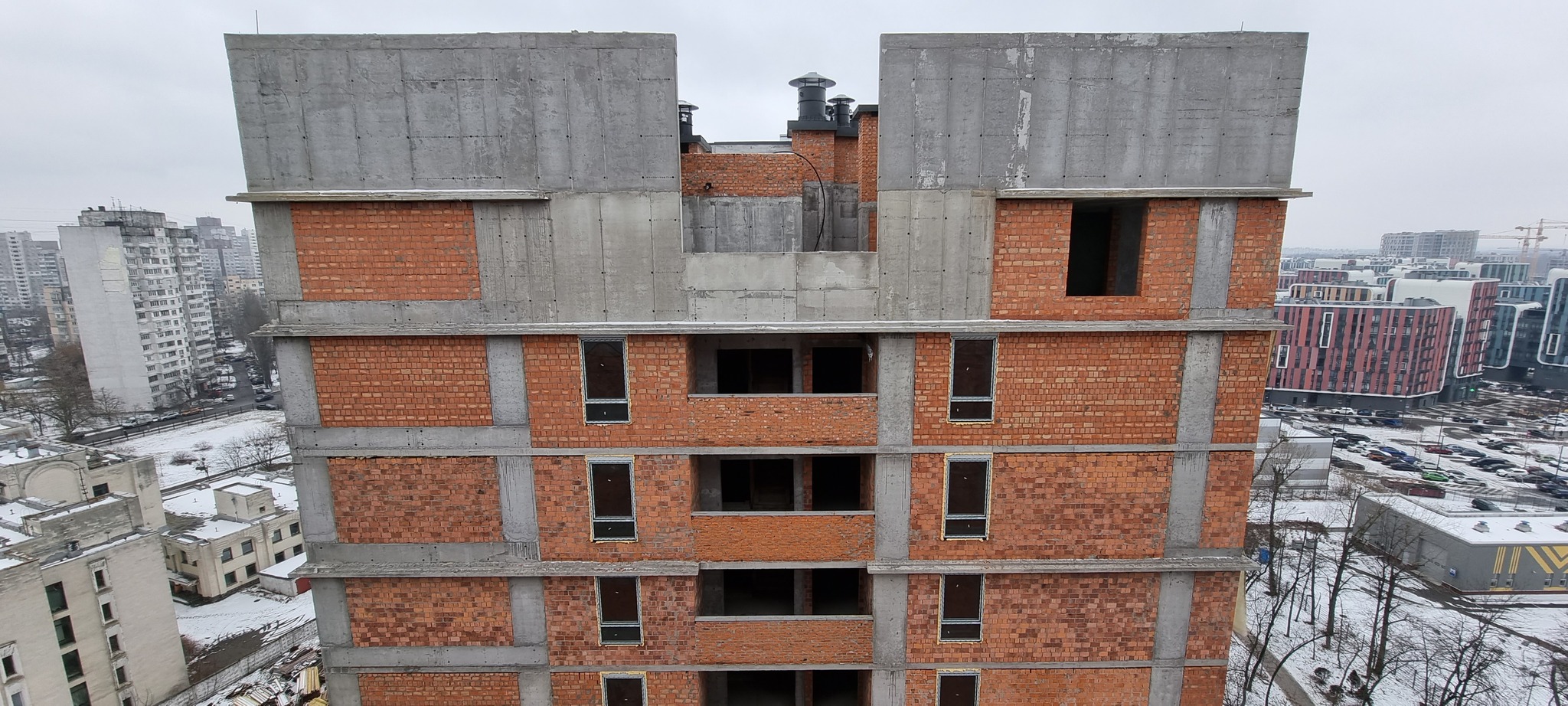

14 груд 2022 15:30
  • Секції №1: Виконано монолітні роботи в повному обсязі. Завершено влаштування покрівлі. Виконано влаштування дощової каналізації. Завершено виконання кладочних робіт зовнішніх стін. Завершено виконання кладочних робіт міжквартирних і міжкімнатних стін. Виконуються роботи по влаштуванню віконних конструкцій. Влаштовано 90 %. Почато виконання фасадних робіт. Завершено монтаж ліфтового обладнання. Змонтовано вентилятори димовидалення. Демонтовано баштові крани.
  • Секції №2: Виконано монолітні роботи в повному обсязі. Завершено влаштування покрівлі. Виконано влаштування дощової каналізації. Завершено виконання кладочних робіт зовнішніх стін. Завершено виконання кладочних міжквартирних і міжкімнатних стін. Завершено влаштуванню віконних конструкцій. Влаштовано 100 %. Активно виконуються фасадні роботи. Завершено монтаж ліфтового обладнання. Змонтовано вентилятори димовидалення. Демонтовано баштові крани.


21 лют 2023 15:16

Шановні покупці житлового комплексу «SENAT
». Повідомляємо Вам про те, що ведуться всі будівельно-монтажні роботи!

Станом на 13.02.2022 року виконано:



І черга будівництва:



Секції №1:



Виконано монолітні роботи в повному обсязі.

Завершено влаштування покрівлі.

Виконано влаштування дощової каналізації.

Завершено виконання кладочних робіт зовнішніх стін.

Завершено виконання кладочних робіт міжквартирних і міжкімнатних стін.

Виконуються роботи по влаштуванню віконних конструкцій. Влаштовано 99 %.

Почато виконання фасадних робіт (влаштування вентильованого фасаду з клінкерної цегли).

Завершено монтаж ліфтового обладнання.

Змонтовано вентилятори димовидалення.

Демонтовано баштові крани.



Секції №2:

Виконано монолітні роботи в повному обсязі.

Завершено влаштування покрівлі.

Виконано влаштування дощової каналізації.

Завершено виконання кладочних робіт зовнішніх стін.

Завершено виконання кладочних міжквартирних і міжкімнатних стін.

Завершено влаштуванню віконних конструкцій. Влаштовано 100 %.

Активно виконуються фасадні робіти (влаштування вентильованого фасаду з клінкерної цегли).

Завершено монтаж ліфтового обладнання.

Змонтовано вентилятори димовидалення.

Демонтовано баштові крани.

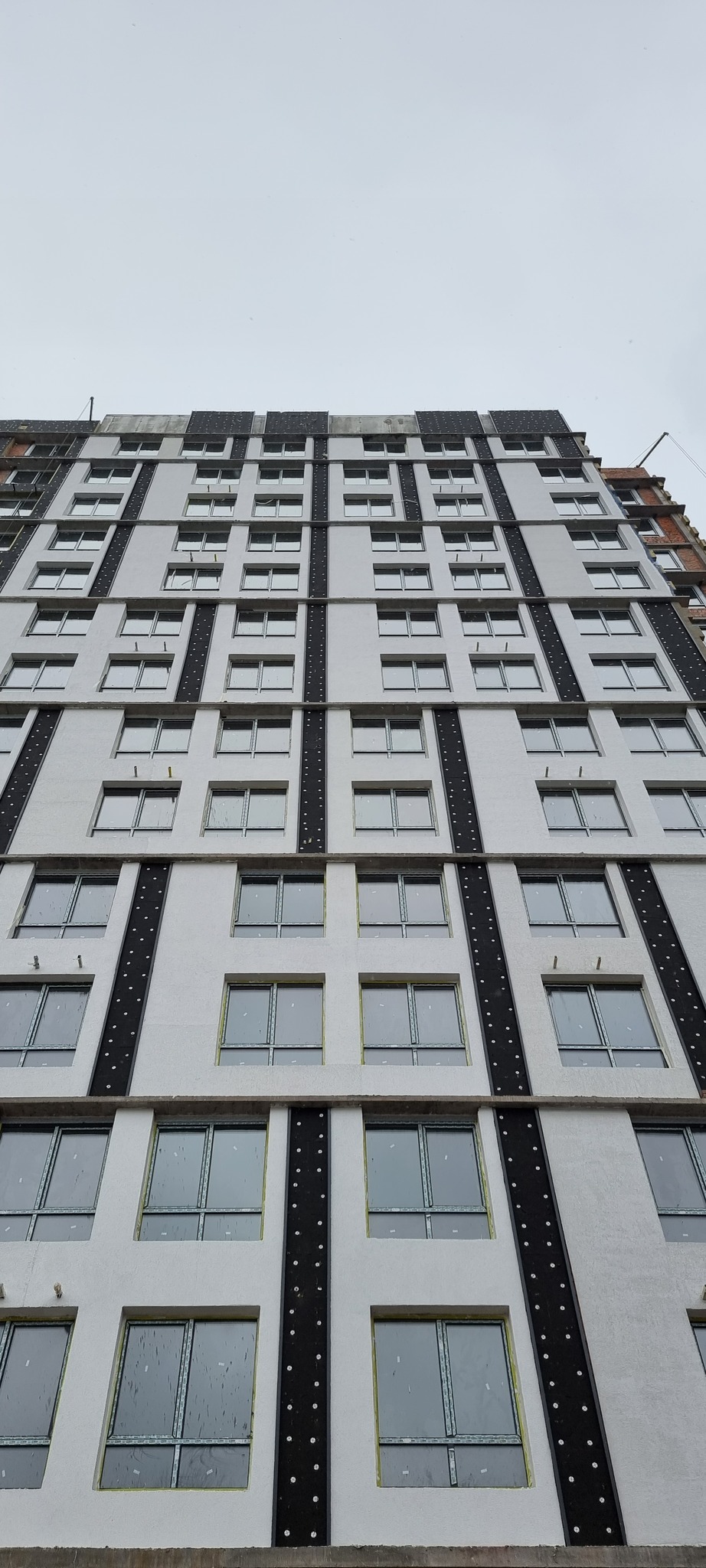

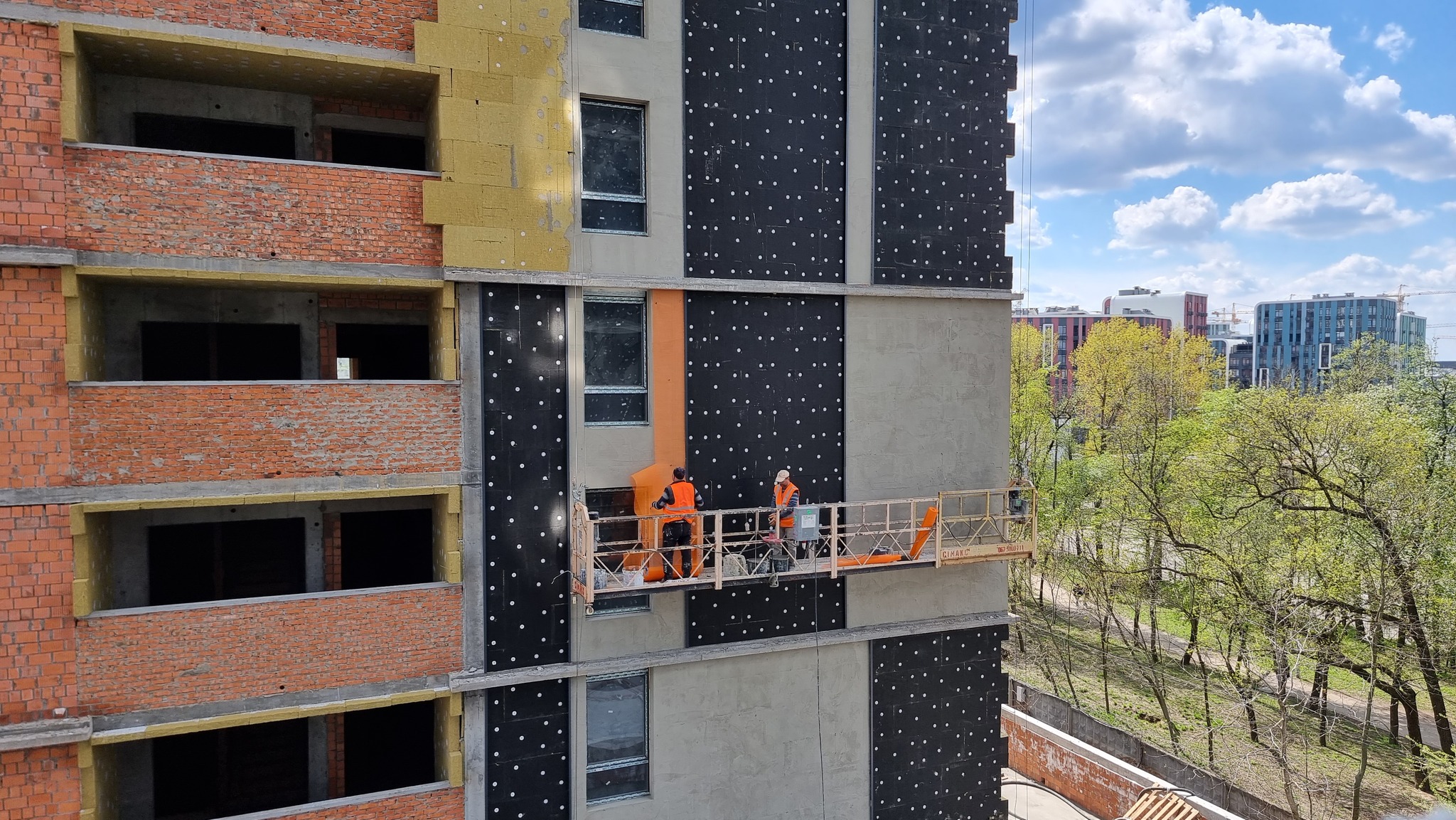

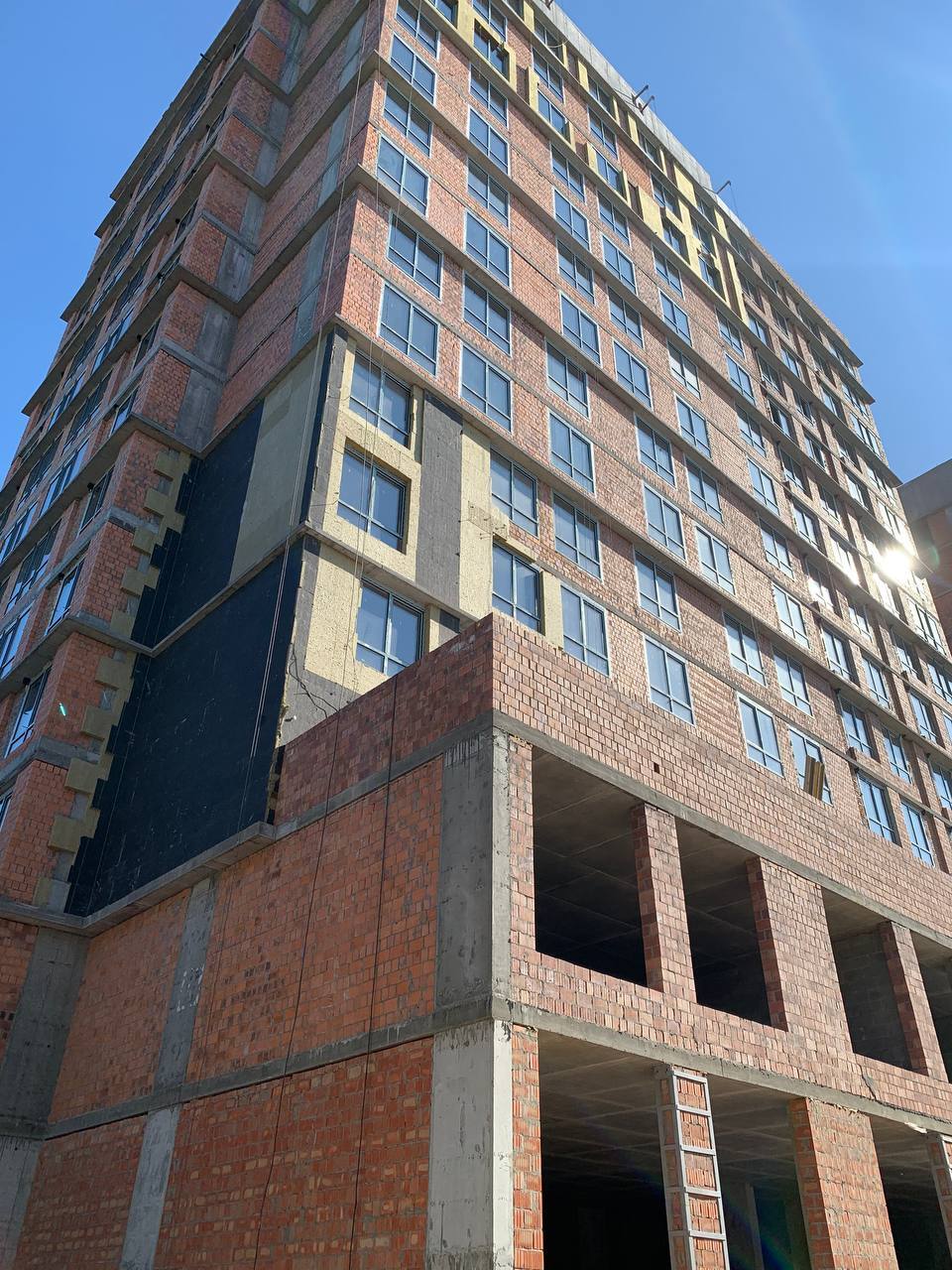

04 трав 2023 13:55
Шановні покупці житлового комплексу «SENAT». Повідомляємо Вам про те, що ведуться всі будівельно-монтажні роботи!

Станом на 03.05.2023 року виконано:



І черга будівництва:



Секції №1:



Виконано монолітні роботи в повному обсязі.

Завершено влаштування покрівлі.

Виконано влаштування дощової каналізації.

Завершено виконання кладочних робіт зовнішніх стін.

Завершено виконання кладочних робіт міжквартирних і міжкімнатних стін.

Виконуються роботи по влаштуванню віконних конструкцій. Влаштовано 100 %.

Почато виконання фасадних робіт (влаштування вентильованого фасаду з клінкерної цегли). Виконано 5%.

Завершено монтаж ліфтового обладнання.

Змонтовано вентилятори димовидалення.

Демонтовано баштові крани.



Секції №2:

Виконано монолітні роботи в повному обсязі.

Завершено влаштування покрівлі.

Виконано влаштування дощової каналізації.

Завершено виконання кладочних робіт зовнішніх стін.

Завершено виконання кладочних міжквартирних і міжкімнатних стін.

Завершено влаштуванню віконних конструкцій. Влаштовано 100 %.

Активно виконуються фасадні робіти (влаштування вентильованого фасаду з клінкерної цегли). Виконано 20%.

Завершено монтаж ліфтового обладнання.

Змонтовано вентилятори димовидалення.

Демонтовано баштові крани.

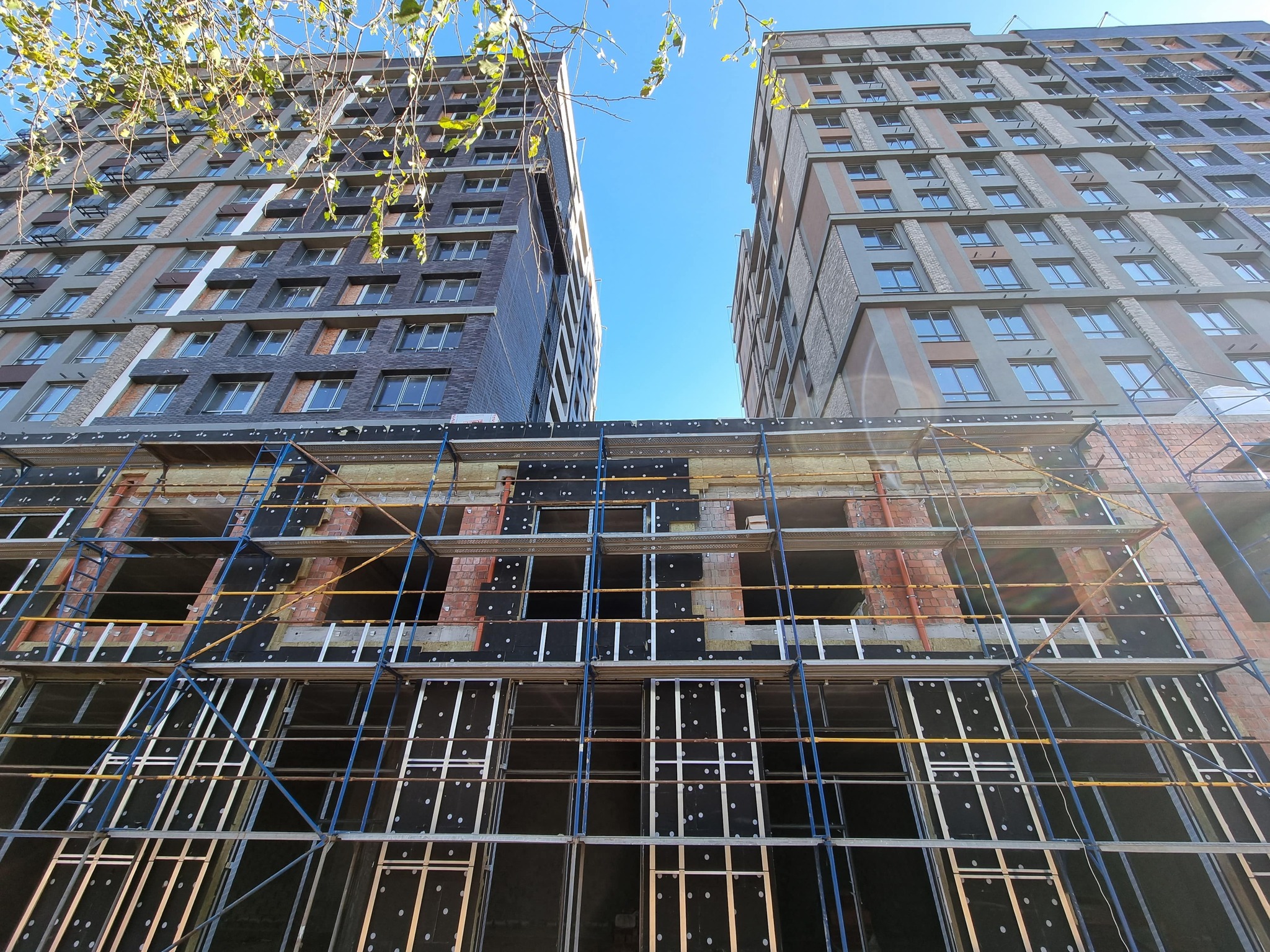

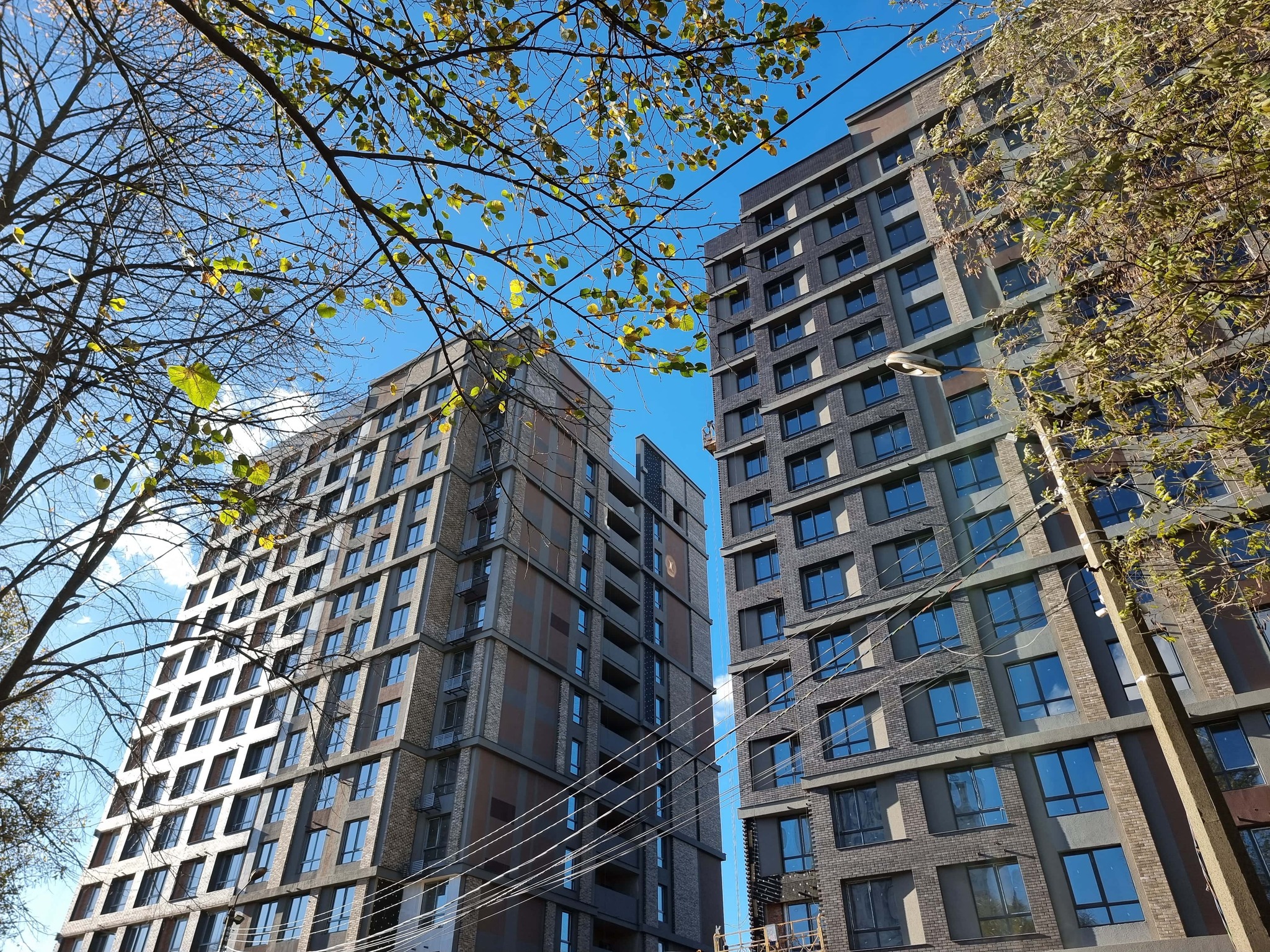

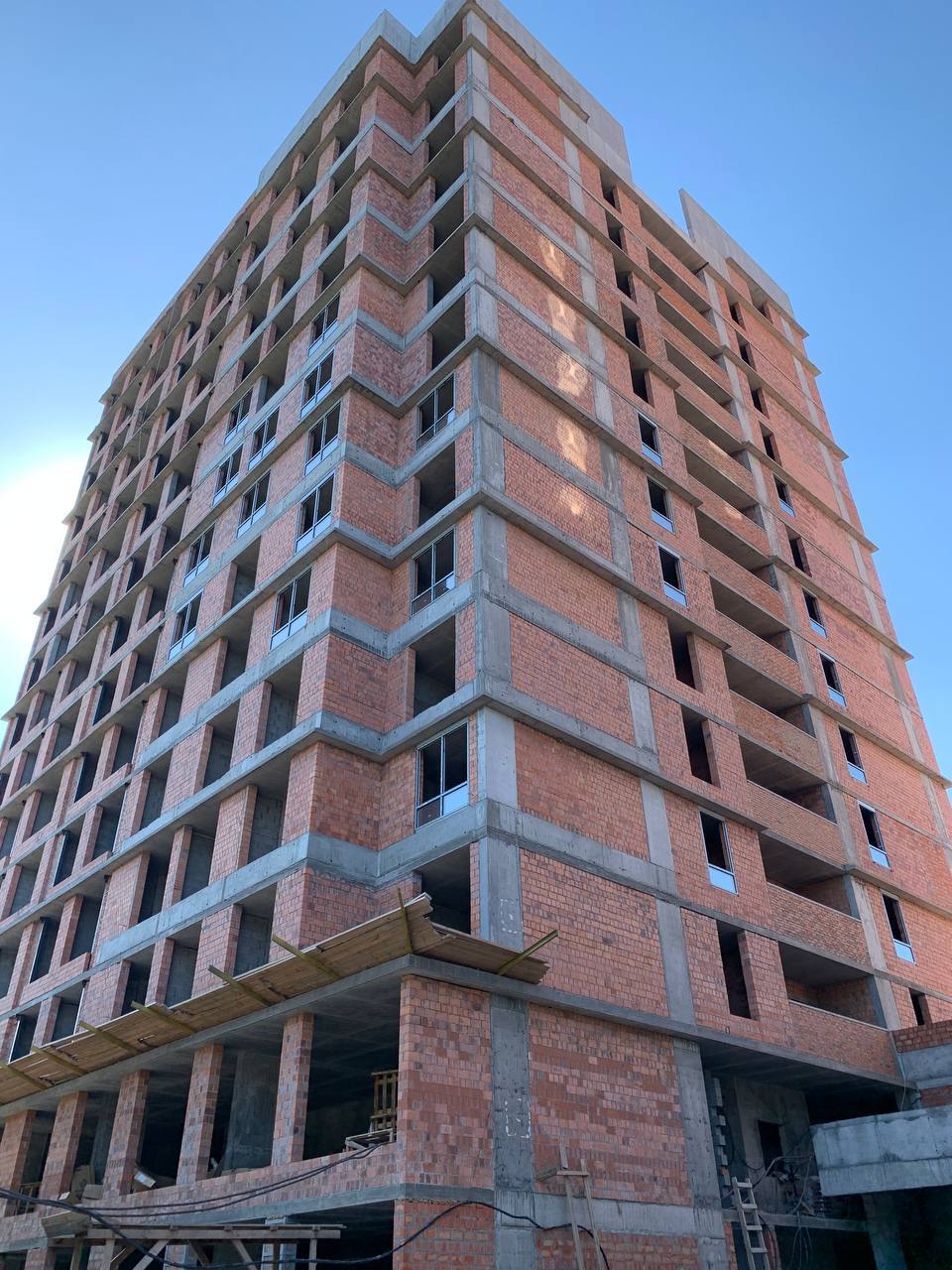

27 лист 2023 10:58

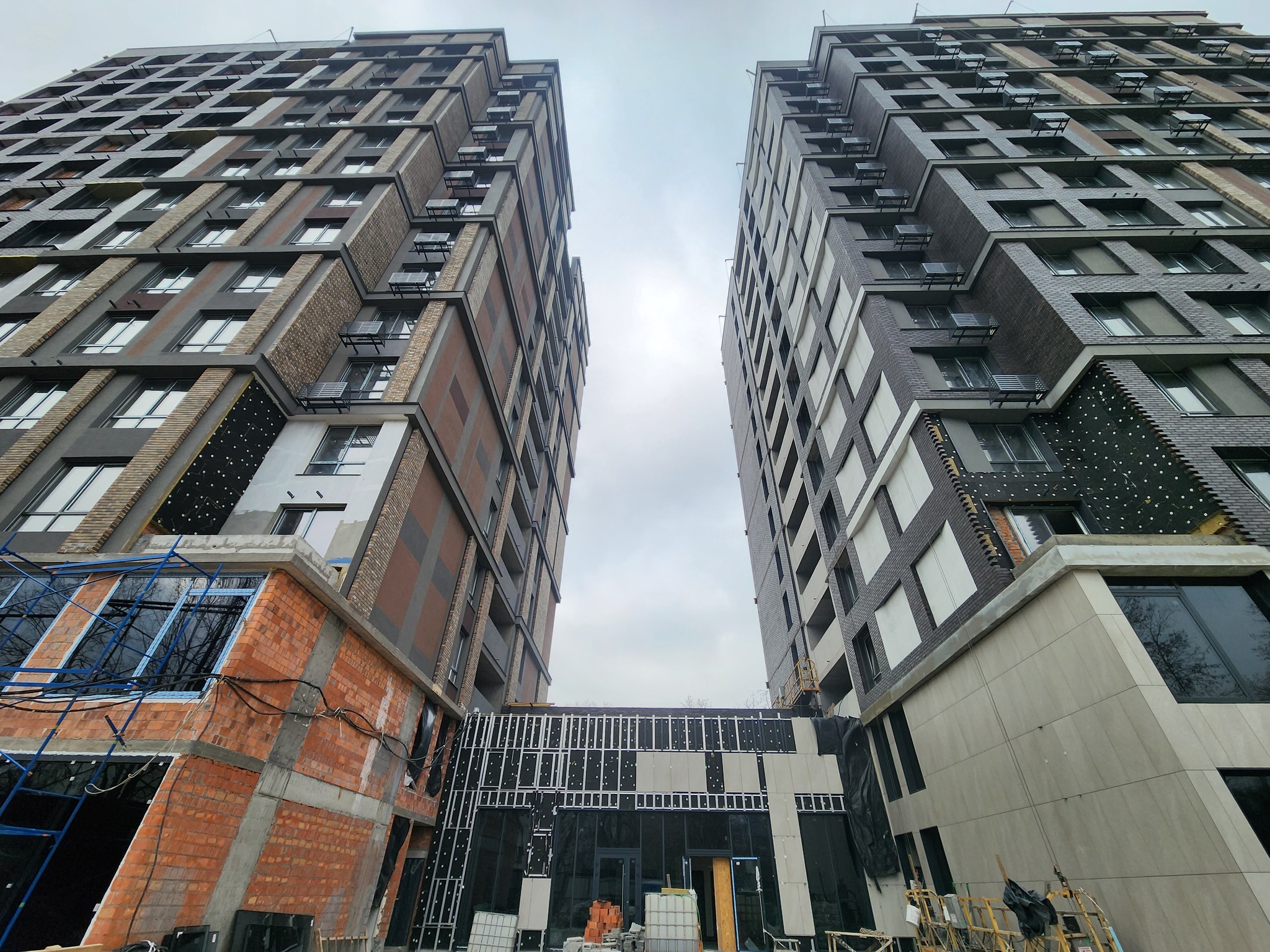

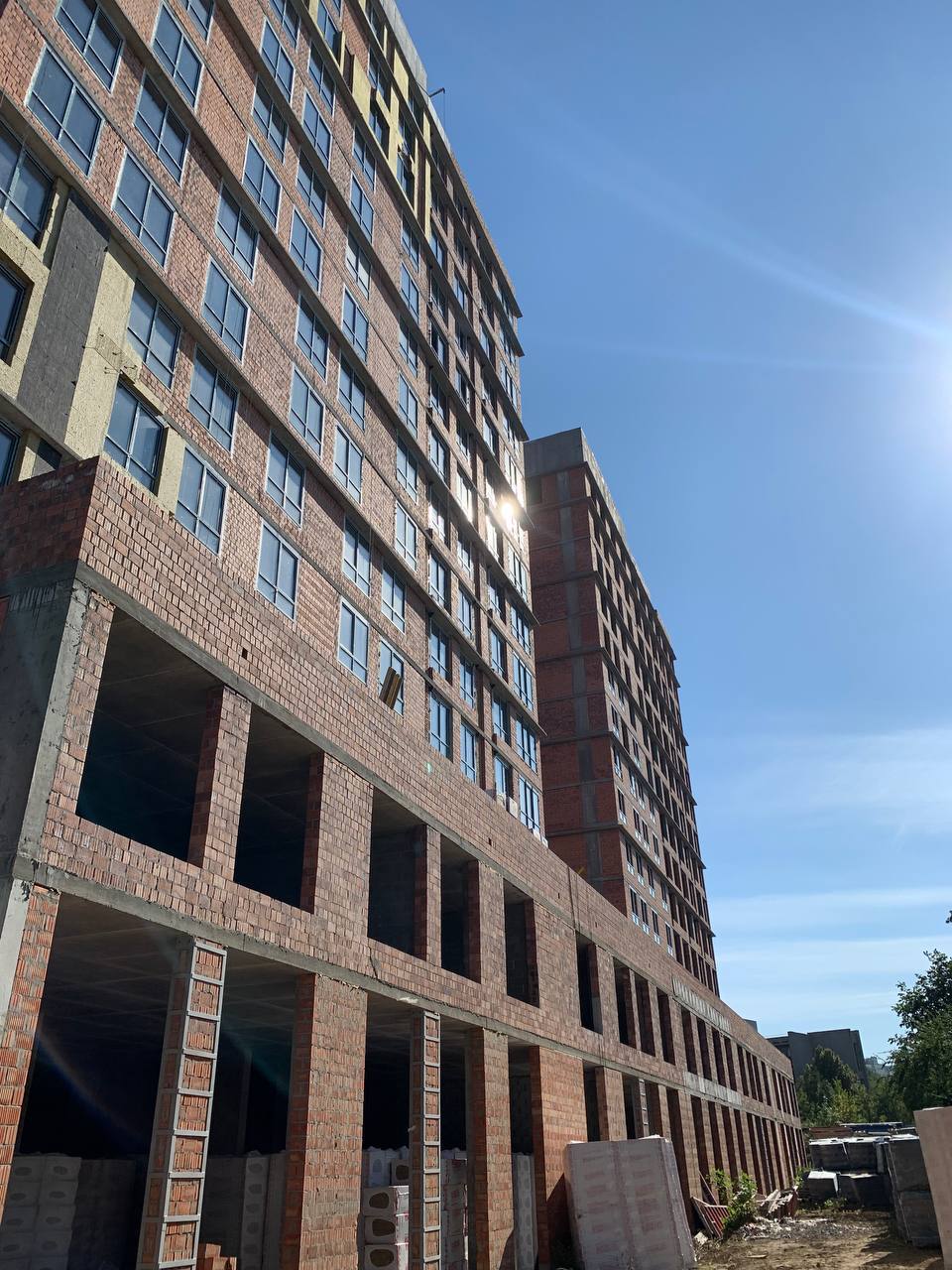

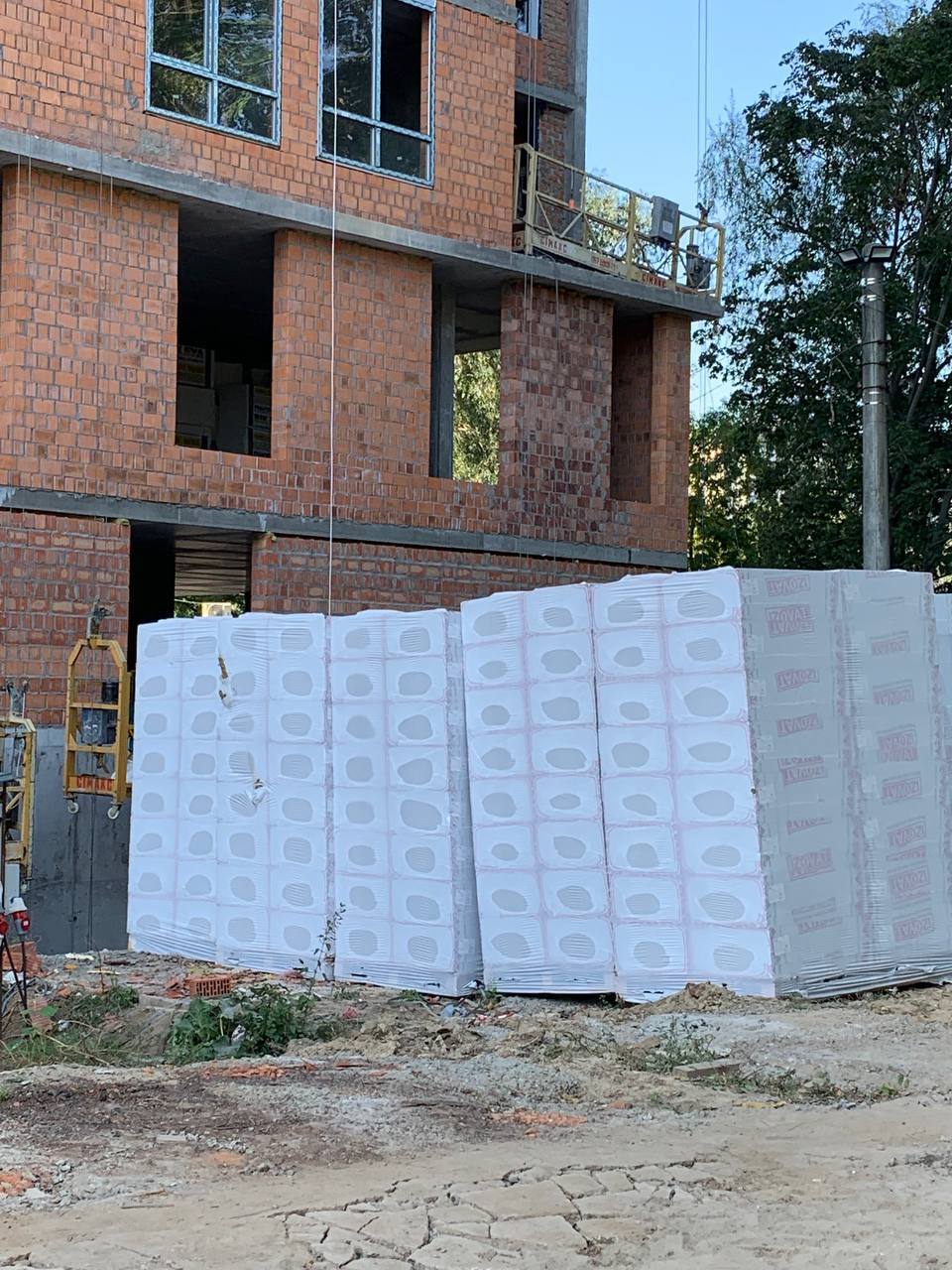

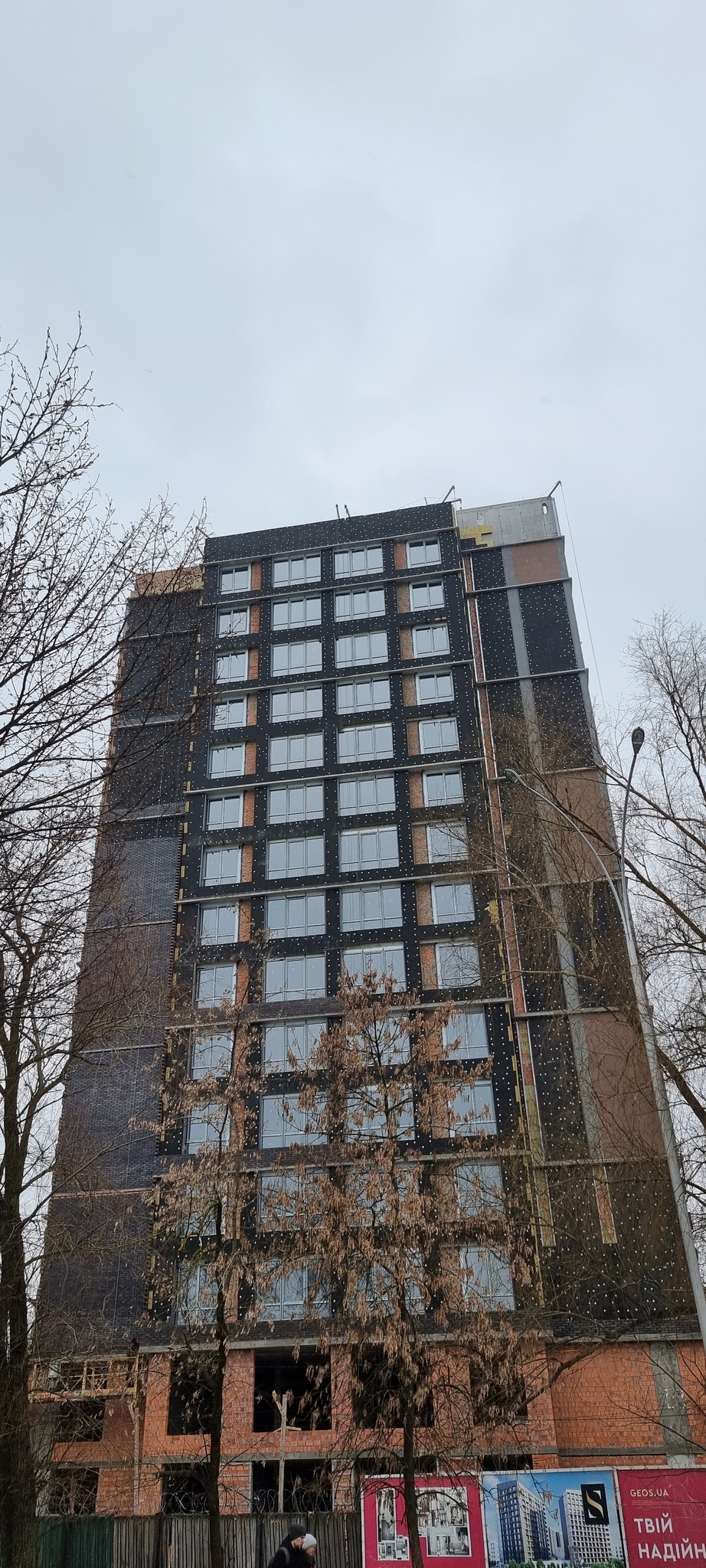

Шановні покупці житлового комплексу «SENAT». Повідомляємо Вам про те, що ведуться всі будівельно-монтажні роботи! Станом на 21.10.2023 року виконано: І черга будівництва: Секції №1: Виконано монолітні роботи в повному обсязі. Завершено влаштування покрівлі. Виконано влаштування дощової каналізації. Завершено виконання кладочних робіт зовнішніх стін. Завершено виконання кладочних робіт міжквартирних і міжкімнатних стін. Виконуються роботи по влаштуванню віконних конструкцій. Влаштовано 100 %. Активно виконуються фасадні роботи (влаштування вентильованого фасаду з клінкерної цегли). Виконано 80%. Розпочато монтаж корзин під зовнішні блоки кондиціонерів. Розпочато роботи по влаштуванню вентильованого фасаду перших двох поверхів. Виконано 5%. Влаштування світлопрозорих алюмінієвих конструкцій перших двох поверхів. Виконано 10% Ведеться влаштування внутрішніх систем опалення і водопостачання. Влаштовано стояки. Влаштовано трубопроводи водопостачання та опалення підключення квартир. Влаштування стяжок і штукатурення місць загального користування 80%. Завершено монтаж ліфтового обладнання. Змонтовано вентилятори димовидалення. Демонтовано баштові крани. Секції №2: Виконано монолітні роботи в повному обсязі. Завершено влаштування покрівлі. Виконано влаштування дощової каналізації. Завершено виконання кладочних робіт зовнішніх стін. Завершено виконання кладочних міжквартирних і міжкімнатних стін. Завершено влаштуванню віконних конструкцій. Влаштовано 100 %. Активно виконуються фасадні роботи (влаштування вентильованого фасаду з клінкерної цегли). Виконано 90%. Розпочато монтаж корзин під зовнішні блоки кондиціонерів. Розпочато роботи по влаштуванню вентильованого фасаду перших двох поверхів. Виконано 20%. Влаштування світлопрозорих алюмінієвих конструкцій перших двох поверхів. Виконано 50% Ведеться влаштування внутрішніх систем опалення і водопостачання. Влаштовано стояки. Влаштовано трубопроводи водопостачання та опалення підключення квартир. Влаштування стяжок і штукатурення місць загального користування 80%. Завершено монтаж ліфтового обладнання. Змонтовано вентилятори димовидалення. Демонтовано баштові крани.

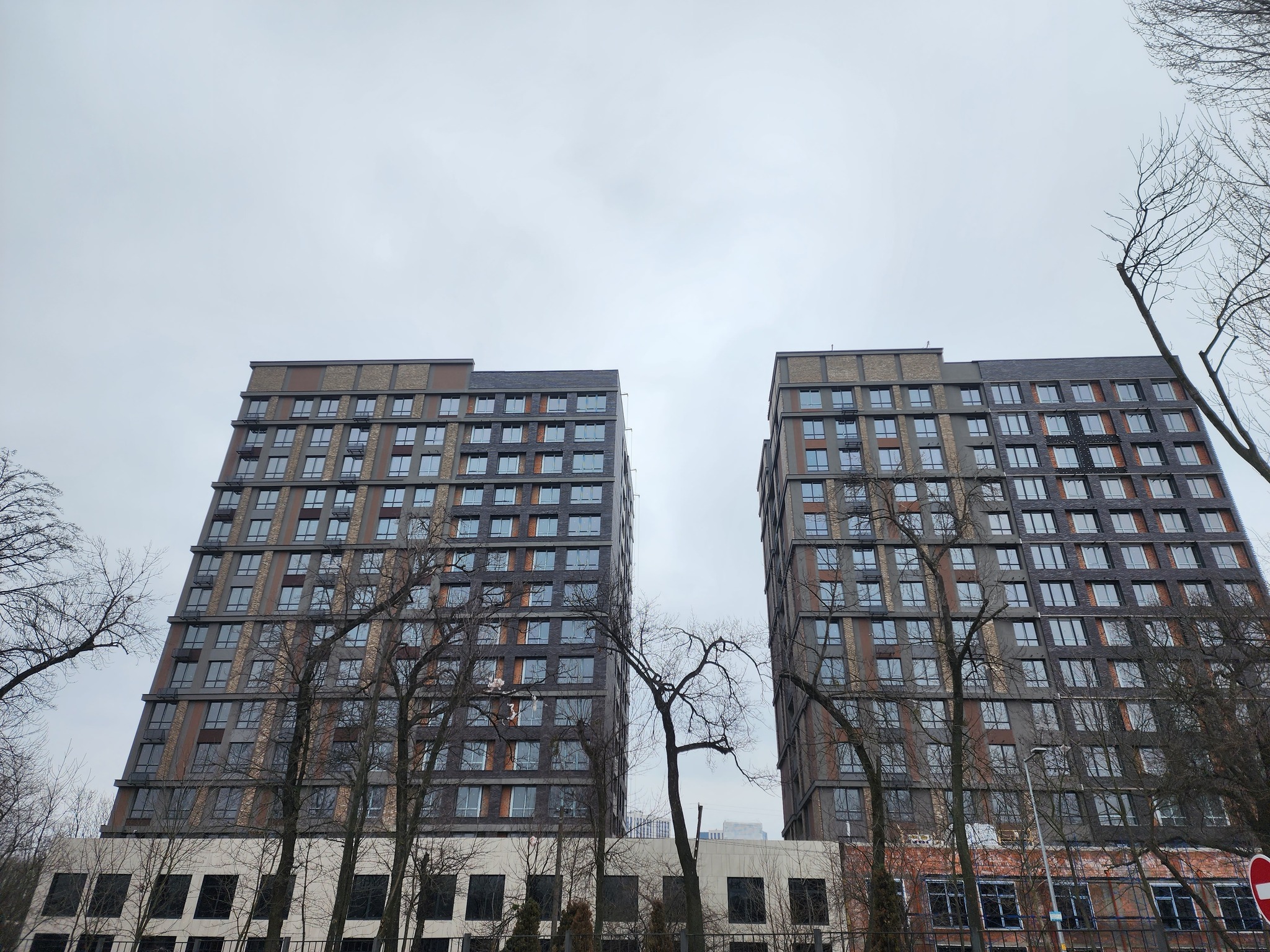

26 січ 2024 14:49


Шановні покупці житлового комплексу «Senat». Повідомляємо Вам про те, що ведуться всі будівельно-монтажні роботи!



Станом на 05.01.2024 року виконано:

Виконано монолітні роботи в повному обсязі, влаштування покрівлі, завершені кладочні роботи, зовнішніх, міжквартирних і міжкімнатних стін.

Завершено скління на 100%.

Виконуються роботи з улаштування стяжки.

Продовжуються роботи по штукатурці МЗК.

Виконується прокладання труб опалення, води, каналізації.

Виконуються роботи з розведення електрики.

Розпочато монтаж технічних металевих дверей, МЗК і технічних приміщень.

Виконуються роботи з акустичного захисту технічних приміщень від шуму.

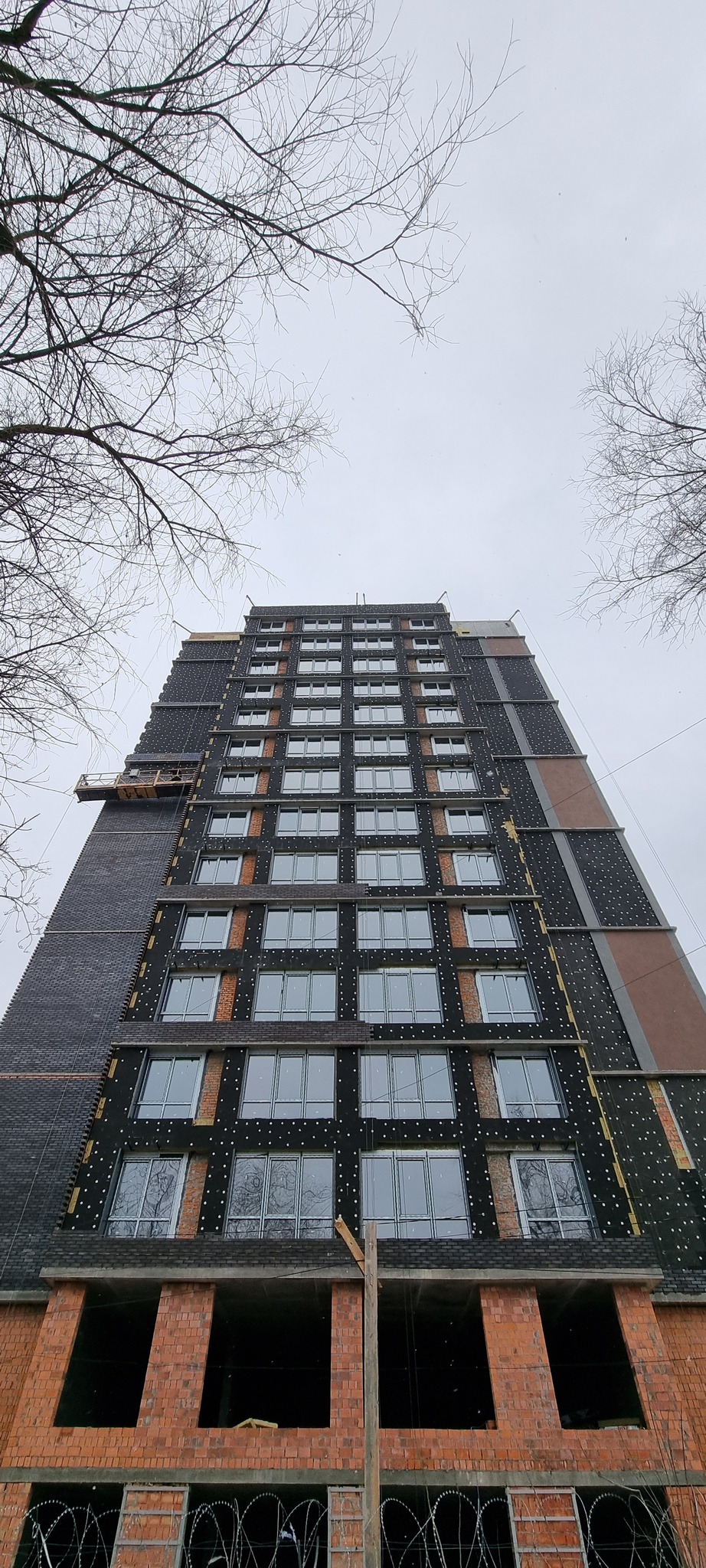

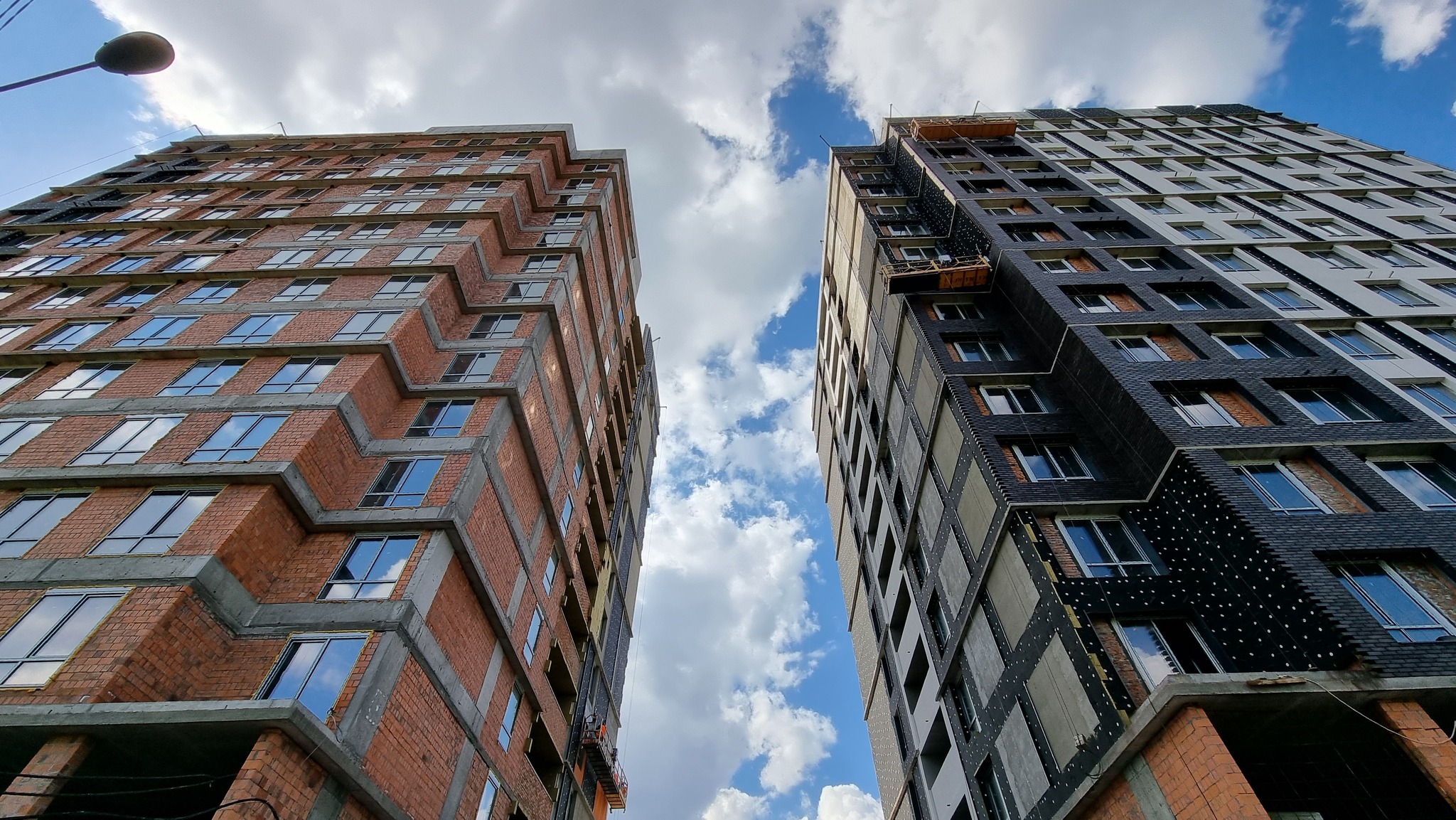

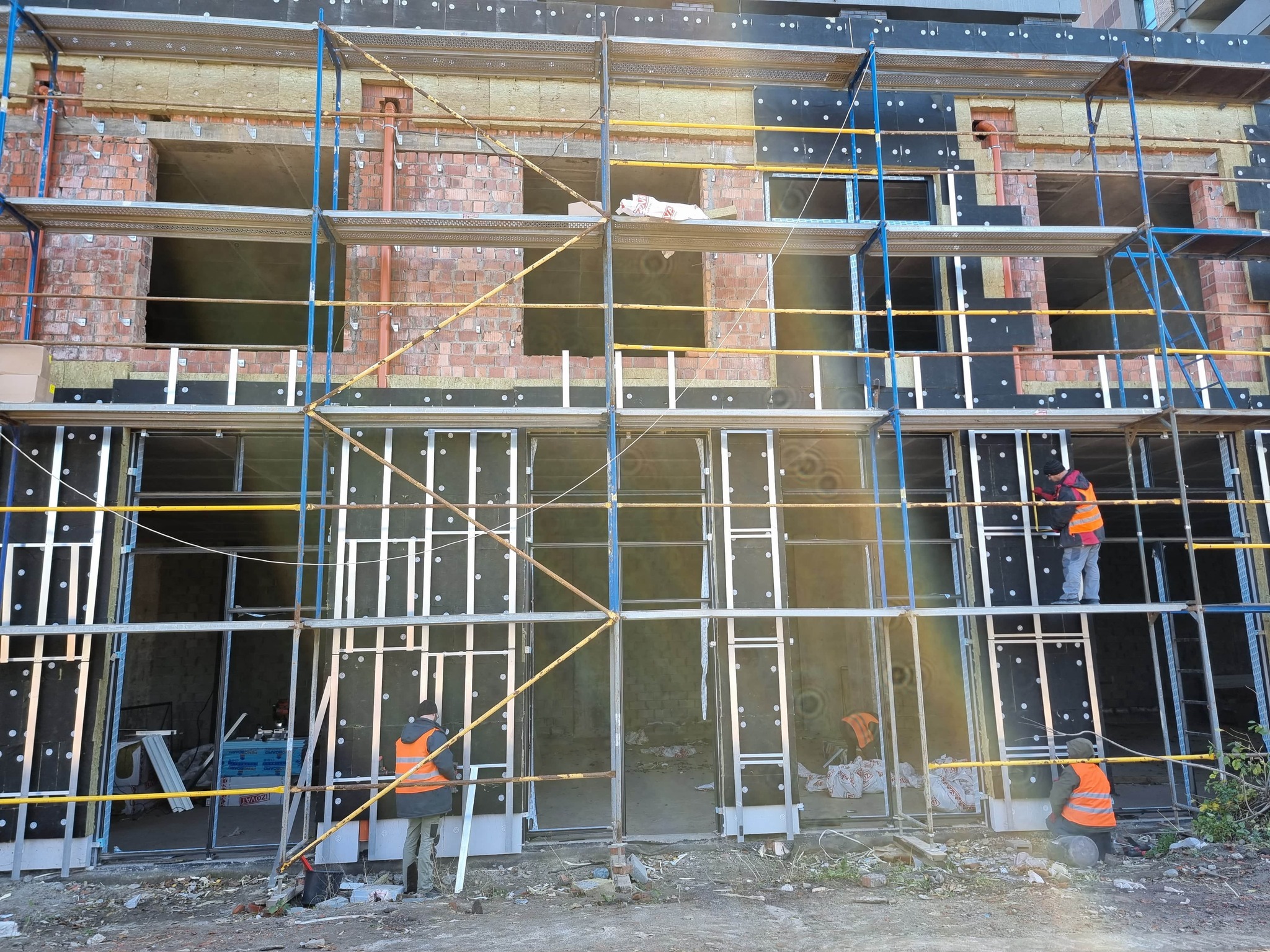

Ведуться роботи із влаштування вентильованого фасаду.

Виконуються роботи з улаштування алюмінієвих металоконструкцій не житлових приміщень 1-2 поверх.

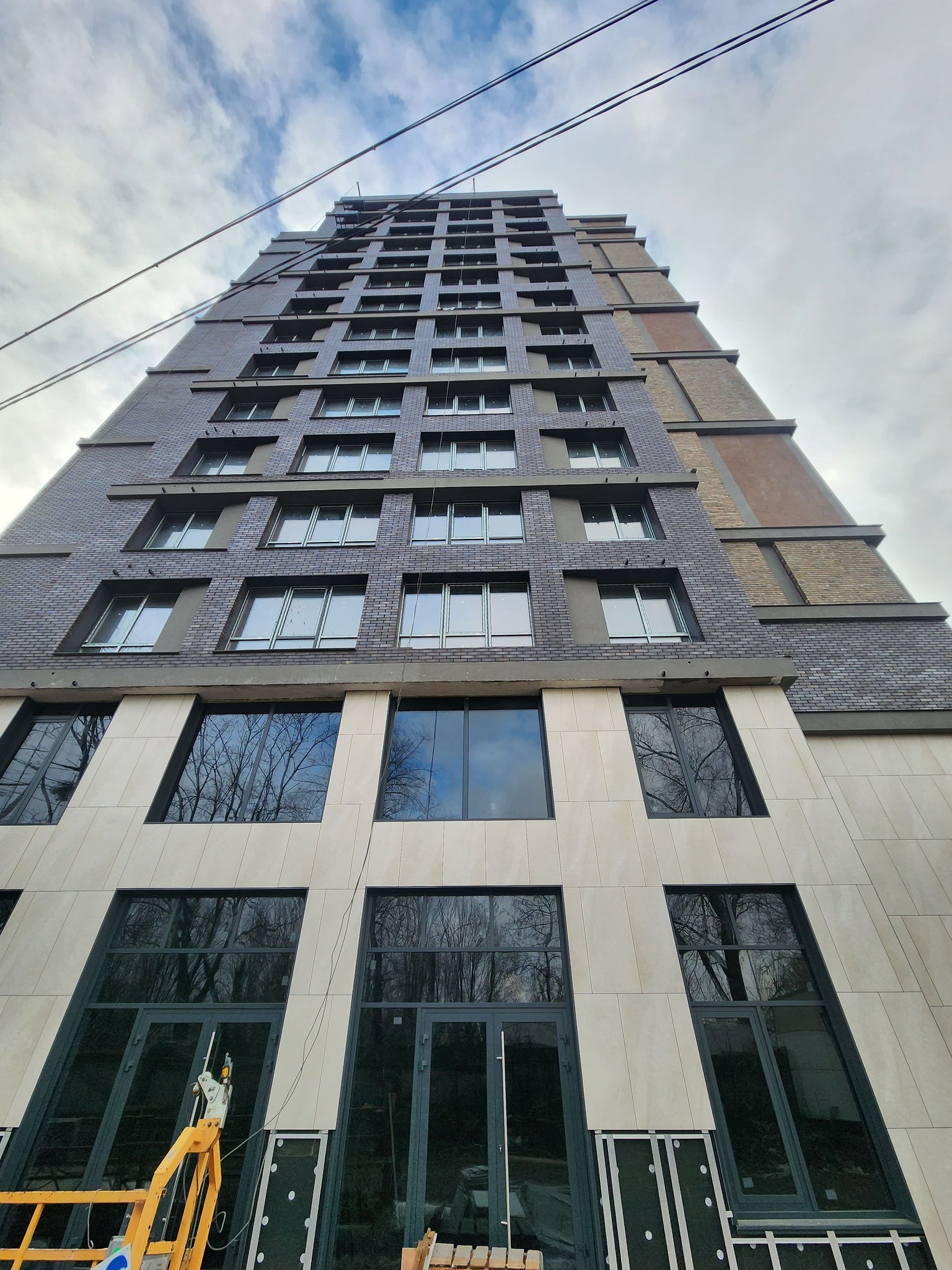

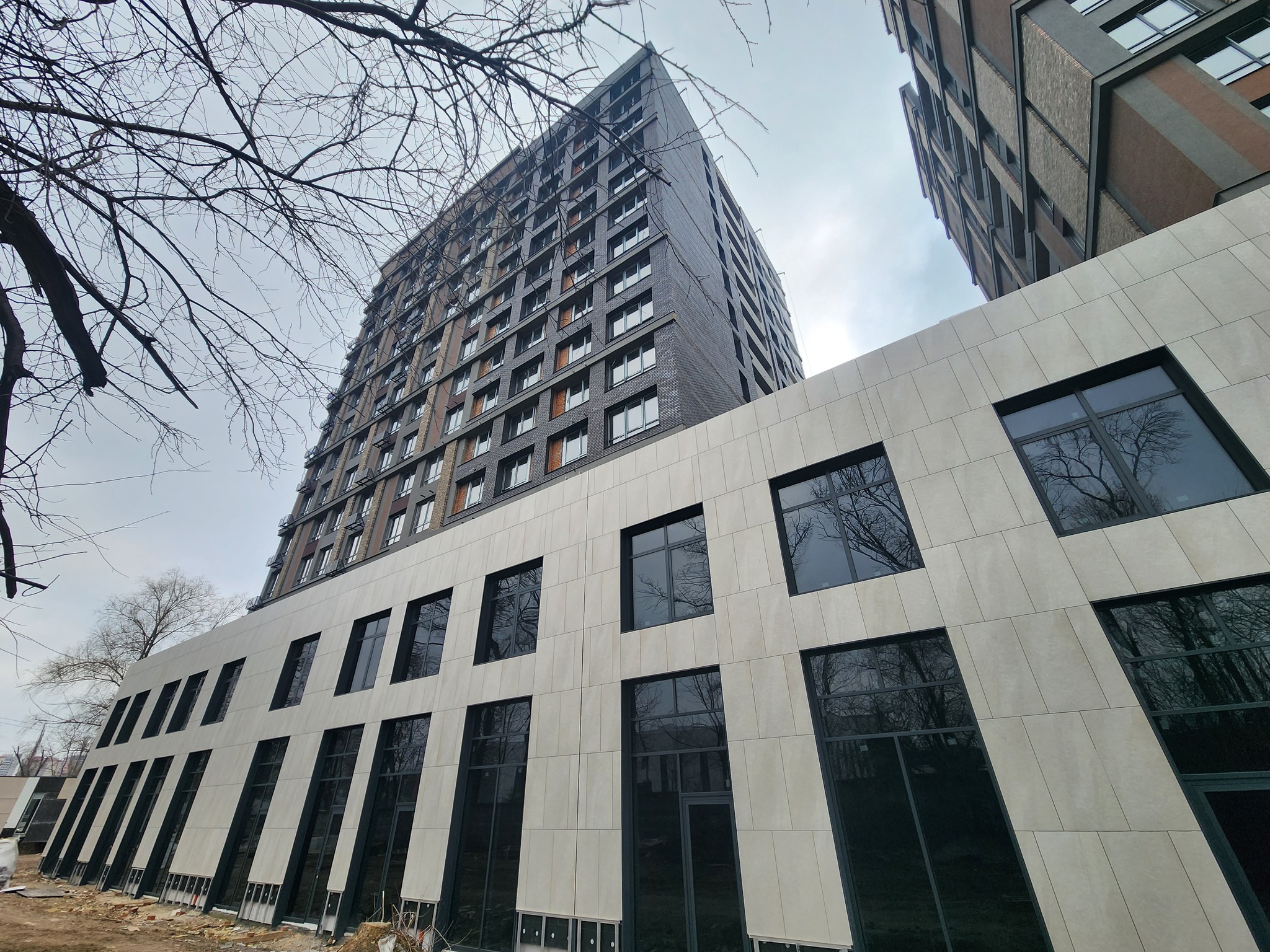

12 бер 2024 14:28

Шановні покупці житлового комплексу «Senat». Повідомляємо Вам про те, що ведуться всі будівельно-монтажні роботи!


Станом на 05.03.2024 року виконано:
Виконано монолітні роботи в повному обсязі, влаштування покрівлі, завершені кладочні роботи, зовнішніх, міжквартирних і міжкімнатних стін.
Завершено скління на 100%.
Завершено роботи з улаштування стяжки.

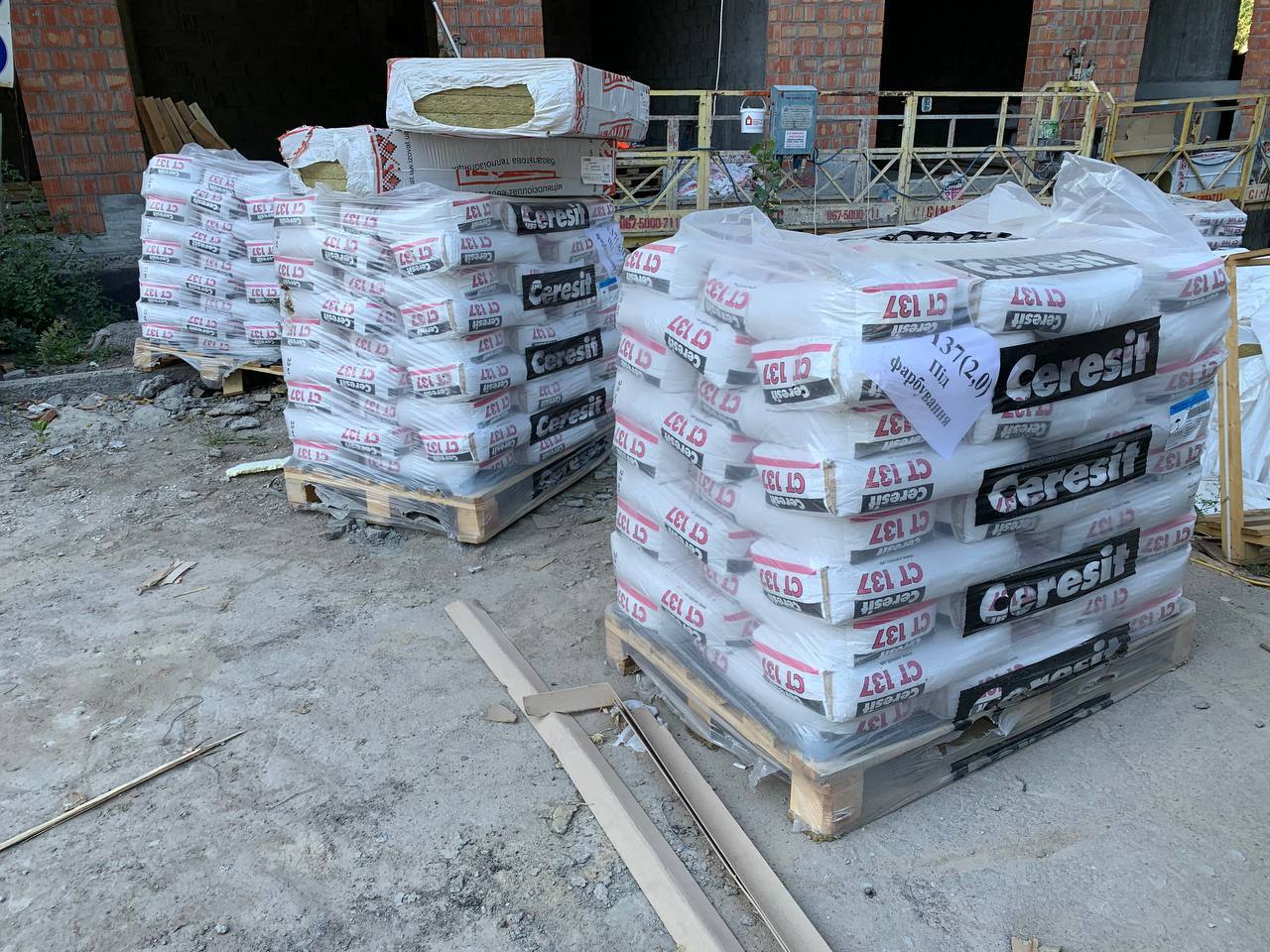

Завершено роботи по штукатурці МЗК.
Виконується прокладання труб опалення, води, каналізації.
Виконуються роботи з розведення електрики.
Виконується монтаж технічних металевих дверей, МЗК і технічних приміщень.
Виконуються роботи з акустичного захисту технічних приміщень від шуму.

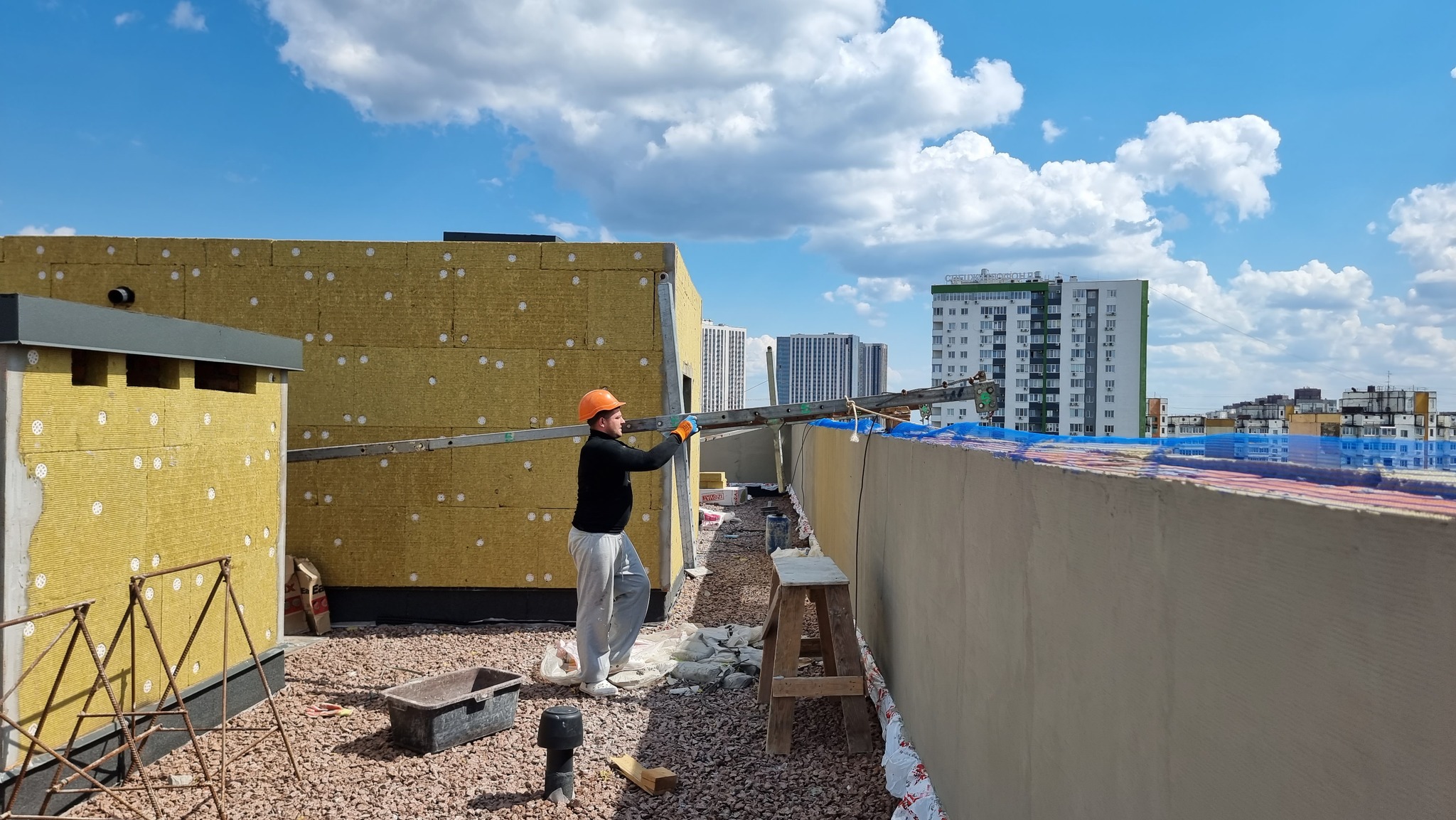

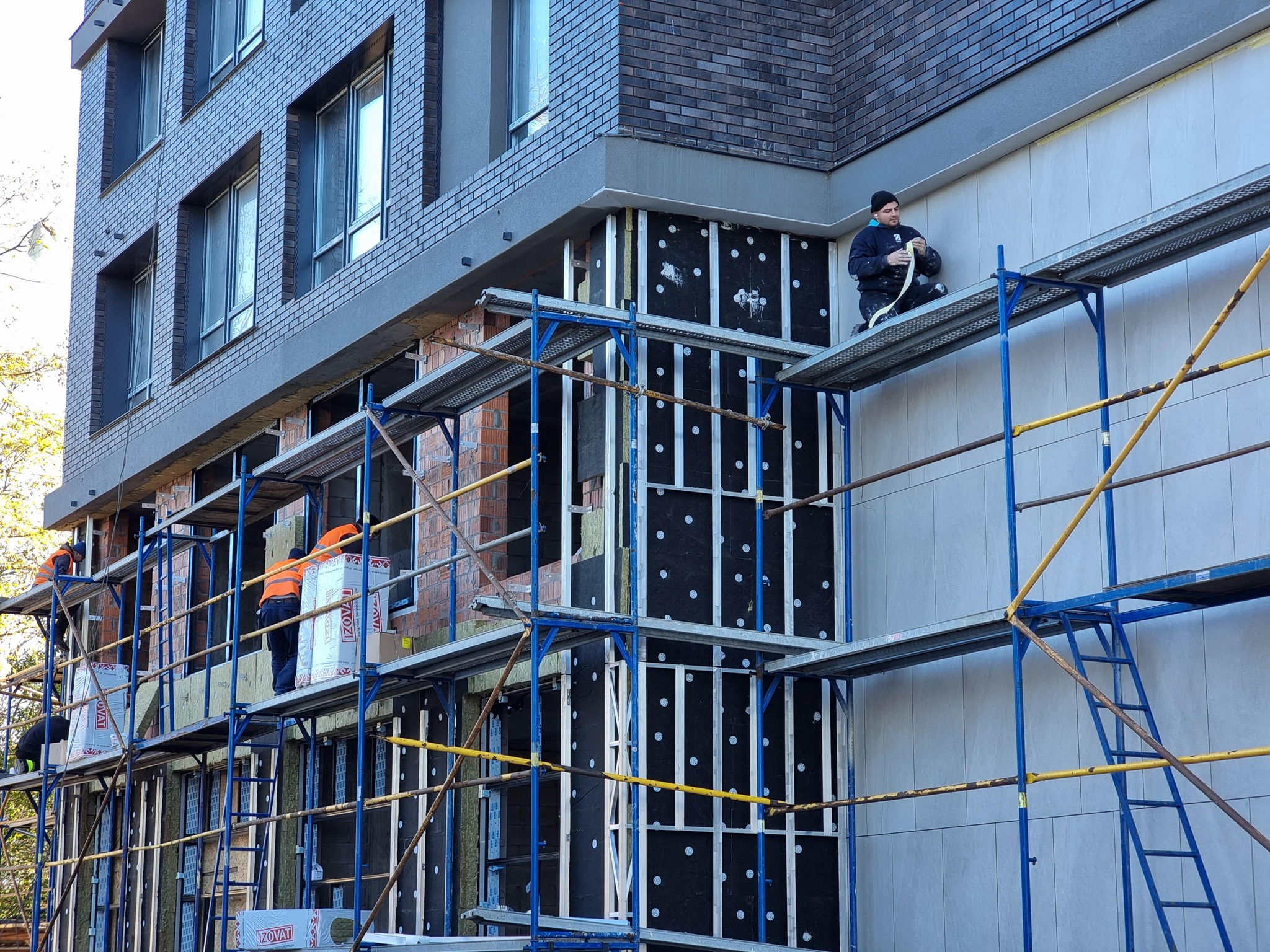

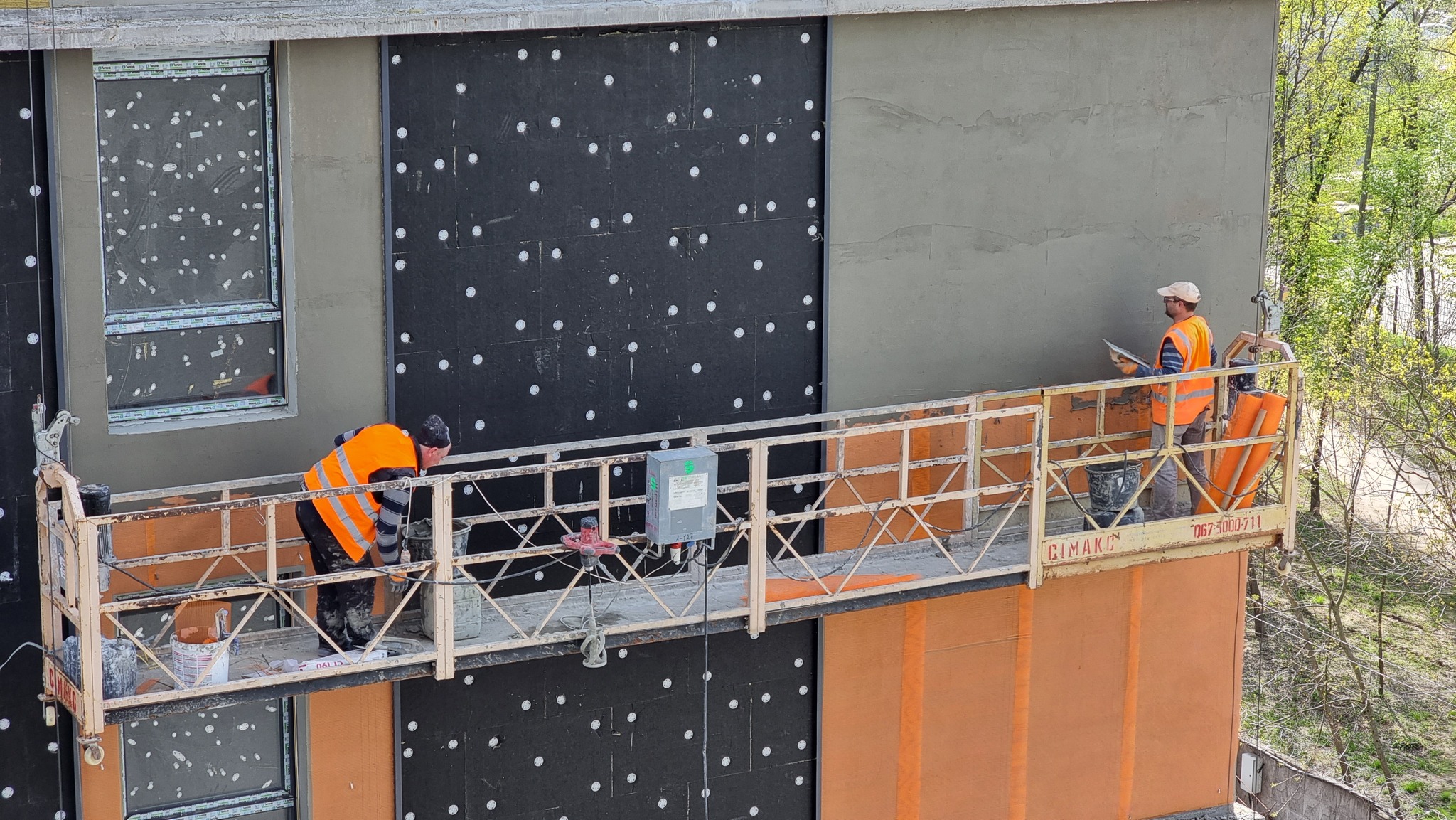

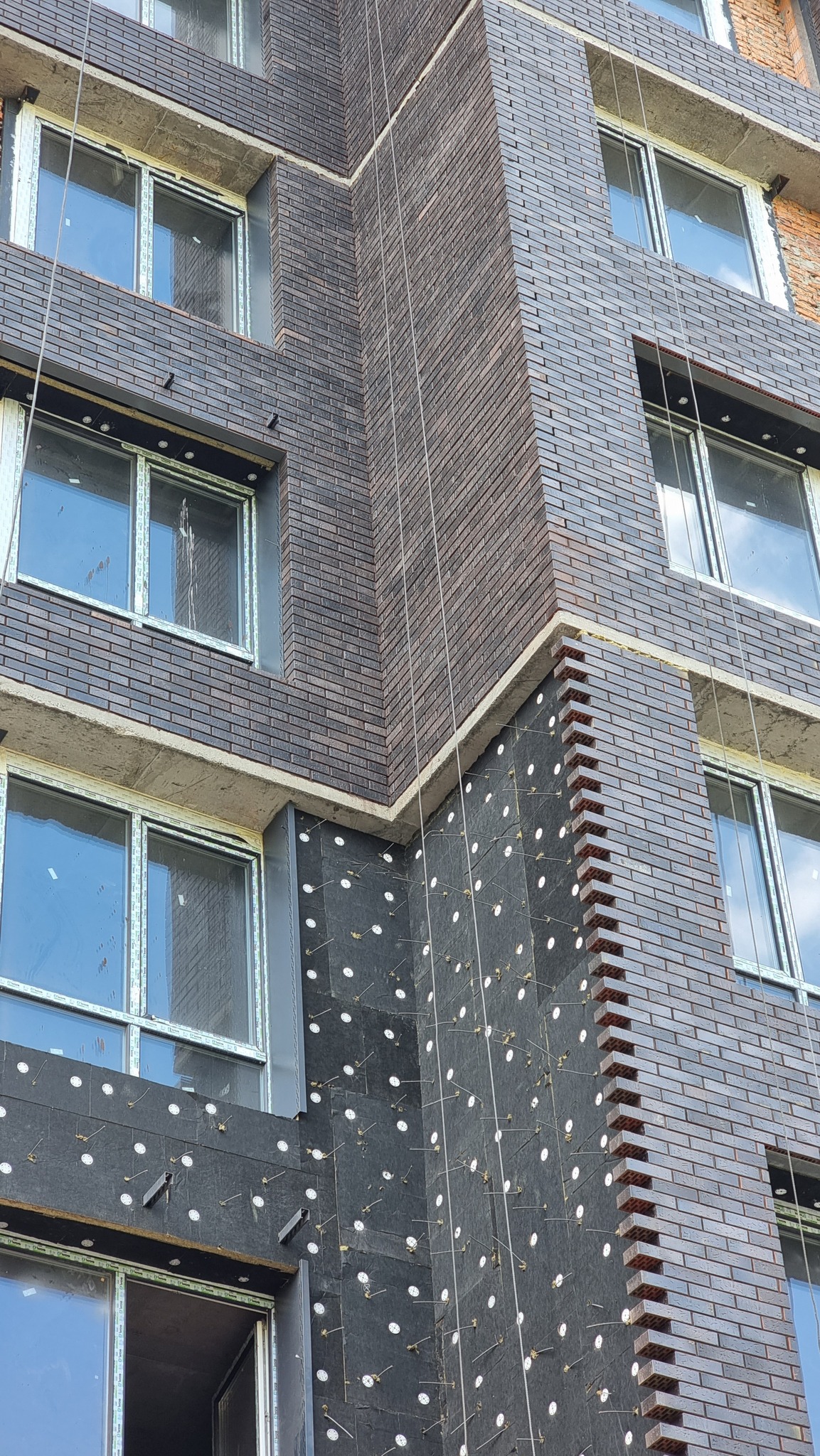

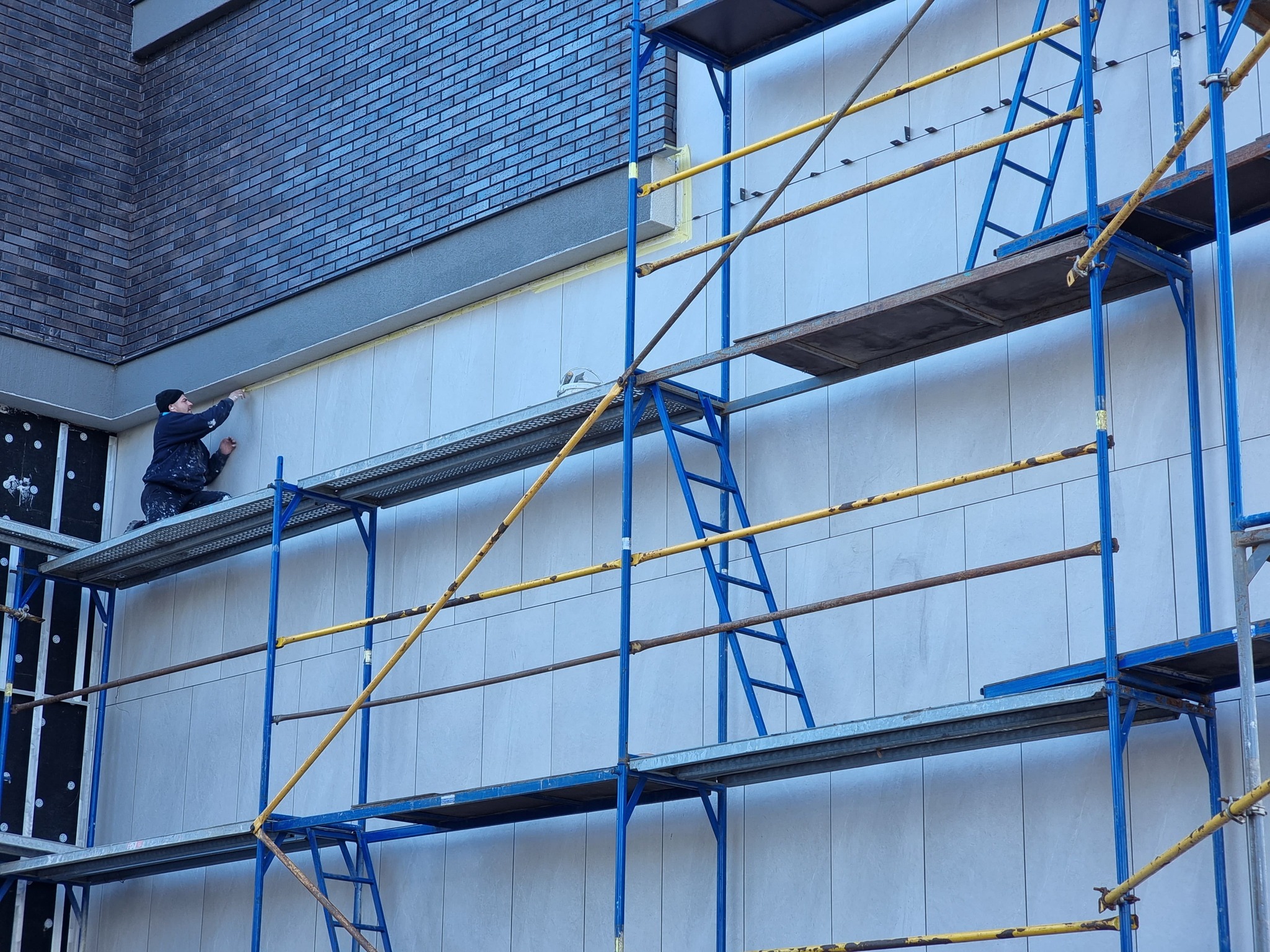

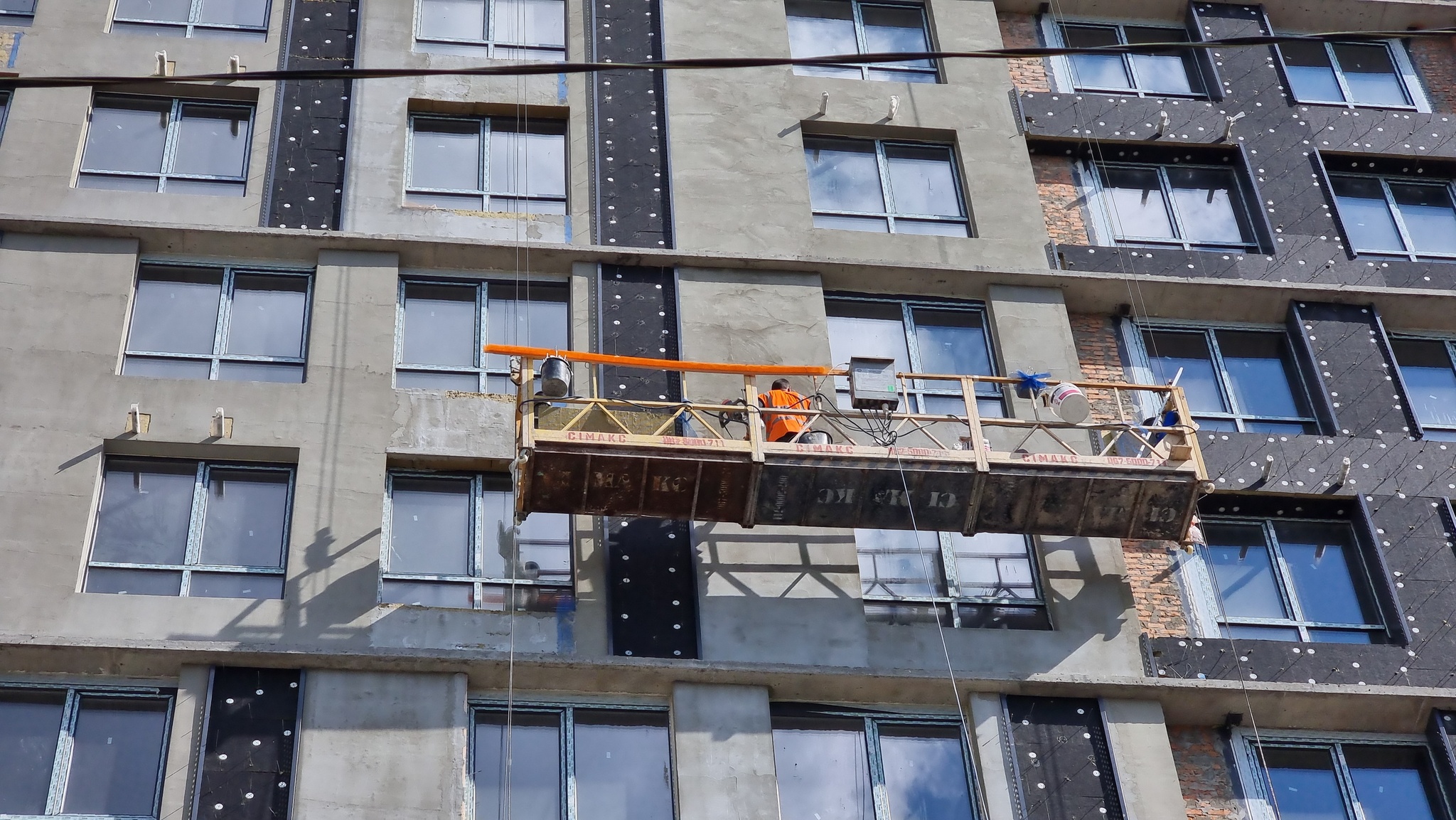

Ведуться роботи із влаштування вентильованого фасаду. Завершено роботи на одній секції.
Завершено роботи з улаштування алюмінієвих металоконструкцій не житлових приміщень 1-2 поверх.

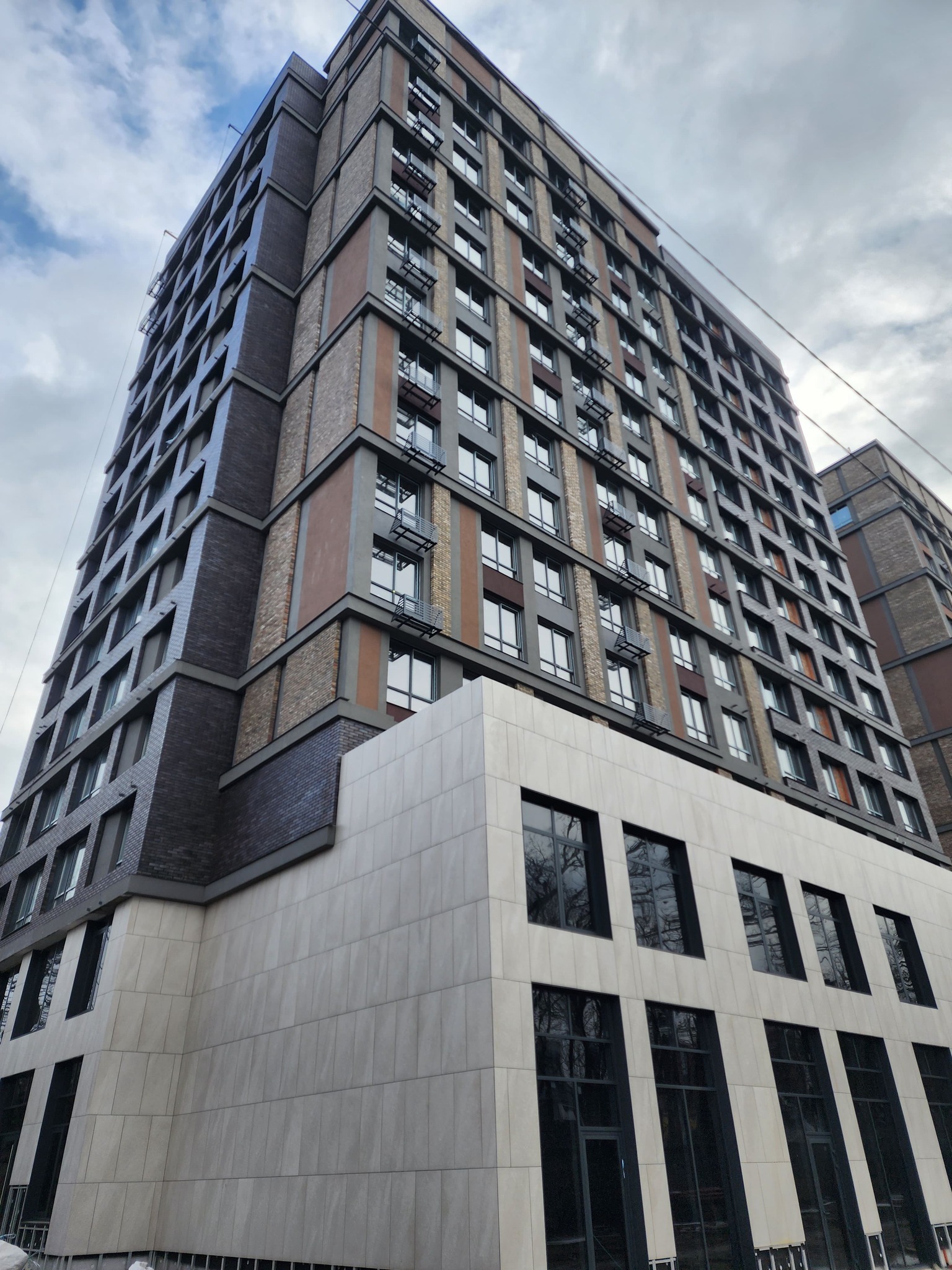

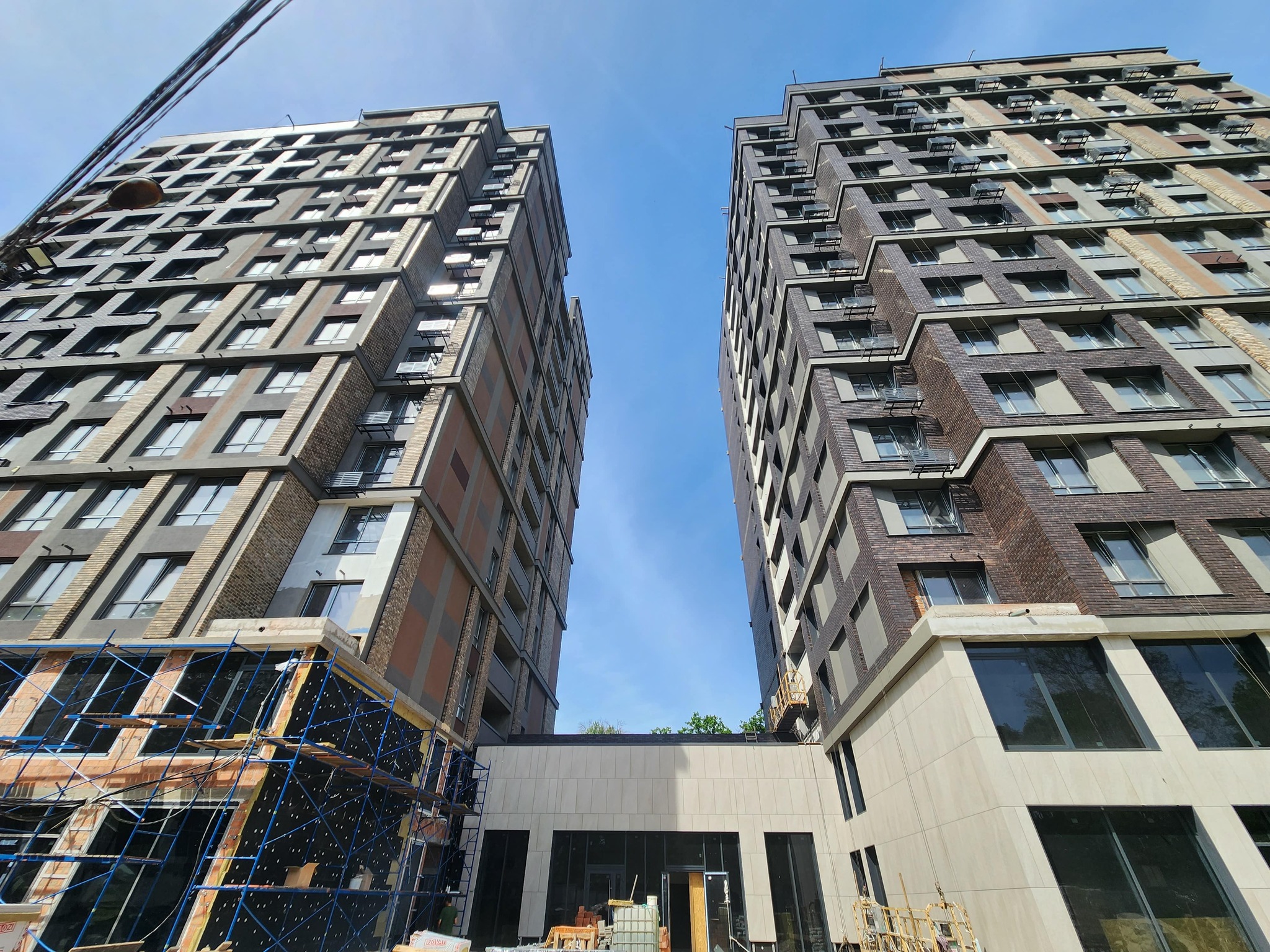

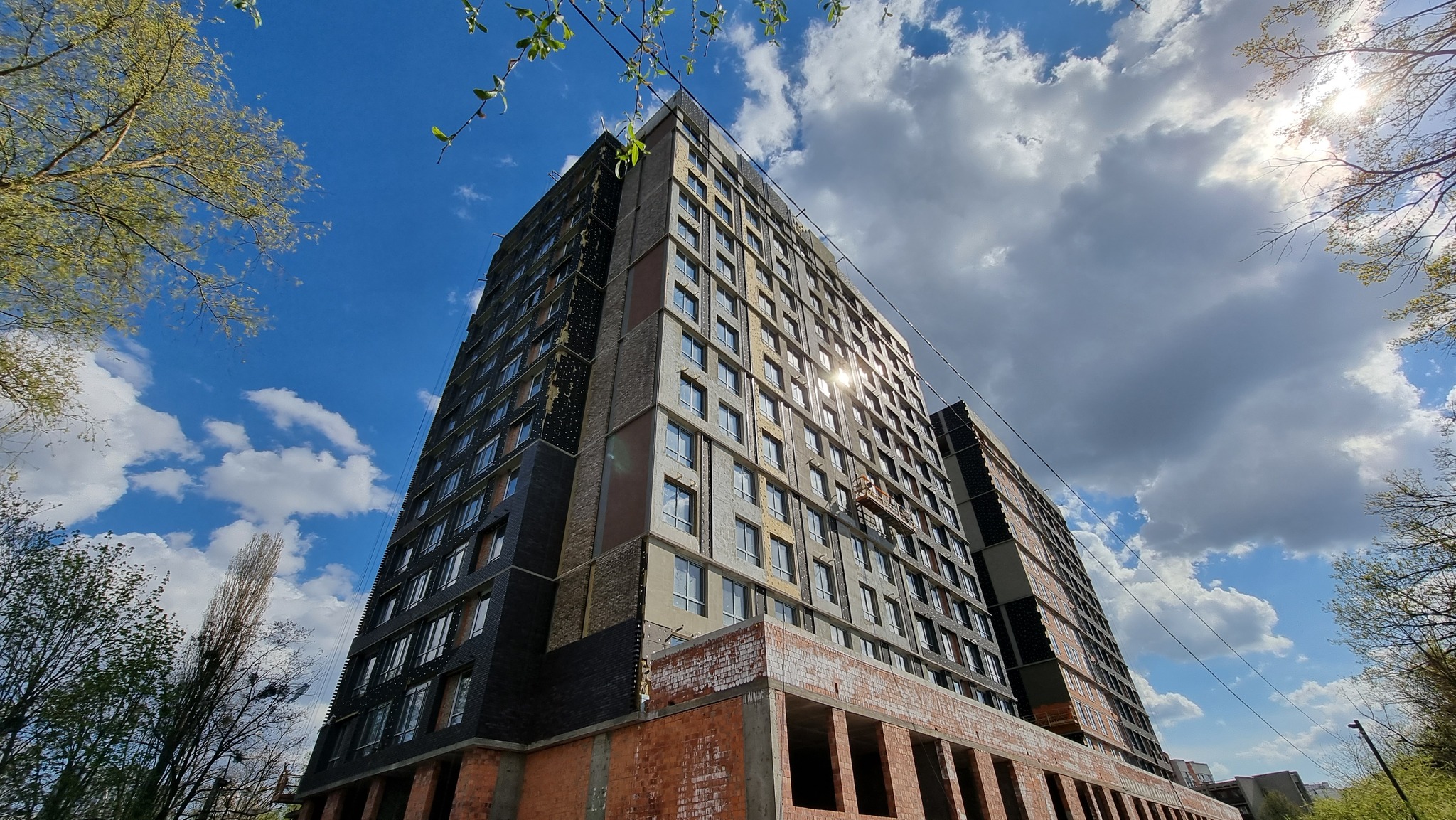

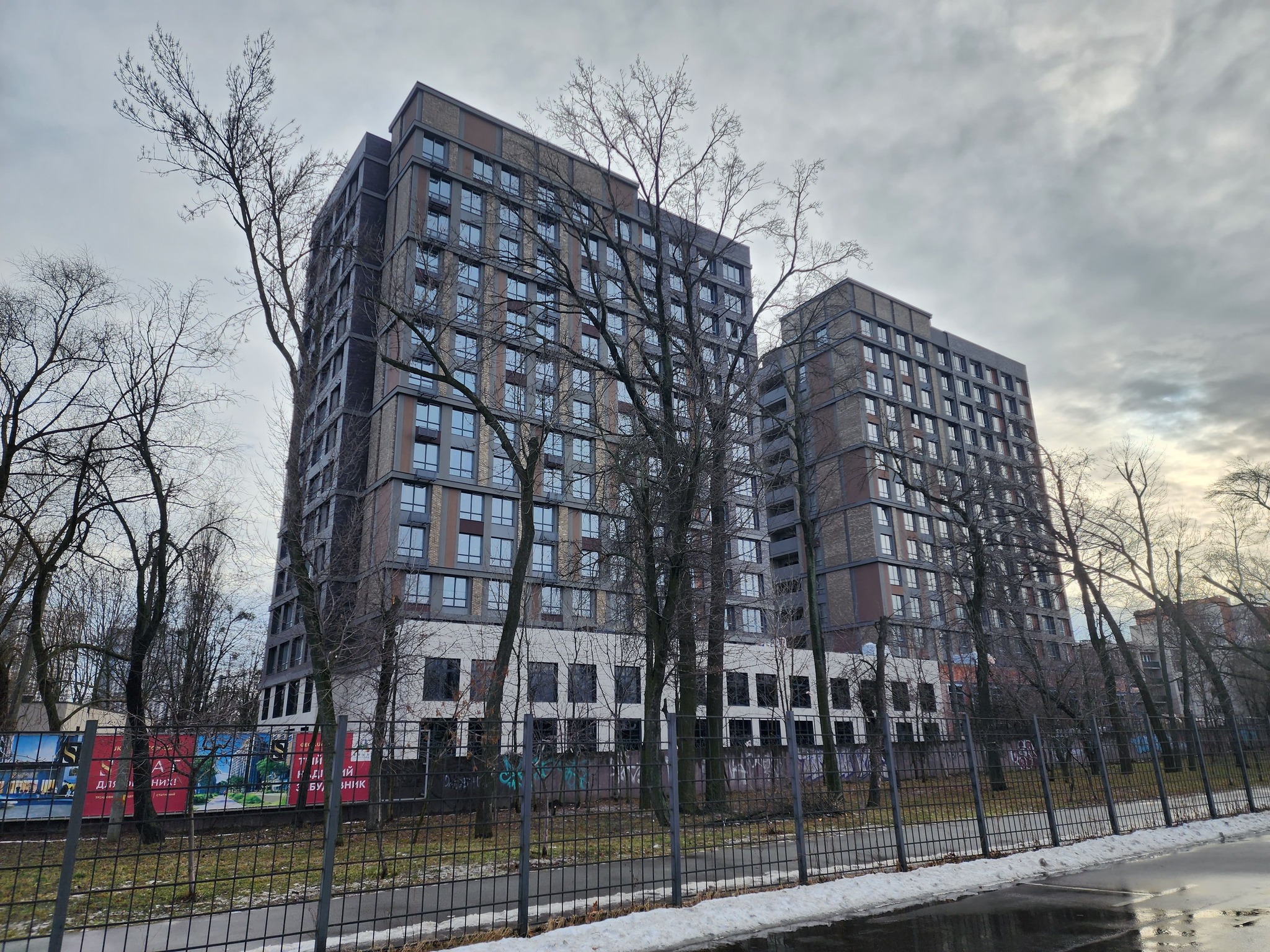

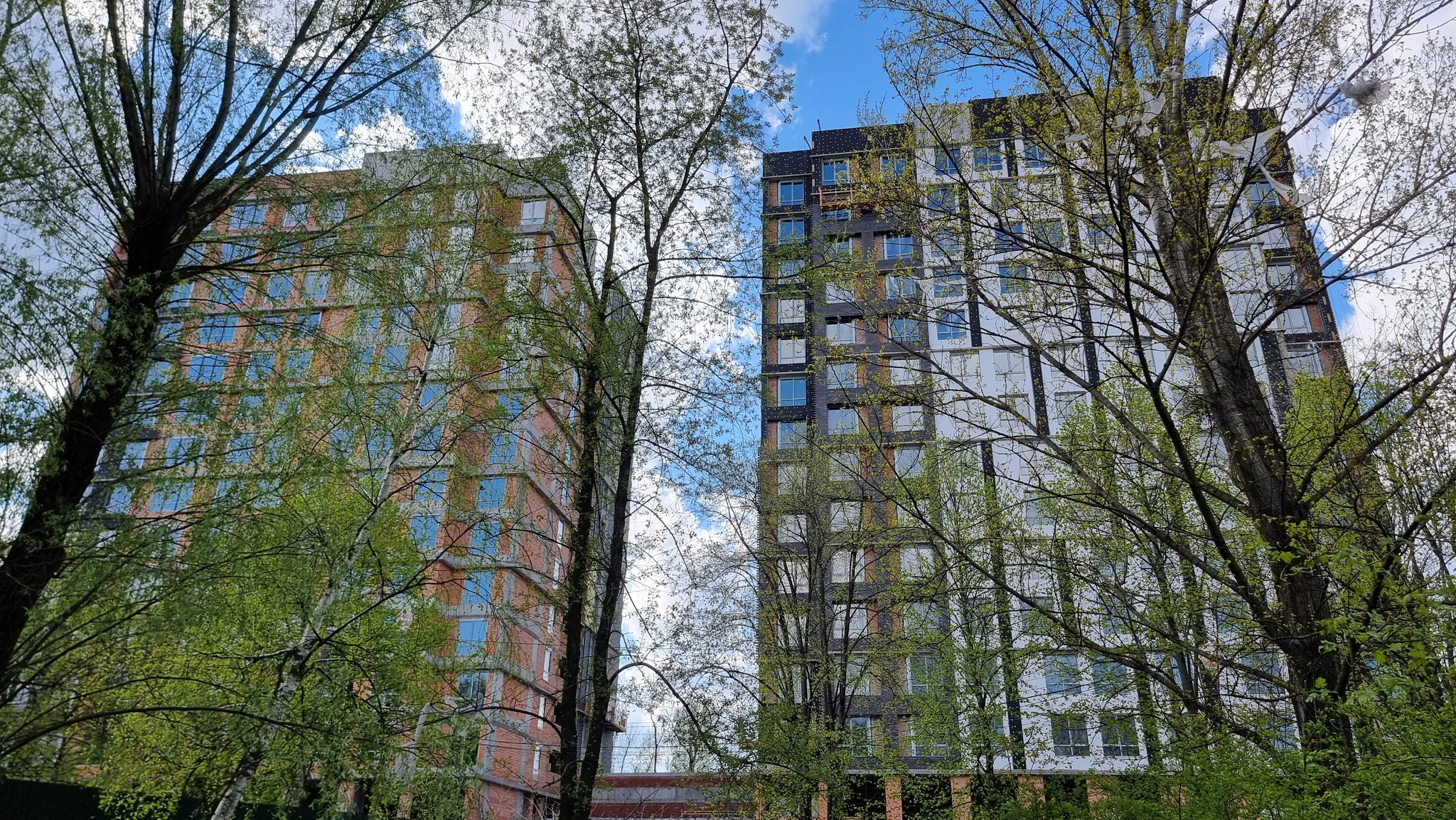

10 трав 2024 14:53

Шановні покупці житлового комплексу «Senat».

Повідомляємо Вам про те, що ведуться всі будівельно-монтажні роботи! Станом на 10.05.2024 року виконано:


Виконано монолітні роботи в повному обсязі, влаштування покрівлі, завершені кладочні роботи, зовнішніх, міжквартирних і міжкімнатних стін.

Завершено скління на 100%.

Завершено роботи з улаштування стяжки.

Завершено роботи по штукатурці МЗК.

Виконується прокладання труб опалення, води, каналізації.

Виконуються роботи з розведення електрики.

Виконуються роботи по влаштування протипожежних систем.

Виконується монтаж технічних металевих дверей, МЗК і технічних приміщень.

Виконуються роботи з акустичного захисту технічних приміщень від шуму.

Ведуться роботи із влаштування вентильованого фасаду. Завершено роботи на одній секції.

Ведуться роботи з влаштування огородження сходових маршів.

Завершено роботи з улаштування алюмінієвих металоконструкцій не житлових приміщень 1-2 поверх.



20 лип 2024 11:43

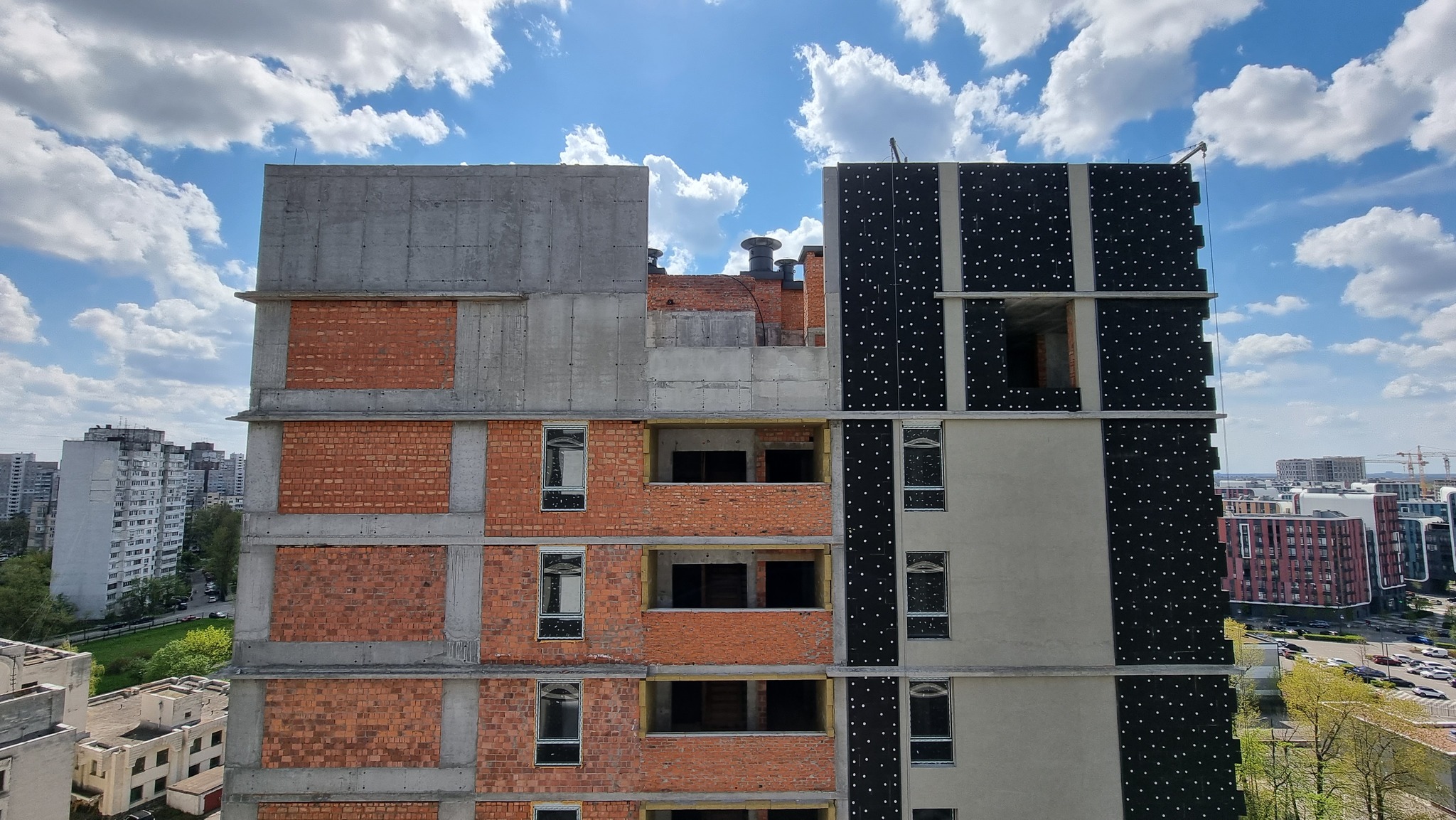

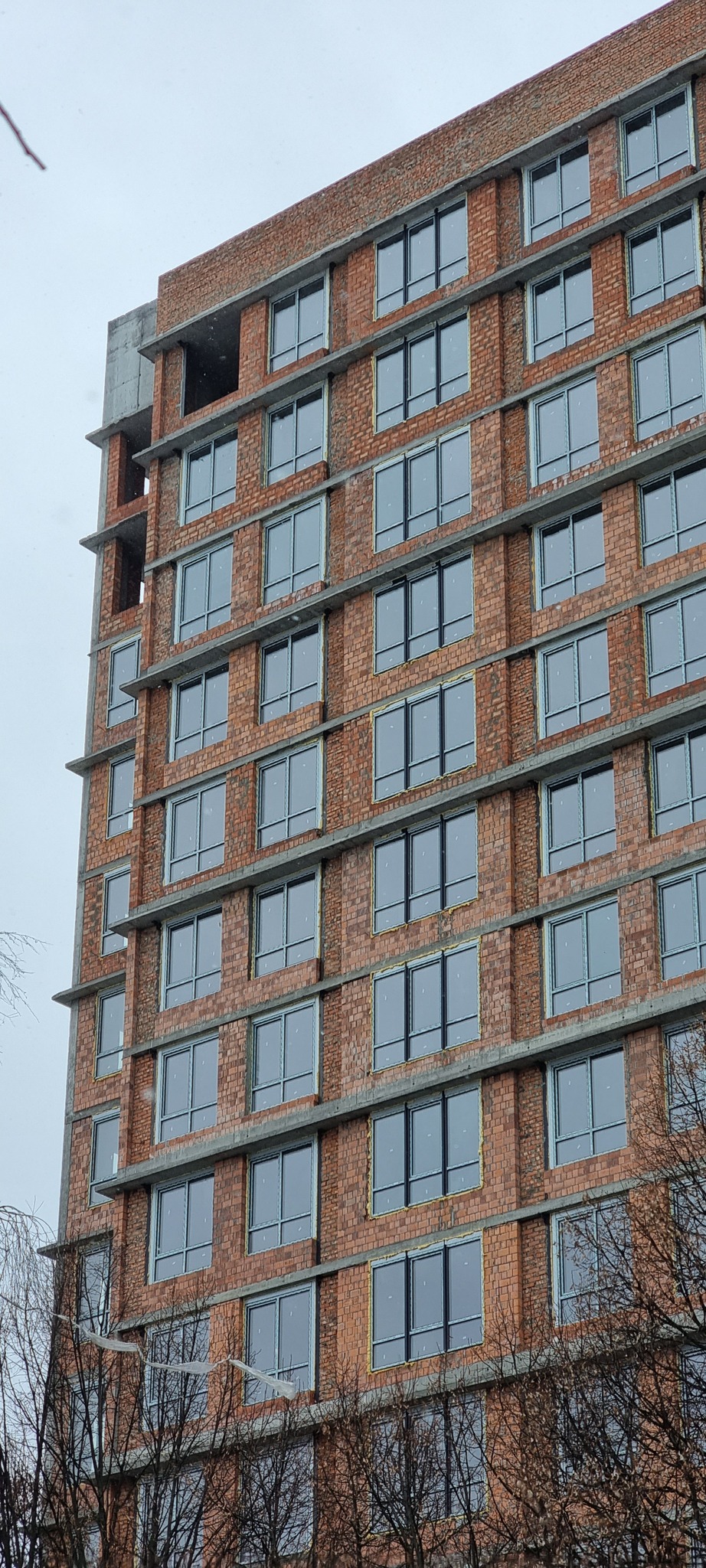

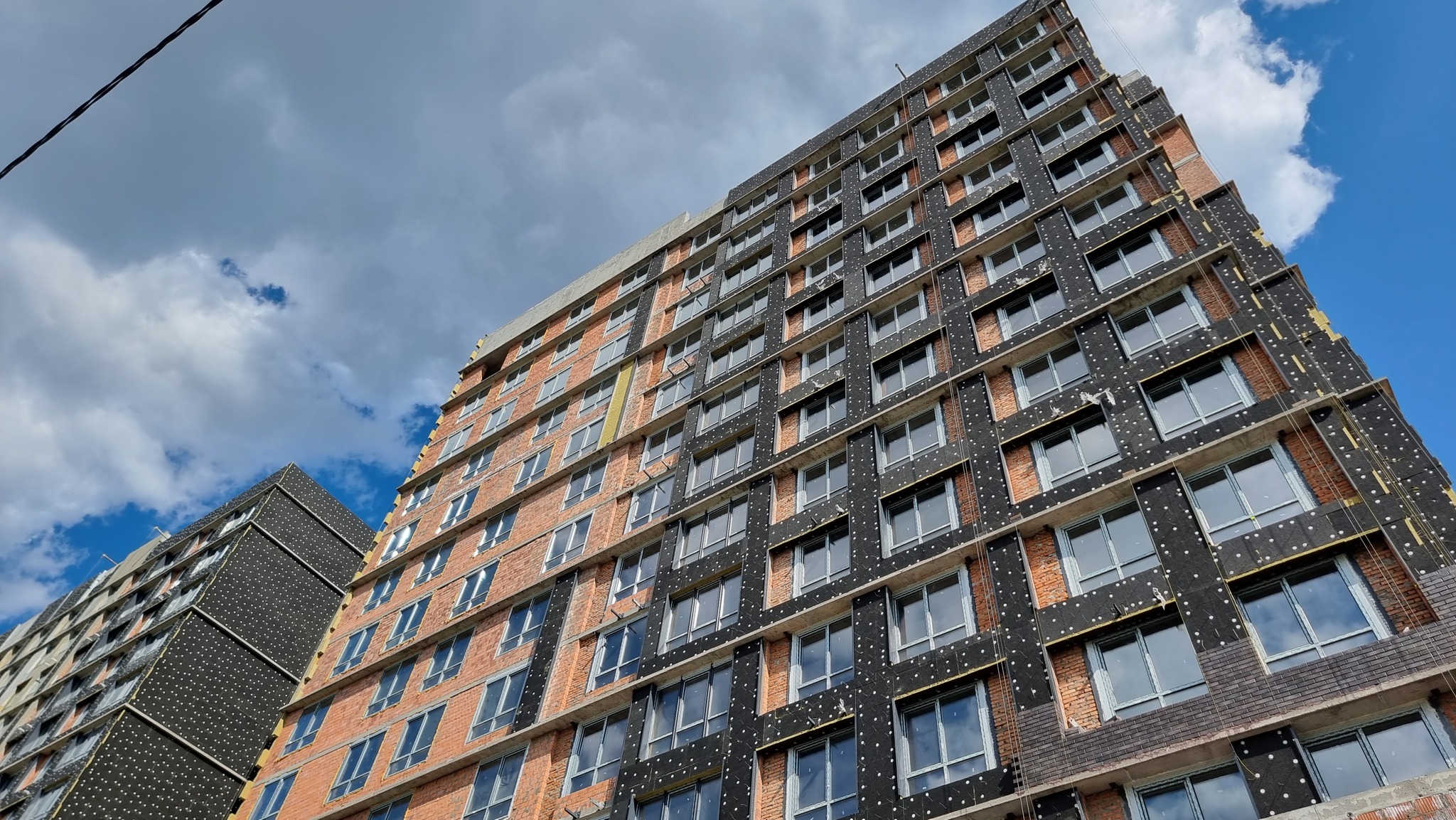

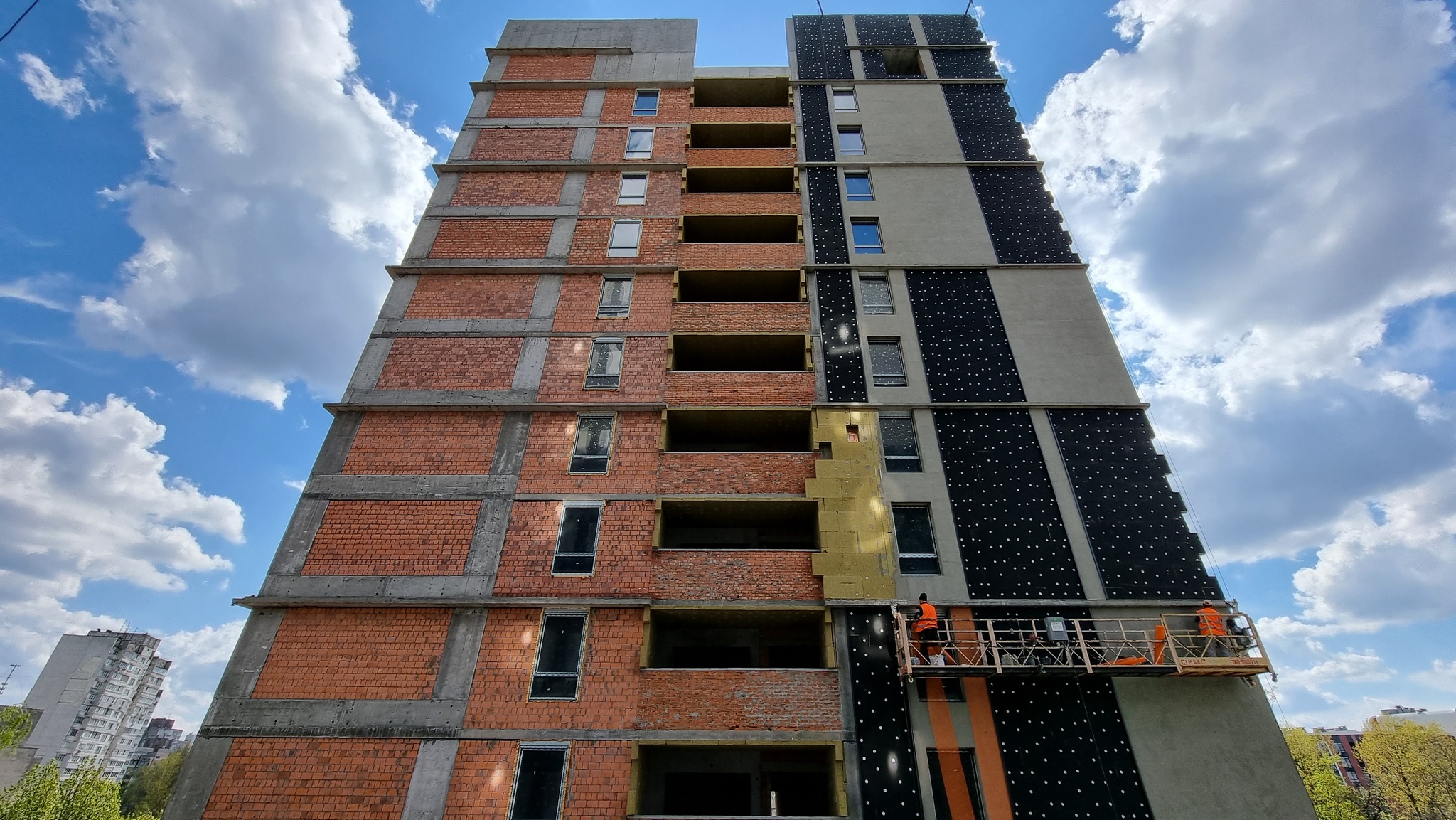

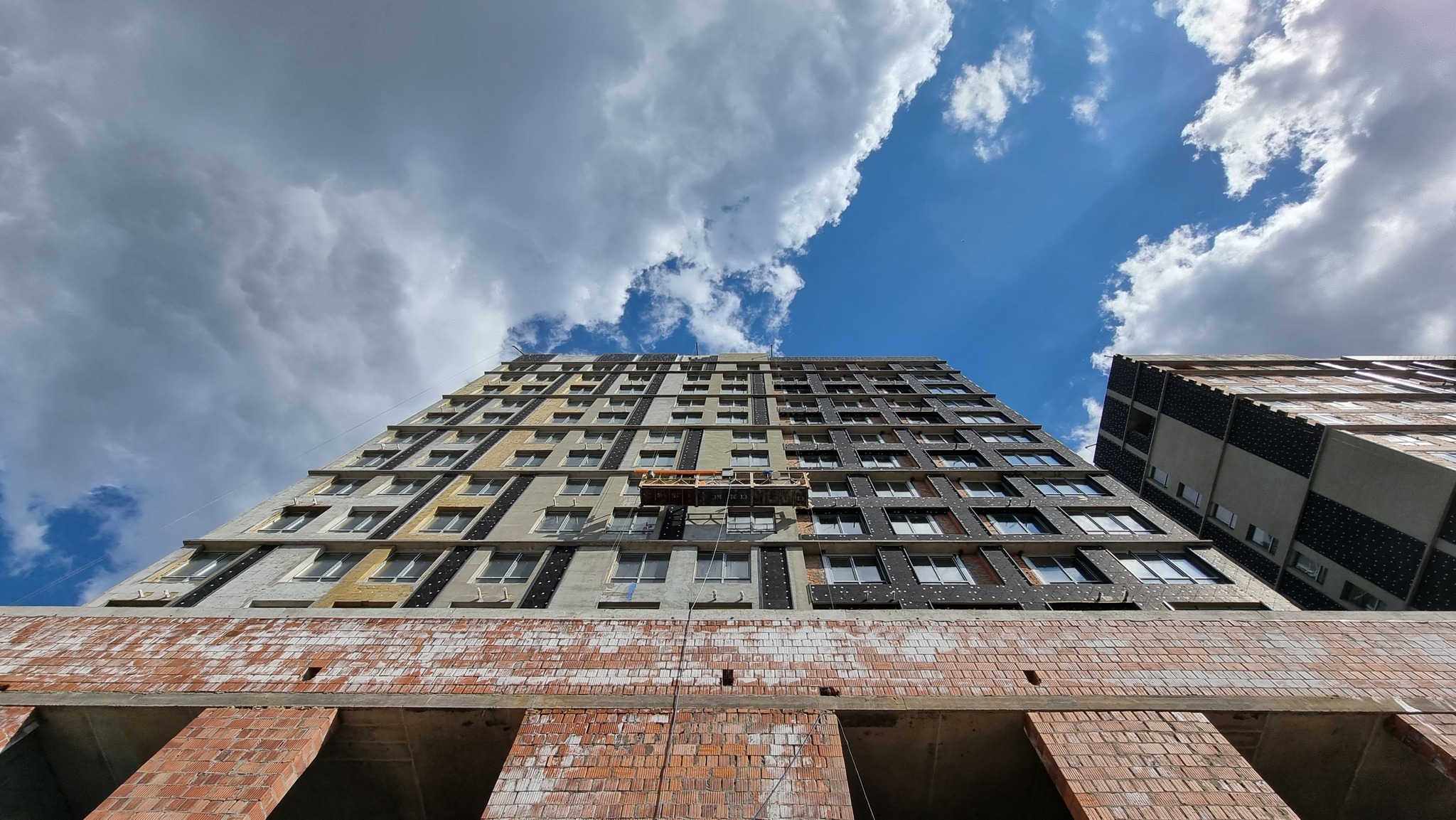

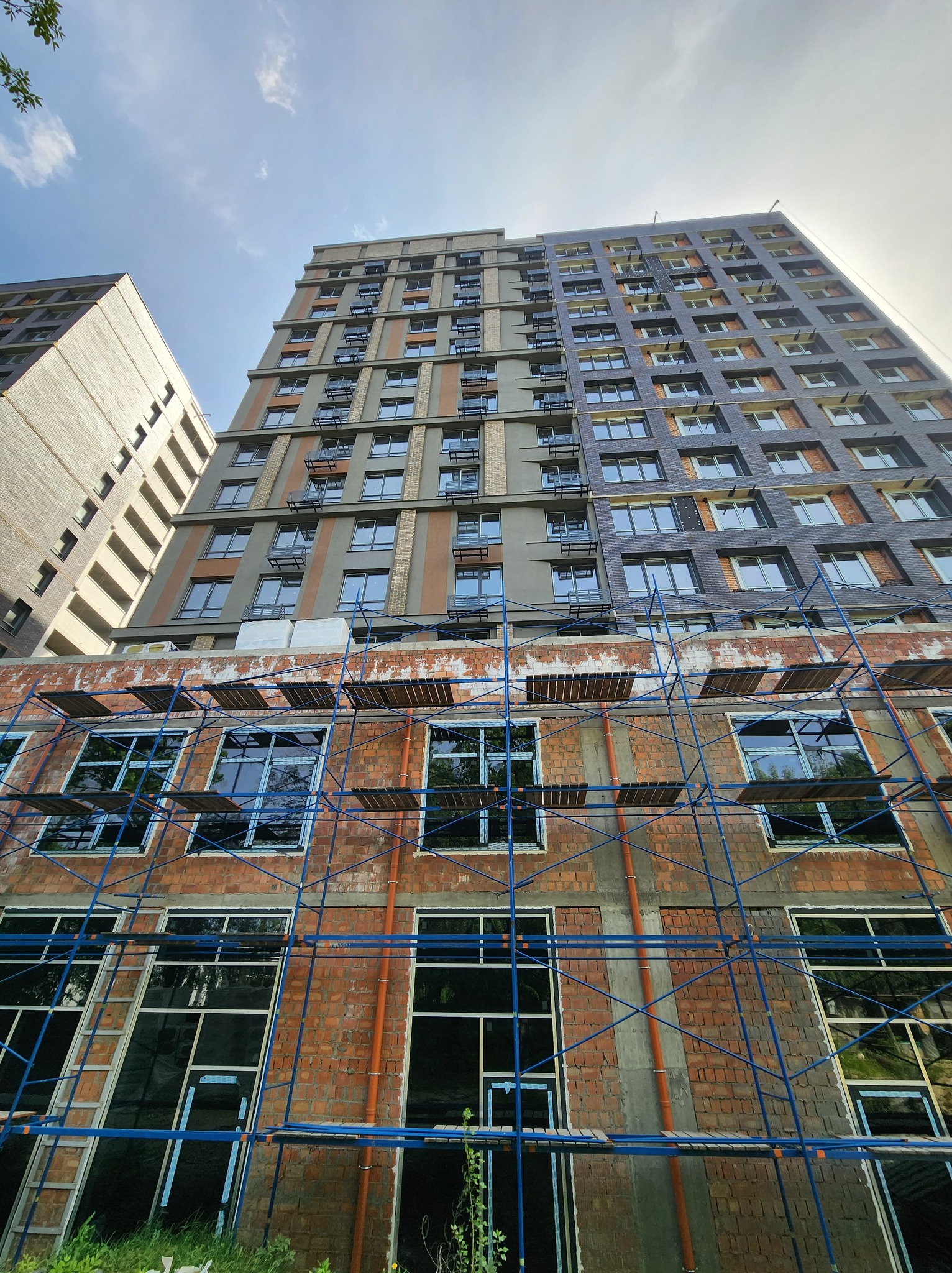

Шановні інвестори, станом на 18.07.2024 року виконано:
- Виконано монолітні роботи в повному обсязі, влаштування покрівлі, завершені кладочні роботи, зовнішніх, міжквартирних і міжкімнатних стін.
- Завершено скління на 100%.
- Завершено роботи з улаштування стяжки.
- Завершено роботи по штукатурці МЗК.
- Виконується прокладання труб опалення, води, каналізації.
- Виконуються роботи з розведення електрики.
- Виконуються роботи по влаштування протипожежних систем.
- Виконується монтаж технічних металевих дверей, МЗК і технічних приміщень.
- Виконано роботи з акустичного захисту технічних приміщень від шуму.

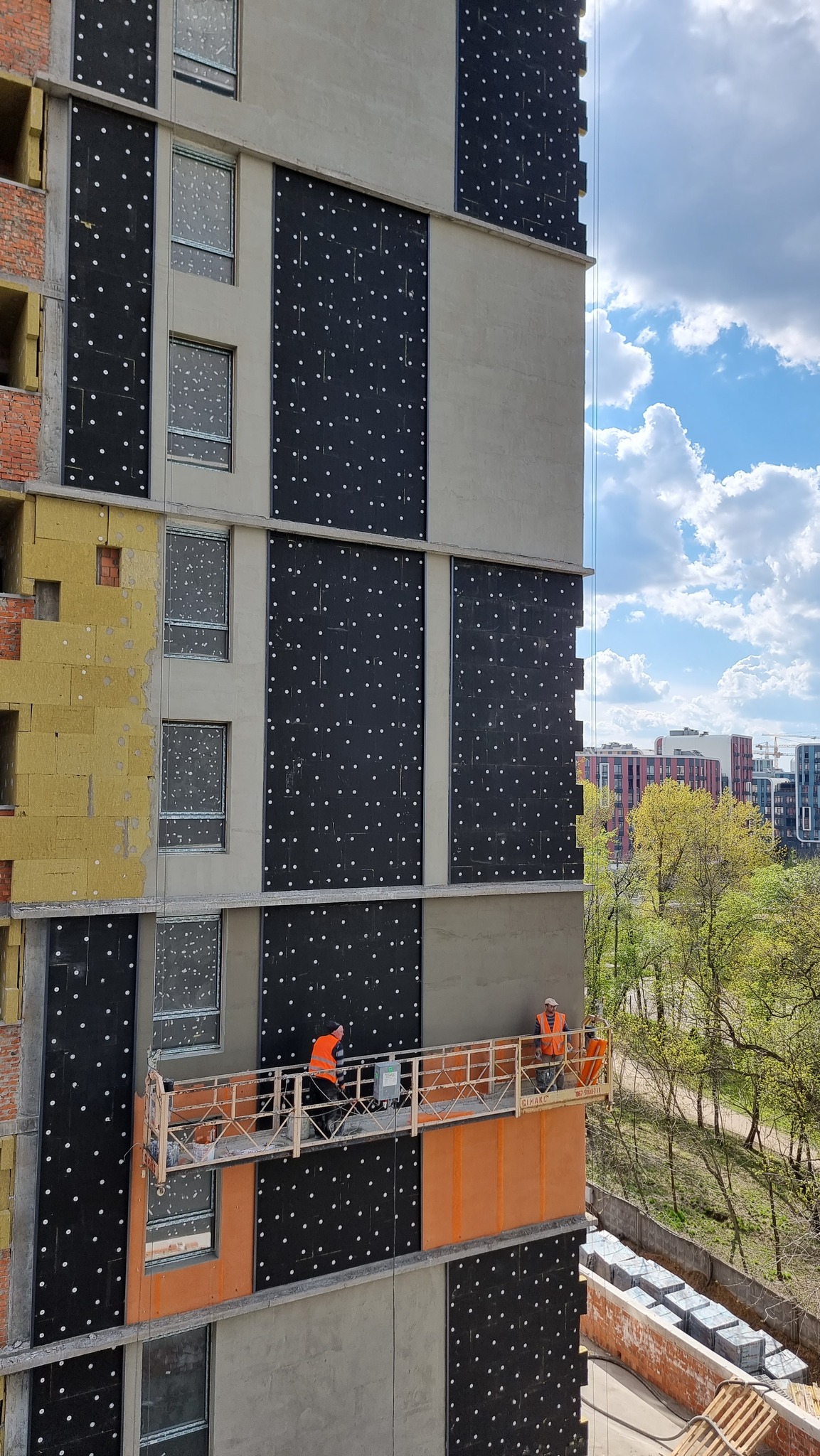

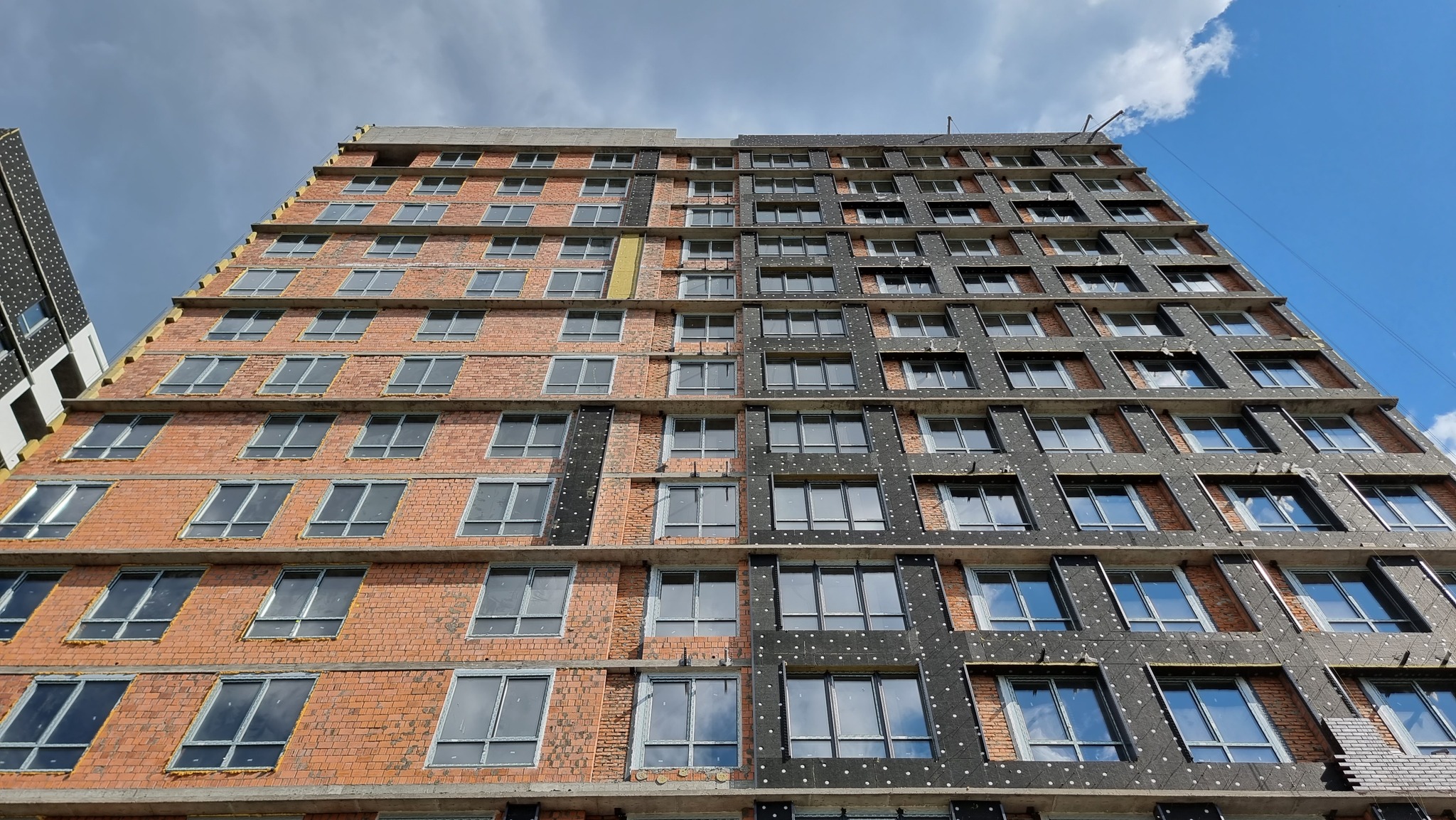

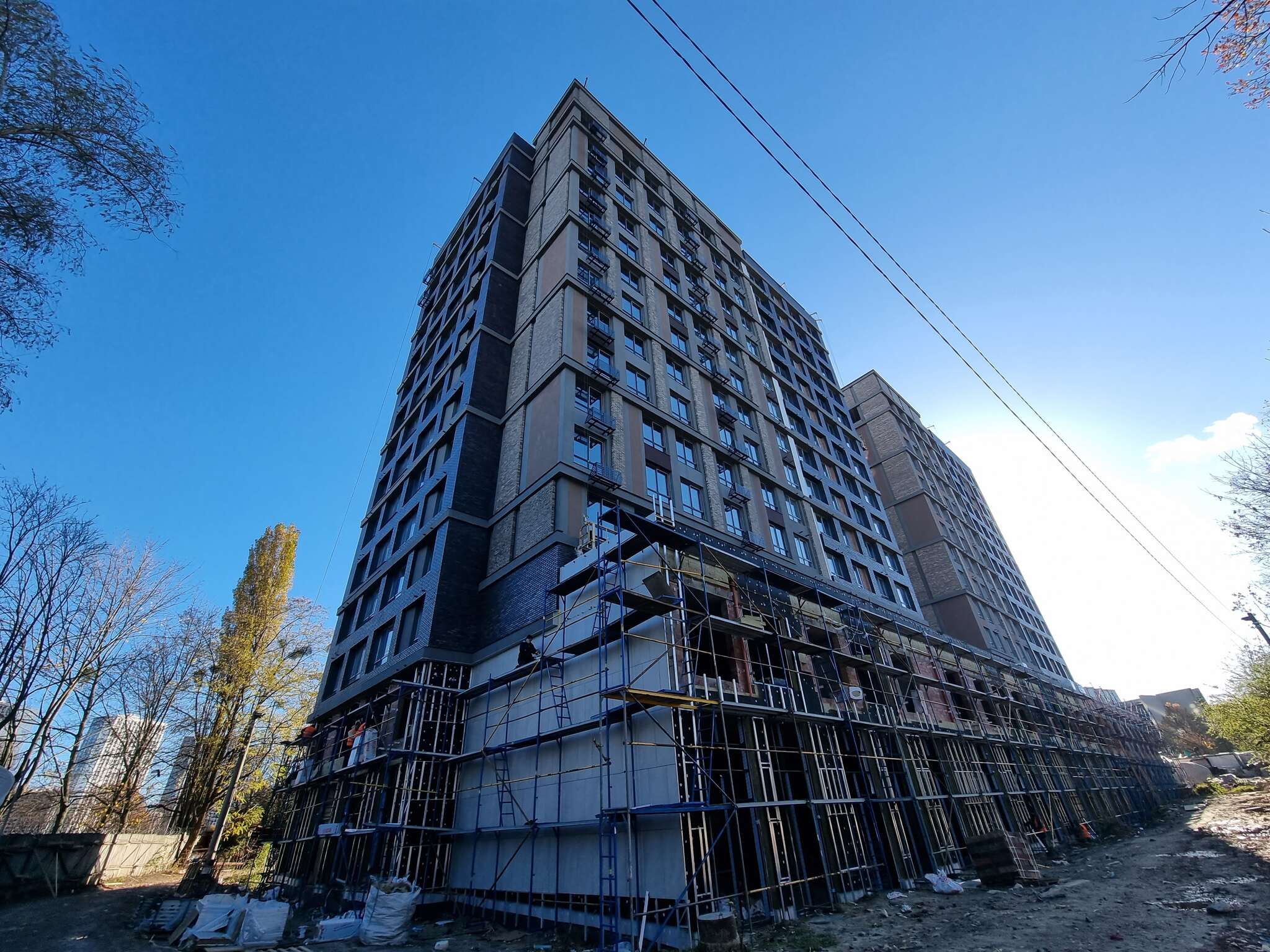

- Ведуться роботи із влаштування вентильованого фасаду. Завершено роботи на одній секції. Виконання на другій секції 60%.
- Ведуться роботи з влаштування огородження сходових маршів.

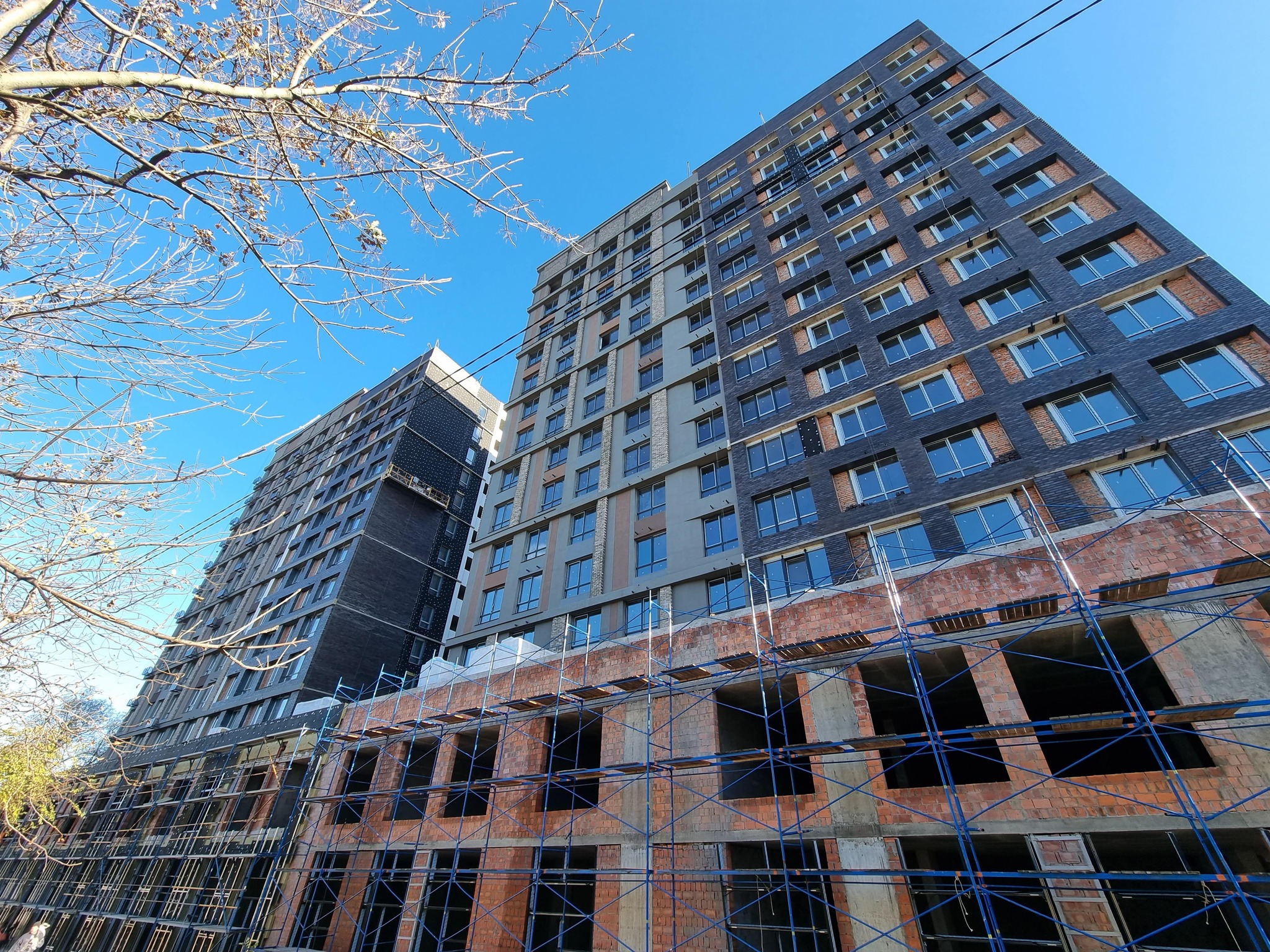

- Виконуються роботи по влаштуванню плитки на відкритих терасах.
- Завершено роботи з улаштування алюмінієвих металоконструкцій не житлових приміщень 1-2 поверх.

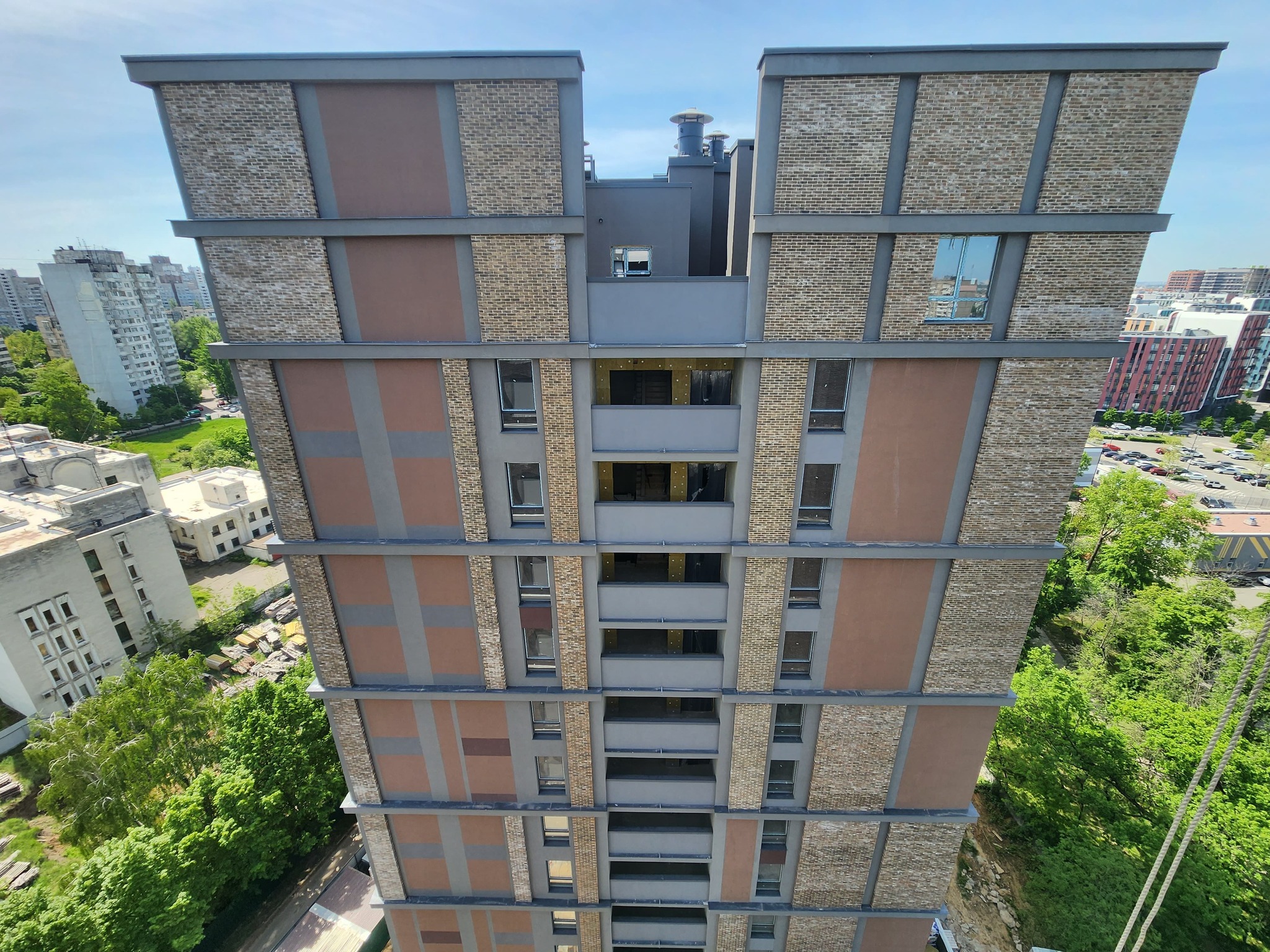

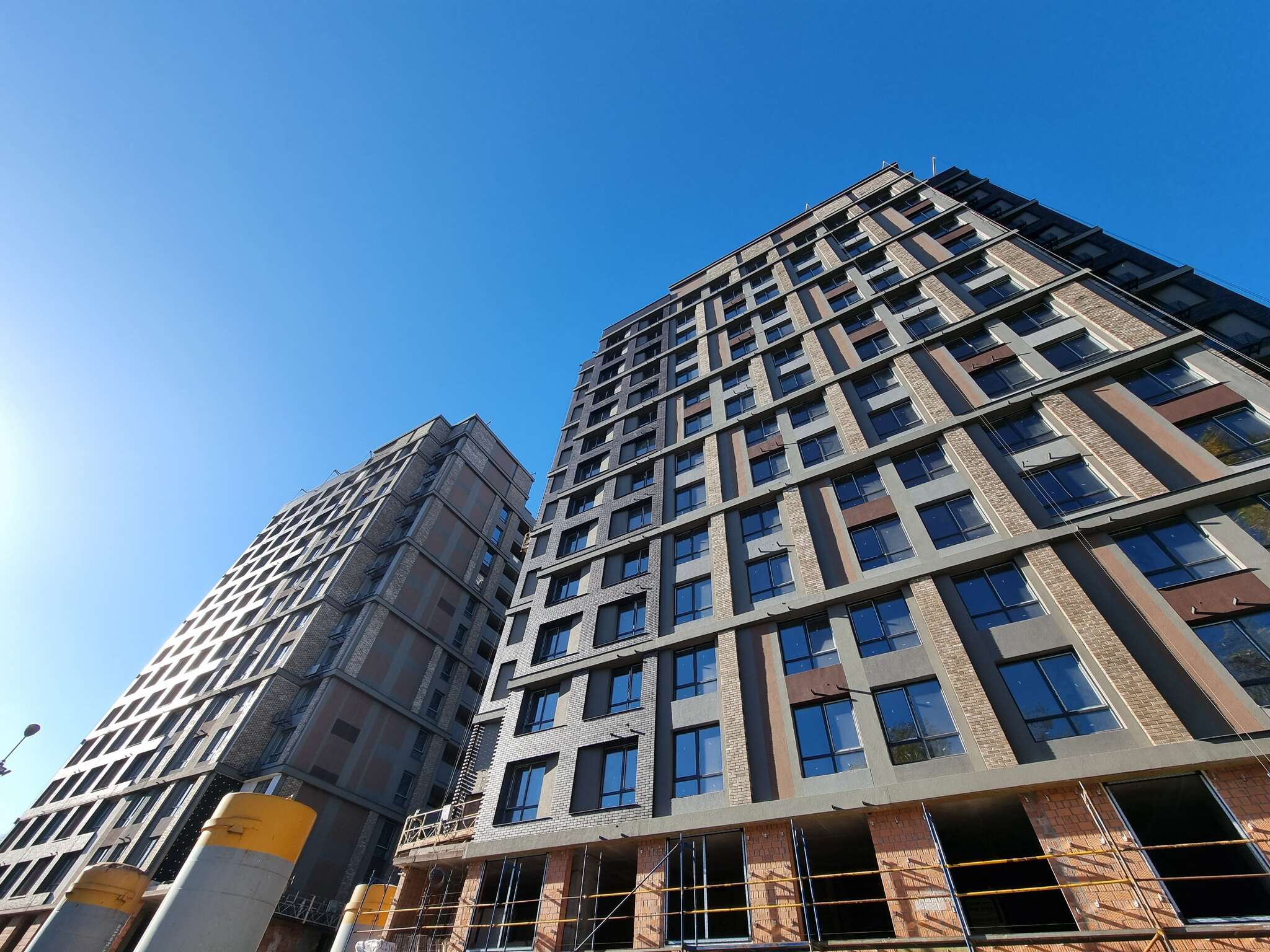

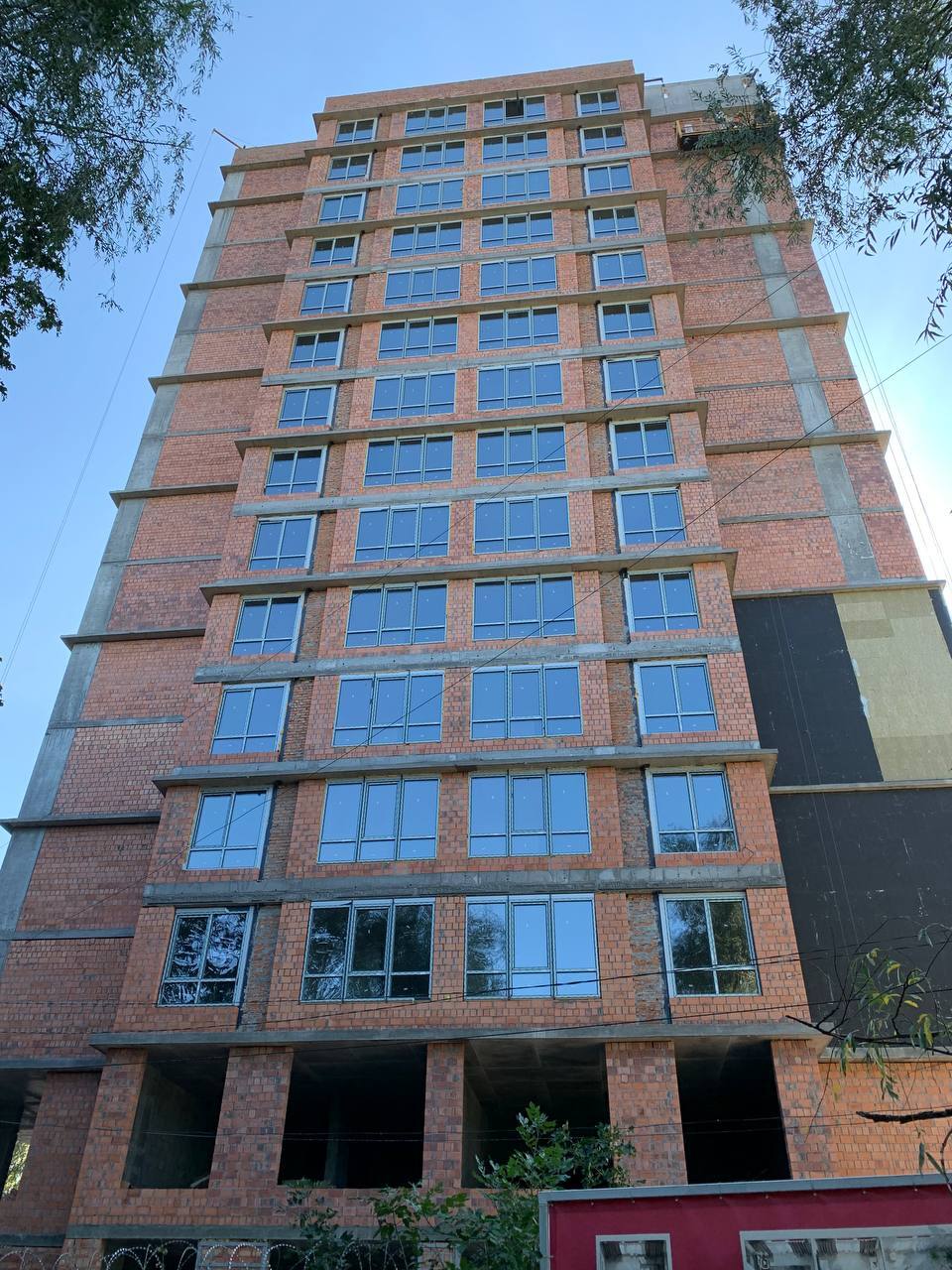

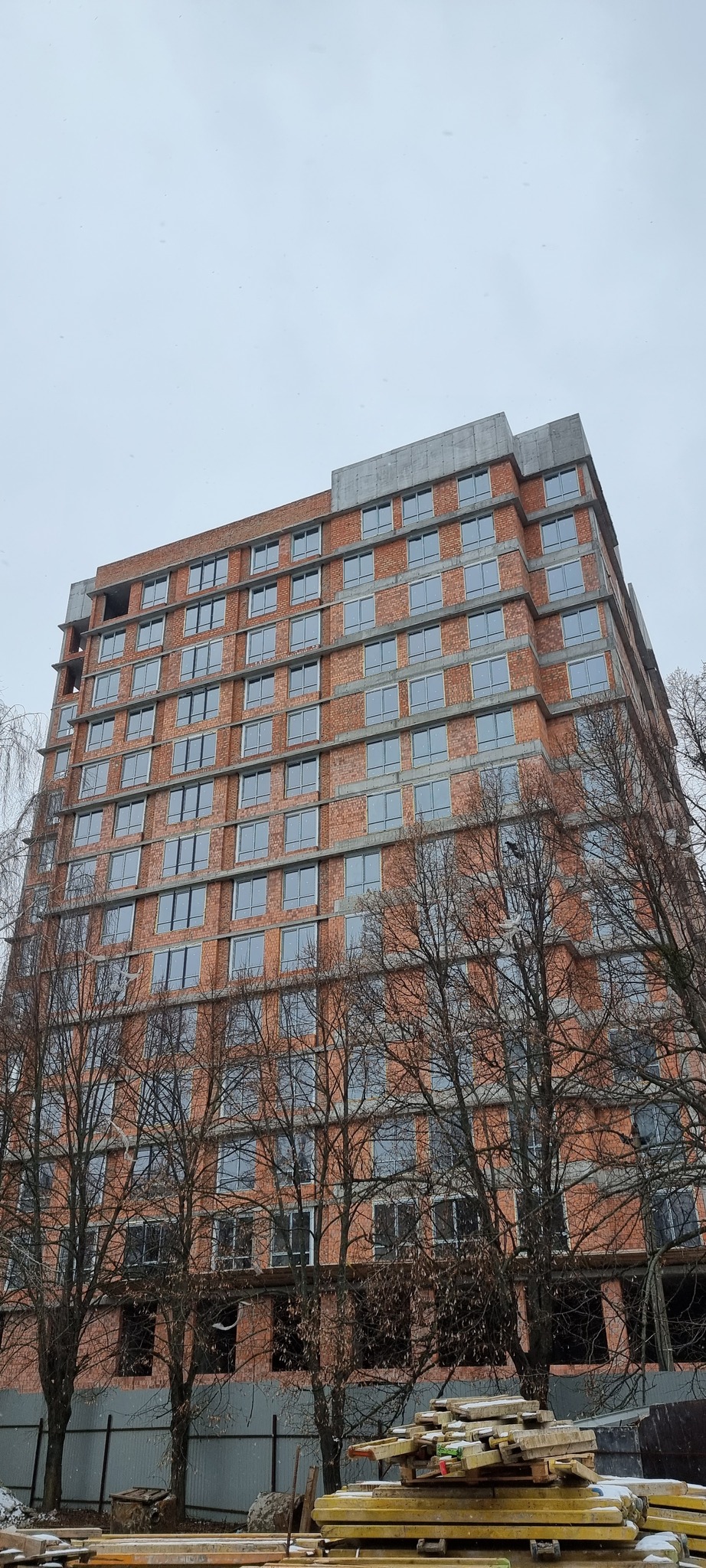

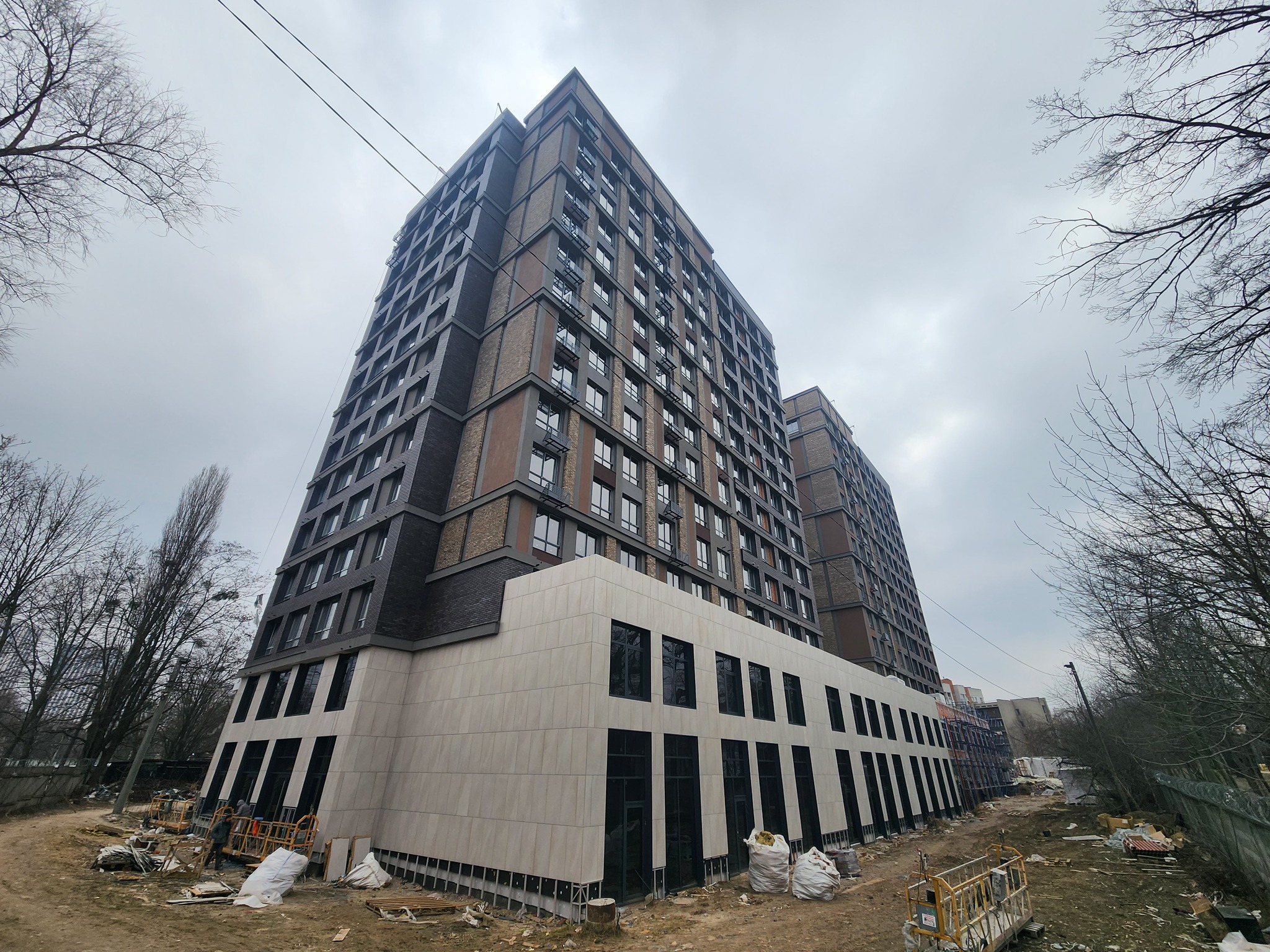

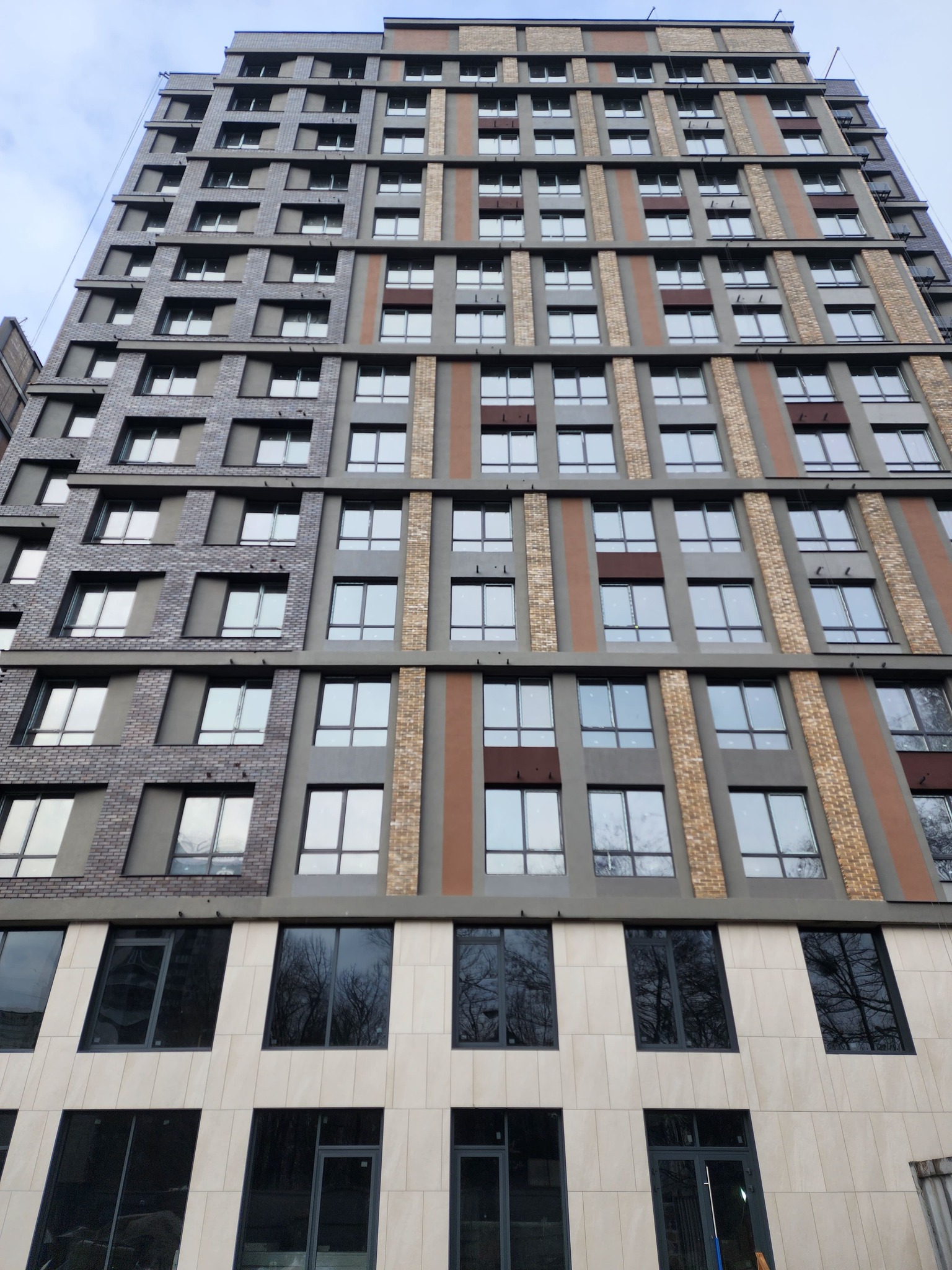

Фото не загружаються на портал, можете подивитись за посиланням на нашому сайті: https://www.jk-senat.com.ua/gallery/view/xdbudvnicztvazhksenattravencherven2024





Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Детальніше
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
