Подати оголошення

ЖК Медовый | Киевгорстрой | ул. Петра Радченко, 27-29

ЗабудовникКиївміськбуд
Здача ЖК2021 р.
Планування
Карточка Домік
ЖК зданий
Ваше загальне враження про об'єкт і компанію:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 6.
1/17%
0/0%
1/17%
1/17%
3/50%
1. . .9597. . .100
29 лип 2021 17:16
Да, вот теперь есть отказ🤬😡😠 нет слов. А рассказывают все время что у них все идеально и непонятно чего не дают сертификат. Скотство😡🤬😠
29 лип 2021 20:54
Ну теперь точно понятно, что на ремонты не зайти до весны 2022, тк даже в случае получения сертификата в сентябре, физически не успеем подписать договора с обслуживающей компанией, чтобы дали отопление… очень «радостно»….
30 лип 2021 08:56
Зараз КМБ говорить, що виправлення незначні , тому чекати на рішення менше і обіцяють , що з 3-і спроби все буде добре. Планують зустріч з інвесторами на 6-те серпня, щодо пояснень, надання інформаціі по ситуаціі на сьогодні. Будемо чекати на новини
30 лип 2021 16:24

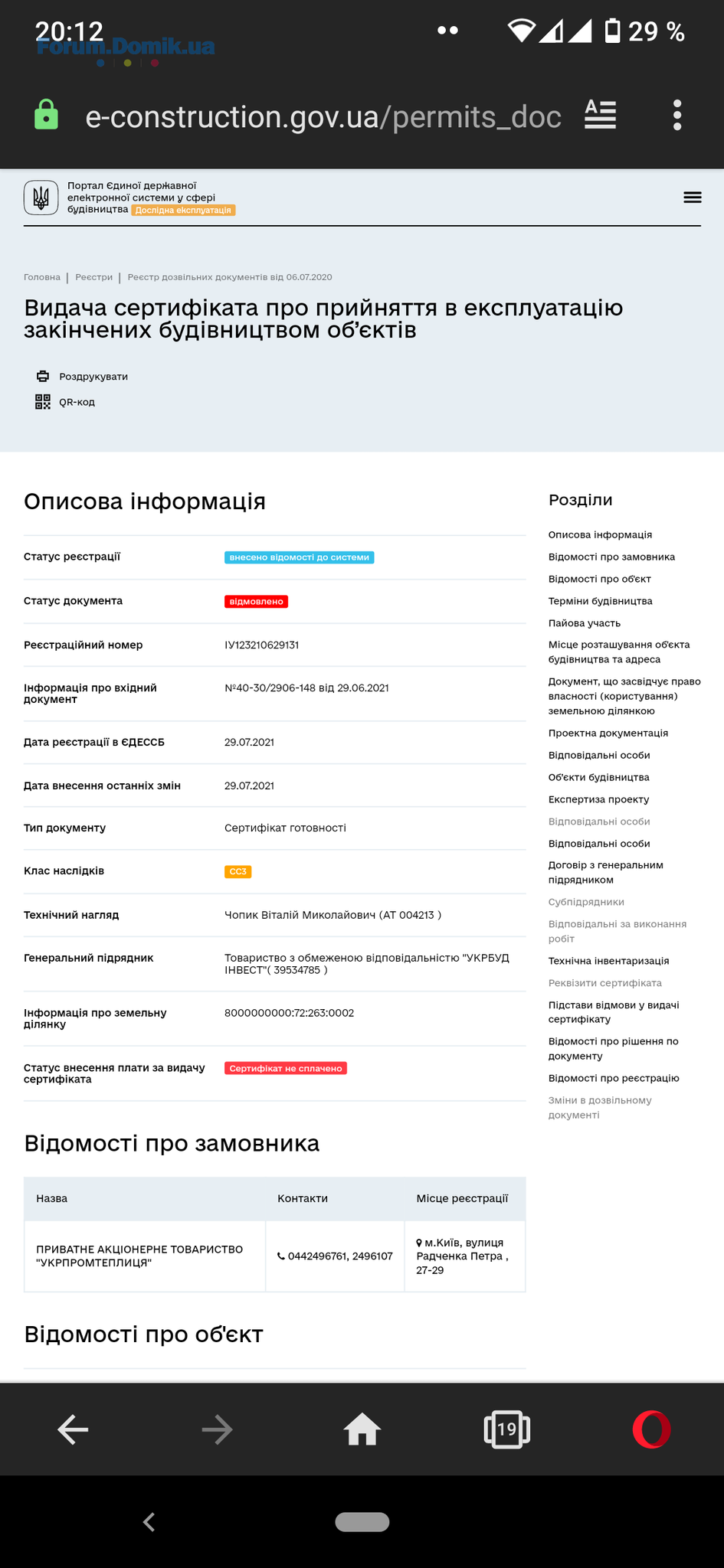

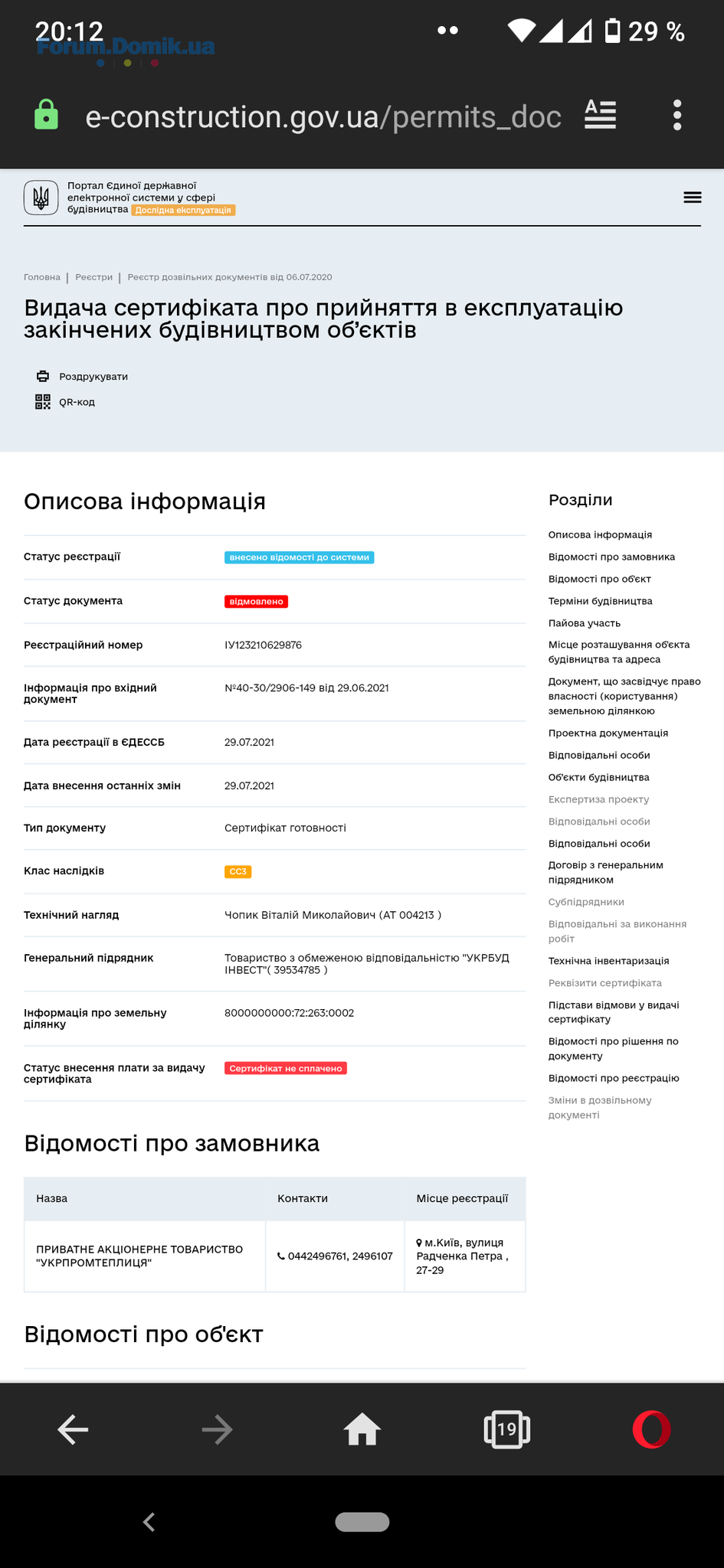

Здрастуйте. Уже подали на сертификат, заново.
02 серп 2021 06:34
Ta_Sha, не нагоняйте панику, с 3го раза - всё получиться уж точно
03 серп 2021 06:22
Что будем делать,если опять обманут?
Предлагаю изготовить наклейки
с надписями "БРЕХУНИ ТА АФЕРИСТИ"
и весь главный офис обклеить и столбы около него,а так-же баллончики с краской использовать для графити. На асфальте у входа написать стрелку в обратном направлении и знак стоп у порога.
06 серп 2021 13:50
Medoresident никакой паники нет. Паника- это не конструктивно, а значит- не обо мне. Описаный мной сценарий событий для инвесторов дома 2- очень реален. Время покажет на сколько. Хотя, мне, как и Вам, хочется верить в лучшее
06 серп 2021 17:46
А причем тут отопление к ремонту, что без отопления ремонт не делается? Посушить можно и ветродувами, что лучше ждать до весны или делать с ветродувами?
06 серп 2021 17:48
Если отопления не подключат то такое, так обогреться можно, а вот главное, что бы вода и електроенергия были. Я слышал, что на Парковых Озерах у интеграла за 10 дней до НГ дали отопление.
07 серп 2021 05:21
Кто в курсе, была ли встреча инвесторов с представителями "Киевгорстроя"6 августа ?
07 серп 2021 18:31
Цитата "tanechkadimochka":
Кто в курсе, была ли встреча инвесторов с представителями "Киевгорстроя"6 августа ?

Была
08 серп 2021 16:01
А причем тут отопление к ремонту, что без отопления ремонт не делается? Посушить можно и ветродувами, что лучше ждать до весны или делать с ветродувами?

А Вы так пробовали? Электрика, которую выделили строителям, имеет ограничение по мощности. Если каждый включит отопители/ветродувы/перфораторы и тд… все быстренько выбьет. Это первое. Второе- я делала машинную штукатурку зимой в неотапливаемом(грели обогревателями и УФО) помещении. Если опустить за скобки реки, которые текут по стеклопакетам, то до полного высыхания этой радости нужно около 2х мес (должно высохнуть до основания)круглосуточный надзор за Вашими отопителями- пожаробезопасность никто не отменял. Мы без отопления разве что шторы, сантехнику, электрику сделали бы. Мокрые» работы-нет. Но это выбор каждого.
Да и на объекте нам сказал старший по стройке, что на ремонты пустят(и отопление дадут) только при наличии минимум 30%подписанных договоров с обслуживающей организацией, это и в ОП сказали. С учетом скорости их подписания и кол-ва квартир, это заявление не внушает радости.
Время покажет, что нас всех ждет- ждать осталось не долго:)
09 серп 2021 12:07

Была


Кто был 06.08.2021 на встрече представителей КГС с инвесторами, поделитесь результатами мероприятия
09 серп 2021 19:38
Тоже интересно что говорило руководство КГС
09 серп 2021 20:13
Цитата от вице-президента:
"До момента получения сертификата не могу впустить в дом людей, иначе вы его не получите никогда! Как только получим сертификат мы пойдем на уступки, мы сделали вторую подстанцию – сейчас имеем какой-то небольшой запас электричества, заключите договор с УК и в ограниченном подаче электроэнергии вы будите допущены на ремонт."- Сколько времени понадобиться по праву собственности – я не знаю, я строитель. В отделе продаж подскажут.
- По постоянке, КГС выделил на свой страх и риск деньги проложили гильзы чтобы закончить благоустройство, проложили кабеля в частном секторе где сложные прокладки. На данный момент нету технического решения (должен ДТЭК сделать), нету оплаты за подключение. После того как будет техническое решение, оплата за подключение, кгс сразу оплачивает. Раньше сделать не могу, на ДТЭК повлиять тоже не могу. ДТЭК проводит тендер, определяет своего подрядчика и потом начинает выполнять те работы которые нужны для подключения и они же сами подключают. То, что мы сейчас положили – я буду просить подрядчика чтобы они нам как-то компенсировали. В лучшем случае где-то через 3-4 недели будет техническое решение и счет. Работ на месяцев 7-8.
10 серп 2021 05:23
Ravelin, дякую за інформацію!
10 серп 2021 20:15
Цитата от вице-президента:
"До момента получения сертификата не могу впустить в дом людей, иначе вы его не получите никогда! Как только получим сертификат мы пойдем на уступки, мы сделали вторую подстанцию – сейчас имеем какой-то небольшой запас электричества, заключите договор с УК и в ограниченном подаче электроэнергии вы будите допущены на ремонт."- Сколько времени понадобиться по праву собственности – я не знаю, я строитель. В отделе продаж подскажут.
- По постоянке, КГС выделил на свой страх и риск деньги проложили гильзы чтобы закончить благоустройство, проложили кабеля в частном секторе где сложные прокладки. На данный момент нету технического решения (должен ДТЭК сделать), нету оплаты за подключение. После того как будет техническое решение, оплата за подключение, кгс сразу оплачивает. Раньше сделать не могу, на ДТЭК повлиять тоже не могу. ДТЭК проводит тендер, определяет своего подрядчика и потом начинает выполнять те работы которые нужны для подключения и они же сами подключают. То, что мы сейчас положили – я буду просить подрядчика чтобы они нам как-то компенсировали. В лучшем случае где-то через 3-4 недели будет техническое решение и счет. Работ на месяцев 7-8.

У мене питання до пана віце-президента: А ви раніше не знали про те що нашому комплексу потрібне постійне постачання електроенергії? Чому ж ви до цього часу не замовляли технічні проекти і тд, щоб здавати комплекс як треба? З таким підходом, ми ще років 2,як мінімум,не зайдемо.На сьогоднішній день,комплекс здається з затримкою майже в 2роки!
11 серп 2021 05:27
какие 2 года. Хватит панику сеять
11 серп 2021 13:12
Отопление говорят что будет, если 50% желающих подписавших договора наберётся. По сертификату сваливают все на гаси, что это они такие плохие цепляются ко всему.
11 серп 2021 15:48
какие 2 года. Хватит панику сеять

Яка паніка, з математикою все нормально?" В лучшем случае где-то через 3-4 недели будет техническое решение и счет. Работ на месяцев 7-8."Це відповідь віце-президента по постійному постачанні електренергії в наші будинки!А ще час на пошуки ДТЕКом підряників на конкурсній основі-це теж з його слів.Ті підстанції,про які він каже не потягнуть навіть ремонти,не те що використання електроенергії нашим комплексом.Про ціну електроенергії для юр осіб я взагалі мовчу,бо ці підстанції будудь саме на юр особах.Де електроенергію брати будете?Такого бардака в КМБ раніше не було!
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
1. . .9597. . .100
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Детальніше
