ЖК Гранд Бурже | Linevich Group | Буча, бул. Леоніда Бірюкова, 2

Забудовник | Linevich Group |
Здача ЖК | 2018 - 2023 р. |
Планування | від 22 789 Грн/м² |
Ваше враження про цей проект:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 19.
5/26% | ||
6/32% | ||
8/42% |
linevichgroup
l
Представник
10
16 жовтня 2013
29 квіт 2020 12:26

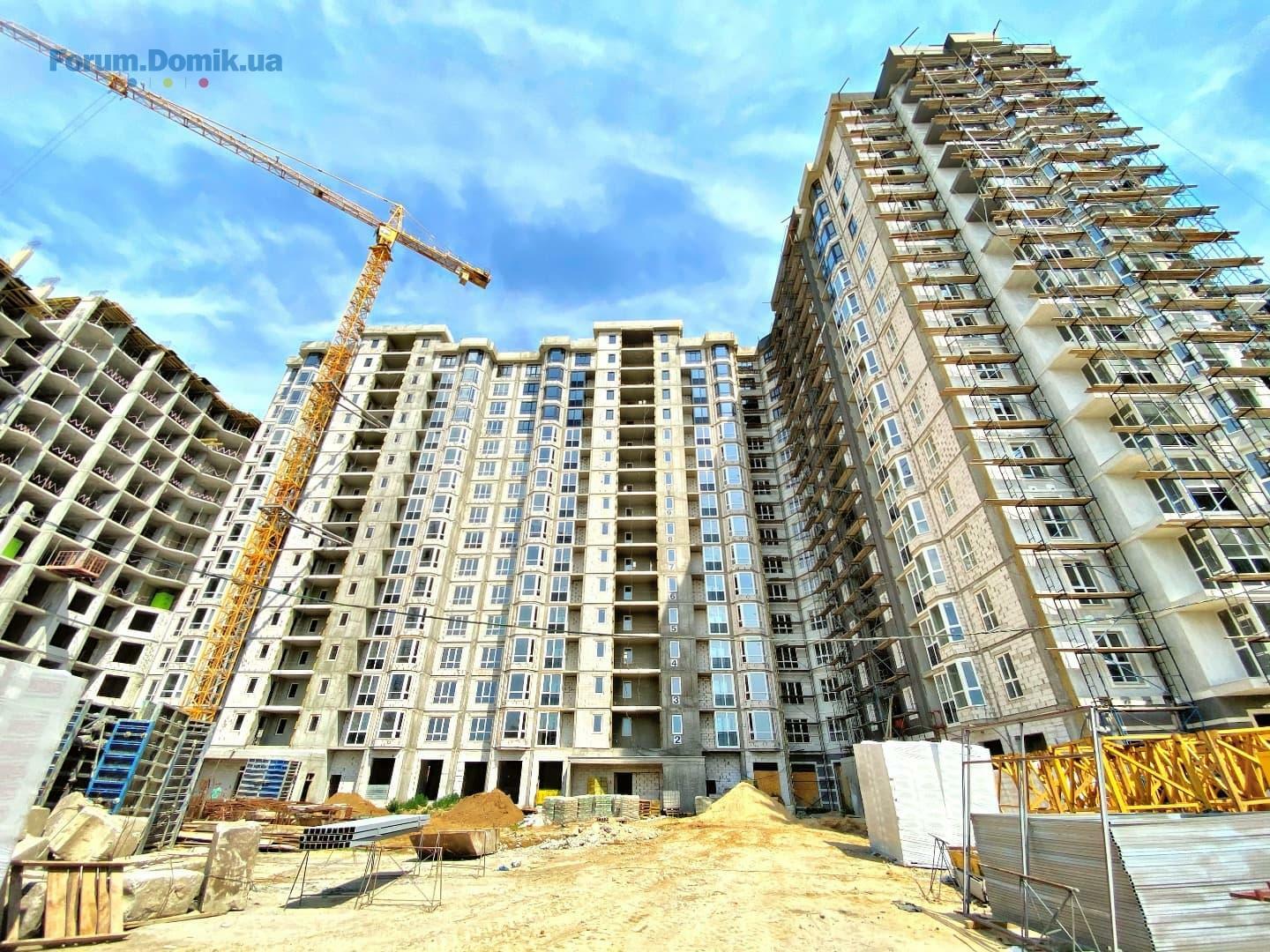

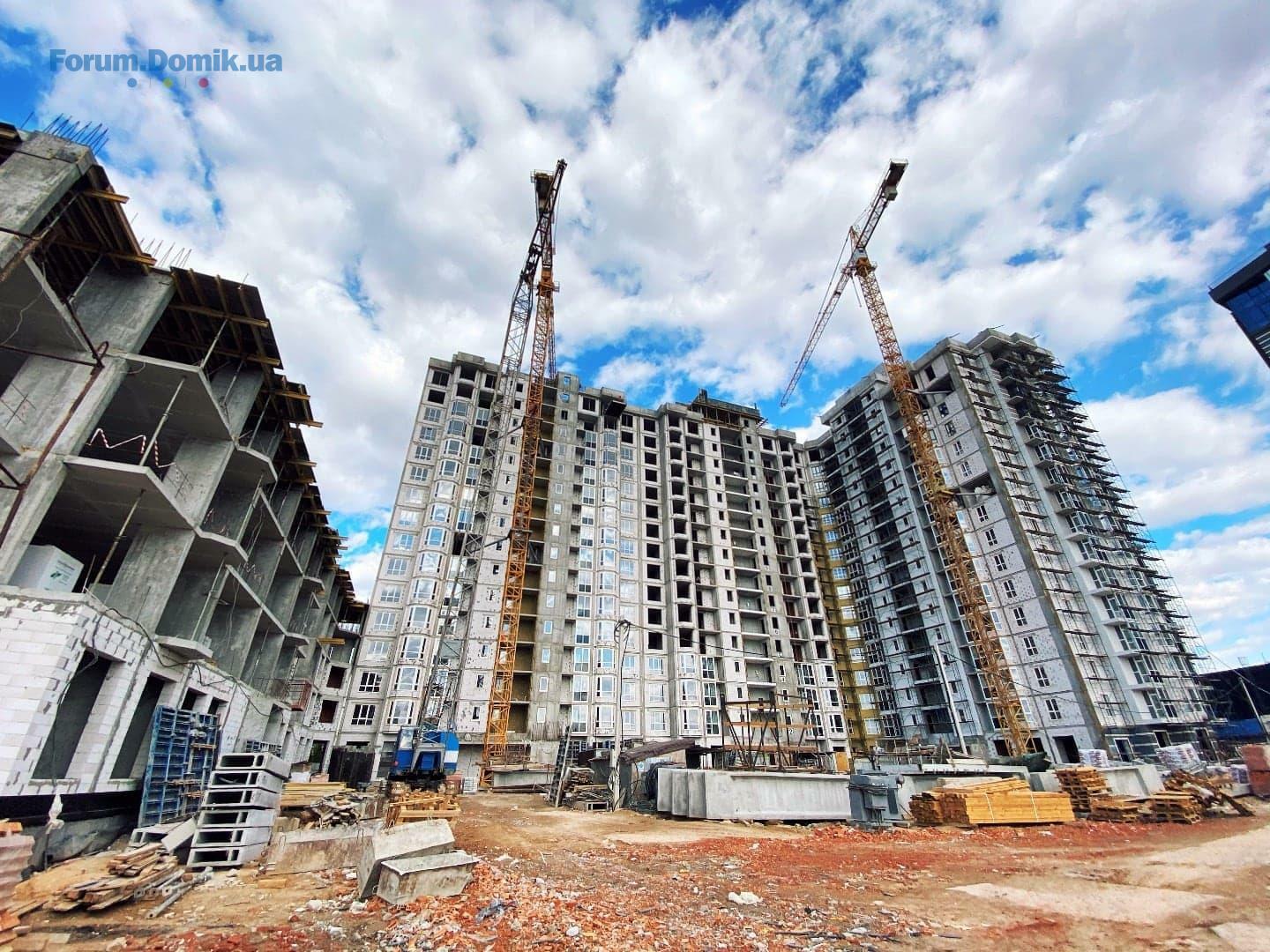

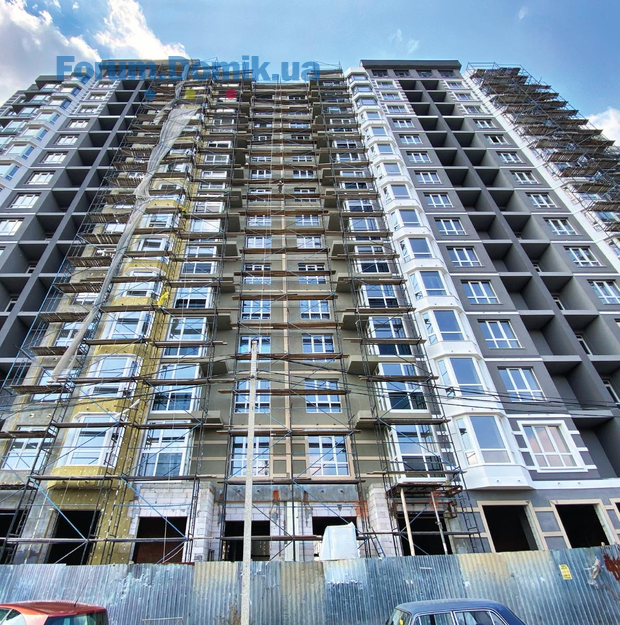

👷🏻♂️Ділимося з Вами результатами роботи на будівельному майданчику ЖК Гранд Бурже від компанії Linevich Group – станом на 27.04.2020.
🏢 1 черга:
🏗 Будівництво завершено. Завершення робіт по благоустрою.
🏢 2 черга:
🏗монолітні роботи;
🏗кам'яні роботи;
🏗встановнення вікон;
🏗штукатурні роботи;
🏗тривають фасадні роботи;
🏗виконується монтаж вікон;
🏗монтаж внутрішніх інженерних мереж;
🏗електромонтажні роботи;
🏗покрівельні роботи;
🏗прокладання слаботочної системи;
🏗монтаж системи водопостачання;
🏗роботи гідроізоляційні.
🏢 1 черга:
🏗 Будівництво завершено. Завершення робіт по благоустрою.
🏢 2 черга:
🏗монолітні роботи;
🏗кам'яні роботи;
🏗встановнення вікон;
🏗штукатурні роботи;
🏗тривають фасадні роботи;
🏗виконується монтаж вікон;
🏗монтаж внутрішніх інженерних мереж;
🏗електромонтажні роботи;
🏗покрівельні роботи;
🏗прокладання слаботочної системи;
🏗монтаж системи водопостачання;
🏗роботи гідроізоляційні.
МиколайК
М
Користувач
26
09 вересня 2018
02 черв 2020 14:27
А чому не вводяться в експлуатацію будинки?
Amurkaa
A
Перехожий
1
12 липня 2020
12 лип 2020 20:45
Жильцы 1 и 2 дома, кто уже сделал ремонты, подскажите по стенам, реально ли хорошая стяжка , как обещает застройщик , или таки все ровняли и перетягивали стены ?
Iryna1984
I
Користувач
21
13 лютого 2018
21 лип 2020 12:33
Доброго дня. Коли планується відкриття ТРЦ, та зокрема Сільпо?
linevichgroup
l
Представник
10
16 жовтня 2013
31 лип 2020 14:56

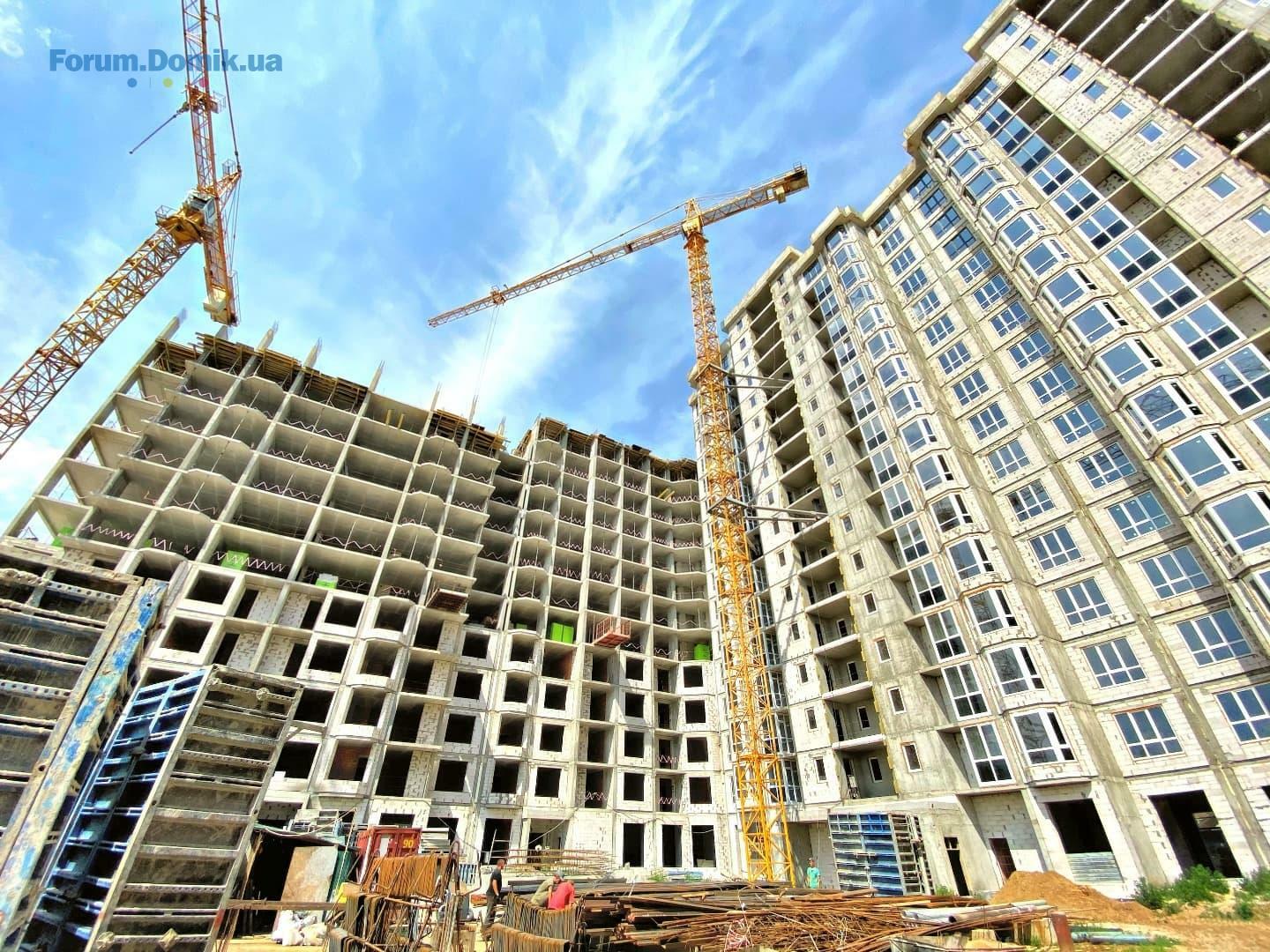

👷🏻♂️Ділимося з Вами результатами роботи на будівельному майданчику ЖК Гранд Бурже від компанії Linevich Group – станом на 31.07.2020.
🏢 2 черга:
🏗 монолітні роботи;
🏗 кам'яні роботи;
🏗 встановнення вікон;
🏗 штукатурні роботи;
🏗 тривають фасадні роботи;
🏗 виконується монтаж вікон;
🏗 монтаж внутрішніх інженерних мереж;
🏗 електромонтажні роботи;
🏗 покрівельні роботи;
🏗 прокладання слаботочної системи;
🏗 монтаж системи водопостачання;
🏗 сантехнічні роботи;
🏗 підготовчі роботи по влаштуванню котловану 3 черги;
🏗 роботи гідроізоляційні.
🏢 2 черга:
🏗 монолітні роботи;
🏗 кам'яні роботи;
🏗 встановнення вікон;
🏗 штукатурні роботи;
🏗 тривають фасадні роботи;
🏗 виконується монтаж вікон;
🏗 монтаж внутрішніх інженерних мереж;
🏗 електромонтажні роботи;
🏗 покрівельні роботи;
🏗 прокладання слаботочної системи;
🏗 монтаж системи водопостачання;
🏗 сантехнічні роботи;
🏗 підготовчі роботи по влаштуванню котловану 3 черги;
🏗 роботи гідроізоляційні.
linevichgroup
l
Представник
10
16 жовтня 2013
01 жовт 2020 14:48

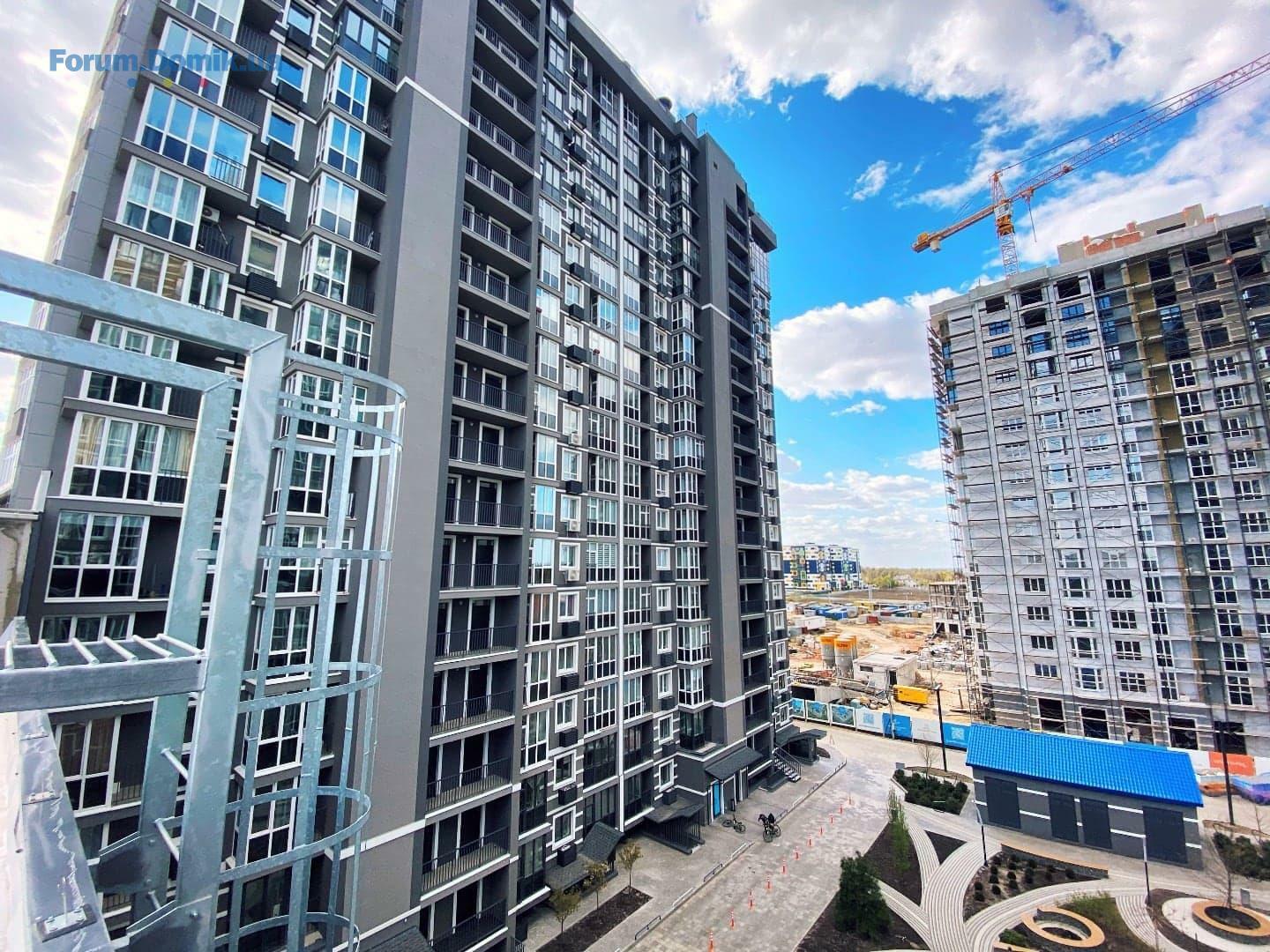

👷🏻♂️Ділимося з Вами результатами роботи на будівельному майданчику ЖК Гранд Бурже від компанії Linevich Group – станом на 28.09.2020.
🏢 2 черга:
🏗 монолітні роботи;
🏗 кам'яні роботи;
🏗 штукатурні роботи;
🏗 тривають фасадні роботи;
🏗 виконується монтаж вікон;
🏗 електромонтажні роботи;
🏗 покрівельні роботи;
🏗 прокладання слаботочної системи;
🏗 монтаж системи водопостачання;
🏗 сантехнічні роботи;
🏗 влаштування зливової каналізації.

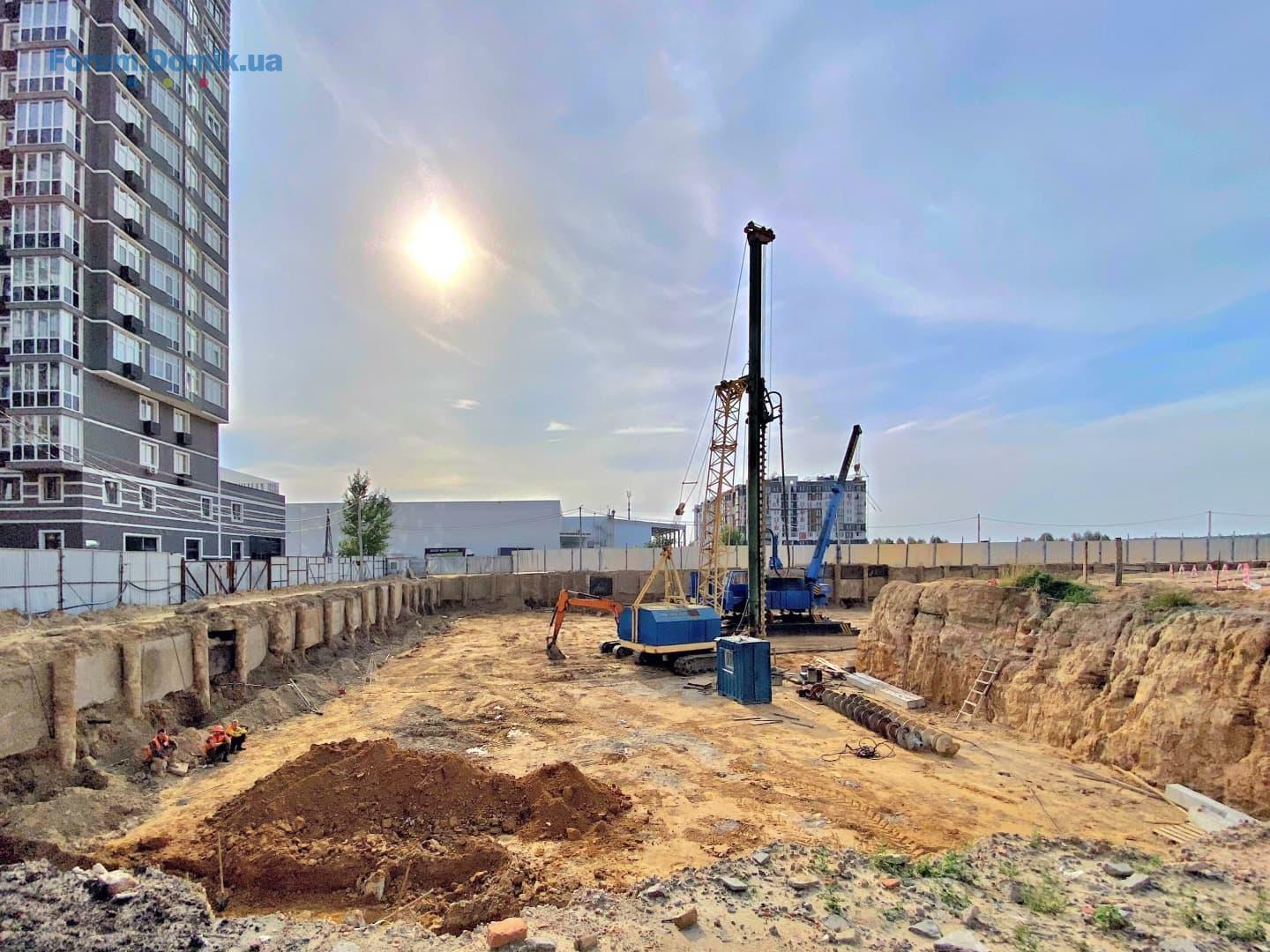

🏢 3 черга:

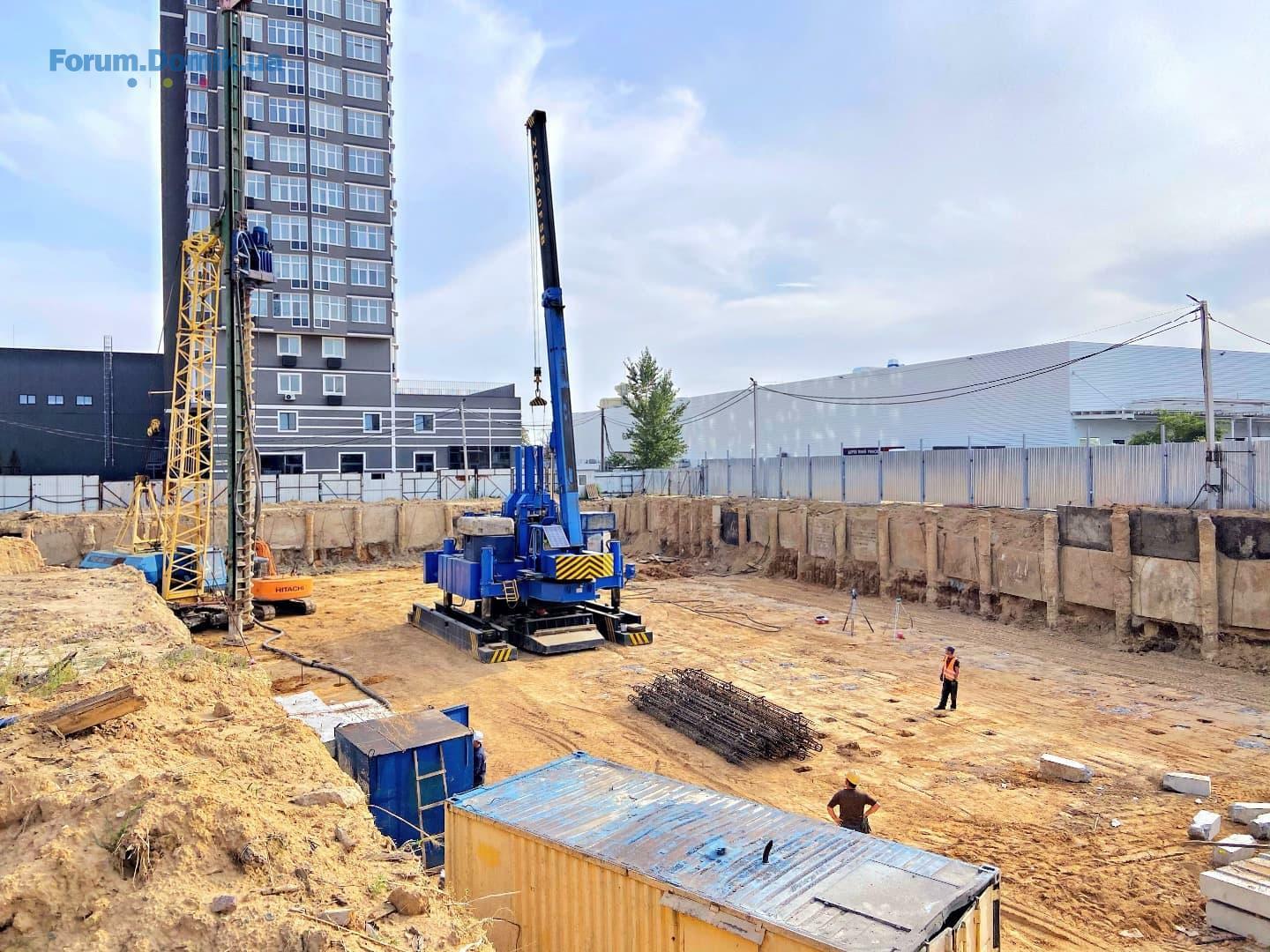

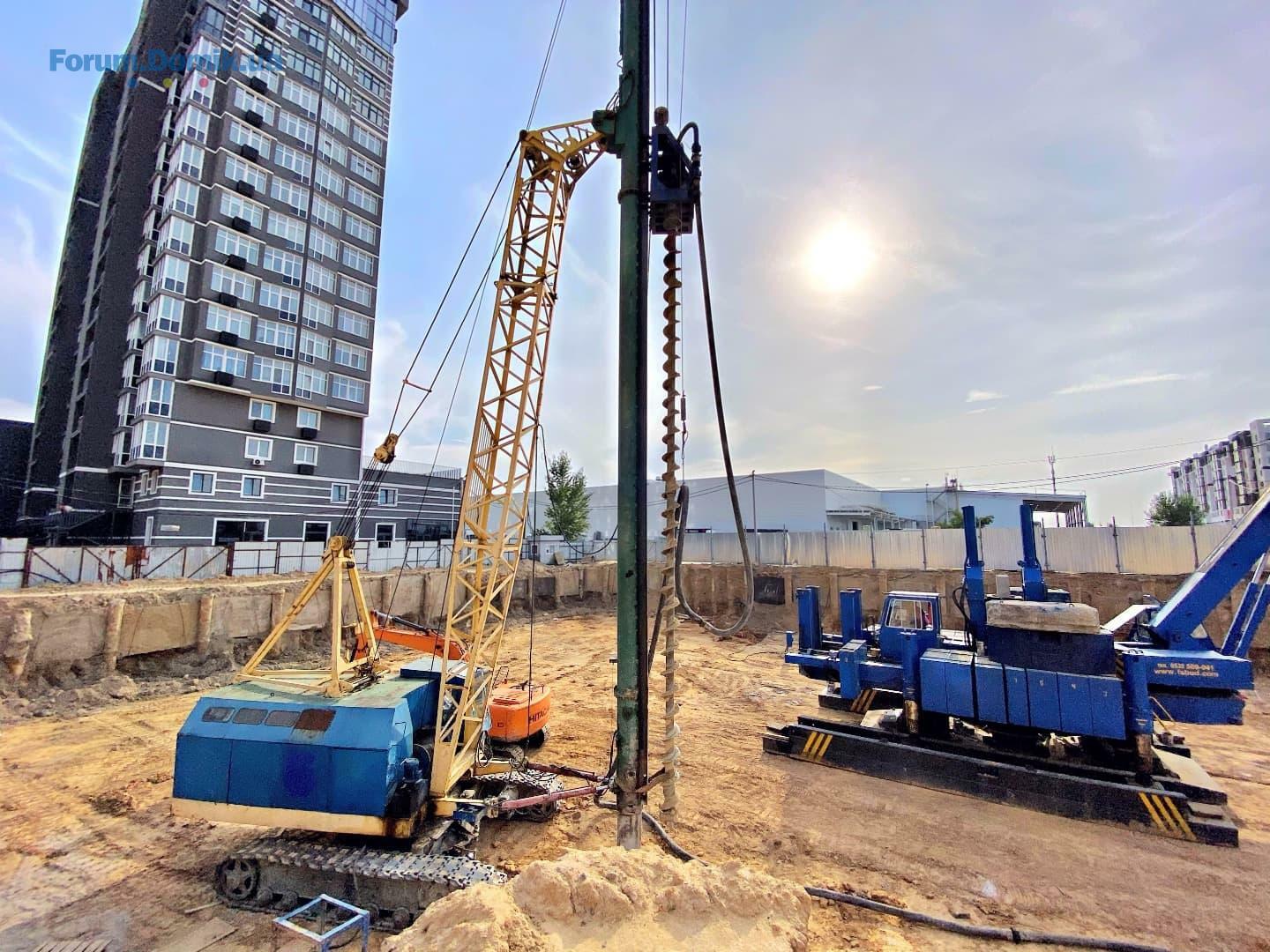

🏗 земляні роботи по влаштуванню котловану;
🏗 влаштування свайного поля;
🏗 гідроізоляційні роботи.
🏢 2 черга:
🏗 монолітні роботи;
🏗 кам'яні роботи;
🏗 штукатурні роботи;
🏗 тривають фасадні роботи;
🏗 виконується монтаж вікон;
🏗 електромонтажні роботи;
🏗 покрівельні роботи;
🏗 прокладання слаботочної системи;
🏗 монтаж системи водопостачання;
🏗 сантехнічні роботи;
🏗 влаштування зливової каналізації.
🏢 3 черга:
🏗 земляні роботи по влаштуванню котловану;
🏗 влаштування свайного поля;
🏗 гідроізоляційні роботи.
Vitl

Гість
3
04 листопада 2020
30 груд 2020 18:57
Всем привет ! купил сегодня квартиру . Ура - в самом лучшем комплексе Гранд Бурже .Большое спасибо за быструю и качественную сделку. Надеюсь на будующие сделки. Так держать! Удачи! Удачи! Удачи! И с Наступающим Новым 2021 годом!
Yakov
Y
Перехожий
1
26 січня 2021
26 січ 2021 12:46
Спасибо, Виталий!!)
Уверен, дальше - лучше!!
Уверен, дальше - лучше!!
linevichgroup
l
Представник
10
16 жовтня 2013
26 січ 2021 13:00
Дякуємо Вам за ваш відгук
Зробимо все, щоб виправдати нашу довіру та завжди раді будемо бачити ще!

Зробимо все, щоб виправдати нашу довіру та завжди раді будемо бачити ще!
Domik-Inform

forum bot
11 476
03 квітня 2017
03 бер 2021 18:47
Domik-Inform

forum bot
11 476
03 квітня 2017
18 бер 2021 19:46

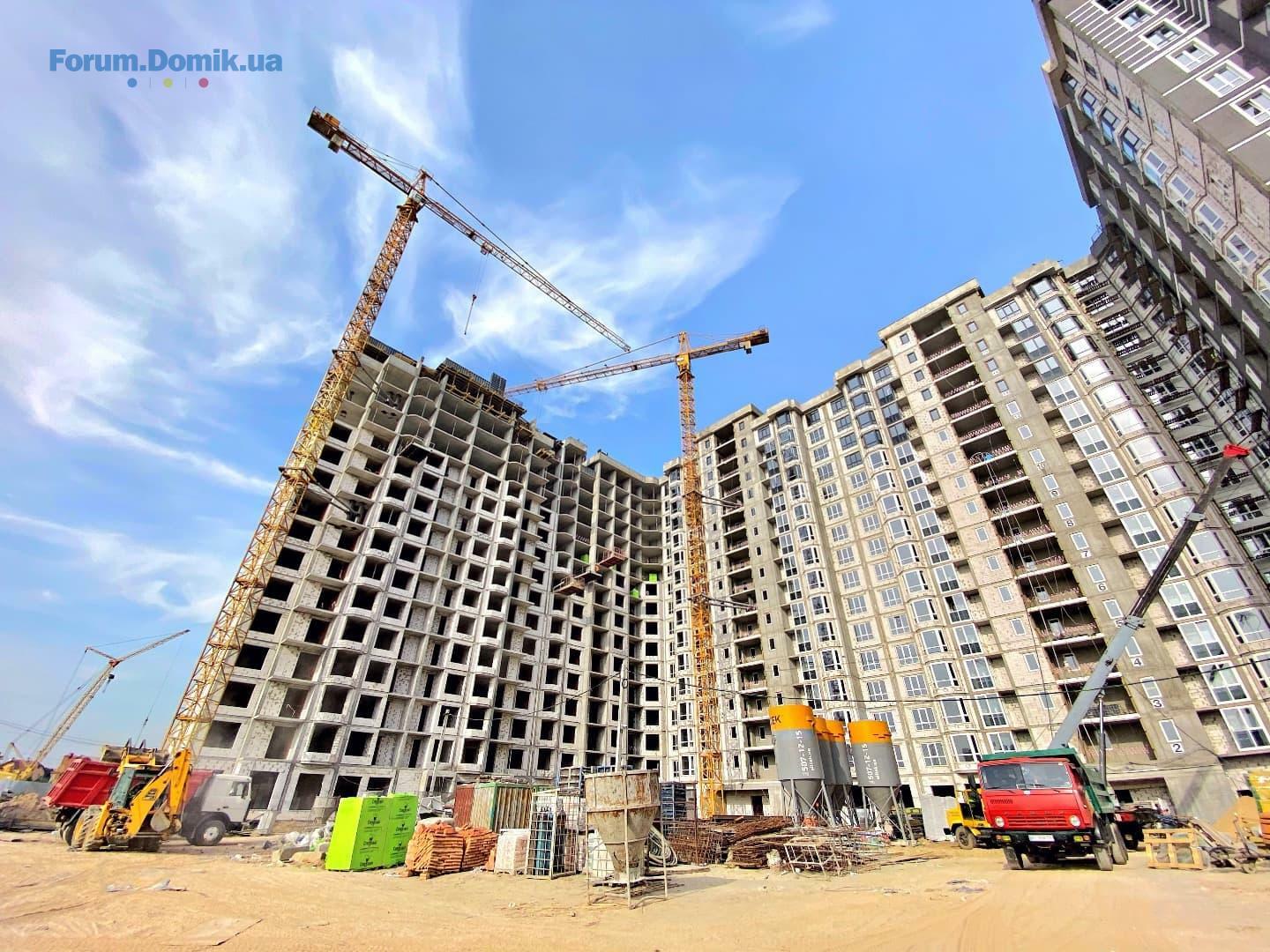

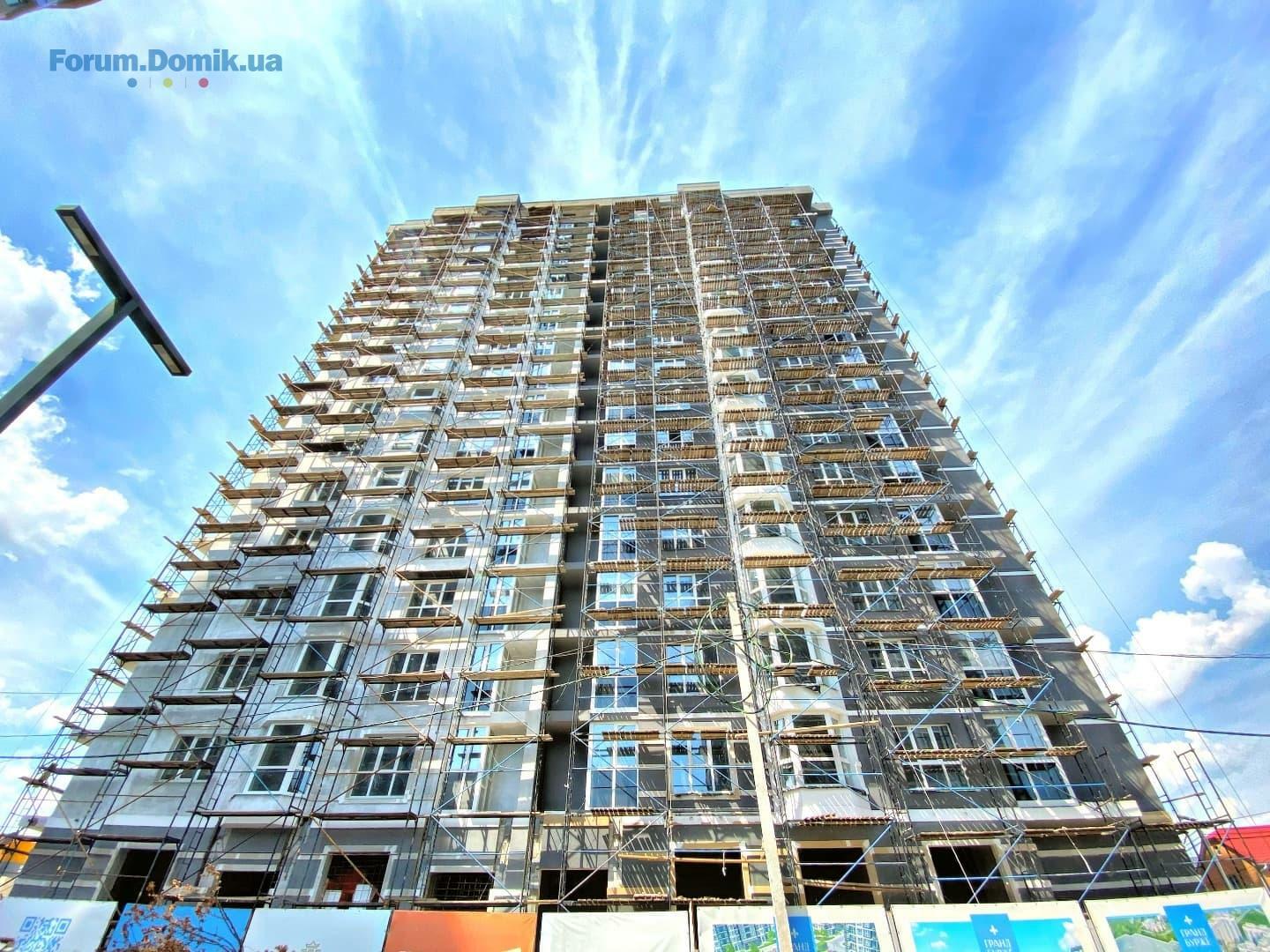

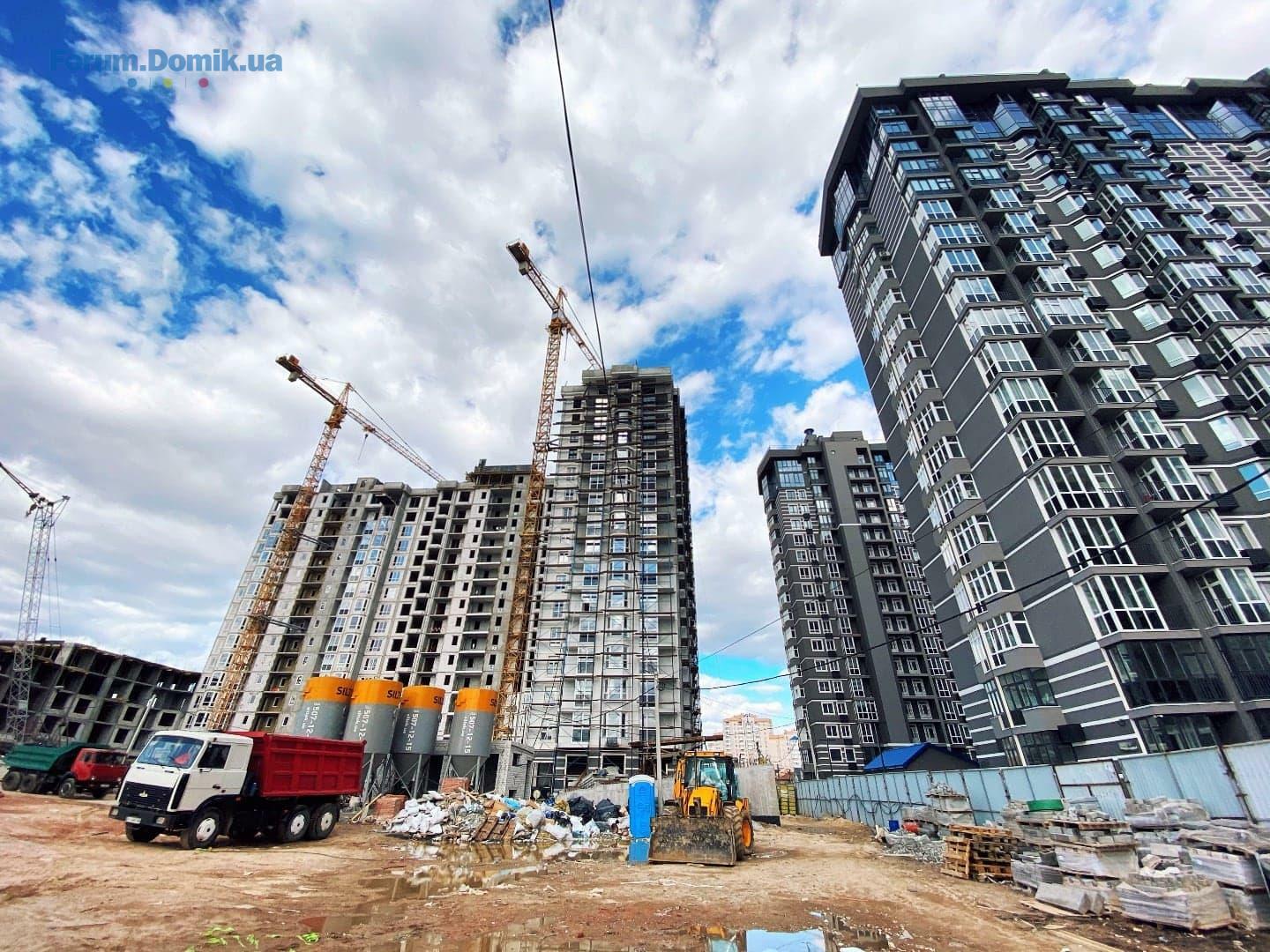

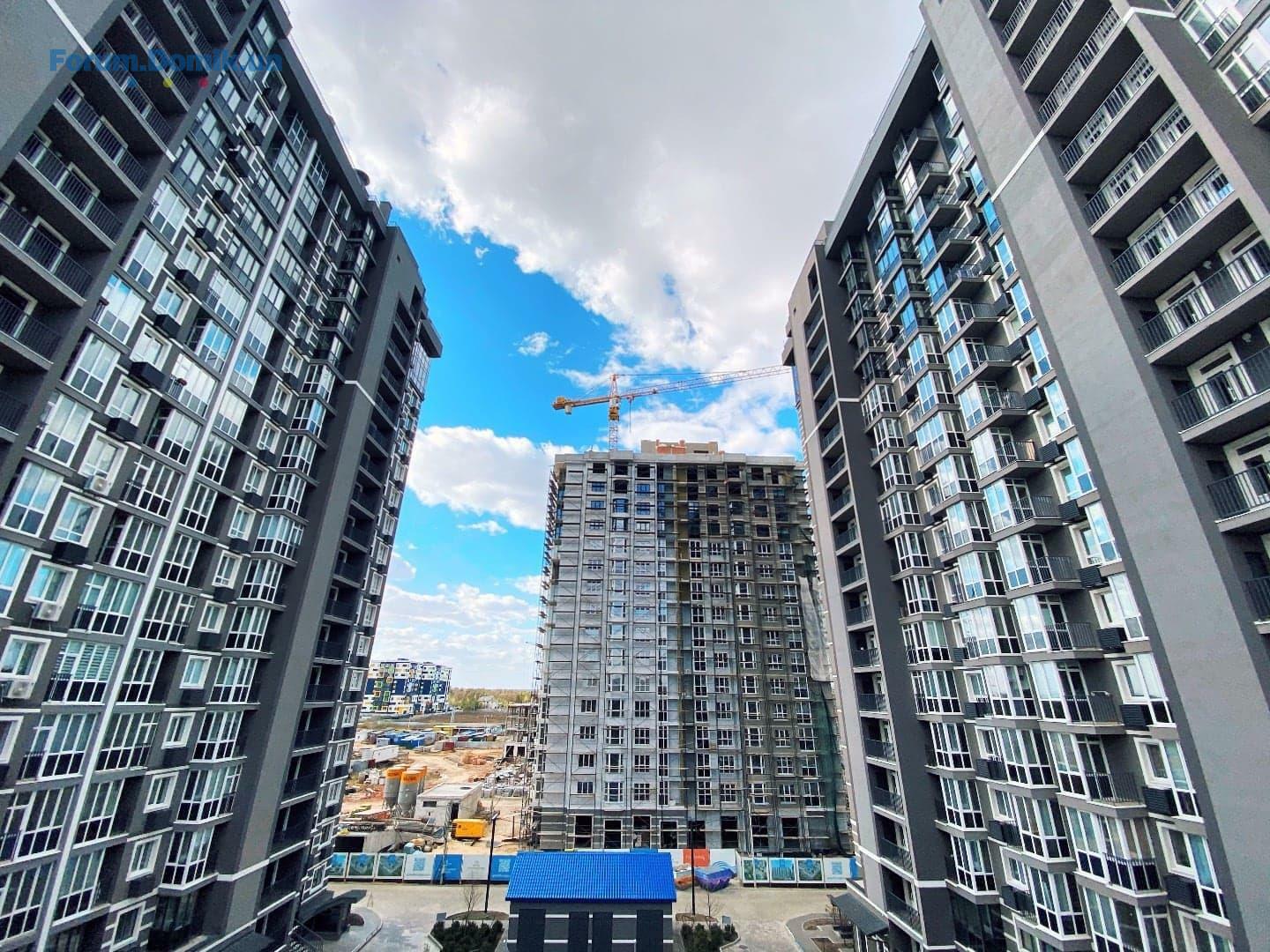

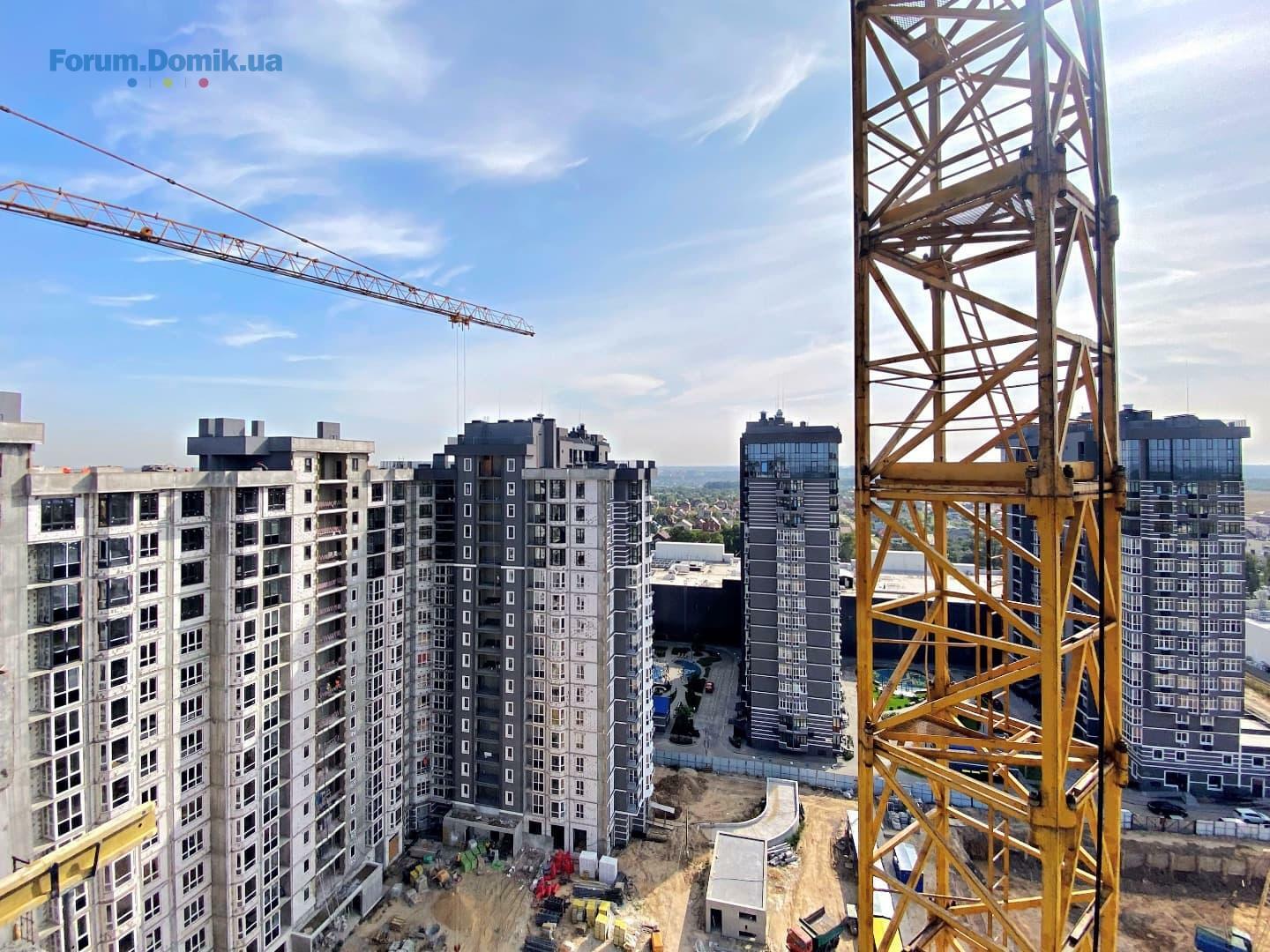

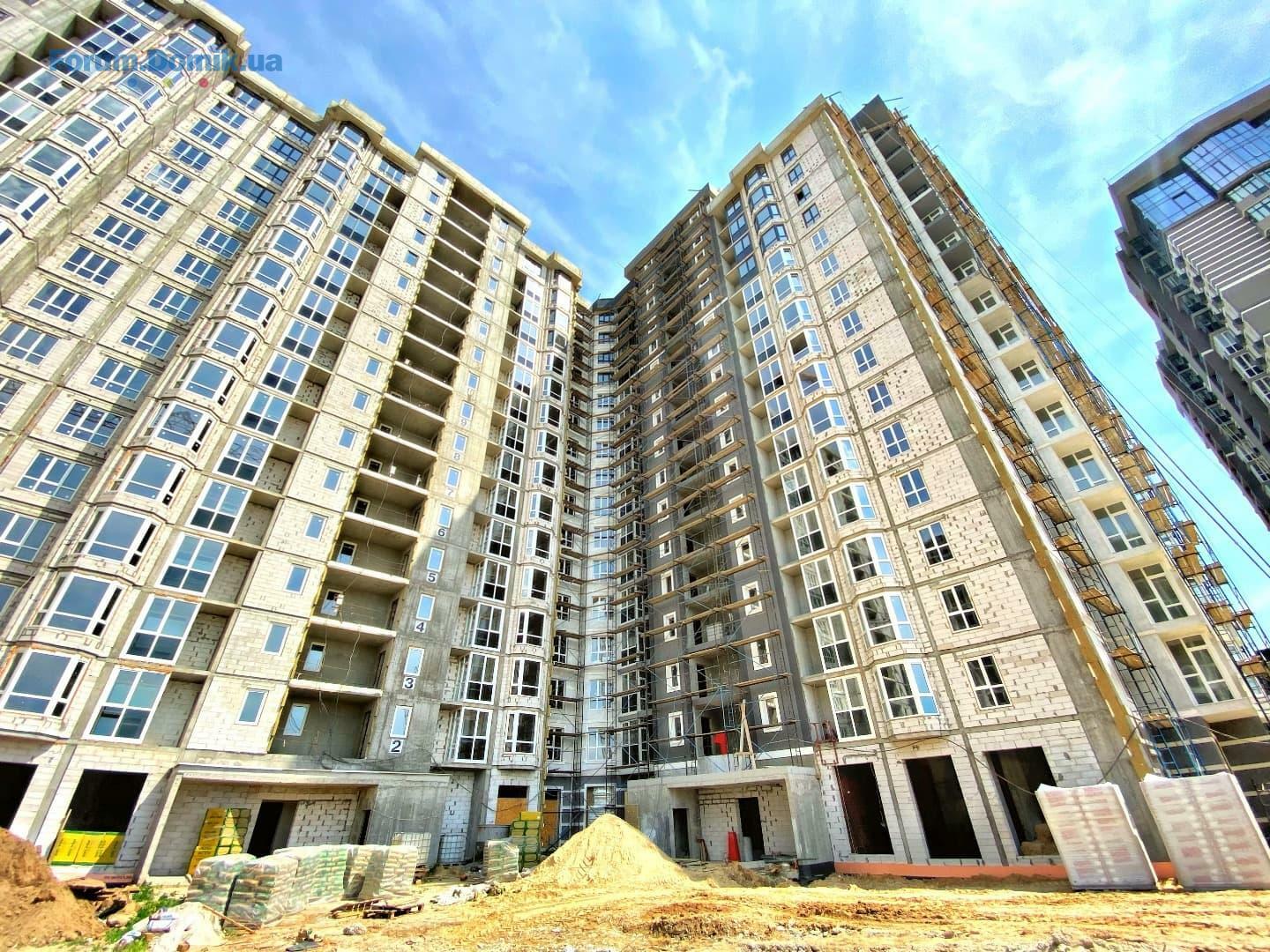

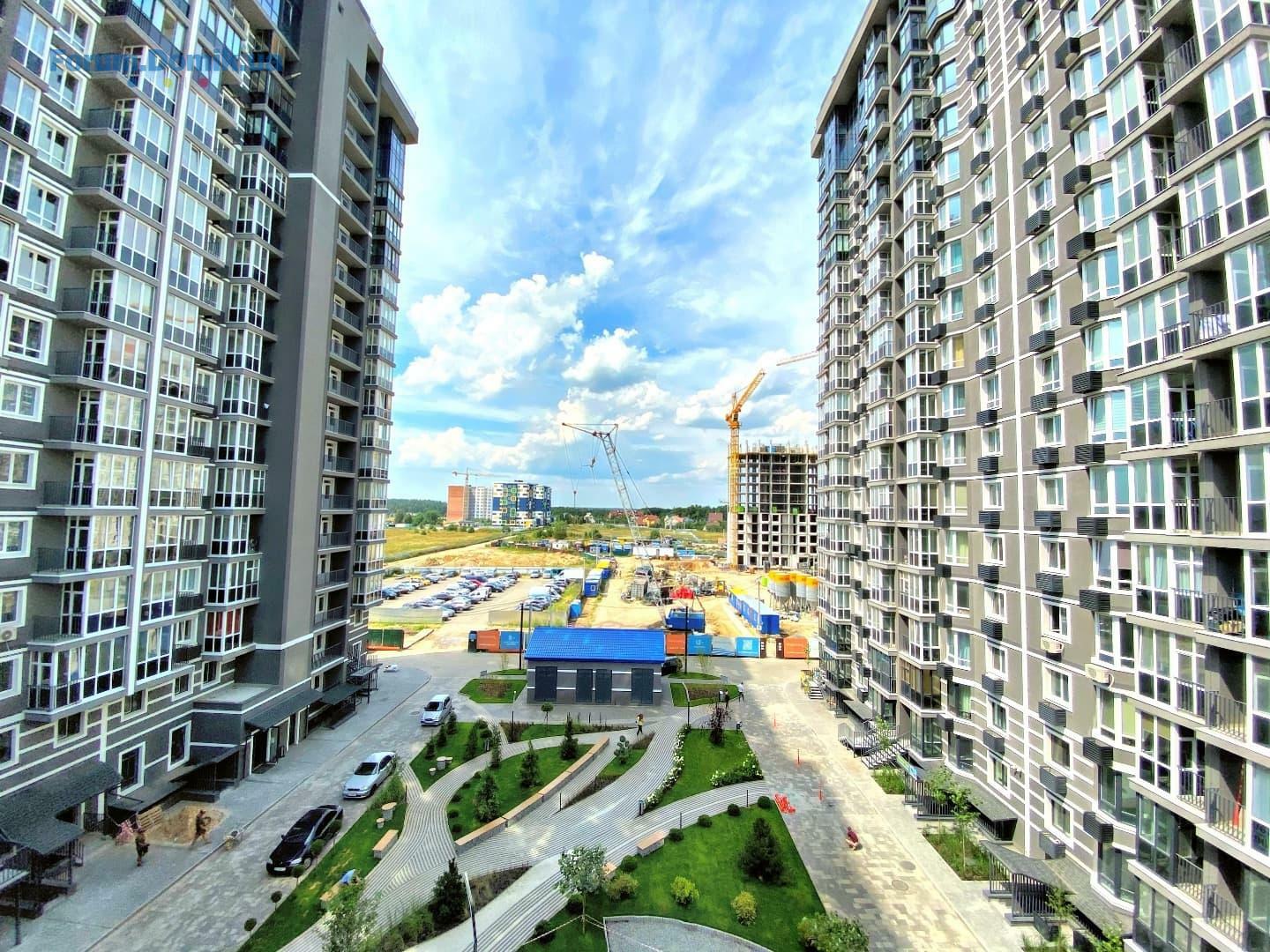

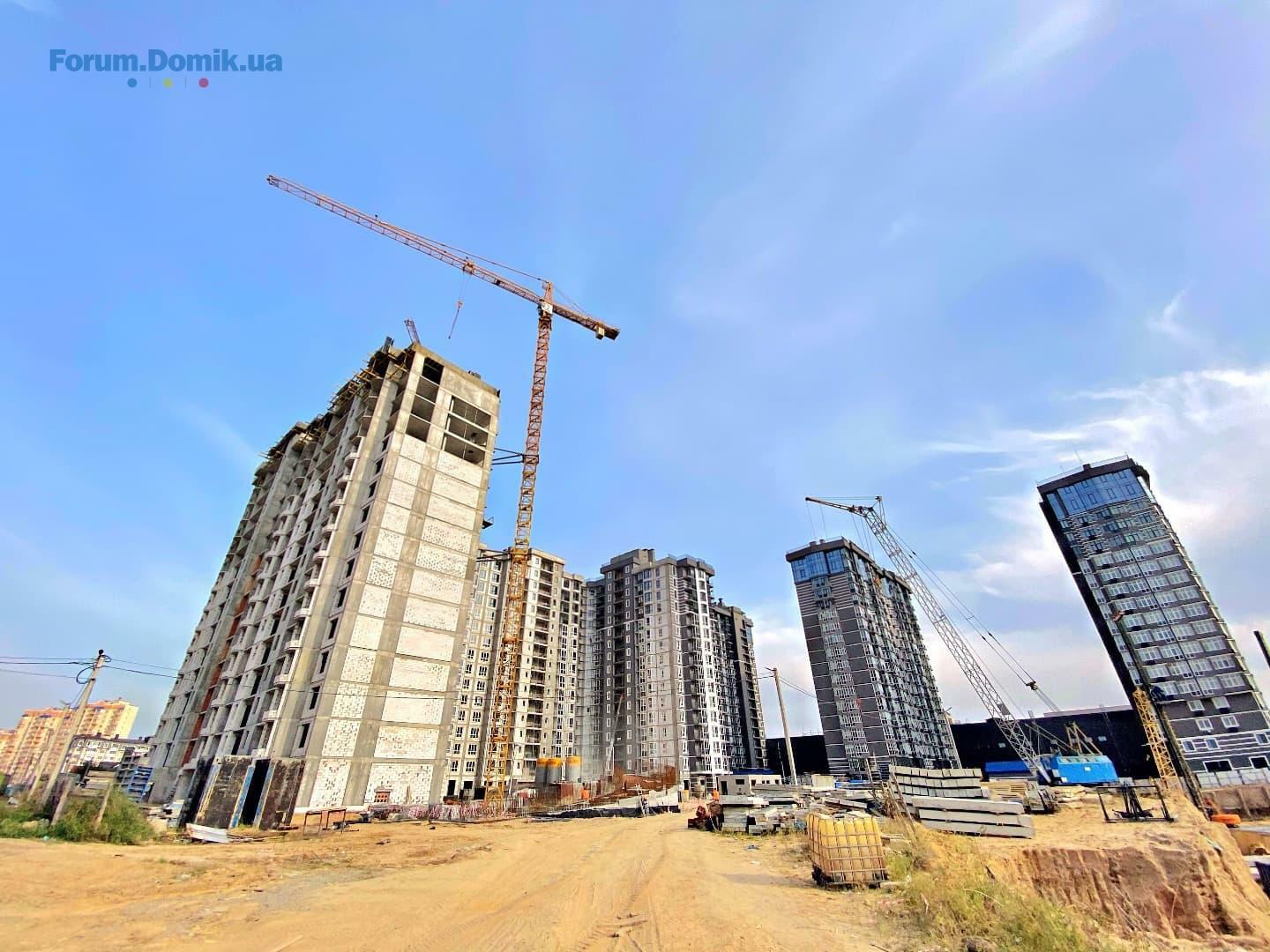

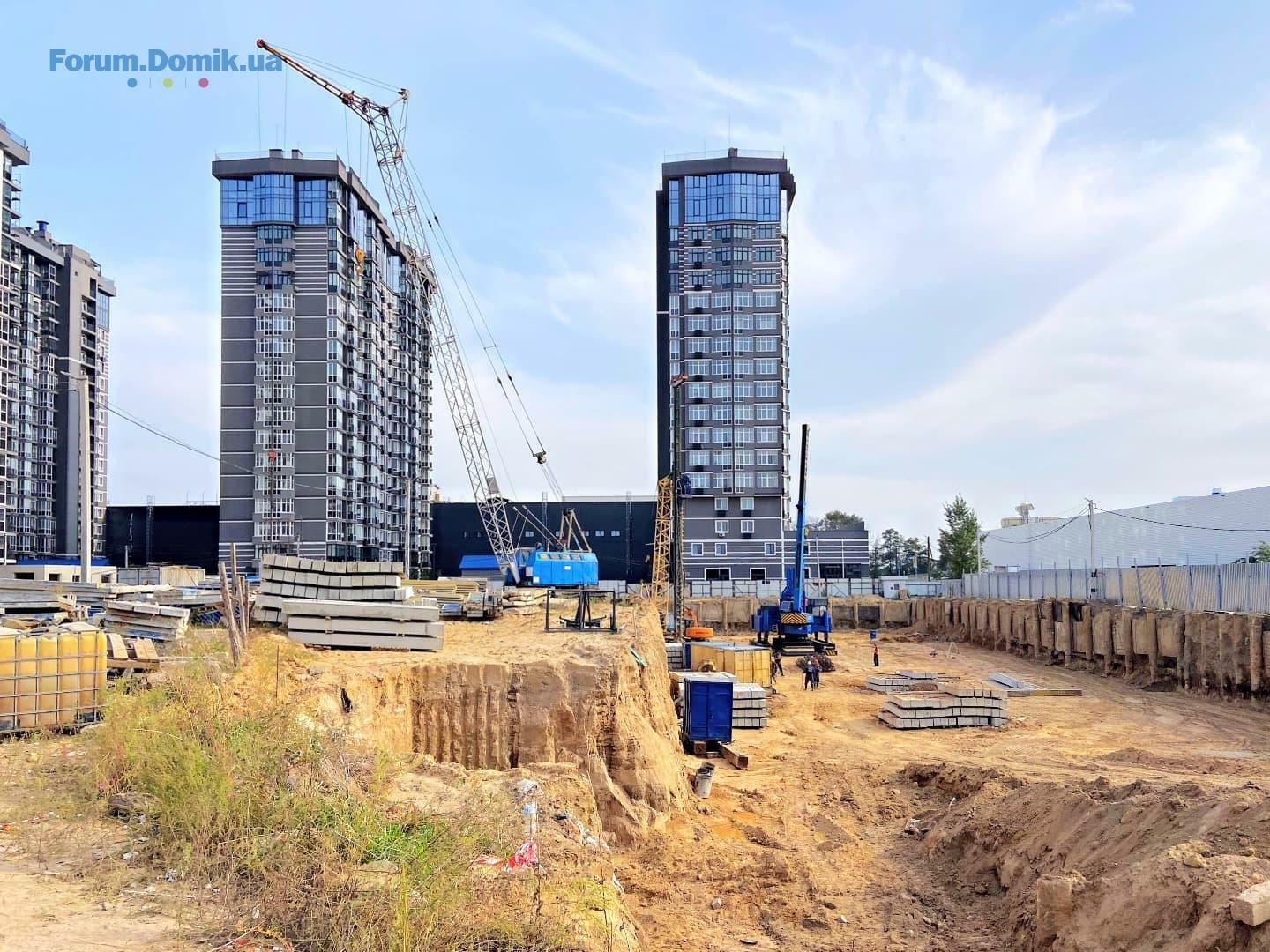

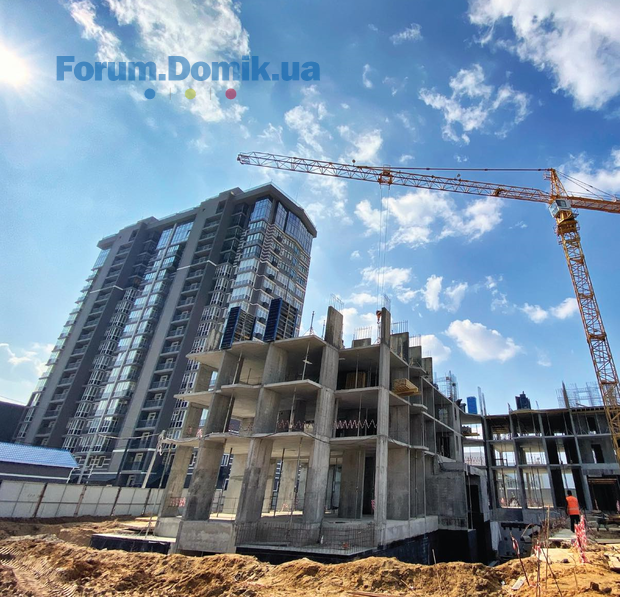

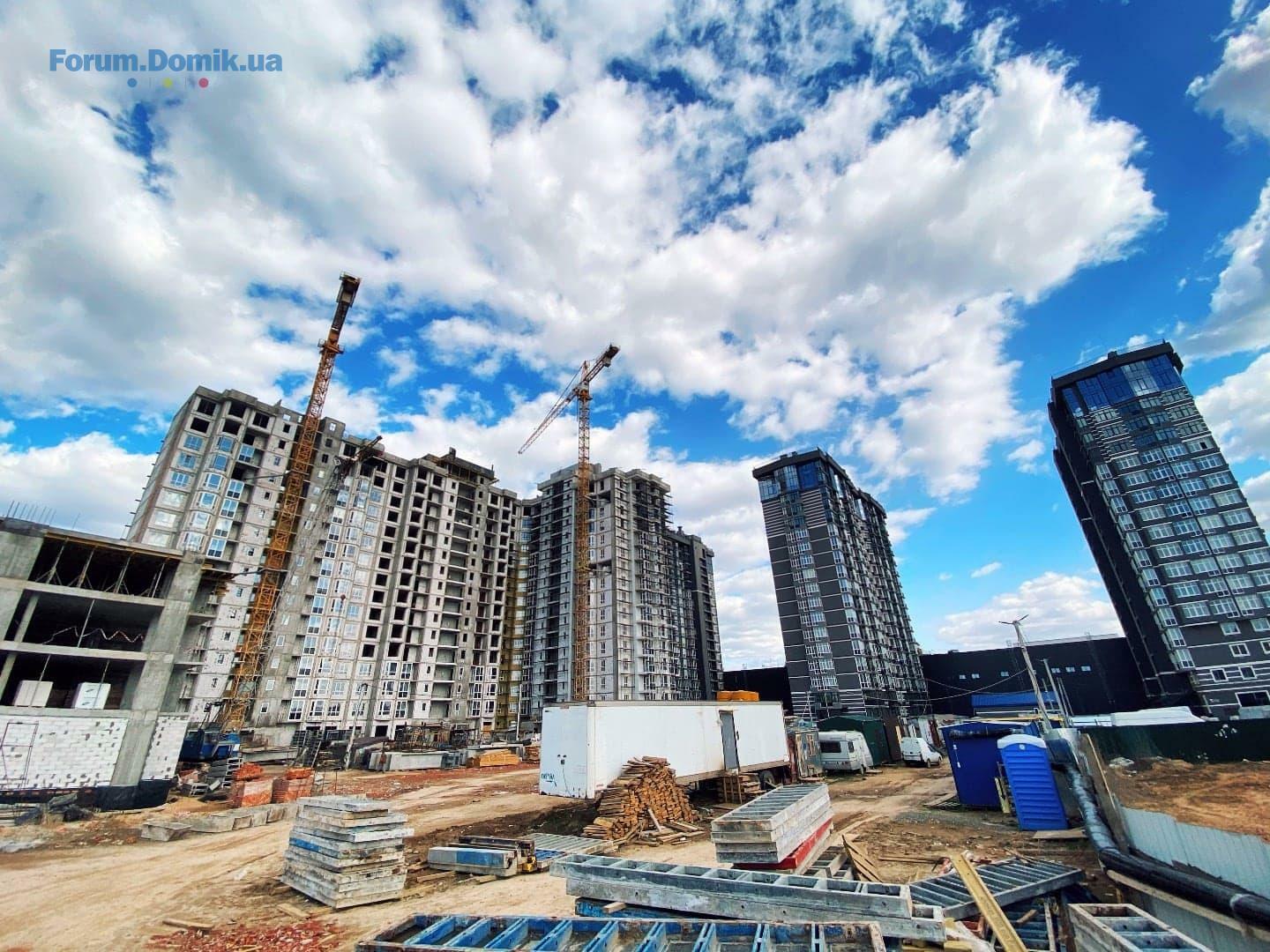

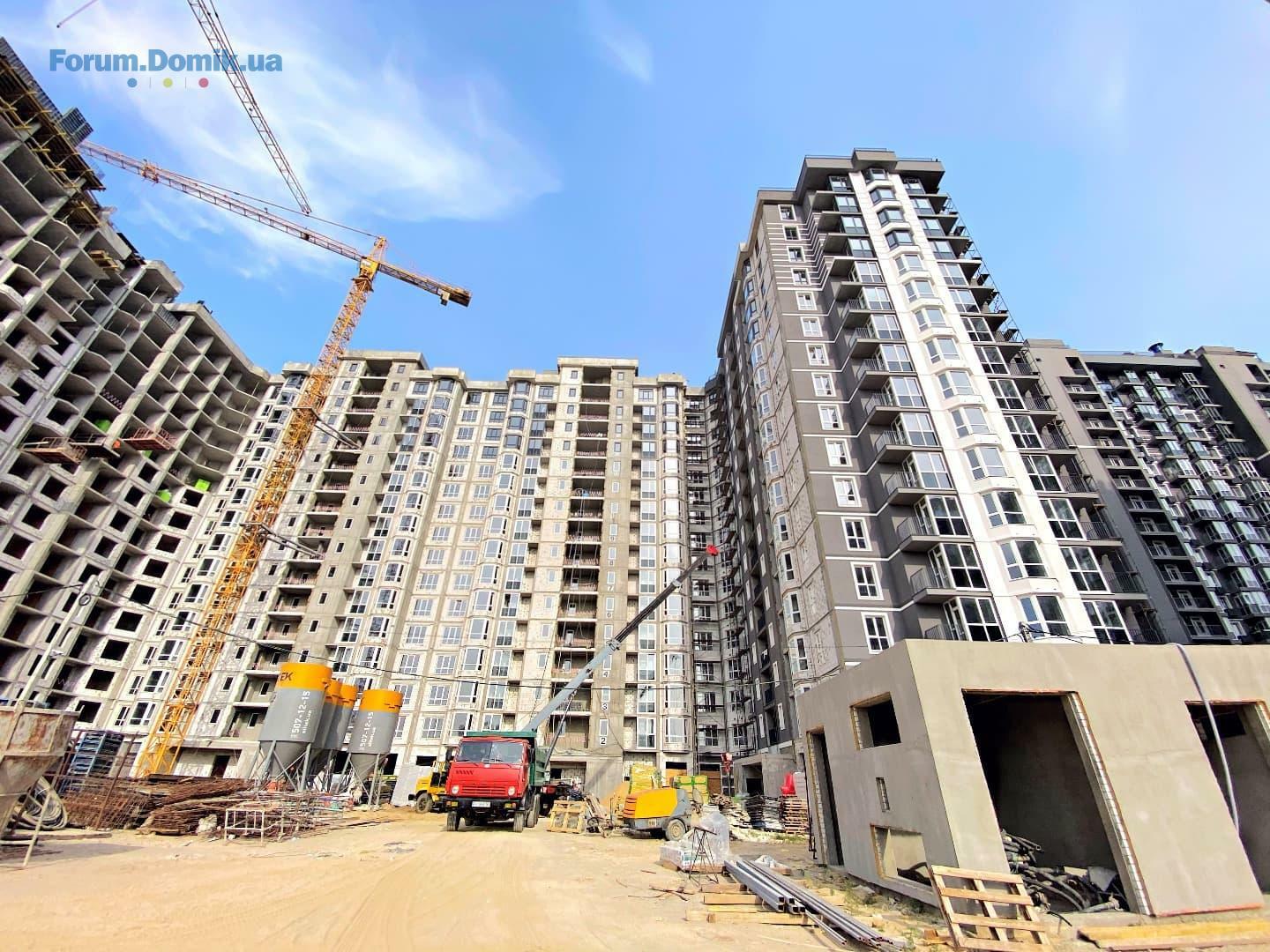

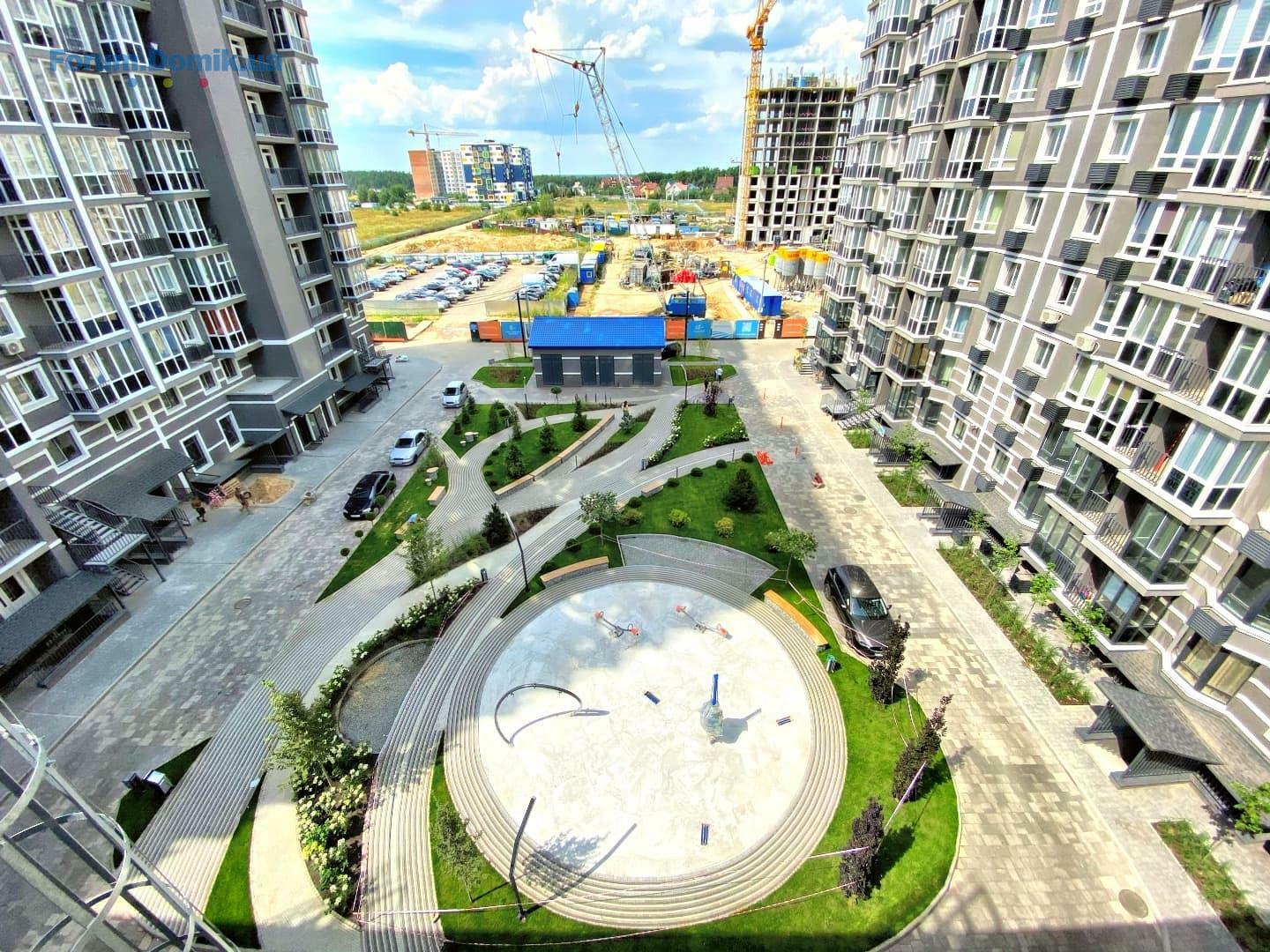

Перебіг будівельних робіт у ЖК «Гранд Бурже» в березні
у 1-5-й секціях завершили монолітні та мурувальні роботи. Скління віконних конструкцій завершено на 95%;
у 3-4-й секціях скління віконних конструкцій завершено на 95%. Фасадні роботи виконані на 50%. На такому ж етапі знаходиться і облаштування систем відведення конденсату для кондиціонерів;
у 4-й секції завершили прокладання електромереж, тривають роботи з тинькування, які готові на 95%, монтаж сантехніки з 2-го по 11-й поверхи завершено на 100%;
у 5-й секції на 100% завершені такі роботи: облаштовані системи відведення конденсату для кондиціонерів, прокладені електромережі, встановленні квартирні щитки з автоматами, квартирні двері, монтаж сантехніки, стяжка та тинькування стін. На 80% завершено встановлення радіаторів на 3-5-му поверхах. Повністю закінчили облицювання плиткою та фарбування стін місць загального користування (МЗК) із 2-го по 16-й поверхи. Монтаж стель МЗК на цих поверхах виконали на 20, ліфтів – на 40%;
у 6-й секції повністю готова плита перекриття 2-го поверху;
у 7-й секції завершили облаштування плити перекриття 1-го поверху, зведення вертикальних монолітних конструкцій 2-го поверху завершено на 60%;
у 8-й секції повністю закінчили облаштування плити перекриття паркінгу, тривають роботи зі зведення вертикальних монолітних конструкцій 1-го поверху – їх готовність складає 40%;

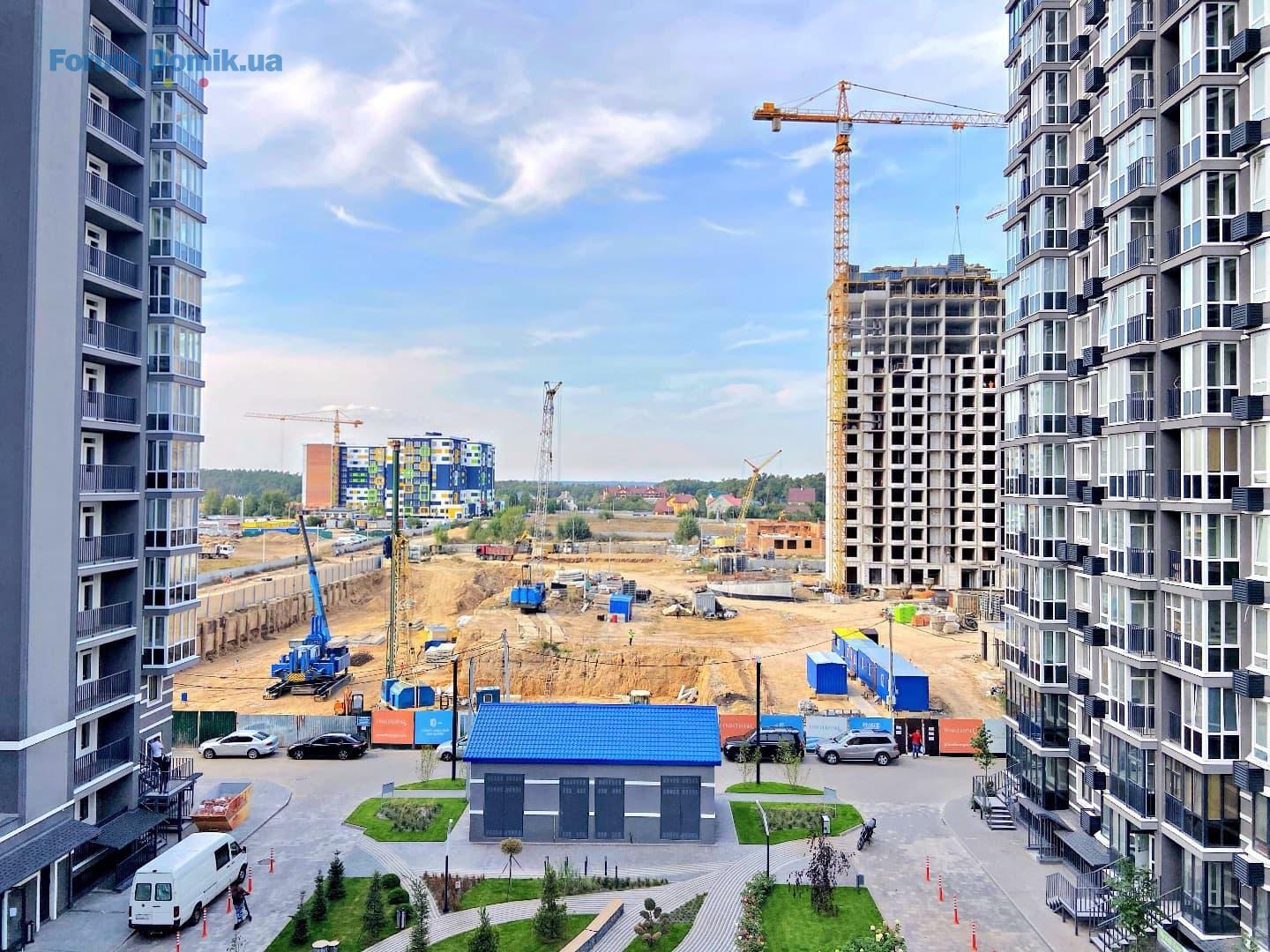

у 9-10-й секціях вирили котлован та забили фундаментні палі.
у 1-5-й секціях завершили монолітні та мурувальні роботи. Скління віконних конструкцій завершено на 95%;
у 3-4-й секціях скління віконних конструкцій завершено на 95%. Фасадні роботи виконані на 50%. На такому ж етапі знаходиться і облаштування систем відведення конденсату для кондиціонерів;
у 4-й секції завершили прокладання електромереж, тривають роботи з тинькування, які готові на 95%, монтаж сантехніки з 2-го по 11-й поверхи завершено на 100%;
у 5-й секції на 100% завершені такі роботи: облаштовані системи відведення конденсату для кондиціонерів, прокладені електромережі, встановленні квартирні щитки з автоматами, квартирні двері, монтаж сантехніки, стяжка та тинькування стін. На 80% завершено встановлення радіаторів на 3-5-му поверхах. Повністю закінчили облицювання плиткою та фарбування стін місць загального користування (МЗК) із 2-го по 16-й поверхи. Монтаж стель МЗК на цих поверхах виконали на 20, ліфтів – на 40%;
у 6-й секції повністю готова плита перекриття 2-го поверху;
у 7-й секції завершили облаштування плити перекриття 1-го поверху, зведення вертикальних монолітних конструкцій 2-го поверху завершено на 60%;
у 8-й секції повністю закінчили облаштування плити перекриття паркінгу, тривають роботи зі зведення вертикальних монолітних конструкцій 1-го поверху – їх готовність складає 40%;
у 9-10-й секціях вирили котлован та забили фундаментні палі.
Grover
G
Гість
5
17 березня 2021
21 бер 2021 07:02
Есть тут кто живой кроме ботов застройщика? Дома сданы? Коммуникации все есть?
Xersson

Гість
5
16 лютого 2021
08 квіт 2021 06:44
Подскажите когда будет сдача дома No-5?
Спасибо.
Спасибо.
Domik-Inform

forum bot
11 476
03 квітня 2017
10 квіт 2021 19:10
linevichgroup
l
Представник
10
16 жовтня 2013
12 квіт 2021 08:53
Вітаємо! 😊

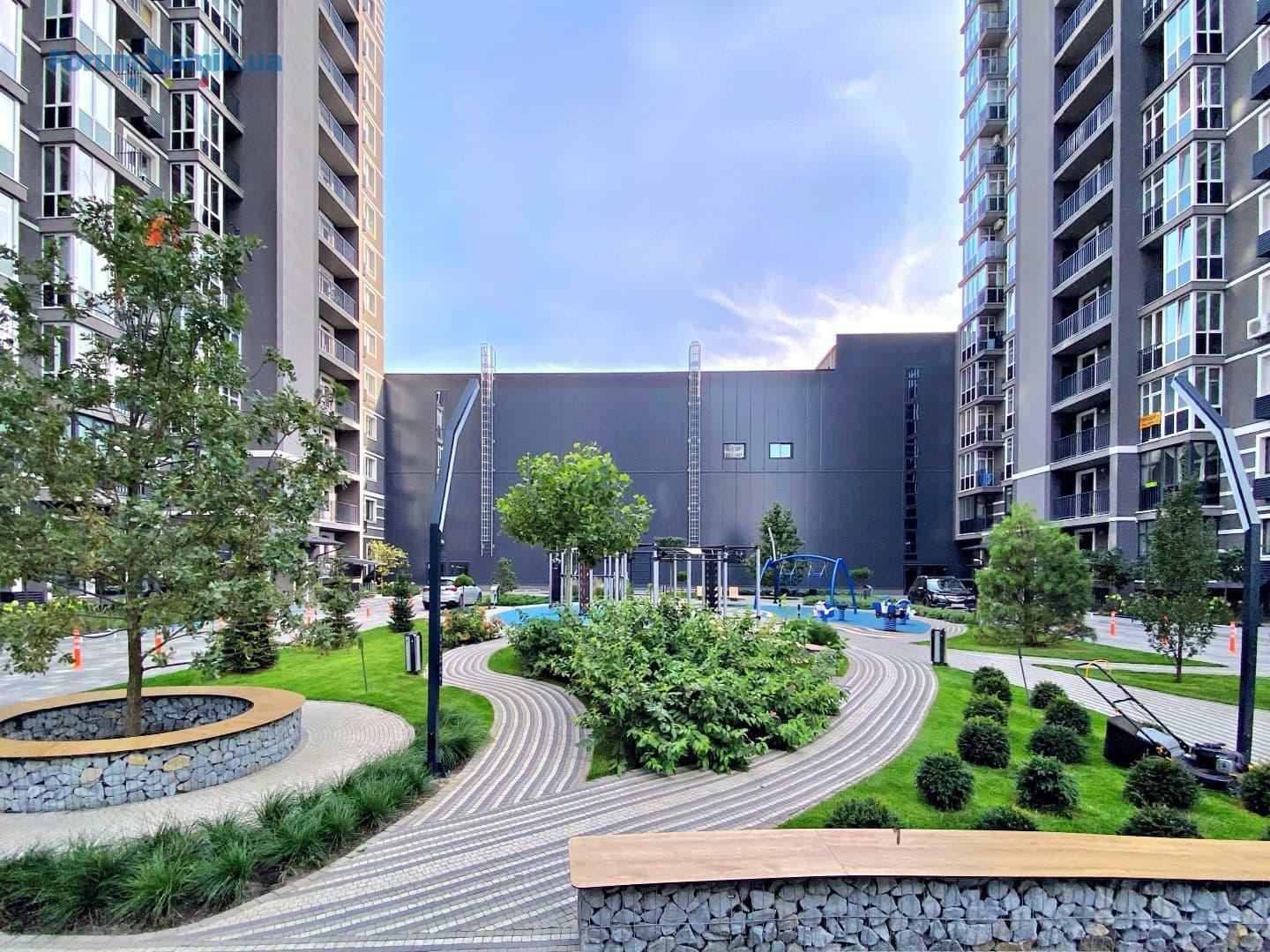

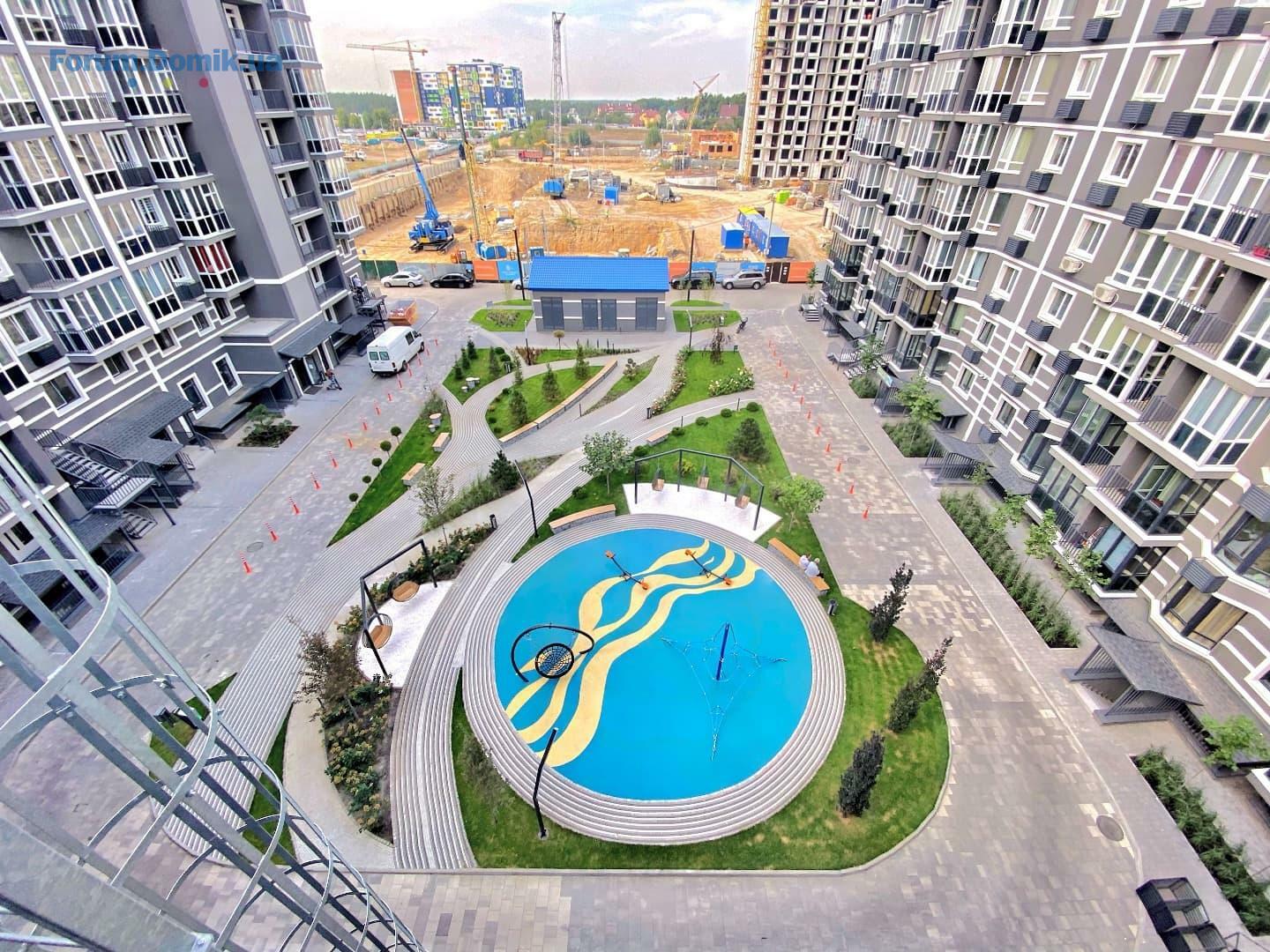

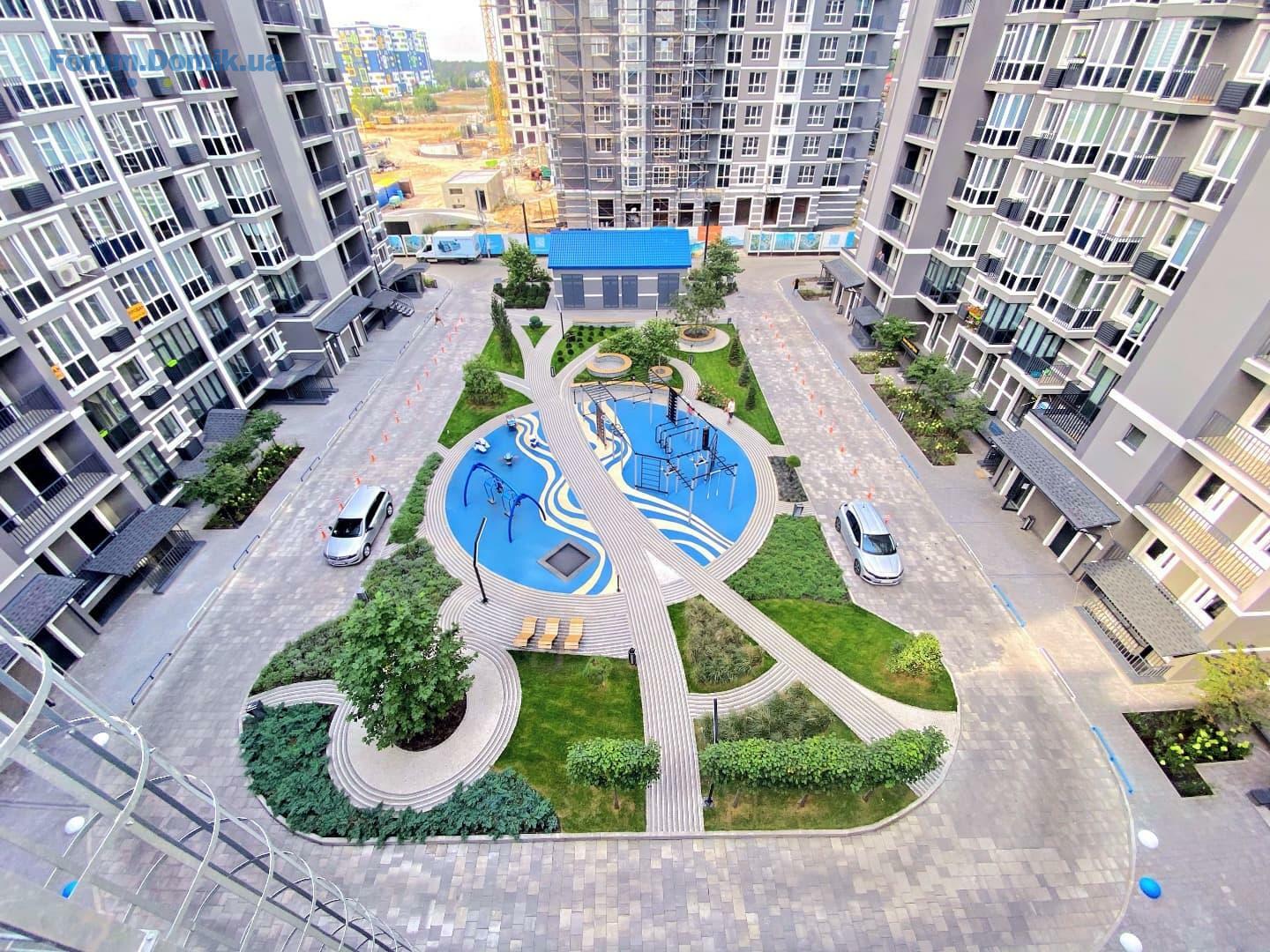

Перша черга ЖК Гранд Бурже (3 будинки) вже готова до заселення.
Наступна, друга черга будівництва (будинок 4, секції 1-5) буде готова до заселення з II по IV квартал 2021 року, в залежності від секції.
Третя черга будівництва (будинок 5, секції 6-7) буде готова взимку 2022 року та навесні 2023 року в залежності від секції.
Детально про доступні планування та їх вартість вам може розповісти менеджер відділу продажів.
Перша черга ЖК Гранд Бурже (3 будинки) вже готова до заселення.
Наступна, друга черга будівництва (будинок 4, секції 1-5) буде готова до заселення з II по IV квартал 2021 року, в залежності від секції.
Третя черга будівництва (будинок 5, секції 6-7) буде готова взимку 2022 року та навесні 2023 року в залежності від секції.
Детально про доступні планування та їх вартість вам може розповісти менеджер відділу продажів.
linevichgroup
l
Представник
10
16 жовтня 2013
12 квіт 2021 09:41

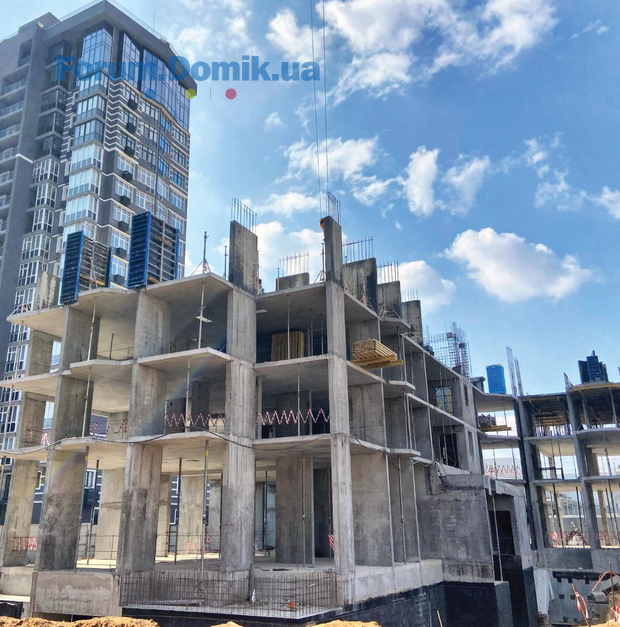

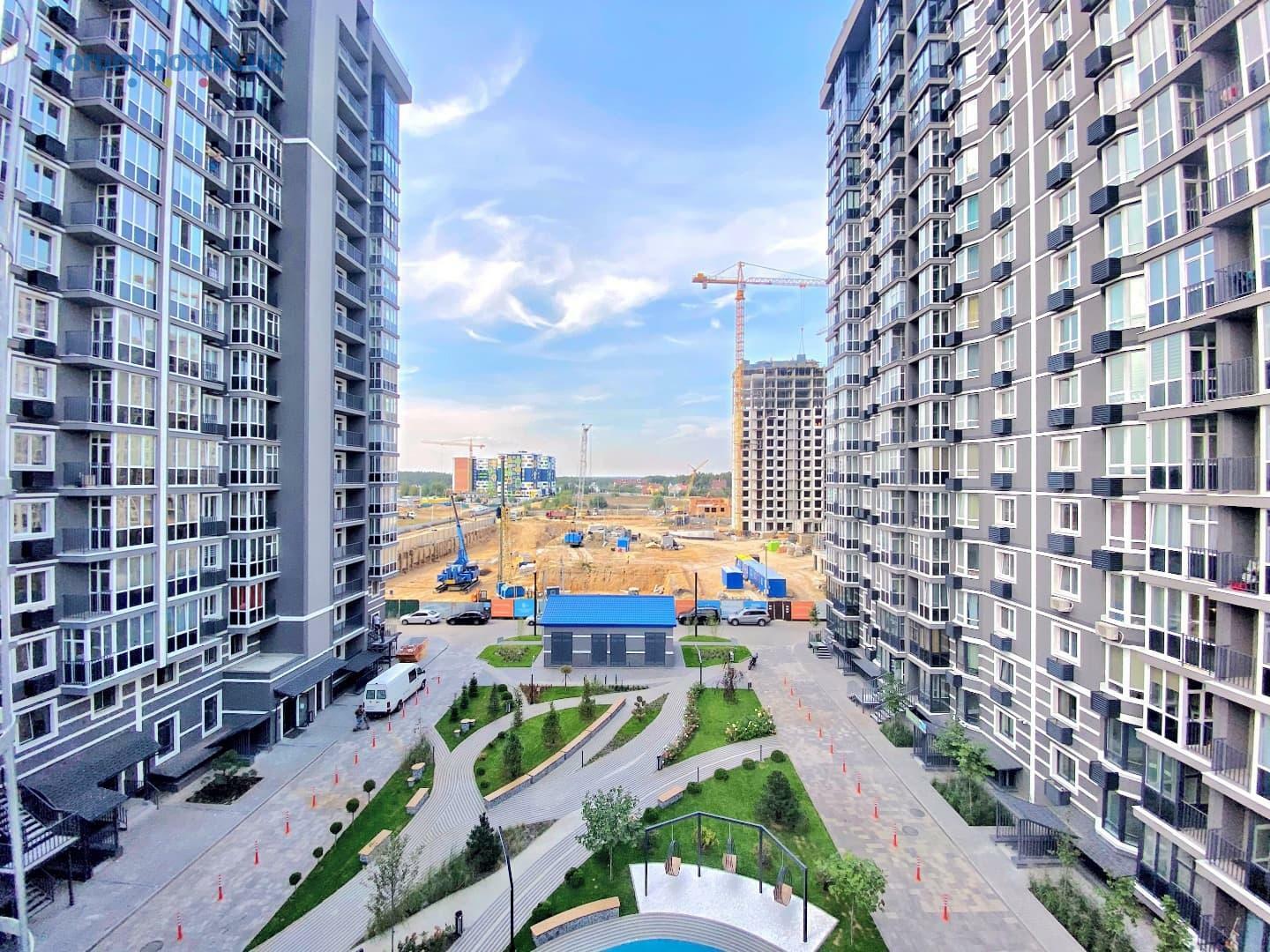

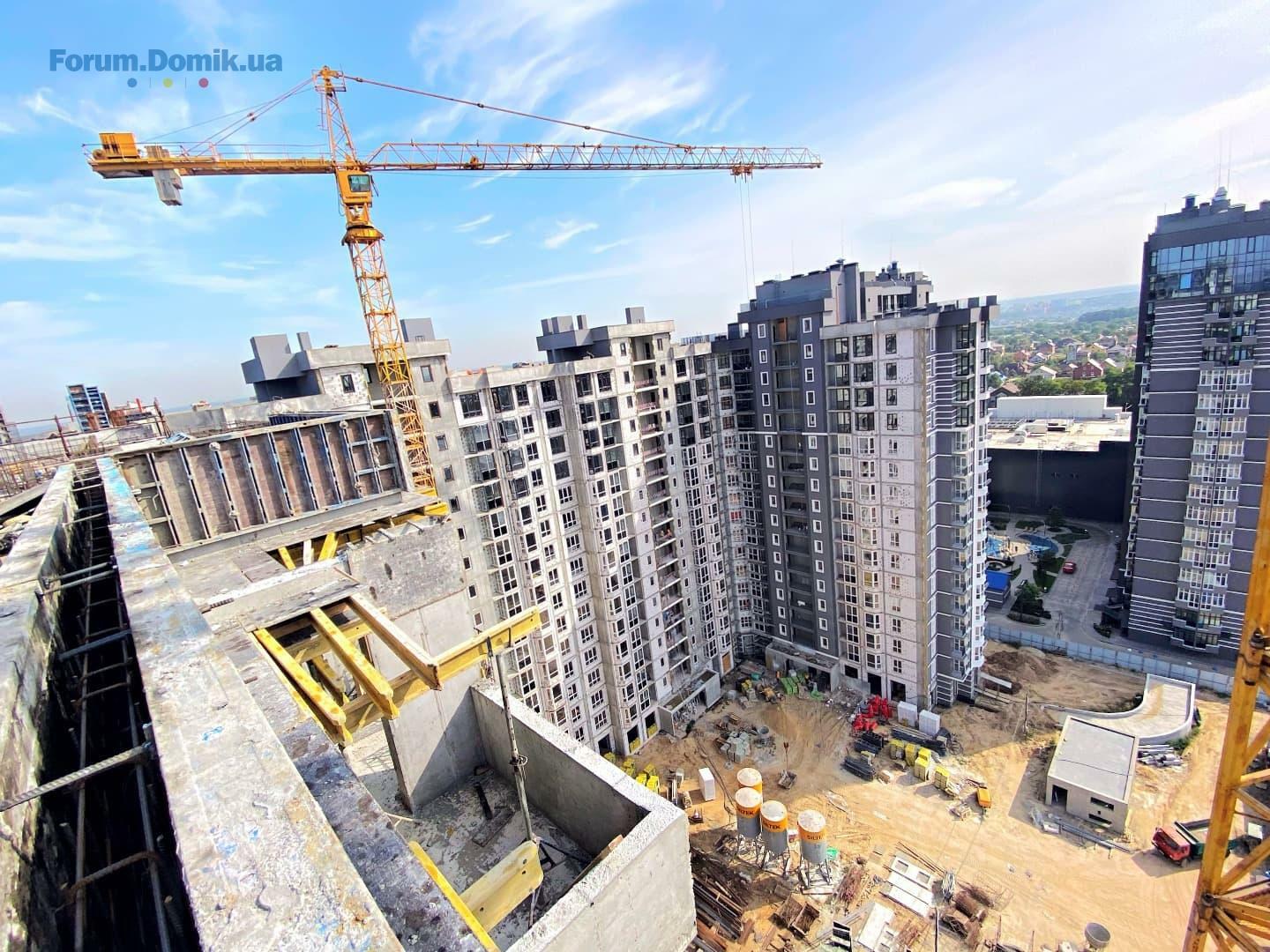

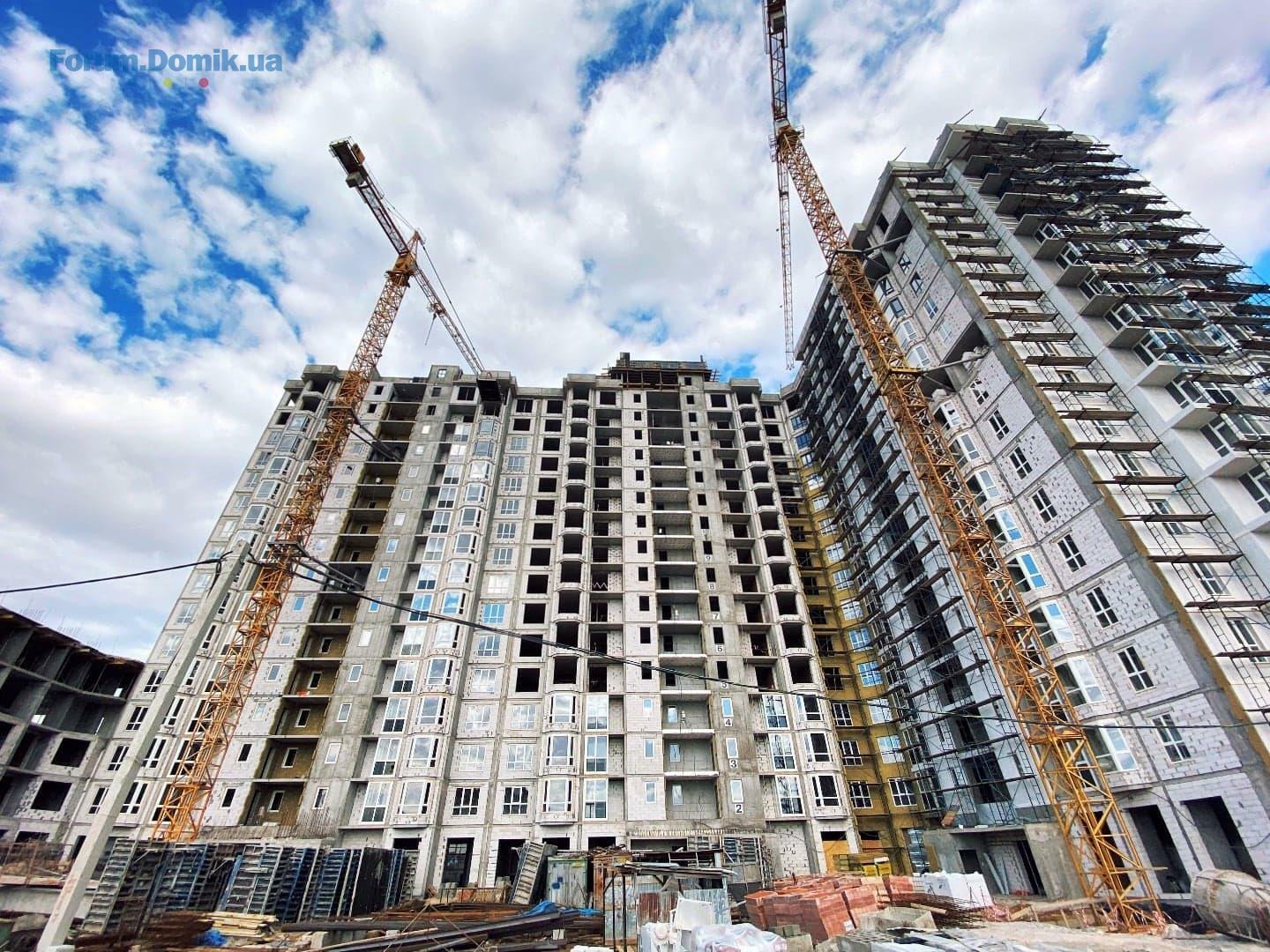

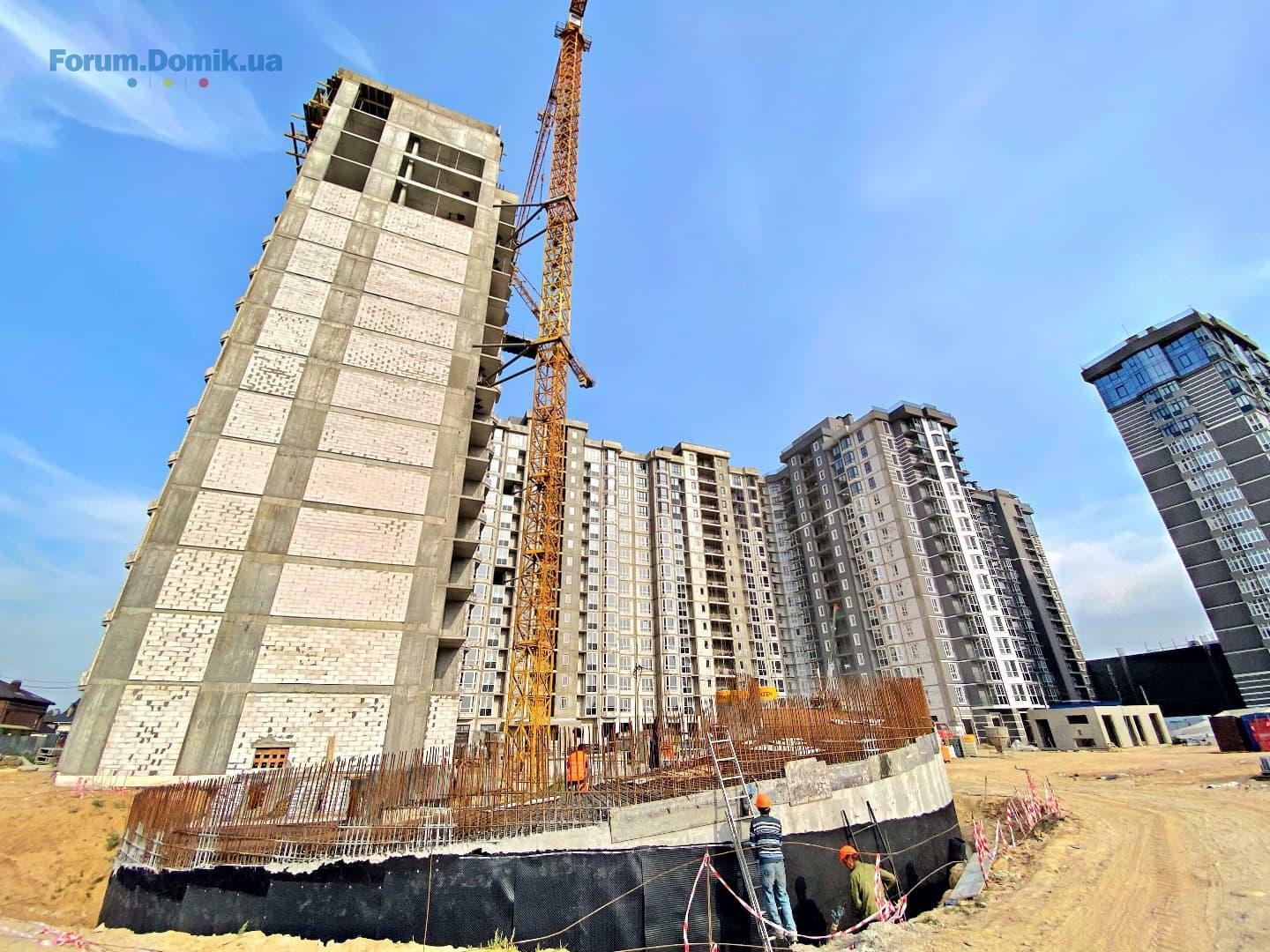

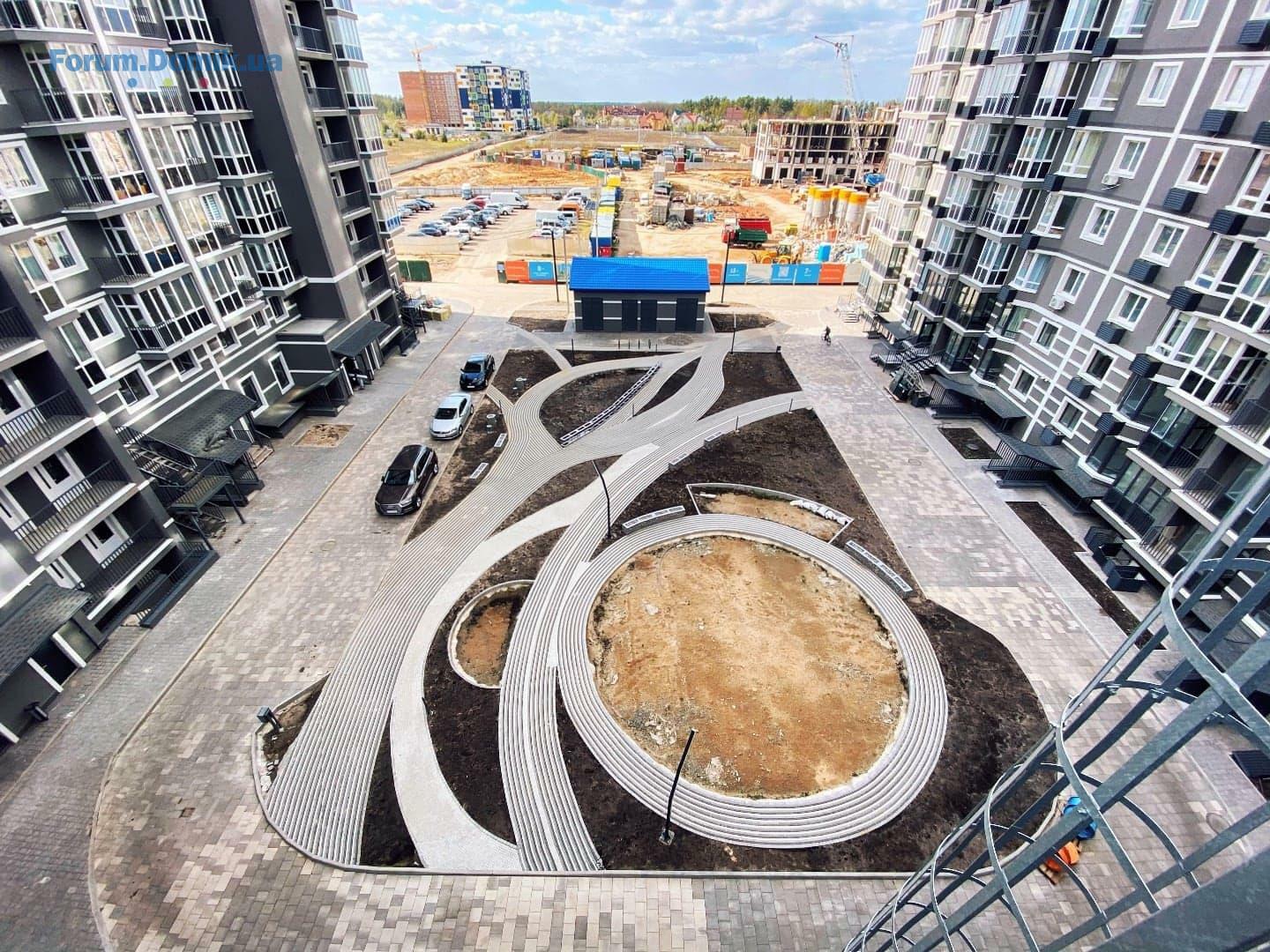

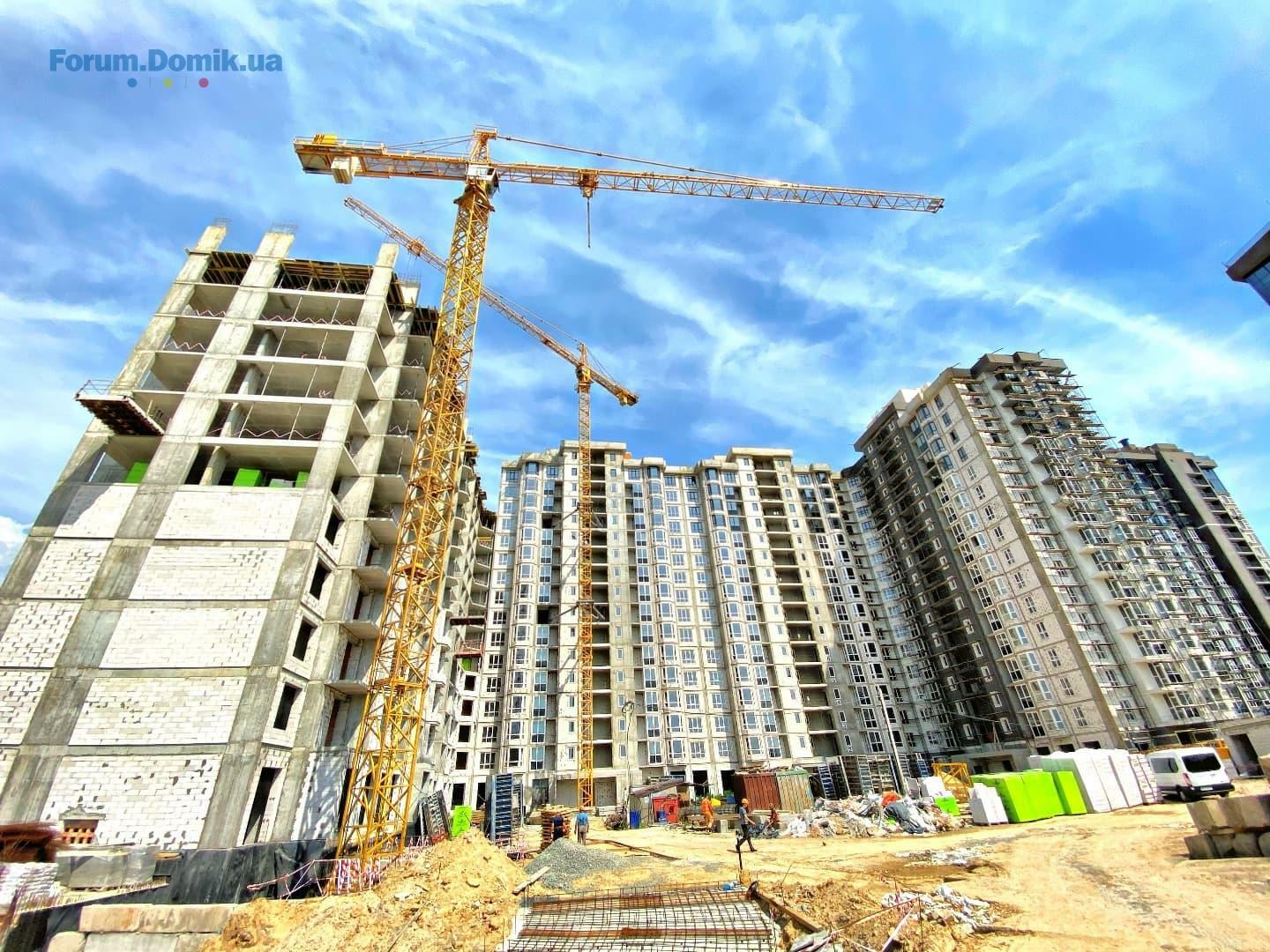

👷🏻♂️Друзі, ділимося результатами роботи на будівельному майданчику ЖК Гранд Бурже від компанії Linevich Group – станом на 05.04.2021.
🏗 2 черга:
🔷 5 секція: монолітні, мурувальні та фасадні роботи виконані на 100%. Розводка електрики, монтаж квартирних щитків з автоматами, штукатурення стін, розводка сантехніки, монтаж радіаторів, стяжка, квартирні та кладовочні двері змонтовано на 100%, двері МЗК на 98%. Плитка, покраска стін МЗК з 2-го по 16-й поверх 100%. Монтаж потолків МЗК виконана з 2-го по 16-й поверх на 20%. Монтаж ліфтових дверей виконано на 100%, збір ліфта виконано на 90%. Починається скління комерційних приміщеннь.
🔷 4 секція: монолітні, мурувальні роботи стін та перегородок виконанні на 100%. Віконні пройоми засклені на 95%. Фасадні роботи виконанні на 70%. Відливи виконанні на 50% Розводка електрики виконана на 100%. Штукатурення стін виконано на 95%, залишився 15 поверх. Розводка сантехніки виконана з 2-го поверху по 13-й поверх 95%. Стяжка вкинута з 2-го поверху по 12-й поверх 95%. Кладовочні двері змонтовані на 50%.
🔷 3 секція: монолітні, мурувальні роботи стін та перегородок виконанні на 100%.
Фасадні роботи виконанні на 70%. Система відведення конденсату для кондиціонерів виконана на 90%. Відливи виконанні на 50%. Розводка електрики виконана на 2-му та 11-му поверсі на 100%, штукатурення стін виконано на 2-му та 6-му поверсі на 80%.
🔷 1-2 секції: монолітні роботи виконані на 100%, мурувальні роботи стін та перегородок виконанні на 100%. Віконні пройоми засклені на 90%.
🏗 3 черга:

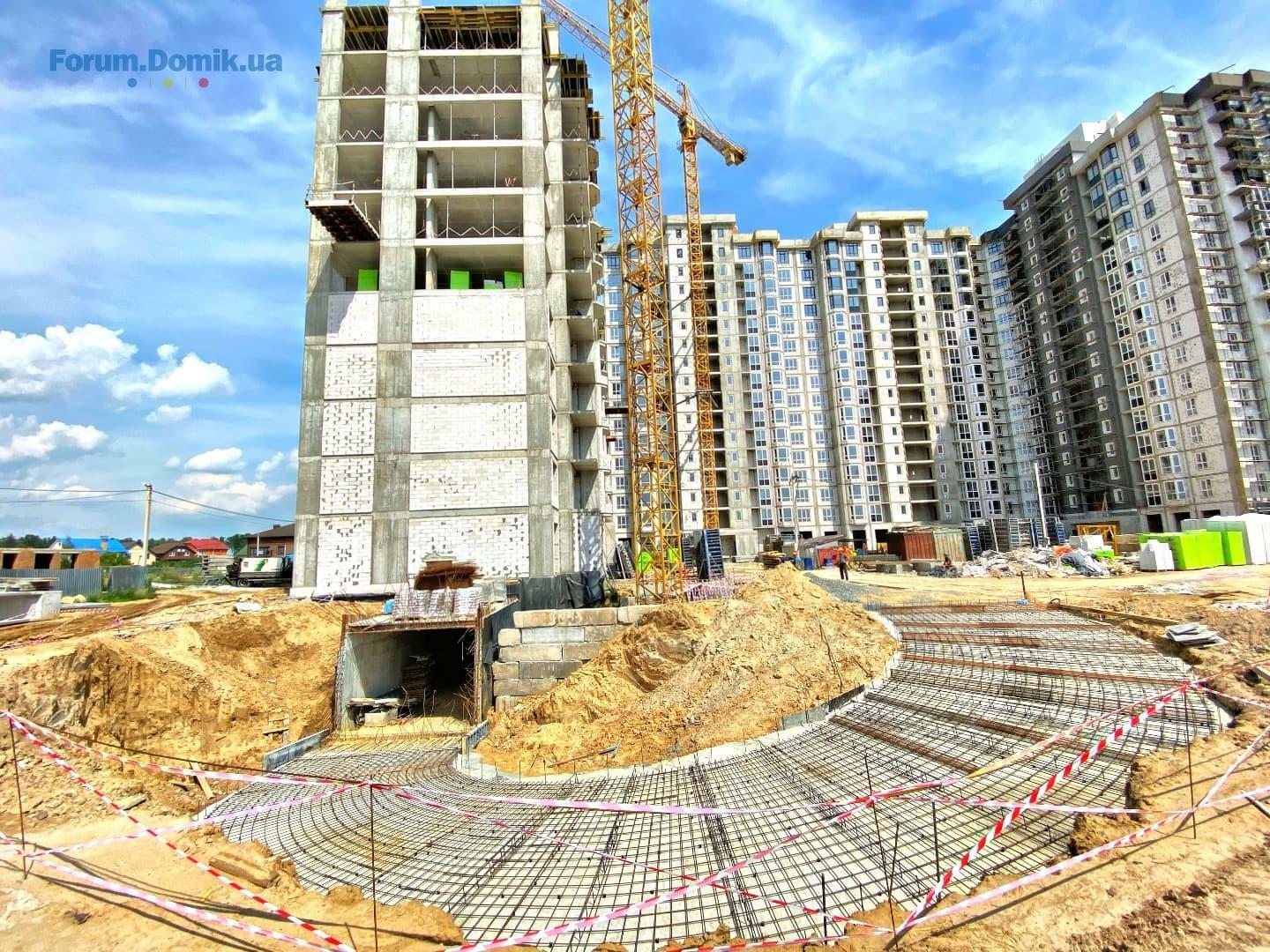

🔷 6 секція - готові вертикальні монолітні конструкції 4-го поверху на 80%.
🔷 7 секція - готові вертикальні монолітні конструкції 4-го поверху на 70%.
🔷 8 секція - на 100% готова плита 1-го поверху.
🔷 9 секція - виритий котлован та забитті фундаментні сваї на 100%.
🔷 10 секція - виритий котлован та забитті фундаментні сваї на 100%.
🏗 2 черга:
🔷 5 секція: монолітні, мурувальні та фасадні роботи виконані на 100%. Розводка електрики, монтаж квартирних щитків з автоматами, штукатурення стін, розводка сантехніки, монтаж радіаторів, стяжка, квартирні та кладовочні двері змонтовано на 100%, двері МЗК на 98%. Плитка, покраска стін МЗК з 2-го по 16-й поверх 100%. Монтаж потолків МЗК виконана з 2-го по 16-й поверх на 20%. Монтаж ліфтових дверей виконано на 100%, збір ліфта виконано на 90%. Починається скління комерційних приміщеннь.
🔷 4 секція: монолітні, мурувальні роботи стін та перегородок виконанні на 100%. Віконні пройоми засклені на 95%. Фасадні роботи виконанні на 70%. Відливи виконанні на 50% Розводка електрики виконана на 100%. Штукатурення стін виконано на 95%, залишився 15 поверх. Розводка сантехніки виконана з 2-го поверху по 13-й поверх 95%. Стяжка вкинута з 2-го поверху по 12-й поверх 95%. Кладовочні двері змонтовані на 50%.
🔷 3 секція: монолітні, мурувальні роботи стін та перегородок виконанні на 100%.
Фасадні роботи виконанні на 70%. Система відведення конденсату для кондиціонерів виконана на 90%. Відливи виконанні на 50%. Розводка електрики виконана на 2-му та 11-му поверсі на 100%, штукатурення стін виконано на 2-му та 6-му поверсі на 80%.
🔷 1-2 секції: монолітні роботи виконані на 100%, мурувальні роботи стін та перегородок виконанні на 100%. Віконні пройоми засклені на 90%.
🏗 3 черга:
🔷 6 секція - готові вертикальні монолітні конструкції 4-го поверху на 80%.
🔷 7 секція - готові вертикальні монолітні конструкції 4-го поверху на 70%.
🔷 8 секція - на 100% готова плита 1-го поверху.
🔷 9 секція - виритий котлован та забитті фундаментні сваї на 100%.
🔷 10 секція - виритий котлован та забитті фундаментні сваї на 100%.
Domik-Inform

forum bot
11 476
03 квітня 2017
15 квіт 2021 10:57
Огляд від Domik.ua в якому згадується ЖК "Гранд Бурже":
Передмістя Києва: як живеться в Бучі
Серед головних переваг Бучі містяни називають багато зелені, безпеку та затишок, а також наявність всієї необхідної інфраструктури, яка не поступається столичній. У переліку мінусів — затори на виїзді з міста в години пік, відсутність кінотеатру і пологового будинку.

Передмістя Києва: як живеться в Бучі
Серед головних переваг Бучі містяни називають багато зелені, безпеку та затишок, а також наявність всієї необхідної інфраструктури, яка не поступається столичній. У переліку мінусів — затори на виїзді з міста в години пік, відсутність кінотеатру і пологового будинку.

Domik-Inform

forum bot
11 476
03 квітня 2017
15 трав 2021 10:30
Domik-Inform

forum bot
11 476
03 квітня 2017
26 трав 2021 05:29
Старт продажу квартир восьмої секції будинку № 5 ЖК «Гранд Бурже»
Доступні однокімнатні помешкання площею від 30 до 44 кв.м. Вартість квадратного метра становить від 700 до 820 у. о. Відтак, вартість найбільш доступної 1-кімнатної квартири у новобудові становить 24 000 у. о.

Доступні однокімнатні помешкання площею від 30 до 44 кв.м. Вартість квадратного метра становить від 700 до 820 у. о. Відтак, вартість найбільш доступної 1-кімнатної квартири у новобудові становить 24 000 у. о.

Sadik113
S
Гість
2
29 травня 2021
28 трав 2021 21:25
Хочу купити квартиру в цьому комлексі. Шановні мешканці підкажіть будь-ласка
в яку суму обійдеться опалювання квартири за місяць?
в яку суму обійдеться опалювання квартири за місяць?

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК Sanville Park | Санвиль Групп | Святопетрівське, вул. Богдана Хмельницького, 25а06.0927
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1106.093 774
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 306.0967
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а06.09155
- ЖК La Manche | Ла Манш | Perfect Group, Укрбуд | ул. Щекавицкая, 4605.0972
- ЖК Krona Park II | Alliance Novobud | Бровари, вул. В'ячеслава Чорновола05.091 932
- ЖК Montreal House | Alliance Novobud | Київ, вул. Велика Васильківська, 102у05.09535
- ЖК Святобор Park Resort | City One Development, Інвест-Будресурс | Київ, вул. Львівська, 1505.091 494
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/204.092 755
- ЖК Family and Friends | 2 черга | GEOS | Київ, вул. Новопольова, 204.09528
- Чи варто зараз купувати нерухомість?05.094 660
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тепла підлога, відгуки та поради28.08205
- Крыша потекла, что делать?25.0818
- Перепланування | прохання та поради щодо конкретних ситуацій19.082 216
- Матеріал багатоквартирного будинку. Який найкращий?13.0812
- Кліматичне обладнання норвезької ТМ Bergen07.082
- Як можна прочистити або покращити вентиляцію в квартирі?06.086
- Підлога на кухні - ламінат або плитка?30.0720
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Как отвечать на How are You?06.091
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Меблі на замовлення | Оголошення про виготовлення меблів18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
