Socrates
S
Користувач
39
21 січня 2019
14 черв 2019 06:36
Ну не бьют - и хорошо))) В пролете давно уже как... Как минимум пол года, а возможно и больше)
Супермен
Користувач
28
29 січня 2019
14 черв 2019 09:31
Раніше роздвали затримки, а зараз кладовки😄😄😄 печалька
Отдел продаж ЖК "Гостомель Residence"
Оп
Користувач
57
31 липня 2017
14 черв 2019 11:30
Добрий день, шановні інвестори.
Пропонуємо вам звіт та фото-звіт за минулий тиждень.
Біля 1-2 секції тривають роботи з благоустрою території та завершуються фасадні роботи.
Газ та газопостачання. Розведені газопровідні труби по фасаду будинку, розведені газопровідні труби до точок підключення вузлів обліку газу та газових котлів.
Лоджії. Виготовляються огородження лоджій.
Також готуються стіни в під'їздах до нанесення декоративної штукатурки, триває поставка та монтаж дверей.
Радіатори буде змонтовано після монтажу всіх дверей.
Пропонуємо вам звіт та фото-звіт за минулий тиждень.
Біля 1-2 секції тривають роботи з благоустрою території та завершуються фасадні роботи.
Газ та газопостачання. Розведені газопровідні труби по фасаду будинку, розведені газопровідні труби до точок підключення вузлів обліку газу та газових котлів.
Лоджії. Виготовляються огородження лоджій.
Також готуються стіни в під'їздах до нанесення декоративної штукатурки, триває поставка та монтаж дверей.
Радіатори буде змонтовано після монтажу всіх дверей.
Отдел продаж ЖК "Гостомель Residence"
Оп
Користувач
57
31 липня 2017
14 черв 2019 11:33

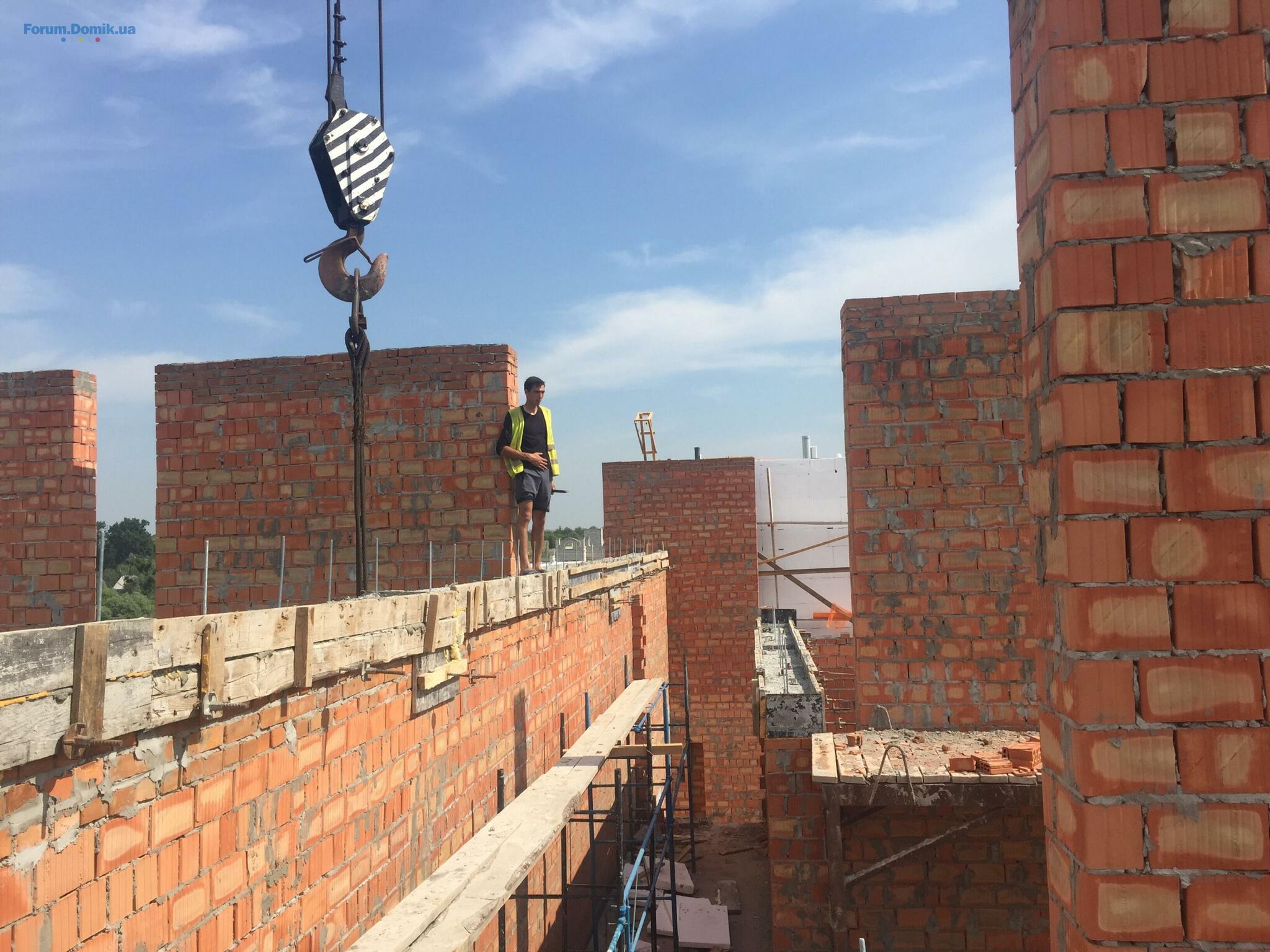

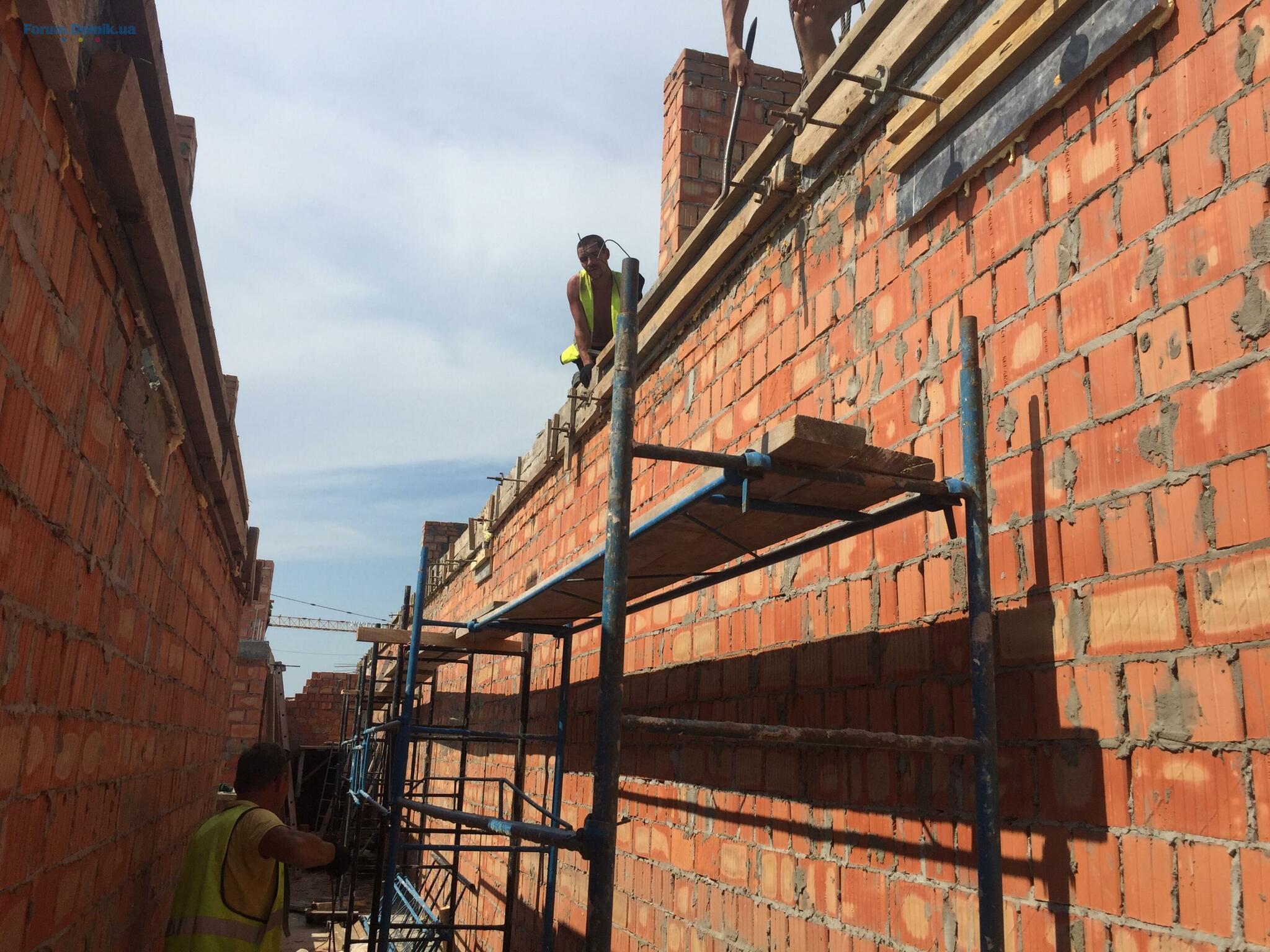

У 3 секції завершена основна кладка стін та димоходів, виконуються монолітні пояса під конструкцію покрівлі та монтуються внутрішньоквартирні перегородки.
Отдел продаж ЖК "Гостомель Residence"
Оп
Користувач
57
31 липня 2017
14 черв 2019 11:36

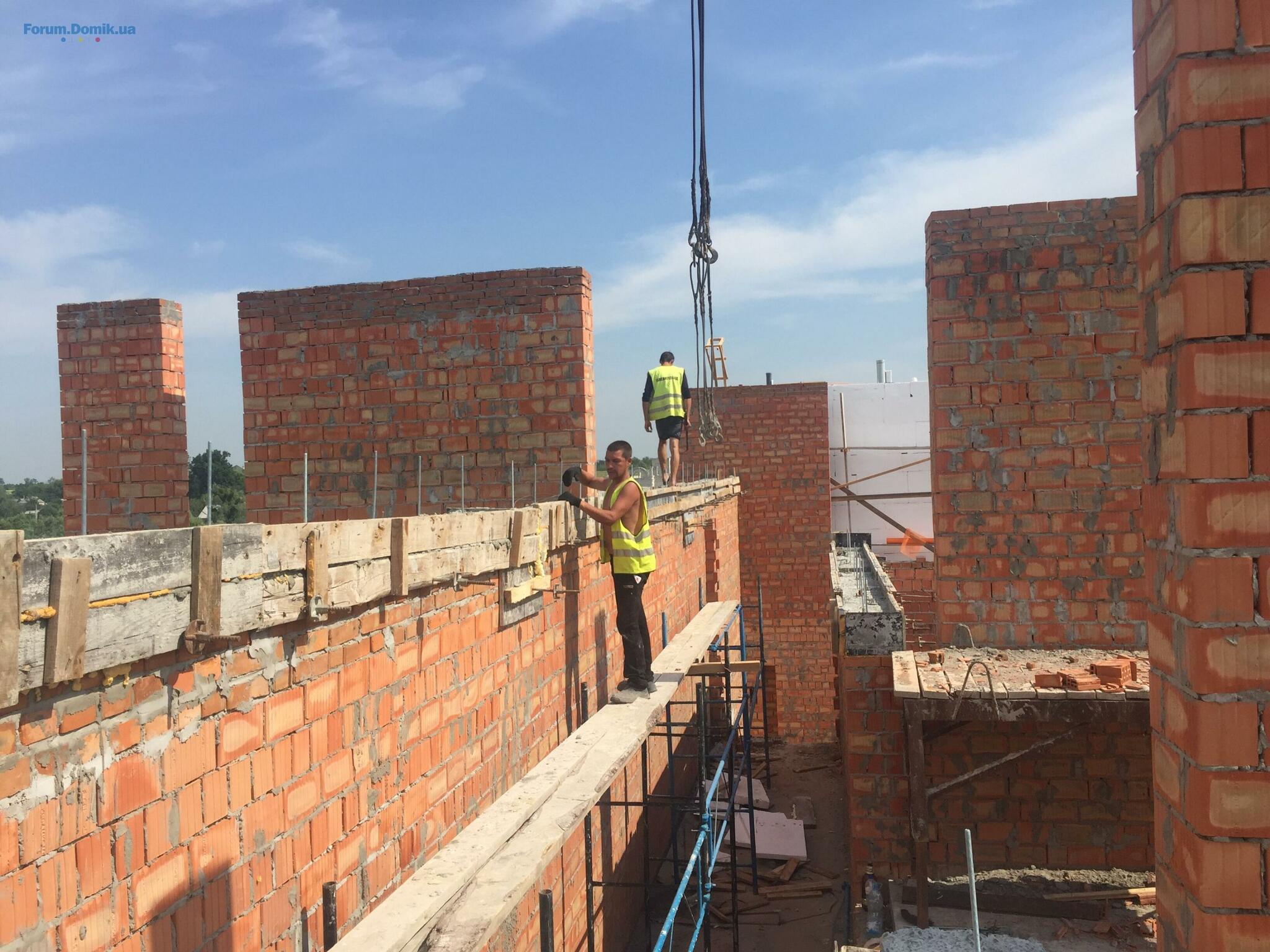

У другому будинку запущено змонтований баштовий кран, заармовано стіни ліфтової шахти цокольного поверху, в'яжуться каркаси стін і пілонів, доставляється опалубка стін та плити перекриття цокольного поверху, винесено осі по 2 секції.
jokes
j
Постійний користувач
121
01 серпня 2016
14 черв 2019 12:30
Цитата "Отдел продаж ЖК "Гостомель Residence"":Добрий день, шановні інвестори.
Пропонуємо вам звіт та фото-звіт за минулий тиждень.
Очень современные дома.
Подскажите, как будете бороться с колхозниками - остекляльщиками балконов? Какие штрафы предусмотрены за незаконное изменение фасадов?
Отдел продаж ЖК "Гостомель Residence"
Оп
Користувач
57
31 липня 2017
14 черв 2019 20:15
Щодо скління лоджій, питання буде вирішуватись комплексно - його можна буде виконати по схемі, погодженій із забудовником, із розбивкою склопакетів, що аналогічна фактично змонтованим. Колір ламінації повинен відповідати затвердженому. Всі правила та умови будуть визначені в договорі на обслуговування.
Супермен
Користувач
28
29 січня 2019
25 черв 2019 04:21
ОП як справи з задачею в експлуатацію 1,2 секції? Уже закінчується 2 квартал.....
Socrates
S
Користувач
39
21 січня 2019
25 черв 2019 06:14
- А что будет если мы сроки проекта сорвем недели так на две?
- Ну у профессиональных кинологов это называется "вязка"))
Вот буквально на днях попалось на глаза и в тему то как)))) Хахахах)
- Ну у профессиональных кинологов это называется "вязка"))
Вот буквально на днях попалось на глаза и в тему то как)))) Хахахах)
Супермен
Користувач
28
29 січня 2019
25 черв 2019 14:56
Ответа нет...
Socrates
S
Користувач
39
21 січня 2019
25 черв 2019 15:01
Все будет хорошо. Что уже паниковать) Сдать - сдадут. Деваться то некуда уже и им и нам)
Отдел продаж ЖК "Гостомель Residence"
Оп
Користувач
57
31 липня 2017
26 черв 2019 08:25
Шановні інвестори 1-2 секції 1 будинку, в найближчі дні з вами зв'яжеться відповідальний менеджер для обговорення організаційних питань по здачі, порядку підписання актів приймання-передачі виконаних робіт, обговорення процедури для початку ремонтних робіт в квартирах.
Супермен
Користувач
28
29 січня 2019
02 лип 2019 03:22
Цитата "Отдел продаж ЖК "Гостомель Residence"":
Шановні інвестори! При оновленні інформації було допущено помилку. На даний момент помилку виправлено (скрін додається).
Цей лун знову помилки робе,от негідники та злочинці....
чи це правда???????
Супермен
Користувач
28
29 січня 2019
10 лип 2019 09:38
Здраствуйте! Интересует как дела на строке? Когда будет отчет?
Отдел продаж ЖК "Гостомель Residence"
Оп
Користувач
57
31 липня 2017
11 лип 2019 08:54

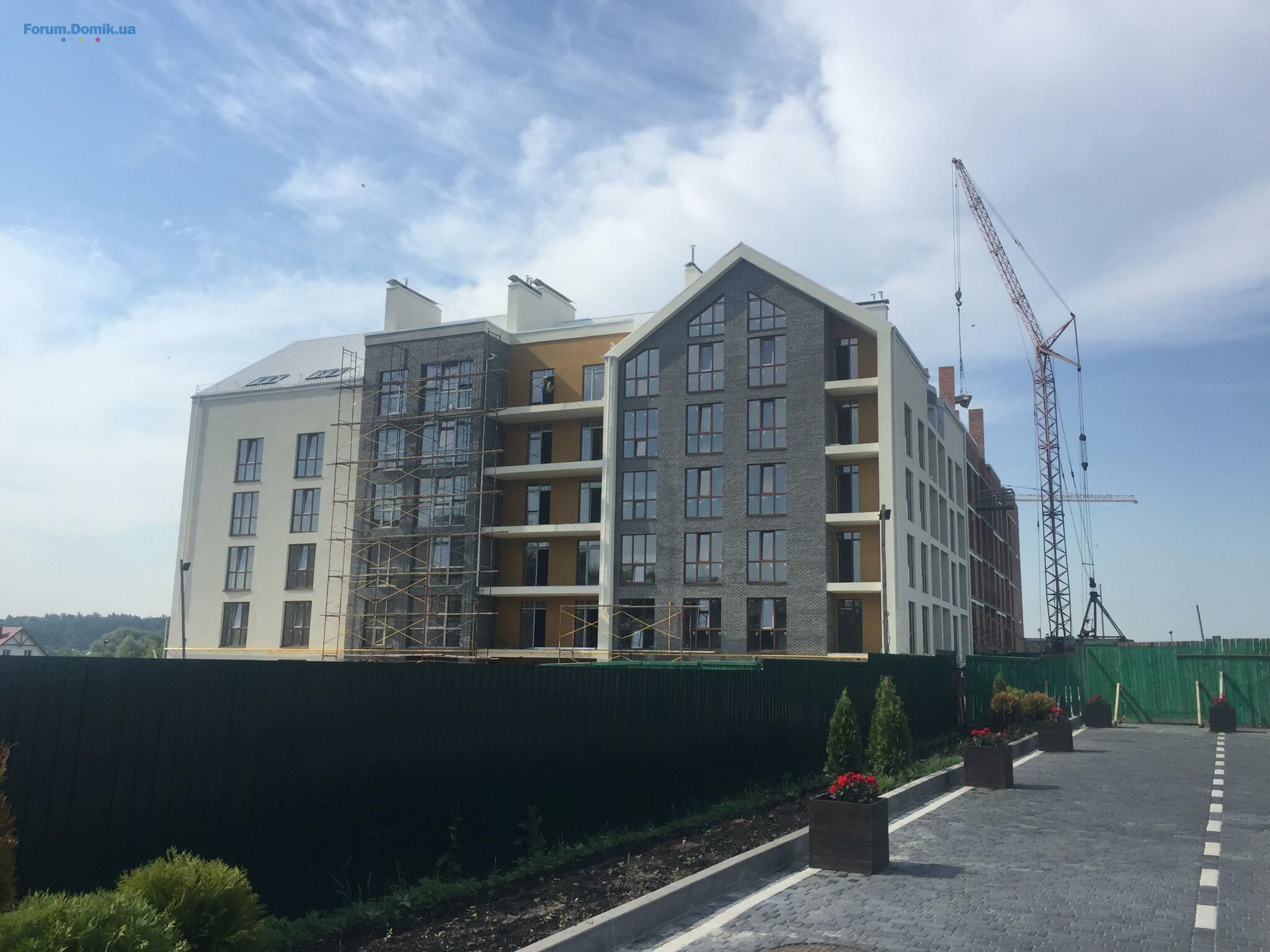

Шановні інвестори, до вашої уваги звіт про хід будівництва:

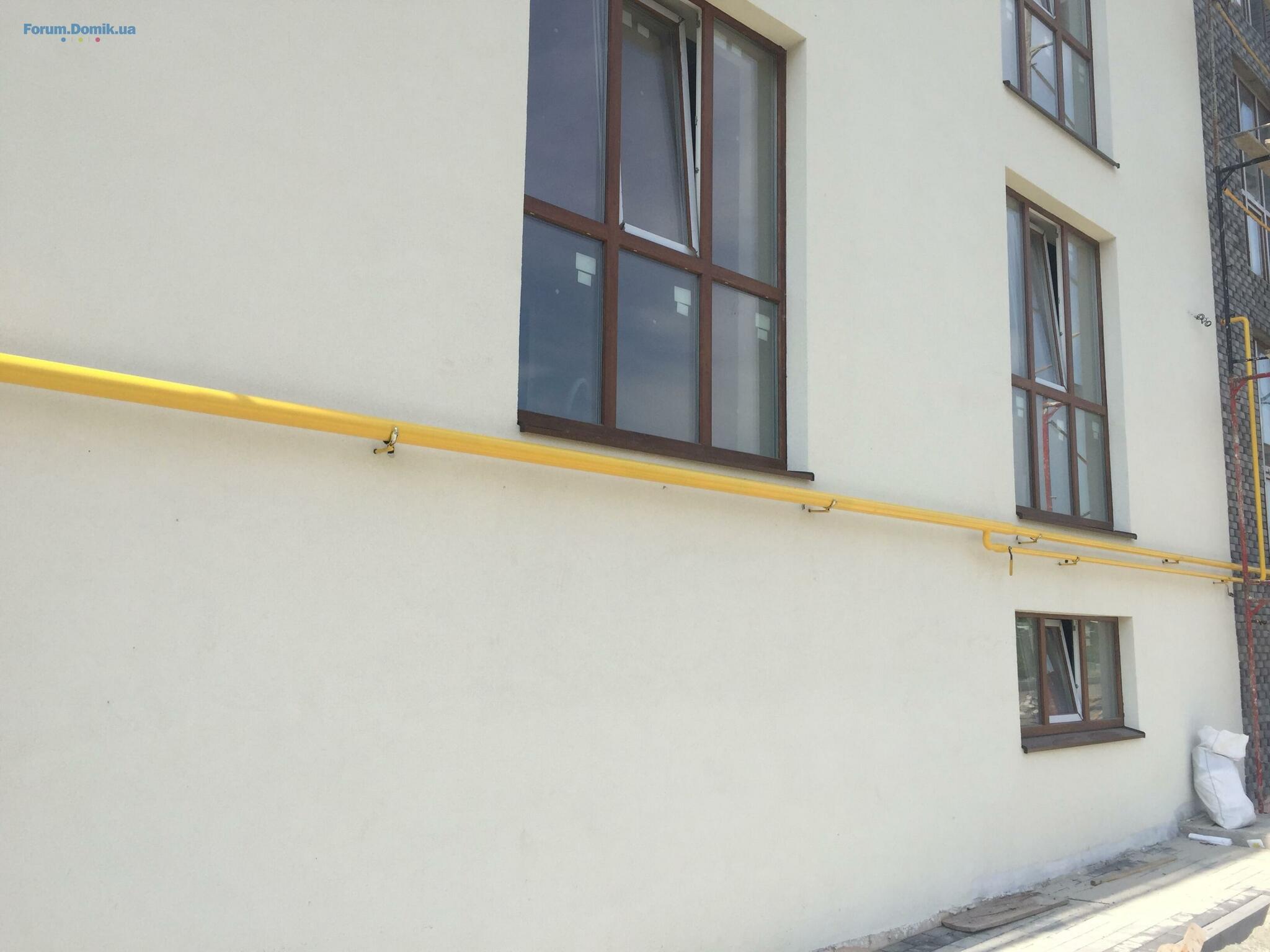

1Будинок,1-2 секції:

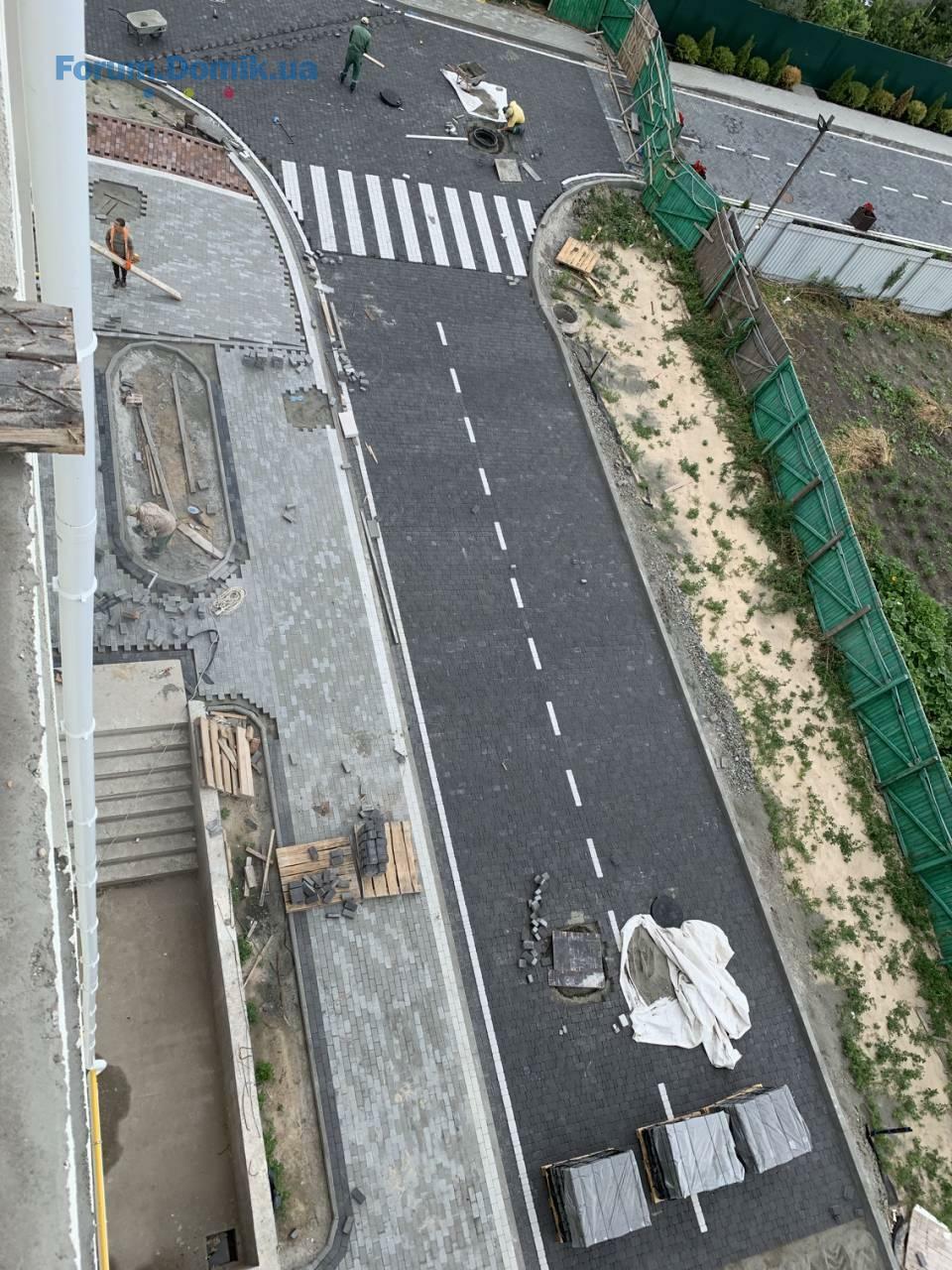

- продовжуються роботи з благоустрою території, вкладаються ФЕМ на проїздах, виставляються на відмітки люки інженерних мереж;

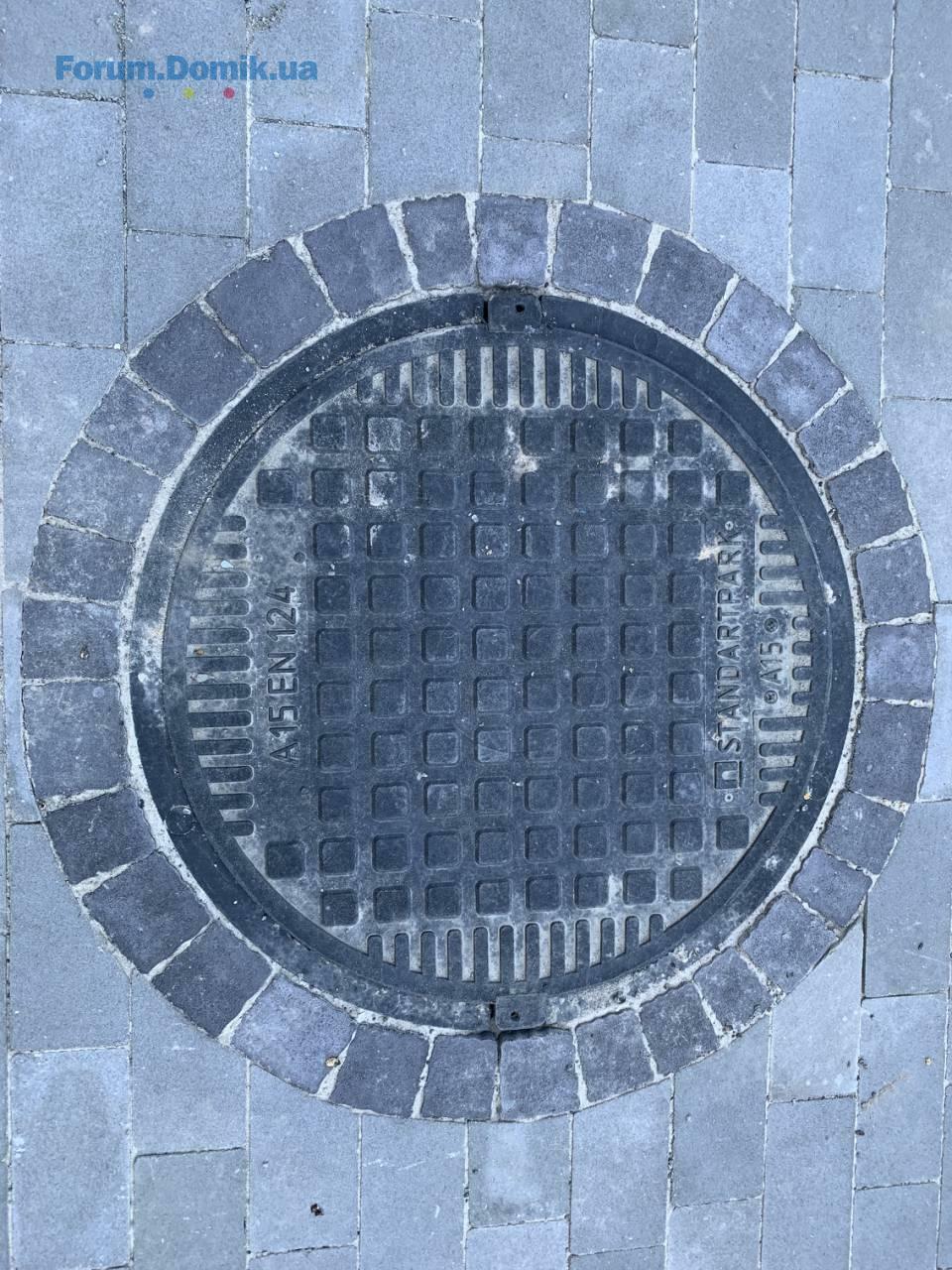

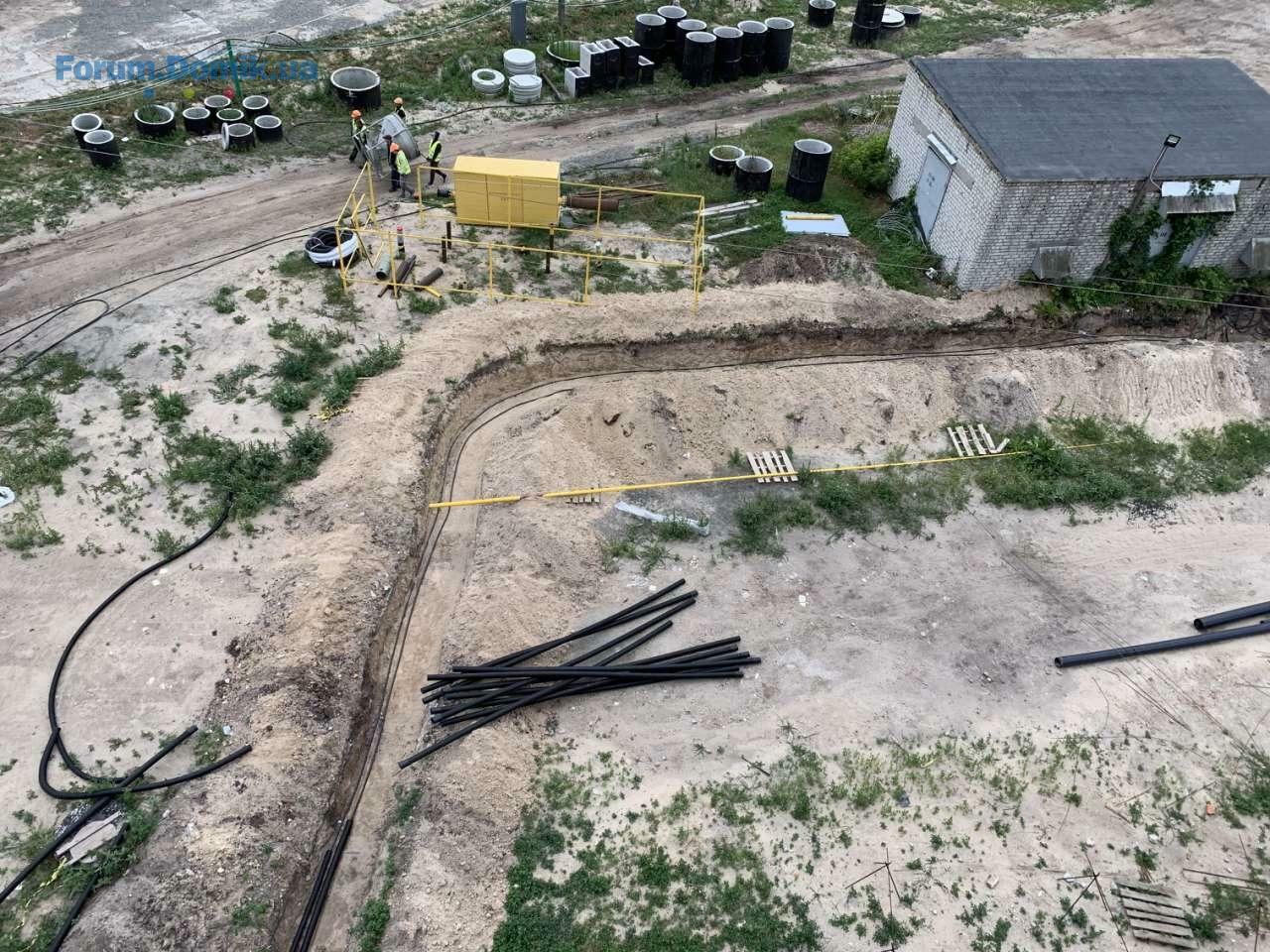

- комплектуються колодязі зовнішнього та внутрішньомайданчикового водопроводу, герметизовуються вводи;

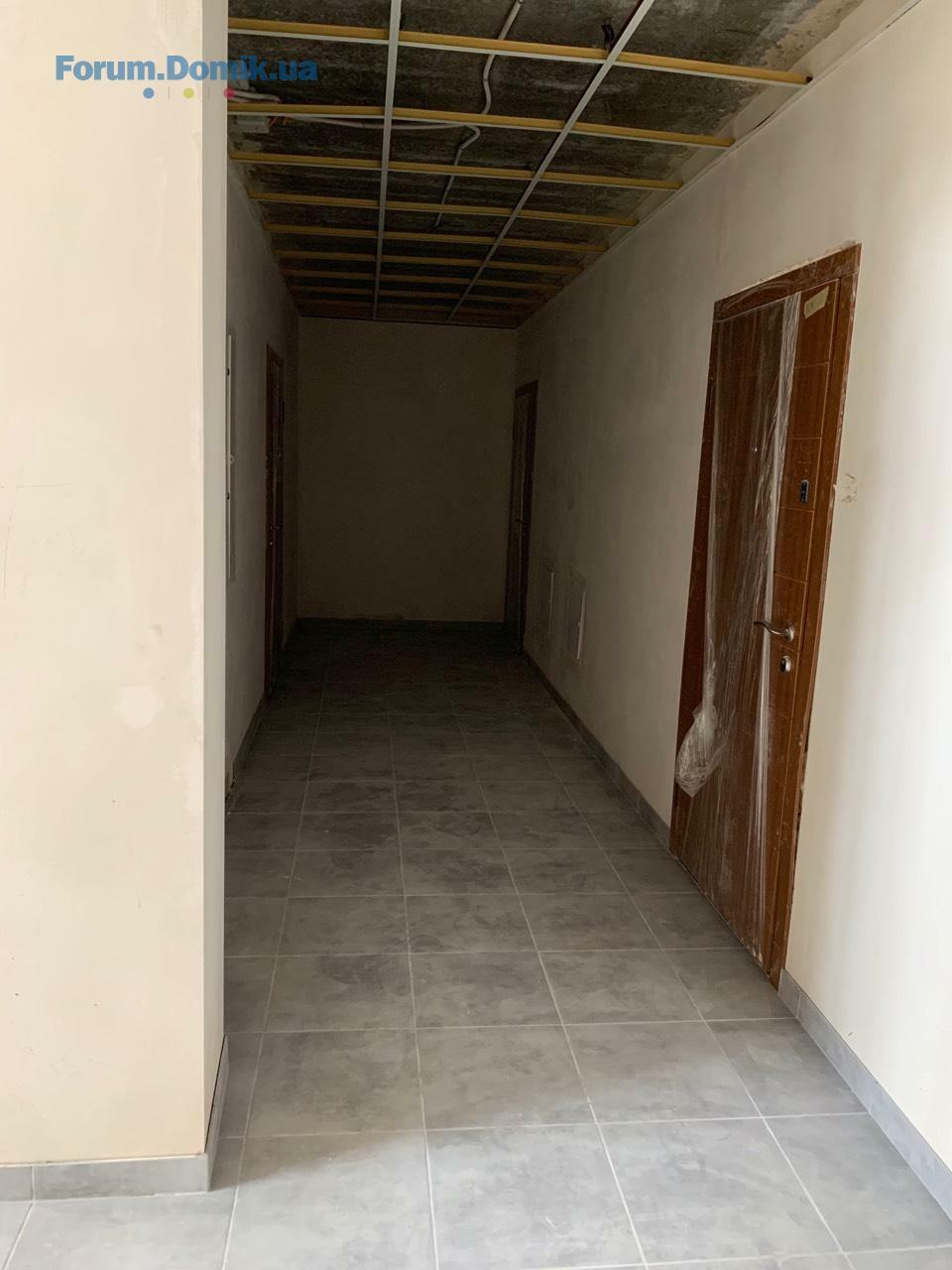

- продовжуються оздоблювальні роботи в місцях загального користування: малярні роботи, монтуються підвіконники та пристінні профіля підвісних стель (наступного тижня укладення плитки).
- штукатурні роботи 5 поверху 2 секції

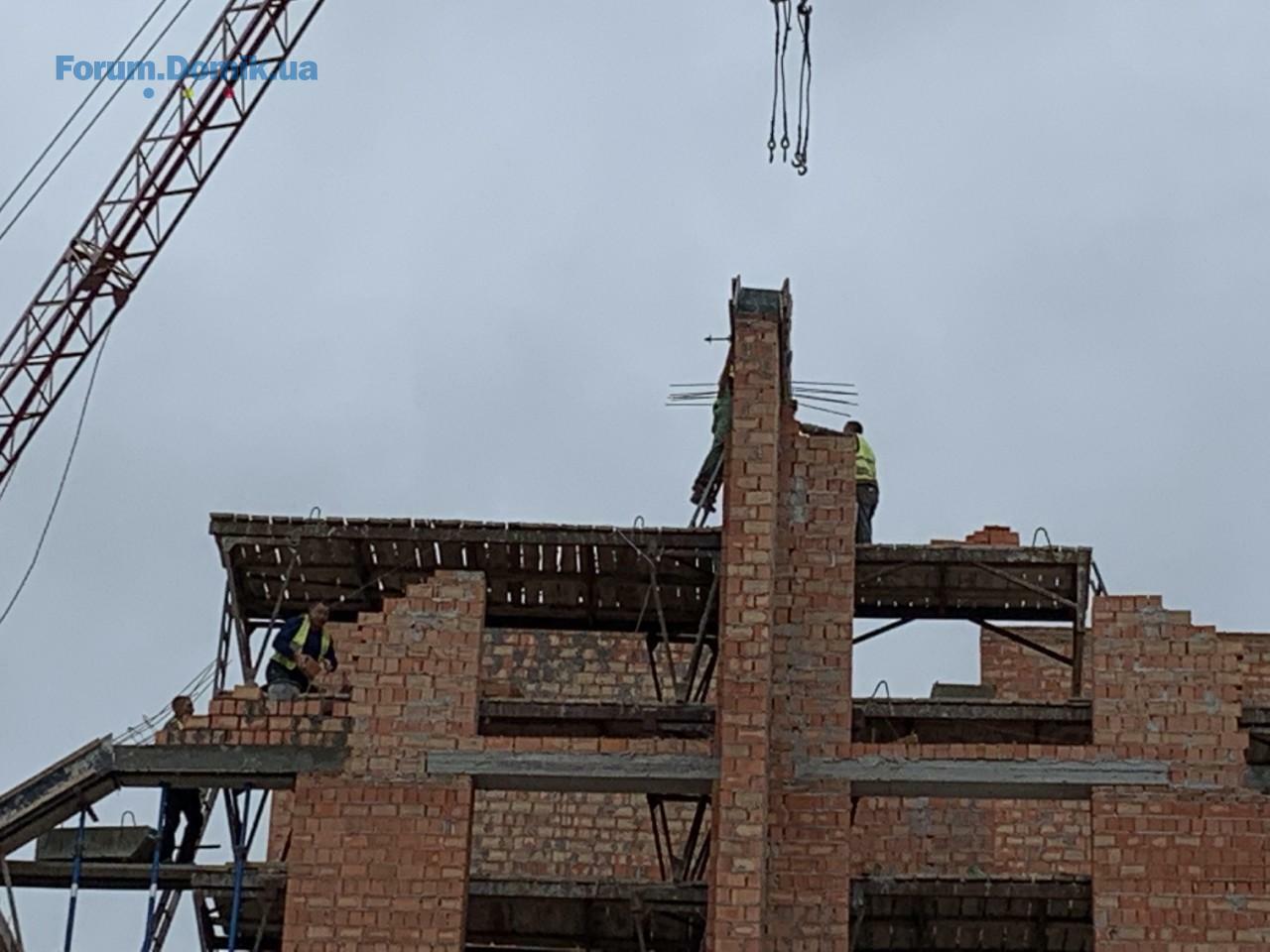

- триває приймання-передача виконаних підрядниками робіт інженеру технічного нагляду: покрівля, фасади.

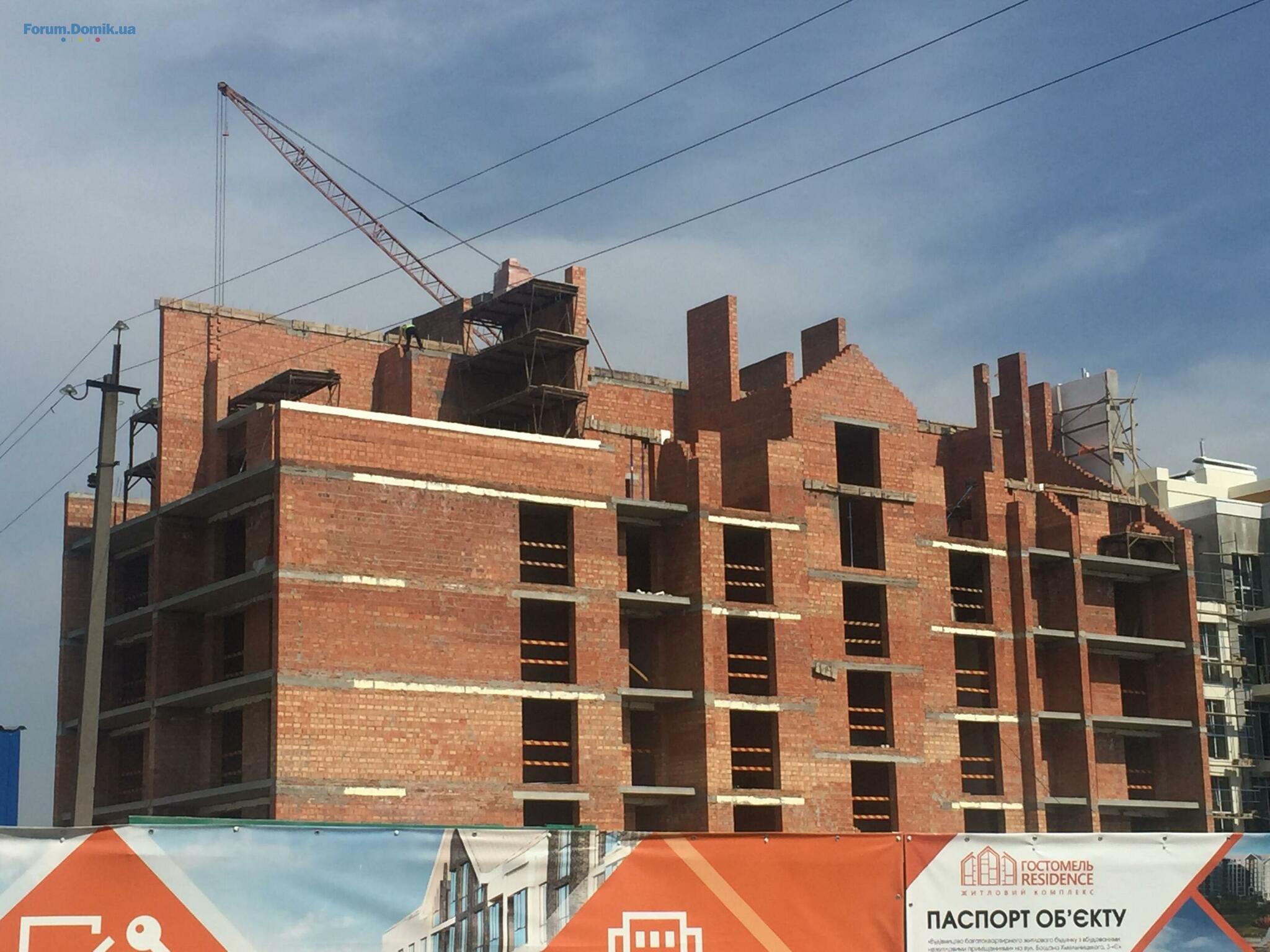

1Будинок,3 секція:

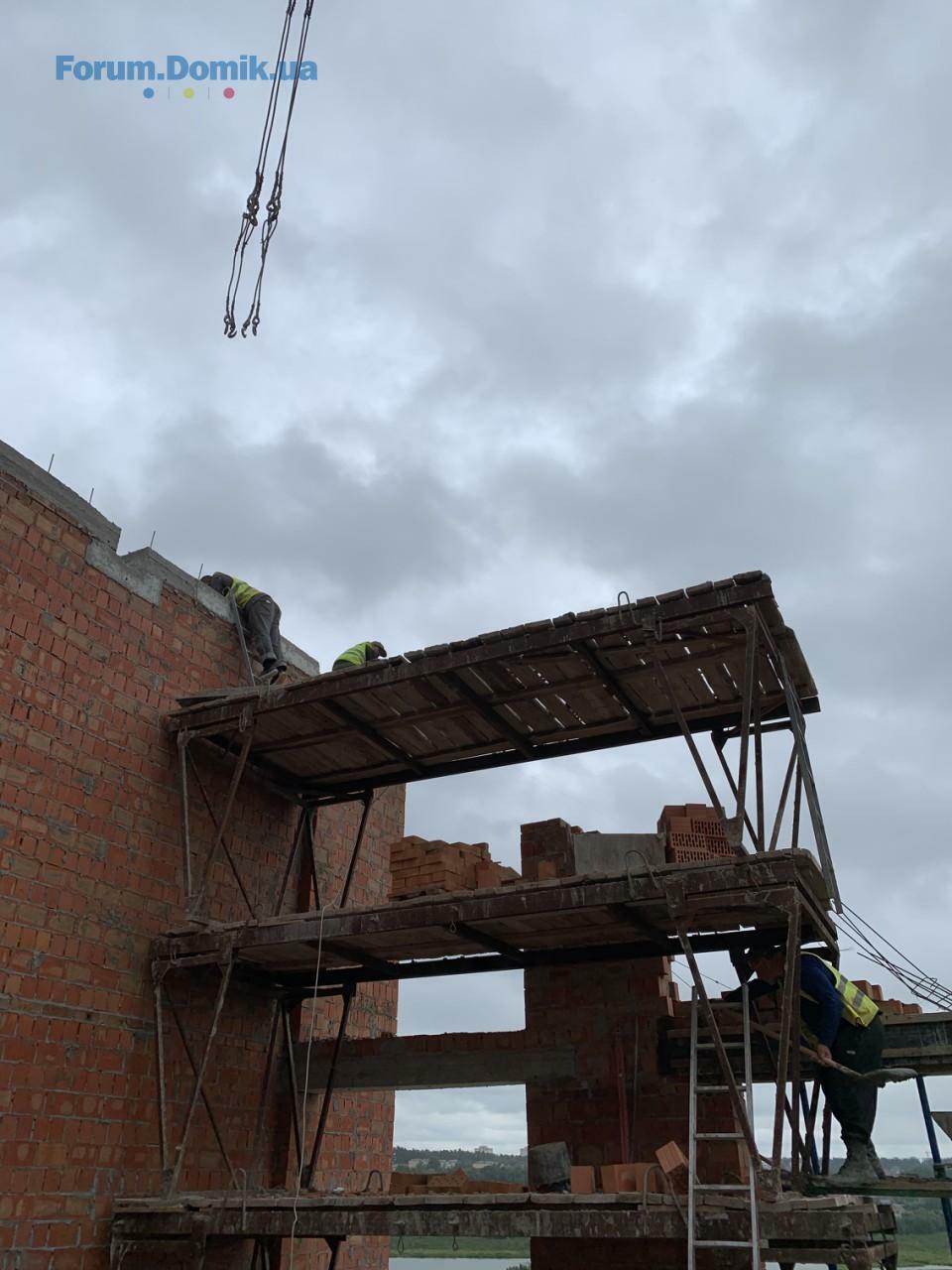

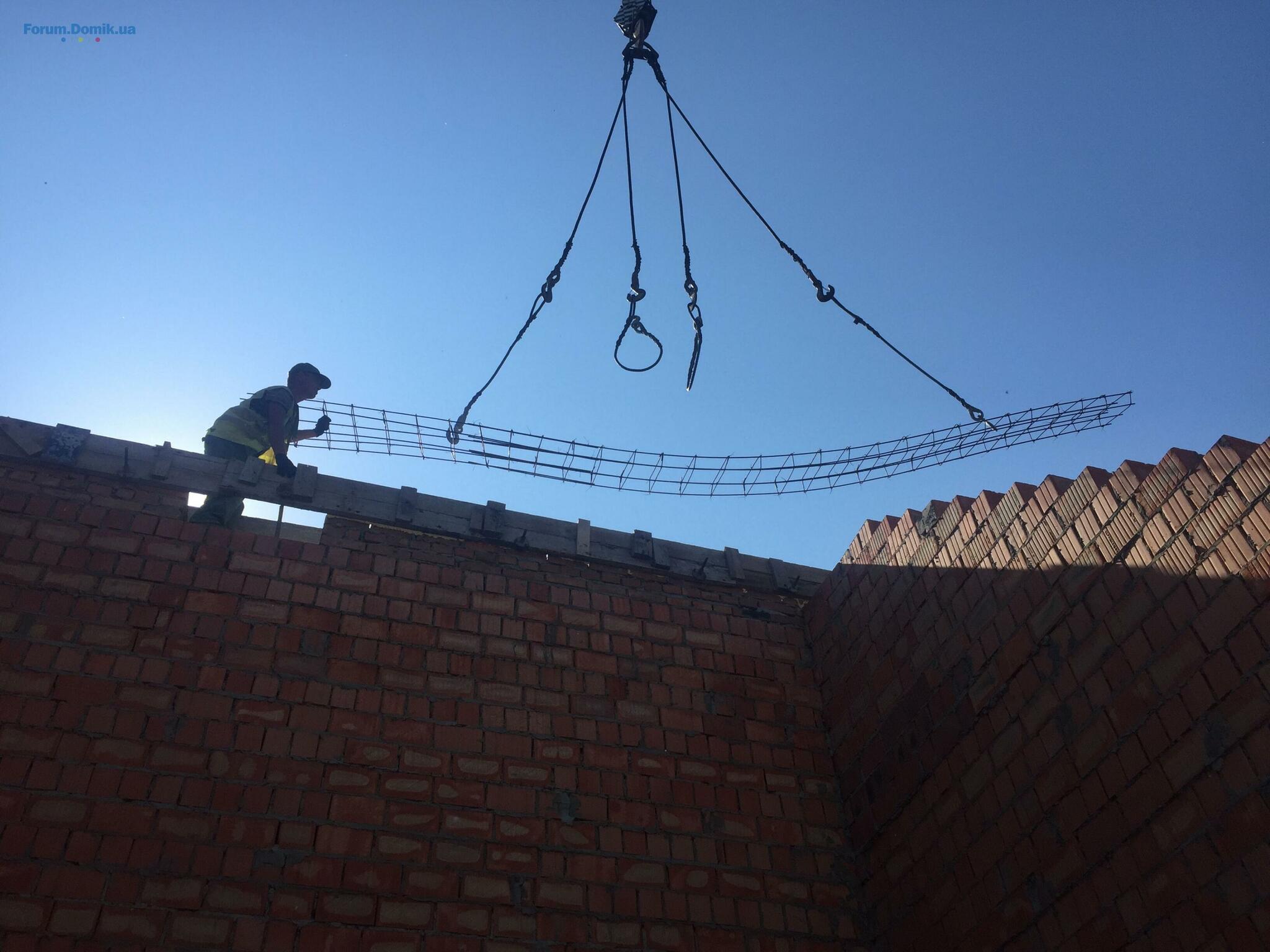

- завершуються роботи по парапетам, поясам, кладці;

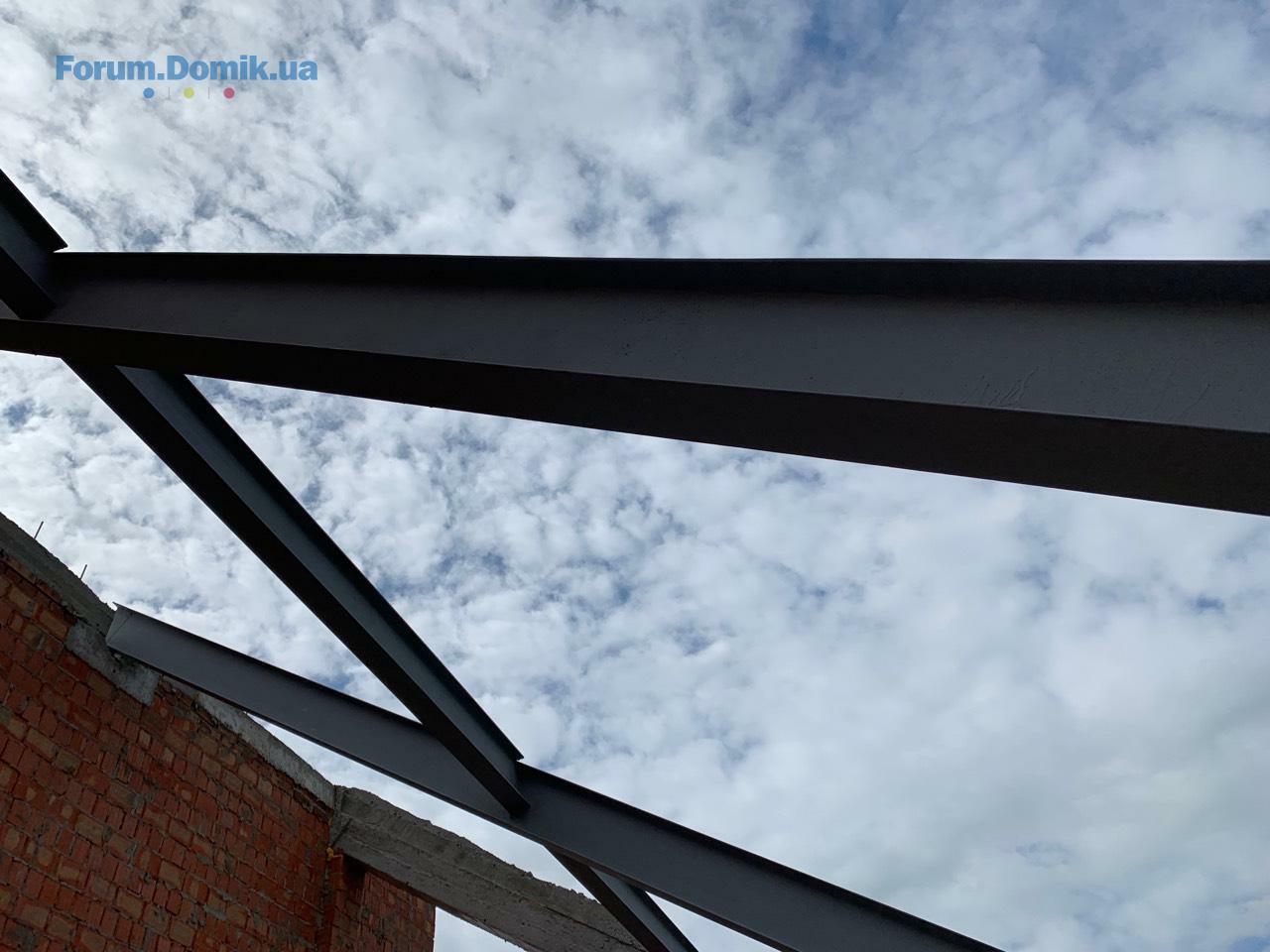

- триває виготовлення металевих балок покрівлі;
- початок монтажних робіт металевих конструкцій покрівлі (завершення наступного тижня).

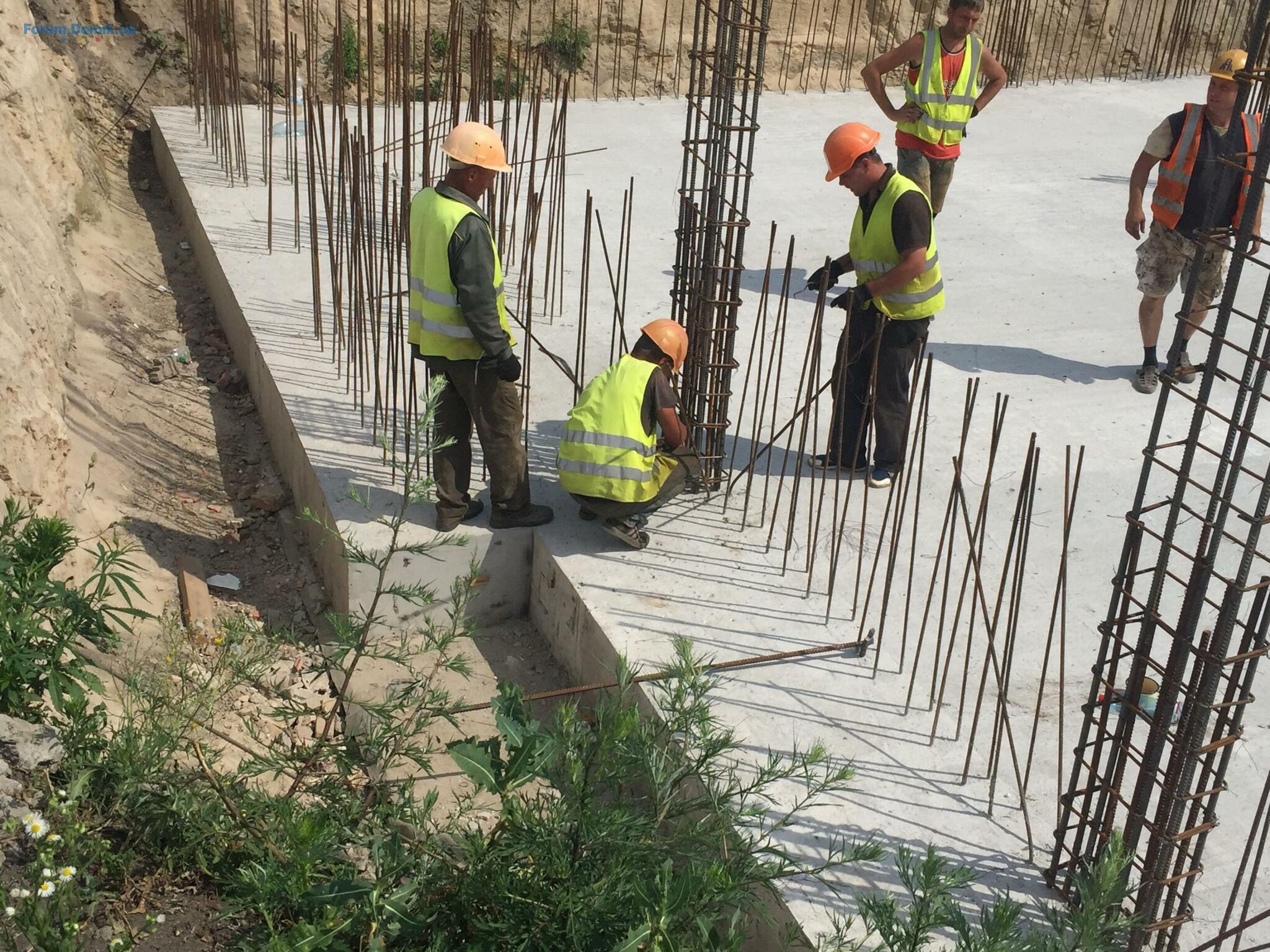

- тривають роботи з прокладення ввідних електричних кабелів 0,4 кВт від ТП в щитову
1Будинок,1-2 секції:
- продовжуються роботи з благоустрою території, вкладаються ФЕМ на проїздах, виставляються на відмітки люки інженерних мереж;
- комплектуються колодязі зовнішнього та внутрішньомайданчикового водопроводу, герметизовуються вводи;
- продовжуються оздоблювальні роботи в місцях загального користування: малярні роботи, монтуються підвіконники та пристінні профіля підвісних стель (наступного тижня укладення плитки).
- штукатурні роботи 5 поверху 2 секції
- триває приймання-передача виконаних підрядниками робіт інженеру технічного нагляду: покрівля, фасади.
1Будинок,3 секція:
- завершуються роботи по парапетам, поясам, кладці;
- триває виготовлення металевих балок покрівлі;
- початок монтажних робіт металевих конструкцій покрівлі (завершення наступного тижня).
- тривають роботи з прокладення ввідних електричних кабелів 0,4 кВт від ТП в щитову
Отдел продаж ЖК "Гостомель Residence"
Оп
Користувач
57
31 липня 2017
11 лип 2019 08:57

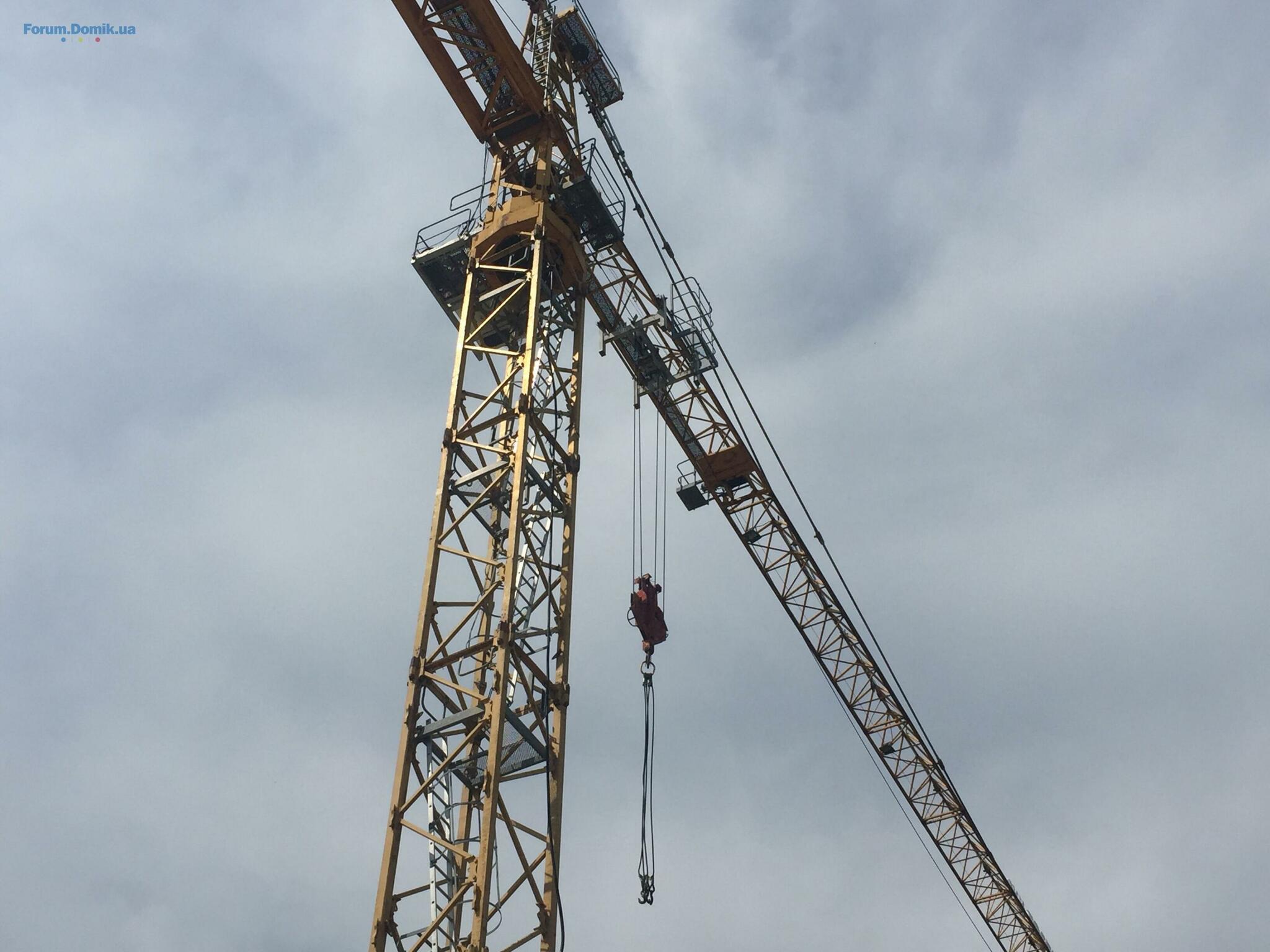

2 будинок

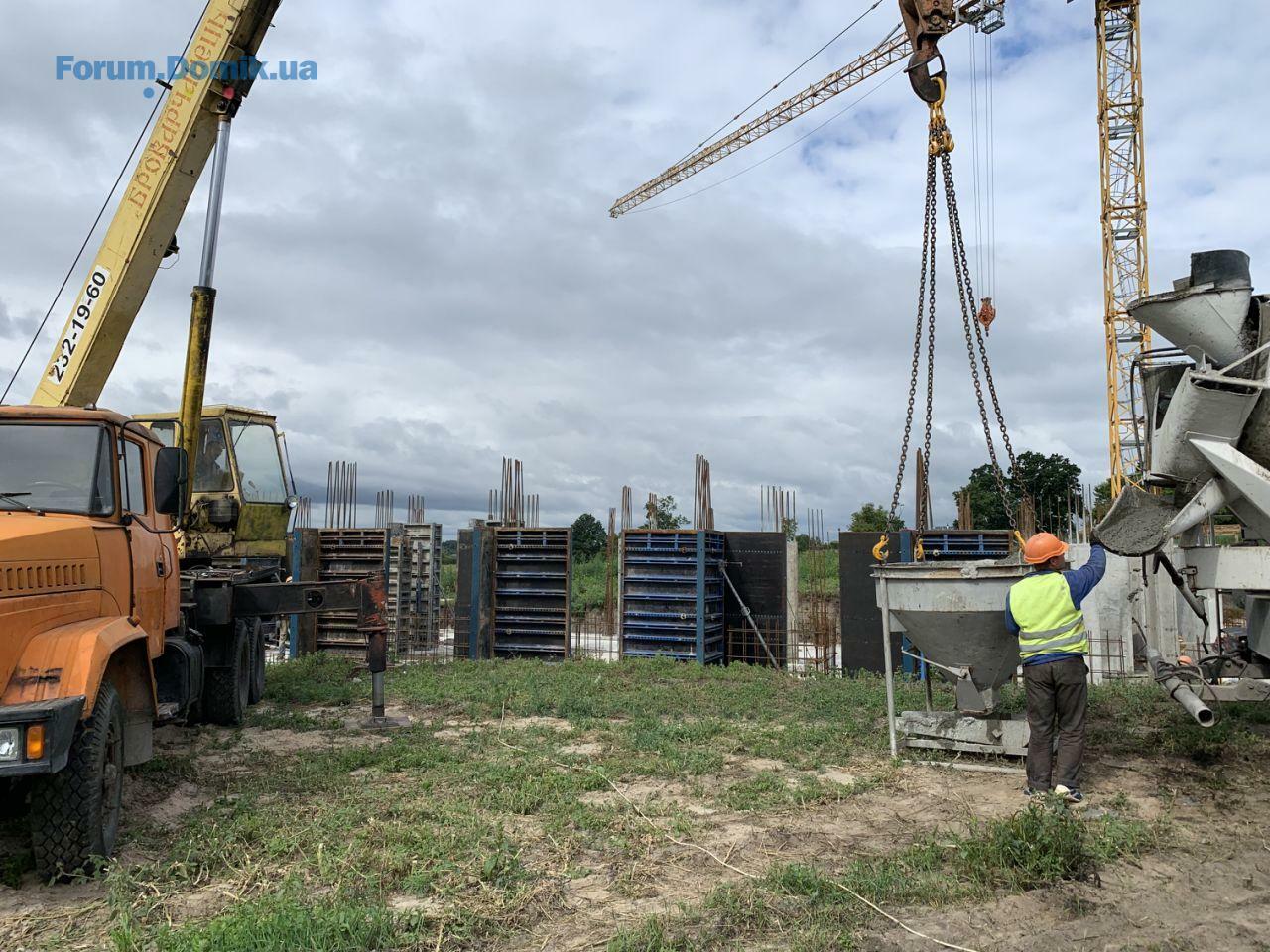

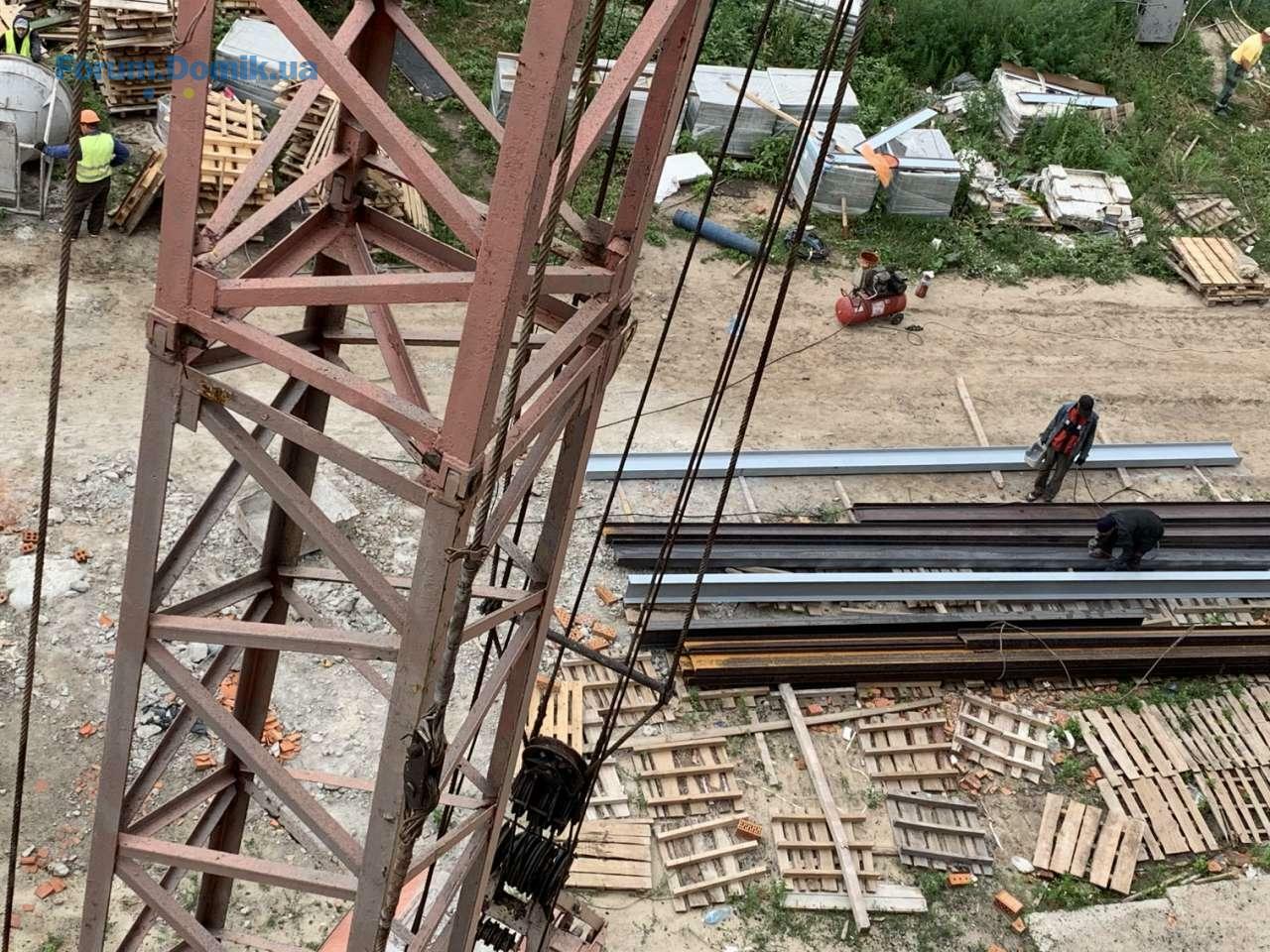

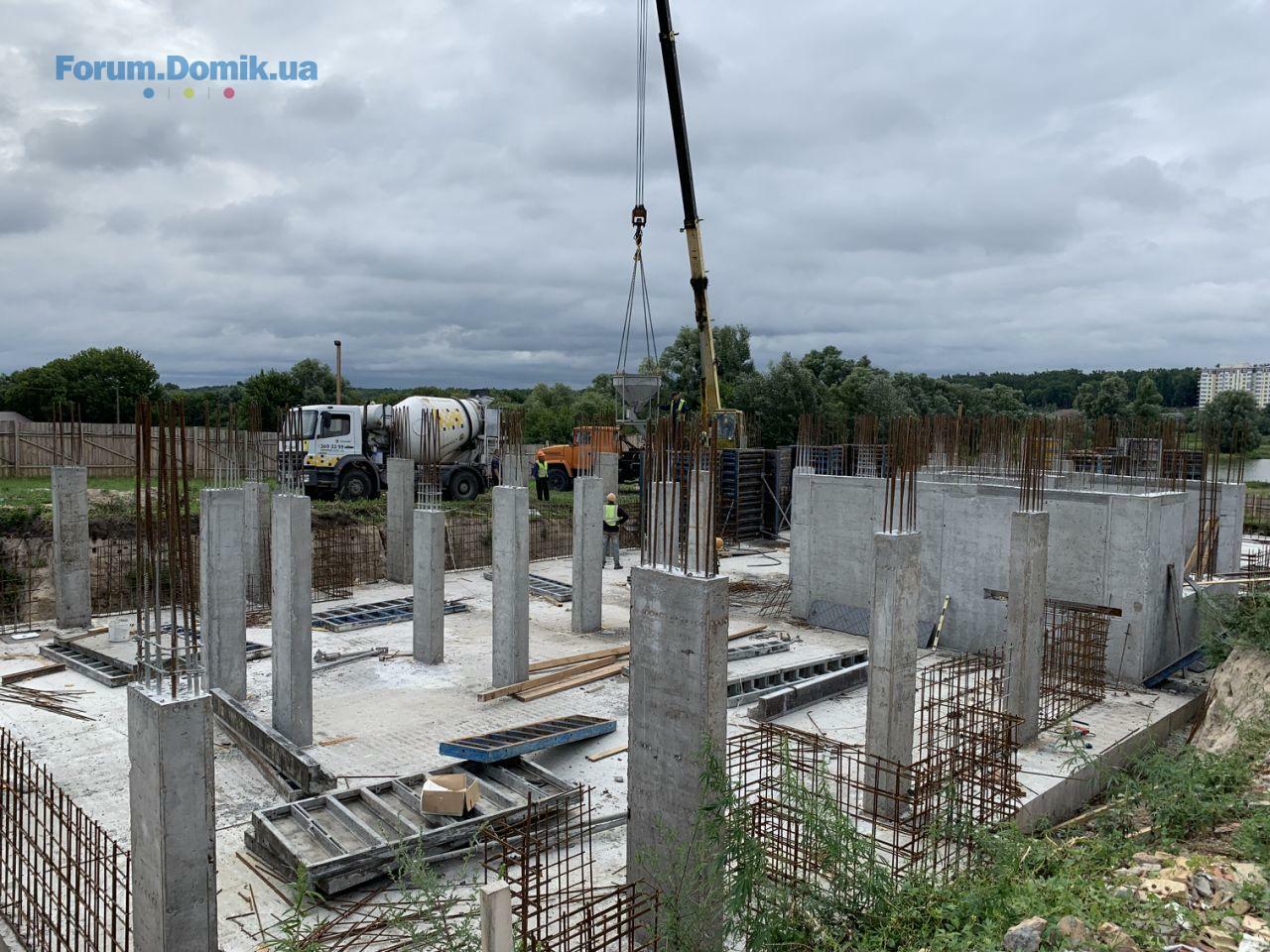

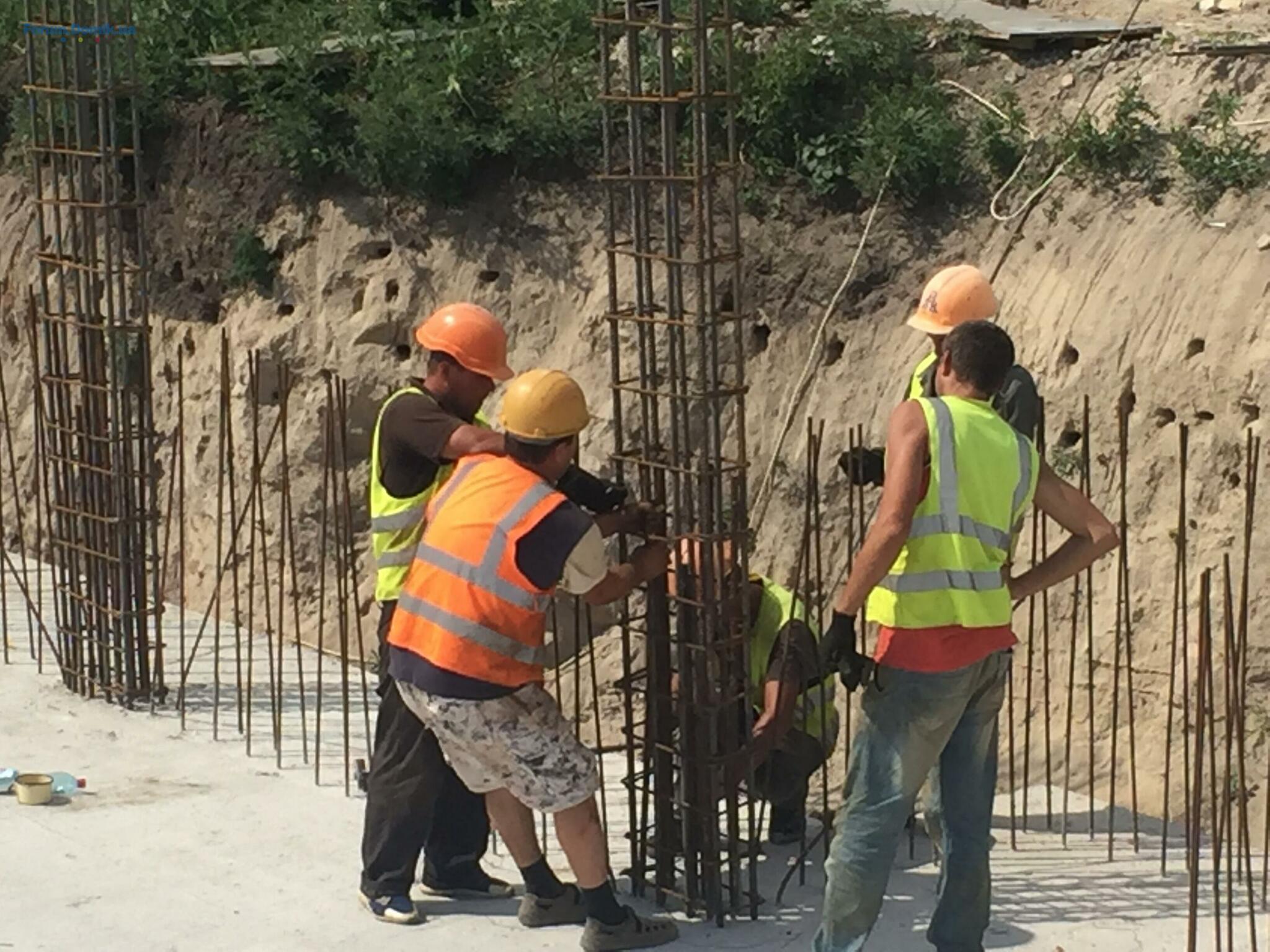

- продовжується бетонування стінових конструкцій, пілонів та колон цокольного поверху;

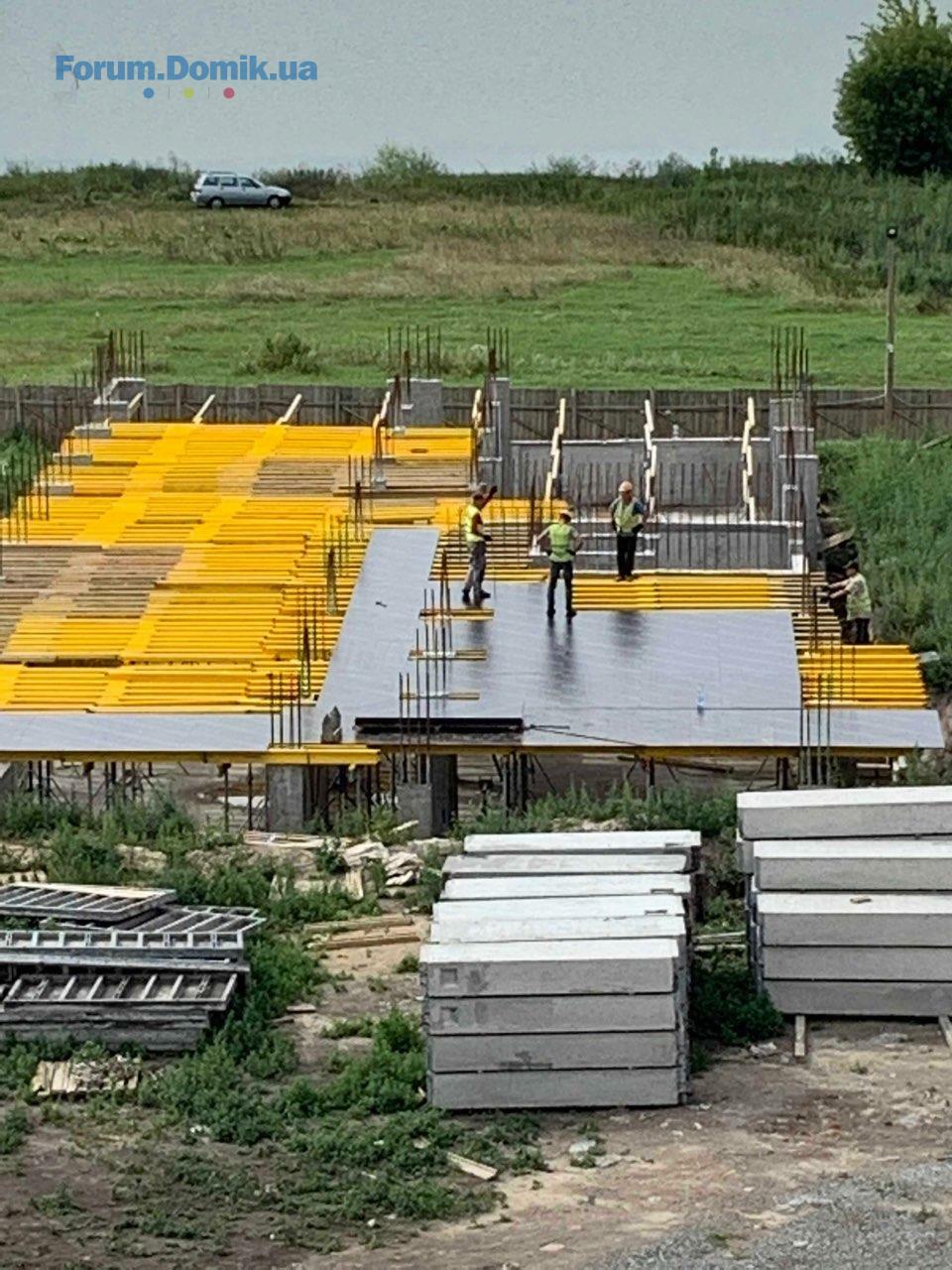

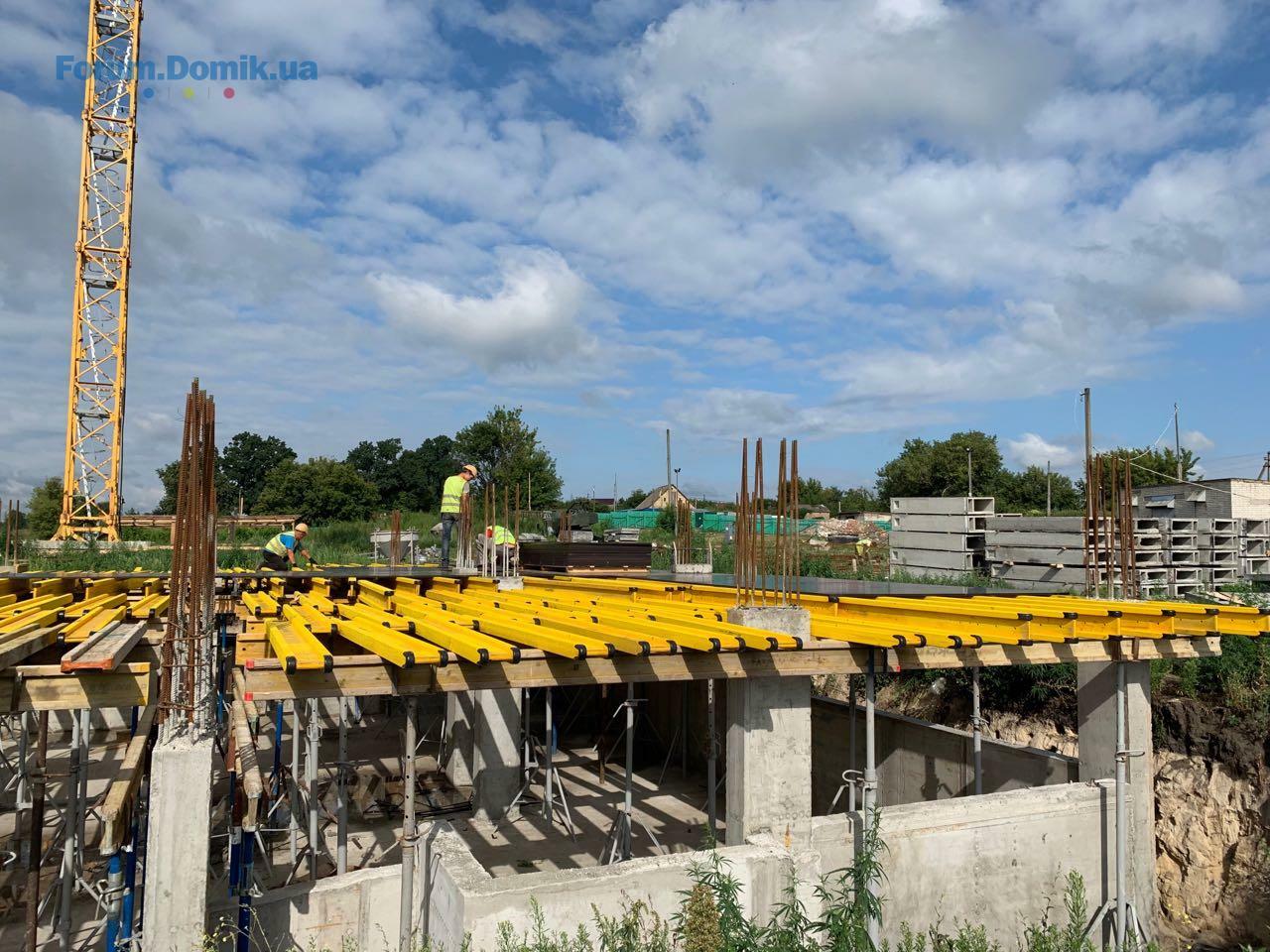

- цього тижня запланована доставка на майданчик опалубки для плити перекриття (наступного тижня встановлення).
- планується перенесення тимчасової дороги з плями забудови для можливості початку робіт по котловану 2-3 секції.
- продовжується бетонування стінових конструкцій, пілонів та колон цокольного поверху;
- цього тижня запланована доставка на майданчик опалубки для плити перекриття (наступного тижня встановлення).
- планується перенесення тимчасової дороги з плями забудови для можливості початку робіт по котловану 2-3 секції.
Alex intelligent
Ai
Гість
5
06 лютого 2019
16 лип 2019 13:38
ОП, списабо за фото и отчет. Держите в курсе )))
Благоустройство территории, цветочки - зачет!
Фасад дома действительно в скандинавского и hugge стилях! КЛАСС!
Ждем ключики и вперед с ремонтом:)
Благоустройство территории, цветочки - зачет!
Фасад дома действительно в скандинавского и hugge стилях! КЛАСС!
Ждем ключики и вперед с ремонтом:)
Отдел продаж ЖК "Гостомель Residence"
Оп
Користувач
57
31 липня 2017
01 серп 2019 06:14

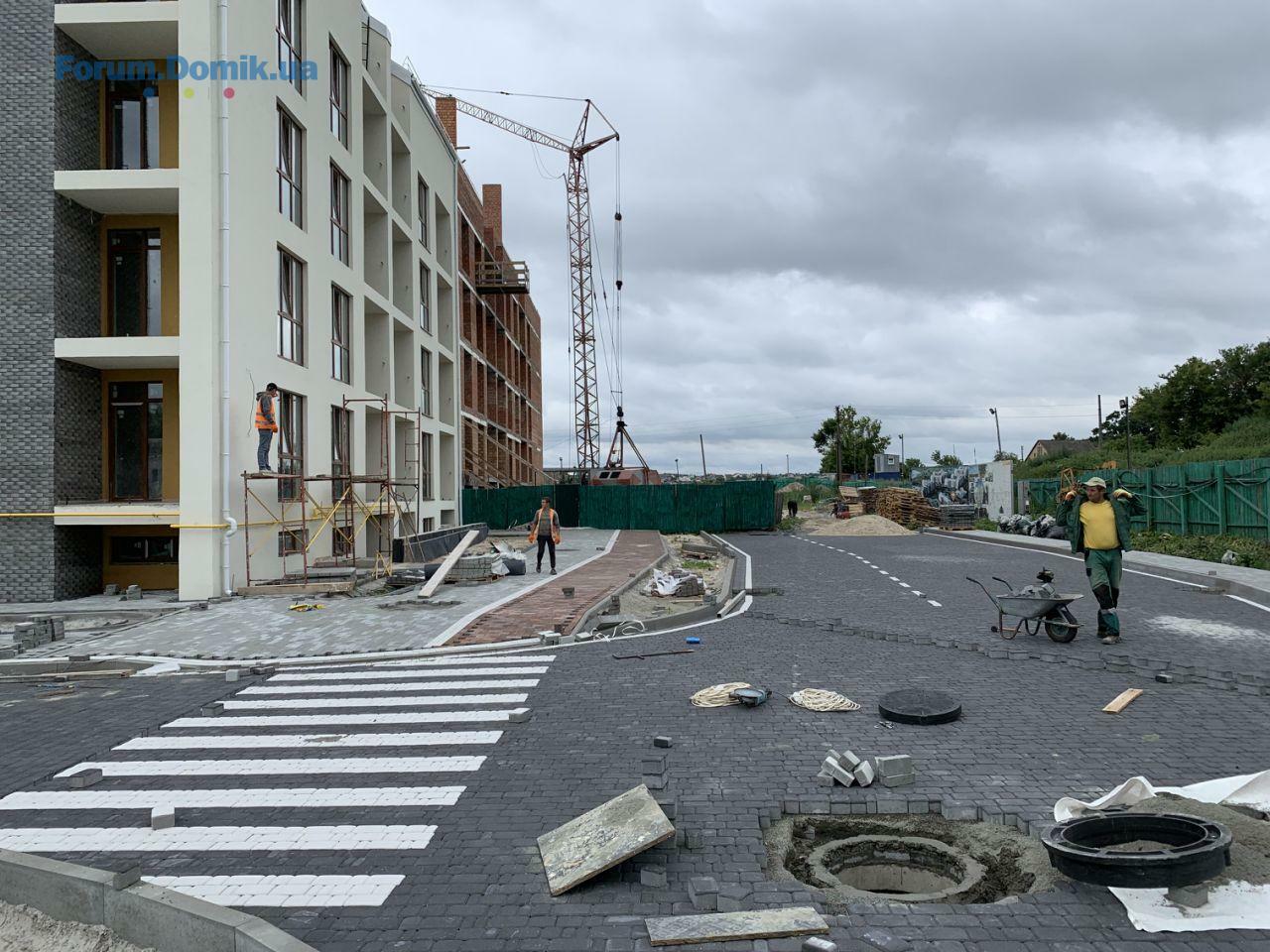

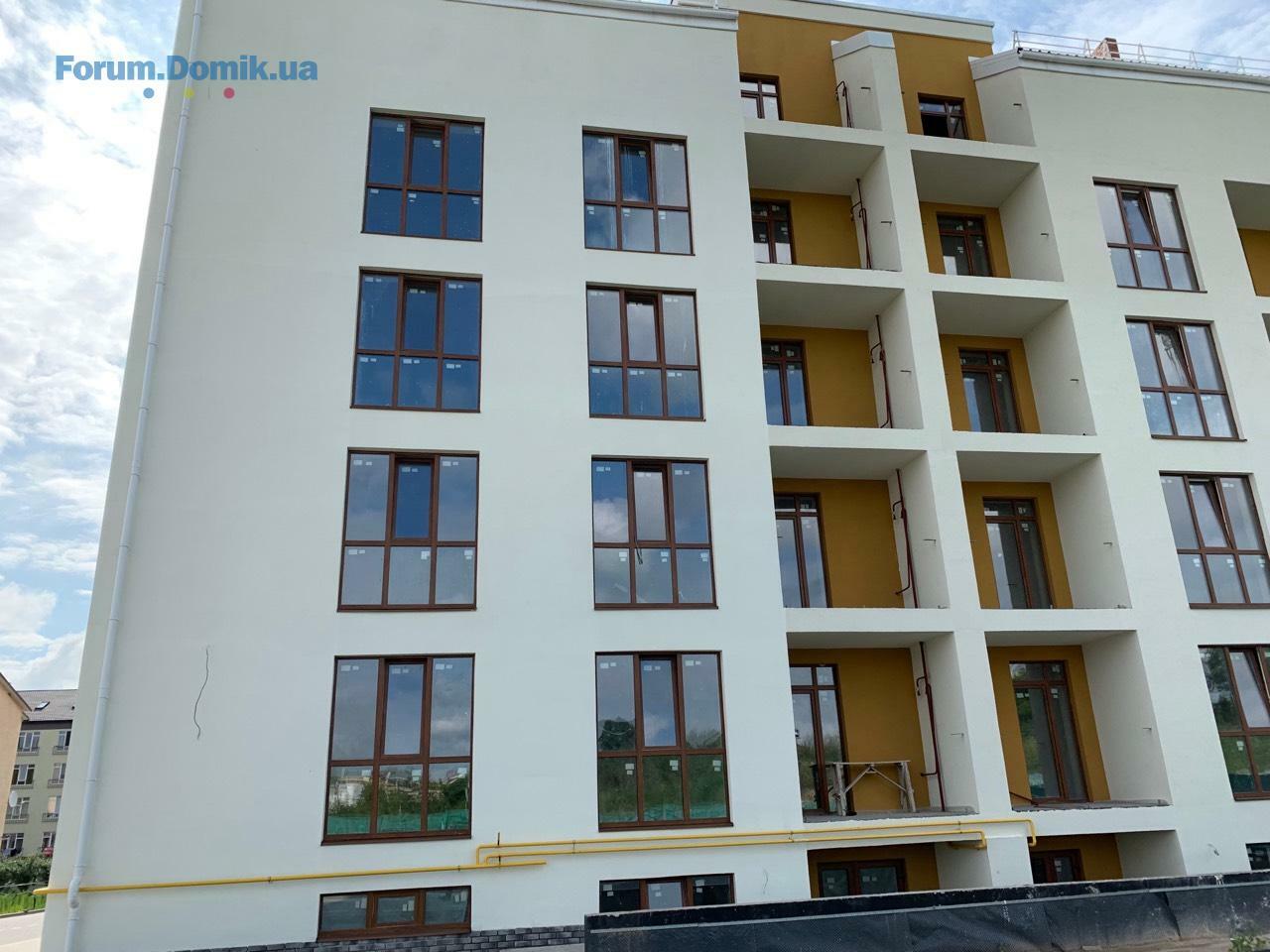

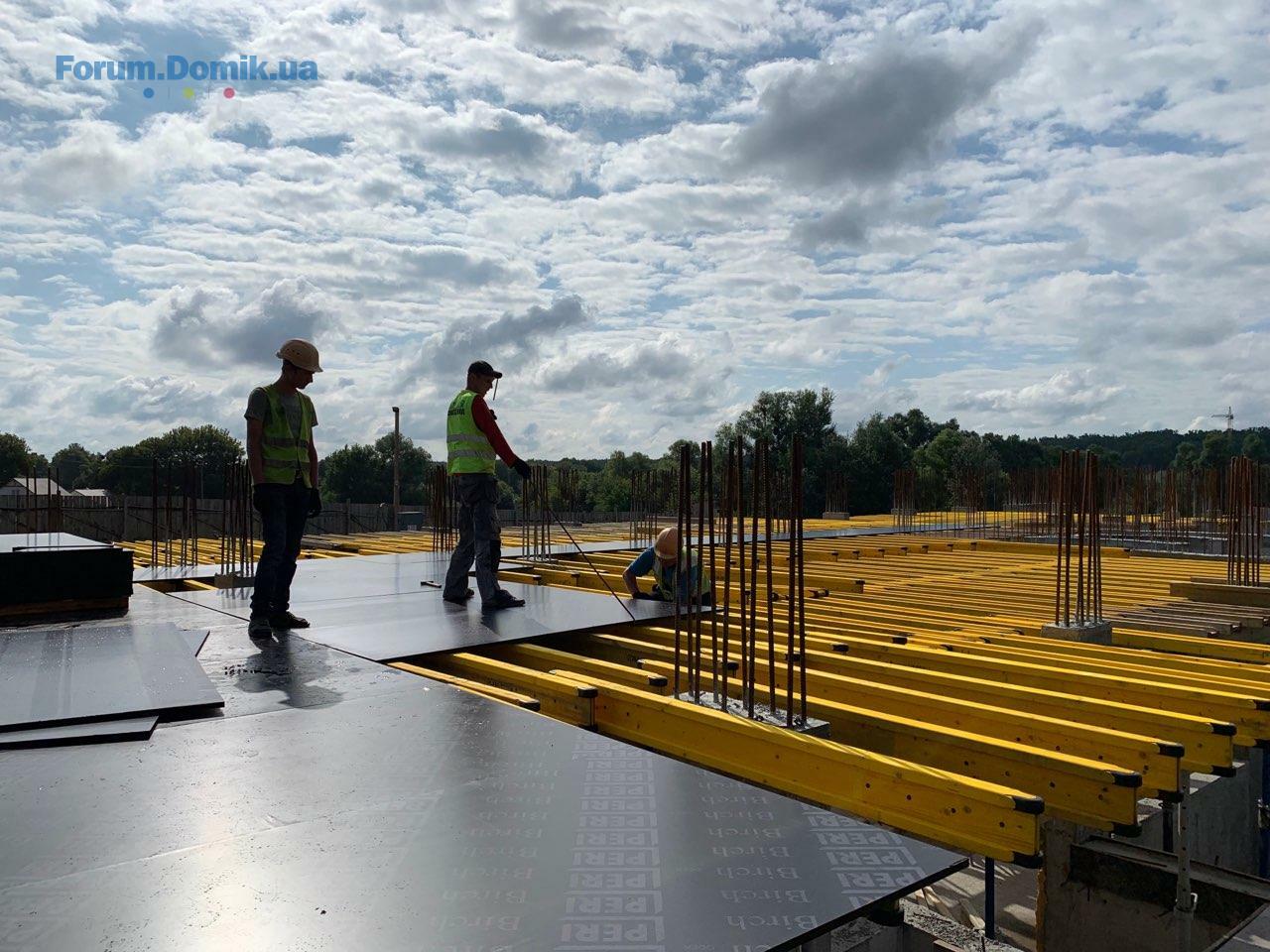

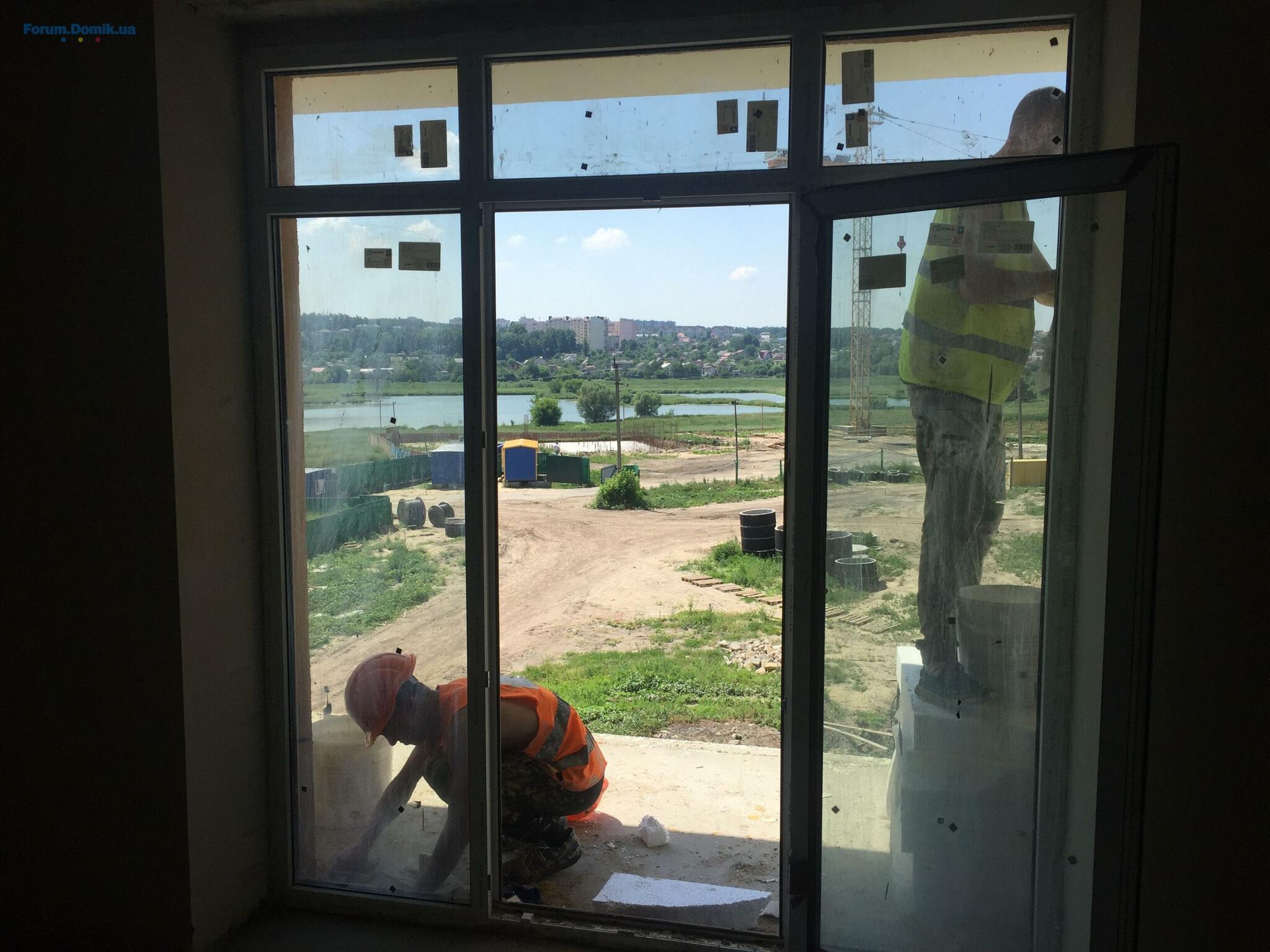

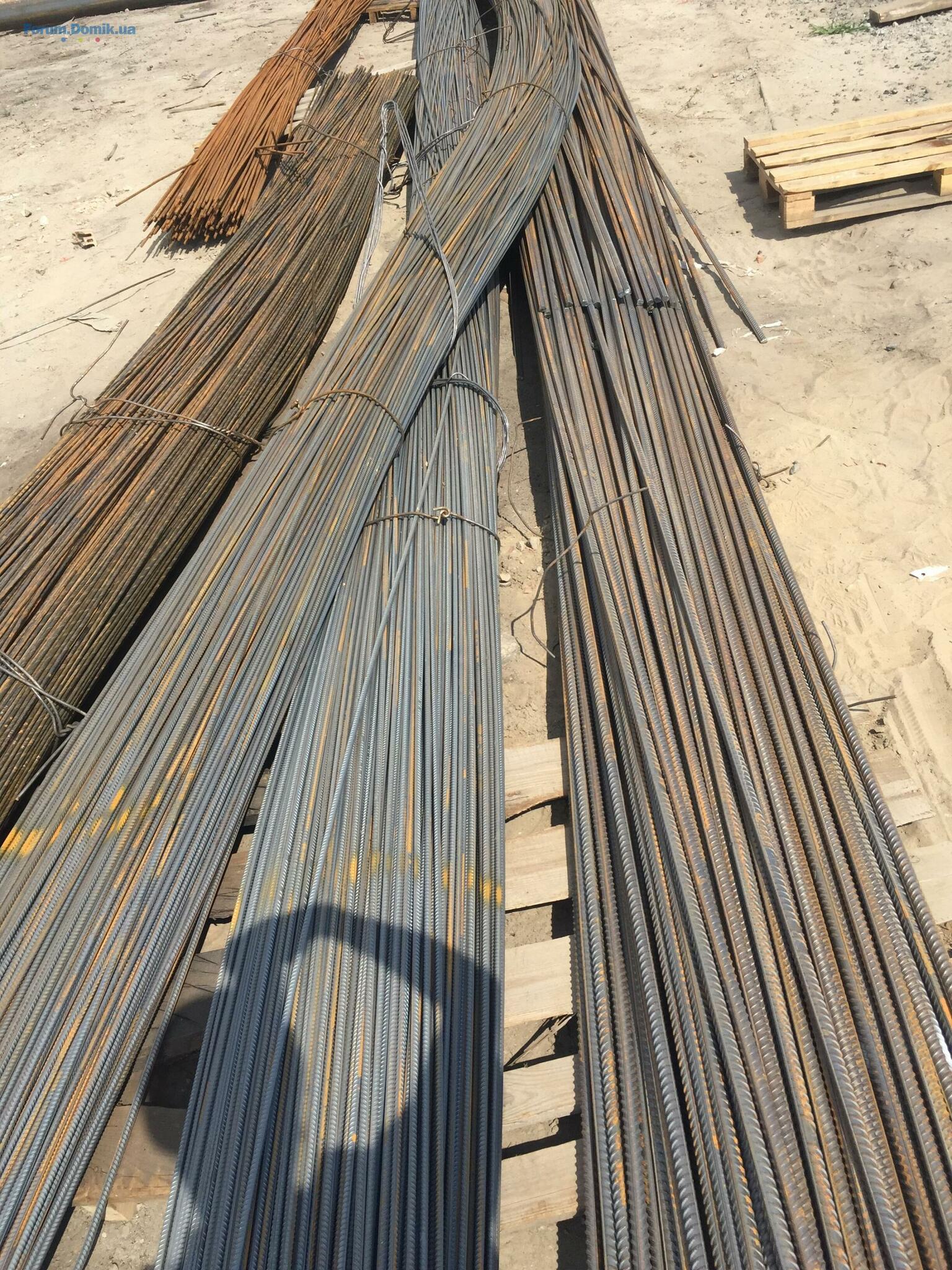

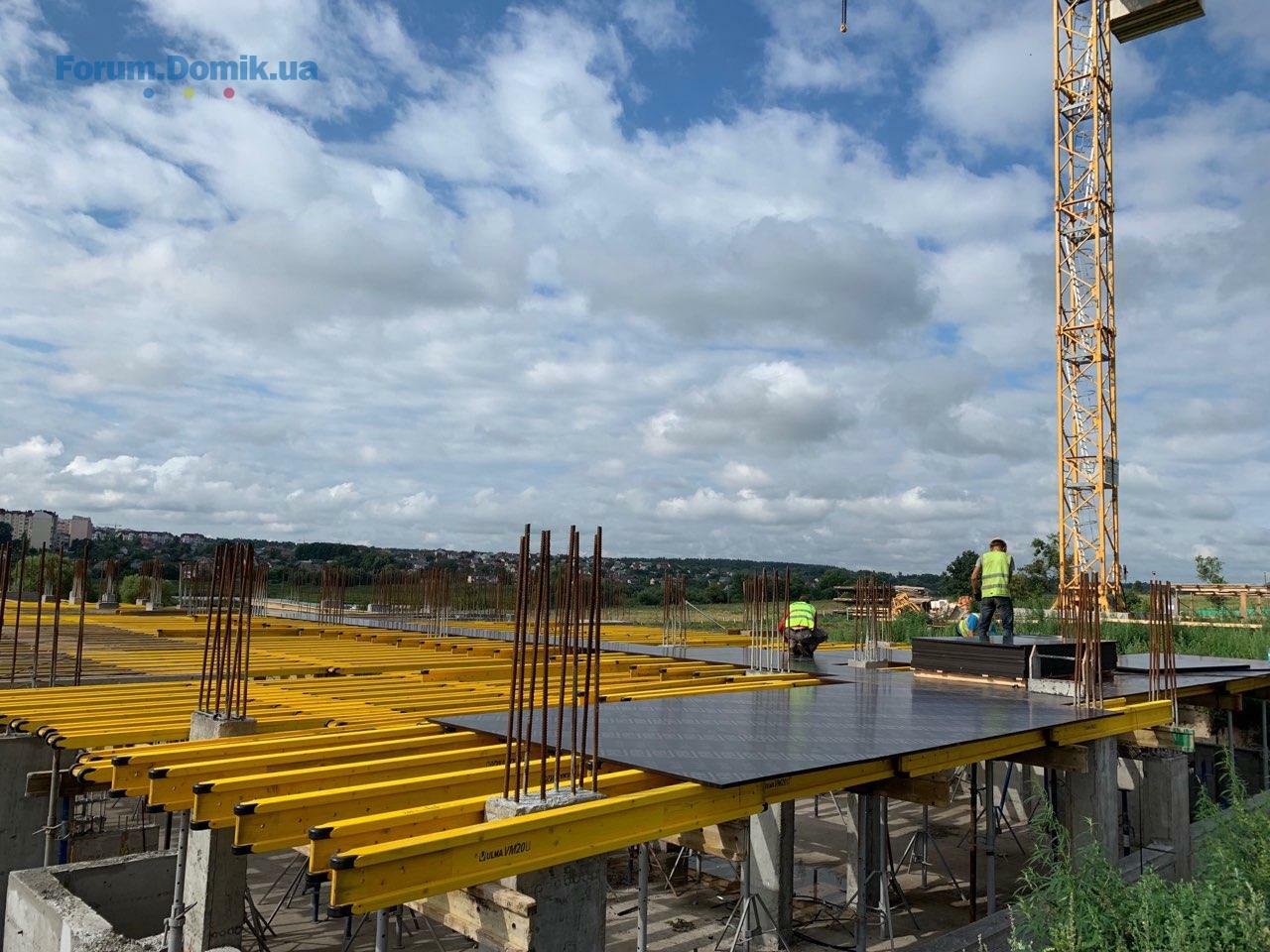

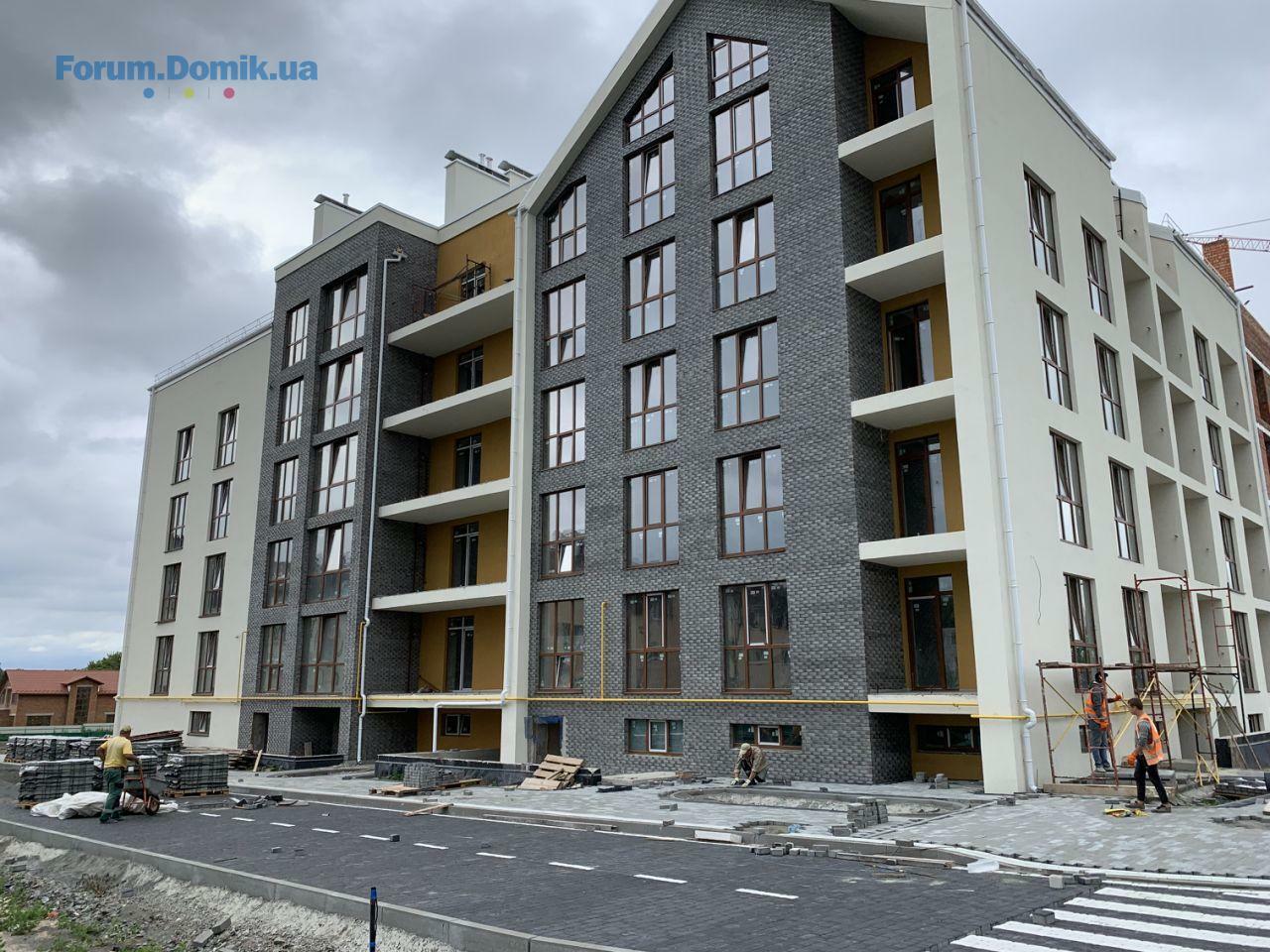

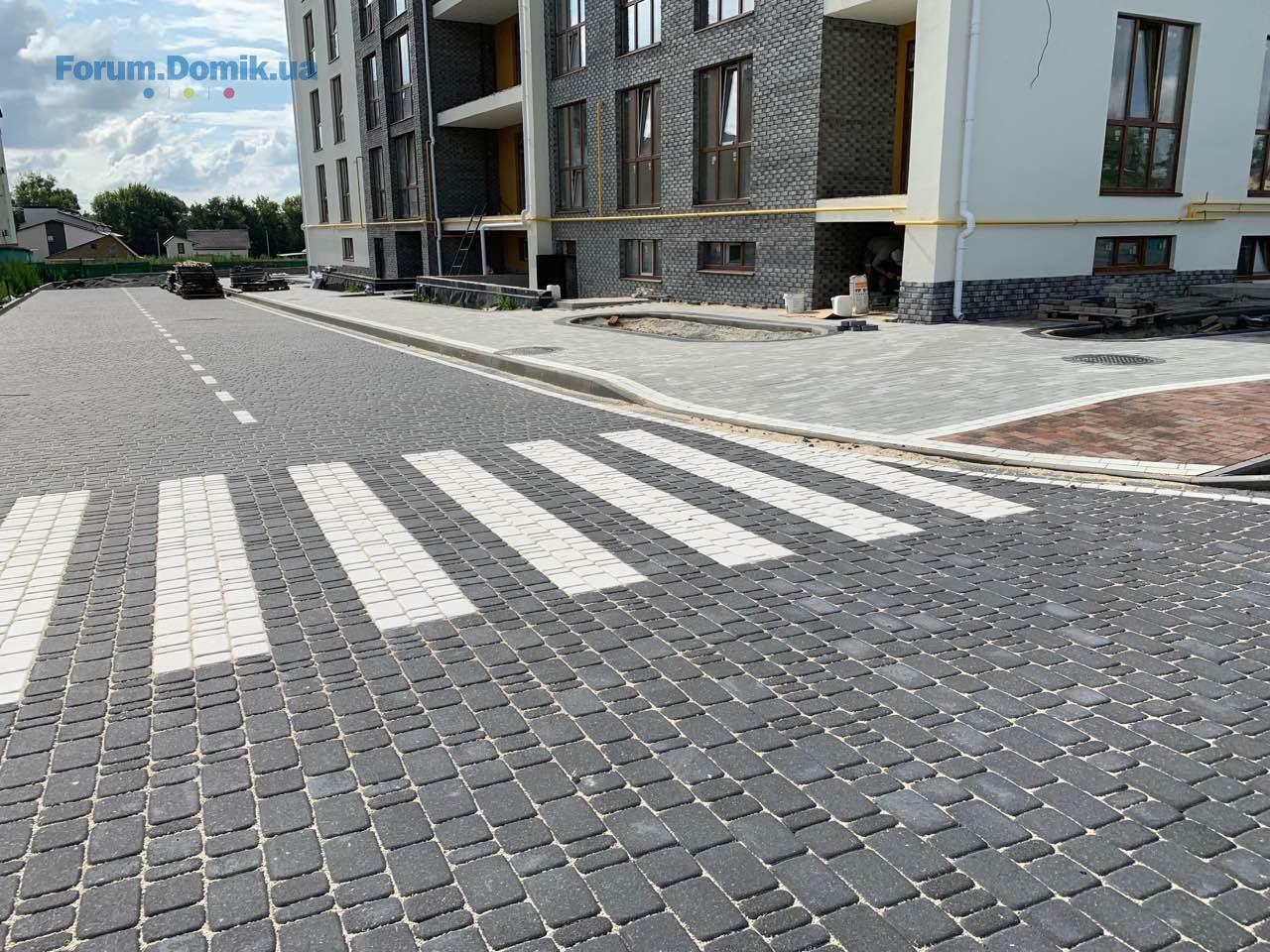

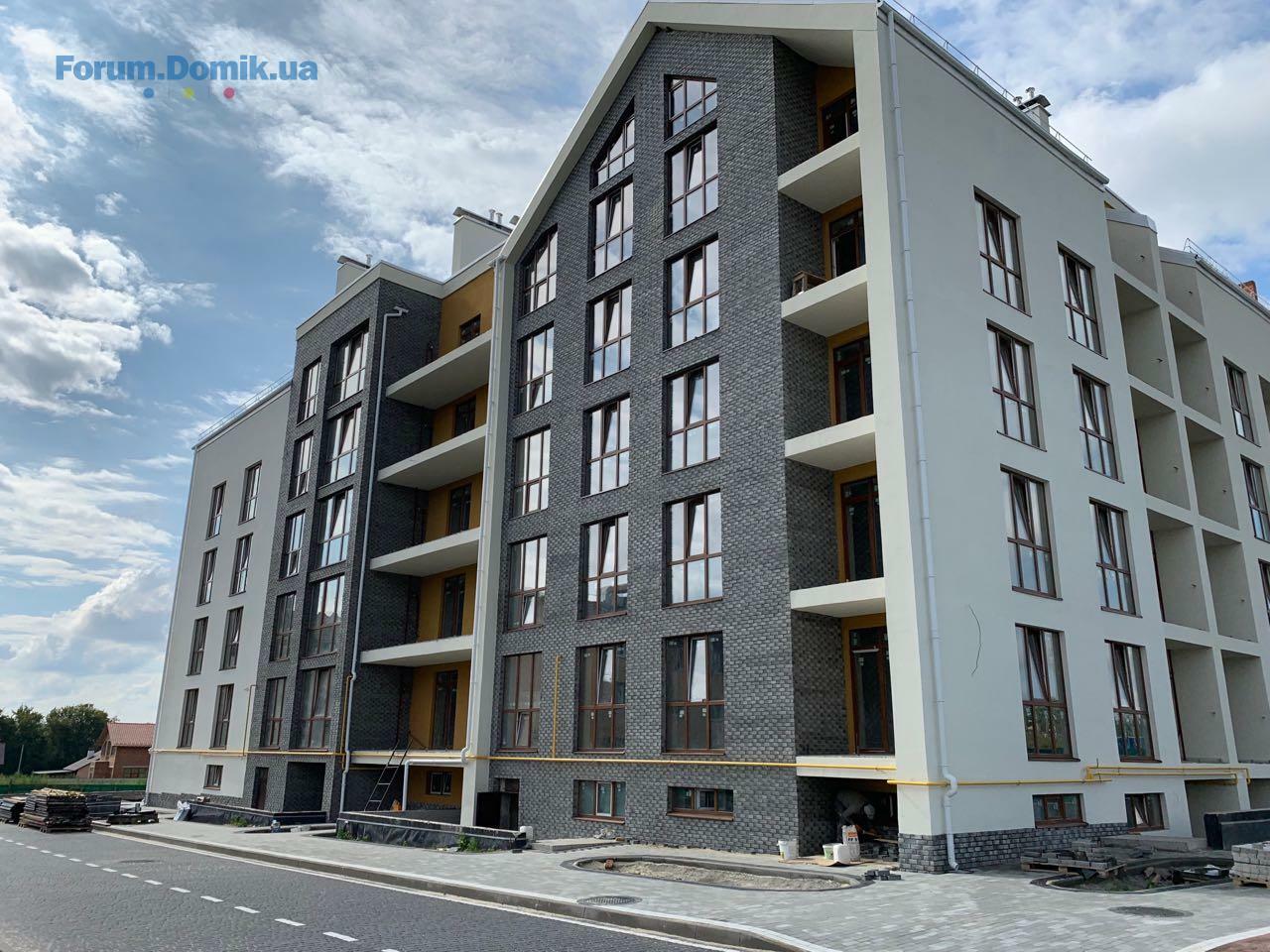

Доброго дня!
Шановні інвестори, до Вашої уваги звіт про хід будівництва:

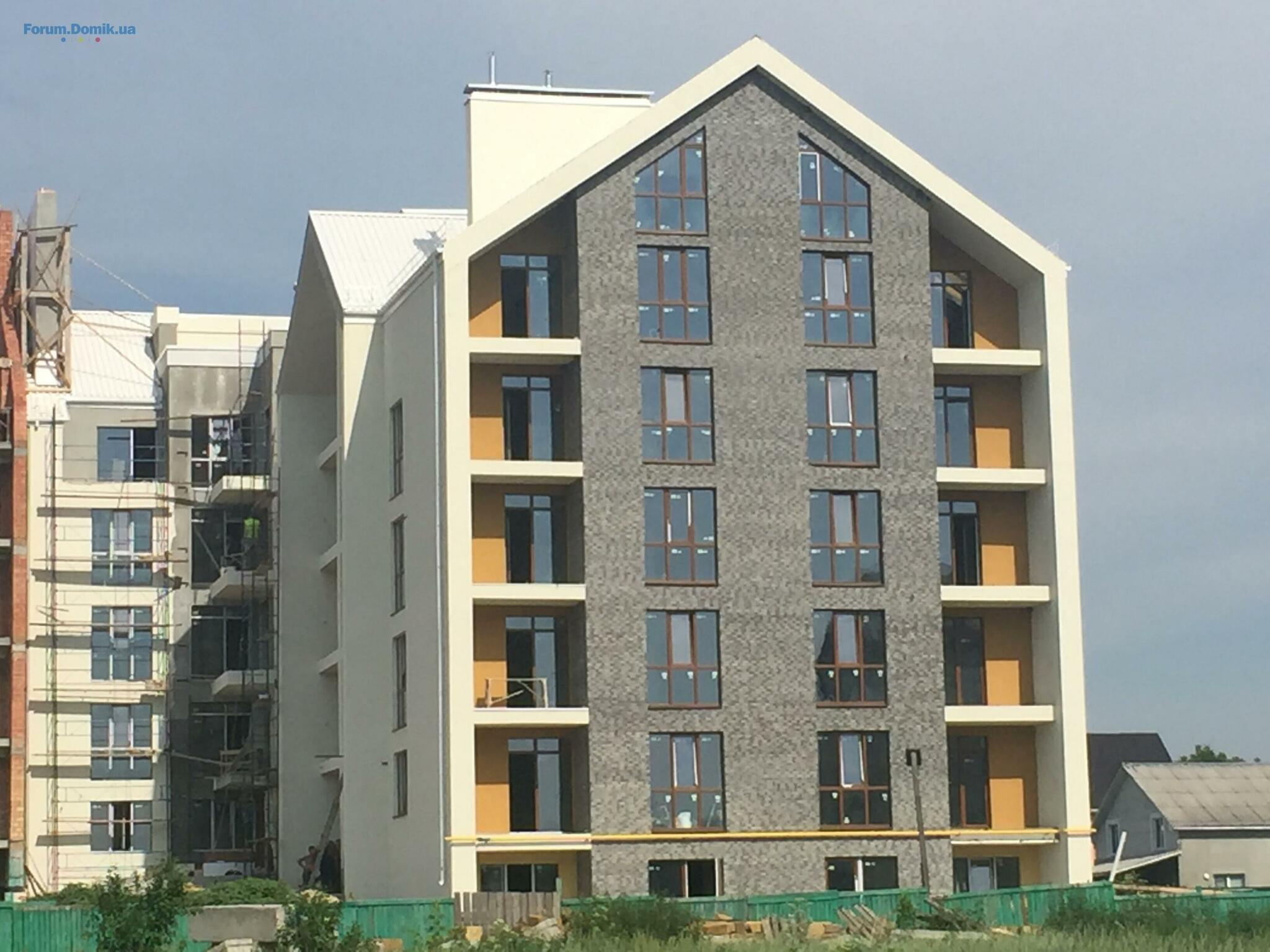

1-2 секції

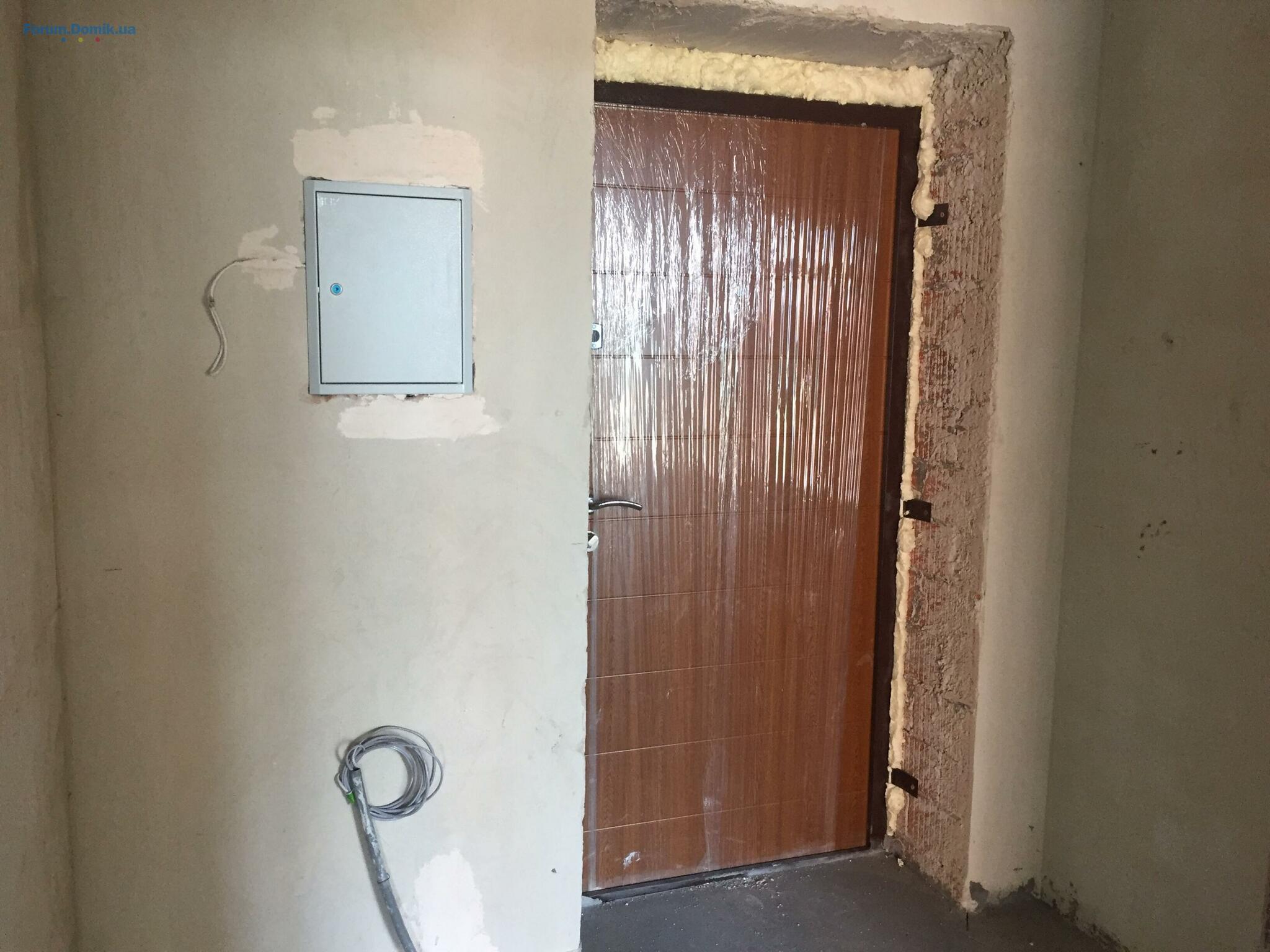

- Виконане заземлення на останній захватці біля вхідних груп в під’їзди;

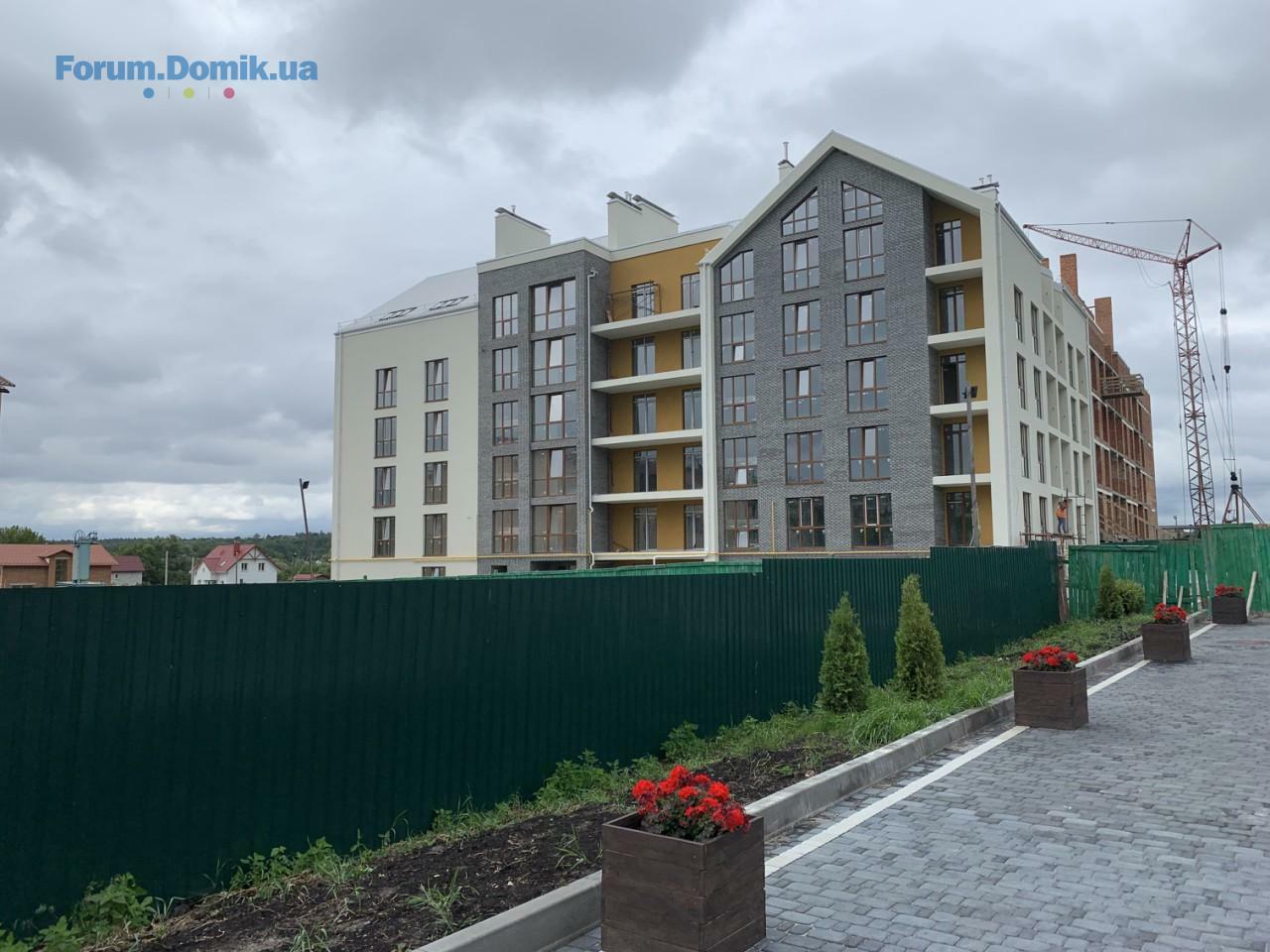

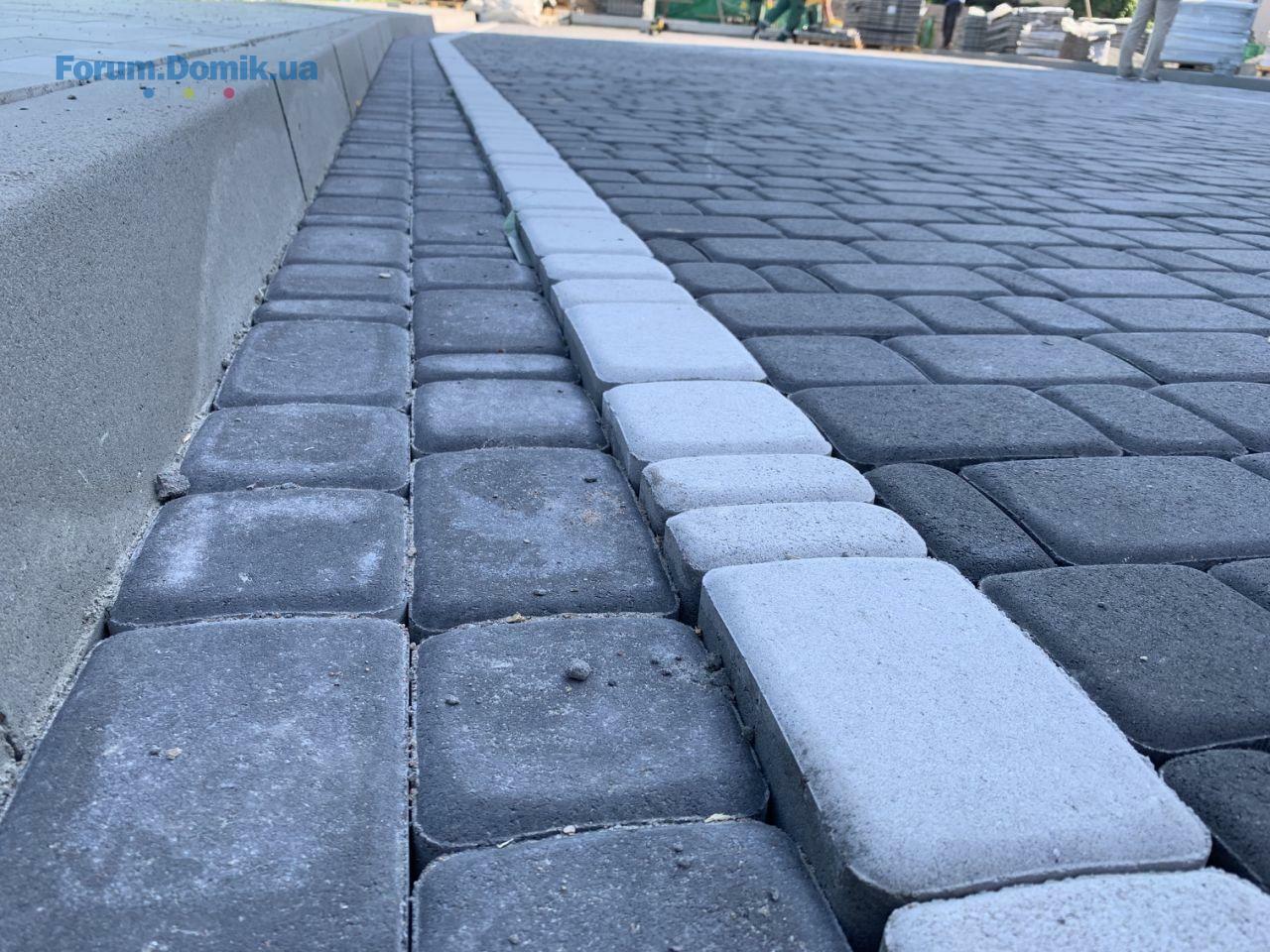

- Приступили до останньої захватки по благоустрою території;

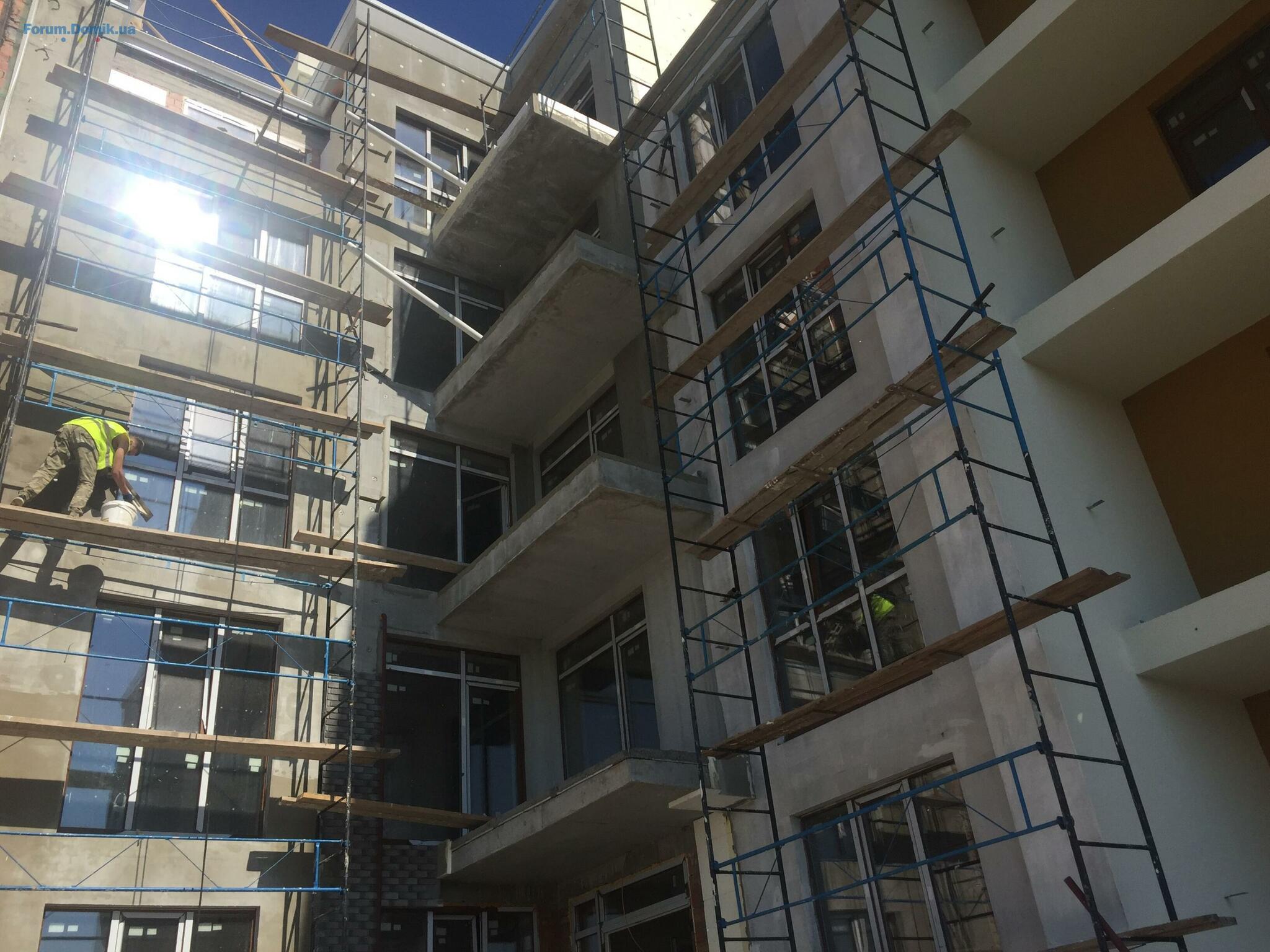

- Виконується оздоблення місць загального користування:
малярні роботи,

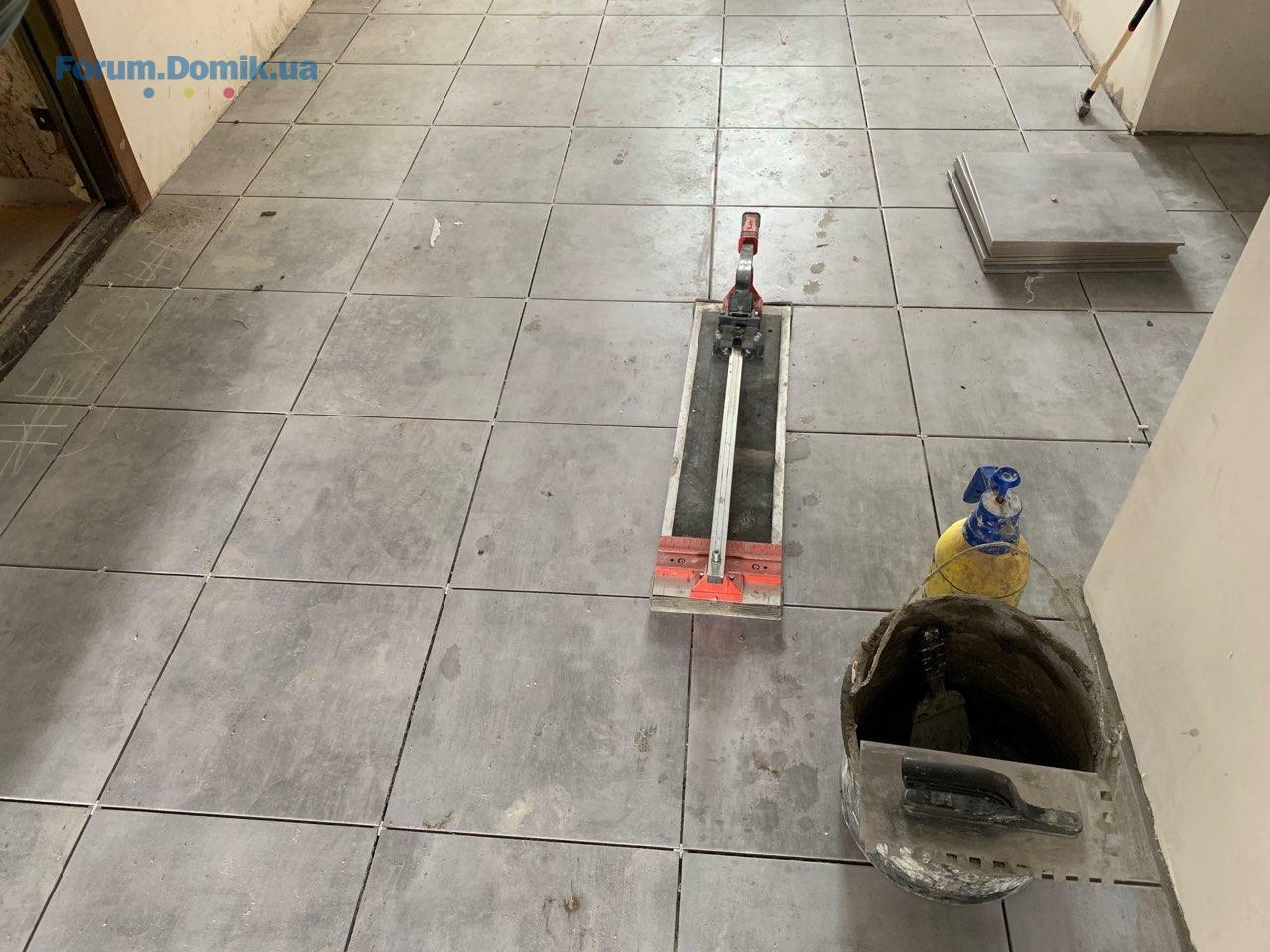

укладання плитки;

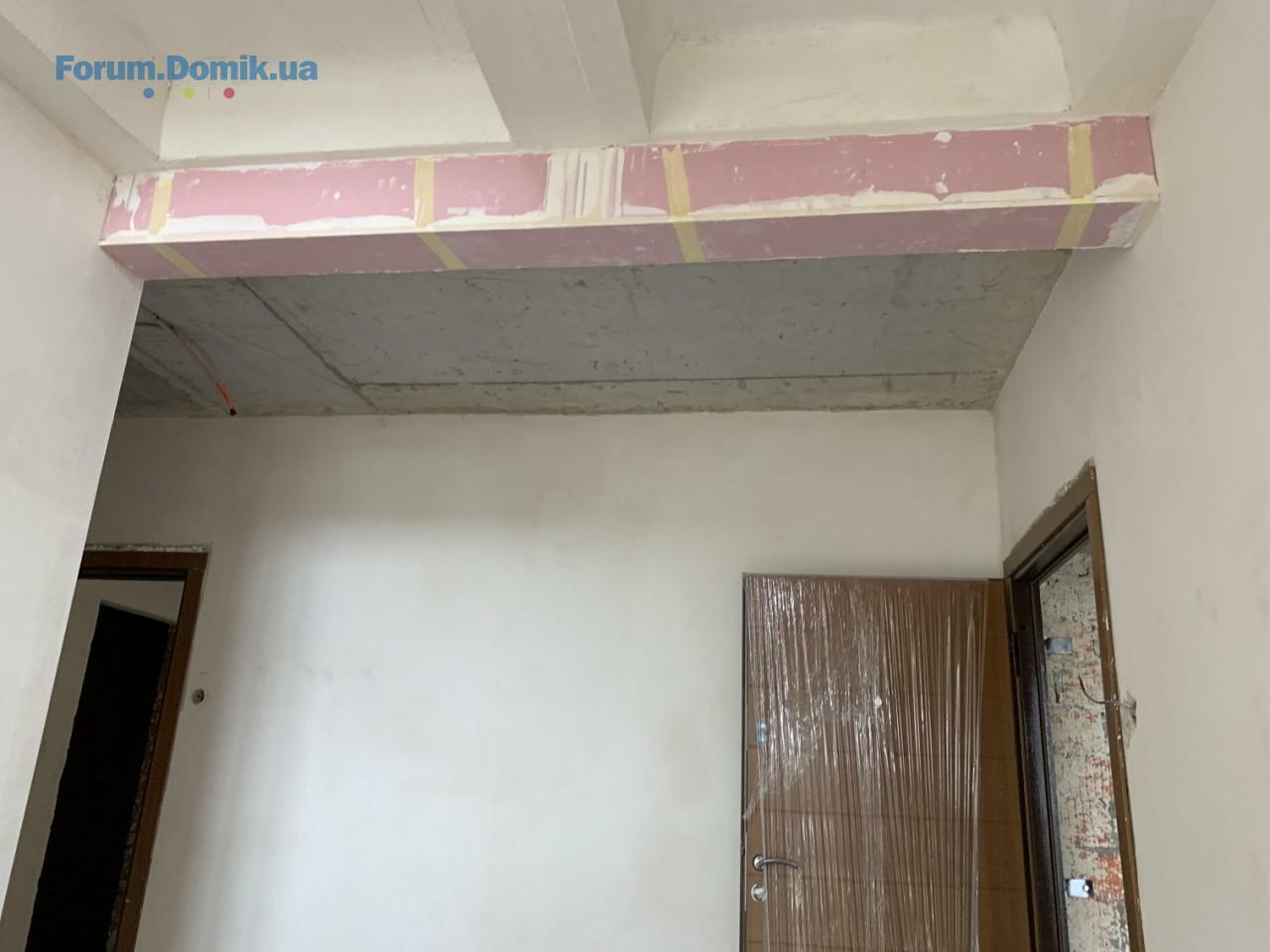

декоративна штукатурка.

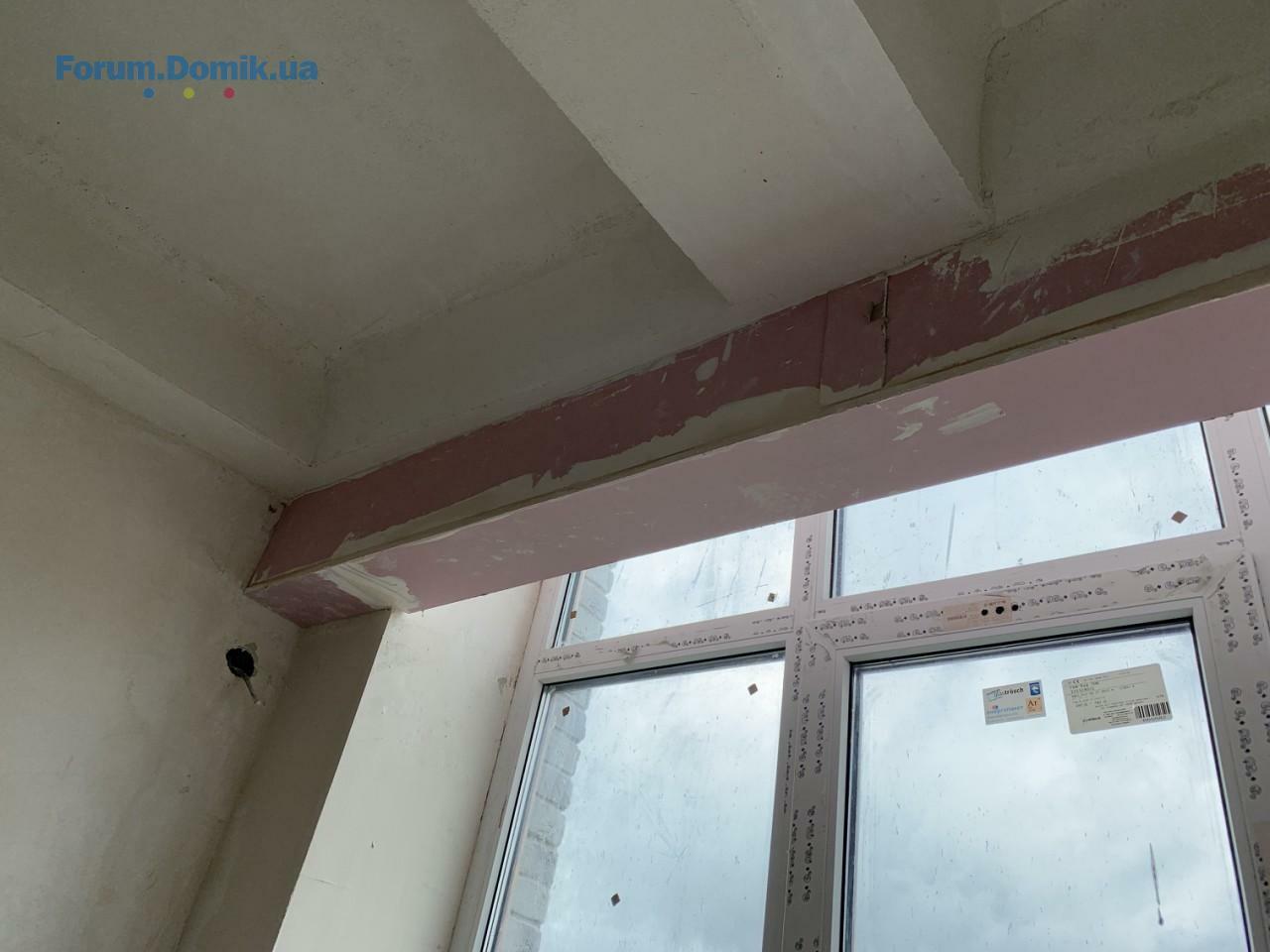

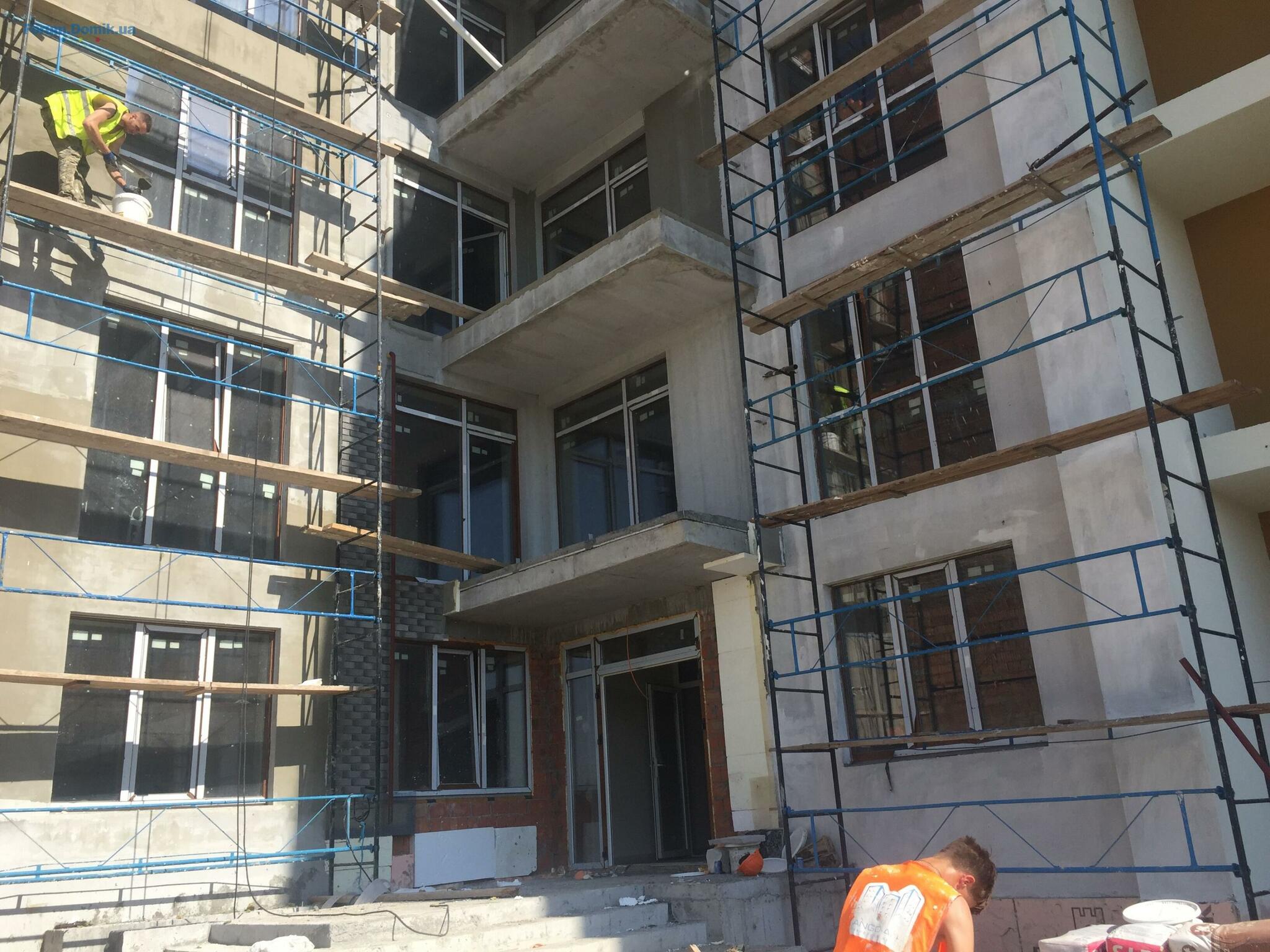

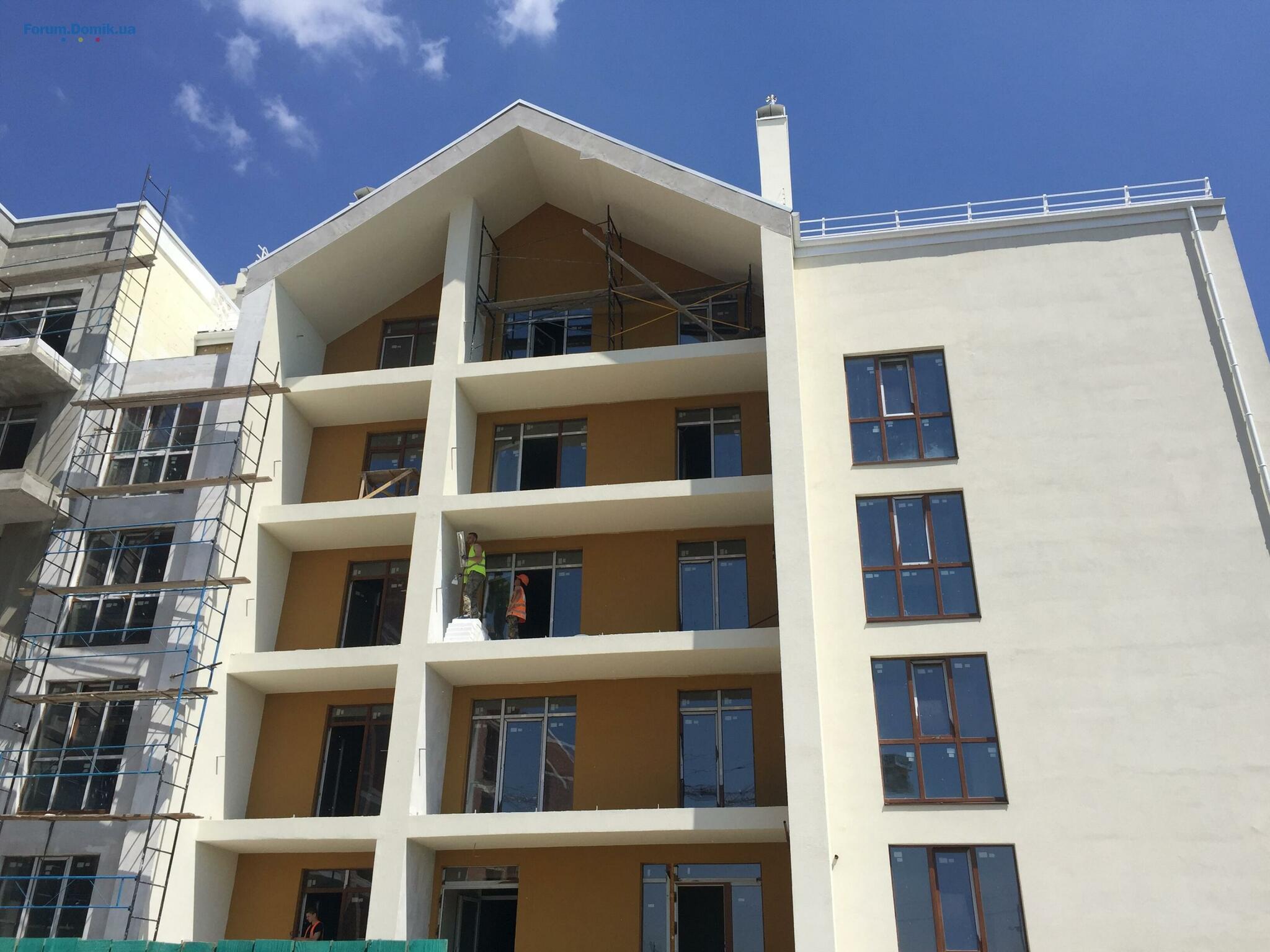

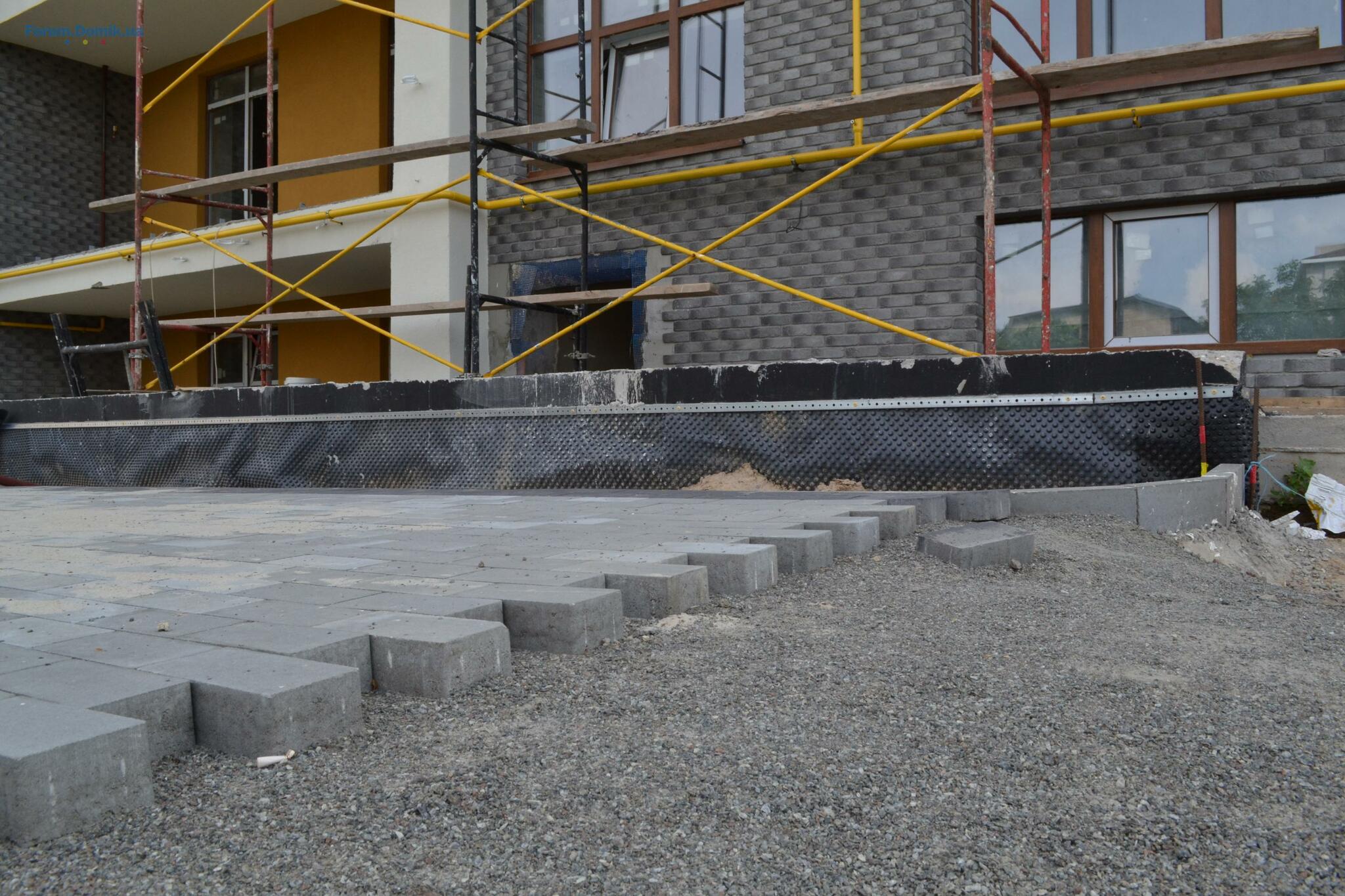

- Оздоблення цоколю будинку;

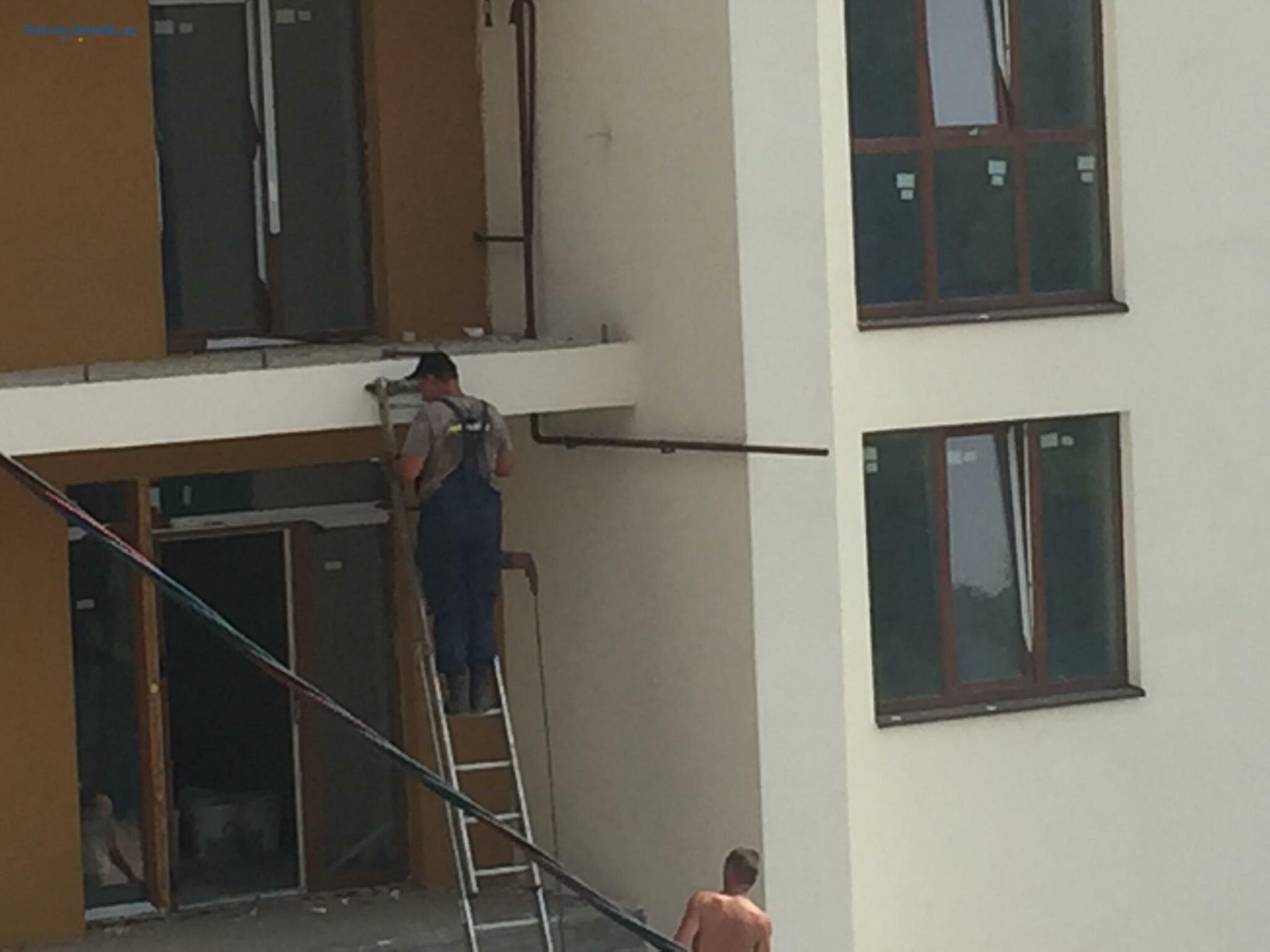

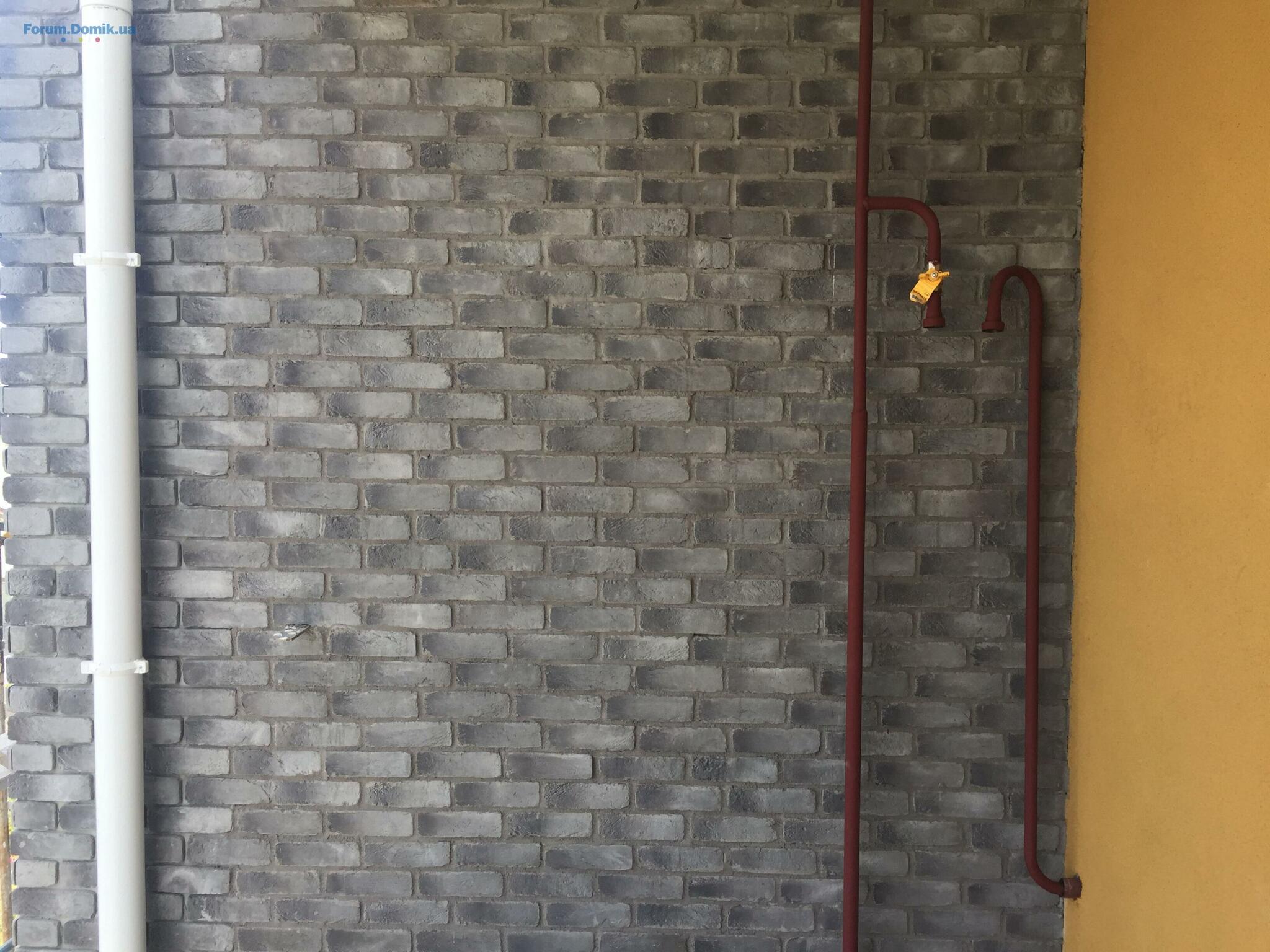

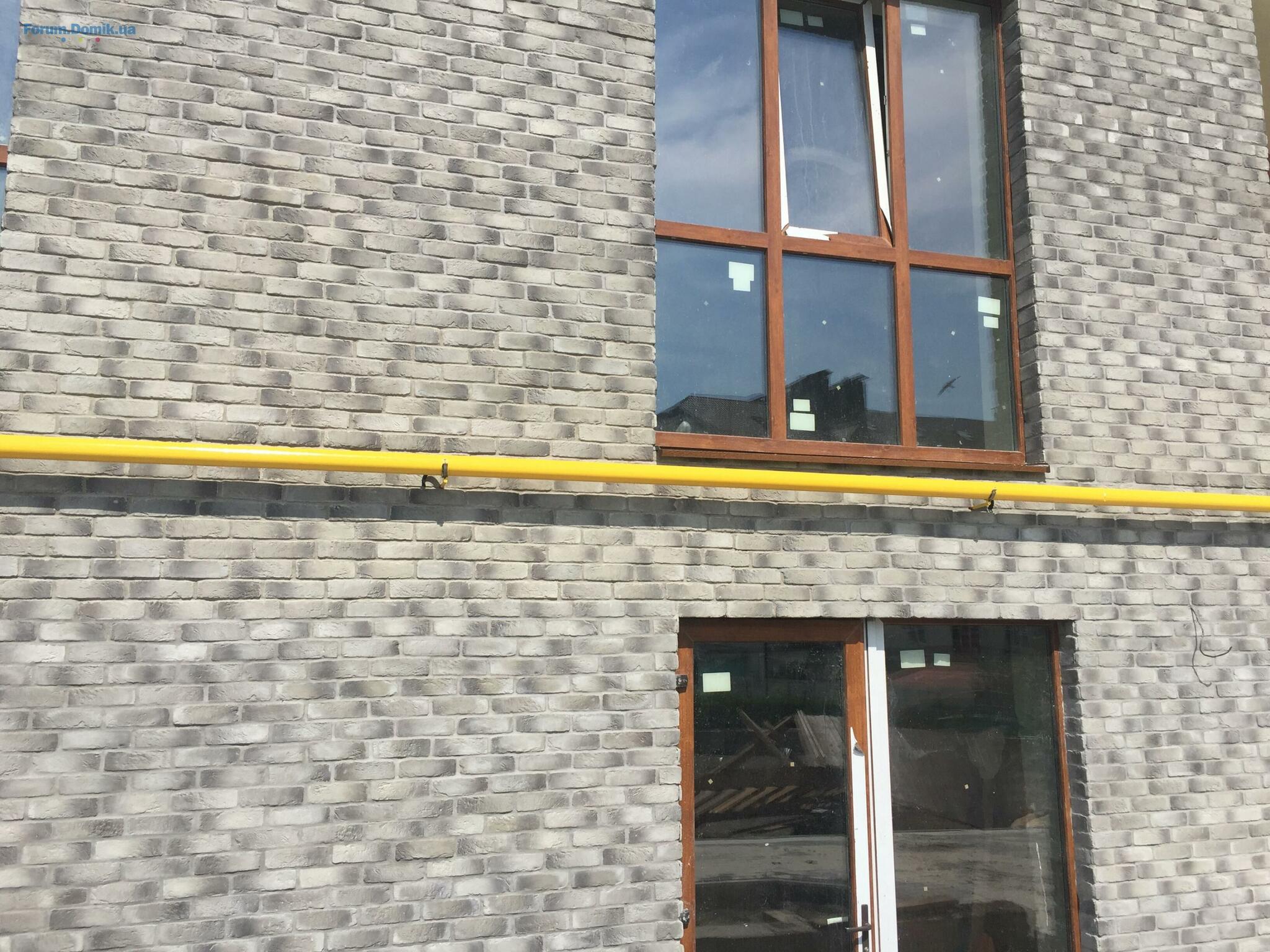

- Змонтовано відливи під вікнами;

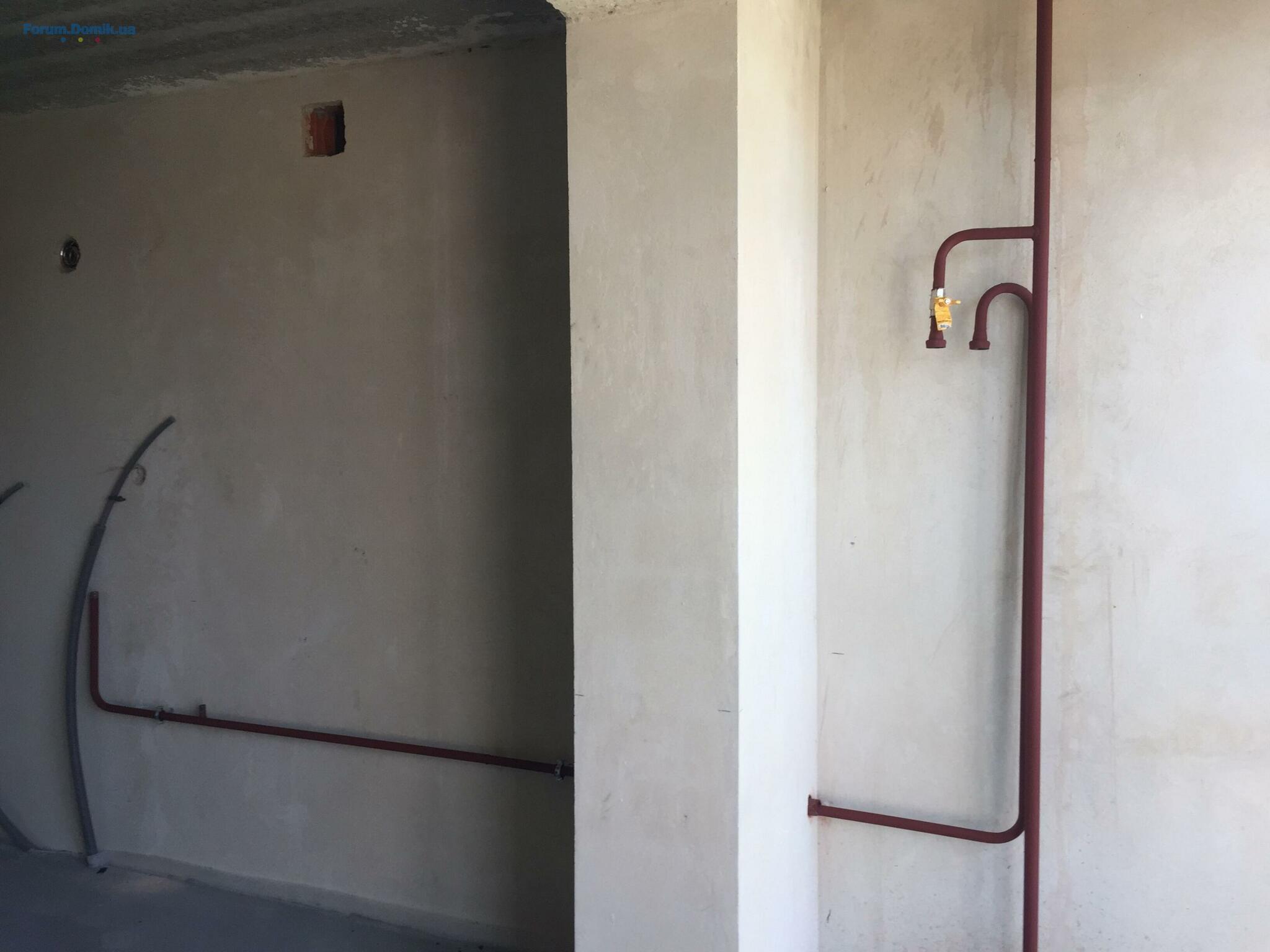

- Монтаж підставок під пожежні гідранти зовнішнього пожежогасіння;

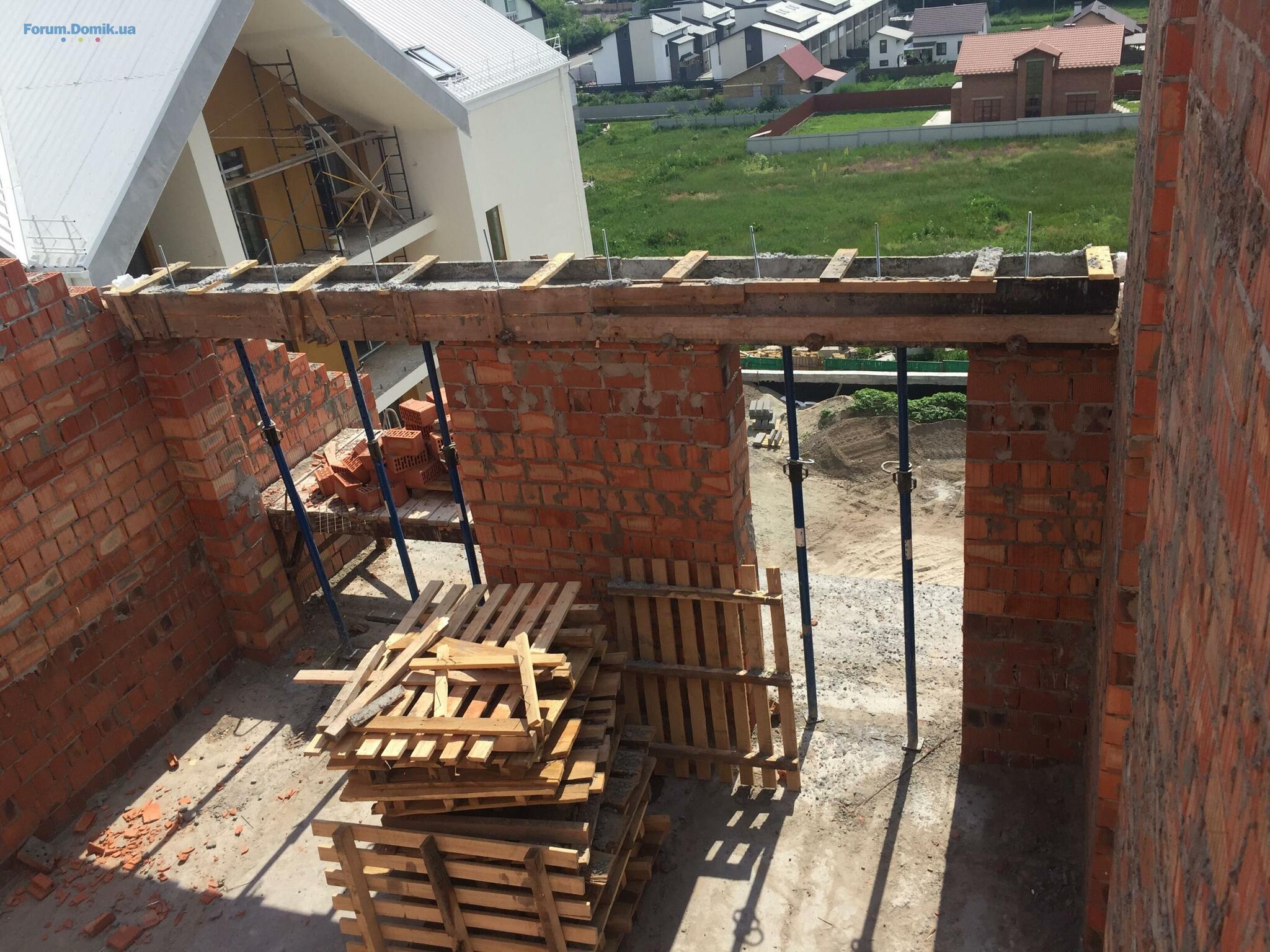

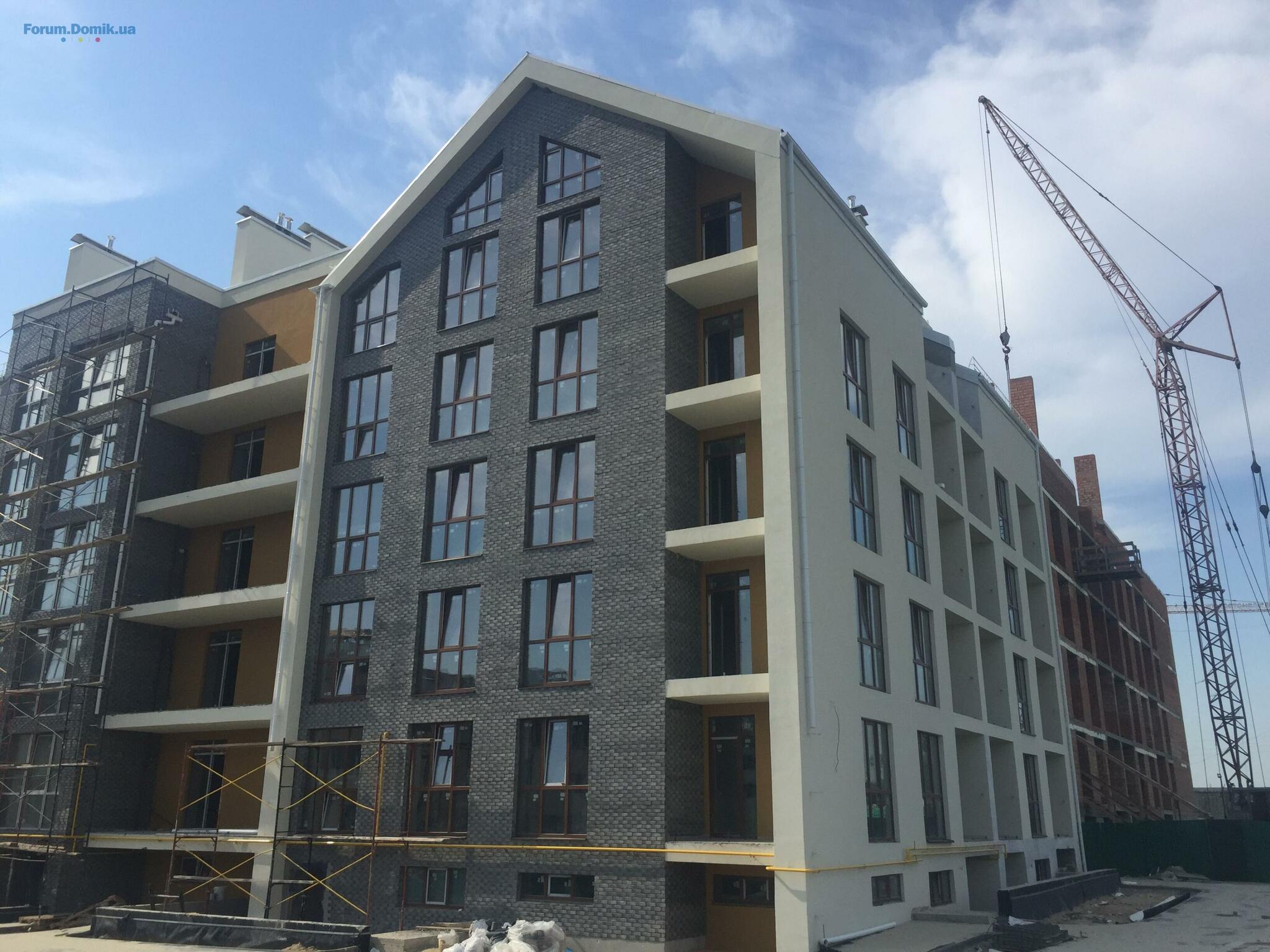

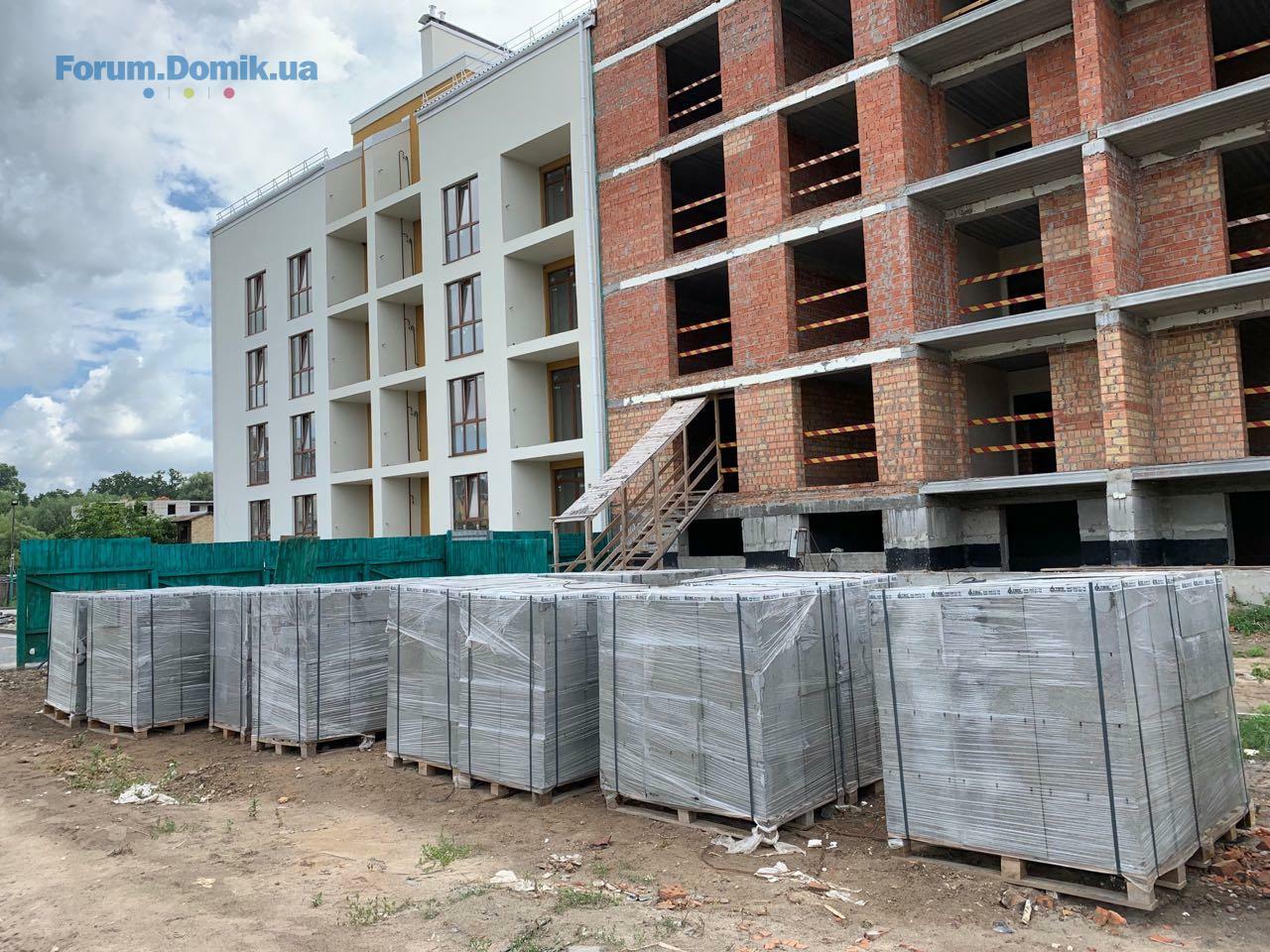

- Завершується виробництво партії огороджень лоджій та терас - монтаж наступного тижня.
Шановні інвестори, до Вашої уваги звіт про хід будівництва:
1-2 секції
- Виконане заземлення на останній захватці біля вхідних груп в під’їзди;
- Приступили до останньої захватки по благоустрою території;
- Виконується оздоблення місць загального користування:
малярні роботи,
укладання плитки;
декоративна штукатурка.
- Оздоблення цоколю будинку;
- Змонтовано відливи під вікнами;
- Монтаж підставок під пожежні гідранти зовнішнього пожежогасіння;
- Завершується виробництво партії огороджень лоджій та терас - монтаж наступного тижня.
Отдел продаж ЖК "Гостомель Residence"
Оп
Користувач
57
31 липня 2017
01 серп 2019 06:19

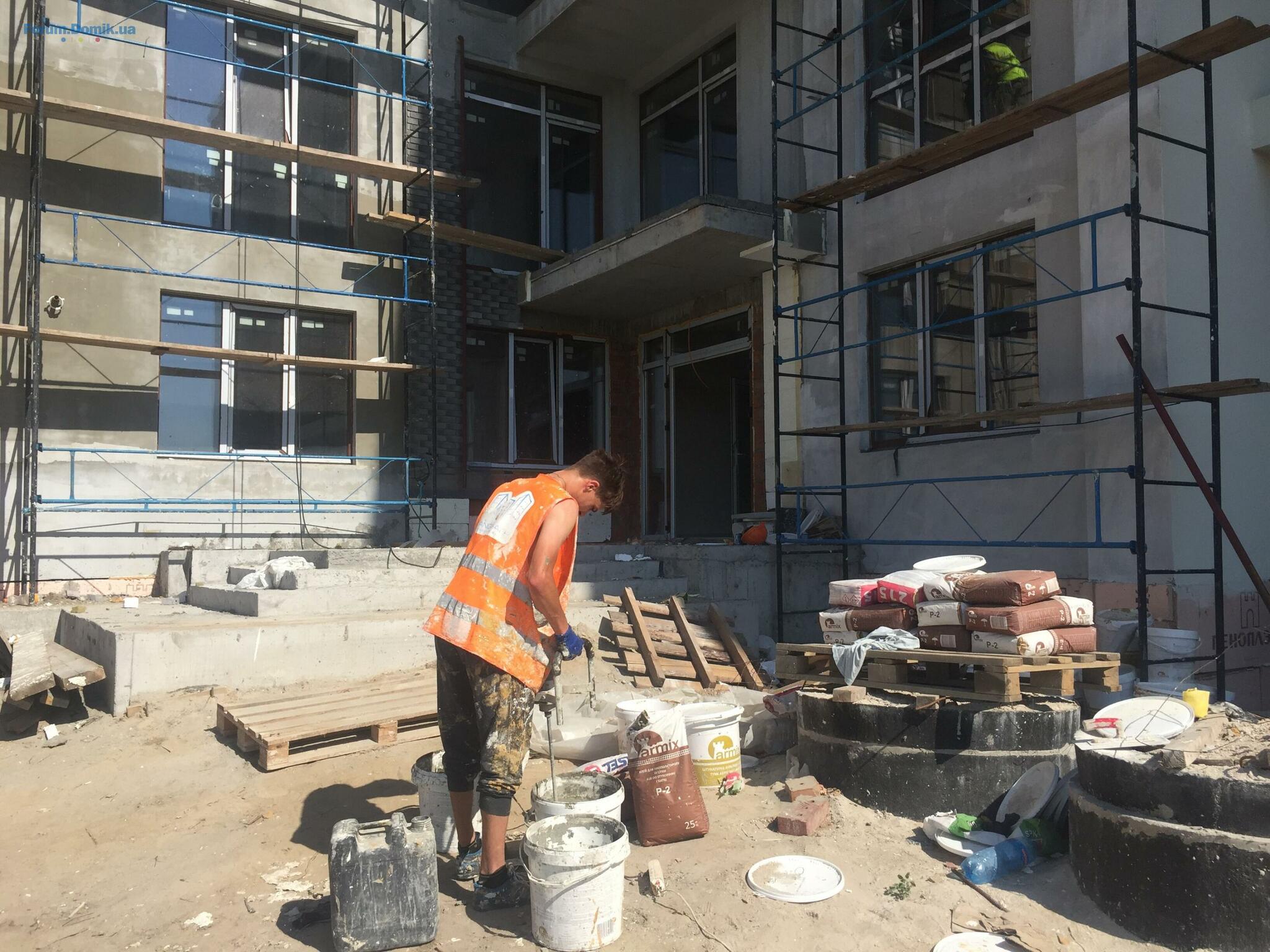

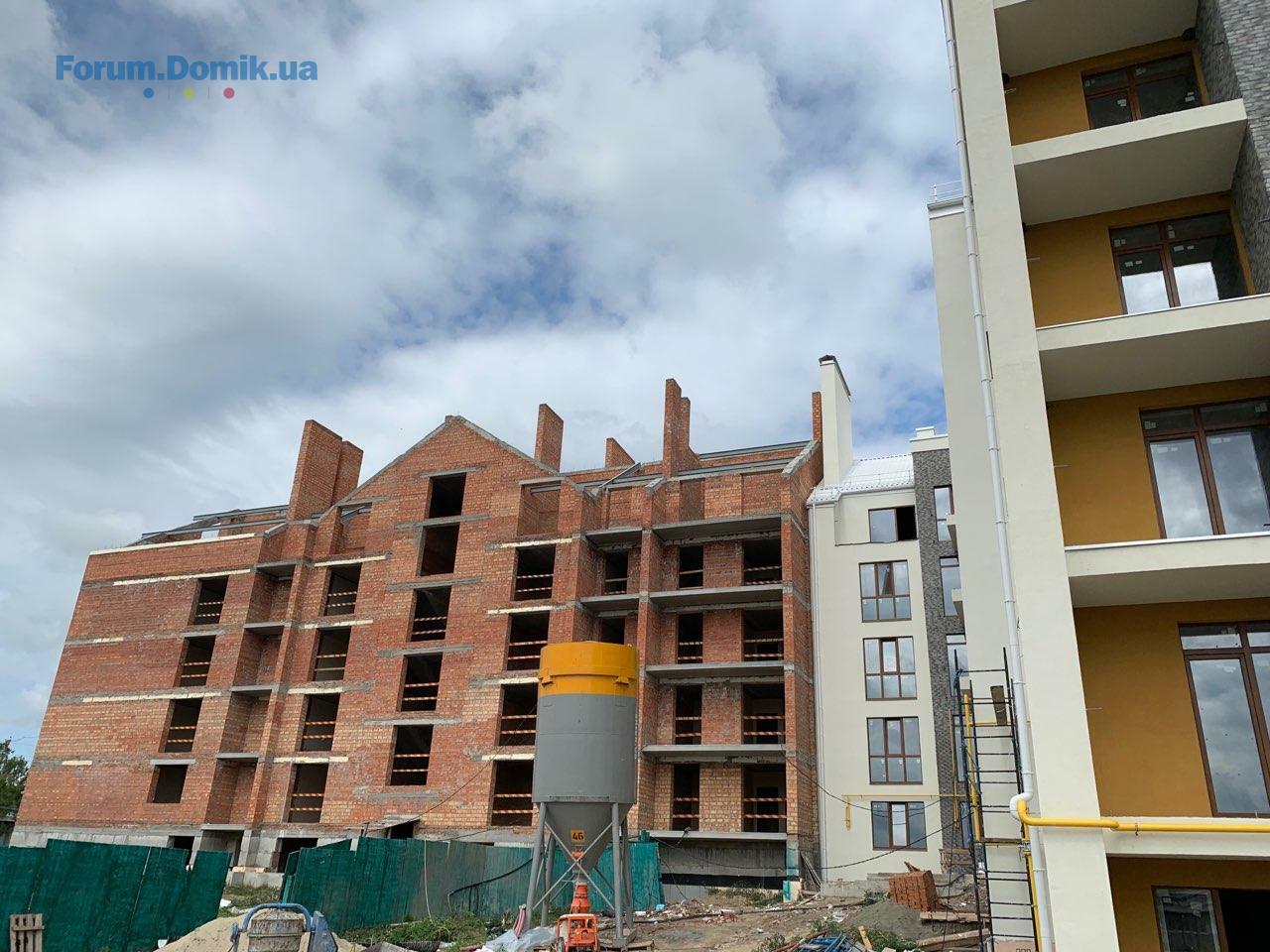

1 Будинок 3 секція

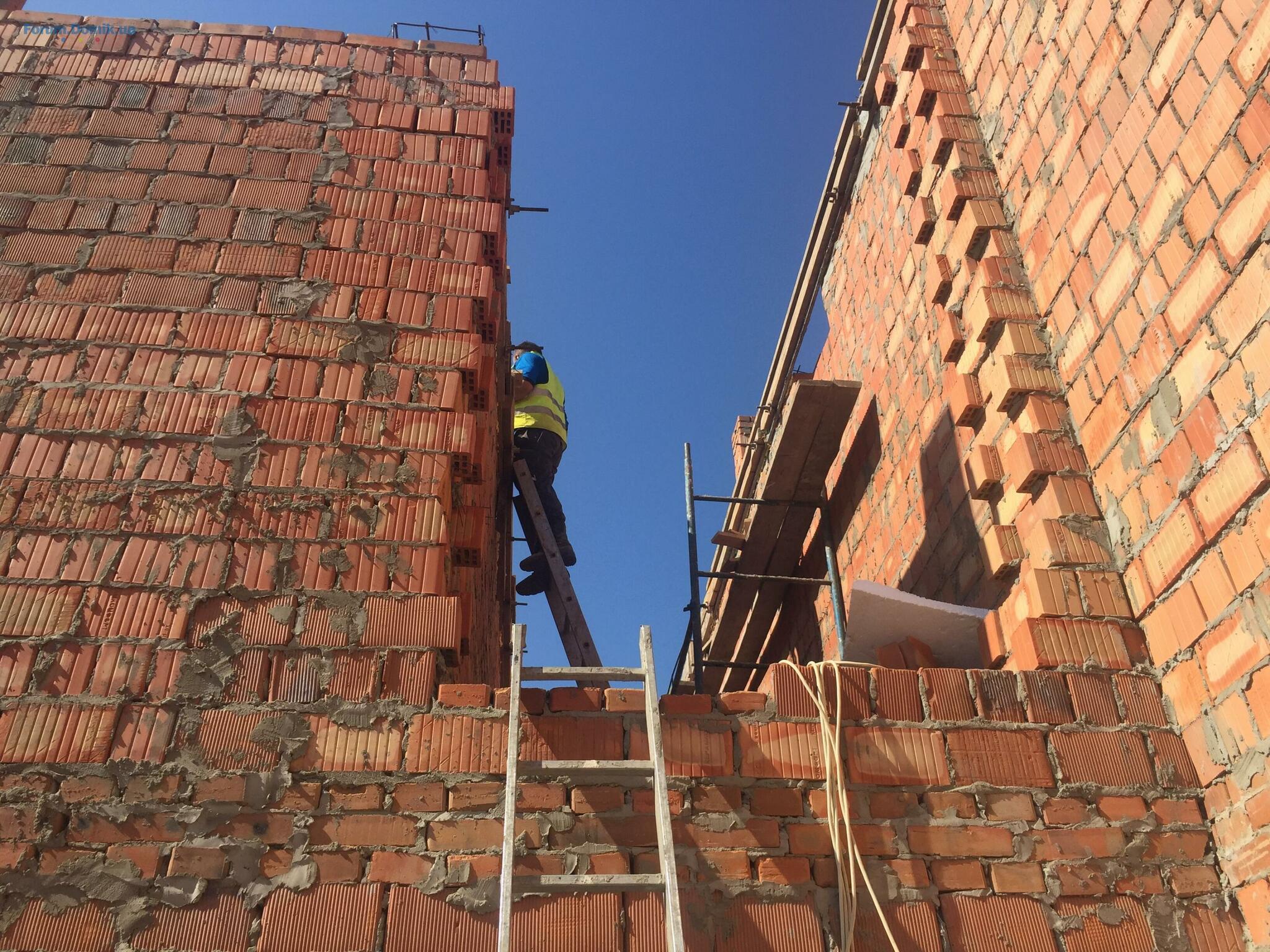

Повністю завершені всі загальнобудівельні роботи в тому числі міжкімнатні перегородки та перегородки санвузлів;

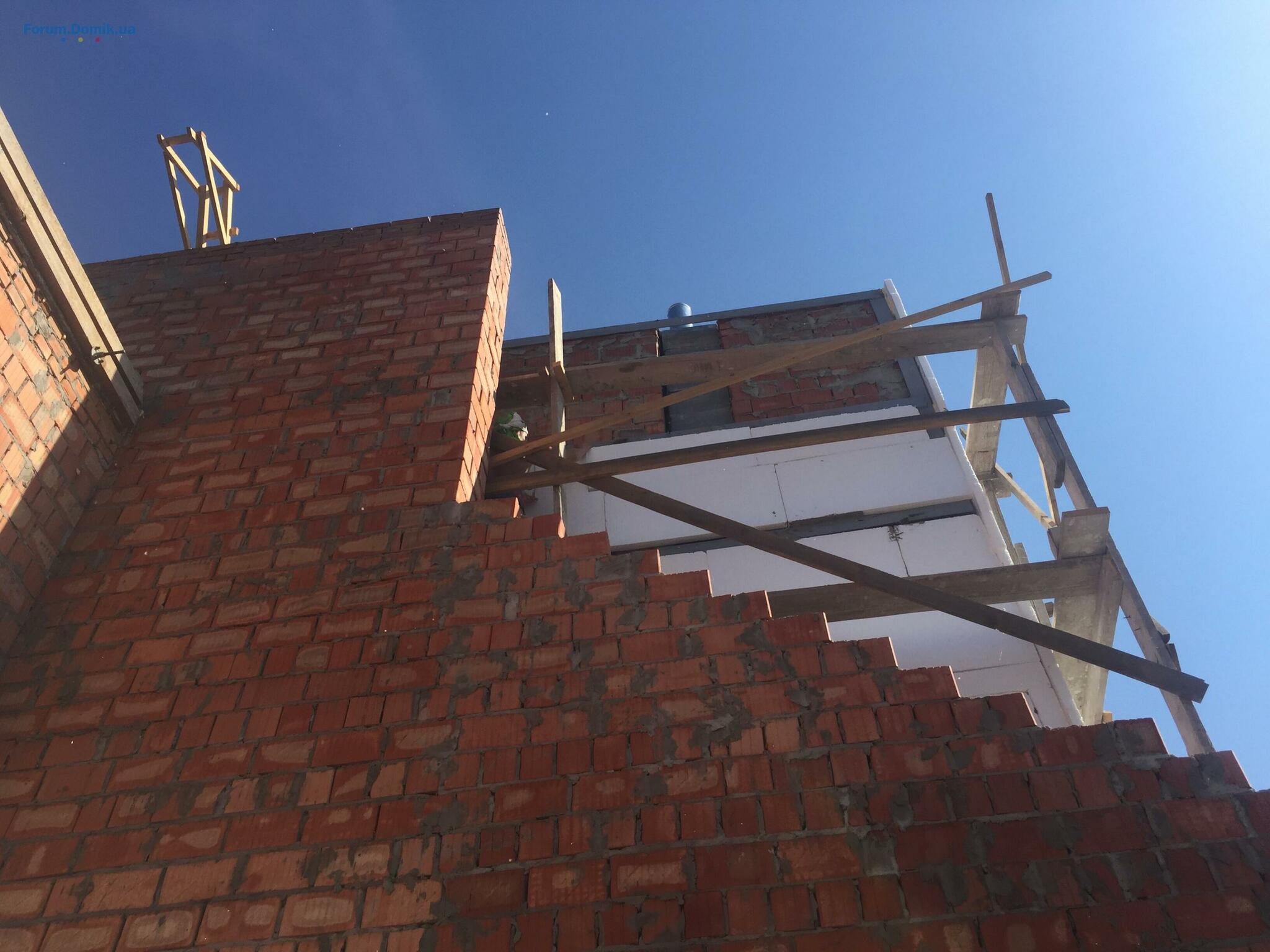

Виготовлено першу партію дерев’яних балок покрівлі, виконується обробка антисептиком;
Монтаж колективних димоходів від газових котлів.
Повністю завершені всі загальнобудівельні роботи в тому числі міжкімнатні перегородки та перегородки санвузлів;
Виготовлено першу партію дерев’яних балок покрівлі, виконується обробка антисептиком;
Монтаж колективних димоходів від газових котлів.
Отдел продаж ЖК "Гостомель Residence"
Оп
Користувач
57
31 липня 2017
01 серп 2019 06:22
2 Будинок

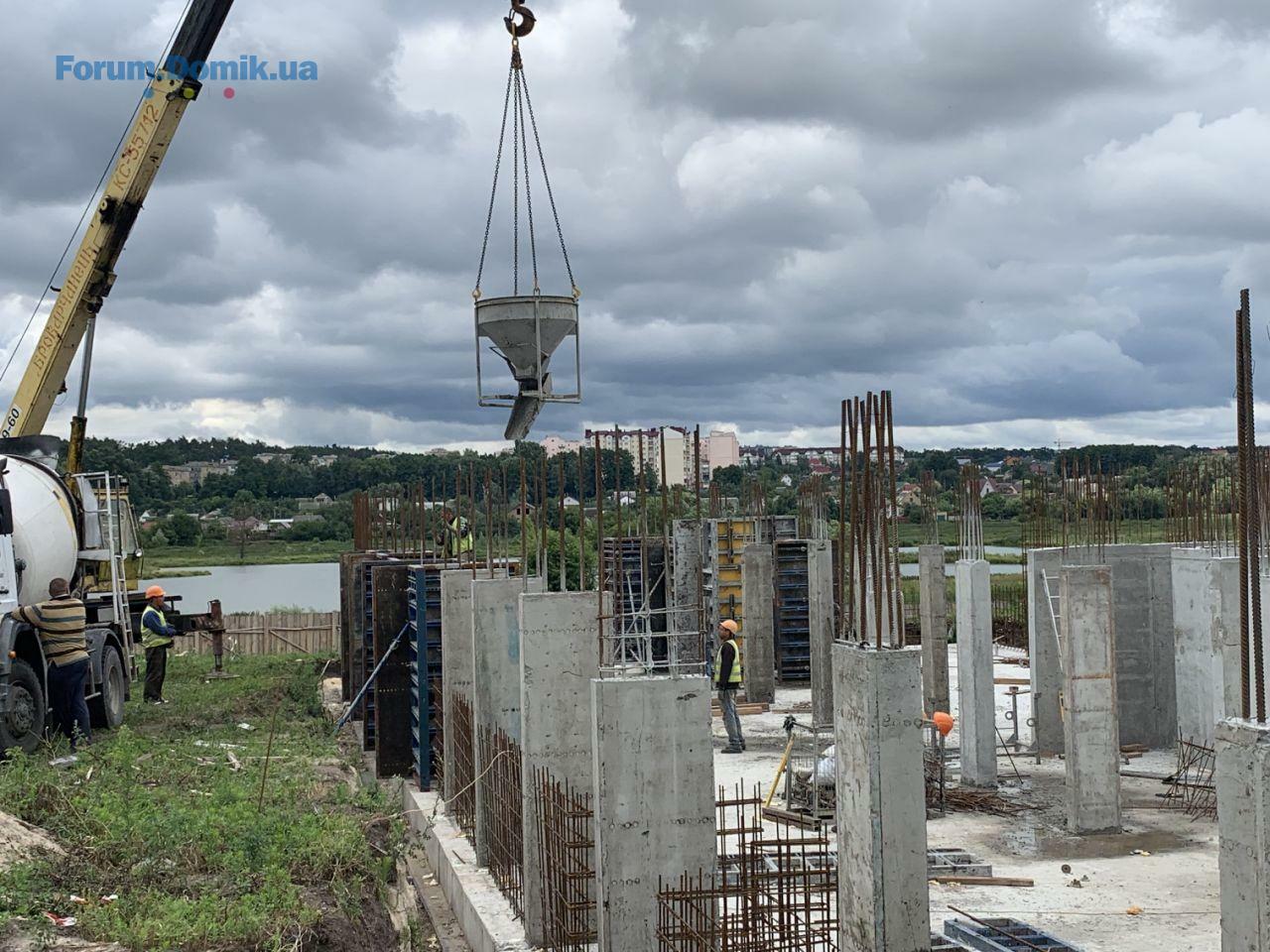

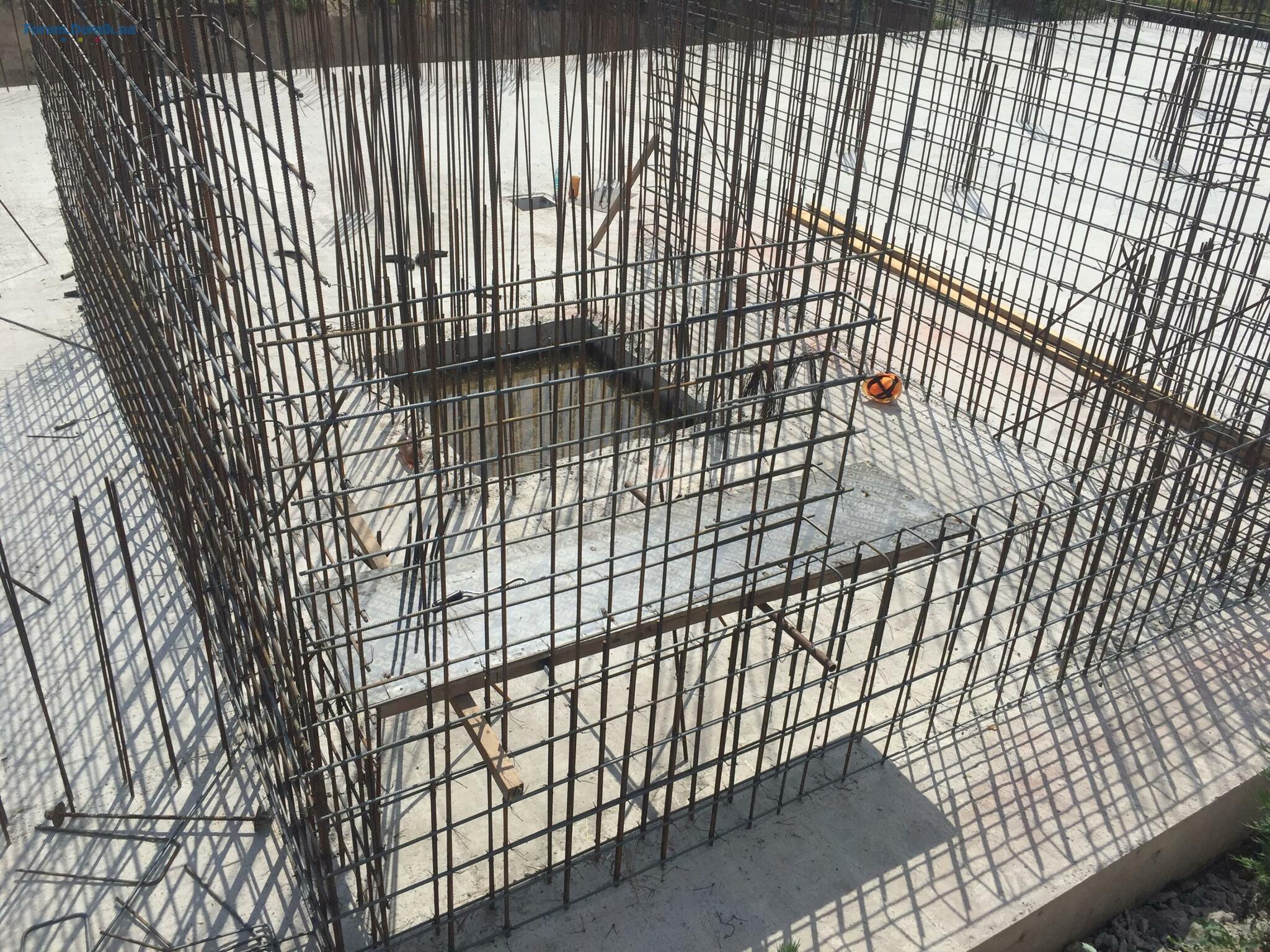

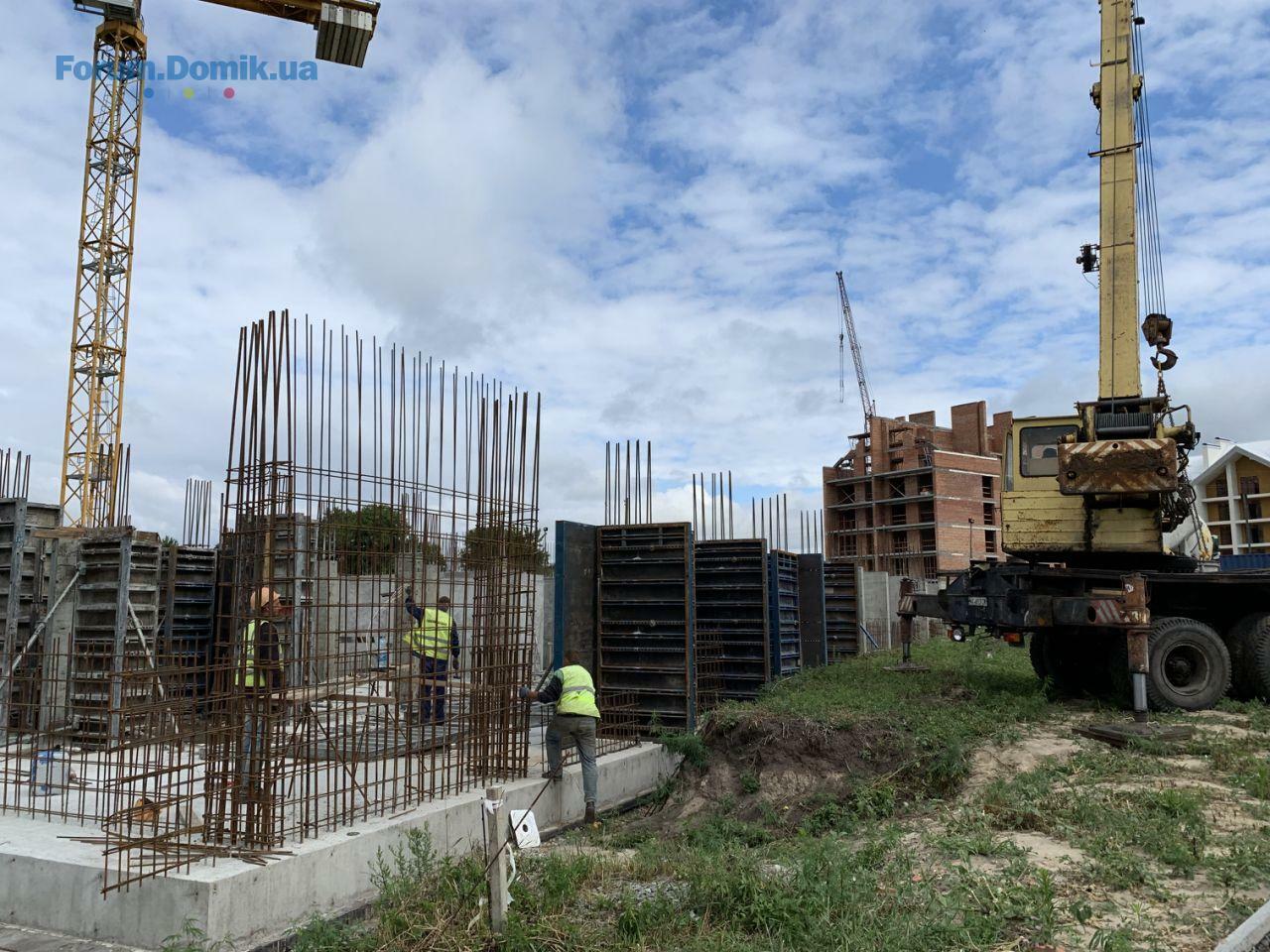

- Завершено бетонування стінових конструкцій цокольного поверху;
- Монтаж блоків вентиляційних шахт;

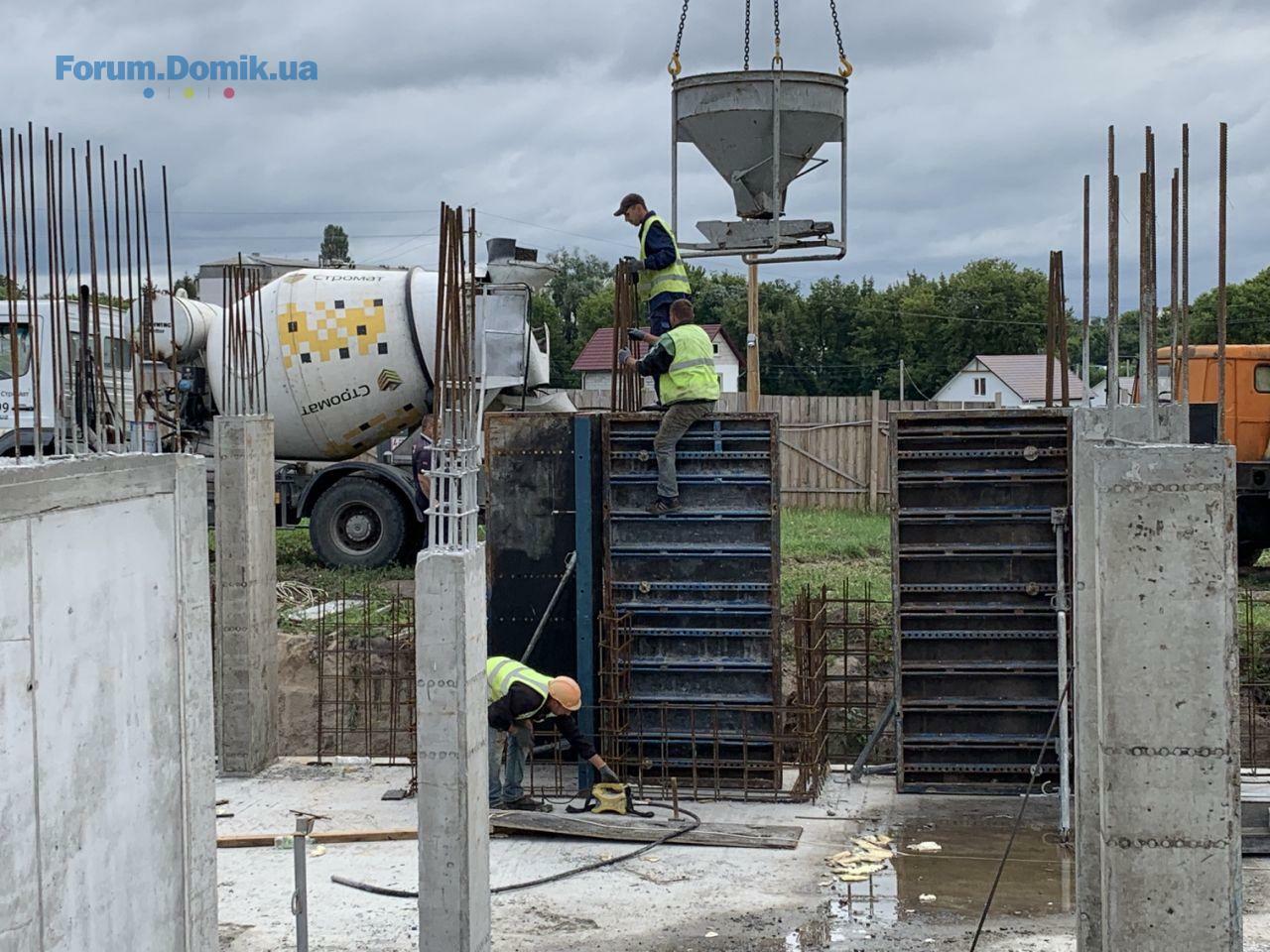

- Монтаж опалубки плити;

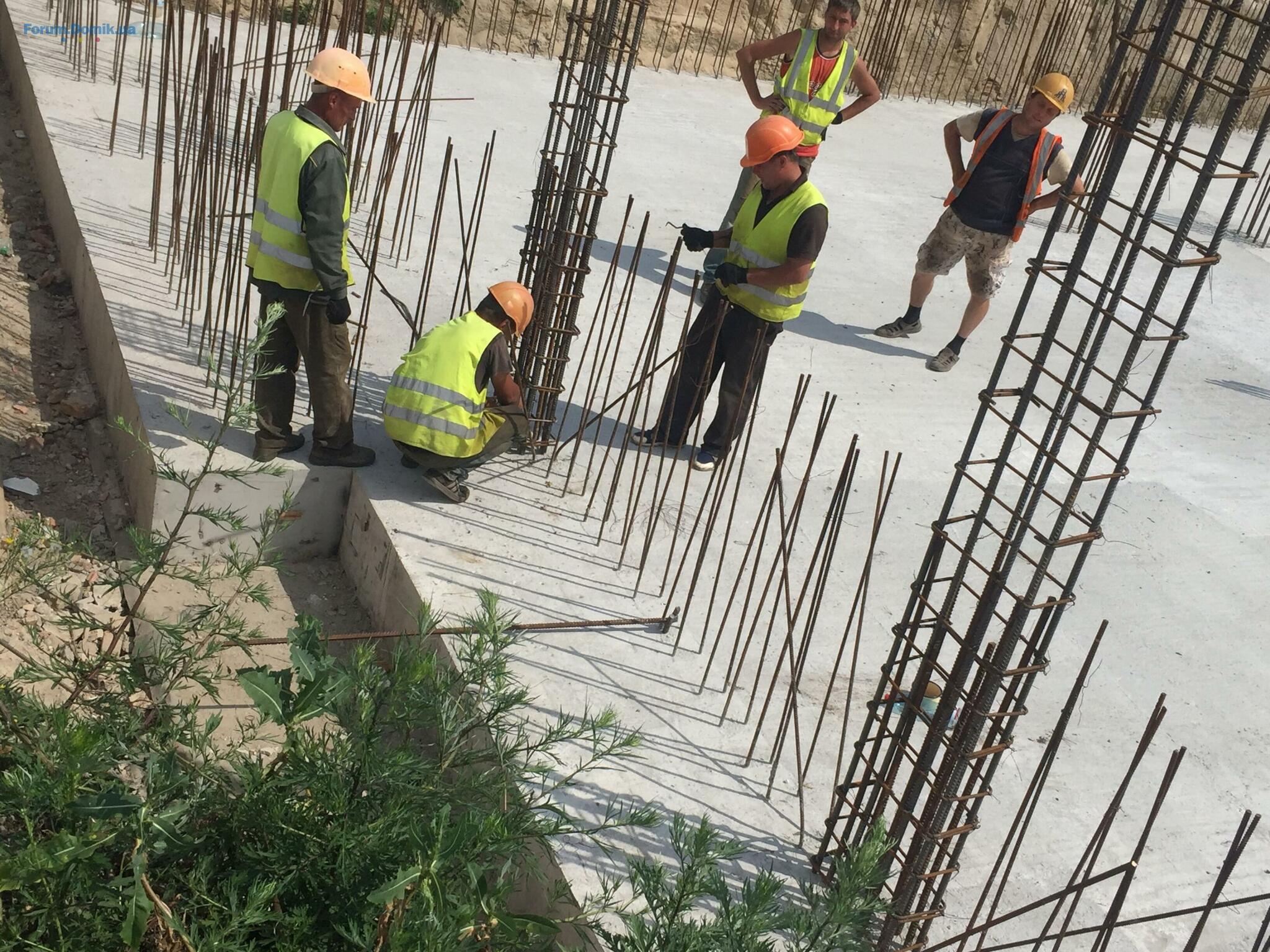

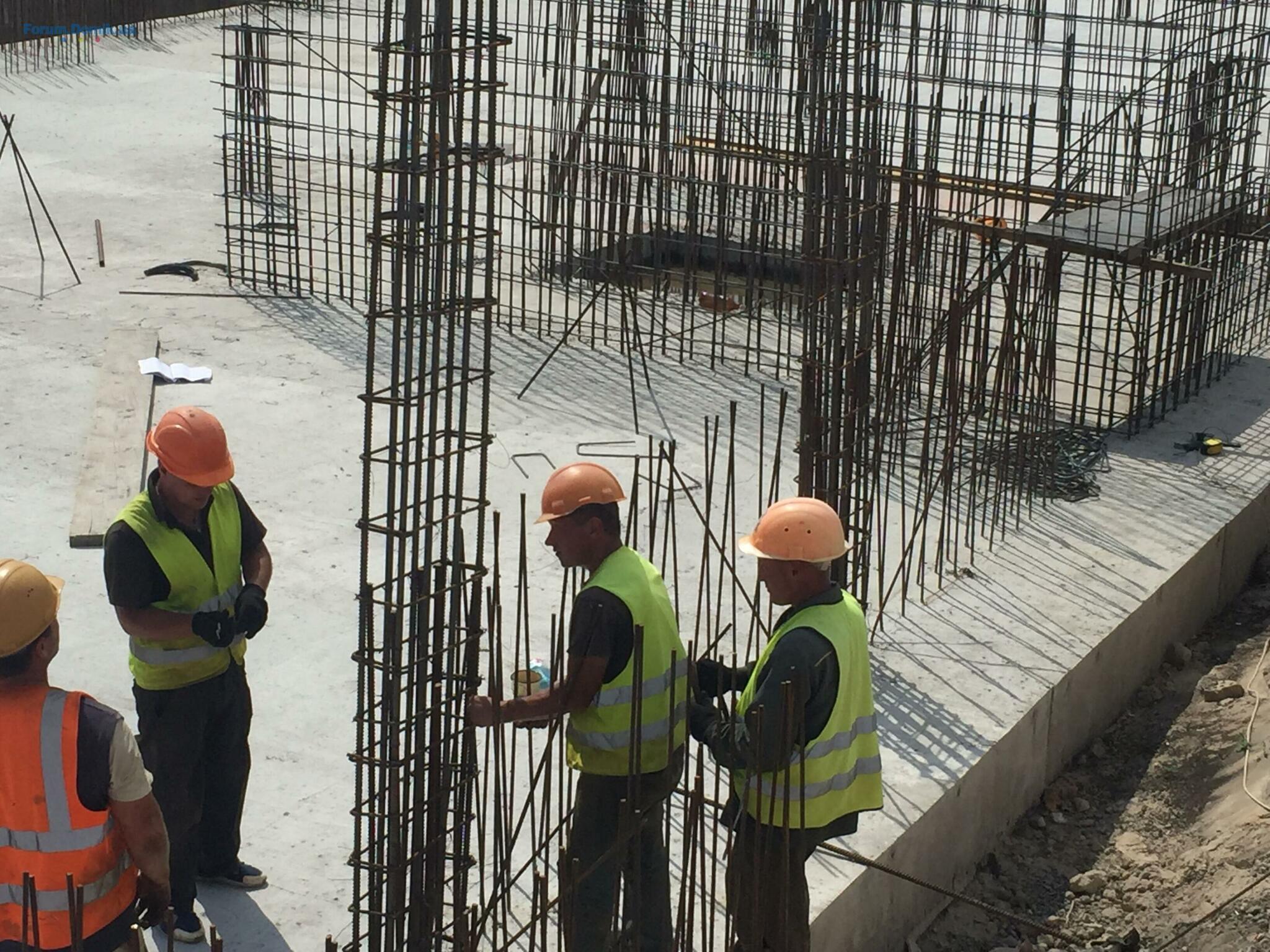

- Підготовка металевих каркасів та армування балок плити перекриття;
- Котлован 2-3 секція після бетонування плити та прокладення тимчасової дороги.
- Завершено бетонування стінових конструкцій цокольного поверху;
- Монтаж блоків вентиляційних шахт;
- Монтаж опалубки плити;
- Підготовка металевих каркасів та армування балок плити перекриття;
- Котлован 2-3 секція після бетонування плити та прокладення тимчасової дороги.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК | Київ, пр. Отрадний 2 | Житлоінвестбуд-УКБ09.0510 308
- ЖК Захисник | Киев, ул. Бориспольская, 1909.0510
- Дім 17 | ЖК Eврика09.05746
- Дім 16 | ЖК Эврика09.051 511
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 308.0579
- ЖК The ONE | DIM | Київ, вул. Мечнікова, 7Б06.054
- БФК А136 Highlight Tower | DIM | Київ, вул. Антоновича, 136-13806.05412
- OLEGIV Boutique Residence | DiM | Київ, Контрактова площа06.053
- ЖК Метрополіс | DiM | Київ, пр. Глушкова, вул. Заболотного06.053 541
- ЖК Park Lake City | DIM | Підгірці, вул. Київскьа, 1506.05182
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Чи варто зараз купувати нерухомість?19.045 041
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планую оренду квартири в районі Подолу27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Выбираю акриловую краску17.0320
- Какую выбрать грунтовку и шпатлевку17.0314
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Электрик Киев03.051
- Замер уровня радиации дозиметром Киев03.051
- Утепление квартир и домов в Днепре и области26.041
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
- Электрик Киев . Замена розеток, выключателей, люстр, автоматов05.041
- Просунуті сучасні системи опалювання31.031
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
