Новости строительства «Борисо-Глебский» на 25.11.2019
Секция № 1:
ведутся работы по монтажу стояков водоснабжения и отопления;
ведутся работы по монтажу системы отопления поквартирно;
ведутся работы по монтажу сетей электроснабжения до квартир;

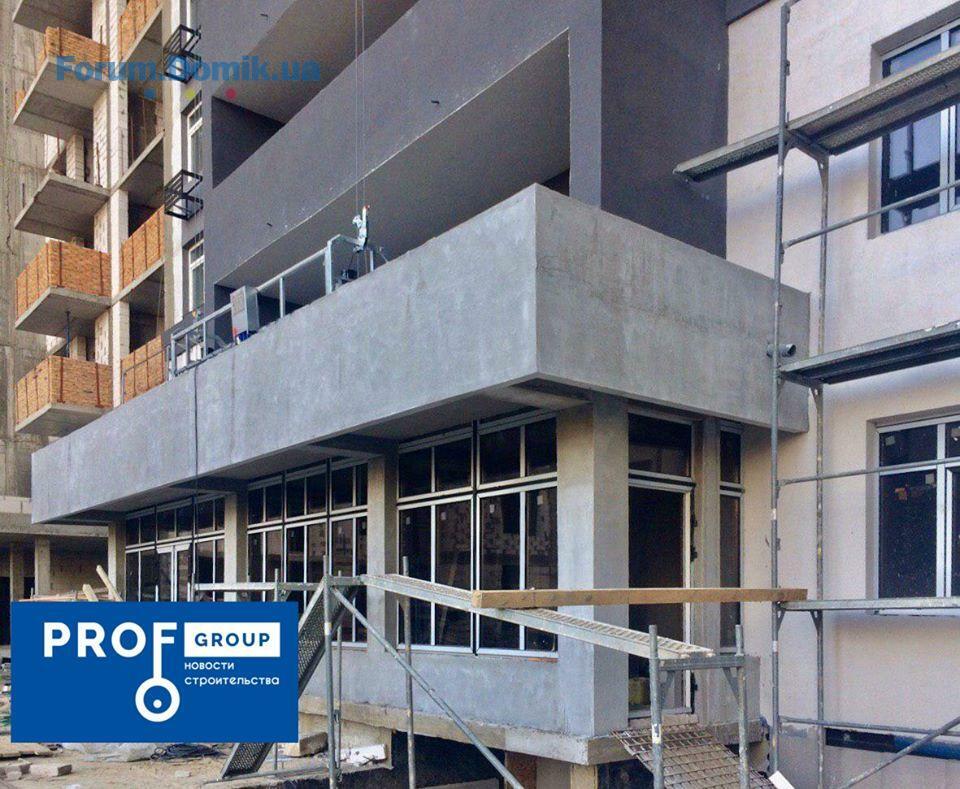

продолжаются фасадные работы на 1-ом и 2-ом этажах.
Секция №2:

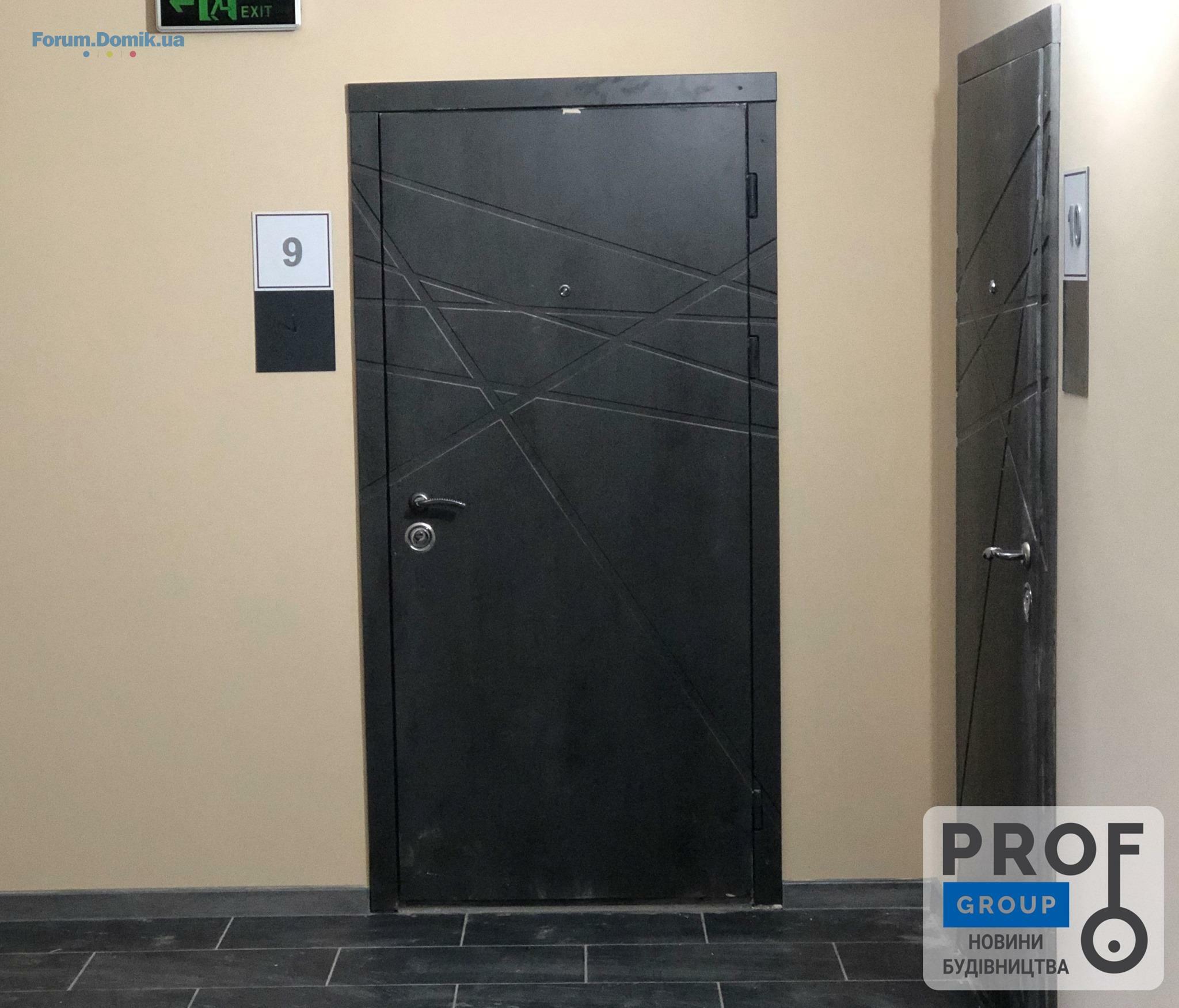

ведутся работы по установке входных дверей поквартирно;
ведутся работы по остеклению входной группы;
заканчиваются фасадные работы 1 и 2 этажа коммерческих помещений;
ведутся газоблочные работы по монтажу перегородок на открытых балконах 3-го этажа;
ведутся работы по монтажу наружных труб водоснабжения и канализации.
Секция №3:

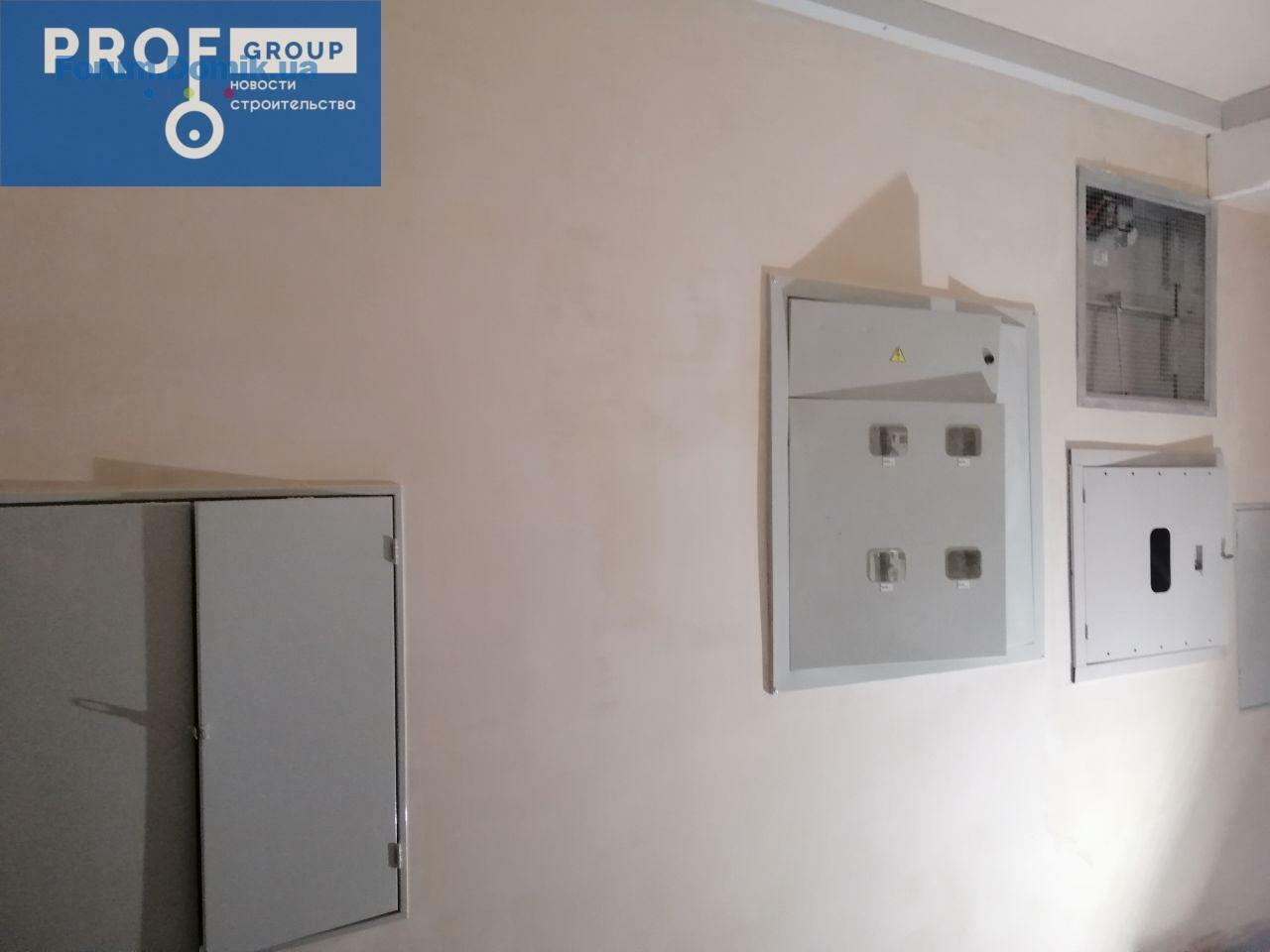

завершены работы по монтажу электро-щитков поквартирно;
ведутся работы по укладке плитки в местах общего пользования;
завершены газоблочные работы по монтажу перегородок на открытых балконах 3-го этажа;
ведутся работы по монтажу лифтов;
завершены наружные работы по монтажу труб водоснабжения и канализации.
Секция №4:
ведутся работы по монтажу внутренних стен из газоблока 10-го этажа;
ведутся работы по монтажу наборных вентканалов 8-го этажа;
ведутся работы по монтажу наружных стен из газоблока 7-го и 11-го этажей;
завершаются работы по монтажу внутренних стен из газоблока 6-го этажа;
ведутся работы по монтажу стояков ливневки;
ведутся газоблочные работы коменов (дымоходов) крыши;
ведутся подготовительные работы по утеплению и гидроизоляции крыши.
С уважением, команда #ProfGroup!
Секция № 1:
ведутся работы по монтажу стояков водоснабжения и отопления;
ведутся работы по монтажу системы отопления поквартирно;
ведутся работы по монтажу сетей электроснабжения до квартир;
продолжаются фасадные работы на 1-ом и 2-ом этажах.
Секция №2:
ведутся работы по установке входных дверей поквартирно;
ведутся работы по остеклению входной группы;
заканчиваются фасадные работы 1 и 2 этажа коммерческих помещений;
ведутся газоблочные работы по монтажу перегородок на открытых балконах 3-го этажа;
ведутся работы по монтажу наружных труб водоснабжения и канализации.
Секция №3:
завершены работы по монтажу электро-щитков поквартирно;
ведутся работы по укладке плитки в местах общего пользования;
завершены газоблочные работы по монтажу перегородок на открытых балконах 3-го этажа;
ведутся работы по монтажу лифтов;
завершены наружные работы по монтажу труб водоснабжения и канализации.
Секция №4:
ведутся работы по монтажу внутренних стен из газоблока 10-го этажа;
ведутся работы по монтажу наборных вентканалов 8-го этажа;
ведутся работы по монтажу наружных стен из газоблока 7-го и 11-го этажей;
завершаются работы по монтажу внутренних стен из газоблока 6-го этажа;
ведутся работы по монтажу стояков ливневки;
ведутся газоблочные работы коменов (дымоходов) крыши;
ведутся подготовительные работы по утеплению и гидроизоляции крыши.
С уважением, команда #ProfGroup!
Prof Group
Представник
305
16 жовтня 2016
10 груд 2019 07:39
Новости строительства «Борисо-Глебский» на 09.12.2019
🏗 Секция № 1:
- продолжаются работы по монтажу стояков водоснабжения и отопления;
- продолжаются работы по монтажу системы отопления поквартирно;
-продолжаются работы по монтажу сетей электроснабжения до квартир;
-завершаются фасадные работы на 1-ом и 2-ом этажах.

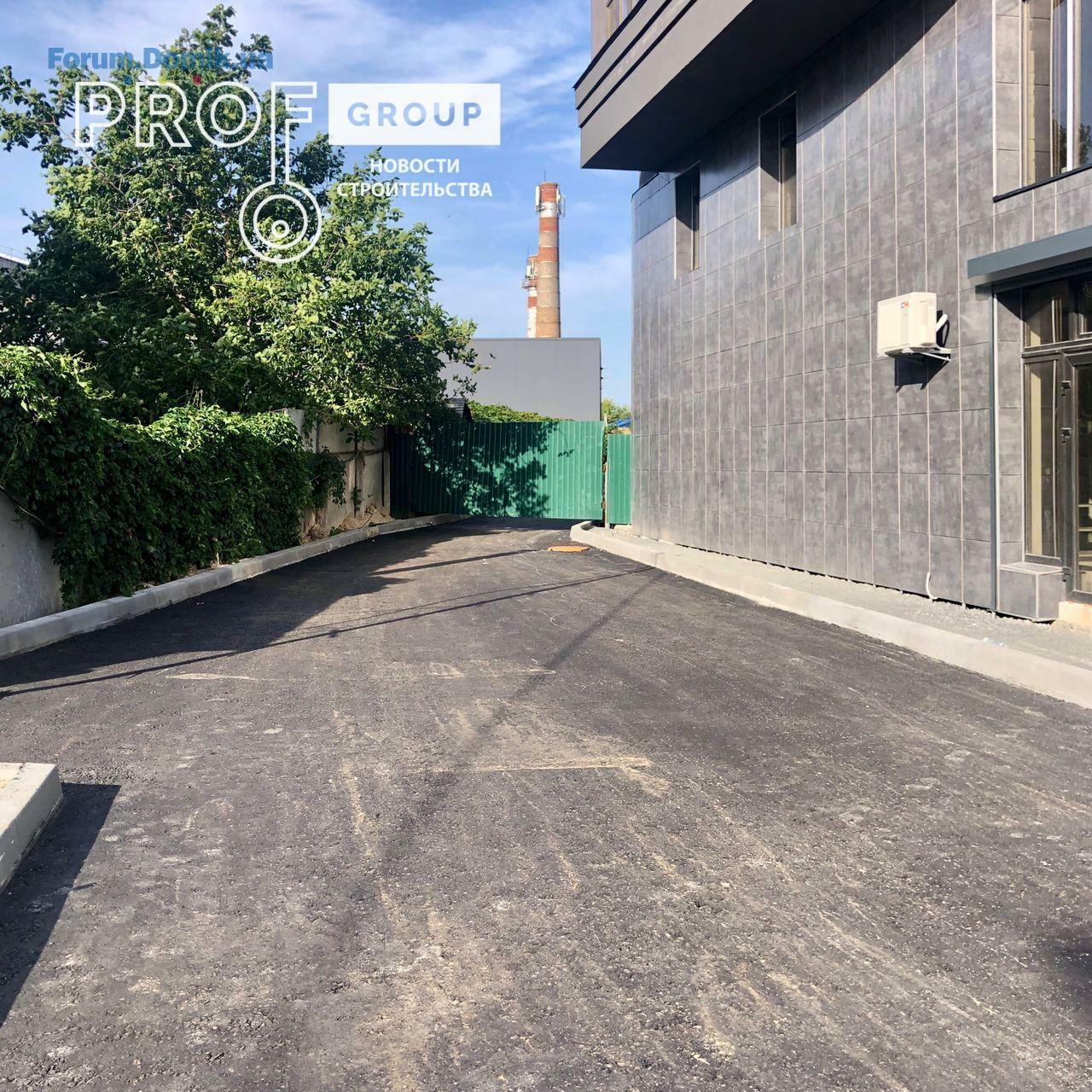

-ведутся работы по благоустройству территории от проспекта Шевченка.
- завершаются монолитные работы по входным группам коммерческих помещений с ул.Школьной
🏗 Секция №2:
- ведутся работы по благоустройству территории от пр.Шевченка и ул.Школьной
-завершены работы по установке входных дверей поквартирно;
-заканчиваются фасадные работы 1 и 2 этажа коммерческих помещений;
-завершены газоблочные работы по монтажу перегородок на открытых балконах 3-го этажа;
- завершаются монолитные работы по входным гурппам коммерческих помещений
🏗 Секция №3:
- продолжаются работы по укладке плитки в местах общего пользования;
-завершаются работы по укладке плитки на холодных переходах.

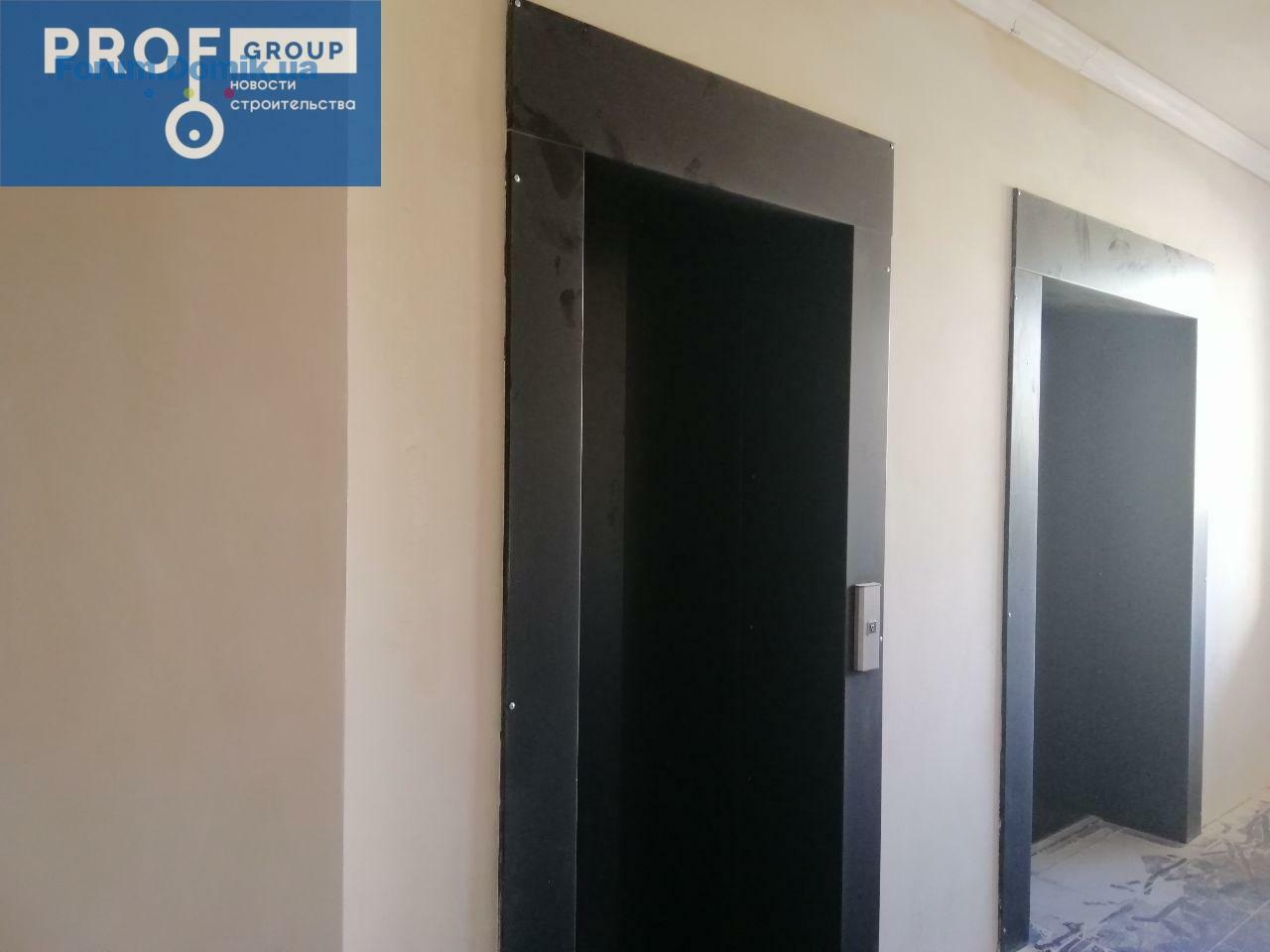

-ведутся работы по монтажу лифтов;
🏗 Секция №4:
-завершаются работы по монтажу наборных вентканалов 9-го этажа;
-ведутся работы по монтажу наружных стен из газоблока 8-го и 13-го этажей;
-ведутся сварочные работы на балконах 6 и 7-го этажей.
-ведутся работы по монтажу стояков ливневки;
-ведутся работы по кирпичной кладке балконов 4,5,6 этажей.
-ведутся подготовительные работы по утеплению и гидроизоляции крыши.
-ведутся работы по монтажу наборных вентканалов 10-го этажа.
-завершаются работы по монтажу наружных стен с газоблока 12 и 14 этажей.
-завершены монтажные работы по входным группам (пандус) коммерческих помещений с ул. Школьной.
С уважением, команда ProfGroup!
🏗 Секция № 1:
- продолжаются работы по монтажу стояков водоснабжения и отопления;
- продолжаются работы по монтажу системы отопления поквартирно;
-продолжаются работы по монтажу сетей электроснабжения до квартир;
-завершаются фасадные работы на 1-ом и 2-ом этажах.
-ведутся работы по благоустройству территории от проспекта Шевченка.
- завершаются монолитные работы по входным группам коммерческих помещений с ул.Школьной
🏗 Секция №2:
- ведутся работы по благоустройству территории от пр.Шевченка и ул.Школьной
-завершены работы по установке входных дверей поквартирно;
-заканчиваются фасадные работы 1 и 2 этажа коммерческих помещений;
-завершены газоблочные работы по монтажу перегородок на открытых балконах 3-го этажа;
- завершаются монолитные работы по входным гурппам коммерческих помещений
🏗 Секция №3:
- продолжаются работы по укладке плитки в местах общего пользования;
-завершаются работы по укладке плитки на холодных переходах.
-ведутся работы по монтажу лифтов;
🏗 Секция №4:
-завершаются работы по монтажу наборных вентканалов 9-го этажа;
-ведутся работы по монтажу наружных стен из газоблока 8-го и 13-го этажей;
-ведутся сварочные работы на балконах 6 и 7-го этажей.
-ведутся работы по монтажу стояков ливневки;
-ведутся работы по кирпичной кладке балконов 4,5,6 этажей.
-ведутся подготовительные работы по утеплению и гидроизоляции крыши.
-ведутся работы по монтажу наборных вентканалов 10-го этажа.
-завершаются работы по монтажу наружных стен с газоблока 12 и 14 этажей.
-завершены монтажные работы по входным группам (пандус) коммерческих помещений с ул. Школьной.
С уважением, команда ProfGroup!
Prof Group
Представник
305
16 жовтня 2016
24 груд 2019 14:31
Новости строительства «Борисо-Глебский» на 23.12.2019
🏗 Секция № 1:
1.продолжаются работы по монтажу стояков водоснабжения и отопления;
2. продолжаются работы по монтажу системы отопления поквартирно;
3. продолжаются работы по монтажу сетей электроснабжения до квартир;
4. ведутся работы по монтажу ливневой системы вокруг секции
5. ведутся работы по благоустройству территории от проспекта Шевченка.
🏗 Секция №2:
1. ведутся работы по благоустройству территории от пр. Шевченка и ул.Школьной
2.завершены фасадные работы 1 и 2 этажа коммерческих помещений;
3. ведутся монолитные работы по входным группам коммерческих помещений от прос. Шевченка
🏗 Секция №3:
1. завершены работы по укладке плитки в местах общего пользования;
2. завершены работы по укладке плитки на холодных переходах.
3. ведутся работы по монтажу лифтов;
🏗 Секция №4:
1. ведутся работы по монтажу наборных вентканалов 10-го этажа;
2. ведутся работы по монтажу наружных стен из газоблока 9-го этажа;
3. ведутся сварочные работы на балконах 3,5,7,11-го этажей.
4.завершены работы по монтажу стояков ливневки;
5.ведутся работы по кирпичной кладке балконов 3,5,11-го этажей.
6. ведутся работы по утеплению и гидроизоляции крыши.
7.завершены работы по монтажу внутренних стен с газоблока 10 и 8 этажей.
8. ведутся работы по установке окон 3,4-го этажей.
С уважением, команда #ProfGroup!
🏗 Секция № 1:
1.продолжаются работы по монтажу стояков водоснабжения и отопления;
2. продолжаются работы по монтажу системы отопления поквартирно;
3. продолжаются работы по монтажу сетей электроснабжения до квартир;
4. ведутся работы по монтажу ливневой системы вокруг секции
5. ведутся работы по благоустройству территории от проспекта Шевченка.
🏗 Секция №2:
1. ведутся работы по благоустройству территории от пр. Шевченка и ул.Школьной
2.завершены фасадные работы 1 и 2 этажа коммерческих помещений;
3. ведутся монолитные работы по входным группам коммерческих помещений от прос. Шевченка
🏗 Секция №3:
1. завершены работы по укладке плитки в местах общего пользования;
2. завершены работы по укладке плитки на холодных переходах.
3. ведутся работы по монтажу лифтов;
🏗 Секция №4:
1. ведутся работы по монтажу наборных вентканалов 10-го этажа;
2. ведутся работы по монтажу наружных стен из газоблока 9-го этажа;
3. ведутся сварочные работы на балконах 3,5,7,11-го этажей.
4.завершены работы по монтажу стояков ливневки;
5.ведутся работы по кирпичной кладке балконов 3,5,11-го этажей.
6. ведутся работы по утеплению и гидроизоляции крыши.
7.завершены работы по монтажу внутренних стен с газоблока 10 и 8 этажей.
8. ведутся работы по установке окон 3,4-го этажей.
С уважением, команда #ProfGroup!
Артем92
Новачок
10
04 липня 2018
13 січ 2020 08:31
Такая тишина и только отчёты от отдела продаж - придаёт спокойствия. Не понимаю почему 37% оценили комплекс как "ужасно", наверное жители хрущевок со стажем. Как по мне комплекс отличный, вид достойный, да и само расположение в лучше месте в городе наверное.Есть конечно вопросы по шумоизоляции - т.к. у газоблока она никакая в сравнении с кирпичом, но зато теплый и фасад минвата, а не холодный вентилируемый пенопласт. Видно что профрембуд развивается и каждый новый комплекс лучше предыдущего. Ну и конечно же вопрос - будет ли своя подстанция, если да то в каком году?
SGT
S
Новачок
14
25 квітня 2018
13 січ 2020 10:16
Хороший дом под аренду. Жить в таком спорное удовольствие. Но лучше чем ярославичи
Артем92
Новачок
10
04 липня 2018
16 січ 2020 14:02
Под аренду лучше Киев. А что сомнительного в проживании в этом ЖК? Какие аналоги и альтернативы в Вышгороде, видите вы?
Prof Group
Представник
305
16 жовтня 2016
17 лют 2020 13:23

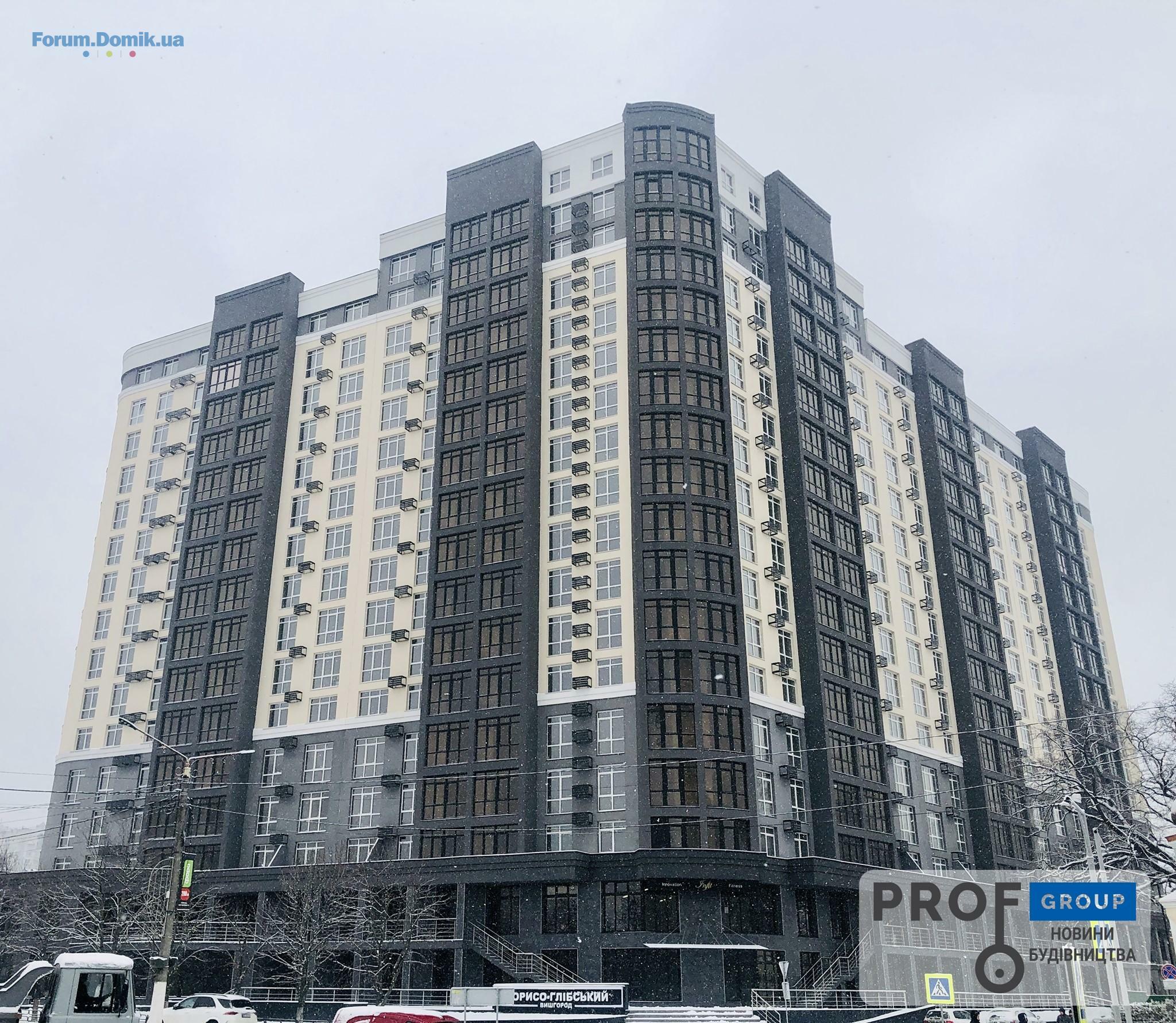

Новости строительства «Борисо-Глебский» на 17.02.2020
🏗 Секция № 1:
1.завершены работы по монтажу стояков пожаротушения.
2. продолжаются работы по монтажу системы отопления поквартирно;
3. ведутся работы по укладке плитки в МОП.
4. продолжаются работы по благоустройству территории от проспекта Шевченка.
5. ведутся работы по укладке теплотрассы от котельной.
🏗 Секция №2:
1. продолжаются работы по благоустройству территории от пр. Шевченка и ул.Школьной
2. ведутся работы по укладке плитки у входных группах коммерческих помещений от прос. Шевченка;
3.продолжаются работы по монтажу тех.ниш с газоблока по этажах.
4. завершены работы по укладке плитки на холодных переходах.
5. ведутся работы по монтажу лифтов.
6. ведутся работы по укладке теплотрассы от котельной.
7. ведутся работы по укладке тротуарной плитки от ул.Школьной.
🏗 Секция №3:
1. продолжаются подготовительные работы к декоративной штукатурки в местах общего пользования;
2. продолжаются работы по монтажу лифтов.
3. ведутся работы по укладке теплотрассы от котельной.
4. ведутся работы по укладке тротуарной плитки от ул.Школьной
🏗 Секция №4:
1. ведутся работы по монтажу наборных вентканалов 13-14 этажах.
2. завершаются сварочные работы на балконах 15 и 16 этажах;
3.завершены работы по кирпичной кладке балконов 15 и 16 этажах;
4.ведутся работы по монтажу внутренних стен с газоблока на 9, 13, 15, 16 этажах.
5. ведутся работы по установке окон 8 этажа.
С уважением, команда #ProfGroup!
🏗 Секция № 1:
1.завершены работы по монтажу стояков пожаротушения.
2. продолжаются работы по монтажу системы отопления поквартирно;
3. ведутся работы по укладке плитки в МОП.
4. продолжаются работы по благоустройству территории от проспекта Шевченка.
5. ведутся работы по укладке теплотрассы от котельной.
🏗 Секция №2:
1. продолжаются работы по благоустройству территории от пр. Шевченка и ул.Школьной
2. ведутся работы по укладке плитки у входных группах коммерческих помещений от прос. Шевченка;
3.продолжаются работы по монтажу тех.ниш с газоблока по этажах.
4. завершены работы по укладке плитки на холодных переходах.
5. ведутся работы по монтажу лифтов.
6. ведутся работы по укладке теплотрассы от котельной.
7. ведутся работы по укладке тротуарной плитки от ул.Школьной.
🏗 Секция №3:
1. продолжаются подготовительные работы к декоративной штукатурки в местах общего пользования;
2. продолжаются работы по монтажу лифтов.
3. ведутся работы по укладке теплотрассы от котельной.
4. ведутся работы по укладке тротуарной плитки от ул.Школьной
🏗 Секция №4:
1. ведутся работы по монтажу наборных вентканалов 13-14 этажах.
2. завершаются сварочные работы на балконах 15 и 16 этажах;
3.завершены работы по кирпичной кладке балконов 15 и 16 этажах;
4.ведутся работы по монтажу внутренних стен с газоблока на 9, 13, 15, 16 этажах.
5. ведутся работы по установке окон 8 этажа.
С уважением, команда #ProfGroup!
nonsens
n
Гість
4
05 лютого 2020
06 бер 2020 09:59
как-то тихо в ветке. Есть ли какие-то изменения в строительстве/сдаче?
Prof Group
Представник
305
16 жовтня 2016
16 бер 2020 15:10
Новости строительства «Борисо-Глебский» на 16.03.2020
Секция № 1:
- продолжаются работы по благоустройству территории от проспекта Шевченка.
- ведутся работы по укладке теплотрассы от котельной.
- ведутся работы по монтажу лифтов.
Секция №2:
- продолжаются работы по благоустройству территории .
- продолжаются работы по монтажу тех.ниш с газоблока по этажах.
- ведутся работы по монтажу лифтов.
- ведутся работы по укладке теплотрассы от котельной.
- ведуться работы по монтажу пожарной сигнализации поквартирно.
Секция №3:
- продолжаются подготовительные работы к декоративной штукатурки в местах общего пользования;
- продолжаются работы по монтажу лифтов.
- завершаются работы по укладке теплотрассы от котельной.
- завершены работы по монтажу пожарной сигнализации поквартирно.
- ведутся работы по монтажу системы дымоудаления.
- продолжаются работы по благоустройству территории от ул.Школьной.
Секция №4:
- завершены работы по монтажу наборных вентканалов .
- ведутся работы по монтажу внутренних стен с газоблока на 16 этаже.
- ведутся работы по установке окон 11 этаже.
- ведутся работы по монтажу коменов (вентканалов крыши).
- ведутся работы по укладке теплотрассы от котельной.
- ведутся фасадные работы .
С уважением, команда #ProfGroup!
Секция № 1:
- продолжаются работы по благоустройству территории от проспекта Шевченка.
- ведутся работы по укладке теплотрассы от котельной.
- ведутся работы по монтажу лифтов.
Секция №2:
- продолжаются работы по благоустройству территории .
- продолжаются работы по монтажу тех.ниш с газоблока по этажах.
- ведутся работы по монтажу лифтов.
- ведутся работы по укладке теплотрассы от котельной.
- ведуться работы по монтажу пожарной сигнализации поквартирно.
Секция №3:
- продолжаются подготовительные работы к декоративной штукатурки в местах общего пользования;
- продолжаются работы по монтажу лифтов.
- завершаются работы по укладке теплотрассы от котельной.
- завершены работы по монтажу пожарной сигнализации поквартирно.
- ведутся работы по монтажу системы дымоудаления.
- продолжаются работы по благоустройству территории от ул.Школьной.
Секция №4:
- завершены работы по монтажу наборных вентканалов .
- ведутся работы по монтажу внутренних стен с газоблока на 16 этаже.
- ведутся работы по установке окон 11 этаже.
- ведутся работы по монтажу коменов (вентканалов крыши).
- ведутся работы по укладке теплотрассы от котельной.
- ведутся фасадные работы .
С уважением, команда #ProfGroup!
Mark27
M
Гість
2
02 травня 2020
02 трав 2020 18:18
Всем Доброго время суток!
Хочу обратиться как к застройщику "Проф Групп"
Были сроки сдачи до нового 2020 года, перенесли на 30 марта 2020.
Так скажите когда же теперь ждать жителям ключей от квартир что бы хотя бы люди начали делать ремонт!
Хочу обратиться как к застройщику "Проф Групп"
Были сроки сдачи до нового 2020 года, перенесли на 30 марта 2020.
Так скажите когда же теперь ждать жителям ключей от квартир что бы хотя бы люди начали делать ремонт!
Mark27
M
Гість
2
02 травня 2020
02 трав 2020 18:50
Жители этого дома отзовитесь!!!
Привет соседи!
Привет соседи!
Prof Group
Представник
305
16 жовтня 2016
11 трав 2020 12:22
Новости строительства «Борисо-Глебский» на 11.05.2020
Секция № 1:
- завершены работы по монтажу тех.них с газоблока по этажам;
- ведутся работы по монтажу системы пожаротушения в паркинге;
- продолжаются работы по благоустройству территории;
- продолжаются работы по монтажу и обслуживанию лифтов;
- завершены работы по монтажу пожарной сигнализации поквартирно;
- ведутся работы по укладке плитки в места общего пользования;
- ведутся работы по установке дверей поквартирно.
Секция №2:
- продолжаются работы по благоустройству территории;
- ведутся работы по монтажу накрывок с камня, на парапетах от ул.Школьной и пр.Шевченко;
- продолжаются работы по монтажу и обслуживанию лифтов;
- завершены работы по монтажу пожарной сигнализации поквартирно;
- завершены работы по монтажу пожарных гидрантов в (МОП);
- ведутся работы по монтажу системы пожаротушения в паркинге.
Секция №3:
- ведутся работы по декоративной штукатурки в местах общего пользования;
- продолжаются работы по монтажу системы дымоудаления;
- завершены работы по монтажу системы пожаротушения в паркинге;
- продолжаются работы по благоустройству территории;
- ведутся работы по установке перил;
- завершены работы по монтажу пожарных гидрантов в (МОП)
Секция №4:
- завершены работы по установке стеклопакетов 15-16 этажи;
- ведутся фасадные работы (утепление );
- завершены работы по монтажу сан.узлов с газоблока по 1-му этажу;
- ведутся подготовительные работы по установке оконных рам 2-го этажа.
С уважением, команда #ProfGroup!
Секция № 1:
- завершены работы по монтажу тех.них с газоблока по этажам;
- ведутся работы по монтажу системы пожаротушения в паркинге;
- продолжаются работы по благоустройству территории;
- продолжаются работы по монтажу и обслуживанию лифтов;
- завершены работы по монтажу пожарной сигнализации поквартирно;
- ведутся работы по укладке плитки в места общего пользования;
- ведутся работы по установке дверей поквартирно.
Секция №2:
- продолжаются работы по благоустройству территории;
- ведутся работы по монтажу накрывок с камня, на парапетах от ул.Школьной и пр.Шевченко;
- продолжаются работы по монтажу и обслуживанию лифтов;
- завершены работы по монтажу пожарной сигнализации поквартирно;
- завершены работы по монтажу пожарных гидрантов в (МОП);
- ведутся работы по монтажу системы пожаротушения в паркинге.
Секция №3:
- ведутся работы по декоративной штукатурки в местах общего пользования;
- продолжаются работы по монтажу системы дымоудаления;
- завершены работы по монтажу системы пожаротушения в паркинге;
- продолжаются работы по благоустройству территории;
- ведутся работы по установке перил;
- завершены работы по монтажу пожарных гидрантов в (МОП)
Секция №4:
- завершены работы по установке стеклопакетов 15-16 этажи;
- ведутся фасадные работы (утепление );
- завершены работы по монтажу сан.узлов с газоблока по 1-му этажу;
- ведутся подготовительные работы по установке оконных рам 2-го этажа.
С уважением, команда #ProfGroup!
Prof Group
Представник
305
16 жовтня 2016
03 серп 2020 14:18
Новости строительства «Борисо-Глебский» ул. Школьная 73 на 03.08.2020 г.
🏗 Секция № 1:
- ведутся работы по монтажу оборудования индивидуального теплового пункта;
- продолжаются работы по благоустройству территории (тротуары);
- ведутся работы по монтажу системы вентиляции на крыше;
- завершаются шпаклёвочные работы в местах общего пользования.
🏗 Секция №2:
- ведутся работы по монтажу оборудования индивидуального теплового пункта;
- продолжаются работы по благоустройству территории;
- ведутся покрасочные работы в местах общего пользования;
- ведутся работы по монтажу декоративных багетов в местах общего пользования;
🏗 Секция №3:
- ведутся покрасочные работы в местах общего пользования;
- ведутся работы по монтажу плинтусов и наличников на двери;
- ведутся работы по монтажу светильников в местах общего пользования;
- продолжаются работы по благоустройству территории;
- продолжается монтаж и установка перил.
🏗 Секция №4:
- ведутся работы по врезке всех секций к теплотрассе центральной городской котельной;
- ведутся фасадные работы (утепление) и покраска;
- ведутся работы по благоустройству территории во внутреннем дворе;
С уважением, команда #ProfGroup!
🏗 Секция № 1:
- ведутся работы по монтажу оборудования индивидуального теплового пункта;
- продолжаются работы по благоустройству территории (тротуары);
- ведутся работы по монтажу системы вентиляции на крыше;
- завершаются шпаклёвочные работы в местах общего пользования.
🏗 Секция №2:
- ведутся работы по монтажу оборудования индивидуального теплового пункта;
- продолжаются работы по благоустройству территории;
- ведутся покрасочные работы в местах общего пользования;
- ведутся работы по монтажу декоративных багетов в местах общего пользования;
🏗 Секция №3:
- ведутся покрасочные работы в местах общего пользования;
- ведутся работы по монтажу плинтусов и наличников на двери;
- ведутся работы по монтажу светильников в местах общего пользования;
- продолжаются работы по благоустройству территории;
- продолжается монтаж и установка перил.
🏗 Секция №4:
- ведутся работы по врезке всех секций к теплотрассе центральной городской котельной;
- ведутся фасадные работы (утепление) и покраска;
- ведутся работы по благоустройству территории во внутреннем дворе;
С уважением, команда #ProfGroup!
Prof Group
Представник
305
16 жовтня 2016
17 серп 2020 15:05
Новости строительства «Борисо-Глебский» ул. Школьная 73 на 17.08.2020 г.
🏗 Секция № 1:
- продолжаются работы по монтажу оборудования индивидуального теплового пункта;
- продолжаются работы по благоустройству территории (тротуары);
- завершены работы по монтажу системы вентиляции на крыше;
- завершаются шпаклёвочные работы в местах общего пользования.
- ведутся работы по монтажу монолитной камеры подключения на теплотрассе;
- завершен монтаж ливневой системы внутри двора;
- ведутся подготовительные работы по укладке асфальта внутри двора
🏗 Секция №2:

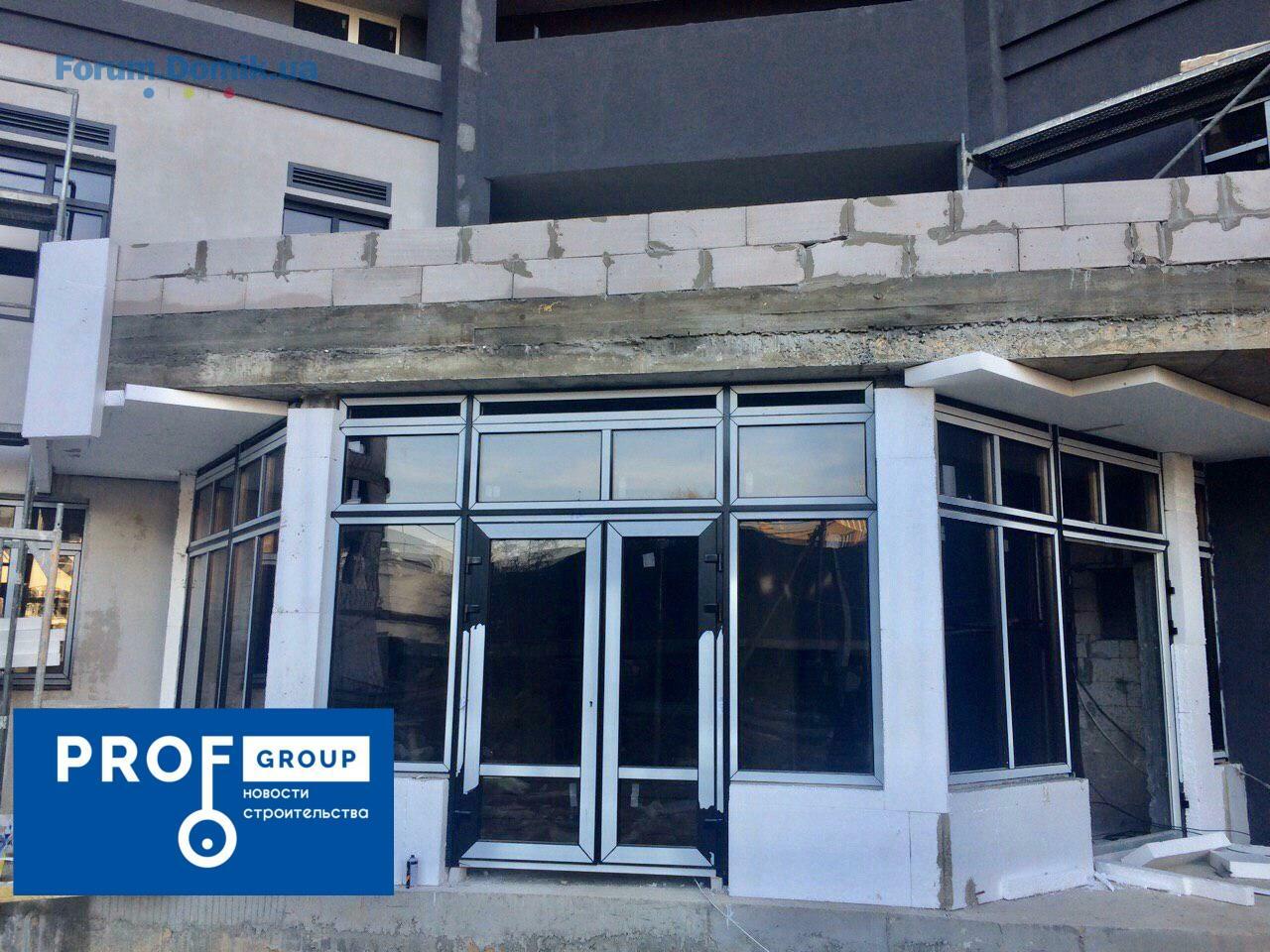

- ведется монтаж и установка перил в местах общего пользования (фото будут когда полностью будет готово на показ)
- ведутся работы по монтажу оборудования индивидуального теплового пункта;
- продолжаются работы по благоустройству территории;
- ведутся покрасочные работы в местах общего пользования;
- завершены работы по монтажу декоративных багетов в местах общего пользования;
- ведутся работы по монтажу монолитной камеры подключения на теплотрассе;
- завершен монтаж ливневой системы внутри двора;
- ведутся подготовительные работы по укладке асфальта внутри двора
🏗 Секция №3:
- завершены покрасочные работы в местах общего пользования;
- ведутся работы по монтажу плинтусов и наличников на двери;
- ведутся работы по монтажу светильников в местах общего пользования;
- продолжаются работы по благоустройству территории;
- завершен монтаж и установка конструкции перил (без деревянных поручней).
- ведутся работы по шпаклевке и покраске входной групп (ХОЛ)
- ведутся работы по монтажу монолитной камеры подключения на теплотрассе;
- завершен монтаж ливневой системы внутри двора;
- ведутся подготовительные работы по укладке асфальта внутри двора
🏗 Секция №4:
- завершены работы по врезке всех секций к теплотрассе центральной городской котельной;
- ведутся фасадные работы (утепление) и покраска;
- ведутся работы по благоустройству территории во внутреннем дворе;
🏗 Секция № 1:
- продолжаются работы по монтажу оборудования индивидуального теплового пункта;
- продолжаются работы по благоустройству территории (тротуары);
- завершены работы по монтажу системы вентиляции на крыше;
- завершаются шпаклёвочные работы в местах общего пользования.
- ведутся работы по монтажу монолитной камеры подключения на теплотрассе;
- завершен монтаж ливневой системы внутри двора;
- ведутся подготовительные работы по укладке асфальта внутри двора
🏗 Секция №2:
- ведется монтаж и установка перил в местах общего пользования (фото будут когда полностью будет готово на показ)
- ведутся работы по монтажу оборудования индивидуального теплового пункта;
- продолжаются работы по благоустройству территории;
- ведутся покрасочные работы в местах общего пользования;
- завершены работы по монтажу декоративных багетов в местах общего пользования;
- ведутся работы по монтажу монолитной камеры подключения на теплотрассе;
- завершен монтаж ливневой системы внутри двора;
- ведутся подготовительные работы по укладке асфальта внутри двора
🏗 Секция №3:
- завершены покрасочные работы в местах общего пользования;
- ведутся работы по монтажу плинтусов и наличников на двери;
- ведутся работы по монтажу светильников в местах общего пользования;
- продолжаются работы по благоустройству территории;
- завершен монтаж и установка конструкции перил (без деревянных поручней).
- ведутся работы по шпаклевке и покраске входной групп (ХОЛ)
- ведутся работы по монтажу монолитной камеры подключения на теплотрассе;
- завершен монтаж ливневой системы внутри двора;
- ведутся подготовительные работы по укладке асфальта внутри двора
🏗 Секция №4:
- завершены работы по врезке всех секций к теплотрассе центральной городской котельной;
- ведутся фасадные работы (утепление) и покраска;
- ведутся работы по благоустройству территории во внутреннем дворе;
nonsens
n
Гість
4
05 лютого 2020
25 серп 2020 09:18
Добрый день. Подскажите какие прогнозы по постоянному питанию и по ТП?
Prof Group
Представник
305
16 жовтня 2016
02 вер 2020 09:12
Новости строительства «Борисо-Глебский» ул. Школьная 73 на 02.09.2020г.
🏗 Секция № 1:
- завершаются работы по монтажу оборудования индивидуального теплового пункта;
- продолжаются работы по благоустройству территории (тротуары);
- завершаются шпаклёвочные работы в местах общего пользования;
- ведутся работы по монтажу монолитной камеры подключения на теплотрассе;
- завершены работы по укладке чернового асфальта внутри двора;
- ведется монтаж и установка перил в местах общего пользования.
🏗 Секция №2:
- ведется монтаж и установка перил в местах общего пользования (фото будут когда полностью будет готово на показ)
- завершаются работы по монтажу оборудования индивидуального теплового пункта;
- продолжаются работы по благоустройству территории;
- завершены покрасочные работы в местах общего пользования;
- ведутся работы по монтажу монолитной камеры подключения на теплотрассе;
- завершены работы по укладке чернового асфальта внутри двора.
🏗 Секция №3:
- ведутся работы по монтажу плинтусов и наличников на двери;
- ведутся работы по монтажу светильников в местах общего пользования;
- продолжаются работы по благоустройству территории;
- ведутся работы по шпаклевке и покраске входной групп (ХОЛ)
- ведутся работы по монтажу монолитной камеры подключения на теплотрассе;
- завершены работы по укладке чернового асфальта внутри двора
🏗 Секция №4:
- завершены фасадные работы (утепление) и покраска с люлек, кроме 1 и 2 этажа;
- ведутся работы по благоустройству территории во внутреннем дворе;
- ведутся работы по разводке электрики поквартирно;
- ведутся подготовительные работы по монтажу сантехники.
С уважением, команда #ProfGroup!
🏗 Секция № 1:
- завершаются работы по монтажу оборудования индивидуального теплового пункта;
- продолжаются работы по благоустройству территории (тротуары);
- завершаются шпаклёвочные работы в местах общего пользования;
- ведутся работы по монтажу монолитной камеры подключения на теплотрассе;
- завершены работы по укладке чернового асфальта внутри двора;
- ведется монтаж и установка перил в местах общего пользования.
🏗 Секция №2:
- ведется монтаж и установка перил в местах общего пользования (фото будут когда полностью будет готово на показ)
- завершаются работы по монтажу оборудования индивидуального теплового пункта;
- продолжаются работы по благоустройству территории;
- завершены покрасочные работы в местах общего пользования;
- ведутся работы по монтажу монолитной камеры подключения на теплотрассе;
- завершены работы по укладке чернового асфальта внутри двора.
🏗 Секция №3:
- ведутся работы по монтажу плинтусов и наличников на двери;
- ведутся работы по монтажу светильников в местах общего пользования;
- продолжаются работы по благоустройству территории;
- ведутся работы по шпаклевке и покраске входной групп (ХОЛ)
- ведутся работы по монтажу монолитной камеры подключения на теплотрассе;
- завершены работы по укладке чернового асфальта внутри двора
🏗 Секция №4:
- завершены фасадные работы (утепление) и покраска с люлек, кроме 1 и 2 этажа;
- ведутся работы по благоустройству территории во внутреннем дворе;
- ведутся работы по разводке электрики поквартирно;
- ведутся подготовительные работы по монтажу сантехники.
С уважением, команда #ProfGroup!
Prof Group
Представник
305
16 жовтня 2016
12 лист 2020 11:38
Новости строительства «Борисо-Глебский» ул. Школьная 73 на 10.11.2020г.
Секция № 1:
✔️ завершен монтаж мебели (рецепшн) в холле;
✔️ завершены работы по монтажу плинтусов и наличников дверей;
✔️установлены почтовые ящики в холле
✔️ ведется монтаж и установка перил в местах общего пользования;
✔️ ведутся работы по шпаклевке и покраске стен лестничных маршей ;
✔️ ведутся работы по монтажу оборудования насосной;
✔️завершены работы по монтажу резинового покрытия на детской площадки (1,2,3,4 секции);
✔️ ведутся работы по подключению радиаторов поквартирно.
Секция №2:
✔️ завершены работы по монтажу оборудования индивидуального теплового пункта;
✔️ ведутся работы по шпаклевке и покраске входной группы (холл);
✔️ведутся работы по шпаклевке и покраске стен лестничных маршей;
✔️ ведутся работы по монтажу оборудования насосной;
✔️ завершены работы по подключению радиаторов поквартирно.
Секция №3:
✔️ завершены декоративные работы по лестничных маршах и площадках;
✔️ завершаются работы по монтажу оборудования индивидуального теплового пункта;
✔️установлены почтовые ящики в холле;
✔️установлена автоматизация входных дверей холла.
Секция №4:
✔️ ведутся фасадные работы (утепление) и покраска 1-го и 2-го этажа;
✔️ ведутся работы по разводке электрики поквартирно;
✔️ ведутся работы по монтажу сантехники(стояки);
✔️ ведутся работы по монтажу вентилируемого фасада по ул.Школьной.
✔️ ведутся работы по монтажу дверей на холодных переходах.
Секция № 1:
✔️ завершен монтаж мебели (рецепшн) в холле;
✔️ завершены работы по монтажу плинтусов и наличников дверей;
✔️установлены почтовые ящики в холле
✔️ ведется монтаж и установка перил в местах общего пользования;
✔️ ведутся работы по шпаклевке и покраске стен лестничных маршей ;
✔️ ведутся работы по монтажу оборудования насосной;
✔️завершены работы по монтажу резинового покрытия на детской площадки (1,2,3,4 секции);
✔️ ведутся работы по подключению радиаторов поквартирно.
Секция №2:
✔️ завершены работы по монтажу оборудования индивидуального теплового пункта;
✔️ ведутся работы по шпаклевке и покраске входной группы (холл);
✔️ведутся работы по шпаклевке и покраске стен лестничных маршей;
✔️ ведутся работы по монтажу оборудования насосной;
✔️ завершены работы по подключению радиаторов поквартирно.
Секция №3:
✔️ завершены декоративные работы по лестничных маршах и площадках;
✔️ завершаются работы по монтажу оборудования индивидуального теплового пункта;
✔️установлены почтовые ящики в холле;
✔️установлена автоматизация входных дверей холла.
Секция №4:
✔️ ведутся фасадные работы (утепление) и покраска 1-го и 2-го этажа;
✔️ ведутся работы по разводке электрики поквартирно;
✔️ ведутся работы по монтажу сантехники(стояки);
✔️ ведутся работы по монтажу вентилируемого фасада по ул.Школьной.
✔️ ведутся работы по монтажу дверей на холодных переходах.
Prof Group
Представник
305
16 жовтня 2016
10 груд 2020 09:56
Новини будівництва «Борисо-Глібський» вул. Шкільна 73 на 09.12.2020г.
Секція № 1:
проводяться роботи з монтажу та встановленню перил в місцях загального користування;
виконані малярні роботи: шпаклівка та фарбування стін сходових маршів;
виконані роботи з монтажу обладнання насосної;
проводяться роботи з монтажу освітлення підземного паркінгу
Секція №2:
виконані роботи по встановленню автоматизації вхідних дверей холу(вхід до під’їзду)
виконані роботи з монтажу обладнання насосної;
тривають роботи з монтажу меблів (ресепшн) в холі;
виконані роботи з монтажу освітлення підземного паркінгу.
Секція №3:
виконані роботи з монтажу обладнання індивідуального теплового пункту;
тривають роботи з генерального прибирання місць загального користування по поверхах;
Секція №4:
виконані фасадні роботи (утеплення) 1-го і 2-го поверху;
тривають роботи по розведенню електрики поквартирно;
тривають роботи з монтажу вентильованого фасаду по вул. Шкільна.
тривають роботи з монтажу сантехніки поквартирно (підведення води в с / у, підведення опалення до радіаторів 7-12 поверхи)
проводяться зварювальні роботи з монтажу перекриття виїзду з паркінгу на вул.Шкільну.
Секція № 1:
проводяться роботи з монтажу та встановленню перил в місцях загального користування;
виконані малярні роботи: шпаклівка та фарбування стін сходових маршів;
виконані роботи з монтажу обладнання насосної;
проводяться роботи з монтажу освітлення підземного паркінгу
Секція №2:
виконані роботи по встановленню автоматизації вхідних дверей холу(вхід до під’їзду)
виконані роботи з монтажу обладнання насосної;
тривають роботи з монтажу меблів (ресепшн) в холі;
виконані роботи з монтажу освітлення підземного паркінгу.
Секція №3:
виконані роботи з монтажу обладнання індивідуального теплового пункту;
тривають роботи з генерального прибирання місць загального користування по поверхах;
Секція №4:
виконані фасадні роботи (утеплення) 1-го і 2-го поверху;
тривають роботи по розведенню електрики поквартирно;
тривають роботи з монтажу вентильованого фасаду по вул. Шкільна.
тривають роботи з монтажу сантехніки поквартирно (підведення води в с / у, підведення опалення до радіаторів 7-12 поверхи)
проводяться зварювальні роботи з монтажу перекриття виїзду з паркінгу на вул.Шкільну.
Prof Group
Представник
305
16 жовтня 2016
24 груд 2020 10:14
Новини будівництва «Борисо-Глібський» вул. Шкільна 73 на 23.12.2020г.
🏗 Секція № 1:
✔️тривають роботи по монтажу вхідних кабелів електропостачання до електрощитової секції №1
✔️ проводяться роботи з монтажу та встановленню перил в місцях загального користування;
✔️завершені роботи з монтажу освітлення підземного паркінгу
🏗Секція №2:
✔️тривають роботи по монтажу вхідних кабелів електропостачання до електрощитової секції №2
✔️тривають роботи з монтажу меблів (ресепшн) в холі;
🏗Секція №3:
✔️тривають роботи по монтажу вхідних кабелів електропостачання до електрощитової секції №3
✔️завершені роботи з генерального прибирання місць загального користування по поверхах;
🏗Секція №4:
✔️продовжуються роботи по розведенню електрики поквартирно;
✔️продовжуються роботи з монтажу вентильованого фасаду по вул. Шкільна.
✔️завершені роботи з монтажу сантехніки поквартирно (підведення води в с / у, підведення опалення до радіаторів
✔️завершені зварювальні роботи з монтажу перекриття виїзду з паркінгу на вул. Шкільну.
✔️тривають роботи по монтажу стояків каналізації поквартирно.
🏗 Секція № 1:
✔️тривають роботи по монтажу вхідних кабелів електропостачання до електрощитової секції №1
✔️ проводяться роботи з монтажу та встановленню перил в місцях загального користування;
✔️завершені роботи з монтажу освітлення підземного паркінгу
🏗Секція №2:
✔️тривають роботи по монтажу вхідних кабелів електропостачання до електрощитової секції №2
✔️тривають роботи з монтажу меблів (ресепшн) в холі;
🏗Секція №3:
✔️тривають роботи по монтажу вхідних кабелів електропостачання до електрощитової секції №3
✔️завершені роботи з генерального прибирання місць загального користування по поверхах;

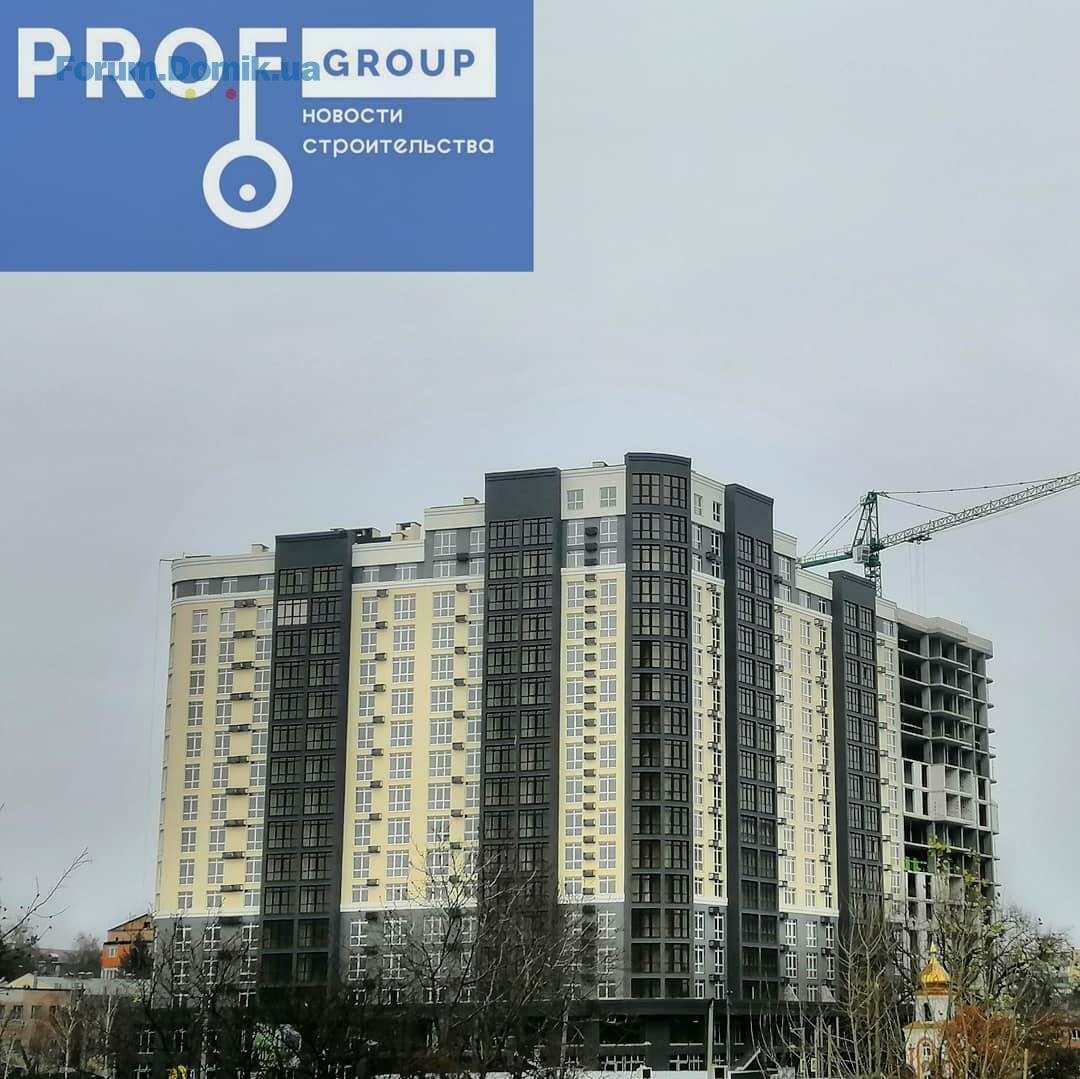

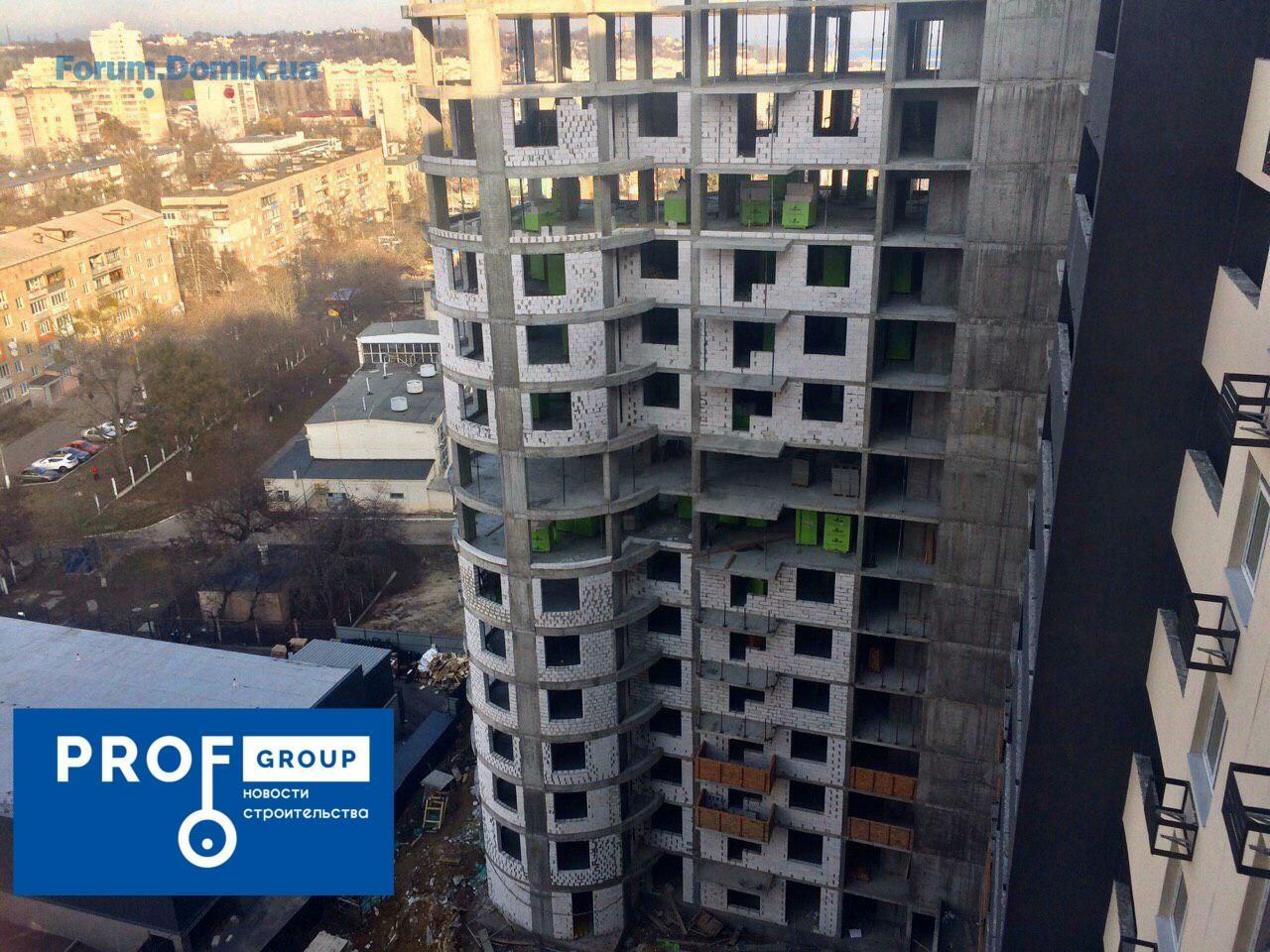

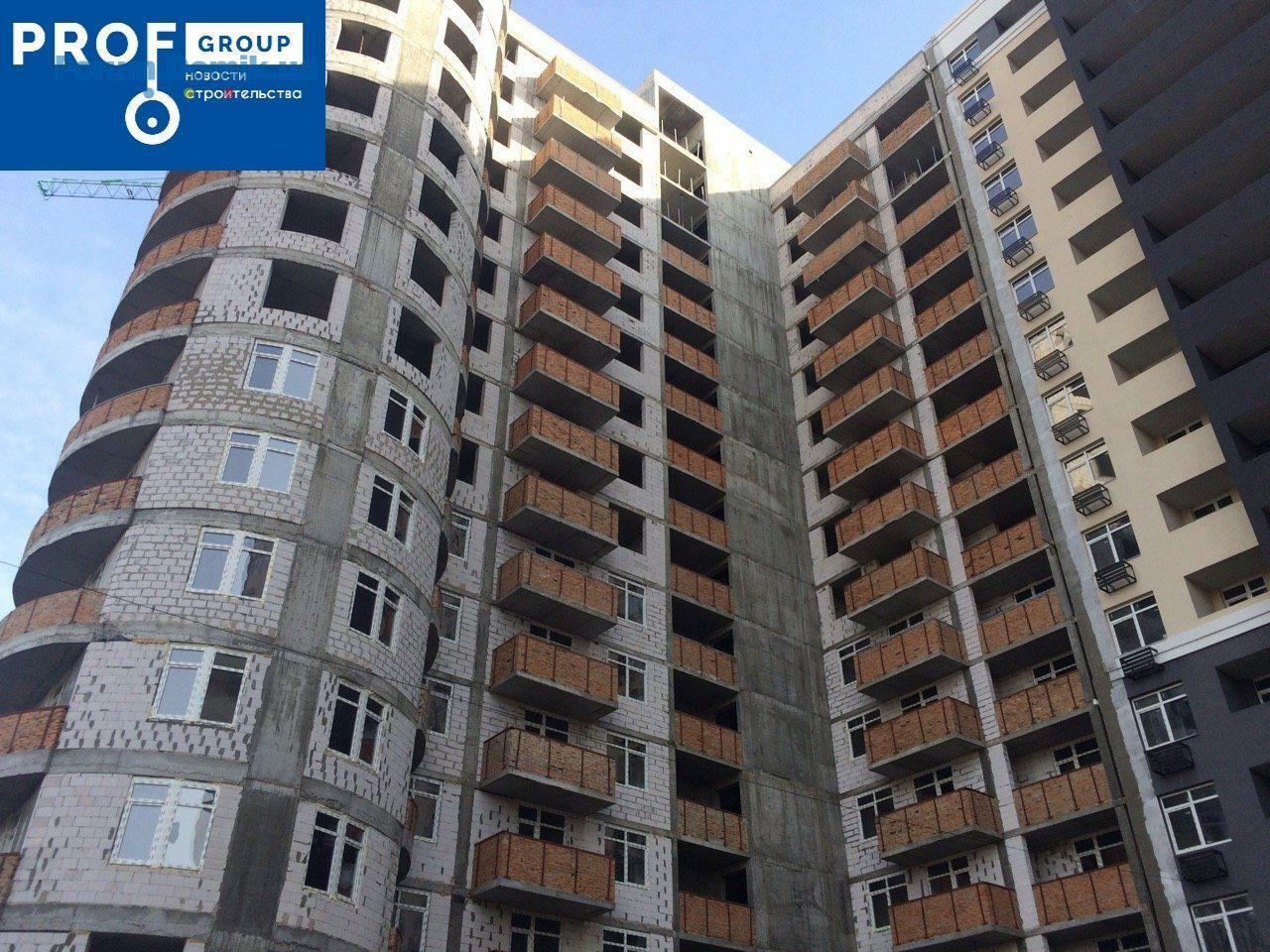

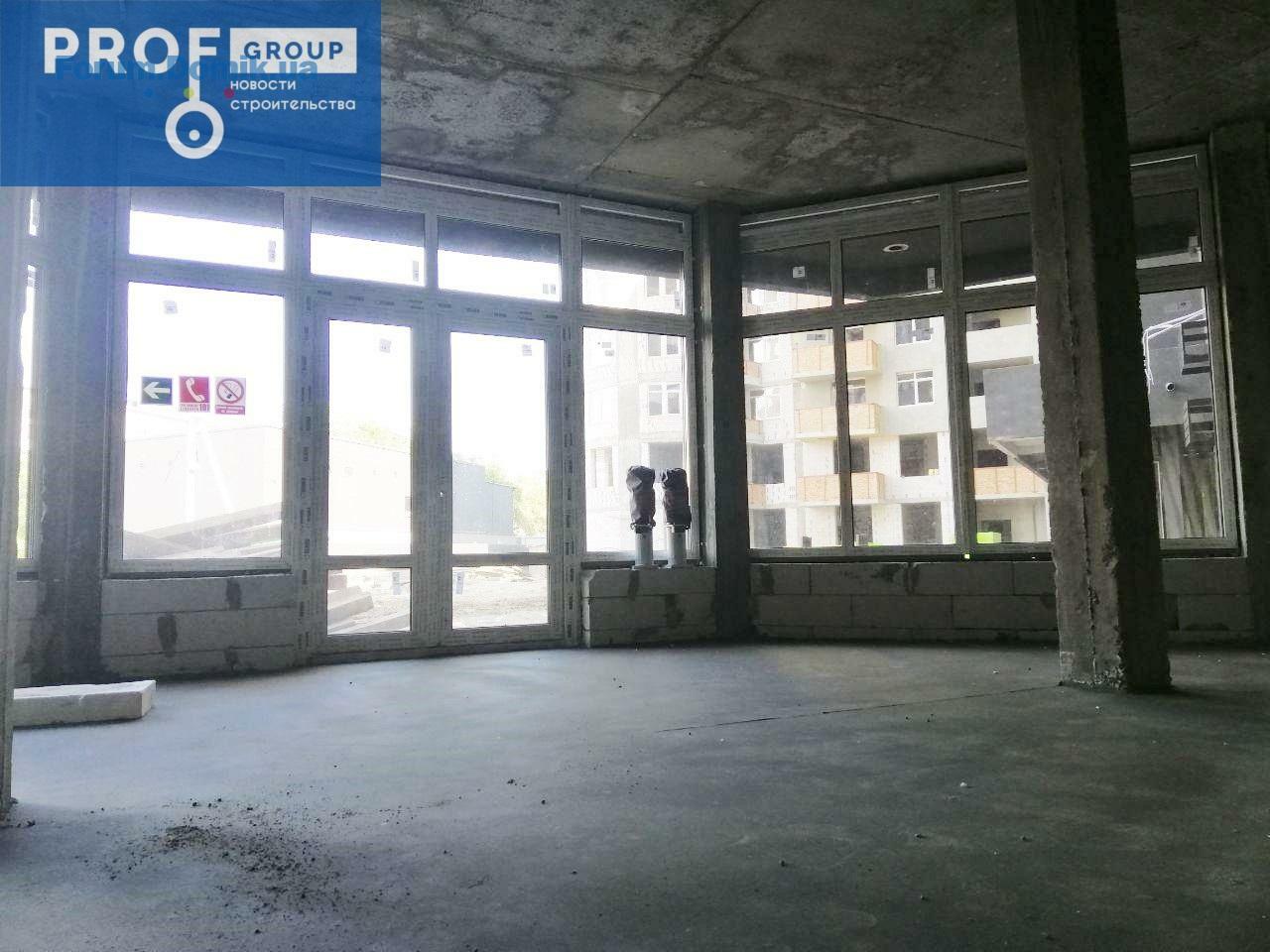

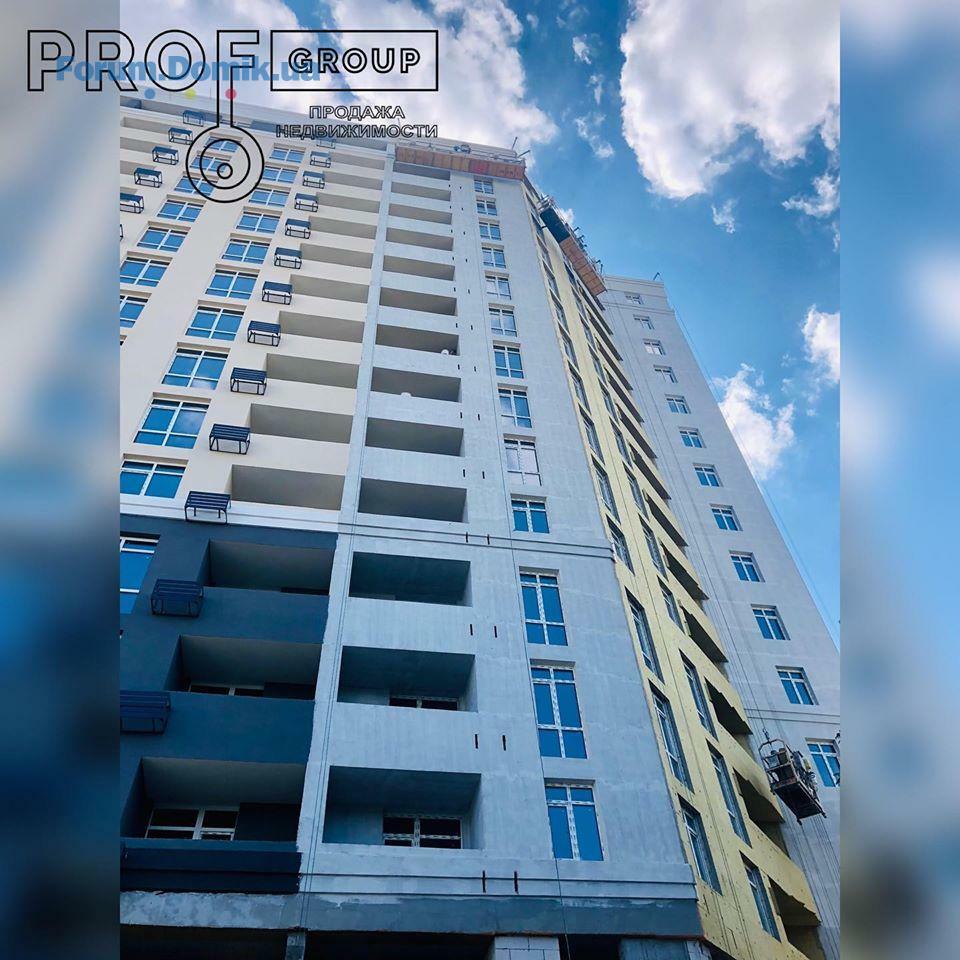

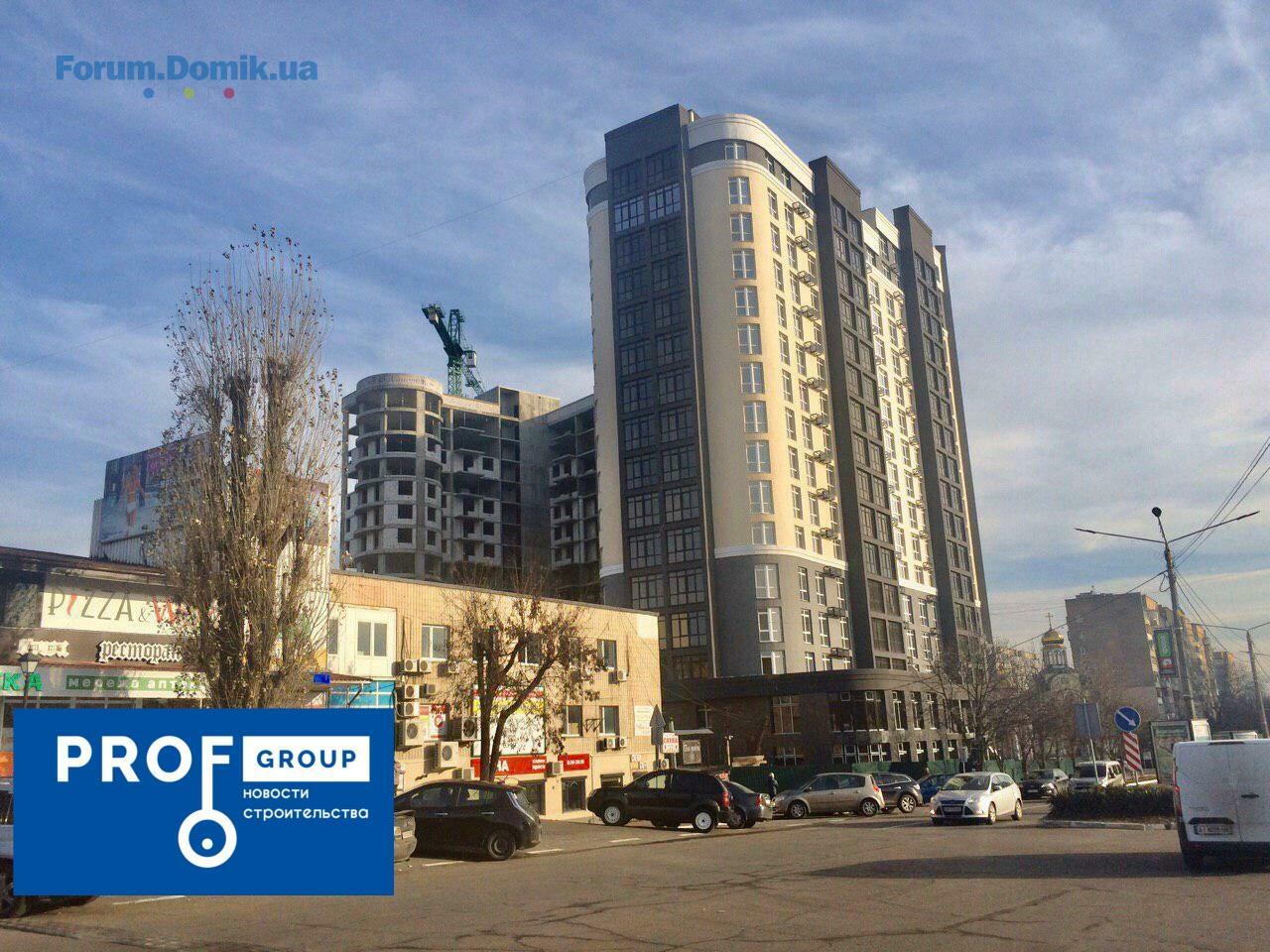

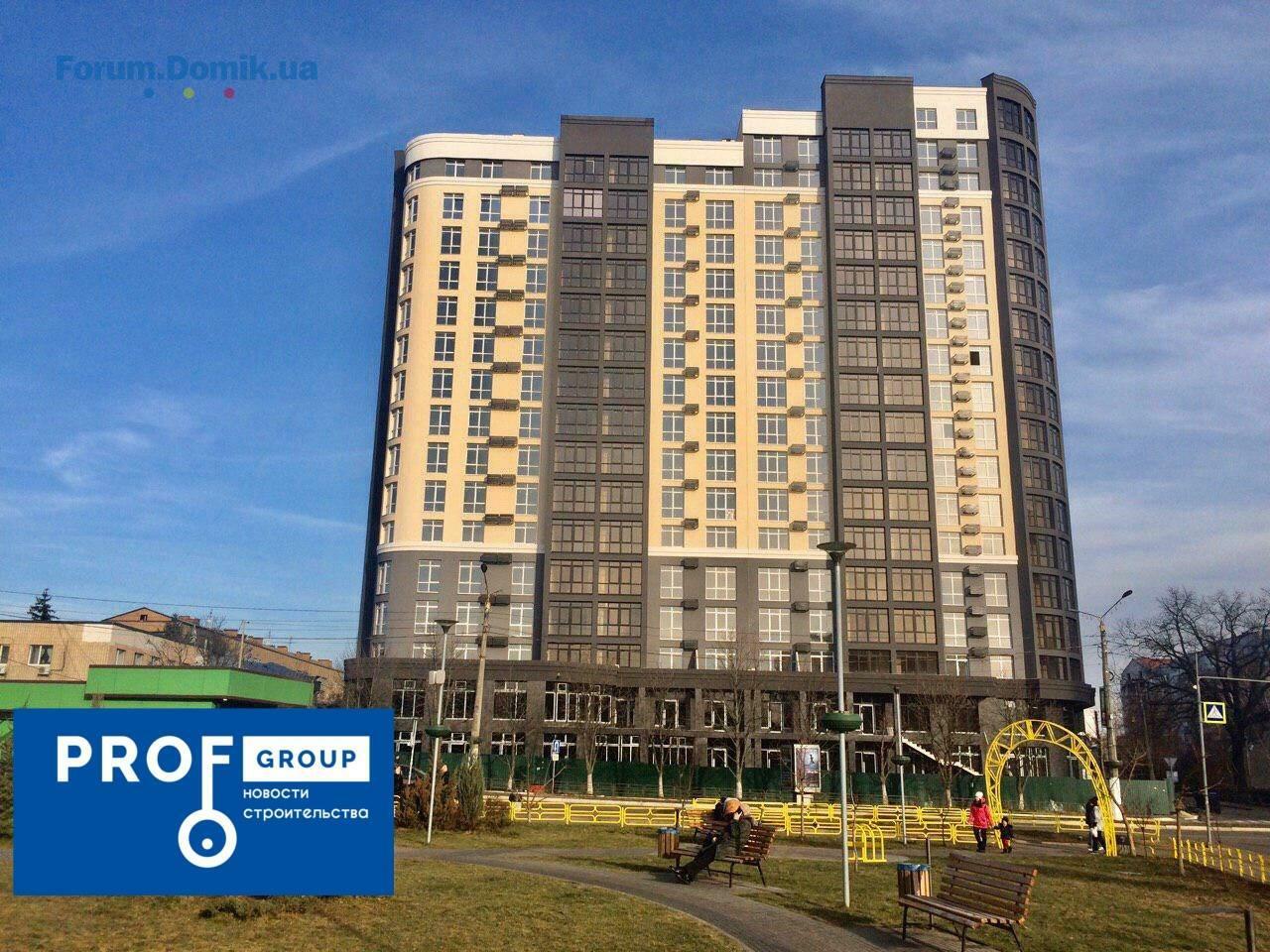

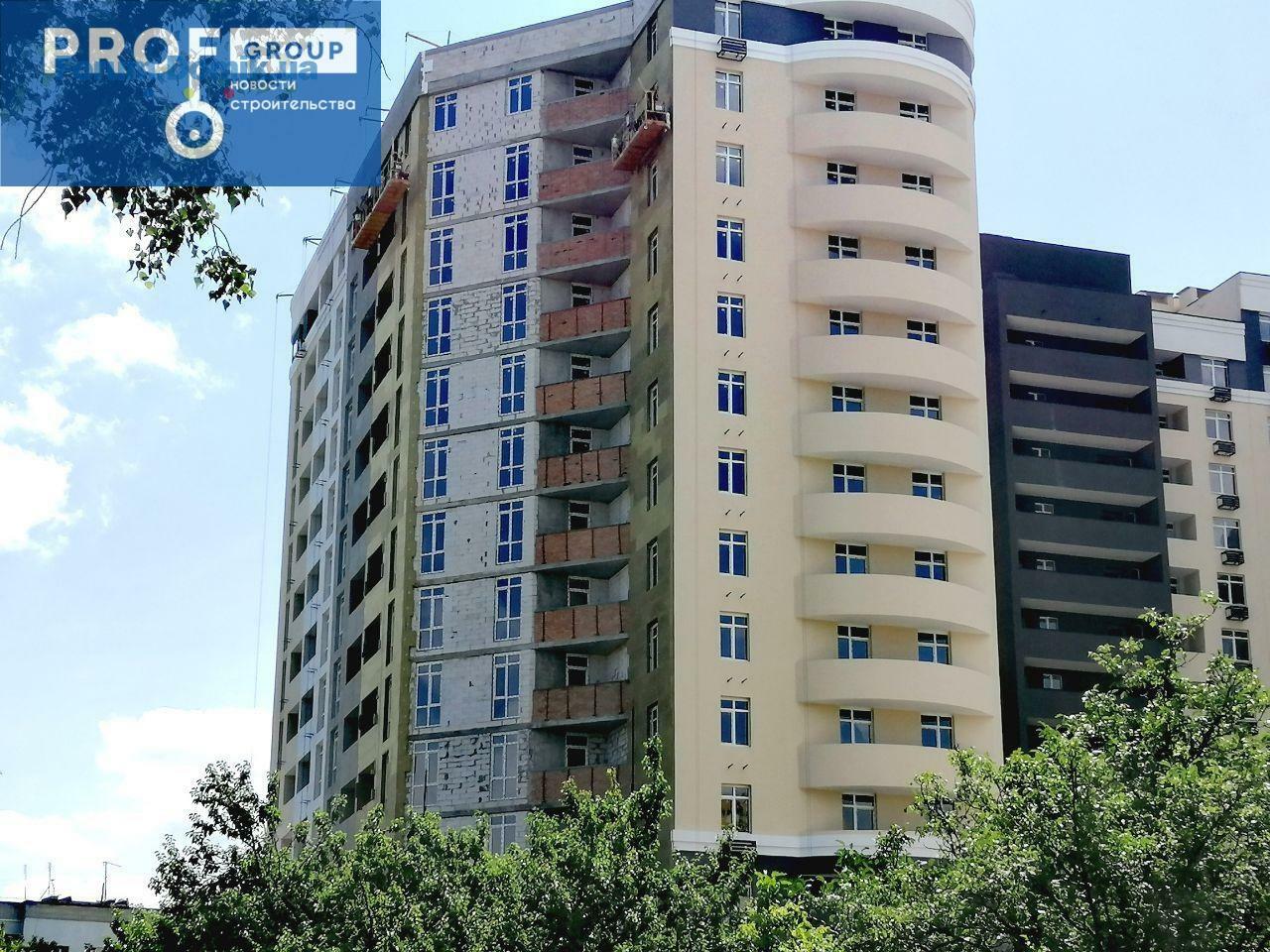

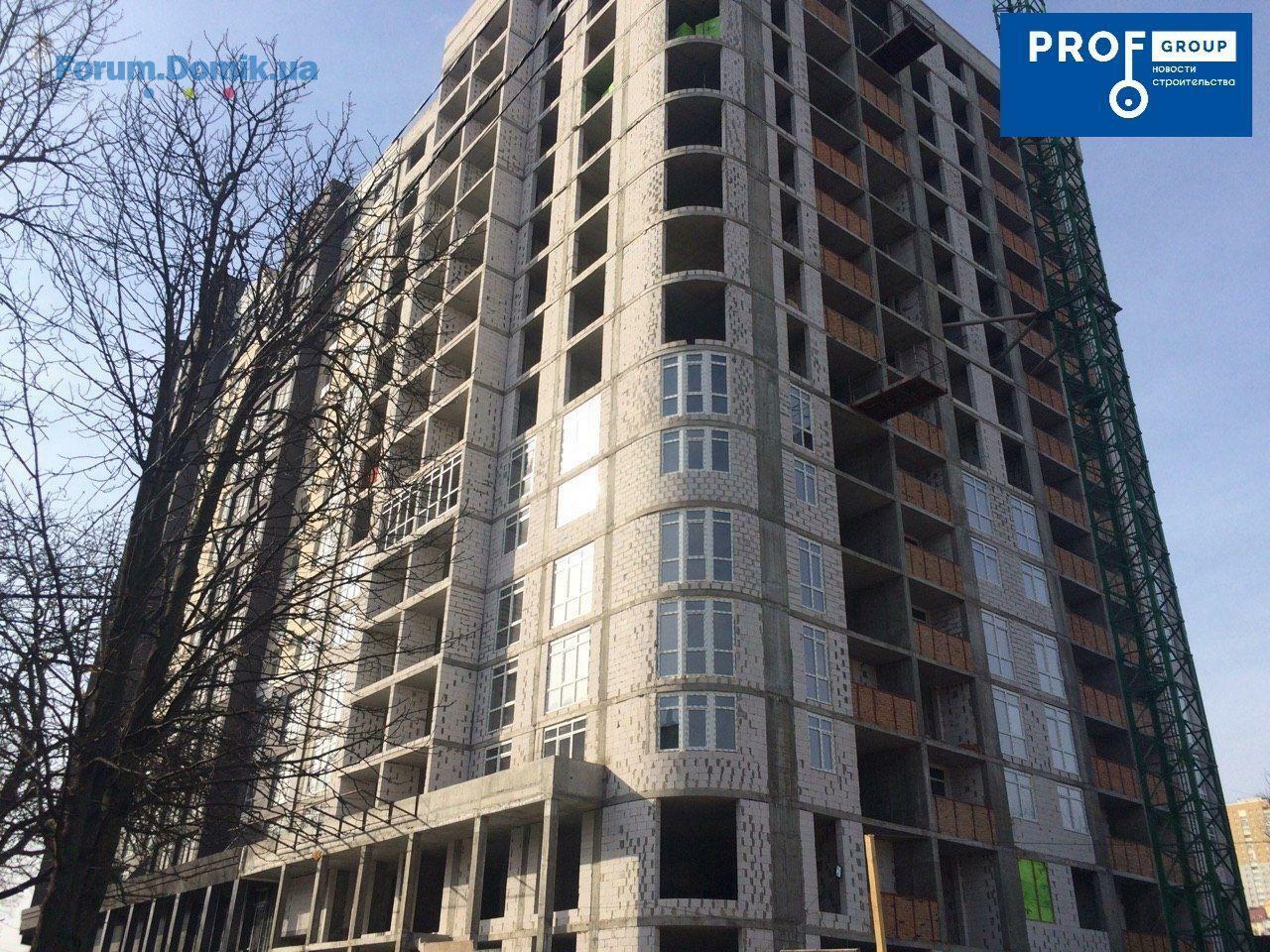

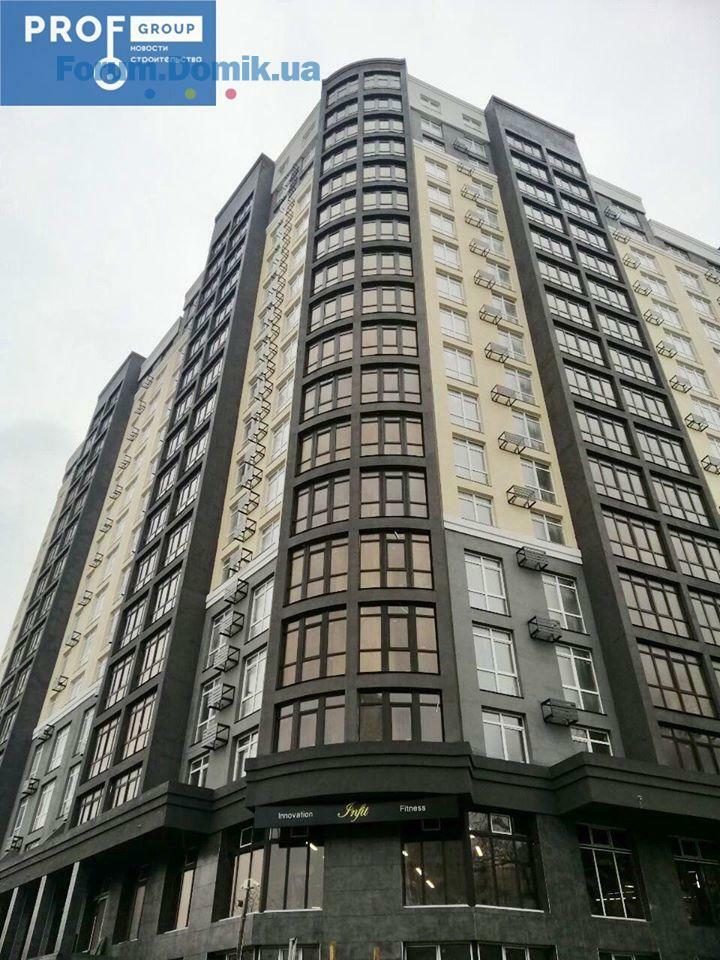

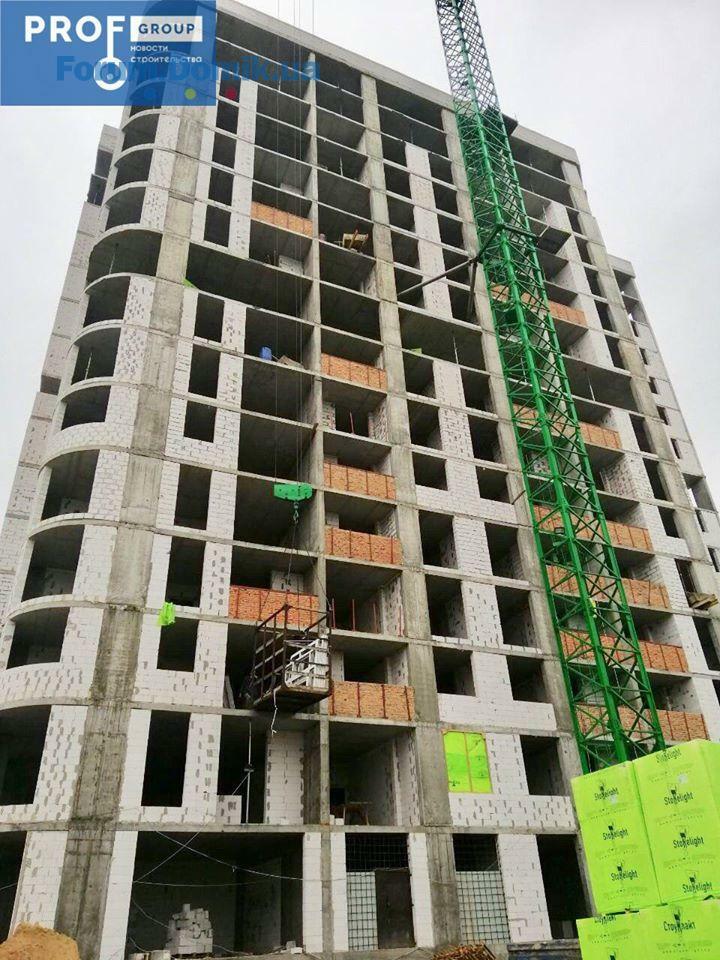

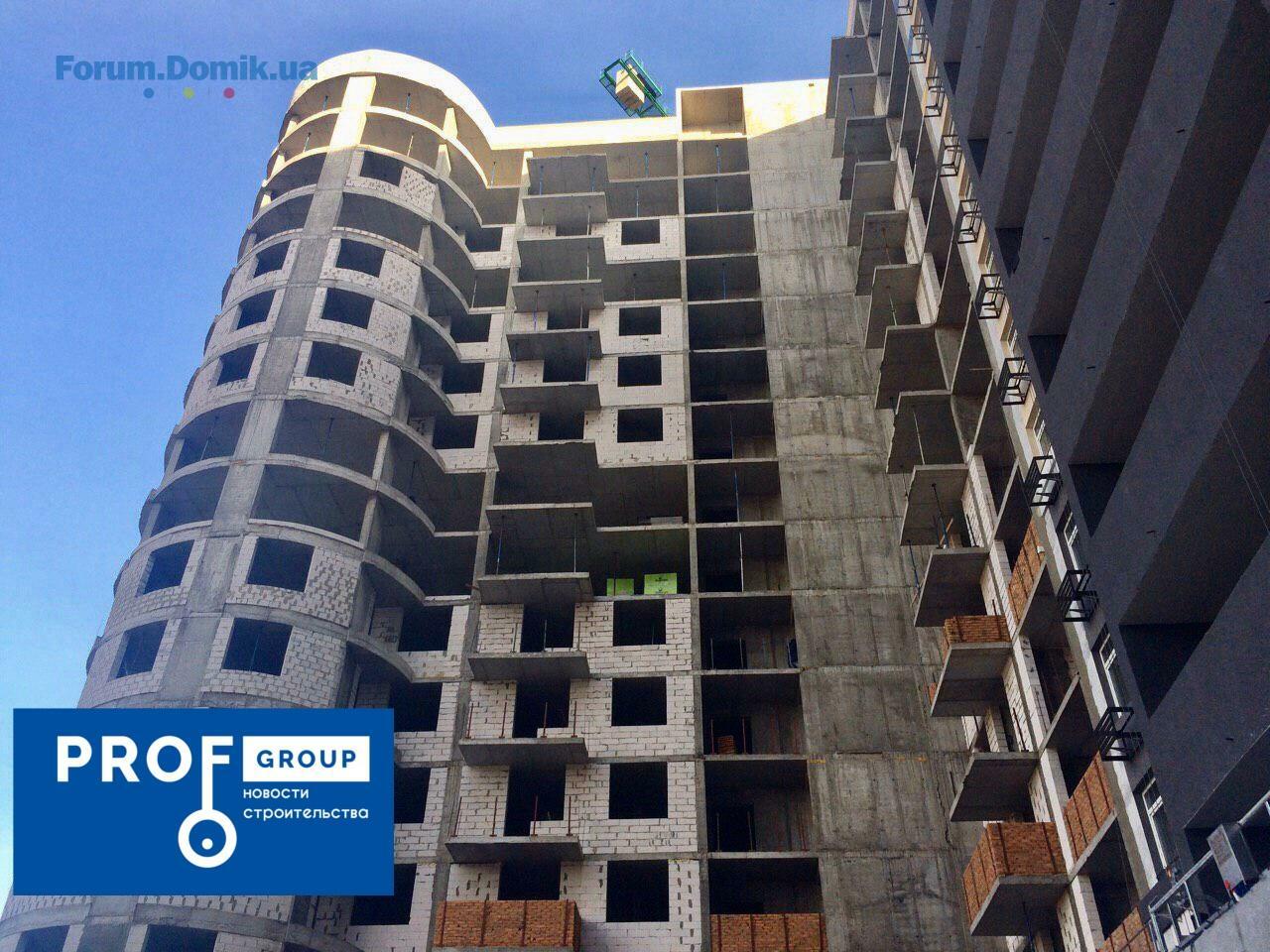

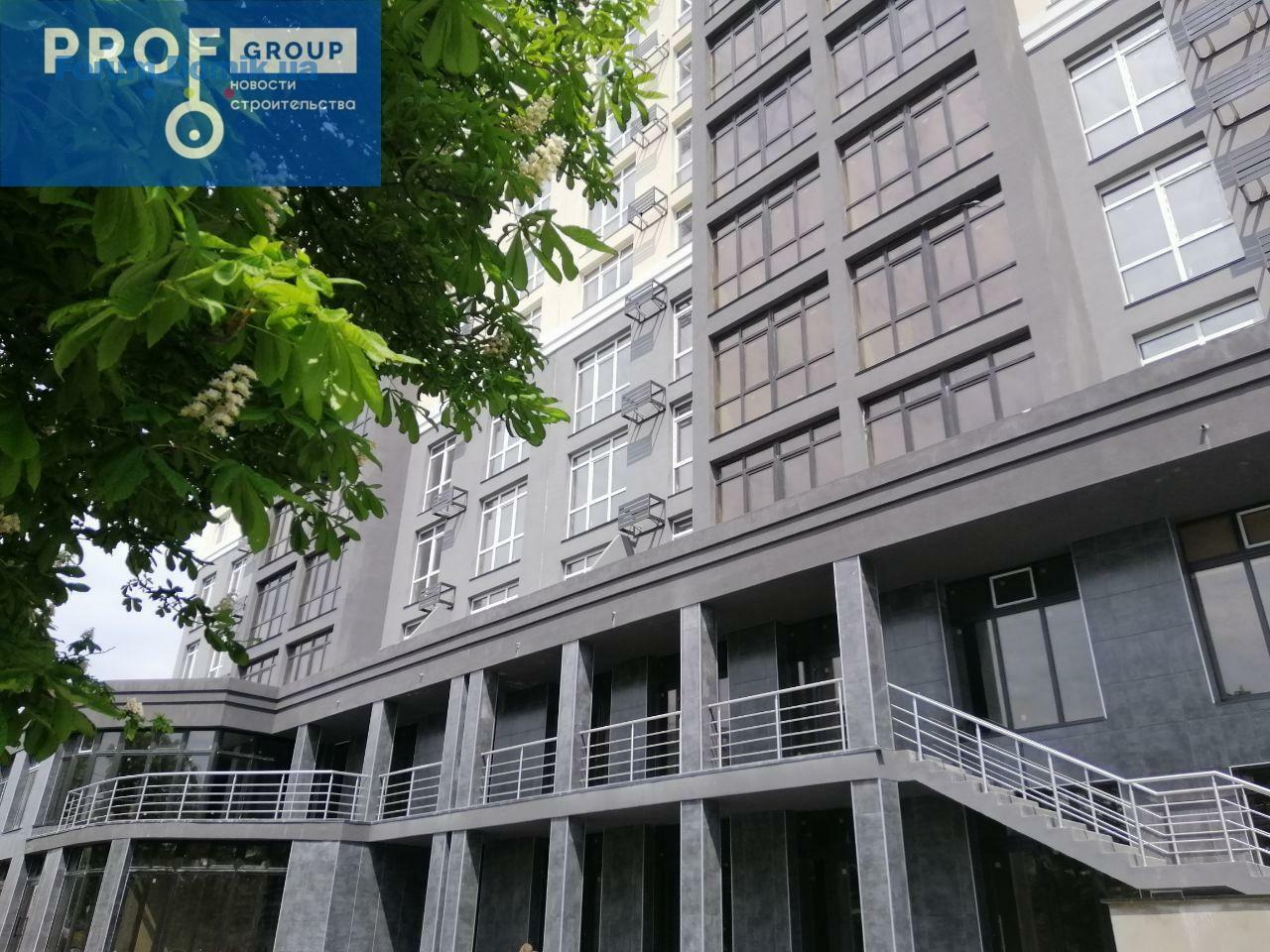

🏗Секція №4:

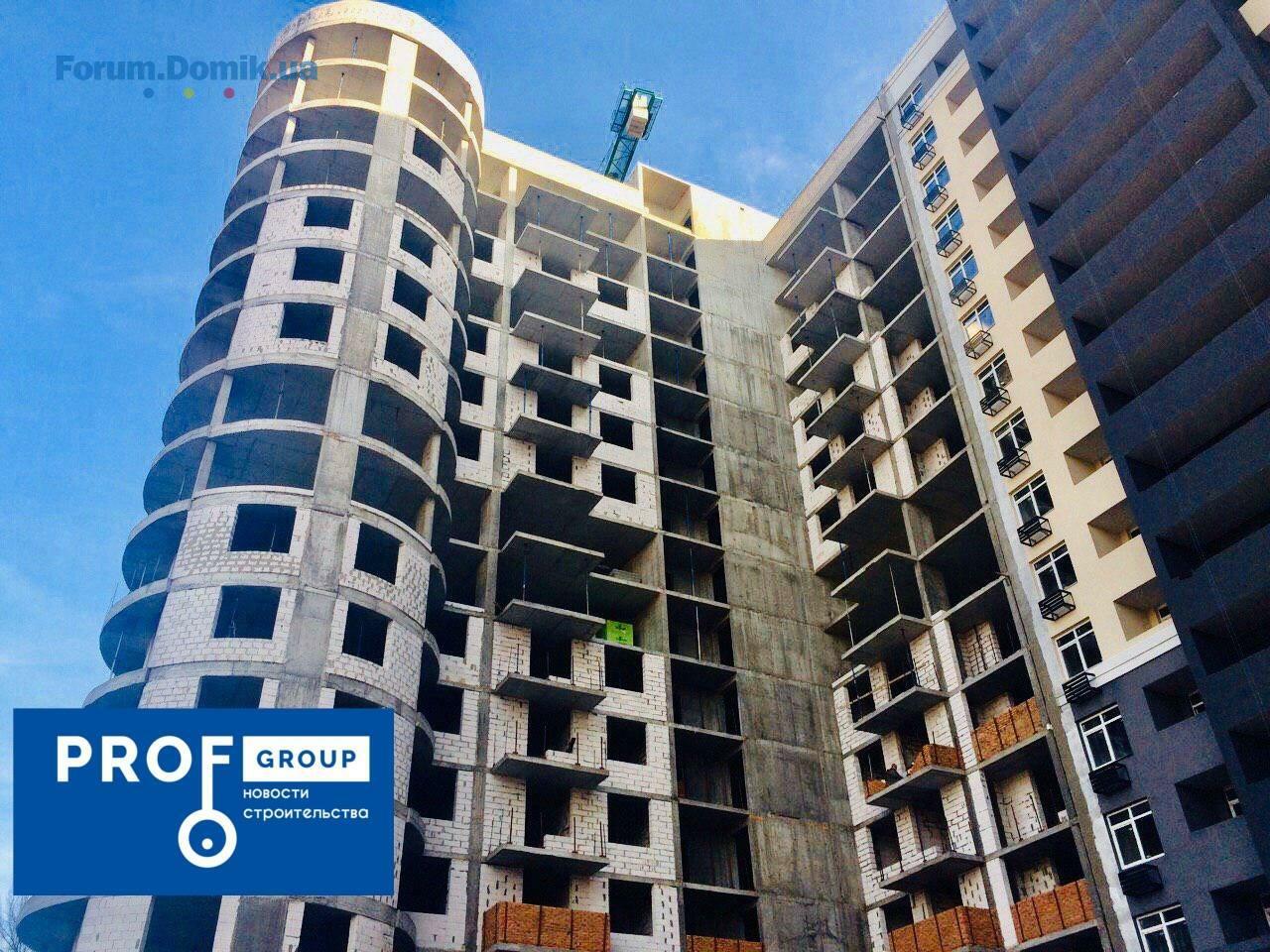

✔️продовжуються роботи по розведенню електрики поквартирно;

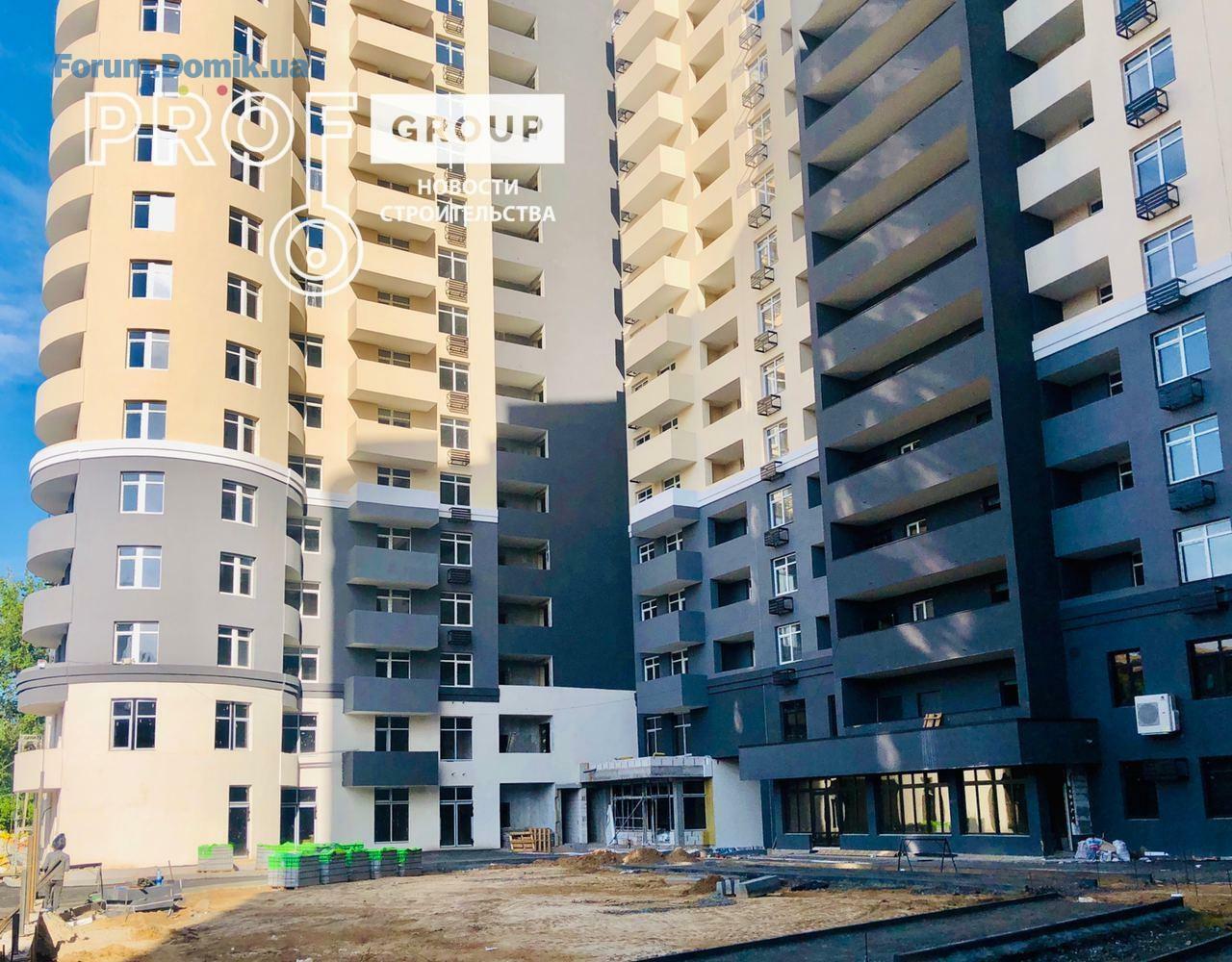

✔️продовжуються роботи з монтажу вентильованого фасаду по вул. Шкільна.

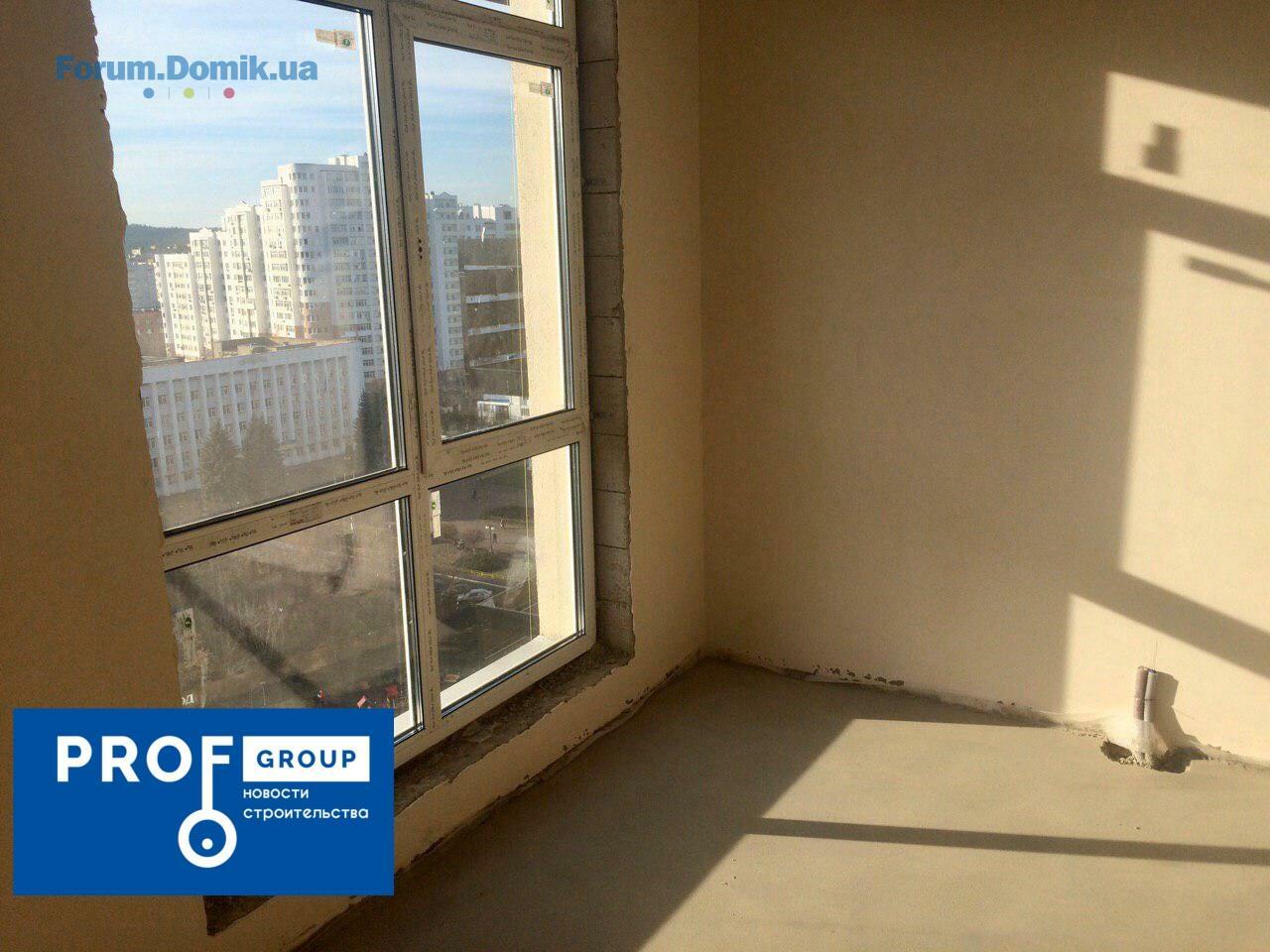

✔️завершені роботи з монтажу сантехніки поквартирно (підведення води в с / у, підведення опалення до радіаторів
✔️завершені зварювальні роботи з монтажу перекриття виїзду з паркінгу на вул. Шкільну.
✔️тривають роботи по монтажу стояків каналізації поквартирно.
Prof Group
Представник
305
16 жовтня 2016
28 січ 2021 13:48

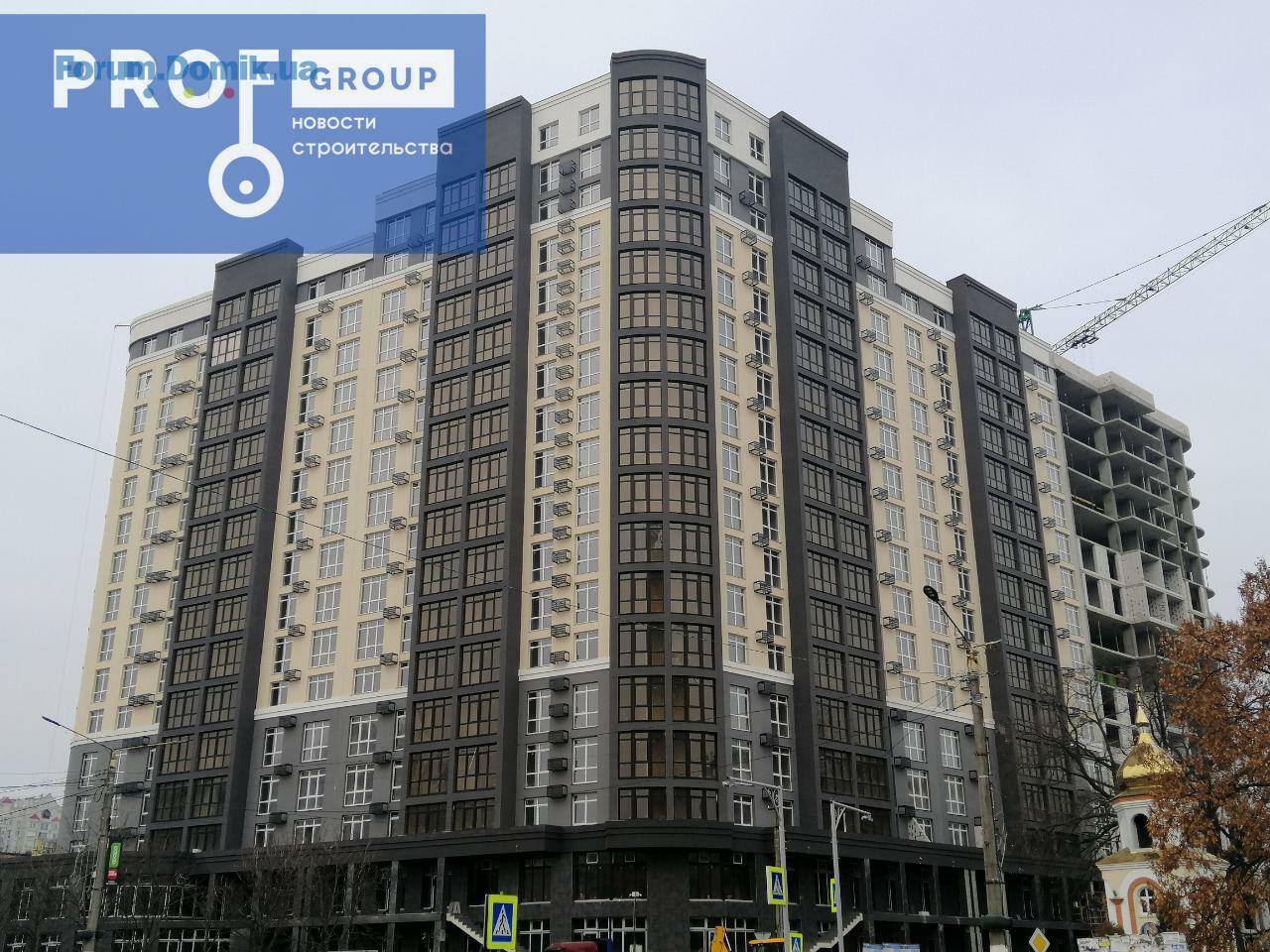

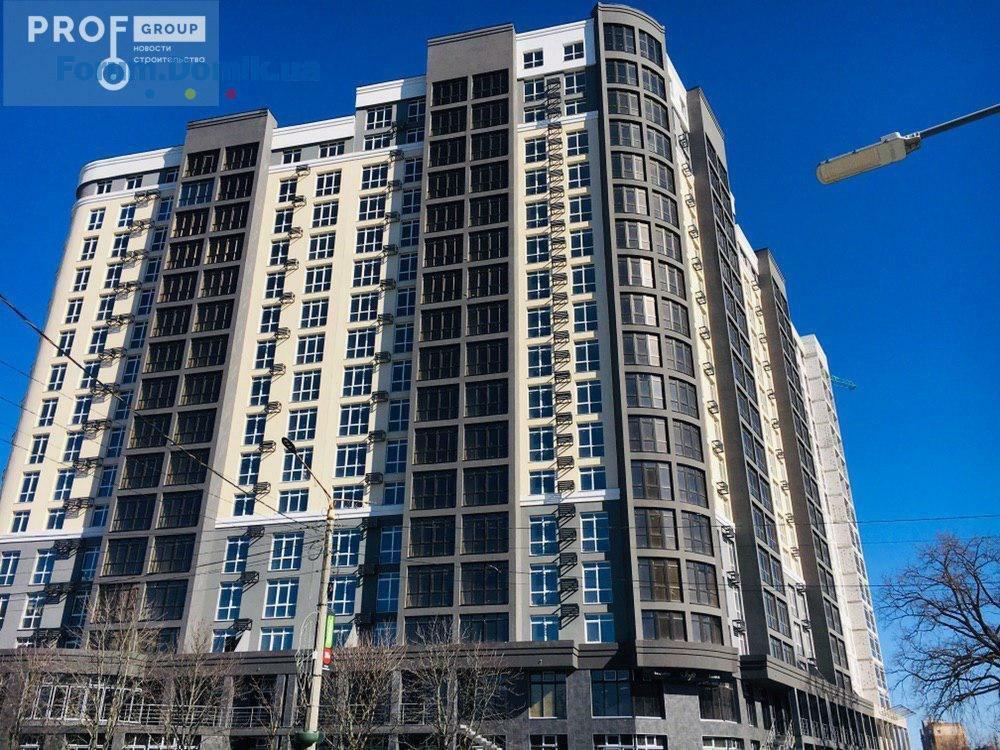

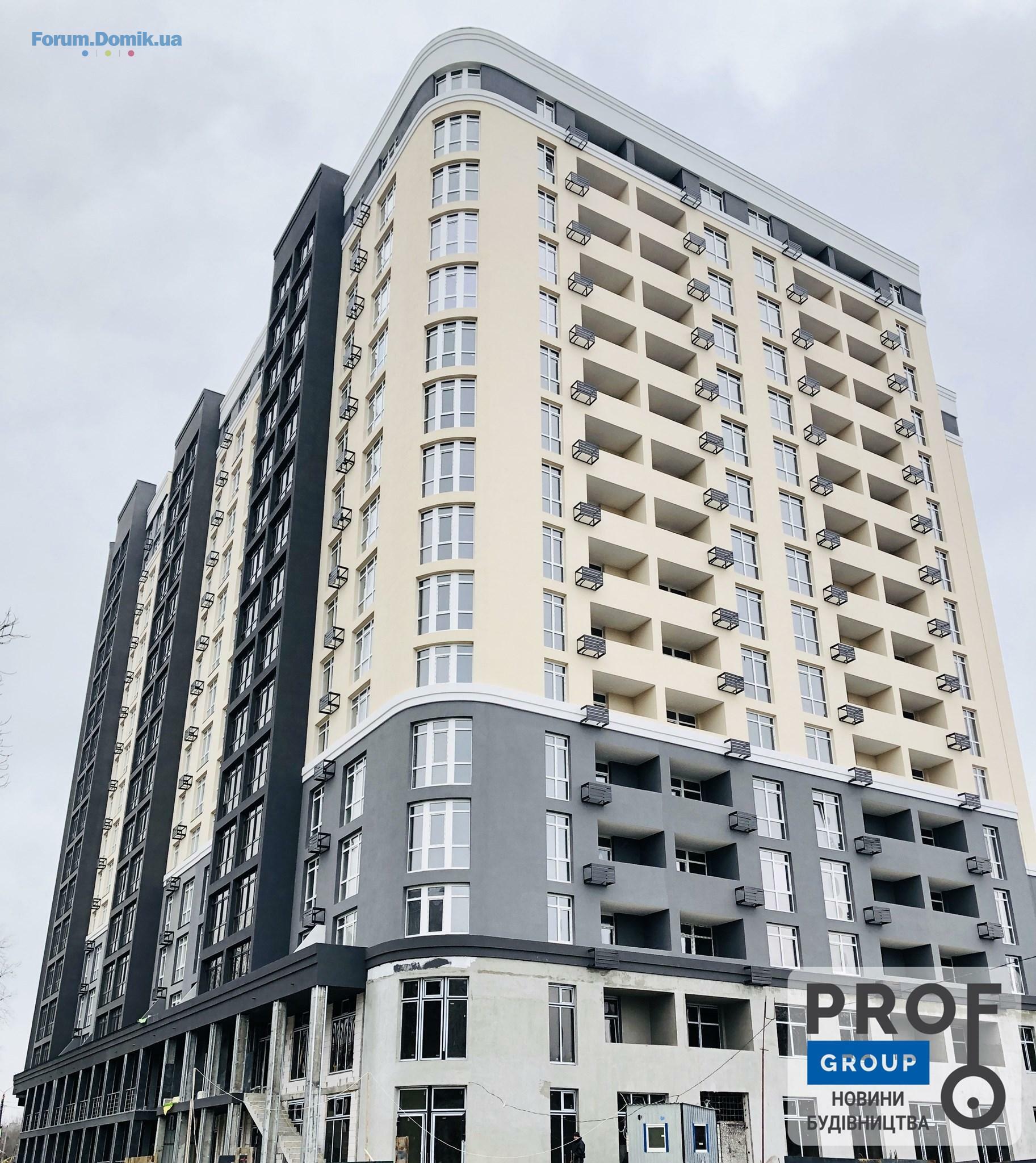

Новини будівництва «Борисо-Глібський» вул. Шкільна, 73 станом на 27.01.2021р.
Секція №4:
-завершуються роботи по розведенню електрики поквартирно;
-тривають роботи з монтажу вентильованого фасаду по вул. Шкільна;
-проводяться роботи з монтажу розподільчих колекторів опалення (гребінка) по поверхах;
-проводяться покрівельні роботи з монтажу перекриття виїзду з паркінгу на вул. Шкільну;
-завершені роботи з монтажу стояків каналізації поквартирно;
-проводяться роботи з монтажу каналізації по паркінгу.
З повагою, відділ продажу!
Секція №4:
-завершуються роботи по розведенню електрики поквартирно;
-тривають роботи з монтажу вентильованого фасаду по вул. Шкільна;
-проводяться роботи з монтажу розподільчих колекторів опалення (гребінка) по поверхах;
-проводяться покрівельні роботи з монтажу перекриття виїзду з паркінгу на вул. Шкільну;
-завершені роботи з монтажу стояків каналізації поквартирно;
-проводяться роботи з монтажу каналізації по паркінгу.
З повагою, відділ продажу!
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 821.11158
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна21.11973
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская21.11100
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- ЖК Sense City | Сенс Сіті | Prostir | Софіївська Борщагівка, вул. Соборна, 77а20.1120
- ЖК Montreal House | Монреаль | Cityconsult Development | ул. Антоновича, 102у20.11533
- ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/220.112 739
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая20.111 977
- ЖК Welcome Home на Стеценко | Фундамент | ул. Стеценко, 7519.115 840
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Чи варто зараз купувати нерухомість?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Найкращий район Києва29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Замена вентиляции в квартире15.085
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
