Ход строительства ЖК «Борисо-Глебский» на 30.10.2017г.
Секция 1 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 8-го этажа;
- ведутся подготовительные работы по монтажу горизонтальной опалубки 9-го этажа;
- завершены работы по монтажу газоблока 5-го этажа;
- ведутся работы по монтажу газоблока 5-6го этажа;
- ведутся работы по засыпке фундамента песчаным грунтом.
Секция 2 (Сдача 3кв. 2018г.)
- ведутся газоблочные работы 6-го этажа;
- завершены работы по армированию и бетонированию плиты перекрытия 8-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 8-го этажа;
- ведутся работы по засыпке фундамента песчаным грунтом.
Секция 3 (Сдача 3кв. 2018г.)
- завершены подготовительные работы по армированию и бетонированию вертикальных элементов 9-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 10-го этажа.
С уважением, Prof-Group!
Секция 1 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 8-го этажа;
- ведутся подготовительные работы по монтажу горизонтальной опалубки 9-го этажа;
- завершены работы по монтажу газоблока 5-го этажа;
- ведутся работы по монтажу газоблока 5-6го этажа;
- ведутся работы по засыпке фундамента песчаным грунтом.
Секция 2 (Сдача 3кв. 2018г.)
- ведутся газоблочные работы 6-го этажа;
- завершены работы по армированию и бетонированию плиты перекрытия 8-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 8-го этажа;
- ведутся работы по засыпке фундамента песчаным грунтом.
Секция 3 (Сдача 3кв. 2018г.)
- завершены подготовительные работы по армированию и бетонированию вертикальных элементов 9-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 10-го этажа.
С уважением, Prof-Group!
ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
06 лист 2017 13:53
Ход строительства ЖК «Борисо-Глебский» на 06.11.2017г.
Секция 1 (Сдача 3 кв. 2018г.):
-ведутся подготовительные работы по монтажу горизонтальной опалубки 9-го этажа;
-ведутся работы по монтажу газоблока 6-го этажа;
-ведутся работы по монтажу вентканалов 7-го этажа;
-ведутся работы по монтажу лестничных маршей и площадок 6-8го этажа.
Секция 2 (Сдача 3 кв. 2018г.):
-ведутся газоблочные работы 6-го этажа;
-завершены работы по армированию и бетонированию вертикальных элементов 8-го этажа;
-ведутся работы по монтажу вентканалов 7-го этажа;
-ведутся подготовительные работы по установке горизонтальной опалубки 9-го этажа.
Секция 3 (Сдача 3 кв. 2018г.):
-завершены подготовительные работы по армированию и бетонированию плиты перекрытия 10-го этажа;
-ведутся газоблочные работы 8-го этажа;
-ведутся работы по монтажу вентканалов 8-го этажа.
С уважением, Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.):
-ведутся подготовительные работы по монтажу горизонтальной опалубки 9-го этажа;
-ведутся работы по монтажу газоблока 6-го этажа;
-ведутся работы по монтажу вентканалов 7-го этажа;
-ведутся работы по монтажу лестничных маршей и площадок 6-8го этажа.
Секция 2 (Сдача 3 кв. 2018г.):
-ведутся газоблочные работы 6-го этажа;
-завершены работы по армированию и бетонированию вертикальных элементов 8-го этажа;
-ведутся работы по монтажу вентканалов 7-го этажа;
-ведутся подготовительные работы по установке горизонтальной опалубки 9-го этажа.
Секция 3 (Сдача 3 кв. 2018г.):
-завершены подготовительные работы по армированию и бетонированию плиты перекрытия 10-го этажа;
-ведутся газоблочные работы 8-го этажа;
-ведутся работы по монтажу вентканалов 8-го этажа.
С уважением, Prof-Group!
ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
17 лист 2017 10:08
Ход строительства ЖК «Борисо-Глебский» на 13.11.2017г.
Секция 1 (Сдача 3 кв. 2018г.):
- завершены работы по армированию и бетонированию плиты перекрытия 9-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 9-го этажа;
- завершены работы по монтажу газоблока 6-го этажа;
- ведутся работы по монтажу газоблока 7-го этажа;
Секция 2 (Сдача 3 кв. 2018г.):
- продолжаются газоблочные работы 6-го этажа;
- ведутся подготовительные работы работы по армированию и бетонированию плиты перекрытия 9-го этажа;
- ведутся работы по монтажу вентканалов 7-го этажа;
Секция 3 (Сдача 3 кв. 2018г.):
- завершены подготовительные работы по армированию и бетонированию вертикальных элементов 10-го этажа;
- ведутся газоблочные работы 8-го этажа;
- ведутся работы по монтажу вентканалов 8-го этажа.
С уважением, Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.):
- завершены работы по армированию и бетонированию плиты перекрытия 9-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 9-го этажа;
- завершены работы по монтажу газоблока 6-го этажа;
- ведутся работы по монтажу газоблока 7-го этажа;
Секция 2 (Сдача 3 кв. 2018г.):
- продолжаются газоблочные работы 6-го этажа;
- ведутся подготовительные работы работы по армированию и бетонированию плиты перекрытия 9-го этажа;
- ведутся работы по монтажу вентканалов 7-го этажа;
Секция 3 (Сдача 3 кв. 2018г.):
- завершены подготовительные работы по армированию и бетонированию вертикальных элементов 10-го этажа;
- ведутся газоблочные работы 8-го этажа;
- ведутся работы по монтажу вентканалов 8-го этажа.
С уважением, Prof-Group!
ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
20 лист 2017 15:57
Ход строительства ЖК « Борисо-Глебский» на 20.11.2017
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 9-го этажа;
- ведутся работы по монтажу газоблока 7-го этажа;
- ведутся работы по монтажу холодного перехода 6 -7-го этажей;
- ведутся работы по монтажу наборных вентканалов 1-6 этажей;
Секция 2 (Сдача 3 кв. 2018г.):
- завершены работы по армированию и бетонированию плиты перекрытия 9-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 9-го этажа;
- завершены работы по монтажу вентканалов 7-го этажа;
- ведутся работы по монтажу наборных вентканалов 1-7-го этажей;
- ведутся работы по монтажу холодного перехода 6-7-го этажей.
Секция 3 (Сдача 3 кв. 2018г.):
- завершены работы по вентканалов 8-го этажа;
- ведутся газоблочные работы 8-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 11 этажа;
- ведутся работы по монтажу холодного перехода 9-го этажа.
С уважением, Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 9-го этажа;
- ведутся работы по монтажу газоблока 7-го этажа;
- ведутся работы по монтажу холодного перехода 6 -7-го этажей;
- ведутся работы по монтажу наборных вентканалов 1-6 этажей;
Секция 2 (Сдача 3 кв. 2018г.):
- завершены работы по армированию и бетонированию плиты перекрытия 9-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 9-го этажа;
- завершены работы по монтажу вентканалов 7-го этажа;
- ведутся работы по монтажу наборных вентканалов 1-7-го этажей;
- ведутся работы по монтажу холодного перехода 6-7-го этажей.
Секция 3 (Сдача 3 кв. 2018г.):
- завершены работы по вентканалов 8-го этажа;
- ведутся газоблочные работы 8-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 11 этажа;
- ведутся работы по монтажу холодного перехода 9-го этажа.
С уважением, Prof-Group!
ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
27 лист 2017 14:31
Ход строительства ЖК «Борисо-Глебский» на 27.11.2017
Секция 1 (Сдача 3 кв. 2018г.):
- завершены работы по армированию и бетонированию вертикальных элементов 9-го этажа;
- ведутся работы по монтажу газоблока 7-го этажа;
- ведутся работы по монтажу холодного перехода 6-7-го этажей.
Секция 2 (Сдача 3 кв. 2018г.):
- завершены работы по армированию и бетонированию вертикальных элементов 9 –го этажа;
- ведутся газоблочные работы 7-го этажа;
- завершены работы по монтажу наборных вентканалов 1-5 этажей;
- завершены работы по монтажу холодного перехода 6-7 этажей;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 10-го этажа.
Секция 3 (Сдача 3кв. 2018г.):
- ведутся газоблочные работы 8-го этажа;
- завершены работы по монтажу холодного перехода 9-го этажа;
- завершены работы по армированию и бетонированию плиты перекрытия 11-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 11-го этажа.
Секция 1 (Сдача 3 кв. 2018г.):
- завершены работы по армированию и бетонированию вертикальных элементов 9-го этажа;
- ведутся работы по монтажу газоблока 7-го этажа;
- ведутся работы по монтажу холодного перехода 6-7-го этажей.
Секция 2 (Сдача 3 кв. 2018г.):
- завершены работы по армированию и бетонированию вертикальных элементов 9 –го этажа;
- ведутся газоблочные работы 7-го этажа;
- завершены работы по монтажу наборных вентканалов 1-5 этажей;
- завершены работы по монтажу холодного перехода 6-7 этажей;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 10-го этажа.
Секция 3 (Сдача 3кв. 2018г.):
- ведутся газоблочные работы 8-го этажа;
- завершены работы по монтажу холодного перехода 9-го этажа;
- завершены работы по армированию и бетонированию плиты перекрытия 11-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 11-го этажа.
ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
04 груд 2017 14:50
Ход строительства ЖК «Борисо-Глебский» на 04.12.2017
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу газоблока 7-го этажа;
- ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;
- ведутся подготовительные работы по монтажу газоблока 8-го этажа;
- завершены работы по монтажу холодного перехода 6-7-го этажей.
Секция 2 (Сдача 3 кв. 2018г.):
- ведутся работы по армированию и бетонированию плиты перекрытия 10–го этажа;
- ведутся газоблочные работы 7-го этажа;
- ведутся работы по монтажу наборных вентканалов 6-го этажа;
Секция 3 (Сдача 3кв. 2018г.):
- завершены газоблочные работы 8-го этажа;
- ведутся работы по монтажу наборных вентканалов 6-8-го этажей;
- завершены работы по армированию и бетонированию вертикальных элементов 11-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа.
С уважением,Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по монтажу газоблока 7-го этажа;
- ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;
- ведутся подготовительные работы по монтажу газоблока 8-го этажа;
- завершены работы по монтажу холодного перехода 6-7-го этажей.
Секция 2 (Сдача 3 кв. 2018г.):
- ведутся работы по армированию и бетонированию плиты перекрытия 10–го этажа;
- ведутся газоблочные работы 7-го этажа;
- ведутся работы по монтажу наборных вентканалов 6-го этажа;
Секция 3 (Сдача 3кв. 2018г.):
- завершены газоблочные работы 8-го этажа;
- ведутся работы по монтажу наборных вентканалов 6-8-го этажей;
- завершены работы по армированию и бетонированию вертикальных элементов 11-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа.
С уважением,Prof-Group!
FORT HOUSE

Постійний користувач
163
03 червня 2016
08 груд 2017 11:29

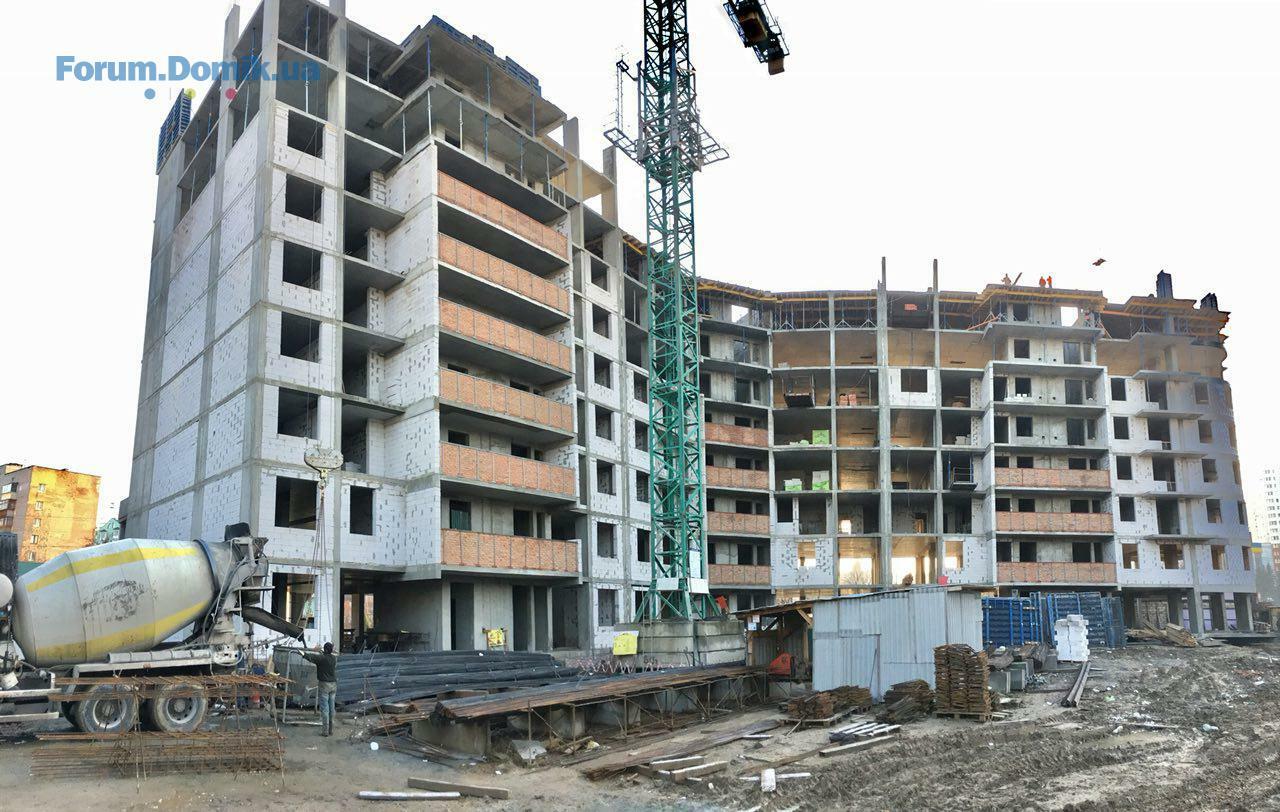

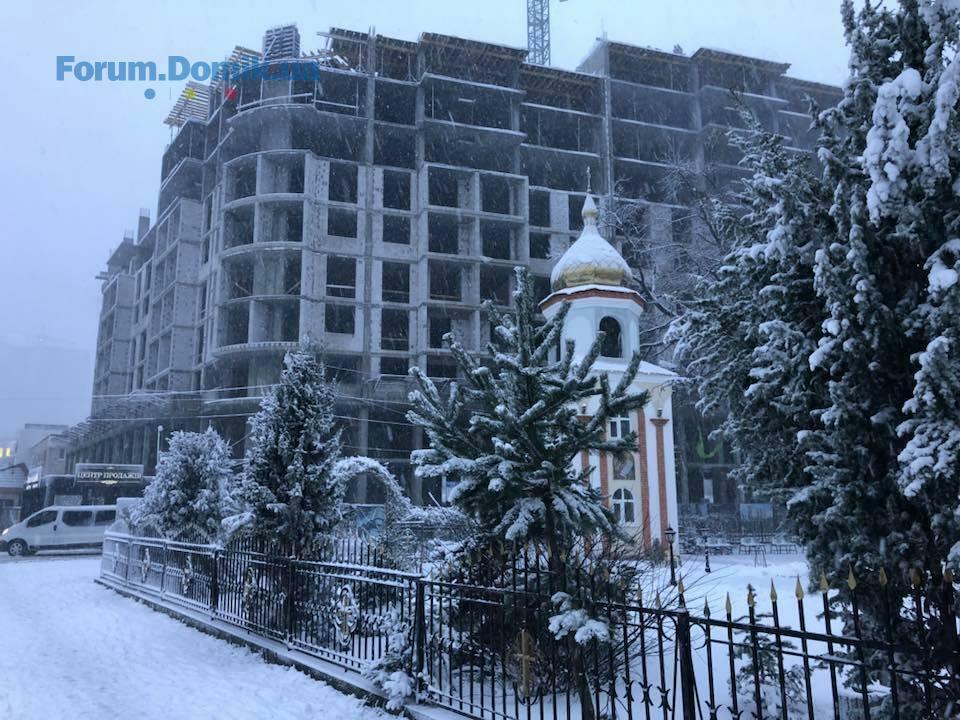

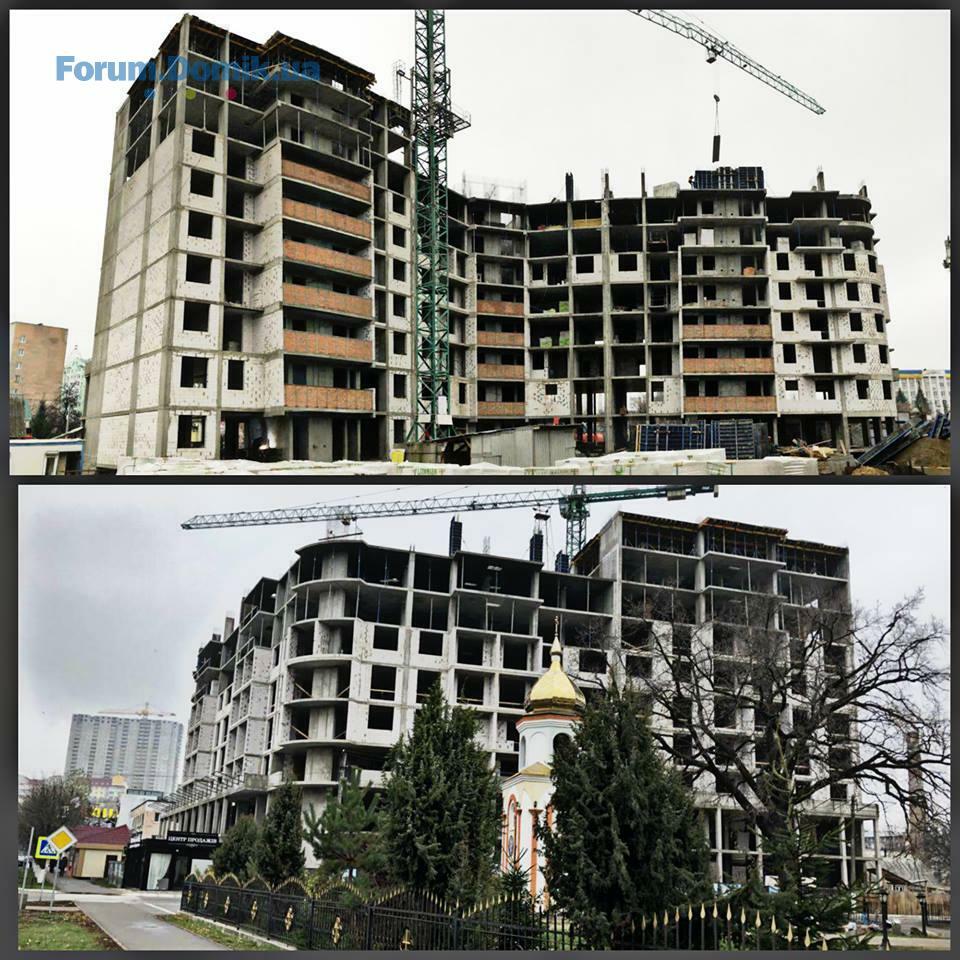

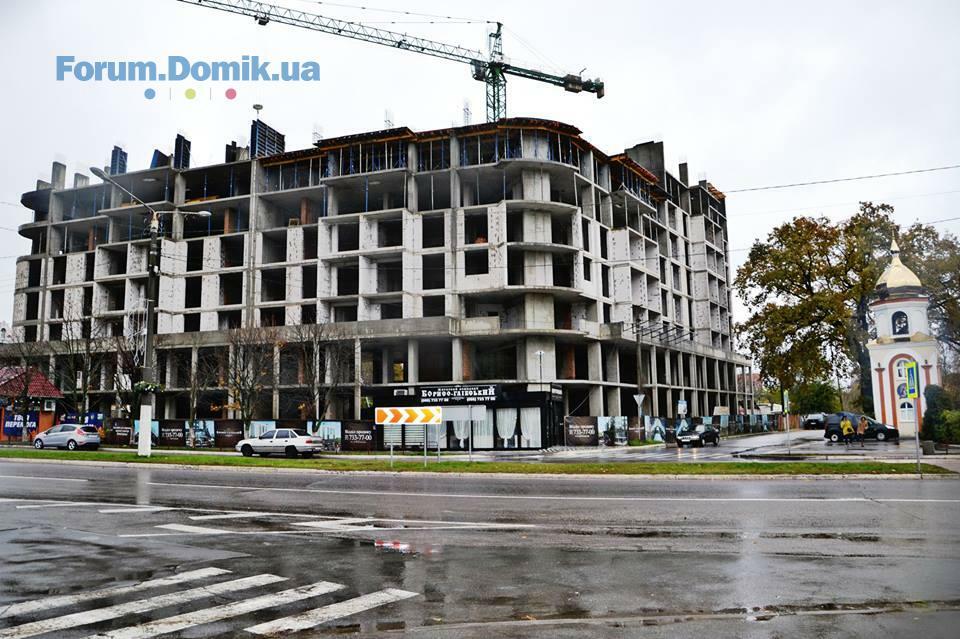

Добрый день, соседи

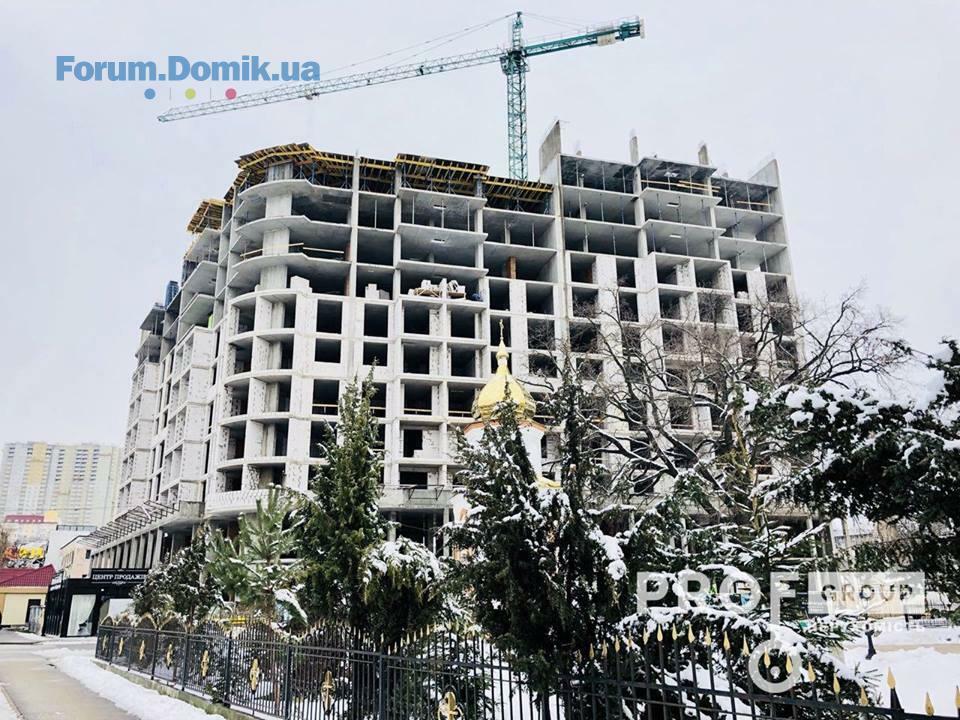

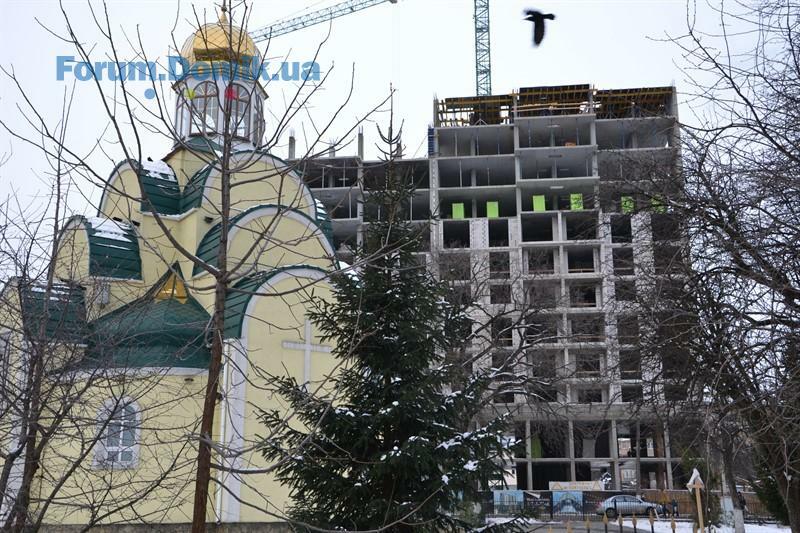

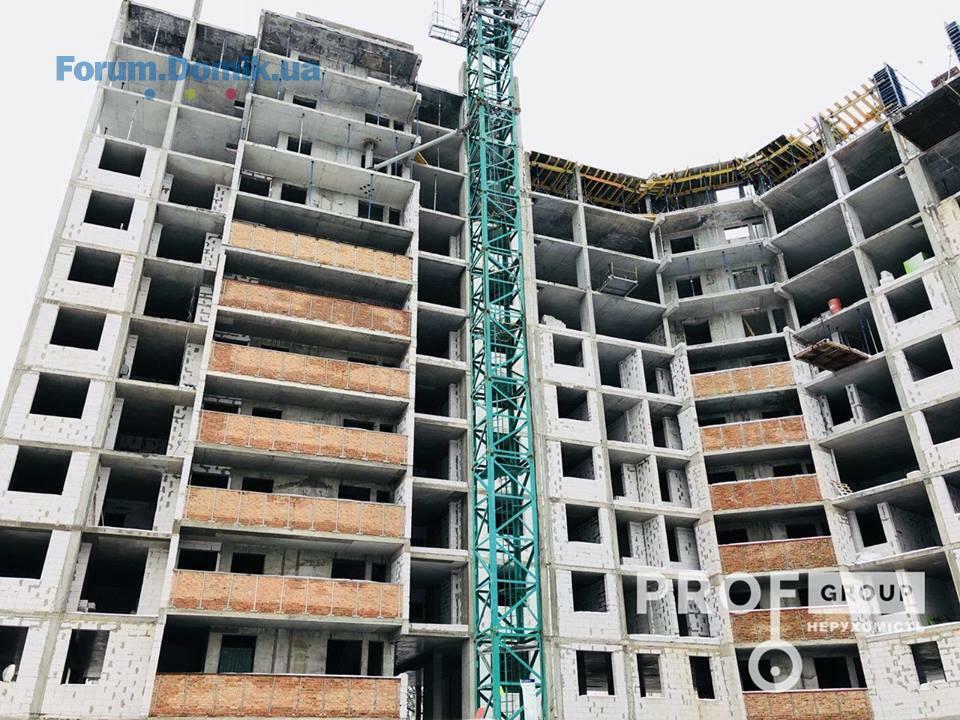

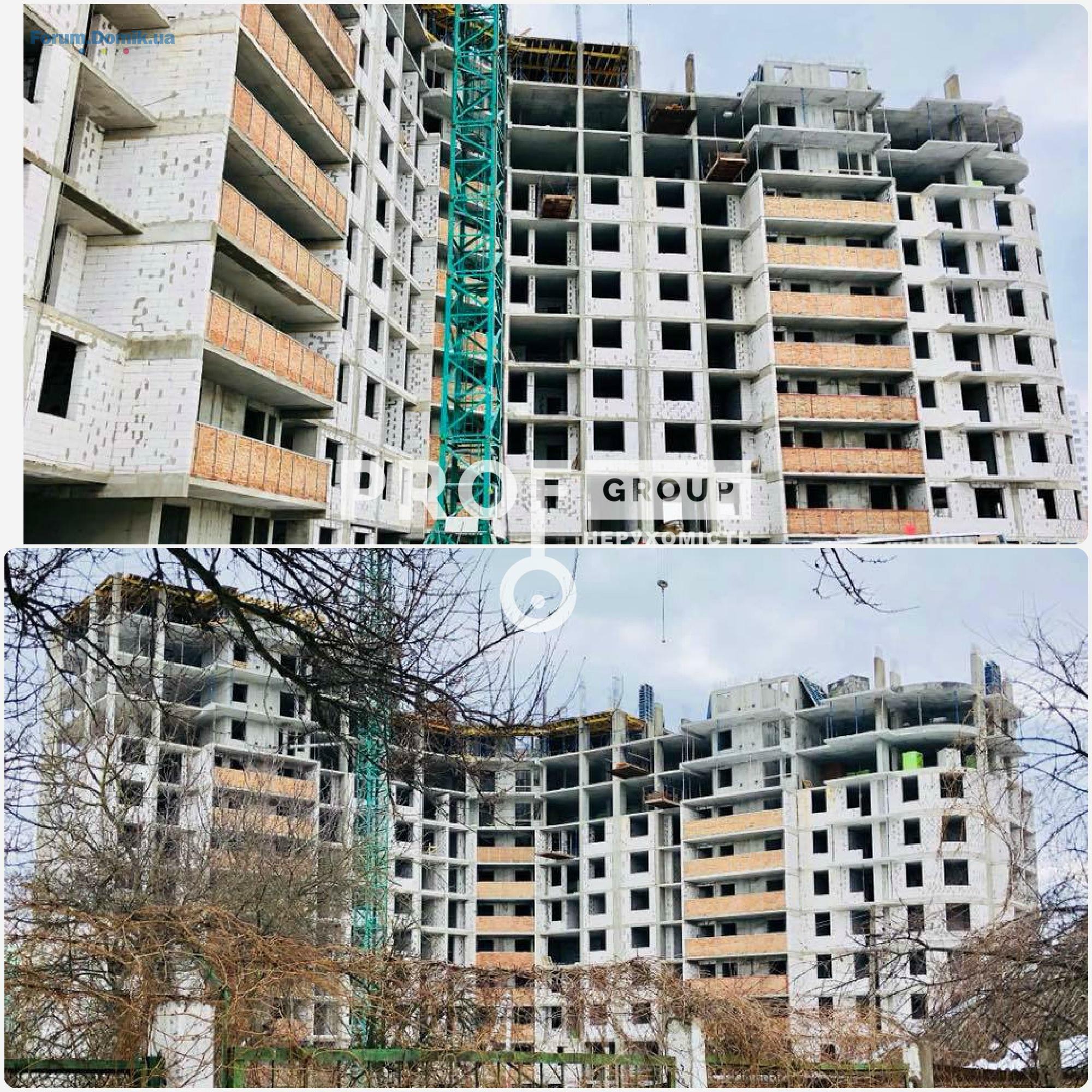

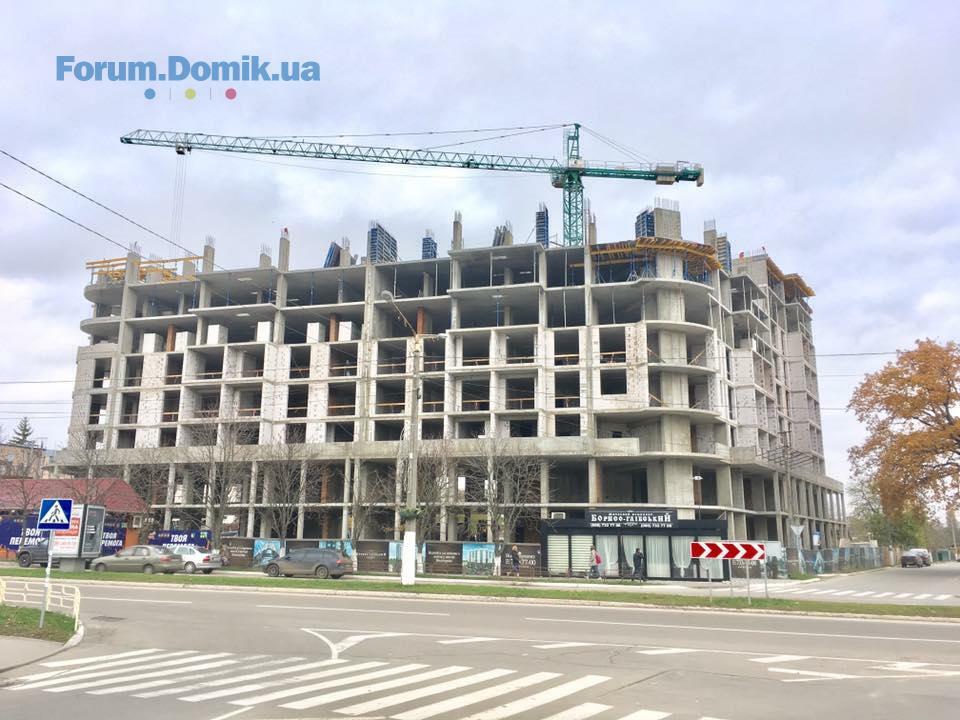

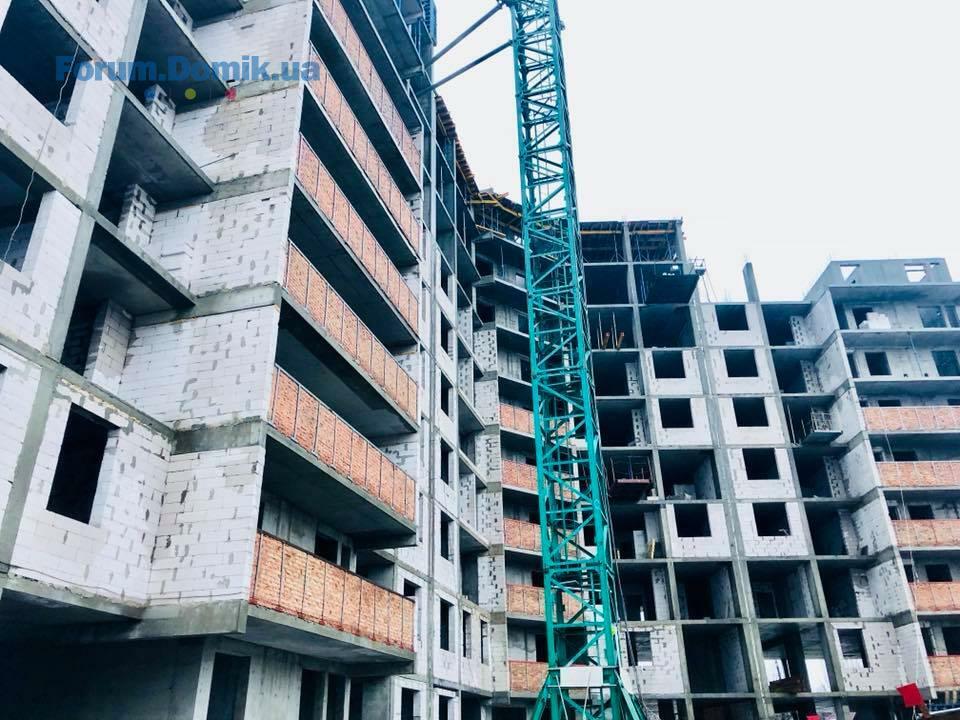

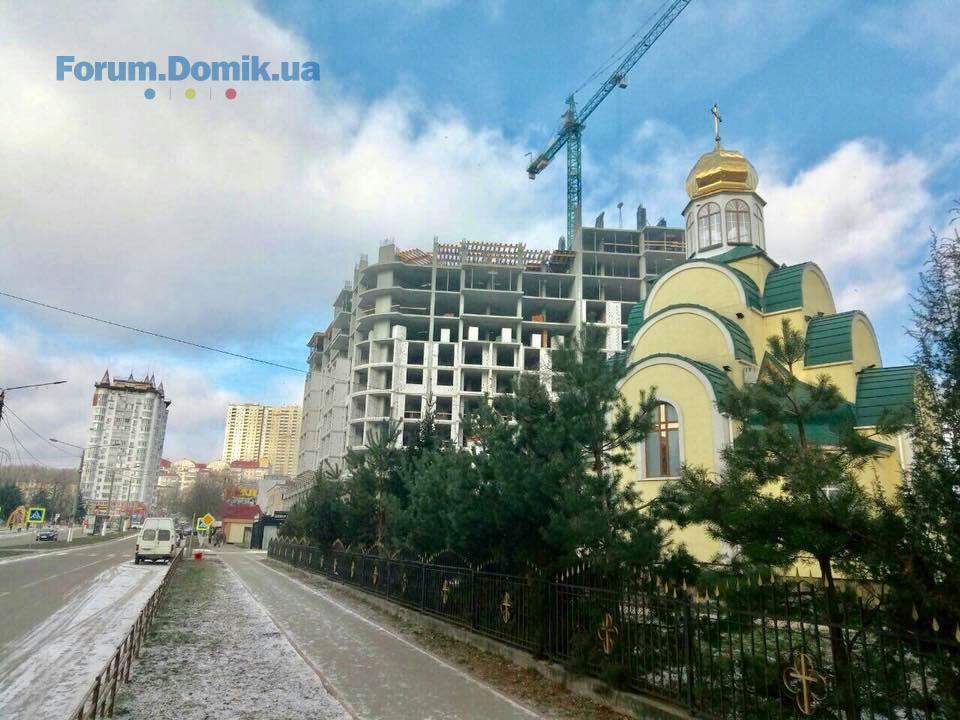

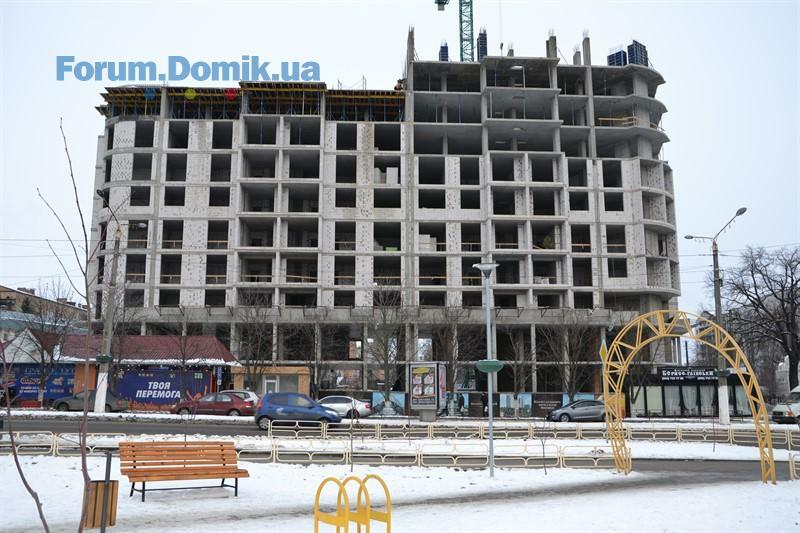

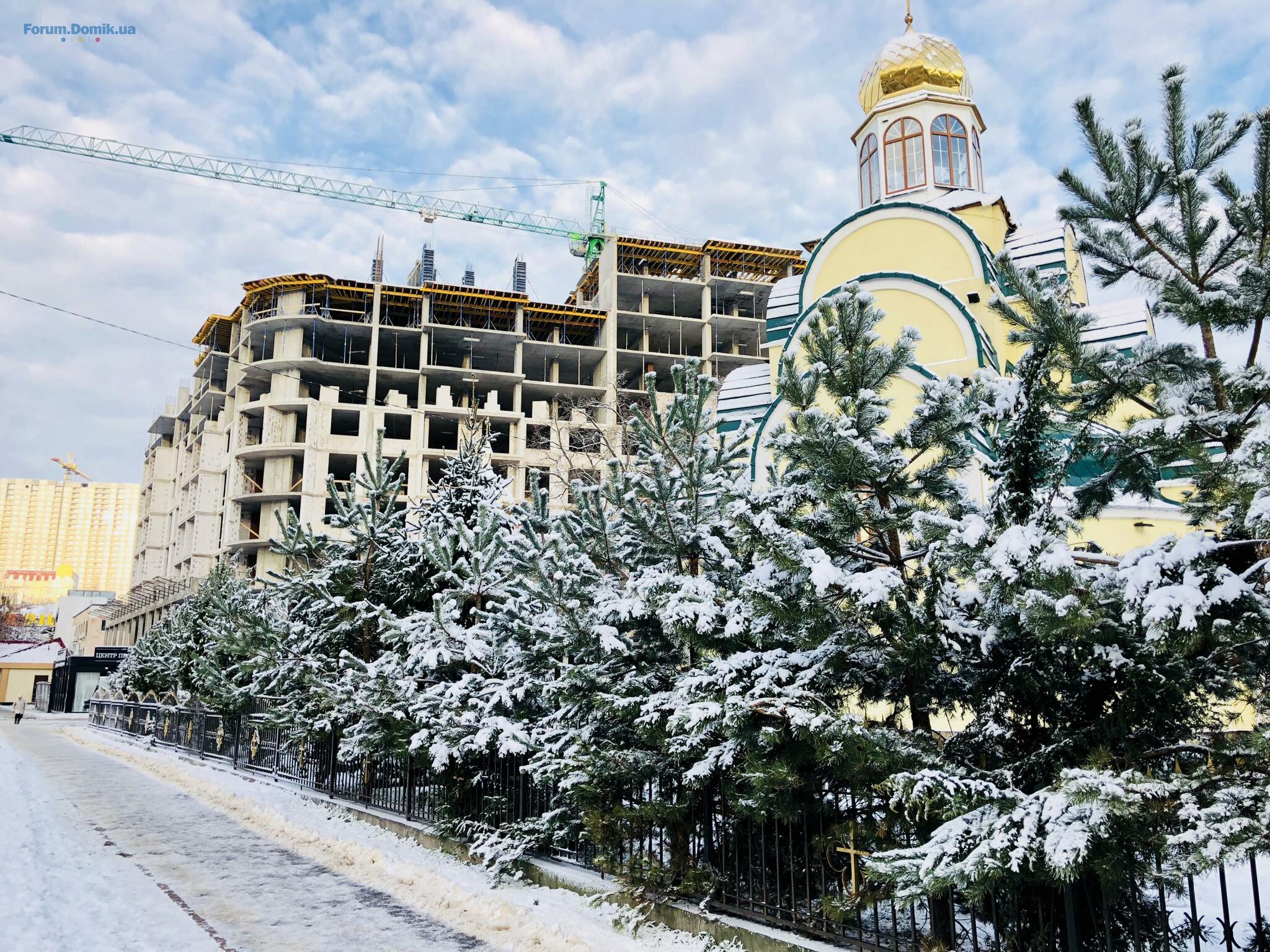

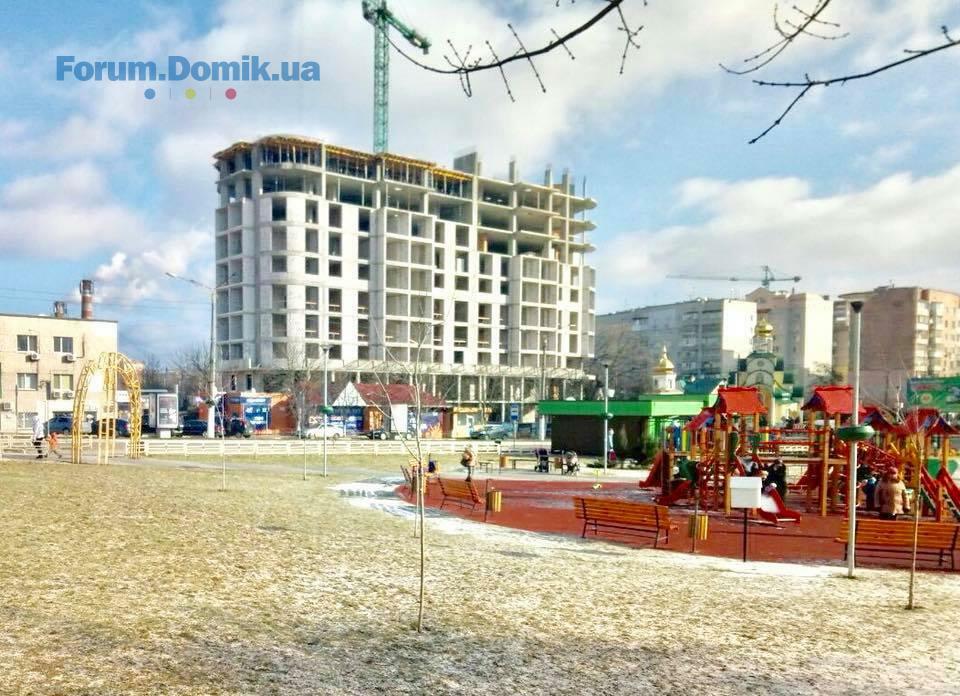

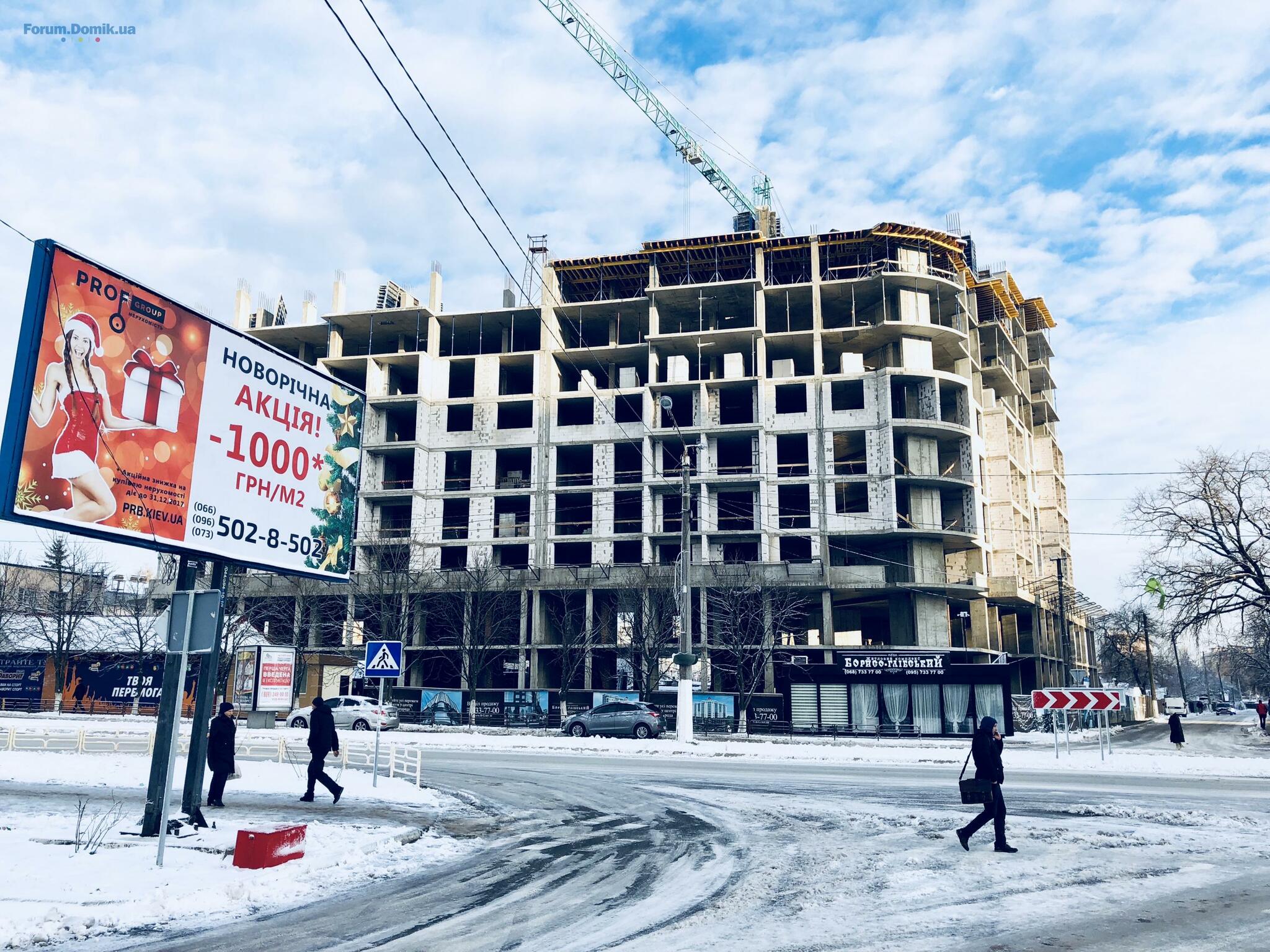

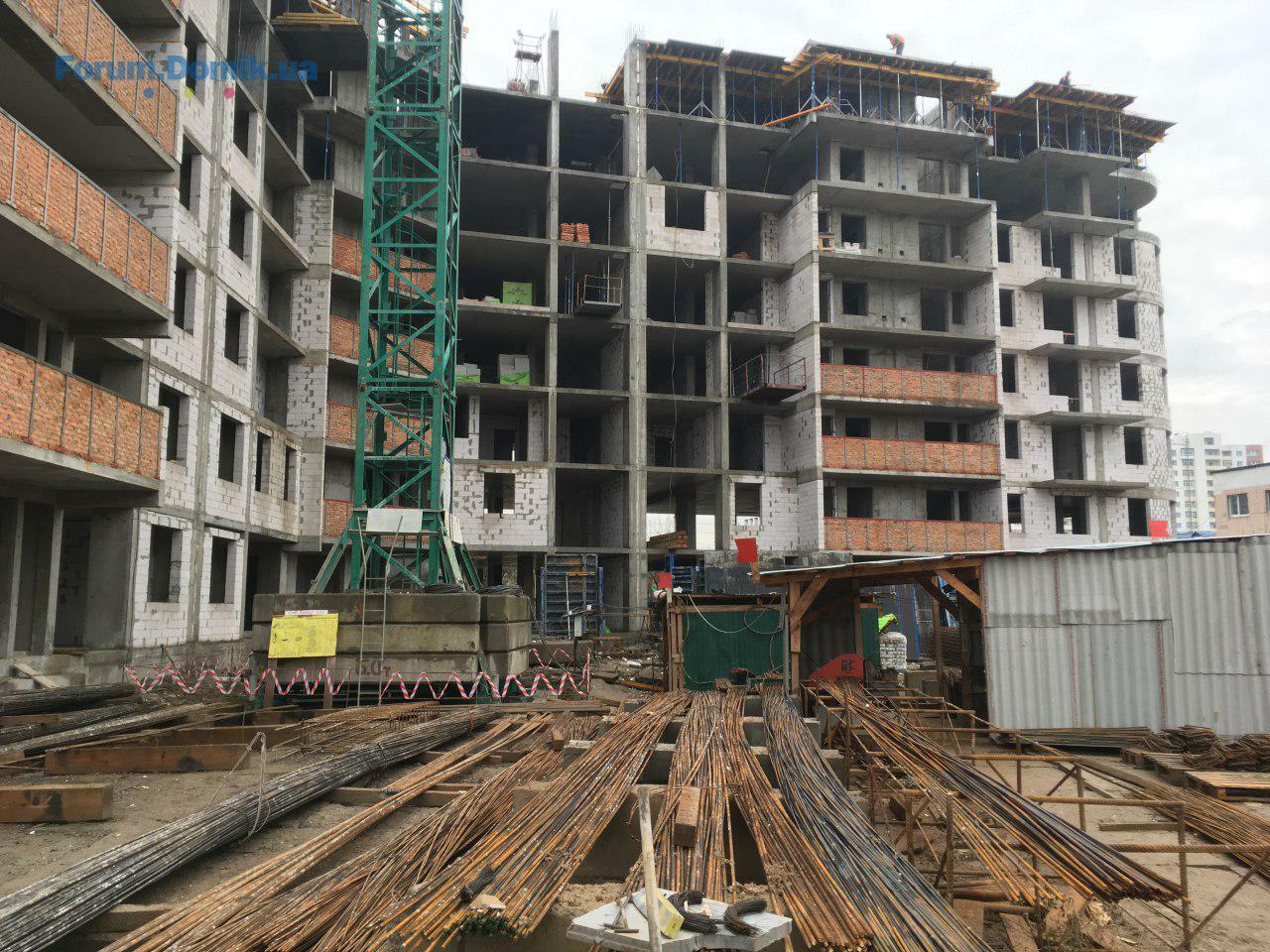

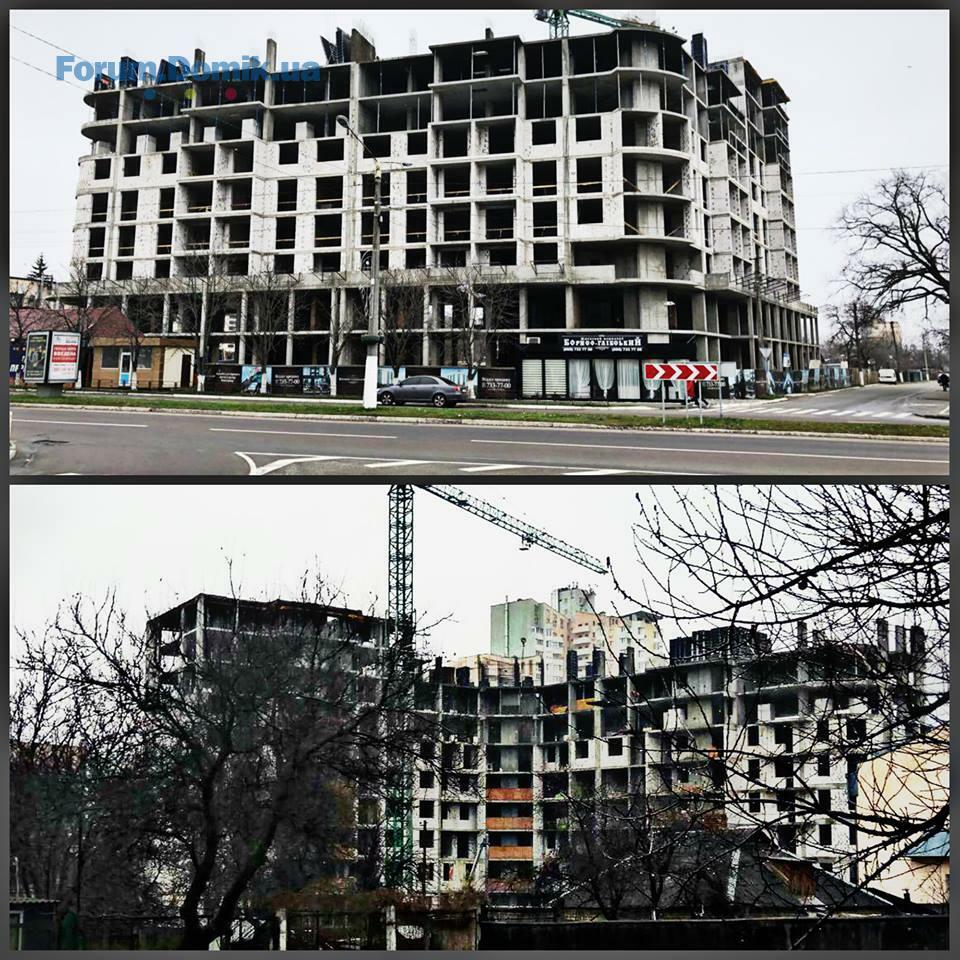

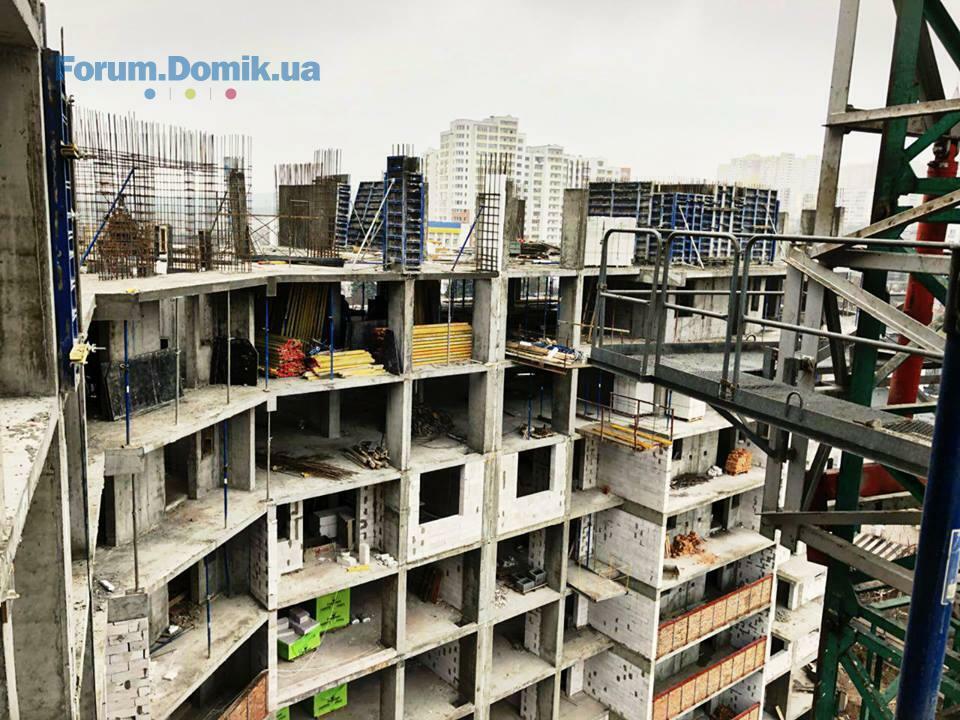

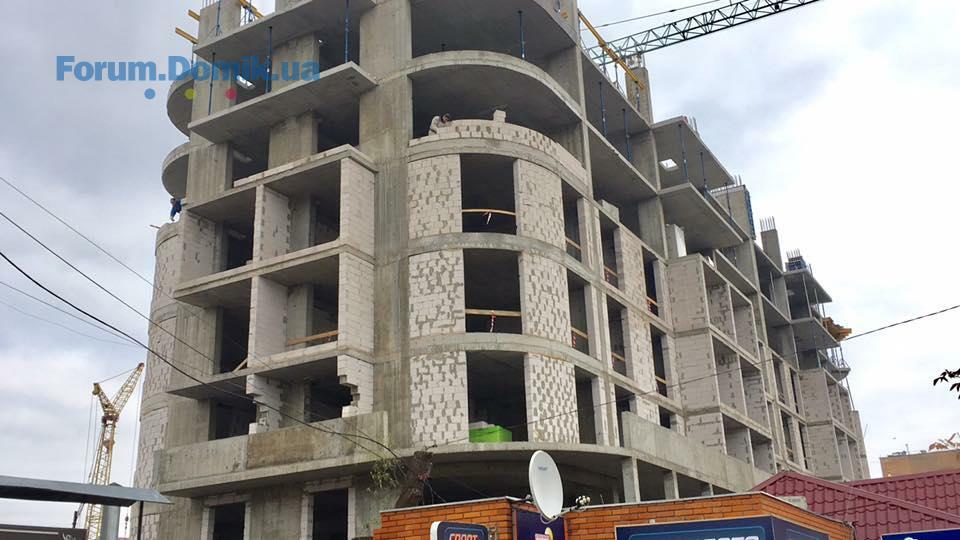

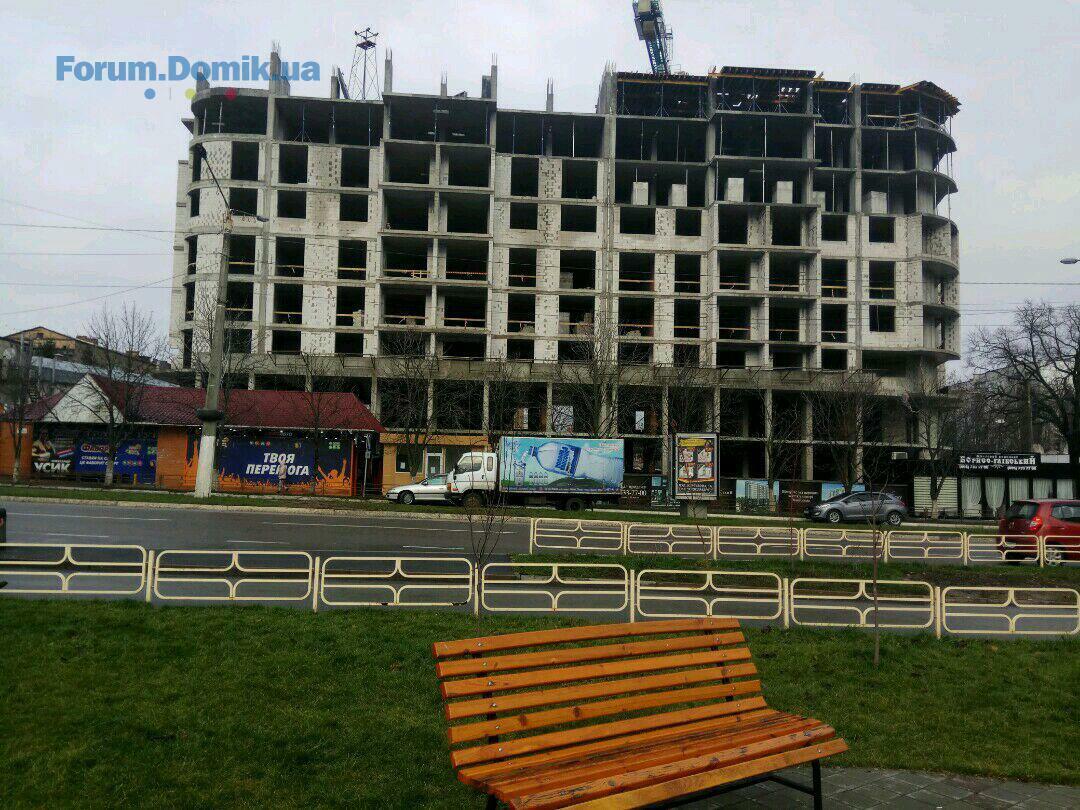

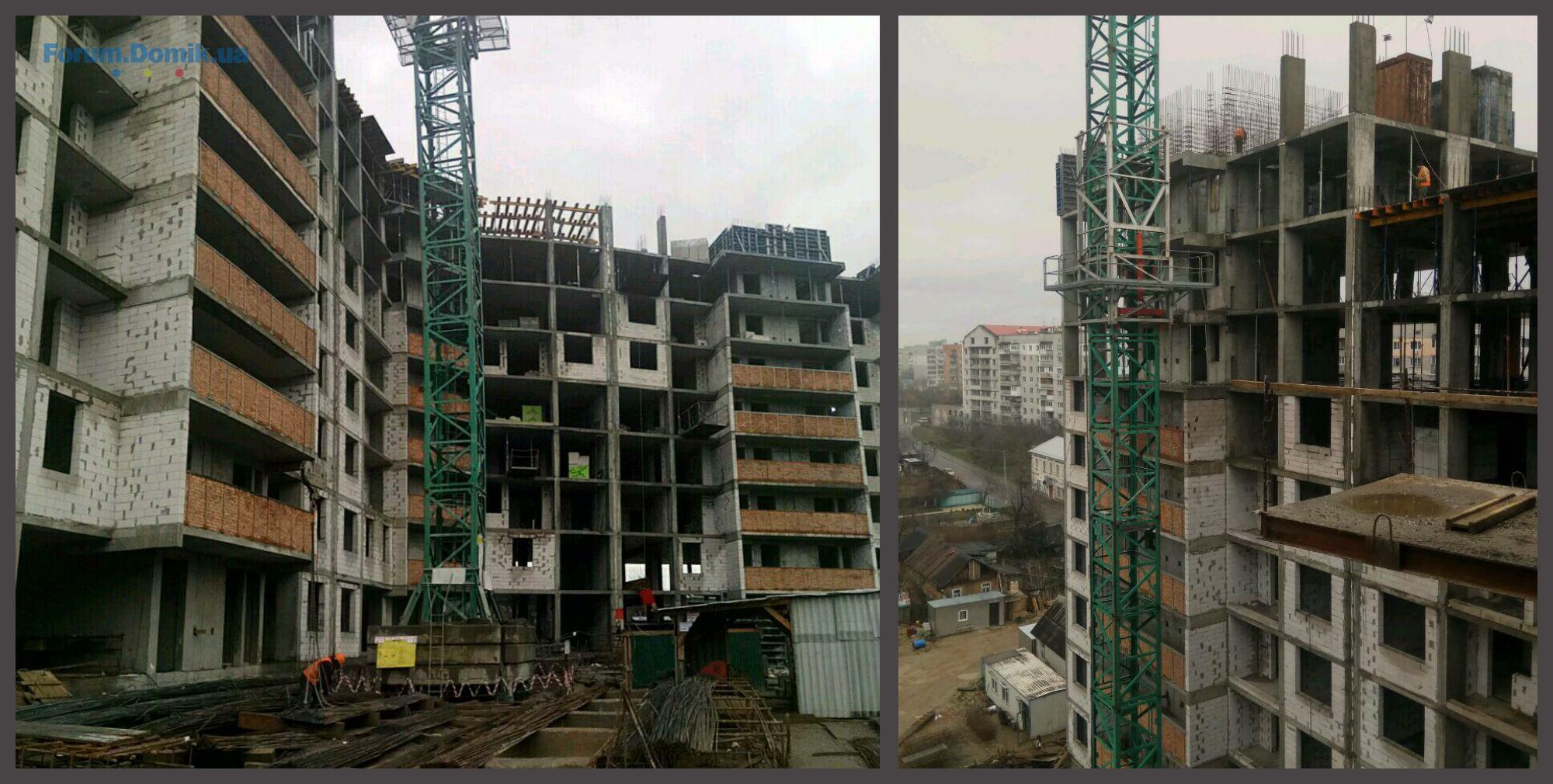

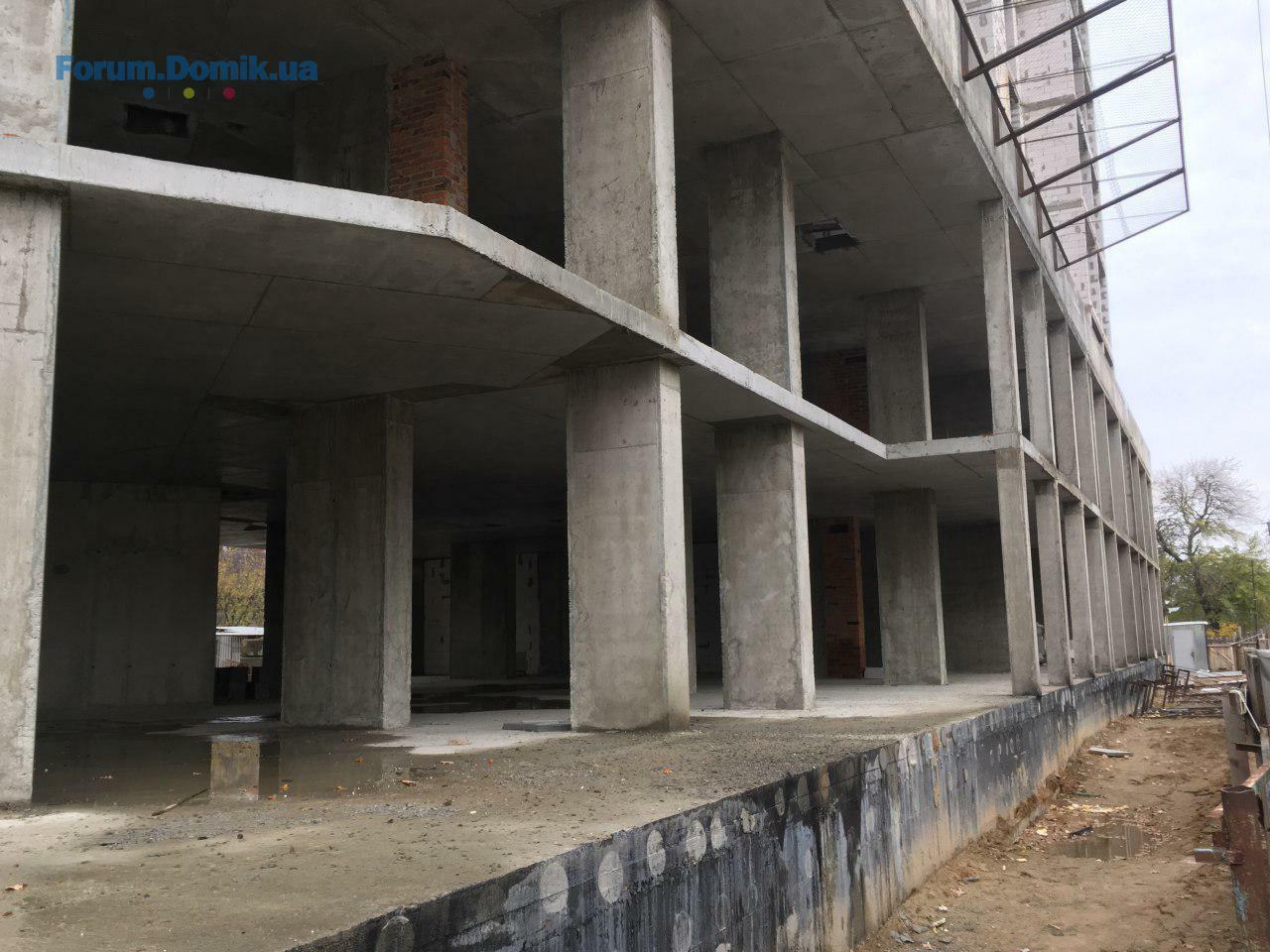

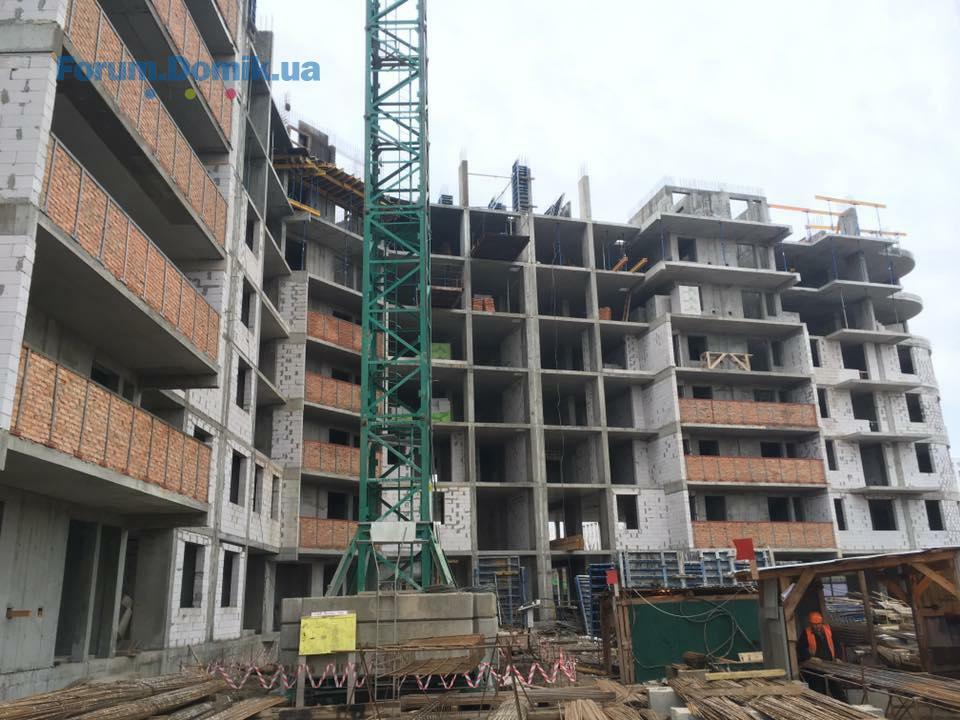

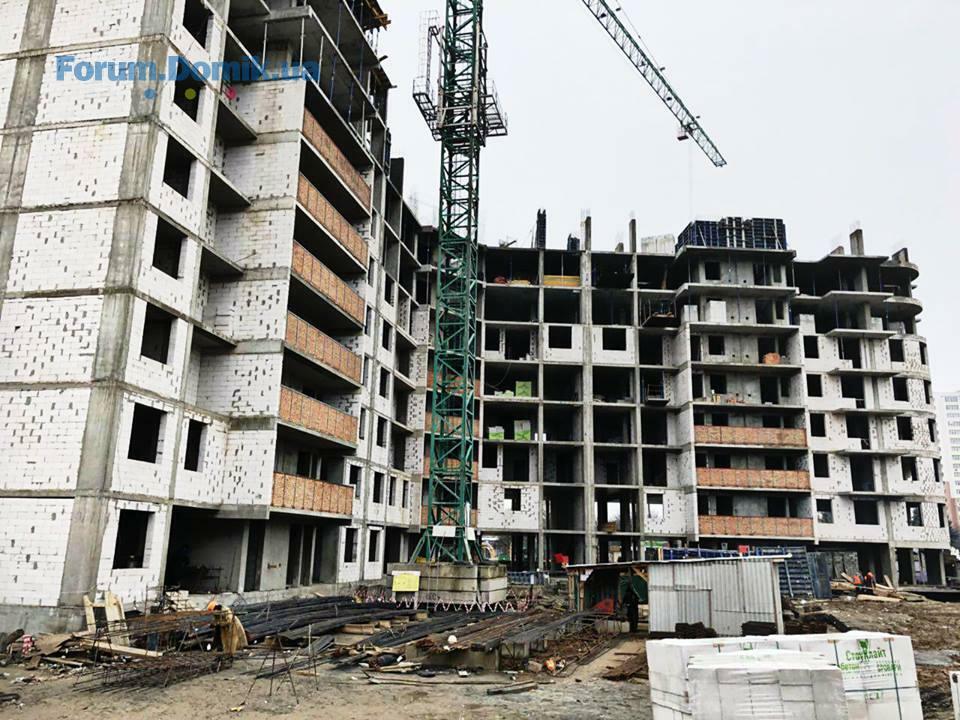

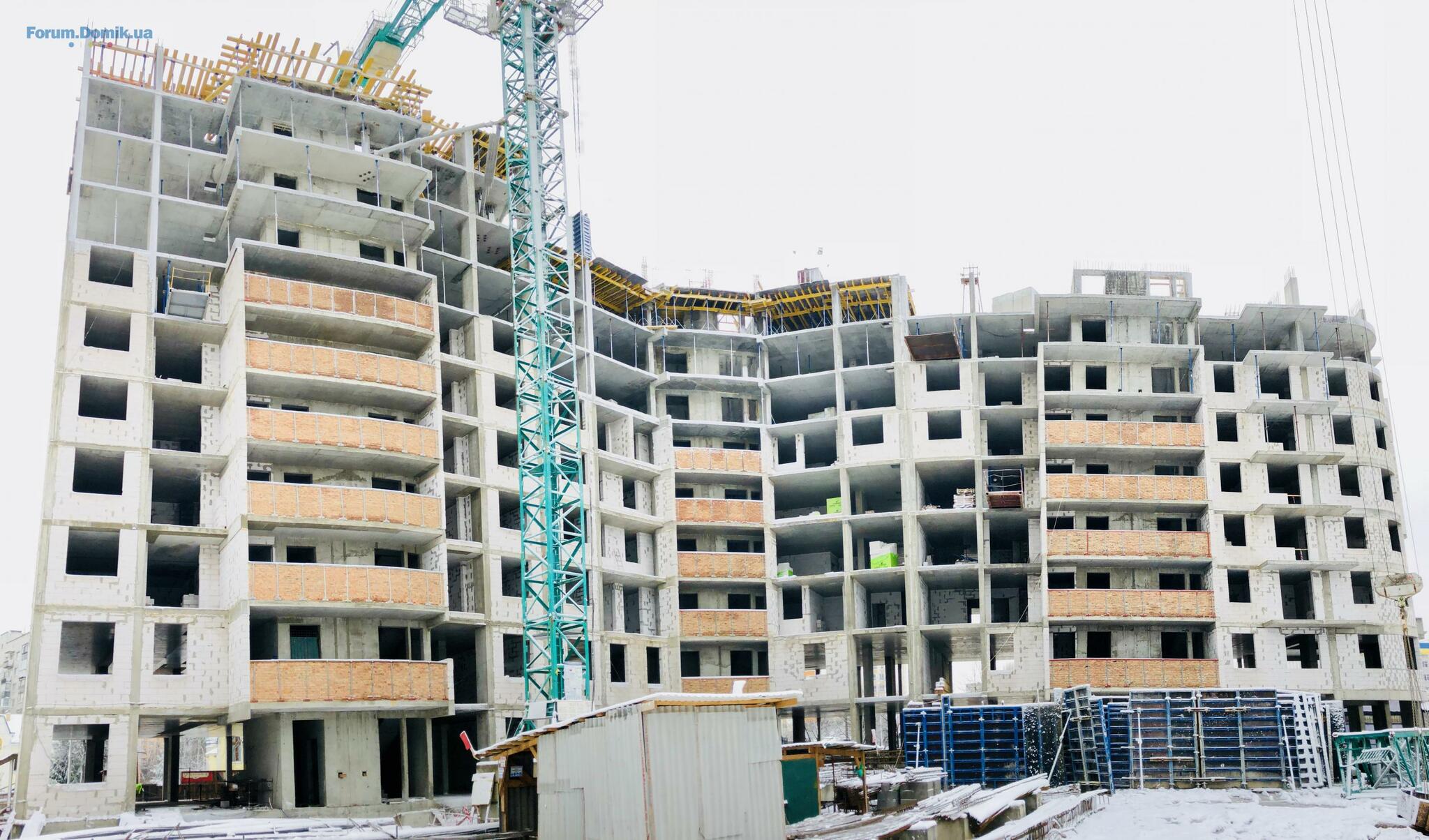

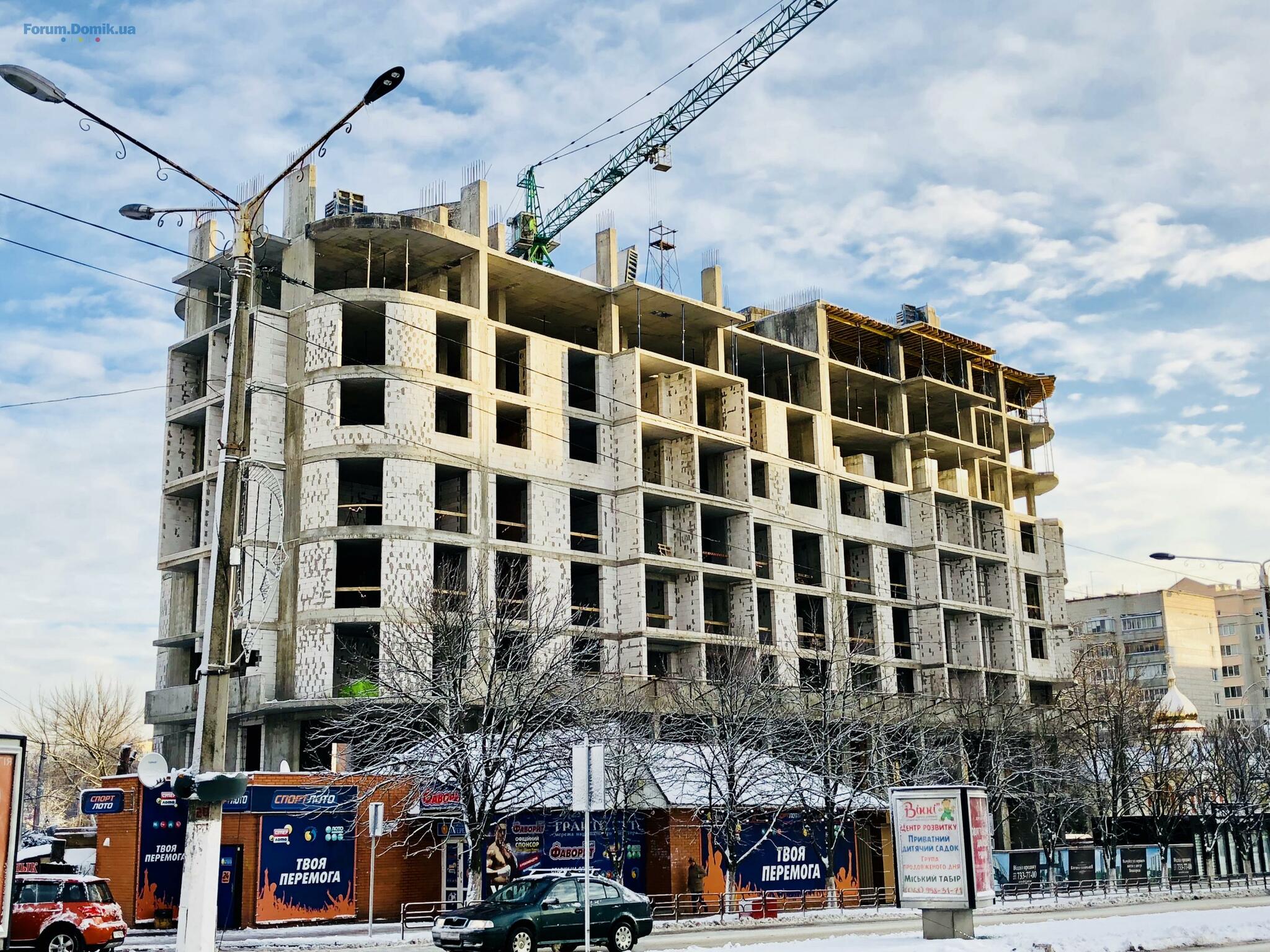

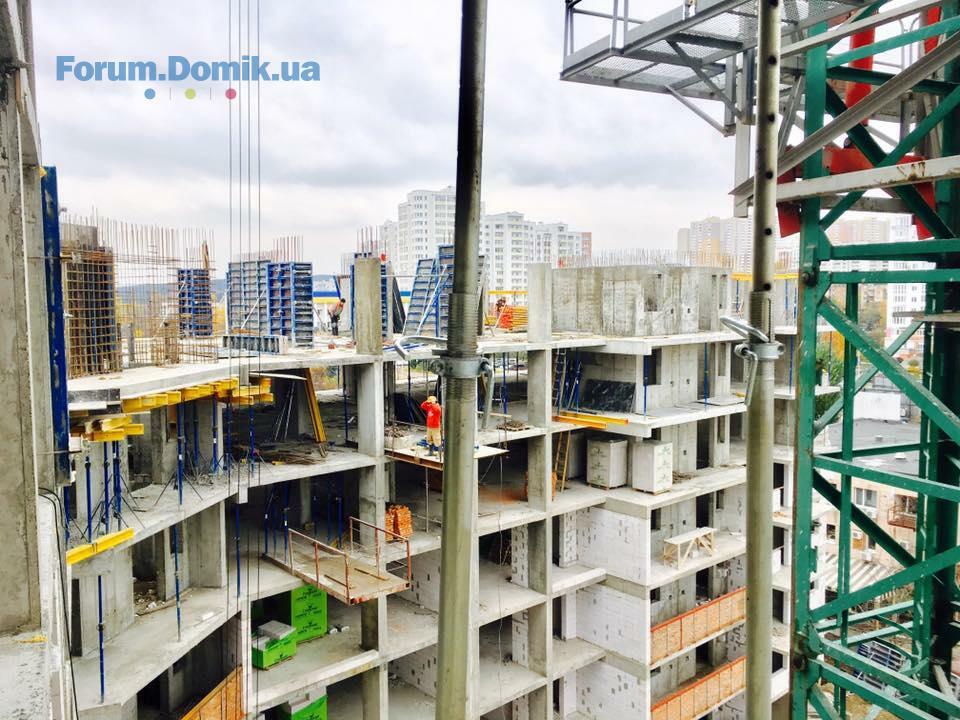

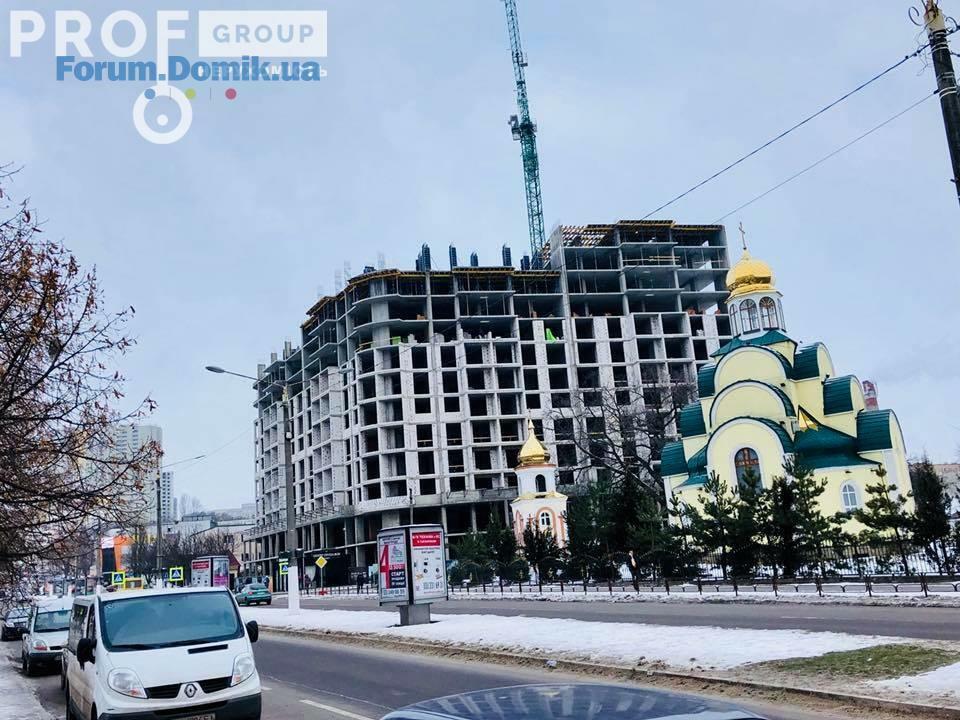

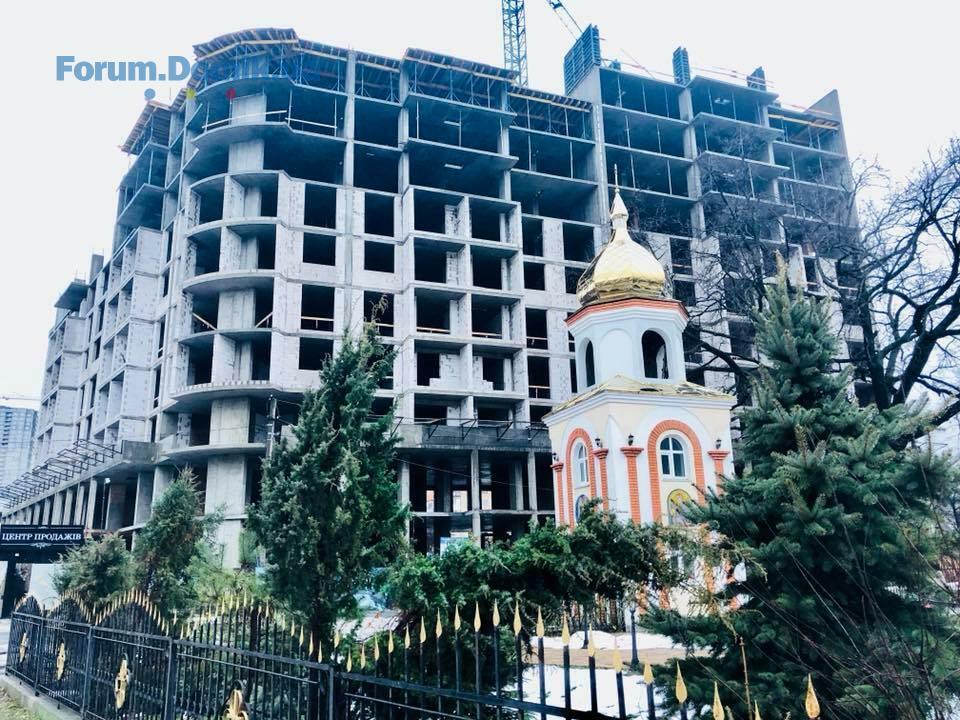

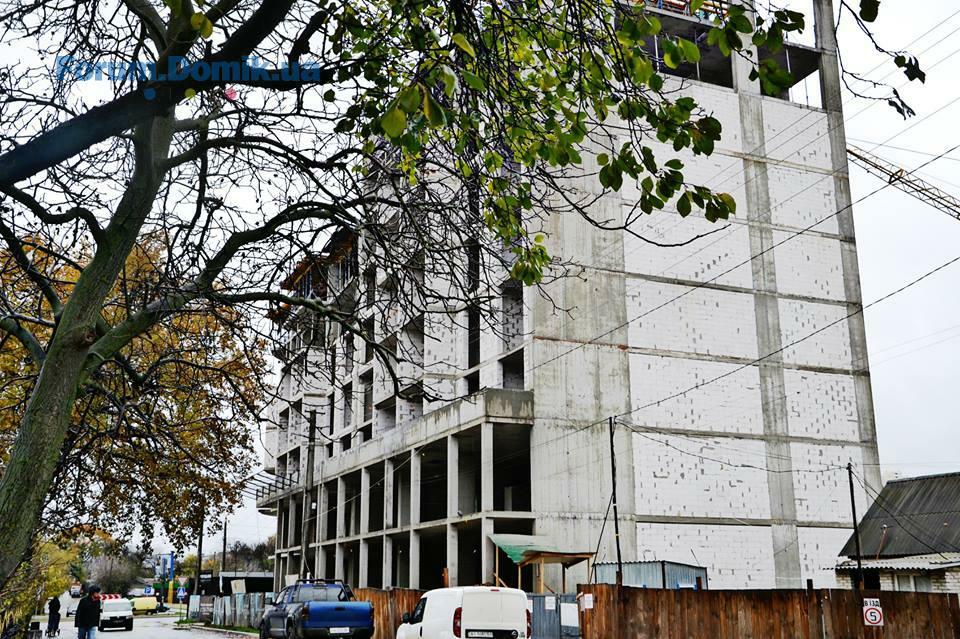

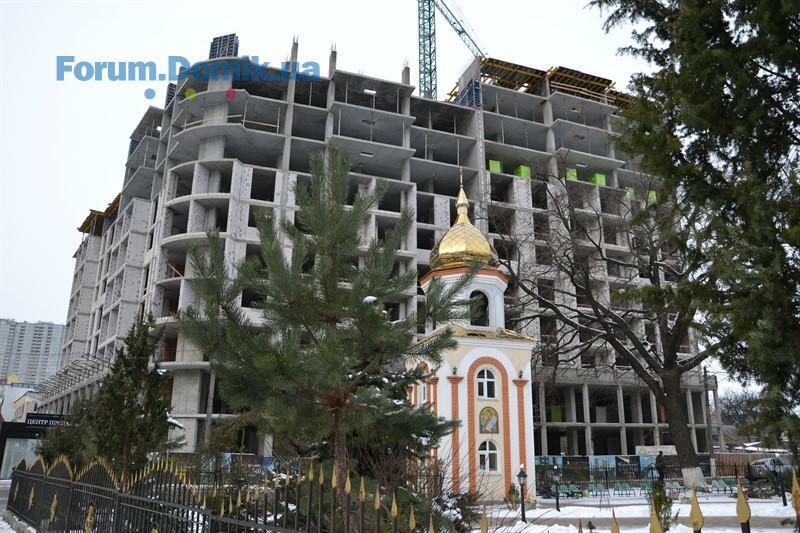

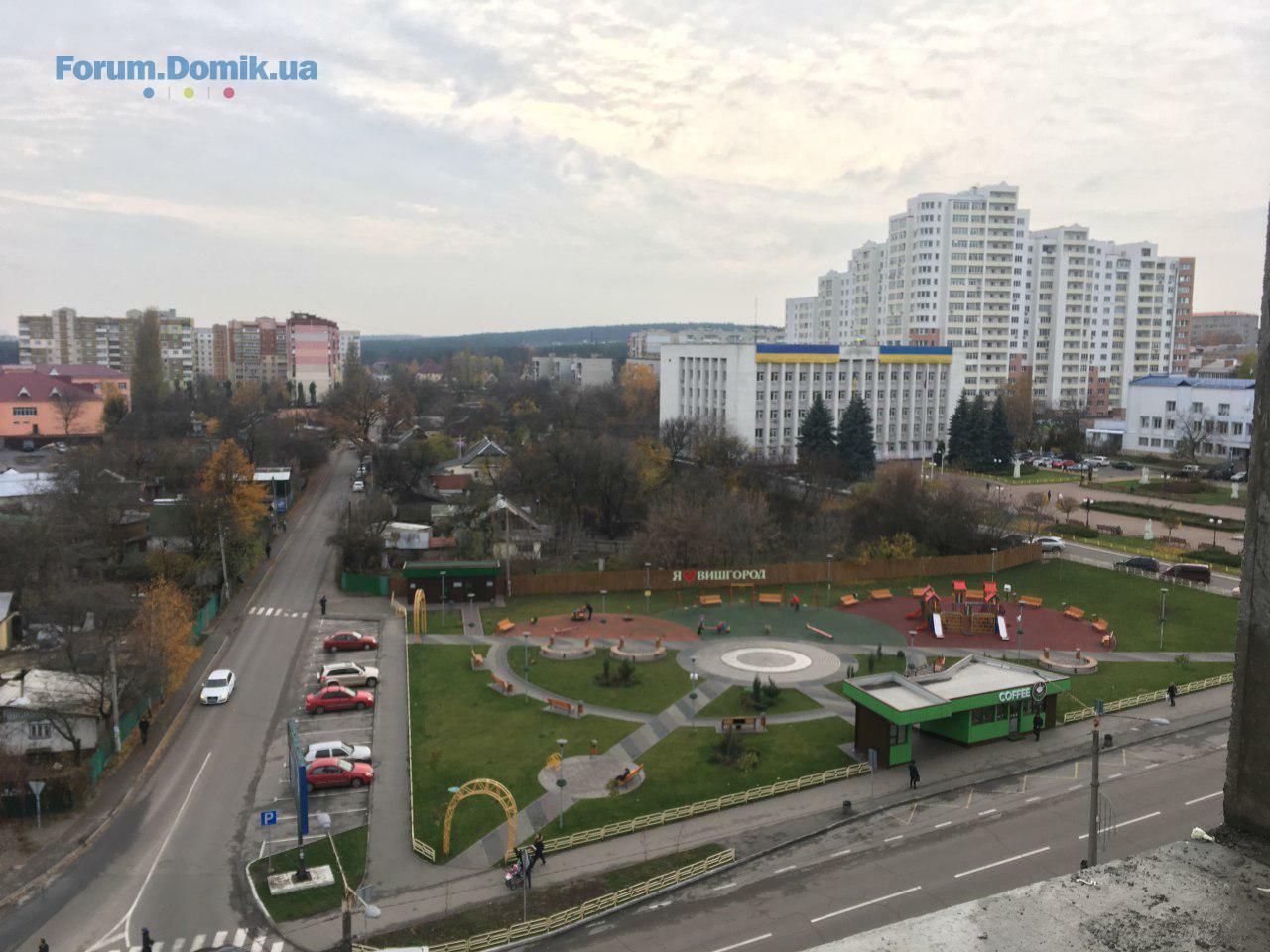

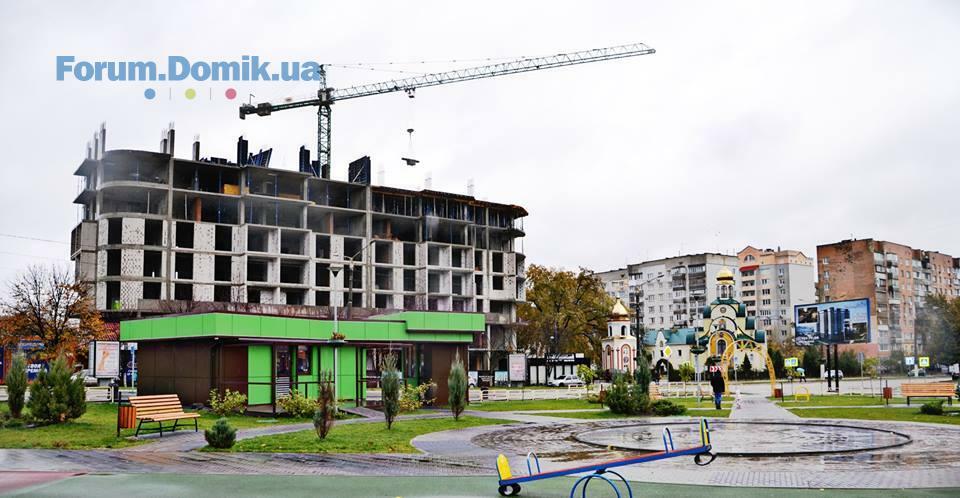

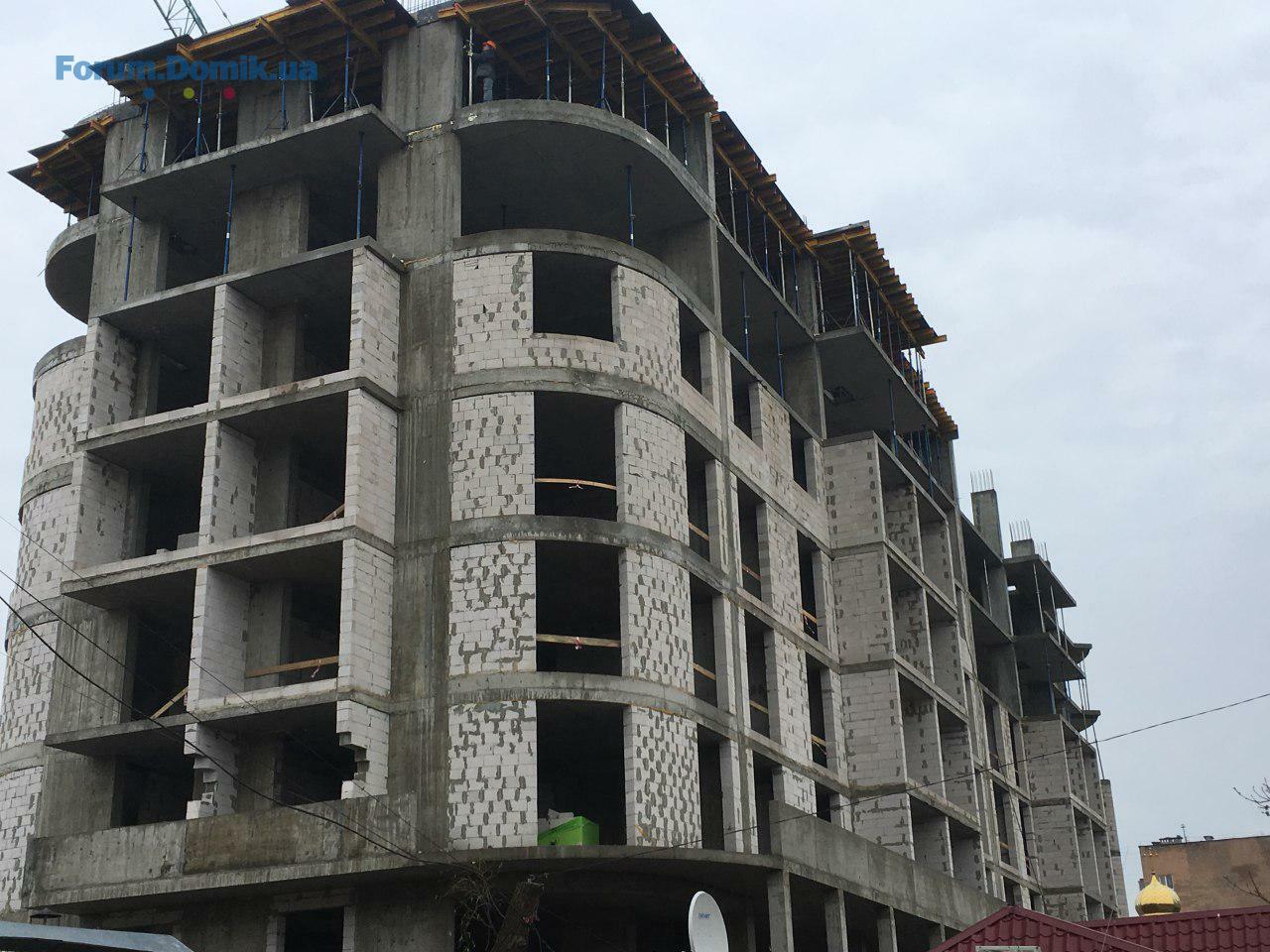

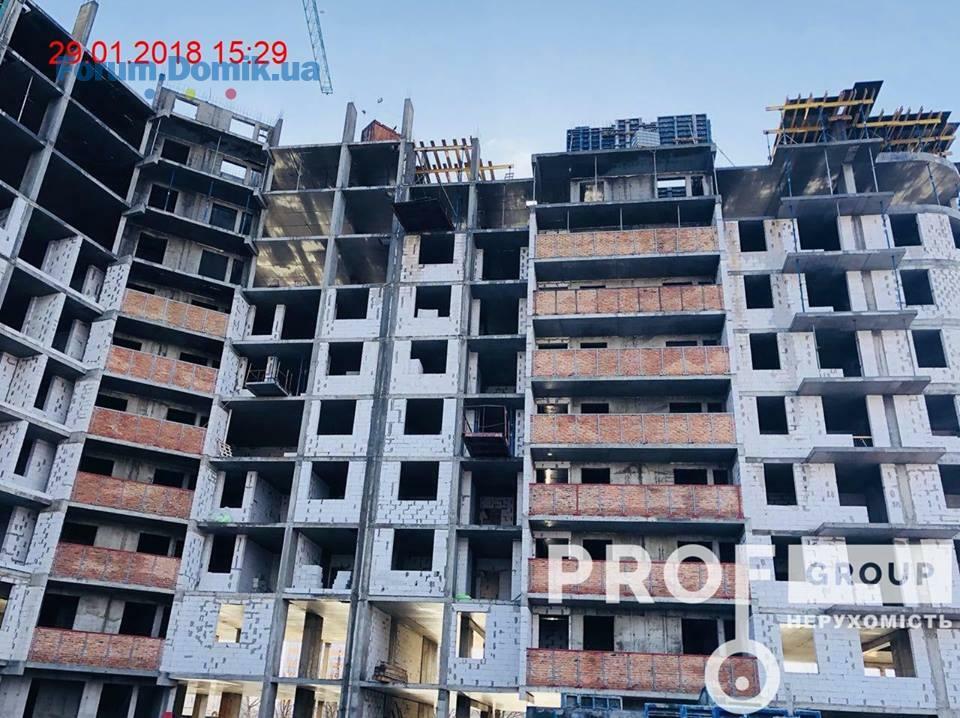

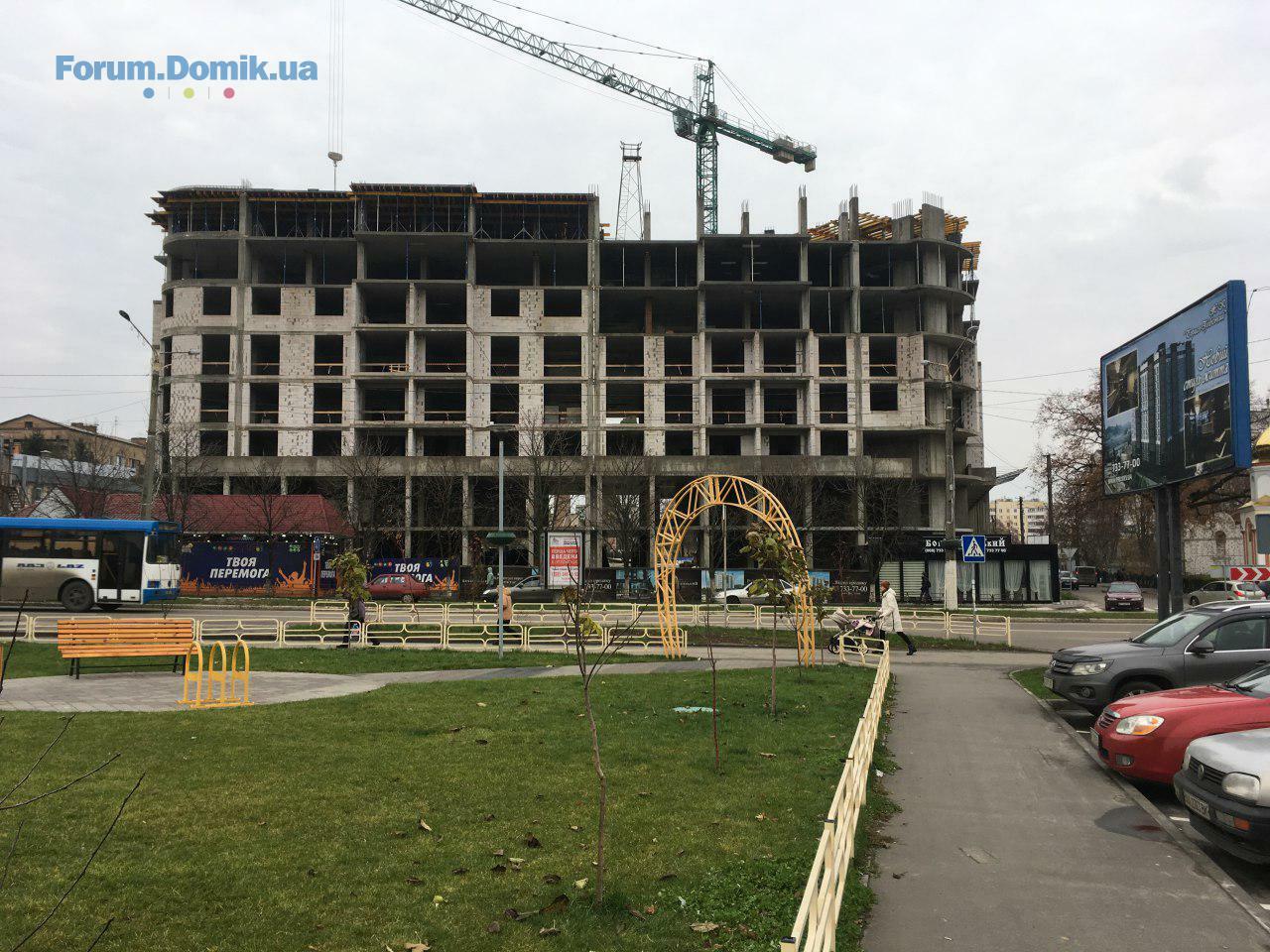

Фотографировали с дрона свой FORT HOUSE и сделали фото Борисо-Глебского

Фотографировали с дрона свой FORT HOUSE и сделали фото Борисо-Глебского

ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
11 груд 2017 12:44

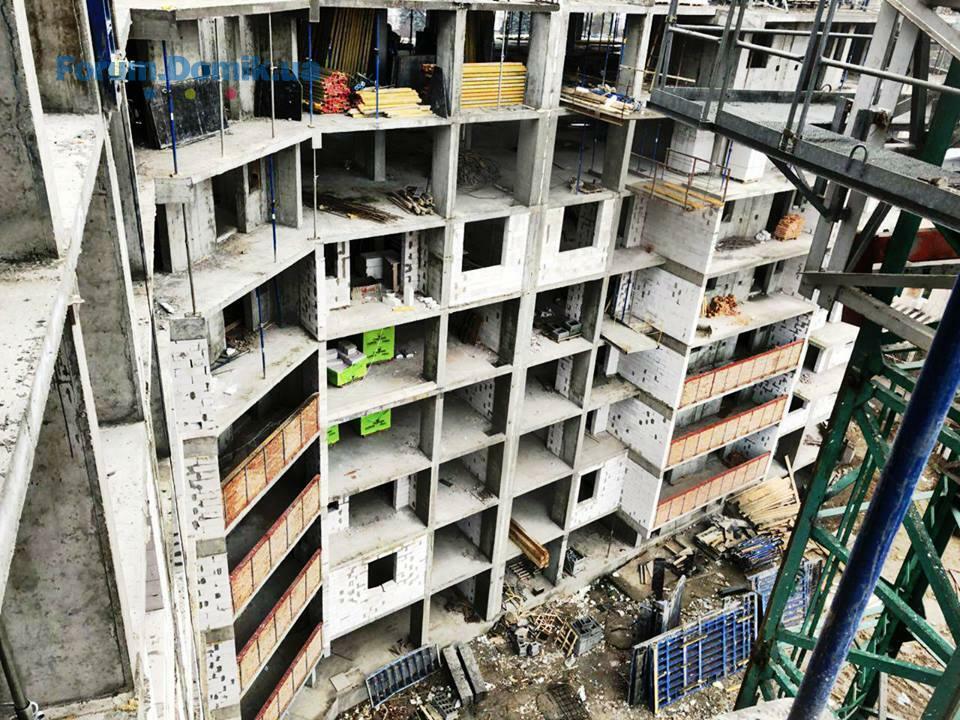

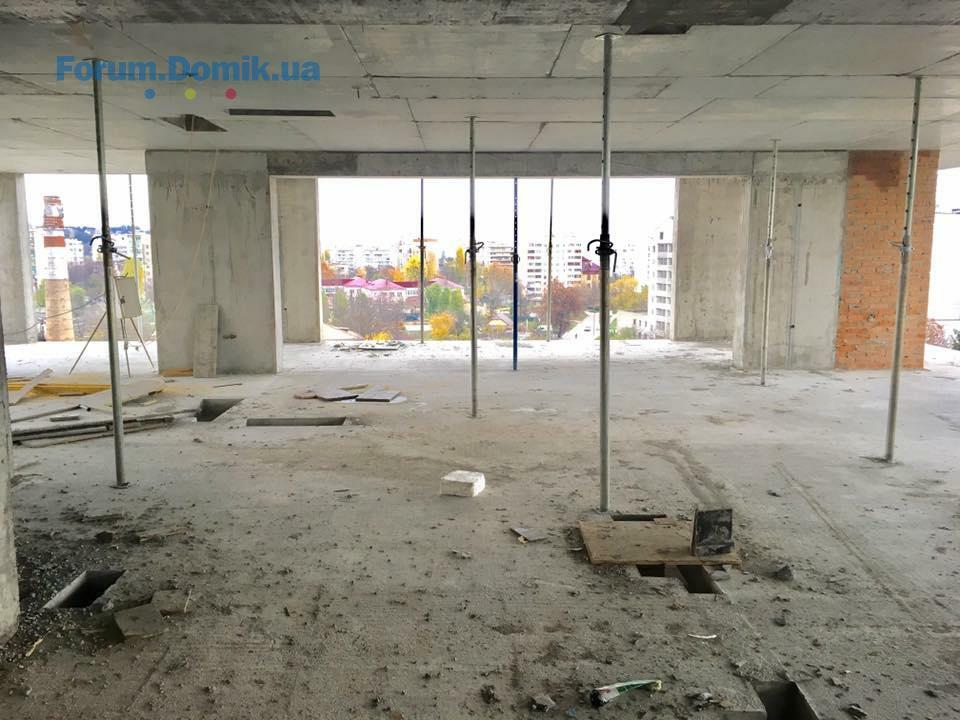

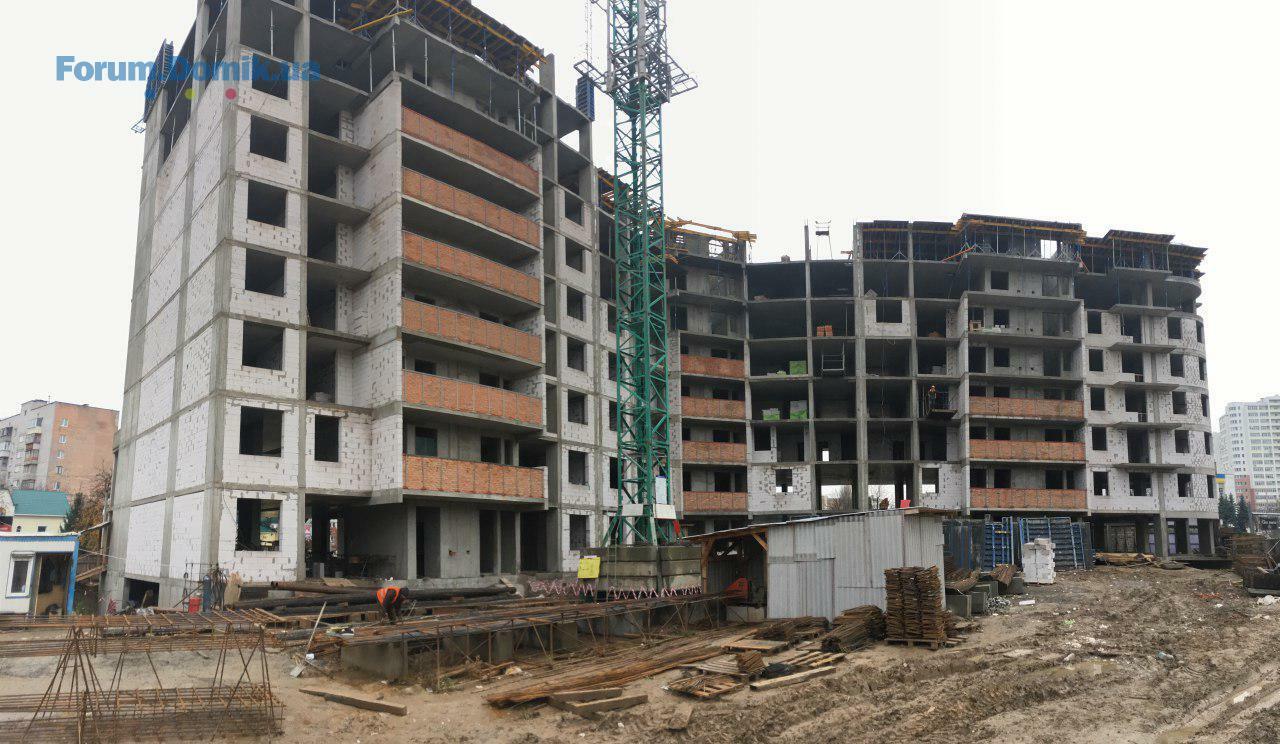

Ход строительства ЖК «Борисо-Глебский» на 11.12.2017
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;
- ведутся газоблочные работы 8-го этажа;
- ведутся работы по установке лестничных маршей и площадок 6-8-го этажей;
- ведутся работы по монтажу вентканалов 8-го этажа.
Секция 2 (Сдача 3 кв. 2018г.):
- завершены работы по армированию и бетонированию плиты перекрытия 10–го этажа;
- завершены газоблочные работы 7-го этажа;
- завершены работы по монтажу наборных вентканалов 6-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 10-го этажа;
-ведутся работы по монтажу лестничных маршей и площадок 7-9-го этажей.

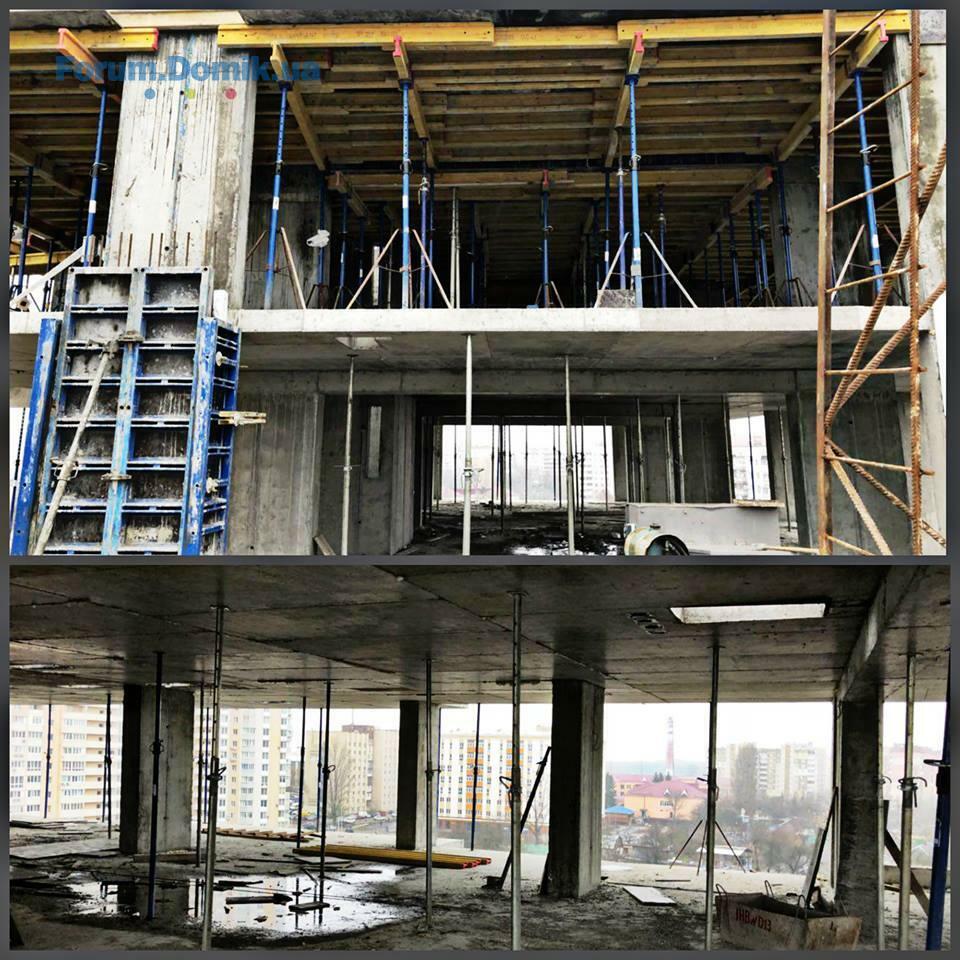

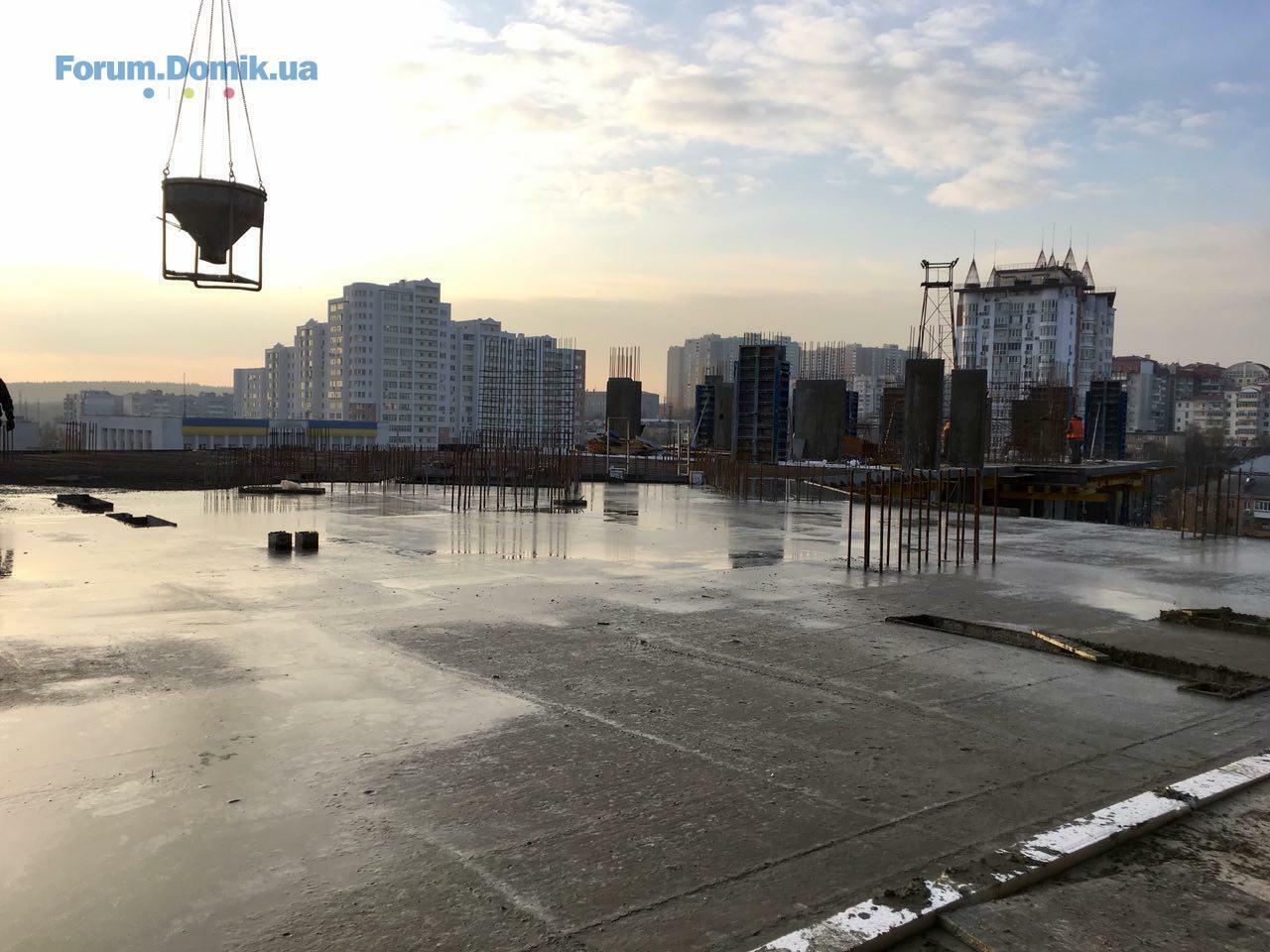

Секция 3 (Сдача 3кв. 2018г.):
- завершены работы по армированию и бетонированию вертикальных элементов 11-го этажа;
- ведутся работы по монтажу наборных вентканалов 6-8-го этажей;
- ведутся работы по монтажу лестничных маршей и площадок 9-11-го этажей;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа.
С уважением, Prof-Group
!
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;
- ведутся газоблочные работы 8-го этажа;
- ведутся работы по установке лестничных маршей и площадок 6-8-го этажей;
- ведутся работы по монтажу вентканалов 8-го этажа.
Секция 2 (Сдача 3 кв. 2018г.):
- завершены работы по армированию и бетонированию плиты перекрытия 10–го этажа;
- завершены газоблочные работы 7-го этажа;
- завершены работы по монтажу наборных вентканалов 6-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 10-го этажа;
-ведутся работы по монтажу лестничных маршей и площадок 7-9-го этажей.
Секция 3 (Сдача 3кв. 2018г.):
- завершены работы по армированию и бетонированию вертикальных элементов 11-го этажа;
- ведутся работы по монтажу наборных вентканалов 6-8-го этажей;
- ведутся работы по монтажу лестничных маршей и площадок 9-11-го этажей;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа.
С уважением, Prof-Group

ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
18 груд 2017 12:02
Ход строительства ЖК «Борисо-Глебский» на 18.12.2017
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;
- продолжаются газоблочные работы 8-го этажа;
- ведутся работы по установке лестничных маршей и площадок 6-8-го этажей;
- ведутся работы по монтажу вентканалов 8-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 10-го этажа ;
- ведутся газоблочные работы 8-го этажа;
- завершены работы по монтажу лестничных маршей и площадок 7-9-го этажей.
Секция 3 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 12-го этажа.
- ведутся работы по армированию и бетонированию вертикальных элементов 12-го этажа.
- ведутся газоблочные работы 8-го этажа.
C уважением, Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;
- продолжаются газоблочные работы 8-го этажа;
- ведутся работы по установке лестничных маршей и площадок 6-8-го этажей;
- ведутся работы по монтажу вентканалов 8-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 10-го этажа ;
- ведутся газоблочные работы 8-го этажа;
- завершены работы по монтажу лестничных маршей и площадок 7-9-го этажей.
Секция 3 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 12-го этажа.
- ведутся работы по армированию и бетонированию вертикальных элементов 12-го этажа.
- ведутся газоблочные работы 8-го этажа.
C уважением, Prof-Group!

ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
18 груд 2017 14:15

ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
25 груд 2017 14:20
Ход строительства ЖК «Борисо-Глебский» на 25.12.2017
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;
- завершены газоблочные работы 8-го этажа;
- ведутся работы по установке лестничных маршей и площадок 8-го этажа;
- ведутся работы по монтажу вентканалов 8-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 11-го этажа ;
- ведутся газоблочные работы 8-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 11 этажа.
Секция 3 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- ведутся подготовительные работы по установке горизонтальной опалубки 13-го этажа;
- ведутся газоблочные работы 8-го этажа.
С уважением, Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;
- завершены газоблочные работы 8-го этажа;
- ведутся работы по установке лестничных маршей и площадок 8-го этажа;
- ведутся работы по монтажу вентканалов 8-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 11-го этажа ;
- ведутся газоблочные работы 8-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 11 этажа.
Секция 3 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- ведутся подготовительные работы по установке горизонтальной опалубки 13-го этажа;
- ведутся газоблочные работы 8-го этажа.
С уважением, Prof-Group!

ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016

30 груд 2017 13:10
Дорогие друзья!
Поздравляем Вас с Новым годом и Светлым Христовым Рождеством!
Примите наши сердечные поздравления с этим сказочным праздником. Пусть все хорошее, что происходило с вами в уходящем году, Собака не просто захватит в 2018, а приумножит во много-много раз – и здоровье, и радостные улыбки, и долгожданные встречи, и искренние чувства.
С уважением и наилучшими пожеланиями,
компания Prof-Group!

Поздравляем Вас с Новым годом и Светлым Христовым Рождеством!
Примите наши сердечные поздравления с этим сказочным праздником. Пусть все хорошее, что происходило с вами в уходящем году, Собака не просто захватит в 2018, а приумножит во много-много раз – и здоровье, и радостные улыбки, и долгожданные встречи, и искренние чувства.
С уважением и наилучшими пожеланиями,
компания Prof-Group!

ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
15 січ 2018 12:53

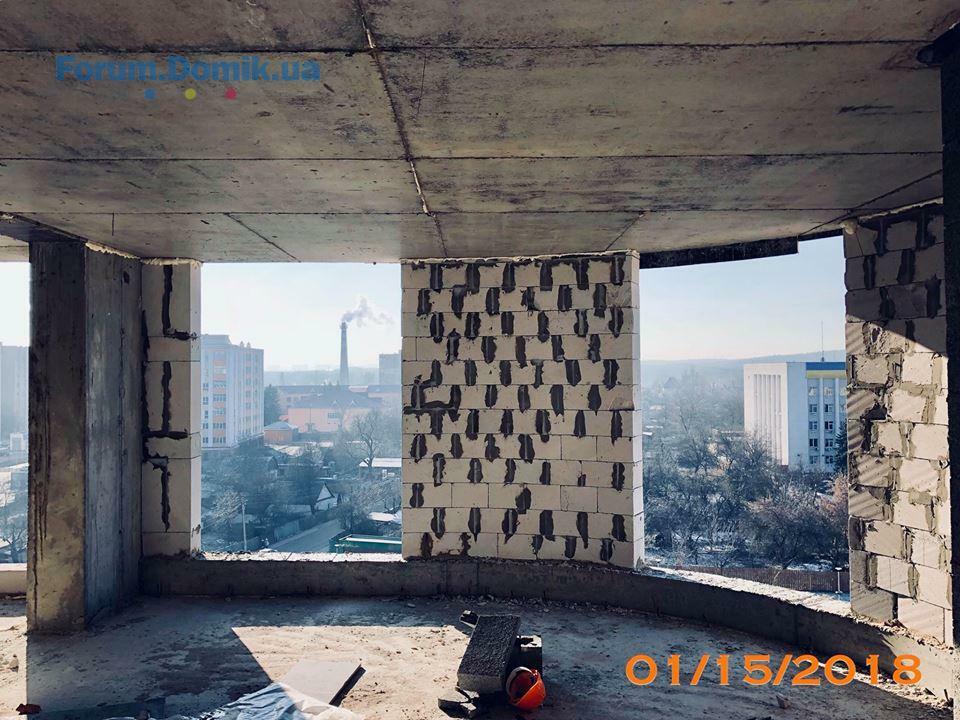

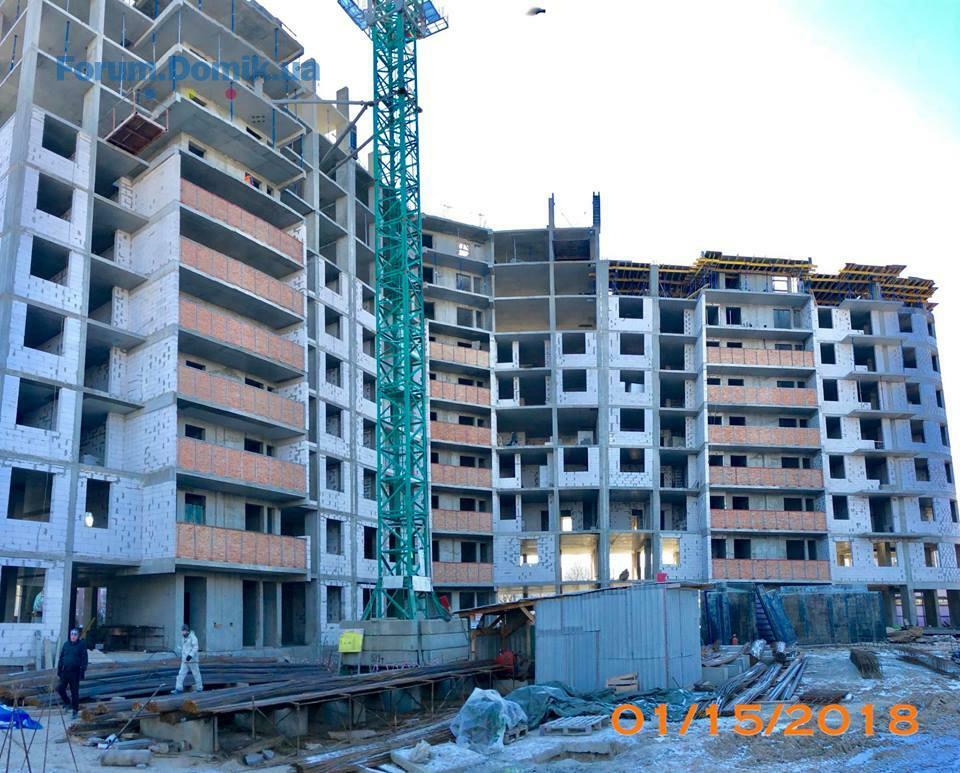

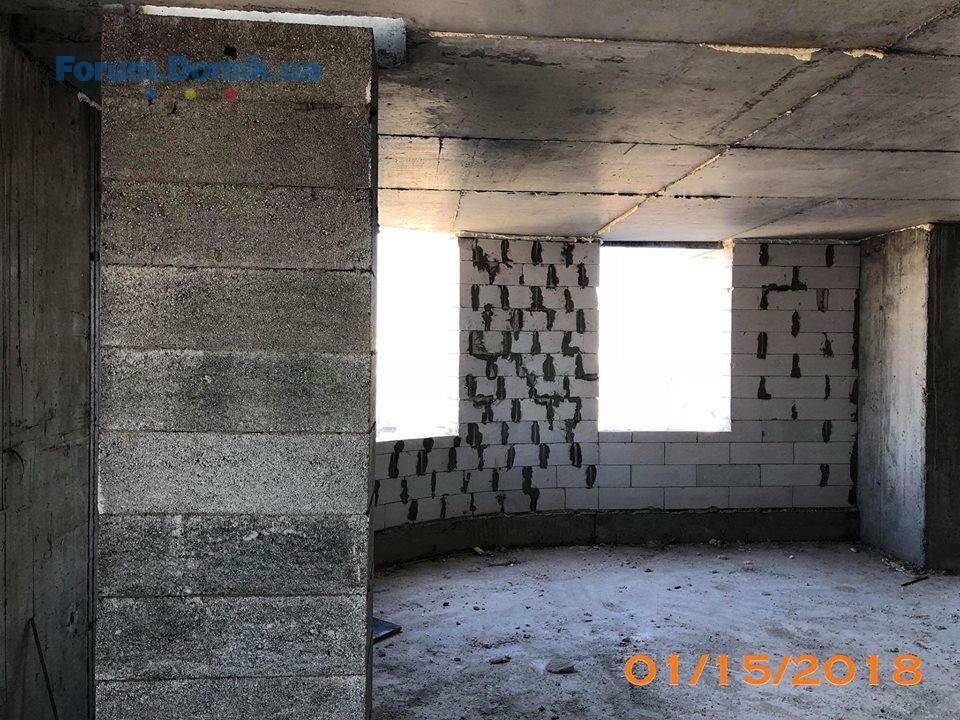

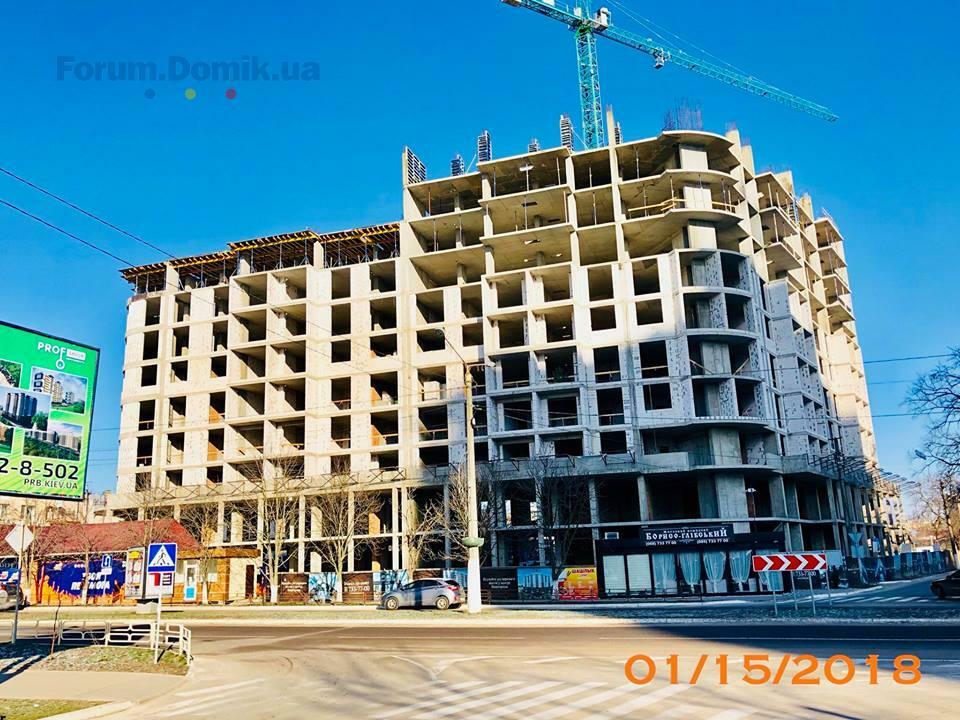

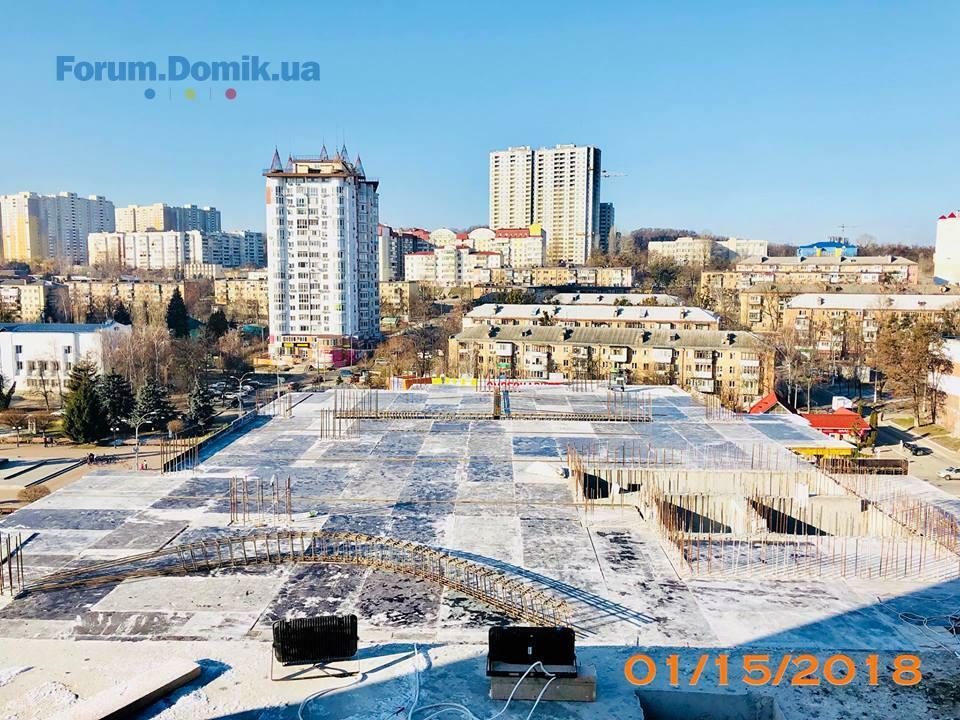

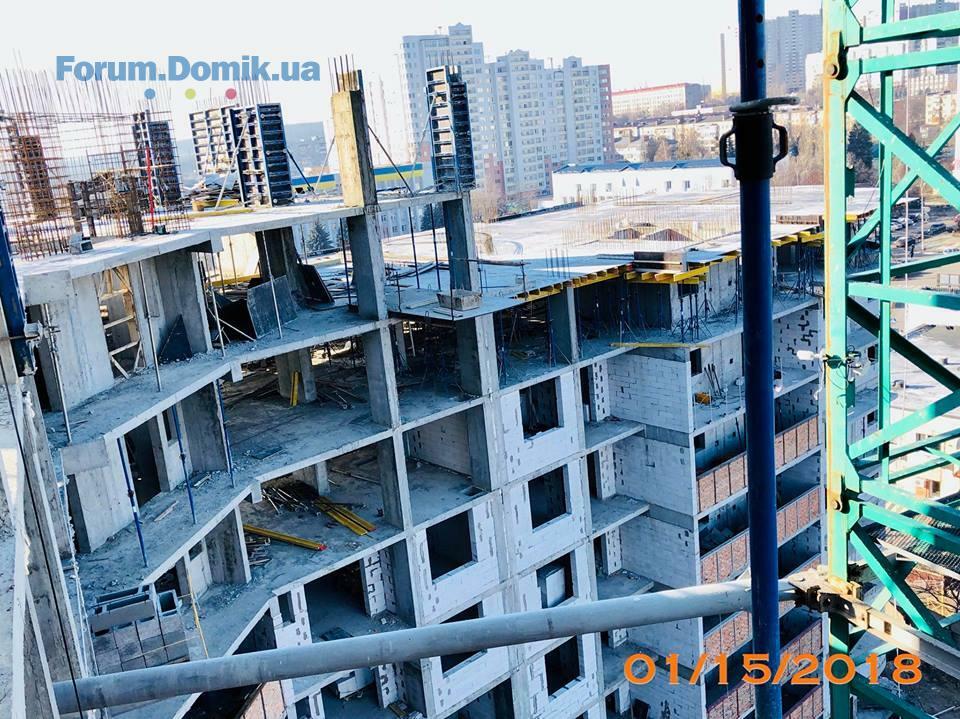

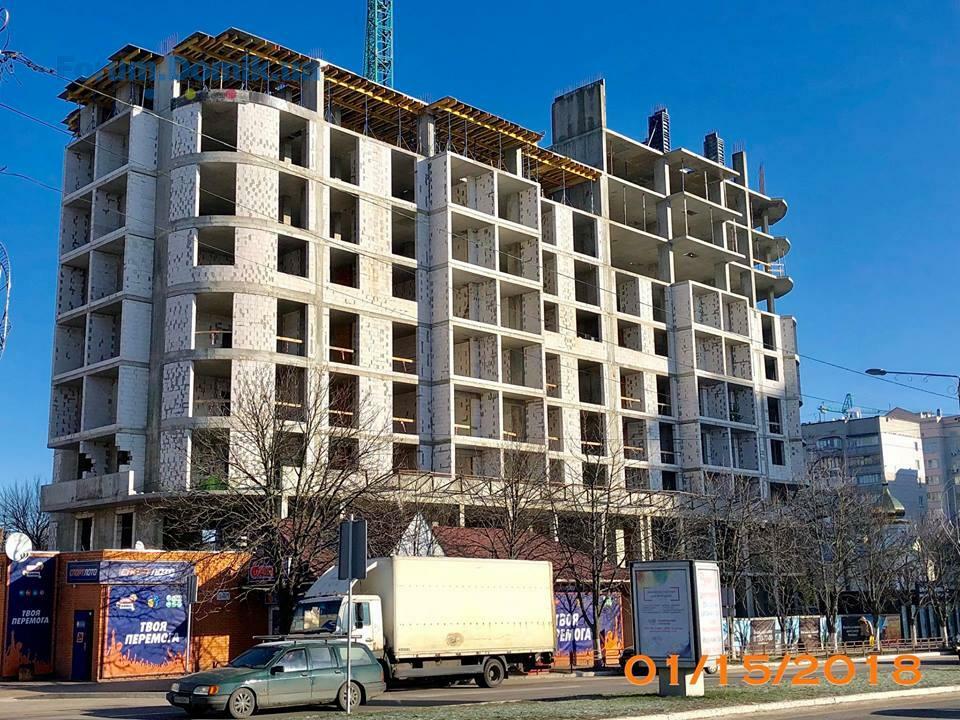

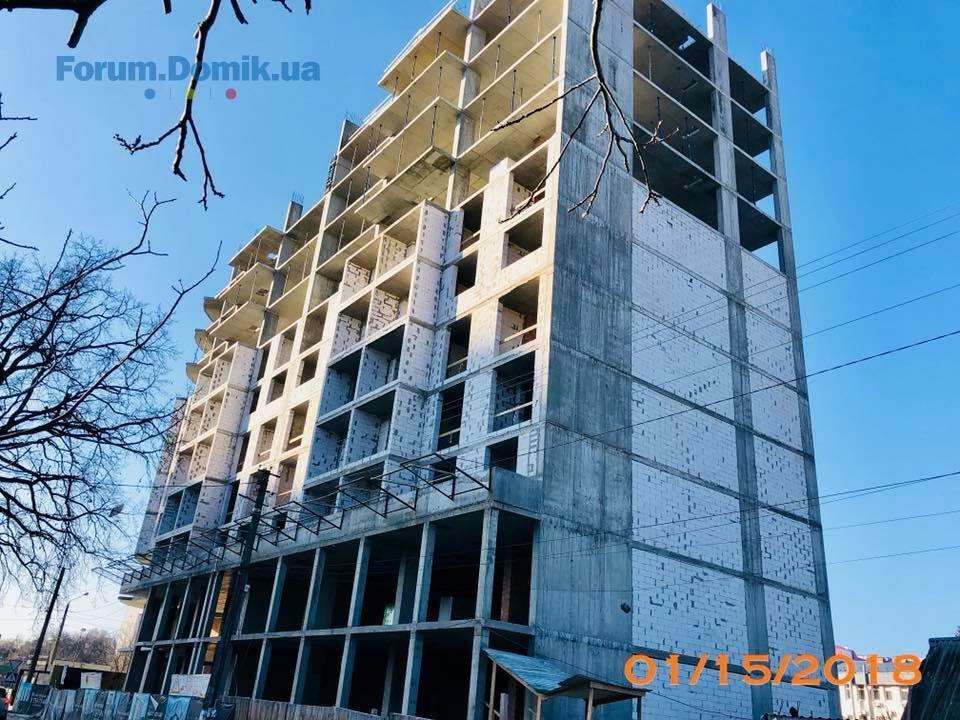

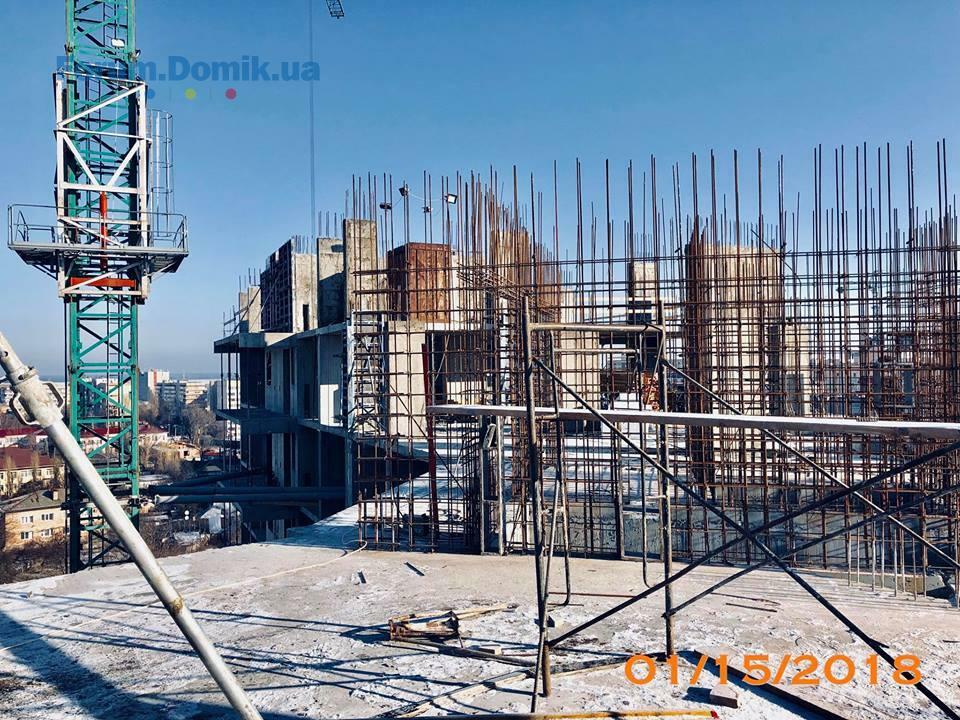

Ход строительства ЖК «Борисо-Глебский» на 15.01.2018г.
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся работы по монтажу вентканалов 8-го этажа;
- завершены газоблочные работы 8-го этажа;
- ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;
- ведутся работы по установке лестничных маршей и площадок 8-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 11-го этажа;
- ведутся газоблочные работы 8-го этажа;
- ведутся работы по монтажу вентканалов 6-7-го этажа;
- ведутся работы по монтажу холодного перехода 8-го этажа.
Секция 3 (Сдача 3кв. 2018г.)
- завершены работы по установке лестничных маршей и площадок 10-11-го этажей;
- ведутся работы по монтажу горизонтальной опалубки 13-го этажа;
- ведутся газоблочные работы 8-го этажа.
- ведутся работы по монтажу вентканалов 8-го этажа.
С уважением, Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся работы по монтажу вентканалов 8-го этажа;
- завершены газоблочные работы 8-го этажа;
- ведутся подготовительные работы по монтажу горизонтальной опалубки 10-го этажа;
- ведутся работы по установке лестничных маршей и площадок 8-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 11-го этажа;
- ведутся газоблочные работы 8-го этажа;
- ведутся работы по монтажу вентканалов 6-7-го этажа;
- ведутся работы по монтажу холодного перехода 8-го этажа.
Секция 3 (Сдача 3кв. 2018г.)
- завершены работы по установке лестничных маршей и площадок 10-11-го этажей;
- ведутся работы по монтажу горизонтальной опалубки 13-го этажа;
- ведутся газоблочные работы 8-го этажа.
- ведутся работы по монтажу вентканалов 8-го этажа.
С уважением, Prof-Group!

ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016

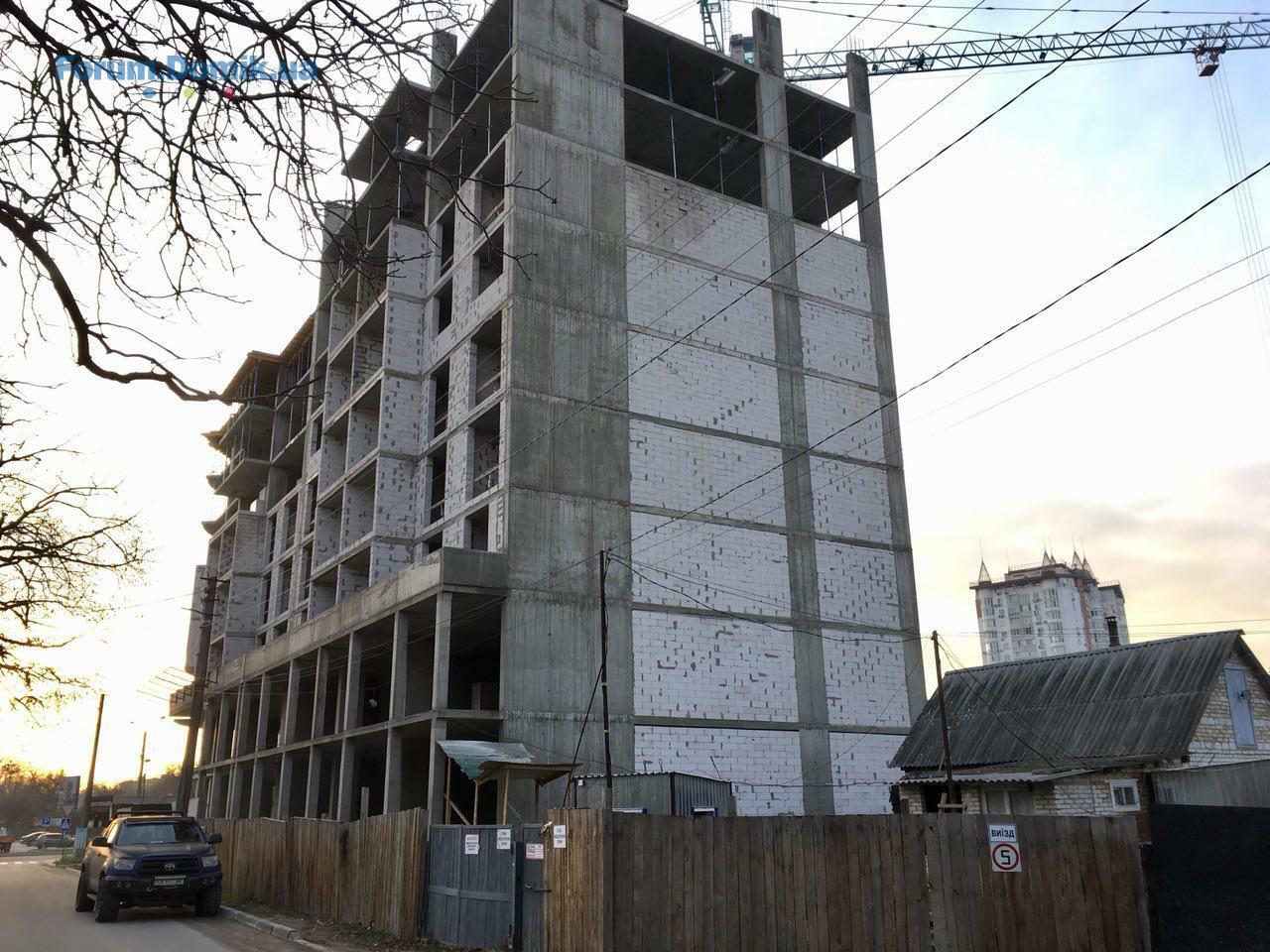

22 січ 2018 15:19
Ход строительства ЖК «Борисо-Глебский»на 22.01.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 10-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 10-го этажа;
-завершены работы по монтажу вентканалов 8-го этажа;
- завершены работы по установке лестничных маршей и площадок 8-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся газоблочные работы 8-го этажа;
- завершены работы по армированию и бетонированию вертикальных элементов 11-го этажа;
- завершены работы по монтажу холодного перехода 8-го этажа;
- ведутся работы по монтажу вентканалов 7-го этажа;
- ведутся подготовительные работы по монтажу горизонтальной опалубки 12-го этажа.
Секция 3 (Сдача 3кв. 2018г.)
- ведутся работы по армированию и бетонированию плиты перекрытия 13-го этажа;
- ведутся работы по монтажу горизонтальной опалубки 13-го этажа;
- ведутся работы по установке лестничных маршей и площадок11-12-го этажей;
- ведутся работы по монтажу вентканалов 8-го этажа.
С уважением, Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 10-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 10-го этажа;
-завершены работы по монтажу вентканалов 8-го этажа;
- завершены работы по установке лестничных маршей и площадок 8-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся газоблочные работы 8-го этажа;
- завершены работы по армированию и бетонированию вертикальных элементов 11-го этажа;
- завершены работы по монтажу холодного перехода 8-го этажа;
- ведутся работы по монтажу вентканалов 7-го этажа;
- ведутся подготовительные работы по монтажу горизонтальной опалубки 12-го этажа.
Секция 3 (Сдача 3кв. 2018г.)
- ведутся работы по армированию и бетонированию плиты перекрытия 13-го этажа;
- ведутся работы по монтажу горизонтальной опалубки 13-го этажа;
- ведутся работы по установке лестничных маршей и площадок11-12-го этажей;
- ведутся работы по монтажу вентканалов 8-го этажа.
С уважением, Prof-Group!

ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
29 січ 2018 14:19

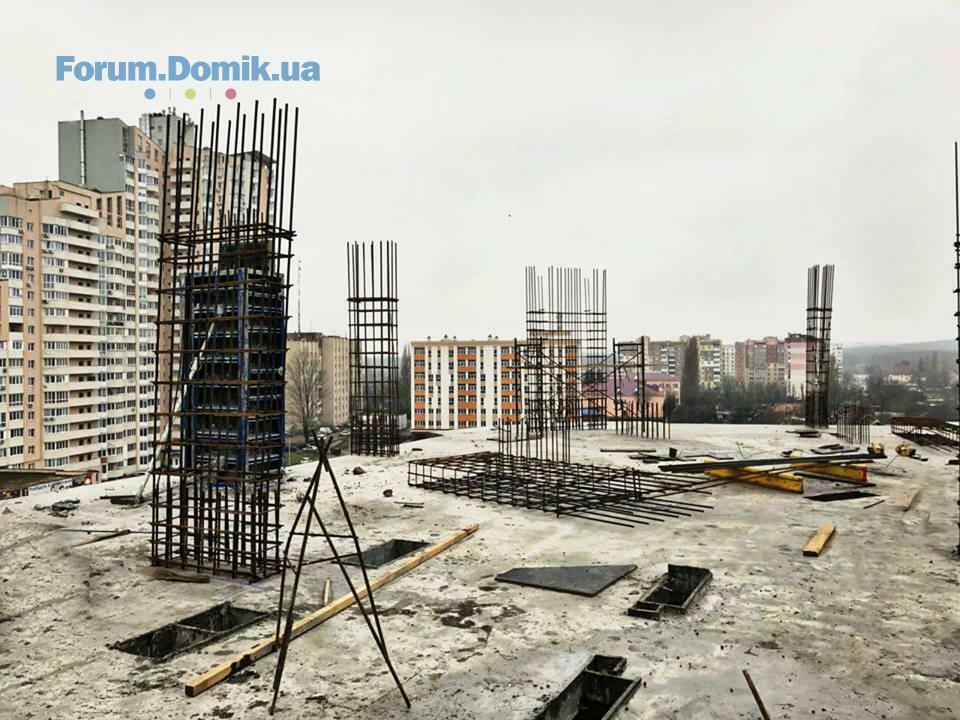

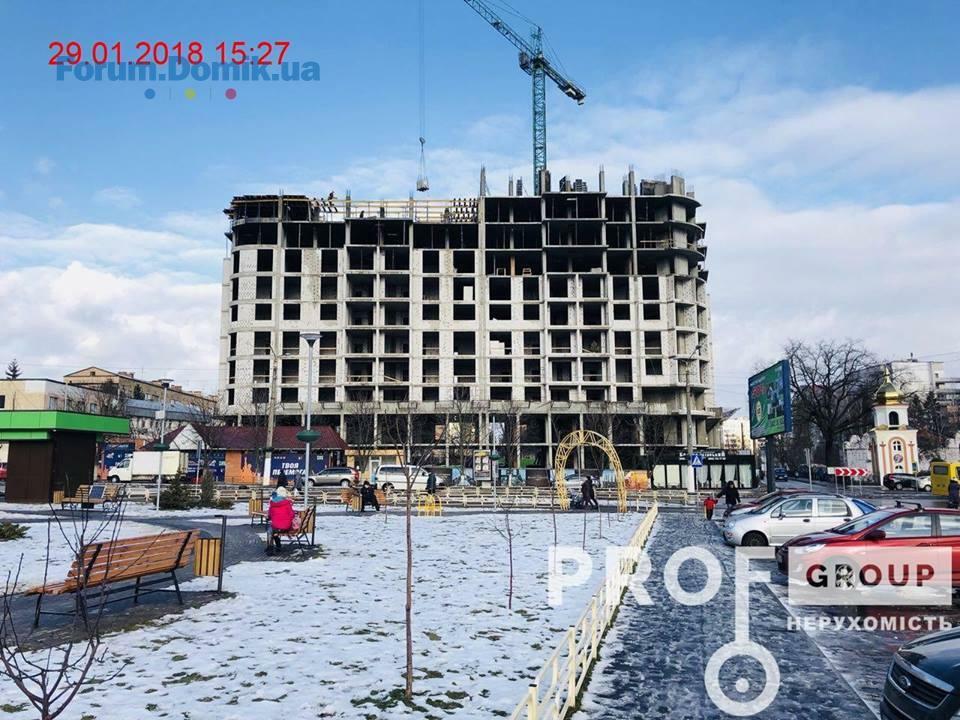

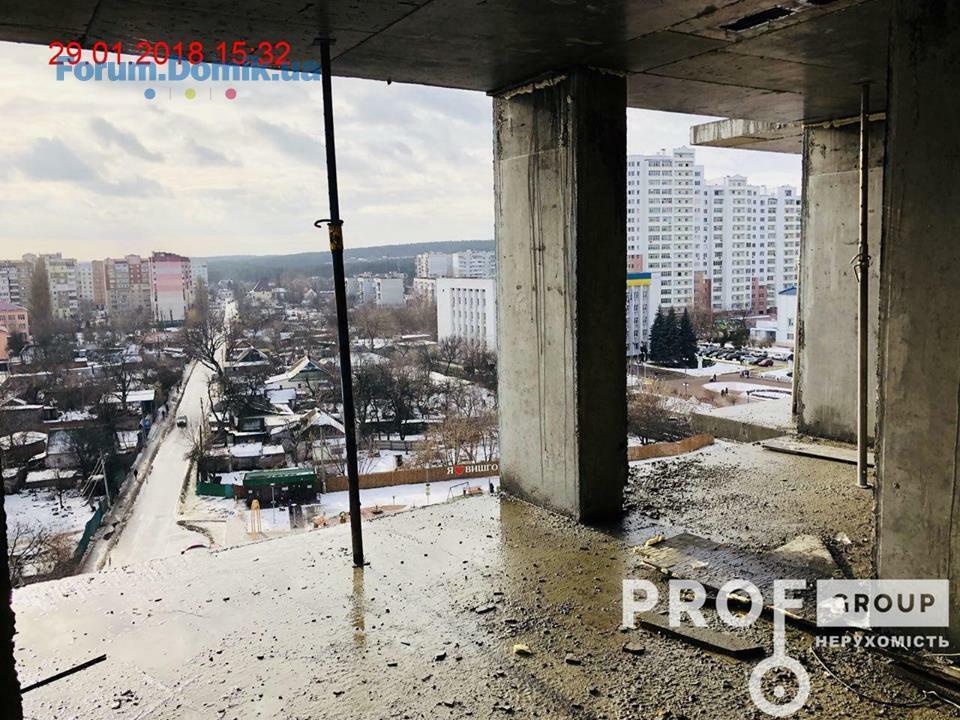

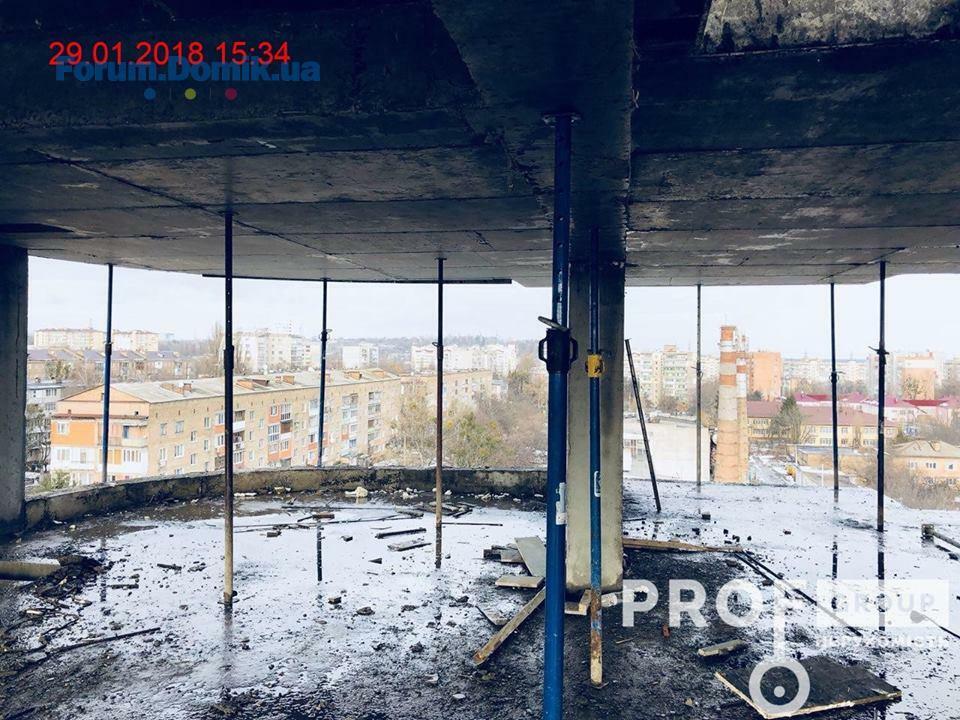

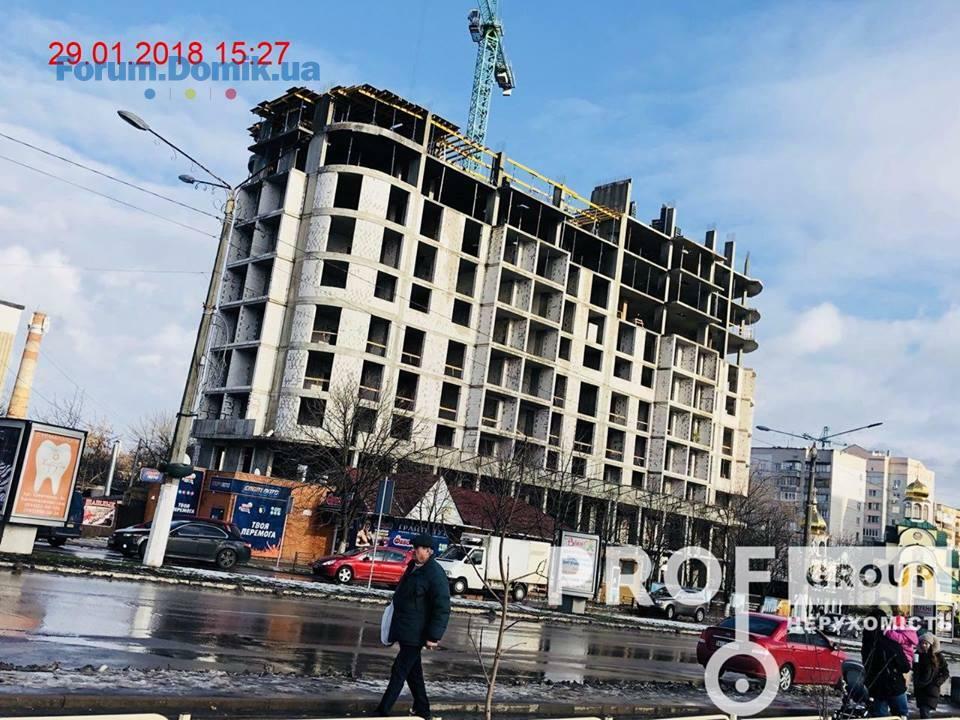

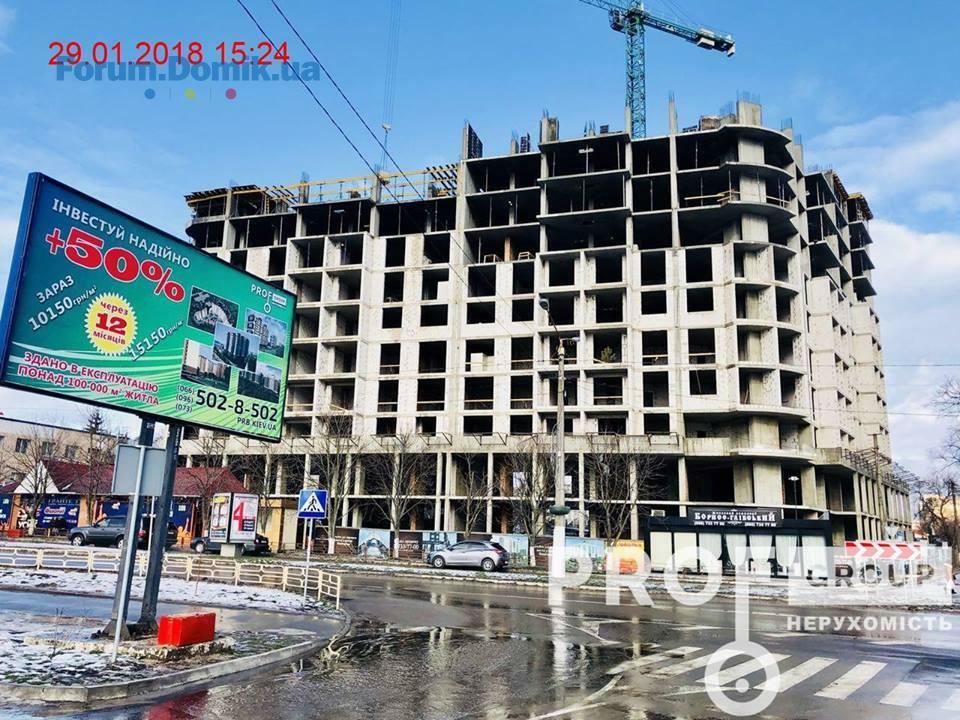

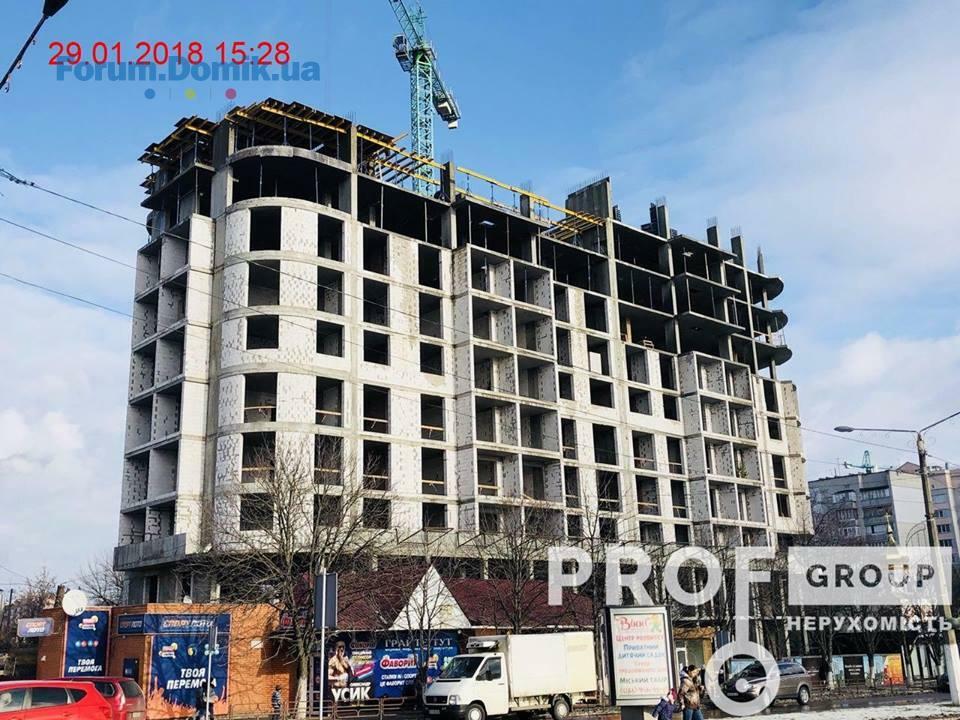

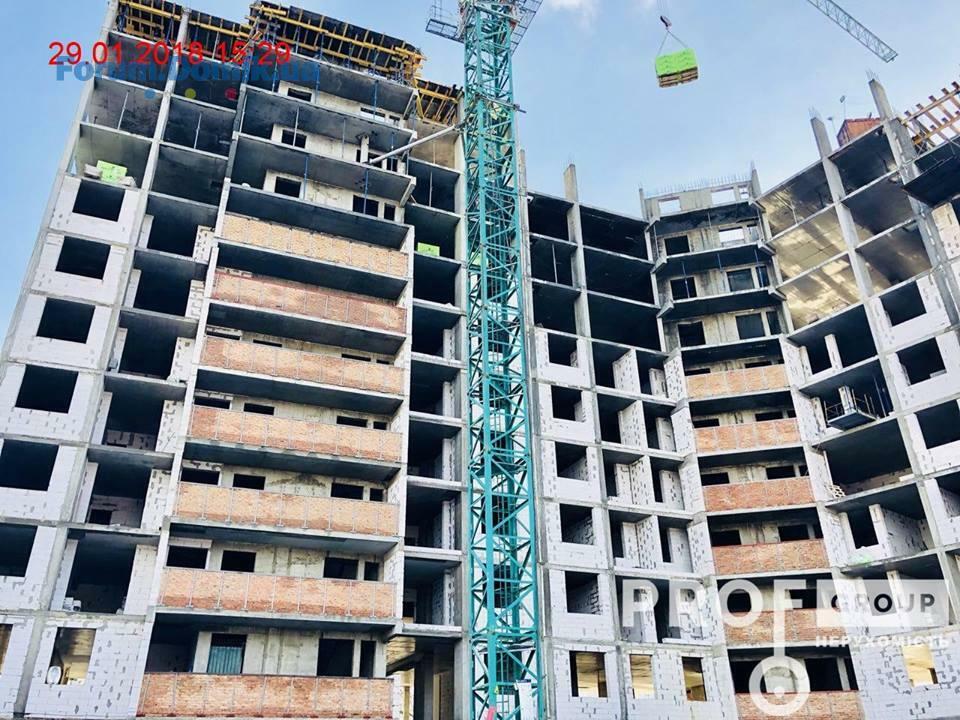

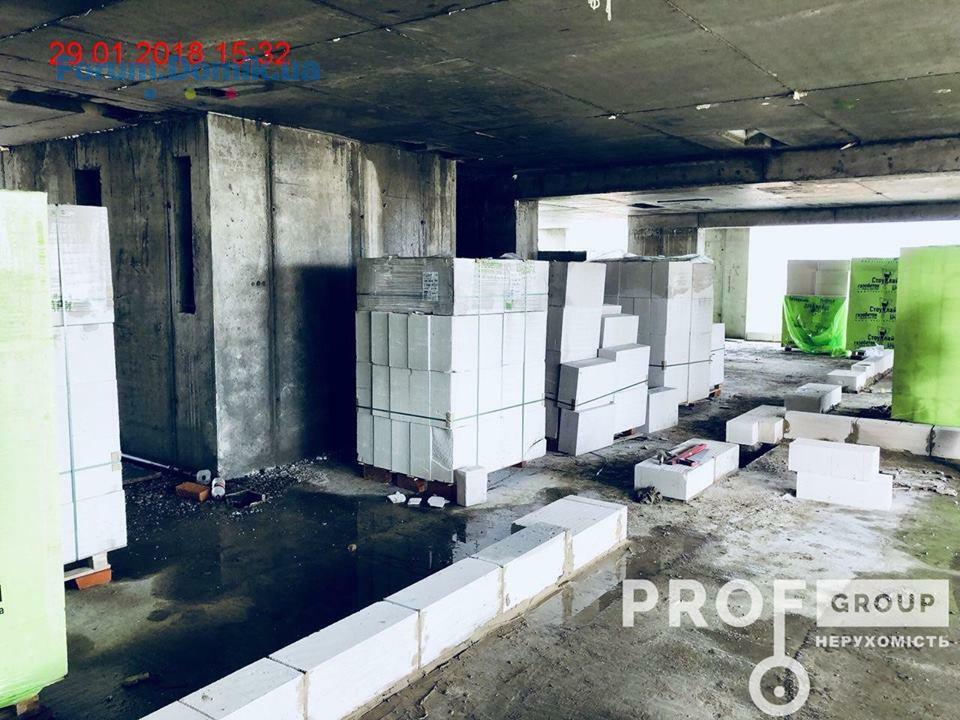

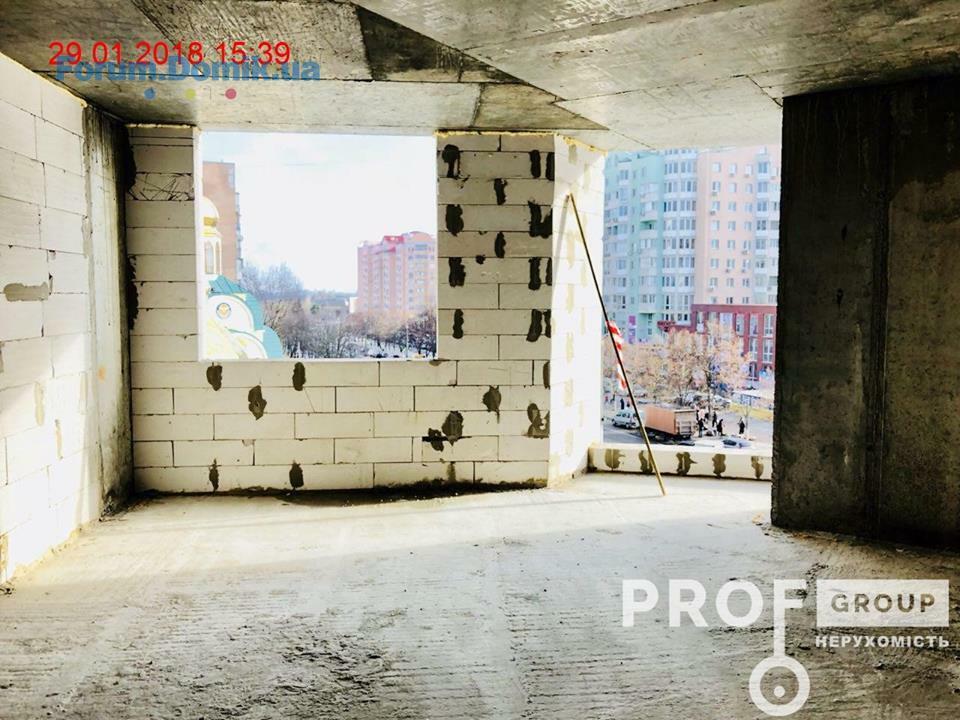

Ход строительства ЖК «Борисо-Глебский»на 29.01.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 10-го этажа;
плиты перекрытия 11-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 11-го этажа;
-ведутся работы по монтажу вентканалов 9-го этажа;
- ведутся подготовительные работы по монтажу кладки холодного перехода 9-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по монтажу горизонтальной опалубки 12-го этажа;
- продолжаются работы по монтажу вентканалов 7-го этажа;
- ведутся газоблочные работы 8-го этажа.
Секция 3 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 13-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- ведутся газоблочные работы 9-го этажа;
- ведутся работы по монтажу вентканалов 9-го этажа.
С уважением, Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 10-го этажа;
плиты перекрытия 11-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 11-го этажа;
-ведутся работы по монтажу вентканалов 9-го этажа;
- ведутся подготовительные работы по монтажу кладки холодного перехода 9-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по монтажу горизонтальной опалубки 12-го этажа;
- продолжаются работы по монтажу вентканалов 7-го этажа;
- ведутся газоблочные работы 8-го этажа.
Секция 3 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 13-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- ведутся газоблочные работы 9-го этажа;
- ведутся работы по монтажу вентканалов 9-го этажа.
С уважением, Prof-Group!

ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016

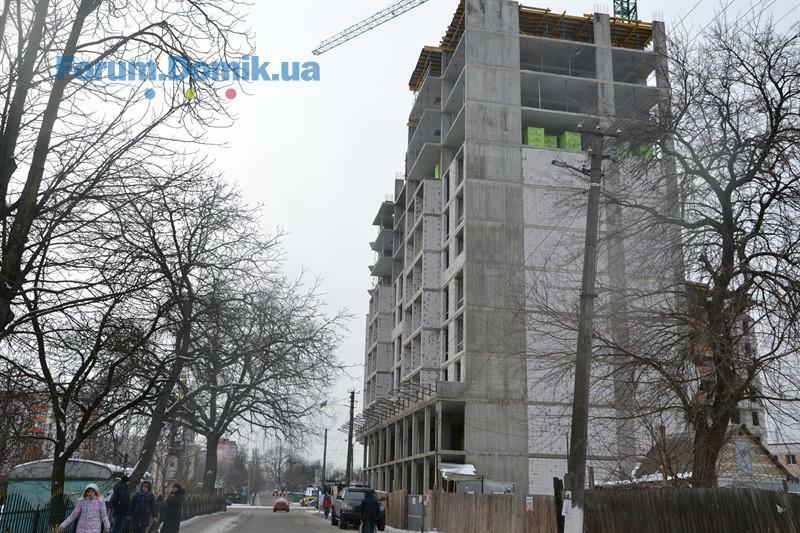

05 лют 2018 13:52
Ход строительства ЖК «Борисо-Глебский»на 05.02.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 11-го этажа.
- ведутся работы по армированию и бетонированию вертикальных элементов 11-го этажа.
-завершены работы по монтажу вентканалов 9-го этажа;
- ведутся подготовительные работы по монтажу кладки холодного перехода 9-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- завершены работы по монтажу вентканалов 7-го этажа;

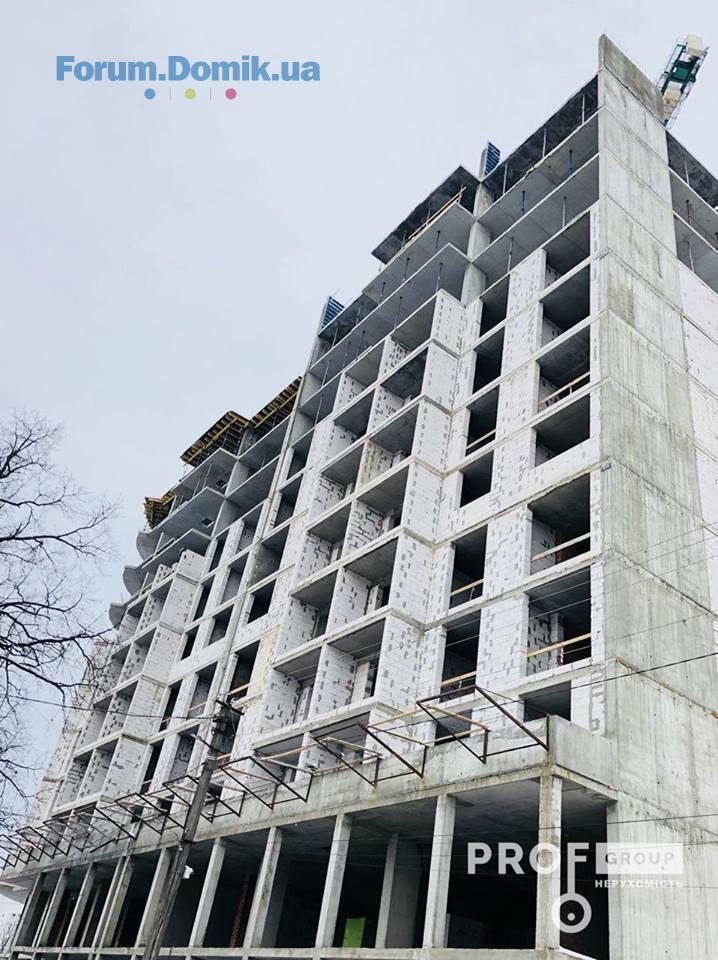

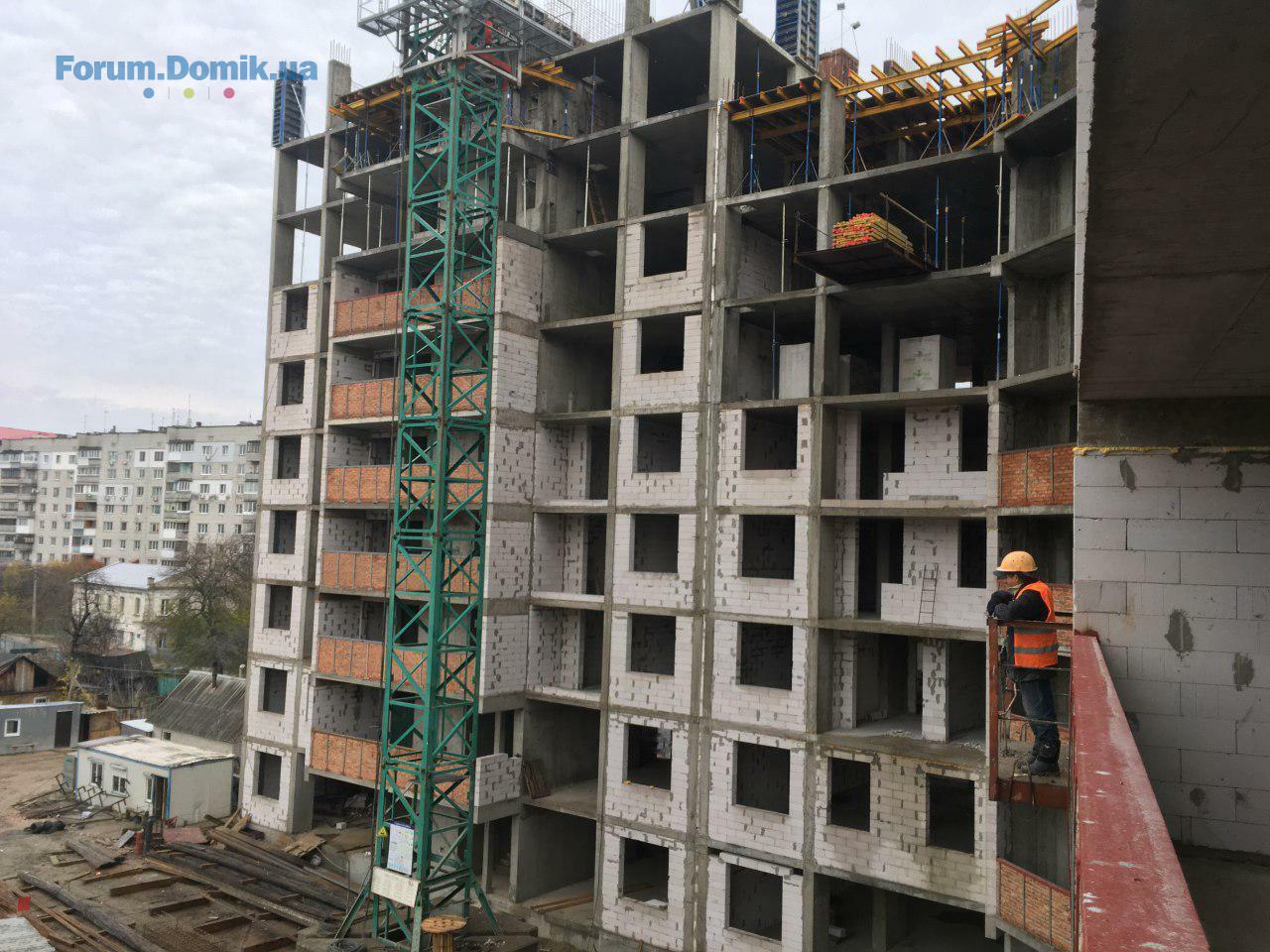

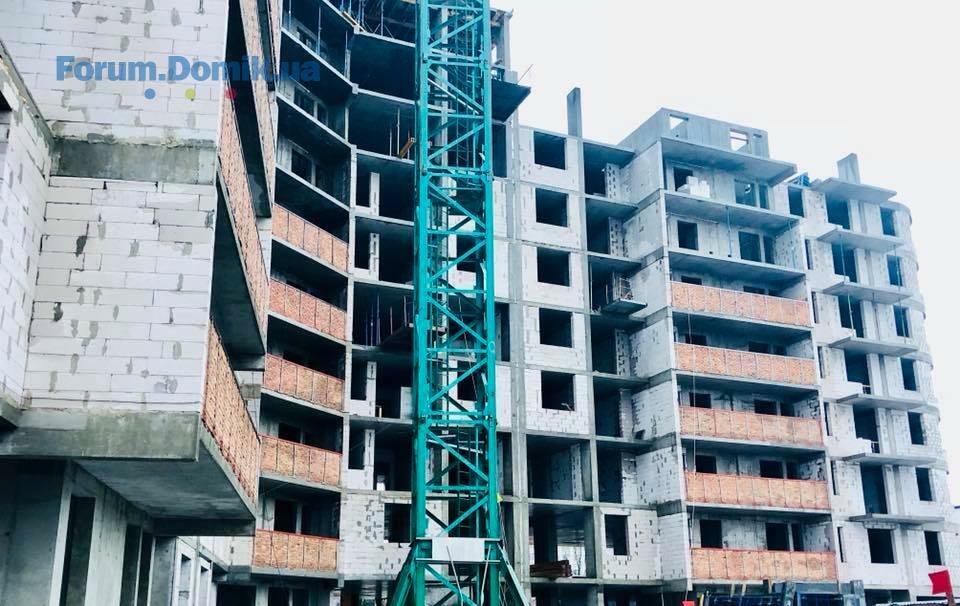

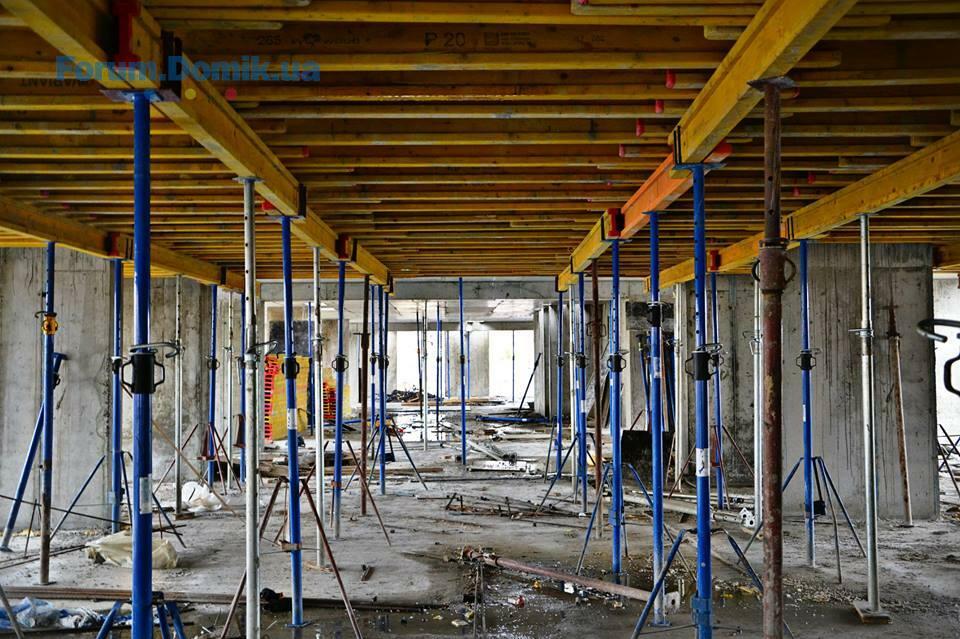

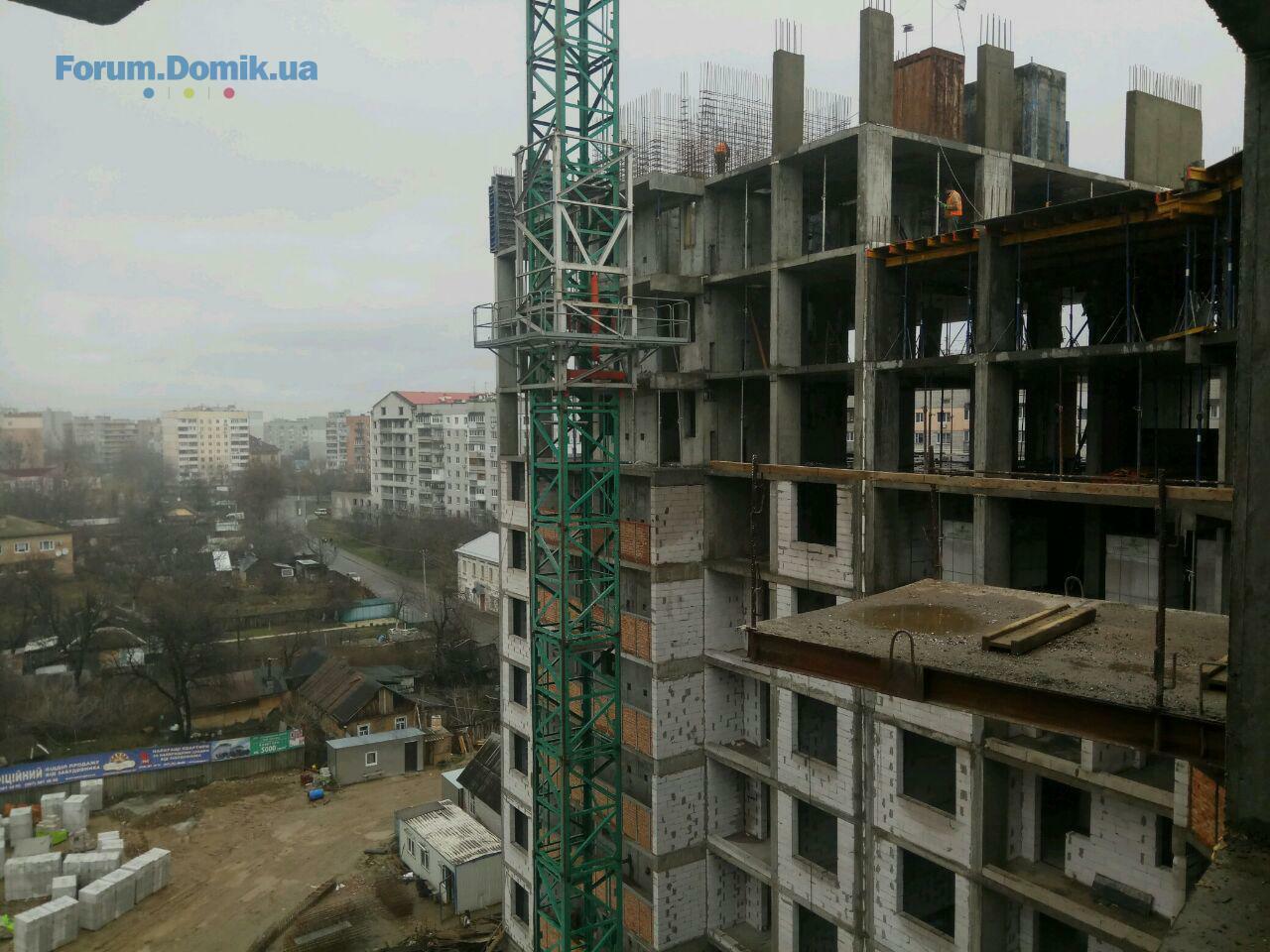

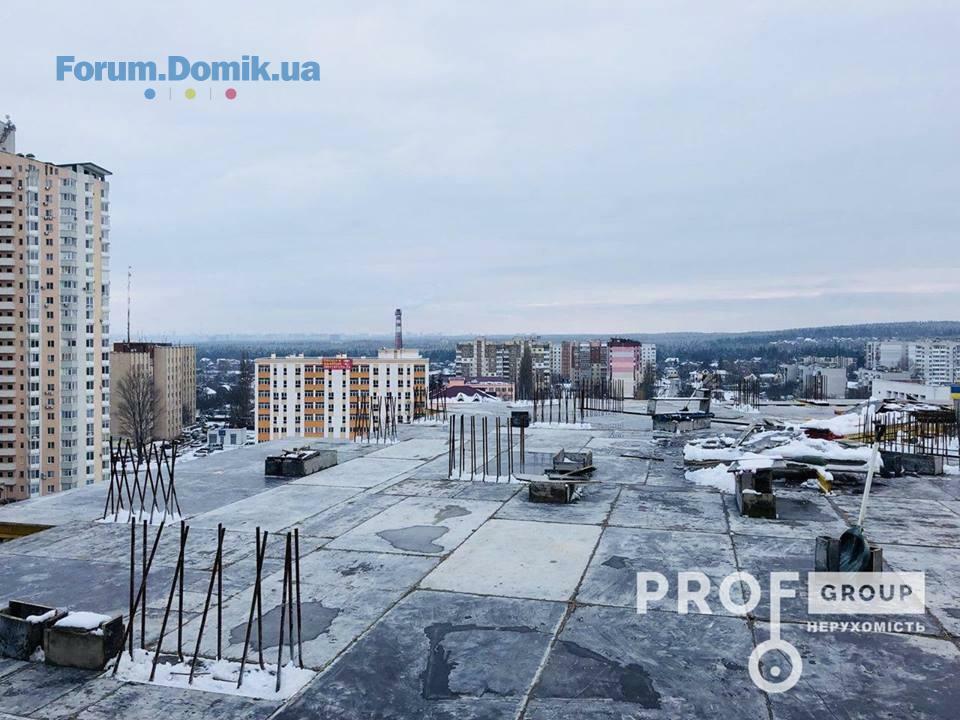

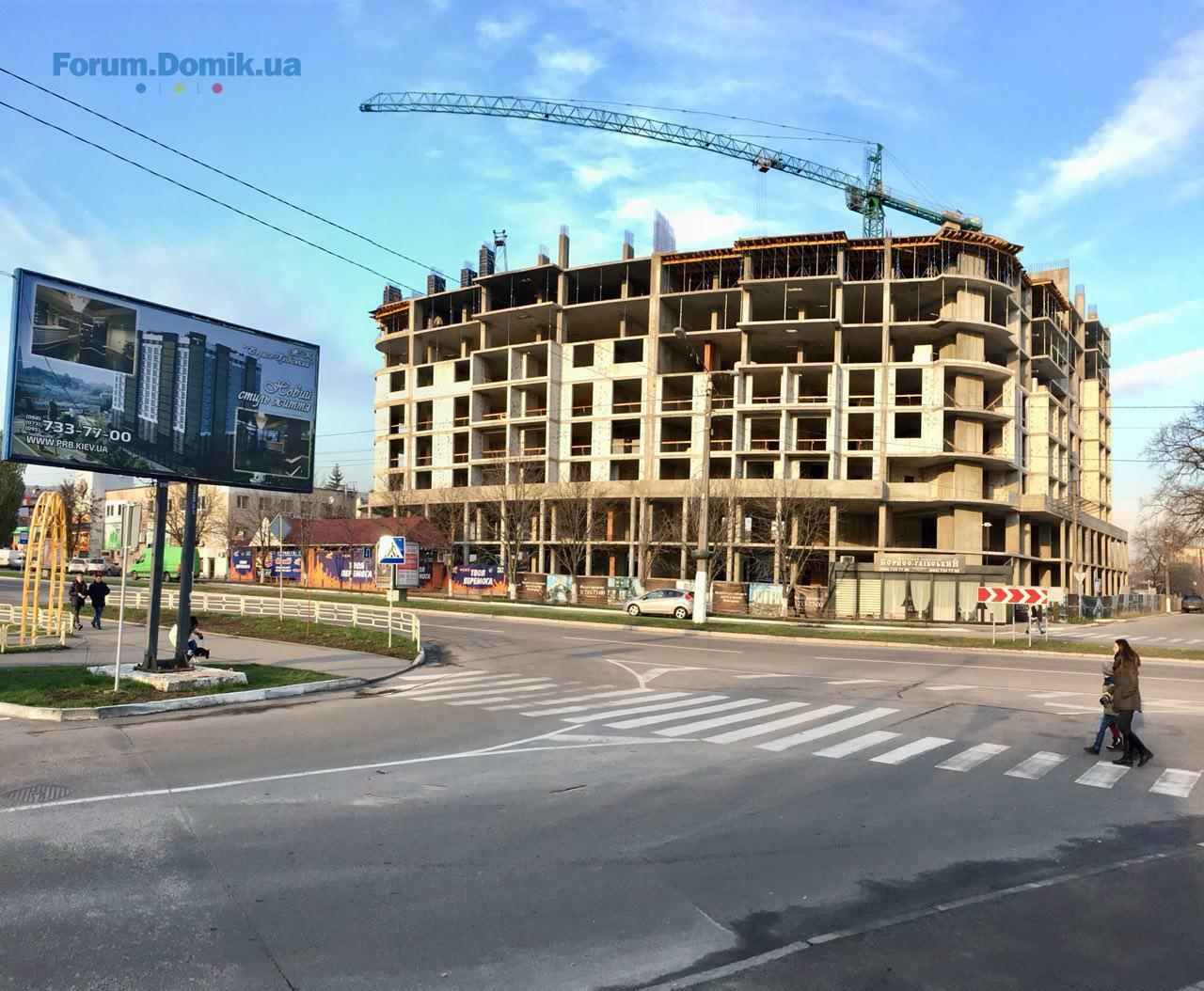

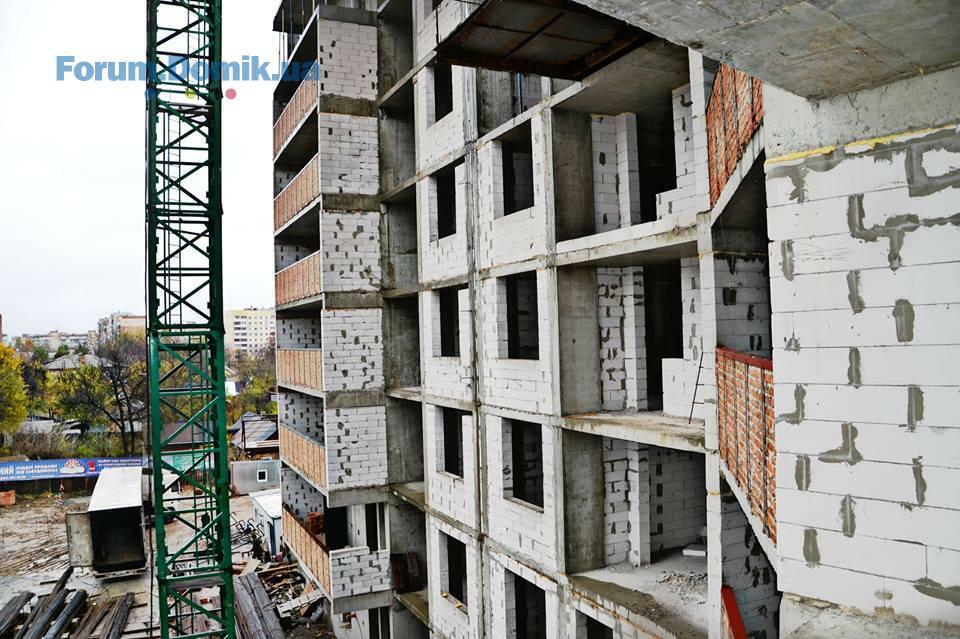

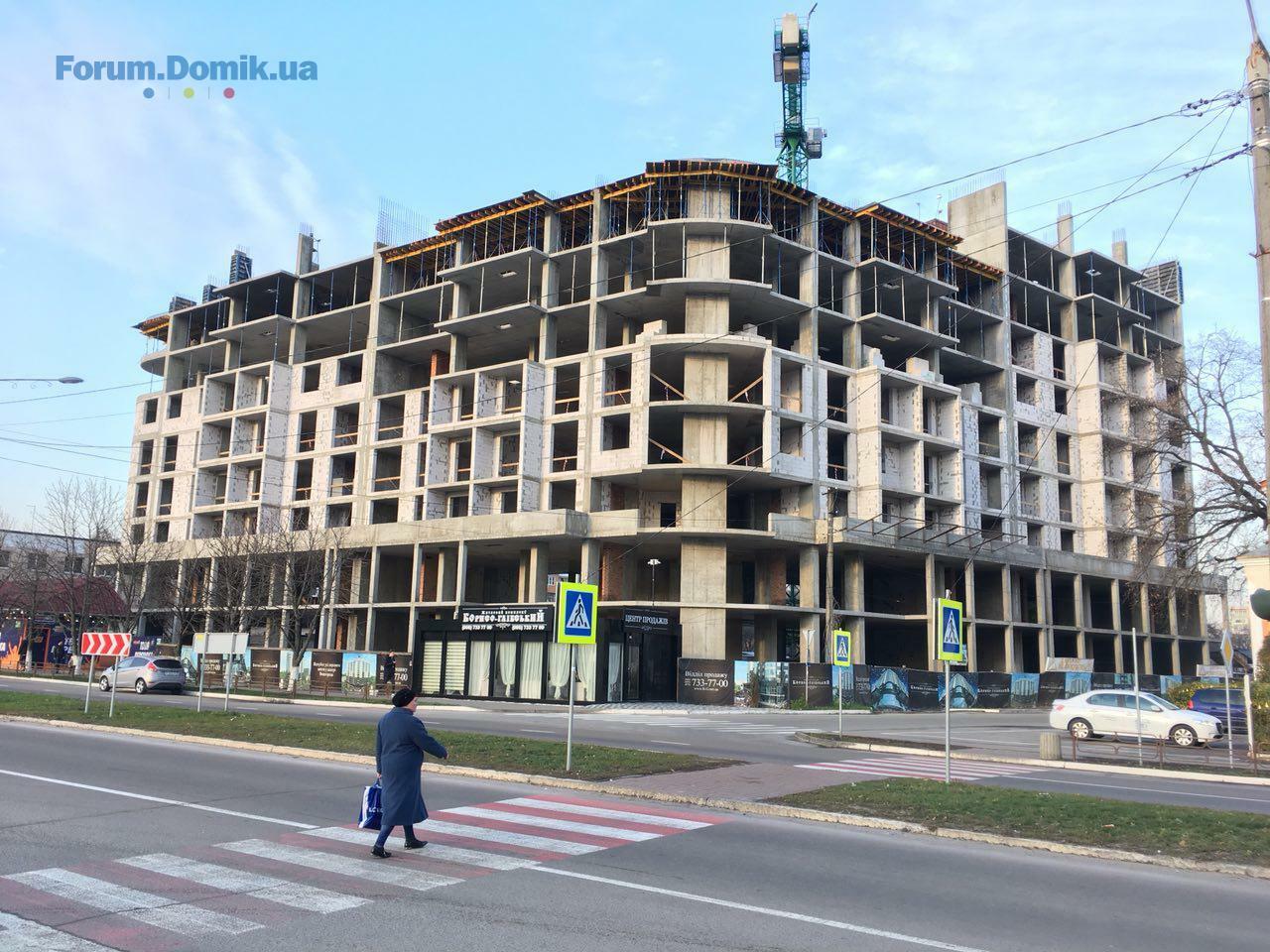

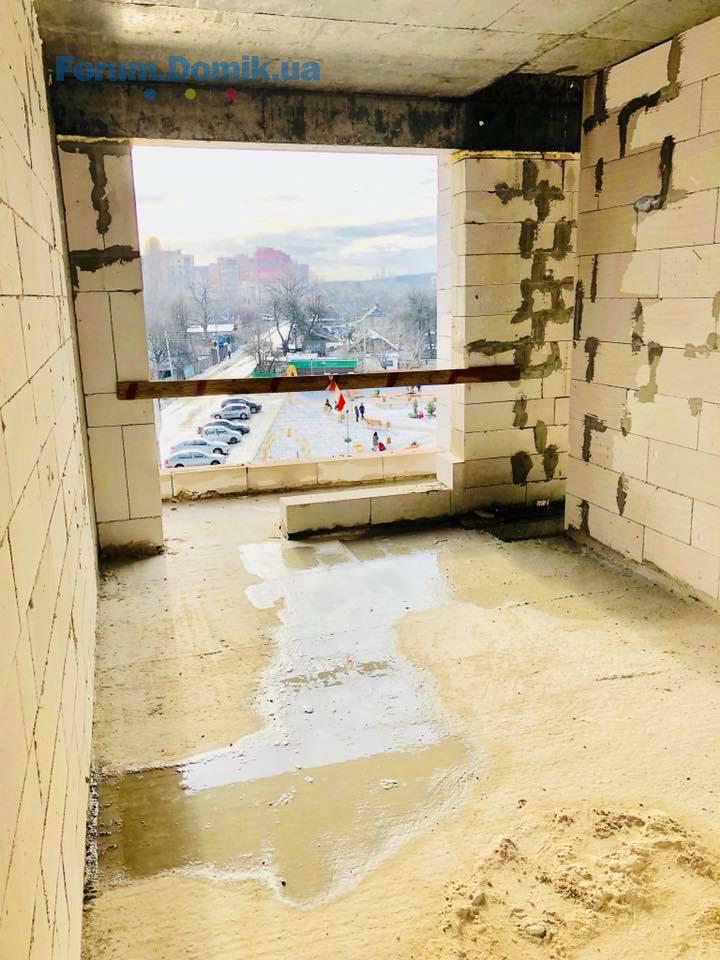

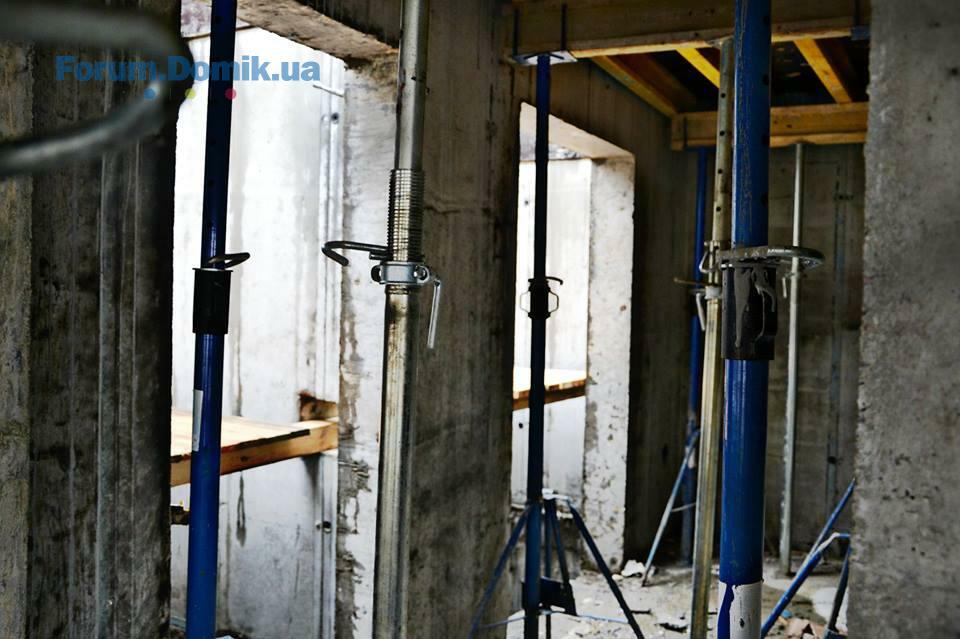

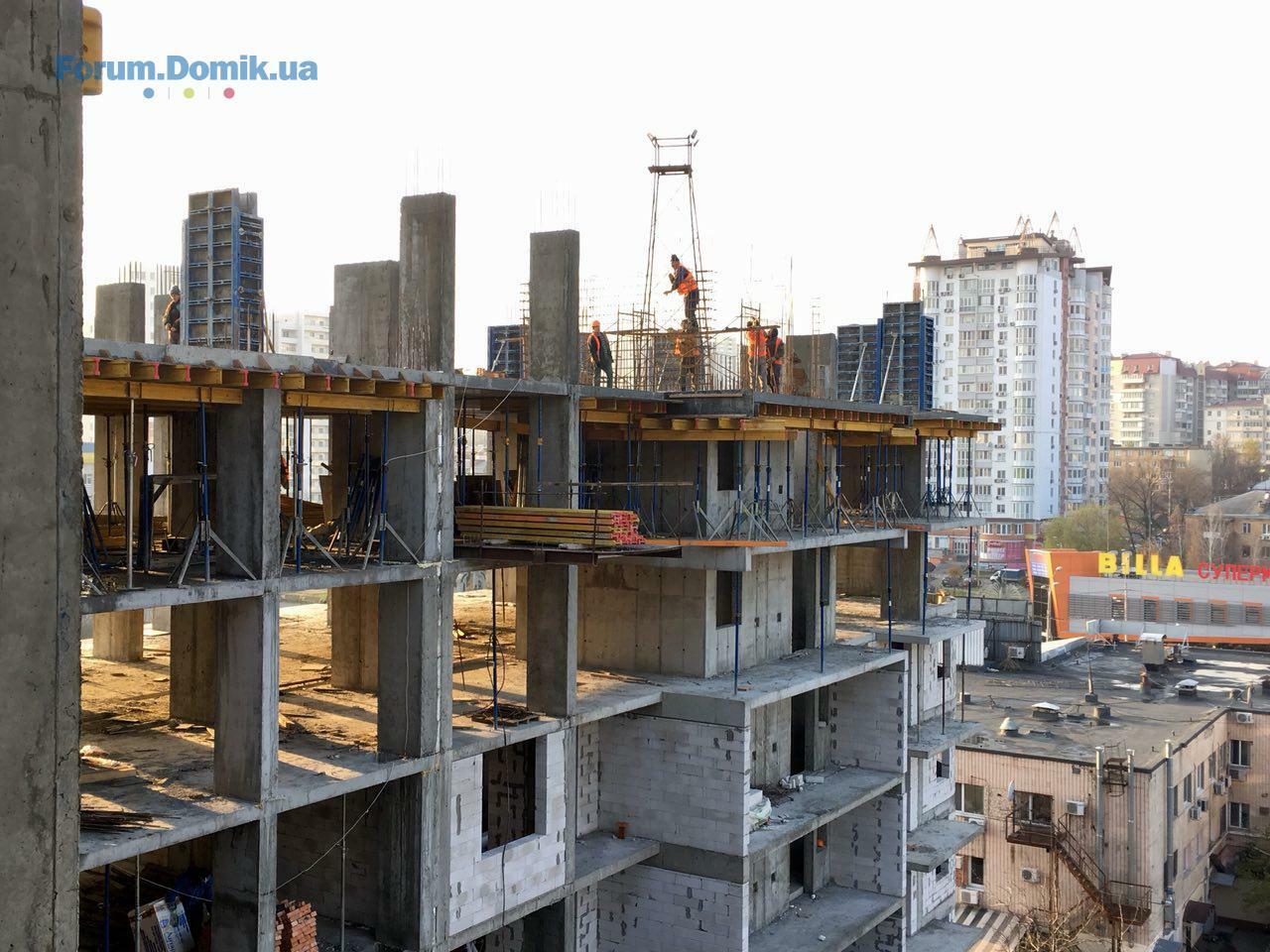

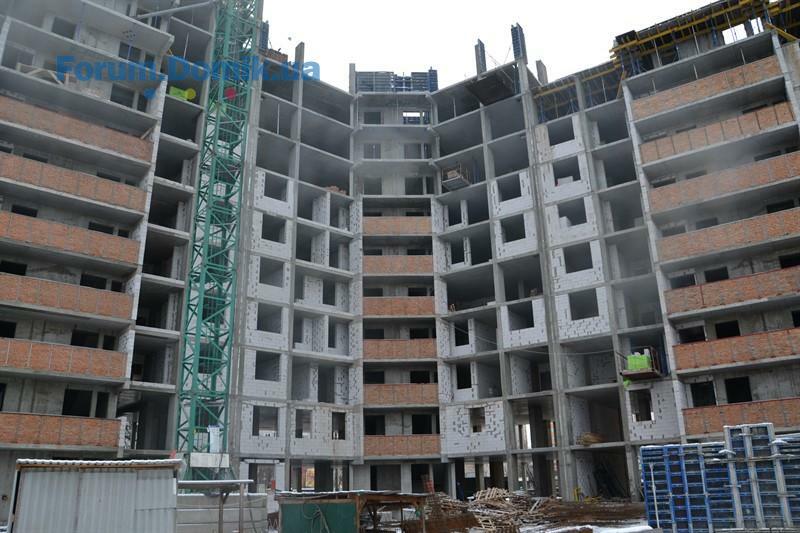

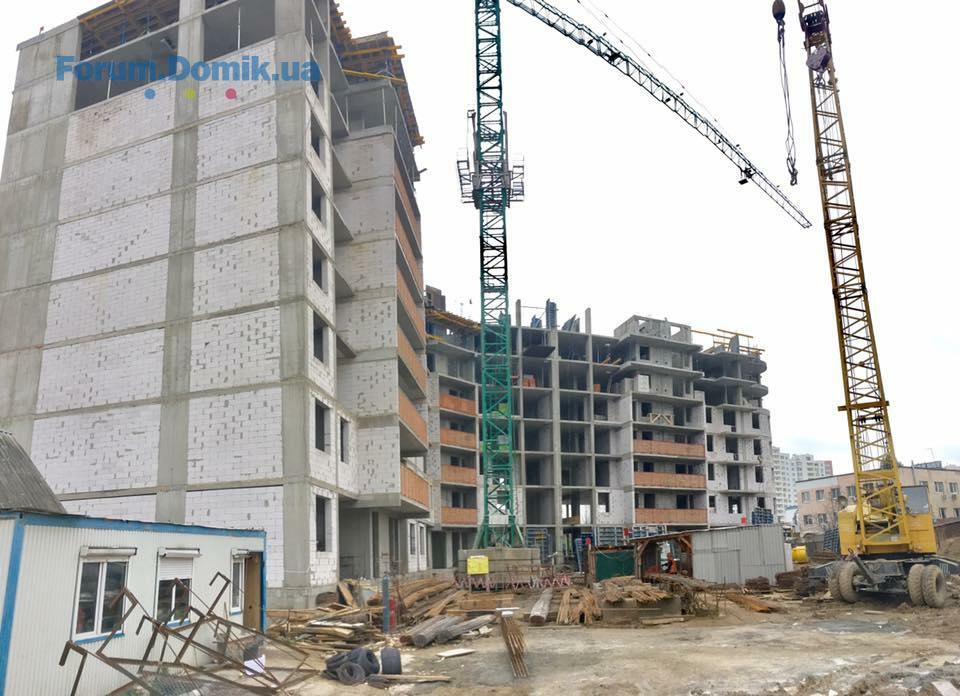

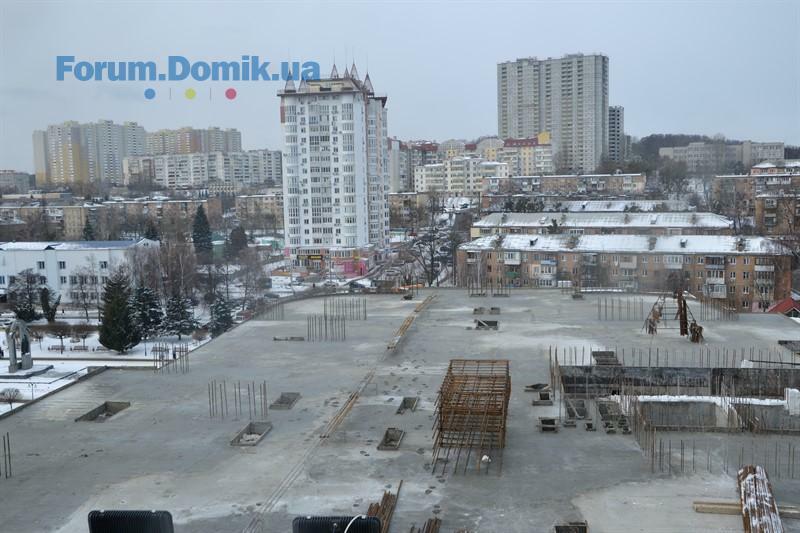

- ведутся газоблочные работы 8-го этажа.
Секция 3 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 13-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- завершены газоблочные работы 9-го этажа;
- ведутся работы по монтажу вентканалов 9-го этажа.
С уважением, Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 11-го этажа.
- ведутся работы по армированию и бетонированию вертикальных элементов 11-го этажа.
-завершены работы по монтажу вентканалов 9-го этажа;
- ведутся подготовительные работы по монтажу кладки холодного перехода 9-го этажа.
Секция 2 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- завершены работы по монтажу вентканалов 7-го этажа;
- ведутся газоблочные работы 8-го этажа.
Секция 3 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 13-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- завершены газоблочные работы 9-го этажа;
- ведутся работы по монтажу вентканалов 9-го этажа.
С уважением, Prof-Group!
OKKO
O
Новачок
15
12 травня 2017
12 лют 2018 22:35
Добрый день!
Два вопроса:

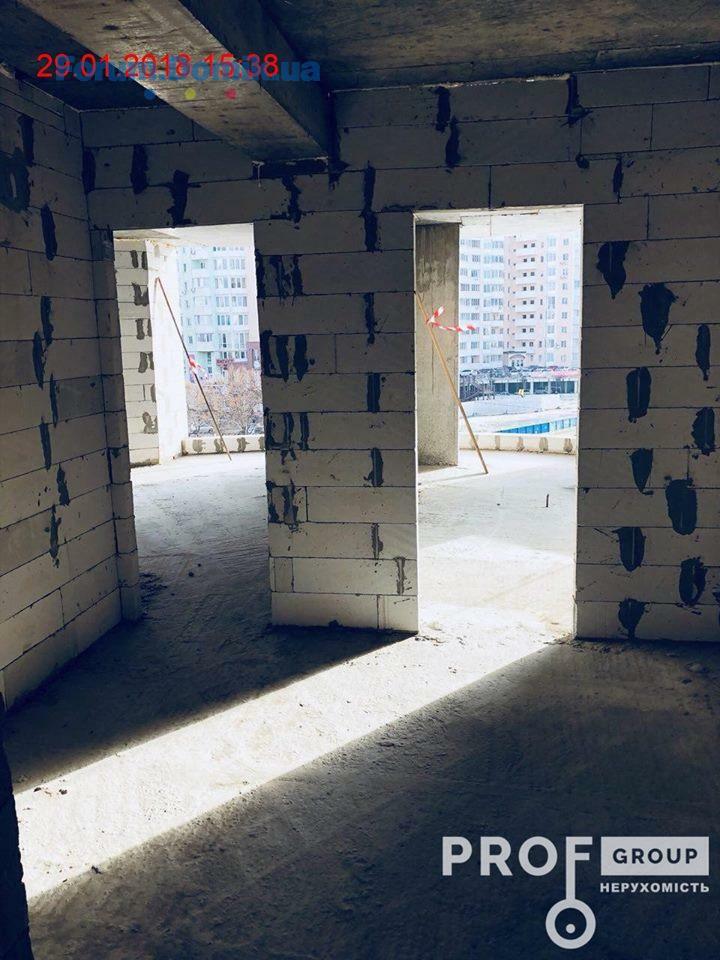

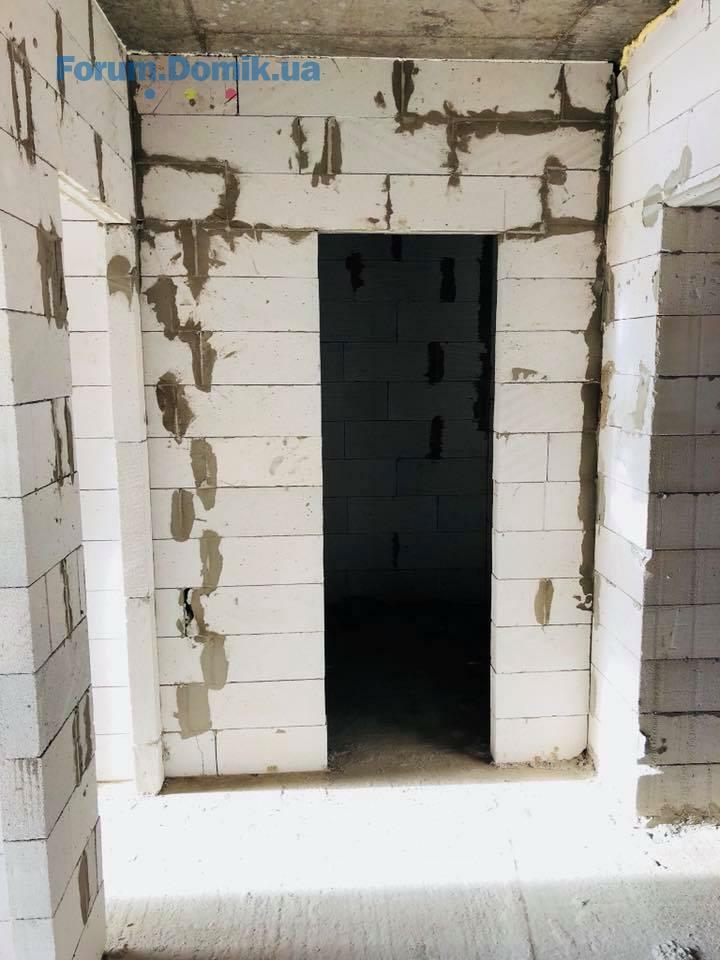

1. Какая ширина дверного проема в ванную на фото?
2. Почему нет и нужны ли перемычки в дверных проемах?
Два вопроса:
1. Какая ширина дверного проема в ванную на фото?
2. Почему нет и нужны ли перемычки в дверных проемах?
ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
14 лют 2018 09:43

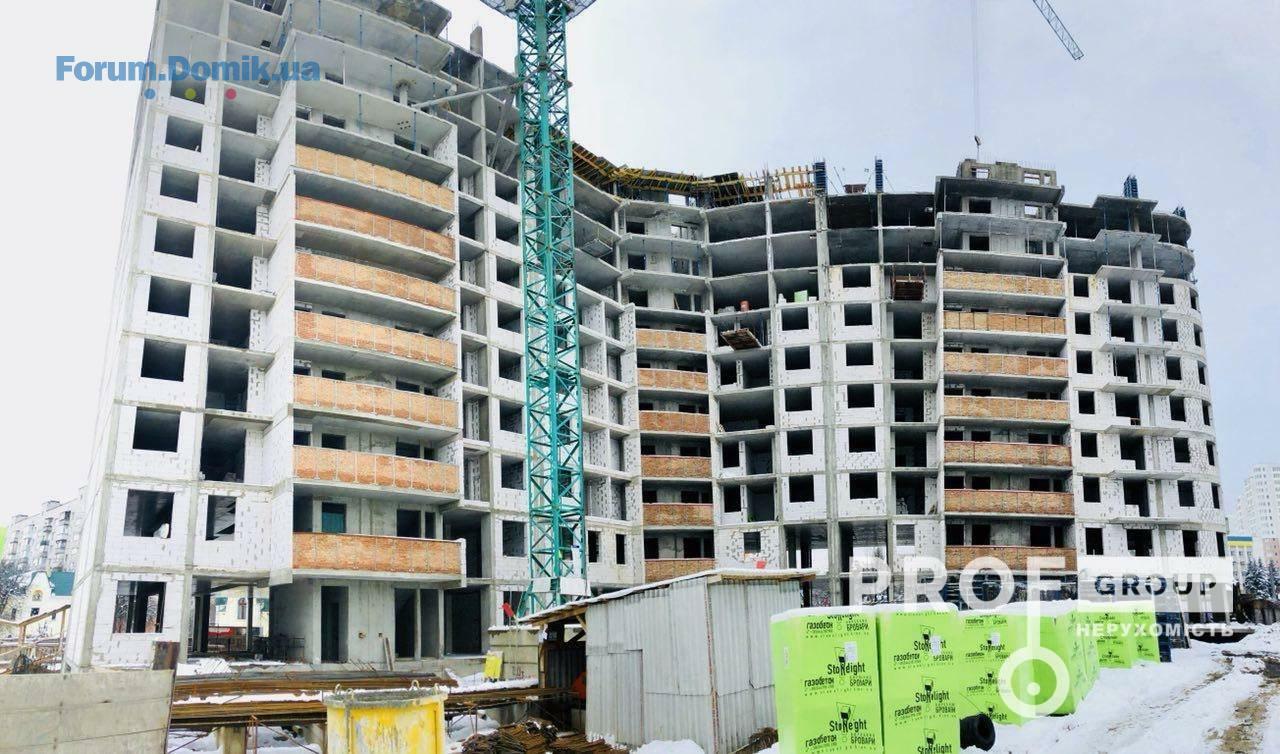

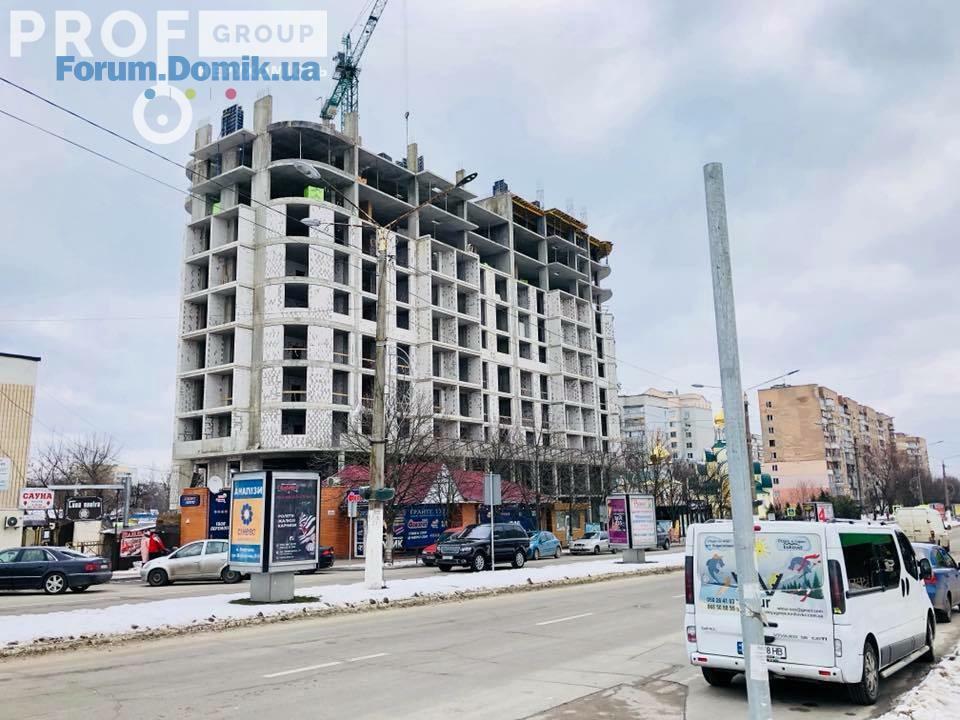

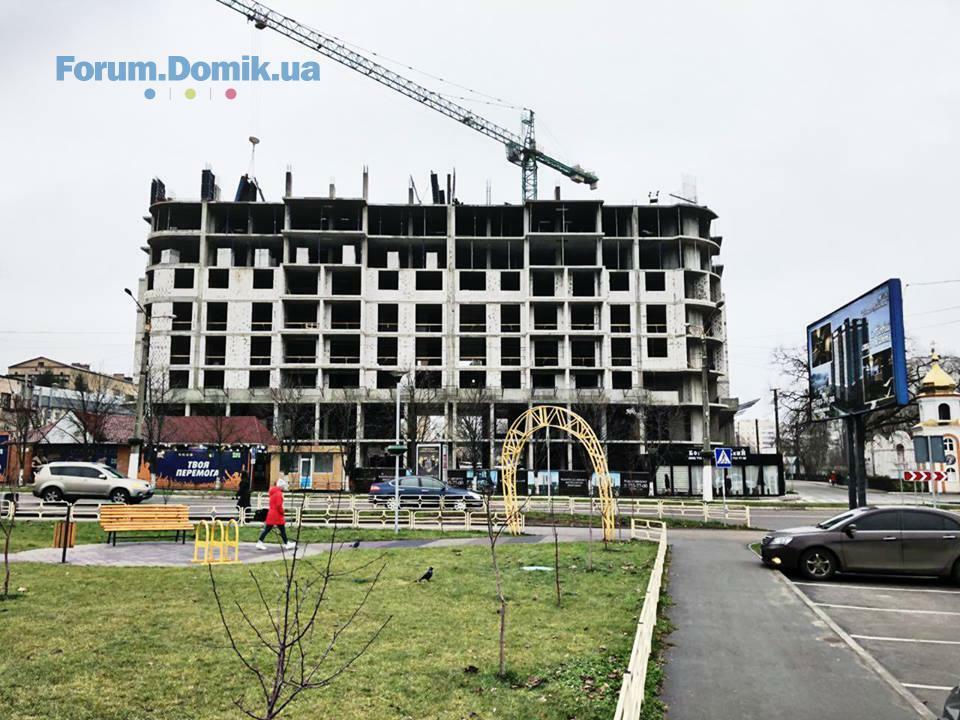

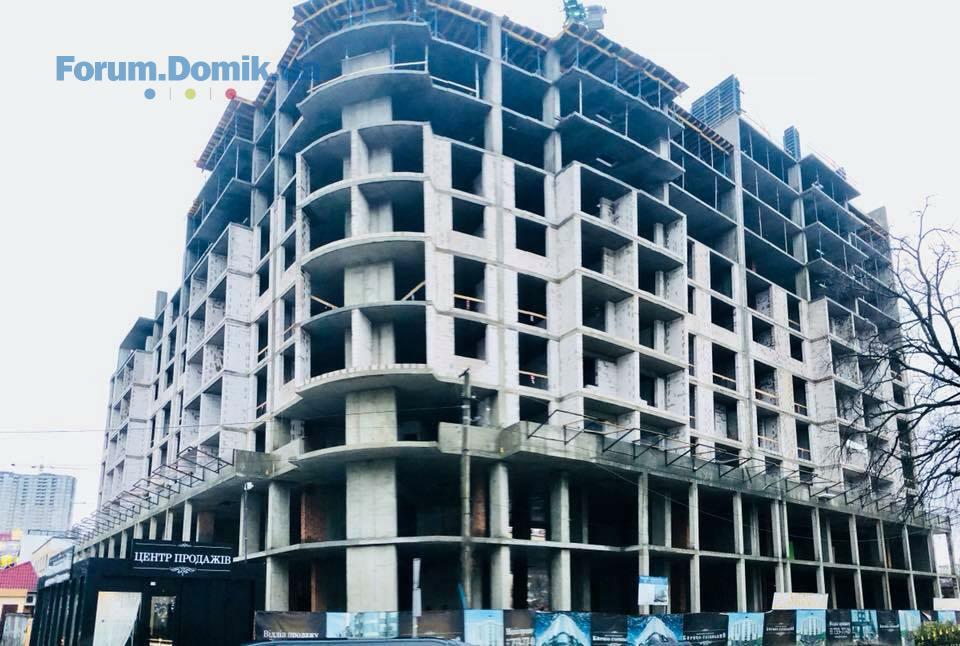

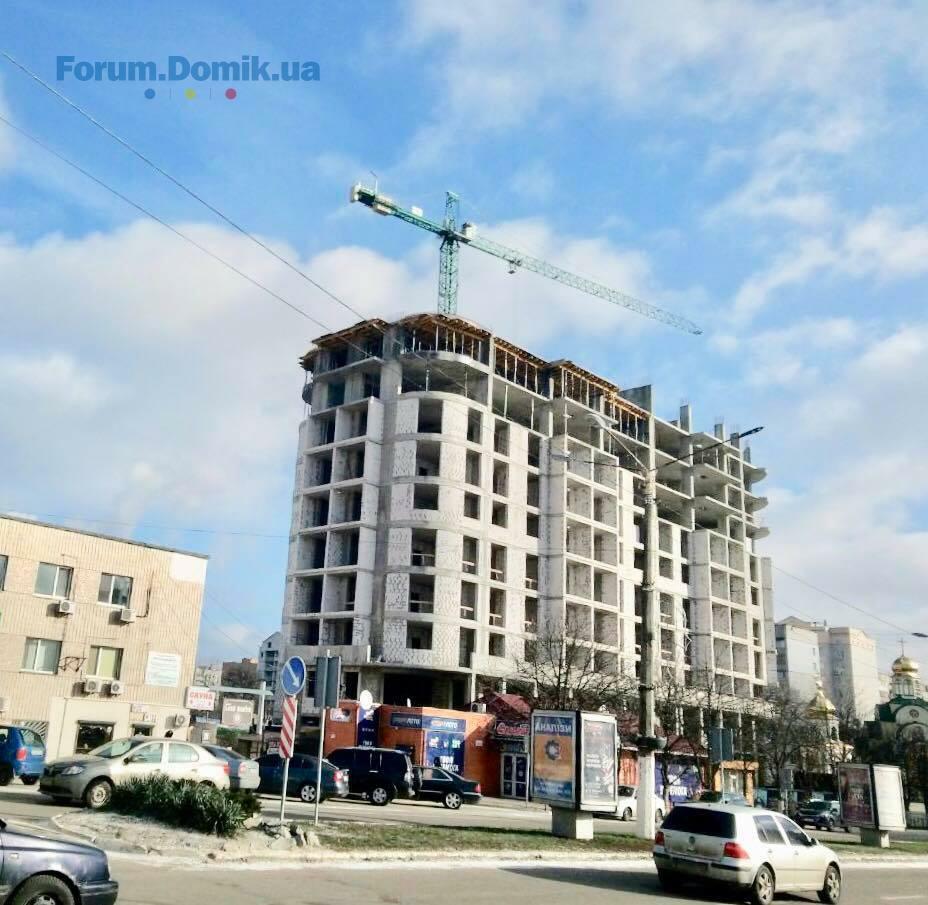

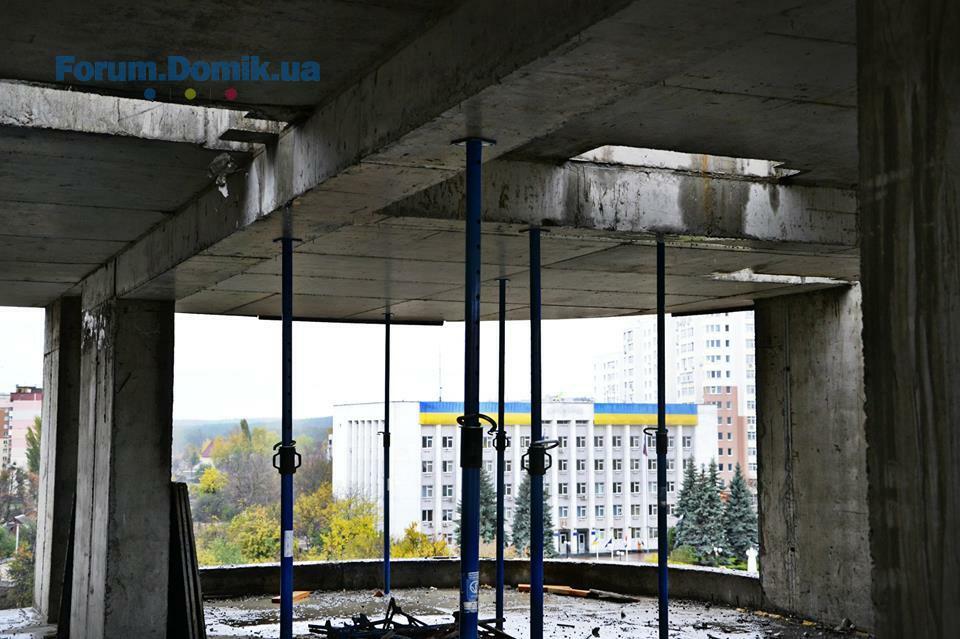

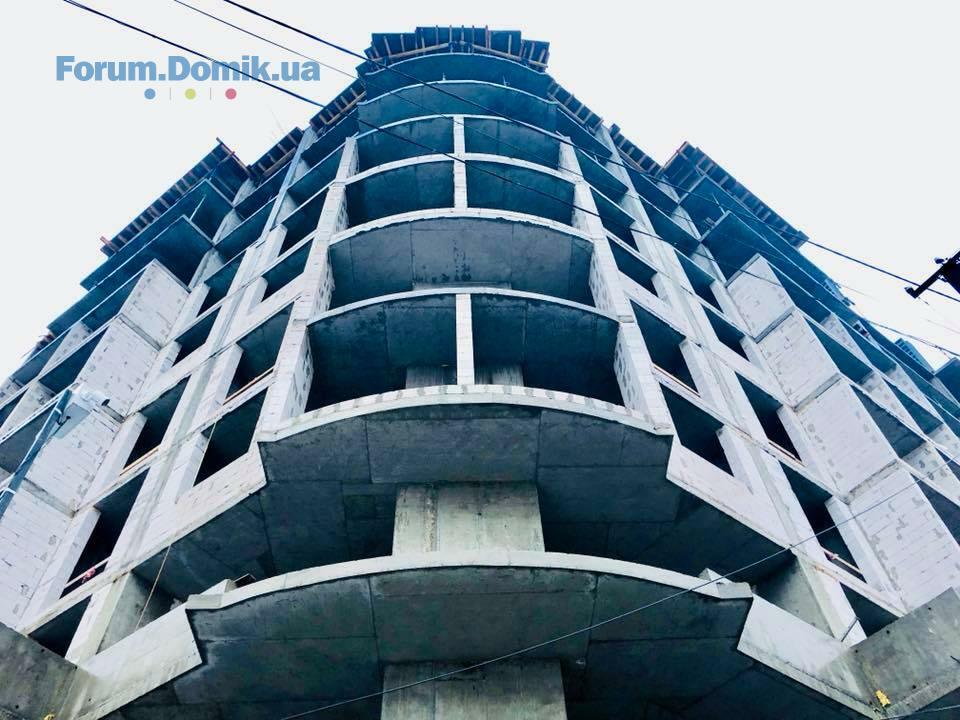

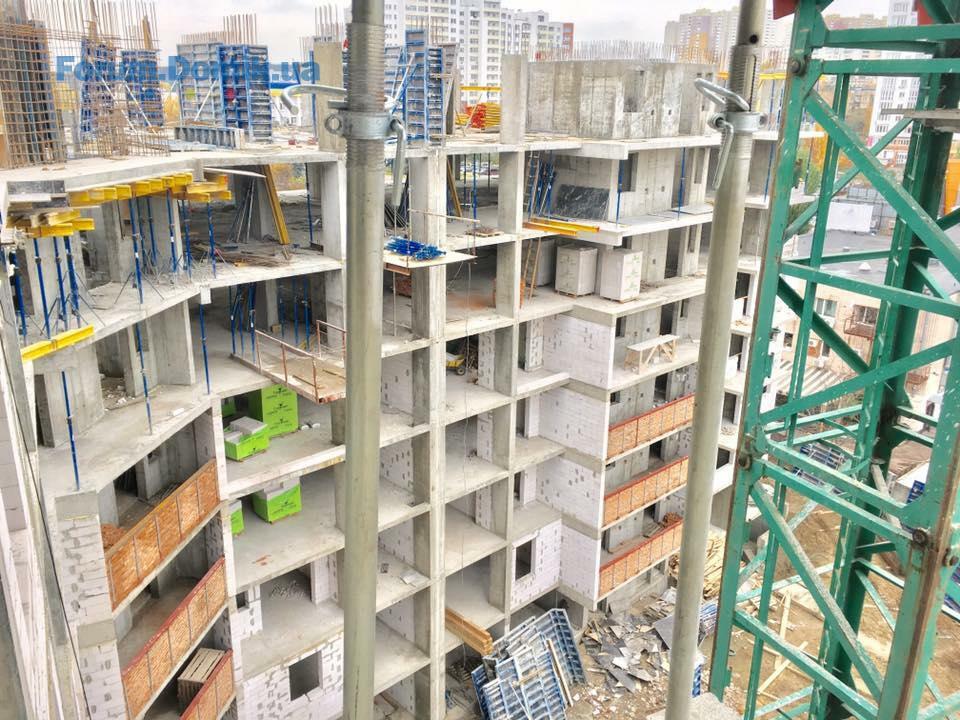

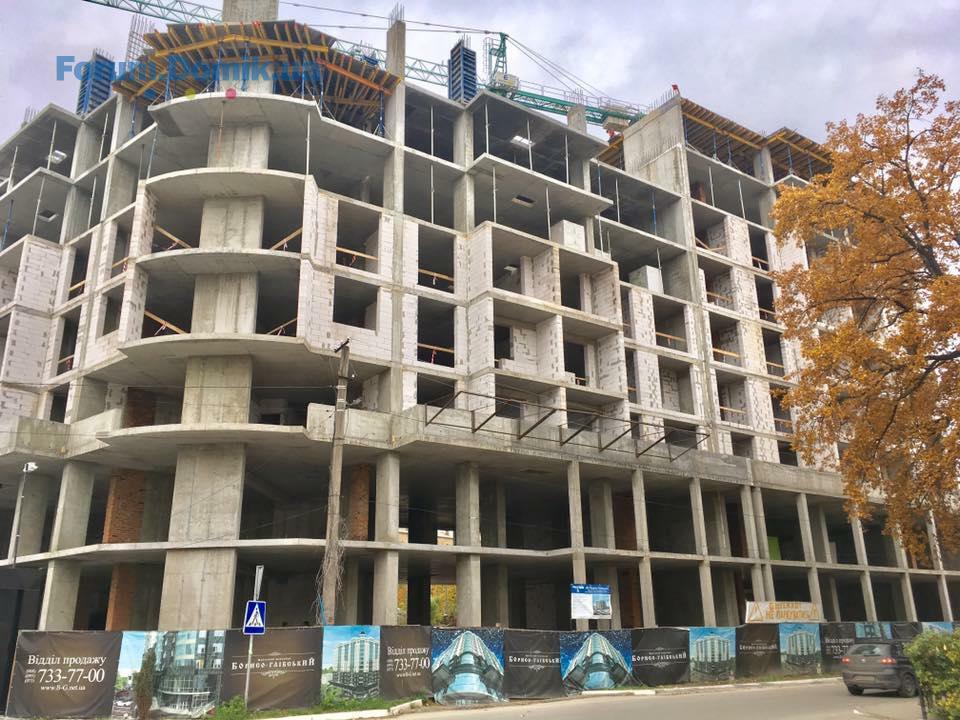

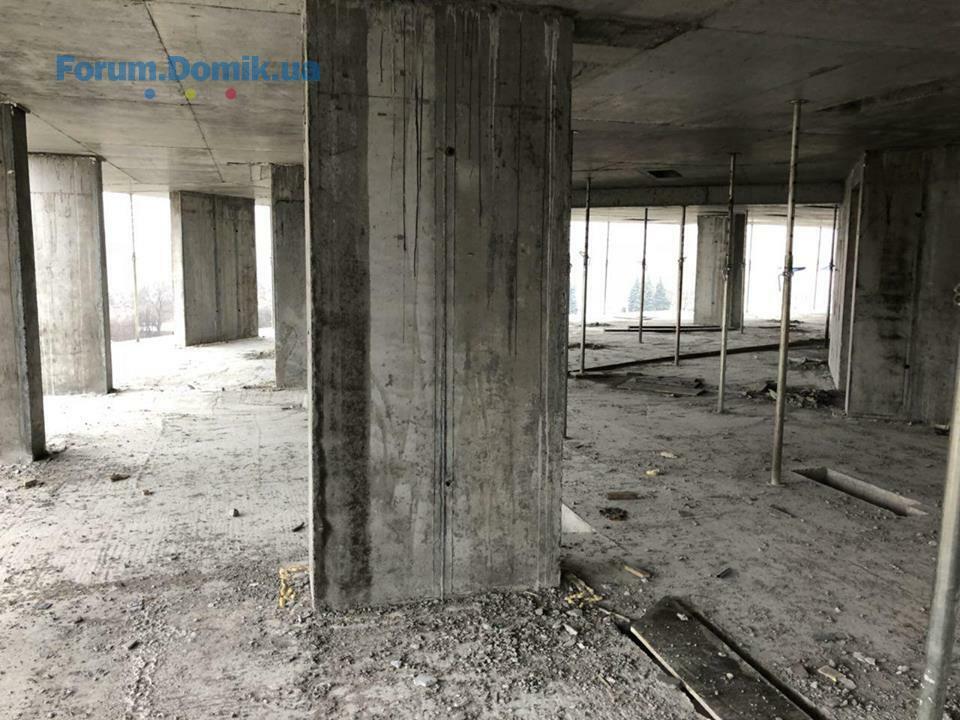

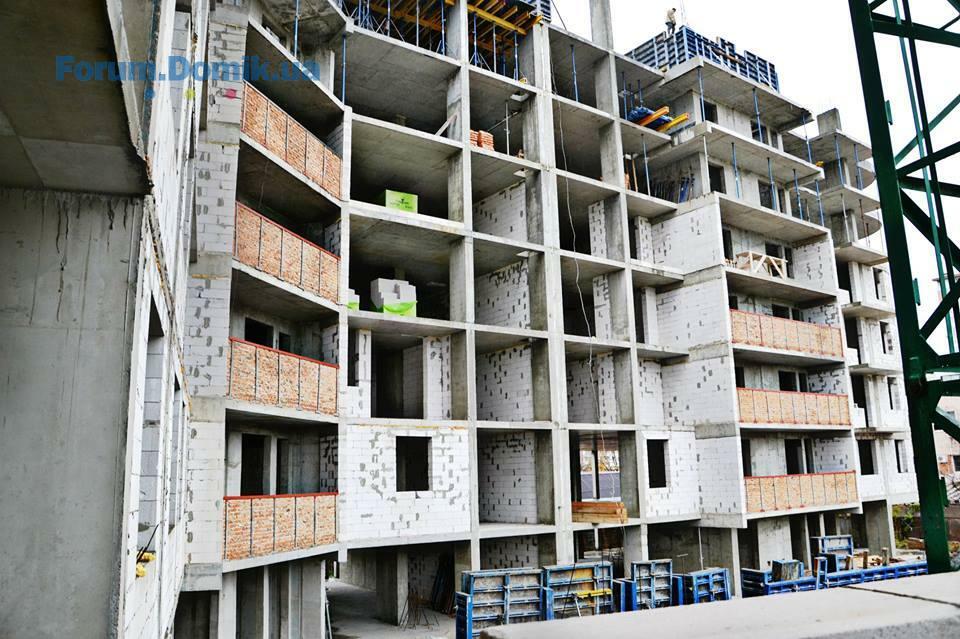

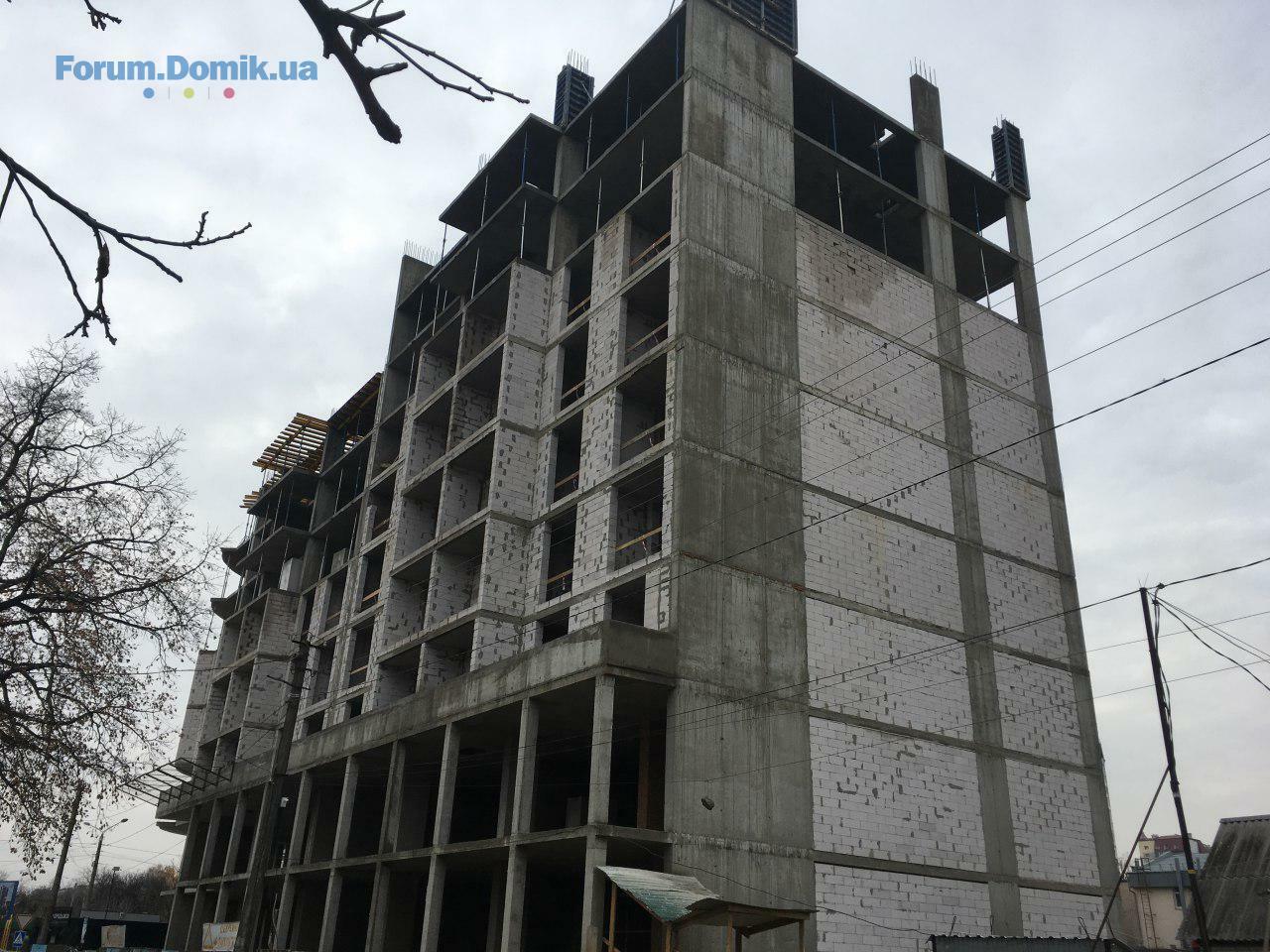

Ход строительства ЖК «Борисо-Глебский»на 14.02.2018
Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных эдементов 11-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- завершены работы по монтажу вентканалов 9-го этажа;
- ведутся газоблочные работы 9-го этажа.
Секция 2(Сдача 3 кв. 2018г.)
-ведутся работы по монтажу вентканалов 8-го этажа;
- ведутся газоблочные работы 8-го этажа;
- ведутся работы по бетонированию плиты перекрытия 12-го этажа;
- ведутся работы по монтажу кладки холодного перехода 9-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа;
-ведутся подготовительные работы по укладке газоблока 10-го этажа.
С уважением, Prof-Group!

Секция 1 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных эдементов 11-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- завершены работы по монтажу вентканалов 9-го этажа;
- ведутся газоблочные работы 9-го этажа.
Секция 2(Сдача 3 кв. 2018г.)
-ведутся работы по монтажу вентканалов 8-го этажа;
- ведутся газоблочные работы 8-го этажа;
- ведутся работы по бетонированию плиты перекрытия 12-го этажа;
- ведутся работы по монтажу кладки холодного перехода 9-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 13-го этажа;
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 14-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа;
-ведутся подготовительные работы по укладке газоблока 10-го этажа.
С уважением, Prof-Group!
ЖК Борисо-Глебский

Постійний користувач
114
23 вересня 2016
19 лют 2018 14:19

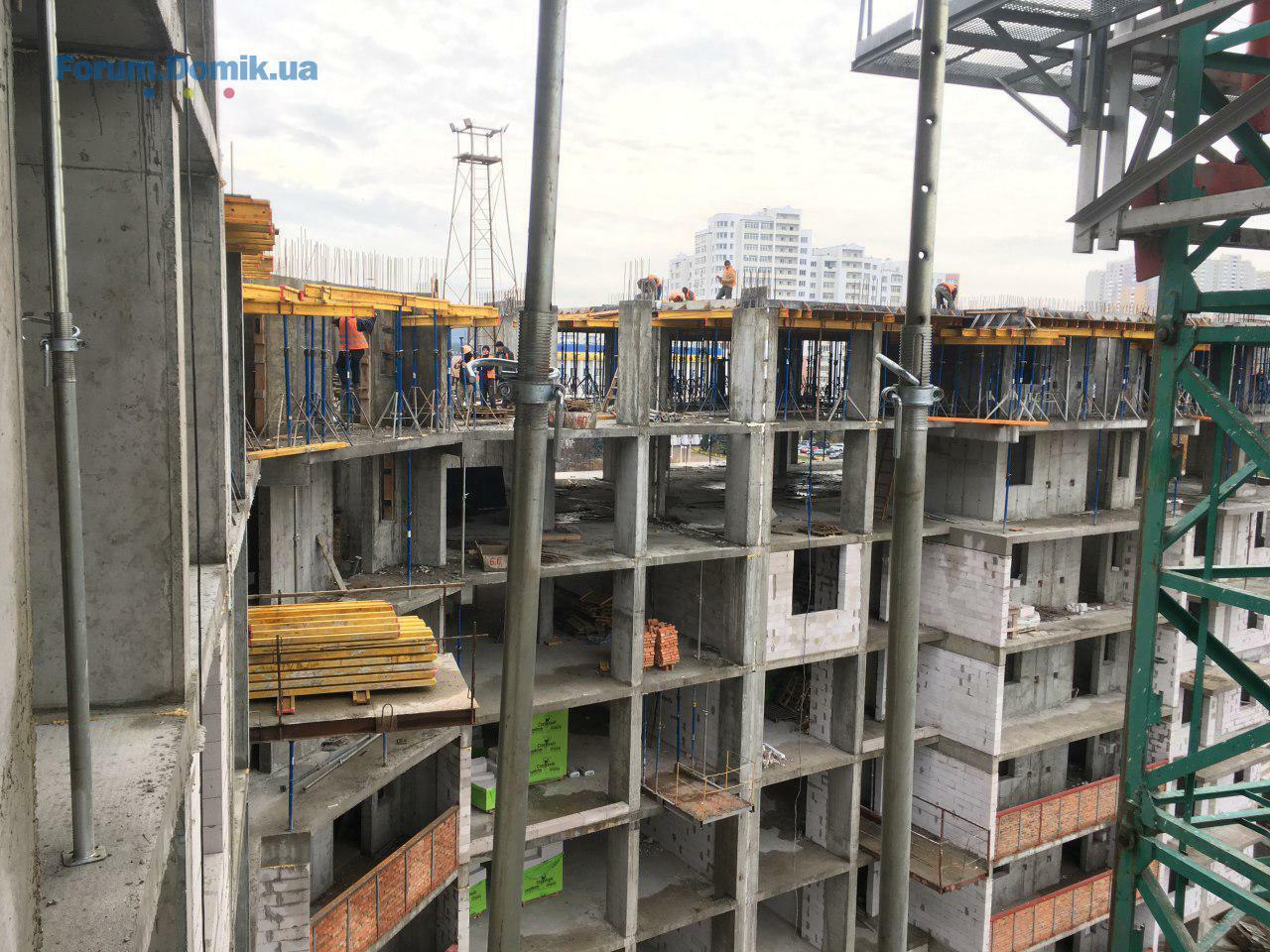

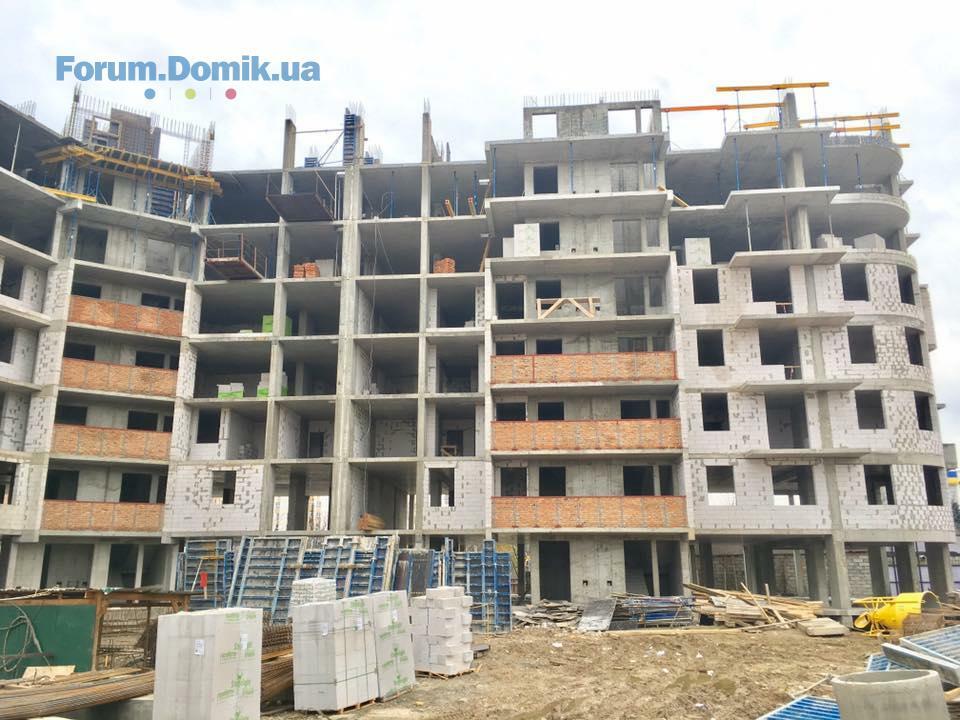

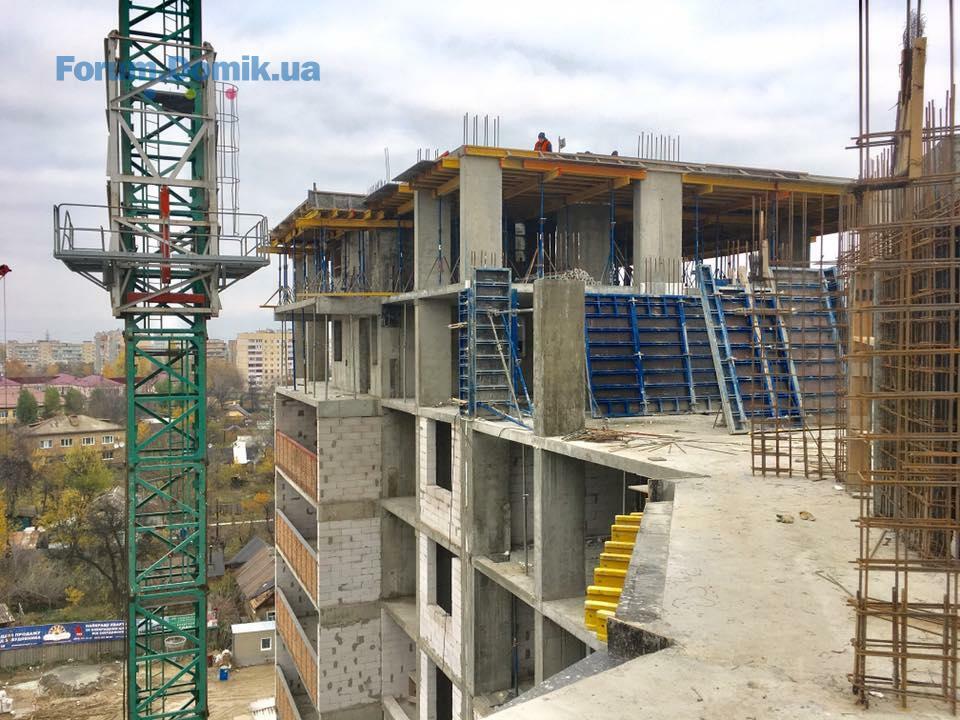

Ход строительства ЖК «Борисо-Глебский» на 19.02.2018
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- ведутся газоблочные работы 9-го этажа.
- ведутся работы по монтажу вентканалов 10-го этажа.
Секция 2(Сдача 3 кв. 2018г.)
- завершены работы по монтажу вентканалов 8-го этажа;
- ведутся работы по монтажу вентканалов 9-го этажа;
- завершены работы по бетонированию плиты перекрытия 12-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- ведутся газоблочные работы 9-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
- ведутся работы по бетонированию плиты перекрытия 14-го этажа;
- завершены работы по установке лестничных маршей и площадок 13-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа;
- ведутся газоблочные работы 10-го этажа.
C уважением,Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.)
- ведутся подготовительные работы по армированию и бетонированию плиты перекрытия 12-го этажа;
- ведутся газоблочные работы 9-го этажа.
- ведутся работы по монтажу вентканалов 10-го этажа.
Секция 2(Сдача 3 кв. 2018г.)
- завершены работы по монтажу вентканалов 8-го этажа;
- ведутся работы по монтажу вентканалов 9-го этажа;
- завершены работы по бетонированию плиты перекрытия 12-го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 12-го этажа;
- ведутся газоблочные работы 9-го этажа.
Секция 3 (Сдача 3 кв. 2018г.)
- ведутся работы по бетонированию плиты перекрытия 14-го этажа;
- завершены работы по установке лестничных маршей и площадок 13-го этажа;
- ведутся работы по монтажу вентканалов 10-го этажа;
- ведутся газоблочные работы 10-го этажа.
C уважением,Prof-Group!
Domik-Inform

forum bot
11 476
03 квітня 2017
22 лют 2018 22:30

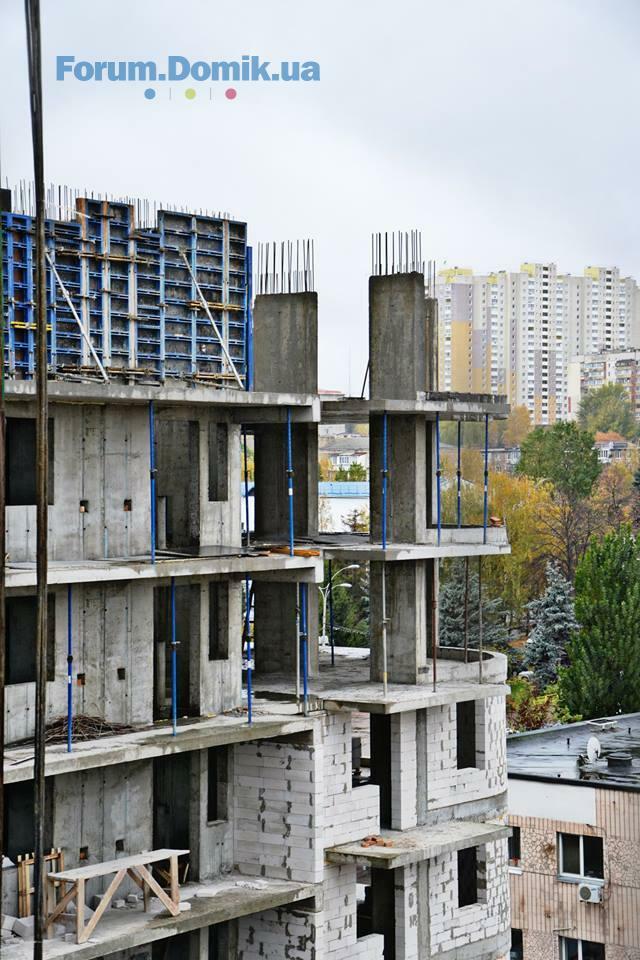

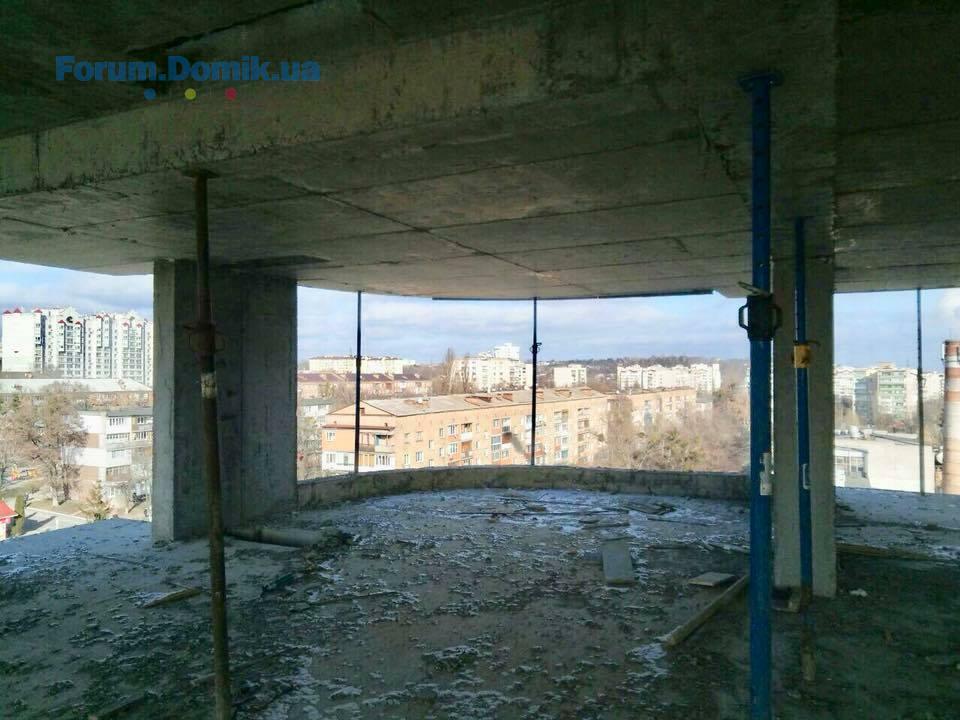

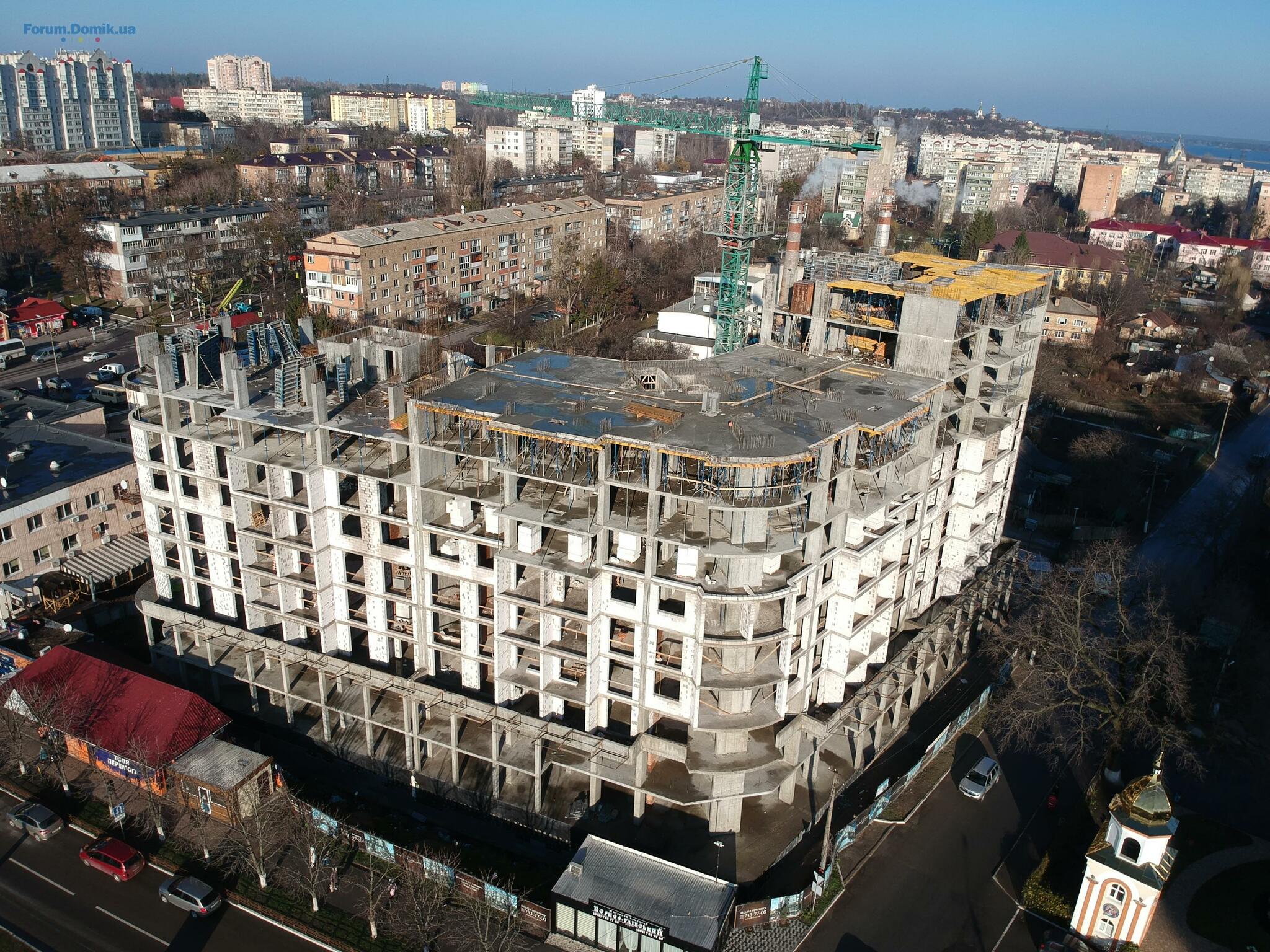

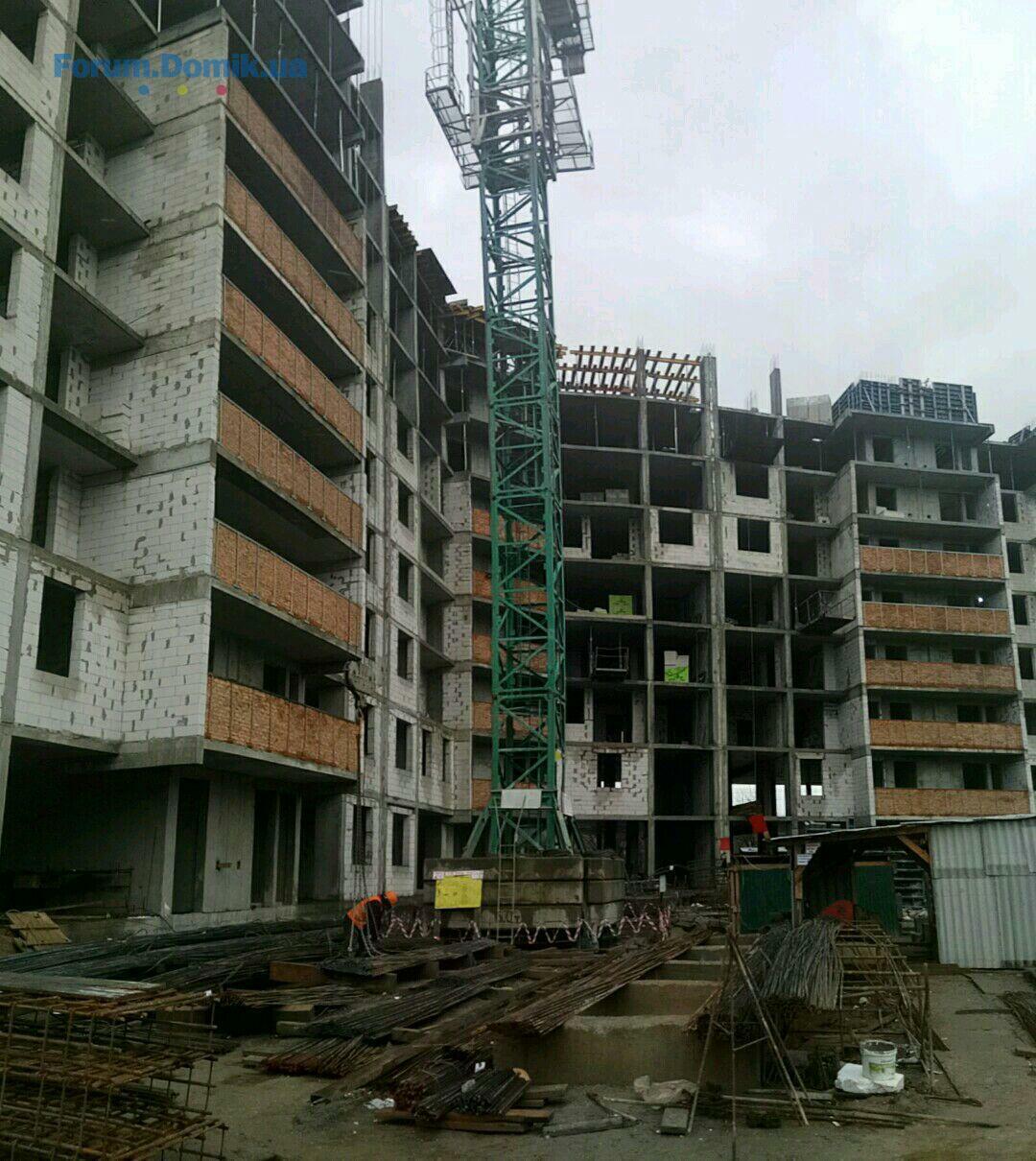

Обзор от Domik.ua в котором упоминается ЖК "Борисо-Глебский":
Выше неба: топ-3 самых дорогих высотных новостроек в пригороде столицы
Выше неба: топ-3 самых дорогих высотных новостроек в пригороде столицы

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2709.09455
- Resa Development | Київ, вул. Лукьяновская08.0987
- ЖК Sanville Park | Санвиль Групп | Святопетрівське, вул. Богдана08.0930
- ЖК Family and Friends | 2 черга | GEOS | Київ, вул. Новопольова, 208.09530
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1108.093 775
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Київ, вул. Сім'ї Кульженків, 2208.09496
- ЖК PetrovSky | Prof-Group | Нові Петрівці, вул.1-го Травня07.0915
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 306.0967
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а06.09155
- ЖК La Manche | Ла Манш | Perfect Group, Укрбуд | ул. Щекавицкая, 4605.0972
- Чи варто зараз купувати нерухомість?09.094 672
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тепла підлога, відгуки та поради28.08205
- Крыша потекла, что делать?25.0818
- Перепланування | прохання та поради щодо конкретних ситуацій19.082 216
- Матеріал багатоквартирного будинку. Який найкращий?13.0812
- Кліматичне обладнання норвезької ТМ Bergen07.082
- Як можна прочистити або покращити вентиляцію в квартирі?06.086
- Підлога на кухні - ламінат або плитка?30.0720
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Как отвечать на How are You?06.091
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Меблі на замовлення | Оголошення про виготовлення меблів18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
