ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
07 серп 2017 14:14

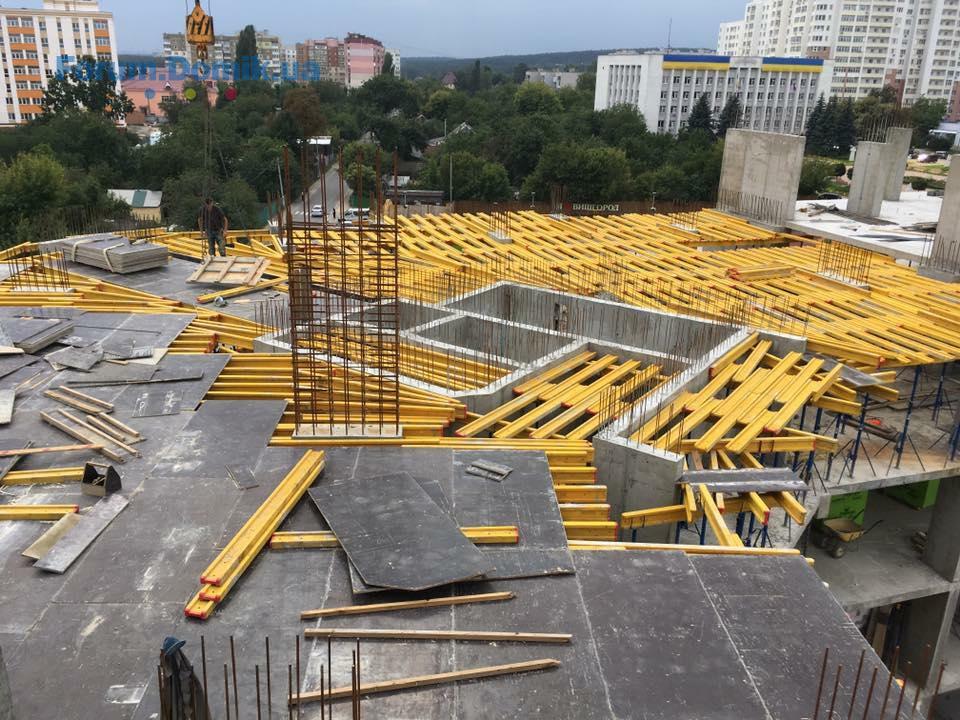

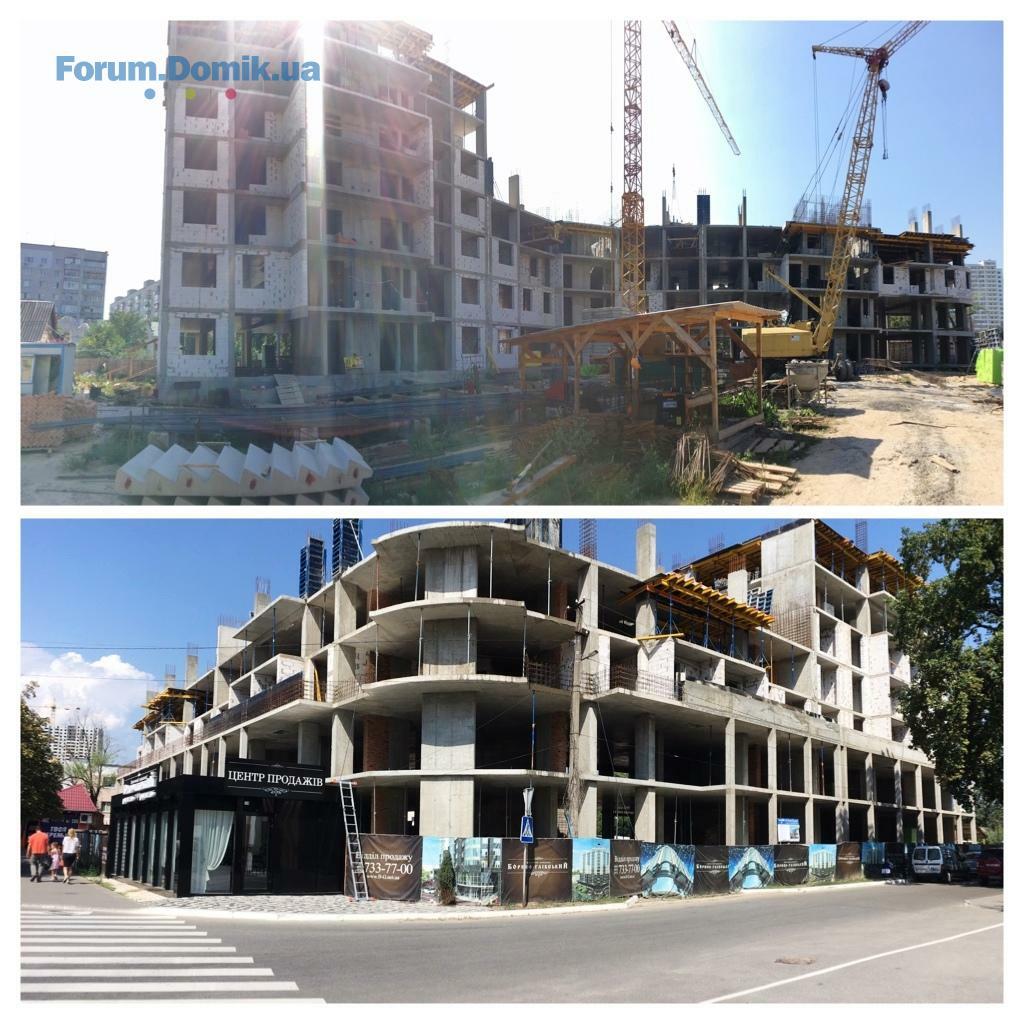

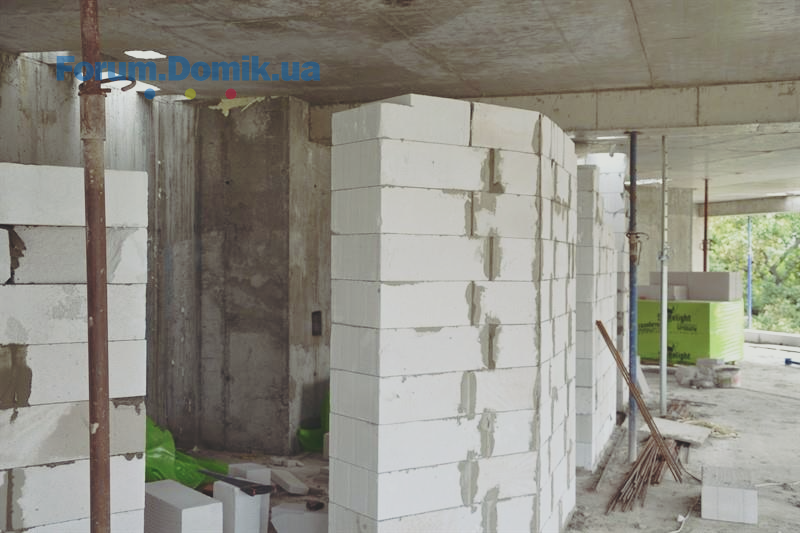

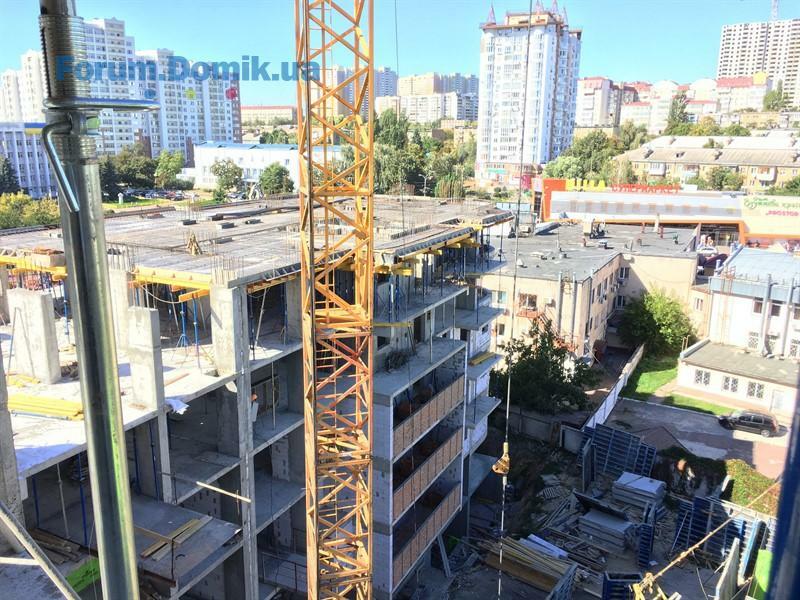

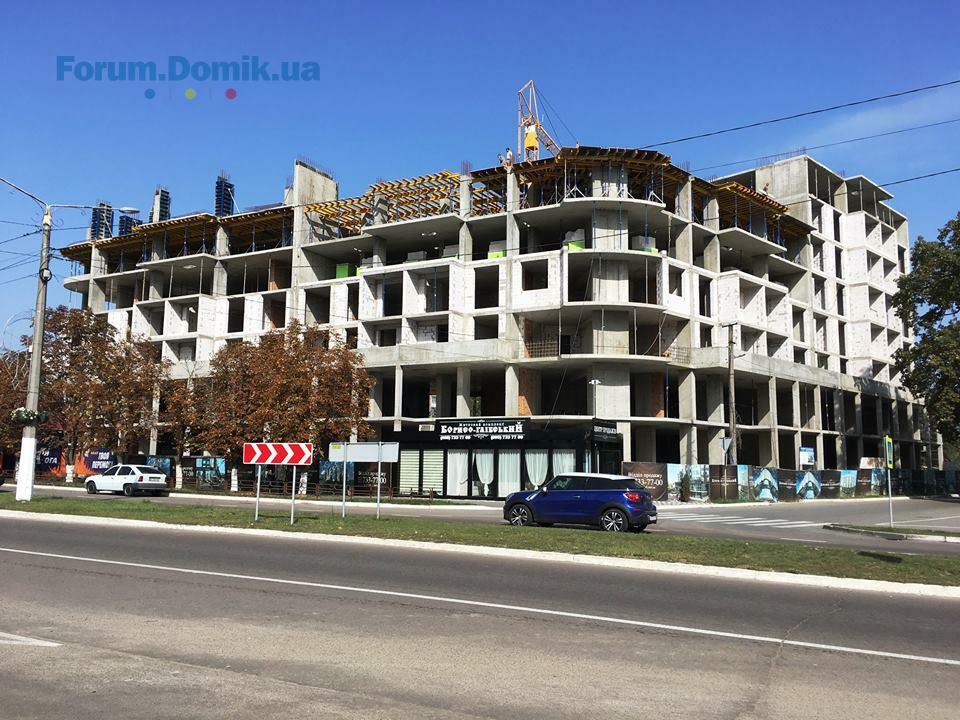

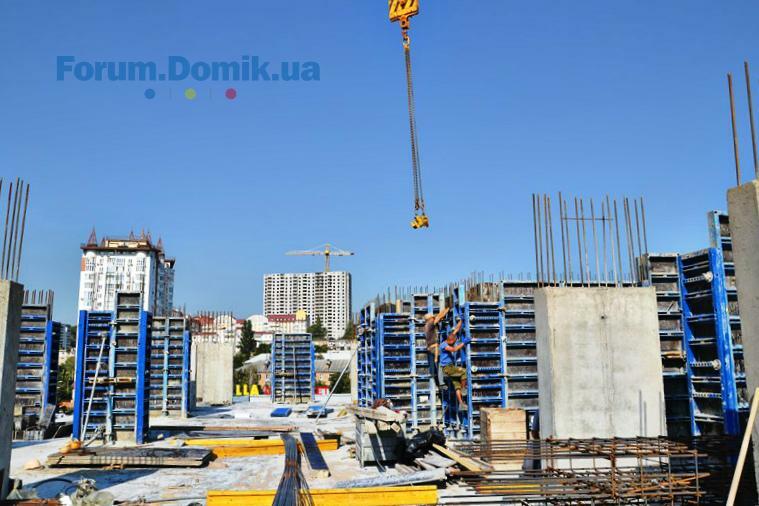

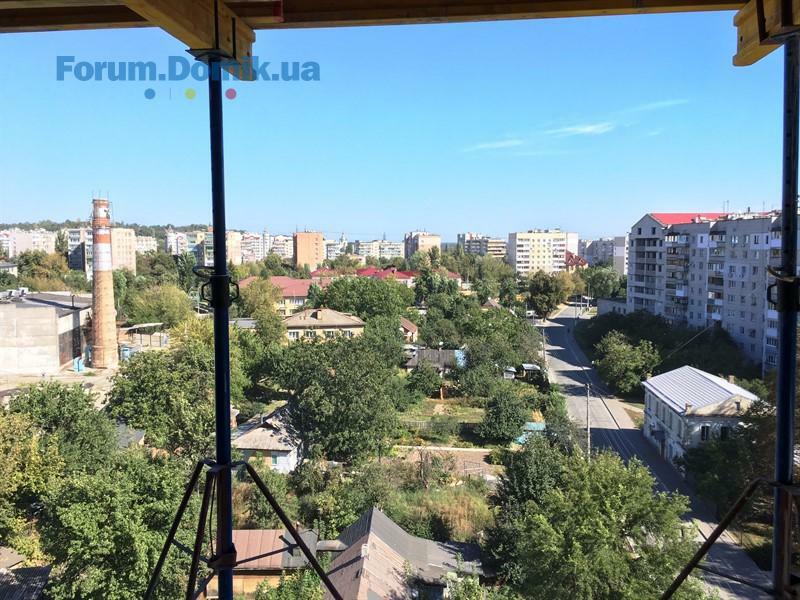

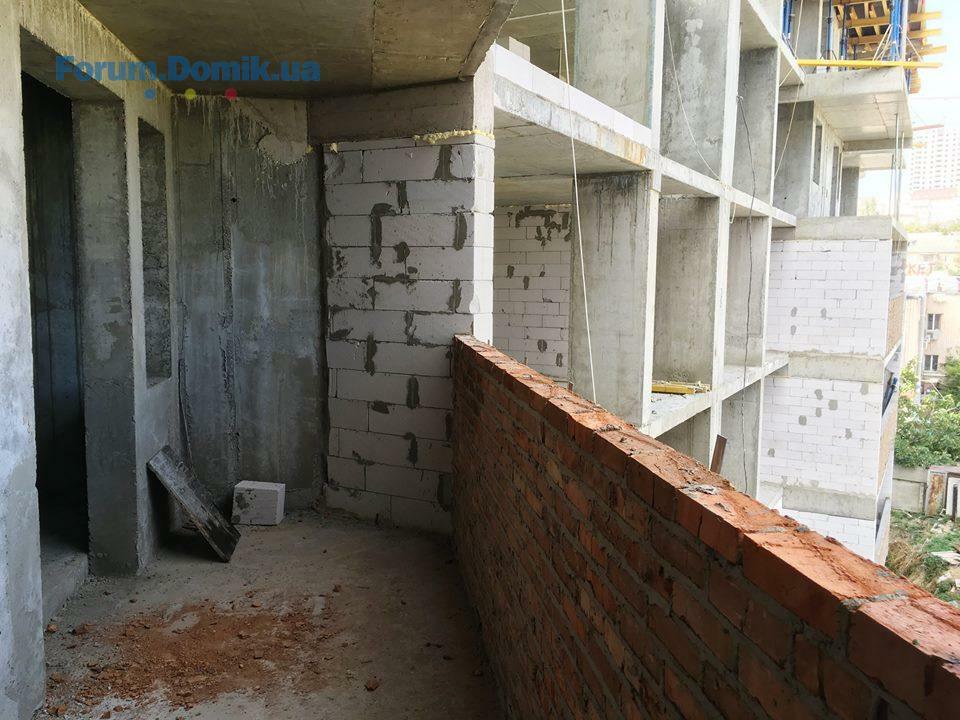

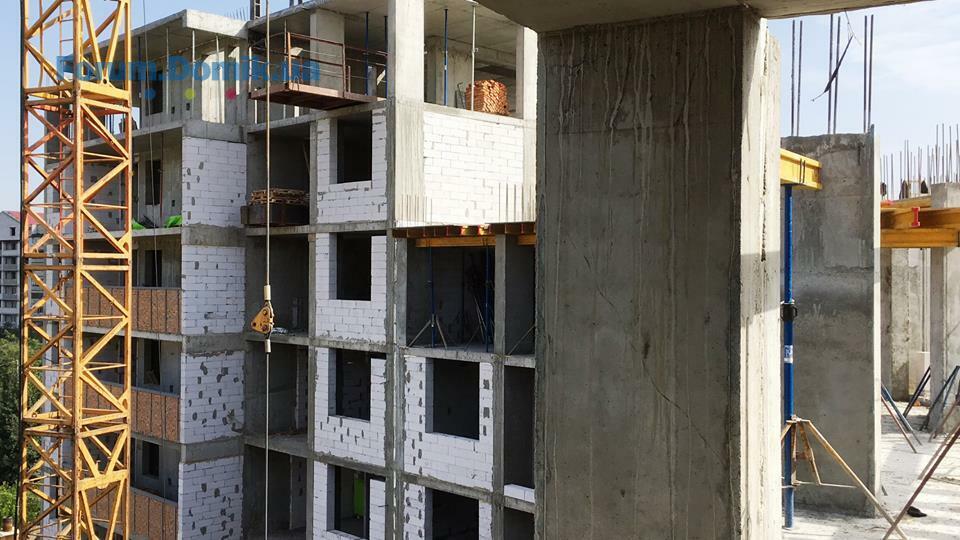

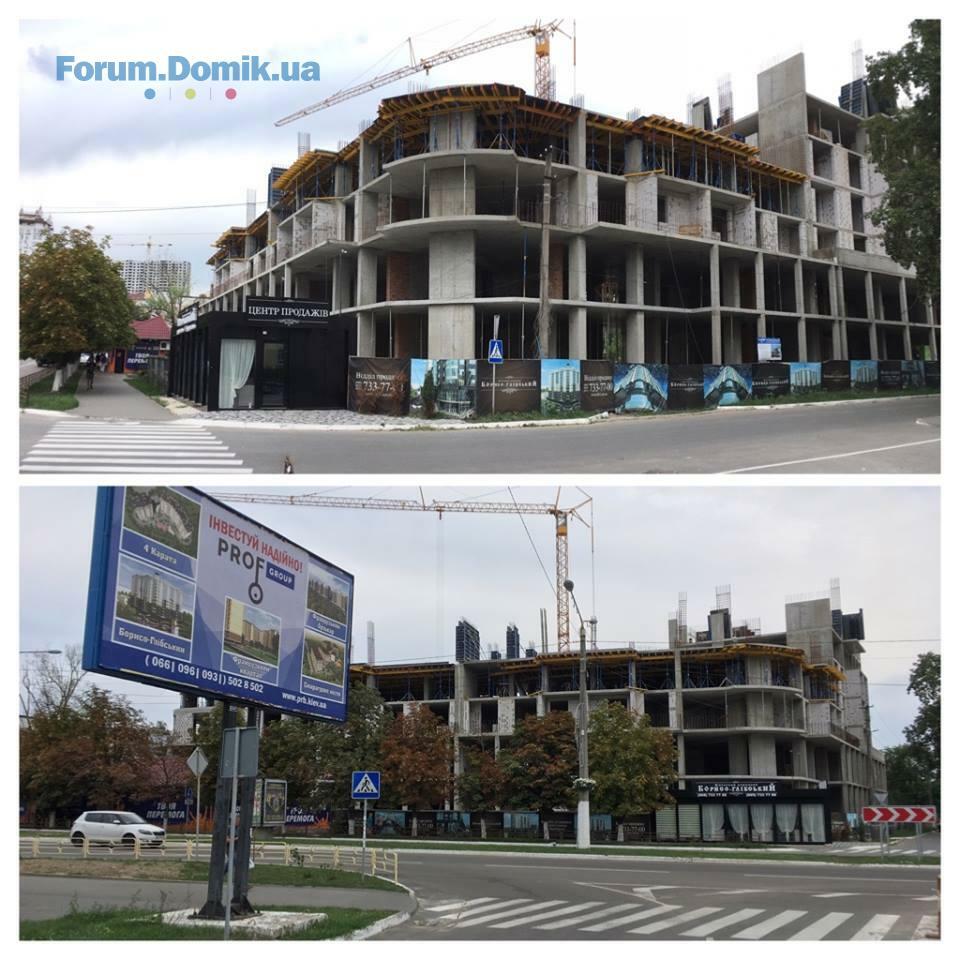

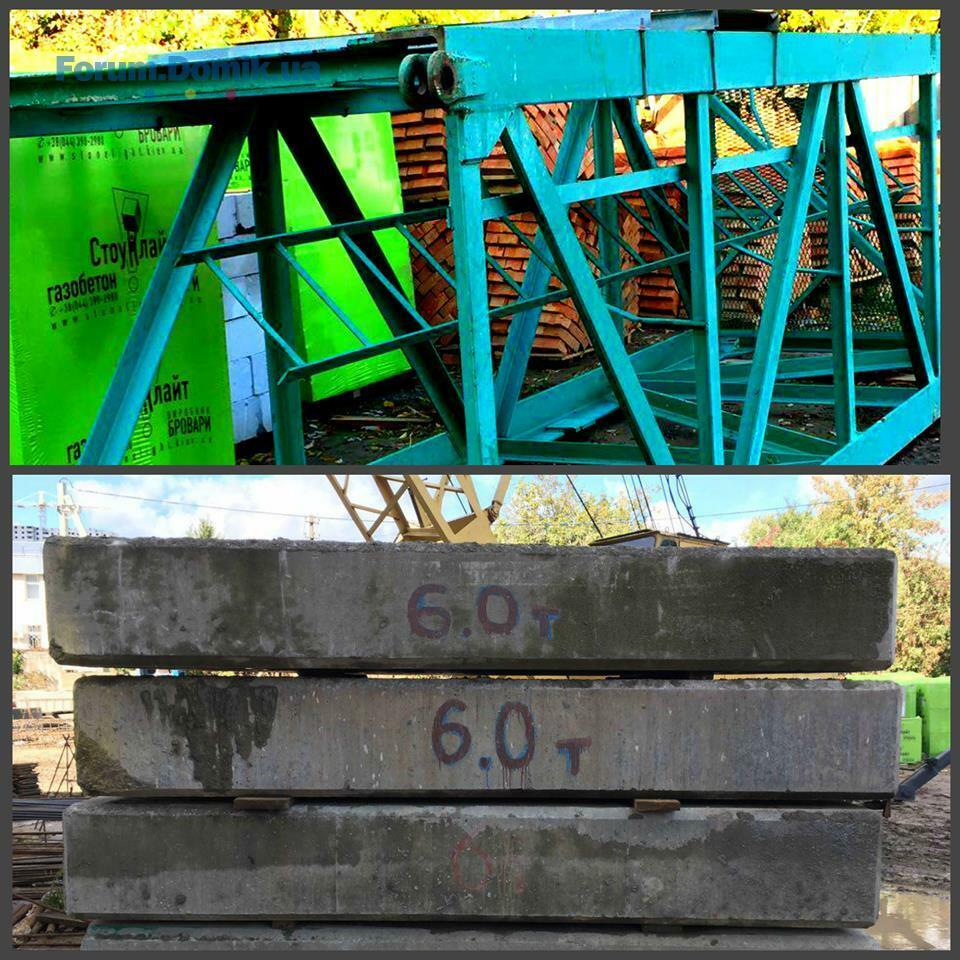

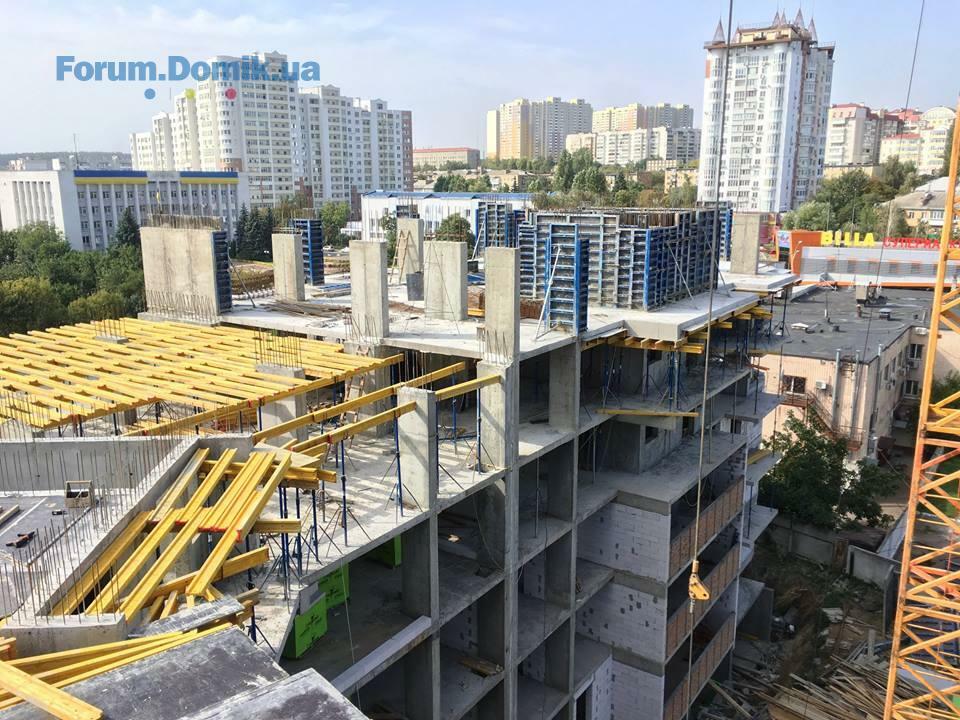

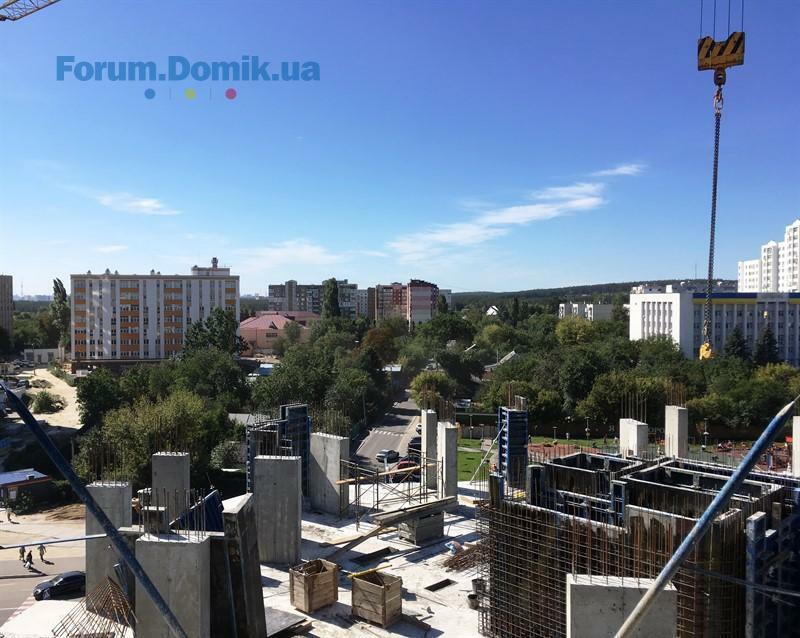

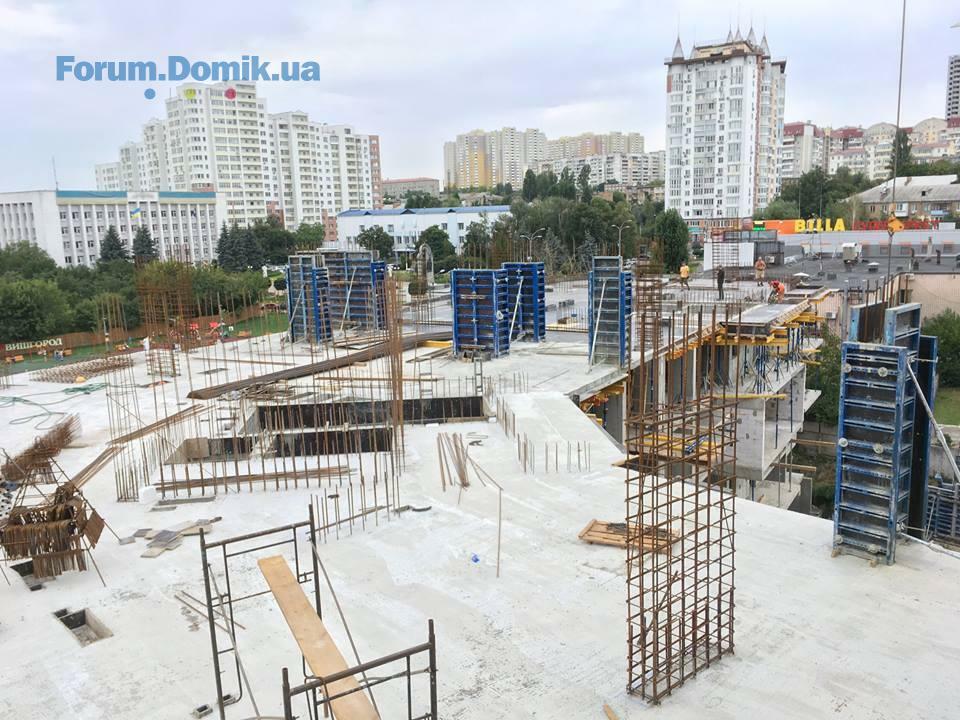

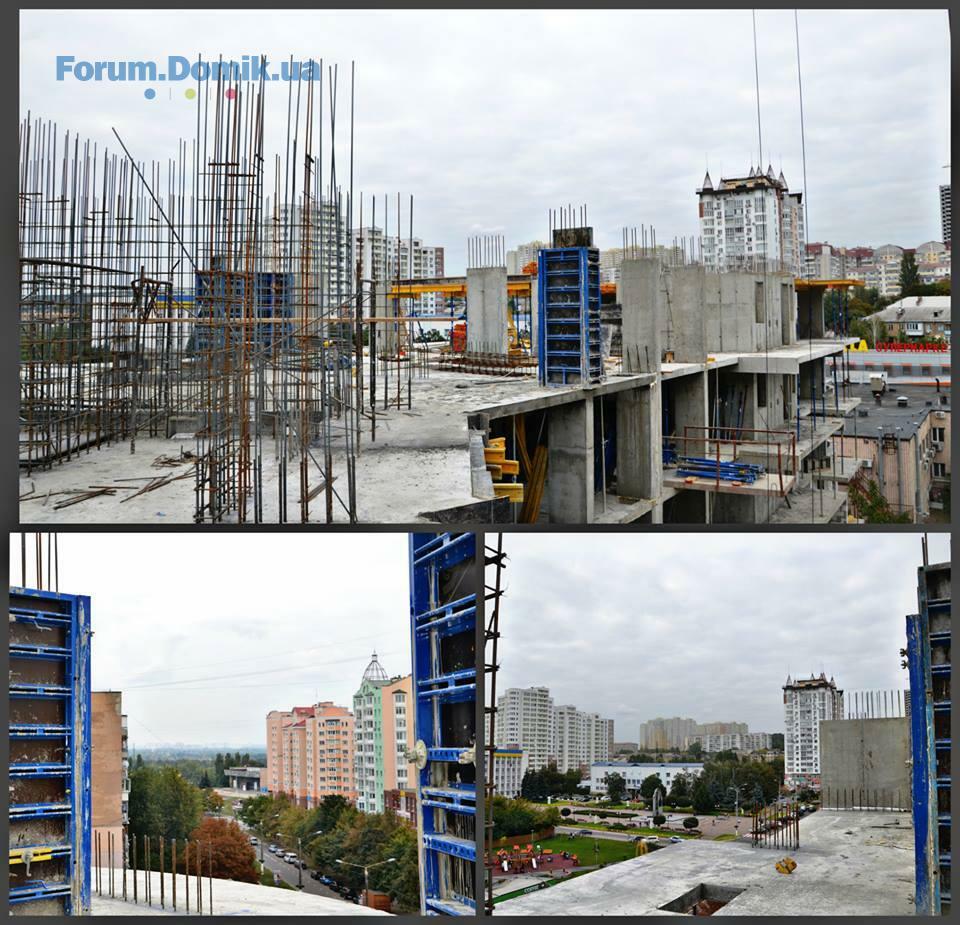

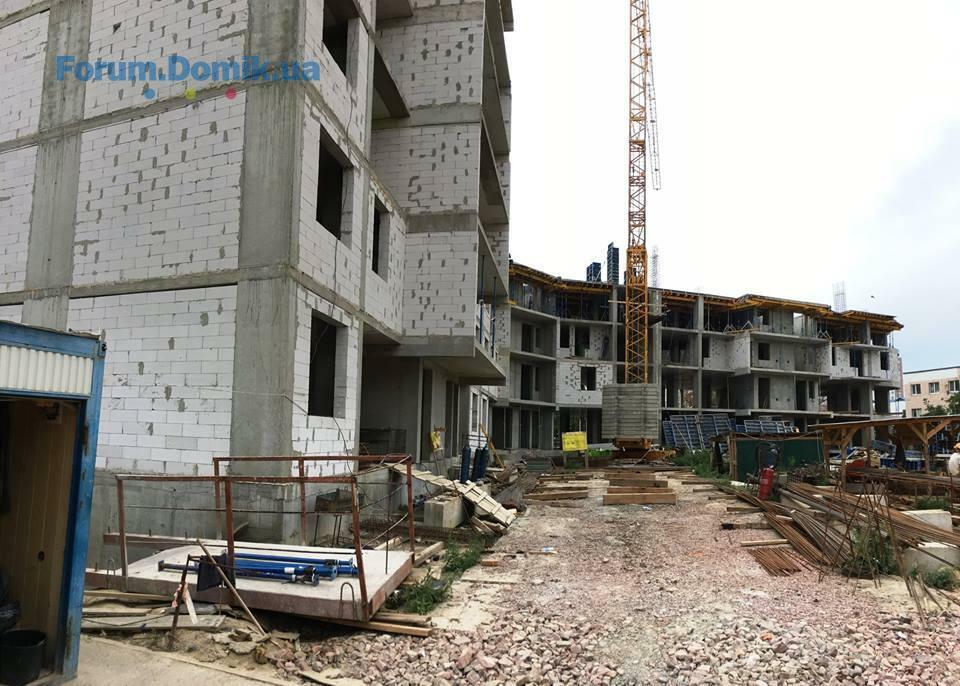

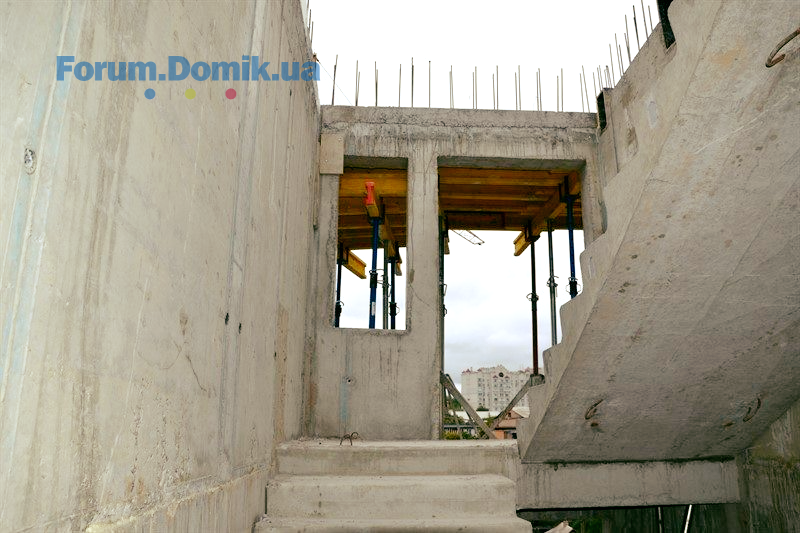

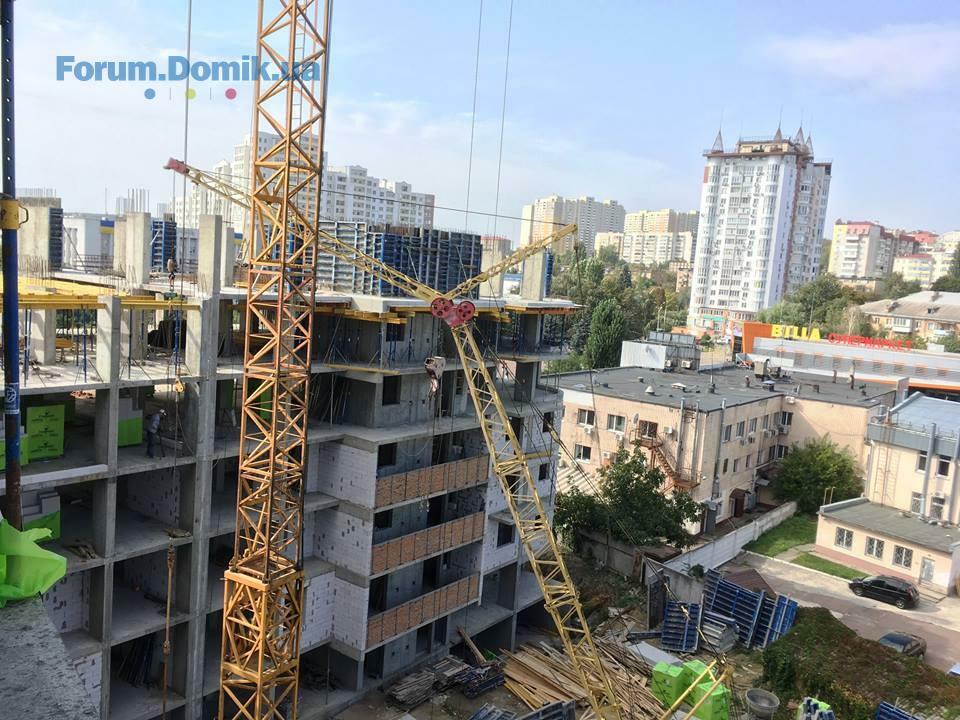

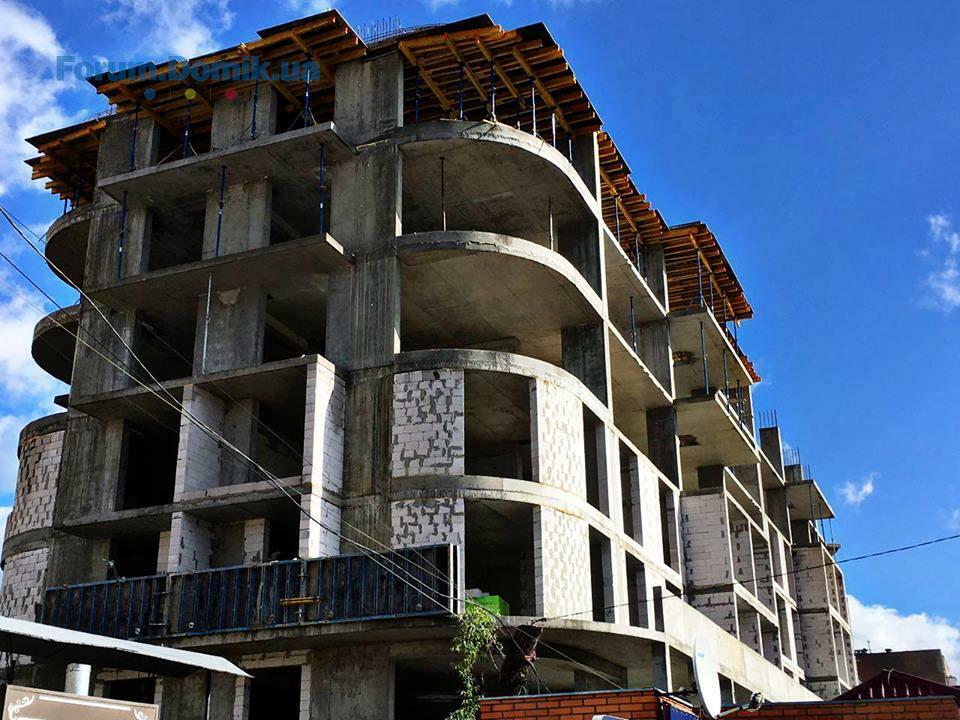

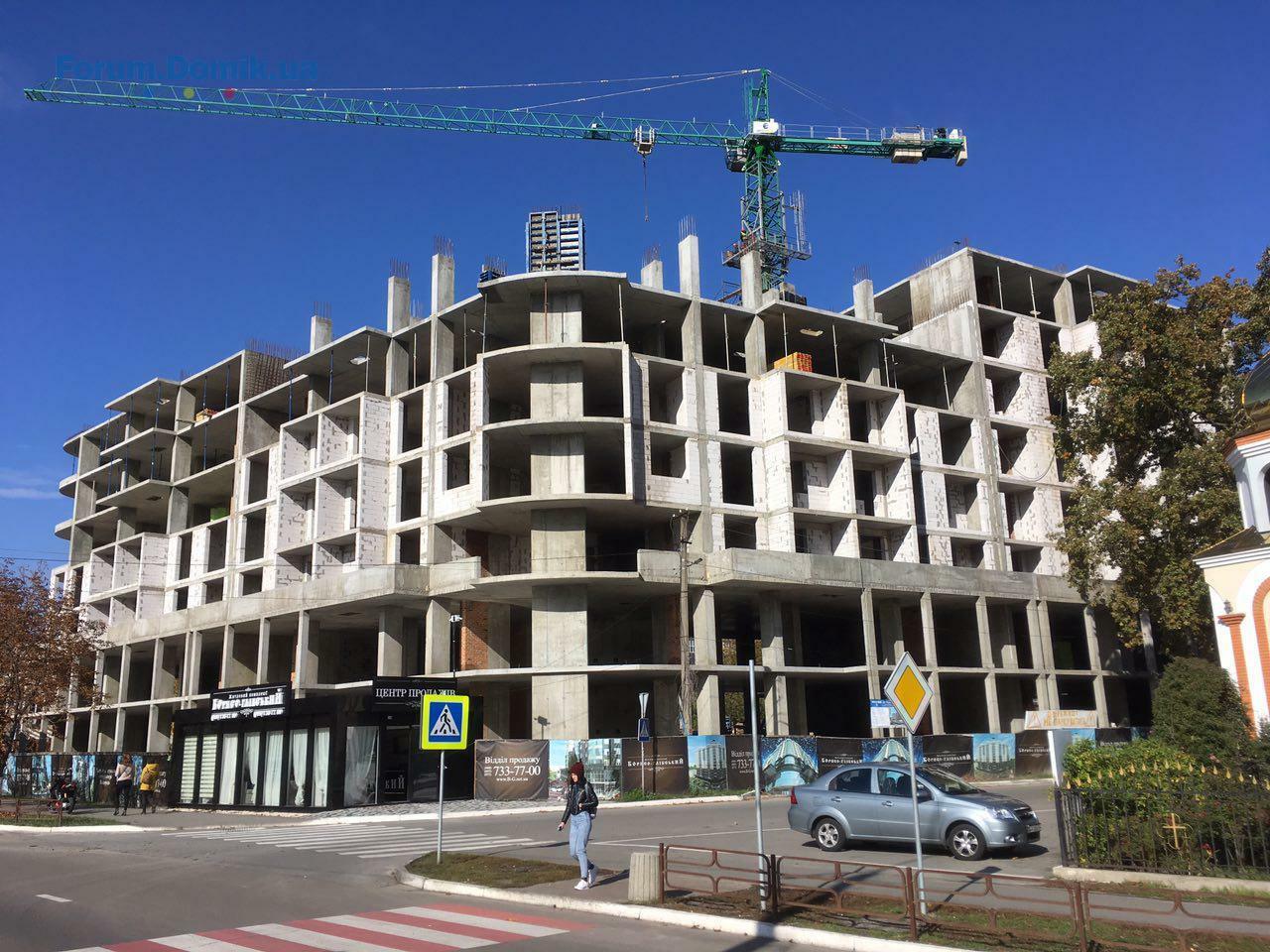

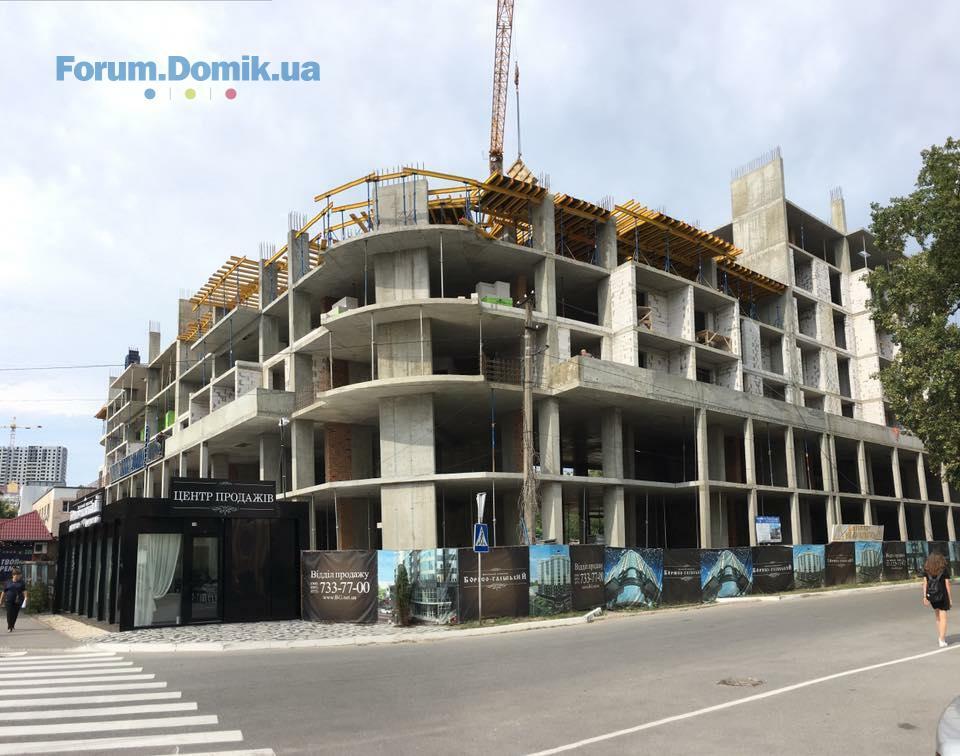

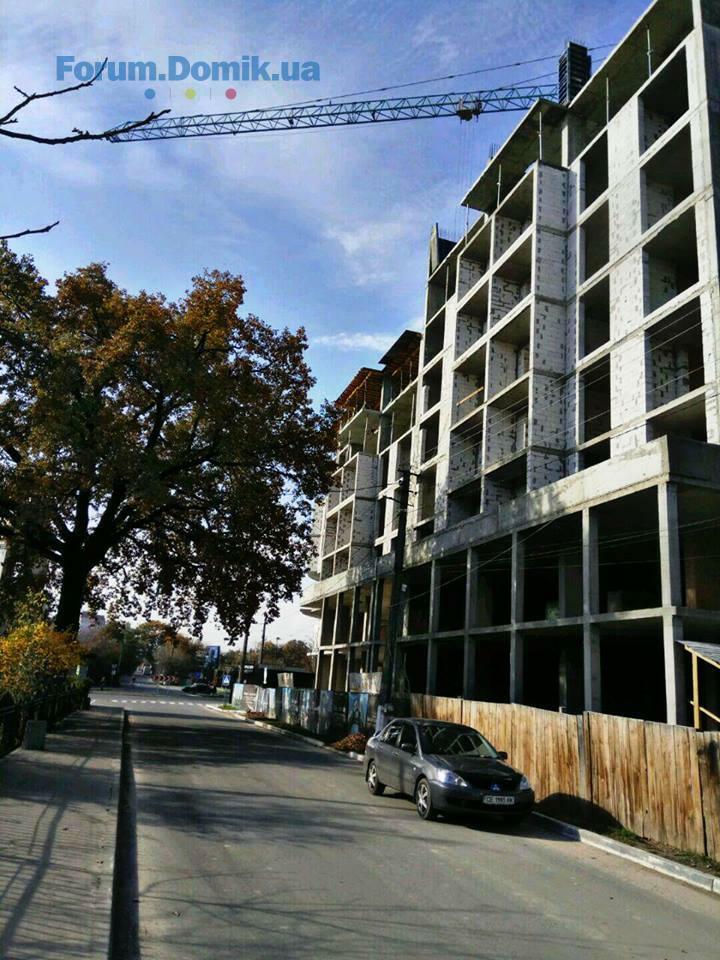

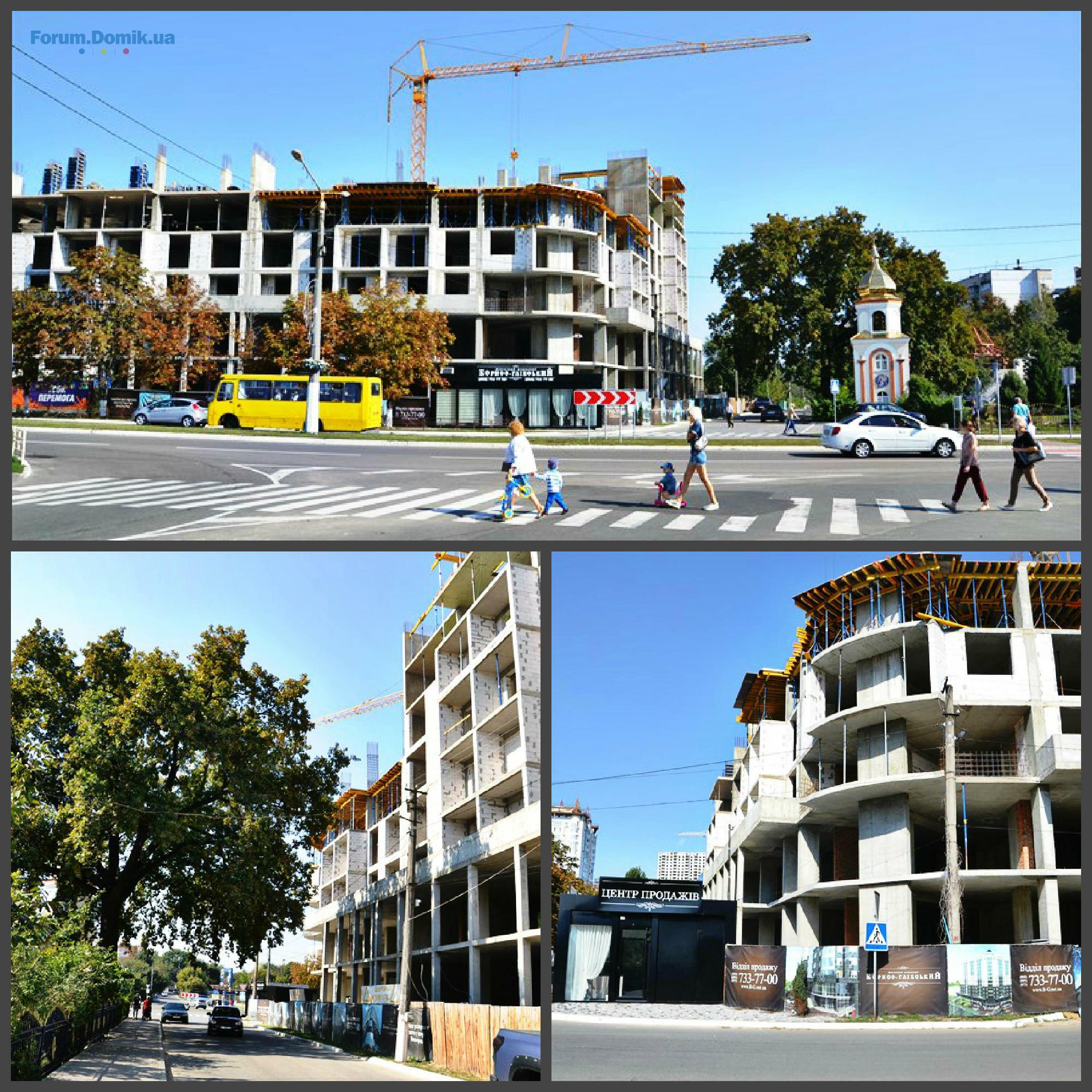

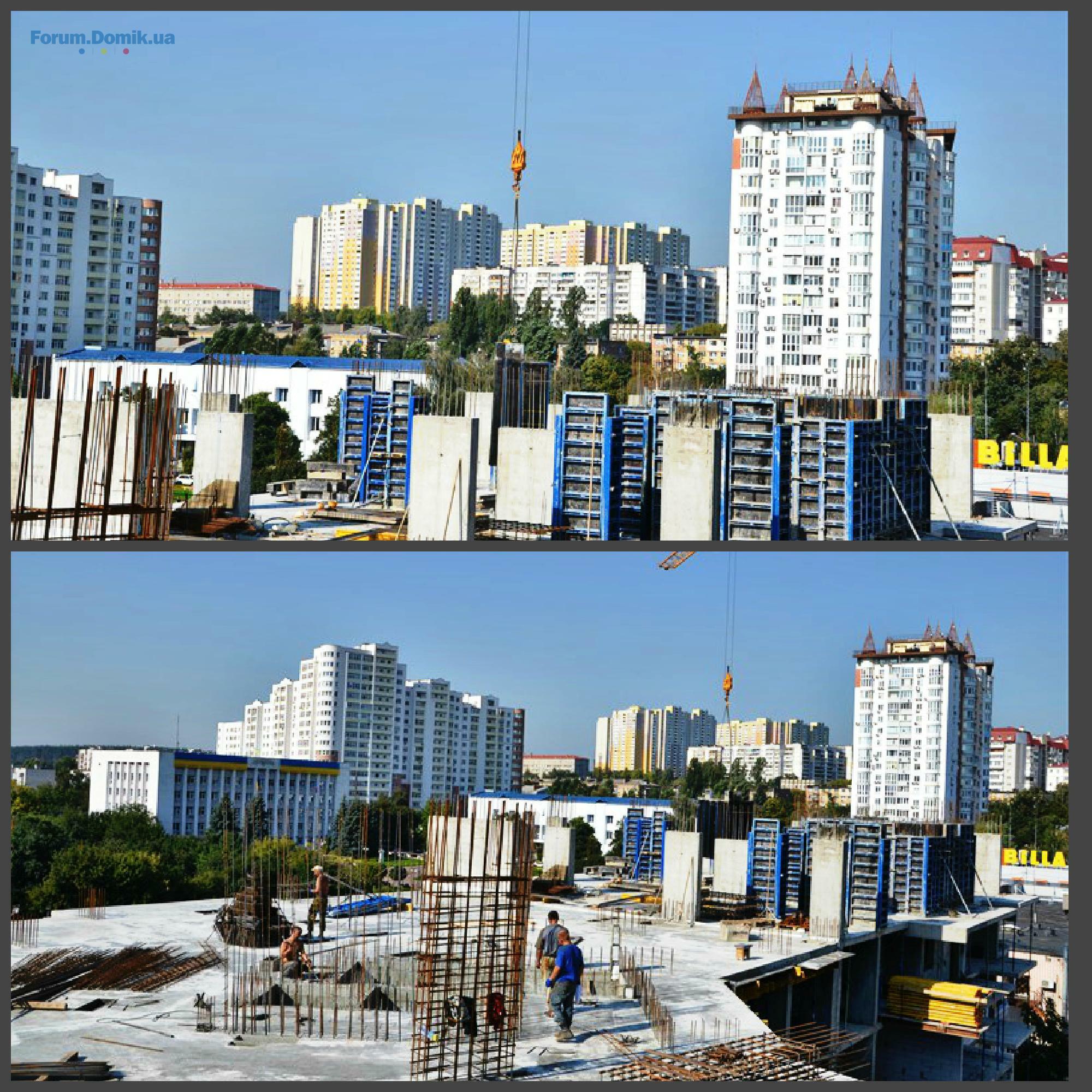

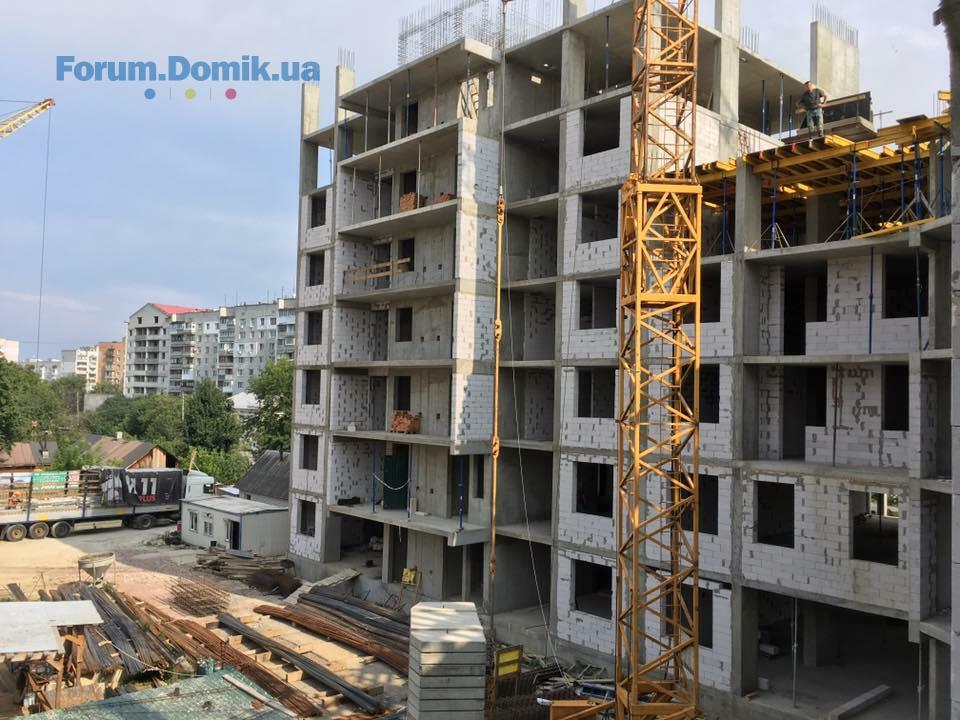

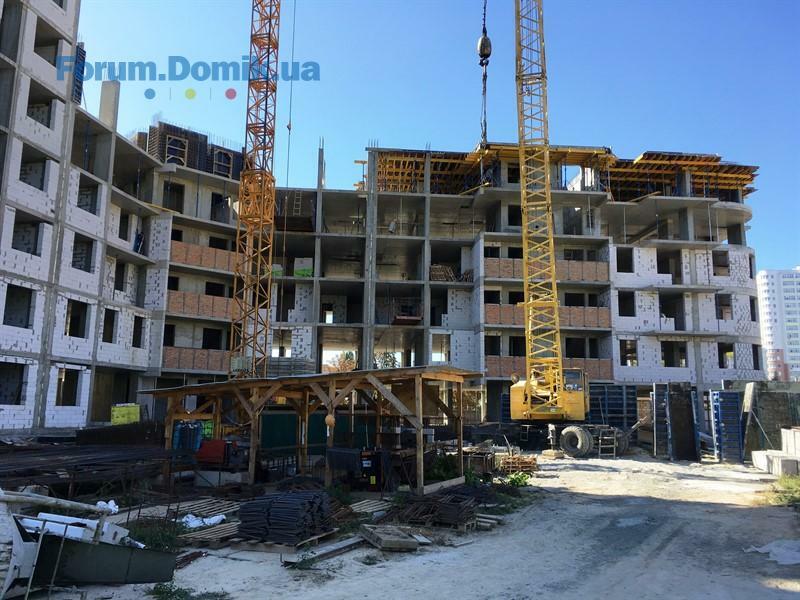

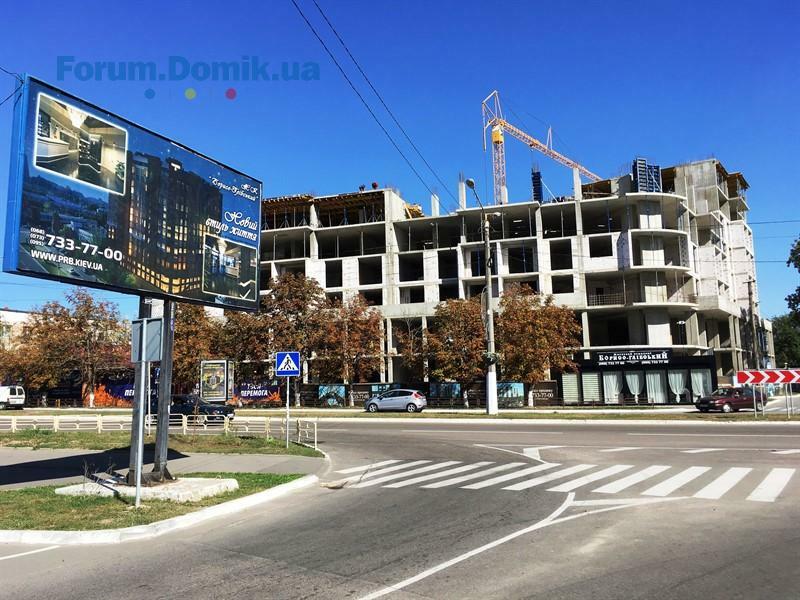

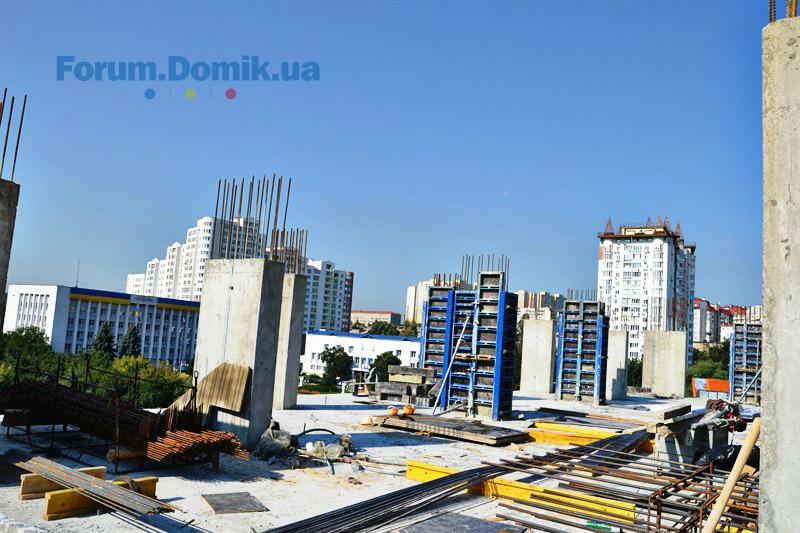

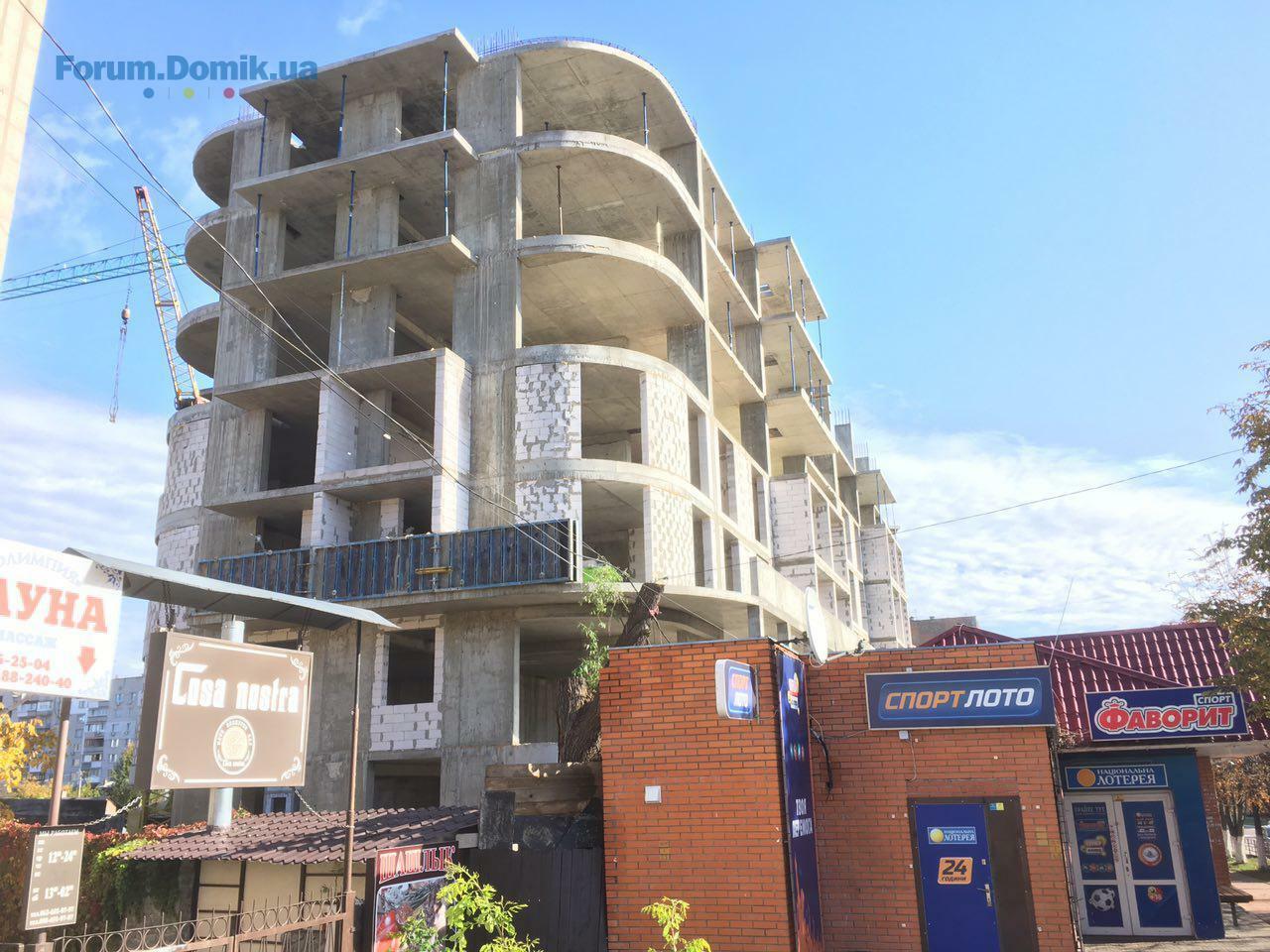

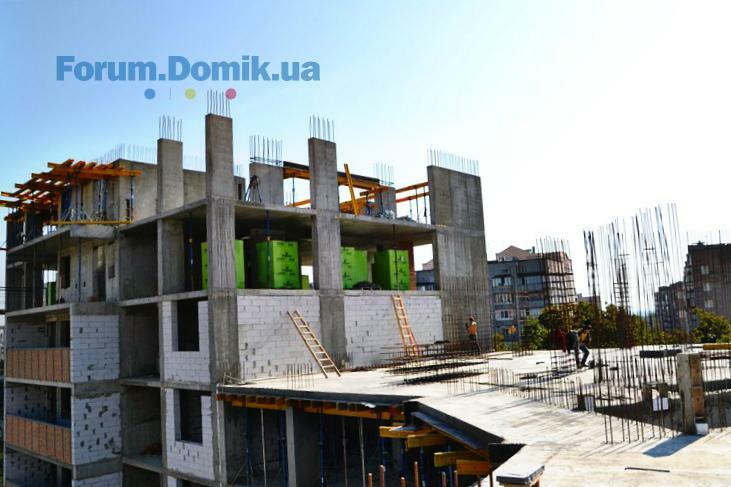

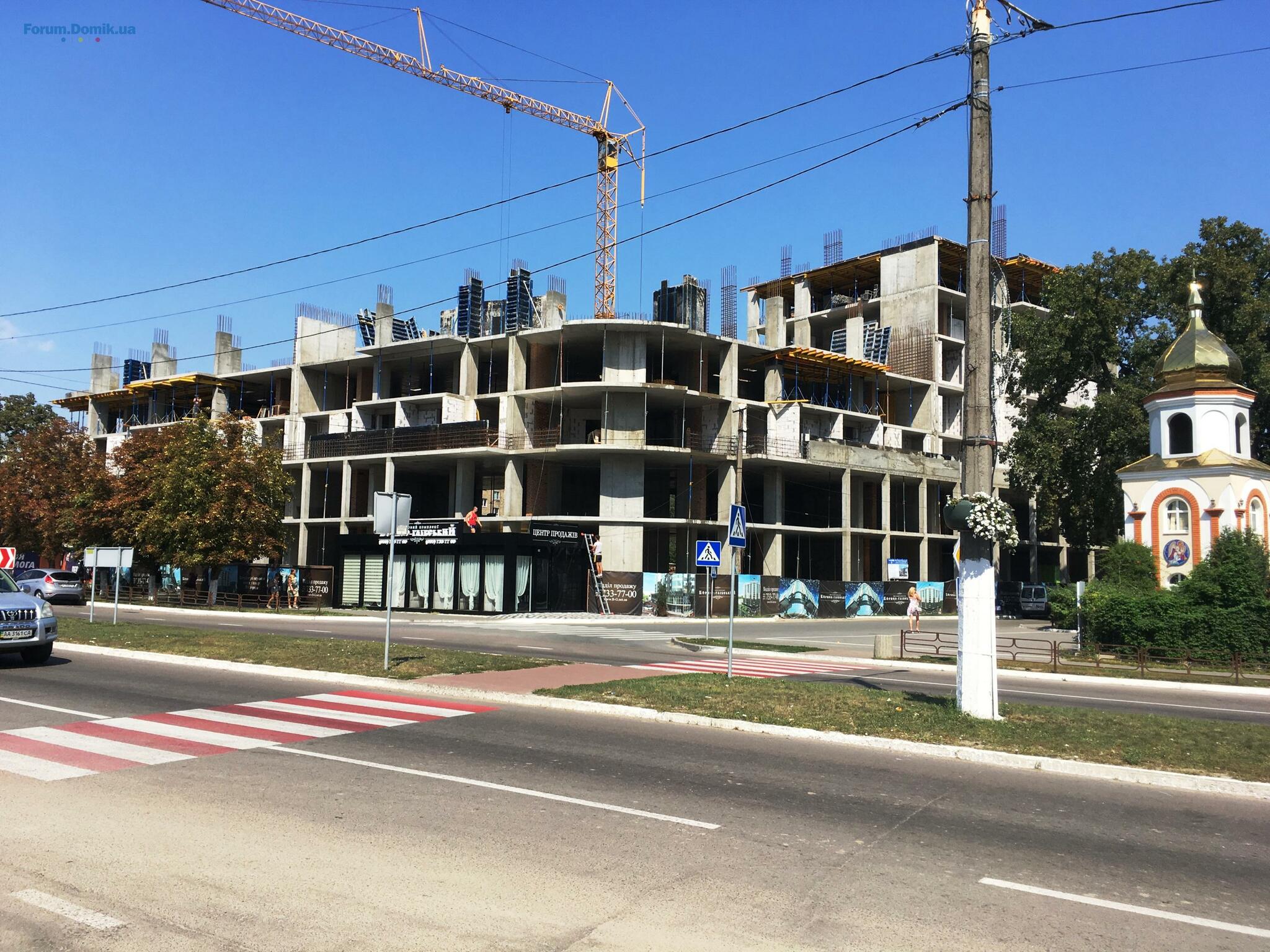

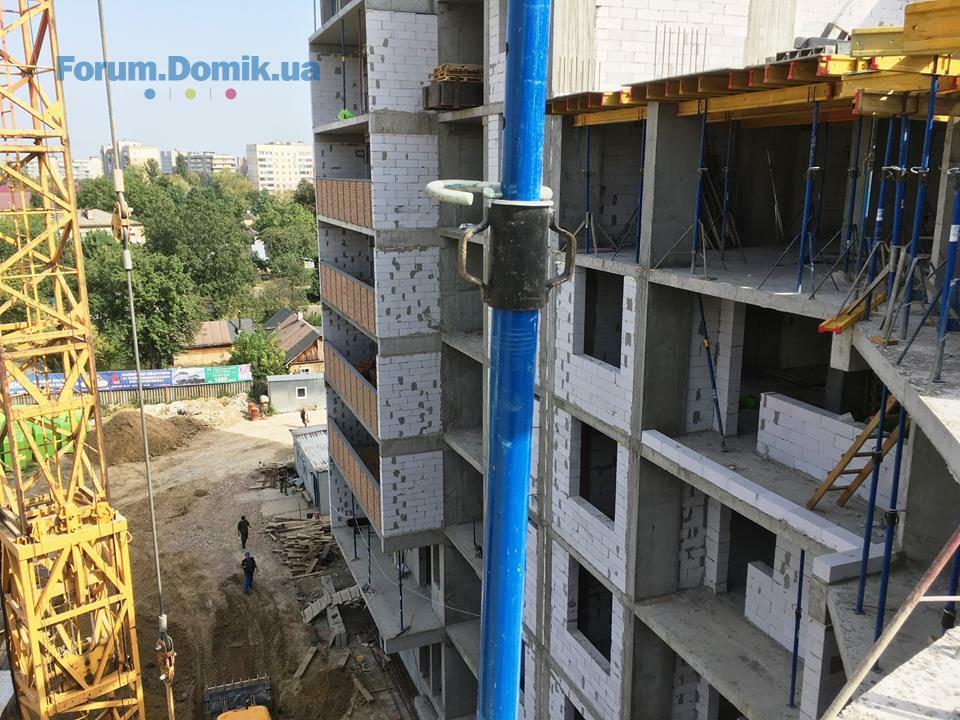

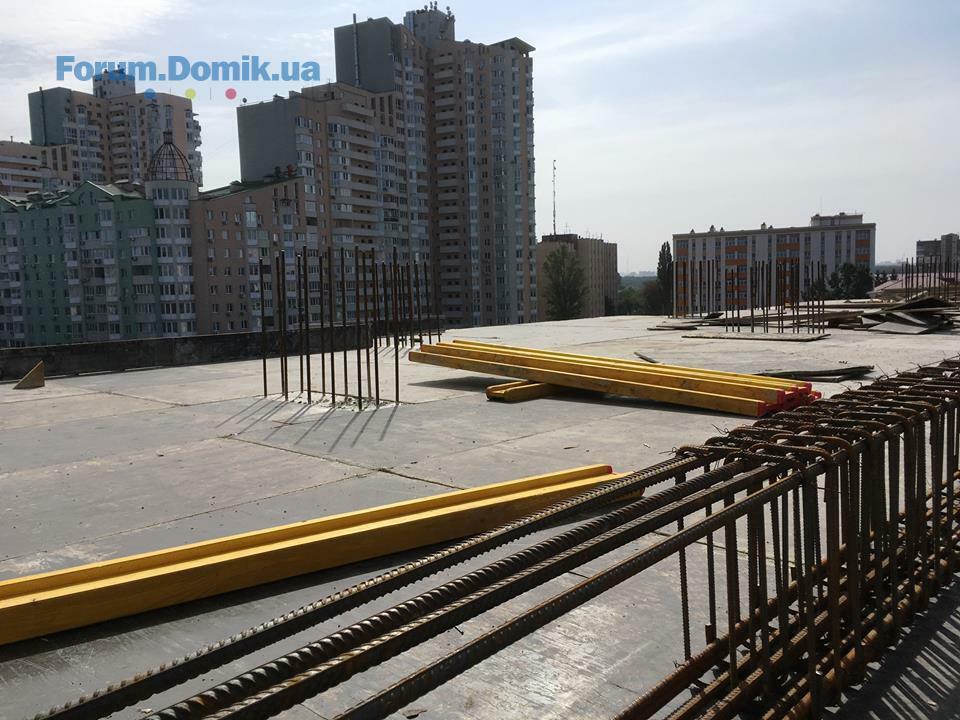

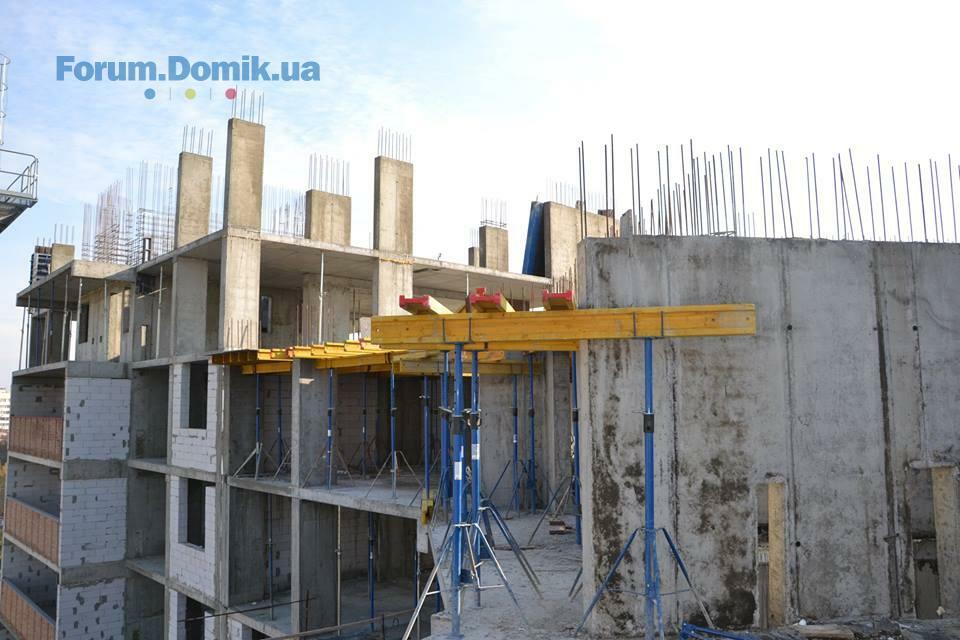

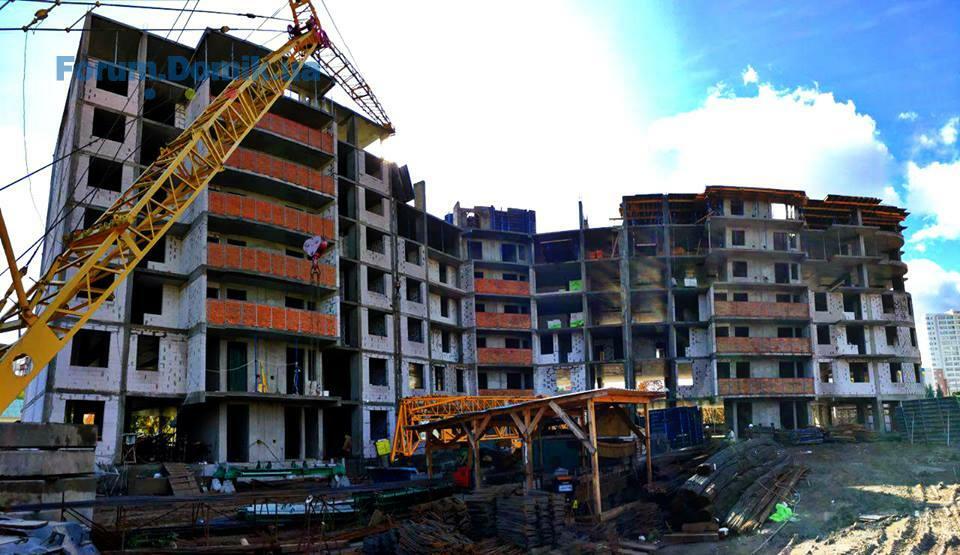

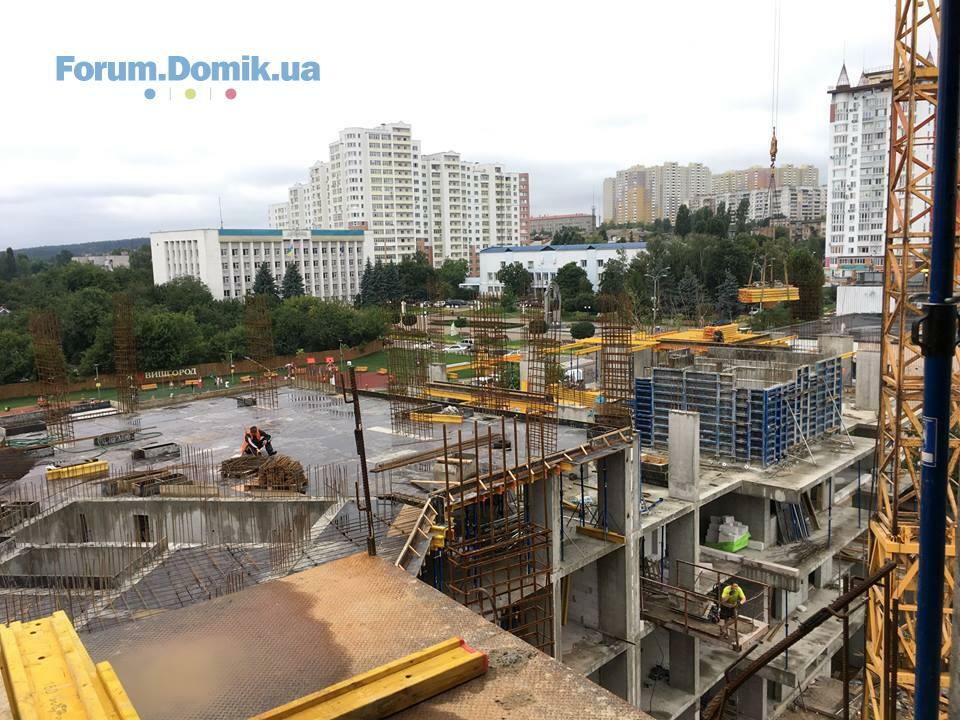

Ход строительства ЖК «Борисо-Глебский» на 07.08.2017
Секция 1 (сдача 3 кв. 2018г.)

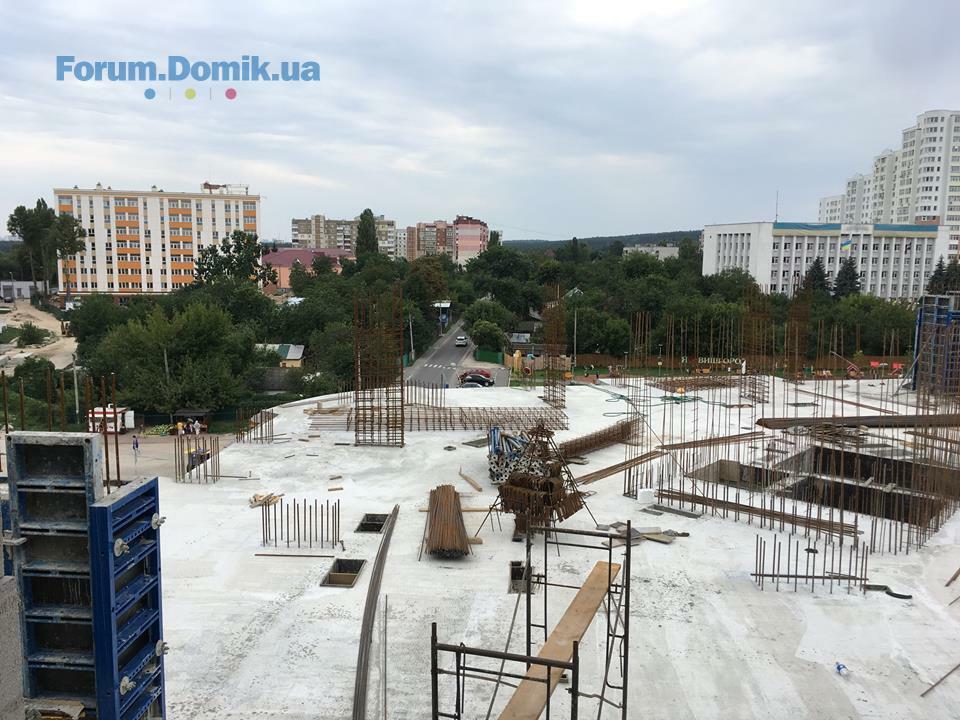

- завершены работы по бетонированию пилон и лифтового блока 4-го этажа;
- ведутся работы по монтажу плиты перекрытия 4-го этажа;
- ведутся газоблочные работы 1-3 этажа.
Секция 2 (сдача 3 кв. 2018г.)
- завершены работы по армированию плиты перекрытия 4-го этажа;
-ведутся бетонные работы;
- ведутся газоблочные работы 1-3 этажа.
Секция 3 (сдача 3 кв. 2018г.)
- завершены работы по бетонированию пилонов 7-го этажа;
- ведутся работы по армированию лифтового блока 7-го этажа;
- завершены работы по монтажу наборных вентканалов 1-5 этаж;
-ведутся газоблочные работы 6-го этажа.
Секция 1 (сдача 3 кв. 2018г.)
- завершены работы по бетонированию пилон и лифтового блока 4-го этажа;
- ведутся работы по монтажу плиты перекрытия 4-го этажа;
- ведутся газоблочные работы 1-3 этажа.
Секция 2 (сдача 3 кв. 2018г.)
- завершены работы по армированию плиты перекрытия 4-го этажа;
-ведутся бетонные работы;
- ведутся газоблочные работы 1-3 этажа.
Секция 3 (сдача 3 кв. 2018г.)
- завершены работы по бетонированию пилонов 7-го этажа;
- ведутся работы по армированию лифтового блока 7-го этажа;
- завершены работы по монтажу наборных вентканалов 1-5 этаж;
-ведутся газоблочные работы 6-го этажа.
Naked31
N
Гість
3
09 травня 2017
09 серп 2017 12:12
Вообщем написал я на вашу почту info@prof-group.com.ua следующее письмо : " Добрый день, меня очень интересует квартира в 1 Секции 3А 81 м2. Но прежде чем купить её я бы хотел посмотреть на неё в живую. Скажите в первой секции она уже построена хоть на каком то этаже? "
уже 3 дня жду ответа. Думаю им не особо нужны покупатели, ажиотаж наверное и километровые очереди в отделе продаж, что даже в почту тяжело глянуть...
уже 3 дня жду ответа. Думаю им не особо нужны покупатели, ажиотаж наверное и километровые очереди в отделе продаж, что даже в почту тяжело глянуть...
FunnySunny
F
Гість
2
12 грудня 2016
11 серп 2017 20:44
Цитата "Naked31":Вообщем написал я на вашу почту info@prof-group.com.ua следующее письмо : " Добрый день, меня очень интересует квартира в 1 Секции 3А 81 м2. Но прежде чем купить её я бы хотел посмотреть на неё в живую. Скажите в первой секции она уже построена хоть на каком то этаже? "
уже 3 дня жду ответа. Думаю им не особо нужны покупатели, ажиотаж наверное и километровые очереди в отделе продаж, что даже в почту тяжело глянуть...
Шановний потенційний інвестор!
Якби я дійсно була зацікавлена у придбанні житла, то б на Вашому місці час витрачений на написання повідомлення на форум краще б витратила на дзвінок до відділу продажу і поцікавилася цим питанням. А то іноді листи кидає і в спам, а його як правило переглядають не дуже часто))) Вдалої Вам покупки)))
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
14 серп 2017 13:39

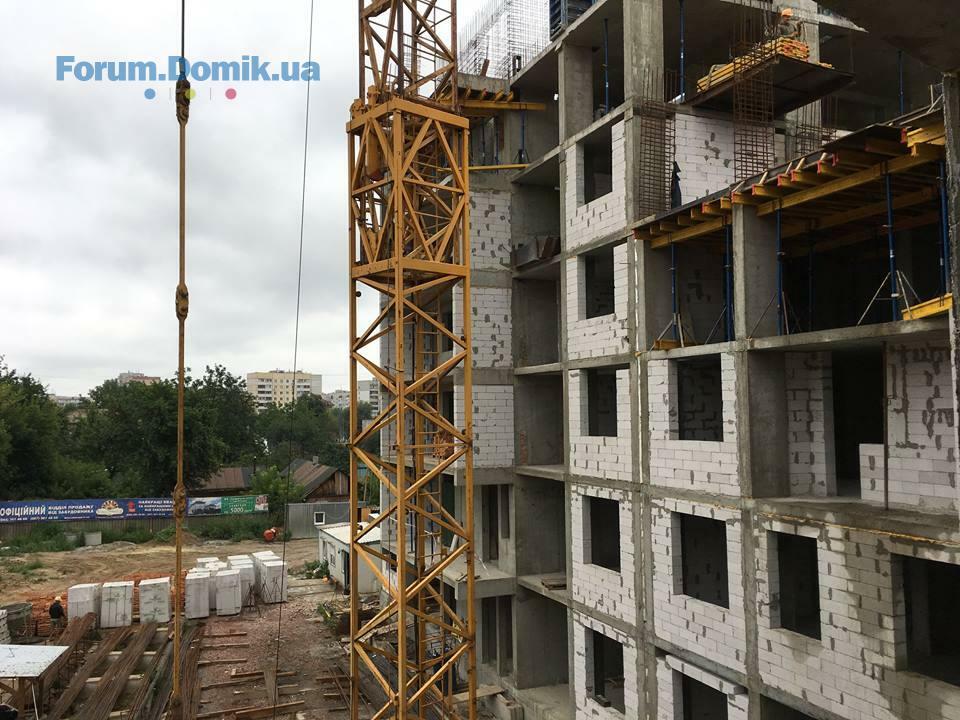

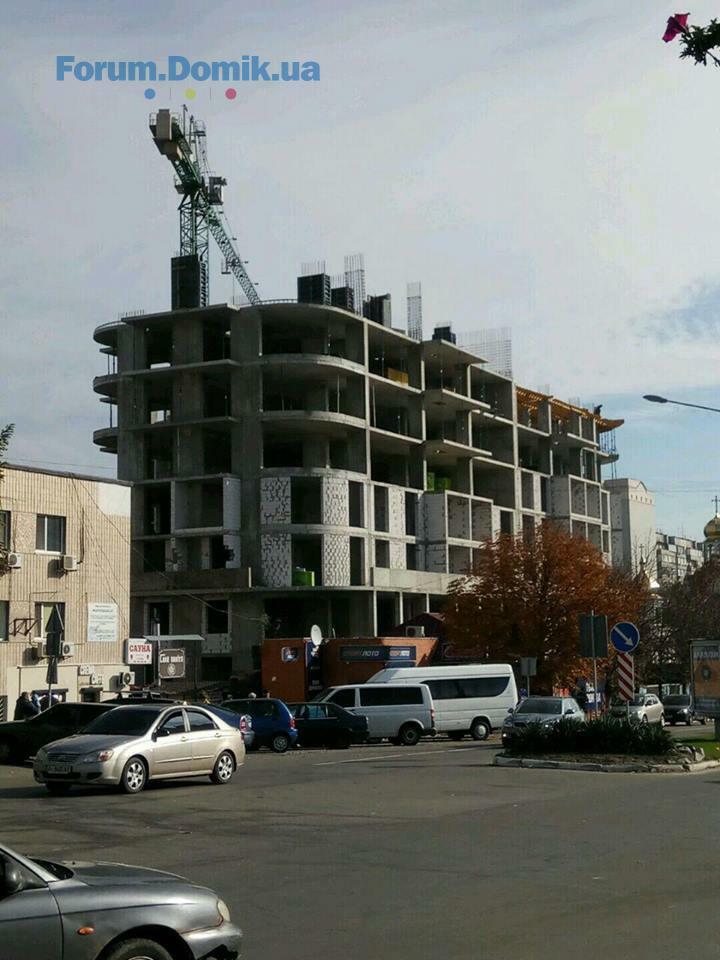

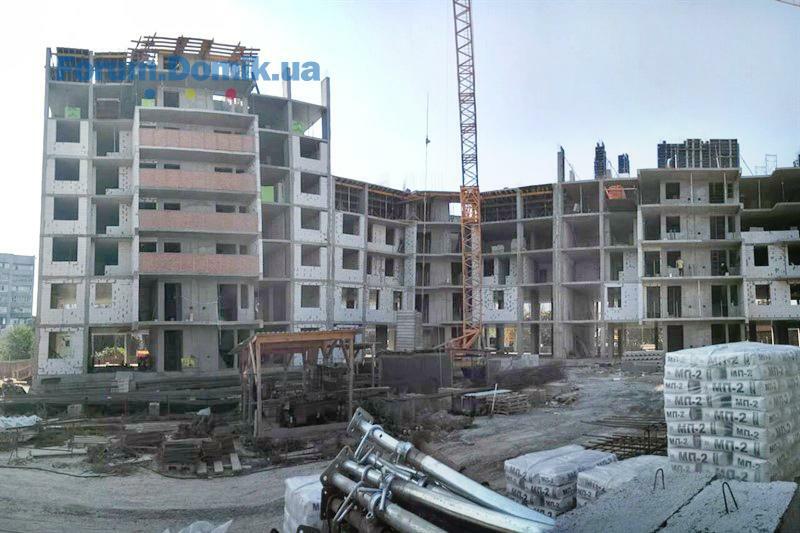

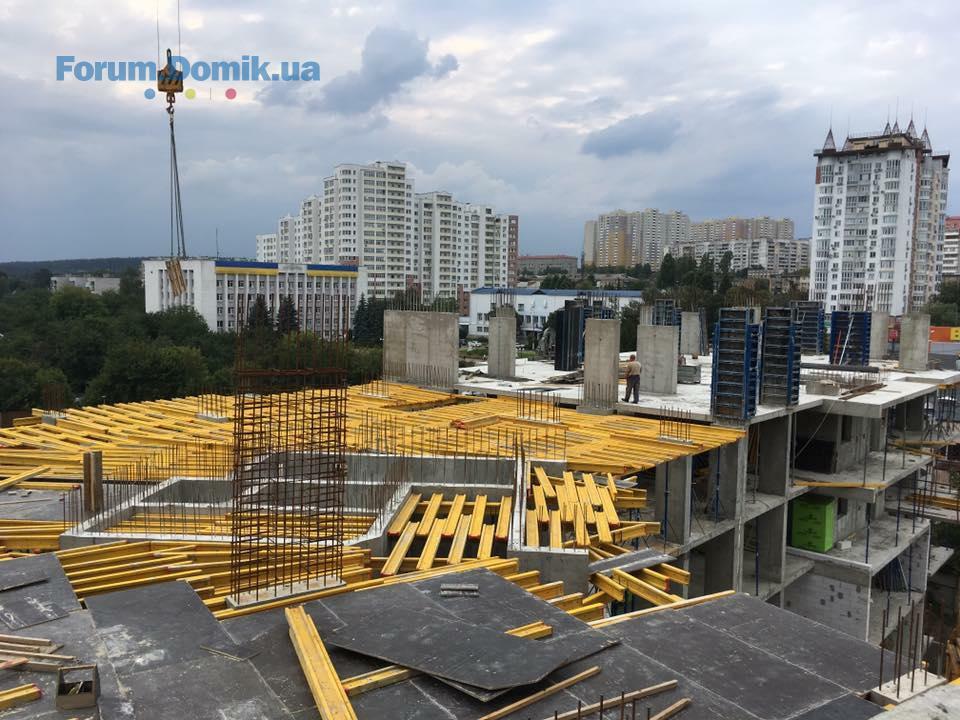

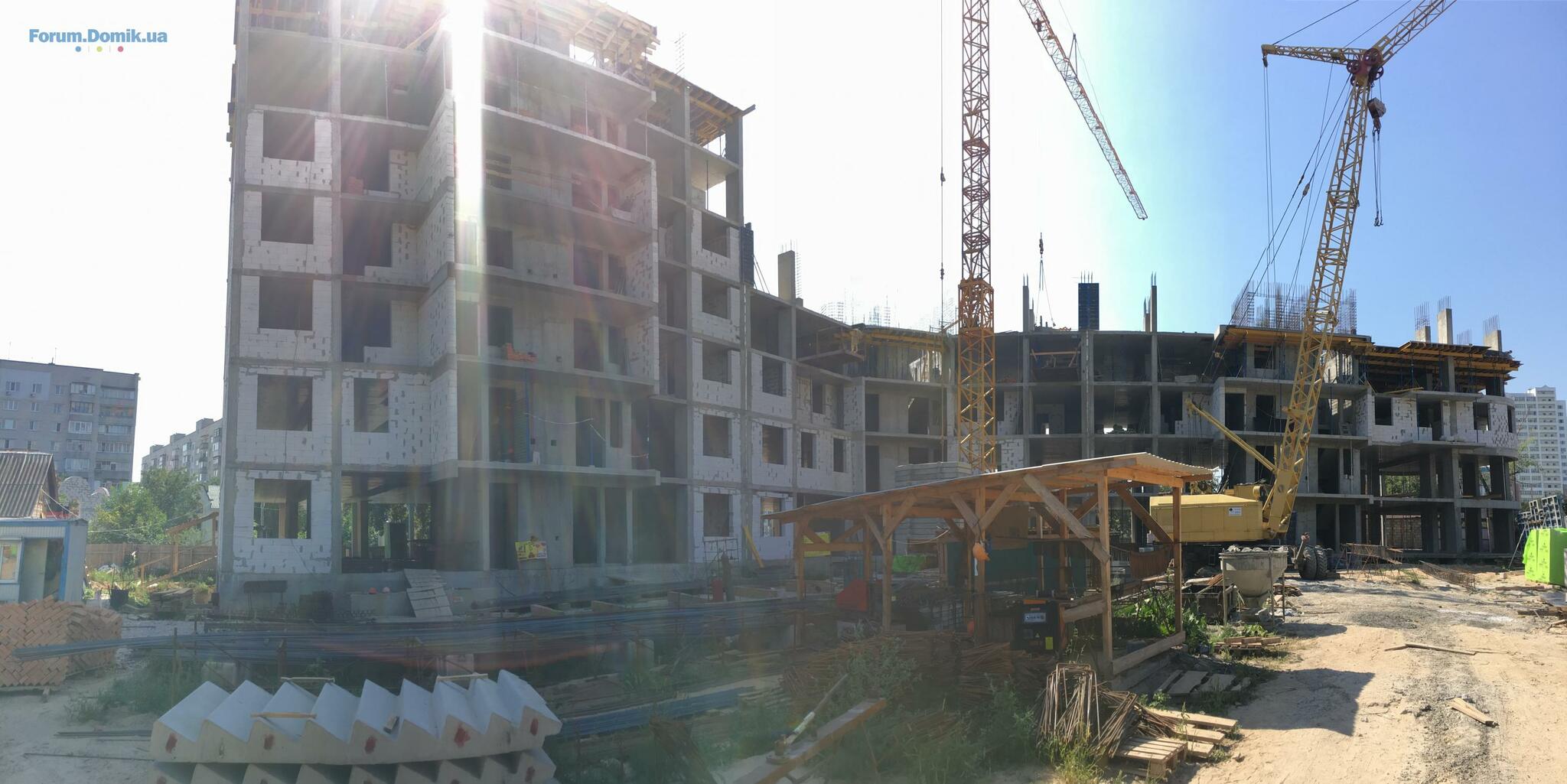

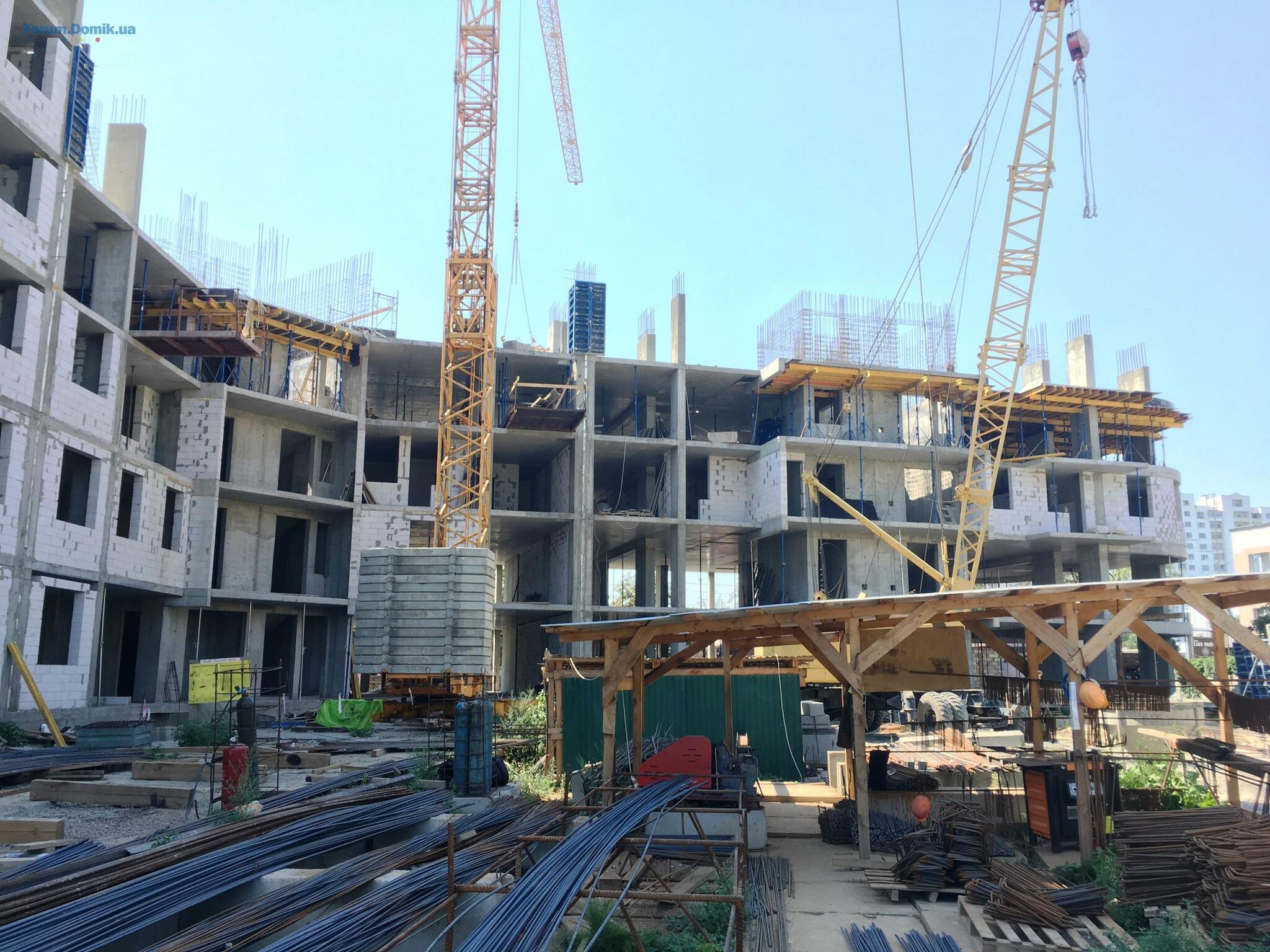

Ход строительства ЖК «Борисо-Глебский» на 14.08.2017г.
Секция 1:

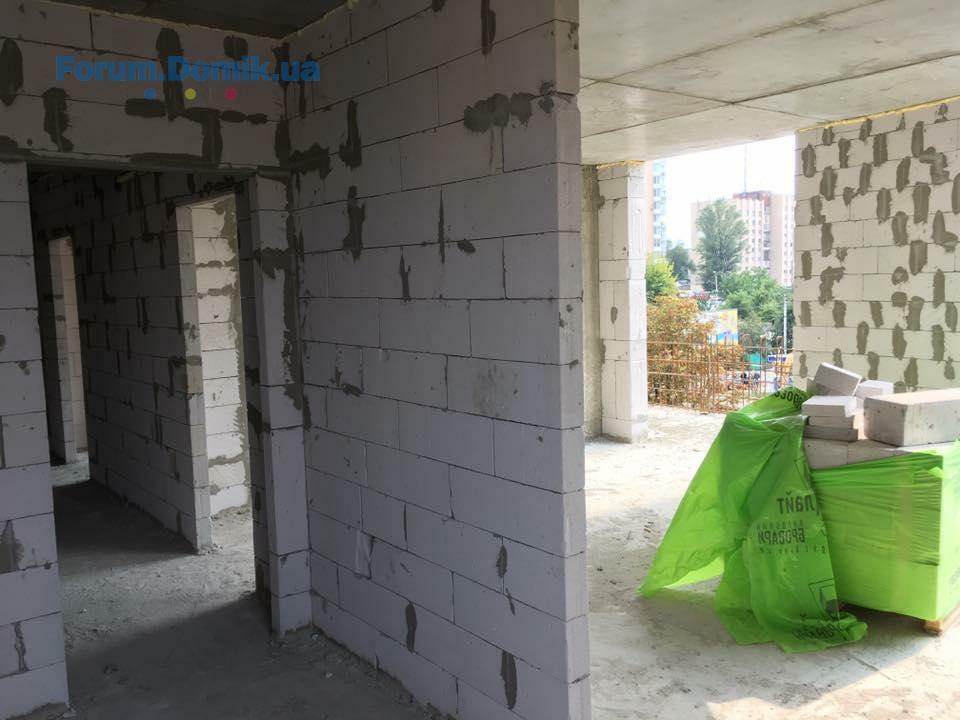

-завершены работы по бетонированию плиты перекрытия 4-го этажа;
-ведутся газоблочные работы 1-3 этажа;
-завершены работы по монтажу вентканалов 1-3 этажа;
-ведутся работы по монтажу лестничных маршей и лестничных площадок 1-4 этажей.
Секция 2:
-завершены работы по бетонированию плиты перекрытия 4-го этажа;
-ведутся работы по армированию и бетонированию 5-го этажа;
-ведутся работы по монтажу лестничных маршей и лестничных площадок 1-4 этажей;
-ведутся газоблочные работы 1-3 этажей;
-ведутся работы по гидроизоляции фундамента.
Секция 3:
-завершены работы по бетонированию лифтового блока 7-го этажа;
-ведутся подготовительные работы по монтажу горизонтальной опалубки 7-го этажа;
-ведутся газоблочные работы 6-го этажа;
-ведутся работы по монтажу лестничных маршей и лестничных площадок с 4-7 этаж;
-ведутся работы по гидроизоляции фундамента.
Секция 1:
-завершены работы по бетонированию плиты перекрытия 4-го этажа;
-ведутся газоблочные работы 1-3 этажа;
-завершены работы по монтажу вентканалов 1-3 этажа;
-ведутся работы по монтажу лестничных маршей и лестничных площадок 1-4 этажей.
Секция 2:
-завершены работы по бетонированию плиты перекрытия 4-го этажа;
-ведутся работы по армированию и бетонированию 5-го этажа;
-ведутся работы по монтажу лестничных маршей и лестничных площадок 1-4 этажей;
-ведутся газоблочные работы 1-3 этажей;
-ведутся работы по гидроизоляции фундамента.
Секция 3:
-завершены работы по бетонированию лифтового блока 7-го этажа;
-ведутся подготовительные работы по монтажу горизонтальной опалубки 7-го этажа;
-ведутся газоблочные работы 6-го этажа;
-ведутся работы по монтажу лестничных маршей и лестничных площадок с 4-7 этаж;
-ведутся работы по гидроизоляции фундамента.
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
21 серп 2017 12:34

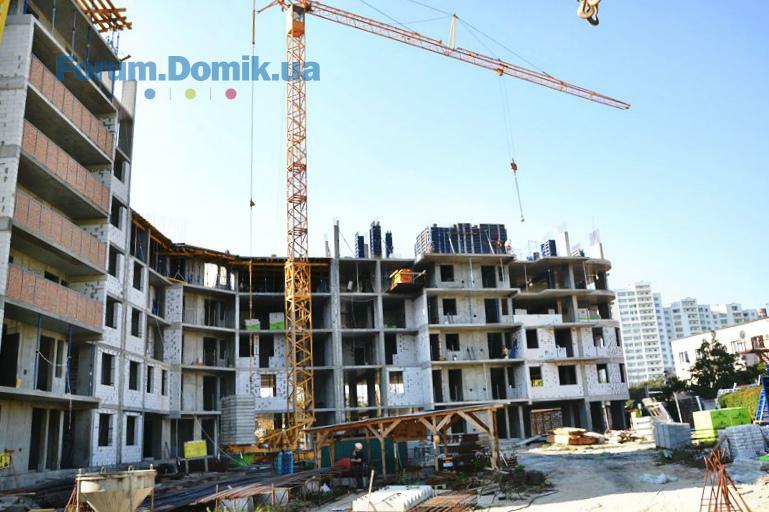

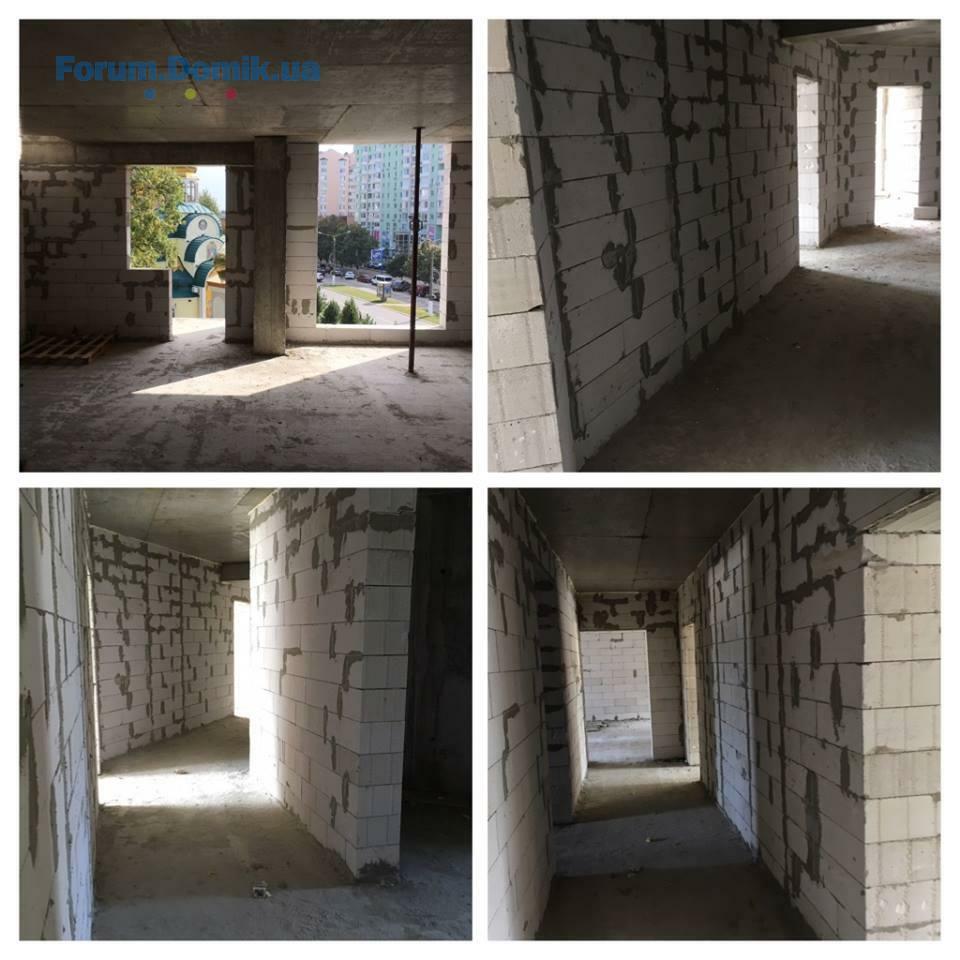

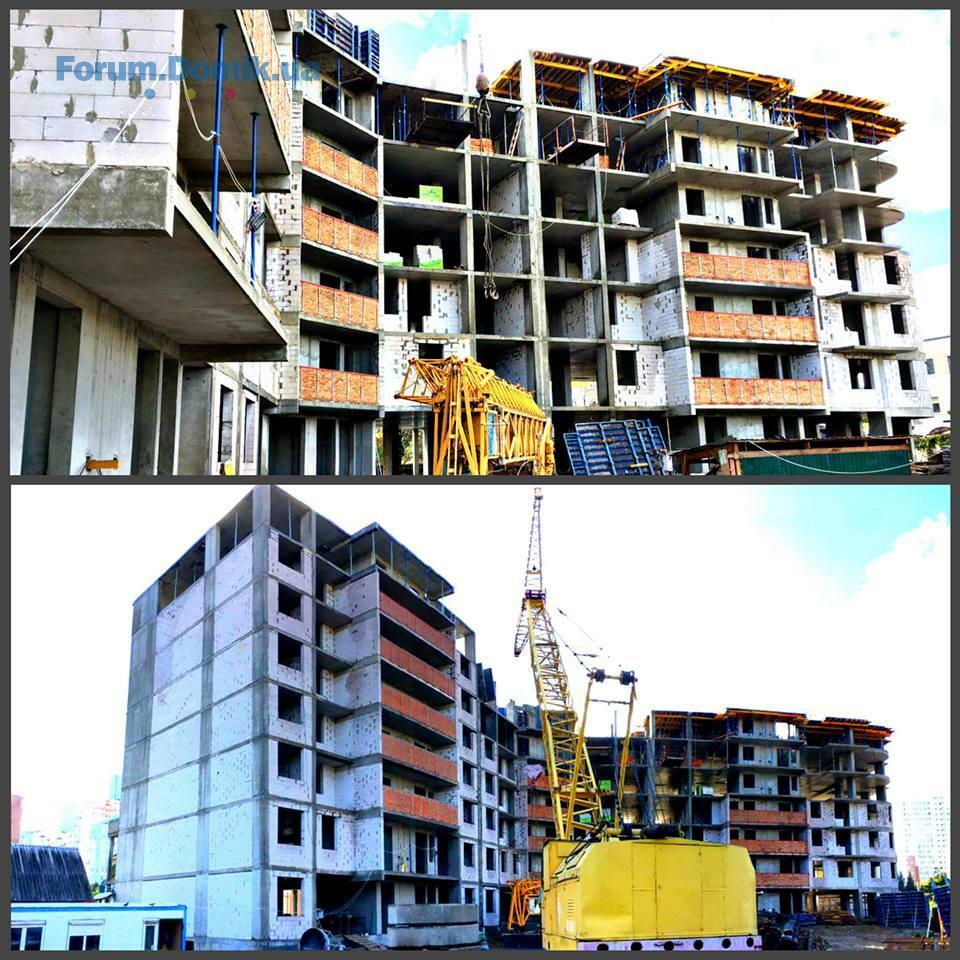

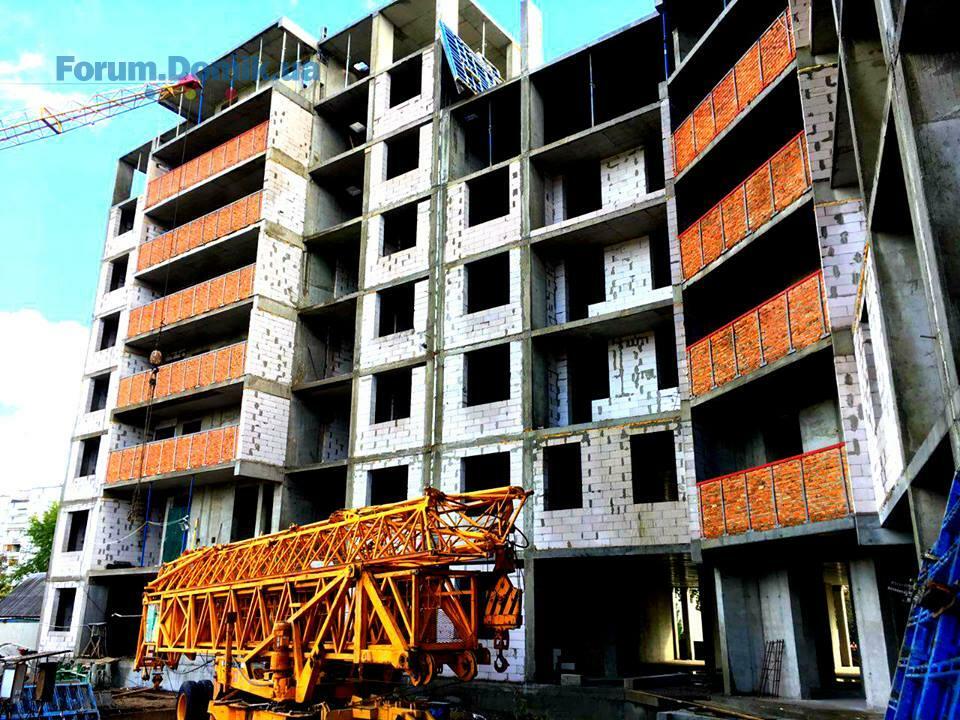

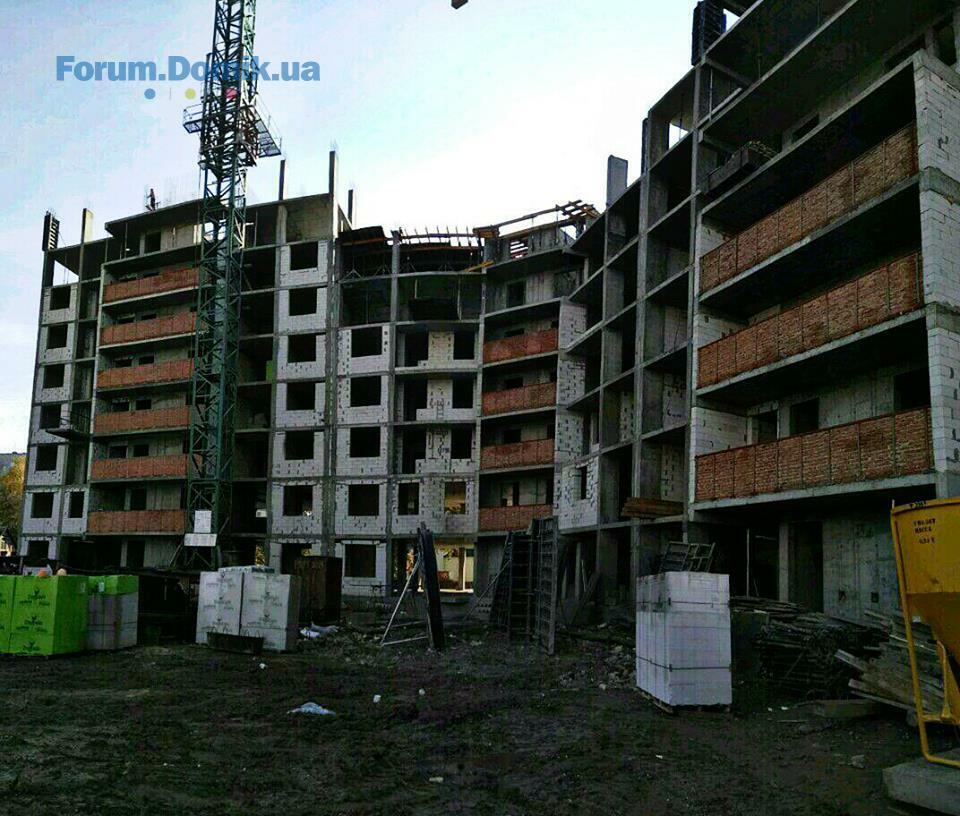

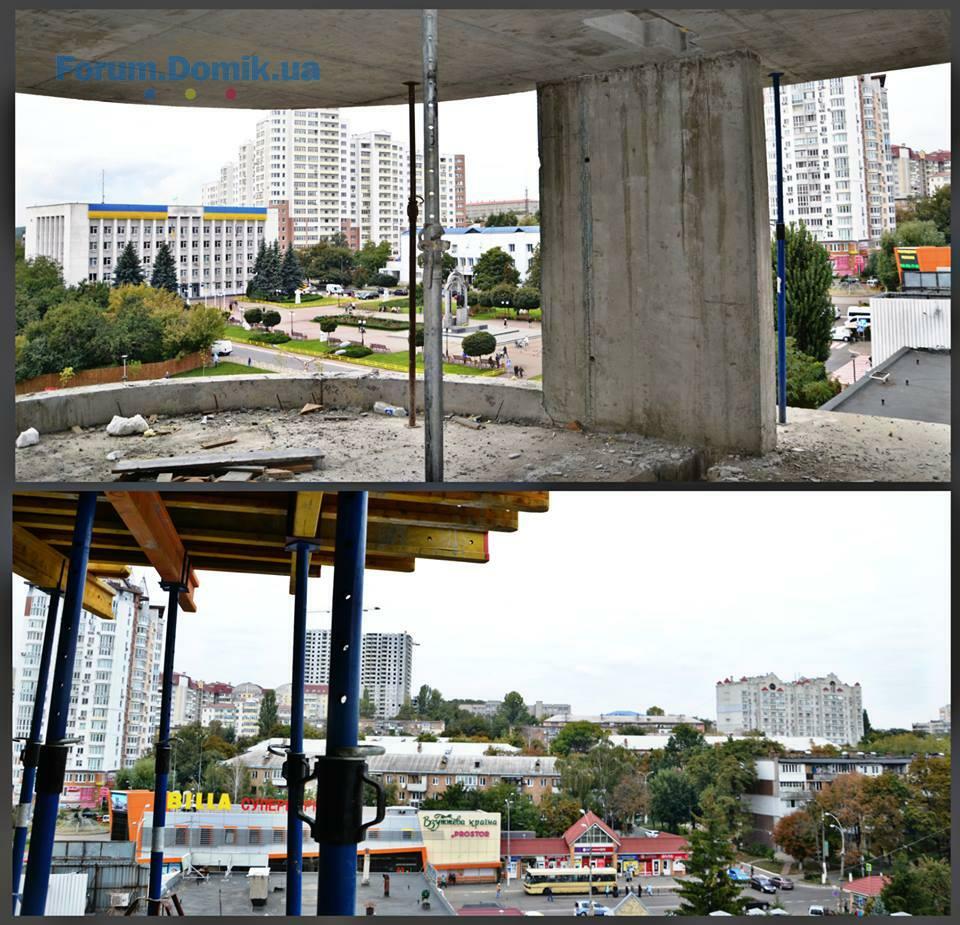

Ход строительства ЖК«Борисо-Глебский» на 21.08.2017:
Секция 1:
- завершены работы по армированию и бетонированию вертикальных элементов (пилоны) 5-го этажа;
- ведутся работы по бетонированию лифтового блока 5-го этажа;
- завершены газоблочные работы 3-го этажа;
- ведутся работы по монтажу вентканалов 4-го этажа;
- ведутся работы по монтажу лестничных маршей 4-5-го этажей;
- ведутся работы по гидроизоляции фундамента.
Секция 2:
- ведутся работы по бетонированию вертикальных элементов(пилоны) 5-го этажа;
- ведутся работы по бетонированию лифтового блока 5-го этажа;
- завершены газоблочные работы 3-го этажа;
- ведутся работы по гидроизоляции фундамента;
- ведутся работы по монтажу лестничных маршей и лестничных площадок 4-5-го этажей.
Секция 3:
- завершены работы по бетонированию плиты перекрытия 7-го этажа;
- ведутся газоблочные работы 6-го этажа;
- завершены работы по гидроизоляции фундамента;
- ведутся работы по монтажу вентканалов 6-го этажа.
Секция 1:
- завершены работы по армированию и бетонированию вертикальных элементов (пилоны) 5-го этажа;
- ведутся работы по бетонированию лифтового блока 5-го этажа;
- завершены газоблочные работы 3-го этажа;
- ведутся работы по монтажу вентканалов 4-го этажа;
- ведутся работы по монтажу лестничных маршей 4-5-го этажей;
- ведутся работы по гидроизоляции фундамента.
Секция 2:
- ведутся работы по бетонированию вертикальных элементов(пилоны) 5-го этажа;
- ведутся работы по бетонированию лифтового блока 5-го этажа;
- завершены газоблочные работы 3-го этажа;
- ведутся работы по гидроизоляции фундамента;
- ведутся работы по монтажу лестничных маршей и лестничных площадок 4-5-го этажей.
Секция 3:
- завершены работы по бетонированию плиты перекрытия 7-го этажа;
- ведутся газоблочные работы 6-го этажа;
- завершены работы по гидроизоляции фундамента;
- ведутся работы по монтажу вентканалов 6-го этажа.
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
28 серп 2017 13:51

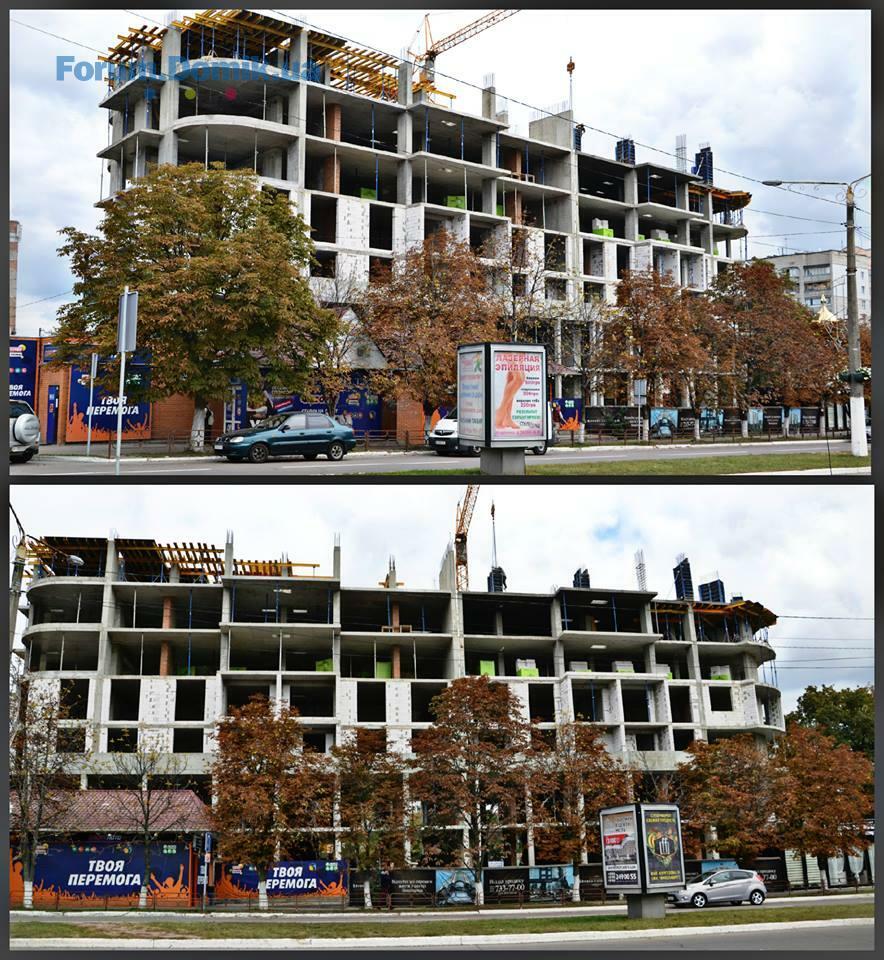

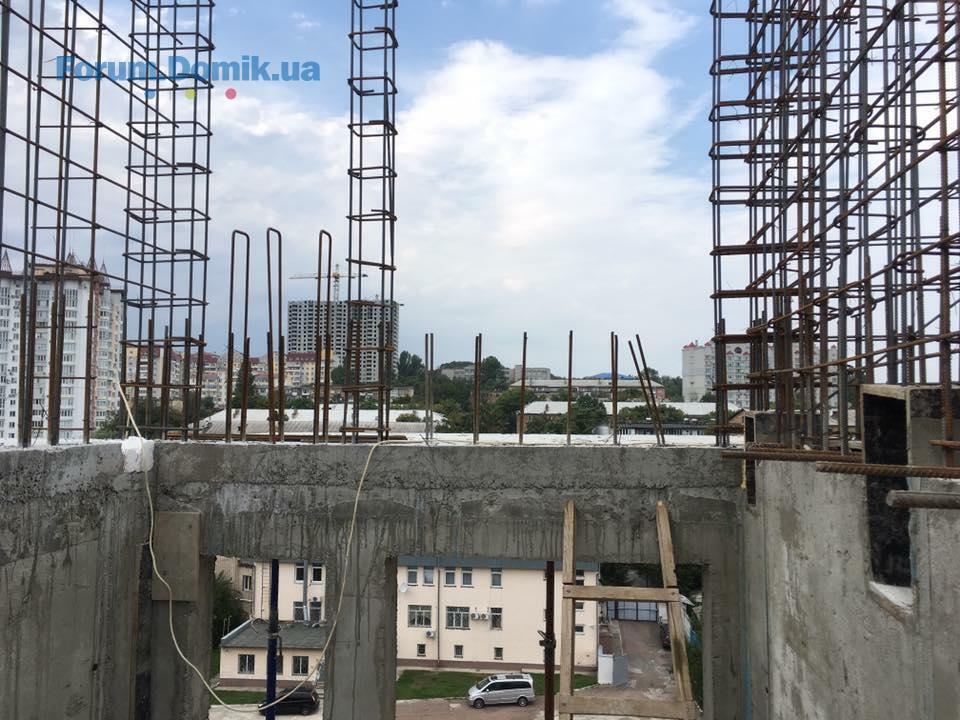

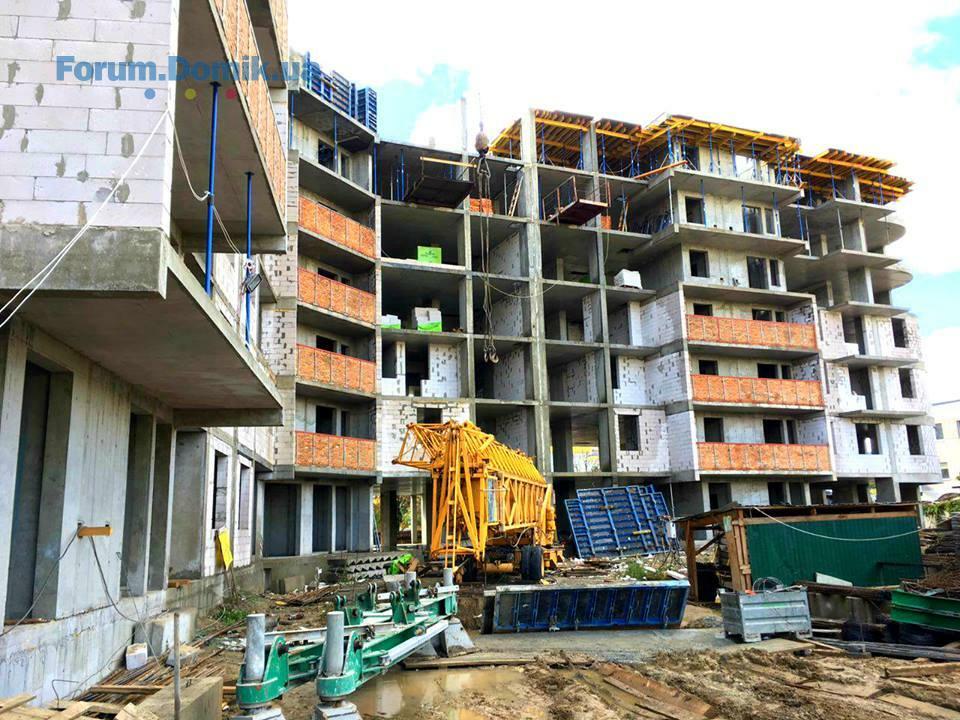

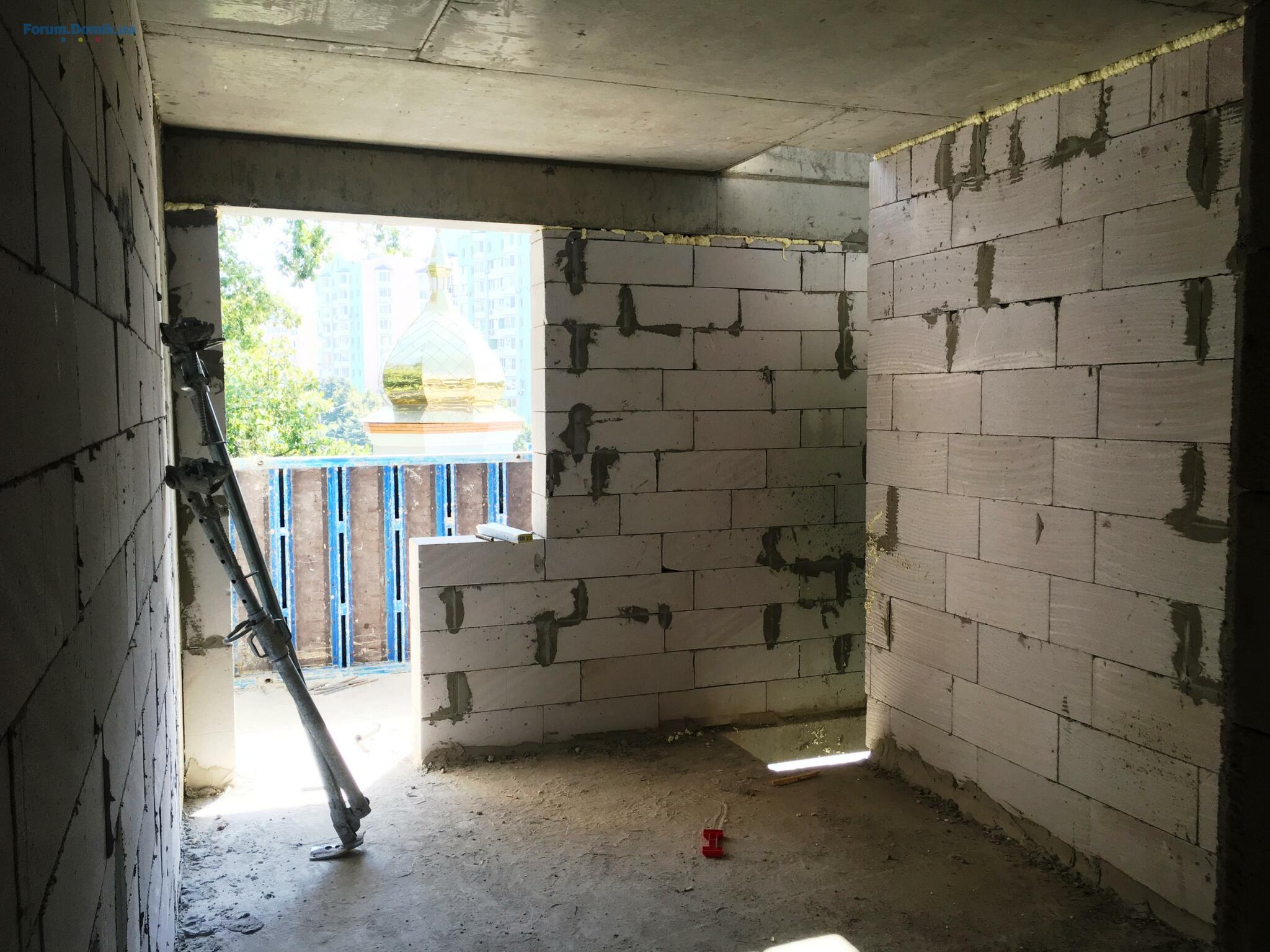

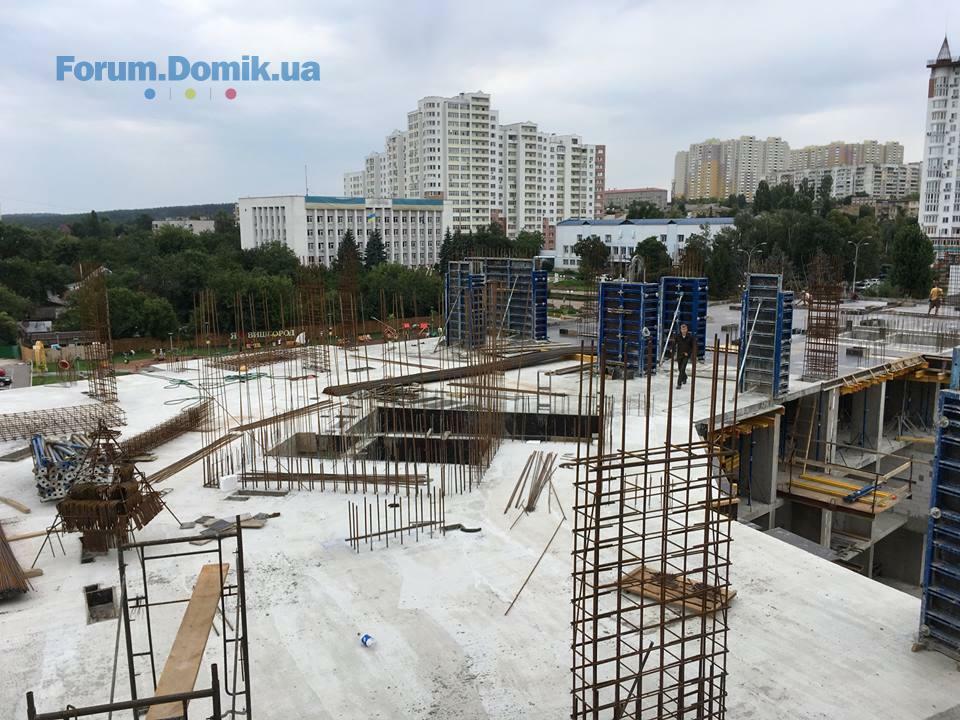

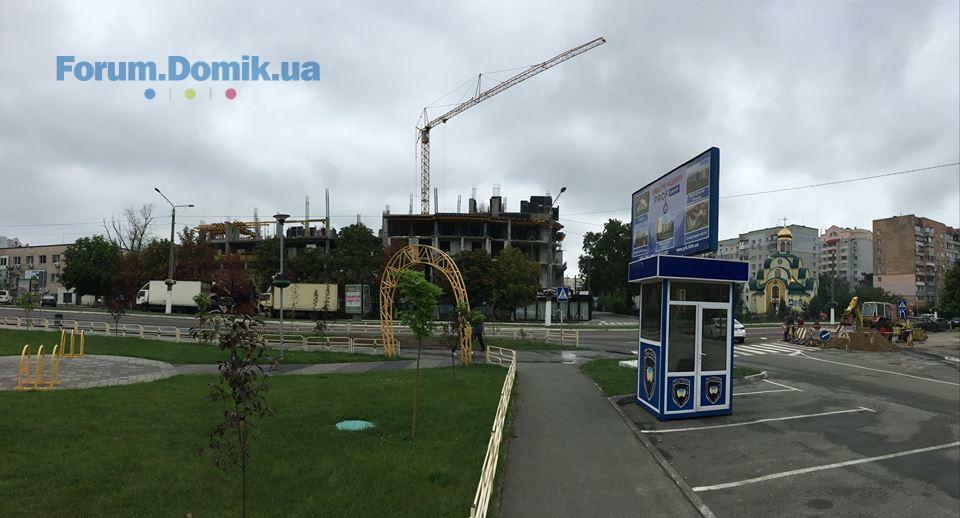

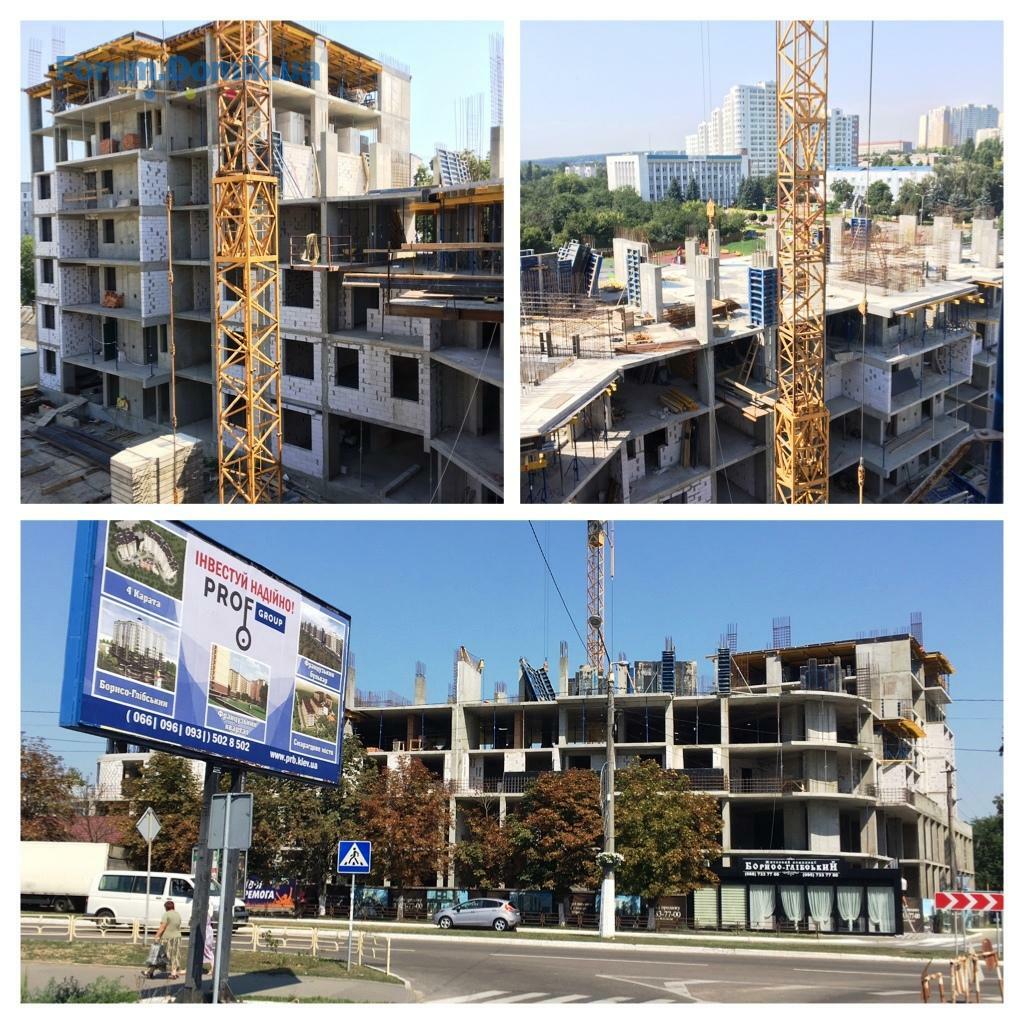

Ход строительства ЖК «Борисо-Глебский» на 28.08.2017г.
Секция 1 (сдача 3 кв. 2018г.)
-завершены работы по бетонированию лифтового блока 5-го этажа;
-завершены работы по бетонированию плиты перекрытия 5-го этажа;
-ведутся газоблочные работы с 2-го по 4-й этаж;
-завершены работы по монтажу вентканалов 4-го этажа;
-завершены работы по монтажу лесничных маршей 4-5 этажей;
-ведутся работы по гидроизоляции фундамента
Секция 2 (сдача 3 кв. 2018г.)
-завершены работы вертикальных елементов 5-го этажа;
-завершены работы по бетонированию лифтового блока 5-го этажа;
-ведутся подготовительные работы по армированию плиты перекрытия 5-го этажа;

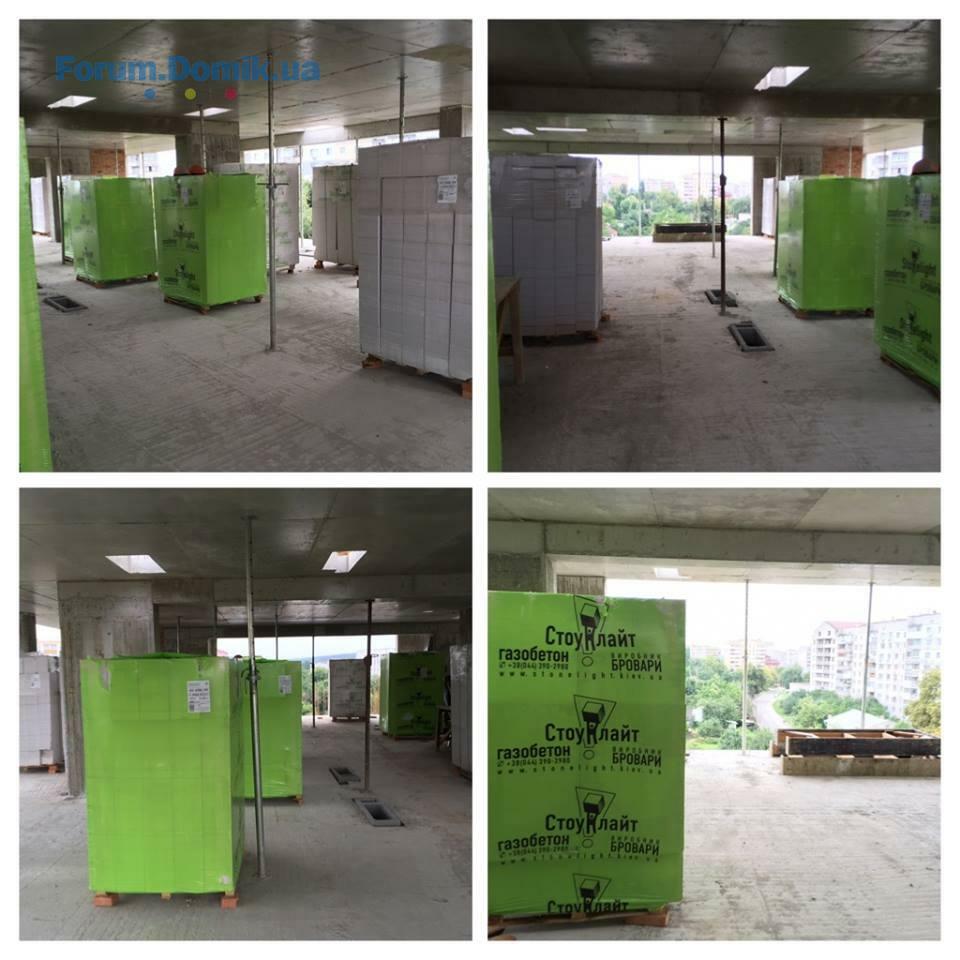

-ведутся газоблочные работы 4-го этажа;
-завершены работы по монтажу лесничных маршей 4-5 этажа;
-ведутся работы по гидроизоляции фундамента
Секция 3 (сдача 3 кв. 2018г.)
-ведутся газоблочные работы 6-го этажа;
-завершены работы по монтажу вентканалов 6-го этажа;
-ведутся работы по армированию вертикальных элементов 8-го этажа.
Секция 1 (сдача 3 кв. 2018г.)
-завершены работы по бетонированию лифтового блока 5-го этажа;
-завершены работы по бетонированию плиты перекрытия 5-го этажа;
-ведутся газоблочные работы с 2-го по 4-й этаж;
-завершены работы по монтажу вентканалов 4-го этажа;
-завершены работы по монтажу лесничных маршей 4-5 этажей;
-ведутся работы по гидроизоляции фундамента
Секция 2 (сдача 3 кв. 2018г.)
-завершены работы вертикальных елементов 5-го этажа;
-завершены работы по бетонированию лифтового блока 5-го этажа;
-ведутся подготовительные работы по армированию плиты перекрытия 5-го этажа;
-ведутся газоблочные работы 4-го этажа;
-завершены работы по монтажу лесничных маршей 4-5 этажа;
-ведутся работы по гидроизоляции фундамента
Секция 3 (сдача 3 кв. 2018г.)
-ведутся газоблочные работы 6-го этажа;
-завершены работы по монтажу вентканалов 6-го этажа;
-ведутся работы по армированию вертикальных элементов 8-го этажа.
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
04 вер 2017 13:42

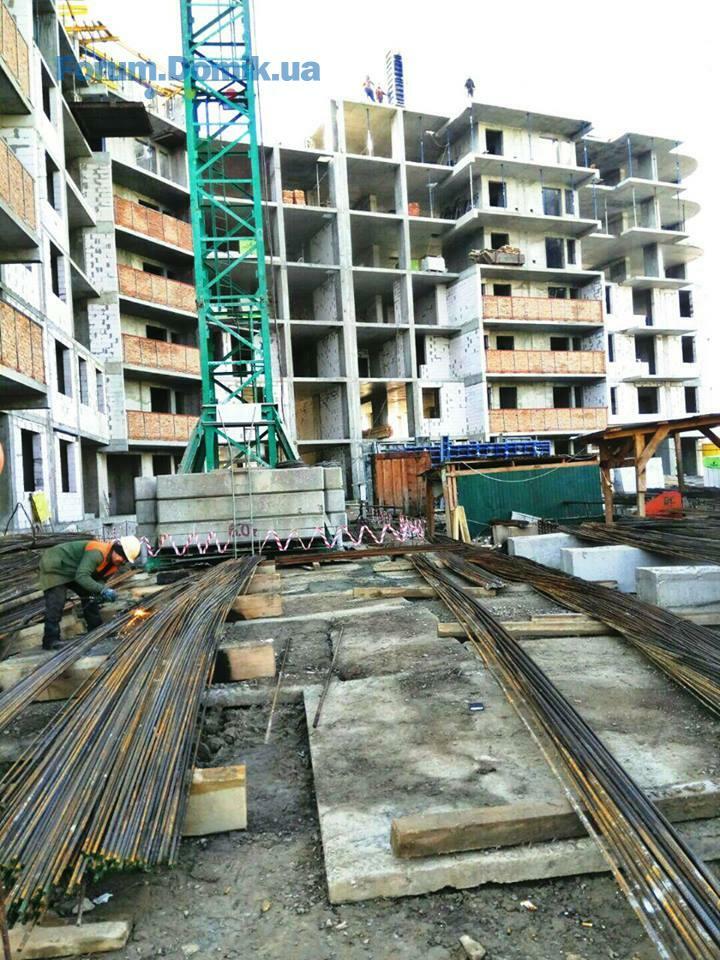

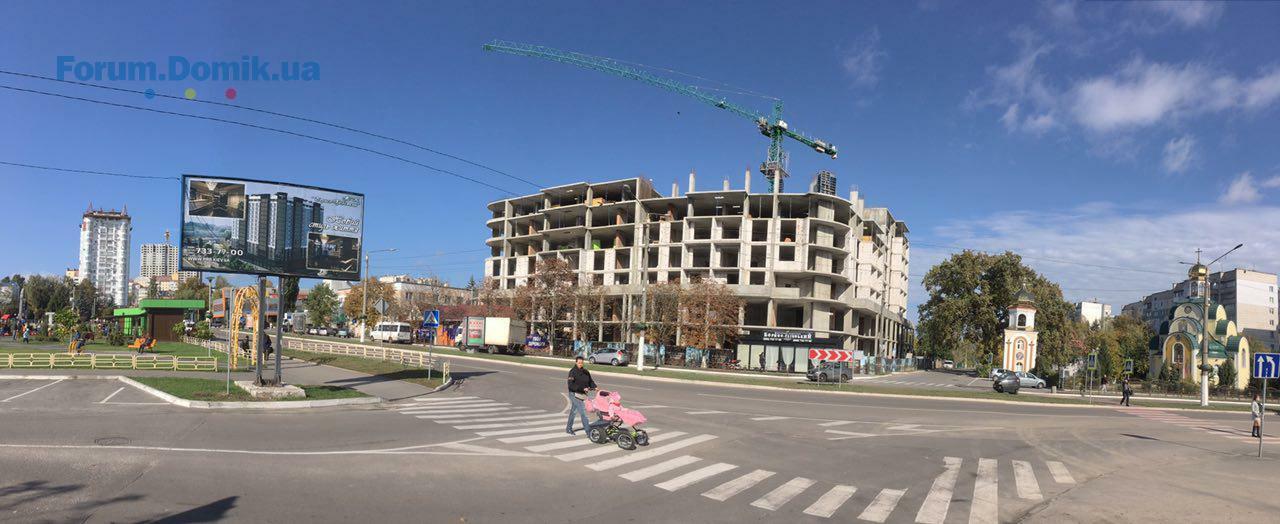

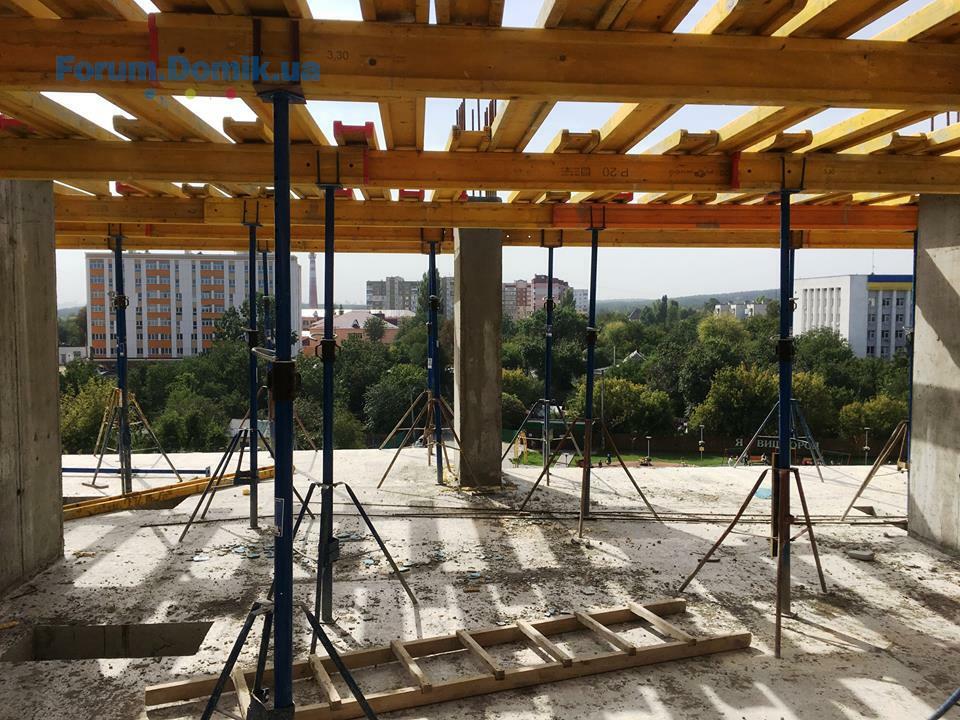

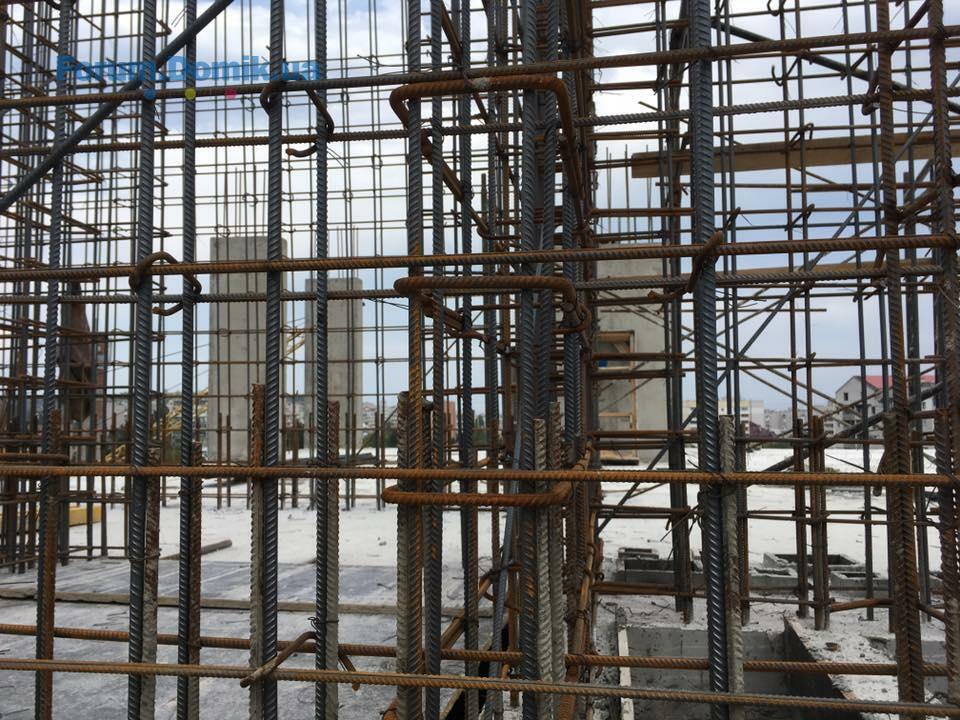

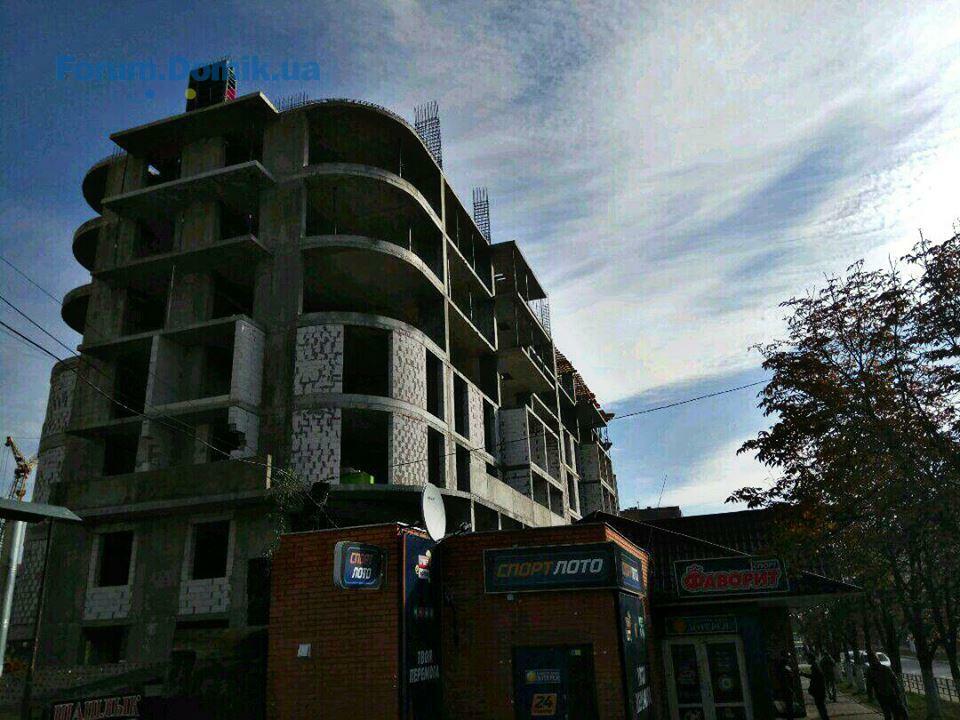

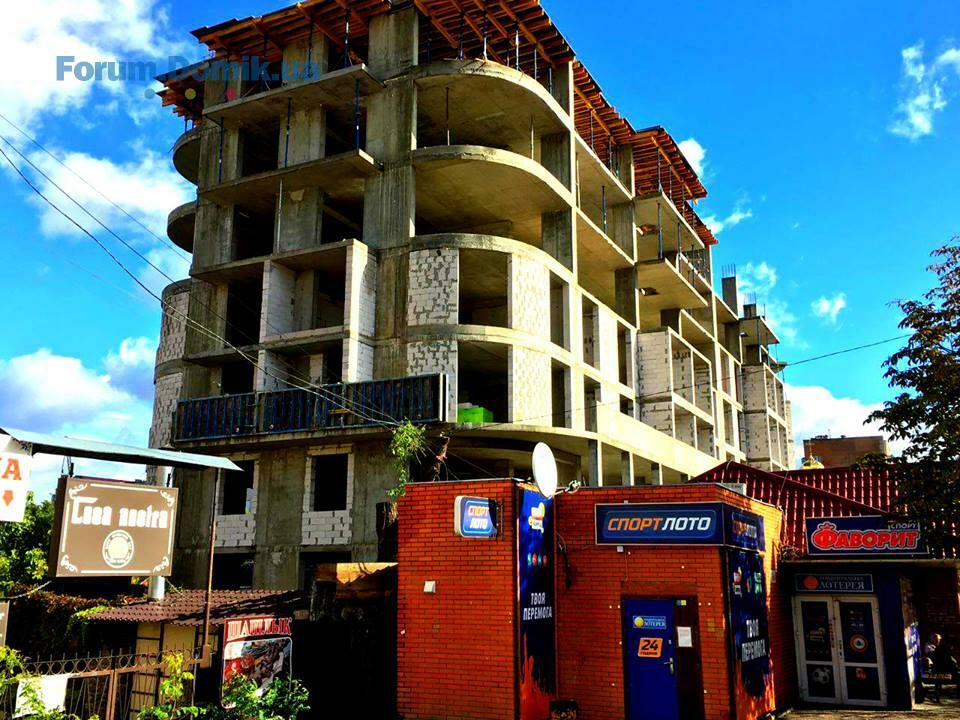

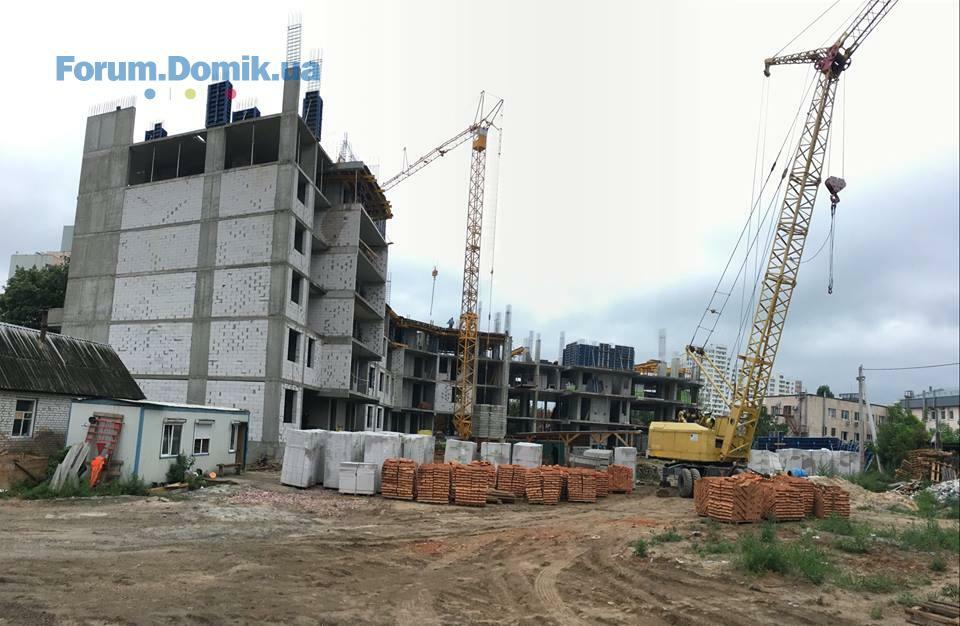

Ход строительства ЖК «Борисо-Глебский» на 04.09.2017г.
Секция 1 (сдача 3кв. 2018г.)
-завершены работы по бетонированию пилонов 6-го этажа;
-ведутся работы по армированию и бетонированию лифтового блока 6-го этажа;
-ведутся газоблочные работы 6 этажа;
-ведутся работы по гидроизоляции фундамента
Секция 2 (сдача 3кв. 2018г.)
-ведутся работы бетонированию плиты перекрытия 5-го этажа;
-завершены газоблочные работы 4-го этажа;
-ведутся работы по гидроизоляции фундамента
Секция 3 (сдача 3кв. 2018г.)
-завершены газоблочные работы 6-го этажа;
-завершены работы по армированию и бетонированию вертикальных элементов (пилонов) 8-го этажа;
-ведутся работы по армированию и бетонированию лифтового блока 8-го этажа;
-ведется монтаж кладки из кирпича холодного перехода 2-7 этажей.
Секция 1 (сдача 3кв. 2018г.)
-завершены работы по бетонированию пилонов 6-го этажа;
-ведутся работы по армированию и бетонированию лифтового блока 6-го этажа;
-ведутся газоблочные работы 6 этажа;
-ведутся работы по гидроизоляции фундамента
Секция 2 (сдача 3кв. 2018г.)
-ведутся работы бетонированию плиты перекрытия 5-го этажа;
-завершены газоблочные работы 4-го этажа;
-ведутся работы по гидроизоляции фундамента
Секция 3 (сдача 3кв. 2018г.)
-завершены газоблочные работы 6-го этажа;
-завершены работы по армированию и бетонированию вертикальных элементов (пилонов) 8-го этажа;
-ведутся работы по армированию и бетонированию лифтового блока 8-го этажа;
-ведется монтаж кладки из кирпича холодного перехода 2-7 этажей.
Kulema
K
Перехожий
1
05 вересня 2017
05 вер 2017 13:02
Рассматриваем покупку квартиры в данном комплексе( очень нравится расположение и инфраструктура рядом, а также планировка в самом комплексе). А так, как хотим видовую квартиру-на этажах повыше, смущает наличие частного сектора в непосредственной близости, неужели так и будет какая-то страшненькая халупка возле налоговой и какие-то домишки справа, и с верхних этажей будет вид на это все, или эти территории будут впоследствии также "окультурены"?
Покупан
П
Новачок
15
06 вересня 2017
06 вер 2017 10:59
Подскажите, какое отопление предусмотрено в доме, указано что автономное, но 16 этажей не предусматривает газ выше 10, значит не индивидуальное. Будет домовая котельная?
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
11 вер 2017 16:48

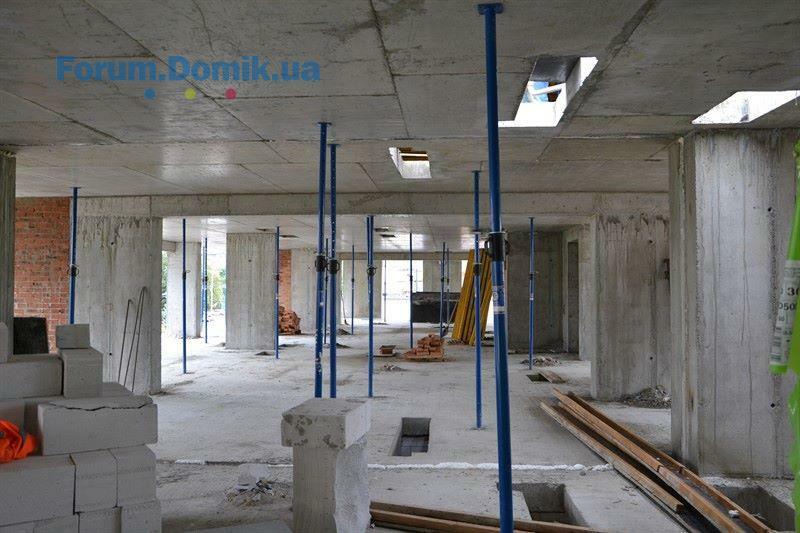

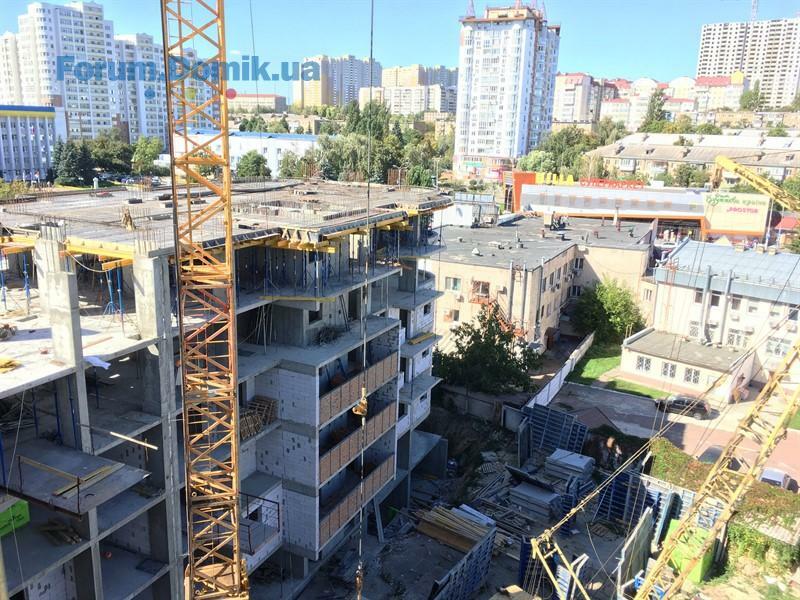

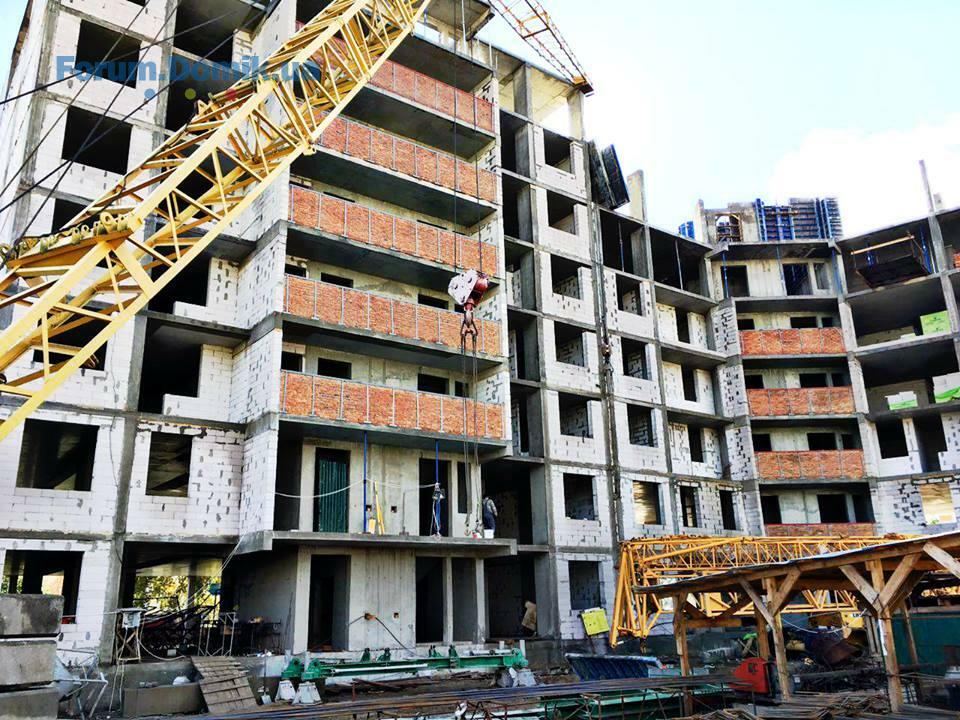

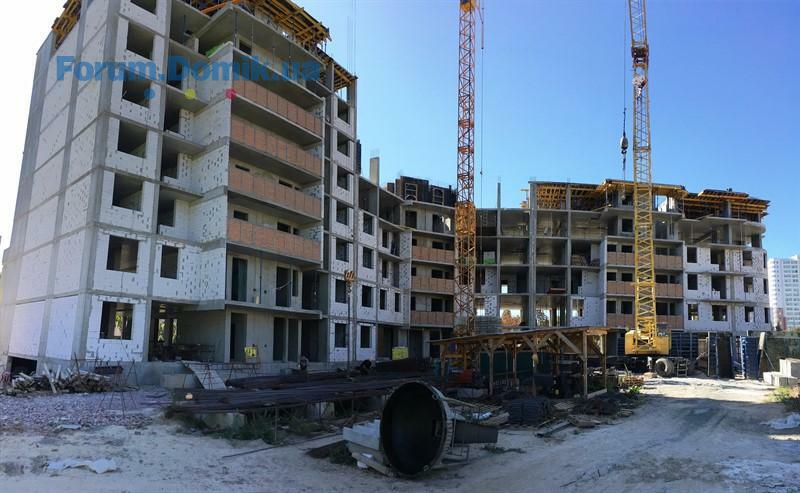

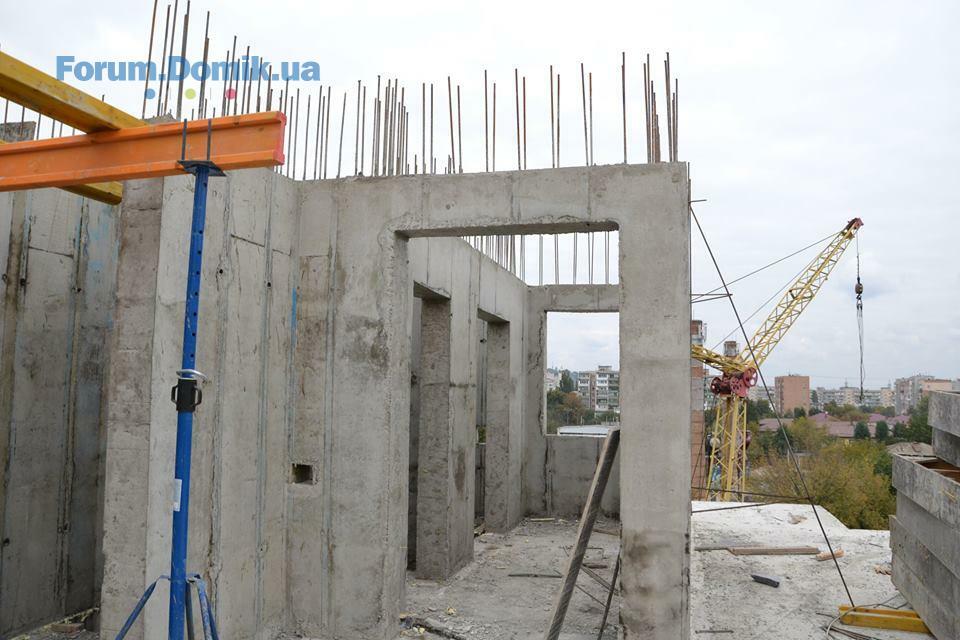

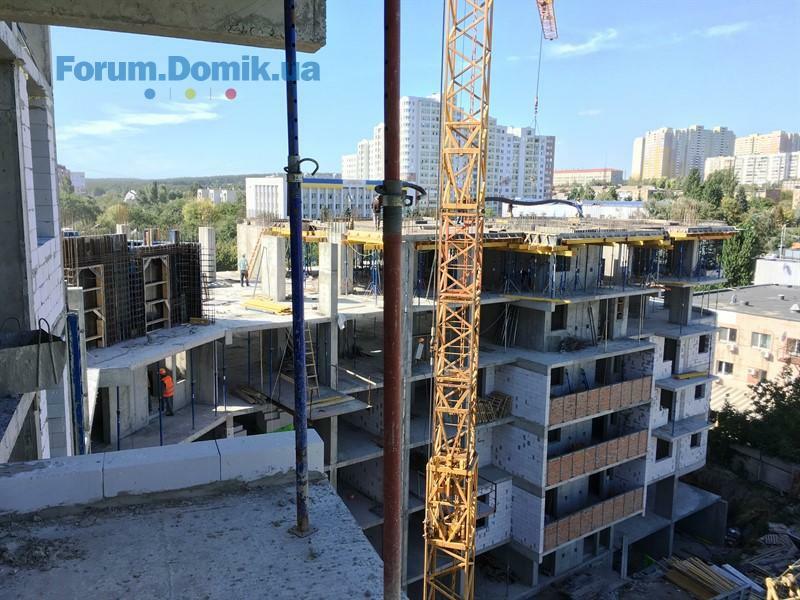

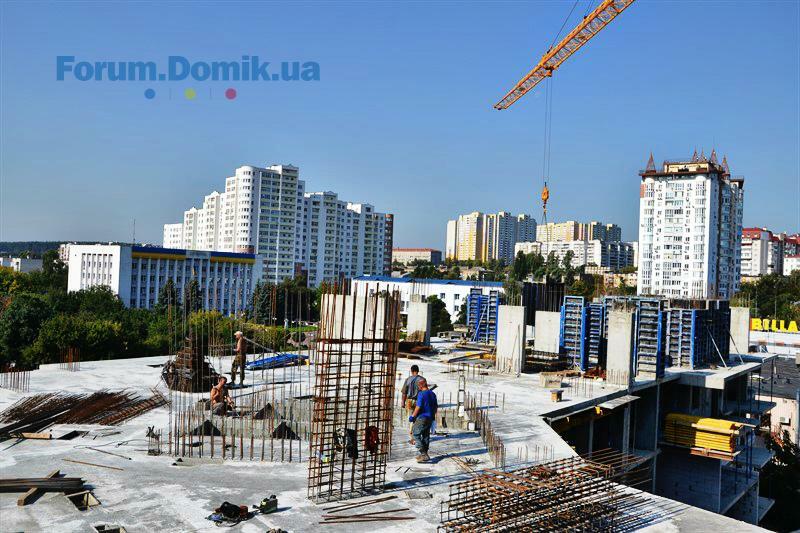

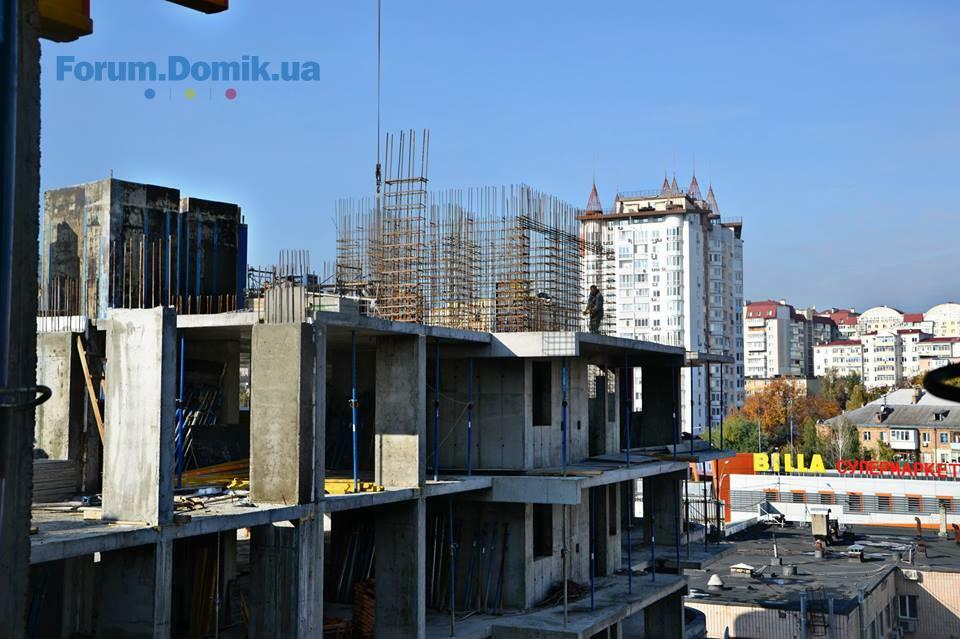

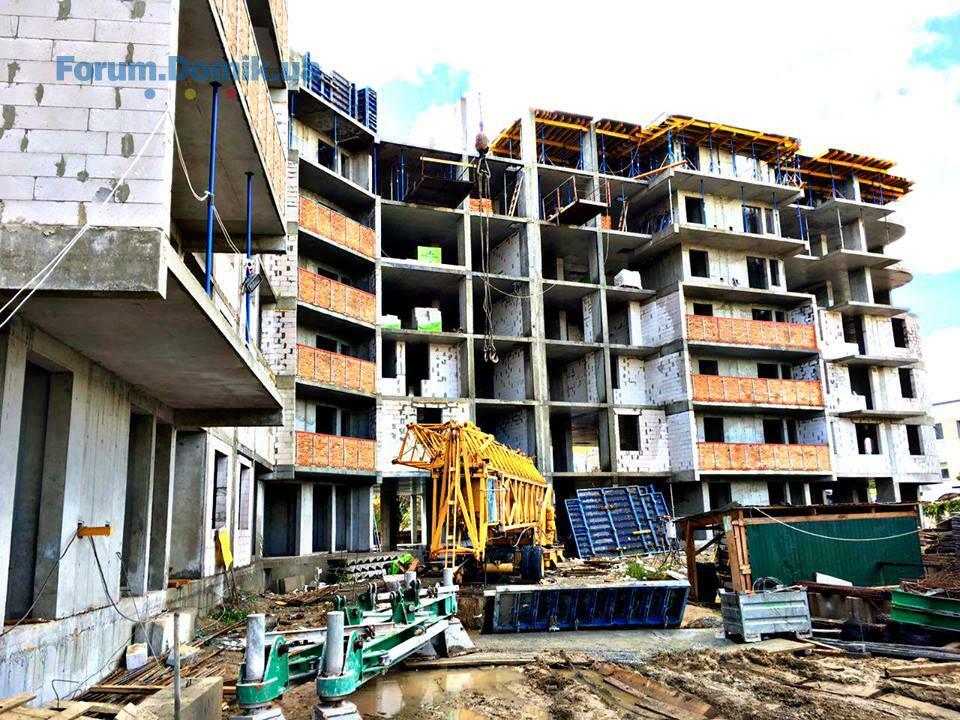

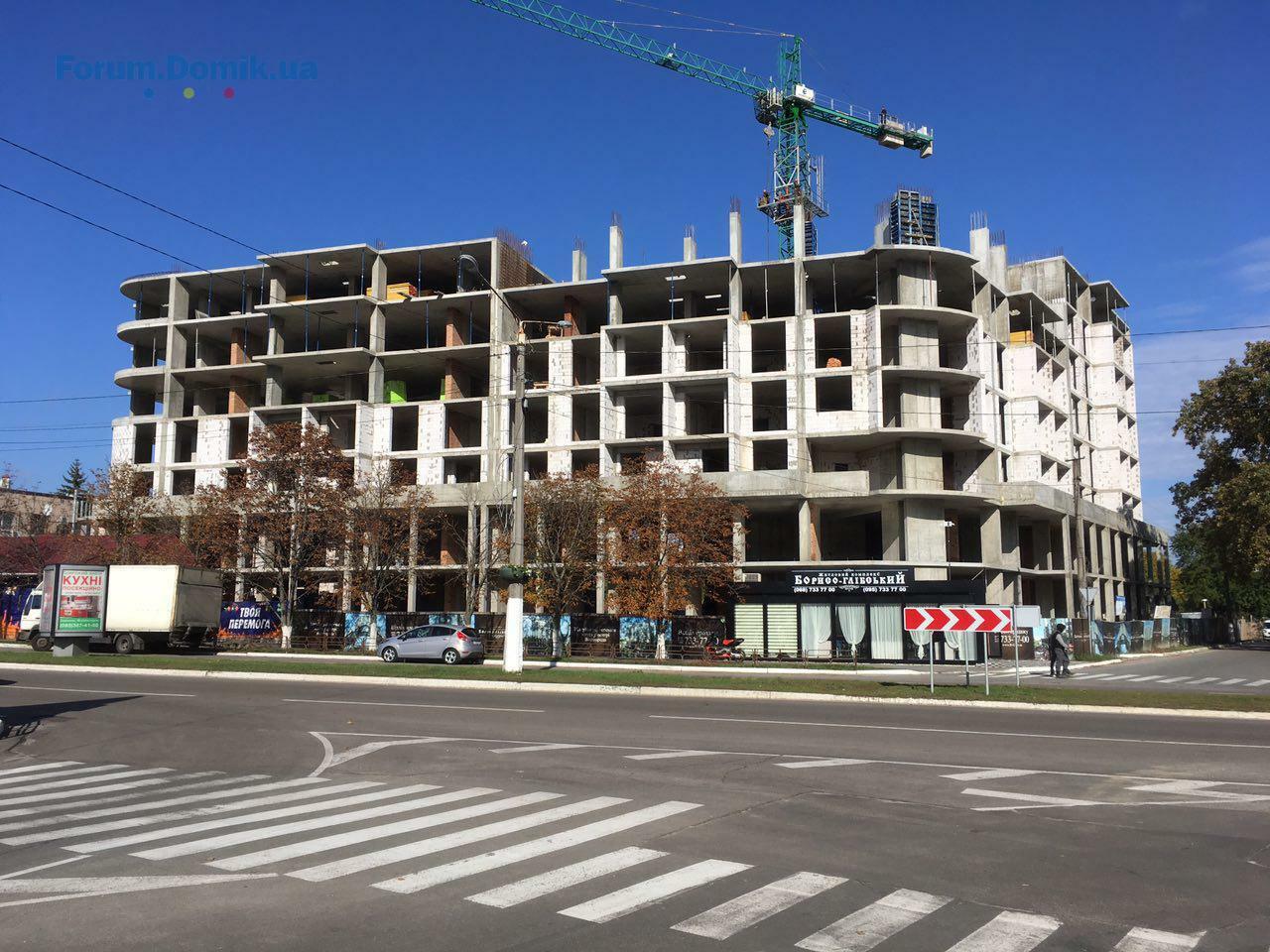

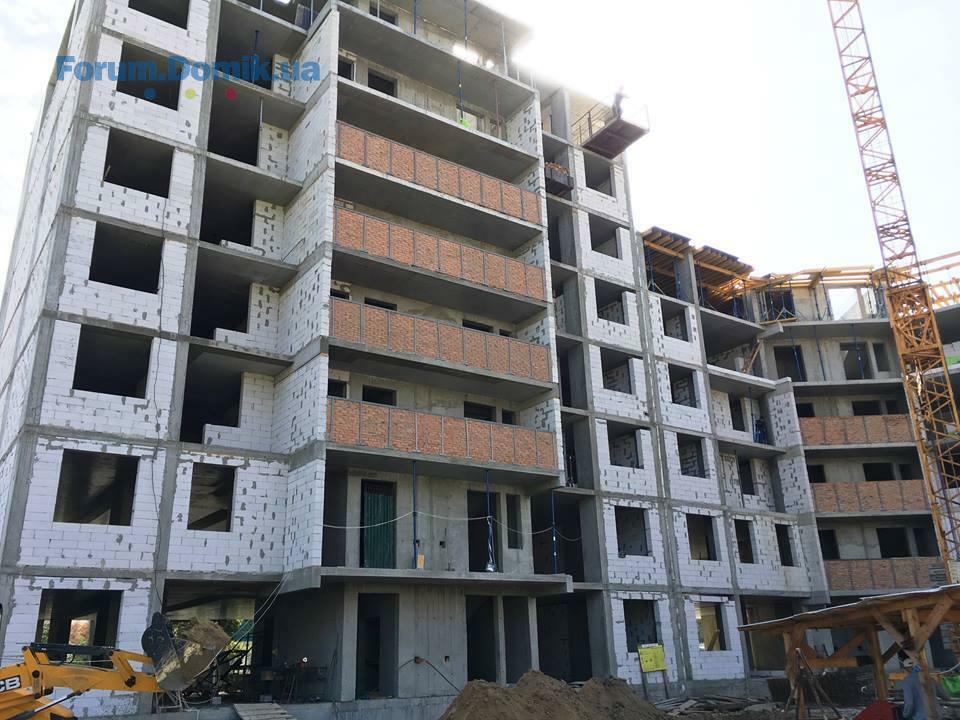

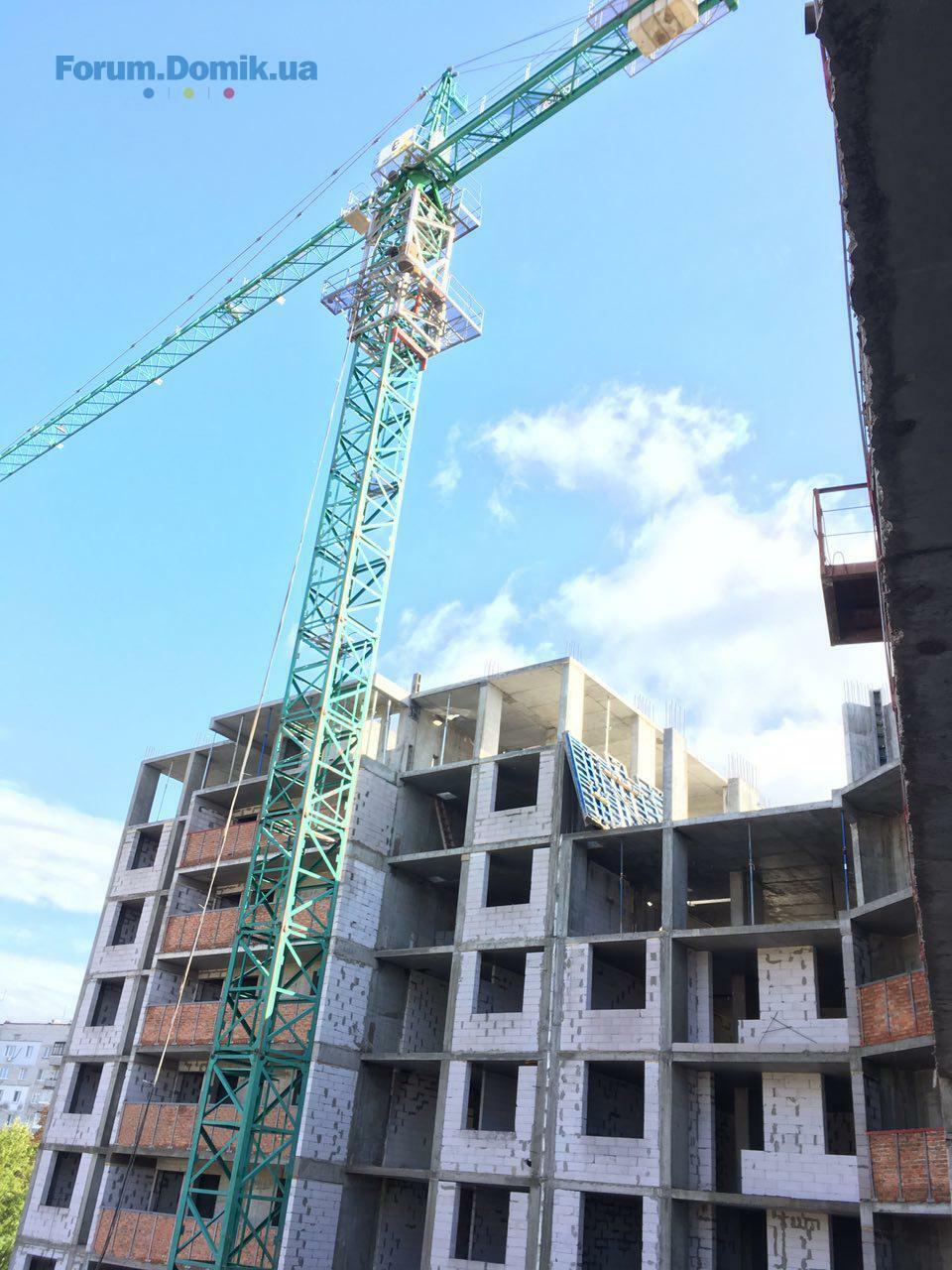

Ход строительства ЖК «Борисо-Глебский» на 11.09.2017:
Секция 1 (Сдача III кв.2018г.):
- завершены работы по армированию и бетонированию лифтового блока 6-го этажа;
- ведутся подготовительные работы по плите перекрытия 7-го этажа;
- ведутся газоблочные работы 4-го этажа;
- ведутся работы по гидроизоляции фундамента;
- ведутся работы по монтажу холодного перехода 2-4 этажей.
Секция 2 (Сдача III кв.2018г.):
- завершены работы по бетонированию плиты перекрытия 5-го этажа;
- завершены работы по гидроизоляции фундамента;
- ведутся работы по бетонированию и армированию пилонов и стен 6-го этажа;
- ведутся работы по монтажу холодного перекрытия 2-4 этажей.
Секция 3 (Сдача III кв.2018г.):
- завершены работы по армированию и бетонированию лифтового блока 8-го этажа;
- ведутся работы по армированию и бетонированию плиты перекрытия 9-го этажа;
- завершены работы по монтажу кирпичной кладки холодного перехода 2-6 этажей;
- завершены работы по гидроизоляции фундамента, произведена засыпка фундамента песчаным грунтом.
Секция 1 (Сдача III кв.2018г.):
- завершены работы по армированию и бетонированию лифтового блока 6-го этажа;
- ведутся подготовительные работы по плите перекрытия 7-го этажа;
- ведутся газоблочные работы 4-го этажа;
- ведутся работы по гидроизоляции фундамента;
- ведутся работы по монтажу холодного перехода 2-4 этажей.
Секция 2 (Сдача III кв.2018г.):
- завершены работы по бетонированию плиты перекрытия 5-го этажа;
- завершены работы по гидроизоляции фундамента;
- ведутся работы по бетонированию и армированию пилонов и стен 6-го этажа;
- ведутся работы по монтажу холодного перекрытия 2-4 этажей.
Секция 3 (Сдача III кв.2018г.):
- завершены работы по армированию и бетонированию лифтового блока 8-го этажа;
- ведутся работы по армированию и бетонированию плиты перекрытия 9-го этажа;
- завершены работы по монтажу кирпичной кладки холодного перехода 2-6 этажей;
- завершены работы по гидроизоляции фундамента, произведена засыпка фундамента песчаным грунтом.
Sieg
S
Постійний користувач
203
19 лютого 2015
17 вер 2017 19:42
Цитата "Bauman":Уважаемые представители ЖК Борисо-Глебский слежкой назвать мои к Вам вопросы по поводу этажности со всеми вытекающими последствиями и стеновым материалам не соответствующего такому классу сооружения сложно назвать даже с большой натяжкой. Но если Вы так это расцениваете перечить не стану.
Изначально застройщик было заявлено 13 этаже, смотрите официальный сайт и изображение в проектной документации.
"а также у нового Застройщика есть возможность строить 16 этажный дом без ущерба безопасности жильцов." Сразу возникает вопрос какие такие возможности есть у нового застройщика позволяющие строить 16 этажный дом без ущерба безопасности жильцов?
" Возьмите в окружение жилой комплекс "Ольжин-Град" стоит на сваях, максимальное количество этажей 23, другие жилые комплексы стоят на обычных подушках, без свай по 11 и выше этажей, по этому переживать вовсе не стоит."
Зачем инвесторам смотреть у кого что и как "за забором" им со своим бы разобраться. А раньше, когда-то, вообще без цемента, свай, арматуры строили... И ничего стояло. А мы тут с каким-то газоблоком или керамоблоком или что там у Вас.
А то, что газобетон со всеми своими "превосходными" алюминиевыми пудрами как основного компонента в процессе газообразования при пропарке в автоклаве ничем не уступает обожжённой в печи глине с добавлением максимум древесных опилок для внутреннего спекания и образования пустот в структуре керамического блока расскажите кому-то другому, быть может покивают головой.
"В ответ на то, что газоблок хуже, можно найти и минусы керамо-блока, который не полнотелый, спится при любом штроблении и дает сколы! Подумайте, что будет когда Вы захотите повесть, что то на стену!? - это будет тяжело и не практично, так как внутри много пустоты и очень хрупкий! По этому в данном случае это будет быстрее, теплее и надежней."
Минусы и плюсы можно найти во всём, но необходимо расставлять приоритеты среди минусов и плюсов. Проясню ситуацию, полнотелого керамоблока не существует в природе, потому что ЭТО полнотелое изделие перестаёт называться керамоблоком и автоматически превращается в кирпич известный человеку сотни лет. Керамический блок материал действительно многопустотный, преобладающий в применение на просторах Западной Европы. По цене керамический блок дороже, потому если и строят из него на Западе коттеджи, то для более бедных слоёв населения. Ну это так, для справки и общего образования.
Вопрос с штроблением, сверлением, закреплением уже давно решён. Легко в нём делаются штробы: бедными строителями угло-шлифовальной машиной (в народе болгарка, турбинка и тд.) или строителями по-богаче штроборезами. Сверление производится без ударного воздействия перфоратором или дрелью, но если вдруг забыли с каким материалом работаете и насверлили отверстий ударным перфоратором, то химический анкер закрепит Вам что угодно настолько надёжно, что никакой дюбель с ним не сравнится.
Поэтому "быстрее"? нет! ОДИНАКОВО. Теплее? Не говорите глупостей, смотрите сравнительную таблицу по теплопроводности материалов. Надёжней? Наверное из-за супер надёжности газобетона европейцы предпочитают дома почему-то из керамического блока (Wienerberger, Leier, Porotherm), вот глупые. Тут скорее вопрос в цене. Кто-то задастся вопросом: "А что газоблок дешевле?" Значительно! Особенно в масштабах проекта ЖК Борисо-Глебский.
"Уважаемый Bauman хотелось бы узнать какую сторону ВЫ переставляете? Проверили еще некоторые жилые комплексы и видим, что Вы уж очень активный пользователь не одной новостройки! Если Вас интересует покупка квартиры обращаетесь в отдел продаж, мы Вам предоставим всю информацию, сертификаты и т.д
Минусы и плюсы - это как черное и белое, а добро побеждает зло"
А нужно ли представлять чью-то сторону чтобы задавать Вам вопросы?
Интересно как Вы проверяли и какие жилые комплексы и увидели, что будь-то я очень активный пользователь не одной новостройки? Потому что регистрировался 2-3 дня назад, можете ПРОВЕРИТЬ в истории форума ЖК Борисо-Глебский, под него и регистрировался. Была надежда, что хоть кто-то в Вышгороде построит что-то реально стоящее, а получился банальный обман. Никому не станет известно, быть может изначально была такая схема и договорённость у двух застройщиков, кто знает?!
Обратится в отдел продаж и Вы предоставите все сертификаты и информацию? Занятно, так одни уже предоставляли инвестировавшим людям ВСЮ информацию, а по факту ВОТ ОНО ЧЁ. Инвесторы покупали одно, получают другое.
"Минусы и плюсы - это как черное и белое, а добро побеждает зло" В сложившейся ситуации непонятно кто представляет интерес добра, а кто зла, но ясно одно Ваш интерес бабло.
Та вообще не понимаю людей, которые в этот комплекс вляпались. Особенно в первые месяцы, когда и котлована толком не было. Подходил в первый месяц открытия ОП. Убедительных доков не предоставили. Насторожили скорее. Сильно лохотроном попахивало, как оказалось, не зря насторожили.
Решил после смены застройщика зайти в ОП. Как оказалось, застройщик поменялся, но вот в ОП тот же контингент остался, который для ирпеньских аферистов разводиловом занимался. Честно говоря, после общения с ОП, сомнения касательно лохотрона (хоть уже и с более реальным застройщиком) как-то не рассеялись. Возможно, это такая манера общения ОП. Уже профессионально как разводилы себя ведут.
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
18 вер 2017 13:18
Уважаемый Sieg!
Убедительные документы на строительство ЖК "Борисо-Глебский" были получены ещё до открытия Отдела Продаж! Кто желал с ними ознакомиться, получали их в открытой доступности, и по сей день мы предоставляем эти документы, потому что мы работаем на заслуженную Нами многими годами - Репутацию!
Что касательно Отдела Продаж - это ещё одно доказательство, что работа ведется со всей прозрачностью. Всем клиентам предоставляется достоверная информация с начала строительства Комплекса, и по сегодняшний день. Все сотрудники Компании с Вышгорода и Вышгородского района, и к ирпенским никакого отношения не имеют!
Ход строительства ЖК "Борисо-Глебский" мы предоставляем Каждый Понедельник, где можно ознакомится о проделанной работе на строительной площадке!
Хорошого Дня!
Убедительные документы на строительство ЖК "Борисо-Глебский" были получены ещё до открытия Отдела Продаж! Кто желал с ними ознакомиться, получали их в открытой доступности, и по сей день мы предоставляем эти документы, потому что мы работаем на заслуженную Нами многими годами - Репутацию!
Что касательно Отдела Продаж - это ещё одно доказательство, что работа ведется со всей прозрачностью. Всем клиентам предоставляется достоверная информация с начала строительства Комплекса, и по сегодняшний день. Все сотрудники Компании с Вышгорода и Вышгородского района, и к ирпенским никакого отношения не имеют!
Ход строительства ЖК "Борисо-Глебский" мы предоставляем Каждый Понедельник, где можно ознакомится о проделанной работе на строительной площадке!
Хорошого Дня!
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
18 вер 2017 13:23

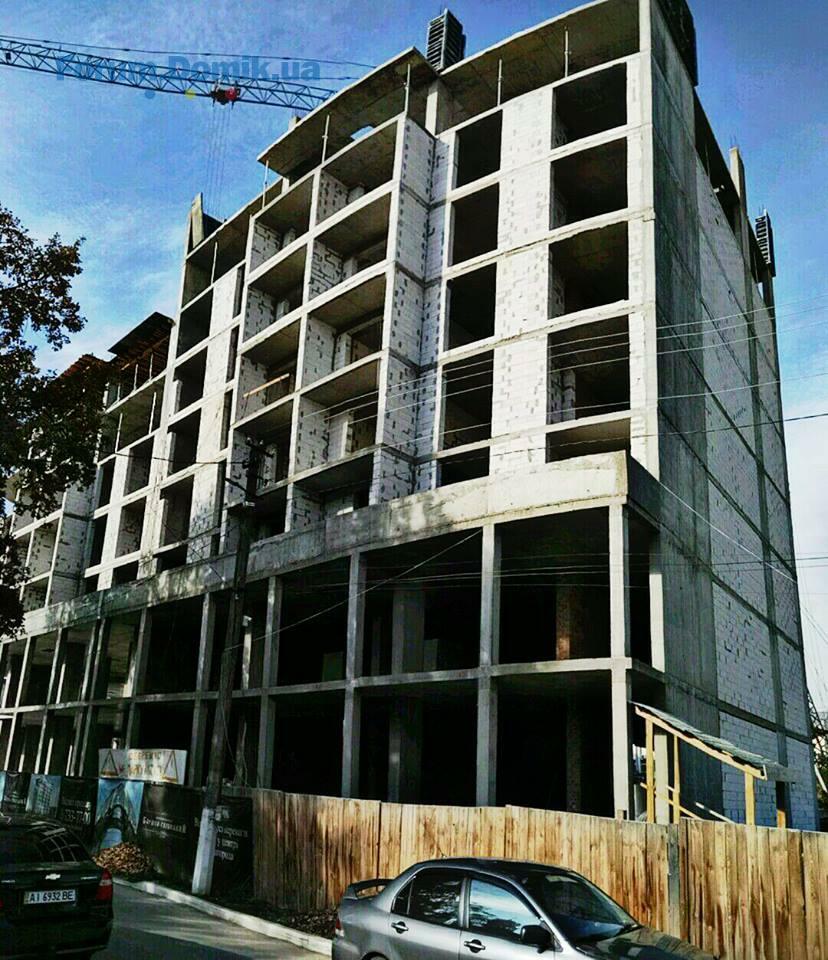

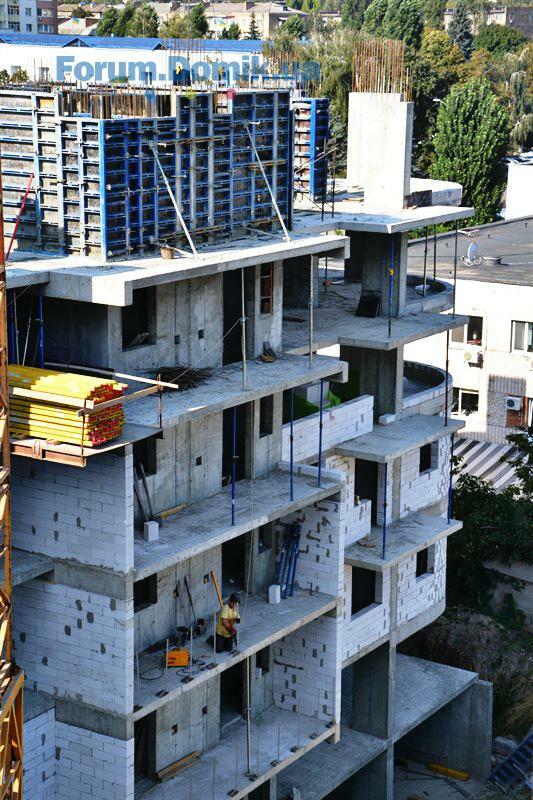

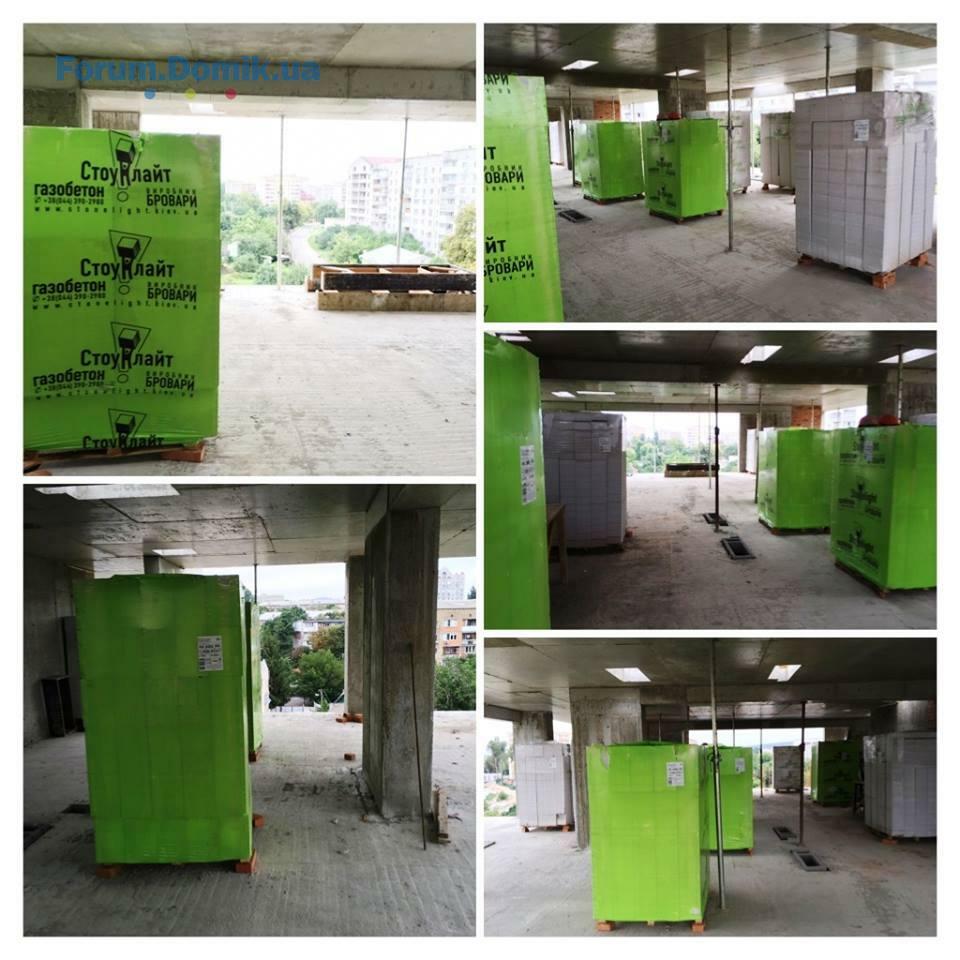

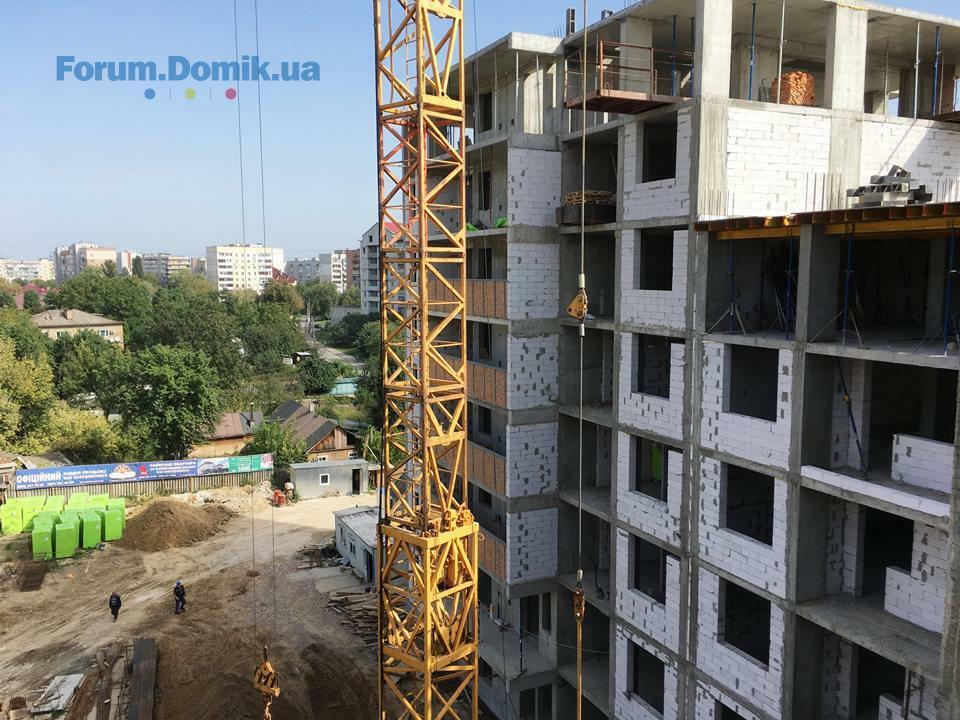

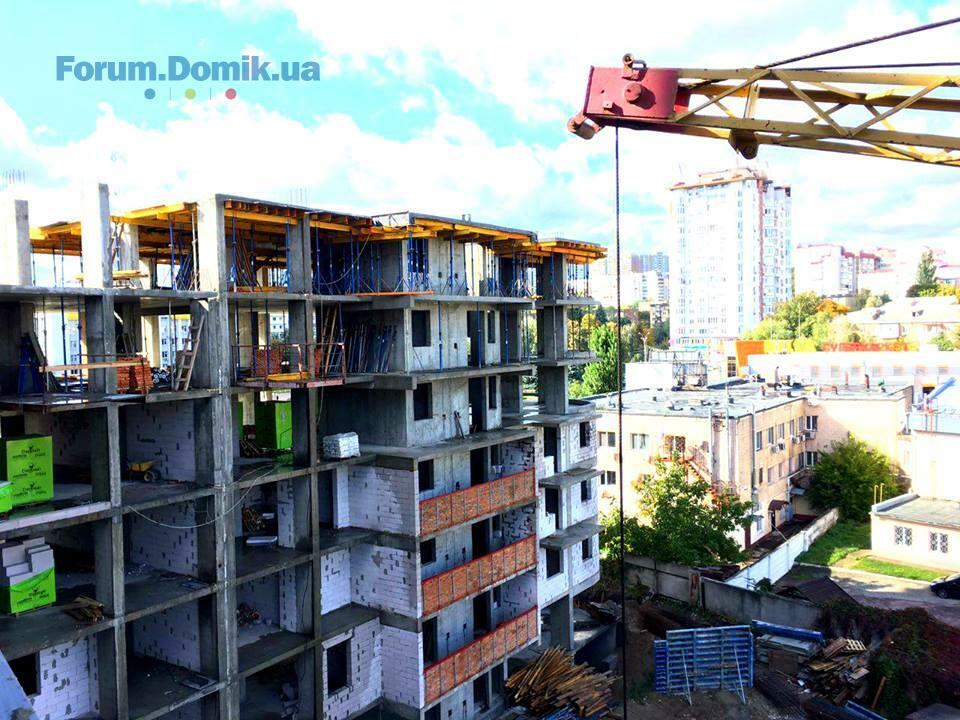

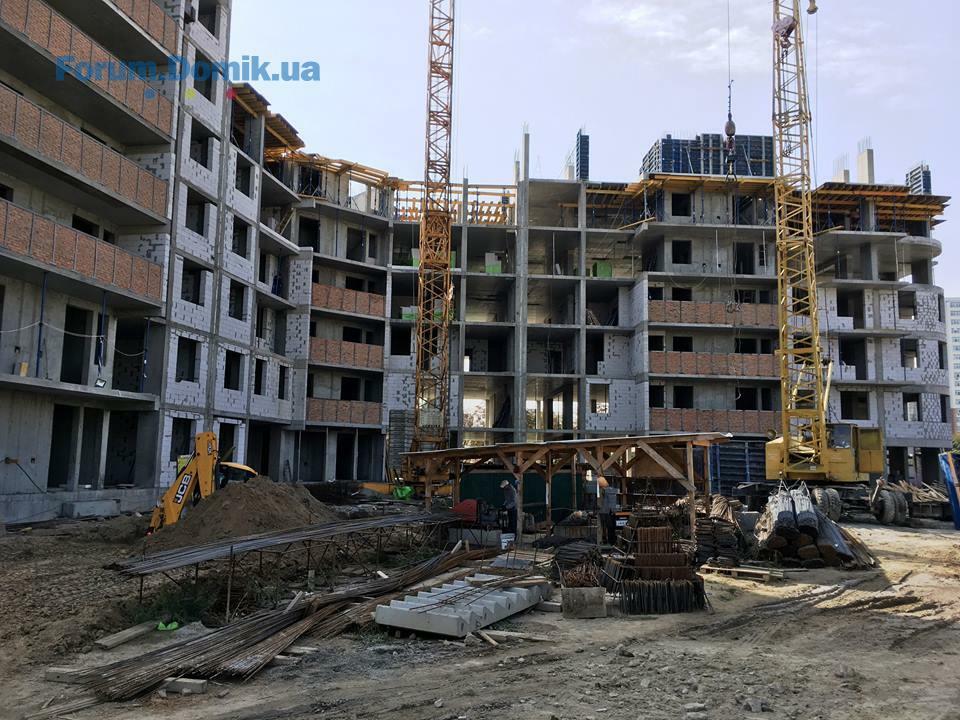

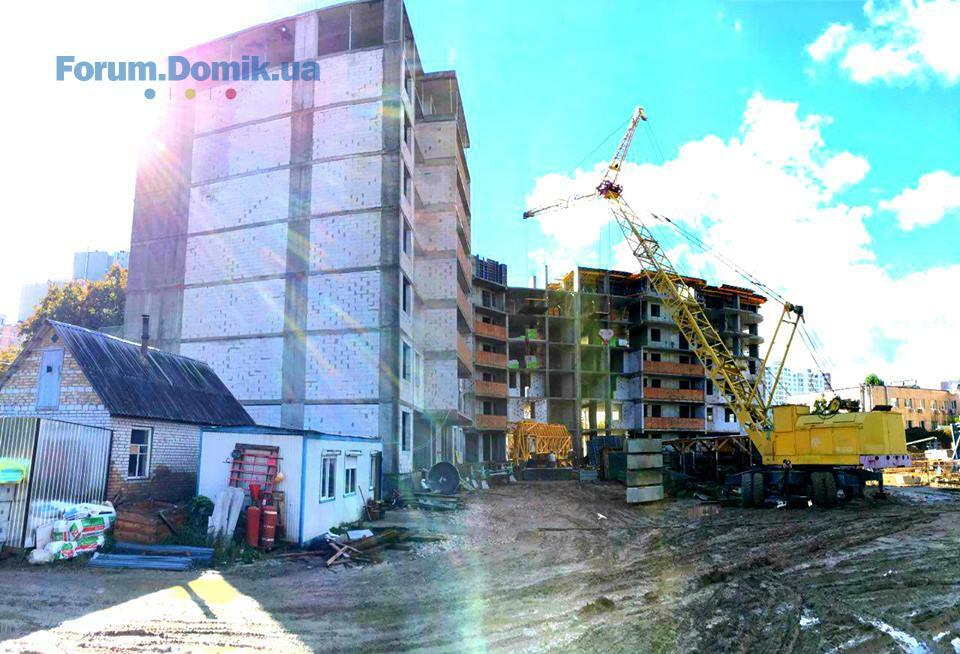

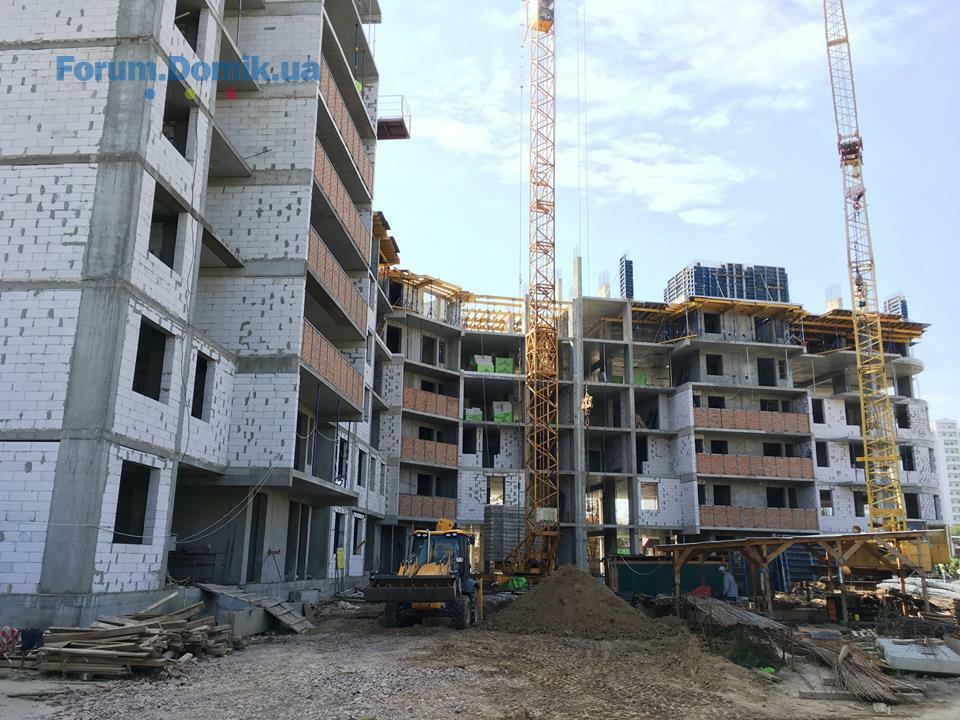

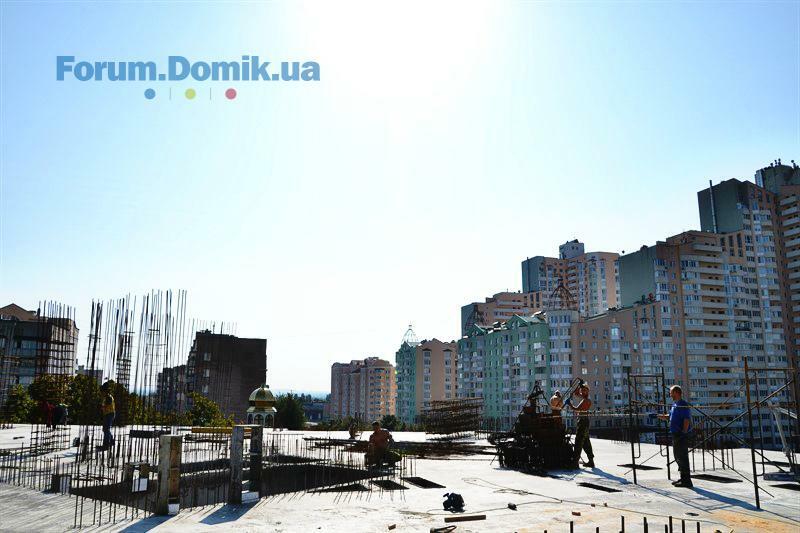

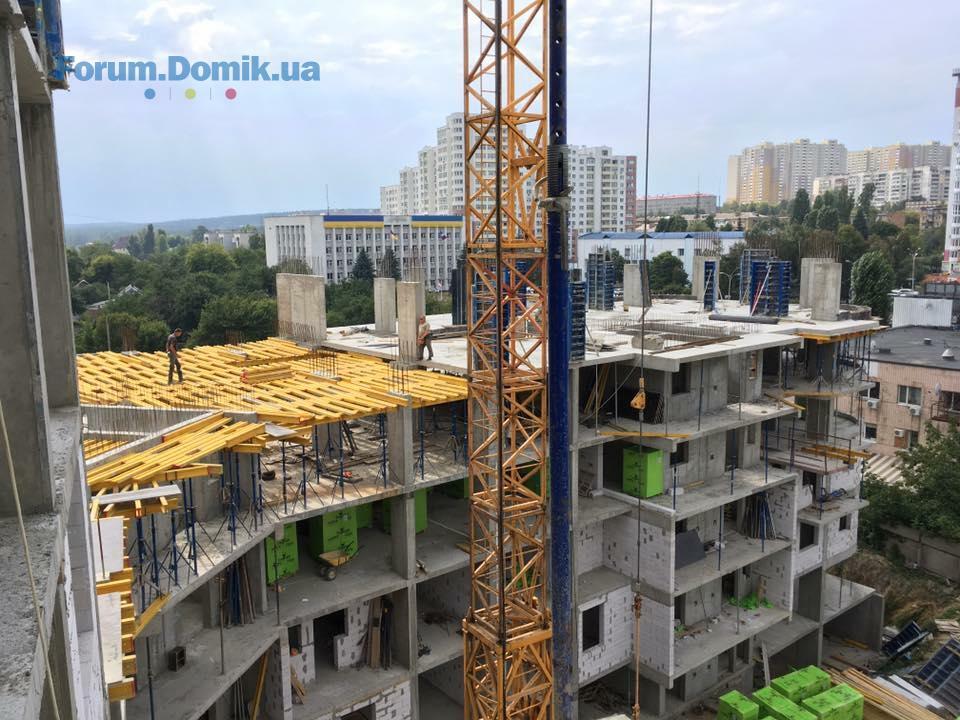

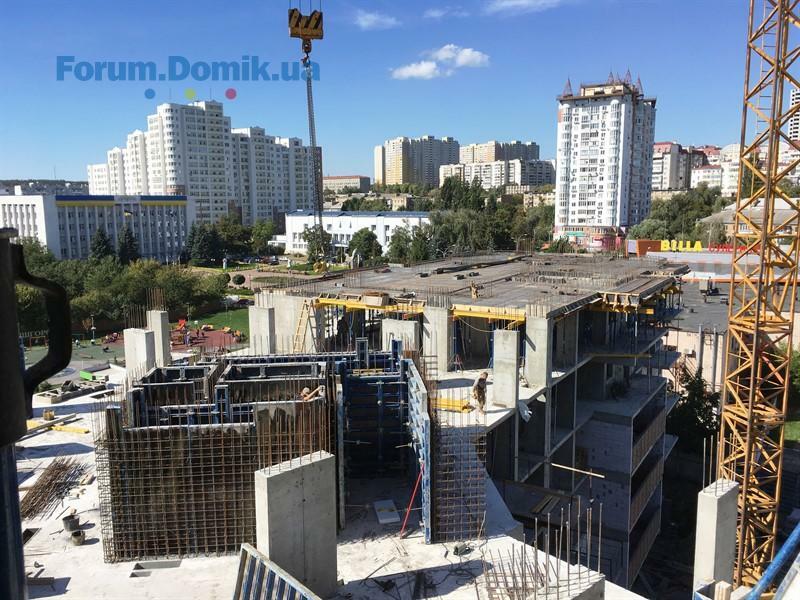

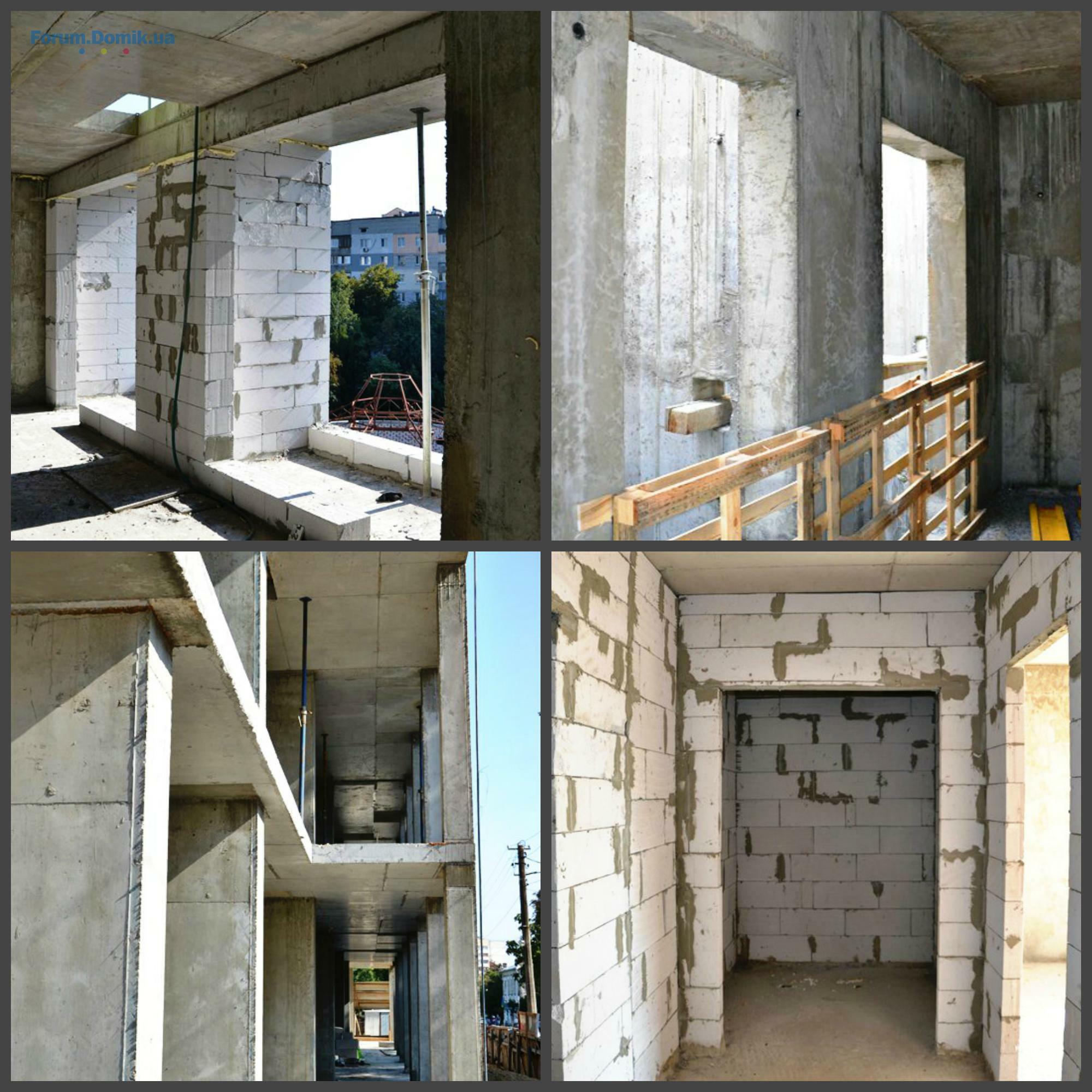

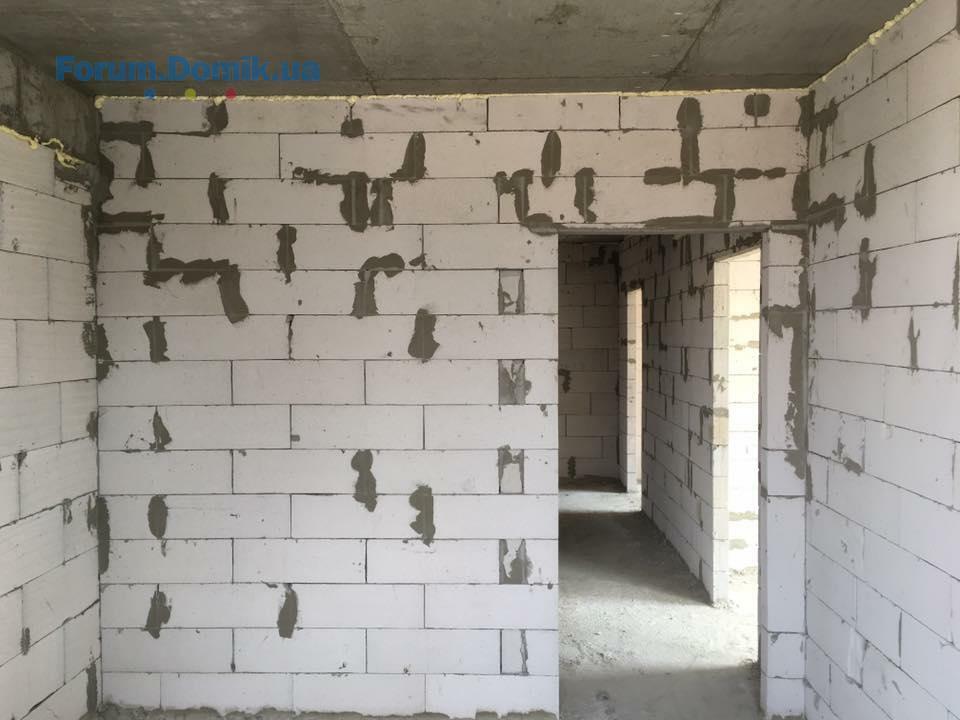

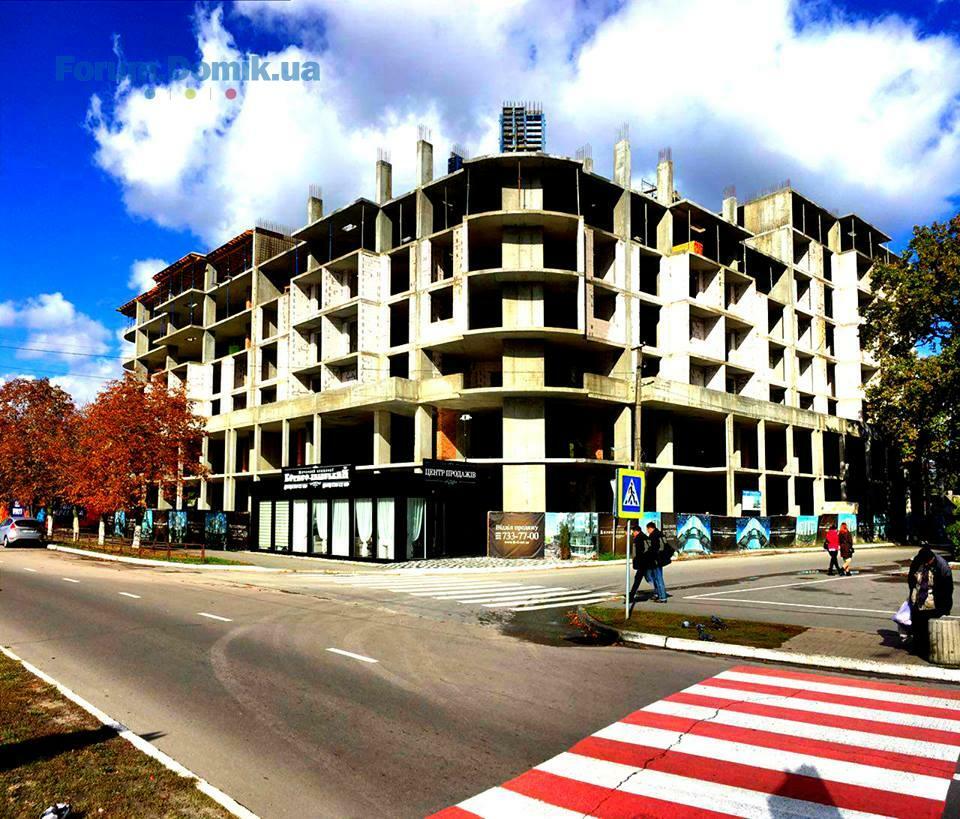

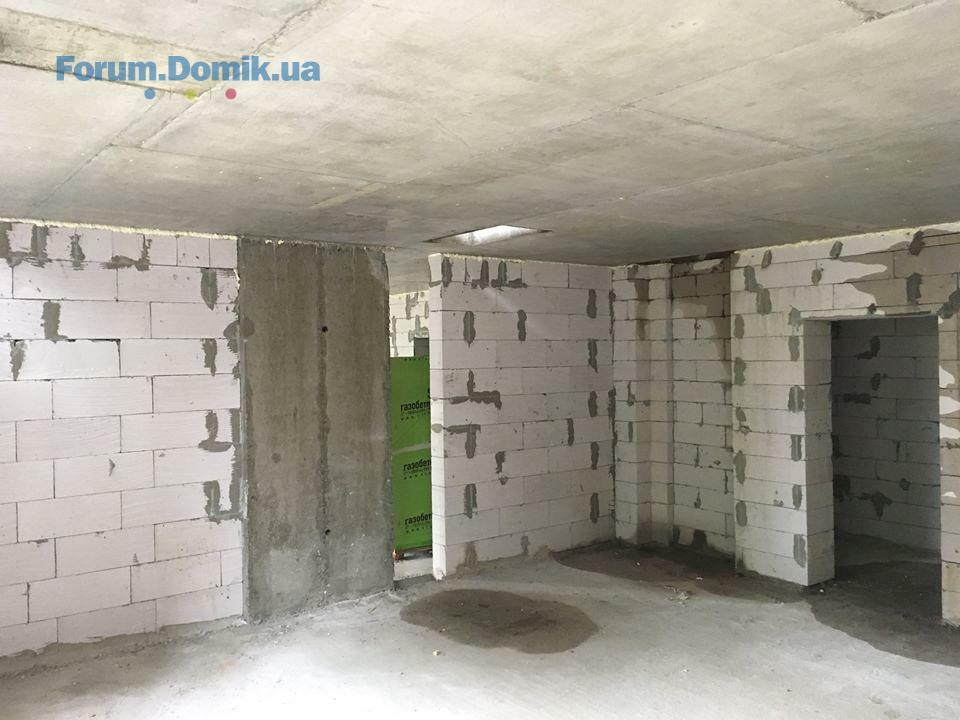

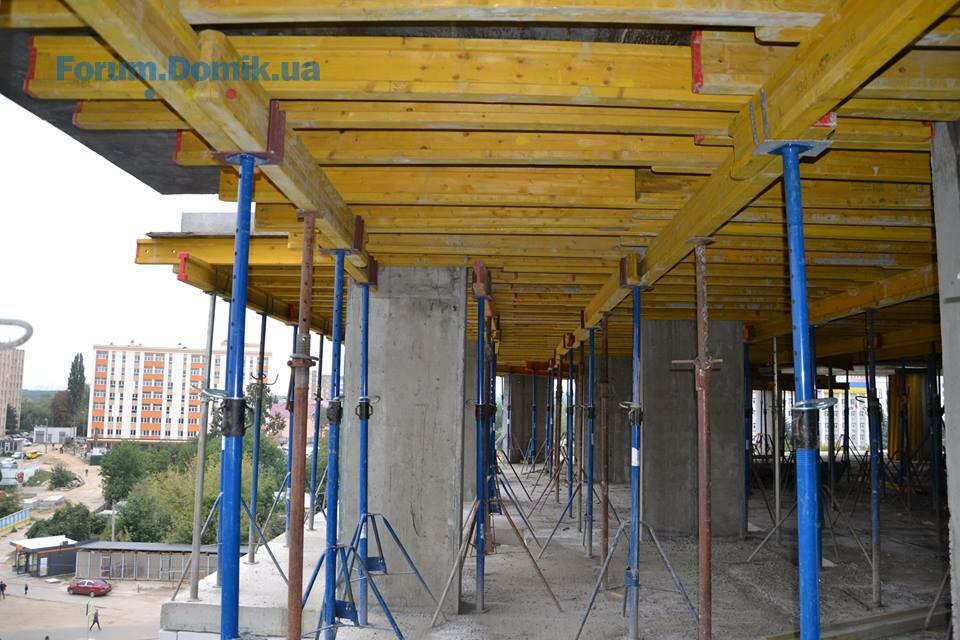

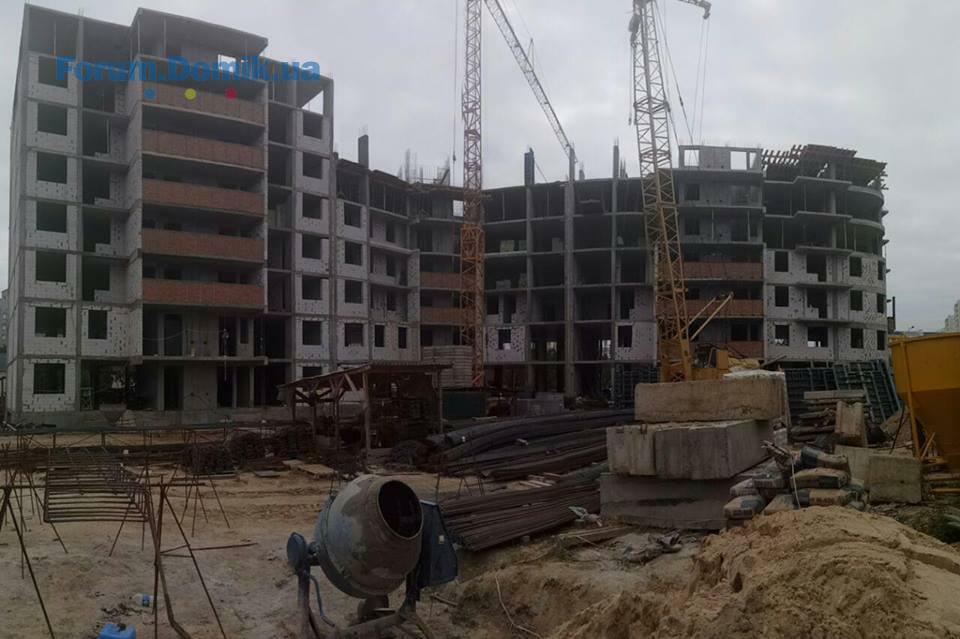

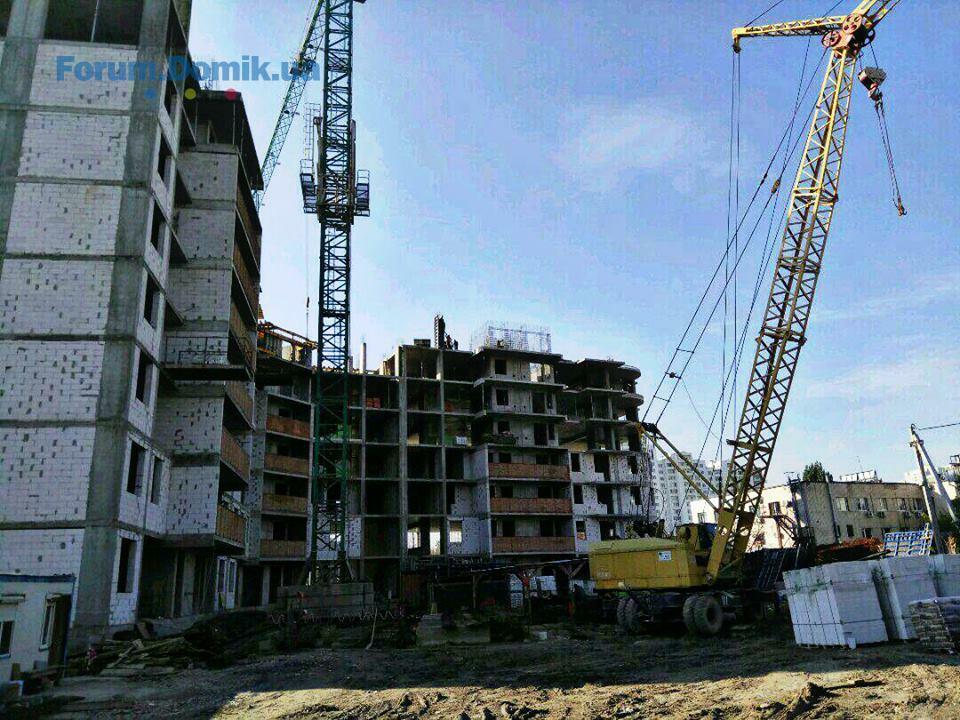

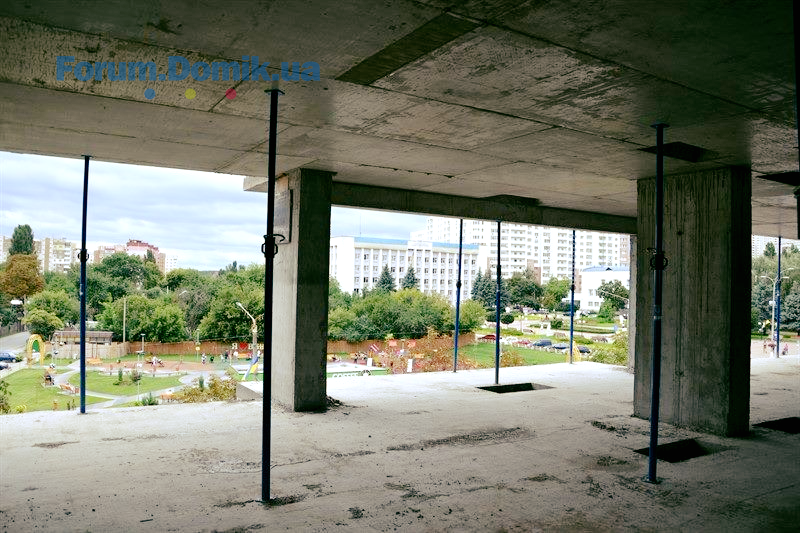

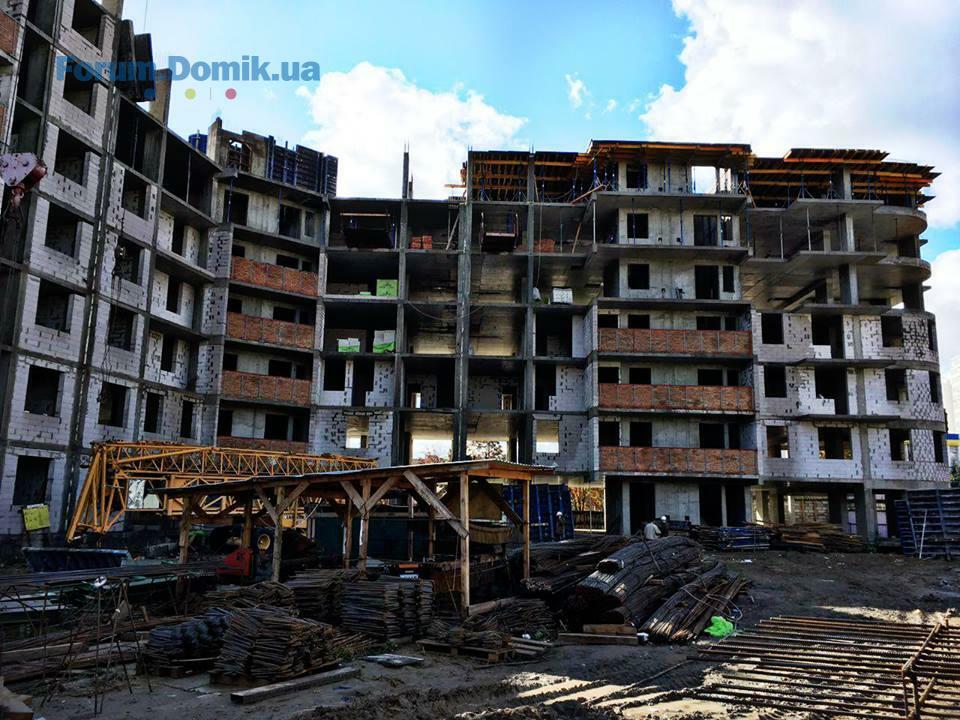

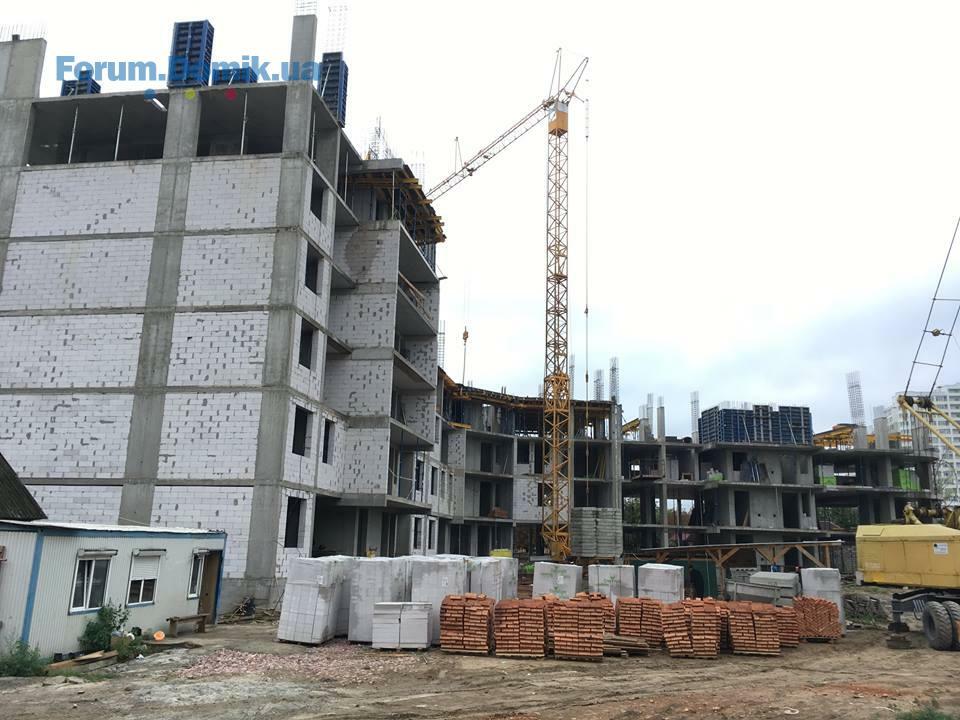

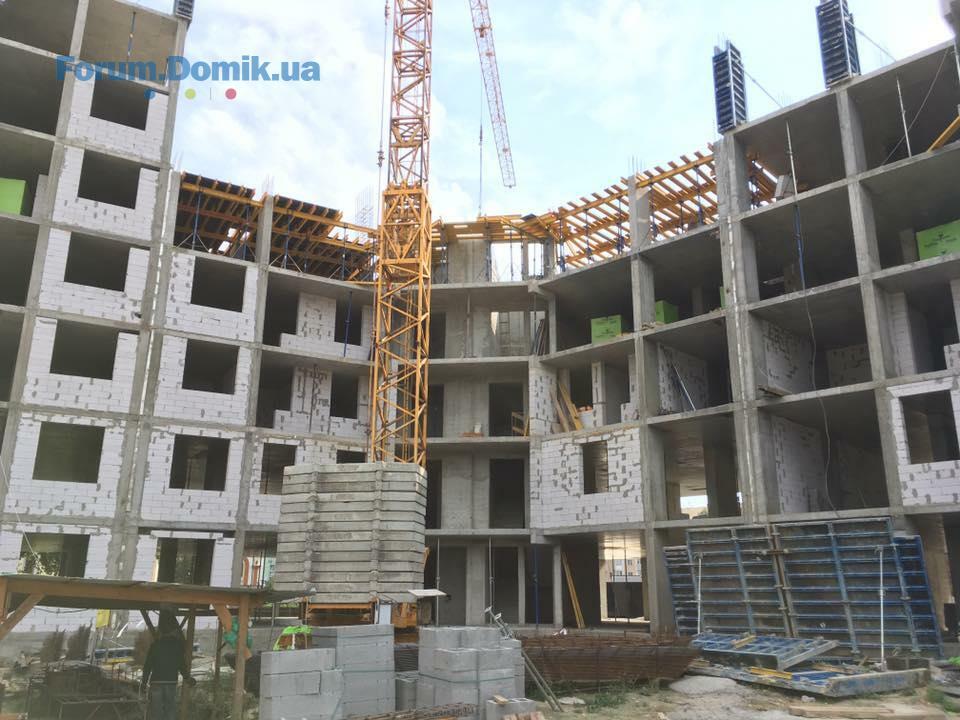

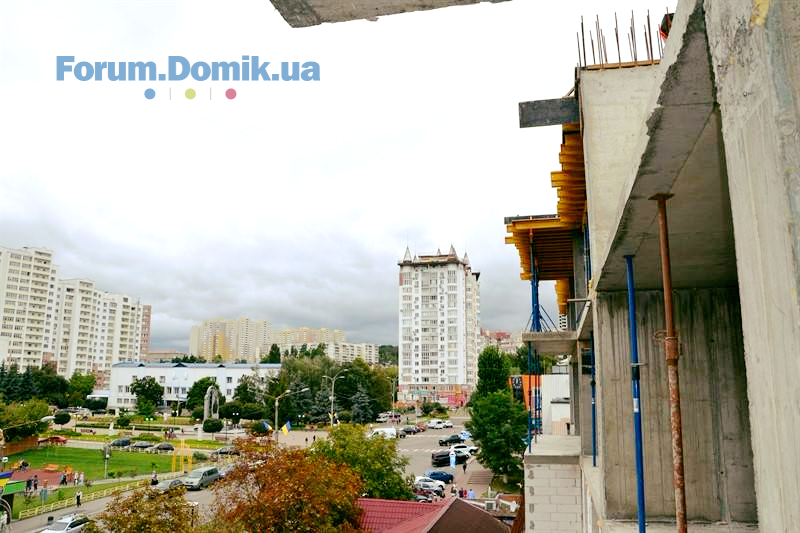

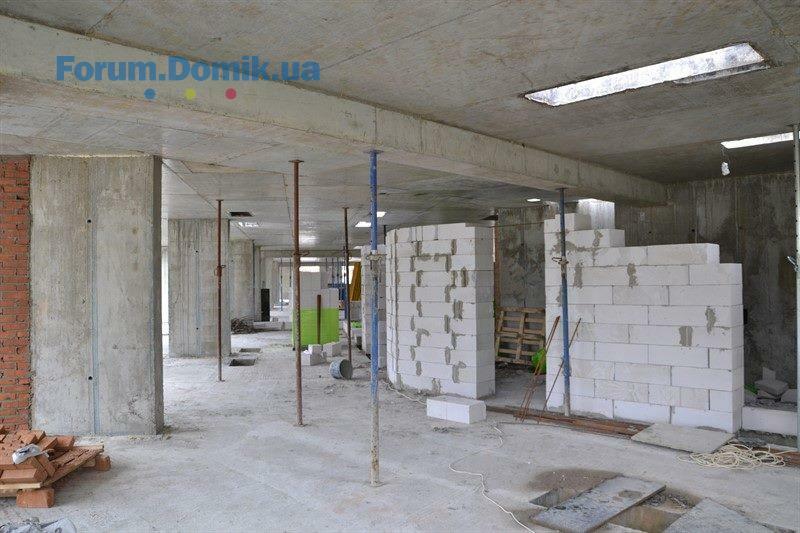

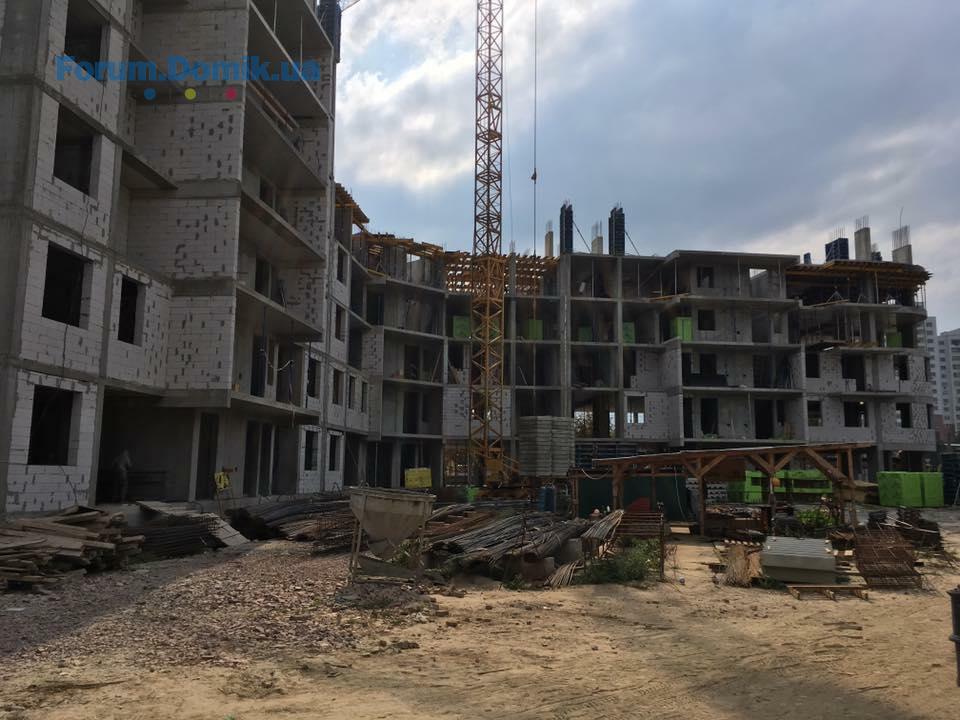

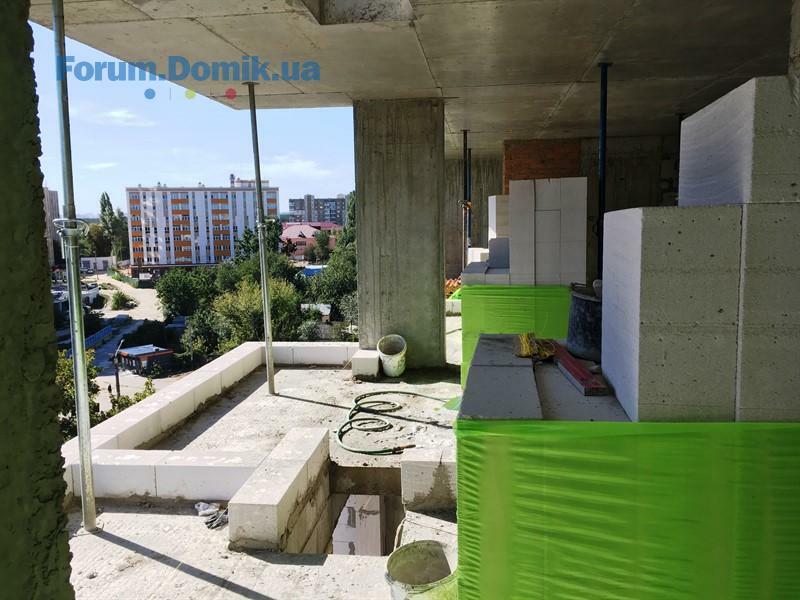

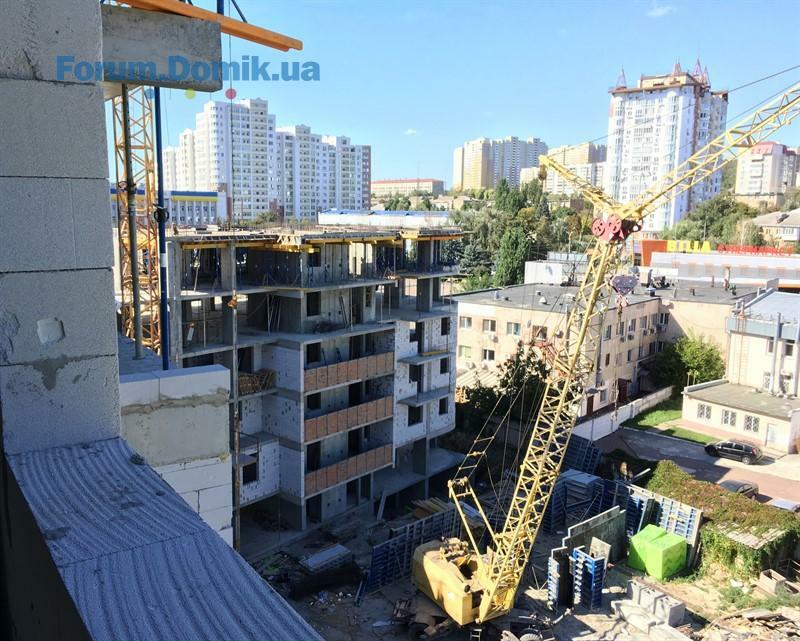

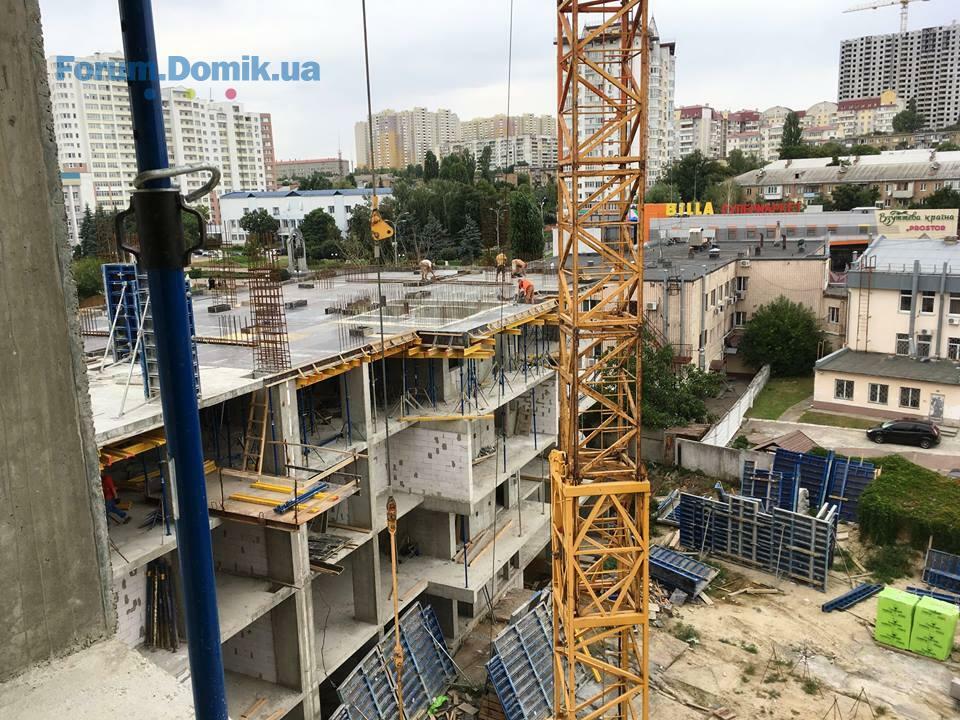

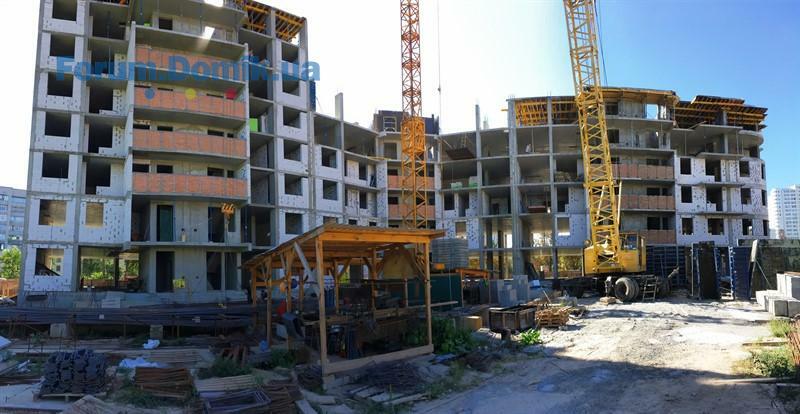

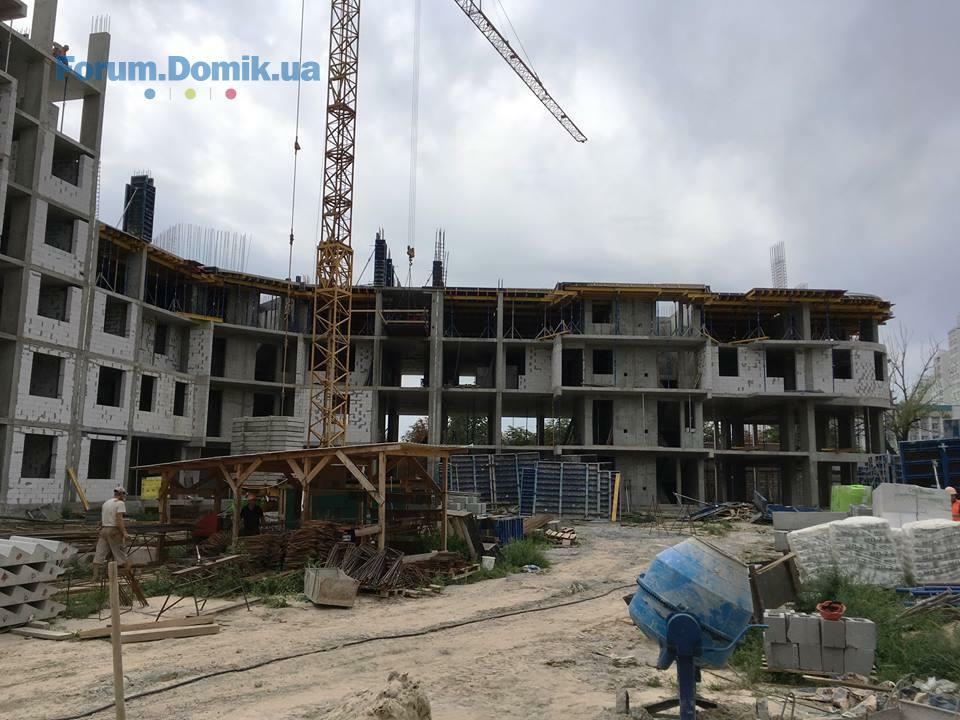

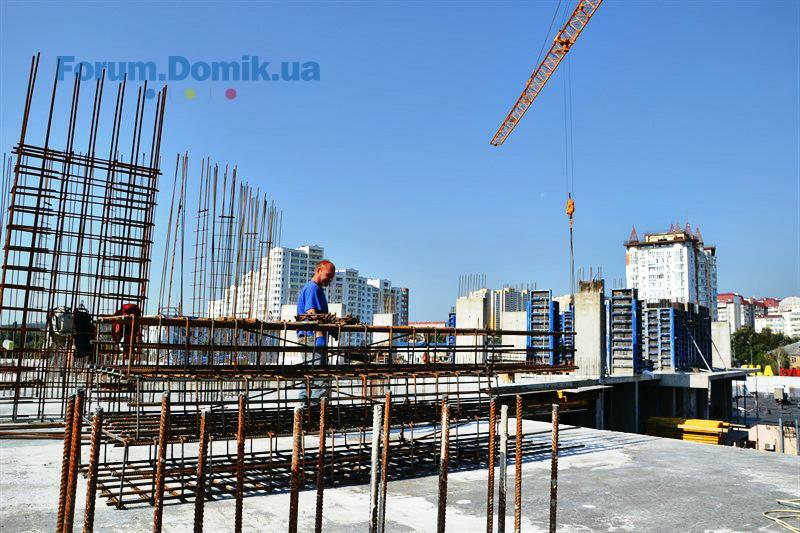

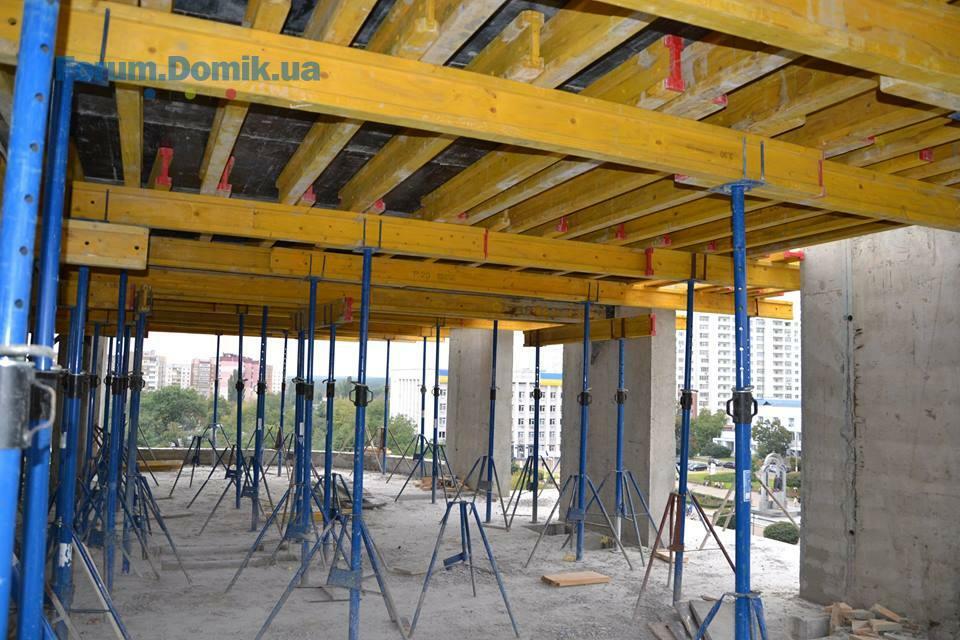

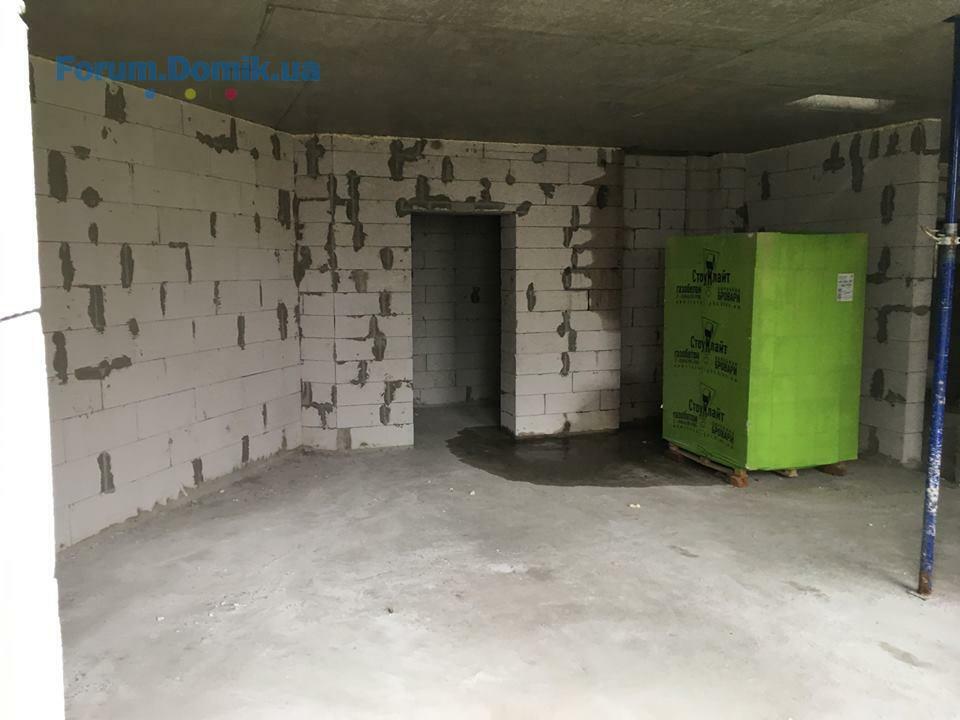

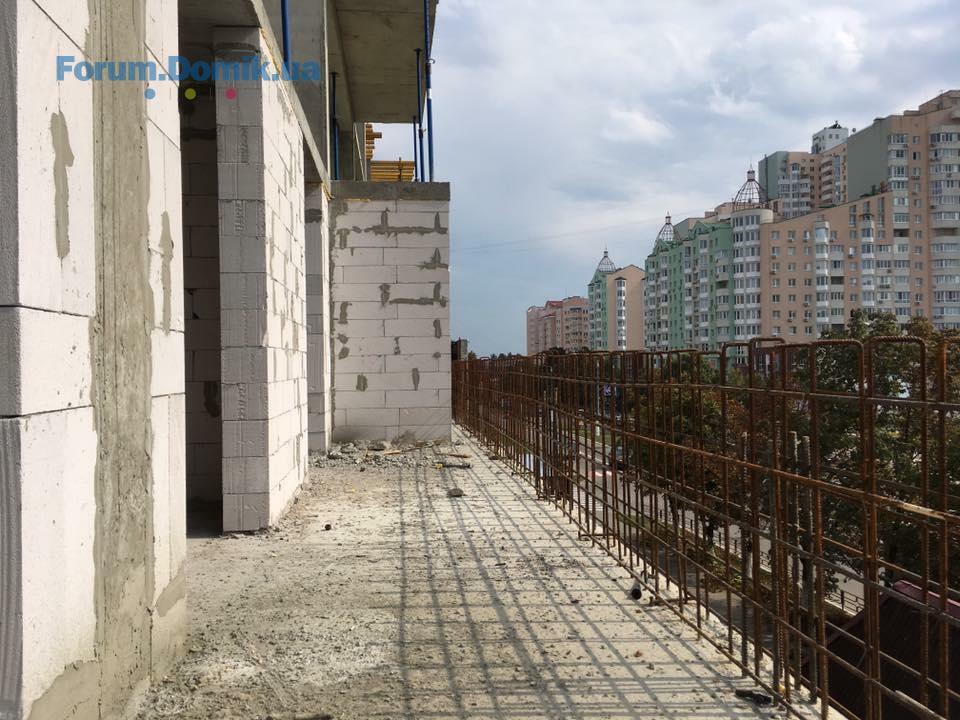

Ход строительства ЖК «Борисо-Глебский» на 18.09.2017г:
Секция 1 (сдача 3кв. 2018г.)

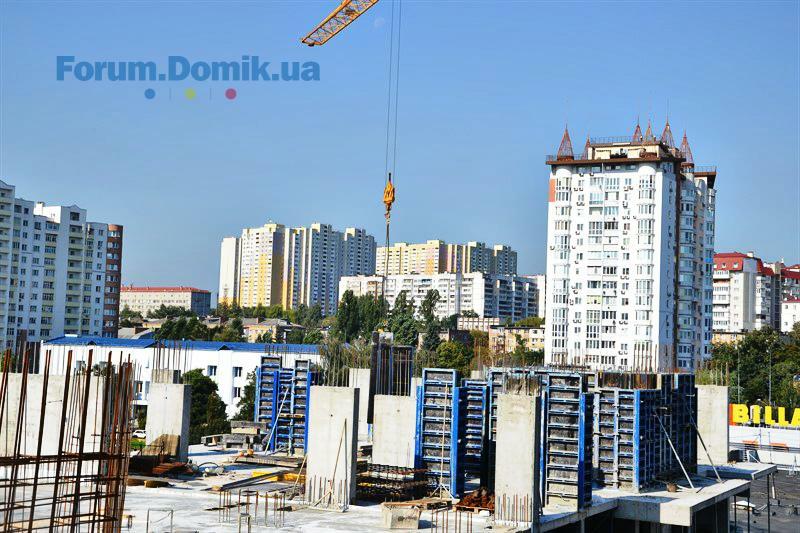

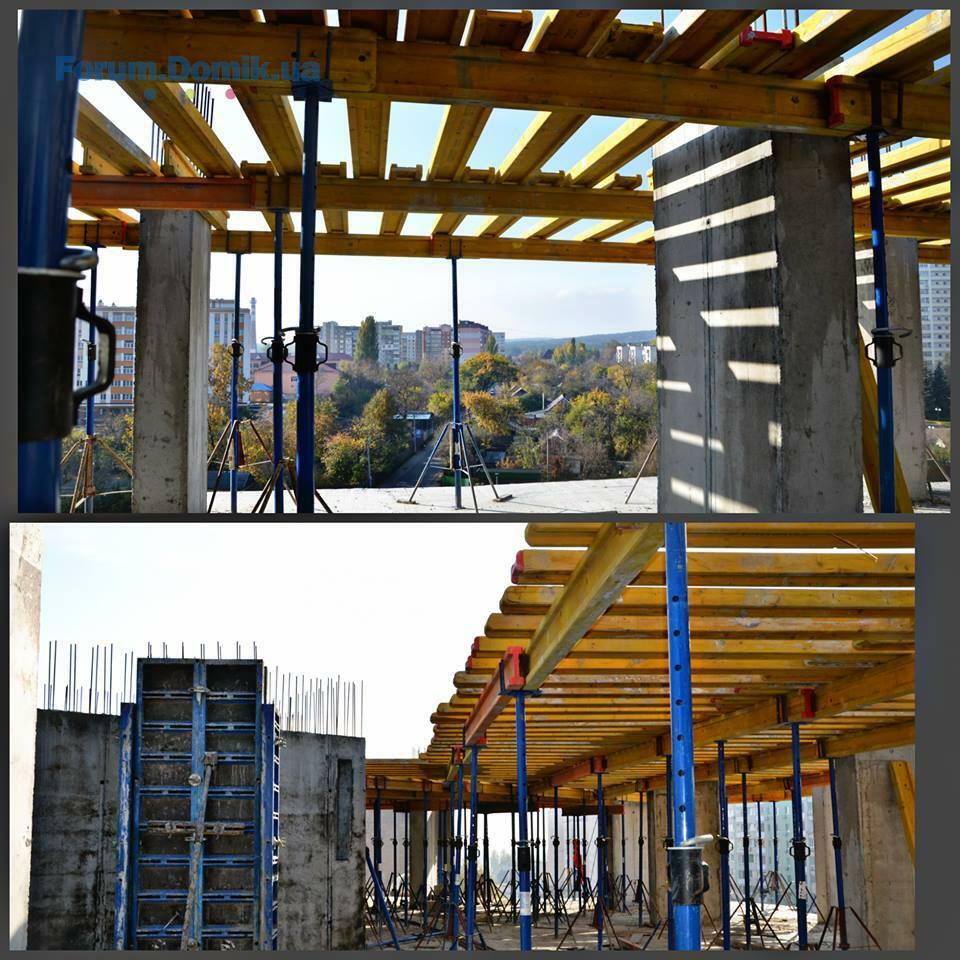

- завершены работы по армированию и бетонирования плиты перекрытия 7-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 7-го этажа;

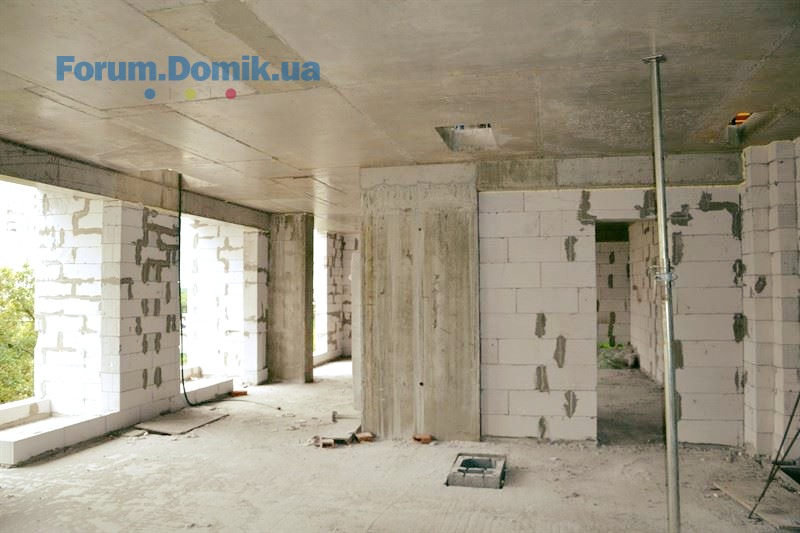

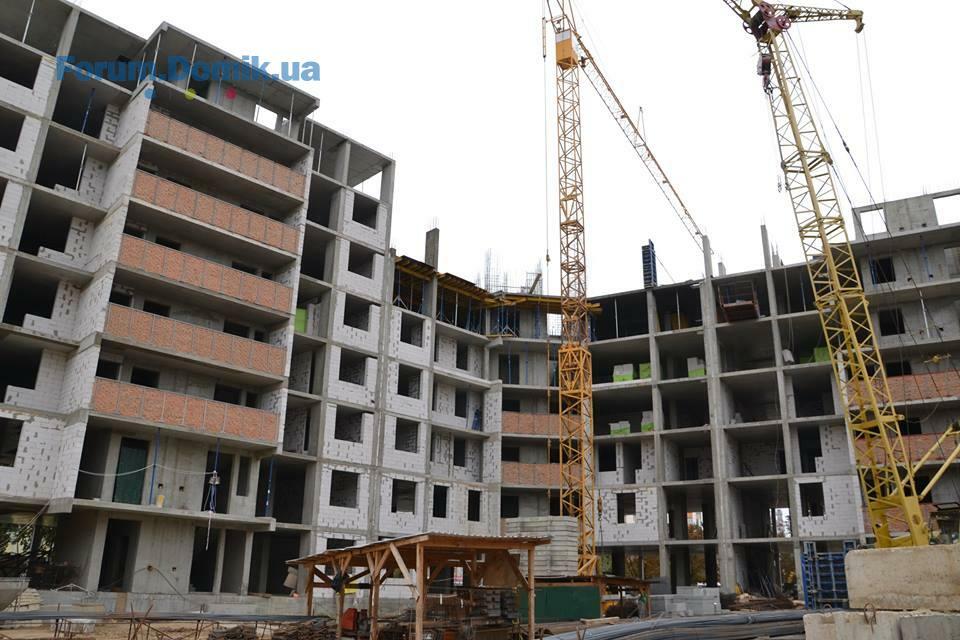

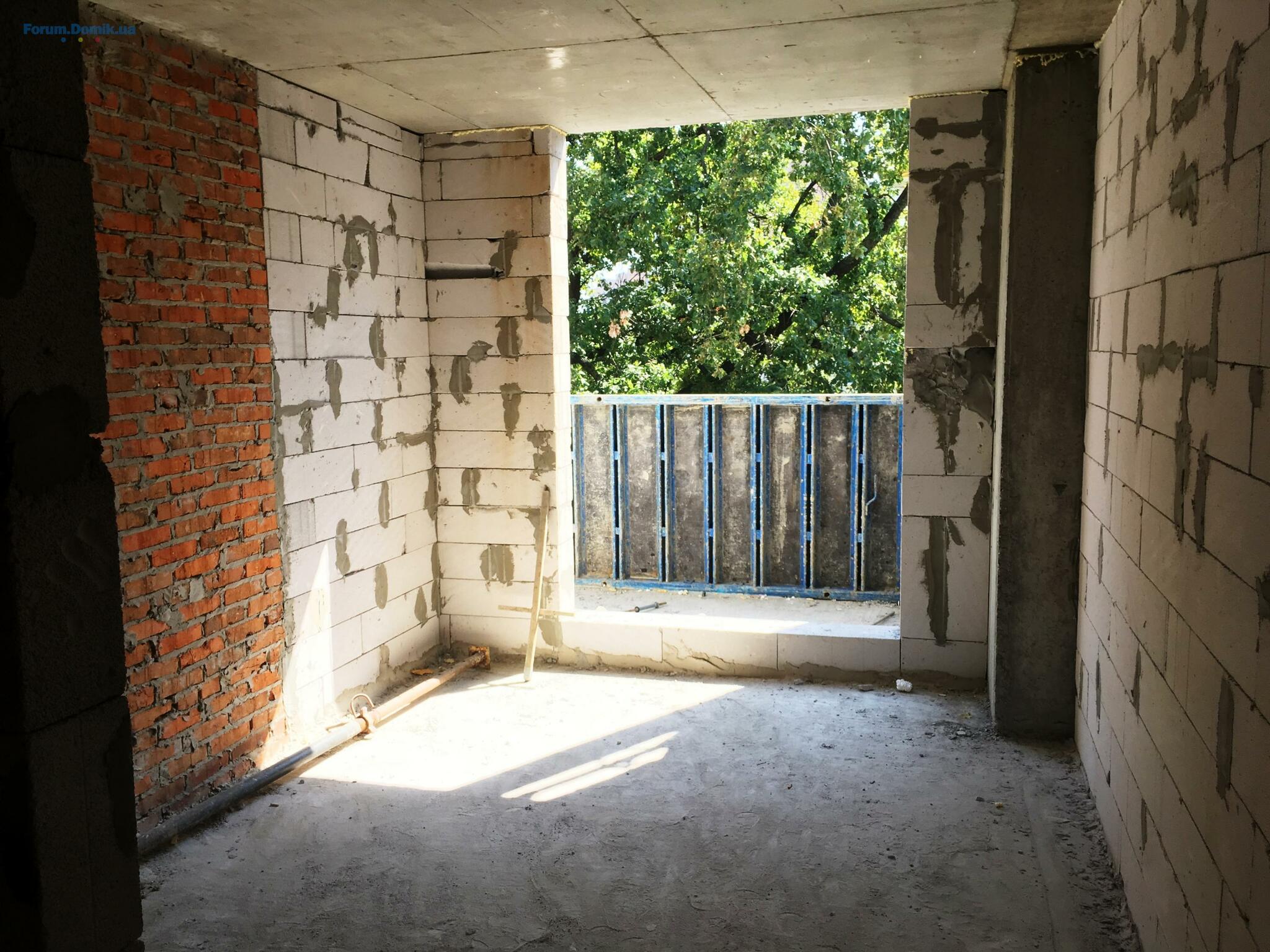

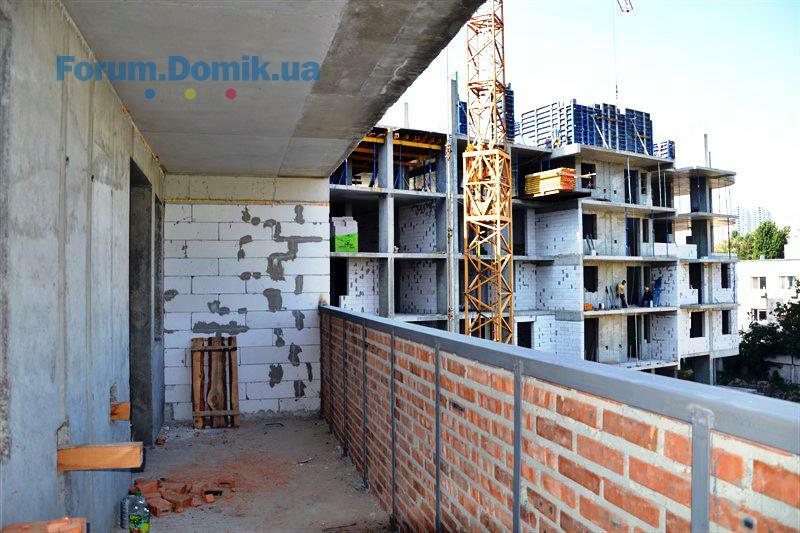

- ведутся газоблочные работы 4-го этажа;

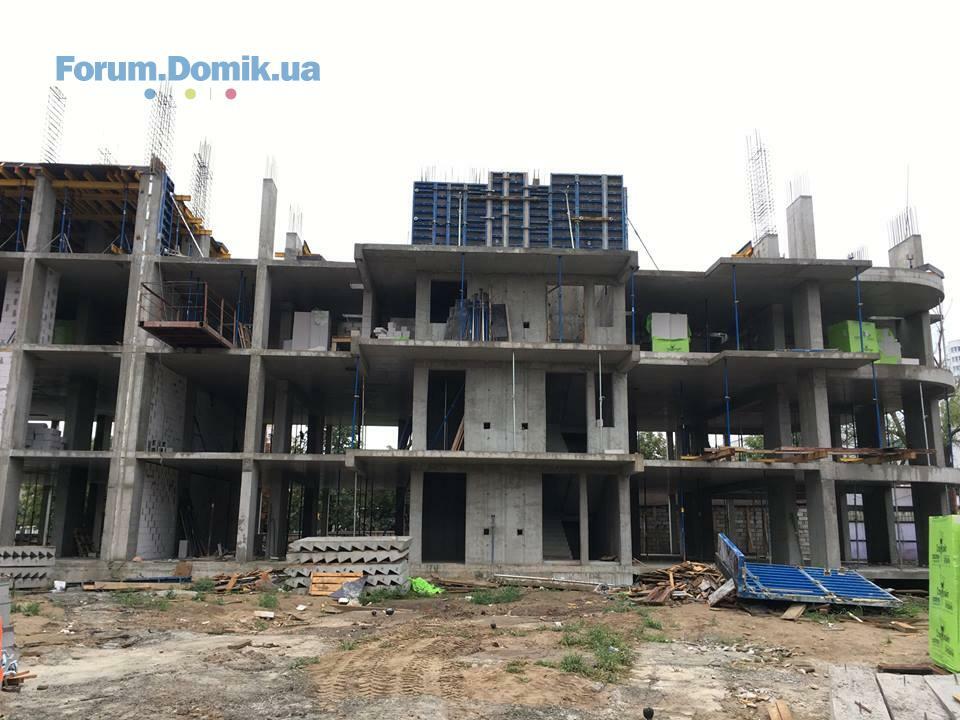

- завершены работы по монтажу холодного перехода 2-4го этажей;
- ведутся работы по монтажу лестничных маршей и площадок 4-6го этажа.
Секция 2 (сдача 3кв. 2018г.)
- завершены работы по армированию и бетонирования вертикальных элементов 6-го этажа;
- завершены работы по армированию и бетонирования лифтового блока 6-го этажа;
- ведутся подготовительные работы по монтажу горизонтальной опалубки 7-го этажа;
- завершены работы по монтажу холодного перехода 2-4 этажа;
- ведутся монтажные работы по установке лестничных маршей и площадок 4-6го этажа.
Секция 3 (сдача 3кв. 2018г.)

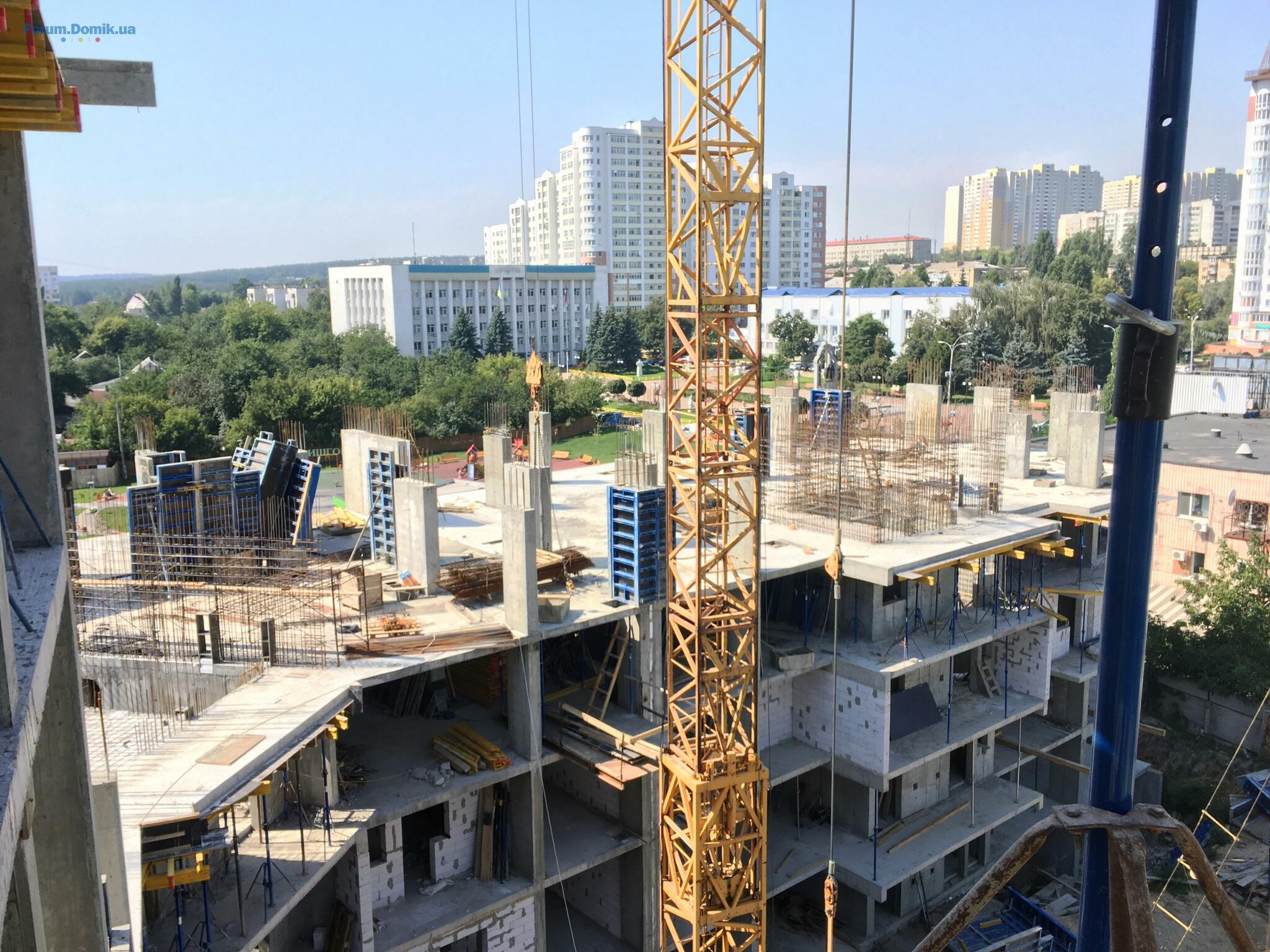

- завершены работы по армированию и бетонированию плиты перекрытия 9-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 9-го этажа;
- ведутся монтажные работы по установке лестничных маршей и площадок 7-9го этажа;
- ведутся газоблочные работы 7-го этажа.
Секция 1 (сдача 3кв. 2018г.)
- завершены работы по армированию и бетонирования плиты перекрытия 7-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 7-го этажа;
- ведутся газоблочные работы 4-го этажа;
- завершены работы по монтажу холодного перехода 2-4го этажей;
- ведутся работы по монтажу лестничных маршей и площадок 4-6го этажа.
Секция 2 (сдача 3кв. 2018г.)
- завершены работы по армированию и бетонирования вертикальных элементов 6-го этажа;
- завершены работы по армированию и бетонирования лифтового блока 6-го этажа;
- ведутся подготовительные работы по монтажу горизонтальной опалубки 7-го этажа;
- завершены работы по монтажу холодного перехода 2-4 этажа;
- ведутся монтажные работы по установке лестничных маршей и площадок 4-6го этажа.
Секция 3 (сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 9-го этажа;
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 9-го этажа;
- ведутся монтажные работы по установке лестничных маршей и площадок 7-9го этажа;
- ведутся газоблочные работы 7-го этажа.
Oleksandr_oleksandr
O
Гість
4
19 травня 2017
22 вер 2017 10:29
Шановний ВП!
Прохання скинути фотографії візуалізації ЖК.
Прохання скинути фотографії візуалізації ЖК.
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
22 вер 2017 13:49
Здравствуйте,Oleksandr_oleksandr!
Визуализация ЖК"Борисо-Глебский"есть на официальном сайте Застройщика!
Визуализация ЖК"Борисо-Глебский"есть на официальном сайте Застройщика!
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
25 вер 2017 12:39

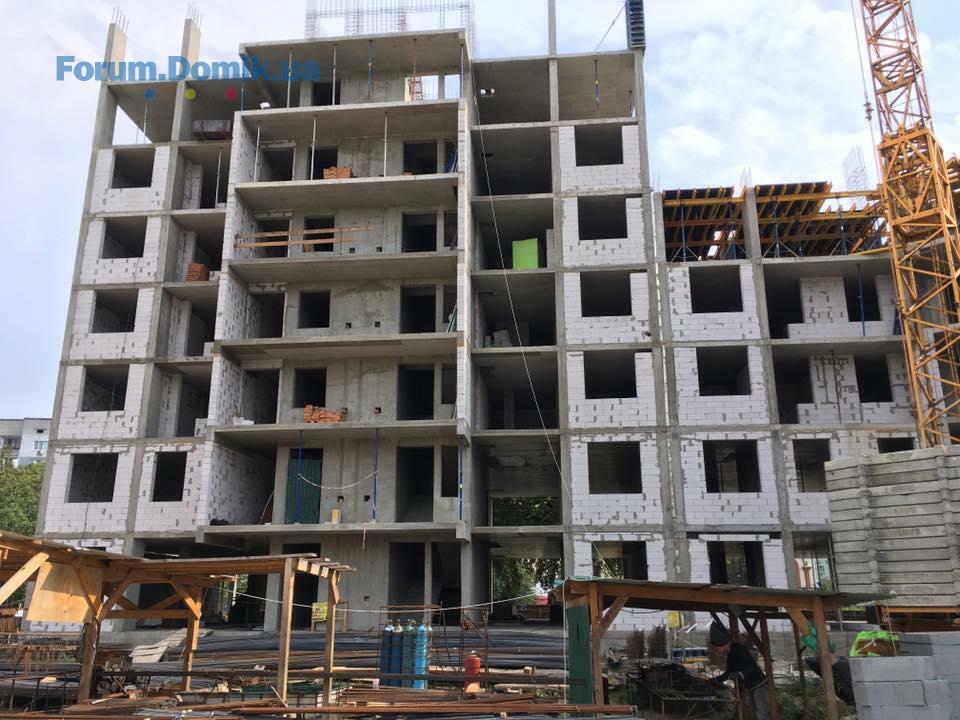

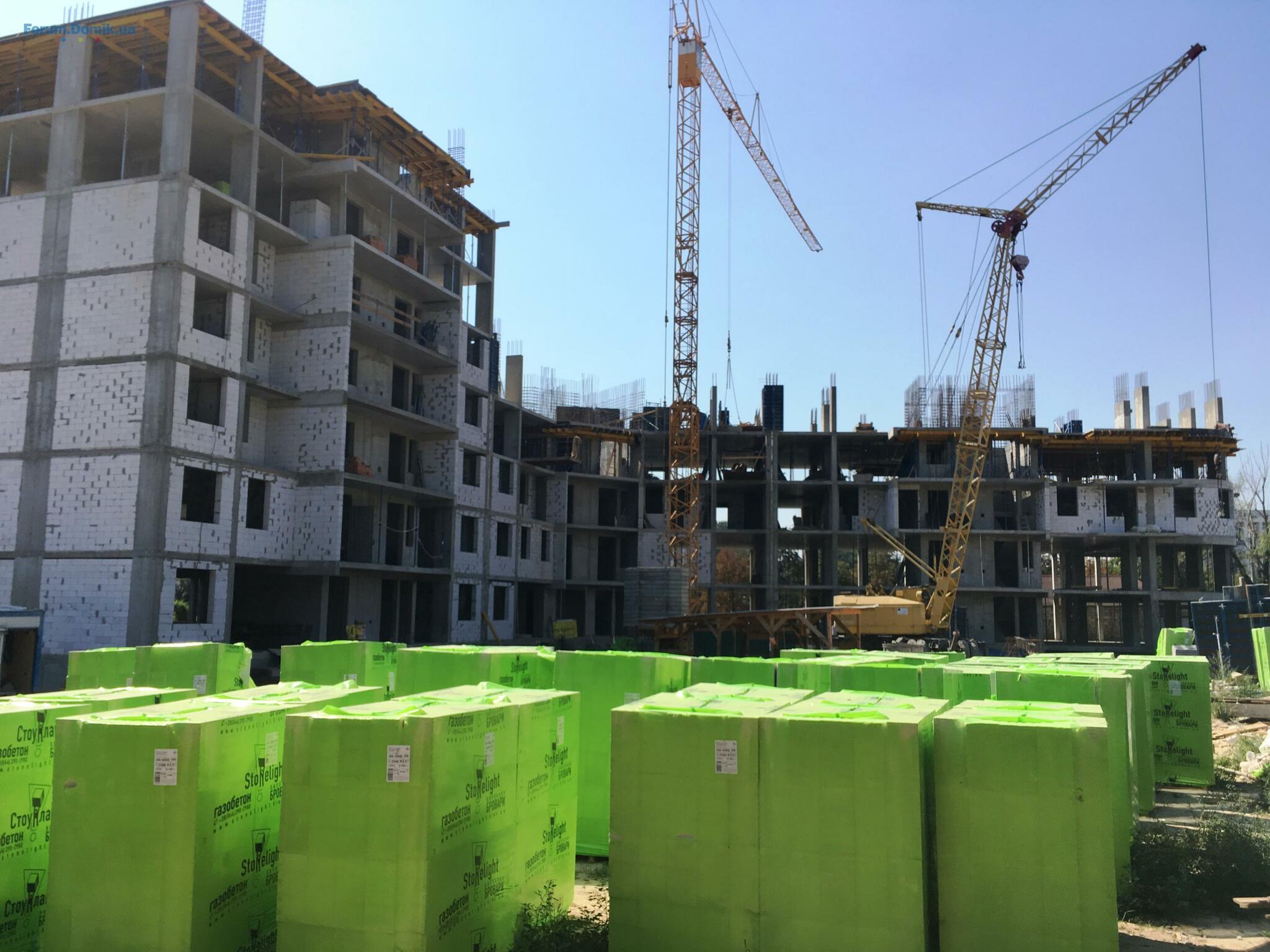

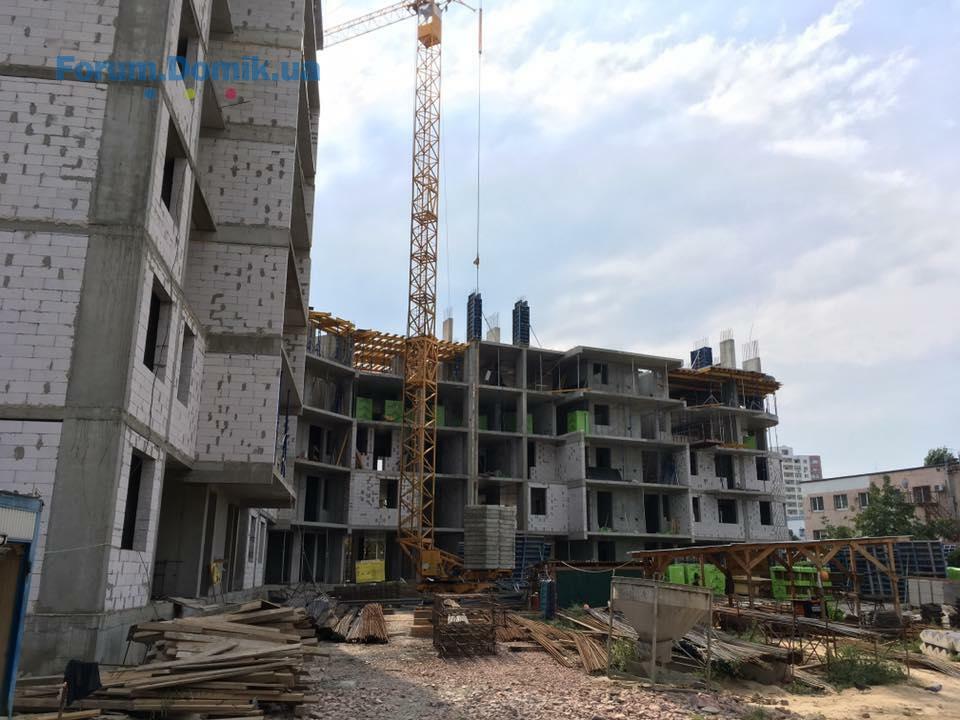

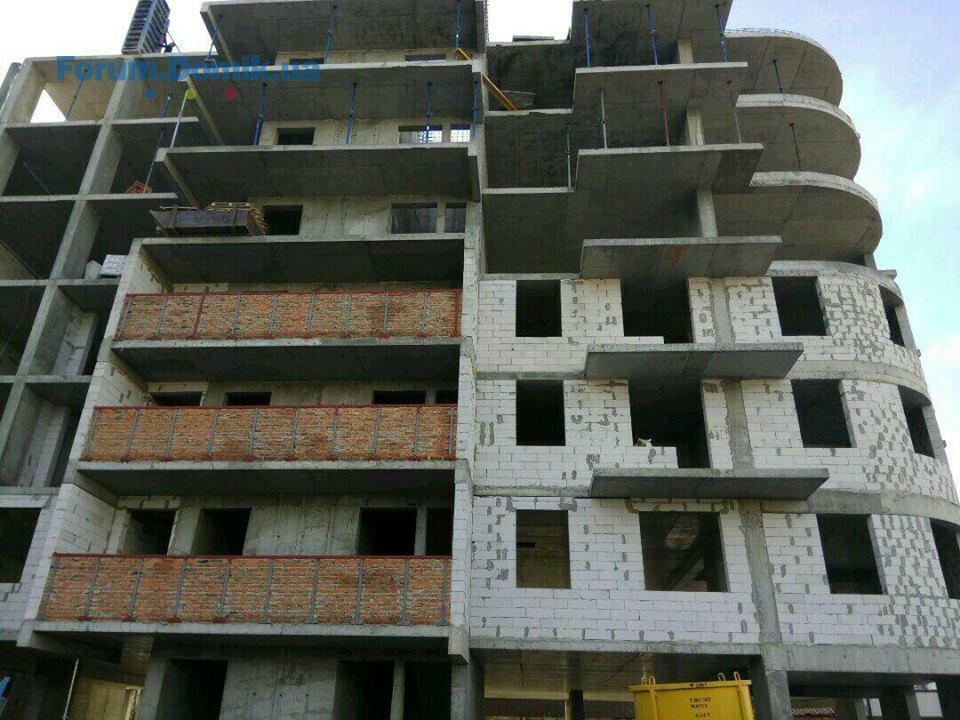

Ход строительства ЖК «Борисо-Глебский» на 25.09.2017г.
Секция 1 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 7-го этажа;
- ведутся газоблочные работы 4-5го этажа;
- ведутся работы по монтажу вентканалов 5-го этажа;
- завершены работы по монтажу лестничных маршей и площадок 4-6го этажа;

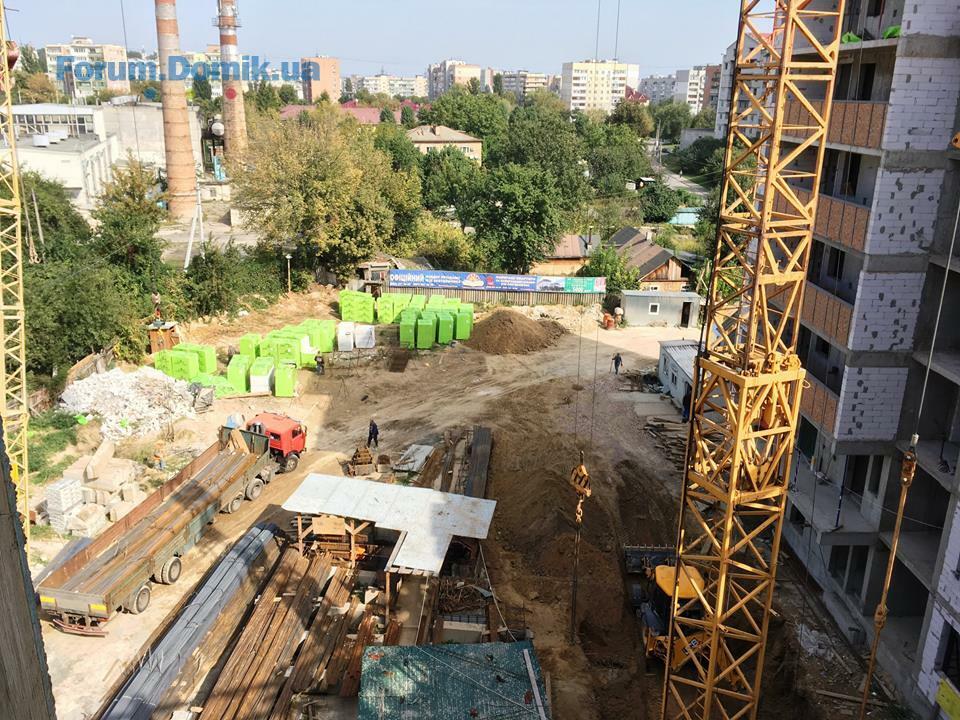

- ведутся работы по гидроизоляции фундамента.
Секция 2 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 7-го этажа;
- ведутся газоблочные работы 4-5го этажа;
- ведутся работы по монтажу вентканалов 5-го этажа;
- завершены монтажные работы по установке лестничных маршей и площадок 4-6го этажа.
Секция 3 (Сдача 3кв. 2018г.)
- ведутся газоблочные работы 7-го этажа;
- завершены монтажные работы по установке лестничных маршей и площадок 7-9го этажа;
- ведутся работы по монтажу вентканалов 8-го этажа;
- ведутся работы по бетонированию свай для фундамента башенного крана;
- ведутся работы по армированию и бетонированию фундамента под башенный кран.
Секция 1 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию вертикальных элементов 7-го этажа;
- ведутся газоблочные работы 4-5го этажа;
- ведутся работы по монтажу вентканалов 5-го этажа;
- завершены работы по монтажу лестничных маршей и площадок 4-6го этажа;
- ведутся работы по гидроизоляции фундамента.
Секция 2 (Сдача 3кв. 2018г.)
- завершены работы по армированию и бетонированию плиты перекрытия 7-го этажа;
- ведутся газоблочные работы 4-5го этажа;
- ведутся работы по монтажу вентканалов 5-го этажа;
- завершены монтажные работы по установке лестничных маршей и площадок 4-6го этажа.
Секция 3 (Сдача 3кв. 2018г.)
- ведутся газоблочные работы 7-го этажа;
- завершены монтажные работы по установке лестничных маршей и площадок 7-9го этажа;
- ведутся работы по монтажу вентканалов 8-го этажа;
- ведутся работы по бетонированию свай для фундамента башенного крана;
- ведутся работы по армированию и бетонированию фундамента под башенный кран.
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
02 жовт 2017 14:12

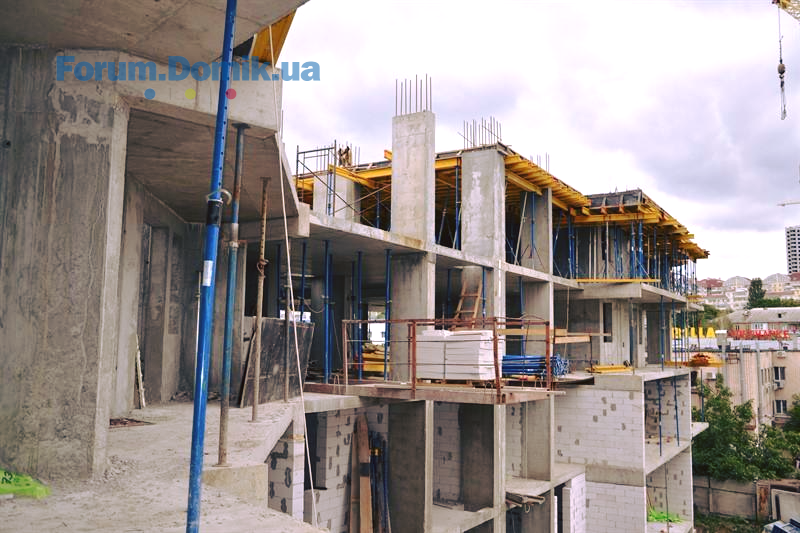

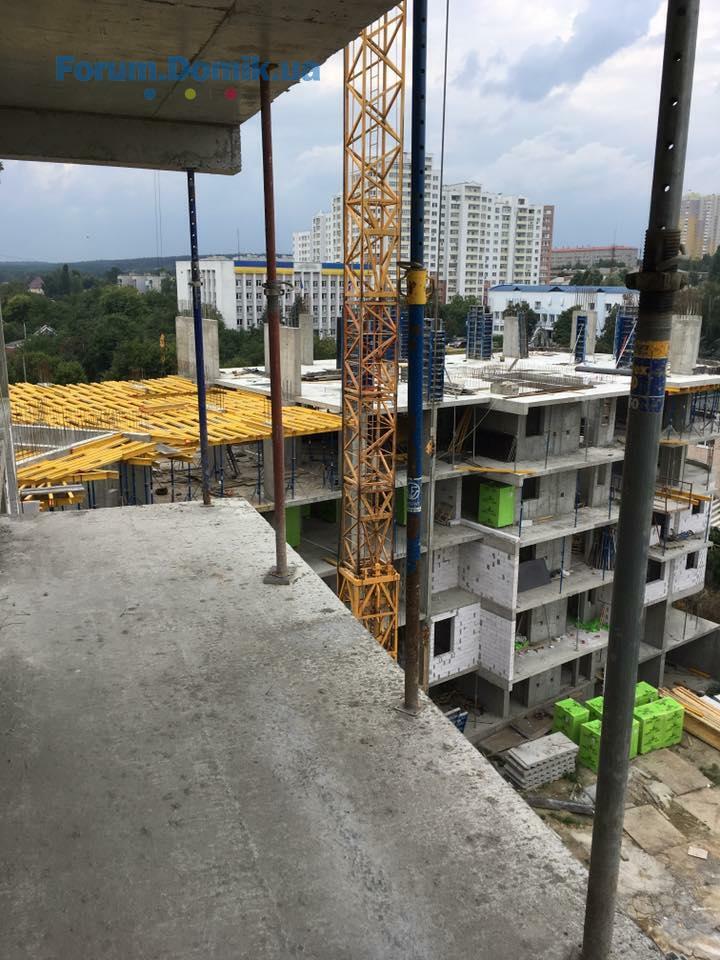

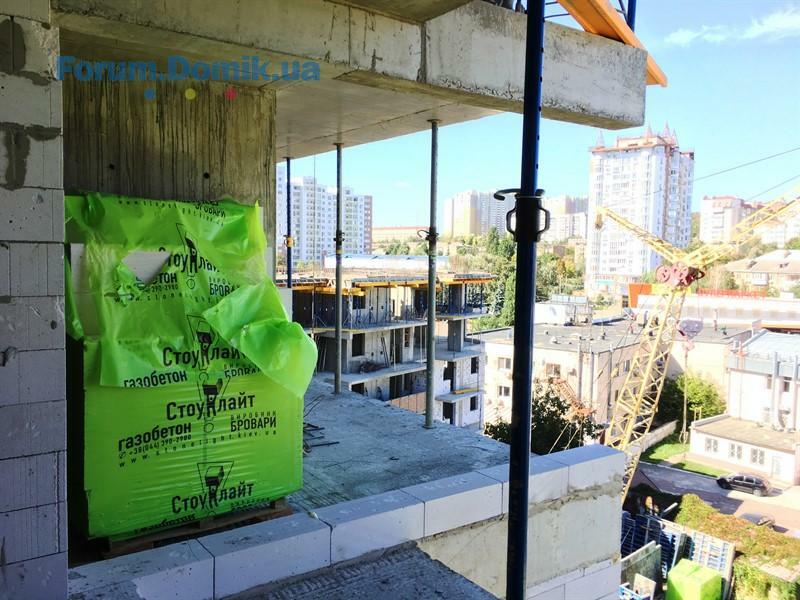

Ход строительства ЖК «Борисо-Глебский» на 02.10.2017г:
Секция 1 (Сдача 3кв. 2018г.)
- завершены работы по бетонированию и армированию плиты перекрытия 8-го этажа;
- ведутся газоблочные работы 5-6го этажа;
- ведутся работы по монтажу вентканалов 6-го этажа;
- завершены работы по монтажу лестничных маршей и площадок 4-6го этажа;

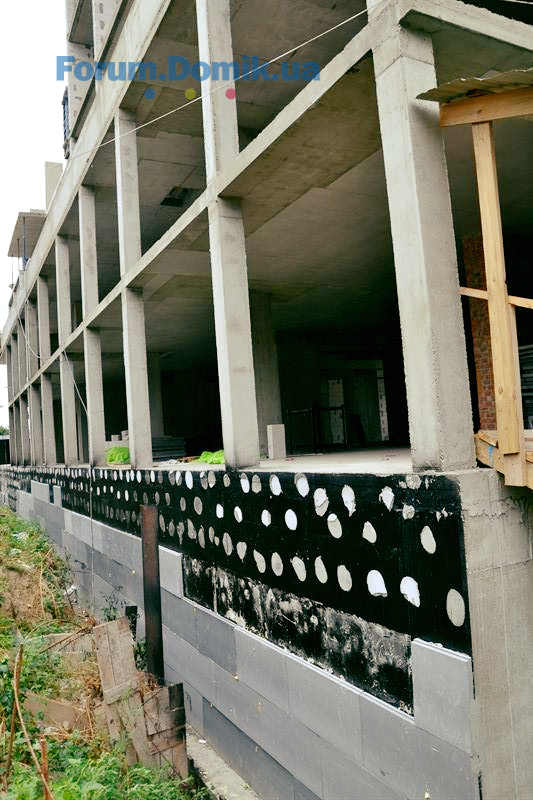

- завершены работы по гидроизоляции фундамента.
Секция 2 (Сдача 3кв. 2018г.)
- ведутся работы по армированию и бетонированию вертикальных элементов 7-го этажа;
- ведутся подготовительные работы по армированию и бетонированию лифтового блока 7-го этажа;
- ведутся газоблочные работы 5-6го этажа;
- ведутся работы по монтажу вентканалов 6-го этажа;
- завершены работы по установке лестничных маршей и площадок 4-6го этажа.
Секция 3 (Сдача 3кв. 2018г.)
- ведутся газоблочные работы 7-8го этажа;
- завершены работы по установке лестничных маршей и площадок 7-9го этажа;
- завершены работы по монтажу вентканалов 8-го этажа;
- ведутся работы по монтажу холодного перехода 7-8го этажа;
- завершены работы по армированию и бетонированию фундамента под башенный кран.
Секция 1 (Сдача 3кв. 2018г.)
- завершены работы по бетонированию и армированию плиты перекрытия 8-го этажа;
- ведутся газоблочные работы 5-6го этажа;
- ведутся работы по монтажу вентканалов 6-го этажа;
- завершены работы по монтажу лестничных маршей и площадок 4-6го этажа;
- завершены работы по гидроизоляции фундамента.
Секция 2 (Сдача 3кв. 2018г.)
- ведутся работы по армированию и бетонированию вертикальных элементов 7-го этажа;
- ведутся подготовительные работы по армированию и бетонированию лифтового блока 7-го этажа;
- ведутся газоблочные работы 5-6го этажа;
- ведутся работы по монтажу вентканалов 6-го этажа;
- завершены работы по установке лестничных маршей и площадок 4-6го этажа.
Секция 3 (Сдача 3кв. 2018г.)
- ведутся газоблочные работы 7-8го этажа;
- завершены работы по установке лестничных маршей и площадок 7-9го этажа;
- завершены работы по монтажу вентканалов 8-го этажа;
- ведутся работы по монтажу холодного перехода 7-8го этажа;
- завершены работы по армированию и бетонированию фундамента под башенный кран.
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
09 жовт 2017 12:55

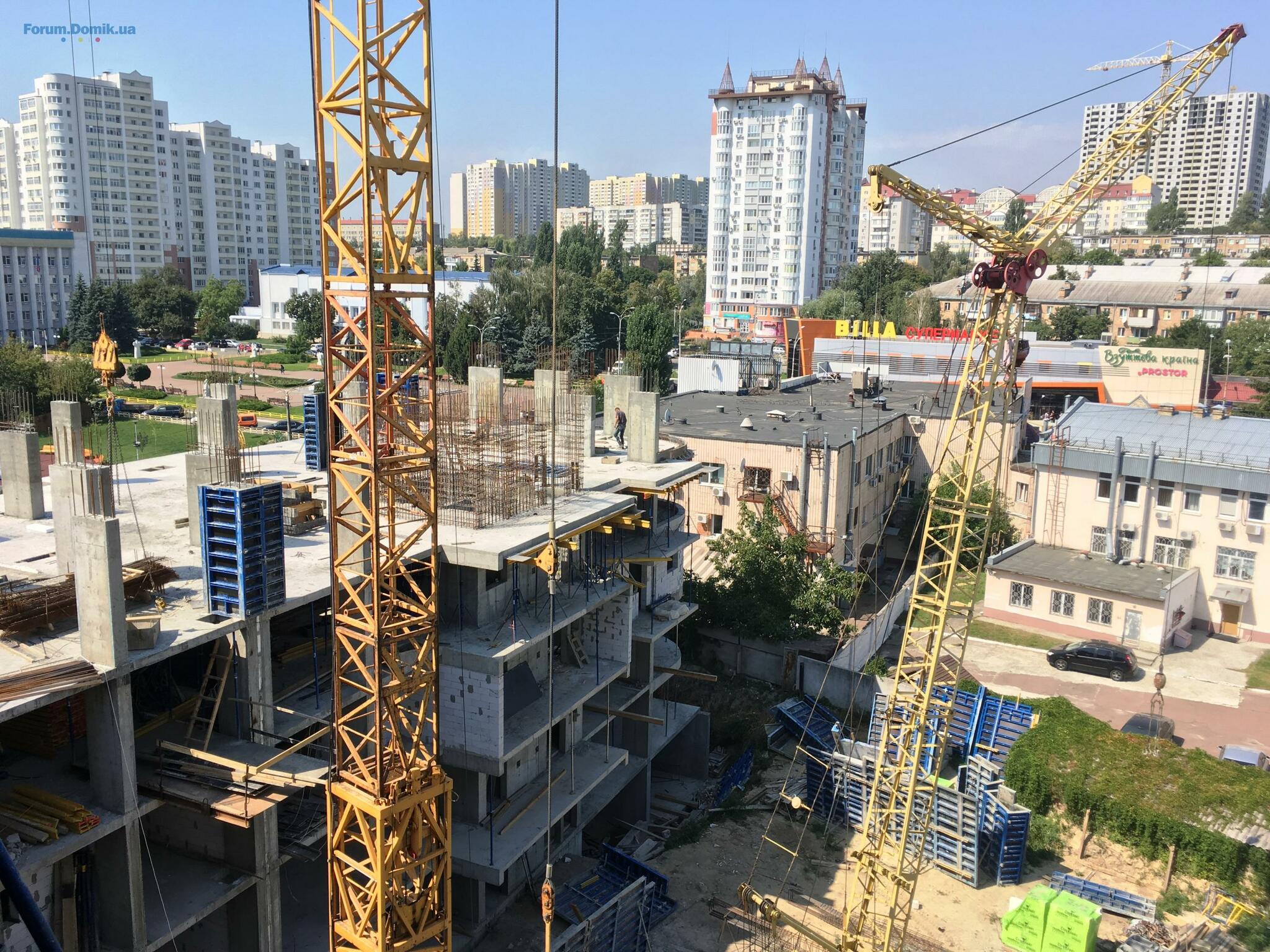

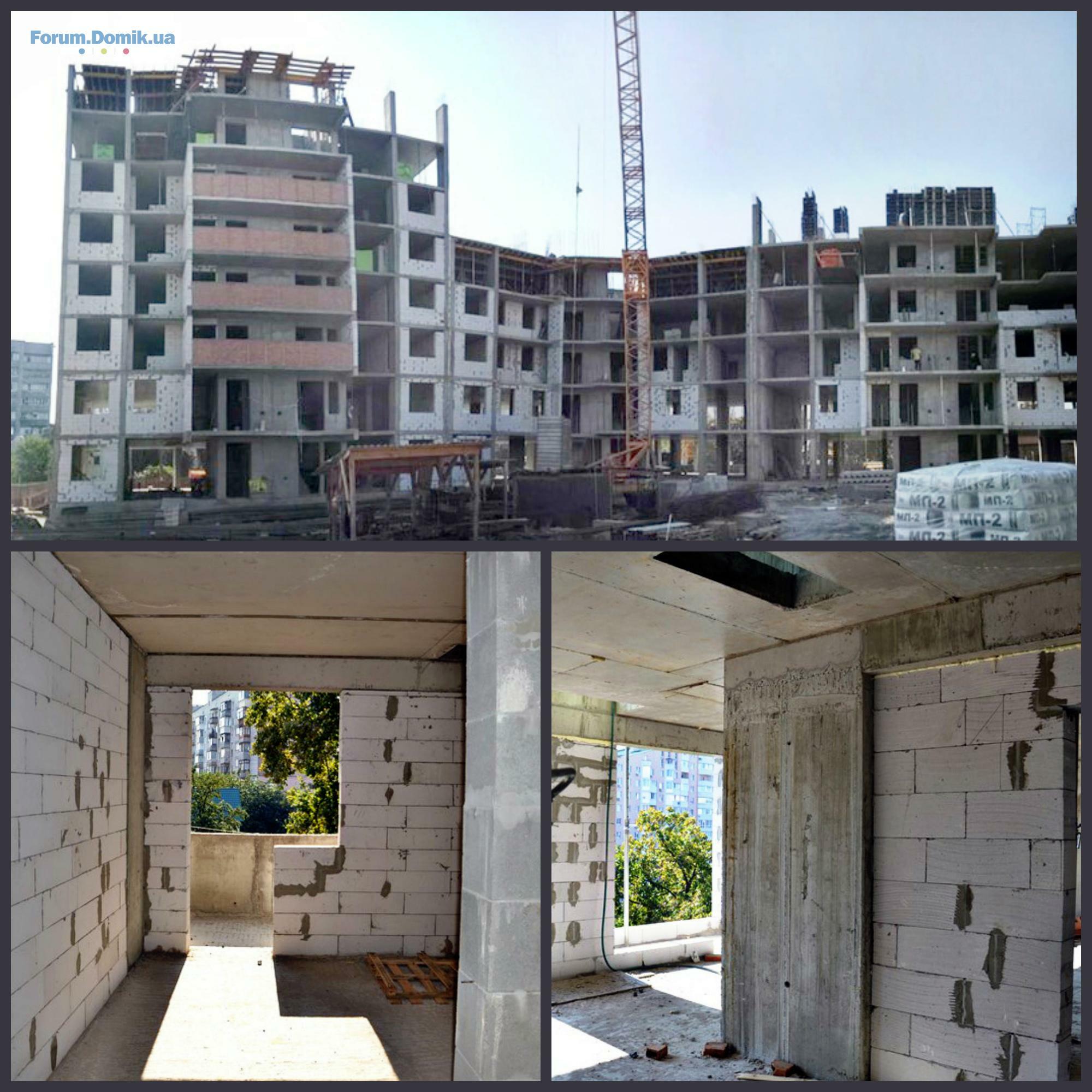

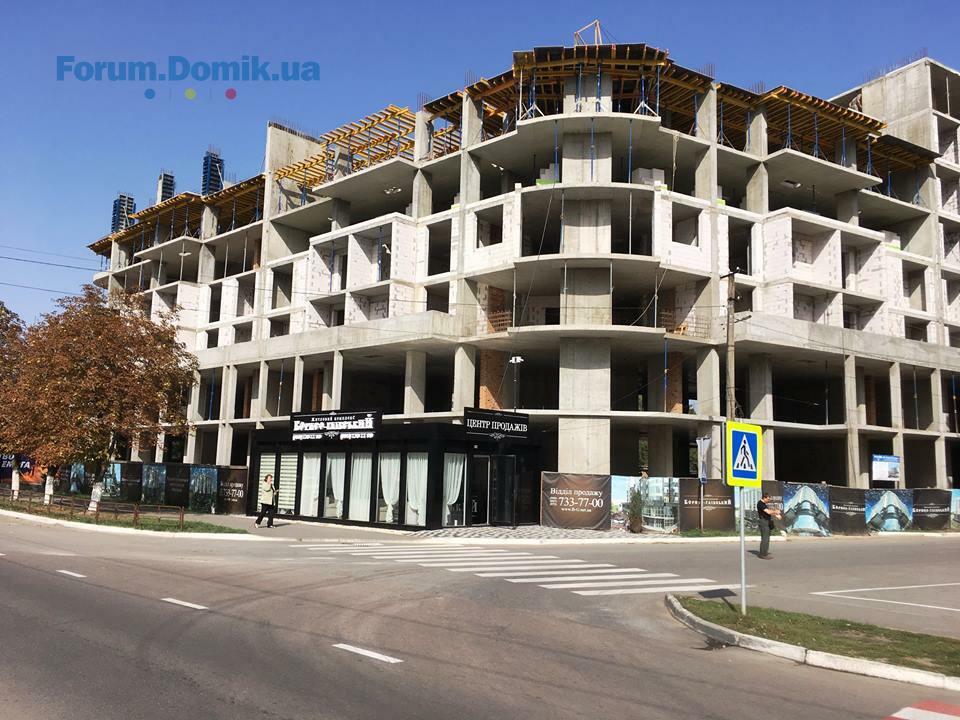

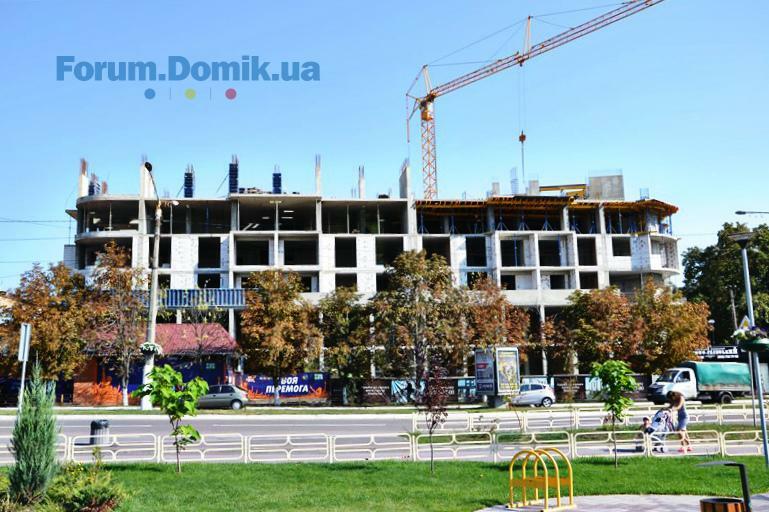

Ход строительства ЖК «Борисо-Глебский» на 09.10.2017г.
Секция 1 (Сдача 3 кв. 2018г.):
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 8-го этажа;
- завершены работы по монтажу вентканалов 6-го этажа;
- ведутся работы по засыпке фундамента песчаным грунтов.
Секция 2 (Сдача 3 кв. 2018г.):
- завершены работы по армированию и бетонированию вертикальных элементов 7-го этажа;
- завершены работы по армированию и бетонированию лифтового блока 7-го этажа;
- ведутся газоблочные работы 6-го этажа;
- завершены работы по монтажу вентканалов 6-го этажа.
Секция 3 (Сдача 3 кв. 2018г.):
- ведутся газоблочные работы 7-8го этажа;
- завершены работы по холодному переходу 7-8го этажа;
- завершены работы по демонтажу башенного крана Liebherr;
- ведется монтаж нового башенного крана.
Секция 1 (Сдача 3 кв. 2018г.):
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 8-го этажа;
- завершены работы по монтажу вентканалов 6-го этажа;
- ведутся работы по засыпке фундамента песчаным грунтов.
Секция 2 (Сдача 3 кв. 2018г.):
- завершены работы по армированию и бетонированию вертикальных элементов 7-го этажа;
- завершены работы по армированию и бетонированию лифтового блока 7-го этажа;
- ведутся газоблочные работы 6-го этажа;
- завершены работы по монтажу вентканалов 6-го этажа.
Секция 3 (Сдача 3 кв. 2018г.):
- ведутся газоблочные работы 7-8го этажа;
- завершены работы по холодному переходу 7-8го этажа;
- завершены работы по демонтажу башенного крана Liebherr;
- ведется монтаж нового башенного крана.
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
16 жовт 2017 11:25

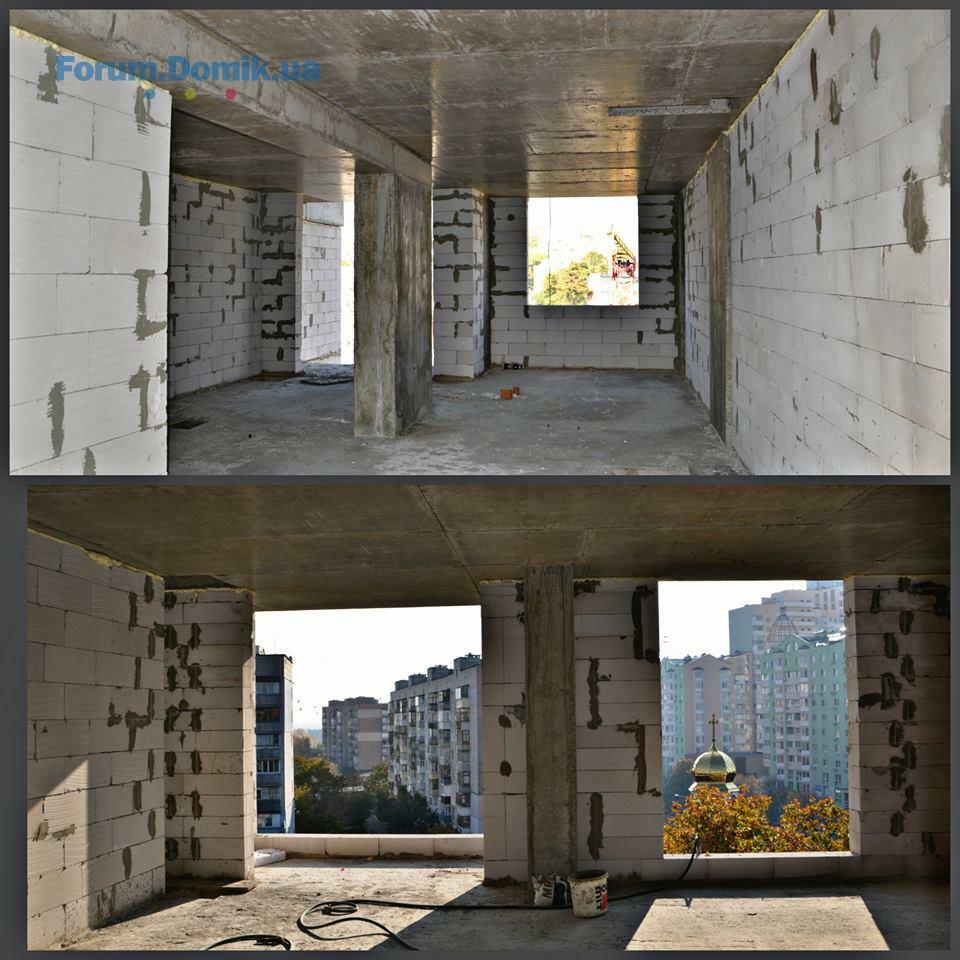

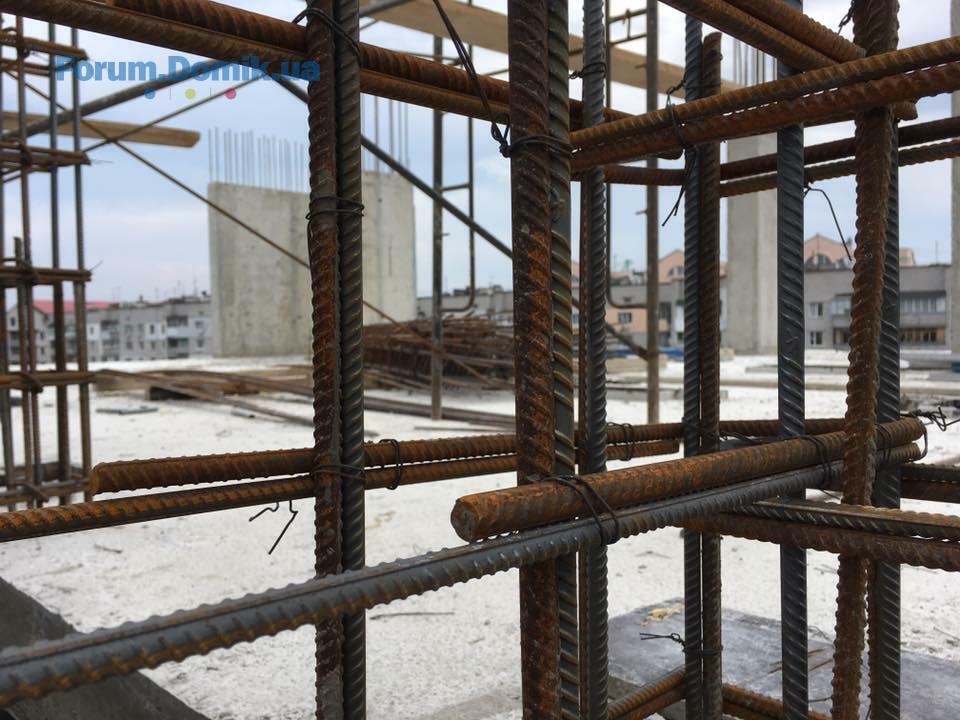

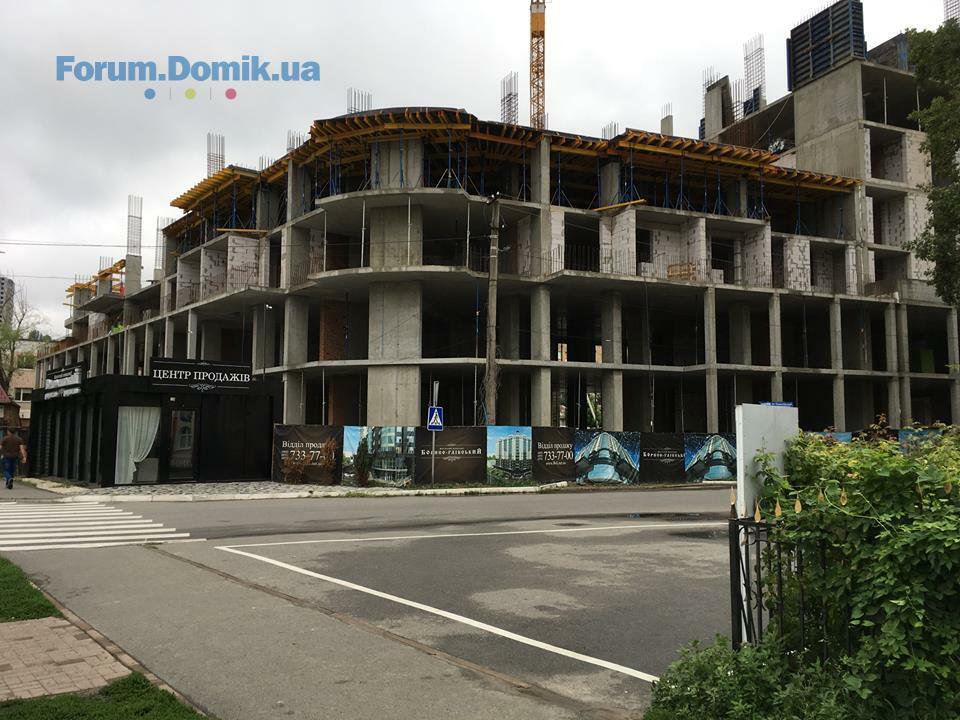

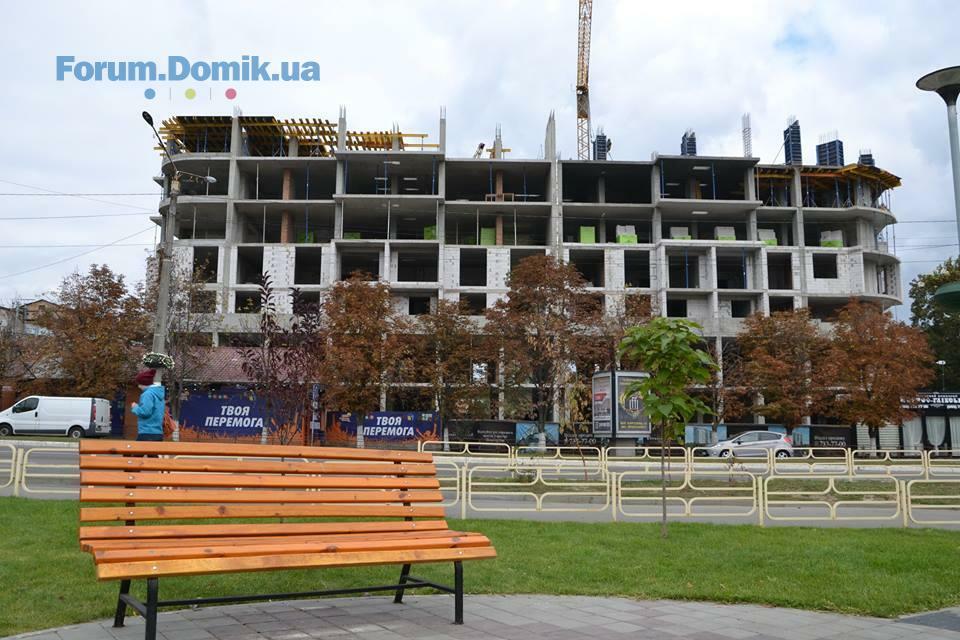

Ход строительства ЖК «Борисо-Глебский» на 16.10.2017
Секция 1 (Сдача 3 кв. 2018г.):
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 8-го этажа;
- ведутся работы по монтажу вентканалов 7-го этажа;
- ведутся работы по засыпке фундамента песчаным грунтов.
Секция 2 (Сдача 3 кв. 2018г.):
- ведутся газоблочные работы 6-го этажа;
- ведутся подготовительные работы по армированию и бетонированию лифтового блока 8-го этажа;
Секция 3 (Сдача 3 кв. 2018г.):
- ведутся газоблочные работы 7-8го этажа;
- завершены работы по холодному переходу 7-8го этажа;
- завершены работы по монтажу башенного крана.
Секция 1 (Сдача 3 кв. 2018г.):
- ведутся подготовительные работы по армированию и бетонированию вертикальных элементов 8-го этажа;
- ведутся работы по монтажу вентканалов 7-го этажа;
- ведутся работы по засыпке фундамента песчаным грунтов.
Секция 2 (Сдача 3 кв. 2018г.):
- ведутся газоблочные работы 6-го этажа;
- ведутся подготовительные работы по армированию и бетонированию лифтового блока 8-го этажа;
Секция 3 (Сдача 3 кв. 2018г.):
- ведутся газоблочные работы 7-8го этажа;
- завершены работы по холодному переходу 7-8го этажа;

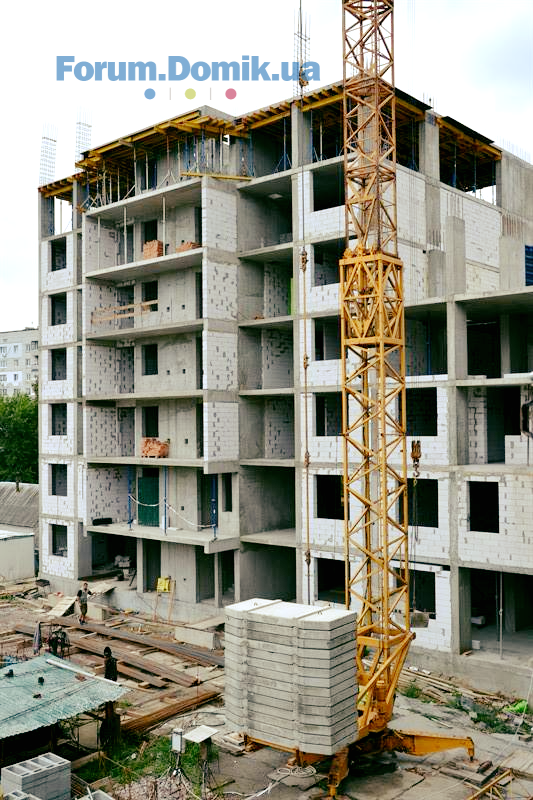

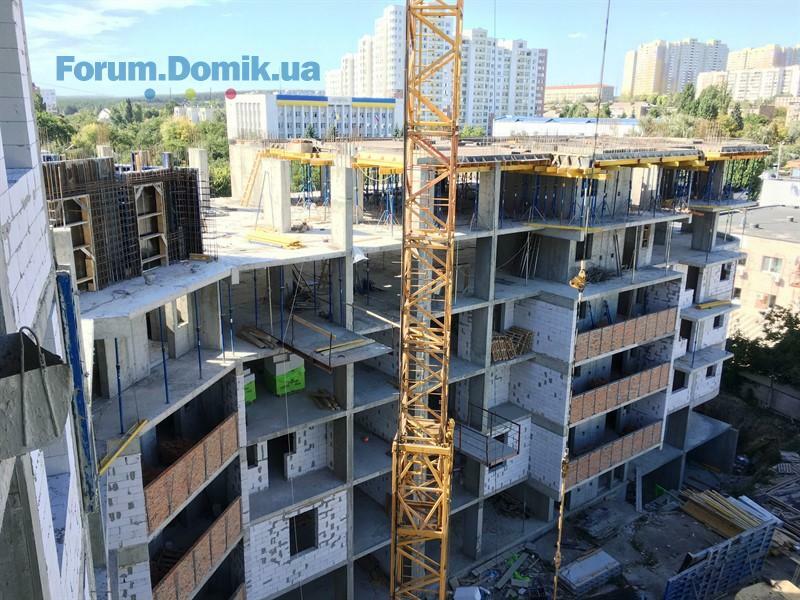

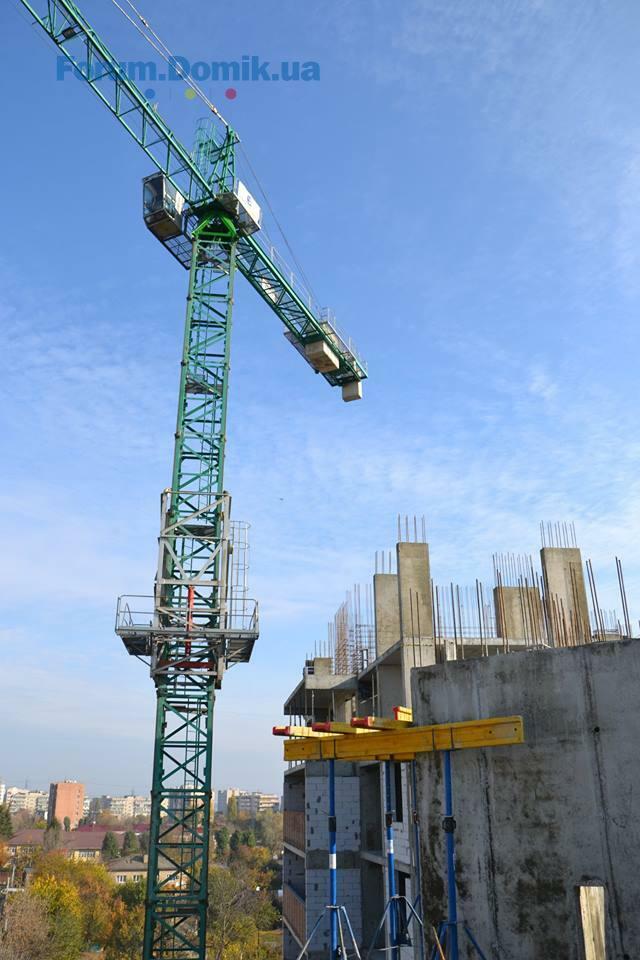

- завершены работы по монтажу башенного крана.
ЖК Борисо-Глебский
Постійний користувач
114
23 вересня 2016
23 жовт 2017 14:14

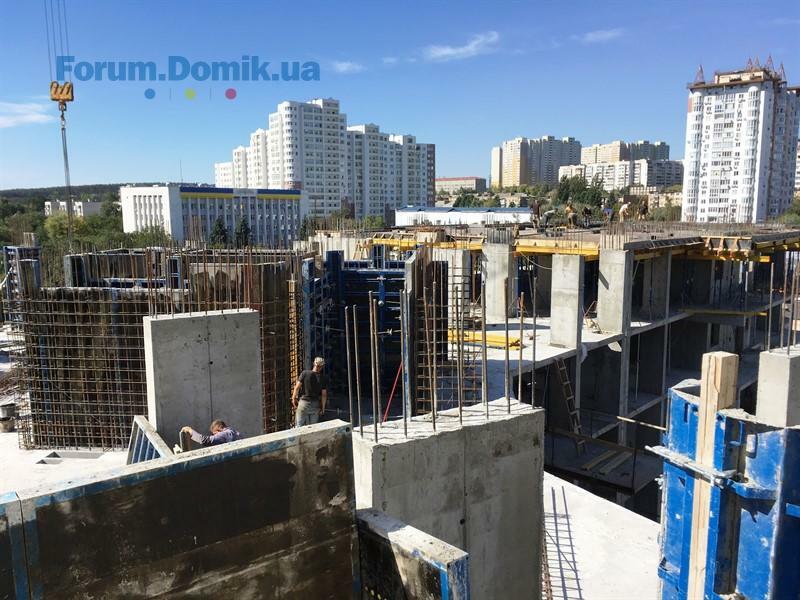

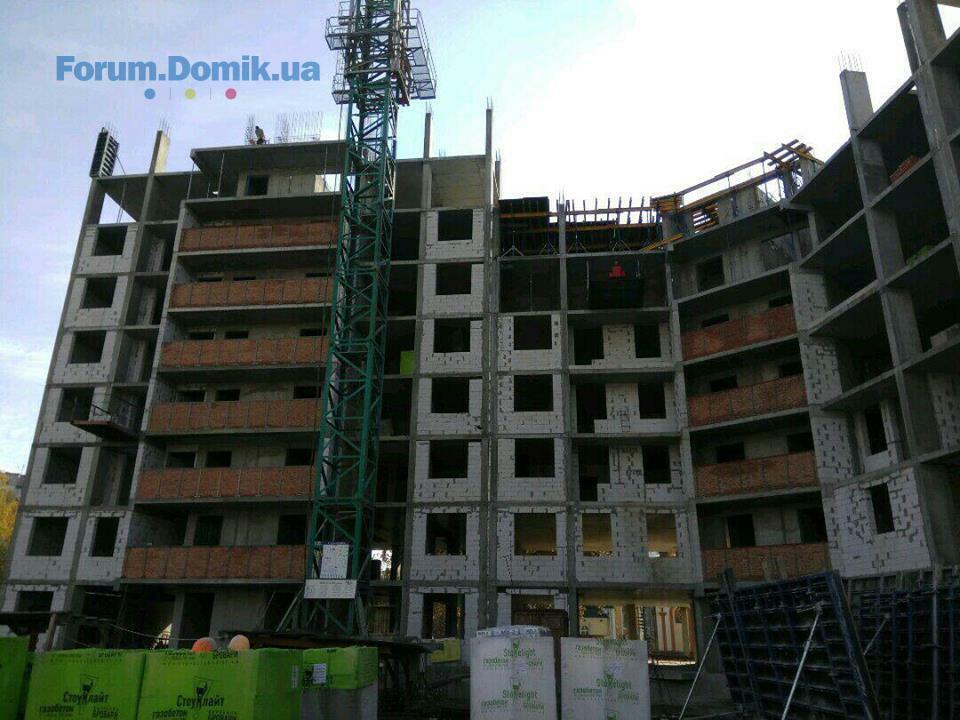

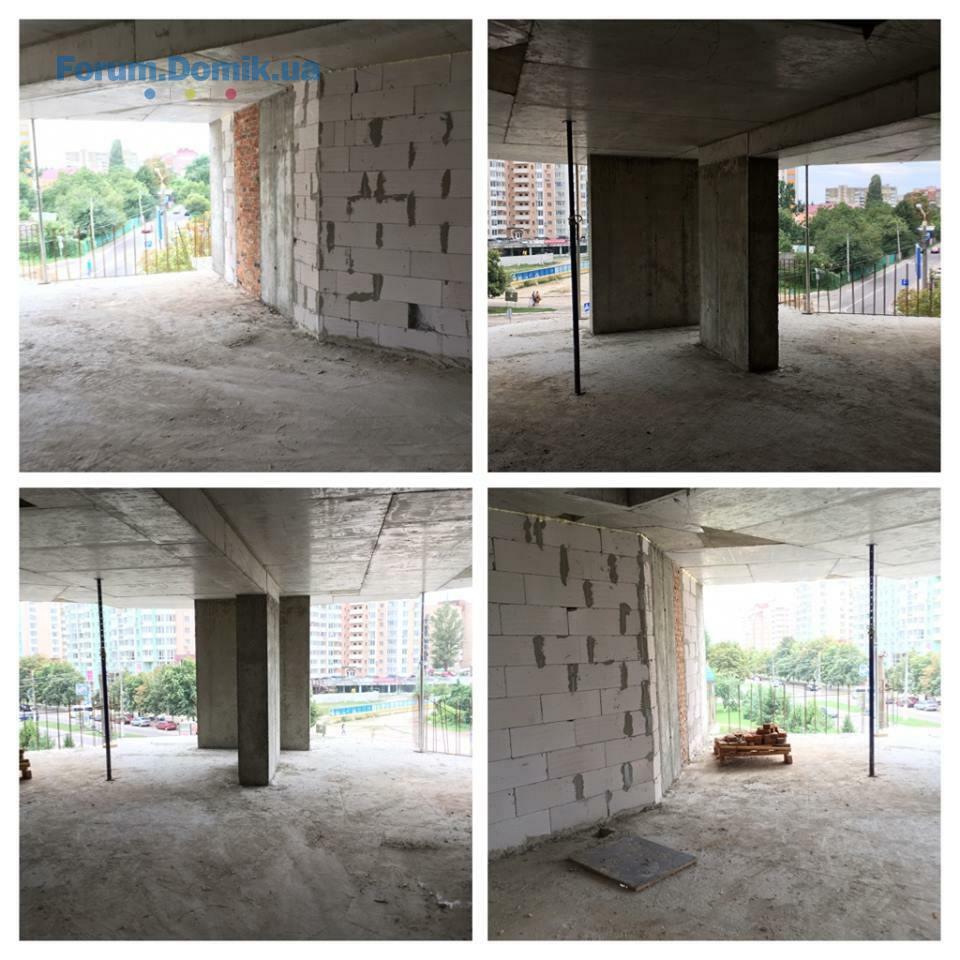

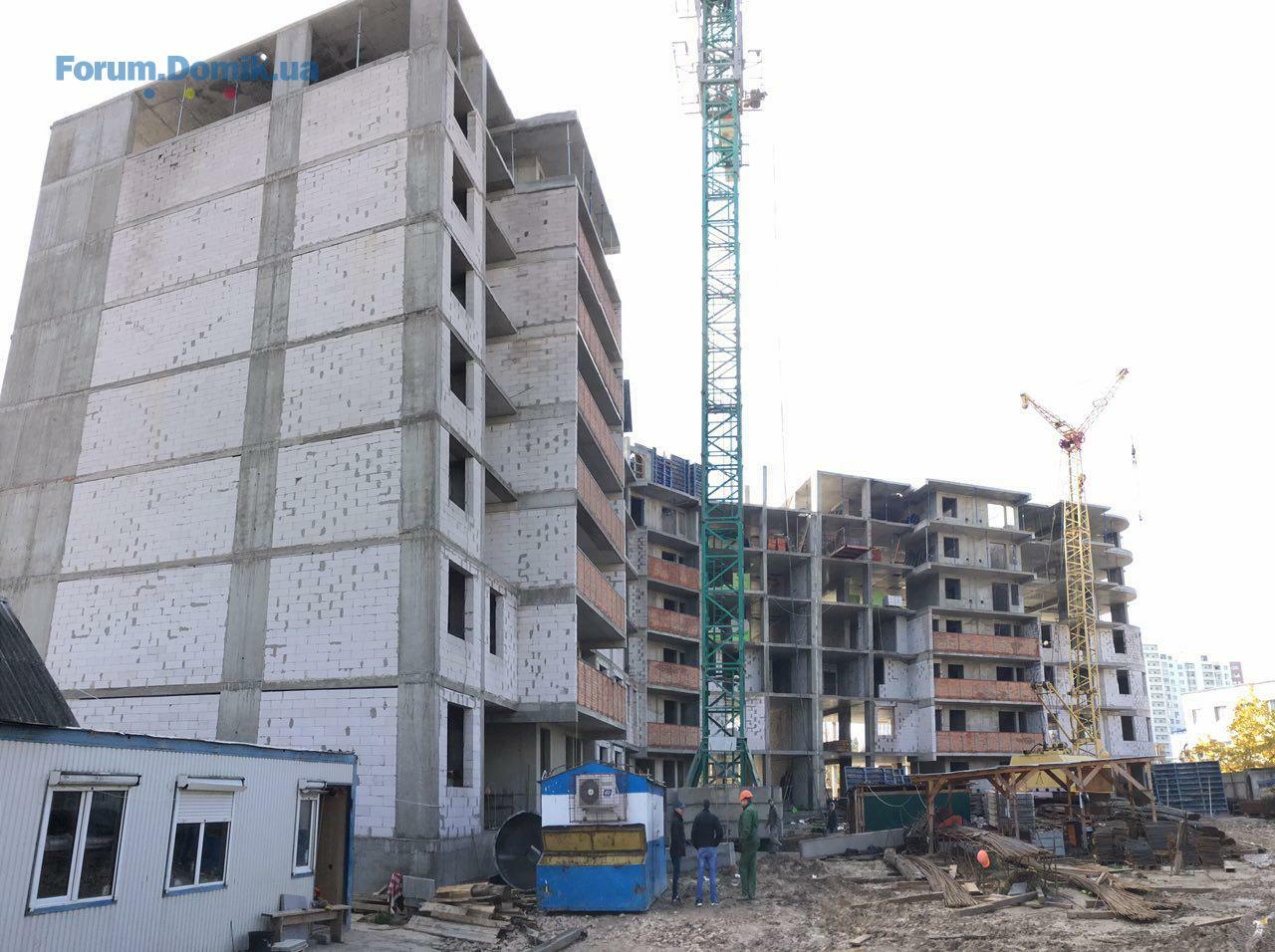

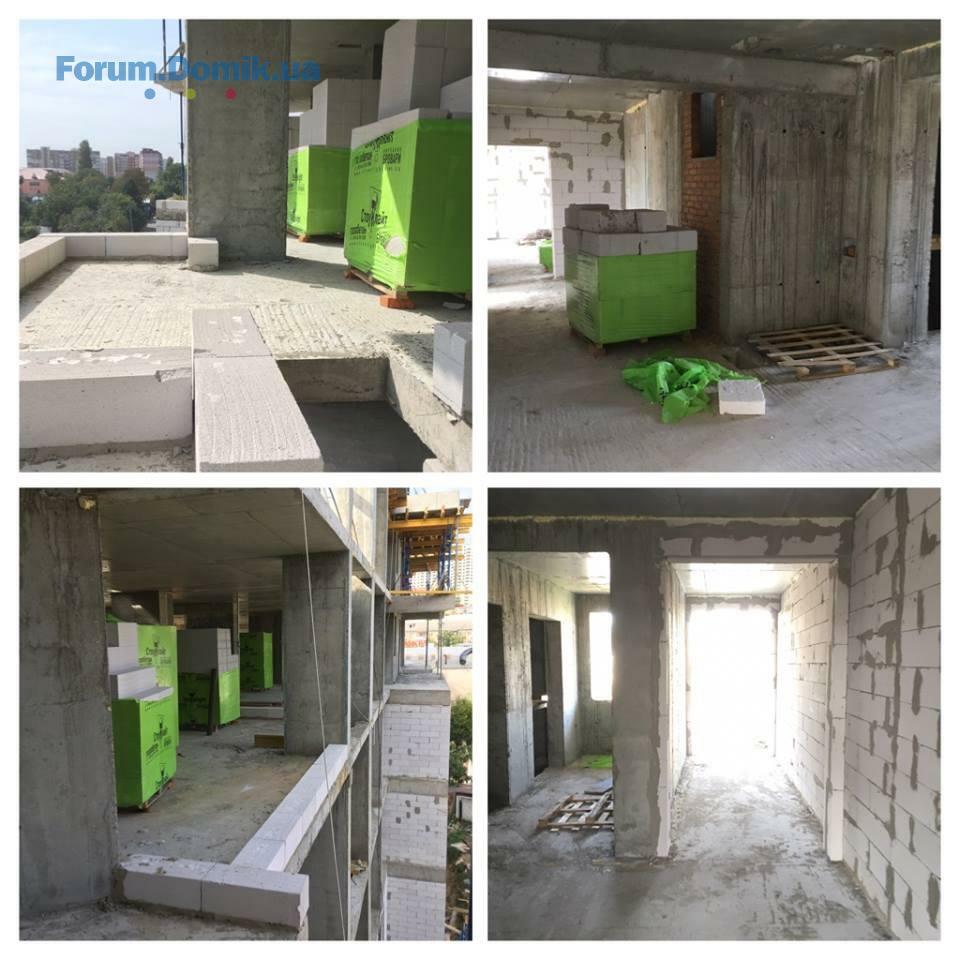

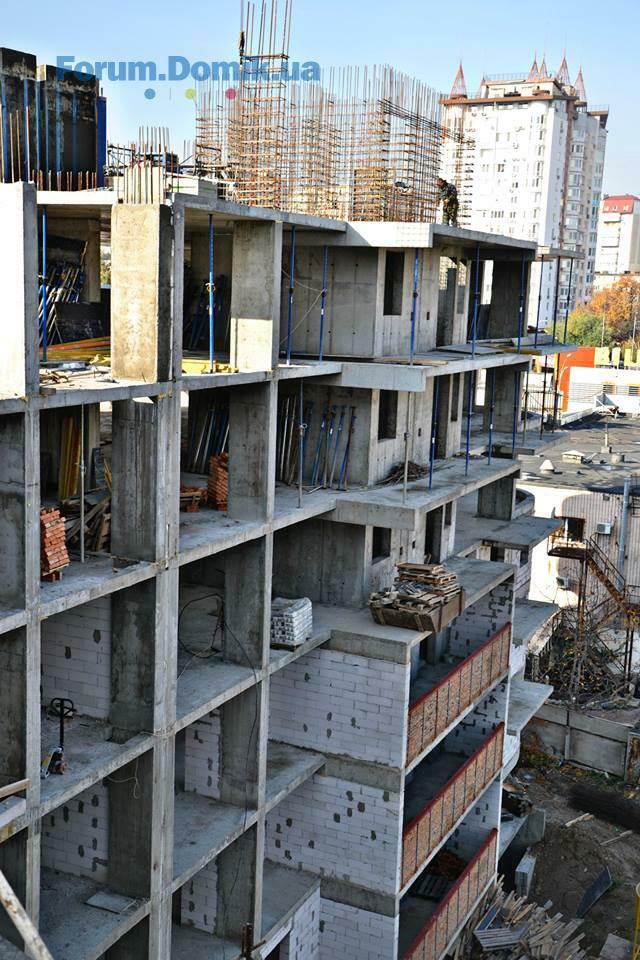

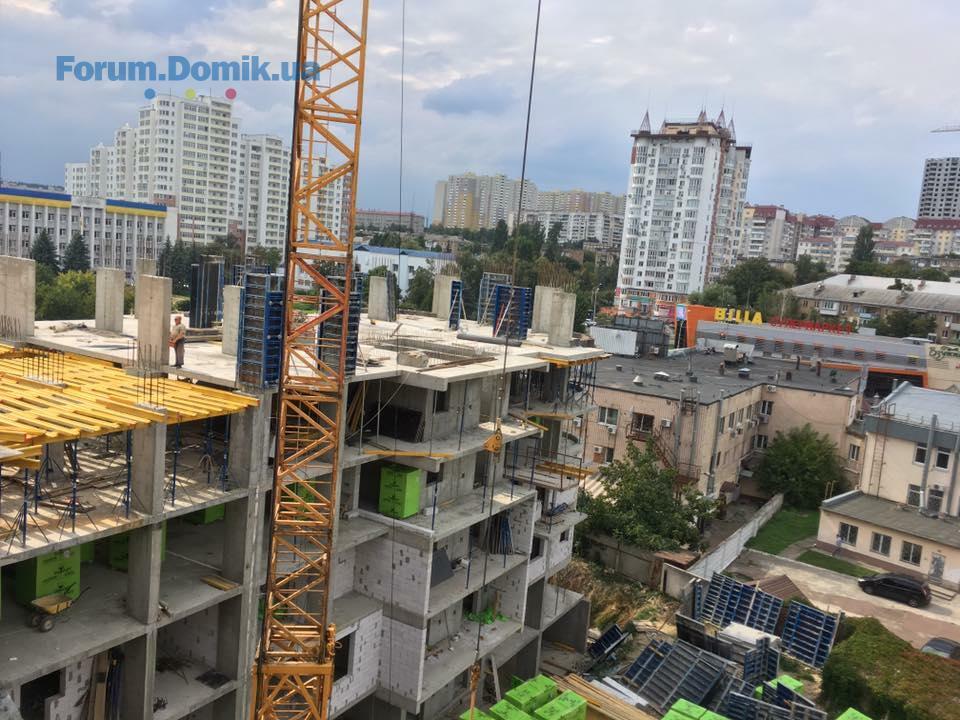

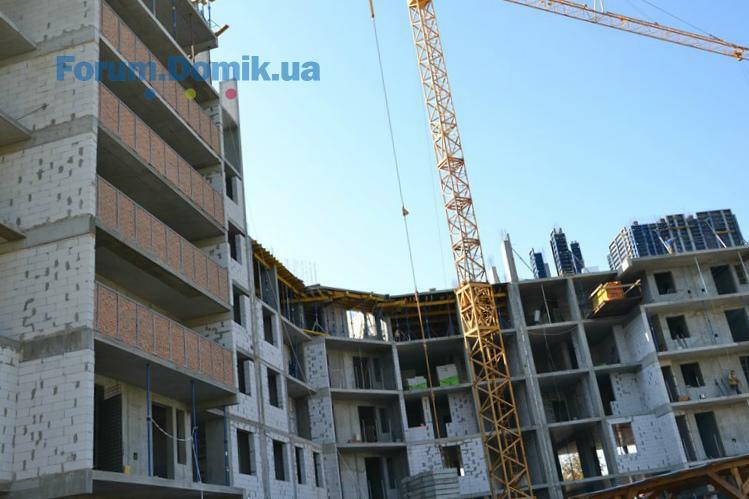

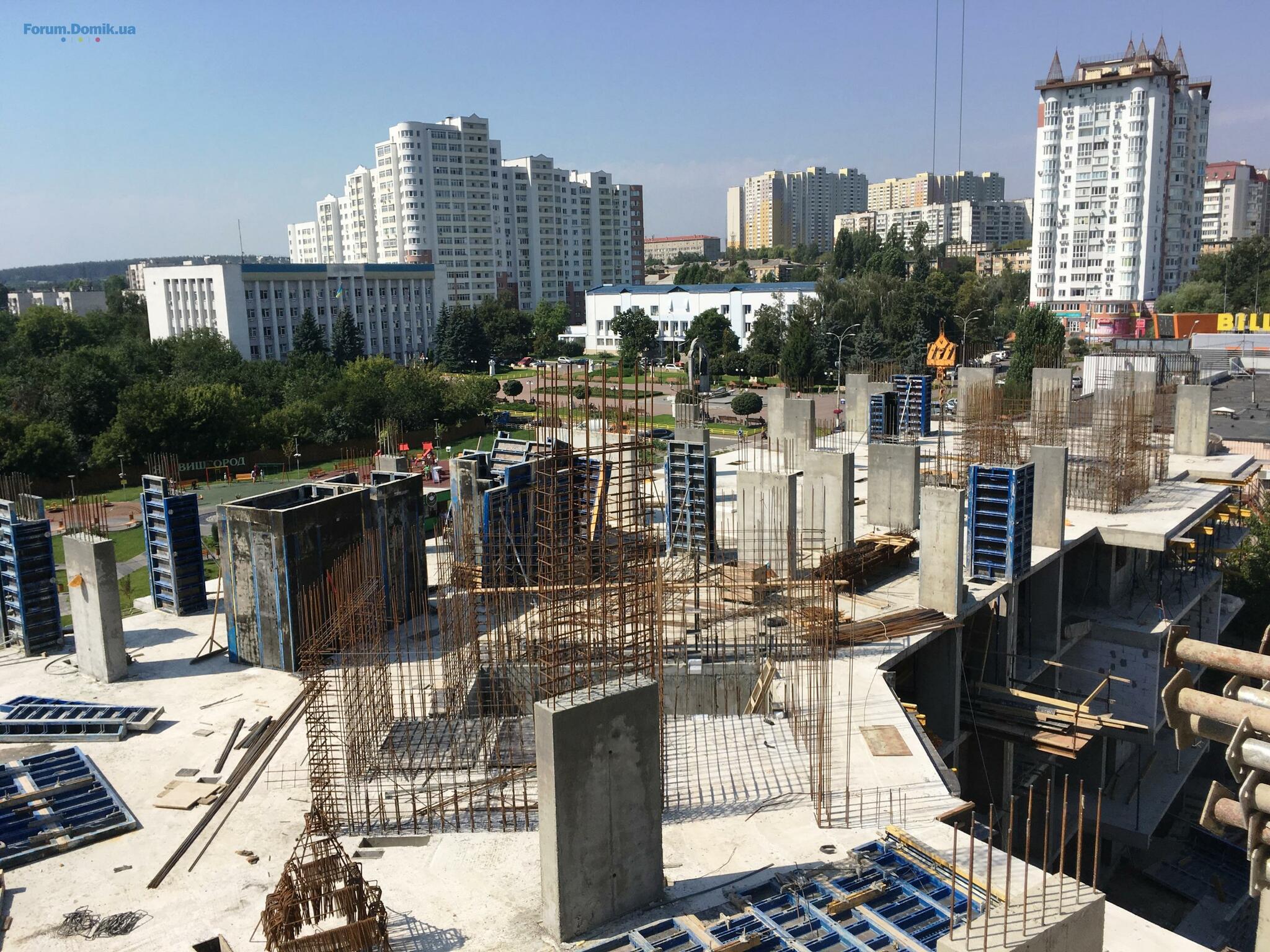

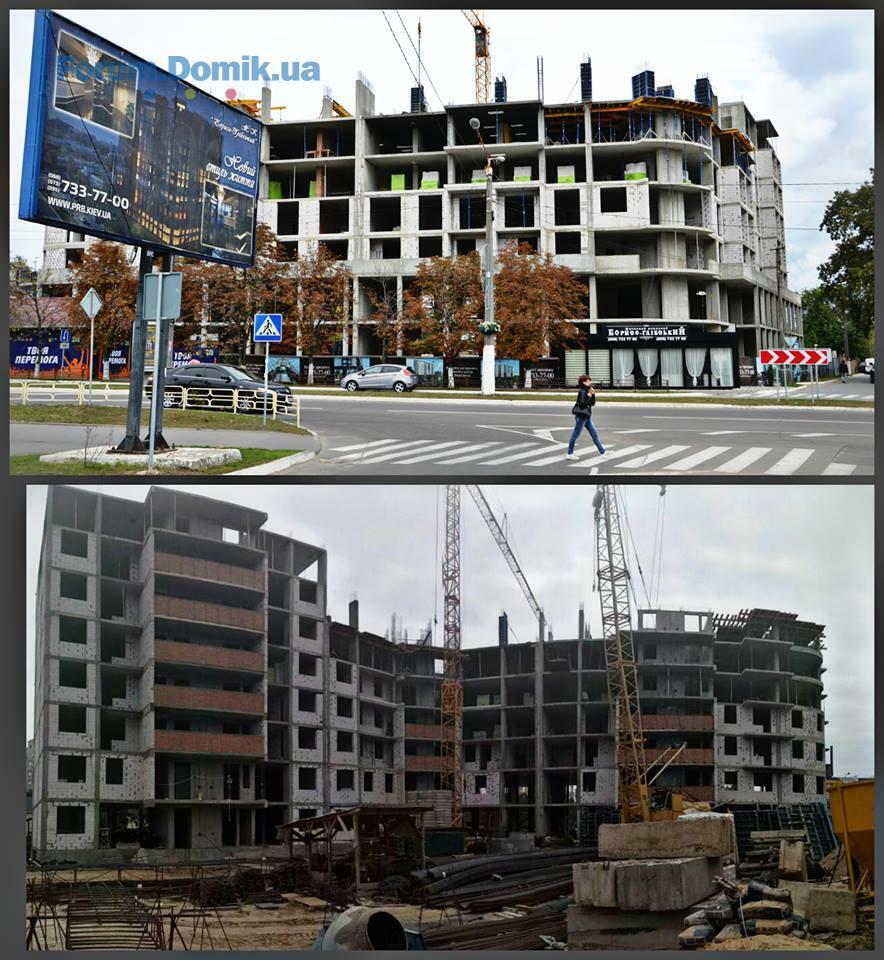

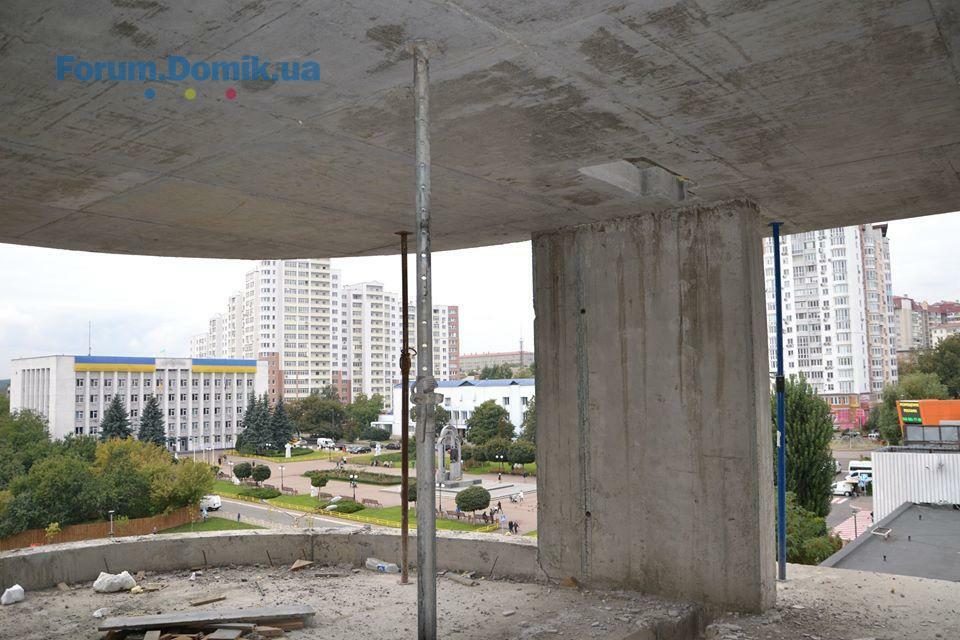

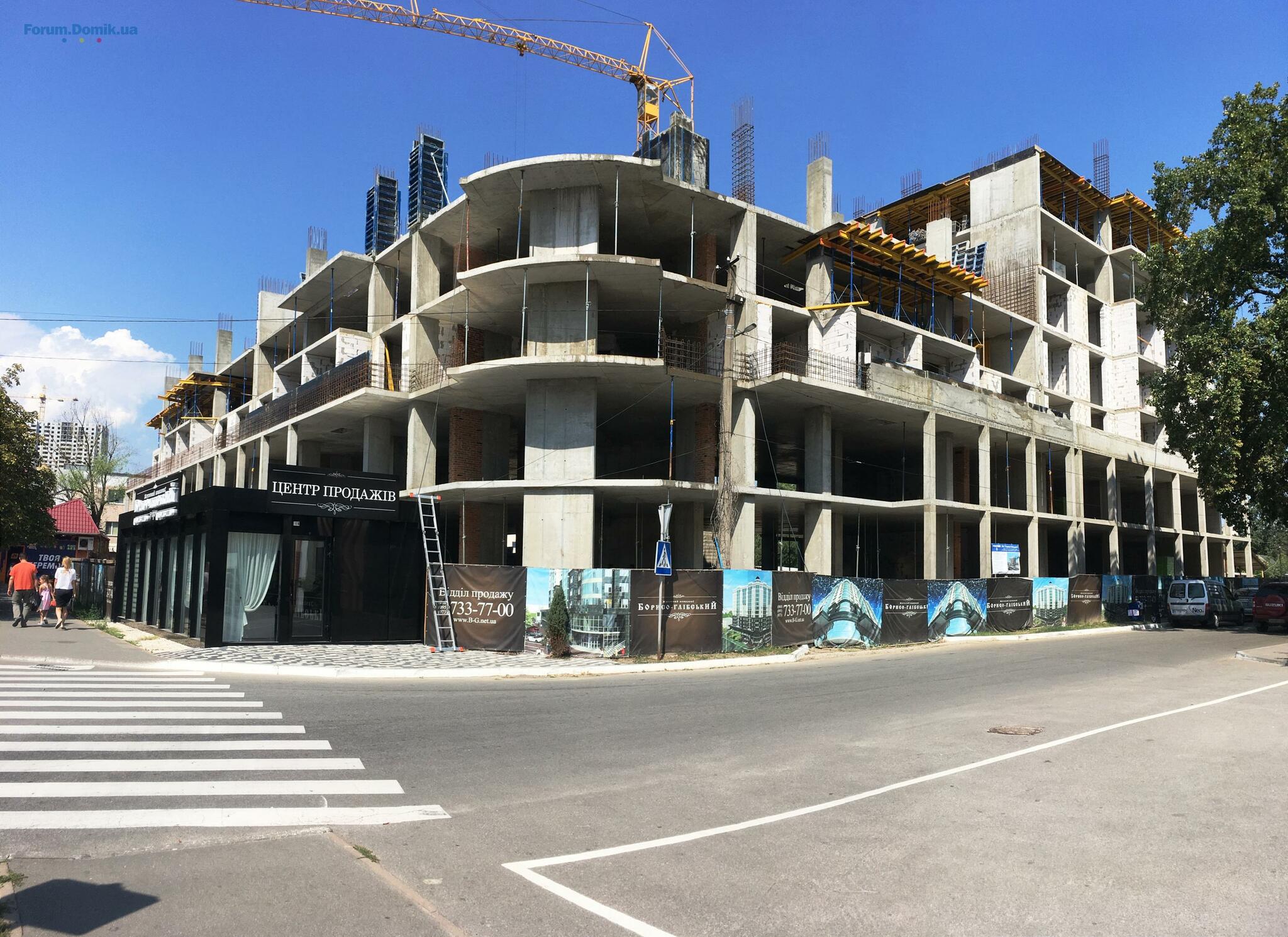

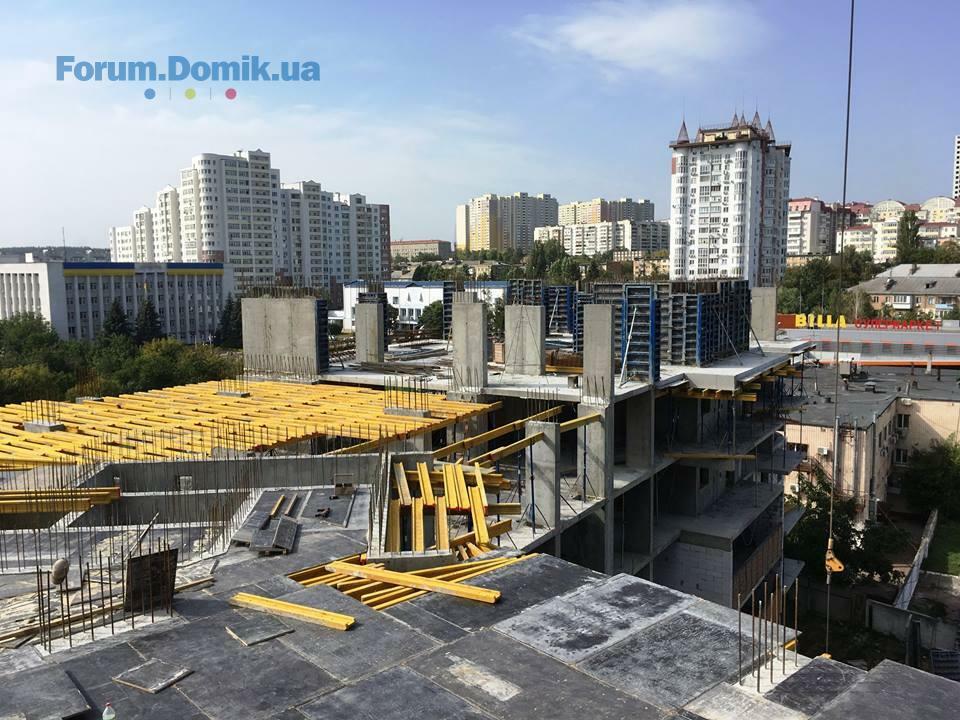

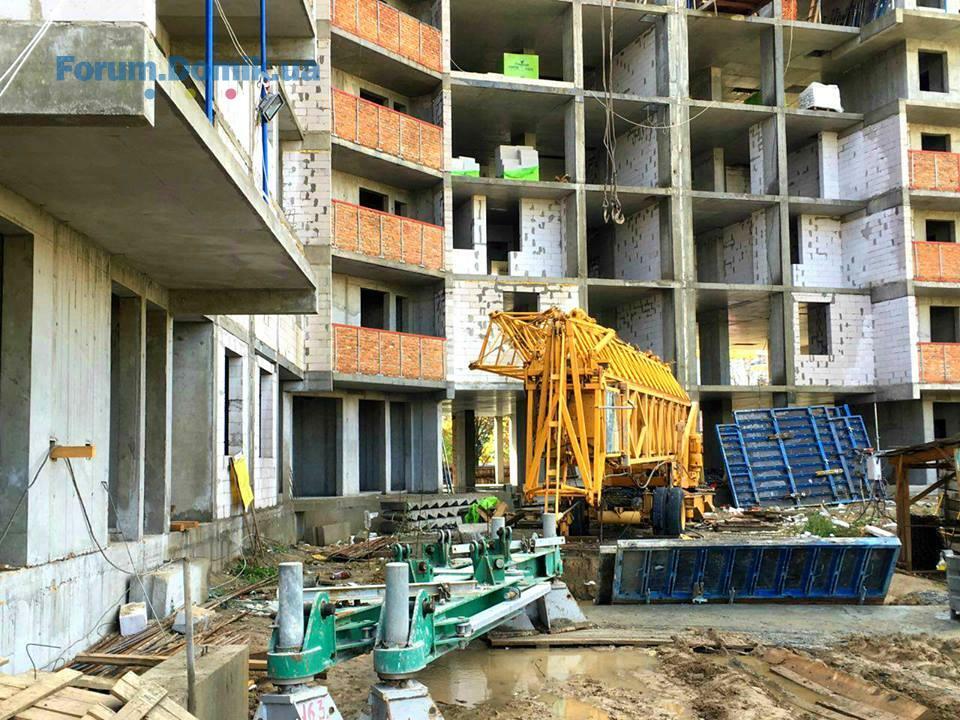

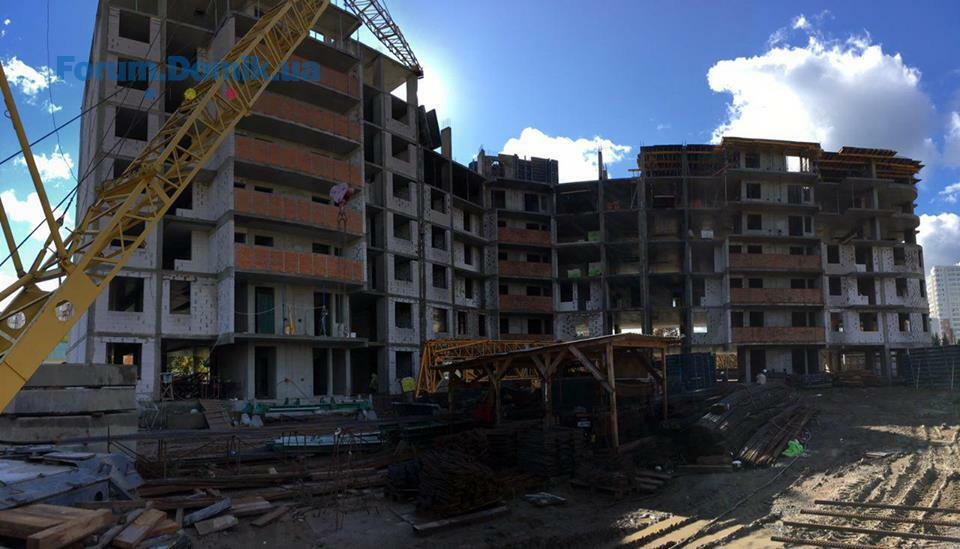

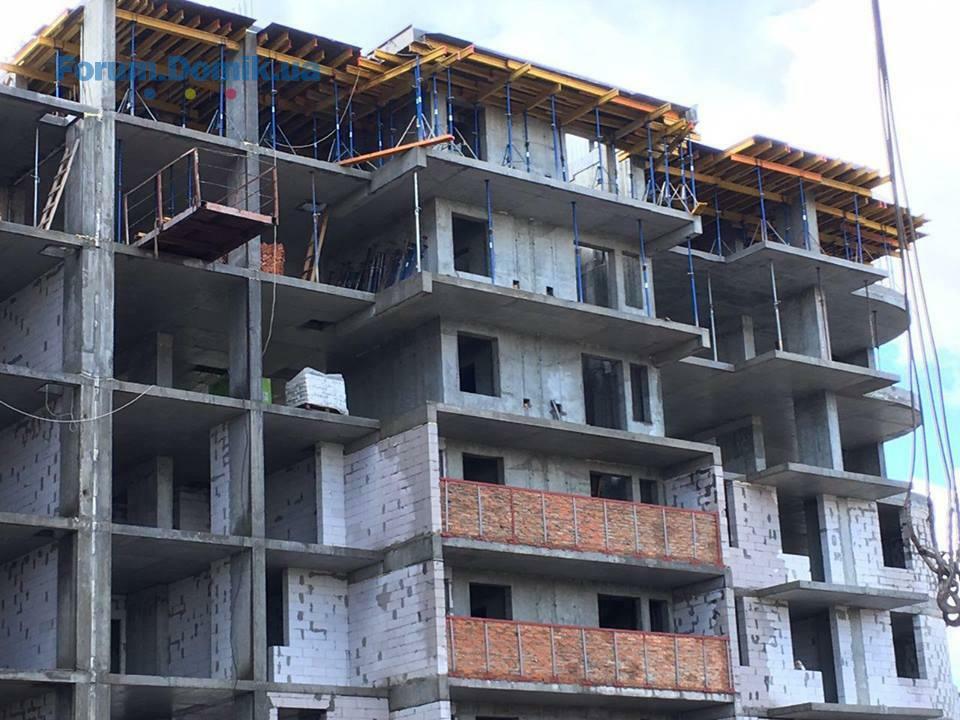

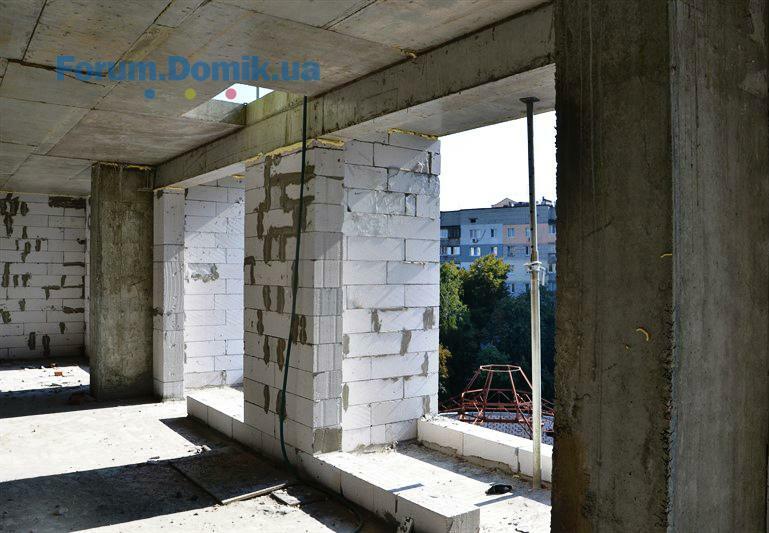

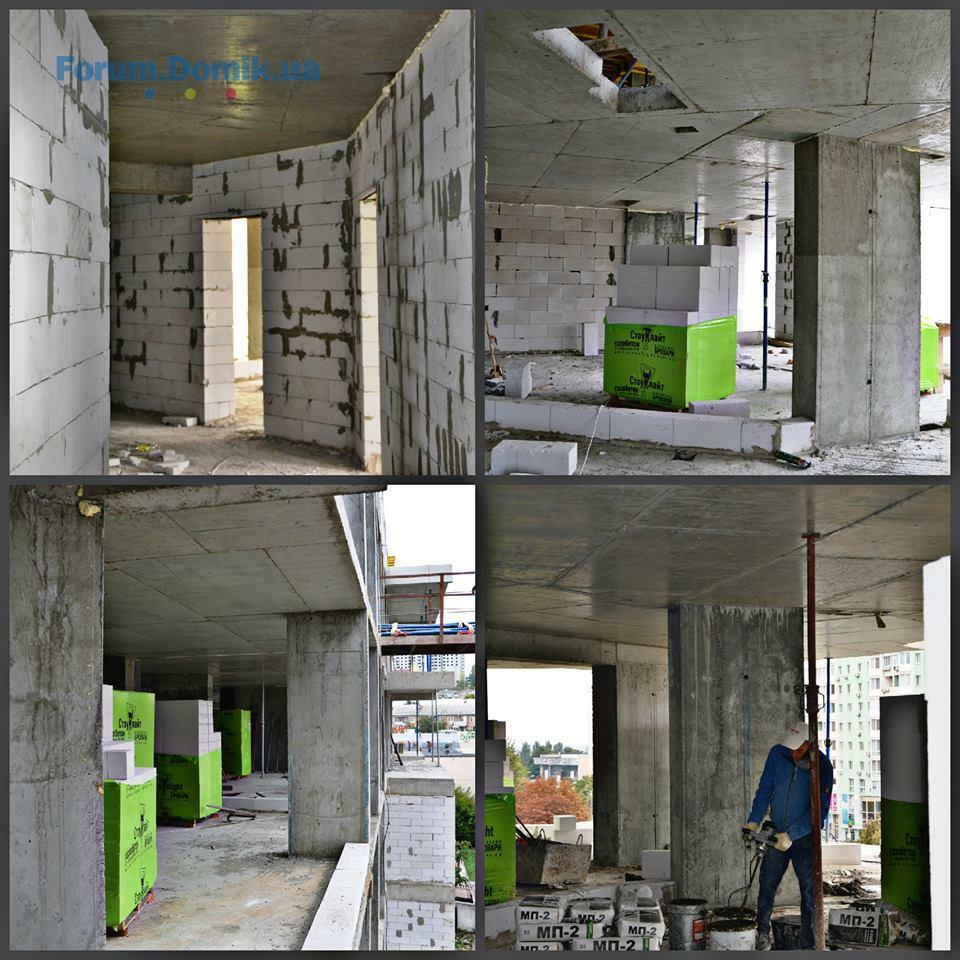

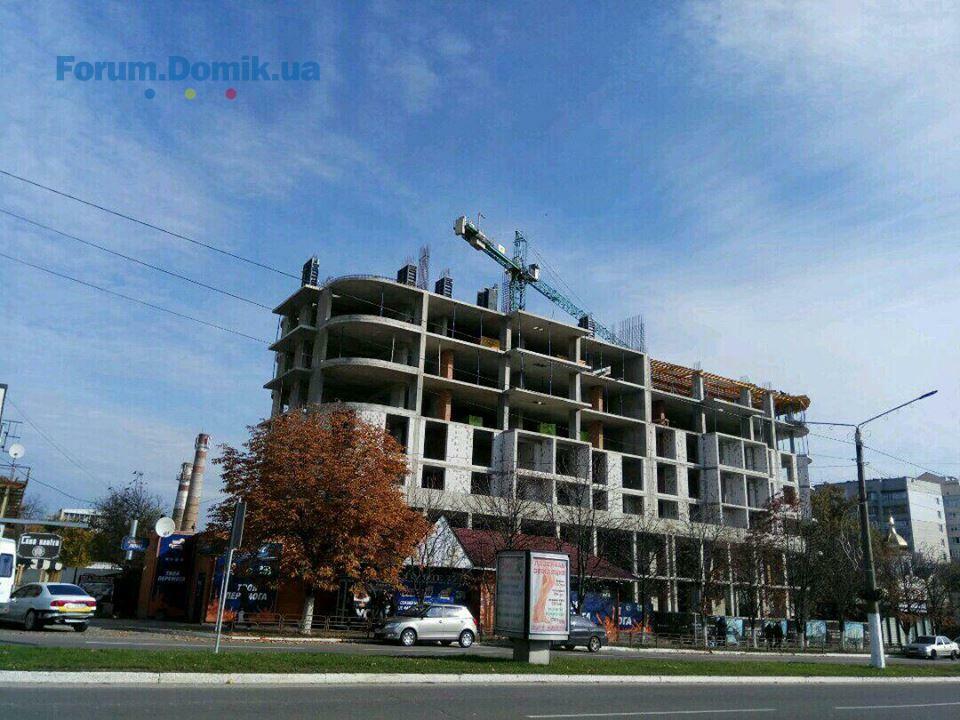

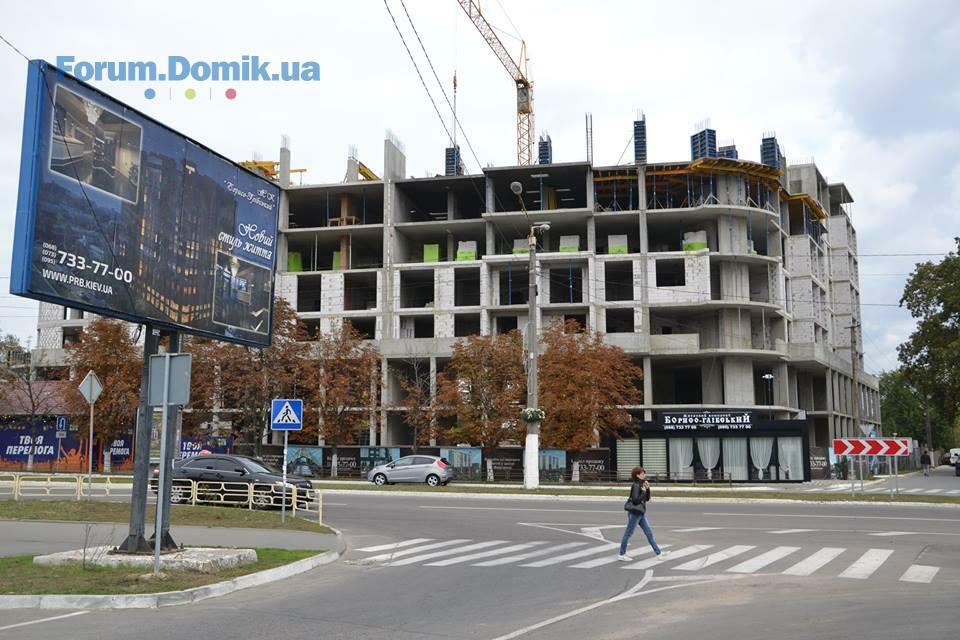

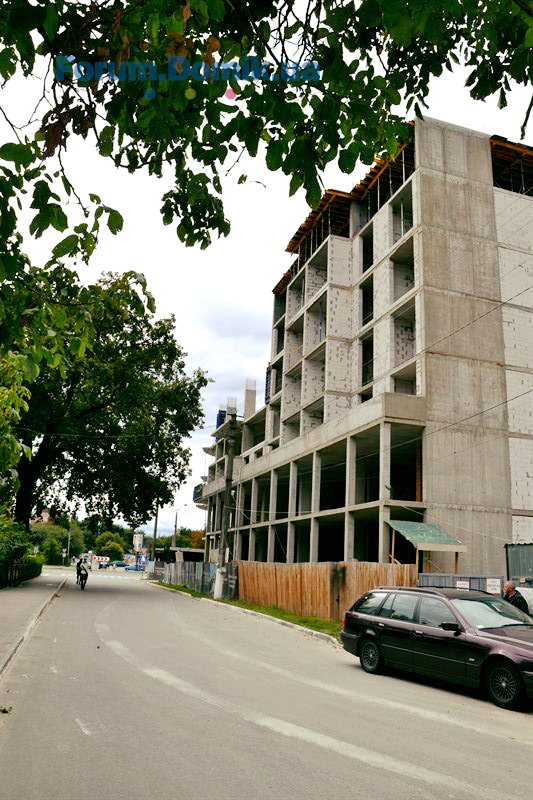

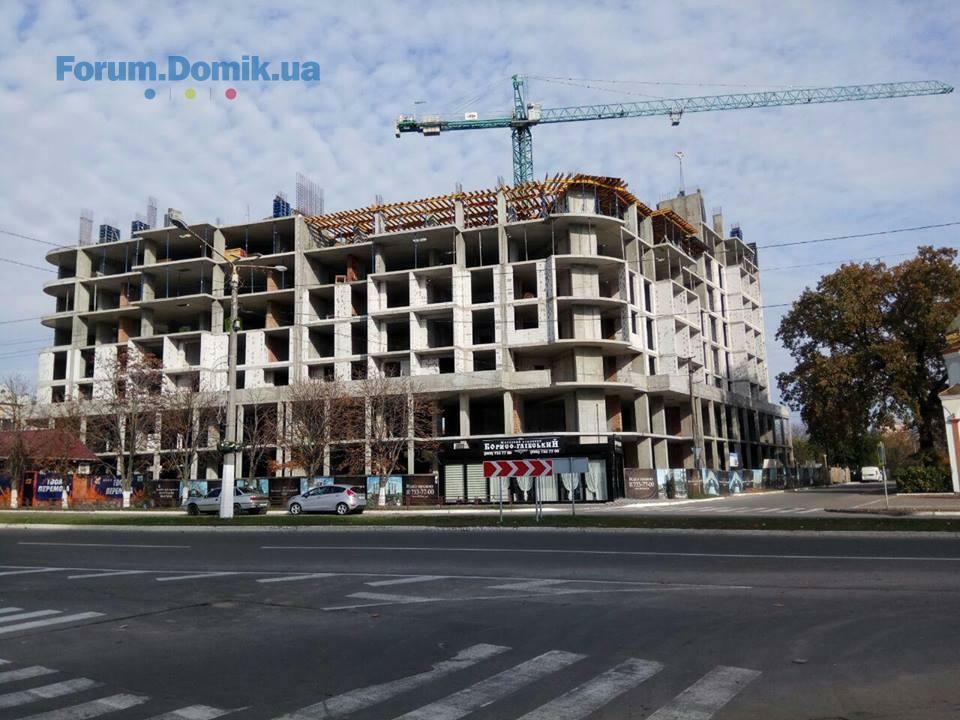

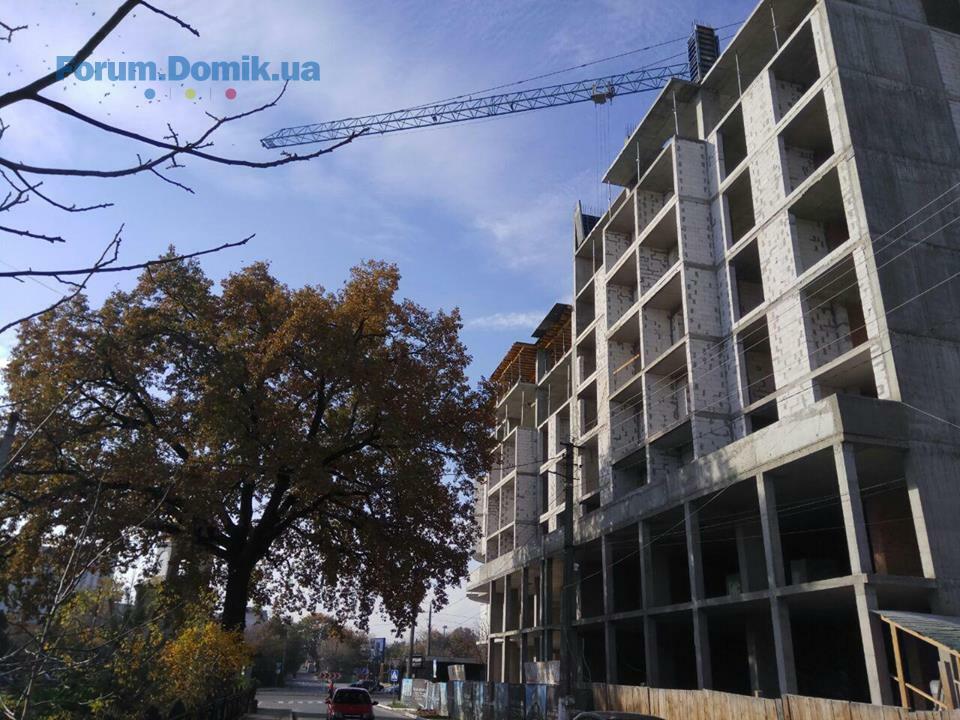

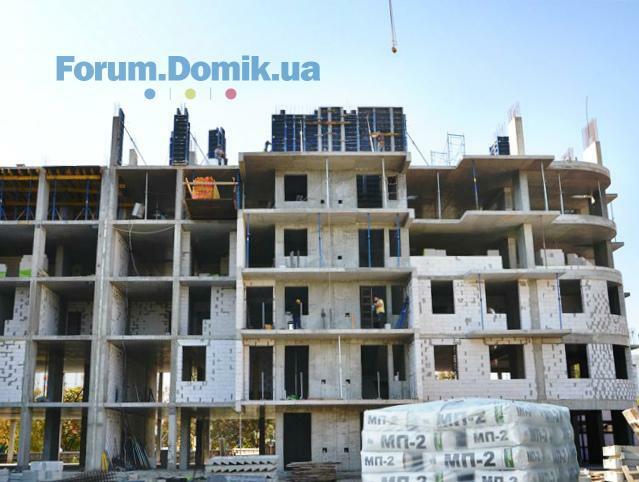

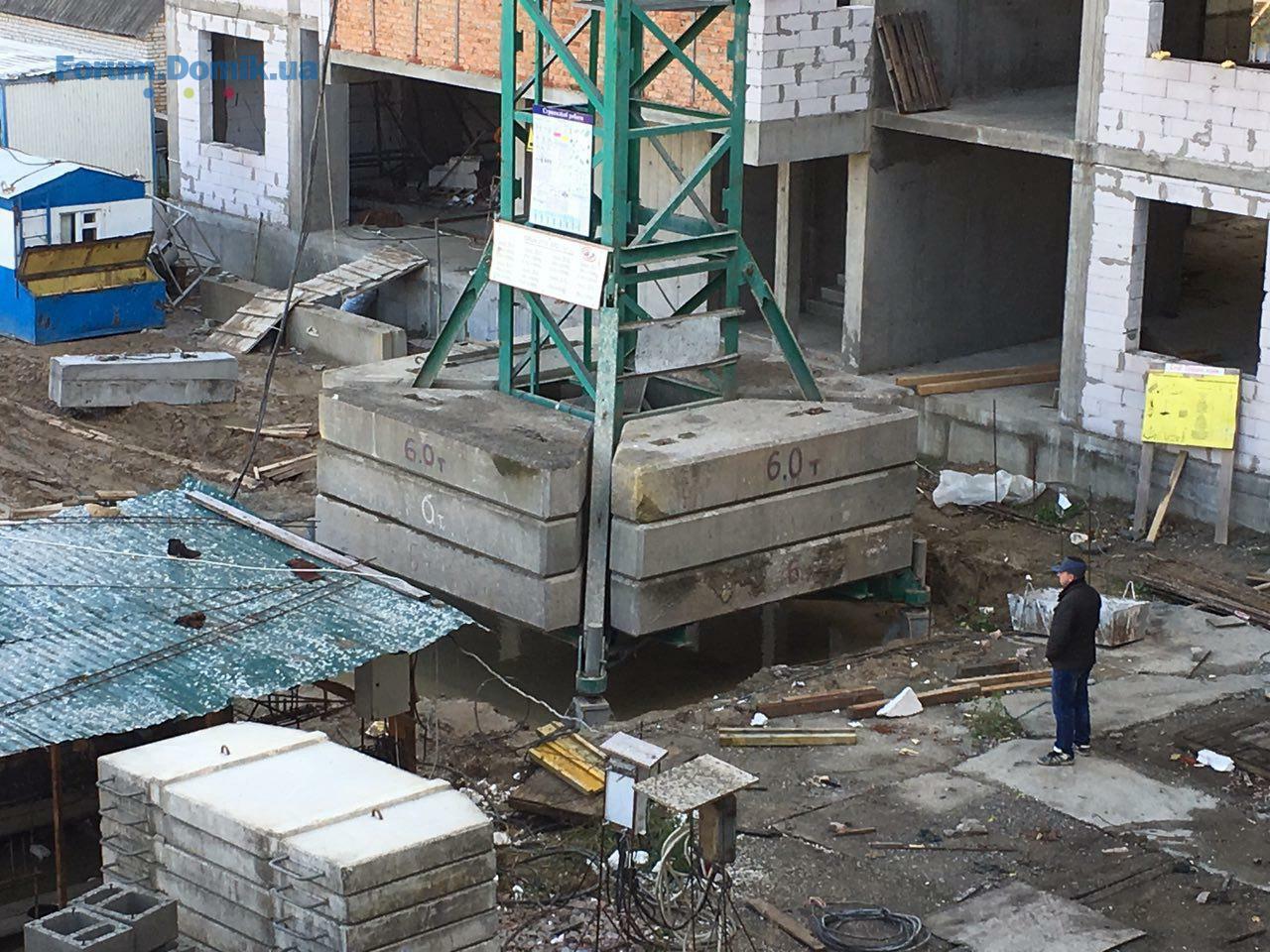

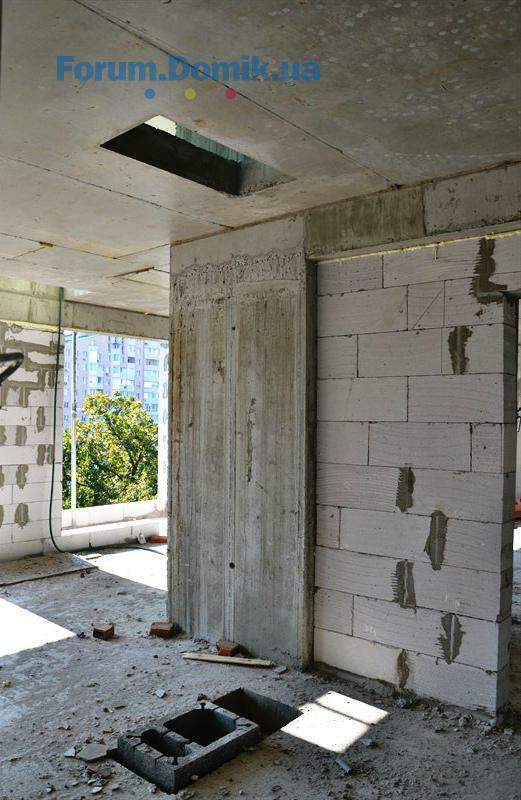

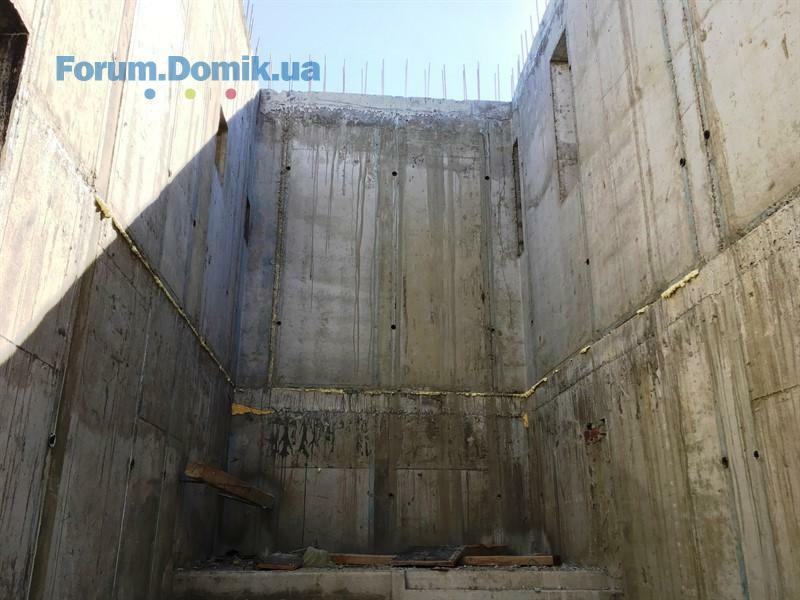

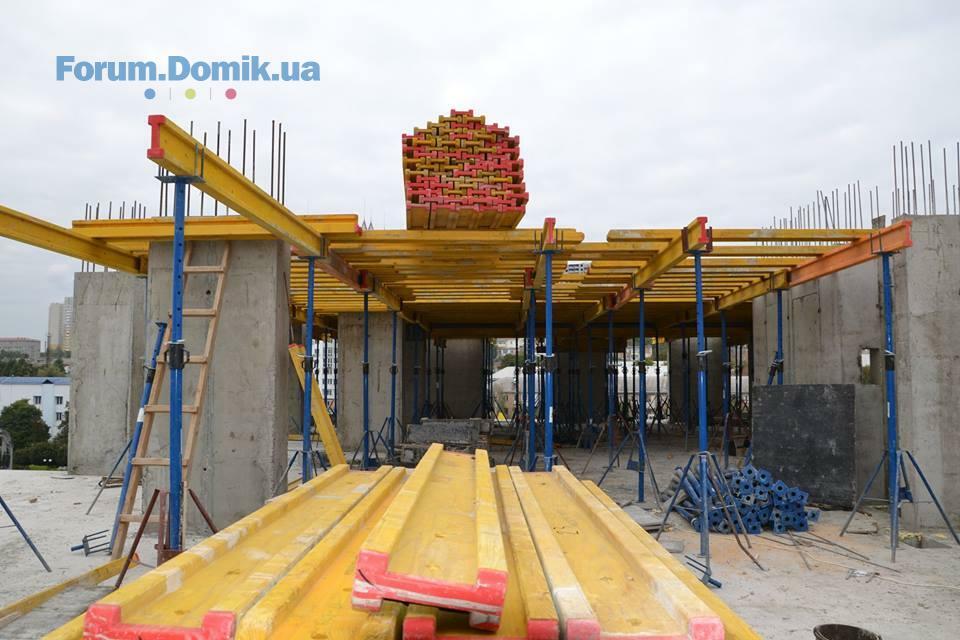

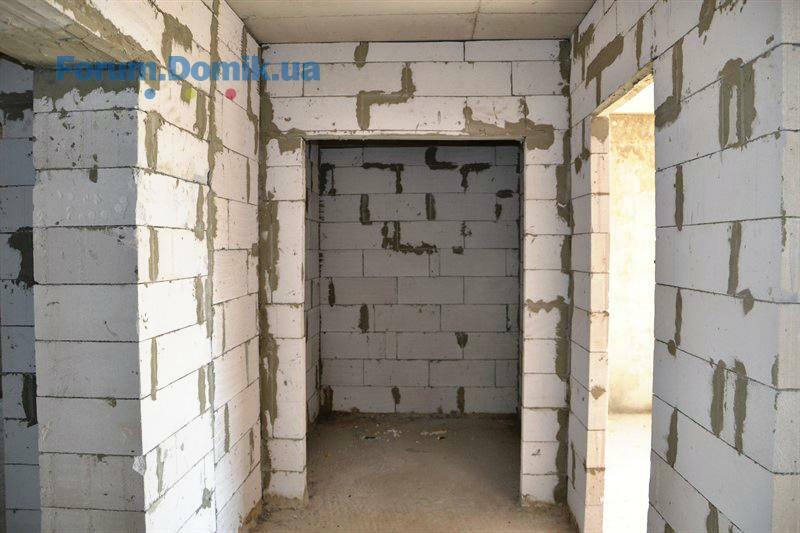

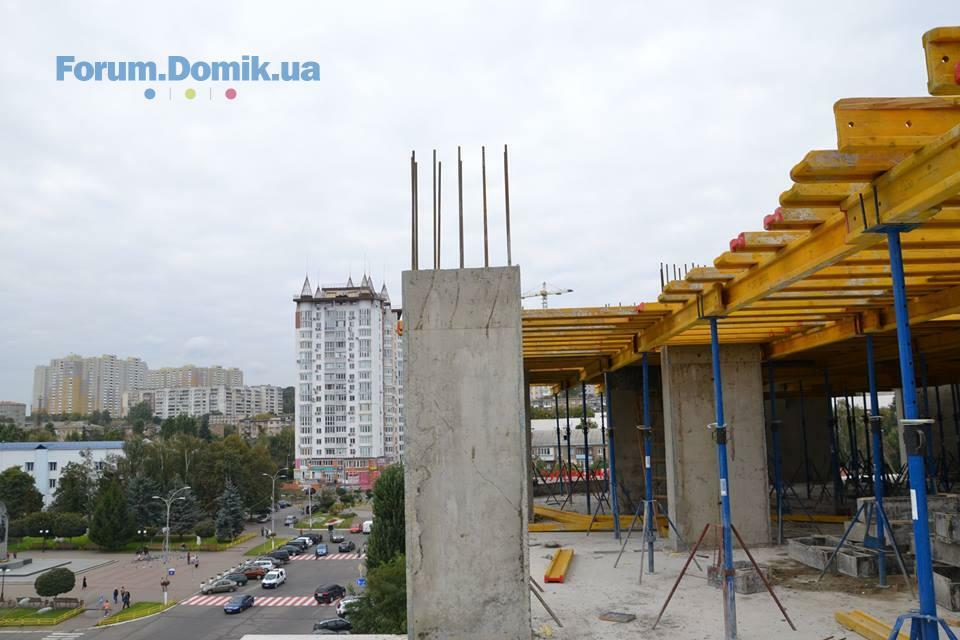

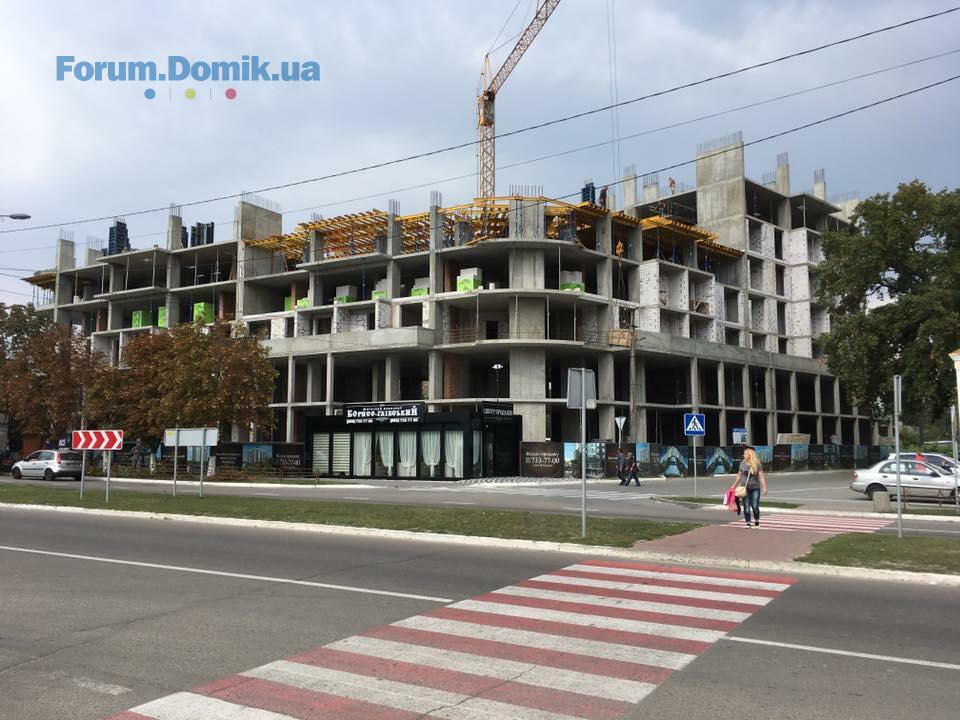

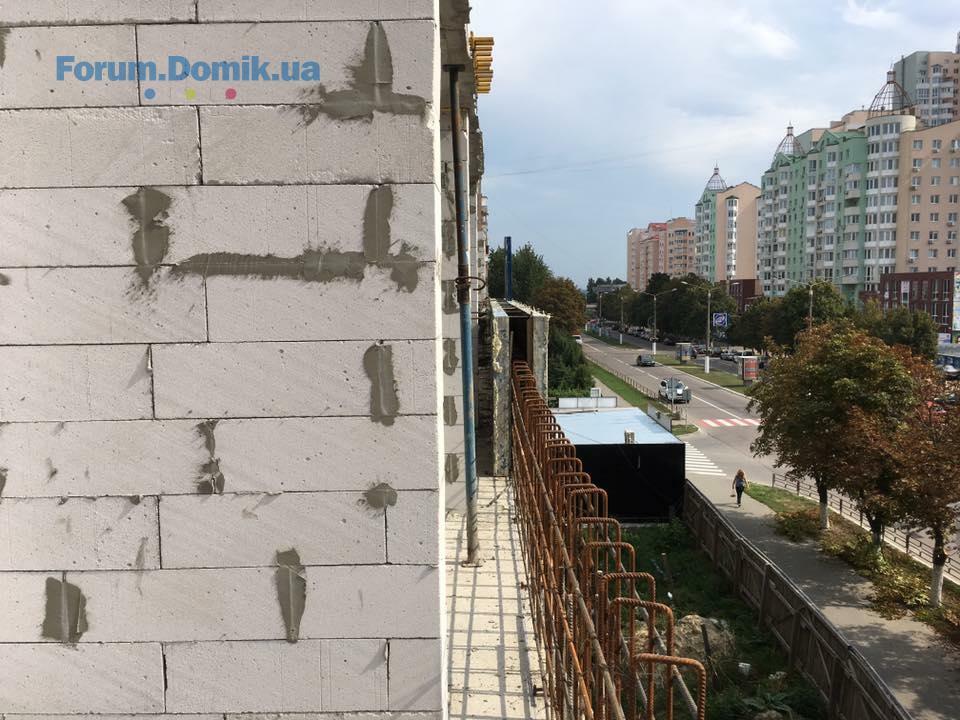

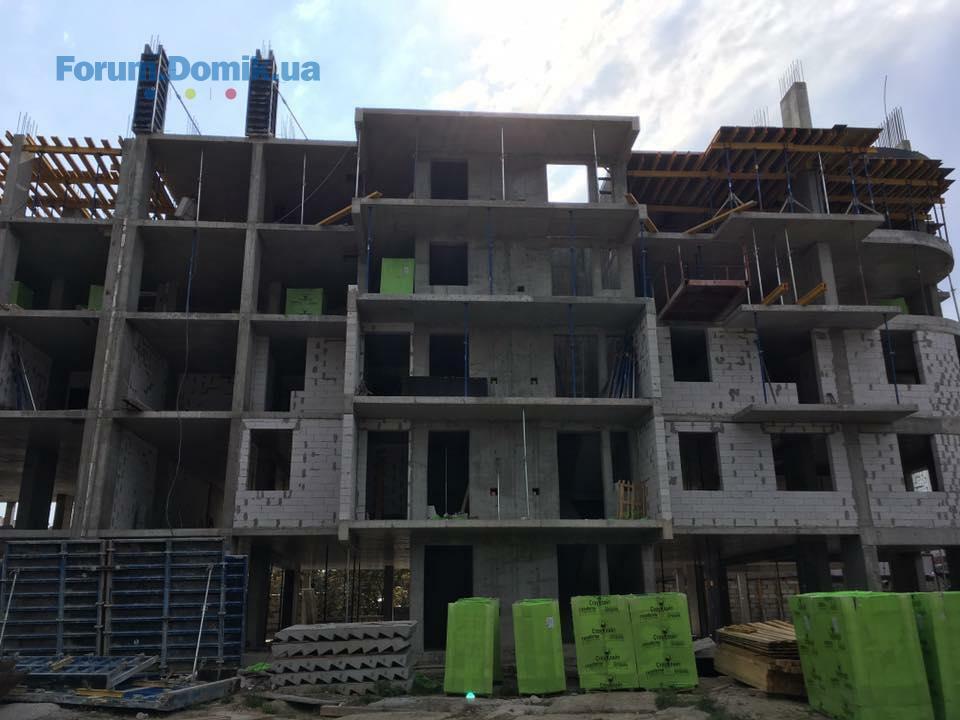

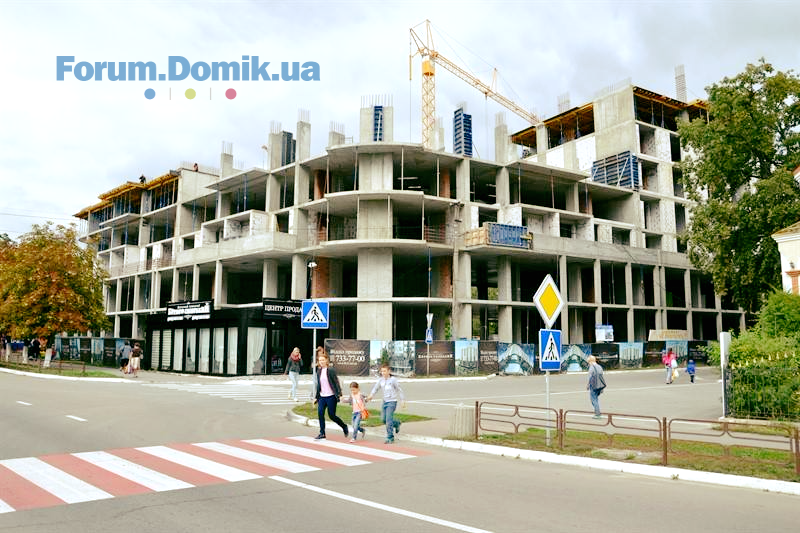

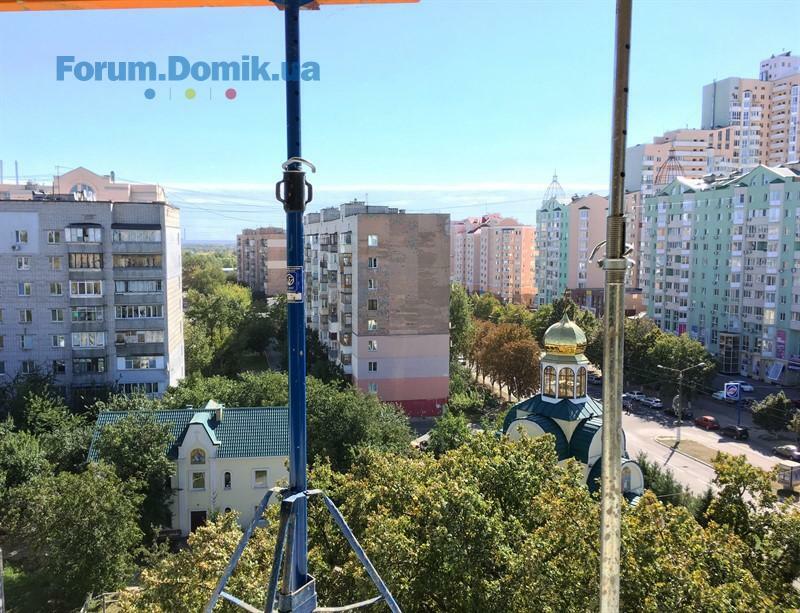

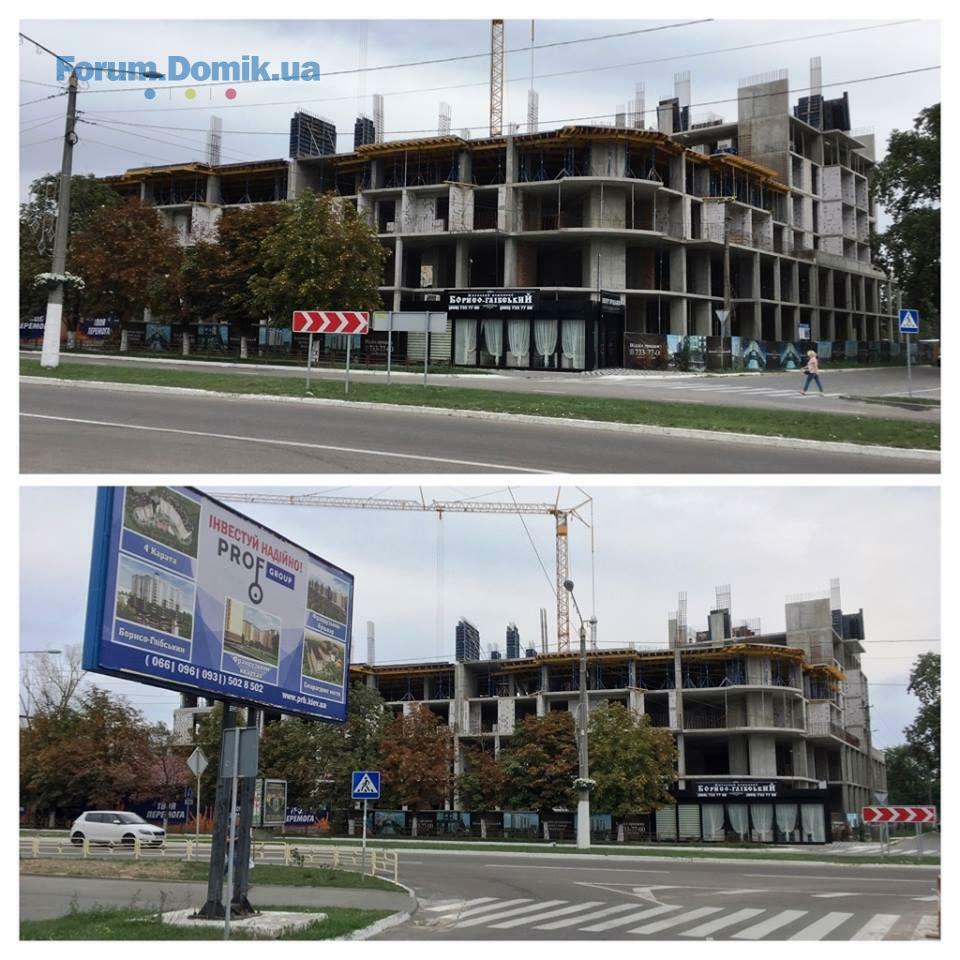

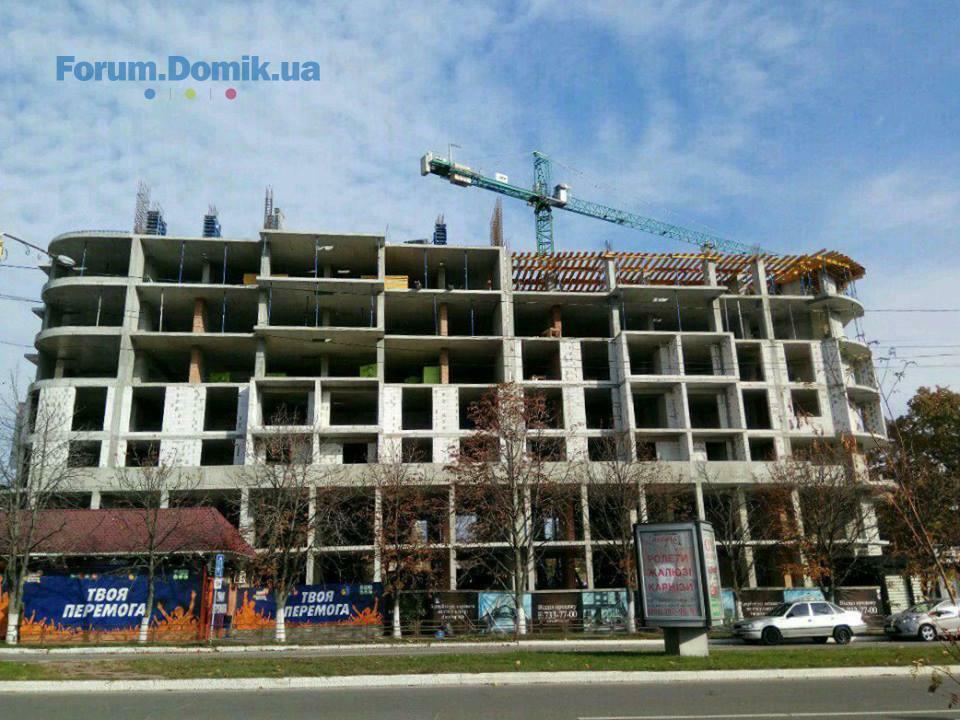

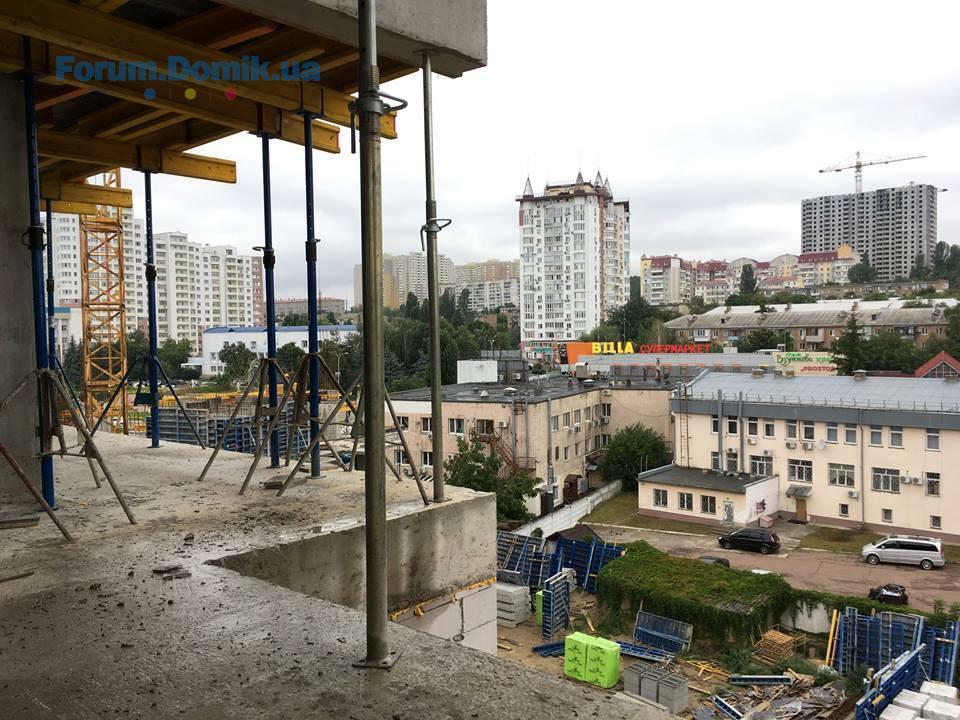

Ход строительства ЖК"Борисо-Глебский" на 23.10.2017
Секция 1 (Сдача 3 кв. 2018г.):

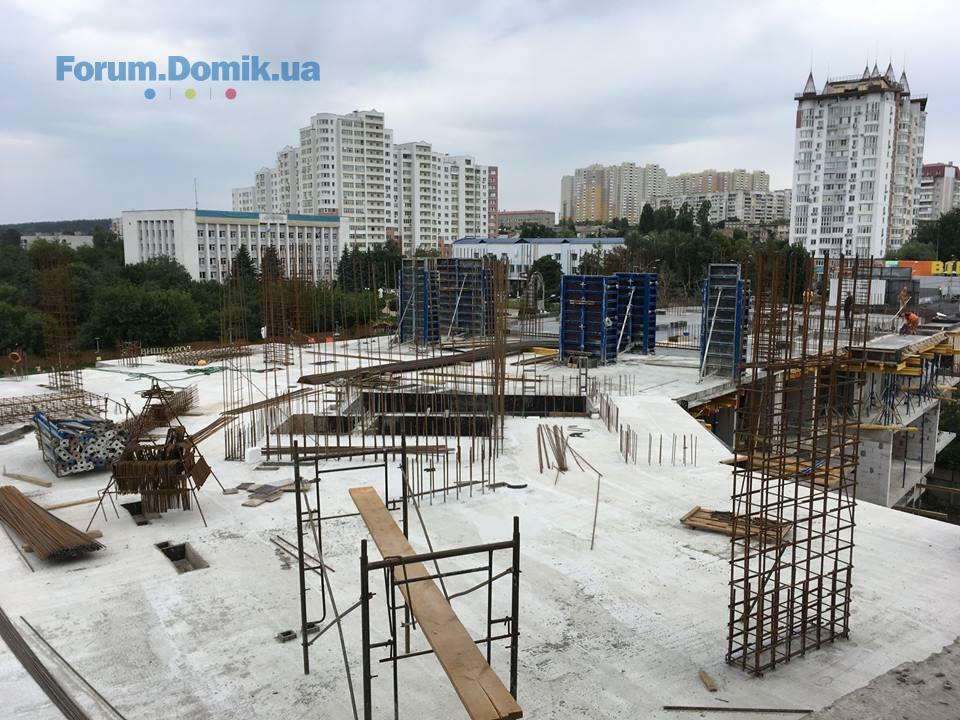

- ведутся работы по армированию и бетонированию вертикальных элементов 8-го этажа;
- завершены работы по монтажу вентканалов 7-го этажа;
- ведутся работы по засыпке фундамента песчаным грунтов;

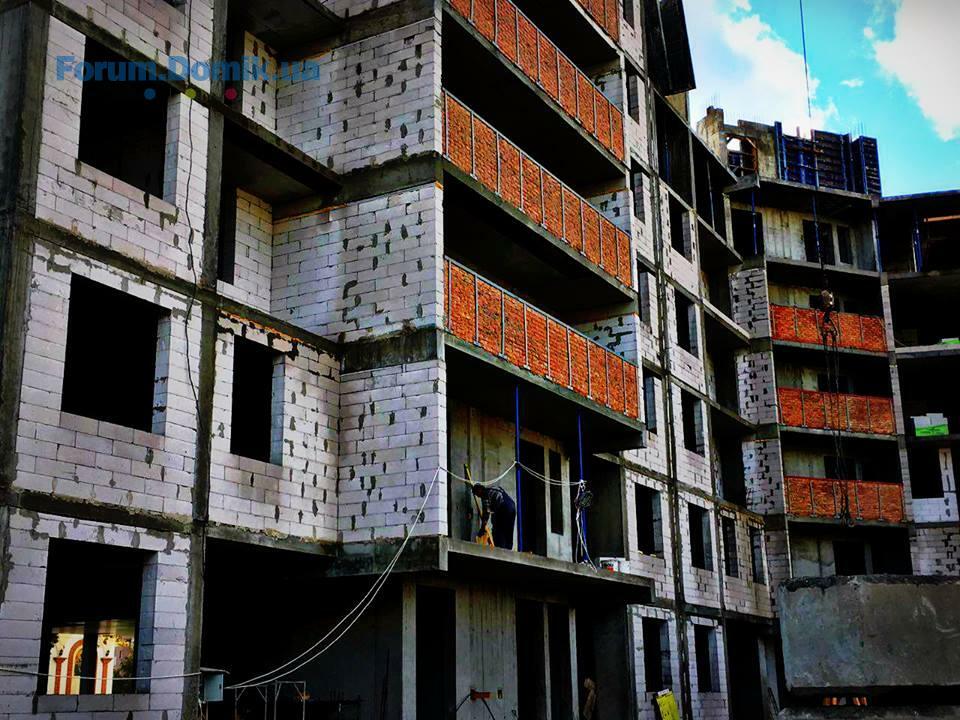

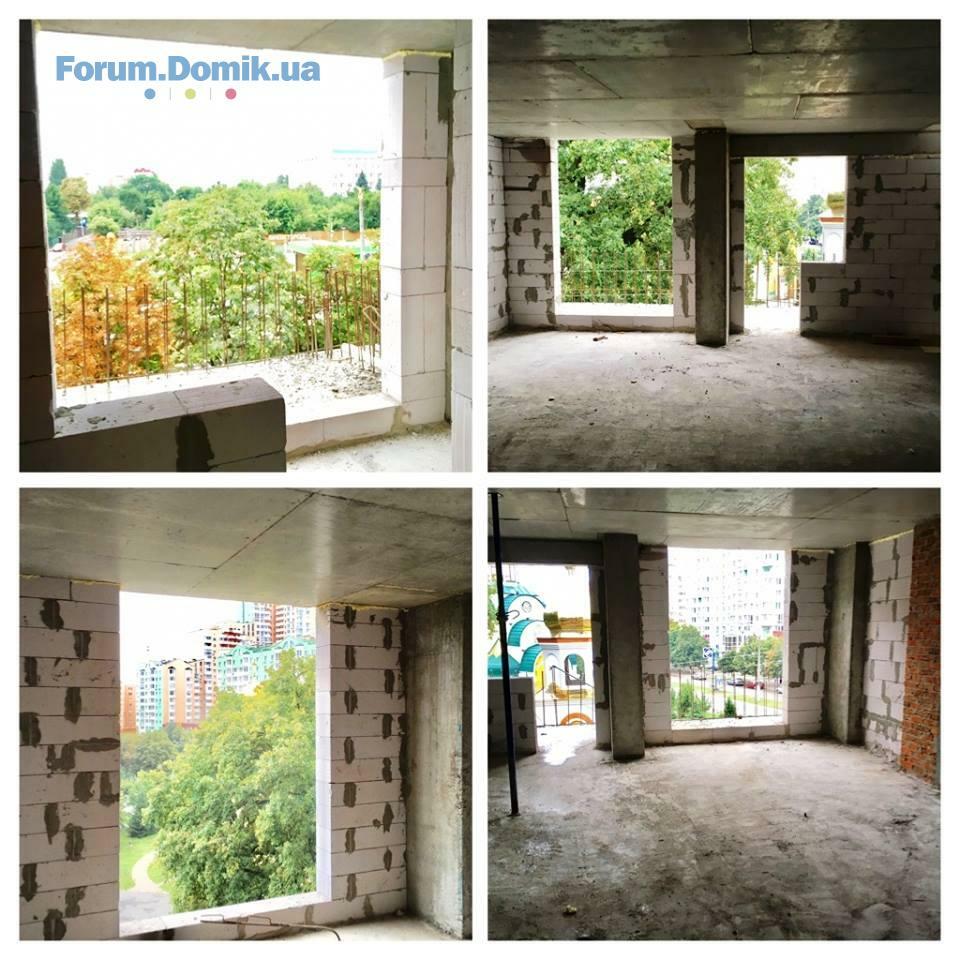

- ведутся работы по монтажу газоблока на 5-6 этаже;
Секция 2 (Сдача 3 кв. 2018г.):
- ведутся газоблочные работы 6-го этажа;
- ведутся работы по армированию и бетонированию плиты перекрытия 8-го этажа;

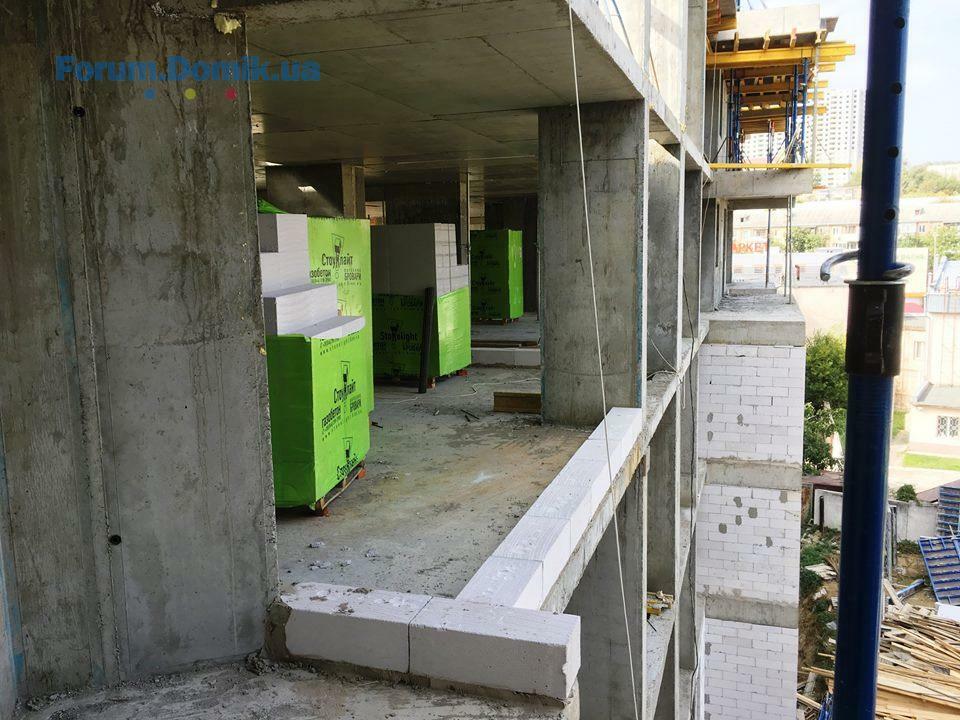

- ведутся работы по засыпке фундамента песчаным грунтом;
- ведутся работы по монтажу вентканалов 7-го этажа;
Секция 3 (Сдача 3 кв. 2018г.):
- продолжаются газоблочные работы 7-8 го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 9-го этажа.
С уважением, Prof-Group!
Секция 1 (Сдача 3 кв. 2018г.):
- ведутся работы по армированию и бетонированию вертикальных элементов 8-го этажа;
- завершены работы по монтажу вентканалов 7-го этажа;
- ведутся работы по засыпке фундамента песчаным грунтов;
- ведутся работы по монтажу газоблока на 5-6 этаже;
Секция 2 (Сдача 3 кв. 2018г.):
- ведутся газоблочные работы 6-го этажа;
- ведутся работы по армированию и бетонированию плиты перекрытия 8-го этажа;
- ведутся работы по засыпке фундамента песчаным грунтом;
- ведутся работы по монтажу вентканалов 7-го этажа;
Секция 3 (Сдача 3 кв. 2018г.):
- продолжаются газоблочные работы 7-8 го этажа;
- ведутся работы по армированию и бетонированию вертикальных элементов 9-го этажа.
С уважением, Prof-Group!
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Olympic Park | Олимпик Парк | Status Group | Харьковское шоссе, 21004.03556
- ЖК Чарівне Місто | Київміськбуд, Укрбуд | Київ, вул. Бориспільска, 18-2604.0310 128
- ЖК Східна Брама | Киїів, вул. Світла, 303.034 364
- ЖК Софія Резиденс | Martynov Real Estate | Софіївська Борщагівка, вул. Яблунева, 1503.03124
- ЖК Софія Нова | Sofia Nova | Martynov Real Estate | Новосілки, вул. Миру03.031 031
- ЖК Софія Клубний | Sofia Club | Martynov Real Estate | Софіївська Борщагівка, вул. Соборна, 10003.03677
- ЖК Montreal House | Alliance Novobud | Київ, вул. Велика Васильківська, 102у03.03536
- ЖК Rusaniv Residence | Perfect Group, Citex Development | Київ, вул. Сверстюка, 5402.03500
- ЖК Благород | Крюківщина, вул. Богуславська, 1-602.031 102
- Отзывы о застройщике Comfort City Group02.033
- Чи варто зараз купувати нерухомість?04.035 017
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планую оренду квартири в районі Подолу27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Твердотопливный котел и расходы на отопление19.0223
- Зламалася частина крана на трубі для води. Потрібна порада11.022
- Выбор межкомнатных дверей. Отзывы о материалах и производителях11.02141
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- Клиника урологии в Николаеве02.031
- Мебельная фурнитура, скидки производителям мебели18.021
- Меблі на замовлення | Оголошення про виготовлення меблів18.02100
- Клінінг Київ: професійне прибирання від Partner Clean (20+ років досвіду)10.021
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
"
