ЖК "Садовый", Харьков - "Жилстрой - 2"

13 трав 2016 23:14
16 трав 2016 20:55

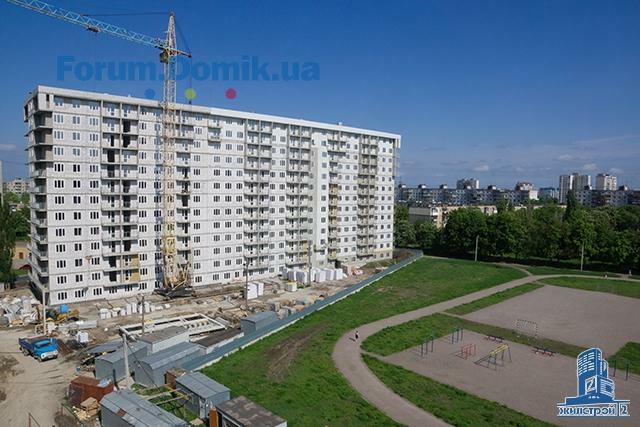

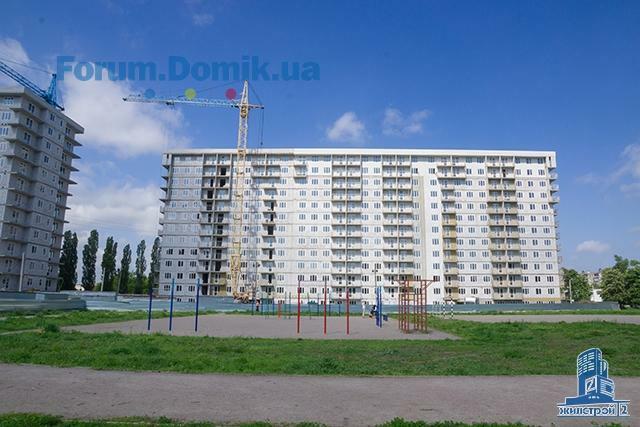

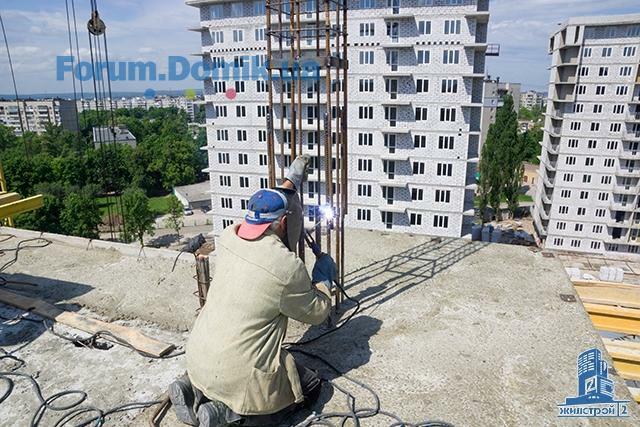

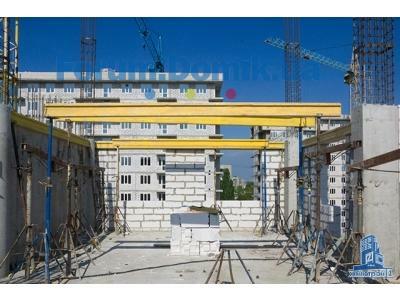

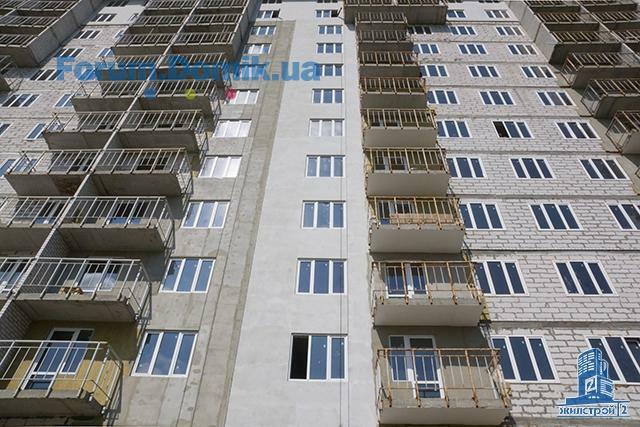

В 5-й секции (дом №3) на 8-м этаже забетонированы вертикальные конструкции, завершается кладка наружных стен. Начаты работы по устройству перекрытия над 8-м этажом. В подвальном этаже продолжается кладка стен технических помещений.

В 4-й секции (дом №2) завершаются работы по гидроизоляции и утеплению кровли. Выполнена кладка внутренних перегородок на 2-9-м этажах, подходят к завершению кладочные работы на 10-м и 11-м этажах. Оштукатуривание стен в местах общего пользования выполнено на 2-8-м этажах, работы ведутся на 9-м и 10-м этажах. .

В 3-й секции дома №1 оштукатурены стены в местах общего пользования, смонтированы стояки пожарного водопровода, ливневой и фекальной канализации. Продолжаются работы по горизонтальной разводке труб отопления, стяжка полов выполняется на 3-м этаже (на 4-12-м этажах работы выполнены). Производится установка металлических ограждений балконов.

Во 2-й секции дома №1 выполнена стяжка полов, оштукатурены стены в местах общего пользования, смонтированы стояки канализации, производится разводка систем водопровода и отопления (работы ведутся на 4-м и 5-м этажах).

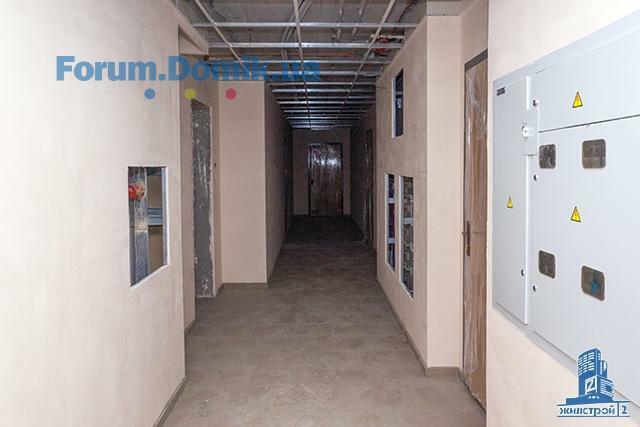

В 1-й секции дома №1 установлены входные двери в квартиры, выполнены работы по стяжке полов, горизонтальной разводке труб отопления, и освещению мест общего пользования. Смонтированы стояки канализации, холодной и горячей воды, производится установка радиаторов отопления в квартирах на 6-м и 7-м этажах. В местах общего пользования выполнены работы по разводке электрических кабелей, ведется окрашивание стен на 4-м и 5-м этажах.

В 1-3-й секциях продолжаются работы по наружному утеплению фасада здания.

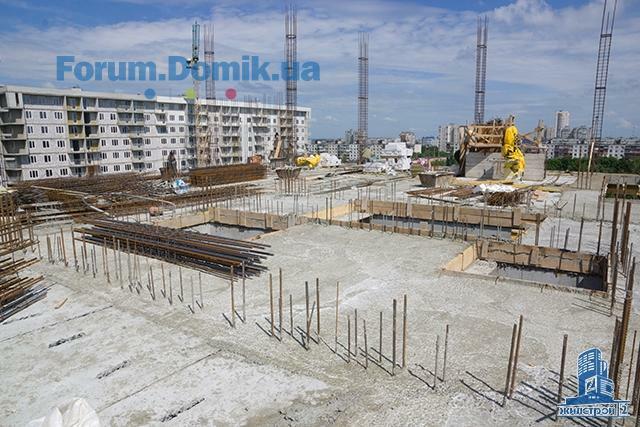

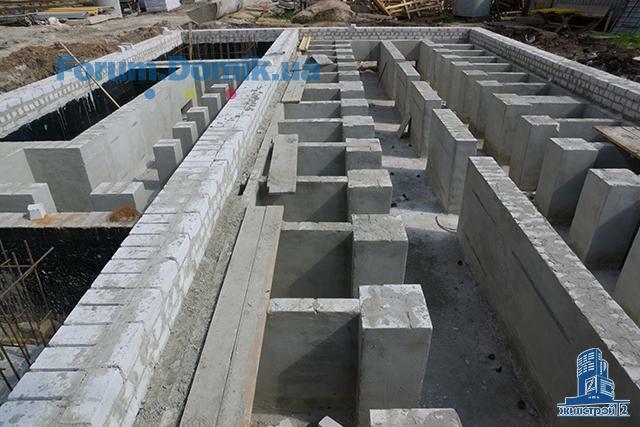

До конца мая планируется завершить разработку грунта под котлован паркинга и приступить к бурению свай (паркинг будет расположен между 4-й и 5-й секциями).
30 трав 2016 22:26
30 трав 2016 22:26

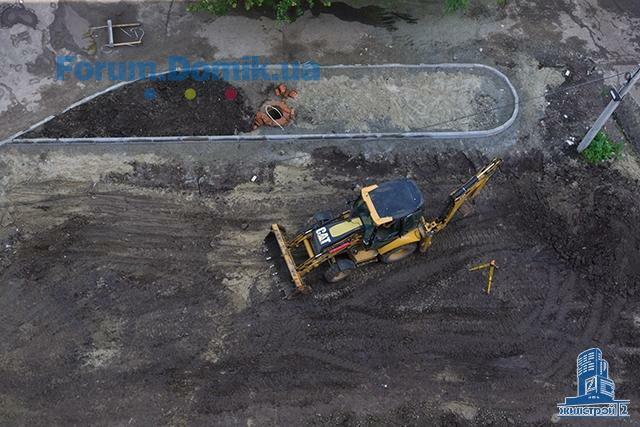

В 5-й секции (дом №3) в понедельник завершаются работы по устройству перекрытия над 9-м этажом. На 10-м этаже бетонируются вертикальные конструкции, ведется кладка наружных стен. В подвальном этаже продолжается кладка стен технических помещений. В подземном паркинге с понедельника начнется бурение свай.

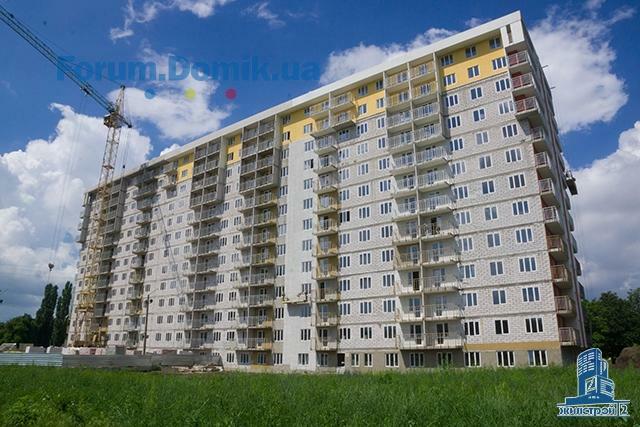

В 4-й секции (дом №2) выполнены работы по гидроизоляции и утеплению кровли. Выполнена кладка внутренних перегородок на 2-11-м этажах, работы ведутся 12-м этаже. На 3-9-м этажах установлены входные двери в квартиры. Электрики начали подготовку к прокладке электрических кабелей.

В 3-й секции дома №1 оштукатурены стены в местах общего пользования, смонтированы стояки пожарного водопровода и канализации. Продолжаются работы по вертикальной разводке системы водоснабжения, стяжка полов произведена на 3-12-м этажах. Выполнена основная часть работ по прокладке электрических кабелей.

Во 2-й секции дома №1 выполнена стяжка полов, оштукатурены стены в местах общего пользования, смонтированы стояки канализации и водопровода. Горизонтальная разводка системы отопления выполнена на 1-м, 4-13-м этажах, работы ведутся на 2-м и 3-м этажах.

В 1-й секции дома №1 установлены входные двери в квартиры, выполнены работы по стяжке полов, горизонтальной разводке труб отопления, и освещению мест общего пользования. Смонтированы стояки канализации, холодной и горячей воды, радиаторы отопления в квартирах установлены на 8-13-м этажах.

В 1-3-й секциях продолжаются работы по наружному утеплению фасада здания.
16 черв 2016 21:19

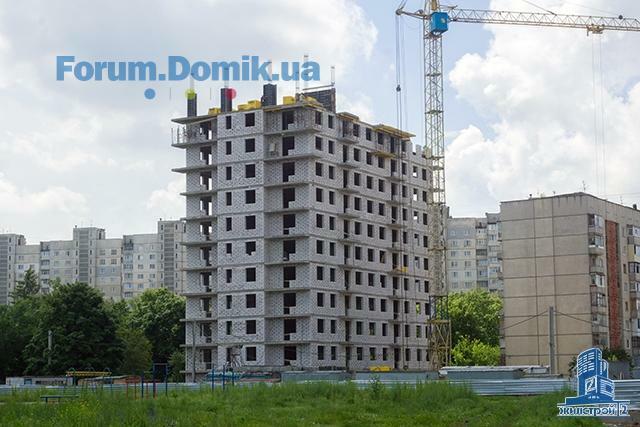

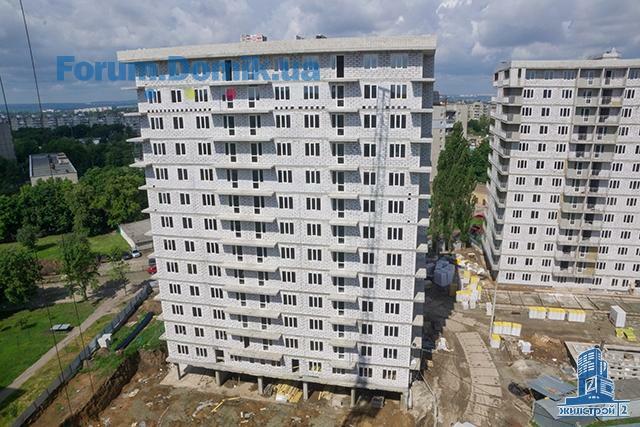

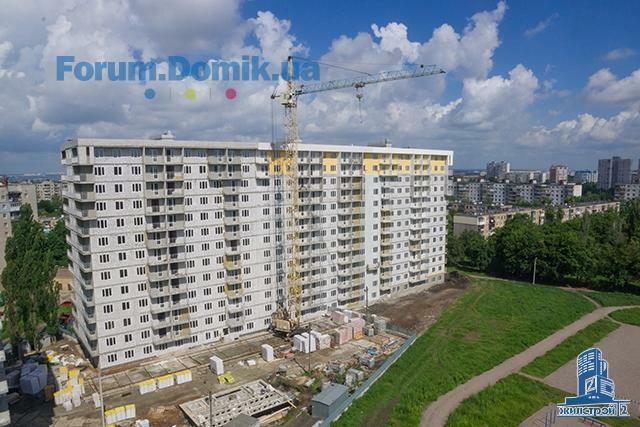

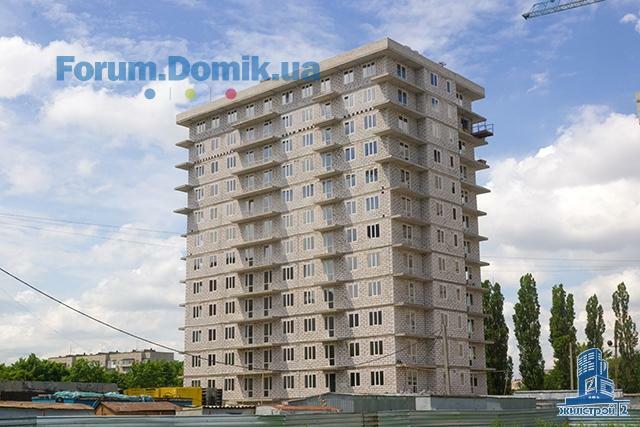

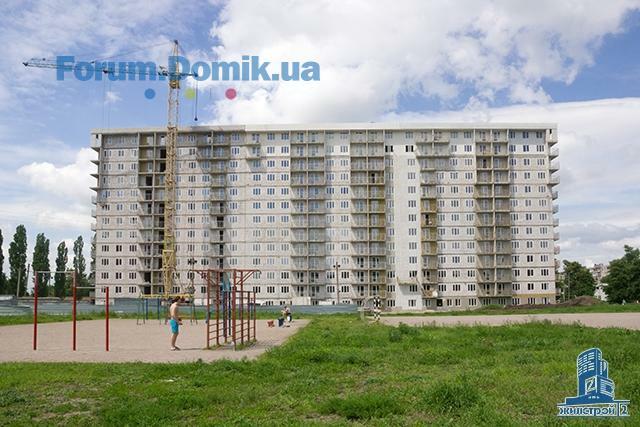

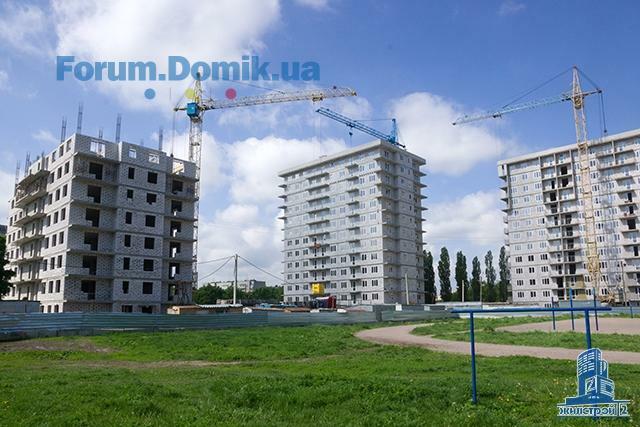

В 5-й секции (дом №3) возведен 11-й этаж, завершается бетонирование перекрытия над 11-м этажом. На 12-м этаже выполняются работы по устройству вертикальных конструкций, в пятницу начинается кладка наружных стен. В подвальном этаже выполнена кладка стен технических помещений. В подземном паркинге выполнена основная часть работ по бурение свай, ведется разработка грунта под устройство ростверков.

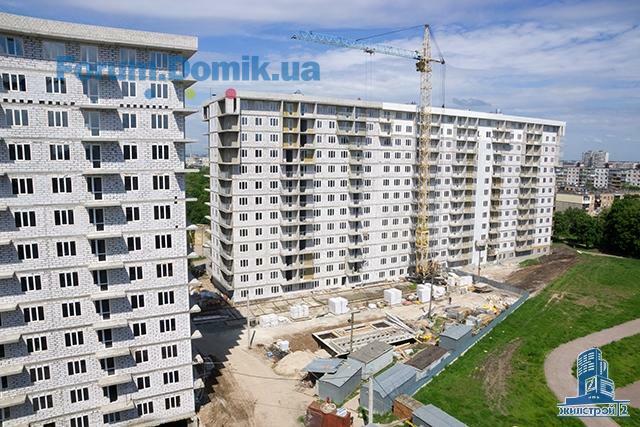

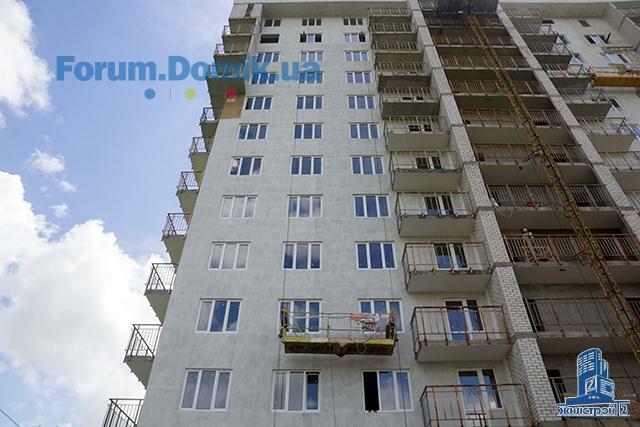

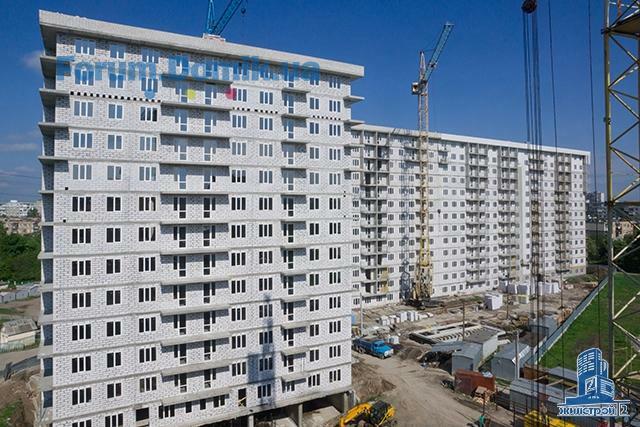

В 4-й секции (дом №2) выполнена кладка внутренних перегородок на 2-11-м этажах, завершаются работы на 12-м этаже, а также установка входных дверей в квартиры. Электрики выполняют прокладку электрических кабелей. Сантехники производят подготовку к монтажу стояков. Завершаются работы по установке вентиляционных труб

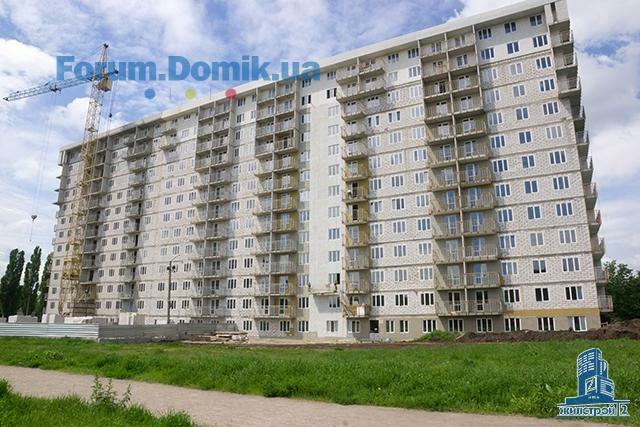

В 3-й секции дома №1 оштукатурены стены в местах общего пользования, смонтированы стояки канализации и пожарного водопровода. Продолжаются работы по вертикальной разводке системы водоснабжения на 6-9-м этажах. Разводка отопления выполнена на 10-13-м этажах. Выполнена основная часть работ по прокладке электрических кабелей.

Во 2-й секции дома №1 выполнена стяжка полов, оштукатурены стены в местах общего пользования, смонтированы стояки канализации и водопровода. Производится стяжка полов. Завершаются работы по горизонтальной разводке системы отопления. Выполняется стяжка полов балконов.

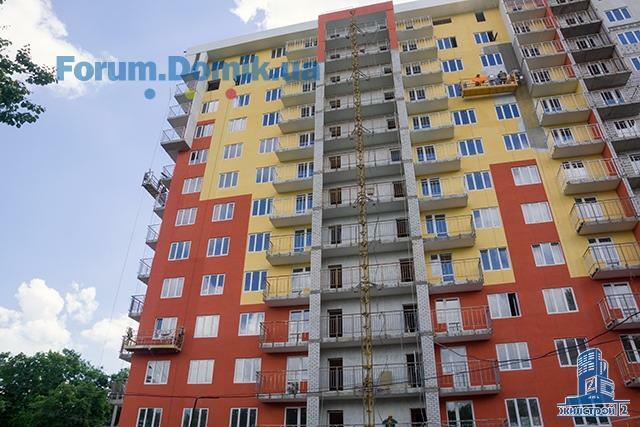

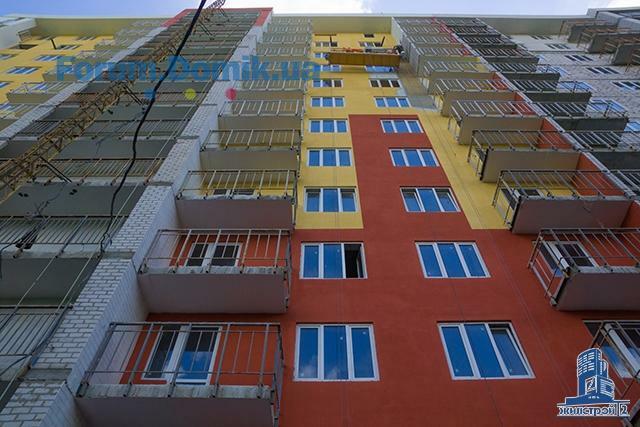

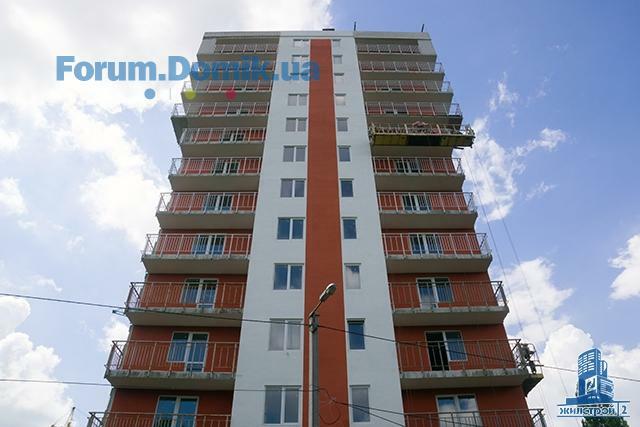

В 1-й секции дома №1 установлены входные двери в квартиры, а также в холодных зонах, выполнены работы по стяжке полов, горизонтальной разводке труб отопления, и освещению мест общего пользования. Смонтированы стояки канализации, холодной и горячей воды. Фасады утеплены и окрашены. В местах общего пользования уложена напольная плитка на 4-9-м этажах, работы ведутся на 10-м этаже.

Во 2-й и 3-й секциях продолжаются работы по наружному утеплению фасада здания.
16 черв 2016 21:20
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Детальніше
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Детальніше
