ЖК "Садовый", Харьков - "Жилстрой - 2"
Domik System

Inform bot
37 480
09 вересня 2019
15 вер 2015 17:13

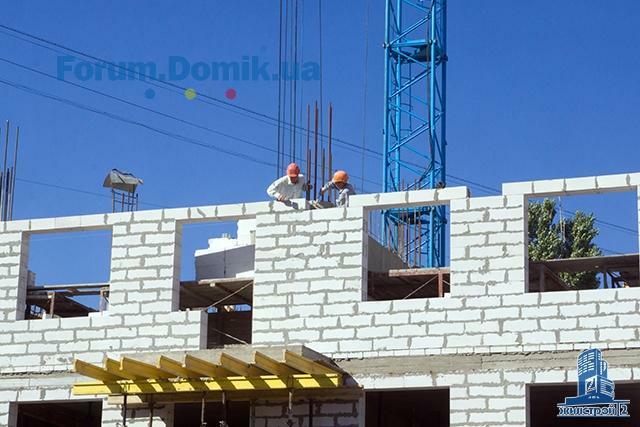

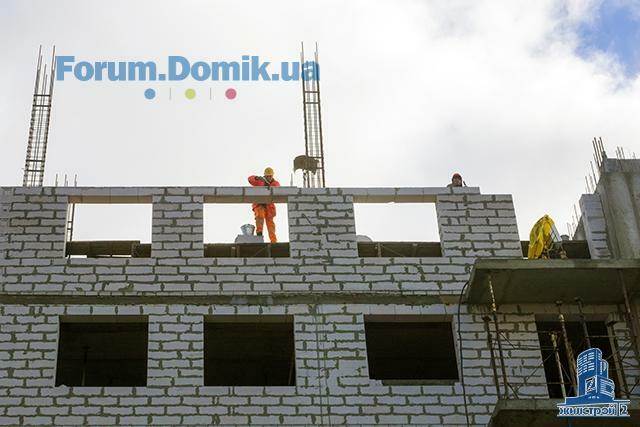

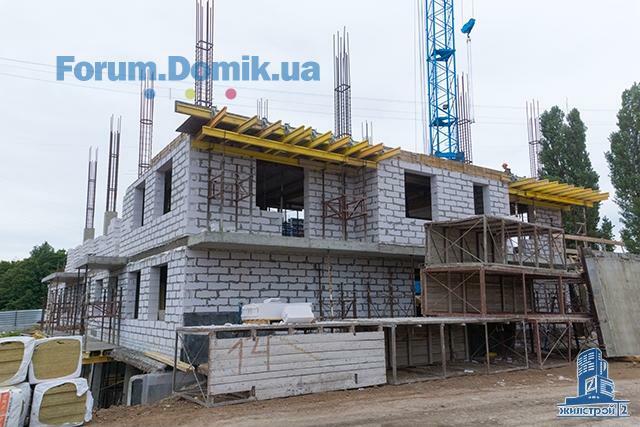

В 1-й секции завершена кирпичная кладка балконных перегородок, продолжается монтаж металлических ограждений, выполняется гидроизоляция кровли. В местах общего пользования оштукатурены стены на 2-м этаже, работы ведутся на 3-м и 8-м этажах.
Во 2-й секции завершена кладка парапетов, ведется кладка внутренних перегородок на 12-м и 13-м этажах. На стройплощадку доставлены окна. Начинаются работы по остеклению.

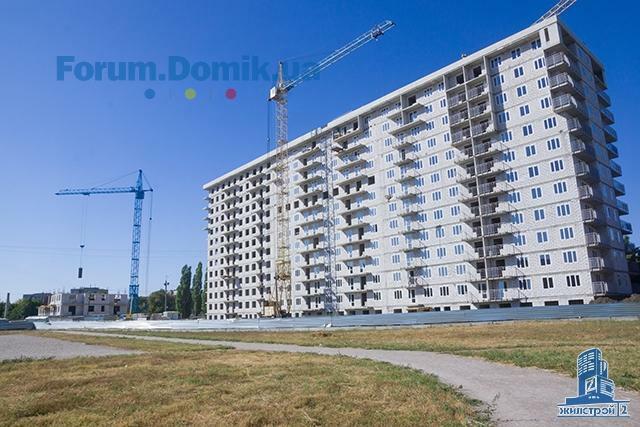

В 3-й секции возведено здание, выполнена кладка парапетов и выхода на крышу. Продолжается кладка внутренних перегородок на 5-м этаже.

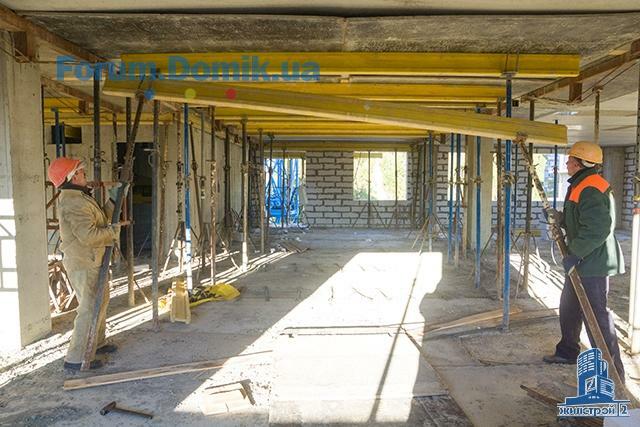

В 4-й секции на 2-м этаже завершается бетонирование вертикальных конструкций, выполнены две трети объема кладки наружных стен. Начаты работы по устройству перекрытия над 2-м этажом.

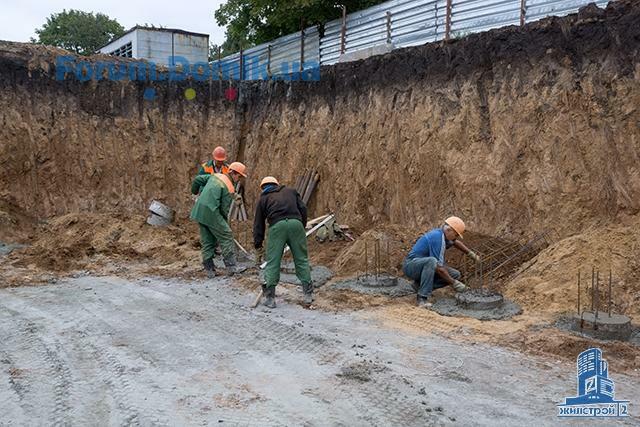

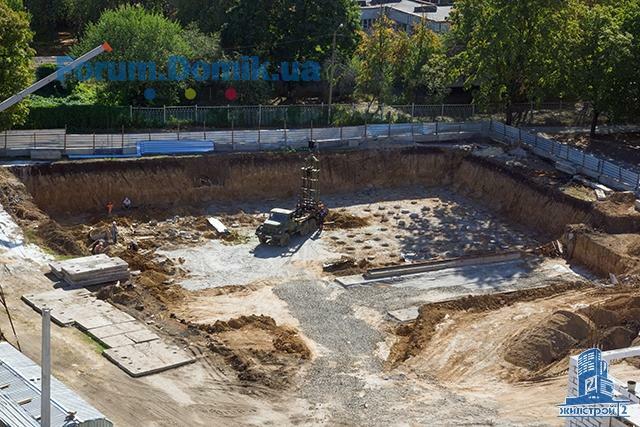

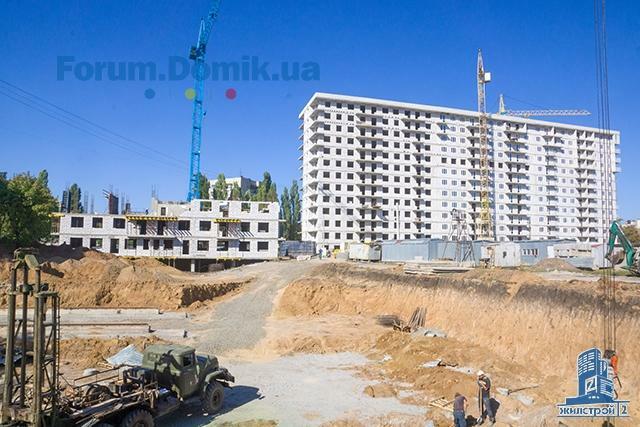

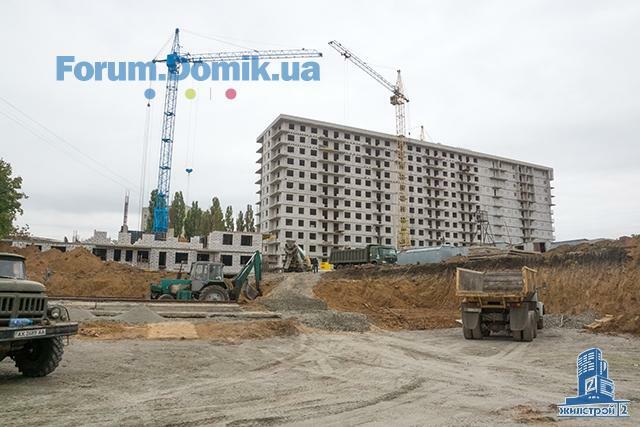

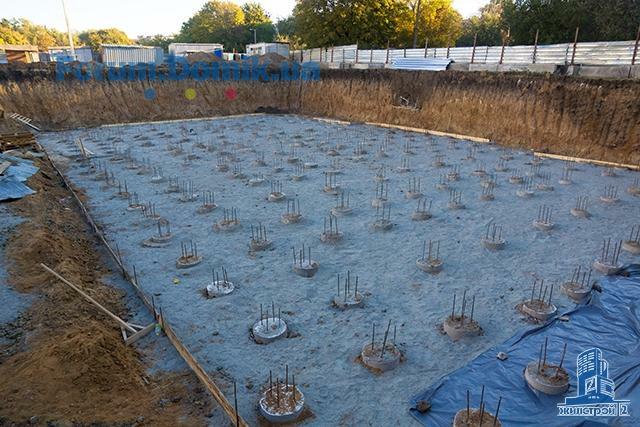

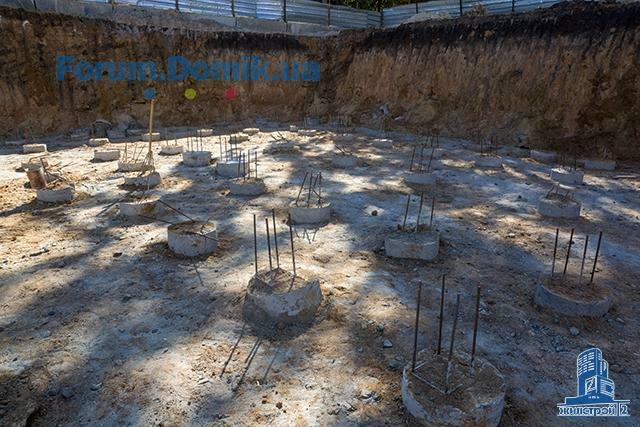

В 5-й секции выполняются работы по устройству свайного поля из 250-ти свай. Работы планируется завершить до конца месяца.
Во 2-й секции завершена кладка парапетов, ведется кладка внутренних перегородок на 12-м и 13-м этажах. На стройплощадку доставлены окна. Начинаются работы по остеклению.
В 3-й секции возведено здание, выполнена кладка парапетов и выхода на крышу. Продолжается кладка внутренних перегородок на 5-м этаже.
В 4-й секции на 2-м этаже завершается бетонирование вертикальных конструкций, выполнены две трети объема кладки наружных стен. Начаты работы по устройству перекрытия над 2-м этажом.
В 5-й секции выполняются работы по устройству свайного поля из 250-ти свай. Работы планируется завершить до конца месяца.
Domik System

Inform bot
37 480
09 вересня 2019
15 вер 2015 17:13
Domik System

Inform bot
37 480
09 вересня 2019
15 вер 2015 17:13
Domik System

Inform bot
37 480
09 вересня 2019
17 вер 2015 20:19
Акция продлена до 30 октября 2015 года.
Участникам акции предоставляется скидка 15% на 6 квартир площадью 59 кв. метров в первых трех секциях жилого комплекса «Садовый» по Садовому въезду на Новых домах.
Участникам акции предоставляется скидка 15% на 6 квартир площадью 59 кв. метров в первых трех секциях жилого комплекса «Садовый» по Садовому въезду на Новых домах.
Domik System

Inform bot
37 480
09 вересня 2019
25 вер 2015 19:09

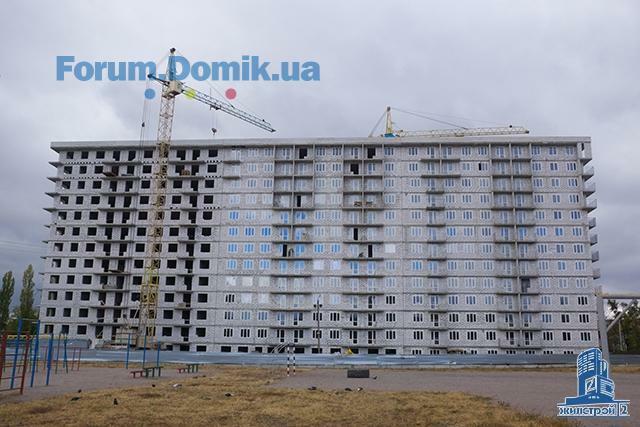

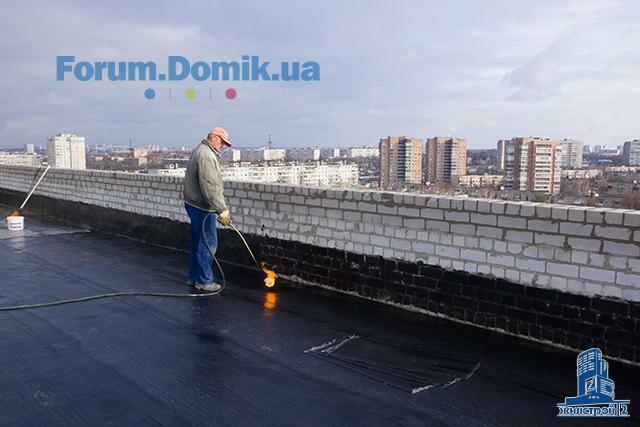

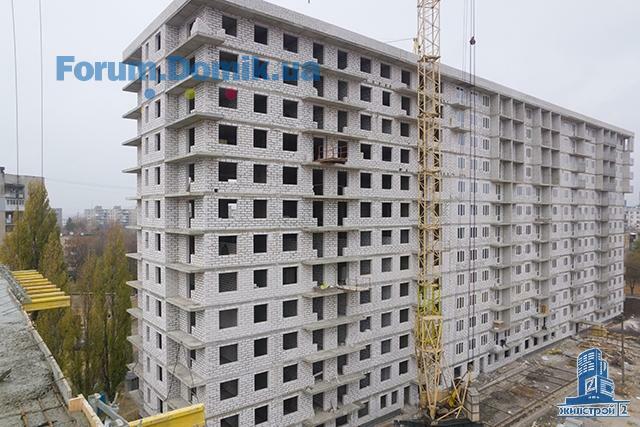

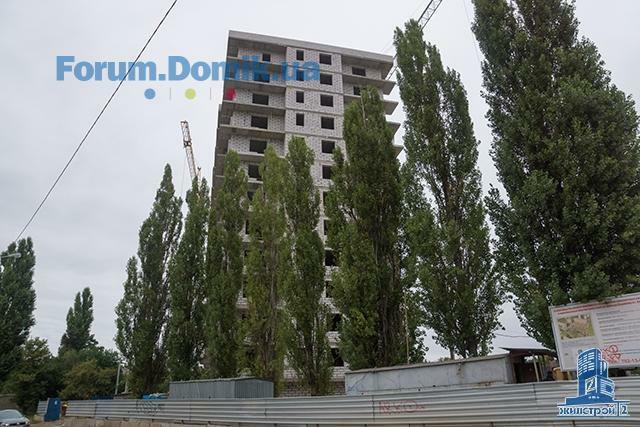

В 1-й секции выполнена гидроизоляция кровли. Продолжается монтаж металлических ограждений балконов. В местах общего пользования оштукатурены стены на 2-м и 3-м этажах, завершаются работы на 4-м этаже. Электрики выполняют прокладку электрических кабелей.
Во 2-й секции ведется кладка внутренних перегородок на 13-м этаже. Завершаются работы по установке окон. Начата кирпичная кладка балконных перегородок.
В 3-й секции продолжается кладка внутренних перегородок на 5-м этаже.
В 4-й секции на 3-м этаже забетонированы вертикальные конструкции, выполнена треть объема кладки наружных стен.
В 5-й секции продолжаются работы по устройству свайного поля из 250-ти свай.
Во 2-й секции ведется кладка внутренних перегородок на 13-м этаже. Завершаются работы по установке окон. Начата кирпичная кладка балконных перегородок.
В 3-й секции продолжается кладка внутренних перегородок на 5-м этаже.
В 4-й секции на 3-м этаже забетонированы вертикальные конструкции, выполнена треть объема кладки наружных стен.
В 5-й секции продолжаются работы по устройству свайного поля из 250-ти свай.
Domik System

Inform bot
37 480
09 вересня 2019
25 вер 2015 19:09
Domik System

Inform bot
37 480
09 вересня 2019
25 вер 2015 19:10
Domik System

Inform bot
37 480
09 вересня 2019

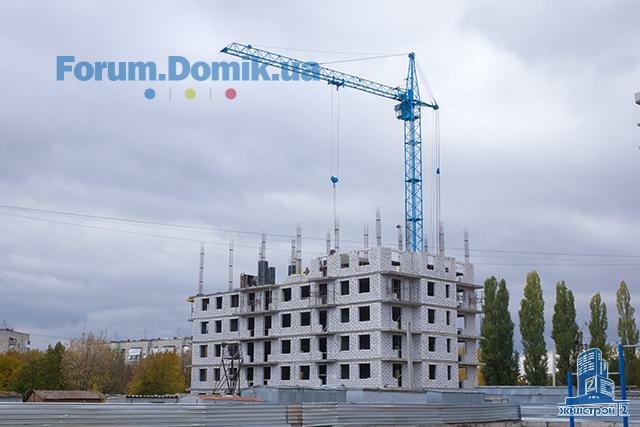

15 жовт 2015 20:50

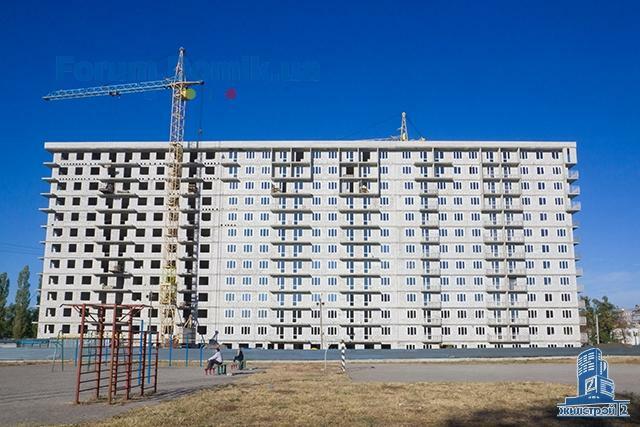

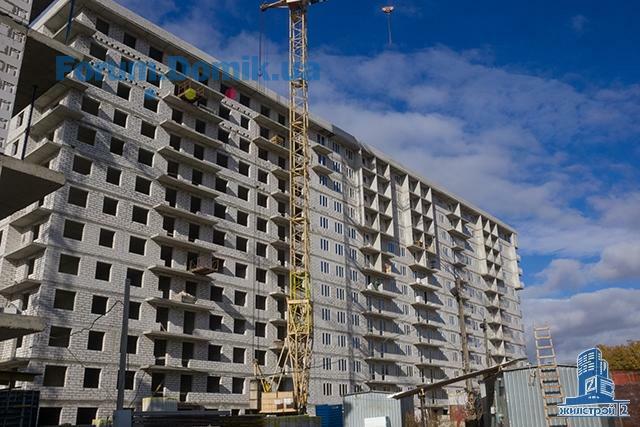

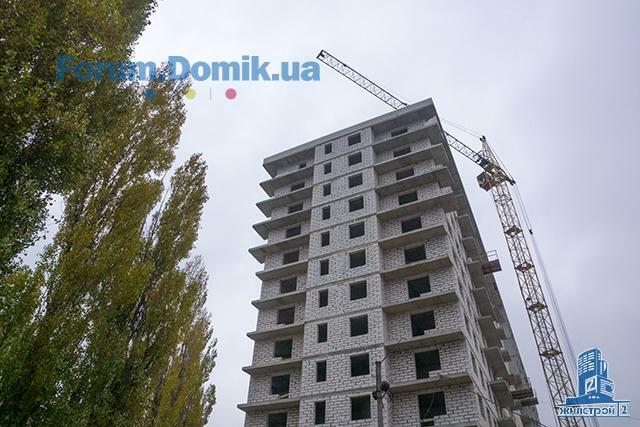

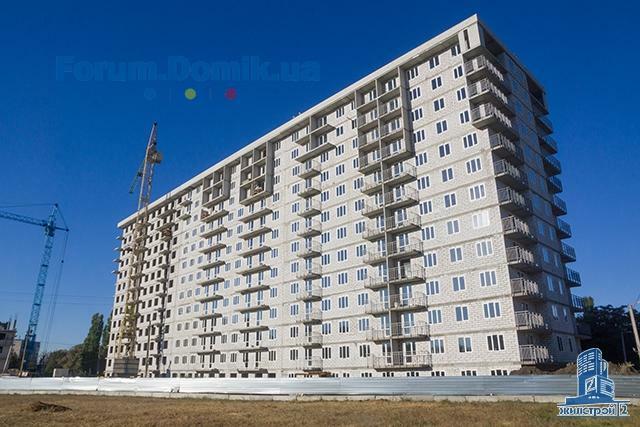

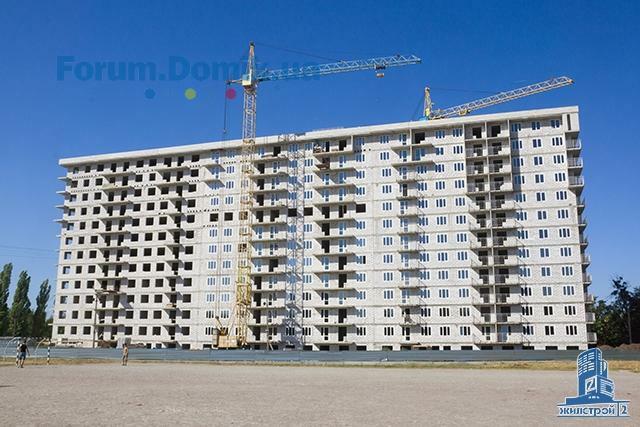

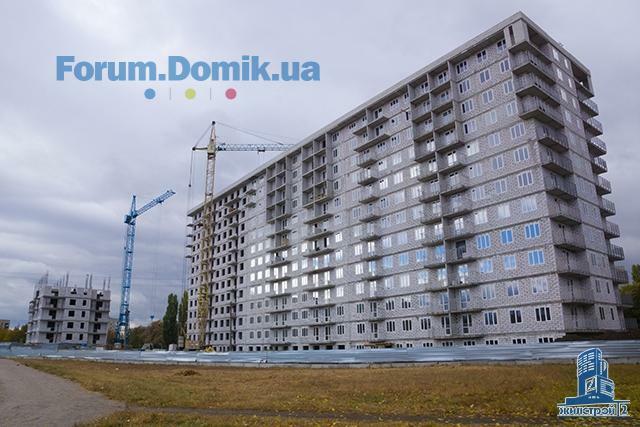

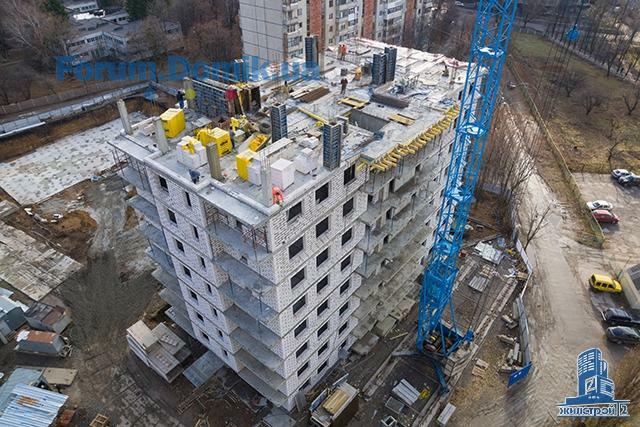

В 1-й секции продолжается монтаж металлических ограждений балконов, выполнена гидроизоляция кровли. В местах общего пользования оштукатурены стены на 2-4-м, 8-10-м этажах, ведутся работы на 5-м и 11-м этажах. Электрики продолжают работы по прокладке электрических кабелей.

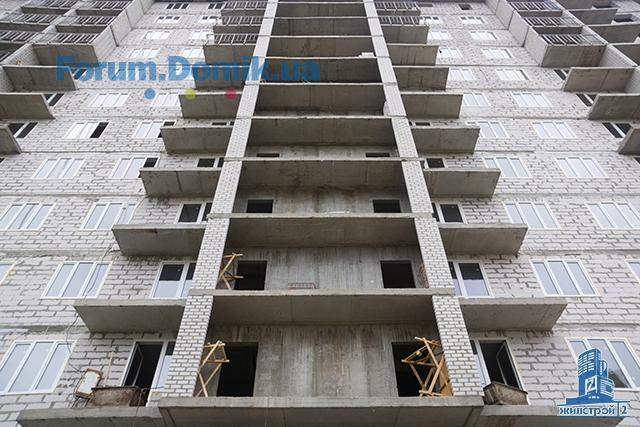

Во 2-й секции завершены работы по кладке внутренних перегородок и остеклению. Ведется кирпичная кладка балконных перегородок и вентиляционных каналов.
В 3-й секции ведется кладка внутренних перегородок на 6-м и 11-м этажах.
В 4-й секции сегодня завершены работы по устройству перекрытия над 4-м этажом. На 5-м этаже забетонированы две трети вертикальных конструкций, начата кладка наружных стен.
В 5-й секции выполнены работы по устройству свайного поля из 250-ти свай. На следующей неделе планируется забетонировать бетонное основание под фундамент.
Во 2-й секции завершены работы по кладке внутренних перегородок и остеклению. Ведется кирпичная кладка балконных перегородок и вентиляционных каналов.
В 3-й секции ведется кладка внутренних перегородок на 6-м и 11-м этажах.
В 4-й секции сегодня завершены работы по устройству перекрытия над 4-м этажом. На 5-м этаже забетонированы две трети вертикальных конструкций, начата кладка наружных стен.
В 5-й секции выполнены работы по устройству свайного поля из 250-ти свай. На следующей неделе планируется забетонировать бетонное основание под фундамент.
Domik System

Inform bot
37 480
09 вересня 2019
15 жовт 2015 20:51
Domik System

Inform bot
37 480
09 вересня 2019
15 жовт 2015 20:51
Domik System

Inform bot
37 480
09 вересня 2019
28 жовт 2015 16:40

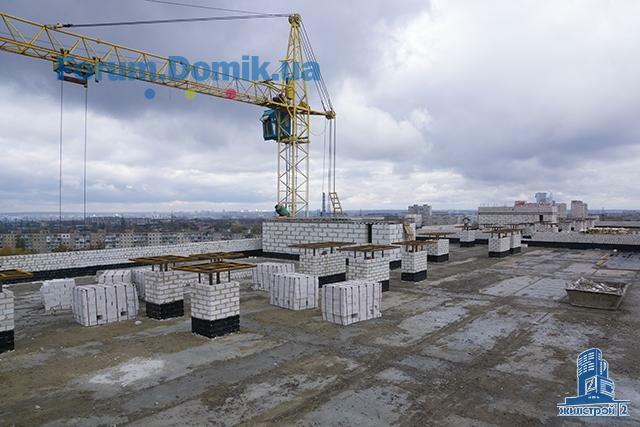

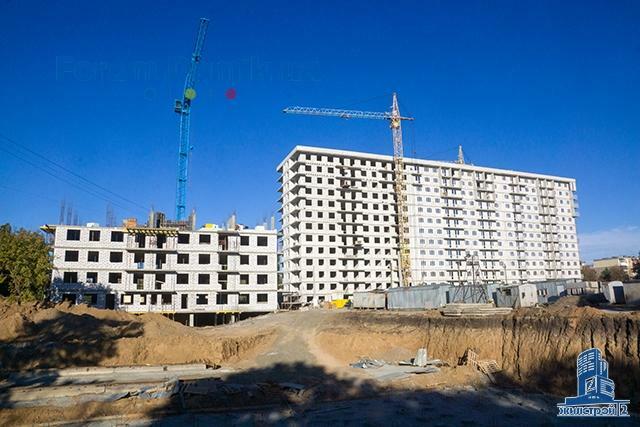

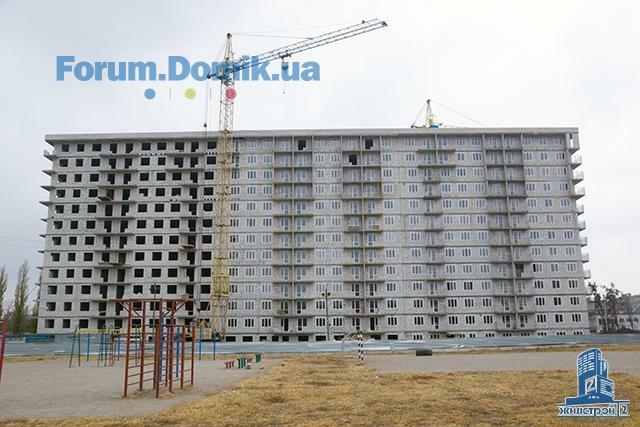

В 1-й секции продолжается монтаж металлических ограждений балконов, выполнена гидроизоляция кровли. В местах общего пользования оштукатурены стены на 2-5-м, 8-13-м этажах, работы продолжаются на 6-м и 7-м этажах. Произведена стяжка полов на 3-м и 4-м этажах, работы ведутся на 5-м этаже. Электрики продолжают монтаж электрических кабелей.
Во 2-й секции завершена кладка внутренних перегородок, выполнены работы по остеклению. Ведется кирпичная кладка балконных перегородок и вентиляционных каналов, производится монтаж металлических ограждений балконов.
В 3-й секции ведется кладка внутренних перегородок на 6-м и 12-м этажах (завершены работы на 11-м этаже).

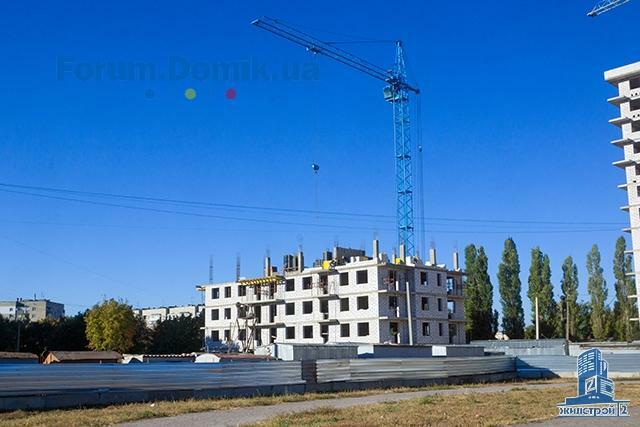

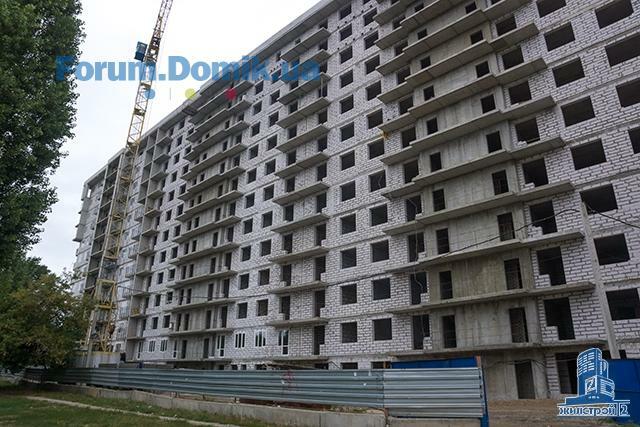

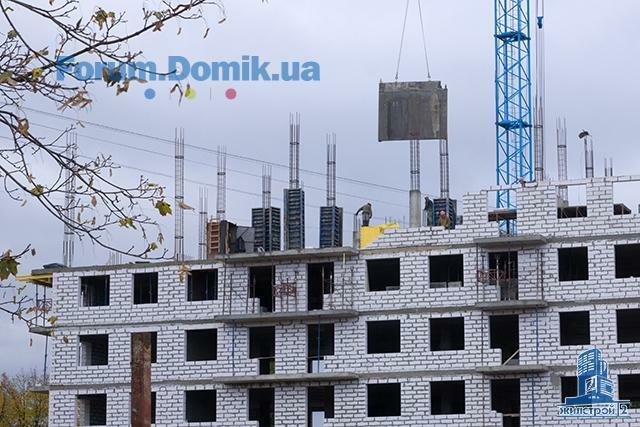

В 4-й секции на 6-м этаже завершается бетонирование вертикальных конструкций, выполнена треть объема кладки наружных стен. Начаты работы по устройству перекрытия над 6-м этажом.

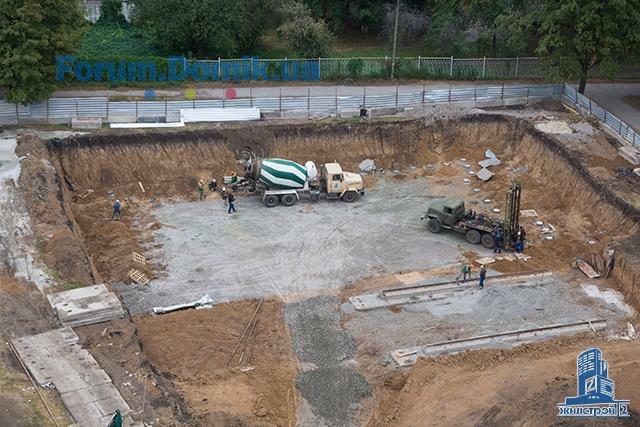

В 5-й секции выполнены работы по устройству свайного поля из 250-ти свай. Забетонировано бетонное основание под фундамент.
Во 2-й секции завершена кладка внутренних перегородок, выполнены работы по остеклению. Ведется кирпичная кладка балконных перегородок и вентиляционных каналов, производится монтаж металлических ограждений балконов.
В 3-й секции ведется кладка внутренних перегородок на 6-м и 12-м этажах (завершены работы на 11-м этаже).
В 4-й секции на 6-м этаже завершается бетонирование вертикальных конструкций, выполнена треть объема кладки наружных стен. Начаты работы по устройству перекрытия над 6-м этажом.
В 5-й секции выполнены работы по устройству свайного поля из 250-ти свай. Забетонировано бетонное основание под фундамент.
Domik System

Inform bot
37 480
09 вересня 2019
28 жовт 2015 16:42
Domik System

Inform bot
37 480
09 вересня 2019
28 жовт 2015 16:42
Domik System

Inform bot
37 480
09 вересня 2019
28 жовт 2015 16:42
Domik System

Inform bot
37 480
09 вересня 2019
11 лист 2015 21:33

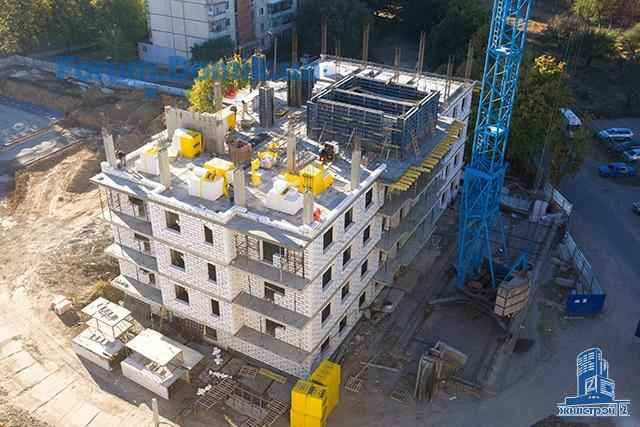

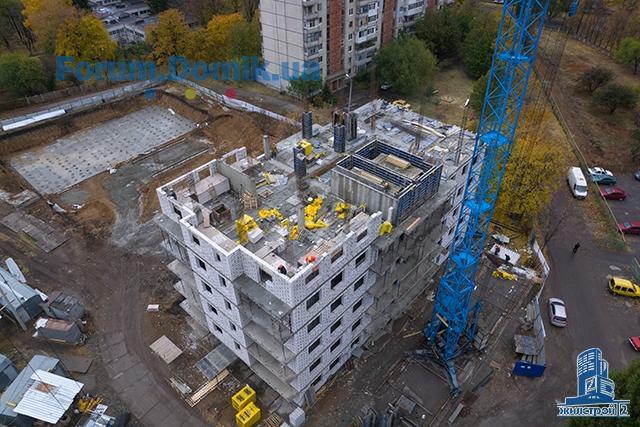

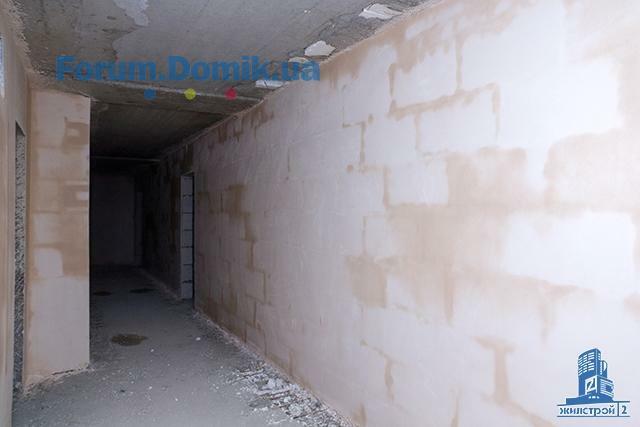

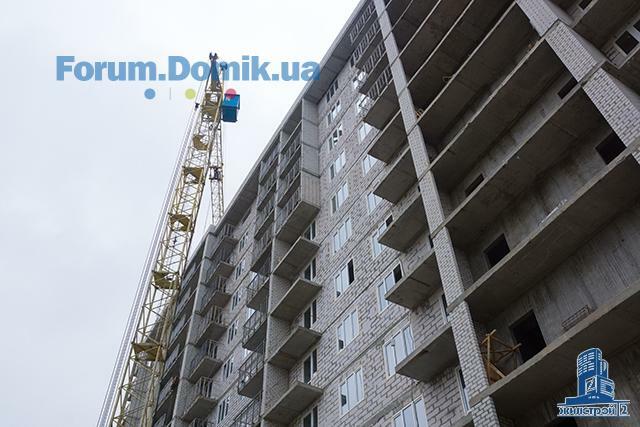

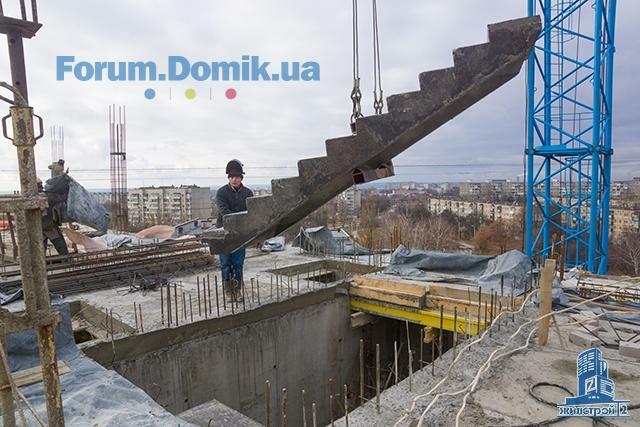

В 1-й секции в местах общего пользования оштукатурены стены на 2-13-м этажах, произведена стяжка полов в квартирах на 3-8-м этажах. Электрики продолжают монтаж электрических кабелей.
Во 2-й секции выполнен монтаж металлических ограждений балконов, завершается кирпичная кладка балконных перегородок. В местах общего пользования оштукатурены стены на 7-13-м этажах.
В 3-й секции ведется кладка внутренних перегородок на 6-7-м и 10-м этажах.

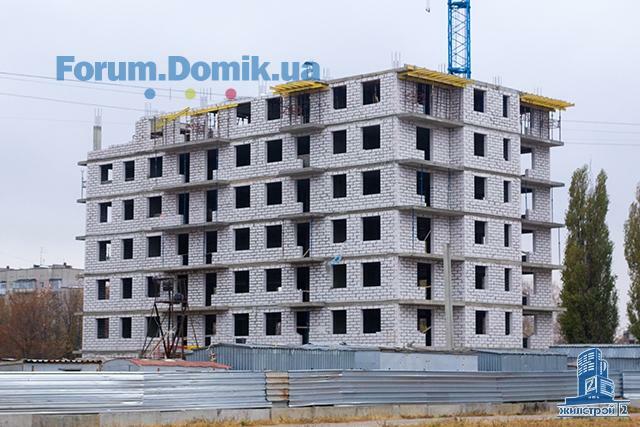

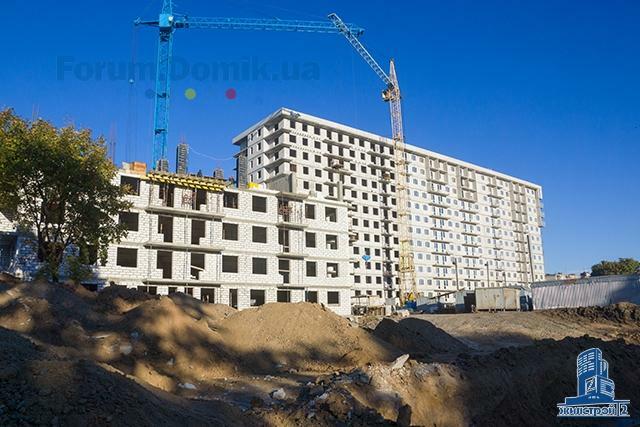

В 4-й секции на 7-м этаже забетонированы вертикальные конструкции, завтра завершается кладка наружных стен. Залита бетоном первая треть перекрытия 7-м этажом.

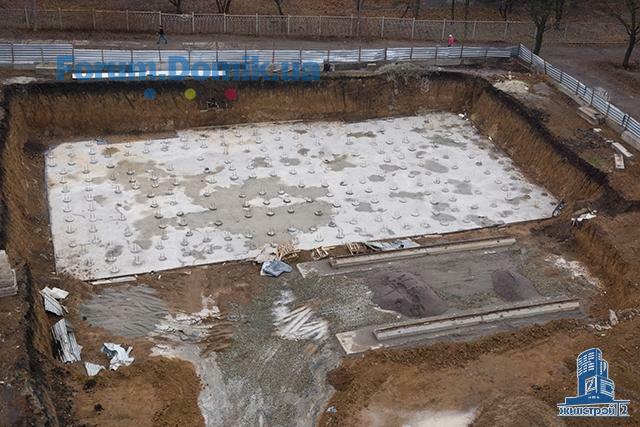

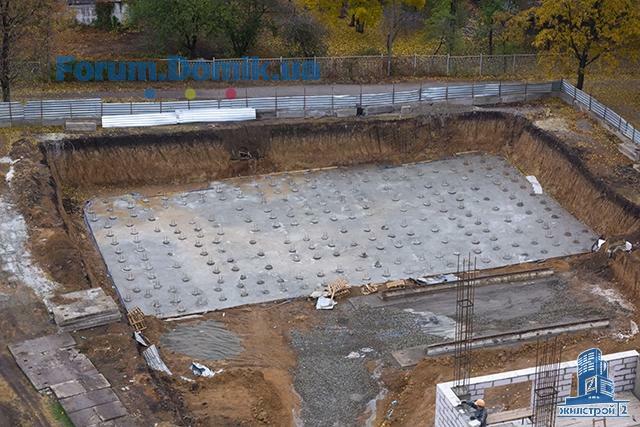

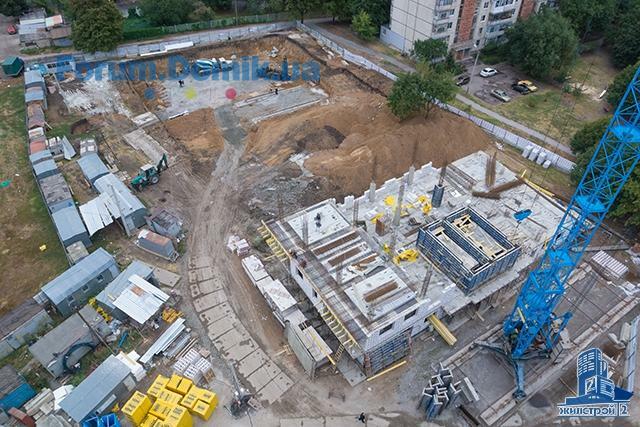

В 5-й секции забетонировано бетонное основание под фундамент.
Во 2-й секции выполнен монтаж металлических ограждений балконов, завершается кирпичная кладка балконных перегородок. В местах общего пользования оштукатурены стены на 7-13-м этажах.
В 3-й секции ведется кладка внутренних перегородок на 6-7-м и 10-м этажах.
В 4-й секции на 7-м этаже забетонированы вертикальные конструкции, завтра завершается кладка наружных стен. Залита бетоном первая треть перекрытия 7-м этажом.
В 5-й секции забетонировано бетонное основание под фундамент.
Domik System

Inform bot
37 480
09 вересня 2019
11 лист 2015 21:33
Domik System

Inform bot
37 480
09 вересня 2019
11 лист 2015 21:33
Domik System

Inform bot
37 480
09 вересня 2019

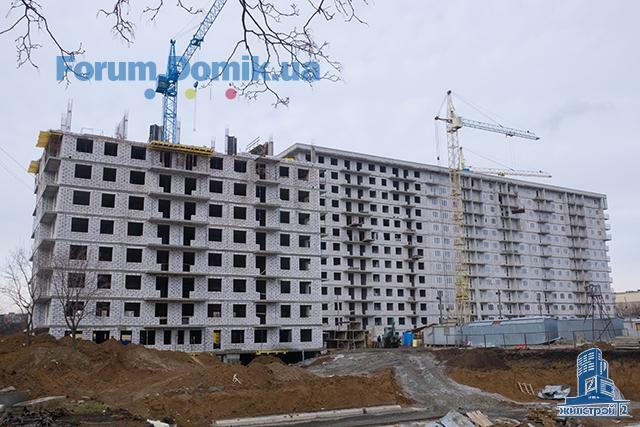

25 лист 2015 21:33

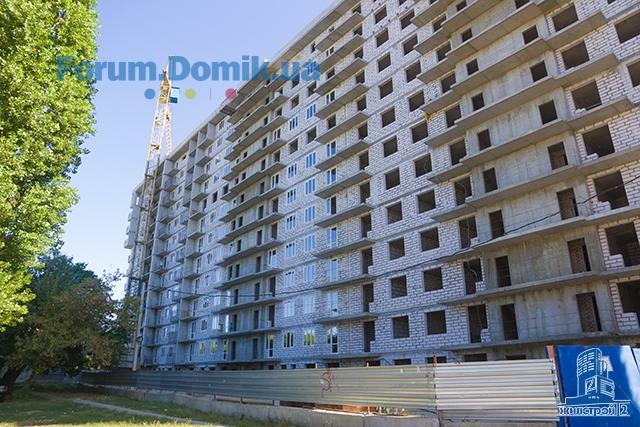

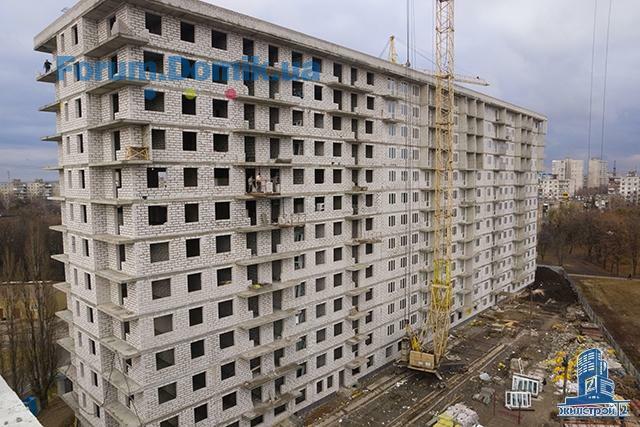

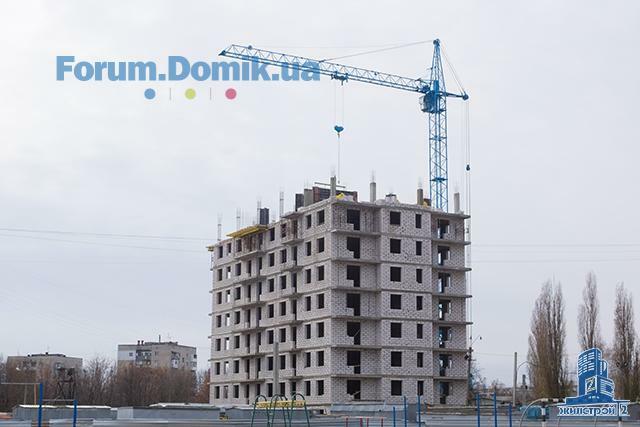

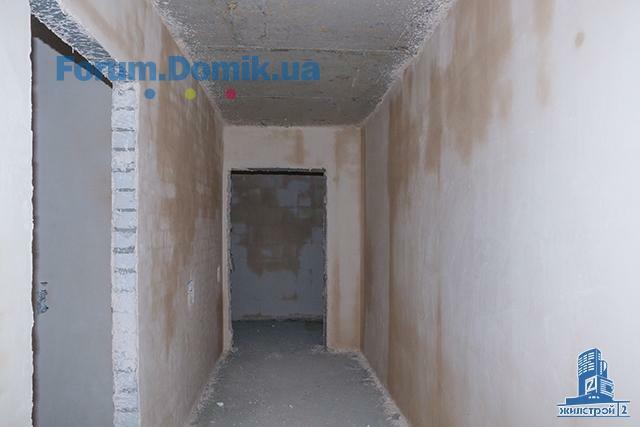

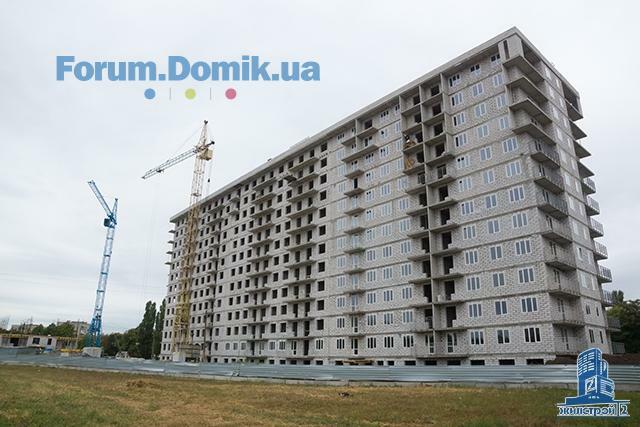

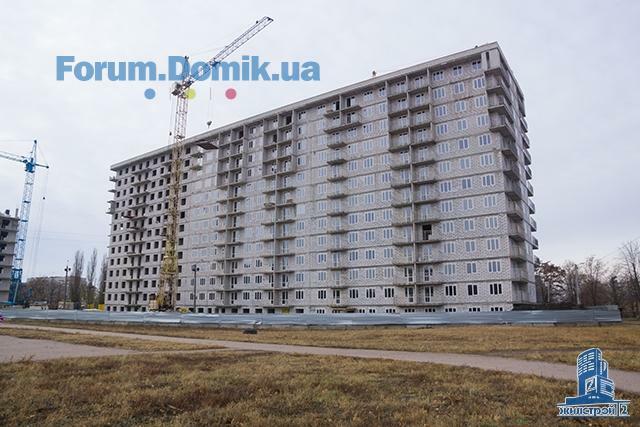

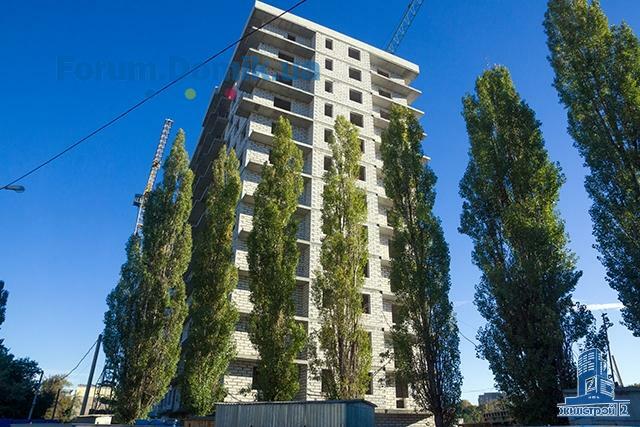

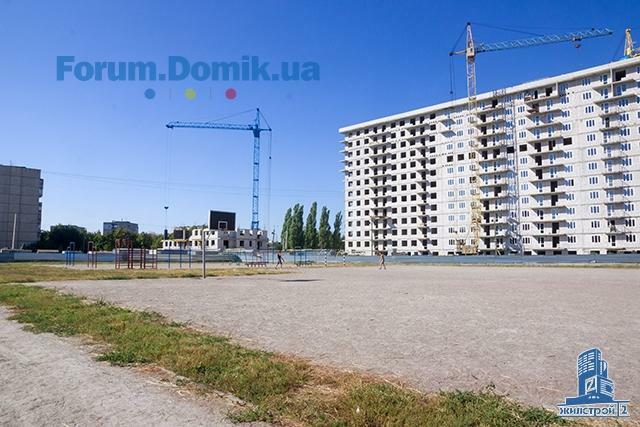

В 1-й секции в местах общего пользования оштукатурены стены, выполнен монтаж электрических кабелей. В квартирах произведена стяжка полов на 3-9-м этажах, работы ведутся на 10-м этаже.
Во 2-й секции ведутся работы по гидроизоляции кровли. В местах общего пользования и на лестничных клетках завершается оштукатуривание стен на 2-м и 5-м этажах (на 3-4-м, 6-13-м этажах работы выполнены). Выполнена кладка балконных перегородок.
В 3-й секции выполнена кладка внутренних перегородок на 10-м этаже, завершаются работы на 7-м этаже, начаты кладочные работы на 8-м и 9-м этажах.

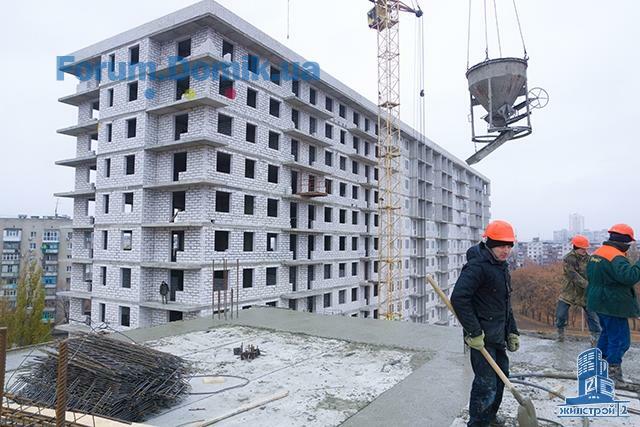

В 4-й секции выполнены работы по устройству перекрытия над 8-м этажом. На 9-м этаже бетонируются вертикальные конструкции, ведется кладка наружных стен.

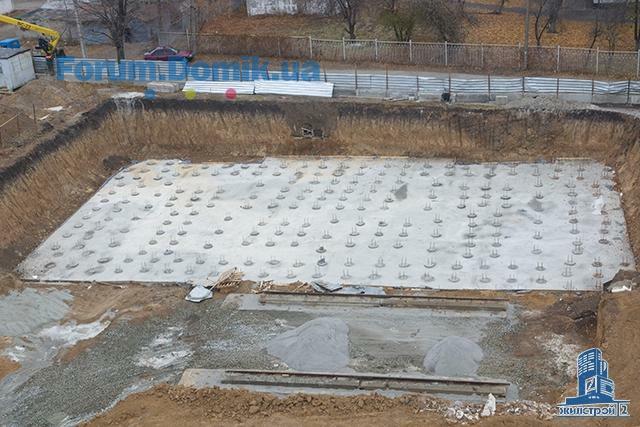

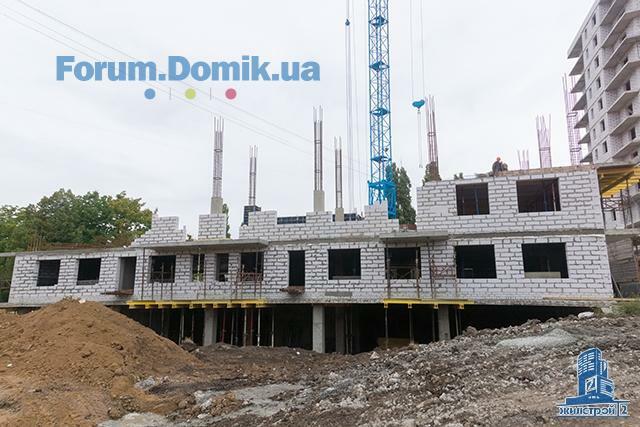

В 5-й секции забетонировано бетонное основание под фундамент.
Во 2-й секции ведутся работы по гидроизоляции кровли. В местах общего пользования и на лестничных клетках завершается оштукатуривание стен на 2-м и 5-м этажах (на 3-4-м, 6-13-м этажах работы выполнены). Выполнена кладка балконных перегородок.
В 3-й секции выполнена кладка внутренних перегородок на 10-м этаже, завершаются работы на 7-м этаже, начаты кладочные работы на 8-м и 9-м этажах.
В 4-й секции выполнены работы по устройству перекрытия над 8-м этажом. На 9-м этаже бетонируются вертикальные конструкции, ведется кладка наружных стен.
В 5-й секции забетонировано бетонное основание под фундамент.
Domik System

Inform bot
37 480
09 вересня 2019
25 лист 2015 21:36
Domik System

Inform bot
37 480
09 вересня 2019
25 лист 2015 21:37

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова06.06728
- ЖК River Port | Ривер Порт | Відважних | Ирпень, Гостомельское шоссе, 4905.0618
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна05.061 161
- ЖК Sanville Park, Софіївська Борщагівка, Вул. Богдана Хмельницького 25а04.0617
- ЖК в Гранд Виллас | Ворзель, с. Михайловка-Рубежовка04.065 564
- ЖК Family and Friends | 2 очередь | GEOS | ул. Новополевая, 203.06523
- ЖК Світло Парк | Svitlo Park | Futura Hata | Наддніпрянське шосе, 2а03.064 171
- ЖК в пер. Платоновский, 6 | Житлоінвестбуд-УКБ02.06445
- ЖК Liverpool House | Ліверпуль Хаус | Київ, вул. Межова, вул. Яблунева, 2030.0582
- ЖК Dnipro Island30.0519
- Чи варто зараз купувати нерухомість?06.064 467
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна04.0689
- Лифт в частном доме28.057
- Болит спина26.0470
- Занимательный Хэллоуин. Поделки и идеи для праздника22.0429
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- ЖК "Sakura", Свалява, пров. Достоєвського, 413.053
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Чотири сезони | Будова | м. Одеса, просп. Гагаріна, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Капітальний ремонт +-40кв.м19.054
- Під час встановлення плати пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Стерся захисний шар ламінату18.044
- Помогите выбрать хороший шуруповерт18.0439
- Протягування ввідного кабелю квартири до електрощитової будинку18.041
- Тёплый пол, отзывы и советы17.04204
- Продам строительный инструмент16.041
- Клінінгові послуги13.051
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Сумка29.04
- Своя машина или такси?29.04537
- Юридические услуги любой сложности24.043
- Продаж, обмін, ремонт балонів під пропан бутан06.04
- Балони побутові під пропан бутан06.041
- Рынок антиквариата03.04

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
