25 квіт 2014 21:09

До початку срача на тему хороший чи поганий забудовник, ця гілка форуму була цікавою для тих хто зробив свій вибір і потенційно корисною для тих хто розмірковує.
Приєднуюсь до заклику goshi - продовжіть, будь ласка, свій діалог у гілці обговорення забудовників, на яку вказав лінк модератор форуму вище. Ваша суперечка більше для випуску емоцій ніж для конструктиву, а для сторонніх спостерігачів звичайний флуд.

Є на форумі нові інвестори, кого можна позначити на карті сусідів //www.thinglink.com/scene/50615619594223 6160 ?

Ніхто не пробував спираючись на новий закон "про доступ.." отримати витяг з детального генплану Києва по нашому мікрорайону?

26 квіт 2014 09:20
Цитата "v_s":
предлагаю просто игнорировать залетных "правдорубов", пусть брюзжат себе на здоровье... им не быть нашими соседями :)
если кто-то реально попал на курсе в Лидере - сочувствию (надеюсь, таких немного, т.к. форумчане пишут, что оплатили сразу 100%), но мы в большинстве своем тоже попали на курсе и это не вина ИГБ...


ну да. большинство из стоящих с плакатами "верните наши деньги" вот так же игнорировали "зелетных брюзжащих правдорубов" :winky:

если тех, кто "реально попал на курсе в Лидере" действительно мизер, то кому Интергал писал свой знаменитый ответ? Деду Морозу? и ради чего тогда такому адекватному (в прошлом) застройщику профукивать свою репутацию, если гешефт минимален? :br:

хотя кого из "непопавших на курсе" инвесторов интересуют такие суетные вопросы...

главное, что:
1. "попал" не я;
2. будет больше денег на достройку дома (пусть даже кому-то из соседей придется продать почки)

ладно. не буду повышать градус нервозности в столь трудные времена. ухожу. живите дружно :bye:

ПыСы только никто не задумывался о причинах резкого изменения ценовой политики Интергала? сначала несколько месяцев не менял цену при росте курса более чем на 30%, потом дополнительно установил скидки до 7% от гривневых цен, потом прекратил продажи и аннулировал оформленные ранее заявки, потом выжал "по максимуму" с того, кого смог, покрыв убытки от инвесторов с фиксированной ценой и стимулировав инвесторов с "плавающей" ценой в срочном порядке погасить остаток долга? а информация о том, что застройщик концентрируется на достройке объектов с высокой степенью готовности и приостановил релизацию ряда проектов, тоже осталась незамеченной? просто задайте себе неудобные вопросы, сложите два плюс два и вам станет ясно, почему "залетные брюзжащие правдорубы" не стремятся стать вашими соседями как минимум до момента введения дома в эксплуатацию :notsure:
26 квіт 2014 10:42
Цитата "ново-стройка":
... ухожу. живите дружно...

Бог в помощь...

я почти год ежедневно наблюдаю из окна как строится дом - за последнее время перерыв был только 3 дня на Пасху... т.е. ИГБ строит и за свои деньги... поэтому желаю всем инвесторам в скором времени получить новые квартиры
26 квіт 2014 16:29

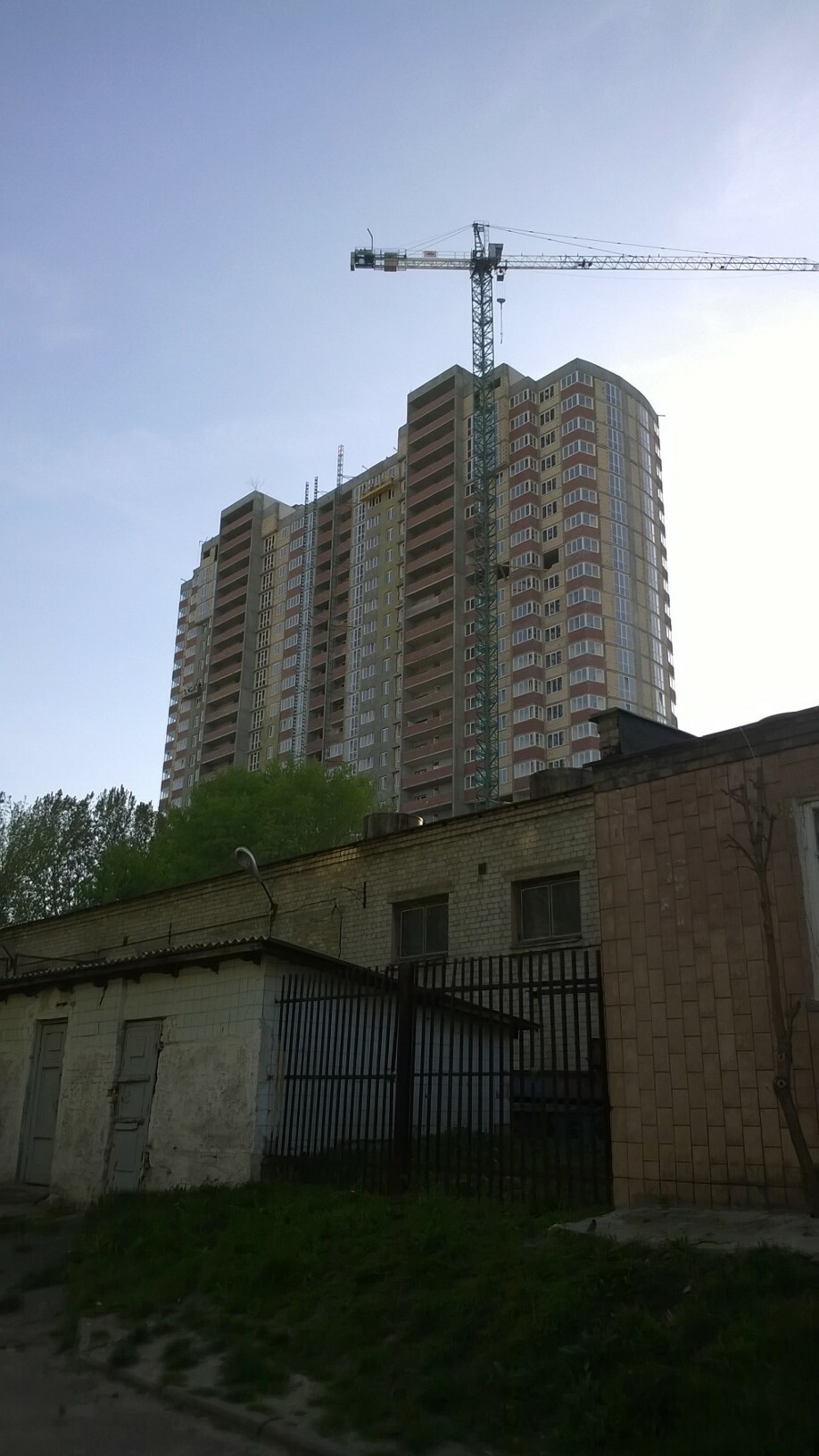

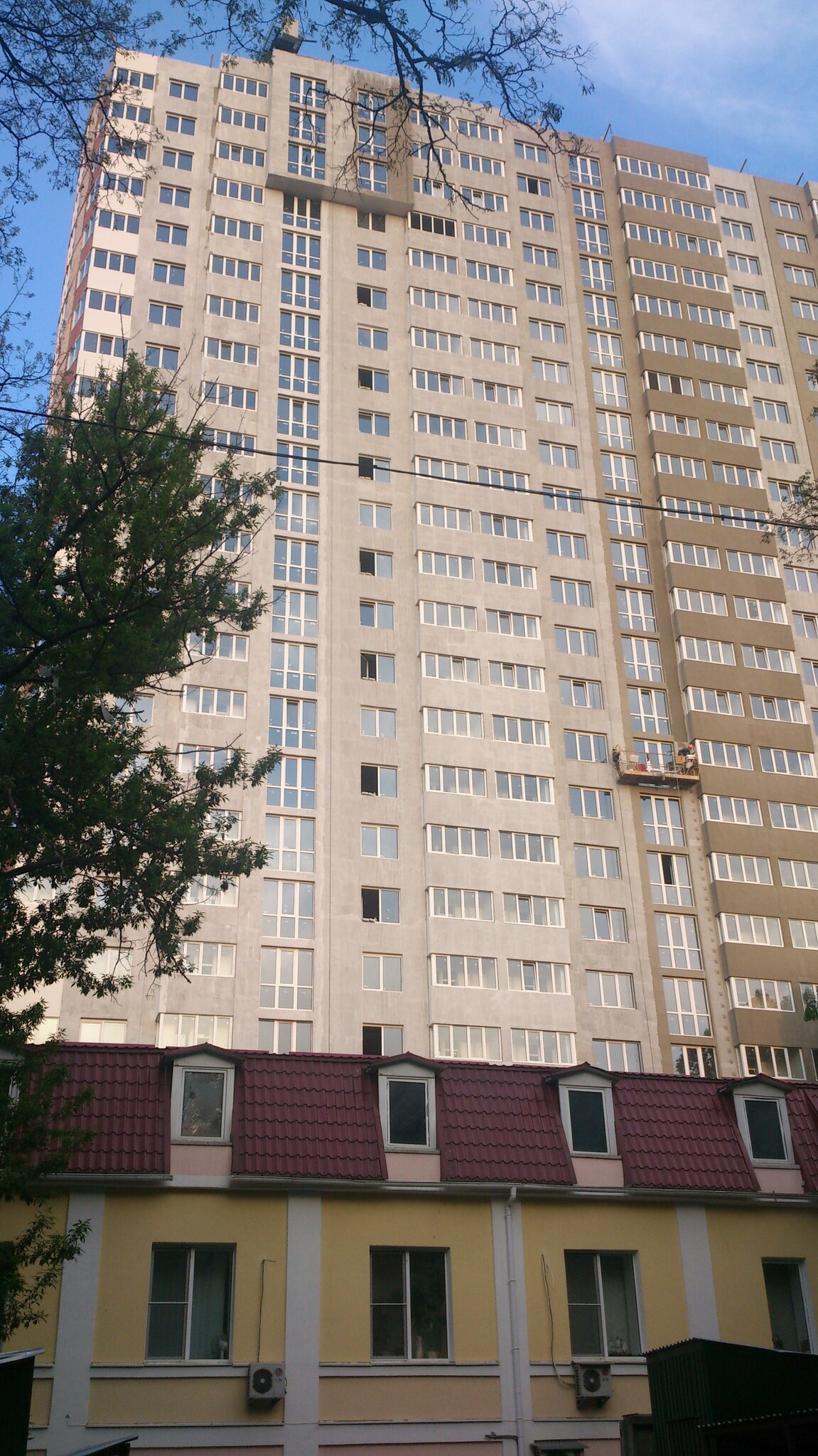

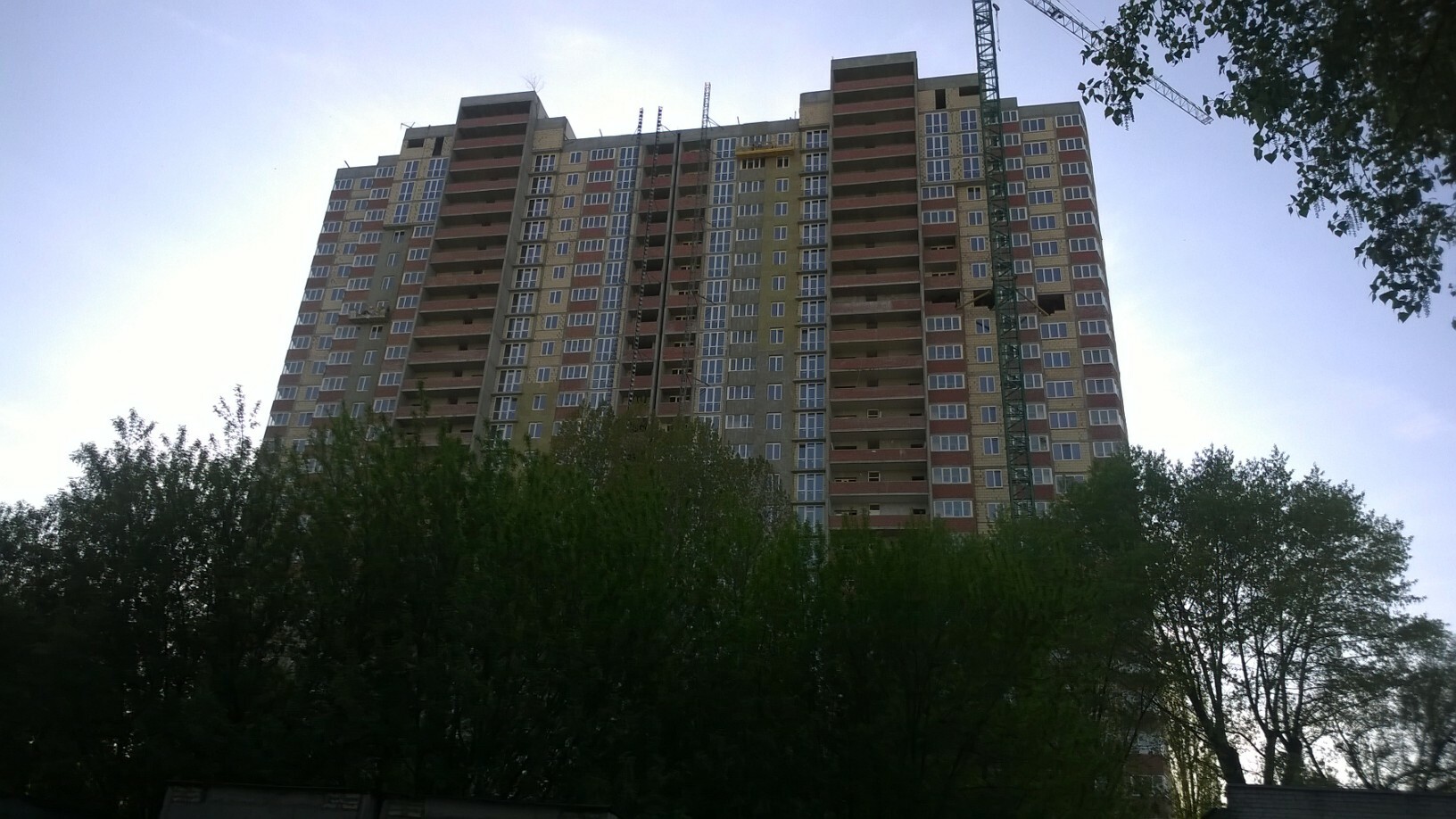

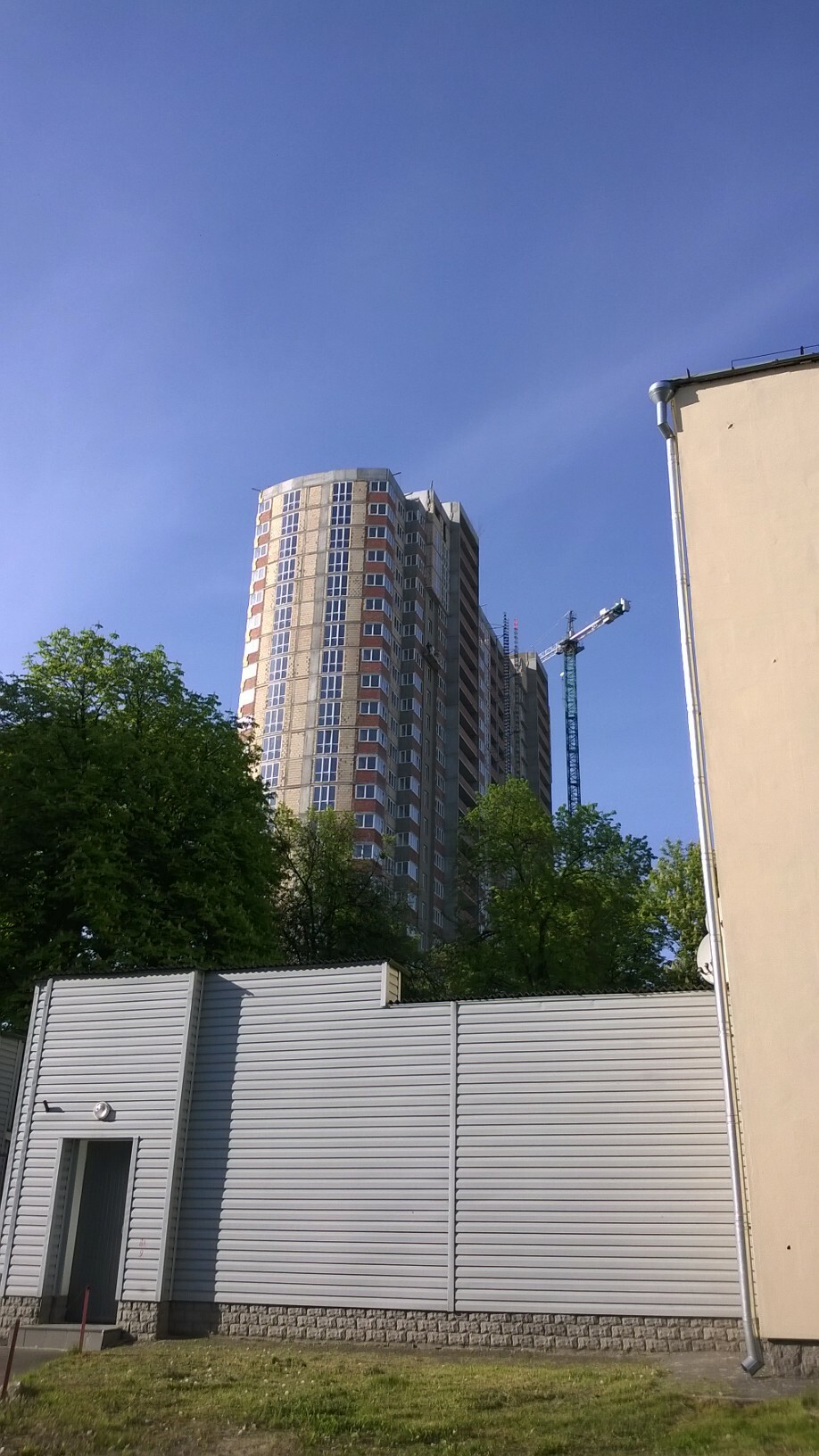

Для продолжающих верить в застройщика немного новых фоточек и инфы.
К счастью буйная украинская природа не позволила показать результаты во всей красе.

Со стороны Шолуденко утеплитель положен полностью и прогрунтован на 90% в 2-й секции, 1-я секция с этой стороны утеплена на процентов 45%, а прогрунтована на 20%.
Со стороны Черновола все не так радужно, но определенные сдвиги в работе видны.
С торцов пока что работы по утеплению не проведены вообще.
Рабочие работали в воскресение вовсю, за что им отдельный респект.
По поводу внутренних работ ничего не знаю.

Появилась некоторая информация по поводу стадиона Старт - его как-бы хотят вернуть обратно городу: //news.eizvestia.com/news_kiev/full/586- stadion-start-vernut-kievlyanam-bondaren ko#!
Считаю это очень положительной новостью, так как есть перспектива где-то в будущем гулять с детьми.

26 квіт 2014 17:09
Цитата "ново-стройка":
хотя кого из "непопавших на курсе" инвесторов интересуют такие суетные вопросы...


Попал - не попал. Как по мне все попали и те кто 100% выплатил по курсу 8 грн, и те кто в рассрочке остались. Интергал лично для меня проявила себя неприятненькой компанией, не умеющей работать с клиентами: толком ничего не обьясняют, в случ проблемы переводят стрелки до тех пор пока пропадает желание в чем-то разбиратся, хитрят естественно в свою пользу. Но с др стороны, дом строится без остановок, а это многого стоит сегодня. Денег жалко, но они же не на ветер выброшены, поэтому глядя на дом, положит эмоции всетаки берут верх )
26 квіт 2014 17:12
А Старт вчера по радио сообщили,что уже вернули городу ))) и еще какие-то обьекты, что конеч оч радует. Остается надеятся,что на долго.
29 квіт 2014 21:04
Динамика строительства ЖК Лидер

Сообщаем, что строительство объекта ведется в строгом соответствии с графиком строительных работ.

По состоянию на 28 апреля 2014 года в жилом доме по ул. Андрющенко, 6-Г ведутся внутренние отделочные работы.

Остекление балконов во ІІ секции – остался 22 этаж, все остальное выполнено.

Штукатурные работы в І секции выполнены по 16 этаж включительно, ведется работа на 17 и 19 этажах, во ІІ секции выполнены по 17 этаж, включительно, ведется работа на 18, 19 и 20 этажах.

Стяжка в І секции выполнена со 2 по 19 этажи, во ІІ секции выполнена со 2 по 16 этаж.

Установка радиаторов отопления в квартирах: в І секции установлены по 13 этаж, во ІІ секции - установлены по 3 этаж, 4, 5 этажи - ведутся работы.

Установка входных металлических дверей в І секции выполнена по 11 этаж, во ІІ секции - по 10 этаж.
Лифты смонтированы, идет наладка пускового оборудования.
Чистовая отделка МОПов: І секция выполнено по 10 этаж, 11, 12 этажи - ведутся работы, во ІІ секции - выполнено по 8 этаж, 9, 10, 12-17 этажи - ведутся работы.
Ведутся работы по утеплению наружного фасада.
29 квіт 2014 21:27
Цитата "maxxxym":
Динамика строительства ЖК Лидер

Сообщаем, что строительство объекта ведется в строгом соответствии с графиком строительных работ.

По состоянию на 28 апреля 2014 года в жилом доме по ул. Андрющенко, 6-Г ведутся внутренние отделочные работы.

Остекление балконов во ІІ секции – остался 22 этаж, все остальное выполнено.

Штукатурные работы в І секции выполнены по 16 этаж включительно, ведется работа на 17 и 19 этажах, во ІІ секции выполнены по 17 этаж, включительно, ведется работа на 18, 19 и 20 этажах.

Стяжка в І секции выполнена со 2 по 19 этажи, во ІІ секции выполнена со 2 по 16 этаж.

Установка радиаторов отопления в квартирах: в І секции установлены по 13 этаж, во ІІ секции - установлены по 3 этаж, 4, 5 этажи - ведутся работы.

Установка входных металлических дверей в І секции выполнена по 11 этаж, во ІІ секции - по 10 этаж.
Лифты смонтированы, идет наладка пускового оборудования.
Чистовая отделка МОПов: І секция выполнено по 10 этаж, 11, 12 этажи - ведутся работы, во ІІ секции - выполнено по 8 этаж, 9, 10, 12-17 этажи - ведутся работы.
Ведутся работы по утеплению наружного фасада.



Сообщаем, что цена подымается строго с опережением графика, строителям и офисному персоналу урезали премии потому что хотим зарабатывать больше и больше :chillout:
30 квіт 2014 12:23
По состоянию на 28 апреля 2014 года в жилом доме по ул. Андрющенко, 6-Г ведутся внутренние отделочные работы.

Остекление балконов во ІІ секции – остался 22 этаж, все остальное выполнено.
Штукатурные работы в І секции выполнены по 16 этаж включительно, ведется работа на 17 и 19 этажах, во ІІ секции выполнены по 17 этаж, включительно, ведется работа на 18, 19 и 20 этажах.
Стяжка в І секции выполнена со 2 по 19 этажи, во ІІ секции выполнена со 2 по 16 этаж.
Установка радиаторов отопления в квартирах: в І секции установлены по 13 этаж, во ІІ секции - установлены по 3 этаж, 4, 5 этажи - ведутся работы.
Установка входных металлических дверей в І секции выполнена по 11 этаж, во ІІ секции - по 10 этаж.
Лифты смонтированы, идет наладка пускового оборудования.

Чистовая отделка МОПов: І секция выполнено по 10 этаж, 11, 12 этажи - ведутся работы, во ІІ секции - выполнено по 8 этаж, 9, 10, 12-17 этажи - ведутся работы.
Ведутся работы по утеплению наружного фасада.
30 квіт 2014 16:05
maxxxym, Игорь - спасибо за информацию! :super:
30 квіт 2014 17:06

to Galateya
это была информация с сайта //lider-zhk.com.ua/ :)))

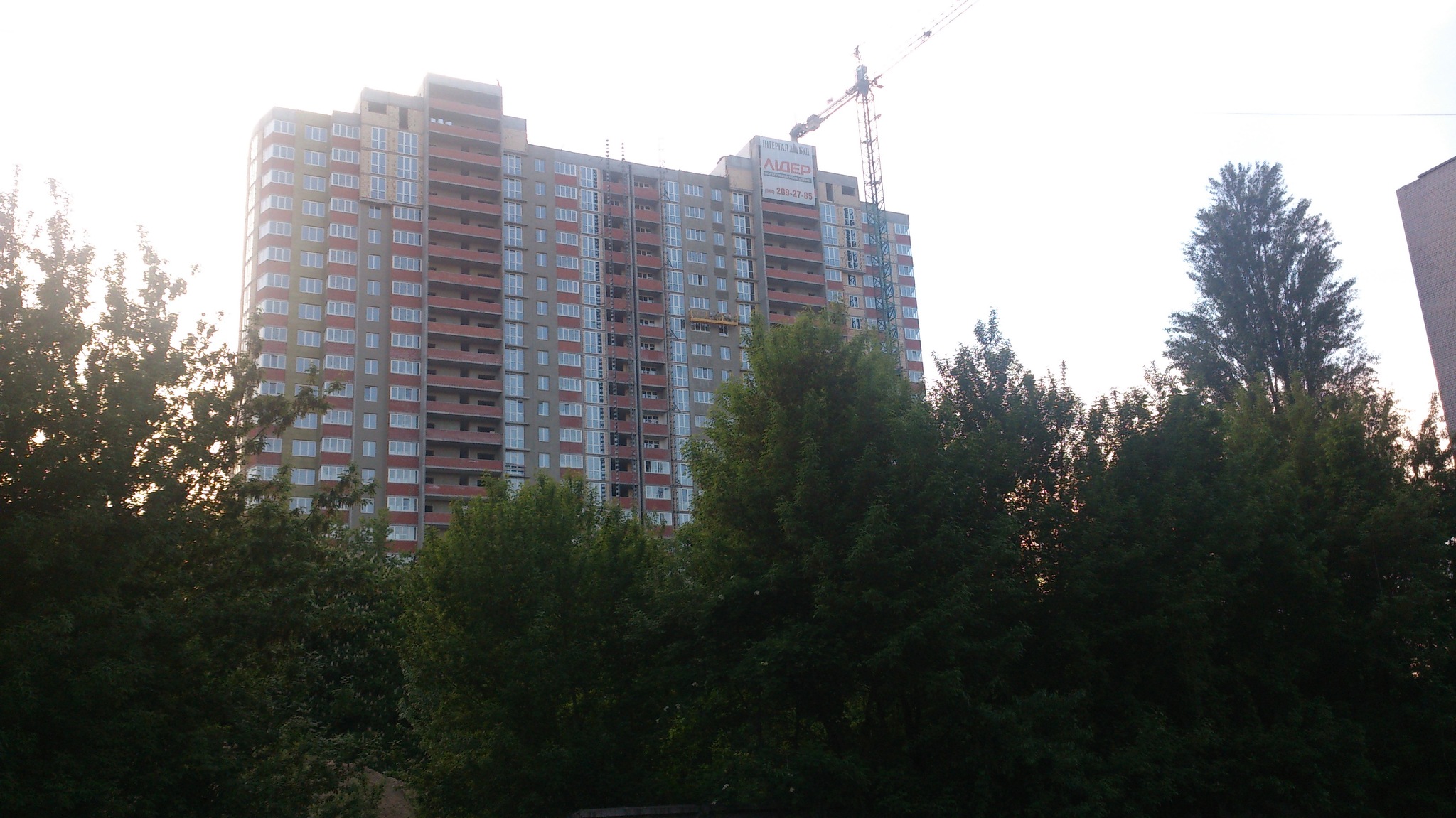

еще - похоже, что сегодня начали красить фасад белой краской (до этого была серая грунтовка)... интересно, это уже финишно красят или еще будет слой краски?

01 трав 2014 18:12
Подскажите, на схемах квартир есть балконы французские на панорамные окна. Уже дом штукатурят, а их не установили. Получается, что вообще не будут, или потом утеплитель будут срывать?
02 трав 2014 09:51
Цитата "ju-ju":
Ещё нужно оплатить 2 квитанции на 120 и 51грн и сделать ксерокопию паспорта и кода.

Где именно платить эти квитанции,где узнать номера счетов?
03 трав 2014 05:54
Цитата "FlyingDog":

Где именно платить эти квитанции,где узнать номера счетов?

Квитанции распечатают в отделе продаж. Оплатить в любом банке
03 трав 2014 06:10
Цитата "ju-ju":
Очередь нужно занимать с ночи 6-) Можно и к открытию подойти, но будете двадцать-тридцать каким-то и есть вероятность, что за этот день можете не успеть.

Хотела дополнить по поводу регистрации закладной. Думаю можно попробовать рискнуть подойти к концу дня(до 16 00), возможно сможете так проскочить. Закладные оформляют до 16-30, с 16-30 до 17-30 начинают выдавать документы. Так вот, я когда забирала документы, то подъехала к 16-00, а документы уже начали выдавать. Вроде бы всех желающих уже оформили и поэтому стали выдавать раньше. На выдачу тоже очередь, но двигается очень быстро
03 трав 2014 07:12
Цитата "ju-ju":

Квитанции распечатают в отделе продаж. Оплатить в любом банке

Спасибо.Для физ.и юр очередь одна?
03 трав 2014 07:36
Цитата "FlyingDog":

Спасибо.Для физ.и юр очередь одна?

Разные
04 трав 2014 11:16

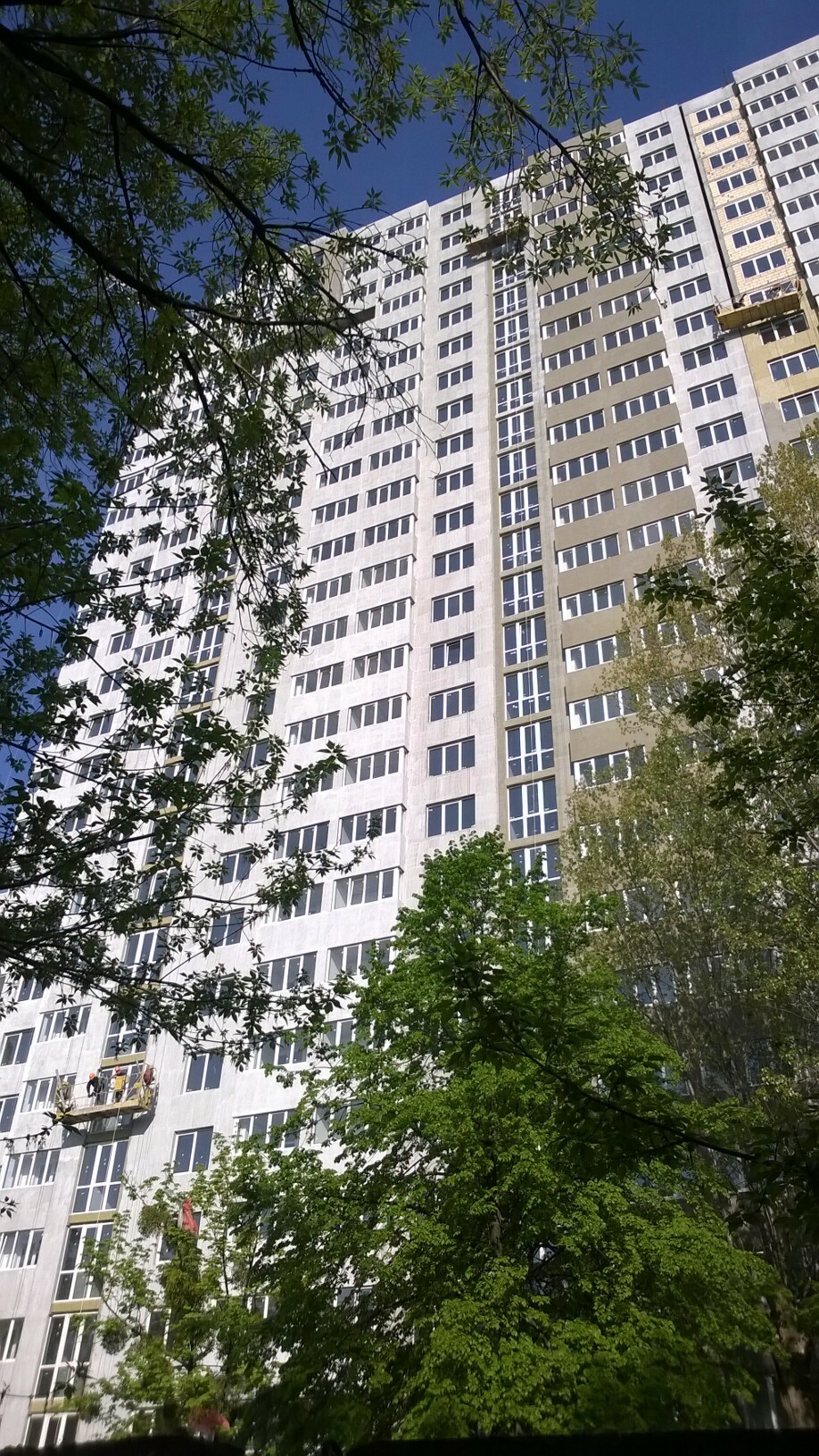

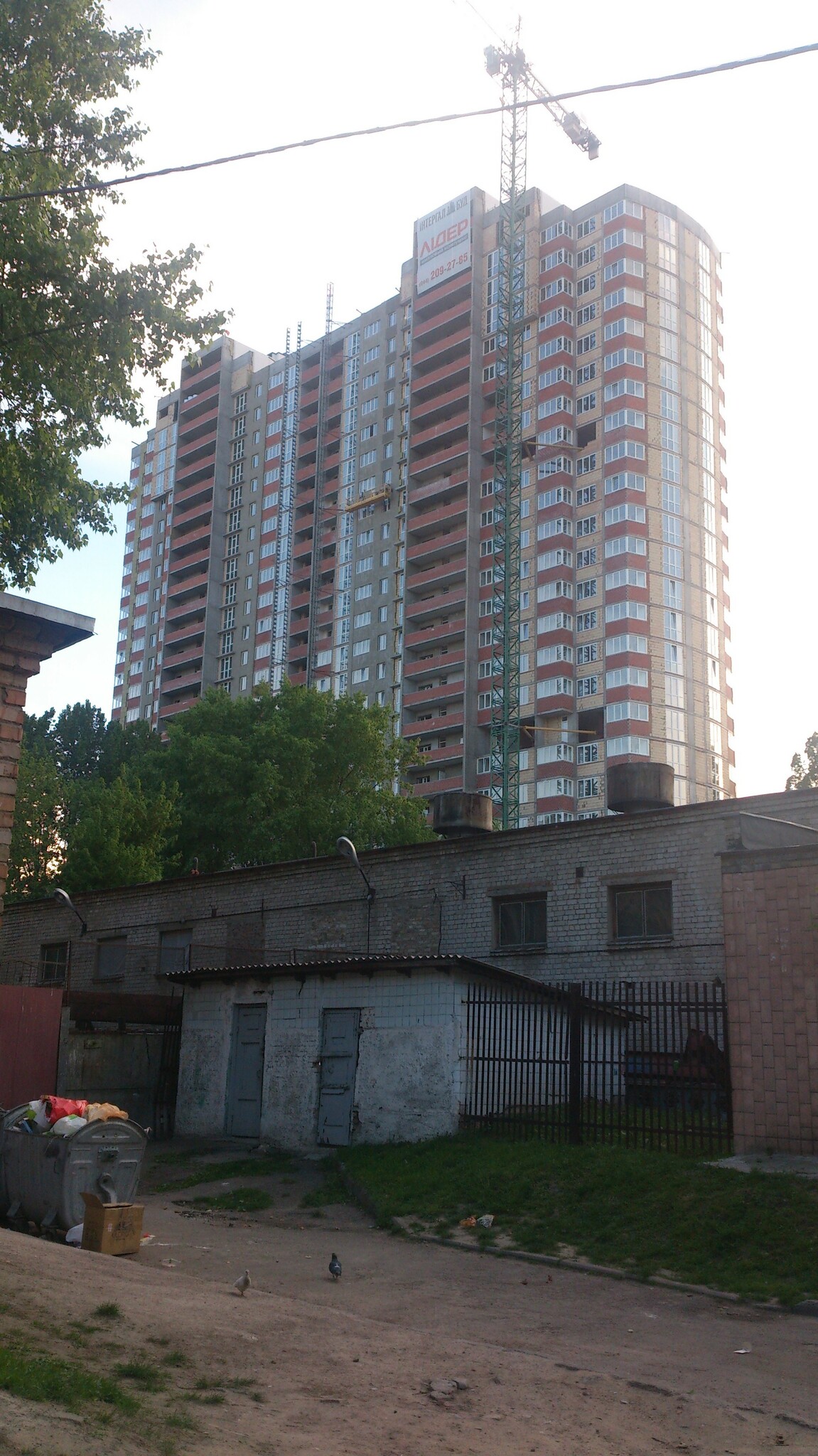

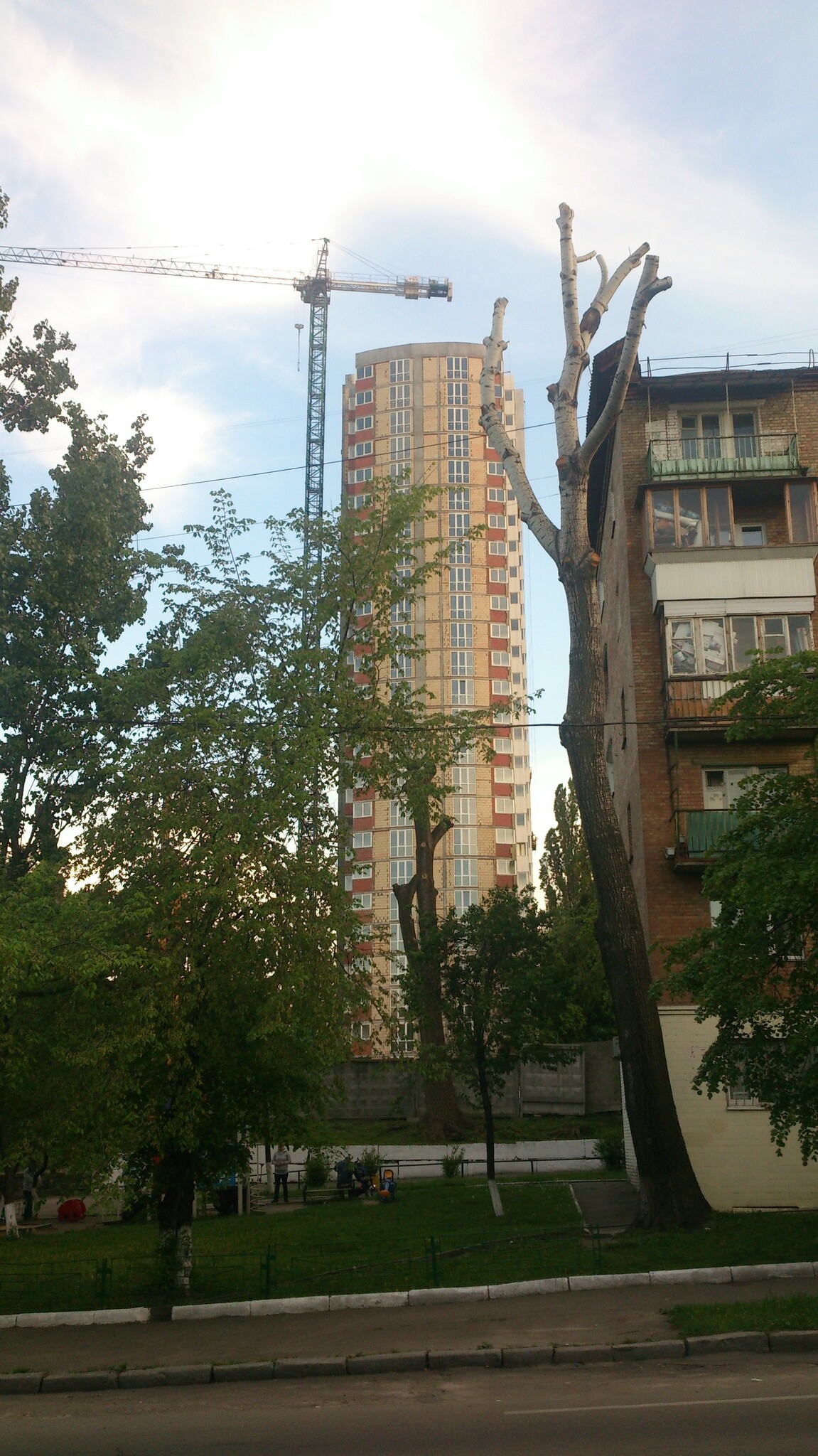

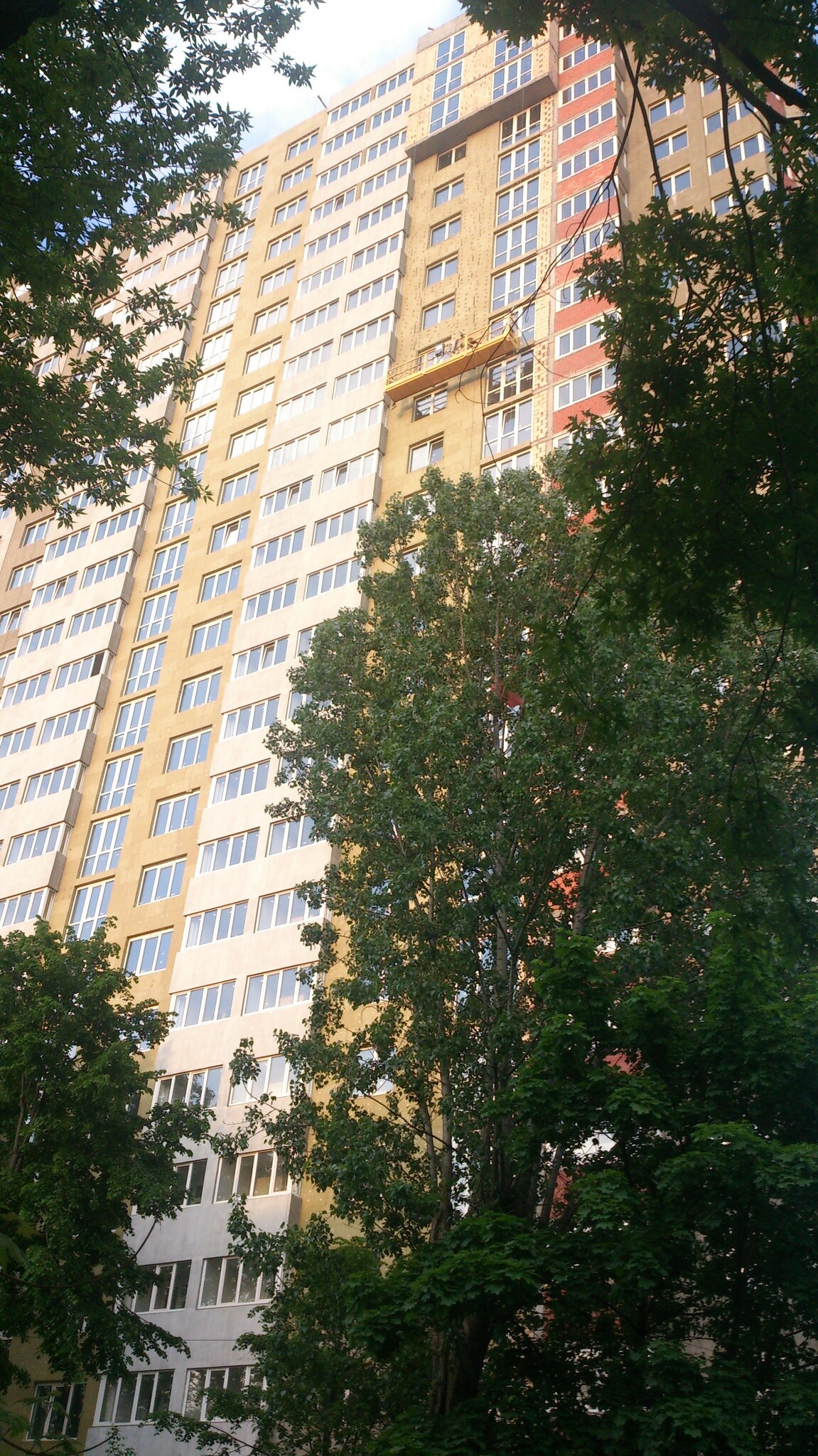

Вчера около 8 вечера была возле дома. Постаралась сфотографировать со всех сторон.
05 трав 2014 06:48
Народ, что касается повышения цен за неоплаченные метры, то стоимость в долларовом эквиваленте не должна превышать стоимость на момент заключения сделки в пересчете на доллары. И это будет справедливо. Люди рассчитывают на свои возможности. Чтобы не получилось так, что кому не повезло заключить сделку с фиксированной ценой должны оплачивать затраты ИГБ за заключенные договора по фиксированной стоимости.
05 трав 2014 14:46
Cкидки до 5% в ЖК Лидер
С 12.04.2014 года действуют скидки до 5% на покупку ценных бумаг, которые можно будет обменять на квартиры в жилом комплексе "Лидер". Подробности узнавайте в отделе продаж по тел. (044)200-02-77
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
