ул. Николая Закревского, 101 (дом 5)
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 90.
| 9/10% | ||
| 2/2% | ||
| 27/30% | ||
| 32/36% | ||
| 20/22% |
mad_g
Пользователь
63
17 февраля 2015
05 май 2015 09:39
и у меня уже окна есть=)
Timts
Постоянный пользователь
115
11 августа 2014
08 май 2015 10:01

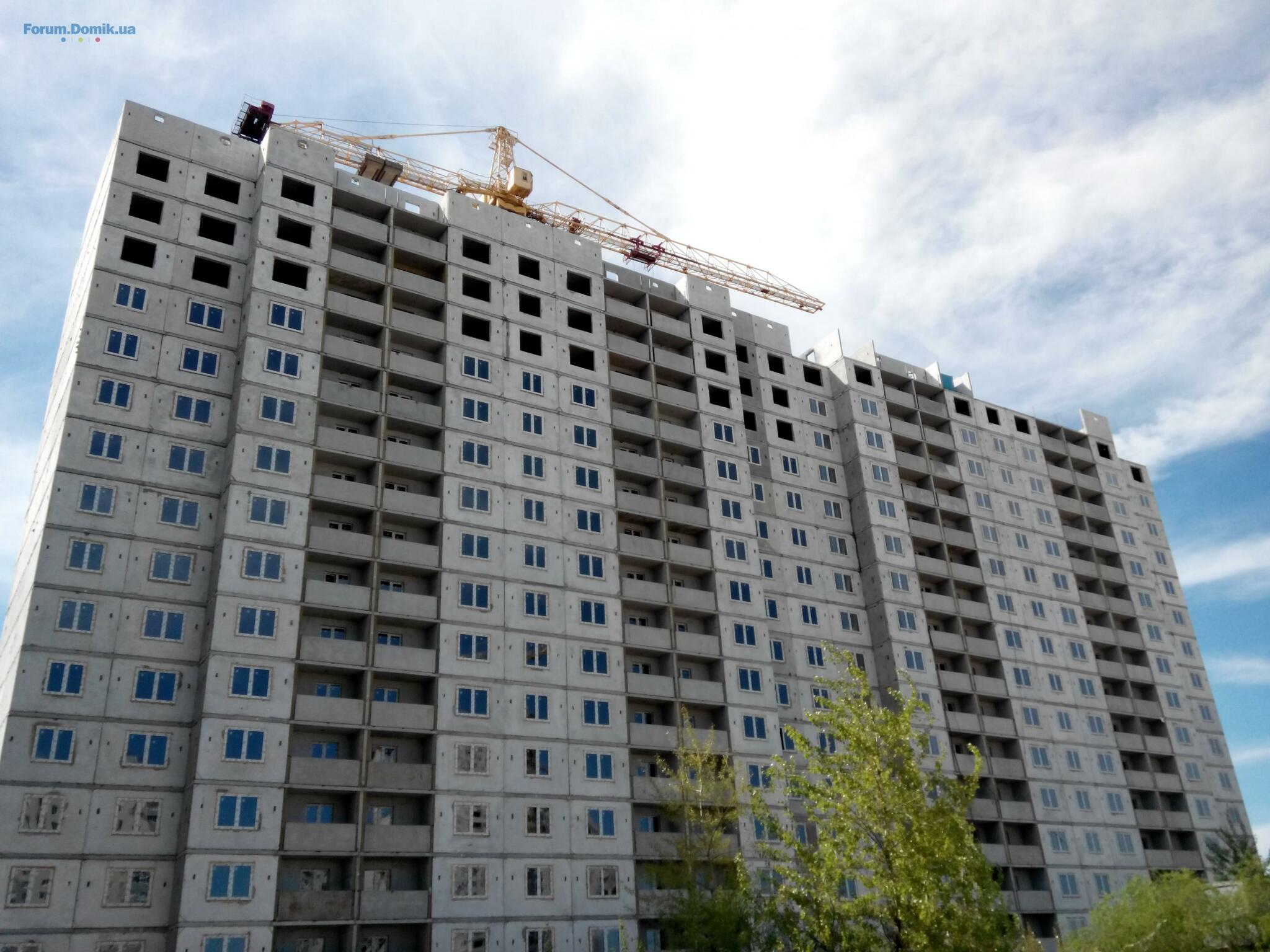

Судя по фото коробку вот-вот закончат. А кто знает, что там сейчас по внутренним работам? До какого этажа батареи установили уже?
Dashka159
D
Постоянный пользователь
189
21 февраля 2015
08 май 2015 10:17
Цитата "Timts":Судя по фото коробку вот-вот закончат. А кто знает, что там сейчас по внутренним работам? До какого этажа батареи установили уже?
Я там була на минулому тижні, то заливали пол вже на 5 поверсі. На рахунок коробки, вони зараз тільки почнуть чи вже почали робити кришу. Сказали до кінця травня буде готова криша і коробка.
На рахунок документів на оренду землі, сказали що вже подали, але коли їх підпишуть не знають. І може бути таке що влітку підпишуть заднім числом.
масик55
м
Пользователь
64
12 февраля 2015
08 май 2015 17:40
Кто знает, не отстаёт ли от плана строительство? Как-то всё медленно....
Dashka159
D
Постоянный пользователь
189
21 февраля 2015
08 май 2015 18:00
Цитата "масик55":Кто знает, не отстаёт ли от плана строительство? Как-то всё медленно....
десь в договорі має план бути. Наскільки я памьятаю до кінця лята має бути повністю готовий будиноз з фасадом і трубами.
dspv
d
Гость
3
30 марта 2015
11 май 2015 15:06
Цитата "масик55":Кто знает, не отстаёт ли от плана строительство? Как-то всё медленно....
Когда в марте подписывал договор, говорили что к концу года сдадут. Говорят, им не выгодно платить за отопление дома зимой, хотят чтобы платили собственники квартир. Поэтому и хотят сдать до зимы.
Энжи.К
Э
Новичок
18
11 мая 2015
12 май 2015 15:40
Здравствуйте!Мы тоже являемся инвесторами этого дома) Договор подписывали в феврале и нам сказали, что в декабре, возможно, будут пускать в квартиры заниматься ремонтом, а ключи и документы ожидать нужно не раньше января, а то и февраля. Читала здесь, что планировали сделать "День инвестора"... Пока ничего не слышно по этому поводу?
Dashka159
D
Постоянный пользователь
189
21 февраля 2015
12 май 2015 18:04
Цитата "Энжи.К":Здравствуйте!Мы тоже являемся инвесторами этого дома) Договор подписывали в феврале и нам сказали, что в декабре, возможно, будут пускать в квартиры заниматься ремонтом, а ключи и документы ожидать нужно не раньше января, а то и февраля. Читала здесь, что планировали сделать "День инвестора"... Пока ничего не слышно по этому поводу?
На рахунок "Дня інвестора" нічого не чула, але коли приходжу щось попитати, чи провести заміри в квартирі, спокійно пускають і консультують.
ЧувачОк
Ч
Постоянный пользователь
344
06 апреля 2015
14 май 2015 09:13
Нашел в почтовом ящике рекламный буклетик от Столиці.
Кто там последний договор заключал, какой номер договора?
Хочется узнать сколько осталось не проданных.
Кто там последний договор заключал, какой номер договора?
Хочется узнать сколько осталось не проданных.
mad_g
Пользователь
63
17 февраля 2015
14 май 2015 10:44
Цитата "ЧувачОк":Нашел в почтовом ящике рекламный буклетик от Столиці.
Кто там последний договор заключал, какой номер договора?
Хочется узнать сколько осталось не проданных.
еще хватает не проданных квартир, больше 100. так понял есть план по продажам, и не спешат с рекламой, ближе к сдаче - дороже будет.
natania
Пользователь
68
16 февраля 2015
14 май 2015 15:19
Сегодня на стройке была )
ЧувачОк
Ч
Постоянный пользователь
344
06 апреля 2015
21 май 2015 07:48
Что там с нашей стройкой, строится? Крышу уже сделали? Или все таки ждем дефолта?
RUR
R
Пользователь
65
29 сентября 2014
21 май 2015 08:31
может уже и есть крыша. был в пятницу, то еще немного оставалось.
заходил в квартиру (5 этаж, секция 2). полы еще не были залиты, но стояки и батареи уже стоят.
в подъезде уже стены оштукатурены и на черновую окрашены.
заходил в квартиру (5 этаж, секция 2). полы еще не были залиты, но стояки и батареи уже стоят.
в подъезде уже стены оштукатурены и на черновую окрашены.
e-ducate
e
Пользователь
89
30 апреля 2014
21 май 2015 09:26
Цитата "ЧувачОк":Что там с нашей стройкой, строится? Крышу уже сделали? Или все таки ждем дефолта?
А Вы - оптимист
Тех.этаж готов процентов на 80% - со стороны второй секции 2-3 блоков не хватает, сама крыша на 70% уже лежит. Думаю, как и обещали, до конца мая закончат
Domik Ai
штучний інтелект
38 004
09 сентября 2019
21 май 2015 18:45
Монтаж верхнего технического этажа (1 секция — 90% готовности, 2 секция — 50 % готовности).
Domik Ai
штучний інтелект
38 004
09 сентября 2019
21 май 2015 18:45
По состоянию на 16 мая 2015 года:
> Закончен монтаж типовых этажей.
> Осуществляется монтаж верхнего технического этажа (1 секция — 90% готовности, 2 секция — 50 % готовности).
> Выполняется устройство полов верхнего технического этажа с утеплителем и армированной стяжкой (1 секция — 100% готовности, 2 секция — 30% готовности).
> Выполнен монтаж металлопластиковых окон и дверей лоджий (балконов) квартир (1 секция — 1-13 этаж, 2 секция — 1-15 этаж).
> Выполнены работы по монтажу утеплителя на стенах лоджий (балконов) квартир (1 секция — 1-15 этаж, 2 секция — 1-14 этаж).
> Закончен монтаж металлических входных дверей квартир и лифтовых холлов.
> Производится устройство стяжек по квартирам и местам общего пользования (1 секция — 1-8 этаж, 2 секция — 1 этаж).
> Выполнены работы по монтажу системы отопления с установкой отопительных приборов по квартирам (1-10 этаж).
> Закончены сантехнические работы по монтажу труб стояков: канализации, горячего и холодного водоснабжения.
> Закончены работы по прокладке электропроводов по квартирам и монтажу щитов поквартирного учета электроэнергии.
> Выполнены электромонтажные работы по набору схем групп электропитания (1 секция — 1-10 этаж, 2 секция — 1-7 этаж).
> Осуществляются работы по отделке мест общего пользования (1 секция — 1-6 этаж, 2 секция — 1-7 этаж).
> Закончены работы по монтажу клапанов дымоудаления.
> Закончен монтаж типовых этажей.
> Осуществляется монтаж верхнего технического этажа (1 секция — 90% готовности, 2 секция — 50 % готовности).
> Выполняется устройство полов верхнего технического этажа с утеплителем и армированной стяжкой (1 секция — 100% готовности, 2 секция — 30% готовности).
> Выполнен монтаж металлопластиковых окон и дверей лоджий (балконов) квартир (1 секция — 1-13 этаж, 2 секция — 1-15 этаж).
> Выполнены работы по монтажу утеплителя на стенах лоджий (балконов) квартир (1 секция — 1-15 этаж, 2 секция — 1-14 этаж).
> Закончен монтаж металлических входных дверей квартир и лифтовых холлов.
> Производится устройство стяжек по квартирам и местам общего пользования (1 секция — 1-8 этаж, 2 секция — 1 этаж).
> Выполнены работы по монтажу системы отопления с установкой отопительных приборов по квартирам (1-10 этаж).
> Закончены сантехнические работы по монтажу труб стояков: канализации, горячего и холодного водоснабжения.
> Закончены работы по прокладке электропроводов по квартирам и монтажу щитов поквартирного учета электроэнергии.
> Выполнены электромонтажные работы по набору схем групп электропитания (1 секция — 1-10 этаж, 2 секция — 1-7 этаж).
> Осуществляются работы по отделке мест общего пользования (1 секция — 1-6 этаж, 2 секция — 1-7 этаж).
> Закончены работы по монтажу клапанов дымоудаления.
Dashka159
D
Постоянный пользователь
189
21 февраля 2015
26 май 2015 06:49
В першій секції вже є всі вікна) УРА!!! в мене є вікна)))))
Iriskass
Пользователь
69
12 февраля 2015
26 май 2015 17:28
Цитата "Dashka159":В першій секції вже є всі вікна) УРА!!! в мене є вікна)))))
в первой секции - хорошо, а во второй? и как техэтаж?
ЧувачОк
Ч
Постоянный пользователь
344
06 апреля 2015
29 май 2015 19:07
Я уже начал нервничать.
Советую каждый день следить за стройкой и отписываться. Долго крышу кроют. Есть еще инфа, но это потом.
Советую каждый день следить за стройкой и отписываться. Долго крышу кроют. Есть еще инфа, но это потом.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Family and Friends | 2 очередь | GEOS | Киев, ул. Новополевая, 202.04540
- ЖК Діброва Парк | IB Alliance | Киев, ул. Виктора Некрасова (Северо-Сырецкая)02.042 007
- ЖК Olympic Park | Олимпик Парк | Status Group | Киев, Харьковское шоссе, 21001.04559
- ЖК Оберіг-2 | Киевгорстрой, Укрбуд | ул. Бориспольская, 4001.042 515
- Отзывы о застройщике ENSO30.037
- ЖК Амстердам Клубний | Білогородка, вул. Щаслива30.0318
- ЖК LookyanSky | Resa Development | Киев, ул. Лукьяновская28.0390
- ЖК Respublika | Республика | KAN Development | Киев, Кольцевая дорога, 128.032 443
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а27.033 124
- ЖК Зіркова Вежа | Элит-Фасад Групп | Вышгород, ул. Шолуденко, 2626.03415
- Стоит ли сейчас покупать недвижимость?03.045 036
- На що звертати увагу при покупці квартири?30.032
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Какую выбрать грунтовку и шпатлевку17.0314
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Де зараз краще оформити медичну довідку або санітарну книжку?31.031
- Просунуті сучасні системи опалювання31.031
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України30.031
- Продаж 1-кімнатна Квартира Ірпінь , ЖК Молодість, вул. Соборна 2К/2525.031
- Клиника урологии в Николаеве02.031
- Мебельная фурнитура, скидки производителям мебели18.021
- Мебель под заказ | Объявления об изготовлении мебели18.02100
- Клінінг Київ: професійне прибирання від Partner Clean (20+ років досвіду)10.021
- Как можно избавиться от запаха сигарет в квартире?01.025
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
