Севастополь, Микрорайон "Уютный" - "Интерстрой"

29 фев 2012 10:19


Микрорайон "Уютный"
г. Севастополь, просп. Острякова 250
Застройщик: "Интерстрой"
1 очередь: сдана
2 очередь: строится
Цена за м2: 5200 грн

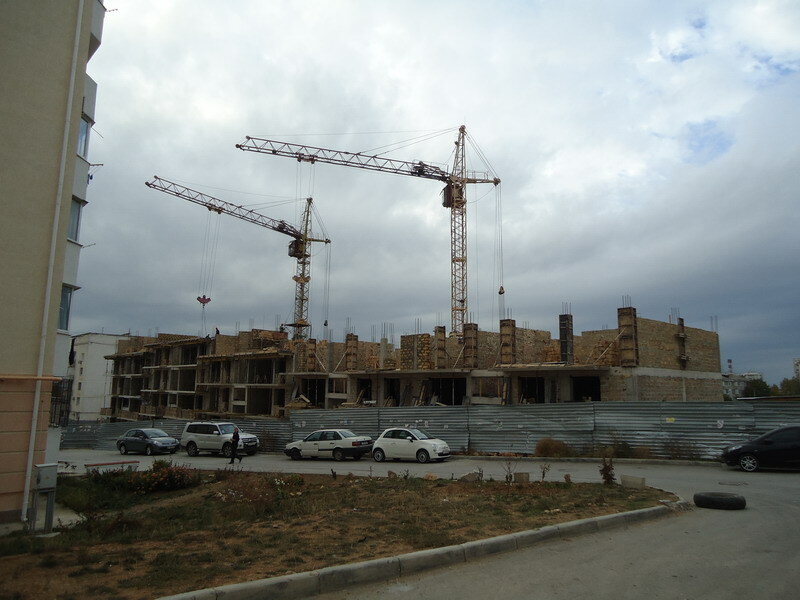

22 окт 2012 18:48
03 янв 2013 17:03


Микрорайон "Уютный", 3-я очередь
ул. Хрусталева, 161
Цена за м2: от 688 $
2-й дом: в проекте

::: Страница проекта
03 янв 2013 17:07


Микрорайон "Уютный", 2-я очередь
пр. Острякова, 250
Цена за м2: от 660$

::: Страница проекта

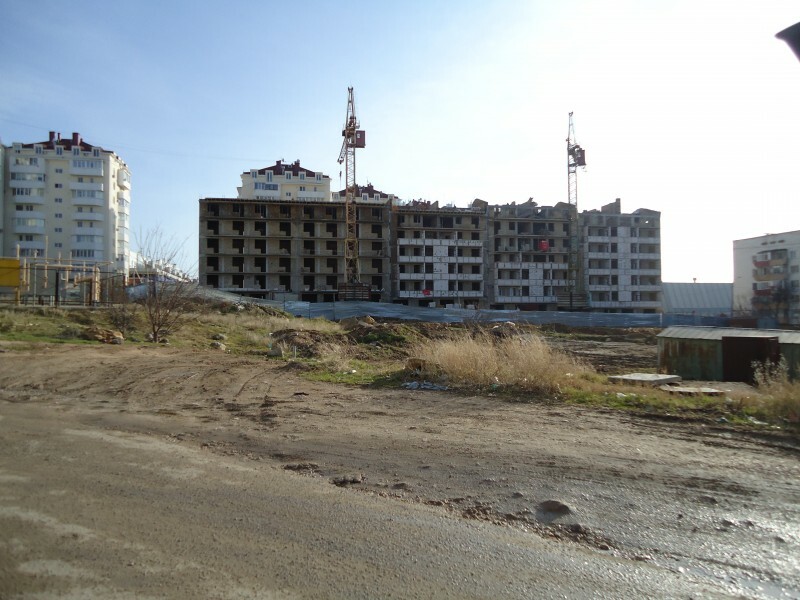

12 фев 2013 19:13
3-я очередь:


2 очередь:

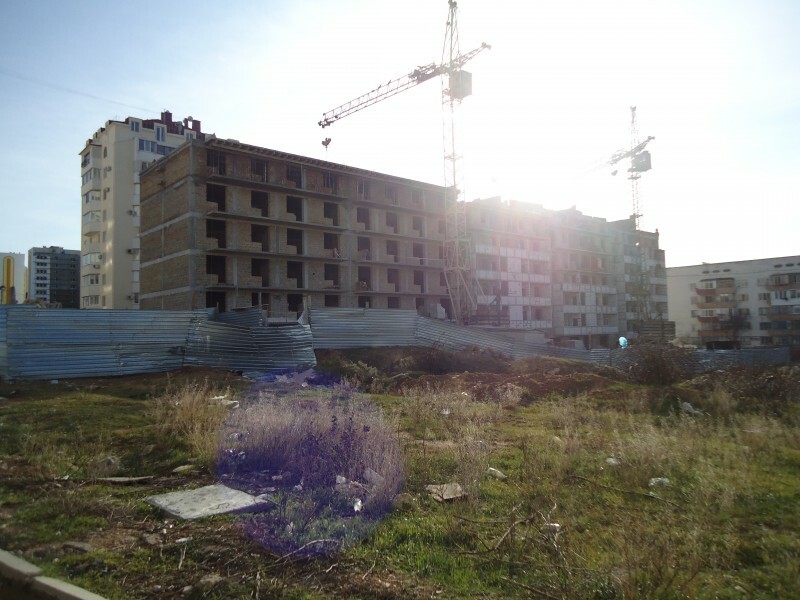

Дом практически готов, готовятся документы на право собственности.

Вид с мансардного этажа
25 фев 2013 23:02
Проложены все сети. Наладка лифтов
Смонтировано лифтовое оборудование, на данный момент ведется наладка лифтов. Завершены все работы по прокладке сетей (водопровод, канализация, газ). На следующей неделе планируется врезка газопровода. Собрана электрощитовая в первом подъезде, планируется установка счетчиков.
Завершены работы по кладке плитки в подъезде, ведутся работы по покраске. Планируется установка входных дверей в подъезд.
09 март 2013 23:25
Получена декларация о сдаче дома в эксплуатацию по ул. Острякова, 250/5
Предположительная дата выдачи пакета документов для получения права собственности - 15 марта 2013 года. Пакет документов можно будет получить в офисе по нашему НОВОМУ АДРЕСУ: ул. Хрусталева, 84.
09 март 2013 23:30
По третей очереди ул. Хрусталева, 161:

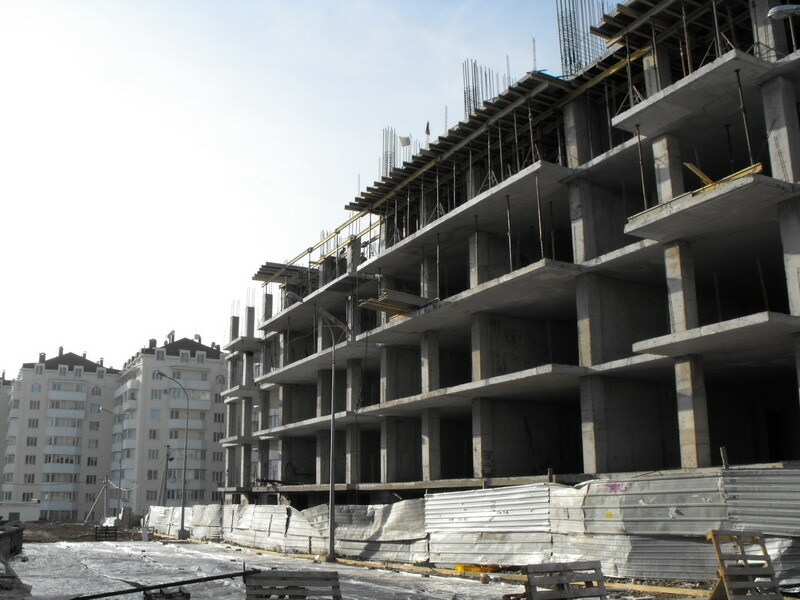

Завершающие работы по монтажу здания.

1-й подъезд - Завершены установки стропил кровли
2-й подъезд - Начало работ по монтажу стропил
4-й подъезд - Подготовка и установка балконных ограждений

По всему дому завершаются работы по кладки стен. Производится монтаж электрики и сантехического оборудования. Остекление выполнено на 50%.

На следующей неделе планируются отделочные работы в подъездах.
25 март 2013 14:16
3 очередь:
Завершены кровельные работы по I, II, III подъездам. В IV подъезде ведутся работы по установке стропил кровли.
На мансардных этажах производится кладка балконных перегородок.
Остекление выполнено на 100% по I ,II подъездам, предварительные сроки заверешния остекления всего корпуса - начало апреля.
Завершены штукатурные работы по I и II подъездам.
Коммуникации: с 1 по 5й этажи по стоякам подведены вода и канализация, электрики закончили разводку от электощитовых до квартир.
Ведутся фасадные работы торца здания. Завершены работы по монтажу подъездов и крыльцов.

2 очередь:
Подключение коммуникаций: вода, свет, канализация - до 30.03.2013
Врезка газа планируется на апрель.
07 май 2013 10:16
Хрусталева, 161
Начало продаж - осень 2013.
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
