Львів, вул. Стуса, 12а - "Інтергал-Буд"
Domik Ai

штучний інтелект
37 746
09 сентября 2019
28 июль 2015 15:44


Львыв, вул. Стуса, 12а
Забудовник: "Інтергал-Буд"
Завершення будівництва: IV квартал 2016
Будинок знаходиться в затишній та зеленій частині міста, оточеній парковими зонами, в тому числі і парком "Залізна вода".
Ця частина Львова завжди була улюбленою зоною для відпочинку місцевих мешканців та гостей міста.
Тут також розташовані спортивні об’єкти, кілька навчальних закладів, серед яких Український католицький університет, дитячі садочки, а також Стрийский ринок.
Тут розвинута транспортна інфраструктура, так як район сполучає центр міста з районами "Новий Львів" та "Сихів".
Domik Ai

штучний інтелект
37 746
09 сентября 2019
28 июль 2015 15:44
Розпочато бронювання квартир у житловому будинку, що на вулиці Стуса, 12а у Львові.
Ціни стартують від 14 000 грн./кв.м. (із врахуванням поточних знижок та акцій).
Ціни стартують від 14 000 грн./кв.м. (із врахуванням поточних знижок та акцій).
Domik Ai

штучний інтелект
37 746
09 сентября 2019
14 сен 2015 09:12
Domik Ai

штучний інтелект
37 746
09 сентября 2019
16 окт 2015 17:28
Продаж квартир розпочато.
Будинок знаходиться в зеленій частині міста Львова, із розвинутою транспортною інфраструктурою.
Розташований в районі, що сполучає центр міста з житловими районами «Новий Львів» та «Сихів».
Будинок знаходиться в зеленій частині міста Львова, із розвинутою транспортною інфраструктурою.
Розташований в районі, що сполучає центр міста з житловими районами «Новий Львів» та «Сихів».
Domik Ai

штучний інтелект
37 746
09 сентября 2019
19 окт 2015 20:49
Domik Ai

штучний інтелект
37 746
09 сентября 2019
07 дек 2015 21:08
Грудень
Domik Ai

штучний інтелект
37 746
09 сентября 2019
14 янв 2016 19:35
Domik Ai

штучний інтелект
37 746
09 сентября 2019
02 март 2016 20:54
Domik Ai

штучний інтелект
37 746
09 сентября 2019
02 март 2016 20:54
Domik Ai

штучний інтелект
37 746
09 сентября 2019

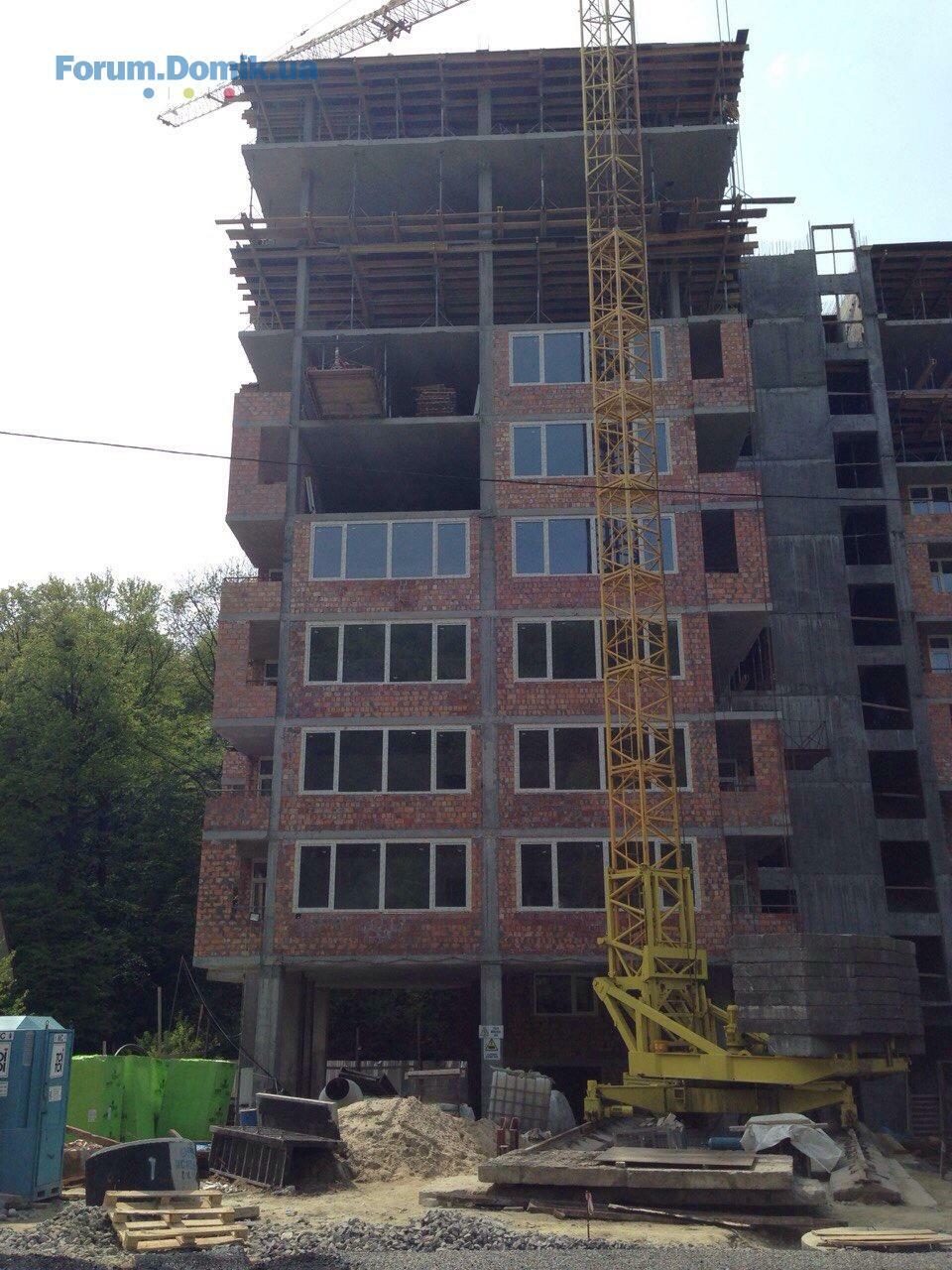

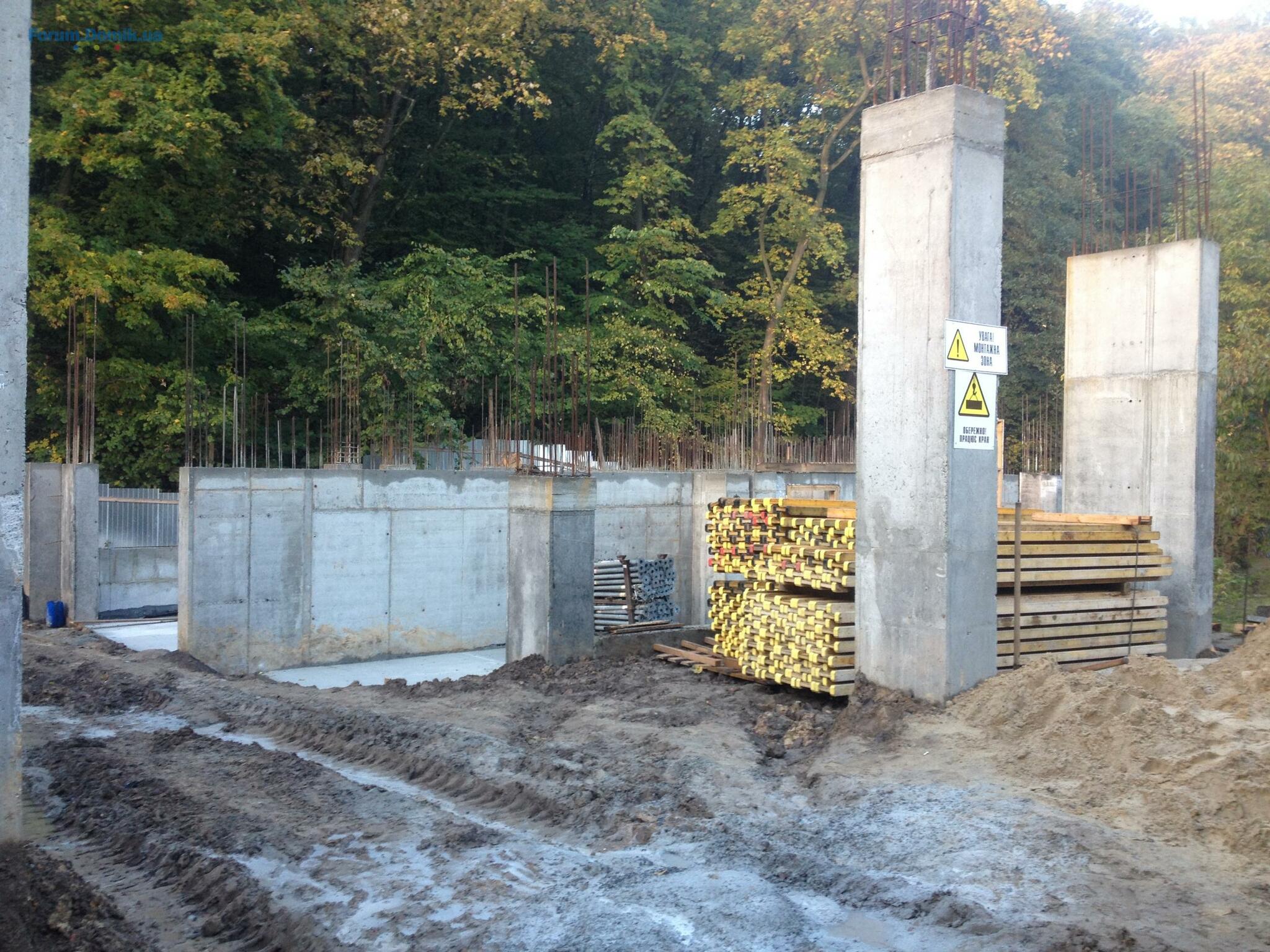

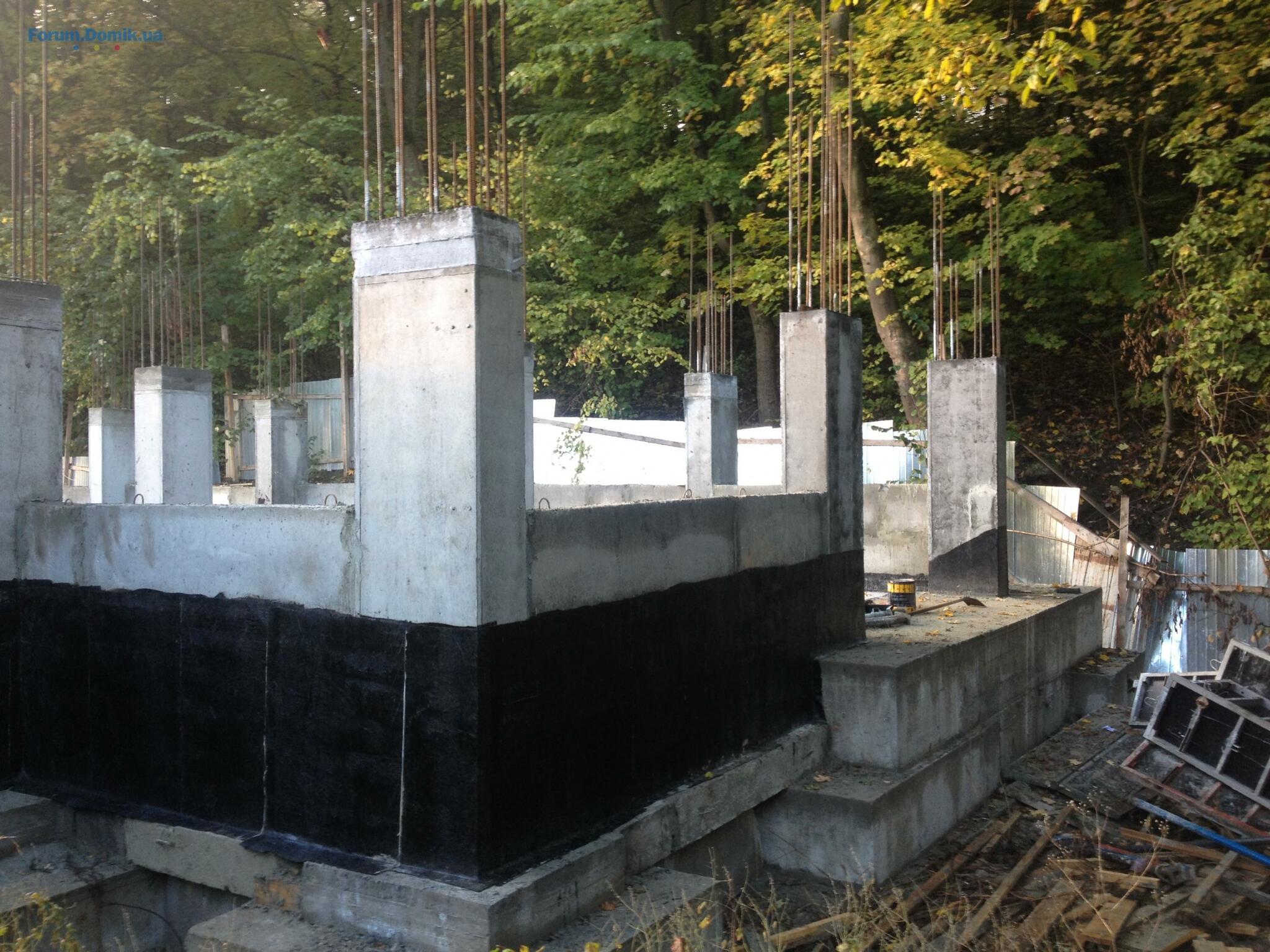

09 март 2016 16:39
Монолітний каркас :
— горизонт (монолітне перекриття): виконується армування (95%) підлоги 7-го поверху та бетонування плити (50%) ;
— вертикаль (колони, пілони та ядро): завершено по 6-й поверх включно (100%);
Стіни та перегородки :
— цегляна кладка зовнішніх стін — завершується на 3-му поверсі (90%);
— цегляна кладка внутрішніх стін — виконується на 3-му поверсі (60%);
— перегородки із газобетону та цегли: паркінг — 50%, технічний — 30%, 1-ий поверх — 100%, виконується на 2-му поверсі — 40%;
Вікна: технічний та 1-ий поверх — 95%, виконується на 2-му поверсі — 90% та на 3-му поверсі — 80%:
Опорядження
— тинькування стін квартир — виконується на 1-му поверсі — 50%
— шпатлювання перегородок — виконується на 1-му поверсі — 30%
— огородження балконів — на 1-му поверсі — 60%, на 2-му поверсі — 30%
Внутрішні мережі
— каналізаційні стояки: з технічного по 1 включно — 100%, виконується на 2-му поверсі — 20%;
— горизонтальні ділянки каналізації: виконується на технічному поверсі — 90%;
— СКД: виконується на 1-му поверсі — 60%.
— горизонт (монолітне перекриття): виконується армування (95%) підлоги 7-го поверху та бетонування плити (50%) ;
— вертикаль (колони, пілони та ядро): завершено по 6-й поверх включно (100%);
Стіни та перегородки :
— цегляна кладка зовнішніх стін — завершується на 3-му поверсі (90%);
— цегляна кладка внутрішніх стін — виконується на 3-му поверсі (60%);
— перегородки із газобетону та цегли: паркінг — 50%, технічний — 30%, 1-ий поверх — 100%, виконується на 2-му поверсі — 40%;
Вікна: технічний та 1-ий поверх — 95%, виконується на 2-му поверсі — 90% та на 3-му поверсі — 80%:
Опорядження
— тинькування стін квартир — виконується на 1-му поверсі — 50%
— шпатлювання перегородок — виконується на 1-му поверсі — 30%
— огородження балконів — на 1-му поверсі — 60%, на 2-му поверсі — 30%
Внутрішні мережі
— каналізаційні стояки: з технічного по 1 включно — 100%, виконується на 2-му поверсі — 20%;
— горизонтальні ділянки каналізації: виконується на технічному поверсі — 90%;
— СКД: виконується на 1-му поверсі — 60%.
Domik Ai

штучний інтелект
37 746
09 сентября 2019
04 май 2016 18:16

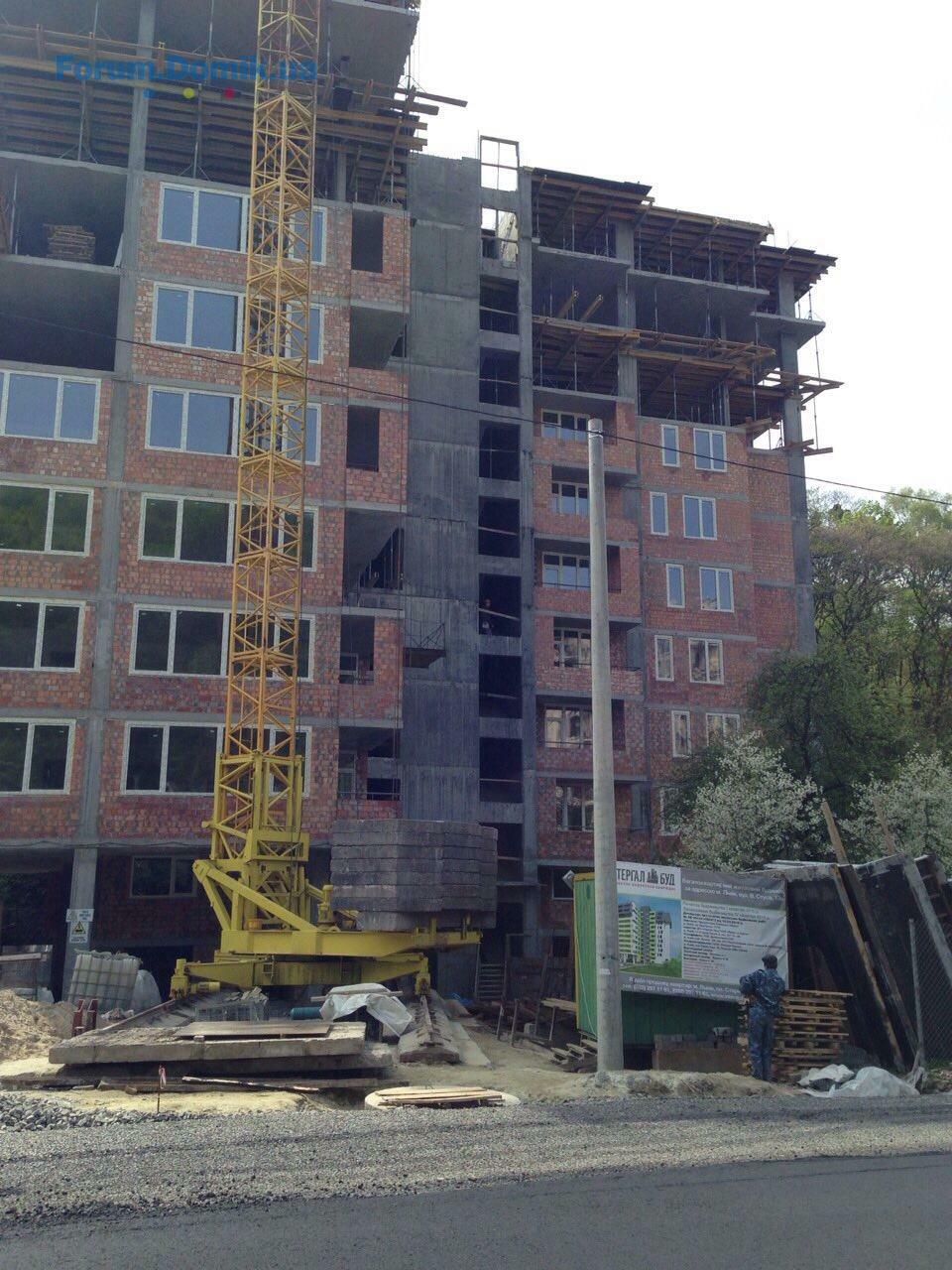

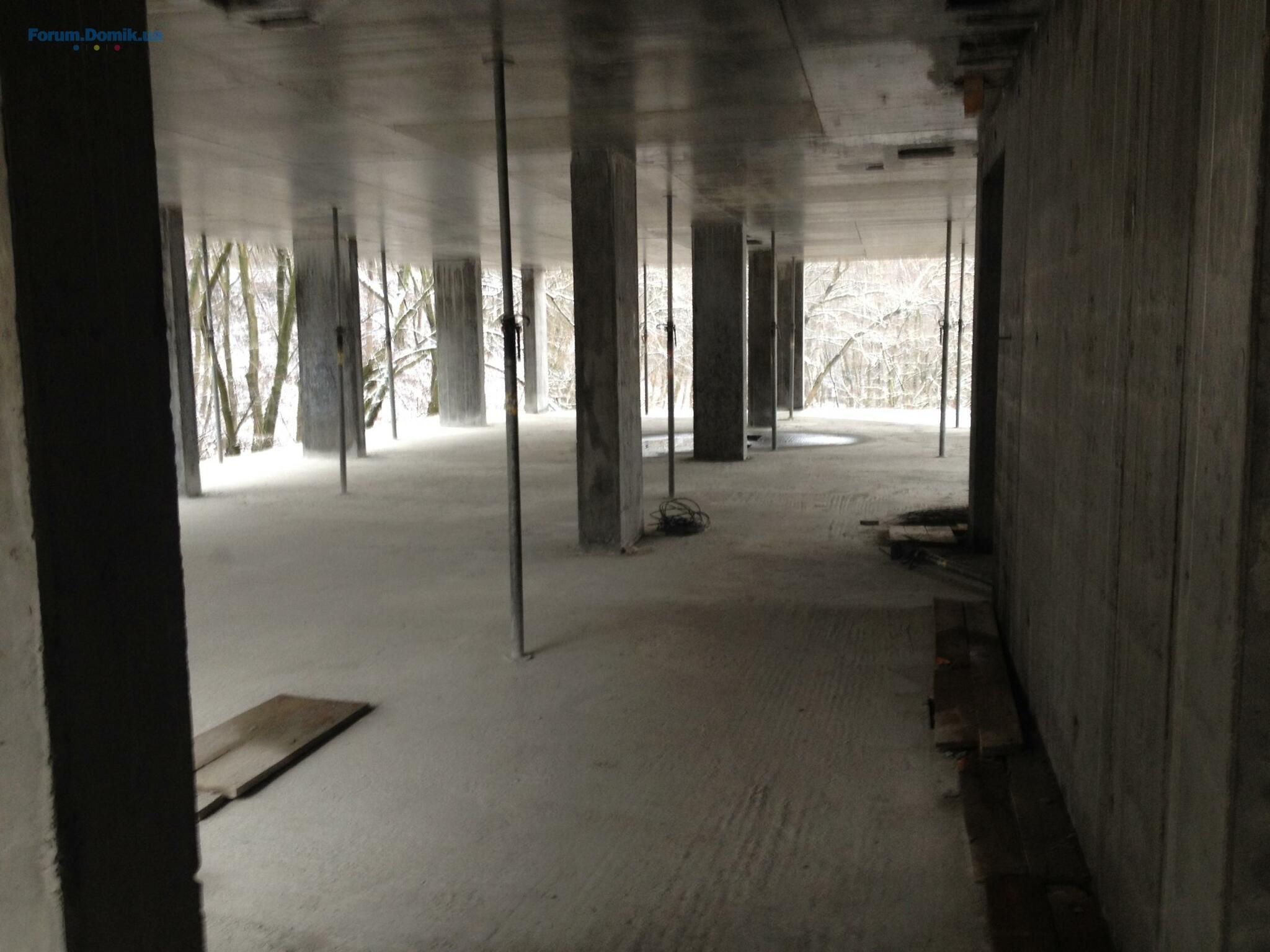

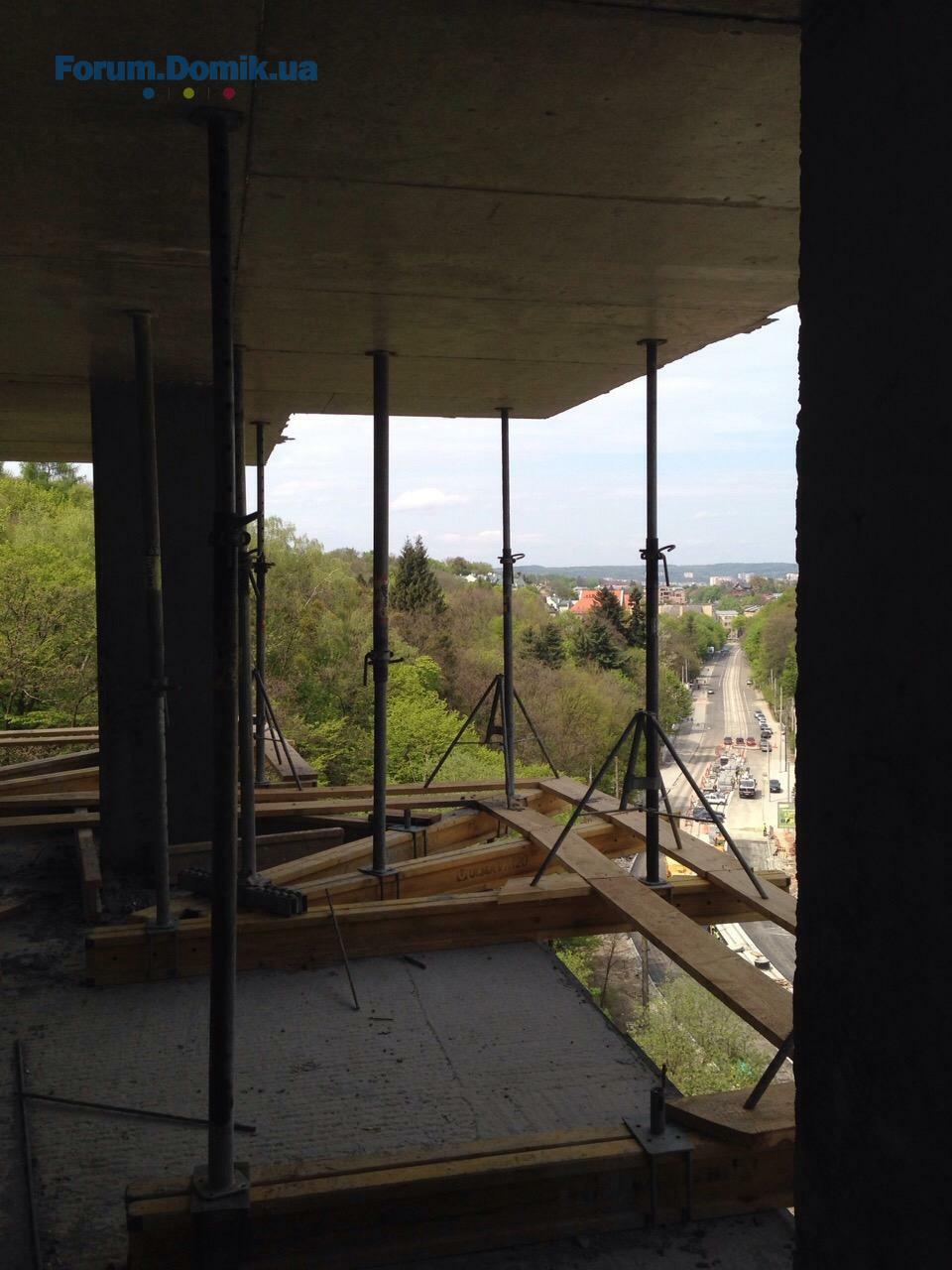

Станом на 04 травня 2016 року по об’єктам будівництва в м. Львові виконуються наступні роботи:
Монолітний каркас :
— горизонт (монолітне перекриття): виконано армування плити на відмітці підлоги 10-го поверху, розпочинається бетонування плити;
— вертикал (колони, пілони та ядро): завершено по 9-й поверх включно (100%);
Стіни та перегородки :
— цегляна кладка зовнішніх стін — завершено на 6-му поверсі, розпочинається на 7-му поверсі;
— цегляна кладка внутрішніх стін — завершується на 6-му поверсі — 90%;
— перегородки із газобетону та цегли: паркінг — 50%, технічний — 30%, 1-ий поверх — 100%, виконується на 6-му поверсі — 20%;
Встановлення віконних конструкцій: виконано по 5-й поверх включно — 95%, виконується на 6-му поверсі — 70%.
Опорядження
— тинькування стін квартир — виконується на 4-му поверсі — 70%
— шпатлювання перегородок — виконується на 4-му поверсі — 50%
— огородження балконів — завершується на 6-му поверсі — 90%
Внутрішні мережі
— каналізаційні стояки: з технічного по 1 включно — 100%, на 2-му поверсі — 50%;
— горизонтальні ділянки каналізації: виконано на технічному поверсі — 100%;
— СКД: виконано по 5-й поверх включно — 100%
Монолітний каркас :
— горизонт (монолітне перекриття): виконано армування плити на відмітці підлоги 10-го поверху, розпочинається бетонування плити;
— вертикал (колони, пілони та ядро): завершено по 9-й поверх включно (100%);
Стіни та перегородки :
— цегляна кладка зовнішніх стін — завершено на 6-му поверсі, розпочинається на 7-му поверсі;
— цегляна кладка внутрішніх стін — завершується на 6-му поверсі — 90%;
— перегородки із газобетону та цегли: паркінг — 50%, технічний — 30%, 1-ий поверх — 100%, виконується на 6-му поверсі — 20%;
Встановлення віконних конструкцій: виконано по 5-й поверх включно — 95%, виконується на 6-му поверсі — 70%.
Опорядження
— тинькування стін квартир — виконується на 4-му поверсі — 70%
— шпатлювання перегородок — виконується на 4-му поверсі — 50%
— огородження балконів — завершується на 6-му поверсі — 90%
Внутрішні мережі
— каналізаційні стояки: з технічного по 1 включно — 100%, на 2-му поверсі — 50%;
— горизонтальні ділянки каналізації: виконано на технічному поверсі — 100%;
— СКД: виконано по 5-й поверх включно — 100%
Domik Ai

штучний інтелект
37 746
09 сентября 2019
05 май 2016 16:14
Domik Ai

штучний інтелект
37 746
09 сентября 2019

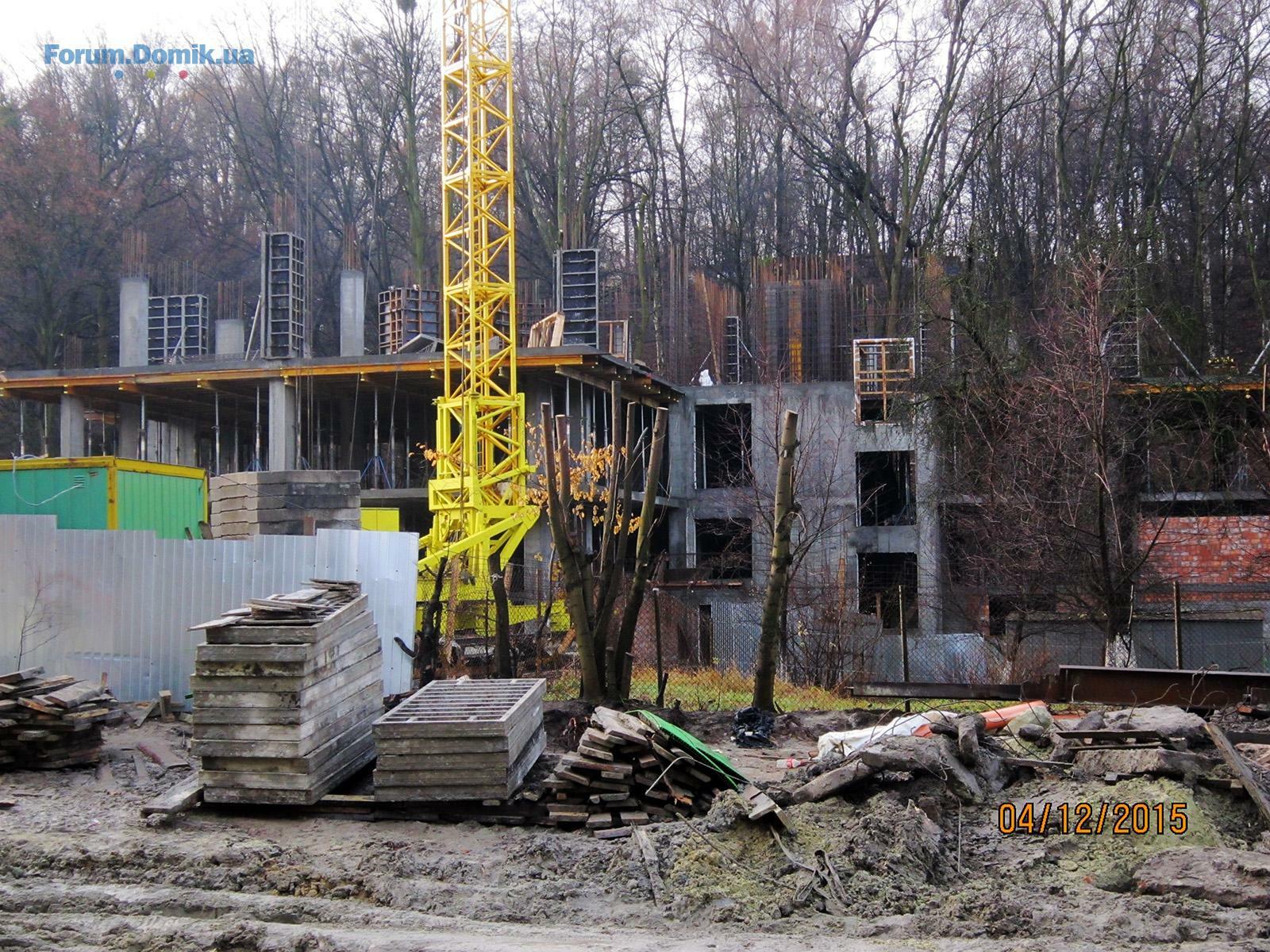

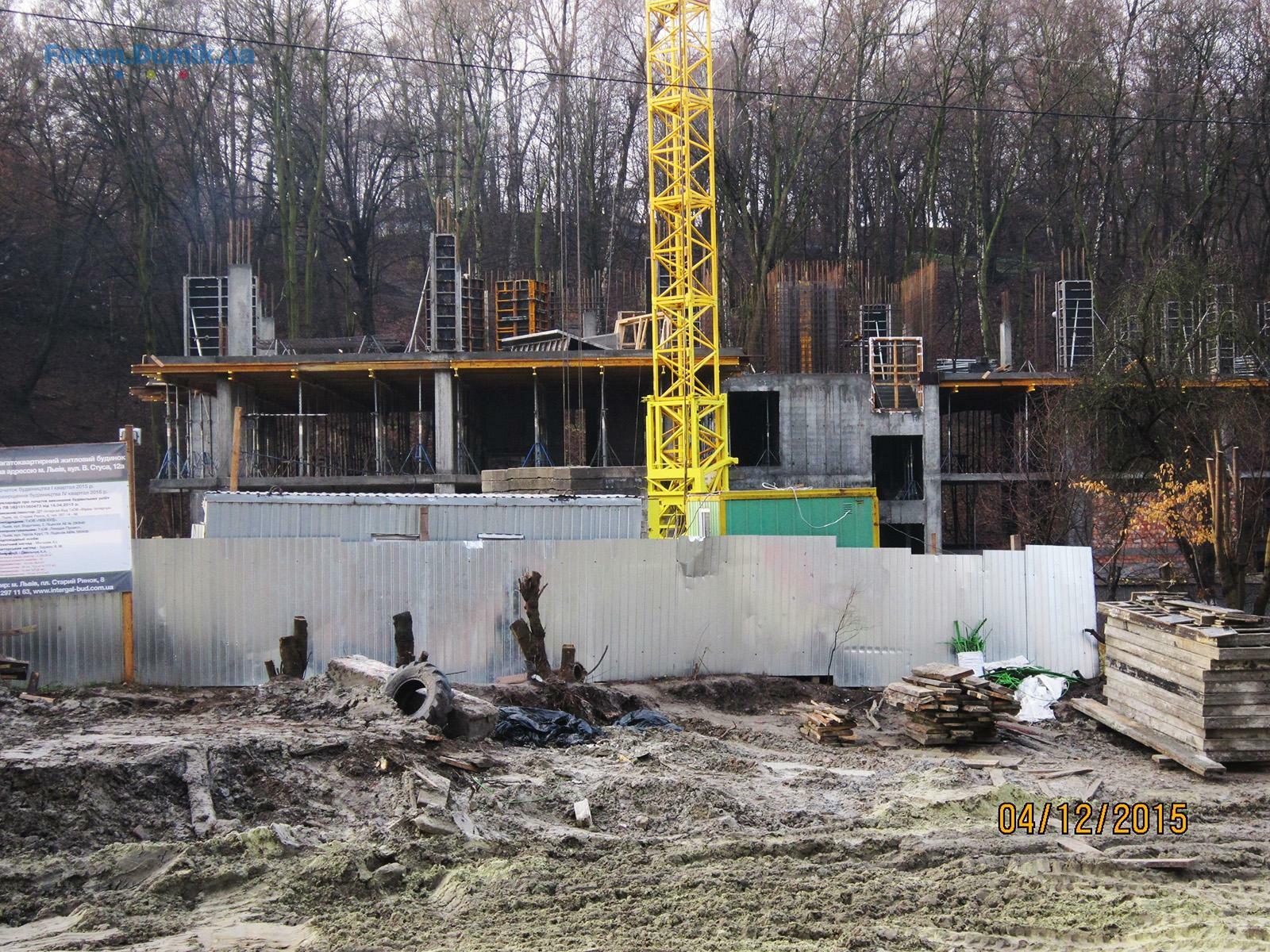

11 авг 2016 18:06
Монолітний каркас — 100% (завершено):
Стіни та перегородки — 100% (завершено)
Покрівля та дашки
— покрівля — 40% (виконується утеплення та стяжка)
— дашки — 40% (завершено монтаж металоконструкцій, виконується монтаж обришітки)
Вікна та двері
— вікна — 99% (завершується на 9-му поверсі);
— двері, ворота — 15% (виконується монтаж квартирних дверей та дверей в технічні приміщення; гаражні ворота замовлені)
Опорядження

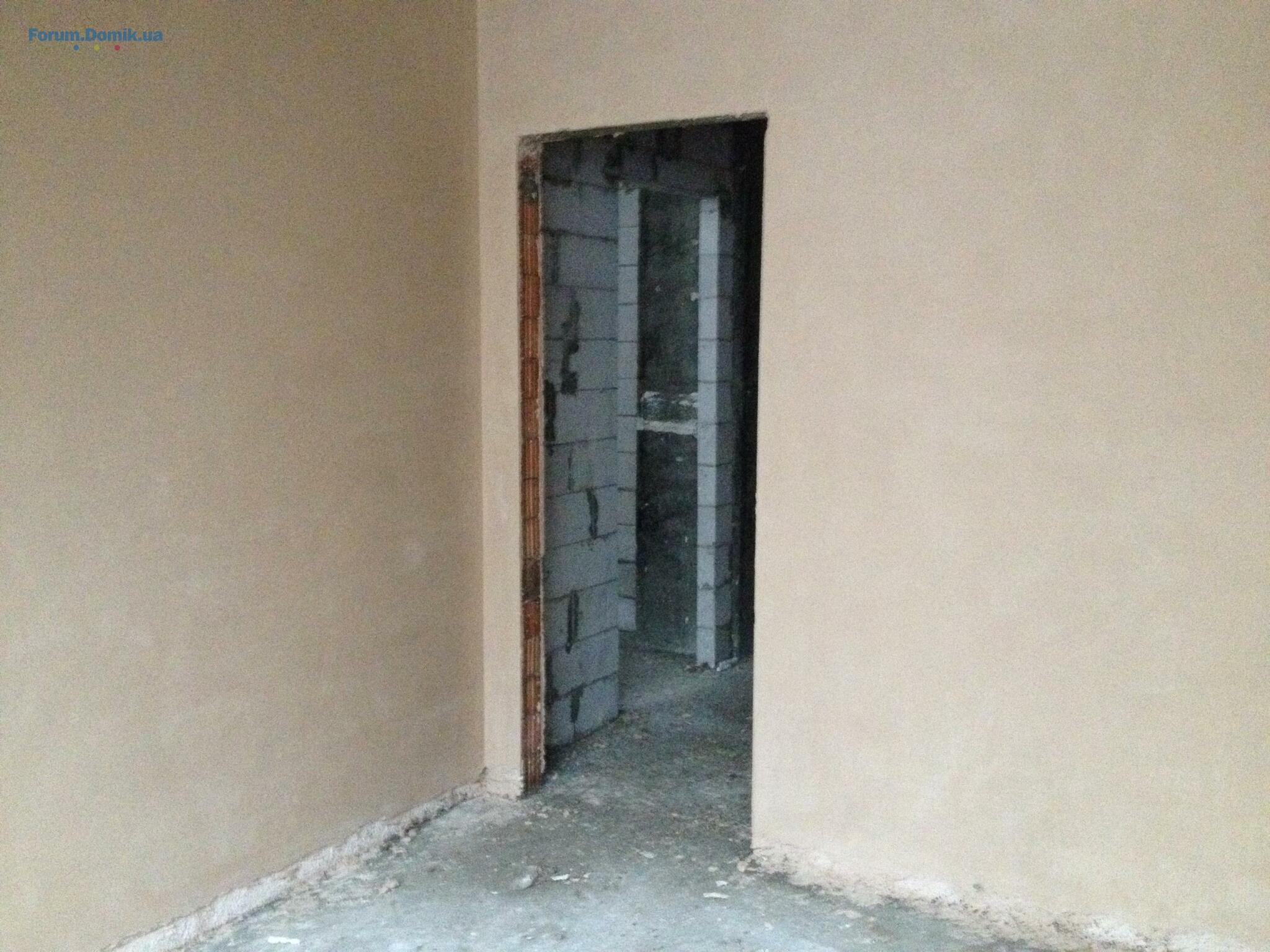

— тинькування та шпатлювання — 80% (завершується на 9-му поверсі);
— стяжка — 40% (завершується на 4-му поверсі);
— плитка — 20% (виконано в технічних приміщеннях, завершується на 1‒3 поверсі)
— огородження балконів — 100% (завершено);
— огородження парапетів — 60%;
— огородження сходової клітини — 5% (частково завезено на об’єкт)
Внутрішні мережі та ліфти
— каналізація — 95% (завершується на покрівлі)
— опалення та водопостачання — 70% (виконується на 7-му поверсі);
— водомірний та насосна — 30% (виконується монтаж насосної)
— газопостачання — 5% (розпочато)
— СКД — 100% (завершено)
— електрика — 70% (виконано з 1-го по 10-й поверх включно, розпочато в технічному поверсі)
— щитове обладнання — 40% (завершено монтаж в щитовій, розпочинається монтаж щитів обліку)
— слабострумні мережі — 50% (виконано розведення кабельної мережі радіо та телебачення)
— протипожежні заходи та блискавкозахист — 20% (виконано розведення кабелю в тех. поверсі, розпочато монтаж опусків блискавкозахисту)
— ліфтове обладнання — 80% (завершується монтаж)
Зовнішні мережі
— каналізація — 60% (трубопроводи підведено на будівельний майданчик, частково змонтовані каналізаційні колодязі, підключення до будинку буде виконано після демонтажу баштового крану, також необхідно виконати томпанування існуючого колектора після введення в експлуатацію нового колектора по вул. Стуса)
— водопостачання — 70% (трубопровід підведено на будівельний майданчик, заведення до будинку буде виконано після демонтажу баштового крану)
— електропостачання — 90% (кабель заведено у ВРП будинку, необхідно виконати перепідключення по постійній схемі після пусконаладки щитового обладнання будинку)
Стіни та перегородки — 100% (завершено)
Покрівля та дашки
— покрівля — 40% (виконується утеплення та стяжка)
— дашки — 40% (завершено монтаж металоконструкцій, виконується монтаж обришітки)
Вікна та двері
— вікна — 99% (завершується на 9-му поверсі);
— двері, ворота — 15% (виконується монтаж квартирних дверей та дверей в технічні приміщення; гаражні ворота замовлені)
Опорядження
— тинькування та шпатлювання — 80% (завершується на 9-му поверсі);
— стяжка — 40% (завершується на 4-му поверсі);
— плитка — 20% (виконано в технічних приміщеннях, завершується на 1‒3 поверсі)
— огородження балконів — 100% (завершено);
— огородження парапетів — 60%;
— огородження сходової клітини — 5% (частково завезено на об’єкт)
Внутрішні мережі та ліфти
— каналізація — 95% (завершується на покрівлі)
— опалення та водопостачання — 70% (виконується на 7-му поверсі);
— водомірний та насосна — 30% (виконується монтаж насосної)
— газопостачання — 5% (розпочато)
— СКД — 100% (завершено)
— електрика — 70% (виконано з 1-го по 10-й поверх включно, розпочато в технічному поверсі)
— щитове обладнання — 40% (завершено монтаж в щитовій, розпочинається монтаж щитів обліку)
— слабострумні мережі — 50% (виконано розведення кабельної мережі радіо та телебачення)
— протипожежні заходи та блискавкозахист — 20% (виконано розведення кабелю в тех. поверсі, розпочато монтаж опусків блискавкозахисту)
— ліфтове обладнання — 80% (завершується монтаж)
Зовнішні мережі
— каналізація — 60% (трубопроводи підведено на будівельний майданчик, частково змонтовані каналізаційні колодязі, підключення до будинку буде виконано після демонтажу баштового крану, також необхідно виконати томпанування існуючого колектора після введення в експлуатацію нового колектора по вул. Стуса)
— водопостачання — 70% (трубопровід підведено на будівельний майданчик, заведення до будинку буде виконано після демонтажу баштового крану)
— електропостачання — 90% (кабель заведено у ВРП будинку, необхідно виконати перепідключення по постійній схемі після пусконаладки щитового обладнання будинку)

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а01.103 095
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б01.10116
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1101.103 786
- ЖК Файна Таун | KAN Development | Киев, ул. Салютная01.106 579
- ЖК Montreal House | Alliance Novobud | Київ, вул. Велика Васильківська, 102у29.09535
- ЖК Атлант на Озерной | Атлант | Новоселки, ул. Озерная29.091 178
- ЖК А12 | УБК | Бровари, вул. Олімпійська, 12а27.093 089
- МФК А136 Highlight Tower | DIM | Киев, ул. Антоновича, 136-13827.09411
- ул. Соломенская, 17а25.097
- ЖК SENAT | GEOS | Киев, Кольцевая дорога, 325.0968
- Стоит ли сейчас покупать недвижимость?30.094 706
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тёплый пол, отзывы и советы28.08205
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Как отвечать на How are You?06.091
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
