Подать объявление

Котеджний Двір "Сметана", с. Бірки, Львов

26 апр 2016 19:45
10 май 2016 20:41

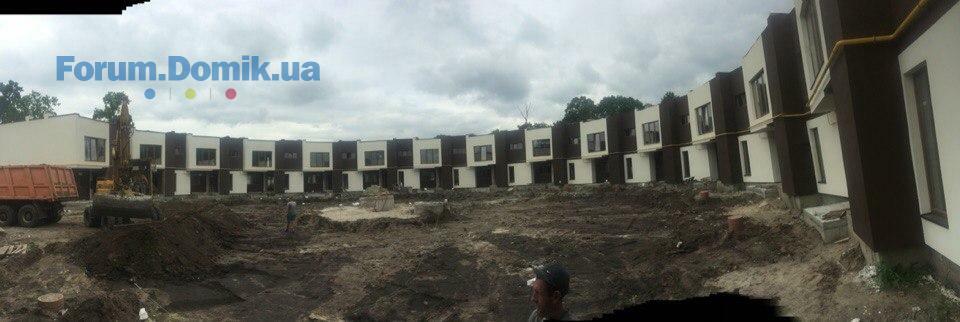

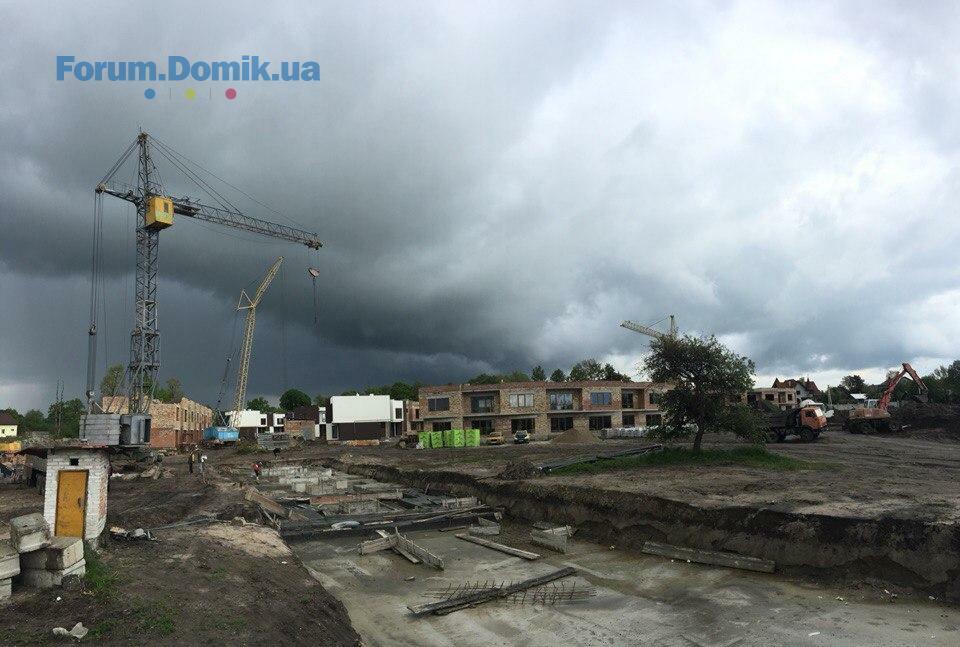

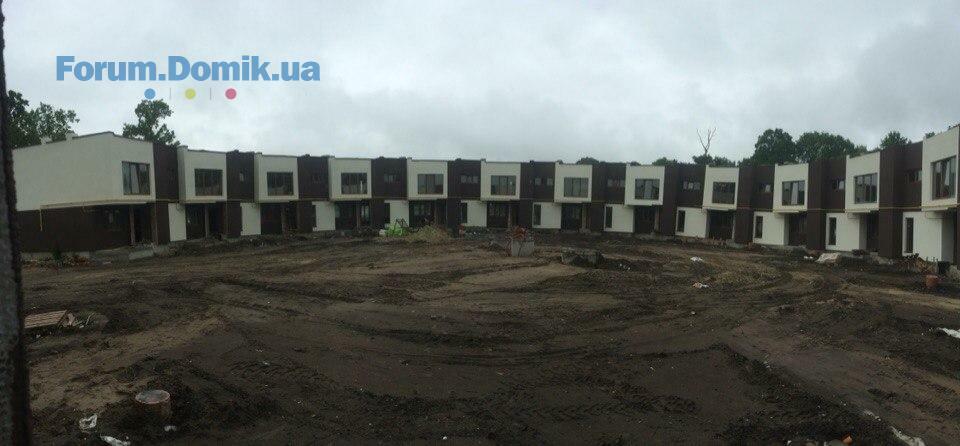

І – черга (7 котеджів)

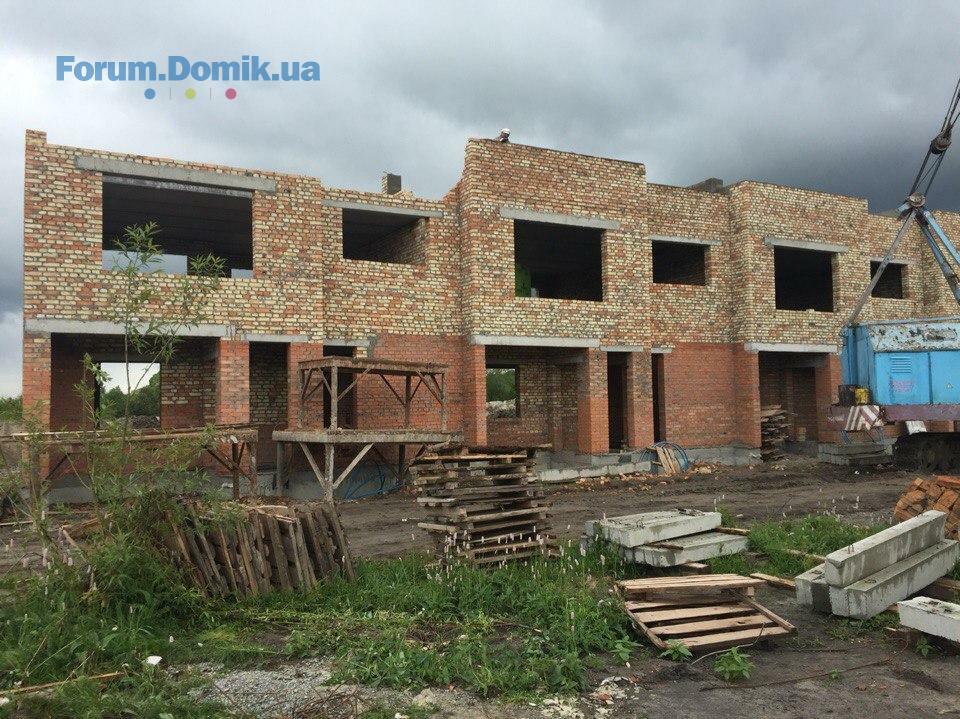

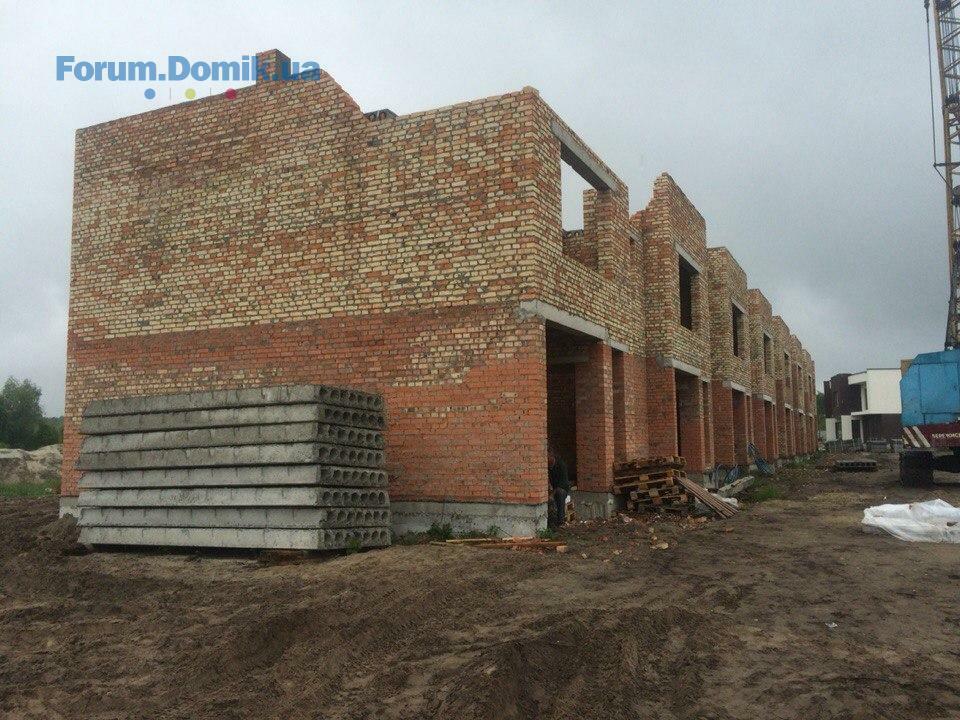

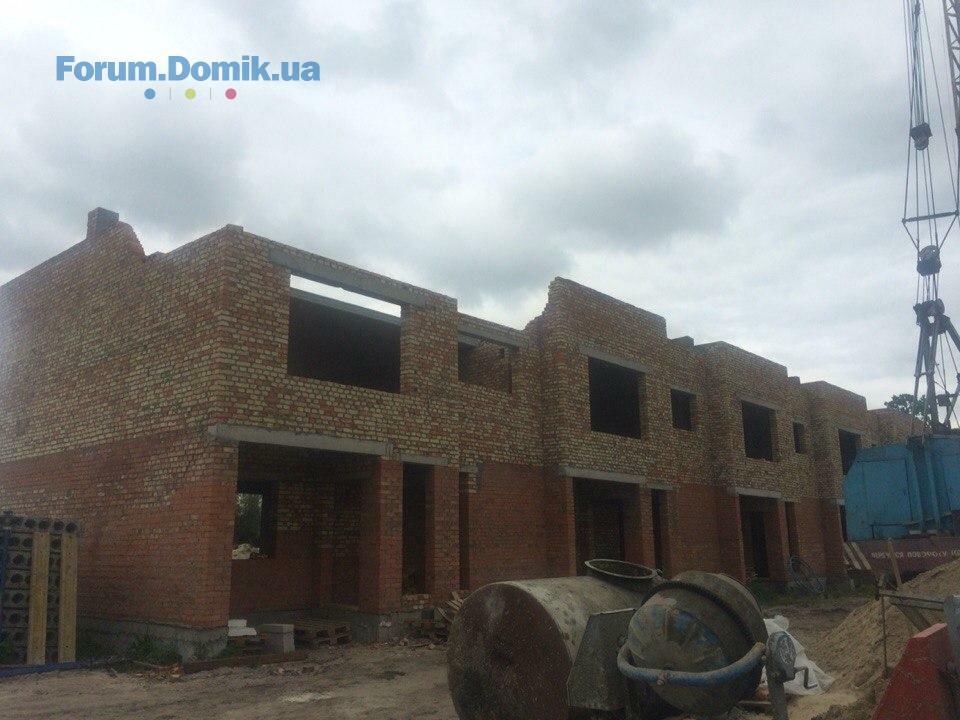

- закінчено мурування другого поверху 1-4 котеджів;
- перекрито1-ий поверх 5- 7 котеджів;
-муруються стіни 2-го поверху 5-7 котеджів.
І – черга (9 котеджів)
-початок монтажу блоків.
І – черга (8 котеджів)

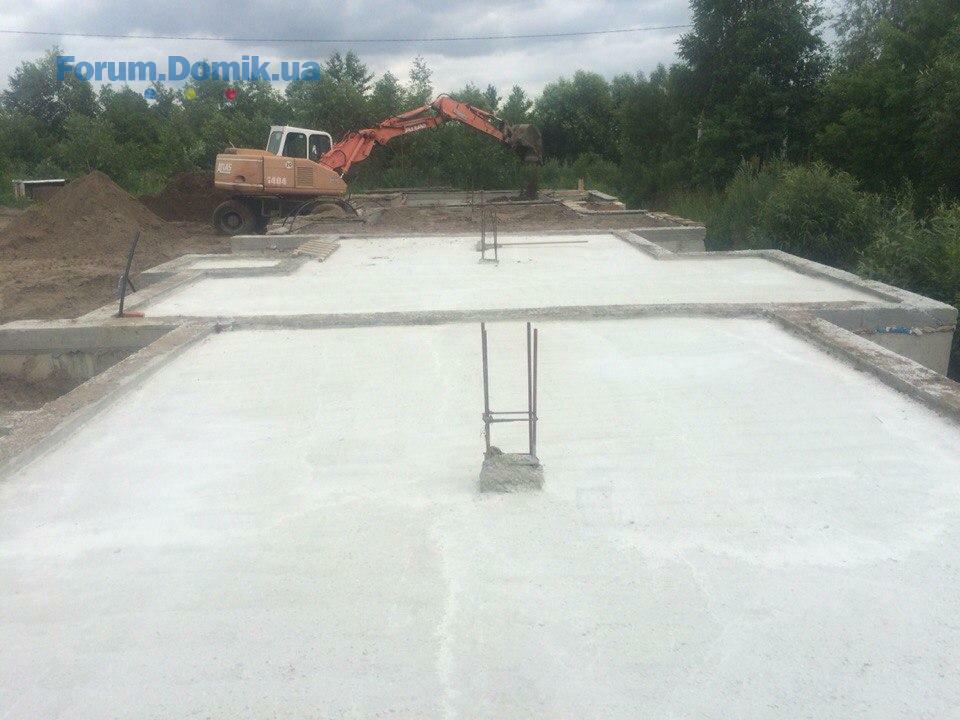

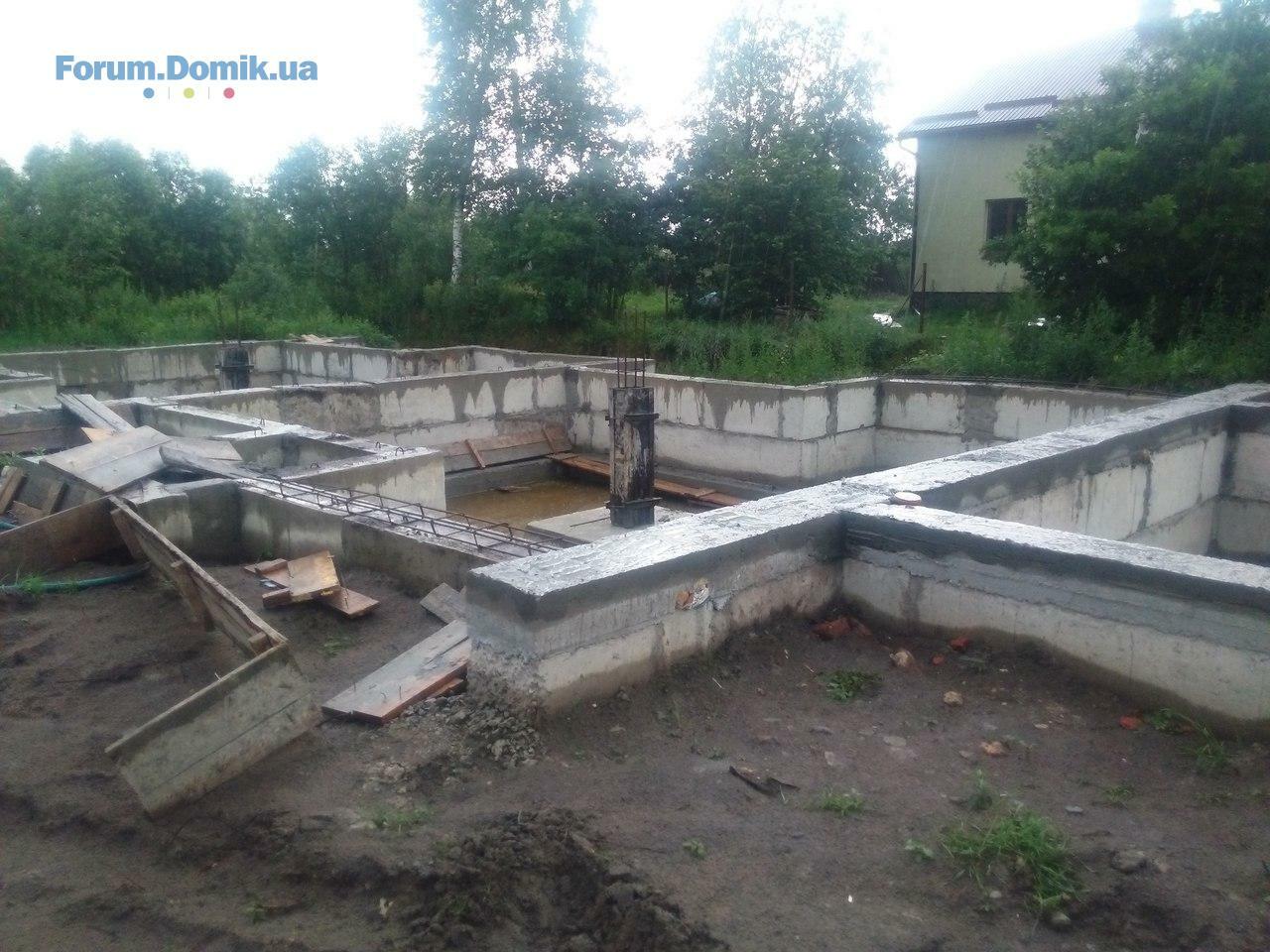

- заливається армоподушка.

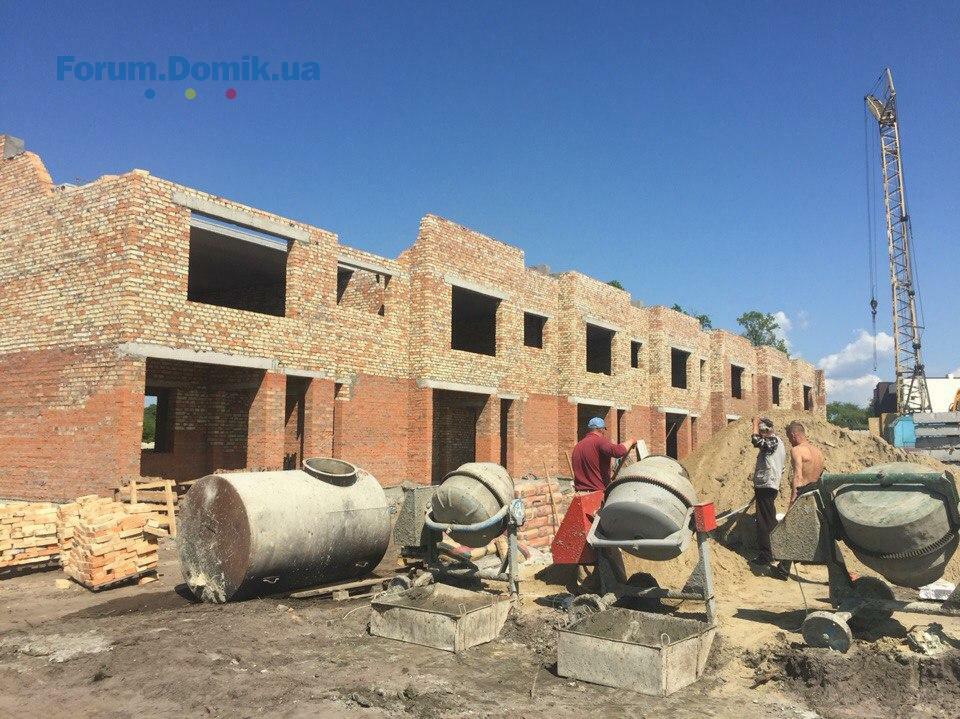

Третє коло:

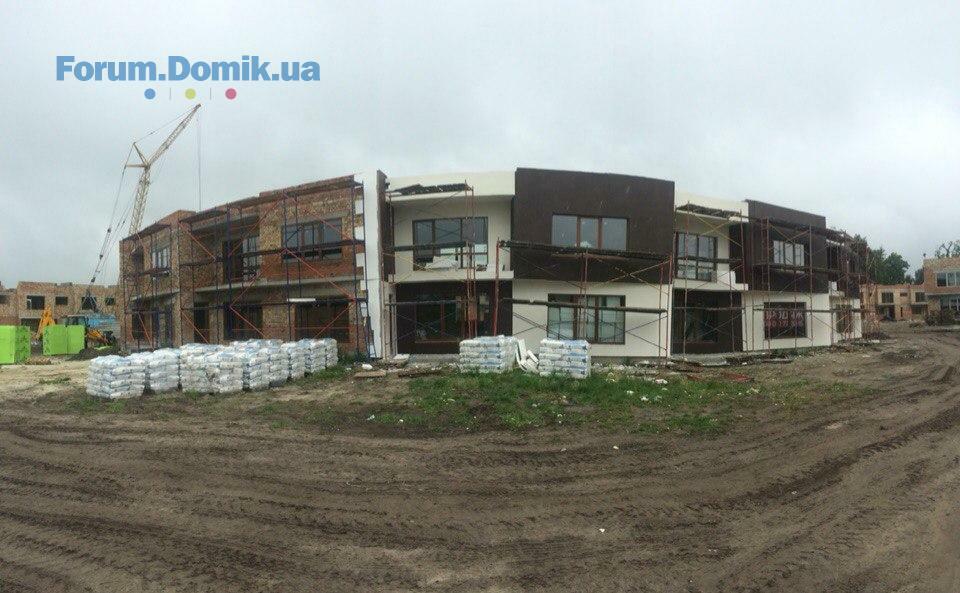

- Продовження скління котеджів;
- Вимурувано парапети 9-16 котеджів.

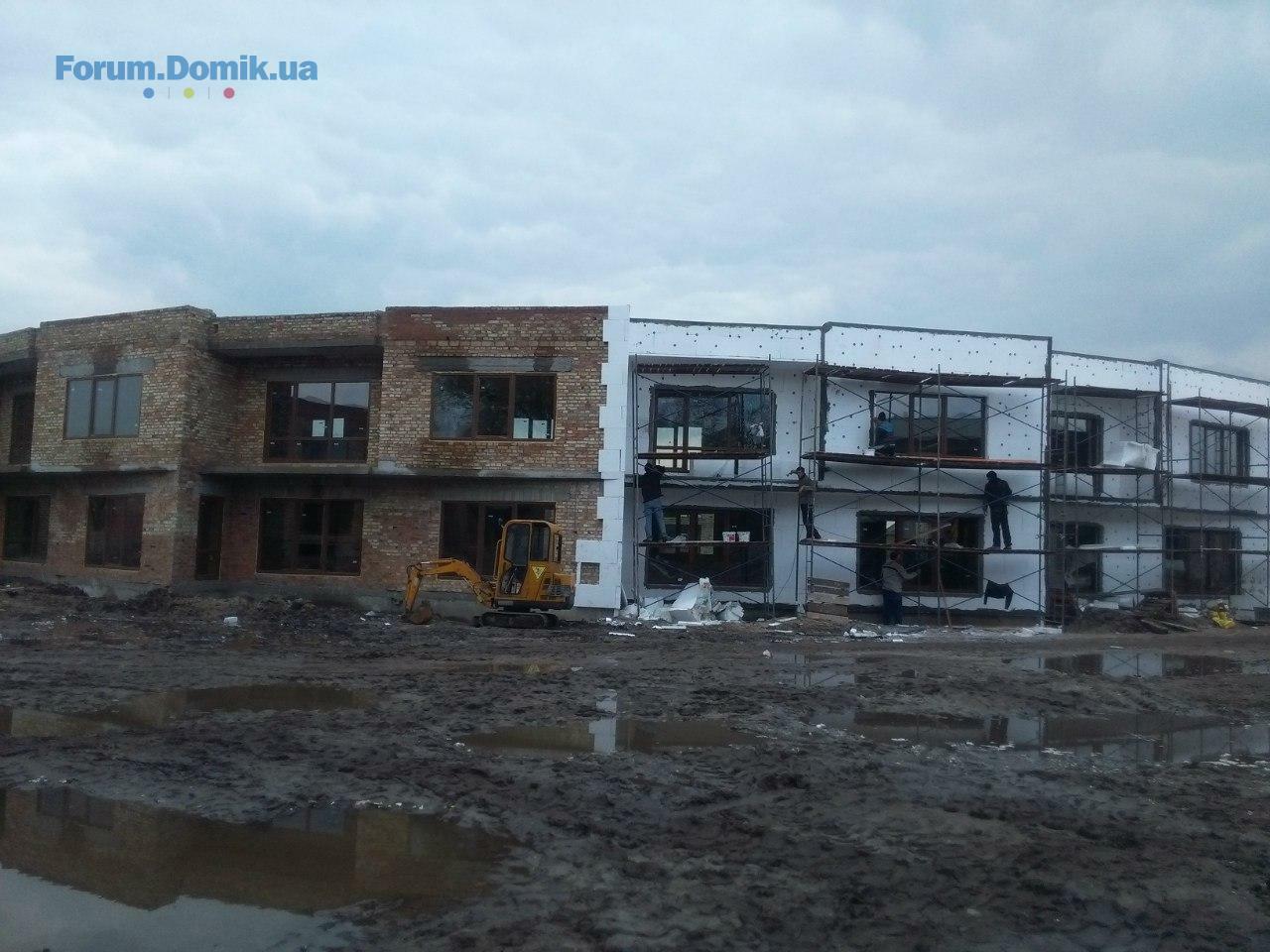

Друге коло:
- Закінчено газифікацію;

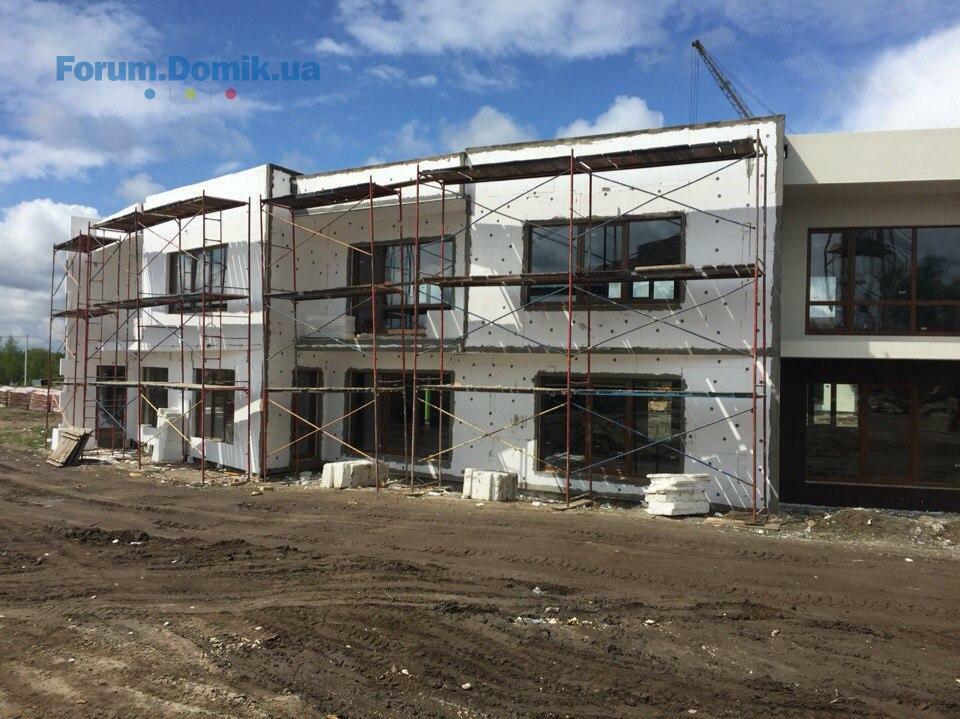

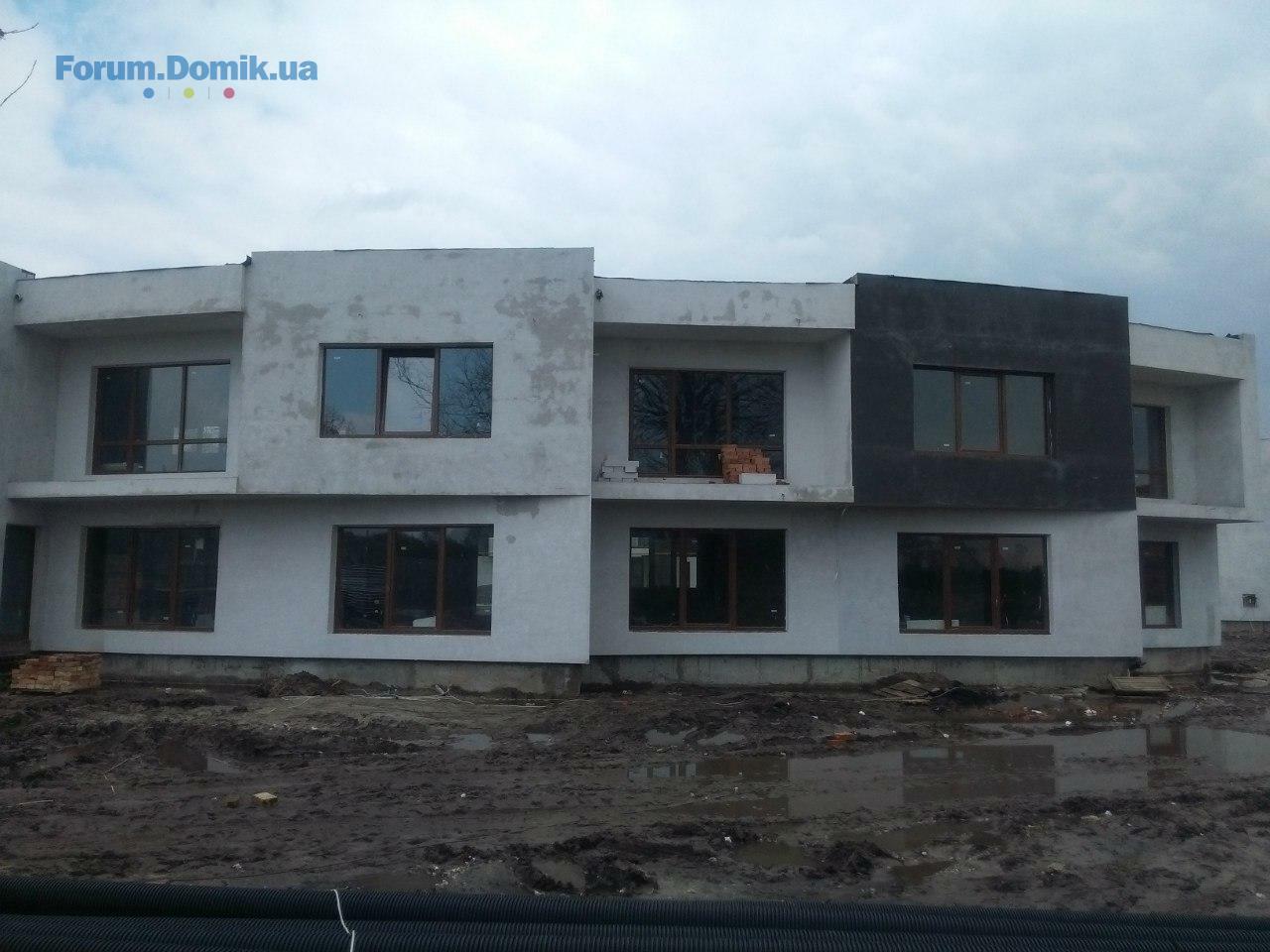

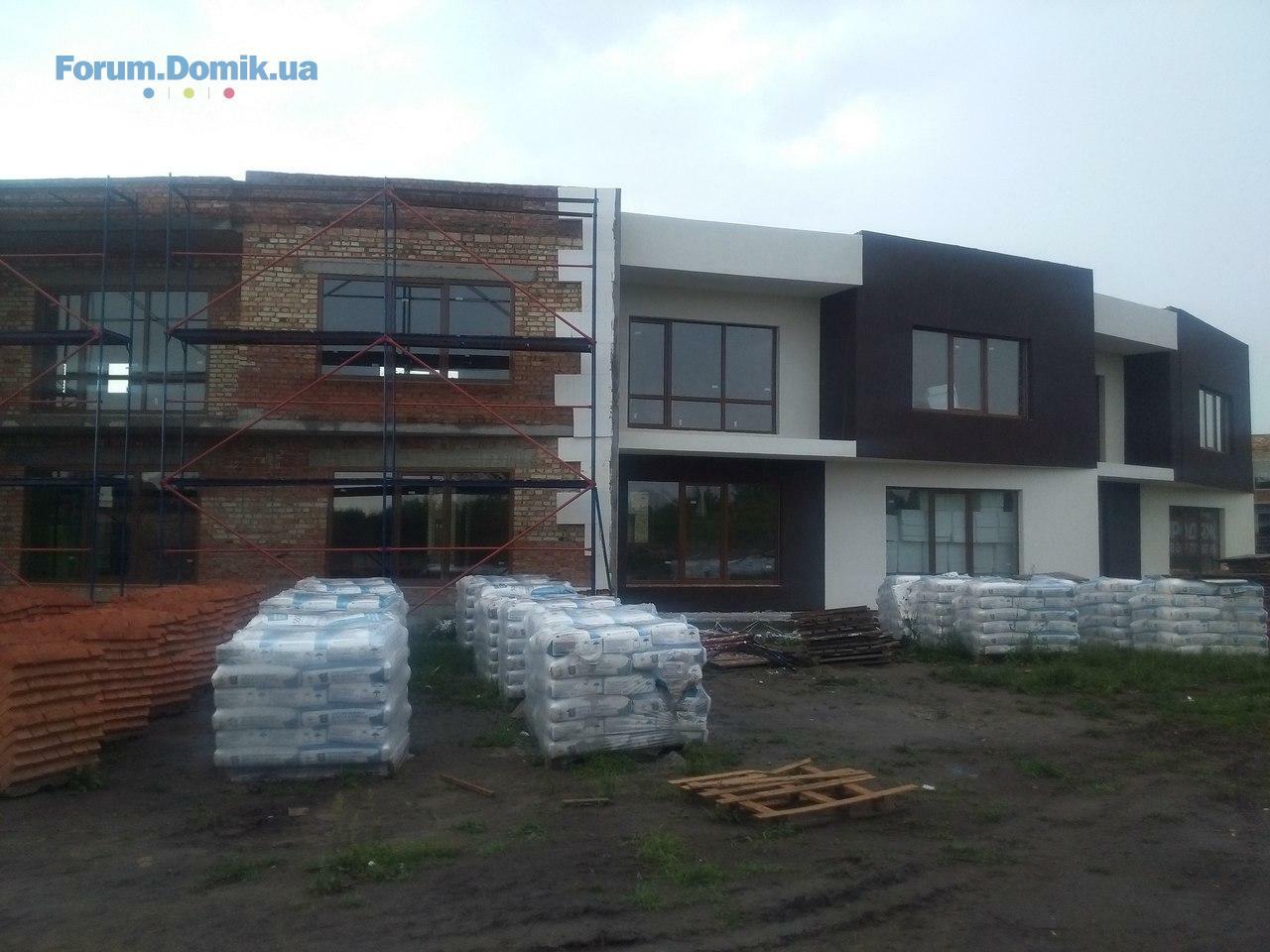

- Продовження утеплення фасадів;
- Продовження фарбування фасадів.

Перше коло:
- Закінчили гідроізоляцію дахів;
- Продовження розводки електрифікації котеджах;
- Продовження фарбування фасадів;
- Встановлено газові і водяні лічильники.
18 май 2016 21:49
1 коло -завершальні роботи над фасадом, початок проведення електрофікації у котеджах .
2 коло - продовження проведення фасадних робіт .
3 коло -продовження скління котеджів ,починаються роботи по фасадному оздобленню .

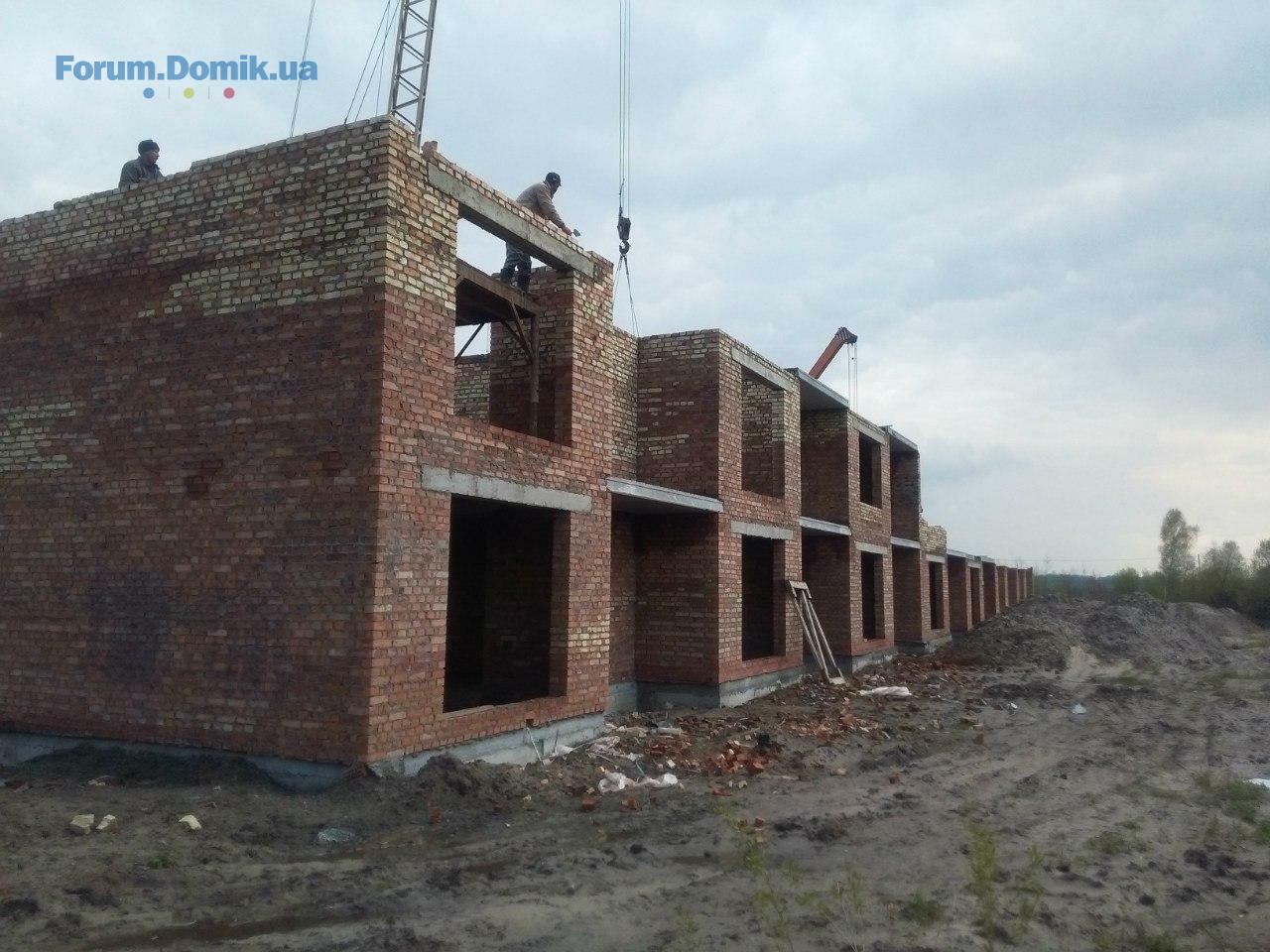

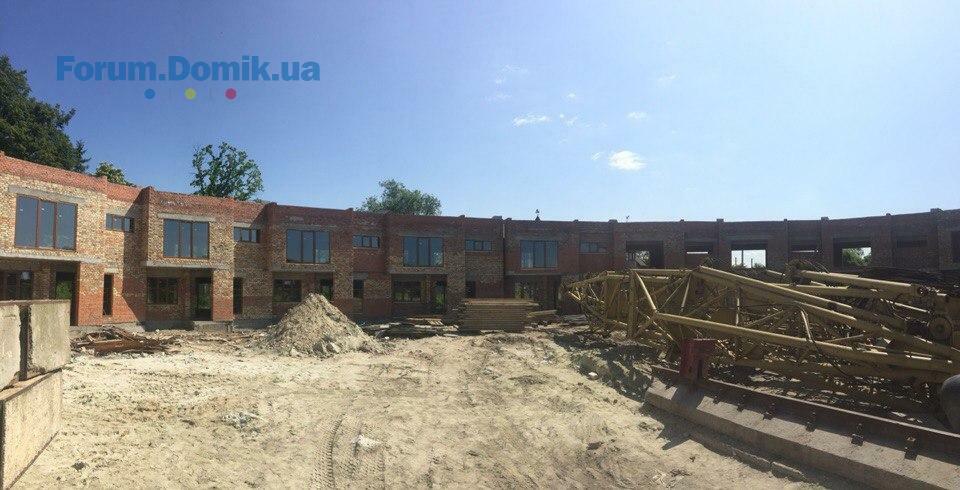

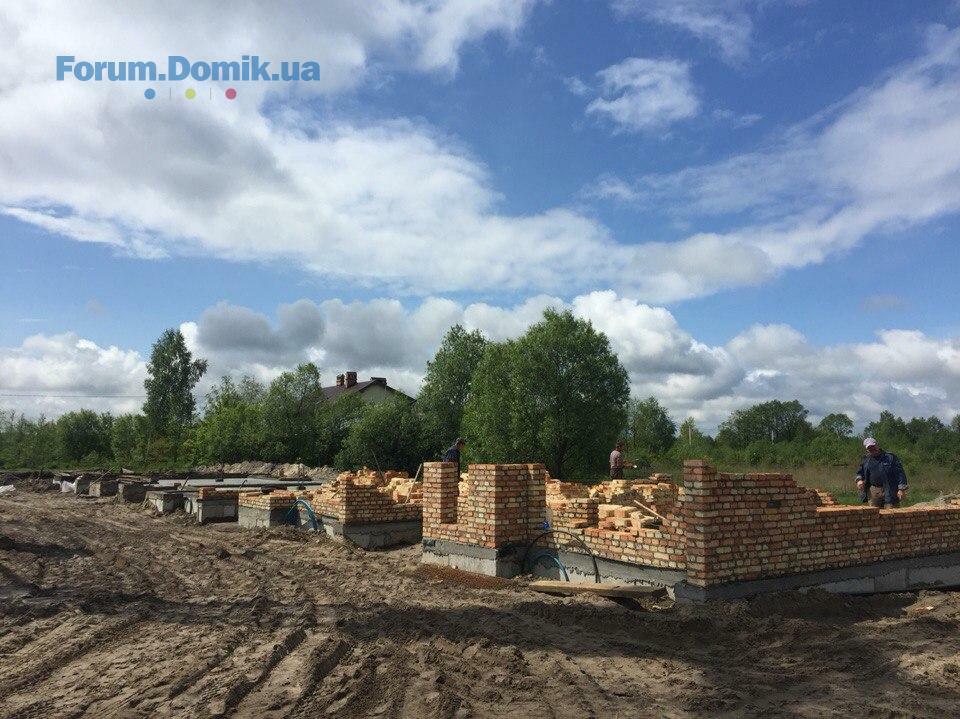

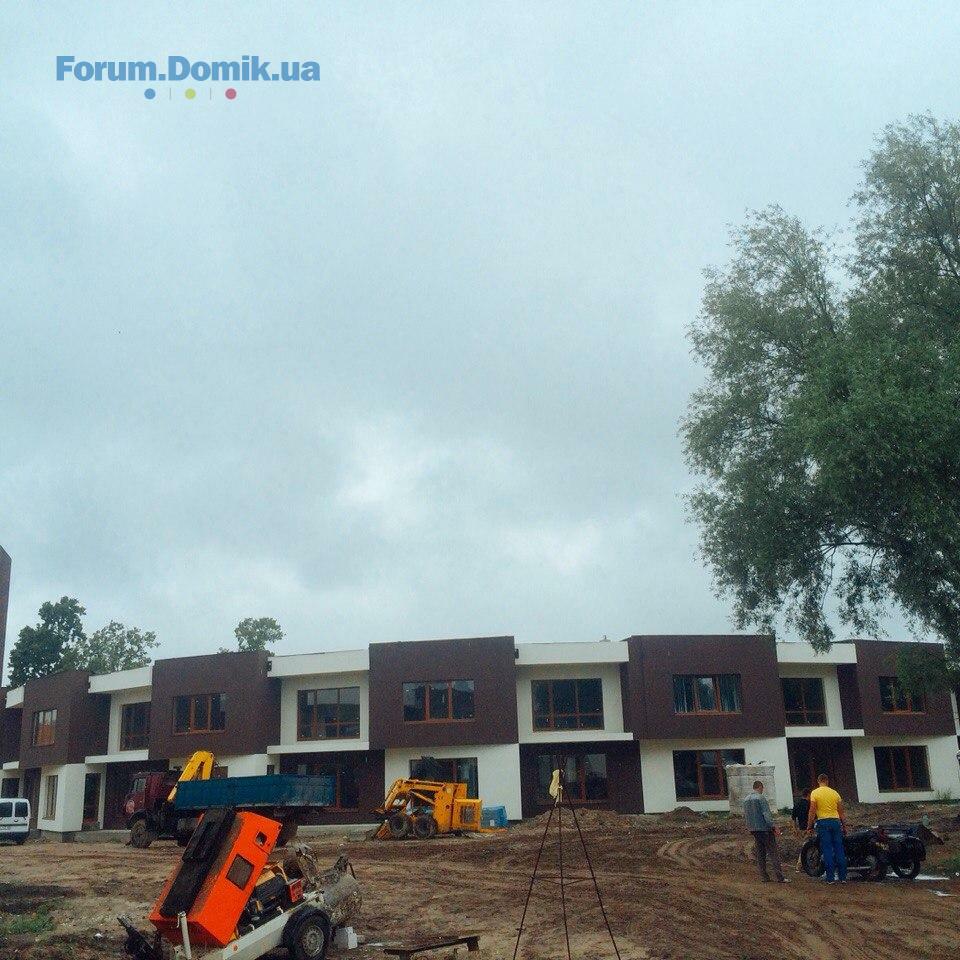

І-черга (1-4 котеджів) -перекрито 2-ий поверх , вимуровано парапети .

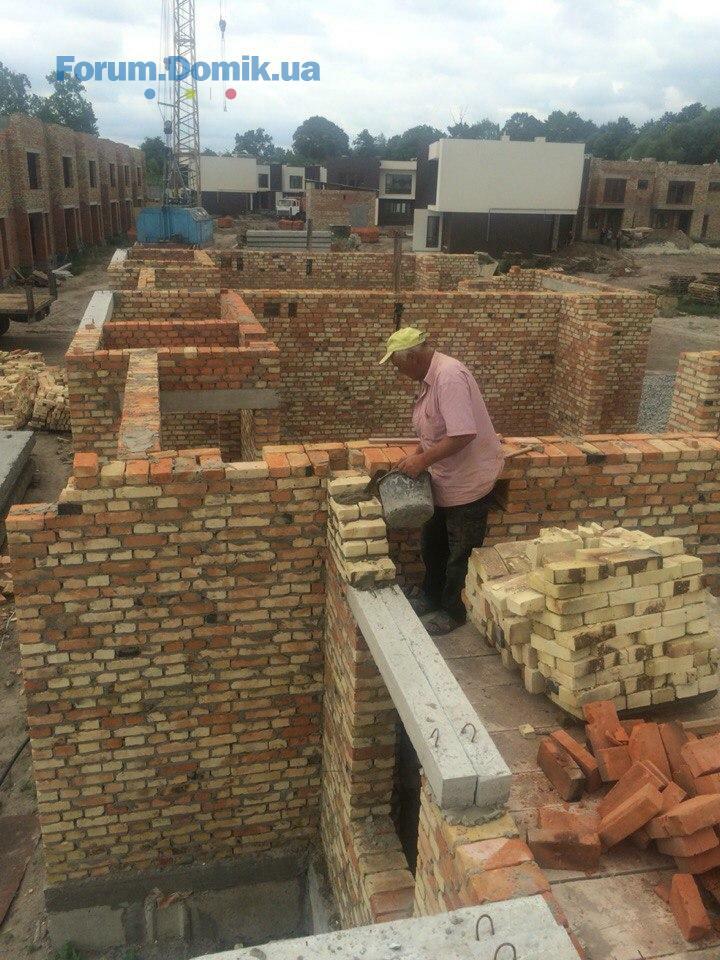

(5-7) -закінчується мурування 2-го поверху
(9 котеджів)- залиті армопояси ,стяжки, приступили до розбивки і мурування.
(8 котеджів )- виставляються блоки , підготовка до залиття армопоясів .
25 май 2016 22:08
02 июнь 2016 13:05

07 июнь 2016 21:52
1 коло
- Продовження виконання дренажних робіт;
- Продовження заливання терас.

2 коло
- Продовження фасадних робіт;
- Продовження встановлення перегородок;
- Продовження заливання терас;
- Початок виконання дренажних робіт.

3 коло
- Продовження встановлення вікон;
- Продовження утеплення фасаду;
14 июнь 2016 19:03
Прямі котеджі

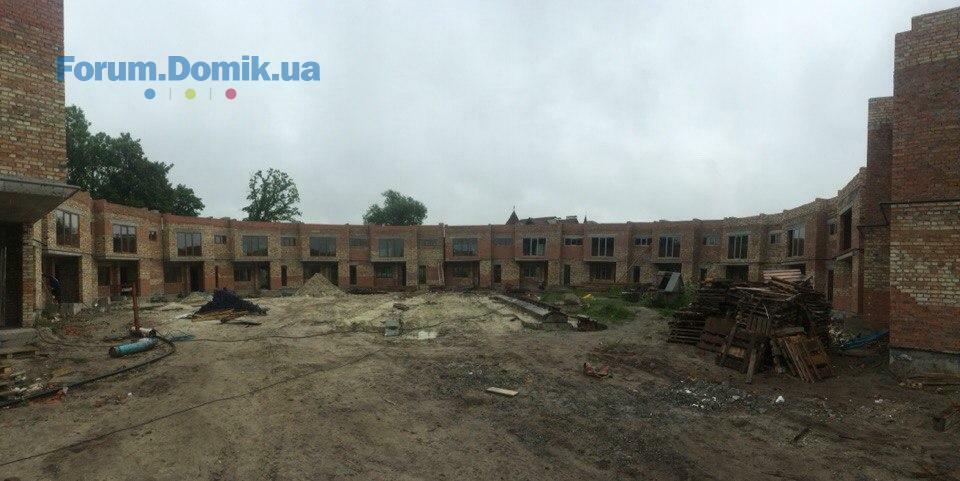

I черга (8 котеджів)

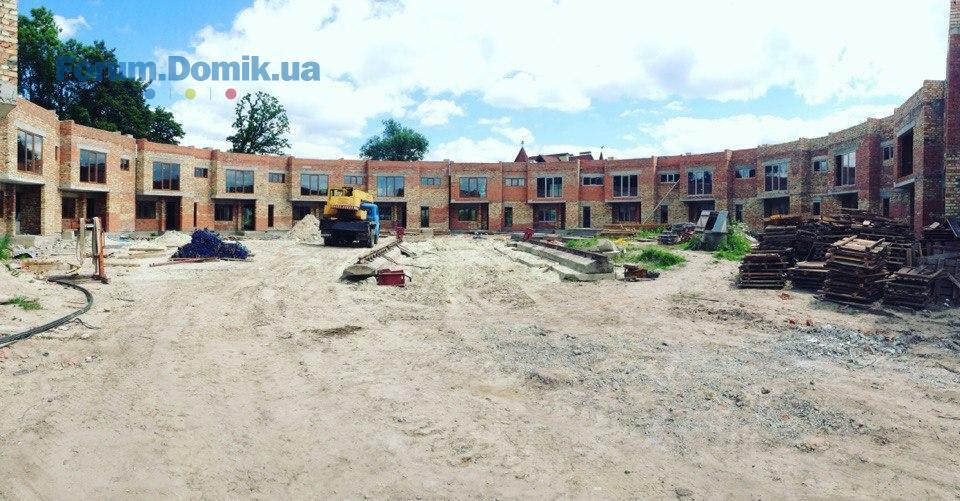

- початок скління перших котеджів.
I черга ( 9 котеджів)
- вимуровано 1 - ий поверх 5-ти перших котеджів.
I черга ( 7 котеджів)
- вимуровано 1-ий поверх 4 - ох перших котеджів.

3 коло
- Продовження встановлення вікон;
- Продовження утеплення фасаду;
-Початок газифікації;

2 коло
- Продовження фасадних робіт;
- Продовження встановлення перегородок;
- Продовження заливання терас;
- Початок виконання дренажних робіт.

1 коло
- Продовження виконання дренажних робіт;
- Продовження заливання терас.
14 июнь 2016 19:04
21 июнь 2016 21:15
28 июнь 2016 21:23
Прямі котеджі:

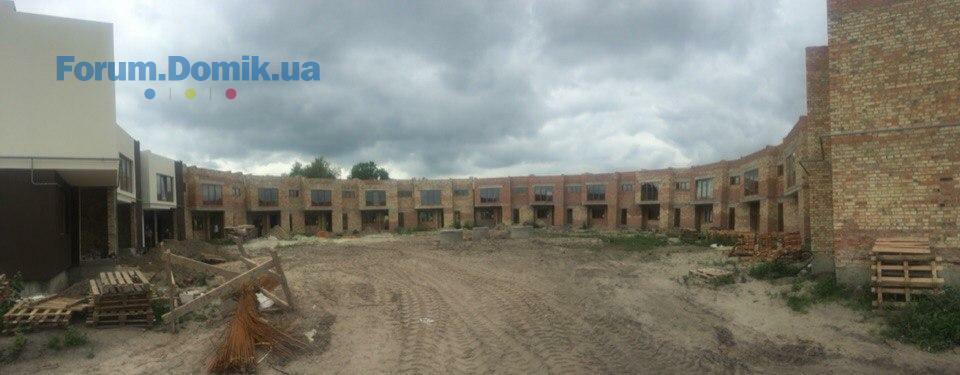

Перша черга (7 котеджів)
- Продовження скління перших котеджів;
Перша черга (9 котеджів)
- Підготовка до перекриття першого поверху 5-ти котеджів;
- Монтаж блоків і залиття стяжок

Перша черга( 7 котеджів)
- Підготовка до перекриття

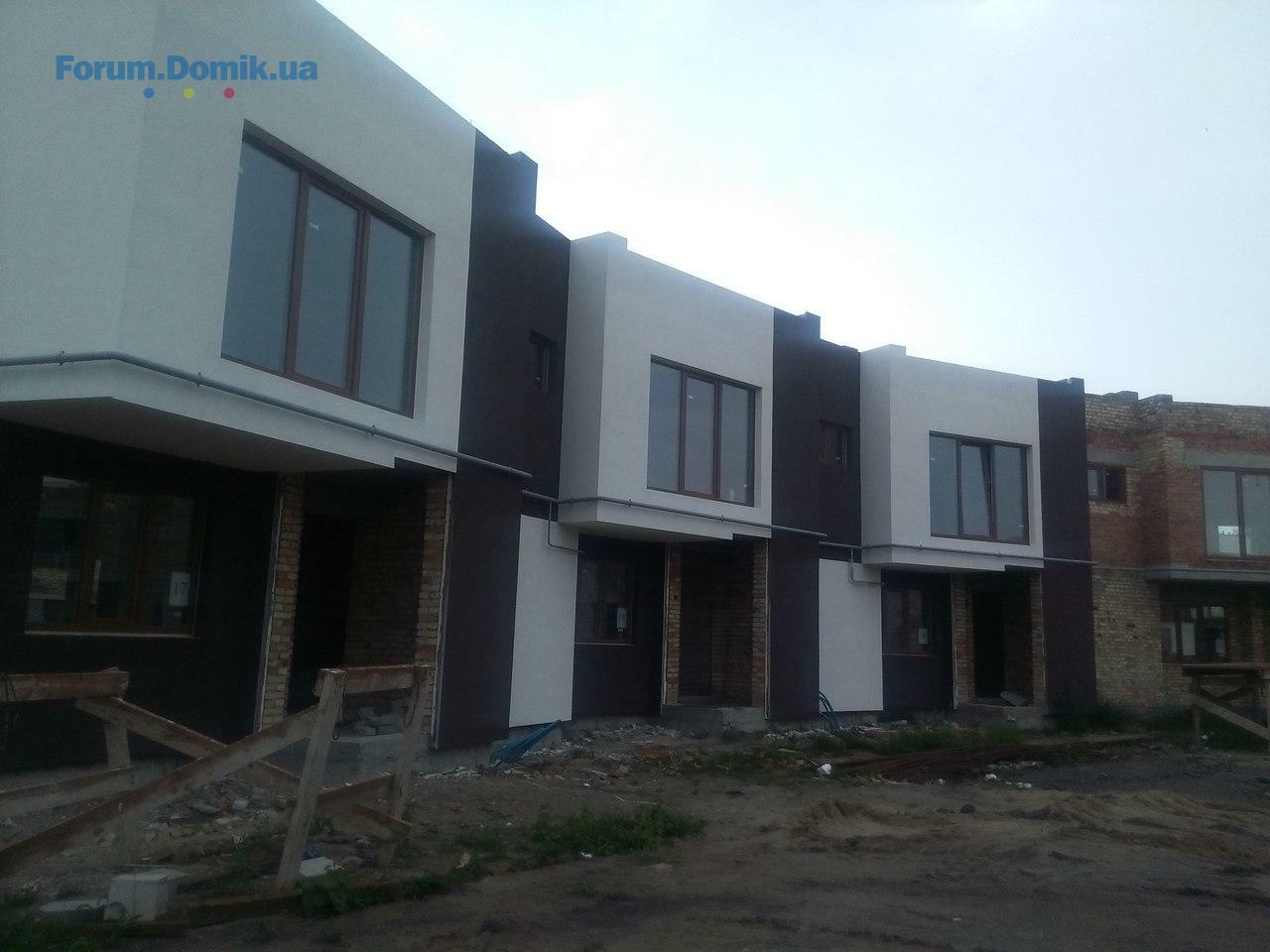

Третє коло:

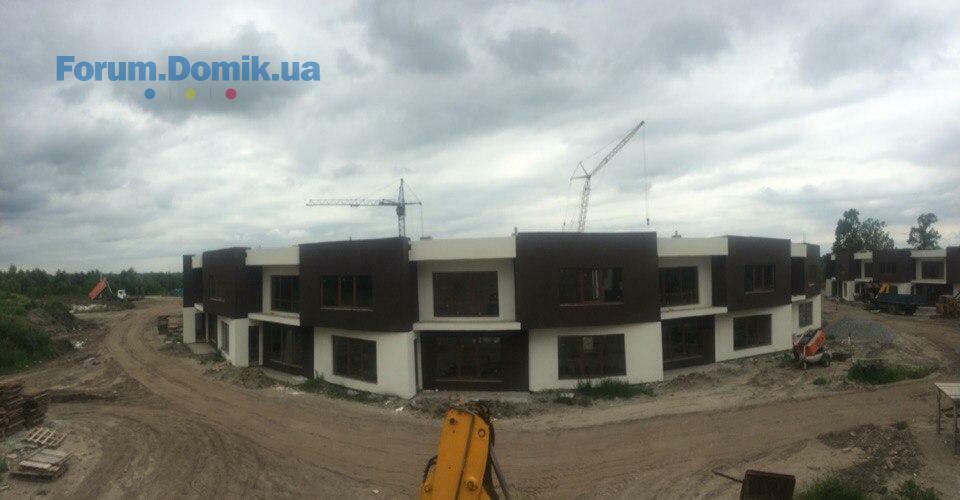

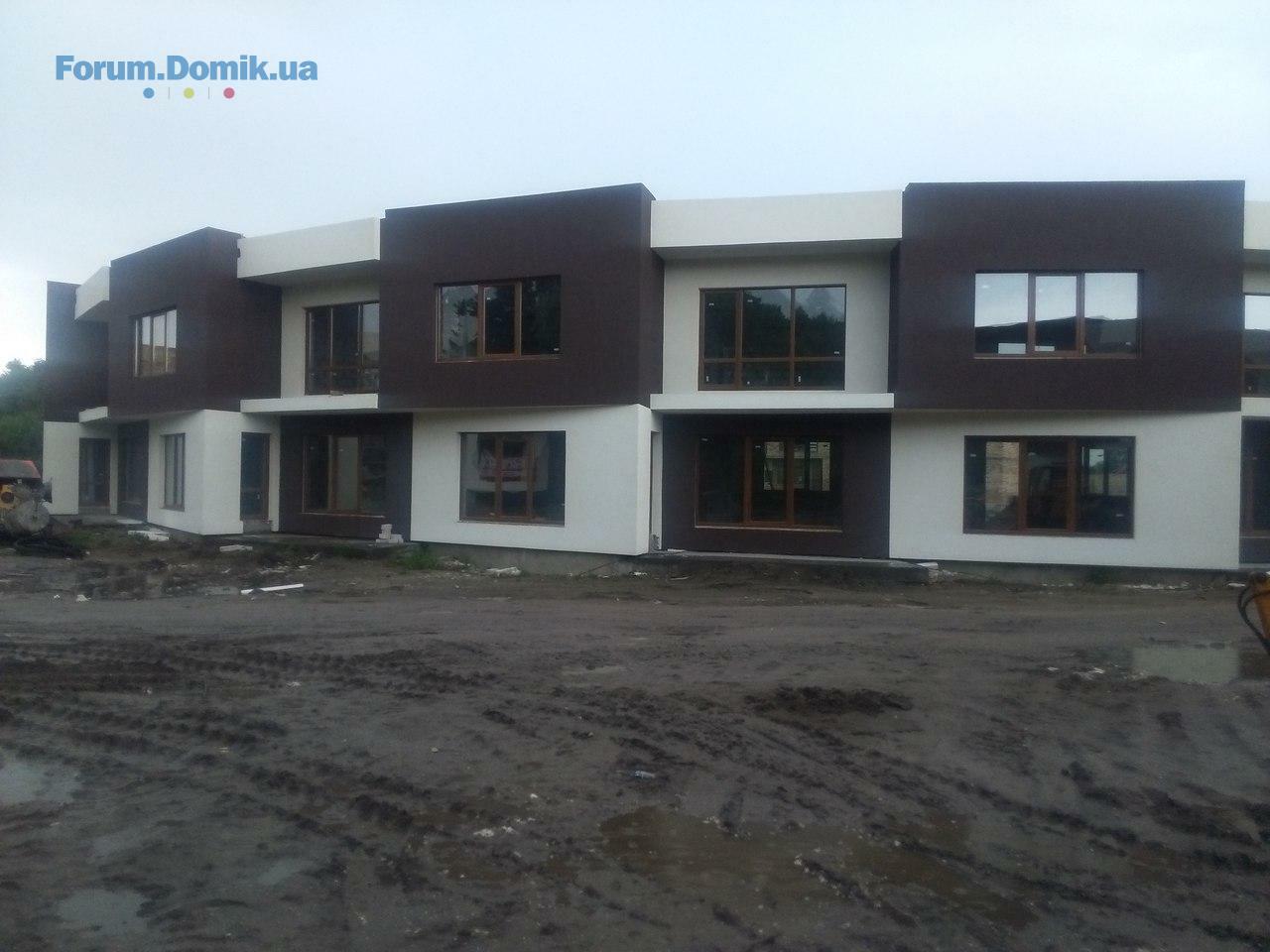

- Закінчення встановлення вікон;
- Продовження утеплення фасаду;

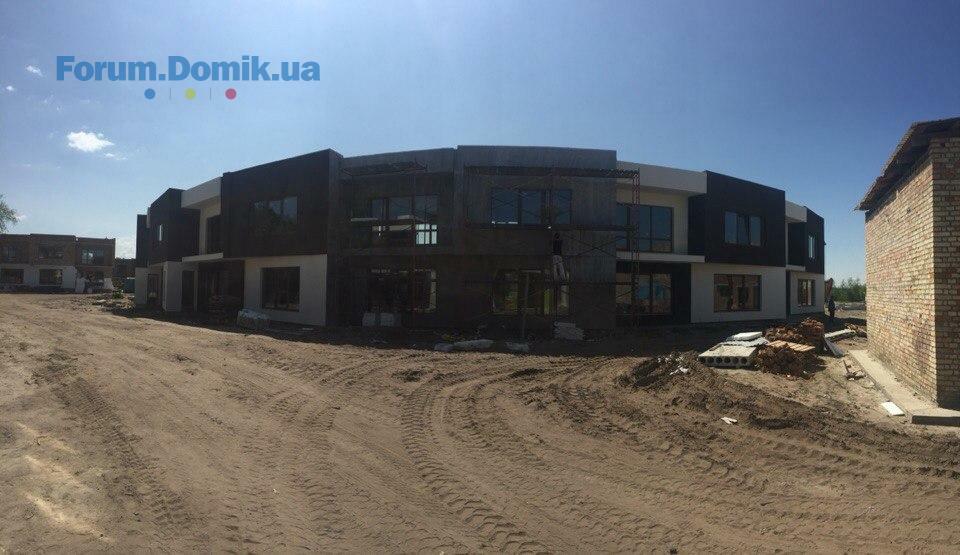

Друге коло:
- Продовження фасадних робіт;
- Продовження встановлення перегородок;
- Продовження заливання терас;
- Початок розведення комунікацій;

Перше коло:
- початок благоустрою території;
- закінчено заливання терас;
- закінчено виконання дренажних робіт;
28 июнь 2016 21:24
