Дом "Полонина" (№17) - Бориса Гмирі, 16-А

Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 19.
4/21%
1/5%
6/32%
2/11%
6/32%
1. . .3032. . .44
25 март 2018 12:49
Цитата "manul_":
25.03

Спасибо за фото!!!!!!
31 март 2018 07:41
Уважаемый ИзАркады, есть ли у Вас информация, о сроках установки решеток на окна первого этажа? Самое время их ставить, что бы не было как на 15ом доме, в котором рассковыряли готовый фасад для их установки.
Спасибо.
01 апр 2018 09:35
ИзАркады, прошу предоставить процентовку за прошедший месяц.
Есть ли информация о камере? Видно 4 этажа..скоро и их не будет. Спасибо.
02 апр 2018 18:36
2.04
06 апр 2018 07:51
зАркади, доброго дня!

Просимо Вас надати нам інформацію про відсотки виконаних робіт за березень.
А також, цікавлять питання щодо БТІ та виплати паю. Чи володієте Ви наразі інформацією з приводу даних питань?

Завчасно дякую!
11 апр 2018 10:50

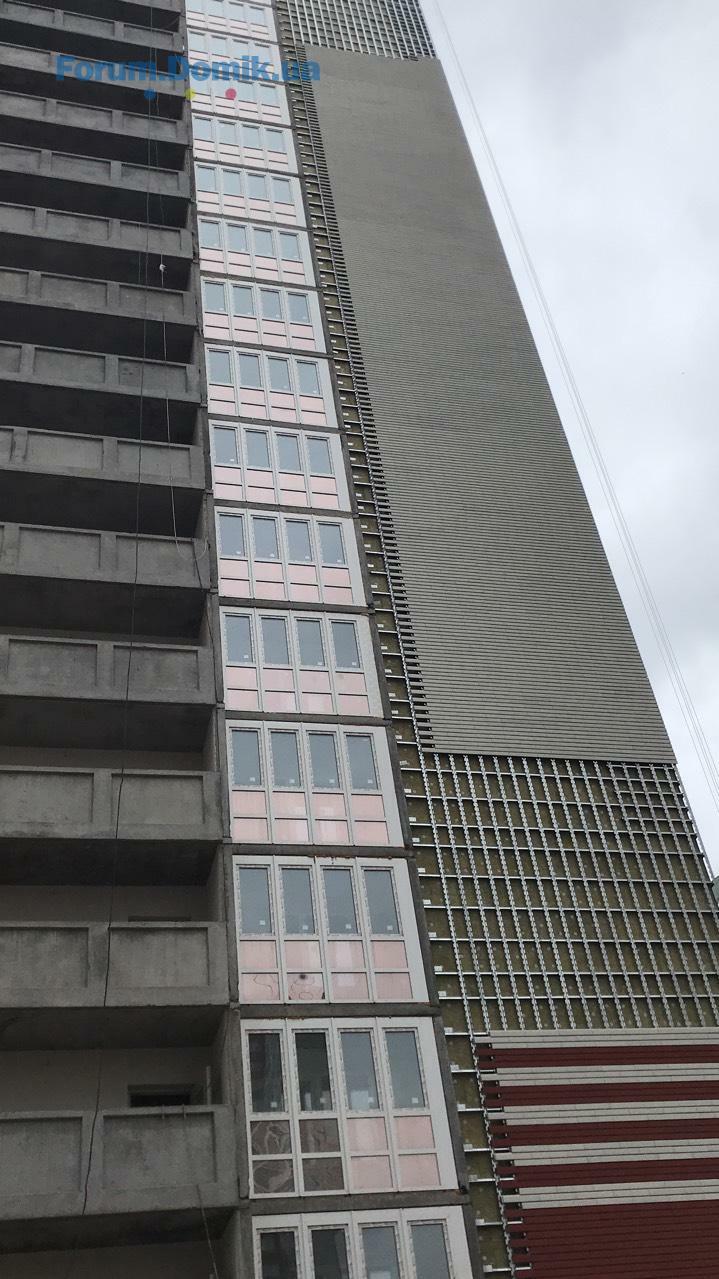

сканрок пошел
11 апр 2018 11:11
Цитата "Alik1001":
сканрок пошел


Дякуємо за фото!

Він уже два тижні як "іде" :winky: :super:
11 апр 2018 11:36
Он уже как пару недель пошел ))
11 апр 2018 12:01
ИзАркады, мы тоже хотим процентовку выполненых работ по нашему дому)) и планы тоже хотим. И что по поводу БТИ, когда начнутся обмеры?
11 апр 2018 12:05
Это я так давно не ходил в ту сторону ))))
11 апр 2018 12:09

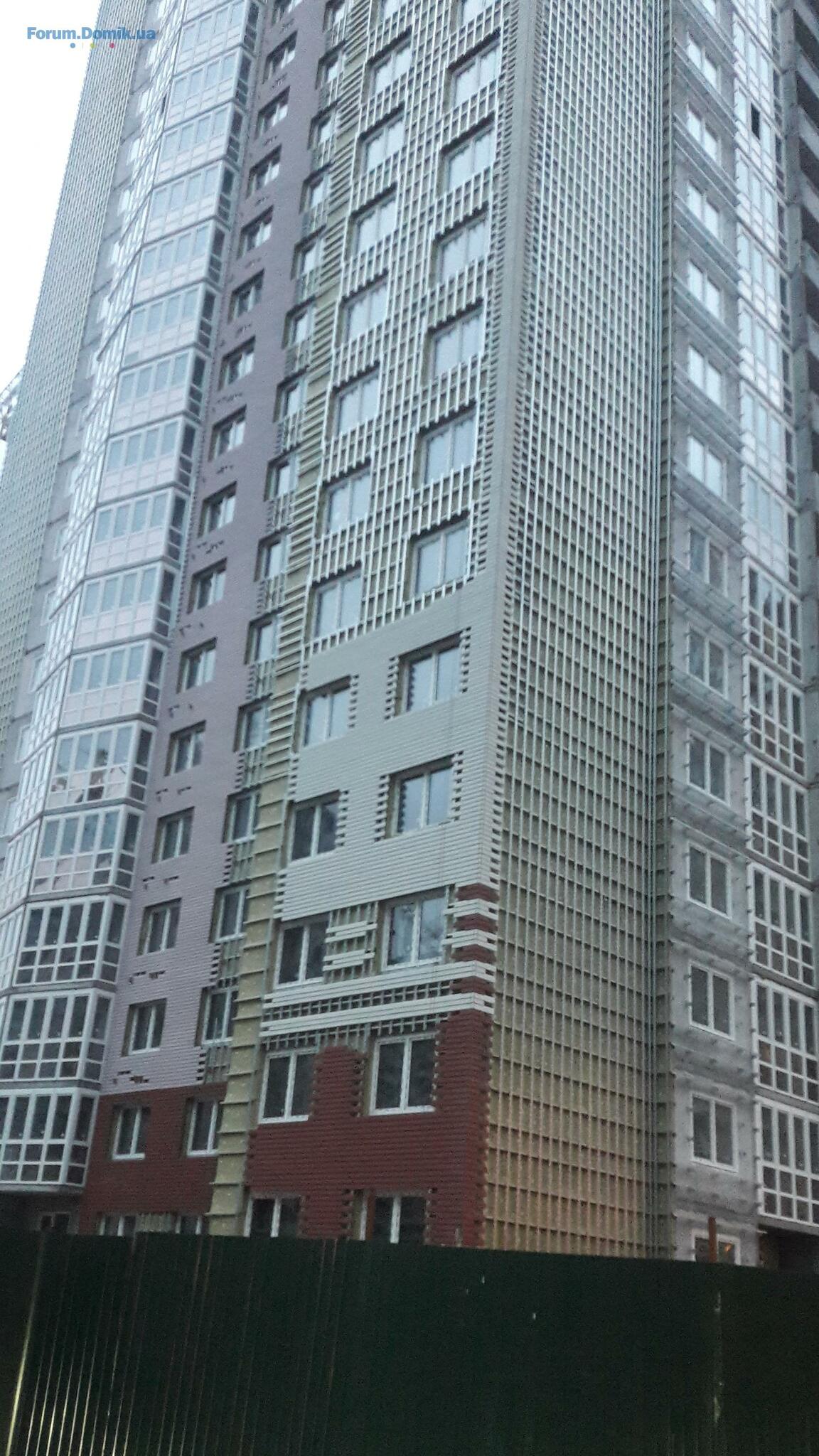

Готовность по видам работ на 01.04.18г.
- кровля - 98%;
- м/п - 98%;
- лифты - 98%;
- внутренняя сантехника - 98%;
- фасад - 65%;
- электромонтаж - 97%;
- вентиляция - 98%;
- входные двери - 98%;
- безпещанка - 93%;
- входная группа - 18%;
- плитка (МОПЫ и с/у)- 90%;
- придомовые сети - 93%;
- пусконаладка - 70%.
11 апр 2018 12:13
Цитата "изАркады":
Готовность по видам работ на 01.04.18г.
- кровля - 98%;
- м/п - 98%;
- лифты - 98%;
- внутренняя сантехника - 98%;
- фасад - 65%;
- электромонтаж - 97%;
- вентиляция - 98%;
- входные двери - 98%;
- безпещанка - 93%;
- входная группа - 18%;
- плитка (МОПЫ и с/у)- 90%;
- придомовые сети - 93%;
- пусконаладка - 70%.

Спасибо за информацию.

Когда планируется установка радиаторов отопления и чистовые отделочные работы?
Так же интересует подготовка дома сдаче документально.
11 апр 2018 12:18
Цитата "manul_":

Спасибо за информацию.

Когда планируется установка радиаторов отопления и чистовые отделочные работы?
Так же интересует подготовка дома сдаче документально.

Будет информация по заданным вопросам - прокомментирую.
11 апр 2018 12:19
Цитата "изАркады":

Будет информация по заданным вопросам - прокомментирую.

Заранее спасибо.
12 апр 2018 04:31
Цитата "Investor_Iryna":
зАркади, доброго дня!

Просимо Вас надати нам інформацію про відсотки виконаних робіт за березень.
А також, цікавлять питання щодо БТІ та виплати паю. Чи володієте Ви наразі інформацією з приводу даних питань?

Завчасно дякую!


зАркади, дякуємо за відповідь і чекаємо на подальшу інформацію :pray:
Питання БТІ та паю залишаються відкритими :notsure:
17 апр 2018 13:07
ИзАркады, почему больше недели не ведутся фасадные работы, с западной стороны дома?

И что с информацией по на нашим предыдущим вопросам?

Спасибо.
18 апр 2018 11:34
Цитата "manul_":
ИзАркады, почему больше недели не ведутся фасадные работы, с западной стороны дома?

И что с информацией по на нашим предыдущим вопросам?

Спасибо.

По фасаду - завтра уточню, а предыдущие вопросы пока без изменений.
20 апр 2018 09:51
Цитата "изАркады":

По фасаду - завтра уточню, а предыдущие вопросы пока без изменений.


Вікторе Михайловичу,
Дуже цікавить питання, чому на західній частині не всюди встановлені кріплення для корзин під кондиціонери? Проблема в поставці?
Через них не йдуть роботи на західній стороні будинку.
Будемо дуже вдячні за інформацію з цього приводу!
24 апр 2018 11:47
Проблем з поставкою кріплень "корзин" для встановлення зовнішнього блоку кондиціонеру немає, вони всі на об'єкті. Тому за наявною інформацією жодних проблем по виконанню фасадних робіт на будинку - також немає. На кінець квітня обіцяють готовність фасадних робіт близько 90%, чекати до кінця місяця недовго.
24 апр 2018 11:49
Цитата "изАркады":
Проблем з поставкою кріплень "корзин" для встановлення зовнішнього блоку кондиціонеру немає, вони всі на об'єкті. Тому за наявною інформацією жодних проблем по виконанню фасадних робіт на будинку - також немає. На кінець квітня обіцяють готовність фасадних робіт близько 90%, чекати до кінця місяця недовго.

Дякуємо за відповідь.
А що стосовно інших питань?
Чи е інформація стосовно термінів здачі? Буде перенесення і на скільки?
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
+34624407828xxxx
1. . .3032. . .44
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
