26 июнь 2020 14:12
Может Вы и правы, но так хочется верить, что сдача будет вовремя. На Каховской, 60 дом на 240 квартир построили и сдали за полтора года.жильцы уже начинают ремонты
26 июнь 2020 16:51


Шановні учасники форуму, місця для встановлення кондиціонерів будуть чітко визначені.

Неуважаемый мной представитель КГС, может вы и на главные вопросы участников форума ответите: почему не строятся уже пол года дома 4 и 5???
26 июнь 2020 18:27
А я думала, представитель КГС давно покинул этот форум. Оказывается иногда подаёт признаки жизни. Отвечайте, пожалуйста, на вопросы свои инвесторов, проявите уважение. Молчание - не ответ!!
26 июнь 2020 19:43
КГС, когда возобновится строительство на 4 и 5 доме?
27 июнь 2020 11:31
Очень рад за жителей домов по Каховской, но, насколько я знаю, сдача в эксплуатацию там поочерёдная, у нас же все 7 домов будут сдаваться одновременно, что с нынешним темпом стройки до конца 21 кажется невыполнимым
28 июнь 2020 16:35
КГС, когда возобновится строительство на 4 и 5 доме?



Шановні учасники форуму, у 4-му і 5-му будинках призупинені роботи тільки по облаштуванню моноліту. Решта робіт, у тому числі роботи по облаштуванню кладки, виконуються. Після закінчення монолітних робіт у 2-му будинку продовжаться монолітні роботи у будинках №№ 4,5.
28 июнь 2020 19:13
Во втором доме еще месяц где-то будут делать монолит. Через месяц где-то продолжат монолит 4 и 5 домов.
29 июнь 2020 07:13
Монолит во втором доме можно было закончить еще в феврале. Но КГС закончит через месяц. Пол этажа в месяц это их скорость.
29 июнь 2020 07:37
А давайте будем оптимистами, может все таки ускорятся и к концу этого года хоть первые 3 дома с монолитом будут)))а там и остальные подтянутся
30 июнь 2020 12:48
До кінця року не перші три будинки ,а хоча би п'ять перших повинні бути готові коробки.Хіба бракує робочих.
30 июнь 2020 14:34


Шановні учасники форуму, місця для встановлення кондиціонерів будуть чітко визначені.

Спасибо за ответ. А что это означает? Что корзины под кондиционеры все-таки установят.
Тогда гуд.👍
30 июнь 2020 15:44



Шановні учасники форуму, у 4-му і 5-му будинках призупинені роботи тільки по облаштуванню моноліту. Решта робіт, у тому числі роботи по облаштуванню кладки, виконуються. Після закінчення монолітних робіт у 2-му будинку продовжаться монолітні роботи у будинках №№ 4,5.

Очень удобный ответ!!!
8 месяцев молчали, делали вид, что "не помітили", а теперь косточку очередную кинули, радуйтесь, через 2 месяца начнем и 4 и 5 дома строить.
Заметьте, ответа вы ( пишу с маленькой, как всегда, неуважительно) не дали людям, почему дома простояли по 8-10 месяцев без движения.
Кто не в курсе: в августе 2019 года на 5 доме было выгнано 8 этажей, сейчас 10 этажей.
30 июнь 2020 20:10
Если переживаете, что недостроят, то можете переуступить квартиру. На ОЛХ уже продаются на 20% дороже.
01 июль 2020 07:09
До кінця року не перші три будинки ,а хоча би п'ять перших повинні бути готові коробки.Хіба бракує робочих.

Очевидно же что КГС по разнарядке планирует завершать объект одной бригадой до победного.
Цитата "Aiya":
А давайте будем оптимистами, может все таки ускорятся и к концу этого года хоть первые 3 дома с монолитом будут)))а там и остальные подтянутся

Не раньше конца 22 года при лучшем варианте развития событий, а там еще полгода-год до введения в эксплуатацию и захода на ремонты
01 июль 2020 09:07
Если переживаете, что недостроят, то можете переуступить квартиру. На ОЛХ уже продаются на 20% дороже.

В том то и дело, что всего лишь 20%, а должно было быть минимум 35%, если бы КГС строил во время. А это, между прочим, Ваши потерянные, недозаработанные деньги, которые Вы подарили "бедному" КГС
01 июль 2020 14:35
Шановні учасники форуму, продовжуються роботи на об’єкті.
У буд. №1 виконують монолітні роботи на рівні 14,5 пов.,
облаштування кладки проходить на рівні 9-го пов.
У буд. №2 виконують монолітні роботи на рівні 25-го пов.,
облаштування кладки проходить на рівні 20-го пов.
У буд. №3 виконують монолітні роботи на рівні 21-го пов.,
облаштування кладки проходить на рівні 18-го пов.
У буд. №4 виконують монолітні роботи на рівні 9-го пов.,
облаштування кладки проходить на рівні 8,5-го пов.
У буд. №5 виконують монолітні роботи на рівні 9-го пов.,
облаштування кладки проходить на рівні 8-го пов.
У буд. №6 виконують монолітні роботи на рівні 7-го пов.,
облаштування кладки проходить на рівні 1-го пов.
У буд. №7 виконують монолітні роботи на рівні 2,5 пов.
02 июль 2020 03:40
Какая полезная, а главное информативная информация на последних фото от КГС. Спасибо, но строители на фото получились не очень
02 июль 2020 07:03
Заметьте, несколько месяцев назад они тоже писали, что "виконуються монолітні роботи" по 4 и 5 домах на том же уровне)))))))
КГС, вы может бригаду поменяете на этих домах, а то как-то процесс не идет
02 июль 2020 07:18
Цитата "Aiya » 02.07.2020 05:40":
Какая полезная, а главное информативная информация на последних фото от КГС. Спасибо, но строители на фото получились не очень

Других строителей не нашли. Кто был того и сфоткали))
А вообще печально. Сотрудники КГС даже не в состоянии правильно посчитать количество этажей.
02 июль 2020 19:50

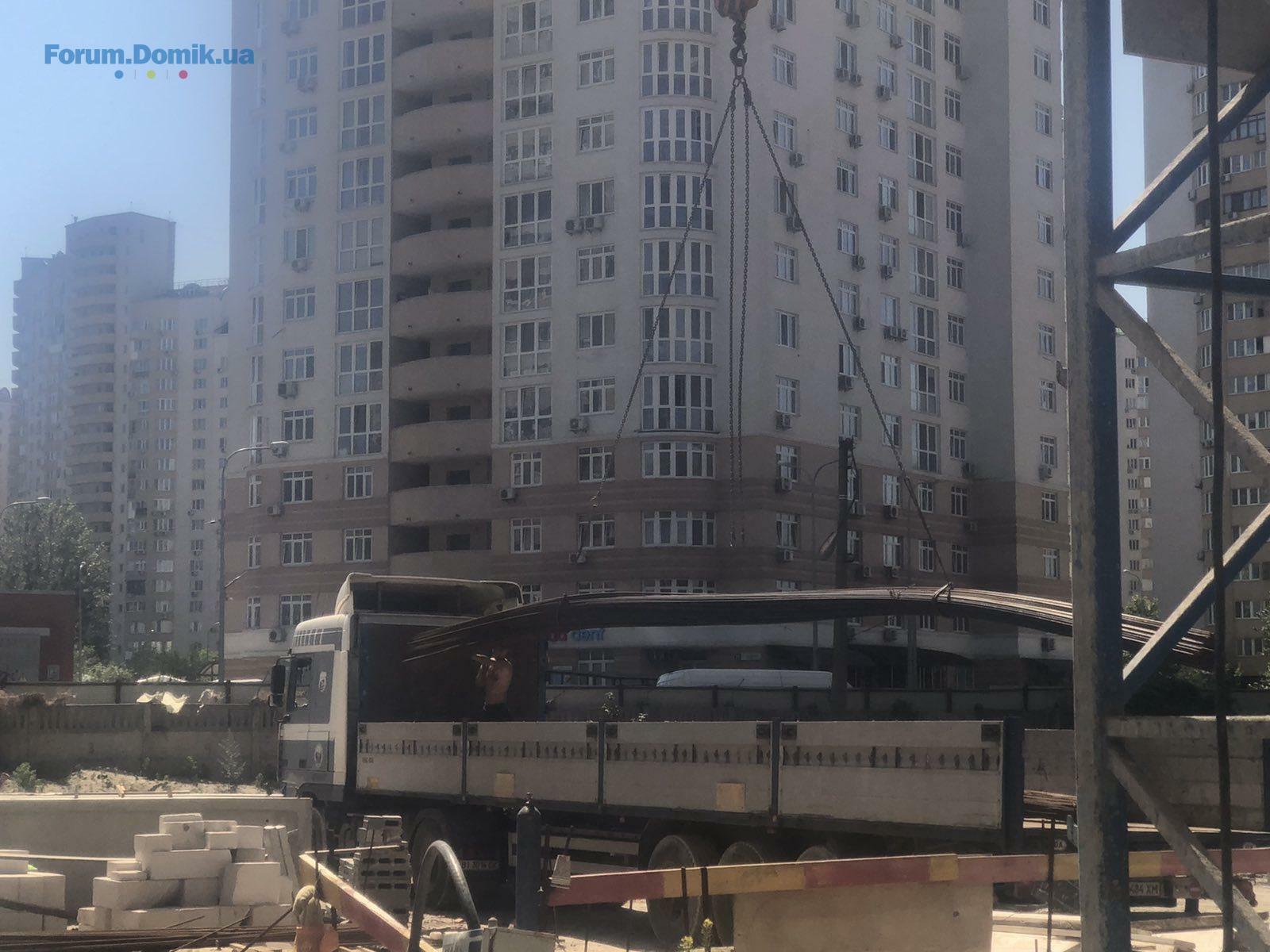

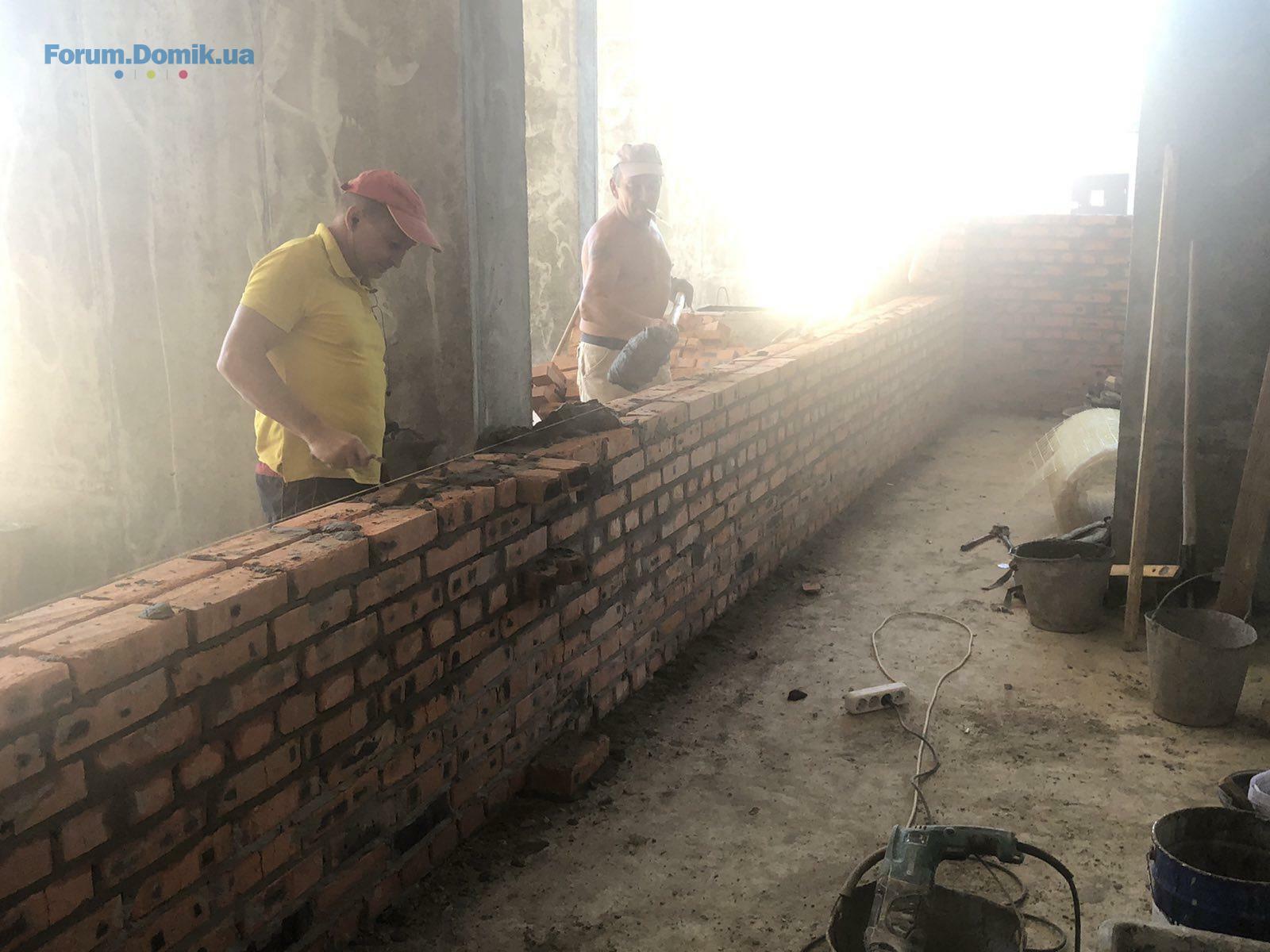

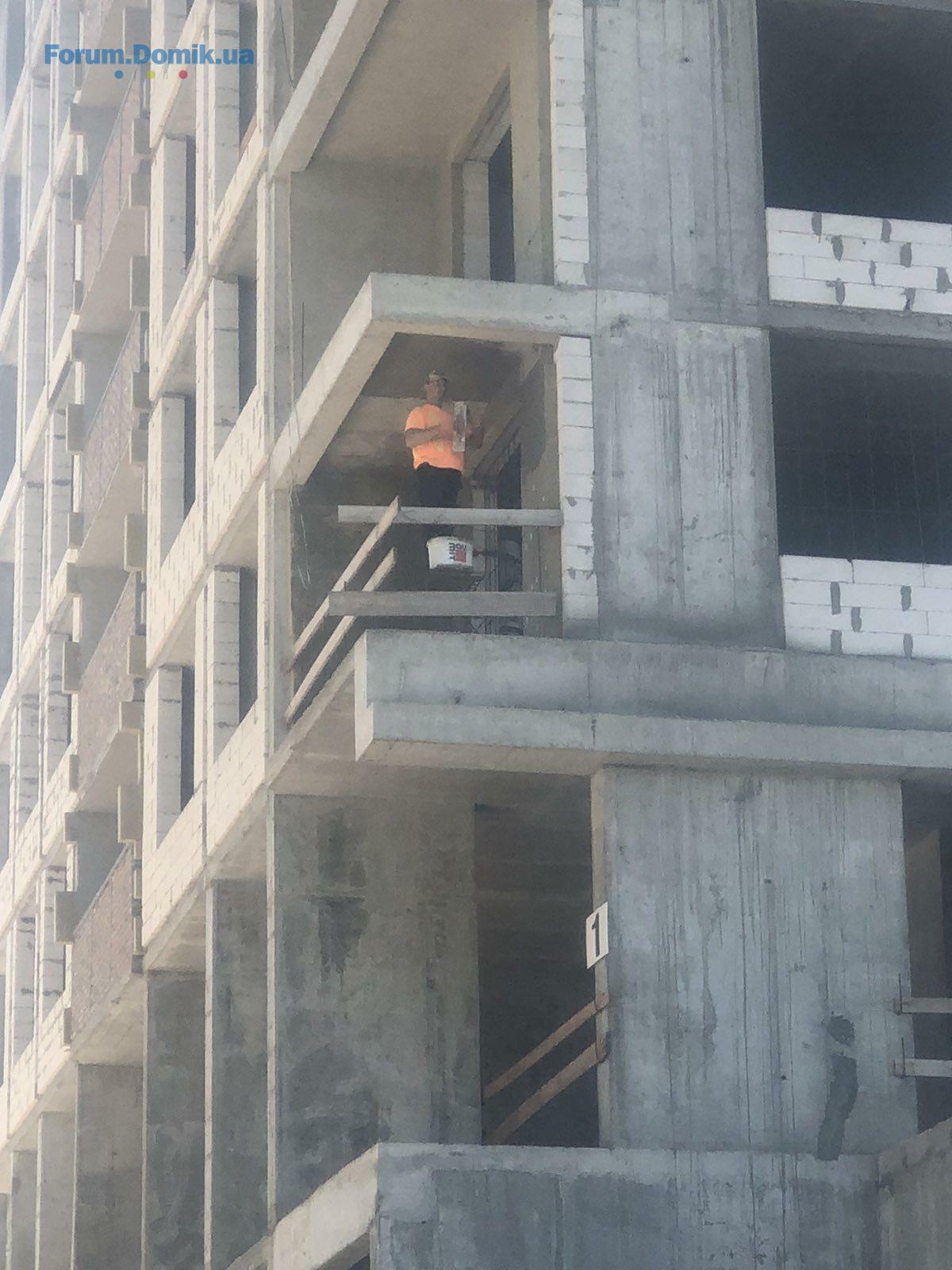

Шановні учасники форуму, продовжуються роботи на об’єкті.
У буд. №1 виконують монолітні роботи на рівні 14,5 пов.,
облаштування кладки проходить на рівні 9-го пов.
У буд. №2 виконують монолітні роботи на рівні 25-го пов.,
облаштування кладки проходить на рівні 20-го пов.
У буд. №3 виконують монолітні роботи на рівні 21-го пов.,
облаштування кладки проходить на рівні 18-го пов.
У буд. №4 виконують монолітні роботи на рівні 9-го пов.,
облаштування кладки проходить на рівні 8,5-го пов.
У буд. №5 виконують монолітні роботи на рівні 9-го пов.,
облаштування кладки проходить на рівні 8-го пов.
У буд. №6 виконують монолітні роботи на рівні 7-го пов.,
облаштування кладки проходить на рівні 1-го пов.
У буд. №7 виконують монолітні роботи на рівні 2,5 пов.


Вы по всем домам все напутали. Пишете, что в первом доме 14,5 этаж, а на фото 16. Пишете, что на 4 доме 9 этаж, а на фото 11 этаж. И месяц назад писали 11 этаж тоже. Лиза месяц минус два этажа? Тоже самое по 5 дому.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
1. . .116118. . .182
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
