1. . .568
23 май 2014 20:03
Нагадуємо, що ви маєте можливість заселитися в 2014 році, підписавши договір про надання послуг з утримання будинків до 31 травня 2014 року.

Усіх тих, хто вже проявив зацікавленість та знайшов час для підписання договорів, підтвердивши свої наміри заселитися в 2014 році керівництво ПБГ «Ковальська» від щирого серця вітає і висловлює свою вдячність.

Всі інші, хто не підписав необхідних документів, зможуть приступити до оздоблення своїх квартир не раніше заключення договору купівлі-продажу нерухомості та відвідування ЖЕКу для оформлення необхідних документів.

«Ковальська» прискорила введення будинку в експлуатацію, підключення до опалення вашої квартири та першочергове отримання ключів від власної оселі набагато раніше запланованого строку. І це реальність, яка залежить тільки від вашого бажання.
01 июнь 2014 13:00
Хороший объект и место супер.
10 июнь 2014 21:24
Июнь 2014
15 июнь 2014 20:48

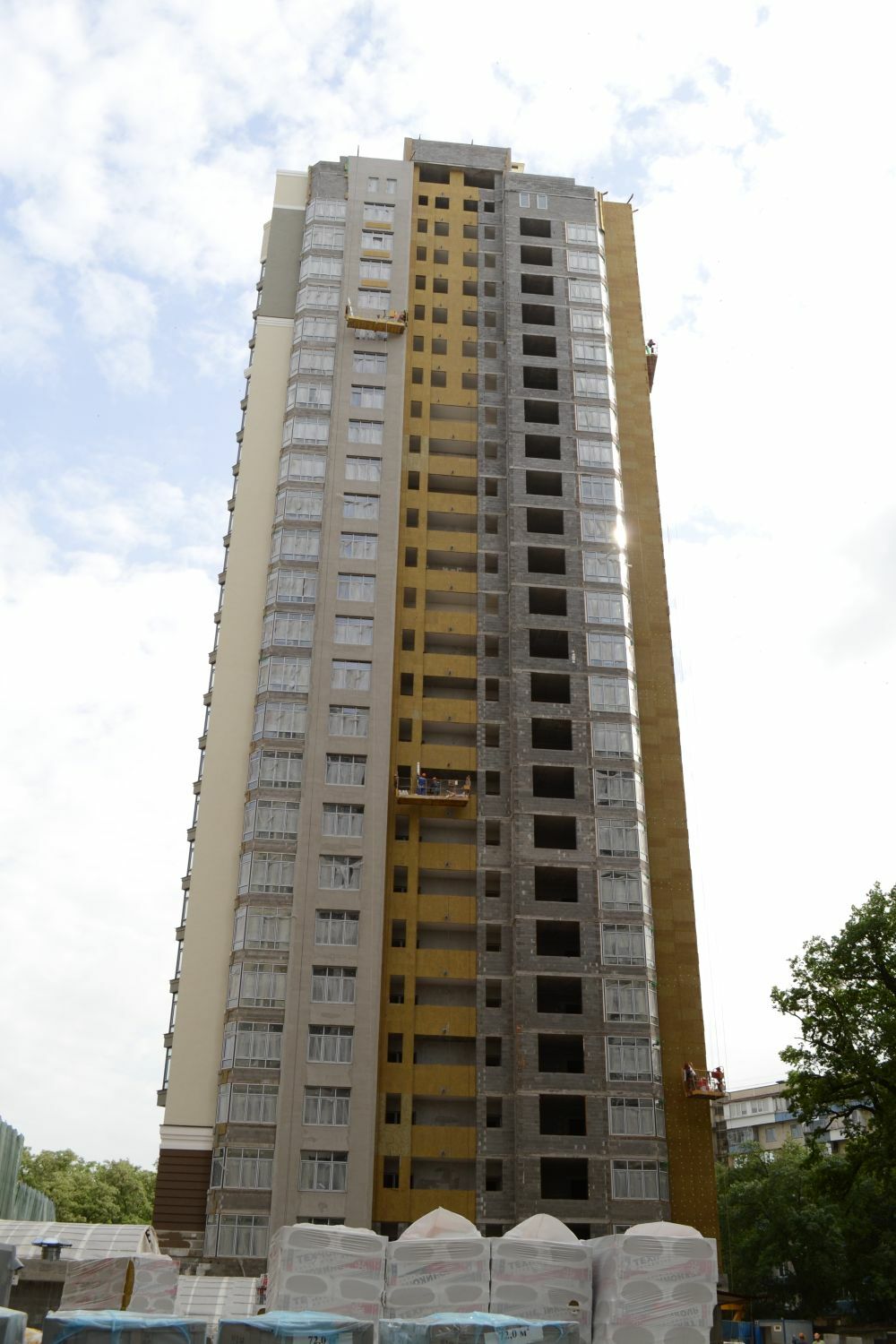

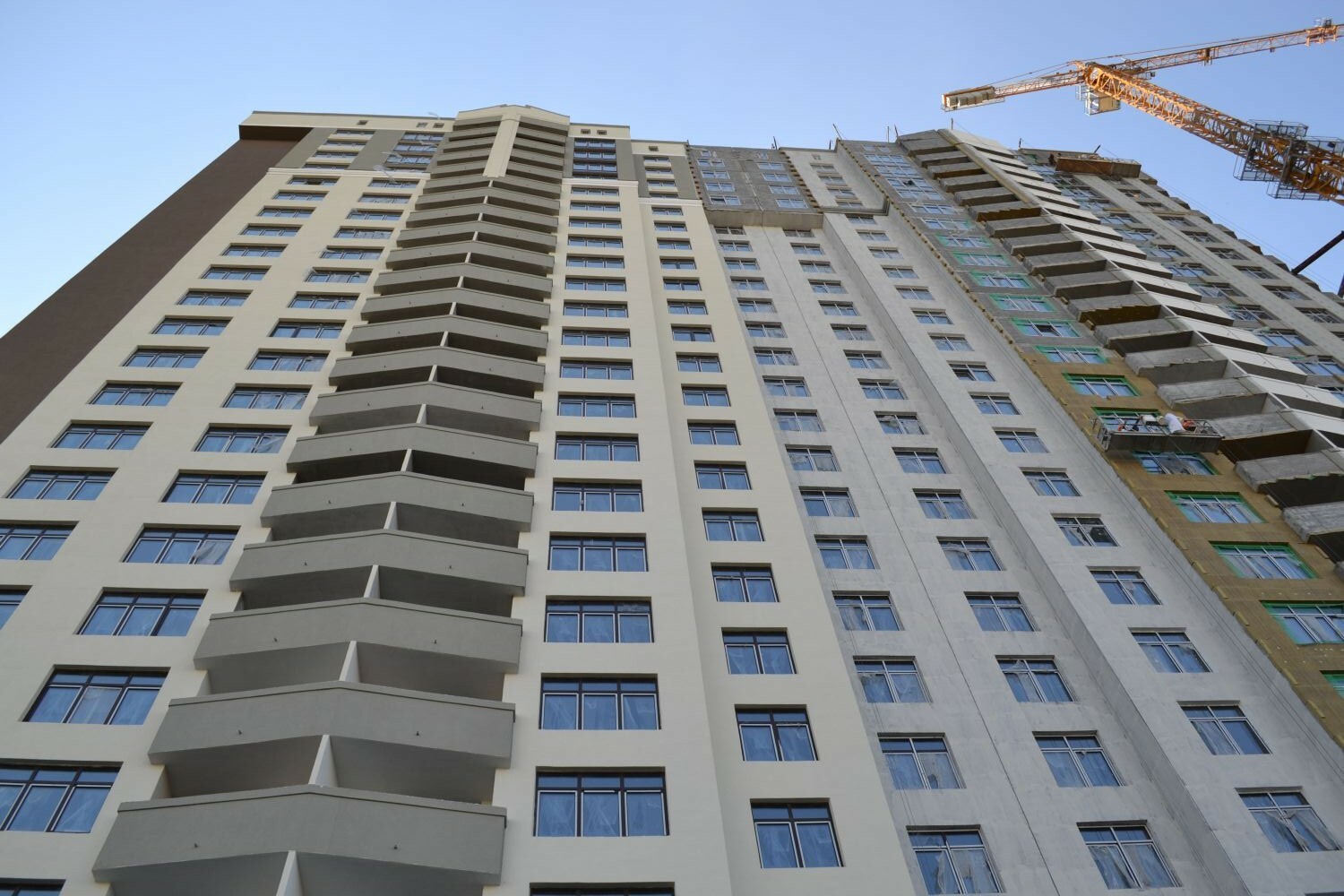

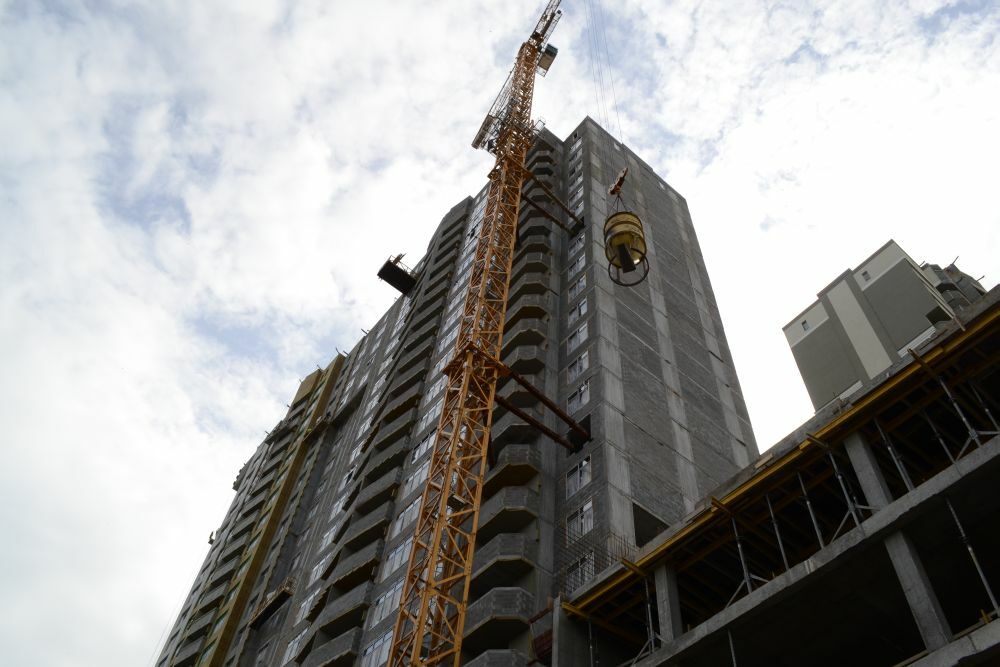

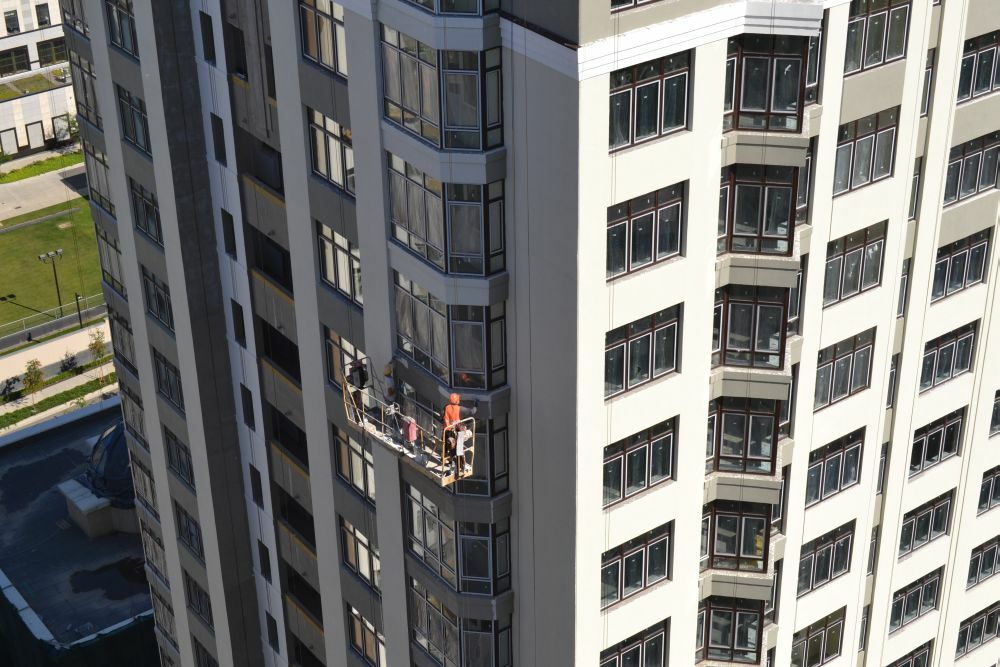

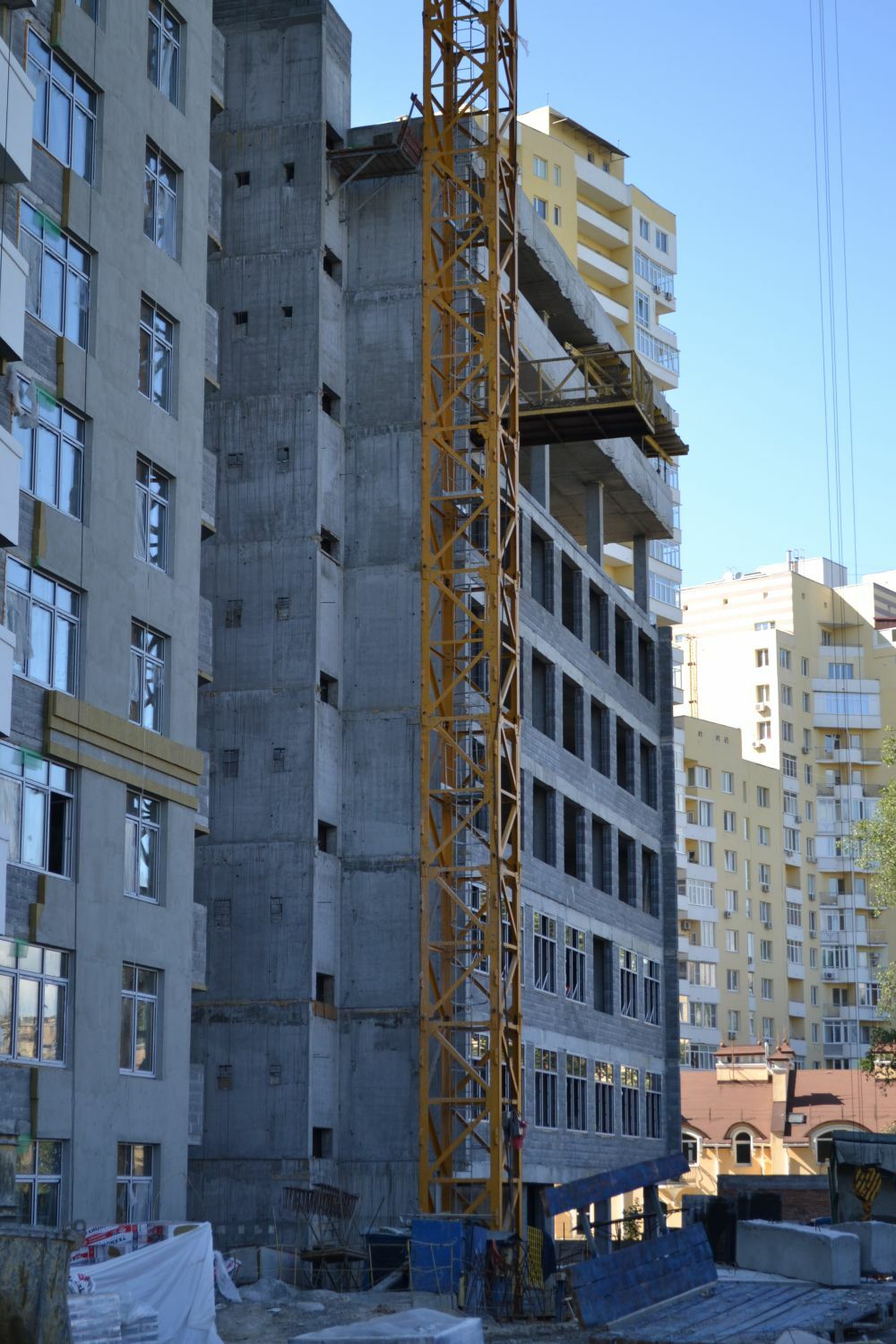

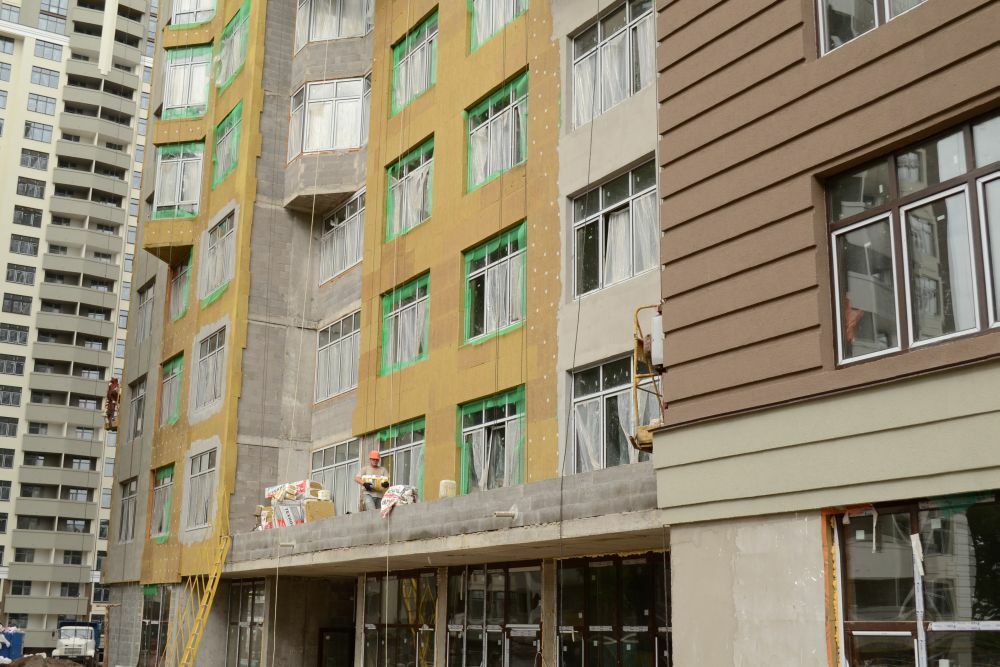

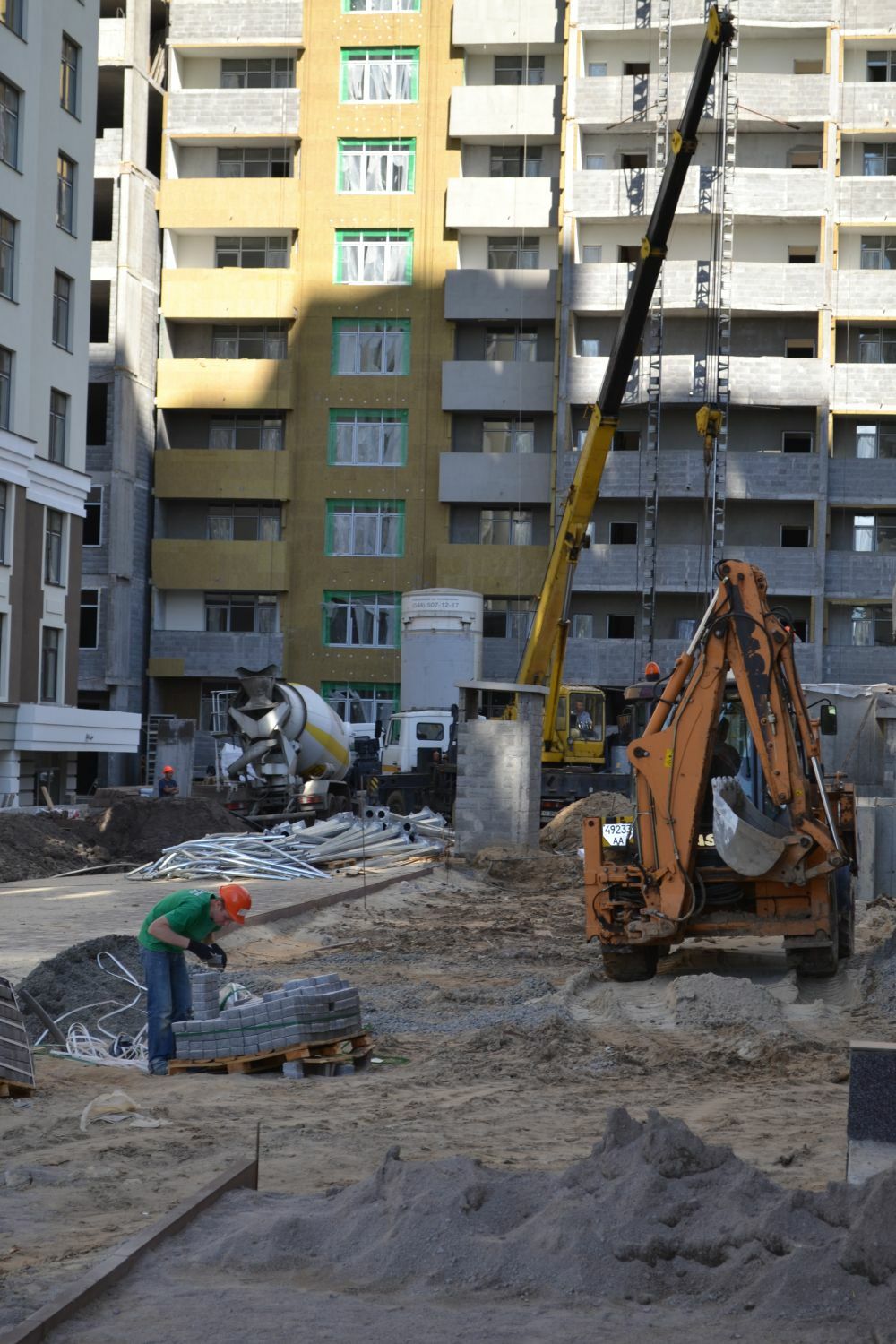

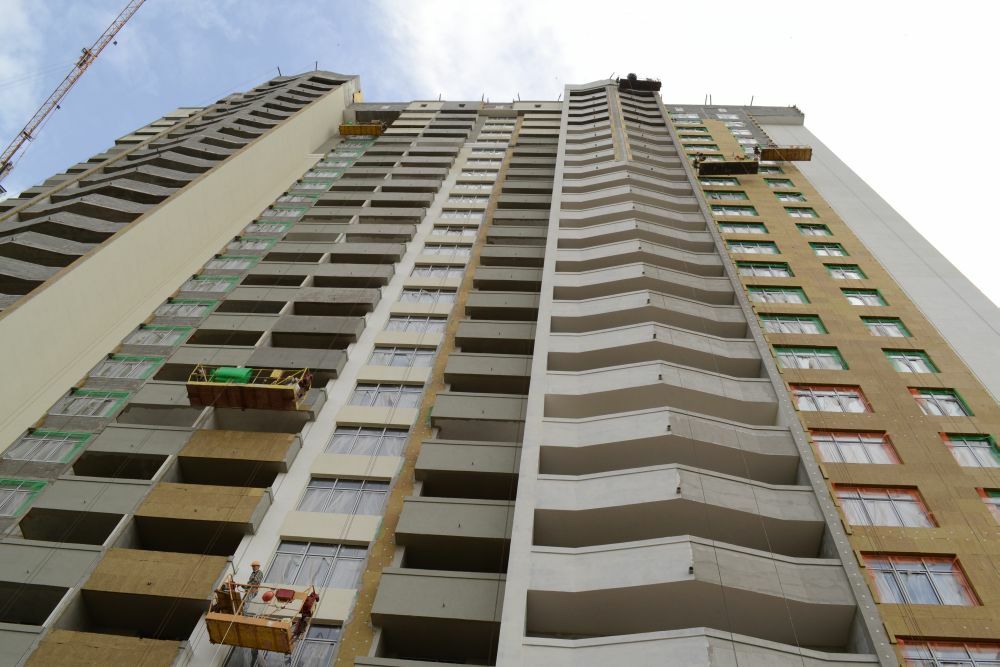

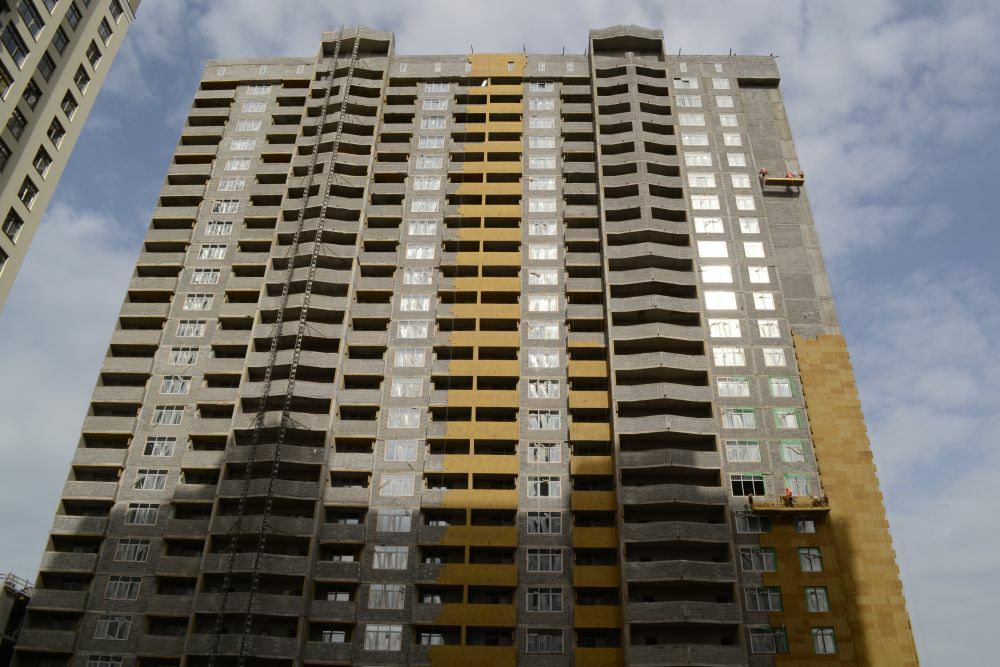

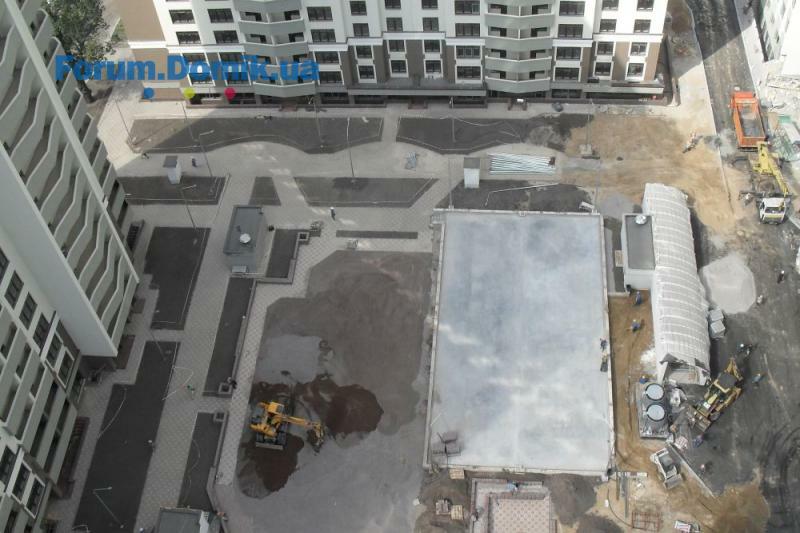

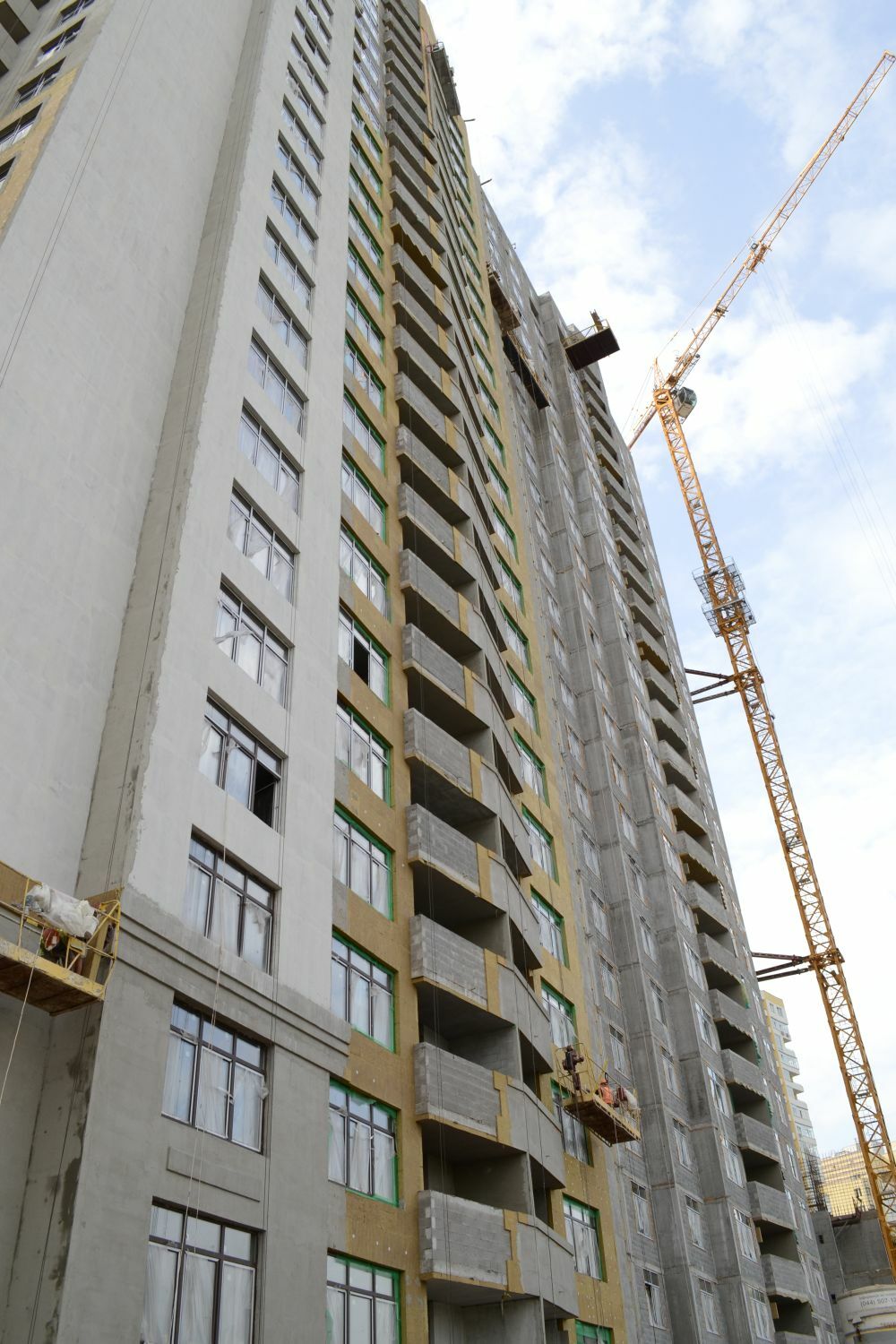

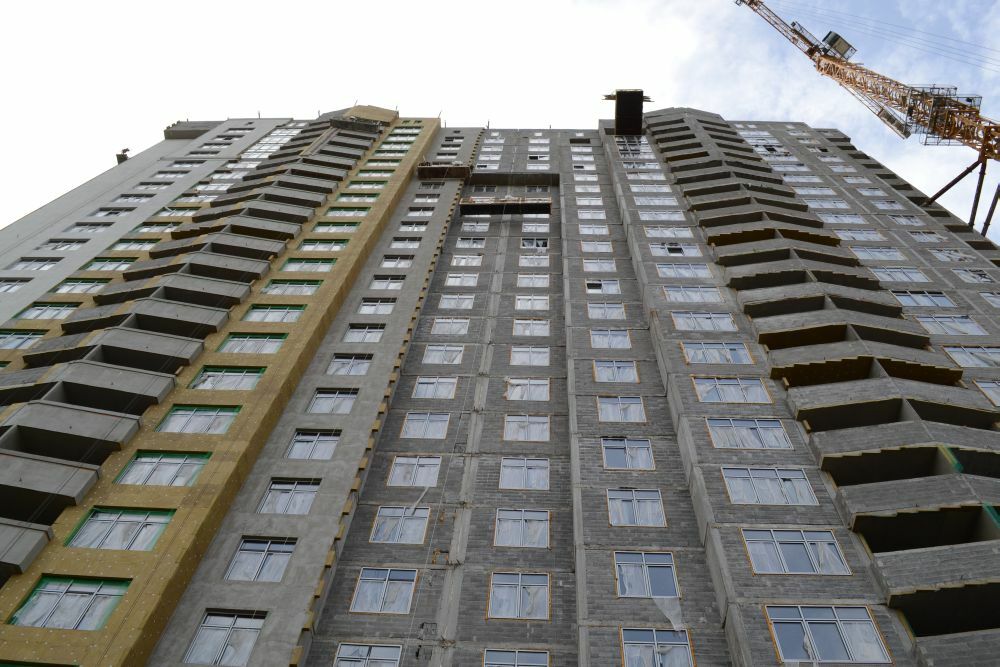

Стан будівництва ЖК "Зелений острів-2" станом на 05 червня 2014 р.

Будинок № 1
Секція 1, секція 2

Проводиться:
- опорядження прибудинкової території біля будинку;
- проведення мереж опалення;
- проводка електричних мереж загального користування;
- роботи в місцях загального користування (коридори, ліфтові холи, сходові клітки, балкони), 22-25 поверх;
- утеплення фасаду, 95%;
- опорядження фасаду, 75%.

Будинок № 2
Секція 1, секція 2

Виконується:
- роботи в місцях загального користування (коридори, ліфтові холи, сходові клітки, балкони), 24-25 поверх;
- проводка електричних мереж загального користування;
- утеплення фасаду, 85%;
- опорядження фасаду, 60%.

Будинок № 3
Секція 1, секція 2

Завершено:
- заливка монолітного залізобетонного перекриття;
- виконана заливка стяжки покрівлі;
- кладка стін та перегородок;
- встановлення вікон;
- встановлення дверей;
- ліфти - виконано монтаж направляючих конструкцій;
Виконується:
- поклейка нижнього шару гідроізоляції даху;
- роботи в місцях загального користування (коридори, ліфтові холи, сходові клітки, балкони), 19-25 поверх.
- проведення сантехніки, 11-23 поверх;
- проведення електрики, 24-25 поверх;
- утеплення фасаду, 5%;
- збирання кабін ліфтів та монтаж обрамлення ліфтових дверей в холах.

Секція 3 (під нежитлову частину)
Виконується:
- монтаж опалубки монолітного перекриття над 5 поверхом;
- кладка стін, 2 поверх.

Будинок № 4
Виконується:
- роботи в місцях загального користування (коридори, ліфтові холи, сходові клітки, балкони), 23-25 поверх;
- проведення мереж опалення будинку;
- проводка електричних мереж загального користування;
- утеплення фасаду, 85%;
- опорядження фасаду, 60%.

Інші роботи
Виконується:
- монтаж загальної системи ливнестоку та каналізації;
- вертикальне планування грунту на прибудинковій території;
- проведення електромереж через парк Нивки.
26 июнь 2014 12:45
[youtube]//www.youtube.com/watch?v=_c0jy-01rIQ[/youtube]

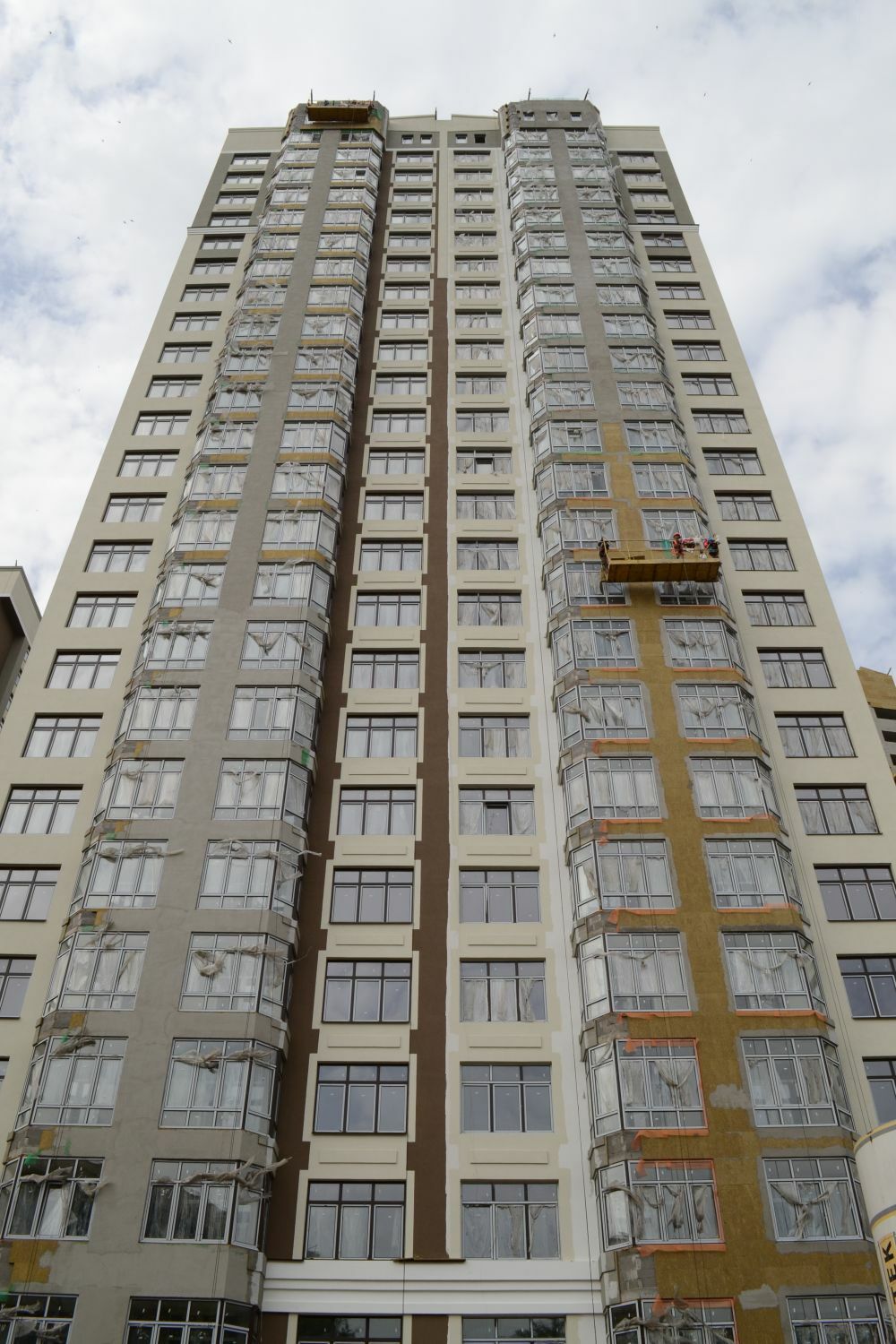

На середину весны 2014 года строящийся жилой комплекс комфорт-класса по улице Игоря Сикорского в Шевченковском районе Киева.
Комплекс состоит из четырех 25-этажных домов, возводимых по монолитно-каркасной технологии. Строительные работы в трех из них уже закончены, производится отделка. Строительство четвертого дома продолжается.
Рядом с комплексом есть детский сад, в окрестностях хорошо развита инфраструктура: несколько супермаркетов, аптеки, примерно в 10-15 минутах ходьбы станция метро «Берестейская».
Дом строится рядом с живописным парком «Нивки».
Территория комплекса будет закрыта для посторонних. Окончание строительства запланировано на конец 2014 года. Состояние обещает быть хорошим.
07 июль 2014 15:37

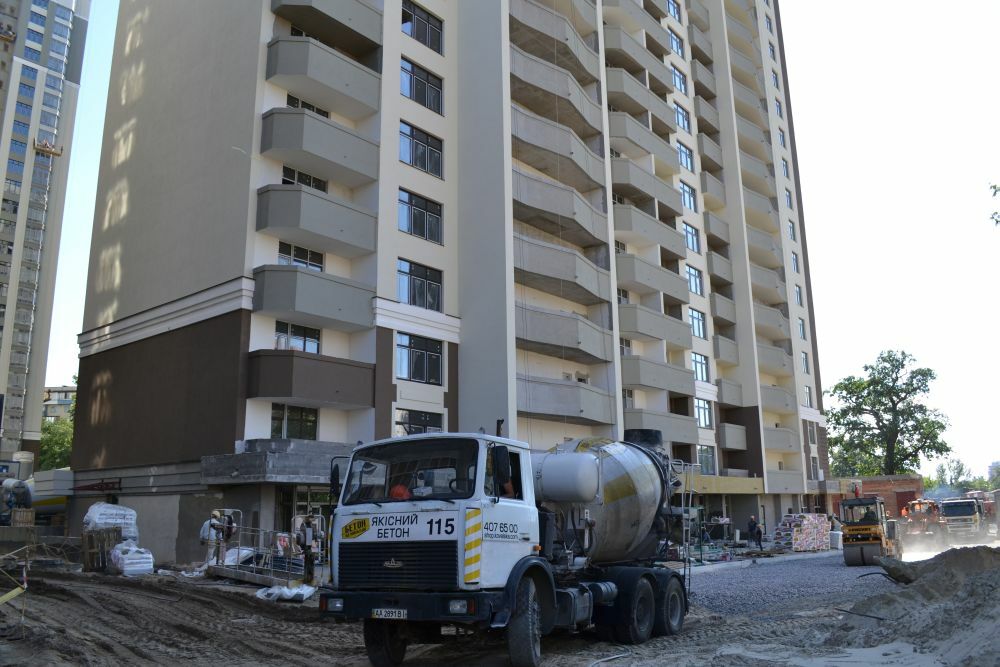

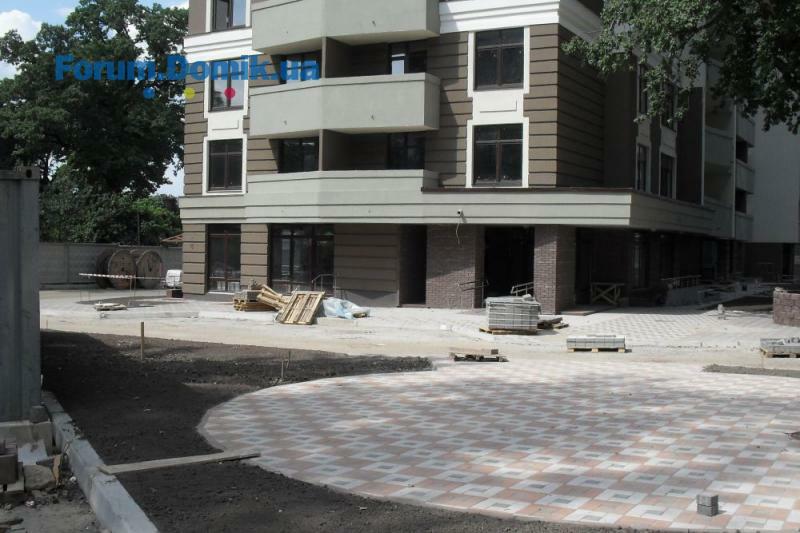

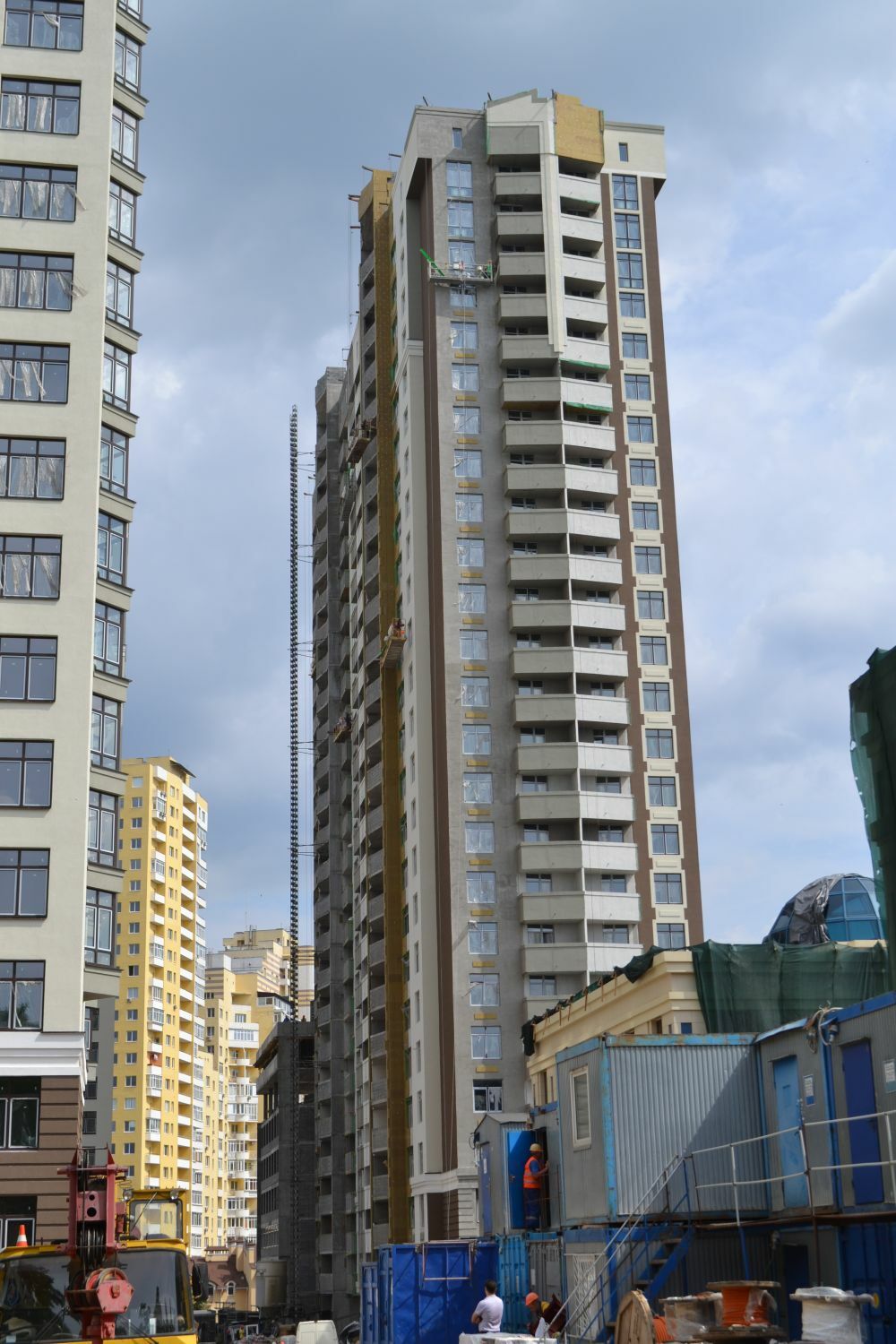

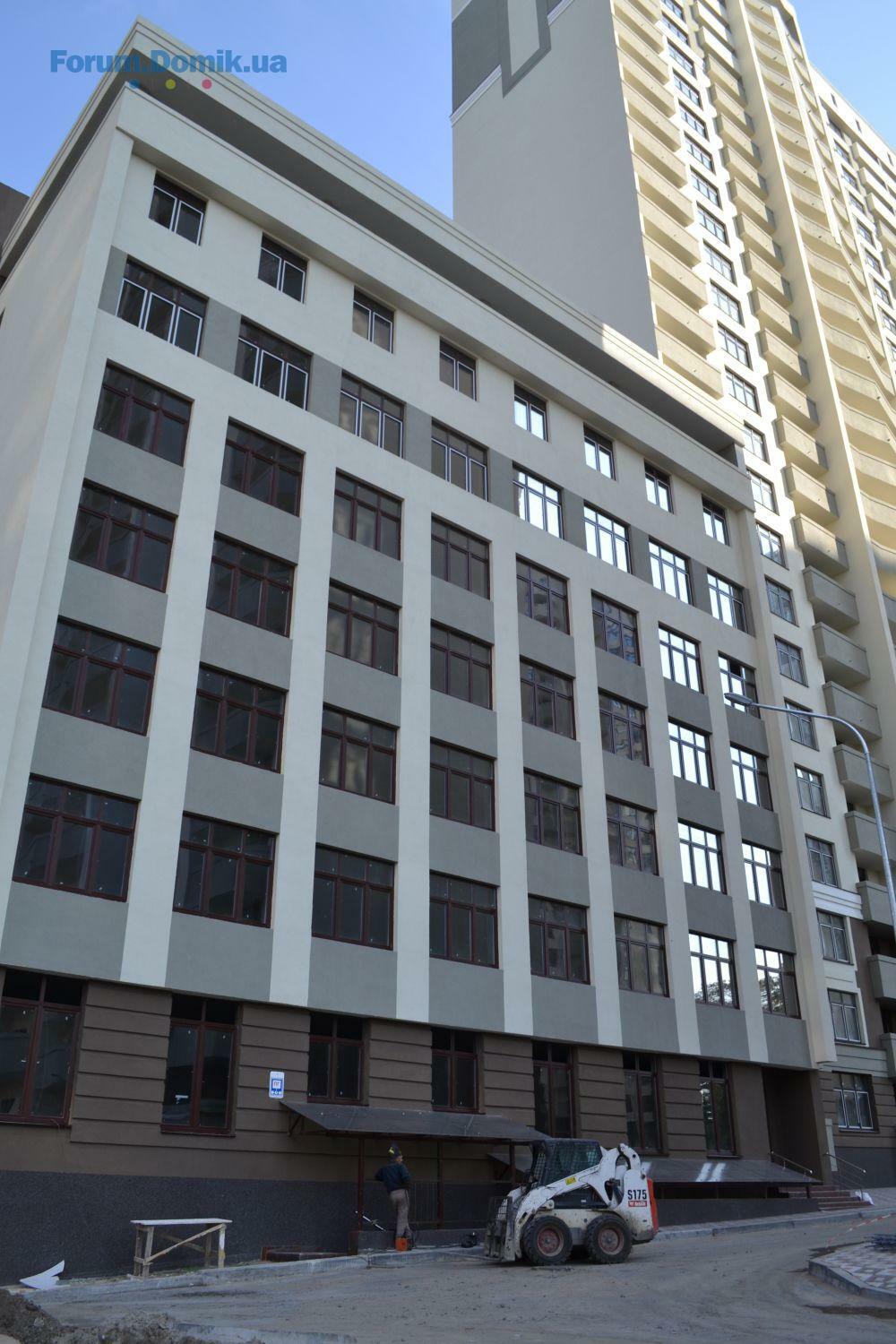

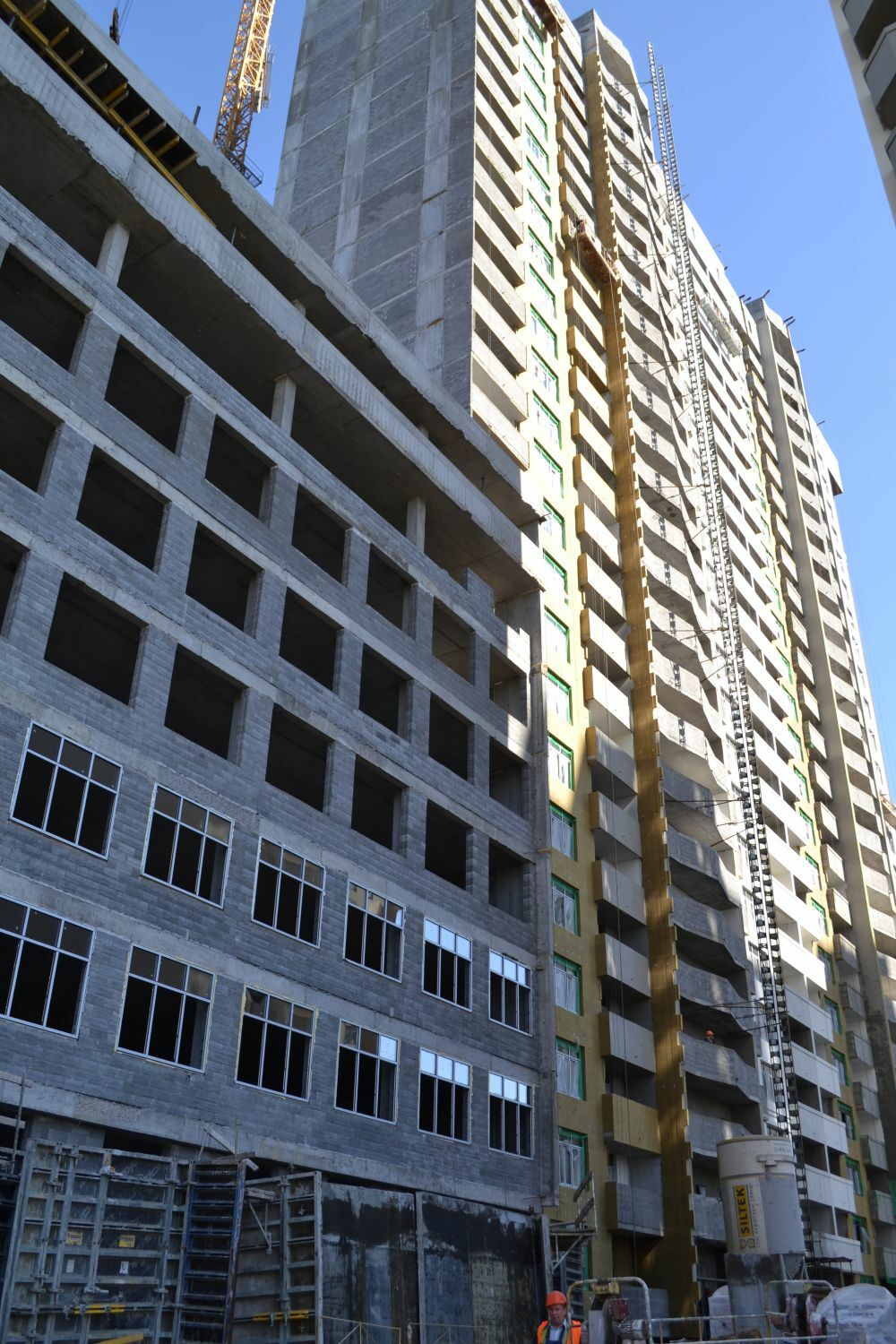

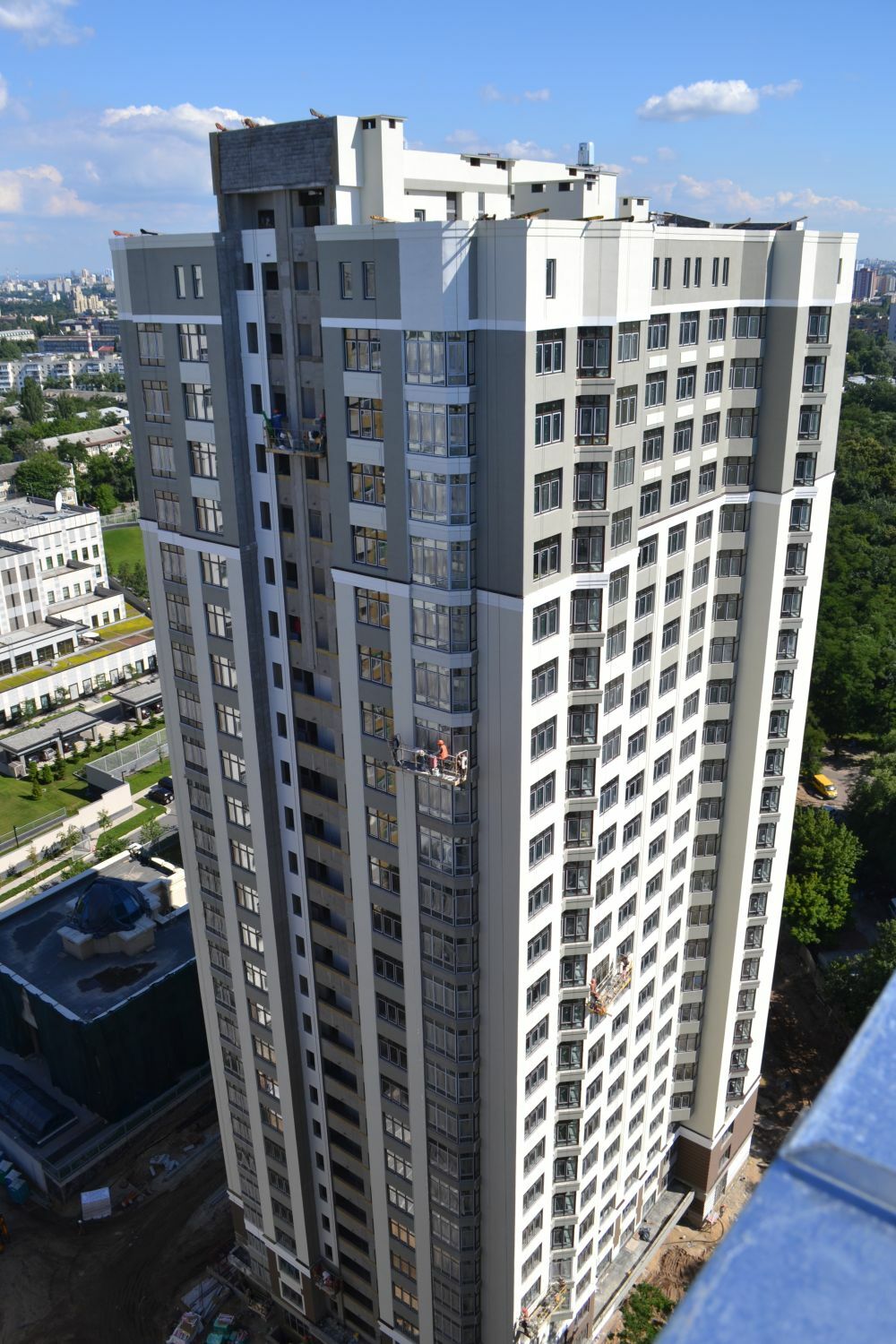

Стан будівництва ЖК "Зелений острів-2" станом на 05 липня 2014 р.

БУДИНОК № 1
Секція 1, секція 2
Завершено:
- проведення мереж опалення;
- роботи в місцях загального користування (коридори, ліфтові холи, сходові клітки, балкони);
- утеплення фасаду, 100%;
- опорядження фасаду, 100%.

Проводиться:
- опорядження прибудинкової території біля будинку;
- укладка нижнього шару асфальту;
- проводка електричних мереж загального користування.

БУДИНОК № 2
Секція 1, секція 2
Завершено:
- роботи в місцях загального користування (коридори, ліфтові холи, сходові клітки, балкони);

Виконується:
- проводка електричних мереж загального користування;
- утеплення фасаду, 99%;
- опорядження фасаду, 99%.

БУДИНОК № 3
Секція 1, секція 2
Завершено
- поклейка нижнього шару гідроізоляції даху;
- роботи в місцях загального користування (коридори, ліфтові холи, сходові клітки, балкони);
- збирання кабін ліфтів та монтаж обрамлення ліфтових дверей в холах.

Виконується:
- проводка електричних мереж загального користування;
- утеплення фасаду;
- опорядження фасаду.

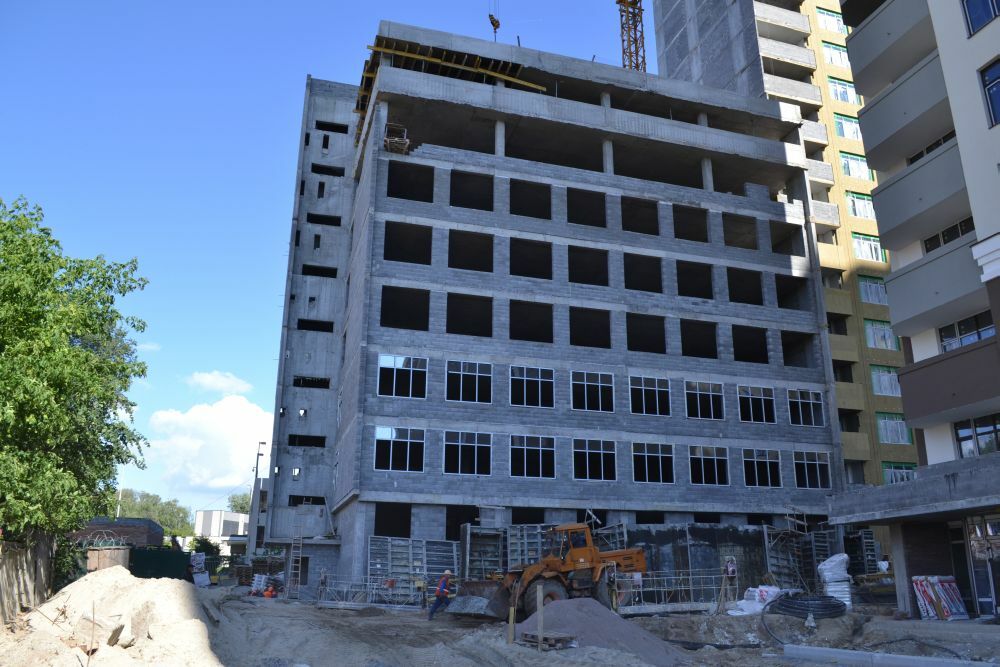

Секція 3 (під нежитлову частину)
Завершено:
- монтаж опалубки монолітного перекриття над 7 поверхом.

Виконується:
- кладка стін, 7 поверх;
- встановлення вікон та дверей, 4 поверх;

БУДИНОК № 4
Завершено:
- роботи в місцях загального користування (коридори, ліфтові холи, сходові клітки, балкони);

Виконується:
- проводка електричних мереж загального користування;
- утеплення фасаду, 99%;
- опорядження фасаду, 99%.

Інші роботи
Завершено:
- монтаж загальної системи ливнестоку та каналізації;
- вертикальне планування грунту на прибудинковій території;
- проведення електромереж через парк Нивки;
- роботи у верхньому рівні паркінгу;
- роботи у нижньому рівні паркінгу.

Виконується:
- облаштування пішоходних доріжок ФЕМами.
07 июль 2014 15:39
5 липня 2014
08 июль 2014 15:47
Скажите, пожалуйста, а что вы делаете для улучшения инфраструктуры этого района (школы, дет. садики, дороги)? Спасибо.
08 авг 2014 16:33

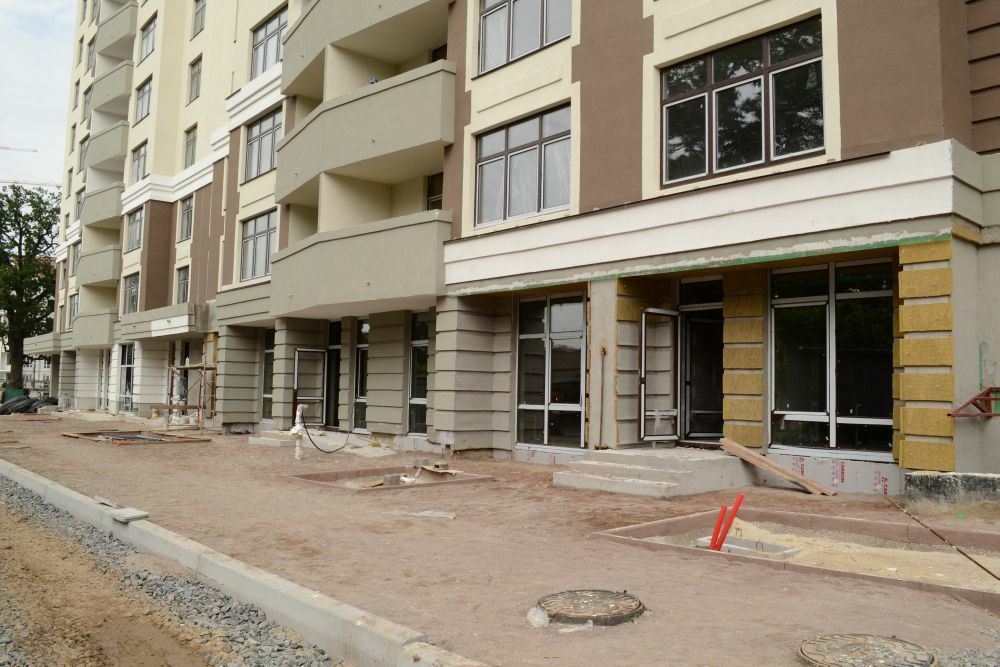

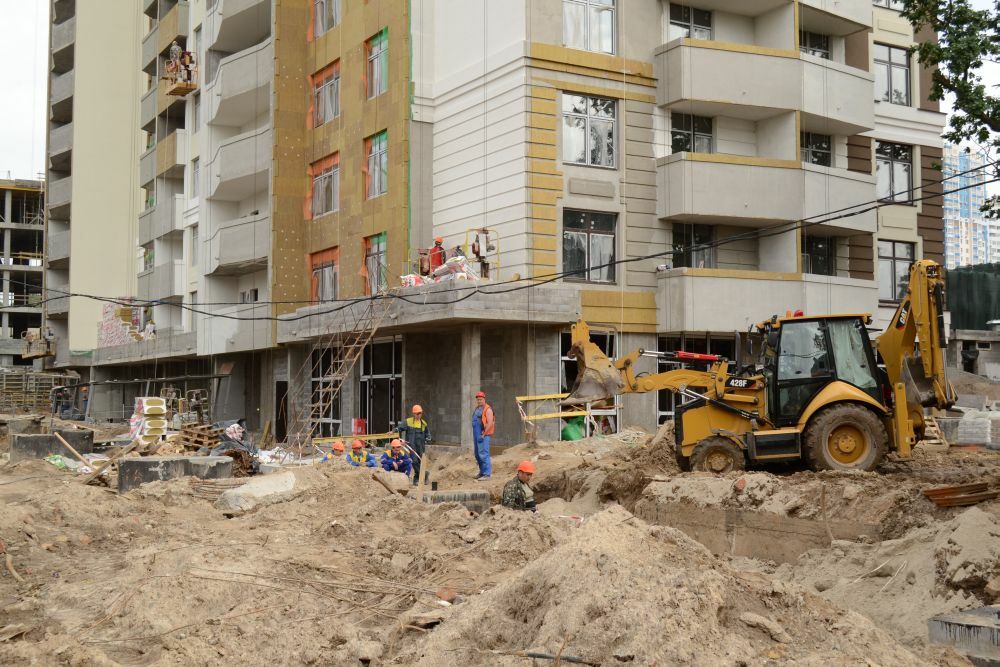

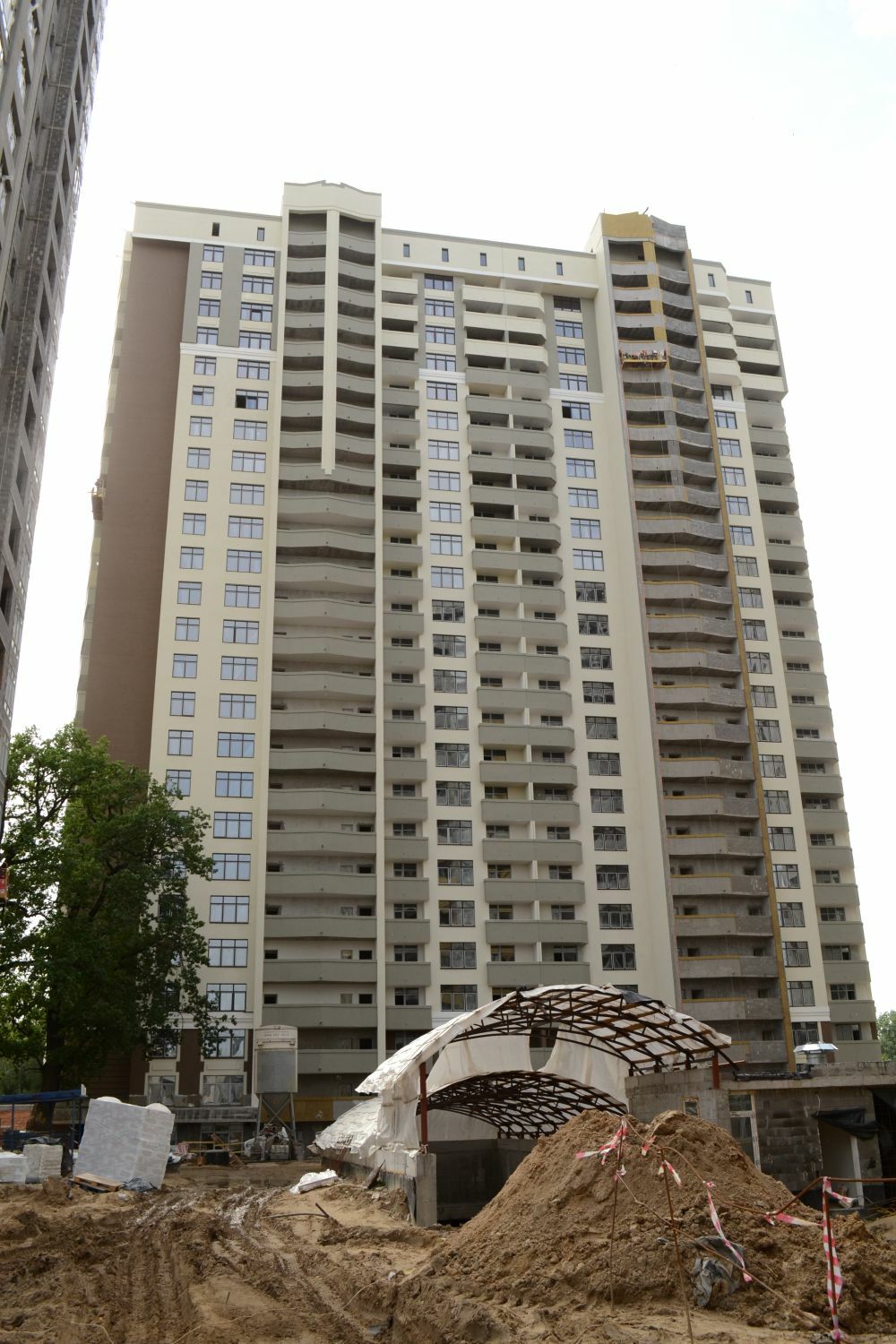

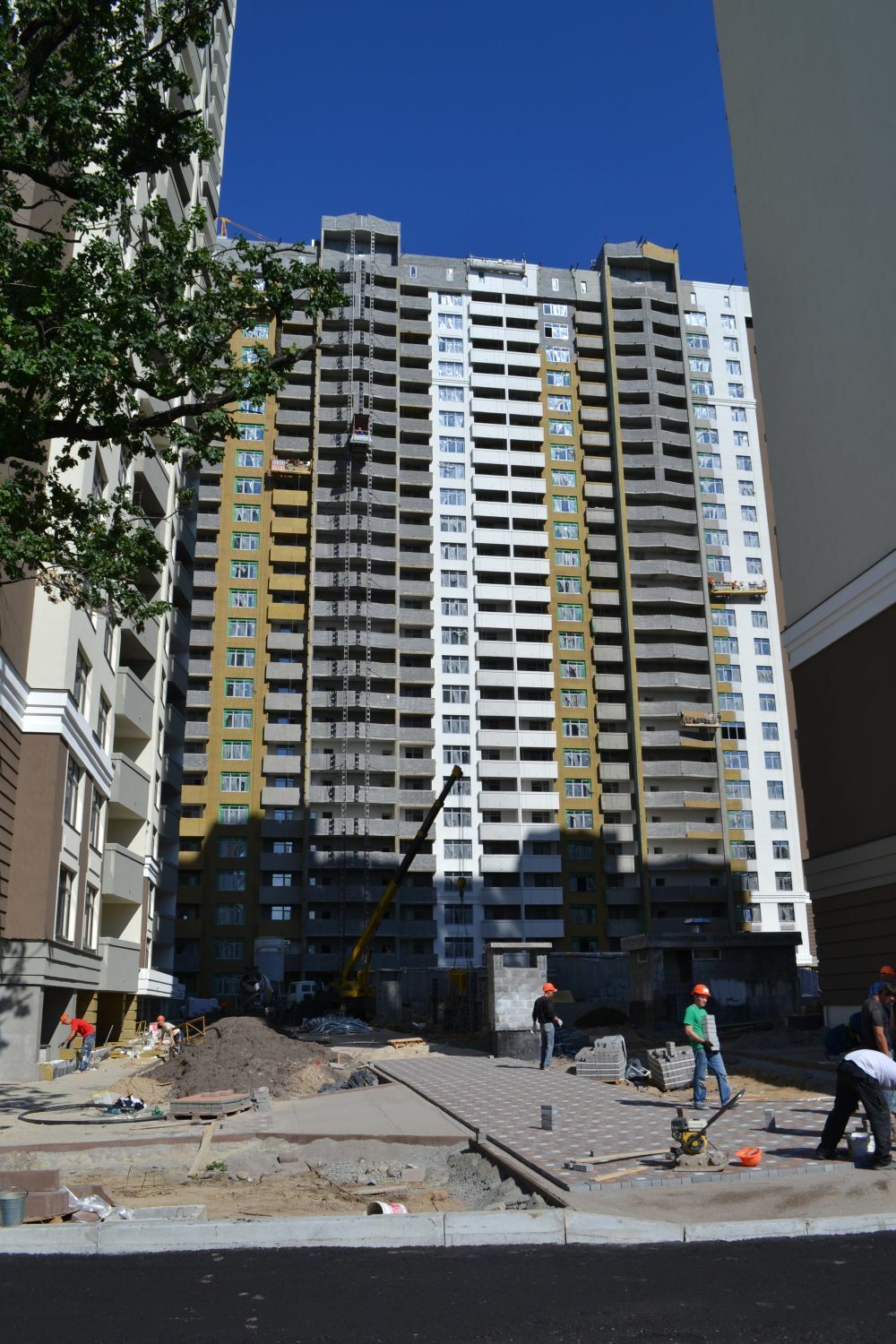

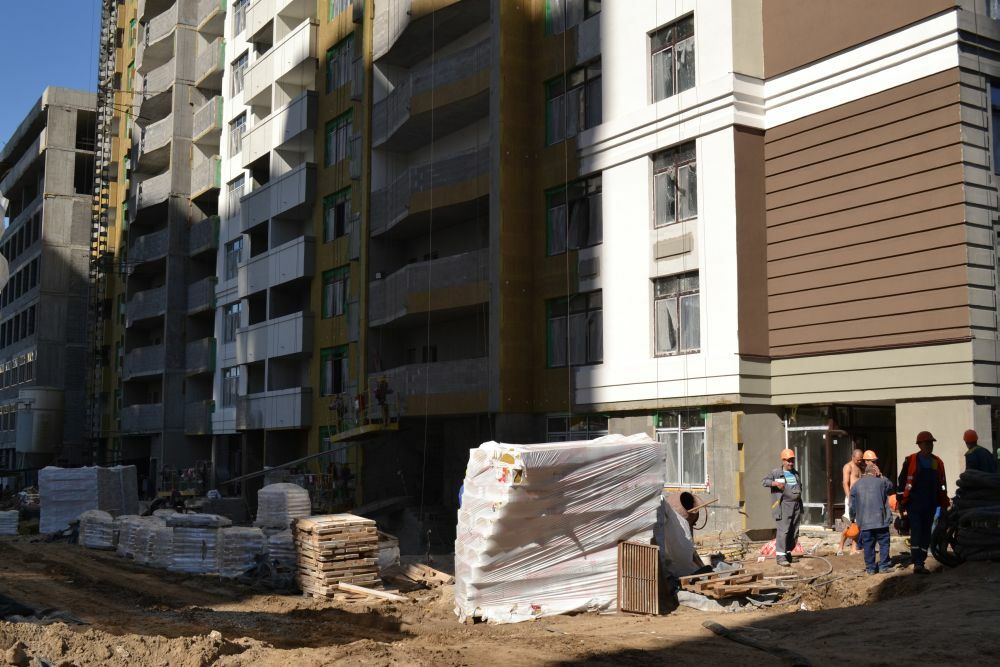

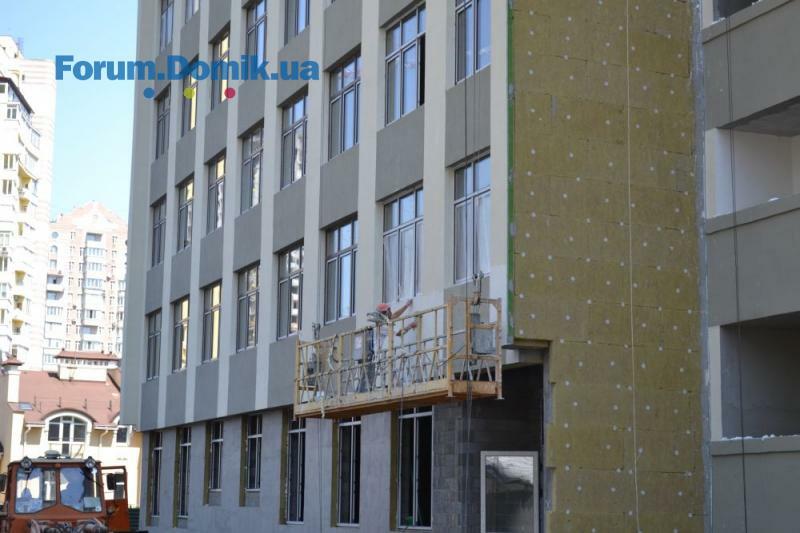

БУДИНОК № 1
Секція 1, секція 2

Завершено:
- проведення мереж опалення;
- роботи в місцях загального користування (коридори, ліфтові холи, сходові клітки, балкони);
- утеплення фасаду, 100%;
- опорядження фасаду, 100%.
- укладку нижнього шару асфальту;
- проведено електричні мережі загального користування

Проводиться:
- опорядження прибудинкової території біля будинку.

БУДИНОК № 2
Секція 1, секція 2

Завершено:
- роботи в місцях загального користування (коридори, ліфтові холи, сходові клітки, балкони);
- утеплення фасаду, 100%;
- опорядження фасаду, 100%.
- проведено електричні мережі загального користування

Виконується:
- опорядження прибудинкової території біля будинку.

БУДИНОК № 3
Секція 1, секція 2

Завершено
- поклейка 2-го шару гідроізоляції даху;
- роботи в місцях загального користування (коридори, ліфтові холи, сходові клітки, балкони);
- збирання кабін ліфтів та монтаж обрамлення ліфтових дверей в холах.
- проведено електричні мережі загального користування
- утеплення фасаду 100%;

Виконується:
- опорядження фасаду 90%;
- опорядження прибудинкової території біля будинку.

Секція 3 (під нежитлову частину)
Завершено:
- зведення моноліту;
- встановлення вікон.

Виконується:
- утеплення фасаду 80%;
- опорядження фасаду 65%.

БУДИНОК № 4
Завершено:
- роботи в місцях загального користування (коридори, ліфтові холи, сходові клітки, балкони);
- проводка електричних мереж загального користування;
- утеплення фасаду, 100%;
- опорядження фасаду, 100%.

Виконується:
- опорядження прибудинкової території біля будинку.

Інші роботи
Завершено:
- монтаж загальної системи ливнестоку та каналізації;
- вертикальне планування грунту на прибудинковій території;
- проведення електромереж через парк Нивки;
- роботи у верхньому рівні паркінгу;
- роботи у нижньому рівні паркінгу.

Виконується:
- облаштування пішоходних доріжок ФЕМами.
08 авг 2014 16:38
29 авг 2014 15:44
З 10 вересня 2014 р. в житловому комплексі «Зелений острів-2» для нових інвесторів починають діяти нові ціни на квартири і машиномісця, які пропонуються для продажу згідно прайсу.
Зростання складатиме до 15% від загальної вартості зазначених об’єктів нерухомості.

Для договорів, укладених раніше, умовами яких передбачена зміна поточної вартості квадратного метра, підвищення вартості вступає в дію згідно з відповідними положеннями таких договорів. Поточна вартість квадратного метра збільшується на 10% (десять відсотків) від розміру поточної вартості, що діє за відповідним договором на дату розміщення цього оголошення.

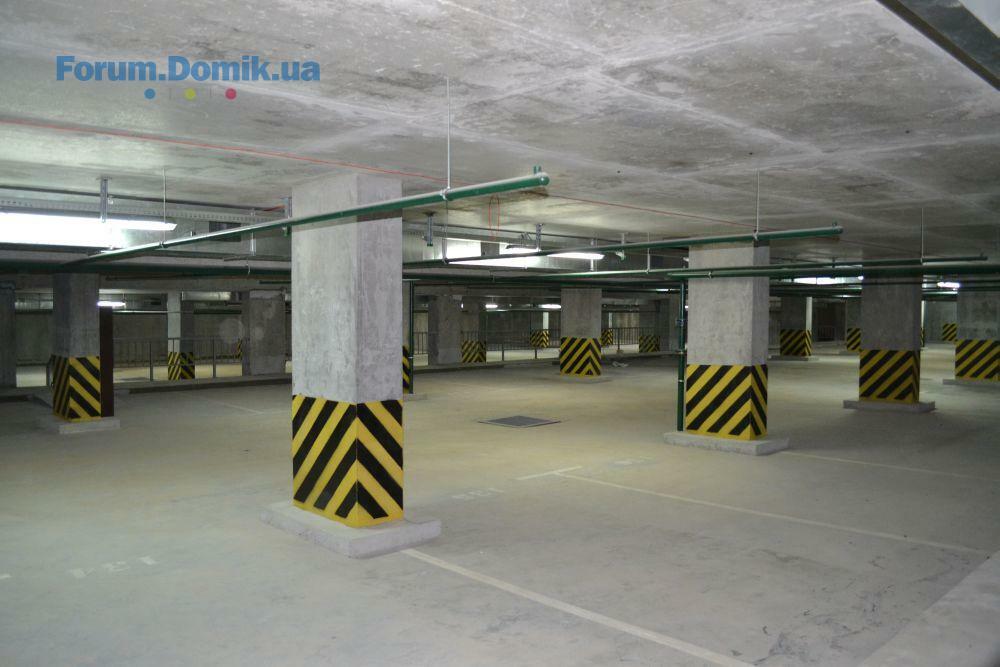

Паркінг.
Для укладених раніше договорів ціна залишається незмінною. Про її підвищення буде повідомлено додатково.

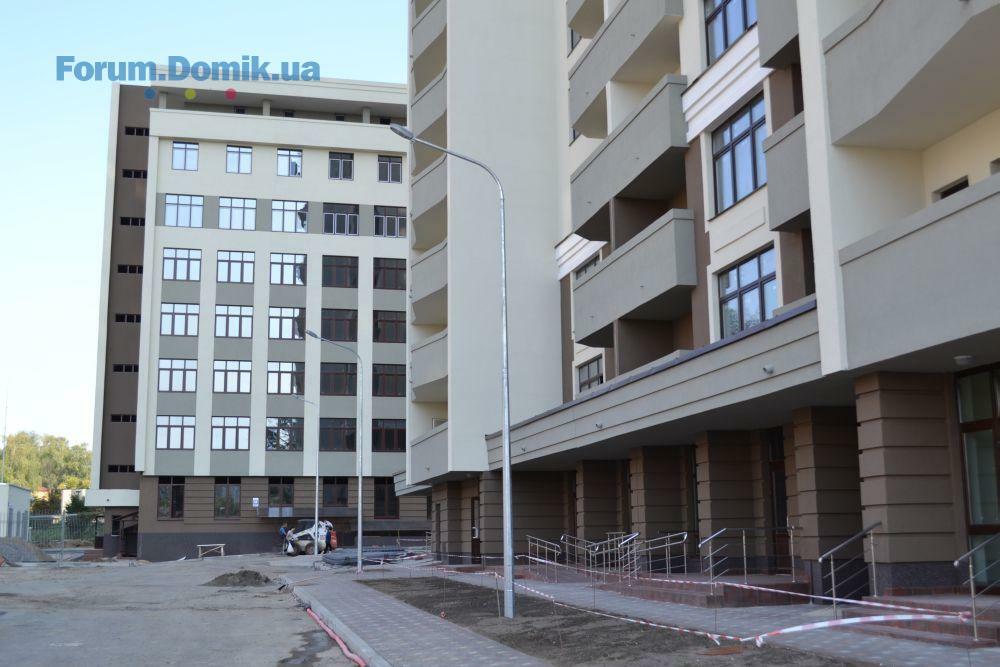

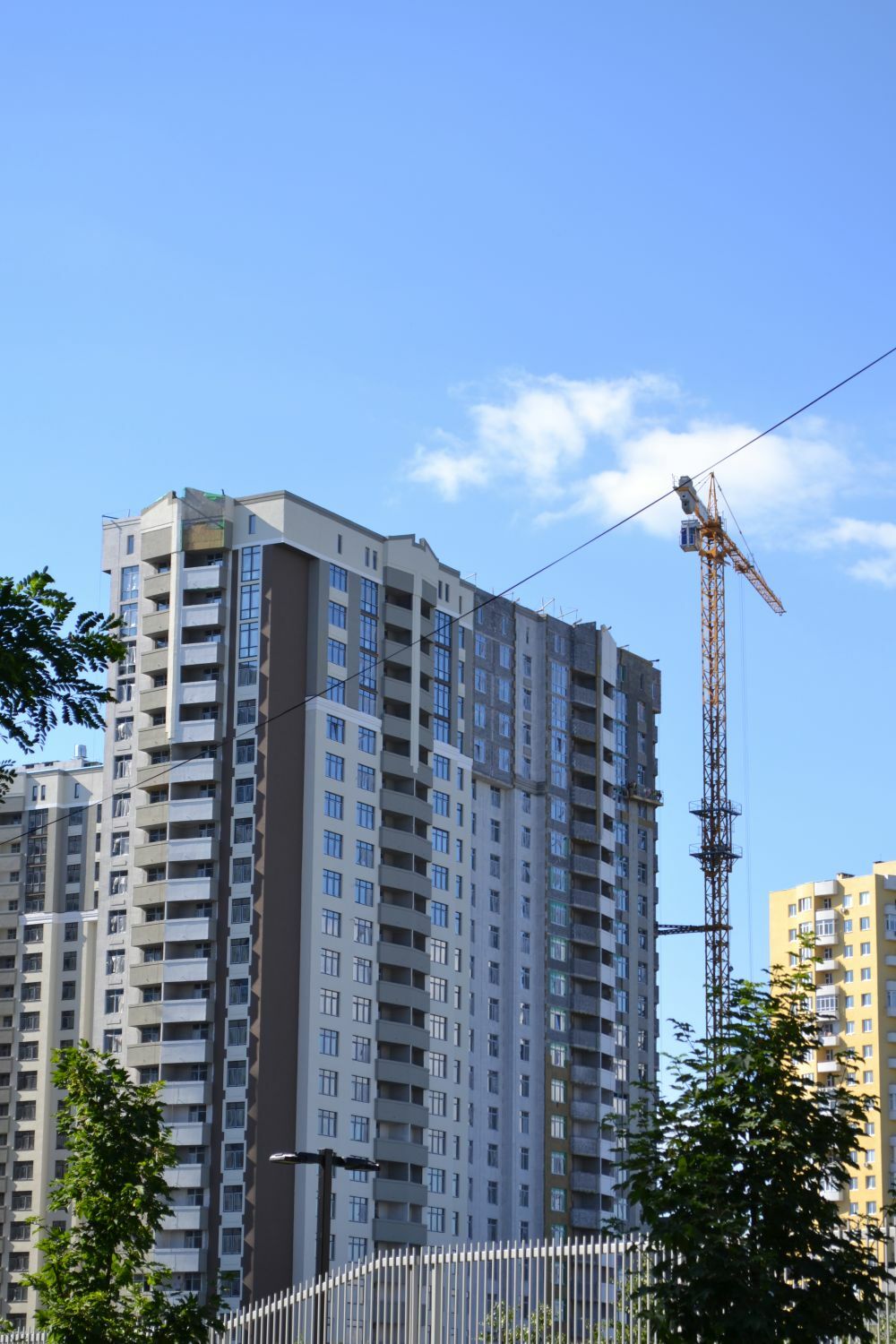

ЖК «Зелений острів-2» практично введено в експлуатацію.
04 сен 2014 17:30
З 20 вересня 2014 р. для нових інвесторів починають діяти нові ціни на творчі майстерні в житлових комплексах ПБГ "Ковальська".

Зростання складатиме до 10% від загальної вартості зазначених об’єктів нерухомості. Пропонуємо скористатися можливістю придбати квадратні метри до підвищення цін.

Такі зміни стосуються як сплати залишку для дійсних покупців приміщень, так і тих, хто збирається стати власниками комерційної нерухомості від «Ковальської».

Для договорів, укладених раніше, умовами яких передбачена зміна поточної вартості квадратного метра, підвищення вартості вступає в дію згідно з відповідними положеннями таких договорів.
13 сен 2014 12:01
Сентябрь
30 сен 2014 10:32

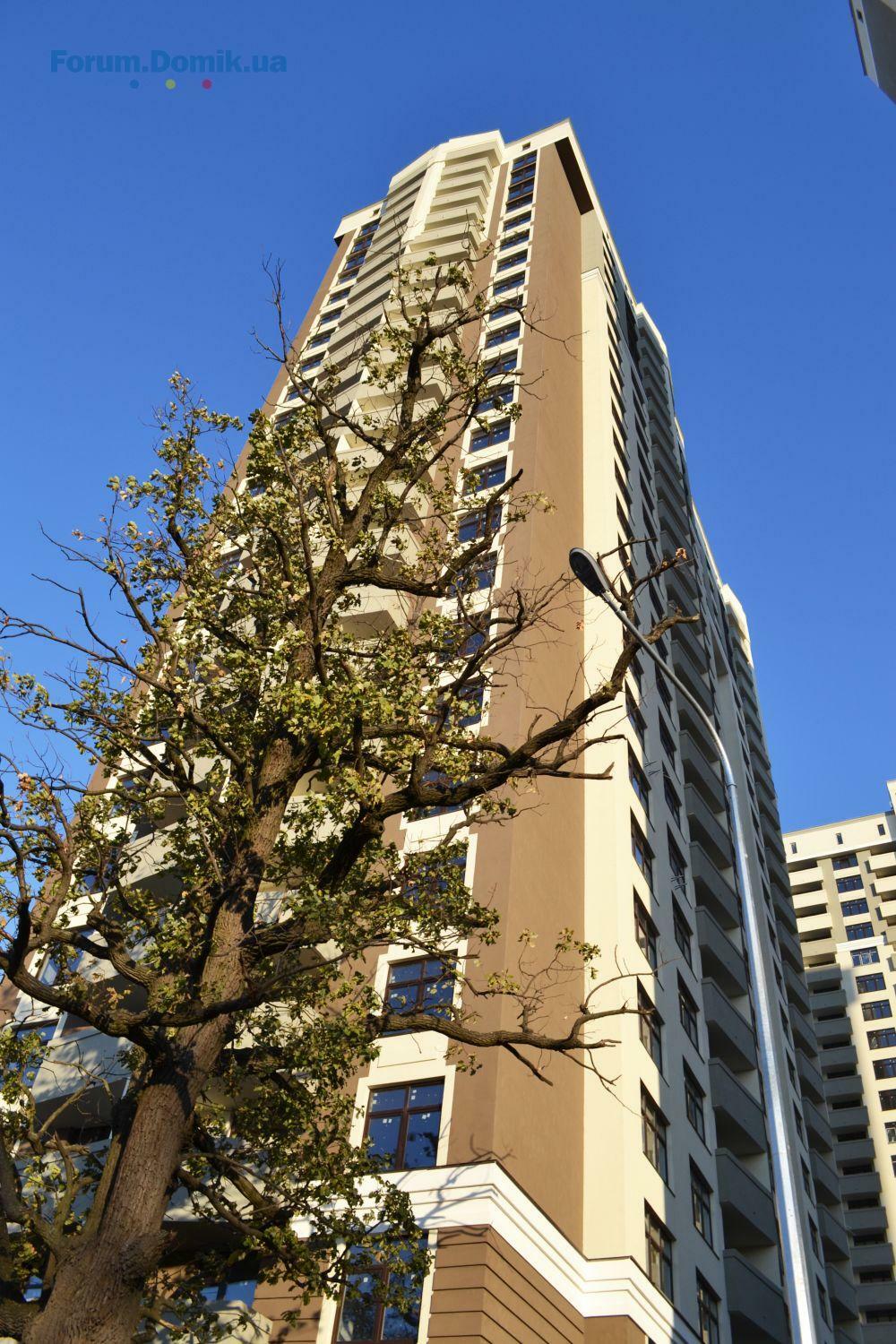

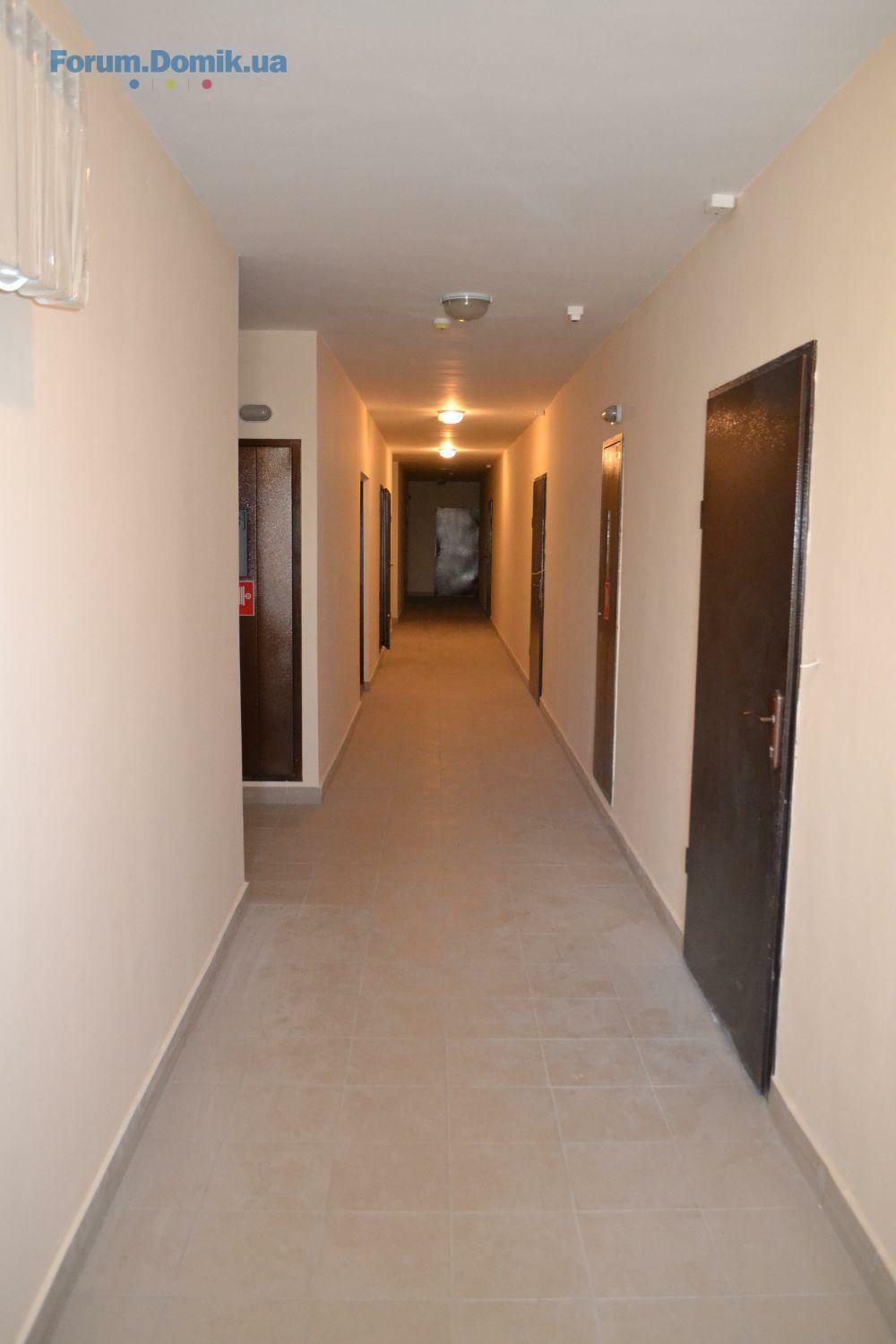

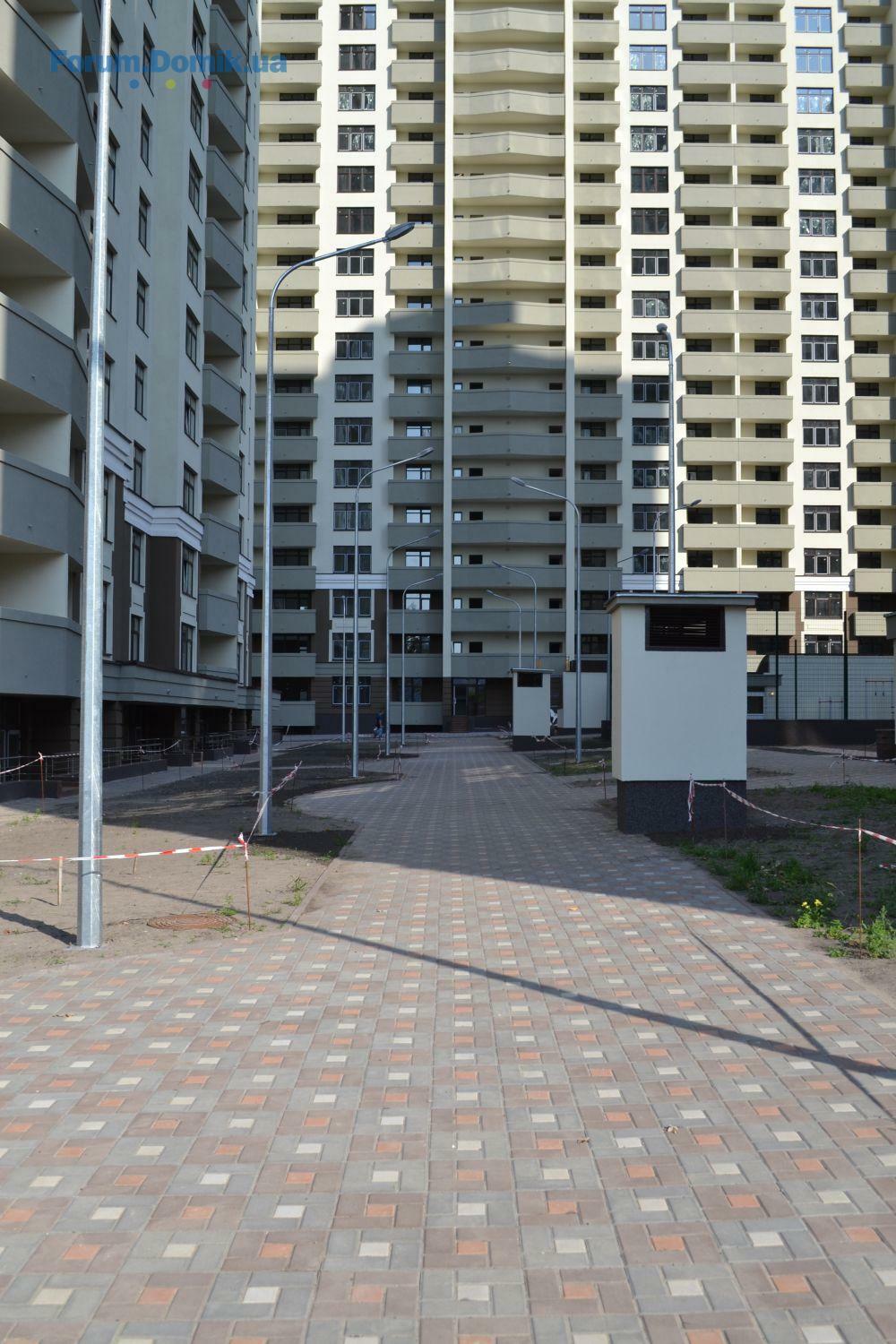

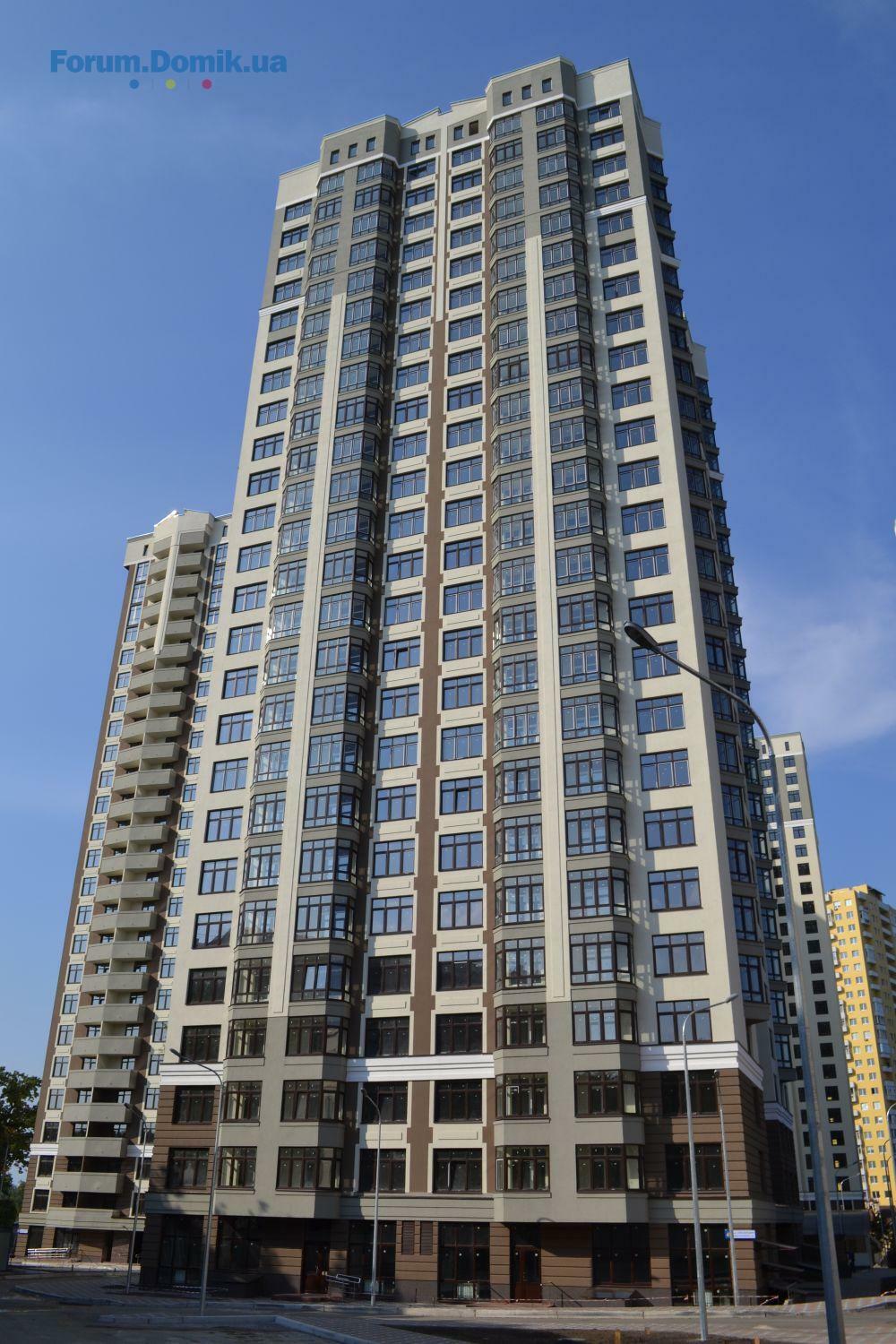

Комплекс введен в эксплуатацию!
01 окт 2014 20:24

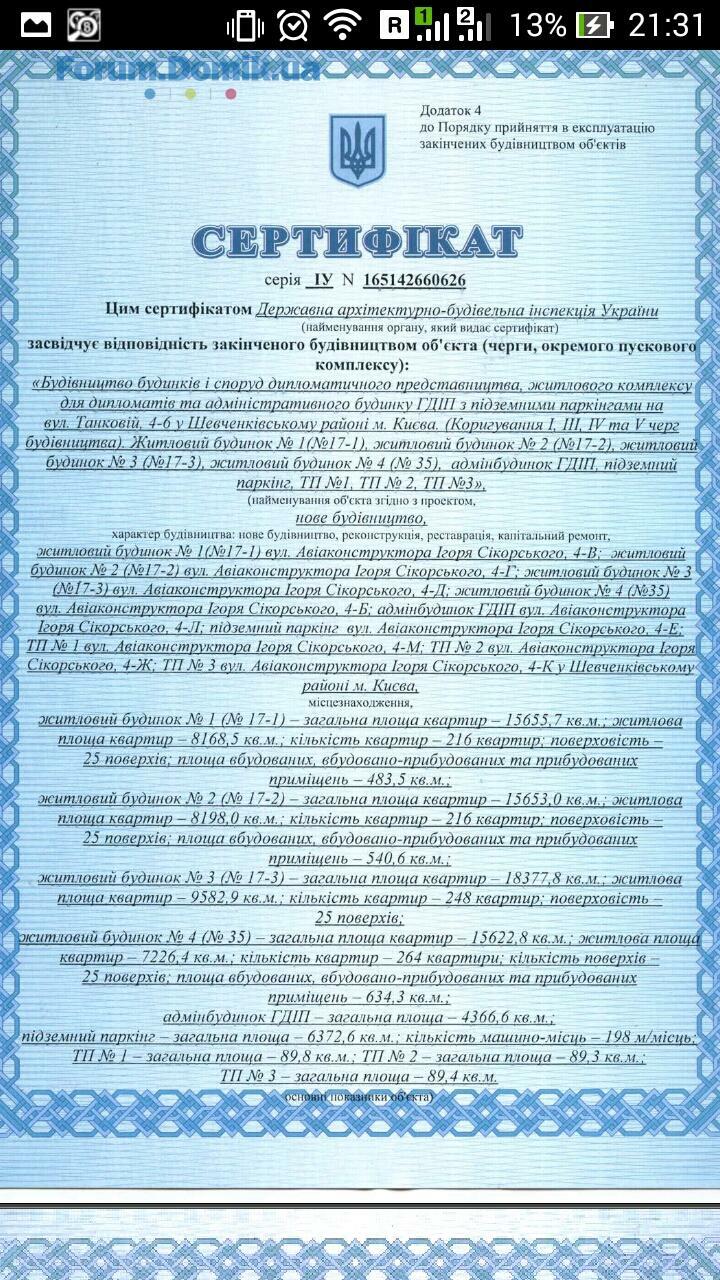

23 сентября 2014 получен сертификат соответствия окончания строительства объекта ЖК «Зеленый остров-2».
02 окт 2014 15:20
скажите пожалуйста , какие у них расценки от и до на 1 и 2 комнатные какой метраж? я понимаю что можно позвонить, но определенности по конкретному комплексу ещё нет а потом путайся к кому звонил и что говорили 6-)
13 окт 2014 12:04

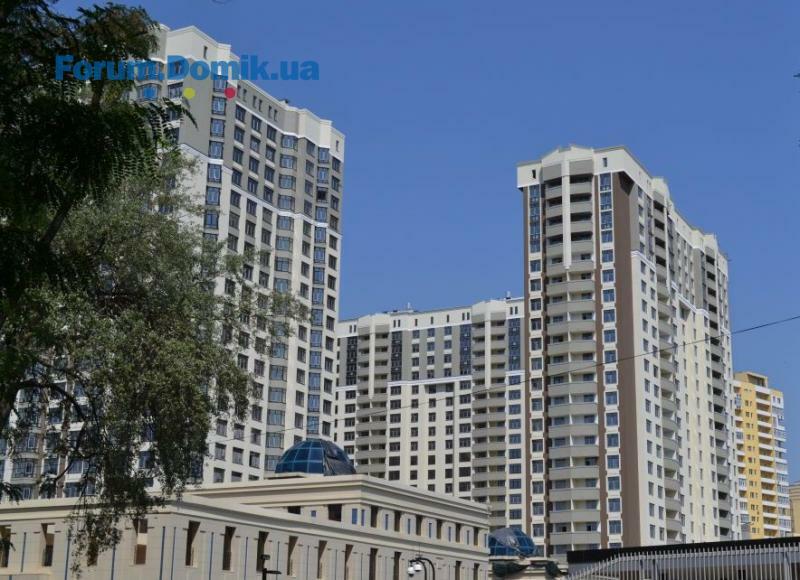

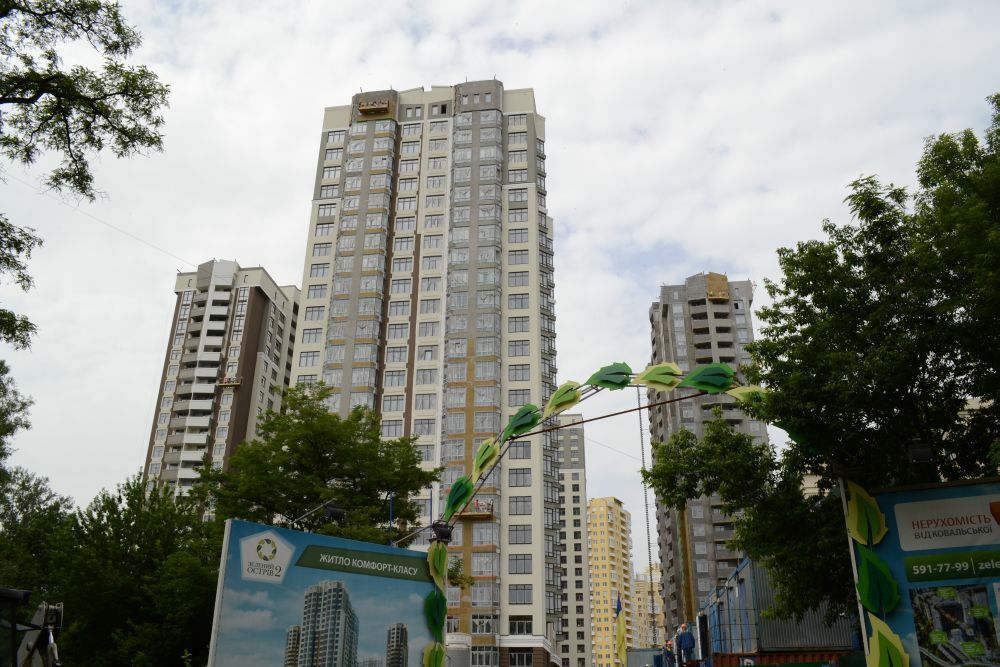

9 октября 2014 состоялось торжественное открытие жилого комплекса «Зеленый остров-2», который стал эталоном бренда «Недвижимость от Ковальской»: объект сдан вовремя, готовность к эксплуатации 100%, а качество строительных работ - на высшем уровне.

Участие в открытии приняли работники Промышленно-строительной группы «Ковальская», представители средств массовой информации, партнеры и инвесторы. Руководство компании поприветствовало гостей праздника и выразило благодарность всем, кто был причастен к возведению одного из лучших комплексов столицы.

Александр Пилипенко, президент ПСГ «Ковальская», в своем приветственном слове отметил: «Комплекс был введен в четко указанные сроки, строительство осуществлено с использованием современных строительных материалов и передовых технологий возведения». Свою речь А. Пилипенко закончил словами благодарности тем, кто принимал участие в реализации ЖК «Зеленый остров-2».

«57 тысяч кубометров бетона, 8 с половиной тысяч тонн арматуры и 10 тысяч квадратных метров тротуарной плитки в рекордные сроки были превращены в новый современный жилой комплекс от Промышленно-строительной группы «Ковальская» - сообщил генеральный директор ПСГ«Ковальская» Сергей Пилипенко.

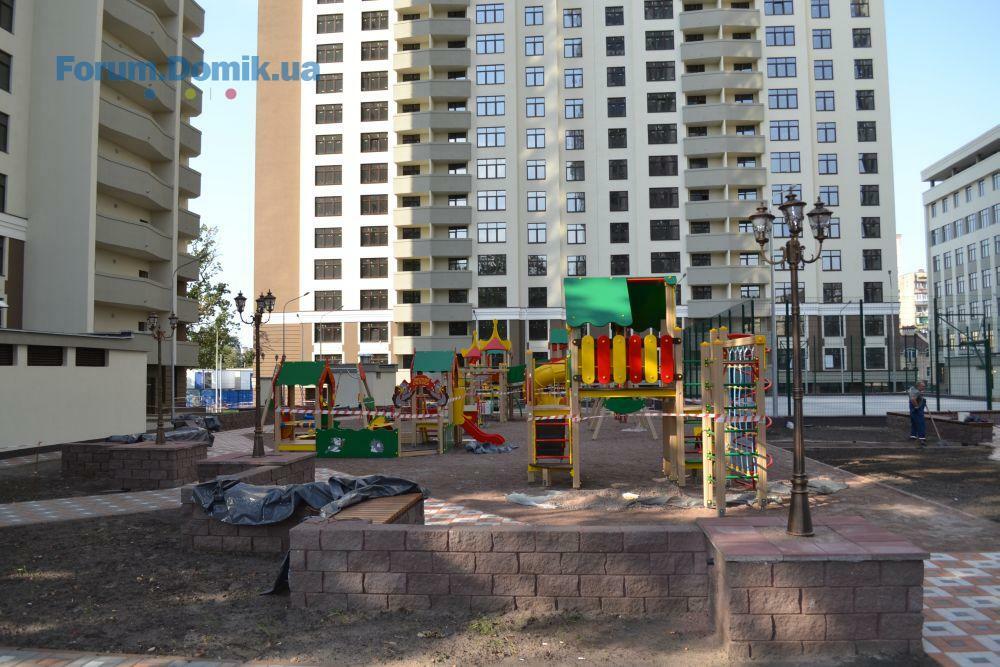

Четыре дома комплекса с двухуровневым подземным паркингом, офисно-административным зданием, детской и спортивной площадками, а также собственной коммунально-эксплуатирующей организацией расположились на полутора гектарах земли в самом сердце Шевченковского района по улице Игоря Сикорского, 4б.

Всего в «Зеленом острове-2» 944 квартиры площадью 64 000 квадратных метров. Это уже 21-й жилой комплекс в Киеве от Группы «Ковальская». Именно на репутацию застройщика прежде ориентировалось большинство инвесторов этого объекта. Лариса Яницкая, жительница второго «Зеленого острова» рассказывает:

Группа «Ковальская» приложила максимум усилий, чтобы облегчить выбор на рынке нового жилья. Комплекс отличается просторными квартирами, новейшими технологиями строительства, экологическими и эстетически привлекательными материалами, индивидуальной архитектурой, полным спектром услуг и современным уровнем сервиса.
17 ноя 2014 13:30
Сегодня звонил (17.11.2014) двухкомнатные 22000грн. кв/м
24 ноя 2014 16:05
утром (с 8-20 до 9-10) пробка (Сикорского - Жамбила Жабаева) на 15 минут обычно, а теперь через годик на все 25 будет...
25 ноя 2014 18:36

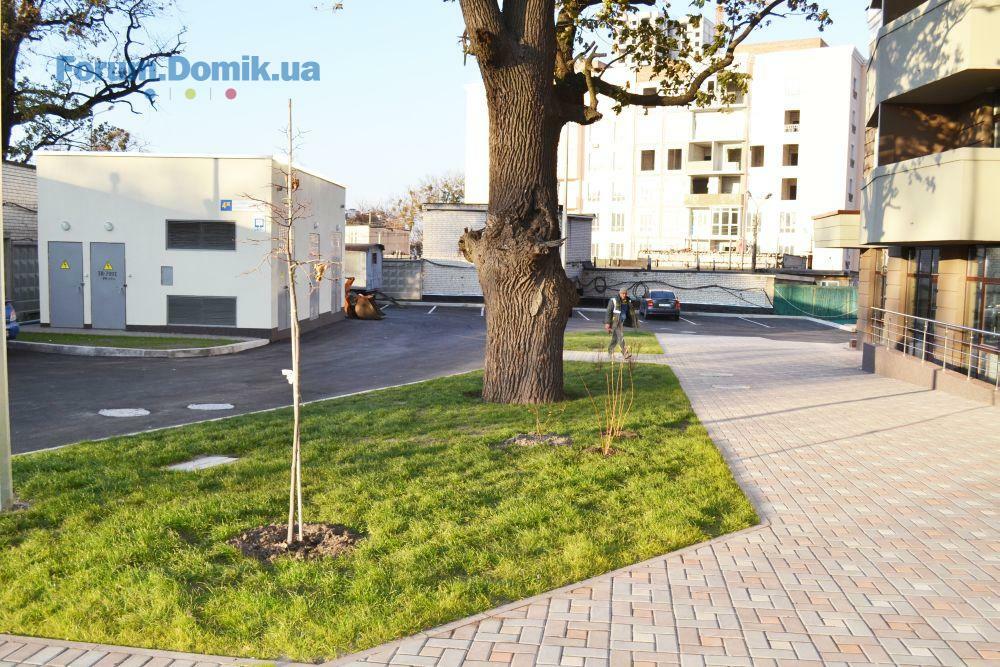

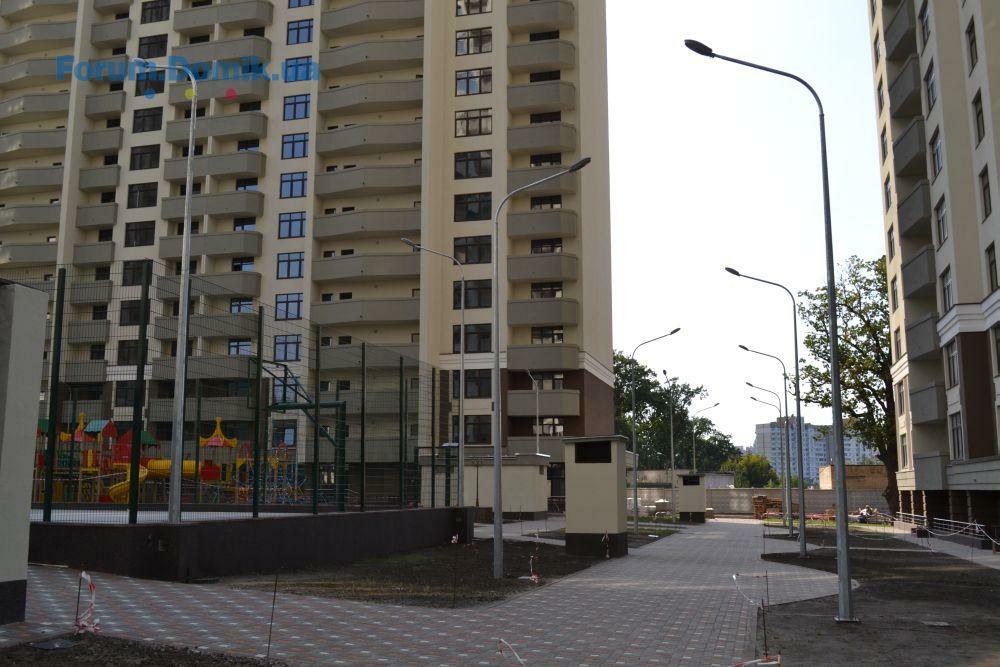

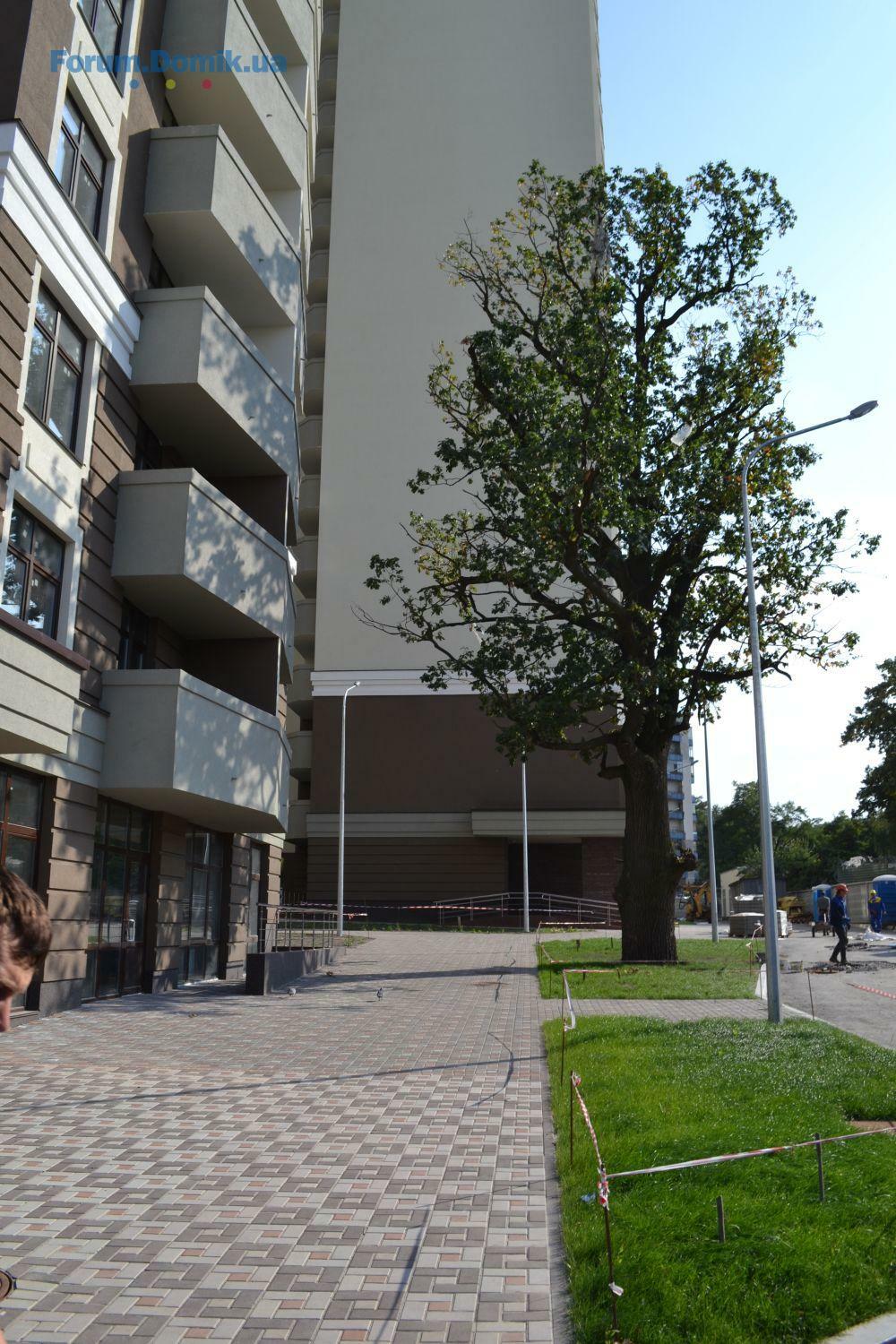

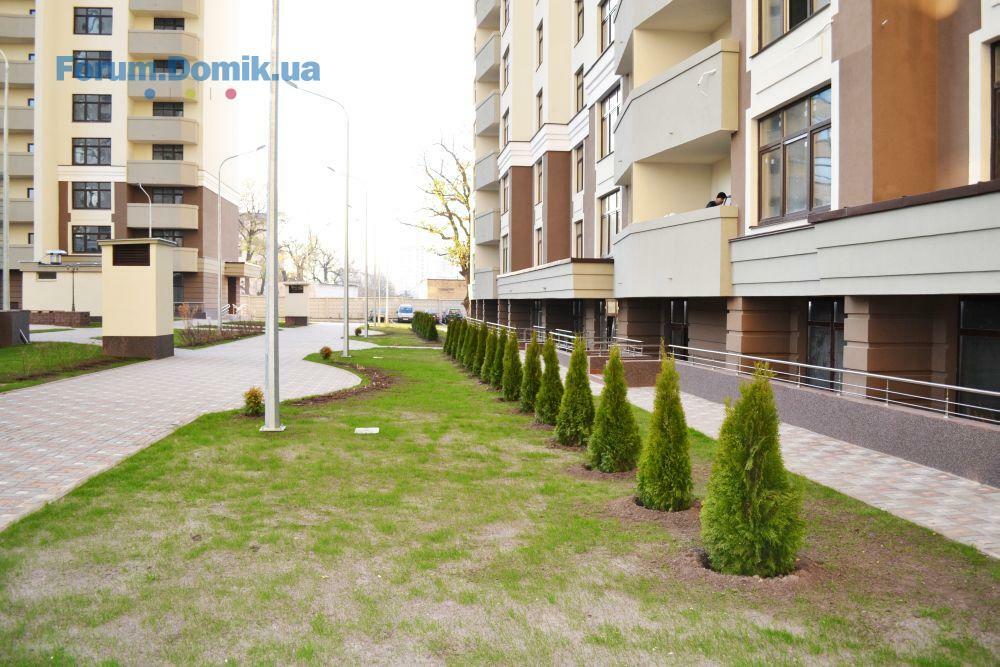

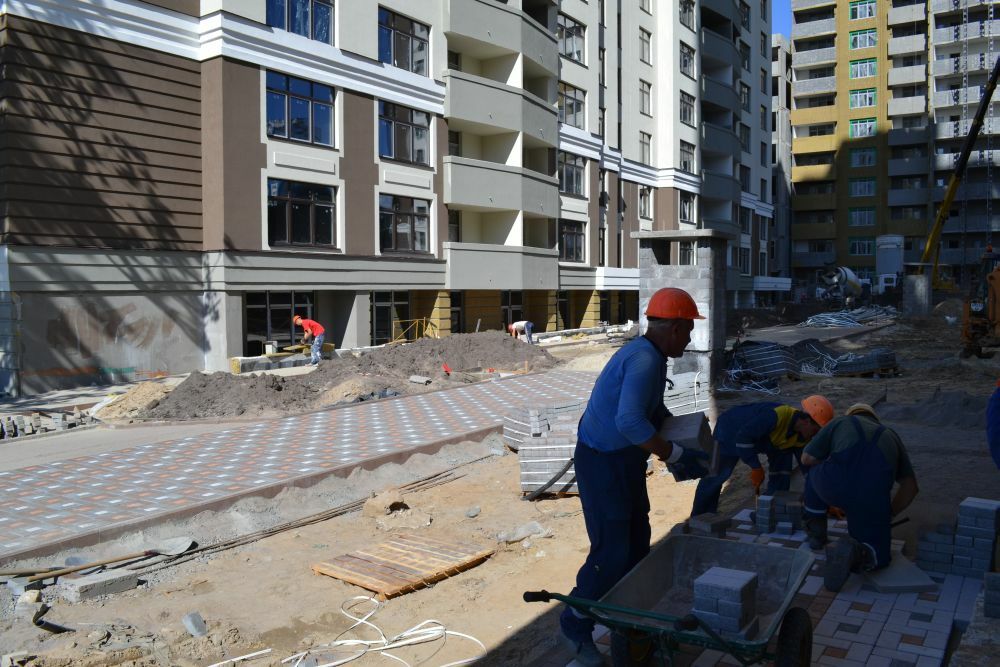

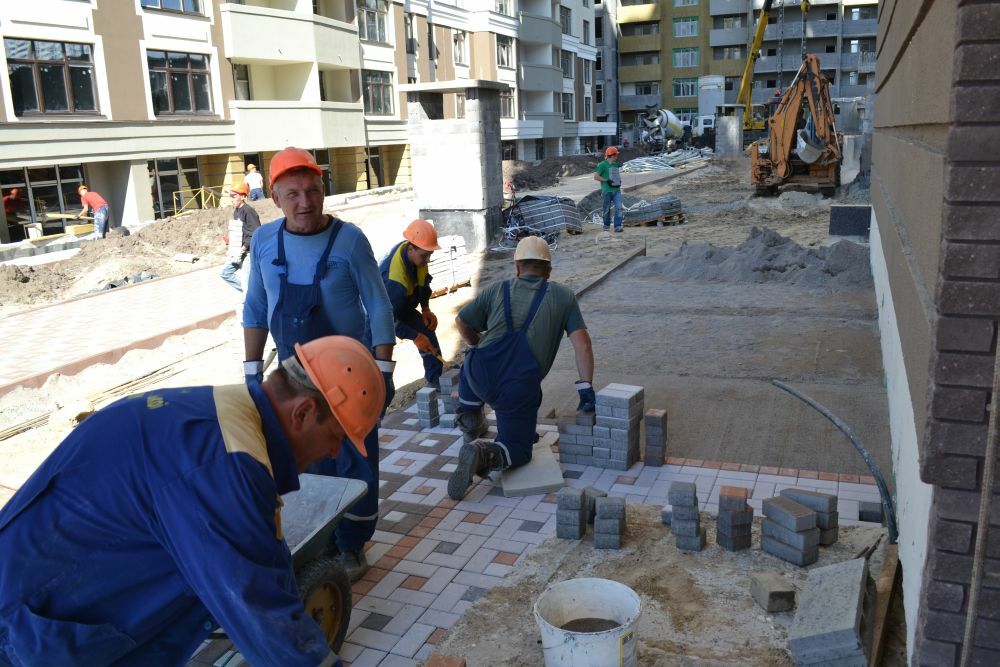

Озеленение территории
