Дом №14, ЖК "Эврика"

1. . .6971. . .205
20 июнь 2017 08:55
Цитата "DrFrog":
На сколько я понял, строит у нас "Фундамент". Почитав ихнюю ветку по ЖК "Арт-квартал "Співоче" понял, что там тоже какая-то проблема со строителями, коробки есть, а дальше какой-то затык конкретный, что наводит на определённые мысли по нашим домам(((.

Грузовики-панелевозы с логотипом Фундамента регулярно завозят плиты на стройку Эврики со стороны Конева. Так что сомнений нет - Фундамент.
20 июнь 2017 09:05
Цитата "ivo.bobul":

Грузовики-панелевозы с логотипом Фундамента регулярно завозят плиты на стройку Эврики со стороны Конева. Так что сомнений нет - Фундамент.


если он возит это не значит что он генпорядчик, вопрос больше почему не делают остекление и утепление... фронт работ приличный
20 июнь 2017 09:38
Вы еще прочитайте, что на кране написано! Подрядчик по нашему дому Азур груп
20 июнь 2017 09:49
Цитата "Ramzas":
Вы еще прочитайте, что на кране написано! Подрядчик по нашему дому Азур груп


Это верно. Но Фундамент - группа компаний, вот информация с сайта Фундамента:

Цитата:
Основними учасниками будівельної групи «Фундамент» на сьогодні являються корифеї будівельної галузі столиці - ЗАТ фірма «Фундамент», ВАТ «ДБК-3» та компанії будівельної групи «КЖБК» - ТОВ «КЖБК» (діє з 2003 р.), ТОВ «КЖБК БМУ -2» (з 2007 р.), ТОВ «БК «АЗУР ГРУП» (з 2010 р.), ТОВ «КЖБК БМУ -1» (з 2011 р.)
20 июнь 2017 14:41
Цитата "Ramzas":
Вы еще прочитайте, что на кране написано! Подрядчик по нашему дому Азур груп

Вот "Азур групп" и входит в состав большой группы "Фундамент". У панелестроителей обычно всё поставлено на конвеер, т.е. производство и строительство осуществляется одной конторой.
20 июнь 2017 15:00

Був у неділю вдень на Конєва зробив фото та відео, щоб було видно міжпанельні шви. На 13 будинку теж були робітники.

20 июнь 2017 15:46
класс, спасибо большое
20 июнь 2017 20:20
Цитата "Serg002":
Був у неділю вдень на Конєва зробив фото та відео, щоб було видно міжпанельні шви. На 13 будинку теж були робітники.

Спасибо большое!
21 июнь 2017 12:46
Среда. ИзАркады обещал на этой неделе ответы, и на прошлой... Обещаного 3 года ждут. Мы вляпались в гов...о Нас водят за нос
21 июнь 2017 13:10
Цитата "Alexandroff":
Среда. ИзАркады обещал на этой неделе ответы, и на прошлой... Обещаного 3 года ждут. Мы вляпались в гов...о Нас водят за нос

Сейчас ИзАркады занят на ветке 13го дома, пытается объяснить почему не получится встретится с ними в ближайшее время. Какая-то тупая стратегия - типа вот я представитель банка готовог к диалогу но по сути ситуацией не владею так как прораб на море уехал, а встретится не могу из-за "определённых моментов", как-то очень тупо.
21 июнь 2017 15:08
Цитата "Maksim":

Сейчас ИзАркады занят на ветке 13го дома, пытается объяснить почему не получится встретится с ними в ближайшее время. Какая-то тупая стратегия - типа вот я представитель банка готовог к диалогу но по сути ситуацией не владею так как прораб на море уехал, а встретится не могу из-за "определённых моментов", как-то очень тупо.

Тупо - это слабо сказано. Над нами смеются в правлении банка, читая эти форумы.
21 июнь 2017 18:01
Цитата "Serg002":
Був у неділю вдень на Конєва зробив фото та відео, щоб було видно міжпанельні шви. На 13 будинку теж були робітники.

Спасибо за фото, но не понятно до конца. Швы все таки заделывают или нет?
22 июнь 2017 06:29

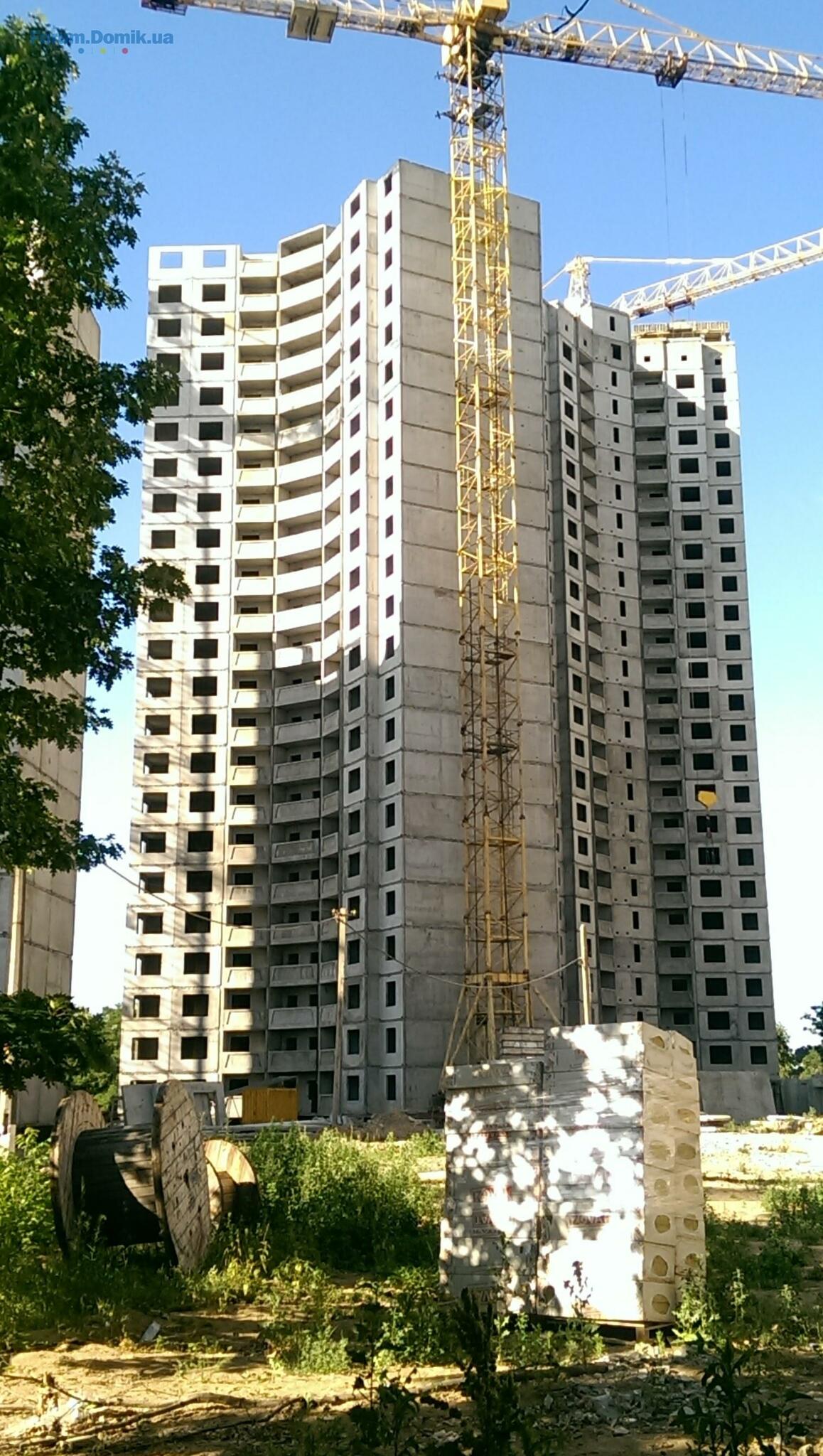

Фото утро 22.06.2017 - очень по быстрому пробегая на работу..
22 июнь 2017 13:55

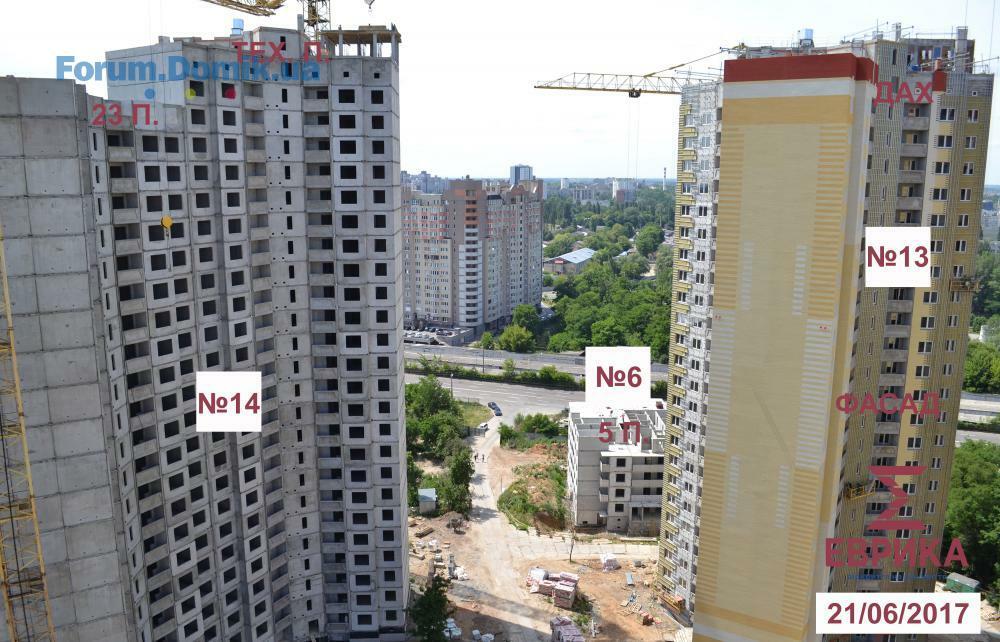

Фото от Аркады от 21.06.2017
22 июнь 2017 16:01
начали 24 этаж
23 июнь 2017 12:12
Цитата "ghost_stone":
10й дом, тех этаж закончен 24.09.2016 //forum.domik.ua/dom-10-zhk-evrika-t2744 0-320.html#p1101292
введение в эксплуатацию - 30.10.2017

Т.е. за год и месяц до сдачи дома.
13й, самый отстающий дом. тех этаж накрыли 20.01.2017 и к этому моменту уже застеклили 10 этажей.
//forum.domik.ua/dom-13-zhk-evrika-t2928 9-220.html#p1232394
введение в эксплуатацию - 31.07.2017
Итого - за 6 месяцев до ввода в эксплуатацию была коробка и застекленные 10 этажей.

8й дом. 11.08.2016 //forum.domik.ua/dom-8-zhk-evrika-t26712 -1540.html#p1058169
в этот день закочили тех этаж, но к этому моменту 3\4 окон застеклили, и дом уже во всю обшивался фасадом.

введение в эксплуатацию на сайте 31.07.2017 , но я так понимаю - это перенесенное на месяц. изначальное было 31.06.2017 , поправьте если ошибаюсь.
т.е. за 11 месяцев до сдачи была коробка, почти все окна и начинал обшиваться.

наш, 14й дом. в планах на следующий месяц нет тех этажа по первой секции //forum.domik.ua/zhiloj-kvartal-evrika-u l-akademika-glushkova-arkada-t26370-1032 0.html#p1372182
т.е., предположительная дата окончания коробки дома середина следующего месяца.
Т.е. где то - 15.07.2017

сдача 31.12.2017

Итого, если не будет никаких задержек, то мы получим достроенную коробку за пять с половиной месяцев до сдачи дома! Из них последние месяц, два - внутренние работы делать будет нельзя из за морозов.
Короче время паниковать. и кидаться на ИзАркады с вопросом и этими цифрами в каждой ветке, где бы он не появился, пока не будет внятный комментарий.
В 13м доме, готовность коробки была раньше на пол месяца, с учетом, что дом строили, по ошибке, расчитывая на сдачу на 4 месяца позже!


Приведенные Вами сравнительные аналогии по состоянию готовности разных домов это все конечно хорошо, но не всегда есть правильным, поскольку есть дома по которым строительно-монтажные, отделочные, спецработы начинают выполняться немного раньше календарных графиков, есть дома где эти работы выполняются строго по графику, а есть и с определенным отставанием. Так как в процессе строительства возникает множество моментов и нюансов, которые не предусматривались ни графиками, ни планами и т.д. Но это все так, для лучшего понимания ситуации.
Информацию которую озвучу ниже по дому №14, это будет информация которую удалось собрать, а также моим виденьем, не более. Так вот, то что на данной ветке озвучивалось и прогнозировалось отставание некоторыми форумчанами чуть не полгода, не соответствует действительности. По монтажу отставания от графика нету!!!! По некоторым видам отделочных работ и м/п - незначительное есть, но это до месяца, по спецработам - немногим больше месяца. Но эти виды работ, подрядчиком (по опыту) "нагоняются" за месяц-два, потому посыпать голову пеплом и паниковать не вижу никаких причин. Уверен к концу лета "картина" будет выглядеть намного симпатичней.
23 июнь 2017 12:23
Уважаемый изАркады.
Посмотрев Ваши посты на форуме за последнее время, можно сделать вывод, что большую часть времени Вы проводите в процессе организации встреч недовольных инвесторов с представителями застройщиков и подрядчиков.
Инвесторы недовольны, так как мониторят стройки, видят реальные и потенциальные срывы сроков своих инвестиционных договоров, задают вопросы и НЕ получают ответов. Начинается ЗРАДА и все "готовят шины и плакаты для бунтов" на Ольгинской, пишут кляузы в КМДА, НБУ и т.п. Аркада, застройщики, подрядчики, соответственно, тратят время чтобы на это всё отписаться.
Как результат, в лучшем случае проходит встреча с инвесторами, в худшем - "бунт" на Ольгинской либо вбросы в СМИ с раздуванием скандала.
В скандалах не заинтересованы не мы - инвесторы, ни банк. Но, как показывает практика, только так можно получить хоть какую-то информацию.
Получается какой-то порочный круг. Чого бідний? Бо дурний. Чого дурний? Бо бідний.
Большая часть инвесторов и учасников форума лично Вам благодарны за хоть какую-то информацию. Но очевидно, что системная обратная связь Банка с инвесторами совсем никакая.
Возможно, намного проще наладить системное информирование инвесторов в более развёрнутой форме?
Хочу отметить, что на сегодняшнй день, мы получаем "официальную" информацию только по факту из личного кабинета.
Дополнительно, планы - от Вас, но это Ваша инициатива, за что еще раз скажу Вам спасибо.
Напомню, что волна от инвесторов 14 дома пошли из-за того, что договорные сроки строительства истекают через 8 месяцев, а коробка еще не готова.
23 июнь 2017 12:29
Цитата "изАркады":


Приведенные Вами сравнительные аналогии по состоянию готовности разных домов это все конечно хорошо, но не всегда есть правильным, поскольку есть дома по которым строительно-монтажные, отделочные, спецработы начинают выполняться немного раньше календарных графиков, есть дома где эти работы выполняются строго по графику, а есть и с определенным отставанием. Так как в процессе строительства возникает множество моментов и нюансов, которые не предусматривались ни графиками, ни планами и т.д. Но это все так, для лучшего понимания ситуации.
Информацию которую озвучу ниже по дому №14, это будет информация которую удалось собрать, а также моим виденьем, не более. Так вот, то что на данной ветке озвучивалось и прогнозировалось отставание некоторыми форумчанами чуть не полгода, не соответствует действительности. По монтажу отставания от графика нету!!!! По некоторым видам отделочных работ и м/п - незначительное есть, но это до месяца, по спецработам - немногим больше месяца. Но эти виды работ, подрядчиком (по опыту) "нагоняются" за месяц-два, потому посыпать голову пеплом и паниковать не вижу никаких причин. Уверен к концу лета "картина" будет выглядеть намного симпатичней. :yes:

Хорошо, тогда давайте чтобы мы не сеяли панику без повода - детализируйте план работ, как например в патриотке сделано, и актуализируйте каждый месяц фактическое выполнение по ним.
Также предлагаю обговорить тут на форуме степень детализации работ, которая нас бы всех устроила.

P.S. И если вы говорите что отставания от графика нет, то выложите пожалуйста график работ по нашему дому, хотя бы до получения сертификата. Тогда мы станем либо спокойными как ужи, либо очень нервными. :)
23 июнь 2017 12:37
Цитата "изАркады":

Приведенные Вами сравнительные аналогии по состоянию готовности разных домов это все конечно хорошо, но не всегда есть правильным, поскольку есть дома по которым строительно-монтажные, отделочные, спецработы начинают выполняться немного раньше календарных графиков, есть дома где эти работы выполняются строго по графику, а есть и с определенным отставанием. Так как в процессе строительства возникает множество моментов и нюансов, которые не предусматривались ни графиками, ни планами и т.д. Но это все так, для лучшего понимания ситуации.

Я прекрасно это понимаю. 8й дом могли вывести быстрее срока как стендовый образец для покупателей, Какие то дома могли возводить быстрее, по тому, что потом будет ограничен доступ и т.д.
Но абсолютно ВСЕ дома проходили эти этапы на много раньше чем наш. Нет ни одного дома ни в Эврике ни в Аркаде, который задерживался бы на столько.
И это при том, что у этих домов и свои проблемы со сроком сдачи имеются.
Весной еще можно было поверить, что летом-осенью резко активизируются работы и будут делаться параллельно ударным трудом.
На данный же момент - такой надежды уже практически нет. Следующий месяц, уйдет еще на достройку коробки. И остается 3-4 теплых месяца. В морозы ремонты никто не делает, насколько я знаком с практикой работ на различных объектах Аркады.
Месяц нужен для замеров БТИ., т.е. за месяц до сдачи дом должен быть уже с ремонтами.
Я буду очень рад признать свою неправоту, но хотелось бы услышать планы, которые позволят сдать дом к новому году.
Вы же должны понимать, что если есть ЯВНОЕ отставание от всех остальных домов, и оно запланировано планами застройки, но люди об этом незнают, то они будут волноваться и разводить панику?
По этому огромная просьба - расскажите нам поэтапно про этот самый план, который позволит нам следить за ситуацией , не волноваться и понять, что у нас все хорошо.

Oleg49, не поленился составить таблицу средних скоростей выполнения всех этапов строительства в домах Эврики и Патриотики.
И если в среднем на объектах Аркады какой то этап занимает 2-3 месяца, то сложно себе представить, что у нас он будет выполнен за неделю.
А когда складываешь все этапы вместе - то ответы напрашиваются однозначные.
Развейте пожалуйста наши обоснованные опасения реальной информацией.
Спасибо.
26 июнь 2017 11:17
Цитата "ghost_stone":

Я прекрасно это понимаю. 8й дом могли вывести быстрее срока как стендовый образец для покупателей, Какие то дома могли возводить быстрее, по тому, что потом будет ограничен доступ и т.д.
Но абсолютно ВСЕ дома проходили эти этапы на много раньше чем наш. Нет ни одного дома ни в Эврике ни в Аркаде, который задерживался бы на столько.
И это при том, что у этих домов и свои проблемы со сроком сдачи имеются.
Весной еще можно было поверить, что летом-осенью резко активизируются работы и будут делаться параллельно ударным трудом.
На данный же момент - такой надежды уже практически нет. Следующий месяц, уйдет еще на достройку коробки. И остается 3-4 теплых месяца. В морозы ремонты никто не делает, насколько я знаком с практикой работ на различных объектах Аркады.
Месяц нужен для замеров БТИ., т.е. за месяц до сдачи дом должен быть уже с ремонтами.
Я буду очень рад признать свою неправоту, но хотелось бы услышать планы, которые позволят сдать дом к новому году.
Вы же должны понимать, что если есть ЯВНОЕ отставание от всех остальных домов, и оно запланировано планами застройки, но люди об этом незнают, то они будут волноваться и разводить панику?
По этому огромная просьба - расскажите нам поэтапно про этот самый план, который позволит нам следить за ситуацией , не волноваться и понять, что у нас все хорошо.

Oleg49, не поленился составить таблицу средних скоростей выполнения всех этапов строительства в домах Эврики и Патриотики.
И если в среднем на объектах Аркады какой то этап занимает 2-3 месяца, то сложно себе представить, что у нас он будет выполнен за неделю.
А когда складываешь все этапы вместе - то ответы напрашиваются однозначные.
Развейте пожалуйста наши обоснованные опасения реальной информацией.
Спасибо.


Все что смогу здесь предоставить, предоставлю, но "звездочку с неба" не факт что достану.
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
1. . .6971. . .205
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Подробнее
