16 июнь 2015 18:43
Цитата "Morzhenya":
и ни слова о ценах)))) :no-no:

так паркинг уже все показал(((((
16 июнь 2015 18:48
Садик не продают же :) . конечно, весь набор услуг будет не дёшев. Но то ж для дитини
16 июнь 2015 18:51
Никто не обещал, что будет дёшево :smoke: Бассейна не хватает
17 июнь 2015 14:31
Цитата "makkoval":
Никто не обещал, что будет дёшево :smoke: Бассейна не хватает

Тихенько! Бо кусок Дніпра відгородять і зроблять "дитячий садочок з власним пляжем"
17 июнь 2015 19:02
Привет,соседи!Давайте знакомиться :hi:
17 июнь 2015 20:10
А что случилось с ЖК? Только зашел и смотрю 25% на 100% оплату.. раньше такого и близко не было:) Ситуация в стране вынудила? Перешли на отечественыне материалы? Что случилось?
17 июнь 2015 22:38
Конкуренция...... Заречный отвечает на подобные акции других застройщиков. Пример КГС. Это мо мнение.
17 июнь 2015 23:55
да, только при этом цена за кв метр совсем другая))))) и получается одно на одно с ценой в самом отделе продаж ЖК без "щедрой" скидки))))
18 июнь 2015 14:05
случилось то, что они научились бороться с проблемами вызванными курсом доллара.
забивают цену больше, а потом скидкой регулируют
22 июнь 2015 12:42
А никто не интересовался возможностью установки многотарифных счетчиков на электричество?
23 июнь 2015 09:27

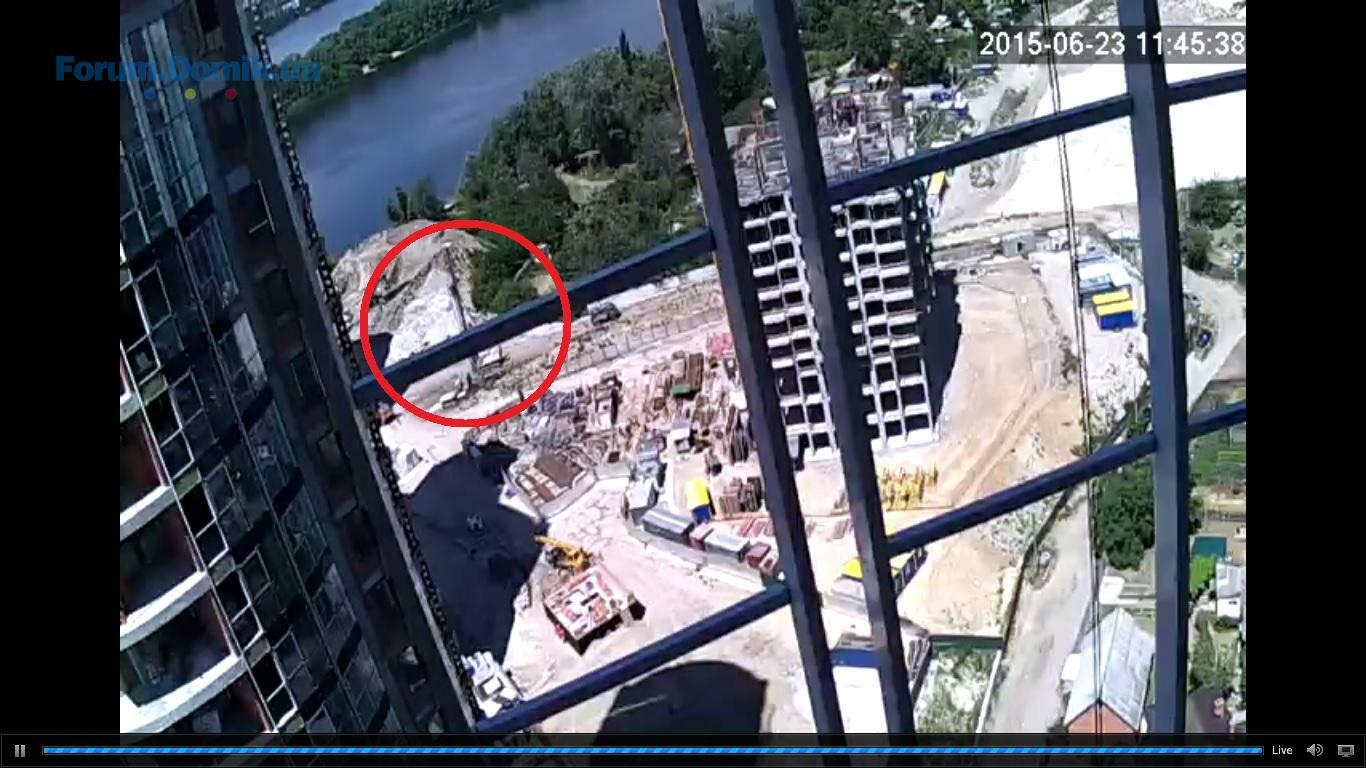

Это просто припарковано там или 6-й пошел? )
23 июнь 2015 10:09
следующий на очереди длинный дом из 7 секций, 2 недели назад ещё "неизвестно" было когда его будут строить
23 июнь 2015 10:42
Мне в отделе продаж сказали, что 6-й дом (длинный) будет строится после окончания строительства 5-го. 3-й этаж в первом доме готовят для просмотра.
23 июнь 2015 11:20
А мне обещали, что в декабре будет ввод в эксплуатацию 1,2,3,4. И в 2016 начнут 6 дом -"китайскую стену",как прозвали его на сайте.
23 июнь 2015 14:54
Хід будівництва - червень:

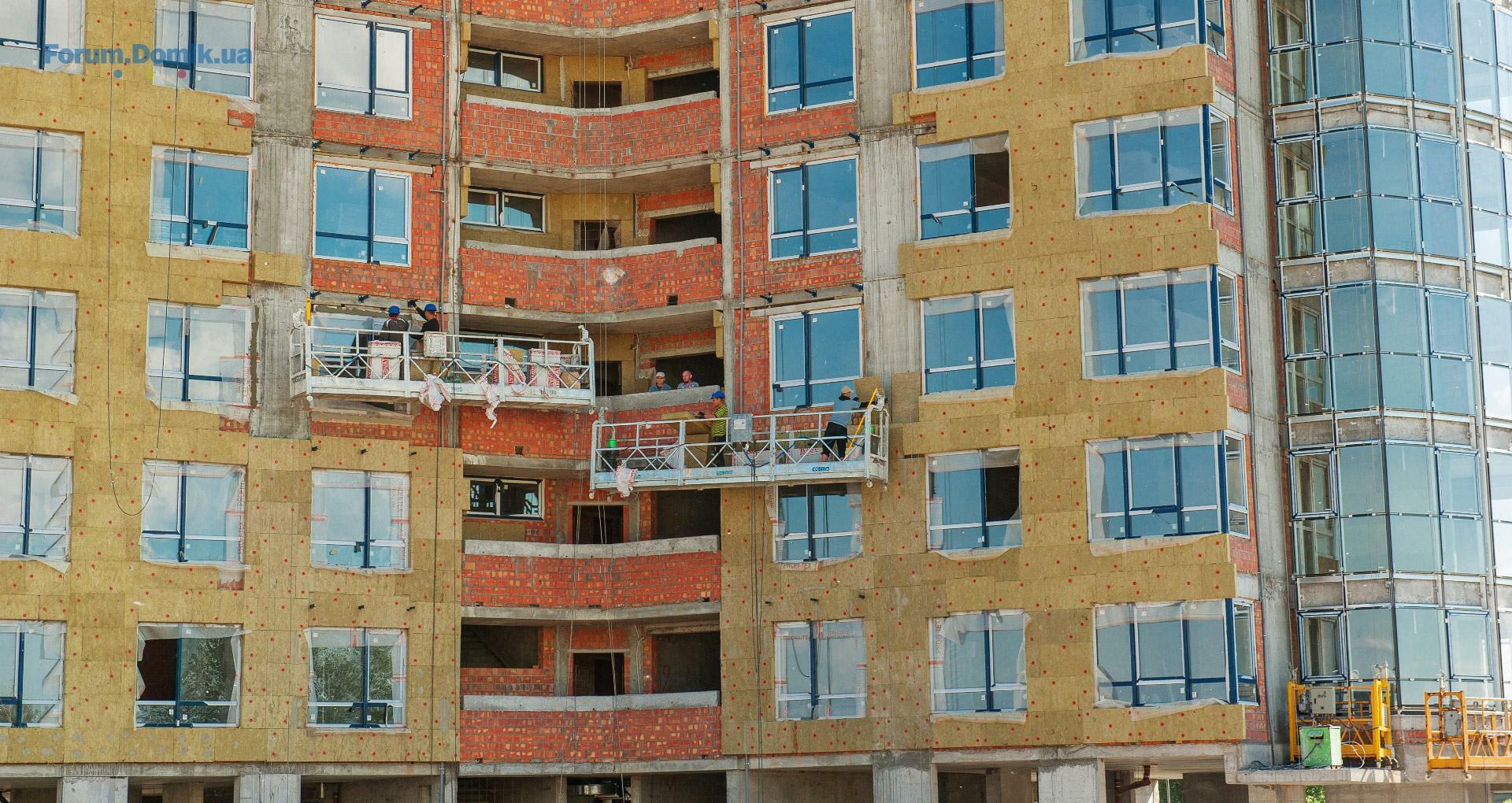

У будинках 1-4 повністю завершено цегляну кладку стін і перегородок. Завершено роботи по улаштуванню покрівлі у будинках 1, 2 та 4, завершуються – у будинку 3.

Закінчено роботи з оздоблення стін, прокладені магістралі для мереж електропостачання та виконуються роботи по улаштуванню стяжок у квартирах та місцях загального користування:
будинок 1 – з 3 по 6 поверхи;
будинок 2 – з 4 по 7 поверхи;
будинок 3 – з 3 по 5 поверхи;
будинок 4 – з 4 по 5 поверхи.

Тривають роботи з оздоблення стін:
будинок 1 та будинок 4 - до 12 поверху;

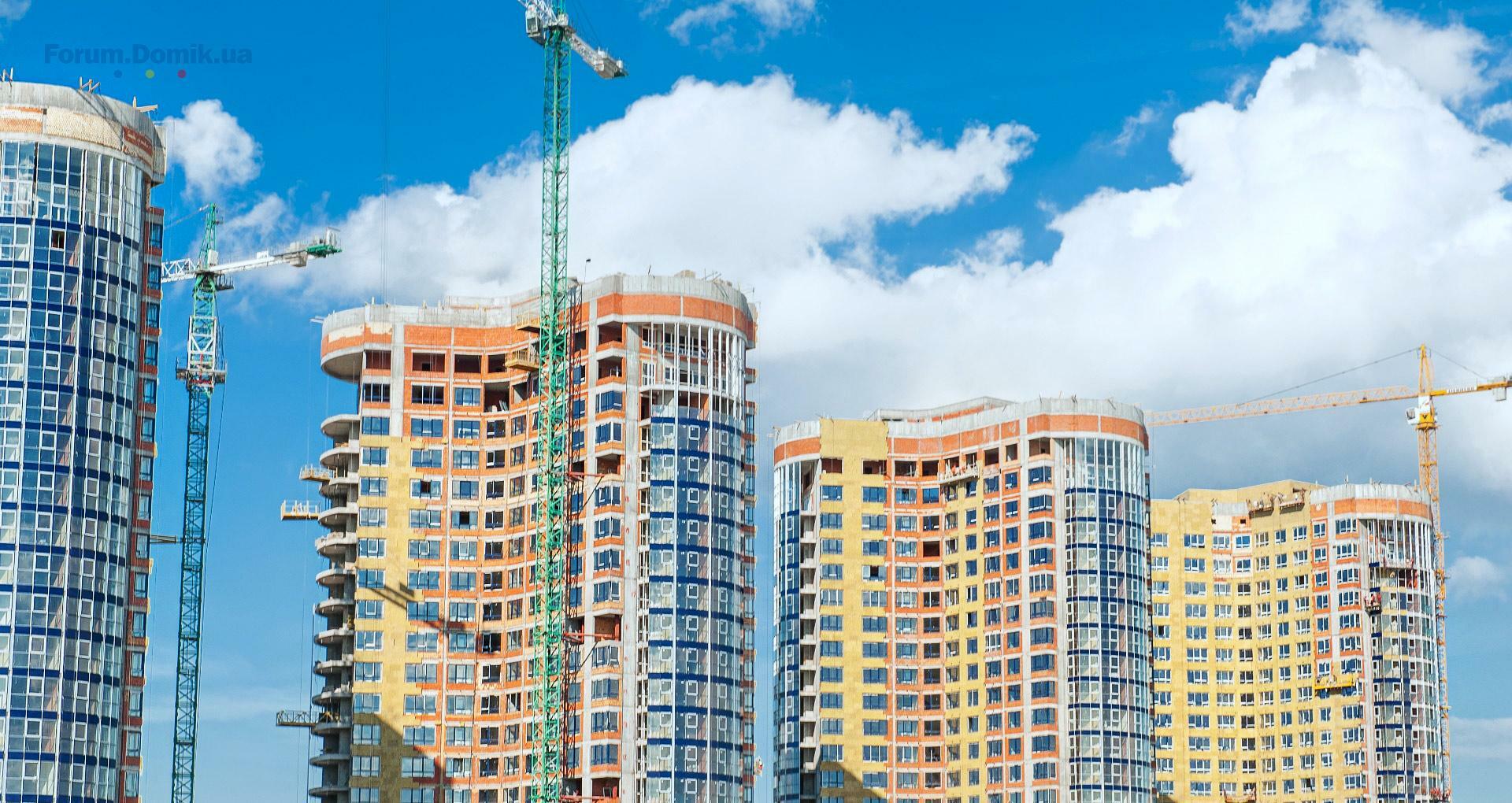

будинок 2 - до 15 поверху;
будинок 3 - до 10 поверху.

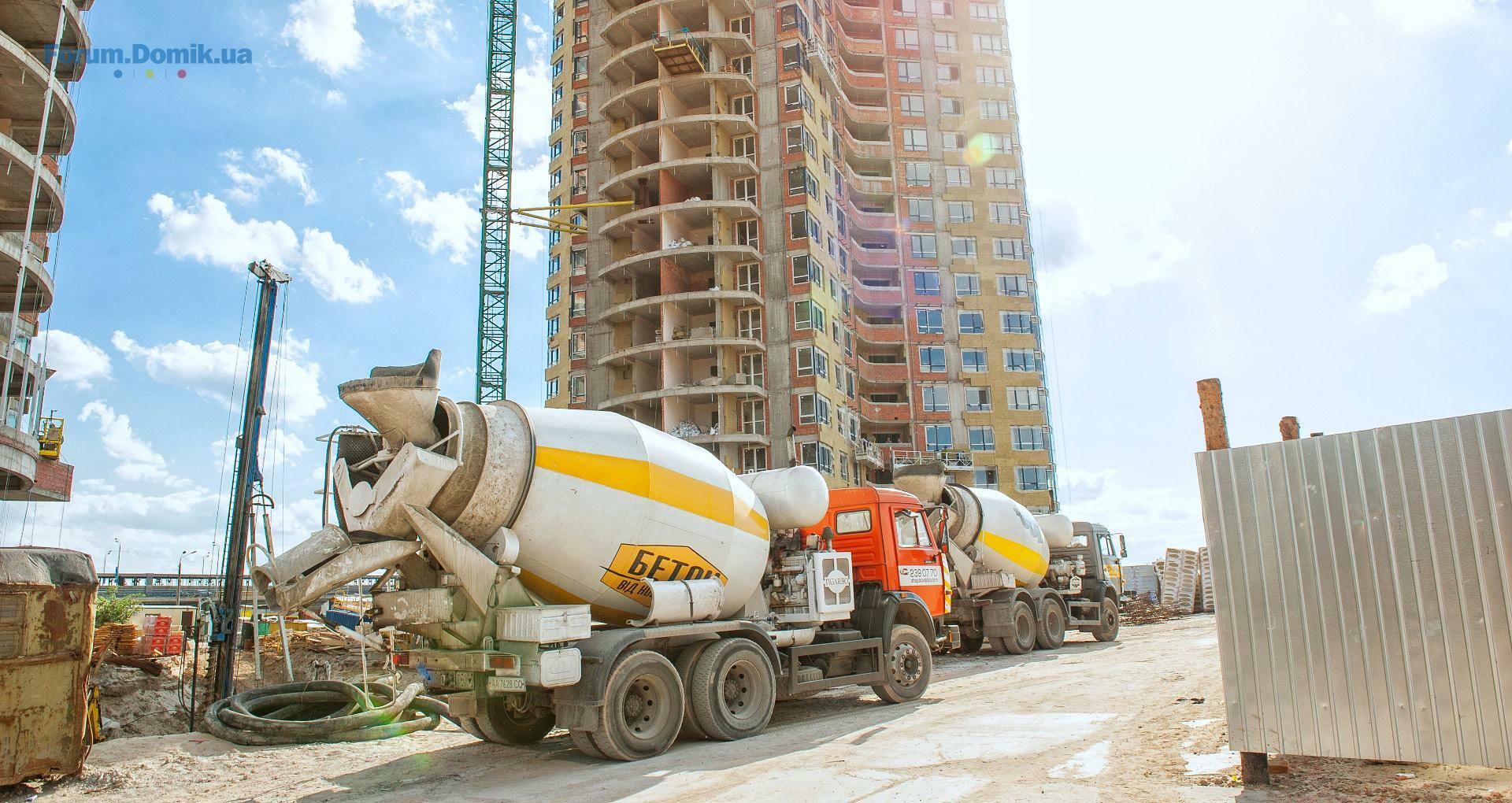

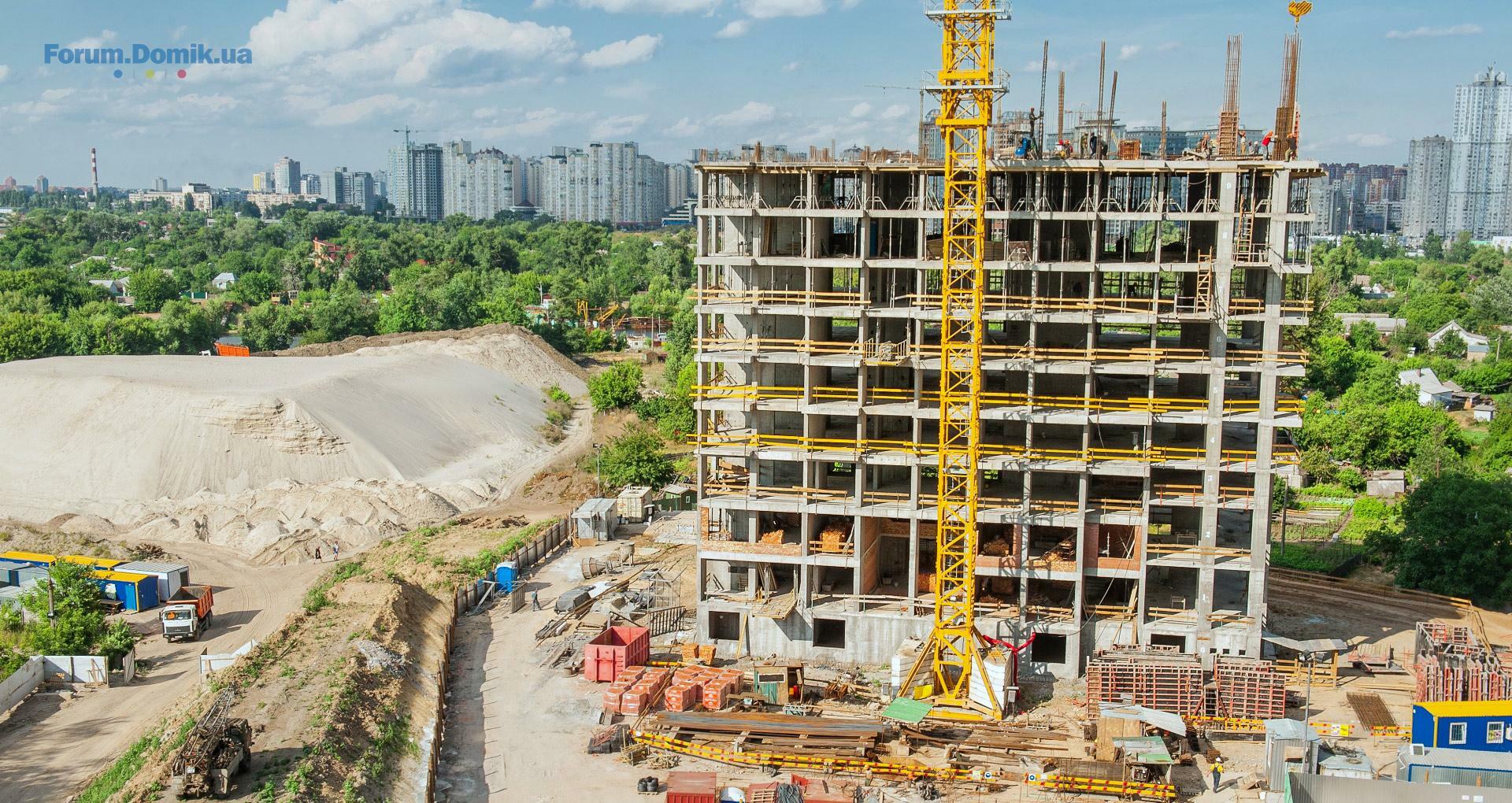

Роботи з утеплення фасадів будинків виконано на 40%. Монолітні конструкції підземного паркінгу під будинками 2 та 3 виконано на 70%.

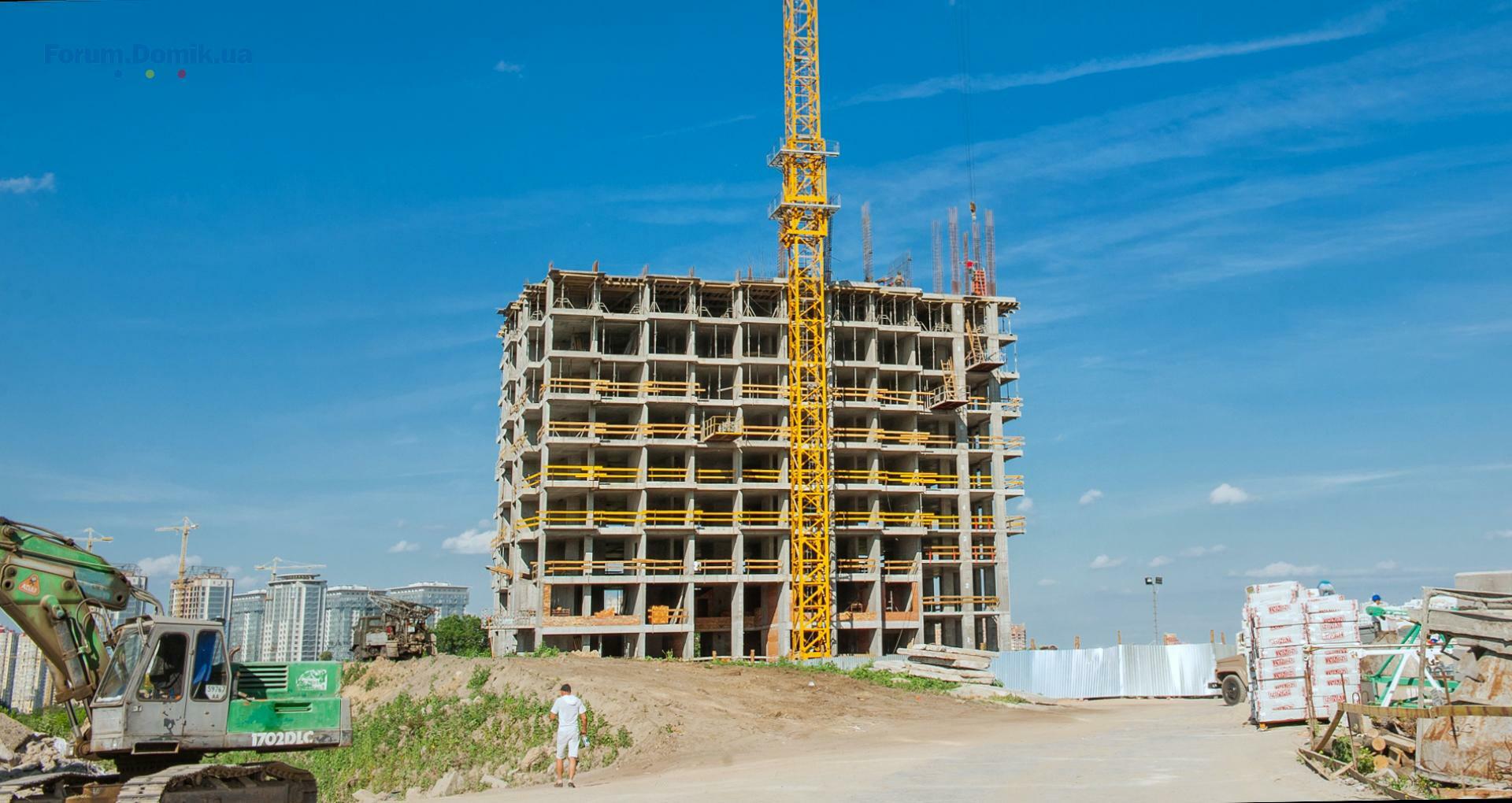

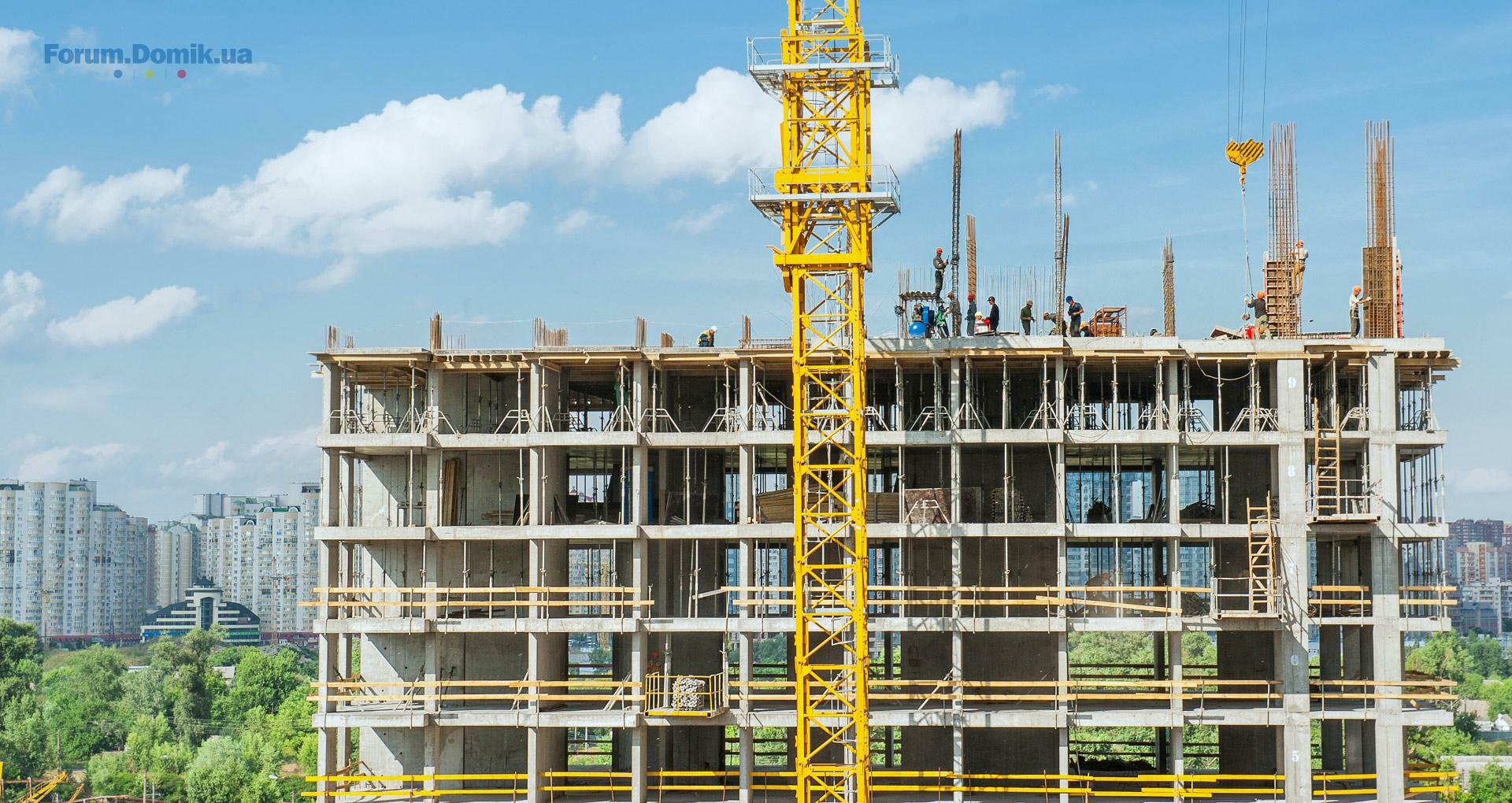

У будинку 5 виконуються монолітні роботи на рівні 10-го поверху. Сходові марші та площадки змонтовані на рівні 1-8 поверхів. Розпочато цегляну кладку зовнішніх та внутрішніх стін підвального та 1-2 поверхів.

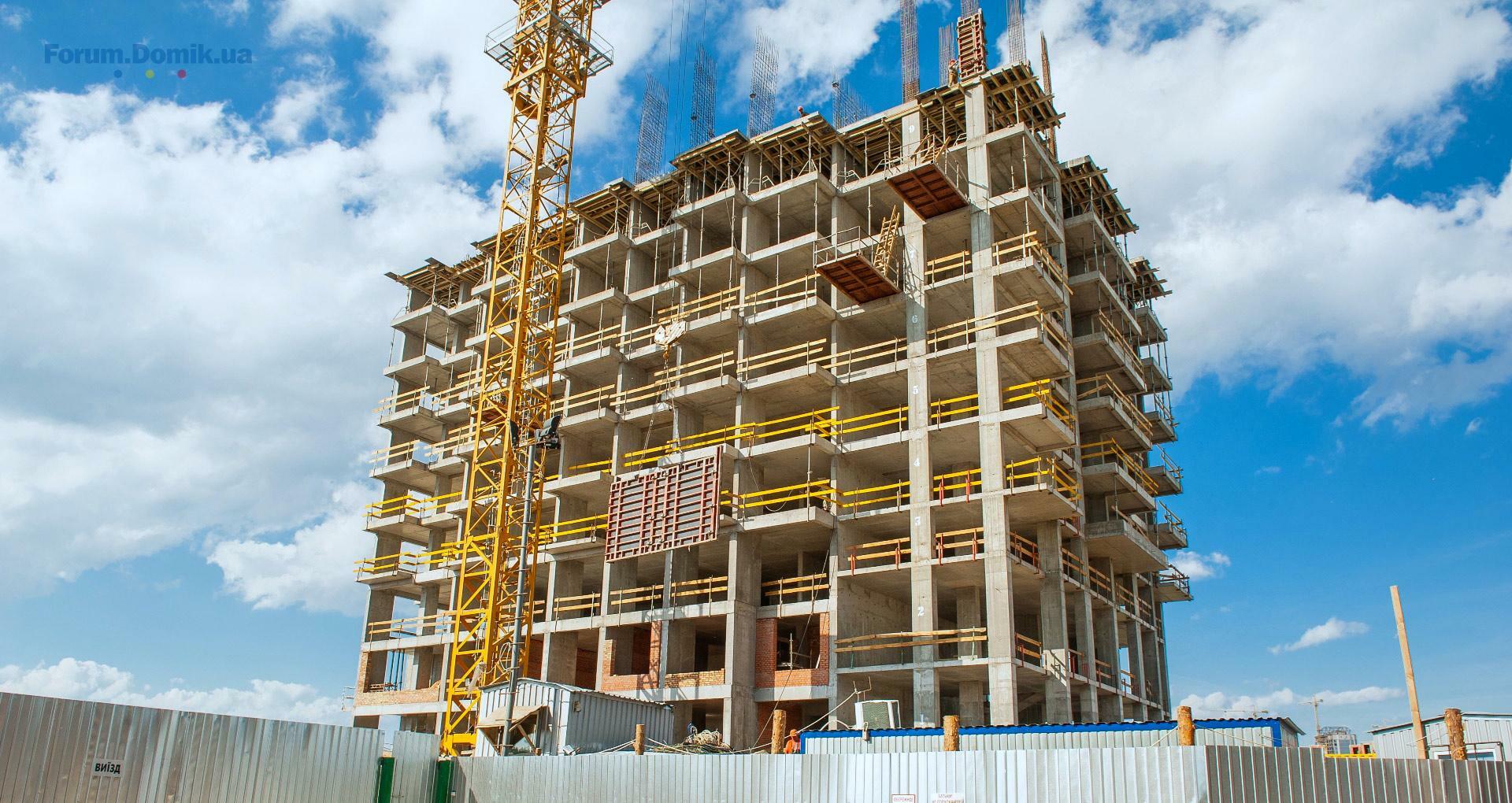

23 июнь 2015 14:55

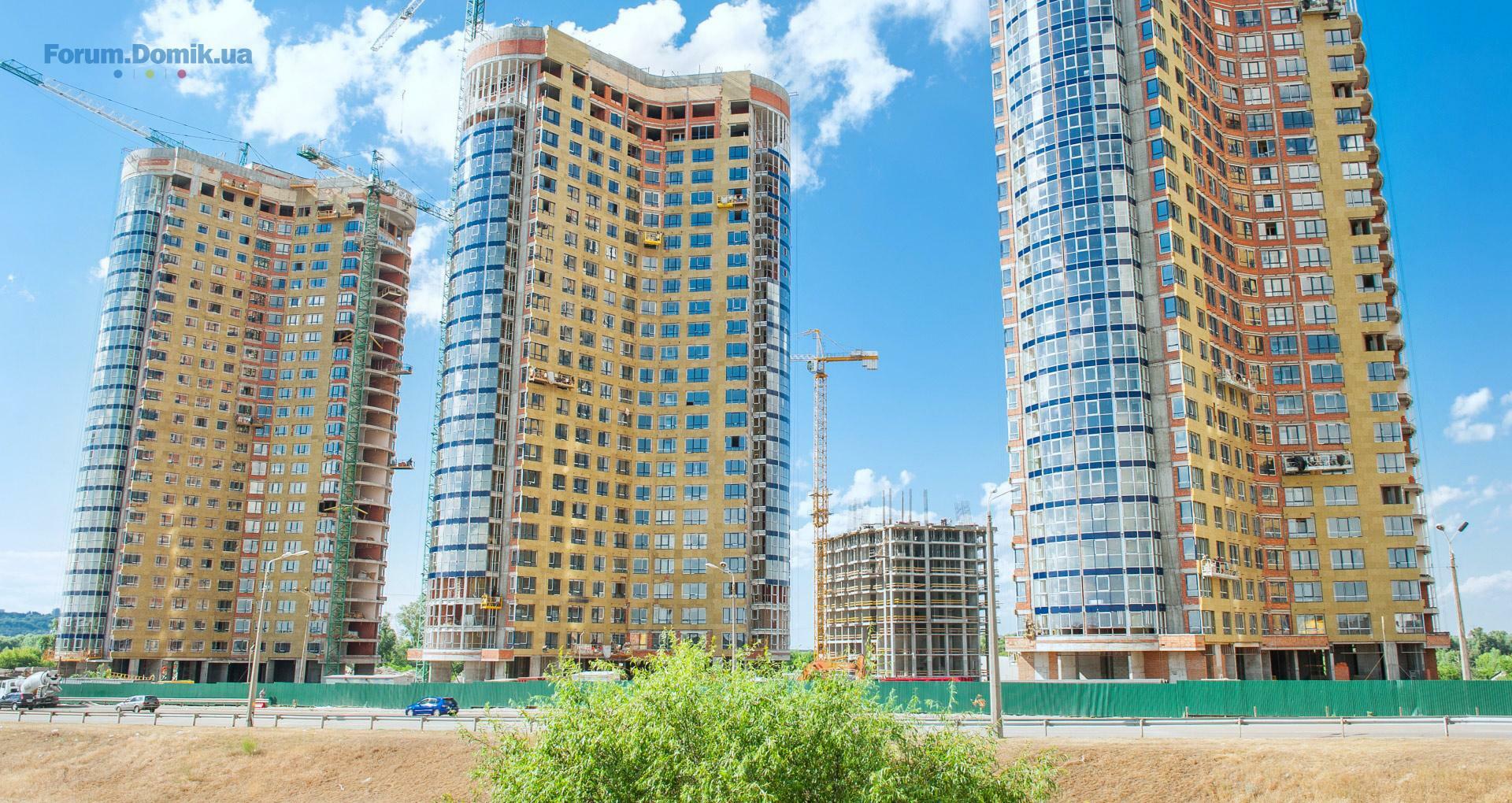

23 июнь 2015 14:56

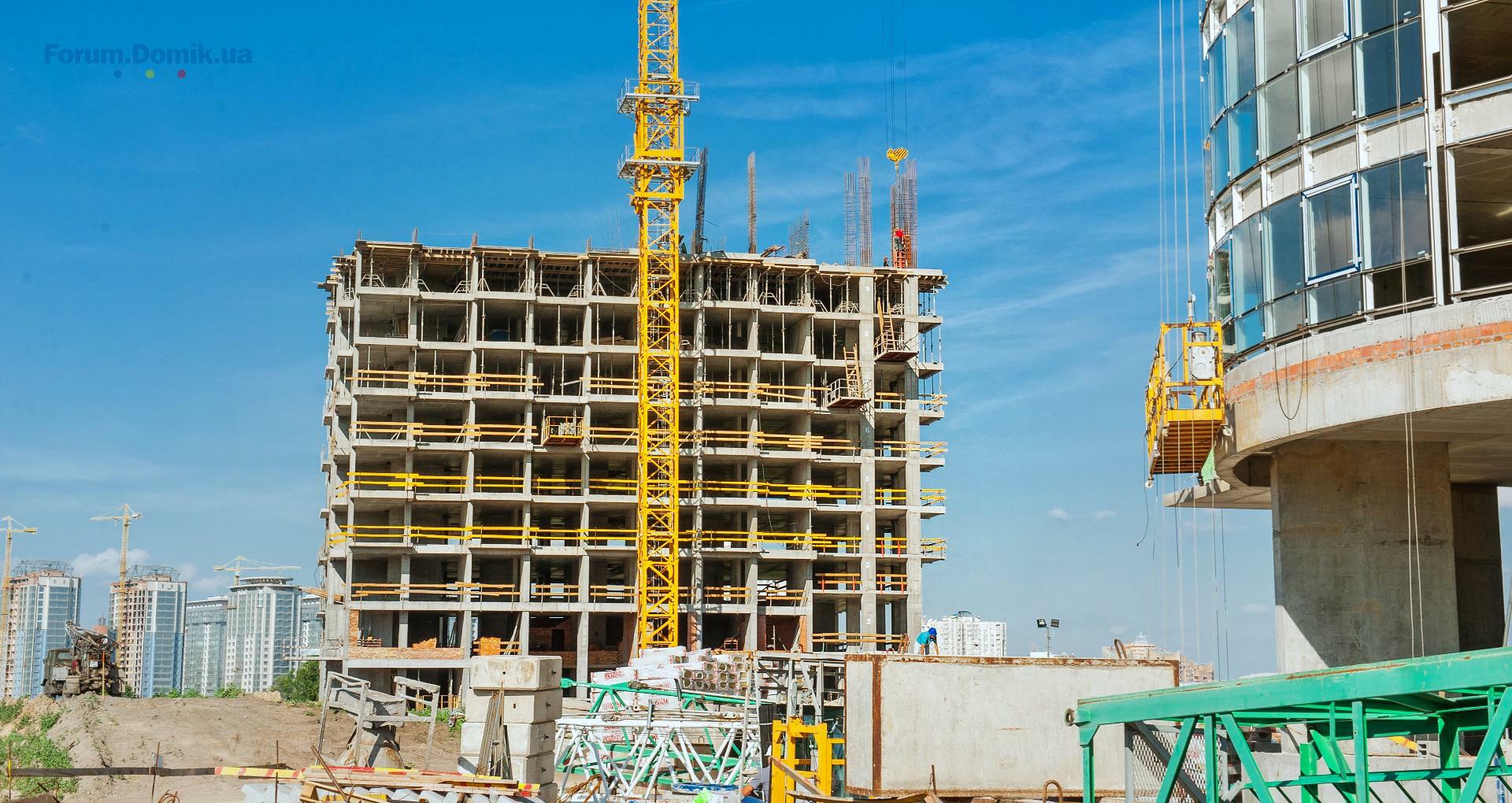

23 июнь 2015 14:57

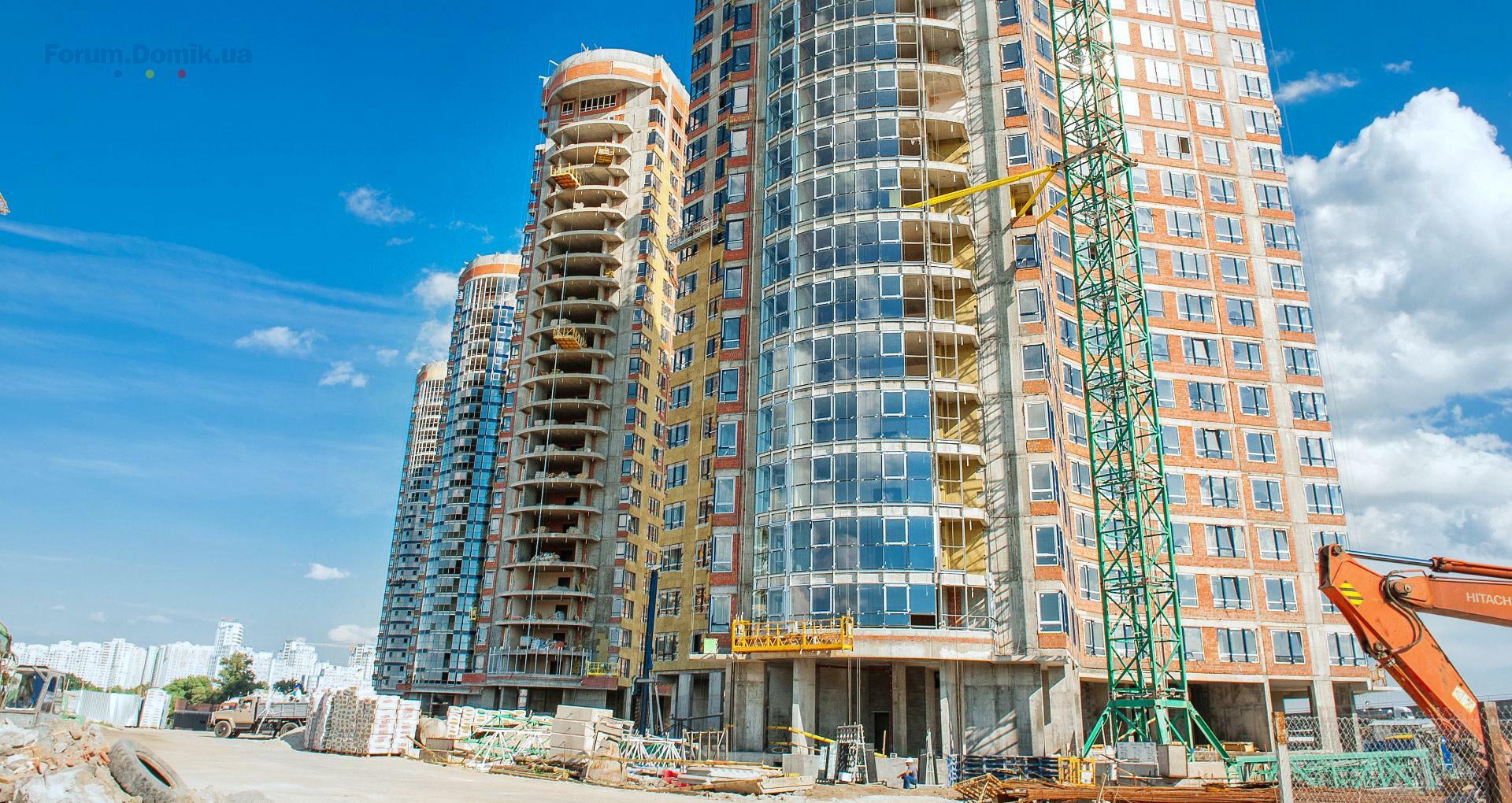

23 июнь 2015 14:57
23 июнь 2015 17:00
Всё ближе и ближе заветный момент)
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
1. . .129131. . .576
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Подробнее
