Хід будівництва - квітень
У Будинку 3 ведуться роботи з оздоблення фасаду, роботи з утеплення фасаду на стадії завершення. Виконується облаштування покрівлі та терас.
У Будинках 4 і 5 завершуються роботи з оздоблення фасаду та з монтажу корзин під кондиціонери. Ведуться оздоблені роботи в місцях загального користування на рівні 25-го поверху.
У Будинку 6 ведуться оздоблювальні фасадні роботи та внутрішнє оздоблення в місцях загального використання. Завершуються роботи з установлення квартирних дверей та утеплення фасаду.
У Будинку 7 виконуються роботи з улаштування вертикальних елементів 3-го поверху.
Ведуться роботи з улаштування паркінгу.
Більше на сайті ЖК
У Будинку 3 ведуться роботи з оздоблення фасаду, роботи з утеплення фасаду на стадії завершення. Виконується облаштування покрівлі та терас.
У Будинках 4 і 5 завершуються роботи з оздоблення фасаду та з монтажу корзин під кондиціонери. Ведуться оздоблені роботи в місцях загального користування на рівні 25-го поверху.
У Будинку 6 ведуться оздоблювальні фасадні роботи та внутрішнє оздоблення в місцях загального використання. Завершуються роботи з установлення квартирних дверей та утеплення фасаду.
У Будинку 7 виконуються роботи з улаштування вертикальних елементів 3-го поверху.
Ведуться роботи з улаштування паркінгу.
Більше на сайті ЖК
T3077
T
Пользователь
71
31 января 2018
13 май 2020 09:53
Цитата "my bud slav » 23.04.2020 10:39":Все происходит ОООООчень медленно. черепашьим шагом. На стройке по несколько человек, на пальцах пересчитать можно.![]()
![]()
![]()
![]()
![]()
![]()
По діліться новими фото будь ласка, щоб трохи заспокоїтися і переконатися що здача таки скоро буде. Бо якось так тихо тут стало наче ніхто не хоче отримати свої ключі
Ксюша2
К
Новичок
20
06 ноября 2015
13 май 2020 13:31
Фото вам нічим не допоможуть, зовнє як у січні, внутрішніх робіт не видно, бо їх не видно. Відділ продажу каже, що на травень (кінець) виходять на сдачу, але частина фадних робіт ще буде закінчуватись. В принципі все логічно, нам віддадуть документи у червні- липні, і запустят на ремонти,а потім до вересня все закінчать, але будуть мати вже договори на ЖКХ.
vivisool
v
Прохожий
1
16 мая 2020
16 май 2020 17:23
Сегодня
T3077
T
Пользователь
71
31 января 2018
17 май 2020 09:08
Дякую за фото
my bud slav
mb
Пользователь
26
24 марта 2018
17 май 2020 15:48

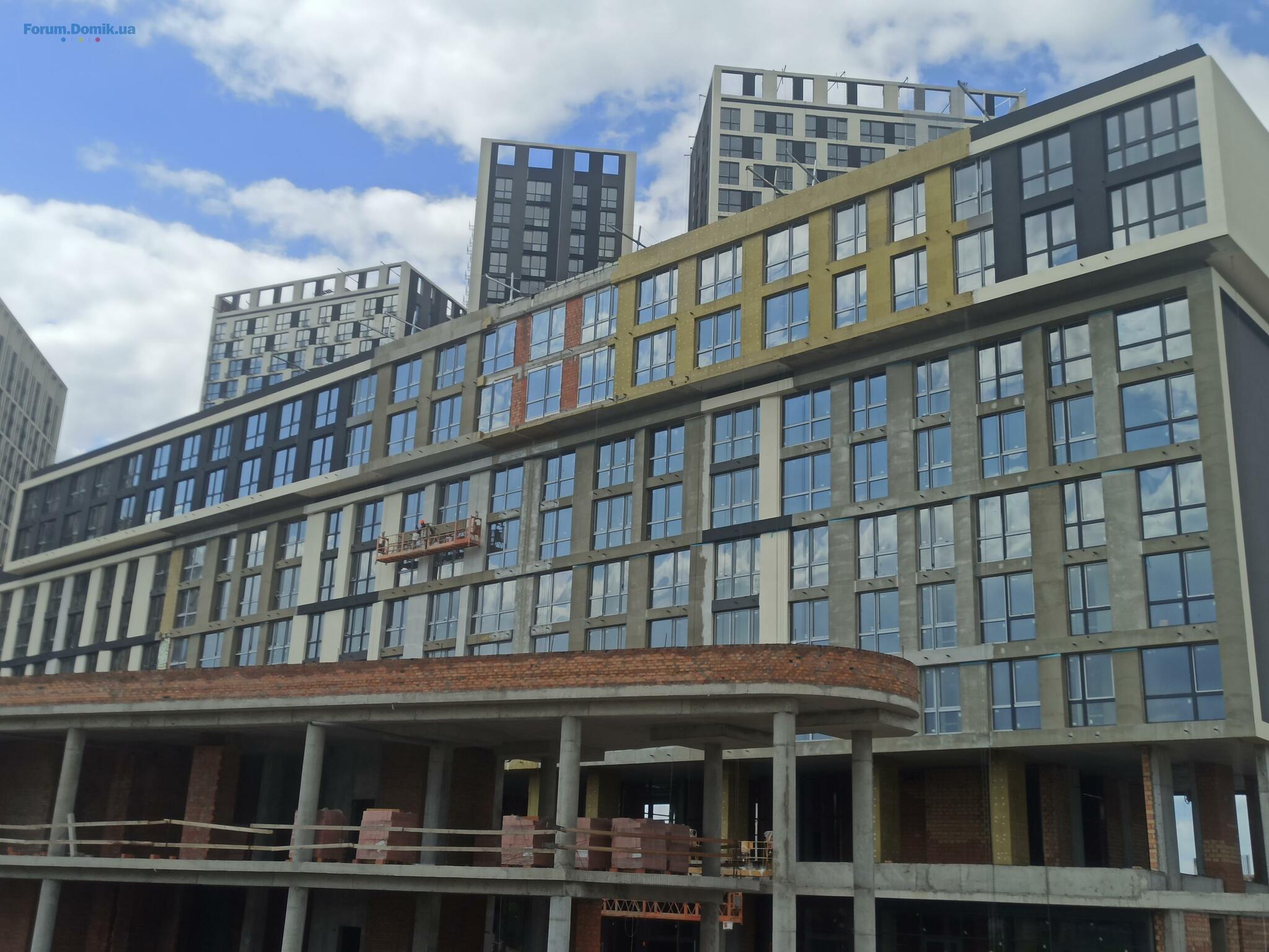

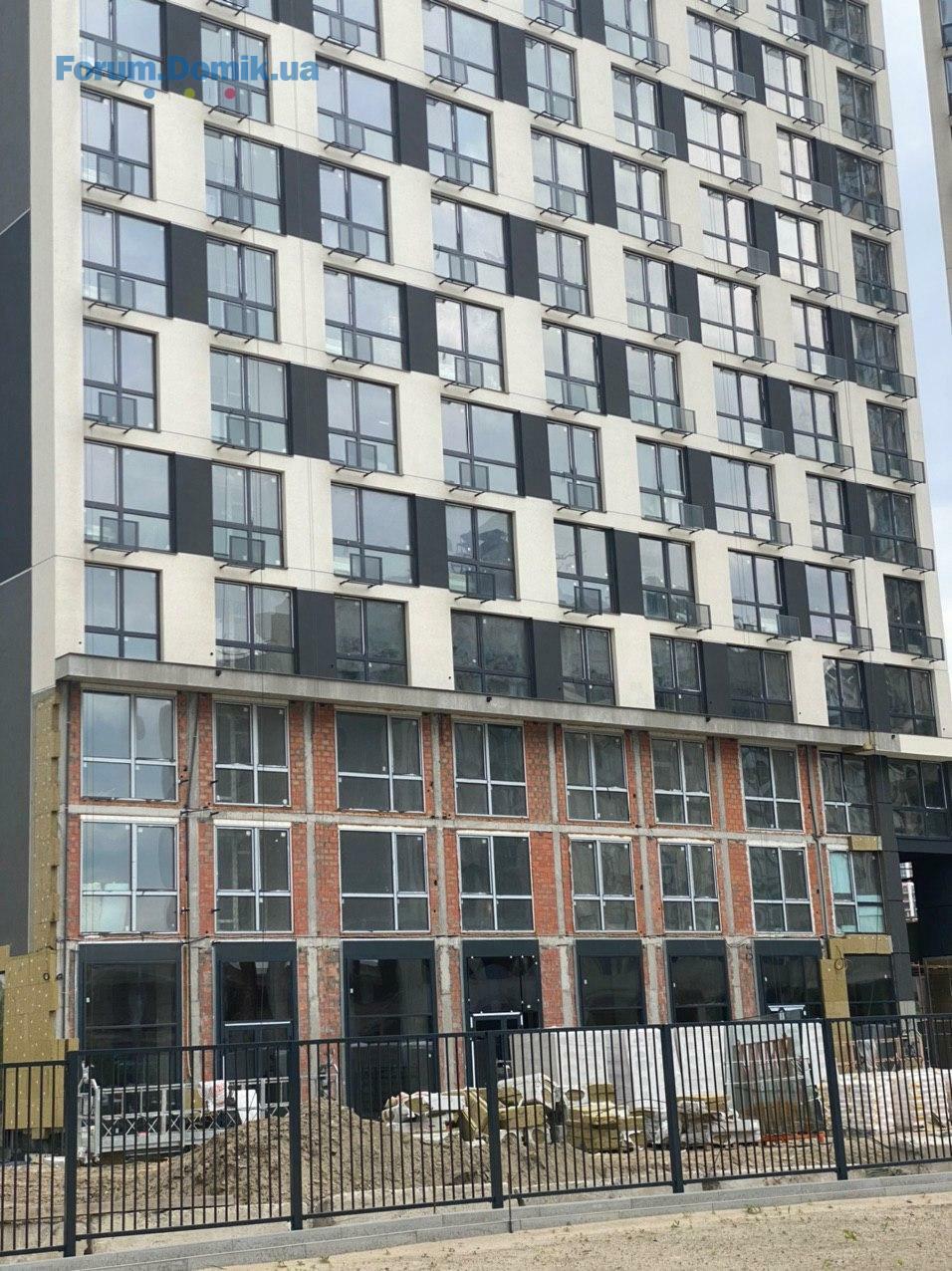

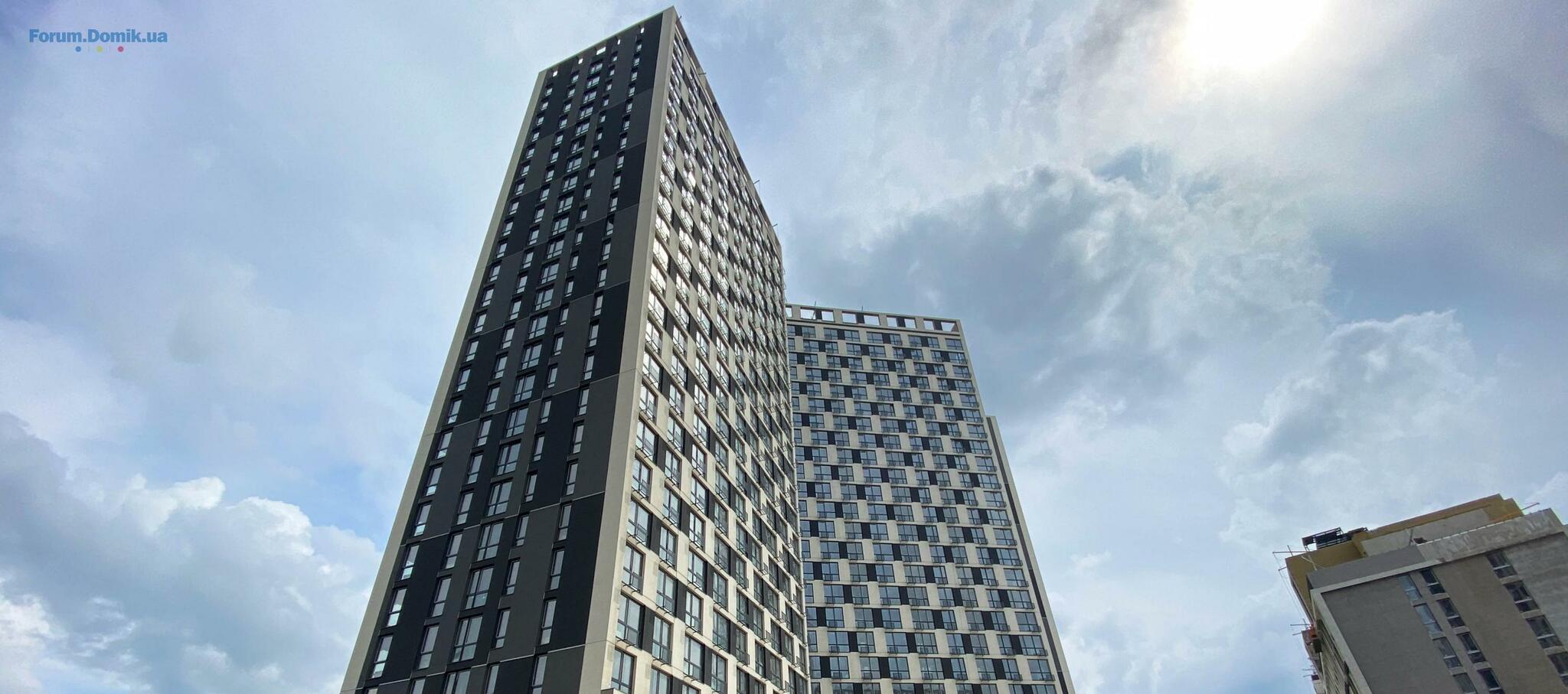

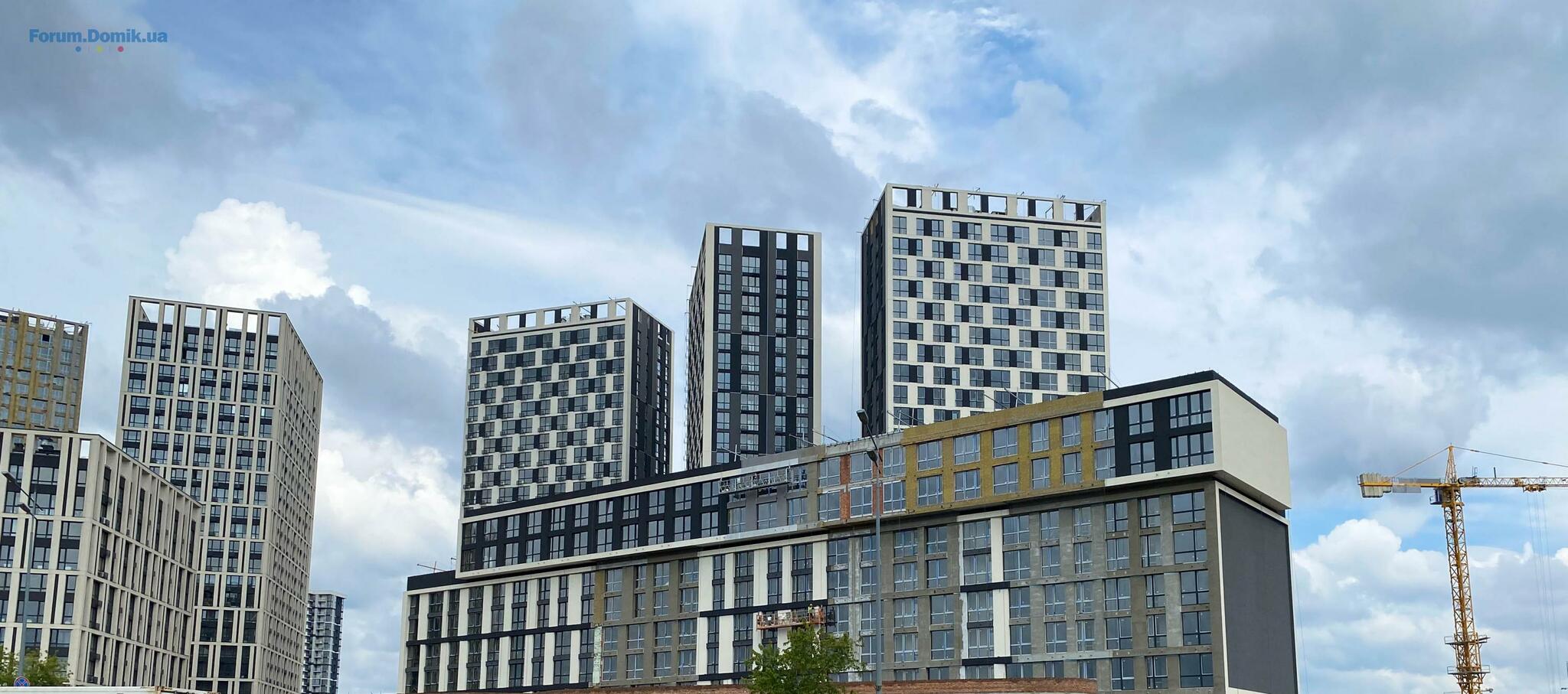

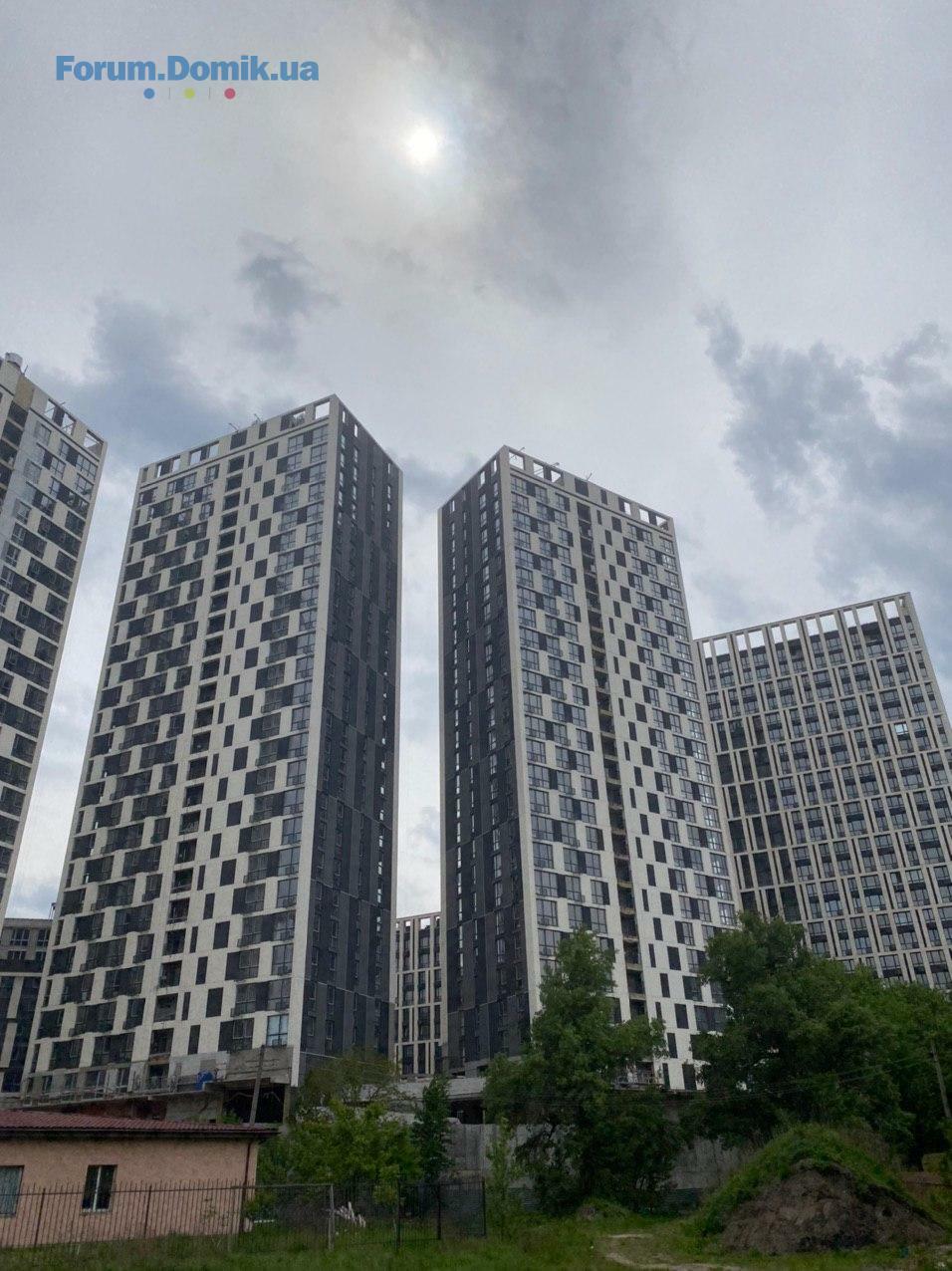

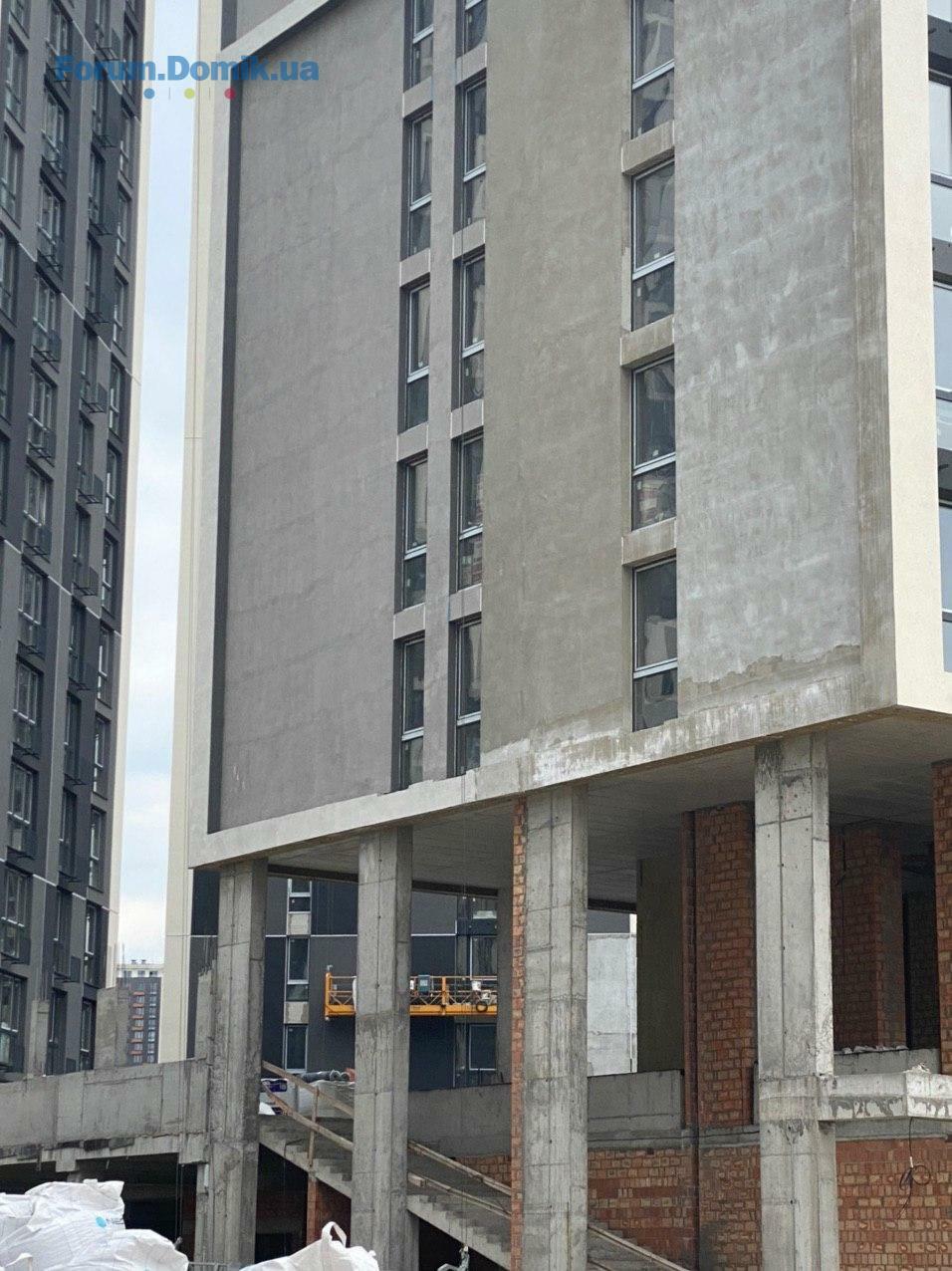

Фото за 17.05.2020
my bud slav
mb
Пользователь
26
24 марта 2018
17 май 2020 16:00
Фото за 17.05.2020
T3077
T
Пользователь
71
31 января 2018
18 май 2020 10:41
Дякую👍
T3077
T
Пользователь
71
31 января 2018
19 май 2020 09:40
По фото видно, що будинки практично готові, тоді чому постійно відкладають сдачу будинків? На початку травня говорили в оп, що здача буде до літа, зараз говорять, що літом і найбільш сумно те, що невідомо коли саме: чи на початку чи вкінці літа😞 Можливо хтось має досвід як можна вплинути на забудовника щоб пришвидшити введення будинків в експлуатацію , бо зовсім не хочеться щоб дату здачі перенесли третій раз.
CreamBrulle
C
Новичок
18
15 мая 2018
19 май 2020 12:55
А ще цікаво, що з готовністю будинків всередині?!? Інвестори Славутича 1 першої черги ледь не з боєм проривались на огляд будинків, коли їх також годували здачею завтра...
Погоджуюсь, що потрібно щось робити, бо з такою турботою забудовника можна отримати ключі наступного року
Погоджуюсь, що потрібно щось робити, бо з такою турботою забудовника можна отримати ключі наступного року

Domik-Inform
forum bot
11 461
03 апреля 2017
01 июнь 2020 19:15
OlgaCh
O
Пользователь
49
24 сентября 2015
07 июнь 2020 20:14
Цитата "Ксюша2 » 13.05.2020 15:31":Фото вам нічим не допоможуть, зовнє як у січні, внутрішніх робіт не видно, бо їх не видно. Відділ продажу каже, що на травень (кінець) виходять на сдачу, але частина фадних робіт ще буде закінчуватись. В принципі все логічно, нам віддадуть документи у червні- липні, і запустят на ремонти,а потім до вересня все закінчать, але будуть мати вже договори на ЖКХ.
Первые этажи домов не готовы вообще. Стройка идёт очень маленькими темпами. Придомовой территории нет. Есть пару рабочих днём на каждом доме, что-то делают но...Такое ощущение что и осенью сдачи не будет
Ghost-81
G
Гость
4
16 апреля 2018
07 июнь 2020 20:42

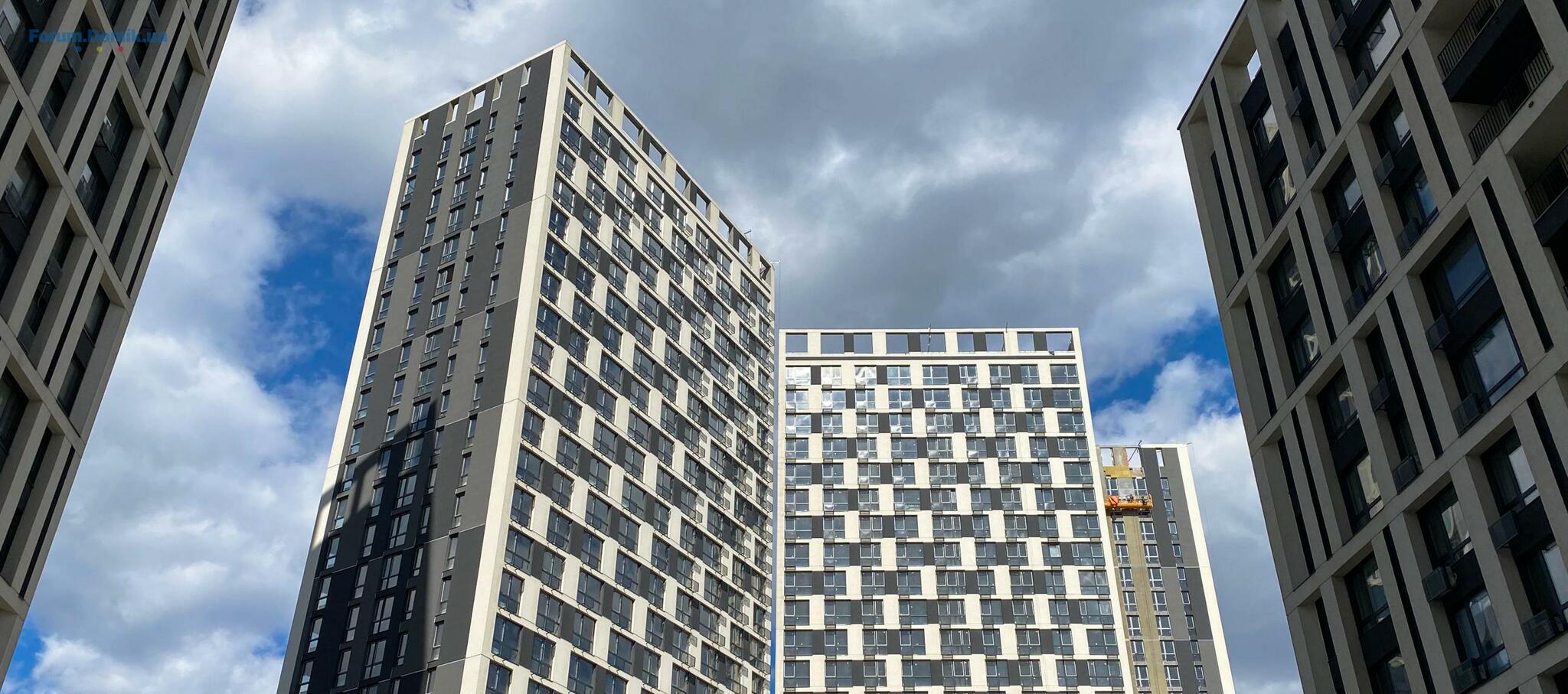

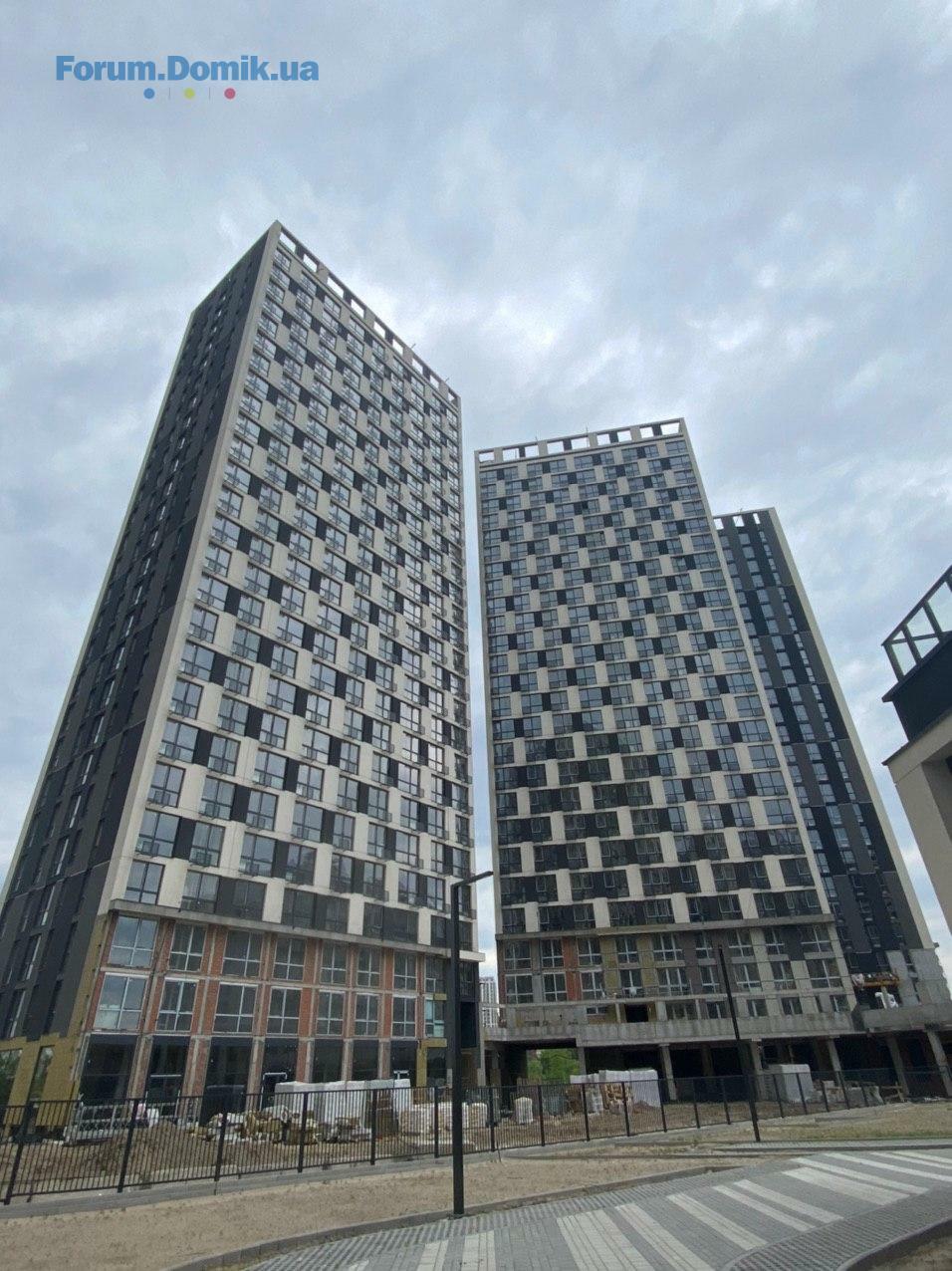

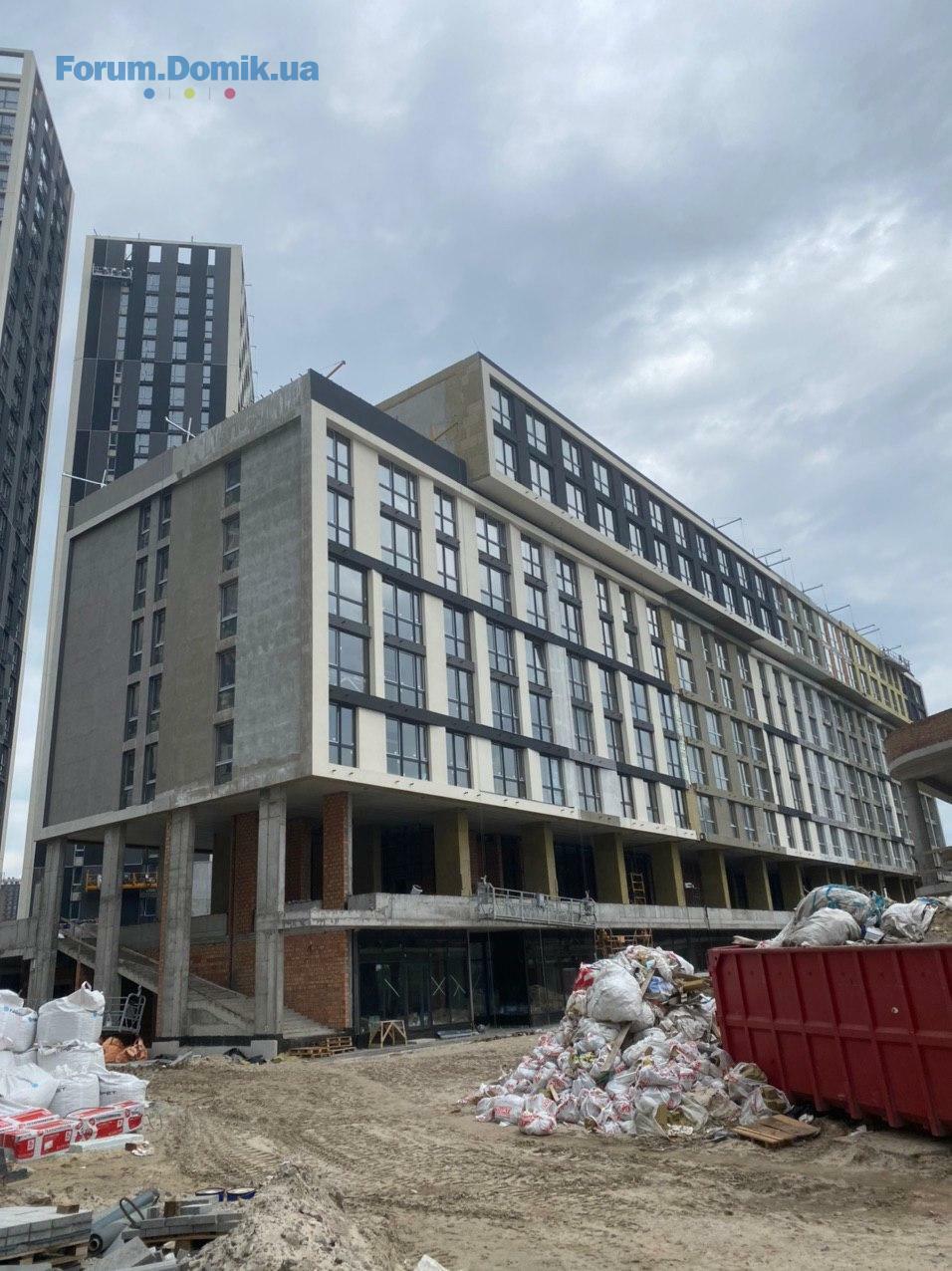

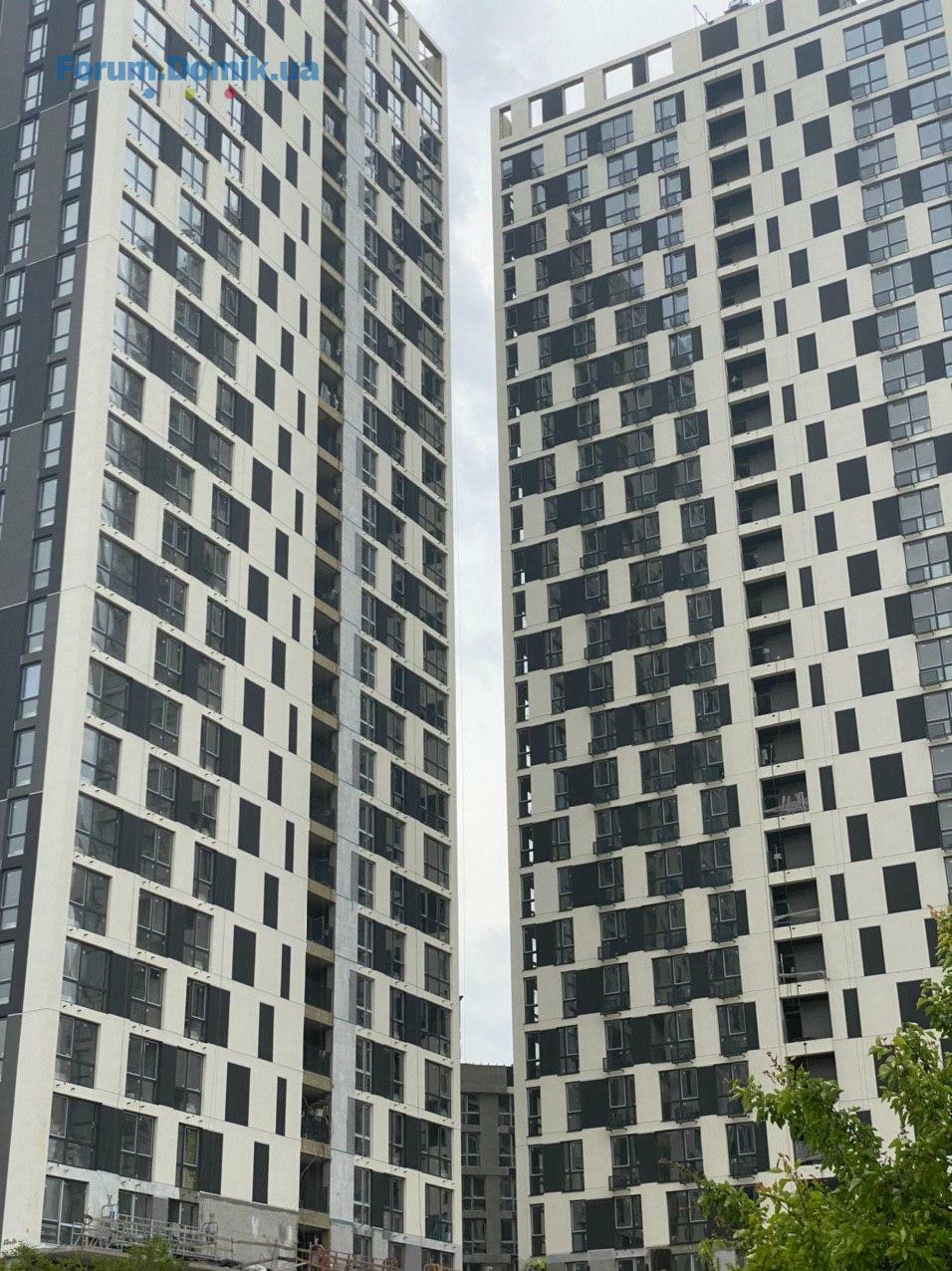

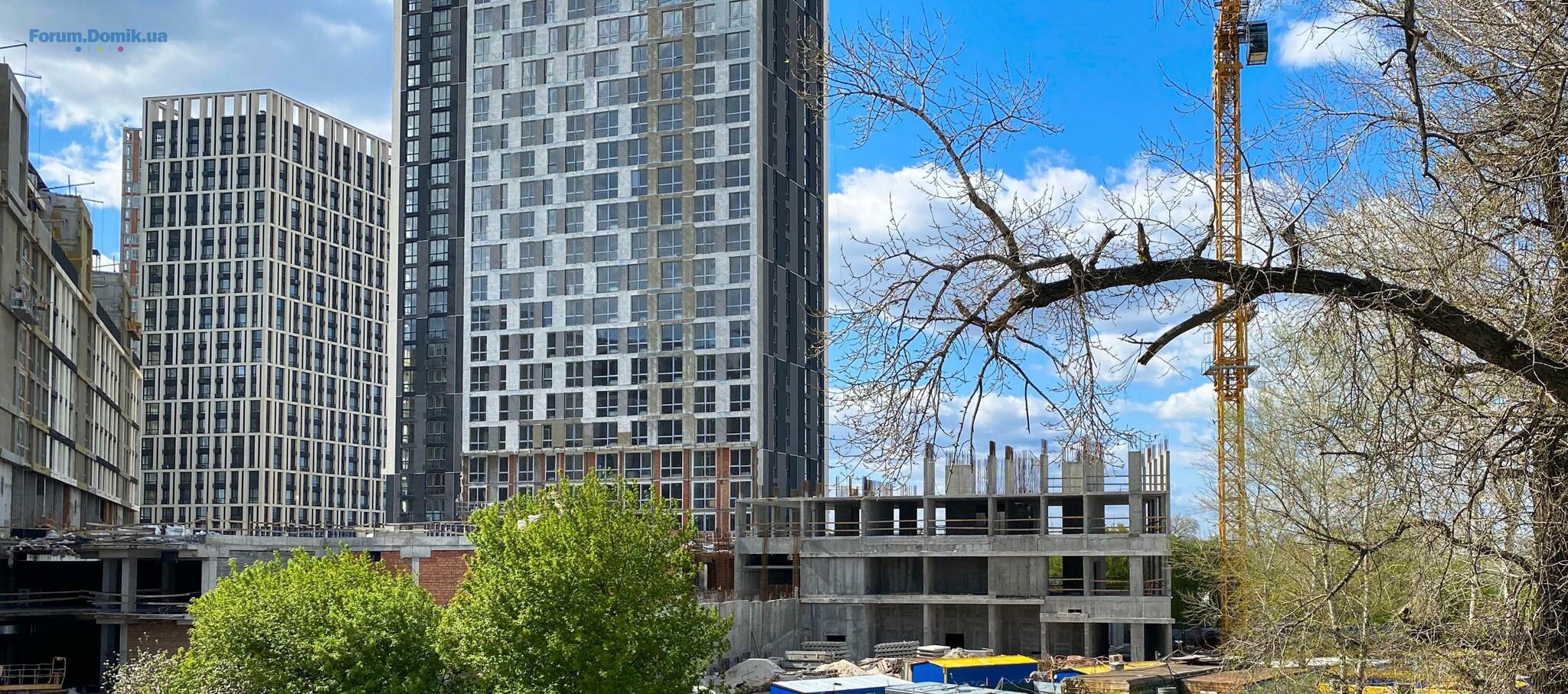

Немного фото вашего ЖК

CreamBrulle
C
Новичок
18
15 мая 2018
07 июнь 2020 23:18
Цитата "OlgaCh » 07.06.2020 22:14":
Первые этажи домов не готовы вообще. Стройка идёт очень маленькими темпами. Придомовой территории нет. Есть пару рабочих днём на каждом доме, что-то делают но...Такое ощущение что и осенью сдачи не будет
Із останніх новин (пліток) з ОП - здачу перенесли на грудень 2020...Як вам таке?!?
Хто пам'ятає, скільки часу була затримка здачі в Славутич 1?
T3077
T
Пользователь
71
31 января 2018
08 июнь 2020 08:49
Затримка здачі Славутича 1 першої черги була 5 місяців ( тобто там договір порушений не був- по договору затримка може бути 6 місяців) Це отримання сертифікату. В нас вже порушений договір з боку забудовника, оскільки вже затримка майже 9 місяців. А до грудня це буде більше року + ще декілька місяців на адресу і передачу квартир. Це просто жах😔
Magia
M
Гость
5
08 июня 2020
08 июнь 2020 09:14
Неделю назад девушка (менеджер по продажам) в отделе продаж сообщила, что сдачи летом точно не будет. Скорее всего осенью, т.к "коронавирус" проклятый испортил все их планы по сдаче (интересно, является ли это весомой причиной при судовых разбирательствах). Девушка так же подтвердила, что верить срокам на ЛУН не стоит от слова вообще. На 5м доме что-то делают на нижних этажах. Придомовая не готова абсолютно.
Самое интересное, что на моих глазах человек, в форме BUD development заводил пару, у которых в руках была брошюра с планировками 5го дома на территорию стройки (за ворота). У всех были строительные каски на головах. Т.е выходит, что кого-то все же пускают на территорию стройки, хотя мне в тот же день отказали в просьбе осмотреть ход стройки. Я понимаю почему людей не пускают на стройку, т.к это как минимум опасно и возможно мешает строителям и это ОК. НО двойные стандарты это не ОК.
Самое интересное, что на моих глазах человек, в форме BUD development заводил пару, у которых в руках была брошюра с планировками 5го дома на территорию стройки (за ворота). У всех были строительные каски на головах. Т.е выходит, что кого-то все же пускают на территорию стройки, хотя мне в тот же день отказали в просьбе осмотреть ход стройки. Я понимаю почему людей не пускают на стройку, т.к это как минимум опасно и возможно мешает строителям и это ОК. НО двойные стандарты это не ОК.
T3077
T
Пользователь
71
31 января 2018
08 июнь 2020 10:25
Так, думаю кожному інвестору хотілося б побачити куди йдуть його гроші. Але підозрюю, що пускають тільки нових людей, щоб зацікавити і продати їм квартири.
CreamBrulle
C
Новичок
18
15 мая 2018
08 июнь 2020 10:25
Цитата "T3077 » 08.06.2020 10:49":Затримка здачі Славутича 1 першої черги була 5 місяців ( тобто там договір порушений не був- по договору затримка може бути 6 місяців) Це отримання сертифікату. В нас вже порушений договір з боку забудовника, оскільки вже затримка майже 9 місяців. А до грудня це буде більше року + ще декілька місяців на адресу і передачу квартир. Це просто жах😔
Я не можу зрозуміти причину такої затримки
Адже фасадні роботи майже завершені на відміну від 5го будинку в Славутич 1.То чому б не ввести ЖК в заявлений термін, або хоча б влітку і під час очікування присвоєння адреси, оформлення документів добудовувати прибудинкову територію і внутрішні роботи всередині, парковку...Чому такі крайнощі зі здачею?!?
Закрадається думка, що в компанії не все гаразд
T3077
T
Пользователь
71
31 января 2018
08 июнь 2020 10:50
І в мене така ж думка. Думаю всі були б спокійніше якби ввели в літку в експлуатацію і тоді вже все б доробляли будинки і решту документації. І від лютого говорили, що будинки готові до введення, а тут раптом стали не готові. І які гарантії, що через два тижні не скажуть, що здача наприклад весною. Цим обіцянкам з оп думаю вже ніхто не вірить.
Навіть якщо вже виникає така затримка- то забудовник повинен якось офіційно повідомити нас інвесторів, пояснити, заскокоїти.
Навіть якщо вже виникає така затримка- то забудовник повинен якось офіційно повідомити нас інвесторів, пояснити, заскокоїти.
CreamBrulle
C
Новичок
18
15 мая 2018
08 июнь 2020 14:42
Сусіди,агов!!! А чого тут так тихо? Всіх влаштовує дана ситуація?!? Ну камон, відгукніться
Перечитувала форум інвесторів Славутича 1 (першої черги) і там чітко видно, що забудовник здвинувся з місця тільки завдяки активній позиції інвесторів. А ще там згадувався ЖК Зарічний, здачу якого затримували більше, ніж на 6 місяців і про тишину інвесторів, які мовчки спостерігали за будівництвом і вірили в чесність БУДу. Ми ж не хочемо повторити сценарій Зарічного (6 буд)
Повірте, наша мовчанка та покірність лише на руку забудовнику, а з теперішньою світовою економічною кризою неможливо передбачити, що буде з ЖК наступної зими
Перечитувала форум інвесторів Славутича 1 (першої черги) і там чітко видно, що забудовник здвинувся з місця тільки завдяки активній позиції інвесторів. А ще там згадувався ЖК Зарічний, здачу якого затримували більше, ніж на 6 місяців і про тишину інвесторів, які мовчки спостерігали за будівництвом і вірили в чесність БУДу. Ми ж не хочемо повторити сценарій Зарічного (6 буд)
Повірте, наша мовчанка та покірність лише на руку забудовнику, а з теперішньою світовою економічною кризою неможливо передбачити, що буде з ЖК наступної зими

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- ЖК Оберіг-2 | Киевгорстрой, Укрбуд | ул. Бориспольская, 4015.042 517
- ЖК Brother | РІЕЛ | Київ, вул. Ревуцького15.049
- Дом №17, ЖК "Эврика"15.04744
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | Киев, ул. Причальная, 1114.043 822
- ЖК Зіркова Вежа | Элит-Фасад Групп | Вышгород, ул. Шолуденко, 2614.04416
- Апарт-комплекс в Пуще Водице | Киевгорстрой | Киев, ул. Квитки Цисык 34, 3613.04434
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Киев, ул. Семьи Кульженков, 2213.04500
- ЖК Sister | РіЕЛ | Київ, вул. Клеманська, 313.047
- ЖК Edelweiss House | Edelburg Development | Киев, ул. Зверинецкая, 70-а13.04540
- ЖК Ozon Concept House | Saga Development, BGV-Development | Киев, ул. Ольшанская, 2-613.047
- Налог на дар денег между мужем и женой11.041
- Стоит ли сейчас покупать недвижимость?06.045 039
- На що звертати увагу при покупці квартири?30.032
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Какую выбрать грунтовку и шпатлевку17.0314
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Входные и межкомнатные двери, продажа, изготовление, установка13.0436
- Своя машина или такси?07.04538
- Де зараз краще оформити медичну довідку або санітарну книжку?07.042
- Окна, двери и комфорт под ключ в Одессе — от компании «Окнодом»06.041
- Электрик Киев . Замена розеток, выключателей, люстр, автоматов05.041
- Просунуті сучасні системи опалювання31.031
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України30.031
- Продаж 1-кімнатна Квартира Ірпінь , ЖК Молодість, вул. Соборна 2К/2525.031
- Клиника урологии в Николаеве02.031
