1. . .233235. . .241
12 окт 2021 17:49

Innulkino

Звонила сегодня в отдел продаж по срокам сдачи 6-го дома. И таки да срок окончания строительства 4 квартал 2022 года, а ключи лето 2023 года.

А про 7-й есть инфа, если окончание строительства 2-й квартал 2022 года, то ключи когда интересно?

12 окт 2021 18:04

А дом 7. Когда будет готов?

18 окт 2021 05:04

Bob1969

Добрый день! Скажите пожалуйста,хоть кто-то уже оформил права собственности??? Спасибо за информацию!!!

Первый дом получает. Около 30-35 квартир уже оформили права собственности.



27 окт 2021 13:32
07 ноя 2021 12:55

На ЛУН.ЮА появилась информация, що домам 3-5 присвоили почтовые адреса. Не вижу этих документов на сайте застройщика. В разделе документы должны же быть?

08 ноя 2021 10:28

Щось на сайті Сирецьких Садів не бачу динаміки будівництва як станом на 1 жовтня, так і на 1 листопада. В чому справа шановні?

08 ноя 2021 16:08

Юшик

Щось на сайті Сирецьких Садів не бачу динаміки будівництва як станом на 1 жовтня, так і на 1 листопада. В чому справа шановні?

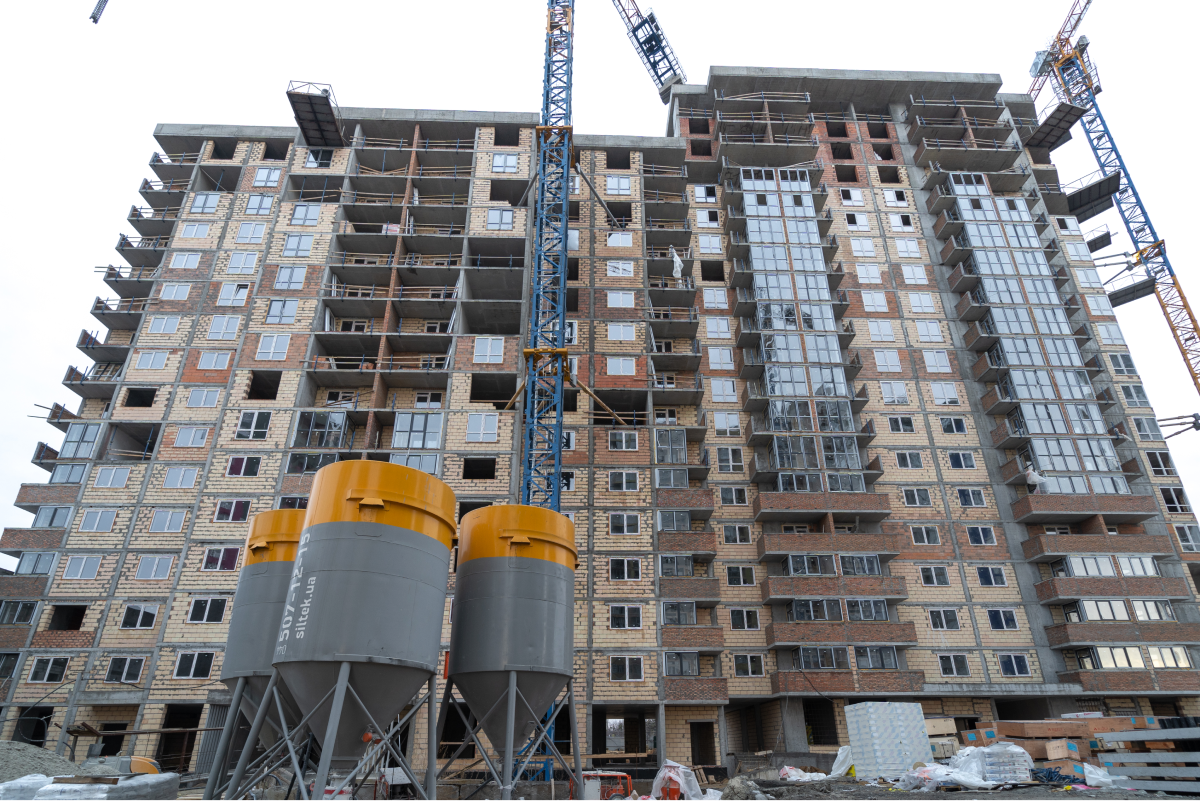

Шановні покупці, до вашої уваги динаміка робіт у будинках №6, 7, 8 та 9, які знаходяться у процесі будівництва станом на 01.11.:
Будинок №6
• Завершені роботи з влаштування монолітного каркаса.
• Проводяться роботи з улаштування стін та перегородок з цегли на 18-у поверсі.
• Завершені роботи з влаштування каркаса вхідних груп.
• Тривають роботи з улаштування покрівлі (20%), монтажу віконних конструкцій (30%), штукатурки стін (30%) та електропостачання (5%).
Будинок №7
• Завершуються роботи з влаштування стін та перегородок із цегли.
• Майже завершено роботи з монтажу віконних конструкцій (90%).
• Тривають роботи з прокладання систем водопостачання, каналізації, опалення, продовжуються штукатурення та влаштування покрівлі.
• Продовжується утеплення фасадів (80%) та монтаж і пусконаладка ліфтів (50%).
Будинок №8
• Завершені роботи з монтажу віконних конструкцій.
• Наближається до завершення влаштування водопостачання та каналізації — виконано на 97%.
• Закінчується прокладання систем електропостачання.
• Повністю виконано улаштування покрівлі, утеплення та облаштування фасадів.
• Тривають роботи з благоустрою території (80%).
Будинок №9
• Завершили влаштування пальового поля та фундаментної плити секцій 1, 2, 3.
Будинок №10
• Триває влаштування пальового поля (20%).


09 ноя 2021 12:22

Добрый день! Вопрос представителям застройщика. На данный момент закончился срок аренды земельного участка под стройку ЖК. Когда ожидается продление аренды?

09 ноя 2021 12:48

нашел такую инфо

https://kmr.gov.ua/uk/content/proekt-rishennya-kyyivskoyi-miskoyi-rady-22706


Про поновлення товариству з обмеженою відповідальністю «ВК-ІНВЕСТБУД» договору оренди земельної ділянки від 26 вересня 2006 року № 85-6-00288 (зі змінами) (300580391)

11 ноя 2021 09:04

Innulkino

На ЛУН.ЮА появилась информация, що домам 3-5 присвоили почтовые адреса. Не вижу этих документов на сайте застройщика. В разделе документы должны же быть?

Доброго дня! Действительно присвоили. Распоряжения по ссылкам

https://podil.kyivcity.gov.ua/news/24419.html


https://podil.kyivcity.gov.ua/news/24420.html

23 ноя 2021 13:13

Сьогодні 23.11.21 були на огляді своєї квартири в будинку №8. Емоції не передати, адже очікували на весну. Що хочу сказати? Акт про виконання робіт підписали, зауважень до забудовника немає, все виконали добре, молодці. Стяжка на підлозі, чорнова штукатурка на стінах, водопостачання заведенно на кухню і до санвузлів, електрощиток є, одна розетка, одна лампа, вентиляційні шахти впорядку. Тому, хто є інвестором будинку №8, чекайте на дзвіночок) Всім добра!!!

23 ноя 2021 15:26

Юшик

Сьогодні 23.11.21 були на огляді своєї квартири в будинку №8. Емоції не передати, адже очікували на весну. Що хочу сказати? Акт про виконання робіт підписали, зауважень до забудовника немає, все виконали добре, молодці. Стяжка на підлозі, чорнова штукатурка на стінах, водопостачання заведенно на кухню і до санвузлів, електрощиток є, одна розетка, одна лампа, вентиляційні шахти впорядку. Тому, хто є інвестором будинку №8, чекайте на дзвіночок) Всім добра!!!

Вітаю!!! Дуже рада за Вас) Сумнівів щодо якості робіт Інтергалбуд особисто у мене не було. Сподіваюсь, що і 7 будинок закінчать найближчим часом). Є надія, що на новорічні свята буде сюрприз інвесторам).

23 ноя 2021 18:59

Юшик

Сьогодні 23.11.21 були на огляді своєї квартири в будинку №8. Емоції не передати, адже очікували на весну. Що хочу сказати? Акт про виконання робіт підписали, зауважень до забудовника немає, все виконали добре, молодці. Стяжка на підлозі, чорнова штукатурка на стінах, водопостачання заведенно на кухню і до санвузлів, електрощиток є, одна розетка, одна лампа, вентиляційні шахти впорядку. Тому, хто є інвестором будинку №8, чекайте на дзвіночок) Всім добра!!!

Вот так сюрприз.

А на ремонт говорили, когда можно заходить? Наверное не скоро, так как нужно ждать, когда достроить дома 6,7, чтобы можно было подъехать к дому?

23 ноя 2021 21:48

SergeiP

Вот так сюрприз.

А на ремонт говорили, когда можно заходить? Наверное не скоро, так как нужно ждать, когда достроить дома 6,7, чтобы можно было подъехать к дому?

Там дорогу сделали от 5 дома до 8 дома  вдоль завода Квазар.

24 ноя 2021 06:47

SergeiP

Вот так сюрприз.

А на ремонт говорили, когда можно заходить? Наверное не скоро, так как нужно ждать, когда достроить дома 6,7, чтобы можно было подъехать к дому?

Було сказанно, що після того як підписанно акт про виконання робіт, ключі від квартири передаються в ЖеК і залишається чекати на офіційне запрошення звідти для отримання ключів. Також сказали, що цей період займе місяць-два...

25 ноя 2021 11:06

Юшик

Було сказанно, що після того як підписанно акт про виконання робіт, ключі від квартири передаються в ЖеК і залишається чекати на офіційне запрошення звідти для отримання ключів. Також сказали, що цей період займе місяць-два...

Нууу, дякую, круто.

29 ноя 2021 11:40

Здравствуйте!

Было так хорошо видно динамику по 6му дому, когда камера на 8м крутилась. А сейчас она статично смотрит на 9 и 10 дом. Можно ли вернуть как было, чтобы она и обзор 6го захватывала?
Спасибо!

29 ноя 2021 14:59

AnastasiaMl

Здравствуйте!

Было так хорошо видно динамику по 6му дому, когда камера на 8м крутилась. А сейчас она статично смотрит на 9 и 10 дом. Можно ли вернуть как было, чтобы она и обзор 6го захватывала?
Спасибо!

Да , когда крутилась очень хорошо было видно!тоже проддерживаю про переустановку камеры

29 ноя 2021 16:06

Зато теперь одно удовольствие наблюдать за 9м домом)

03 дек 2021 15:25

Динаміка будівництва станом на 30 листопада 2021 року

Інформація на сайті ЖК

Каталог відгуків про будинки Києва
