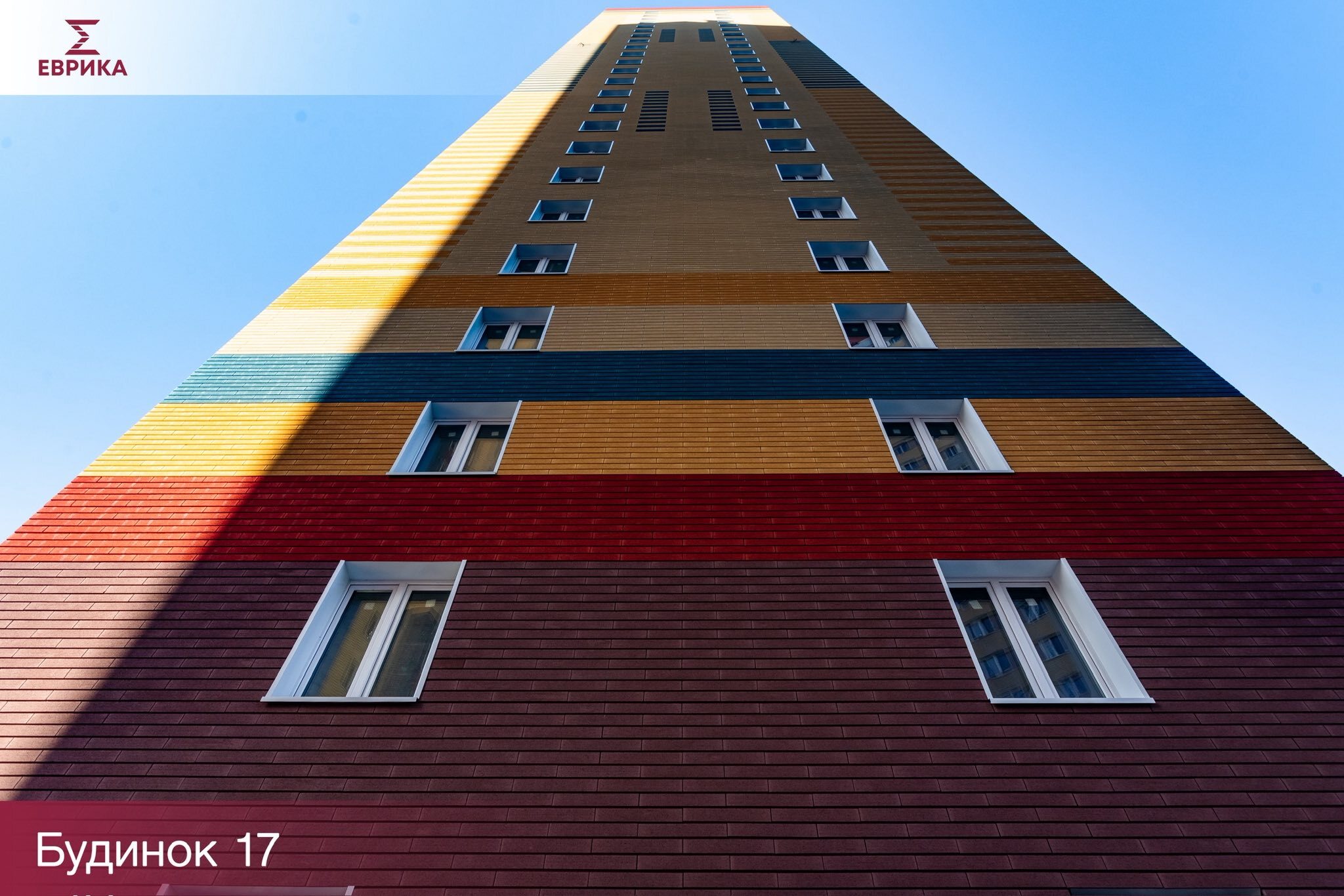

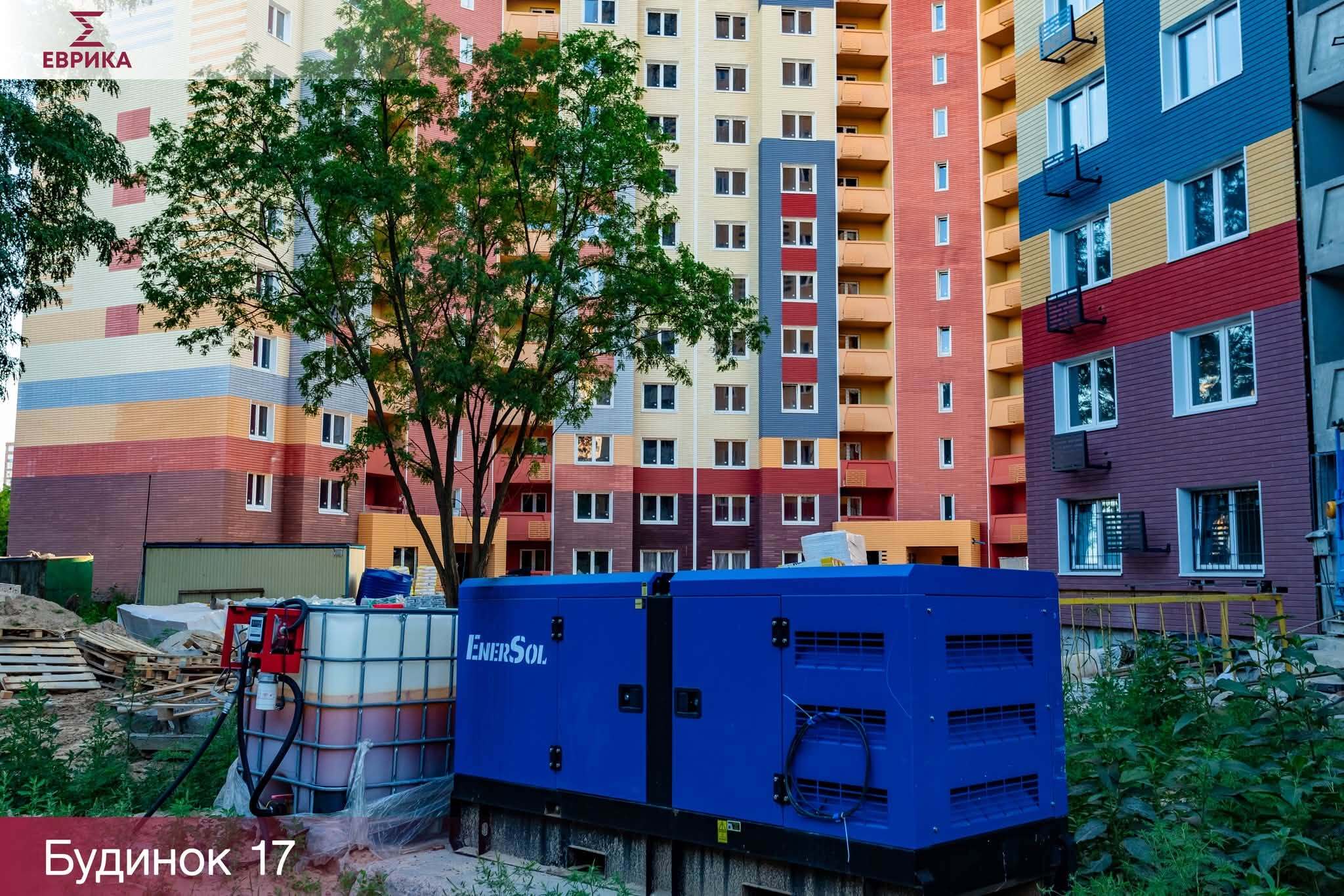

ЖК “Еврика”, будинок №17.
Фотозвіт:

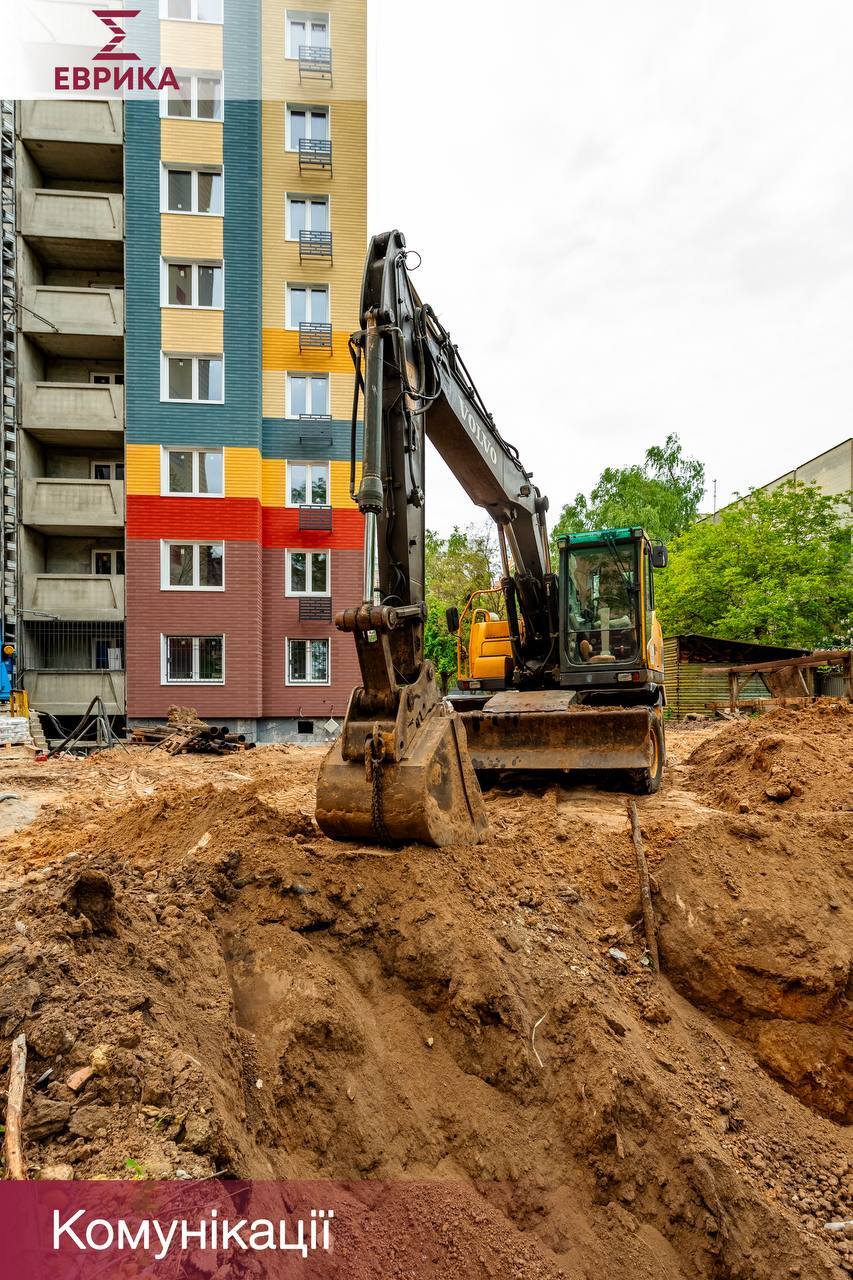

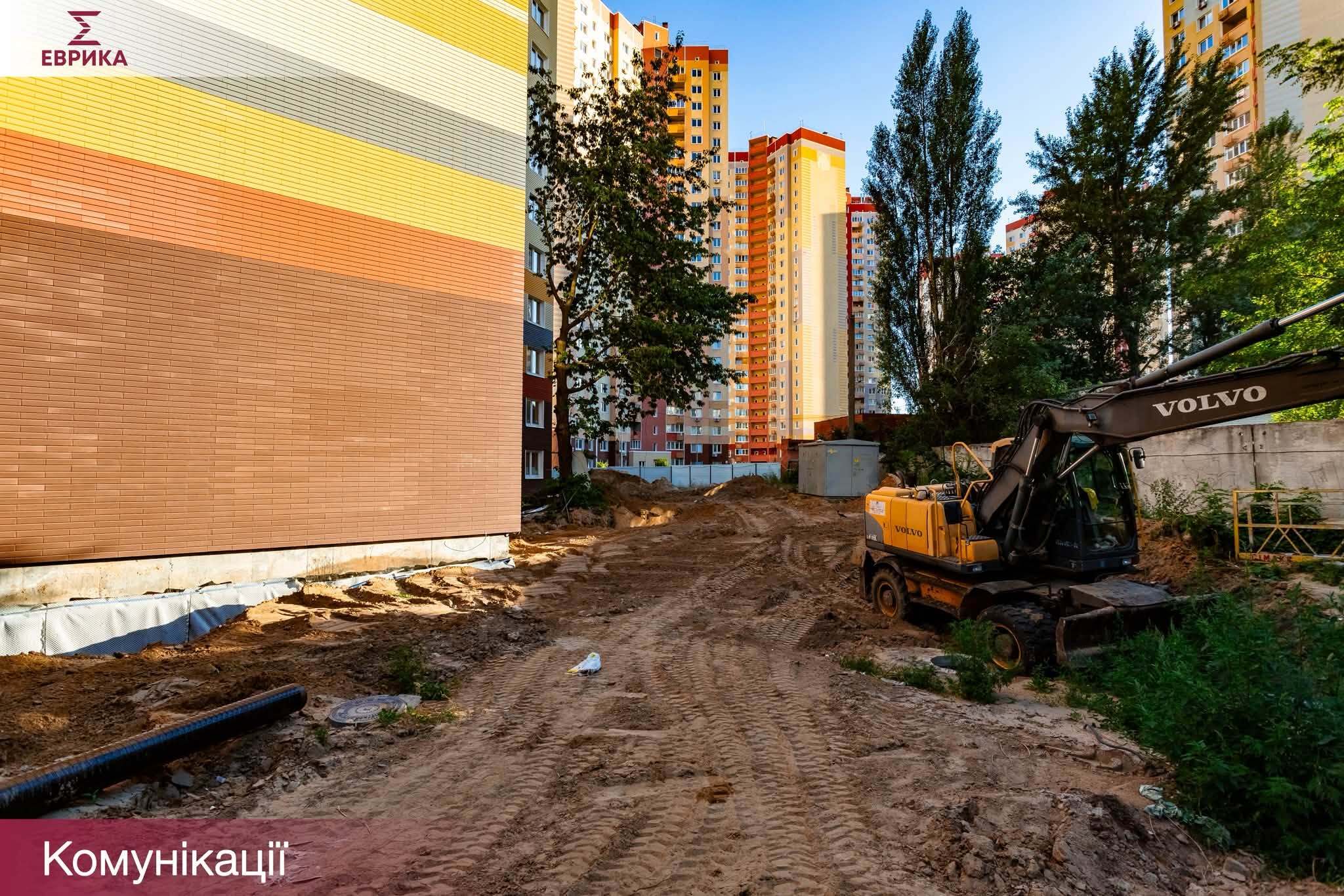

🔹 Фасадні роботи.

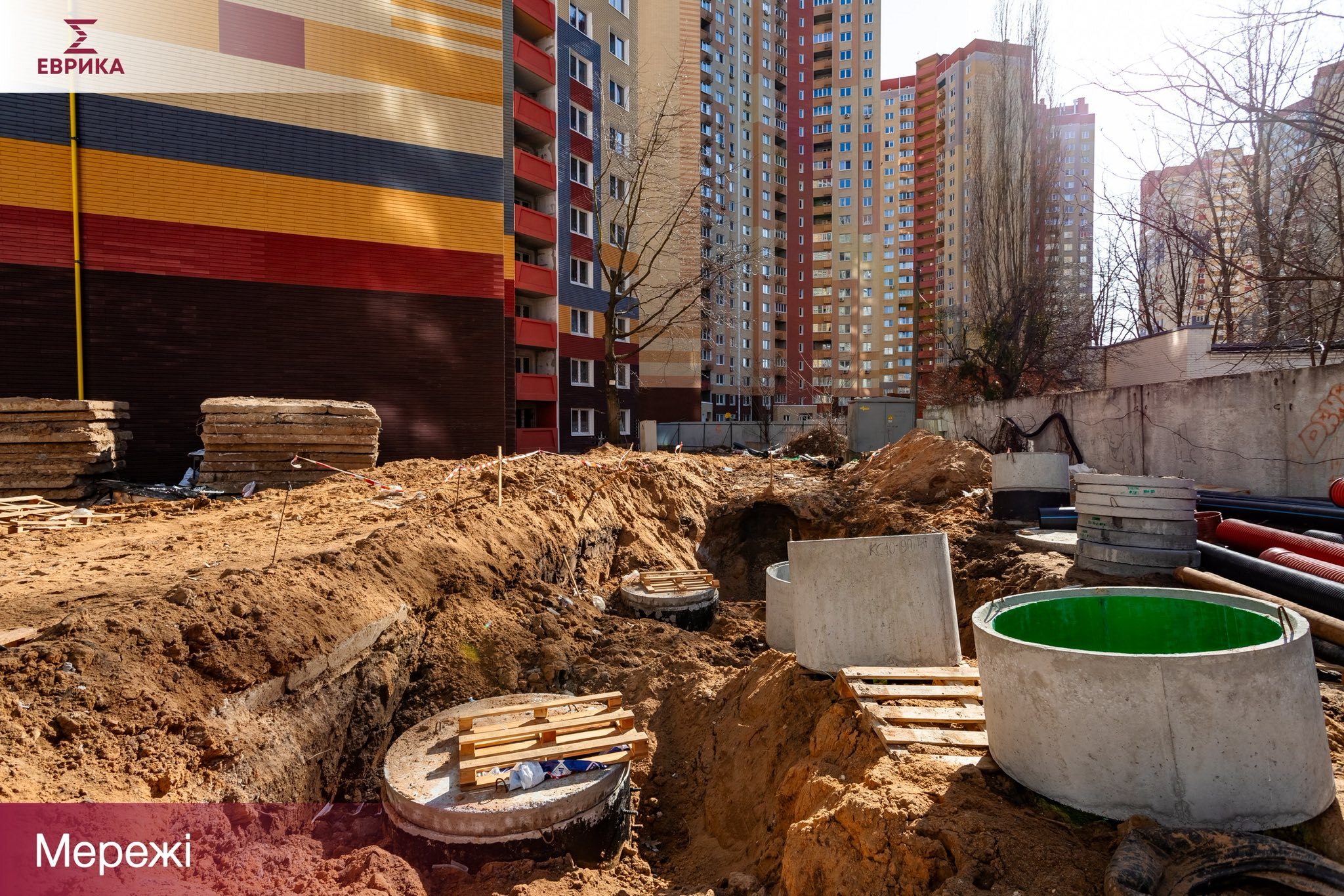

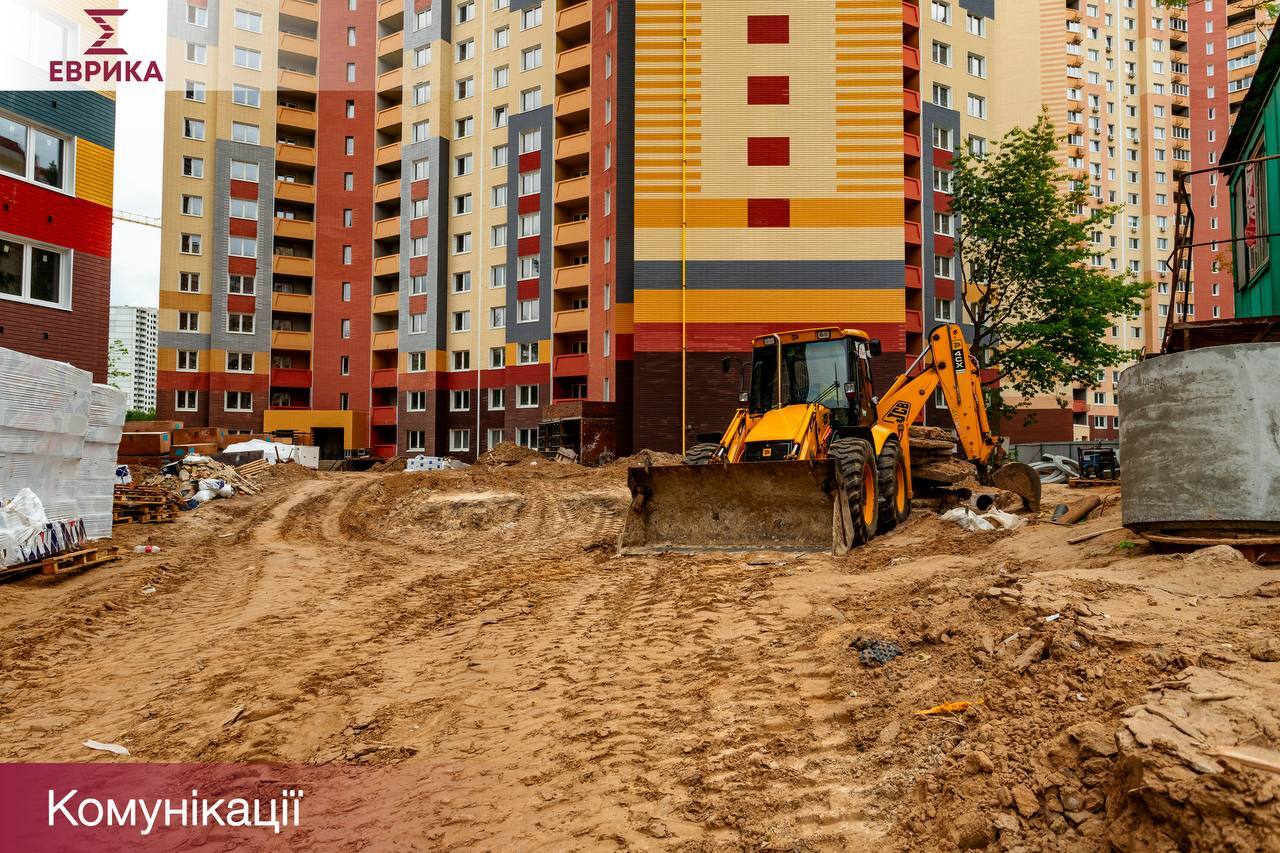

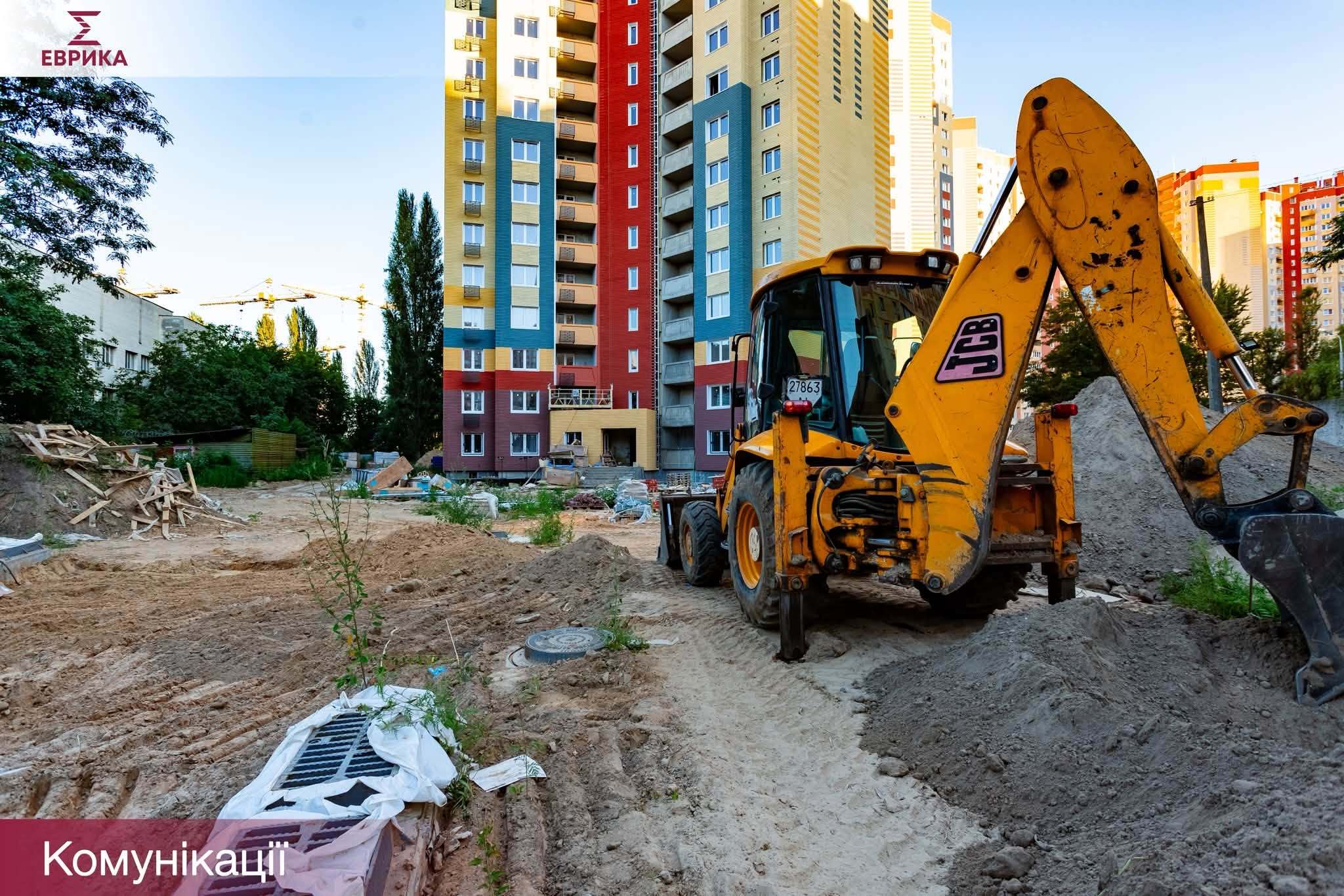

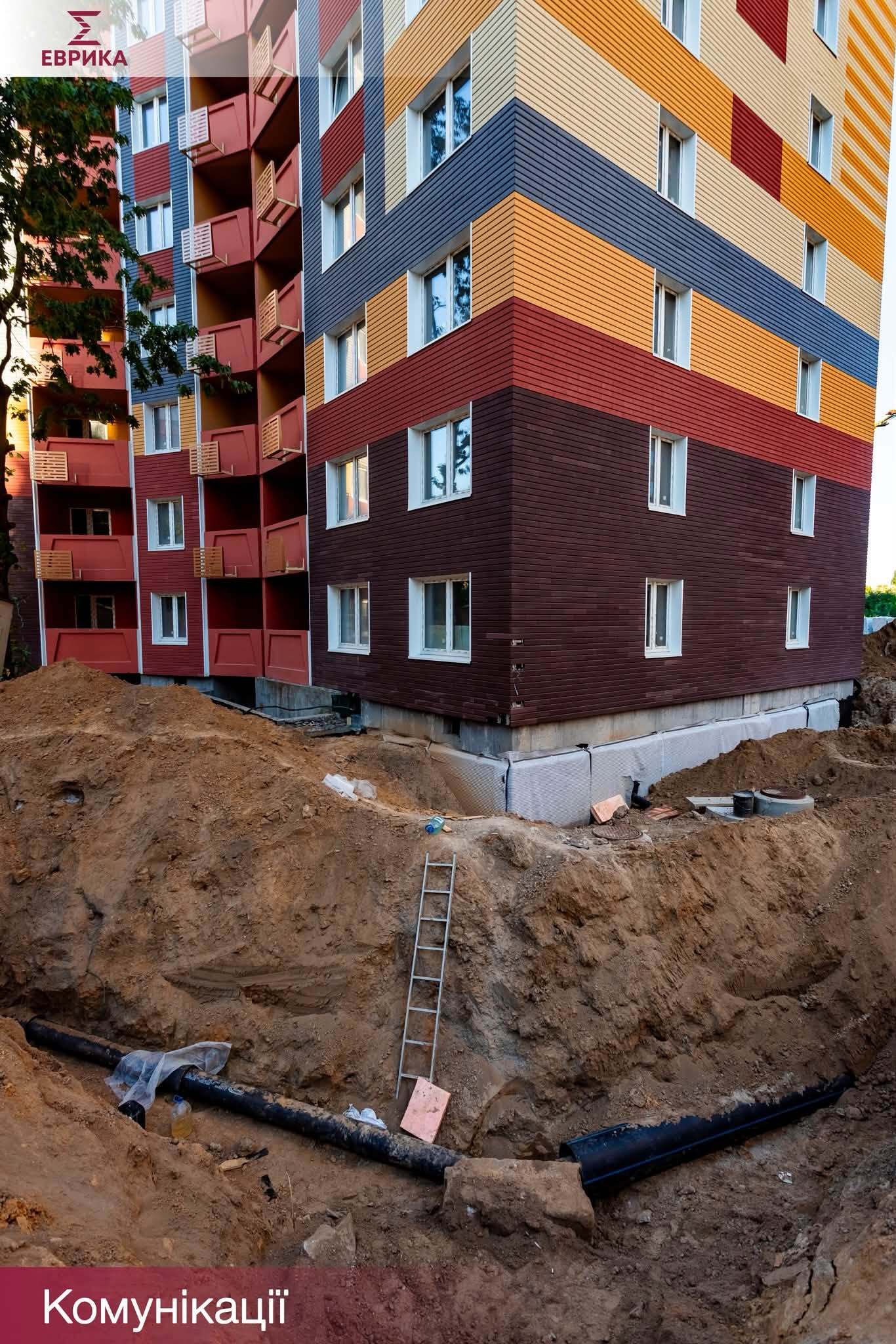

🔹 Прокладання мереж водопостачання й каналізації за кошти ФФБ «Еврика».
ЖК “Еврика”, будинок №17.
Фотозвіт стану робіт по будинку evryka17:
Ситуація з будинком №17 у ЖК «Еврика» дуже схожа на сусідній 16-й дім, оскільки вони рухаються за однією моделлю — створення обслуговуючого кооперативу (ОК) для самостійної добудови.
Назва: ОК «ЕВРИКА 17» (Обслуговуючий кооператив «ЕВРИКА 17»).
Кооператив був створений для того, щоб вивести будинок із загальної маси проблемних об’єктів «Аркади» та розпочати добудову власними коштами інвесторів.
Ось актуальні дані станом на травень 2026 року:
🏗️ Стан будівництва (Травень 2026)
Будинок №17 зараз перебуває у фазі активних інженерних та фасадних робіт:
У квітні 2026 року звітували про встановлення системи блискавкозахисту та завершення робіт із утеплення фасаду мінеральною ватою на верхніх поверхах.

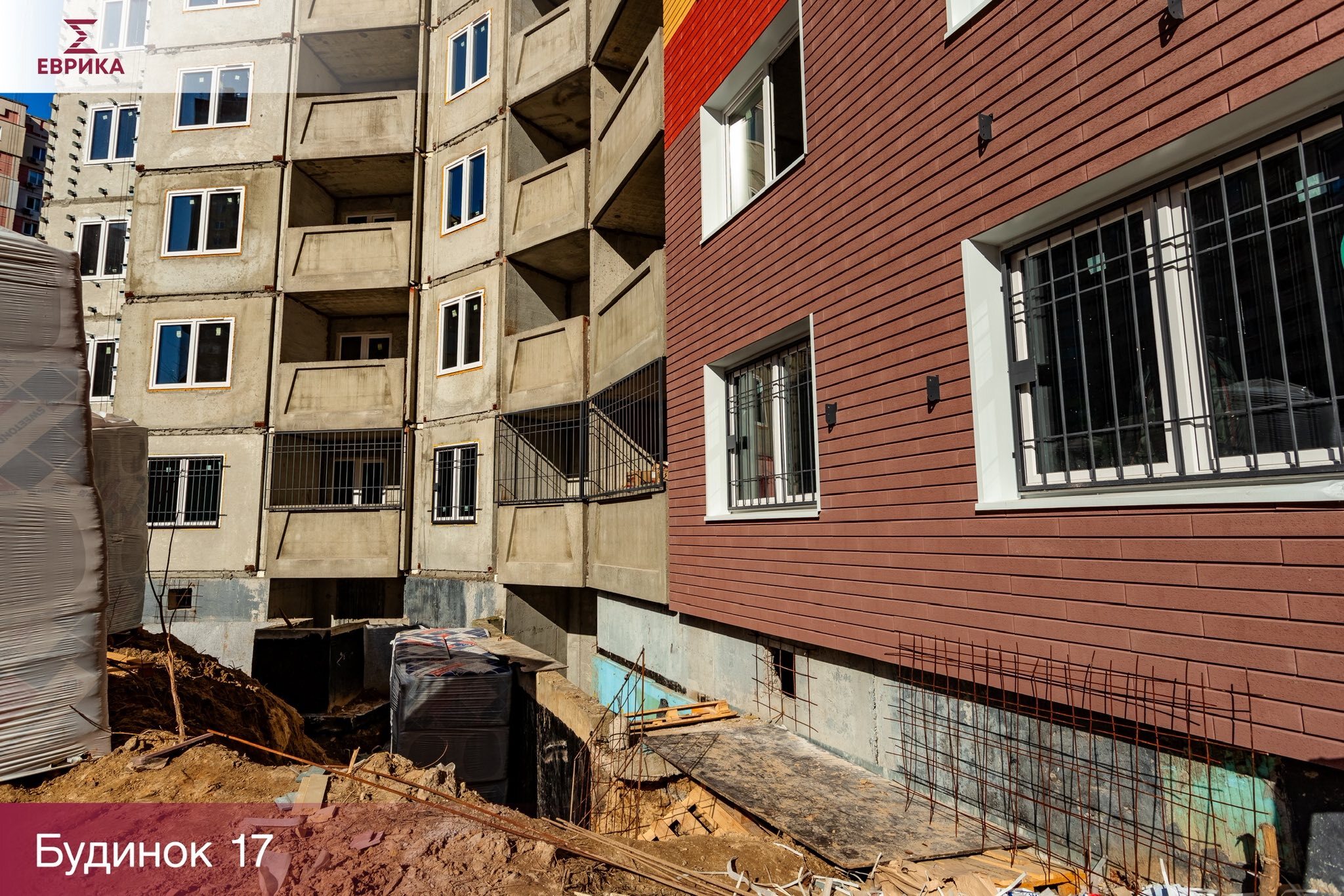

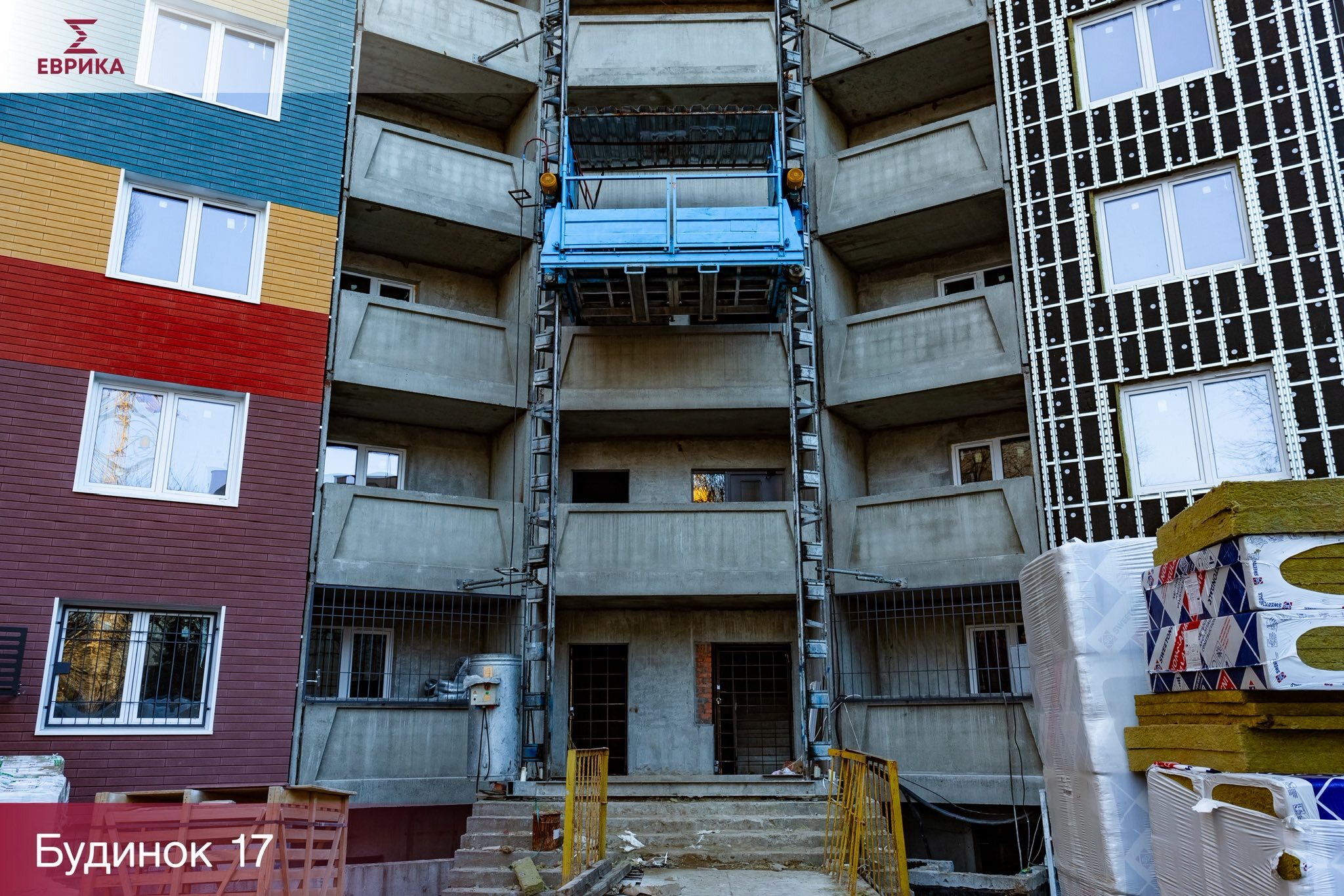

Встановлено більшість металопластикових вікон.

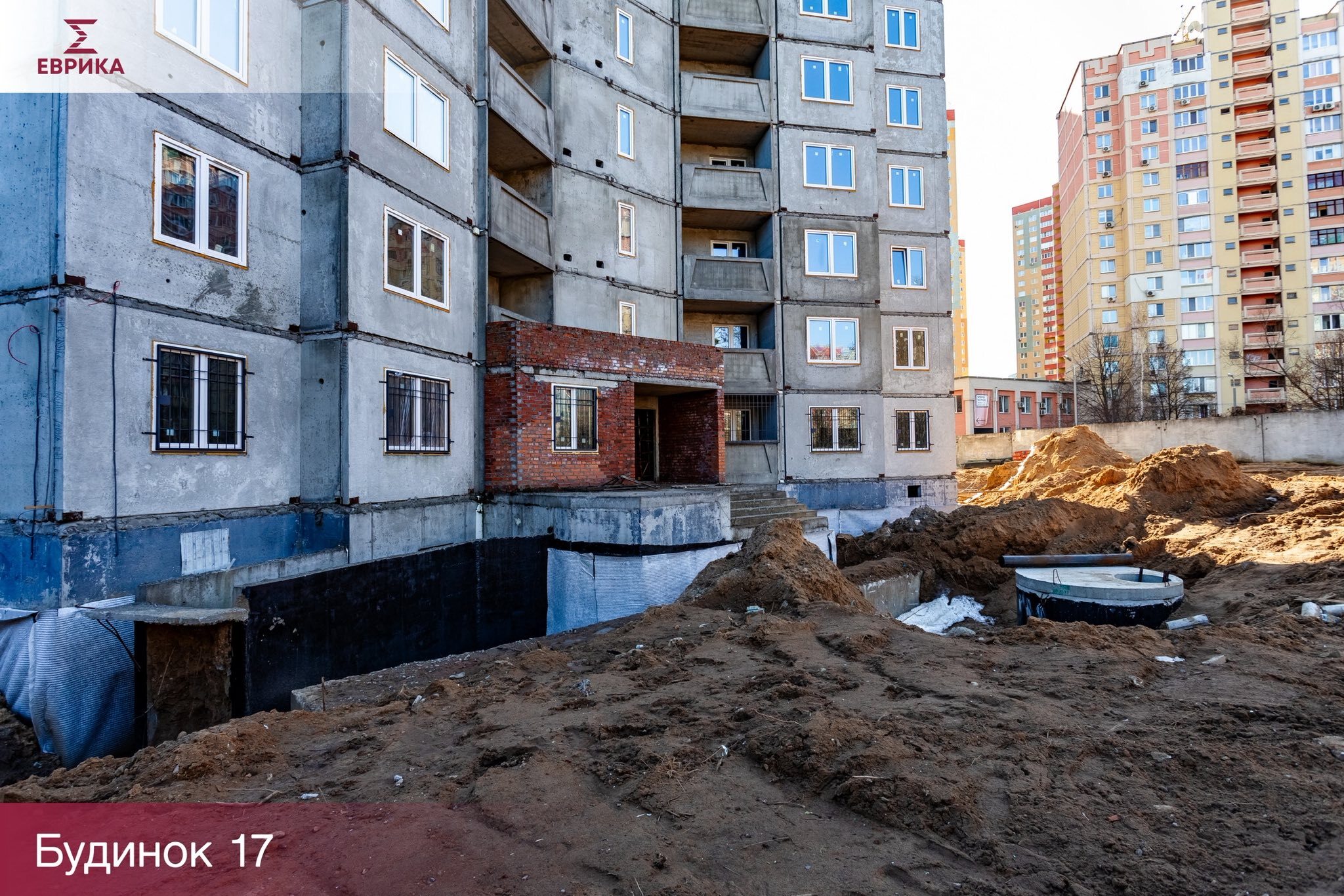

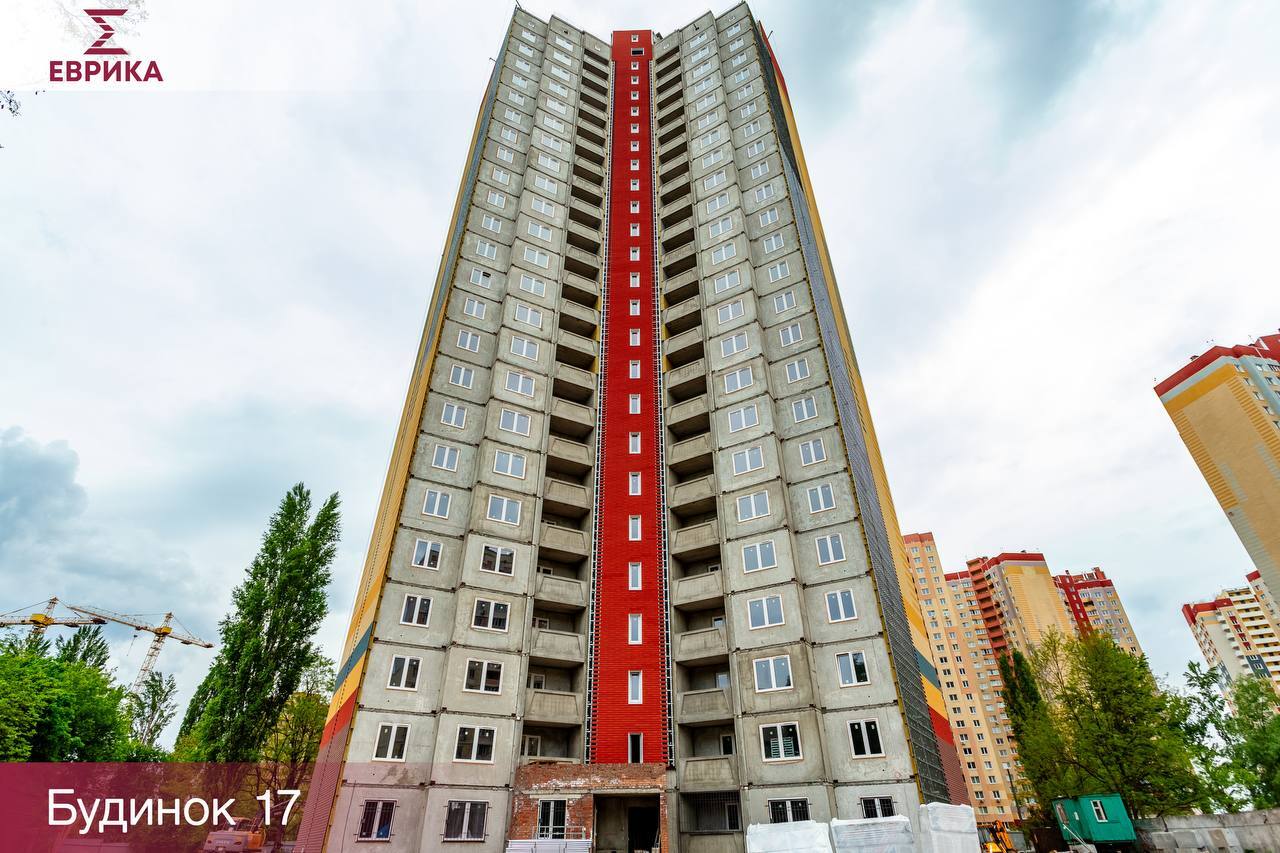

Триває розведення внутрішніх комунікацій (електрика, сантехніка), які роками стояли без нагляду.

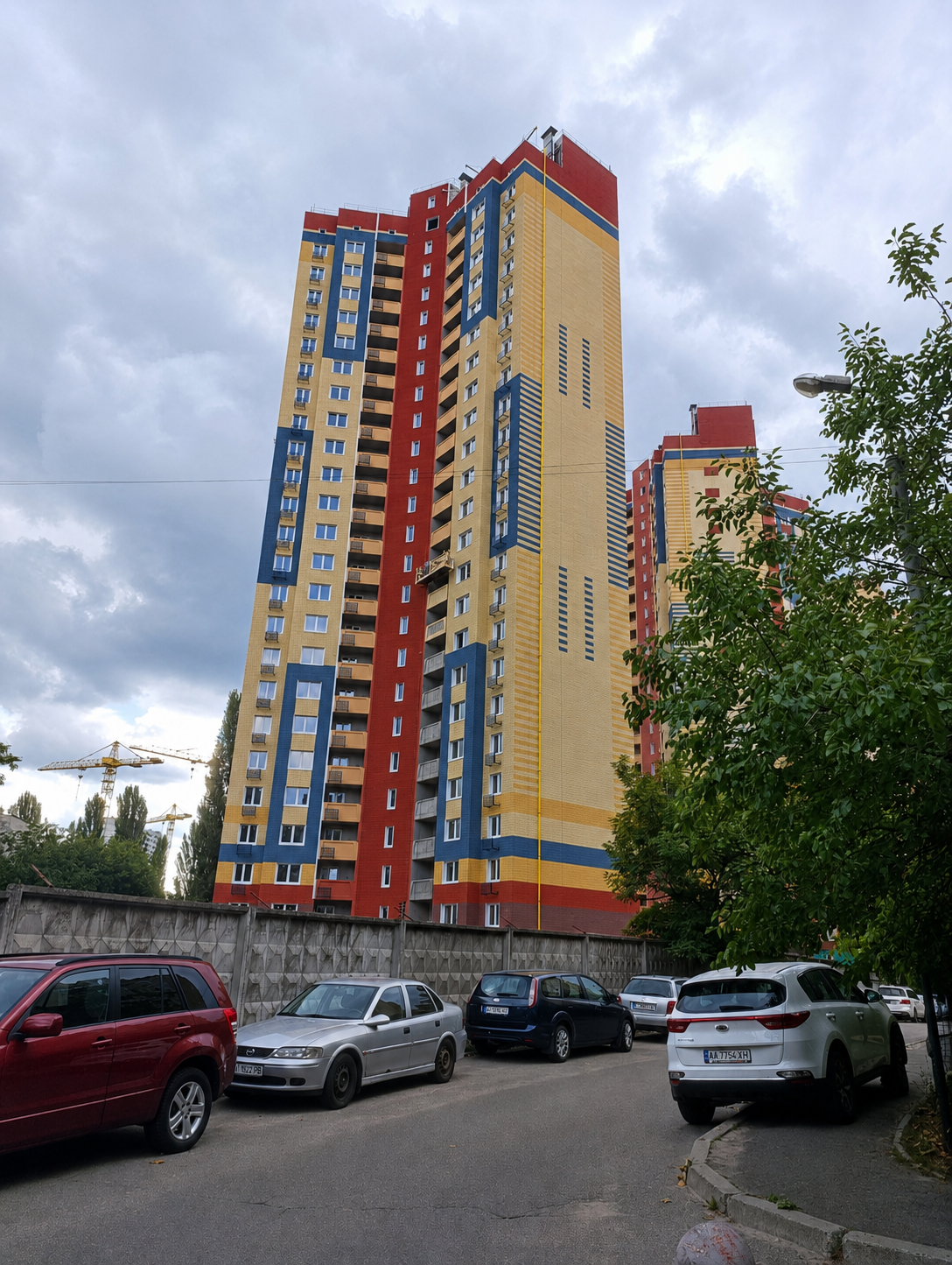

Статус: Будинок візуально виглядає майже готовим («коробка» та вікна є), але основна робота зараз йде всередині — це те, що не видно з вулиці, але коштує найбільше.
Аналізуючи стан Будинку №17 за останніми даними з їхніх соцмереж на травень 2026 року, можна зробити наступні висновки:
На відміну від багатьох інших будинків «Еврики», 17-й демонструє прогрес саме в «дорогих» деталях:

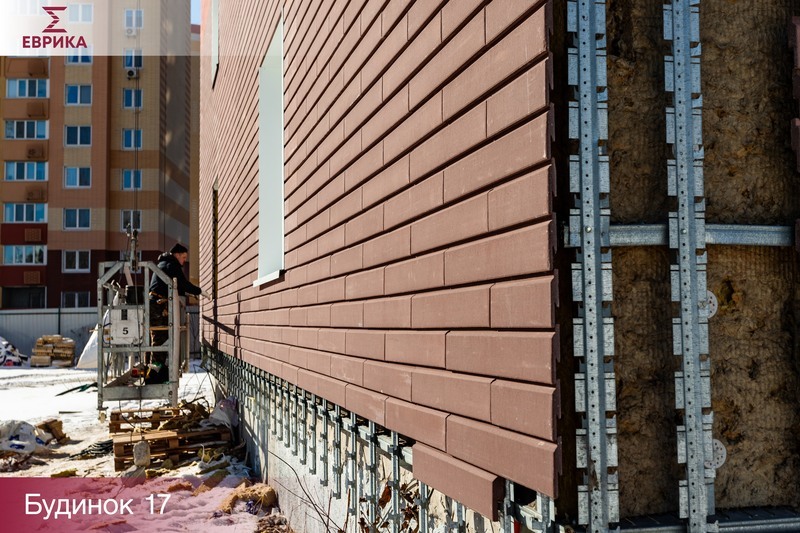

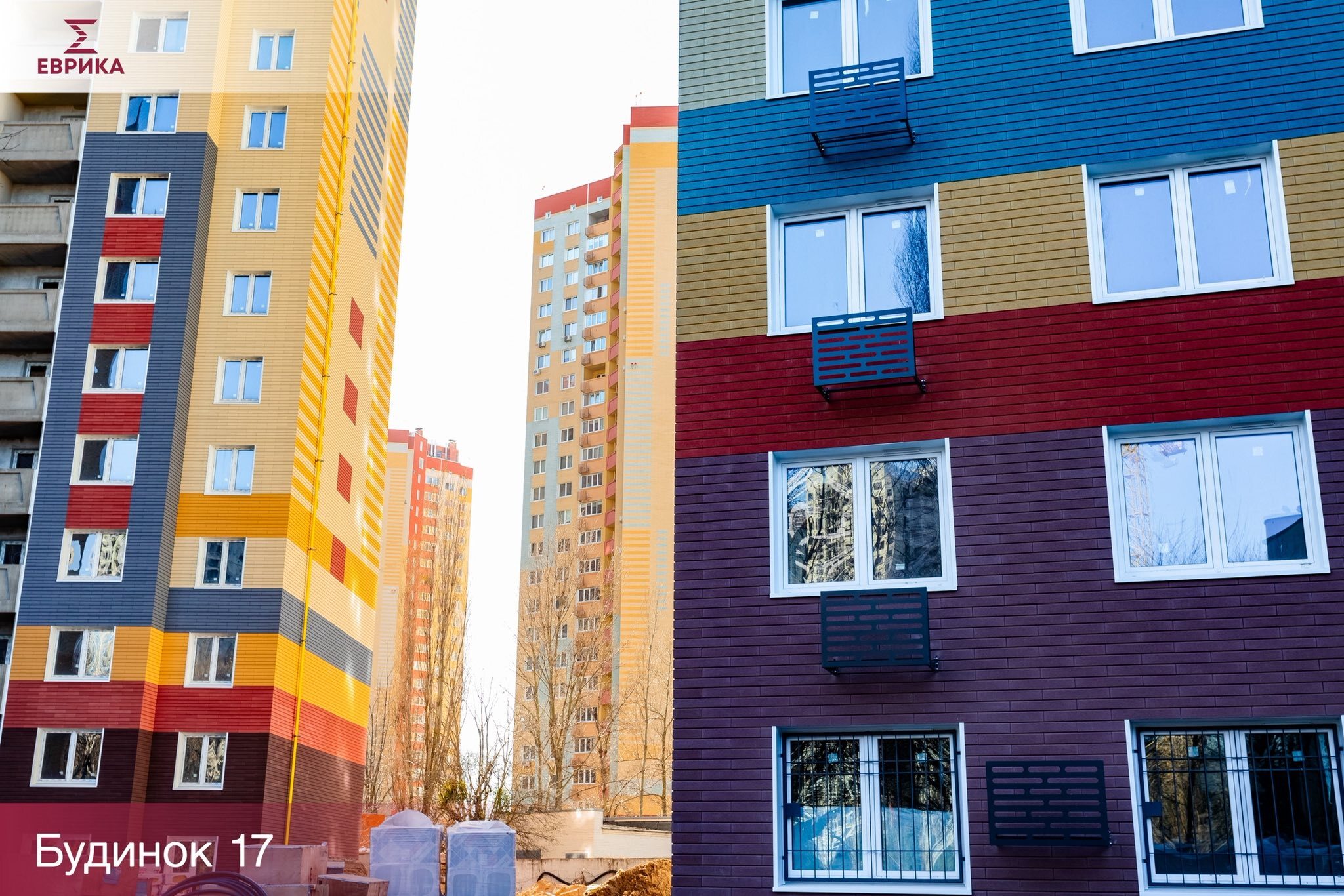

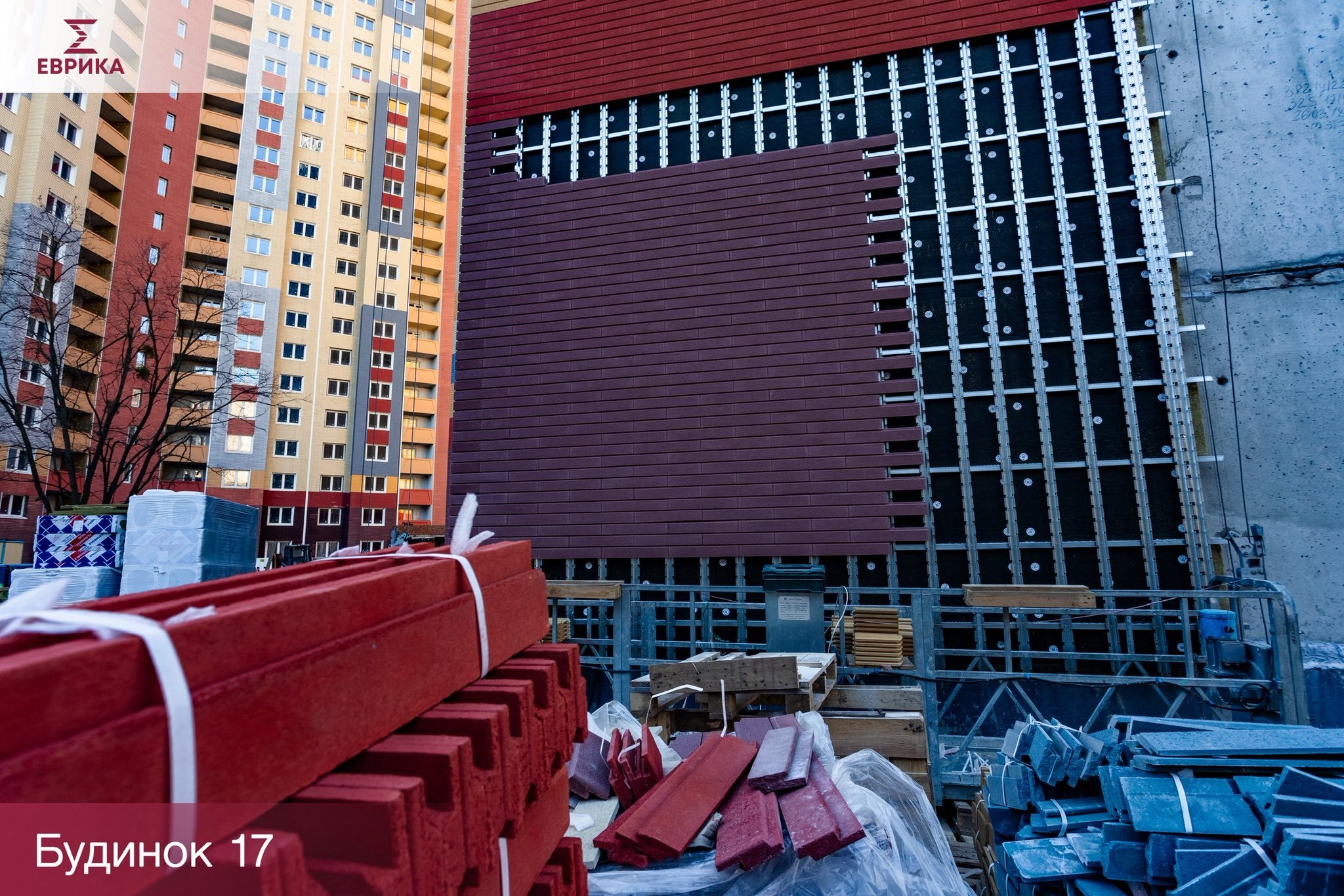

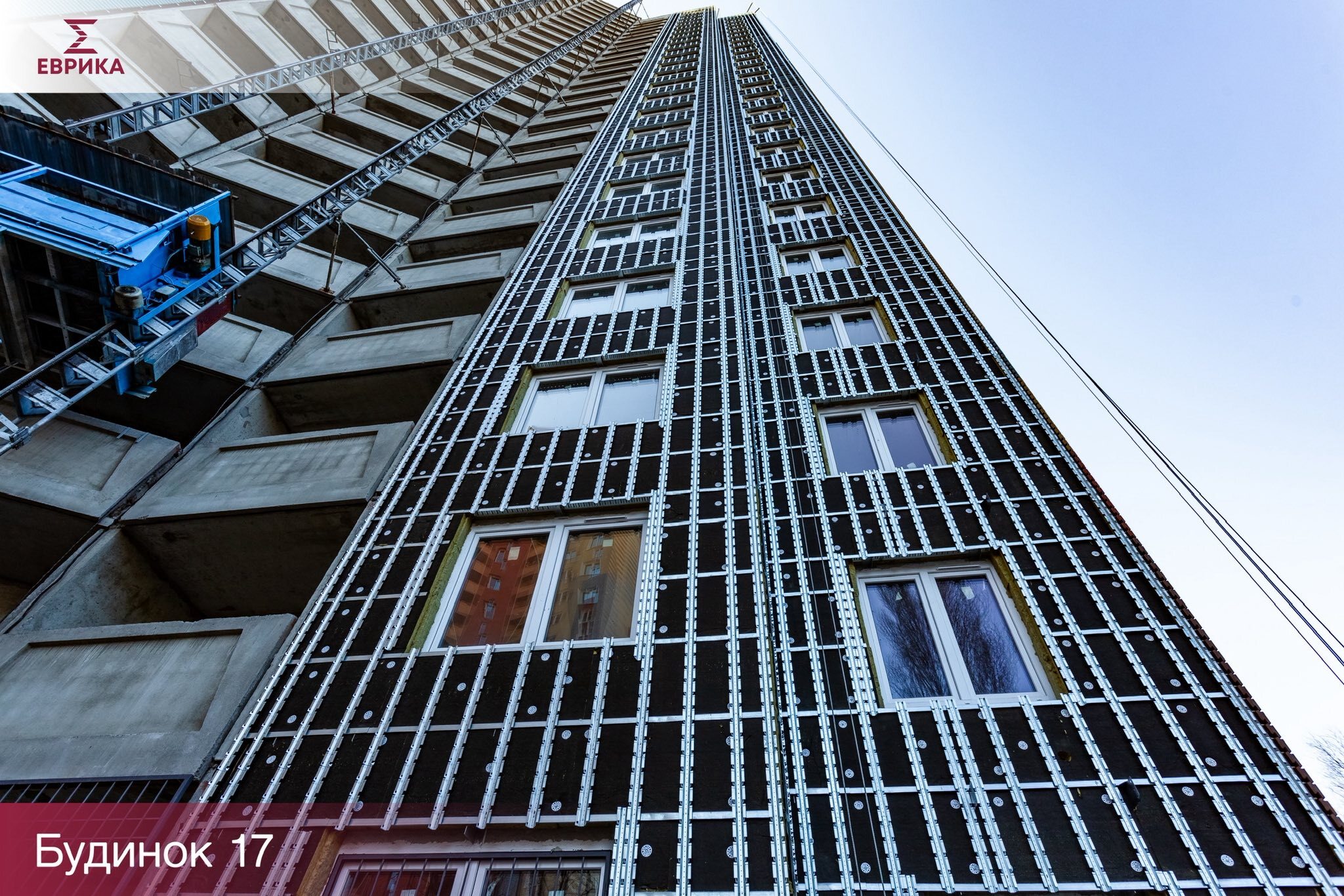

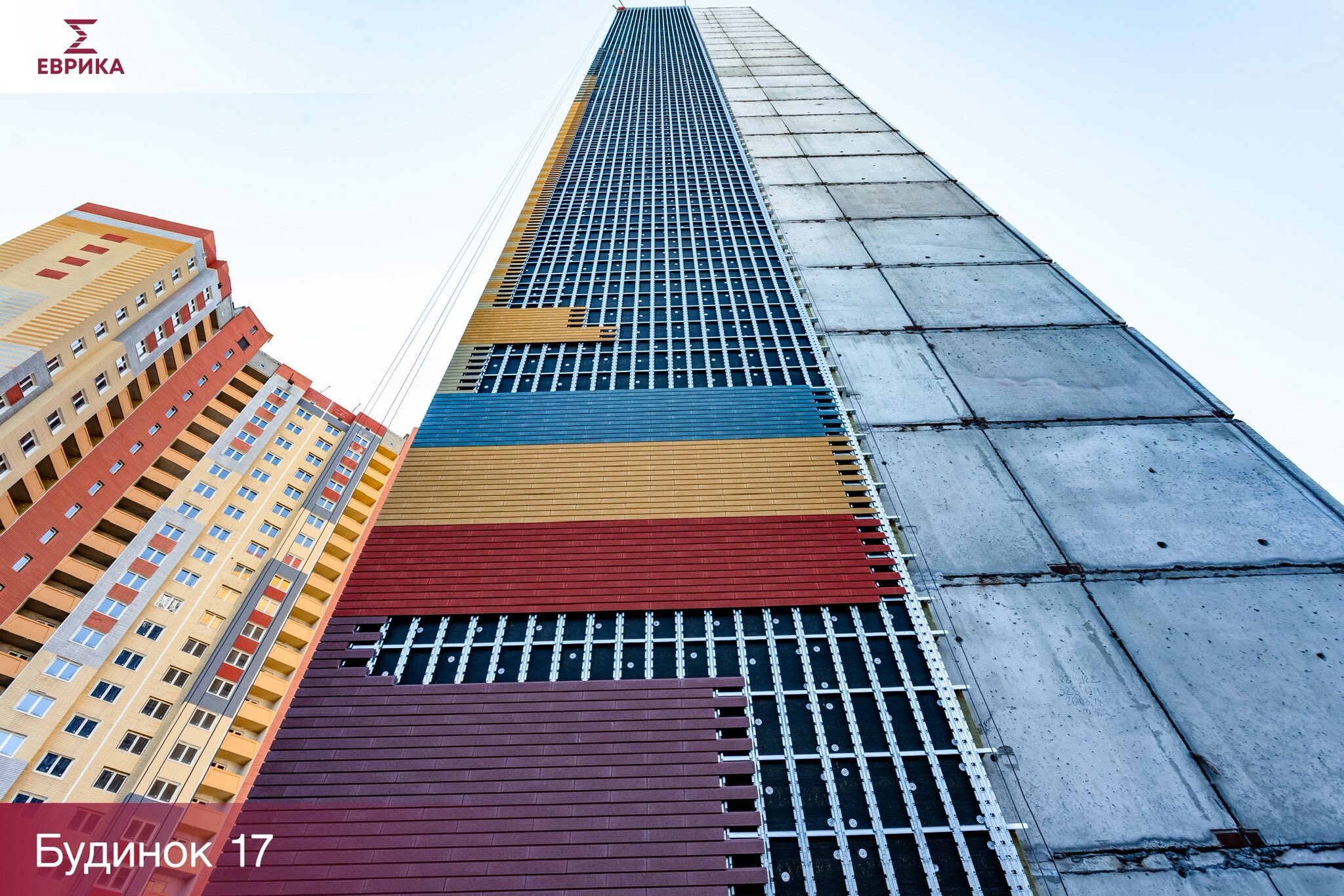

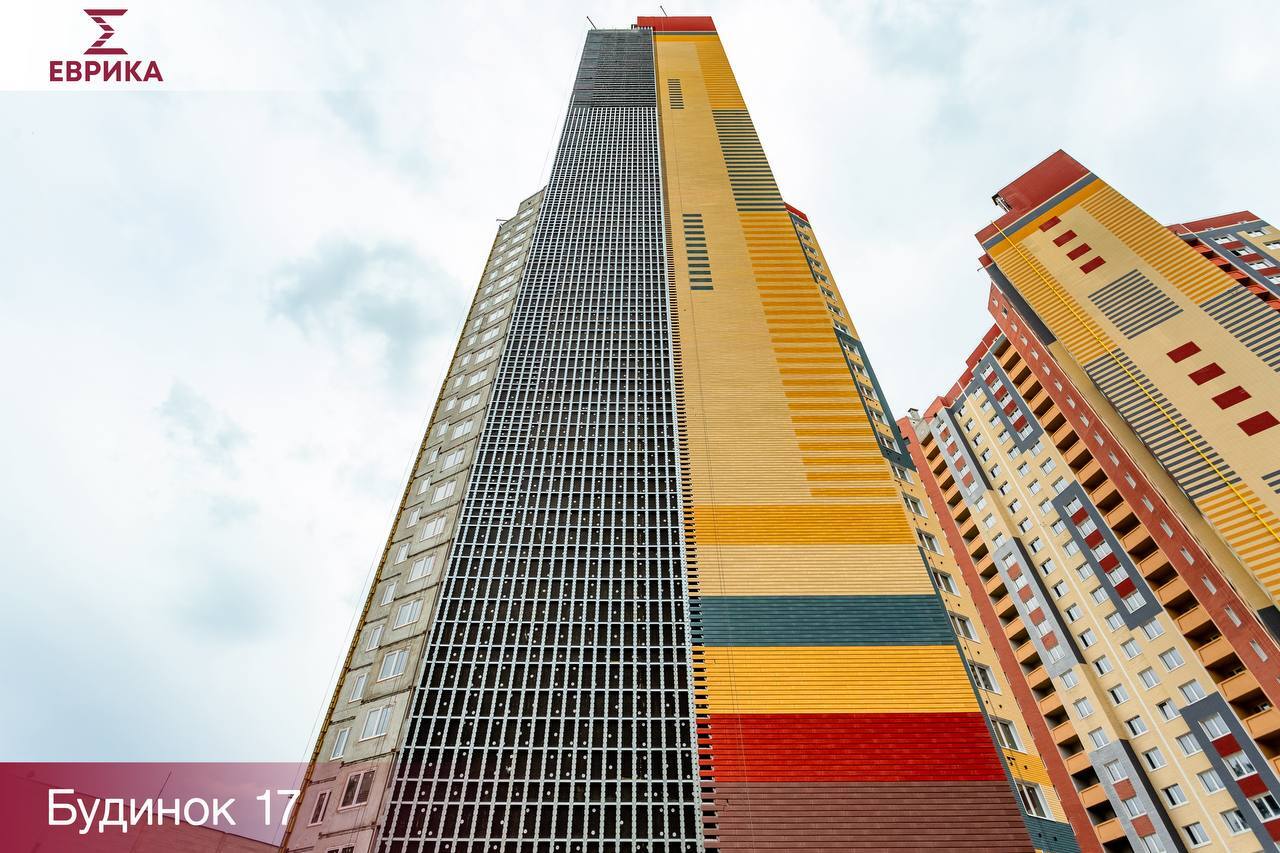

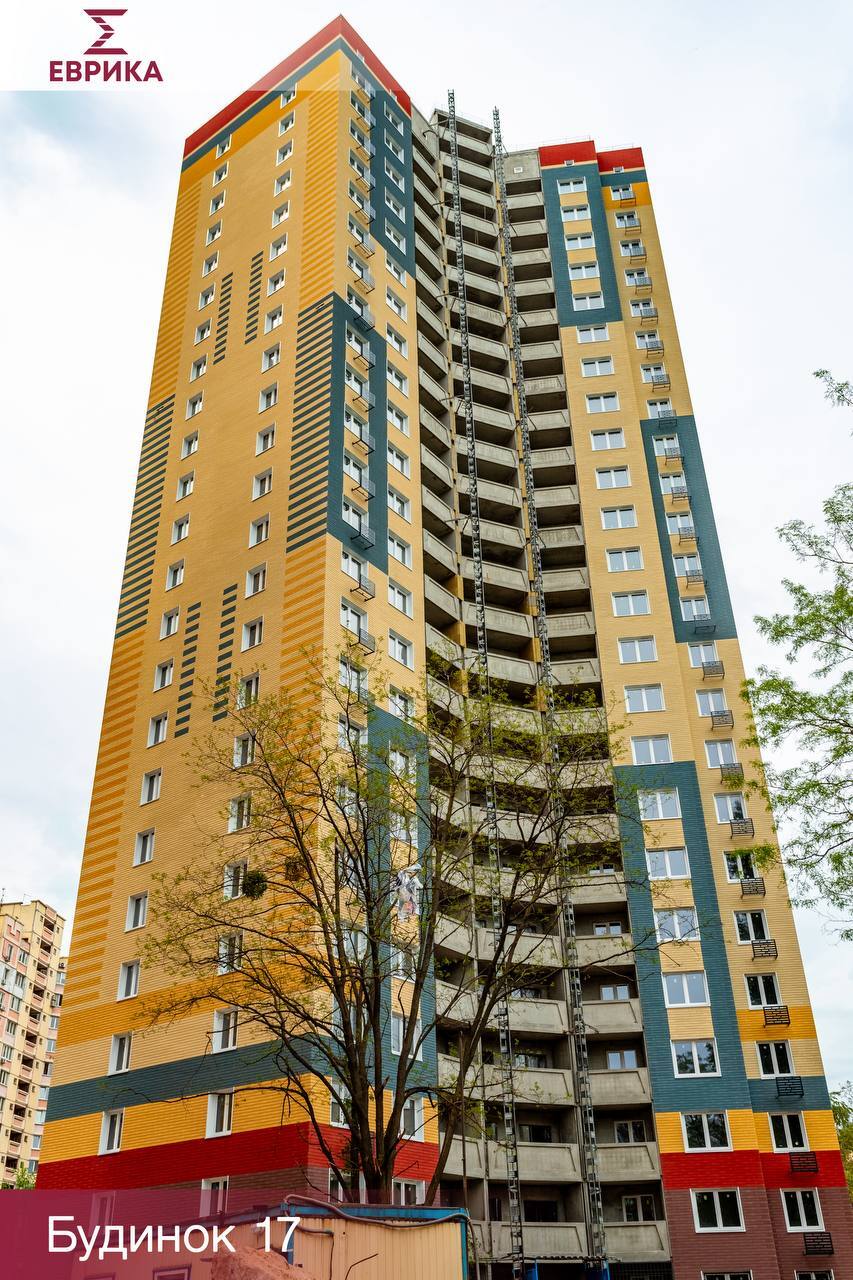

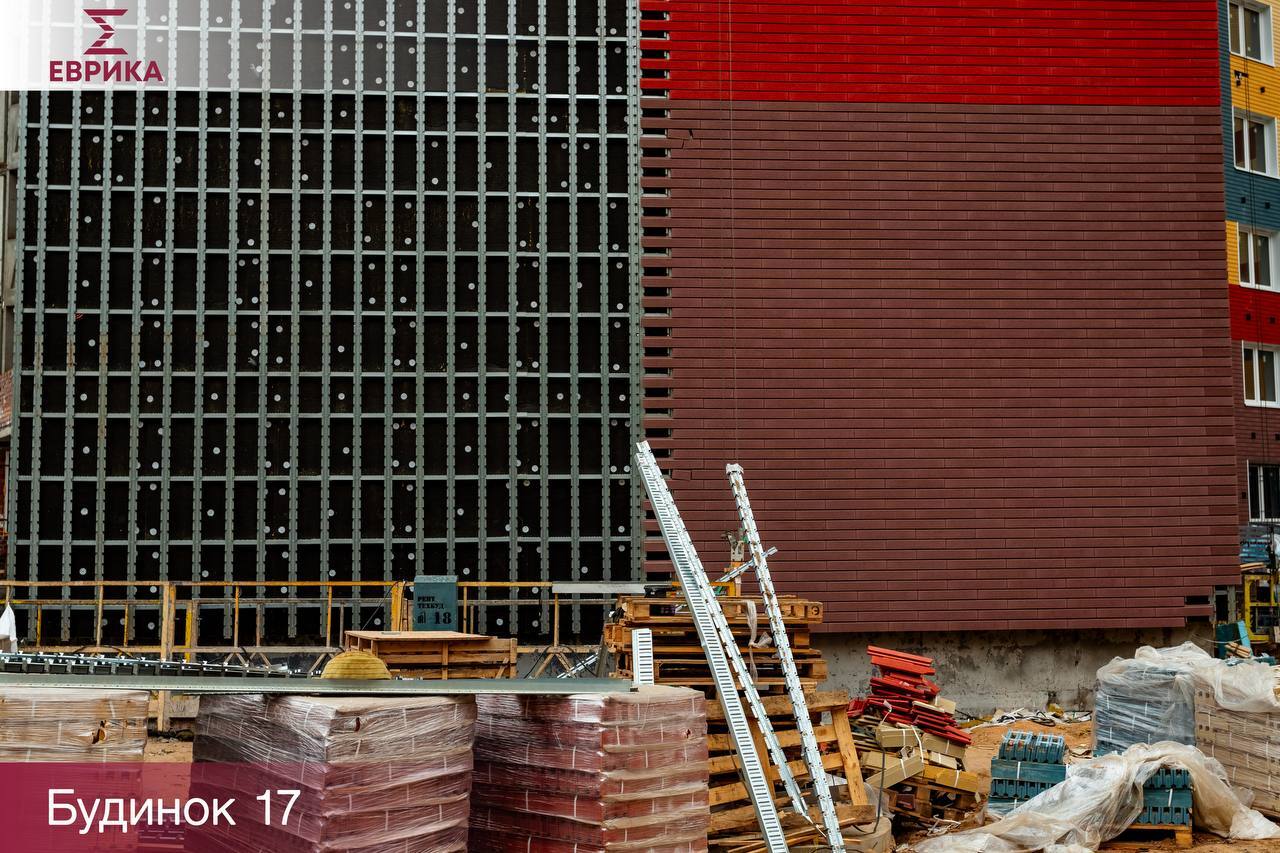

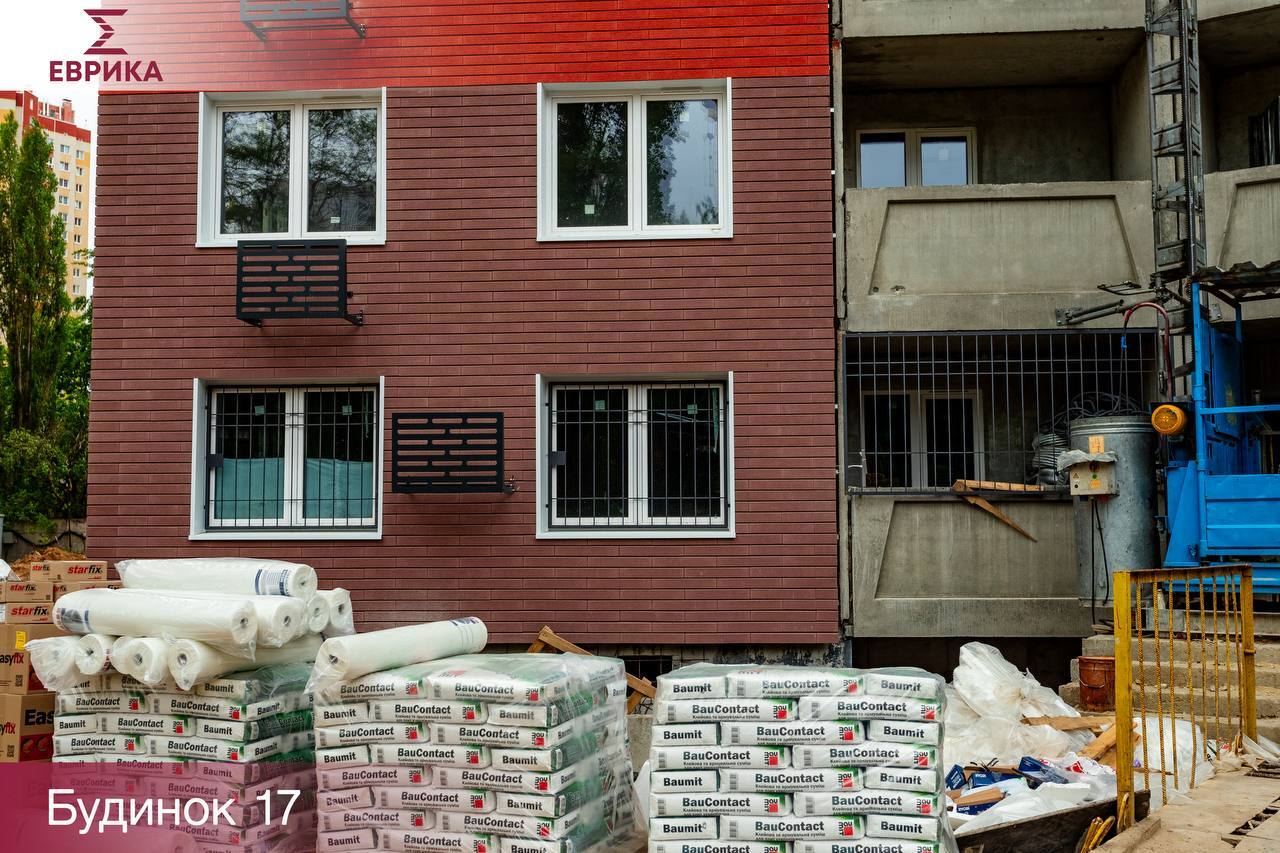

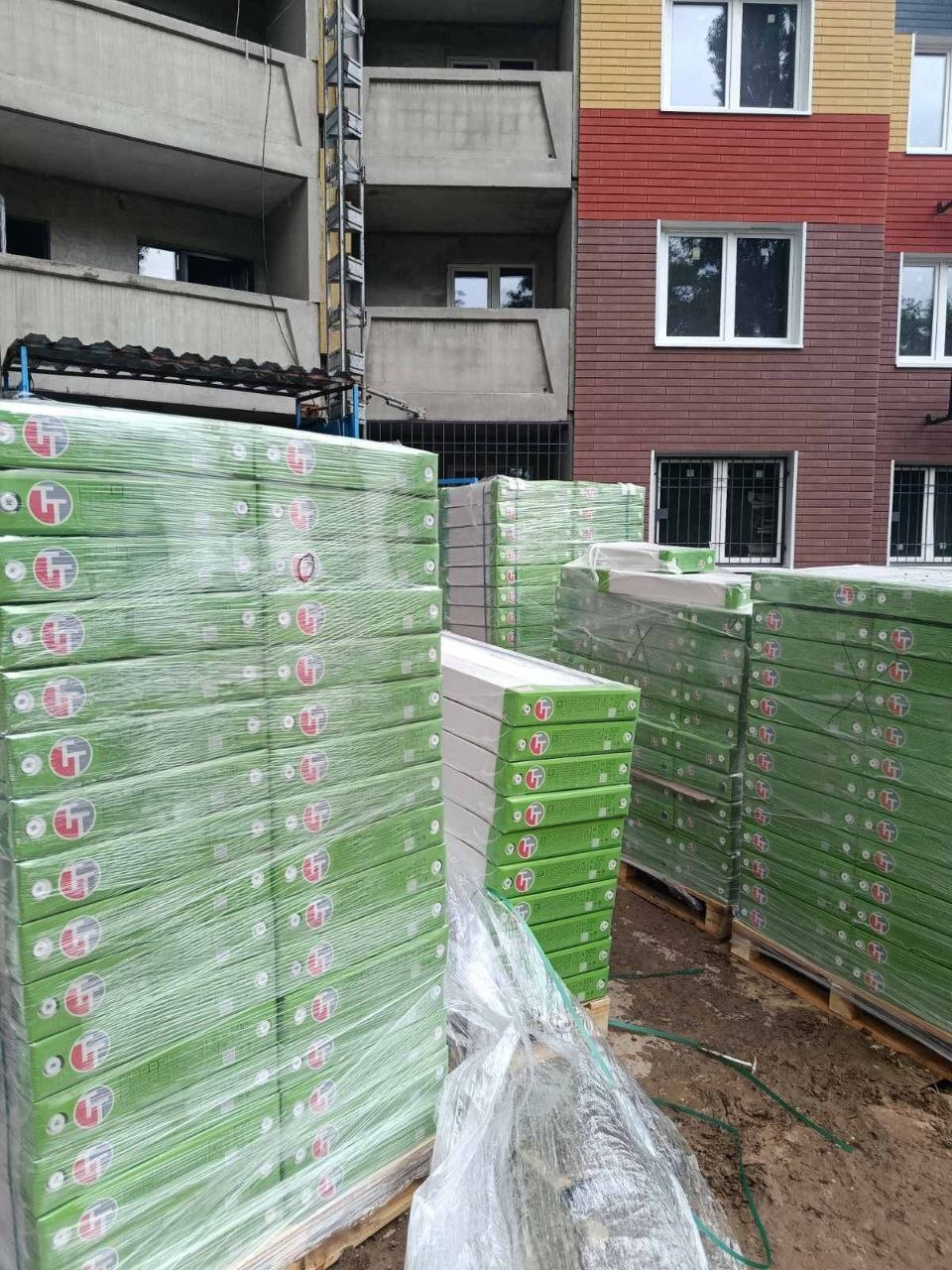

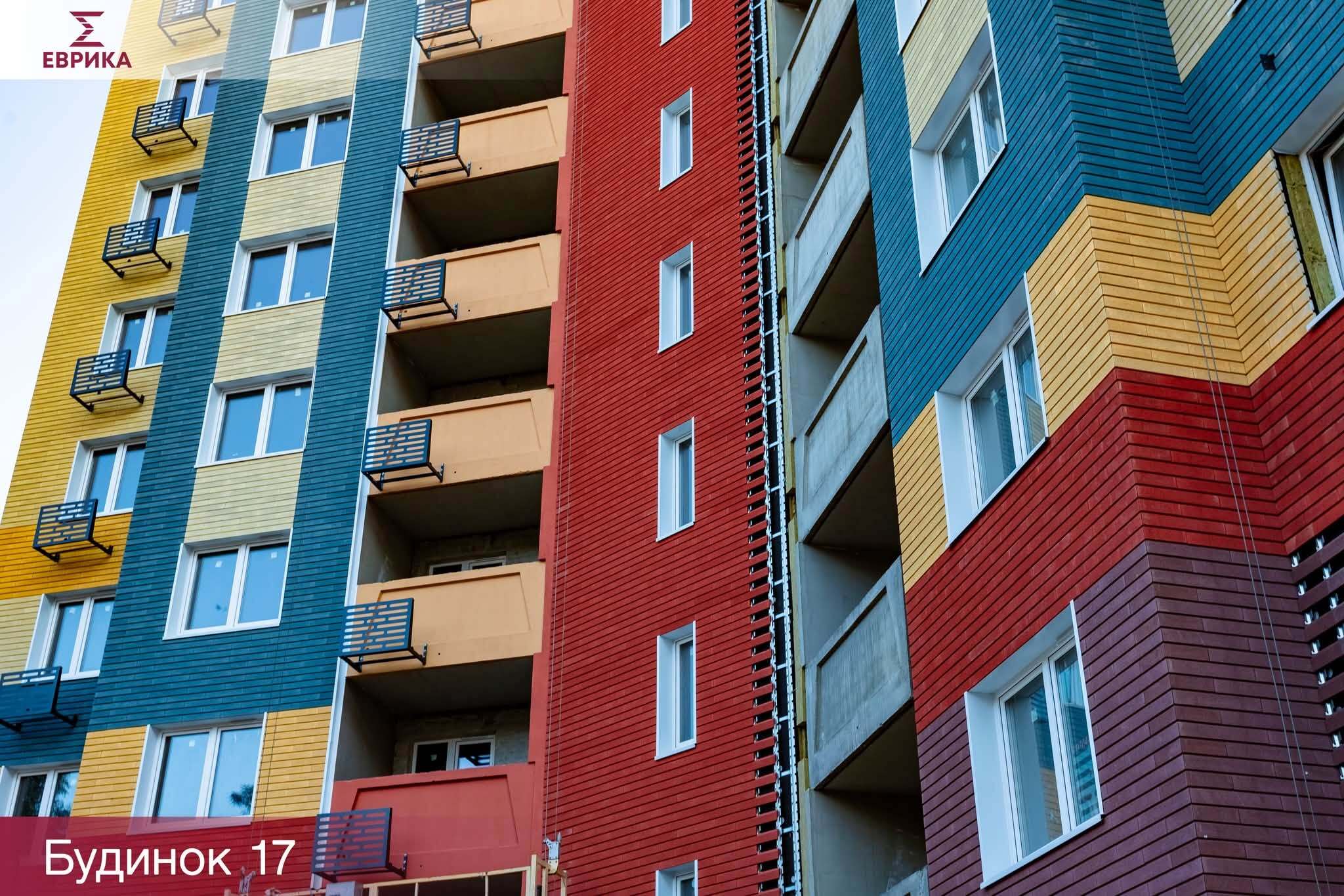

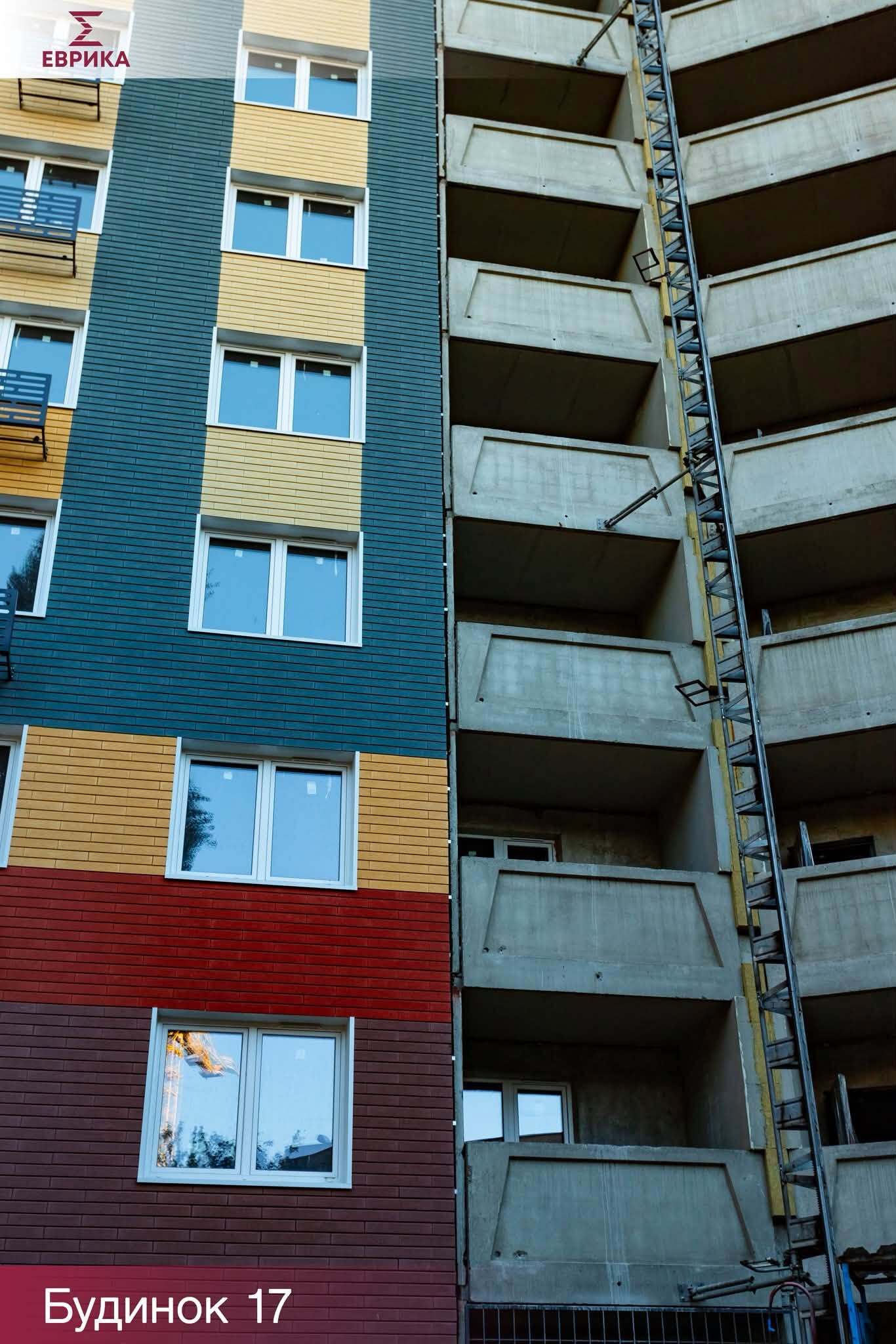

Фасадні роботи: Більша частина фасадів уже в чистовому виді. Це критично, бо незакрита мінвата за зиму починає псуватися.

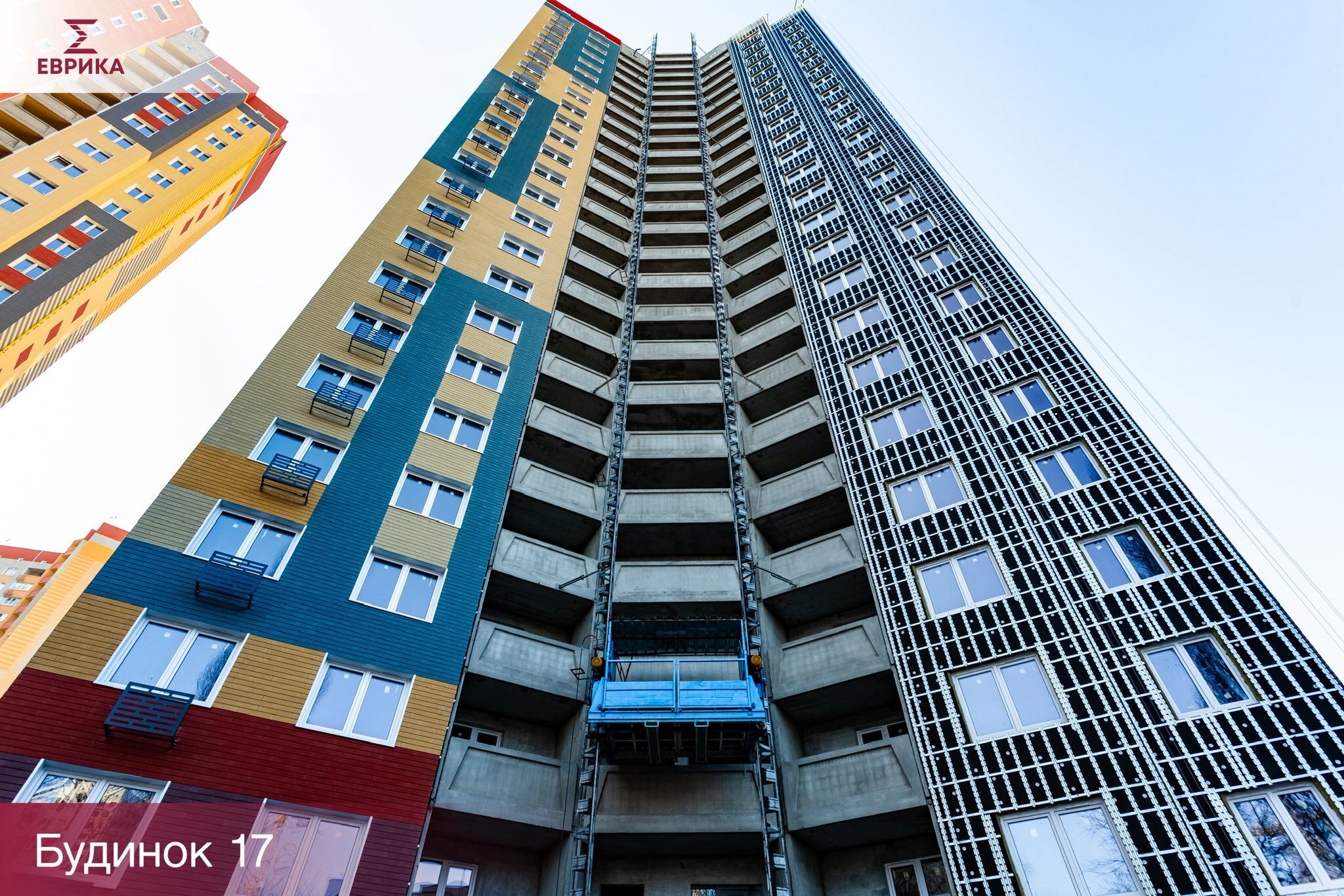

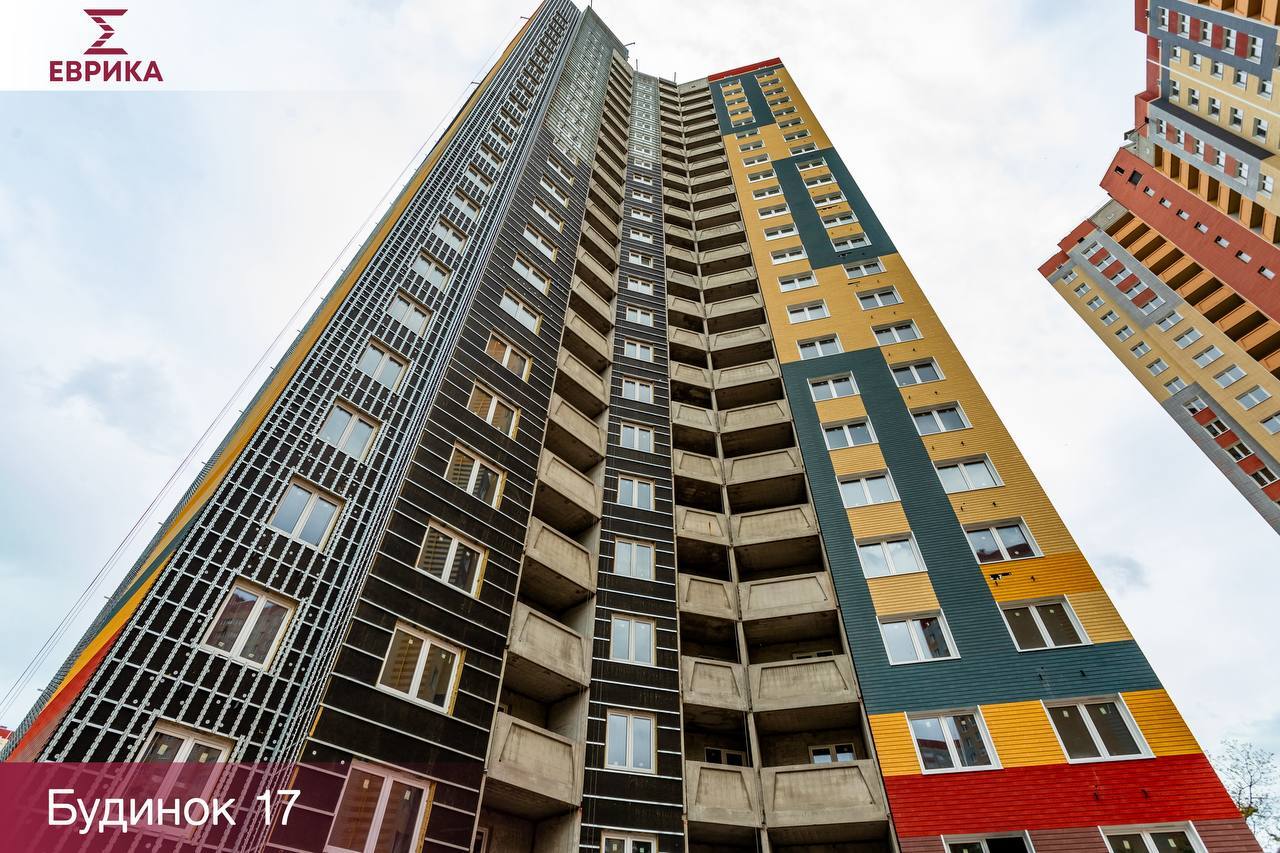

Скління: Завершено встановлення віконних блоків на 95-98%. Це дозволило кооперативу перейти до внутрішніх робіт у зимово-весняний період.
Внутрішні мережі: Зараз фокус на монтажі щитових та розведенні труб опалення. На фото з об'єкта видно підрядників, які працюють саме над інженерією.
За даними з ринку та звітів інвесторів (зокрема з оголошень про переуступку від травня 2026-го), фінансове навантаження на власників у 17-му будинку таке:
Сума доплати: Орієнтовна сума доплати в кооператив за квартиру площею близько 36–40 м² становить ~$20 000 (у гривневому еквіваленті за курсом). Це загальна сума на добудову, яка зазвичай розбивається на етапи.
Вступний внесок: Аналогічно до 16-го будинку, існують штрафні санкції та прогресивна шкала вартості вступу для тих, хто затягує з рішенням.
Логіка доплат: Оскільки 17-й будинок має високий ступінь готовності, доплата йде переважно на підключення зовнішніх мереж (світло, вода, тепло), які в «Евриці» є найскладнішою частиною через борги забудовника перед монополістами.
Готовність: 17-й будинок ближче до фінішу, ніж 16-й.
Шанси на здачу: Дуже високі. На відміну від будинків, які залишилися «під парасолькою» Столиці Груп або держави, кооперативні будинки (16 та 17) реально будуються за живі гроші мешканців.
Ризик: Головний ризик — це юридичні питання з передачею землі та мереж на баланс кооперативу. Але оскільки процес уже запущений і підкріплений фінансами, зупинити його зараз було б катастрофою для всіх сторін.
Ціни на вступ у 17-му будинку кооператив діє за логікою:
Стимулювання дисципліни: Кооперативу вигідно, щоб усі здали гроші одночасно. Ті, хто чекає до останнього, фактично користуються грошима тих, хто здав їх рік тому. Тому прогресивна шкала внесків — це такий собі «анти-депозит»: чим довше ви тримаєте гроші у себе, тим дорожче вам коштуватиме вхід.
Обґрунтування суми: Сума доплат у 17-му будинку (яка може сягати $400-500 за м²) обумовлена тим, що кооператив бере на себе не лише будівництво, а й виконання техумов (світло, вода). Це найдорожча частина, яку «Аркада» просто не зробила.
Якщо ви інвестор 17-го будинку, то ситуація у вас «робоча». Доплати болючі (близько $20 000 за «однушку»), але це єдина реальна гарантія отримати квартиру в 2026–2027 роках. На вторинному ринку квартири в цьому будинку зараз продаються за ціною близько $50 000 – $55 000 (з урахуванням сплачених внесків у кооператив), що свідчить про довіру ринку до цього проєкту.
Чи добудують? Так. Кооператив №17 вважається одним із найуспішніших у всьому проєкті «Еврики». У них є активний «кістяк» інвесторів, які вже вклали занадто багато, щоб зупинитися.
Коли ключі? З огляду на темпи, реальний термін виходу на фінішну пряму — кінець 2026 року. Проте юридичне оформлення та пуск тепла можуть змістити фактичне заїдання на весну 2027 року.
Оскільки сайт weblium не оновлюється, найкращий спосіб дізнатися правду — це:
Написати в особисті повідомлення сторінки FB: Запитати актуальний протокол загальних зборів, де затверджено тарифи на вступ.
Запитати посилання на Telegram-чат: У 17-го будинку є активний чат, де інвестори сваряться, обговорюють кожну цеглину і, головне, скидають реальні платіжки. Саме там ви побачите, чи платять люди насправді, чи це лише декларації на папері.
Контакти
Офіційний сайт: evryka17.weblium.site
Логіка доплат: Оскільки 17-й будинок має високий ступінь готовності, доплата йде переважно на підключення зовнішніх мереж (світло, вода, тепло), які в «Евриці» є найскладнішою частиною через борги забудовника перед монополістами. -НЕ ВІРНО - мережі не будуться за рахунок кооперативу. Кошти кооперативу спрямовуються лише на добудову будинку!
А відвідувачів сайту запрошуємо до купівлі квартир в нашому будинку, який дійсно дободовується швидкими темпами!
Звертаємося до інвесторів, які ще не долучилися до кооперативу: приєднуйтеся! Чим більше нас буде, тим швидше зможемо досягти нашої головної мети — завершення будівництва та отримання власних квартир.

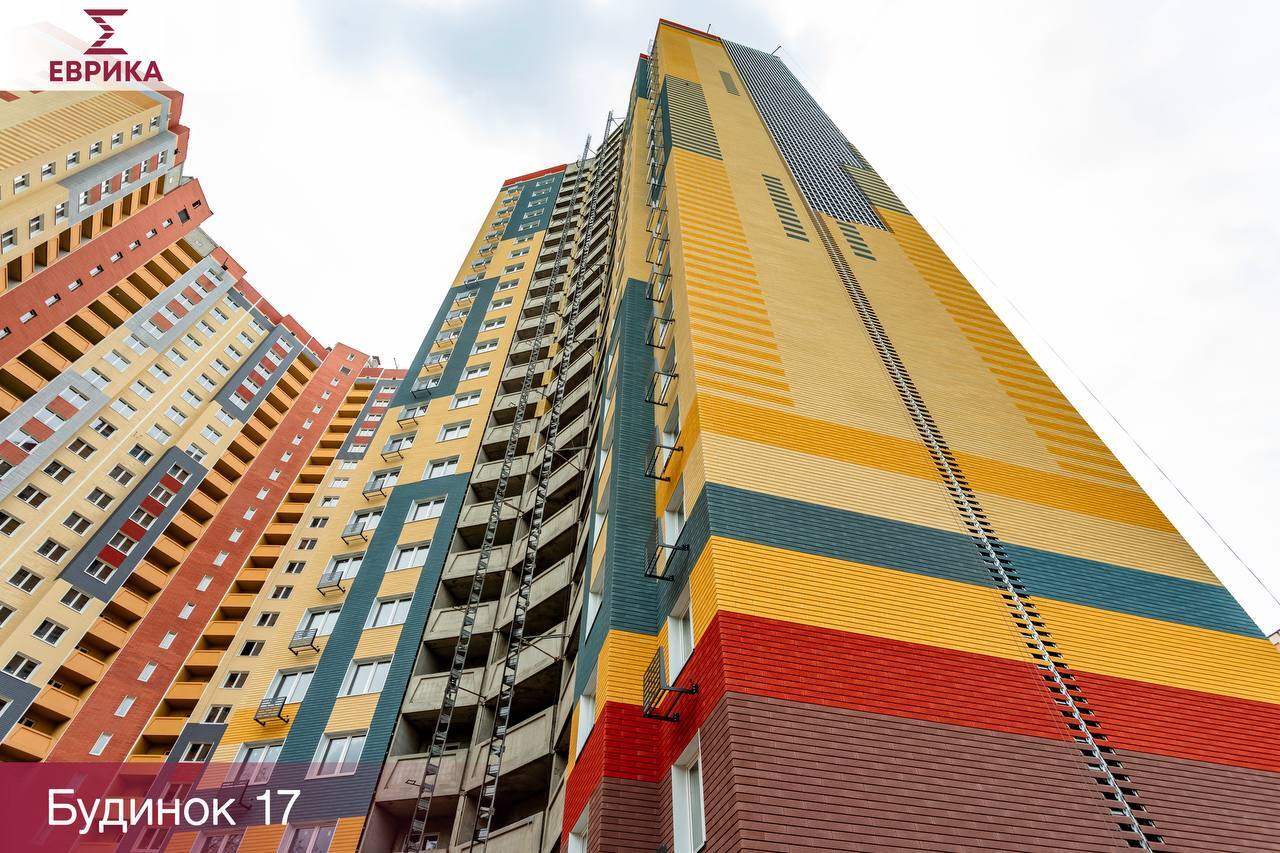

🏗️ ЖК «Еврика», будинок №17

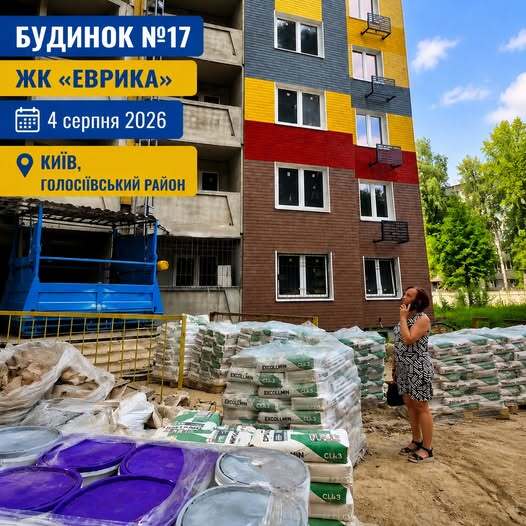

📅 04 серпня 2026 року
Повідомлення від голови кооперативу будинку №17 ЖК «Еврика» Олени Брус
04.08.2026 (як і щовівторка) відбулася виробнича нарада.
Було підбито підсумки, що зроблено на будинку за рік активного будівництва:
✅ Вже виконано
* Блискавкозахист — основні роботи завершені. Остаточне завершення буде виконано після закінчення фасадних робіт.

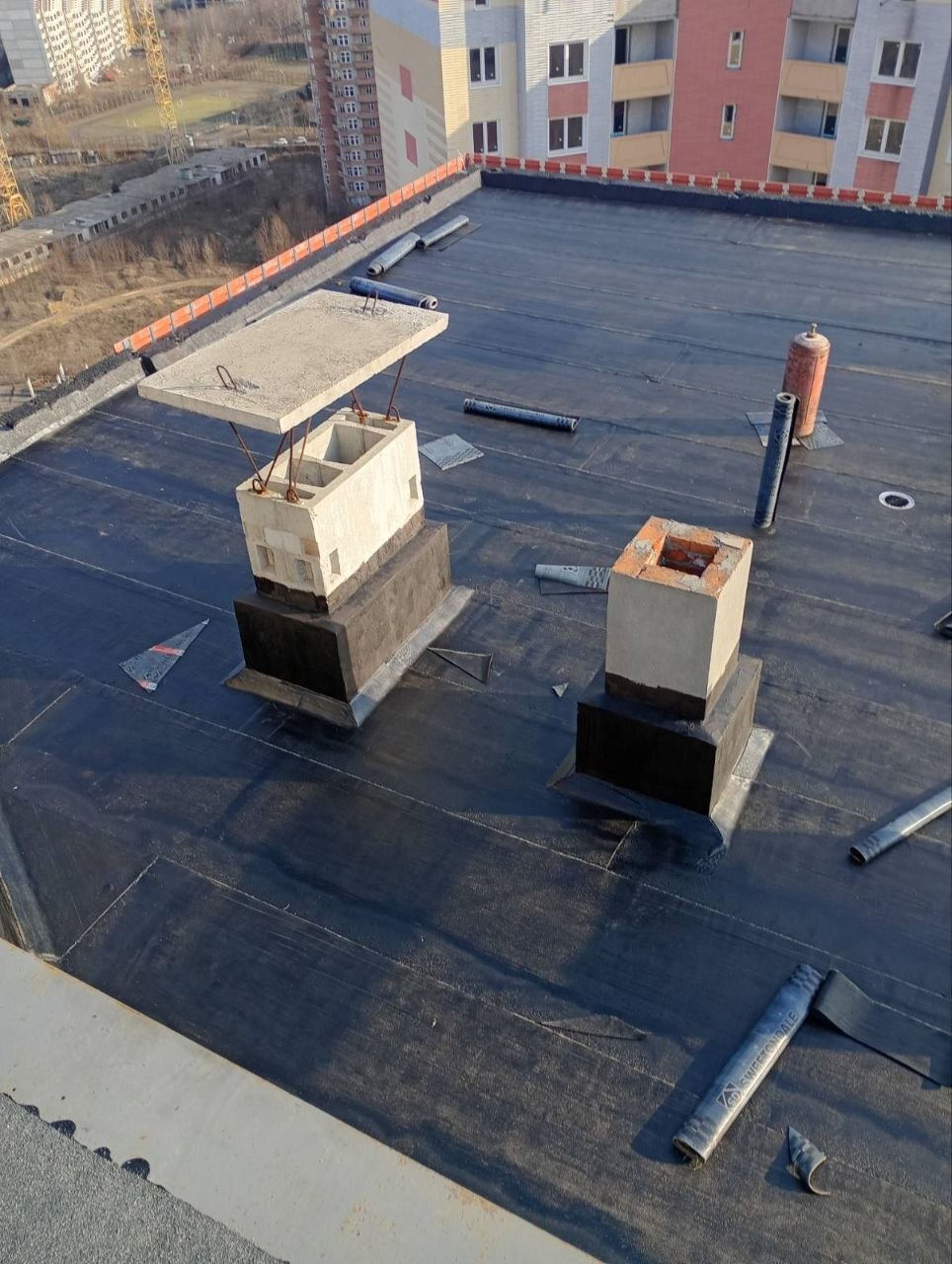

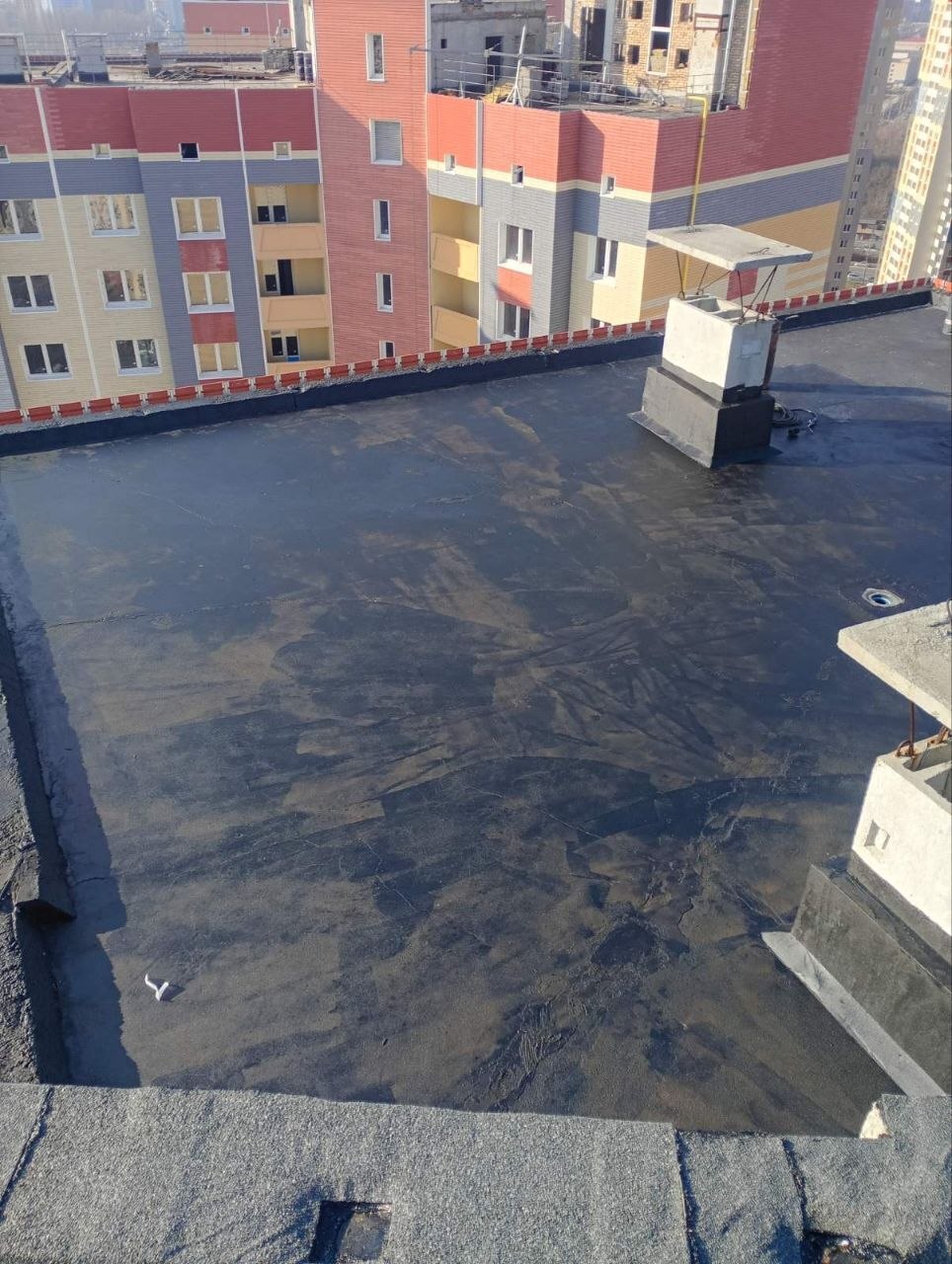

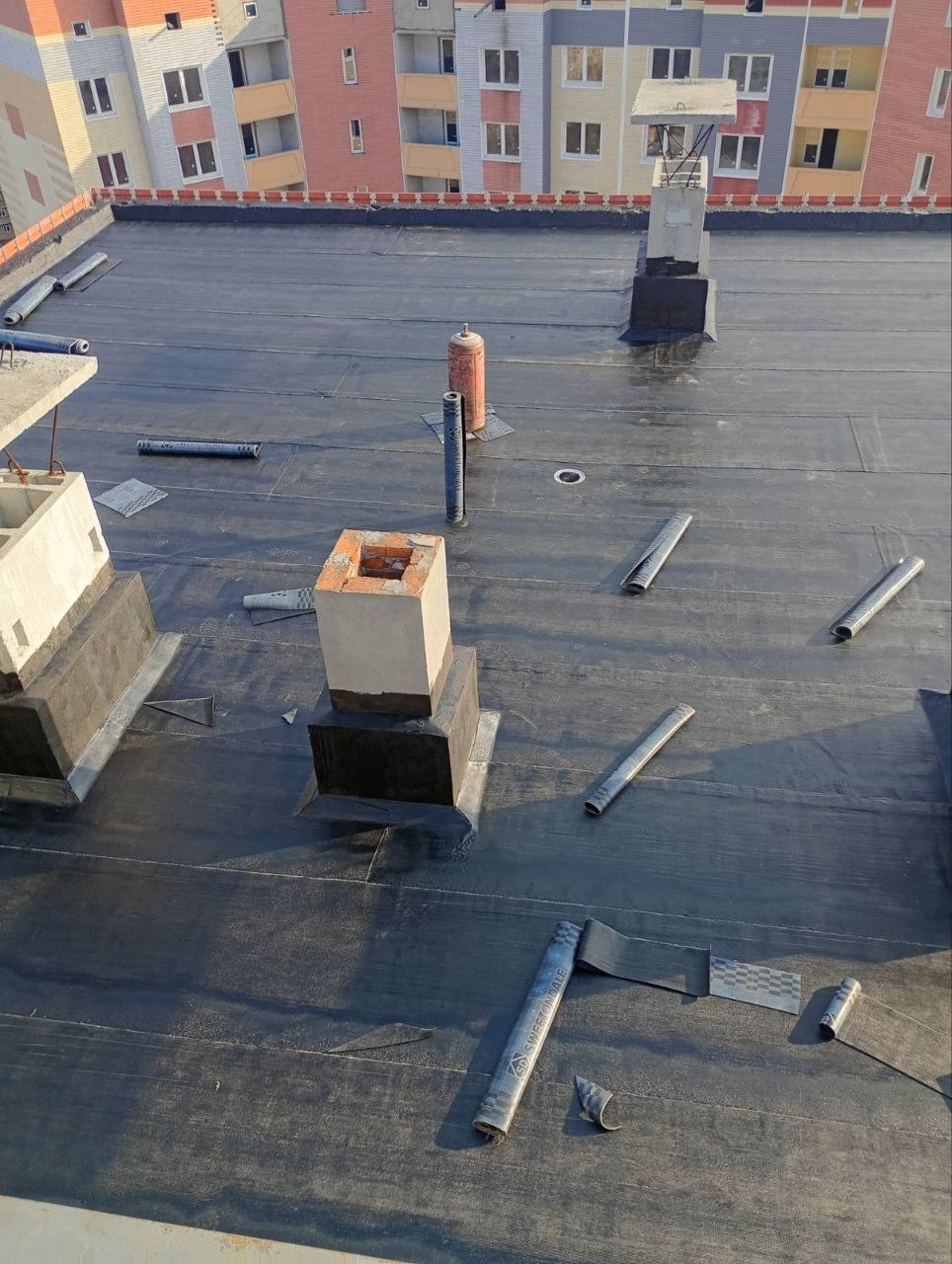

* Покрівля — роботи повністю завершені.
* Двері на холодні переходи — встановлено.
* Електромонтажні роботи — завершені. Після завершення оздоблення місць загального користування залишиться лише встановити світильники, які вже закуплені.
* Система димовидалення (пожежна безпека) — виконана.
---

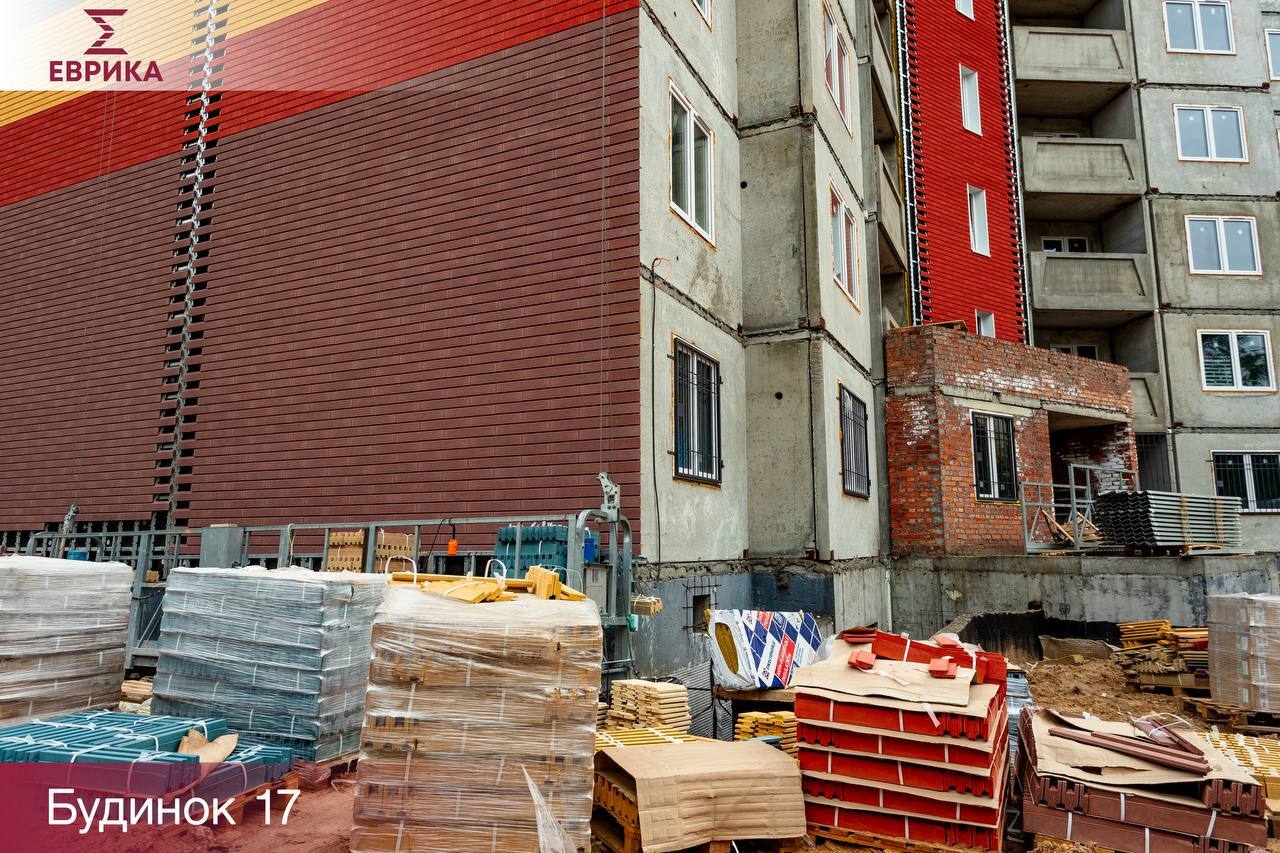

🏢 Фасад

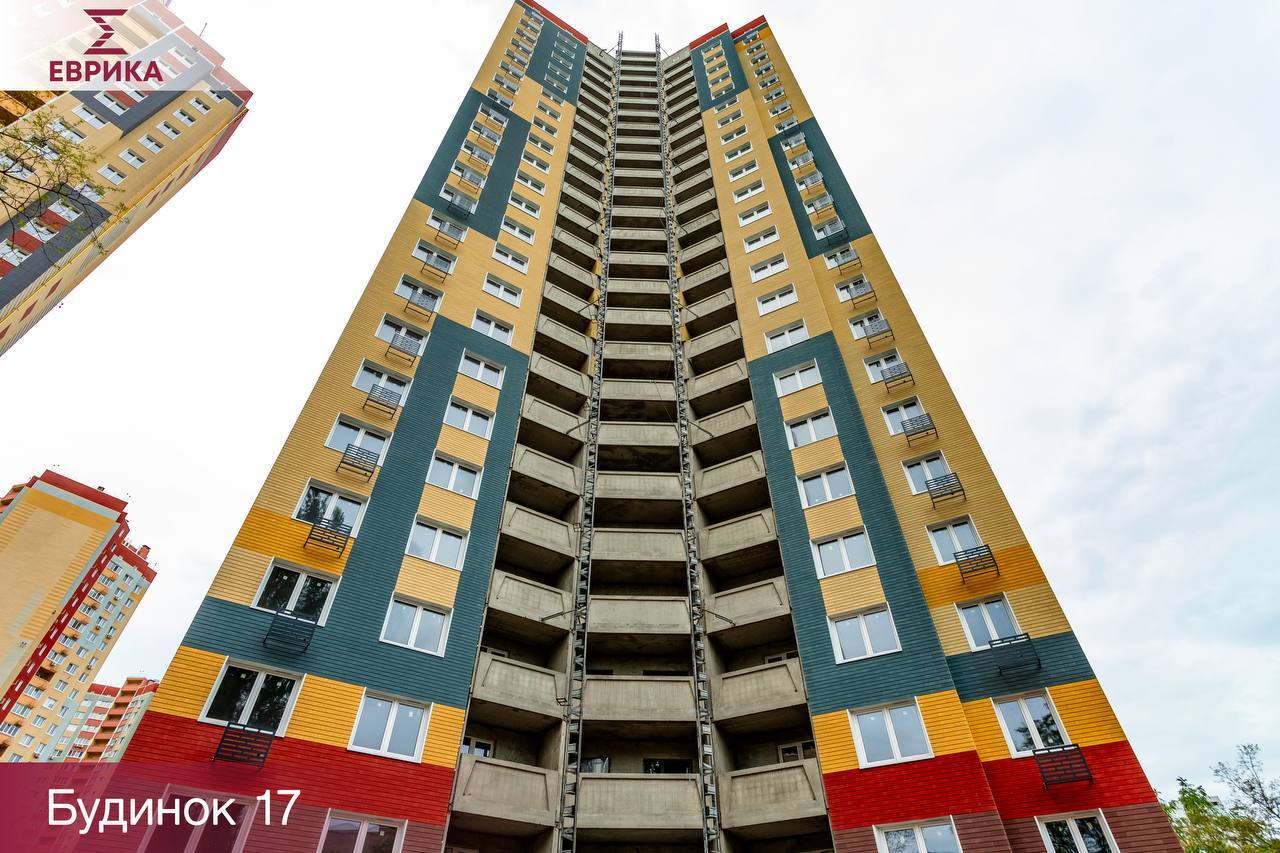

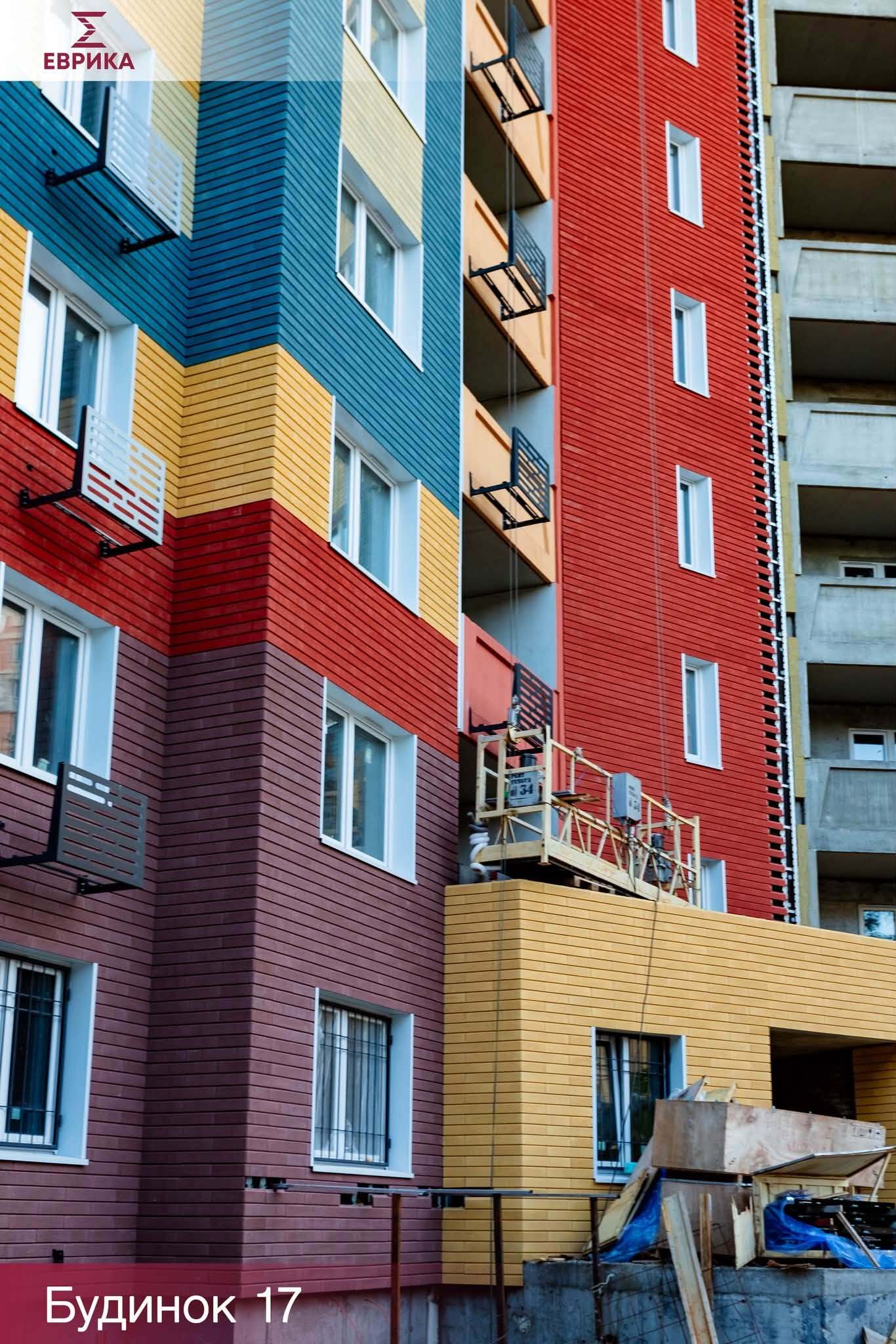

* Монтаж вентильованого фасаду планують завершити протягом 1–2 тижнів.

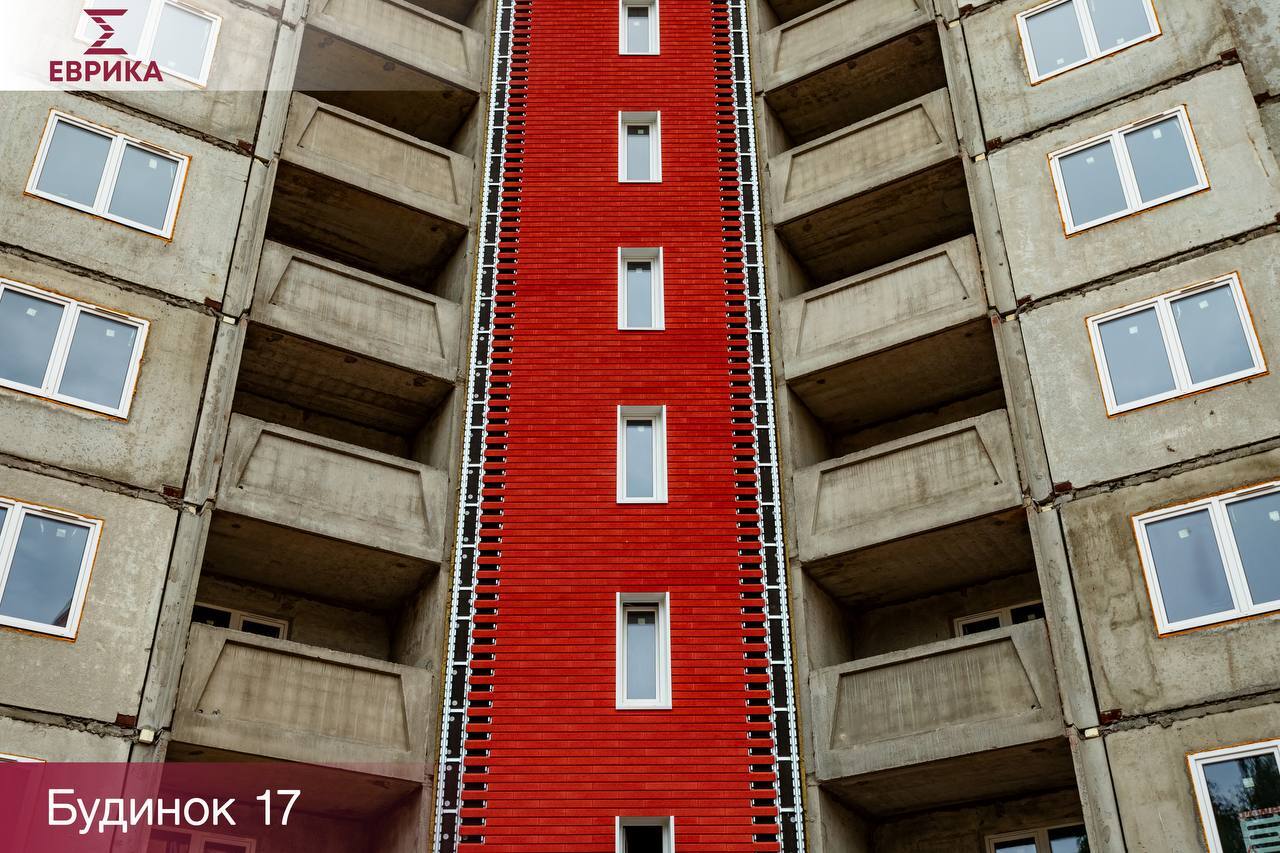

* Роботи з облаштування «мокрого» фасаду (балкони та холодні переходи) практично завершені. Залишилося виконати фарбування.
* Уже встановлено кошики для кондиціонерів та підготовлено отвори для прокладання комунікацій.
---
🛗 Ліфти
Триває монтаж двох ліфтів — вантажного та одного пасажирського.
📅 Орієнтовний термін завершення монтажу всіх ліфтів — кінець вересня – початок жовтня.
Після цього розпочнуться роботи з обрамлення ліфтових порталів. Для цих робіт уже проведено тендер, визначено підрядника та підписано договір.
---

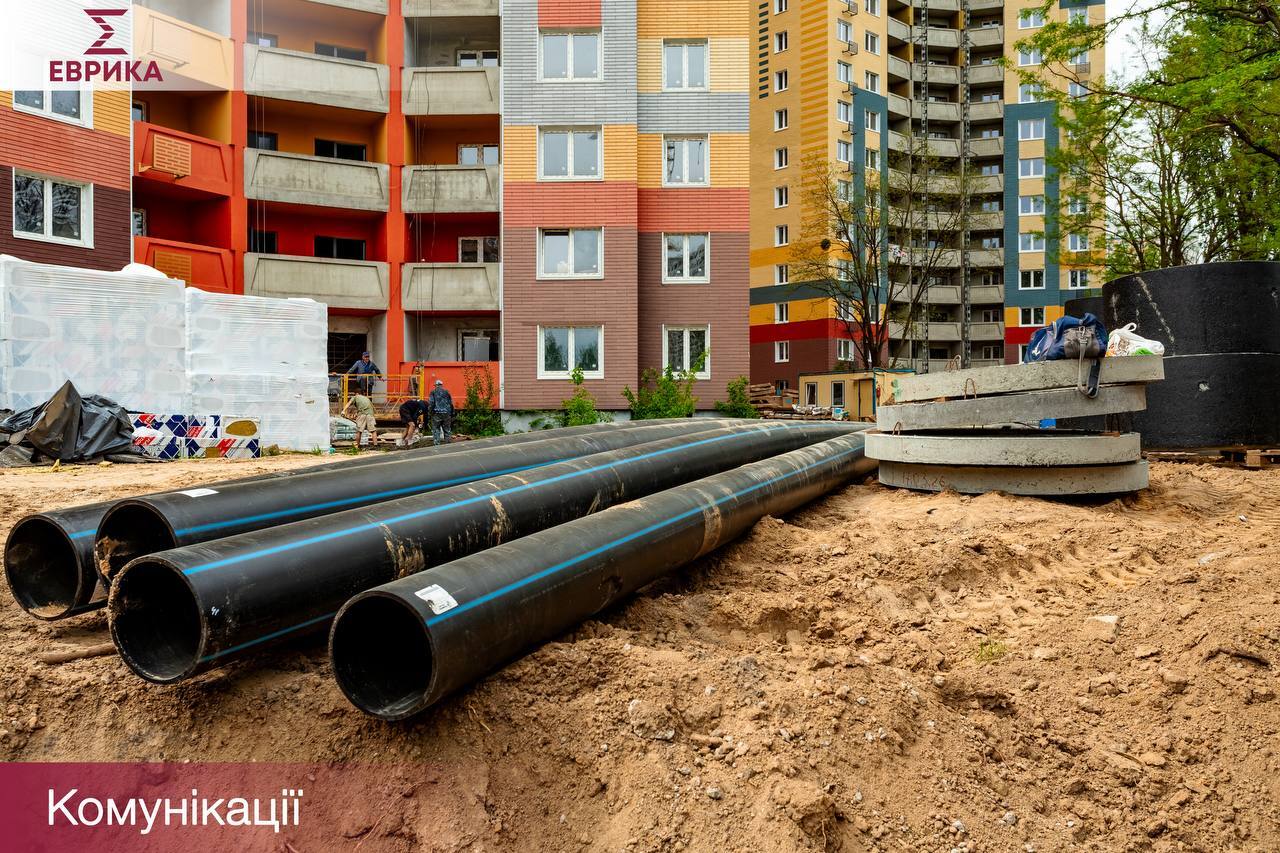

🚰 Інженерні мережі
🔹 Завершено:
✔️ водопостачання;
✔️ каналізацію;
✔️ розведення системи опалення.
Наразі триває монтаж насосної станції та підключення до котельні.
Під час прокладання каналізаційних мереж будівельникам довелося виконати додаткові роботи, адже в плитах перекриття не були передбачені необхідні отвори.
---
🔧 Інші роботи
* Підвал — триває оздоблення, закуплено плитку, замовлено двері.
* Котельня — обладнання вже доставлено. Монтаж розпочнеться після завершення оздоблювальних робіт. Також замовлено вікна та двері.
* Вхідна група — замовлено вхідні двері та сплачено аванс.
* СКД (система контролю доступу) — роботи частково виконані. Після встановлення вхідних дверей систему буде завершено.
* Замість звичних домофонів буде сучасна система доступу через мобільний застосунок. Після оформлення права власності кожен власник квартири отримає доступ до нього.
* Квартирні двері планують розпочати встановлювати вже приблизно через тиждень. Одночасно стартують внутрішні оздоблювальні роботи в місцях загального користування.
* Благоустрій території — договір уже підписано. Початок робіт очікується після завершення фасадних робіт.
---
⚠️ Питання, які ще потребують вирішення
* Потрібно виконати низку додаткових робіт, які не були передбачені початковим проєктом (зокрема встановлення захисних решіток на покрівлі від птахів). Підрядника вже знайдено.
* же другий місяць триває погодження технічних дверей та дверей до ліфтових холів через літній період відпусток. Від їх встановлення залежить подальше внутрішнє оздоблення будинку.
* Обладнання для ІТП вже доставлено, однак ще погоджується закупівля додаткових матеріалів. Крім того, у приміщенні ІТП наразі встановлені опори будівельного підйомника, які можна буде демонтувати лише після запуску хоча б одного ліфта.
---
🤝 Кількість членів кооперативу:
Станом на сьогодні до кооперативу вже приєдналися 131 інвестор, що становить 80,37% квартир (без урахування квартир університету).
https://www.facebook.com/evryka17/posts/pfbid02Jo65acgdC6h85FYxWgEp78qtHsbc44zdNDK1oNRjTCzP192Dhd1PXTstTDQhugNxl
-------
https://www.facebook.com/reel/2159535938307408
- ЖК Паркове місто | KAN Development, UDP | Киев, ул. Вышгородская, 4513.09519
- ЖК Діброва Парк | IB Alliance | Киев, ул. Виктора Некрасова (Северо-Сырецкая)13.092 014
- ЖК The Light | City One Development | Киев, ул. Джона Маккейна, 513.0915
- ЖК Оболонский бриз | ИнжПромБудСервис | Оболонский проспект, 30а13.092 963
- ЖК Hello House | Nice Development | Киев, ул. Николая Кибальчича, 113.0979
- ЖК Олімп | Molodist | Ірпінь, вул. Соборна, 2к/45,4712.09226
- ЖК Forest | Спецжитлофонд, Житло-Інвест | Киев, ул. Милютенко, ул. Шолом-Алейхема12.092 046
- ЖК Одеський бульвар | Атлант | Новосілки, вул. Приміська, 22, 24, 2611.092 430
- Мікрорайон Варшавський | Stolitsa Group | Київ, пр. Євпропейського Союзу (Правди), вул. Межова10.0918 019
- ЖК Метрополис | DiM | Киев, пр. Глушкова, ул. Заболотного08.093 550
- Покупка квартиры по переуступке08.09194
- Стоит ли сейчас покупать недвижимость?08.095 154
- На що звертати увагу при покупці квартири?05.053
- Як ви ведете облік витрат по оренді нерухомості?03.051
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планирую аренду квартиры в районе Подола27.014
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- ЖК Калейдоскоп 2 | INGRAD Development Group | Одесса, Таирово, просп. Небесной Сотни, 105а03.092
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5202.092
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- Злив води з батарей в квартирі на зиму?28.081
- Делать ремонт самостоятельно или нанять профессионалов01.0844
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Світлові лінії та натяжні стелі: що треба закласти по електриці ще до монтажу20.071
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
- Сонячні панелі для приватного будинку у Львові: скільки коштує, скільки заощадите і як це працює?18.061
- Спецтехника від "Укравтокомплект"12.061
- Предложения комплексного ремонта. "Ремонт под ключ"27.05201
