Nata-Nataly
N
Пользователь
27
30 августа 2017
14 март 2018 18:08
1 дом, какие Вам озвучивают в КС сроки сдачи дома. Меня сегодня удивили немного... Я готовилась к тому, что наш дом будет самым последним. По телефону озвучили, что плитка уже есть до 12 этажа, также закупили двери на весь дом и через две недели будут их устанавливать. Те, сдадут 5 и 6 дома, а потом 1. Кому-то такое говорили уже?
Valentinka-
V
Пользователь
58
07 июля 2017
14 март 2018 18:45
Цитата "Nata-Nataly":1 дом, какие Вам озвучивают в КС сроки сдачи дома. Меня сегодня удивили немного... Я готовилась к тому, что наш дом будет самым последним. По телефону озвучили, что плитка уже есть до 12 этажа, также закупили двери на весь дом и через две недели будут их устанавливать. Те, сдадут 5 и 6 дома, а потом 1. Кому-то такое говорили уже?
Нам сегодня тоже по телефону сказали, что в конце апреля ключи железно. Очень хочется верить...
Floid
F
Постоянный пользователь
364
12 февраля 2017
14 март 2018 18:46
Цитата "Nata-Nataly":1 дом, какие Вам озвучивают в КС сроки сдачи дома. Меня сегодня удивили немного... Я готовилась к тому, что наш дом будет самым последним. По телефону озвучили, что плитка уже есть до 12 этажа, также закупили двери на весь дом и через две недели будут их устанавливать. Те, сдадут 5 и 6 дома, а потом 1. Кому-то такое говорили уже?
7 дом уже 2 раз в пролете...
Изначально было 437256891 потом 432567891, сейчас 432561789?
Nata-Nataly
N
Пользователь
27
30 августа 2017
14 март 2018 20:19
Цитата "Floid":Цитата "Nata-Nataly":1 дом, какие Вам озвучивают в КС сроки сдачи дома. Меня сегодня удивили немного... Я готовилась к тому, что наш дом будет самым последним. По телефону озвучили, что плитка уже есть до 12 этажа, также закупили двери на весь дом и через две недели будут их устанавливать. Те, сдадут 5 и 6 дома, а потом 1. Кому-то такое говорили уже?
7 дом уже 2 раз в пролете...
Изначально было 437256891 потом 432567891, сейчас 432561789?
Вот последний вариант мне и озвучили сегодня. Хотя у них каждый день что-то новое
ДобрОе уТро

Постоянный пользователь
342
27 мая 2016
14 март 2018 20:35
Они что на приколе вообще... Походу хрен дождёшься 7 дом (((
Mari25mila
M
Новичок
15
15 октября 2017
14 март 2018 20:42
Я теж в шоці((
Stas_dom8
S
Постоянный пользователь
220
25 января 2018
14 март 2018 21:42
AndrewStarikov, спасибо за отличный развёрнутый ответ, получил всю необходимую информацию 😊
Stas_dom8
S
Постоянный пользователь
220
25 января 2018
14 март 2018 21:46
Цитата "ДобрОе уТро":Они что на приколе вообще... Походу хрен дождёшься 7 дом (((
Думаю к августу сдадут 1,7,8,9. В апреле потеплеет и думаю работы пойдут активнее. Самое сложное это подключение коммуникаций, как мне кажется, а на наши последние дома это будет вопрос часов или суток, так как всё уже ж подведено. Завершить внутренние отделочные работы на пару месяцев максимум, это с частыми перекурами, так что без паники. ИМХО
alex_am
a
Постоянный пользователь
207
27 января 2017
15 март 2018 13:33
От сила привычки, что ты скажешь...
Главное вчера был на объекте, казалось бы все сам посмотрел, подписал смотровой ордер, был у нотариуса и оформил все документы, даже заявление на электро счетчик написал.... Но вот как 15 или 30 число, жить не могу без фото фасадов...
Что ты будешь делать...

Главное вчера был на объекте, казалось бы все сам посмотрел, подписал смотровой ордер, был у нотариуса и оформил все документы, даже заявление на электро счетчик написал.... Но вот как 15 или 30 число, жить не могу без фото фасадов...
Что ты будешь делать...


ZLUCHKA5
Z
Новичок
8
15 июля 2017
15 март 2018 13:36
отчет уже есть на сайте !
alex_am
a
Постоянный пользователь
207
27 января 2017
15 март 2018 13:37
Дык, тож на сайте

Gosha_88
G
Новичок
11
21 декабря 2016
15 март 2018 13:39
Там особо ні...я не змінилось. Роботи до осіні(( На..й ті фасади подавати в кожний звіт....???
Отдел продаж СФ "Синергия"

Постоянный пользователь
466
18 мая 2015
15 март 2018 15:00
Отчет о ходе строительства в ЖК “Синергия 3” за период с 28 февраля по 15 марта 2018 года
Добрый день, уважаемые инвесторы жилого комплекса “Синергия 3”!
Предлагаем Вашему вниманию очередной фотоотчет о ходе строительства и проделанным работам на объекте за период с 28 февраля по 15 марта 2018 года.

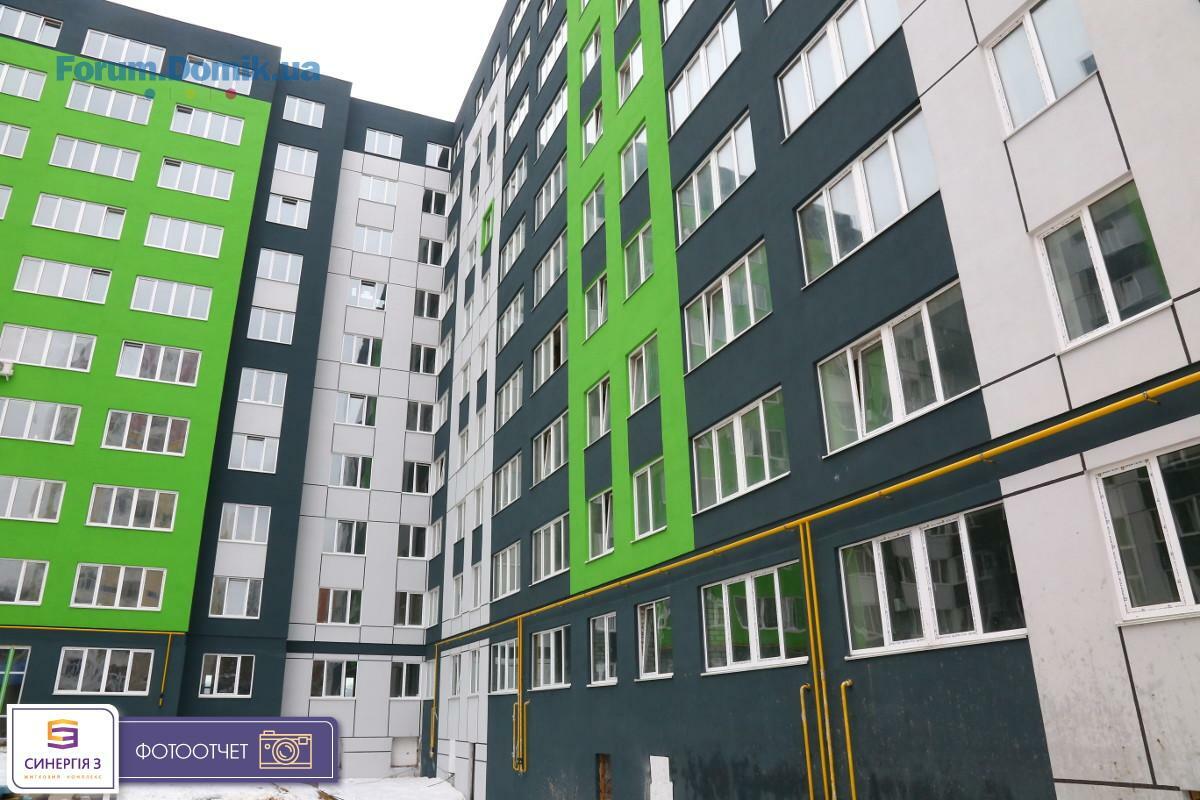

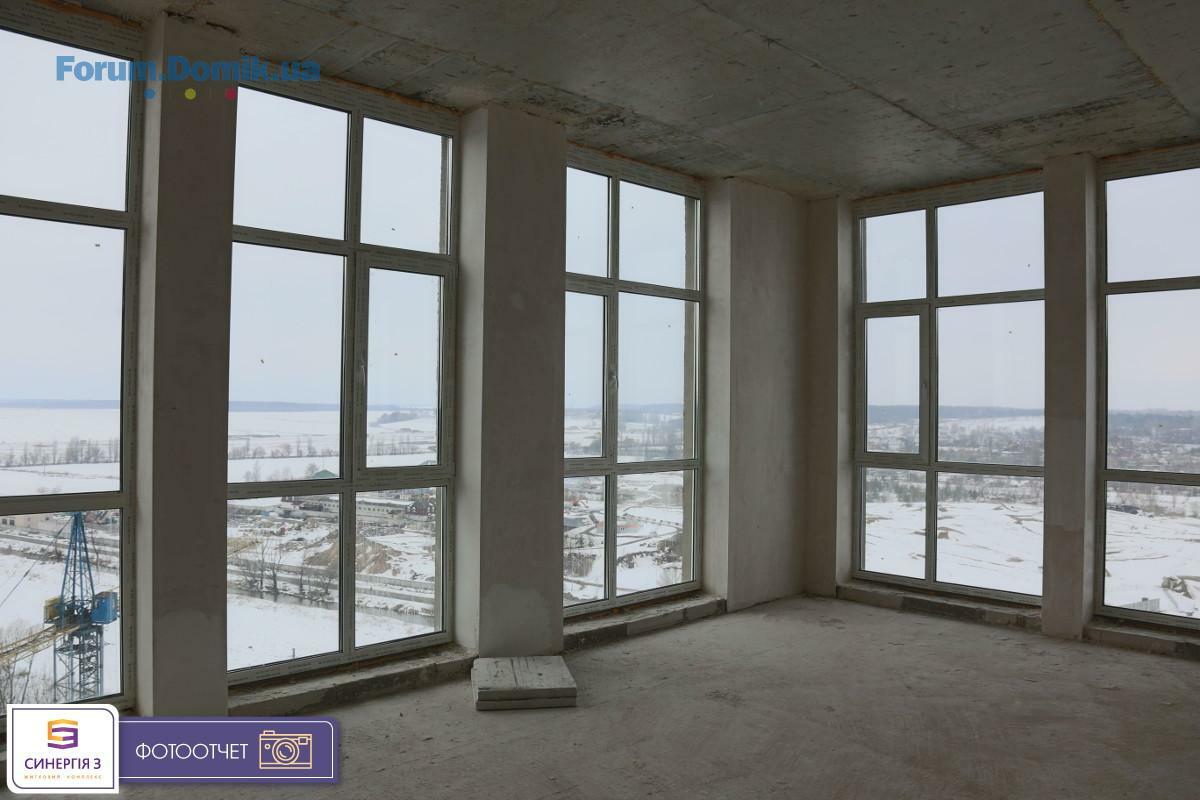

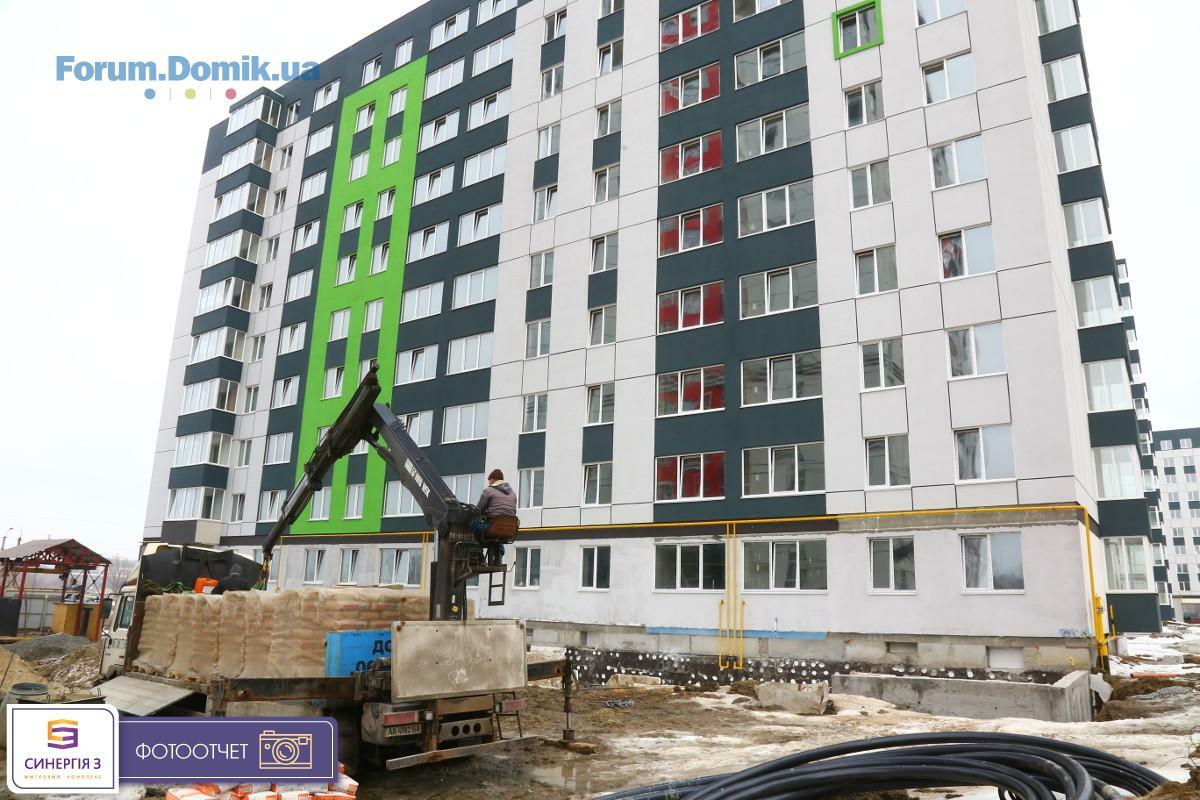

В первом доме закончены работы по монтажу перил и поручней лестничных площадок и маршей. Выполняются работы по монтажу клапанов дымоудаления. Продолжается газификация квартир с 6 по 11 этаж. Начаты работы по стяжке полов с 10 по 18 этаж. Ведутся работы по укладке плитки с 9 по 18 этаж.
Во втором доме завершен монтаж электрощитовых с 1 по 10 этаж. Продолжается установка электросчетчиков в квартирах. На завершающем этапе укладка плитки лифтовых порталов.
В третьем, четвертом и седьмом доме продолжаются отделочные работы цокольного этажа.
В четвертом доме продолжается установка электросчетчиков в квартирах. Ведется монтаж перил и поручней лестничных площадок и маршей.
В пятом доме завершен монтаж газовых котлов с 7 по 10 этаж. Начались работы по установке газовых счетчиков. Завершен монтаж дверей портала лифта с 1 по 10 этаж.
В шестом доме завершен монтаж счетчиков холодной воды с 1 по 10 этаж.

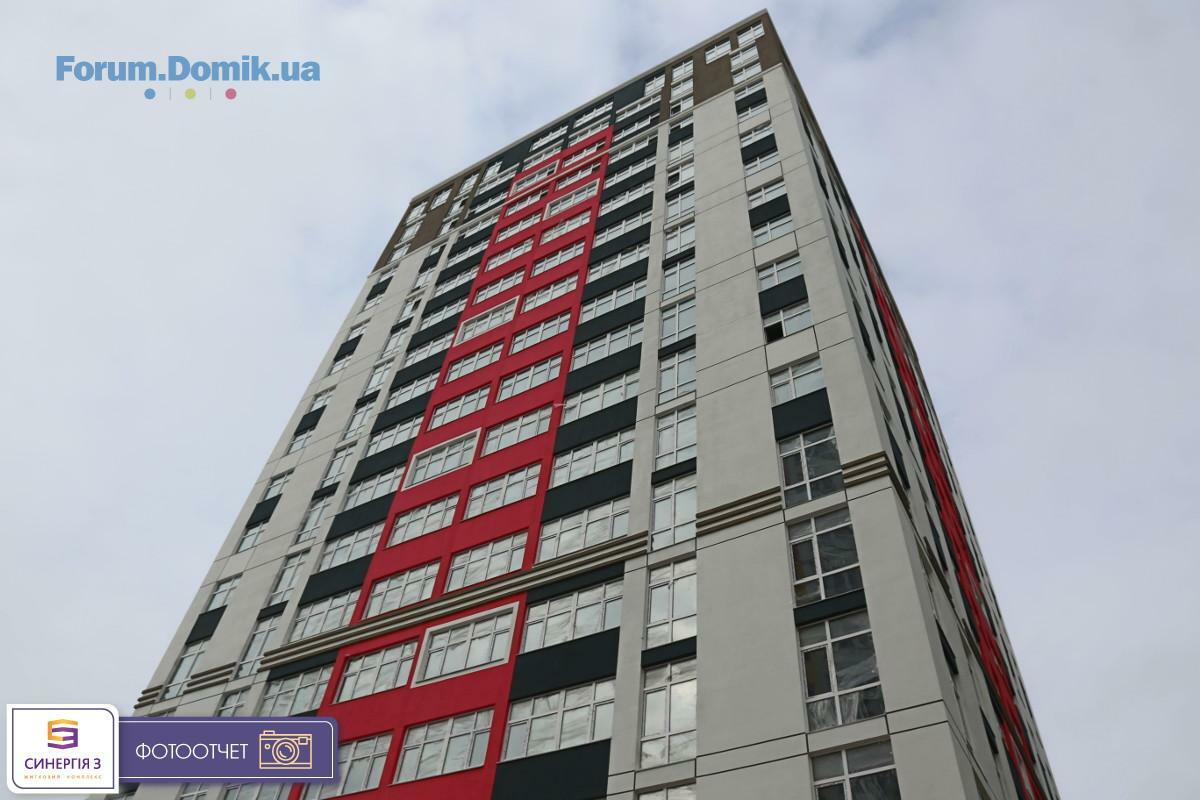

В седьмом доме завершен монтаж входной двери первой секции. Завершена газификация квартир первой секции. Ведется монтаж перил и поручней лестничных площадок и маршей.
Во всех домах начат монтаж освещения на лестничных площадках.
Добрый день, уважаемые инвесторы жилого комплекса “Синергия 3”!
Предлагаем Вашему вниманию очередной фотоотчет о ходе строительства и проделанным работам на объекте за период с 28 февраля по 15 марта 2018 года.
В первом доме закончены работы по монтажу перил и поручней лестничных площадок и маршей. Выполняются работы по монтажу клапанов дымоудаления. Продолжается газификация квартир с 6 по 11 этаж. Начаты работы по стяжке полов с 10 по 18 этаж. Ведутся работы по укладке плитки с 9 по 18 этаж.
Во втором доме завершен монтаж электрощитовых с 1 по 10 этаж. Продолжается установка электросчетчиков в квартирах. На завершающем этапе укладка плитки лифтовых порталов.
В третьем, четвертом и седьмом доме продолжаются отделочные работы цокольного этажа.
В четвертом доме продолжается установка электросчетчиков в квартирах. Ведется монтаж перил и поручней лестничных площадок и маршей.
В пятом доме завершен монтаж газовых котлов с 7 по 10 этаж. Начались работы по установке газовых счетчиков. Завершен монтаж дверей портала лифта с 1 по 10 этаж.
В шестом доме завершен монтаж счетчиков холодной воды с 1 по 10 этаж.
В седьмом доме завершен монтаж входной двери первой секции. Завершена газификация квартир первой секции. Ведется монтаж перил и поручней лестничных площадок и маршей.
Во всех домах начат монтаж освещения на лестничных площадках.
Stas_dom8
S
Постоянный пользователь
220
25 января 2018
15 март 2018 15:51
8 и 9 опять в немилости??!!!
pozitiv1881
p
Постоянный пользователь
183
07 июля 2017
15 март 2018 16:46
Да уж!( 8-9 как то вообще жиденько.
pozitiv1881
p
Постоянный пользователь
183
07 июля 2017
15 март 2018 16:47
Спасибо за прекрасный отчёт.
ДобрОе уТро

Постоянный пользователь
342
27 мая 2016
15 март 2018 17:32
Спасибо за отчёт!
OksiMaxS
O
Пользователь
89
06 февраля 2018
15 март 2018 22:44
Для 8 і 9 будинків, знову були несприятливі погодні умови)))😂
Stas_dom8
S
Постоянный пользователь
220
25 января 2018
16 март 2018 07:21
Цитата "OksiMaxS":Для 8 і 9 будинків, знову були несприятливі погодні умови)))😂
Над нашими домами собрались чёрные тучи и кружат вОроны 😁 вот уже месяц как 😉
Евгений-2

Постоянный пользователь
124
30 августа 2017
16 март 2018 07:32
Цитата "Stas_dom8":
Над нашими домами собрались чёрные тучи и кружат вОроны 😁 вот уже месяц как 😉
Образовалась воронка.

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- МФК А136 Highlight Tower | DIM | Київ, вул. Антоновича, 136-13825.08410
- ЖК Gravity Park | Креатор-Буд | Киев, просп. Берестейський, 13925.0893
- ЖК Crystal Avenue | НоваБудова | Петропавловская Борщаговка, ул. Оксамытовая, 922.0871
- ЖК Щасливий Grand | НоваБудова | Софиевская Борщаговка, ул. Яблоневая, 3а22.084
- ЖК Luxberry Lakes & Forest | BudCapital | Обухівський р-н, Козин, пров. Козацький, 1121.0825
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1121.083 769
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 321.0865
- ЖК Оранжерея | Edelburg Development | Київ, Миколи Василенко, 220.0887
- ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2720.08446
- ЖК Урловский-2 | Киевгорстрой | Киев, ул. Сортировочная, Канальная, Клеманская20.082 062
- Стоит ли сейчас покупать недвижимость?26.084 621
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планирую аренду квартиры в районе Подола30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Крыша потекла, что делать?25.0818
- Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
- Материал многоквартирного дома новостройки. Какой лучше?13.0812
- Климатическое оборудование норвежской ТМ Bergen07.082
- Как можно прочистить или улучшить вентиляцию в квартире?06.086
- Пол на кухне – ламинат или плитка?30.0720
- Как правильно заложить швы в стенах после врезки столешницы/подоконника?24.072
- Стоит ли делать лоджию продолжением комнаты24.0716
- Чем отделать деревянные стены дома?24.073
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Мебель под заказ | Объявления об изготовлении мебели18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
