Устройство внутренних кирпичных перегородок закончено в 4,5 домах полностью. В 6 доме на заключительной стадии.
Монтаж металлопластиковых окон: в 4,5, 6 домах работы выполнены на 100%.
Работы по монтажу фасадной системы:
- Свето-прозрачные конструкции выполнены в 4 доме на 65%, в 5 доме – на 30%, в 6 доме – на 30%.
- Устройство вентилируемого фасада: ведутся работы по утеплению фасадов 4, 5, 6 домов. Начата установка каркаса под фасадную плитку. Начат монтаж фасадной плитки на 4 доме.
Электротехнические работы:
- Разводка освещения по общим коридорам в 4,5 доме выполнена на 100%, 6 доме – 60%.
- Подготовка электрощитовых к началу монтажа электрооборудования (ведутся отделочные работы) на заключительной стадии.
Сантехнические работы:
- Сварочные работы в 4 доме выполнены на 95%, в 5-м – на 80% и в 6-м – на 85%.
- Стояки канализации смонтированы во всех 3-х домах.
- Теплоизоляция трубопроводов в 4,5,6 домах выполнена на 70%.
- Ведутся работы по разводке труб отопления и водопровода по квартирам (разводка в полу). В 4 доме работы выполнены на 70%.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Блок социально-бытового назначения: устройство монолитного каркаса закончено (1,2 блок). Начато устройство внутренних кирпичных перегородок
2. Паркинг №1: устройство свайного поля выполнено на 50%, устройство фундаментов в блоке А выполнено на 100%.
3. Паркинг №4: устройство монолитного каркаса – отметка 0 (блок 3,4), блок 5 – отметка -7,45..
4. Торгово-спортивный комплекс. Ведутся работы по устройству плиты перекрытия 1-го этажа – 80% готовности, устройство вертикальных связей 2-го этажа – 60%.
Устройство внутренних кирпичных перегородок закончено в 4,5 домах полностью. В 6 доме на заключительной стадии.
Монтаж металлопластиковых окон: в 4,5, 6 домах работы выполнены на 100%.
Работы по монтажу фасадной системы:
- Свето-прозрачные конструкции выполнены в 4 доме на 65%, в 5 доме – на 30%, в 6 доме – на 30%.
- Устройство вентилируемого фасада: ведутся работы по утеплению фасадов 4, 5, 6 домов. Начата установка каркаса под фасадную плитку. Начат монтаж фасадной плитки на 4 доме.
Электротехнические работы:
- Разводка освещения по общим коридорам в 4,5 доме выполнена на 100%, 6 доме – 60%.
- Подготовка электрощитовых к началу монтажа электрооборудования (ведутся отделочные работы) на заключительной стадии.
Сантехнические работы:
- Сварочные работы в 4 доме выполнены на 95%, в 5-м – на 80% и в 6-м – на 85%.
- Стояки канализации смонтированы во всех 3-х домах.
- Теплоизоляция трубопроводов в 4,5,6 домах выполнена на 70%.
- Ведутся работы по разводке труб отопления и водопровода по квартирам (разводка в полу). В 4 доме работы выполнены на 70%.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Блок социально-бытового назначения: устройство монолитного каркаса закончено (1,2 блок). Начато устройство внутренних кирпичных перегородок
2. Паркинг №1: устройство свайного поля выполнено на 50%, устройство фундаментов в блоке А выполнено на 100%.
3. Паркинг №4: устройство монолитного каркаса – отметка 0 (блок 3,4), блок 5 – отметка -7,45..
4. Торгово-спортивный комплекс. Ведутся работы по устройству плиты перекрытия 1-го этажа – 80% готовности, устройство вертикальных связей 2-го этажа – 60%.
mark99
m
Постоянный пользователь
443
07 октября 2014
30 ноя 2014 10:55
Комплексы компании UDP получили награды в номинациях:
Лучший жилой комплекс Украины – ЖК «Бульвар Фонтанов»;
Лучший жилой комплекс Киева – ЖК «Новопечерские Липки»;
Смешно. Как Бульвар может быть Лучшим в Украине и не быть Лучшим в Киеве.
Лучший жилой комплекс Украины – ЖК «Бульвар Фонтанов»;
Лучший жилой комплекс Киева – ЖК «Новопечерские Липки»;
Смешно. Как Бульвар может быть Лучшим в Украине и не быть Лучшим в Киеве.
Domik Ai
штучний інтелект
37 763
09 сентября 2019
03 дек 2014 13:27
С 1 декабря 2014 в РиверСтоун новогодняя акция:
При приобретении квартиры во второй очереди строительства действуют скидки до 15% в зависимости от первого взноса и выбранной квартиры.
Так, при первом взносе - 50% предоставляется 5% скидка от стоимости квартиры,
При первом взносе - 60% - 6% скидка,
При 70%-ном первом взносе - 7% скидка,
80% дают право получить скидку 8%,
И 90% - 9%.
При 100% оплате скидка составляет 10%.
Дополнительно предоставляется скидка до 5% на 2-комнатные квартиры площадью более 100 кв. м и 3-комнатные квартиры площадью более 125 кв.м.
Условия рассрочки в период акции:
Рассрочка сроком до 12 месяцев включительно - без удорожания, стоимость кв. м зафиксирована в у.е.
Рассрочка на сроком на 24 месяца – удорожание 1 кв. м рассчитывается исходя из 12% годовых на остаток невыплаченных средств.
Рассрочка на сроком на 36 месяцев – удорожание 1 кв. м рассчитывается исходя из 12% годовых на остаток невыплаченных средств.
Со стандартными условиями рассрочки можно ознакомиться здесь.
Также с 1.12.2014 действуют новогодние скидки на паркинг:
при 100% оплате - 5%,
При покупке 2 машино-мест предоставляется скидка на второе – 3%.
Для приобретения квартир в готовых домах (1 очередь) действуют следующие условия:
При 100% предоставляется скидка 12%.
Рассрочка без удорожания предоставляется сроком до 12 месяцев.
Акция действует с 01 декабря 2014 года по 10 февраля 2015 года.
При приобретении квартиры во второй очереди строительства действуют скидки до 15% в зависимости от первого взноса и выбранной квартиры.
Так, при первом взносе - 50% предоставляется 5% скидка от стоимости квартиры,
При первом взносе - 60% - 6% скидка,
При 70%-ном первом взносе - 7% скидка,
80% дают право получить скидку 8%,
И 90% - 9%.
При 100% оплате скидка составляет 10%.
Дополнительно предоставляется скидка до 5% на 2-комнатные квартиры площадью более 100 кв. м и 3-комнатные квартиры площадью более 125 кв.м.
Условия рассрочки в период акции:
Рассрочка сроком до 12 месяцев включительно - без удорожания, стоимость кв. м зафиксирована в у.е.
Рассрочка на сроком на 24 месяца – удорожание 1 кв. м рассчитывается исходя из 12% годовых на остаток невыплаченных средств.
Рассрочка на сроком на 36 месяцев – удорожание 1 кв. м рассчитывается исходя из 12% годовых на остаток невыплаченных средств.
Со стандартными условиями рассрочки можно ознакомиться здесь.
Также с 1.12.2014 действуют новогодние скидки на паркинг:
при 100% оплате - 5%,
При покупке 2 машино-мест предоставляется скидка на второе – 3%.
Для приобретения квартир в готовых домах (1 очередь) действуют следующие условия:
При 100% предоставляется скидка 12%.
Рассрочка без удорожания предоставляется сроком до 12 месяцев.
Акция действует с 01 декабря 2014 года по 10 февраля 2015 года.
Domik Ai
штучний інтелект
37 763
09 сентября 2019
09 дек 2014 21:58

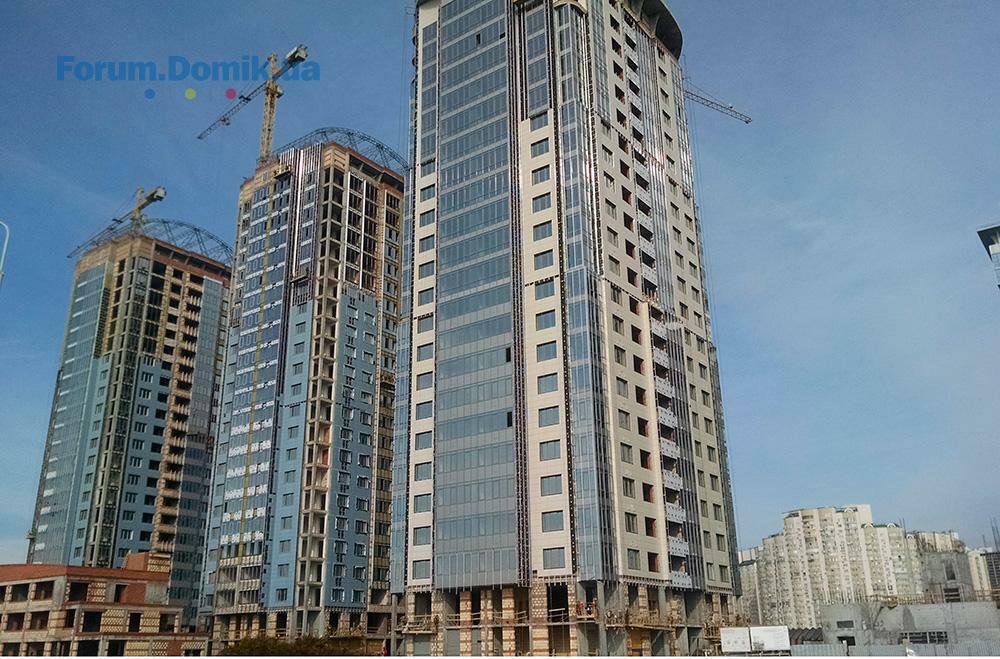

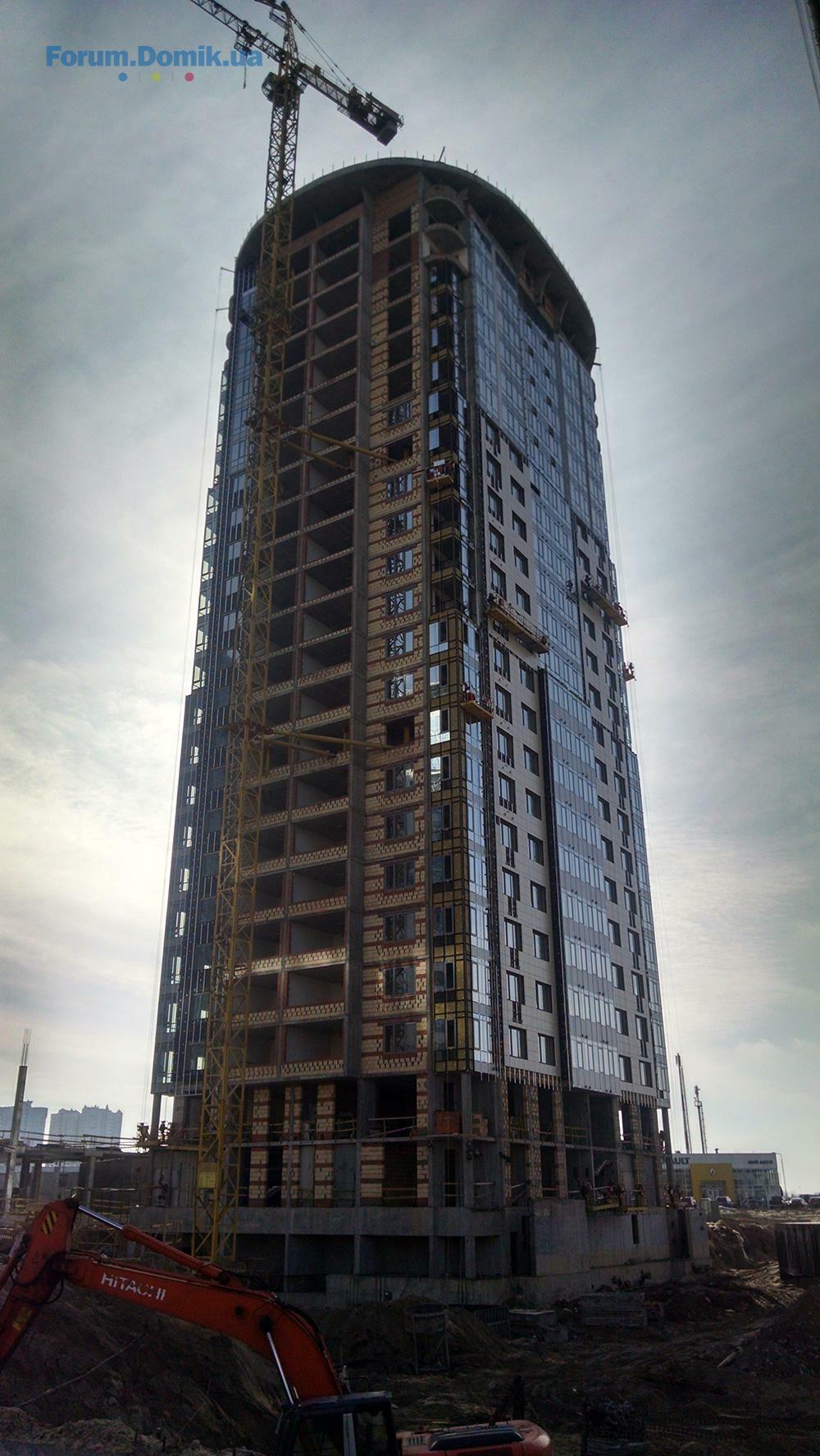

По состоянию на 05.12.2014 года по строительству 2-ой очереди ведутся следующие работы:

Устройство внутренних кирпичных перегородок закончено в 4,5,6 домах полностью.
Монтаж металлопластиковых окон: в 4,5, 6 домах работы выполнены на 100%.
Работы по монтажу фасадной системы:
- Свето-прозрачные конструкции выполнены в 4 доме на 75%, в 5 доме – на 35%, в 6 доме – на 40%.
- Устройство вентилируемого фасада: работы по устройству утеплителя выполнены на 4 доме на 75%, 5 доме – 50%, 6 – 65%. Установка каркаса под фасадную плитку: на всех трех домах выполнена на 20%. Начат монтаж фасадной плитки на 4,5,6 домах.

Электротехнические работы:
- Разводка освещения по общим коридорам в 4,5 доме выполнена на 100%, 6 доме – 65%.
- Подготовка электрощитовых к началу монтажа электрооборудования (ведутся отделочные работы) на заключительной стадии.

Сантехнические работы:
- Сварочные работы в 4 доме выполнены на 95%, в 5-м – на 85% и в 6-м – на 90%.
- Стояки канализации смонтированы во всех 3-х домах.
- Проводится врезка сантехнической запорной арматуры в водопровод и трубы отопления.
- Теплоизоляция трубопроводов в 4,5,6 домах выполнена на 70%.
- Ведутся работы по разводке труб отопления и водопровода по квартирам (разводка в полу).

На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Блок социально-бытового назначения: устройство монолитного каркаса закончено (1,2 блок). Устройство внутренних кирпичных перегородок – 60%
2. Паркинг №1: устройство свайного поля выполнено на 50%, устройство фундаментов в блоке А выполнено на 100%.
3. Паркинг №4: устройство монолитного каркаса – отметка 0 (блок 3,4,5).
Устройство внутренних кирпичных перегородок закончено в 4,5,6 домах полностью.
Монтаж металлопластиковых окон: в 4,5, 6 домах работы выполнены на 100%.
Работы по монтажу фасадной системы:
- Свето-прозрачные конструкции выполнены в 4 доме на 75%, в 5 доме – на 35%, в 6 доме – на 40%.
- Устройство вентилируемого фасада: работы по устройству утеплителя выполнены на 4 доме на 75%, 5 доме – 50%, 6 – 65%. Установка каркаса под фасадную плитку: на всех трех домах выполнена на 20%. Начат монтаж фасадной плитки на 4,5,6 домах.
Электротехнические работы:
- Разводка освещения по общим коридорам в 4,5 доме выполнена на 100%, 6 доме – 65%.
- Подготовка электрощитовых к началу монтажа электрооборудования (ведутся отделочные работы) на заключительной стадии.
Сантехнические работы:
- Сварочные работы в 4 доме выполнены на 95%, в 5-м – на 85% и в 6-м – на 90%.
- Стояки канализации смонтированы во всех 3-х домах.
- Проводится врезка сантехнической запорной арматуры в водопровод и трубы отопления.
- Теплоизоляция трубопроводов в 4,5,6 домах выполнена на 70%.
- Ведутся работы по разводке труб отопления и водопровода по квартирам (разводка в полу).
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Блок социально-бытового назначения: устройство монолитного каркаса закончено (1,2 блок). Устройство внутренних кирпичных перегородок – 60%
2. Паркинг №1: устройство свайного поля выполнено на 50%, устройство фундаментов в блоке А выполнено на 100%.
3. Паркинг №4: устройство монолитного каркаса – отметка 0 (блок 3,4,5).
Domik Ai
штучний інтелект
37 763
09 сентября 2019
22 янв 2015 17:01

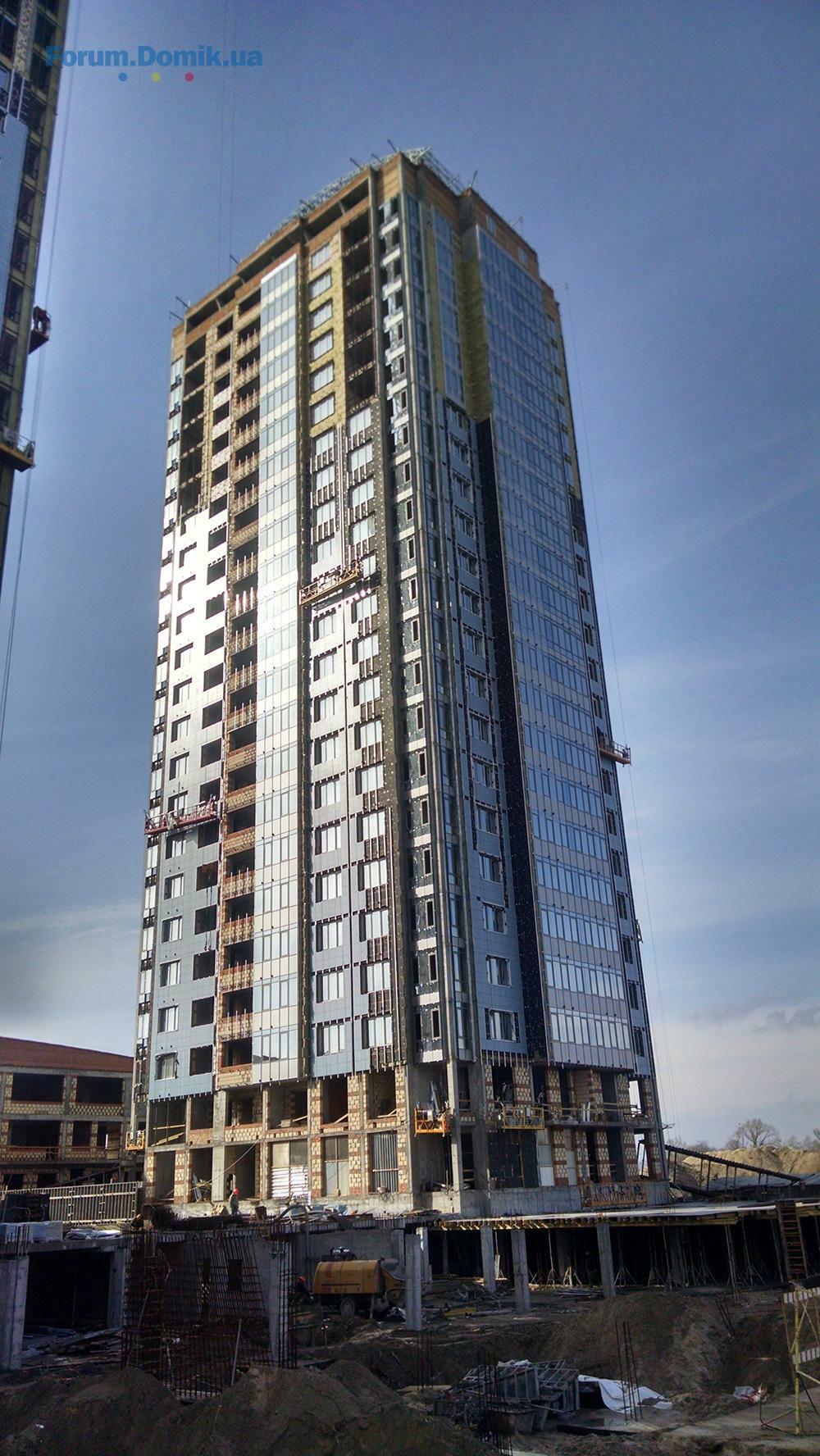

По состоянию на 20.01.2015 года по строительству 2-ой очереди ведутся следующие работы:
Устройство внутренних кирпичных перегородок закончено в 4,5,6 домах полностью.
Монтаж металлопластиковых окон: в 4,5, 6 домах работы выполнены на 100%.
Работы по монтажу фасадной системы:
- Свето-прозрачные конструкции выполнены в 4 доме на 90%, в 5 доме – на 45%, в 6 доме – на 55%.
- Устройство вентилируемого фасада:
4 дом: работы по устройству утеплителя выполнены на 85%,установка каркаса под фасадную плитку - на 75%, монтаж плитки – 30%;
5 дом: работы по устройству утеплителя – 70%, каркас под фасадную плитку - 60%, монтаж плитки – 20%;
6 дом: работы по устройству утеплителя – 80%, каркас под фасадную плитку - 70%, монтаж фасадной плитки – 20%.
Электротехнические работы:
- Разводка освещения по общим коридорам в 4,5 доме выполнена на 100%, 6 доме – 75%.
- Подготовка электрощитовых: закончены отделочные работы, идет монтаж электрооборудования.
Сантехнические работы:
- Сварочные работы в 4 доме выполнены на 95%, в 5-м – на 90% и в 6-м – на 90%.
- Стояки канализации смонтированы во всех 3-х домах.
- Проводится врезка сантехнической запорной арматуры в водопровод и трубы отопления.
- Теплоизоляция трубопроводов в 4,5,6 домах выполнена на 75%.
- Ведутся работы по разводке труб отопления и водопровода по квартирам (разводка в полу).
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Блок социально-бытового назначения: устройство монолитного каркаса закончено (1,2 блок). Закончена кладка наружных стен. Устройство внутренних кирпичных перегородок – 90%
2. Паркинг №1: устройство свайного поля выполнено на 95%, устройство фундаментов в блоке А выполнено на 100%. По блоку А выполнено устройство каркаса на 90%, ведутся работы по устройству плиты перекрытия.
3. Паркинг №4: устройство монолитного каркаса на блоке 3 выполнено на 100%, 4,5 блоки -ведутся работы.
Устройство внутренних кирпичных перегородок закончено в 4,5,6 домах полностью.
Монтаж металлопластиковых окон: в 4,5, 6 домах работы выполнены на 100%.
Работы по монтажу фасадной системы:
- Свето-прозрачные конструкции выполнены в 4 доме на 90%, в 5 доме – на 45%, в 6 доме – на 55%.
- Устройство вентилируемого фасада:
4 дом: работы по устройству утеплителя выполнены на 85%,установка каркаса под фасадную плитку - на 75%, монтаж плитки – 30%;
5 дом: работы по устройству утеплителя – 70%, каркас под фасадную плитку - 60%, монтаж плитки – 20%;
6 дом: работы по устройству утеплителя – 80%, каркас под фасадную плитку - 70%, монтаж фасадной плитки – 20%.
Электротехнические работы:
- Разводка освещения по общим коридорам в 4,5 доме выполнена на 100%, 6 доме – 75%.
- Подготовка электрощитовых: закончены отделочные работы, идет монтаж электрооборудования.
Сантехнические работы:
- Сварочные работы в 4 доме выполнены на 95%, в 5-м – на 90% и в 6-м – на 90%.
- Стояки канализации смонтированы во всех 3-х домах.
- Проводится врезка сантехнической запорной арматуры в водопровод и трубы отопления.
- Теплоизоляция трубопроводов в 4,5,6 домах выполнена на 75%.
- Ведутся работы по разводке труб отопления и водопровода по квартирам (разводка в полу).
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Блок социально-бытового назначения: устройство монолитного каркаса закончено (1,2 блок). Закончена кладка наружных стен. Устройство внутренних кирпичных перегородок – 90%
2. Паркинг №1: устройство свайного поля выполнено на 95%, устройство фундаментов в блоке А выполнено на 100%. По блоку А выполнено устройство каркаса на 90%, ведутся работы по устройству плиты перекрытия.
3. Паркинг №4: устройство монолитного каркаса на блоке 3 выполнено на 100%, 4,5 блоки -ведутся работы.
Domik Ai
штучний інтелект
37 763
09 сентября 2019
03 март 2015 19:38

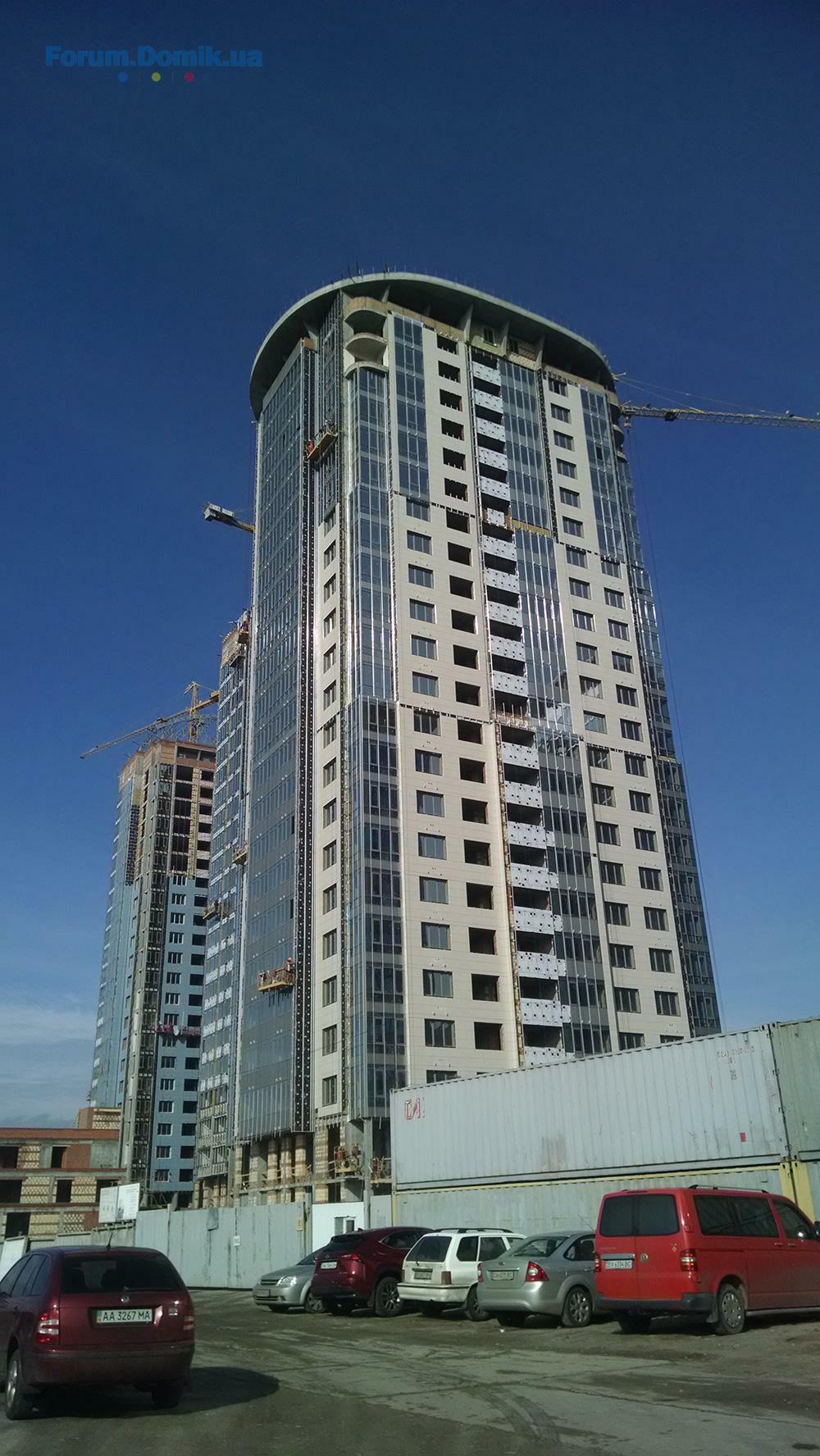

По состоянию на 01.03.2015 года по строительству 2-ой очереди ведутся следующие работы:
Работы по монтажу фасадной системы:
- Свето-прозрачные конструкции выполнены в 4 доме на 95%, в 5 доме – на 55%, в 6 доме – на 65%.
- Устройство вентилируемого фасада:
4 дом: работы по устройству утеплителя выполнены на 90%,установка каркаса под фасадную плитку - на 90%, монтаж плитки – 65%;
5 дом: работы по устройству утеплителя – 70%, каркас под фасадную плитку - 60%, монтаж плитки – 40%;
6 дом: работы по устройству утеплителя – 80%, каркас под фасадную плитку - 70%, монтаж фасадной плитки – 45%.
Ведутся работы по утеплению балконов: 5 дом – 50% готовности, 6 дом – 90% готовности.
Выполнены работы по утеплению технических этажей и подвальных помещений. Начаты отделочные работы.
Ведутся работы по подготовке лифтовых шахт к монтажу оборудования: 5 дом – 95%, 4 дом – 40%.
Электротехнические работы:
Разводка освещения по общим коридорам в 4, 5, 6 домах выполнены на 100%.
Установка щитов в квартирах: 4 дом – работы выполнены на 95%, 5 дом – на 50%, 6 дом – на 15%.
В электрощитовых ведутся работы по монтажу электрооборудования.

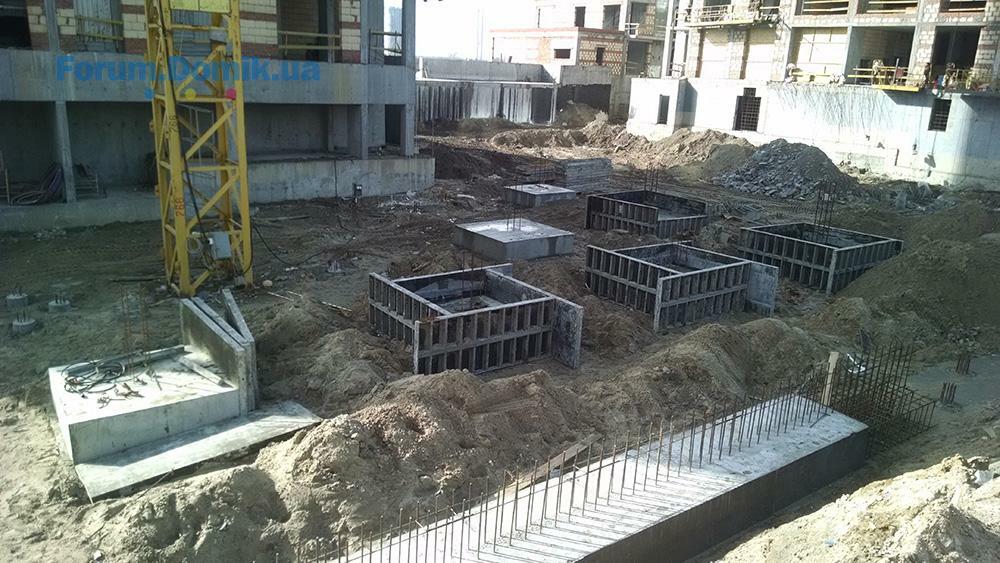

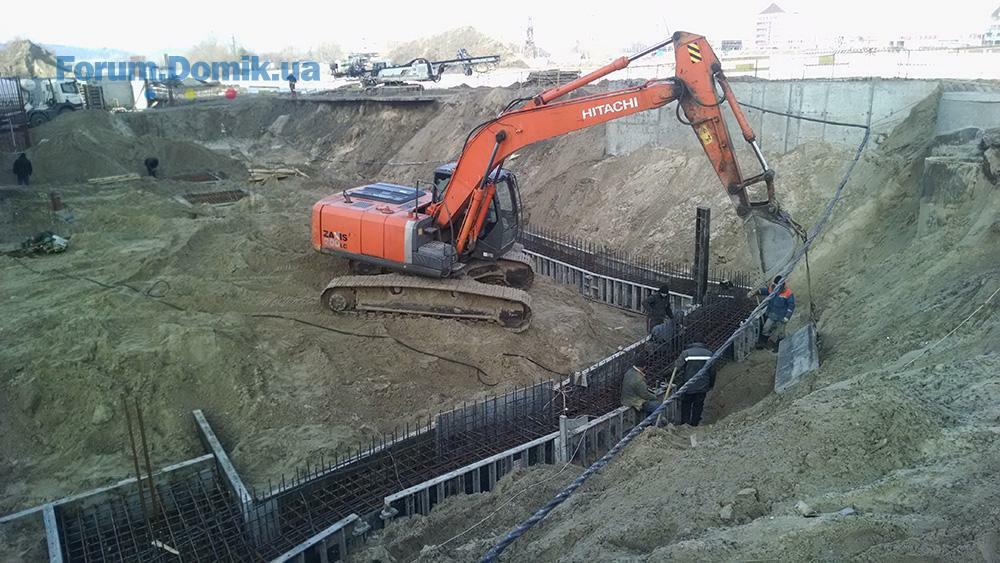

На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Блок социально-бытового назначения: устройство монолитного каркаса закончено (1, 2 блок). Закончена кладка наружных стен. Устройство внутренних кирпичных перегородок – 95%.
2. Паркинг №1. Устройство свайного поля выполнено полностью, устройство фундаментов в блоке А – 100%, в блоке Б – 35%, в блоке В – 60%.
Вертикальные элементы блока А выполнены на 80%, начаты работы по устройству плиты перекрытия – выполнение 30%.
3. Паркинг №4: устройство монолитного каркаса на блоках 3, 4, 5 выполнено полностью. Ведутся работы по гидроизоляции.
Работы по монтажу фасадной системы:
- Свето-прозрачные конструкции выполнены в 4 доме на 95%, в 5 доме – на 55%, в 6 доме – на 65%.
- Устройство вентилируемого фасада:
4 дом: работы по устройству утеплителя выполнены на 90%,установка каркаса под фасадную плитку - на 90%, монтаж плитки – 65%;
5 дом: работы по устройству утеплителя – 70%, каркас под фасадную плитку - 60%, монтаж плитки – 40%;
6 дом: работы по устройству утеплителя – 80%, каркас под фасадную плитку - 70%, монтаж фасадной плитки – 45%.
Ведутся работы по утеплению балконов: 5 дом – 50% готовности, 6 дом – 90% готовности.
Выполнены работы по утеплению технических этажей и подвальных помещений. Начаты отделочные работы.
Ведутся работы по подготовке лифтовых шахт к монтажу оборудования: 5 дом – 95%, 4 дом – 40%.
Электротехнические работы:
Разводка освещения по общим коридорам в 4, 5, 6 домах выполнены на 100%.
Установка щитов в квартирах: 4 дом – работы выполнены на 95%, 5 дом – на 50%, 6 дом – на 15%.
В электрощитовых ведутся работы по монтажу электрооборудования.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Блок социально-бытового назначения: устройство монолитного каркаса закончено (1, 2 блок). Закончена кладка наружных стен. Устройство внутренних кирпичных перегородок – 95%.
2. Паркинг №1. Устройство свайного поля выполнено полностью, устройство фундаментов в блоке А – 100%, в блоке Б – 35%, в блоке В – 60%.
Вертикальные элементы блока А выполнены на 80%, начаты работы по устройству плиты перекрытия – выполнение 30%.
3. Паркинг №4: устройство монолитного каркаса на блоках 3, 4, 5 выполнено полностью. Ведутся работы по гидроизоляции.
Карпов290979
К
Гость
4
09 марта 2015
09 март 2015 20:07
Ответите пожалуйста когда введут в эксплуатацию подземный паркинг , который находится возле дома номер 1.  По договору апрель 2015 . Спасибо.
Domik Ai
штучний інтелект
37 763
09 сентября 2019
13 март 2015 19:35
EugeniaUA
Пользователь
72
19 августа 2014
23 март 2015 21:20
Подскажите плз сколько платят жильцы, которые уже живут в этом комплексе за обслуживание придомовой территории( охрана и т.д.)? Спасибо!
Карпов290979
К
Гость
4
09 марта 2015
24 март 2015 06:17
Цитата "EugeniaUA":Подскажите плз сколько платят жильцы, которые уже живут в этом комплексе за обслуживание придомовой территории( охрана и т.д.)? Спасибо!
Обслуживание придомовой территории 540 грн. охрана 85грн. Все остальное по счетчикам . Метраж квартиры 85м.
EugeniaUA
Пользователь
72
19 августа 2014
24 март 2015 18:53
Цитата "Карпов290979":
Обслуживание придомовой территории 540 грн. охрана 85грн. Все остальное по счетчикам . Метраж квартиры 85м.
Спасибо. Хотела сравнить цены. В Броварах в ЖК Зеленый квартал 380 грн, но это такой ужасный сервис и обычная вахтерша. Все остальное по счетчикам. Тоже 85 м. Конечно сравнивать нельзя, просто такие тарифы почти как в Киеве.
Карпов290979
К
Гость
4
09 марта 2015
24 март 2015 19:08
Цитата "EugeniaUA":
Спасибо. Хотела сравнить цены. В Броварах в ЖК Зеленый квартал 380 грн, но это такой ужасный сервис и обычная вахтерша. Все остальное по счетчикам. Тоже 85 м. Конечно сравнивать нельзя, просто такие тарифы почти как в Киеве.
Почем квадратный метр в Броварах ЖК Зеленый квартал ?
EugeniaUA
Пользователь
72
19 августа 2014
24 март 2015 19:24
точно не столько сколько у вас) тыс 17 наверное. Мы инвестировали еще в 2012. Заявляли как бизнес класс в Бповарах. А по факту сейчас упрашиваем, что хоть забор поставили. И охрану нормальную посадили, а не тетку вахтершу. Я узнавала в ЖК Комфорт таун тоже 450 грн платят. Так там какой комплекс, территория, охрана тоже нормальная.Цитата "Карпов290979":
Почем квадратный метр в Броварах ЖК Зеленый квартал ?
Карпов290979
К
Гость
4
09 марта 2015
24 март 2015 21:48
Цитата "EugeniaUA":точно не столько сколько у вас) тыс 17 наверное. Мы инвестировали еще в 2012. Заявляли как бизнес класс в Бповарах. А по факту сейчас упрашиваем, что хоть забор поставили. И охрану нормальную посадили, а не тетку вахтершу. Я узнавала в ЖК Комфорт таун тоже 450 грн платят. Так там какой комплекс, территория, охрана тоже нормальная.
Думаю что если у нас достроят как обещали и благоустройство то наверное до бизнес класса дотянут . Пока нариканий нет.
Тимур Скутаров
ТС
Гость
2
31 мая 2015
06 июнь 2015 16:54
Цитата "mark99":Комплексы компании UDP получили награды в номинациях:
Лучший жилой комплекс Украины – ЖК «Бульвар Фонтанов»;
Лучший жилой комплекс Киева – ЖК «Новопечерские Липки»;
Смешно. Как Бульвар может быть Лучшим в Украине и не быть Лучшим в Киеве.
важно не то, как кто голосует, а то, как кто считает
Domik Ai
штучний інтелект
37 763
09 сентября 2019
15 июнь 2015 11:07
По состоянию на 12.06.2015 работы по монтажу фасадной системы:
4 дом: Свето-прозрачные конструкции выполнены на 95%, работы по устройству утеплителя выполнены на 95%,установка каркаса под фасадную плитку - на 95%, монтаж плитки – 95%;
5 дом: Свето-прозрачные конструкции выполнены на 70%.
4 дом: Свето-прозрачные конструкции выполнены на 95%, работы по устройству утеплителя выполнены на 95%,установка каркаса под фасадную плитку - на 95%, монтаж плитки – 95%;
5 дом: Свето-прозрачные конструкции выполнены на 70%.
Abramovich
Прохожий
1
08 декабря 2011
04 июль 2015 01:04
В конце июня позвонили из Sport land, филиал в Днепровской набережной, 14. Покупал там два пакета, жене и себе. Так вот, предложили перевести в любое другое место. А у меня два грудничка, таких бассейнов в их сети только 2. Тут должен был быть третий. Спрашиваю, а почему так? Ответили, что застройщик заморозил строительство. Так что мне теперь, переехать в Silver breeze. UDP алле, я этот спорткомплекс жду с 2013года. Вы ахринели? Люди берут квартиры с учётом заявленной Вами инфраструктуры. Вы должны были его ввести в эксплуатацию ещё в мае-августе 2013
Domik Ai
штучний інтелект
37 763
09 сентября 2019
04 авг 2015 21:30
Инфраструктура жилого комплекса RiverStone продолжает пополняться: с июня начала работу аптека «Риа-Фарм», открылась мастерская флористики и декора «Lflora», а с 1 июля своих покупателей любезно обслуживает магазин «Эко-Лавка» .
Domik Ai
штучний інтелект
37 763
09 сентября 2019
12 авг 2015 20:53
По состоянию на 12.08.2015 года по строительству 2-ой очереди ведутся следующие работы:
Работы по монтажу фасадной системы:
4 дом: Свето-прозрачные конструкции выполнены на 98%, работы по устройству утеплителя выполнены на 98%,установка каркаса под фасадную плитку - на 98%, монтаж плитки – 98%;
5 дом: Свето-прозрачные конструкции выполнены на 75%, работы по устройству утеплителя выполнены на 90%, каркас под фасадную плитку - 90%, монтаж плитки – 85%;
6 дом: Свето-прозрачные конструкции выполнены на 90%, работы по устройству утеплителя – 90%, каркас под фасадную плитку - 90%,монтаж фасадной плитки – 90%.
Работы по монтажу фасадной системы:
4 дом: Свето-прозрачные конструкции выполнены на 98%, работы по устройству утеплителя выполнены на 98%,установка каркаса под фасадную плитку - на 98%, монтаж плитки – 98%;
5 дом: Свето-прозрачные конструкции выполнены на 75%, работы по устройству утеплителя выполнены на 90%, каркас под фасадную плитку - 90%, монтаж плитки – 85%;
6 дом: Свето-прозрачные конструкции выполнены на 90%, работы по устройству утеплителя – 90%, каркас под фасадную плитку - 90%,монтаж фасадной плитки – 90%.
Domik Ai
штучний інтелект
37 763
09 сентября 2019
12 авг 2015 20:55
Устройство стяжки:
4 дом – работы выполнены на 100%, 5 дом – выполнена стяжка с 3 по 15 этаж включительно.
Штукатурные работы: во всех трех домах (4, 5, 6) – работы выполнены на 100%.
Отделка пола плиткой в местах общего пользования в 4 доме, 3-9 этажи в работе: работы выполнены на 95%.
Сантехнические работы:
Выполнены работы по разводке труб в полу: 4 дом – с 3 по 24 этаж; 5 дом – с 3 по 24 этаж; 6 дом – выполнены работы на 7 и 10 этажах, в работе 6 и 9 этажи.
Полностью выполнены работу по монтажу стояков отопления, водоснабжения и канализации.
4 дом – работы выполнены на 100%, 5 дом – выполнена стяжка с 3 по 15 этаж включительно.
Штукатурные работы: во всех трех домах (4, 5, 6) – работы выполнены на 100%.
Отделка пола плиткой в местах общего пользования в 4 доме, 3-9 этажи в работе: работы выполнены на 95%.
Сантехнические работы:
Выполнены работы по разводке труб в полу: 4 дом – с 3 по 24 этаж; 5 дом – с 3 по 24 этаж; 6 дом – выполнены работы на 7 и 10 этажах, в работе 6 и 9 этажи.
Полностью выполнены работу по монтажу стояков отопления, водоснабжения и канализации.
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
- Киев, ул. Кудряшова, 14а - "Киевгорстрой" (отменён)04.1126
 - ЖК Sanville Park | Санвиль Групп | Святопетровское, ул. Богдана Хмельницкого, 25а04.1141
 - ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б04.11116
 - ЖК Family and Friends | 2 очередь | GEOS | Киев, ул. Новополевая, 203.11531
 - Власники квартир з ЖК Крона парк 2 в будинку 3 (Соборна 23, м. Бровари) - відгукніться!03.111
 - ЖК Дніпровська Мрія | Галжитлобуд | ул. Сосюры, 603.11796
 - ЖК Урловский-2 | Киевгорстрой | Киев, ул. Сортировочная, Канальная, Клеманская02.112 066
 - ЖК Заречный | bUd development | пр-т Н. Бажана, ул. Заречная02.1111 515
 - ЖК Star City | Стар Сити | bUdCapital, Київміськбуд | Киев, ул. Каунасcкая, 2702.11458
 - ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а02.113 104

- Дно рынка недвижимости и влияющие факторы04.1115 253
 - Стоит ли сейчас покупать недвижимость?29.104 723
 - Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
 - Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
 - Ипотека от Банков с лучшими условиями | Обсуждение кредитов под залог недвижимости13.08192
 - Краудфандинг - типы группового инвестирования01.083
 - Планирую аренду квартиры в районе Подола30.073
 - Про агентство Атлант-А23.0722
 - Допоможіть розібратись з податками08.053

- Где найти качественные полотенца?04.092
 - Орхидеи. Как ухаживать за орхидеями29.0818
 - Выбор пылесоса. Отзывы о ваших пылесосах26.0866
 - Отзывы об ортопедических матрацах. Матрасы для комфортного сна22.0891
 - Болит спина07.0873
 - Какую выбрать мебель на террасу?04.084
 - Стоит ли покупать кофе-машину13.07154
 - Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
 - Декор окна без штор, варианты и советы12.0746

- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
 - ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
 - ЖК Sakura | Свалява, пров. Достоєвського, 404.105
 - ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
 - ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
 - ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089

- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
 - Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
 - Яка реальна ціна чорнових робіт в 2025 для будинку08.101
 - Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
 - Тёплый пол, отзывы и советы28.08205
 - Крыша потекла, что делать?25.0818
 - Перепланировка | тема просьб и советов по конкретным ситуациям19.082 216
 - Материал многоквартирного дома новостройки. Какой лучше?13.0812
 - Климатическое оборудование норвежской ТМ Bergen07.082

- Продам фонарик шокер ОСА 928 Power plus04.111
 - Пошук обладнання для магазину21.101
 - Как отвечать на How are You?04.102
 - Что подарить мужчине?24.09351
 - Мій сайт не з'являється в результатах пошуку20.093
 - Домик для кота26.085
 - Тренажер в доме. Какой выбрать24.0817
 - Мебель под заказ | Объявления об изготовлении мебели18.0899
 - Как уберечь холодильник от перепадов напряжения09.0810

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
