ЖК "Набережный квартал", Одесса, Крыжановка
Domik System
Inform bot
37 480
09 сентября 2019
15 сен 2015 07:26
Жилой комплекс "Набережный квартал"
Одесса, Крыжановка, Южная дорога - Днепропетровская дорога.
Застройщик: "NK Group"
Domik System
Inform bot
37 480
09 сентября 2019
15 сен 2015 07:28
05.08.2015

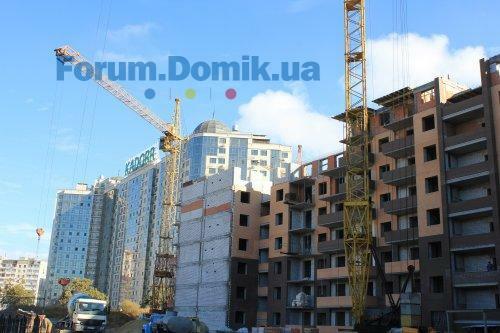

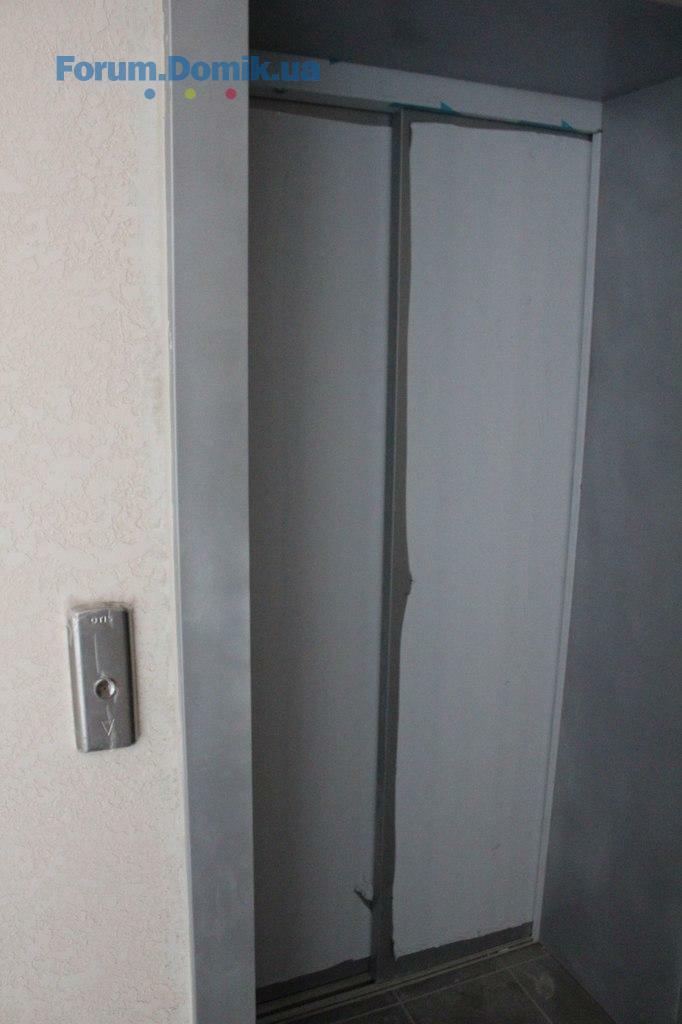

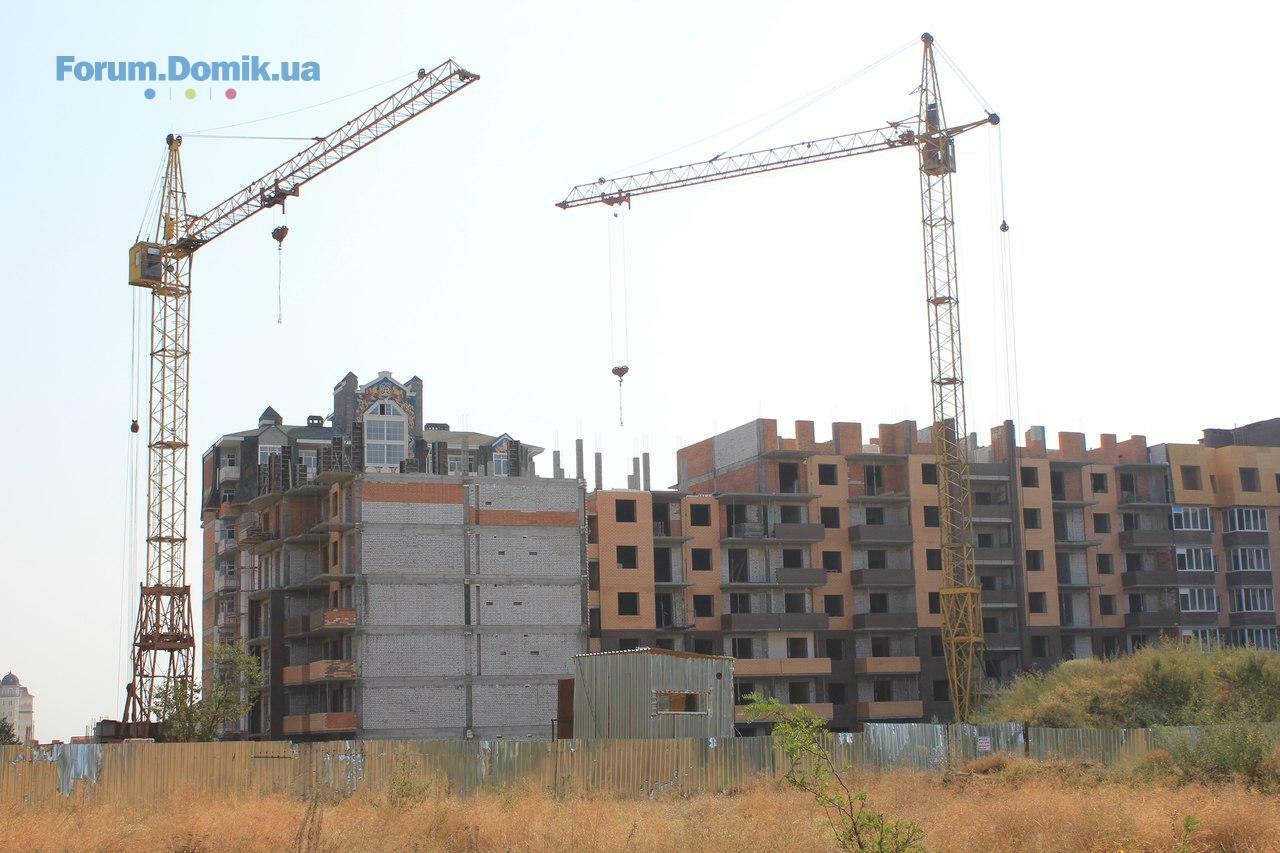

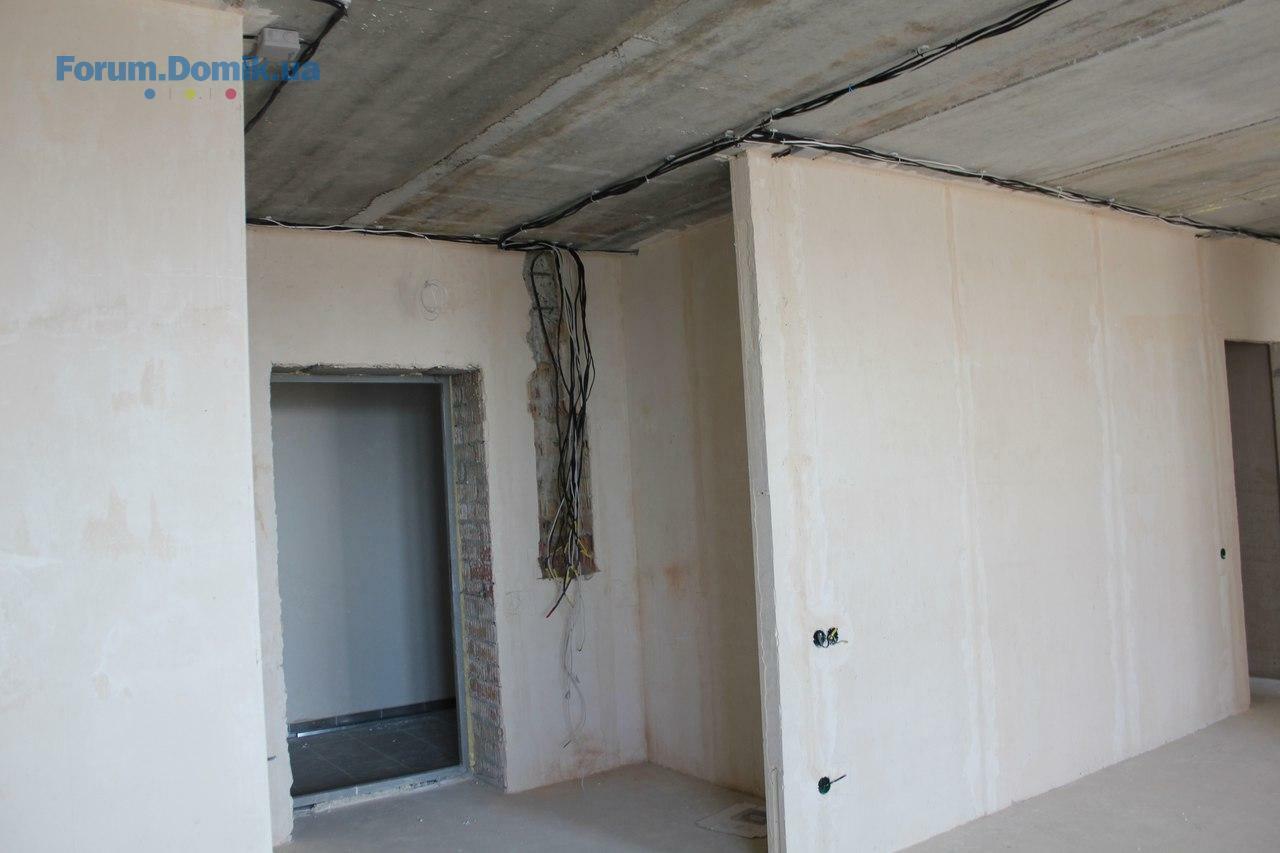

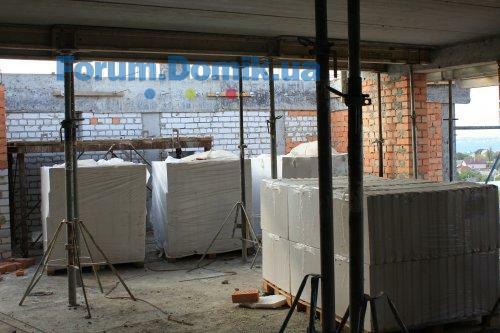

1 секция - уже полностью готова, произведена установка домофона, парадная закрыта. По всем вопросам о перепланировке можете обращаться в постпродажный отдел.
2 секция - производится установка щитовых, укладка плитки, полное застекление последнего этажа будет произведено в сентябре месяце.

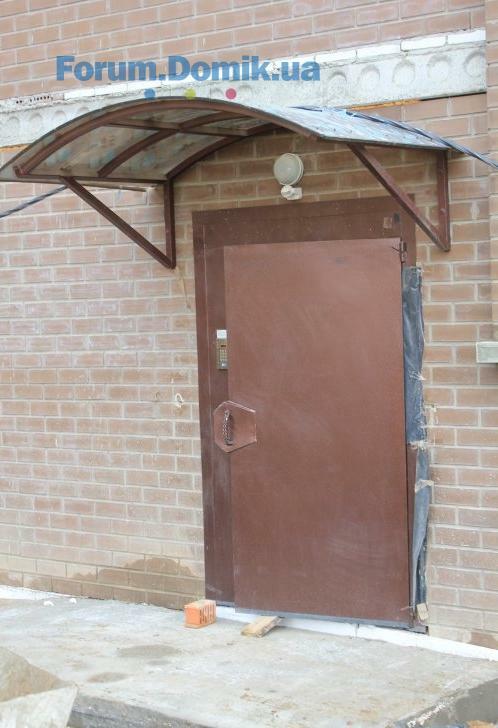

1 секция - уже полностью готова, произведена установка домофона, парадная закрыта. По всем вопросам о перепланировке можете обращаться в постпродажный отдел.
2 секция - производится установка щитовых, укладка плитки, полное застекление последнего этажа будет произведено в сентябре месяце.
Domik System
Inform bot
37 480
09 сентября 2019
15 сен 2015 07:29
Domik System
Inform bot
37 480
09 сентября 2019
15 сен 2015 07:29

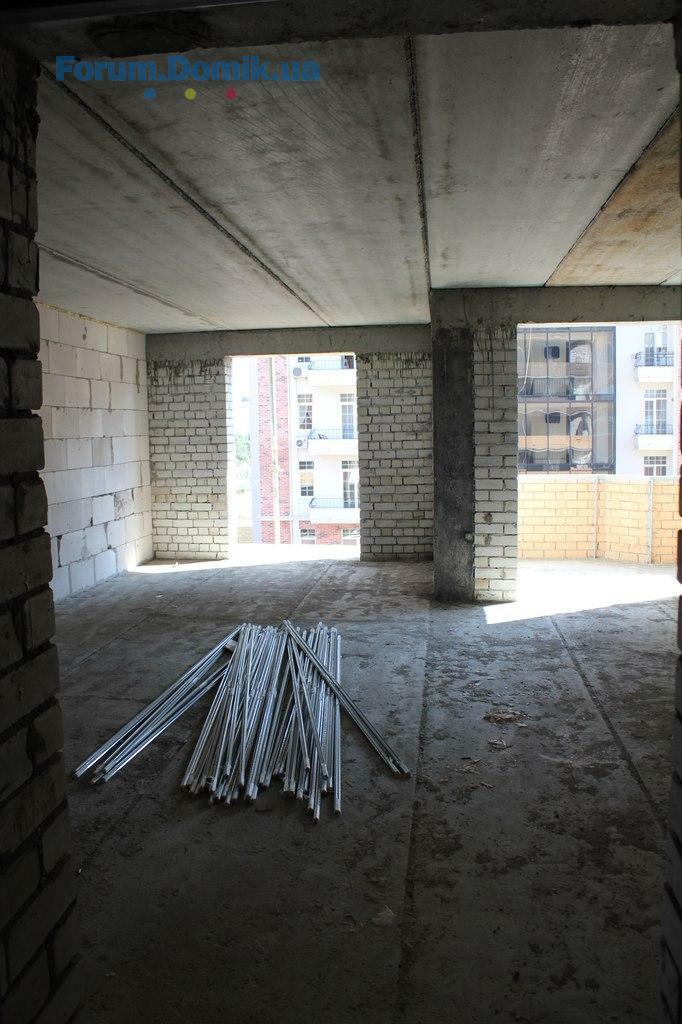

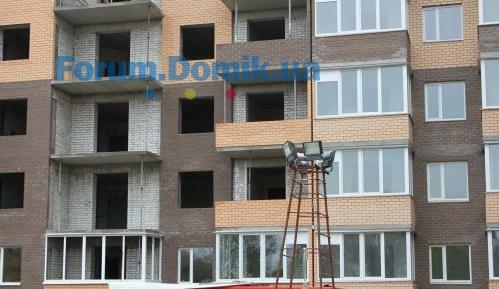

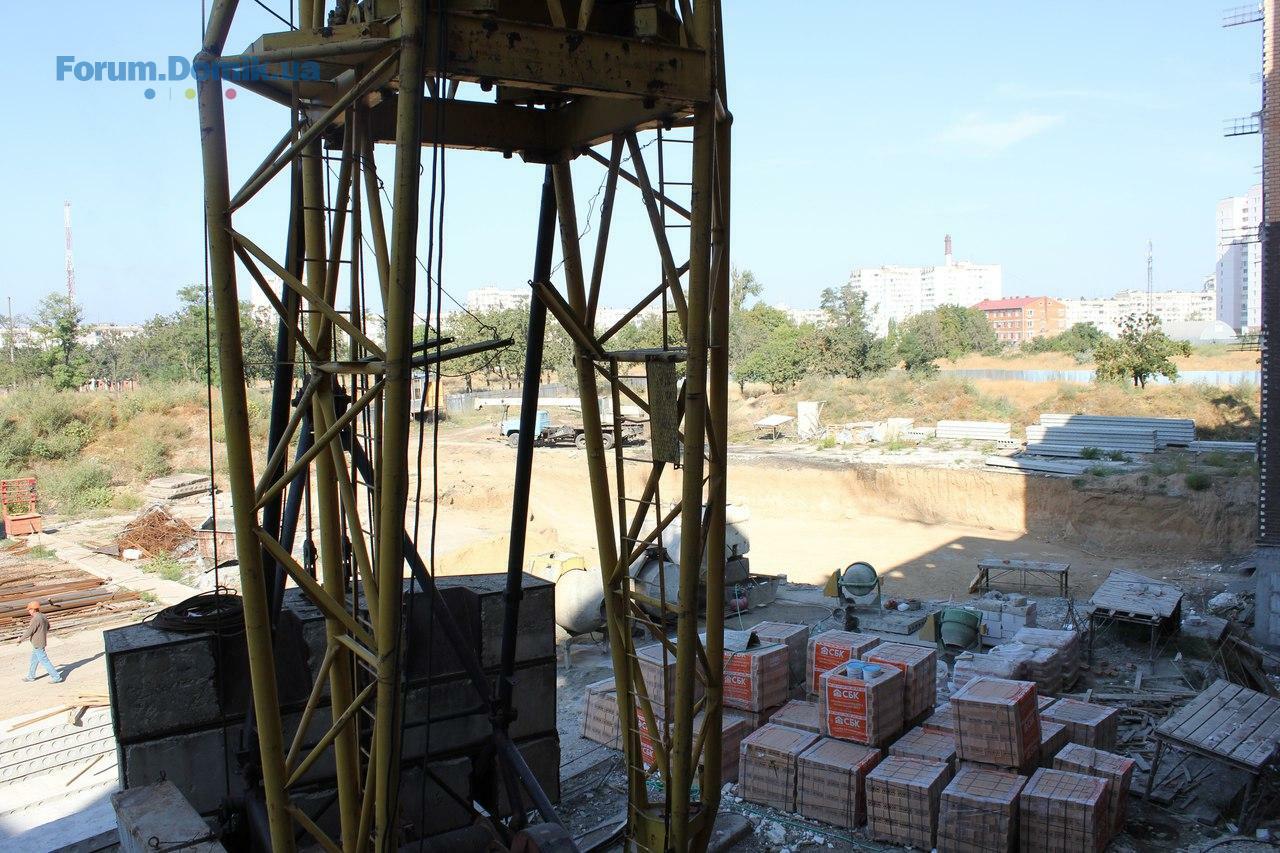

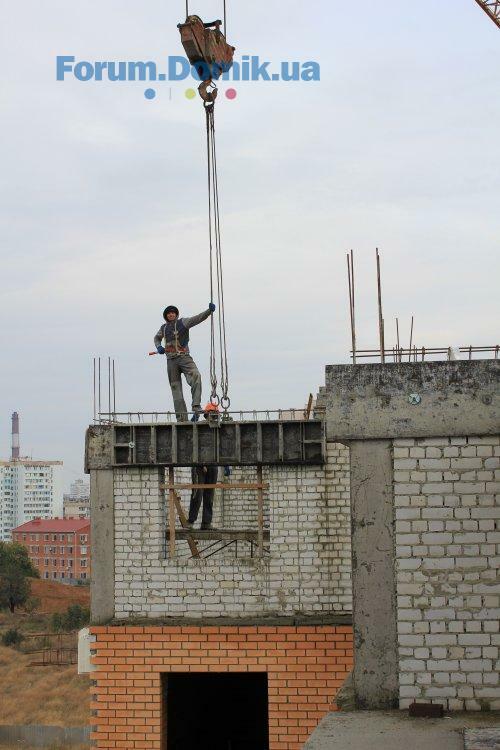

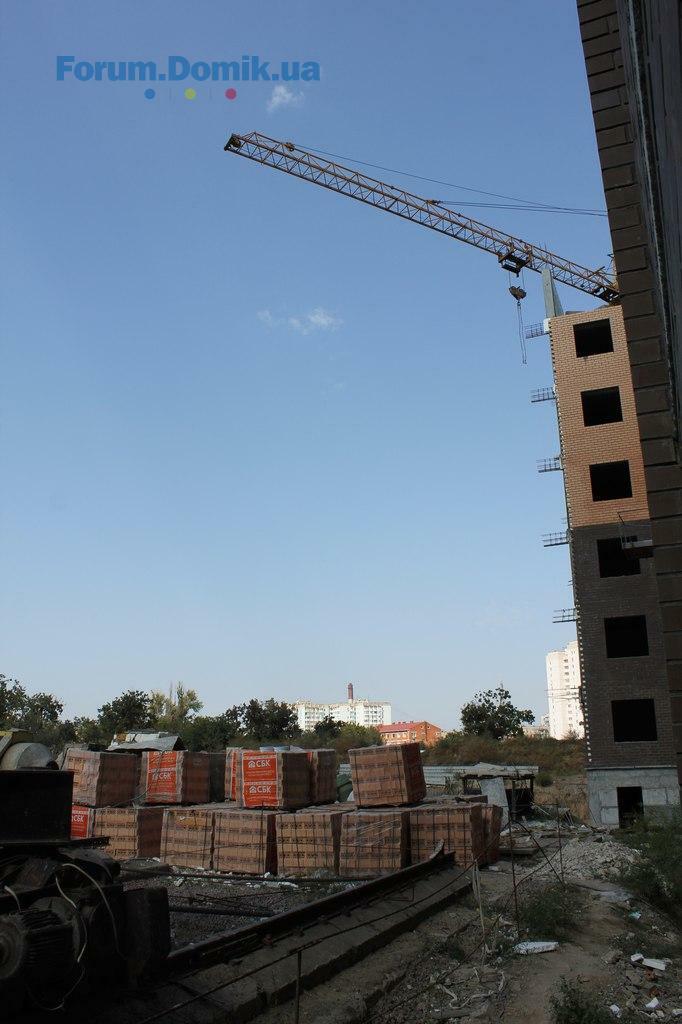

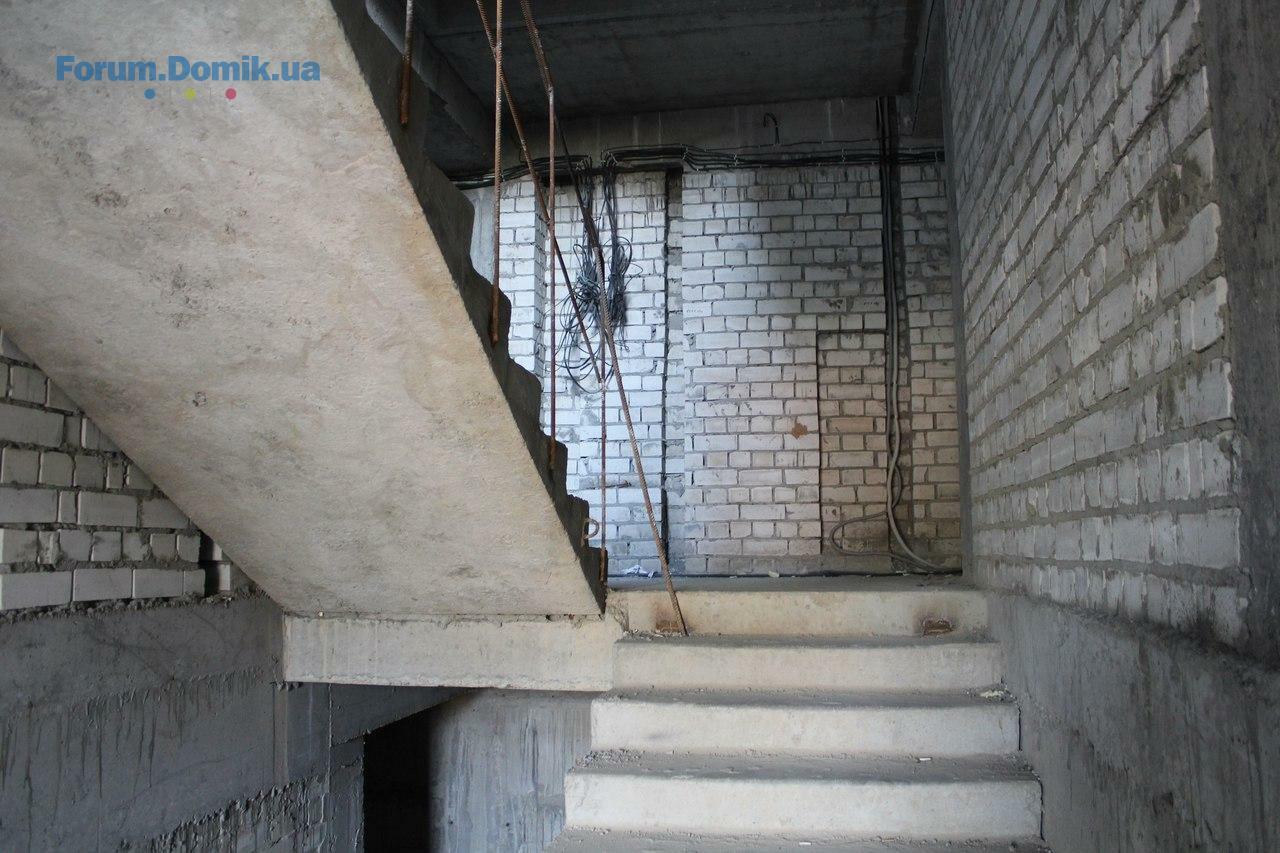

3 секция - активно ведутся всевозможные внутренние работы, а также, заканчивают возводить 8 этаж.
4 секция - ведутся внутренние работы в квартирах.

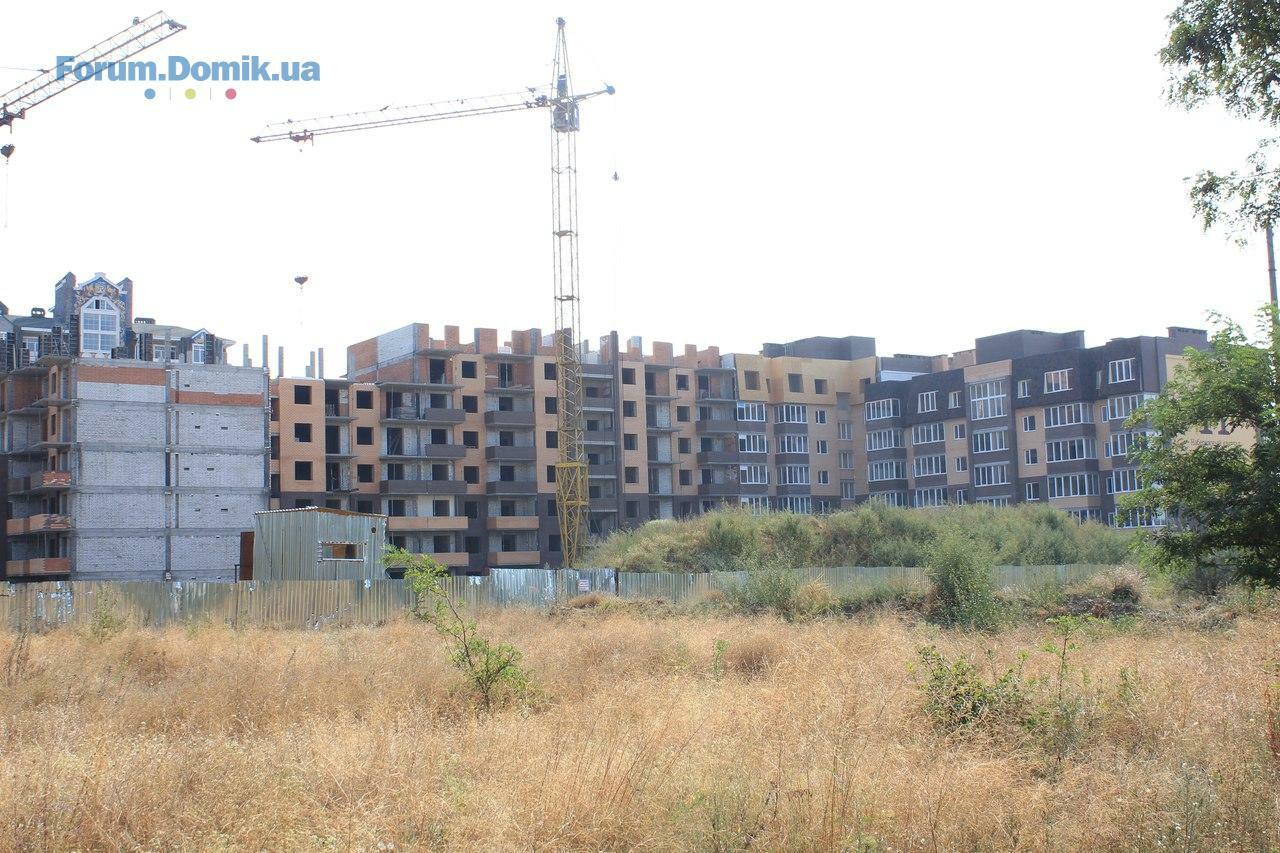

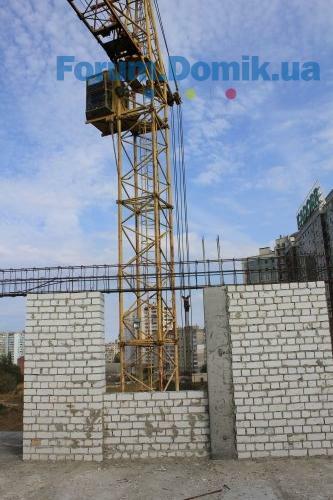

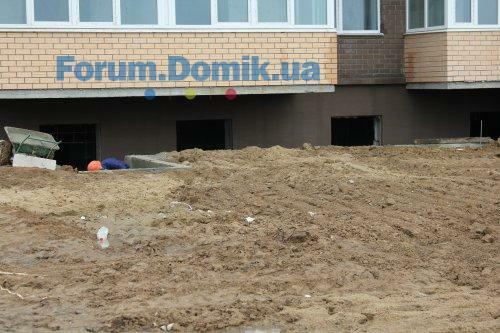

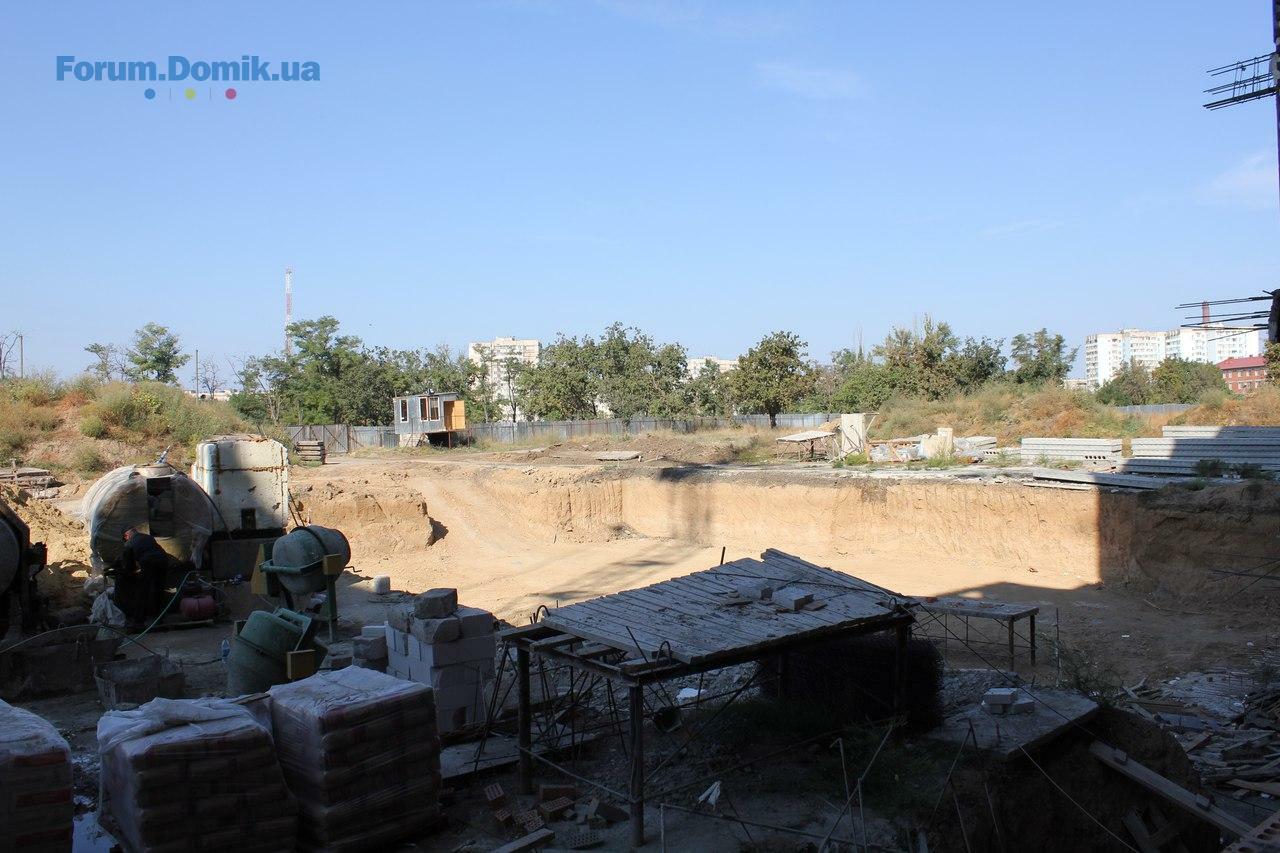

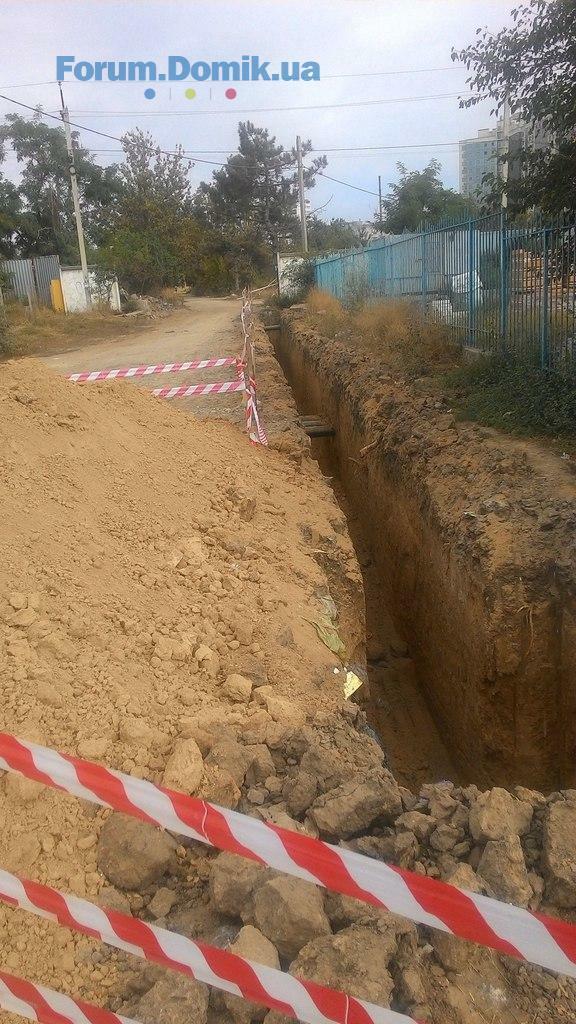

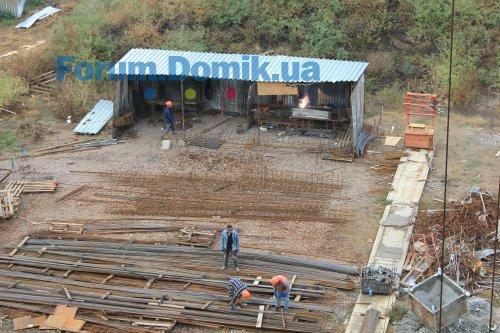

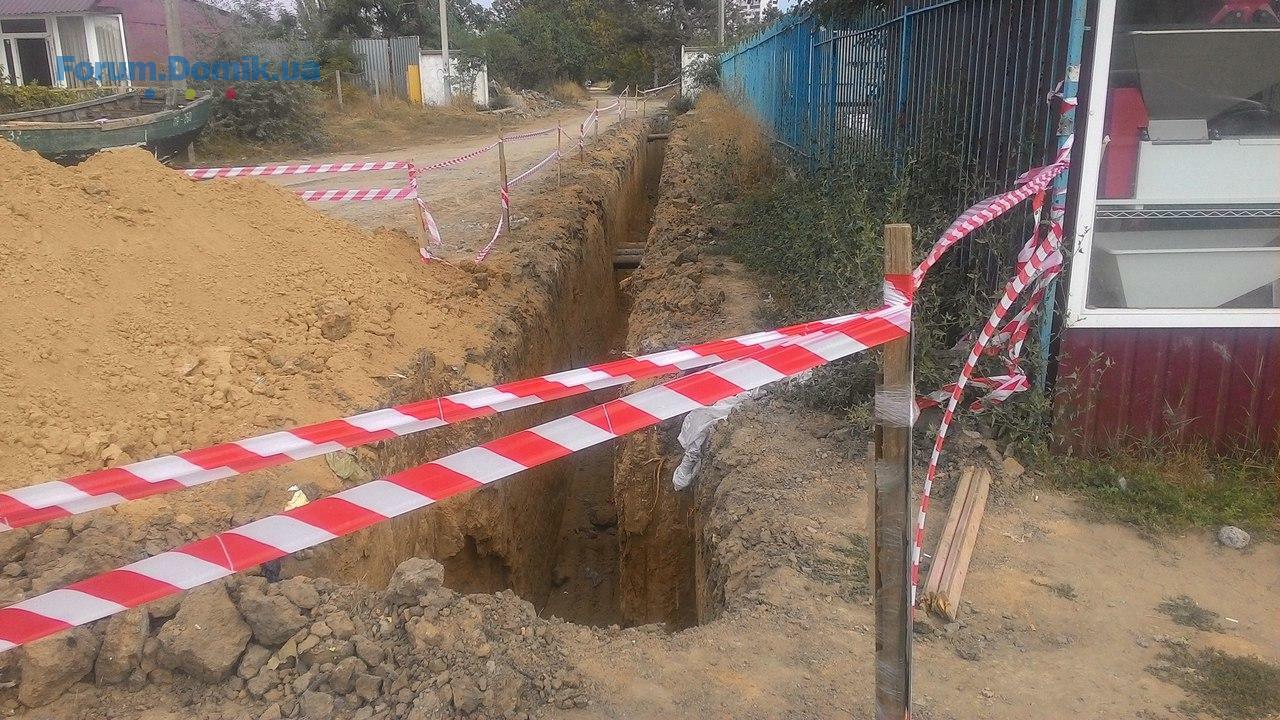

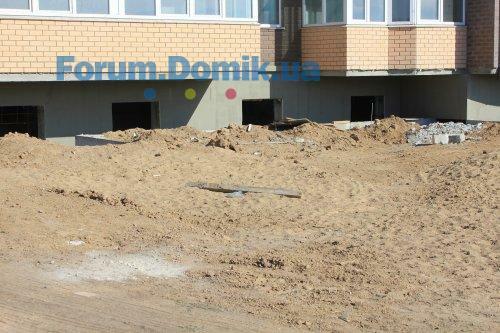

5 секция - вырыт котлован, ведутся активные работы.
4 секция - ведутся внутренние работы в квартирах.
5 секция - вырыт котлован, ведутся активные работы.
Domik System
Inform bot
37 480
09 сентября 2019
15 сен 2015 07:30
Domik System
Inform bot
37 480
09 сентября 2019
15 сен 2015 17:20
14.09.2015
1,2 секция - готовится к сдачи в эксплуатацию в октябре-ноябре 2015 года.
1,2 секция - готовится к сдачи в эксплуатацию в октябре-ноябре 2015 года.
Domik System
Inform bot
37 480
09 сентября 2019
15 сен 2015 17:21

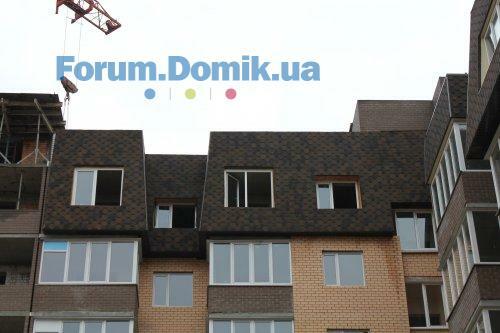

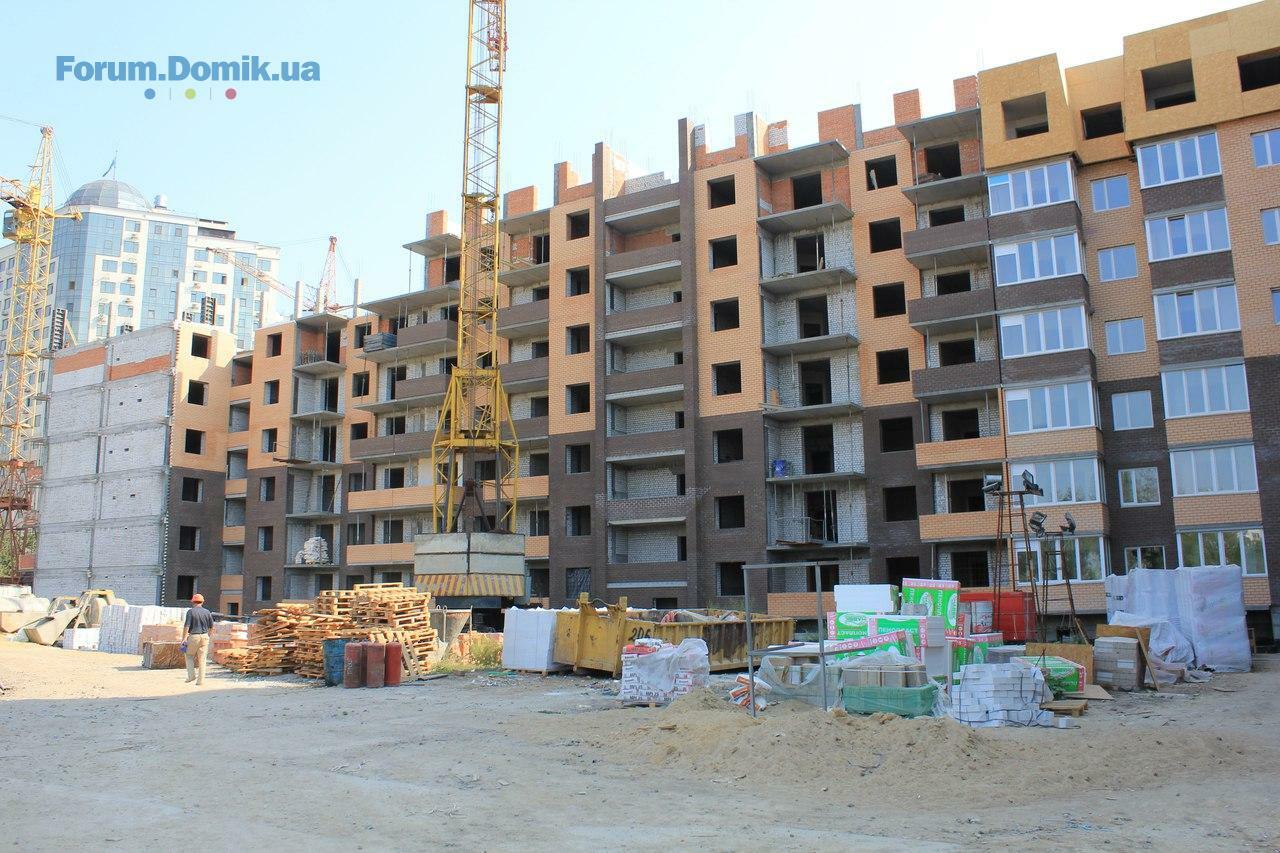

3,4 секция - достраивается последний этаж, производится установка опалубки, в ближайшее время готовится установка крыши (планируется сдача в эксплуатацию в декабре месяце 2015 года).
Domik System
Inform bot
37 480
09 сентября 2019
15 сен 2015 17:22
5 секция - планируется сдача в эксплуатацию в мае месяце 2016 года.
Domik System
Inform bot
37 480
09 сентября 2019
15 сен 2015 17:22
Domik System
Inform bot
37 480
09 сентября 2019
18 сен 2015 17:11

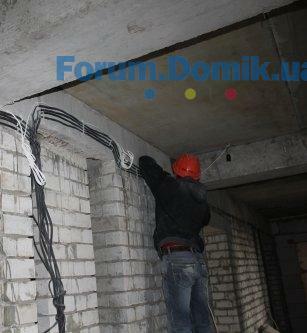

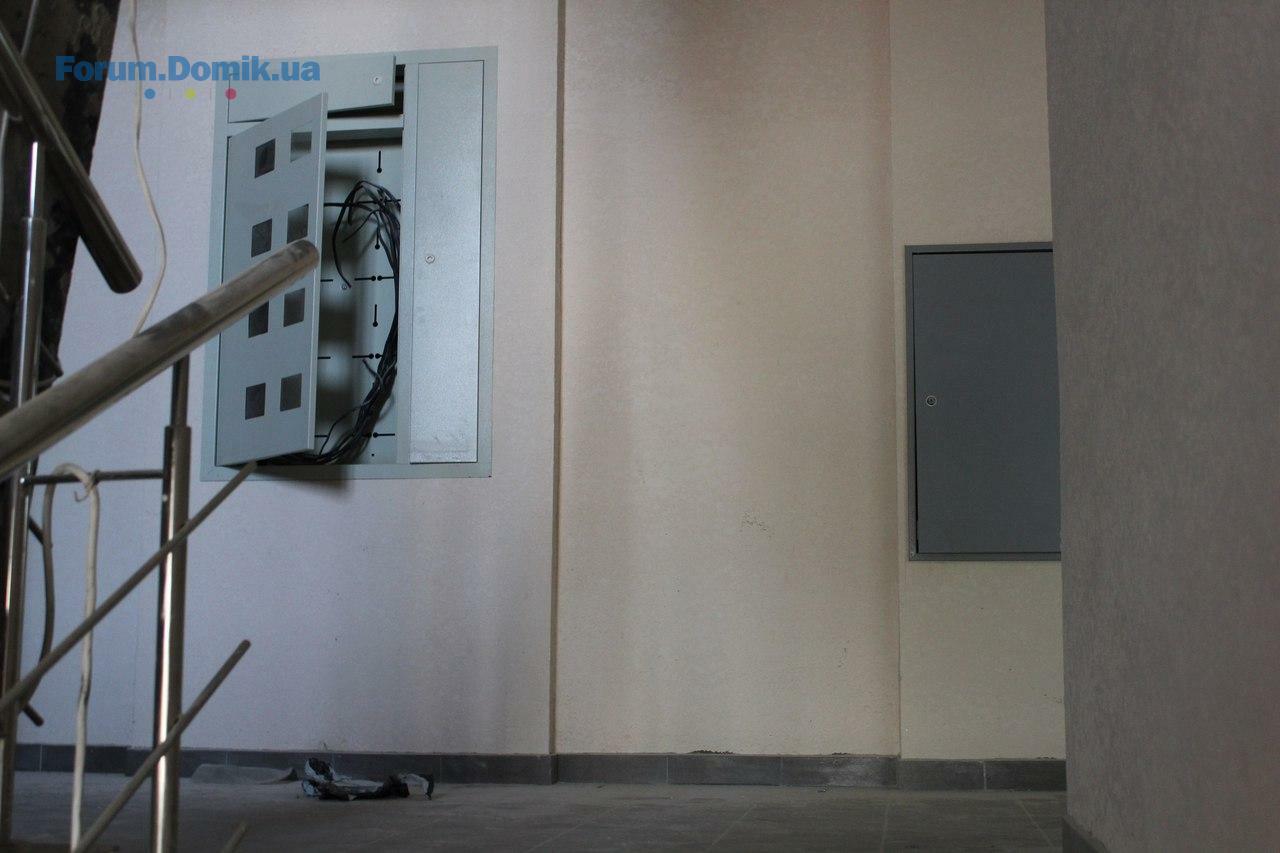

В 1 и 2 секции провели электричество, происходит постепенное подключение коммуникаций.
Domik System
Inform bot
37 480
09 сентября 2019
21 сен 2015 21:24

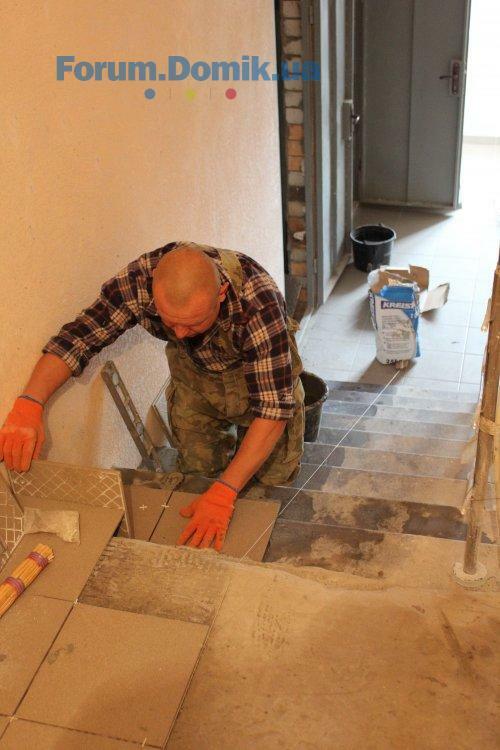

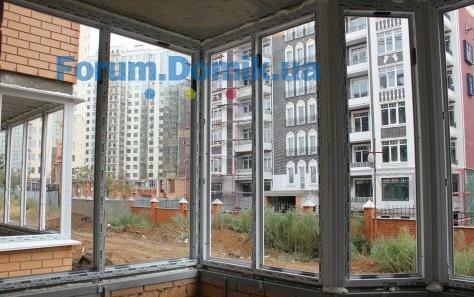

1,2 секция - проводятся внутренние косметические работы, укладка плитки,скорое застекление последнего этажа.

Вода и канализация - в середине октября, газ - конец октября.
Вода и канализация - в середине октября, газ - конец октября.
Domik System
Inform bot
37 480
09 сентября 2019
21 сен 2015 21:25
3, 4 секция - ведутся внутренние работы, устанавливается крыша.
Domik System
Inform bot
37 480
09 сентября 2019
28 сен 2015 12:42

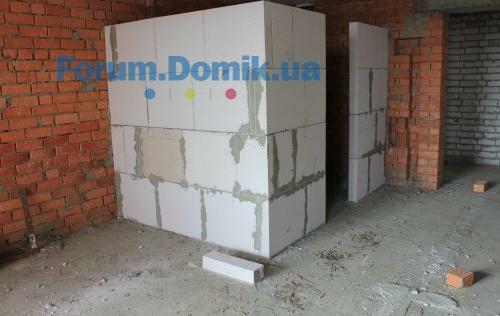

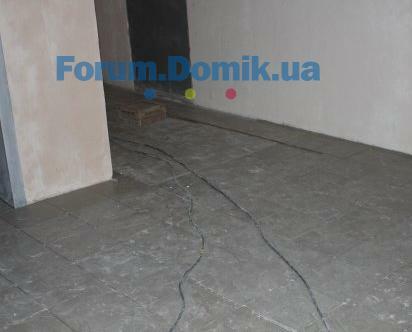

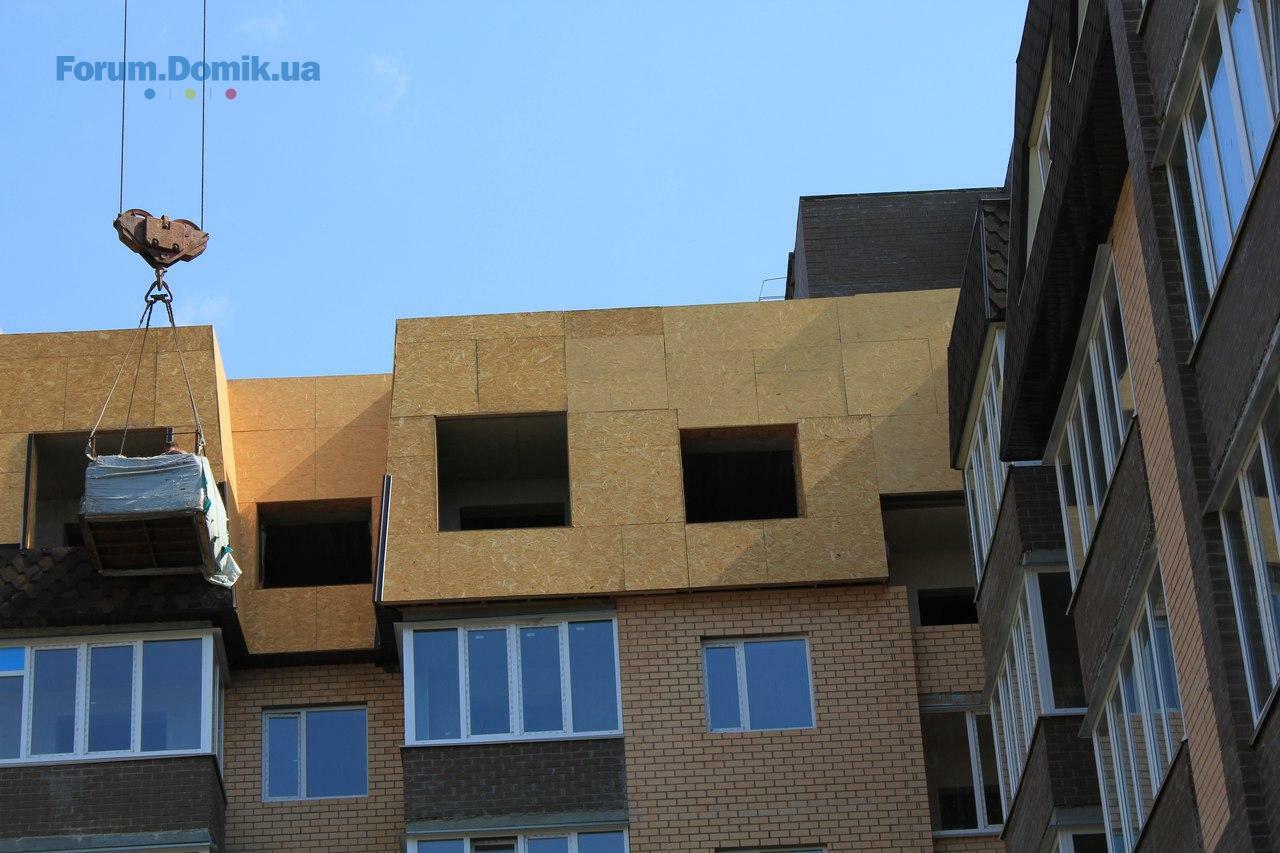

1,2 секция - производится утепление цокольного этажа, во 2 секции - застекление последнего этажа, укладка плитки (1 этаж- процесс, 2 этаж - полная укладка).
Domik System
Inform bot
37 480
09 сентября 2019
28 сен 2015 12:43

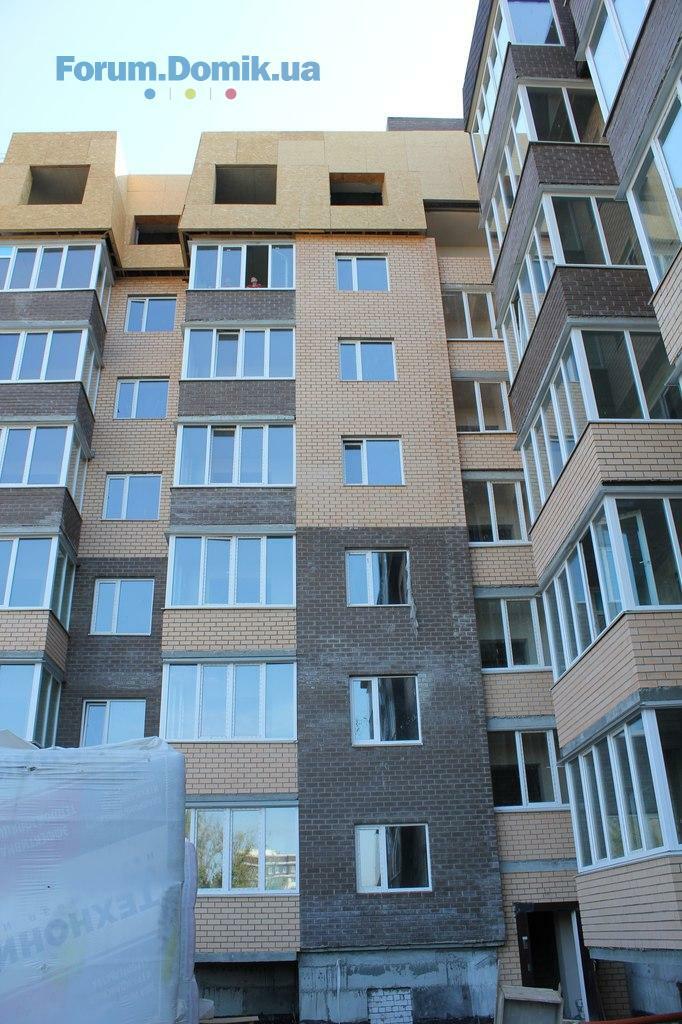

3,4 секция - достраивается последний этаж, ведутся внутренние работы.
Domik System
Inform bot
37 480
09 сентября 2019
05 окт 2015 17:02
1,2 секция - производится утепление цокольного этажа, во 2 секции - застекление последнего этажа, укладка плитки (1 этаж- процесс, 2 этаж - полная укладка)
Domik System
Inform bot
37 480
09 сентября 2019
05 окт 2015 17:02

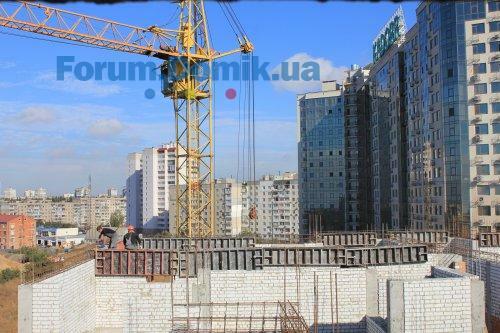

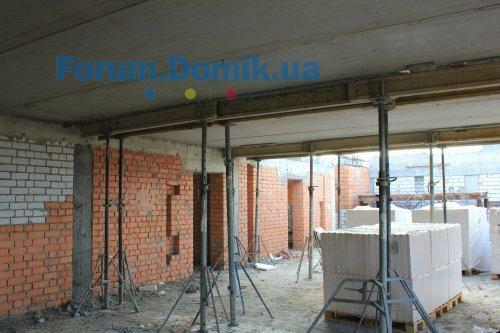

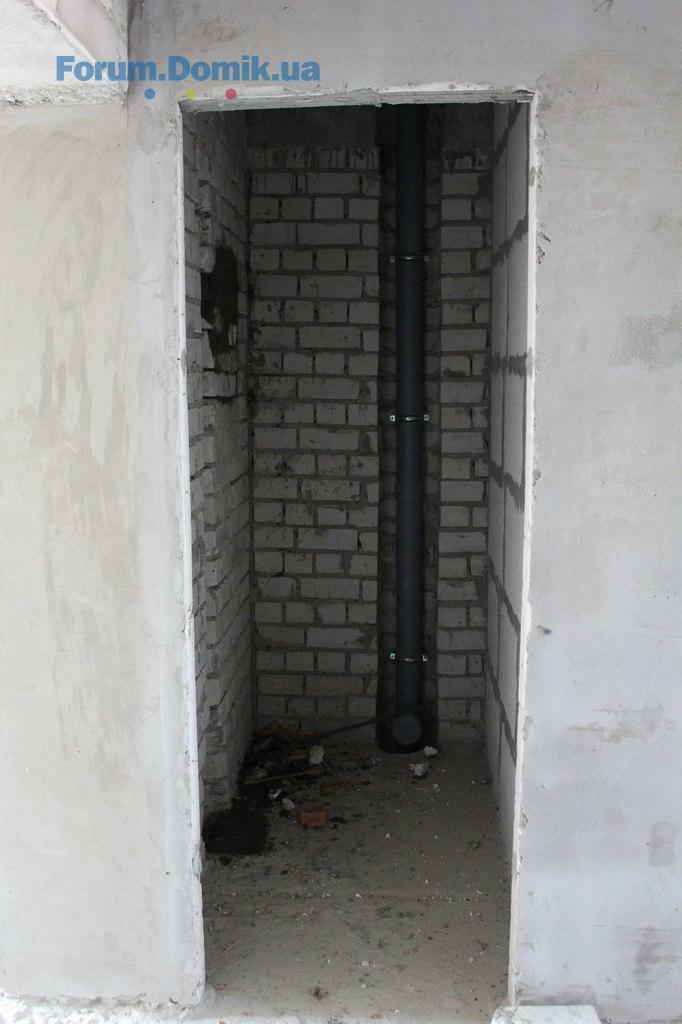

3,4 секция - ведутся внутренние работы, установка крыши в 3 секции и опалубки для армопояса в 4 секции.
Domik System
Inform bot
37 480
09 сентября 2019
12 окт 2015 14:23

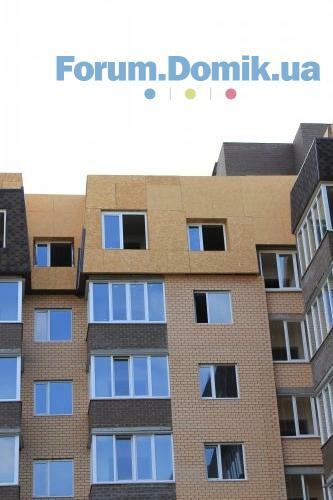

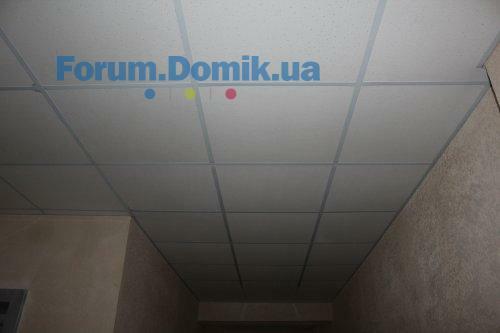

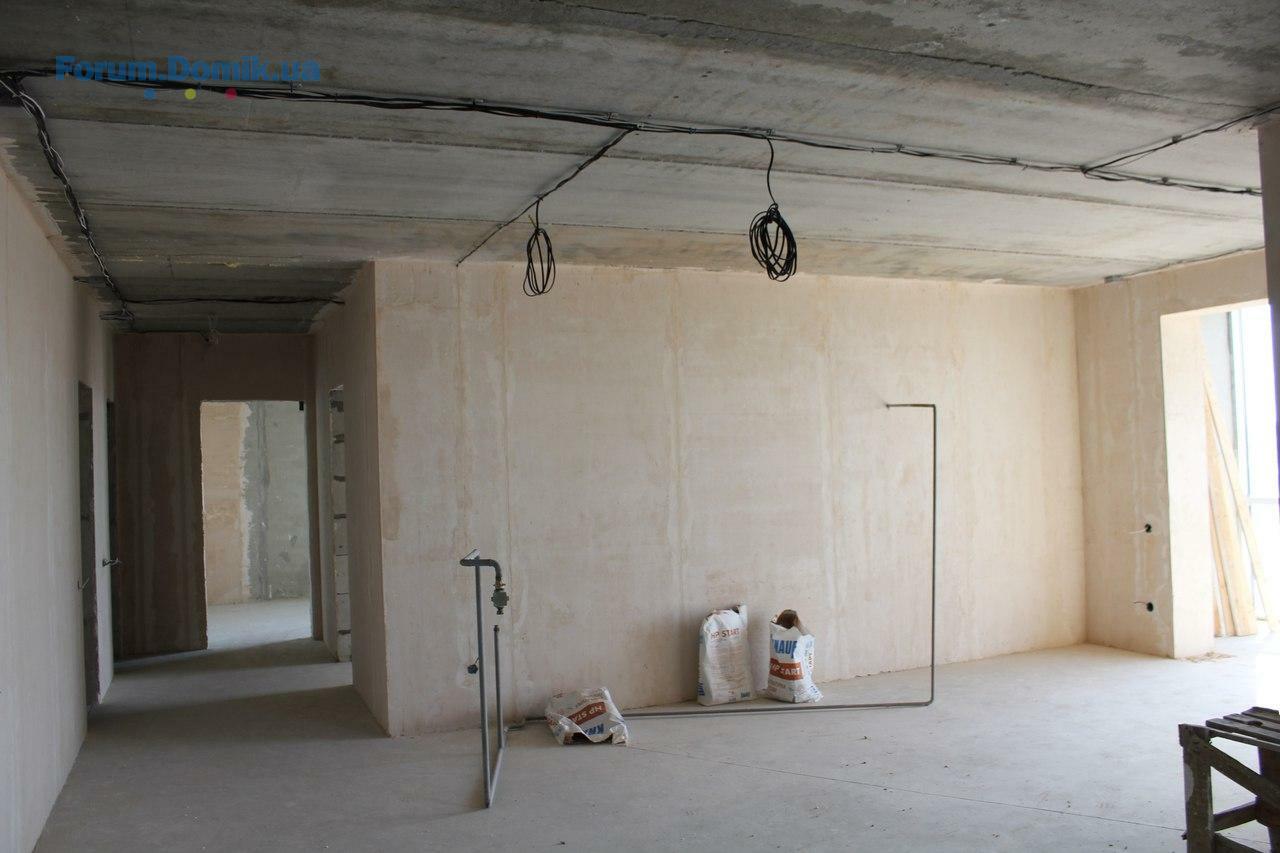

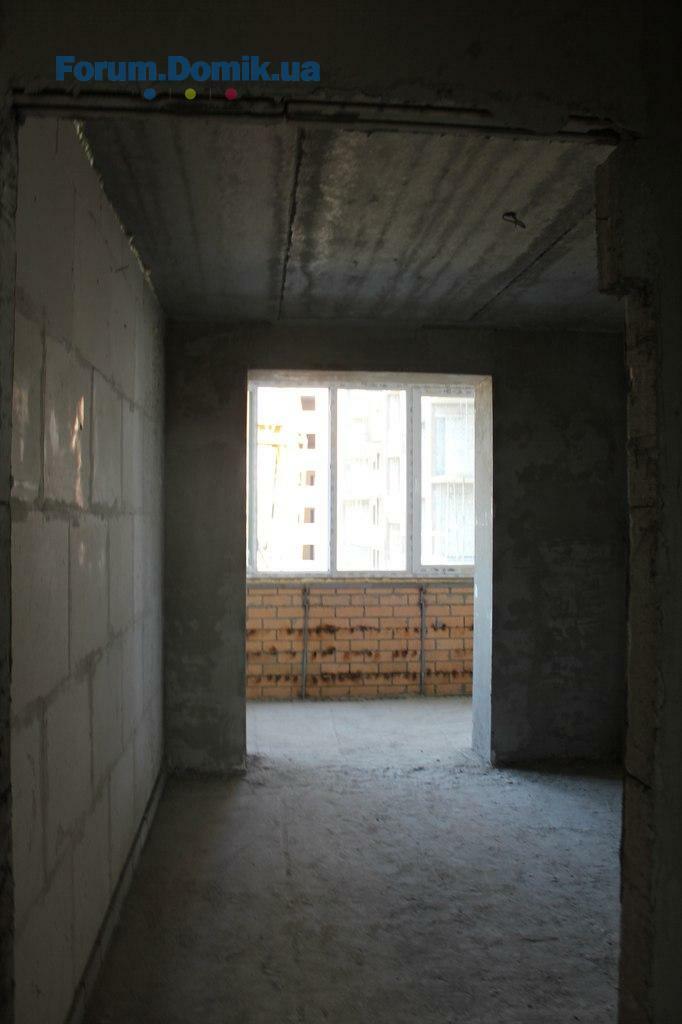

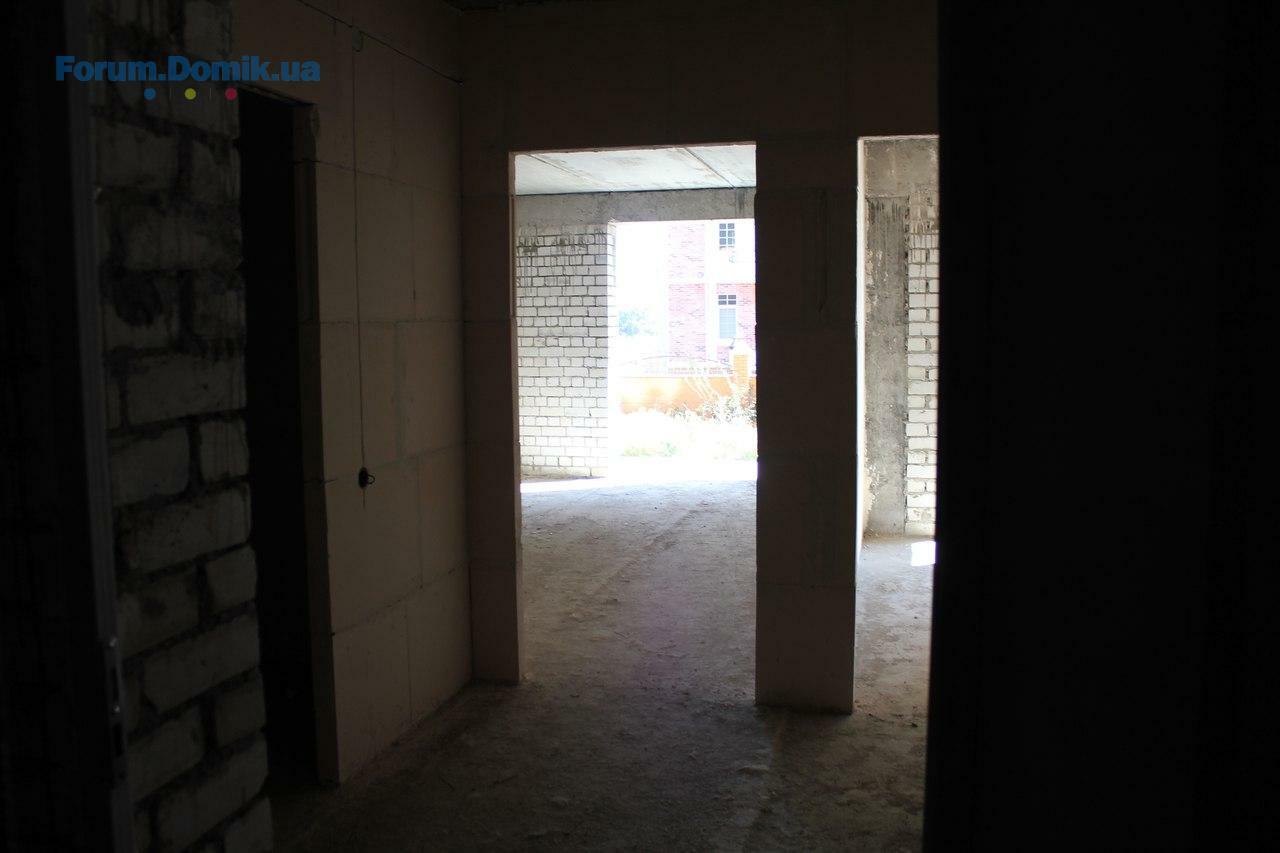

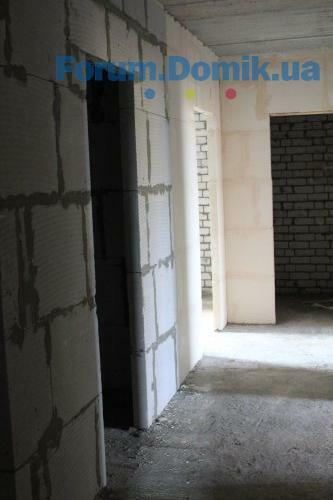

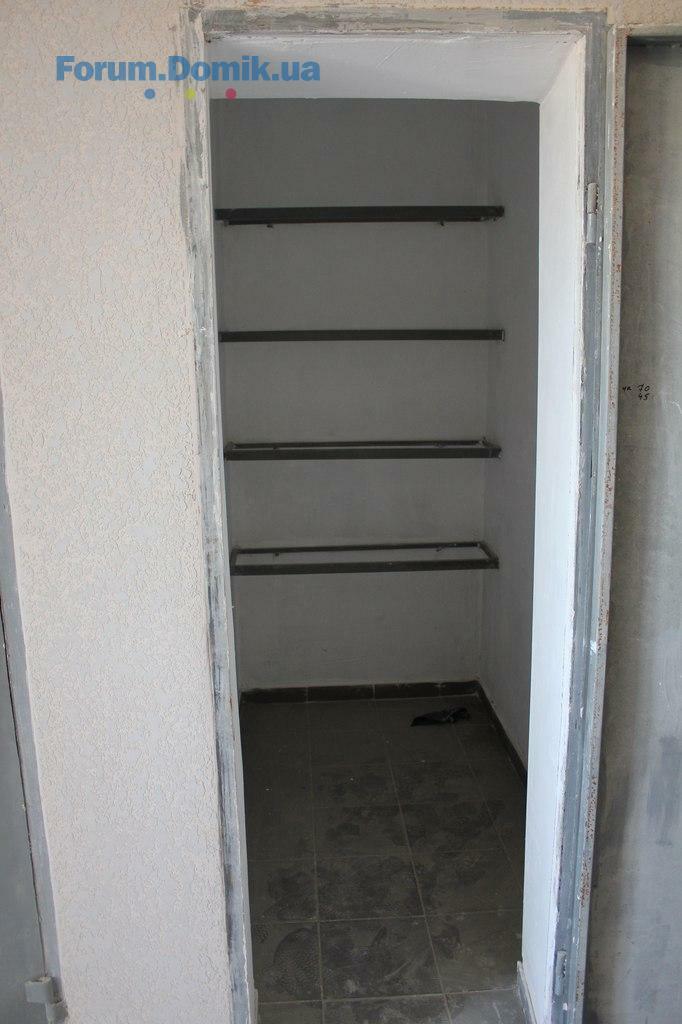

1,2 секция - в 1 секции полностью доделан цокольный этаж, во 2 секции установили потолок, положили плитку ( остался лишь 1 и последний этаж - сейчас этим занимаются специалисты), последний этаж полностью в облицовочной плитке.
Domik System
Inform bot
37 480
09 сентября 2019
12 окт 2015 14:24

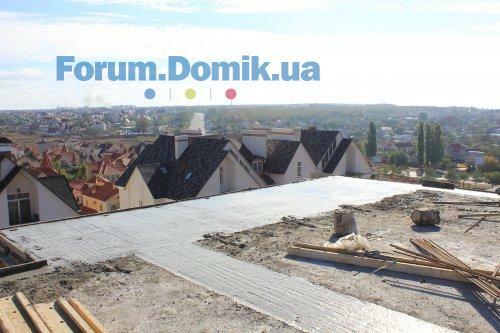

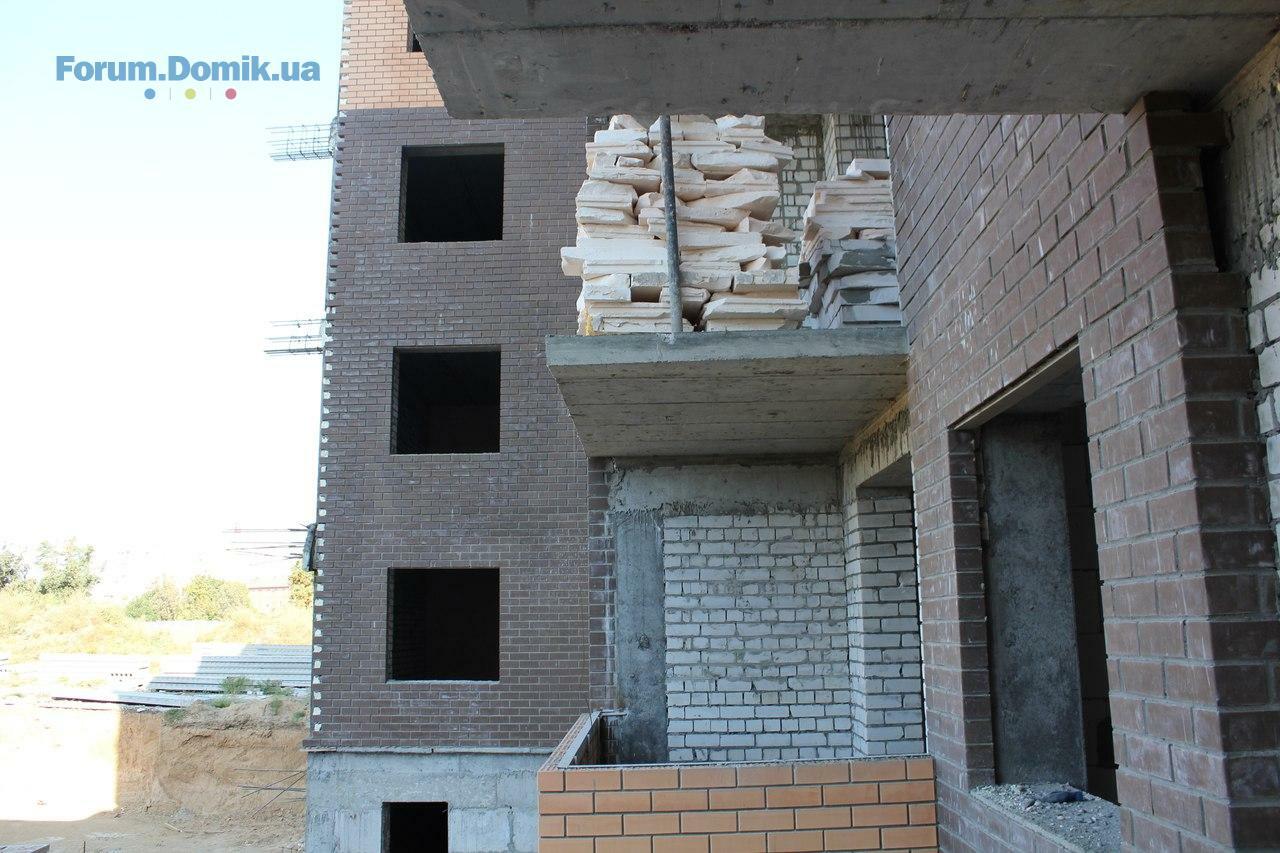

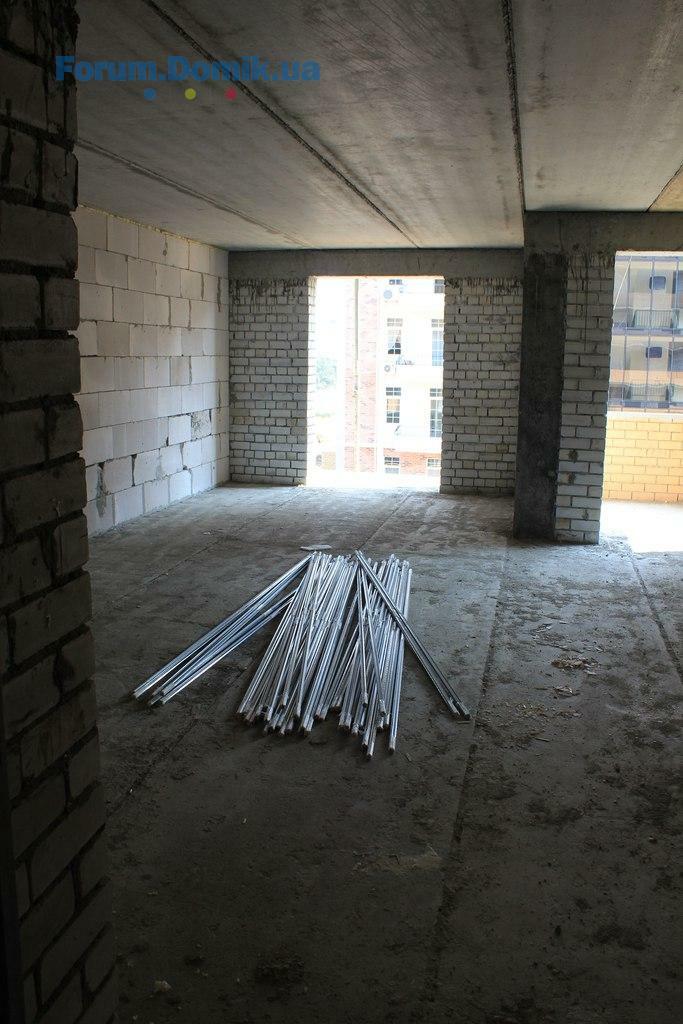

3,4 секция - происходит установка окон, завершение работ на крыше, ведутся внутренние работы, электромонтажные работы в 3 секции. 4 секция - внутренние работы +заливка монолитной плиты.
Domik System
Inform bot
37 480
09 сентября 2019
16 окт 2015 10:51
Domik System
Inform bot
37 480
09 сентября 2019
19 окт 2015 10:23

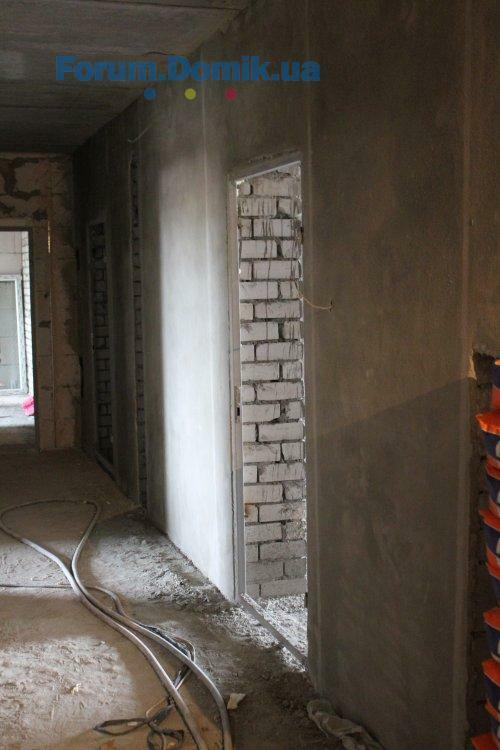

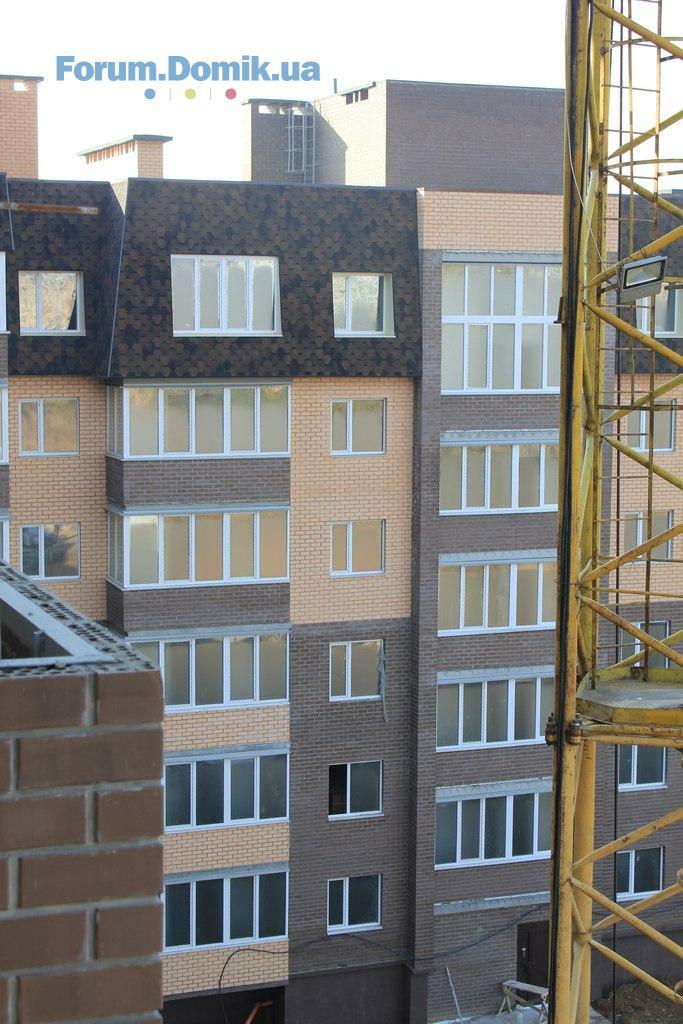

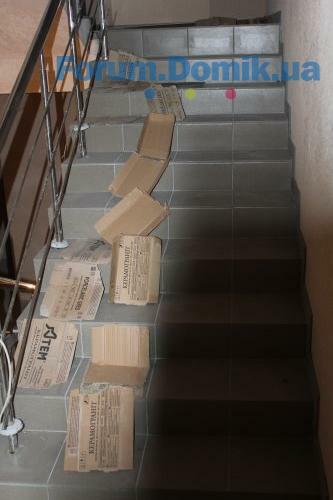

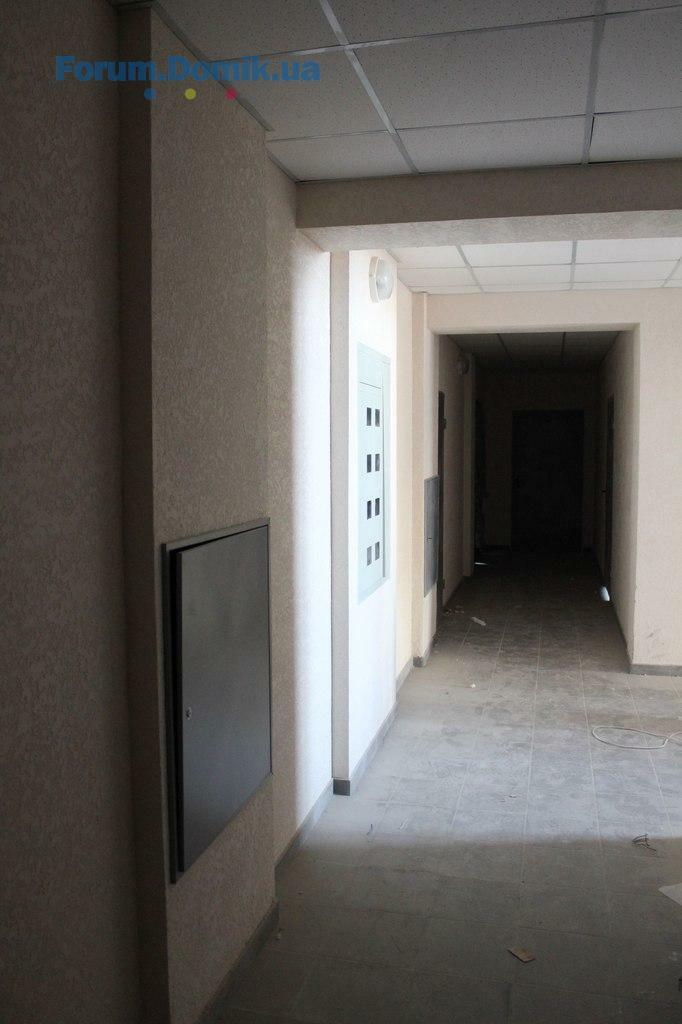

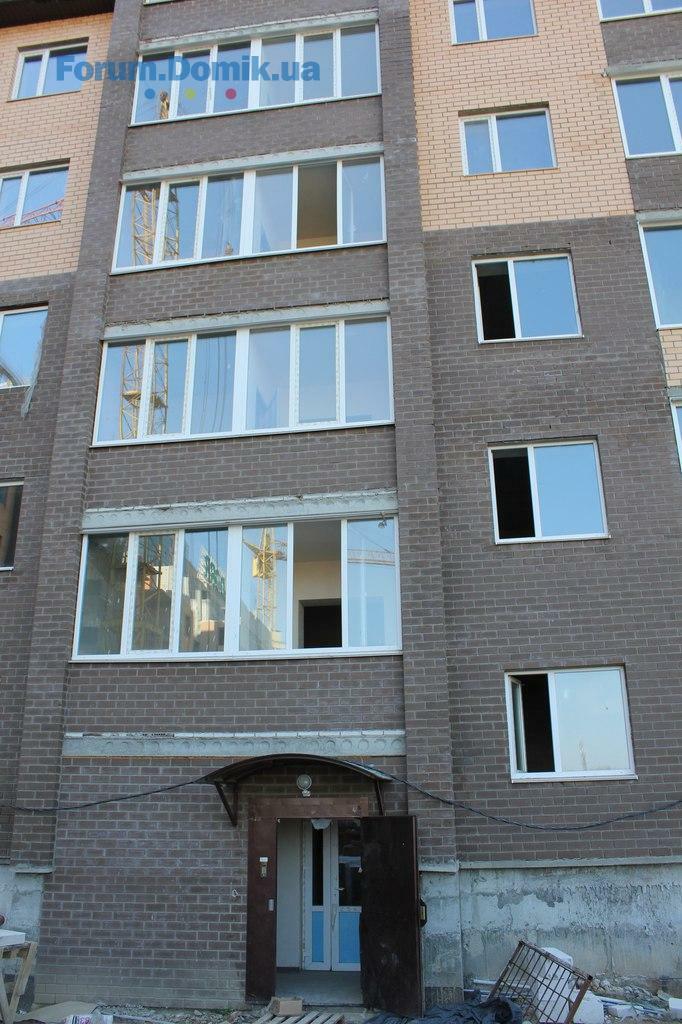

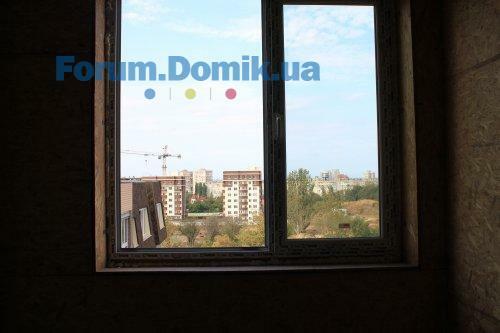

1 секция - полностью готова. Утеплен цокольный этаж, завершены внутренние и внешние работы.

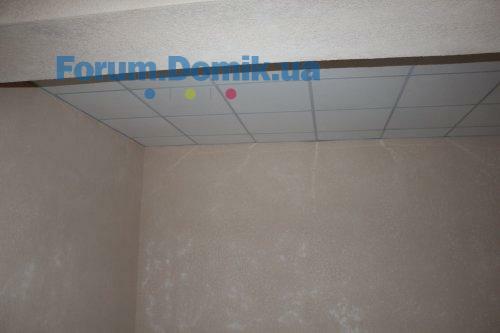

2 секция - завершены внешние работы. Внутри - положена плитка, установлен потолок.
2 секция - завершены внешние работы. Внутри - положена плитка, установлен потолок.
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Подробнее
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная23.11982
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а23.113 073
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 823.11159
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская23.11101
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова22.11708
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- ЖК Sense City | Сенс Сити | Prostir | Софиевская Борщаговка, ул. Соборная, 77а20.1120
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Стоит ли сейчас покупать недвижимость?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Лучший район Киева29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Замена вентиляции в квартире15.085
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Подробнее
