ЖК "Набережний квартал", Чернівці, вул. Текстильників, 8
Domik System

Inform bot
37 480
09 сентября 2019
22 июль 2015 12:16

Житловий комплекс "Набережний квартал"
Чернівці, вул. Текстильників, 8
Domik System

Inform bot
37 480
09 сентября 2019
25 сен 2015 18:54

Секція 1

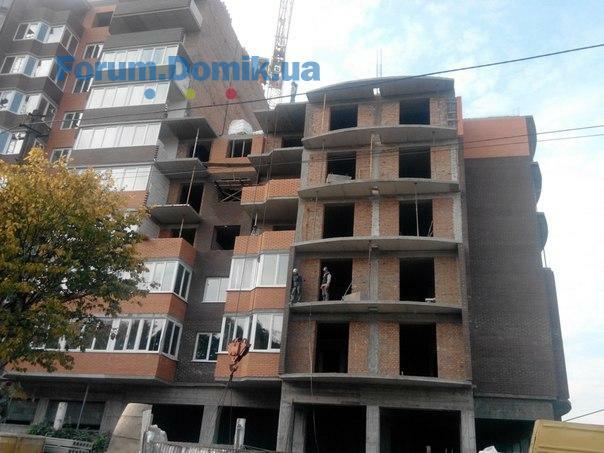

1. Завершальний кладки цегли на даху;
2. Розпочато виконання перших шарів даху;
3. Встановлення вікон на 8-му поверсі;
4. Встановлення перегородок між лождіями до 8-го поверху;
5. Розводка електропроводки на 9-му поверсі;
6. Облицювання плиткою на 7,8 поверхах;
7. Виконання декоративної штукатурки на стінах під’їзду до 5-го поверху;
8. Облицювання підлоги в під’їзді на 4,5,6,7 поверхах.
1. Завершальний кладки цегли на даху;
2. Розпочато виконання перших шарів даху;
3. Встановлення вікон на 8-му поверсі;
4. Встановлення перегородок між лождіями до 8-го поверху;
5. Розводка електропроводки на 9-му поверсі;
6. Облицювання плиткою на 7,8 поверхах;
7. Виконання декоративної штукатурки на стінах під’їзду до 5-го поверху;
8. Облицювання підлоги в під’їзді на 4,5,6,7 поверхах.
Domik System

Inform bot
37 480
09 сентября 2019
25 сен 2015 18:55

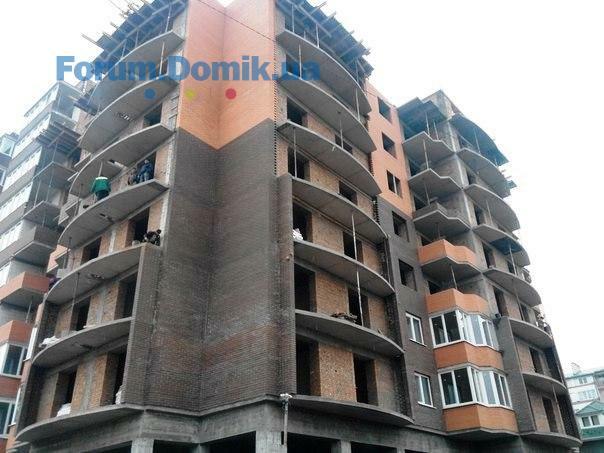

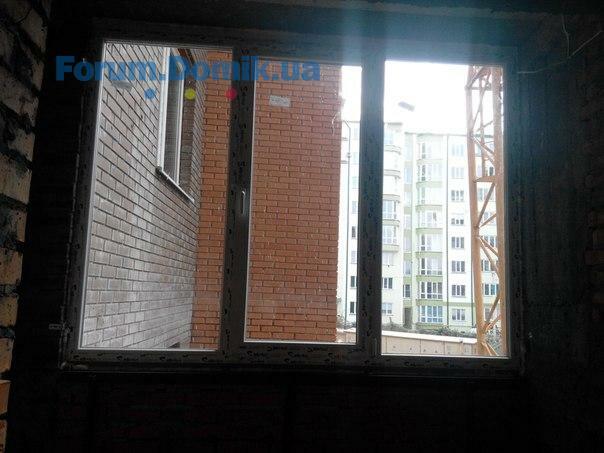

Секція 2

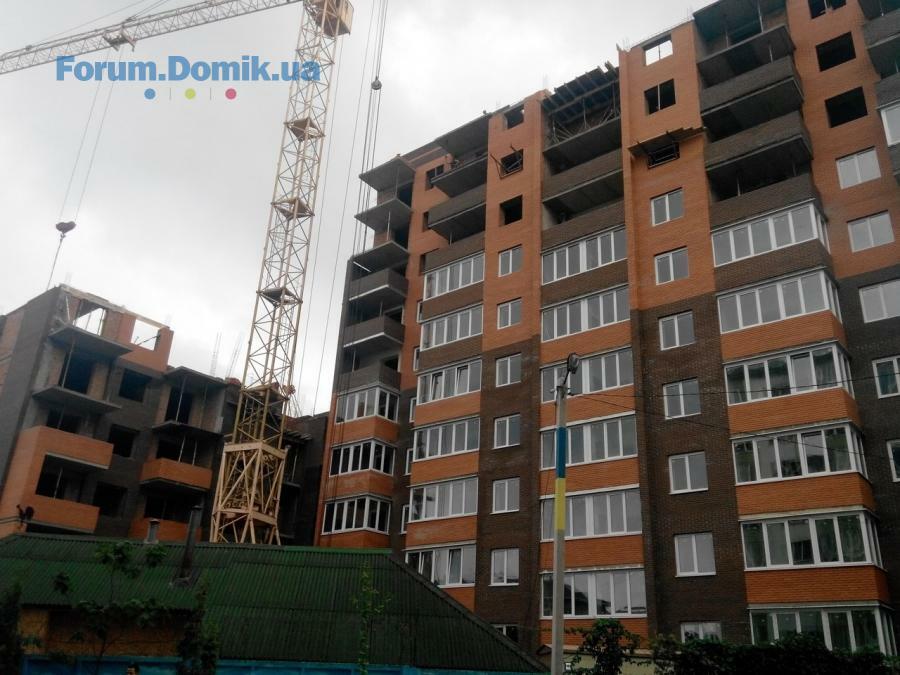

1. Завершується перекриття 6-го поверху;
2. Завершується кладка цегли на 6-му поверсі;
3. Встановлення міжкімнатних перегородок на 4-му поверхах;
4. Встановлення сантехники на 1,2-му поверхах.
1. Завершується перекриття 6-го поверху;
2. Завершується кладка цегли на 6-му поверсі;
3. Встановлення міжкімнатних перегородок на 4-му поверхах;
4. Встановлення сантехники на 1,2-му поверхах.
Domik System

Inform bot
37 480
09 сентября 2019

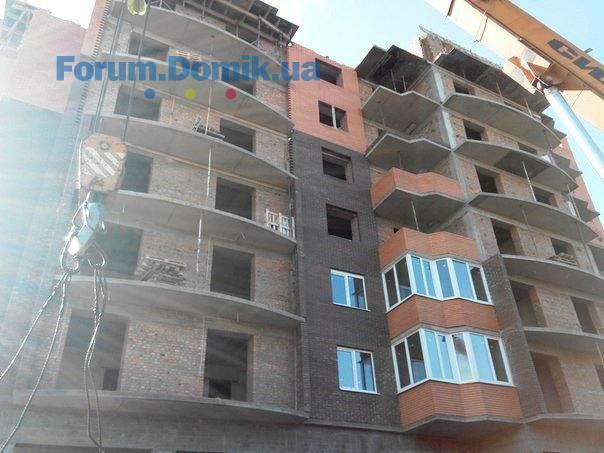

12 окт 2015 13:56

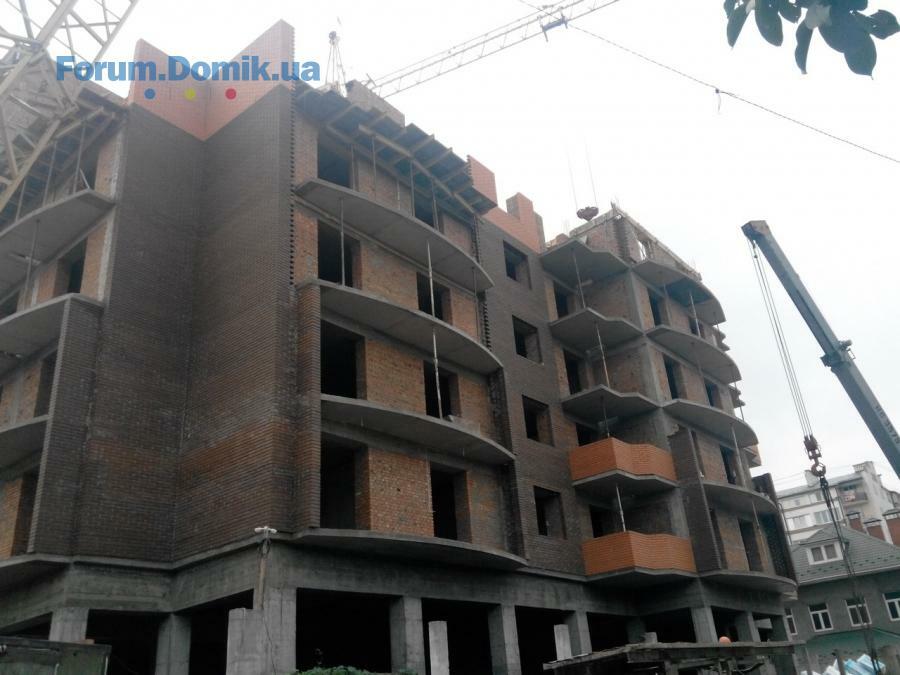

Секція 2

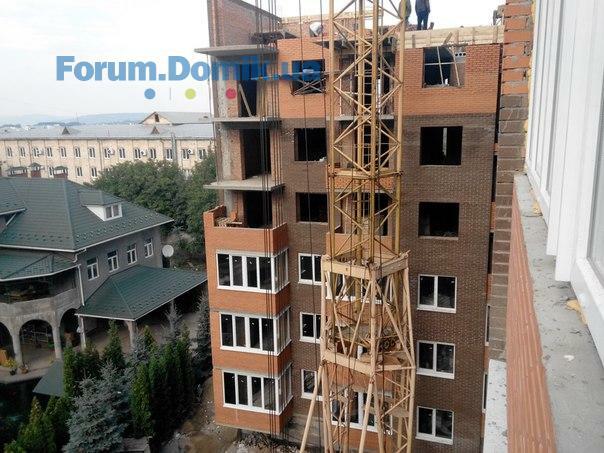

1. Здійснюється кладка цегли на 7-му поверсі;
3. Встановлення міжкімнатних перегородок на 5-му поверсі;
4. Встановлення вікон на 4-му поверсі.
5. Здіснюється встановлення каналізаційних труб на 3 поверсі;
6. Розводка електропроводки на 3,4 поверхах.
1. Здійснюється кладка цегли на 7-му поверсі;
3. Встановлення міжкімнатних перегородок на 5-му поверсі;
4. Встановлення вікон на 4-му поверсі.
5. Здіснюється встановлення каналізаційних труб на 3 поверсі;
6. Розводка електропроводки на 3,4 поверхах.
Domik System

Inform bot
37 480
09 сентября 2019
12 окт 2015 13:57

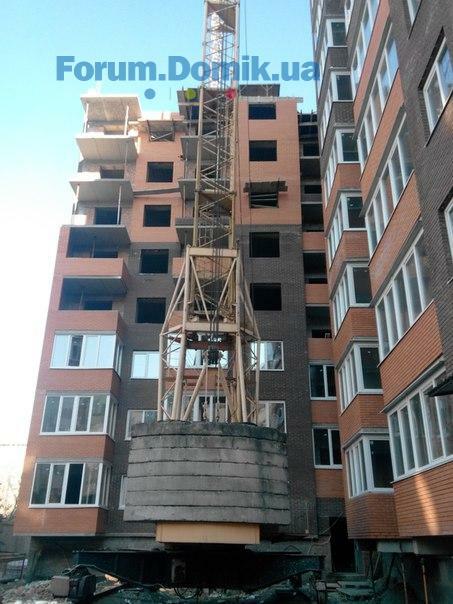

Секція 1

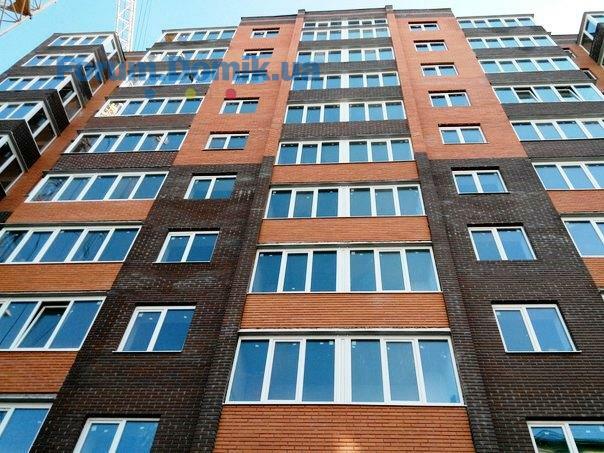

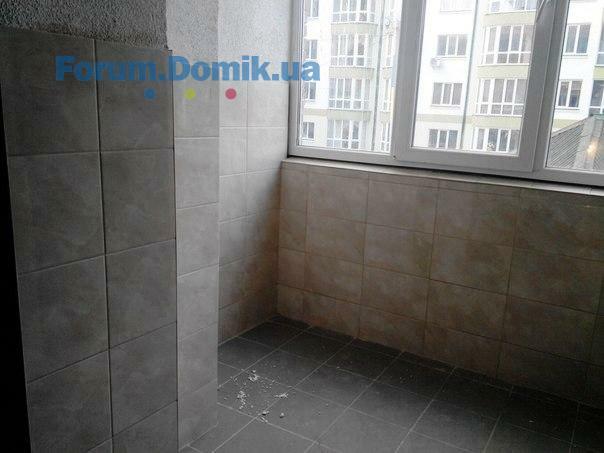

1. Завершення виконання робіт по даху;
3. Встановлення вікон на 8-9 му поверхах;
4. Встановлення перегородок між лождіями до 10-го поверху;
5. Розводка електропроводки на 10-му поверсі;
6. Облицювання плиткою на 9 поверсі;
7. Виконання декоративної штукатурки на стінах під’їзду до 9-го поверху;
8. Облицювання підлоги в під’їзді на 7,8,9 поверхах.
1. Завершення виконання робіт по даху;
3. Встановлення вікон на 8-9 му поверхах;
4. Встановлення перегородок між лождіями до 10-го поверху;
5. Розводка електропроводки на 10-му поверсі;
6. Облицювання плиткою на 9 поверсі;
7. Виконання декоративної штукатурки на стінах під’їзду до 9-го поверху;
8. Облицювання підлоги в під’їзді на 7,8,9 поверхах.
Domik System

Inform bot
37 480
09 сентября 2019

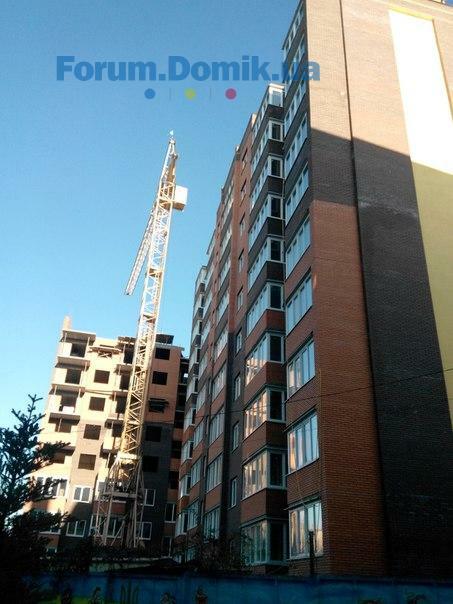

19 окт 2015 20:05

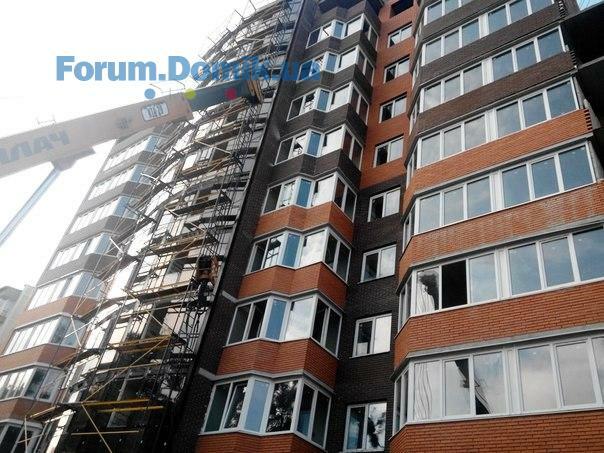

Секція 1

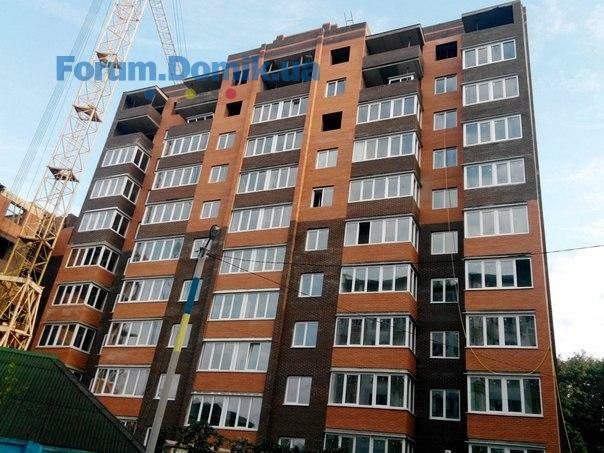

1. Завершення виконання робіт по даху;
2. Встановлення перегородок між лождіями на 10-му поверсі;
3. Завершення розводки електропроводки на 10-му поверсі;
4. Виконання декоративної штукатурки на стінах під’їзду до 10-го поверху;
5. Облицювання підлоги в під’їзді на 9,10 поверхах.
6. Проведення газових труб в квартири;
7. Встановлення лічильників на газ та світло.
1. Завершення виконання робіт по даху;
2. Встановлення перегородок між лождіями на 10-му поверсі;
3. Завершення розводки електропроводки на 10-му поверсі;
4. Виконання декоративної штукатурки на стінах під’їзду до 10-го поверху;
5. Облицювання підлоги в під’їзді на 9,10 поверхах.
6. Проведення газових труб в квартири;
7. Встановлення лічильників на газ та світло.
Domik System

Inform bot
37 480
09 сентября 2019
19 окт 2015 20:05
Domik System

Inform bot
37 480
09 сентября 2019
19 окт 2015 20:06

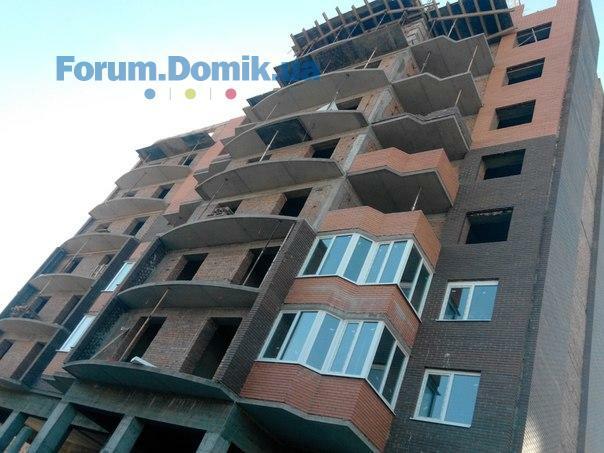

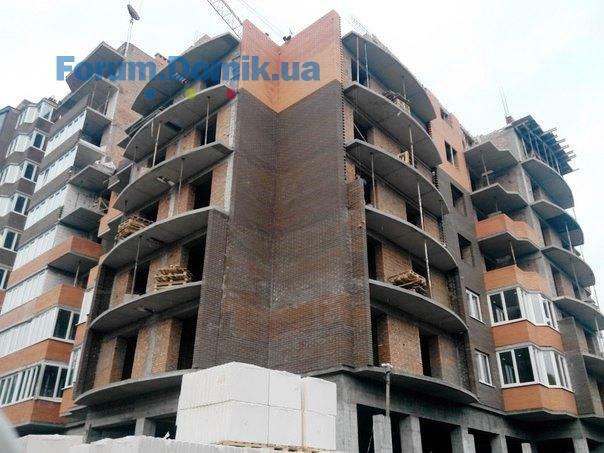

Секція 2

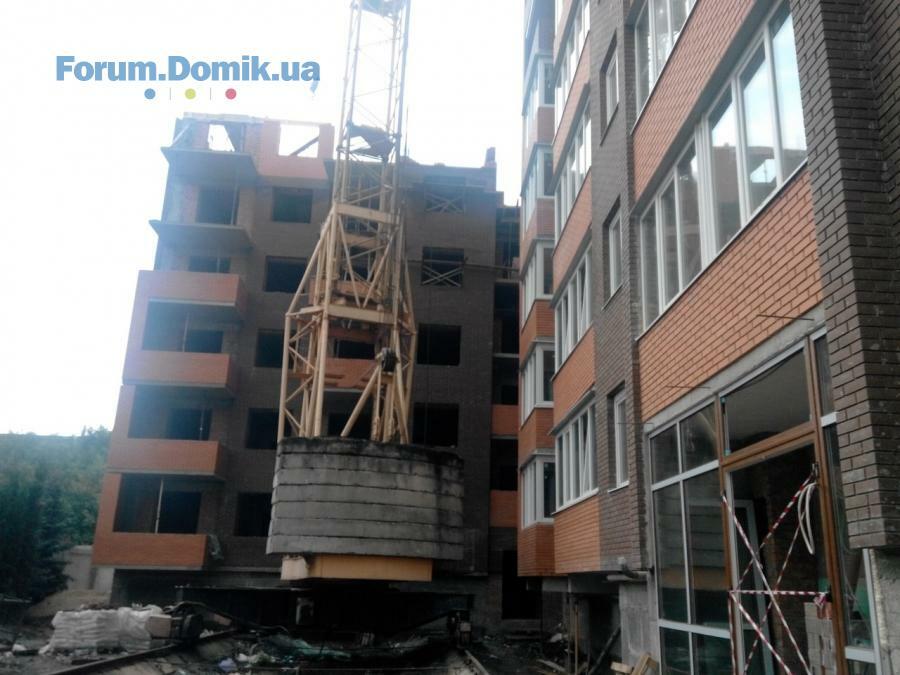

1. Здійснюється кладка цегли на 8-му поверсі;
3. Встановлення міжкімнатних перегородок на 5-му поверсі;
4. Встановлення вікон на 4-му поверсі.
5. Здіснюється встановлення каналізаційних труб на 3 поверсі;
6. Розводка електропроводки на 4 поверсі;
7. Штукатурення стін під’їзду на 1,2 поверсі;
8. Залиття стяжки в під’їзді на 3-му поверсі.
1. Здійснюється кладка цегли на 8-му поверсі;
3. Встановлення міжкімнатних перегородок на 5-му поверсі;
4. Встановлення вікон на 4-му поверсі.
5. Здіснюється встановлення каналізаційних труб на 3 поверсі;
6. Розводка електропроводки на 4 поверсі;
7. Штукатурення стін під’їзду на 1,2 поверсі;
8. Залиття стяжки в під’їзді на 3-му поверсі.
Domik System

Inform bot
37 480
09 сентября 2019
19 окт 2015 20:06
Domik System

Inform bot
37 480
09 сентября 2019
26 окт 2015 18:40

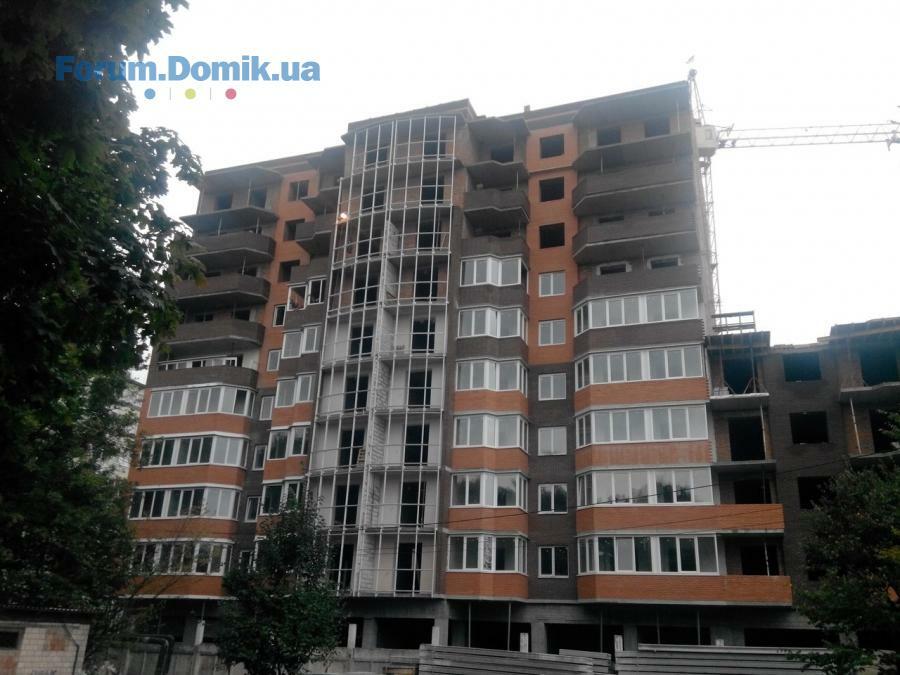

Секція 1

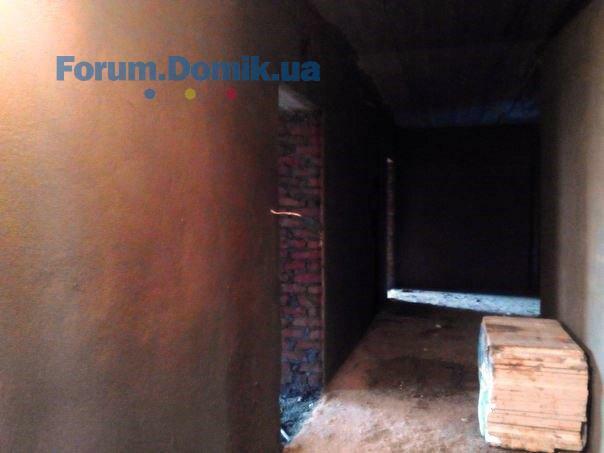

1. Завершення встановлення перил з нержавіючої сталі;

2. Проведення газових труб в квартири та виведення на робочу поверхню кухні;

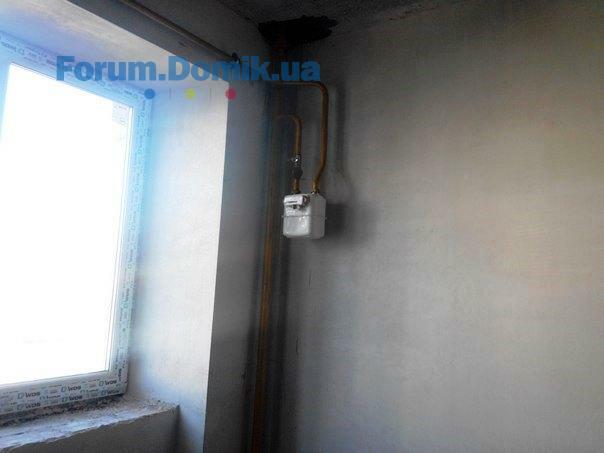

3. Встановлення лічильників на газ та світло.
1. Завершення встановлення перил з нержавіючої сталі;
2. Проведення газових труб в квартири та виведення на робочу поверхню кухні;
3. Встановлення лічильників на газ та світло.
Domik System

Inform bot
37 480
09 сентября 2019
26 окт 2015 18:40
Domik System

Inform bot
37 480
09 сентября 2019
26 окт 2015 18:41

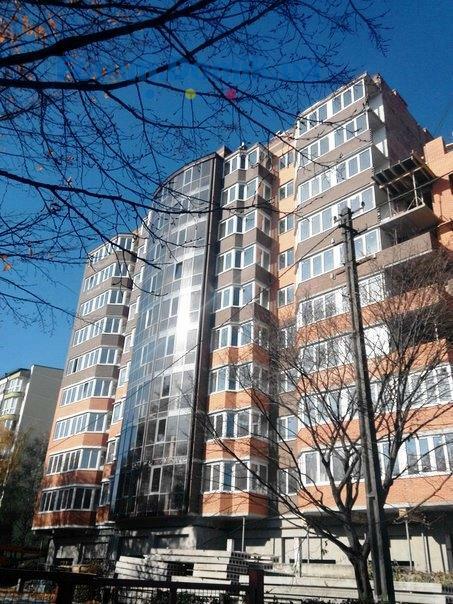

Секція 2
1. Здійснюється кладка цегли на 8-му поверсі;
3. Встановлення міжкімнатних перегородок на 5-6-му поверхах;
5. Здіснюється встановлення каналізаційних труб на 4 поверсі;
6. Розводка електропроводки на 4 поверсі;
7. Штукатурення стін під’їзду на 2,3 поверсі;
8. Залиття стяжки в під’їзді на 1,2-му поверсі.
1. Здійснюється кладка цегли на 8-му поверсі;
3. Встановлення міжкімнатних перегородок на 5-6-му поверхах;
5. Здіснюється встановлення каналізаційних труб на 4 поверсі;
6. Розводка електропроводки на 4 поверсі;
7. Штукатурення стін під’їзду на 2,3 поверсі;
8. Залиття стяжки в під’їзді на 1,2-му поверсі.
Domik System

Inform bot
37 480
09 сентября 2019
02 ноя 2015 21:28

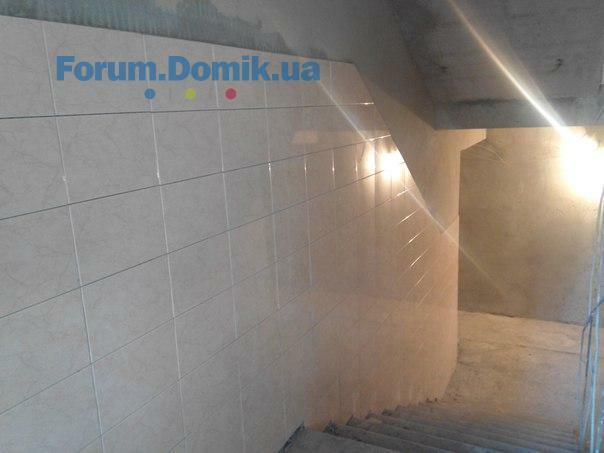

Cекція 1
1. Завершення робіт по нанесенню штукатурки в під’їзді;
2. Встановлення та виведення газових труб на робочі поверхні кухні;
3. Покраска газових труб на робочих поверхнях кухонь;
4. Завершення внутрішніх робіт в квартирах;
5. Завершення утеплення гаражних приміщень.
1. Завершення робіт по нанесенню штукатурки в під’їзді;
2. Встановлення та виведення газових труб на робочі поверхні кухні;
3. Покраска газових труб на робочих поверхнях кухонь;
4. Завершення внутрішніх робіт в квартирах;
5. Завершення утеплення гаражних приміщень.
Domik System

Inform bot
37 480
09 сентября 2019
02 ноя 2015 21:29
Секція 2

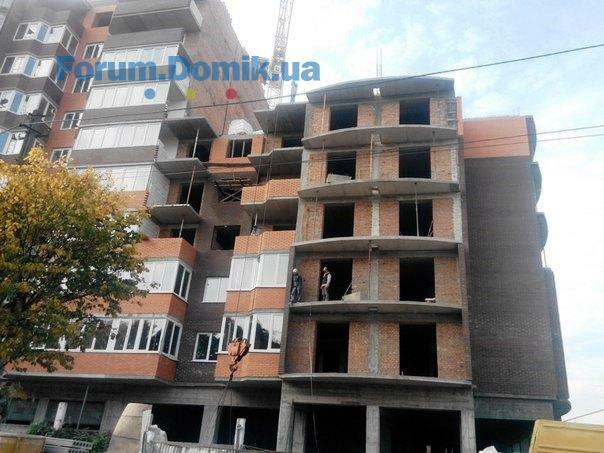

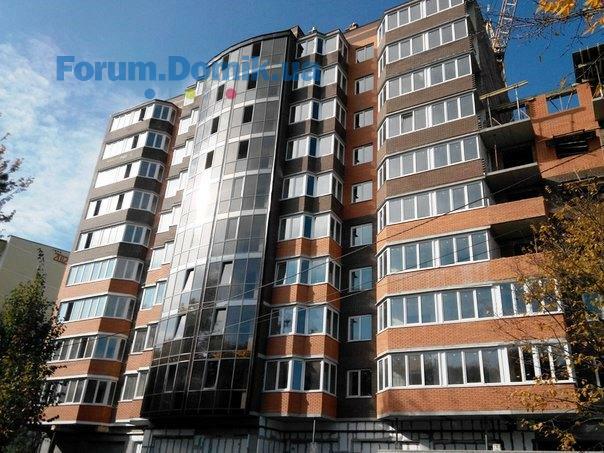

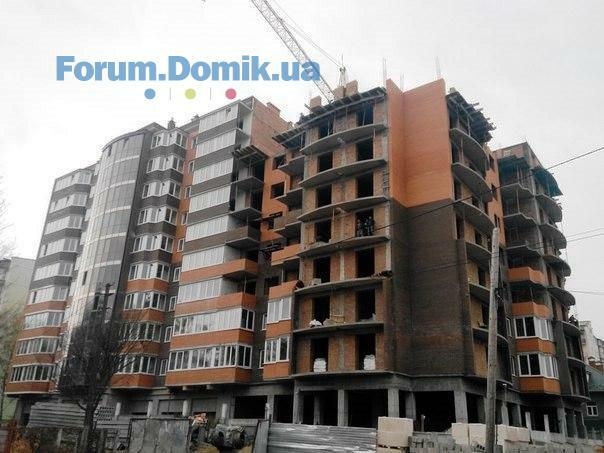

1. Завершується кладка цегли на 8-му поверсі;
3. Встановлення міжкімнатних перегородок на 5-6-му поверхах;

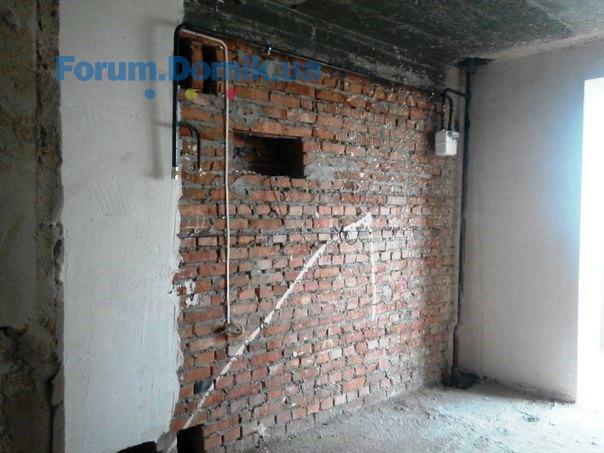

5. Здіснюється встановлення каналізаційних труб на 4 поверсі;

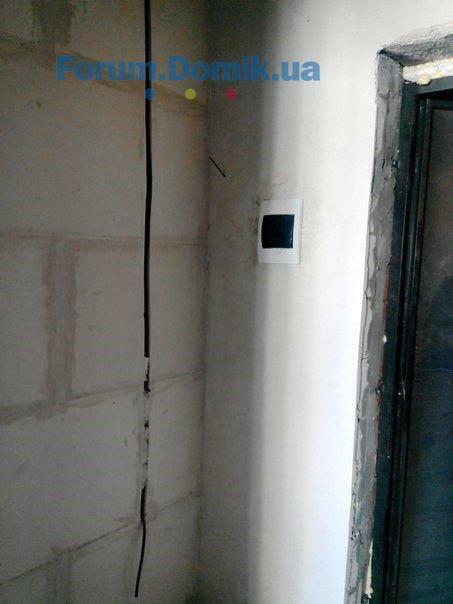

6. Розводка електропроводки на 4 поверсі;
7. Штукатурення стін під’їзду на 2,3 поверсі;
8. Залиття стяжки в під’їзді на 1,2-му поверсі;
9. Облицювання під’їзду плиткою до 3-го поверху;
1. Завершується кладка цегли на 8-му поверсі;
3. Встановлення міжкімнатних перегородок на 5-6-му поверхах;
5. Здіснюється встановлення каналізаційних труб на 4 поверсі;
6. Розводка електропроводки на 4 поверсі;
7. Штукатурення стін під’їзду на 2,3 поверсі;
8. Залиття стяжки в під’їзді на 1,2-му поверсі;
9. Облицювання під’їзду плиткою до 3-го поверху;
Domik System

Inform bot
37 480
09 сентября 2019
02 ноя 2015 21:29
Domik System

Inform bot
37 480
09 сентября 2019
11 ноя 2015 21:04

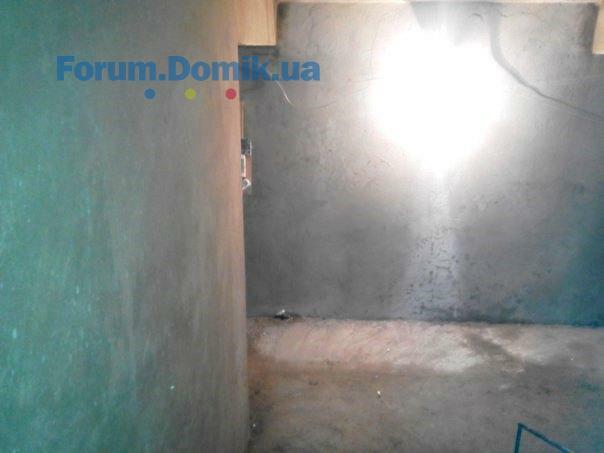

Секція 1

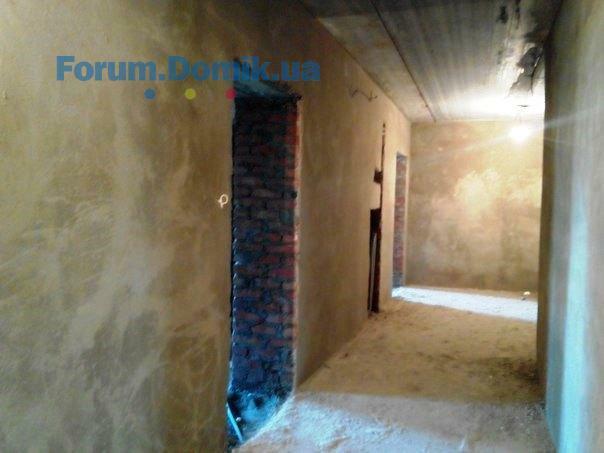

1. Завершення внутрішніх робіт в під’їзді;

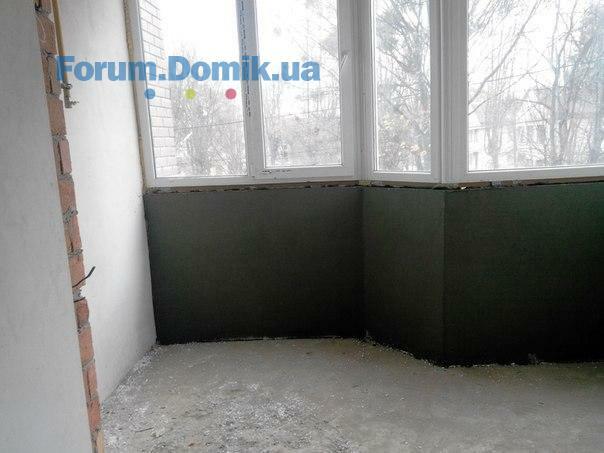

2. Утеплення лоджий в квартирі;
3. Покраска газових труб на робочих поверхнях кухонь;
4. Завершення внутрішніх робіт в квартирах;
5. Утеплення цокольної стінки ззовні.
1. Завершення внутрішніх робіт в під’їзді;
2. Утеплення лоджий в квартирі;
3. Покраска газових труб на робочих поверхнях кухонь;
4. Завершення внутрішніх робіт в квартирах;
5. Утеплення цокольної стінки ззовні.
Domik System

Inform bot
37 480
09 сентября 2019
11 ноя 2015 21:04
Domik System

Inform bot
37 480
09 сентября 2019
11 ноя 2015 21:05
Секція 2
1. Завершується кладка цегли на 9-му поверсі;
3. Встановлення міжкімнатних перегородок на 5-6-му поверхах;
5. Здіснюється встановлення каналізаційних труб на 5 поверсі;
6. Розводка електропроводки на 5 поверсі;
7. Штукатурення стін під’їзду на 3,4 поверсі;
8. Залиття стяжки в під’їзді на 4-му поверсі;
9. Облицювання під’їзду плиткою до 4-го поверху;
1. Завершується кладка цегли на 9-му поверсі;
3. Встановлення міжкімнатних перегородок на 5-6-му поверхах;
5. Здіснюється встановлення каналізаційних труб на 5 поверсі;
6. Розводка електропроводки на 5 поверсі;
7. Штукатурення стін під’їзду на 3,4 поверсі;
8. Залиття стяжки в під’їзді на 4-му поверсі;
9. Облицювання під’їзду плиткою до 4-го поверху;
Domik System

Inform bot
37 480
09 сентября 2019
17 ноя 2015 17:01
1 секция:
1. Завершення внутрішніх робіт в під’їзді;
2. Утеплення лоджий в квартирі;
3. Покраска газових труб на робочих поверхнях кухонь;
4. Покраска газових труб ззовні будинку;

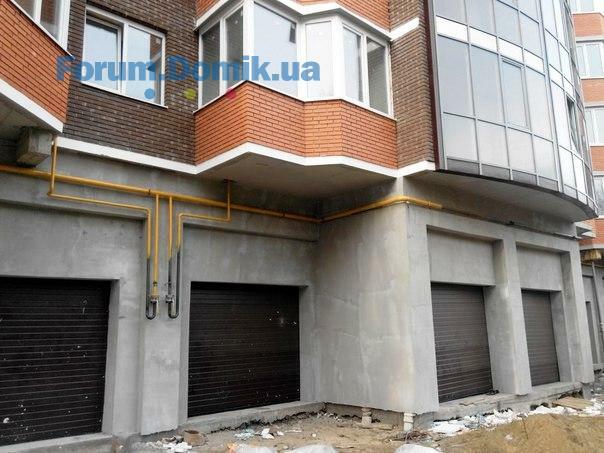

5. Встановлення світильників в цоколі.
1. Завершення внутрішніх робіт в під’їзді;
2. Утеплення лоджий в квартирі;
3. Покраска газових труб на робочих поверхнях кухонь;
4. Покраска газових труб ззовні будинку;
5. Встановлення світильників в цоколі.
Domik System

Inform bot
37 480
09 сентября 2019
17 ноя 2015 17:02

Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
- ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/203.042 742
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7403.042 251
- ЖК Healthy City | City One Development | ул. Джона Маккейна, 503.0410
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова03.04723
- ЖК На Озерной | Атлант | Новоселки, ул. Озерная02.041 145
- ЖК Вышгород Сити Парк | Вышгород, пер. Прожекторный01.041 776
- ЖК Свитло Парк | Svitlo Park | Futura Hata | Надднепрянское шоссе, 2а01.044 168
- ЖК 7 Kvartal | 7 Квартал | Perfect Group, Edelburg Development | пр. Правды31.0347
- ЖК Республика | KAN Development | Кольцевая дорога, 130.032 436
- ЖК Форест | Спецжитлофонд | ул. Милютенко, ул. Шолом-Алейхема30.032 018
- Стоит ли сейчас покупать недвижимость?03.044 229
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Лучший район Киева29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- Стоит ли покупать кофе-машину24.02153
- Моє хобі – вирощування солодкого перцю22.02
- Лифт в частном доме18.026
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Четыре сезона | Будова | м. Одесса, просп. Гагарина, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а30.124

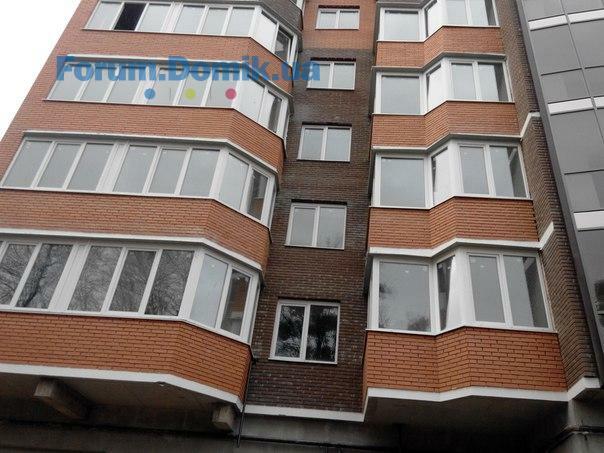

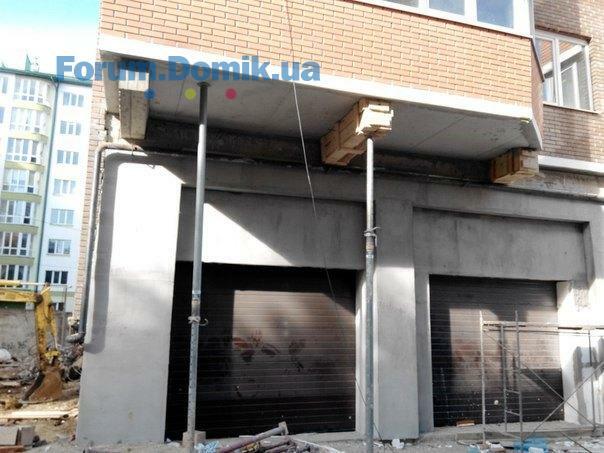

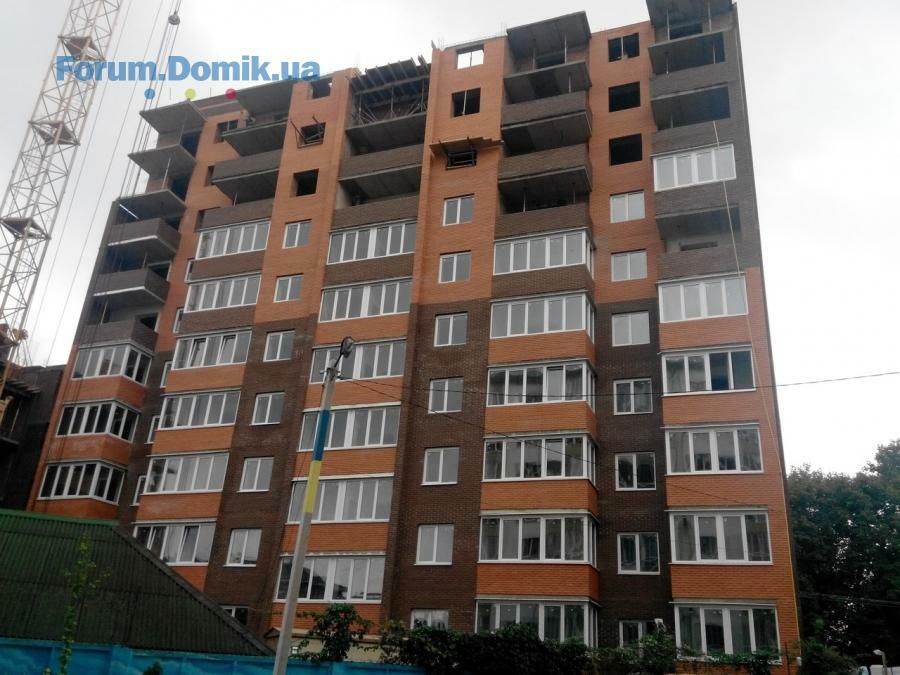

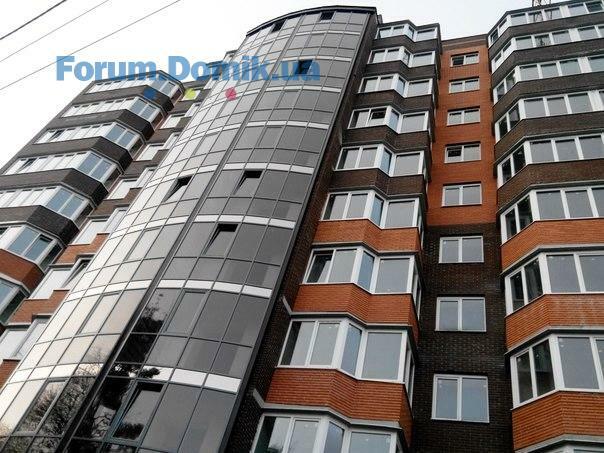

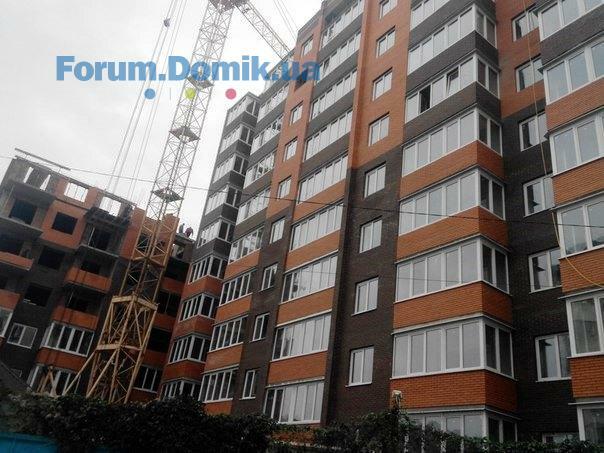

- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- Делаем экран под ванной из гипсокартона11.0311
- Фундамент УШП: сучасне рішення для енергоефективного будинку05.031
- Планування двох поверхового будинку19.021
- Какой потолок лучше? Натяжной или из гипсокартона?11.026
- Вибір міжкімнатних дверей для приватного будинку: які краще?06.021
- Как выбрать промышленный жироуловитель для предприятия?06.021
- Хочу дом. Что дешевле - купить готовый или построить самому?04.02100
- Строительство и ремонт по Киеву и Киевской области01.02
- Тёплый пол, отзывы и советы27.01203
- Рынок антиквариата03.04
- Рынок антиквариата03.04
- 21.12.201224.0332
- Комплексне обслуговування будинків ОСББ, ЖК у Києві19.031
- Кулинарная тема19.03129
- Італійська кава в зернах Capiatto 1 кг, арабіка10.031
- Как правильно очистить кухонную плиту08.0315
- Входные и межкомнатные двери, продажа, изготовление, установка07.0335
- Посоветуйте юриста и нотариуса в Киеве25.026

Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Подробнее
