ЖК "Буча Квартал", Буча, ул. Депутатская
Ваше общее впечатление об Объекте и Компании:
Можно выбрать 1 вариант ответа. Можно менять ответы. Всего голосов: 1.
| 0/0% | ||
| 0/0% | ||
| 0/0% | ||
| 0/0% | ||
| 1/100% |
1
2Domik Ai
штучний інтелект
38 129
09 сентября 2019
02 сен 2014 18:52
Обзор от Domik.ua в котором упоминается ЖК "Буча Квартал":
Обзор новостроек экономкласса в Буче

Жилой комплекс "Буча квартал"
Буча, ул. Депутатская
Обзор новостроек экономкласса в Буче
Жилой комплекс "Буча квартал"
Буча, ул. Депутатская
Domik Ai
штучний інтелект
38 129
09 сентября 2019
02 сен 2014 18:54
2 очередь
Domik Ai
штучний інтелект
38 129
09 сентября 2019
13 янв 2015 20:43

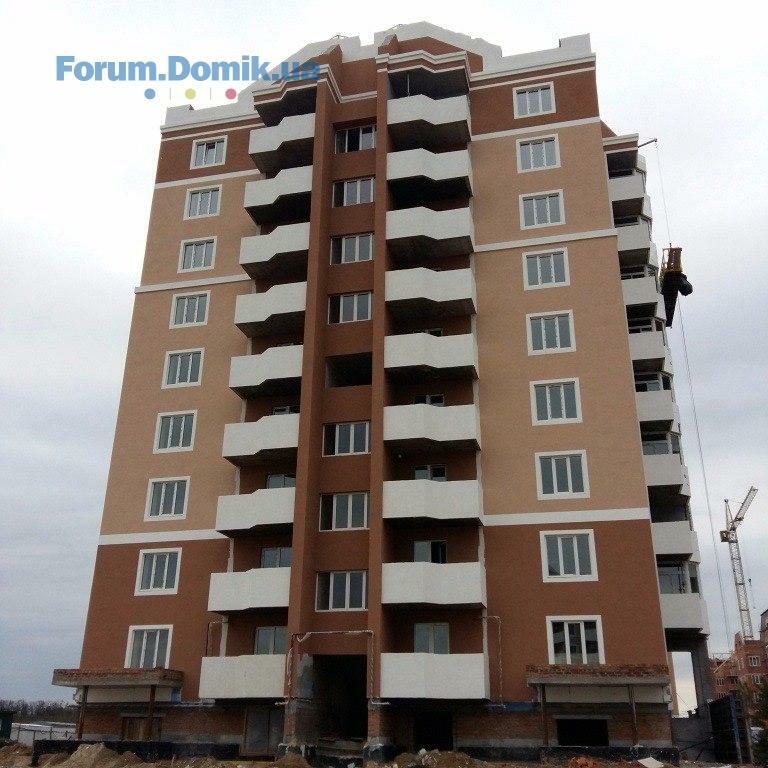

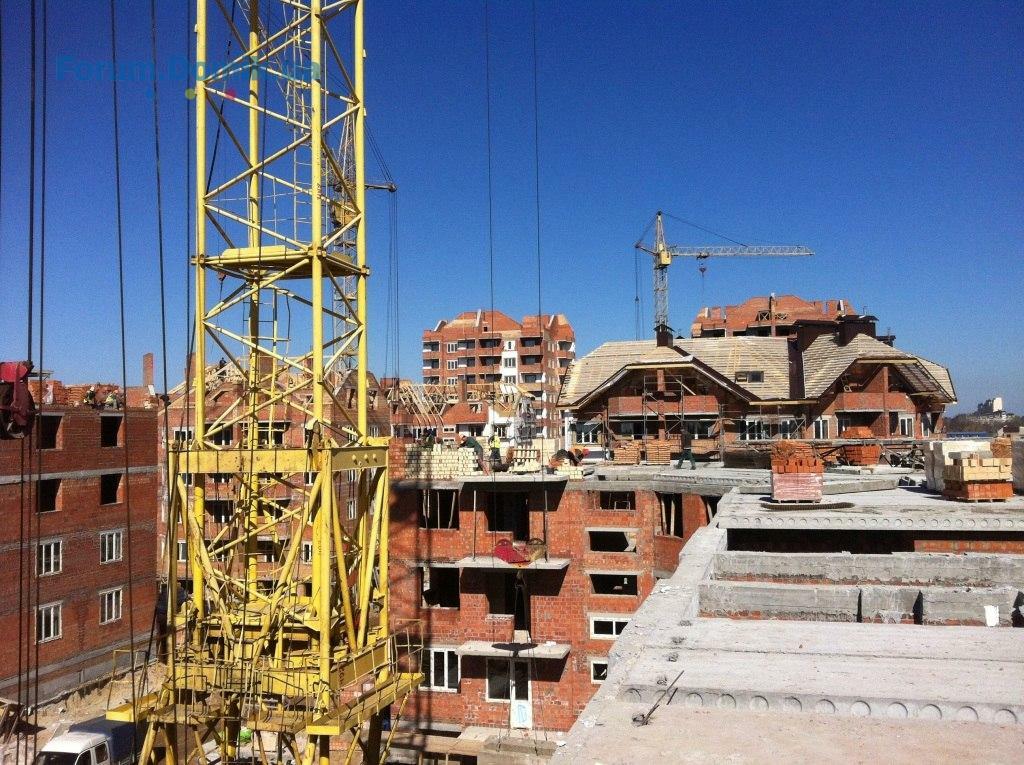

(друга черга будівництва)

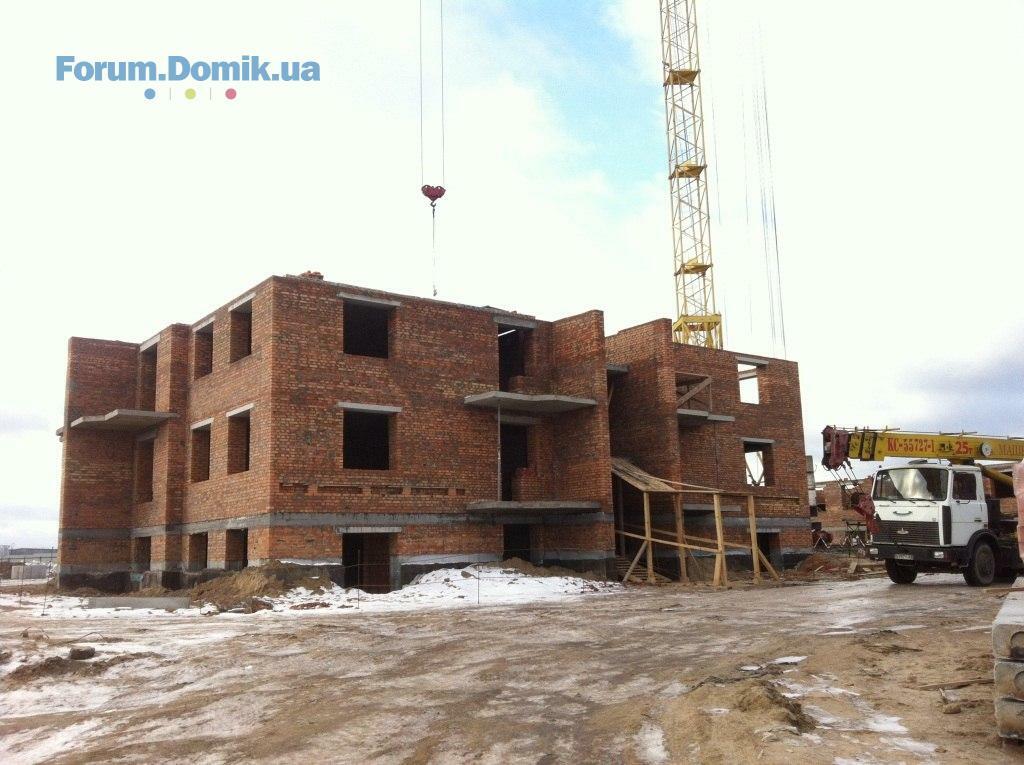

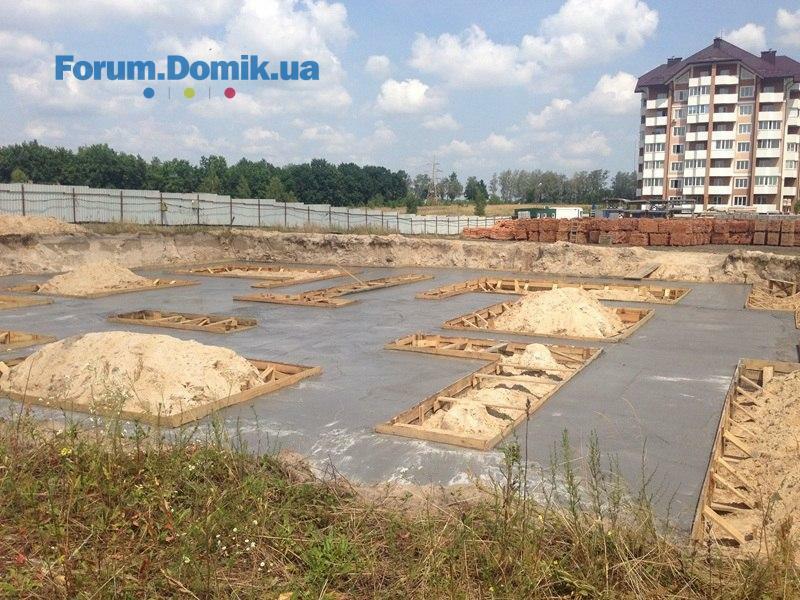

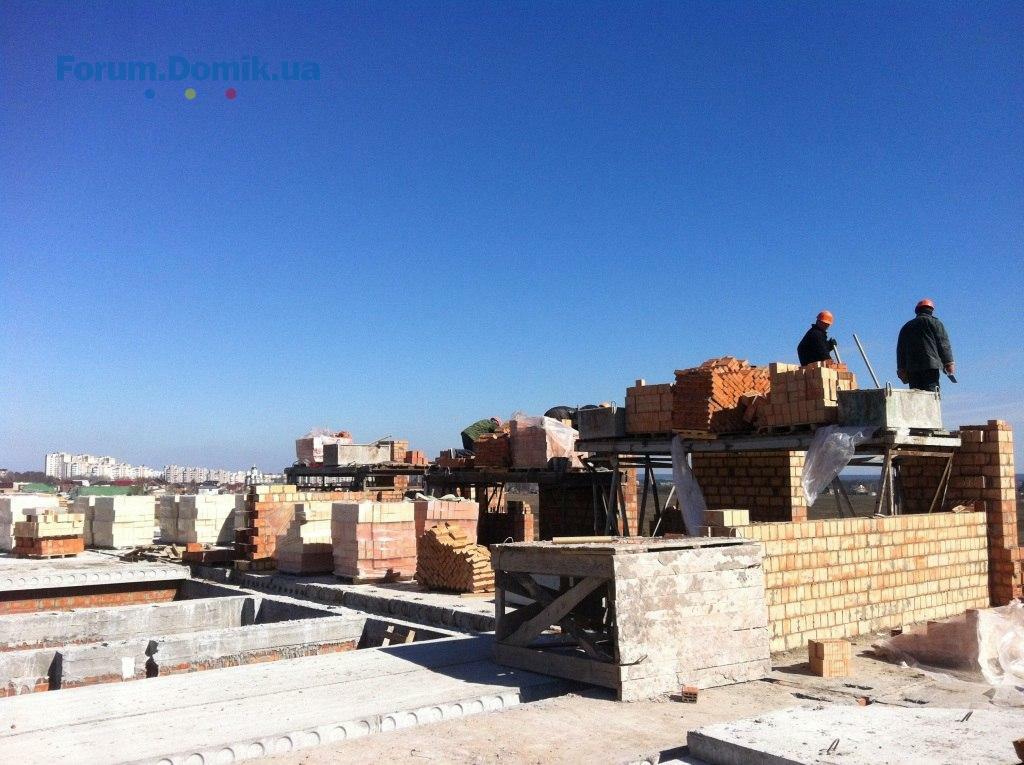

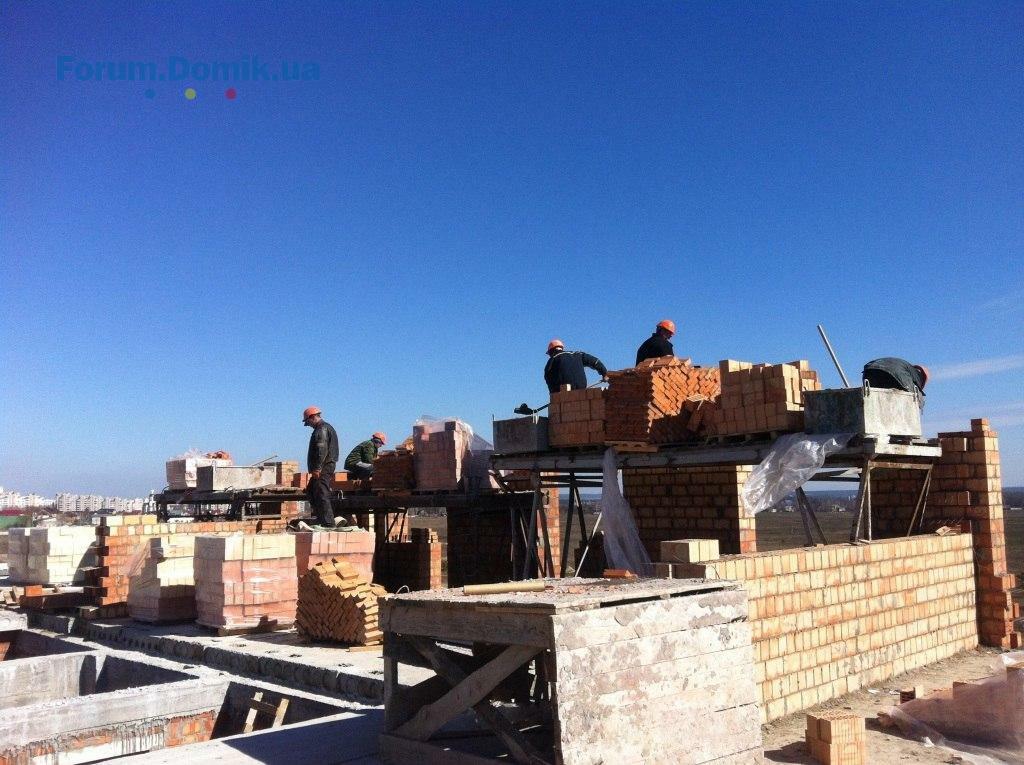

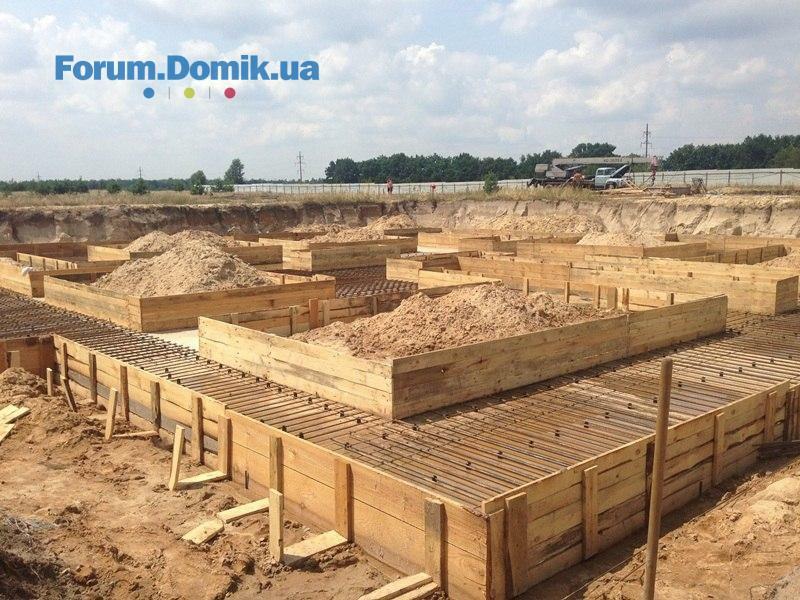

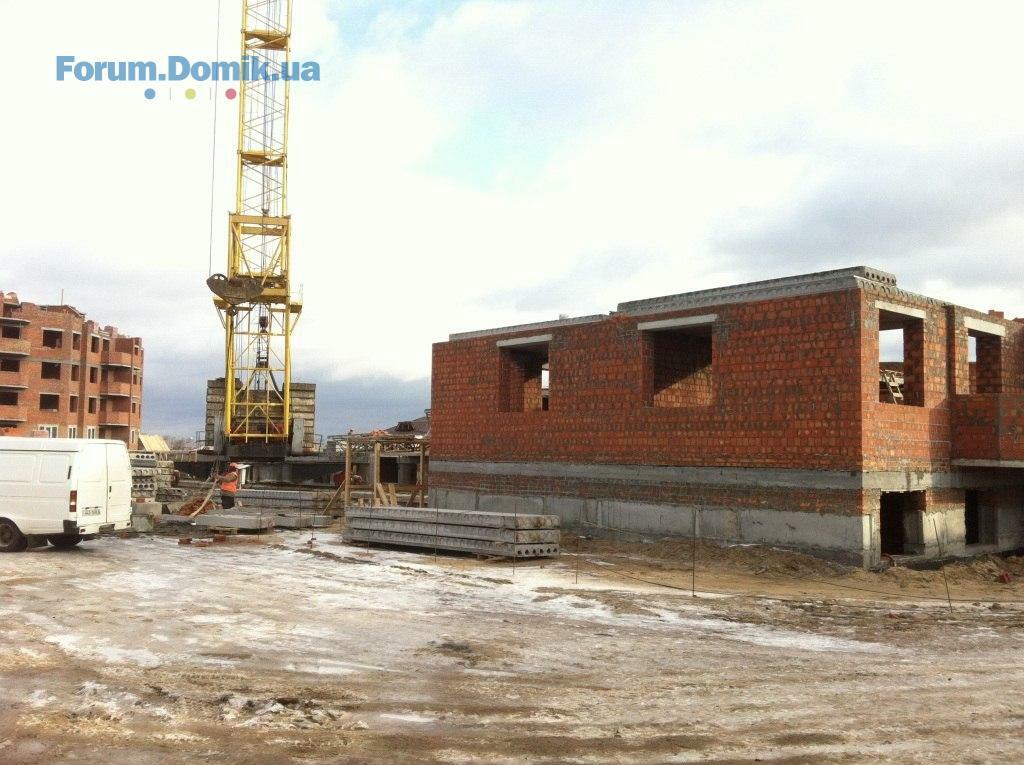

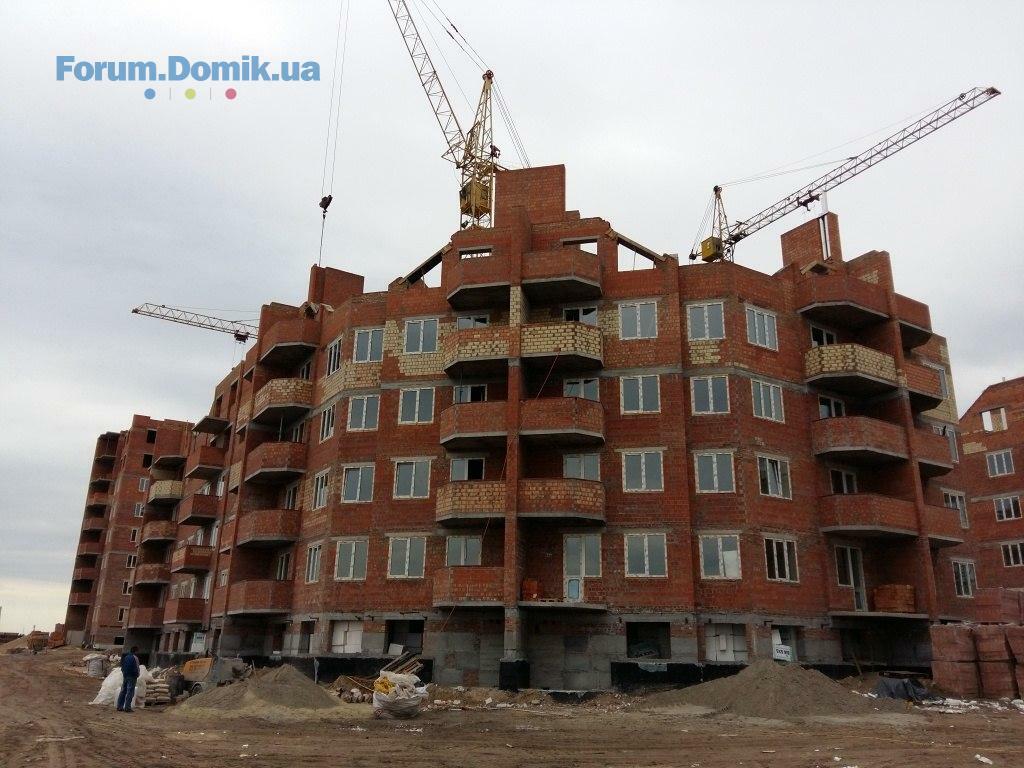

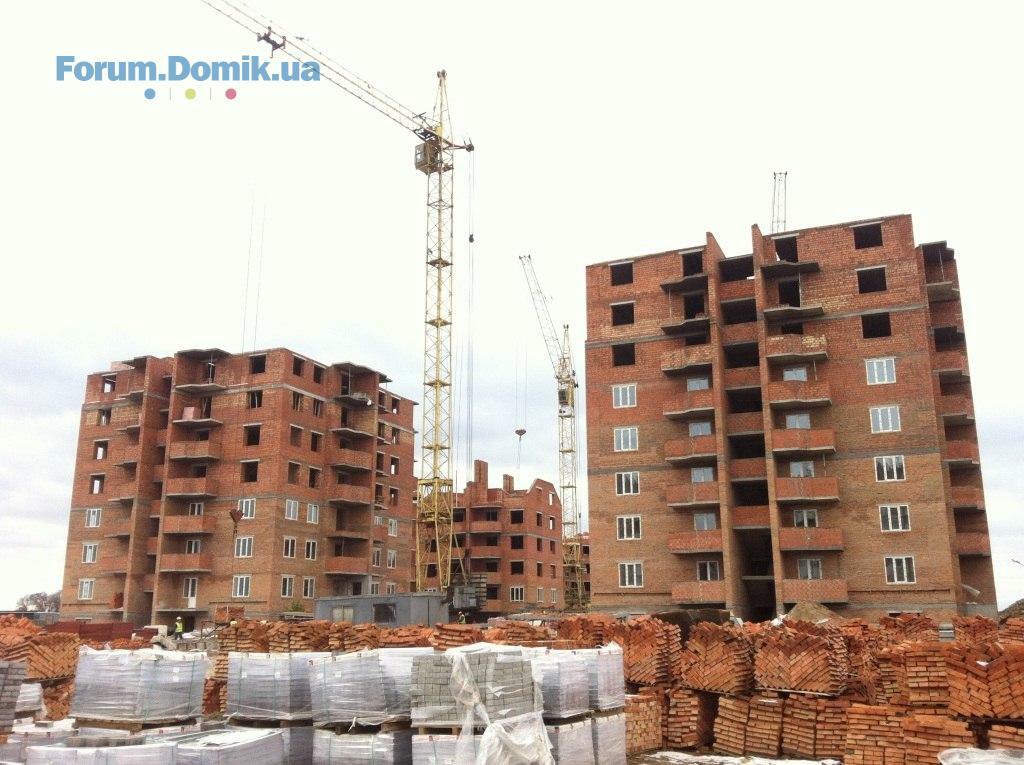

- В будинку № 11: Завершено роботи з перекриття між 6-м і 7-м поверхами залізобетонними плитами. Завершено роботи з будівництва 7-го та 8-го поверхів по всьому будинку. Завершено роботи з монтажу перемичок над вікнами 7-го та 8-го поверхів та завершено роботи з перекриття 8-го поверху залізобетонними плитами. Завершено роботи з установки сходових маршів між 8-м та 9-м поверхами. Продовжуються роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет). Продовжуються роботи по штукатурці внутрішніх стін в квартирах. Активно ведуться роботи з монтажу міжкімнатних перестінків та проводяться роботи з мотажу електропроводки, стояків газопостачання, водопостачання по всьому будинку.
- В будинку № 12: завершено роботи з будівництва 6-го, 7-го та 8-го поверхів по всьому будинку. Завершено роботи з монтажу перемичок над вікнами 6-го, 7-го, 8-го поверхів. Ведуться підготовчі роботи до перекриття між 8-м і 9-м поверхами залізобетонними плитами по всьому будинку. Завершено роботи з установки сходових маршів між 8-м та 9-м поверхами. Активно ведуться роботи по штукатурці внутрішніх стін в квартирах.

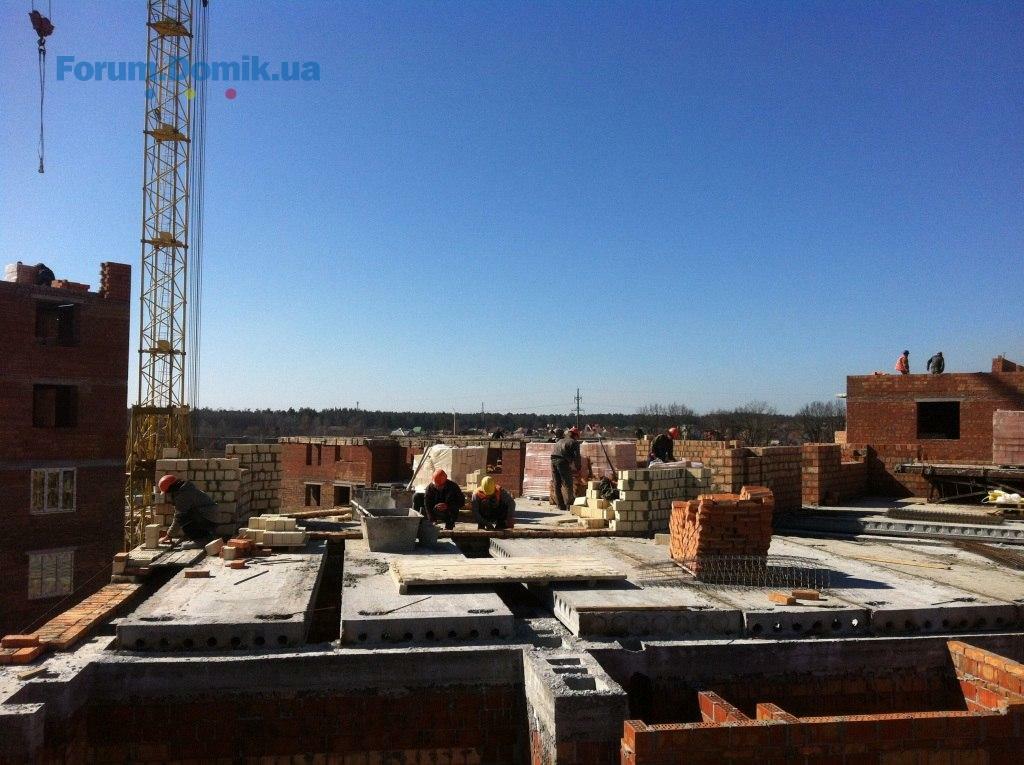

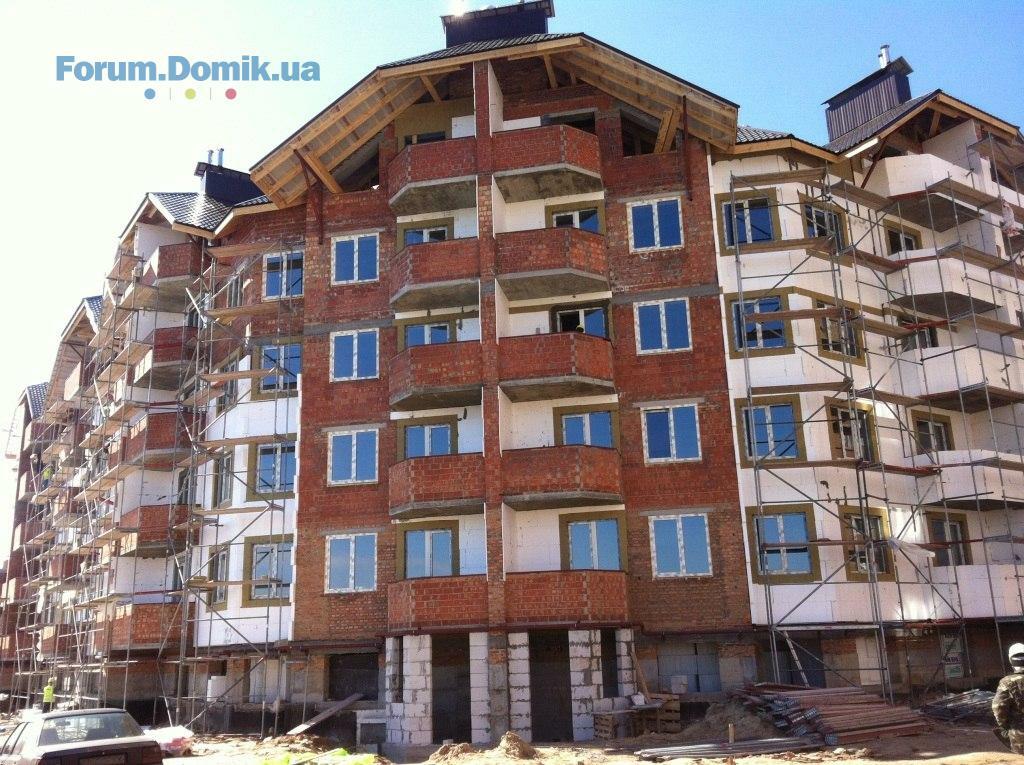

- В будинку № 13: завершено роботи з цегляної кладки 3-го, 4-го, 5-го поверхів по всьому будинку. Продовжуються роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет). Завершено роботи з установки сходових маршів між 4-м та 5-м поверхами. Ведуться підготовчі роботи до монтажу стропильної частини даху.
- В будинку № 14: завершено роботи з цегляної кладки 3-го, 4-го поверхів по всьому будинку. Ведуться підготовчі роботи до цегляної кладки 5-го (мансардного) поверху. Завершено роботи з установки сходових маршів між 4-м та 5-м поверхами. Активно розпочато роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет). Ведуться роботи по штукатурці внутрішніх стін в квартирах. Розпочато роботи з монтажу міжкімнатних перестінків по всьому будинку.
- В будинку № 15: завершуються роботи з цегляної кладки другого поверху та монтажу перемичок над вікнами по всьому будинку. Ведуться підготовчі роботи до перекриття між 2-м і 3-м поверхами залізобетонними плитами по всьому будинку.
- В будинку № 16: завершено роботи з установки перемичок над вікнами 1-го поверху. Завершено роботи з перекриття між 1-м та 2-м поверхами. Ведуться роботи з цегляної кладки другого поверху по всьому будинку.
- В будинку № 17: активно ведуться роботи з будівництва 2-го поверху по всьому будинку. Ведуться підготовчі роботи до монтажу перемичок над вікнами 2-го поверху. Ведуться підготовчі роботи з перекриття між 2-м та 3-м поверхами залізобетонними плитами.
- В будинку № 18: активно ведуться роботи з будівництва 2-го поверху по всьому будинку. Ведуться підготовчі роботи до монтажу перемичок над вікнами 2-го поверху.
- В будинку № 11: Завершено роботи з перекриття між 6-м і 7-м поверхами залізобетонними плитами. Завершено роботи з будівництва 7-го та 8-го поверхів по всьому будинку. Завершено роботи з монтажу перемичок над вікнами 7-го та 8-го поверхів та завершено роботи з перекриття 8-го поверху залізобетонними плитами. Завершено роботи з установки сходових маршів між 8-м та 9-м поверхами. Продовжуються роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет). Продовжуються роботи по штукатурці внутрішніх стін в квартирах. Активно ведуться роботи з монтажу міжкімнатних перестінків та проводяться роботи з мотажу електропроводки, стояків газопостачання, водопостачання по всьому будинку.
- В будинку № 12: завершено роботи з будівництва 6-го, 7-го та 8-го поверхів по всьому будинку. Завершено роботи з монтажу перемичок над вікнами 6-го, 7-го, 8-го поверхів. Ведуться підготовчі роботи до перекриття між 8-м і 9-м поверхами залізобетонними плитами по всьому будинку. Завершено роботи з установки сходових маршів між 8-м та 9-м поверхами. Активно ведуться роботи по штукатурці внутрішніх стін в квартирах.
- В будинку № 13: завершено роботи з цегляної кладки 3-го, 4-го, 5-го поверхів по всьому будинку. Продовжуються роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет). Завершено роботи з установки сходових маршів між 4-м та 5-м поверхами. Ведуться підготовчі роботи до монтажу стропильної частини даху.
- В будинку № 14: завершено роботи з цегляної кладки 3-го, 4-го поверхів по всьому будинку. Ведуться підготовчі роботи до цегляної кладки 5-го (мансардного) поверху. Завершено роботи з установки сходових маршів між 4-м та 5-м поверхами. Активно розпочато роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет). Ведуться роботи по штукатурці внутрішніх стін в квартирах. Розпочато роботи з монтажу міжкімнатних перестінків по всьому будинку.
- В будинку № 15: завершуються роботи з цегляної кладки другого поверху та монтажу перемичок над вікнами по всьому будинку. Ведуться підготовчі роботи до перекриття між 2-м і 3-м поверхами залізобетонними плитами по всьому будинку.
- В будинку № 16: завершено роботи з установки перемичок над вікнами 1-го поверху. Завершено роботи з перекриття між 1-м та 2-м поверхами. Ведуться роботи з цегляної кладки другого поверху по всьому будинку.
- В будинку № 17: активно ведуться роботи з будівництва 2-го поверху по всьому будинку. Ведуться підготовчі роботи до монтажу перемичок над вікнами 2-го поверху. Ведуться підготовчі роботи з перекриття між 2-м та 3-м поверхами залізобетонними плитами.
- В будинку № 18: активно ведуться роботи з будівництва 2-го поверху по всьому будинку. Ведуться підготовчі роботи до монтажу перемичок над вікнами 2-го поверху.
Domik Ai
штучний інтелект
38 129
09 сентября 2019
13 янв 2015 20:44
Domik Ai
штучний інтелект
38 129
09 сентября 2019
21 март 2015 11:07

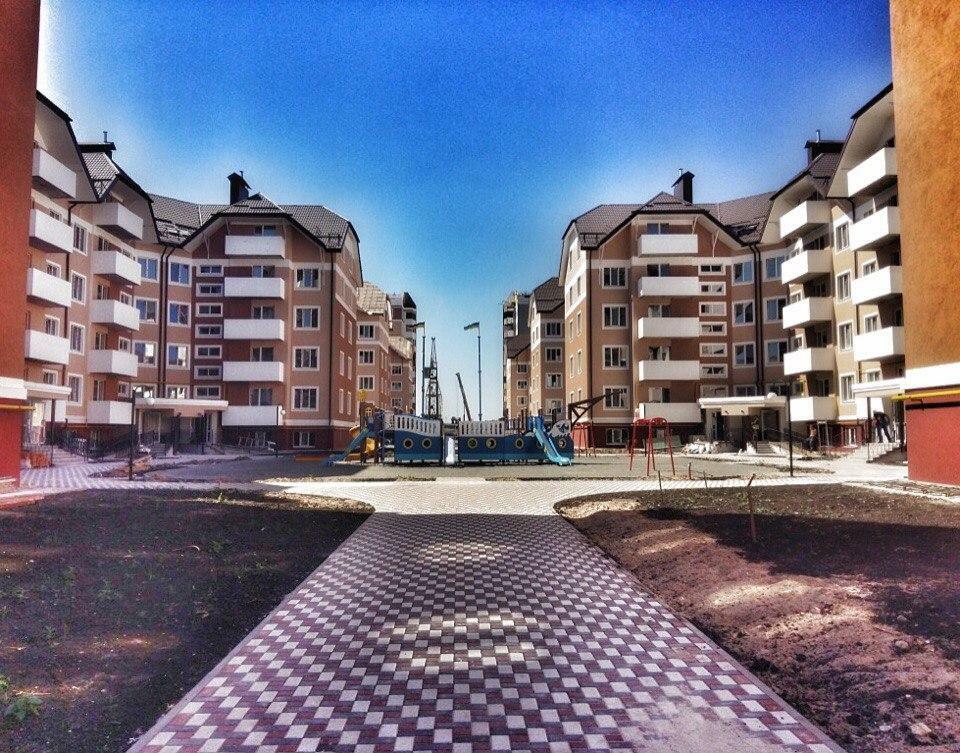

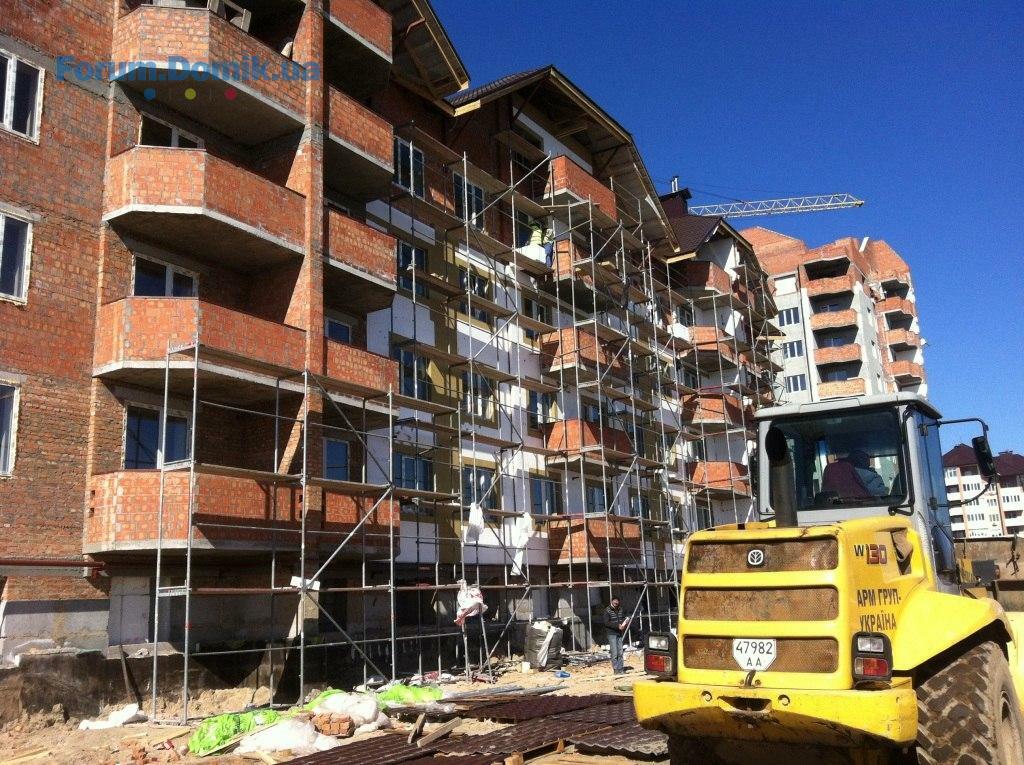

(друга черга будівництва)

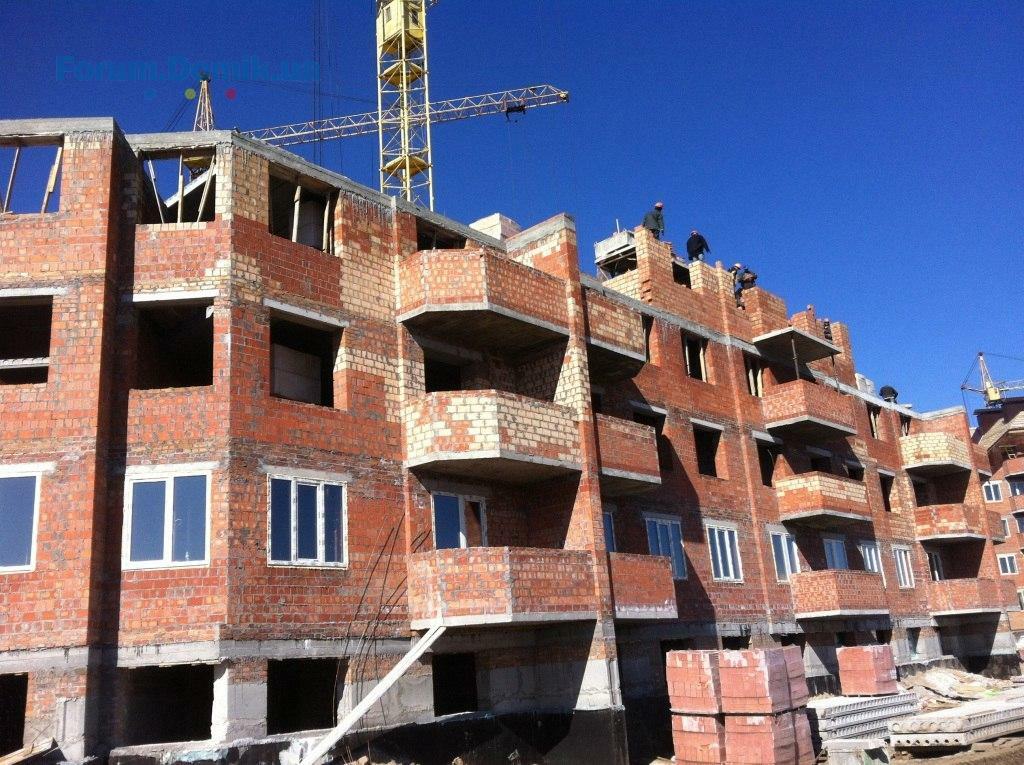

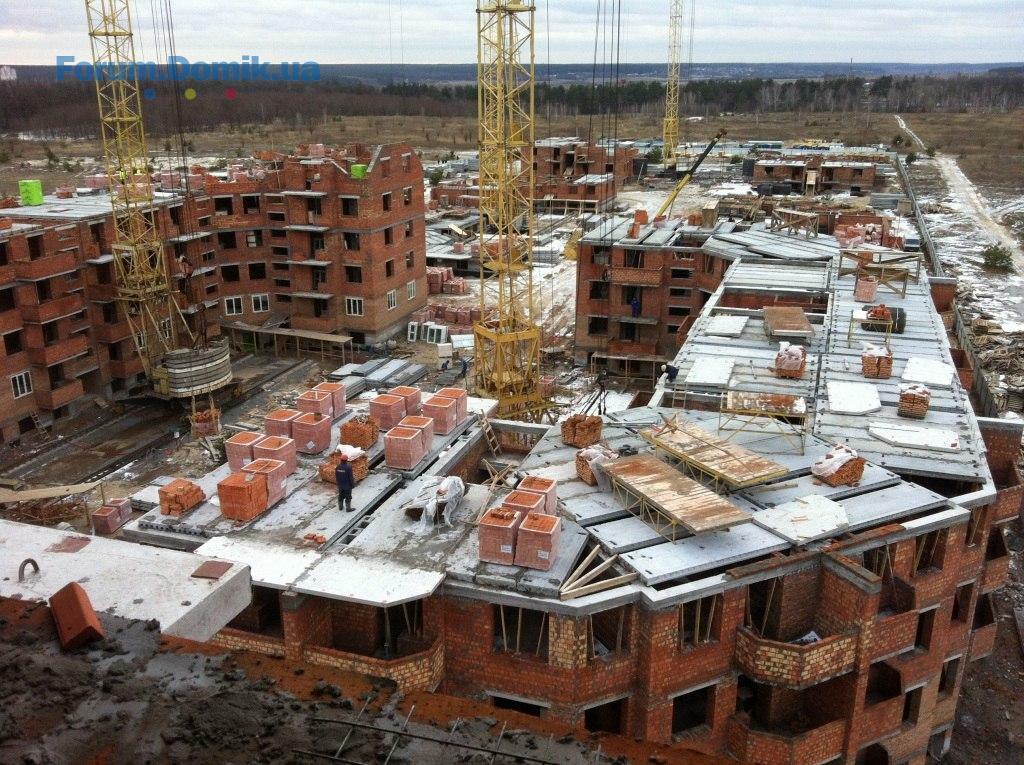

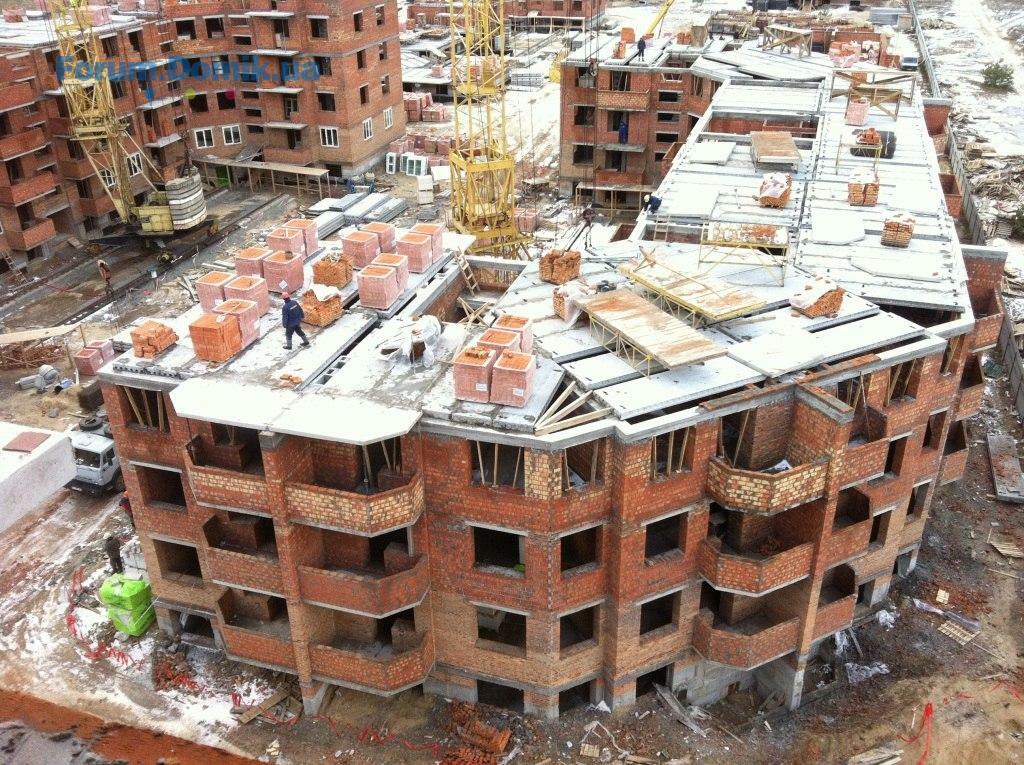

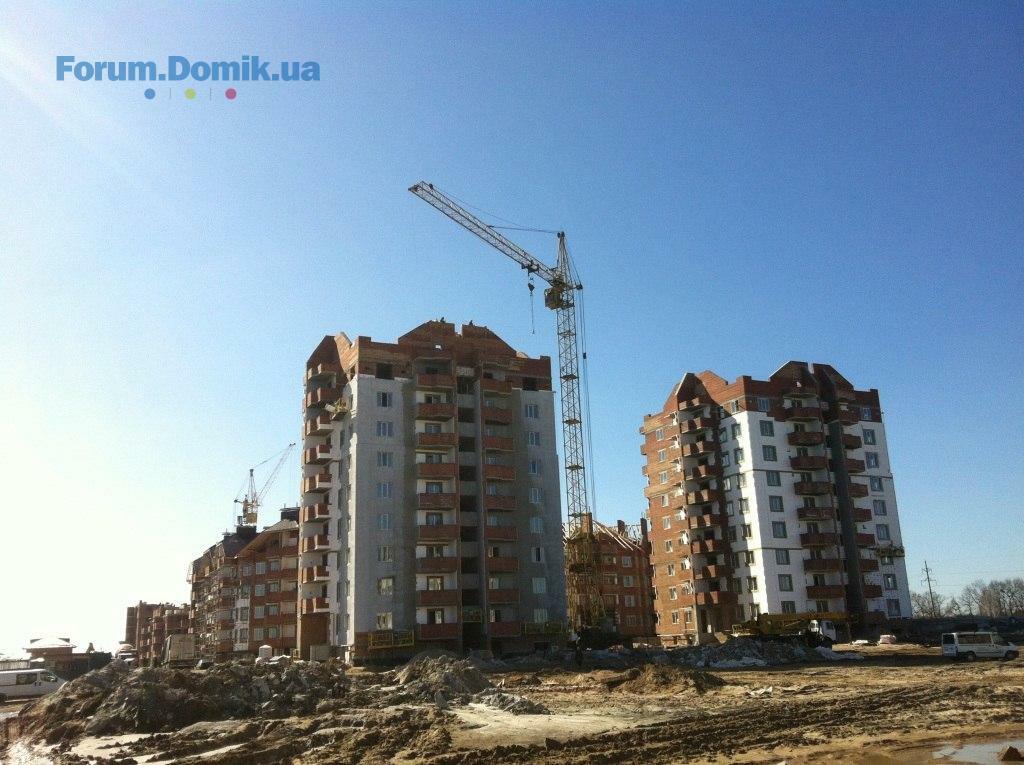

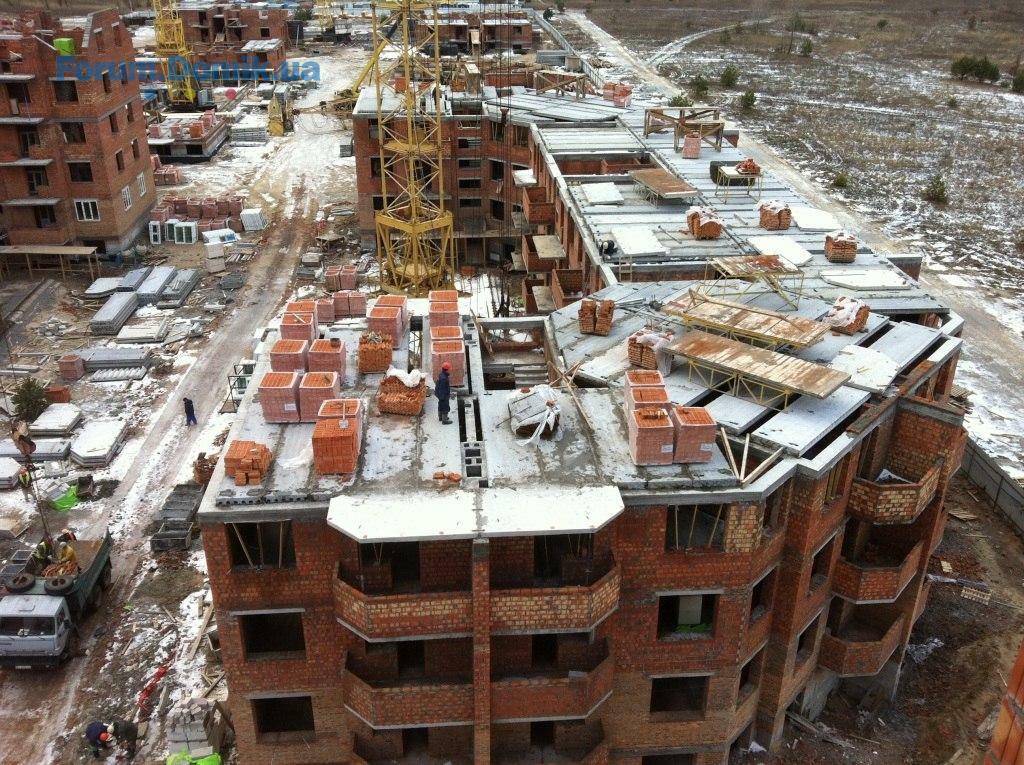

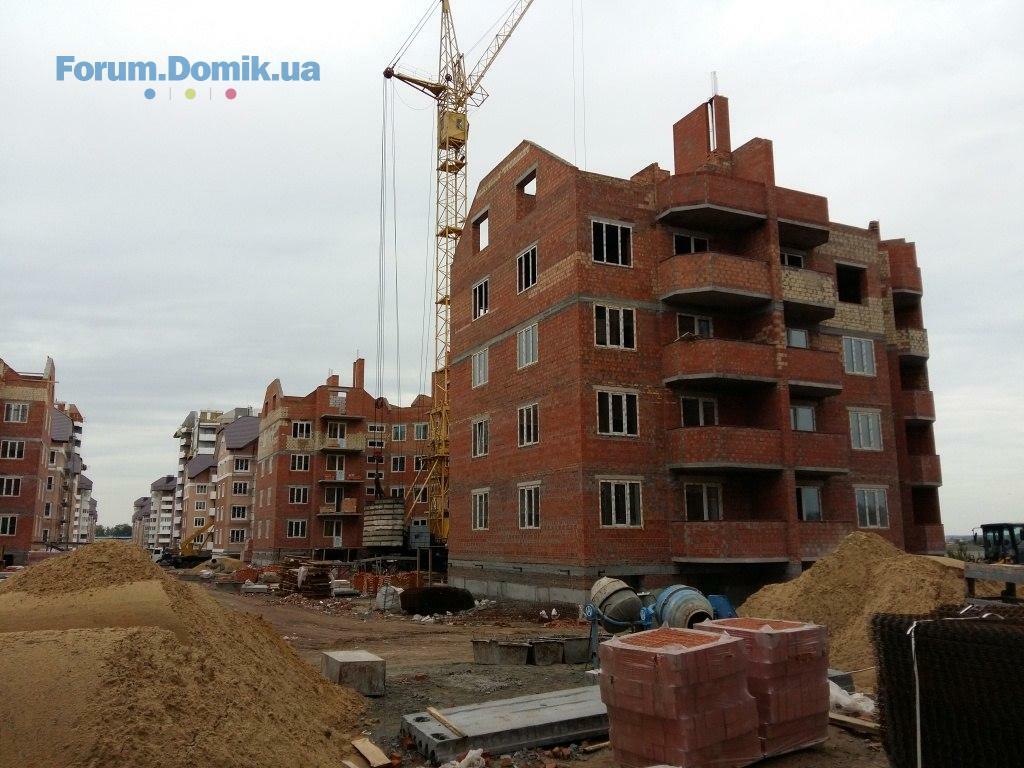

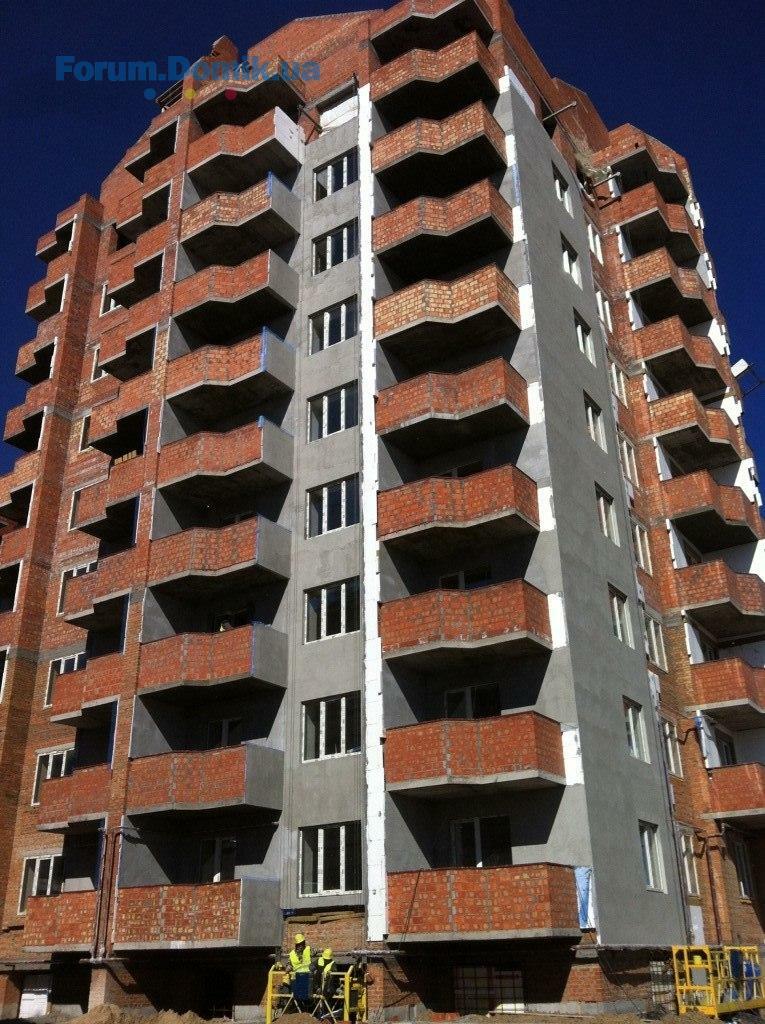

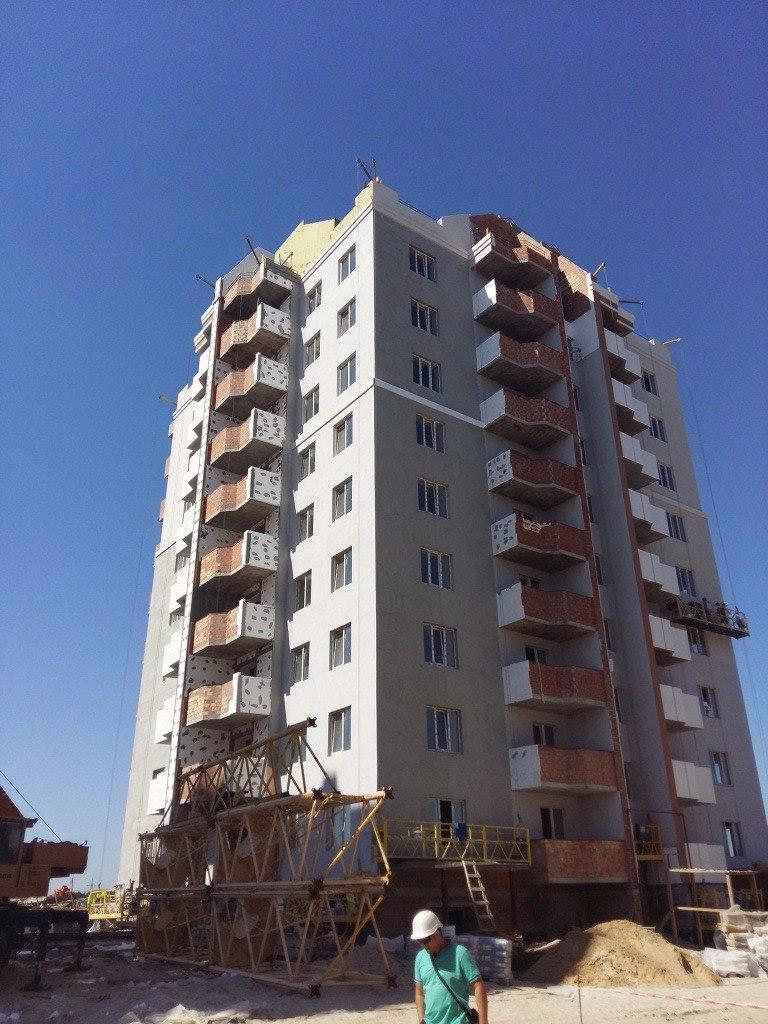

- В будинку № 11: Завершено роботи з цегляної кладки технічного поверху по всьому будинку. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 90%. Виконано роботи по штукатурці внутрішніх стін в квартирах на 85%. Виконано роботи з монтажу міжкімнатних перестінків на 80% , завершуються роботи з монтажу електропроводки, стояків газопостачання, водопостачання по всьому будинку. Активно ведуться роботи з утеплення фасадної частини будинку . Ведуться підготовчі роботи до залиття лазерної стяжки в квартирах по всьому будинку.
- В будинку № 12: Завершено будівництво 9-го поверху по всьому будинку. Завершено роботи по монтажу перемичок над вікнами 9-го поверху. Виконано роботи по штукатурці внутрішніх стін в квартирах на 70%. Виконано роботи з монтажу міжкімнатних перестінків на 75%. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 90%.Активно ведуться роботи з утеплення фасадної частини будинку. Ведуться підготовчі роботи до залиття лазерної стяжки в квартирах по всьому будинку.
- В будинку № 13: Завершено роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет). Виконано роботи з монтажу стропильної частини даху (стропильна частина, гідробар'єр, паробар'єр, утеплення, металочерепиця, підшивка димарів, встановлення козирьків над димарями) на 80%. Виконано роботи по штукатурці внутрішніх стін в квартирах на 70%. Виконано роботи з монтажу міжкімнатних перестінків на 55%. Розпочато роботи з утеплення фасадної частини будинку. Ведуться підготовчі роботи до залиття лазерної стяжки в квартирах по всьому будинку.
- В будинку № 14: Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 70%. Виконано роботи по штукатурці внутрішніх стін в квартирах на 80%. Виконано роботи з монтажу міжкімнатних перестінків по всьому будинку на 80%. Виконано роботи з монтажу стропильної частини даху (стропильна частина, гідробар'єр, паробар'єр, утеплення, металочерепиця, підшивка димарів, встановлення козирьків над димарями) на 65%. Ведуться підготовчі роботи до залиття лазерної стяжки в квартирах по всьому будинку.
- В будинку № 11: Завершено роботи з цегляної кладки технічного поверху по всьому будинку. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 90%. Виконано роботи по штукатурці внутрішніх стін в квартирах на 85%. Виконано роботи з монтажу міжкімнатних перестінків на 80% , завершуються роботи з монтажу електропроводки, стояків газопостачання, водопостачання по всьому будинку. Активно ведуться роботи з утеплення фасадної частини будинку . Ведуться підготовчі роботи до залиття лазерної стяжки в квартирах по всьому будинку.
- В будинку № 12: Завершено будівництво 9-го поверху по всьому будинку. Завершено роботи по монтажу перемичок над вікнами 9-го поверху. Виконано роботи по штукатурці внутрішніх стін в квартирах на 70%. Виконано роботи з монтажу міжкімнатних перестінків на 75%. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 90%.Активно ведуться роботи з утеплення фасадної частини будинку. Ведуться підготовчі роботи до залиття лазерної стяжки в квартирах по всьому будинку.
- В будинку № 13: Завершено роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет). Виконано роботи з монтажу стропильної частини даху (стропильна частина, гідробар'єр, паробар'єр, утеплення, металочерепиця, підшивка димарів, встановлення козирьків над димарями) на 80%. Виконано роботи по штукатурці внутрішніх стін в квартирах на 70%. Виконано роботи з монтажу міжкімнатних перестінків на 55%. Розпочато роботи з утеплення фасадної частини будинку. Ведуться підготовчі роботи до залиття лазерної стяжки в квартирах по всьому будинку.
- В будинку № 14: Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 70%. Виконано роботи по штукатурці внутрішніх стін в квартирах на 80%. Виконано роботи з монтажу міжкімнатних перестінків по всьому будинку на 80%. Виконано роботи з монтажу стропильної частини даху (стропильна частина, гідробар'єр, паробар'єр, утеплення, металочерепиця, підшивка димарів, встановлення козирьків над димарями) на 65%. Ведуться підготовчі роботи до залиття лазерної стяжки в квартирах по всьому будинку.
Domik Ai
штучний інтелект
38 129
09 сентября 2019
21 март 2015 11:13

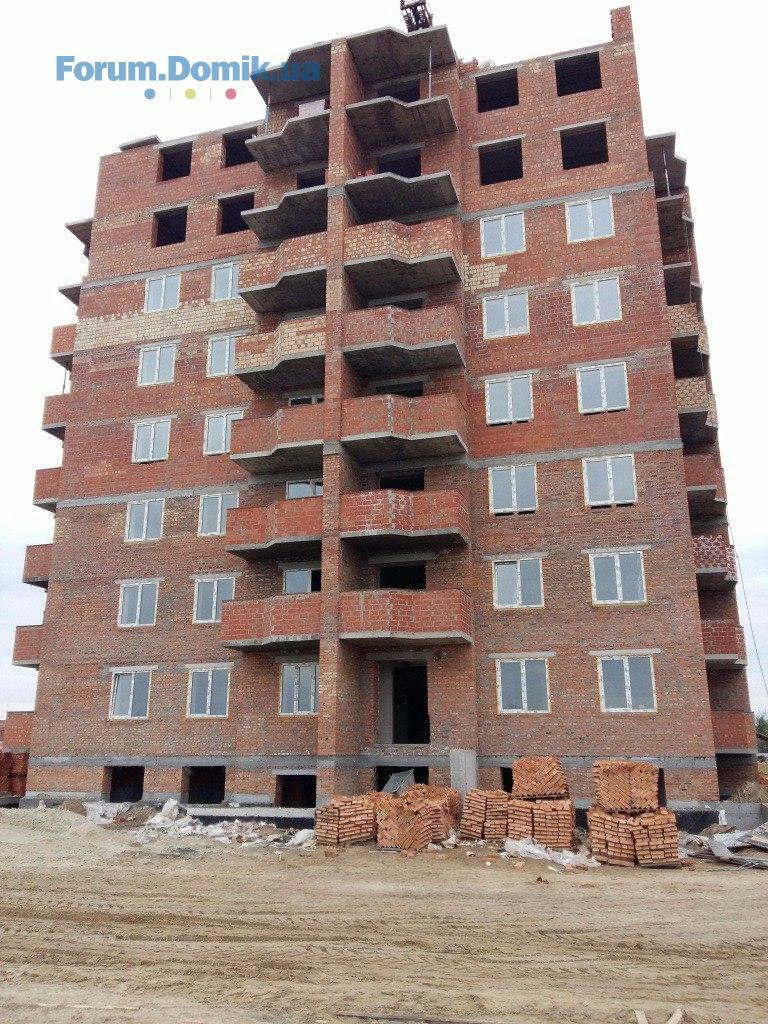

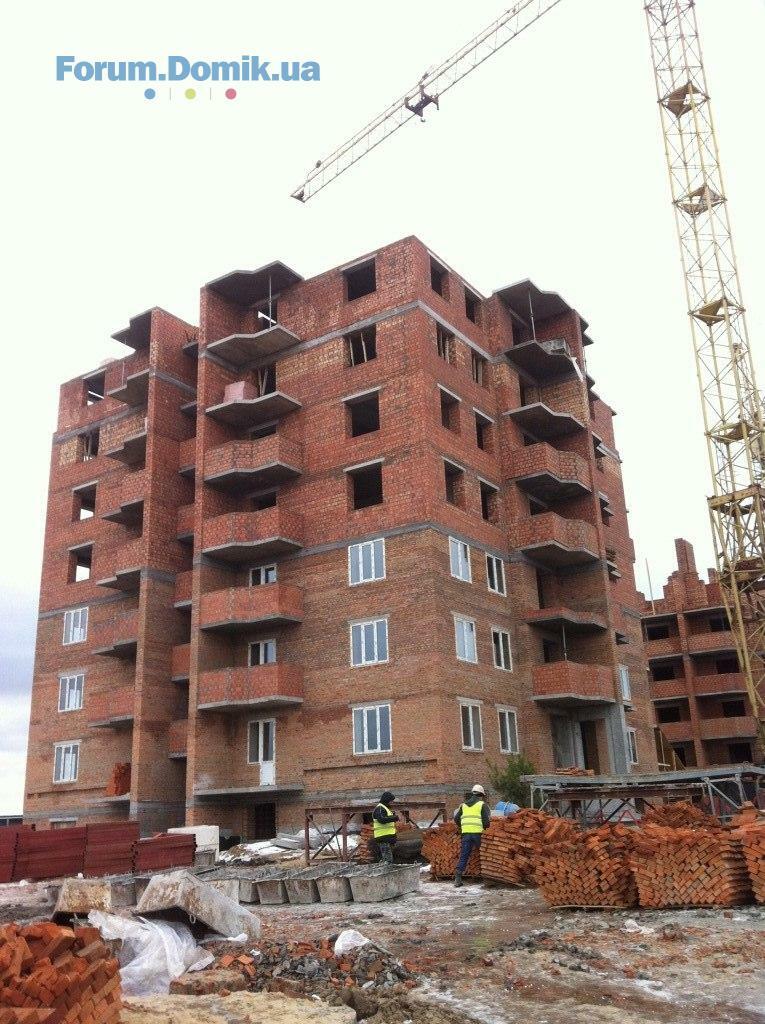

- В будинку № 15: Завершено роботи з цегляної кладки 3-го поверху. Завершено роботи з монтажу перемичок над вікнами 3-го поверху по всьому будинку. Завершено роботи з перекриття між 3-м та 4-м поверхами залізобетонними плитами. Активно ведуться роботи з цегляної кладки 4-го поверху по всьому будинку. Ведуться роботи з монтажу перемичок над вікнами 4-го поверху. Ведуться підготовчі роботи з перекриття між 4-м та 5-м поверхами залізобетонними плитами по всьому будинку.
- В будинку № 16: Завершено роботи з цегляної кладки 3-го поверху. Завершено роботи з монтажу перемичок над вікнами 3-го поверху по всьому будинку. Завершено роботи з перекриття між 3-м та 4-м поверхами залізобетонними плитами. Активно ведуться роботи з цегляної кладки 4-го поверху по всьому будинку. Ведуться роботи з монтажу перемичок над вікнами 4-го поверху. Ведуться підготовчі роботи з перекриття між 4-м та 5-м поверхами залізобетонними плитами по всьому будинку.
- В будинку № 17: Завершено роботи з будівництва 3-го, 4-го, 5-го поверхів по всьому будинку. Завершено роботи з монтажу перемичок над вікнами 3-го, 4-го, 5-го поверхів. Активно ведуться роботи з будівництва 6-го поверху. Ведуться підготовчі роботи до перекриття між 6-м та 7-м поверхами залізобетонними плитами. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 20%. Розпочато роботи з монтажу міжкімнатних перестінків в квартирах по всьому будинку.
- В будинку № 18: Завершуються роботи з будівництва 3-го поверху по всьому будинку. Завершено роботи з монтажу перемичок над вікнами 3-го поверху. Ведуться підготовчі роботи з перекриття між 3-м та 4-м поверхами залізобетонними плитами. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 15%.
- В будинку № 16: Завершено роботи з цегляної кладки 3-го поверху. Завершено роботи з монтажу перемичок над вікнами 3-го поверху по всьому будинку. Завершено роботи з перекриття між 3-м та 4-м поверхами залізобетонними плитами. Активно ведуться роботи з цегляної кладки 4-го поверху по всьому будинку. Ведуться роботи з монтажу перемичок над вікнами 4-го поверху. Ведуться підготовчі роботи з перекриття між 4-м та 5-м поверхами залізобетонними плитами по всьому будинку.
- В будинку № 17: Завершено роботи з будівництва 3-го, 4-го, 5-го поверхів по всьому будинку. Завершено роботи з монтажу перемичок над вікнами 3-го, 4-го, 5-го поверхів. Активно ведуться роботи з будівництва 6-го поверху. Ведуться підготовчі роботи до перекриття між 6-м та 7-м поверхами залізобетонними плитами. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 20%. Розпочато роботи з монтажу міжкімнатних перестінків в квартирах по всьому будинку.
- В будинку № 18: Завершуються роботи з будівництва 3-го поверху по всьому будинку. Завершено роботи з монтажу перемичок над вікнами 3-го поверху. Ведуться підготовчі роботи з перекриття між 3-м та 4-м поверхами залізобетонними плитами. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 15%.
Domik Ai
штучний інтелект
38 129
09 сентября 2019
21 март 2015 11:18
Domik Ai
штучний інтелект
38 129
09 сентября 2019
21 март 2015 11:18
Domik Ai
штучний інтелект
38 129
09 сентября 2019
11 май 2015 10:26
(друга черга будівництва)

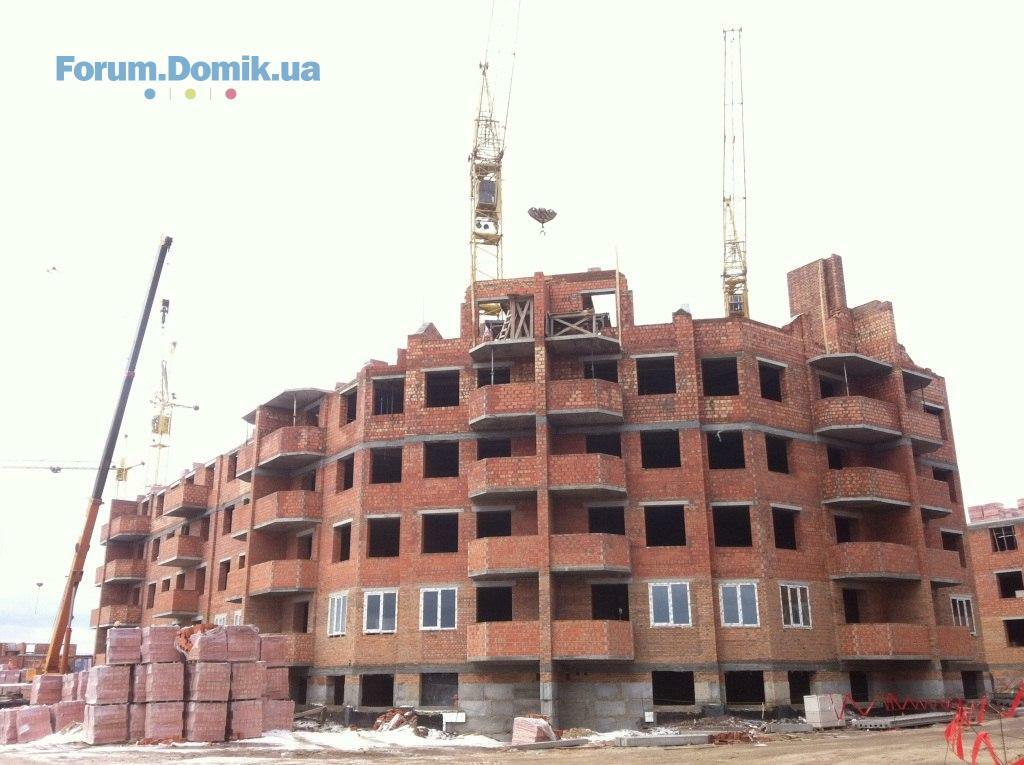

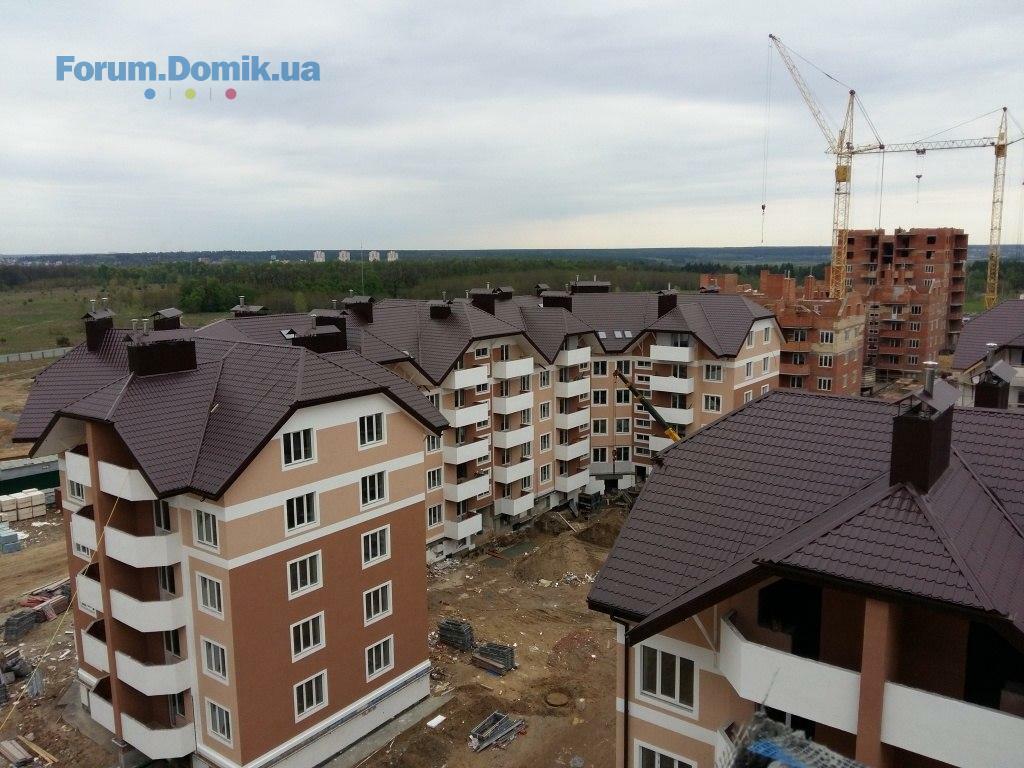

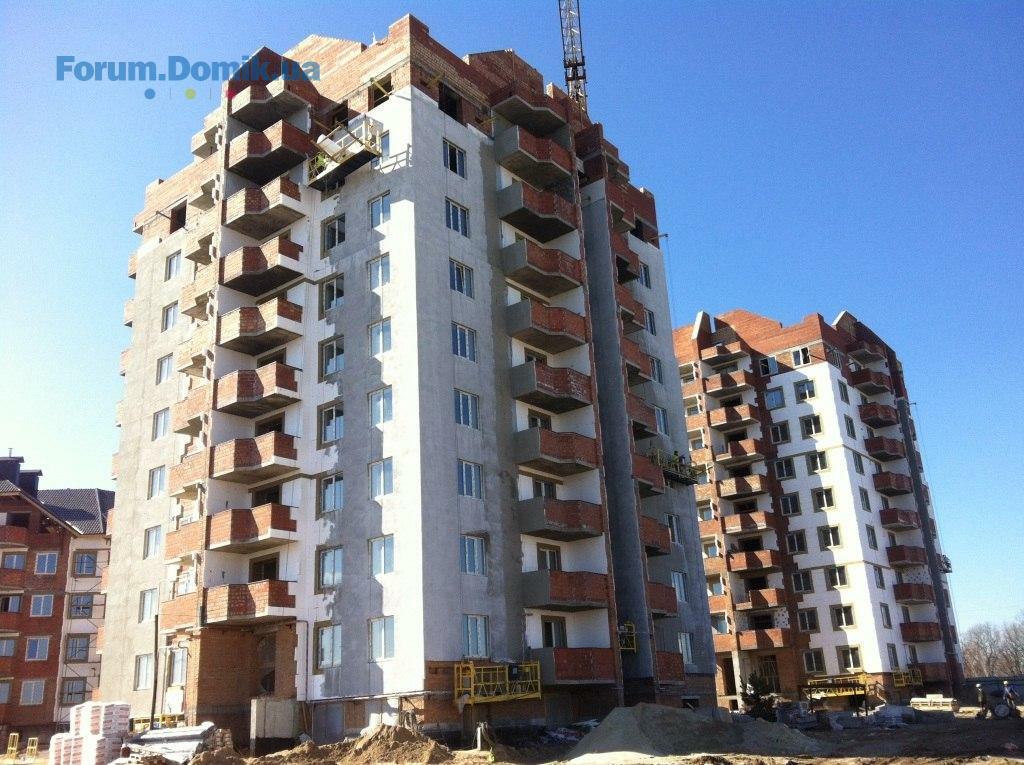

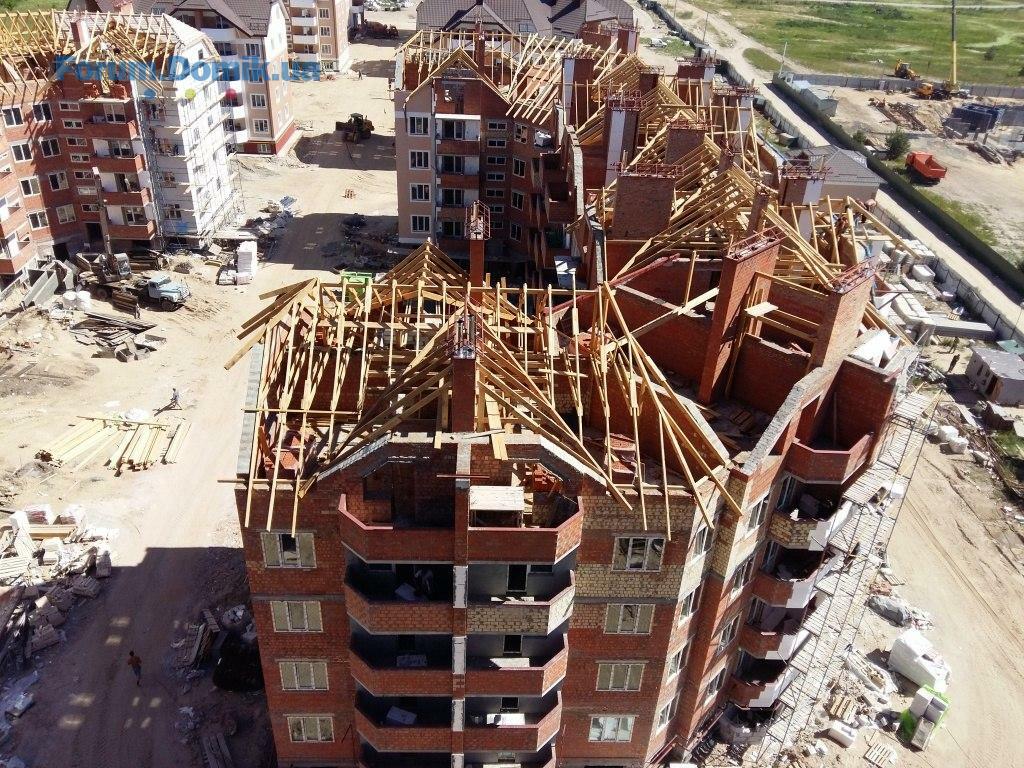

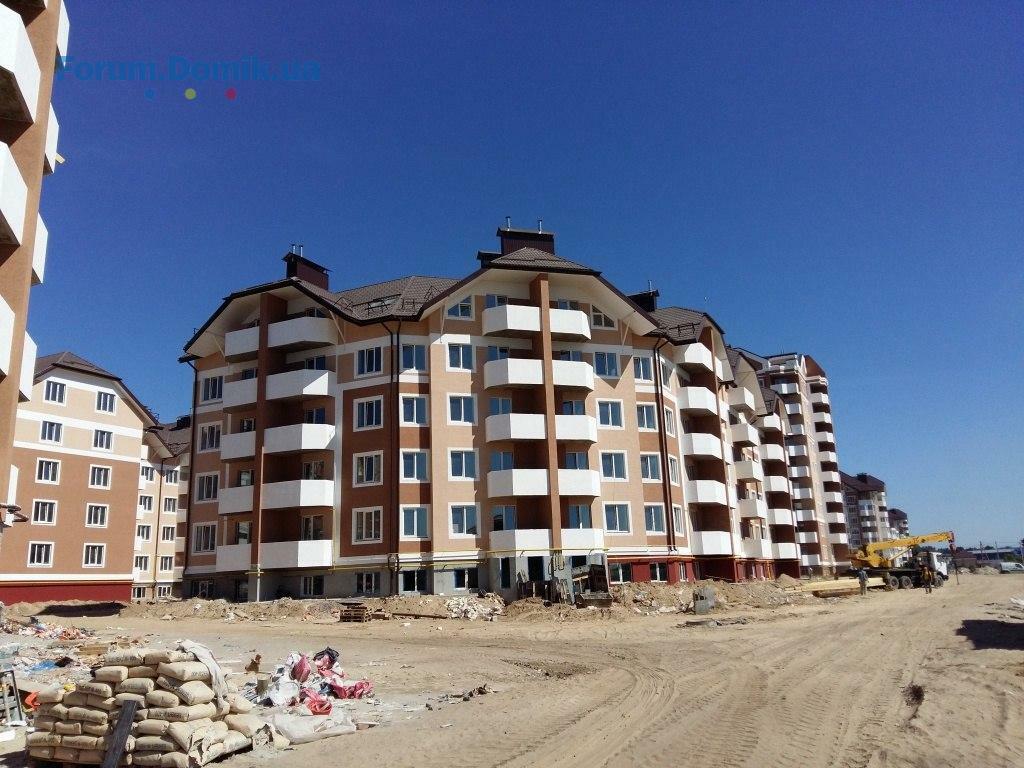

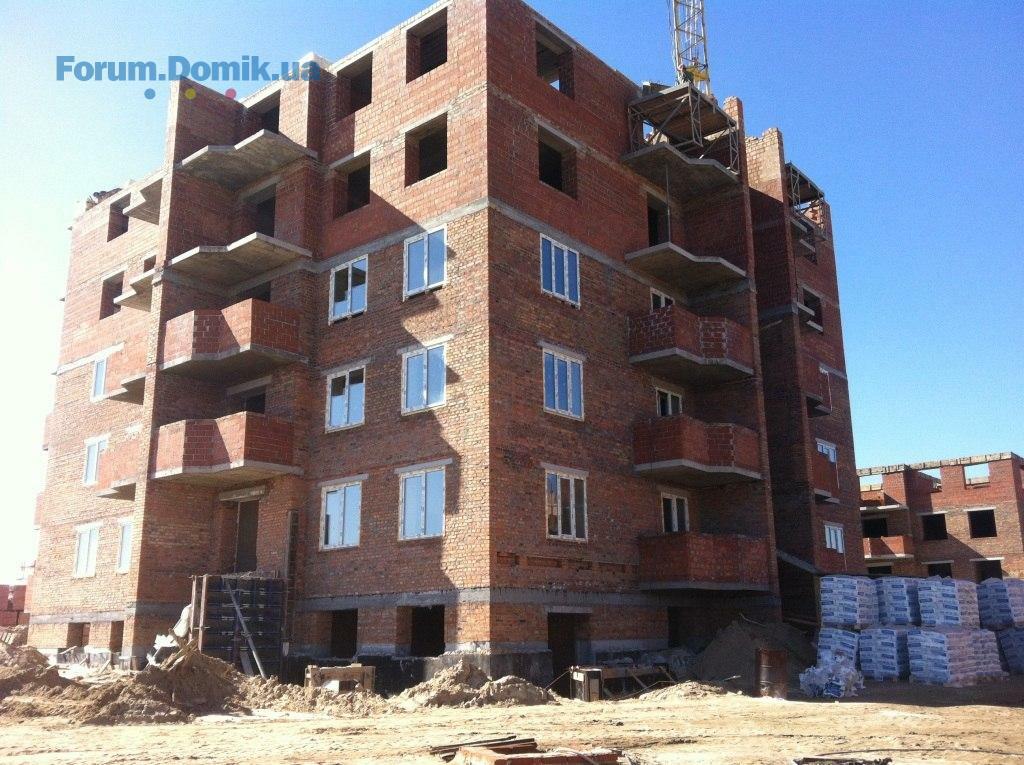

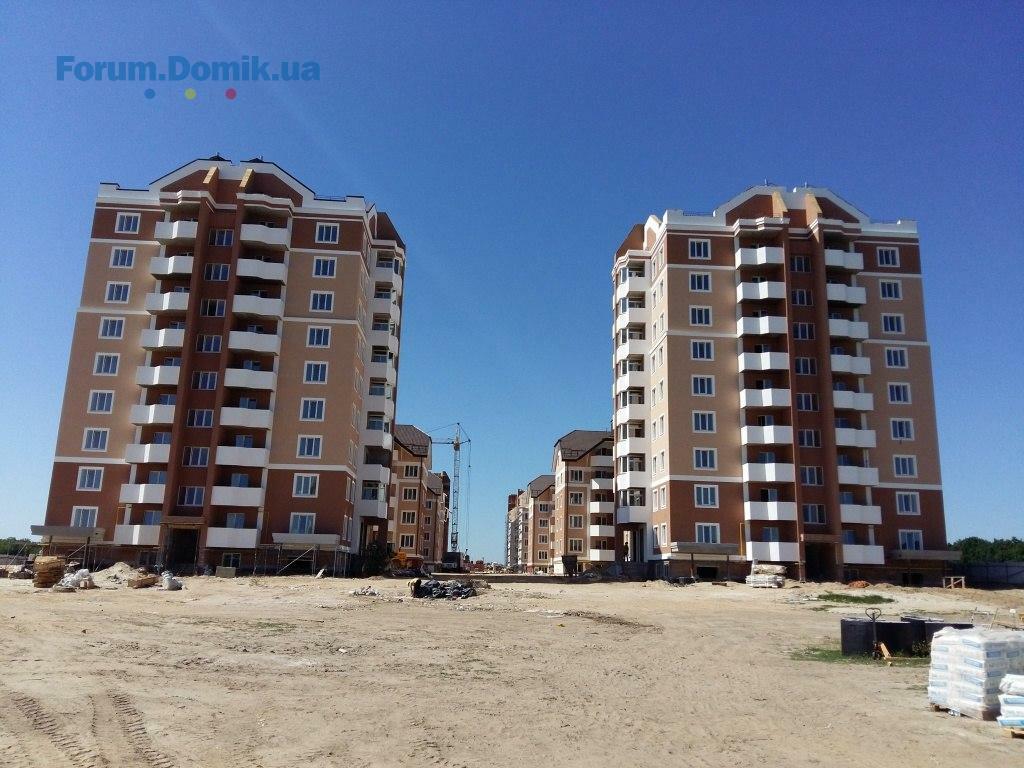

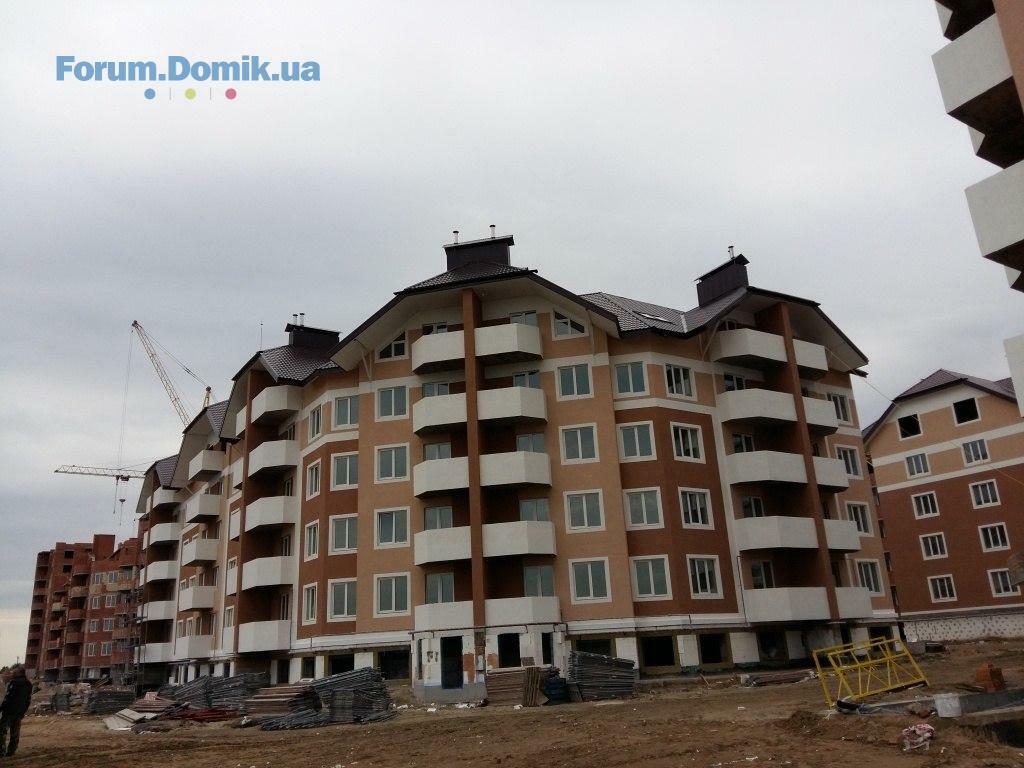

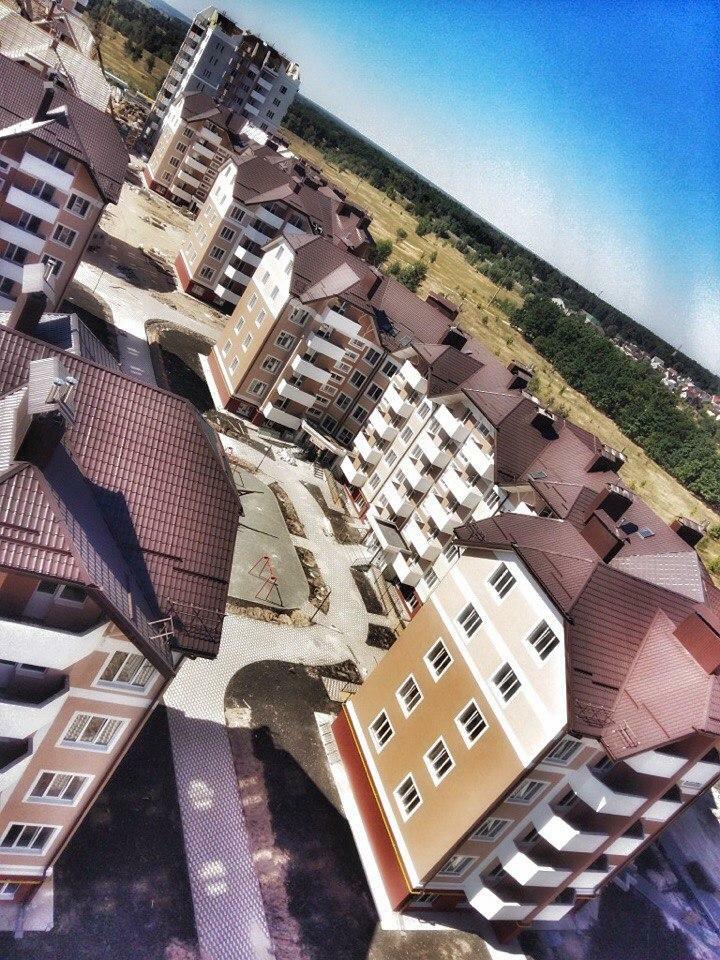

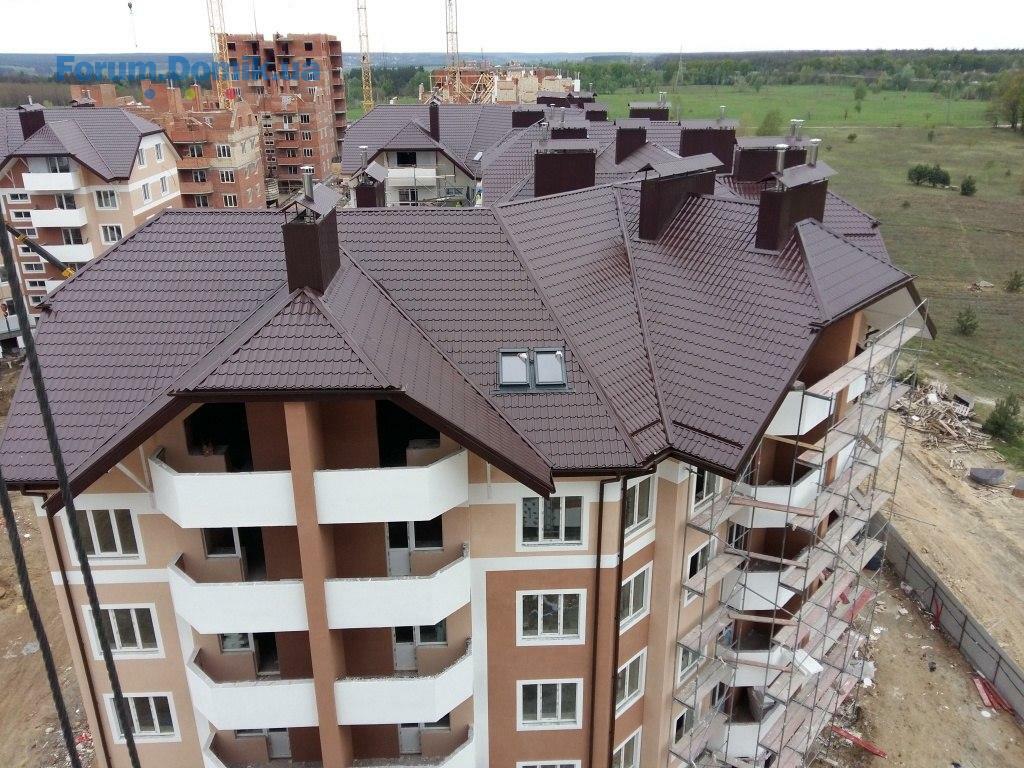

- В будинку № 11: Завершуються роботи з утеплення і монтажу мембрани даху. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 100%. Виконано роботи по штукатурці внутрішніх стін в квартирах на 99%. Виконано роботи з монтажу міжкімнатних перестінків на 99% . Виконано роботи з монтажу електропроводки, стояків газопостачання, водопостачання по всьому будинку на 98%. Виконано роботи із залиття лазерної стяжки по квартирах по всьому будинку на 90%. Завершуються роботи з оздоблення фасадної частини будинку декоративною штукатуркою.
- В будинку № 12: Завершуються роботи з утеплення і монтажу мембрани даху. Виконано роботи по штукатурці внутрішніх стін в квартирах на 95%. Виконано роботи з монтажу міжкімнатних перестінків на 95%. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 100%. Виконано роботи із залиття лазерної стяжки в квартирах по всьому будинку на 88%. Активно ведуться роботи з оздоблення фасадної частини будинку декоративною штукатуркою.
- В будинку № 13: Виконано роботи з монтажу стропильної частини даху (стропильна частина, гідробар'єр, паробар'єр, утеплення, металочерепиця, підшивка димарів, встановлення козирьків над димарями) на 100%. Виконано роботи по штукатурці внутрішніх стін в квартирах на 96%. Виконано роботи з монтажу міжкімнатних перестінків на 95%. Виконано роботи із залиття лазерної стяжки в квартирах по всьому будинку на 97%. Продовжуються роботи з оздоблення фасадної частини будинку декоративною штукатуркою.
- В будинку № 11: Завершуються роботи з утеплення і монтажу мембрани даху. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 100%. Виконано роботи по штукатурці внутрішніх стін в квартирах на 99%. Виконано роботи з монтажу міжкімнатних перестінків на 99% . Виконано роботи з монтажу електропроводки, стояків газопостачання, водопостачання по всьому будинку на 98%. Виконано роботи із залиття лазерної стяжки по квартирах по всьому будинку на 90%. Завершуються роботи з оздоблення фасадної частини будинку декоративною штукатуркою.
- В будинку № 12: Завершуються роботи з утеплення і монтажу мембрани даху. Виконано роботи по штукатурці внутрішніх стін в квартирах на 95%. Виконано роботи з монтажу міжкімнатних перестінків на 95%. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 100%. Виконано роботи із залиття лазерної стяжки в квартирах по всьому будинку на 88%. Активно ведуться роботи з оздоблення фасадної частини будинку декоративною штукатуркою.
- В будинку № 13: Виконано роботи з монтажу стропильної частини даху (стропильна частина, гідробар'єр, паробар'єр, утеплення, металочерепиця, підшивка димарів, встановлення козирьків над димарями) на 100%. Виконано роботи по штукатурці внутрішніх стін в квартирах на 96%. Виконано роботи з монтажу міжкімнатних перестінків на 95%. Виконано роботи із залиття лазерної стяжки в квартирах по всьому будинку на 97%. Продовжуються роботи з оздоблення фасадної частини будинку декоративною штукатуркою.
Domik Ai
штучний інтелект
38 129
09 сентября 2019
11 май 2015 10:26

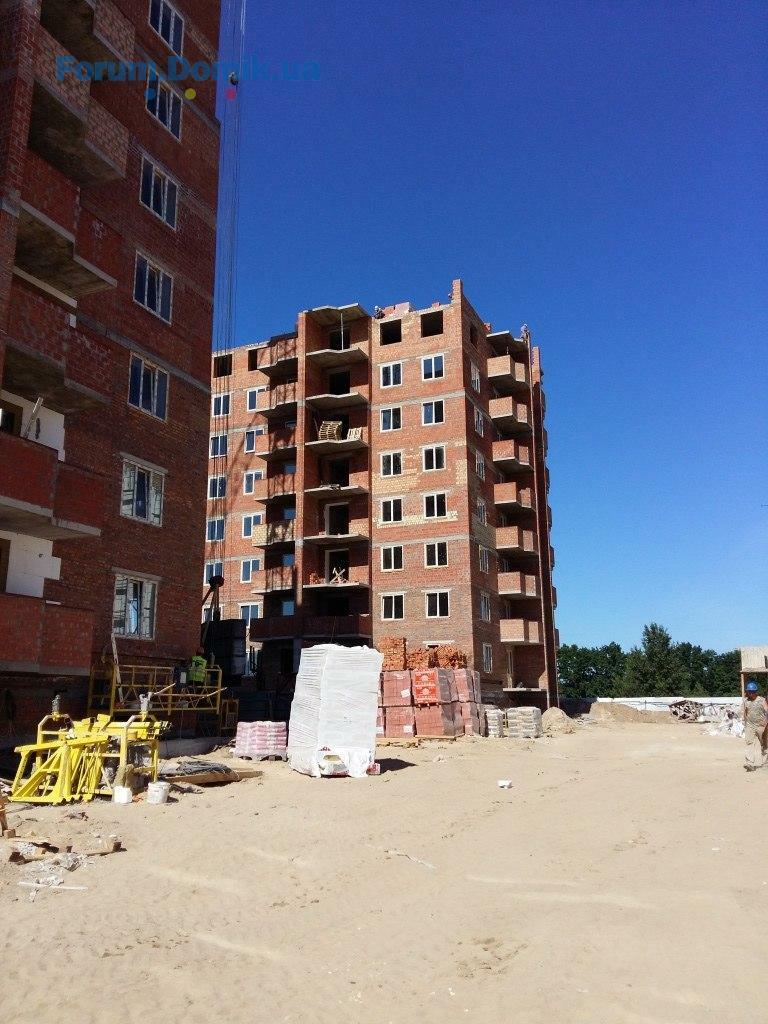

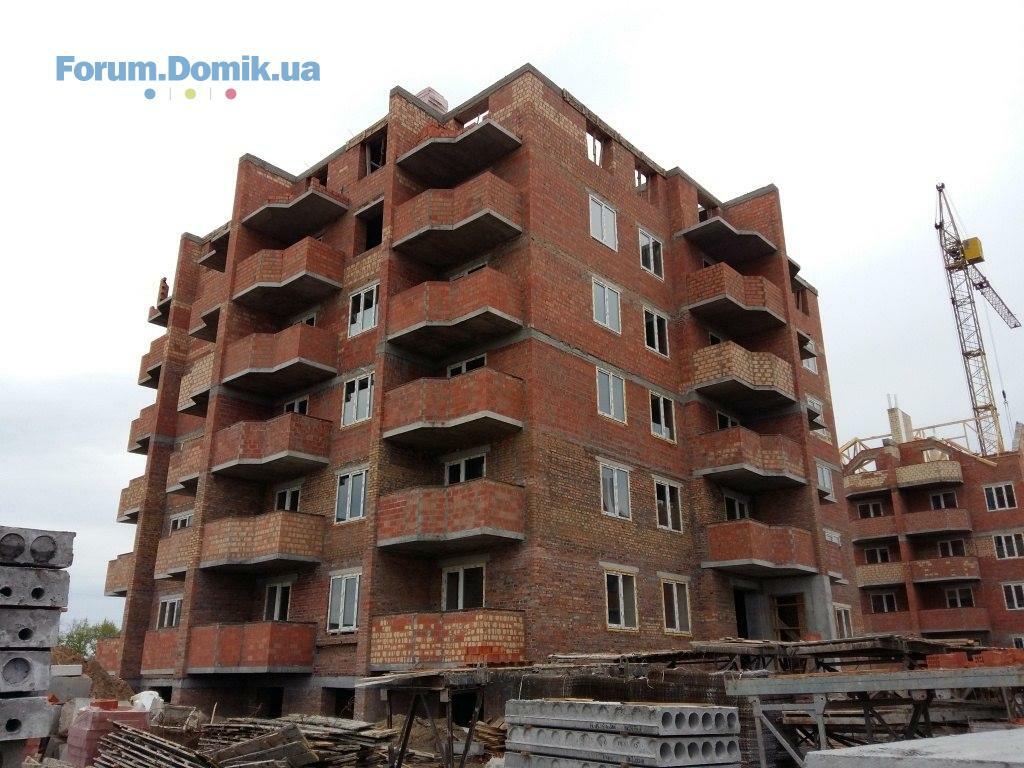

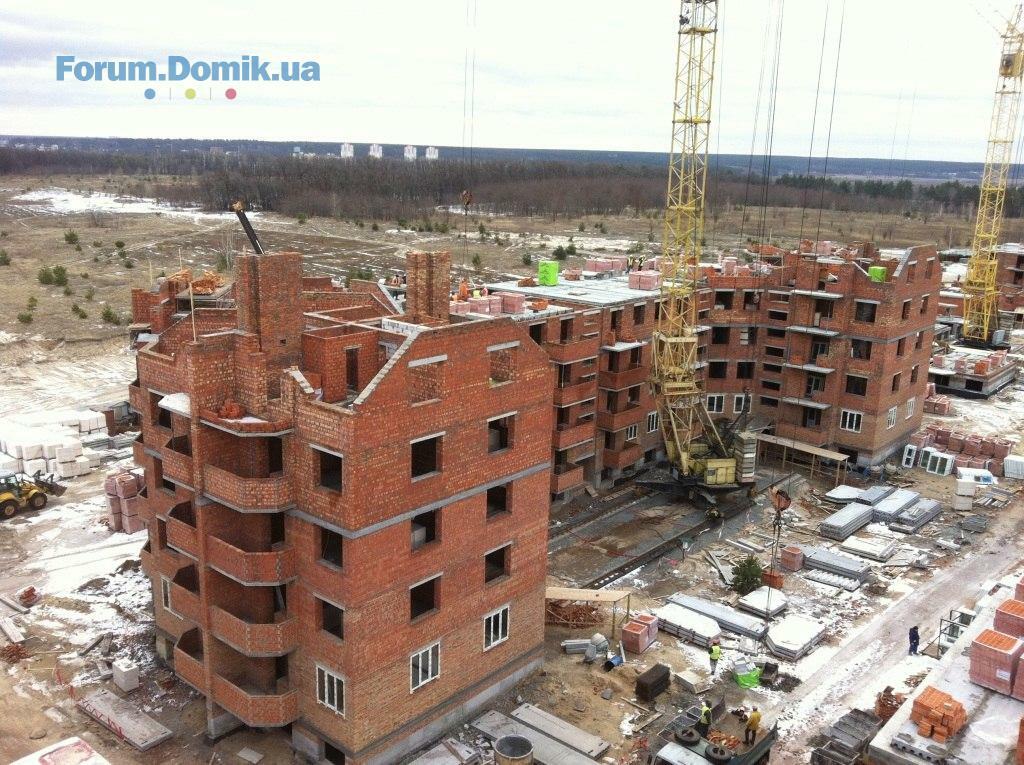

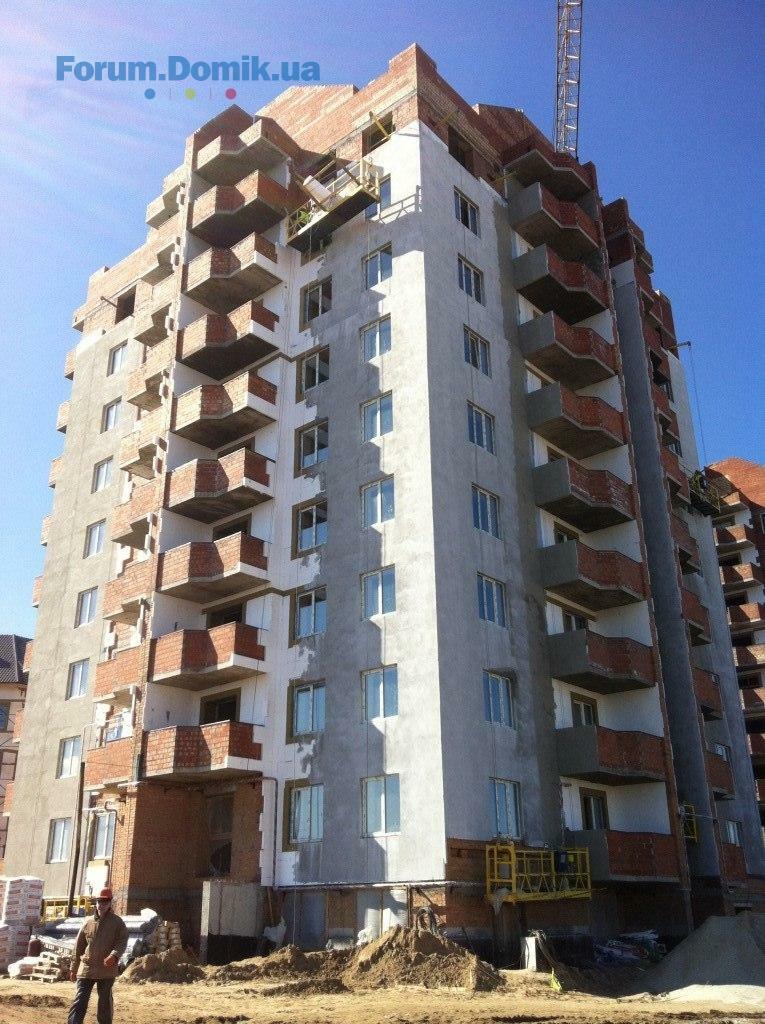

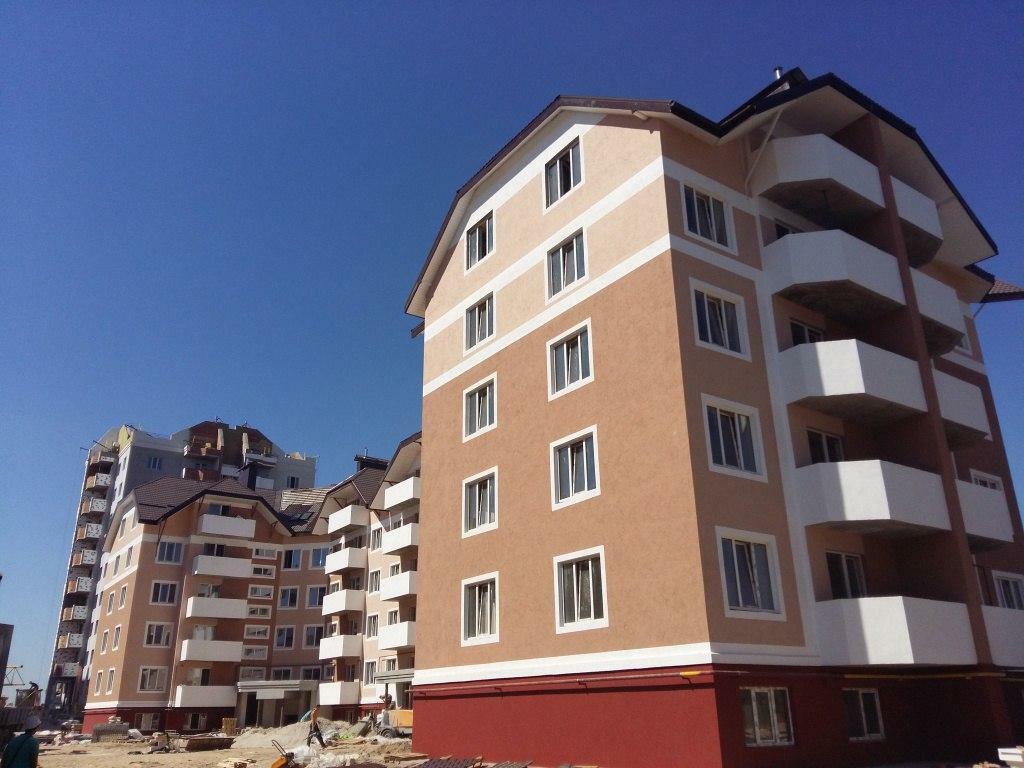

- В будинку № 14: Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 95%. Виконано роботи по штукатурці внутрішніх стін в квартирах на 99%. Виконано роботи з монтажу міжкімнатних перестінків по всьому будинку на 98%. Виконано роботи з монтажу стропильної частини даху (стропильна частина, гідробар'єр, паробар'єр, утеплення, металочерепиця, підшивка димарів, встановлення козирьків над димарями) на 100%. Завершуються роботи із залиття лазерної стяжки в квартирах по всьому будинку.

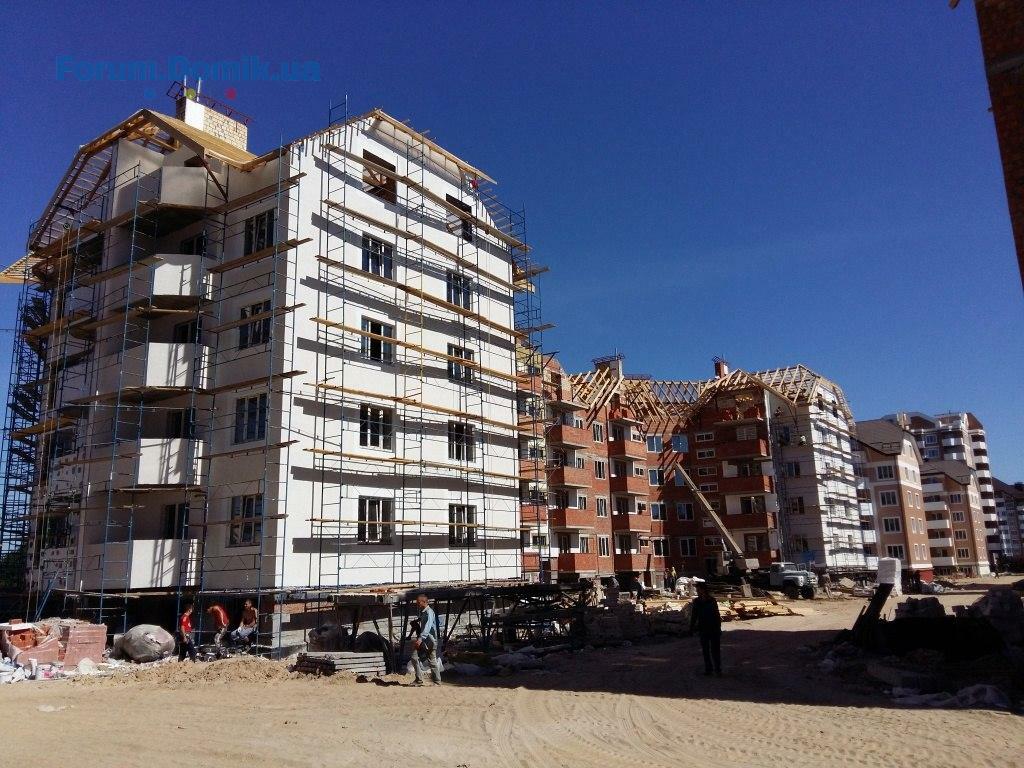

- В будинку № 15: Активно ведуться роботи з монтажу стропильної частини даху (стропильна частина, гідробар'єр, паробар'єр, утеплення, металочерепиця, підшивка димарів, встановлення козирьків над димарями) . Продовжуються роботи з утеплення фасадної частини будинку.
- В будинку № 16: Ведуться роботи з утеплення фасадної частини будинку. Ведуться роботи з монтажу стропильної частини даху (стропильна частина, гідробар'єр, паробар'єр, утеплення, металочерепиця, підшивка димарів, встановлення козирьків над димарями) .
- В будинку № 17: Завершено роботи з цегляної кладки 7-го та 8-го поверхів по всьому будинку. Завершено роботи з перекриття залізобетонними плитами між 8-м та 9-м поверхами. Активно ведуться роботи з цегляної кладки 9-го поверху по всьому будинку. Ведуться підготовчі роботи до монтажу перемичок над вікнами 9-го поверху. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 80%. Активно продовжуються роботи з монтажу міжкімнатних перестінків в квартирах по всьому будинку.
- В будинку № 18: Завершено роботи з цегляної кладки 5-го та 6-го поверхів по всьому будинку. Завершено роботи з монтажу перемичок над вікнами 5-го та 6-го поверхів. Активно ведуться роботи з цегляної кладки 7-го поверху. Продовжуються роботи з монтажу перемичок над вікнами 7-го поверху по всьому будинку. Ведуться підготовчі роботи з перекриття залізобетонними плитами між 7-м та 8-м поверхами.
- В будинку № 15: Активно ведуться роботи з монтажу стропильної частини даху (стропильна частина, гідробар'єр, паробар'єр, утеплення, металочерепиця, підшивка димарів, встановлення козирьків над димарями) . Продовжуються роботи з утеплення фасадної частини будинку.
- В будинку № 16: Ведуться роботи з утеплення фасадної частини будинку. Ведуться роботи з монтажу стропильної частини даху (стропильна частина, гідробар'єр, паробар'єр, утеплення, металочерепиця, підшивка димарів, встановлення козирьків над димарями) .
- В будинку № 17: Завершено роботи з цегляної кладки 7-го та 8-го поверхів по всьому будинку. Завершено роботи з перекриття залізобетонними плитами між 8-м та 9-м поверхами. Активно ведуться роботи з цегляної кладки 9-го поверху по всьому будинку. Ведуться підготовчі роботи до монтажу перемичок над вікнами 9-го поверху. Виконано роботи з монтажу віконних конструкцій (трьохкамерний профіль, двокамерний склопакет) на 80%. Активно продовжуються роботи з монтажу міжкімнатних перестінків в квартирах по всьому будинку.
- В будинку № 18: Завершено роботи з цегляної кладки 5-го та 6-го поверхів по всьому будинку. Завершено роботи з монтажу перемичок над вікнами 5-го та 6-го поверхів. Активно ведуться роботи з цегляної кладки 7-го поверху. Продовжуються роботи з монтажу перемичок над вікнами 7-го поверху по всьому будинку. Ведуться підготовчі роботи з перекриття залізобетонними плитами між 7-м та 8-м поверхами.
Domik Ai
штучний інтелект
38 129
09 сентября 2019
11 май 2015 10:27
Domik Ai
штучний інтелект
38 129
09 сентября 2019
11 май 2015 10:27

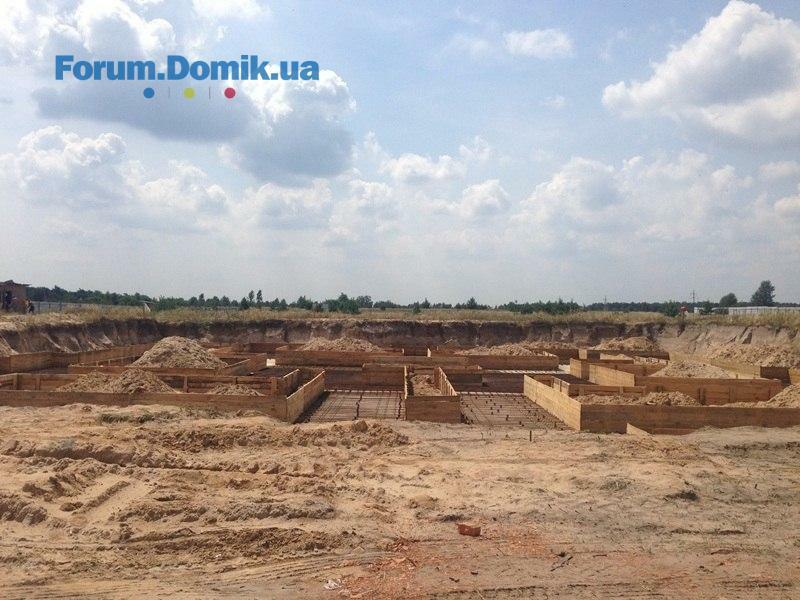

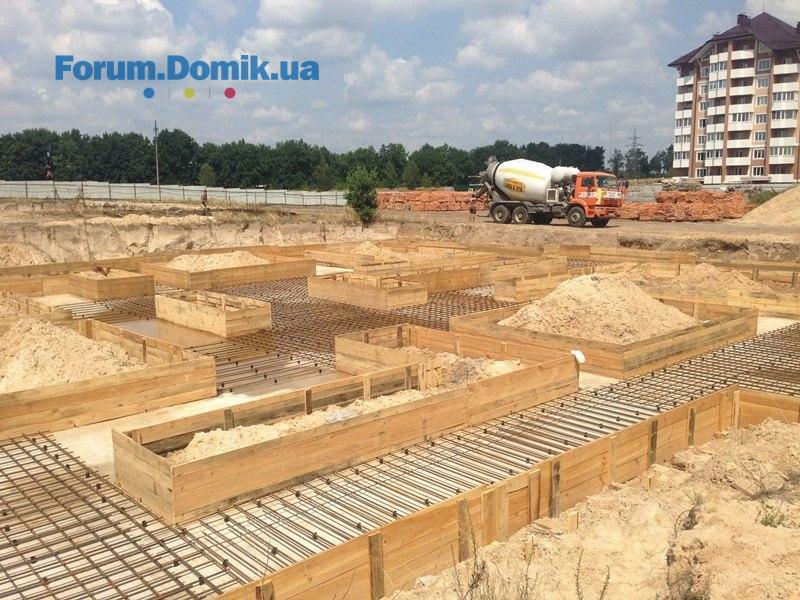

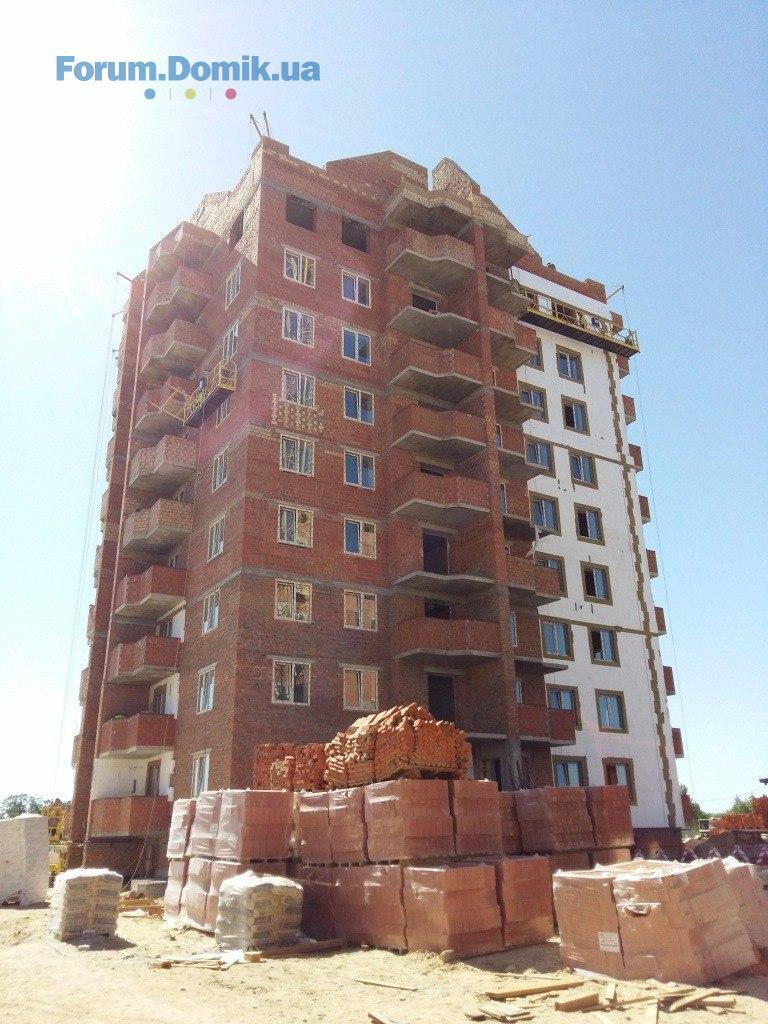

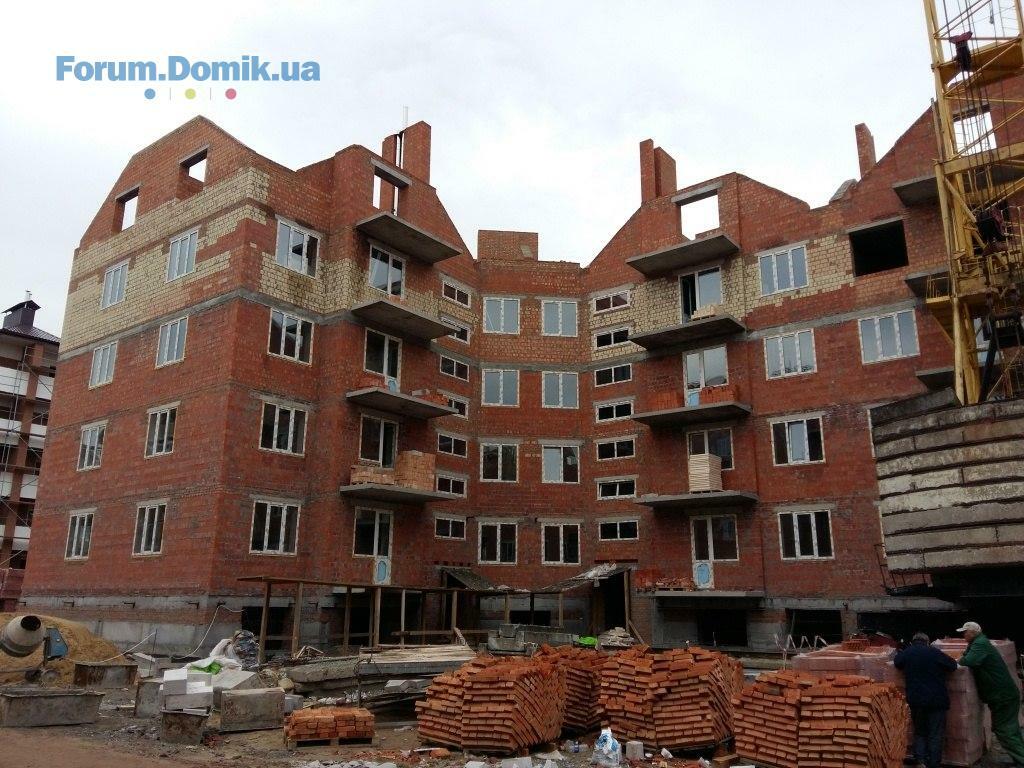

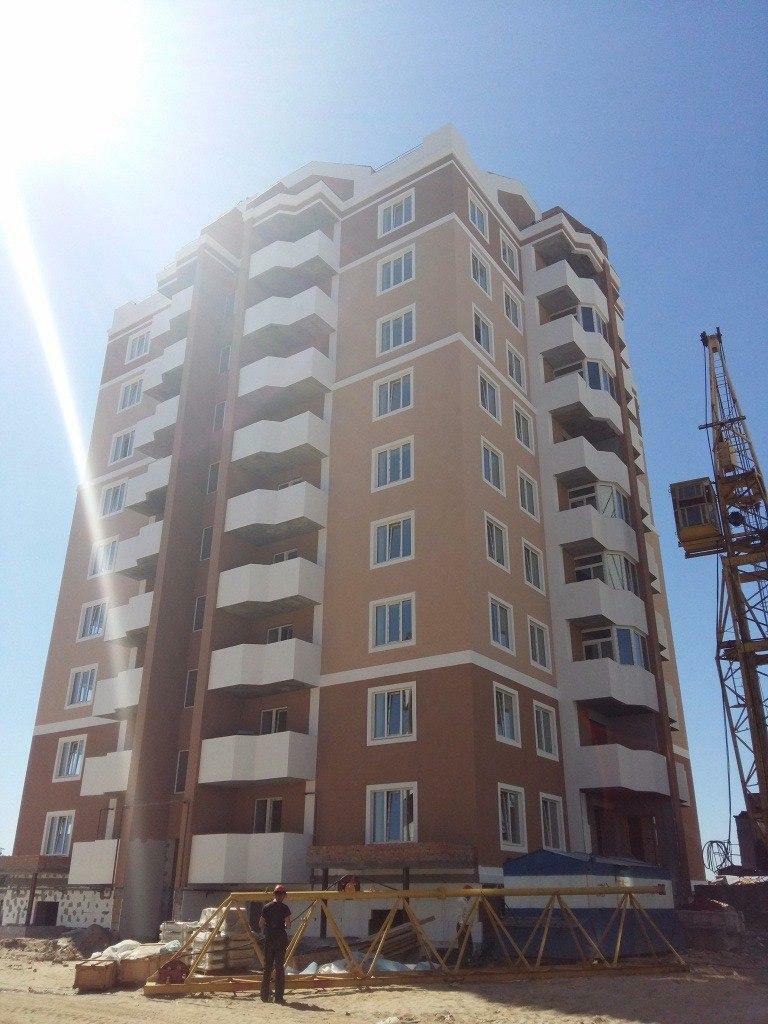

Domik Ai
штучний інтелект
38 129
09 сентября 2019

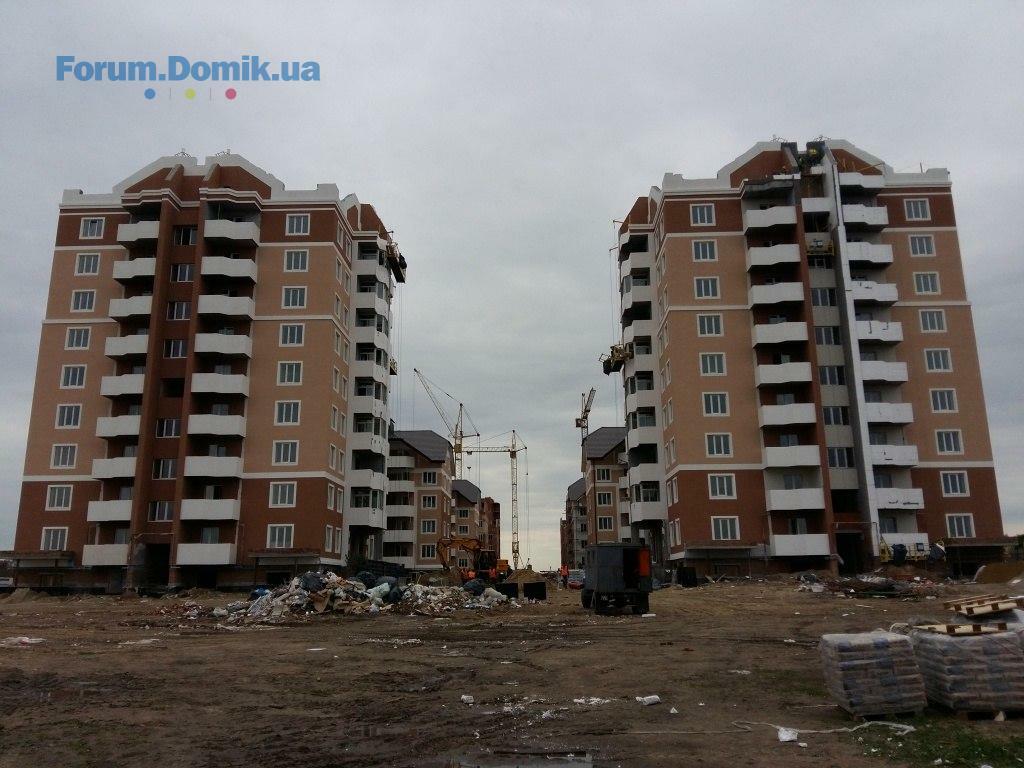

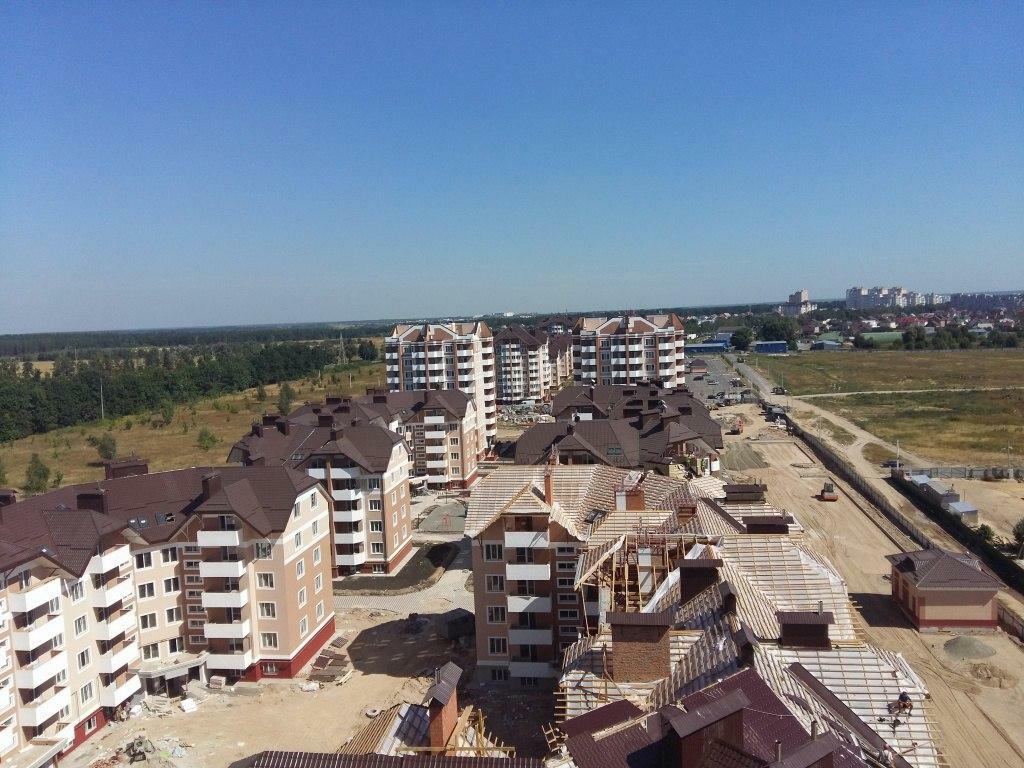

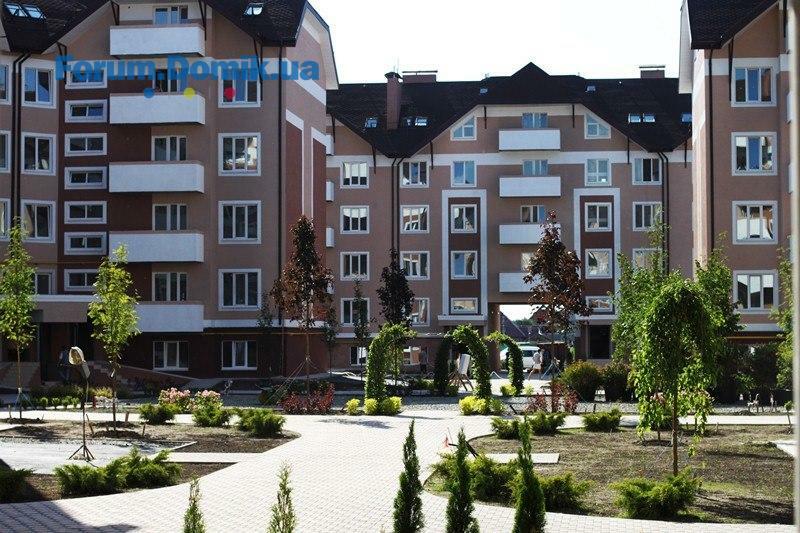

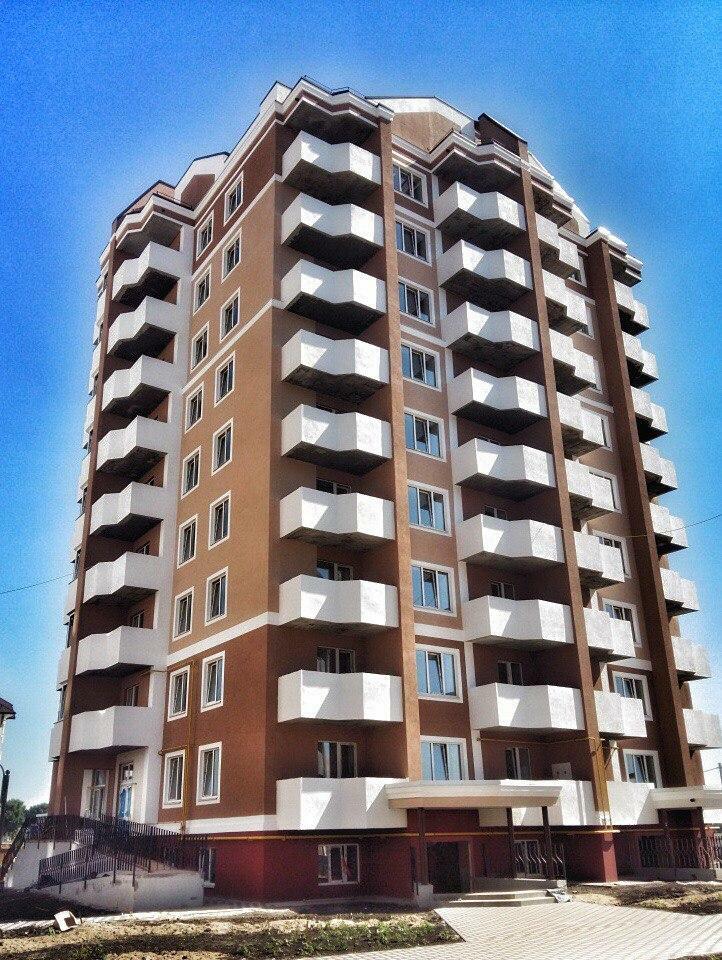

18 июнь 2015 09:16

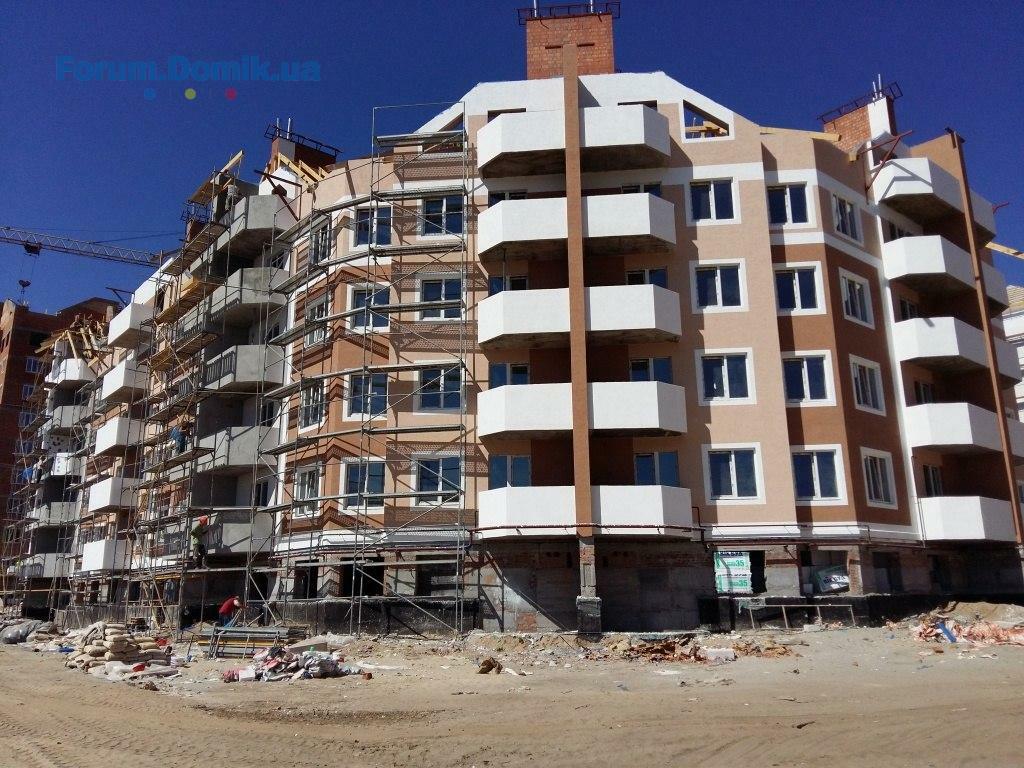

Domik Ai
штучний інтелект
38 129
09 сентября 2019

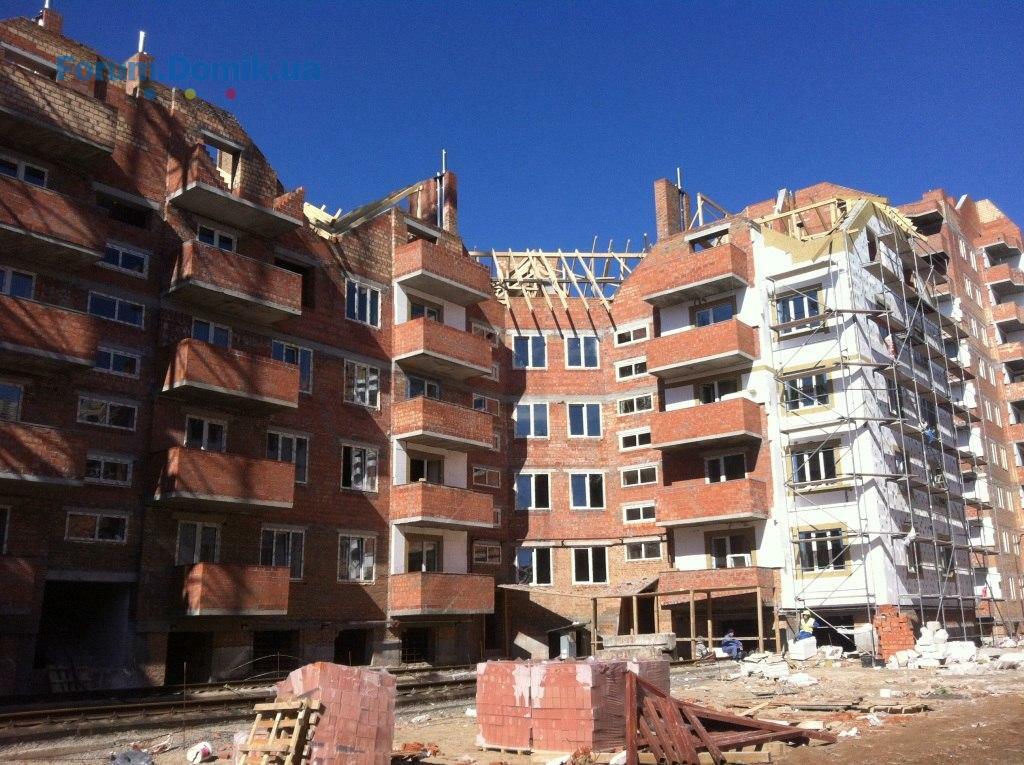

18 июнь 2015 09:17

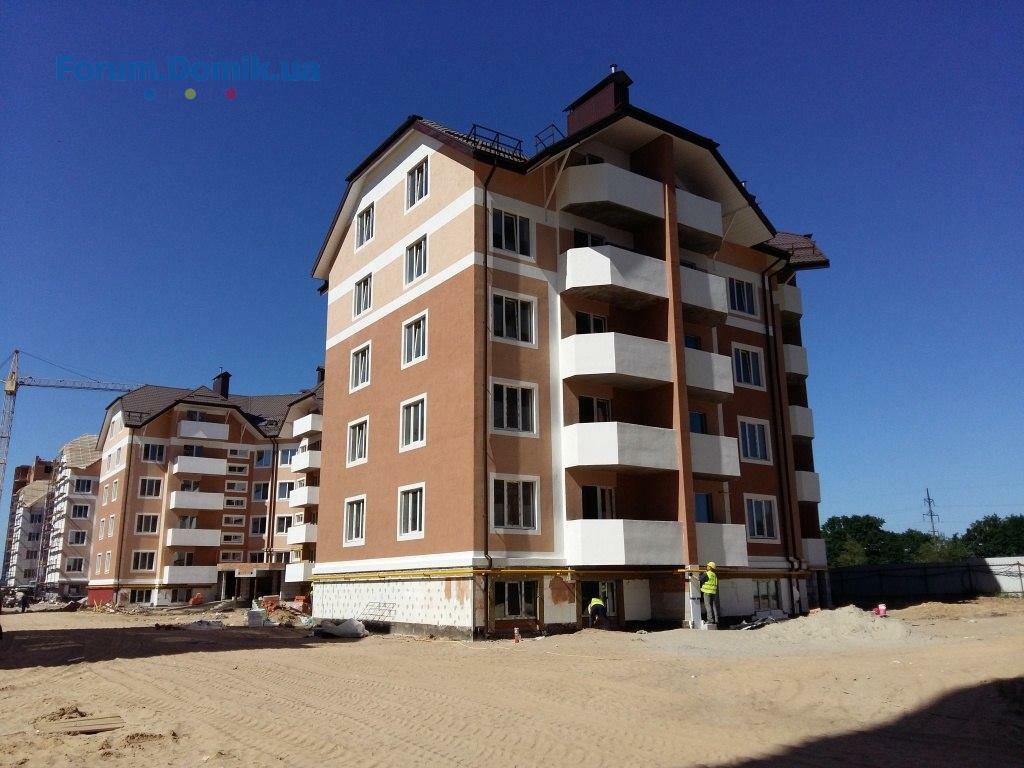

Domik Ai
штучний інтелект
38 129
09 сентября 2019
18 июнь 2015 09:17
Українка
У
Гость
2
25 марта 2015
23 июль 2015 11:33
есть жильцы комплекса, отзовитесь
как условия? стоит брать квартиру?
как условия? стоит брать квартиру?Наталья Мамальчук
НМ
Новичок
8
27 июля 2015
27 июль 2015 10:59
Добрый день. Мы с семьей разсматриваем приобретение кваритиры в данном регионе. Хотелось бы узнать цены на 2-ком квартиры.
Domik Ai
штучний інтелект
38 129
09 сентября 2019
08 авг 2015 09:45
Domik Ai
штучний інтелект
38 129
09 сентября 2019
08 авг 2015 09:46
Domik Ai
штучний інтелект
38 129
09 сентября 2019
08 авг 2015 09:47
