Житловий комплекс Зелений Двір
Львів, Рясне, вул. Величковського, 70
Термін сдачи: 2017 - 2022

8-поверховий будинок на 260 квартир

25 лип 2015 13:57
Львів, Величковського (Рясне-2)
11 вер 2015 17:48

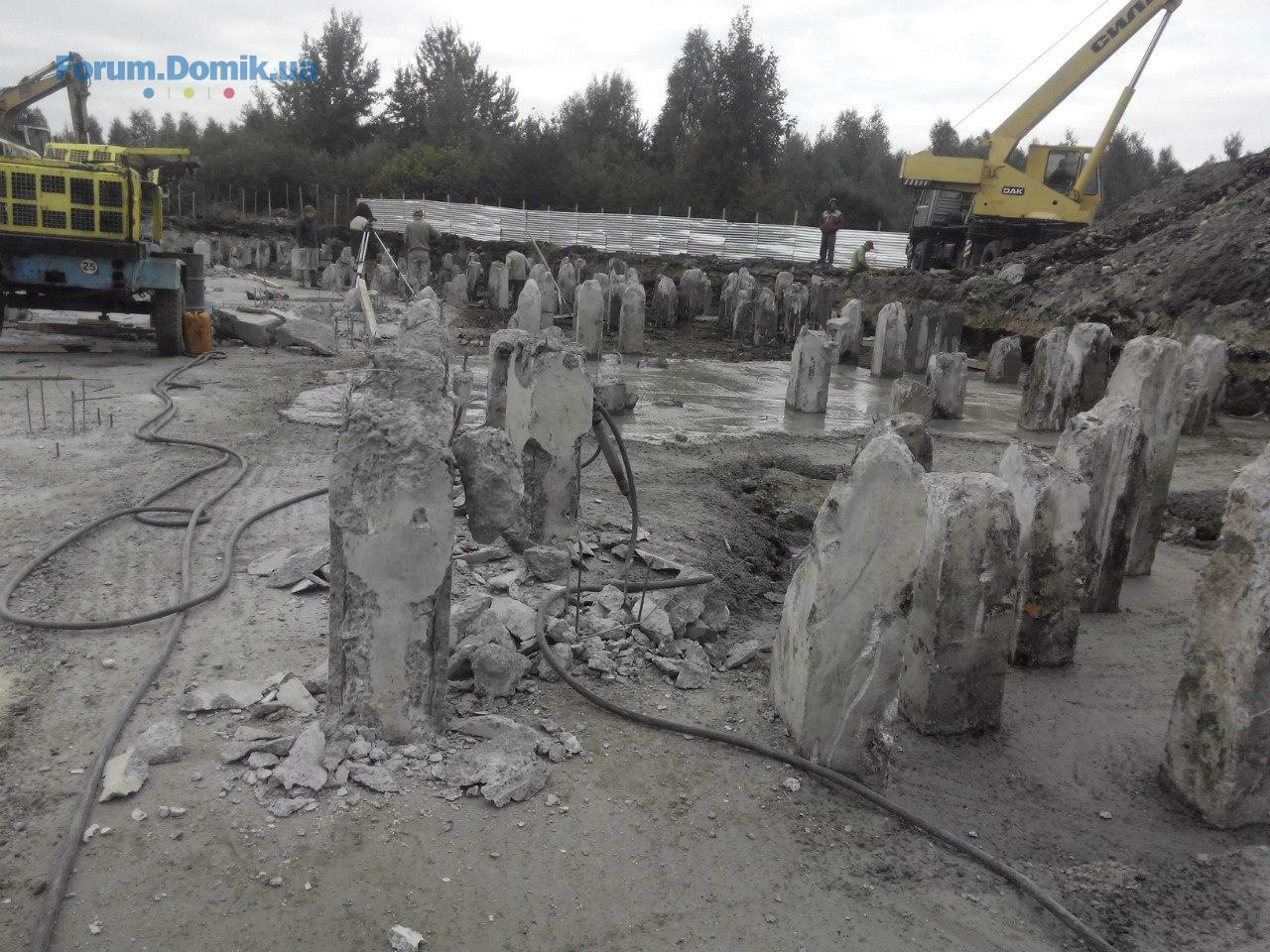

- Задавлено 350 паль, готовність 75%
- Початок розробки фундаменту
17 вер 2015 20:37

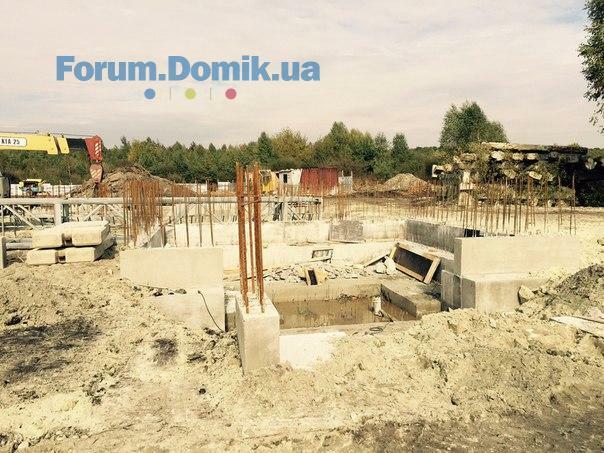

1) Розробку котловану під 1-2 під'їзди, виконано на 90%;
2) Влаштування бетонної підготовки;
3) Початок розмочалювання паль.
17 вер 2015 20:37
02 жовт 2015 15:19
Виконано:

1) Вдавку паль під 1 секцію завершено;
2) Продовження розмочалювання паль;
3) Продовження бетонування ростверків.
08 жовт 2015 18:07

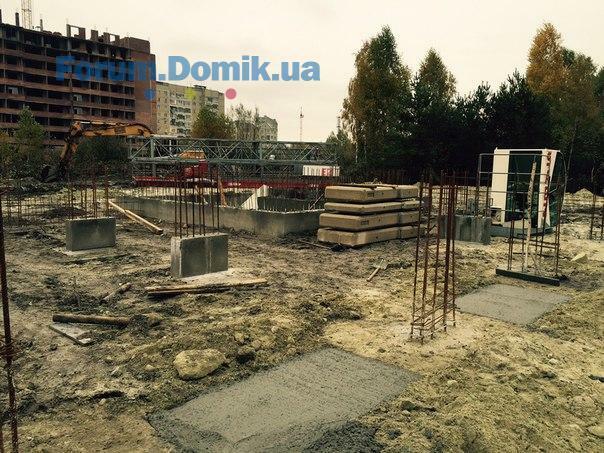

1) Завершення бетонування ростверків 1-2 під'їздів;
2) Завершення розробки котловану під 3-4 під'їзди;
2) Продовження розмочалювання паль;
3) Продовження бетонної підготовки під 3-4 під'їзди;
08 жовт 2015 18:07
12 жовт 2015 15:18

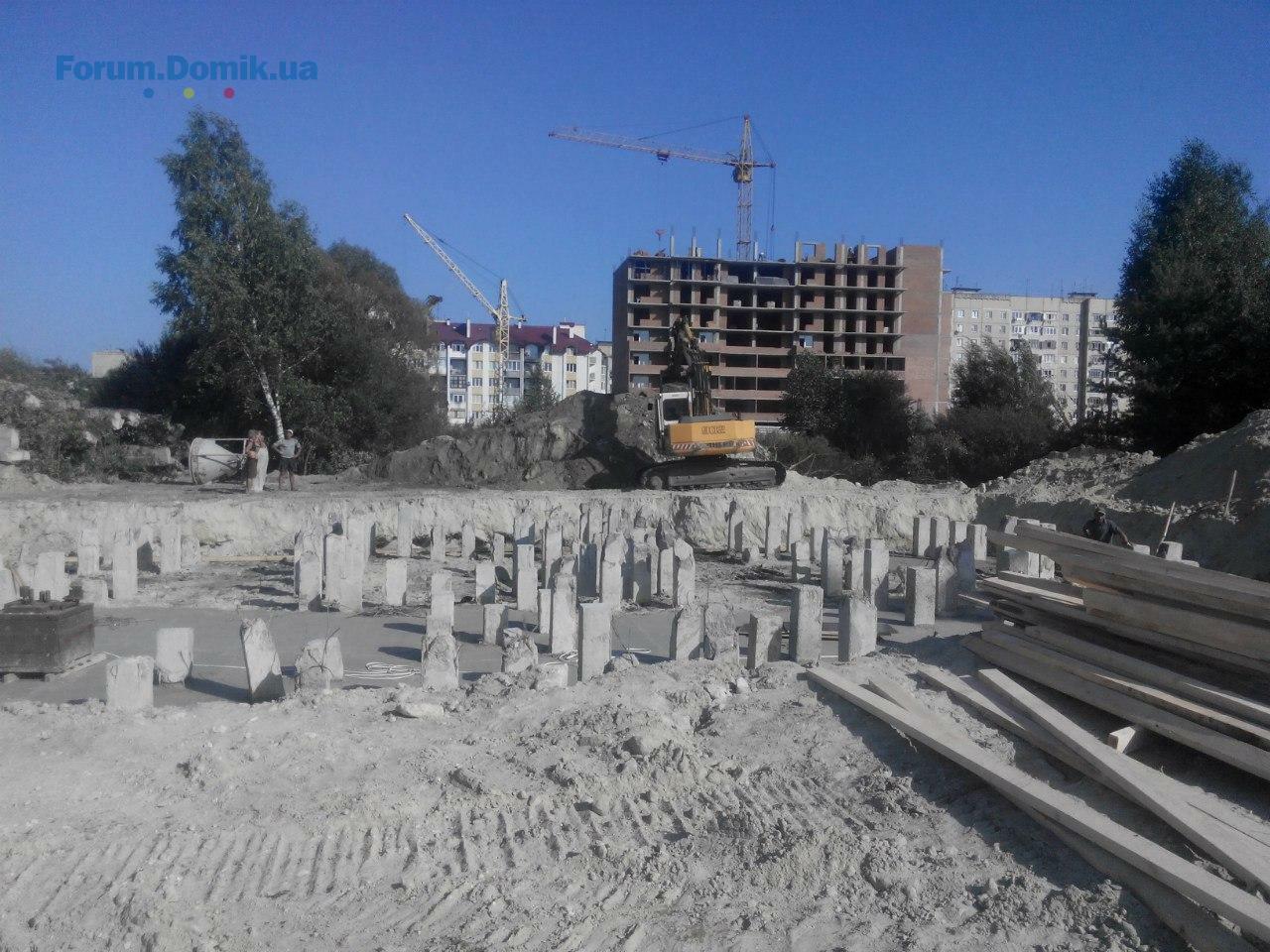

1) Завершення бетонування ростверків 1-2 під'їздів;
2) Завершення розробки котловану під 3-4 під'їзди;
2) Продовження розмочалювання паль;
3) Продовження бетонної підготовки під 3-4 під'їзди;
12 жовт 2015 15:18
16 жовт 2015 18:49
16.10.2015
1) Закінчена бетонна підготовка 3-4 підїзду
2) Продовження розмочалювання паль
3) Продовження бетонування ростверків 3-4 підїзду
4) Зворотня засипка фундаменту 1-2 підїзду
16 жовт 2015 18:50
23 жовт 2015 19:13
-Закінчено розмочалювання паль 3-4 підїзду.
-Закінчено бетонування ростверків 3-4 підїзду.
30 жовт 2015 21:02
29.10.2015.

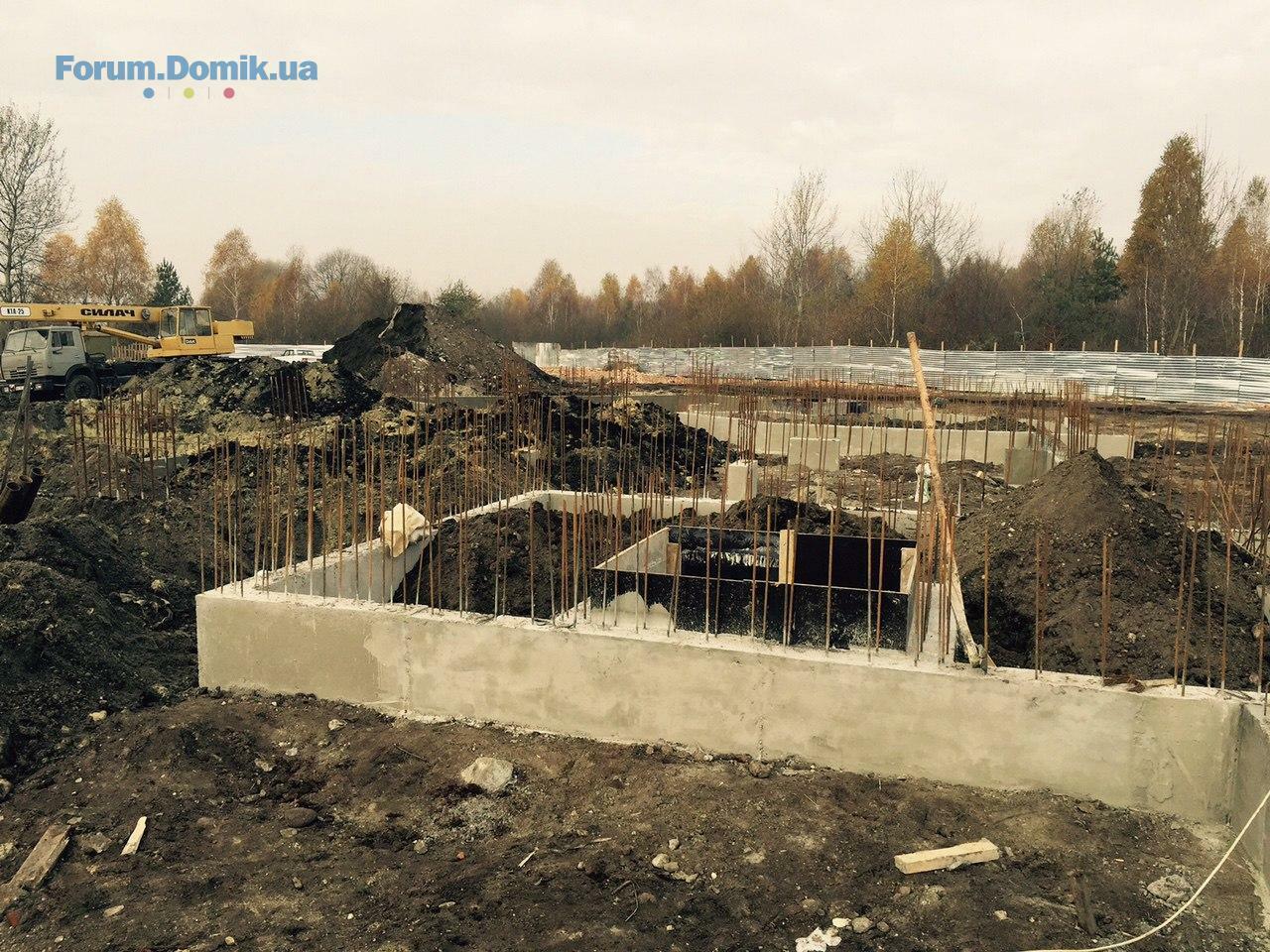

1) Продовження заливання фундаментних балок 1-2 під`їзду;
2) продовження зворотньої засипки фундаменту 1-2 секції;
3) продовження влаштування гідроізоляції фундаменту;
4) монтаж каналізації та води 1-2 під`їзду;
5) закінчення бетонування розтверку в 3-4 під`їзді;
6) початок бетонування фундаментгих балок 3-4 під`їзду;
7) початок зворотньої засипки фундаменту 3-4 під`їзду.
30 жовт 2015 21:06
30.10.2015

І секція:
- завершили штукатурення 4-го поверху,
- розпочали роботи з утеплення фасаду.

ІІ-ІІІ секції:
- цокольний поверх 2-ої секції повністю перекрито,
- 1-й житловий поверх 3-ої секції вимурувано на 50%.

IV секція:
- в'яжемо арматурну сітку під фундаментну подушку.
30 жовт 2015 21:06
09 лист 2015 22:31

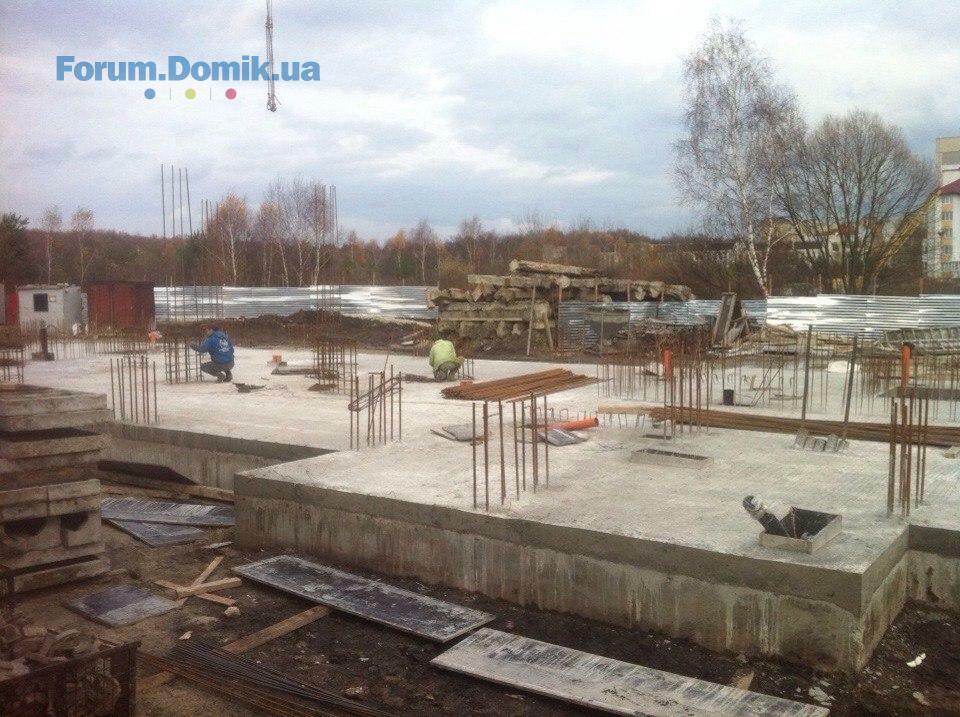

1) Закінчена зворотня засипка 1-2 під`їзду;
2) Внутрішні мережі нижче нуля 1-2 під`їзду закнічено;
3) Бетонна підготовка плити 1-го поверху 1-2 під`їзду;
4) Початок армування плити нульової відмітки 1-2 під`їзду;
5) Продовження зворотньої засипки фундаменту 3-4 під`їзду;
6) Встановлення внутрішніх мереж нижче нуля 3-4 під`їзду;
7) Продовження бетонування балок фундаменту 3-4 під`їзду.
09 лист 2015 22:31
12 лист 2015 19:12

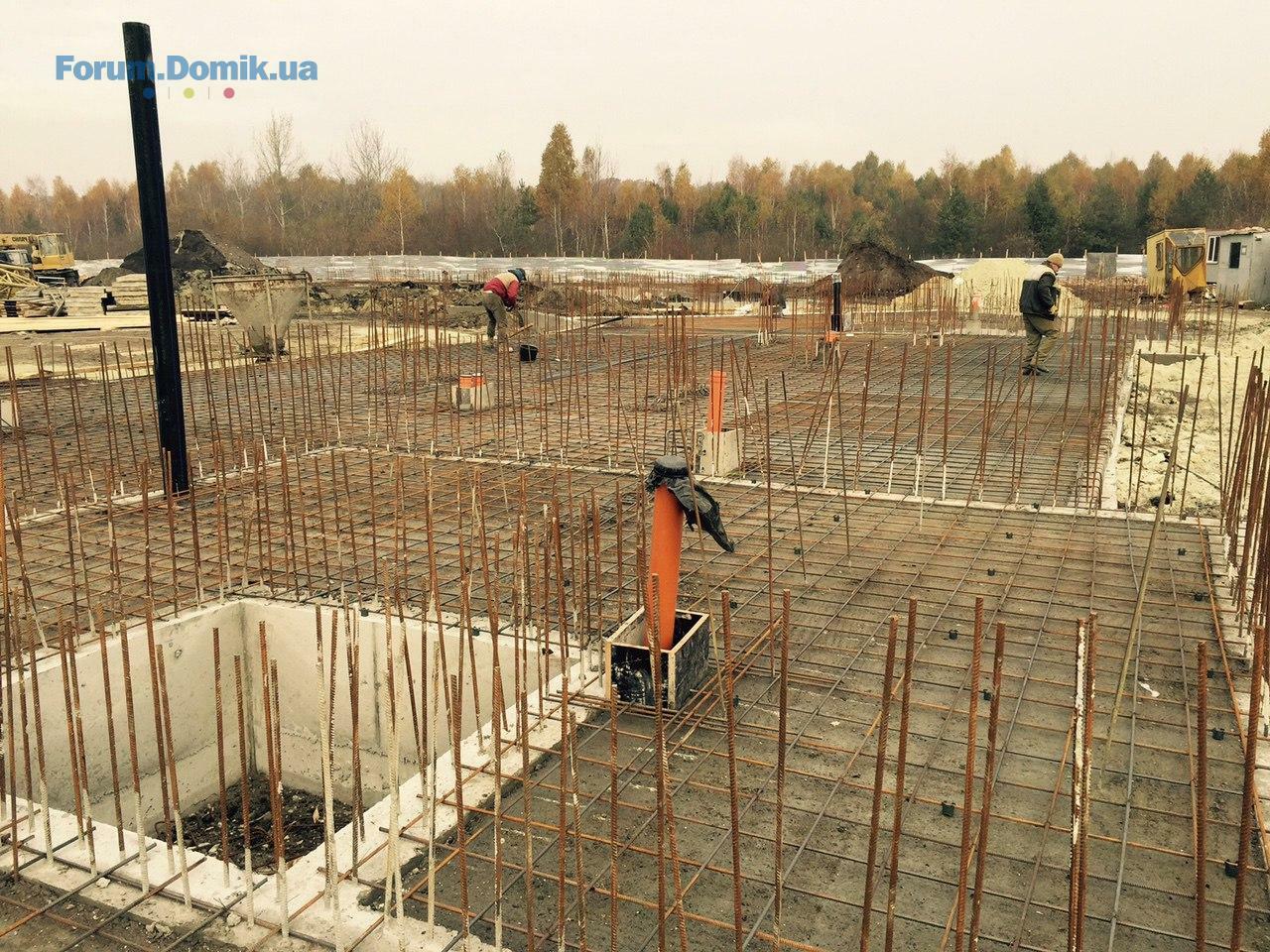

1 і 2 підїзди- залита плита підлоги, монтаж колон і стін 1-го поверху;
3 і 4 підїзди-кладка каналізації, підготовка під заливку плити підлоги.
12 лист 2015 19:12
