10 бер 2016 21:56
1 і 2 під'їзди :
1) Забетоновано сходи виходу на 4-й поверх;
2) Забетонована плита перекриття над 4-м поверхом.
3-4 під'їзди :
1) Забетоновані сходи виходу на 3-й поверх 4-го під’їзду;
2) Забетонована ліфтова шахта і сходова клітка 4-го поверху 3-го під’їзду;
3) Забетоновано 60% колон 4-го поверху 3-4 під’їздів.
1) Забетоновано сходи виходу на 4-й поверх;
2) Забетонована плита перекриття над 4-м поверхом.
3-4 під'їзди :
1) Забетоновані сходи виходу на 3-й поверх 4-го під’їзду;
2) Забетонована ліфтова шахта і сходова клітка 4-го поверху 3-го під’їзду;
3) Забетоновано 60% колон 4-го поверху 3-4 під’їздів.
Domik System

Inform bot
37 480
09 вересня 2019
17 бер 2016 21:28
1 і 2 під'їзди :
1) Забетоновано всі колони 5-го поверху ;
2) Забетоновано сходи виходу на 4-й поверх 2-го під’їзду;
3) Заармована ліфтова шахта і сходова клітка 5-го поверху 1-го під’їзду;
4) Розпочато кладку зовнішніх стін 2-го поверху 1-2 під’їздів.
3-4 під'їзди :
1) Забетонована ліфтова шахта і сходова клітка 4-го поверху 4-го під’їзду;
2) Влаштована опалубка під плиту перекриття над 4-м поверхом 3-4 під’їздів на 90%.
1) Забетоновано всі колони 5-го поверху ;
2) Забетоновано сходи виходу на 4-й поверх 2-го під’їзду;
3) Заармована ліфтова шахта і сходова клітка 5-го поверху 1-го під’їзду;
4) Розпочато кладку зовнішніх стін 2-го поверху 1-2 під’їздів.
3-4 під'їзди :
1) Забетонована ліфтова шахта і сходова клітка 4-го поверху 4-го під’їзду;
2) Влаштована опалубка під плиту перекриття над 4-м поверхом 3-4 під’їздів на 90%.
Domik System

Inform bot
37 480
09 вересня 2019
24 бер 2016 18:44
1 і 2 під'їзди :
1) Забетонована ліфтова шахта і сходова клітка 5-го поверху 1-2 під’їздів;
2) Влаштовано опалубку під плиту перекриття над 5-м поверхом на 60%;
3) Вимурувано всі зовнішні стіни 1-2 під’їзду 2-го поверху.
3-4 під'їзди :
1) Забетонована плита перекриття над 4-м поверхом;
2) Забетоновано 50% колон 5-го поверху;
3) Забетоновані сходи виходу на 4-й поверх 3-го під’їзду;
4) Вимурувано 80 % зовнішніх стін 2-го поверху 3-4 під’їздів.
1) Забетонована ліфтова шахта і сходова клітка 5-го поверху 1-2 під’їздів;
2) Влаштовано опалубку під плиту перекриття над 5-м поверхом на 60%;
3) Вимурувано всі зовнішні стіни 1-2 під’їзду 2-го поверху.
3-4 під'їзди :
1) Забетонована плита перекриття над 4-м поверхом;
2) Забетоновано 50% колон 5-го поверху;
3) Забетоновані сходи виходу на 4-й поверх 3-го під’їзду;
4) Вимурувано 80 % зовнішніх стін 2-го поверху 3-4 під’їздів.
Domik System

Inform bot
37 480
09 вересня 2019
24 бер 2016 18:45
Domik System

Inform bot
37 480
09 вересня 2019
01 квіт 2016 22:45
1 і 2 під'їзди :
1) Забетонована плита перекриття над 5-м поверхом1-2 під’їздів;
2) Розпочато армування колон 6-го поверху;
3) Забетоновано сходи виходу на 5-й поверх 1-2 під’їздів.
3-4 під'їзди :
1) Забетоновані всі колони 5-го поверху;
2) Забетонована ліфтова шахта і сходова клітка 5-го поверху 3-го під’їзду;
3) Розпочато влаштоування опалубки під плиту перекритя над 5-м поверхом;
4) Вимурувано зовнішні стіни 3-4 під’їзду;
5) Вимурувано 40% перегородок 3-4 під’їзду.
1) Забетонована плита перекриття над 5-м поверхом1-2 під’їздів;
2) Розпочато армування колон 6-го поверху;
3) Забетоновано сходи виходу на 5-й поверх 1-2 під’їздів.
3-4 під'їзди :
1) Забетоновані всі колони 5-го поверху;
2) Забетонована ліфтова шахта і сходова клітка 5-го поверху 3-го під’їзду;
3) Розпочато влаштоування опалубки під плиту перекритя над 5-м поверхом;
4) Вимурувано зовнішні стіни 3-4 під’їзду;
5) Вимурувано 40% перегородок 3-4 під’їзду.
Domik System

Inform bot
37 480
09 вересня 2019
01 квіт 2016 22:45
Domik System

Inform bot
37 480
09 вересня 2019
07 квіт 2016 21:02
1 і 2 під'їзди :
1) Забетоновані всі колони 6-го поверху;
2) Заармовні всі ліфти 6-го поверху;
3) Заармовані ліфтові шахти сходові клітки 6-го поверху;
4) Забетоновані всі колони 6-го поверху.
3-4 під'їзди :
1) Забетоновані сходова клітка і ліфтова шахта5-го поверху 4-го під’їзду;
2) Влаштована опалубка під плиту перекриття над 5–м поверхом і заармована на 70%;
3) Розпочато кладку 3-го поверху зовнішніх стін.
1) Забетоновані всі колони 6-го поверху;
2) Заармовні всі ліфти 6-го поверху;
3) Заармовані ліфтові шахти сходові клітки 6-го поверху;
4) Забетоновані всі колони 6-го поверху.
3-4 під'їзди :
1) Забетоновані сходова клітка і ліфтова шахта5-го поверху 4-го під’їзду;
2) Влаштована опалубка під плиту перекриття над 5–м поверхом і заармована на 70%;
3) Розпочато кладку 3-го поверху зовнішніх стін.
Domik System

Inform bot
37 480
09 вересня 2019
07 квіт 2016 21:02
Міша_К

Гість
2
11 квітня 2016
11 квіт 2016 19:51
Секція А під'їзд 2, квартира 65 м.кв., НЕ МАЄ виходу з кухні на балкон. На брошурах забудовника і в договорі, який складається між забудовником і покупцем, є два виходи на балкон з кухні і вітальні. По факту буде тільки один з кімнати. Купуєте одне, отримуєте інше!!!!
Міша_К

Гість
2
11 квітня 2016
15 квіт 2016 04:53
"Зелений двір" реагує на критику. Вчора прийшли SMS з повідомленням із змістом: "про зміну плану будівництва, кого цікавлять деталі приходьде в головний офіс". Будинок будується, як мінімум з січня 2016р., вже по зміненому проекту (збудовано 4 під'їзди на 5 поверхів), а в середині травня вирішили через SMS запросити учасників будівництва в офіс. Дуже відповідальна робота голови ЖБК "Рясне".
Domik System

Inform bot
37 480
09 вересня 2019
15 квіт 2016 19:49
1 секція :
Розпочато завезення матеріалу під зовнішню каналізацію 1 секції.
1-2 під'їзди :
1) Забетоновані влі ліфтові шахти і сходові клітки 6 поверху 1-2 під'їзду,
2) Влаштована опалубка під плиту перекриття над 6 поверхом на 80 % ,
3) Виморовані зовнішні стіни 3 поверху 1-2 під'їзду.
3-4 під'їзди :
1) Забетонована плита перекриття над 5 поверхом ,
2) Забетоновані всі колони 6 поверху ,
3) Заармовано ліфтові шахти і сходові клітеи 3-4 під'їзду 6 поверху .
4) Виморовані всі зовнішні стіни 3 поверху 3-4 під'їзду ,
5) Виморовані всі внутрішні перегородки і вентканали 4 під'їзду 2 поверху.
2 секція:
Підготовлена площадка на 2 секцію на 90 % .
Розпочато завезення матеріалу під зовнішню каналізацію 1 секції.
1-2 під'їзди :
1) Забетоновані влі ліфтові шахти і сходові клітки 6 поверху 1-2 під'їзду,
2) Влаштована опалубка під плиту перекриття над 6 поверхом на 80 % ,
3) Виморовані зовнішні стіни 3 поверху 1-2 під'їзду.
3-4 під'їзди :
1) Забетонована плита перекриття над 5 поверхом ,
2) Забетоновані всі колони 6 поверху ,
3) Заармовано ліфтові шахти і сходові клітеи 3-4 під'їзду 6 поверху .
4) Виморовані всі зовнішні стіни 3 поверху 3-4 під'їзду ,
5) Виморовані всі внутрішні перегородки і вентканали 4 під'їзду 2 поверху.
2 секція:
Підготовлена площадка на 2 секцію на 90 % .
Domik System

Inform bot
37 480
09 вересня 2019
15 квіт 2016 19:49
Domik System

Inform bot
37 480
09 вересня 2019
21 квіт 2016 21:37
1 секція :

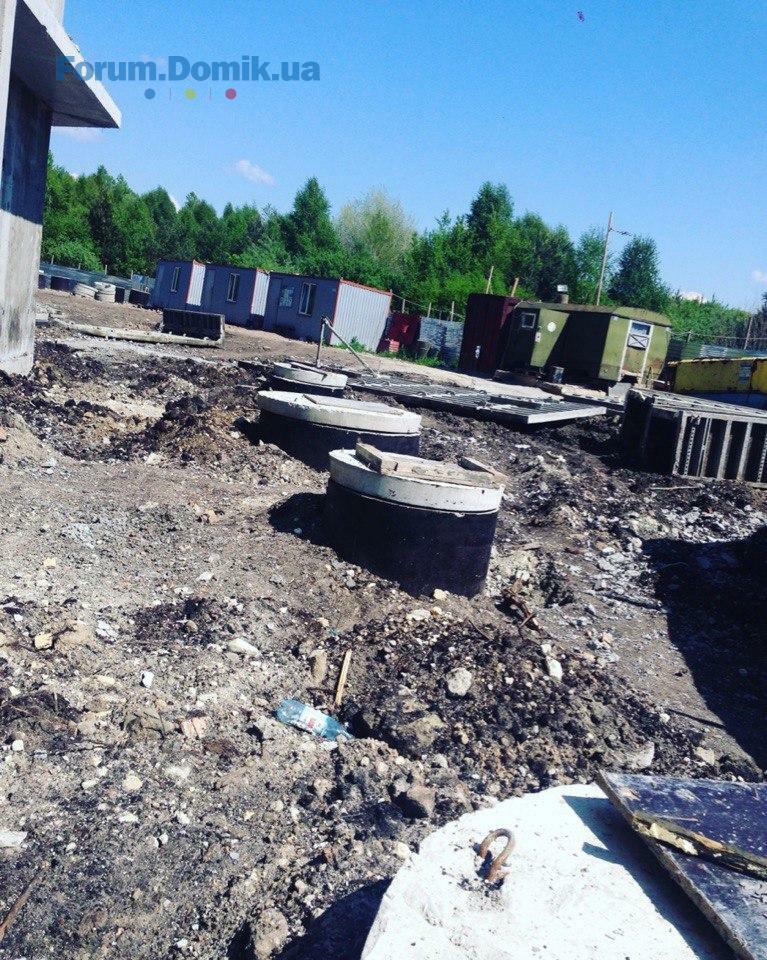

Розпочато влаштування каналізаційних колодязів 1 секції.
1-2 під'їзди :
1) Забетоновано плиту перекриття над 6 поверхом ,
2)Розпочато армувння колон 7 поверху,
3) Продовжується мурування внутрішніх перегородок.
3-4 під'їзди :
1) Забетоновано ліфтові шахти і сходові клітки 6 поверху ,
2) Розпочато влаштування опалубки під плиту перекриття над 6 поверхом ,

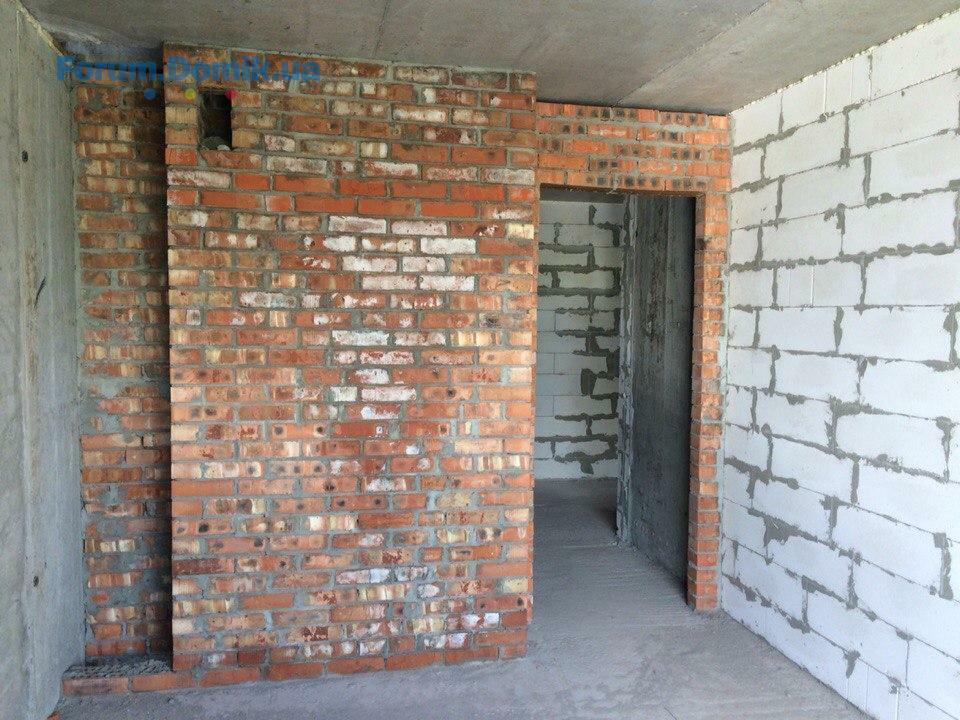

3) Виморовані всі перегородки 3 під'їзду 2 поверху .
Розпочато влаштування каналізаційних колодязів 1 секції.
1-2 під'їзди :
1) Забетоновано плиту перекриття над 6 поверхом ,
2)Розпочато армувння колон 7 поверху,
3) Продовжується мурування внутрішніх перегородок.
3-4 під'їзди :
1) Забетоновано ліфтові шахти і сходові клітки 6 поверху ,
2) Розпочато влаштування опалубки під плиту перекриття над 6 поверхом ,
3) Виморовані всі перегородки 3 під'їзду 2 поверху .
Domik System

Inform bot
37 480
09 вересня 2019
28 квіт 2016 21:44
1 секція :
Продовжується влаштування каналізаційних колодязів 1 секції.
1-2 під'їзди :
1) Забетоновані всі колонни 7 поверху,
2) Продовжується мурування внутрішніх перегородок.
3-4 під'їзди :
1) Забетоновона плита перекриття над 6 поверхом,
3) Виморовані всі перегородки 2 поверху .
Продовжується влаштування каналізаційних колодязів 1 секції.
1-2 під'їзди :
1) Забетоновані всі колонни 7 поверху,
2) Продовжується мурування внутрішніх перегородок.
3-4 під'їзди :
1) Забетоновона плита перекриття над 6 поверхом,
3) Виморовані всі перегородки 2 поверху .
Domik System

Inform bot
37 480
09 вересня 2019
12 трав 2016 21:19
1 секція :
Продовжується влаштування каналізаційних колодязів 1 секції.
1-2 під'їзди :
1) Забетоновані всі вертикальні конструкції 7 поверху,
2) Влаштовується опалубка під плиту перекриття над 7 поверхом,
3) Розпочато армування,
4) Влаштовані сходи до 5 поверху,
5) Вимурувані всі зовнішні стіни 4 поверху,
6) Продовження мурування перегородок та вентканалів 3 поверху,
7) Завершені всі кладочні роботи на 2 поверсі.
3-4 під'їзди :
1) Забетоновані всі колони 7 поверху,
2) Влаштовані сходи до 5 поверху,
3) Вимурувані всі зовнішні стіни 4 поверху,
4) Завершені всі кладочні роботи на 2 поверсі,
5) Продовження мурування перегородок та вентканалів 3 поверху.
Продовжується влаштування каналізаційних колодязів 1 секції.
1-2 під'їзди :
1) Забетоновані всі вертикальні конструкції 7 поверху,
2) Влаштовується опалубка під плиту перекриття над 7 поверхом,
3) Розпочато армування,
4) Влаштовані сходи до 5 поверху,
5) Вимурувані всі зовнішні стіни 4 поверху,
6) Продовження мурування перегородок та вентканалів 3 поверху,
7) Завершені всі кладочні роботи на 2 поверсі.
3-4 під'їзди :
1) Забетоновані всі колони 7 поверху,
2) Влаштовані сходи до 5 поверху,
3) Вимурувані всі зовнішні стіни 4 поверху,
4) Завершені всі кладочні роботи на 2 поверсі,
5) Продовження мурування перегородок та вентканалів 3 поверху.
Domik System

Inform bot
37 480
09 вересня 2019
19 трав 2016 19:25
1 секція :
Продовжується влаштування каналізаційних колодязів .
1-2 під'їзди :
1) Забетонована плита перекриття над 7 пов.,
2) Виморовані всі перегородки 2 поверху на 100 %,
3) Виморовані всі перегородки 3 поверху 1 під'їзду,
4) Влаштовані сходи до 5 поверху,
5) Продовжується мурування 4 поверху,
3-4 під'їзди :
1) Забетонована сходова клітка і ліфтова шахта 7 поверху 3 під'їзду ,
2) Влаштована опа,лубка під сходову клітку і ліфтову шахту 7 поверху 4 під'їзду на 70 %,
3) Вимурувані всі перегородки 4 під'їзду 3 поверху.
Продовжується влаштування каналізаційних колодязів .
1-2 під'їзди :
1) Забетонована плита перекриття над 7 пов.,
2) Виморовані всі перегородки 2 поверху на 100 %,
3) Виморовані всі перегородки 3 поверху 1 під'їзду,
4) Влаштовані сходи до 5 поверху,
5) Продовжується мурування 4 поверху,
3-4 під'їзди :
1) Забетонована сходова клітка і ліфтова шахта 7 поверху 3 під'їзду ,
2) Влаштована опа,лубка під сходову клітку і ліфтову шахту 7 поверху 4 під'їзду на 70 %,
3) Вимурувані всі перегородки 4 під'їзду 3 поверху.
Domik System

Inform bot
37 480
09 вересня 2019
19 трав 2016 19:25
Domik System

Inform bot
37 480
09 вересня 2019
02 черв 2016 19:00
1 і 2 під'їзди :
1) Забетонована сходова клітка і ліфтова шахта 8-го поверху 1-2 під’їздів, ;
2) Розпочато влаштування опалубки під плиту перекриття над 8-м поверхом;
3) Завершення прокладання труб від будинку до каналізаційних колодців;
4) Продовжується мурування 3-4 поверху.
3-4 під'їзди :
1) Забетонована плита перекриття над 7-м поверхом;
2) Забетоновано 70% колон 7-го поверху;
3) Продовжується мурування перегородок 3-4 поверху.
1) Забетонована сходова клітка і ліфтова шахта 8-го поверху 1-2 під’їздів, ;
2) Розпочато влаштування опалубки під плиту перекриття над 8-м поверхом;
3) Завершення прокладання труб від будинку до каналізаційних колодців;
4) Продовжується мурування 3-4 поверху.
3-4 під'їзди :
1) Забетонована плита перекриття над 7-м поверхом;

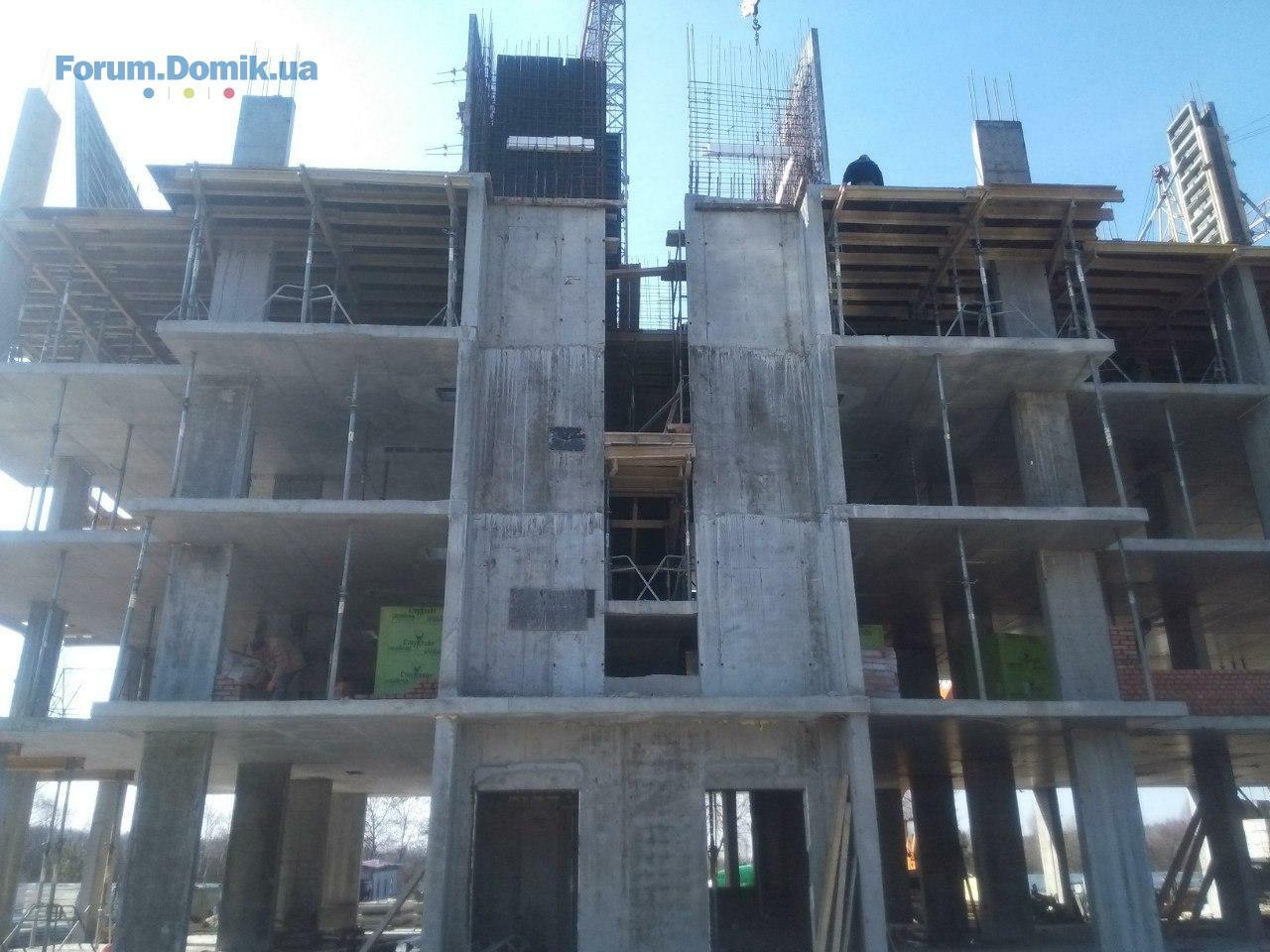

2) Забетоновано 70% колон 7-го поверху;

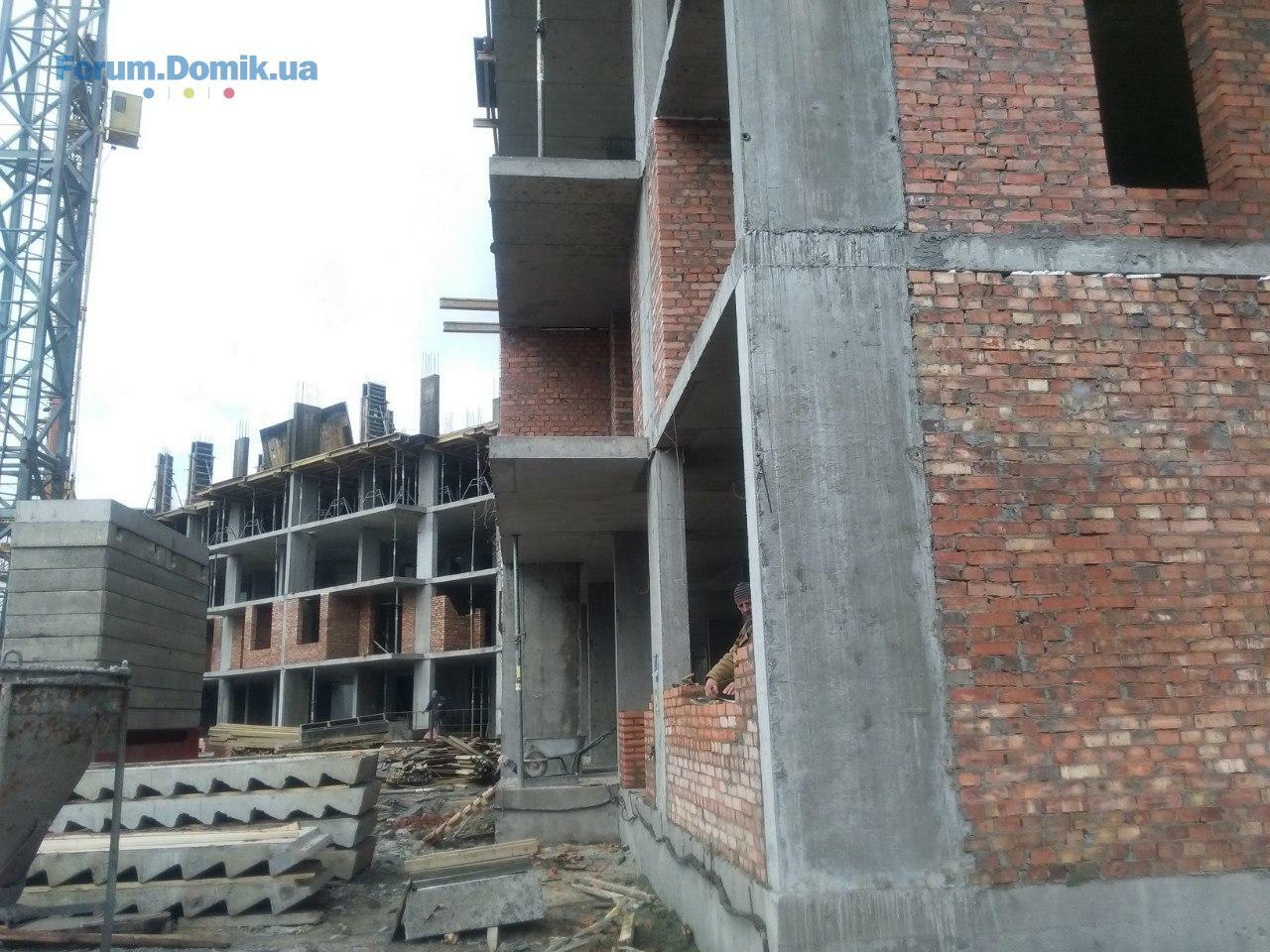

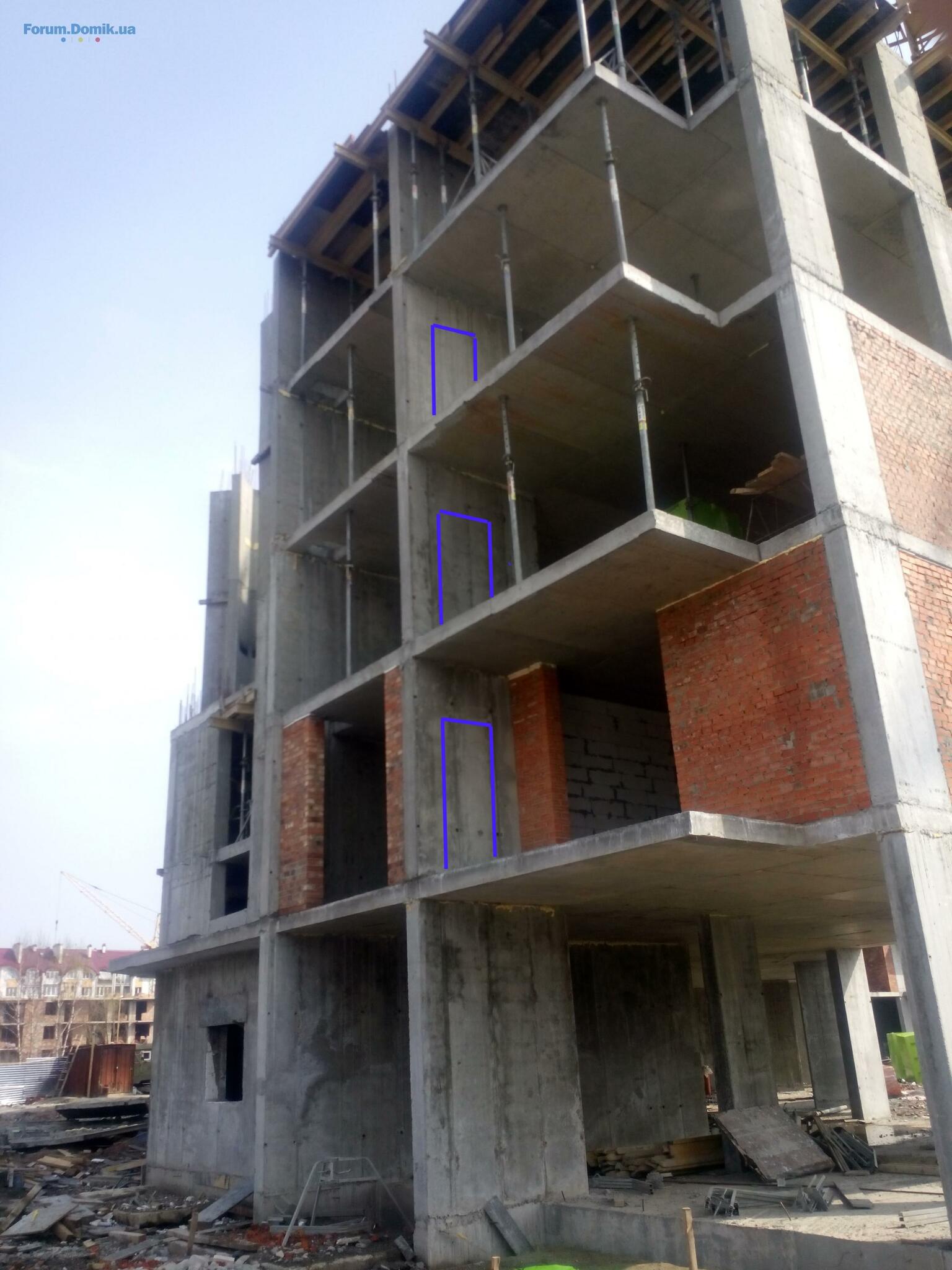

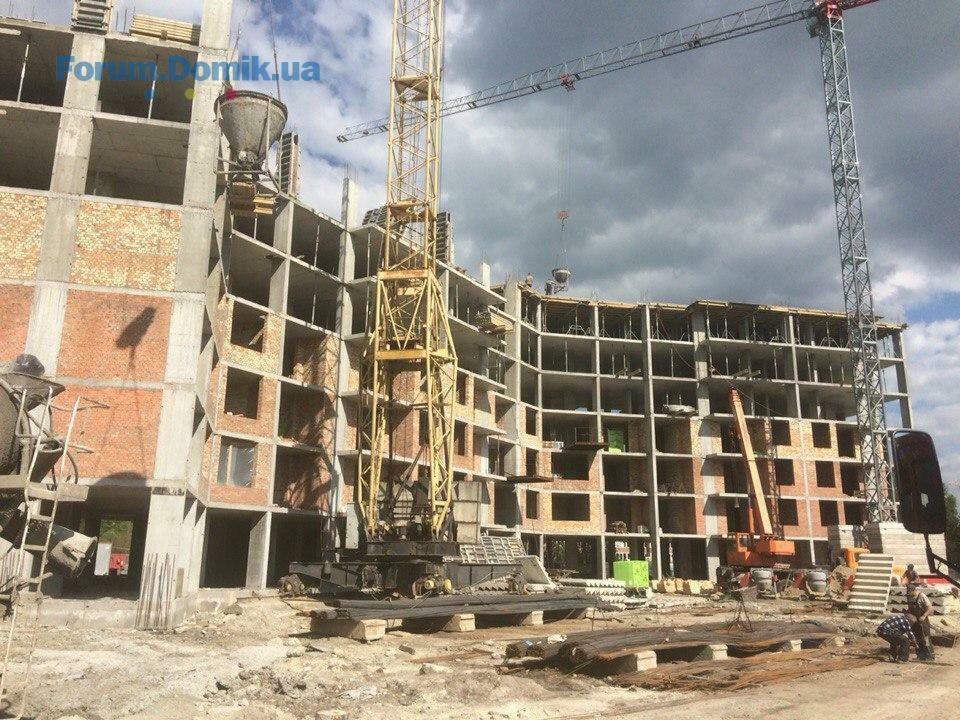

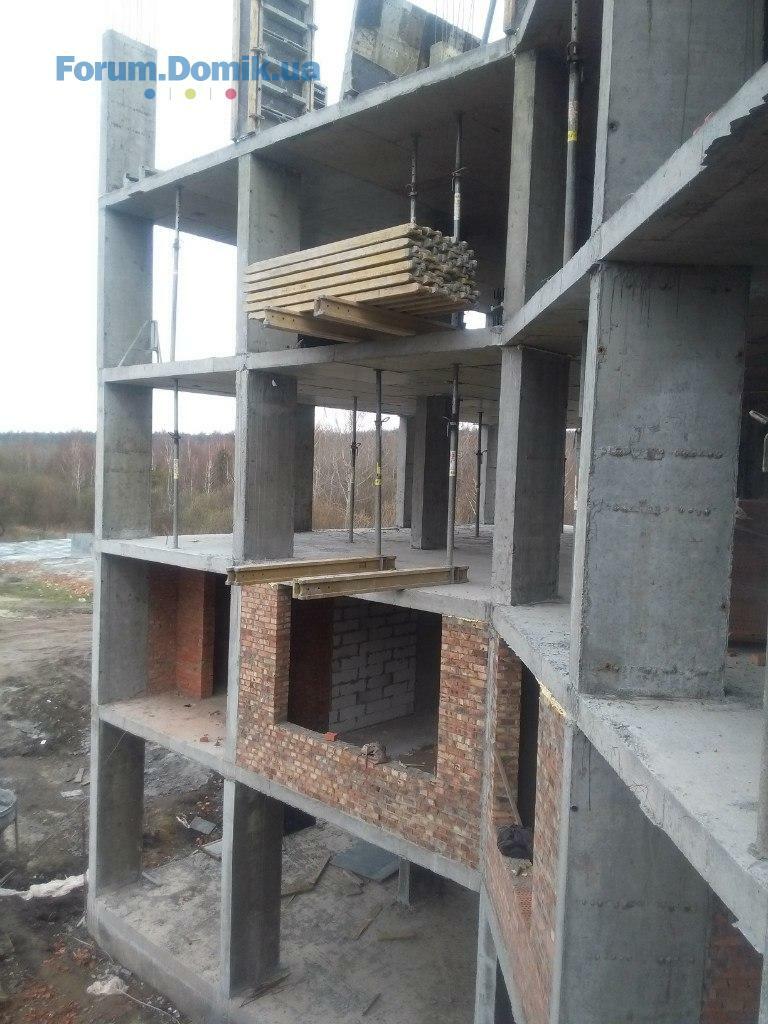

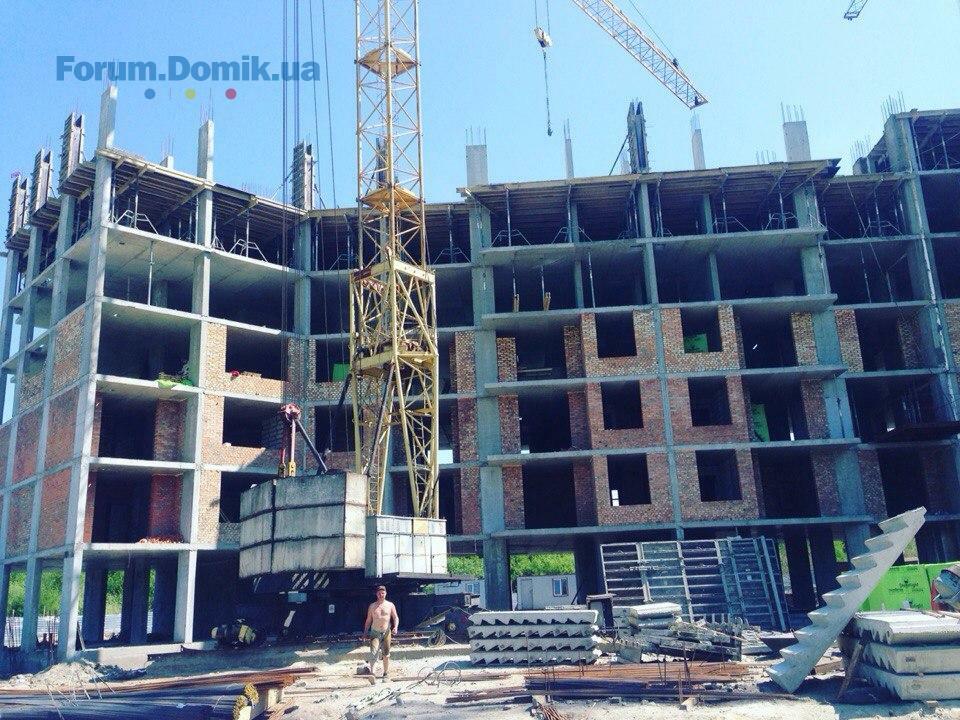

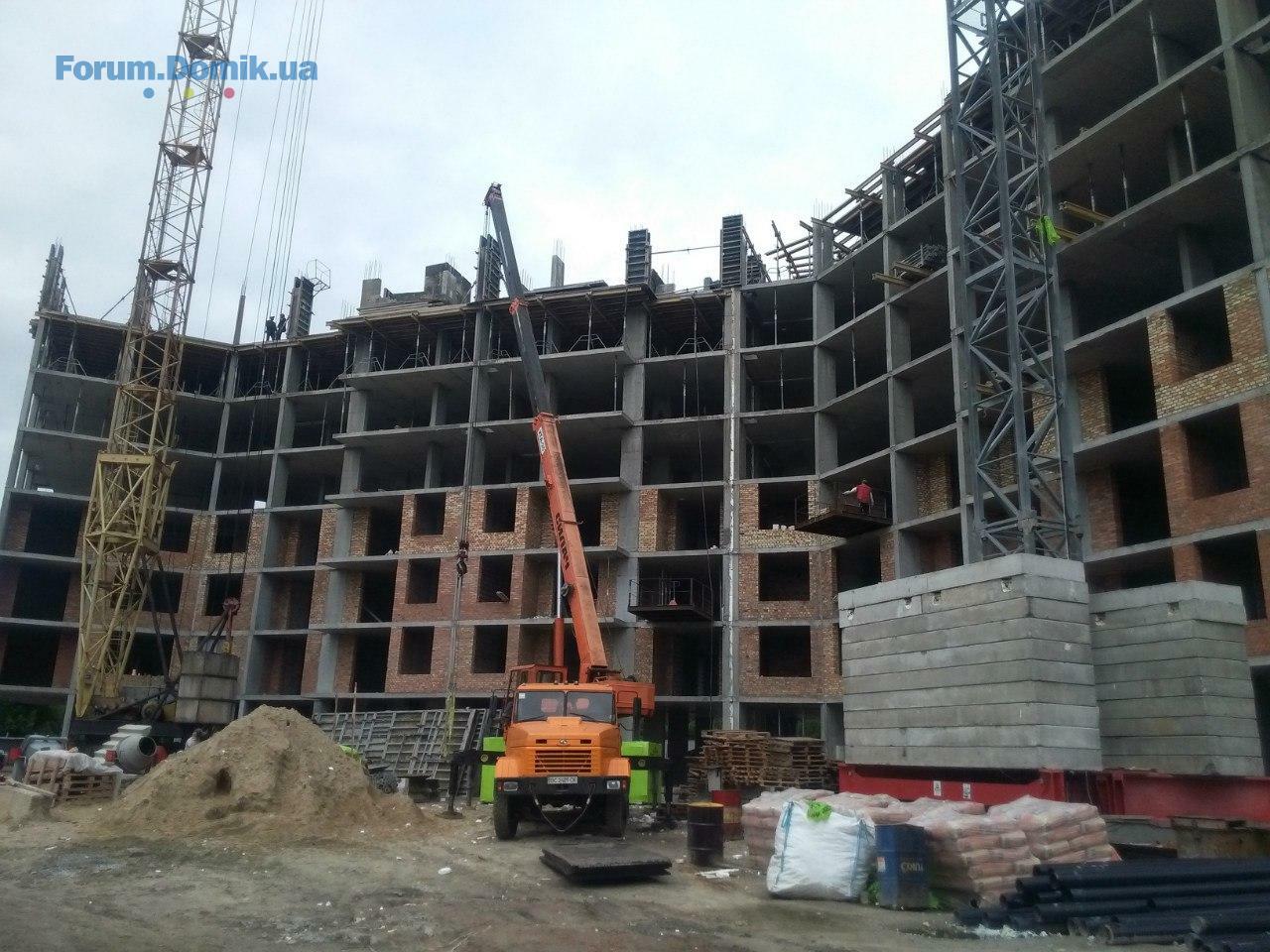

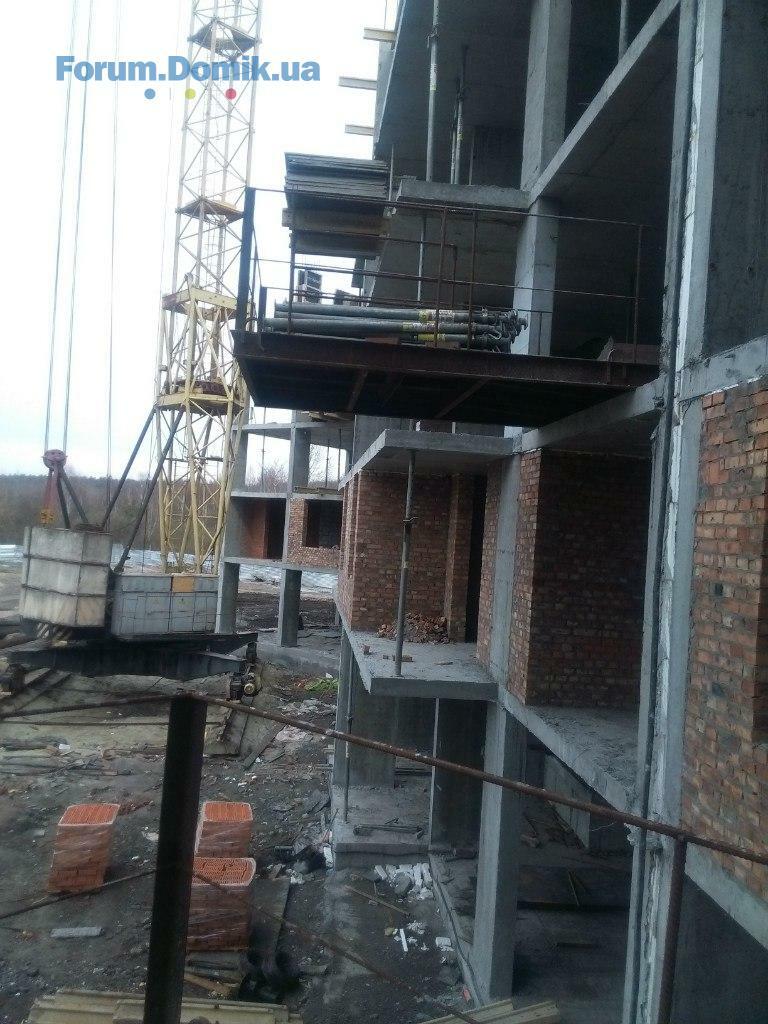

3) Продовжується мурування перегородок 3-4 поверху.
Domik System

Inform bot
37 480
09 вересня 2019
02 черв 2016 19:00
Domik System

Inform bot
37 480
09 вересня 2019
09 черв 2016 20:07

Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Детальніше
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна17.041 148
- ЖК Perfect Town LikoGrad | Лико Град | Perfect Group | ул. Михаила Максимовича17.04511
- ЖК Лондон Парк | ул. Луговая, 3б17.0487
- ЖК Atria City. Teremky | Атріа Сіті. Теремки | Чабани, Одеське шосе, 617.04909
- ЖК Оранжерея | Edelburg Development | ул. Николая Василенко, 216.0479
- ЖК Sanville Park, Софіївська Борщагівка, Вул. Богдана Хмельницького 25а15.0416
- ЖК в Гранд Виллас | Ворзель, с. Михайловка-Рубежовка15.045 549
- ЖК "Гранд Парк", Бровары, ул. Фельдмана, 112.04104
- ЖК Світло Парк | Svitlo Park | Futura Hata | Наддніпрянське шосе, 2а11.044 170
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7410.042 261
- Чи варто зараз купувати нерухомість?18.044 279
- Допоможіть розібратись з податками11.042
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- Стоит ли покупать кофе-машину24.02153
- Моє хобі – вирощування солодкого перцю22.02
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Чотири сезони | Будова | м. Одеса, просп. Гагаріна, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а30.124
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- Стерся захисний шар ламінату18.044
- Помогите выбрать хороший шуруповерт18.0439
- Протягування ввідного кабелю квартири до електрощитової будинку18.041
- Тёплый пол, отзывы и советы17.04204
- Продам строительный инструмент16.041
- Балони та Обладнання06.04
- Делаем экран под ванной из гипсокартона11.0311
- Фундамент УШП: сучасне рішення для енергоефективного будинку05.031
- Планування двох поверхового будинку19.021
- Продаж, обмін, ремонт балонів під пропан бутан06.04
- Балони побутові під пропан бутан06.041
- Рынок антиквариата03.04
- Рынок антиквариата03.04
- 21.12.201224.0332
- Комплексне обслуговування будинків ОСББ, ЖК у Києві19.031
- Кулинарная тема19.03129
- Італійська кава в зернах Capiatto 1 кг, арабіка10.031
- Как правильно очистить кухонную плиту08.0315

Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
