ЖК "Яскравий", ул. Дегтяренко - "Интергал-Буд"
12/8% | ||
13/8% | ||
51/32% | ||
58/37% | ||
24/15% |

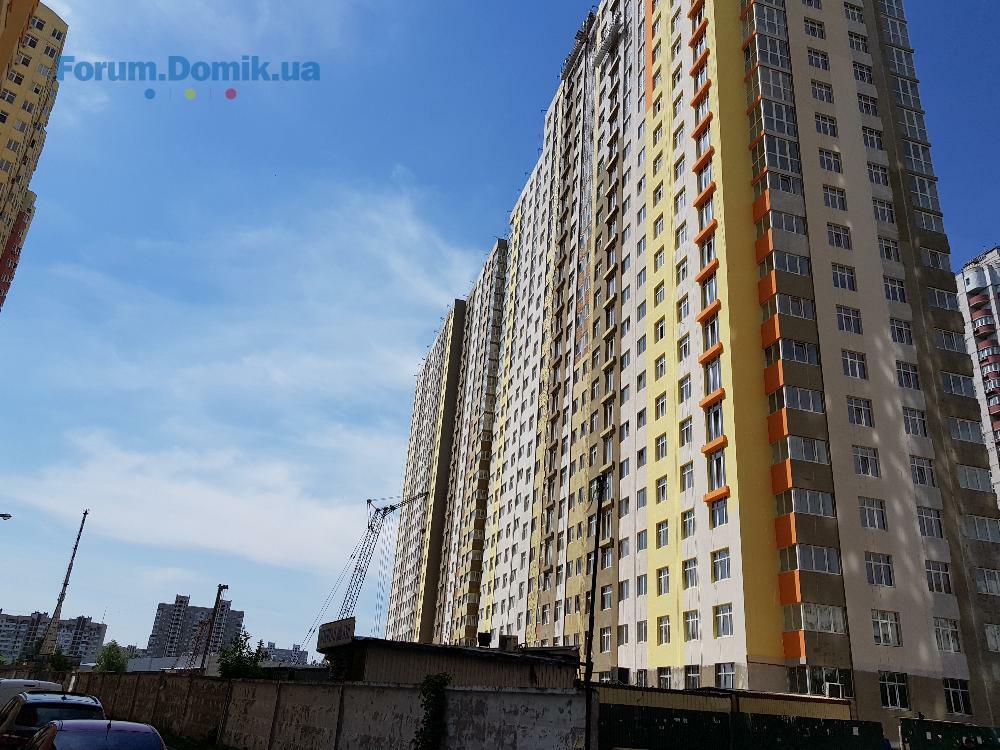

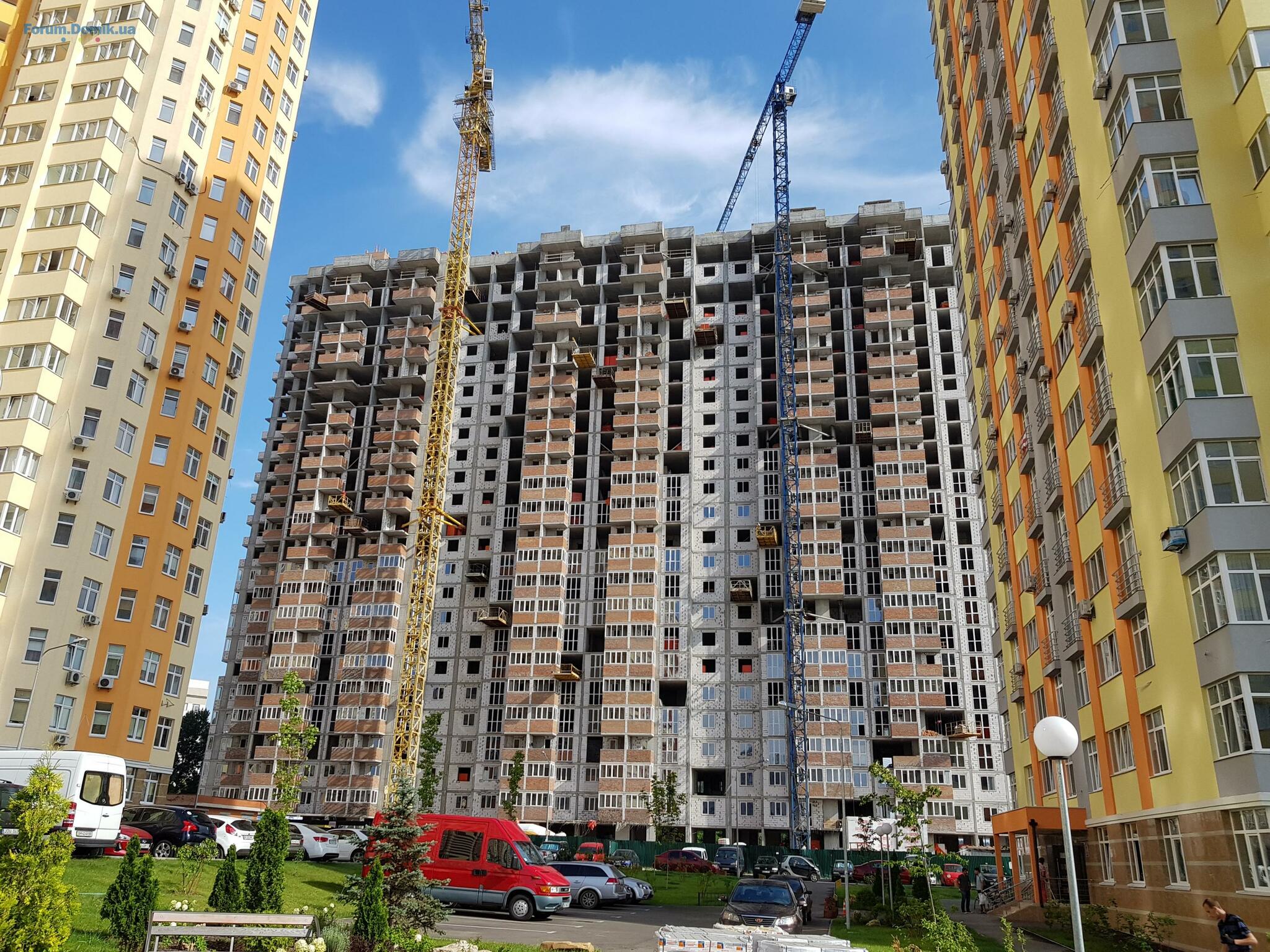

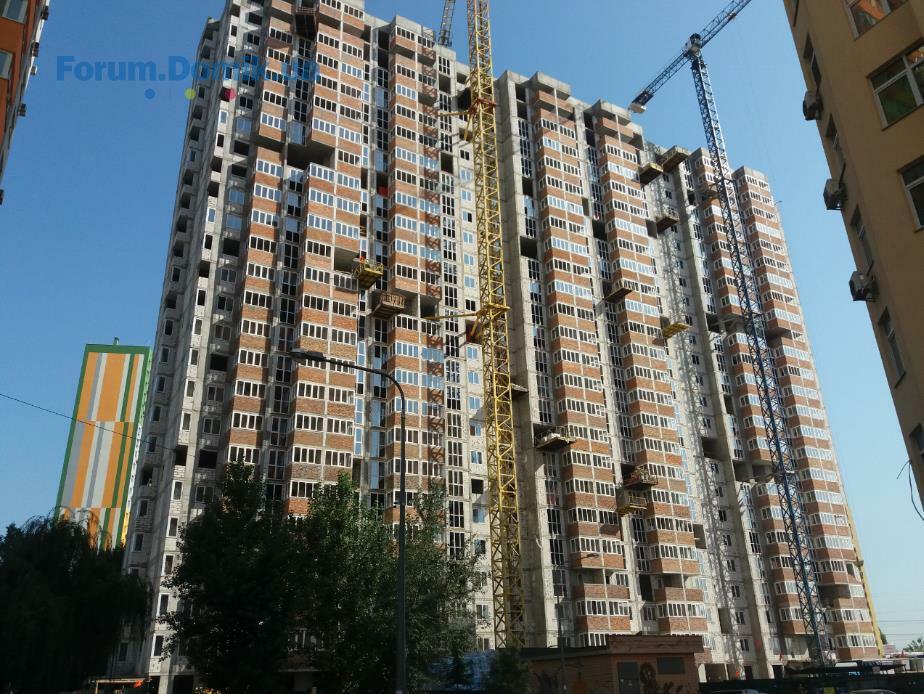

Завершаются работы по устройству монолитного каркаса.
Ведутся работы по устройству стен и перегородок, кладка.
Начато: сантехнические и электромонтажные работы, монтаж оконных конструкций.
Дом № 7

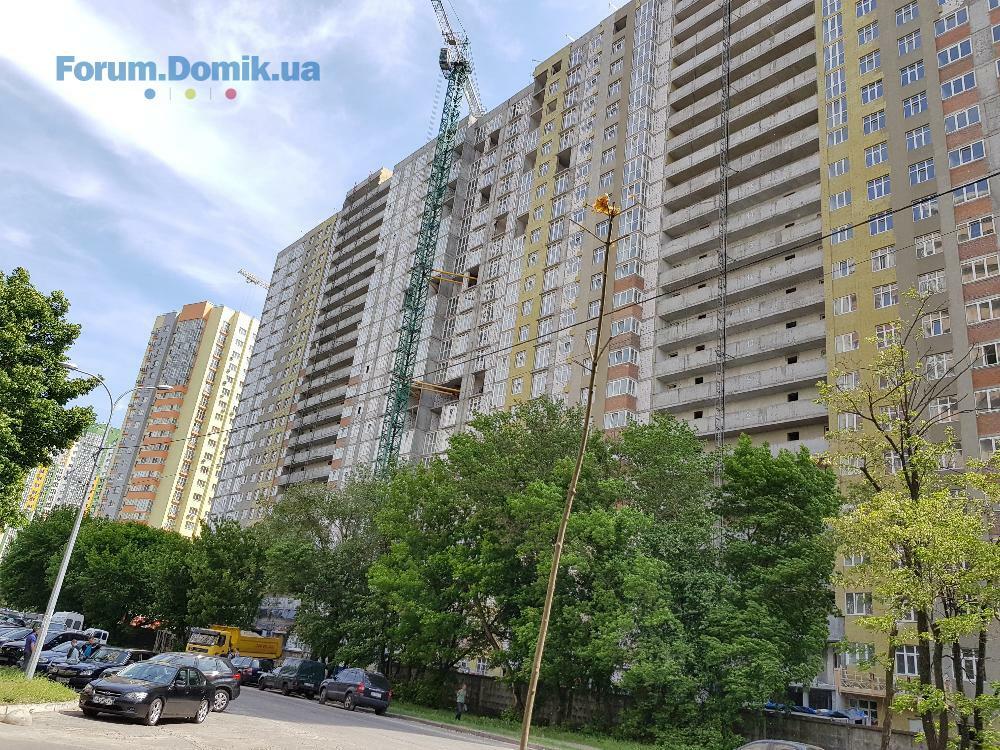

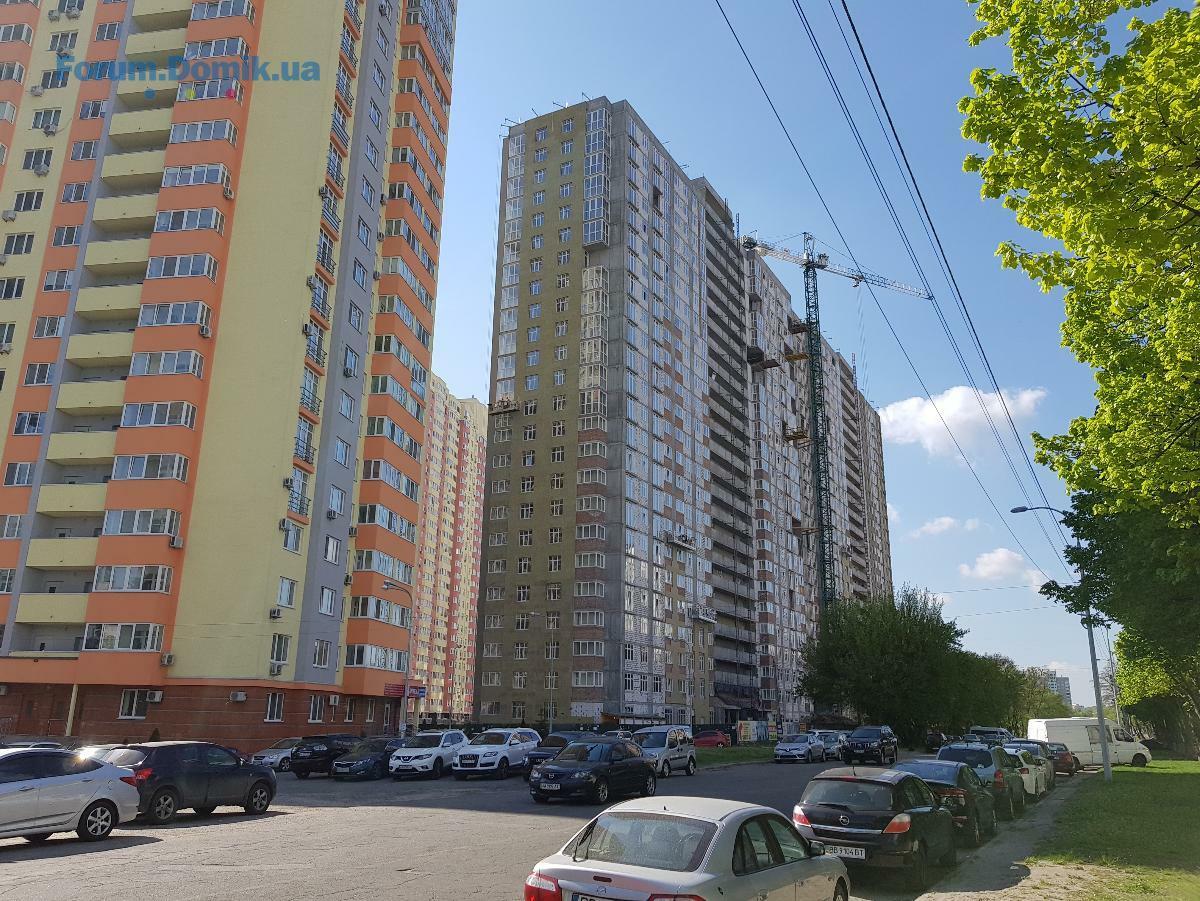

Завершаются работы по устройству стен, перегородок, кладка и монтаж оконных конструкций.
Активно ведутся сантехнические, электромонтажные работы, установка вентиляции и дымоудаления, штукатурка стен, устройство стяжки и монтаж лифтов.
Начаты работы по отделке мест общего пользования, устройству фасадов, кровли.

С мая 2018 года инвесторы могут приобрести квартиру в доме №6 в рассрочку. По условиям предложения действует отсрочка выплаты под 0% при условии внесения предоплаты.
Цитата "axser":
на сайте комплекса есть план 7 дома: 2 секции, в каждой по 18 квартир
Упустила этот момент. Благодарю за информацию. Как-то многовато получается для одной секции квартир, если честно.

Где купить квартиру с готовым ремонтом в новостройке под сдачу в аренду в Киеве
Подготовка дома к сдаче строительных работ(последние приготовления). Сдача строительных работ в июле 2018, ввод в эксплуатацию сентябрь 2018, заселение октябрь 2018
Цитата "mikkel27":Сегодня последний день 2 квартала 2018 года, то есть указаный в договоре срок сдачи в эксплуатацию 7 дома. Однако по факту, до этого еще далеко. На сайте никаких известий о переносе срока нету... Кто что думает по этому поводу? Еще год назад я считал получение ключей к августу/сентябрю 2018 реальным сценарием, но похоже нужно готовится к ноябрю/декабрю. Буду рад услышать мнения других инвесторов.
Вы всё правильно говорите! Нужно ждать до декабря, не раньше.
Купил квартиру в 5 доме, в ОП обещали заселить в августе, а по факту, выдали ключи в конце декабря. В «предварительном договоре» прописан последний срок подписания «основного договора» — 30.06.2018, по факту, говорят то документов на квартиру всех не получили, то нотариусы в отпусках! К сожалению, слово в «ИНТЕРГАЛЕ» не держат.
Пару недель назад купил подземный паркинг, говорят что сдадут его вместе с 7 домом, назвали сроки сентябрь-октябрь. Думаю, что в конце года вероятней всего всё таки достоят.
Цитата "deniszh":
Вы всё правильно говорите! Нужно ждать до декабря, не раньше.
Купил квартиру в 5 доме, в ОП обещали заселить в августе, а по факту, выдали ключи в конце декабря. В «предварительном договоре» прописан последний срок подписания «основного договора» — 30.06.2018, по факту, говорят то документов на квартиру всех не получили, то нотариусы в отпусках! К сожалению, слово в «ИНТЕРГАЛЕ» не держат.
Пару недель назад купил подземный паркинг, говорят что сдадут его вместе с 7 домом, назвали сроки сентябрь-октябрь. Думаю, что в конце года вероятней всего всё таки достоят.
А в договоре нигде не прописано, что могут сроки переносить? Я просто знаю, что некоторые застройщики себя "страхуют" - пишут, что могут переносить до такого-то там срока... И можно ли как-то ускорить сроки? Или просто ждать пока закончат?

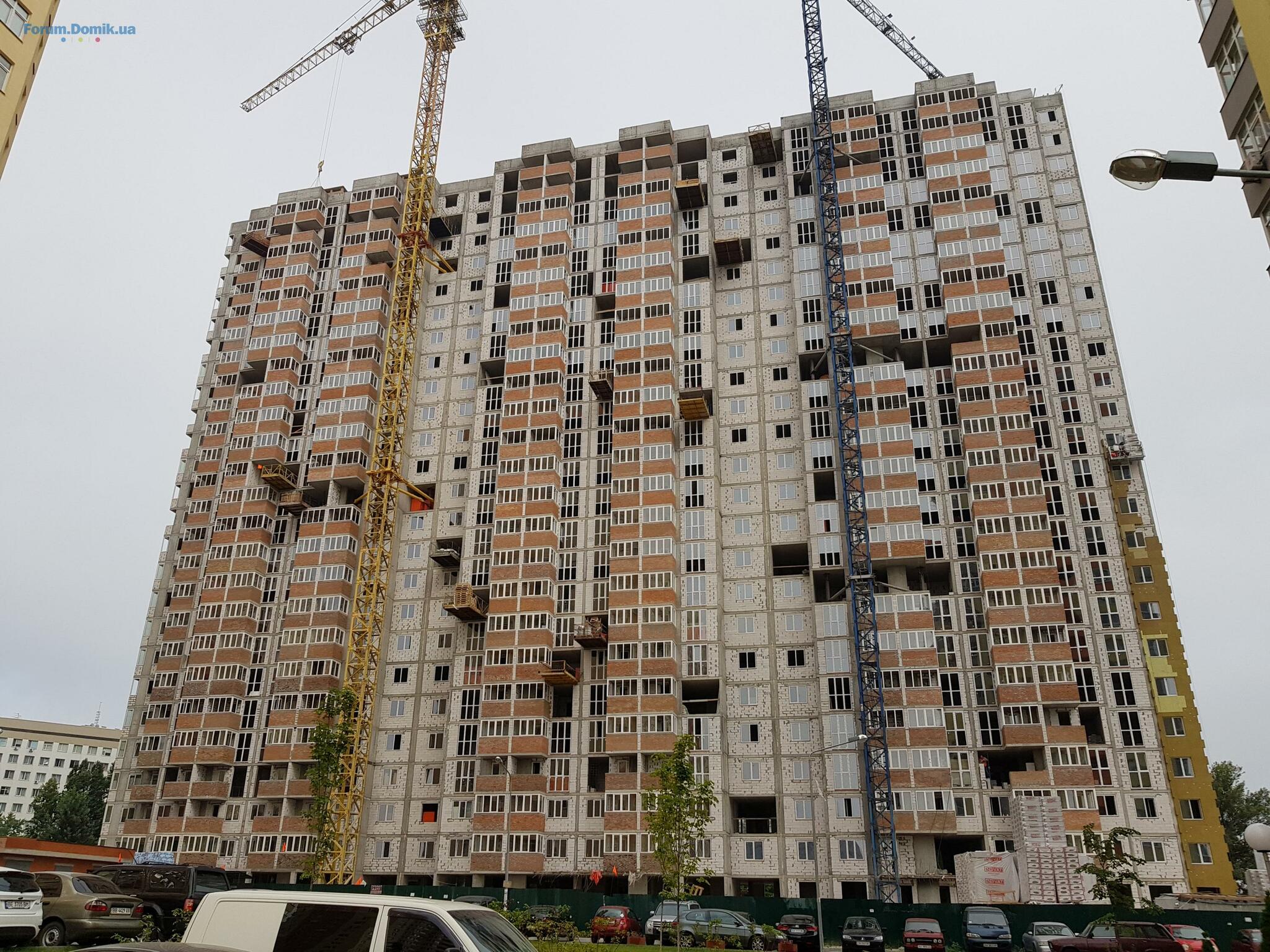

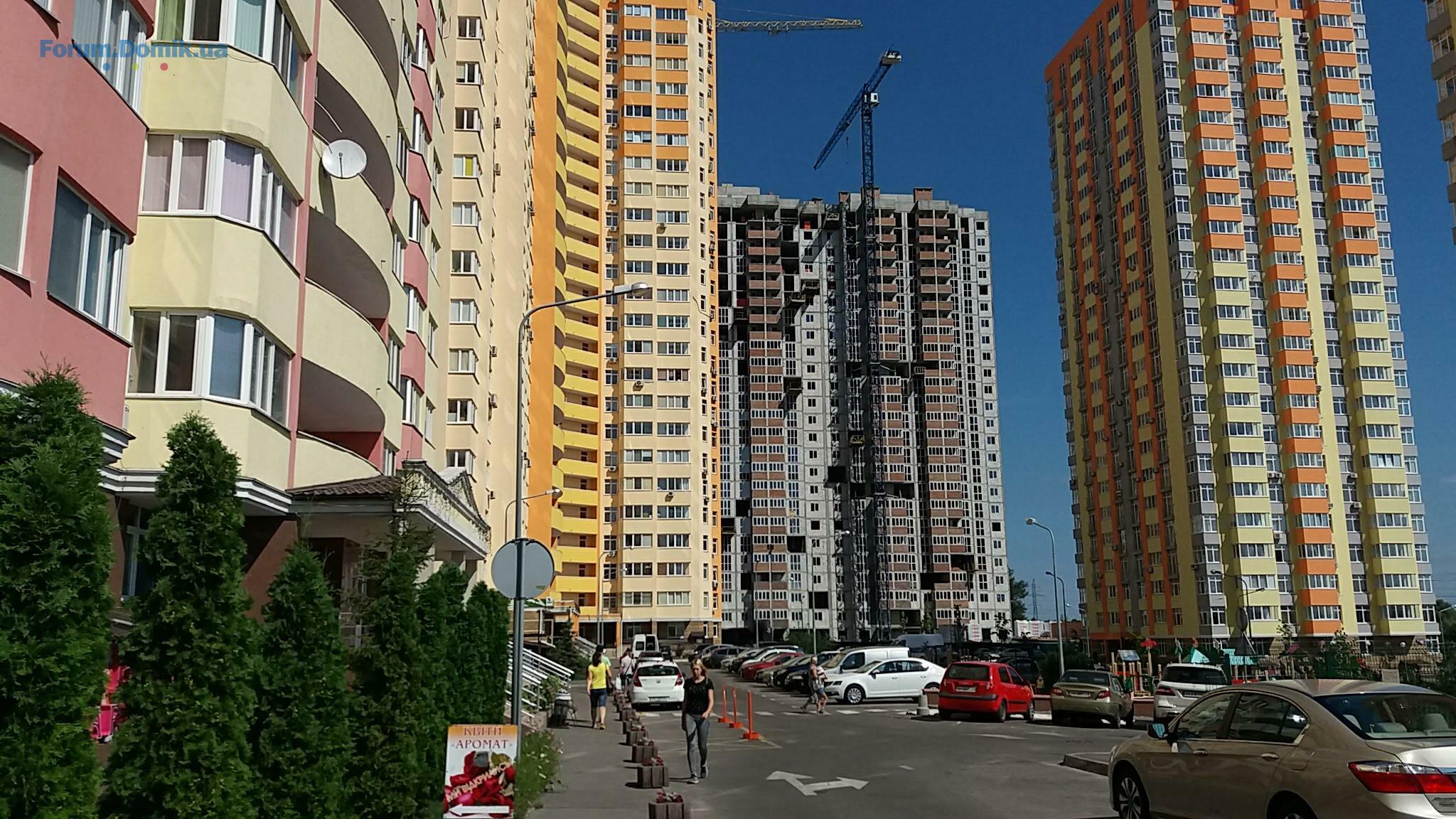

Шановні покупці, пропонуємо Вашій увазі динаміку будівництва станом на 13.08.18 р.:
Будинок №6
Активно ведуться роботи по влаштуванню стін і перегородок, кладка та влаштування цегляної кладки на покрівлі.
В активній роботі: сантехнічні та електромонтажні роботи, монтаж віконних конструкцій та ліфтів, штукатурка стін, влаштування покрівлі, вхідна група.

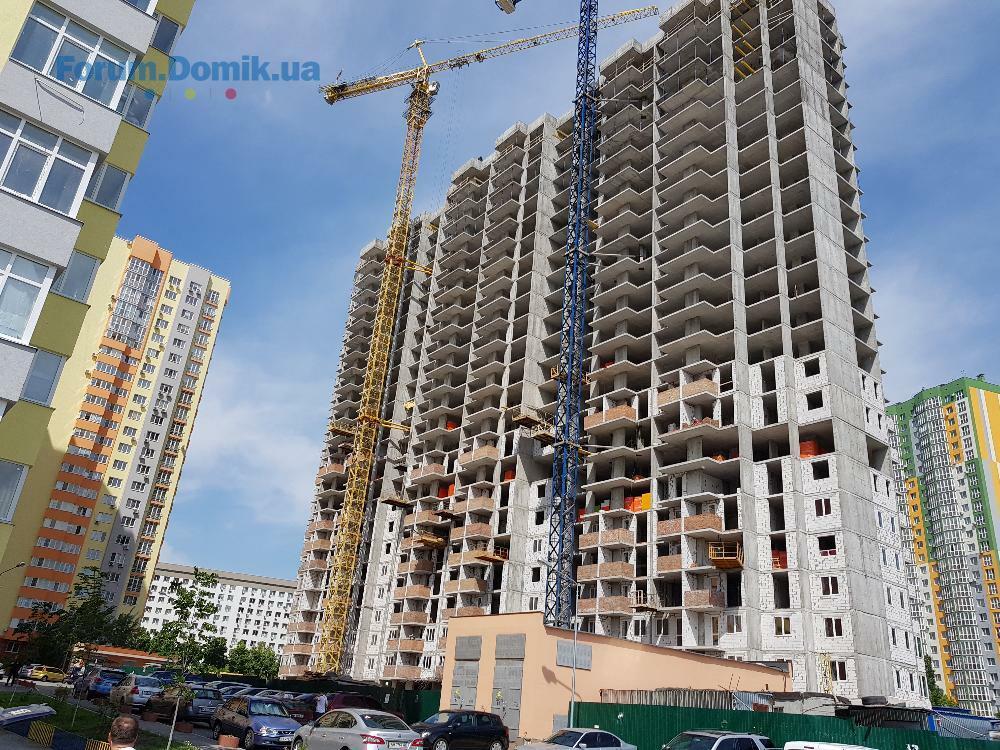

Будинок № 7
Завершуються: монтаж віконних конструкцій, штукатурка стін, улаштування стяжки, сантехнічні, електромонтажні, слаботочні роботи, встановлення вентиляції та димовидалення, оздоблення місць загального користування, монтаж ліфтів та улаштування фасадів, покрівлі, роботи по вхідній групі.
Розпочато роботи та улаштування цегляної кладки на покрівлі, роботи по благоустрою, улаштування стін та перегородок, кладка.
Информация на сайте ЖК

Динаміка будівництва станом на 16.08.18
Будинок №6
Активно ведуться роботи по влаштуванню стін і перегородок, кладка та влаштування цегляної кладки на покрівлі.
В активній роботі: сантехнічні та електромонтажні роботи, монтаж віконних конструкцій та ліфтів, штукатурка стін, влаштування покрівлі, вхідна група.
Будинок № 7
Завершуються: сантехнічні, електромонтажні, слаботочні роботи, встановлення вентиляції та димовидалення, оздоблення місць загального користування, монтаж ліфтів та улаштування фасадів, покрівлі, роботи по вхідній групі.
Розпочато роботи та улаштування цегляної кладки на покрівлі, роботи по благоустрою, улаштування стін та перегородок, кладка.
Інформація на сайті ЖК

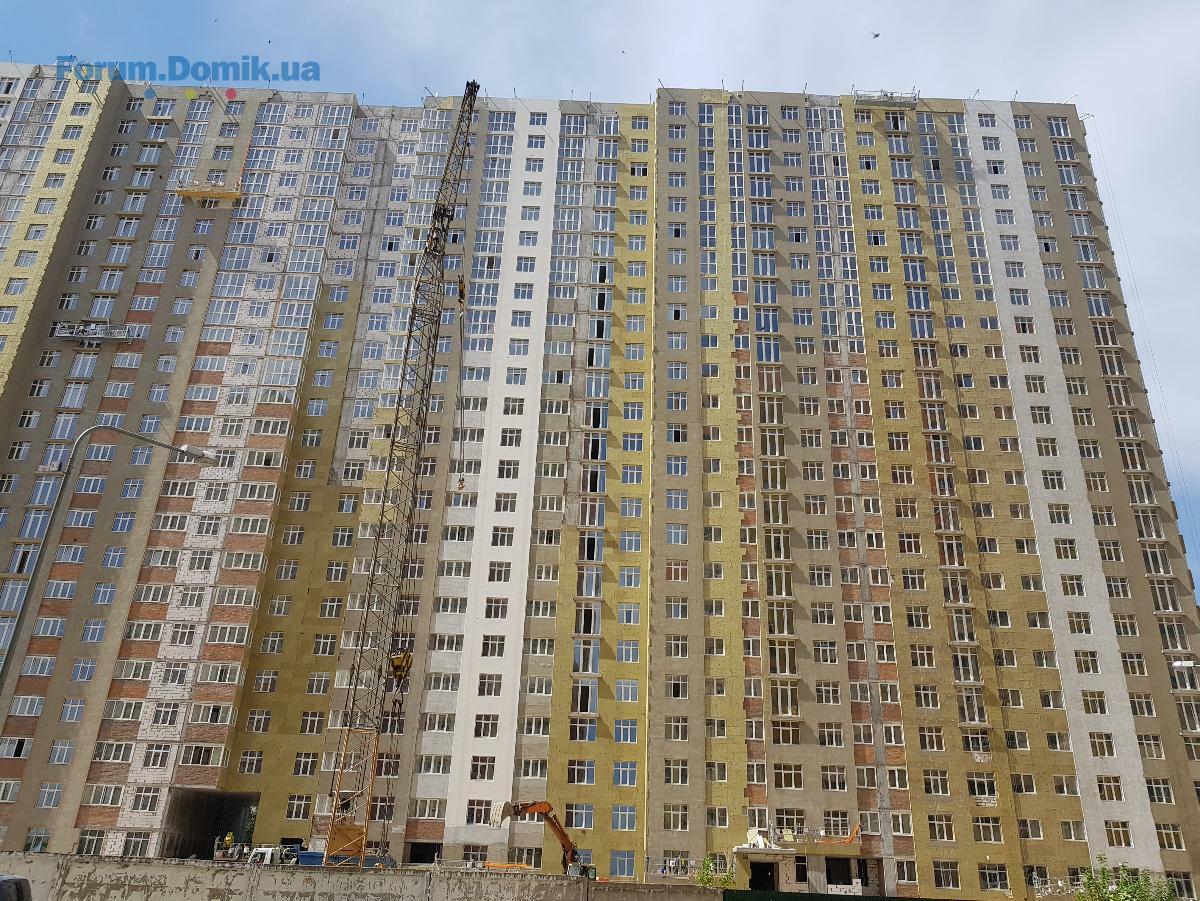

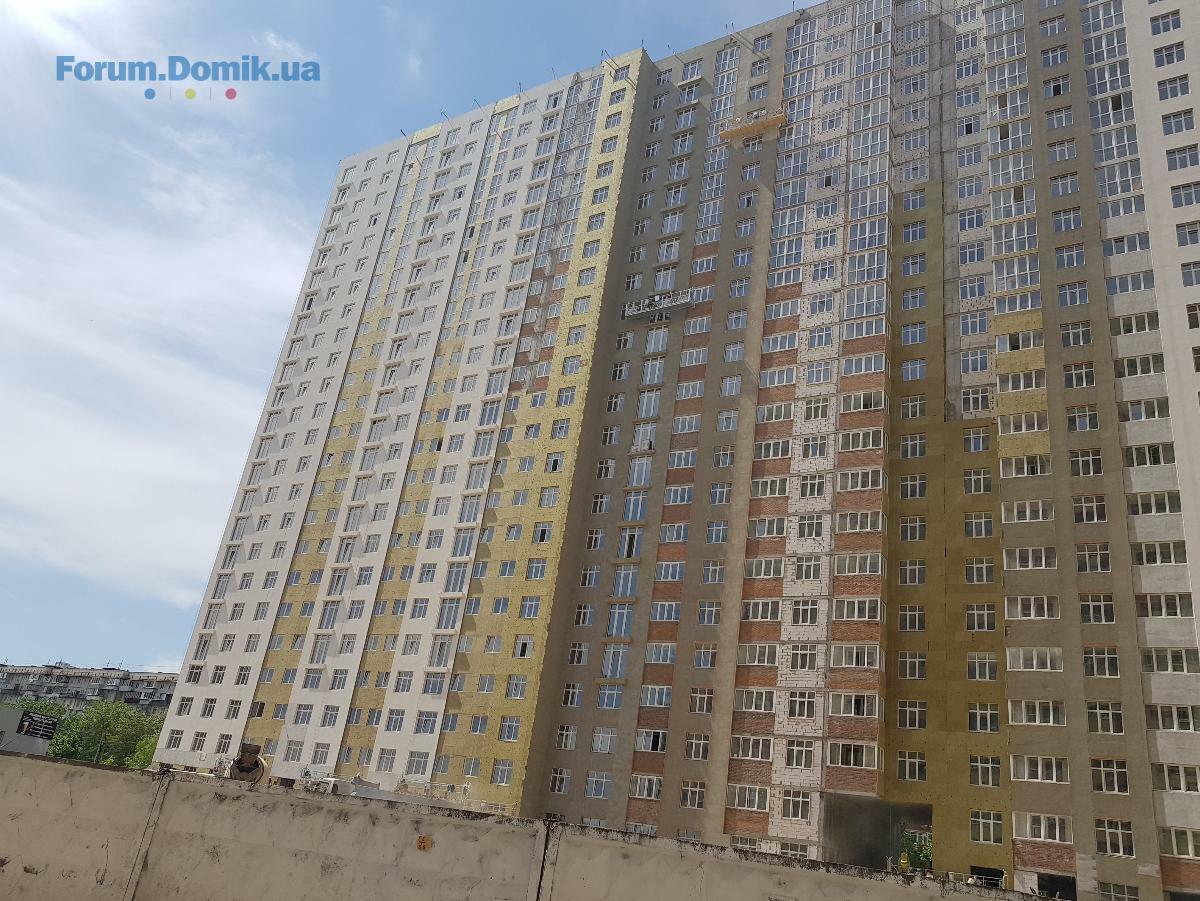

Работы по устройству стен и перегородок, кладка (внешний контур - 79,8%, внутренний - 56,5%)
Устройство кирпичной кладки на кровле - 78,3%
Монтаж оконных конструкций - 43,9%
Сантехнические работы - 24,9%
Штукатурка стен - 0,5%
Устройство стяжки - 1,1%
Монтаж лифтов и пусконаладочные работы - 70%
Устройство кровли - 33,3%
Входная группа - 8,3%
Дом № 7
Сантехнические работы - 81%
Электромонтажные работы - 73%
Вентиляция и дымоудаления - 78%
Слаботочные системы - 78%
Отделка МОП - 70%
Монтаж лифтов и пусконаладочные работы - 80%
Устройство фасадов - 85%
Устройство кирпичной кладки на кровле - 1%
Устройство кровли - осталось закончить крышки парапетов, Ливни трубы.
Входная группа - 60%
Благоустройство - 15%
Детальніше на сайті ЖК



Будинок №6
Роботи по влаштуванню стін і перегородок, кладка (зовнішній контур – 81,7%, внутрішній – 40,6%)
Монтаж віконних конструкцій – 43,9%
Сантехнічні роботи – 25,3%
Електромонтажні роботи – 4%
Штукатурка стін – 1,8%
Улаштування стяжки – 1,4%
Монтаж ліфтів та пусконалагоджувальні роботи – 70%
Улаштування цегляної кладки на покрівлі – 78,3%
Влаштування покрівлі – 41,7%
Вхідна група – 8,3%
Будинок № 7
Сантехнічні роботи – 82%
Електромонтажні роботи – 74%
Вентиляція та димовидалення – 79%
Слаботочні системи – 80%
Оздоблення МЗК – 73%
Монтаж ліфтів та пусконалагоджувальні роботи – 81%
Улаштування фасадів – 87%
Улаштування цегляної кладки на покрівлі – 1%
Влаштування покрівлі – залишилося закінчити накривки парапетів, ливневі труби.
Вхідна група – 60%
Благоустрій – 25%


- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1116.093 779
- ЖК Estet Hill | Credo Development | Крюківщина, вул. Василя Стуса15.092
- ЖК Арсенал Хаус | bUd Development | ул. Московская, 715.0922
- ЖК Добре Місто 2 | Доброград | Чабани, вул. Машинобудівників 16,1813.0939
- ЖК UNIT Home | KAN Development, UDP | Київ, вул. Ґарета Джонса (Сім'ї Хохлових), 813.09246
- ЖК Aria | GEOS | Київ, бул. Миколи Міхновського (Дружби Народів), 13а10.09156
- ЖК La Manche | Ла Манш | Perfect Group, Укрбуд | ул. Щекавицкая, 4610.0973
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Київ, вул. Сім'ї Кульженків, 2210.09497
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2710.09456
- Resa Development | Київ, вул. Лукьяновская08.0987
- Чи варто купити будинок в спокійному регіоні, в Вінниці?16.091
- Чи варто зараз купувати нерухомість?15.094 682
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тепла підлога, відгуки та поради28.08205
- Крыша потекла, что делать?25.0818
- Перепланування | прохання та поради щодо конкретних ситуацій19.082 216
- Матеріал багатоквартирного будинку. Який найкращий?13.0812
- Кліматичне обладнання норвезької ТМ Bergen07.082
- Як можна прочистити або покращити вентиляцію в квартирі?06.086
- Підлога на кухні - ламінат або плитка?30.0720
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Как отвечать на How are You?06.091
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Меблі на замовлення | Оголошення про виготовлення меблів18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
