ЖК "Ворзель парк", Ворзель, ул. Ленина, 45
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 70.
| 4/6% | ||
| 1/1% | ||
| 20/29% | ||
| 29/41% | ||
| 16/23% |
volovik234
v
Користувач
88
20 грудня 2016
09 черв 2018 18:51
Между фото за 02 и 09 вижу разницу, это же кто то построил. Есть ещё какие то фото с других ракурсов? Во сколько были на стройке повремени?
vasilisa1
v
Користувач
44
20 червня 2016
10 черв 2018 04:13
Вообще-то у строителей тоже есть выходные. По моему неделя раз в месяц, или раз в два месяца. Так сказали на общем собрании. Они же все в основном не местные. Может Вы были как раз в этот период на стройке.
novik_off
Користувач
29
19 січня 2018
10 черв 2018 06:57
Нормальний темп будівництва поверх в 2 тижні, з нактиттям. Раніше, так і було але починаючи з 4 поверху цей темп знизився. Так, в будівельників є тиждень раз в місяць, будемо надіятися що це він і є. На будівництві був близько 14.00 і всюди вісіли замки а охорони не було видно, бо я їх шукав, хотів розпитати. Окрім каменщиків на будівництві є електрики, маляри, штукатури... і це різні бригади, не можуть вони ж одночасно їхати відпочивати. Я вже якось писав про те що там окрім кладки повно роботи. Може хтось з людей, що мешкають в сусідніх булинках, скаже що там робиться в будні дні, та порахує приблизно кількість людей.
ASF
A
Новачок
18
06 грудня 2016
10 черв 2018 06:59
Они строят, только медленно как-то
Anatolii_78
Постійний користувач
108
08 березня 2017
10 черв 2018 18:43
Цитата "Voutykova84":Добрый вечер! Мы единственного не можем понять ПОЧЕМУ не строят. Ладно зимой то холодно, то зябко, но а сейчас? Погода отличная!
Доброї ночі, в п'ятницю та середу будували точно. В четверг я не був. Також бачим що кірпічі привезли в пятницю. А в суботу та неділю мабуть вихідні. Завтра буду там то напишу чи працюватимуть.
Voutykova84
V
Користувач
21
17 квітня 2018
14 черв 2018 16:03
Доброго вечера! Подскажите кто был на стройке? Какие новости?
Anatolii_78
Постійний користувач
108
08 березня 2017
14 черв 2018 19:25
Будують, я проходив через стройку. Шум в середині був. Та вчора клали кладку.
Voutykova84
V
Користувач
21
17 квітня 2018
14 черв 2018 20:14
Спасибо!
Sergey 083
S0
Гість
3
16 червня 2018
16 черв 2018 13:23
День добрый,я будущий инвестор(подписываю договор 20.06-21.06). Сегодня был на стройке 3-й очереди 3-й секции,работал кран,были рабочие,но очень мало насчитал 7 человек(выходной),делают кладку внутренних стен 5 етажа,завезены панели перекрытия на 5 етаж и облицовочный кирпич на 6-й,чернового кирпича на 6-й ещё нет.Строят,но очень медленно(читал форум и видел фото прогресса),на вопрос "когда закончите?" менеджер ответил конец 3 квартала,по опыту (14 лет на стройке) не успеют.Чтобы закончить к концу 3 квартала ежедневно должно работать минимум 15 человек,был во 2 секции,стены в квартирах поштукатурены,стяжек ещё нет,в 3 секции квартирные перегородки на 1 и 2 етаже,на 3 и 4 стоят палеты с блоками для перегородок.К вышенаписанному хочу добавить,достроят но с опозданием.Практически все квартиры проданы,осталось 25 квартир,3 секция 1,2,3,7 етаж проданы(осталась одна на 3 и на 7),буду покупать на 4.
Anatolii_78
Постійний користувач
108
08 березня 2017
16 черв 2018 17:44
А я вот думаю что успеют. Месяц назад этажа не было. Если по месяцу на этаж то успеют .
Tehnar
T
Новачок
11
20 березня 2018
16 черв 2018 19:18
Под одним краном 15 человек не поставите - мешать друг-другу будут и кран не будет успевать! Поэтому бригада 7 человек! Достроить в этом году может и успеют а вот оформление будет точно в следующем году по весне!
ASF
A
Новачок
18
06 грудня 2016
16 черв 2018 19:27
Цитата "Sergey 083":День добрый,я будущий инвестор(подписываю договор 20.06-21.06). Сегодня был на стройке 3-й очереди 3-й секции,работал кран,были рабочие,но очень мало насчитал 7 человек(выходной),делают кладку внутренних стен 5 етажа,завезены панели перекрытия на 5 етаж и облицовочный кирпич на 6-й,чернового кирпича на 6-й ещё нет.Строят,но очень медленно(читал форум и видел фото прогресса),на вопрос "когда закончите?" менеджер ответил конец 3 квартала,по опыту (14 лет на стройке) не успеют.Чтобы закончить к концу 3 квартала ежедневно должно работать минимум 15 человек,был во 2 секции,стены в квартирах поштукатурены,стяжек ещё нет,в 3 секции квартирные перегородки на 1 и 2 етаже,на 3 и 4 стоят палеты с блоками для перегородок.К вышенаписанному хочу добавить,достроят но с опозданием.Практически все квартиры проданы,осталось 25 квартир,3 секция 1,2,3,7 етаж проданы(осталась одна на 3 и на 7),буду покупать на 4.
Спасибо за подробную информацию!
Sergey 083
S0
Гість
3
16 червня 2018
17 черв 2018 02:57
Цитата "Tehnar ":Под одним краном 15 человек не поставите - мешать друг-другу будут и кран не будет успевать! Поэтому бригада 7 человек! Достроить в этом году может и успеют а вот оформление будет точно в следующем году по весне!
"Под одним краном 15 человек не поставите"у Вас хорошее чувство юмора.Кроме "под одним краном..."есть другая работа:30 квартир (3секция) монтаж межкомнатных перегородок(блоки завезены),сотни квадратов штукатурки и стяжки,монтаж комуникаций...,для таких обьемов,ежедневно!!! (чтобы закончить в 3 квартале), должно работать минимум 15 человек,но не 7.
Colonel 71
Новачок
18
16 червня 2018
17 черв 2018 05:18
Цитата "Tehnar ":Под одним краном 15 человек не поставите - мешать друг-другу будут и кран не будет успевать! Поэтому бригада 7 человек! Достроить в этом году может и успеют а вот оформление будет точно в следующем году по весне!
Да, я тоже думаю что основные мероприятия будут весной.
Voutykova84
V
Користувач
21
17 квітня 2018
17 черв 2018 08:34
[quote="Tehnar "]Под одним краном 15 человек не поставите - мешать друг-другу будут и кран не будет успевать! Поэтому бригада 7 человек! Достроить в этом году может и успеют а вот оформление будет точно в следующем году по весне
Хорошие прогнозы, не утешают. Сдача декабрь 2017, потом IIквартал 2018, а теперь вообще не знаешь как будет. Спасибо за информацию
Хорошие прогнозы, не утешают. Сдача декабрь 2017, потом IIквартал 2018, а теперь вообще не знаешь как будет. Спасибо за информацию
Voutykova84
V
Користувач
21
17 квітня 2018
17 черв 2018 09:16
Кто общался может недавно с директором Владимиром Анатольевичем, что он говорит? Может кто чем утешит?
novik_off
Користувач
29
19 січня 2018
17 черв 2018 10:19

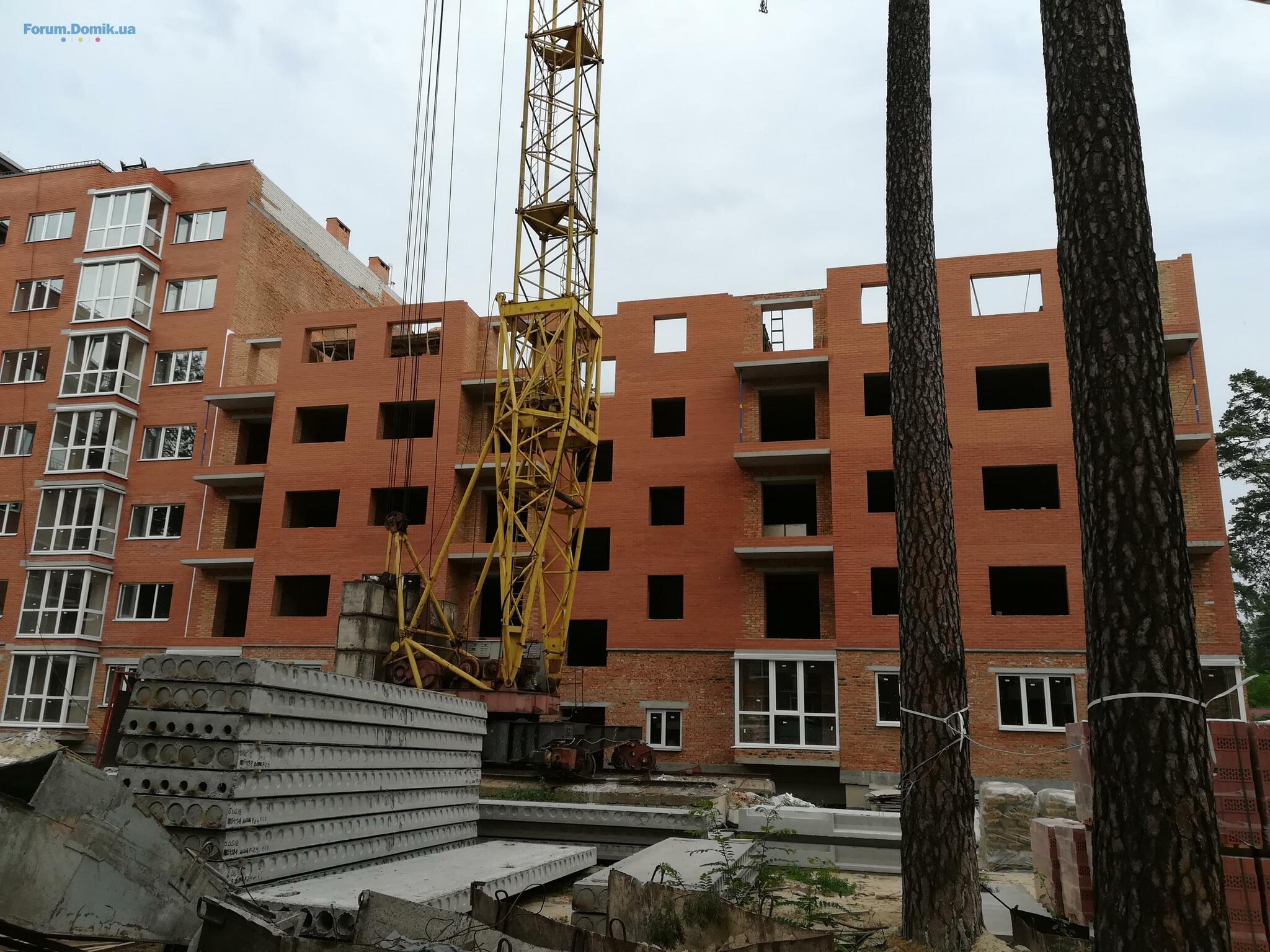

Фото сьогоднішне
Sergey 083
S0
Гість
3
16 червня 2018
17 черв 2018 10:22
Цитата "Voutykova84":
Сдача дома будет не раньше декабрь2018 март 2019(мое субъективное мнение).ЕСЛИ !!!, по месяцу на етаж (6,7 на которые нет чернового кирпича и панелей перекрытия) + внутрекомнатные перегородки (частично стоят в палетах 3,4 етаж) + месяц,крыша ???.
НО!!! Остаются гетары штукатурки ( молчу за монтаж основных електросетей),стяжку не зальют без монтажа труб на котел и батареи( сначала монтируют трубы, сверху заливают стяжку,не в одной из секций трубы не прокладывают,).Стяжка и монтаж труб ЭТО КОЛОССАЛНЫЙ ( на 3 секции) объем работ. При покупке квартиры рассчитываю делать ремонт не раньше чем через год( повторюсь ето мое субьективное мнение).Я практик ( на стройке работаю 14 лет и знаю всю "кухню" изнутри),многие со мной могут не согласиться (Ваше право),посмотрим что будет через год.
Tehnar
T
Новачок
11
20 березня 2018
17 черв 2018 13:04
Главное чтоб построили и сдали с газом, светом, и водой и денег от 25 квартир хватило!!!
MikhailK
M
Гість
4
14 травня 2018
22 черв 2018 12:04
Цитата "Tehnar ":Главное чтоб построили и сдали с газом, светом, и водой и денег от 25 квартир хватило!!!
Вы забыли про канализацию.
