ЖК "Сяйво", Ирпень, ул. Университетская
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 108.
14/13% | ||
14/13% | ||
30/28% | ||
18/17% | ||
32/30% |
TolyanTT
T
Постійний користувач
162
22 травня 2015
07 черв 2016 15:51
Цитата "In_Build":Шановні інвестори ЖК "Сяйво"!
На сьогоднішній день по виконаним роботам:
1. Кладка цегли:
1 черга: 1-11 поверх - виконано 100%
12 поверх - виконано 90%
2 черга: 2-3 поверх - 100%
4,9,10 поверхи- 80%
5,6 поверх - 50%
12 поверх - 40%
11 поверх - 20%
8,7 поверхи - 0%
2. Скління балконів та вікон:
1 черга, 2-3 поверхи - 98% готовність.
Скління балконів та вікон профілем Rehau,як і було заявлено попередньо.
Оновлений фотозвіт з будівельного майданчика можна буде знайти ближчим часом на сайті у розділі "Новини" або "Фотозвіт".
Наверное опечатка или и вправду на первой очереди первый этаж в кирпиче?
Gorg79
G
Постійний користувач
410
09 лютого 2016
07 черв 2016 16:09
З зазабором не видно. В щели не смотрели)
In_Build
I
Користувач
30
03 червня 2016
08 черв 2016 06:45
Цитата "TolyanTT":
Наверное опечатка или и вправду на первой очереди первый этаж в кирпиче?
Вибачте, у тексті дійсно помилка, перший поверх першої черги НЕ закладено.
Пан/Пані Georg79: Характеристика вікон - профіль Rehau, склопакет 32i - з енергозбереженням, армування профілю - 1,5 мм, доборних профілей - 1,2мм, труб - 2мм.
Якщо Ваше питання було, чи є у Ваших кімнаті вікно, що відкривається - звичайно, у кожній кімнаті є вікно, що відкривається. Якщо ми не досить чітко зрозуміли Ваше питання, поясніть, будь ласка, ще раз.
Gorg79
G
Постійний користувач
410
09 лютого 2016
08 черв 2016 07:50
Цитата "In_Build":
Вибачте, у тексті дійсно помилка, перший поверх першої черги НЕ закладено.
Пан/Пані Georg79: Характеристика вікон - профіль Rehau, склопакет 32i - з енергозбереженням, армування профілю - 1,5 мм, доборних профілей - 1,2мм, труб - 2мм.
Якщо Ваше питання було, чи є у Ваших кімнаті вікно, що відкривається - звичайно, у кожній кімнаті є вікно, що відкривається. Якщо ми не досить чітко зрозуміли Ваше питання, поясніть, будь ласка, ще раз.
Всё правильно поняли. Спасибо.
Alexsav
A
Новачок
15
14 червня 2016
14 черв 2016 17:00
Здравствуйте! Подскажите пожалуйста когда будут дальше устанавливать окна?
Alex_KA
A
Новачок
11
05 серпня 2015
15 черв 2016 12:43
Уважаемая компания "Ин Билд", я как инвестор хотел бы видеть продвижение в строительстве ЖК "Сяйво", а не парка через дорогу. Это значит, что с 03.06 в комплексе ничего не изменилось? Возможно я не прав, и этого не видно с улицы, тогда как Вы и обещали предоставьте письменный отчет относительно хода строительства.
In_Build
I
Користувач
30
03 червня 2016
15 черв 2016 13:23
Уважаемые инвесторы!
На данный момент ведутся работы по установлению внутренних перегородок. Естественно, эту, действительно важную и ответственную часть строительства, не возможно оценить, просто проходя по улице. Конкретно в данный момент, подрядная организация трудиться в два раза усердней, так как в связи с перебросом электросетей на нужды города стройка страдает от нехватки подпитки и кран, установленный на строительной площадке, не может полностью выполнять свои функции.
Из заметных и бросающихся в глаза изменений Вы можете заметить установление оконных профилей, которые происходит ежедневно, и обустройства фасада, которое Вы сможете наблюдать уже в ближайшее время. Еще раз напоминаем, что окна устанавливаются не только со стороны улицы, но с внутренней стороны двора. Для повышения общего темпа и ускорения процесса остекления, компания провела дополнительный тендер, по результатам которого был определен дополнительный подрядчик, который занимается монтажом профилей. Завоз новых конструкций происходит каждую неделю, монтаж - каждый день.
Поскольку письменный отчет был обещан каждые 15 дней, конкретику в процентном соотношении мы предоставим несколько позже.
С уважением,
компания "Ин-Билд"
На данный момент ведутся работы по установлению внутренних перегородок. Естественно, эту, действительно важную и ответственную часть строительства, не возможно оценить, просто проходя по улице. Конкретно в данный момент, подрядная организация трудиться в два раза усердней, так как в связи с перебросом электросетей на нужды города стройка страдает от нехватки подпитки и кран, установленный на строительной площадке, не может полностью выполнять свои функции.
Из заметных и бросающихся в глаза изменений Вы можете заметить установление оконных профилей, которые происходит ежедневно, и обустройства фасада, которое Вы сможете наблюдать уже в ближайшее время. Еще раз напоминаем, что окна устанавливаются не только со стороны улицы, но с внутренней стороны двора. Для повышения общего темпа и ускорения процесса остекления, компания провела дополнительный тендер, по результатам которого был определен дополнительный подрядчик, который занимается монтажом профилей. Завоз новых конструкций происходит каждую неделю, монтаж - каждый день.
Поскольку письменный отчет был обещан каждые 15 дней, конкретику в процентном соотношении мы предоставим несколько позже.
С уважением,
компания "Ин-Билд"
Borisovna

Старожил
601
23 жовтня 2013
15 черв 2016 15:45
Уважаемая компания "Ин-Билд", если не хватает мощности электросети для подъема раствора и кирпичей, то за период с 24 мая (после крайнего дня фотоотчета изменений мы не видим) остеклено должно быть пол дома, при этом бы количестве остекления можно было бы поверить про заботу и темпы застройщика. А так как весенние фотоотчеты, не очень то отличаются друг от друга, то это говорит о том, что застройщик не спешит вкладывать деньги в строительство (может даже прокручивая их еще где-то).
Gorg79
G
Постійний користувач
410
09 лютого 2016
15 черв 2016 16:10
Боюсь что наши возобновившиеся возмущения опять могут привести к тому что застройщик прекратит с нами общаться на прямую, но это того стоит как по мне.
Откровенные отмазки по поводу того что крану электроэнергии не хватает и по поводу того что профили где то во дворе устанавливаются с помощью дополнительного подрядчика звучат как то не убедительно.
Если судить по Вашим словам то со стороны двора уже застеклено пол дома (времени и материалов должно быть достаточно), а это уверен не так и у нас есть кому это подтвердить если надо для общего дела.
Возникает естественный и простой вопрос. Как Вы собираетесь закончить с такими темпами дом вовремя? Уверен этот вопрос мучает многих нынешних и возможных будущих инвесторов которые почитают этот форум.
Откровенные отмазки по поводу того что крану электроэнергии не хватает и по поводу того что профили где то во дворе устанавливаются с помощью дополнительного подрядчика звучат как то не убедительно.
Если судить по Вашим словам то со стороны двора уже застеклено пол дома (времени и материалов должно быть достаточно), а это уверен не так и у нас есть кому это подтвердить если надо для общего дела.
Возникает естественный и простой вопрос. Как Вы собираетесь закончить с такими темпами дом вовремя? Уверен этот вопрос мучает многих нынешних и возможных будущих инвесторов которые почитают этот форум.
oven1
o
Постійний користувач
339
16 липня 2015
16 черв 2016 05:48
Цитата "Gorg79":Боюсь что наши возобновившиеся возмущения опять могут привести к тому что застройщик прекратит с нами общаться на прямую, но это того стоит как по мне.
Откровенные отмазки по поводу того что крану электроэнергии не хватает и по поводу того что профили где то во дворе устанавливаются с помощью дополнительного подрядчика звучат как то не убедительно.
Если судить по Вашим словам то со стороны двора уже застеклено пол дома (времени и материалов должно быть достаточно), а это уверен не так и у нас есть кому это подтвердить если надо для общего дела.
Возникает естественный и простой вопрос. Как Вы собираетесь закончить с такими темпами дом вовремя? Уверен этот вопрос мучает многих нынешних и возможных будущих инвесторов которые почитают этот форум.
Да не кипишуйте Вы. С самого начала говорилось,что отставание от графика сдачи будет минимум пол года. На эти сроки и оринтируйтесь.
In_Build
I
Користувач
30
03 червня 2016
16 черв 2016 08:11
Уважаемый инвестор Borisovna!
Ваши просчеты значительно отличаются от того, что происходит на самом деле.
В первую очередь, затронем тему остекления. Для того, чтобы остеклить хотя бы одну секцию необходимо сделать 11 завозов - каждый из них доставляет ровно такое количество конструкций, которые необходимы для остекления одного этажа одной секции одной очереди. Завоз происходит каждую неделю, как уже оглашалось. В течении недели производятся монтажные работы на этаже. За это же время на заводе изготовляется снова такое же количество профилей, которые прибывают на стройку через неделю и т.д. Арифметическим методом можно посчитать сколько недель нужно, что остеклить дом ( две очереди, 4 секции). Таким образом, для ускорения этого долгого процесса, мы приняли решение о дополнительном подрядчике, который параллельно будет монтировать и изготовлять конструкции на другом заводе. Очевидно, это ускорит темпы остекления, которые на прямую зависят от производства.
Не очень бы хотелось что-то писать относительно громкого заявления " застройщик не спешит вкладывать деньги в строительство", но маленькую ремарку все же вставим. Для того, чтобы понять оборот и оценить денежную массу, участвующую в строительстве такого масштаба, нужно иметь либо 1. опыт застройщика 2. доступ к внутренней документации. Мы ни в коем случае не сомневаемся в Вашей компетенции и личном развитии, но в данном случае, Вы не можете делать схожие заявления.
Уважаемый инвестор Georg79!
Не переживайте, застройщик не прекратит общаться с Вами через форум, пока администрация данного информационного ресурса вновь не заблокирует его аккаунт.
Относительно дополнительного подрядчика на остеклении - надеемся, мы ответили в сообщении для инвестора Borisovna.
Строительство идет по плану. Сроки соблюдаются.
К сожалению, более лаконичные сообщения писать не получается.
С уважением,
компания "Ин-Билд".
Ваши просчеты значительно отличаются от того, что происходит на самом деле.
В первую очередь, затронем тему остекления. Для того, чтобы остеклить хотя бы одну секцию необходимо сделать 11 завозов - каждый из них доставляет ровно такое количество конструкций, которые необходимы для остекления одного этажа одной секции одной очереди. Завоз происходит каждую неделю, как уже оглашалось. В течении недели производятся монтажные работы на этаже. За это же время на заводе изготовляется снова такое же количество профилей, которые прибывают на стройку через неделю и т.д. Арифметическим методом можно посчитать сколько недель нужно, что остеклить дом ( две очереди, 4 секции). Таким образом, для ускорения этого долгого процесса, мы приняли решение о дополнительном подрядчике, который параллельно будет монтировать и изготовлять конструкции на другом заводе. Очевидно, это ускорит темпы остекления, которые на прямую зависят от производства.
Не очень бы хотелось что-то писать относительно громкого заявления " застройщик не спешит вкладывать деньги в строительство", но маленькую ремарку все же вставим. Для того, чтобы понять оборот и оценить денежную массу, участвующую в строительстве такого масштаба, нужно иметь либо 1. опыт застройщика 2. доступ к внутренней документации. Мы ни в коем случае не сомневаемся в Вашей компетенции и личном развитии, но в данном случае, Вы не можете делать схожие заявления.
Уважаемый инвестор Georg79!
Не переживайте, застройщик не прекратит общаться с Вами через форум, пока администрация данного информационного ресурса вновь не заблокирует его аккаунт.
Относительно дополнительного подрядчика на остеклении - надеемся, мы ответили в сообщении для инвестора Borisovna.
Строительство идет по плану. Сроки соблюдаются.
К сожалению, более лаконичные сообщения писать не получается.
С уважением,
компания "Ин-Билд".
oven1
o
Постійний користувач
339
16 липня 2015
16 черв 2016 09:10
Цитата:Не переживайте, застройщик не прекратит общаться с Вами через форум, пока администрация данного информационного ресурса вновь не заблокирует его аккаунт.
Ради справедливости:застройщик сам решил в свое время покинуть форум,о чем заявил публично.
TolyanTT
T
Постійний користувач
162
22 травня 2015
16 черв 2016 10:03
Всем привет. Ситуация и правда пугает. Уже заканчивается 1-й месяц лета(активная фаза обычно в строительстве). Радует начало стекления, продолжение кирпичной кладки и анонсированое обустройство фасада.по большому счету охват работ как по мне достаточный что б не выпасть из срока сдачи. Ждем отчет. По отчету будет понятней о темпах.
Alexsav
A
Новачок
15
14 червня 2016
19 черв 2016 13:04
Всем привет! Кто видит стройку пожалуйста опишите что делается.
Gorg79
G
Постійний користувач
410
09 лютого 2016
19 черв 2016 16:33
Цитата "Alexsav":Всем привет! Кто видит стройку пожалуйста опишите что делается.
Ни чего не делается. Праздники.
Завтра планируем съездить по парку погулять новом и сделаю фото дома.
TolyanTT
T
Постійний користувач
162
22 травня 2015
21 черв 2016 16:26
Прошло 15дней хотелось бы получить инфо, что сделано за эти две недели и подитоженую ситуацию в целом.
Bulk1
B
Користувач
53
17 квітня 2015
22 черв 2016 11:50

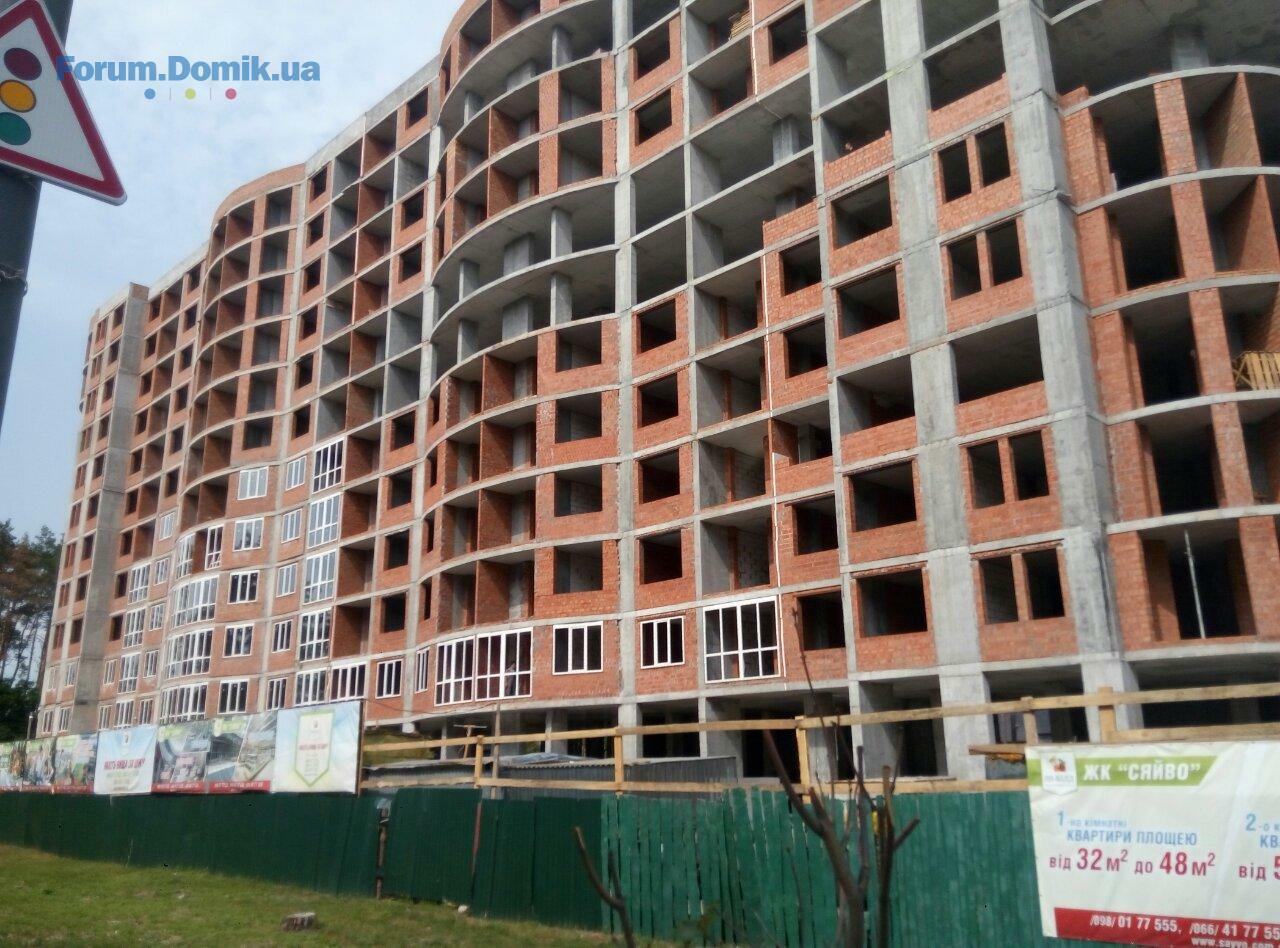

Был сегодня на стройке. Люди работают, стеклят окна. Как раз у меня в квартире был рабочий. Может по визит загнали кого-то с улицы
Парк сделали очень красивый!!!

Парк сделали очень красивый!!!
In_Build
I
Користувач
30
03 червня 2016
22 черв 2016 13:18
Шановні інвестори ЖК "Сяйво" !
На сьогоднішній день по виконаним роботам:
1. Газифікація: розпочато внутрішньодомові роботи зі стояками газу.
2. Кладка цегли:
1 черга: 2-12 поверх - виконано 100% готовність.
2 черга: 2-5 поверх - 100% готовність.
6 поверх - 80% готовність.
7 поверхи - 20% готовність.
8 поверхи - 0% готовність.
11 поверх - 70% готовність.
12 поверх - 80% готовність.
3. Скління балконів та вікон:
1 черга, 2-3 поверхи - 100% готовність.
1 черга, 1 секція 4 поверхи - 100% готовність.
1 черга, 1 секція 5 поверхи - 95% готовність.
1 черга, 1 секція 6 поверхи - 60% готовність.
2 черга, 2 поверх - 40% готовність.
Ананс звіту на 06.07.2016:
1. Виконання кладки без урахування першого поверху на 98%
2. Скління - 50% першої черги та 30% другої черги.
3. Початок робіт з влаштування покрівлі.
4. Початок робіт з влаштування фасаду.
5. Початок внутрішньодомових робіт з введення електрики та сантехніки у першій черзі.
На сьогоднішній день по виконаним роботам:
1. Газифікація: розпочато внутрішньодомові роботи зі стояками газу.
2. Кладка цегли:
1 черга: 2-12 поверх - виконано 100% готовність.
2 черга: 2-5 поверх - 100% готовність.
6 поверх - 80% готовність.
7 поверхи - 20% готовність.
8 поверхи - 0% готовність.
11 поверх - 70% готовність.
12 поверх - 80% готовність.
3. Скління балконів та вікон:
1 черга, 2-3 поверхи - 100% готовність.
1 черга, 1 секція 4 поверхи - 100% готовність.
1 черга, 1 секція 5 поверхи - 95% готовність.
1 черга, 1 секція 6 поверхи - 60% готовність.
2 черга, 2 поверх - 40% готовність.
Ананс звіту на 06.07.2016:
1. Виконання кладки без урахування першого поверху на 98%
2. Скління - 50% першої черги та 30% другої черги.
3. Початок робіт з влаштування покрівлі.
4. Початок робіт з влаштування фасаду.
5. Початок внутрішньодомових робіт з введення електрики та сантехніки у першій черзі.
TolyanTT
T
Постійний користувач
162
22 травня 2015
22 черв 2016 13:53
Браво!!! Очень содержательно так держать и в темпах и в сервисе!)
In_Build
I
Користувач
30
03 червня 2016
22 черв 2016 13:58
"Ананс" -"анонс", сподіваємось помилка не буде зарахована негативно у репутацію забудовника


Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК Мрія | Агробудмеханізація | Бориспіль, вул. Франка, 2118.085
- ЖК O2 Residence | Saga Development | Київ, Бориспільське шосе, вул. Лісова17.08135
- ЖК Нова Данія | Софіївська Борщагівка, вул. Ягідна, 2116.085 222
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2716.08443
- ЖК H2O | Stolitsa Group | Київ, вул. Колекторна16.089
- ЖК Гвардійський | Київміськбуд | Київ, вул. Генерала Алмазова (Кутузова), 18/716.08519
- ЖК Gravity Park | Креатор-Буд | Київ, просп. Берестейський, 13915.0890
- ЖК GL Club | Green Life | Ірпінь, вул. Лисенка, 2115.0816
- КМ Inwood | BudCapital | Обухівський р-н, смт Козин, вул. Лісова-Козинська, 1615.082
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Київ, вул. Сім'ї Кульженків, 2215.08494
- Чи варто зараз купувати нерухомість?16.084 600
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Відгуки про ортопедичні матраци. Матраци для комфортного сну28.0790
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Матеріал багатоквартирного будинку. Який найкращий?13.0812
- Кліматичне обладнання норвезької ТМ Bergen07.082
- Як можна прочистити або покращити вентиляцію в квартирі?06.086
- Підлога на кухні - ламінат або плитка?30.0720
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Чи варто робити лоджію продовженням кімнати24.0716
- Чим обробити дерев'яні стіни будинку?24.073
- Ремонт кухонного столу22.072
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Как уберечь холодильник от перепадов напряжения09.0810
- Меблі на замовлення | Оголошення про виготовлення меблів07.0898
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
