Faradey27
F
Новачок
15
08 серпня 2018
31 січ 2019 15:18
Цитата "Zaychik":Так а кто выдаст сертификат, если там недоделок миллион. Вторая очередь вообще заброшена, а в первой даже с дороги видно что верхние этажи до сих пор без окон. Я так понимаю что фото лифтов нету, потому что и самих лифтов нету. Попытка получения сертификата, это чисто для создания видимости работы.
Я инвестор со 2й секции, катаюсь на стройку раз в 3-4 недели. Лифты(шиндлер) стоят(по крайней мере во 2й,3й секции и стоят ещё с сентября наверное). Стройка идёт но довольно медленно(расходится с обещаниями). Последний месяц пока были морозы, внешние работы вообще почти встали, но это я могу понять. В целом 3я секция в очень хорошем состоянии, и туда планируют с 1го февраля пускать людей на осмотры и исправления недочетов. В остальных работы ещё много, на мой субъективный взгляд.
Igor Lutcik
IL
Гість
3
06 січня 2019
31 січ 2019 16:11
Судя из этих обещаний уже должны быть сданы 9 домов. А ведь люди хотят жить сейчас, а не когда-то и покупая квартиры многие явно не рассчитывали на такие сроки - два дома за три года. Поверили в громкие слова и обещания. Сколько людей обмануть так бессовестно. И самое главное и дальше продолжают врать. И даже те кому "посчастливиться" заехать в эти два дома, будут вынуждены лет десять жить возле стройки. У многих уже дети вырастут пока они школу построят и канал сделают. Зато Чикаго в центре они уже заканчивают, туда и пошли деньги ивесторов.
kr_claire
k
Користувач
36
16 січня 2019
31 січ 2019 20:17
К сожалению похоже что это правда
julson
Ветеран
2 704
30 травня 2013
01 лют 2019 06:49
Цитата "Zaychik":Так а кто выдаст сертификат, если там недоделок миллион. .
не в недоделках проблема
в отказе четко написано - не предоставлено все необходимые документы
отлистываем страницы форума назад и не говорим, что нас не предупреждали
разрешение Минкульта есть? нет
SAGA Development
SD
Старожил
807
02 квітня 2018
01 лют 2019 11:03

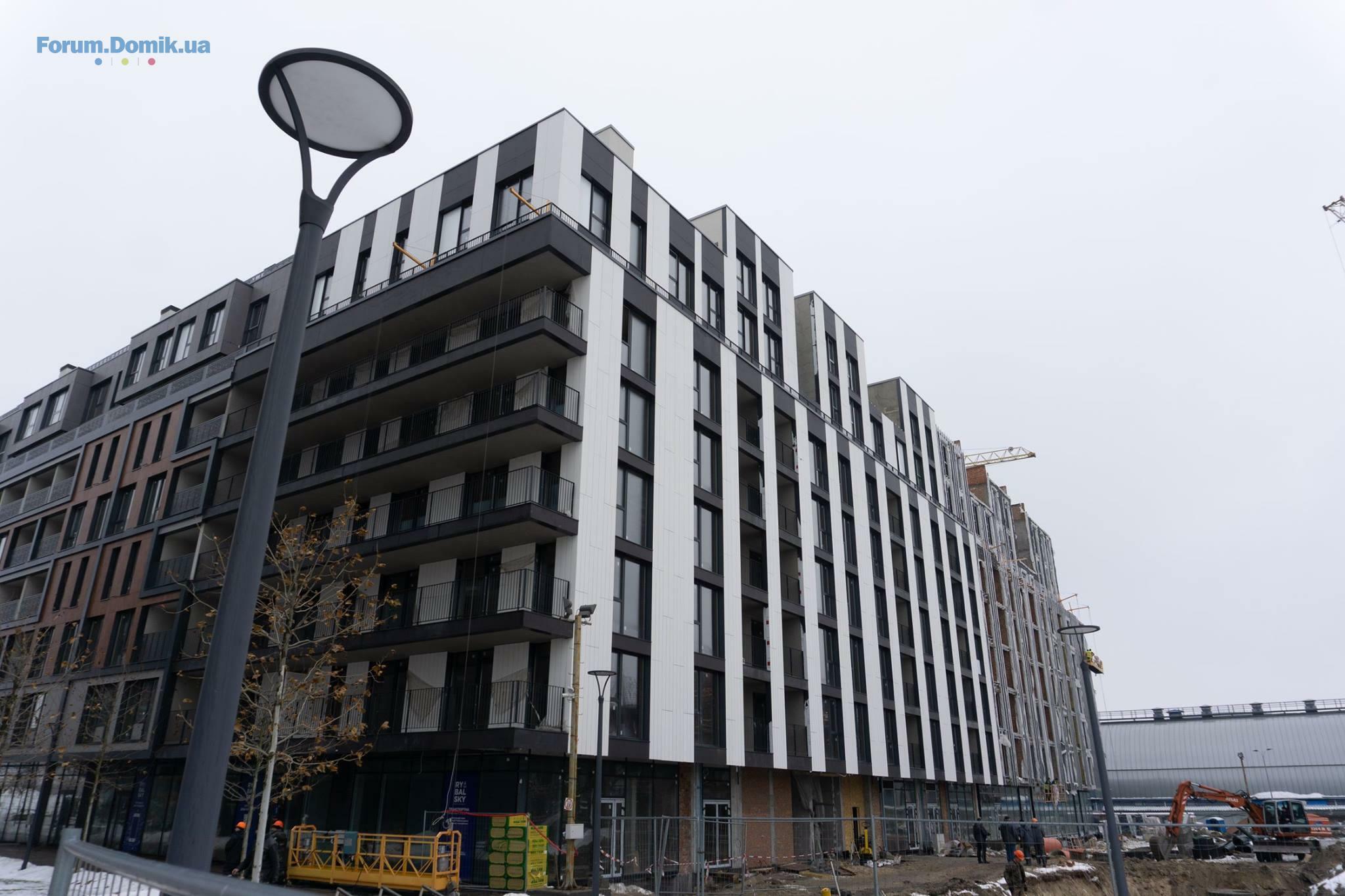

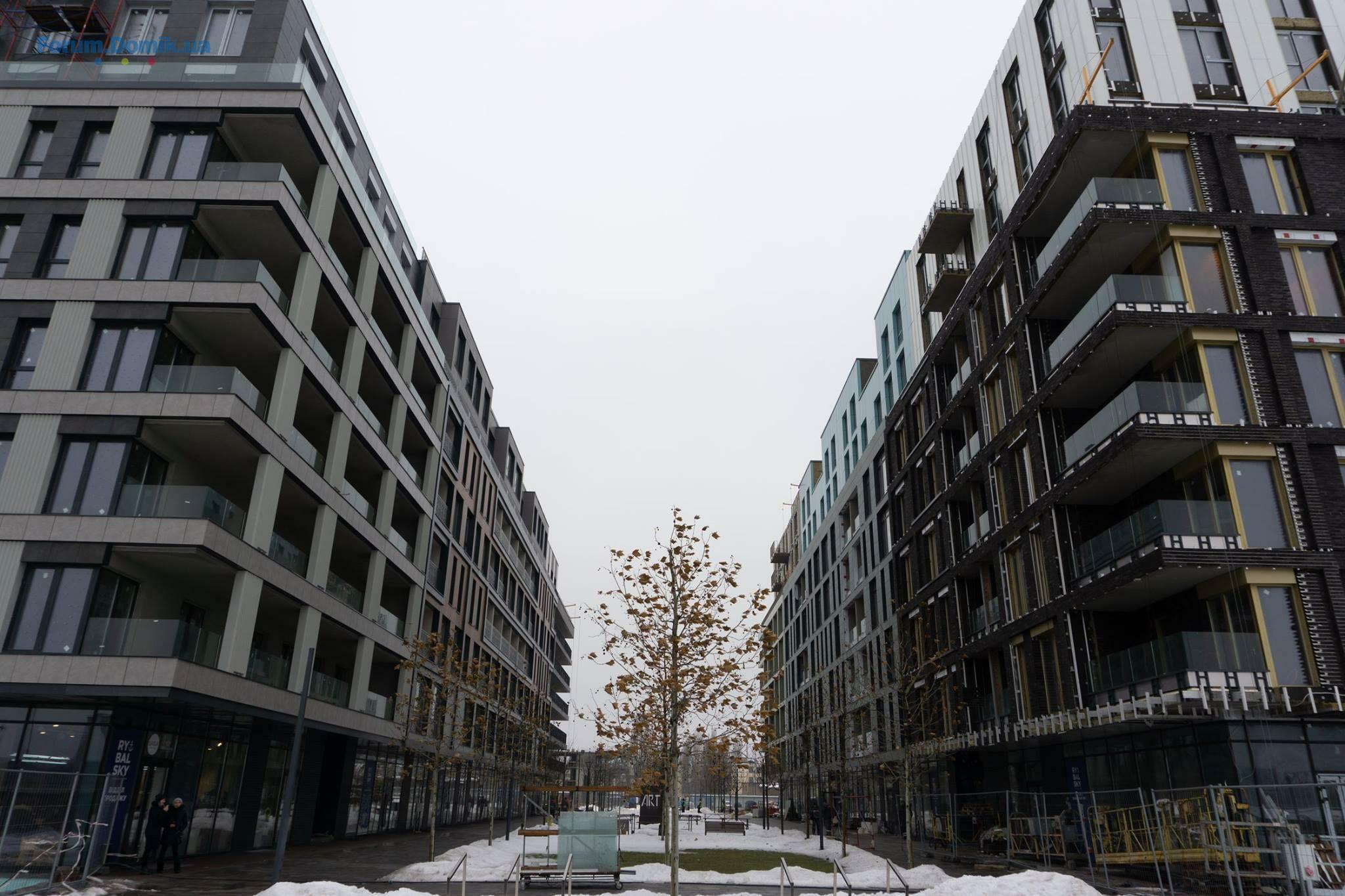

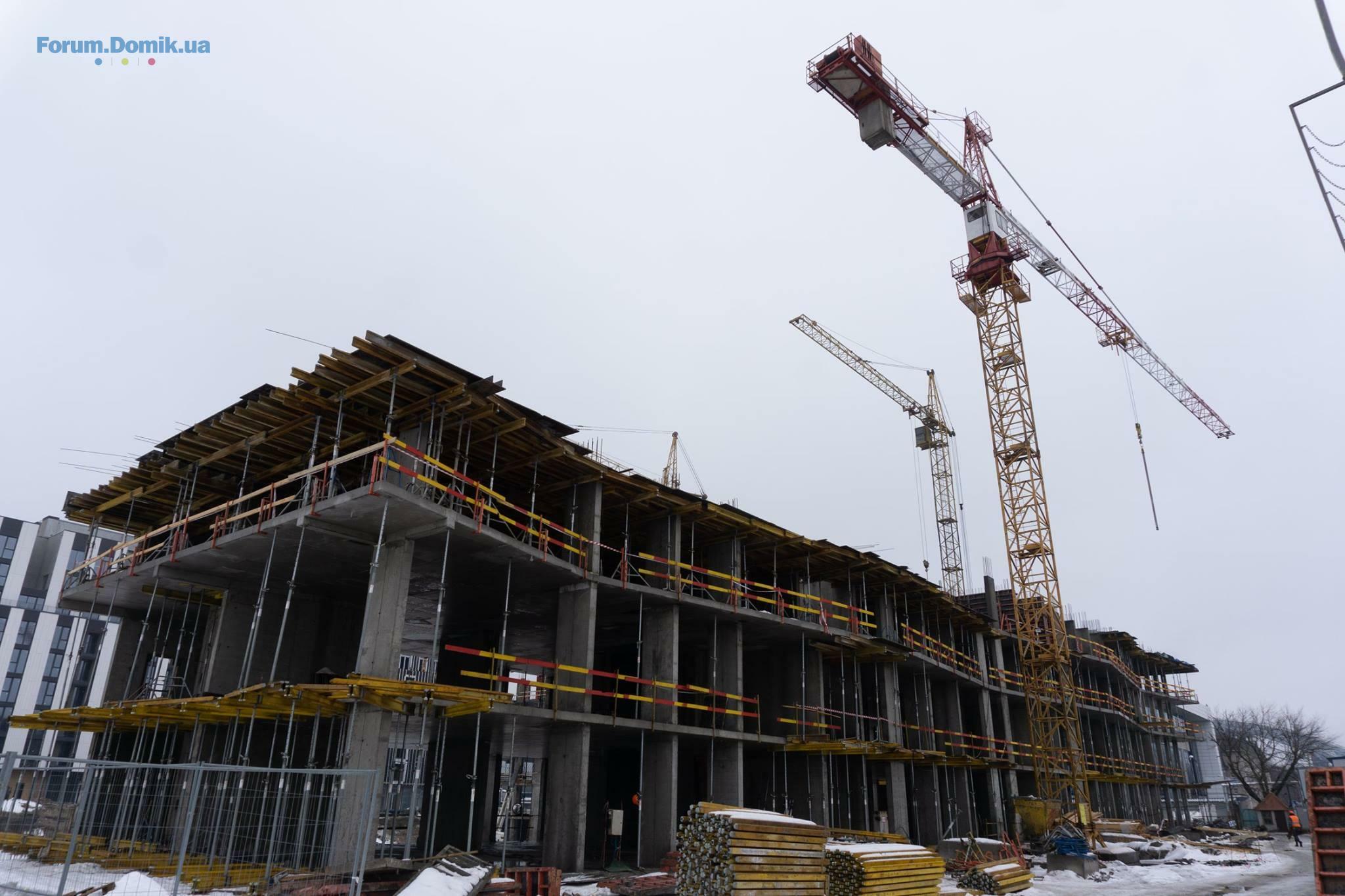

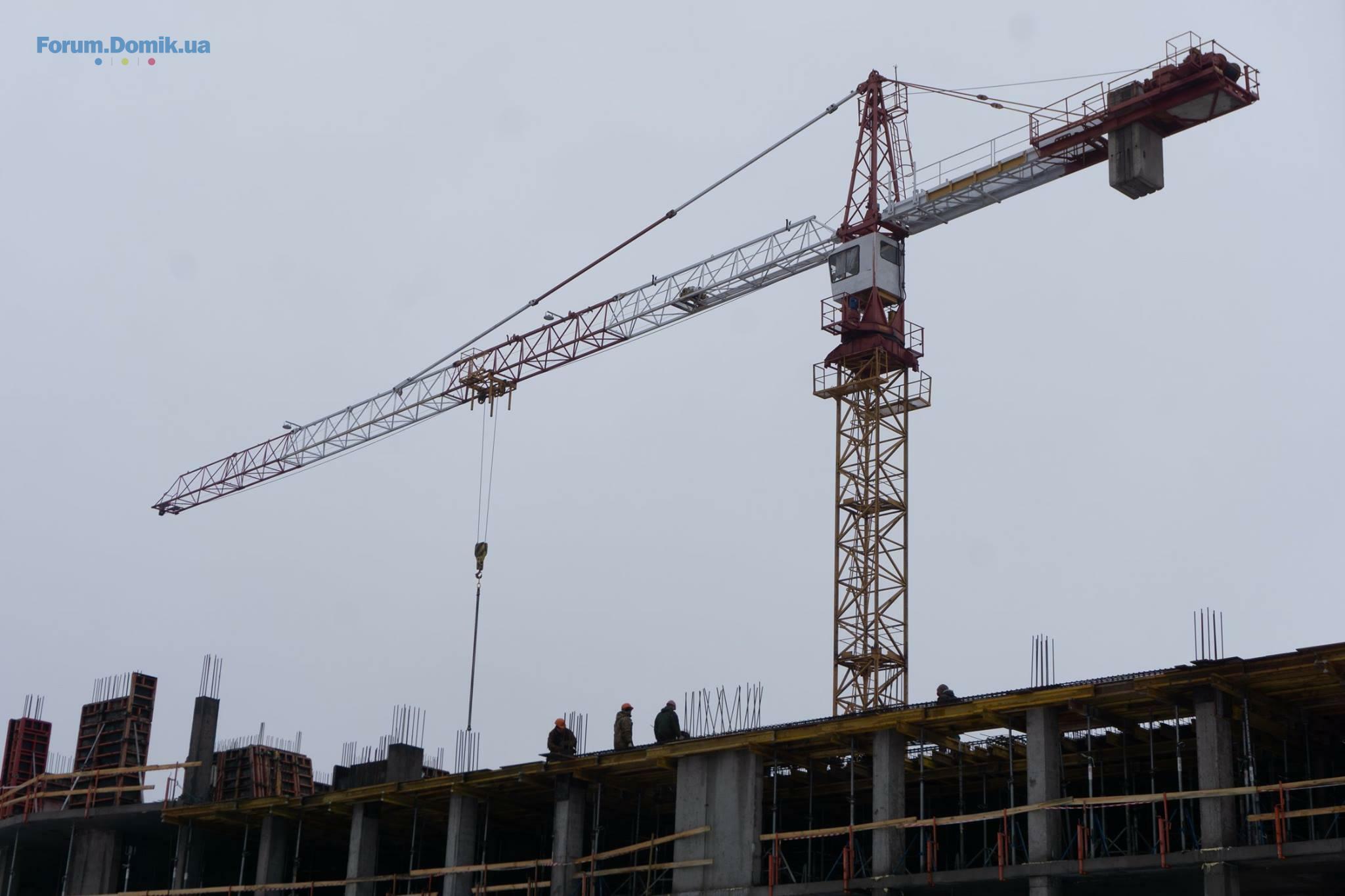

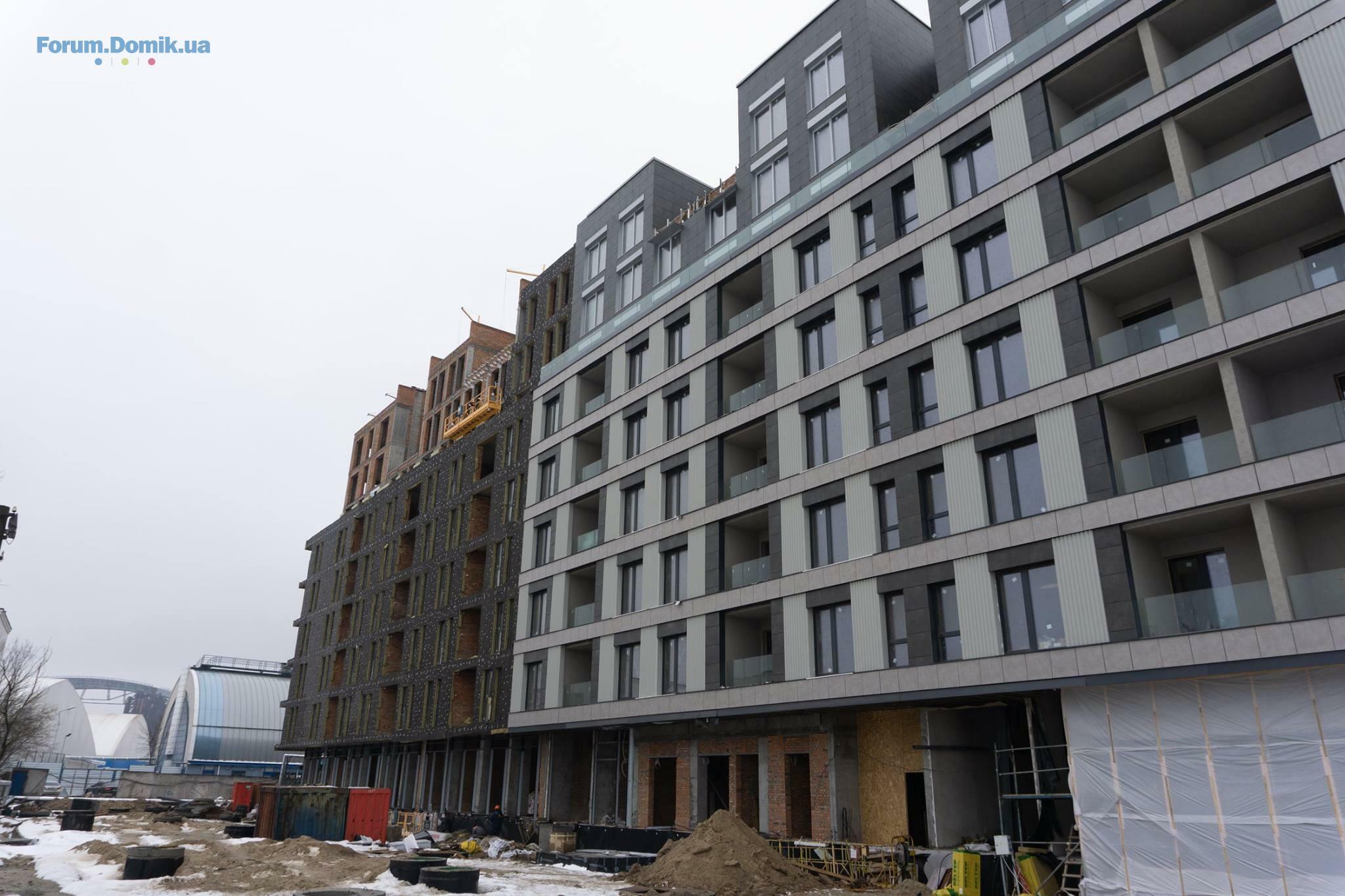

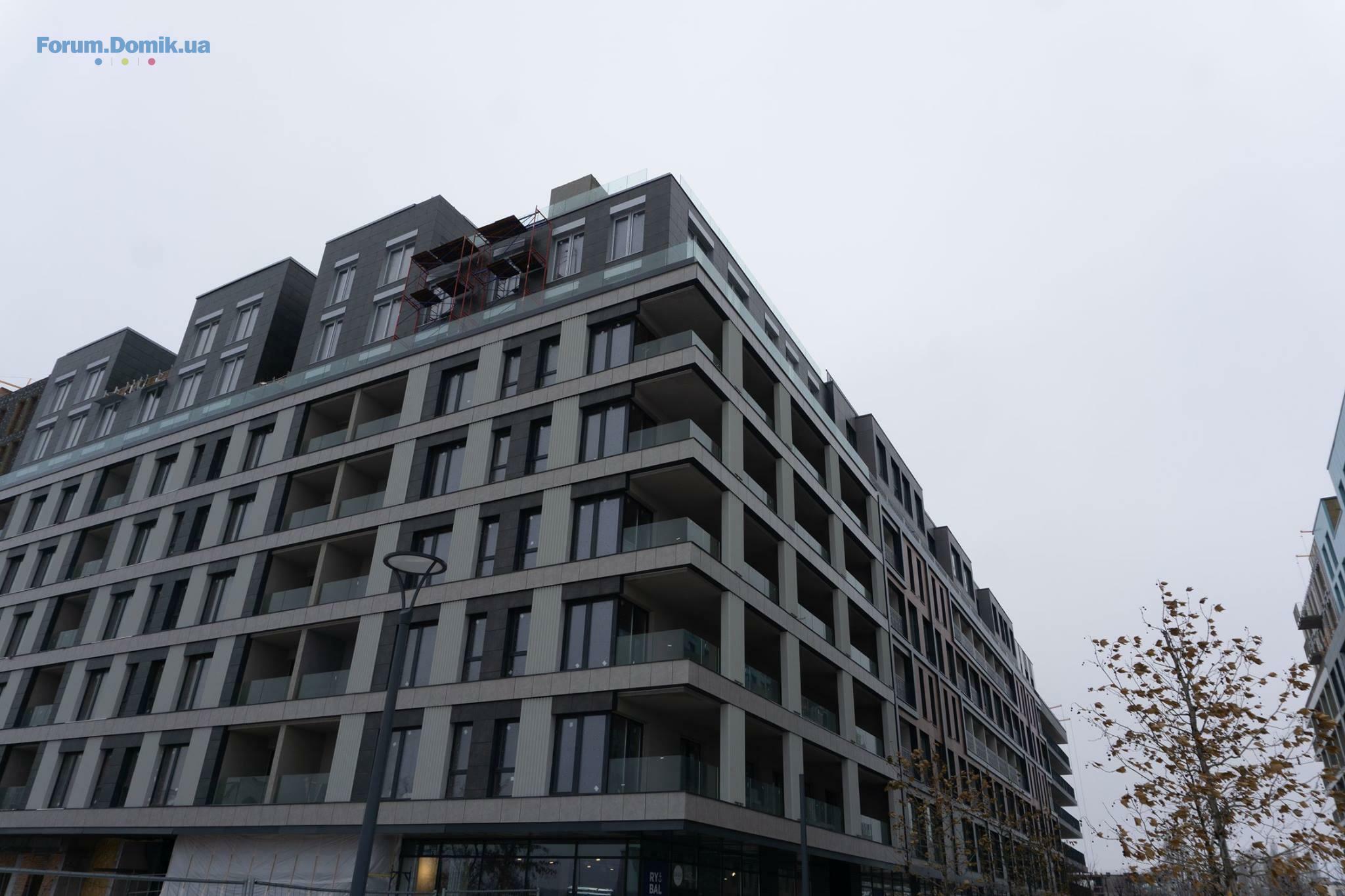

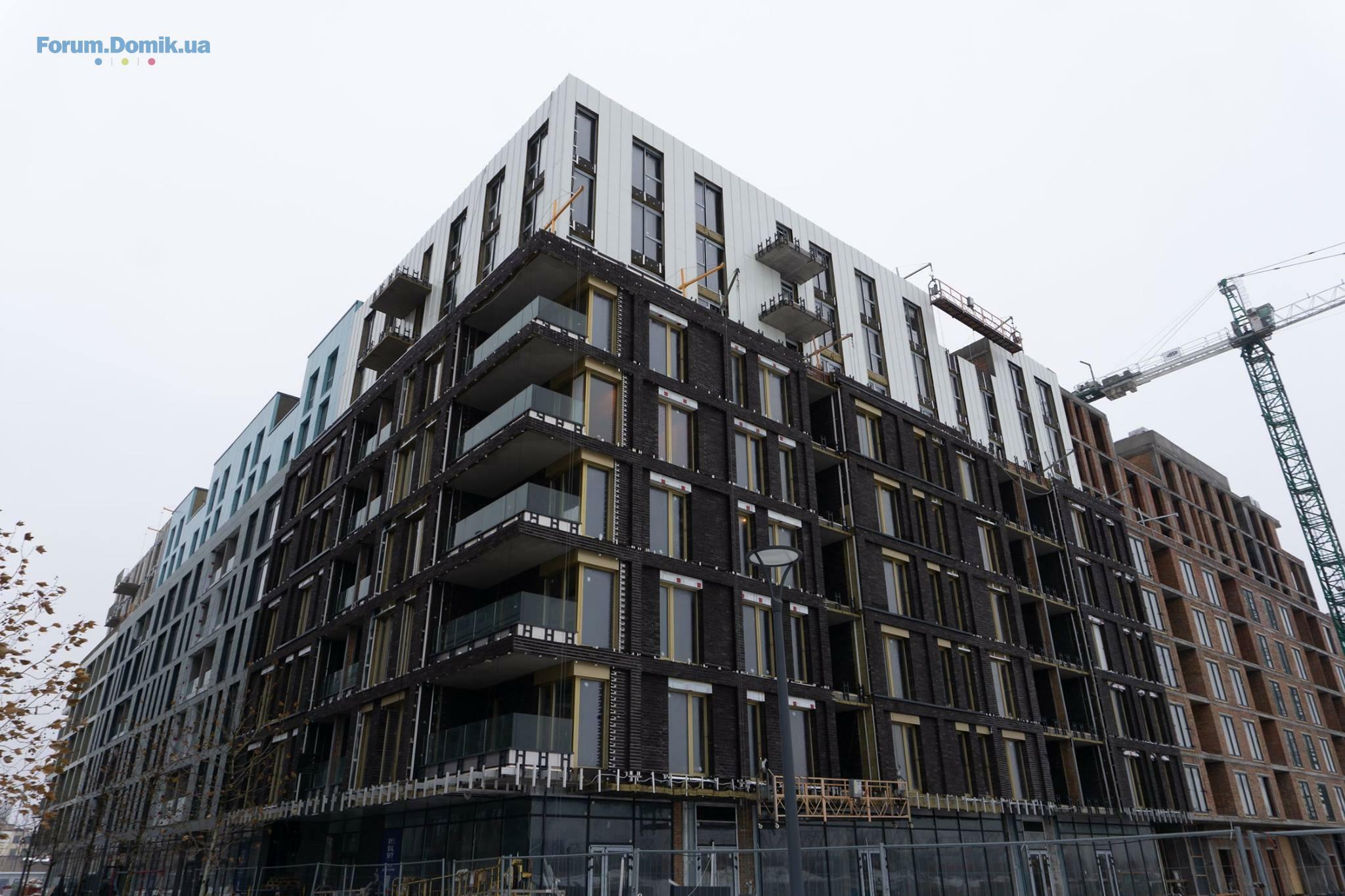

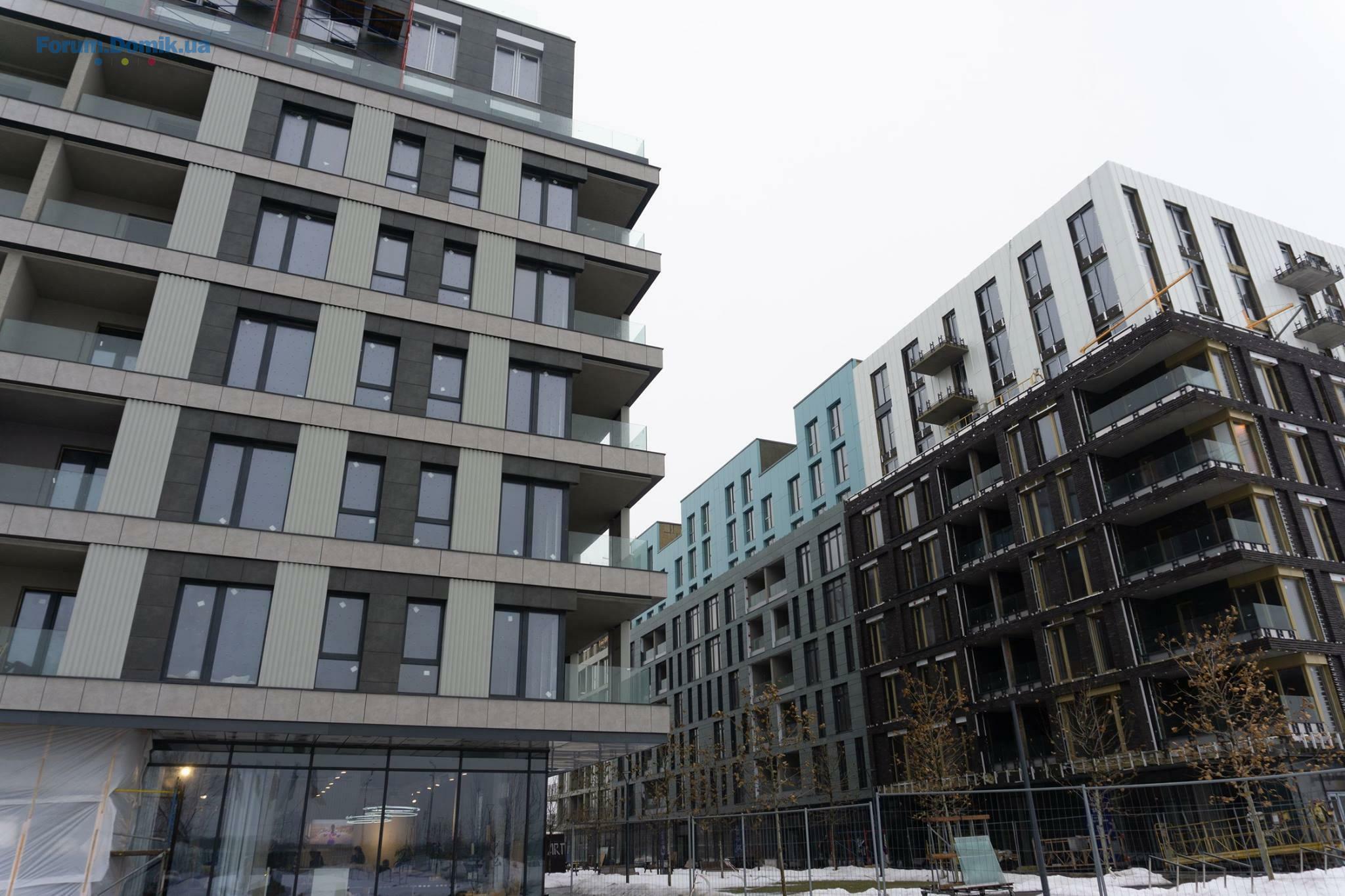

Актуальні новини з будівельного майданчика житлового району RYBALSKY.
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон (1 поверх): роботи виконано на 95%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (55%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Встановлення квартирних дверей: роботи завершено.
2 секція:
Монтаж вікон (2-6 поверх): роботи завершено.
Монтаж вікон алюміній (7-9 поверх): роботи завершено.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 98%. З 7 по 9 поверхи облицювання завершено.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (85%), ведеться укладання плитки на підлогу (97%) в місцях загального користування.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: роботи завершено.
Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
4 секція:
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (90%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 84%.
5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон (2-6 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), ведеться укладання плитки на підлогу (45%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 66%.
Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 19%.
6 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): змонтовано рами в осях А-П, роботи виконано на 31%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (40%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу (кутоутворюючого нижнього шару). Основний комплекс робіт виконано на 15%.

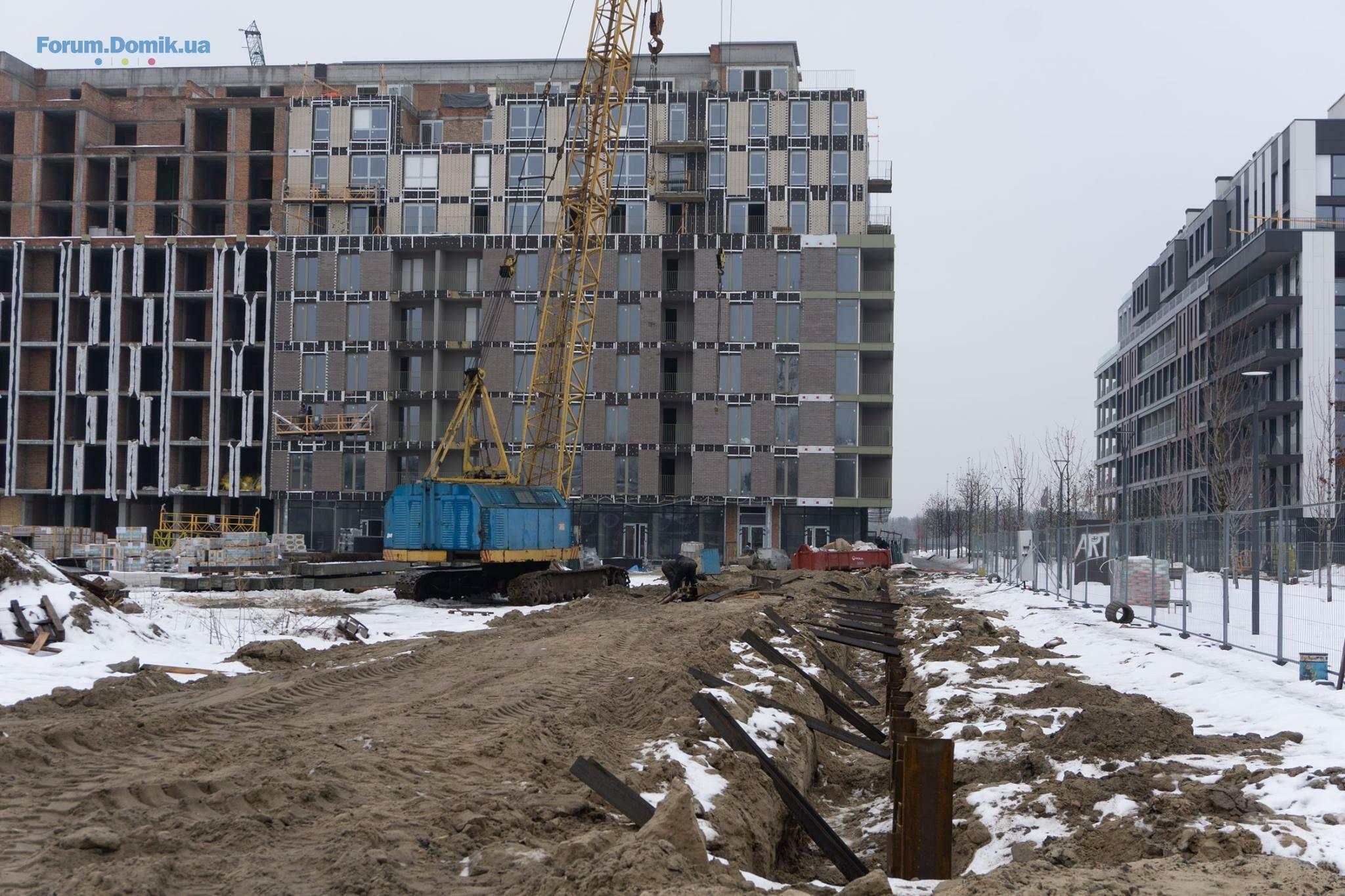

Будинок 5
1 секція:

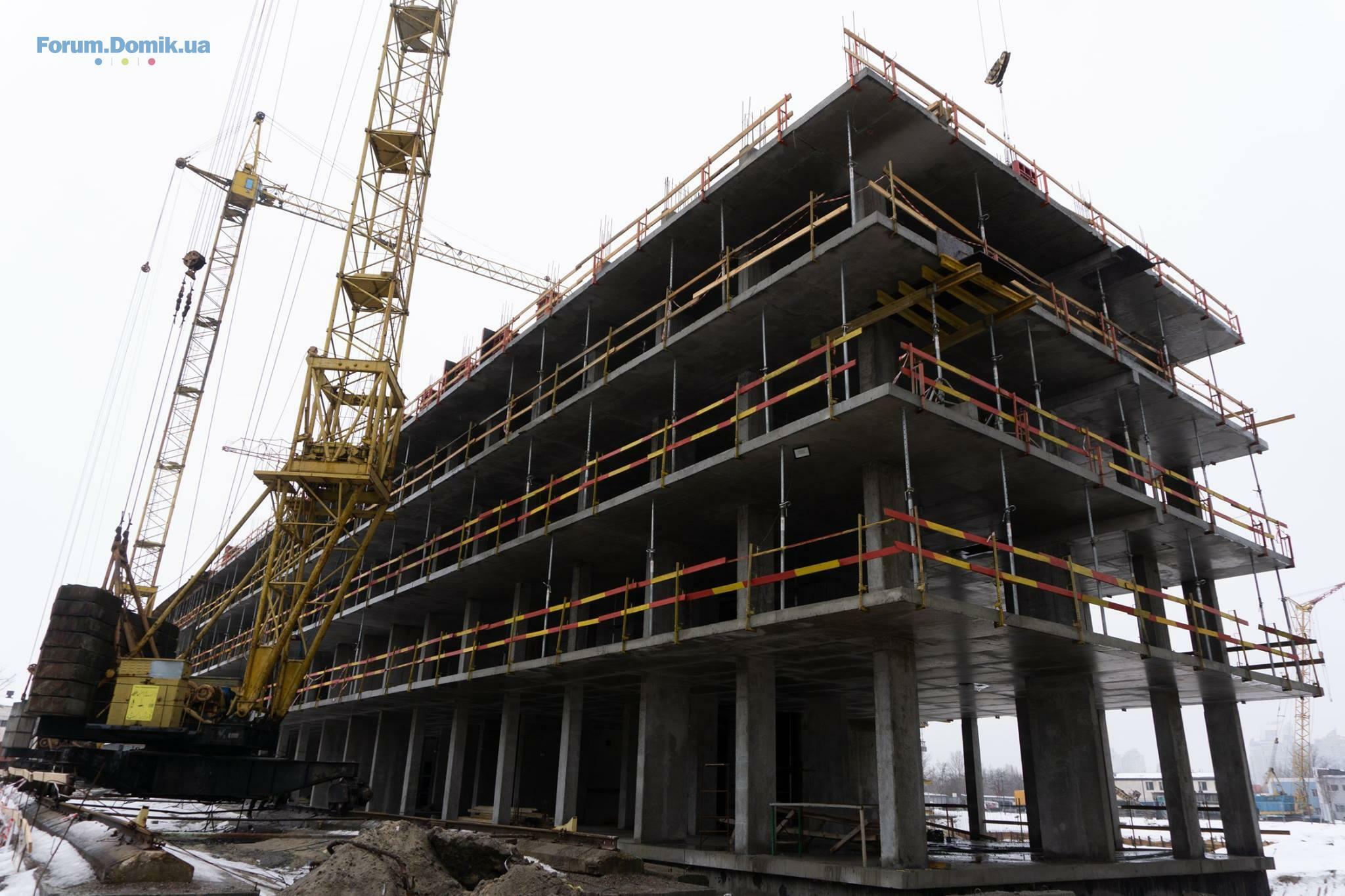

Вертикальні елементи: завершено роботи на 4-му поверсі, триває влаштування вертикальних елементів 5-го поверху, роботи виконано на 12%.
2 секція:
Вертикальні елементи: завершено роботи на 4-му поверсі, триває влаштування вертикальних елементів 5-го поверху.
3 секція:
Вертикальні елементи: завершено влаштування вертикальних елементів 3-го поверху, триває влаштування вертикальних елементів 4-го поверху, роботи виконано на 65%.
4 секція (Центр дитячого розвитку):

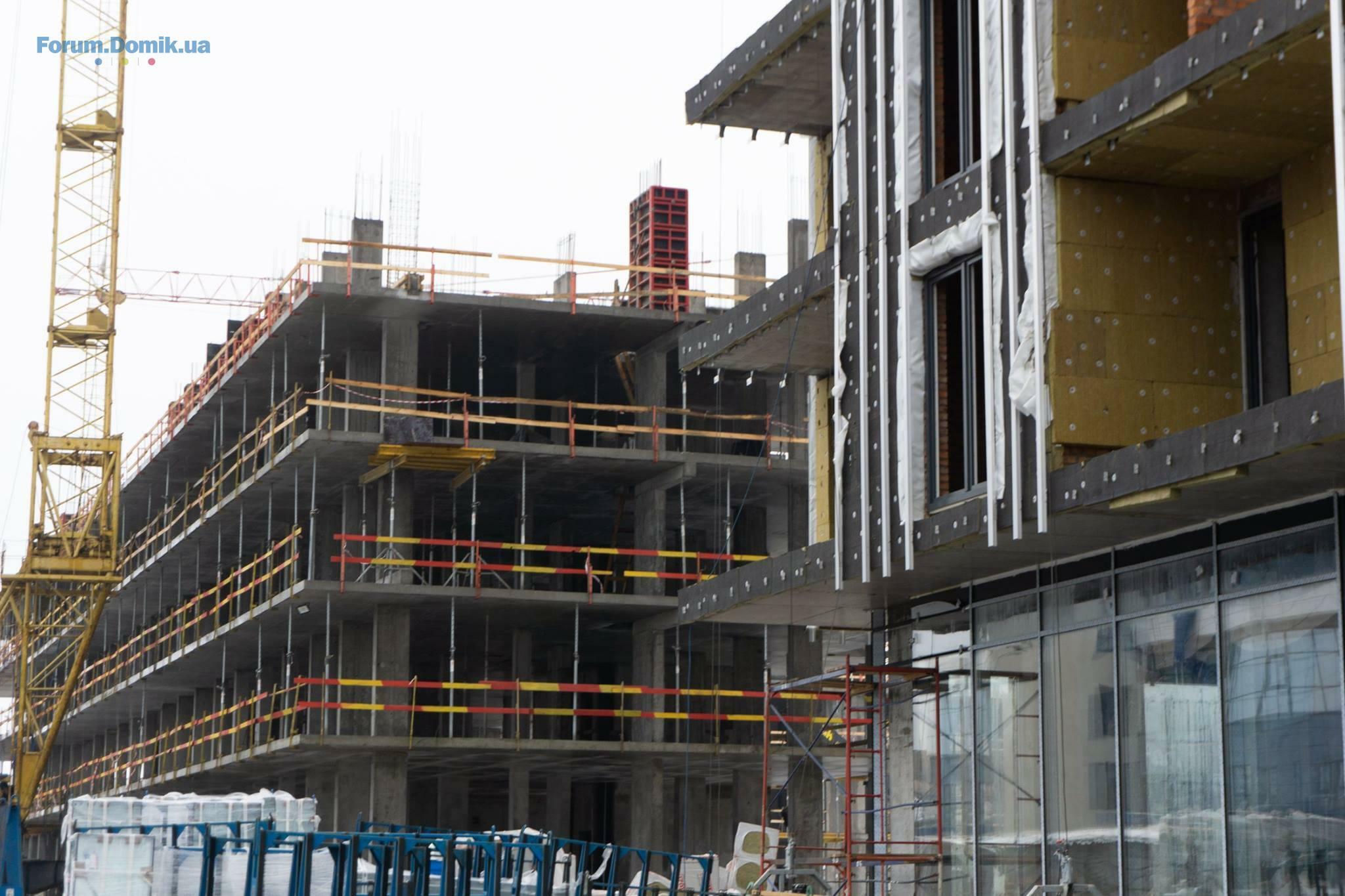

Фундамент: влаштування фундаменту (901 м³).
Паркінг:
Фундамент: влаштування фундаменту (87 м³).

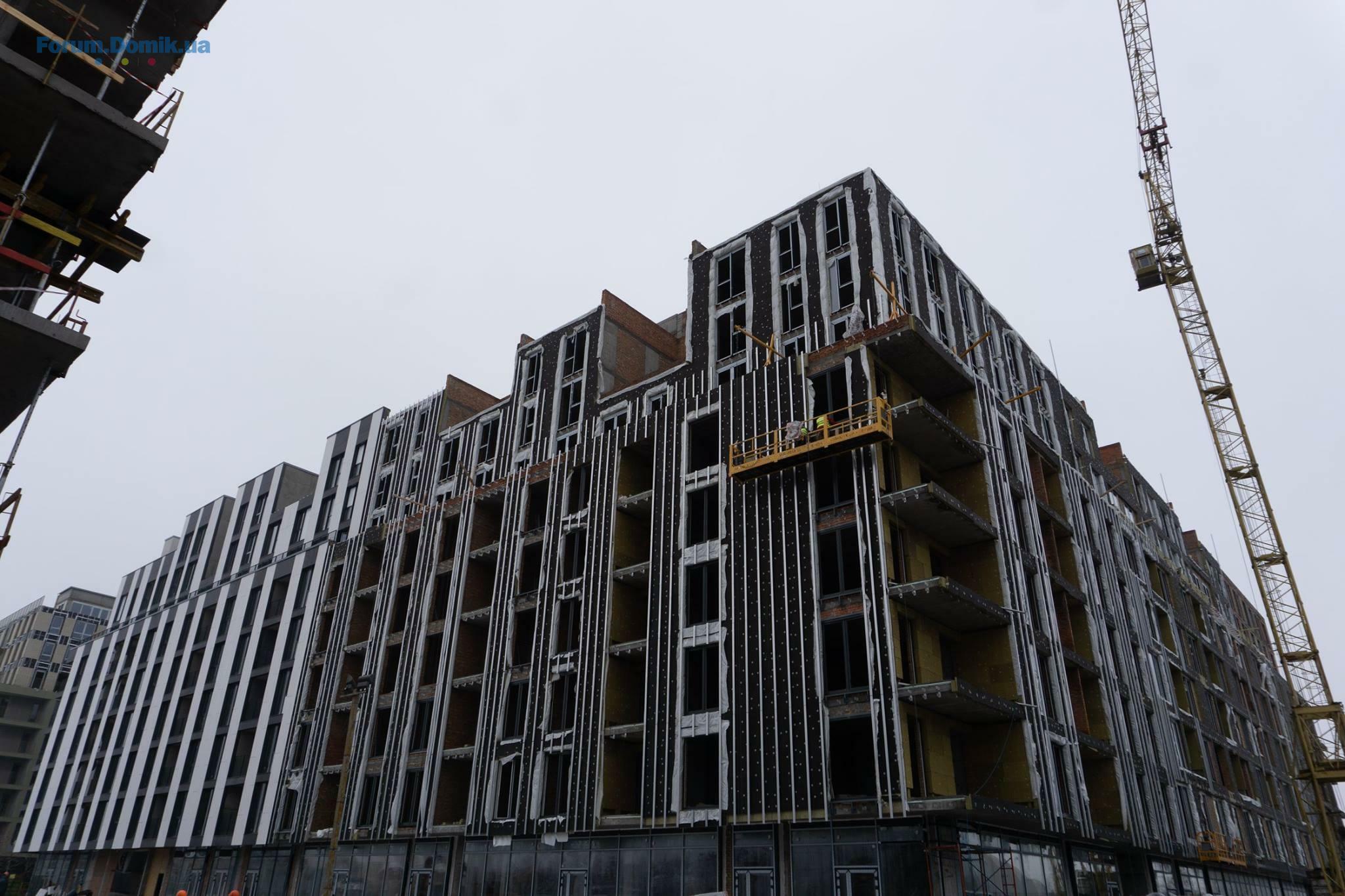

Будинок 9
1 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 29%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 80%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Стяжки: роботи завершено.
Ліфти: підготовка ліфтових шахт до монтажу 2 ліфтів (95%).
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (80%), ведеться укладання плитки на підлогу (77%) в місцях загального користування.
2 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 93%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 40%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (50%), розпочато укладання плитки на підлогу (60%) в місцях загального користування.
3 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 28%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 74%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), триває укладання плитки на підлогу (50%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 98%.
4 секція:
Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 65%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 88%.
Монтаж вікон (2-6 поверхи): роботи завершено.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 29%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (15%), ведеться укладання плитки на підлогу (50%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
5 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (92%).
Монтаж вікон (2-9 поверхи): роботи виконано на 98%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 76%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (78%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
6 секція:
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (88%), ведеться укладання плитки на підлогу (94%) в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Триває влаштування покрівельного шару паркінгу (завершено влаштування кутоутворюючого нижнього бетонного шару і мембрани). Основний комплекс робіт виконано на 27%.
Більш детально можна ознайомитися в нашому фотозвіті.
Будинок 3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Монтаж вікон (1 поверх): роботи виконано на 95%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 72%.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (55%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
Встановлення квартирних дверей: роботи завершено.
2 секція:
Монтаж вікон (2-6 поверх): роботи завершено.
Монтаж вікон алюміній (7-9 поверх): роботи завершено.
Монтаж дворових вікон (2-9 поверх): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 98%. З 7 по 9 поверхи облицювання завершено.
Покрівля: роботи завершено.
Встановлення квартирних дверей: роботи завершено.
Стяжки: роботи завершено.
Внутрішнє опорядження: штукатурні роботи завершено, триває нанесення фінішного шару оздоблень (85%), ведеться укладання плитки на підлогу (97%) в місцях загального користування.
3 секція:
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і монтаж HPL панелей виконано на 99%. З 7 по 9 поверхи облицювання завершено.
Внутрішнє опорядження: роботи завершено.
Фасад дворовий: завершено монтаж утеплювача, триває шпаклювання (97%) та нанесення декоративного шару.
Покрівля: роботи завершено.
Стяжки: роботи завершено.
Монтаж дверей: квартирні двері змонтовано.
Ліфти: завершено монтаж 2 ліфтів.
4 секція:
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи облицювання завершено.
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2 ліфтів.
Монтаж вікон: на всіх поверхах роботи завершено.
Монтаж квартирних дверей: роботи завершено.
Внутрішнє опорядження: завершено штукатурні роботи, триває нанесення фінішного шару оздоблень (90%), ведеться укладання плитки на підлогу (99%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 84%.
5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 86%.
Стяжки: роботи завершено.
Монтаж вікон (2-6 поверхи): роботи виконано на 98%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), ведеться укладання плитки на підлогу (45%) в місцях загального користування.
Внутрішні мережі: розпочато роботи по прокладанню зовнішніх мереж, виконано 66%.
Фасадні роботи: монтаж кронштейнів під систему АКП (алюмінієві композитні панелі) в об’ємі виконано на 19%.
6 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Покрівля: виконано укладку мембранного шару, загальний комплекс робіт виконано на 75%.
Стяжки: роботи завершено.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 99%.
Монтаж вікон (2-9 поверхи): змонтовано рами в осях А-П, роботи виконано на 31%.
Монтаж квартирних дверей: роботи виконано на 98%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, триває нанесення фінішного шару оздоблень (40%), ведеться укладання плитки на підлогу (70%) в місцях загального користування.
Паркінг:
Проводиться влаштування покрівельного шару паркінгу (кутоутворюючого нижнього шару). Основний комплекс робіт виконано на 15%.
Будинок 5
1 секція:
Вертикальні елементи: завершено роботи на 4-му поверсі, триває влаштування вертикальних елементів 5-го поверху, роботи виконано на 12%.
2 секція:
Вертикальні елементи: завершено роботи на 4-му поверсі, триває влаштування вертикальних елементів 5-го поверху.
3 секція:
Вертикальні елементи: завершено влаштування вертикальних елементів 3-го поверху, триває влаштування вертикальних елементів 4-го поверху, роботи виконано на 65%.
4 секція (Центр дитячого розвитку):
Фундамент: влаштування фундаменту (901 м³).
Паркінг:
Фундамент: влаштування фундаменту (87 м³).
Будинок 9
1 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи, тривають роботи з влаштування клінкеру (80%). З 7 по 9 поверхи триває монтаж кронштейнів (98%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 29%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Монтаж вікон (2-9 поверхи): роботи виконано на 80%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 96%.
Цегляна кладка: роботи завершено.
Стяжки: роботи завершено.
Ліфти: підготовка ліфтових шахт до монтажу 2 ліфтів (95%).
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблення (80%), ведеться укладання плитки на підлогу (77%) в місцях загального користування.
2 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: виконано на 100%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 93%.
Покрівля: триває укладання мембрани, загальний комплекс робіт виконано на 40%.
Встановлення дверей квартирних: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, розпочато нанесення фінішного шару оздоблень (50%), розпочато укладання плитки на підлогу (60%) в місцях загального користування.
3 секція:
Цегляна кладка: основний об’єм робіт завершено, триває закладка інженерних ніш.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Внутрішні мережі (електропостачання): роботи завершено.
Стяжки: з 2 по 10 поверхи виконано на 100%.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 28%.
Монтаж дворових вікон (2-9 поверхи): роботи виконані на 74%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (20%), триває укладання плитки на підлогу (50%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 98%.
4 секція:
Цегляна кладка: проводяться роботи на 1 поверсі (52%), виконується кладка підвальних приміщень і приміщень інженерних систем (15%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (65%).
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 65%.
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 88%.
Монтаж вікон (2-6 поверхи): роботи завершено.
Стяжки: роботи завершено.
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 29%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (15%), ведеться укладання плитки на підлогу (50%) в місцях загального користування.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
5 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи, ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (92%).
Монтаж вікон (2-9 поверхи): роботи виконано на 98%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 95%.
Внутрішні мережі: розпочато прокладання зовнішніх мереж,
роботи виконано на 76%.
Стяжки: завершено.
Покрівля: роботи завершено.
Монтаж квартирних дверей: виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (78%), ведеться укладання плитки на підлогу (85%) в місцях загального користування.
6 секція:
Монтаж вікон (2-9 поверхи): роботи виконано на 99%
Монтаж дворових вікон (2-9 поверхи): роботи виконано на 98%
Стяжки: виконано на 100%.
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): роботи завершено.
Фасадні роботи: завершено роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей.
Монтаж квартирних дверей: роботи виконано на 100%.
Внутрішнє опорядження: штукатурні роботи виконано на 100%, нанесення фінішного шару оздоблень (88%), ведеться укладання плитки на підлогу (94%) в місцях загального користування.
Покрівля: роботи завершено.
Паркінг:
Триває влаштування покрівельного шару паркінгу (завершено влаштування кутоутворюючого нижнього бетонного шару і мембрани). Основний комплекс робіт виконано на 27%.
Більш детально можна ознайомитися в нашому фотозвіті.
kr_claire
k
Користувач
36
16 січня 2019
01 лют 2019 11:42
А когда начнутся фасадные раоботы в 6 секции 3го дома? Когда будет лифт? За прошлые 2 месяца прогресса почти нет. Жду ответ. Спасибо!
invest.sosed
i
Новачок
13
04 лютого 2019
04 лют 2019 14:51
добрый день! покажите фото внутри дома.тот де лифт. по истории уже не один человек просит потверждения
Alex6767
A
Гість
2
19 листопада 2018
06 лют 2019 09:22

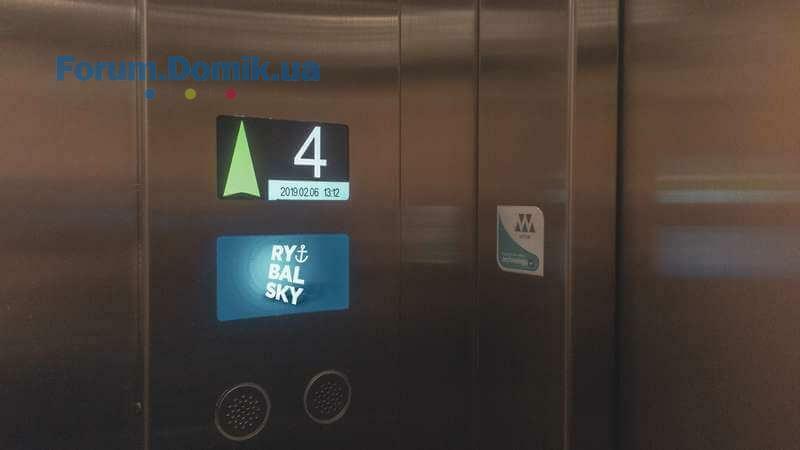

А вот и лифт
kr_claire
k
Користувач
36
16 січня 2019
06 лют 2019 10:40
Спасибо! Это лифт в каком доме и и в какой секции?
invest.sosed
i
Новачок
13
04 лютого 2019
06 лют 2019 10:51
отличная картинка) скажите а какой дом и секция в таком состоянии ? хотелось бы узнать какой производитель. Получается будет один лифт, пассажирский. грузового не будет ?
хочется увидеть больше фото внутри дома от профиля Saga.
хочется увидеть больше фото внутри дома от профиля Saga.
massssss
m
Користувач
22
14 лютого 2018
06 лют 2019 12:56
Это не лифт, лифт внутри должен быть
mushrom
m
Постійний користувач
101
05 листопада 2018
06 лют 2019 13:42
Цитата "SAGA Development":
Вітаємо! Зовсім скоро інвестори отримають ключі від квартир. З 1 лютого ми розпочнемо процес прийому-передачі квартир, який розпочнеться з фіксації стану помешкання та нової площі квартири в разі її зміни. Відразу після виконання всіх документальних формальностей ми будемо передавати вам квартири для початку ремонтних робіт.
Найближчим часом ми підготуємо графік прийому-передачі квартир та ознайомимо з ним інвесторів.
Сага сегодня 6 февраля, а где ключи?
mushrom
m
Постійний користувач
101
05 листопада 2018
06 лют 2019 13:47
Цитата "NedvigaB":В январе 2 отказа в выдаче сертификата по 1й и 2й очередям...
Надеемся устранят замечания и переподадут документы.
как мило
kr_claire
k
Користувач
36
16 січня 2019
06 лют 2019 14:02
Цитата "invest.sosed":отличная картинка) скажите а какой дом и секция в таком состоянии ? хотелось бы узнать какой производитель. Получается будет один лифт, пассажирский. грузового не будет ?
хочется увидеть больше фото внутри дома от профиля Saga.
Это похоже на третий дом, текция возле отдела продаж куда всех водят. Как-то не вдохновляет... Ну а лифт один.
invest.sosed
i
Новачок
13
04 лютого 2019
06 лют 2019 14:44
ну хочется все таки от Саги получить фото, не только парадного одного, как шоу рум показывают для продаж. Сроки затягивают, но с этим еще нормально, учитывая что почти все стройки в Украине так работаю. Но покажите фото внутри дома, что вы делаете, покажите лифт, п не двери в шахту.Если затягиваете, то хотя бы покаджитечто идет процес стройки. А то как то веб камера не очень показывает движения. максимум 10 человек. Модет все внутри трудяться? Я думаю не только я и другие инвесторы, будущте инвенторы читаю,видят что это интеречсееый проект и хотят больще информации. Тем более в описе от Саги выполненных работ много чего сделанно, а фото только снаружи, опять шоу рум.
Ждем фото, лифта, другие парадные.
Ждем фото, лифта, другие парадные.
kr_claire
k
Користувач
36
16 січня 2019
06 лют 2019 15:56
Дело ещё в том, что описание которое выставляет Сага показывает только те работы что начаты или те что закончены. Но есть работы которые в некоторых секция ведутся, а в неготорых ещё дажене начинались. К сожалению очень сложно отследить что именно проиисходит и с какой скоростью.
invest.sosed
i
Новачок
13
04 лютого 2019
07 лют 2019 11:00
добрый день! на сайте появилось фото внутри лифта, производитель кто не видно. ну на фото вроде бы не так все плохо.
Скажите инвесторы, кто то паркинг покупал в 9 доме ? мне дал схему для выбора паркинг места , там уже не так мало выкупленных мест.может быть реклама ) И кто купил. не в курсе как дальше с эксплантацией, сколько придётся платить на обслуживания парк места.
Скажите инвесторы, кто то паркинг покупал в 9 доме ? мне дал схему для выбора паркинг места , там уже не так мало выкупленных мест.может быть реклама ) И кто купил. не в курсе как дальше с эксплантацией, сколько придётся платить на обслуживания парк места.
kr_claire
k
Користувач
36
16 січня 2019
07 лют 2019 12:15
Ок. ТОлько это лифт из какого дома и какой секции?
По обслуживанию четко ничего не говорят. По паркоместам скорее всего это реклама. По квартирам тоже также. Сначала ничего нет в секции, а потом оказывается что есть.
По обслуживанию четко ничего не говорят. По паркоместам скорее всего это реклама. По квартирам тоже также. Сначала ничего нет в секции, а потом оказывается что есть.
invest.sosed
i
Новачок
13
04 лютого 2019
07 лют 2019 13:05
есть еще фото лифта
invest.sosed
i
Новачок
13
04 лютого 2019
07 лют 2019 13:22
даю схему по 9 дому, паркинг. То что закрашено, уже возможно куплено.
хочется понимать есть ли смысл за 10к долл купить паркинг, если обслуживание будет каждый месяц 200 долл.
хочется понимать есть ли смысл за 10к долл купить паркинг, если обслуживание будет каждый месяц 200 долл.
дом 9
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Детальніше
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна28.111 011
- ЖК Perfect Town LikoGrad | Лико Град | Perfect Group | ул. Михаила Максимовича27.11508
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7427.112 198
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая27.111 980
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская27.11106
- Коттеджи "Паларис", Борисполь, ул. Ясная, 1526.118
- ЖК Polaris Home & Plaza | Полярис | Perfect Group, Citex Development | ул. Семьи Кульженков, 2225.11488
- ЖК GL Club | Green Life | Ірпінь, вул. Лисенка, 2125.1114
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова25.11710
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а25.113 075
- Чи варто зараз купувати нерухомість?28.113 831
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Найкращий район Києва29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Видеокамеры на даче25.1123
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Слабый напор24.111
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Детальніше
