ЖК Rybalsky | Рибальський | SAGA, Perfect Group | Київ, вул. Набережно-Рибальська 3,9
| Забудовник | SAGA Development, Perfect Group, Riverside Development |
| Здача ЖК | 2019 - 2024 р. |
| Планування | від 51 771 Грн/м² |
Ваше враження про цей проект:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 87.
| 7/8% | ||
| 17/20% | ||
| 26/30% | ||
| 20/23% | ||
| 17/20% |
Faradey27
F
Новачок
15
08 серпня 2018
15 вер 2018 19:29
Цитата "positiveguy":
Хм, как интересно, я туда чуть было не вложился.
Не так давно произжал рядом с бристолем очень удивился - тк сага считает что дом уже сделан и сдан, хотя выглядит он далеко от законченного состояния, ну или может они его таким сдали - не знаю
а почему сага считает что сдан и где они об этом написали?
на lun пометок нету, на сайтах тоже не видел
судя по всему просто, как обычно, дедлайн переносится на очередной квартал, вероятно так же как и с рыбальским(я каждые 2 недели катаюсь на стройку, прогресс идет, но медленно, надеюсь мою 2ю секцию сдадут в 2018м и ключи получу до весны)
positiveguy
p
Користувач
30
09 грудня 2017
17 вер 2018 16:04
Цитата "Faradey27":
а почему сага считает что сдан и где они об этом написали?
на lun пометок нету, на сайтах тоже не видел
Дык менеджер рыбальского говорит что пока я думаю инвестировать или нет они уже 2 проекта сдали.
Вот и верь вашим менеджерам

LiLee
L
Користувач
48
07 березня 2017
17 вер 2018 19:19
Ага, сдали. Все лето тянут кота за хвост, стройка еле шевелится, прогресс просто смешной. Над инвесторами просто издеваются. Спрашиваем, почему на стройке нет рабочих? Ответ - рабочие есть, работа кипит, все идет по графику. При этом дом полностью проинвестирован, проданы даже паркинги. Где наши деньги - вопрос, но явно не на стройке. И ещё продали 26 этаж под непонятные офисы. Застройщик мечты, всем срочно инвестировать.
Faradey27
F
Новачок
15
08 серпня 2018
18 вер 2018 09:02
Цитата "LiLee":Ага, сдали. Все лето тянут кота за хвост, стройка еле шевелится, прогресс просто смешной. Над инвесторами просто издеваются. Спрашиваем, почему на стройке нет рабочих? Ответ - рабочие есть, работа кипит, все идет по графику. При этом дом полностью проинвестирован, проданы даже паркинги. Где наши деньги - вопрос, но явно не на стройке. И ещё продали 26 этаж под непонятные офисы. Застройщик мечты, всем срочно инвестировать.
вы о бристоле? в рыбальском вроде этажей меньше))
LiLee
L
Користувач
48
07 березня 2017
18 вер 2018 11:07
Да, о нем, информация для будущих инвесторов саги.
Faradey27
F
Новачок
15
08 серпня 2018
18 вер 2018 14:51
Цитата "LiLee":Да, о нем, информация для будущих инвесторов саги.
А там реально все так плохо? вы катались на стройку? что в отделе продаж говорят и на ктк?(когда задаешь вопрос про сроки)
Просто я инвестор рыбальского, мониторю форумы, фейсбуки и катаюсь на стройку каждые 2 недели лично, сроки конечно все слетают, но последние 2 месяц стройка активно идет работает там много строителей(внутри в основном), внутри дома плитка постоянна новая по этажам рождается, окна появляются, стяжки и тд, моя 2я секция еще сырая, а 3я вообще почти готовая и внутри и снаружи. Поэтому пока не паникую особо, слежу.
SAGA Development
SD
Старожил
807
02 квітня 2018
18 вер 2018 15:51
Цитата "positiveguy":
Хм, как интересно, я туда чуть было не вложился.
Не так давно произжал рядом с бристолем очень удивился - тк сага считает что дом уже сделан и сдан, хотя выглядит он далеко от законченного состояния, ну или может они его таким сдали - не знаю
Цитата "Faradey27":
а почему сага считает что сдан и где они об этом написали?
на lun пометок нету, на сайтах тоже не видел
судя по всему просто, как обычно, дедлайн переносится на очередной квартал, вероятно так же как и с рыбальским(я каждые 2 недели катаюсь на стройку, прогресс идет, но медленно, надеюсь мою 2ю секцию сдадут в 2018м и ключи получу до весны)
Вітаємо! Житловий комплекс BRISTOL Сomfort House ще не введений в експлуатацію. Наразі ми готуємо документи в ДАБК. Плануємо їх подати до кінця місяця.
LiLee
L
Користувач
48
07 березня 2017
18 вер 2018 16:59
Цитата "Faradey27":
А там реально все так плохо? вы катались на стройку? что в отделе продаж говорят и на ктк?(когда задаешь вопрос про сроки)
Просто я инвестор рыбальского, мониторю форумы, гугл и катаюсь на стройку каждые 2 недели лично, сроки конечно все слетают, но последние 2 месяц стройка активно идет работает там много строителей(внутри в основном), внутри дома плитка постоянна новая по этажам рождается, окна появляются, стяжки и тд, моя 2я секция еще сырая, а 3я вообще почти готовая и внутри и снаружи. Поэтому пока не паникую особо, слежу.
Назначили КТК на 14 сентября, обещали показать прогресс. Не показали, перенесли КТК на конец месяца. Фасад делают с апреля - не готов. Лифты не запущены, коммуникации не подведены. Будут сдавать недострой.
Faradey27
F
Новачок
15
08 серпня 2018
19 вер 2018 06:52
Цитата "LiLee":
Назначили КТК на 14 сентября, обещали показать прогресс. Не показали, перенесли КТК на конец месяца. Фасад делают с апреля - не готов. Лифты не запущены, коммуникации не подведены. Будут сдавать недострой.
надеюсь все таки хорошо все будет( а то ГЕОС не смог, теперь Сага тянет
вы напишите после КТК, что вам рассказали и когда все ускорится, думаю инвесторам рыбальского будет полезно
SAGA Development
SD
Старожил
807
02 квітня 2018
19 вер 2018 09:15
Цитата "LiLee":
Назначили КТК на 14 сентября, обещали показать прогресс. Не показали, перенесли КТК на конец месяца. Фасад делают с апреля - не готов. Лифты не запущены, коммуникации не подведены. Будут сдавать недострой.
КТК по ЖК Bristol відбудеться 27 вересня, о 10:00. Там будуть всі представники різних підрозділів. Запрошуємо вас на зустріч! Там ви зможете отримати відповіді на свої запитання, а також переглянути виконані роботи на будівельному майданчику.
positiveguy
p
Користувач
30
09 грудня 2017
19 вер 2018 10:29
Цитата "LiLee":Ага, сдали. Все лето тянут кота за хвост, стройка еле шевелится, прогресс просто смешной. Над инвесторами просто издеваются. Спрашиваем, почему на стройке нет рабочих? Ответ - рабочие есть, работа кипит, все идет по графику. При этом дом полностью проинвестирован, проданы даже паркинги. Где наши деньги - вопрос, но явно не на стройке. И ещё продали 26 этаж под непонятные офисы. Застройщик мечты, всем срочно инвестировать.
26й этаж?
У них же разрешение было только на 25 этажей?
Те нарушили проектную документацию?
PS Спрашиваю потому что слышал это еще от другого инвестора но я не понимаю как они будут сдавать дом с другом этажностью
SAGA Development
SD
Старожил
807
02 квітня 2018
20 вер 2018 11:18
Цитата "positiveguy":
26й этаж?
У них же разрешение было только на 25 этажей?
Те нарушили проектную документацию?
PS Спрашиваю потому что слышал это еще от другого инвестора но я не понимаю как они будут сдавать дом с другом этажностью
Вітаємо! За проектною документацією у BRISTOL Comfort House передбачено 25-ть поверхів під житлові приміщення. А от на 26-му поверсі будуть розташовані творчі майстерні.
omni2018
o
Новачок
14
20 вересня 2018
20 вер 2018 15:26
Добрый день
а есть тут инвесторы этого комплекса? хотим вложиться , но все время что-то останавливает. Помогите советом - почему вы вложились именно сюда, или наоборот - что вас остановило. Спасибо!
а есть тут инвесторы этого комплекса? хотим вложиться , но все время что-то останавливает. Помогите советом - почему вы вложились именно сюда, или наоборот - что вас остановило. Спасибо!
Faradey27
F
Новачок
15
08 серпня 2018
20 вер 2018 17:32
Цитата "omni2018":Добрый день
а есть тут инвесторы этого комплекса? хотим вложиться , но все время что-то останавливает. Помогите советом - почему вы вложились именно сюда, или наоборот - что вас остановило. Спасибо!
Здравствуйте, свою мотивацию когда то писал здесь.
36я страница форума, дата сообщения 08.08.2018 22:37
RQ
R
Гість
2
16 травня 2017
20 вер 2018 17:39
Цитата "SAGA Development":
Вітаємо! За проектною документацією у BRISTOL Comfort House передбачено 25-ть поверхів під житлові приміщення. А от на 26-му поверсі будуть розташовані творчі майстерні.
Оличный план по размещению офисов сомнительного происхождения под видом "творчі майстерні". Что будет происходить дальше можно почитать на примере ЖК Соломенская 20а от другого застройщика( //forum.domik.ua/zhiloj-dom-na-ul-solome nskaya-20a-t23821-1740.html ), а если коротко - проходной двор.
RQ
R
Гість
2
16 травня 2017
20 вер 2018 17:40
Цитата "omni2018":Добрый день
а есть тут инвесторы этого комплекса? хотим вложиться , но все время что-то останавливает. Помогите советом - почему вы вложились именно сюда, или наоборот - что вас остановило. Спасибо!
Сроки переносили 4 раза, вероятнее всего перенесут и 5ый раз. Активность на стройке очень низкая.
omni2018
o
Новачок
14
20 вересня 2018
21 вер 2018 06:30
Цитата "Faradey27":
Здравствуйте, свою мотивацию когда то писал здесь.
36я страница форума, дата сообщения 08.08.2018 22:37
Спасибо большое за информацию! Да, у нас примерно такие же мотивы, много всего смотрели и все время возвращаемся к этому проекту. Но смущают странные сроки строительства. очень-очень медленно. И застройщик все время дает неверную информацию по срокам. Вы в какой секции приобрели квартиру?
omni2018
o
Новачок
14
20 вересня 2018
21 вер 2018 06:33
Цитата "RQ":
Сроки переносили 4 раза, вероятнее всего перенесут и 5ый раз. Активность на стройке очень низкая.
Вт это и останавливает. А вы не знаете причину? проблемы с документацией? или просто низкий спрос и потому строят медленно? Кажется у них не сильно покупают, оттого и задержки. Я вот смотрю фото их отчетов ровно год назад и сейчас - сделано очень мало
imAlex
i
Постійний користувач
256
25 вересня 2017
21 вер 2018 07:32
Цитата "RQ":
Оличный план по размещению офисов сомнительного происхождения под видом "творчі майстерні". Что будет происходить дальше можно почитать на примере ЖК Соломенская 20а от другого застройщика( //forum.domik.ua/zhiloj-dom-na-ul-solome nskaya-20a-t23821-1740.html ), а если коротко - проходной двор.
Как правило их переводят в жилой фонд и там такие же квартиры как и в остальном доме.
SAGA Development
SD
Старожил
807
02 квітня 2018
21 вер 2018 09:18
Щотижневі новини RYBALSKY.
Будинок №3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено монтаж горизонтальної розводки системи опалення та водопостачання (100%).
Внутрішні мережі (електропостачання): завершено монтаж горизонтальної розводки електропостачання на 6-9 поверхах (100%).
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 37%.
Стяжки: виконано на 95%.
Внутрішнє опорядження: штукатурні роботи виконано на 35%.
2 секція:
Монтаж вікон (2-6 поверхи): роботи завершено.
Монтаж вікон алюміній (7-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-6 поверхи): роботи завершено.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи завершено облицювання з алюмінієвих композитних панелей і фіброцементної плити.
Стяжки: роботи завершено.
Огородження балконів: триває монтаж зі сторони паркінгу (34%) та зі сторони бульвару (100%).
Внутрішнє опорядження: штукатурні роботи виконано на 98%, триває укладання плитки на підлогу в місцях загального користування (52%).
Ліфти: завершено монтаж 2-х ліфтів.
3 секція:
Монтаж дворових вікон (2-6 поверхи): роботи завершено.
Фасадні роботи: виконано облицювання з алюмінієвих композитних панелей і монтаж HPL панелей (99%). З 7 по 9 поверхи облицювання завершено (100%).
Внутрішнє опорядження: завершено штукатурні роботи, триває фарбування (91%) та укладання плитки на підлогу в місцях загального користування (95%), виконується опорядження вхідного холу (98%).
Фасад дворовий: завершено монтаж утеплювача (100%), триває шпаклювання (97%).
Монтаж дверей: квартирні двері змонтовано.
Огородження балконів: виконується монтаж зі сторони паркінгу (38%) та зі сторони бульвару (100%).
Ліфти: завершено монтаж 2-х ліфтів.
4 секція:
Фасадні роботи: виконано облицювання з алюмінієвих композитних панелей і фіброцементної плити (97%). З 7 по 9 поверхи облицювання завершено (100%).
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2-х ліфтів.
Монтаж вікон, алюміній (7-9 поверхи): монтаж завершено.
Внутрішнє опорядження: завершуються штукатурні роботи (96%), триває нанесення фінішного шару оздоблень (18%), ведеться укладання плитки на підлогу (10%) в місцях загального користування.
5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено монтаж горизонтальної розводки системи опалення і водопостачання (100%).
Внутрішні мережі (електропостачання): завершено монтаж горизонтальної розводки електропостачання на 6-9 поверхах (100%).
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 61%.
Стяжки: виконано на 73%.
Внутрішнє опорядження: штукатурні роботи виконано на 35%.
6 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено монтаж горизонтальної розводки системи опалення та водопостачання (100%).
Внутрішні мережі (електропостачання): завершено монтаж горизонтальної розводки електропостачання на 6-9 поверхах (100%).
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 48%.
Стяжки: виконано на 95%.
Внутрішнє опорядження: штукатурні роботи виконано на 30%.
Будинок №5
1 секція:
Плита перекриття підвалу: завершено 164 м³.
2 секція:
Плита перекриття підвалу: завершено 81,2 м³.
3 секція:
Вертикал підвалу: завершено 125,82 м³.
Плита перекриття підвалу: армування виконано на 50%.
4,5 секція:
Палеве поле: триває влаштування палевого поля (159 / 1186,5 м³), виконано на 72%.
загальнобудівельні роботи
Будинок №9
1 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи (100%), тривають роботи з влаштування клінкеру (75%). З 7 по 9 поверхи триває монтаж кронштейнів (95%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 5%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): ведуться роботи по монтажу лежаків у підвальному поверсі (79%).
Монтаж вікон (2-6 поверхи): монтаж завершено.
Цегляна кладка: роботи завершені.
Стяжки: роботи завершені.
Ліфти: підготовка ліфтових шахт до монтажу 2-х ліфтів (89%).
Внутрішнє опорядження: штукатурні роботи виконано на 95%.
2 секція:
Цегляна кладка: виконується кладка контурних стін з боку паркінгу (95%), тривають роботи на 1-му поверсі (13%), на 2-10 поверхах роботи завершено (100%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено монтаж горизонтальної розводки системи опалення та водопостачання (90%).
Внутрішні мережі (електропостачання): триває монтаж горизонтальної розводки електропостачання на 6-9 поверхах (88%).
Стяжки: виконано на 84%.
3 секція:
Монолітні роботи: роботи завершено.
Цегляна кладка: завершено з 2 по 7 поверхи, на 1 поверсі роботи виконано (95%), завершуються роботи на 8 поверсі (95%).
4 секція:
Монолітні роботи: роботи завершені.
Цегляна кладка: проводяться роботи на 1 поверсі (48%), виконується кладка підвальних приміщень і приміщень інженерних систем (12%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (59%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено монтаж горизонтальної розводки системи опалення й водопостачання (72%).
Внутрішні мережі (електропостачання): триває монтаж горизонтальної розводки електропостачання на 6-9 поверхах (50%).
5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено горизонтальну розкатку труб.
Фасадні роботи: завершений монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи (100%), ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (80%).
Монтаж дворових вікон: змонтовано.
Стяжки: виконано на 100%.
Ліфти: підготовка ліфтових шахт до монтажу 2-х ліфтів (85%).
Внутрішнє опорядження: штукатурні роботи виконано на 95%.
6 секція:
Монтаж дворових вікон: монтаж завершено.
Стяжки: виконано на 100%.
Фасадні роботи: завершені роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей виконано (100%).
Внутрішнє опорядження: штукатурні роботи виконано на 98%.

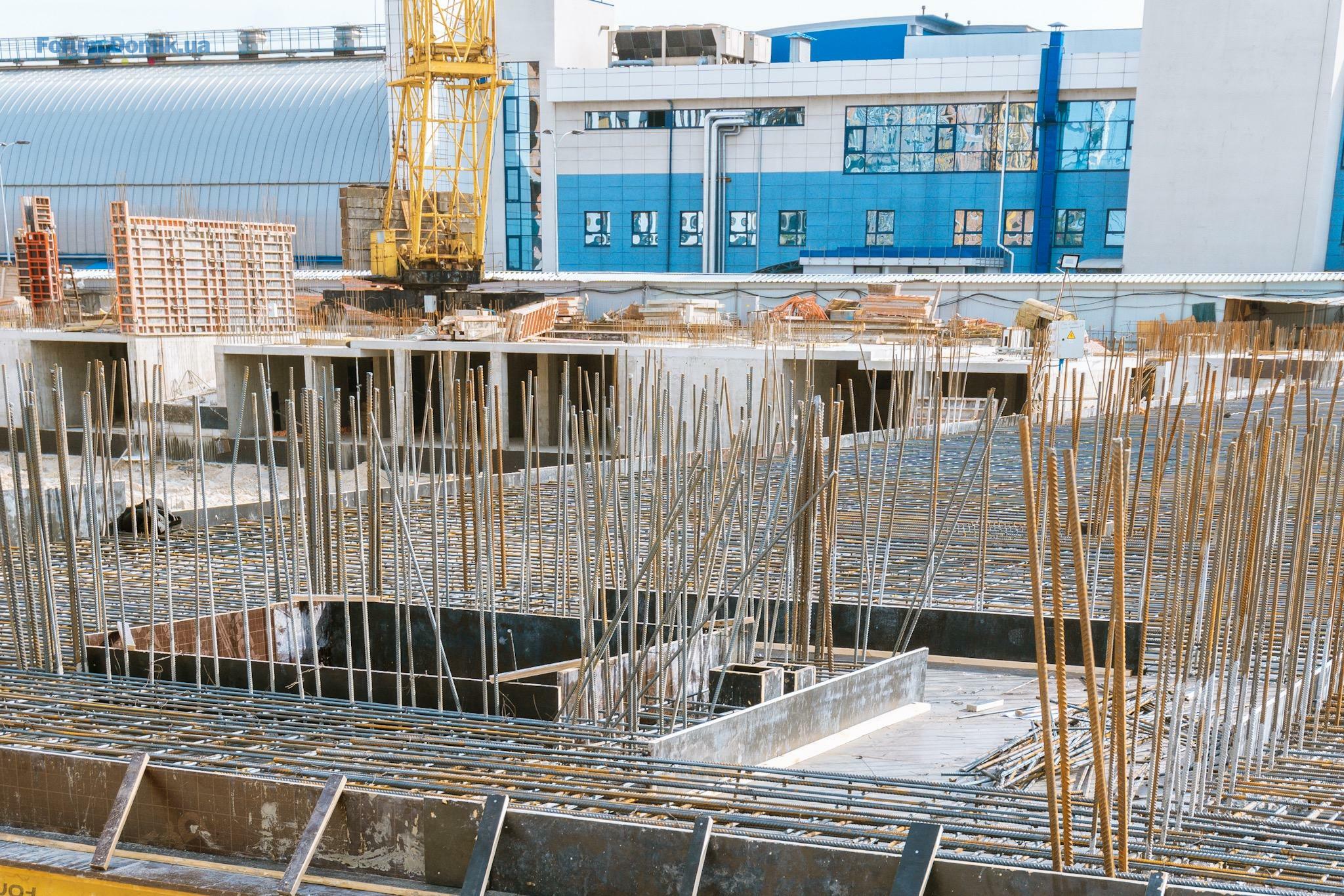

Прикріплюємо нові фото.
Будинок №3
1 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено монтаж горизонтальної розводки системи опалення та водопостачання (100%).
Внутрішні мережі (електропостачання): завершено монтаж горизонтальної розводки електропостачання на 6-9 поверхах (100%).
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 37%.
Стяжки: виконано на 95%.
Внутрішнє опорядження: штукатурні роботи виконано на 35%.
2 секція:
Монтаж вікон (2-6 поверхи): роботи завершено.
Монтаж вікон алюміній (7-9 поверхи): роботи завершено.
Монтаж дворових вікон (2-6 поверхи): роботи завершено.
Фасадні роботи: облицювання з алюмінієвих композитних панелей і фіброцементної плити виконано на 97%. З 7 по 9 поверхи завершено облицювання з алюмінієвих композитних панелей і фіброцементної плити.
Стяжки: роботи завершено.
Огородження балконів: триває монтаж зі сторони паркінгу (34%) та зі сторони бульвару (100%).
Внутрішнє опорядження: штукатурні роботи виконано на 98%, триває укладання плитки на підлогу в місцях загального користування (52%).
Ліфти: завершено монтаж 2-х ліфтів.
3 секція:
Монтаж дворових вікон (2-6 поверхи): роботи завершено.
Фасадні роботи: виконано облицювання з алюмінієвих композитних панелей і монтаж HPL панелей (99%). З 7 по 9 поверхи облицювання завершено (100%).
Внутрішнє опорядження: завершено штукатурні роботи, триває фарбування (91%) та укладання плитки на підлогу в місцях загального користування (95%), виконується опорядження вхідного холу (98%).
Фасад дворовий: завершено монтаж утеплювача (100%), триває шпаклювання (97%).
Монтаж дверей: квартирні двері змонтовано.
Огородження балконів: виконується монтаж зі сторони паркінгу (38%) та зі сторони бульвару (100%).
Ліфти: завершено монтаж 2-х ліфтів.
4 секція:
Фасадні роботи: виконано облицювання з алюмінієвих композитних панелей і фіброцементної плити (97%). З 7 по 9 поверхи облицювання завершено (100%).
Стяжки: роботи завершено.
Ліфти: виконано монтаж 2-х ліфтів.
Монтаж вікон, алюміній (7-9 поверхи): монтаж завершено.
Внутрішнє опорядження: завершуються штукатурні роботи (96%), триває нанесення фінішного шару оздоблень (18%), ведеться укладання плитки на підлогу (10%) в місцях загального користування.
5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено монтаж горизонтальної розводки системи опалення і водопостачання (100%).
Внутрішні мережі (електропостачання): завершено монтаж горизонтальної розводки електропостачання на 6-9 поверхах (100%).
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 61%.
Стяжки: виконано на 73%.
Внутрішнє опорядження: штукатурні роботи виконано на 35%.
6 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено монтаж горизонтальної розводки системи опалення та водопостачання (100%).
Внутрішні мережі (електропостачання): завершено монтаж горизонтальної розводки електропостачання на 6-9 поверхах (100%).
Покрівля: завершено укладання утеплюючого шару та шару, який утворює ухил покрівлі, розпочато укладання мембрани, загальний комплекс робіт виконано на 48%.
Стяжки: виконано на 95%.
Внутрішнє опорядження: штукатурні роботи виконано на 30%.
Будинок №5
1 секція:
Плита перекриття підвалу: завершено 164 м³.
2 секція:
Плита перекриття підвалу: завершено 81,2 м³.
3 секція:
Вертикал підвалу: завершено 125,82 м³.
Плита перекриття підвалу: армування виконано на 50%.
4,5 секція:
Палеве поле: триває влаштування палевого поля (159 / 1186,5 м³), виконано на 72%.
загальнобудівельні роботи
Будинок №9
1 секція:
Фасадні роботи: завершено монтаж кронштейнів, каркасу й утеплювача з 2 по 6 поверхи (100%), тривають роботи з влаштування клінкеру (75%). З 7 по 9 поверхи триває монтаж кронштейнів (95%). Розпочато роботи по влаштуванню фасадів на балконах і лоджіях (влаштування мокрих фасадів, виконано 5%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): ведуться роботи по монтажу лежаків у підвальному поверсі (79%).
Монтаж вікон (2-6 поверхи): монтаж завершено.
Цегляна кладка: роботи завершені.
Стяжки: роботи завершені.
Ліфти: підготовка ліфтових шахт до монтажу 2-х ліфтів (89%).
Внутрішнє опорядження: штукатурні роботи виконано на 95%.
2 секція:
Цегляна кладка: виконується кладка контурних стін з боку паркінгу (95%), тривають роботи на 1-му поверсі (13%), на 2-10 поверхах роботи завершено (100%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено монтаж горизонтальної розводки системи опалення та водопостачання (90%).
Внутрішні мережі (електропостачання): триває монтаж горизонтальної розводки електропостачання на 6-9 поверхах (88%).
Стяжки: виконано на 84%.
3 секція:
Монолітні роботи: роботи завершено.
Цегляна кладка: завершено з 2 по 7 поверхи, на 1 поверсі роботи виконано (95%), завершуються роботи на 8 поверсі (95%).
4 секція:
Монолітні роботи: роботи завершені.
Цегляна кладка: проводяться роботи на 1 поверсі (48%), виконується кладка підвальних приміщень і приміщень інженерних систем (12%). На 9-10 поверхах триває кладка внутрішніх стін і перегородок (59%).
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено монтаж горизонтальної розводки системи опалення й водопостачання (72%).
Внутрішні мережі (електропостачання): триває монтаж горизонтальної розводки електропостачання на 6-9 поверхах (50%).
5 секція:
Внутрішні мережі (водовідвід та каналізація, опалення та вентиляція): завершено горизонтальну розкатку труб.
Фасадні роботи: завершений монтаж кронштейнів, каркасу й утеплювача з 2-го по 6-ий поверхи (100%), ведуться оздоблювальні роботи з монтажу клінкерної плитки (90%). З 7 по 9 поверхи тривають роботи з монтажу кронштейнів (80%).
Монтаж дворових вікон: змонтовано.
Стяжки: виконано на 100%.
Ліфти: підготовка ліфтових шахт до монтажу 2-х ліфтів (85%).
Внутрішнє опорядження: штукатурні роботи виконано на 95%.
6 секція:
Монтаж дворових вікон: монтаж завершено.
Стяжки: виконано на 100%.
Фасадні роботи: завершені роботи з облицюванню фасаду з 2 по 9 поверхи з алюмінієвих композитних панелей виконано (100%).
Внутрішнє опорядження: штукатурні роботи виконано на 98%.
Прикріплюємо нові фото.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Central Bucha | Comfort Life | Буча, вул. Островського, 34б30.11446
- ЖК Happy 7 | Софіївська Борщагівка, вул. Боголюбова, 3329.111
- M6 Urban Residences l GEOS l Київ, вул. Михайла Максимовича, 629.114
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2728.11472
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б26.11121
- ЖК Урлівський-1 | Київміськбуд, BudCapital | Київ, вул. Причальна, 1126.113 803
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а25.113 108
- ЖК Молодіжне містечко | Крюківщина, вул. Одеська, вул. Подільська23.11100
- ЖК Старт | bUd Development | Київ, вул. Шолуденка, 3021.111 239
- ЖК Creator City | Креатор-Буд | Київ, вул. Дегтярівська, 17-1921.11525
- Чи варто зараз купувати нерухомість?30.114 790
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога29.1130
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а17.117
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- Підлога на кухні - ламінат або плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тепла підлога, відгуки та поради28.08205
- Крыша потекла, что делать?25.0818
- Перепланування | прохання та поради щодо конкретних ситуацій19.082 216
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Меблі на замовлення | Оголошення про виготовлення меблів18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
