Подати оголошення

ЖК "Richmond", ул. Ивана Кудри, 26 - "GEOS"

ЗабудовникGEOS
Здача ЖК2017 р.
Планування
Карточка Домік
ЖК зданий
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 26.
2/8%
1/4%
7/27%
12/46%
4/15%
1. . .35. . .20
05 бер 2016 10:17
Дорогі жінки! Вітаємо вас зі святом весни, краси і любові - 8 Березня!
Бажаємо вам завжди бути прекрасними, неповторними, жіночними і чудовими. Бажаємо вам щирої любові, спокою і тепла в серцях, успіхів у справах і благополуччя в сімейному вогнищі.

Бажаємо, щоб на ваших губах завжди грала ніжна посмішка, а думки були повні оптимізму.
04 квіт 2016 07:28

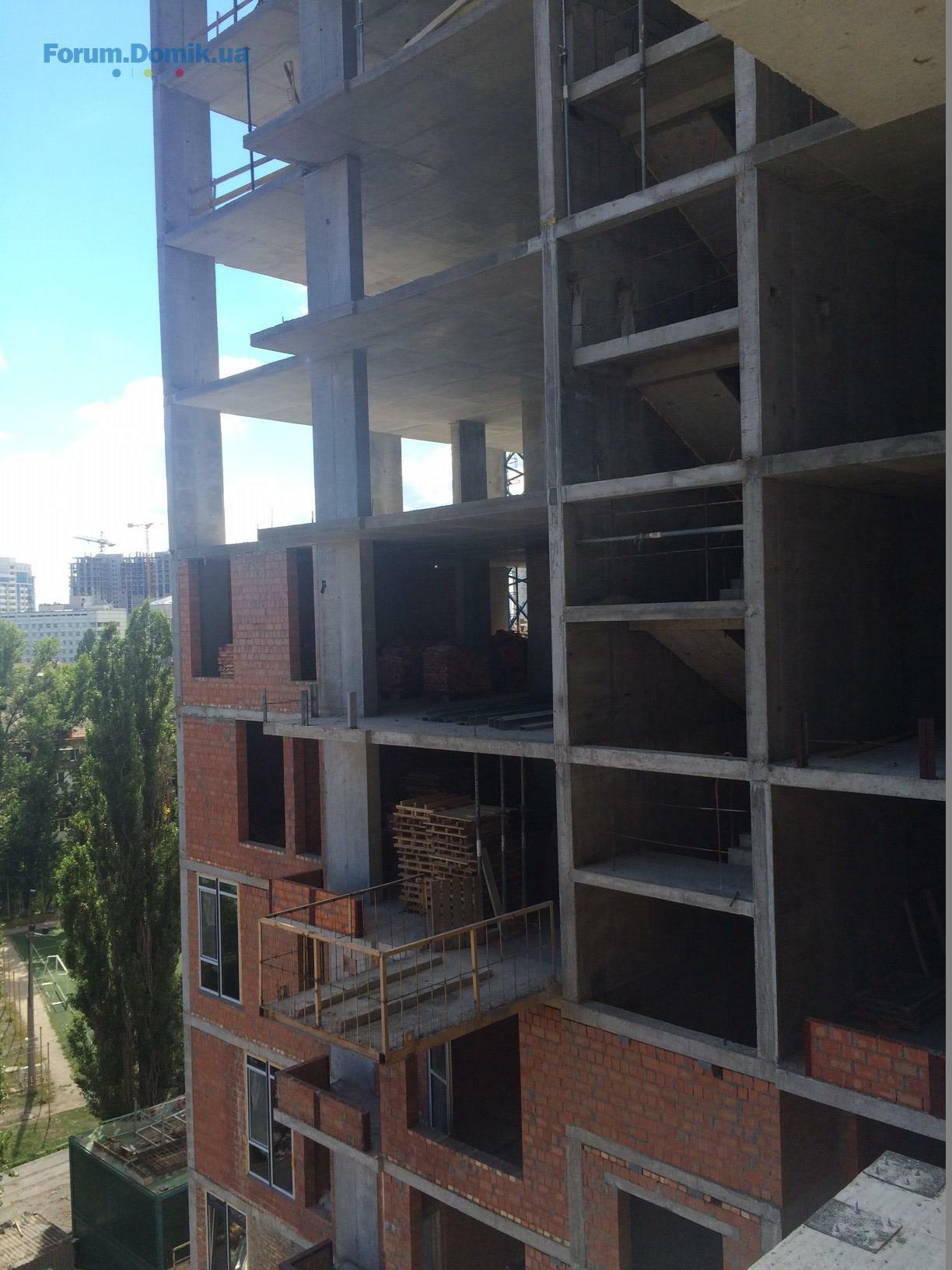

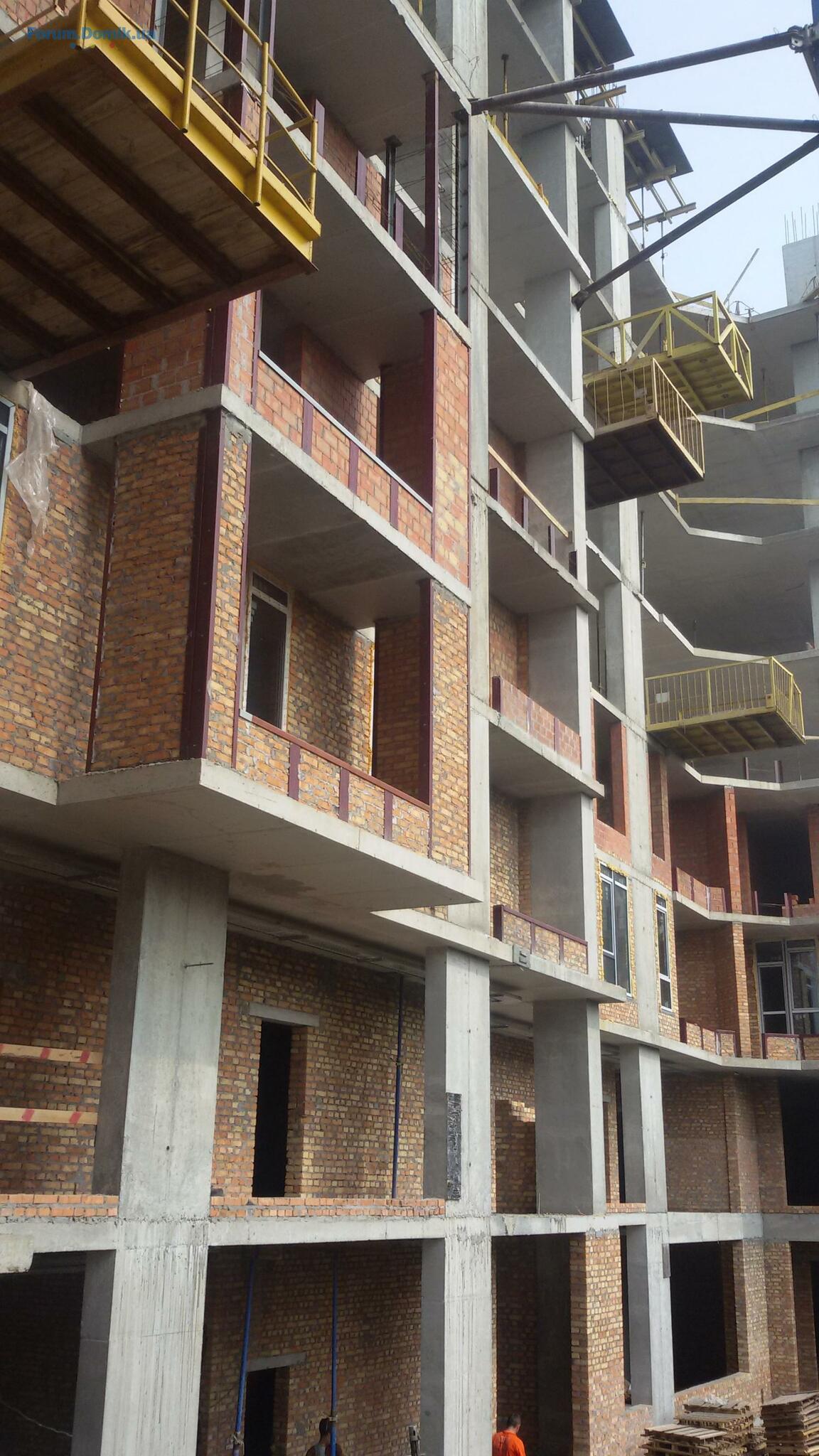

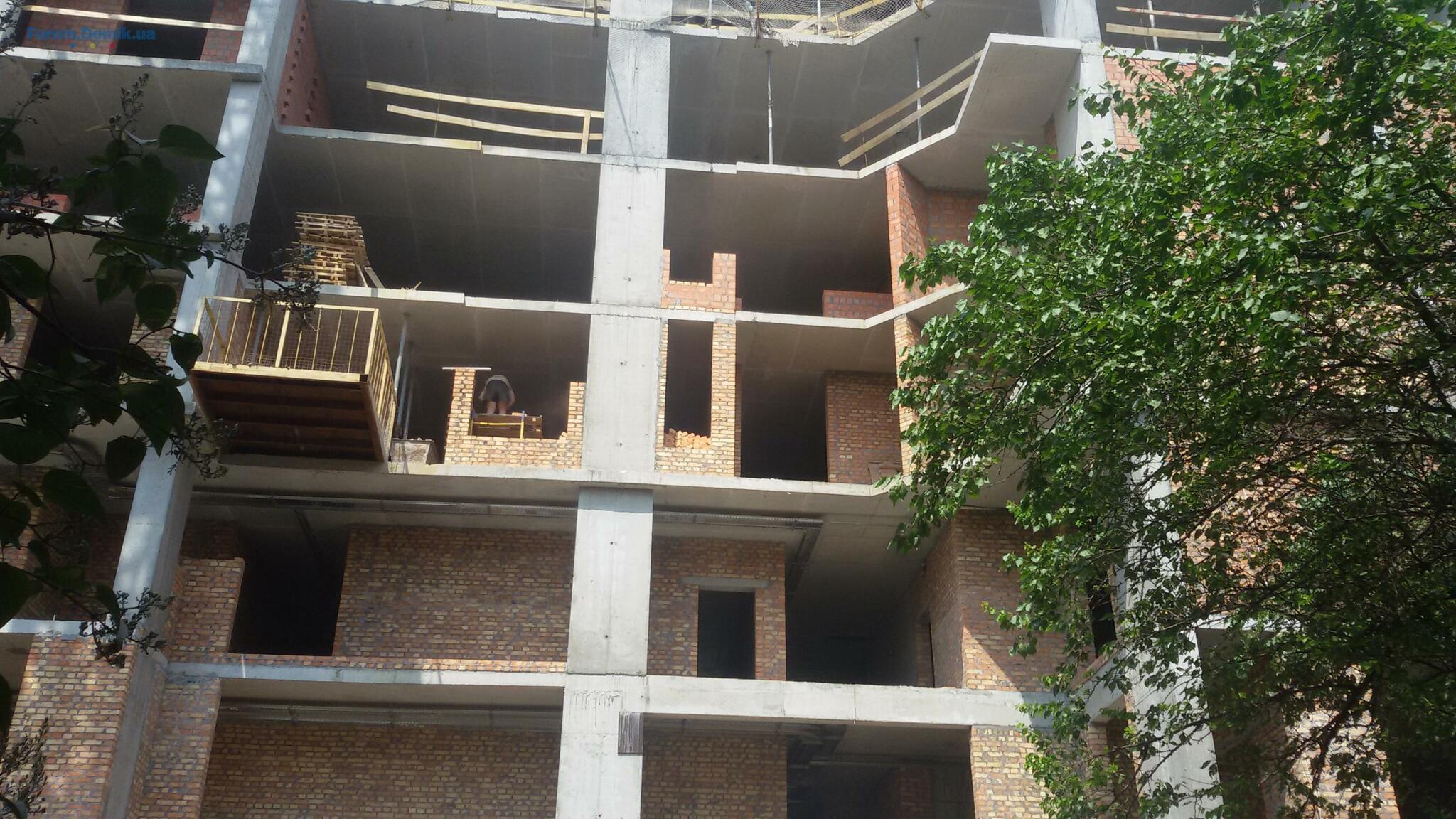

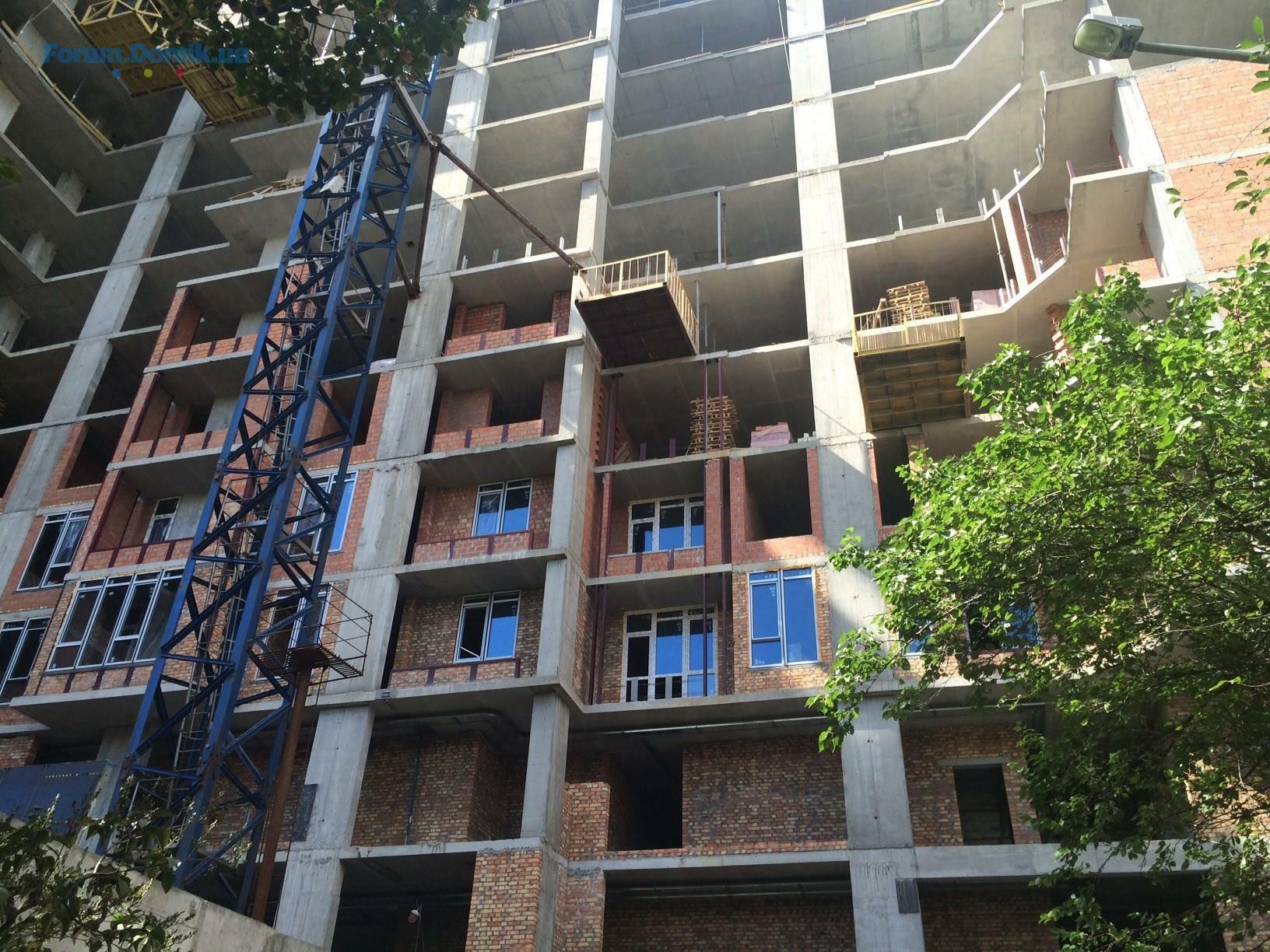

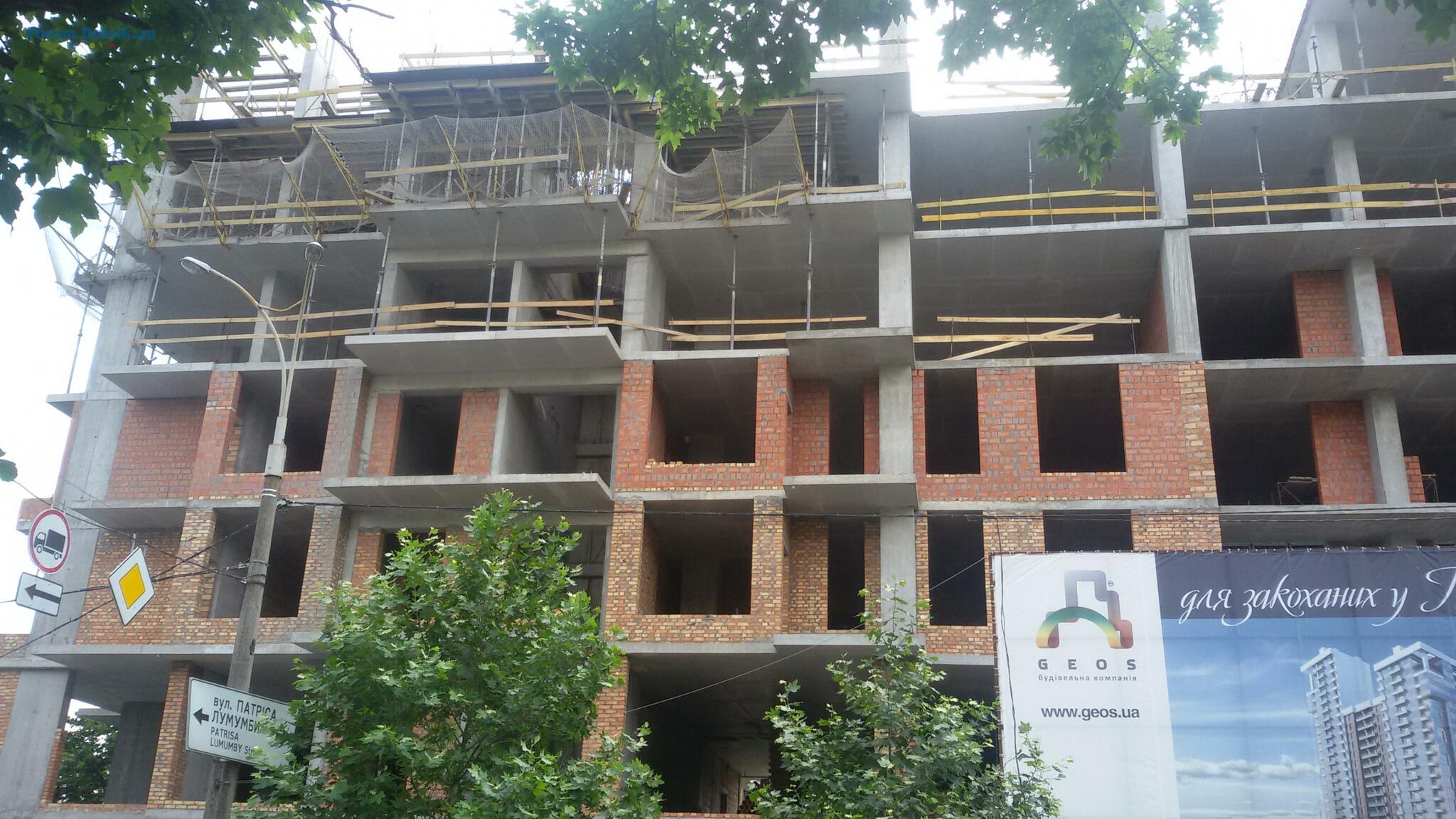

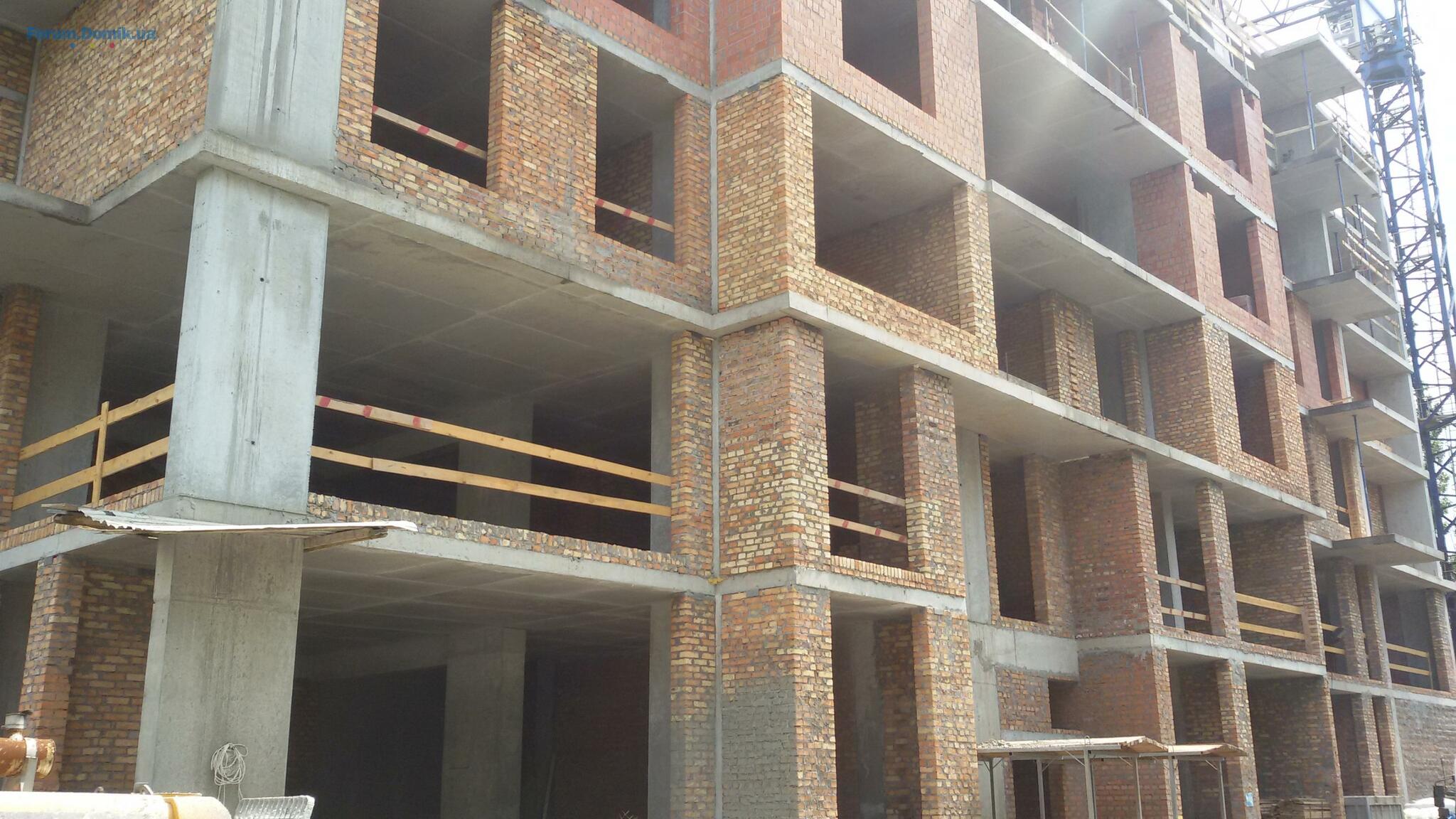

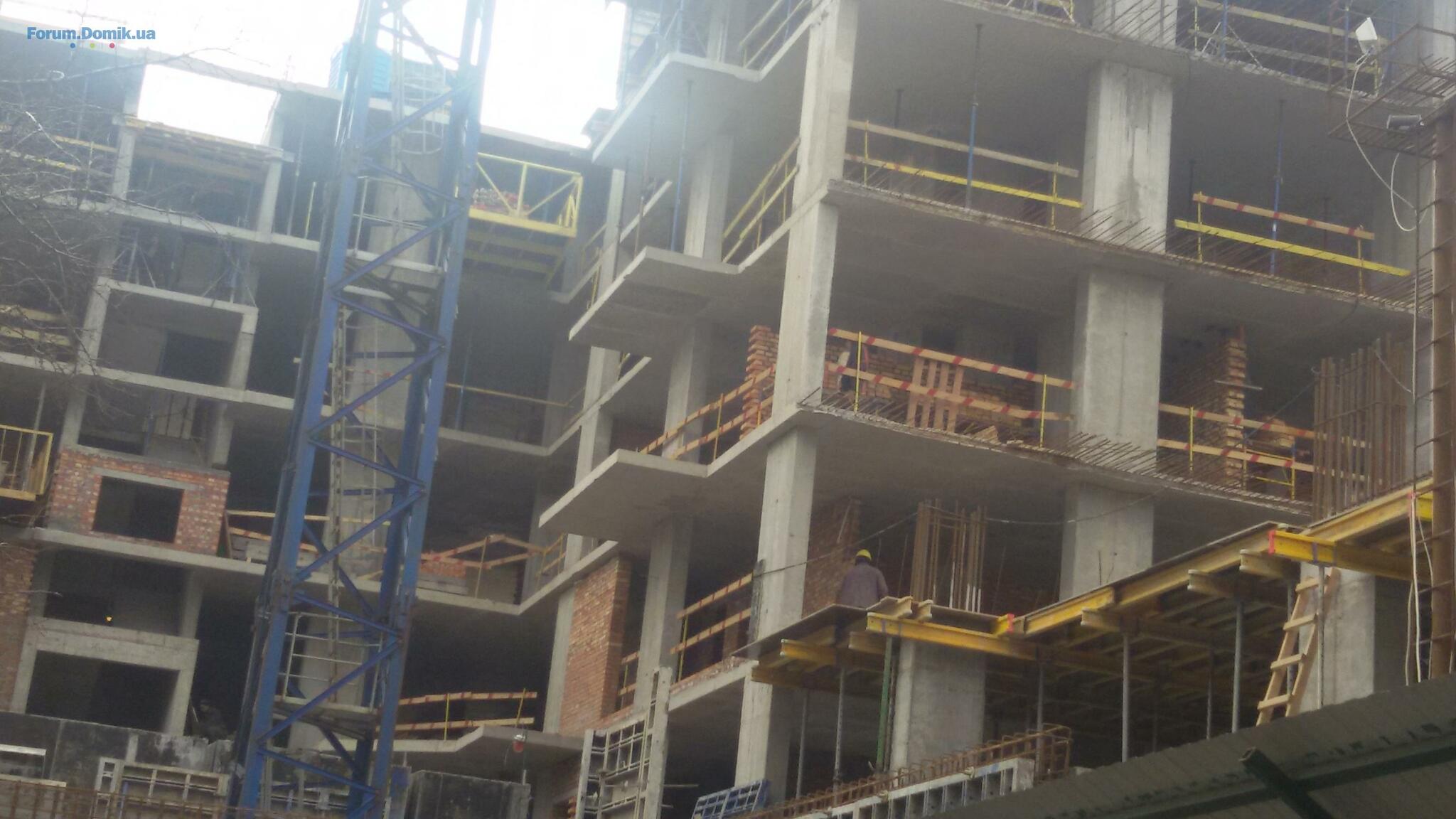

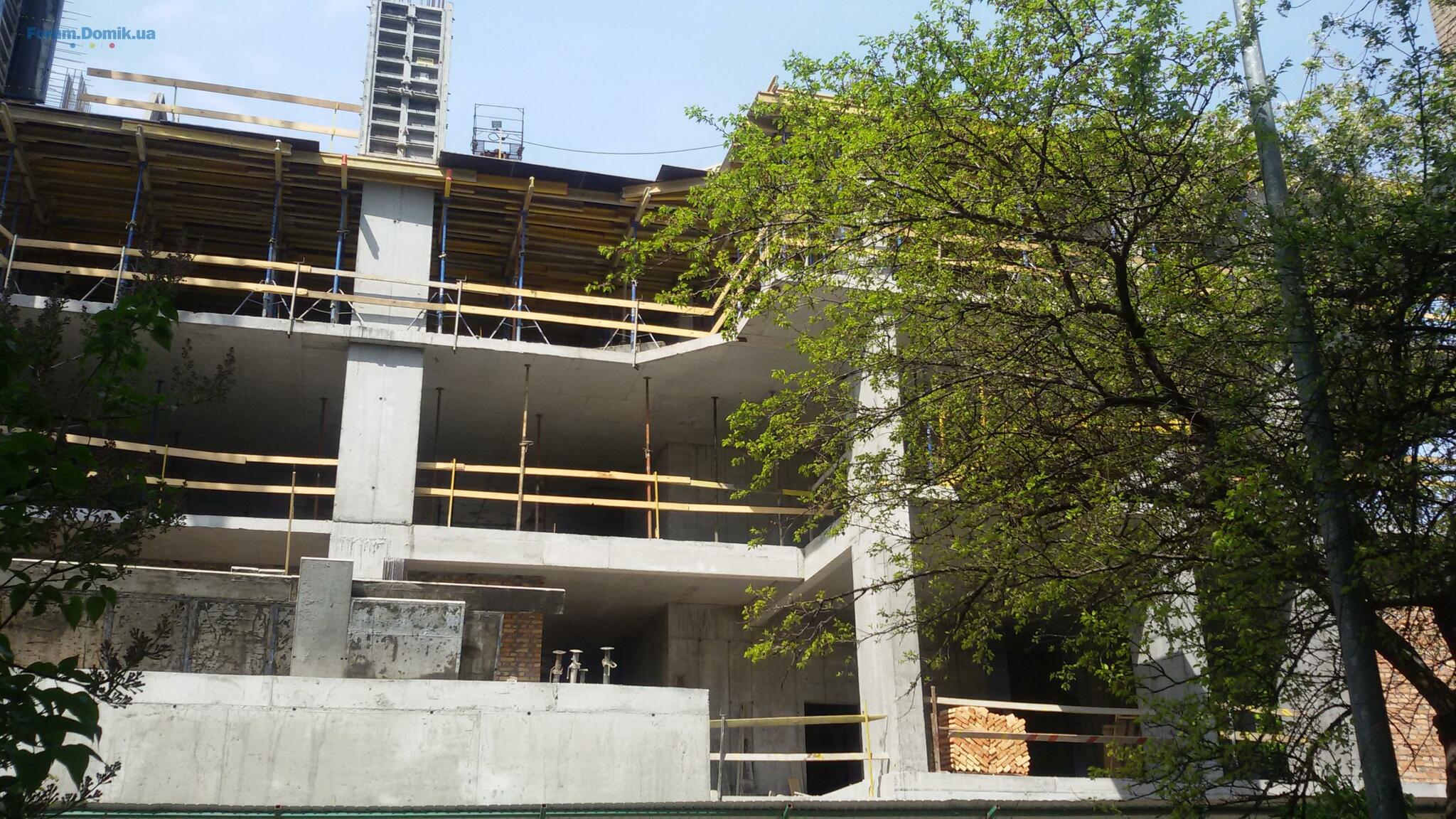

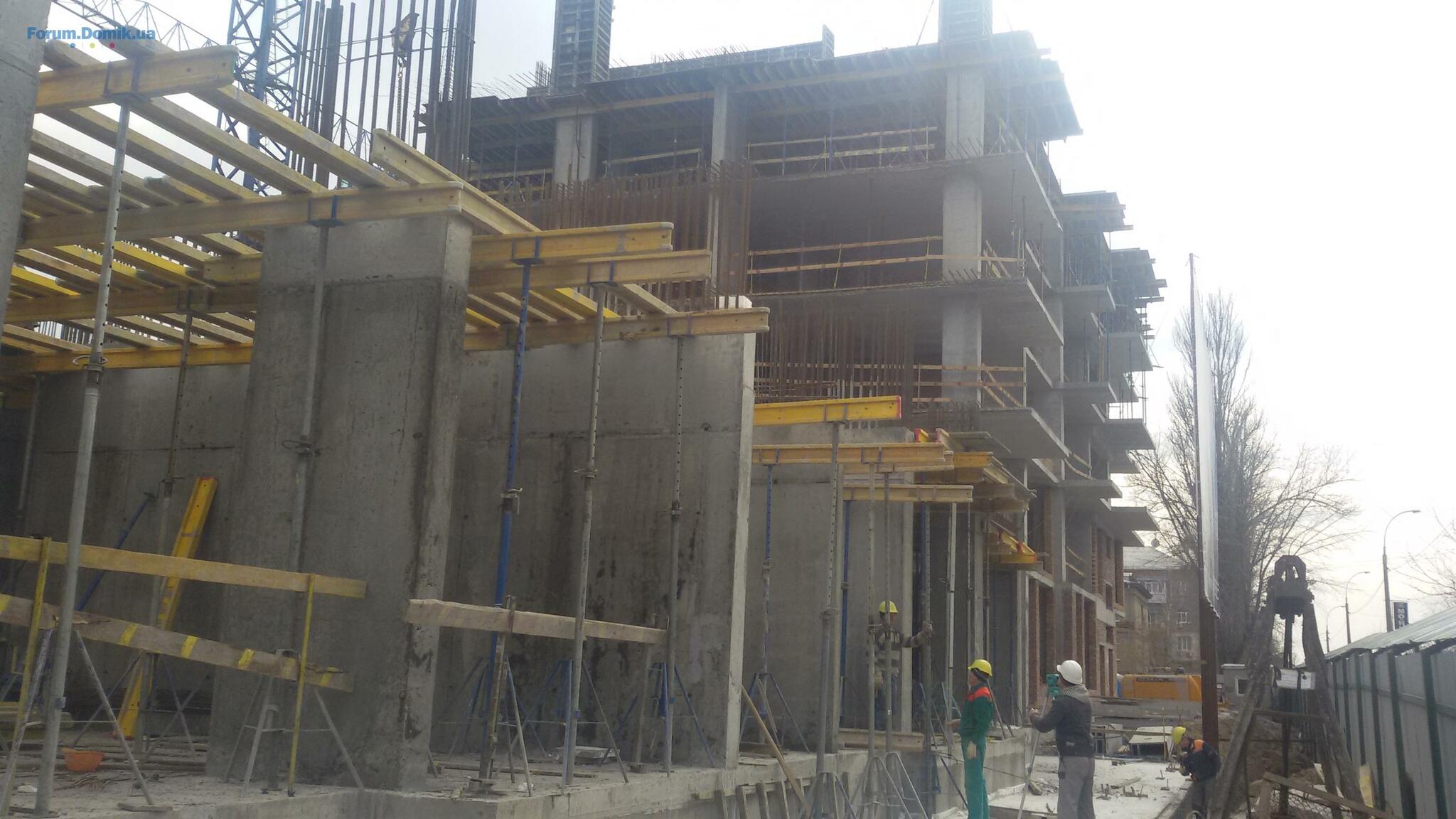

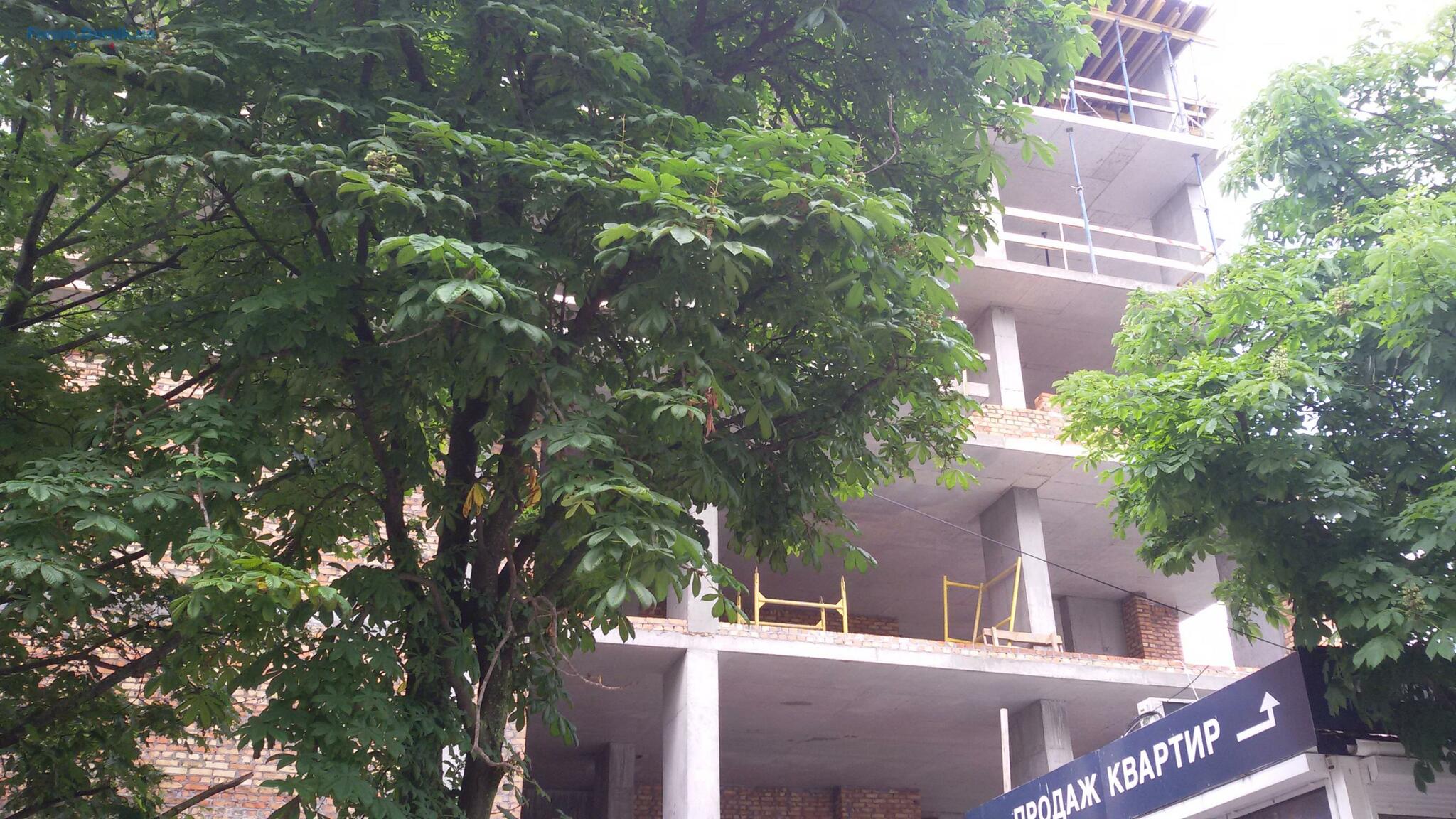

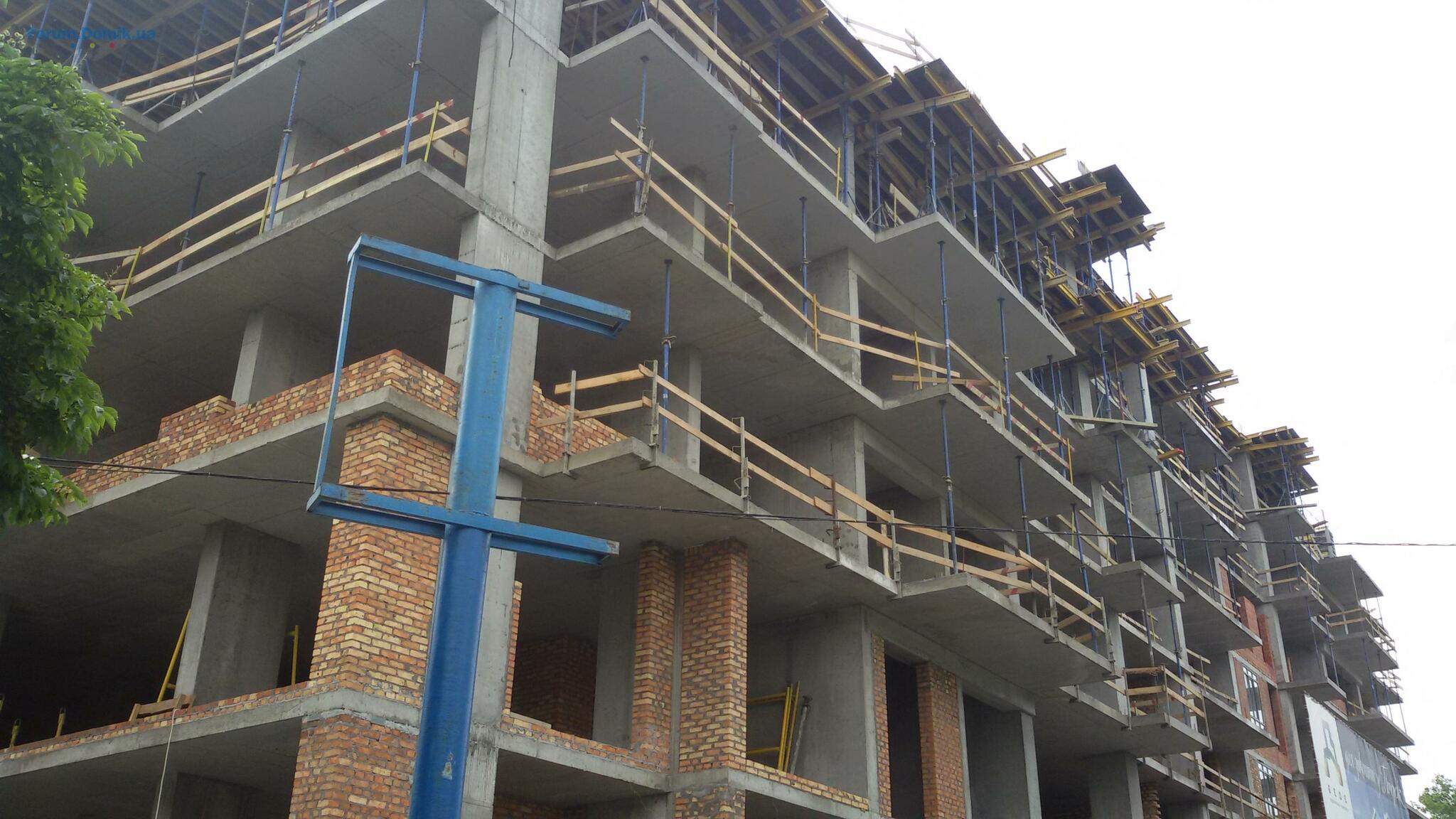

Ход строительства ЖК Richmond:
Паркинг:
1. Бетонирование забирки – 100%
2. Балка обвязочная - 100%
3. Плита паркинга -1,200 – 100%
Секция 1:
1. Вертикал дома +14,000 (5 этаж) – 60%
2. Бетонирование плиты перекрытия +17,100 (6 этаж) – 60%
3. Вертикал дома +17,300 (7 этаж) – 60%
4. Периметральная кладка (кирпичные стены, толщиной 120 и 250 мм) 1,2,3 этажи – 60%
Секция 2:
1. Бетонирование плиты перекрытия -0,300 (-1 этаж) – 100%
2. Бетонирование вертикала -0,100 (1 этаж) – 100%
3. Бетонирование плиты перекрытия -1,200 – 100%
4. Бетонирование плиты перекрытия +3,900 (-1 этаж) – 100%
28 квіт 2016 11:19
Ход строительства ЖК Ричмонд за апрель 2016 года:
Секция 1:
1. Бетонирование плиты перекрытия +20,400 (6-7 этаж) – 70%.
Секция 2:
1. Бетонирование вертикала +4,100 (2 этаж) – 100%;
2. Бетонирование плиты перекрытия +7,200 (3 этаж)– 100%;
3. Бетонирование вертикала +7,400 – 100%;
4. Бетонирование плиты перекрытия +10,500 (4 этаж) – 100%;
5. Бетонирование вертикала +10,700 – 100%;
6. Бетонирование плиты перекрытия +13,800 (5 этаж) – 80%.
Периметральная кладка:
1. -2 этаж – 100%;
2. -1 этаж – 100%;
3. 1 этаж – 80%;
4. 2 этаж – 70%;
5. 3 этаж – 70%;
6. 4 этаж – 10%;
Теплопункт – периметральная кладка – 90%.
29 квіт 2016 13:57
Дорогие друзья!
Пусть в наших душах всегда царит весна – благоухающая и благословенная!
Поздравляем всех со светлым праздником Пасхи! Желаем вам гармонии и счастья, мира и понимания. Пусть наши дома наполнятся благодатью, а сердца – желанием творить добро. Любите и будьте любимы!

Светлого Христова Воскресения!
29 квіт 2016 14:01
График работы отдела продаж в праздничные дни:
1.05.2016-3.05.2016 - выходные дни;
4.05.2016 с 11:00 до 16:00;
5.05.2016-9.05.2016 - выходные дни.
С 10.05.2016 мы работаем в обычном режиме:
пн-пт с 9:00 до 19:00,
сб с 11:00 до 16:00.
Консультацию вы можете получить по телефону: 044-221-05-80.
04 трав 2016 13:18
Цитата "KurbanovV":

Евангелина, Вы не могли бы подробней рассказать о сути претензий местных жителей к данному комплексу. На сайте КМДА эта стройка отмечена как законная, значит на этом месте действительно можно строить, я так понимаю. А то тут то про какие-то квартиры для соседних домов, что-то рассказывают, то про вытяжку, ничего понять не возможно. Просветите пжл, в чем проблема и какое ее решение видят местные жители.

Претензия в таком: вокруг новостроя стоят "Хрущёвки" с газовыми колонками. В соответствии с этим сделана система вентиляции/вытяжки в таких домах. Все дома примерно одной высоты. Если строится высотный дом, меняются потоки воздуха. И как следствие этого будет задувать в систему вентиляции, а не вытягивать, газовые колонки в соседних домах будет задуваться/тухнуть, возможен выток газа и взрыв. Тогда киевгаз просто перекрывает газ в соседних домах. Люди остаются без еды и горячей воды. Электропроводка в домах не предусматривает переход на электричество.

Выход: застройщик должен, за свой счёт, переделать систему вентиляции в соседних домах. Пока он "морозится". Люди, пока, пишут письма.

Если вопрос не будет решён в ближайшее время, люди начнут действовать, как принято в наше время! Митинговать, перекрывать, приглашать прессу на разгоны и т.п. по-майдановски!

И надо не забывать, что рядом стоящий старый дом на 3 парадных и пять этажей обещали, и даже подписывали соответствующие договоры, переселить в новострой.
06 трав 2016 09:23
Цитата "Евангелина":

Претензия в таком: вокруг новостроя стоят "Хрущёвки" с газовыми колонками. В соответствии с этим сделана система вентиляции/вытяжки в таких домах. Все дома примерно одной высоты. Если строится высотный дом, меняются потоки воздуха. И как следствие этого будет задувать в систему вентиляции, а не вытягивать, газовые колонки в соседних домах будет задуваться/тухнуть, возможен выток газа и взрыв. Тогда киевгаз просто перекрывает газ в соседних домах. Люди остаются без еды и горячей воды. Электропроводка в домах не предусматривает переход на электричество.

Выход: застройщик должен, за свой счёт, переделать систему вентиляции в соседних домах. Пока он "морозится". Люди, пока, пишут письма.

Сразу основной вопрос. Где регламентируется хоть как-то, что "застройщик должен"? Законы, постановы, что угодно от государства, утверждающее, что застройщик ДОЛЖЕН за свой счет что-то переделать?
Вы с достаточно большой уверенностью говорите об этом вопросе, но есть ли какая-то документация в подтверждение?

Тот же вопрос по отселению. С какого перепугу кого-то там должны отселять? Что с домом будет - так и будет пустым стоять? И если уж дом отселяют, зачем вытяжку делать то?

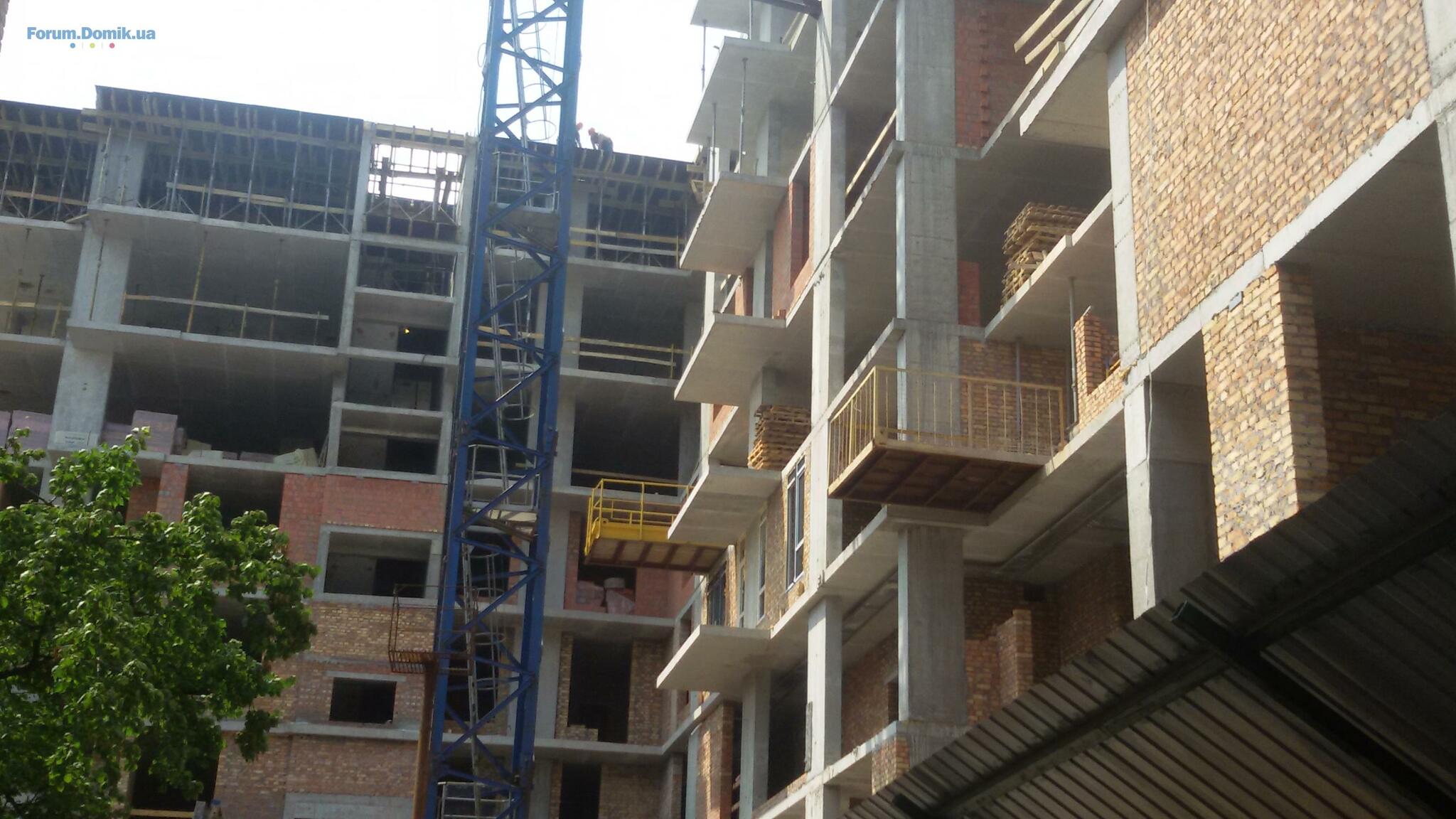

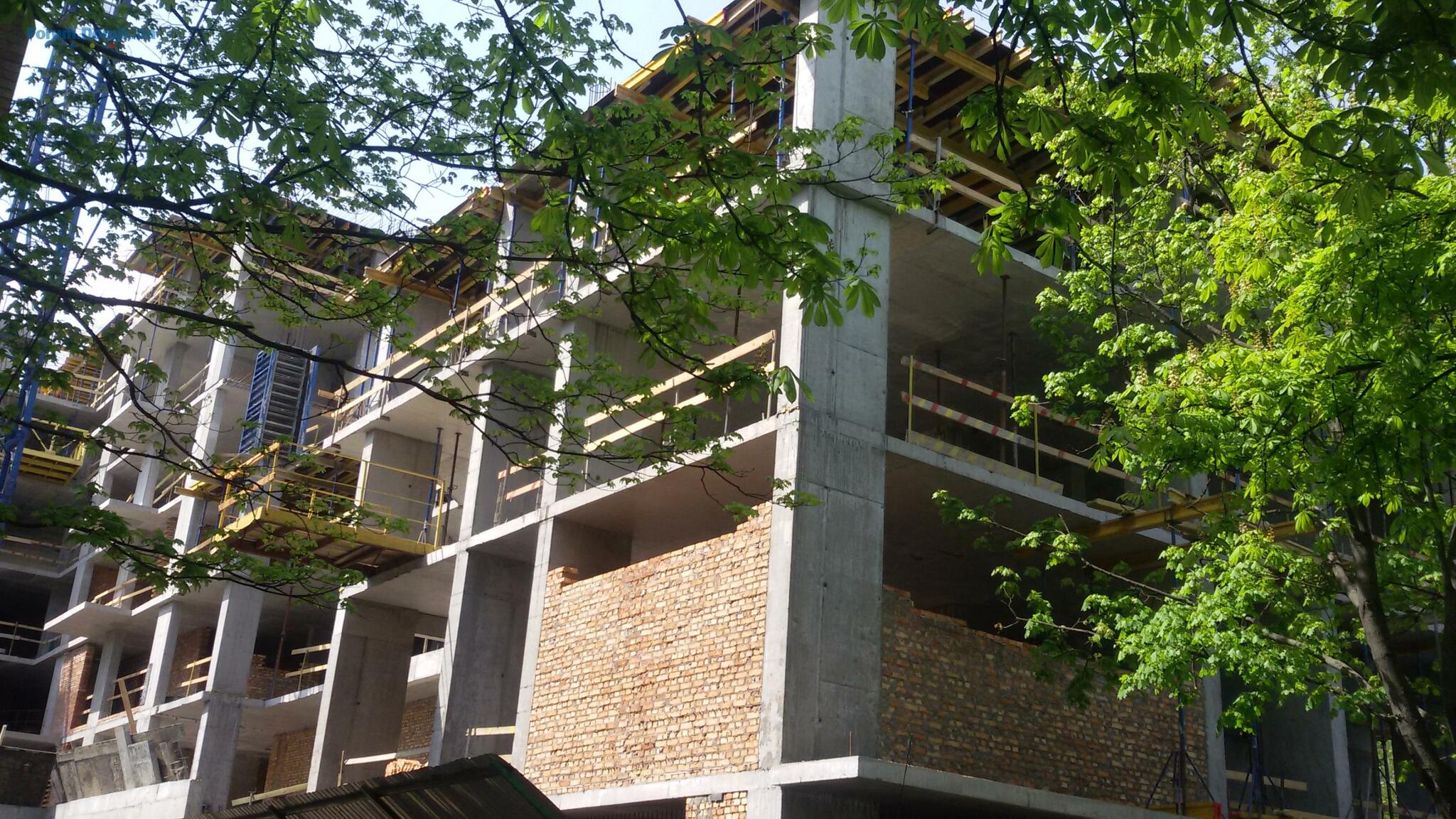

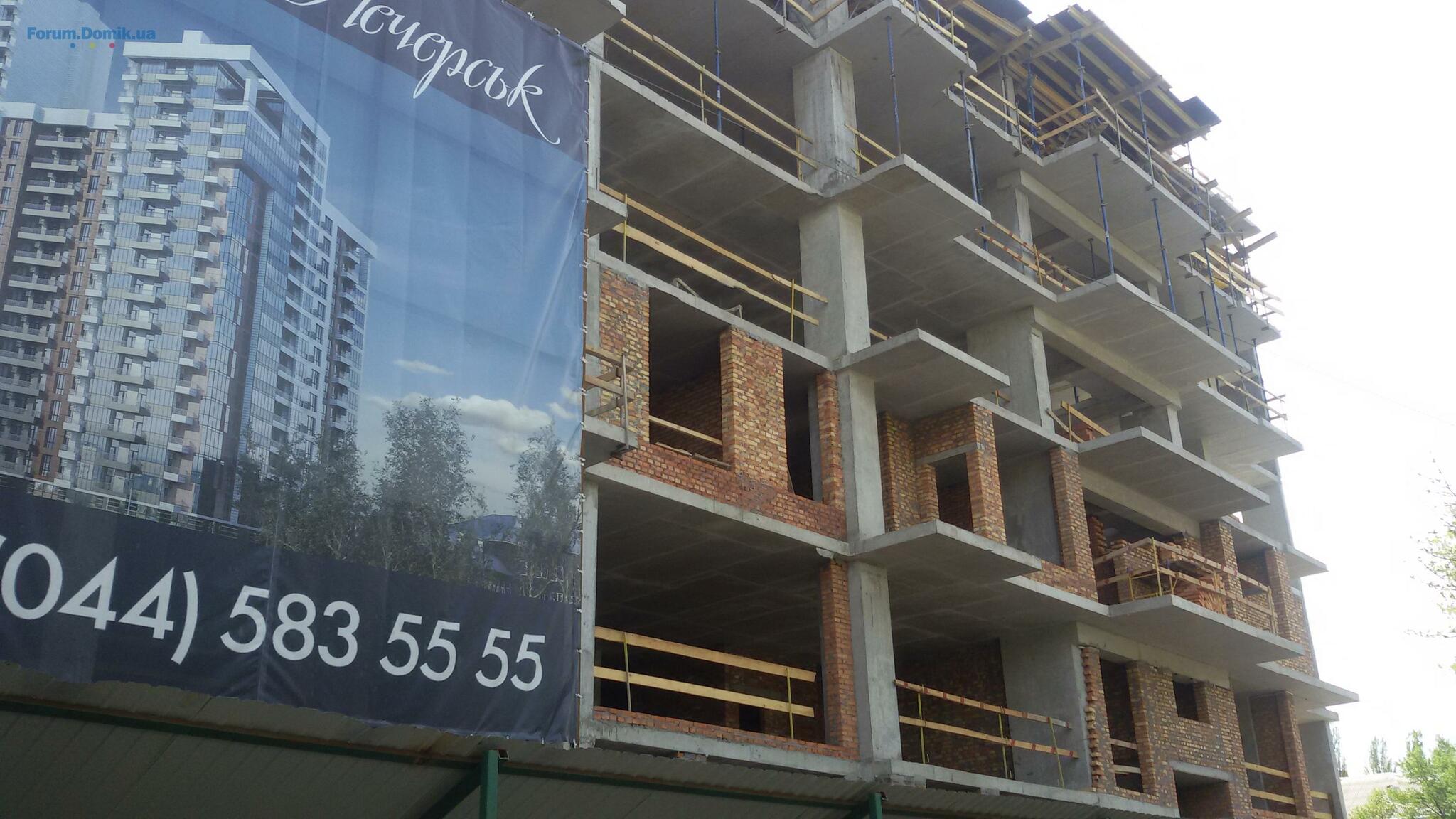

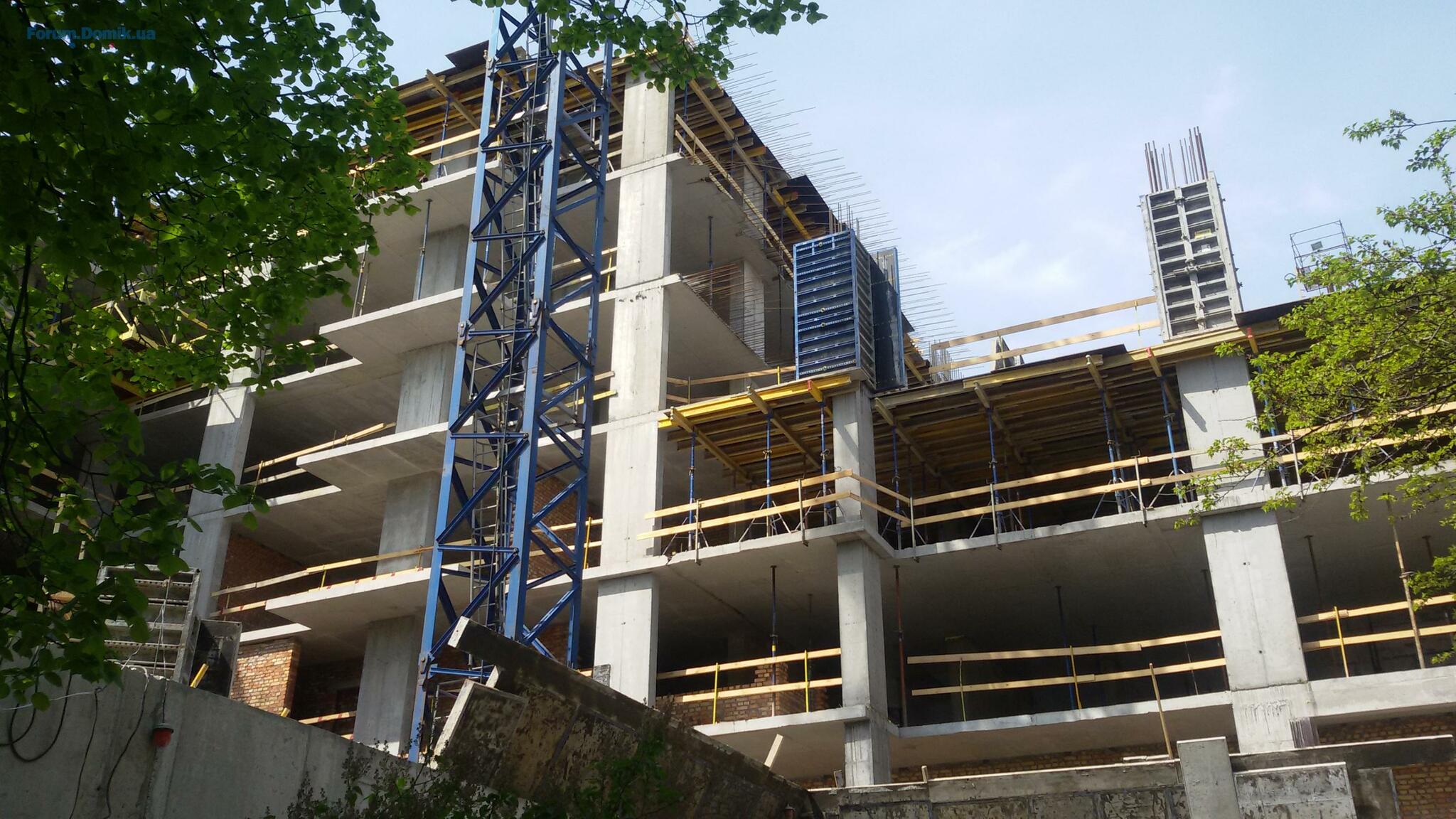

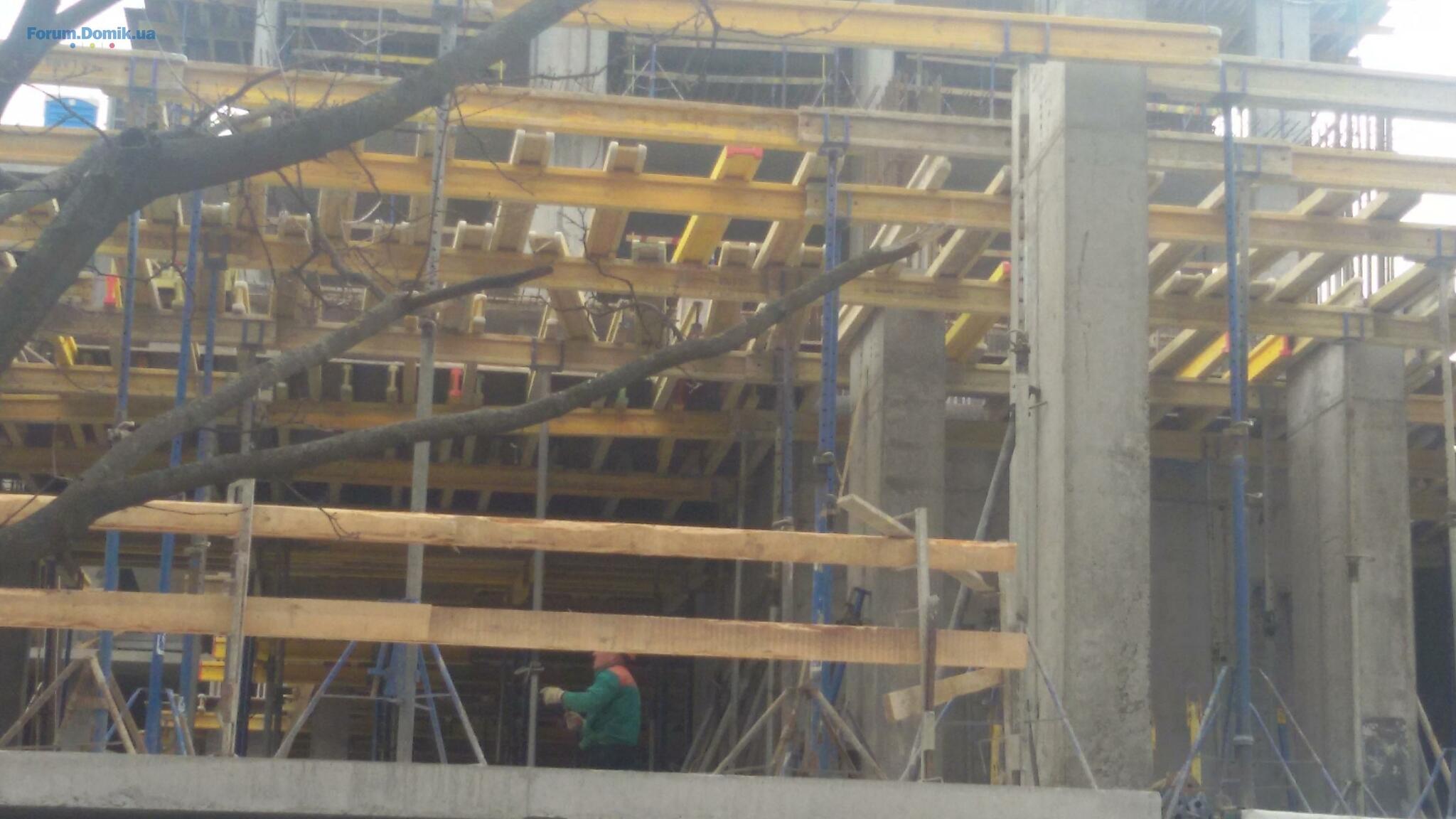

31 трав 2016 11:40

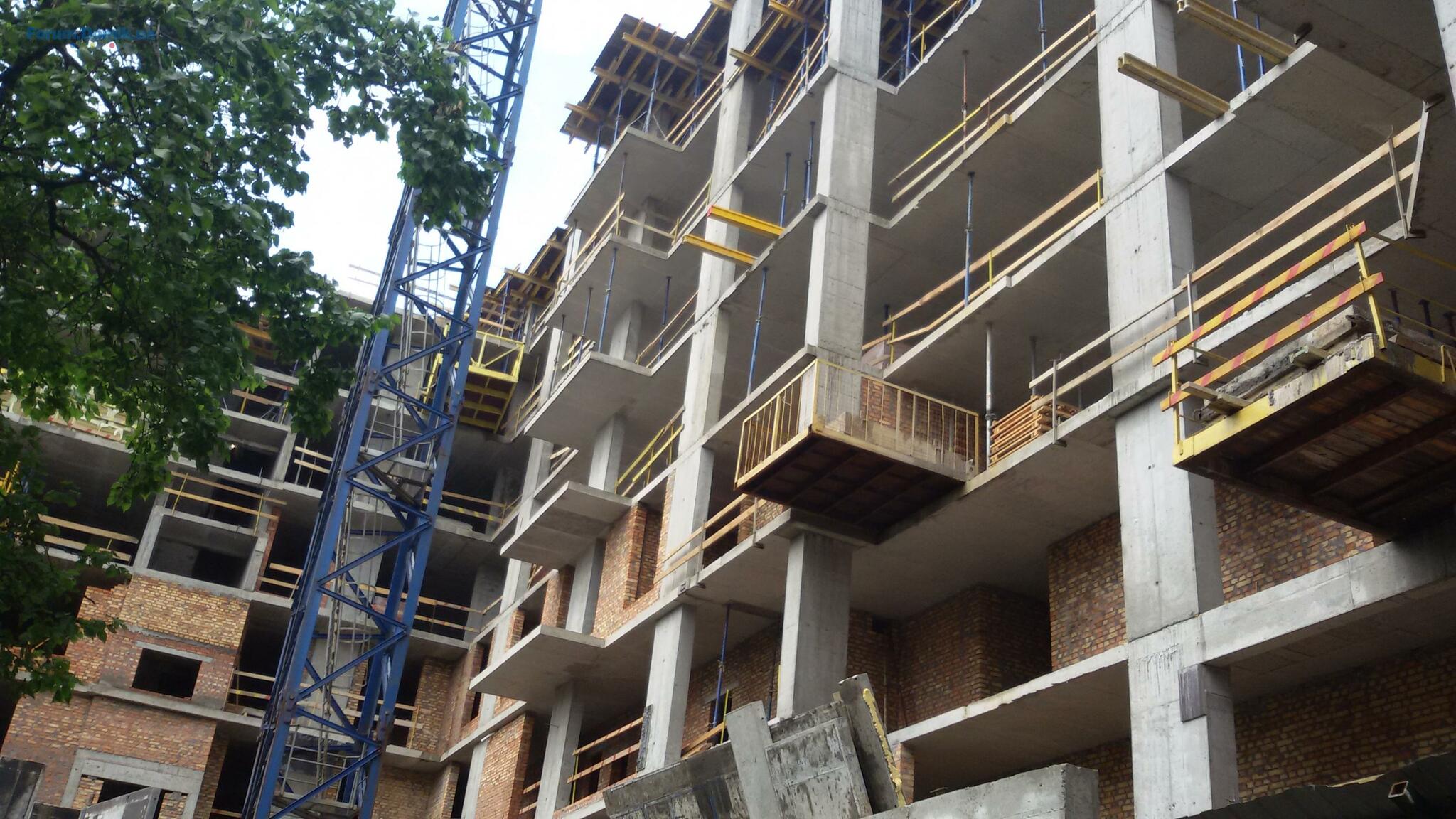

Ход строительства ЖК Richmond:
Секция 1:
1. Бетонирование плиты перекрытия +20,400 (7 этаж) – 50%;
2. Вертикал дома +20,600 (7 этаж) – 80%;
3. Бетонирование плиты перекрытия +23,700 (8 этаж) – 30%.
Секция 2:
1. Бетонирование вертикала +10,700 (4 этаж) – 100%;
2. Бетонирование плиты перекрытия +13,800 (5 этаж) – 100%;
3. Бетонирование вертикала +14,000 (5 этаж) – 100%;
4. Бетонирование плиты перекрытия +17,100 (6 этаж) – 100%;
5. Бетонирование вертикала +17,300 (6 этаж) – 800%;
Периметральная кладка:
1. -2 этаж – 100%;
2. -1 этаж – 100%;
3. 1 этаж – 95%;
4. 2 этаж – 80%;
5. 3 этаж – 70%;
6. 4 этаж – 30%;
7. 5 этаж – 20%;
Теплопункт – периметральная кладка – 90%;

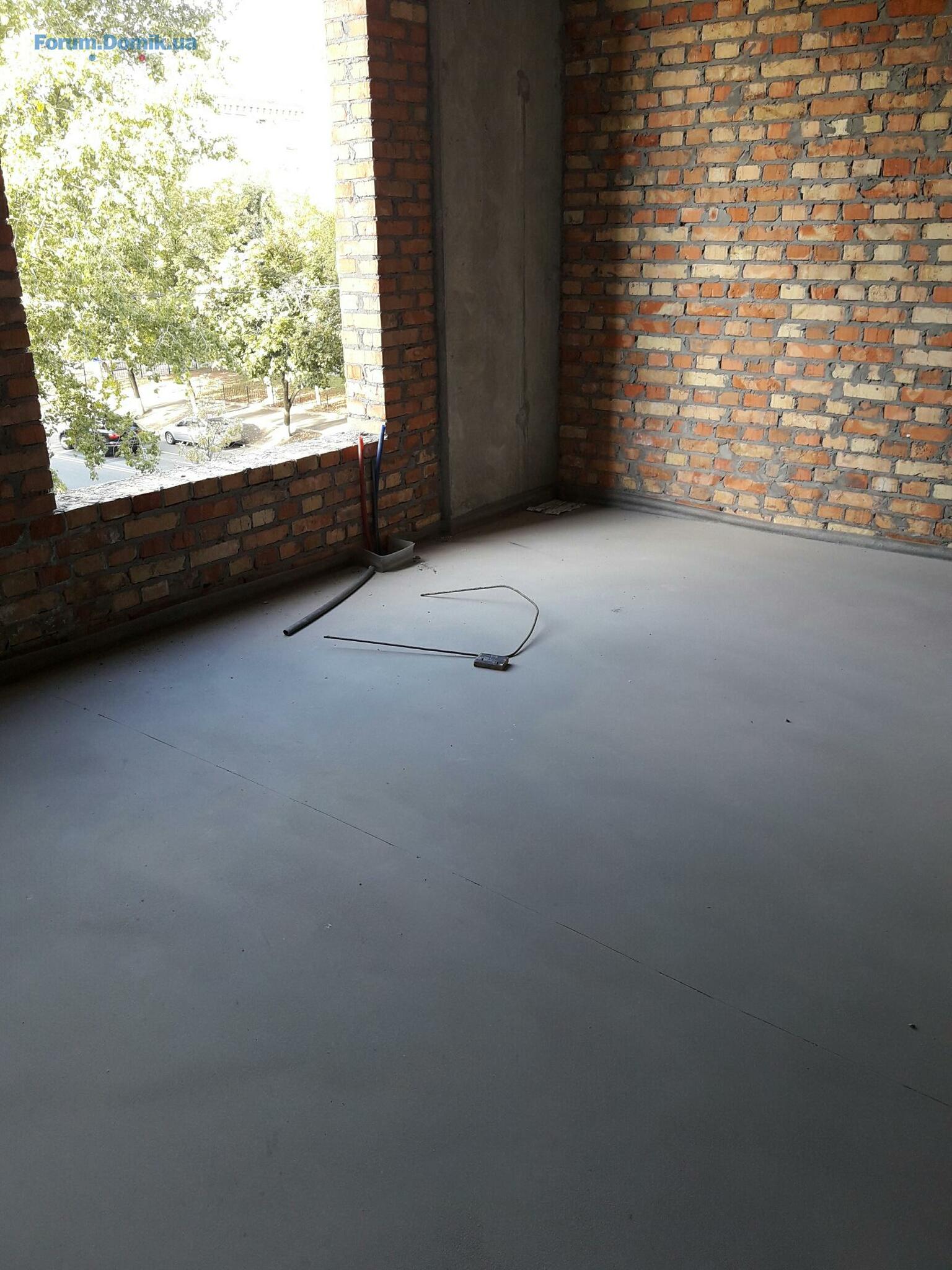

Разводка сантехники – труб на отметке – 1 этаж – 90%.

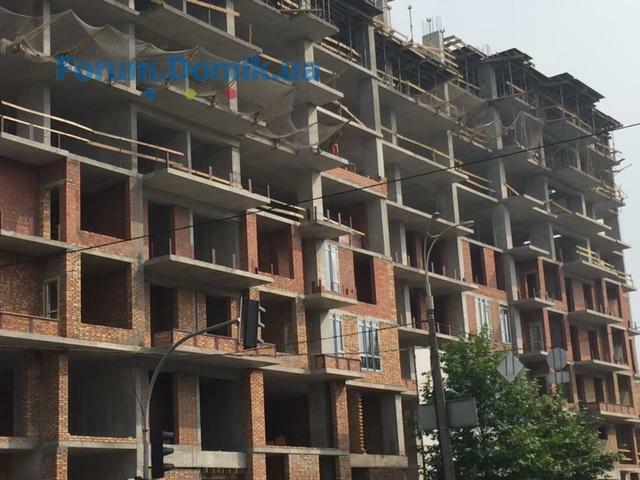

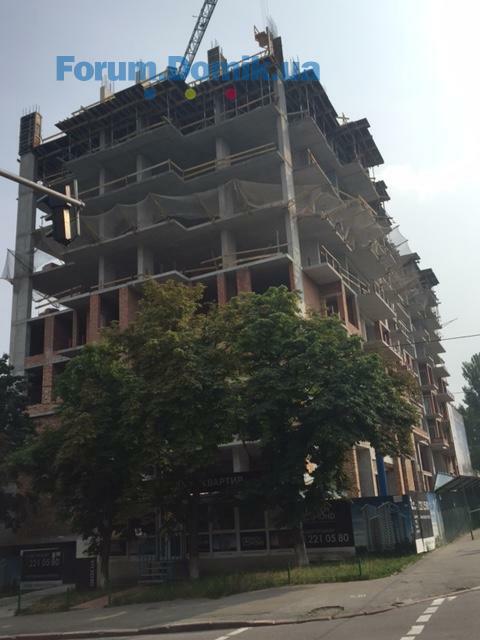

16 черв 2016 13:23
Уважаемые посетители форума и инвесторы!
20.06.2016 (понедельник) - центральный отдел продаж, по адресу ул.Гоголевская,14, не работает.
Отдел продаж на строительстве работает в обычном режиме: с 9:00 до 19:00.
Телефон отдела продаж:(044) 221-05-80.
24 черв 2016 11:57
График работы отдела продаж на строительстве в праздничные дни:
25.06.2016 (суббота) с 11:00 до 16:00;
27.06.2016 - 28.06.2016 (понедельник - вторник) с 11:00 до 16:00.
Центральный отдел продаж с 25.06.2016 по 28.06.2016 - выходные.
Телефон отдела продаж: (044) 221-05-80.
05 лип 2016 08:34

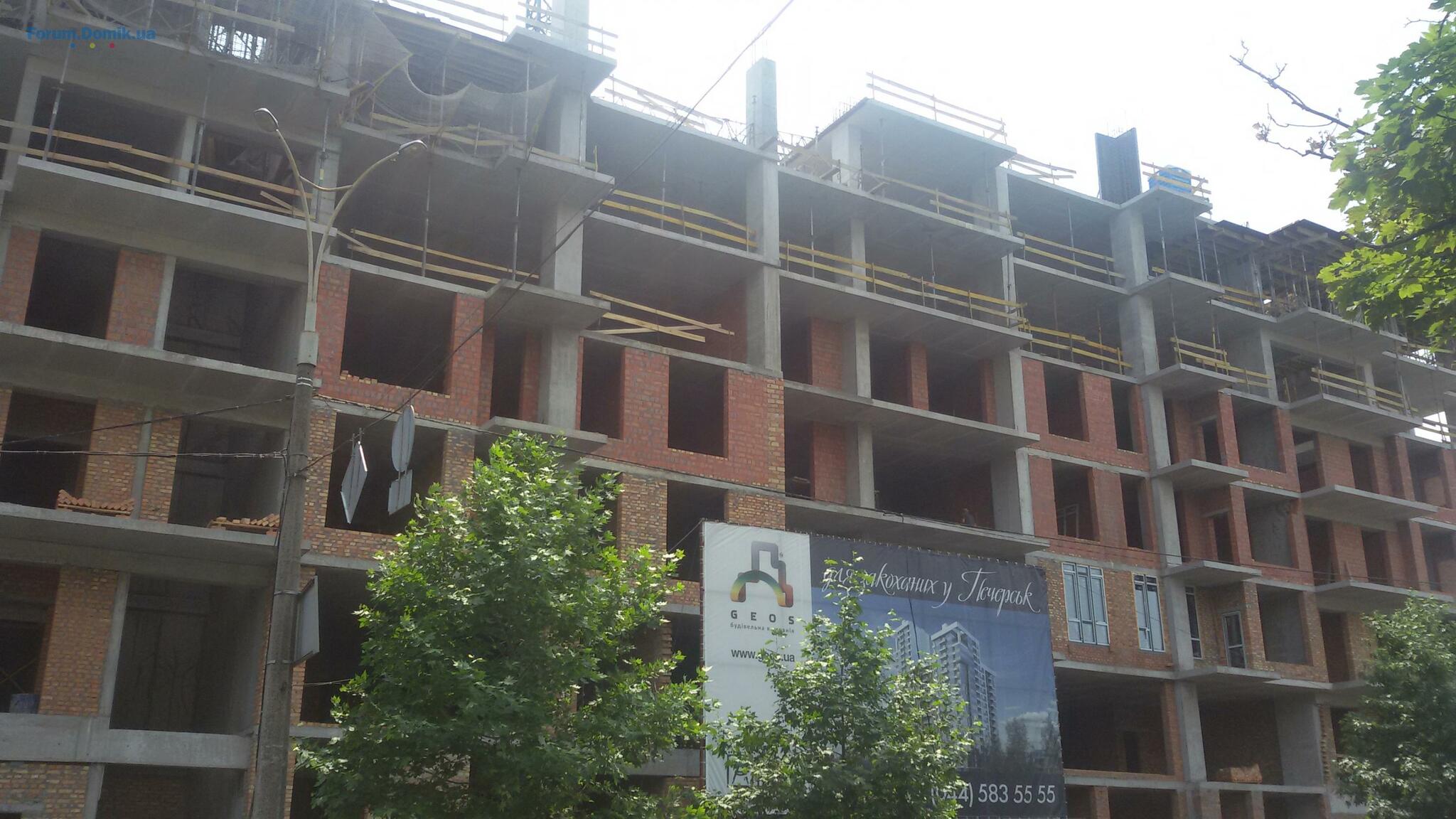

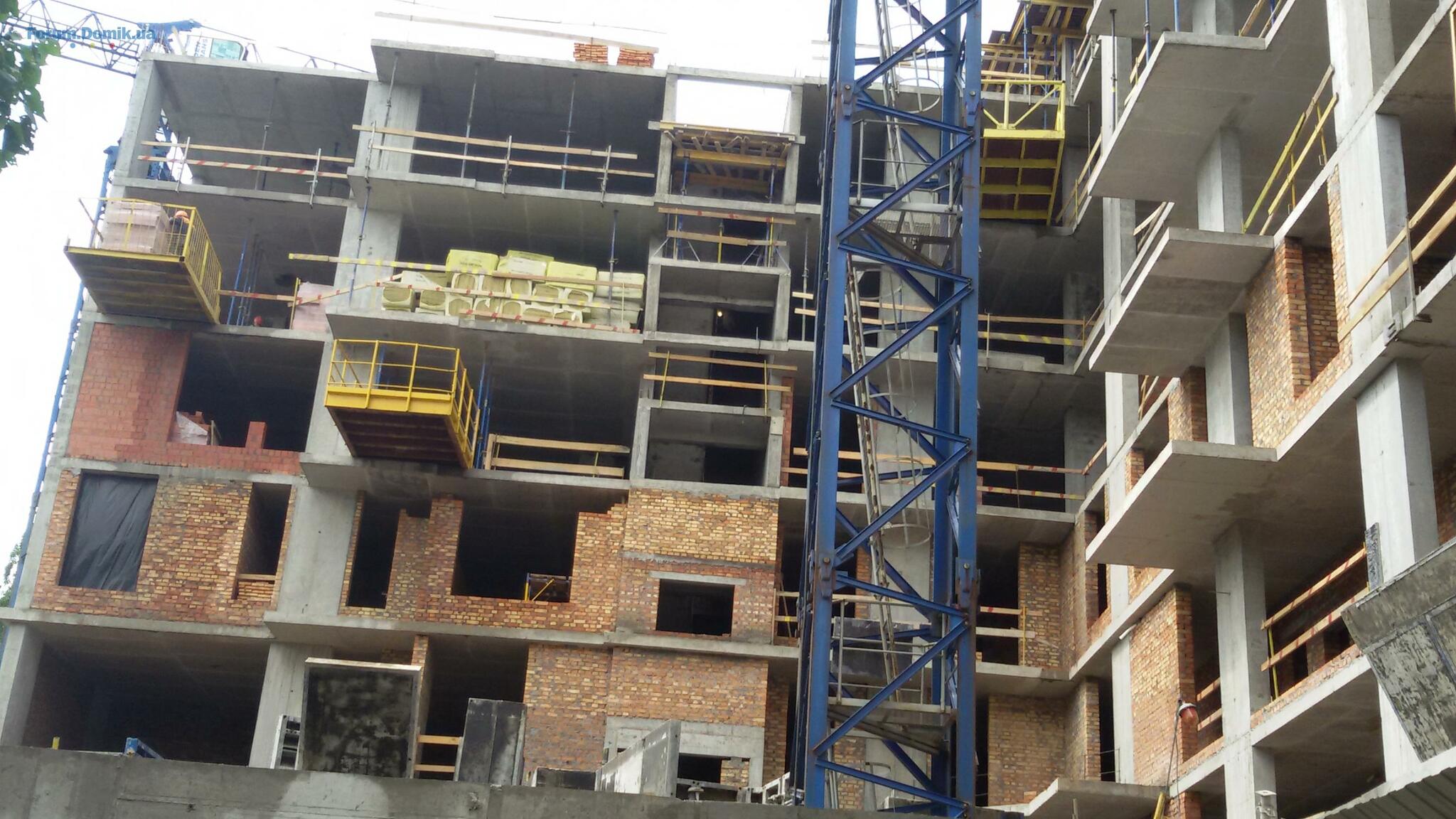

Ход строительства ЖК Ричмонд:
1. Бетонирование вертикала +17,300 (6 этаж) – 100%;
2. Бетонирование плиты перекрытия +20,400 (7 этаж) – 100%;
3. Бетонирование вертикала +20,600 (7 этаж) – 100%;
4. Бетонирование плиты перекрытия +23,700 (8 этаж) – 70%;
5. Бетонирование вертикала +23,900 (8 этаж) – 70%;
Периметральная кладка:
1. 1 этаж – 100%;
2. 2 этаж – 80%;
3. 3 этаж – 90%;
4. 4 этаж – 70%;
5. 5 этаж – 60%;

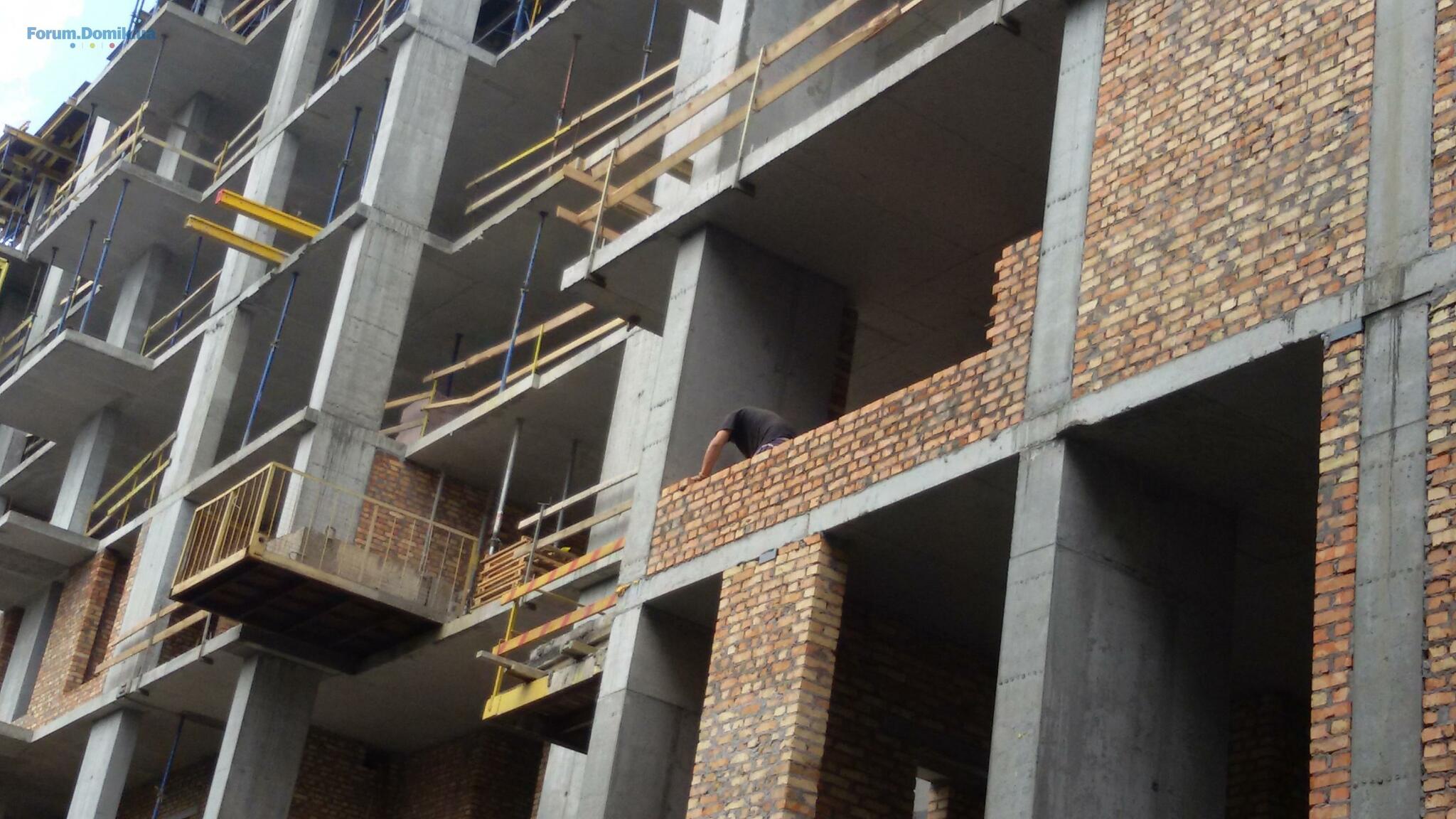

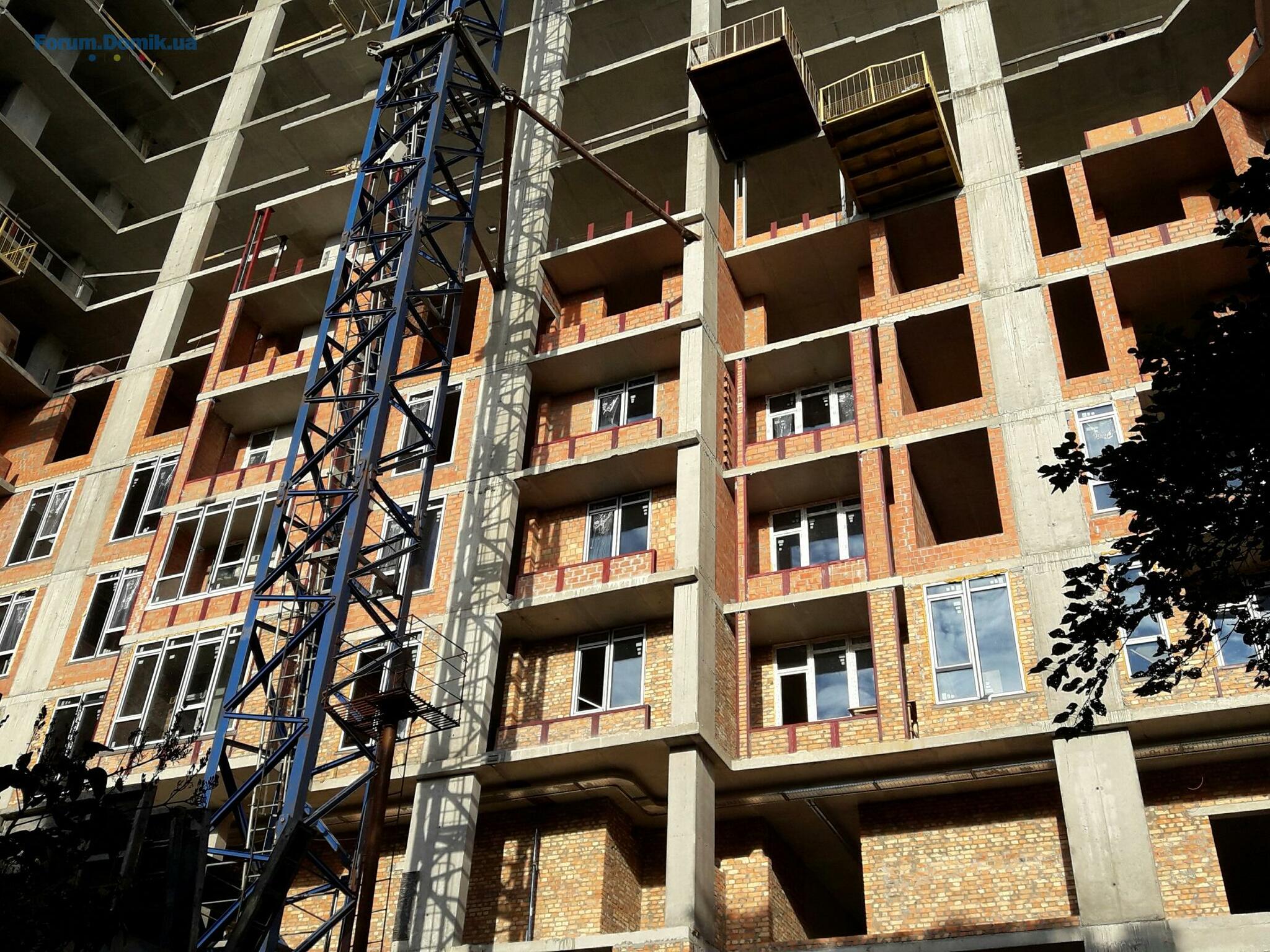

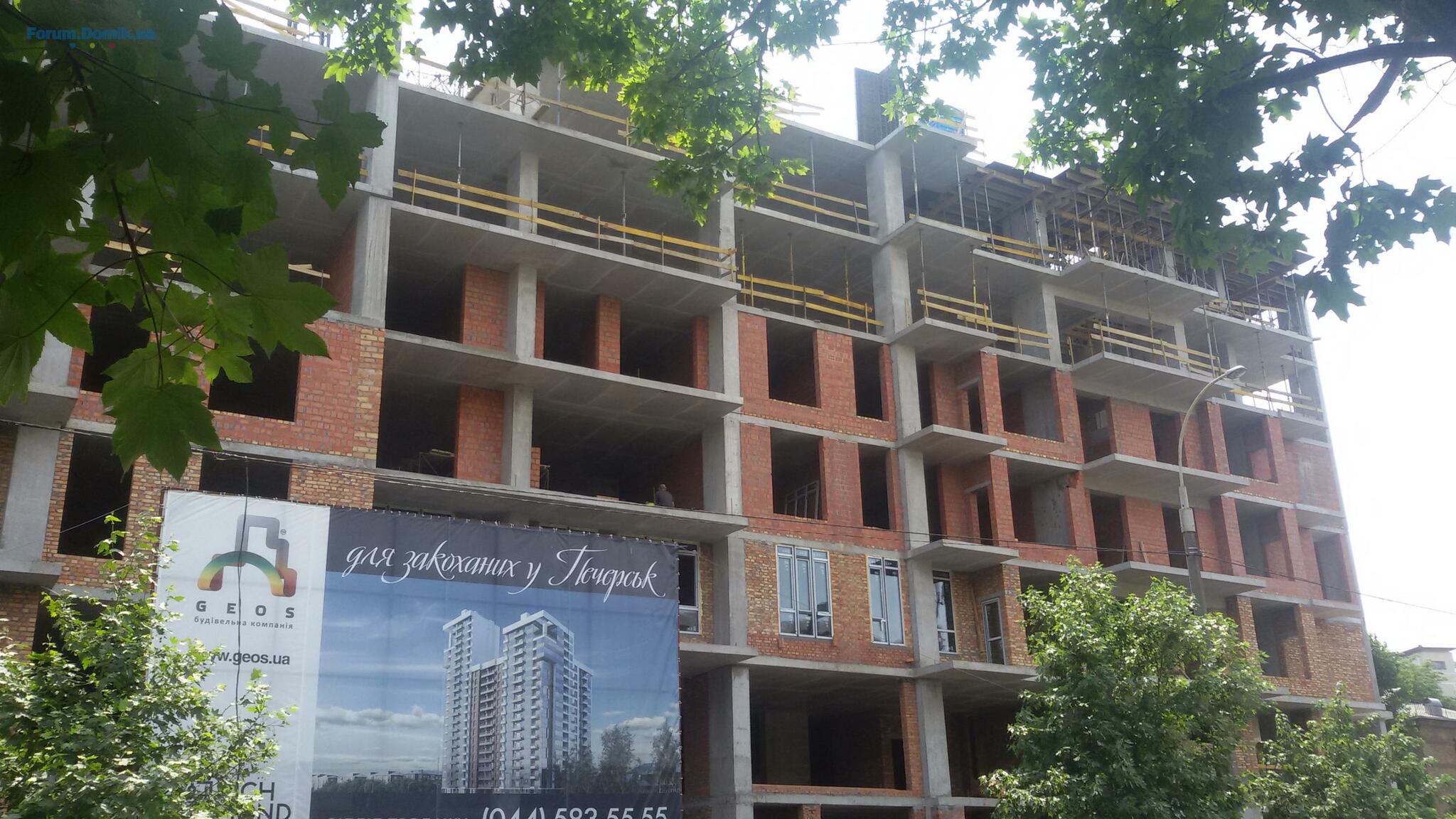

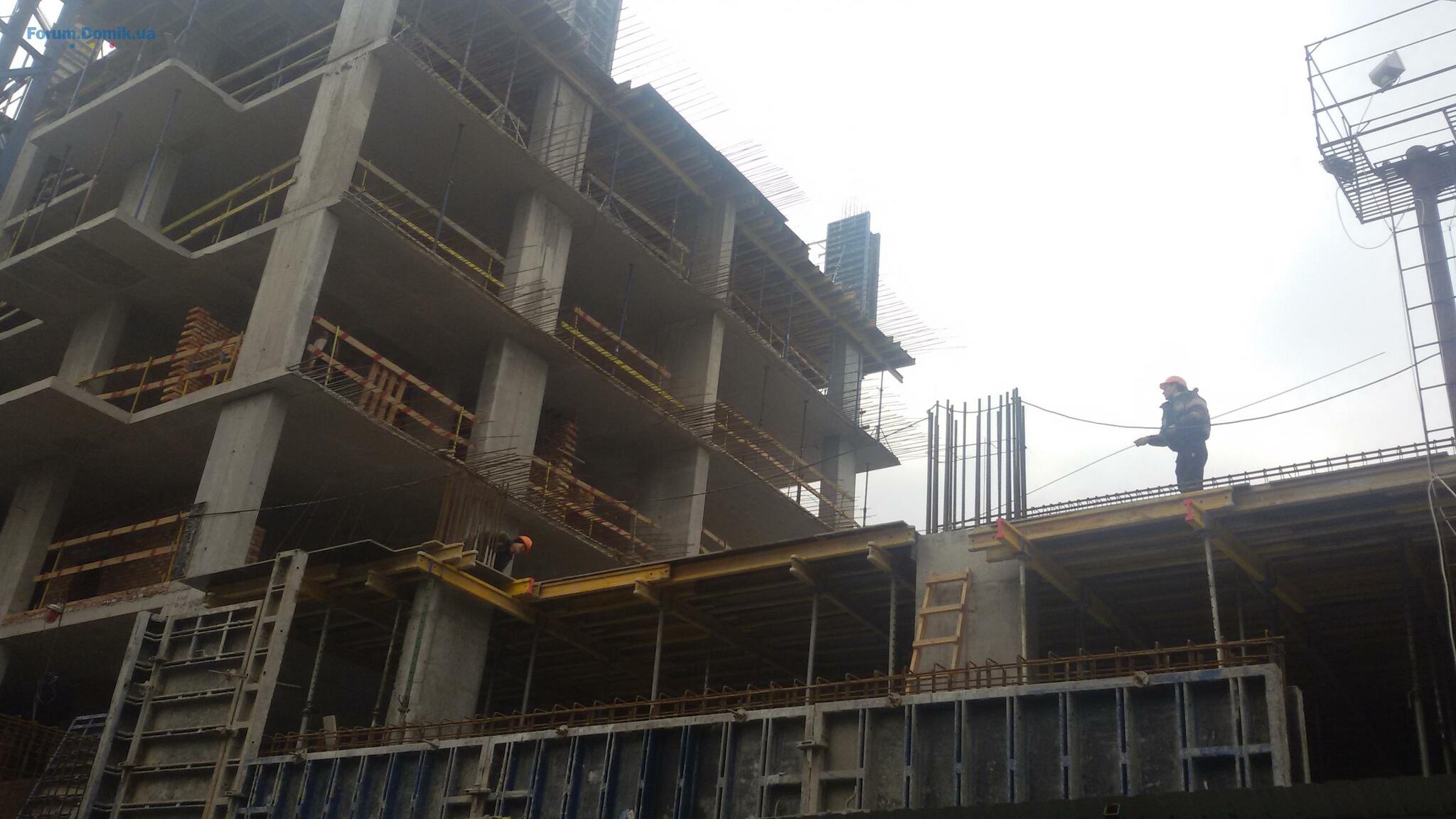

02 серп 2016 12:21

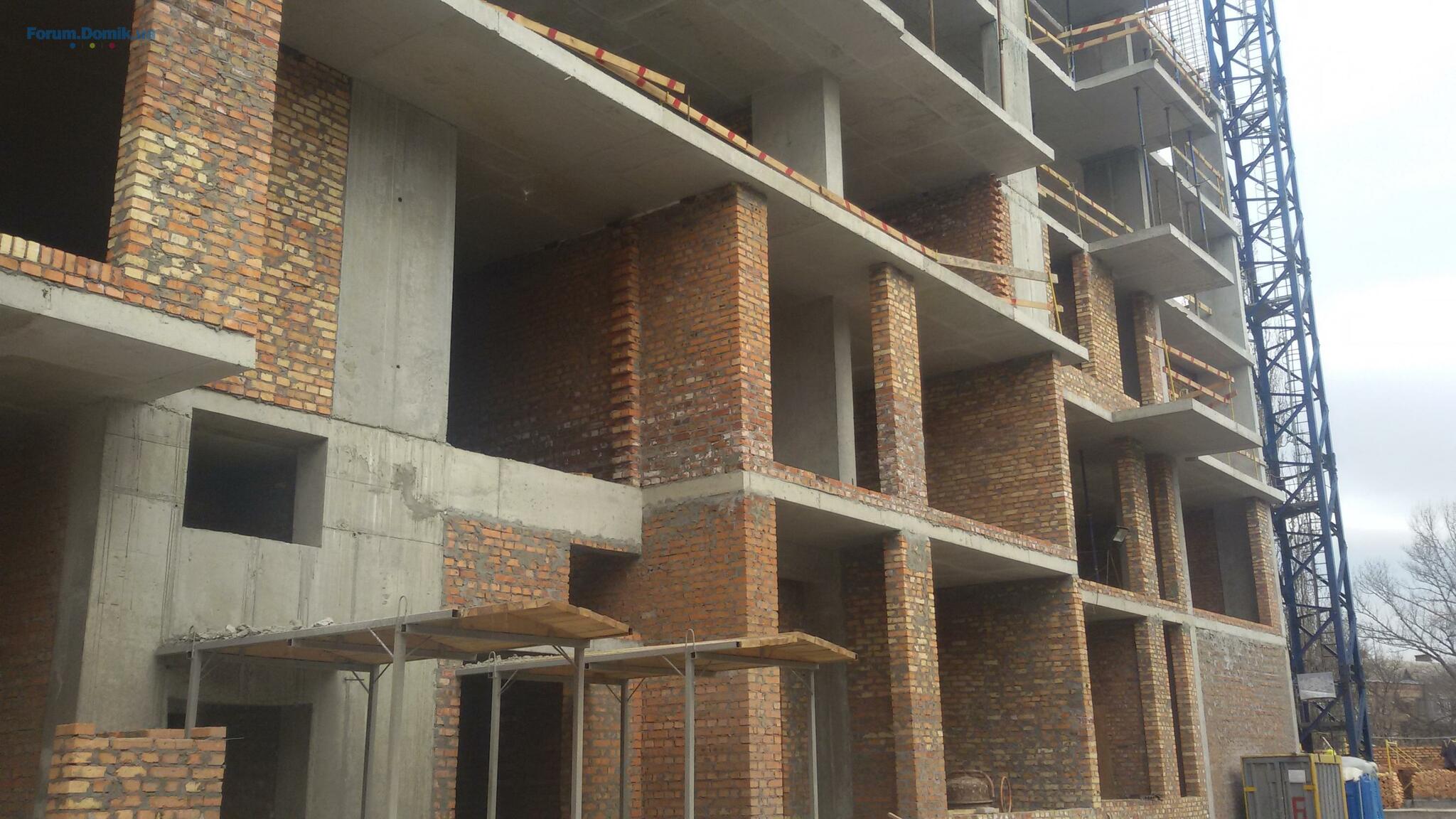

Ход строительства ЖК Richmond:
1. Бетонирование плиты перекрытия +23,700 (8 этаж) – 100%;
2. Бетонирование вертикала +23,700 (8 этаж) – 100%;
3. Бетонирование плиты перекрытия +27,000 (9 этаж) – 100%;
4. Бетонирование вертикала +27,000 (9 этаж) – 100%;
5. Бетонирование плиты перекрытия +30,300 (10 этаж) – 100%;
6. Бетонирование вертикала +30,500 (10 этаж) – 60%;

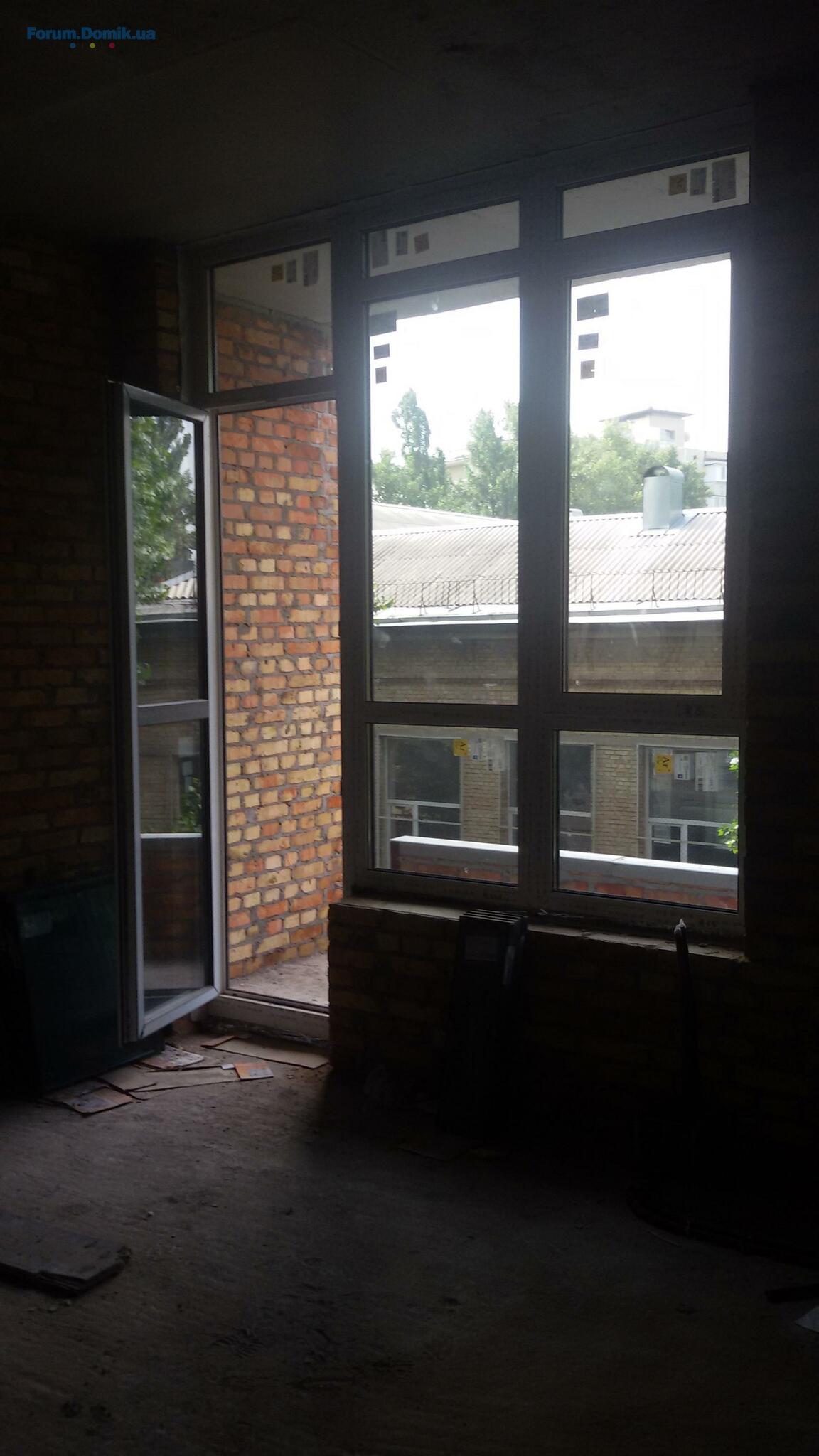

7. Окна (металлопластиковые) установлены на 3 этаже – 100%; 4 – 50%.
8. Разводка отопления и электромонтаж (3 этаж) – 100%.

Периметральная кладка:
1. 3 этаж – 100%;
2. 4 этаж – 100%;
3. 5 этаж – 70%;
4. 6 этаж – 30%.

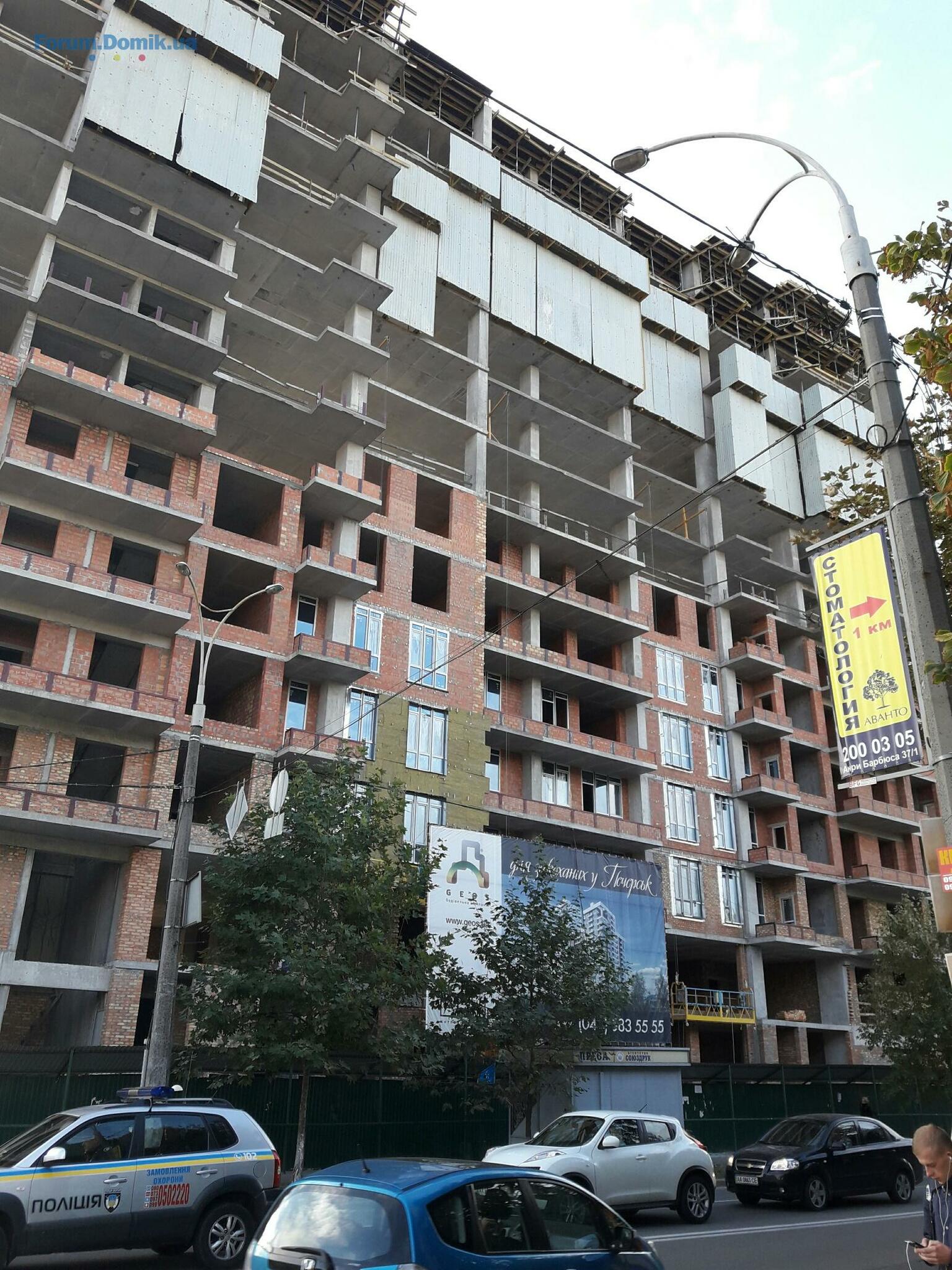

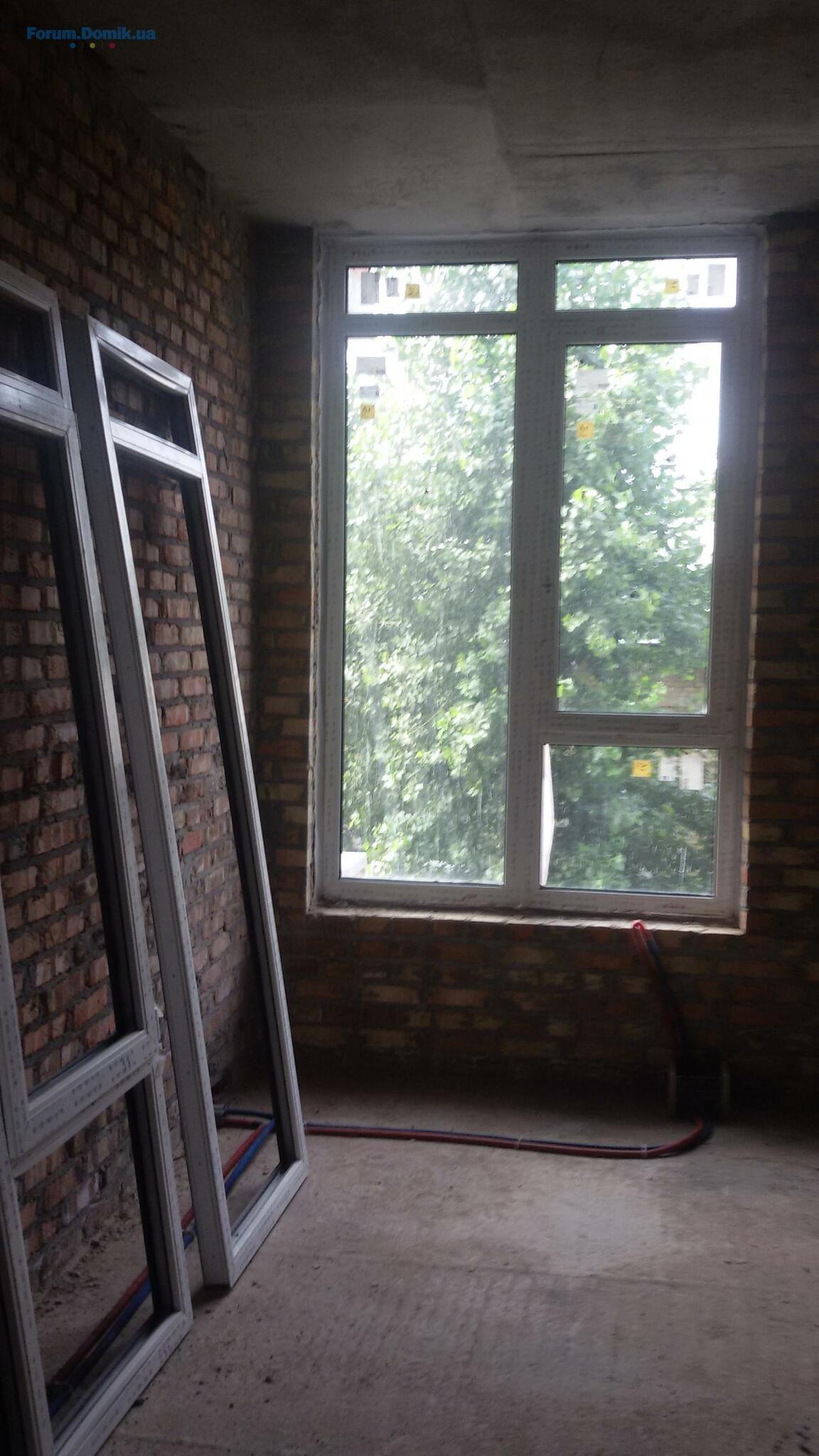

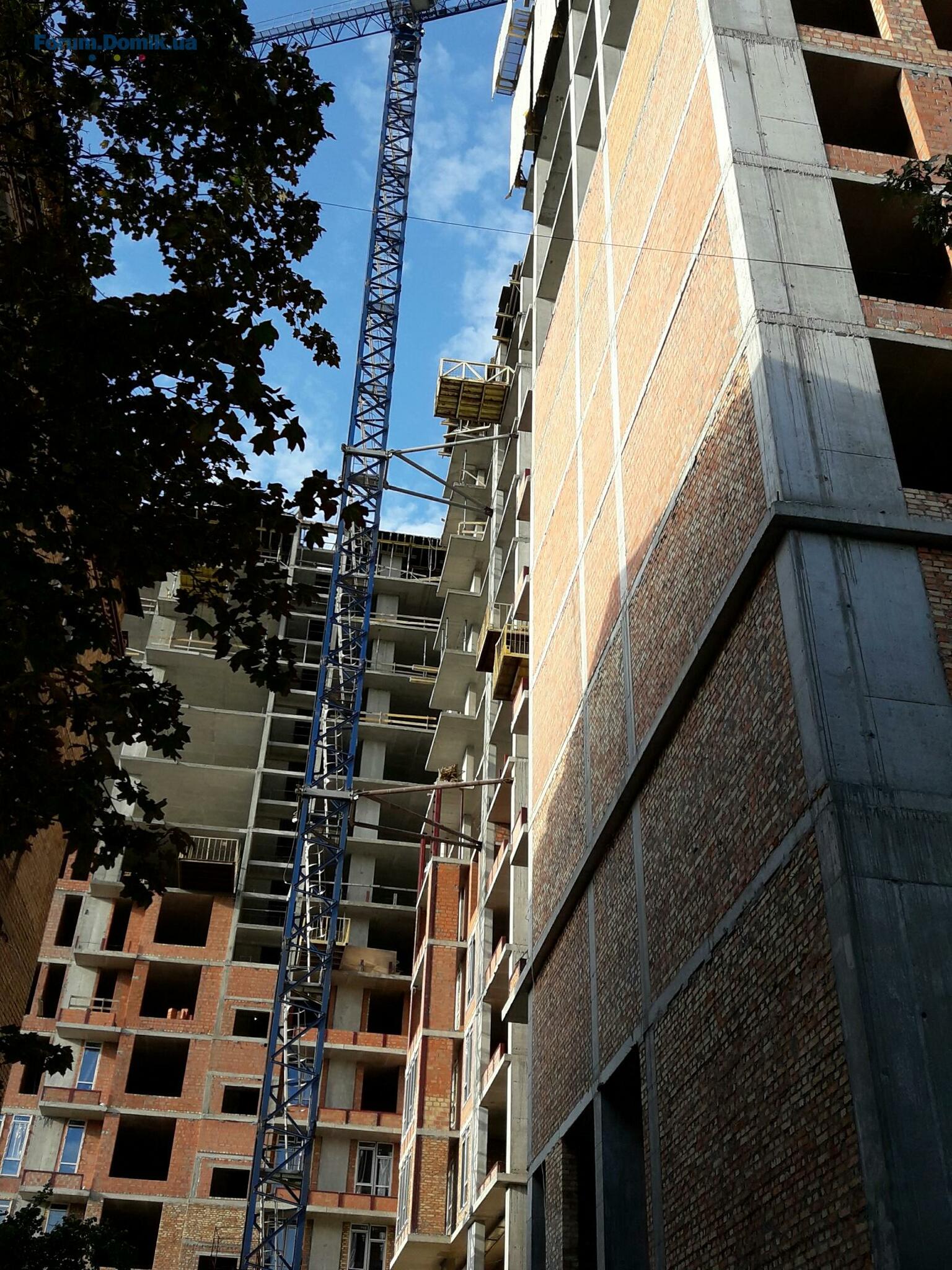

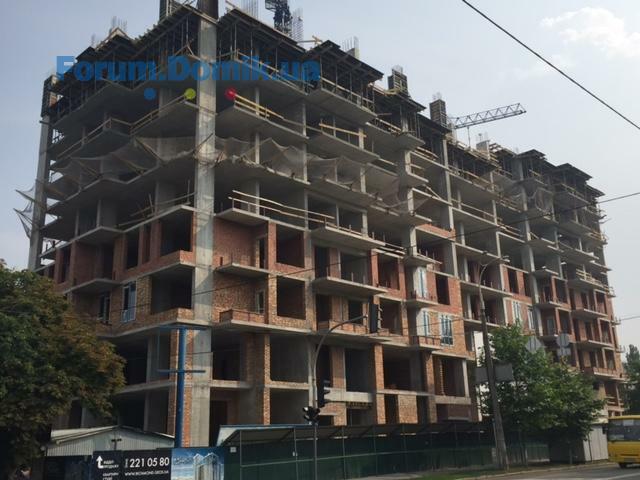

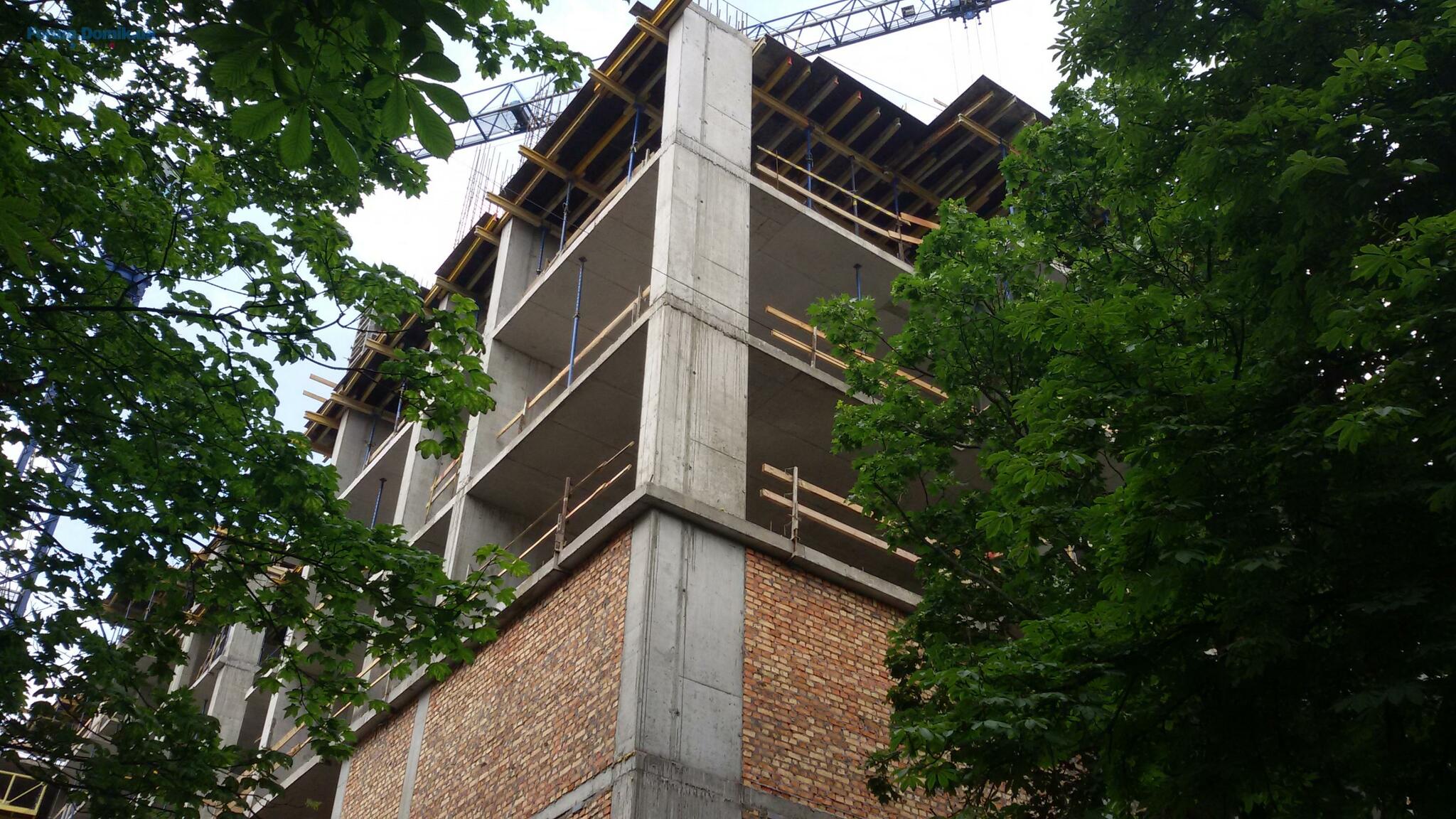

06 вер 2016 11:41
Ход строительства ЖК Richmond за август 2016:
1. Бетонирование плиты перекрытия +30,300 (10 этаж) – 100%;
2. Бетонирование вертикала +30,500 (10 этаж) – 100%;
3. Бетонирование плиты перекрытия +33,600 (11 этаж) – 100%;
4. Бетонирование вертикала +33,800 (11 этаж) – 100%;
5. Бетонирование плиты перекрытия +36,900 (12 этаж) – 100%;
6. Бетонирование вертикала +37,100 (12 этаж) – 100%;
7. Бетонирование плиты перекрытия +40,200 (13 этаж) – 50%;
8. Бетонирование вертикала +40,200 (13 этаж) – 50%;
9. В паркинге бетонирование плиты с уклоном к лоткам на отметке -7,200 – 100%.
Периметральная кладка:
1. 3 этаж – 100%;
2. 4 этаж – 100%;
3. 5 этаж – 100%;
4. 6 этаж – 90%;
5. 7 этаж – 60%;
6. Стяжка 3 и 4 этажи – 100%;

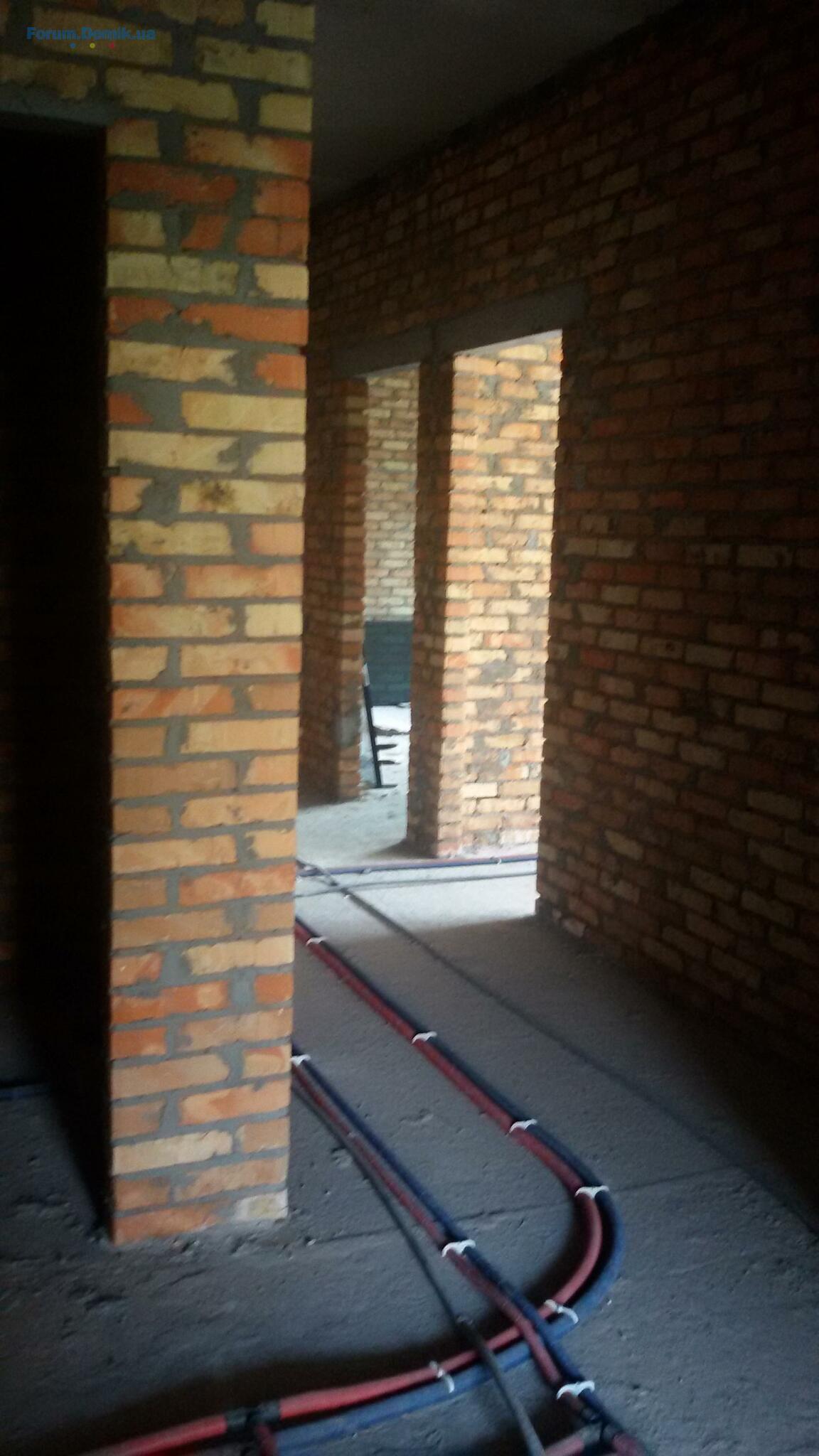

7. Разводка сантехники 3 и 4 этажи – 100%;

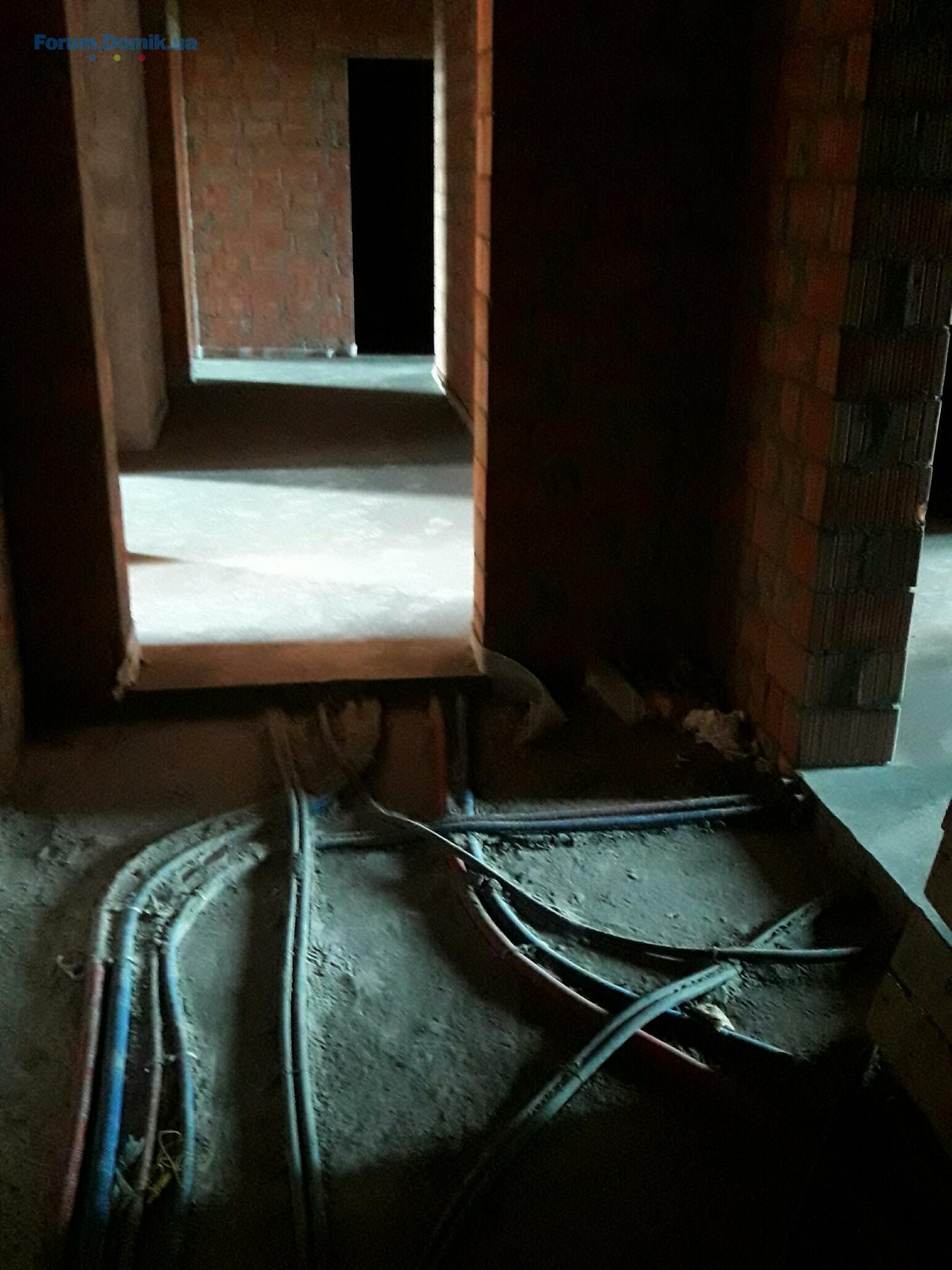

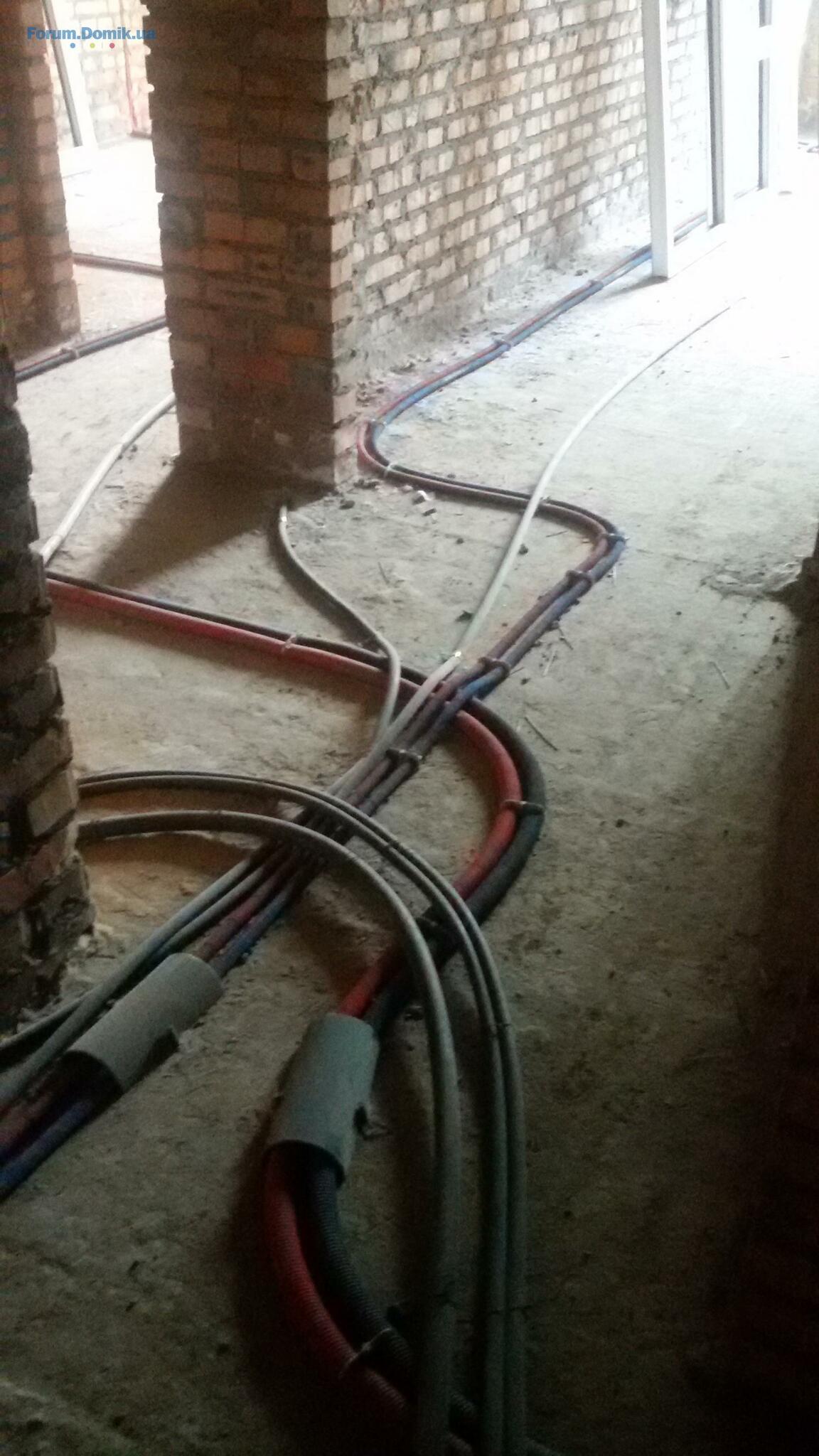

8. Разводка электрики 3 и 4 этажи – 100%.

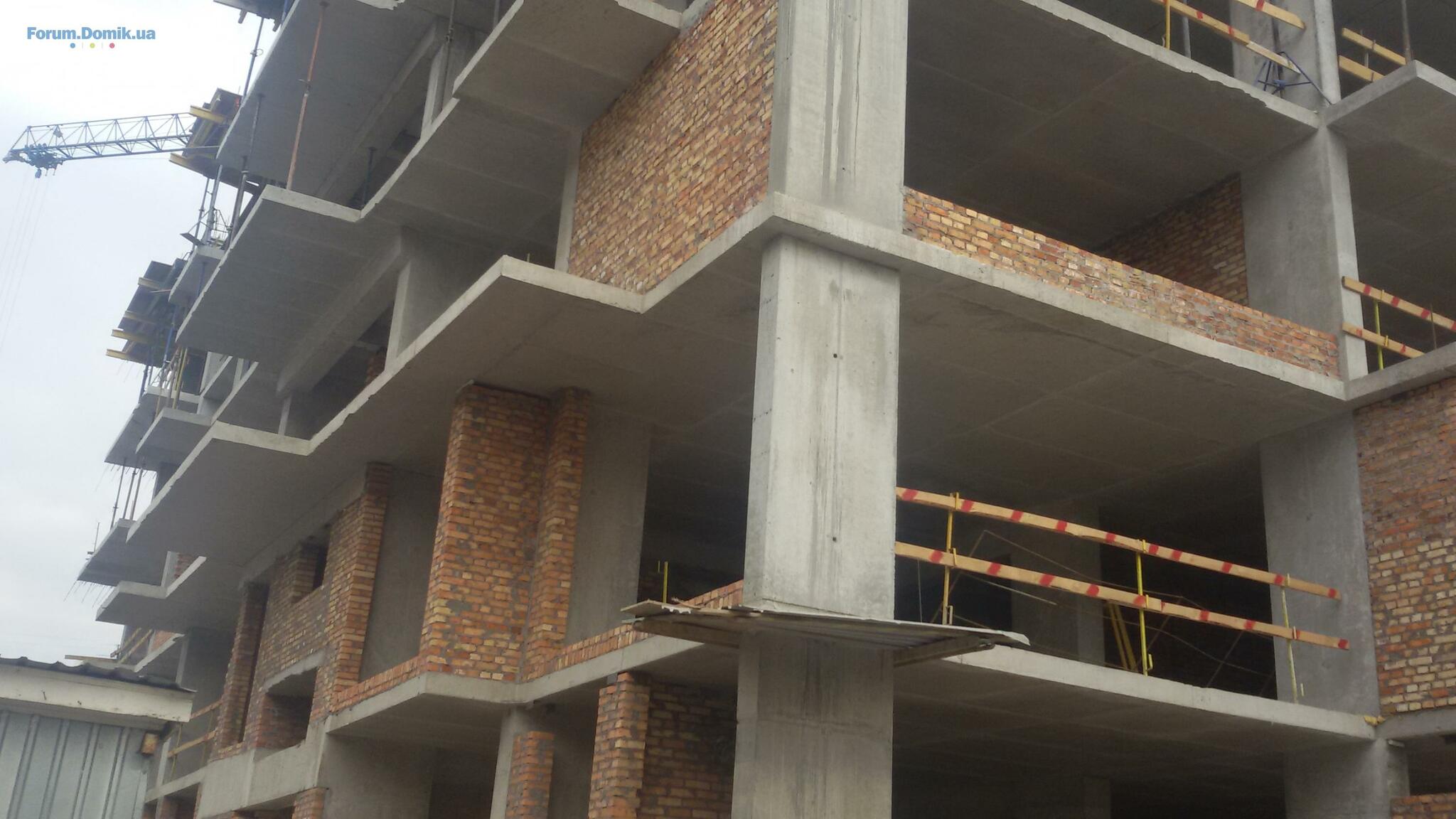

12 вер 2016 18:24

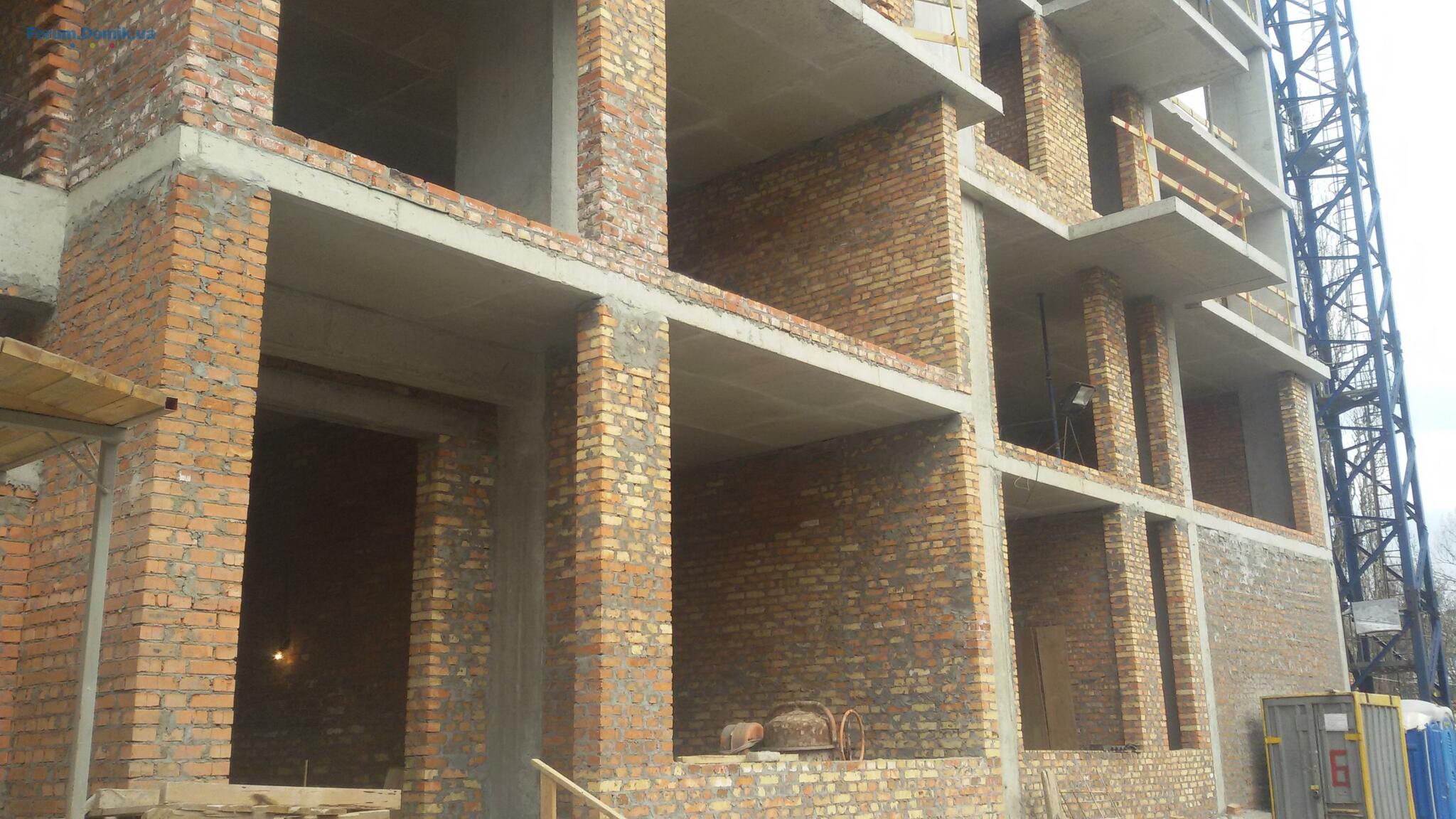

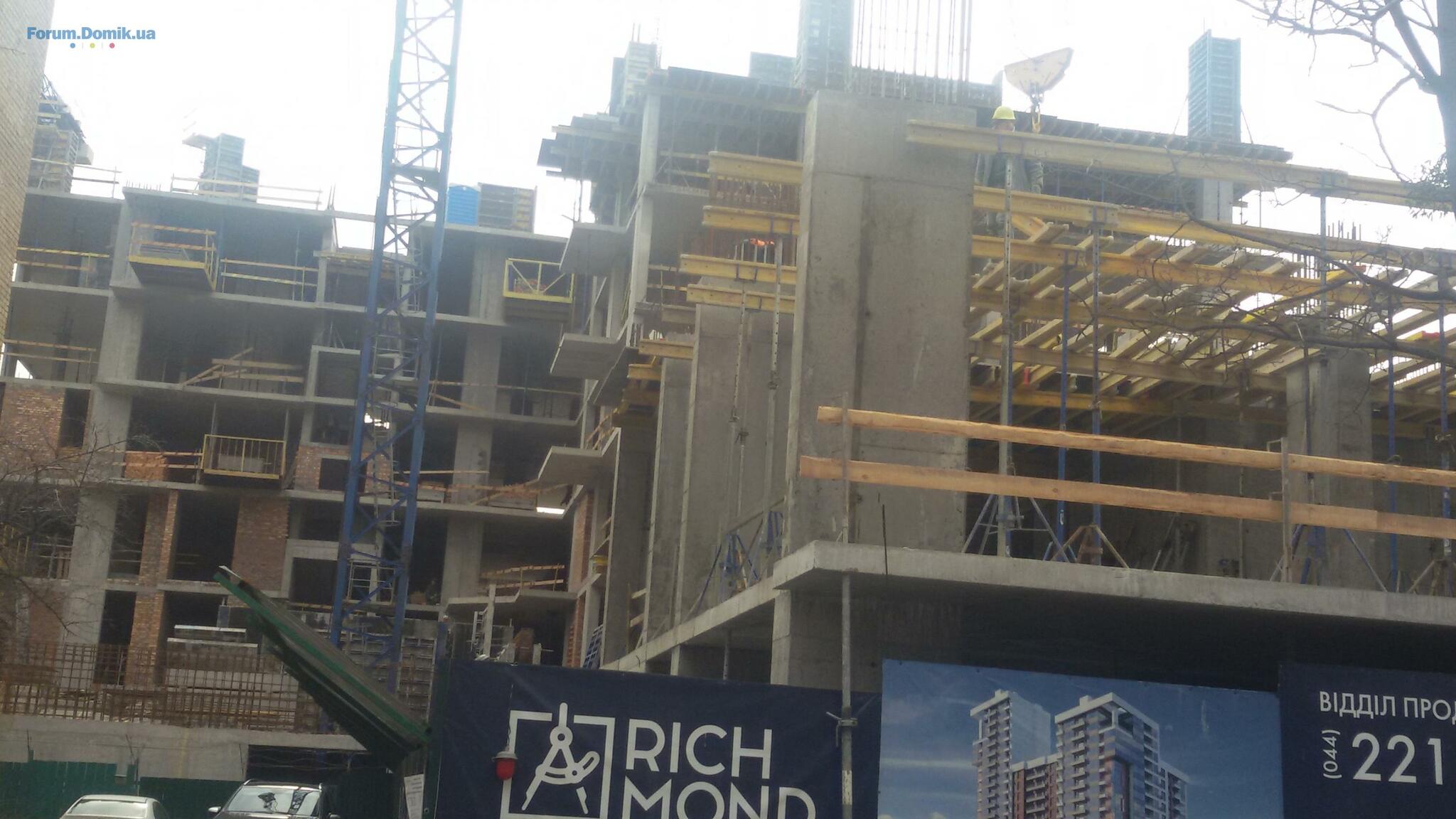

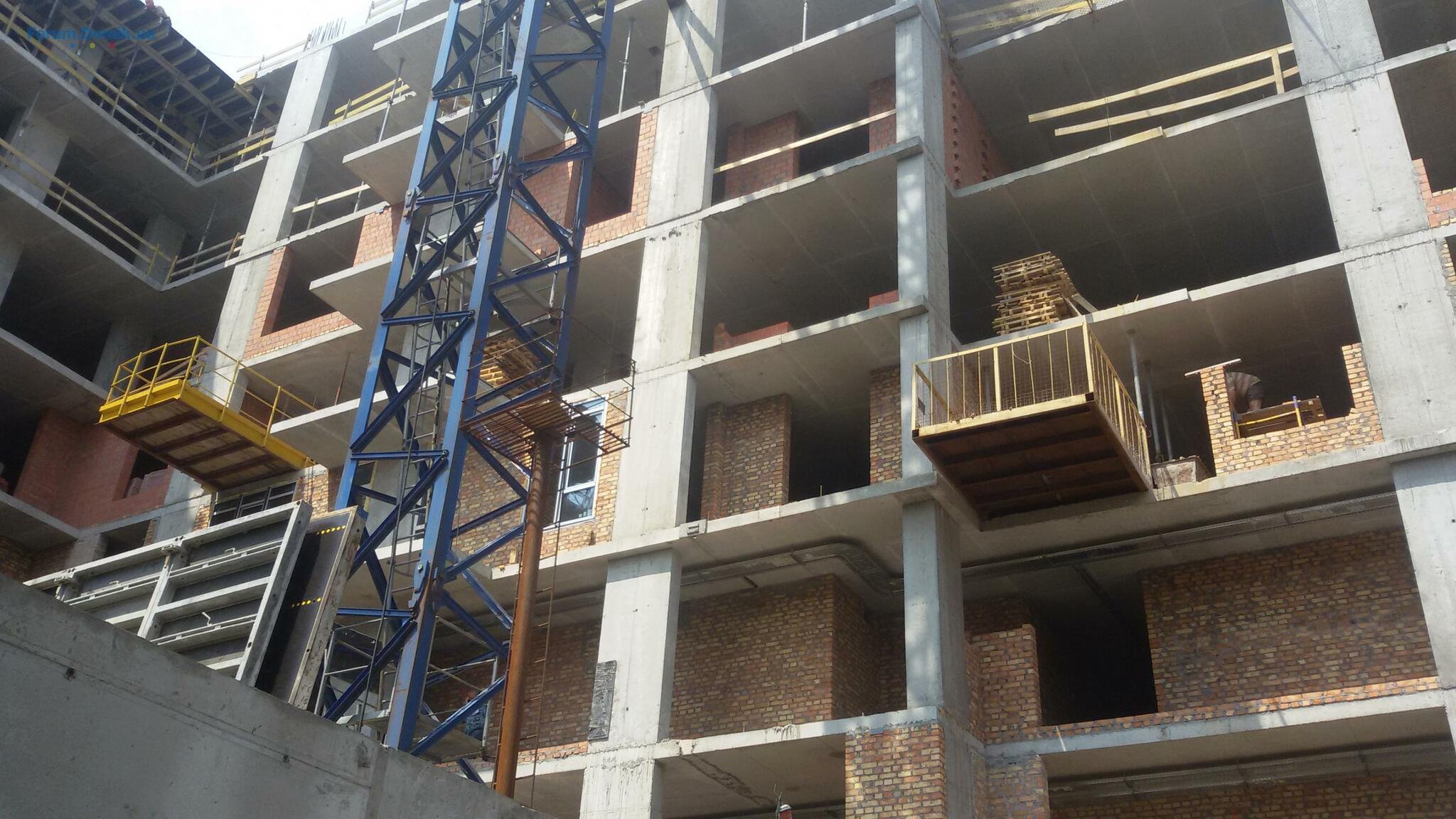

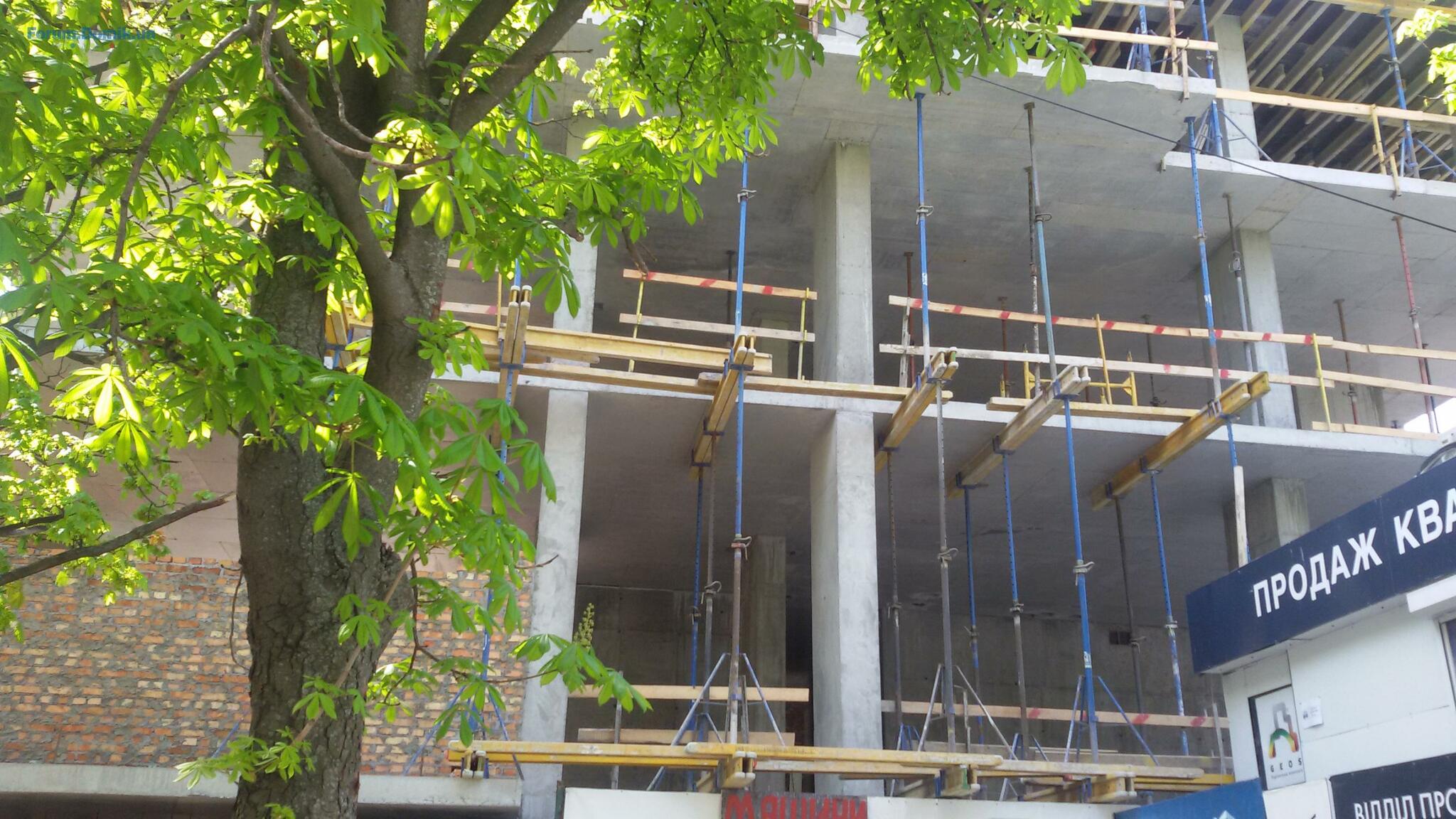

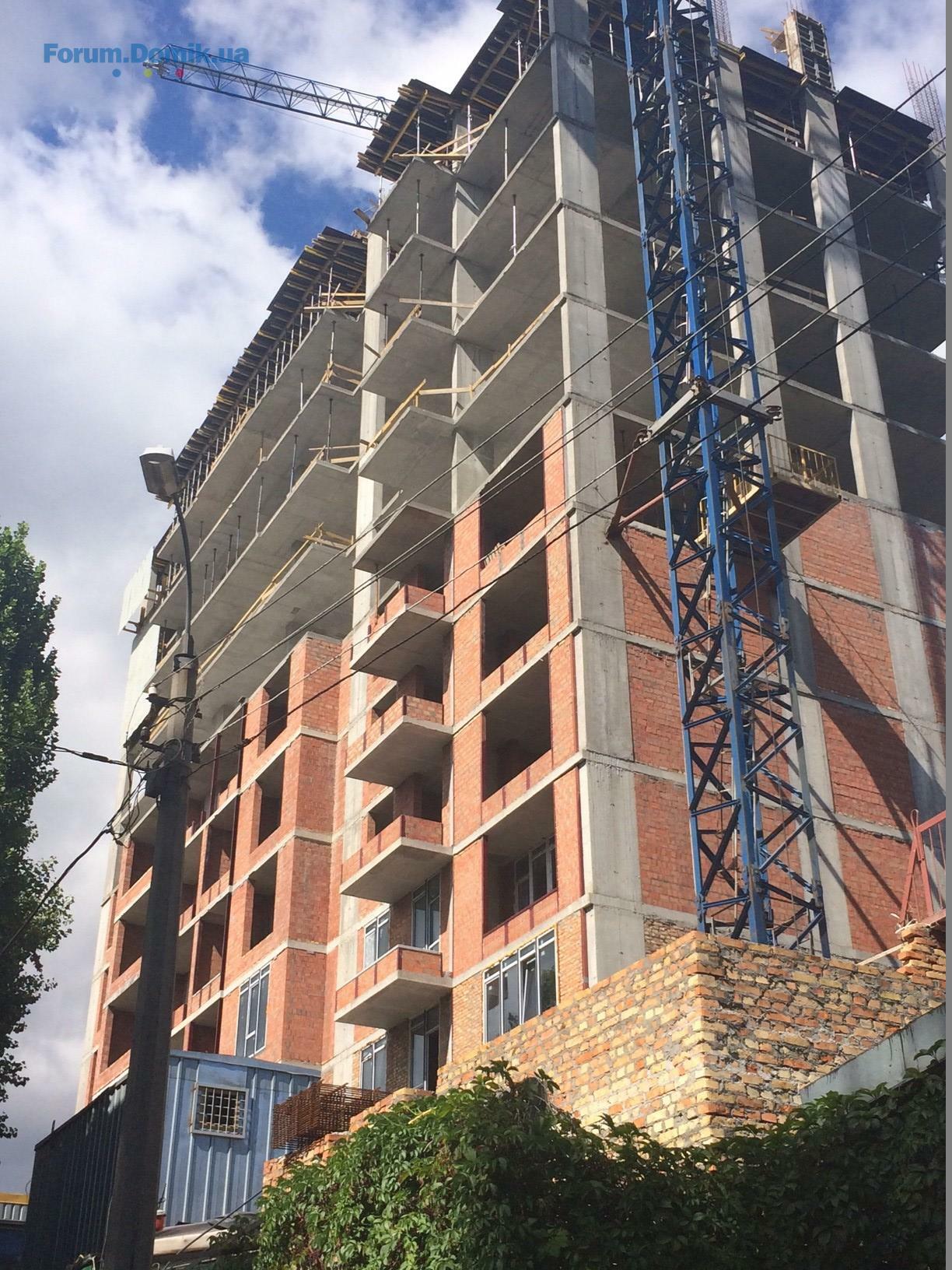

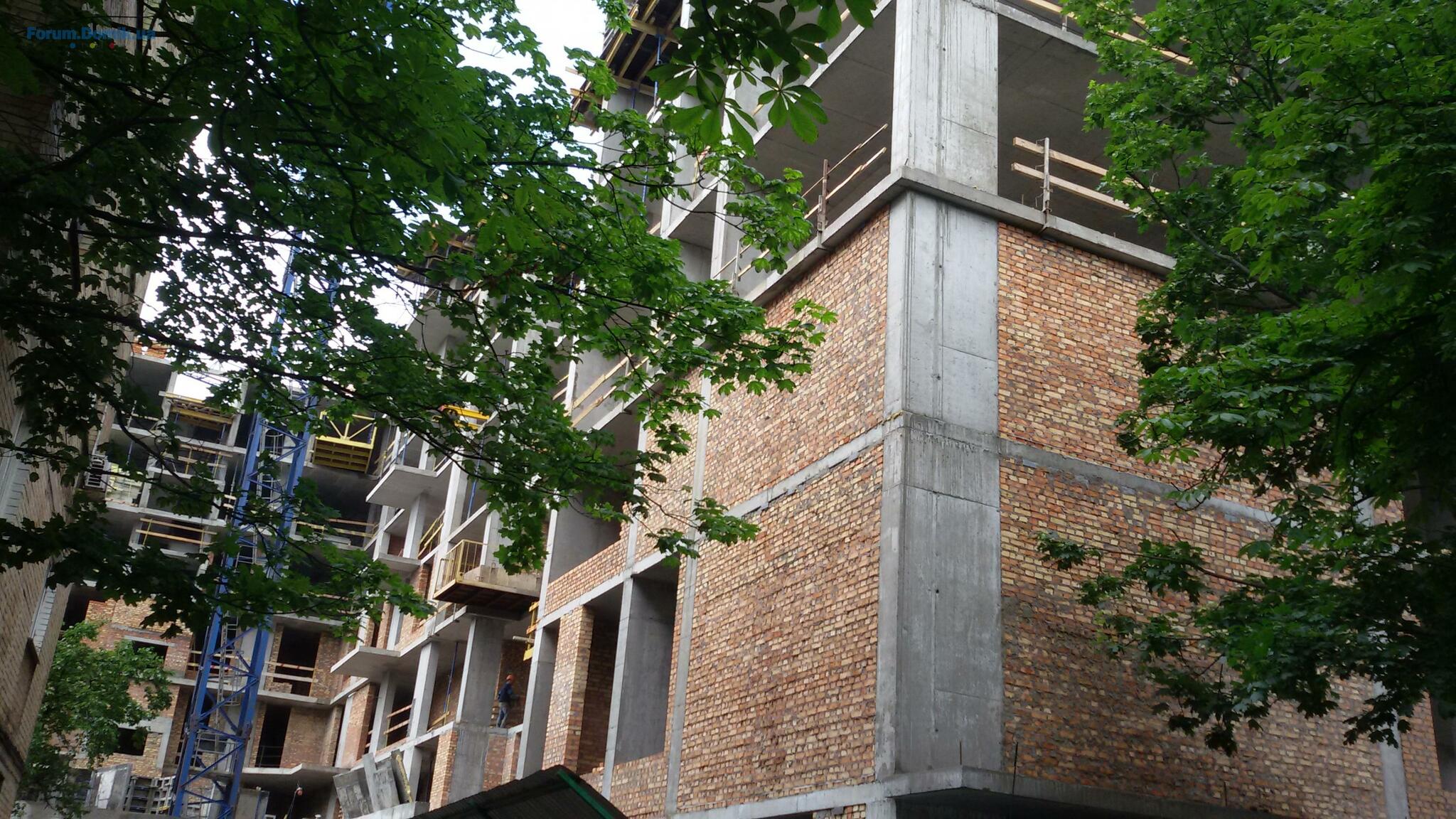

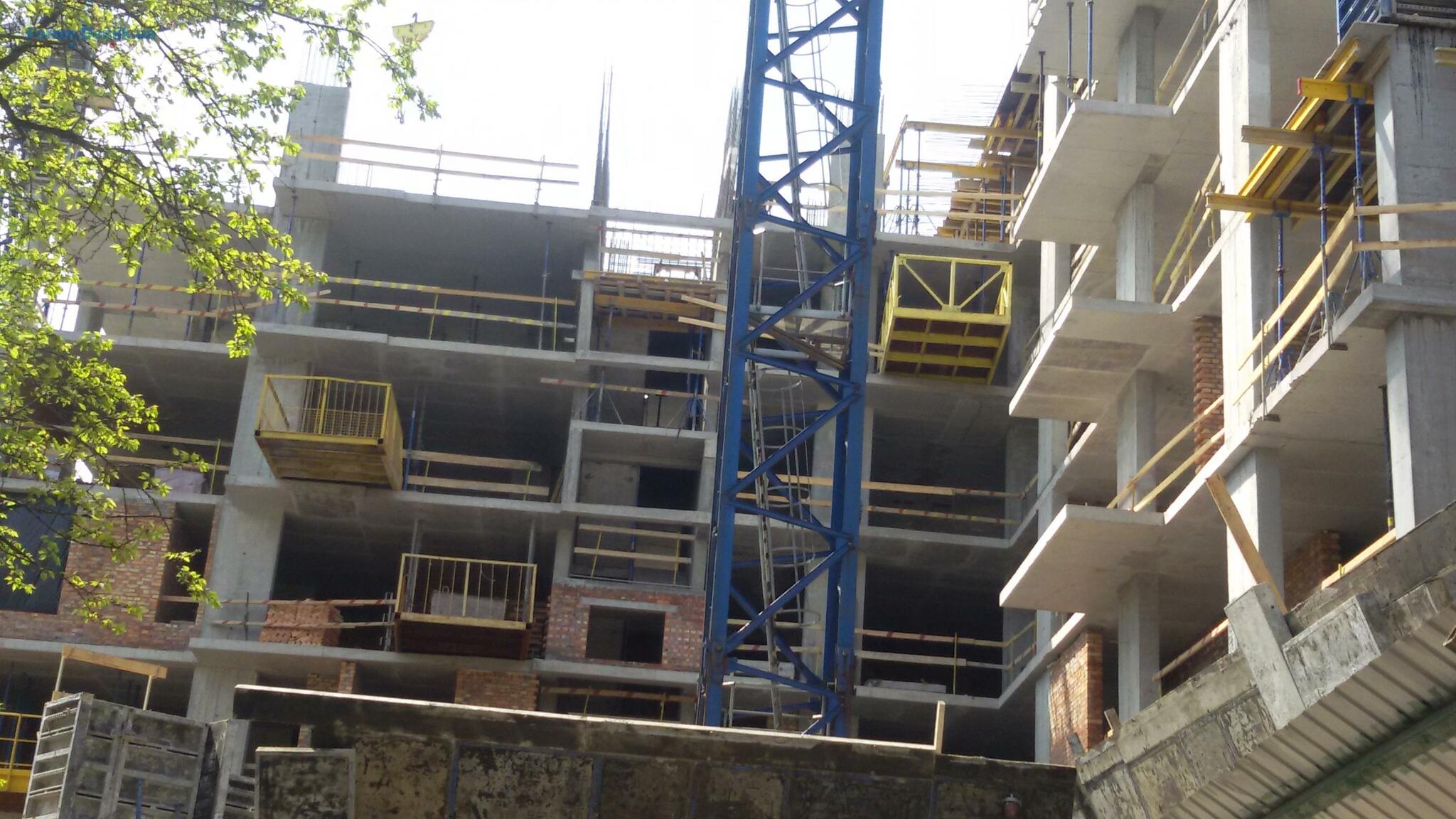

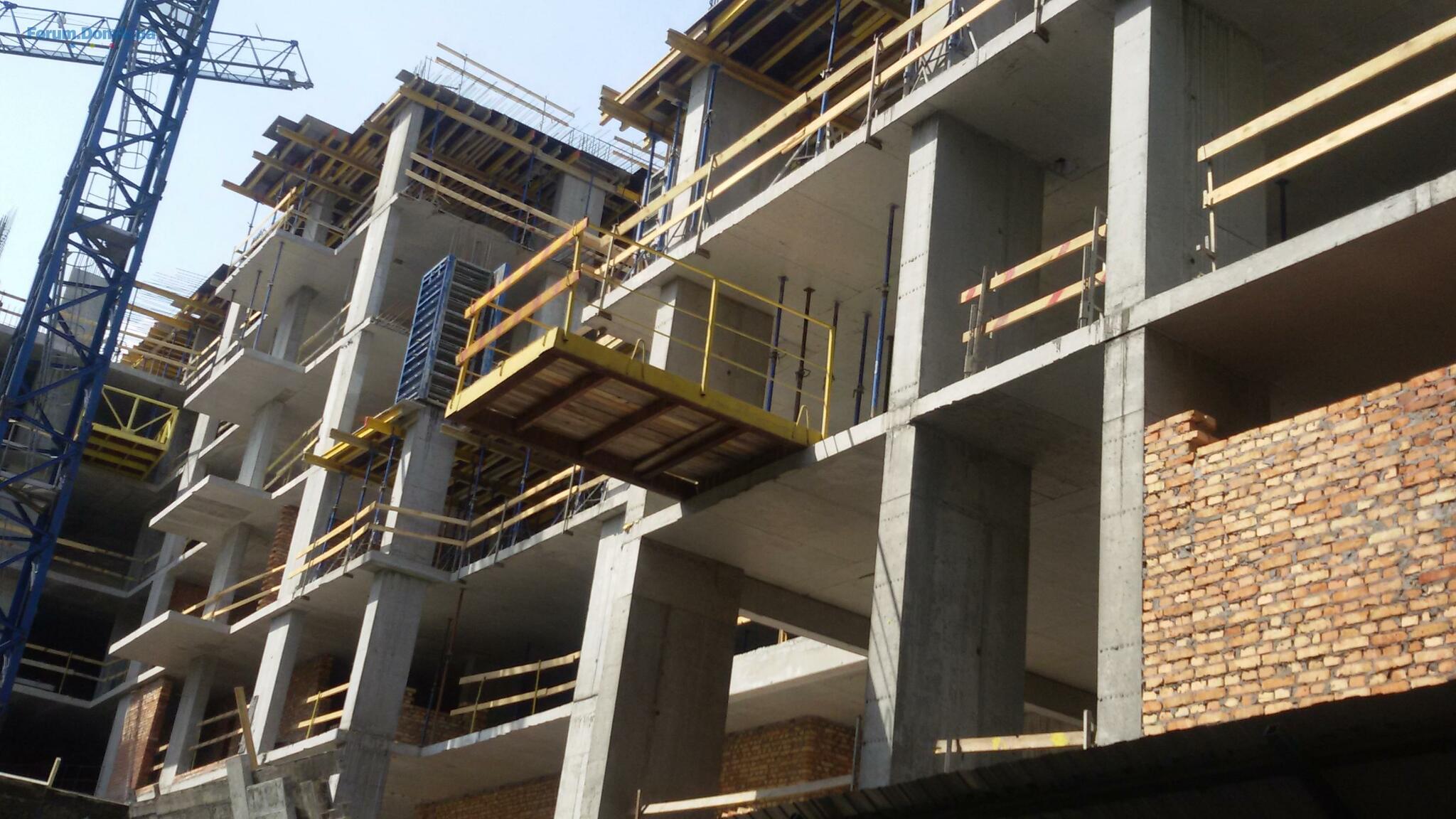

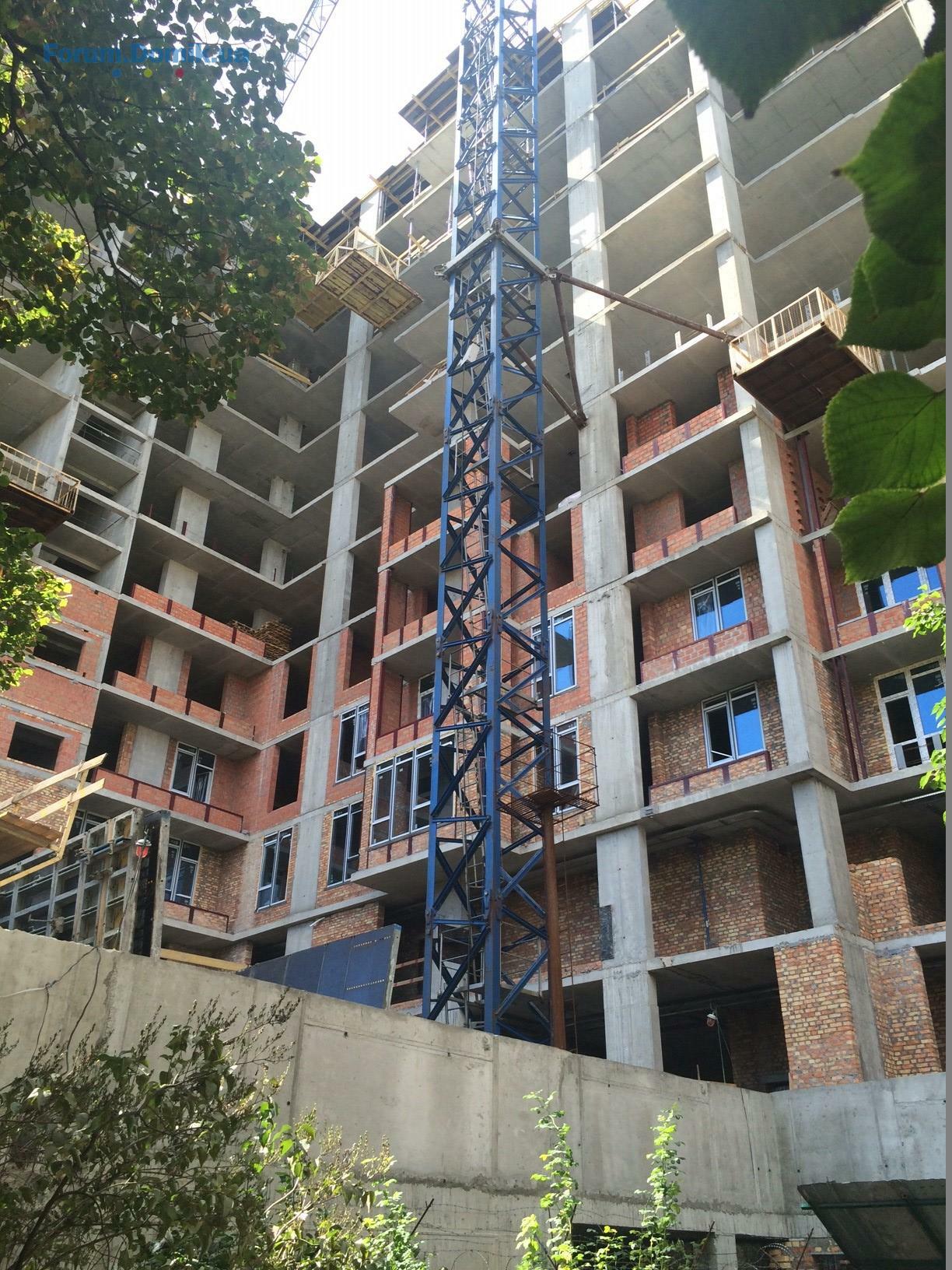

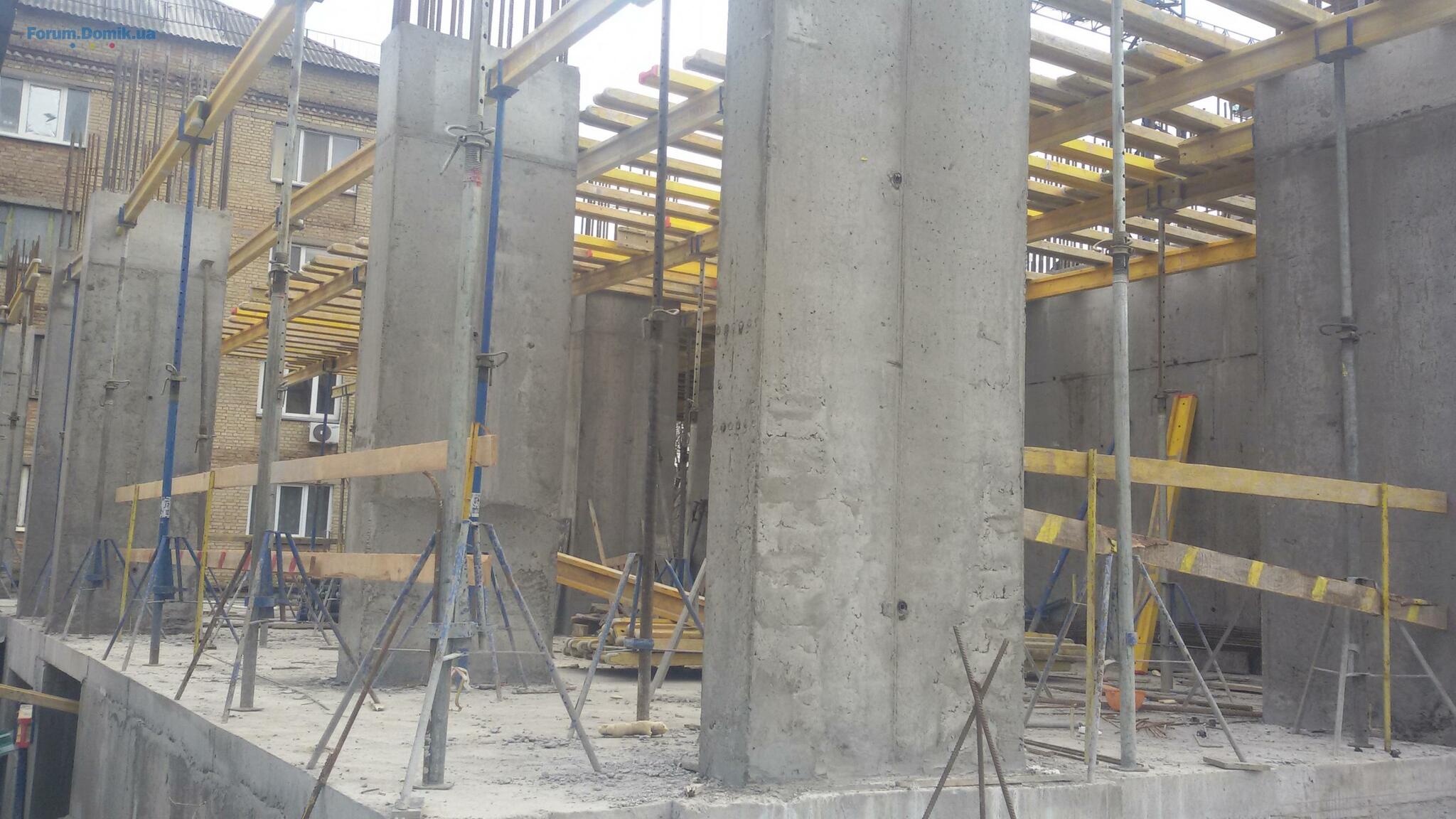

Монолитные работы в комплексе ведутся уже на 13 этаже. На сегодняшний день на 10, 11 и 12 этажах полностью завершены бетонирование плит перекрытия и вертикалов.

Параллельно продолжаются работы по периметральной кладке:
5 этаж – сделан полностью
6 этаж – 90%
7 этаж – 60%

На 3 и 4 этажах закончена укладка стяжки, подключение электрики и установка сантехники.

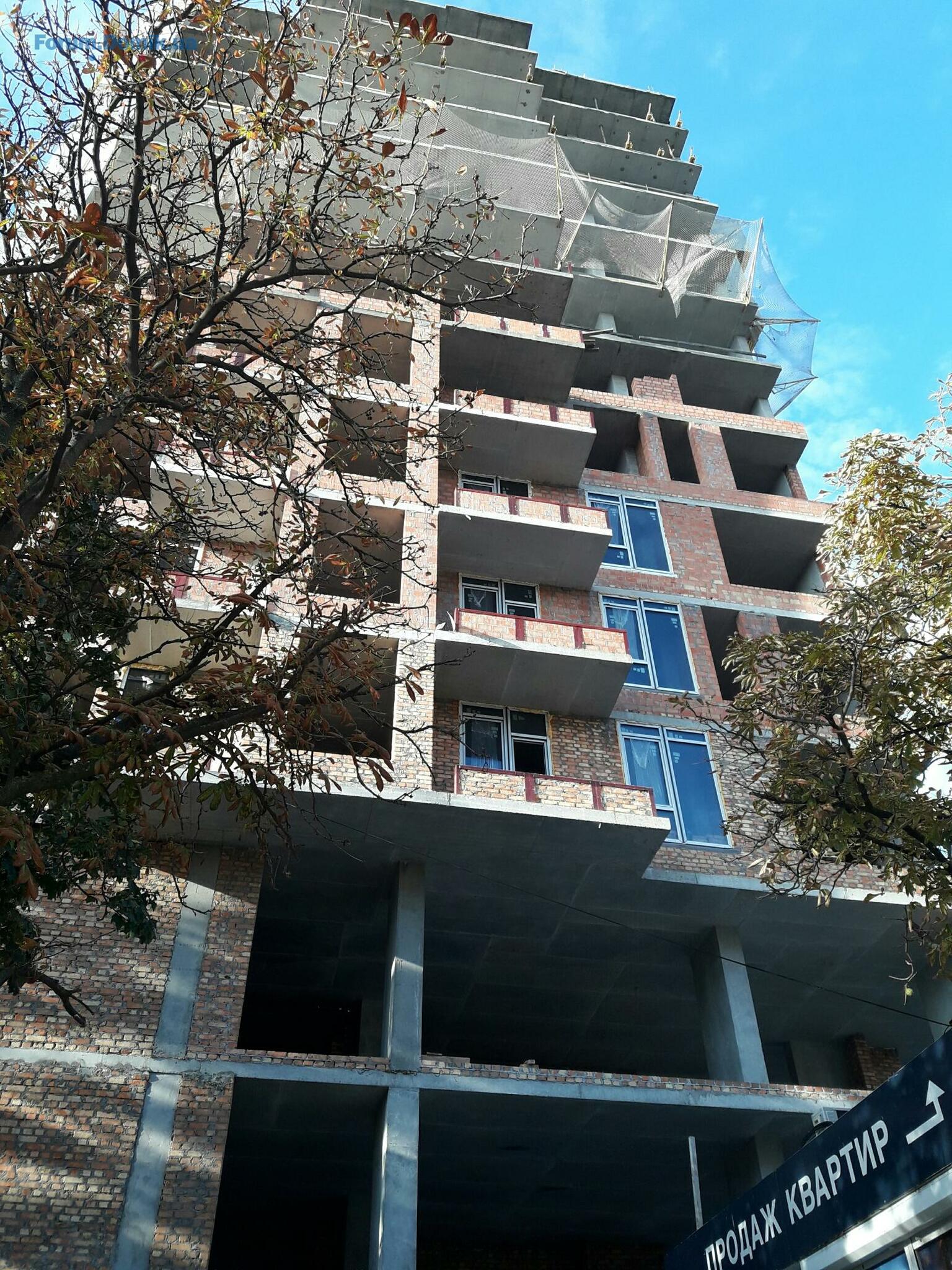

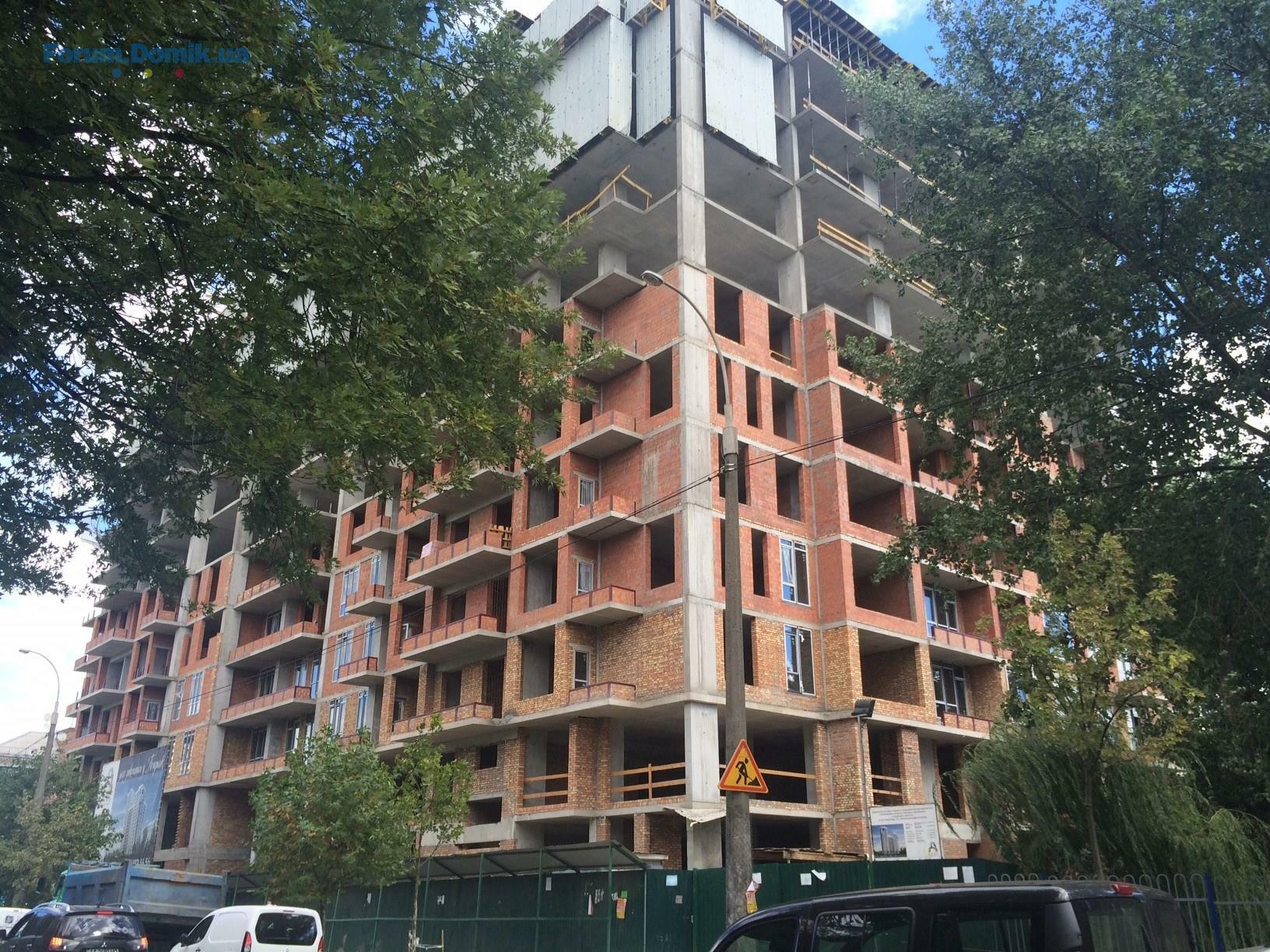

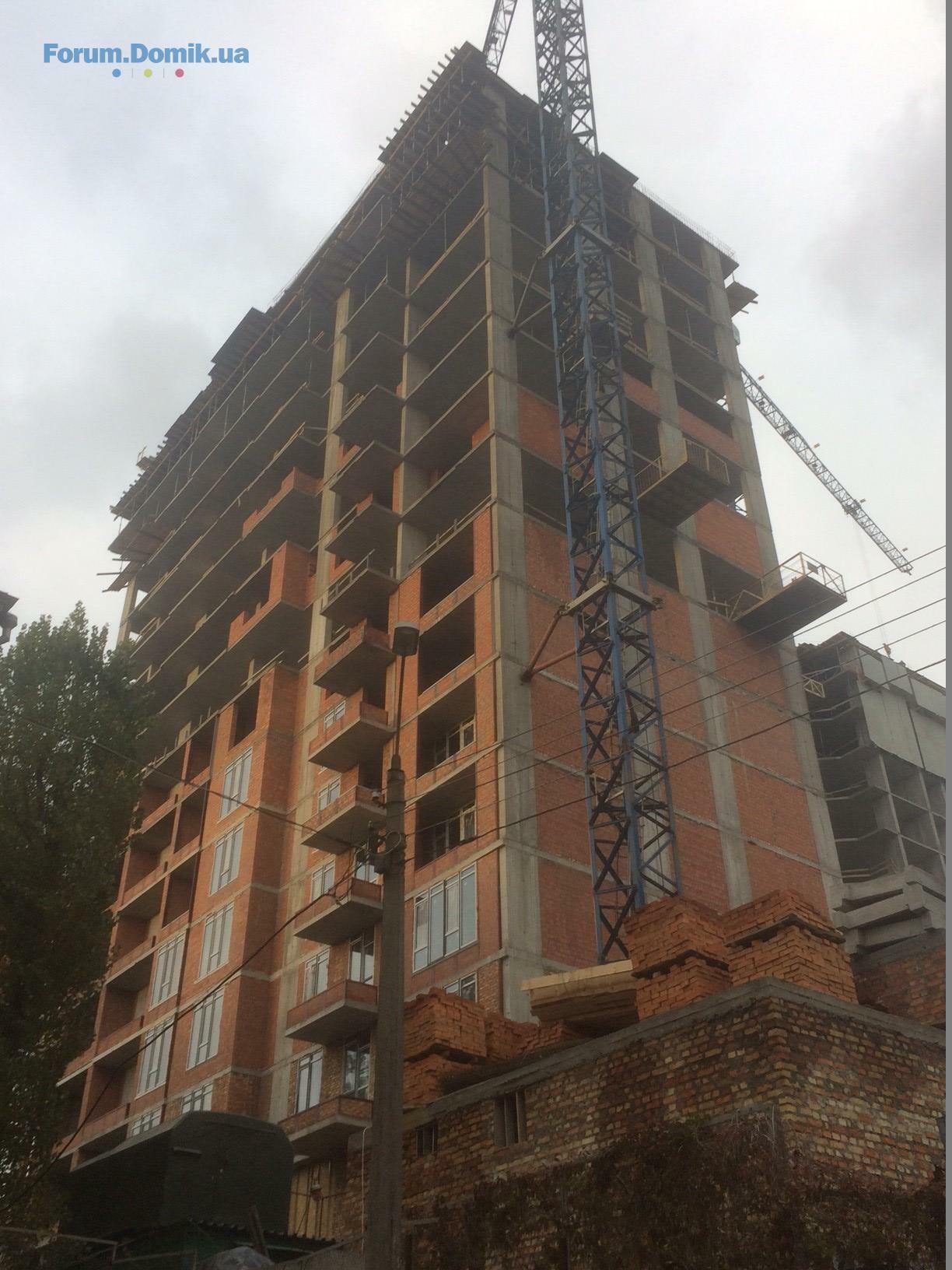

04 жовт 2016 07:34
Ход строительства ЖК Richmond:
1. Бетонирование плиты перекрытия +40,200 (13 этаж) – 100%;
2. Бетонирование вертикала +40,200 (13 этаж) – 100%;
3. Бетонирование плиты перекрытия +43,500 (14 этаж) – 100%;
4. Бетонирование вертикала +43,700 (14 этаж) – 100%;
5. Бетонирование плиты перекрытия +46,800 (15 этаж) – 100%;
6. Бетонирование вертикала +47,000 (15 этаж) – 30%.

Периметральная кладка:
1. 3 этаж – 100%;
2. 4 этаж – 100%;
3. 5 этаж – 100%;
4. 6 этаж – 100%;
5. 7 этаж – 80%;
6. 8 этаж – 20%;

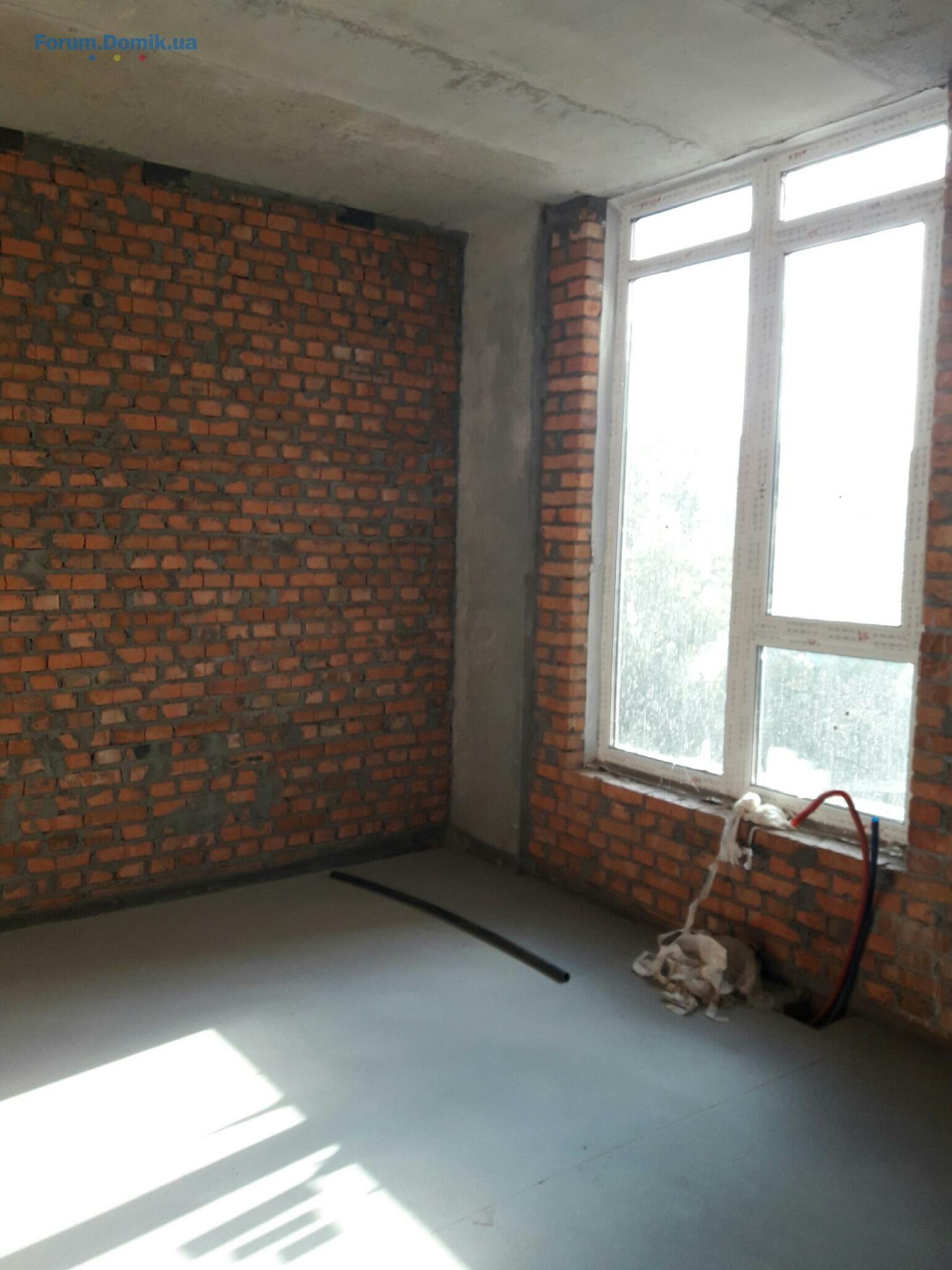

7. Стяжка 3 - 5 этажи – 100%.

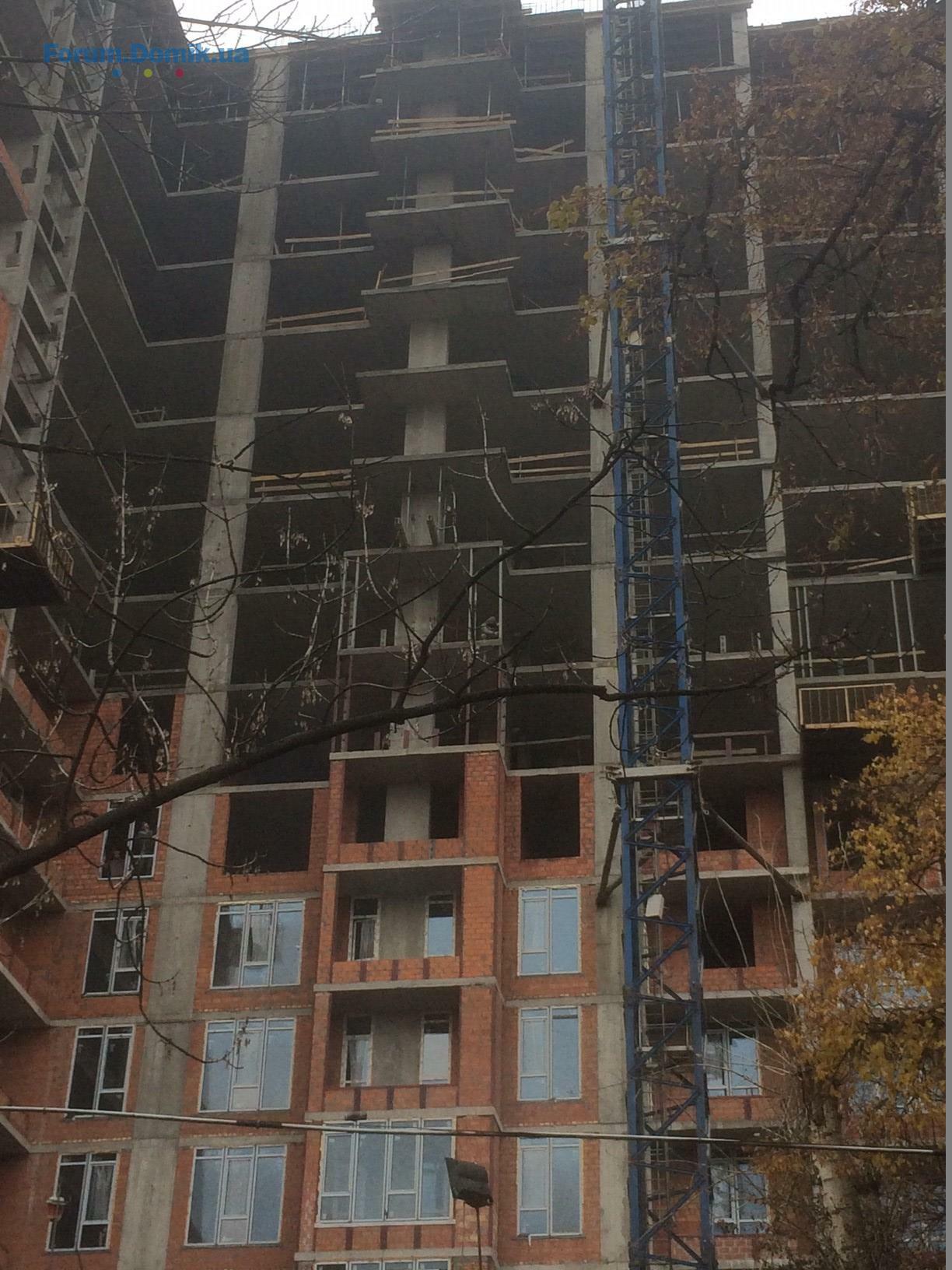

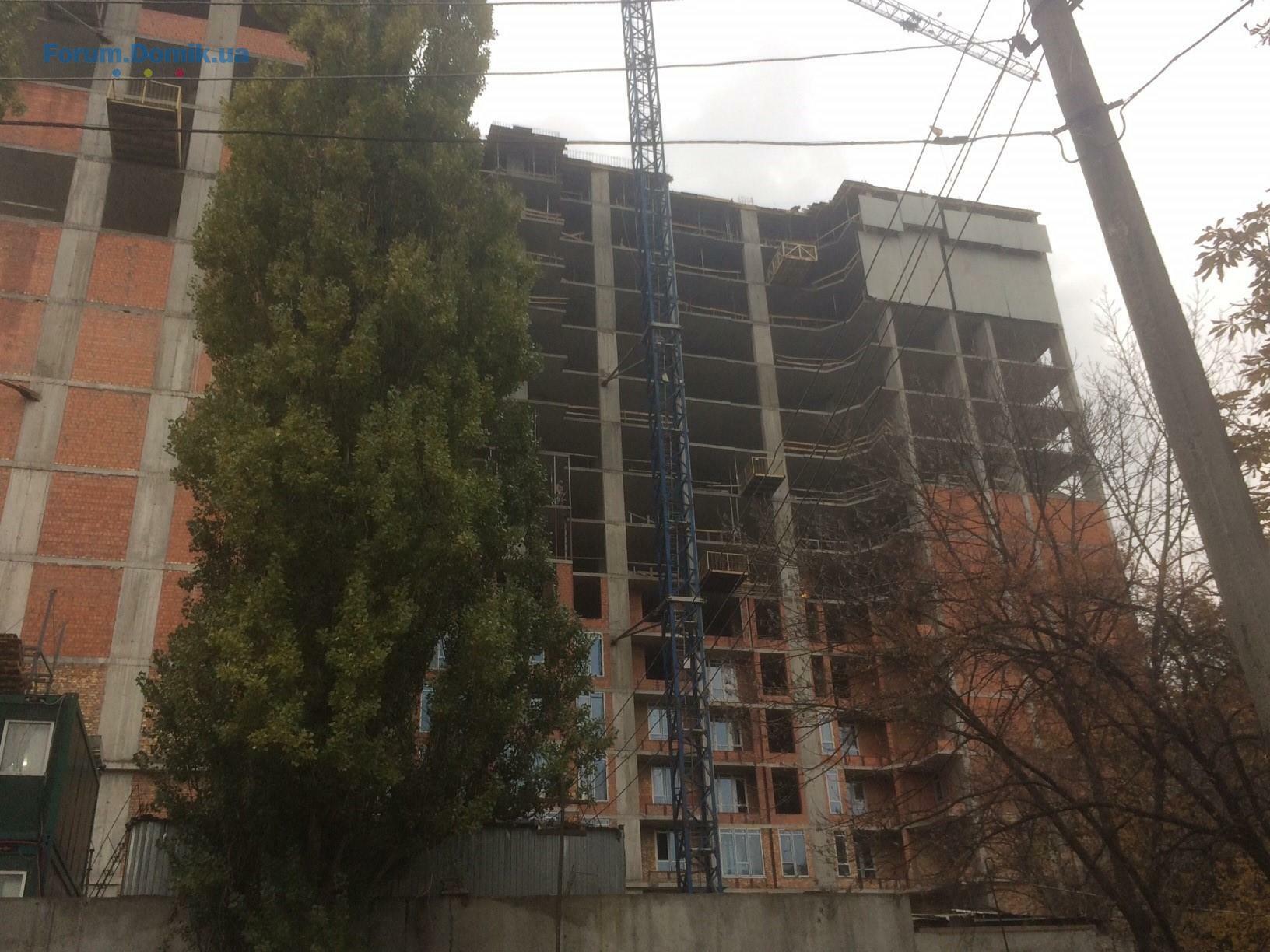

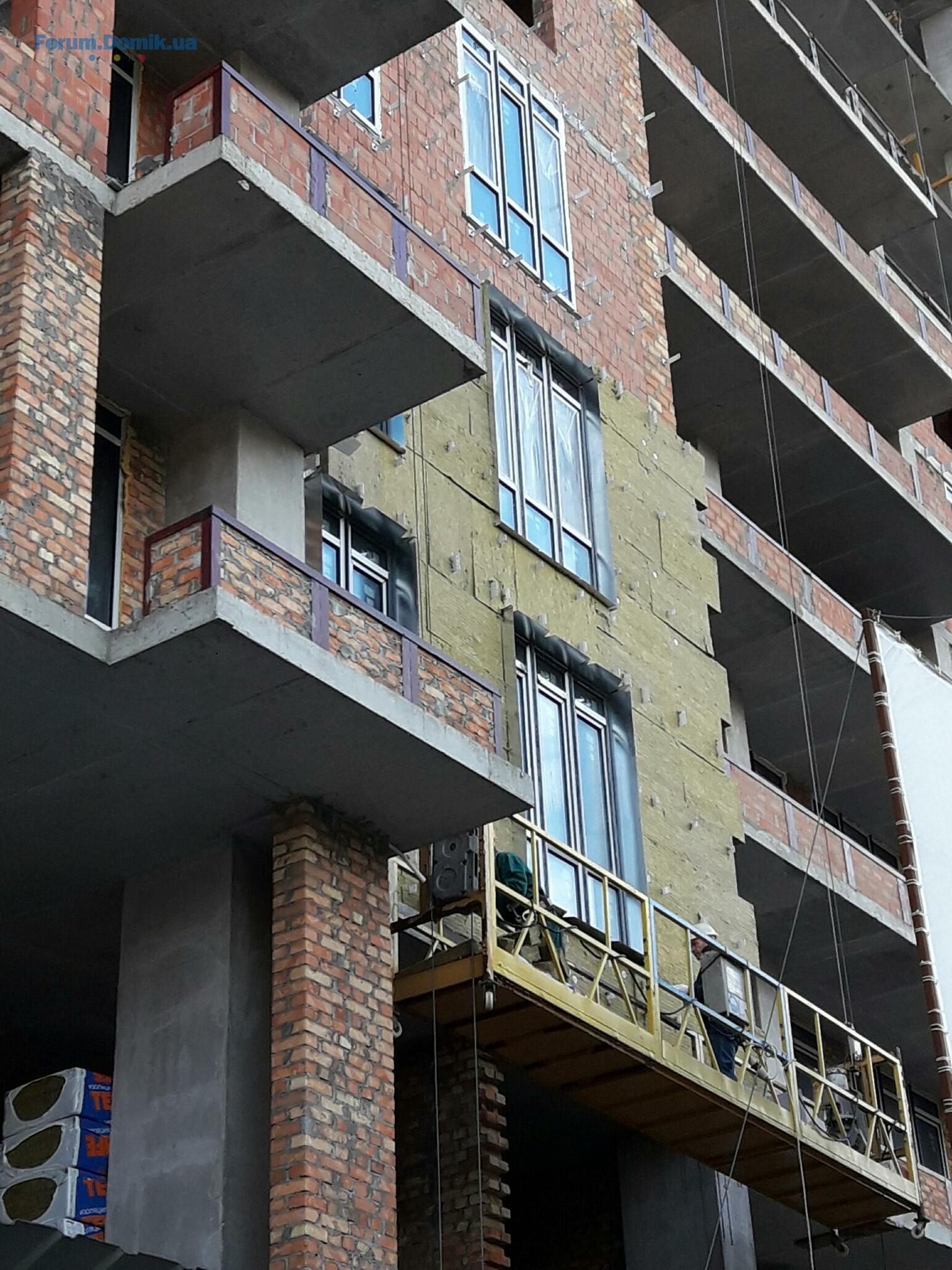

21 жовт 2016 14:32
Добрый день!
Просьба перевесить нормально камеру!
Уже две недели ни чего не видно!
24 жовт 2016 14:25
Уважаемые посетители форума и инвесторы!
Мы работаем над проблемой с камерами.
В начале следующего месяца эта ситуация поменяется.
Приносим свои извинения за неудобства!
07 лист 2016 09:27
ЦИТАТА "Мы работаем над проблемой с камерами.
В начале следующего месяца эта ситуация поменяется."
Уважаемый Ричмонд-админ!
Уже наступило начало следующего месяца, когда будет работать нормально камера!
С уважением,Инвестор!
07 лист 2016 11:34
Цитата "Lana Z":
ЦИТАТА "Мы работаем над проблемой с камерами.
В начале следующего месяца эта ситуация поменяется."
Уважаемый Ричмонд-админ!
Уже наступило начало следующего месяца, когда будет работать нормально камера!
С уважением,Инвестор!

Уважаемый Инвестор!
Мы занимаемся проблемой камер. Как только она заработает, мы обязательно сообщим!
Приносим свои извинения за неудобства!
07 лист 2016 11:37

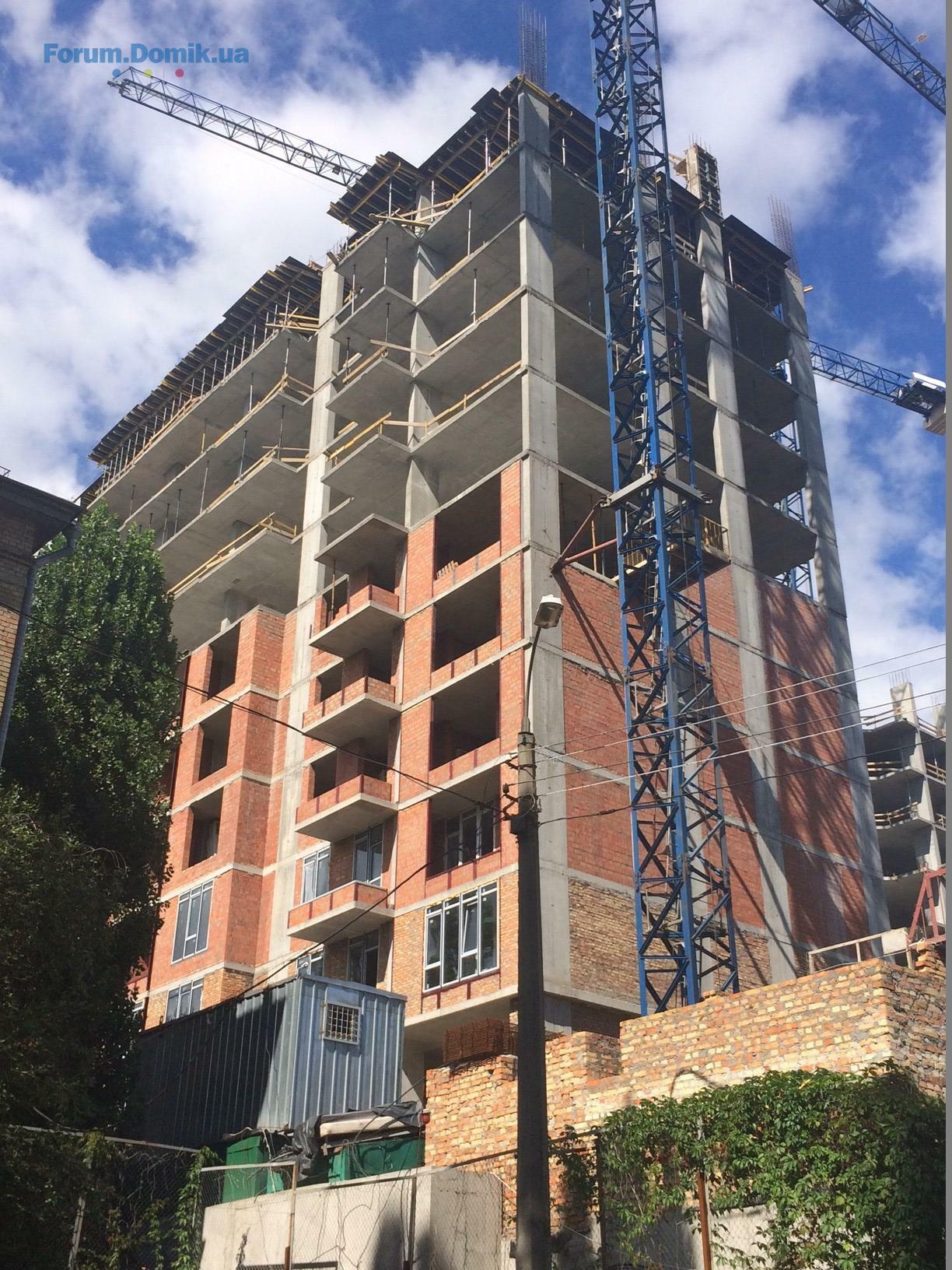

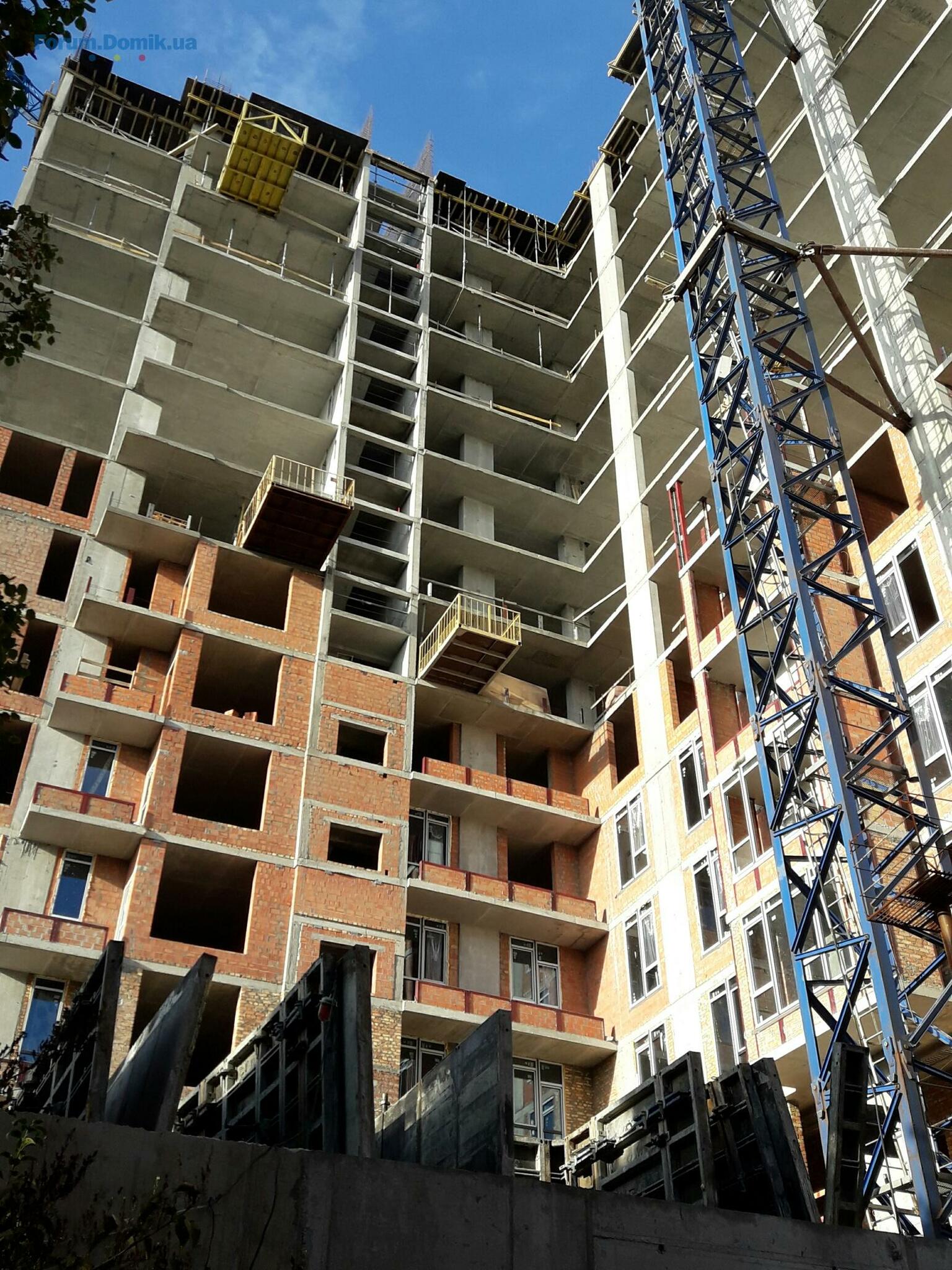

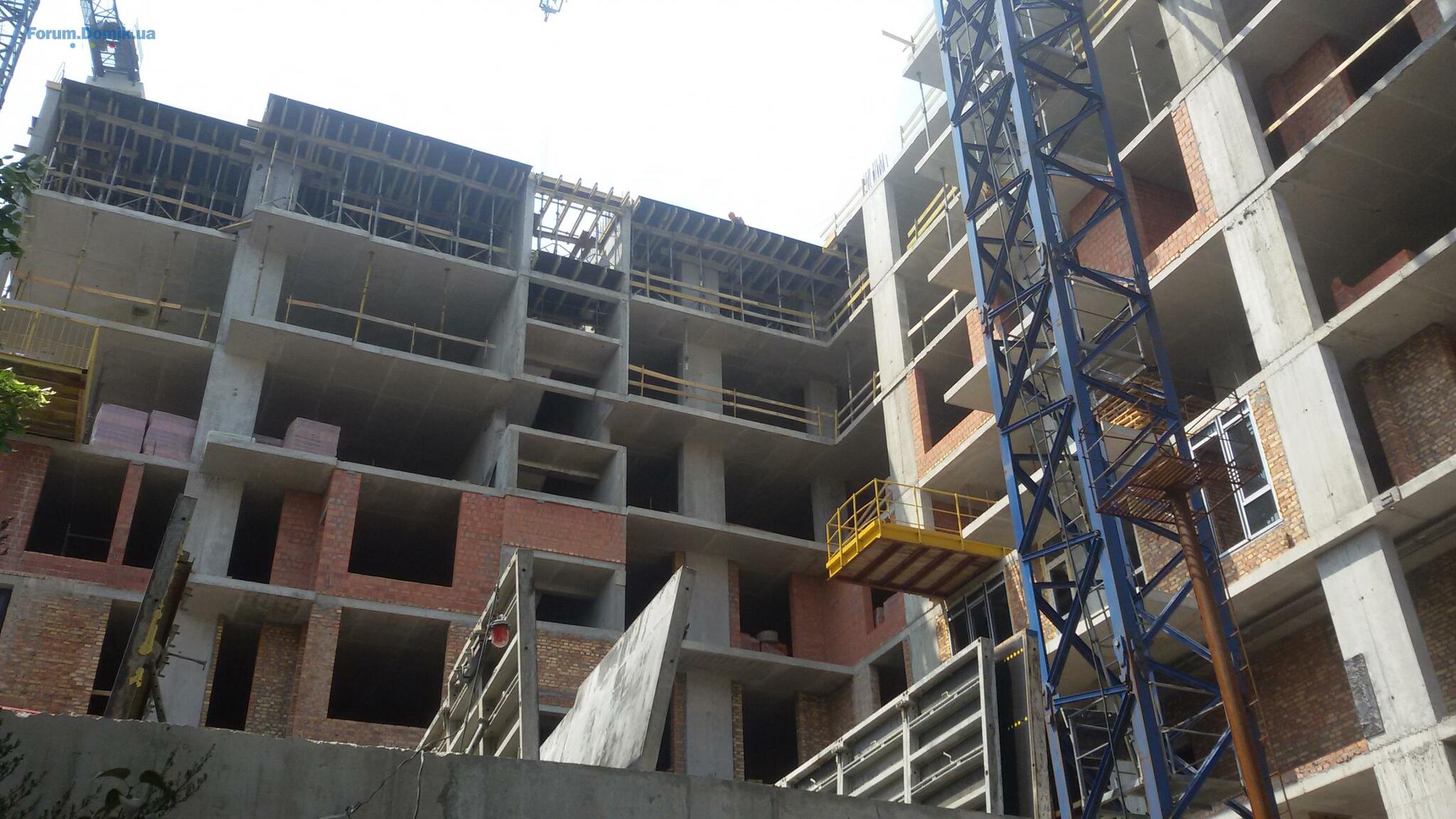

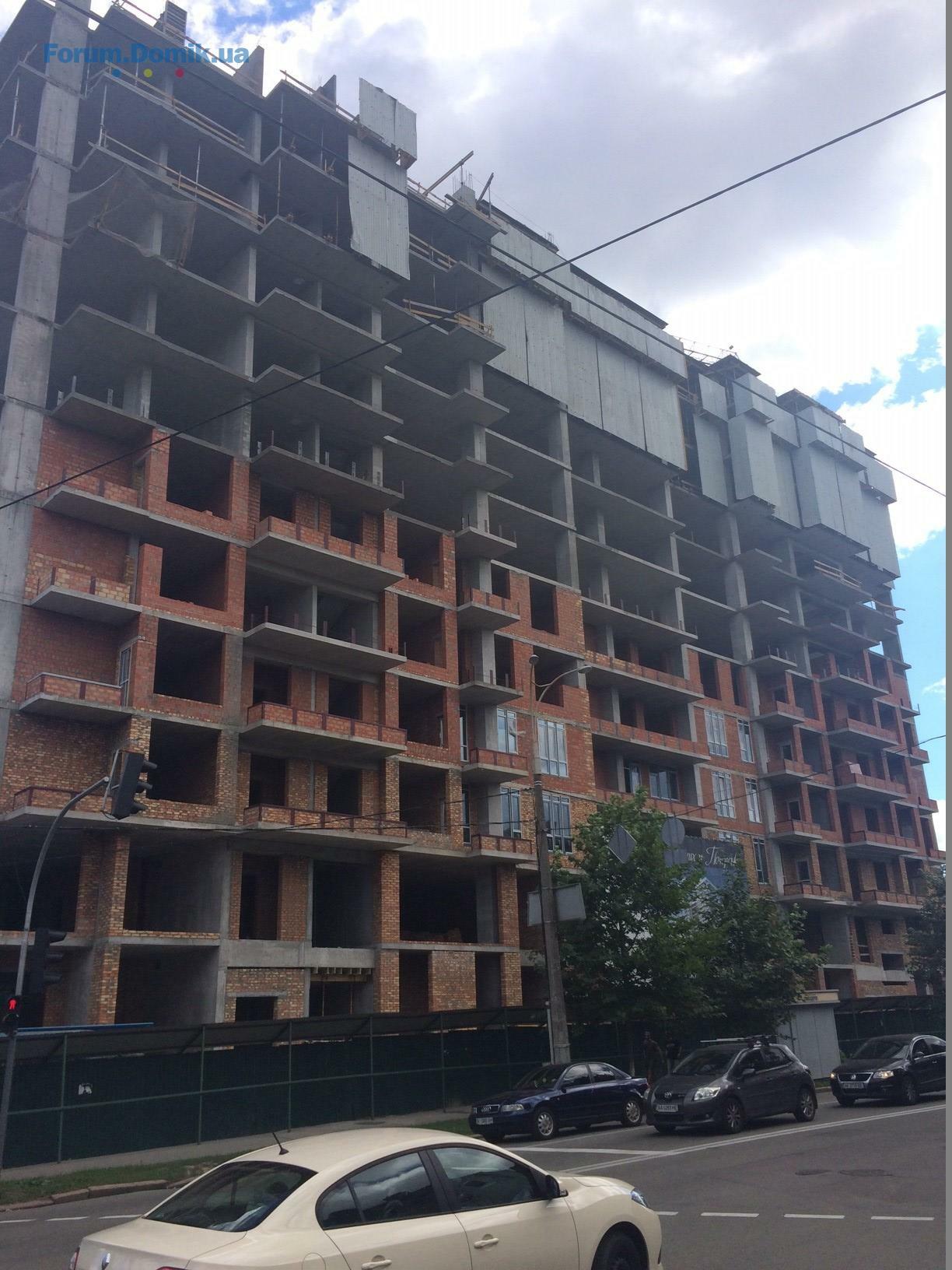

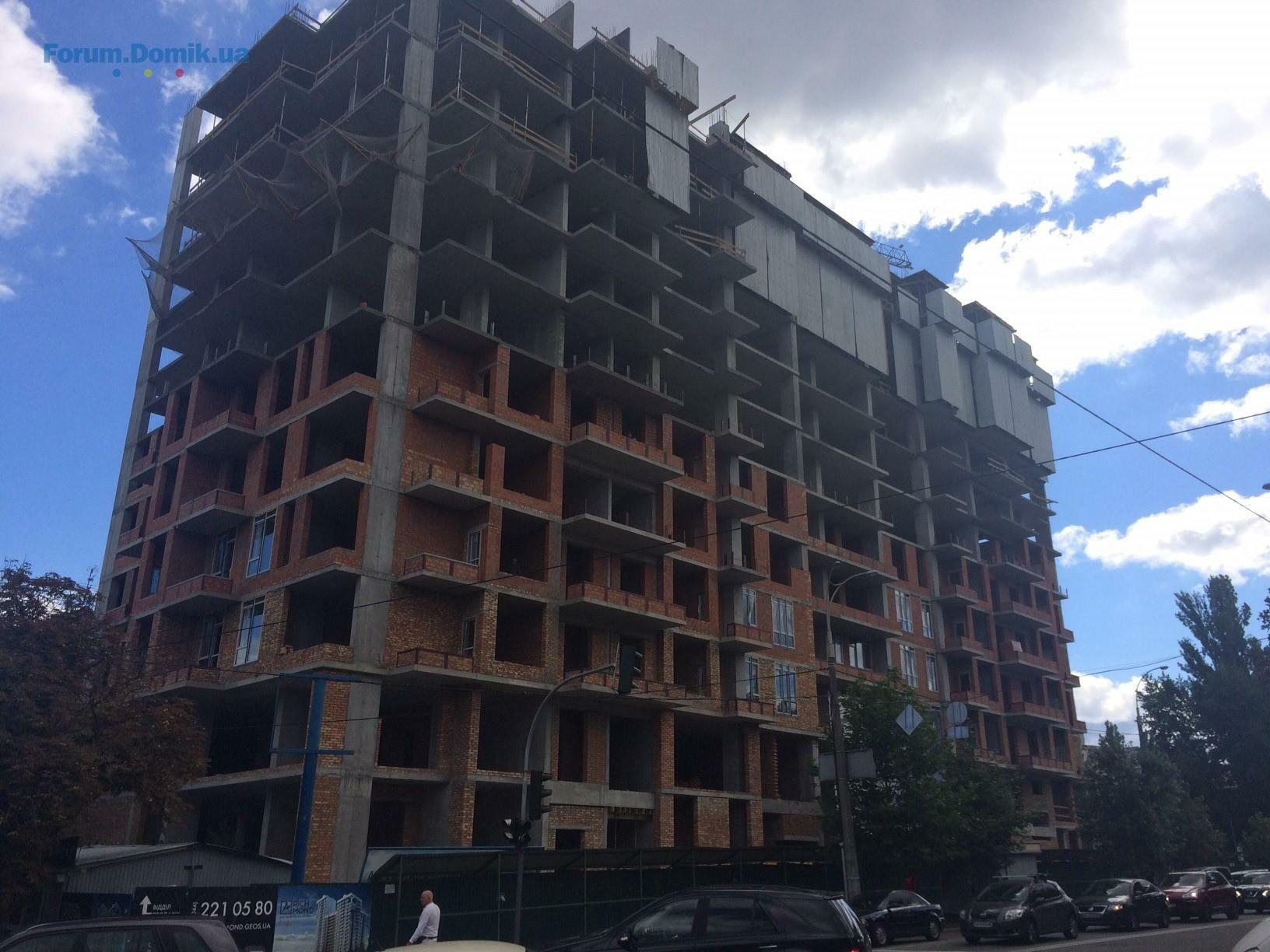

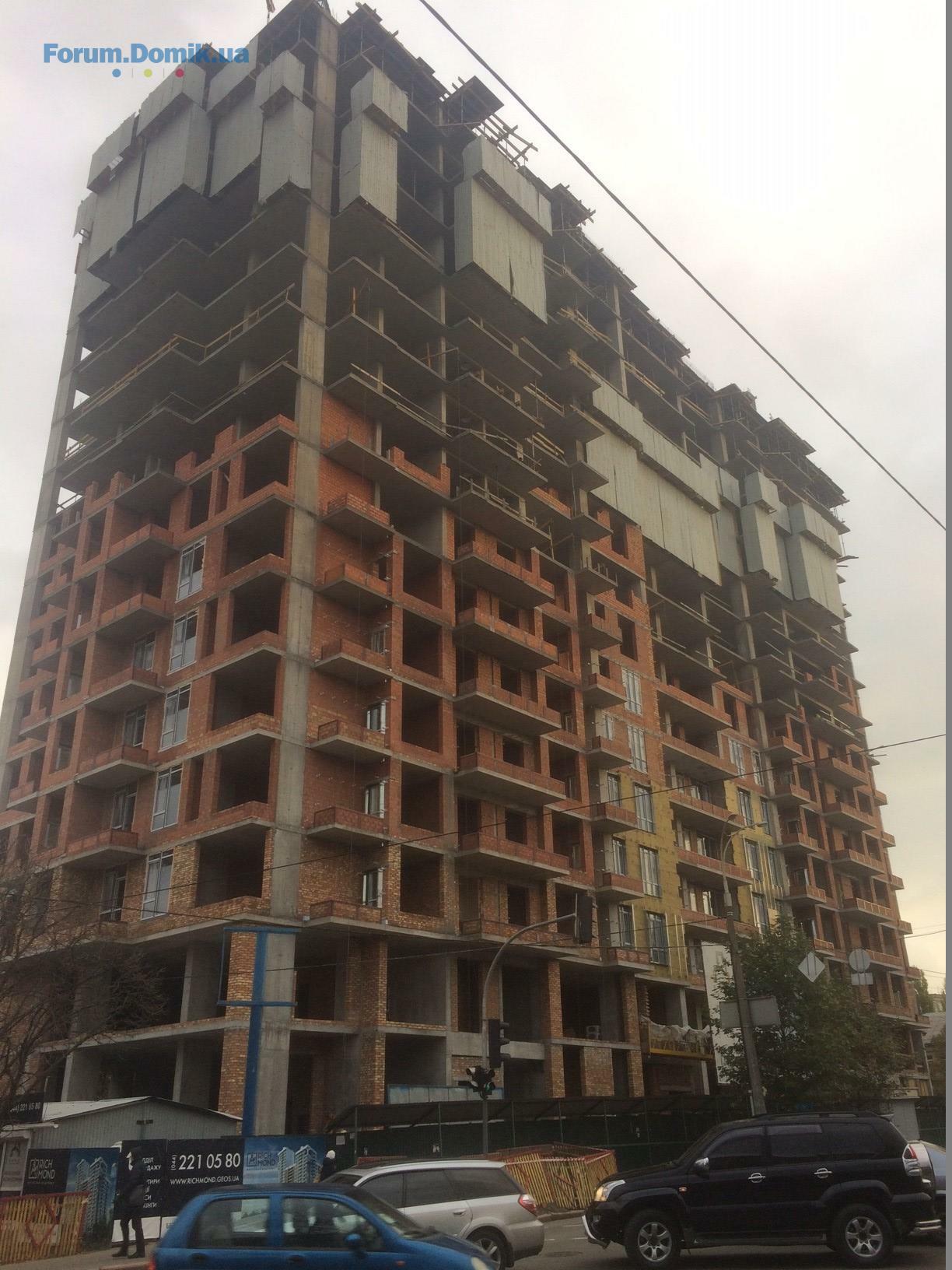

Ход строительства ЖК Richmond:
1. Бетонирование плиты перекрытия +46,800 (15 этаж) – 100%;
2. Бетонирование вертикала +47,000 (15 этаж) – 100%;
3. Бетонирование плиты перекрытия +50,100 (16 этаж) – 100%;
4. Бетонирование вертикала +50,300 (16 этаж) – 100%;
5. Бетонирование плиты перекрытия +53,700 (17 этаж) – 100%;
6. Бетонирование вертикала +53,900 (17 этаж) – 50%.

Периметральная кладка:
1. 8 этаж – 70%;
2. 9 этаж – 20%;
3. 10 этаж – 20%;
4. Стяжка 3 - 6 этажи – 100%;
5. Штукатурка – 3-5 этажи – 100%;
6. Сантехника – 3-6 этажи – 100%.
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
+34624407828xxxx
1. . .35. . .20
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Детальніше
