ЖК Паркова Оселя | Мелиоратор | Буча, вул. Ярослава Мудрого, 10
Забудовник | Меліоратор |
Здача ЖК | 2015 - 2022 р. |
Планування | від 21 000 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 78.
4/5% | ||
14/18% | ||
32/41% | ||
15/19% | ||
13/17% |
Lera1988
L
Користувач
74
23 березня 2016
05 груд 2017 14:03
Да...🤔 З такими темпами чекати нам і чекати ще довго наших квартир... Треба знов вимагати збори і по швидше. Через 25 днів Новий Рік і скажуть, а у нас вихідні! А там і до весни вже близько...
Balanced

Новачок
18
14 листопада 2015
05 груд 2017 14:43
Цитата "Slava M":[attachment=0]IMG_20171129_193805.jpg[/attachment]

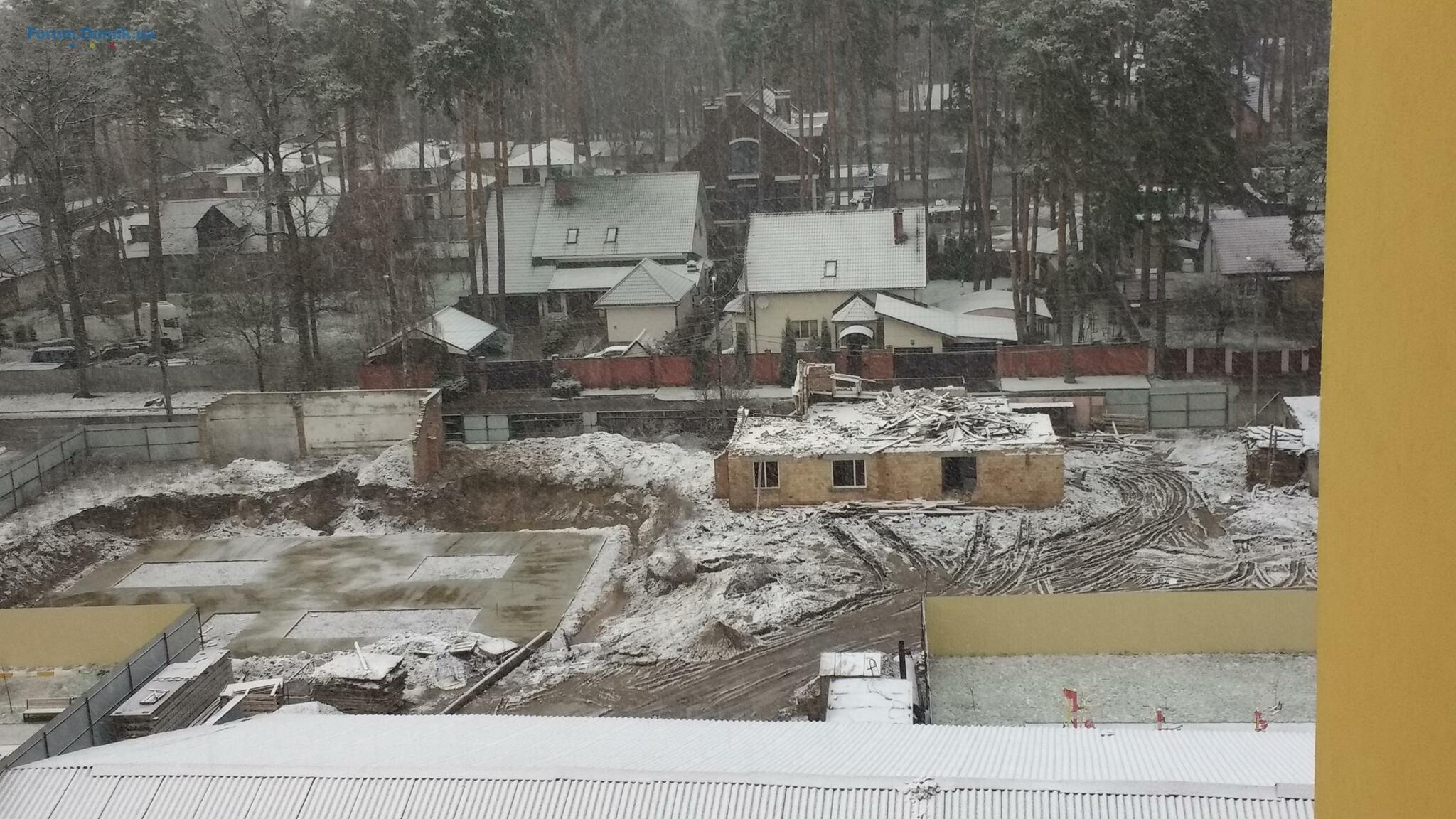

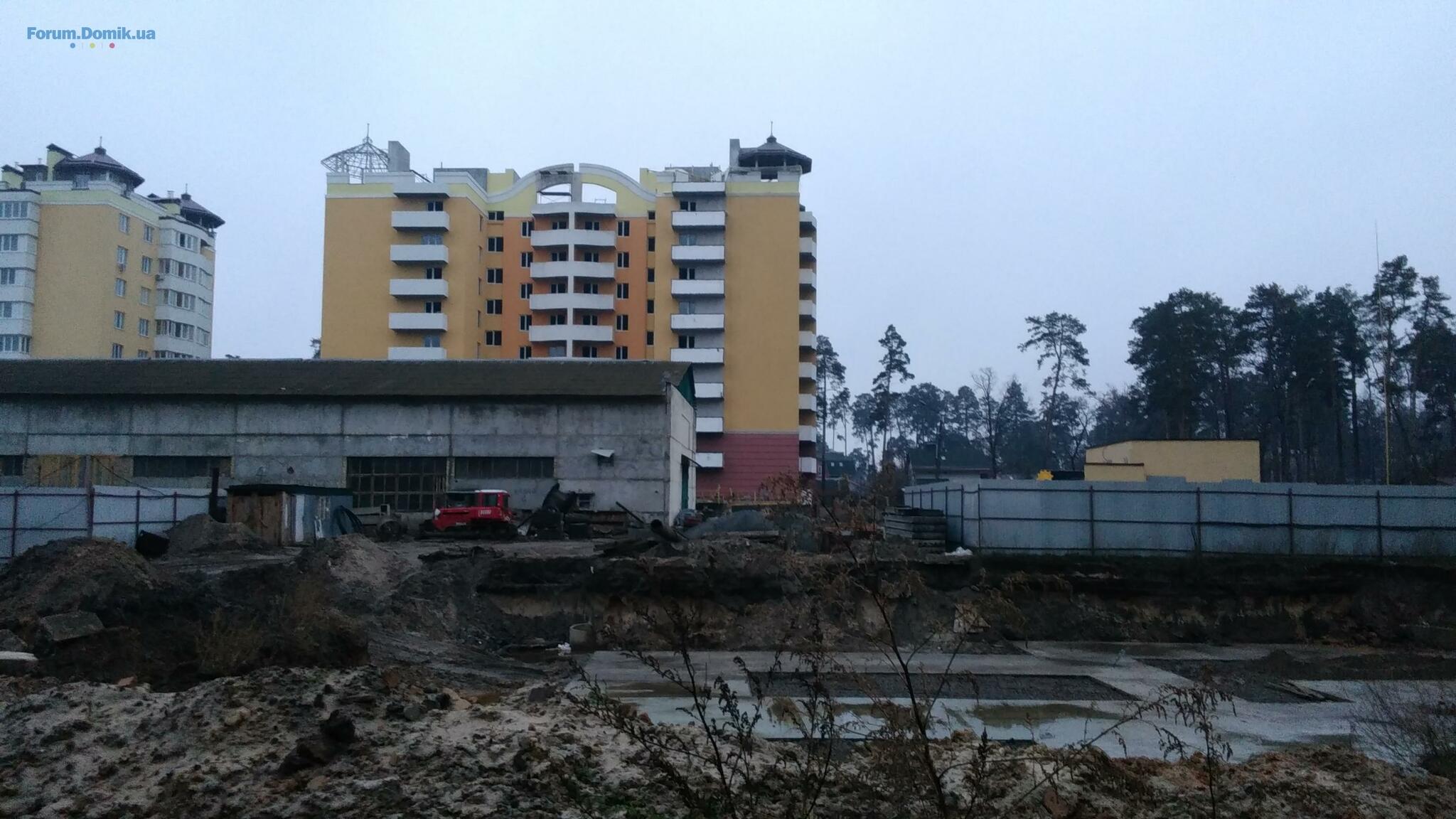

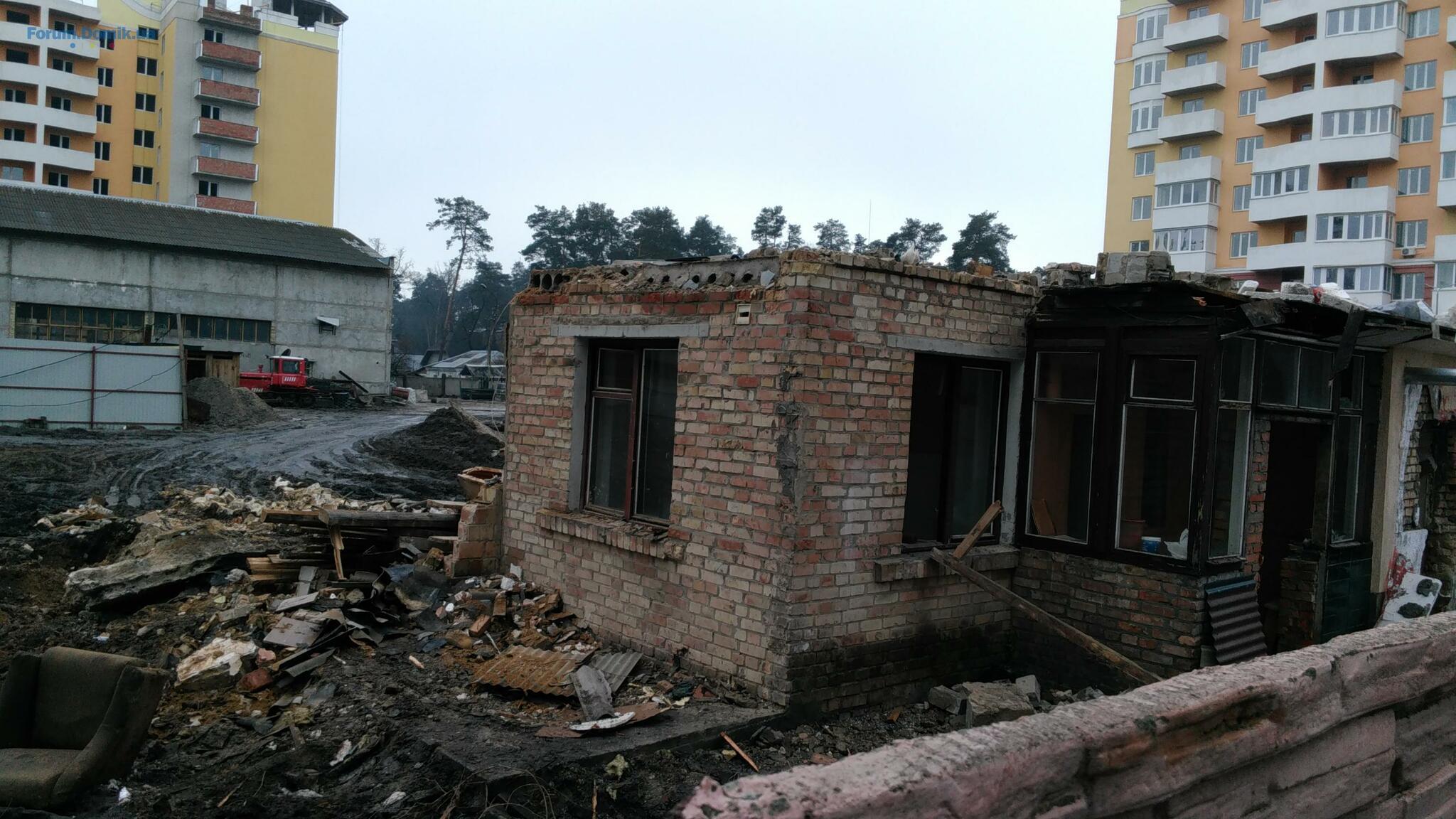

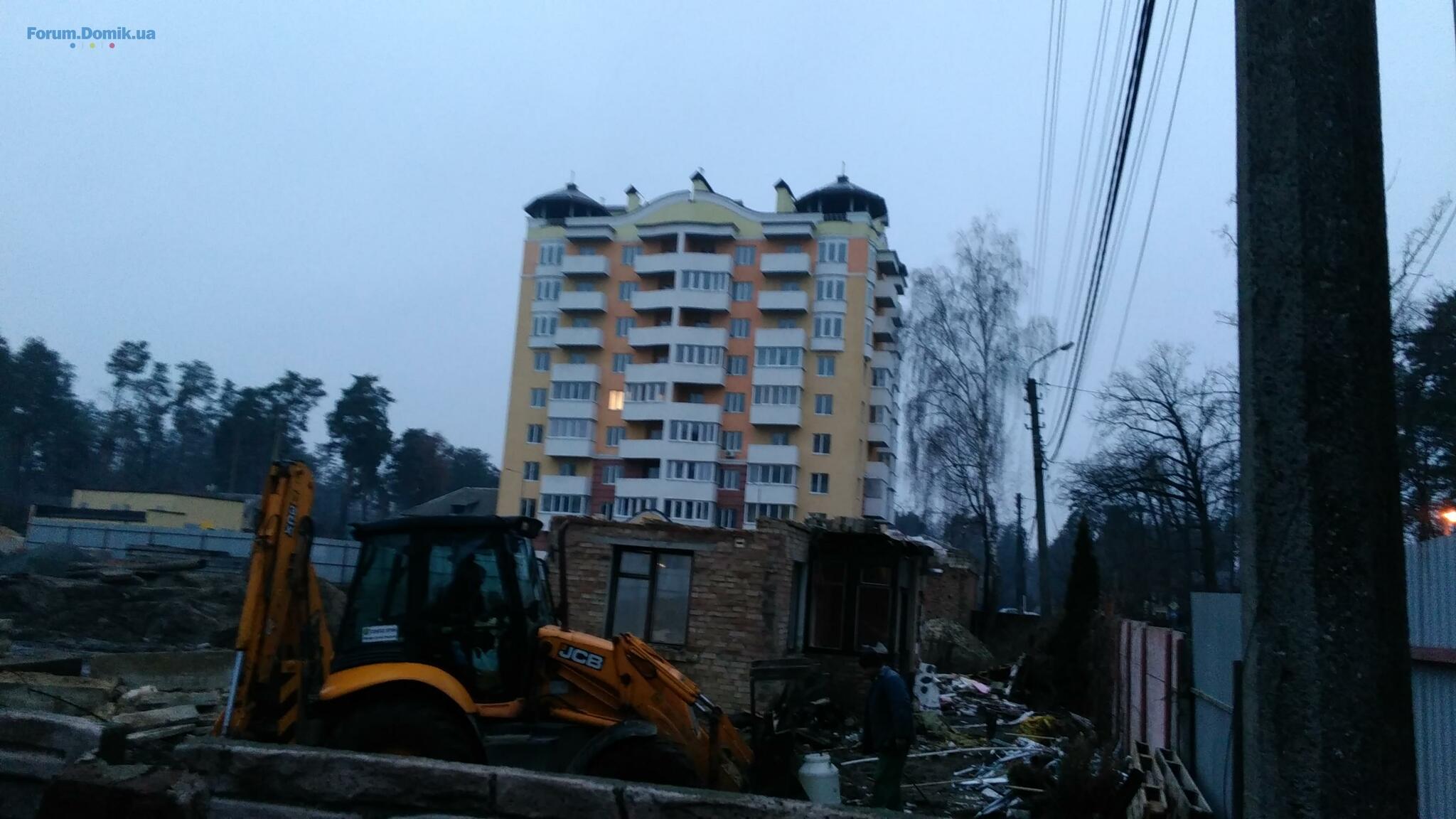

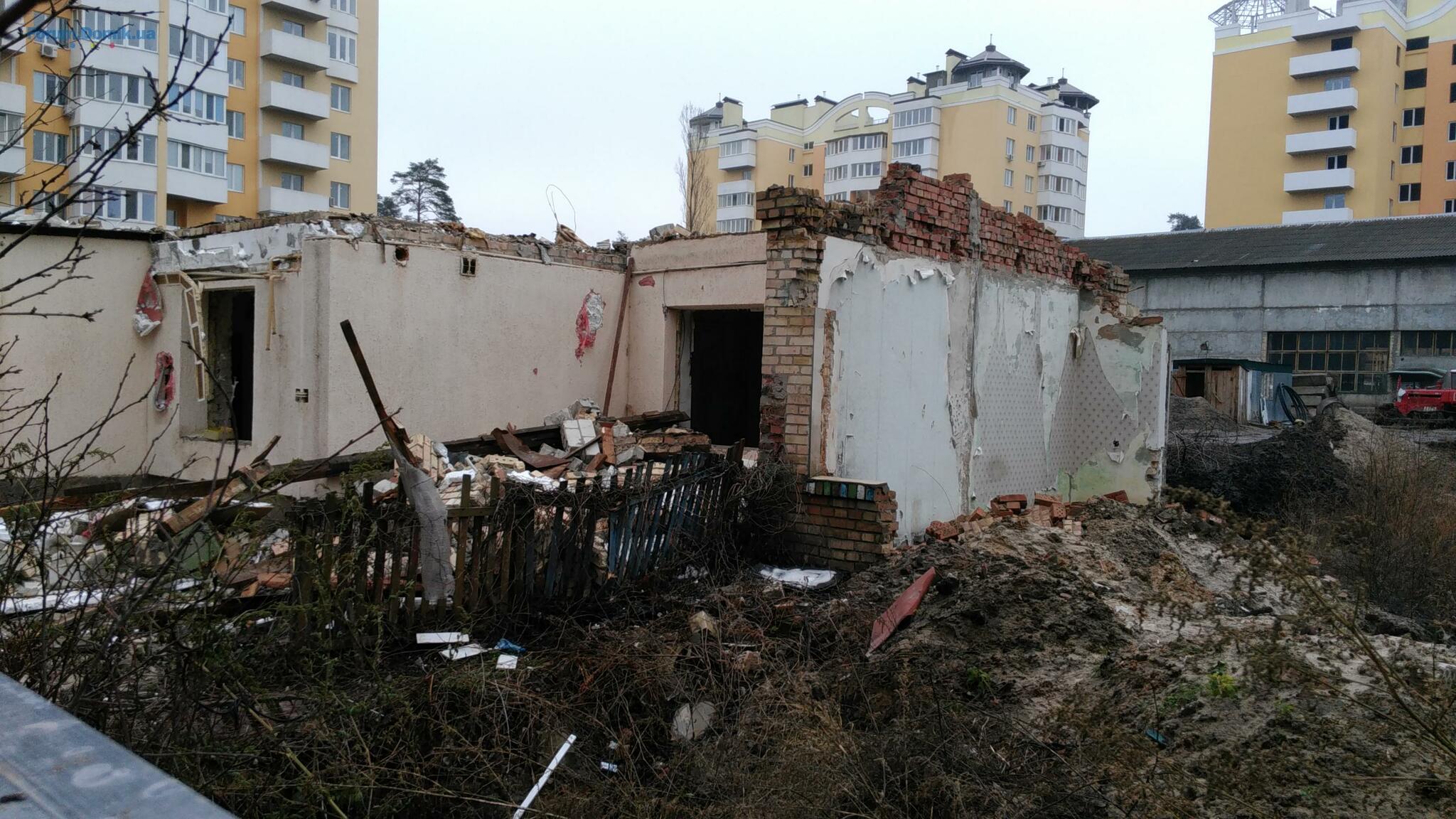

Доброго вечора всім. Сьогодні ввечері проїжджаючи повз наше майбутнє будівництво, побачив нарешті що йде розбирання будинків. Сподіваюся скоро нарешті розберуть.
Це просто знущання.
Невже нас повинно хвилювати питання із жильцями , котрих висиляють фіг зна скільки.
А потім будуть говорити, що давайте домовлятись за неустойку і т.д.
Меліоаратор остаточно впав в моїх очах.
Житловий Комплекс

Постійний користувач
469
19 червня 2013
05 груд 2017 15:09
Добрий день. Графік будівельних робіт зможемо надіслати завтра. Зараз на він узгодженні.

Житловий Комплекс

Постійний користувач
469
19 червня 2013
05 груд 2017 15:24
Добрий день покупцям 4 черги.

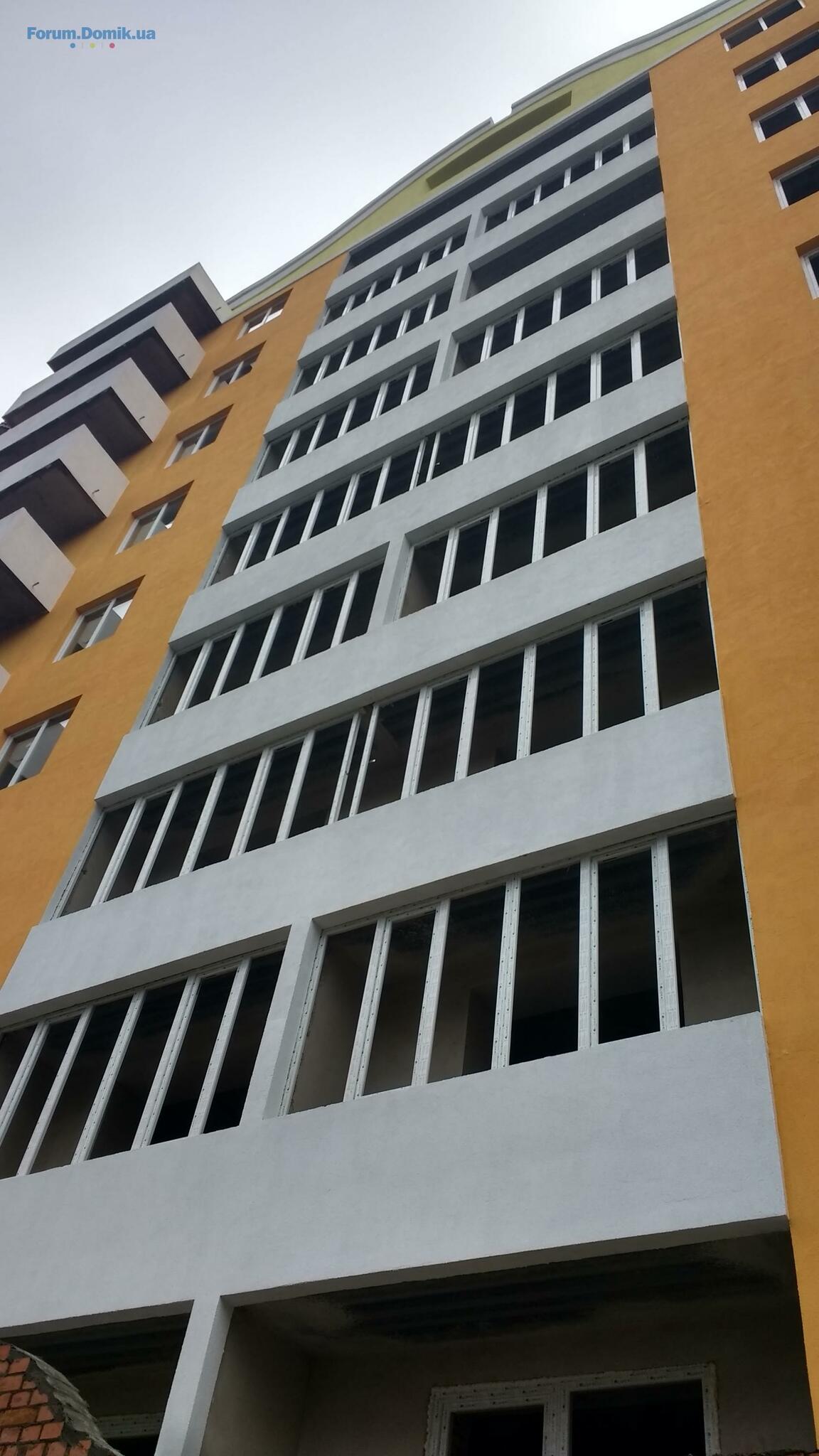

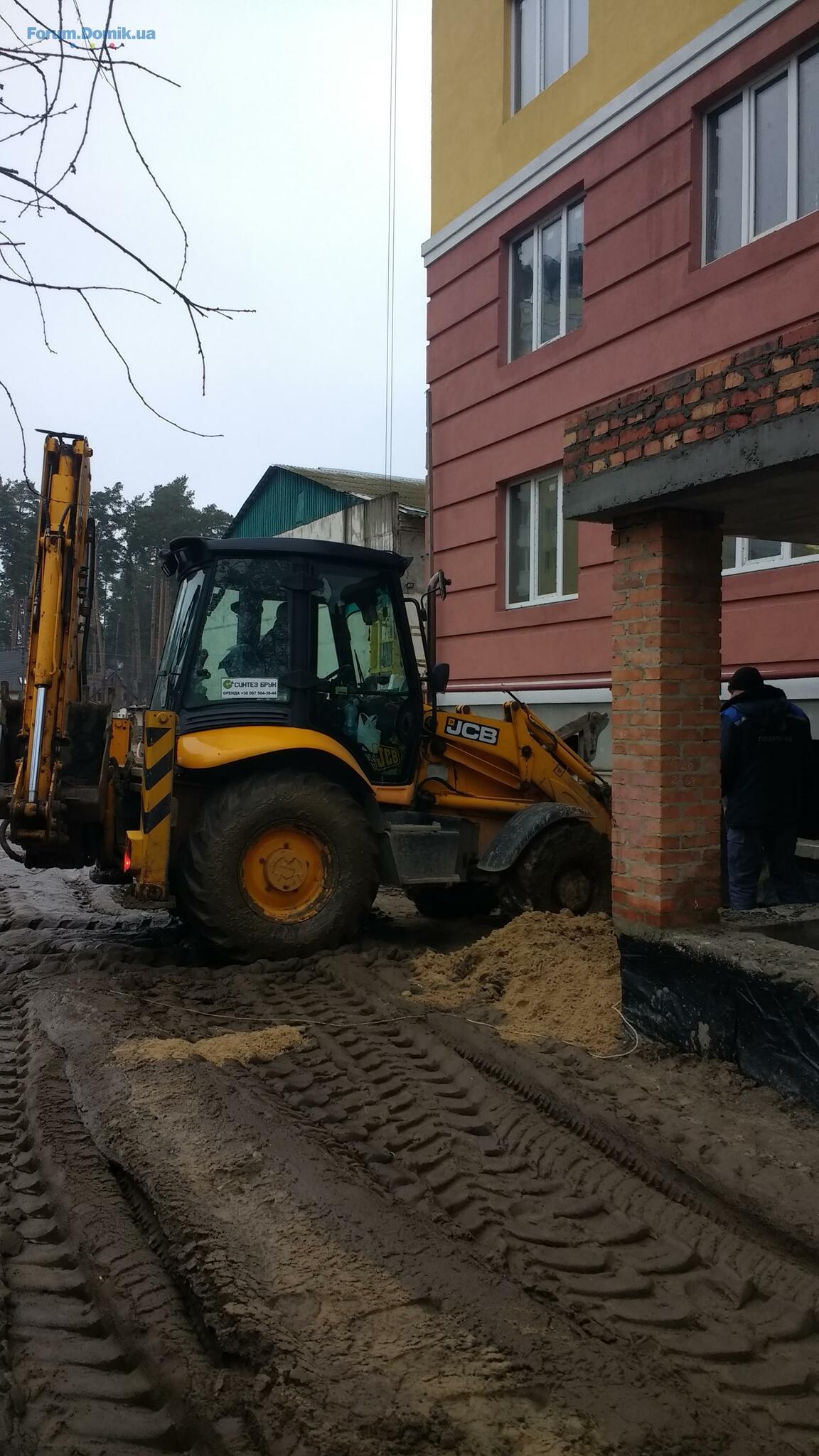

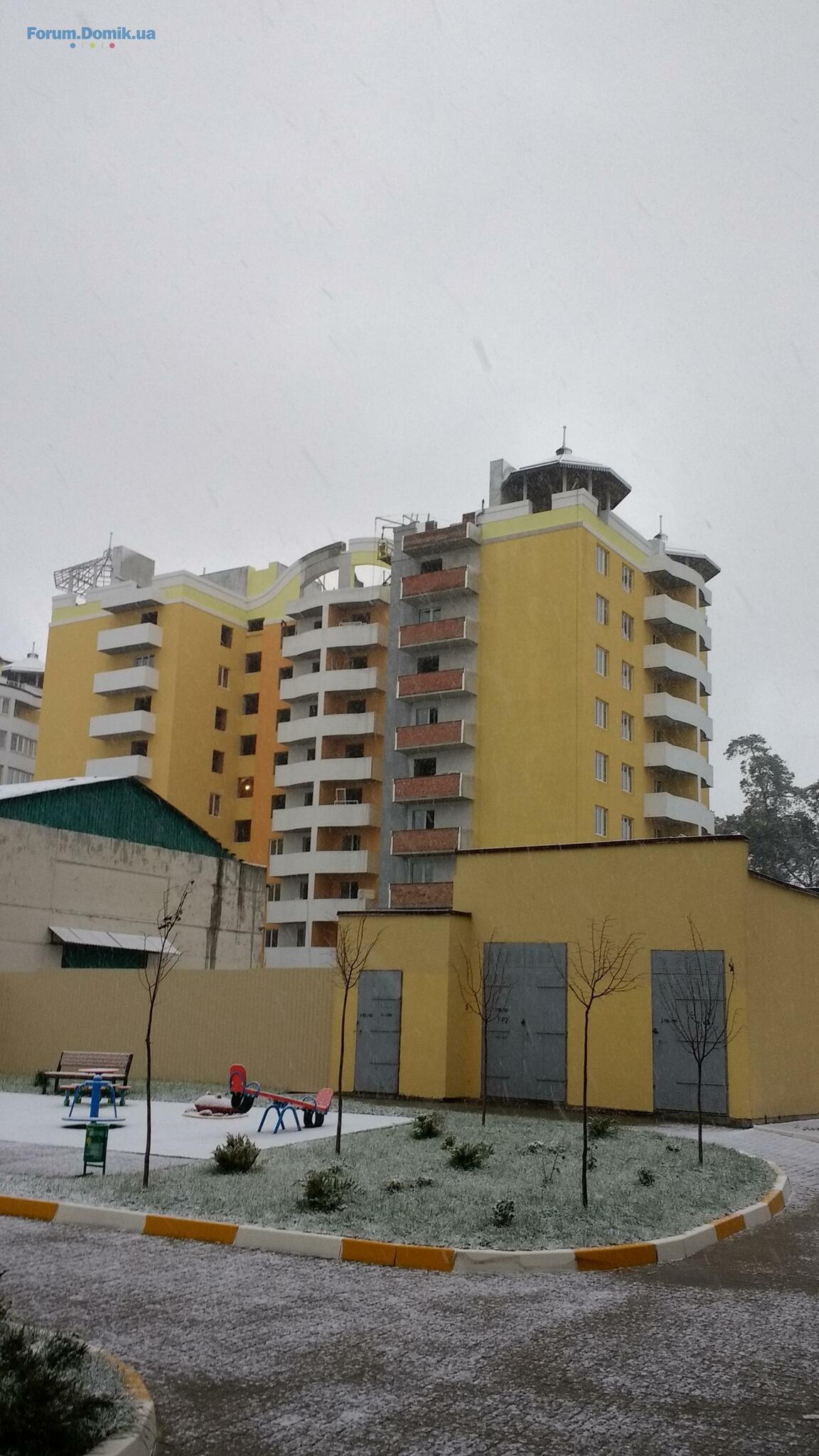

Викладаємо свіжі фото з будівництва будинку.
1 секція : Збудована вхідна група до підїзду. Проводиться утеплення та штукатурення вхідної групи. Проводиться скління вікон на поверхах секції.
Завершено підведення інженерних мереж до будинку.
2 секція : Також збудована вхідна група до підїзду. Проводиться утеплення та штукатурення вхідної групи.

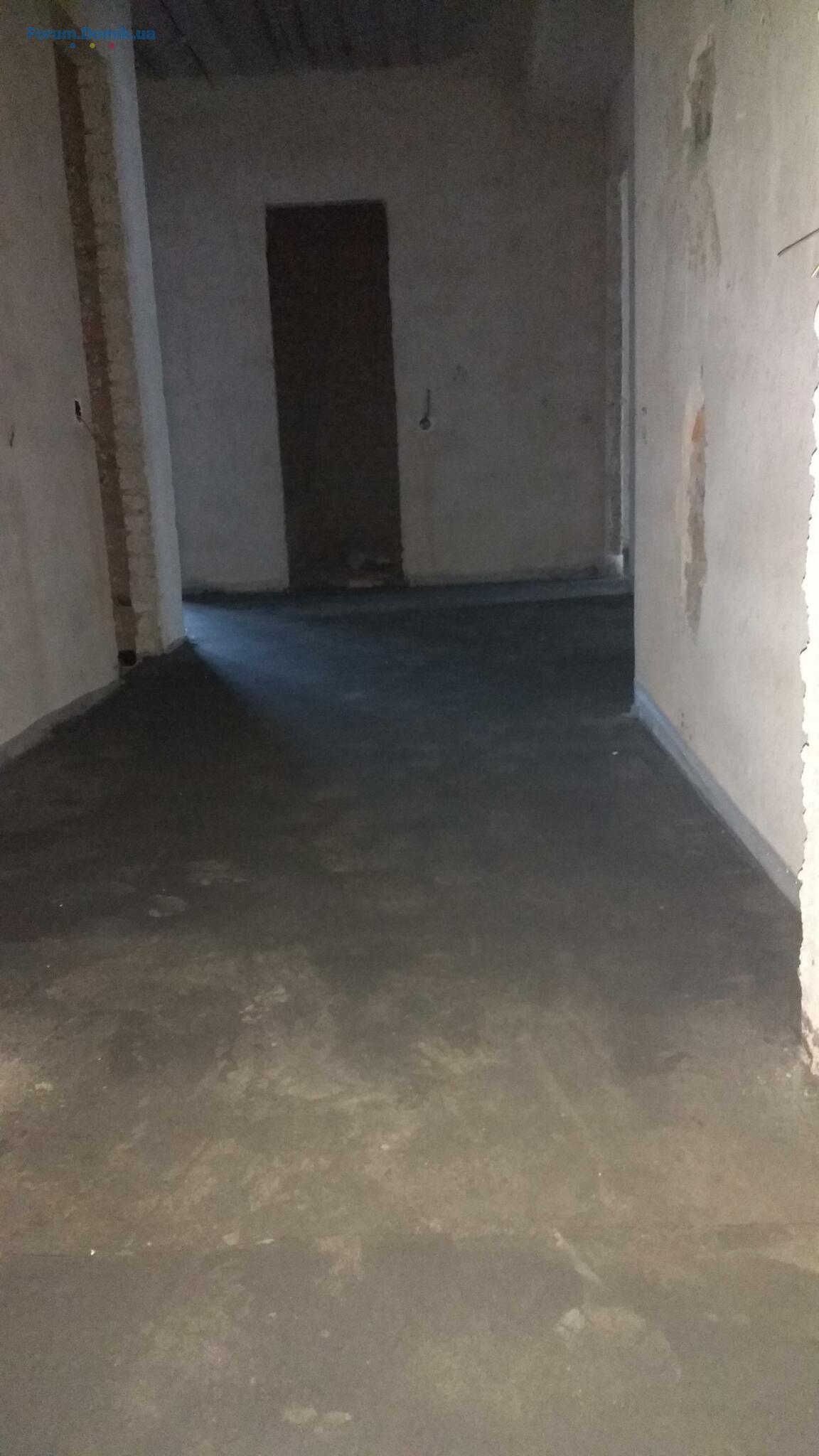

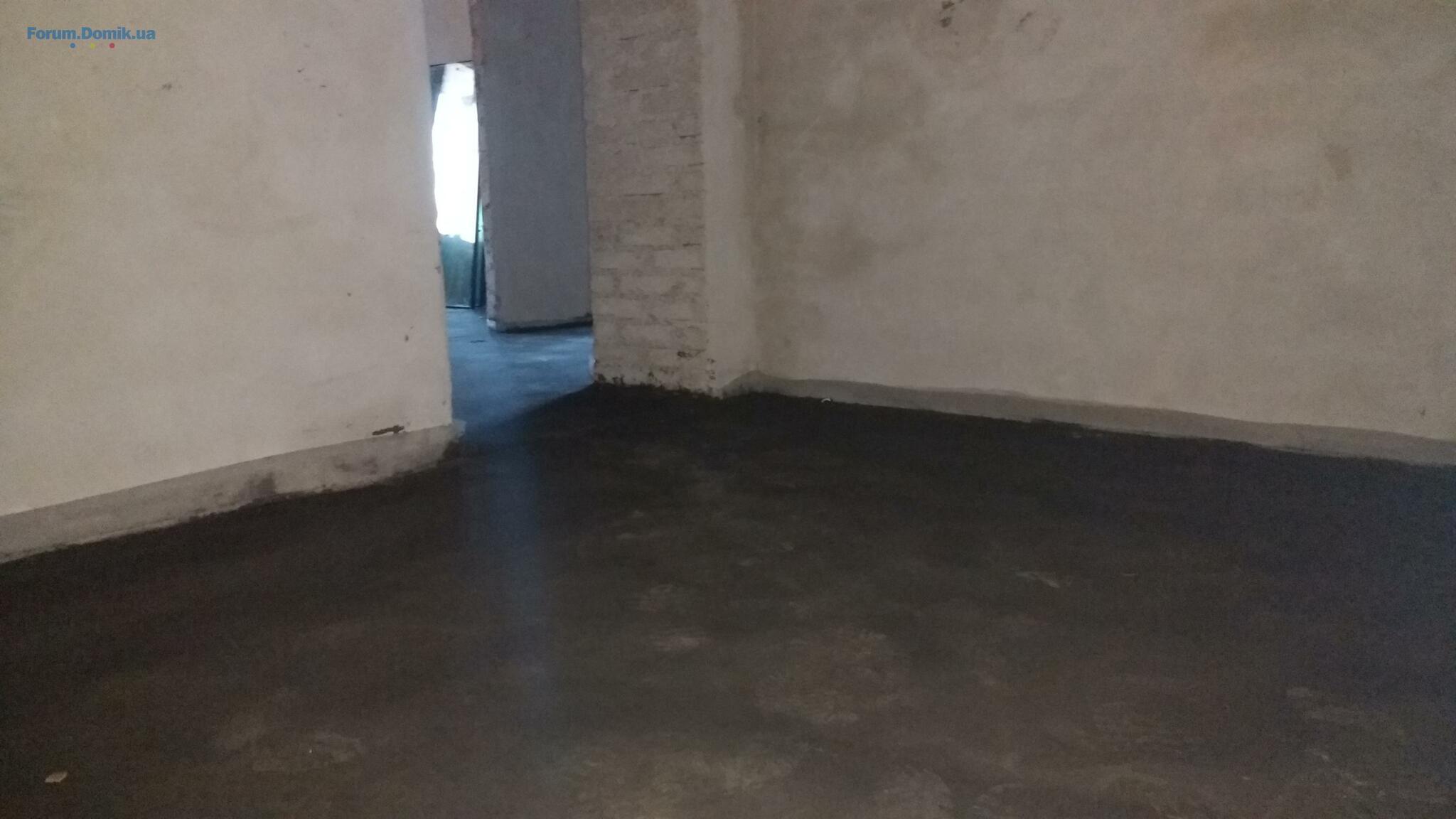

Завершені роботи з цементної стяжки підлоги у квартирах та місцях загального користування з 2 по 9 поверхи.
Деталі у з щотижневому звіті від Головного інженера.

1 секція : Збудована вхідна група до підїзду. Проводиться утеплення та штукатурення вхідної групи. Проводиться скління вікон на поверхах секції.
Завершено підведення інженерних мереж до будинку.
2 секція : Також збудована вхідна група до підїзду. Проводиться утеплення та штукатурення вхідної групи.
Завершені роботи з цементної стяжки підлоги у квартирах та місцях загального користування з 2 по 9 поверхи.

Деталі у з щотижневому звіті від Головного інженера.

Lera1988
L
Користувач
74
23 березня 2016
05 груд 2017 19:16
Дякую за фотозвіт, але ж на ньому явно видно, що здачі через три тижні не буде!😕 Там роботи, як мінімум на 1,5-2 місяці.
Balanced

Новачок
18
14 листопада 2015
06 груд 2017 06:51
Цитата "Житловий Комплекс":Добрий день. Графік будівельних робіт зможемо надіслати завтра. Зараз на він узгодженні.
Це я так розумію картина Вашої бездіяльності ????
Осінню об"єкт повинен бути зданий. Про що ви думаєте обіцяючи і не виконуючи ?
Позор....
Роман Анатольевич

Гість
2
27 грудня 2016
06 груд 2017 08:37
Добрий день.На мою думку стройка є стройка,в процесі будівнитства буває по різному я рахую що це є нормально. Курчат по осені рахують!
Житловий Комплекс

Постійний користувач
469
19 червня 2013
06 груд 2017 16:52
Добрий вечір.
Публікуємо довгоочикуваний графік з будівництва на форумі. Також сьогодні проводилась розсилка всім на електронку.

Slava M

Користувач
92
05 квітня 2017
06 груд 2017 19:30
Доброго вечора. Отримали нарешті довгоочікуваний графік. За це дякую. Графік дуже гарний. Але судячи з графіку, складається враження що це його склали або щось було. Бо аналізуючи швидкість будівництва інших будинків, які в свою чергу були з меншою кількістю квартир, будинок будуть в середньому два роки. И вони хочуть щоб інвестори після цього не були вороже налаштовані, де забудовник з самого початку починає з планів які сам і невиконує, а я як інвестор щось планую. Чому я разом з іншими інвесторами повинен вчасно сплачувати кошти, а забудовник може собі дозволити будувати як захоче. Все мабуть просто, так складено договір, згідно якого інвестор при розірванні договору втрачає 20 відсотків, а забудовник встановив собі мінімальну пеню, тому і дозволяє собі такі затримки. Хотілося щоб я помилявся, але маємо що маємо.
Slava M

Користувач
92
05 квітня 2017
09 груд 2017 13:21

Lera1988
L
Користувач
74
23 березня 2016
11 груд 2017 19:46
Дорогий забудовник, як справи на будівництві? Завтра вже 12 грудня, Новий рік не за горами!!!
ol-ya
o
Користувач
29
16 вересня 2016
12 груд 2017 08:49
Видимо тактика игнора таки выбрана. Застройщик, я уже спрашиваю который раз относительно документации по сдаче дома к НГ, Вы игнорируете мои вопросы. Что со сдачей?
Slava M

Користувач
92
05 квітня 2017
16 груд 2017 09:39

Пройшов ще один тиждень.
Житловий Комплекс

Постійний користувач
469
19 червня 2013
18 груд 2017 11:50
Доброго дня всім покупцям.

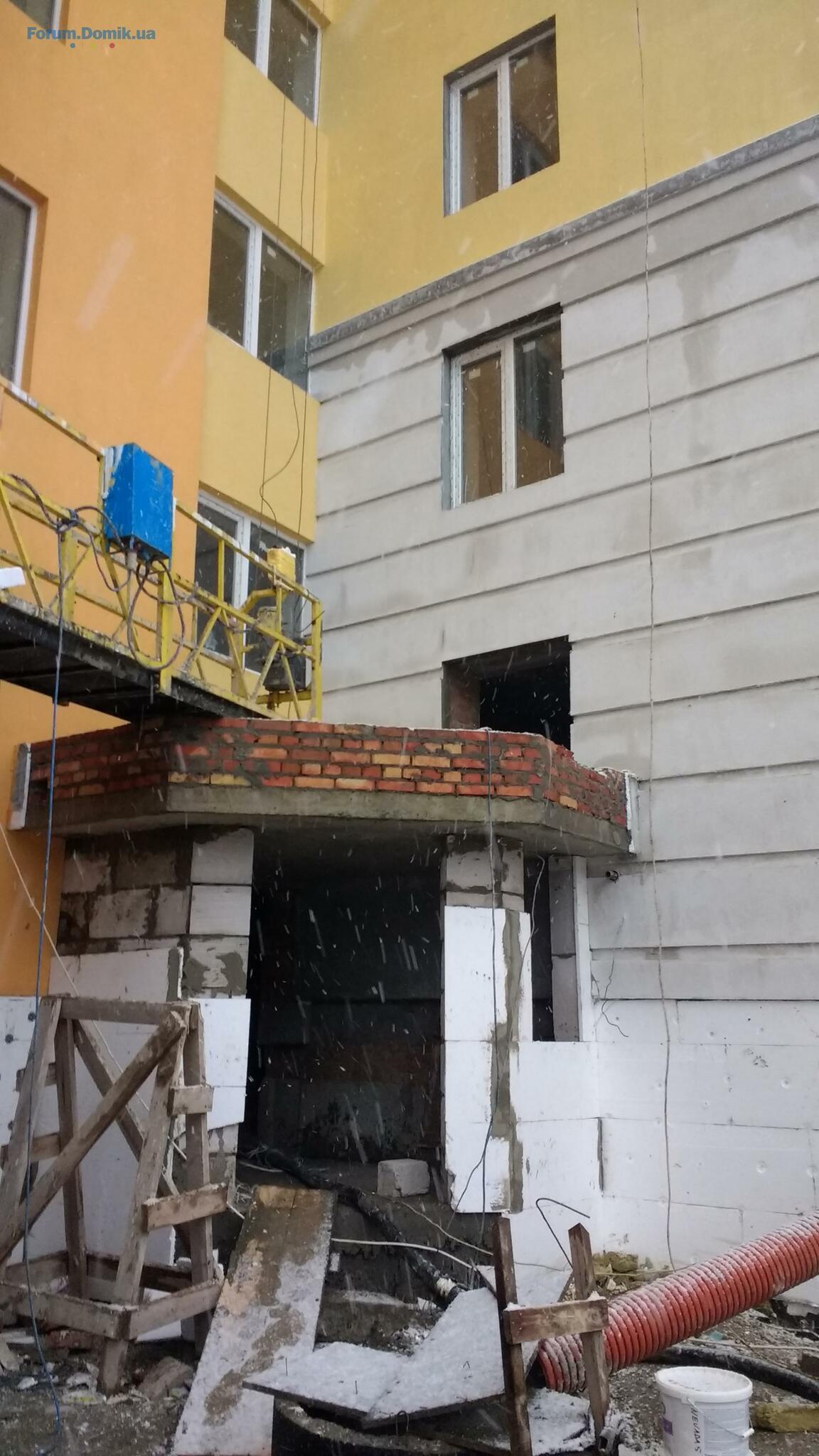

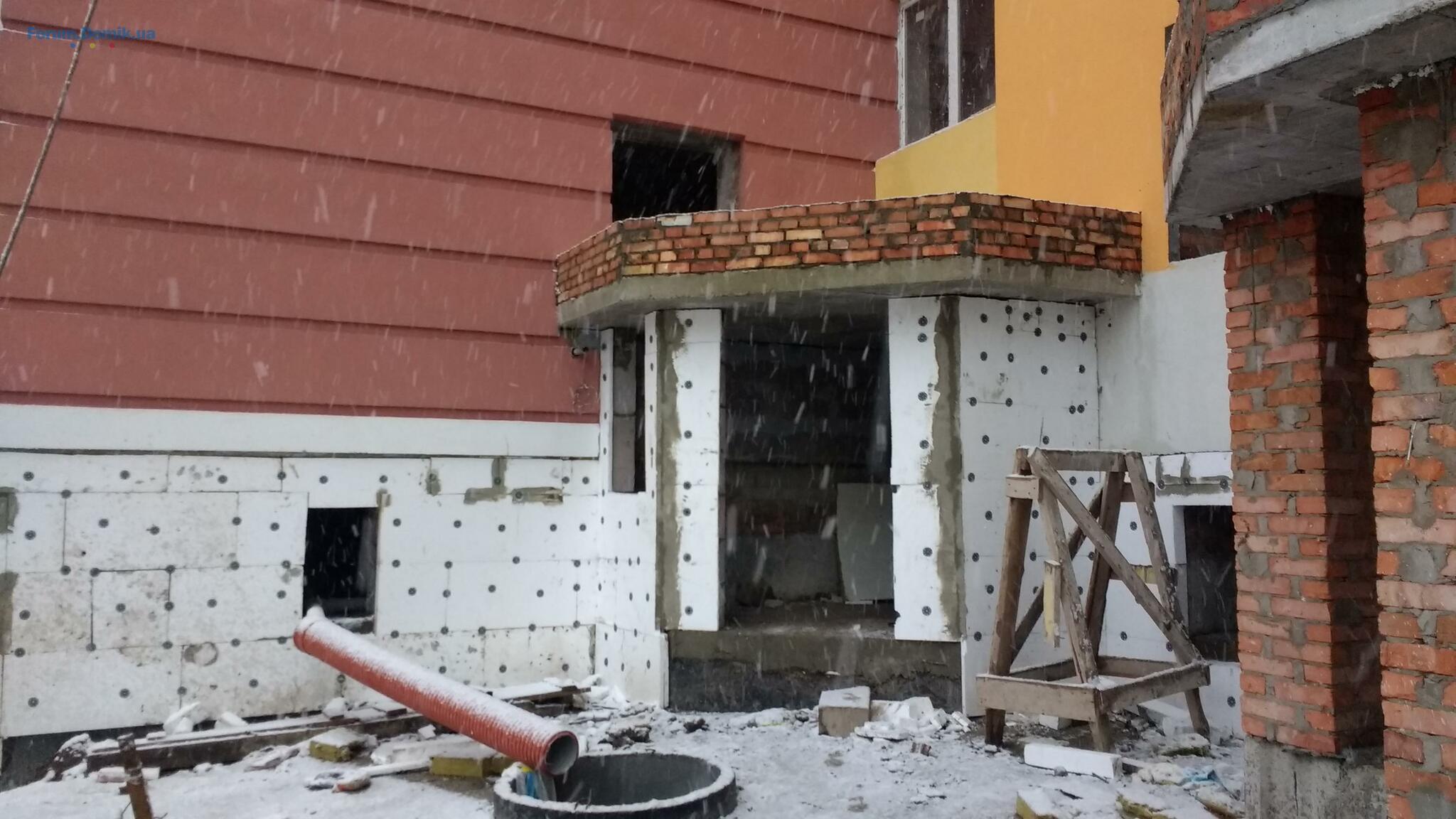

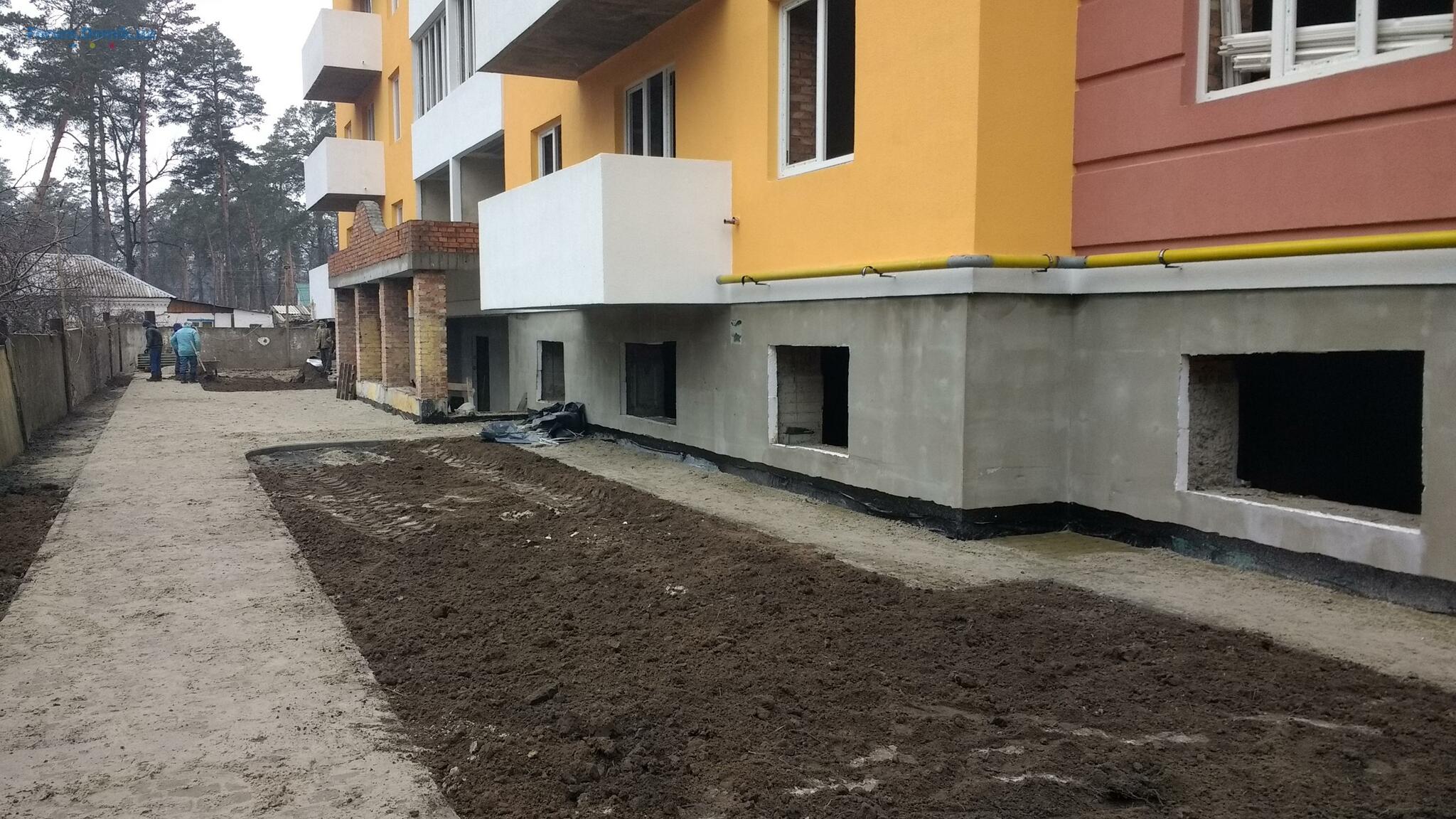

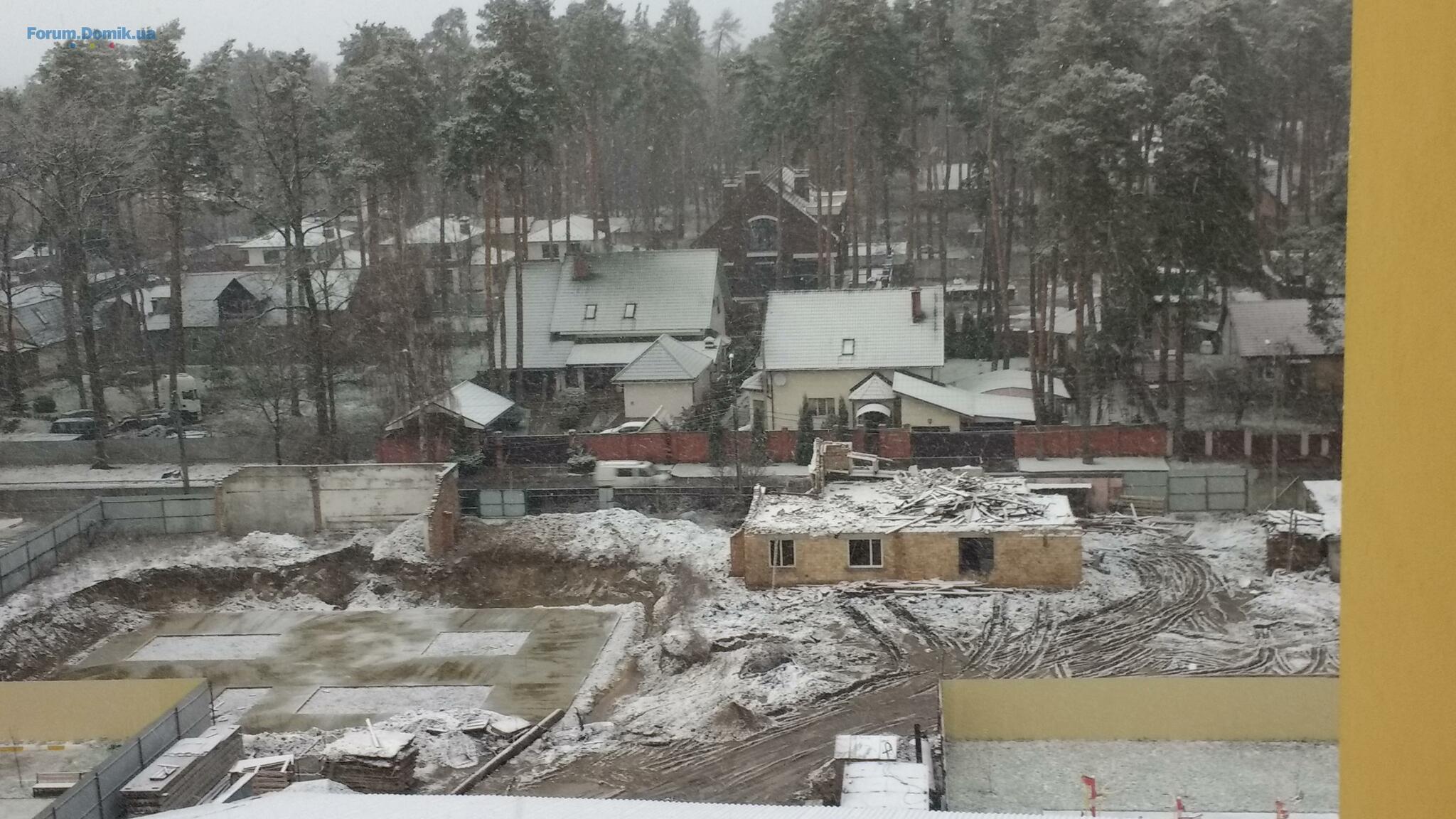

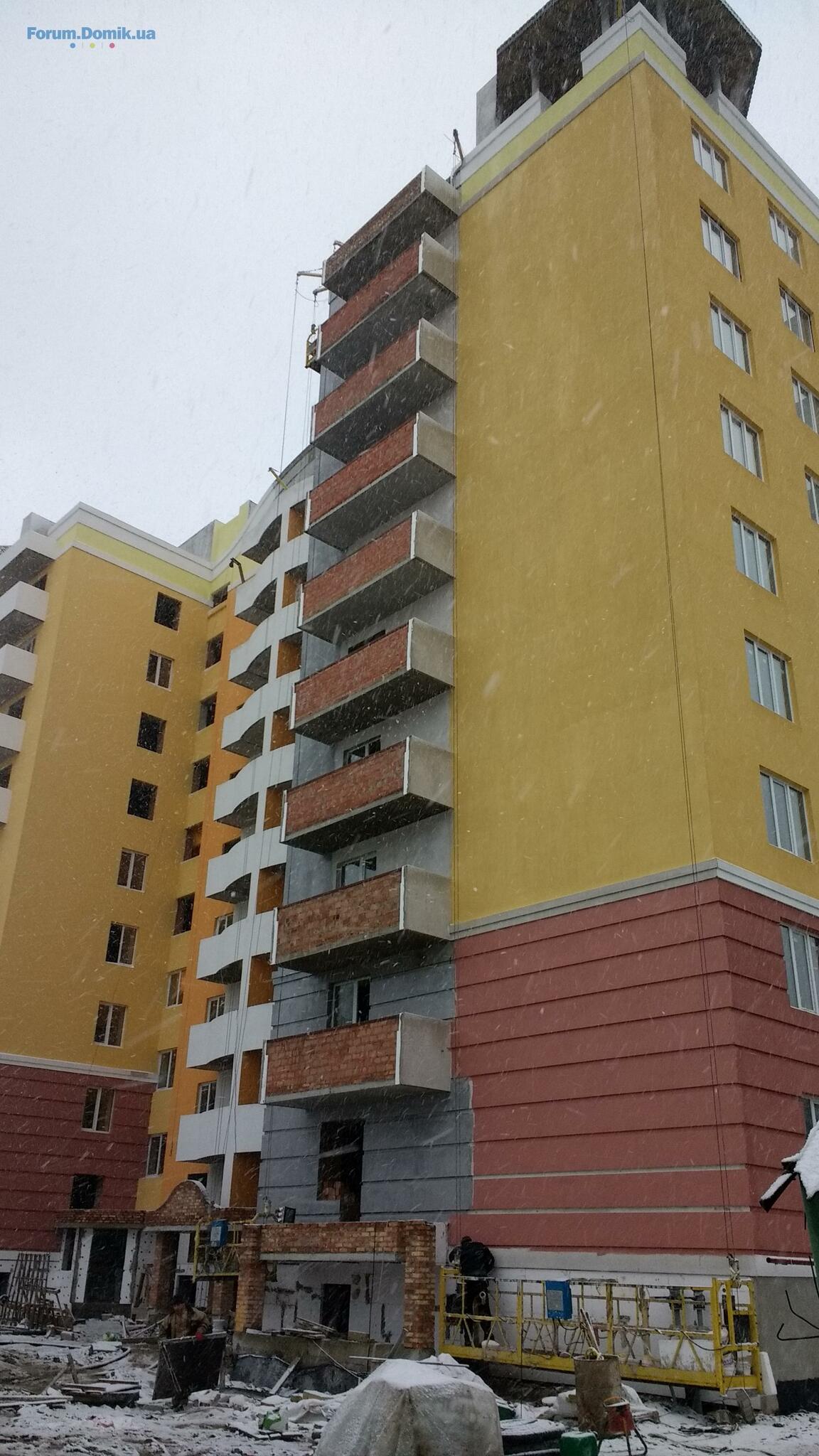

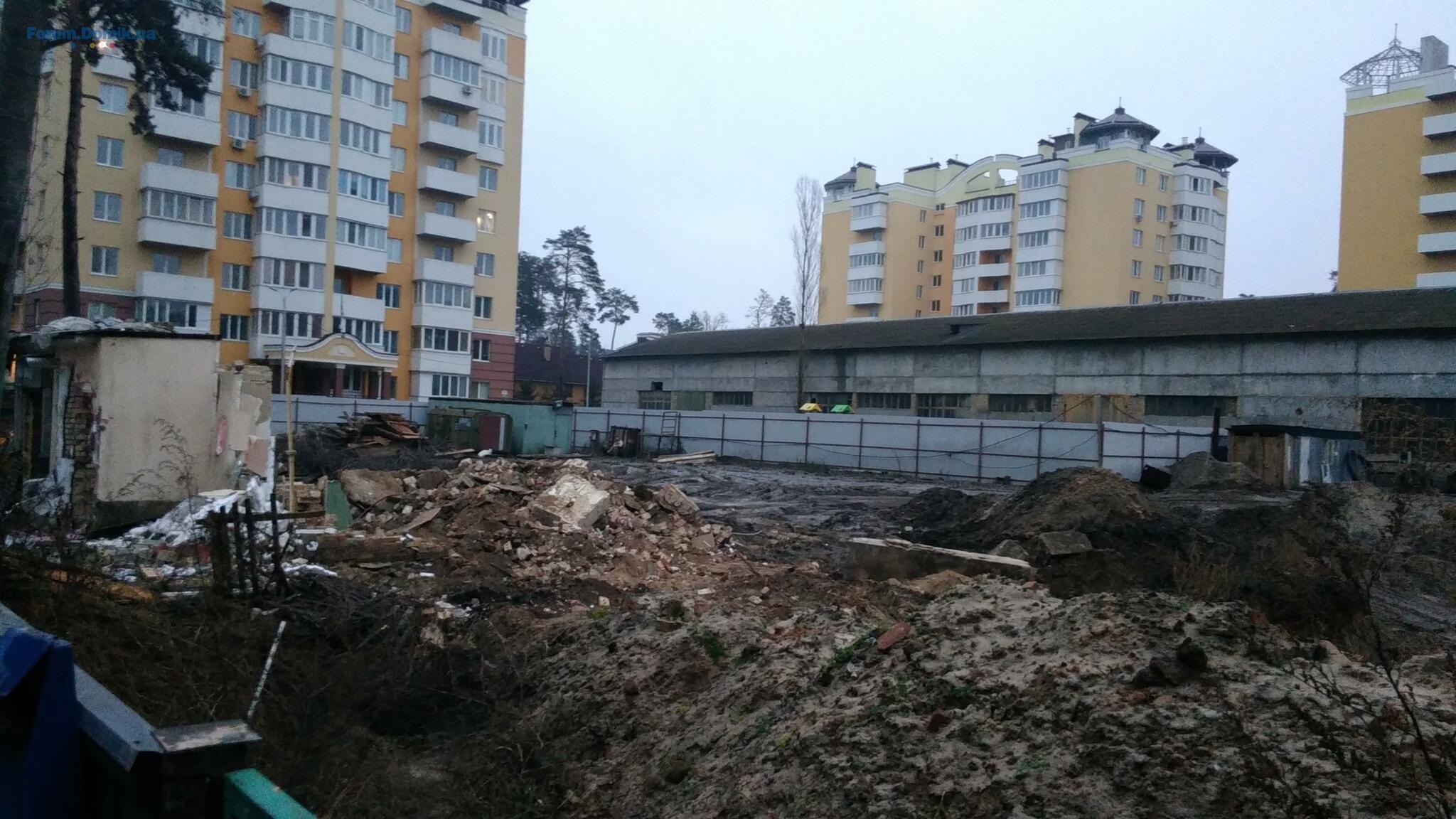

Викладаємо фото-звіт з завершення робіт Вашому будинку.
По 4-й черзі будівництва ЖК «Паркова Оселя» були зроблені наступні роботи:

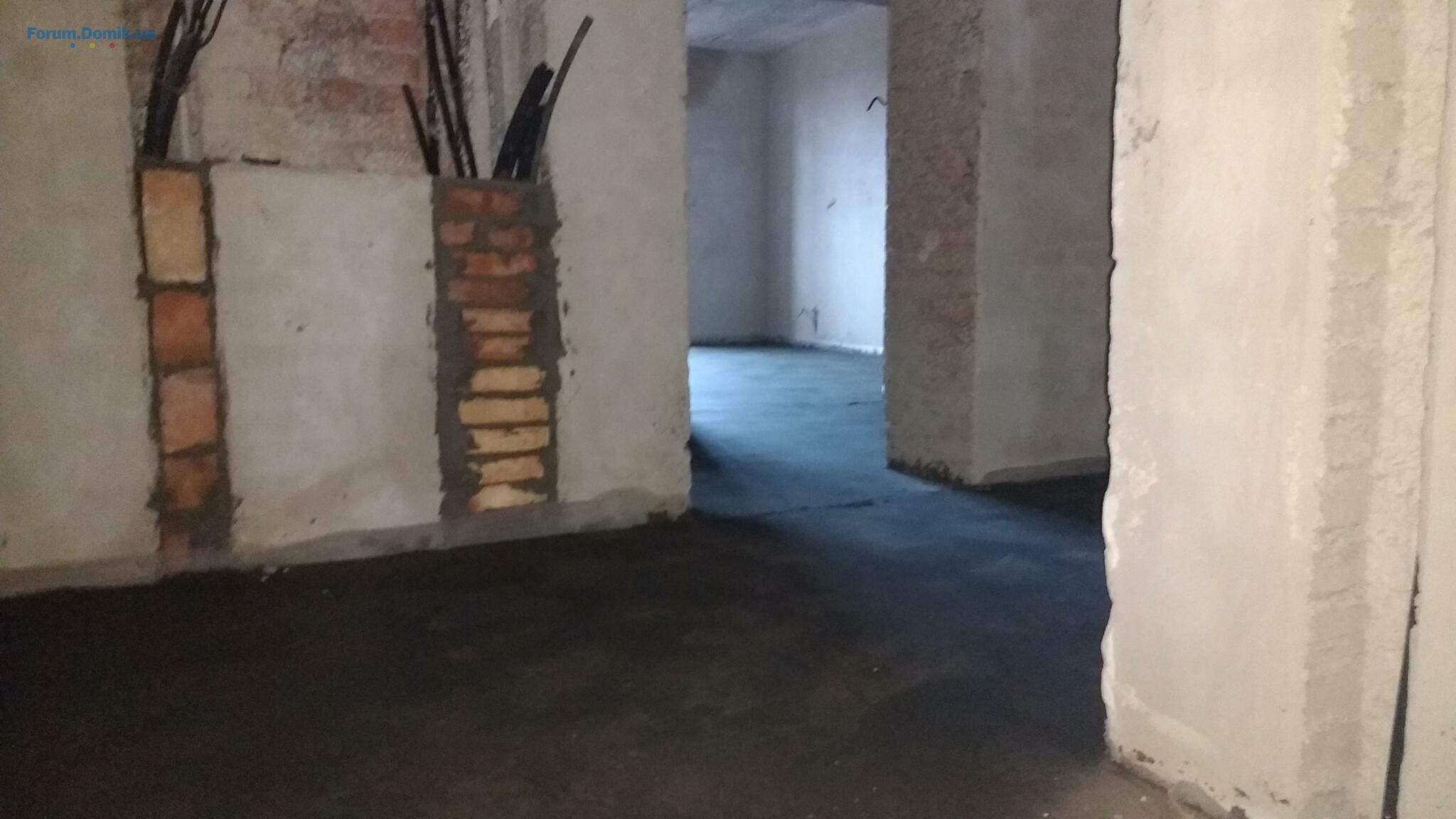

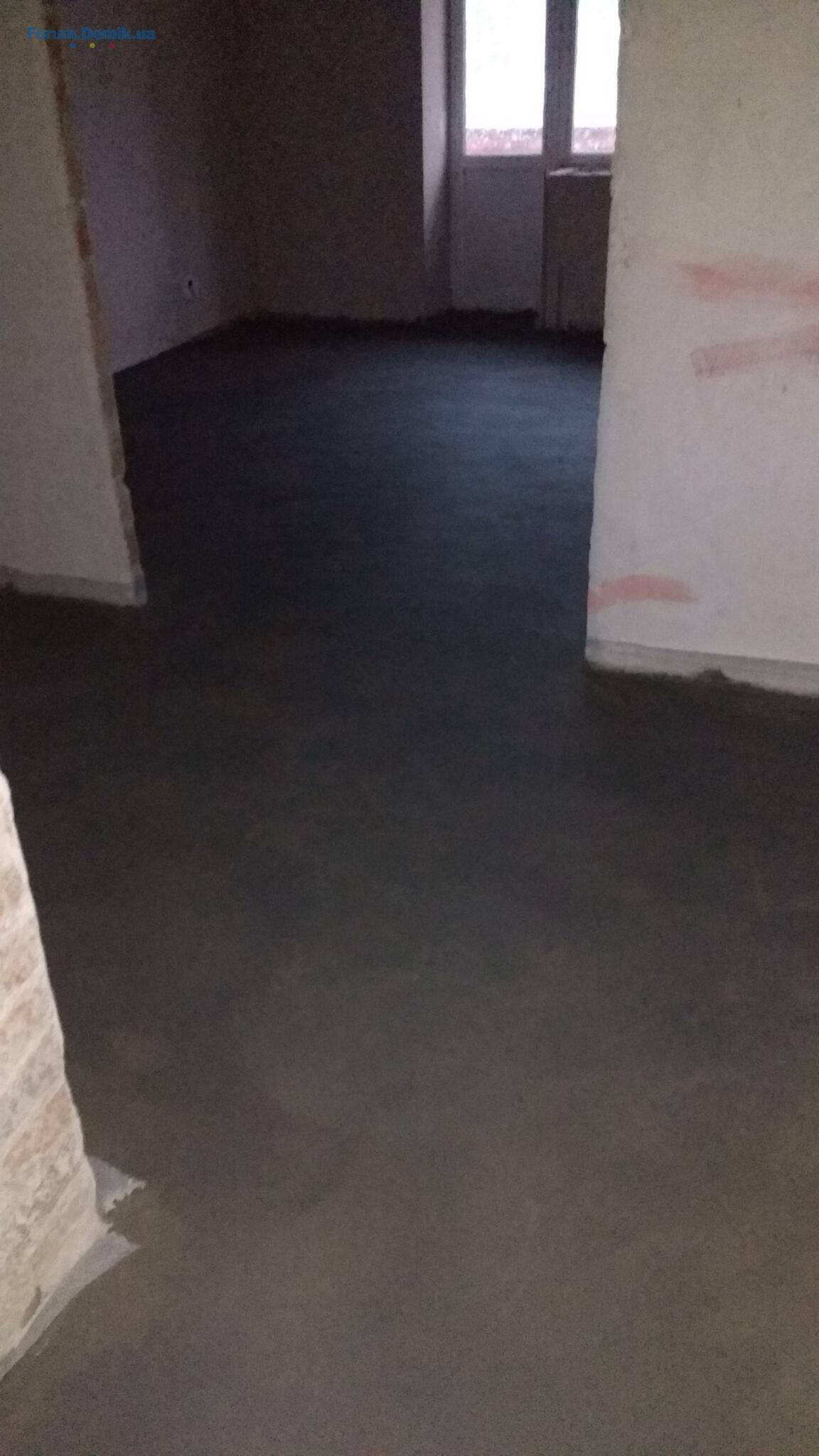

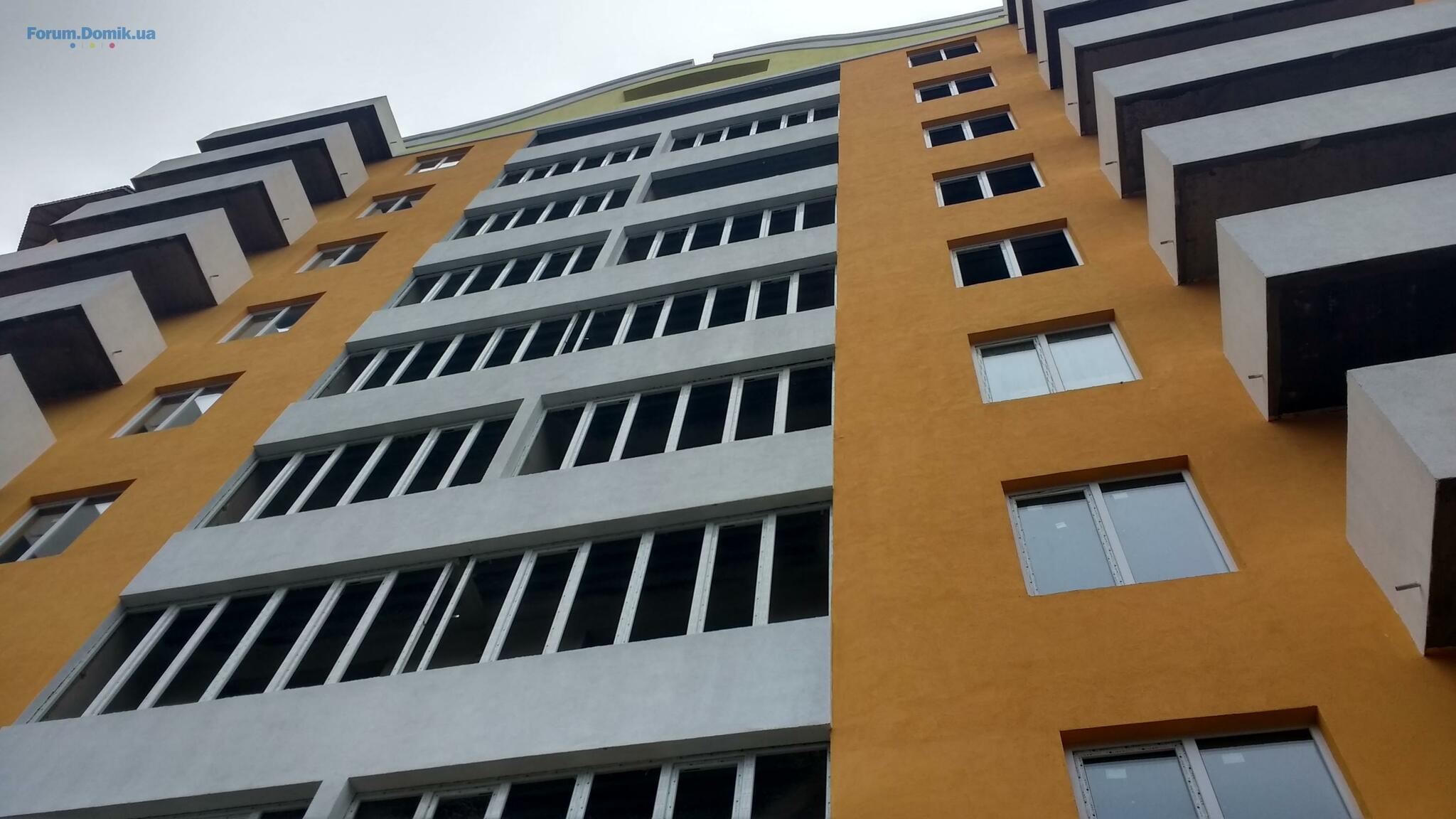

по Секції 1 : зроблено стяжку підлоги у квартирах з 2-го по 9-й поверх. Ведуться роботи по заливці стяжки підлоги в місцях загального користування. Повністю встановлено вікна по всіх квартирах секції. Завершено скління лоджій у двокімнатних квартирах.
Секція 2 : завершені роботи із заливки стяжки підлоги в квартирах з 1-го по 9-й поверх. Завершено роботи по заливці стяжки підлоги у місцях загального користування з 1-го то 9-й поверх. Завершено скління лоджій двокімнатних квартир.

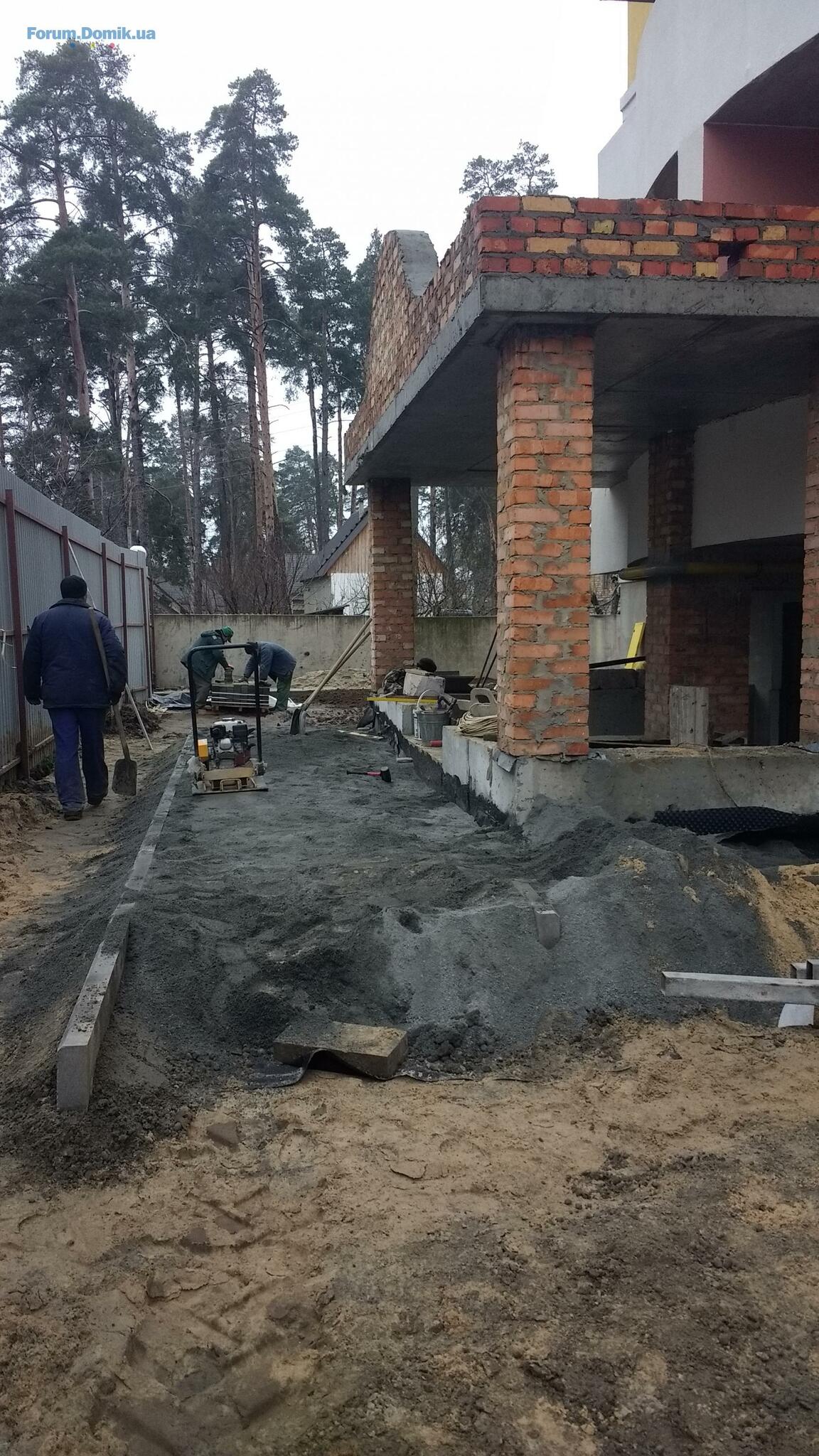

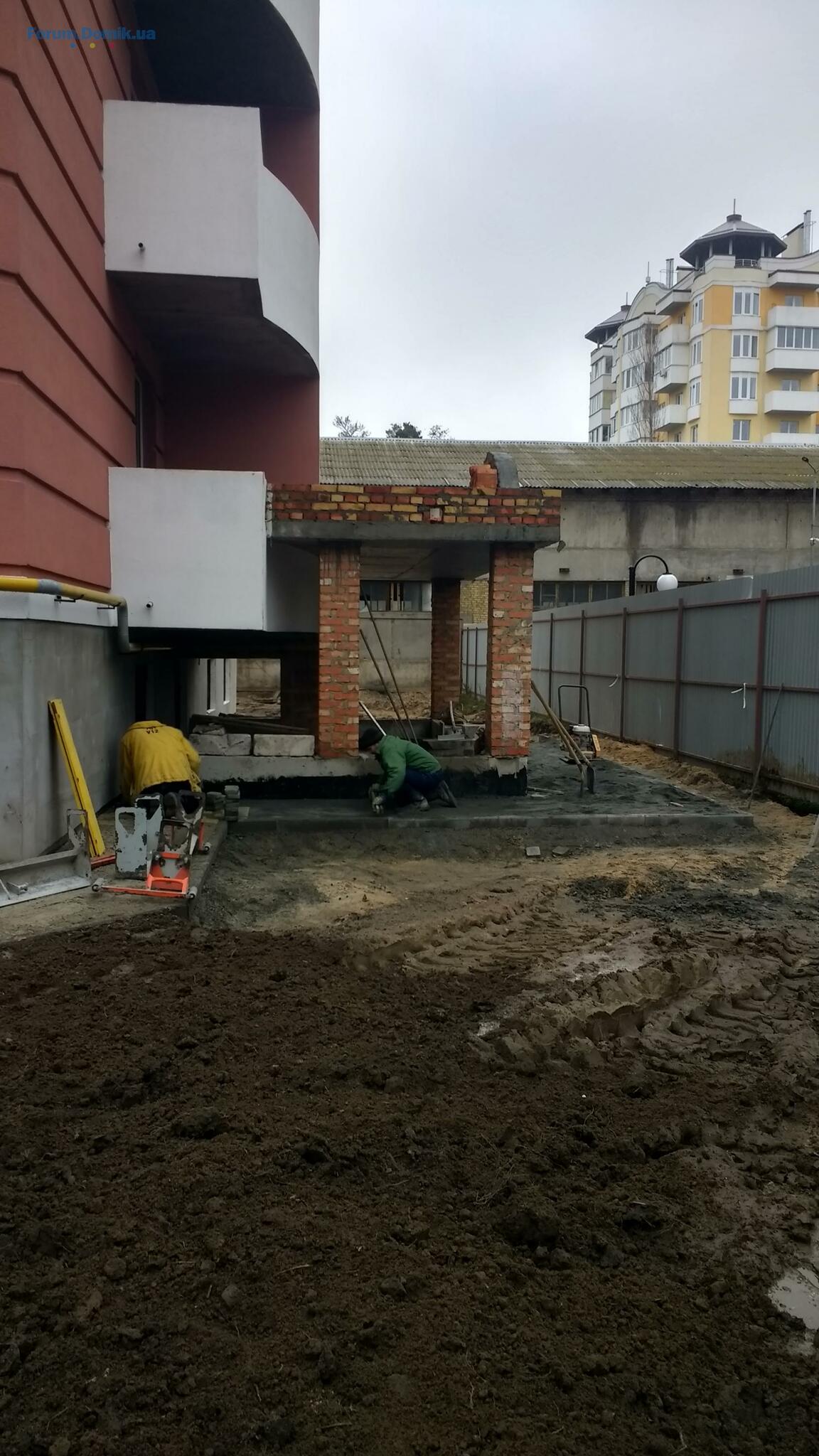

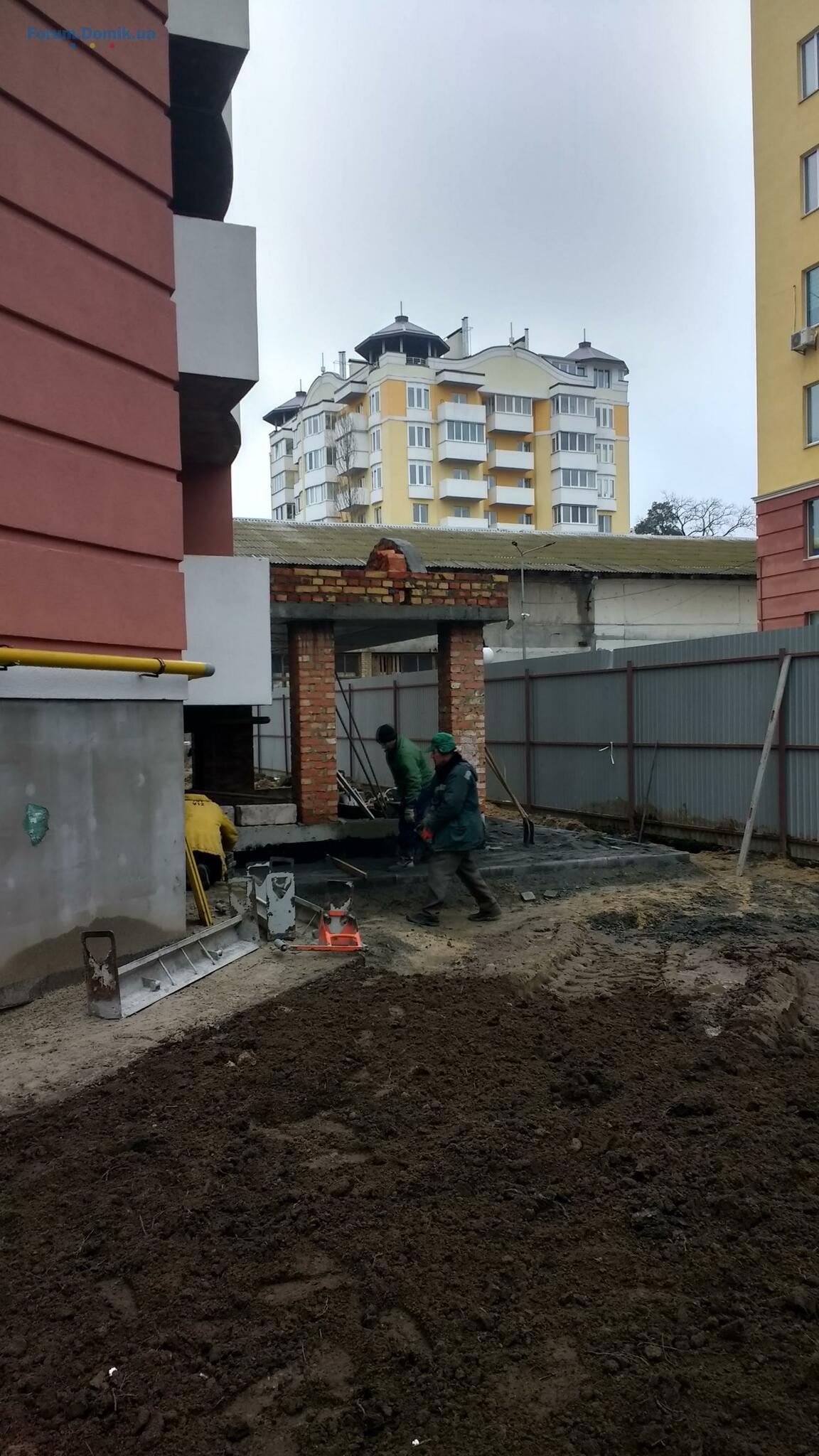

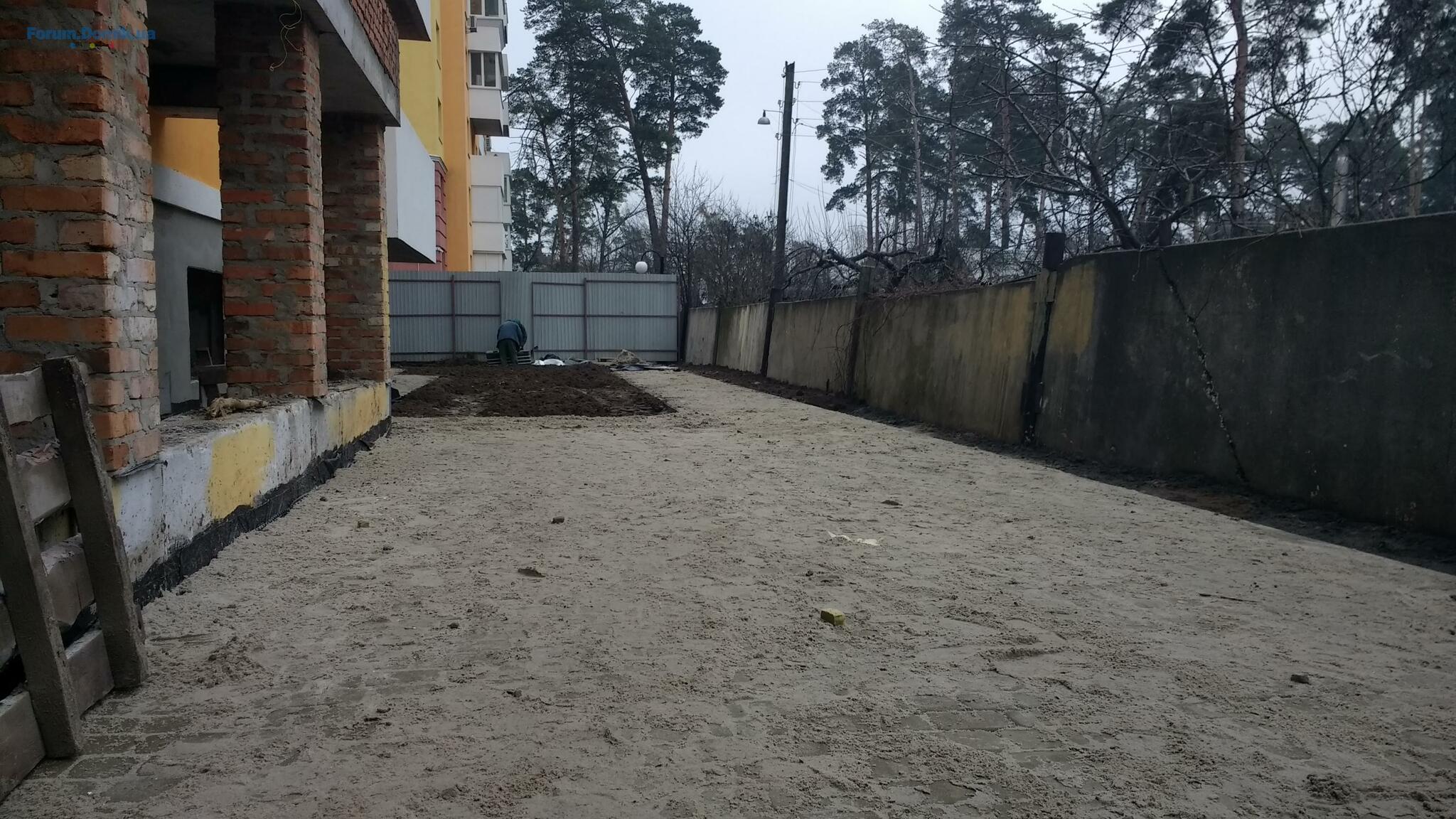

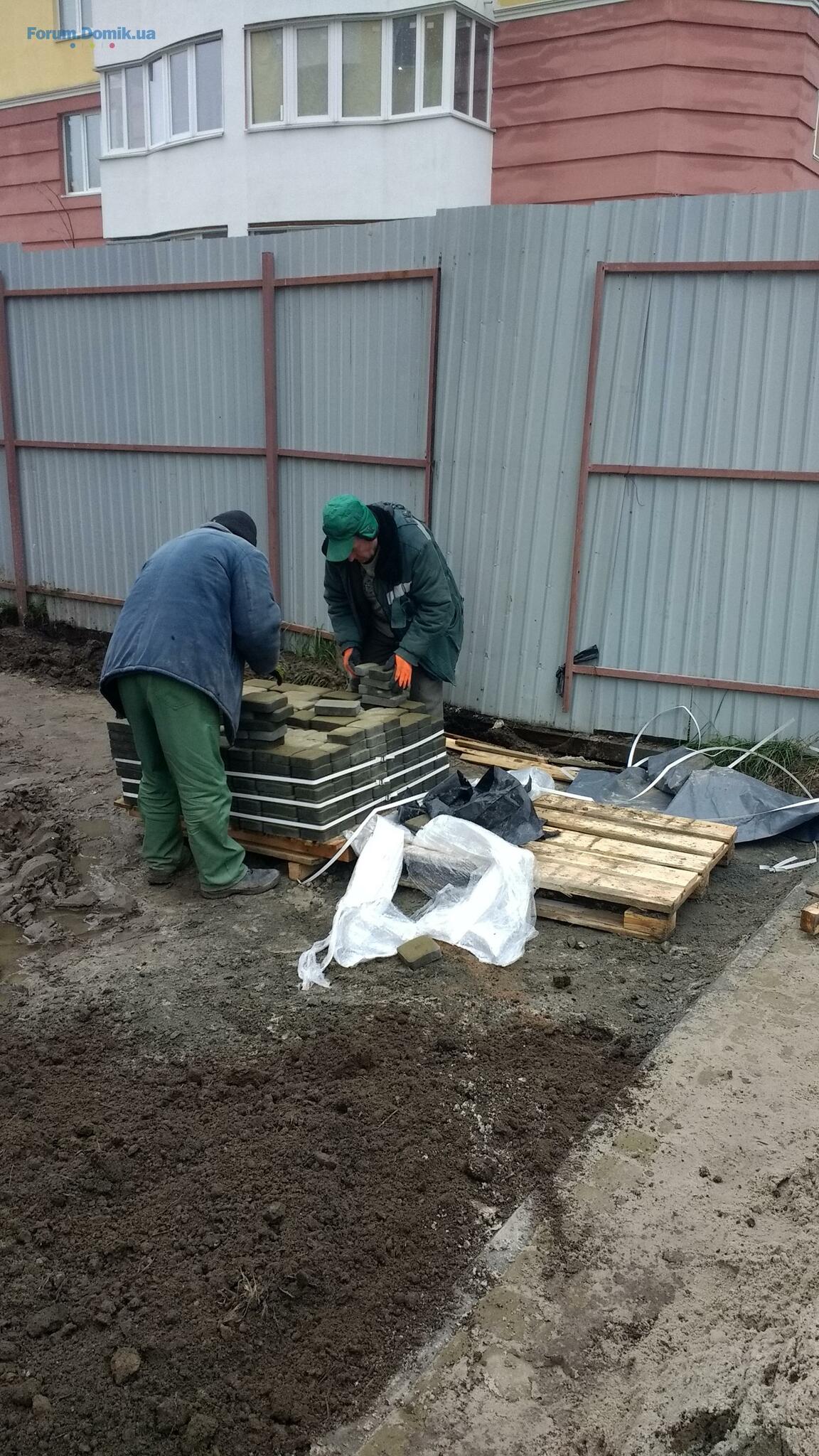

Загалом по будівництву ведуться роботи по укладанні тротуарної бруківки, мощення доріжок, та отмостки вхідних груп у секції та комерційних приміщеннях цокольного поверху. Розпочато благоустрій територій.
Стосовно терміну здачі будинку , і чи встигаємо ми до Нового Року, то інформацію дамо тут на форумі після уточнення у керівництва ПрАТ "Меліоратор".
Дякуємо .

По 4-й черзі будівництва ЖК «Паркова Оселя» були зроблені наступні роботи:
по Секції 1 : зроблено стяжку підлоги у квартирах з 2-го по 9-й поверх. Ведуться роботи по заливці стяжки підлоги в місцях загального користування. Повністю встановлено вікна по всіх квартирах секції. Завершено скління лоджій у двокімнатних квартирах.
Секція 2 : завершені роботи із заливки стяжки підлоги в квартирах з 1-го по 9-й поверх. Завершено роботи по заливці стяжки підлоги у місцях загального користування з 1-го то 9-й поверх. Завершено скління лоджій двокімнатних квартир.
Загалом по будівництву ведуться роботи по укладанні тротуарної бруківки, мощення доріжок, та отмостки вхідних груп у секції та комерційних приміщеннях цокольного поверху. Розпочато благоустрій територій.
Стосовно терміну здачі будинку , і чи встигаємо ми до Нового Року, то інформацію дамо тут на форумі після уточнення у керівництва ПрАТ "Меліоратор".
Дякуємо .

ТехнадZORRO

Користувач
40
04 липня 2017
18 груд 2017 12:00
Такі можемо не встигнути? Я вже торбу зібрав і сиджу чекаю на день відчинених дверей.
Чому в звіті відсутня інформація про документальну частину здачі будинку?
Шановні інвестори, як ваші справи в розрахунках по інфляції? Питання дуже цікаве.
Чому в звіті відсутня інформація про документальну частину здачі будинку?
Шановні інвестори, як ваші справи в розрахунках по інфляції? Питання дуже цікаве.
Lera1988
L
Користувач
74
23 березня 2016
18 груд 2017 13:36
Мы отримали розрахунки індексу інфляції, як для мене, то нічого нового тому, що систему нарахування я знала і вже давно сама, приблизно, порахувала. А ось, я думаю, для когось це дійсно шок!!!
Lera1988
L
Користувач
74
23 березня 2016
18 груд 2017 13:38
Мене зараз більше цікавить питання здачі будинку???
Jenia20
J
Новачок
7
14 грудня 2016
18 груд 2017 14:09
Добрый день! У нас по расчету инфляции все ок. Наши предварительные расчеты полностью совпали с расчетами Мелиоратора. Согласно замерам БТИ квартира стала больше на 1,5 м, что нас полностью устраивает.На этом "устраивает" заканчиваются.

Кроме сроков сдачи дома очень беспокоит отсутствие остекления окон в части квартир. Сегодня весь день валит мокрый снег. Этот снег через незастекленные окна попадает в квартиры, превращаясь в воду естественно. А в квартирах свежая стяжка, штукатурка, которые и так при такой температуре сохнут очень медленно. Такая вот печаль...
Кроме сроков сдачи дома очень беспокоит отсутствие остекления окон в части квартир. Сегодня весь день валит мокрый снег. Этот снег через незастекленные окна попадает в квартиры, превращаясь в воду естественно. А в квартирах свежая стяжка, штукатурка, которые и так при такой температуре сохнут очень медленно. Такая вот печаль...
Slava M

Користувач
92
05 квітня 2017
18 груд 2017 17:27
Підкажіть, а як розраховується індекс інфляції??
ParkovaO
P
Користувач
65
25 квітня 2017
19 груд 2017 09:42
Розраховують індекс інфляції по хитрій формулі з методички мабуть ще якогось 1965-лохматого року. Інфляція спочатку помножується, потім ділиться на 100 , щось таке...., там взагалі складно трезвомислячій людині це збагнути, тобто якийсь "зростаючий підсумок", ...а ось коли нам дівчинка розяснювала при купівлі квартири, то історія була зовсім інша )))) запевняла, що це "сущіє копейкі" виходять по ітогу.

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Оранжерея | Edelburg Development | ул. Николая Василенко, 228.0482
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а28.043 071
- ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/228.042 744
- Отзывы о застройщике LEV Development28.044
- ЖК Сырецкие Сады | ИнтерГал-Буд | ул. Маршала Гречко, 10б28.044 833
- ЖК Синергия Киев | ул. Ивана Кочерги, 17а28.0439
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская26.04108
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1126.043 736
- ЖК Star City | Стар Сити | bUdCapital, Киевгорстрой | Каунасская, 2726.04416
- ЖК Scandia | Скандия | Бровары, ул. Богунская26.043 016
- Чи варто зараз купувати нерухомість?28.044 299
- Планую оренду квартири в районі Подолу25.04
- Допоможіть розібратись з податками11.042
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Болит спина26.0470
- Занимательный Хэллоуин. Поделки и идеи для праздника22.0429
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Чотири сезони | Будова | м. Одеса, просп. Гагаріна, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а30.124
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- Стерся захисний шар ламінату18.044
- Помогите выбрать хороший шуруповерт18.0439
- Протягування ввідного кабелю квартири до електрощитової будинку18.041
- Тёплый пол, отзывы и советы17.04204
- Продам строительный инструмент16.041
- Балони та Обладнання06.04
- Делаем экран под ванной из гипсокартона11.0311
- Фундамент УШП: сучасне рішення для енергоефективного будинку05.031
- Планування двох поверхового будинку19.021
- Своя машина или такси?28.04536
- Юридические услуги любой сложности24.043
- Продаж, обмін, ремонт балонів під пропан бутан06.04
- Балони побутові під пропан бутан06.041
- Рынок антиквариата03.04
- Рынок антиквариата03.04
- 21.12.201224.0332
- Комплексне обслуговування будинків ОСББ, ЖК у Києві19.031
- Кулинарная тема19.03129

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
