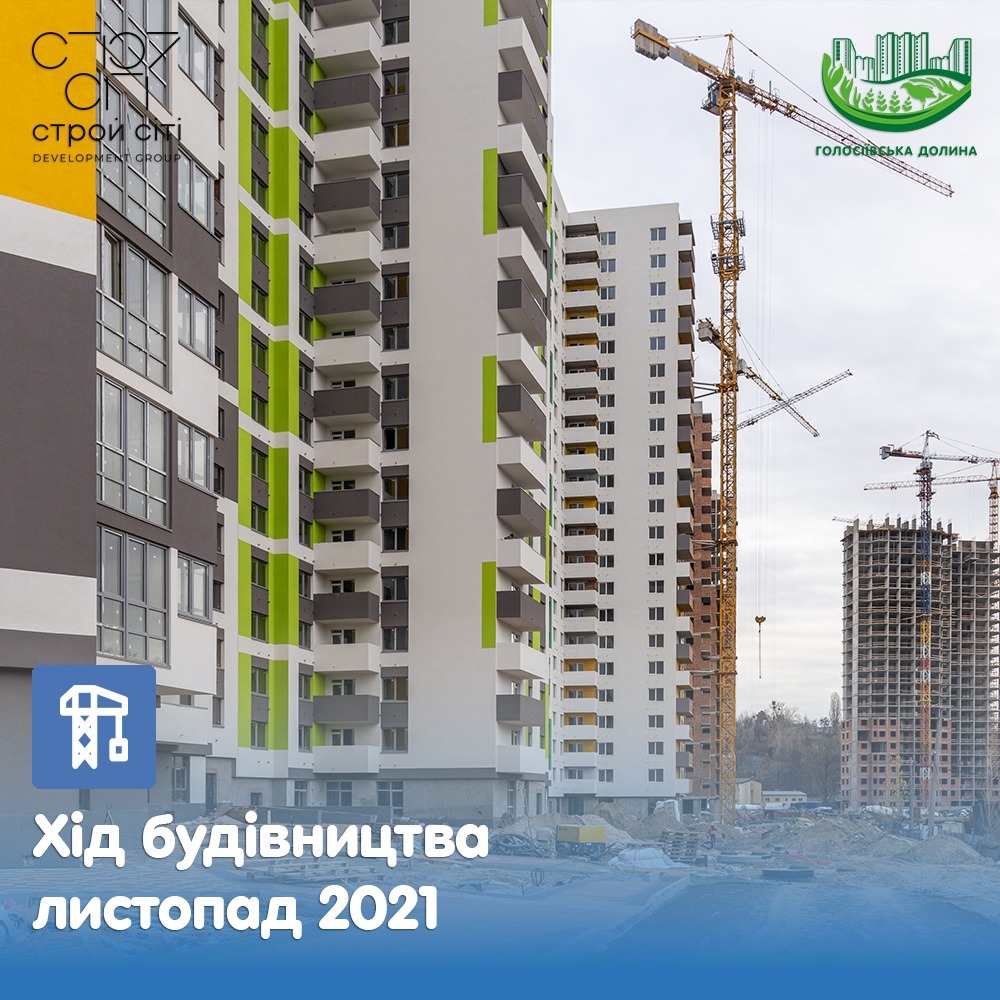

Дайджест робiт за листопад 2021

Детальніше на сайті ЖК



09 груд 2021 17:23
13 груд 2021 19:25
14 груд 2021 09:35

Найдите будущих соседей в реестре инвесторов!


Информация о реестре инвесторов

20 груд 2021 17:12

Уважаемые Строй сити, почему жильцы 1-3 секции до сих пор не начали ремонты в своих квартирах? В 2021г будут сданы секции 4-6 или перенесут сроки в очередной раз?

20 груд 2021 19:56

Planet House

Уважаемые Строй сити, почему жильцы 1-3 секции до сих пор не начали ремонты в своих квартирах? В 2021г будут сданы секции 4-6 или перенесут сроки в очередной раз?

сроки как бы уже перенесли:  4-6 секции -2 квартал 2022, 7-9 секции -4 квартал 2022

11 січ 2022 14:42


14 січ 2022 08:29

ангел88


коли будуть замери бти в5 секции

20 січ 2022 14:20

Дайджест будівельних  робiт ЖК «Голосіївська долина» за грудень 2021:


Будинок №1

Секція №4

1. Виконуються фасадні роботи.

2. Монтаж сантехнічних стояків.

3. Виконано монтаж квартирних дверей з 2 по 22 поверхи.

4. Виконуються роботи по монтажу ліфтового обладнання.


Секція №5

1. Виконуються фасадні роботи.

2. Оздоблення електрощитової.

3. Монтаж електричних стояків.

4. Виконуються роботи по монтажу ліфтового обладнання.


Секція №6

1. Виконується монтаж металопластикових вікон.

2. Виконуються фасадні роботи.

3. Виконуються роботи по монтажу ліфтового обладнання.


Секція №7

1. Влаштування гідроізоляції фундаменту та цоколя.


Секція №8

1. Виконана цегляна кладка 22 поверху.

2. Влаштування гідроізоляції фундаменту та цоколя.

3. Влаштування входу в підвал №2.


Секція №9

1. Виконується цегляна кладка стін та перегородок 19, 20 поверхів.


ТП-1

1. Виконуються фасадні роботи.


Будинок №2

Секція №1

1. Виконано влаштування вертикальних конструкцій 26 поверху.

2. Виконано влаштування плити перекриття 25 поверху.


Секція №2

1. Виконано влаштування плити перекриття 24, 25 поверхів.

2. Виконано влаштування вертикальних конструкцій 25 поверху.

3. Виконано влаштування цегляних стін та перегородок 4, 5 поверхів.

4. Виконується цегляна кладка стін та перегородок 6 поверху.


Секція №3

1. Виконано влаштування плити перекриття 25 поверху.

2. Виконано влаштування вертикальних конструкцій 25 поверху.

3. Виконано влаштування цегляних стін та перегородок 5, 6 поверхів.


Секція №4

1. Виконано влаштування вертикальних конструкцій 22, 23 поверхів.

2. Виконано влаштування плити перекриття 21, 22, 23 поверхів.


Секція №5

1. Виконано влаштування плити перекриття 4, 5 поверхів.

2. Виконано влаштування вертикальних конструкцій 4, 5, 6 поверхів.

3. Виконано зворотню засипку фундаменту.


Будинок №3

1. Влаштовано дослідні кущі для 4, 5 секцій та стилобату.

2. Закінчено влаштування паль підсилення підпірної стіни.

3. Влаштовано котлован під секцію №5.


24 січ 2022 09:17

ангел88


коли буде дому присвоена почтова адреса

27 січ 2022 11:49

Когда сдаются секции 3-6? когда почтовый адрес у первых секций будет? Когда измените назначение земли под жилую застройку?

27 січ 2022 14:28

df_General

Когда сдаются секции 3-6? когда почтовый адрес у первых секций будет? Когда измените назначение земли под жилую застройку?

Доброго дня. Дякуємо за виявлений інтерес до нашого комплексу.

На даний момент зазначені вами питання, по об'єкту ЖК “Голосіївська Долина”, керівництво проєкту тримає під контролем. Строй Сіті Кепітал намагається чітко і послідовно йти за графіком, але є нюанси, що пов'язані з бюрократичною системою узгодження документів, політичними обставинами в країни та пандемією.


29 січ 2022 15:49

Здравствуйте. Подскажите, какие, на ваш взгляд, реальные сроки сдачи дома 2, если будут нынешние темпы стр-ва?

01 лют 2022 21:06

при нынешних темпах , то порядка 3ёх лет где то . При условии , что в стране все будет стабильно . Они строят , но очень и очень медленно . Инвестирование в этот объект на грани экстрима .

02 лют 2022 08:55

bestand

при нынешних темпах , то порядка 3ёх лет где то . При условии , что в стране все будет стабильно . Они строят , но очень и очень медленно . Инвестирование в этот объект на грани экстрима .

Спасибо. А какие мысли на дом 1, секции 4-6 и 7-9? В этом году дом сдадут полностью?

02 лют 2022 08:56

Я так понимаю, раз уж смогли ввести секции 1-3, то и с остальными должно быть всё ок?

Присматриваюсь к ЖК для жизни, больше к дому 1. Из плюсов вижу цену, относительное качество и относительно недалеко метро. На местности, когда смотришь, то понимаешь, что жить придется в промзоне, по факту. Дорога к метро круто вверх, никто ее не посыпает, потому что мало кто ходит, сплошной каток. Что по Смольной (особенно), что по Сумской. Ну, и инфраструктуры рядом никакой, кроме варуса, к которому, опять же, нужно карабкаться по скользкой неухоженной дороге-катку. И благоустройство того района это очень не близкая перспектива

02 лют 2022 10:03

Fortunov

Здравствуйте. Подскажите, какие, на ваш взгляд, реальные сроки сдачи дома 2, если будут нынешние темпы стр-ва?

В этом году сдадут оставшиеся секции 1-го дома и (возможно) пару секций 2-го дома. Это максимум из того,что может быть

02 лют 2022 11:42

По второму дому сказали, что смогут сдать только весь дом одновременно, без очередей

02 лют 2022 14:25

superetandar

В этом году сдадут оставшиеся секции 1-го дома и (возможно) пару секций 2-го дома. Это максимум из того,что может быть

в этом году дай бог зайти на ремонт первым трем секциям первого дома, 7-9 секция 1 дома в этом году они точно не зайдут , да и практически уверен что секции 4-6 в этом году так же на ремонт не зайдут . Темпы строительсва - очень и очень медленные , 6 секция часточно остеклена , 7-9 вообще нет , я уже молчу о 2 доме

02 лют 2022 17:16

bestand

в этом году дай бог зайти на ремонт первым трем секциям первого дома, 7-9 секция 1 дома в этом году они точно не зайдут , да и практически уверен что секции 4-6 в этом году так же на ремонт не зайдут . Темпы строительсва - очень и очень медленные , 6 секция часточно остеклена , 7-9 вообще нет , я уже молчу о 2 доме

в первые три секции обещают запустить после отопительного сезона
