23 вер 2016 14:25
Это что второй кран монтируют?
25 вер 2016 21:19
Какие там цены сейчас? Какая этажность? Высота потолков, толщина внешних и межквартирных стен и перекрытий? На официальном сайте вообще ничего не понятно.
И еще, когда сдача?
26 вер 2016 05:18
Цитата "SHeva87":


Первая секция, залили перекрытие 16го.


Ночью на 26е залили очередное перекрытие первой секции.
Плюс-минус 10 дней этаж.
26 вер 2016 05:24
Цитата "gunimam":
Какие там цены сейчас? Какая этажность? Высота потолков, толщина внешних и межквартирных стен и перекрытий? На официальном сайте вообще ничего не понятно.
И еще, когда сдача?


Думаю тут никто на все вопросы не ответит.
Из того же сайта.
Этажность: 10-16
Завершение строительства І очереди: IV квартал 2017 г.
Высота пол-пол 3000мм.
Перекрытие плита 200мм, стяжка 75мм.
Внешние стены газобетон 250 мм + утеплитель.
26 вер 2016 19:47
Стартовали работы по строительству второго дома жилого комплекса.
В настоящее время ведутся активные работы по разработке котлована, которые планируется завершить в течение двух недель. По завершению этого этапа начнется заливка фундаментных плит под секции «Г» и «Д».

Строительство ведется согласно утвержденному графику — ввод в эксплуатацию запланирован на IV квартал 2017 года.
26 вер 2016 19:50
Цитата "Domik - Новострой":
Стартовали работы по строительству второго дома жилого комплекса.
В настоящее время ведутся активные работы по разработке котлована, которые планируется завершить в течение двух недель. По завершению этого этапа начнется заливка фундаментных плит под секции «Г» и «Д».

Строительство ведется согласно утвержденному графику — ввод в эксплуатацию запланирован на IV квартал 2017 года.



ура!!!! дождались!!!!! :drink:
27 вер 2016 04:46
Цитата "Domik - Новострой":

В настоящее время ведутся активные работы по разработке котлована, которые планируется завершить в течение двух недель. По завершению этого этапа начнется заливка фундаментных плит под секции «Г» и «Д».


Вот снова у меня вопрос: а на сваях тут тоже сэкономят? Что-то в этой последовательности работ я про них ничего не услышал.
27 вер 2016 08:28
Цитата "Паниковский":


Вот снова у меня вопрос: а на сваях тут тоже сэкономят? Что-то в этой последовательности работ я про них ничего не услышал.


Что-то к тому и идет что свай не будет.
Если посмотреть как "Отрадный" строят, то там тоже свай нет.
27 вер 2016 10:43
И малахит 3 дом без свай, там комменты есть, что все норм и в рамках проекта.
27 вер 2016 15:40
27 сентября 2016

Строительство жилого комплекса «Нивки-Парк» ведется в две смены

«Интергал-Буд» спешит сообщить, что отныне работы на стройплощадке жилого комплекса «Нивки-Парк» ведутся без остановки — к работе приступила вторая бригада в ночную смену.

Уже совсем скоро на Проспекте Победы, 67 появится современный комплекс, в котором будет все необходимое для комфортной жизни — современные детские и спортивные площадки, зоны отдыха и прогулочный бульвар, футбольное и волейбольное поля, а также детский сад и торговый комплекс с паркингом.

Спешите приобрести квартиру на раннем этапе по самой выгодной цене! Ввод в эксплуатацию первой очереди строительства жилого комплекса «Нивки-Парк» запланирован на VI квартал 2017 года.

Скорее звоните: (044) 466‒2‒664!

Что-то я не понял про торговый комплекс. Может я чего-то не знаю?
27 вер 2016 15:46
Посмотреть бы на этот проект)
Бо из всей документации, только обещания и честное имя застройщика.
27 вер 2016 17:49
В Доме №1 ведутся следующие работы:

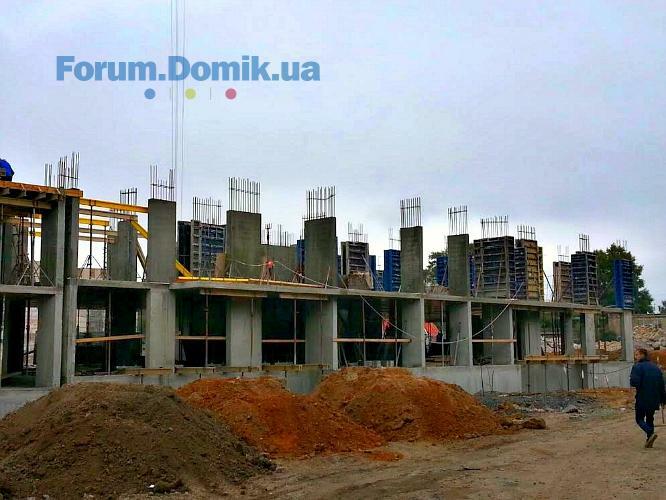

Секция «А»: устройство вертикальных элементов 3 этажа.
Секция «Б»: устройство плиты перекрытия 2 этажа.
Секция «В»: устройство вертикальных элементов 2 этажа.

В Доме №2:

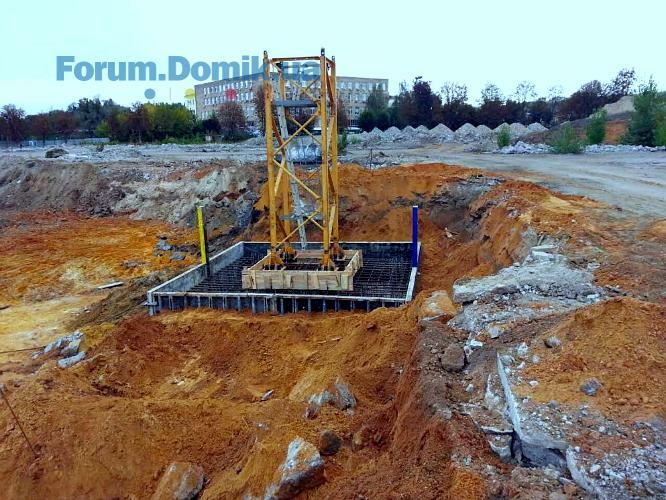

Завершены работы по устройству котлована.
29 вер 2016 08:14
Цитата "Domik - Новострой":
В Доме №1 ведутся следующие работы:
Секция «А»: устройство вертикальных элементов 3 этажа.
Секция «Б»: устройство плиты перекрытия 2 этажа.
Секция «В»: устройство вертикальных элементов 2 этажа.

В Доме №2:
Завершены работы по устройству котлована.


Когда разрештельные документы на стройку будут?
29 вер 2016 08:23
В отделе продаж сказали в конце осени.
29 вер 2016 12:09
На Веб-камере видно что в правом нижнем углу что-то роют - это вторая очередь?
29 вер 2016 12:48
А что за осенние скидки? о каких суммах идет речь? кто узнавал? (звонить в ОП не хочу, да и квартиру не собираюсь покупать)
Наверно сняли скидку с ремонта под ключи и вставили аналогичную по сумме...
29 вер 2016 21:13
30 вер 2016 09:25
Цитата "SHeva87":
[
Что-то к тому и идет что свай не будет.
Если посмотреть как "Отрадный" строят, то там тоже свай нет.


У секціях "Б" та "В" будинку №1 створюється плитний тип фундаменту - технологія, де сваї не потрібні. Дане рішення ґрунтується на інженерно-геологічних дослідженнях.
30 вер 2016 09:34
Цитата "Arvasz":


У секціях "Б" та "В" будинку №1 створюється плитний тип фундаменту - технологія, де сваї не потрібні. Дане рішення ґрунтується на інженерно-геологічних дослідженнях.

А во втором доме(Г и Д) тоже так будет?
30 вер 2016 13:56
Цитата "SHeva87":


Думаю тут никто на все вопросы не ответит.
Из того же сайта.
Этажность: 10-16
Завершение строительства І очереди: IV квартал 2017 г.
Высота пол-пол 3000мм.
Перекрытие плита 200мм, стяжка 75мм.
Внешние стены газобетон 250 мм + утеплитель.

+ Межквартирные газобетон 250мм. Санузлы из кирпича
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
1. . .6264. . .519
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
+34624407828xxxx
