16 квіт 2016 11:59
Там целая эпопея с этой стройкой. Инвесторы писали заявы, ходили уже то-ли в горсовет, то-ли ещё куда, пикетировали горсовет, блокировали продажи. Главная проблема была в отсутствии подключённых коммуникаций, ну и с документами на строительство тоже были проблемы. Сдано было только на бумаге. Как сейчас не знаю, не слежу.
16 квіт 2016 20:50
Это большая проблемная сеть, и в других городах тоже. Не удивительно.
18 квіт 2016 20:16

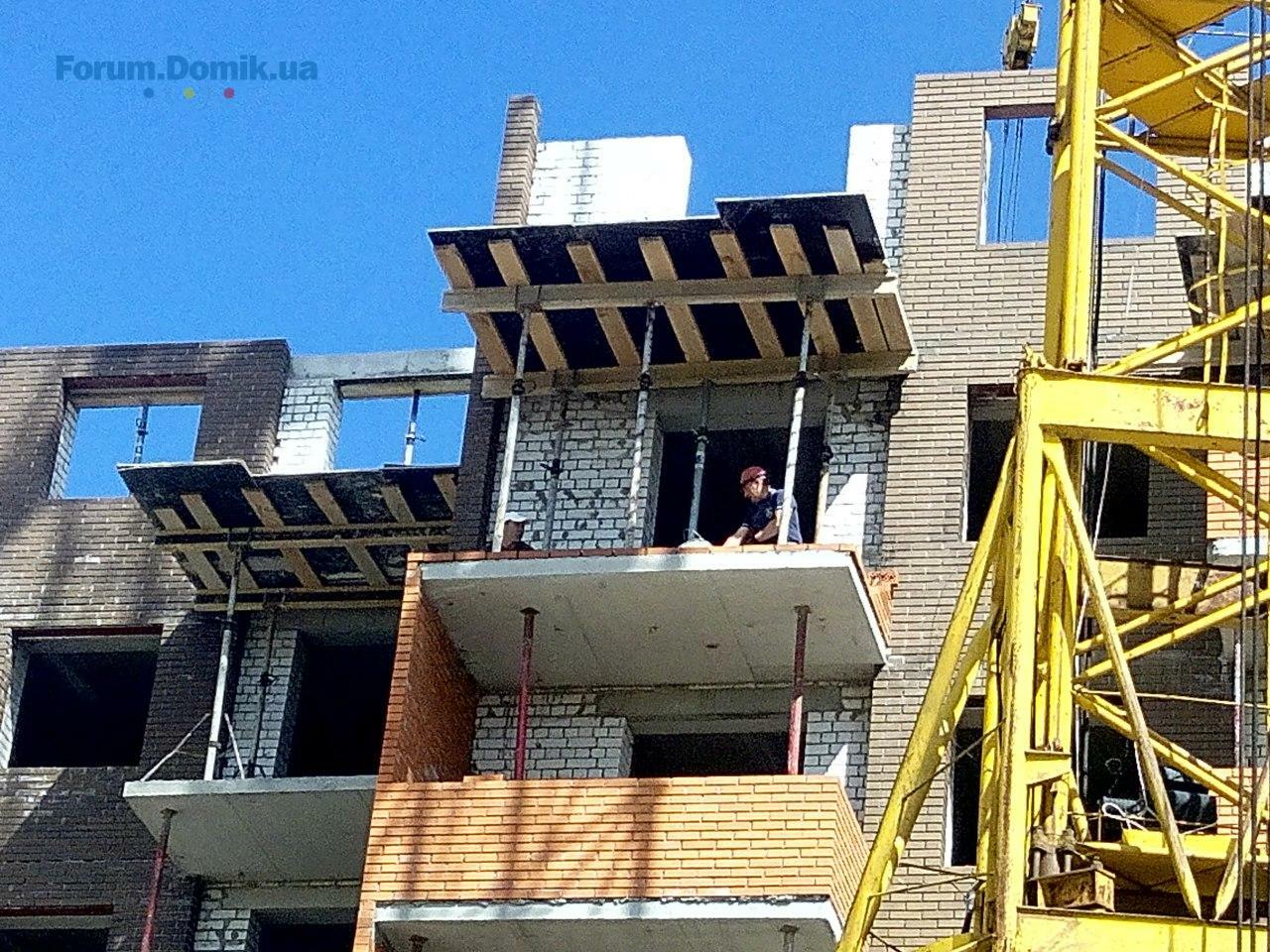

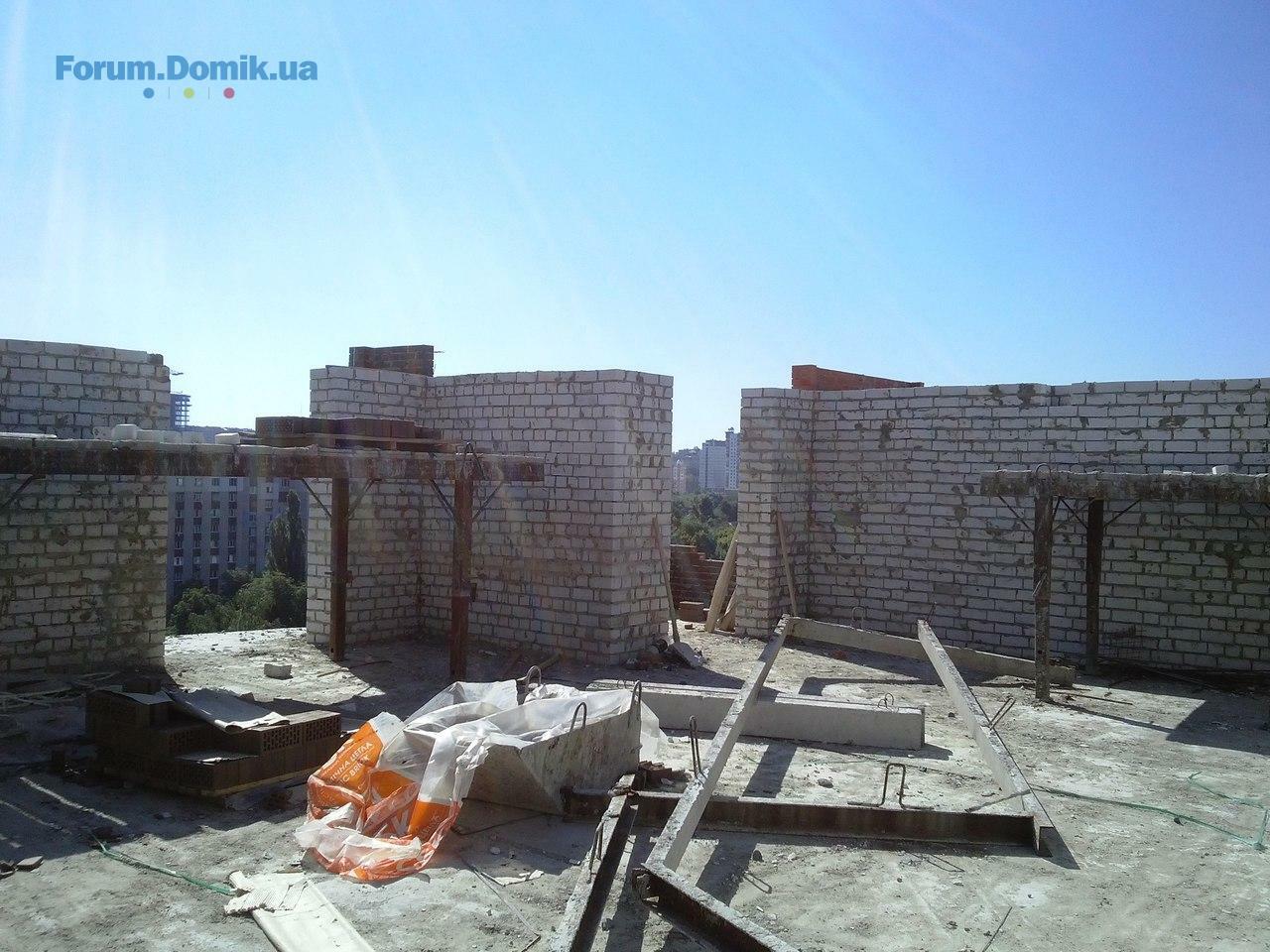

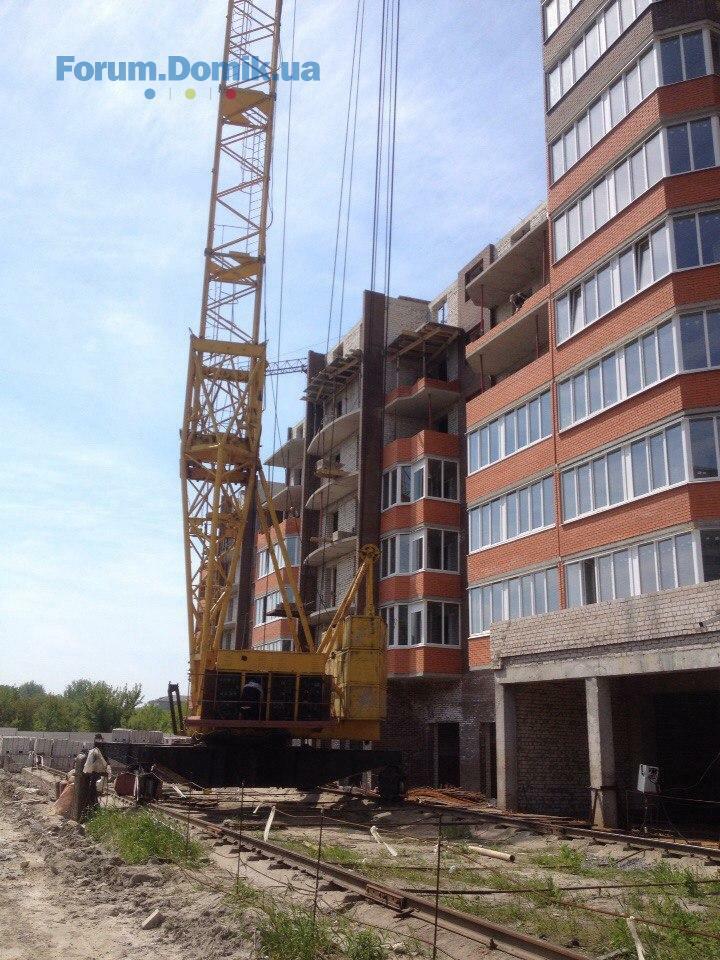

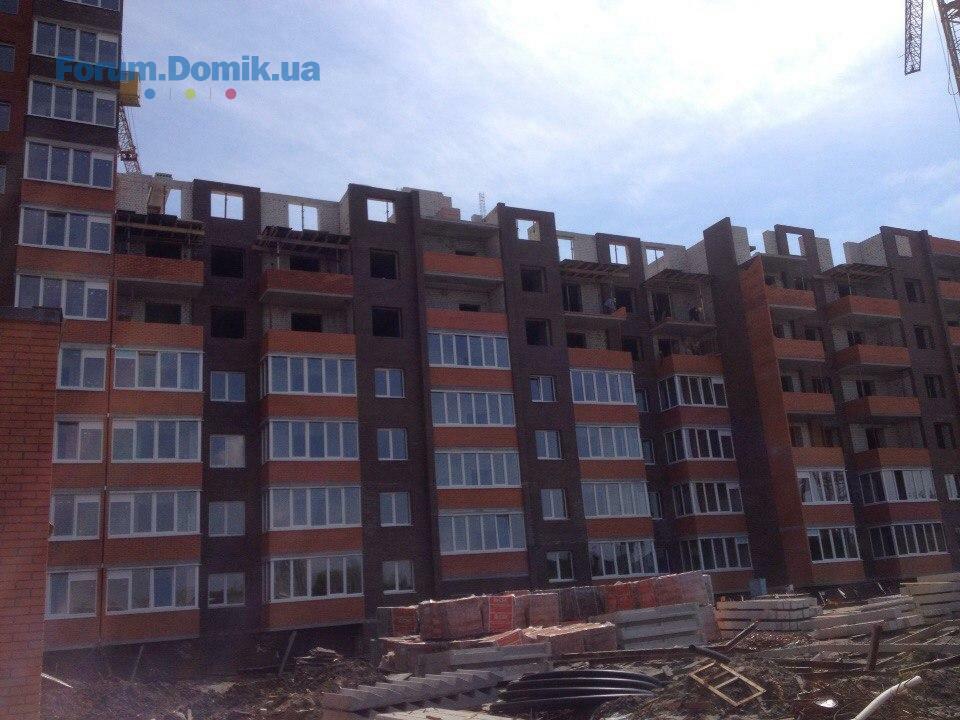

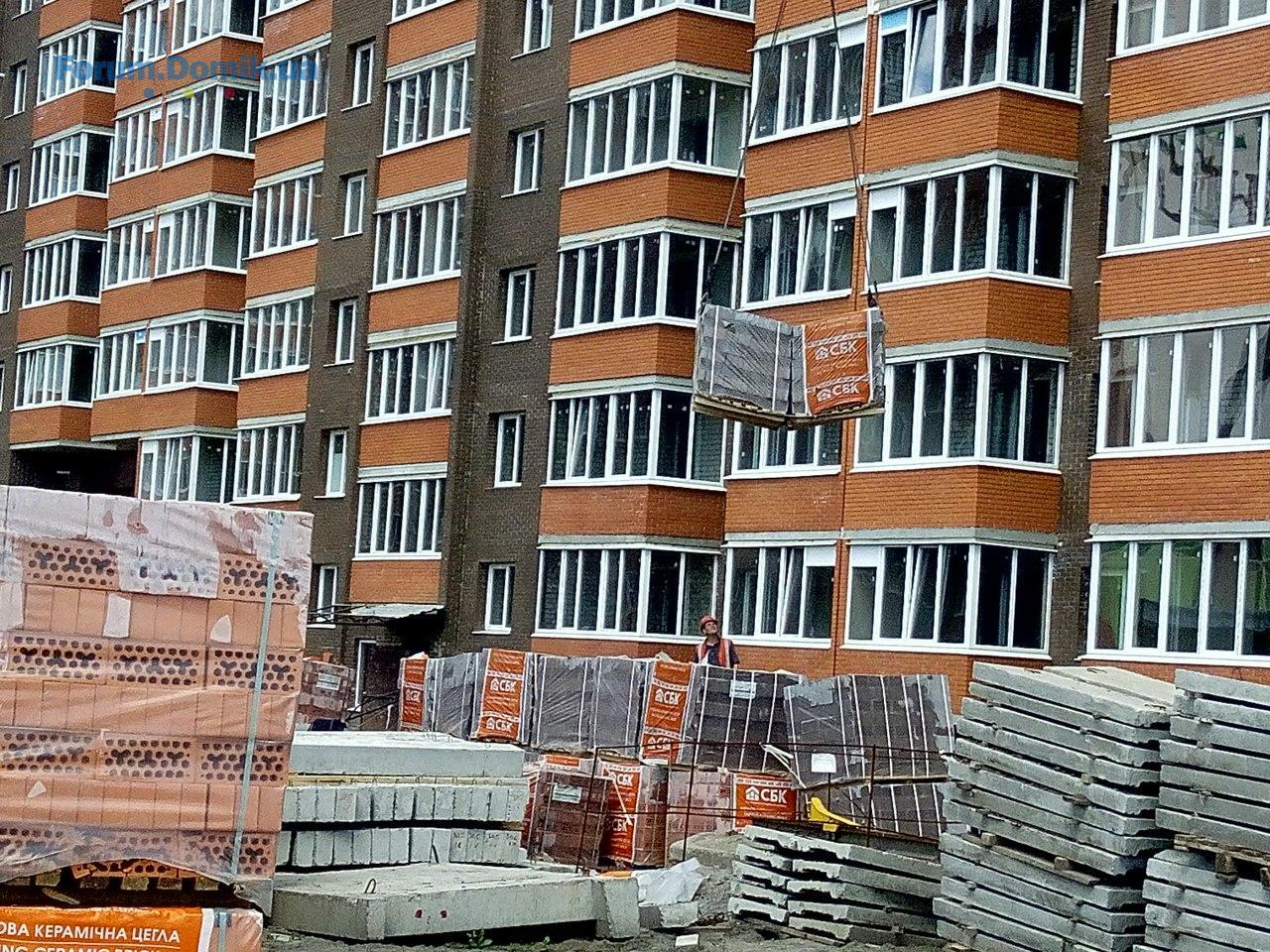

10 Секция 12 Очередь.
- кирпичная кладка несущих стен 2-го этажа.

9 Секция 11 Очередь
- кирпичная кладка стен 2-го этажа

8 Секция 10 Очередь.

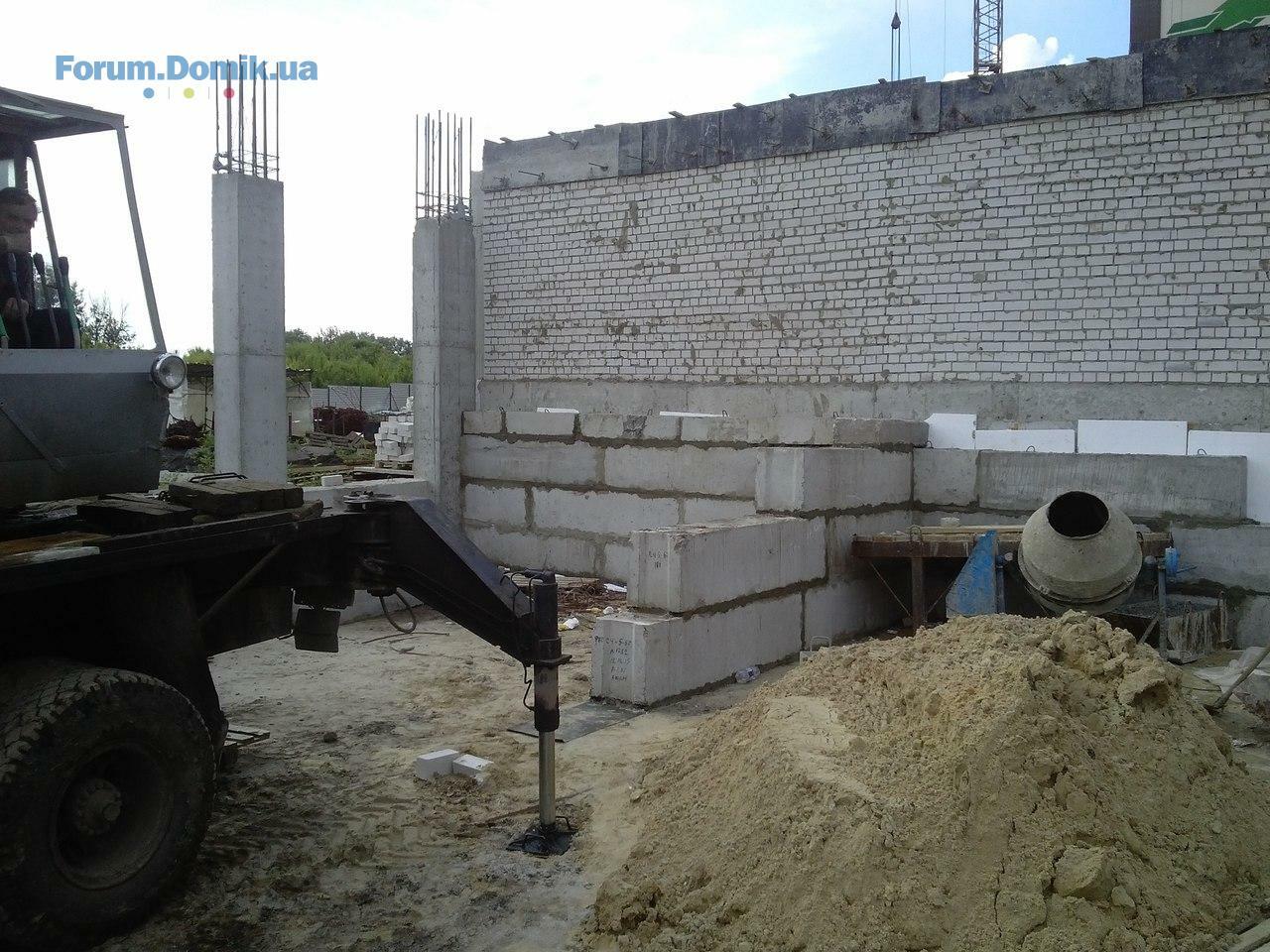

- подготовительные работы по укладке бетонных блоков цокольного этажа.

7 Секция 9 Очередь

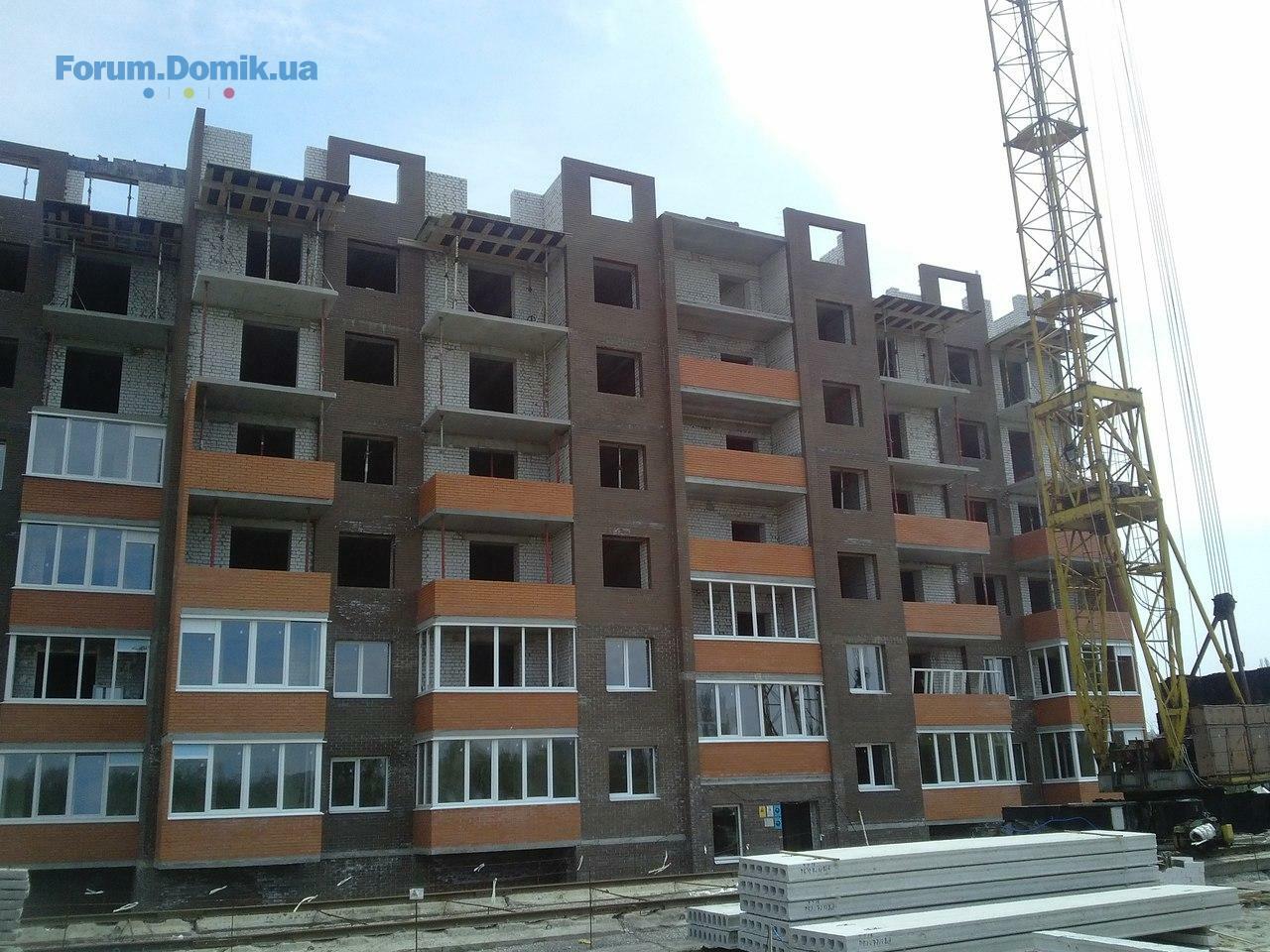

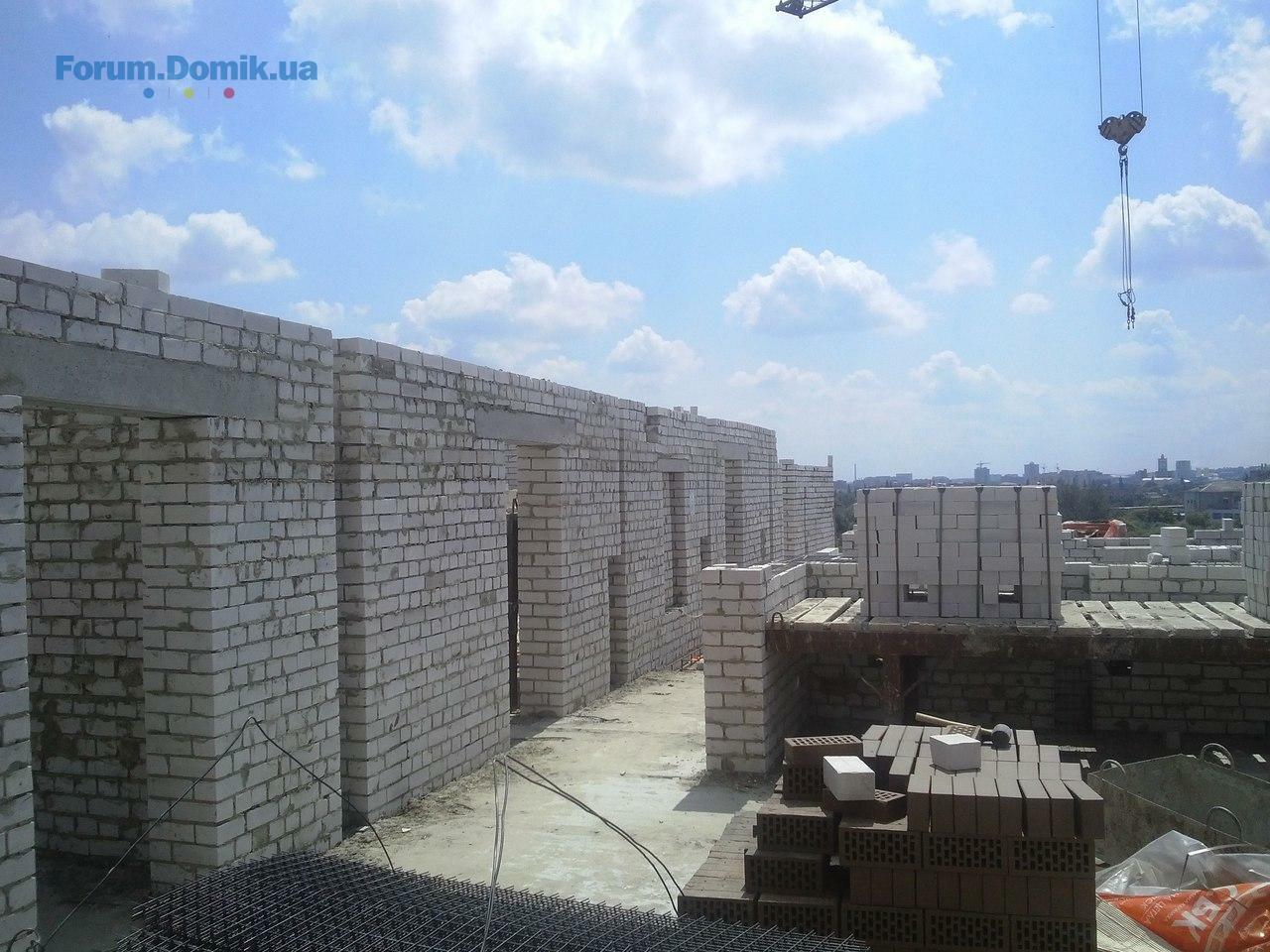

- завершена кирпичная кладка стен 7 этажа;
- установка опалубки;
- монтаж металлопластикового профиля 1-го,2-го этажа.

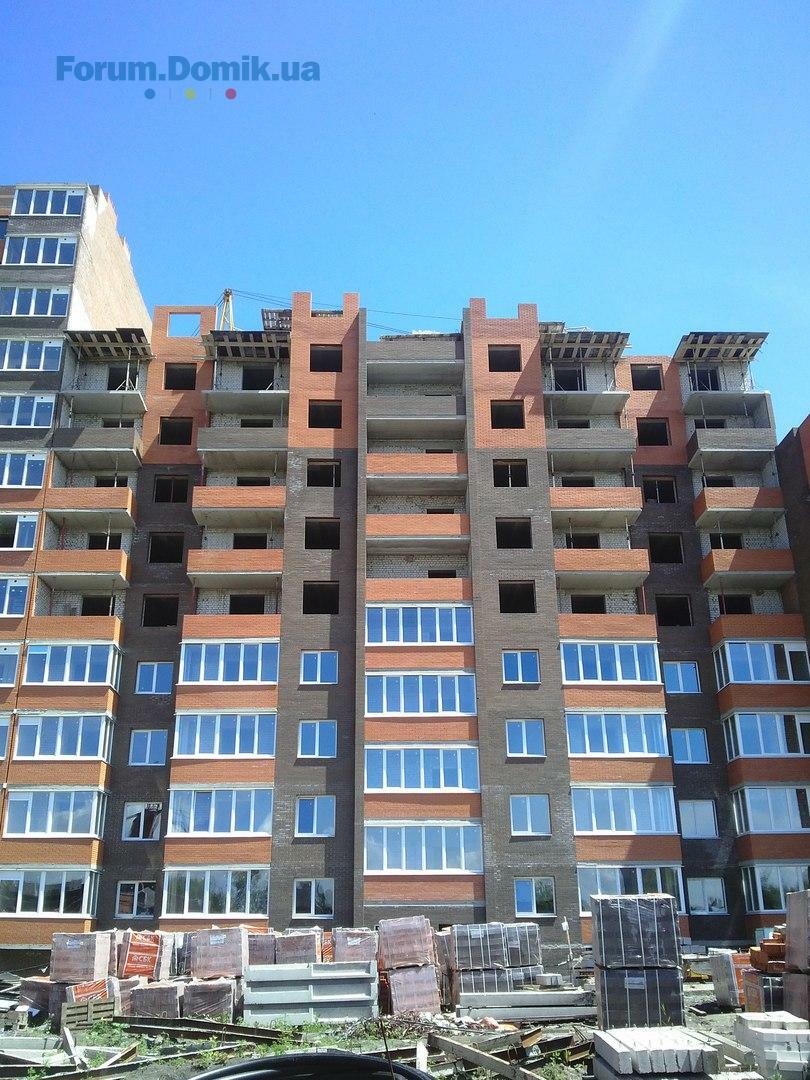

6 Секция 8 Очередь
- завершена кирпичная кладка несущих стен 7 этажа;
- установка опалубки для заливки бетоном армопояса.

5 секция 7 Очередь

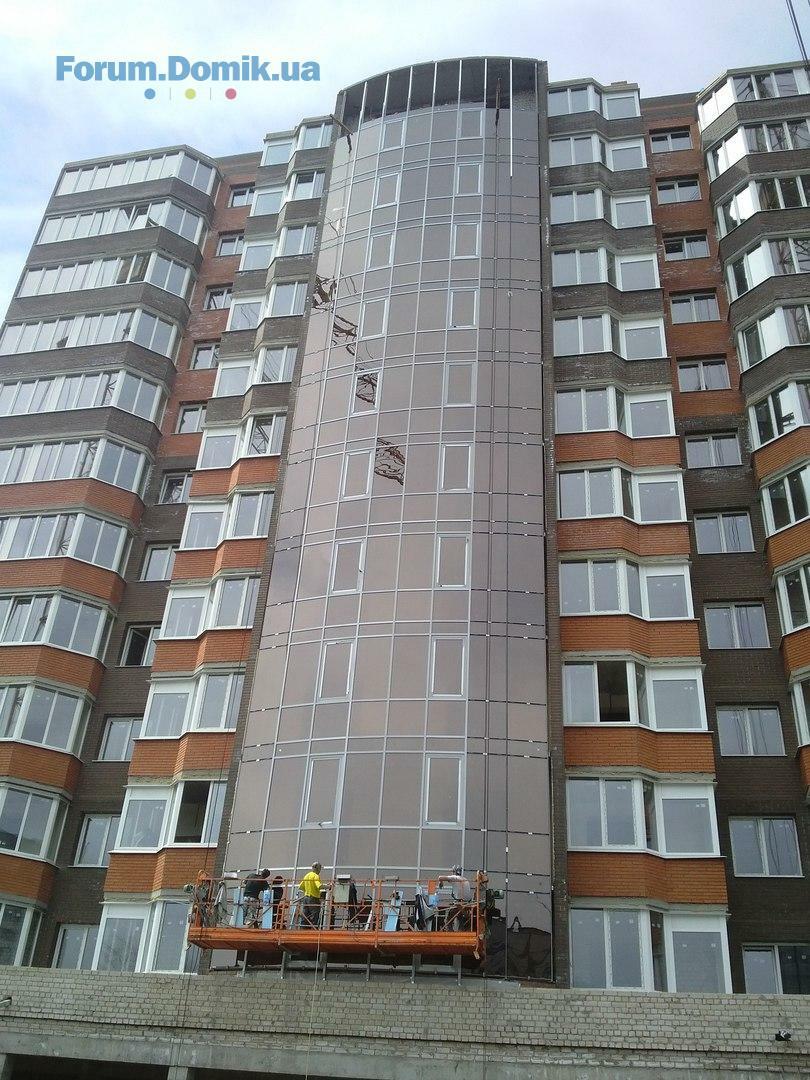

- монтаж панорамного остекления;
- установка входных дверей;
- работы по установке лифтовых дверей.
18 квіт 2016 20:16
20 квіт 2016 21:27

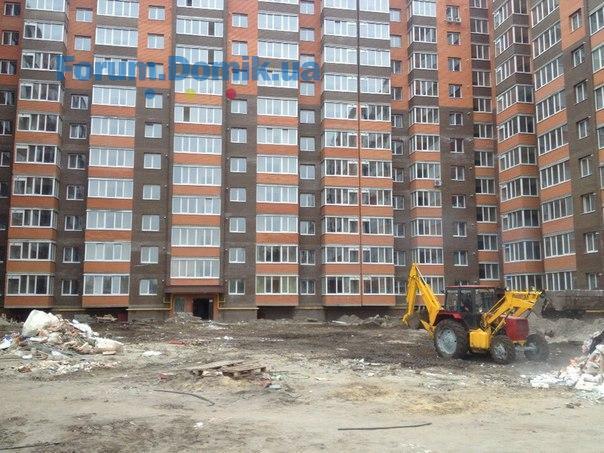

Работы по подготовке парковочных мест с фасадной части комплекса.
Внутриквартальные работы по уборке и очистке двора для дальнейших работ по благоустройству дворовой части комплекса.
Планирование и разметка земляных работ для газификации комплекса.

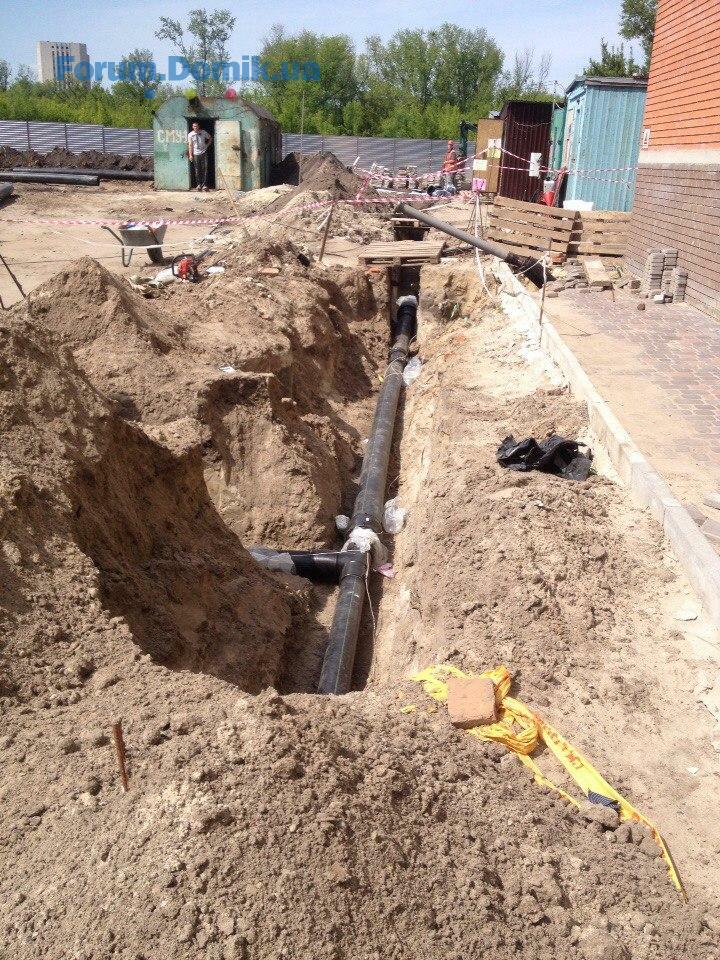

Работы по водоснабжению жилого комплекса: подключение узлов водоснабжения в 4 секции.
28 квіт 2016 21:46

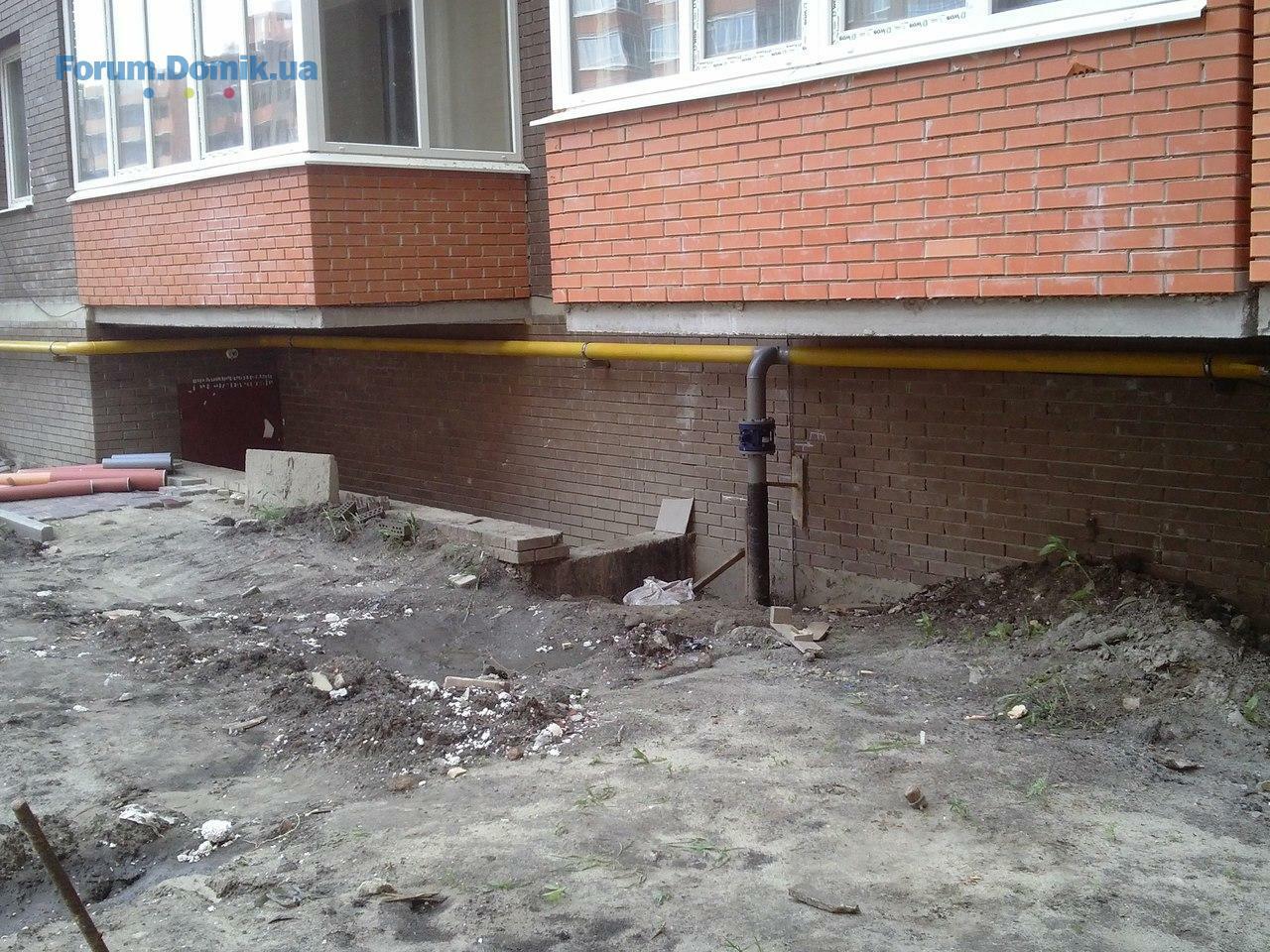

- Выводы для подключения секций к газопроводу секций

- Установка жезезного ограждения вокруг комплекса
- Монтажные работы. Кирпичная кладка лоджий в 6,7 секциях

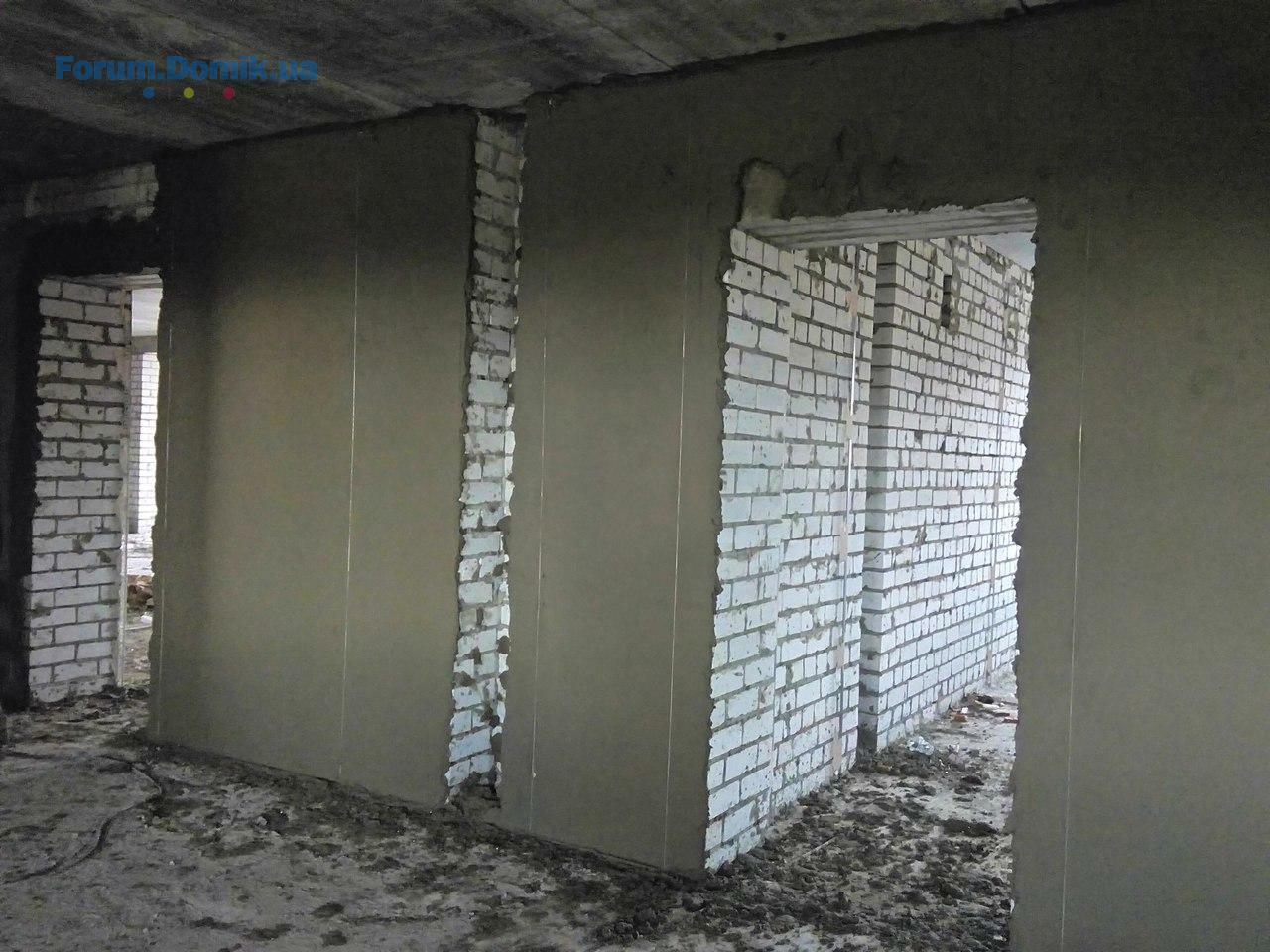

- Штукатурка несущих стен внутренних помещений

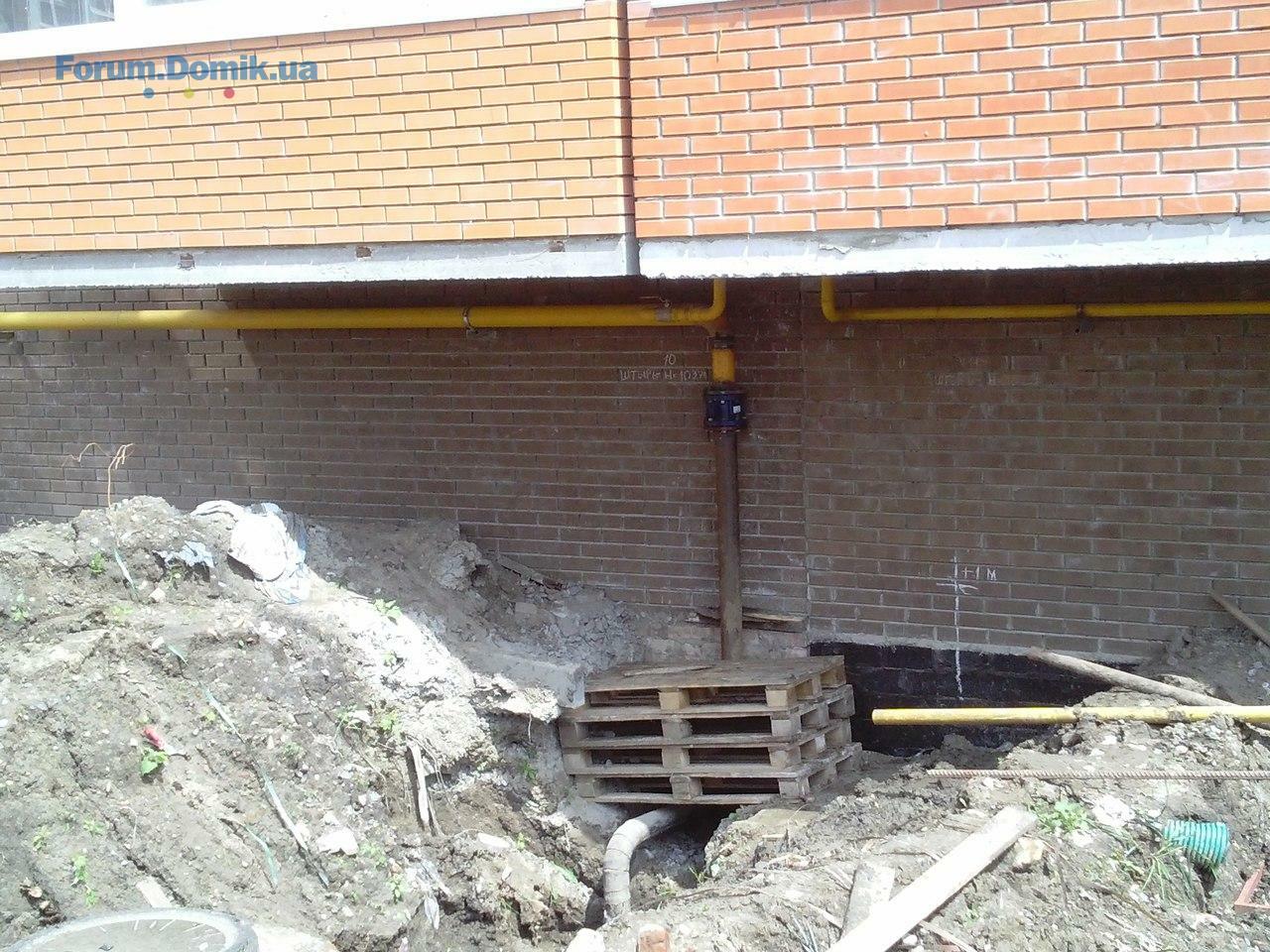

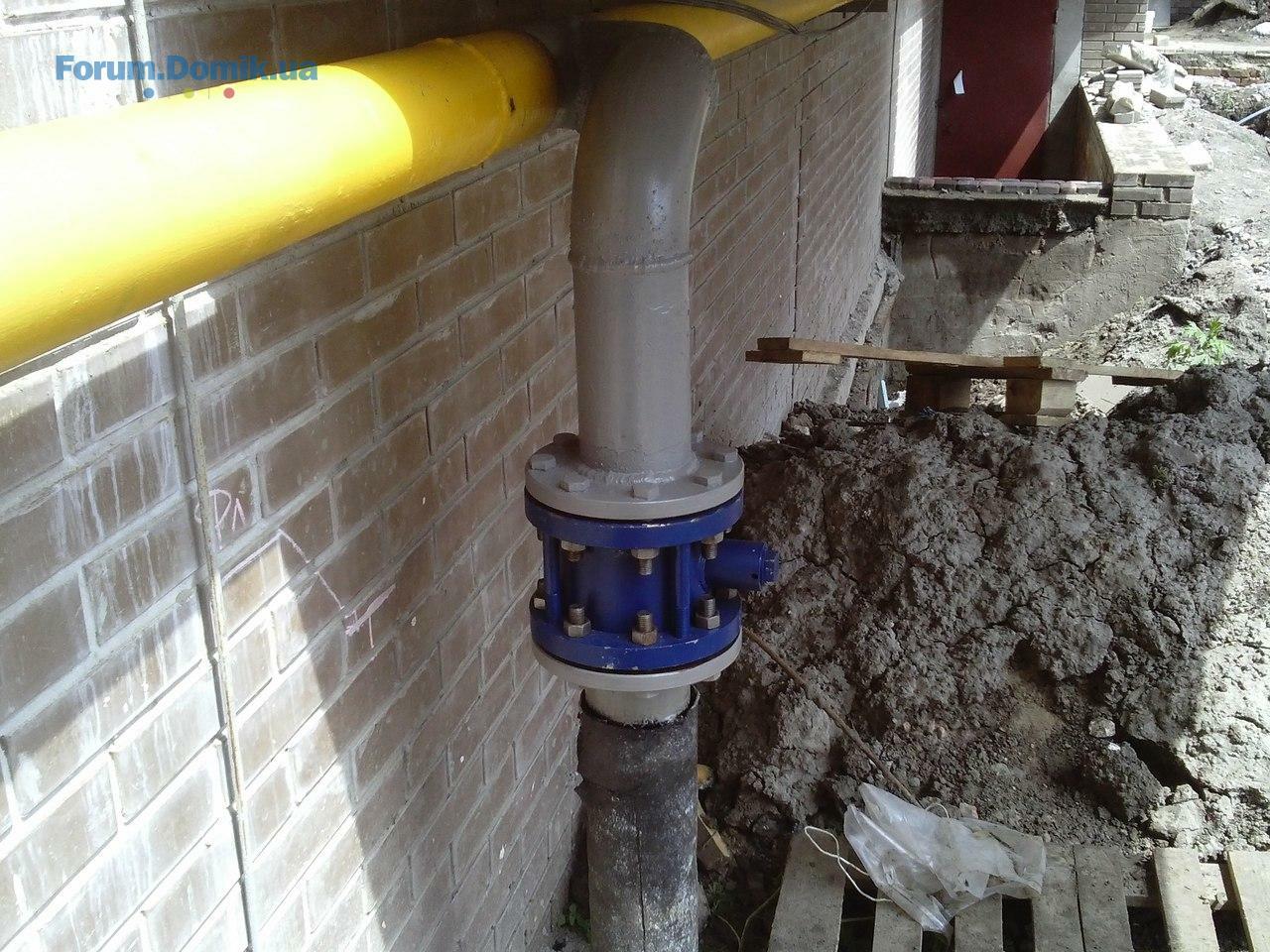

- Завершены работы по подводу воды к 11 секции: Смонтированный фланец с унидельтой, подготовка к подключению воды к счетчикам;

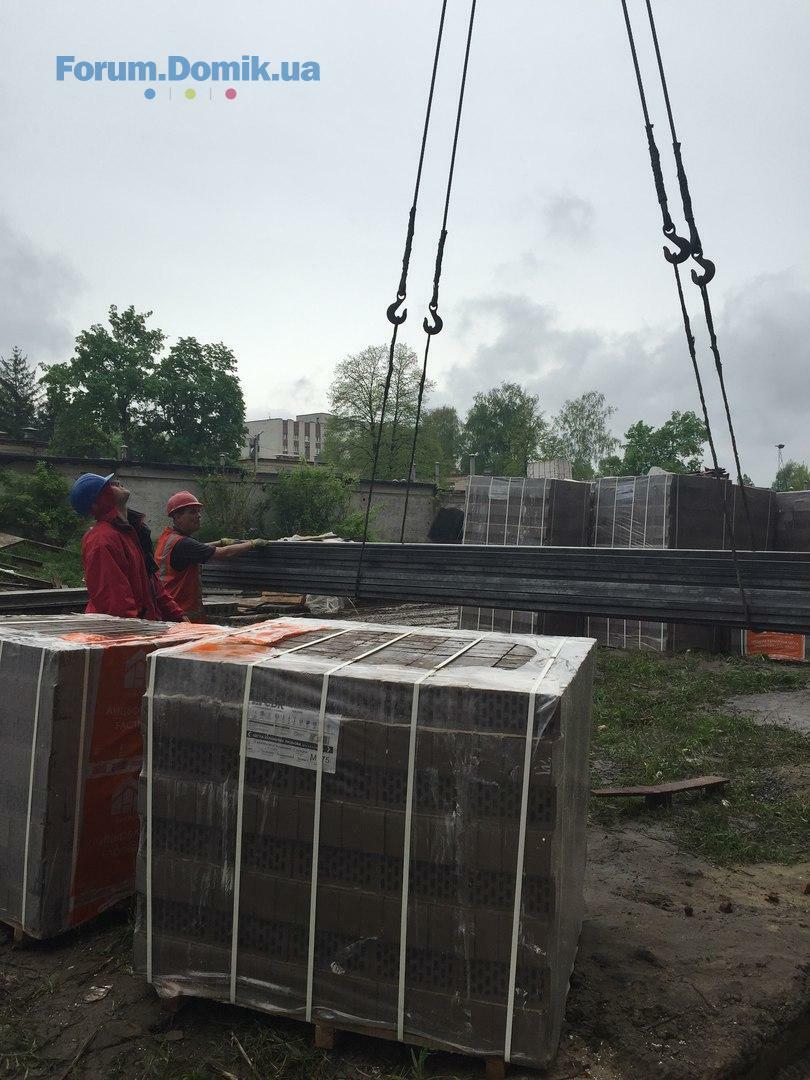

- Приемка стройматериалов: Электроды, отрезные круги для резки меттала 230мм. и т.д.;
- Внутренняя отделка мест общего пользования.
03 трав 2016 20:36

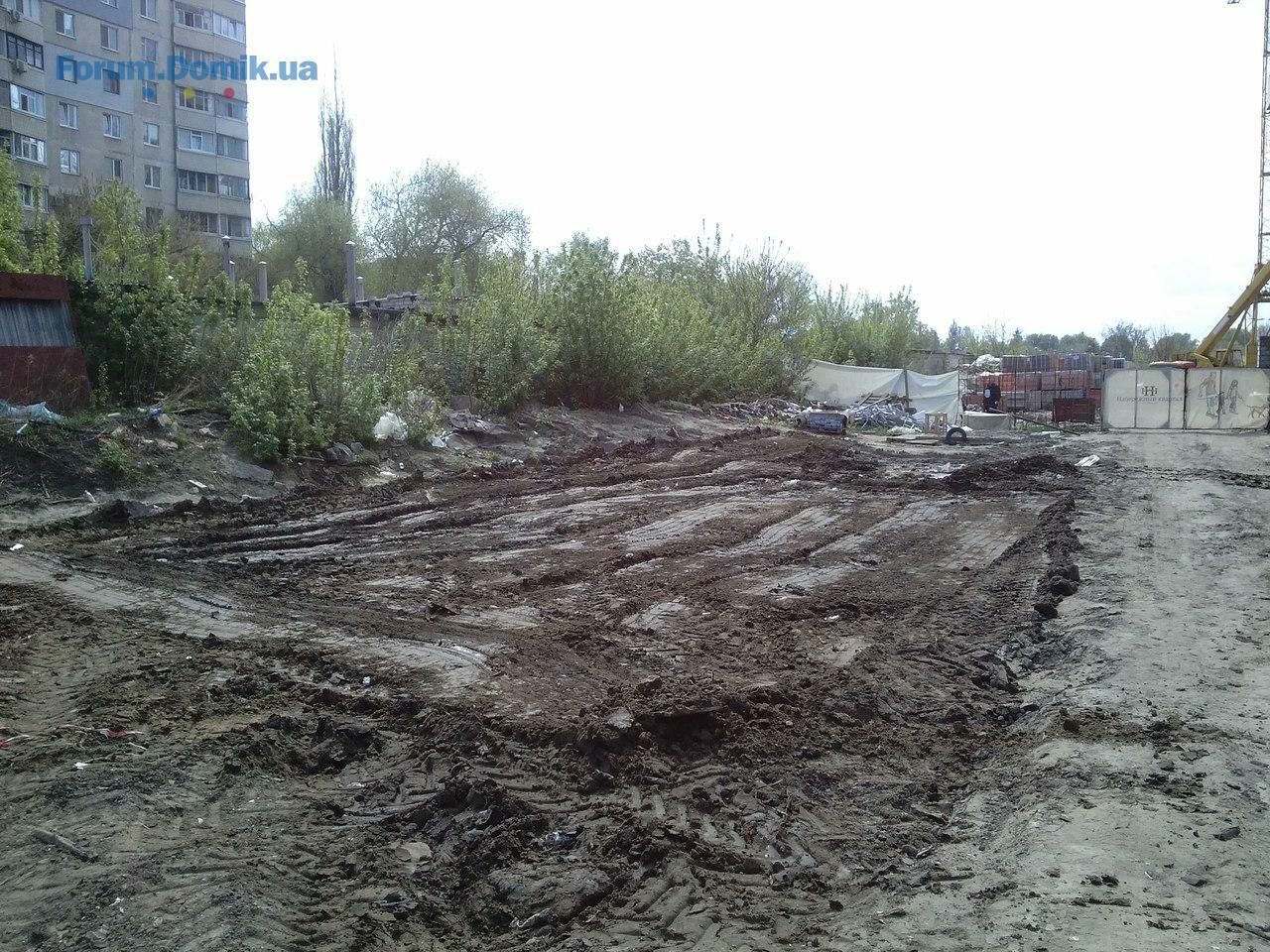

- ведутся земельные работы для дальнейшей прокладки газовых труб

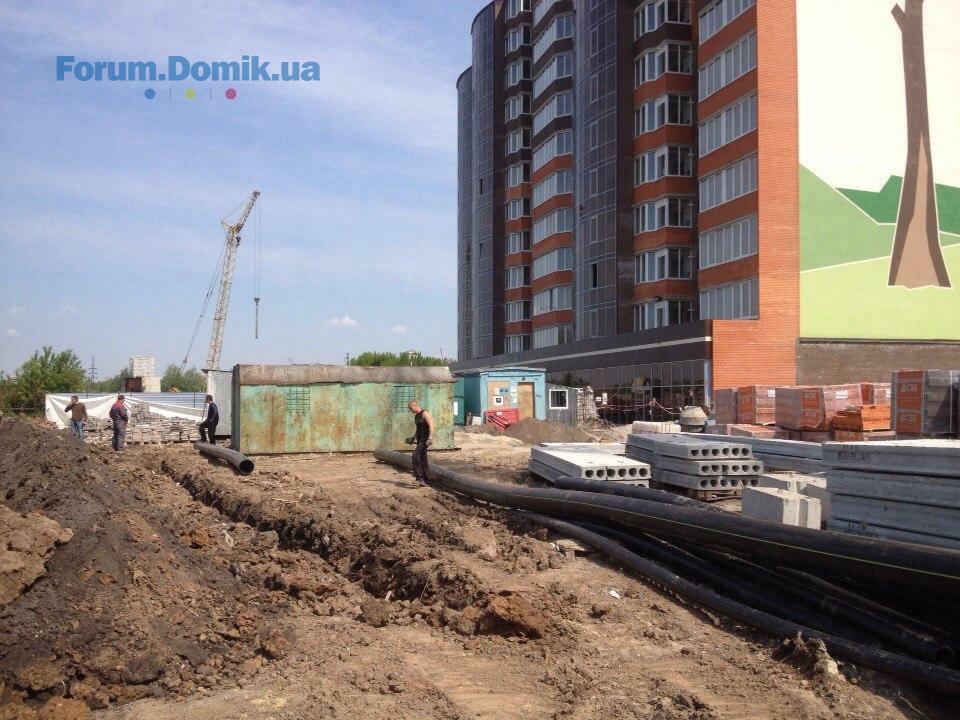

- В 6,7 секциях выполняется кирпичная кладка лоджий, а так же осуществляется завоз, выгрузка и подача строительных метериалов на секции
- По всему периметру на обьекте установлено металлическое ограждение
05 трав 2016 21:34
Работы по водоснабжению жилого комплекса:

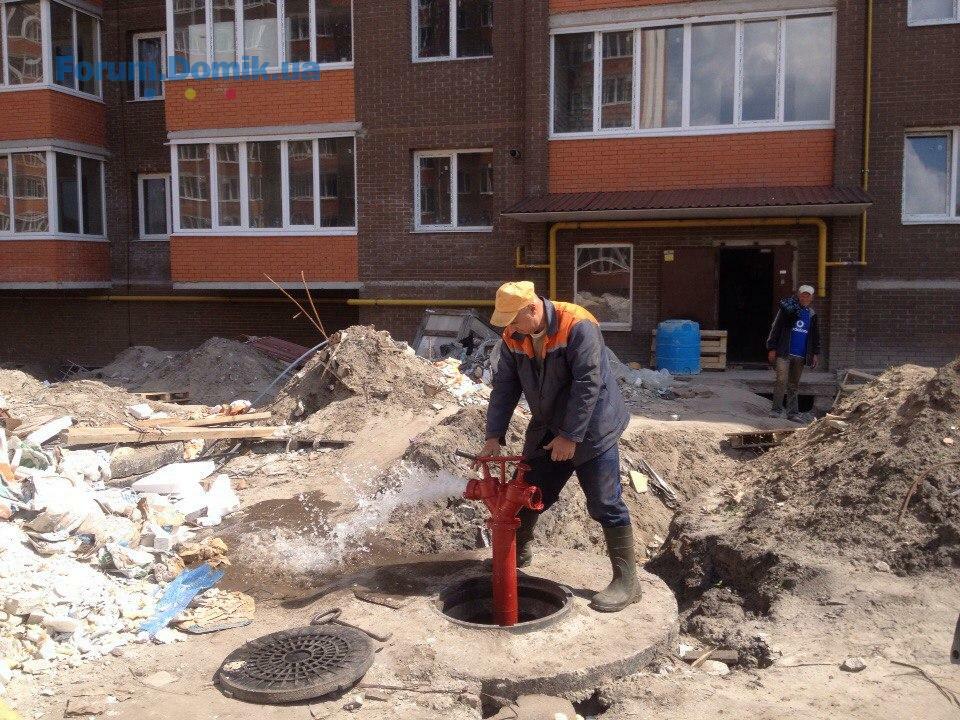

- проверка гидрантов, промывка и последующее хлорирование воды в сети водоснабжения.

Работы по газоснабжению жилого комплекса:

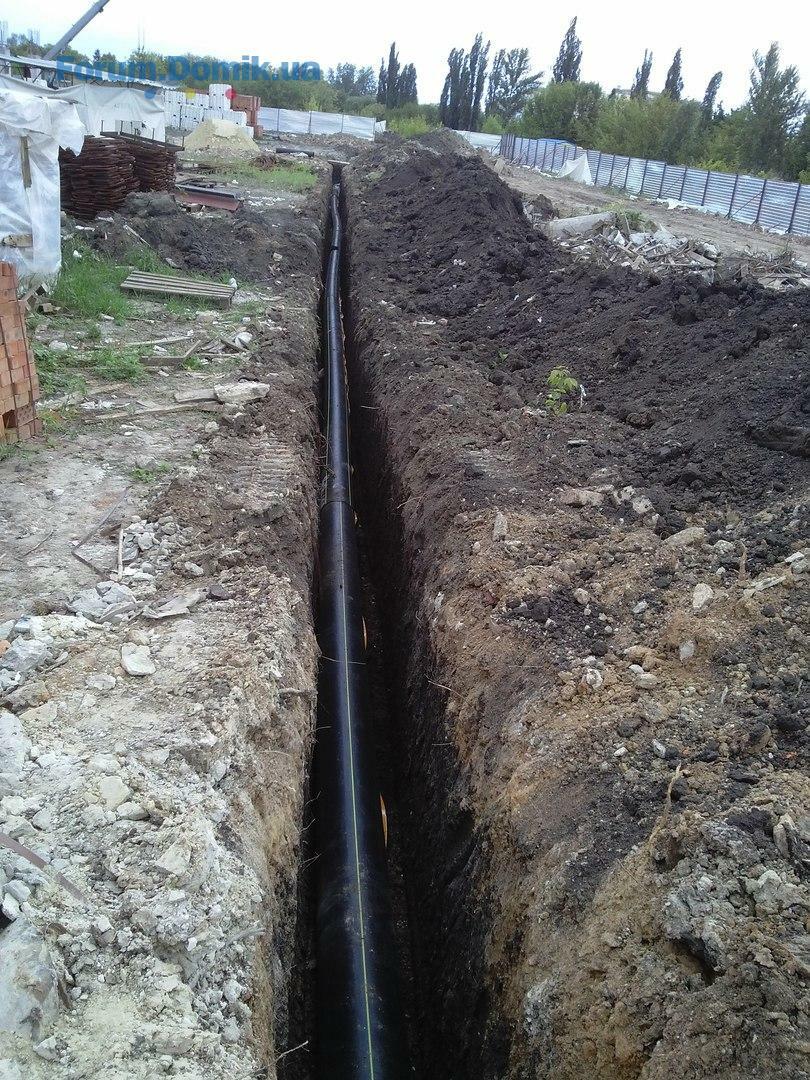

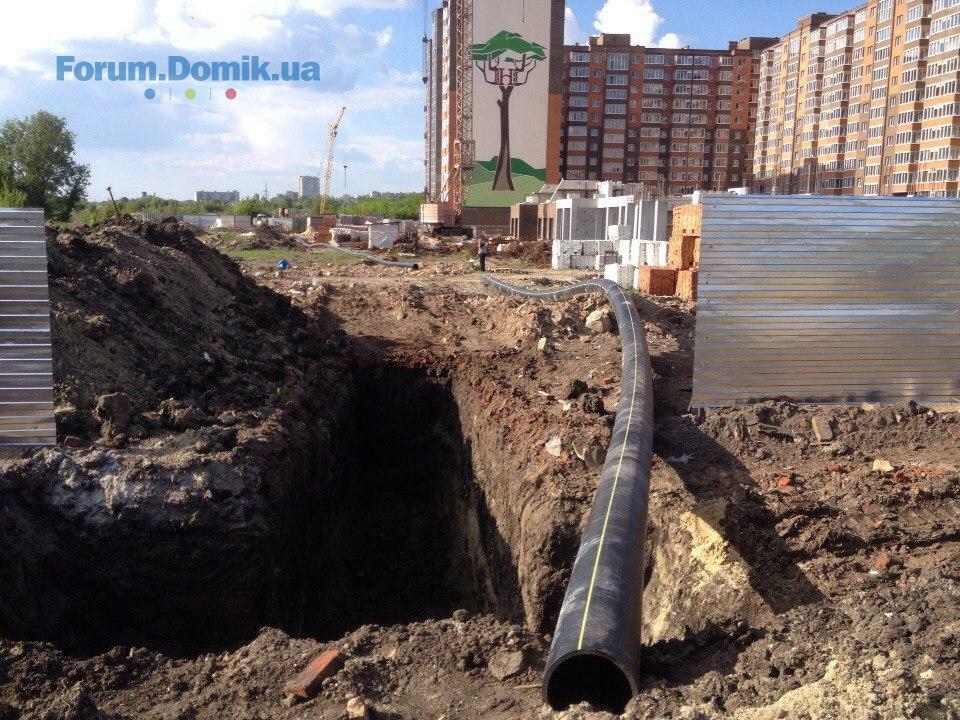

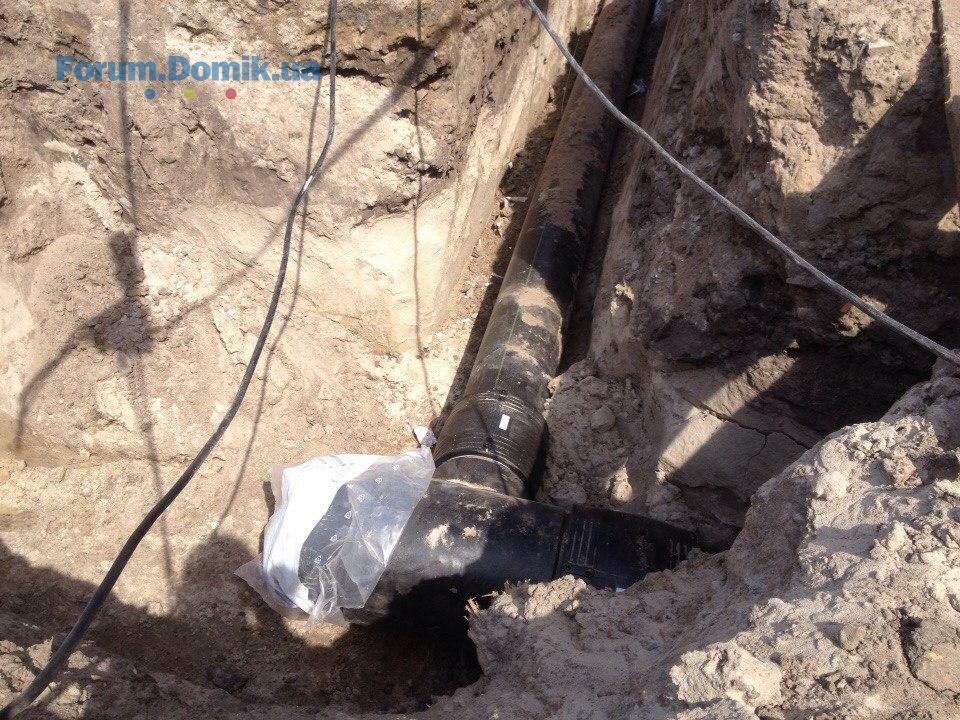

- земляные работы и подготовка траншеи для укладки газовых труб;
- пайка газовых труб низкого давления и подготовка соединительных частей.

Секция 6 и Секция 7:
- кирпичная кладка лоджий с фасадной и внутренней частей домов.
10 трав 2016 20:47
14 трав 2016 10:00

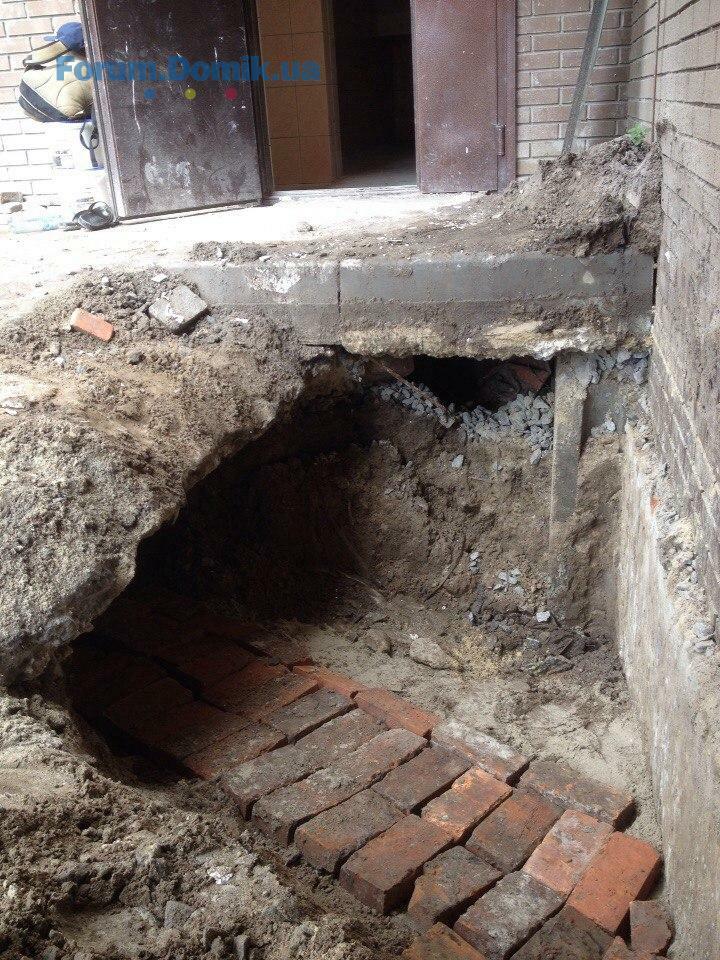

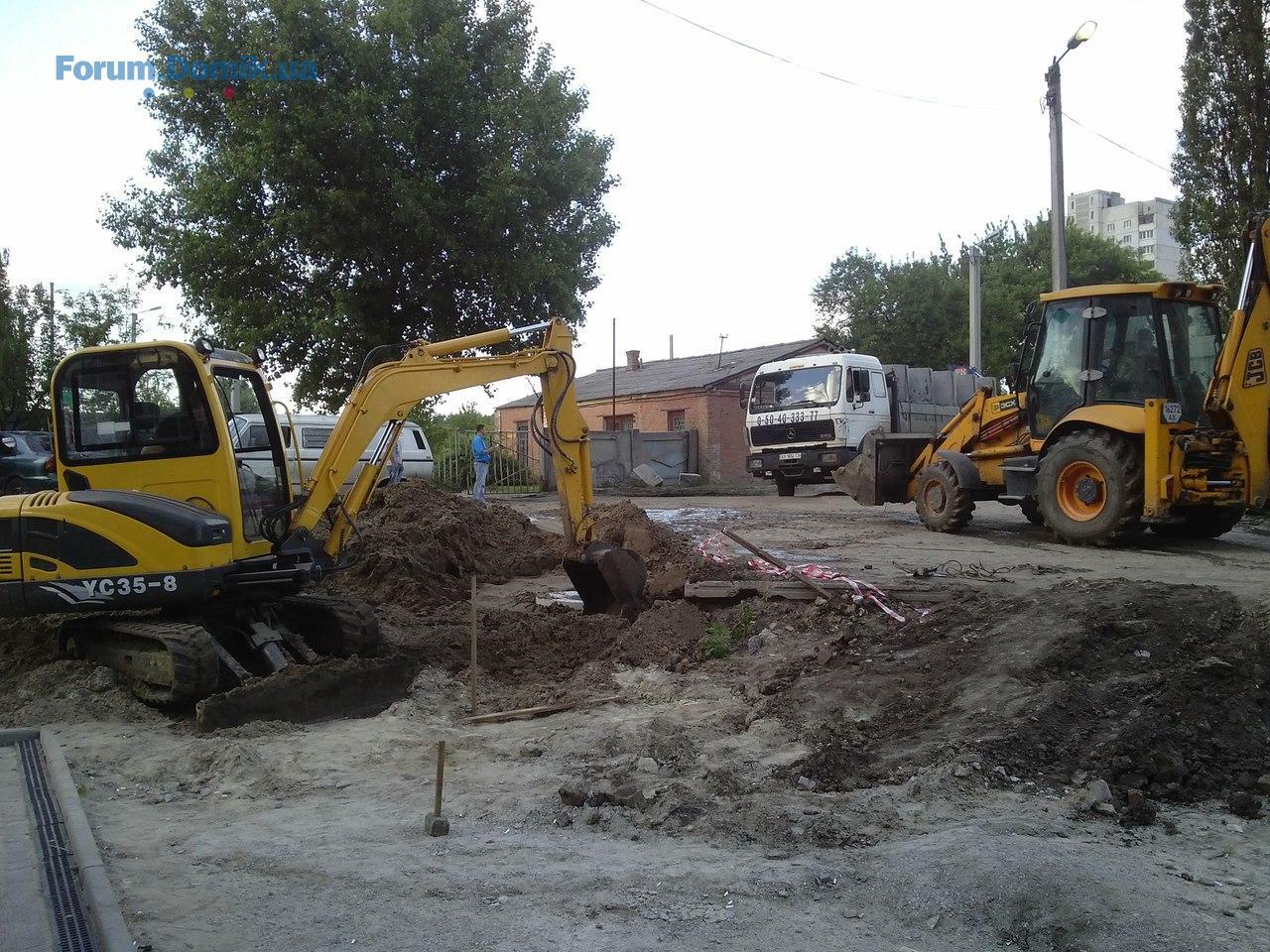

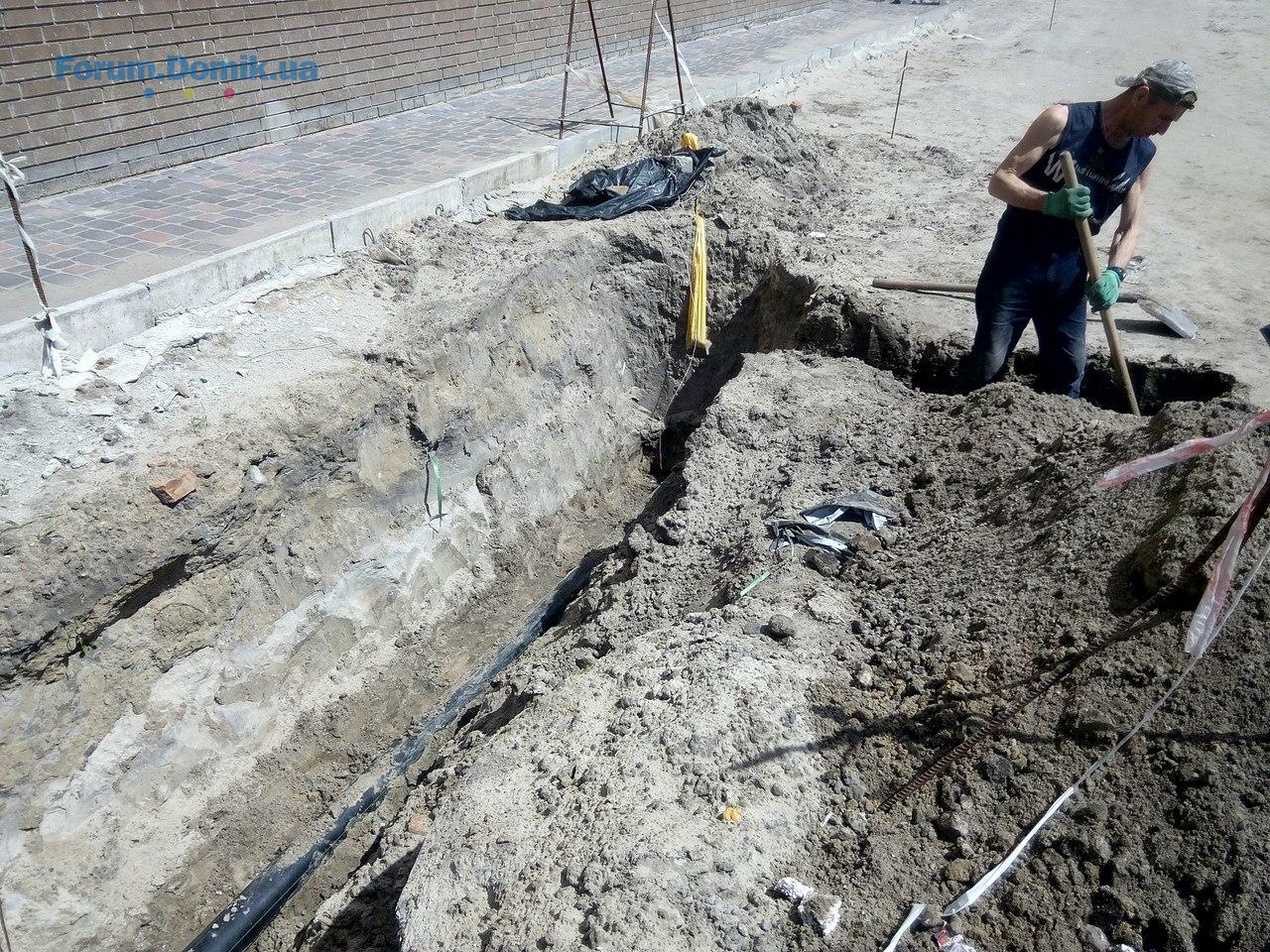

Работы по водопонижению.
Работы по газоснабжению.
20 трав 2016 21:59
Работы по газоснабжению жилого комплекса:
- внутриквартальные работы по подключению ввода газа к 11-12 секции, 1-2 секции и 3-4 секции.
26 трав 2016 20:55

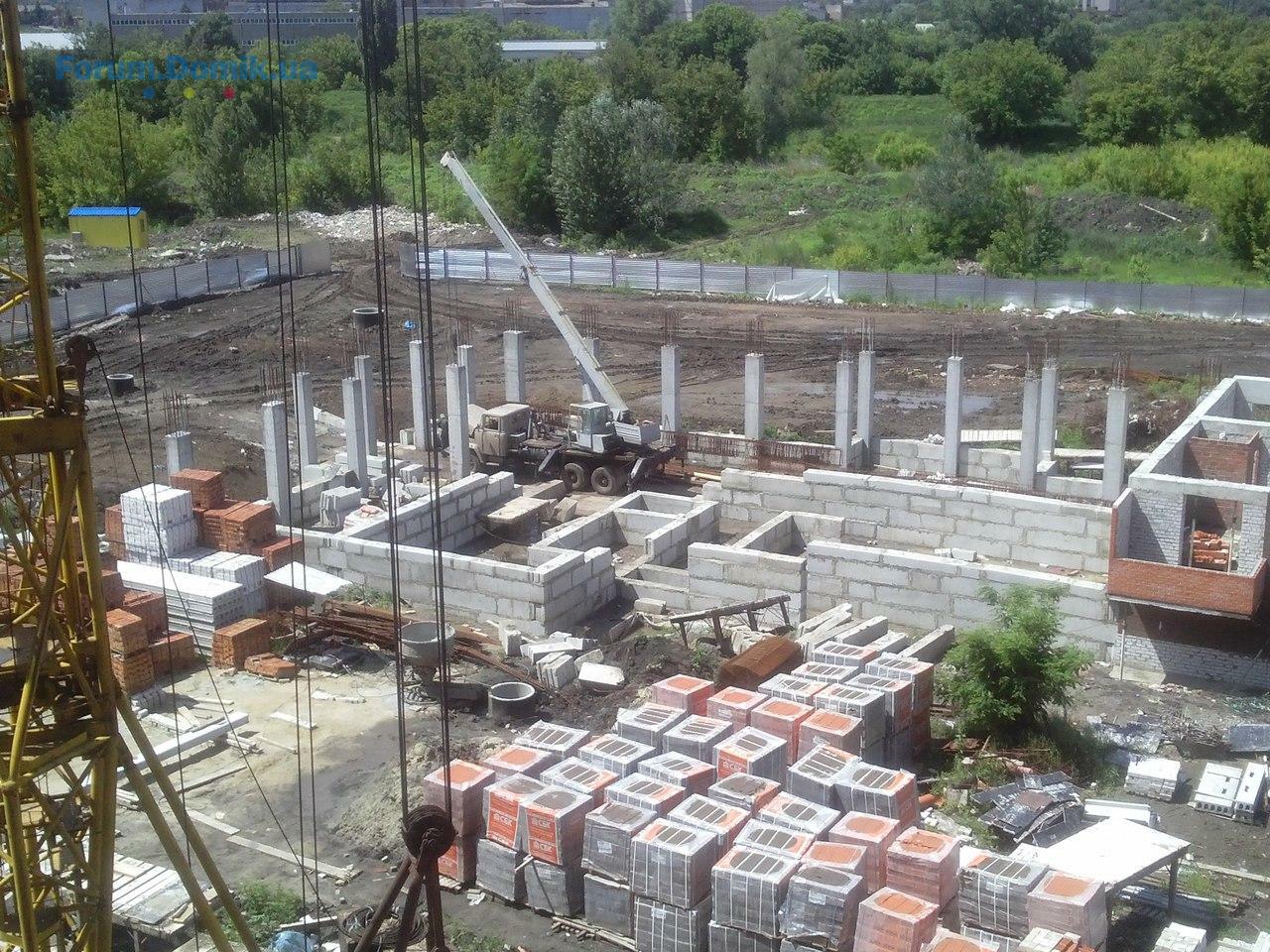

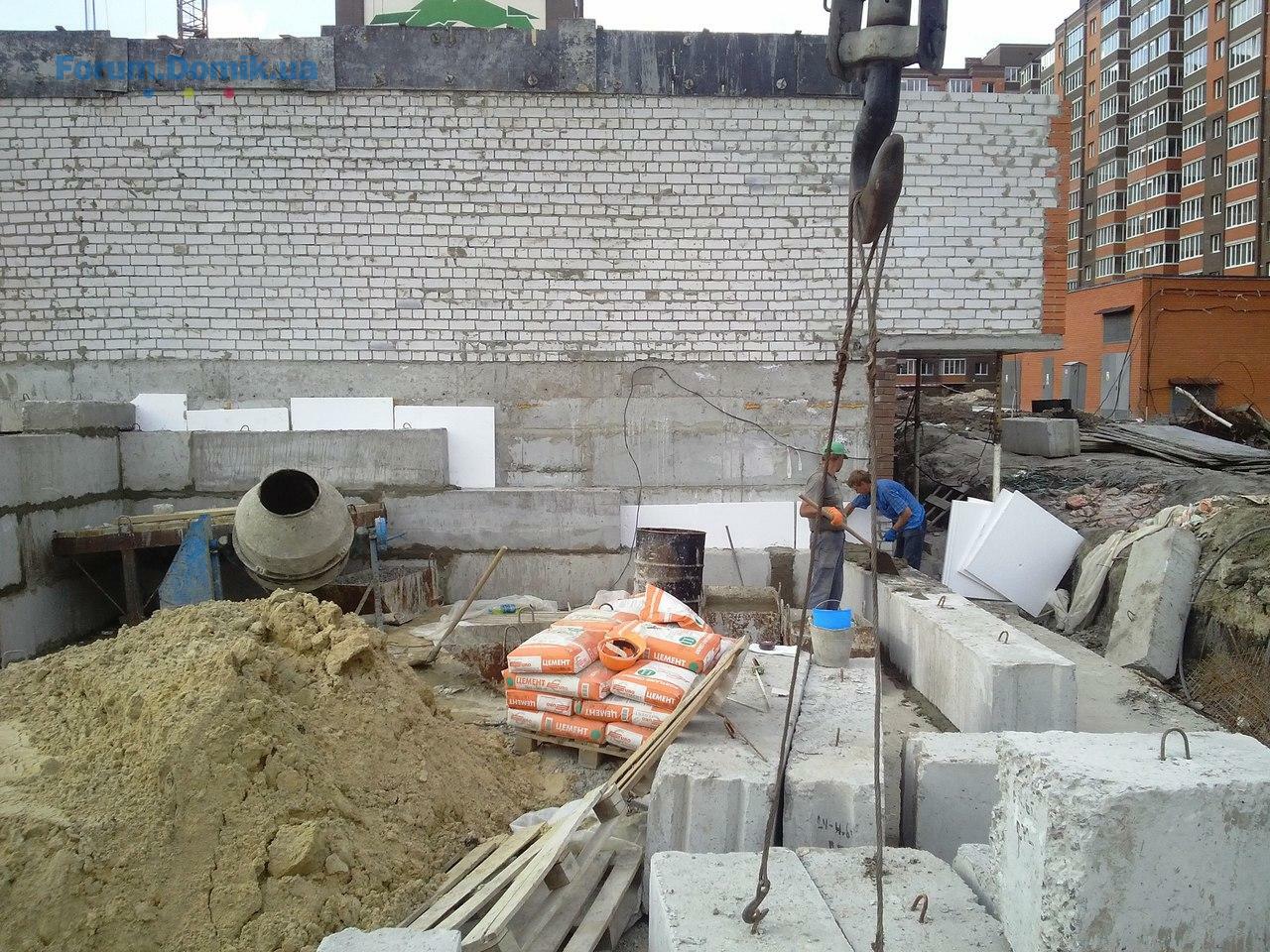

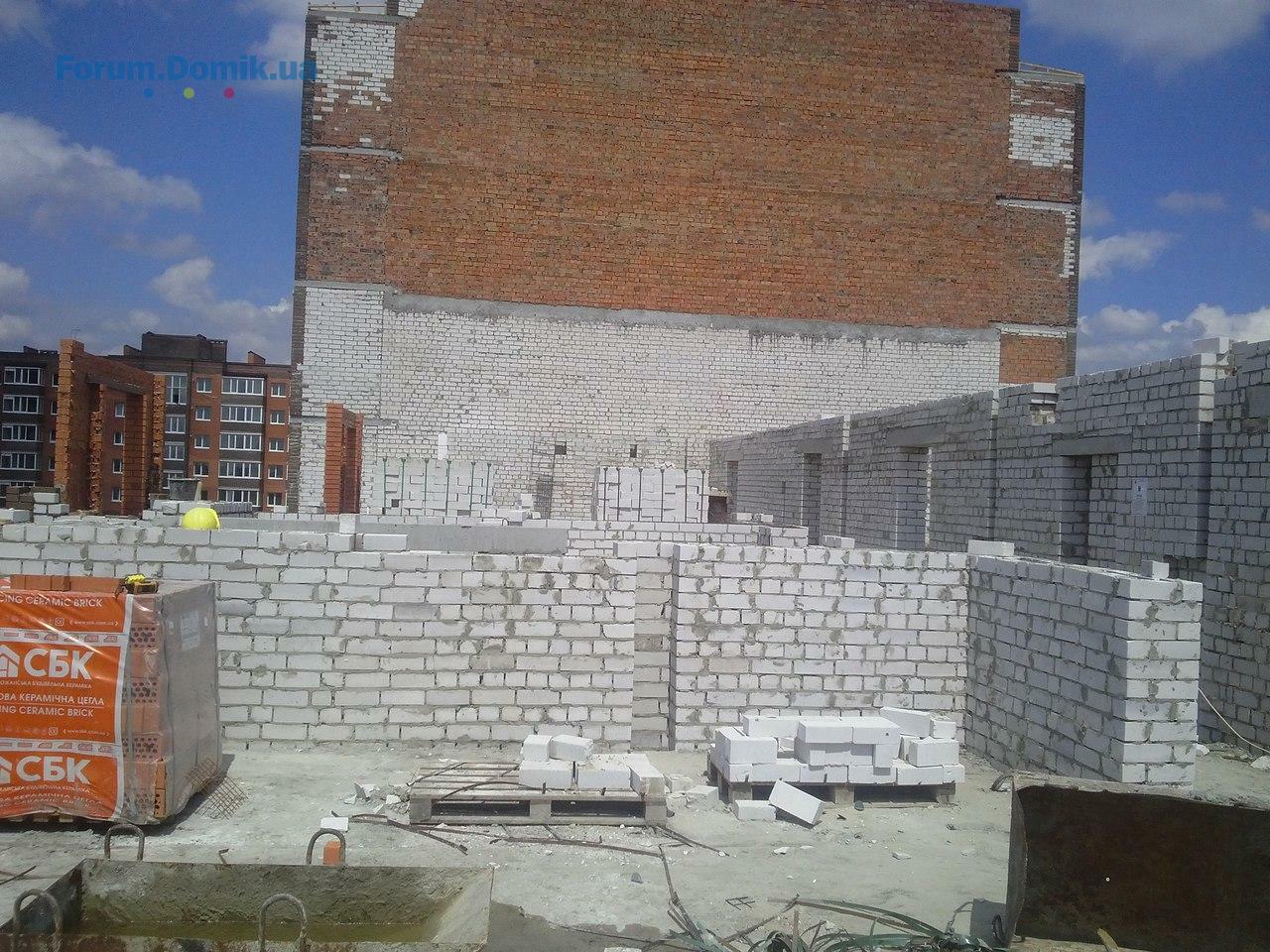

8 секция 10 очередь.

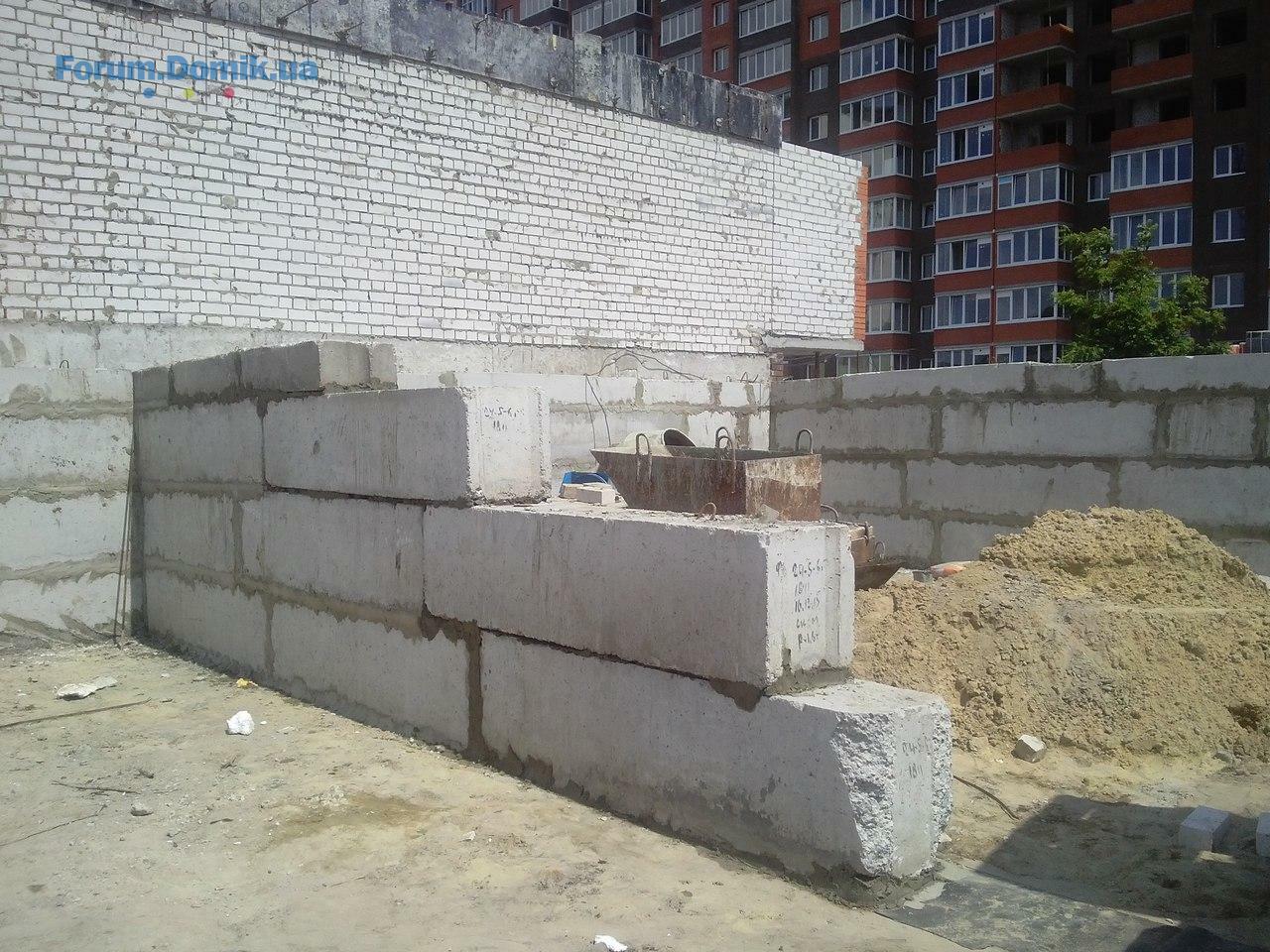

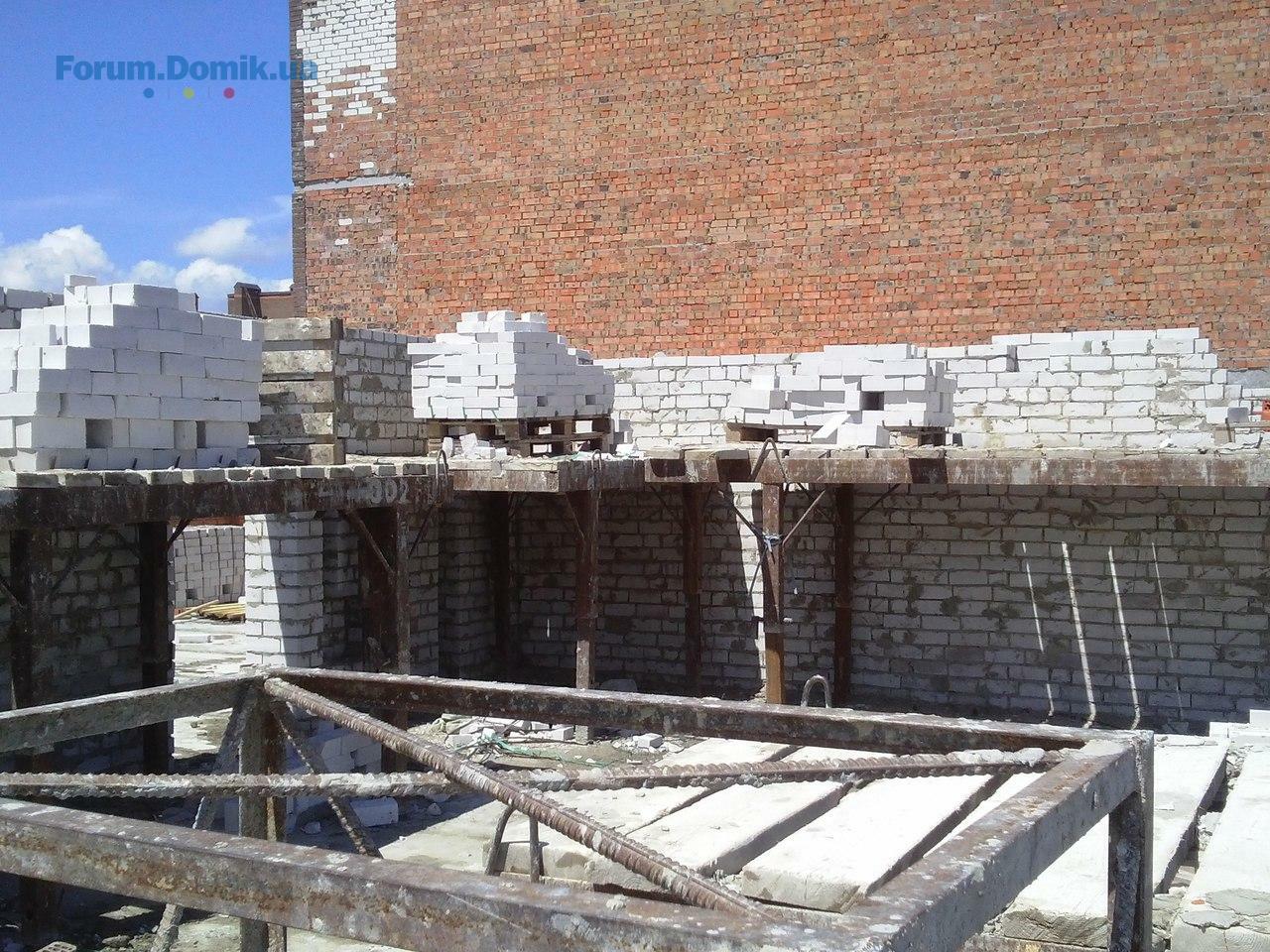

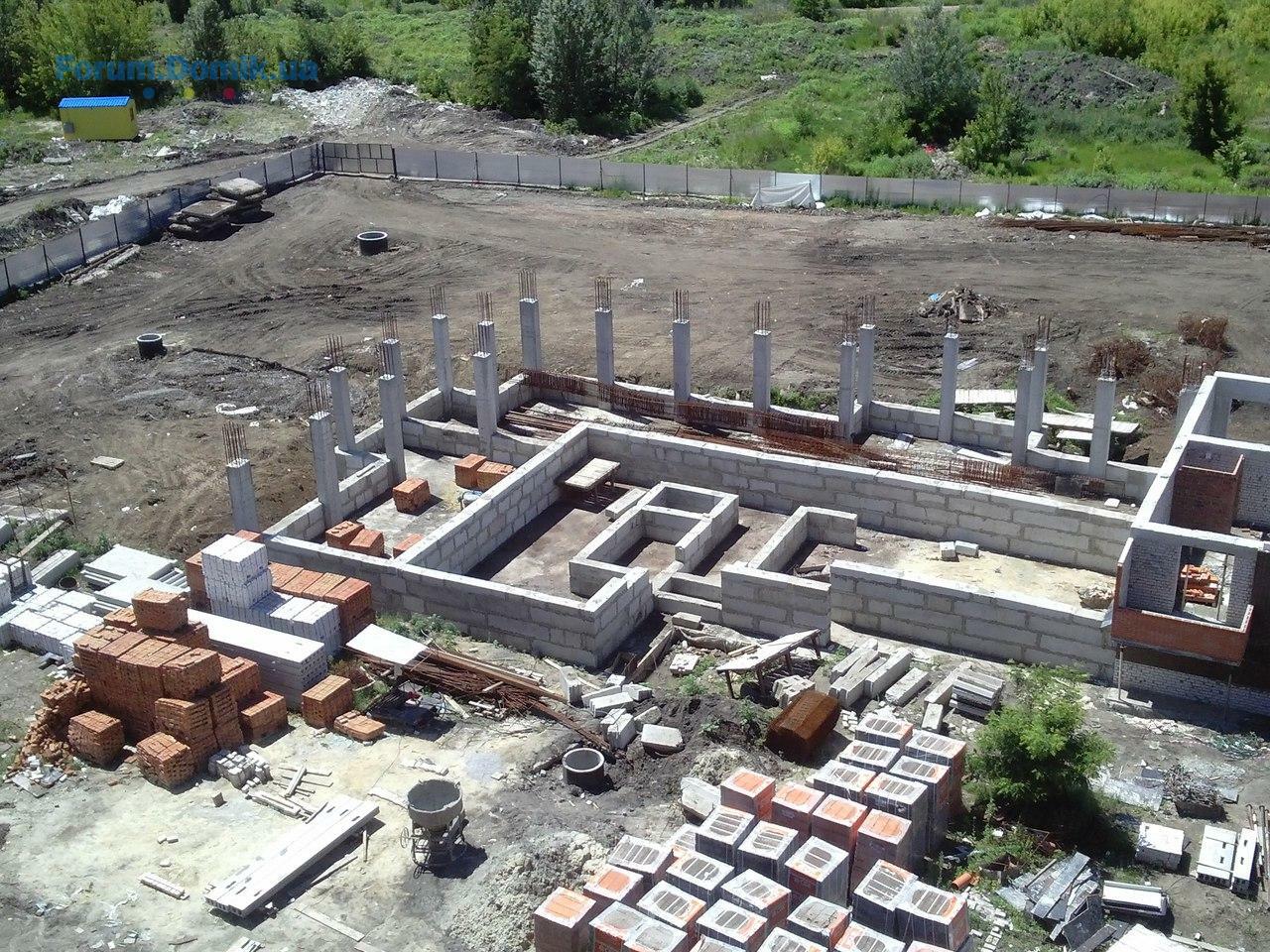

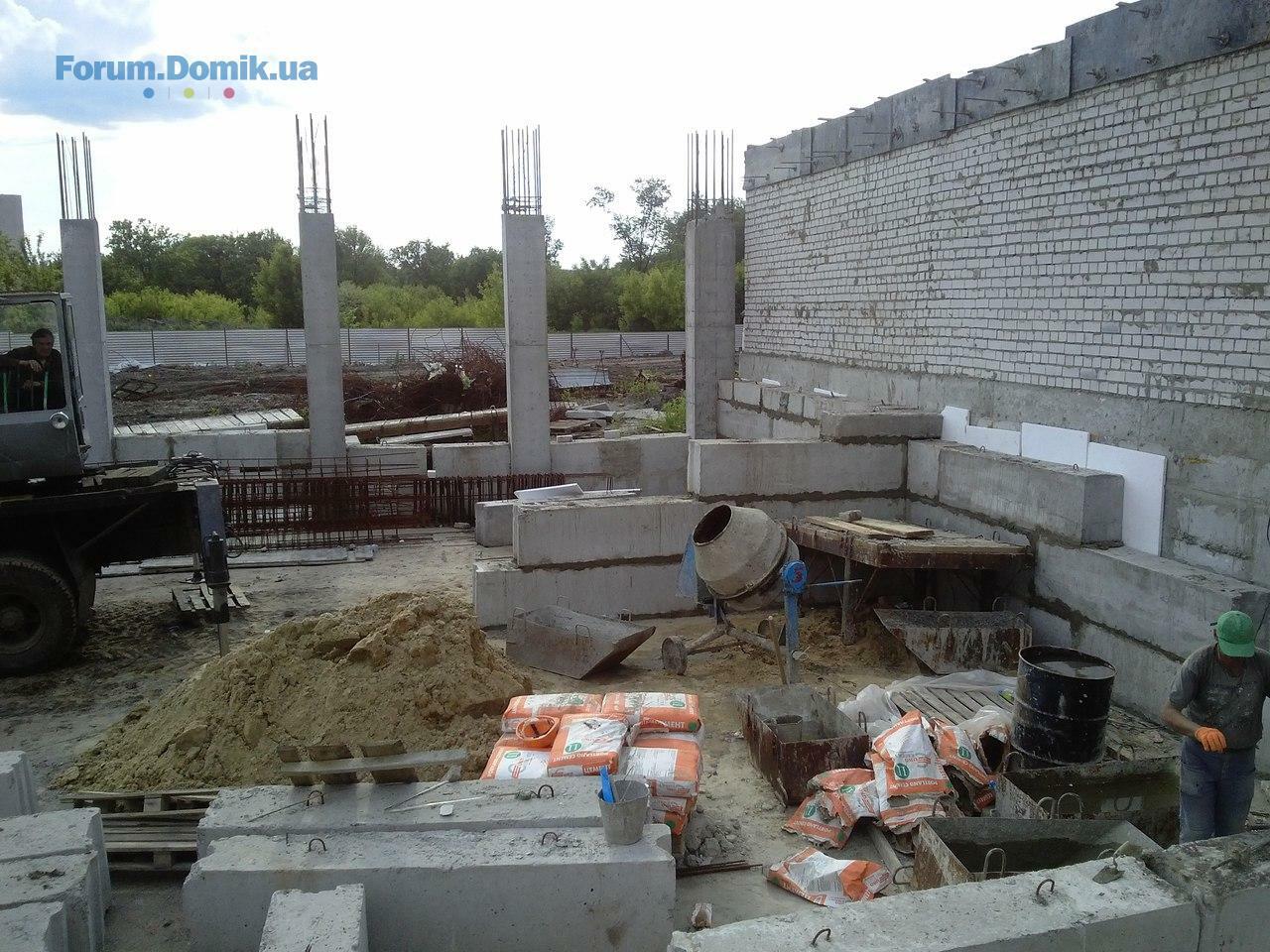

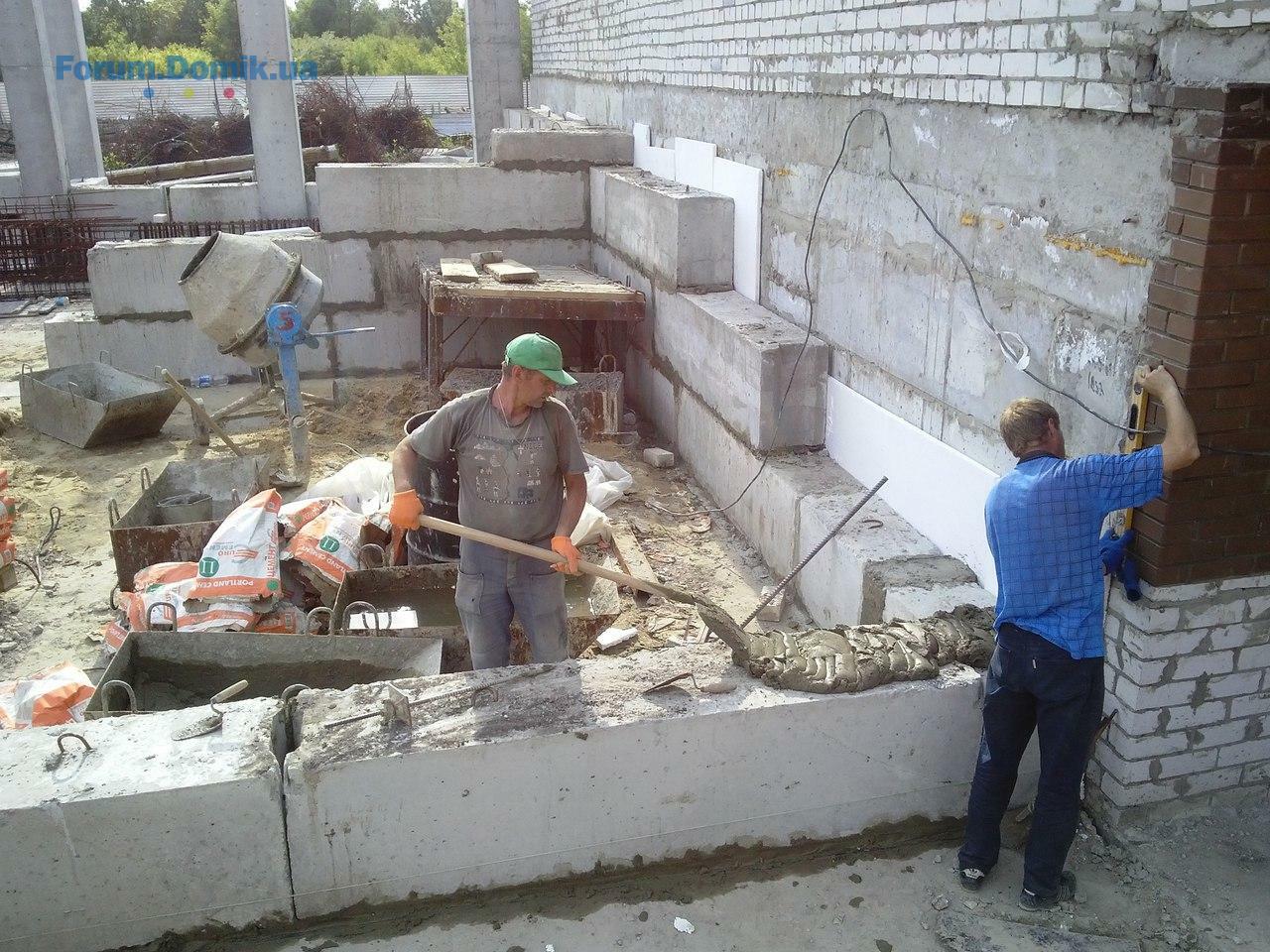

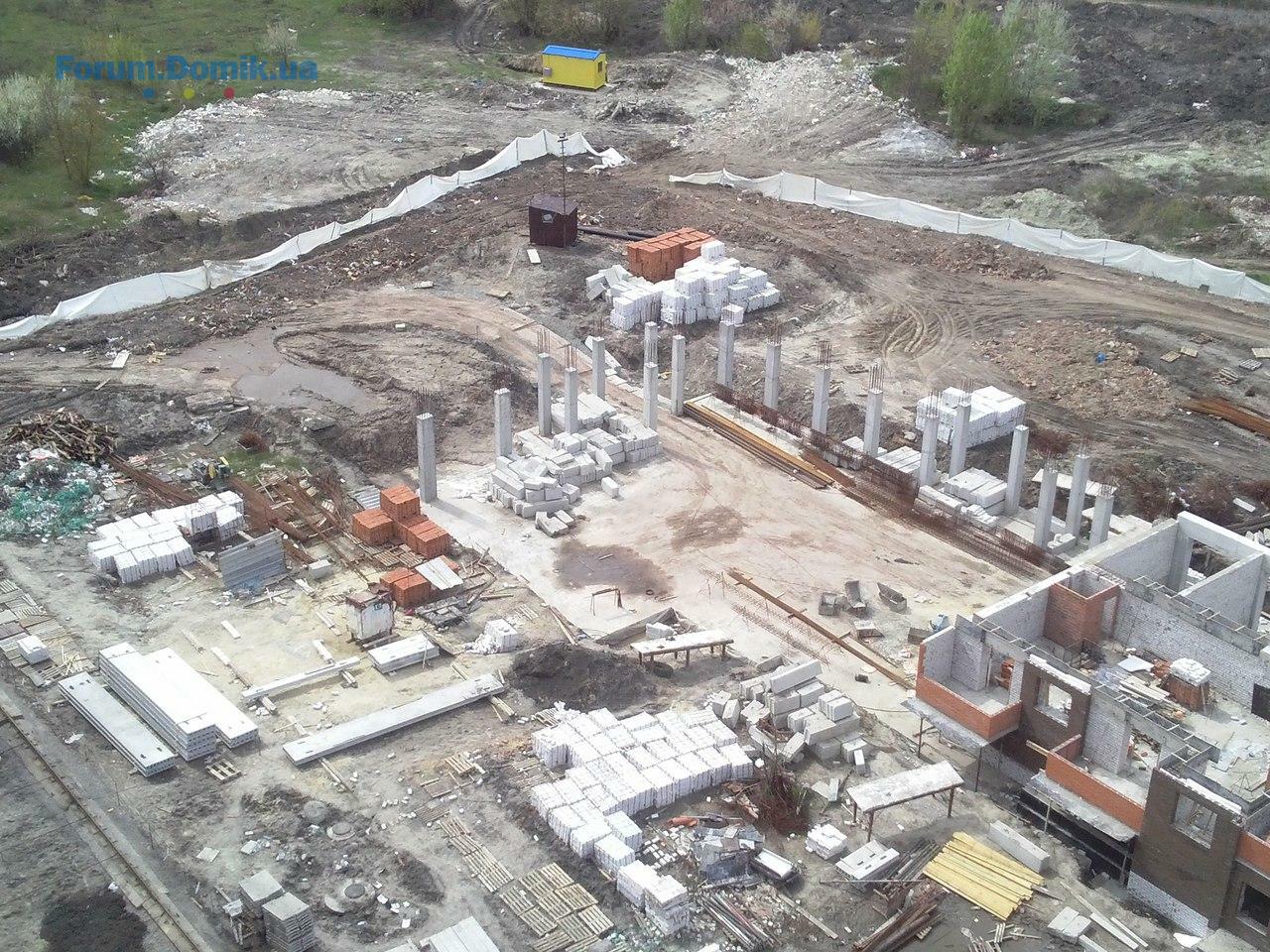

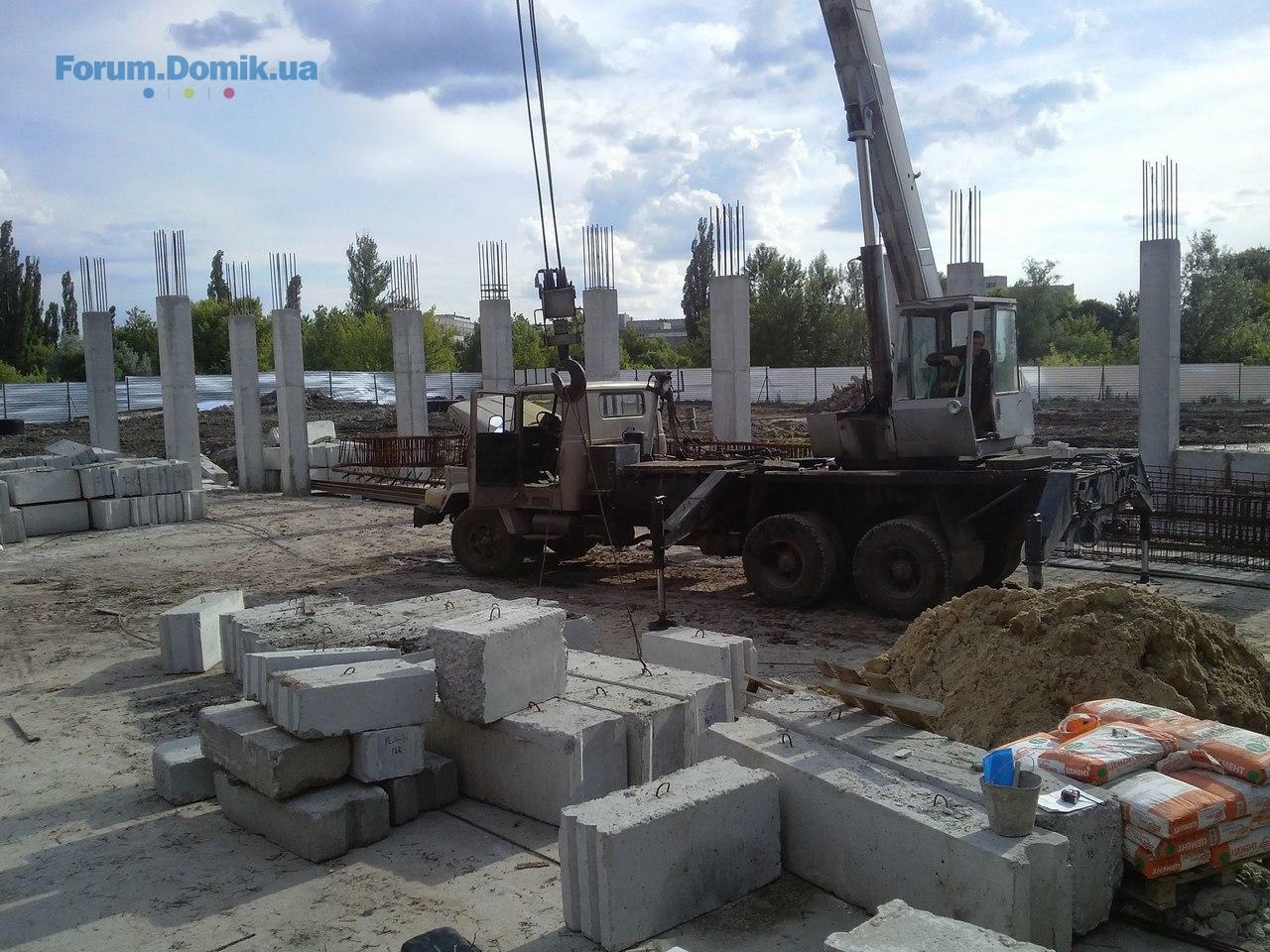

Работы по укладке бетонных блоков цокольного этажа.
30 трав 2016 22:43
06 черв 2016 20:13
Газ.

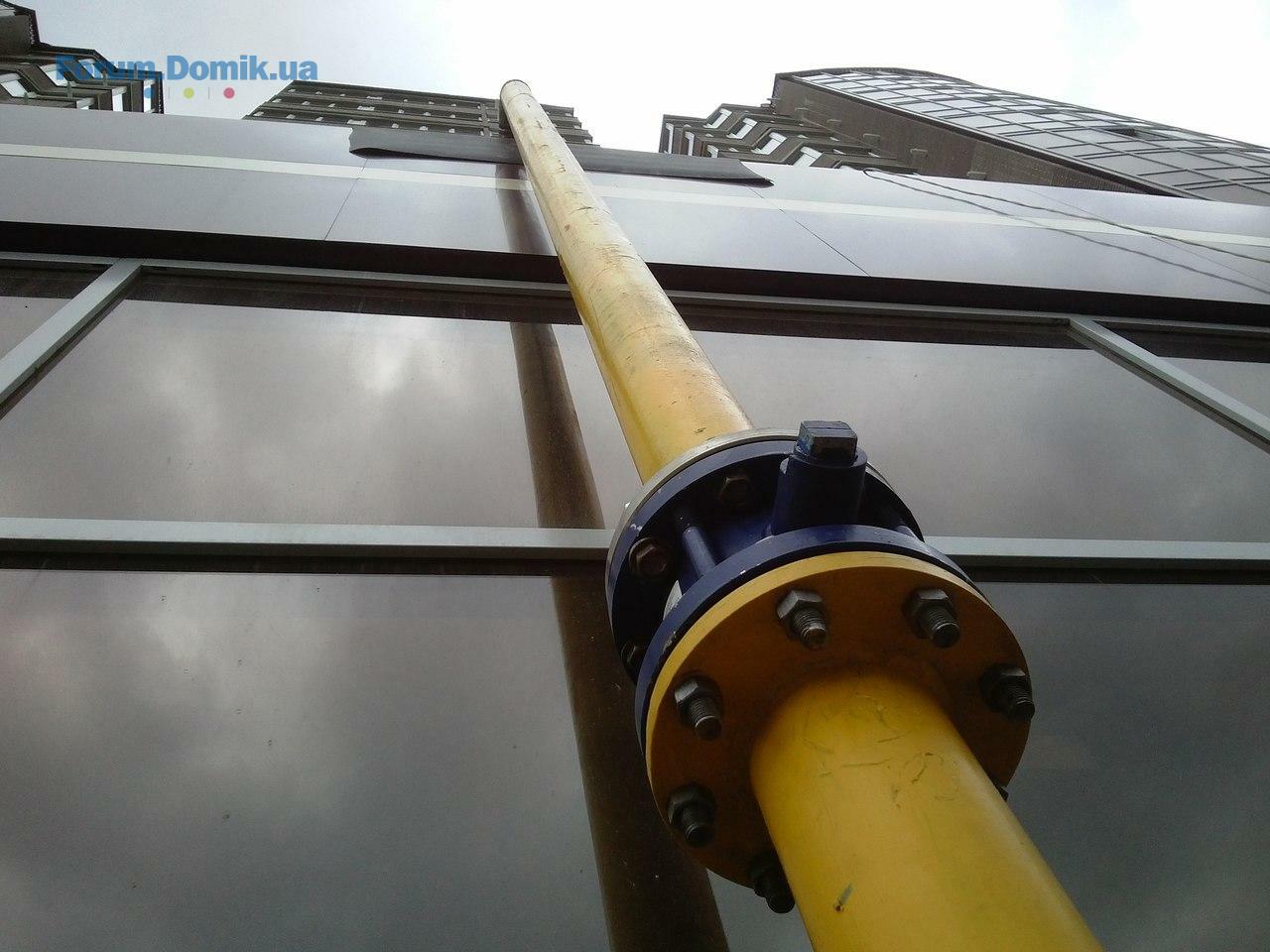

Выполнена обвязка ГРПБ, проведены испытания газопровода среднего давления от места врезка до ГРПБ, подготавливается исполнительная документация для его сдачи, после сдачи будет осуществлена врезка в городскую магистраль. Произведен монтаж газопровода низкого давления во дворе и по фасадной части комплекса, сделано подключение (смонтированы газовые отводы) 1, 2, 3, 11 и 12 секции, подключение 4 секции произведено частично и будет продолжено после продувки и испытания газопровода низкого давления. Подано письмо для согласования газовых счетчиков.
Хоз-бытовая канализация. Заключен договор на промывку городского коллектора диаметром 1000 мм протяженностью 130 м.п., завершается работа по герметизации всех колодцев и входов в секции. После данных работ канализация будет введена в эксплуатацию.

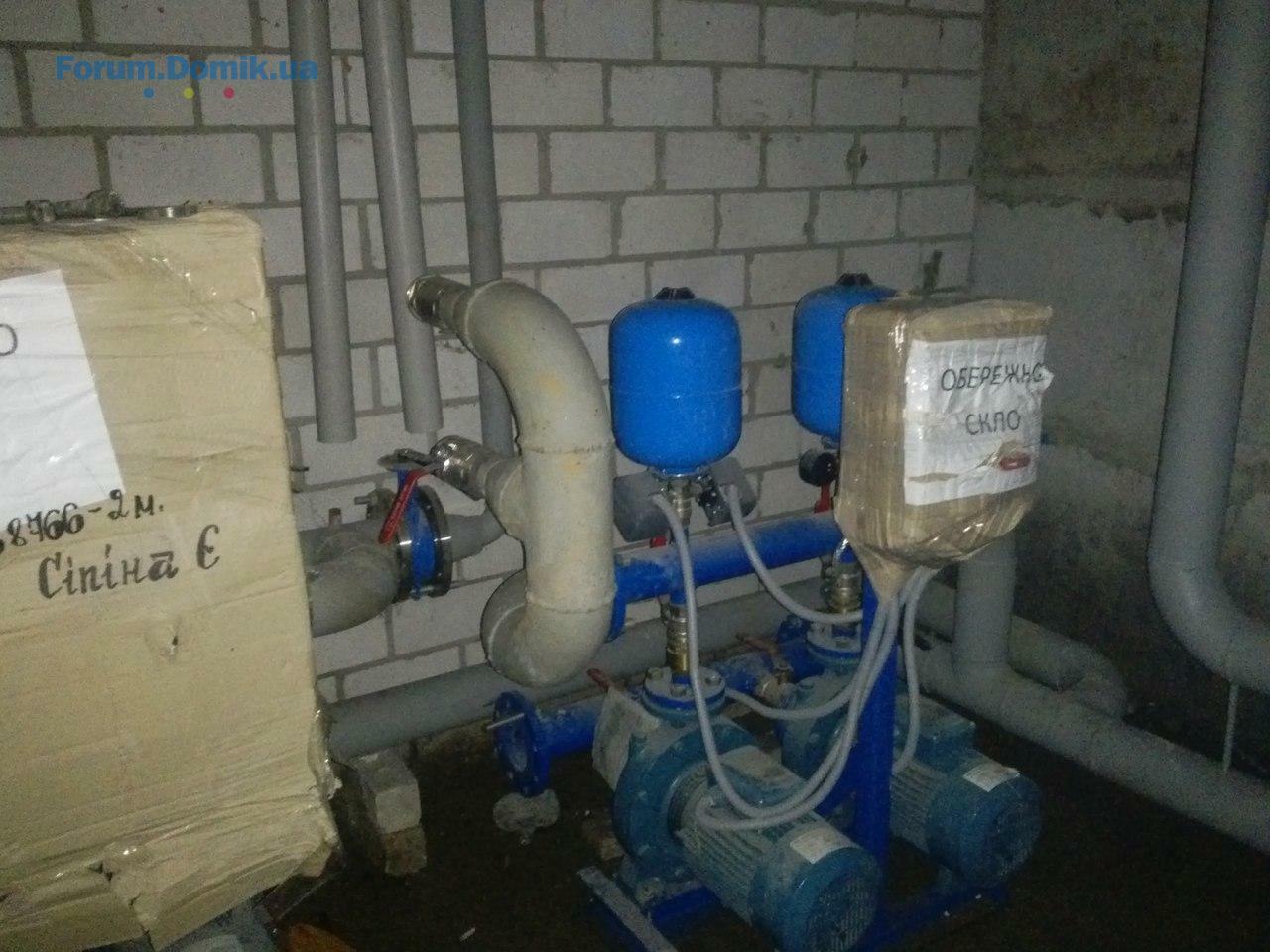

Вода.
Водопроводная сеть введена в эксплуатацию, получен АКТ.
Ливнева канализация. Завершается корректировка проекта в части отвода дождевых стоков (установка дождеприемников). После утверждения начнутся монтажные работы.

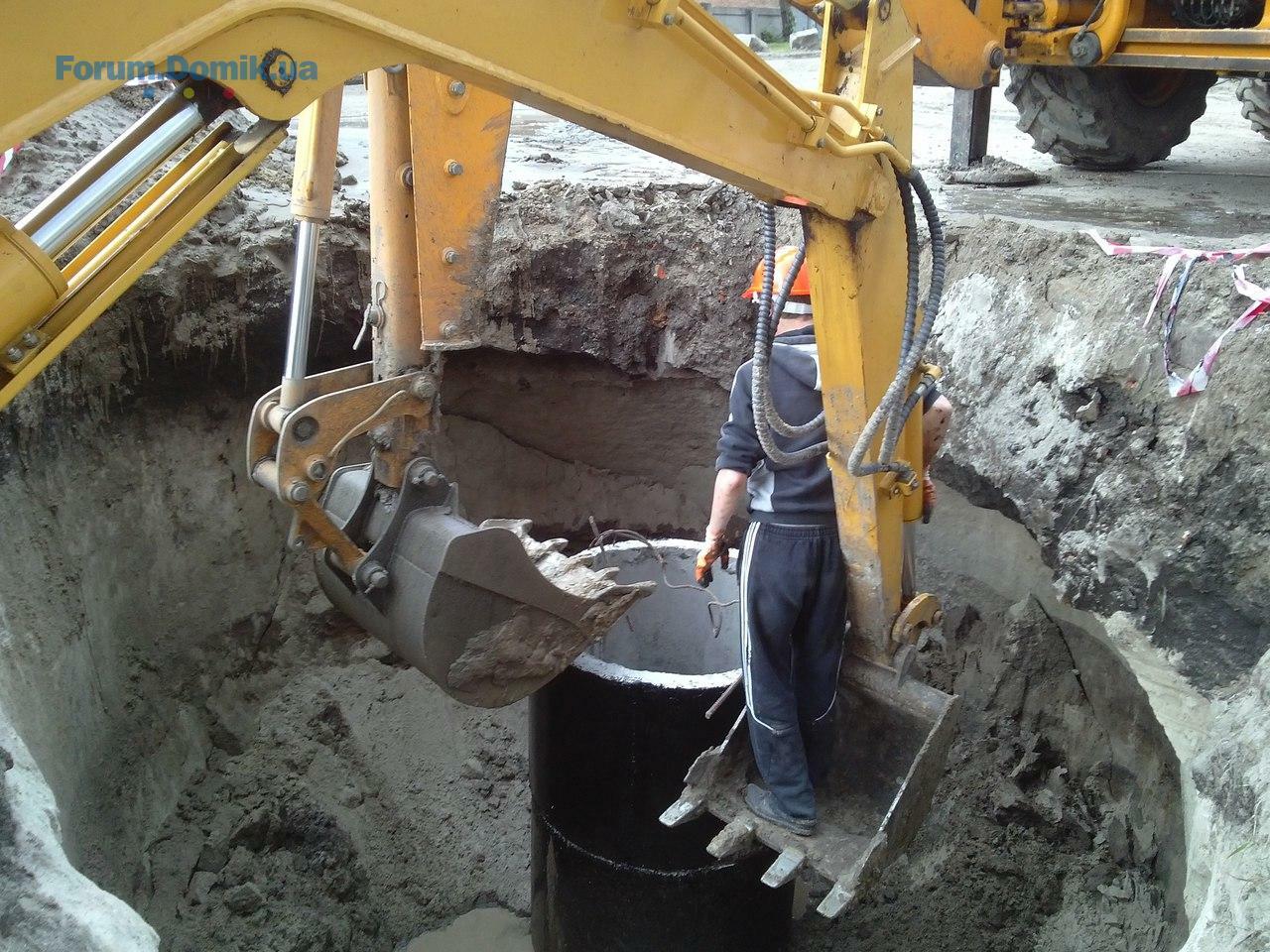

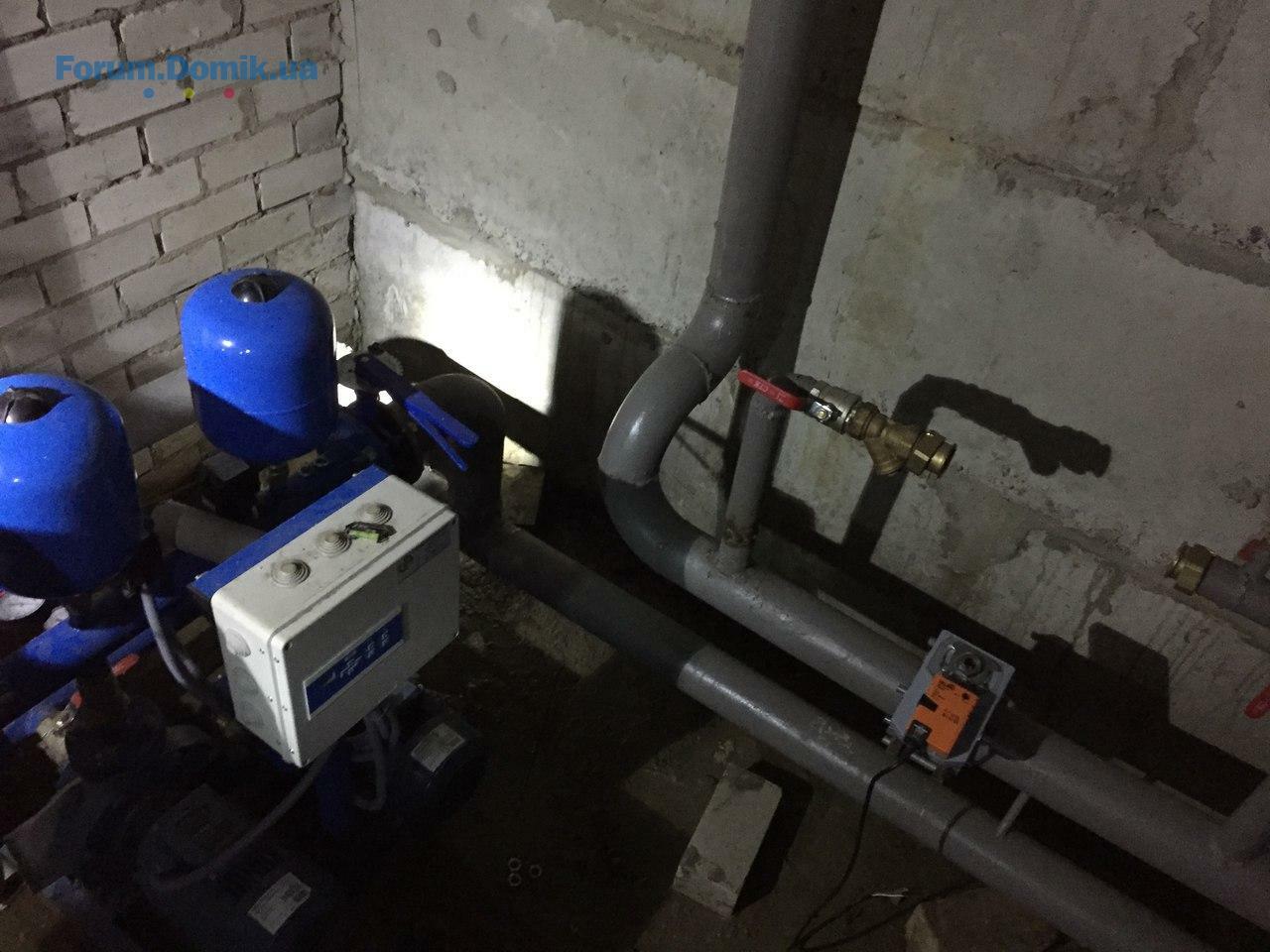

Водопонижение. Ведутся монтажные работы. Производится монтирование колодцев и насосной станции.

Электрика.

Поданы документы в центр предоставления административных услуг на регистрацию Декларации по распределительной станции. Подано заявление о получении справки о выполнении технических условий. Разработан проект по заземлению электрощитовых, монтажные работы начнутся с 30.05.2016 года.

Освещение.
Завершается разработка проекта освещения, после утверждения проекта начнется монтаж электрических опор.

Откорректирован проект благоустройства - увеличена ширина дорог.
06 черв 2016 20:56

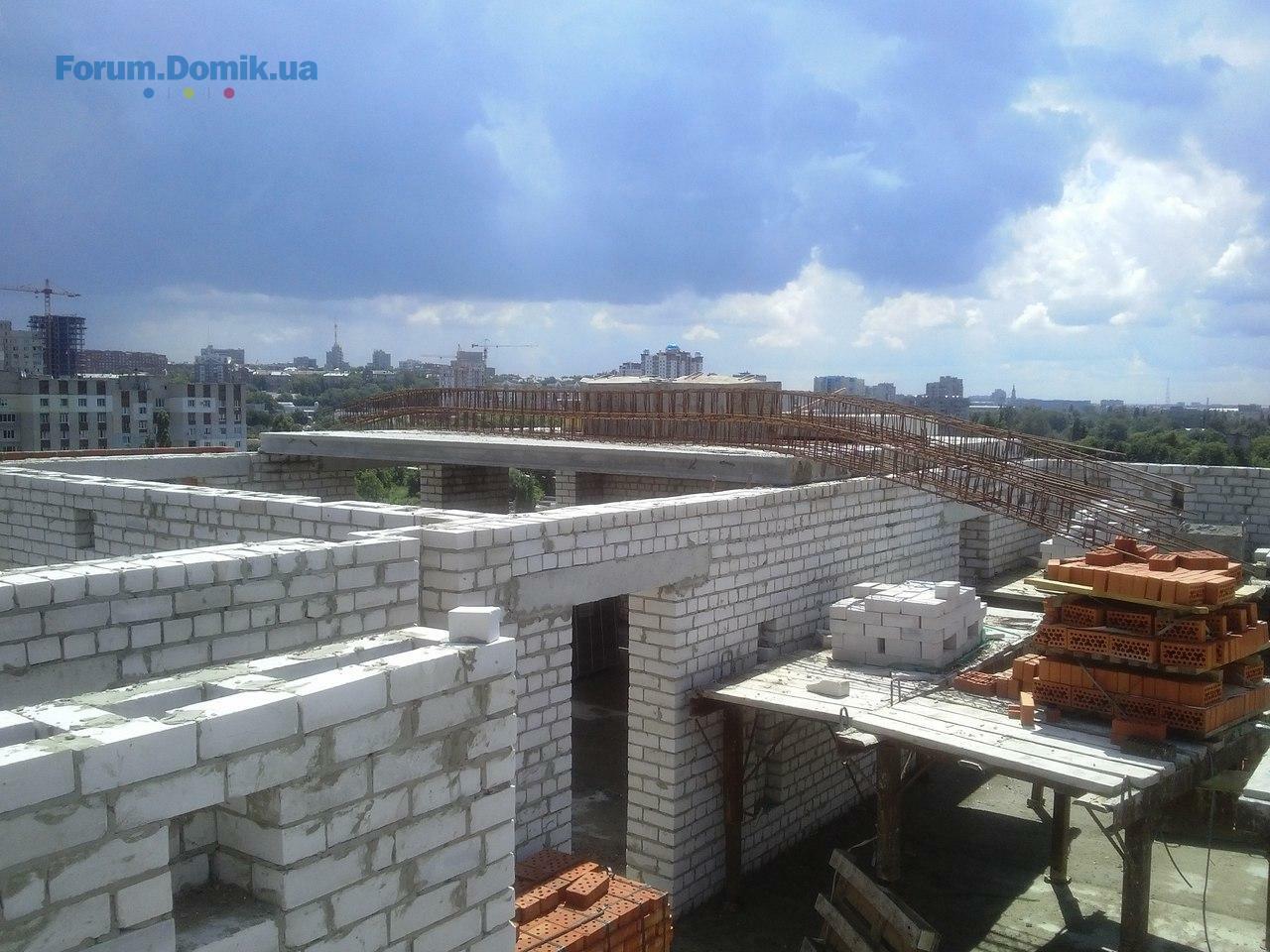

Секция 8 Очередь 10:

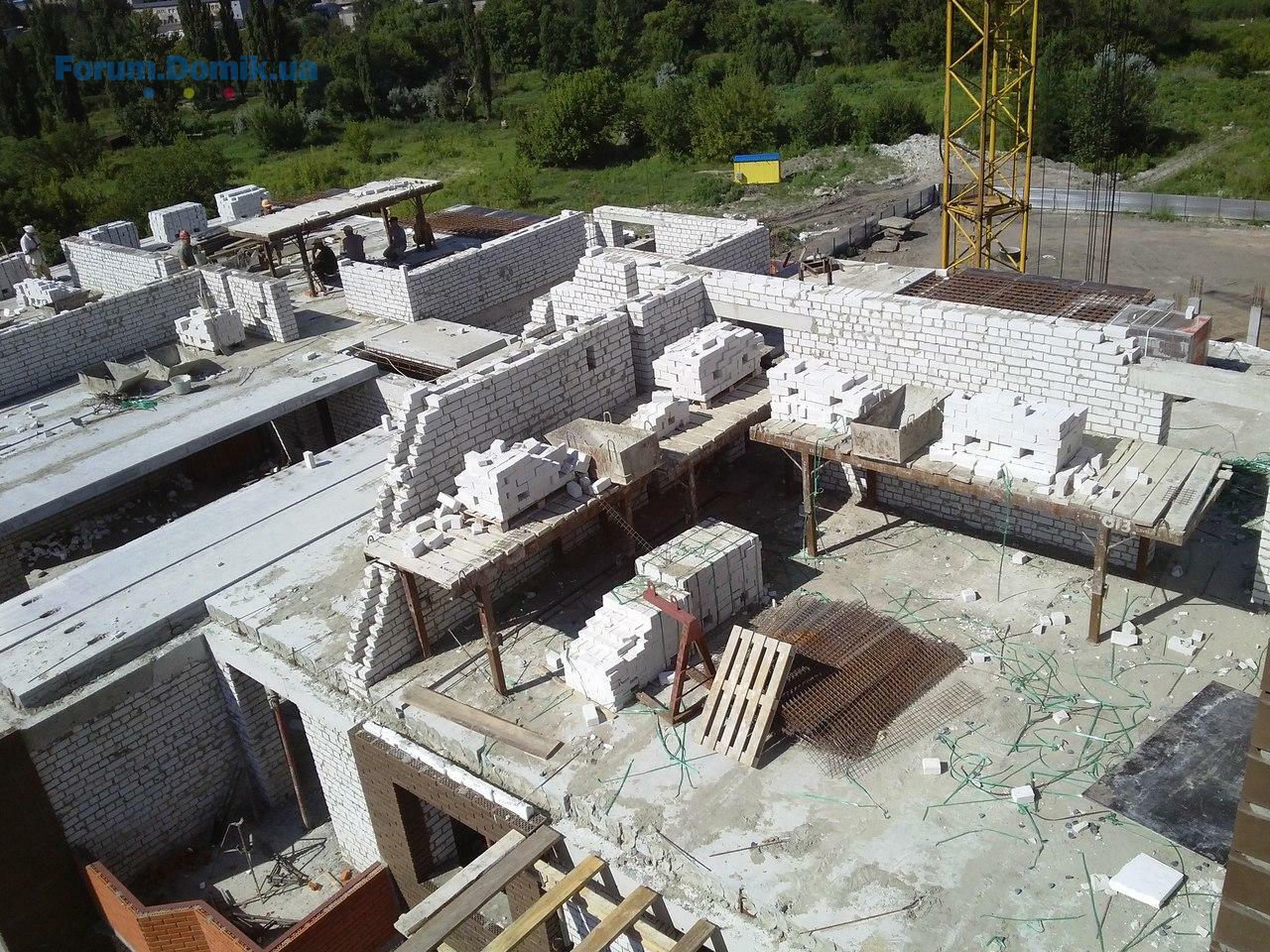

- возведение цокольного этажа (укладка бетонных блоков).

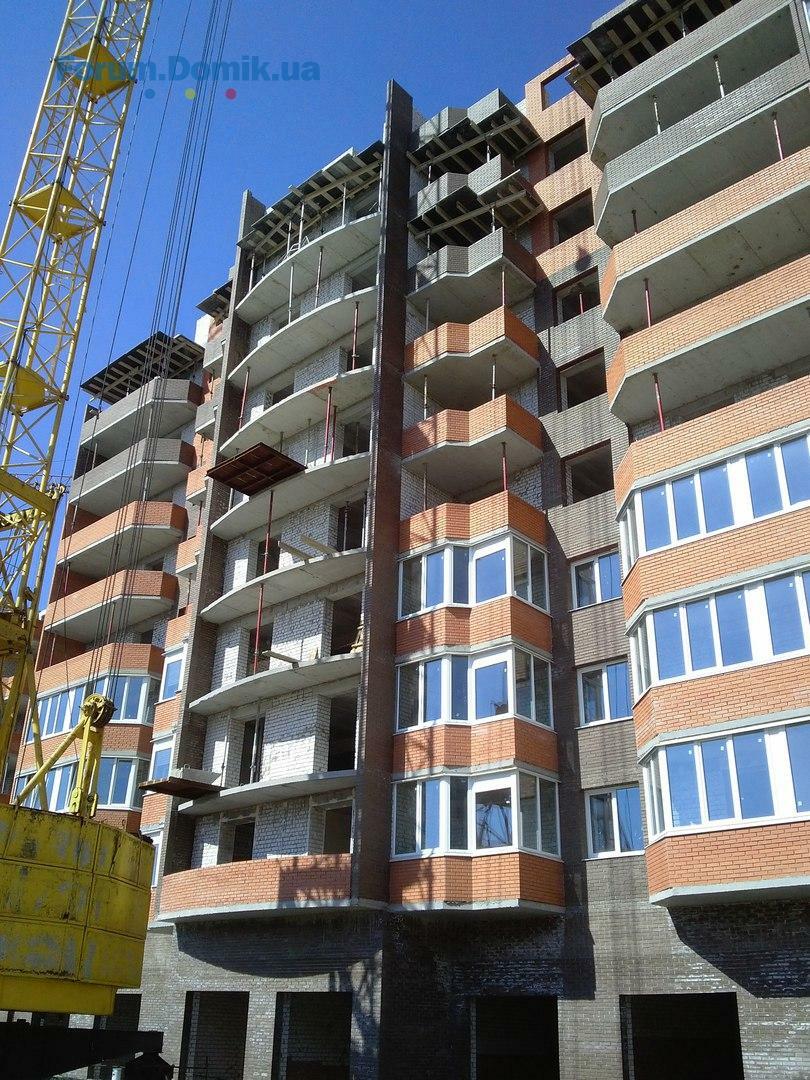

Секция 6 Очередь 8:

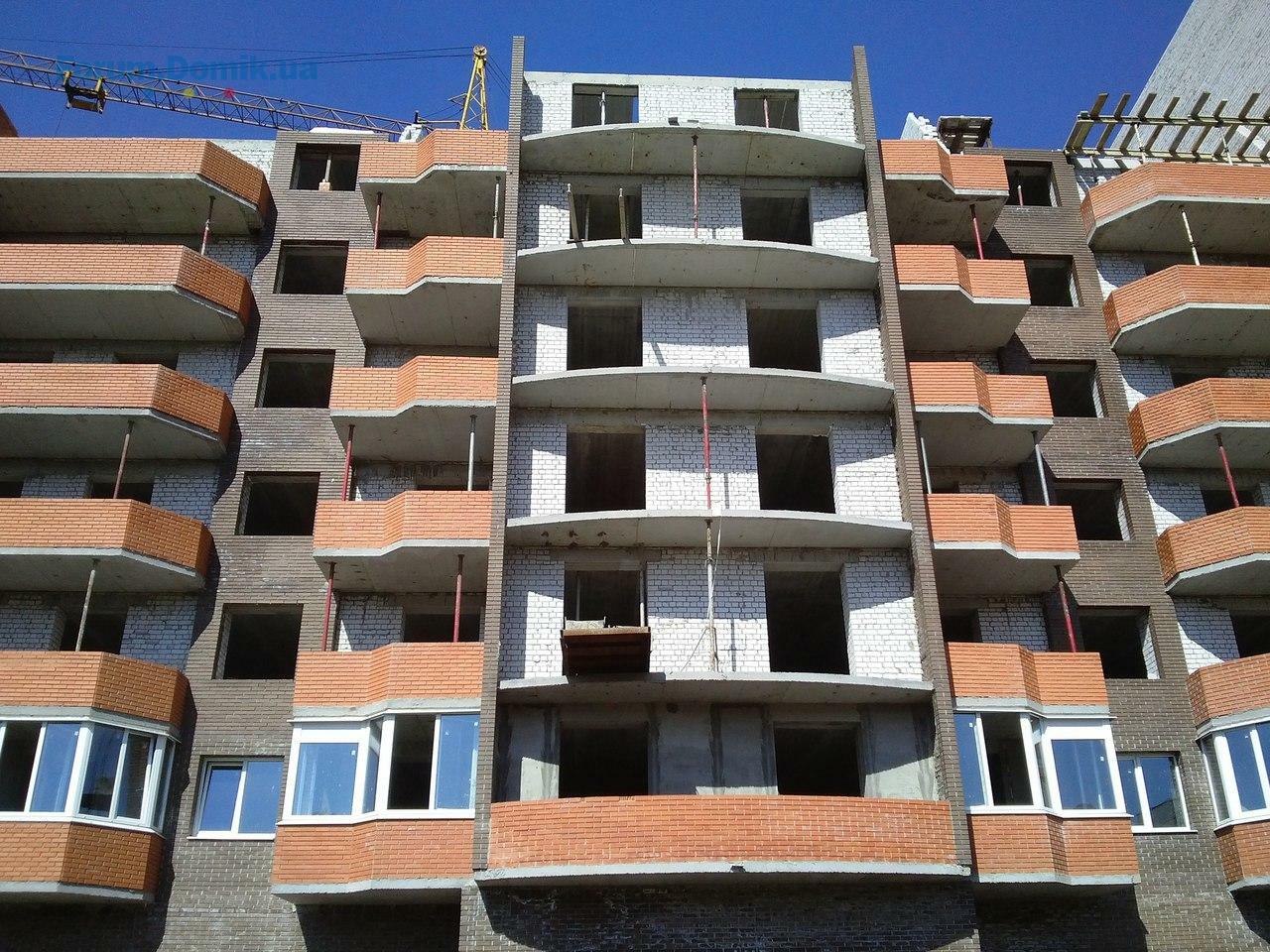

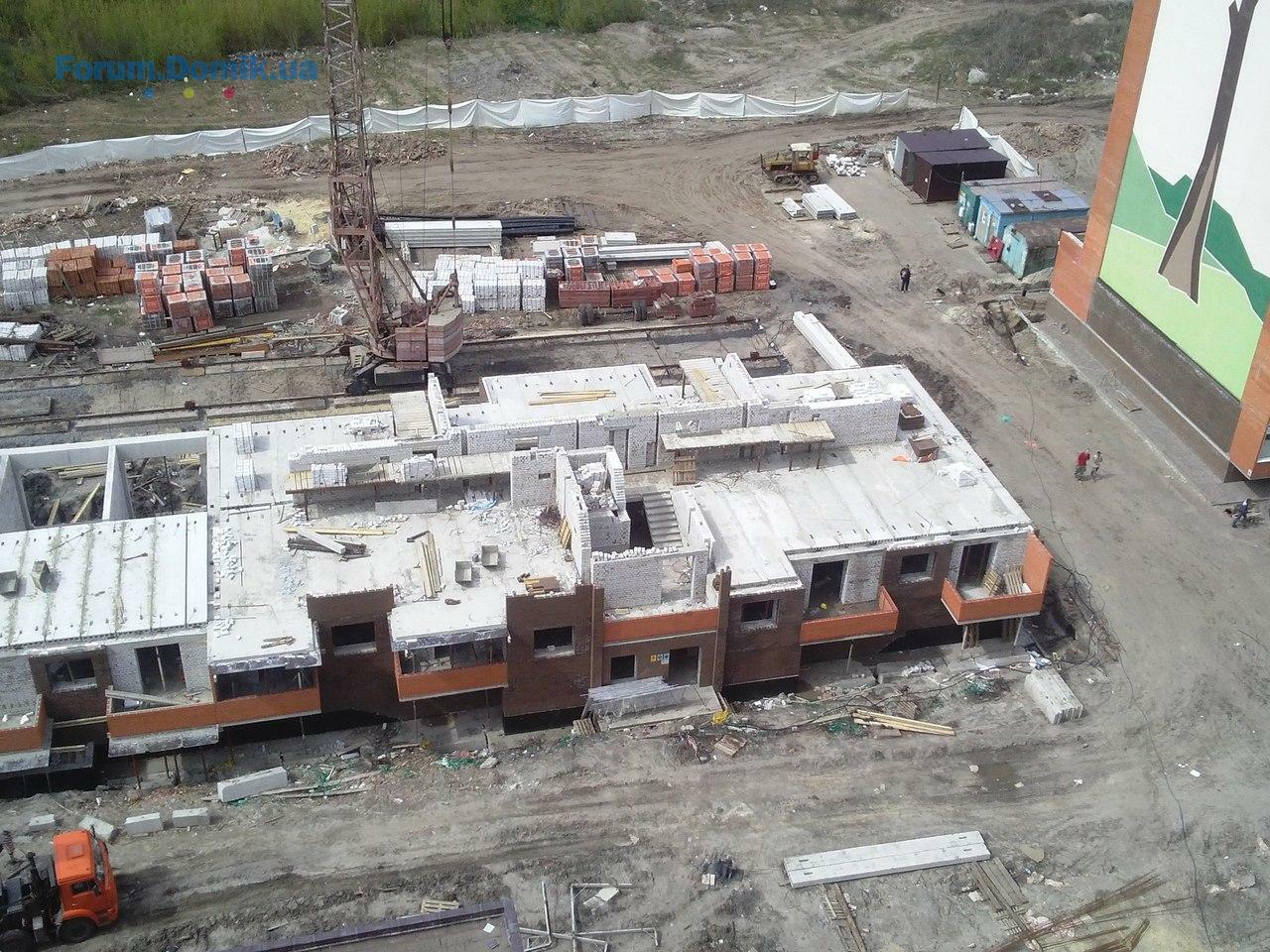

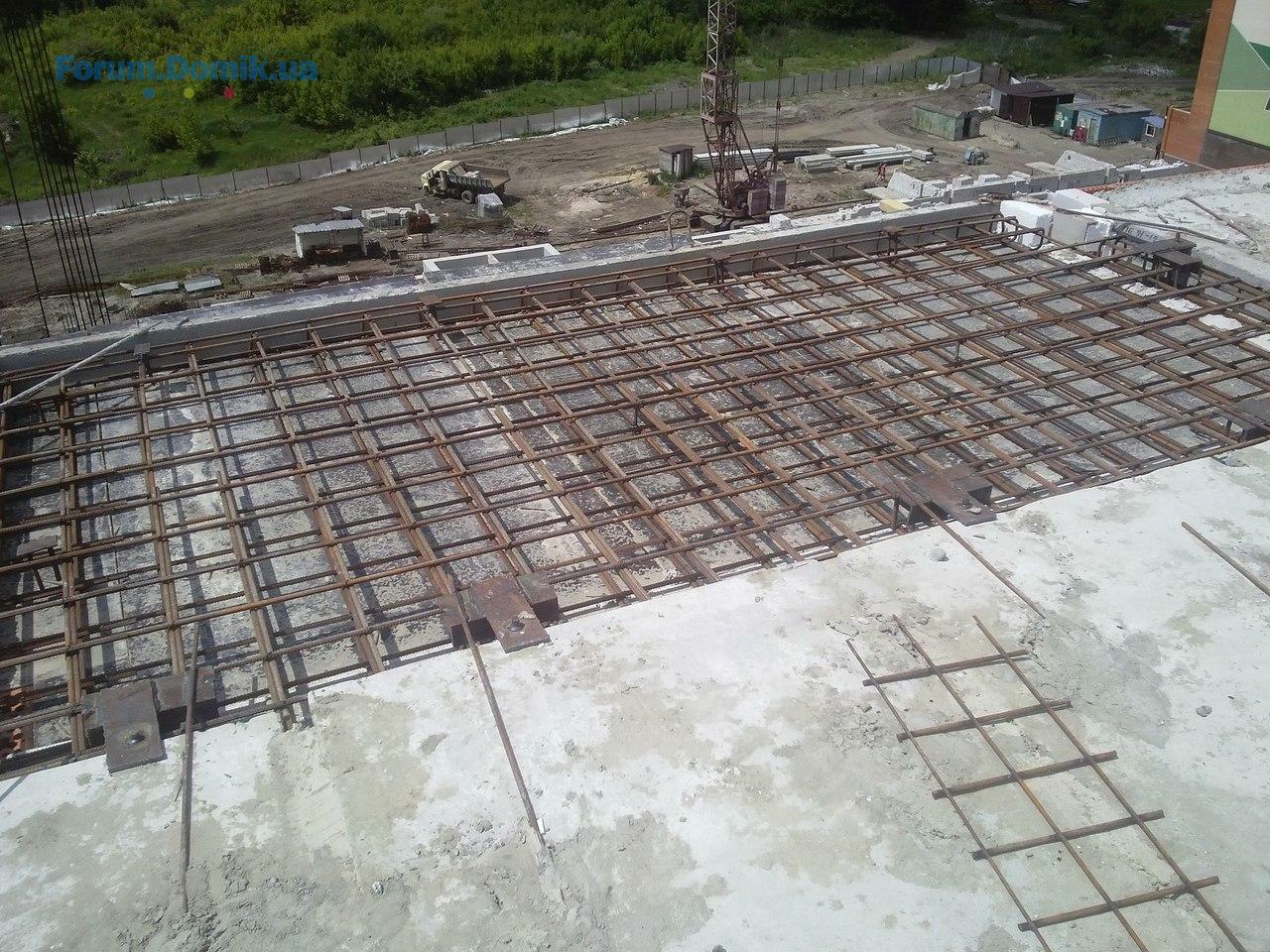

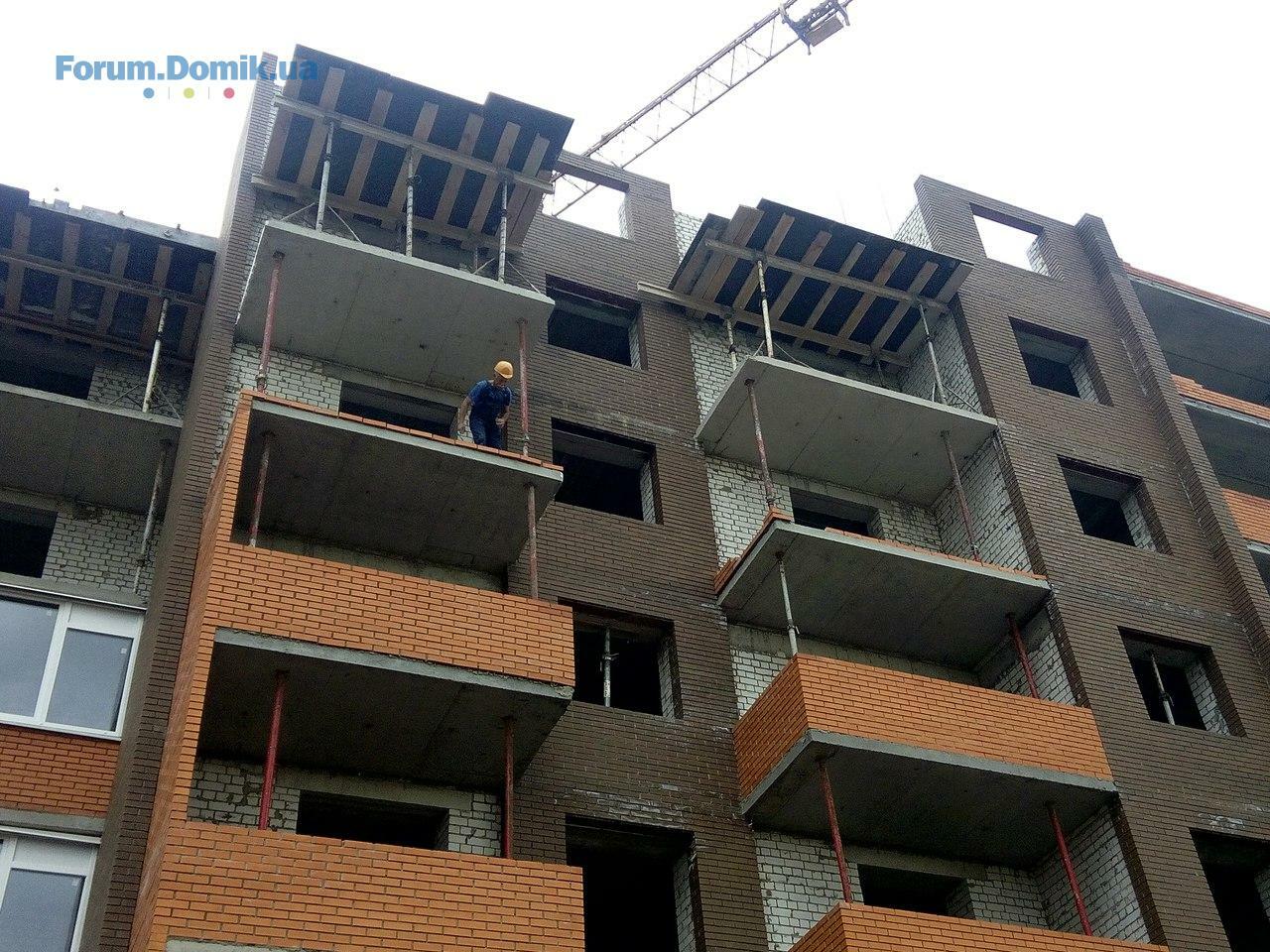

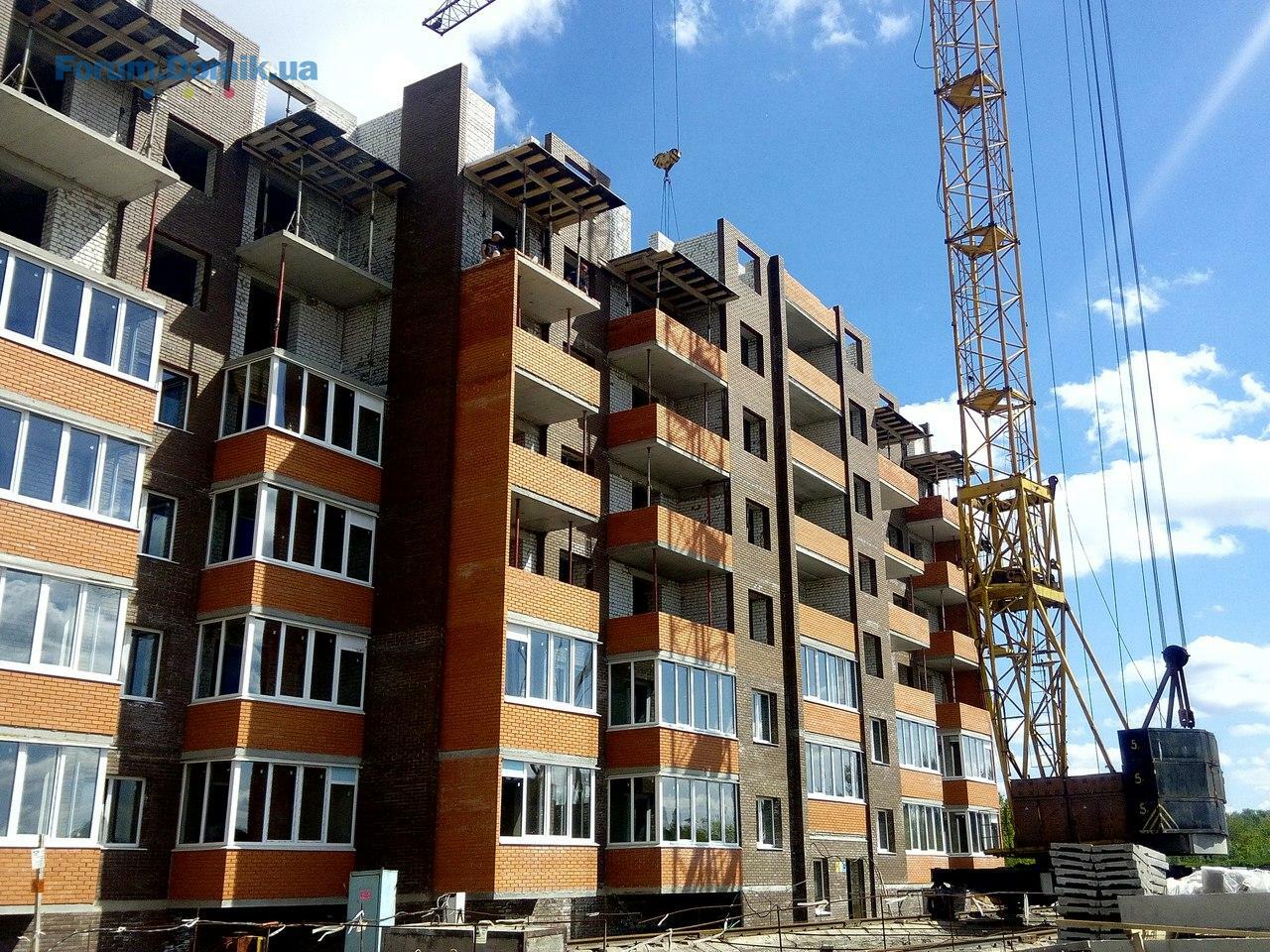

- перекрытие железобетонными плитами 9 этажа;
- утепление фасада дома минеральной ватой;
13 черв 2016 21:01
Секция 8 Очередь 10:
- укладка бетонных блоков.

Секция 6 Очередь 8:

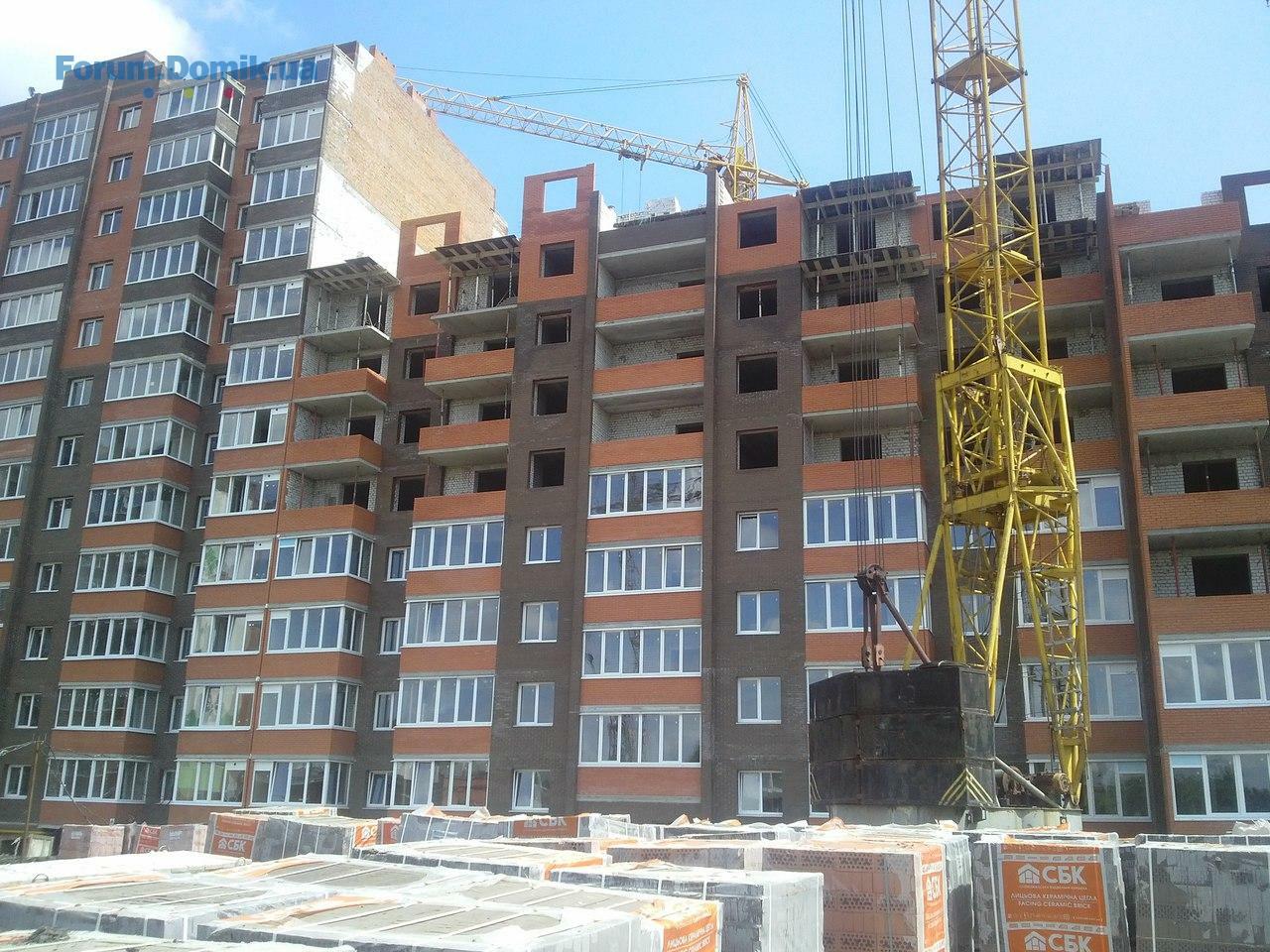

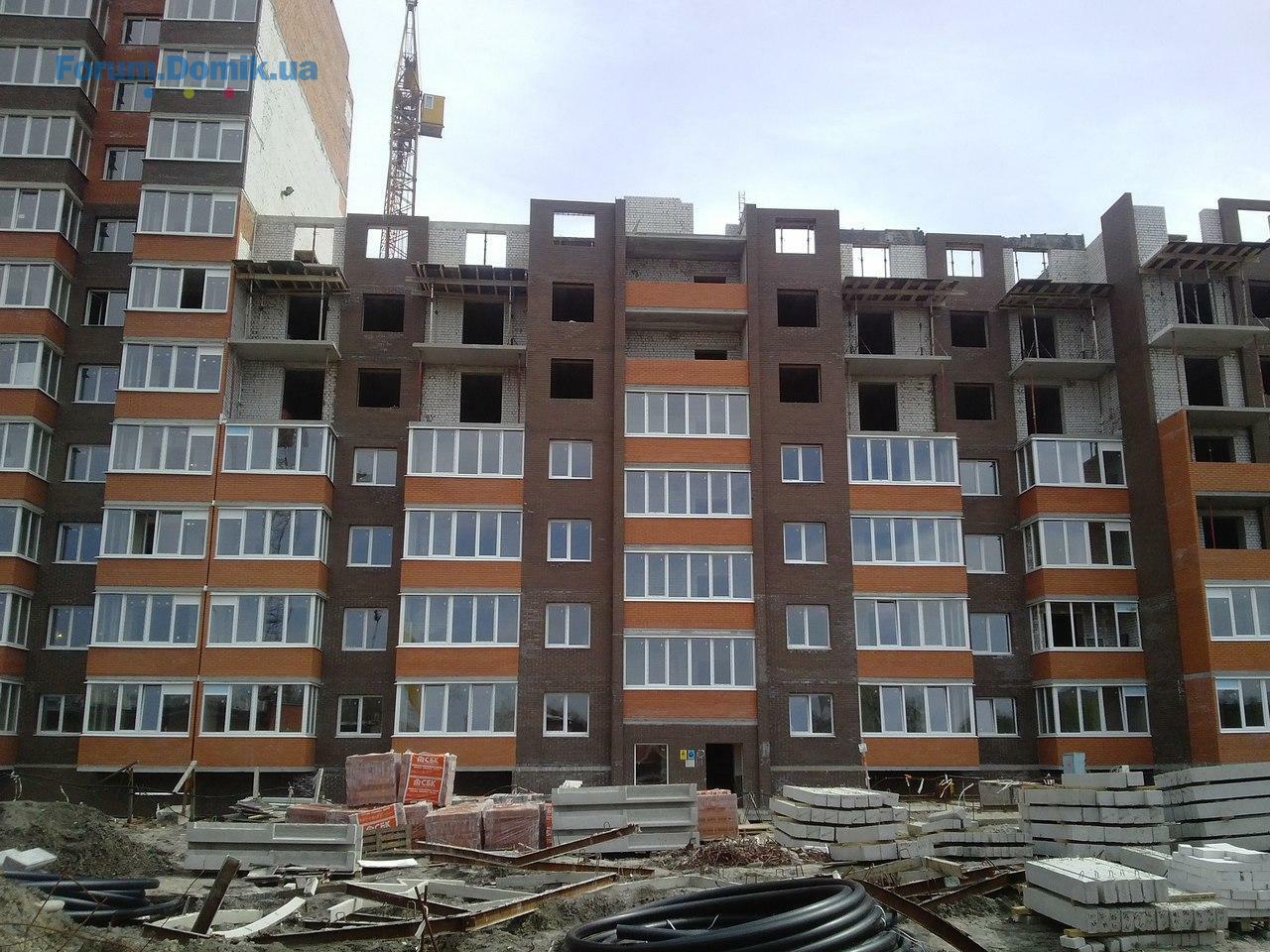

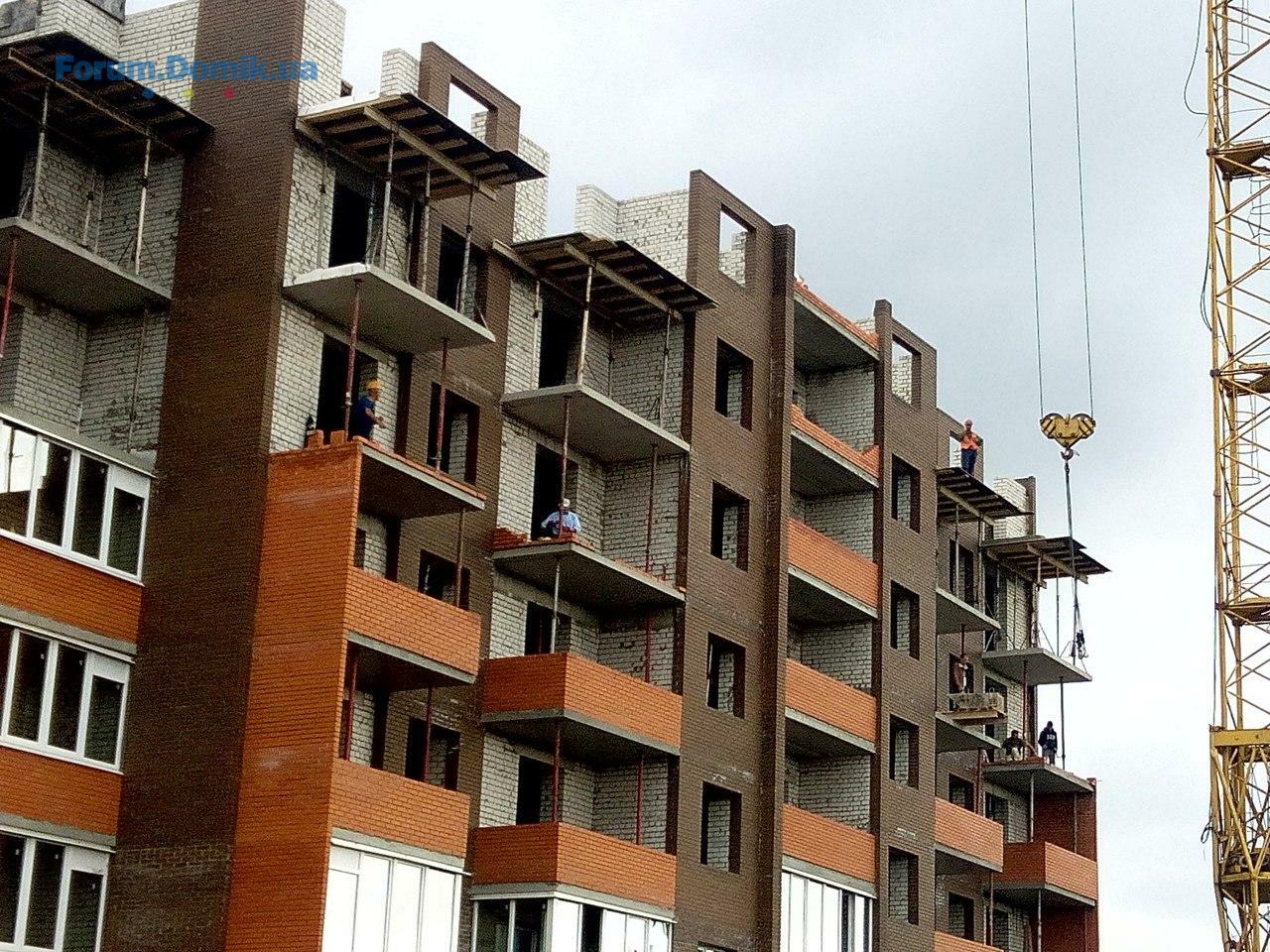

- кирпичная кладка несущих стен 10-го этажа;
- утепление фасада дома минеральной ватой;
- армирование и заливка бетоном лоджий.
28 черв 2016 21:26

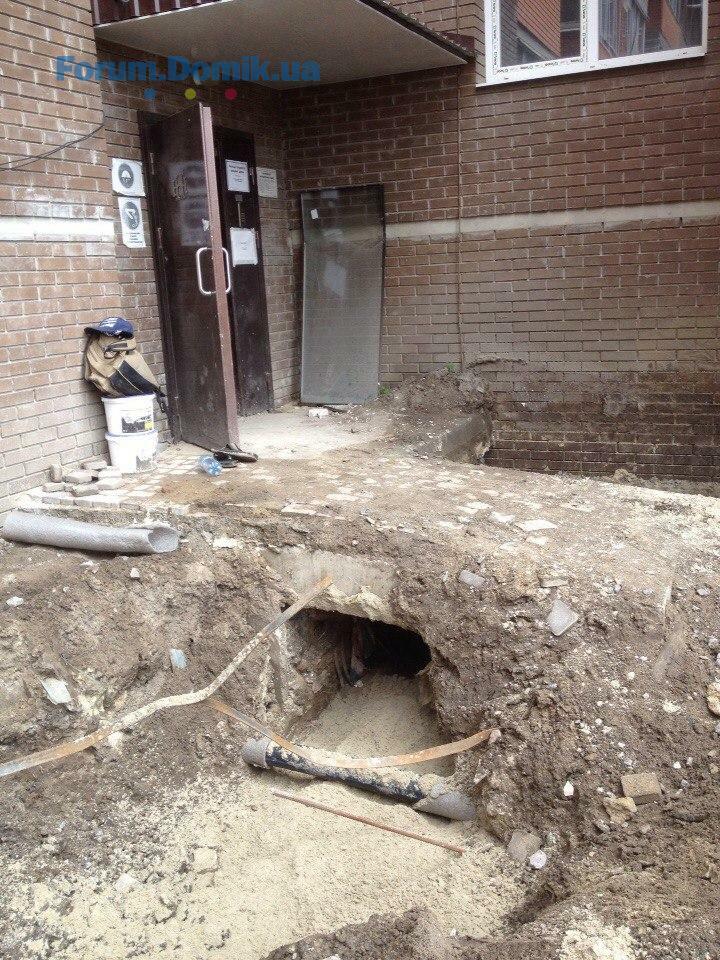

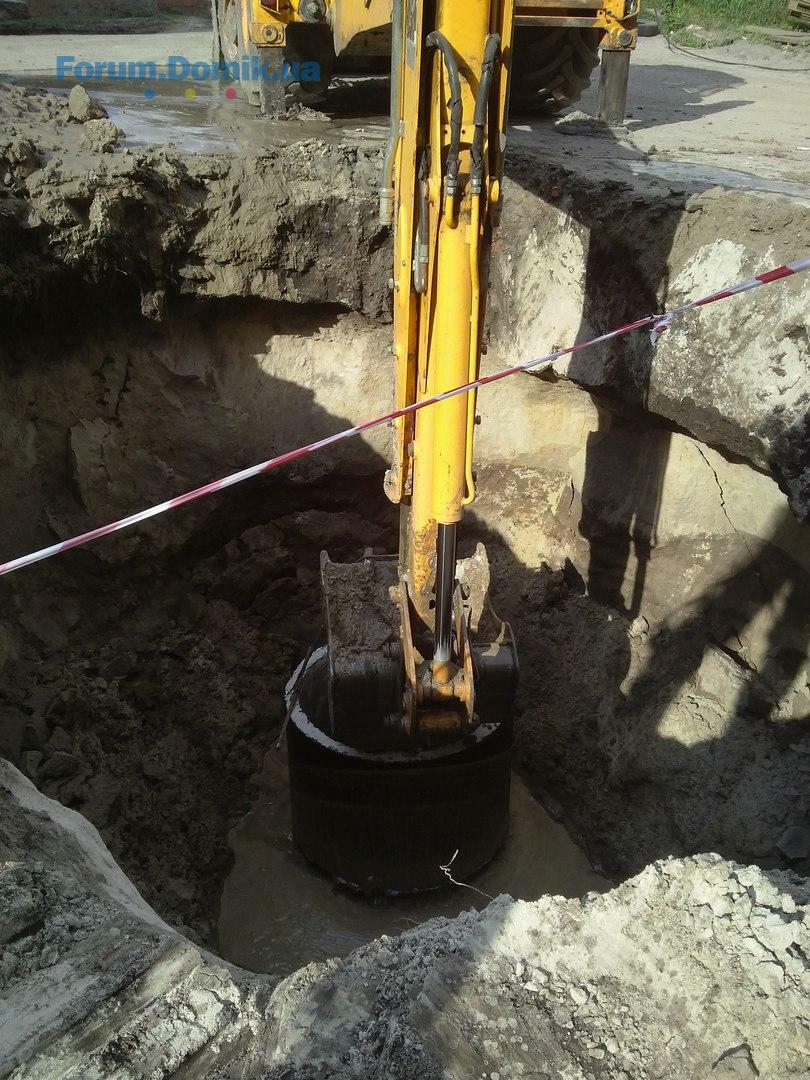

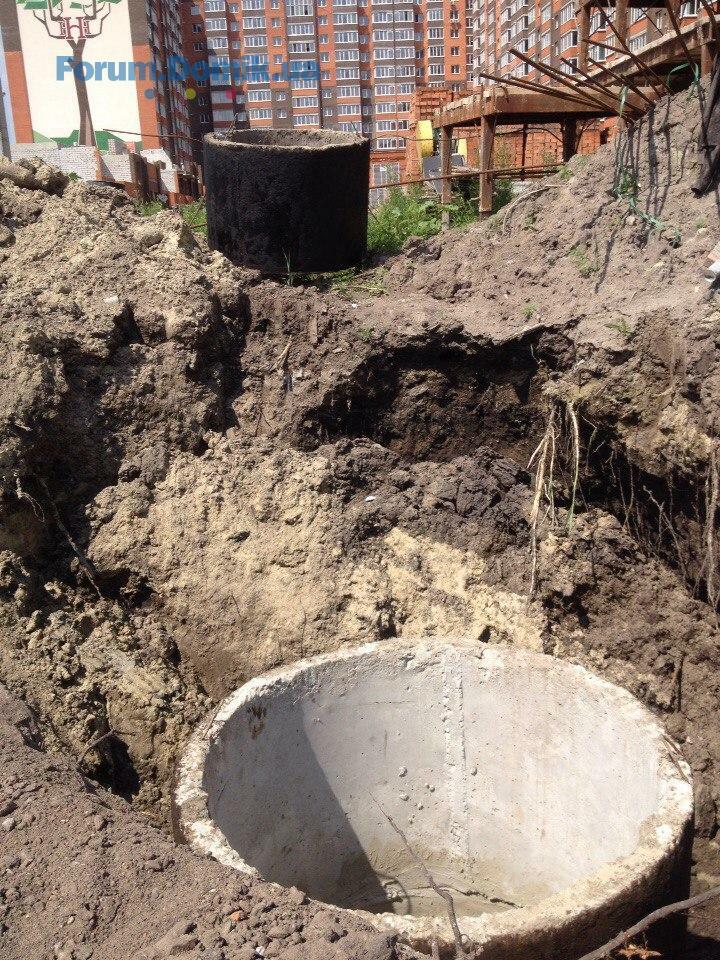

Работы по водопонижению:

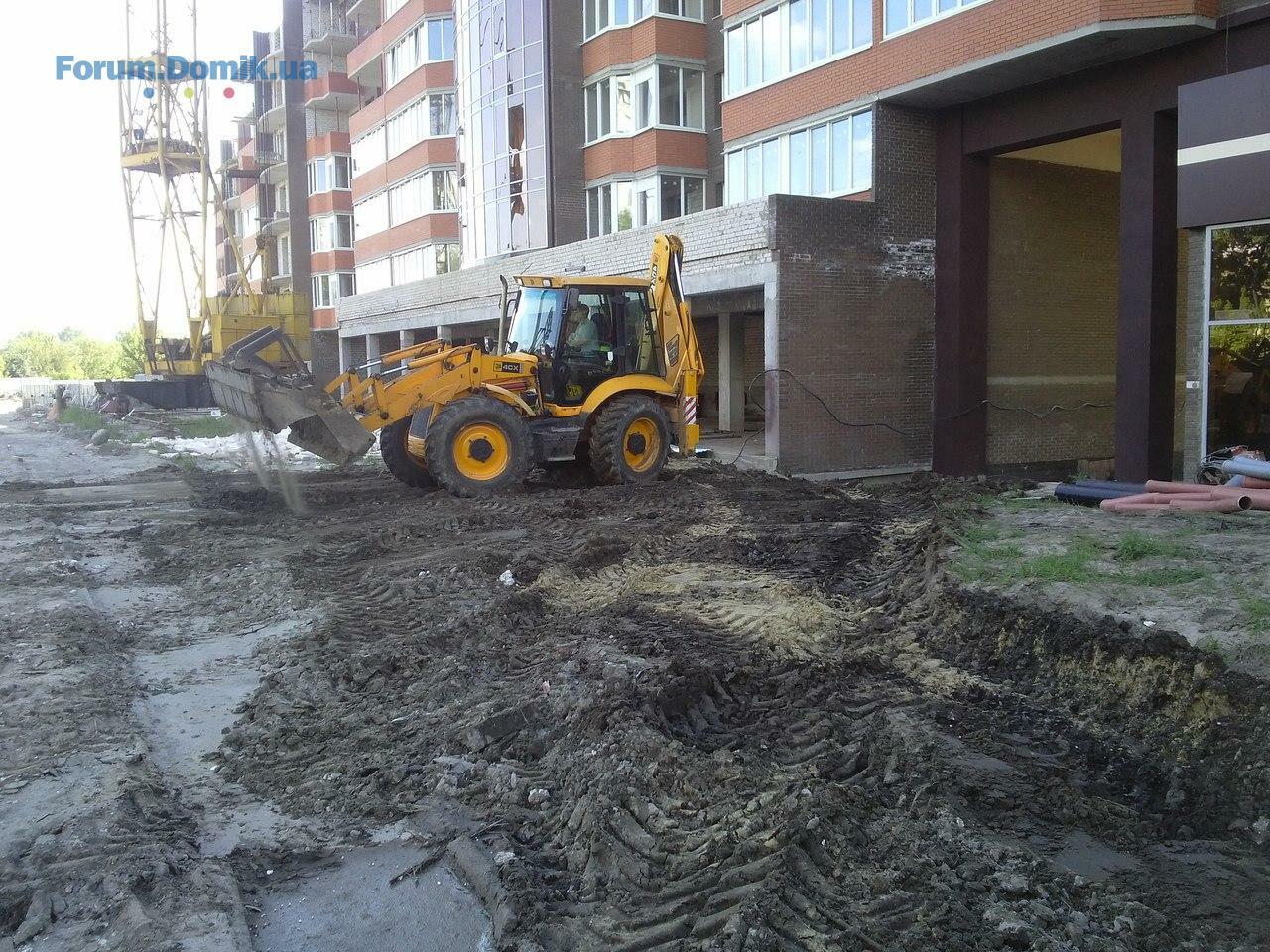

- земельные работы;
- установка колодцев.
28 черв 2016 21:26
29 черв 2016 20:21
Работы по системе электроснабжения жилого комплекса:
- перекладка силовых кабелей для переноса электрощитовых в секциях.
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
