26 груд 2013 09:39
Сегодня активно чистили рядом с площадкой. Может расширять будут.
27 груд 2013 18:19
.
30 груд 2013 07:43

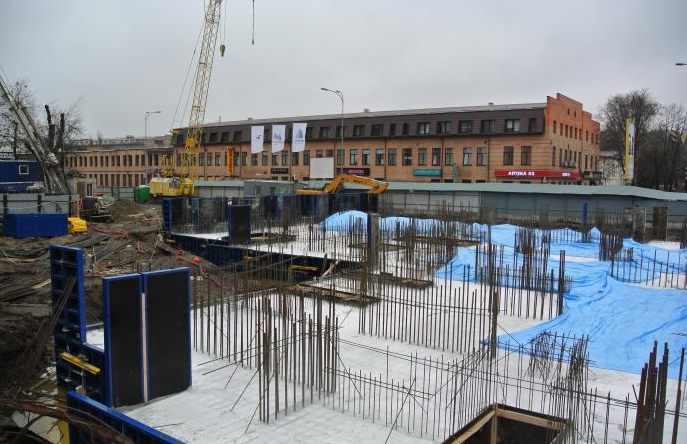

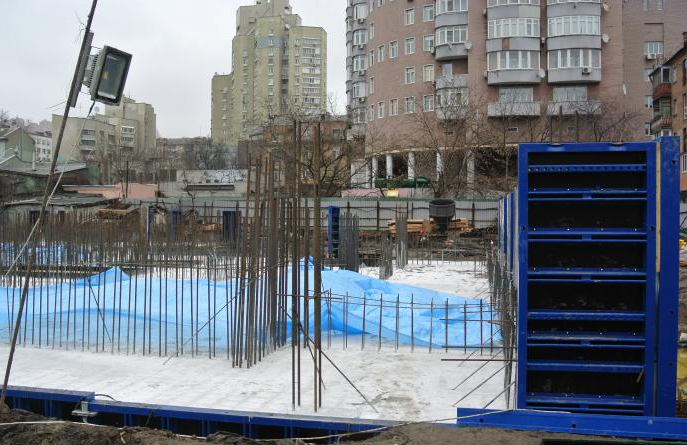

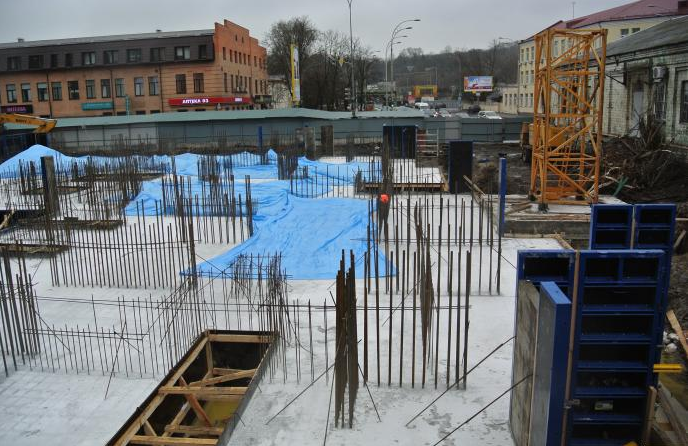

Началась заливка плиты.
Стоят бетоновозы и стрела бетон-насоса.
03 січ 2014 17:43
.
10 січ 2014 18:16
Сьогодні працювали аж ДВА будівельника -((.
11 січ 2014 08:33
А я даже и этих двух вчера не видел.
11 січ 2014 08:38
А в котором это часу?

Насколько я понимаю, подушка под 2ую секцию уже залита и застывает (или уже застыла?).
Теперь по словам представителя до конца января доделают сваи под 1ую секцию, посмотрим насколько заявленное будет соответствовать реальности.
11 січ 2014 08:56

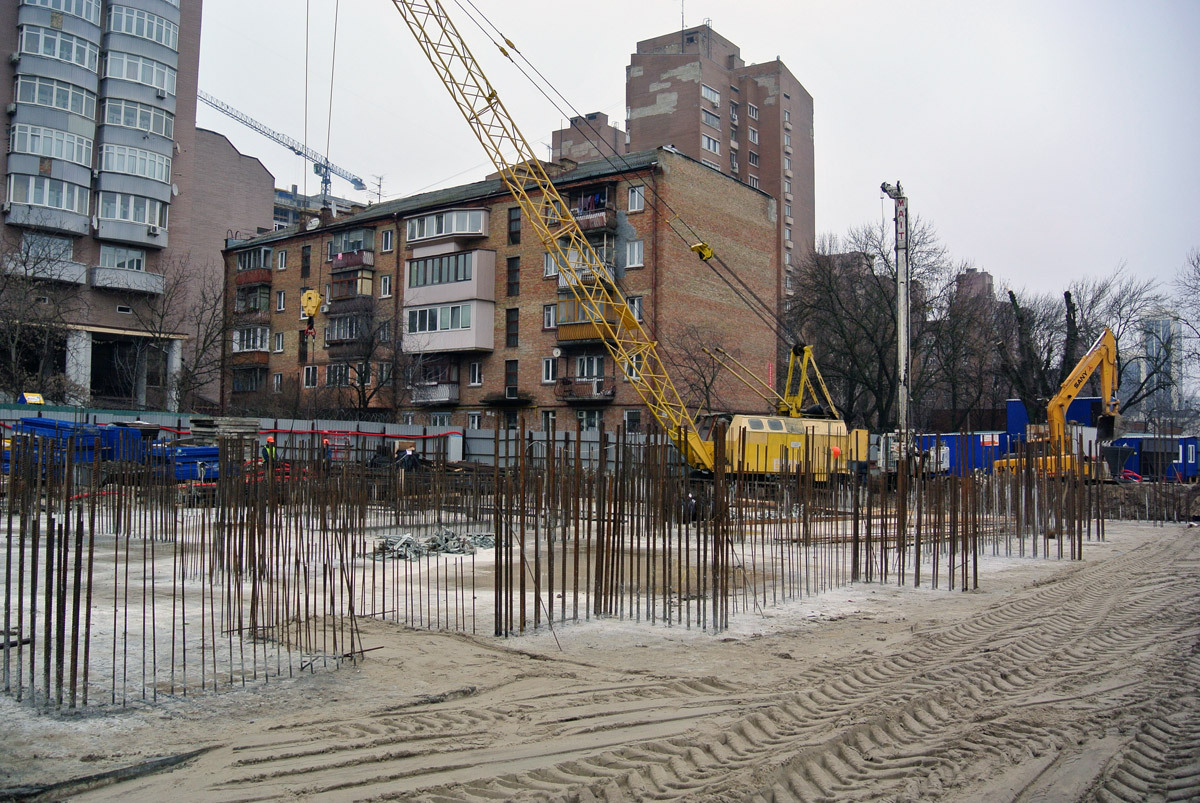

Работает кран и экскаватор.
Движение понемногу наростает.
13 січ 2014 13:33
Движения никакого, крепёжные плиты аккуратно лежат сложены
14 січ 2014 05:09
Движение сейчас должно быть по сваям, оно не очень визуально.

Представитель, огласите пожалуйста, какой прогресс по сваям в 1ой секции?
14 січ 2014 06:40
В том то дело что движения даже на первой секции никакого не было. В 12-30 вчера ни одного человека не было на стройке.
14 січ 2014 06:41
Ок, спасибо за инфо. Возможно, обеденный перерыв?

Ждем ответа представителя
14 січ 2014 09:29
Довго доведеться чекати відповіді представника, оскільки він на цьому сайті не зареєстрований та і не зобов'язаний відповідати на будь-які питання на форумах, треба самому дзвонити і дізнаватися :ded:

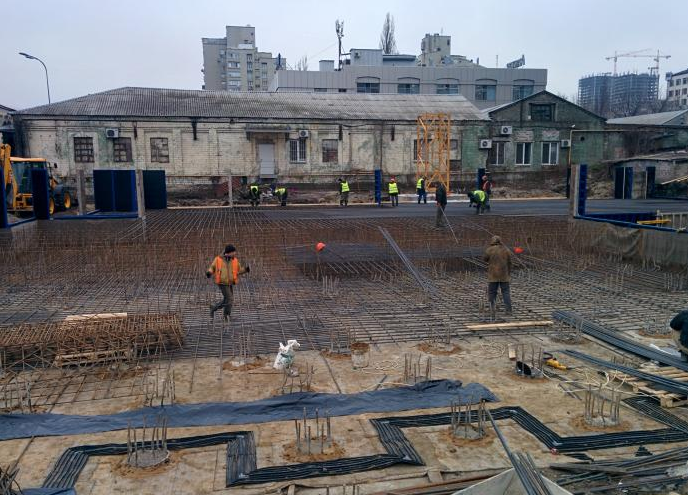

Щойно дзвонив, сказали наступне: робота йде активно, залито вже 50 із 120 свай 1ї секції, до кінця січня обіцяють точно встигнути по сваям 1ї секції. По 2-й секції - вже є подушки, знімають якісь там штуки (я не розбираюся) і сказали, що протягом місяця вже почнуть будувати поверхи.

Так що причин для паніки поки немає :smoke: , от якщо протягом тривалого періоду зрушень не буде (скажімо, до кінця березня не буде жодного поверху) - буде трішки сумно
15 січ 2014 09:09

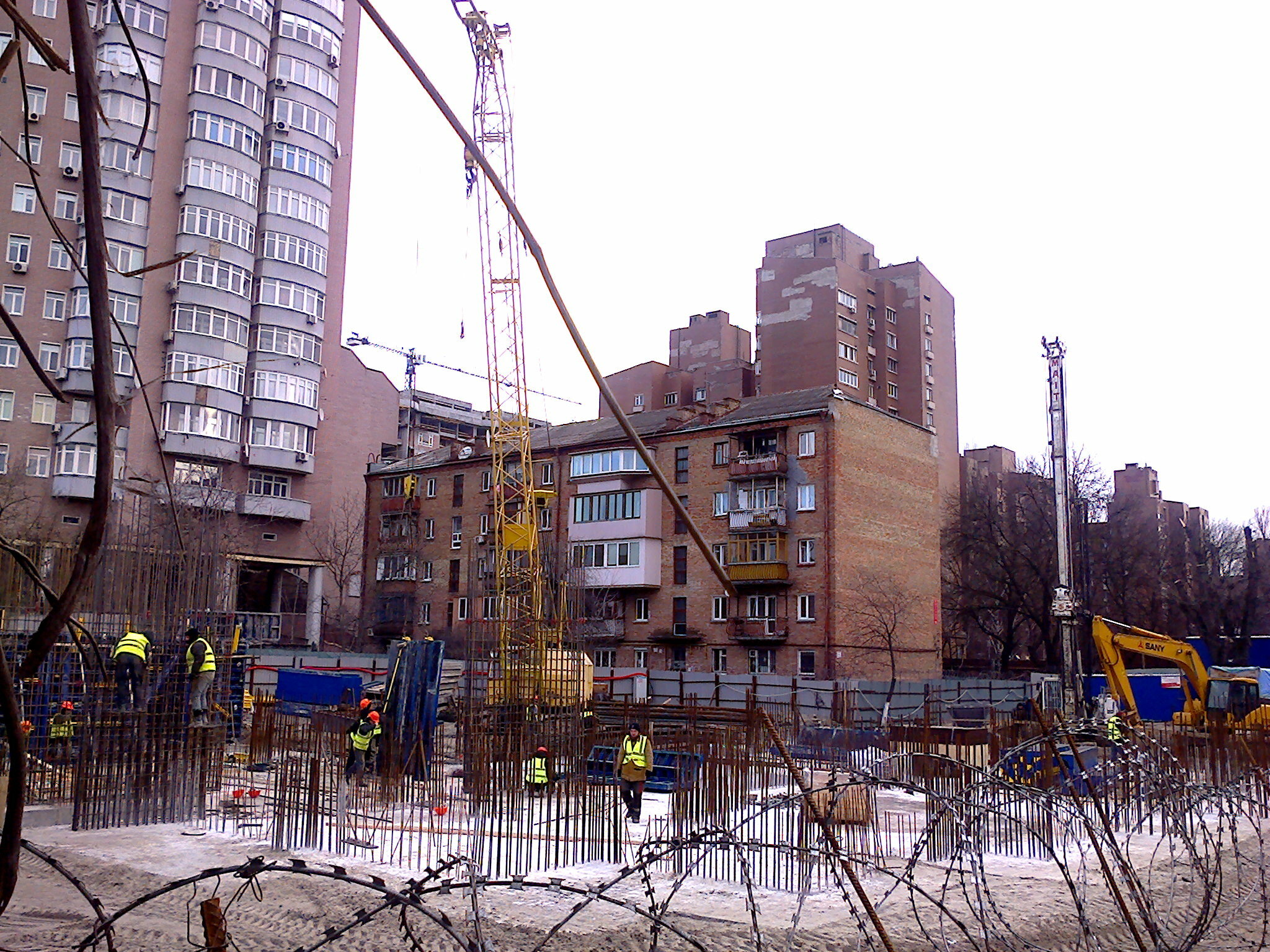

Сегодня бурилка таки работает.
Видно около 10 рабочих. :smoke:
15 січ 2014 13:34
Это хорошо, завтра пойду посмотрю, как они работают.
16 січ 2014 19:34
17 січ 2014 19:24

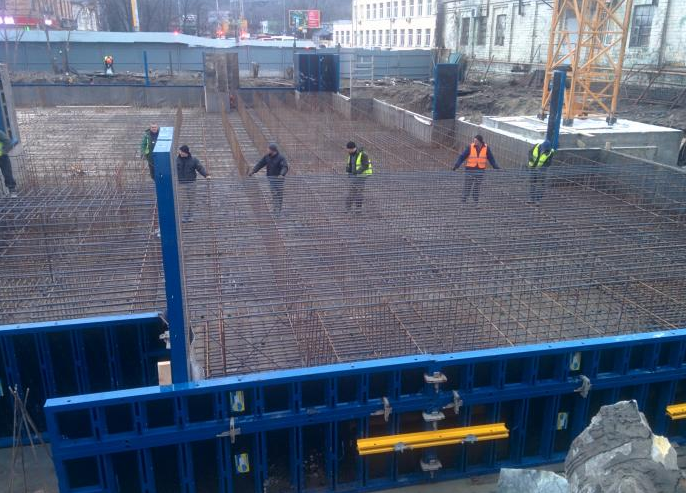

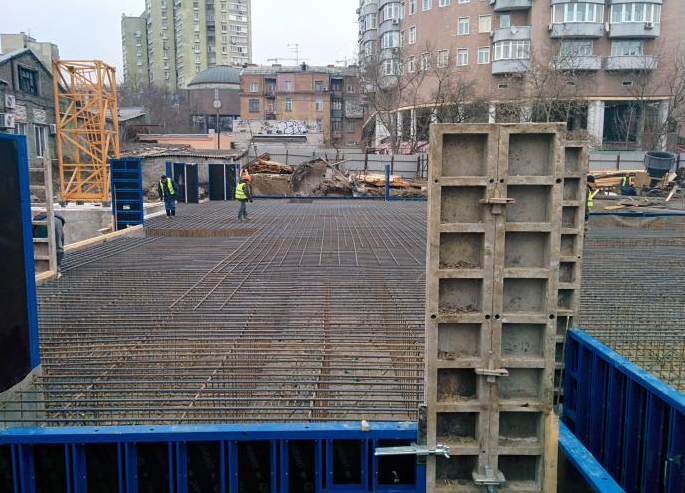

Рух є -). Сьогодні зв'язували арматуру на другій секції. Працювало близько 10 будівельників (рахувала тих кого бачила). В кінці січня, або в перших числах лютого мабуть нарешті побачимо довгожданний 1й поверх -)))(правда лише 2 секції).
20 січ 2014 14:01

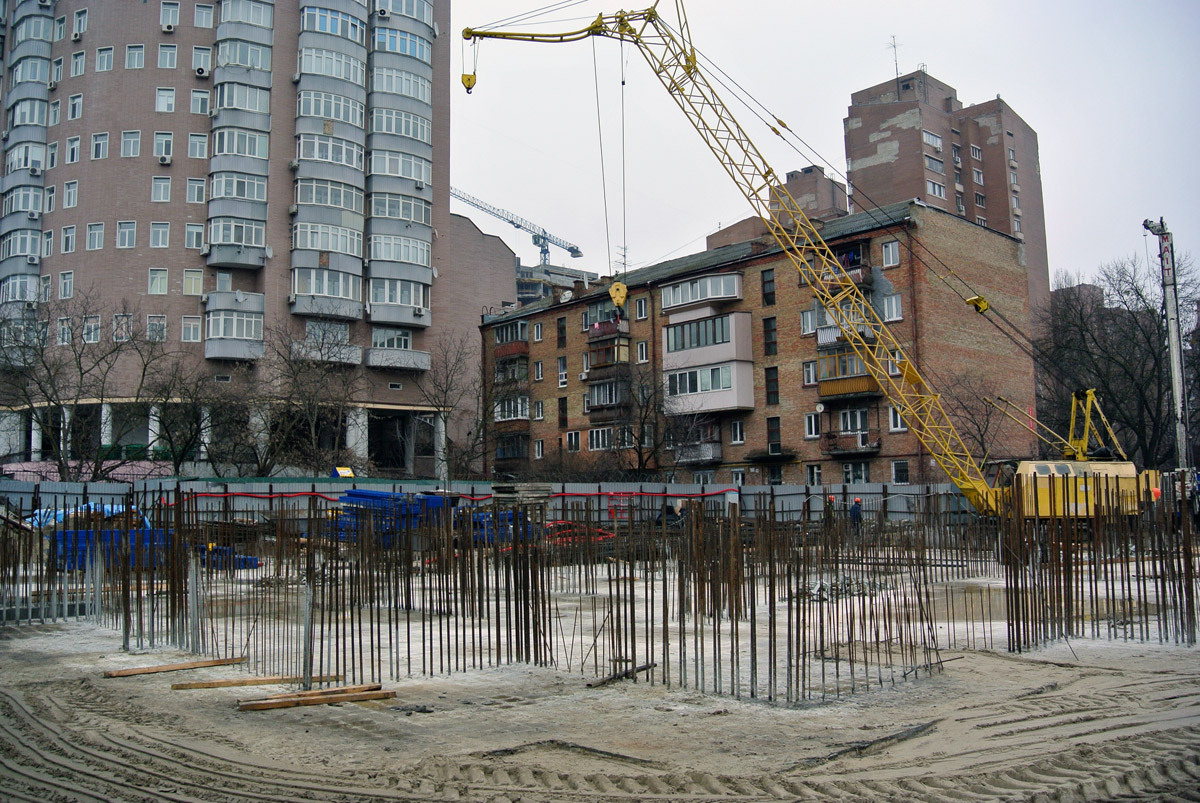

Работало человек 20 и на первой и на второй секции
21 січ 2014 10:39
Цитата "FOOF":
Работало человек 20 и на первой и на второй секции


це сьогодні?
24 січ 2014 16:03
Морозы сильные, революции...
как там дела на стройке?
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
+34624407828xxxx
1. . .79. . .120
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
