ЖК Європейка | BD Holding | Софіївська Борщагівка, вул. Соборна, 103
Забудовник | BD Holding |
Здача ЖК | 2016 - 2022 р. |
Планування | від 25 000 Грн/м² |
Ваше враження про цей проект:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 172.
32/19% | ||
57/33% | ||
83/48% |
Novis
N
Користувач
24
10 травня 2018
15 серп 2018 13:06
103/7, з водою певні проблеми спостерігаються - вона то є завжди, але тиск буває замалий - пралка часто зупиняється і сигналізує про відсутність тиску води(( маємо надію що це зміниться на краще))
-sosedi-
-
Користувач
25
26 жовтня 2017
15 серп 2018 13:37
Цитата "Atkachenko":это откуда информация?
с официальной страницы
volav
v
Користувач
37
01 серпня 2018
18 серп 2018 11:01
Народ, давайте без паники. Они вон сообщили, что к сентябрю будет уже централизованное водоснабжение. Да, когда с водой напряги это плохо, но мы же должны понимать, что на раз два это невозможно сделать.
volav
v
Користувач
37
01 серпня 2018
19 серп 2018 14:54
В ответ тишина потому, что они на такую информацию инициативной группе предоставляют. Как и было ранее договорено, есть иг, от иг есть вопросы, а от застройщика есть ответы
BD Holding
BH
Представник
1 193
27 березня 2017
21 серп 2018 07:25

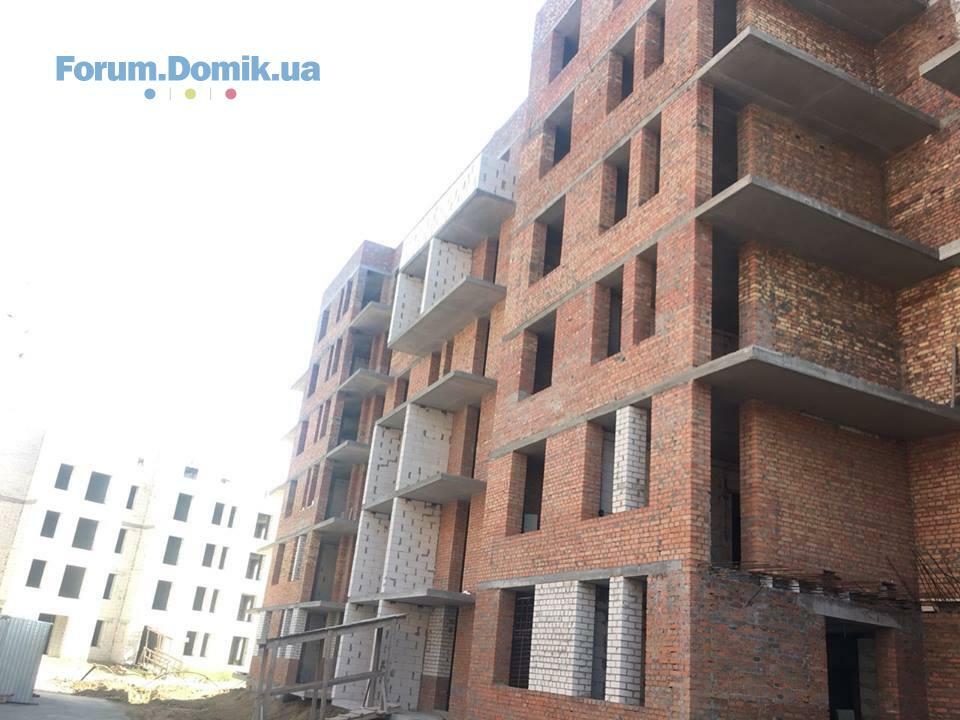

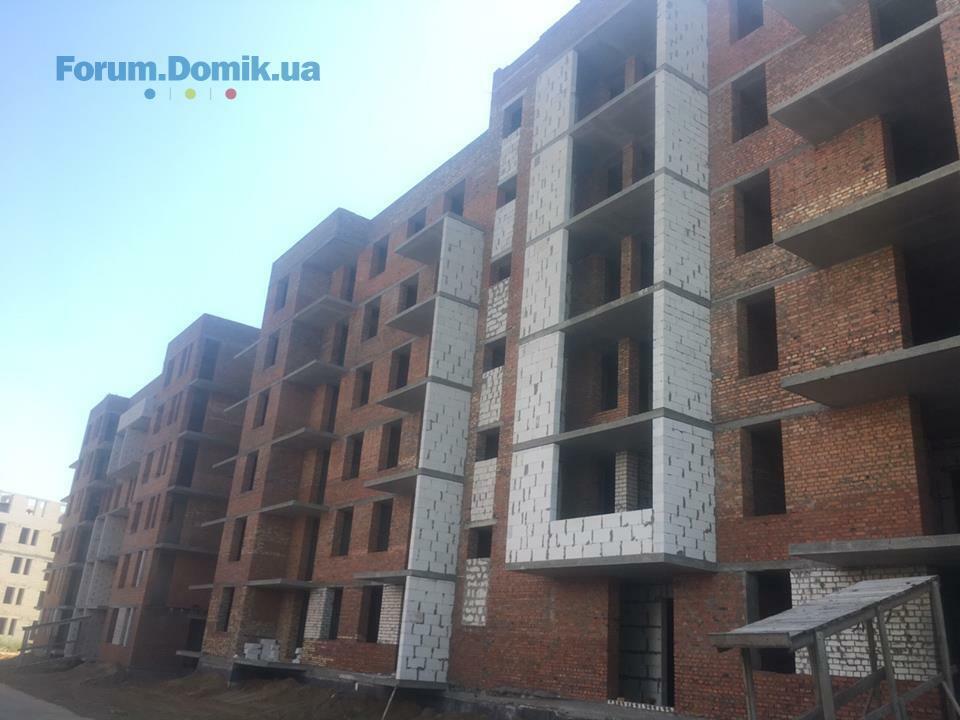

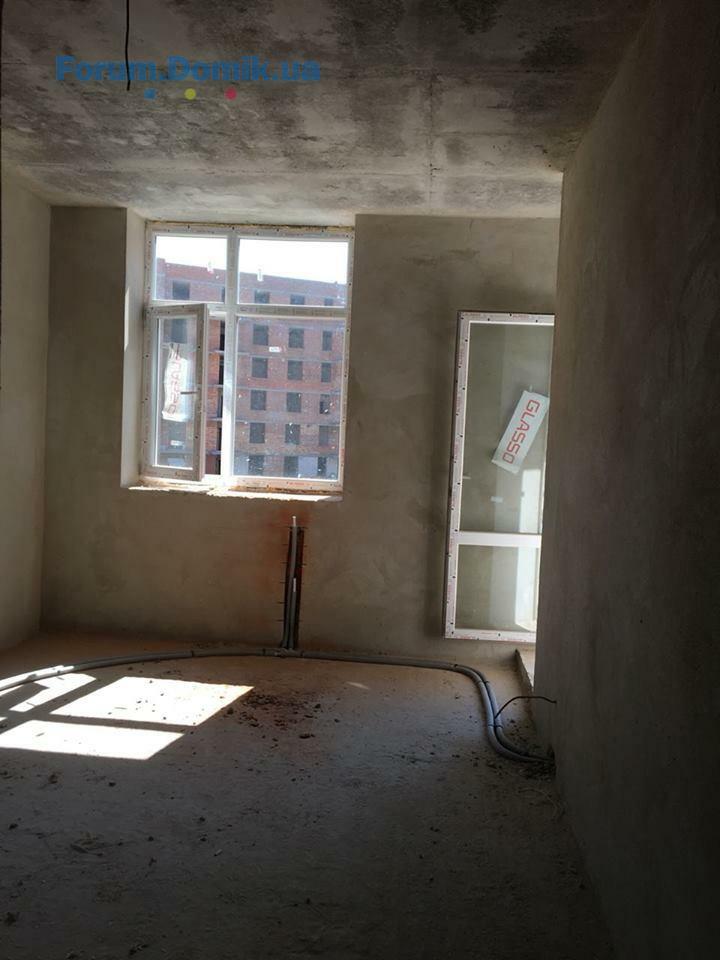

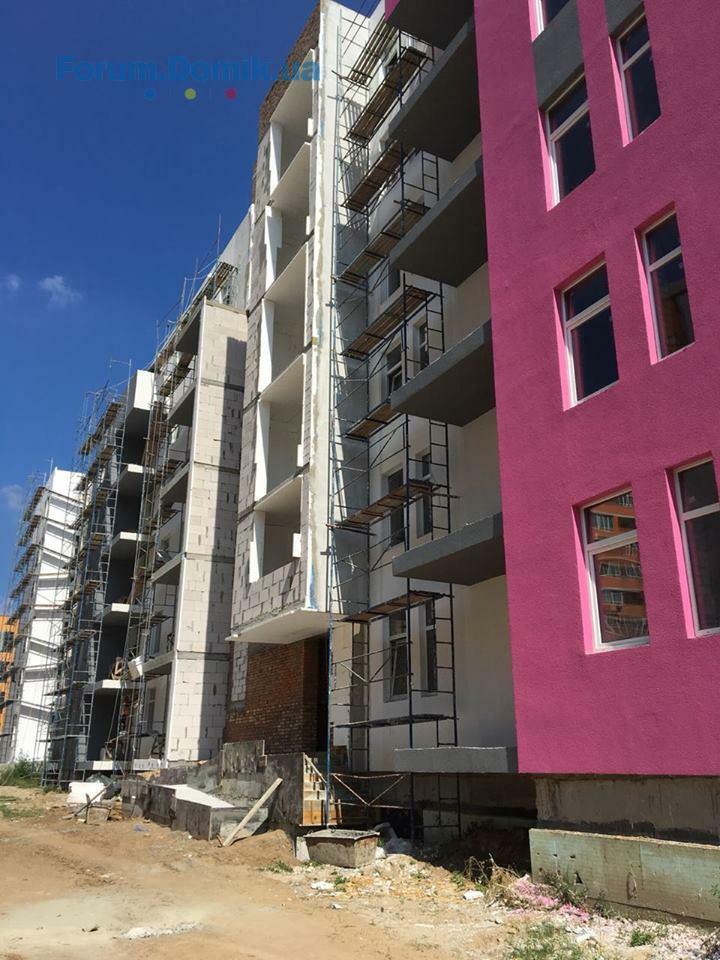

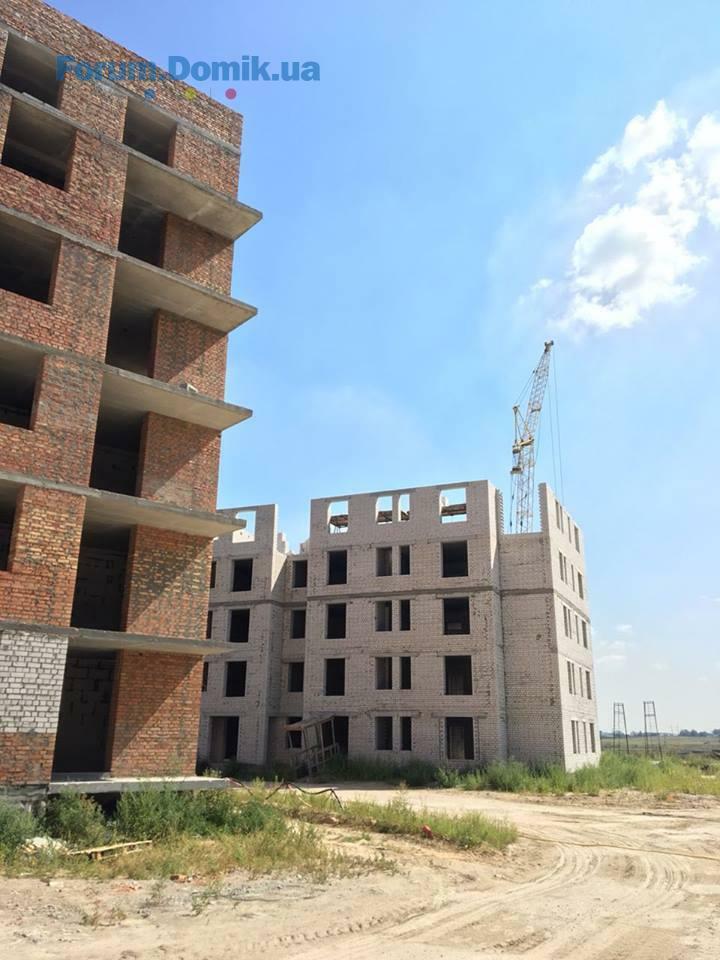

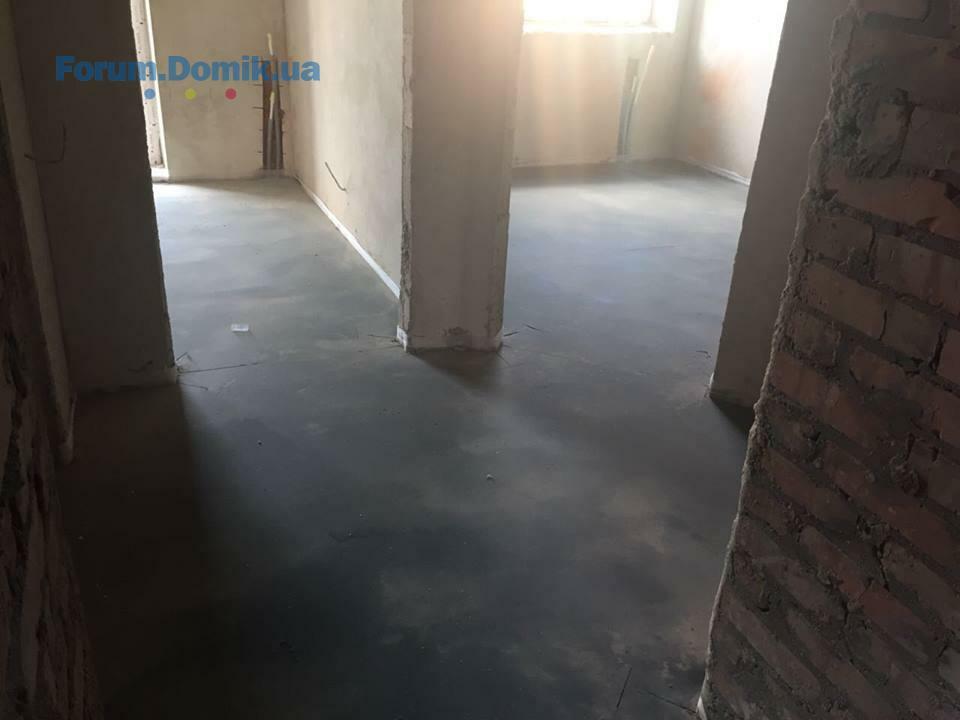

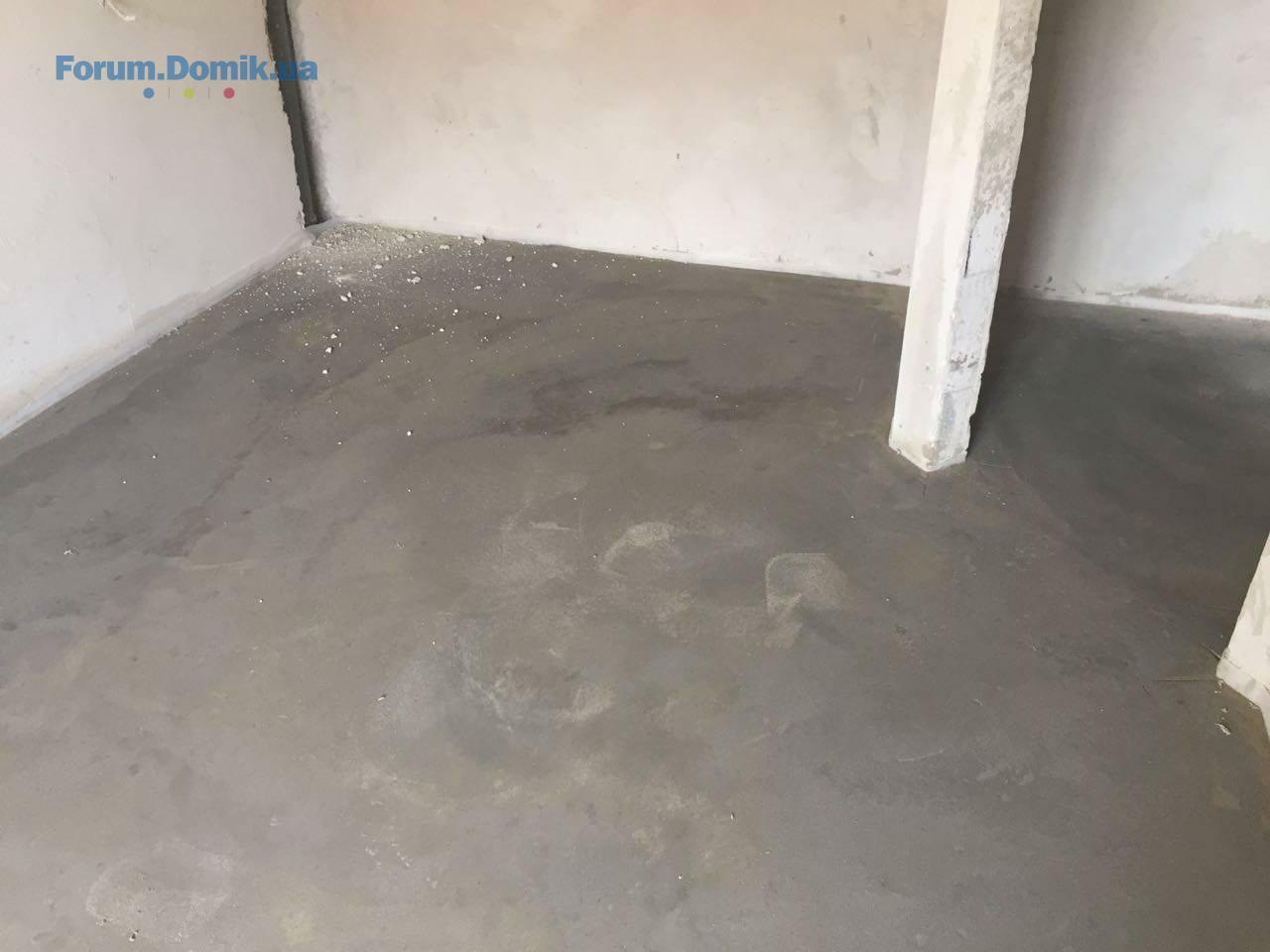

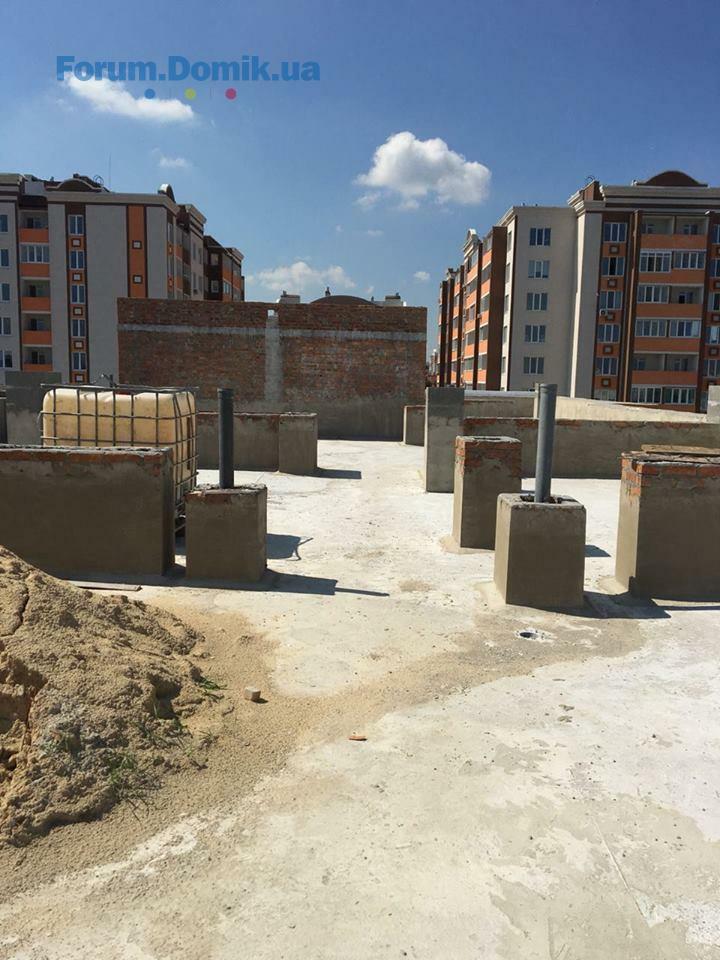

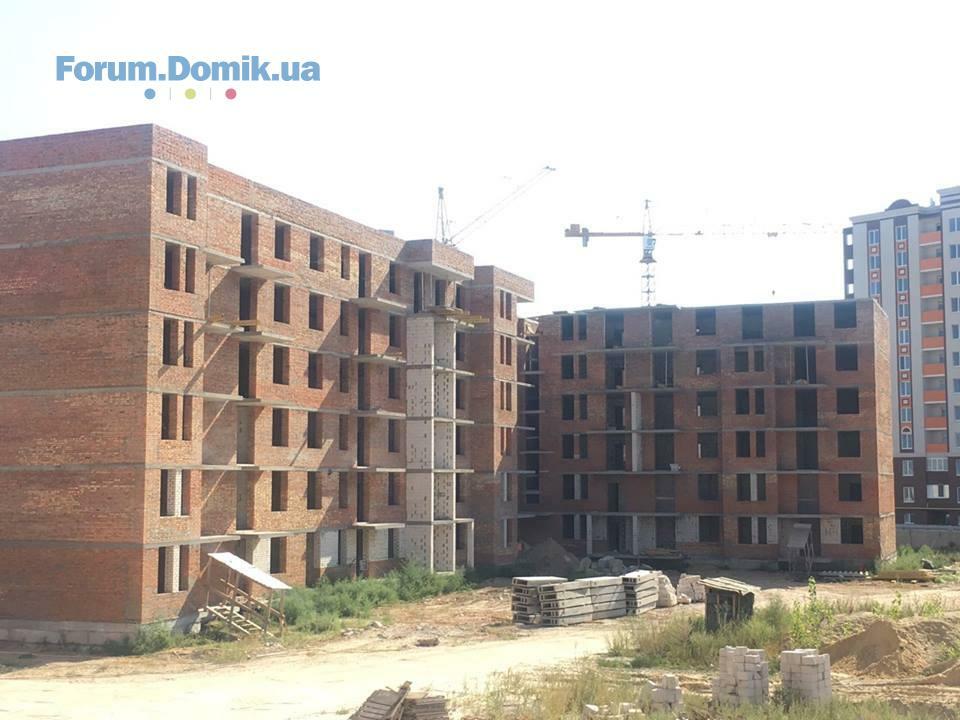

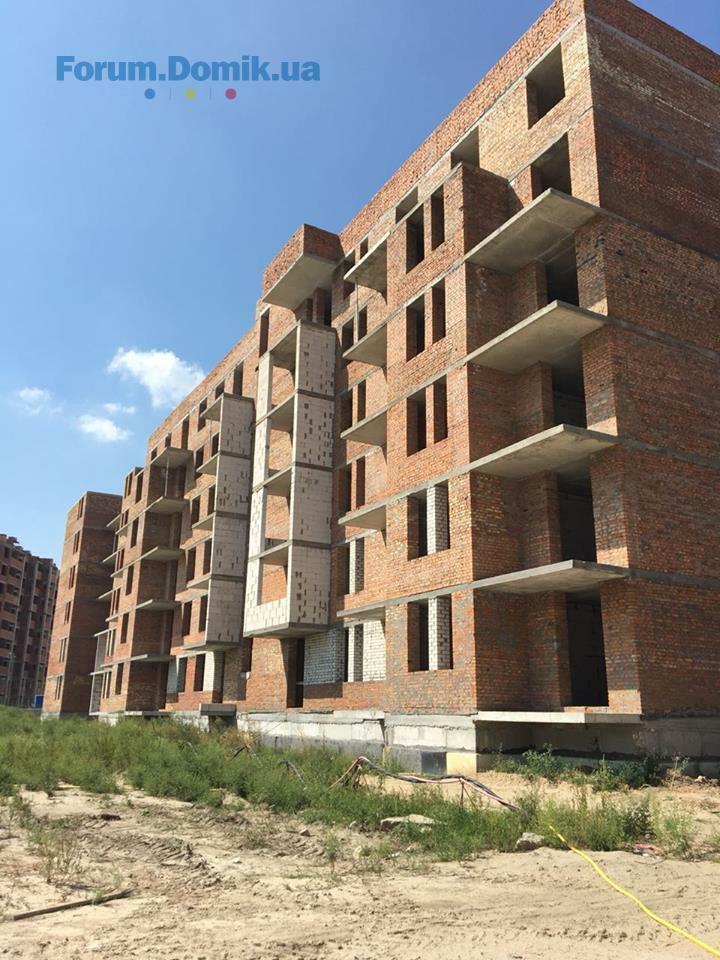

Ми продовжуємо будувати!
3 черга
103/11
1 секція
- завершено внутрішні роботи – штукатурка стін 6 поверху; цього тижня будуть виконіватися роботи зі штукатурки коридорів та сходових майданчиків;
-завершено роботи із влаштування вхідної групи;
-розпочато монтаж сантехніки;
2 секція
-продовжується монтаж вікон (5 та 6 поверхи); цього тижня ці роботи буде завершено;
-продовжуються роботи із влаштування вхідної групи з внутрішньої сторони двору;
-тривають фасадні роботи із зовнішньої частини будинку.
3 секція
-тривають фасадні роботи із зовнішньої сторони будинку;
- влаштування електромереж на 1 поверсі;
- на завершальному етапі роботи із влаштування 2 вхідної групи, першу – завершено.
103/12
Завершено роботи із влаштування фундаменту на вхідній групі.
103/13
1 секція
-виконано роботи із монтажу вентиляційних шахт газових котлів з 1 по 4 поверхи, цього тижня планується завершення цих робіт;
2секція
-тривають роботи із влаштування перегородок та влаштування стін на балконах.
103/14
- завершено роботи із монтажу вентблоків;
- тривають роботи із влаштування перегородок;
- на завершальному етапі виконання робіт із влаштування парапету.
103/15
1 секція
- триває влаштування перегородок на 6 поверсі;
-цього тижня розпочнеться підготовка до влаштування покрівлі.
2 секція
- продовжується влаштування покрівлі, виконано 70 %;
-цього тижня планується виконання робіт із монтажу вікон (внутрішня сторона будинку).
4 черга
Будинок 16
-завершено роботи із мурування 2 поверху;
-розпочато роботи із монтажу плит.
Будинок 17
- тривають роботи із мурування стін 5 поверху, виконано 70 %, цього тижня планується завершити.
3 черга
103/11
1 секція
- завершено внутрішні роботи – штукатурка стін 6 поверху; цього тижня будуть виконіватися роботи зі штукатурки коридорів та сходових майданчиків;
-завершено роботи із влаштування вхідної групи;
-розпочато монтаж сантехніки;
2 секція
-продовжується монтаж вікон (5 та 6 поверхи); цього тижня ці роботи буде завершено;
-продовжуються роботи із влаштування вхідної групи з внутрішньої сторони двору;
-тривають фасадні роботи із зовнішньої частини будинку.
3 секція
-тривають фасадні роботи із зовнішньої сторони будинку;
- влаштування електромереж на 1 поверсі;
- на завершальному етапі роботи із влаштування 2 вхідної групи, першу – завершено.
103/12
Завершено роботи із влаштування фундаменту на вхідній групі.
103/13
1 секція
-виконано роботи із монтажу вентиляційних шахт газових котлів з 1 по 4 поверхи, цього тижня планується завершення цих робіт;
2секція
-тривають роботи із влаштування перегородок та влаштування стін на балконах.
103/14
- завершено роботи із монтажу вентблоків;
- тривають роботи із влаштування перегородок;
- на завершальному етапі виконання робіт із влаштування парапету.
103/15
1 секція
- триває влаштування перегородок на 6 поверсі;
-цього тижня розпочнеться підготовка до влаштування покрівлі.
2 секція
- продовжується влаштування покрівлі, виконано 70 %;
-цього тижня планується виконання робіт із монтажу вікон (внутрішня сторона будинку).
4 черга
Будинок 16
-завершено роботи із мурування 2 поверху;
-розпочато роботи із монтажу плит.
Будинок 17
- тривають роботи із мурування стін 5 поверху, виконано 70 %, цього тижня планується завершити.
BD Holding
BH
Представник
1 193
27 березня 2017
21 серп 2018 07:28
Шановні мешканці житлової програми "Європейка"!
Доводимо до вашого відома, що до 1 вересня 2018 року буде виконано підключення до централізованого водопостачання. Просимо вибачити за незручності.
Доводимо до вашого відома, що до 1 вересня 2018 року буде виконано підключення до централізованого водопостачання. Просимо вибачити за незручності.
BD Holding
BH
Представник
1 193
27 березня 2017
21 серп 2018 07:34
Ми продовжуємо будувати!
103/11
1 секція
- завершено внутрішні роботи – штукатурка стін 6 поверху; цього тижня будуть виконіватися роботи зі штукатурки коридорів та сходових майданчиків;
-завершено роботи із влаштування вхідної групи;
-розпочато монтаж сантехніки;
2 секція
-продовжується монтаж вікон (5 та 6 поверхи); цього тижня ці роботи буде завершено;
-продовжуються роботи із влаштування вхідної групи з внутрішньої сторони двору;
-тривають фасадні роботи із зовнішньої частини будинку.
3 секція
-тривають фасадні роботи із зовнішньої сторони будинку;
- влаштування електромереж на 1 поверсі;
- на завершальному етапі роботи із влаштування 2 вхідної групи, першу – завершено.
103/12
Завершено роботи із влаштування фундаменту на вхідній групі.
103/13
1 секція
-виконано роботи із монтажу вентиляційних шахт газових котлів з 1 по 4 поверхи, цього тижня планується завершення цих робіт;
2секція
-тривають роботи із влаштування перегородок та влаштування стін на балконах.
103/14
- завершено роботи із монтажу вентблоків;
- тривають роботи із влаштування перегородок;
- на завершальному етапі виконання робіт із влаштування парапету.
103/15
1 секція
- триває влаштування перегородок на 6 поверсі;
-цього тижня розпочнеться підготовка до влаштування покрівлі.
2 секція
- продовжується влаштування покрівлі, виконано 70 %;
-цього тижня планується виконання робіт із монтажу вікон (внутрішня сторона будинку).
103/11
1 секція
- завершено внутрішні роботи – штукатурка стін 6 поверху; цього тижня будуть виконіватися роботи зі штукатурки коридорів та сходових майданчиків;
-завершено роботи із влаштування вхідної групи;
-розпочато монтаж сантехніки;
2 секція
-продовжується монтаж вікон (5 та 6 поверхи); цього тижня ці роботи буде завершено;
-продовжуються роботи із влаштування вхідної групи з внутрішньої сторони двору;
-тривають фасадні роботи із зовнішньої частини будинку.
3 секція
-тривають фасадні роботи із зовнішньої сторони будинку;
- влаштування електромереж на 1 поверсі;
- на завершальному етапі роботи із влаштування 2 вхідної групи, першу – завершено.
103/12
Завершено роботи із влаштування фундаменту на вхідній групі.
103/13
1 секція
-виконано роботи із монтажу вентиляційних шахт газових котлів з 1 по 4 поверхи, цього тижня планується завершення цих робіт;
2секція
-тривають роботи із влаштування перегородок та влаштування стін на балконах.
103/14
- завершено роботи із монтажу вентблоків;
- тривають роботи із влаштування перегородок;
- на завершальному етапі виконання робіт із влаштування парапету.
103/15
1 секція
- триває влаштування перегородок на 6 поверсі;
-цього тижня розпочнеться підготовка до влаштування покрівлі.
2 секція
- продовжується влаштування покрівлі, виконано 70 %;
-цього тижня планується виконання робіт із монтажу вікон (внутрішня сторона будинку).
BD Holding
BH
Представник
1 193
27 березня 2017
21 серп 2018 07:58
Ми продовжуємо будувати!
Будинок 16
-завершено роботи із мурування 2 поверху;
-розпочато роботи із монтажу плит.
Будинок 17
- тривають роботи із мурування стін 5 поверху, виконано 70 %, цього тижня планується завершити.
Будинок 16
-завершено роботи із мурування 2 поверху;
-розпочато роботи із монтажу плит.
Будинок 17
- тривають роботи із мурування стін 5 поверху, виконано 70 %, цього тижня планується завершити.
volav
v
Користувач
37
01 серпня 2018
27 серп 2018 17:15
Цитата "BD_Holding":Шановні мешканці житлової програми "Європейка"!
Доводимо до вашого відома, що до 1 вересня 2018 року буде виконано підключення до централізованого водопостачання. Просимо вибачити за незручності.
Спасибо вам. Это отличная новость!
-sosedi-
-
Користувач
25
26 жовтня 2017
28 серп 2018 06:57
Цитата "BD_Holding":Шановні мешканці житлової програми "Європейка"!
Доводимо до вашого відома, що до 1 вересня 2018 року буде виконано підключення до централізованого водопостачання. Просимо вибачити за незручності.
а почему вы не сообщаете официально о том, что сроки сдачи третей очереди переносятся???
что сдаваться 3 очереди будет с 2018 и до конца 2019 года??
BD Holding
BH
Представник
1 193
27 березня 2017
28 серп 2018 07:30

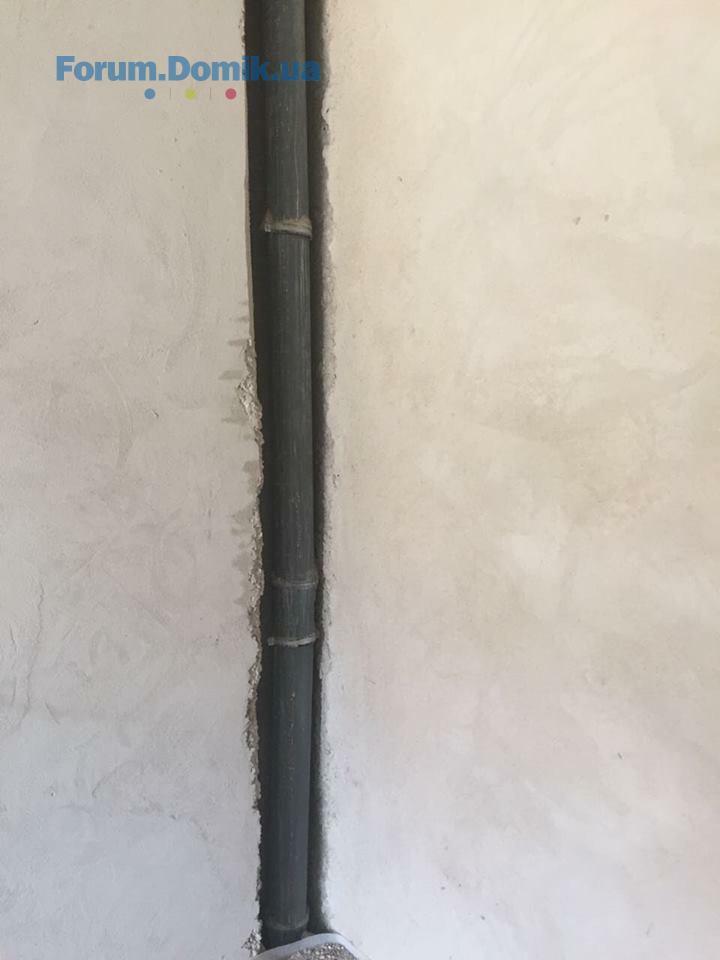

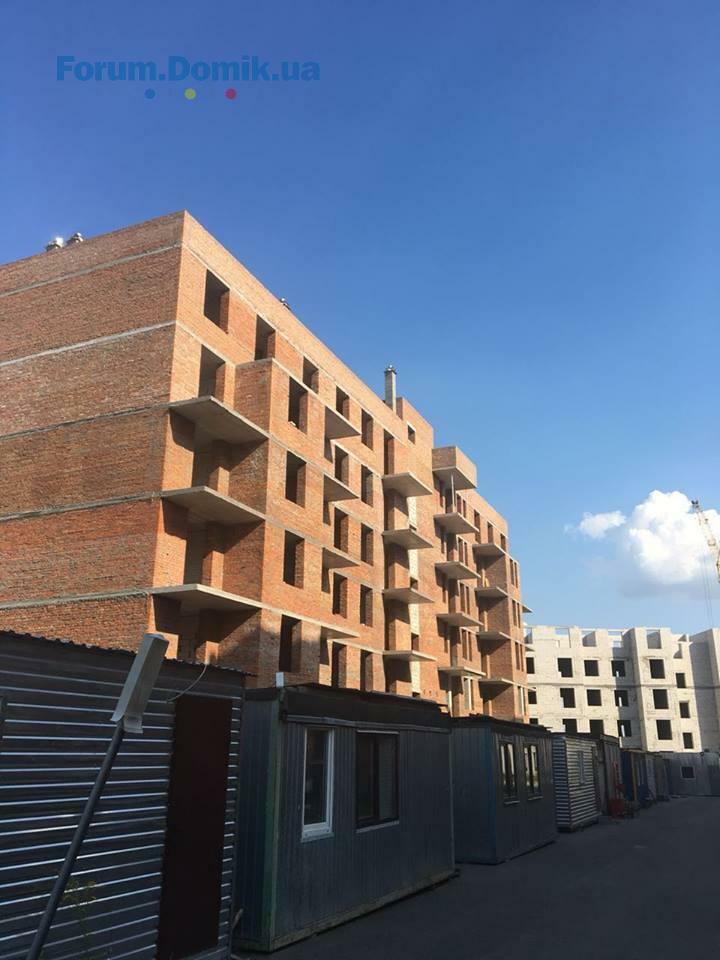

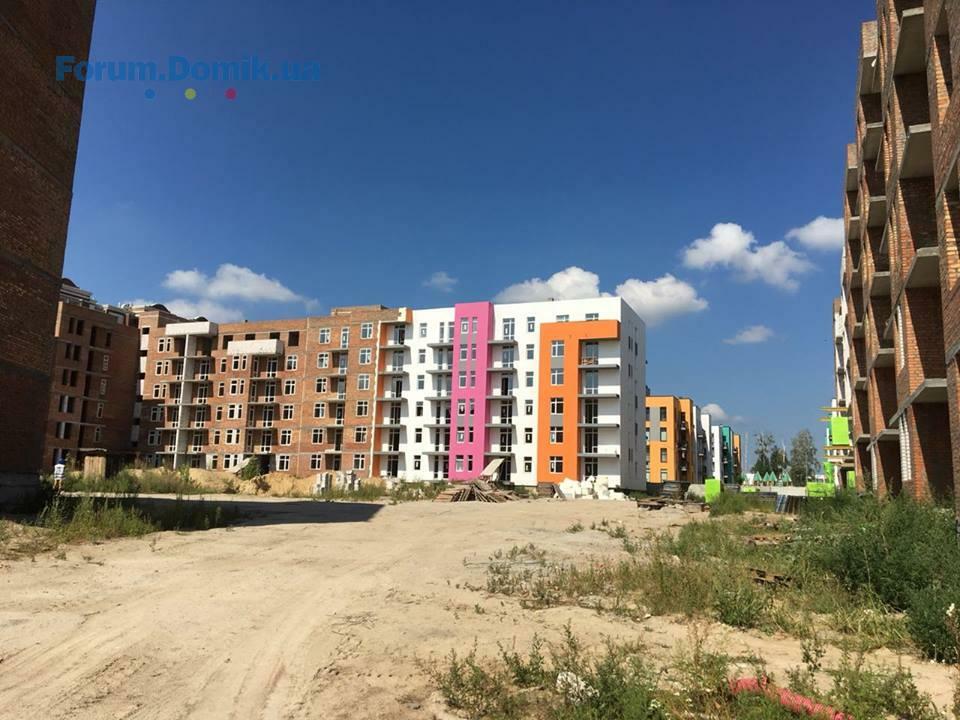

Ми продовжуємо будувати!
3 черга
103/11
1 секція
- розпочато роботи зі штукатурки коридорів та сходових майданчиків;

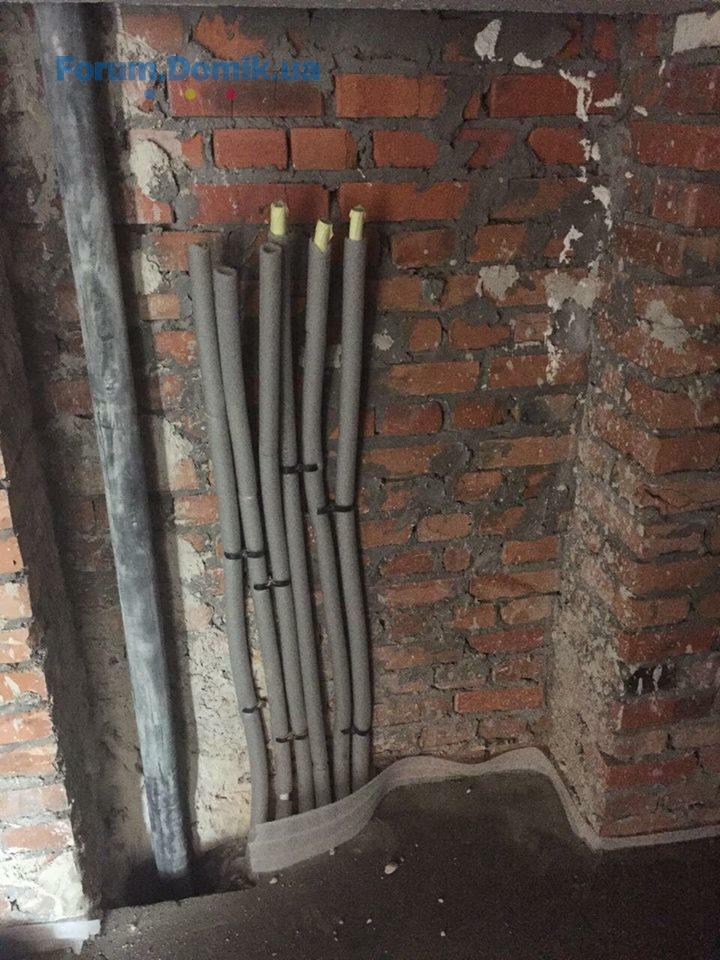

- триває монтаж сантехніки, виконано 2 - 4 поверхи;
- розпочато роботи із виконання стяжки підлоги у квартирах та коридорах, виконано 2 поверх та розпочтато роботи на 3;
- триває монтаж закладних на балконах;
- влаштування накривок на парапетах.
2 секція
- завершенно монтаж вікон;
- тривають фасадні роботи із зовнішньої частини будинку, наступного тижня ці роботи планується завершити.
3 секція
- тривають фасадні роботи із зовнішньої сторони будинку, цього тижня ці роботи планується завершити;
- влаштування електромереж на 1 поверсі завершено, розпочато на 2 поверсі.
103/13
1 секція
- завершено роботи із монтажу вентиляційних шахт газових котлів;
2 секція
- розпочато роботи із монтажу вентиляційних шахт газових котлів (2 та 3 поверхи);
- тривають роботи із влаштування перегородок, влаштування стін на балконах завершено.
103/14
- тривають роботи із влаштування перегородок, виконуються на 5 поверсі;
- на завершальному етапі виконання робіт із влаштування парапету.
103/15
1 секція
- завершено влаштування перегородок на 6 поверсі;
- розпочато роботи із влаштування покрівлі.
2 секція
- завершено влаштування покрівлі.
4 черга
Будинок 16
-тривають роботи із монтажу плит перекриття 2 поверху.
Будинок 17
- тривають роботи із мурування стін 5 поверху, виконано 85 %, цього тижня планується завершити.
3 черга
103/11
1 секція
- розпочато роботи зі штукатурки коридорів та сходових майданчиків;

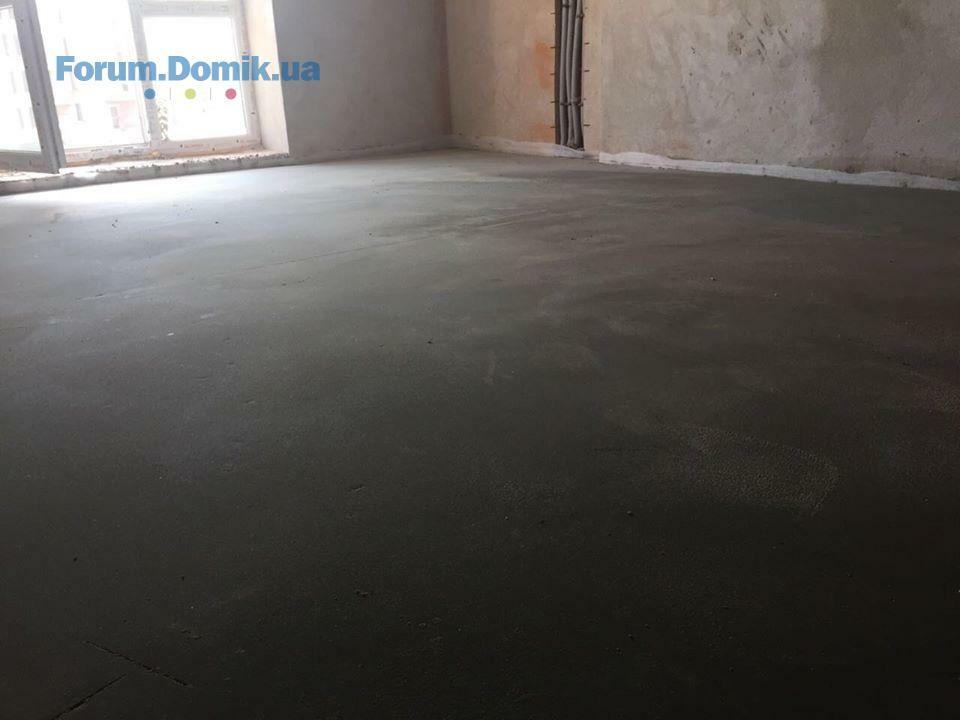

- триває монтаж сантехніки, виконано 2 - 4 поверхи;
- розпочато роботи із виконання стяжки підлоги у квартирах та коридорах, виконано 2 поверх та розпочтато роботи на 3;
- триває монтаж закладних на балконах;
- влаштування накривок на парапетах.
2 секція
- завершенно монтаж вікон;
- тривають фасадні роботи із зовнішньої частини будинку, наступного тижня ці роботи планується завершити.
3 секція
- тривають фасадні роботи із зовнішньої сторони будинку, цього тижня ці роботи планується завершити;
- влаштування електромереж на 1 поверсі завершено, розпочато на 2 поверсі.
103/13
1 секція
- завершено роботи із монтажу вентиляційних шахт газових котлів;
2 секція
- розпочато роботи із монтажу вентиляційних шахт газових котлів (2 та 3 поверхи);
- тривають роботи із влаштування перегородок, влаштування стін на балконах завершено.
103/14
- тривають роботи із влаштування перегородок, виконуються на 5 поверсі;
- на завершальному етапі виконання робіт із влаштування парапету.
103/15
1 секція
- завершено влаштування перегородок на 6 поверсі;
- розпочато роботи із влаштування покрівлі.
2 секція
- завершено влаштування покрівлі.
4 черга
Будинок 16
-тривають роботи із монтажу плит перекриття 2 поверху.
Будинок 17
- тривають роботи із мурування стін 5 поверху, виконано 85 %, цього тижня планується завершити.
Ростислав Острійчук
РО
Новачок
8
21 квітня 2018
28 серп 2018 17:47
Забудовник думає реагувати на звернення і виправляти свій брак? На це звернення шановні керівники не збираються звернути увагу? Зима скоро...
Добрий день.
Моє ім'я Острійчук Катерина. Я проживаю в с. Софіївська Борщагівка, вул. Соборна, 103/7, кв. 26 (ЖК Європейка).
17.03.2018 року я звернулась в консьєрж сервіс ЖК Європейка та написала заяву на ім'я Директора ТОВ "БД Сервіс - Соборний" про те, що у квартирі мокра стіна та розповсюджується пліснява (скан-копію заяви у вкладенні).
Після огляду співробітників ТОВ "БД Сервіс - Соборний" мені повідомили, що забудовнику надіслано лист з проханням про вирішення та прийняття комплексних заходів по усуненню виявлених недоліків (скан-копія у вкладенні).
Прошу повідомити чи отримали Ви дане звернення та вказати терміни розгляду та прийняття заходів по усуненню недоліків.
Мій контактний номер телефону: (093) ....
Дякую.
З повагою, Острійчук К. Р.
Добрий день.
Моє ім'я Острійчук Катерина. Я проживаю в с. Софіївська Борщагівка, вул. Соборна, 103/7, кв. 26 (ЖК Європейка).
17.03.2018 року я звернулась в консьєрж сервіс ЖК Європейка та написала заяву на ім'я Директора ТОВ "БД Сервіс - Соборний" про те, що у квартирі мокра стіна та розповсюджується пліснява (скан-копію заяви у вкладенні).
Після огляду співробітників ТОВ "БД Сервіс - Соборний" мені повідомили, що забудовнику надіслано лист з проханням про вирішення та прийняття комплексних заходів по усуненню виявлених недоліків (скан-копія у вкладенні).
Прошу повідомити чи отримали Ви дане звернення та вказати терміни розгляду та прийняття заходів по усуненню недоліків.
Мій контактний номер телефону: (093) ....
Дякую.
З повагою, Острійчук К. Р.
Anonymous
29 серп 2018 10:33
Скажите есть ли в 103-12 доме ступеньки ?
И когда планируете сдвигаться с мертвой точки ?
спасибо
И когда планируете сдвигаться с мертвой точки ?
спасибо
BD Holding
BH
Представник
1 193
27 березня 2017
29 серп 2018 14:01
Цитата "Ростислав Острійчук":Забудовник думає реагувати на звернення і виправляти свій брак? На це звернення шановні керівники не збираються звернути увагу? Зима скоро...
Добрий день.
Моє ім'я Острійчук Катерина. Я проживаю в с. Софіївська Борщагівка, вул. Соборна, 103/7, кв. 26 (ЖК Європейка).
17.03.2018 року я звернулась в консьєрж сервіс ЖК Європейка та написала заяву на ім'я Директора ТОВ "БД Сервіс - Соборний" про те, що у квартирі мокра стіна та розповсюджується пліснява (скан-копію заяви у вкладенні).
Після огляду співробітників ТОВ "БД Сервіс - Соборний" мені повідомили, що забудовнику надіслано лист з проханням про вирішення та прийняття комплексних заходів по усуненню виявлених недоліків (скан-копія у вкладенні).
Прошу повідомити чи отримали Ви дане звернення та вказати терміни розгляду та прийняття заходів по усуненню недоліків.
Мій контактний номер телефону: (093) ....
Дякую.
З повагою, Острійчук К. Р.
Доброго дня. Після введення будинків в експлуатацію, всі поточні запитання стосовно обслуговування вирішуються не забудовником, а виключно обслуговуючою компанією БД Сервіс.
DOSMOD88
D
Користувач
25
24 березня 2018
29 серп 2018 14:33

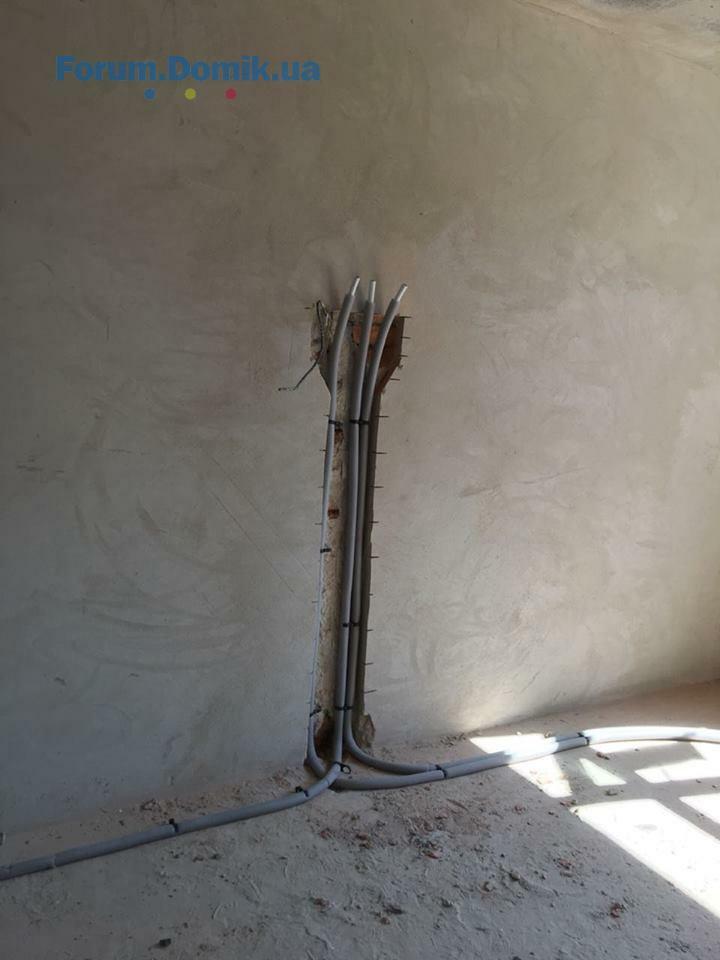

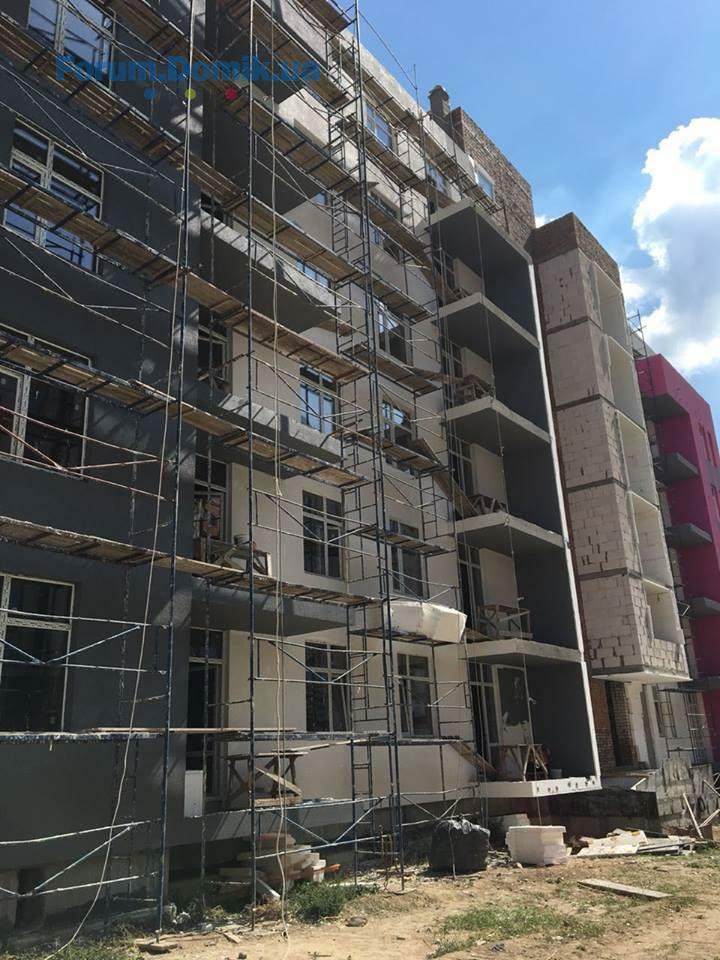

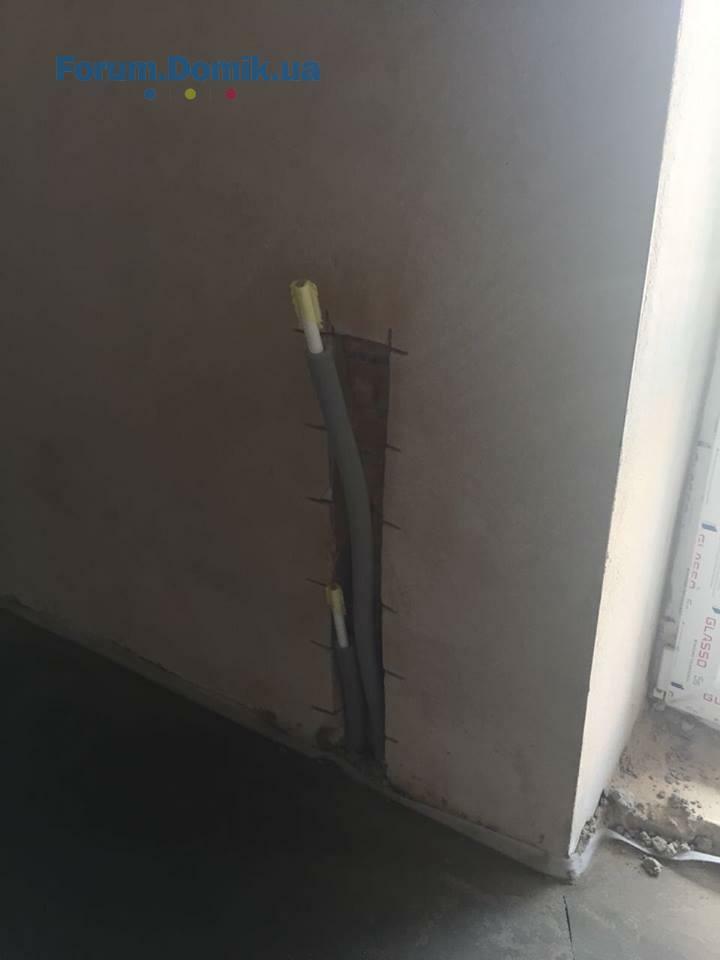

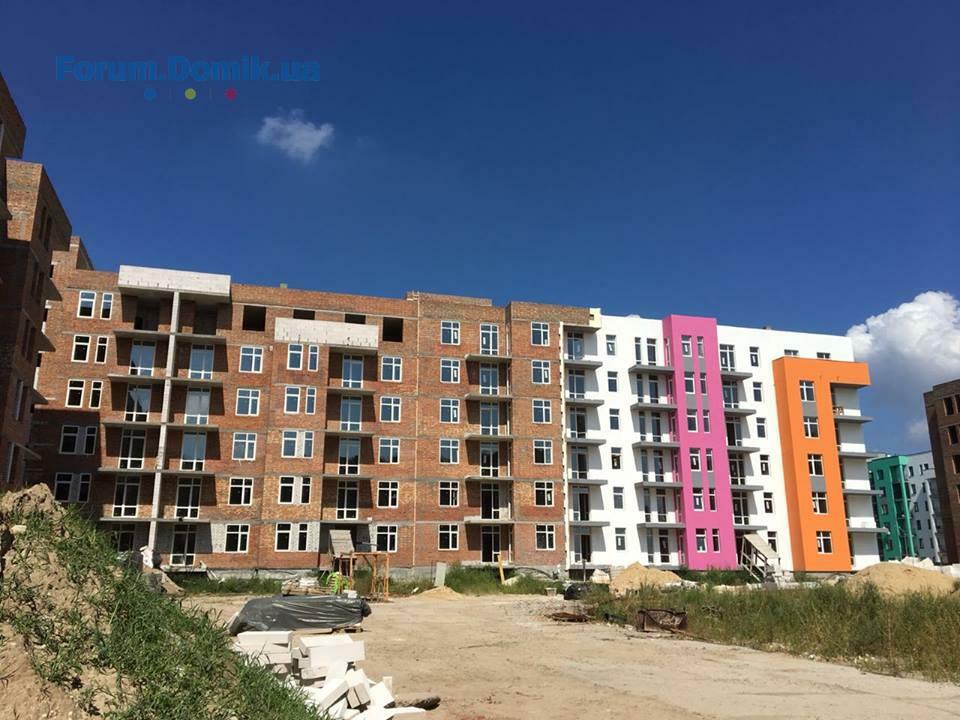

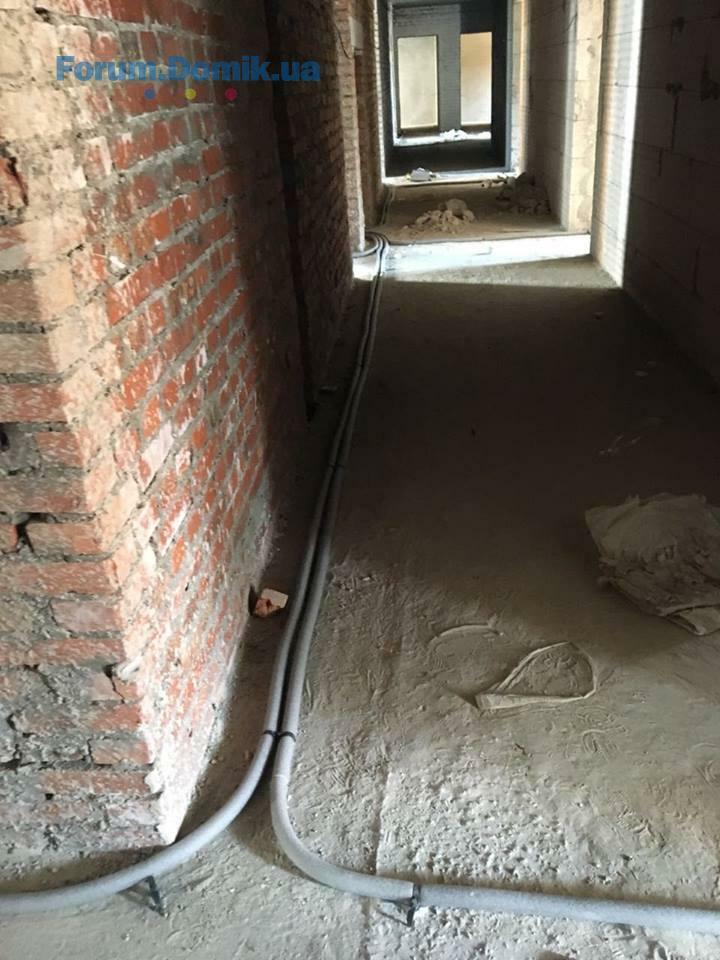

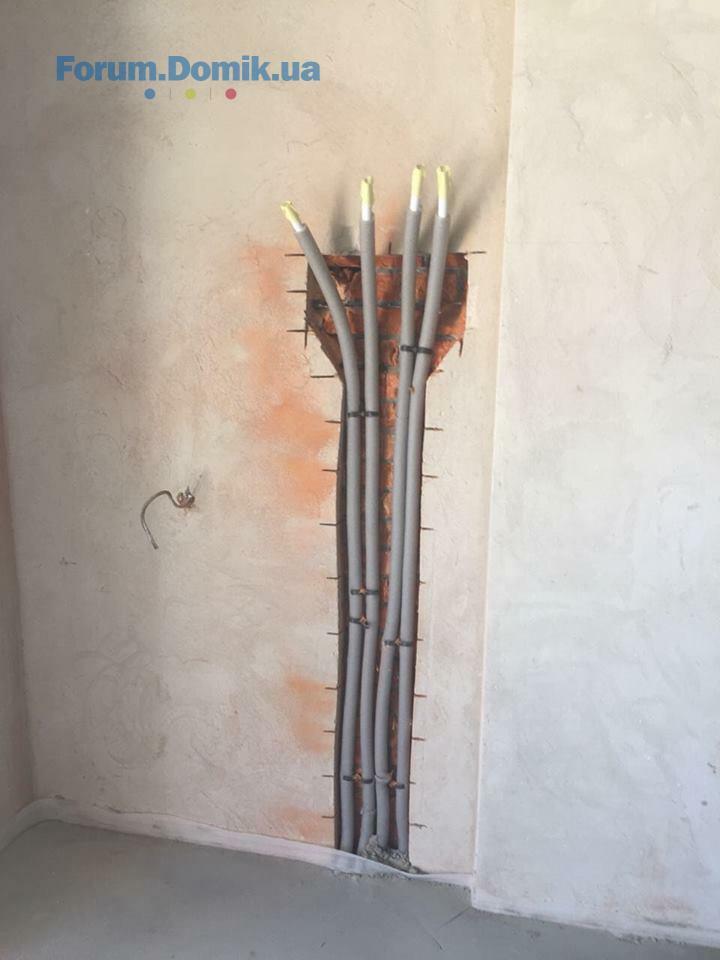

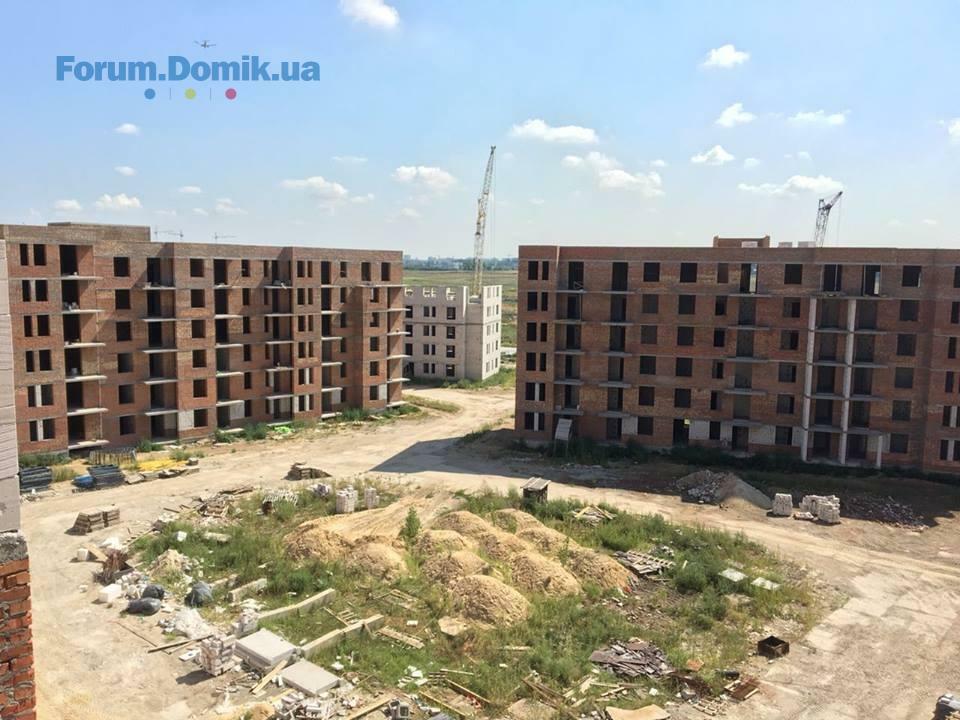

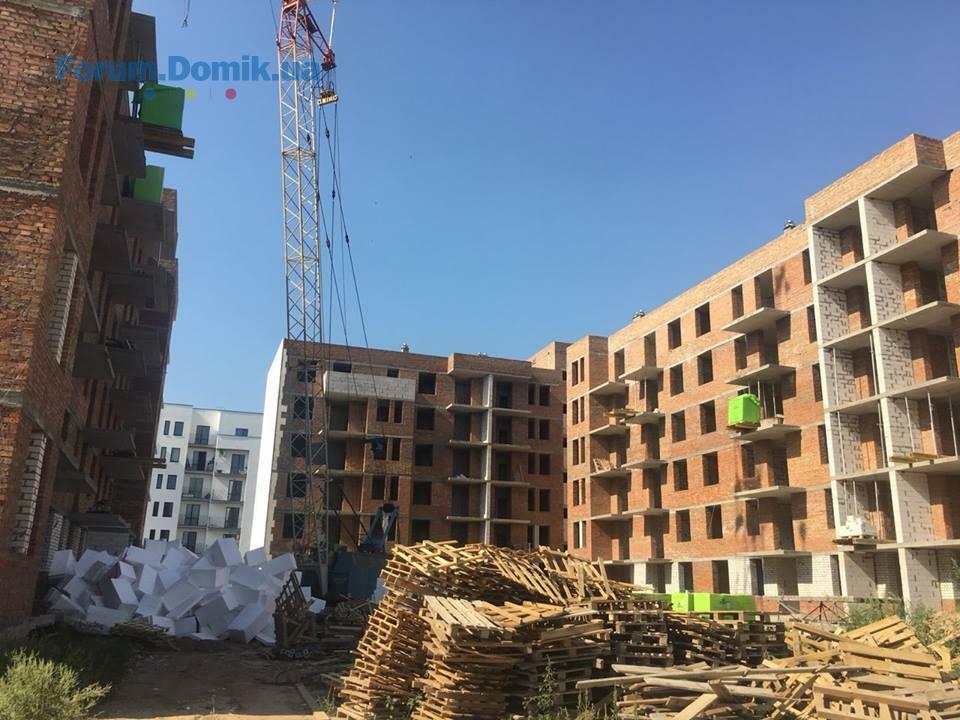

Если еще кто не видел новые сроки сдачи - во вложении. Ничего не сказать...
Апельсина

Користувач
65
01 листопада 2017
29 серп 2018 18:40
Стосовно строків. Що це? Це офіційна сторінка ЖК Европейка? Звідки така інформація?
DOSMOD88
D
Користувач
25
24 березня 2018
29 серп 2018 18:45
Информация с сайта lun
-sosedi-
-
Користувач
25
26 жовтня 2017
30 серп 2018 06:25
Цитата "Апельсина":Стосовно строків. Що це? Це офіційна сторінка ЖК Европейка? Звідки така інформація?
такую информацию озвучивают в отделе продаж
n.grazhdanin
n
Новачок
11
17 березня 2018
30 серп 2018 06:44
Что-то ветка подумерла. Уже и недельный отчет от застройщика не сделан. Так хоть пыль в глаза пускали, теперь забили и на это.
BD Holding
BH
Представник
1 193
27 березня 2017
30 серп 2018 07:35
Цитата "n.grazhdanin":Что-то ветка подумерла. Уже и недельный отчет от застройщика не сделан. Так хоть пыль в глаза пускали, теперь забили и на это.
Доброго дня. Тижневий звіт опубліковано вчасно і в повному обсязі. //forum.domik.ua/zhk-evropejka-bd-holdin g-t29183-9740.html

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Мрія | Агробудмеханізація | Бориспіль, вул. Франка, 2118.085
- ЖК O2 Residence | Saga Development | Київ, Бориспільське шосе, вул. Лісова17.08135
- ЖК Нова Данія | Софіївська Борщагівка, вул. Ягідна, 2116.085 222
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2716.08443
- ЖК H2O | Stolitsa Group | Київ, вул. Колекторна16.089
- ЖК Гвардійський | Київміськбуд | Київ, вул. Генерала Алмазова (Кутузова), 18/716.08519
- ЖК Gravity Park | Креатор-Буд | Київ, просп. Берестейський, 13915.0890
- ЖК GL Club | Green Life | Ірпінь, вул. Лисенка, 2115.0816
- КМ Inwood | BudCapital | Обухівський р-н, смт Козин, вул. Лісова-Козинська, 1615.082
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Київ, вул. Сім'ї Кульженків, 2215.08494
- Чи варто зараз купувати нерухомість?16.084 600
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Відгуки про ортопедичні матраци. Матраци для комфортного сну28.0790
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Матеріал багатоквартирного будинку. Який найкращий?13.0812
- Кліматичне обладнання норвезької ТМ Bergen07.082
- Як можна прочистити або покращити вентиляцію в квартирі?06.086
- Підлога на кухні - ламінат або плитка?30.0720
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Чи варто робити лоджію продовженням кімнати24.0716
- Чим обробити дерев'яні стіни будинку?24.073
- Ремонт кухонного столу22.072
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Как уберечь холодильник от перепадов напряжения09.0810
- Меблі на замовлення | Оголошення про виготовлення меблів07.0898
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
