DDemian
Постійний користувач
237
02 листопада 2016
23 лип 2018 21:05
Цитата "Апельсина":Когда начнут 103/13? Почему БД Холдинг молчит?
Та щось же почали класти, перегородки наче.
BD Holding
BH
Представник
1 193
27 березня 2017
24 лип 2018 06:29
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція

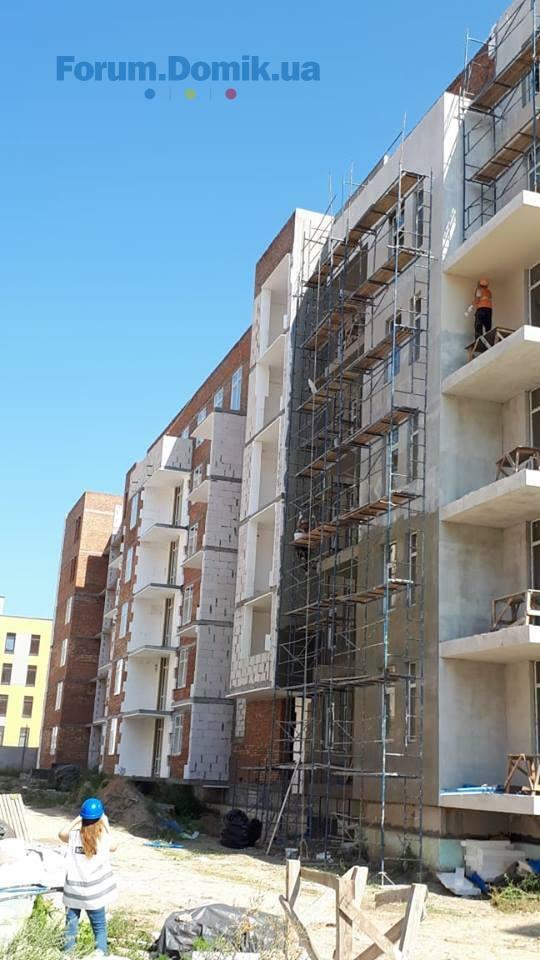

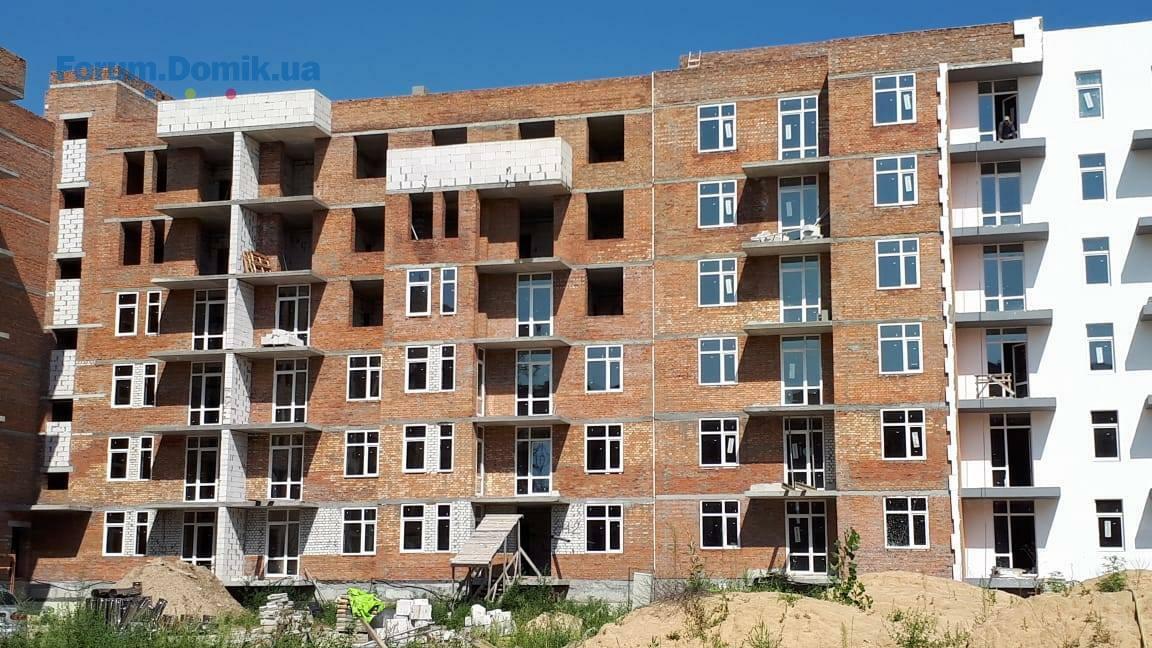

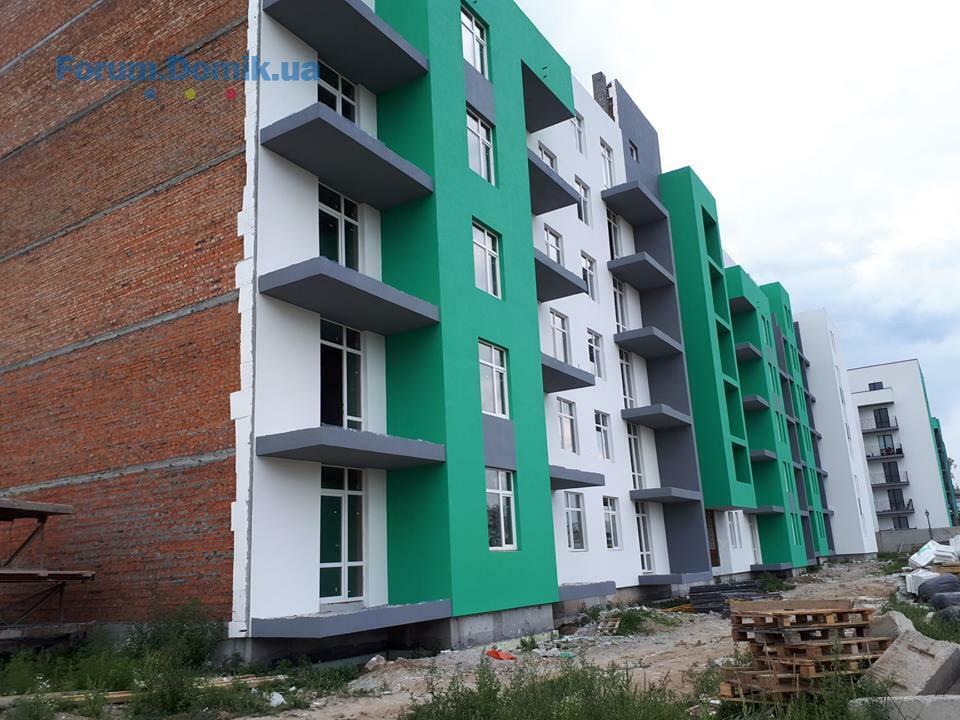

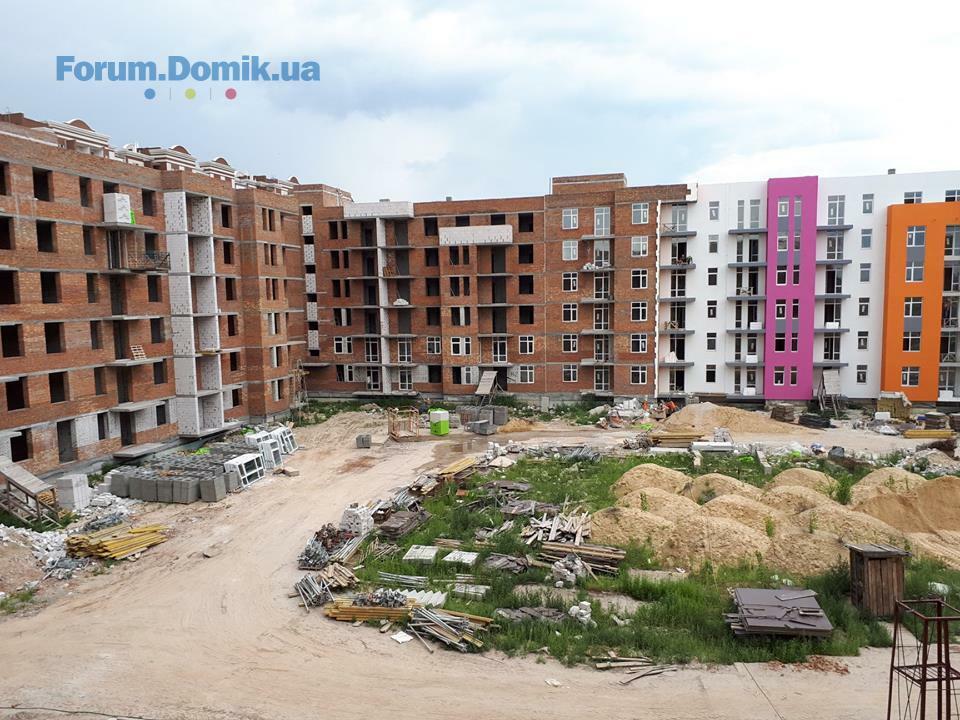

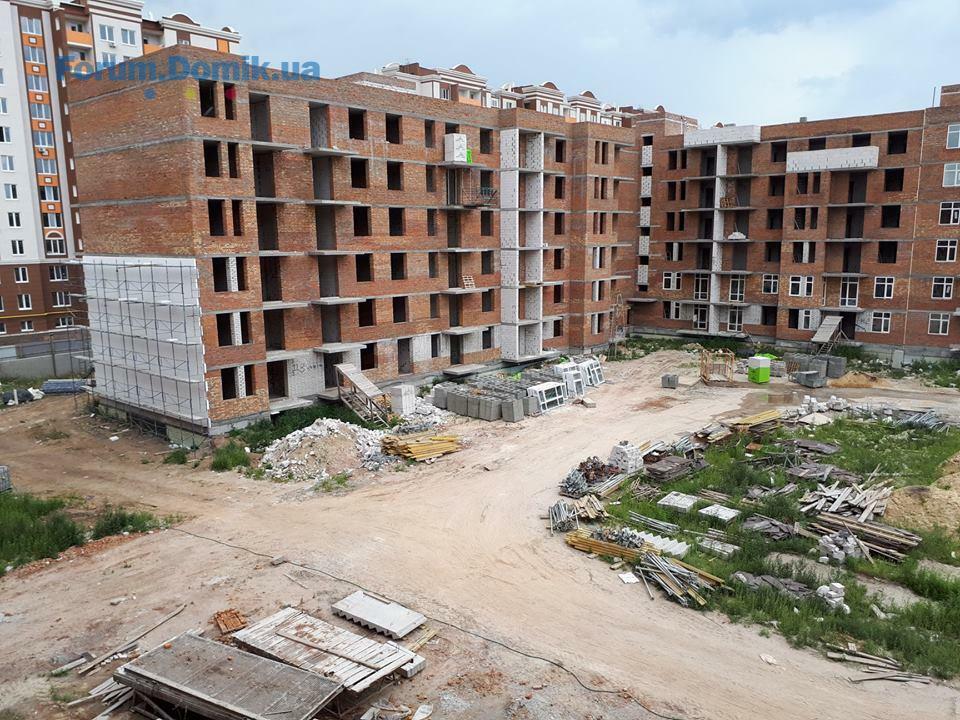

- тривають роботи із влаштування фасаду;
- тривають внутрішні роботи – завершено штукатурку стін 5 поверху, розпочинаються роботи на 6 поверсі; цього тижня планується завершення цих робіт на 6 поверсі.
- завершено штукатурку парапетів;
2 секція
- продовжується монтаж вікон;
- продовжуються роботи із влаштування 2 вхідної групи;
- розпочато роботи із штукатурки парапетів.
3 секція
- тривають фасадні роботи – виконувалася поклейка пінопласту, влаштування відкосів та кутів, цього тижня планується армування, нанесення фактури та фарбування;
- завершеноя монтаж вікон з тильного боку будинку;
- виконано завантаження матеріалів на виконання вентиляційних шахт газових котлів, цього тижня планується розпочати монтаж димарів;
- розпочато роботи із влаштування 2 вхідної групи.
103/13
- виконувалися роботи із влаштувння стін з газоблоку на балковах та поверхах; цього тижня ці роботи продовжаться.
103/14
- тривають роботи із влаштування парапетів, виконано 80 %;
- на завершальному етапі влаштування димарів, цього тижня ці роботи планується завершити.
- монтаж вентканалів.
103/15
1 секція
- влаштування перегородок 5 та 6 поверху триває, цього тижня ці роботи продовжаться;
- розпочато роботи із влаштування електромереж 1 поверху.
2 секція
- роботи із влаштування електромереж тривають- завершено 5 поверх, 6 – роботи; роботи цього тижня завершаться;
Цього тижня планується розпочати влаштування покрівлі.
4 черга
Будинок 17
- тривають роботи із мурування стін 5 поверху.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- тривають роботи із влаштування фасаду;
- тривають внутрішні роботи – завершено штукатурку стін 5 поверху, розпочинаються роботи на 6 поверсі; цього тижня планується завершення цих робіт на 6 поверсі.
- завершено штукатурку парапетів;
2 секція
- продовжується монтаж вікон;
- продовжуються роботи із влаштування 2 вхідної групи;
- розпочато роботи із штукатурки парапетів.
3 секція
- тривають фасадні роботи – виконувалася поклейка пінопласту, влаштування відкосів та кутів, цього тижня планується армування, нанесення фактури та фарбування;
- завершеноя монтаж вікон з тильного боку будинку;
- виконано завантаження матеріалів на виконання вентиляційних шахт газових котлів, цього тижня планується розпочати монтаж димарів;
- розпочато роботи із влаштування 2 вхідної групи.
103/13
- виконувалися роботи із влаштувння стін з газоблоку на балковах та поверхах; цього тижня ці роботи продовжаться.
103/14
- тривають роботи із влаштування парапетів, виконано 80 %;
- на завершальному етапі влаштування димарів, цього тижня ці роботи планується завершити.
- монтаж вентканалів.
103/15
1 секція
- влаштування перегородок 5 та 6 поверху триває, цього тижня ці роботи продовжаться;
- розпочато роботи із влаштування електромереж 1 поверху.
2 секція
- роботи із влаштування електромереж тривають- завершено 5 поверх, 6 – роботи; роботи цього тижня завершаться;
Цього тижня планується розпочати влаштування покрівлі.
4 черга
Будинок 17
- тривають роботи із мурування стін 5 поверху.
BD Holding
BH
Представник
1 193
27 березня 2017
24 лип 2018 06:34
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1 секція
- тривають роботи із влаштування фасаду;
- тривають внутрішні роботи – завершено штукатурку стін 5 поверху, розпочинаються роботи на 6 поверсі; цього тижня планується завершення цих робіт на 6 поверсі.
- завершено штукатурку парапетів;
2 секція
- продовжується монтаж вікон;
- продовжуються роботи із влаштування 2 вхідної групи;
- розпочато роботи із штукатурки парапетів.
3 секція
- тривають фасадні роботи – виконувалася поклейка пінопласту, влаштування відкосів та кутів, цього тижня планується армування, нанесення фактури та фарбування;
- завершеноя монтаж вікон з тильного боку будинку;
- виконано завантаження матеріалів на виконання вентиляційних шахт газових котлів, цього тижня планується розпочати монтаж димарів;
- розпочато роботи із влаштування 2 вхідної групи.
103/13
- виконувалися роботи із влаштувння стін з газоблоку на балковах та поверхах; цього тижня ці роботи продовжаться.
103/14
- тривають роботи із влаштування парапетів, виконано 80 %;
- на завершальному етапі влаштування димарів, цього тижня ці роботи планується завершити.
- монтаж вентканалів.
103/15
1 секція
- влаштування перегородок 5 та 6 поверху триває, цього тижня ці роботи продовжаться;
- розпочато роботи із влаштування електромереж 1 поверху.
2 секція
- роботи із влаштування електромереж тривають- завершено 5 поверх, 6 – роботи; роботи цього тижня завершаться;
Цього тижня планується розпочати влаштування покрівлі.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1 секція
- тривають роботи із влаштування фасаду;
- тривають внутрішні роботи – завершено штукатурку стін 5 поверху, розпочинаються роботи на 6 поверсі; цього тижня планується завершення цих робіт на 6 поверсі.
- завершено штукатурку парапетів;
2 секція
- продовжується монтаж вікон;
- продовжуються роботи із влаштування 2 вхідної групи;
- розпочато роботи із штукатурки парапетів.
3 секція
- тривають фасадні роботи – виконувалася поклейка пінопласту, влаштування відкосів та кутів, цього тижня планується армування, нанесення фактури та фарбування;
- завершеноя монтаж вікон з тильного боку будинку;
- виконано завантаження матеріалів на виконання вентиляційних шахт газових котлів, цього тижня планується розпочати монтаж димарів;
- розпочато роботи із влаштування 2 вхідної групи.
103/13
- виконувалися роботи із влаштувння стін з газоблоку на балковах та поверхах; цього тижня ці роботи продовжаться.
103/14
- тривають роботи із влаштування парапетів, виконано 80 %;
- на завершальному етапі влаштування димарів, цього тижня ці роботи планується завершити.
- монтаж вентканалів.
103/15
1 секція
- влаштування перегородок 5 та 6 поверху триває, цього тижня ці роботи продовжаться;
- розпочато роботи із влаштування електромереж 1 поверху.
2 секція
- роботи із влаштування електромереж тривають- завершено 5 поверх, 6 – роботи; роботи цього тижня завершаться;
Цього тижня планується розпочати влаштування покрівлі.
BD Holding
BH
Представник
1 193
27 березня 2017
24 лип 2018 06:43
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
4 черга
Будинок 17

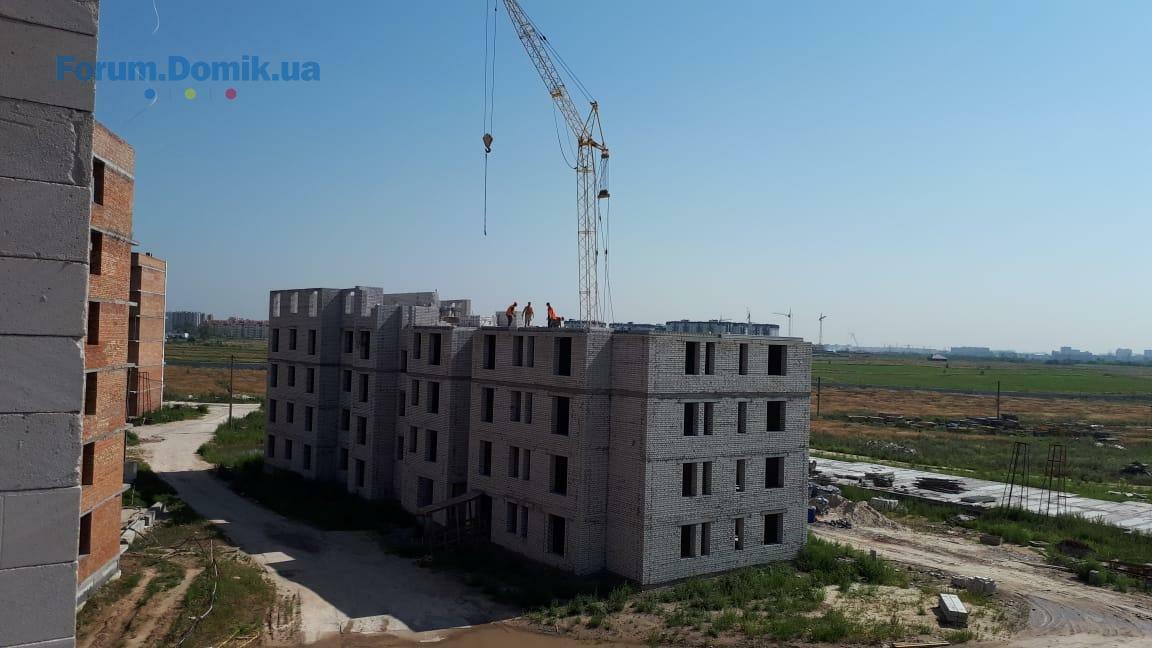

- тривають роботи із мурування стін 5 поверху.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
4 черга
Будинок 17
- тривають роботи із мурування стін 5 поверху.
Retail
Новачок
8
10 червня 2018
25 лип 2018 14:09
А де 12 будинок ?????!!!!!! Все, там будівництво закінчилось?? З дороги не видно то нехай стоїть, чи зараз техніка закінчить і переїде? Будинок покинутий вже рік - і всі мовчать.. нікого наче те не турбує.. BD - будьте достойними! Відповідайте хоч якось за свої зобов’язання! І без того втратили будь-яку довіру..
Апельсина
Користувач
65
01 листопада 2017
27 лип 2018 21:19
Скорей бы поставили окна на 3 очередь, чтоб дождь не лил, чтоб было сухо в наших квартирах. Прошло 5 месяцев с момента установки окон на 3 очереди. Поставили окна только частично на 11, 14, 15 на других домах 12,13 пусто.
Isanastasia
I
Перехожий
1
29 липня 2018
29 лип 2018 08:47
Я живу в первой очереди Жк Европейка, с апреля на 4х этажах наблюдаются ежедневные проблемы с водой, несколько часов с утра и в вечернее время давления практически нет. Об этом неоднократно поступали жалобы руководству холдинга, на что давались ответы, что данная проблема произошла из-за подключения второй очереди, предоставили варианты решения проблемы. Но за три месяца совершенно ничего не произошло, греем воду в тазиках
BD Holding
BH
Представник
1 193
27 березня 2017
31 лип 2018 08:27
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- тривають внутрішні роботи – штукатурка стін 6 поверху.
2 секція
- продовжується монтаж вікон – виконано 80%;
- продовжуються роботи із влаштування 2 вхідної групи;
- завершено роботи із штукатурки парапетів.
3 секція
- тривають фасадні роботи – армування, нанесення фактури, цього тижня планується фарбування;
- виконуються влаштування димарів.
103/13
- тривають роботи із влаштувння стін з газоблоку на балконах та поверхах; цього тижня ці роботи продовжаться.
103/14
- тривають роботи із влаштування парапетів;
- завершено влаштування димарів;
- продовжується монтаж вентканалів.
103/15
1 секція
- влаштування перегородок 5 та 6 поверху триває, цього тижня ці роботи продовжаться;
- продовжуються роботи із влаштування електромереж 1 поверху.
2 секція
- роботи із влаштування електромереж завершено.
4 черга
Будиинок 16
- розпочато влаштування балки та проміжного майданчику між 1 і 2 поверхами.
Будинок 17
- продовжуються роботи із мурування стін 5 поверху.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
3 черга
103/11
1 секція
- тривають внутрішні роботи – штукатурка стін 6 поверху.
2 секція
- продовжується монтаж вікон – виконано 80%;
- продовжуються роботи із влаштування 2 вхідної групи;
- завершено роботи із штукатурки парапетів.
3 секція
- тривають фасадні роботи – армування, нанесення фактури, цього тижня планується фарбування;
- виконуються влаштування димарів.
103/13
- тривають роботи із влаштувння стін з газоблоку на балконах та поверхах; цього тижня ці роботи продовжаться.
103/14
- тривають роботи із влаштування парапетів;
- завершено влаштування димарів;
- продовжується монтаж вентканалів.
103/15
1 секція
- влаштування перегородок 5 та 6 поверху триває, цього тижня ці роботи продовжаться;
- продовжуються роботи із влаштування електромереж 1 поверху.
2 секція
- роботи із влаштування електромереж завершено.
4 черга
Будиинок 16
- розпочато влаштування балки та проміжного майданчику між 1 і 2 поверхами.
Будинок 17
- продовжуються роботи із мурування стін 5 поверху.
BD Holding
BH
Представник
1 193
27 березня 2017
31 лип 2018 08:36
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1 секція
- тривають внутрішні роботи – штукатурка стін 6 поверху.
2 секція
- продовжується монтаж вікон – виконано 80%;
- продовжуються роботи із влаштування 2 вхідної групи;
- завершено роботи із штукатурки парапетів.
3 секція
- тривають фасадні роботи – армування, нанесення фактури, цього тижня планується фарбування;
- виконуються влаштування димарів.
103/13
- тривають роботи із влаштувння стін з газоблоку на балконах та поверхах; цього тижня ці роботи продовжаться.
103/14
- тривають роботи із влаштування парапетів;
- завершено влаштування димарів;
- продовжується монтаж вентканалів.
103/15
1 секція
- влаштування перегородок 5 та 6 поверху триває, цього тижня ці роботи продовжаться;
- продовжуються роботи із влаштування електромереж 1 поверху.
2 секція
- роботи із влаштування електромереж завершено.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
103/11
1 секція
- тривають внутрішні роботи – штукатурка стін 6 поверху.
2 секція
- продовжується монтаж вікон – виконано 80%;
- продовжуються роботи із влаштування 2 вхідної групи;
- завершено роботи із штукатурки парапетів.
3 секція
- тривають фасадні роботи – армування, нанесення фактури, цього тижня планується фарбування;
- виконуються влаштування димарів.
103/13
- тривають роботи із влаштувння стін з газоблоку на балконах та поверхах; цього тижня ці роботи продовжаться.
103/14
- тривають роботи із влаштування парапетів;
- завершено влаштування димарів;
- продовжується монтаж вентканалів.
103/15
1 секція
- влаштування перегородок 5 та 6 поверху триває, цього тижня ці роботи продовжаться;
- продовжуються роботи із влаштування електромереж 1 поверху.
2 секція
- роботи із влаштування електромереж завершено.
BD Holding
BH
Представник
1 193
27 березня 2017
31 лип 2018 08:37
Плідного початку робочого тижня!
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
Будиинок 16
- розпочато влаштування балки та проміжного майданчику між 1 і 2 поверхами.
Будинок 17
- продовжуються роботи із мурування стін 5 поверху.
Ділимося з вами результатами роботи на будівельному майданчику за тиждень.
Будиинок 16
- розпочато влаштування балки та проміжного майданчику між 1 і 2 поверхами.
Будинок 17
- продовжуються роботи із мурування стін 5 поверху.
volav
v
Користувач
37
01 серпня 2018
01 серп 2018 19:21
Цитата "Isanastasia":Я живу в первой очереди Жк Европейка, с апреля на 4х этажах наблюдаются ежедневные проблемы с водой, несколько часов с утра и в вечернее время давления практически нет. Об этом неоднократно поступали жалобы руководству холдинга, на что давались ответы, что данная проблема произошла из-за подключения второй очереди, предоставили варианты решения проблемы. Но за три месяца совершенно ничего не произошло, греем воду в тазиках
Значит не все так быстро и просто решается.
volav
v
Користувач
37
01 серпня 2018
01 серп 2018 19:22
Работа идет, спасибо вам за это, мы ждем
Retail
Новачок
8
10 червня 2018
02 серп 2018 13:46
Забули про 103/12 написати, пишіть як є - «рік стоїть, нічого не робимо, і не збираємося, документів не маємо, ваші гроші проїли!» - тоді усі інвестори цього щасливого будинку побачать зворотній зв’язок і заспокояться
Апельсина
Користувач
65
01 листопада 2017
08 серп 2018 19:21
Шановний БД Холдінг, скажіть нам, скільки будівельників на третій черзі?
2ofUs
2
Користувач
85
06 листопада 2016
09 серп 2018 15:47
Цитата "Retail":Забули про 103/12 написати, пишіть як є - «рік стоїть, нічого не робимо, і не збираємося, документів не маємо, ваші гроші проїли!» - тоді усі інвестори цього щасливого будинку побачать зворотній зв’язок і заспокояться
уже написали же. Обещали начать работать над ним в августе - начали!
Апельсина
Користувач
65
01 листопада 2017
12 серп 2018 10:37
В ответ тишина)
IvanLis
I
Перехожий
1
03 серпня 2018
13 серп 2018 07:56
Цитата "Апельсина":Шановний БД Холдінг, скажіть нам, скільки будівельників на третій черзі?
Был на стройке, на прошлой неделе - строителей ноль, аргумент - "они на обед ушли". Все стоит, на 4 очереди видел 2-х человек. ОП сами качают головой, 3-й квартал сдачи уже не актуален, и даже 4 не актуален. Сроков реальных нет!!!
Artur_Vlaev
Користувач
25
19 серпня 2012
13 серп 2018 17:35

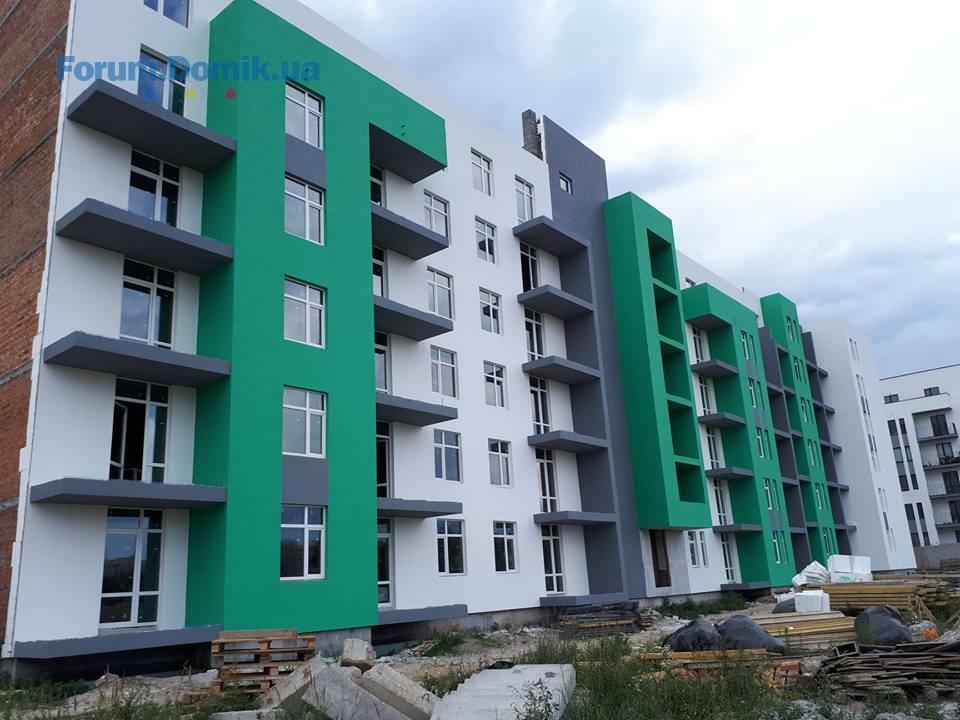

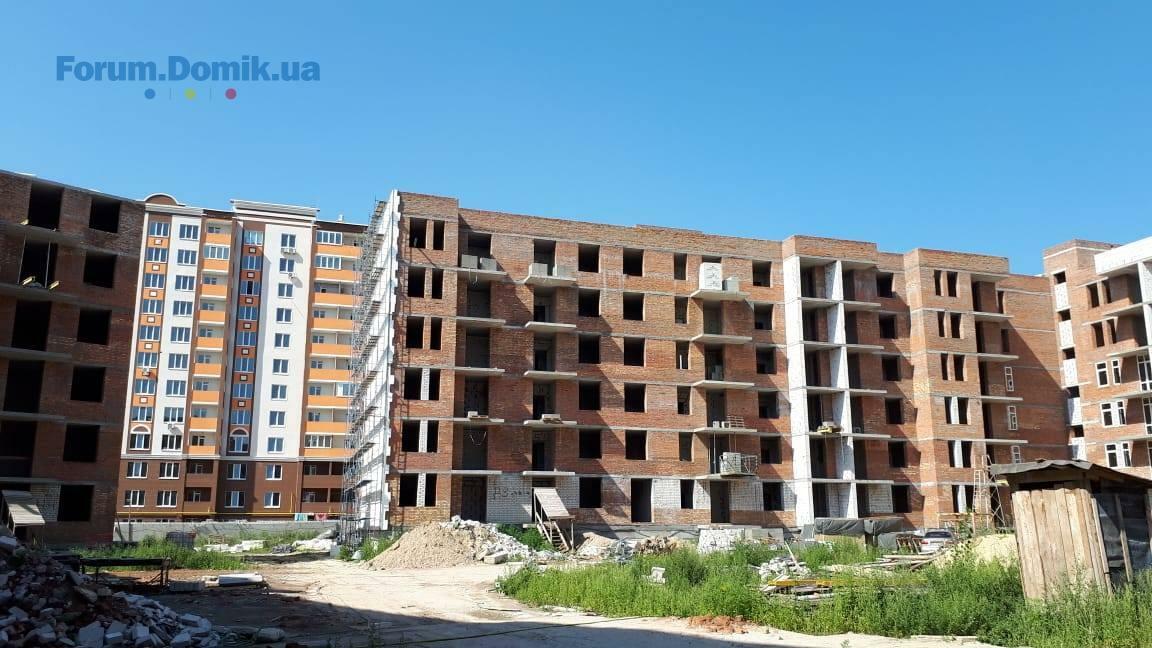

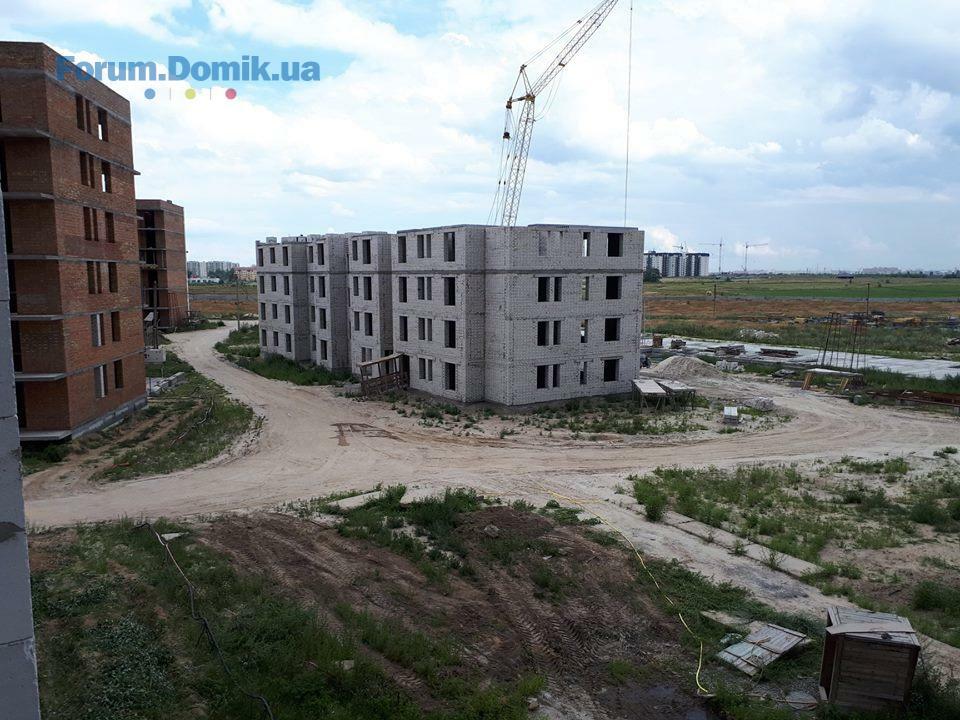

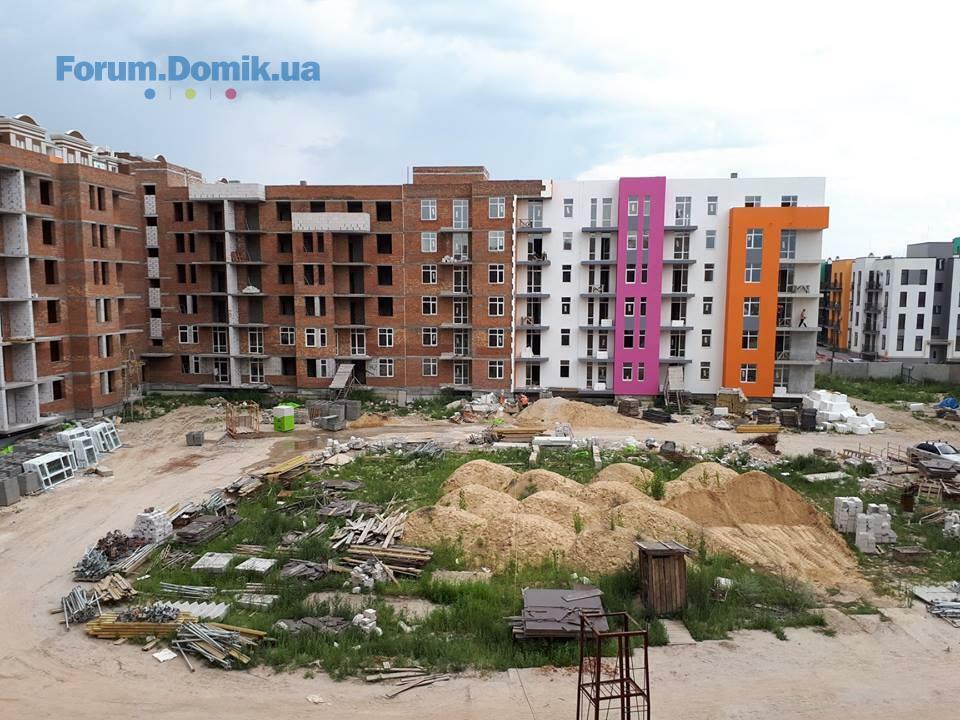

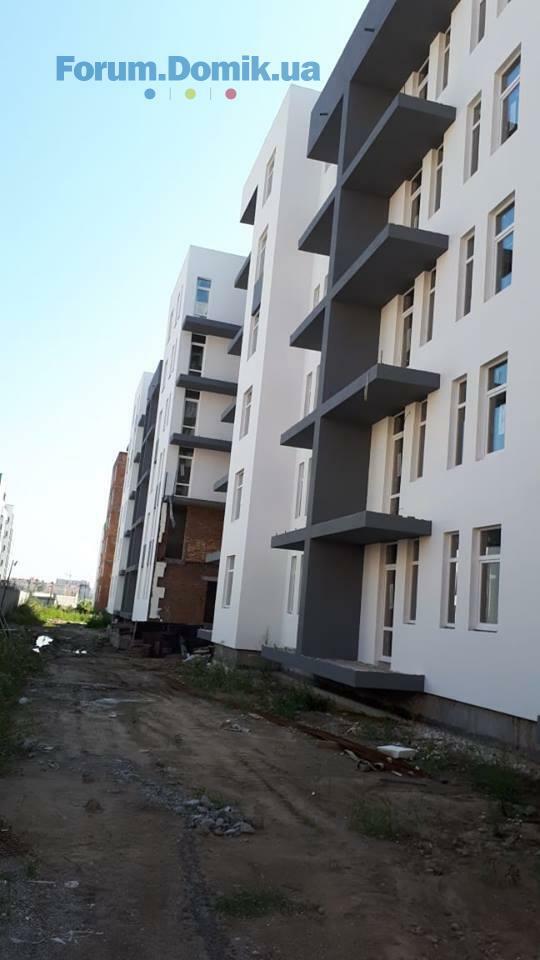

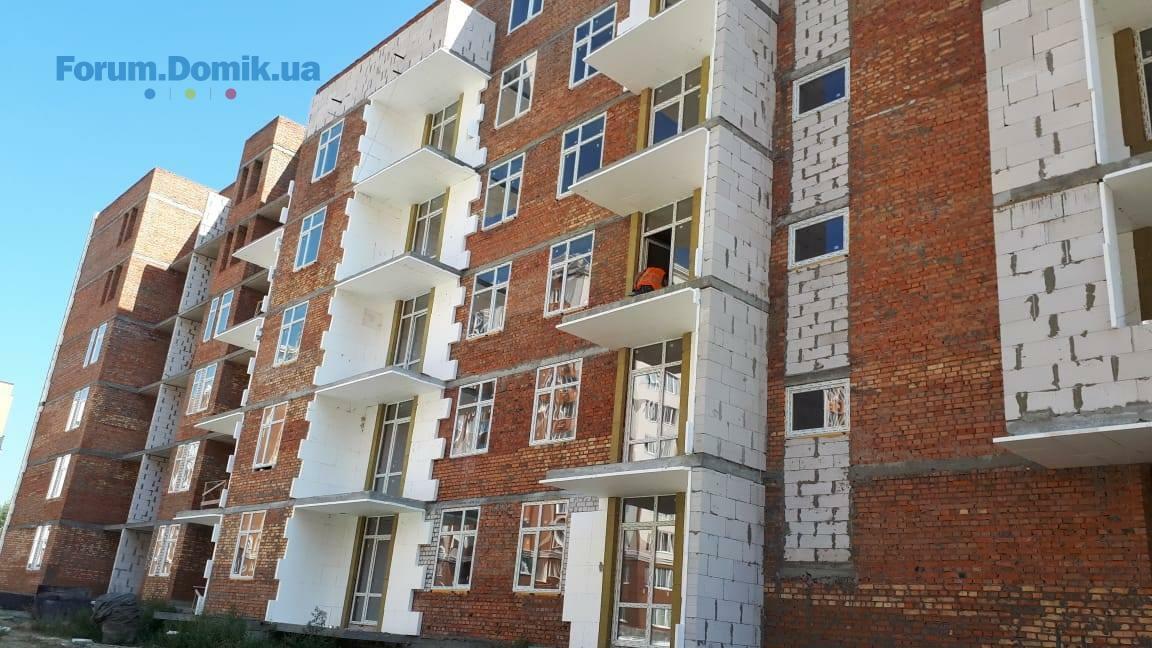

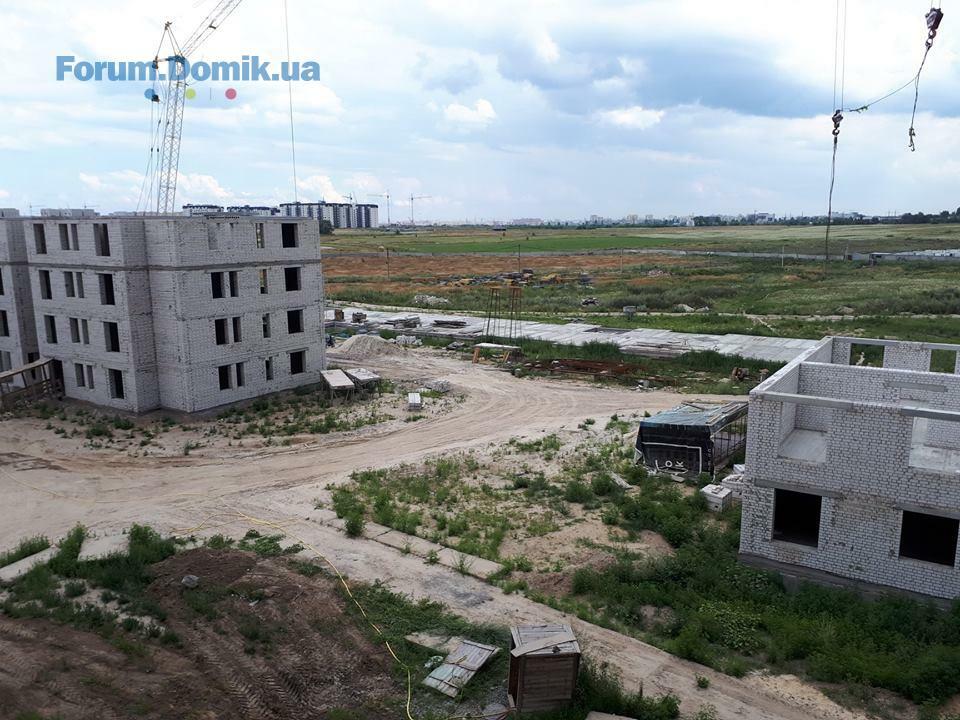

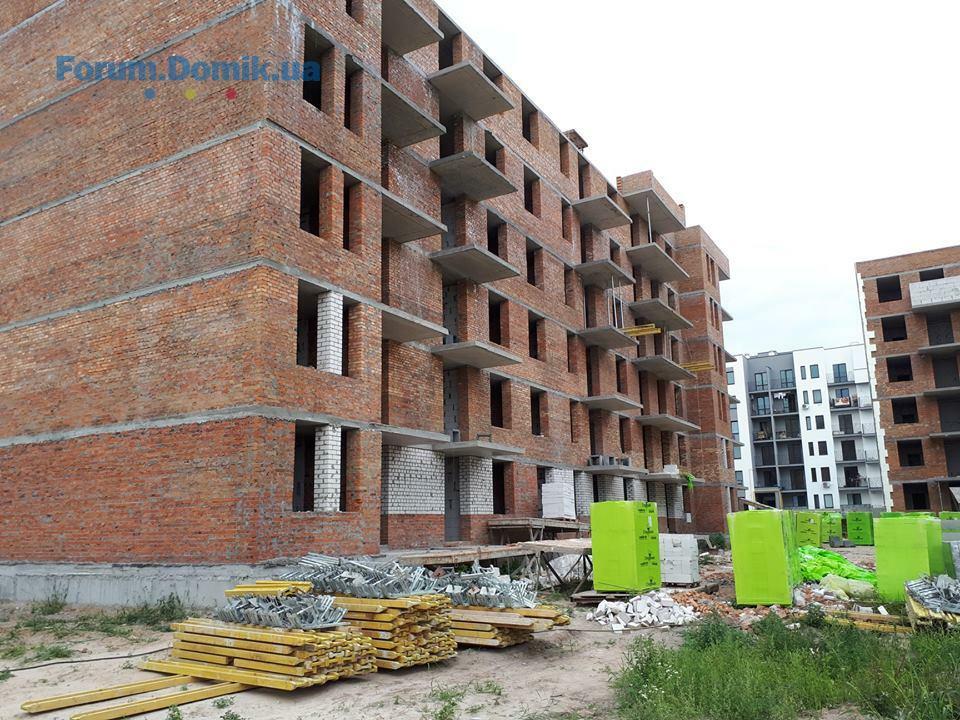

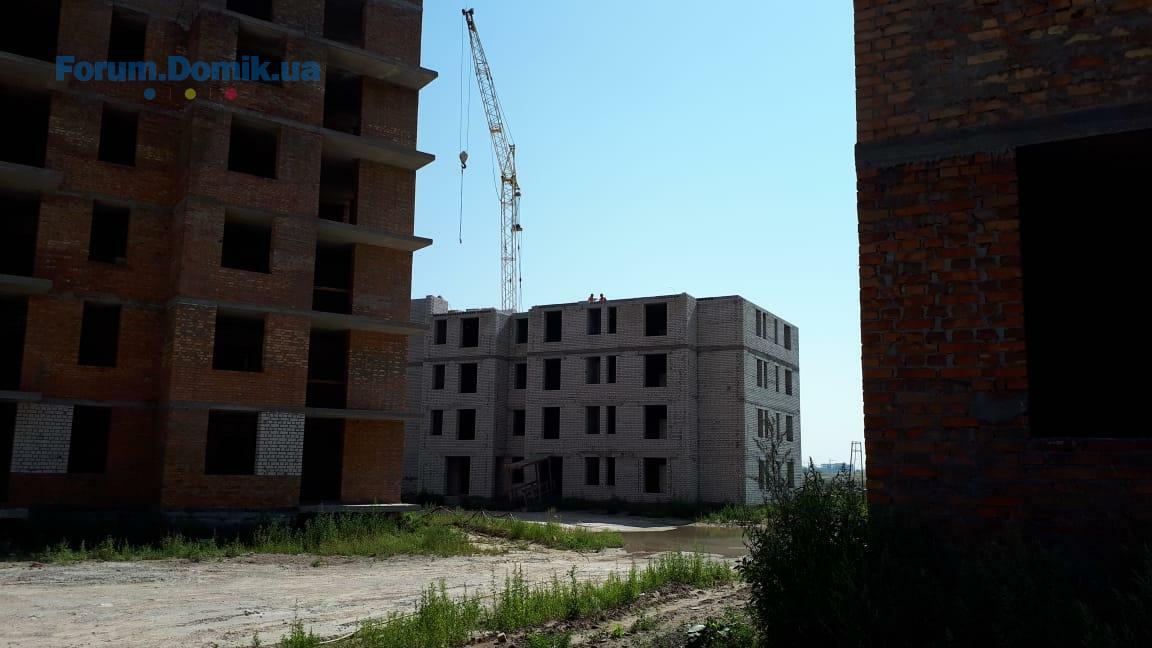

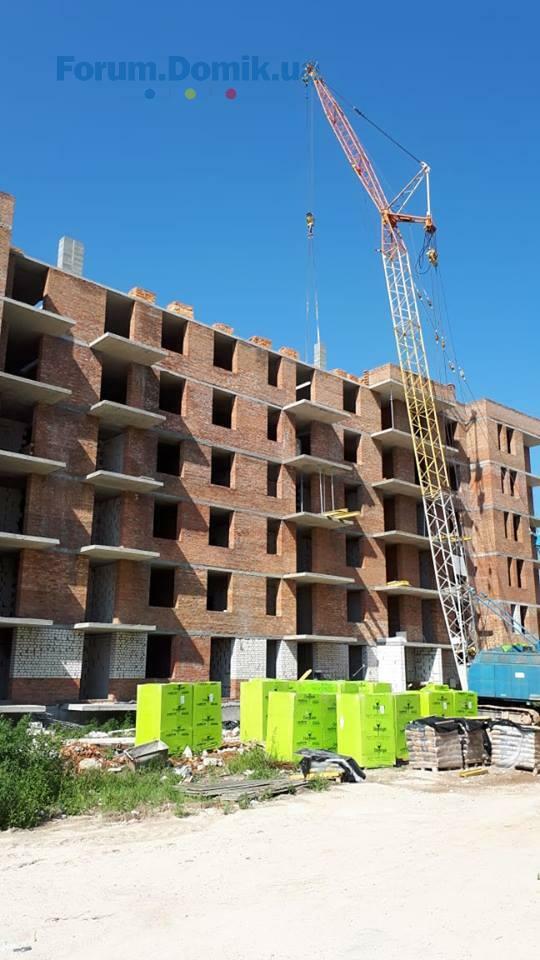

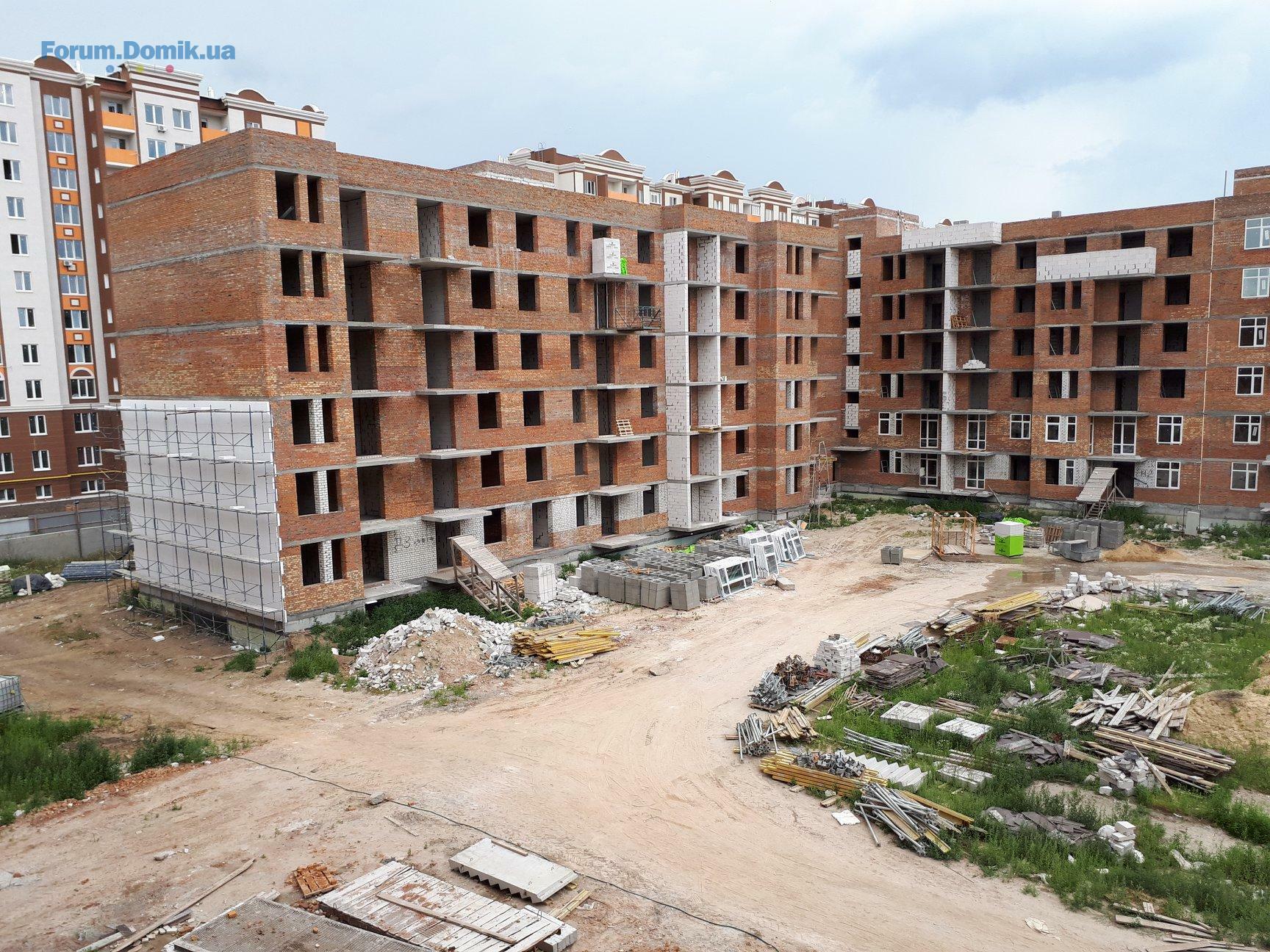

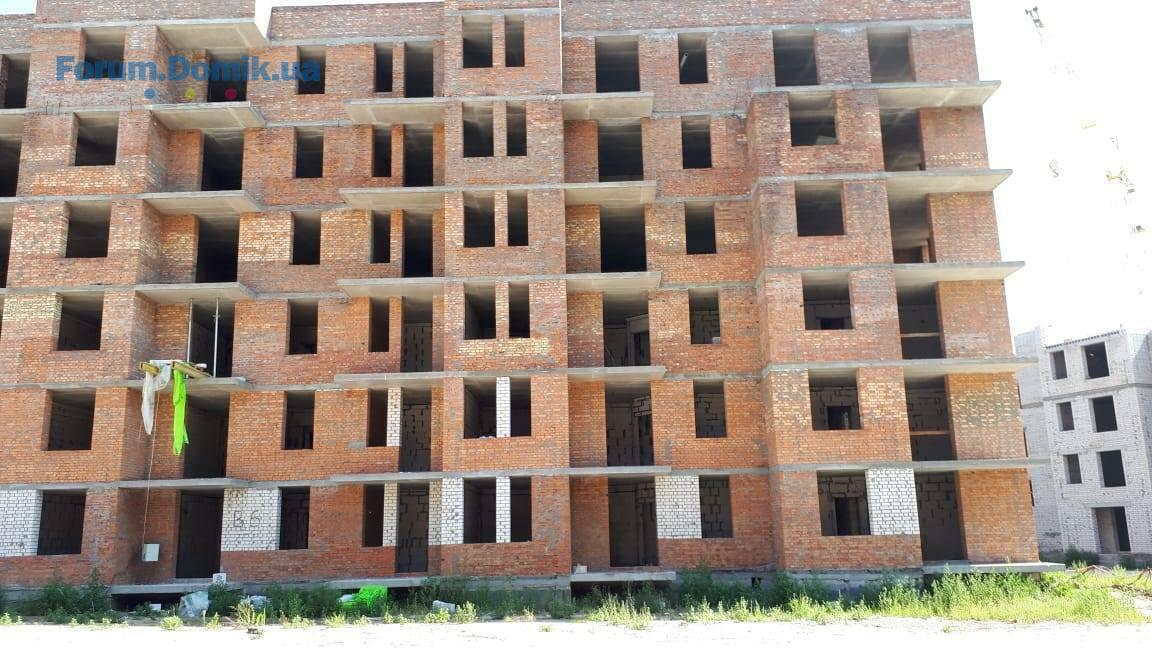

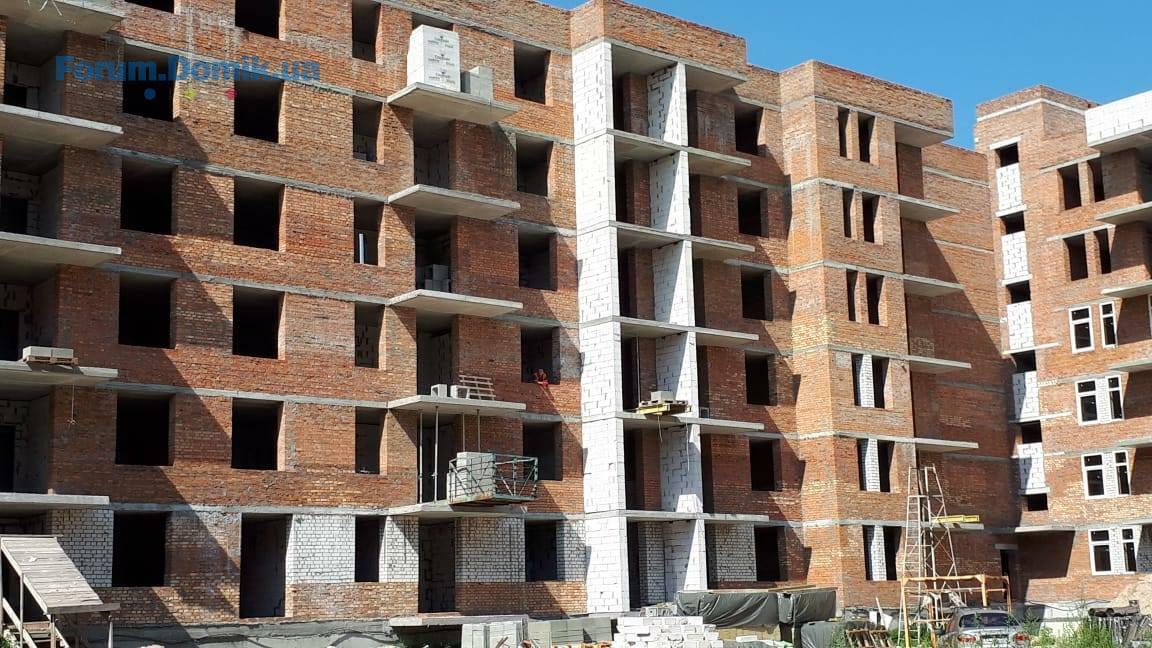

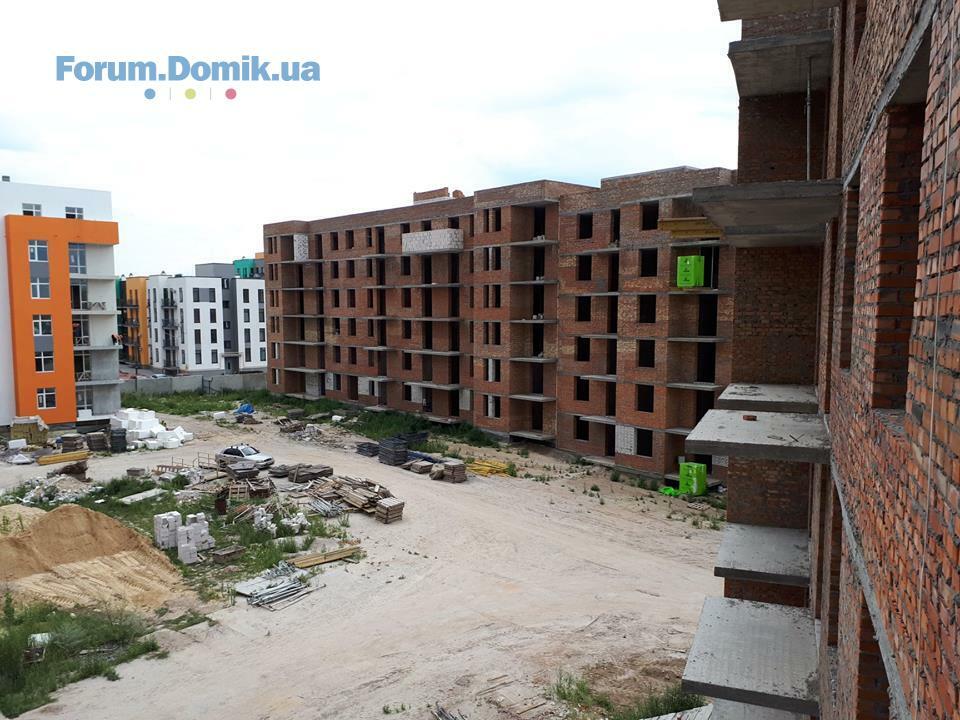

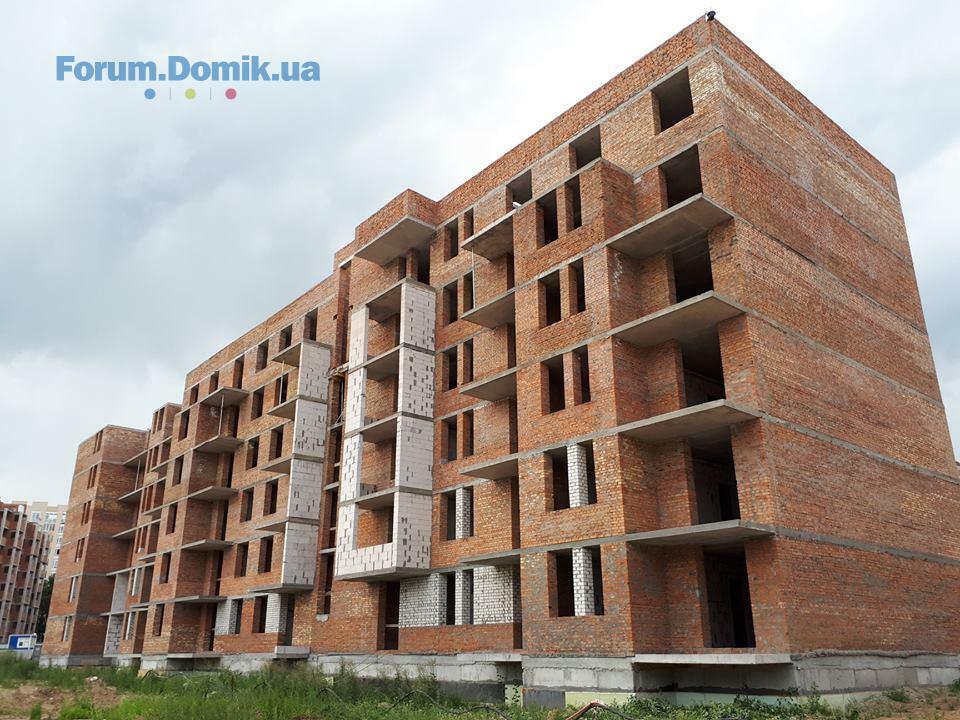

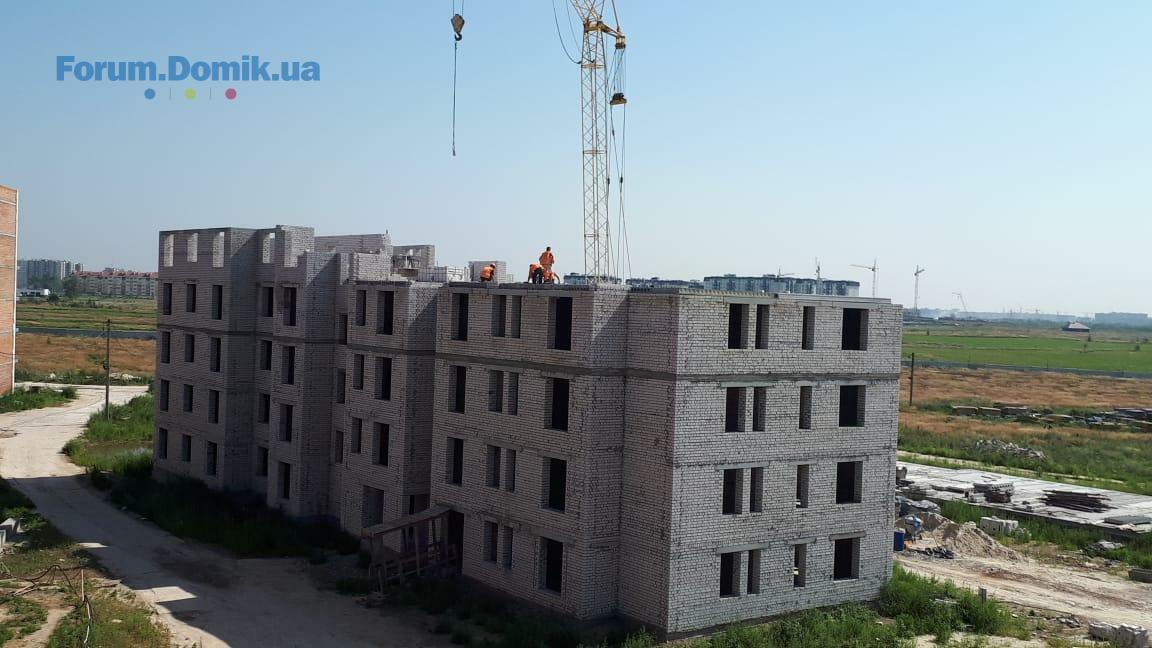

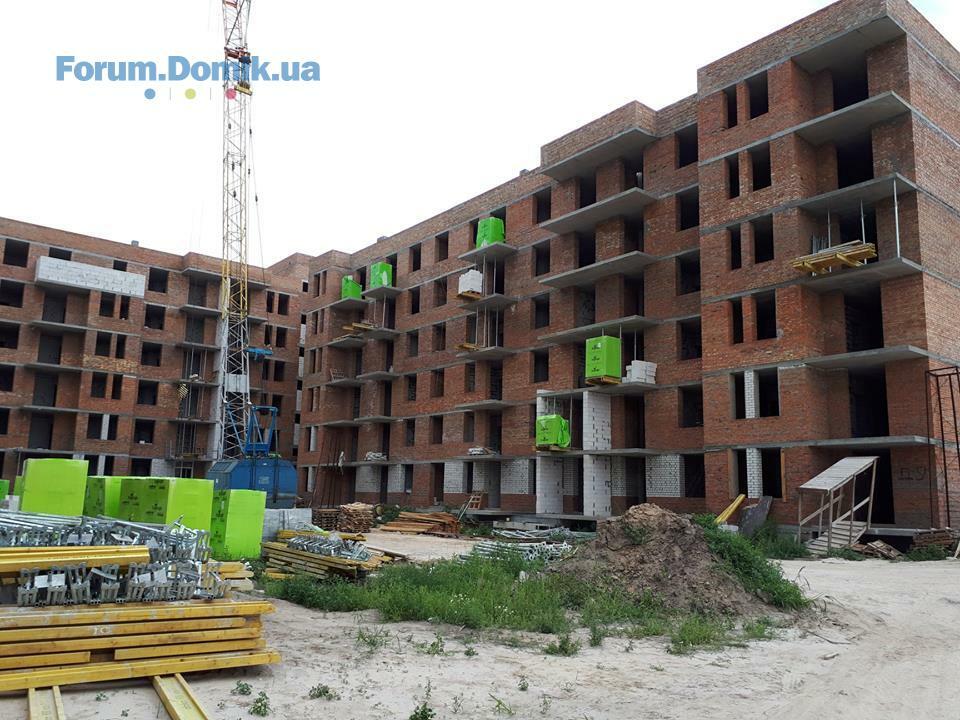

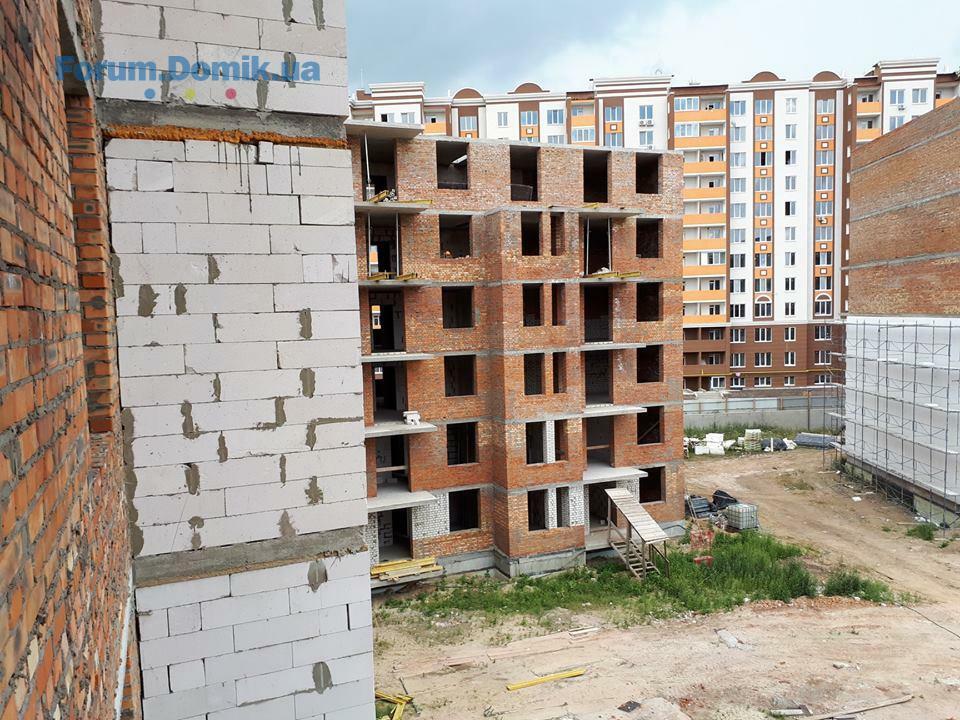

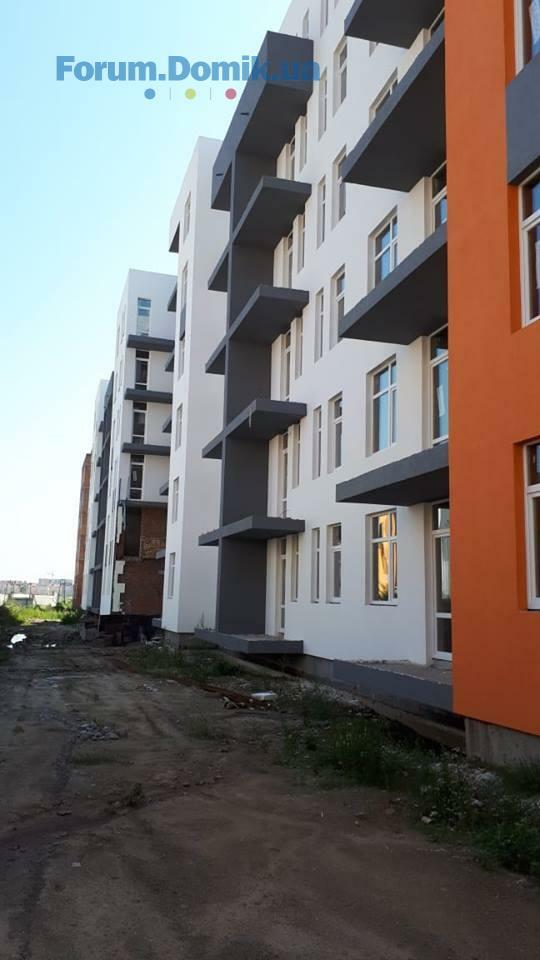

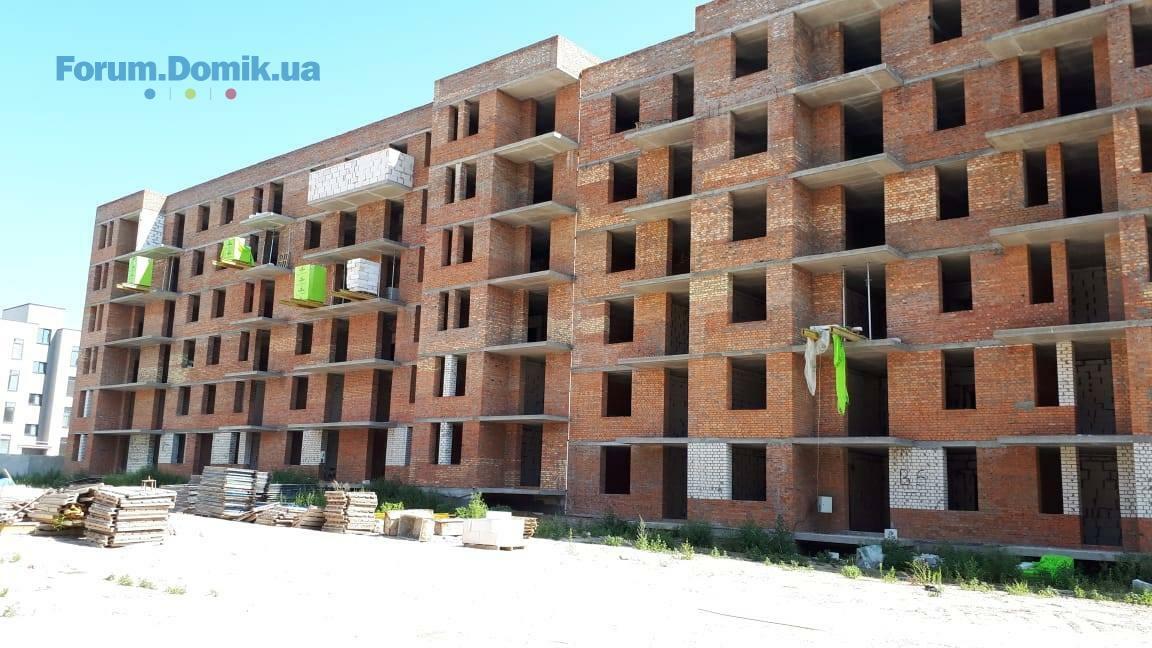

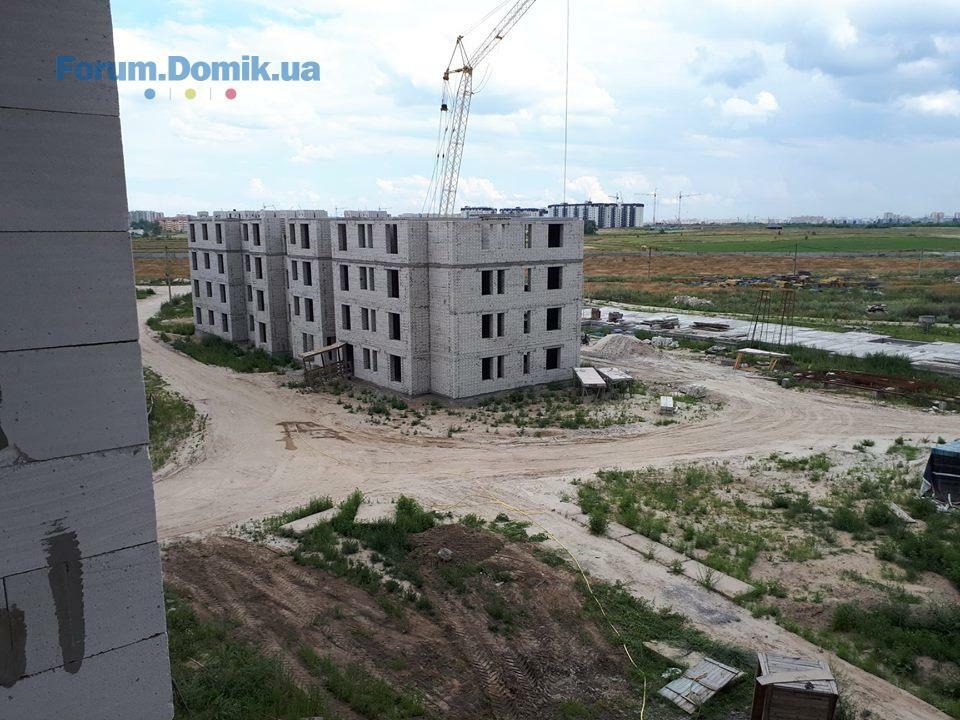

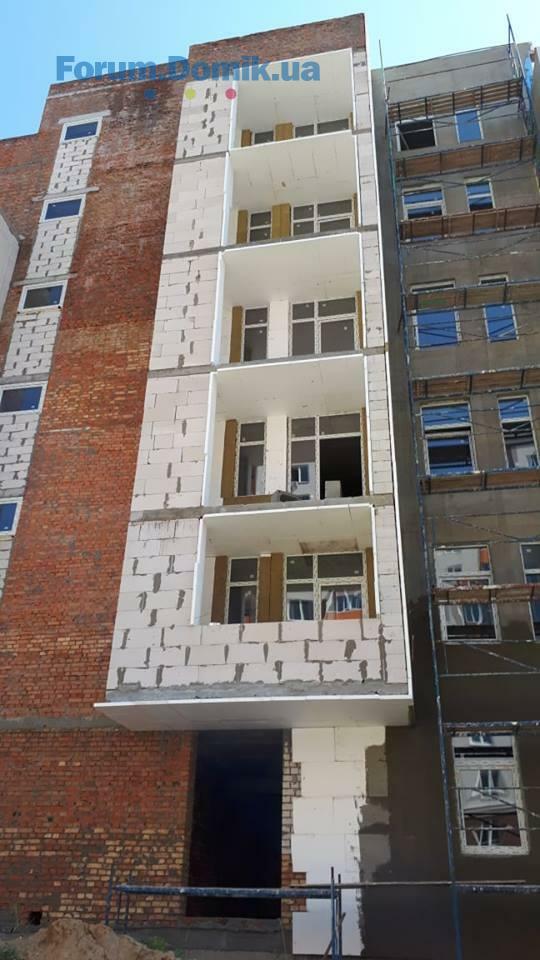

Ділимося планами на серпень 2018 року:
3 черга
103/11
1 секція
Влаштування фасаду
Монтаж віконних відливів
Влаштування накривок на парапет
Штукатурка стін
Монтаж внутрішніх мереж водопроводу та каналізації
Монтаж внутрішніх мереж водопроводу та каналізації
Стяжка підлоги
Огородження балконів
2 секція
Влаштування фасаду
Влаштування вікон
Монтаж віконних відливів
Штукатурка стін
Монтаж внутрішніх мереж водопроводу та каналізації
Огородження балконів
3 секція
Влаштування фасаду
Влаштування вікон
Влаштування шиделів
Влаштування вхідних груп
102/12
1 секція
Виготовлення парапету
2 секція
Монтаж вентиляційних блоків
103/13
1 секція
Влаштування перегородок
103/14
Виготовлення парапету
Монтаж вентиляційних блоків
Влаштування перегородок
103/15
1 секція
Влаштування вікон
Влаштування вхідних груп
Влаштування покрівлі
2 секція
Влаштування електро мереж 1 – 4 поверх
Влаштування покрівлі
Влаштування перегородок
4 черга
Будинок 16
Перекриття 2 поверху та будівництво 3 поверху.
Будинок 17
Завершення 5 поверху.
3 черга
103/11
1 секція
Влаштування фасаду
Монтаж віконних відливів
Влаштування накривок на парапет
Штукатурка стін
Монтаж внутрішніх мереж водопроводу та каналізації
Монтаж внутрішніх мереж водопроводу та каналізації
Стяжка підлоги
Огородження балконів
2 секція
Влаштування фасаду
Влаштування вікон
Монтаж віконних відливів
Штукатурка стін
Монтаж внутрішніх мереж водопроводу та каналізації
Огородження балконів
3 секція
Влаштування фасаду
Влаштування вікон
Влаштування шиделів
Влаштування вхідних груп
102/12
1 секція
Виготовлення парапету
2 секція
Монтаж вентиляційних блоків
103/13
1 секція
Влаштування перегородок
103/14
Виготовлення парапету
Монтаж вентиляційних блоків
Влаштування перегородок
103/15
1 секція
Влаштування вікон
Влаштування вхідних груп
Влаштування покрівлі
2 секція
Влаштування електро мереж 1 – 4 поверх
Влаштування покрівлі
Влаштування перегородок
4 черга
Будинок 16
Перекриття 2 поверху та будівництво 3 поверху.
Будинок 17
Завершення 5 поверху.
Atkachenko
A
Новачок
13
03 травня 2018
15 серп 2018 09:56
это откуда информация?
Atkachenko
A
Новачок
13
03 травня 2018
15 серп 2018 11:35
Цитата "Isanastasia":Я живу в первой очереди Жк Европейка, с апреля на 4х этажах наблюдаются ежедневные проблемы с водой, несколько часов с утра и в вечернее время давления практически нет. Об этом неоднократно поступали жалобы руководству холдинга, на что давались ответы, что данная проблема произошла из-за подключения второй очереди, предоставили варианты решения проблемы. Но за три месяца совершенно ничего не произошло, греем воду в тазиках
а вот это меня очень смущает! а когда остальные очереди будут подключать, воды вообще ни у кого не будет? или у всех будут свои часы подачи воды?
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- Resa Development | Київ, вул. Лукьяновская28.0390
- ЖК Respublika | Республіка | KAN Development | Київ, Кільцева дорога, 128.032 443
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а27.033 124
- ЖК Зіркова Вежа | Элит-Фасад Групп | Вишгород, вул. Шолуденка, 2626.03415
- ЖК Diadans | Диаданс | ENSO | ул. Евгения Коновальца26.03273
- ЖК Paradise Avenue | ZIM Group | Крюківщина, вул. Чорновола26.032 505
- ЖК Fjord | ENSO | Київ, Військовий проїзд, 826.03161
- ЖК Family and Friends | 2 черга | GEOS | Київ, вул. Новопольова, 225.03537
- ЖК Maxima Residence | РіЕЛ, Bosphorus Development | Київ, вул. Євгена Коновальця, 3025.032
- ЖК Урлівський-1 | Київміськбуд, BudCapital | Київ, вул. Причальна, 1125.033 813
- Чи варто зараз купувати нерухомість?15.035 027
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планую оренду квартири в районі Подолу27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Какую выбрать грунтовку и шпатлевку17.0314
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Продаж 1-кімнатна Квартира Ірпінь , ЖК Молодість, вул. Соборна 2К/2525.031
- Клиника урологии в Николаеве02.031
- Мебельная фурнитура, скидки производителям мебели18.021
- Меблі на замовлення | Оголошення про виготовлення меблів18.02100
- Клінінг Київ: професійне прибирання від Partner Clean (20+ років досвіду)10.021
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
